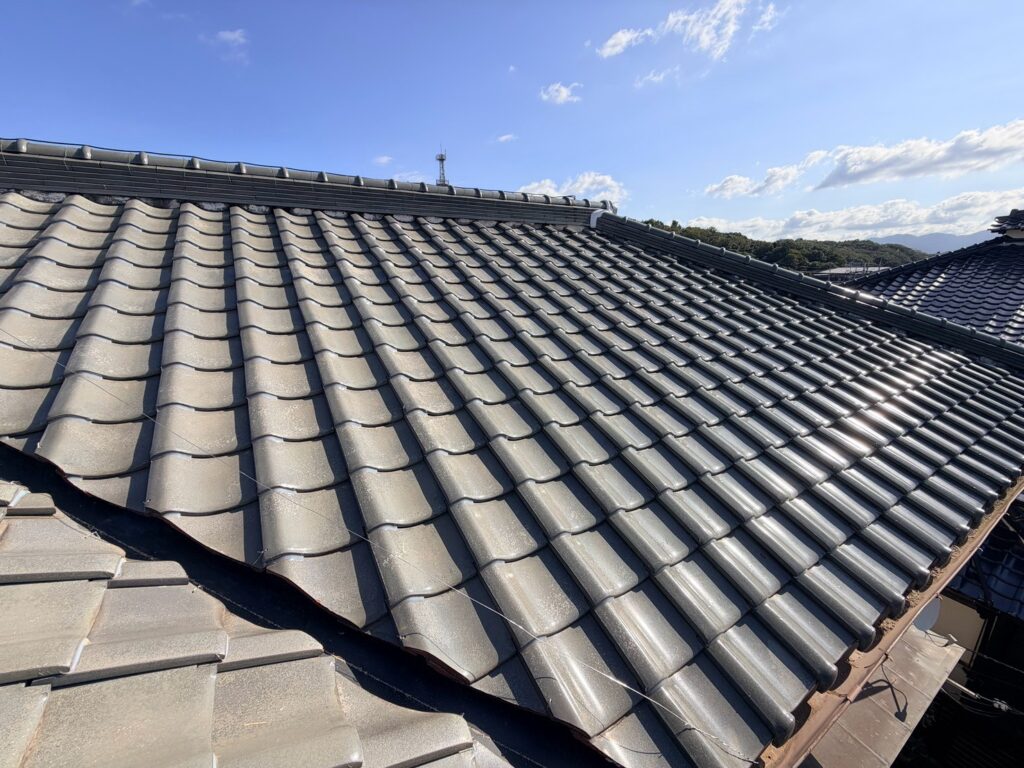

R8.9/25~9/30 富田林市 H様邸 屋根修理工事 | 施工完了実績

R8.9/25~9/30 富田林市 H様邸 屋根修理工事

Case Study - 施工完了

Case Study - ただいま施工中

R8.9/25~9/30 富田林市 H様邸 屋根修理工事
  1. 施工状況

    施工完了

  2. 工事内容

  3. 施工エリア

    大阪

  4. 工事主任

    柏木班

工事データ

  1. 築年数

    築40年

  2. 構造

    2階建て 木造 和瓦

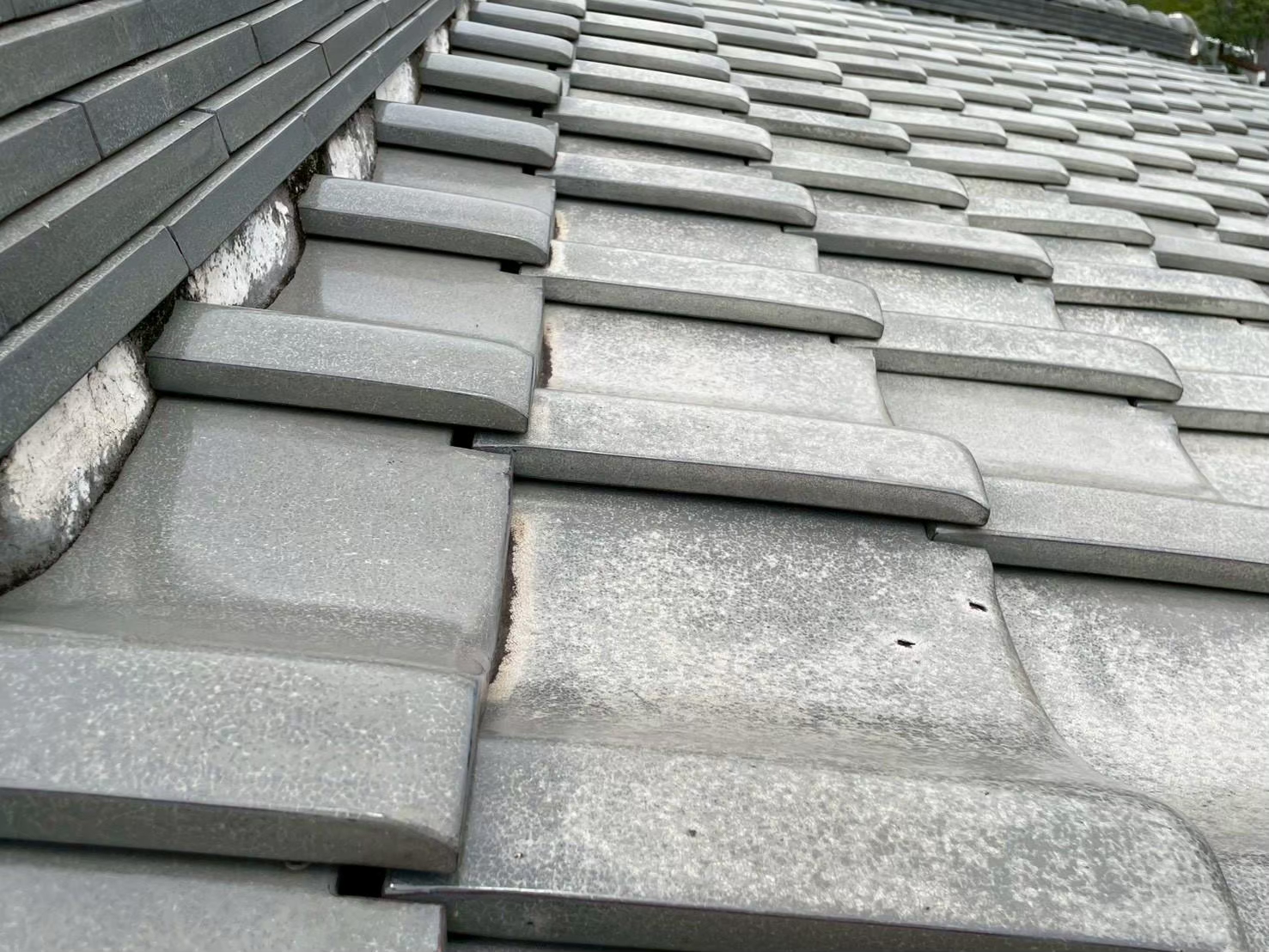

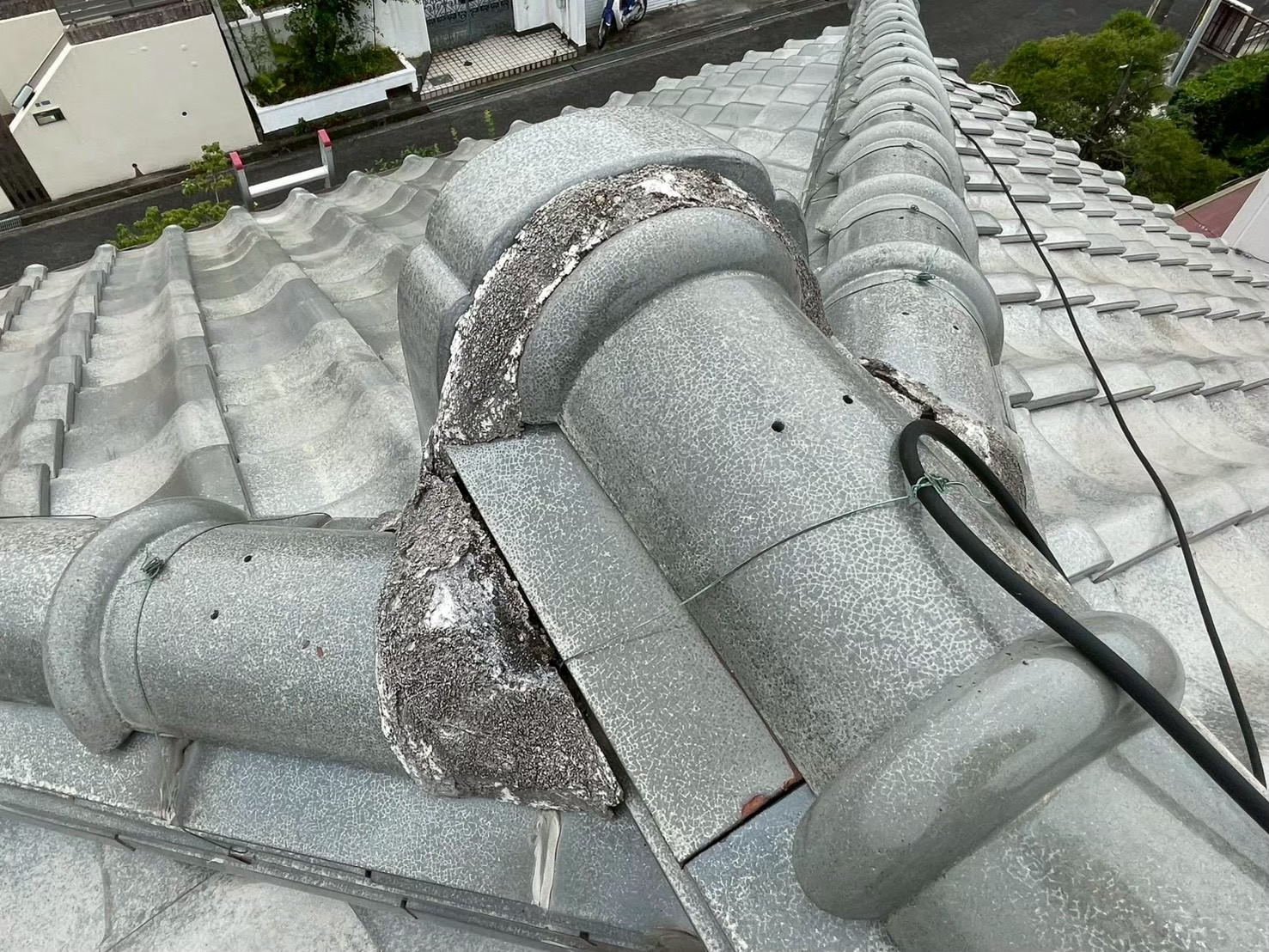

  3. お問合わせ内容

    台風や横殴りの雨で雨漏り

  4. 工事内容

    屋根修理工事

  5. 工期

    約5日

施工詳細

  1. 1. 2026年09月25日

    谷工事

    谷工事

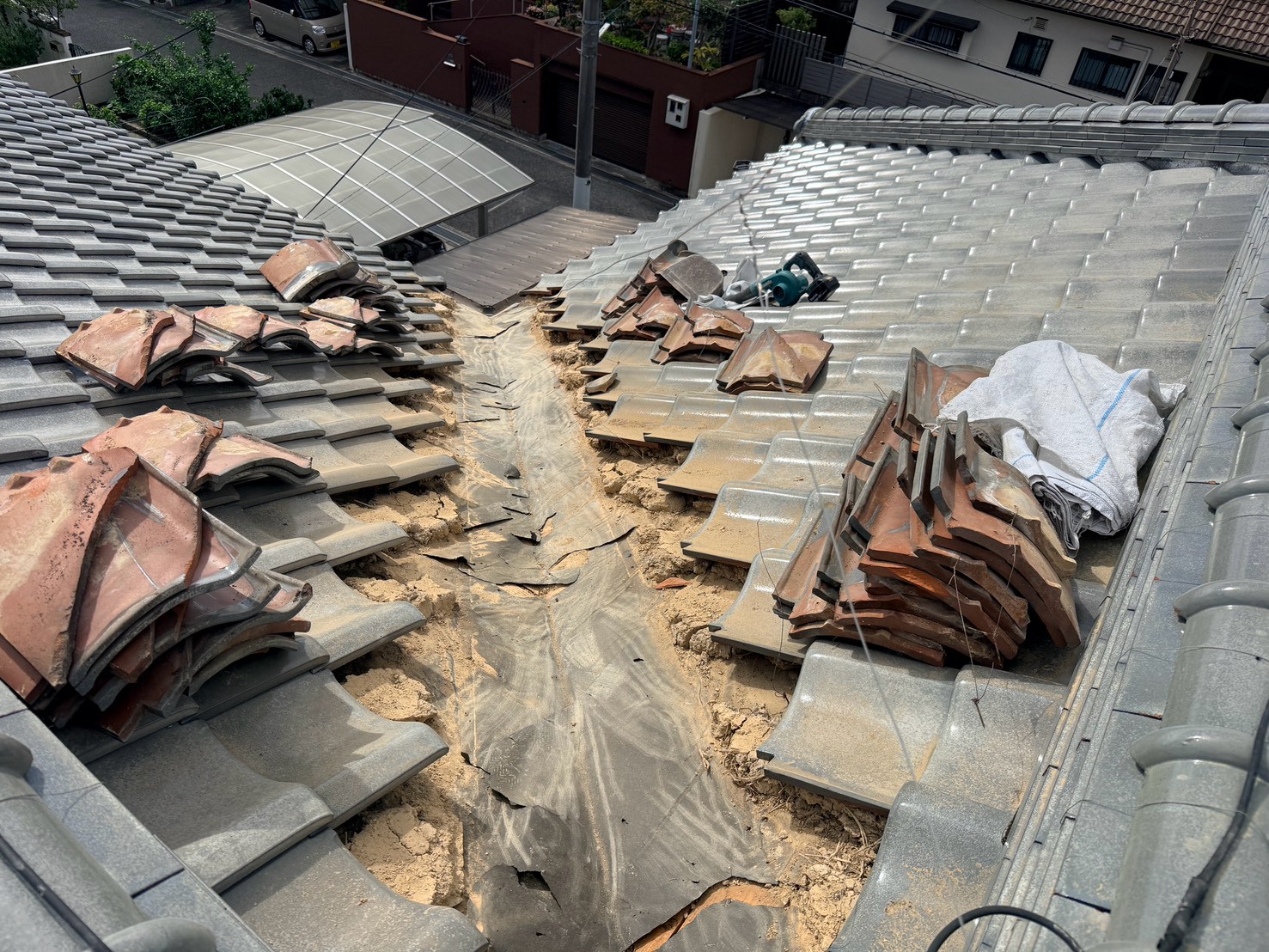

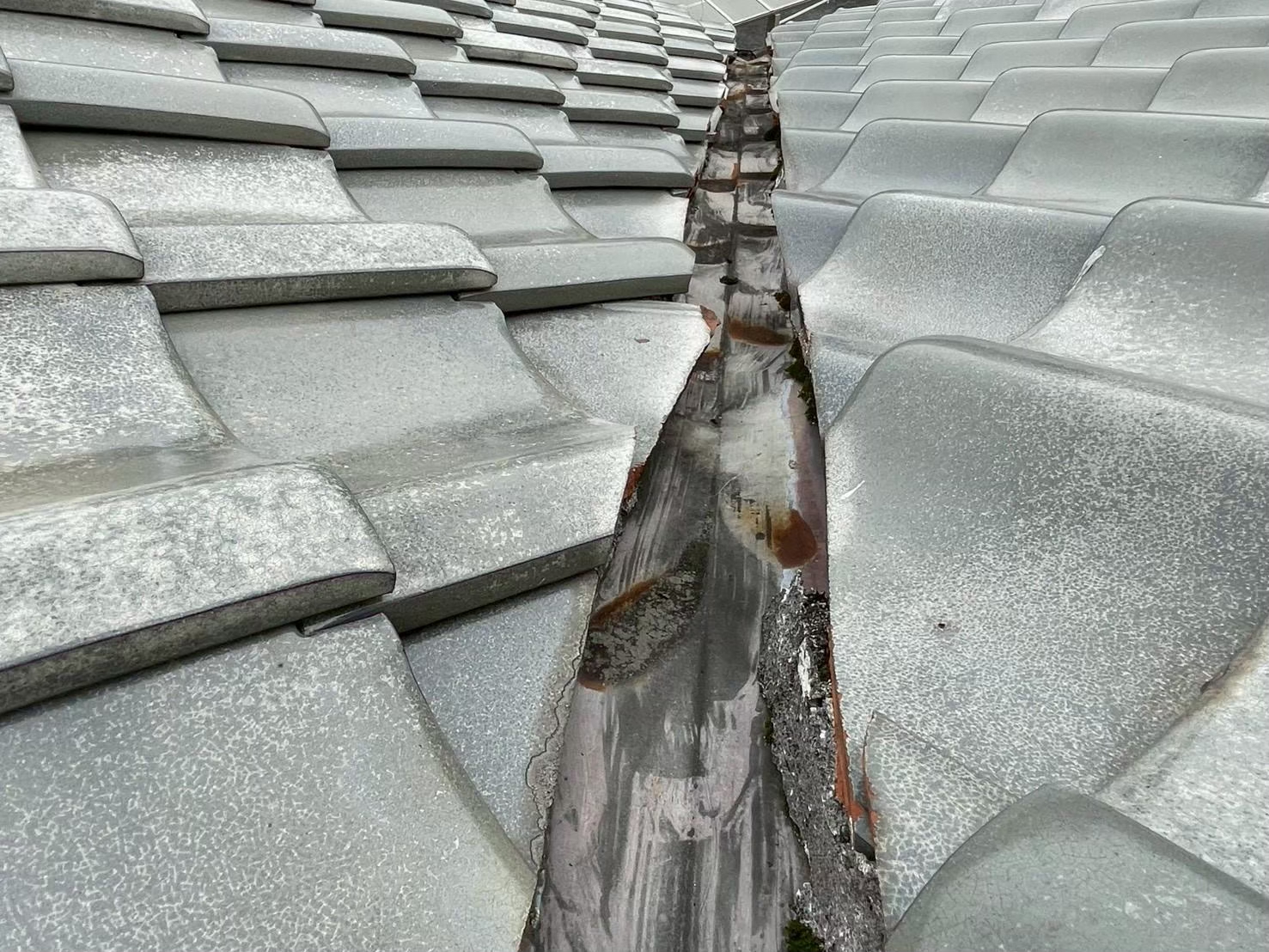

    既存の状態です。

  2. 2. 2026年09月25日

    谷工事

    谷工事

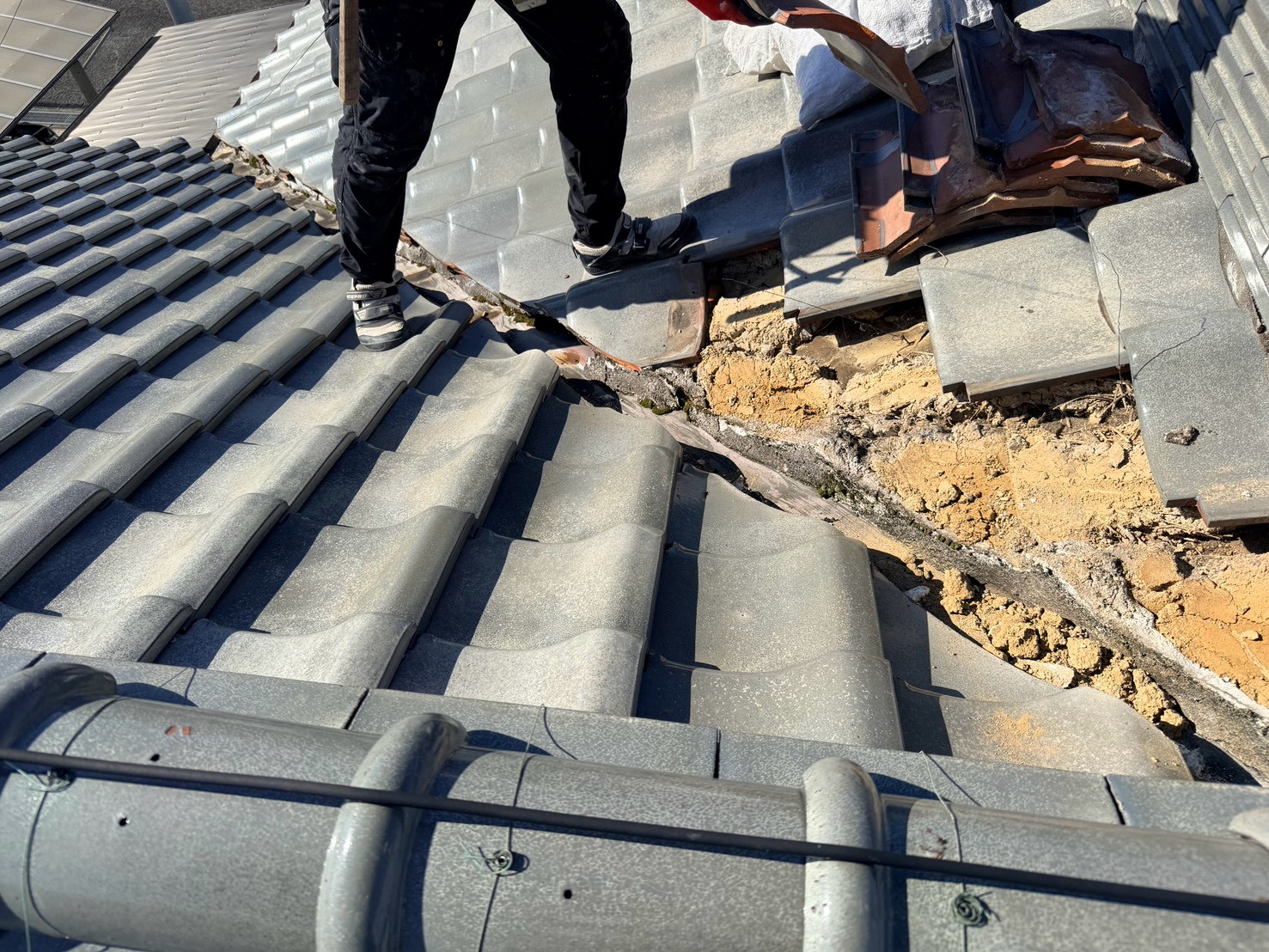

    谷周りの瓦を一旦めくっていきます。

  3. 3. 2026年09月25日

    谷工事

    谷工事

    谷周りの瓦をめくり、土台の土を撤去しました。

  4. 4. 2026年09月25日

    谷工事

    谷工事

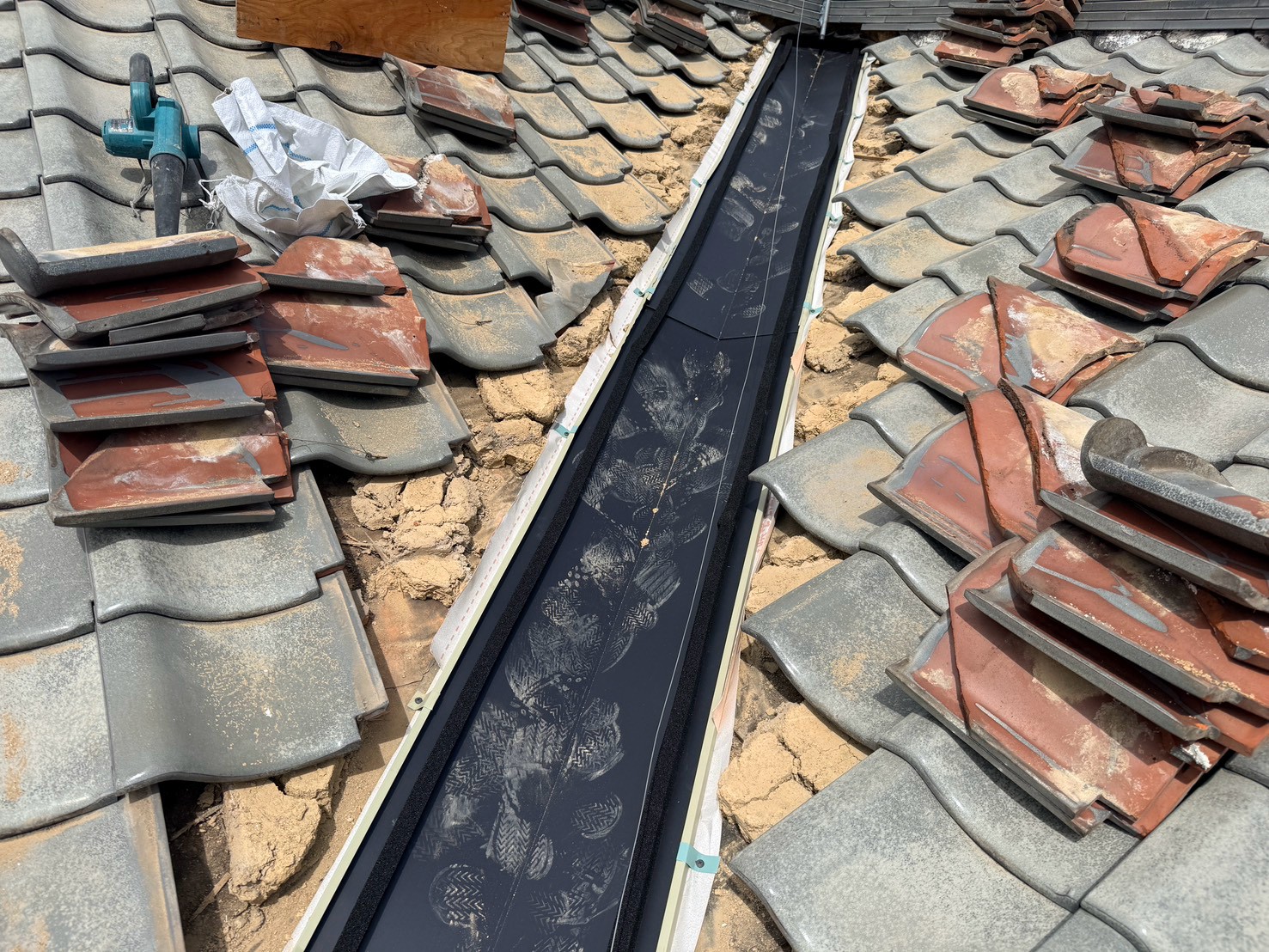

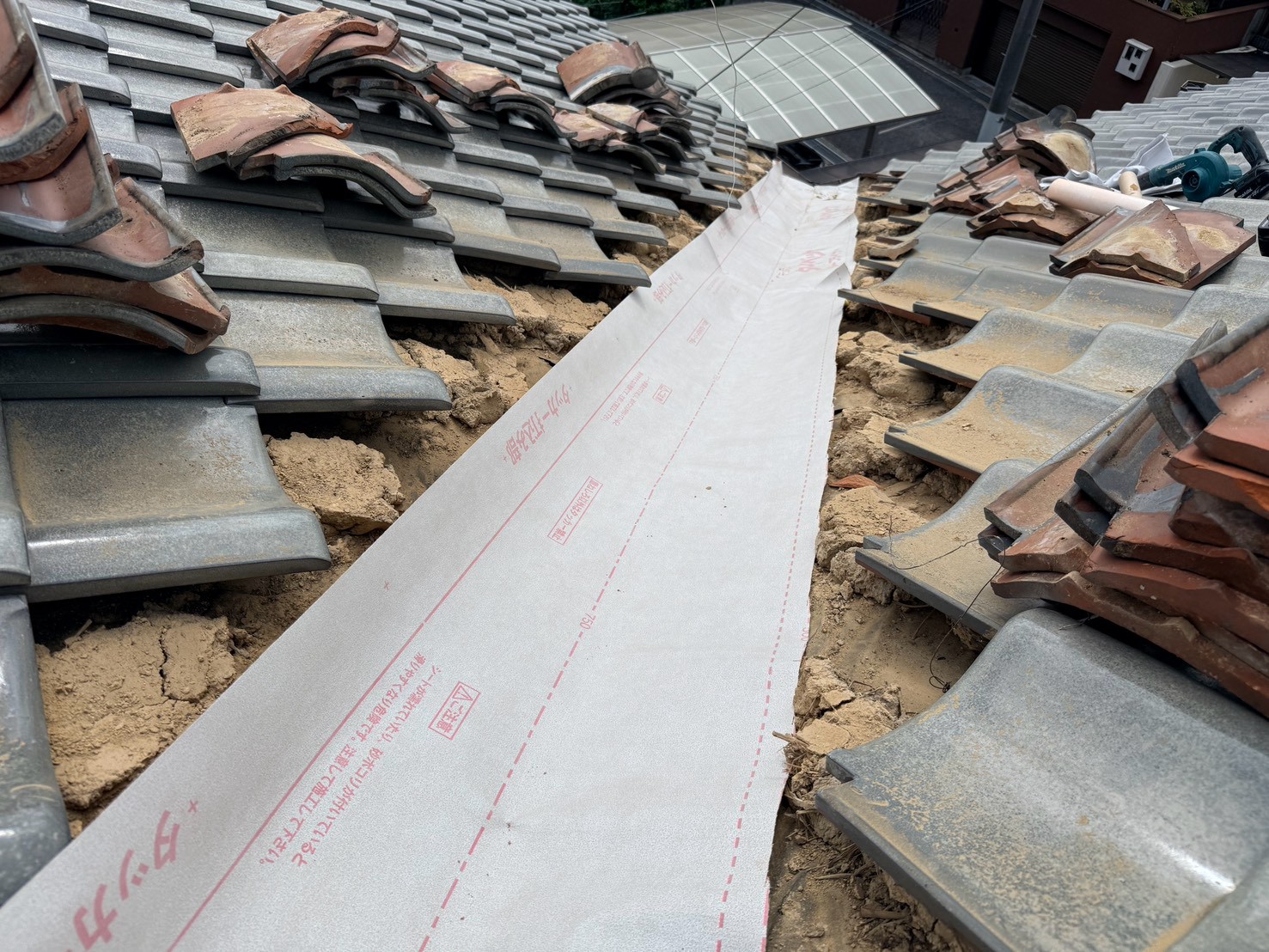

    下葺き材(タイベックルーフライナー)を張ります。

  5. 5. 2026年09月25日

    谷工事

    谷工事

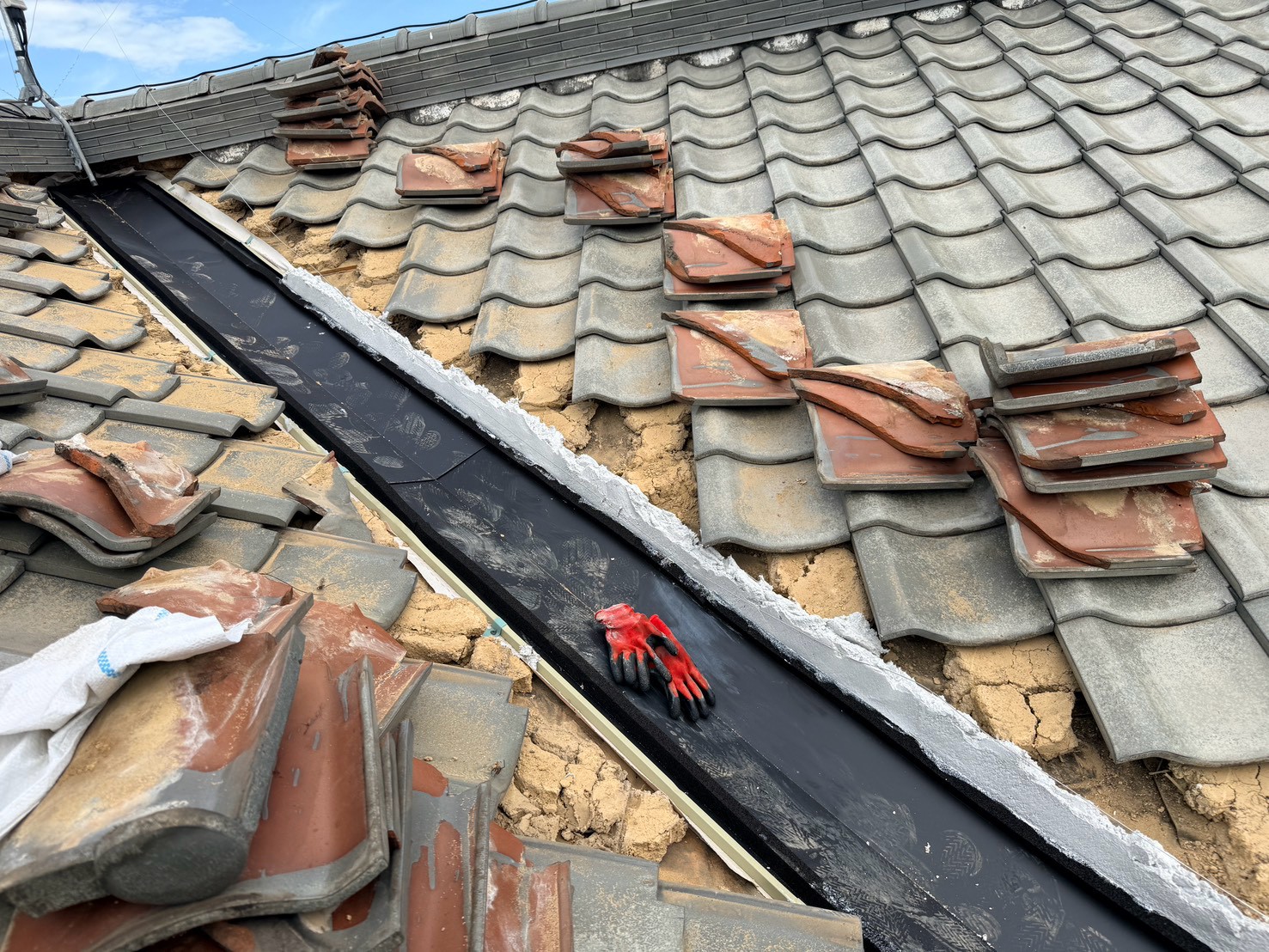

    谷板を取り付けていきます。継手にはシーリング材を充填します。

  6. 6. 2026年09月25日

    谷工事

    谷工事

    谷板を繋げました。両端にシーラーを貼ります。

  7. 7. 2026年09月25日

    谷工事

    谷工事

    端に漆喰材を詰めていきます。

  8. 8. 2026年09月25日

    谷工事

    谷工事

    谷周りの瓦を復旧していきます。ステンレス線で固定していきます。

  9. 9. 2026年09月25日

    谷工事

    谷工事

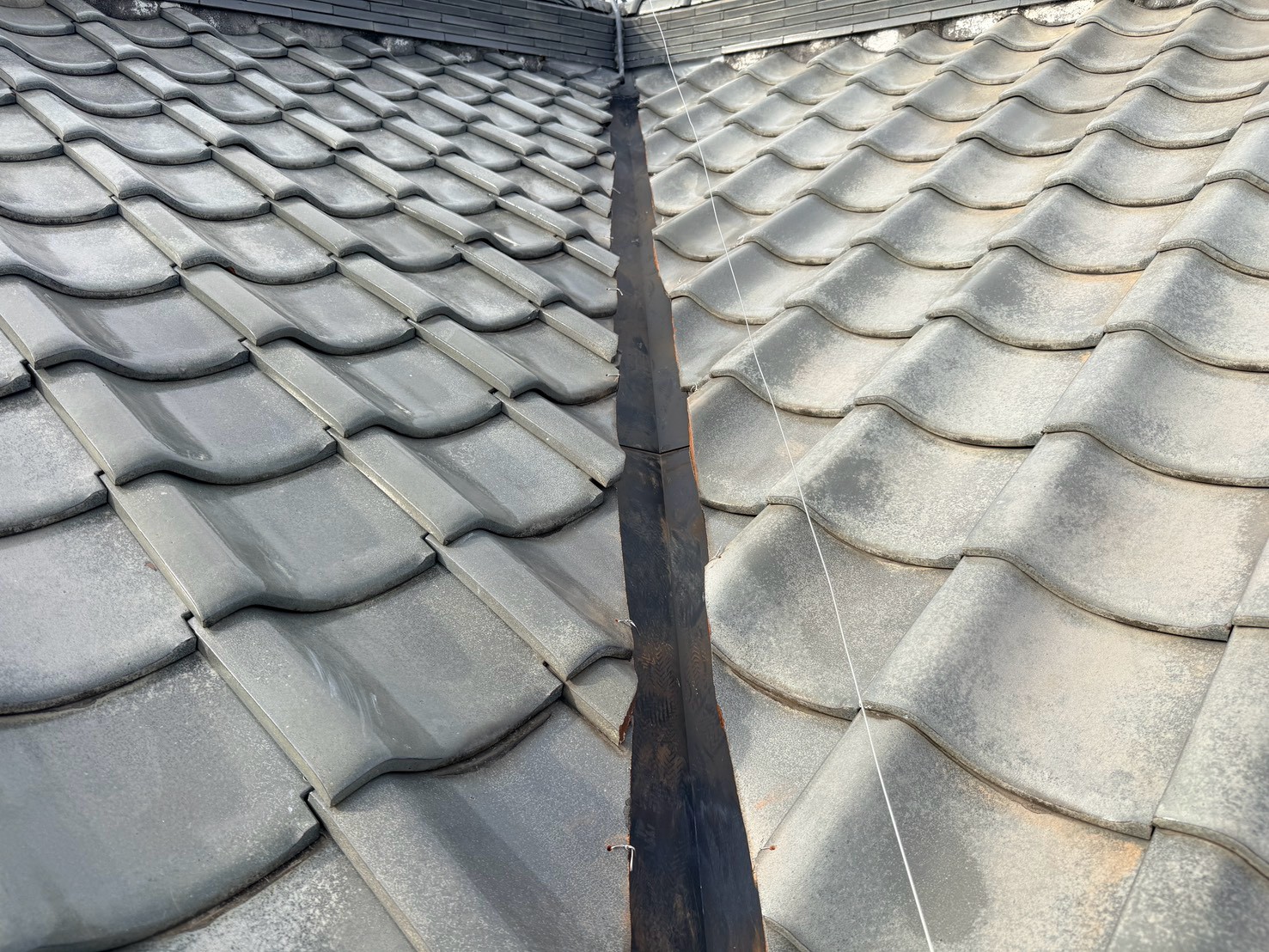

    谷周りの瓦を復旧しました。

  10. 10. 2026年09月25日

    漆喰工事

    漆喰工事

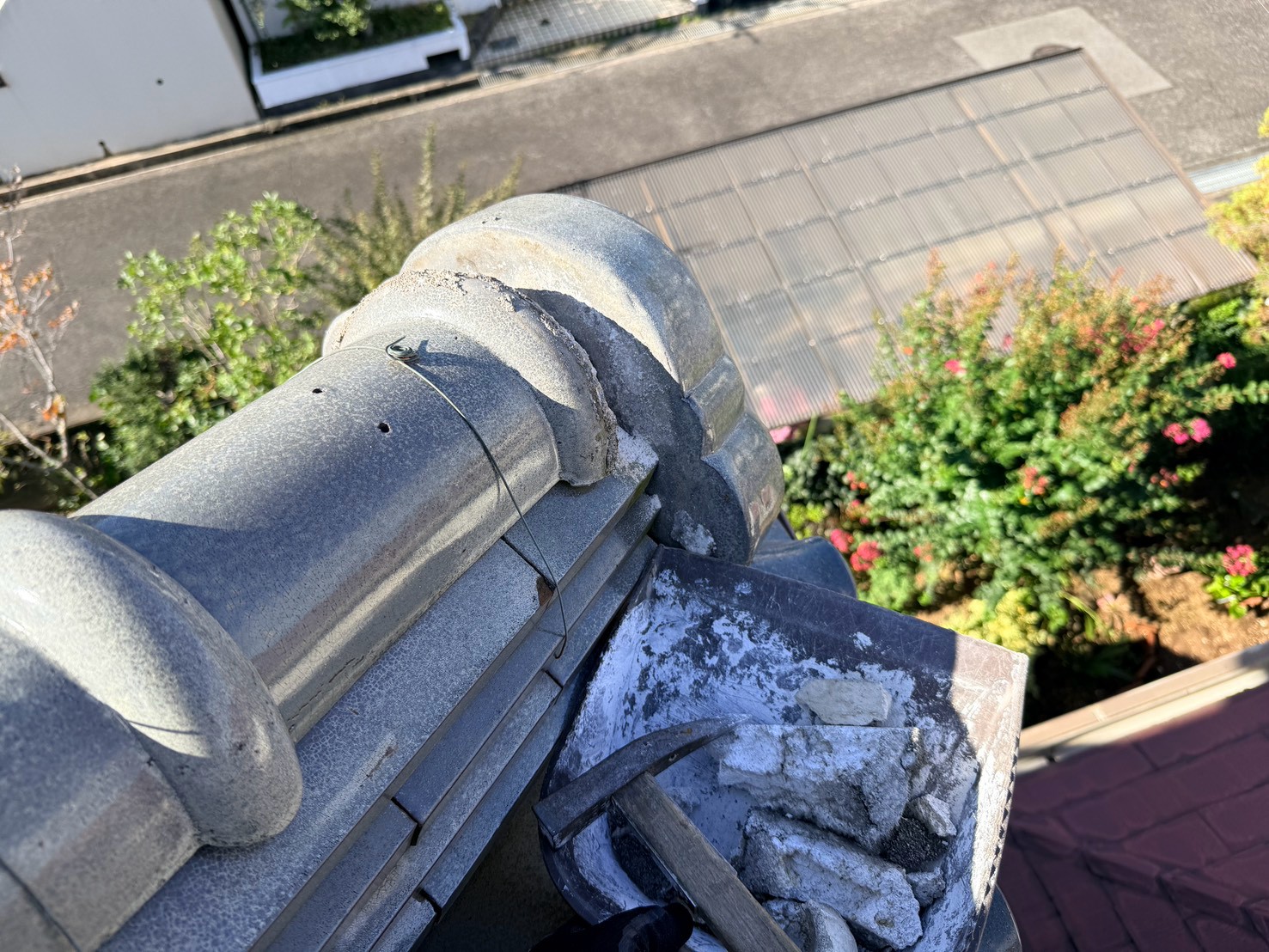

    既存の状態です。

  11. 11. 2026年09月25日

    漆喰工事

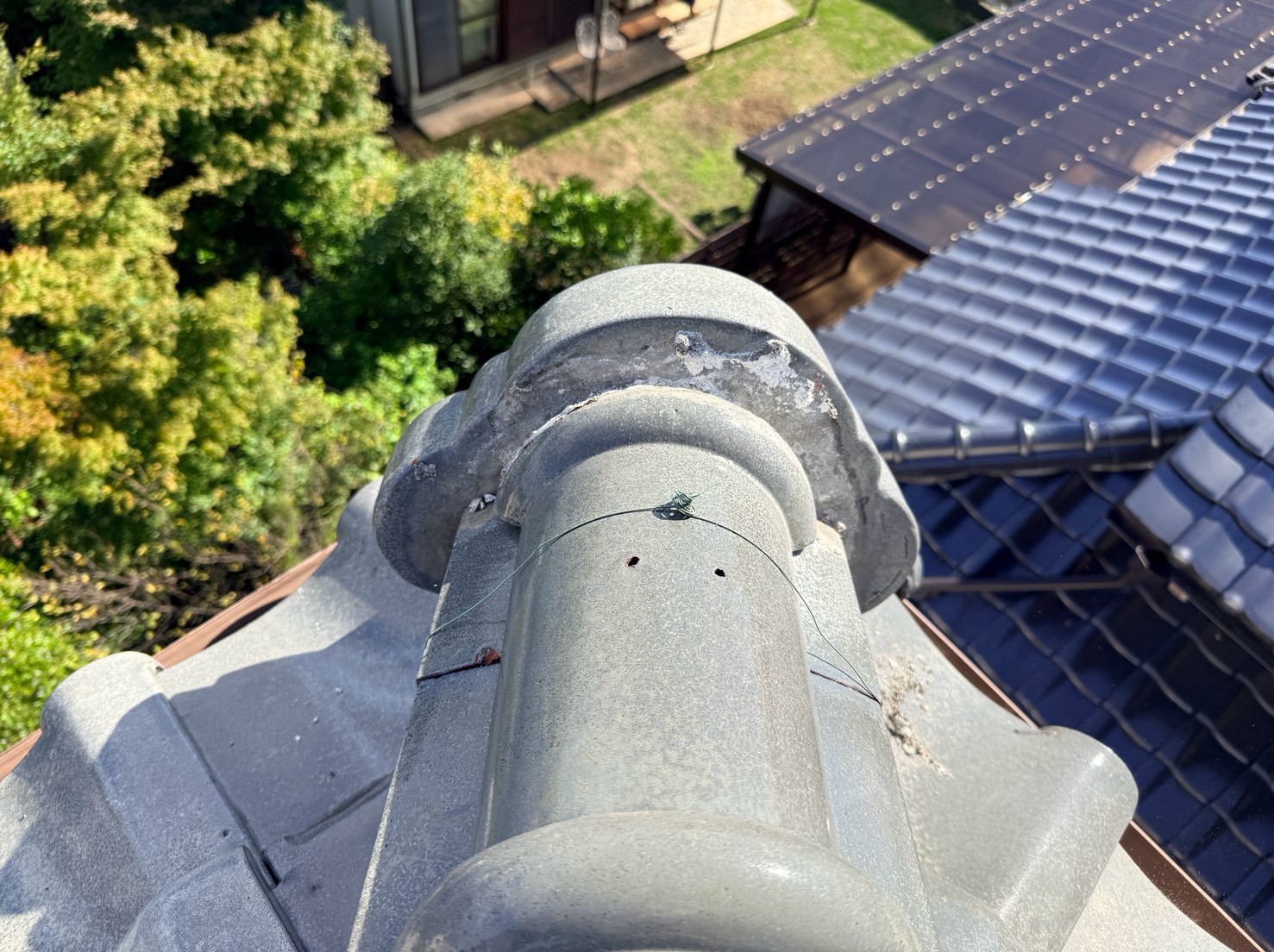

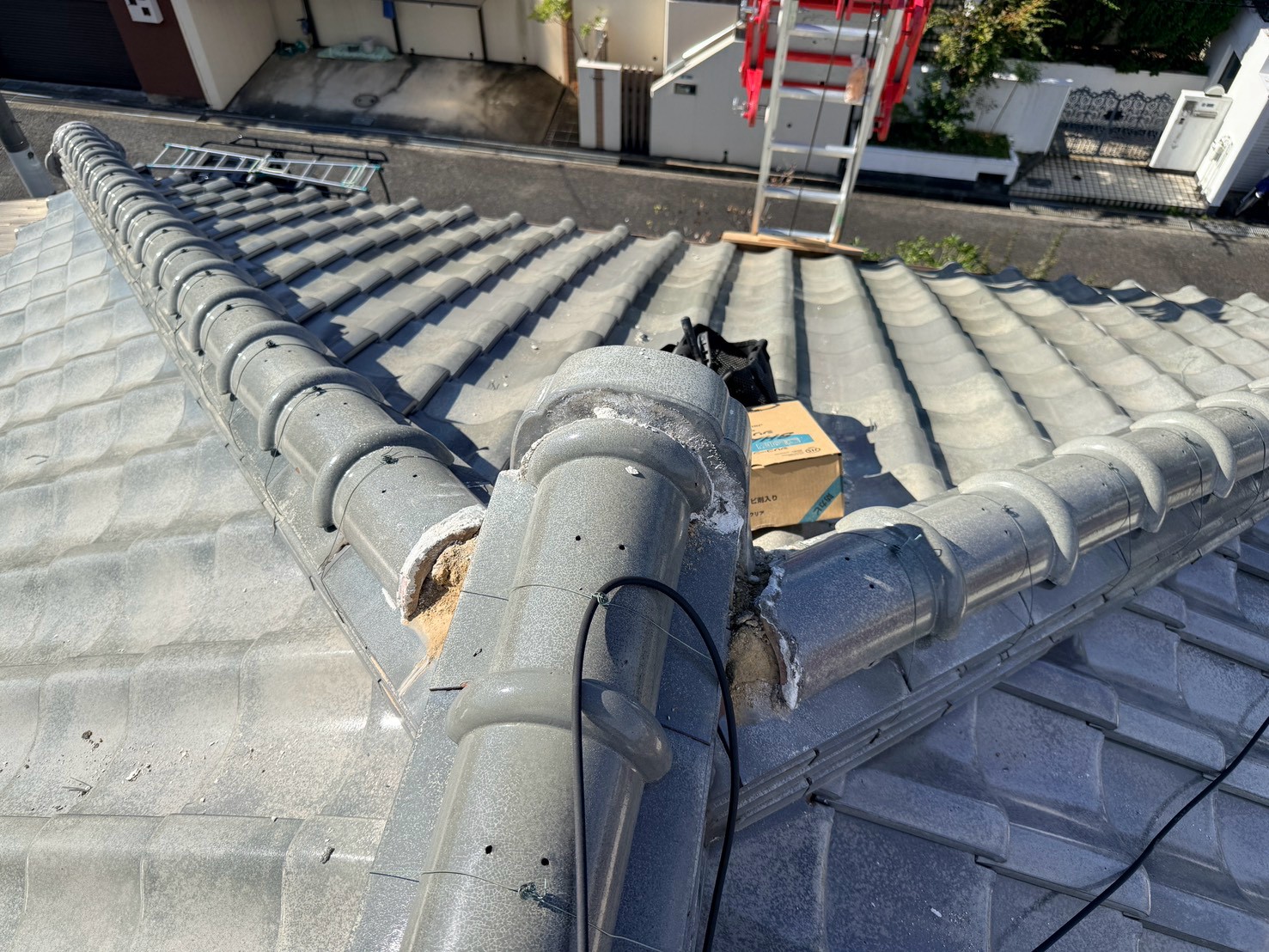

    漆喰工事

    既存の漆喰材を撤去していきます。

  12. 12. 2026年09月25日

    漆喰工事

    漆喰工事

    既存の漆喰材を撤去しました。

  13. 13. 2026年09月25日

    漆喰工事

    漆喰工事

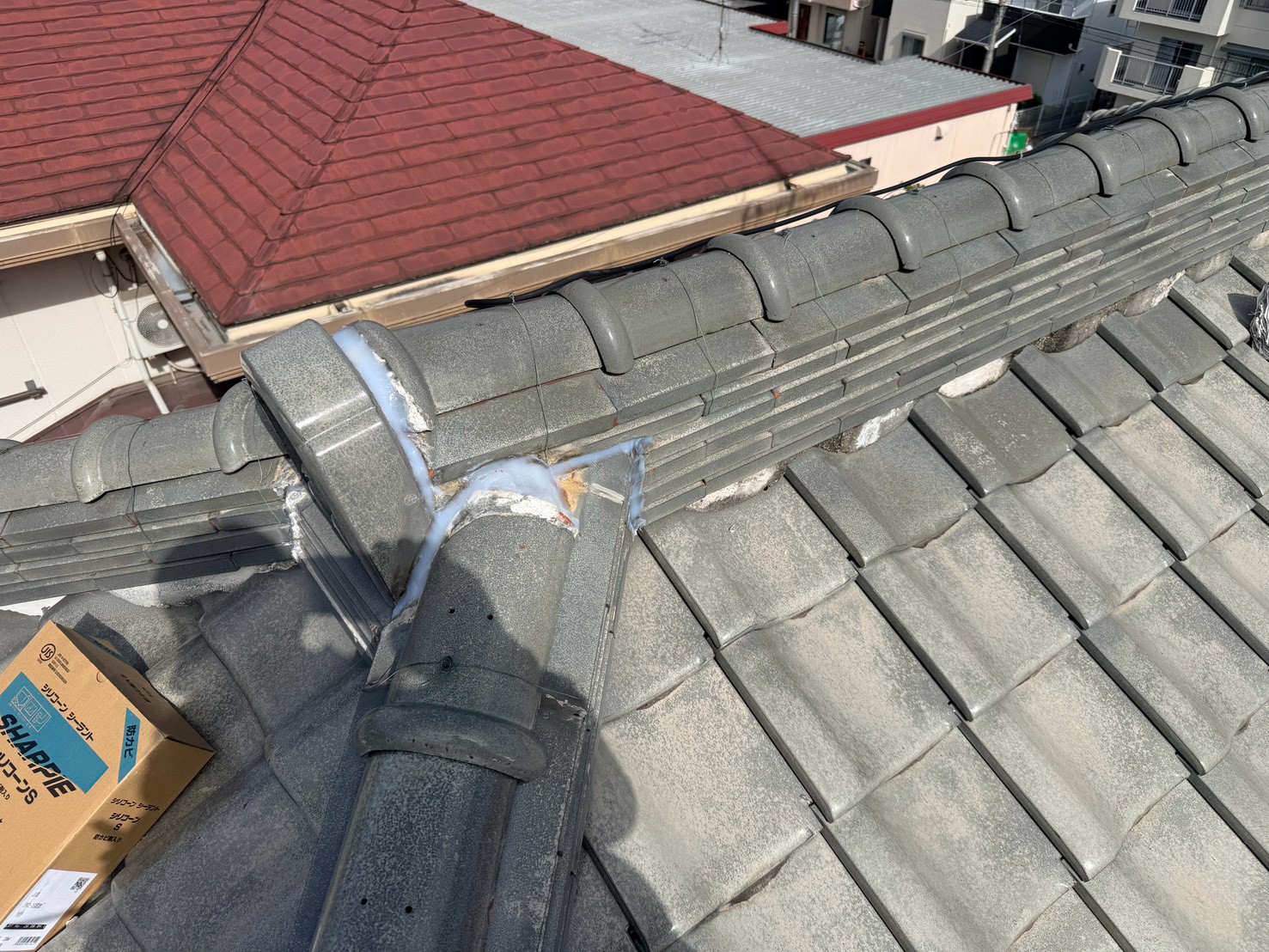

    既存の漆喰材を撤去しました。

  14. 14. 2026年09月25日

    漆喰工事

    漆喰工事

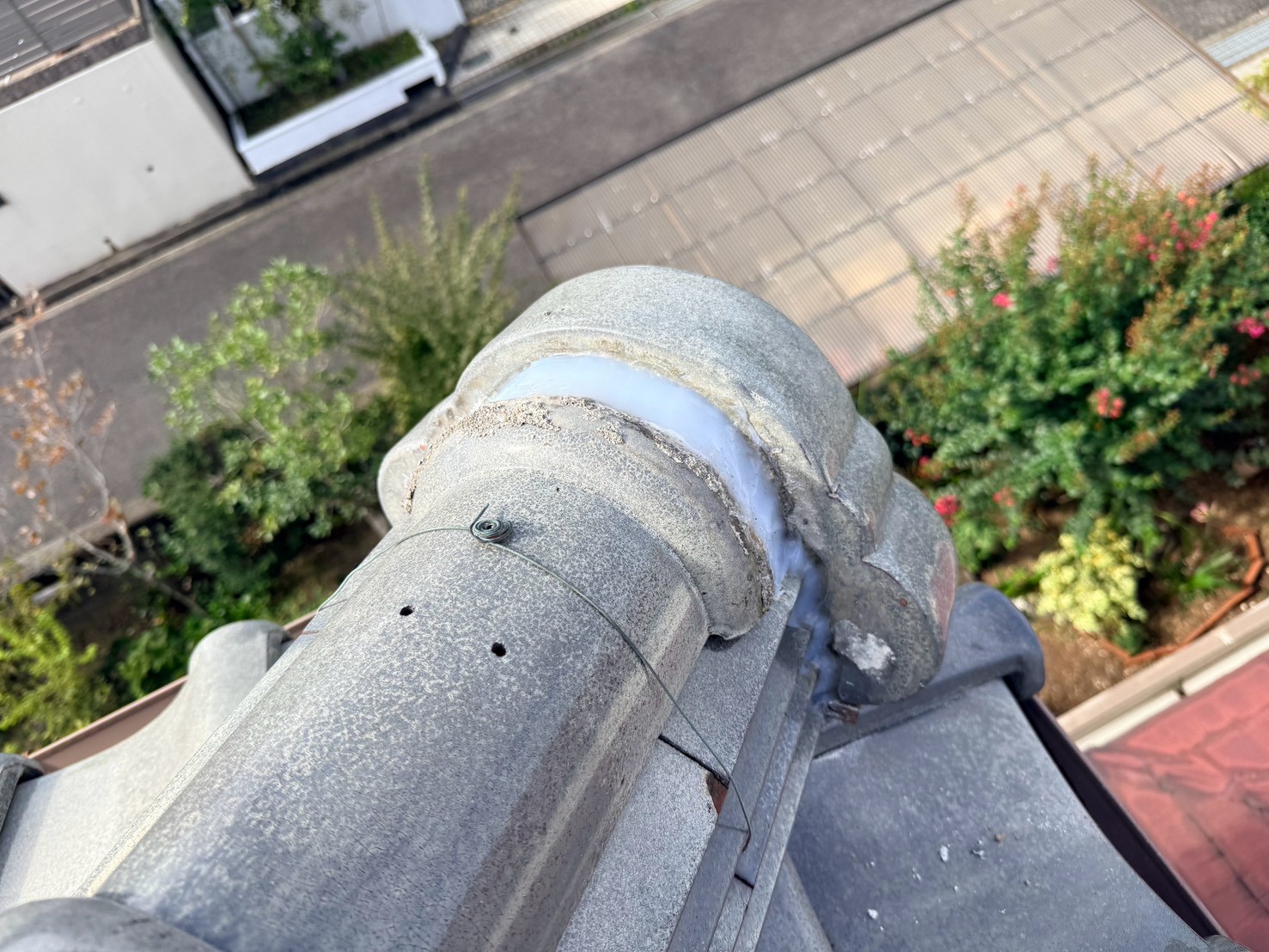

    シーリング材を充填します。

  15. 15. 2026年09月25日

    漆喰工事

    漆喰工事

    シーリング材を充填します。

  16. 16. 2026年09月25日

    ズレ上げラバーロック工事

    ズレ上げラバーロック工事

    既存の状態です。

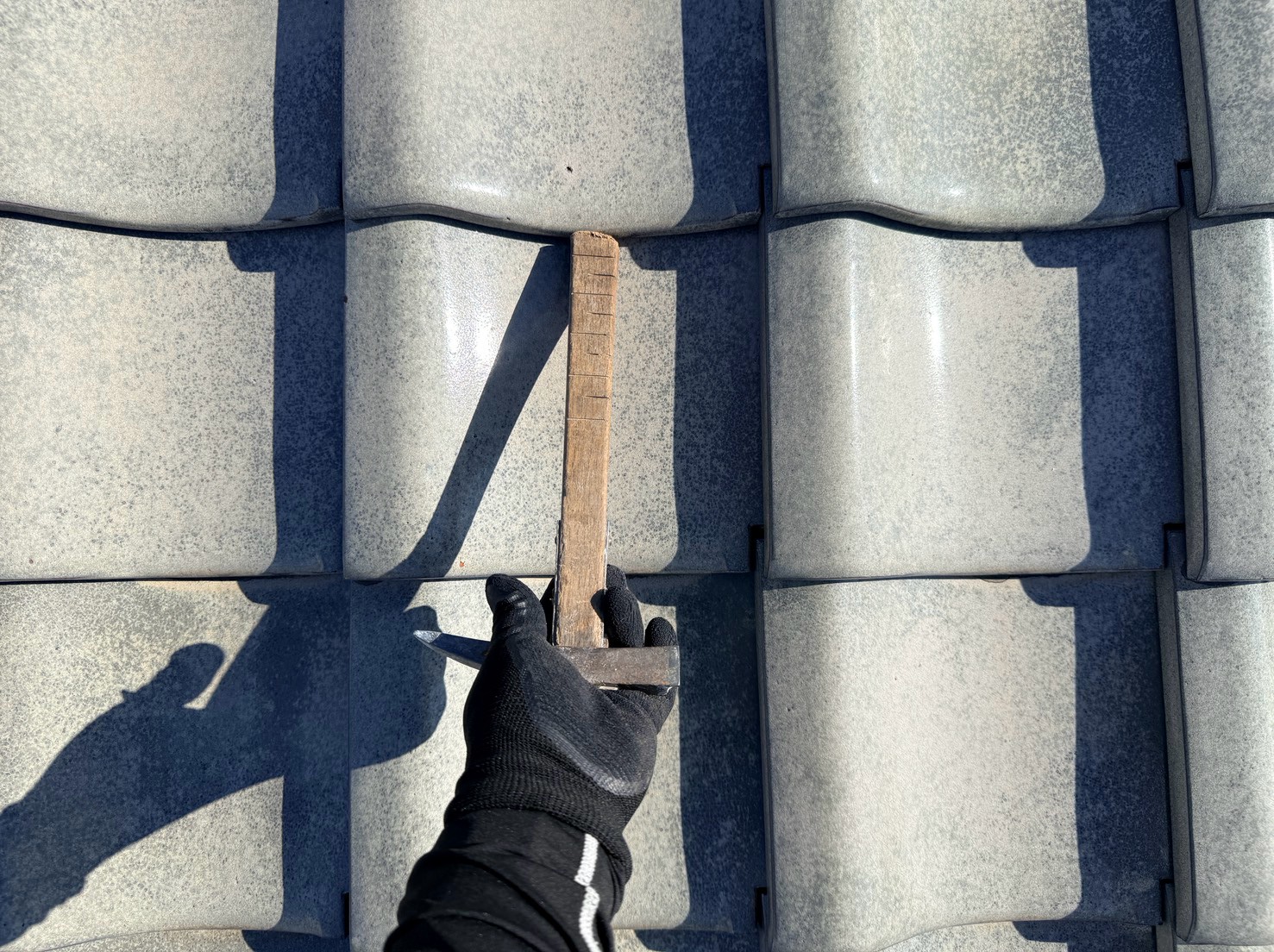

  17. 17. 2026年09月25日

    ズレ上げラバーロック工事

    ズレ上げラバーロック工事

    瓦を突き上げてきれいに並べていきます。

  18. 18. 2026年09月25日

    ズレ上げラバーロック工事

    ズレ上げラバーロック工事

    地瓦を突き上げました。

  19. 19. 2026年09月25日

    ズレ上げラバーロック工事

    ズレ上げラバーロック工事

    地瓦を突き上げました。

  20. 20. 2026年09月25日

    ズレ上げラバーロック工事

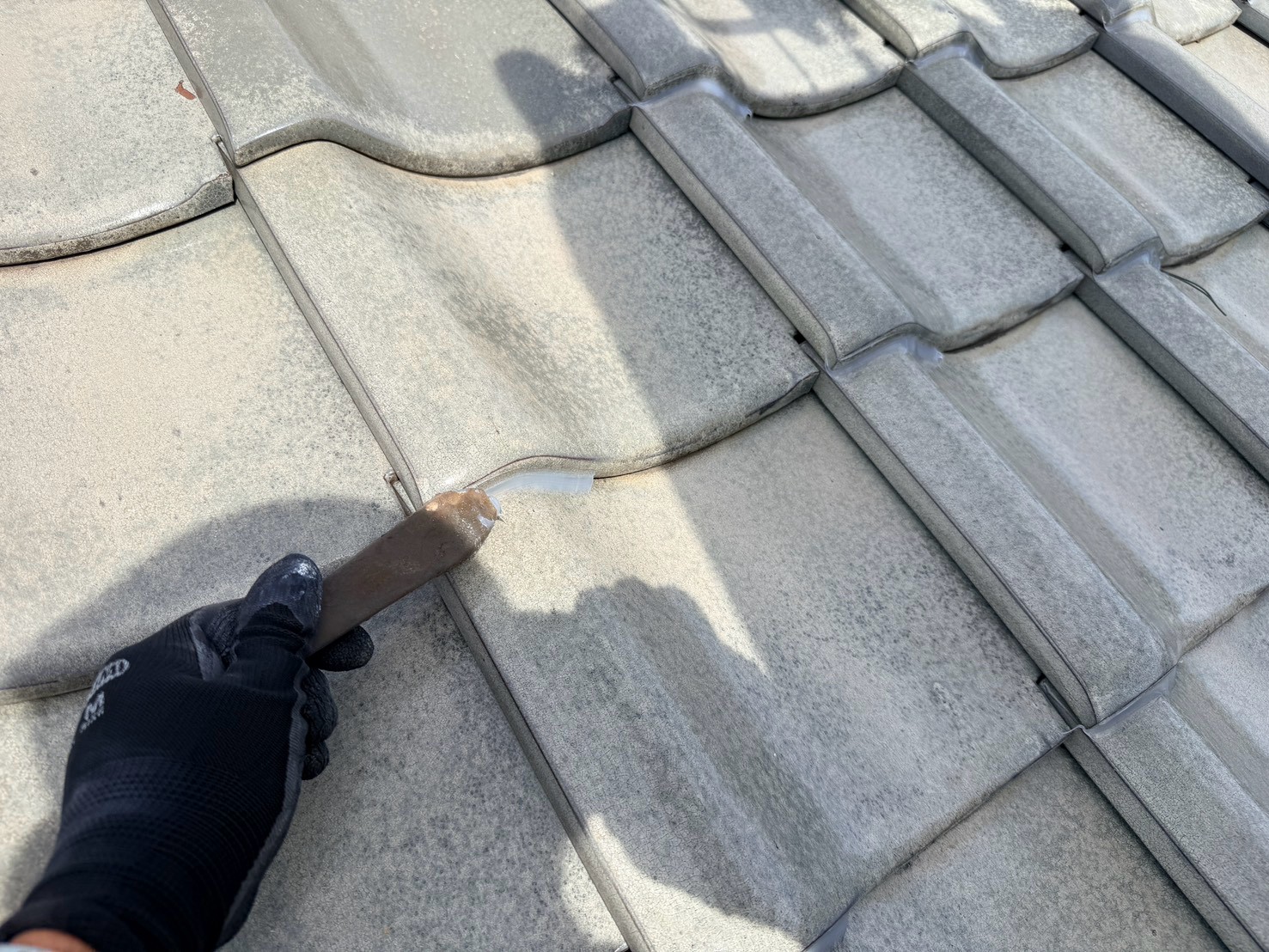

    ズレ上げラバーロック工事

    地瓦がズレないようにシーリング材を充填し、平らにならします(ラバーロック)。

  21. 21. 2026年09月25日

    ズレ上げラバーロック工事

    ズレ上げラバーロック工事

    ラバーロックしました。

  22. 22. 2026年09月25日

    ズレ上げラバーロック工事

    ズレ上げラバーロック工事

    ラバーロックしました。

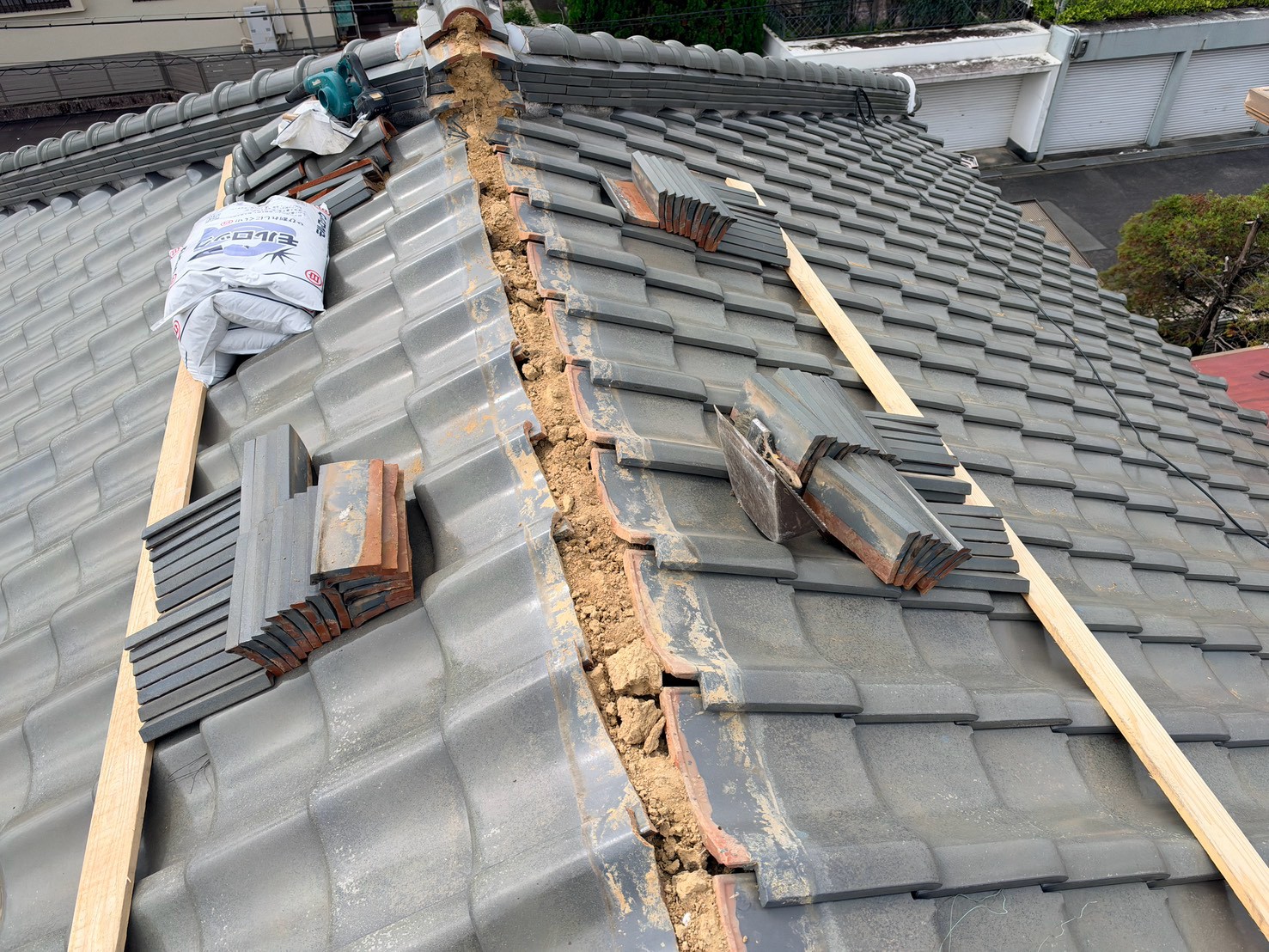

  23. 23. 2026年09月30日

    棟積み替え工事

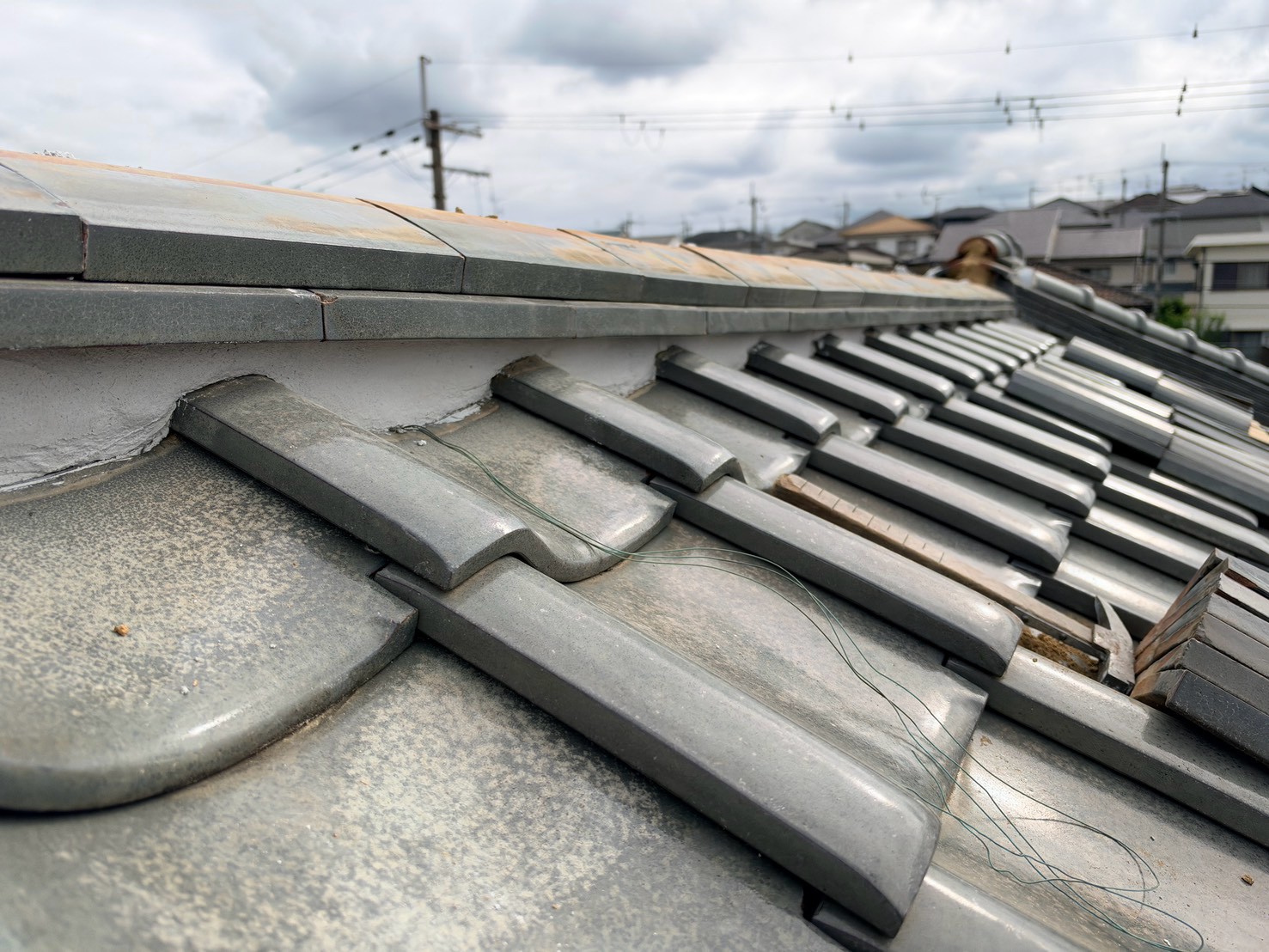

    棟積み替え工事

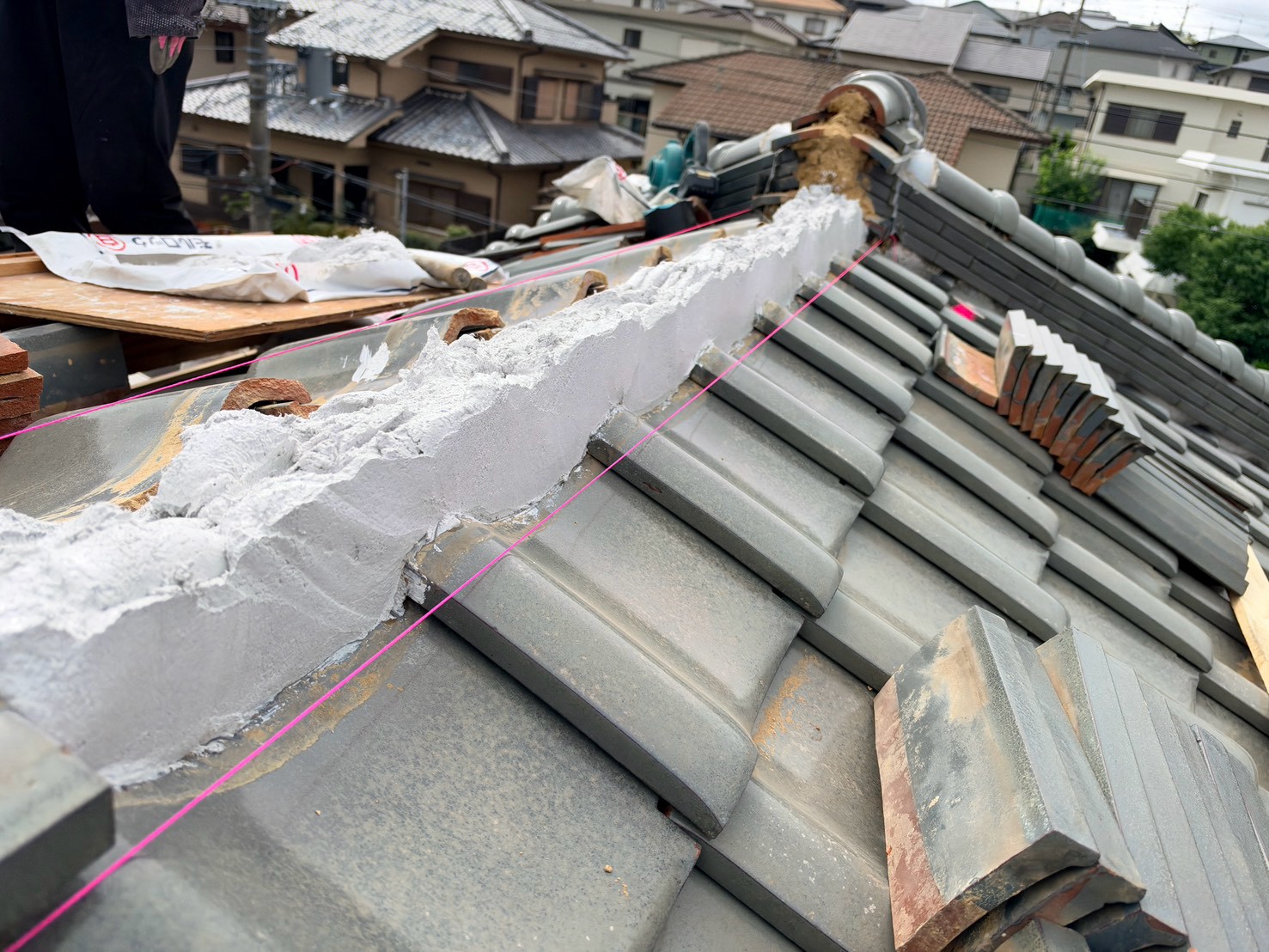

    棟瓦を一旦めくっていきます。

  24. 24. 2026年09月30日

    棟積み替え工事

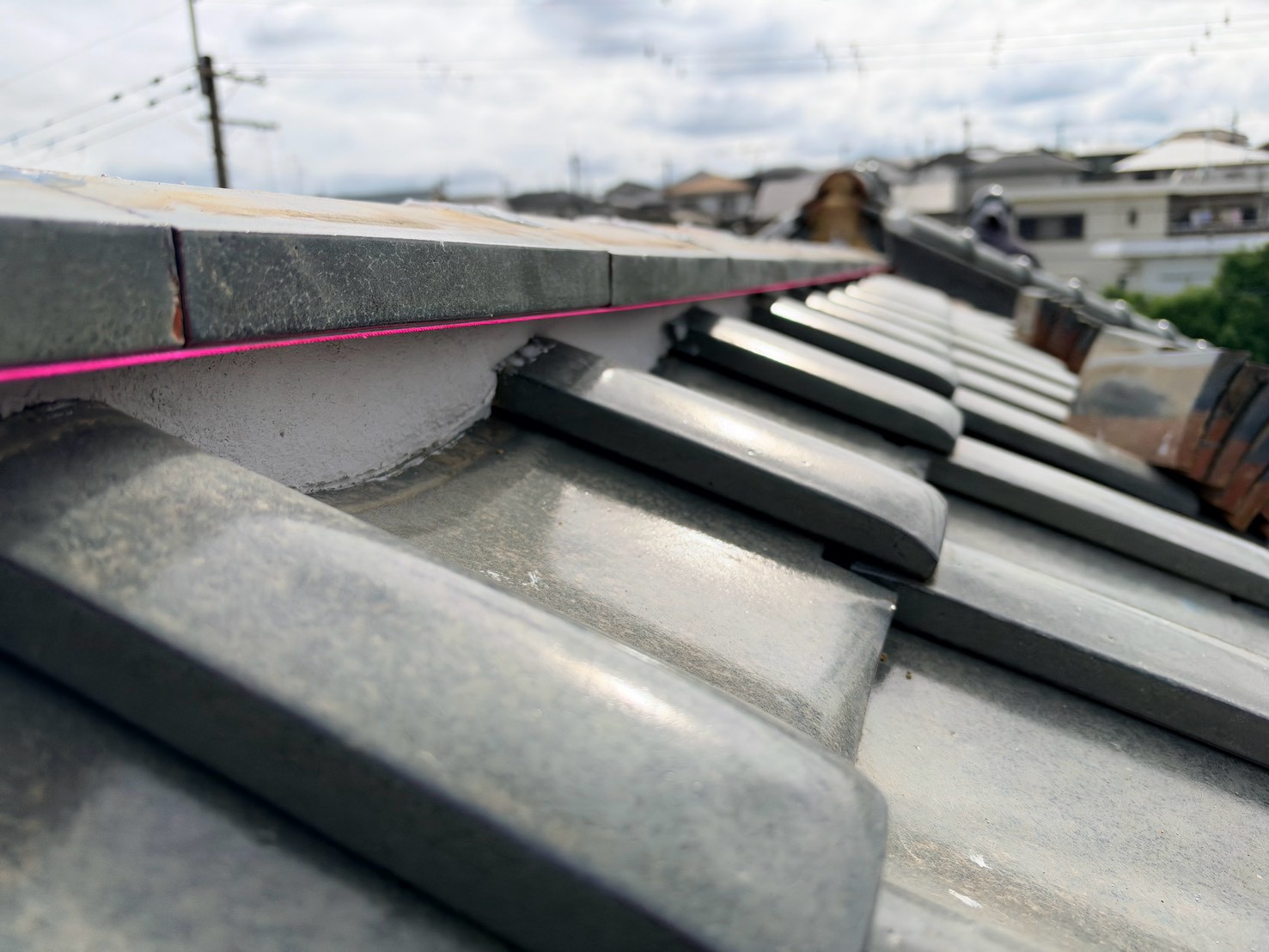

    棟積み替え工事

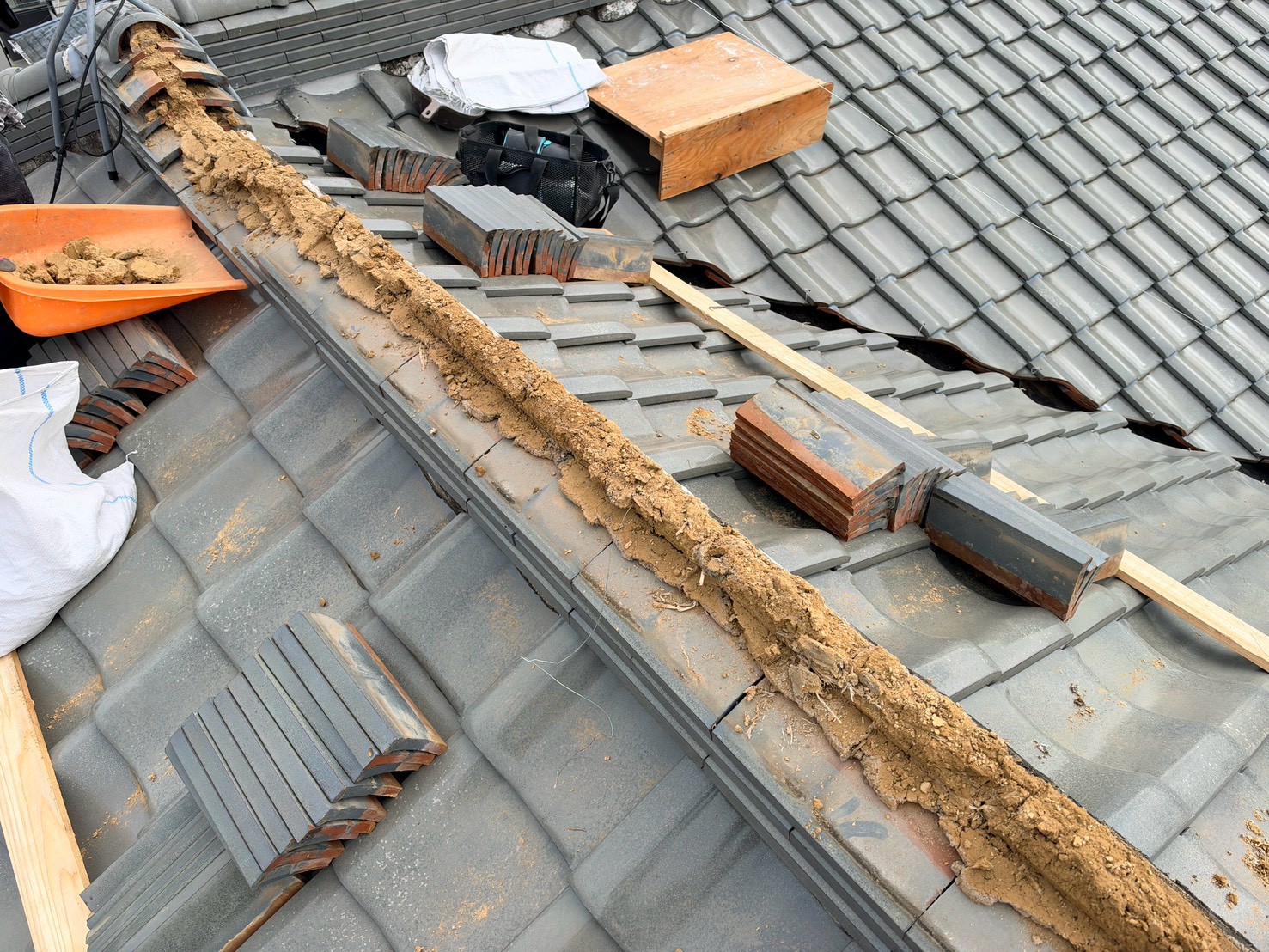

    土台の土を撤去しました。

  25. 25. 2026年09月30日

    棟積み替え工事

    棟積み替え工事

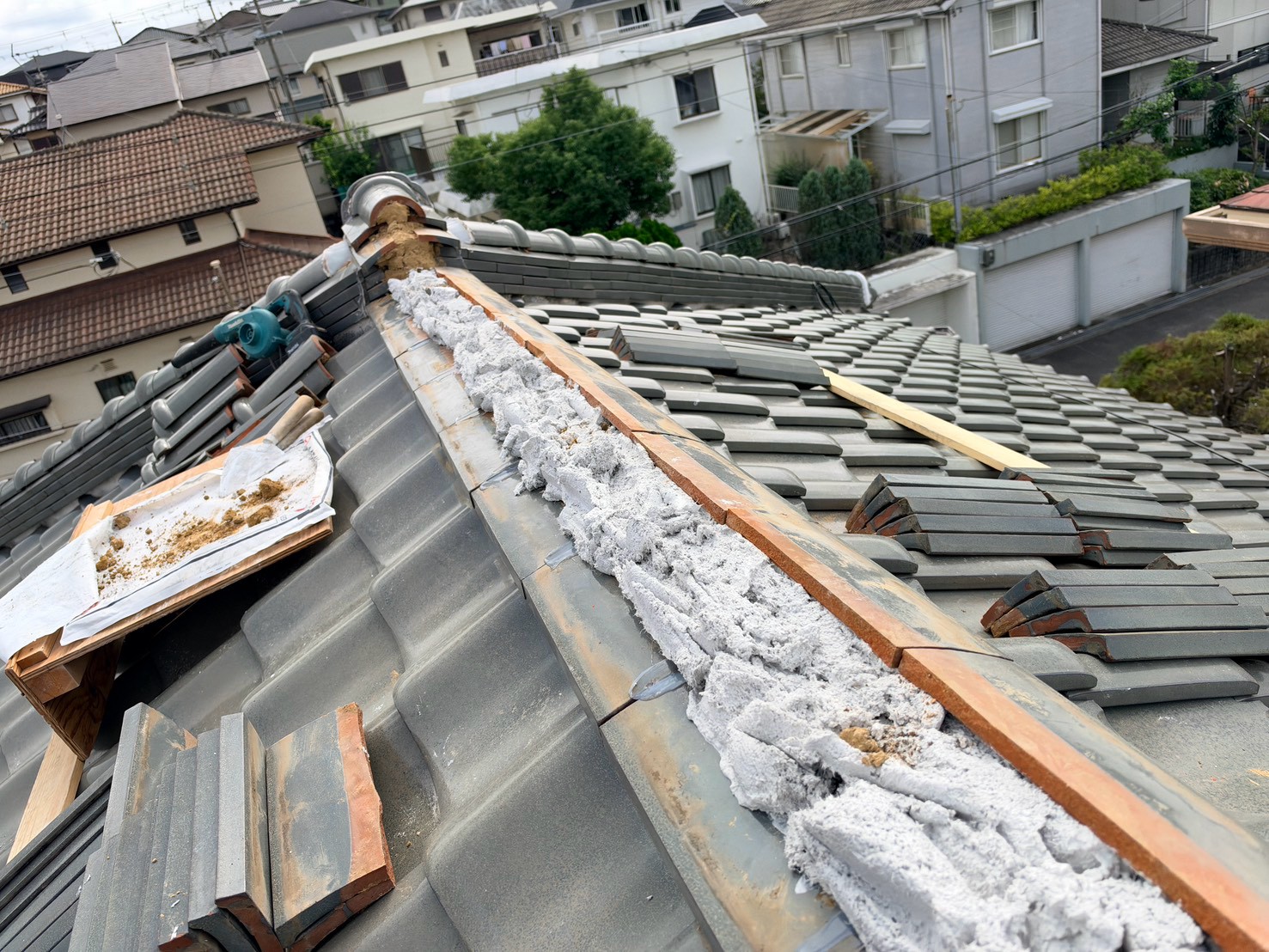

    モルロック(漆喰材)を詰め、高さ調整をします。

  26. 26. 2026年09月30日

    棟積み替え工事

    棟積み替え工事

    棟瓦を積んでいきます。

  27. 27. 2026年09月30日

    棟積み替え工事

    棟積み替え工事

    さらにモルロックを詰めます。

  28. 28. 2026年09月30日

    棟積み替え工事

    棟積み替え工事

    二段目の棟瓦を積みました。

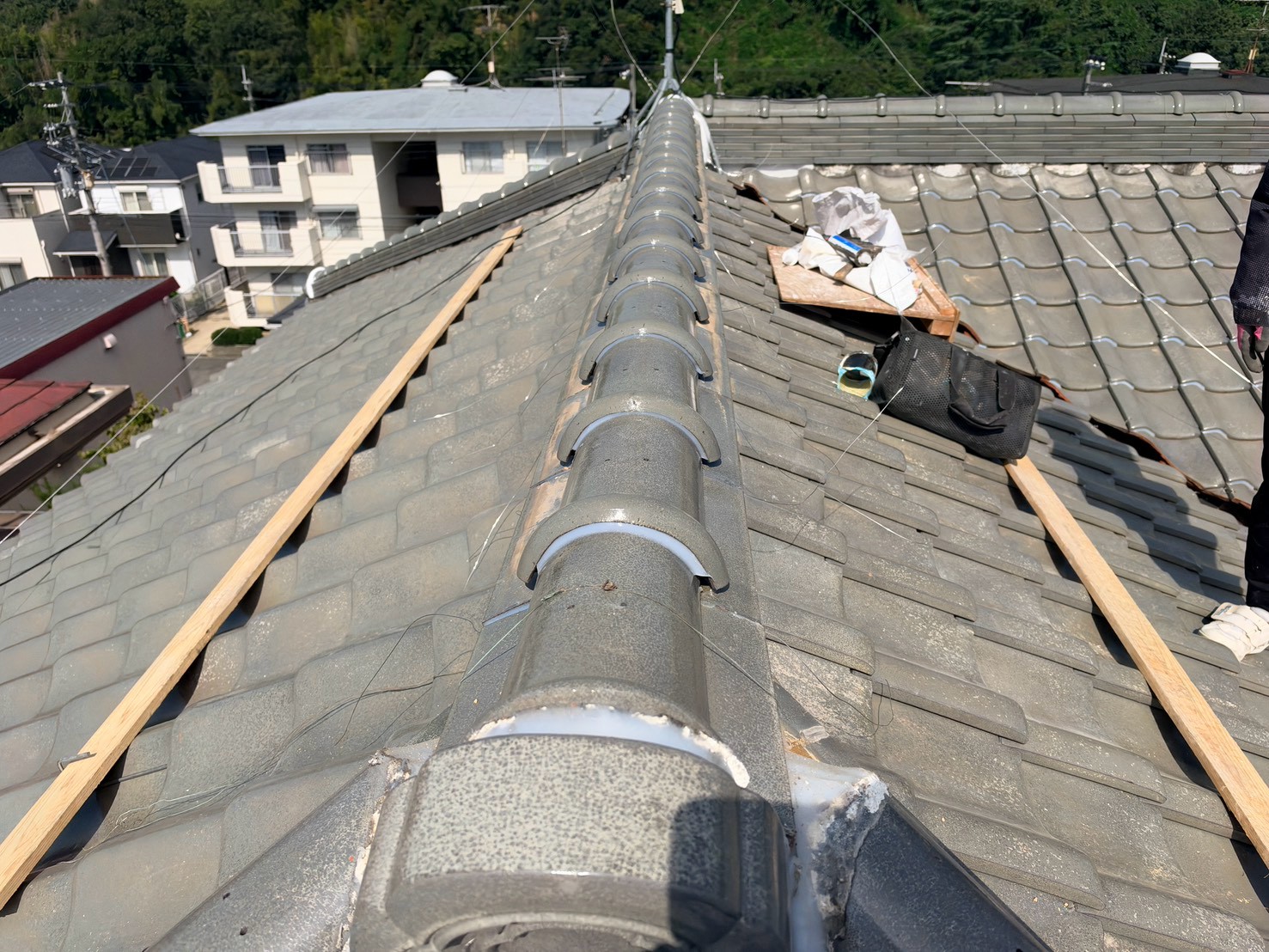

  29. 29. 2026年10月01日

    棟積み替え工事

    棟積み替え工事

    ステンレス線を仕込みながら棟瓦を積み上げていきます。

  30. 30. 2026年10月01日

    棟積み替え工事

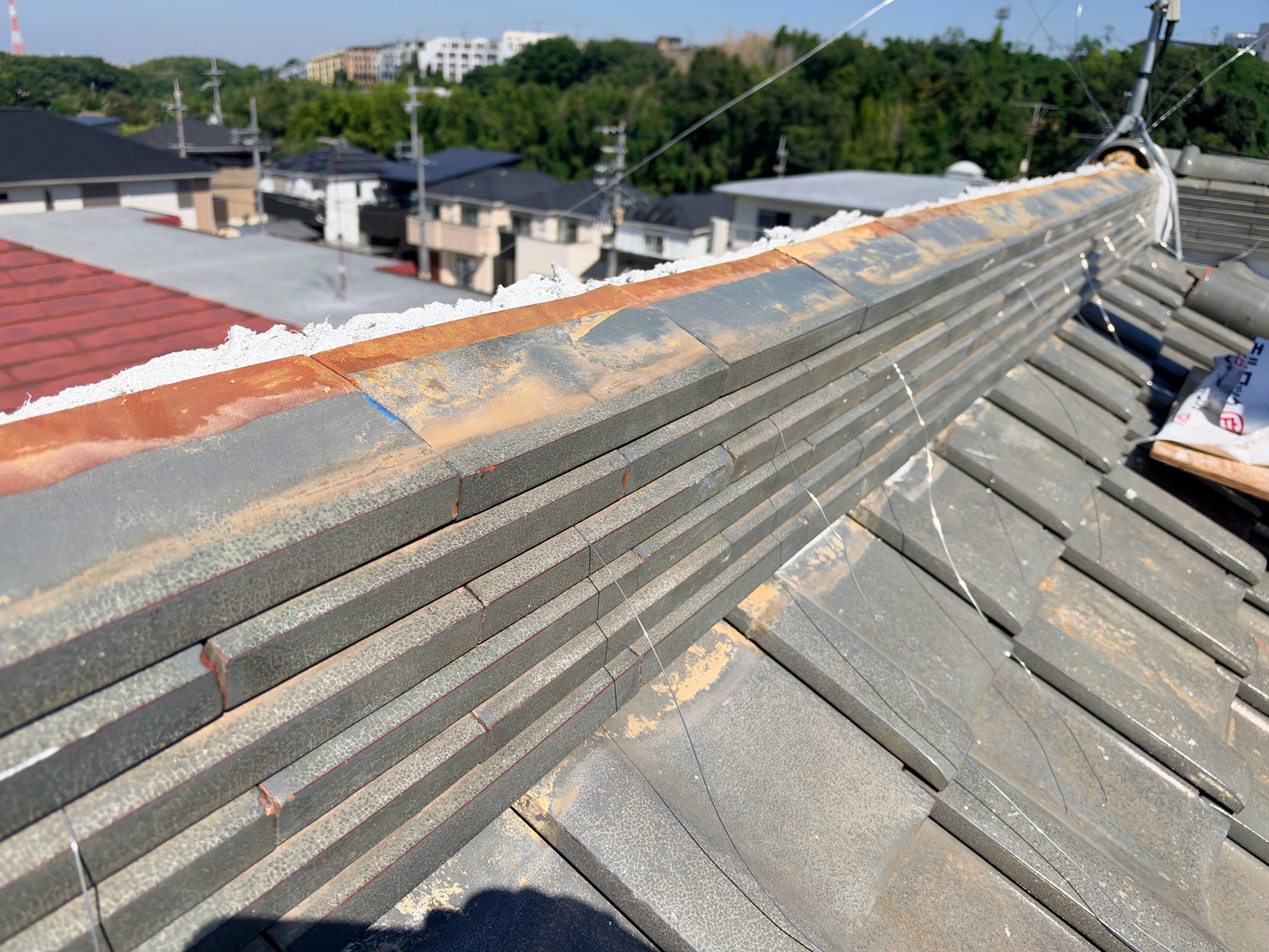

    棟積み替え工事

    丸瓦を被せ、継手にはシーリング材を充填しました。

  31. 31. 2026年10月01日

    漆喰工事

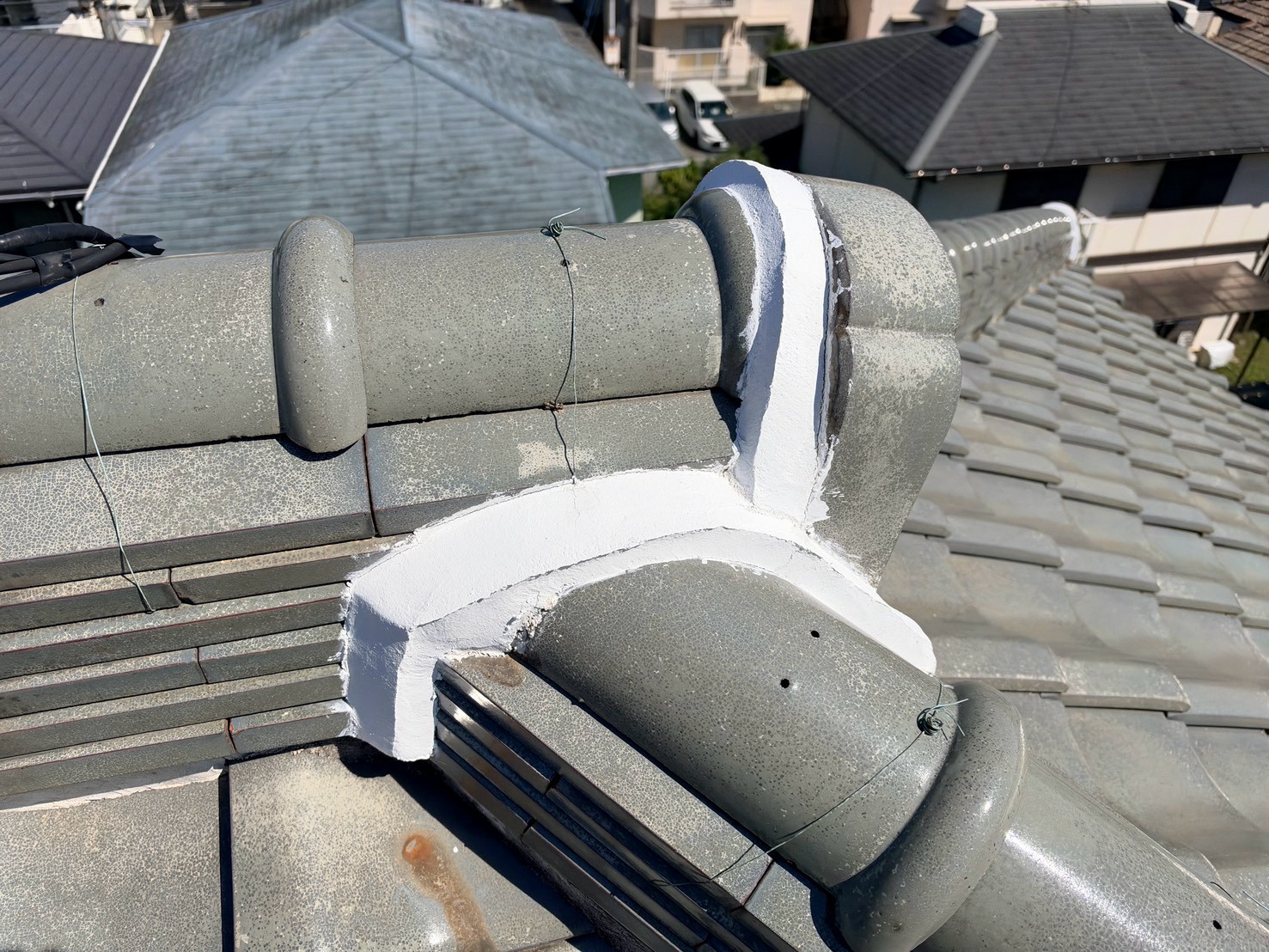

    漆喰工事

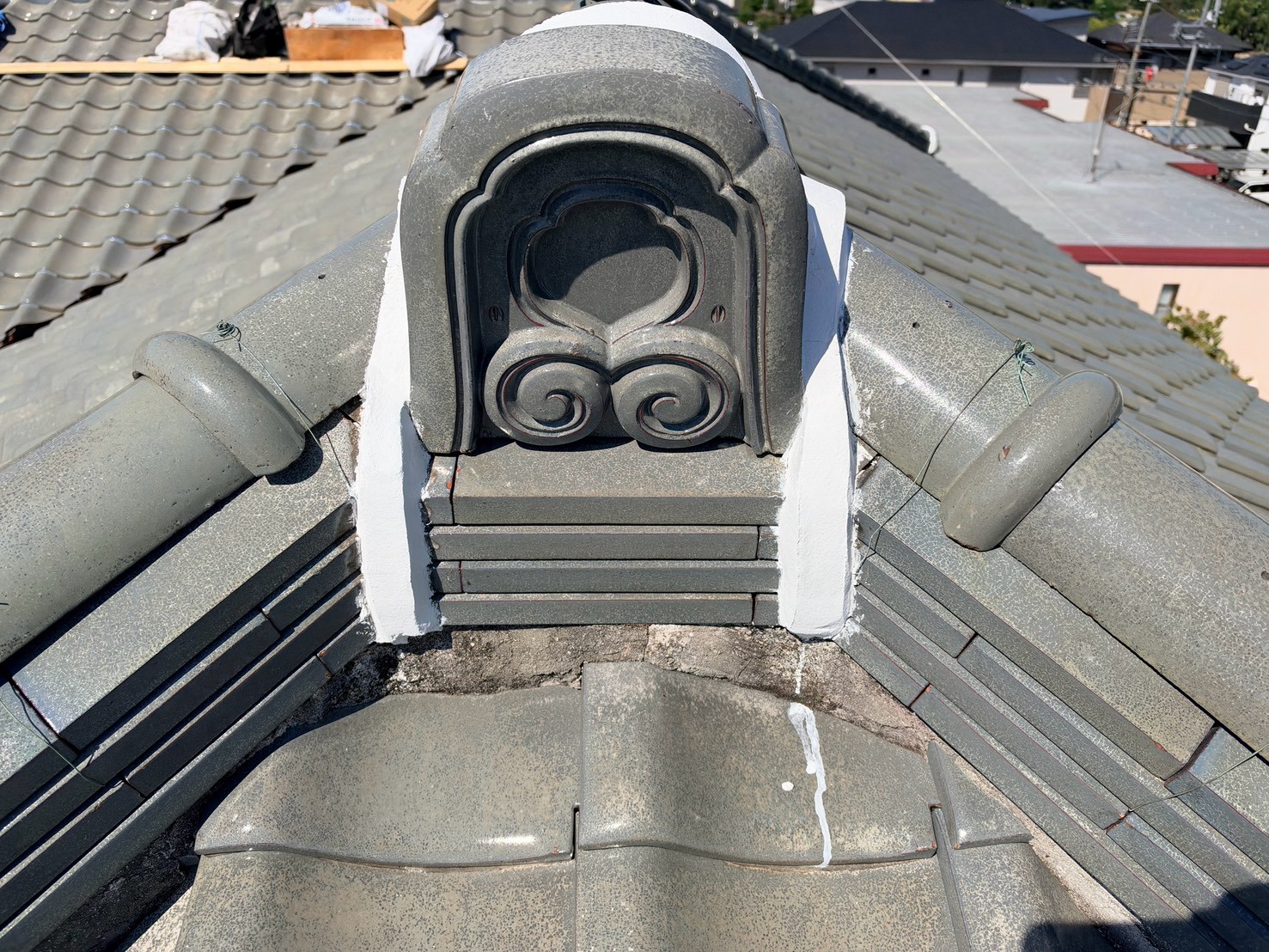

    モルロックを巻きました。

  32. 32. 2026年10月01日

    漆喰工事

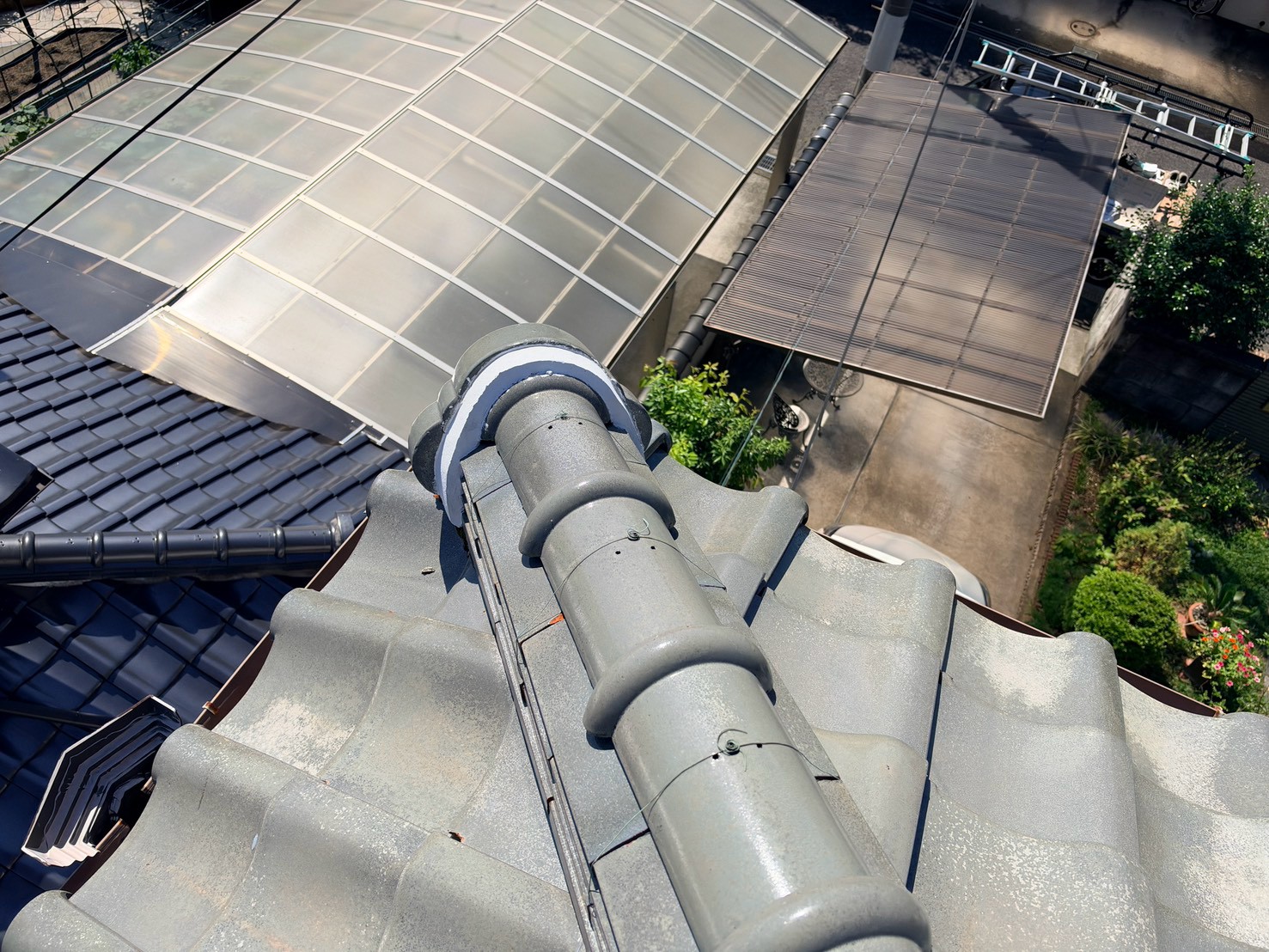

    漆喰工事

    モルロックを巻きました。

  33. 33. 2026年10月01日

    漆喰工事

    漆喰工事

    モルロックを巻きました。

  34. 34. 2026年10月02日

    棟積み替え工事

    棟積み替え工事

    丸瓦をステンレス線で固定しました。

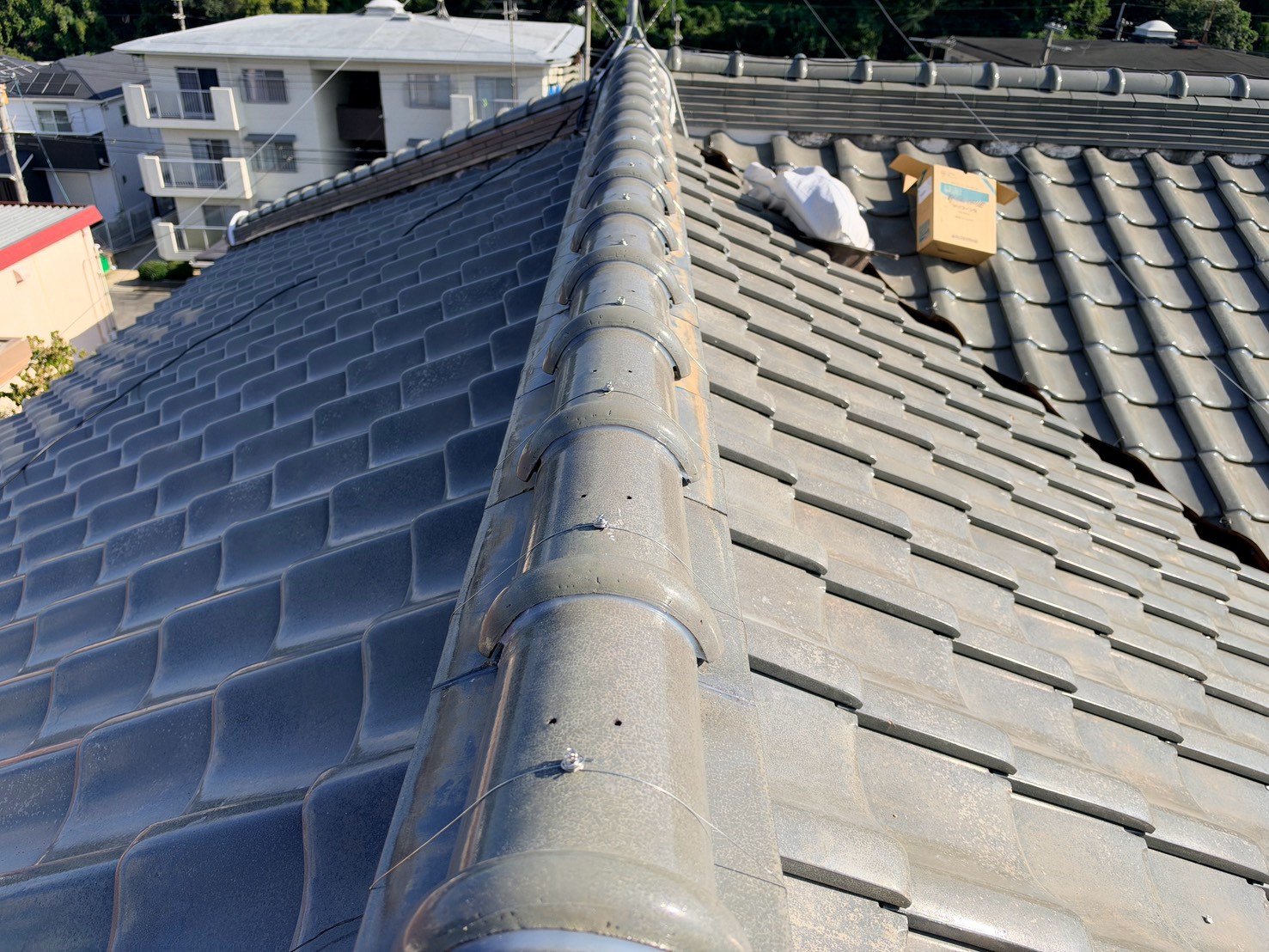

  35. 35. 2026年10月02日

    ラバーロック工事

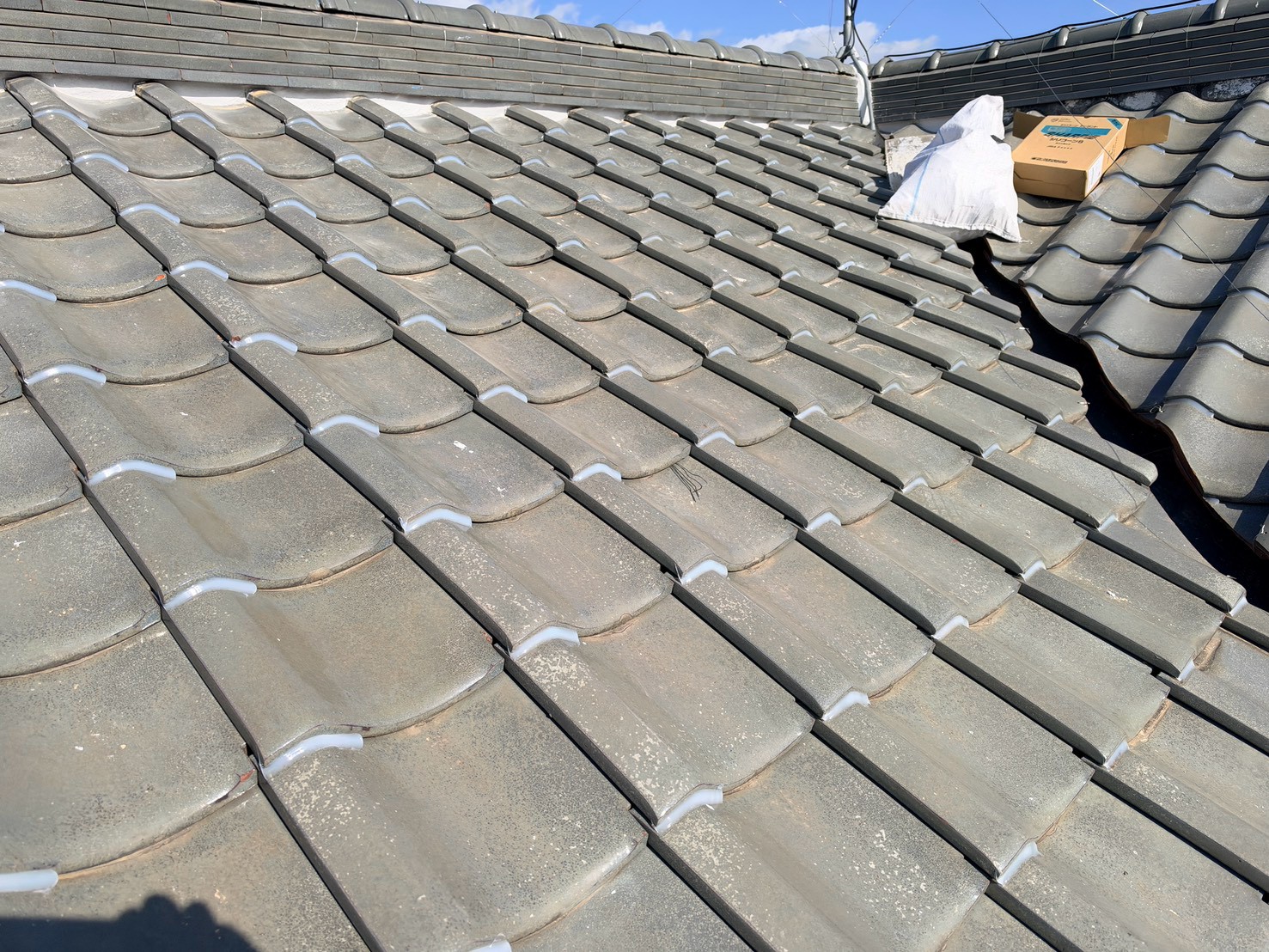

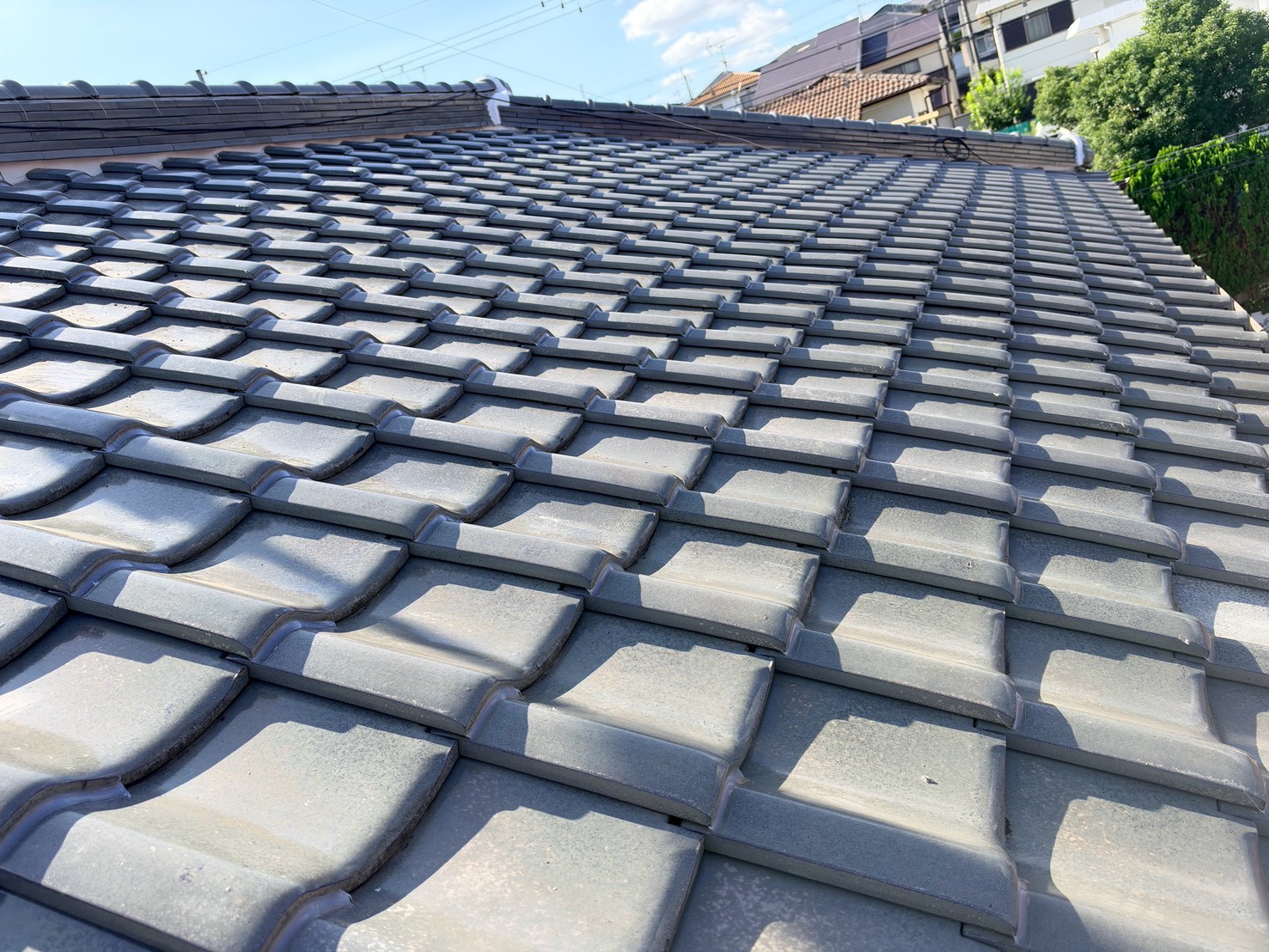

    ラバーロック工事

    ラバーロックしました。

  36. 36. 2026年10月02日

    ラバーロック工事

    ラバーロック工事

    ラバーロックしました。
