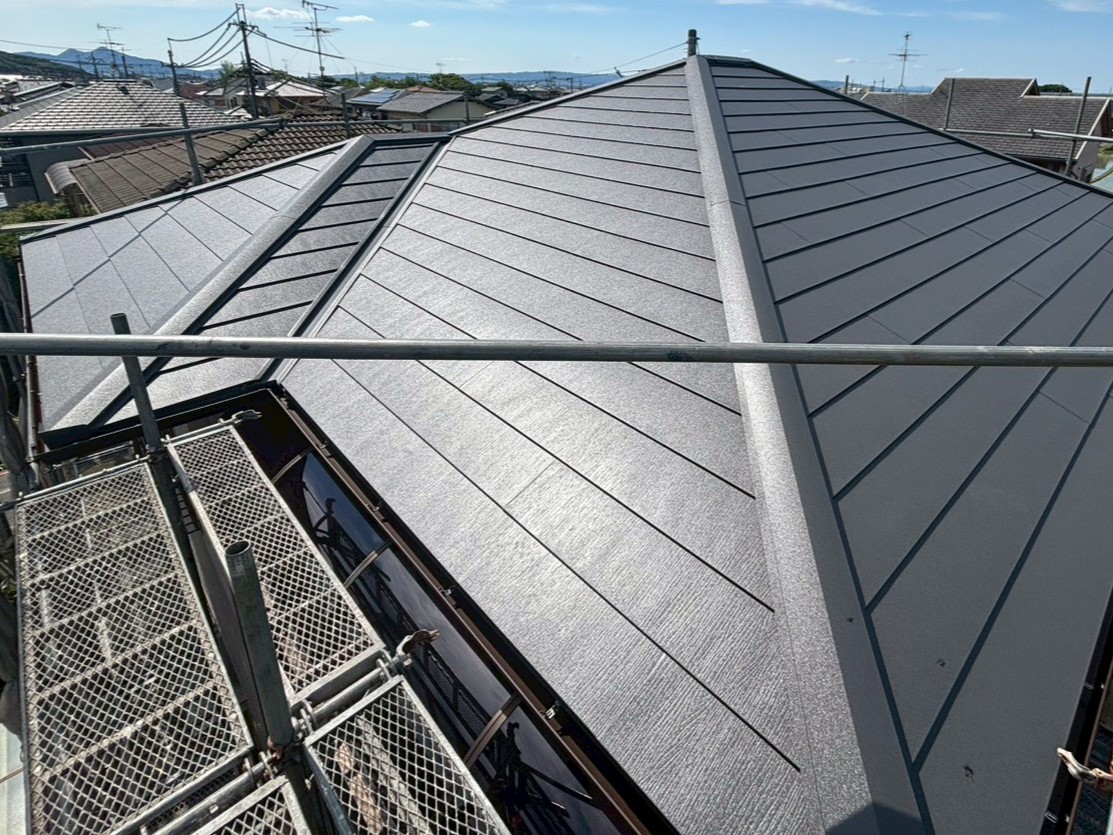

R8.4/25〜6/11 桜井市 M様邸 外部改修工事
Case Study - 施工完了
Case Study - ただいま施工中
工事データ
-
築年数
-
構造
-
お問合わせ内容
-
工事内容
-
工期
施工詳細

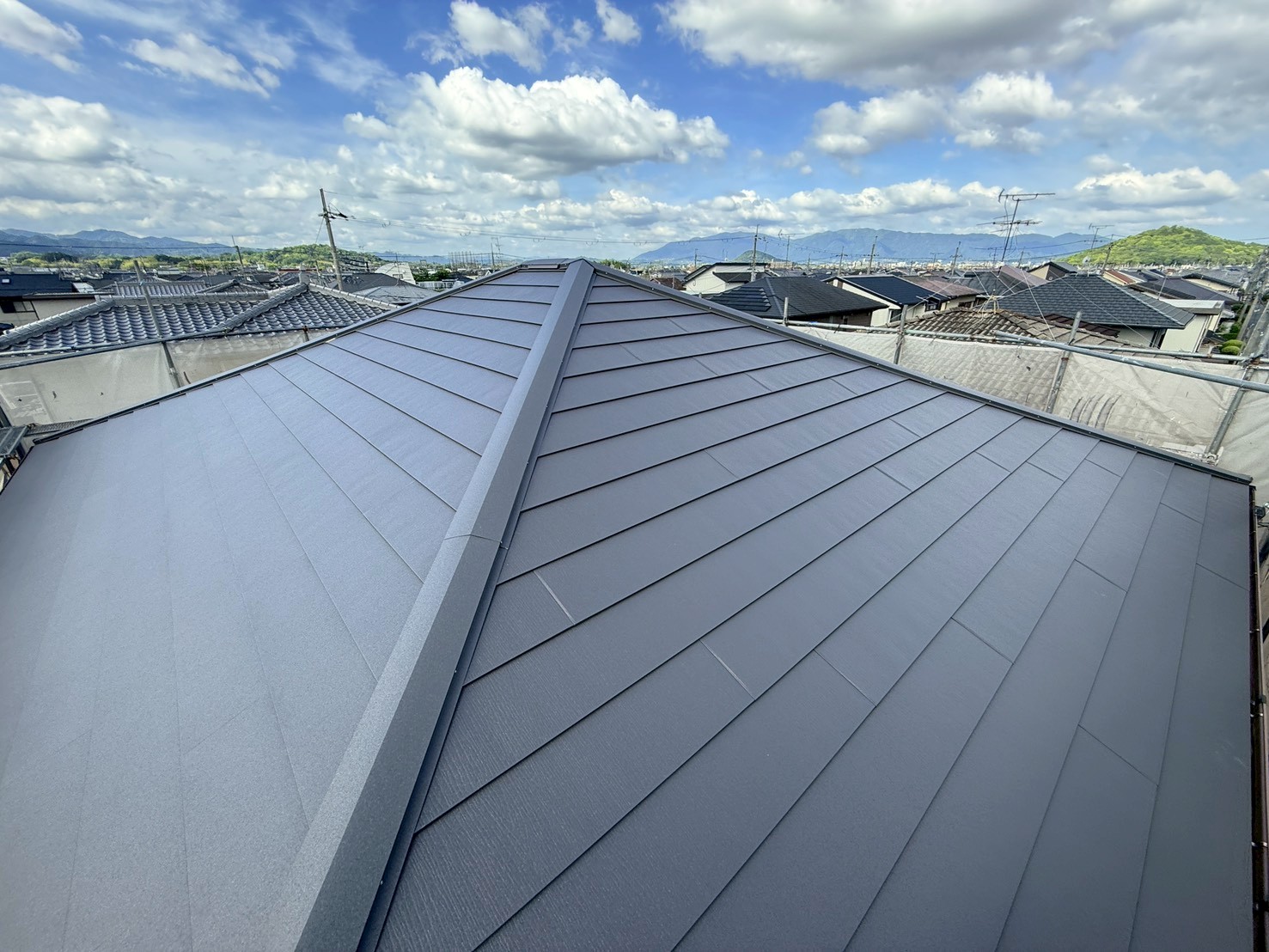

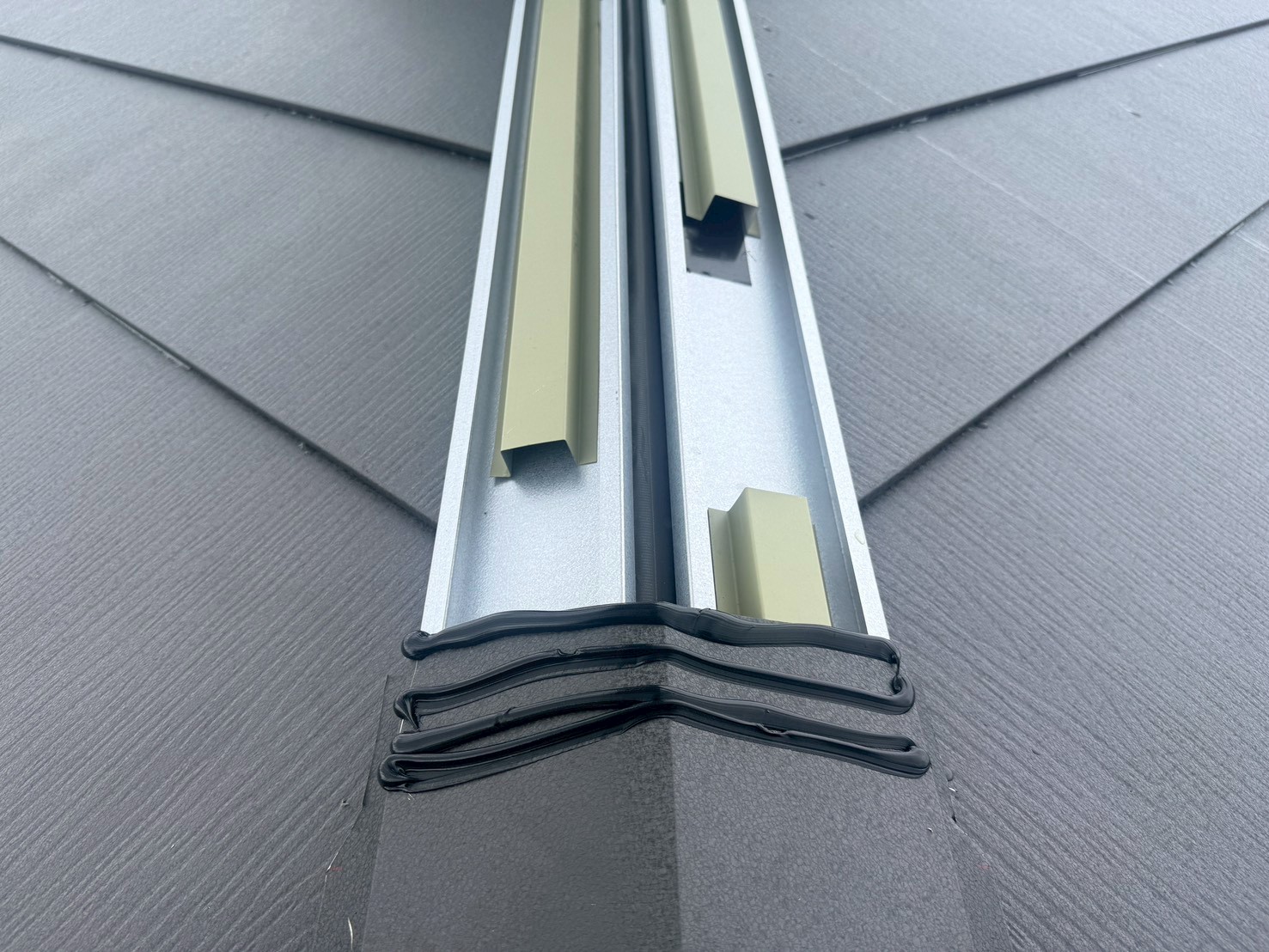

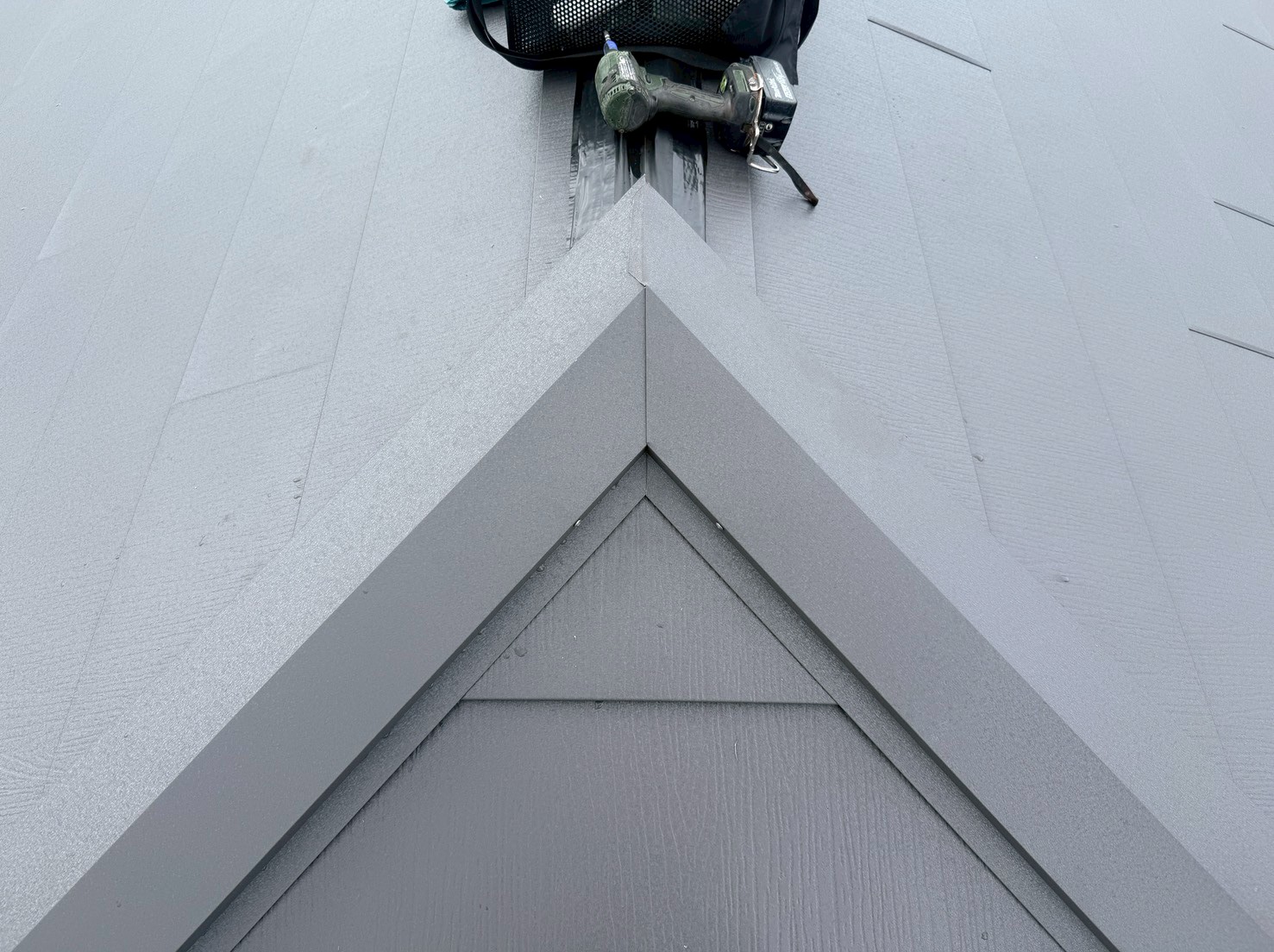

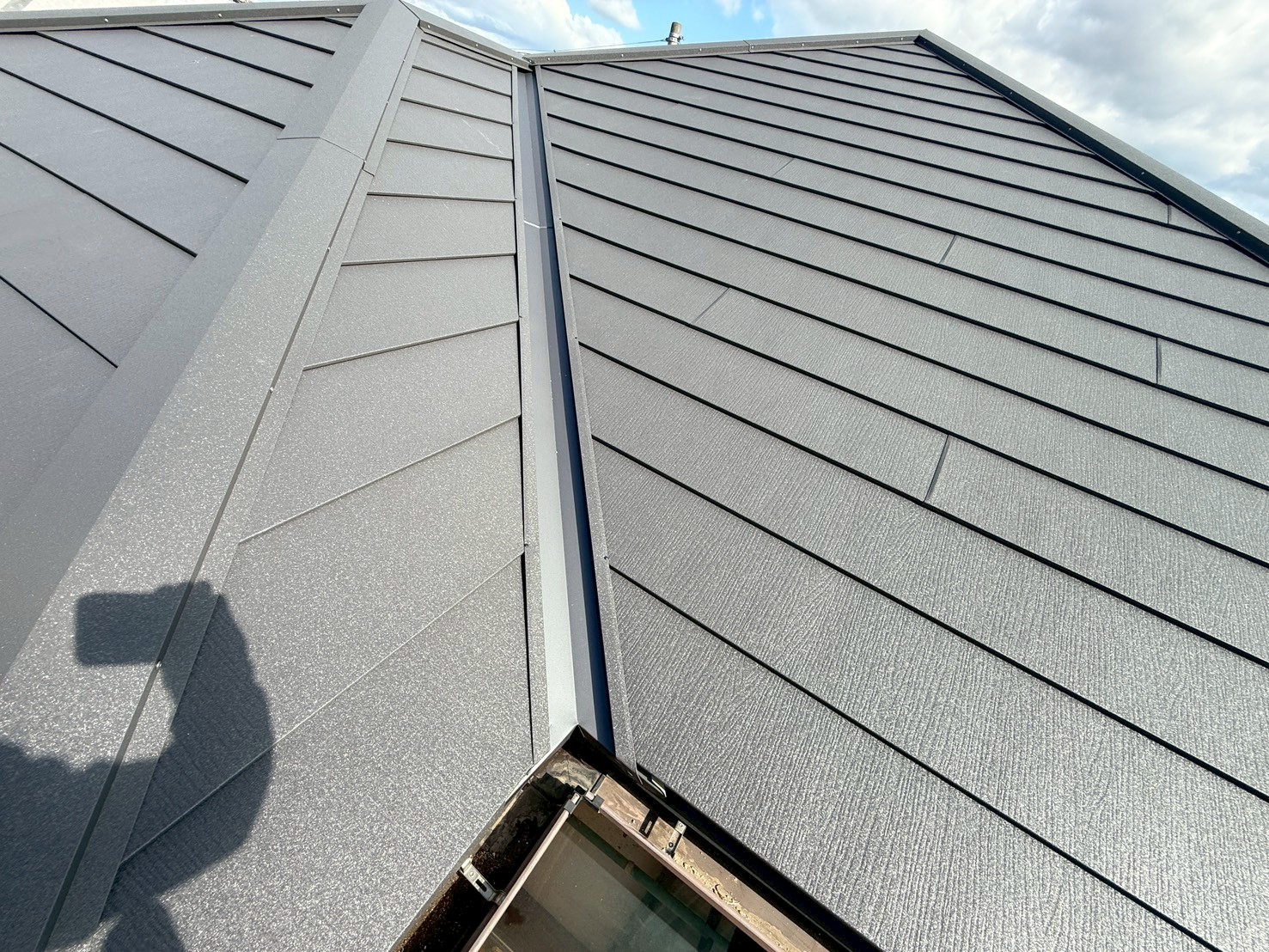

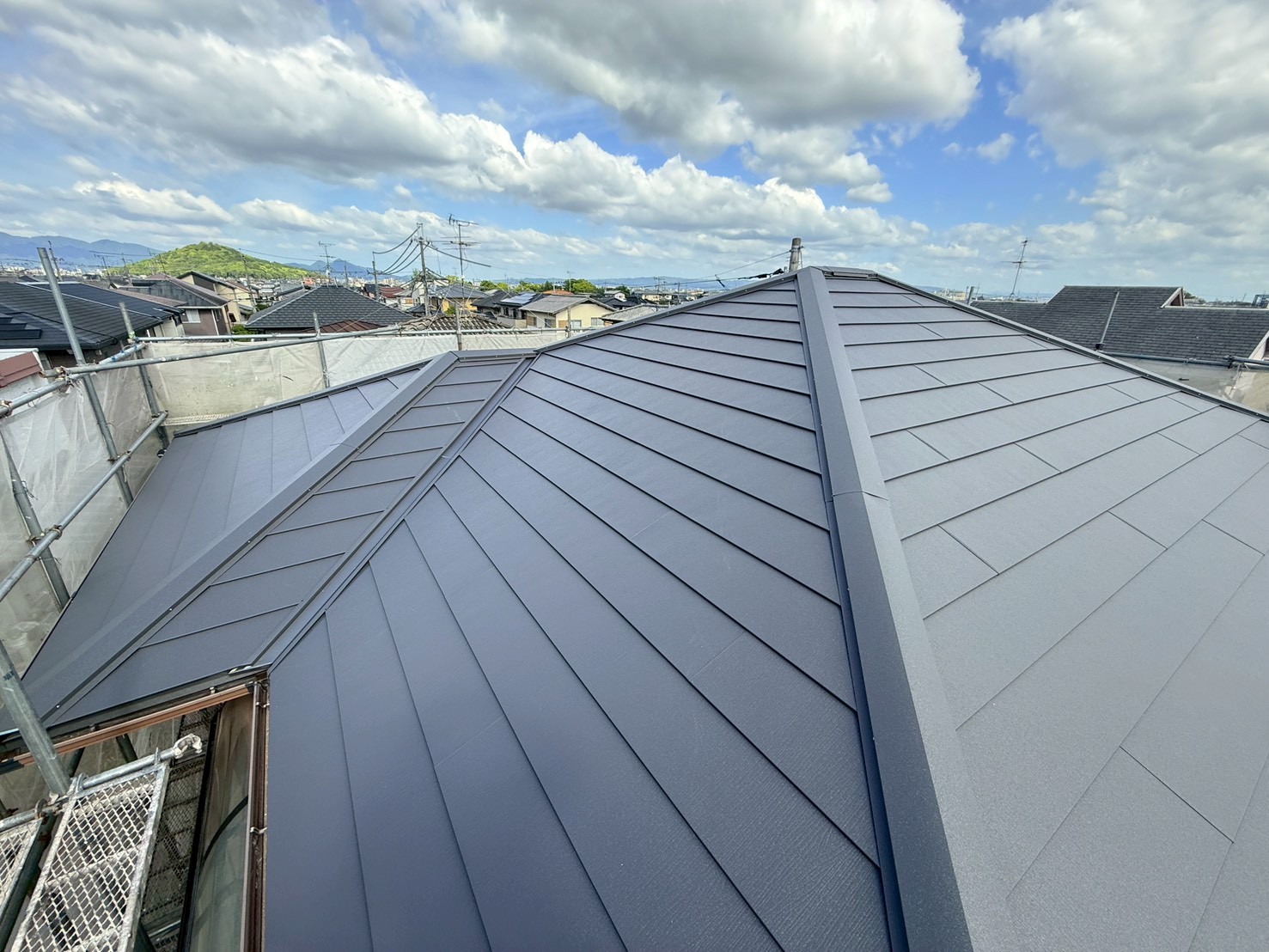

1. 2026年05月08日

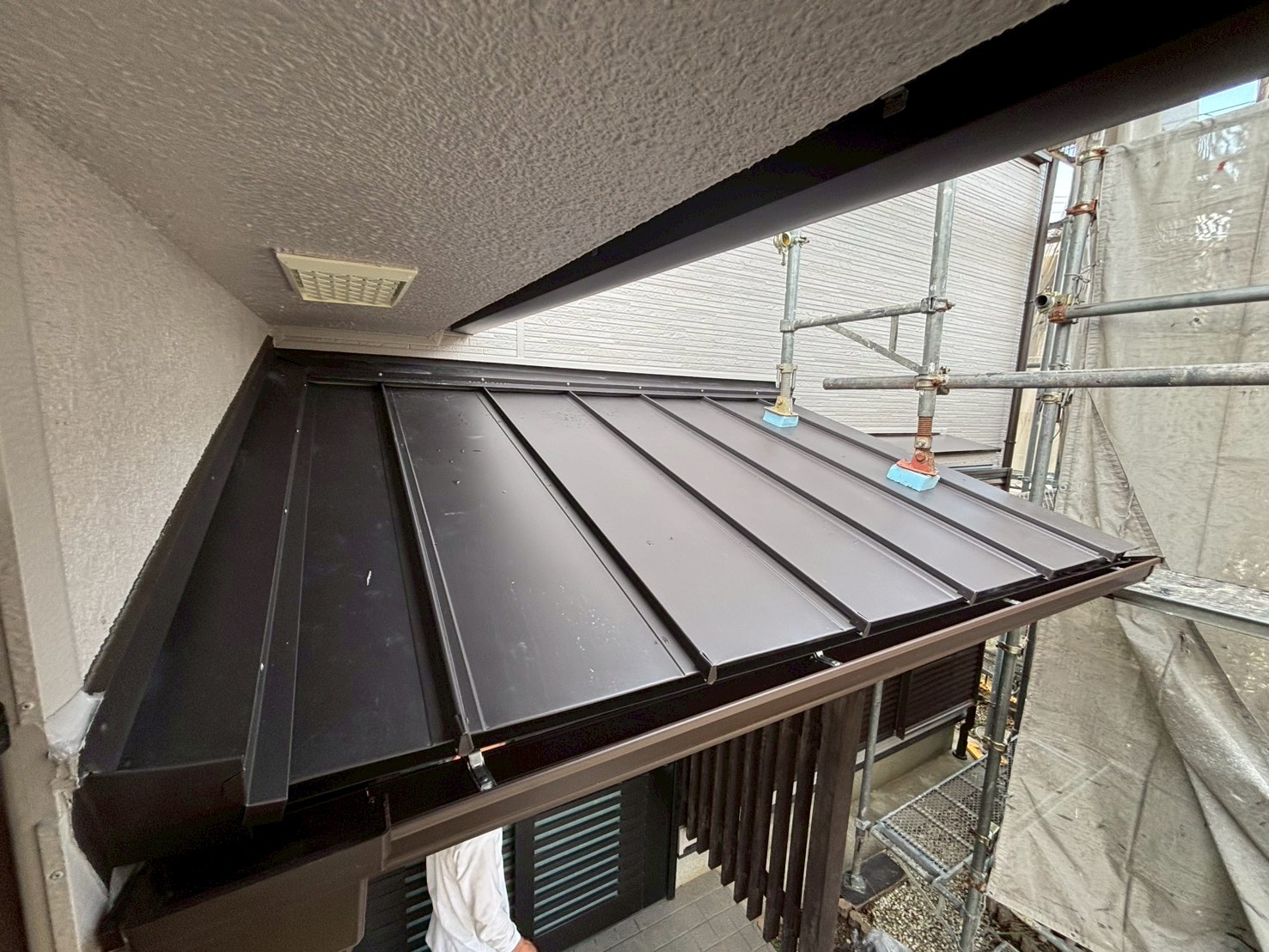

屋根葺き替え工事

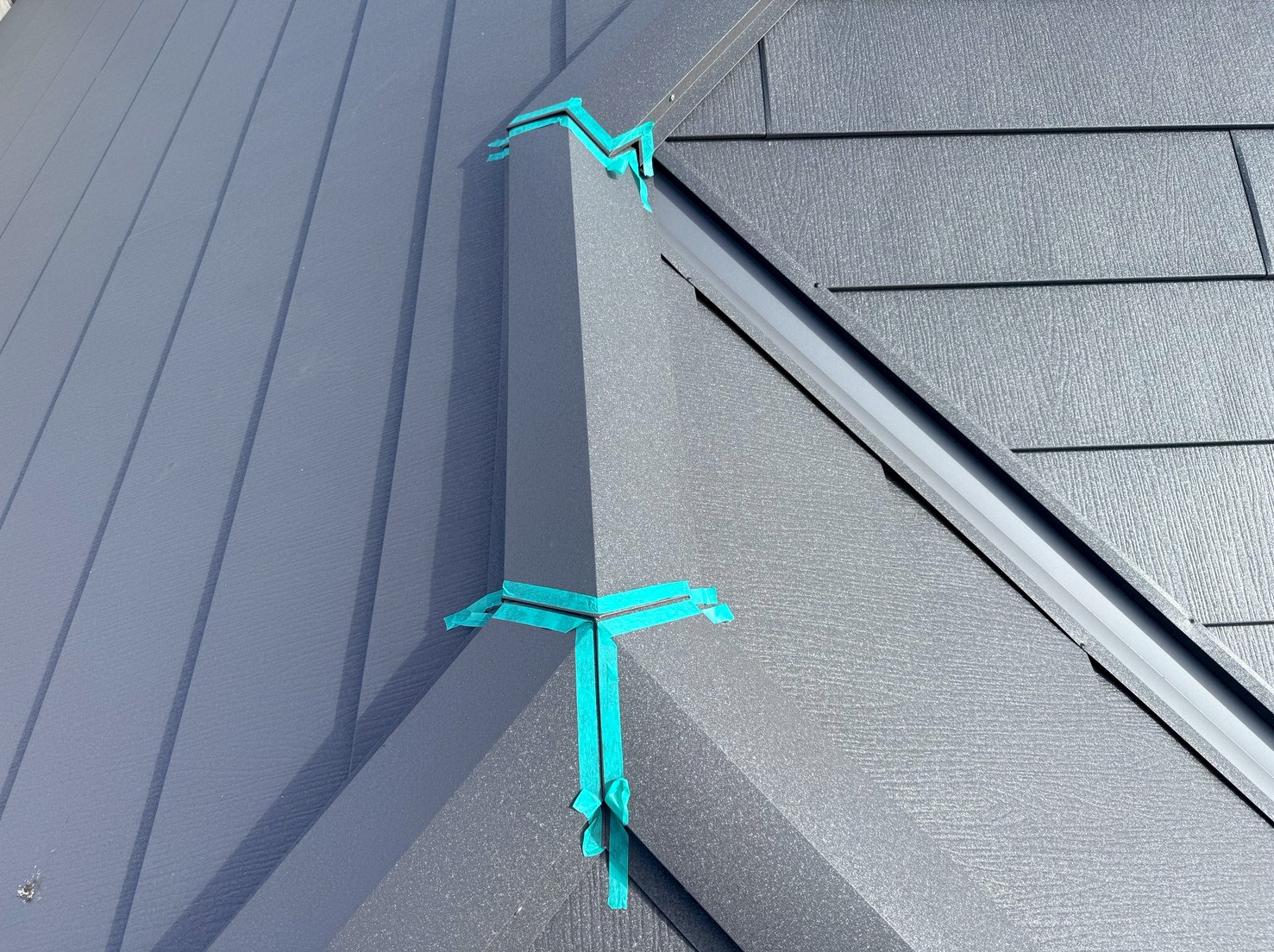

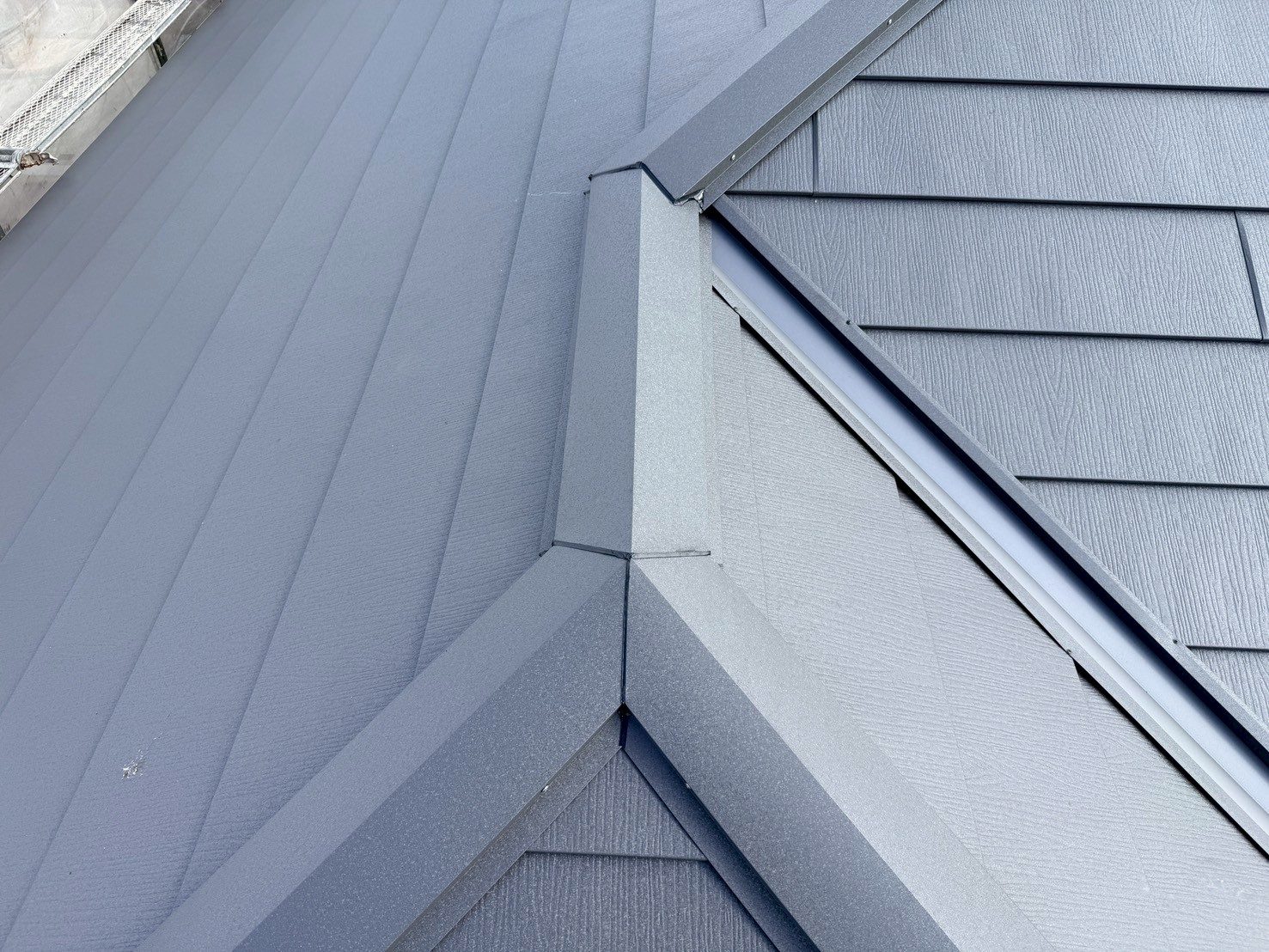

棟板金を取り付け、シーリング処理しました。
2. 2026年05月08日

屋根葺き替え工事
シーリング材を充填し、棟板金を取り付けていきます。
3. 2026年05月08日

屋根葺き替え工事

タフベースを取り付け、換気棟を取り付けていきます。
4. 2026年05月08日

屋根葺き替え工事

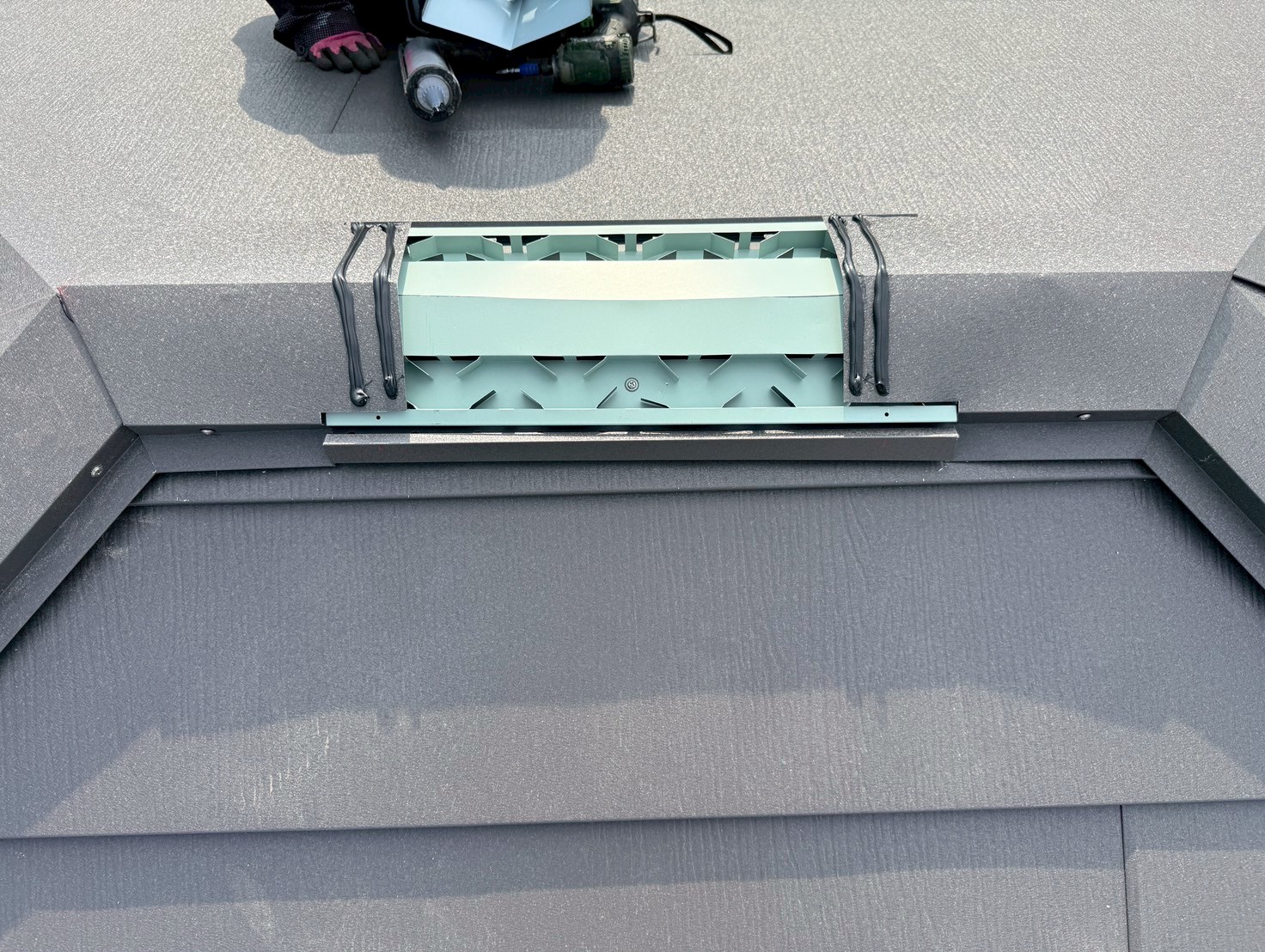

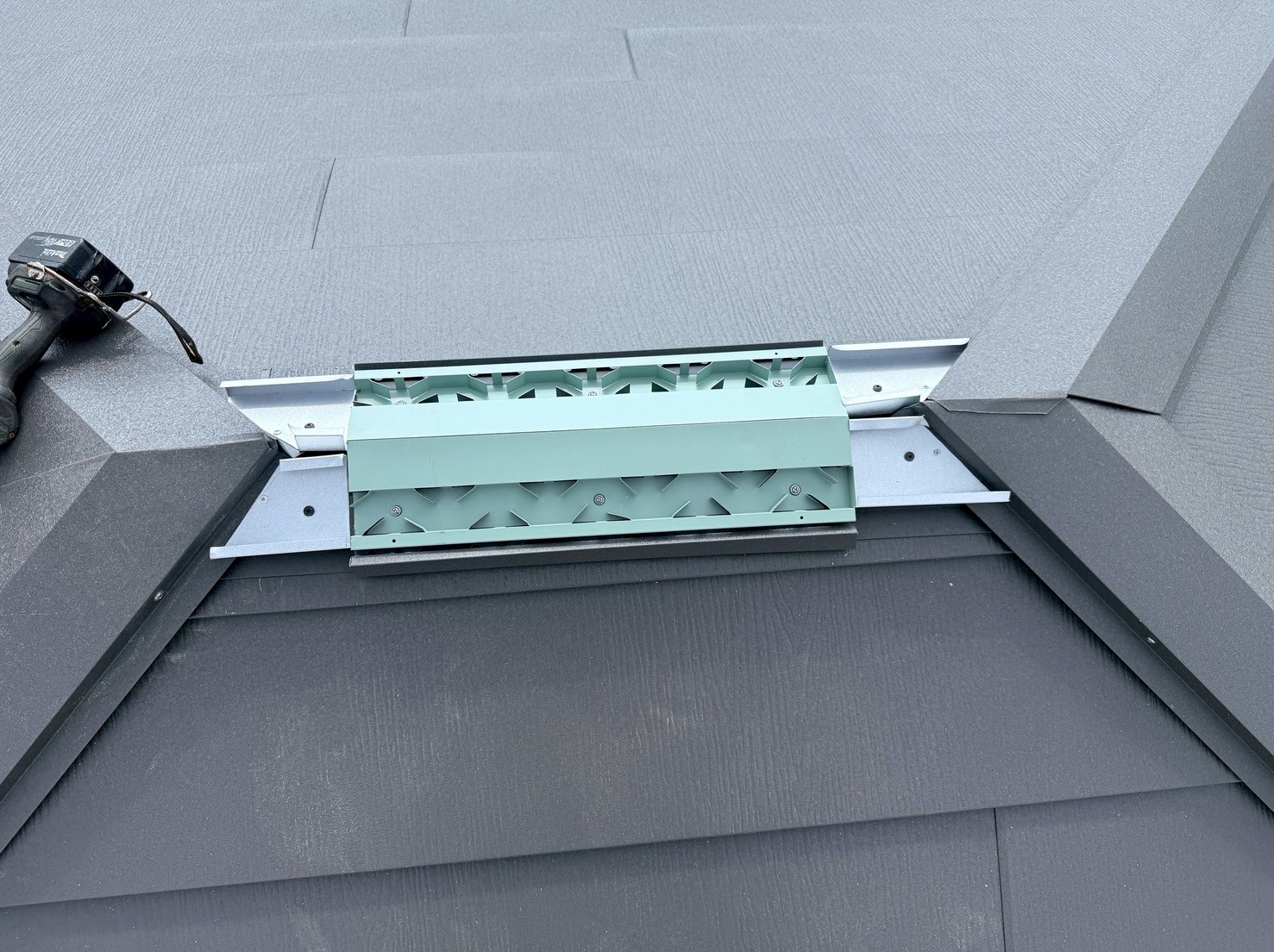

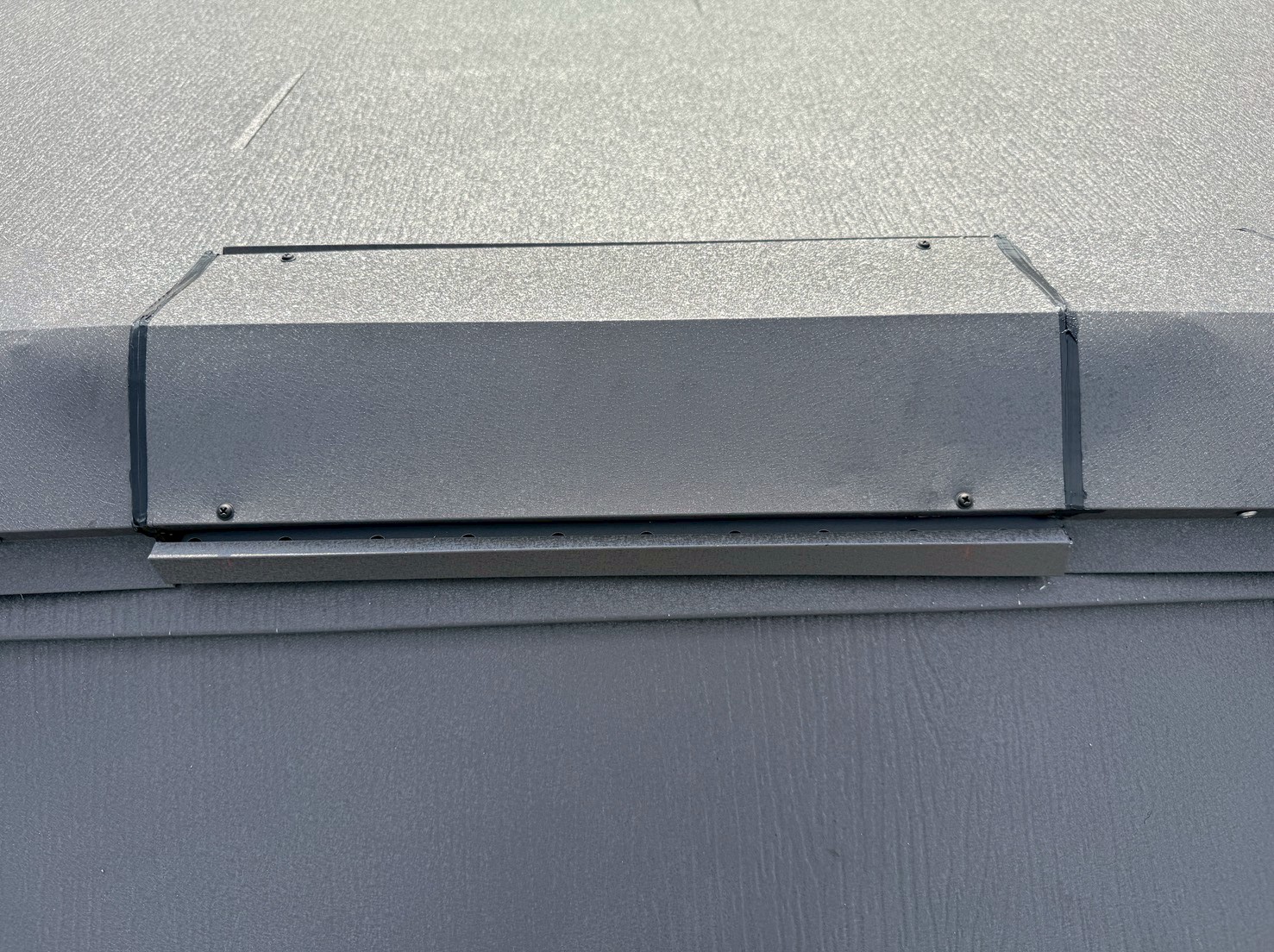

換気棟取り付け箇所に換気口の切り込みを入れます。
5. 2026年05月08日

屋根葺き替え工事
棟板金を取り付けていきます。
6. 2026年05月08日

屋根葺き替え工事
棟板金を取り付けていきます。
7. 2026年05月08日

屋根葺き替え工事
シーリング材を充填し、棟板金を取り付けていきます。

8. 2026年05月08日

屋根葺き替え工事

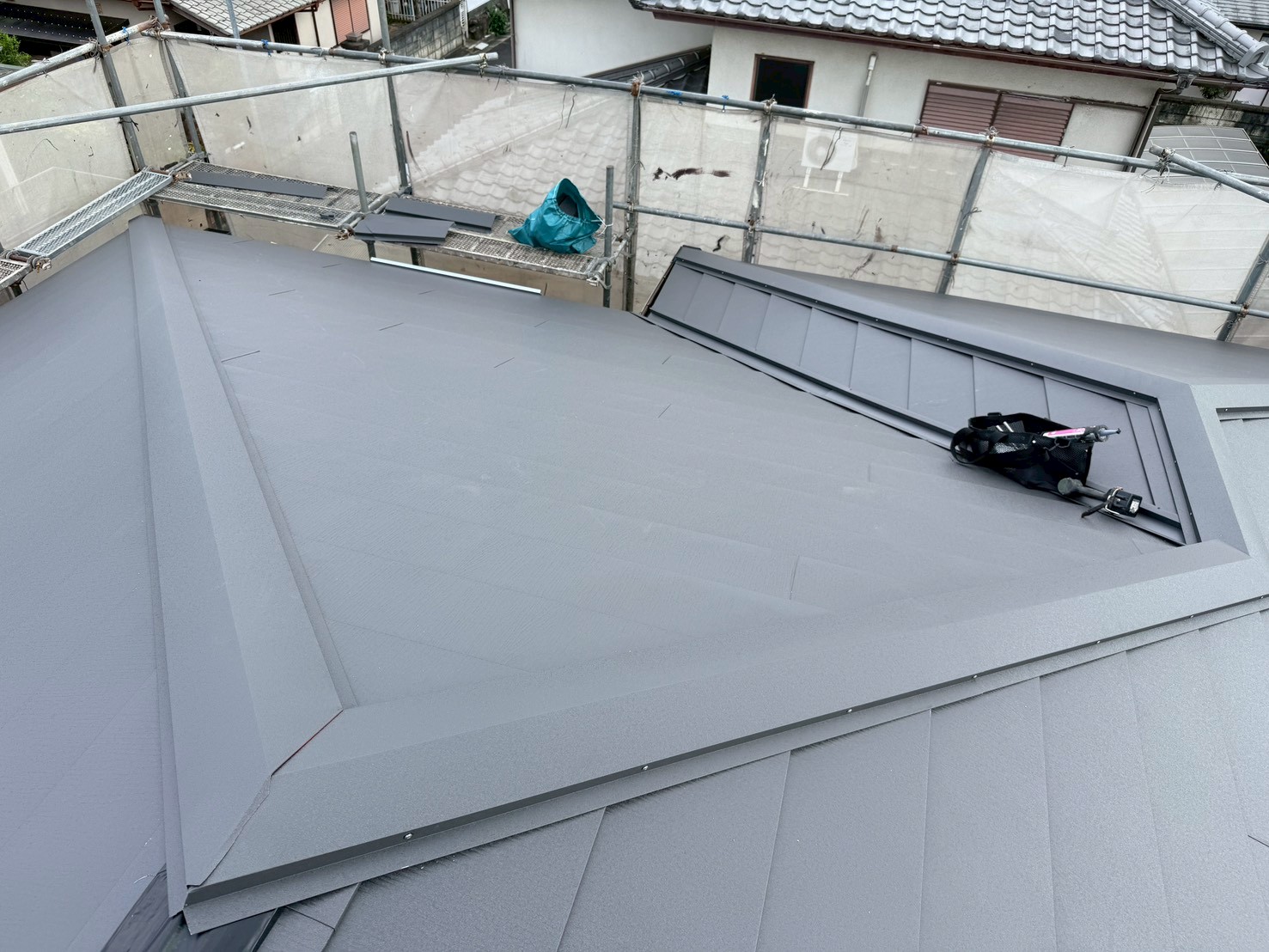

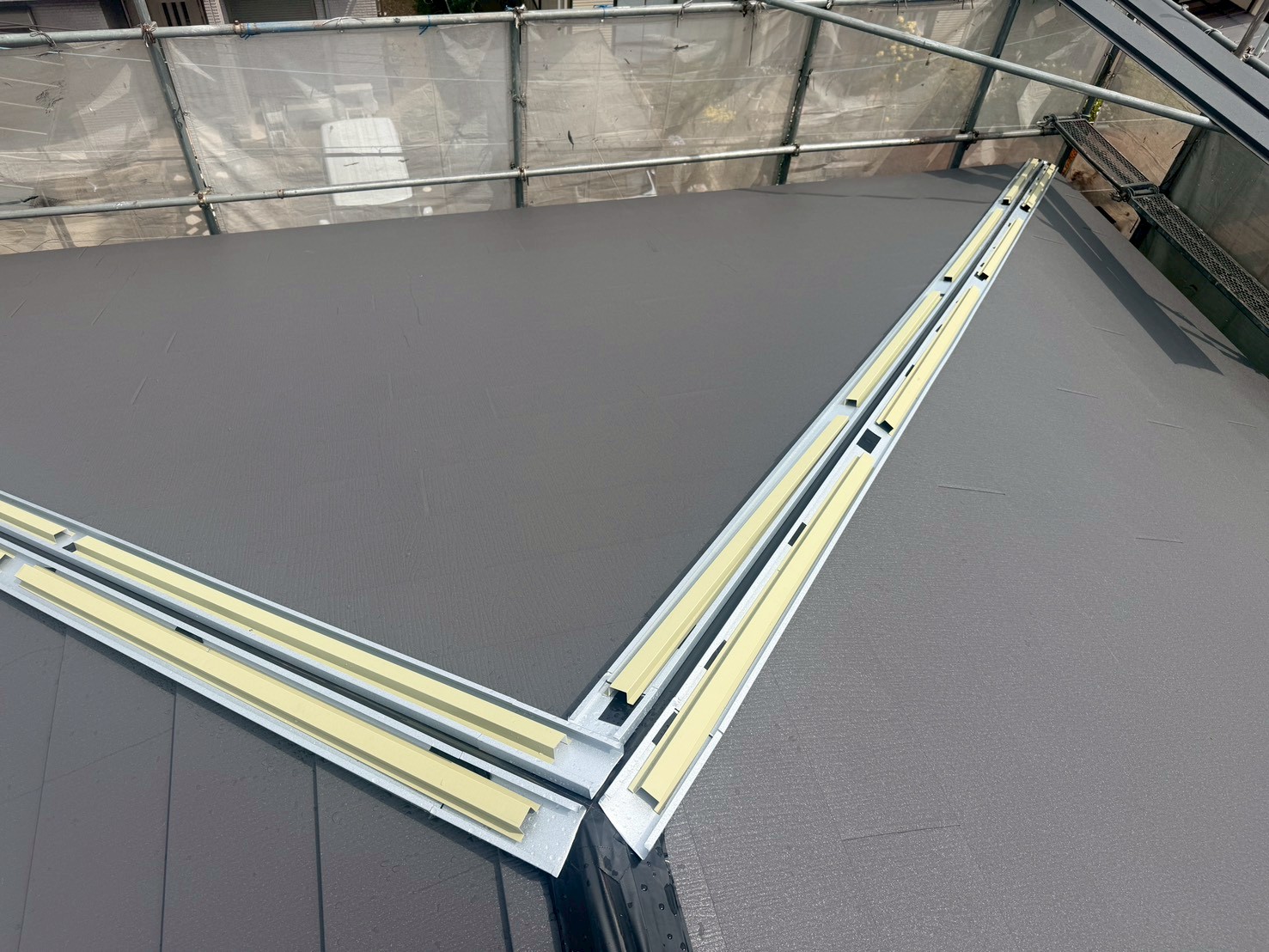

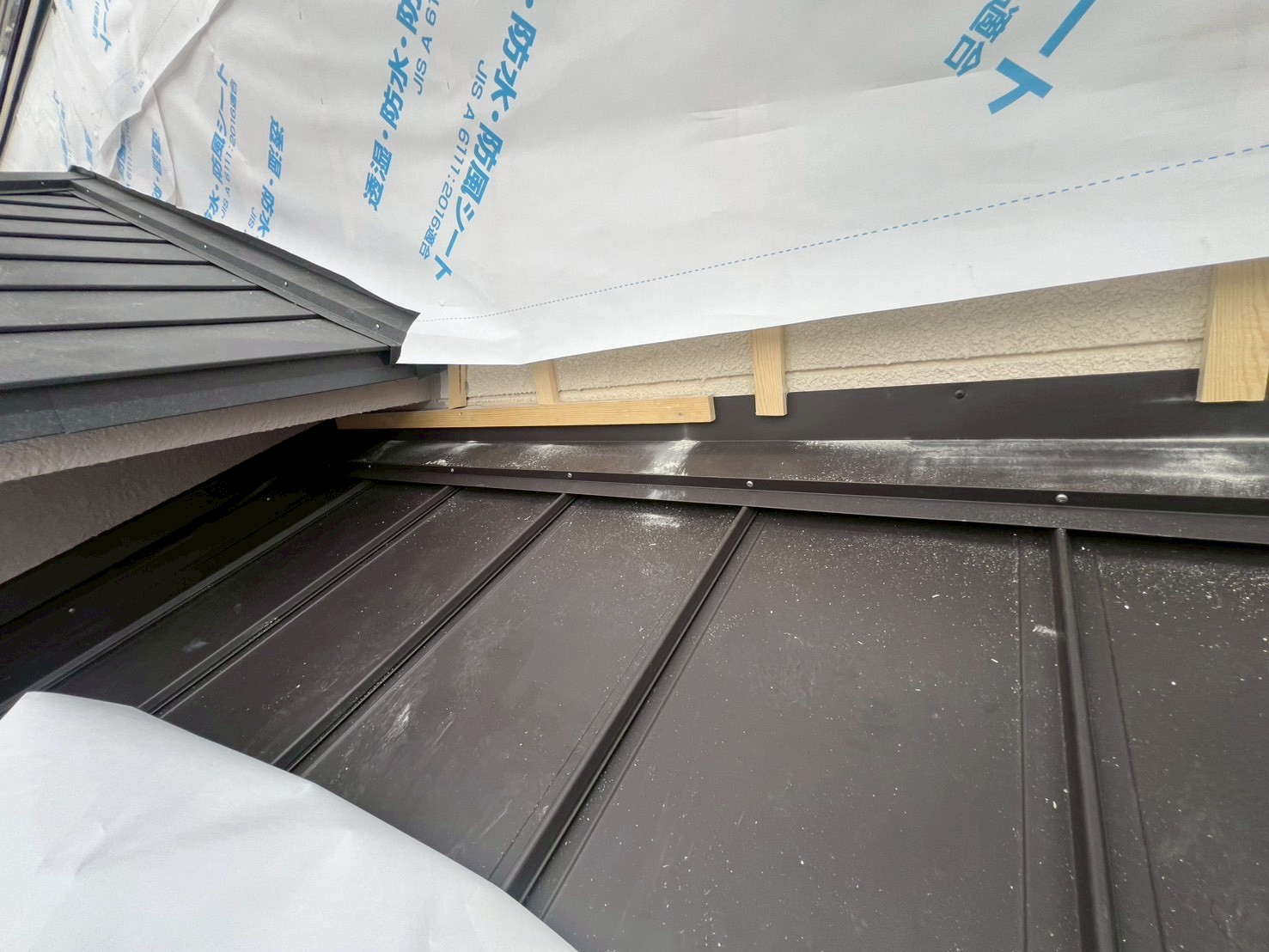

大屋根、棟にガルバ強化下地(タフベース)を取り付けていきます。

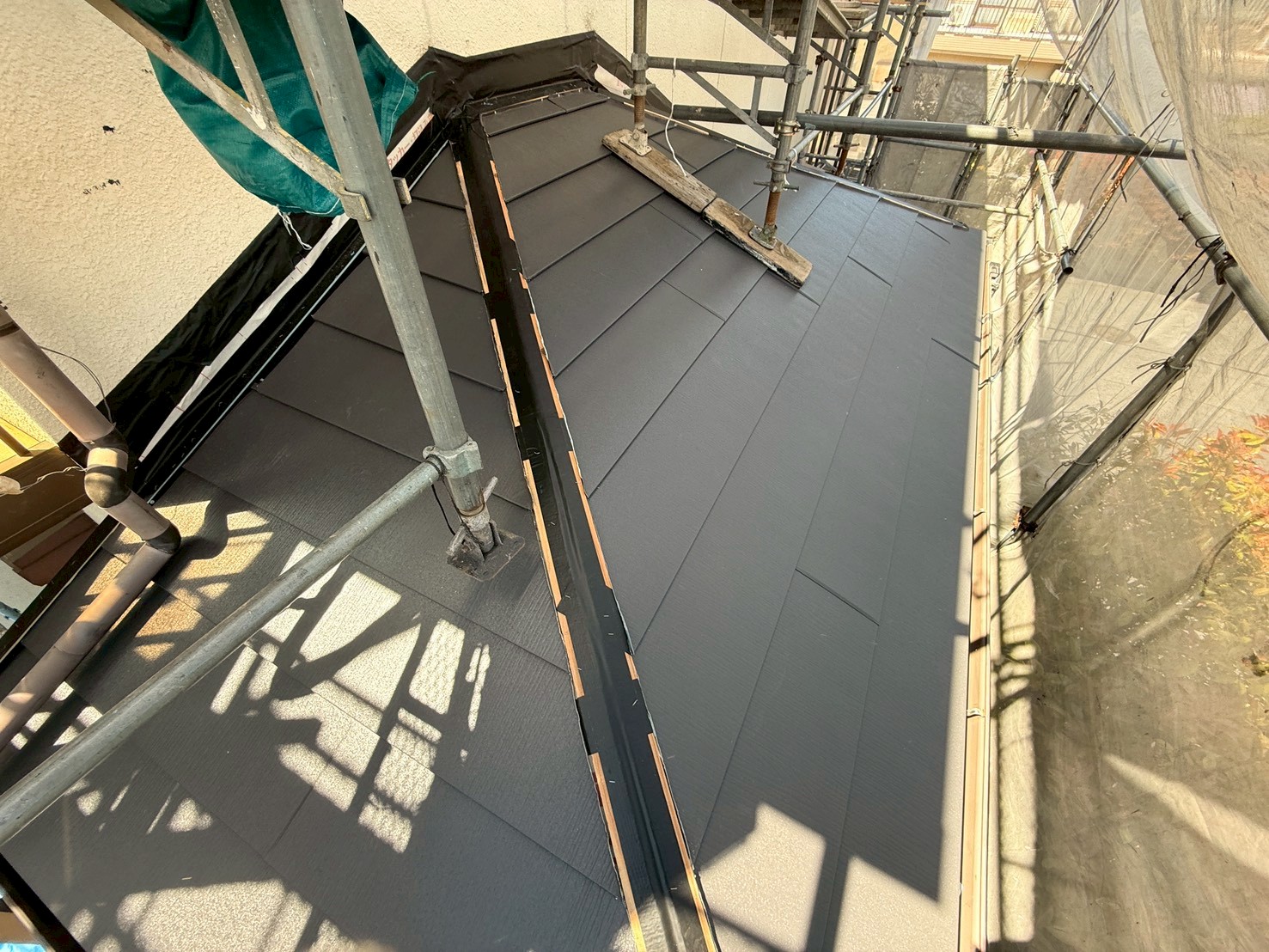

9. 2026年05月07日

屋根葺き替え工事
新たな屋根材を葺き上げ、棟の下地木材と屋根端を覆うように防水テープを貼りました。
10. 2026年05月07日

屋根葺き替え工事

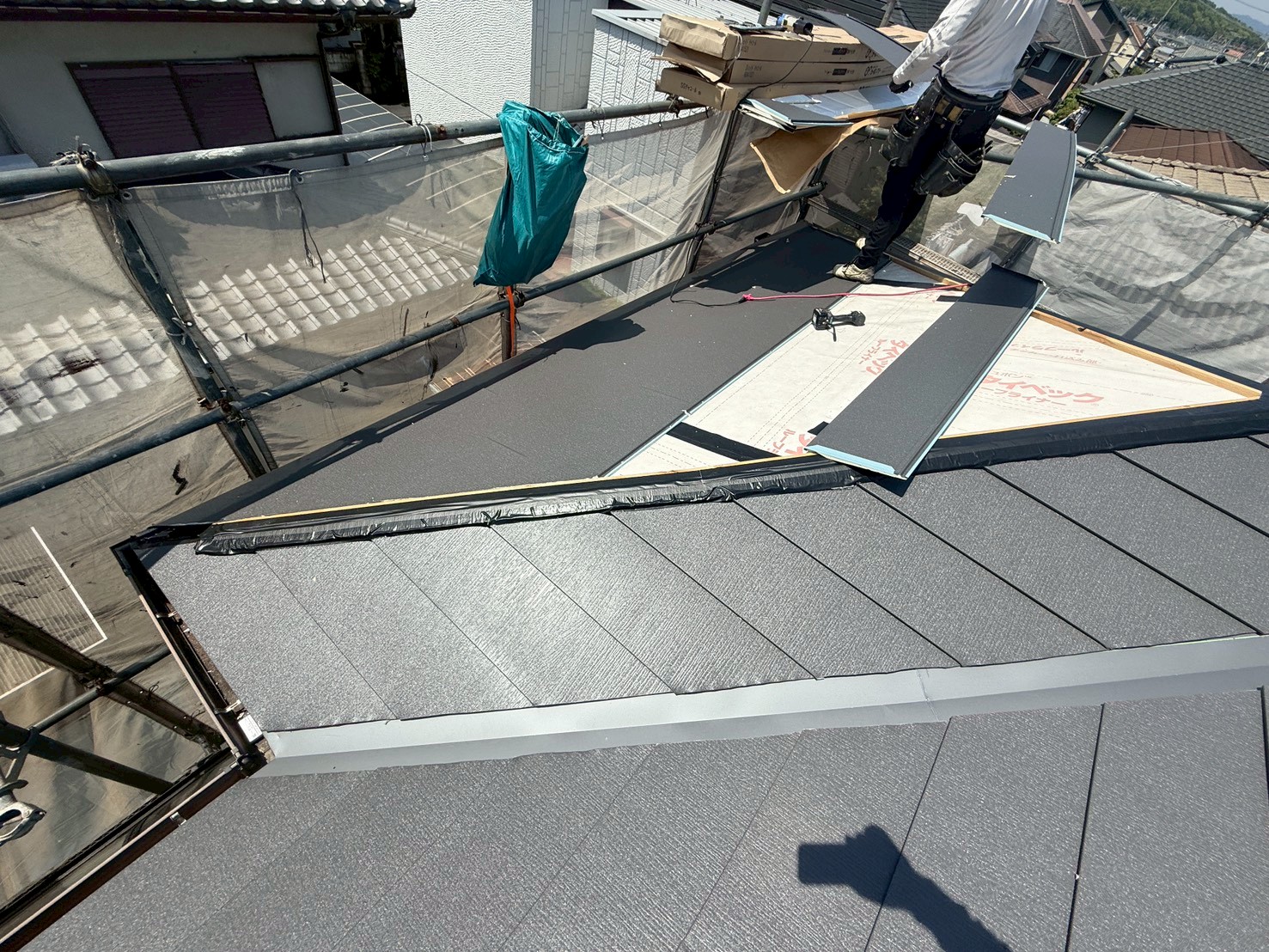

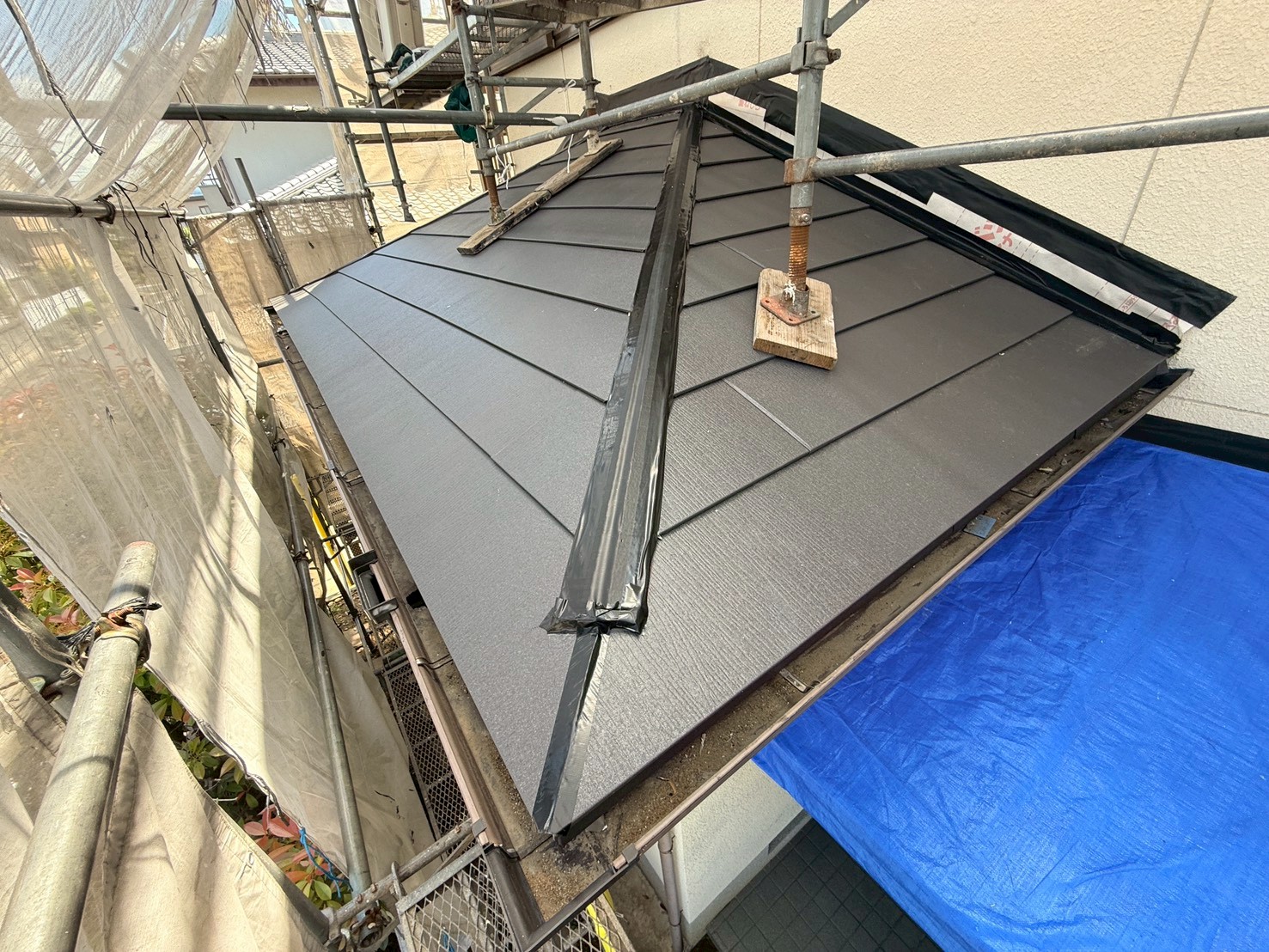

新たな屋根材を葺き上げました。
11. 2026年05月07日

屋根葺き替え工事

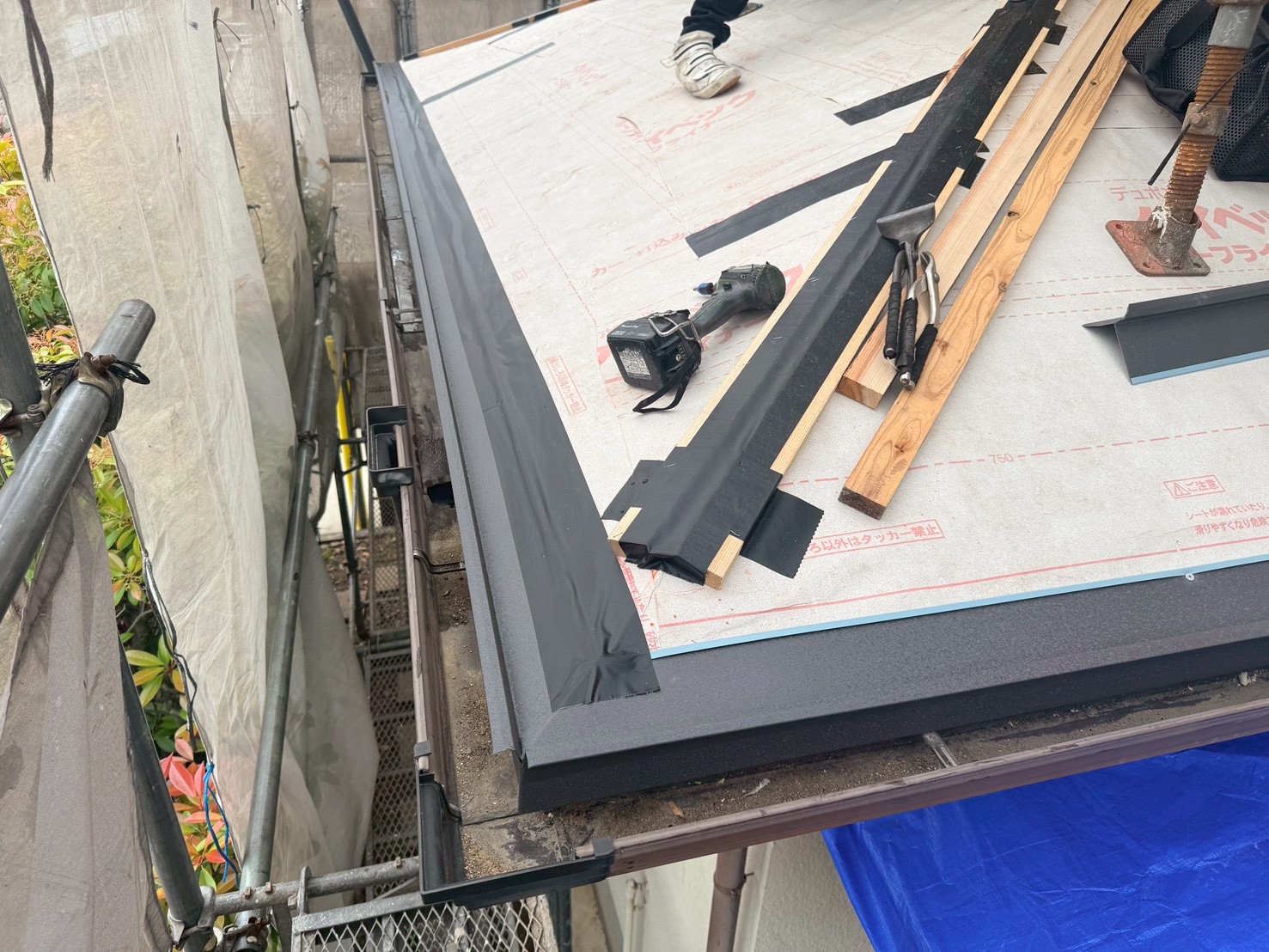

軒先から新たな屋根材(スーパーガルテクト)を葺いていきます。
12. 2026年05月07日

屋根葺き替え工事

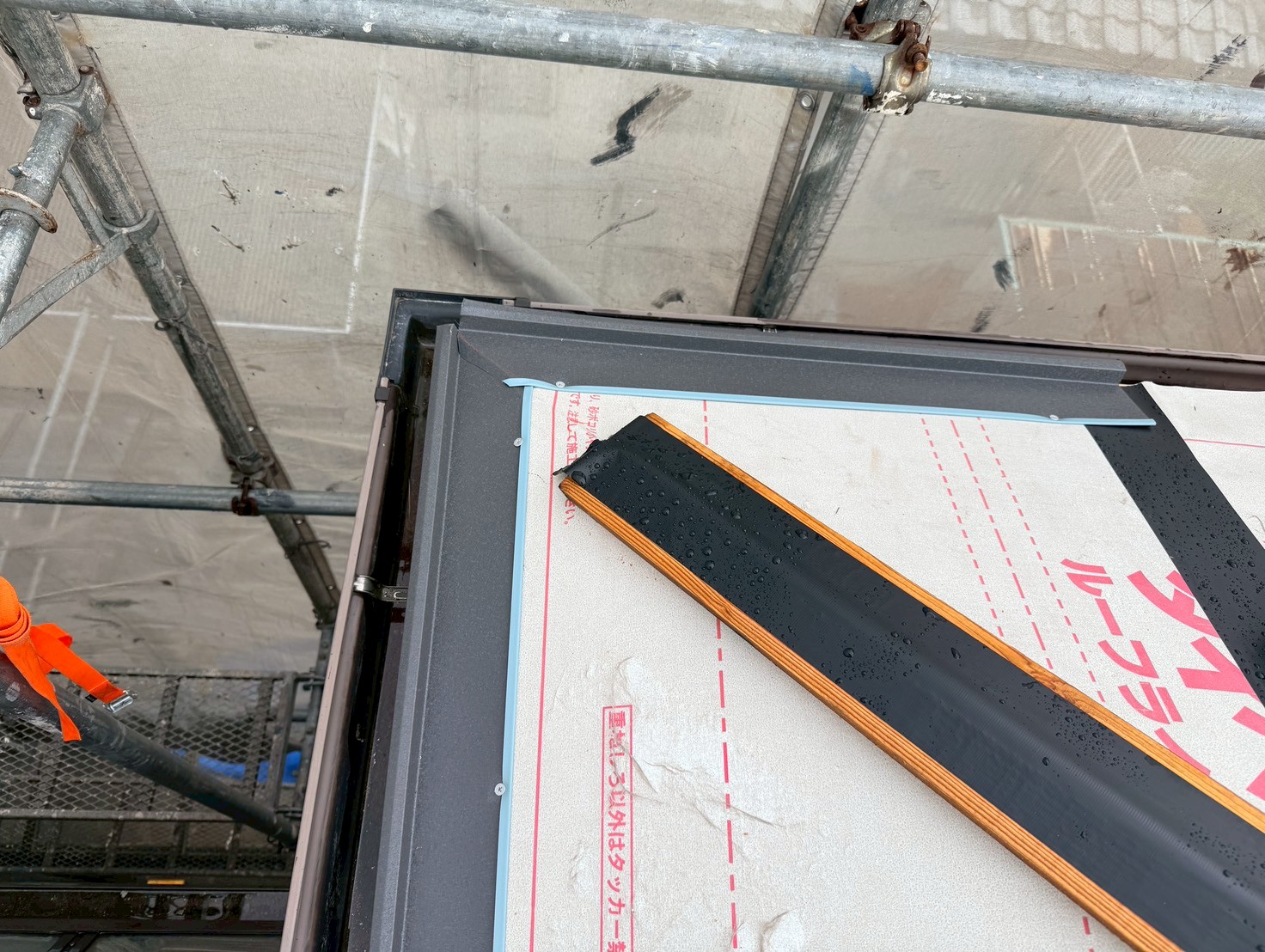

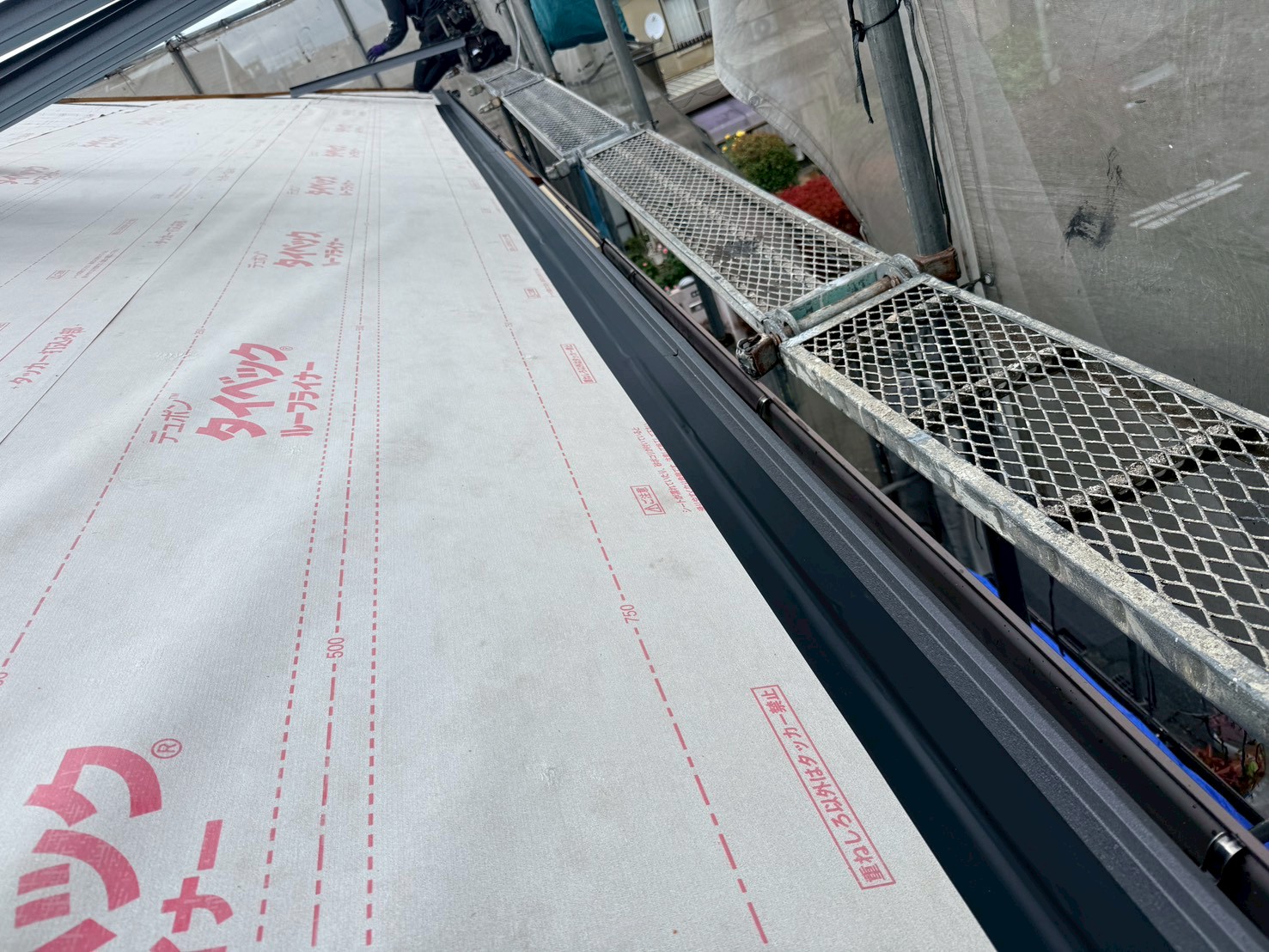

軒先水切りを取り付け、防水テープを貼っていきます。
13. 2026年05月07日

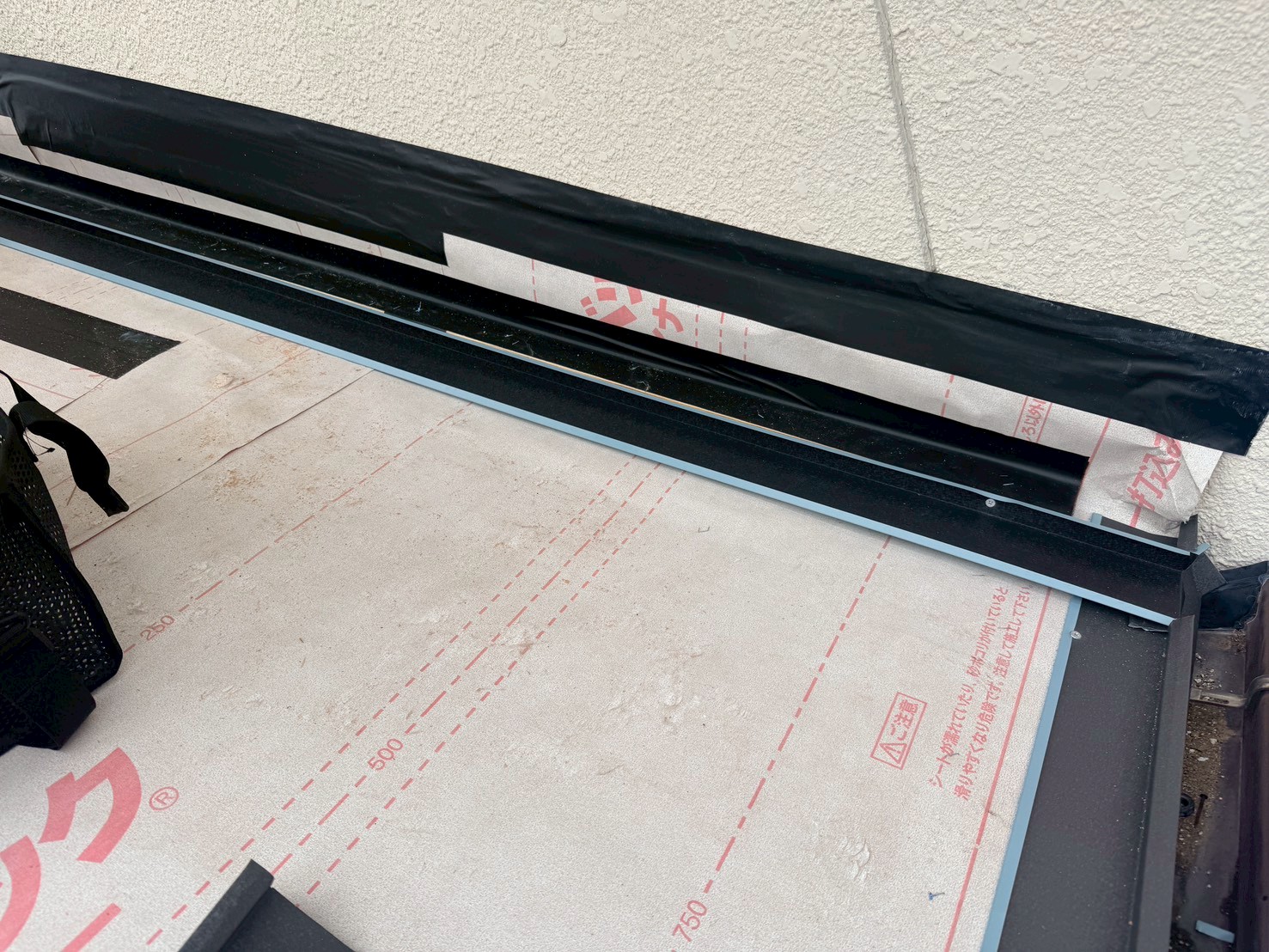

屋根葺き替え工事

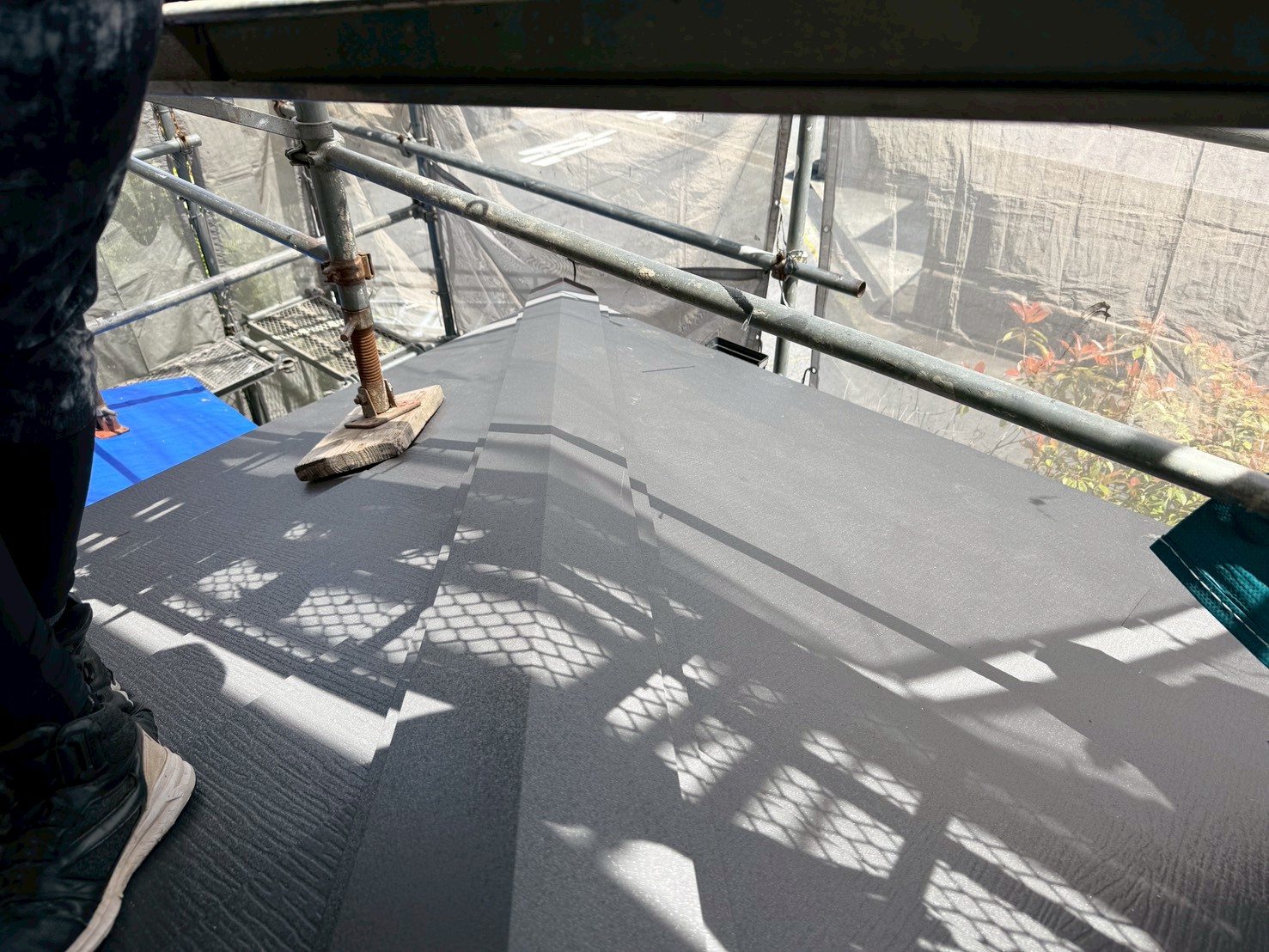

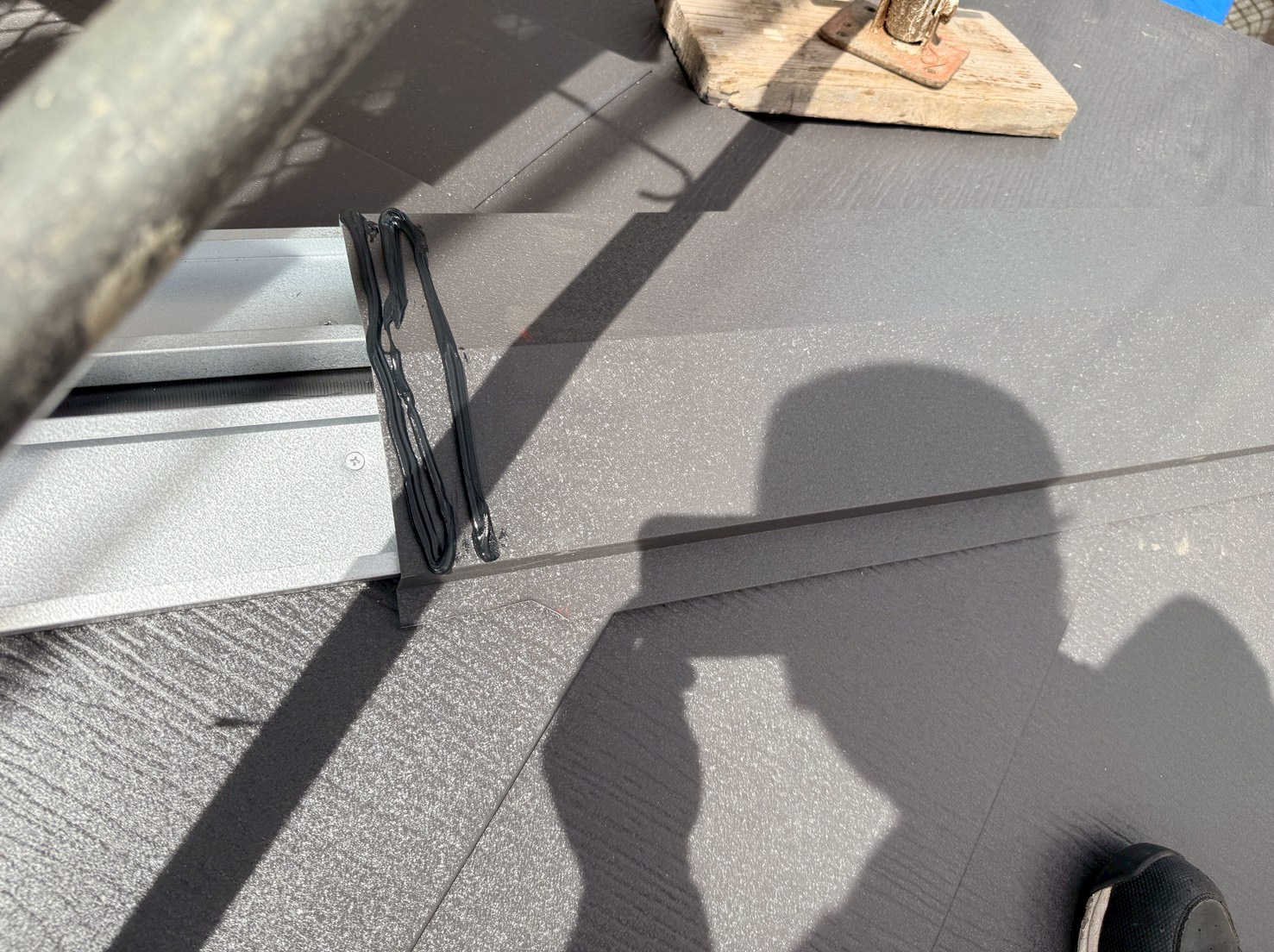

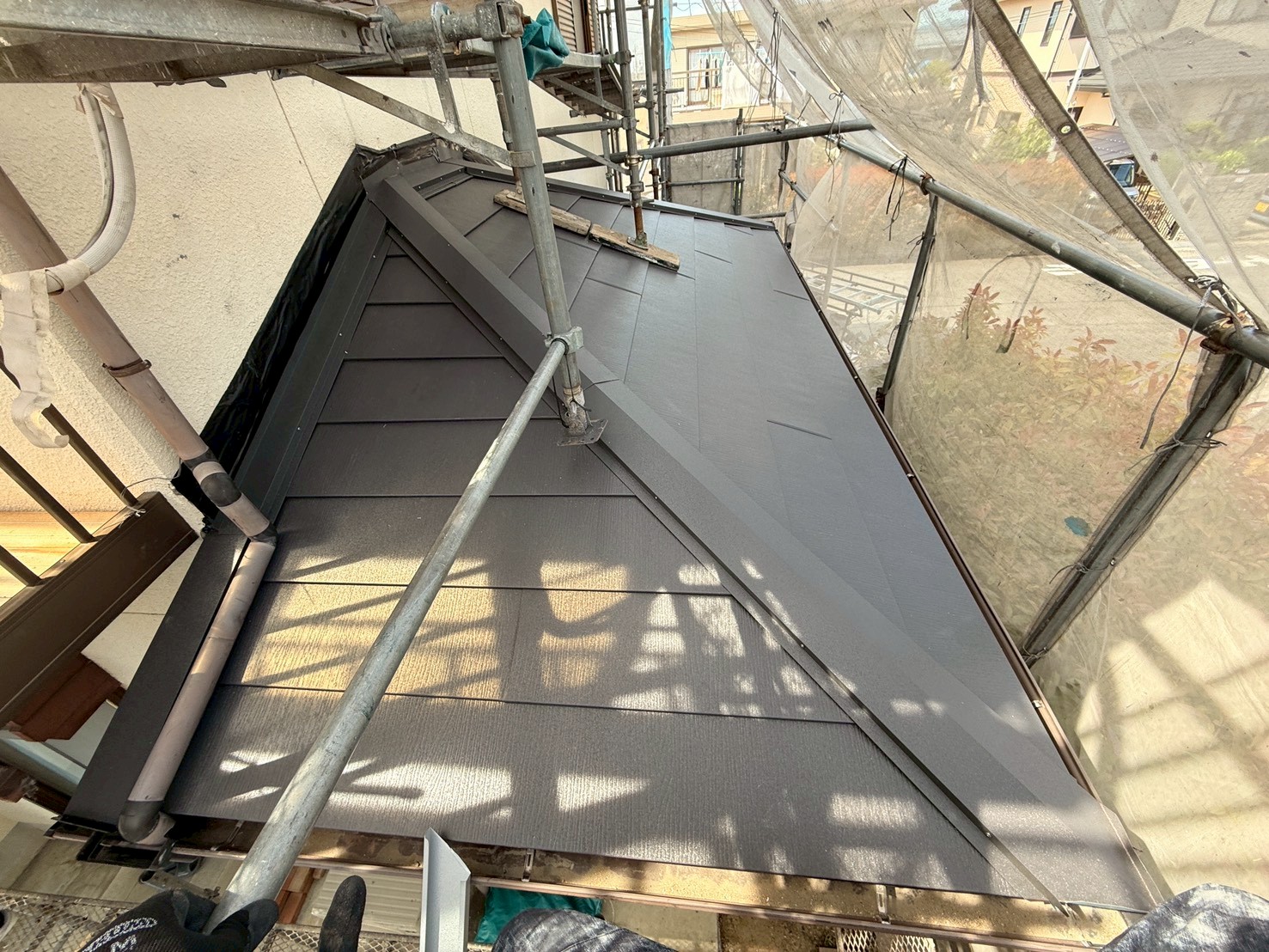

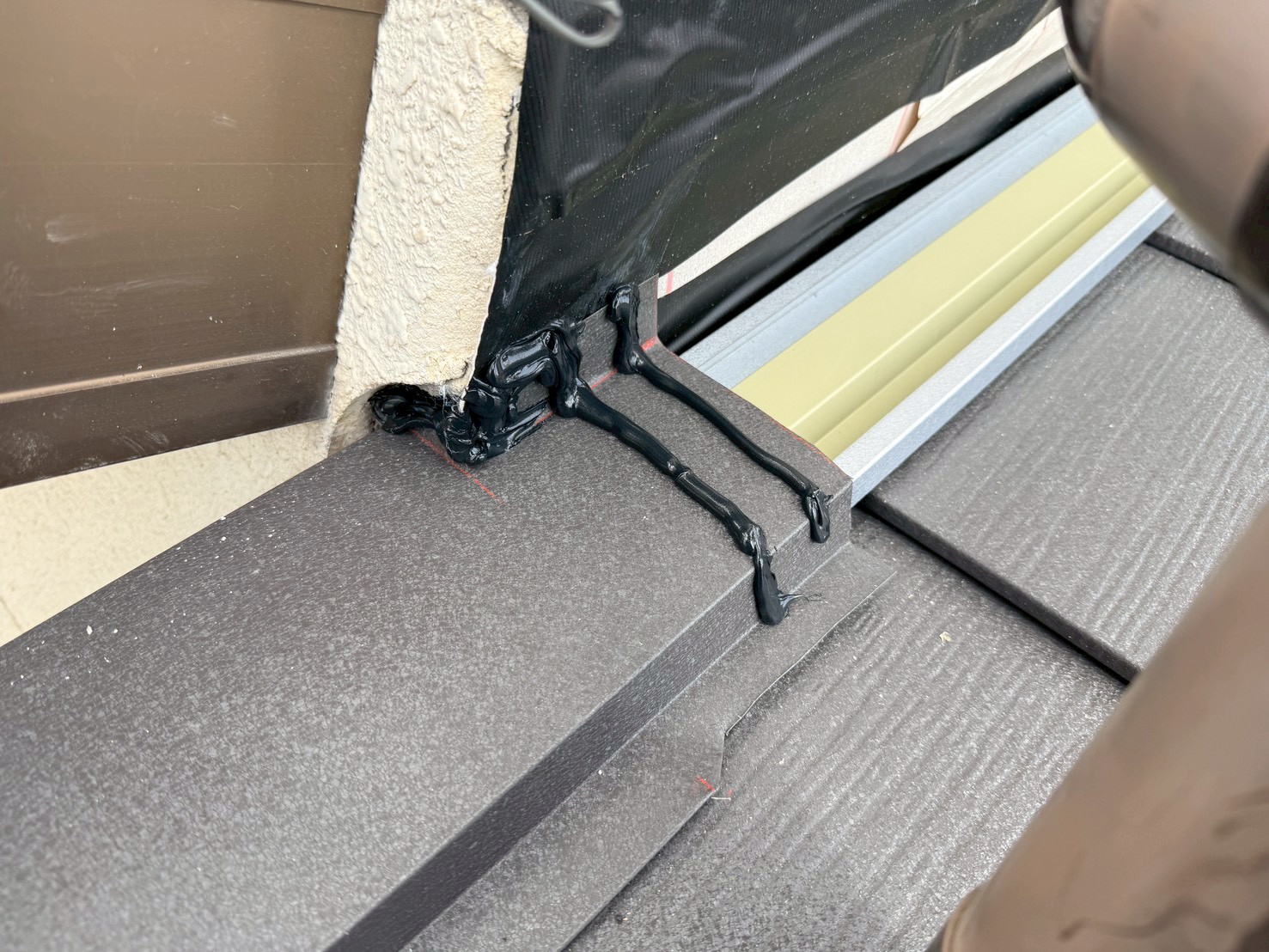

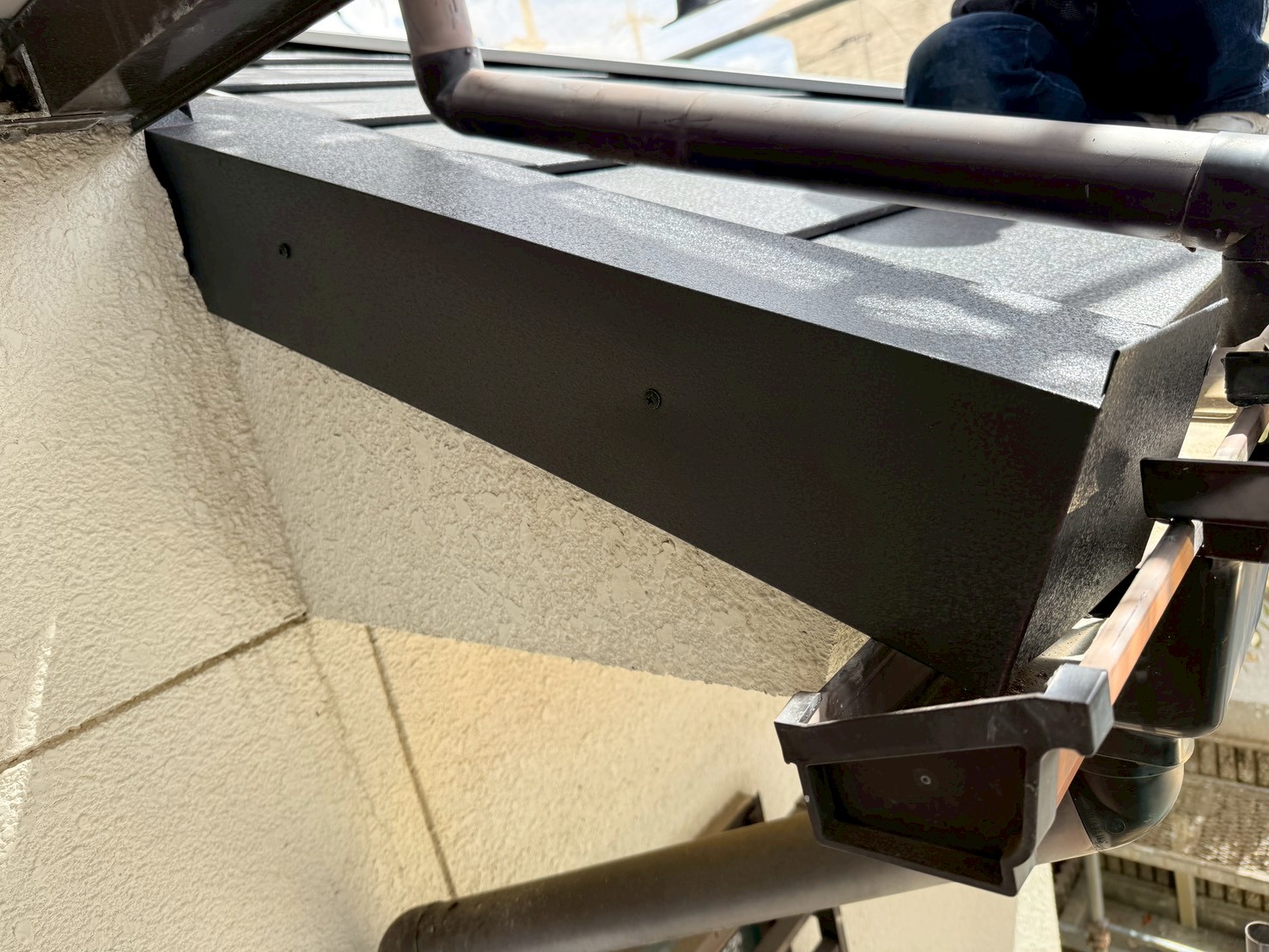

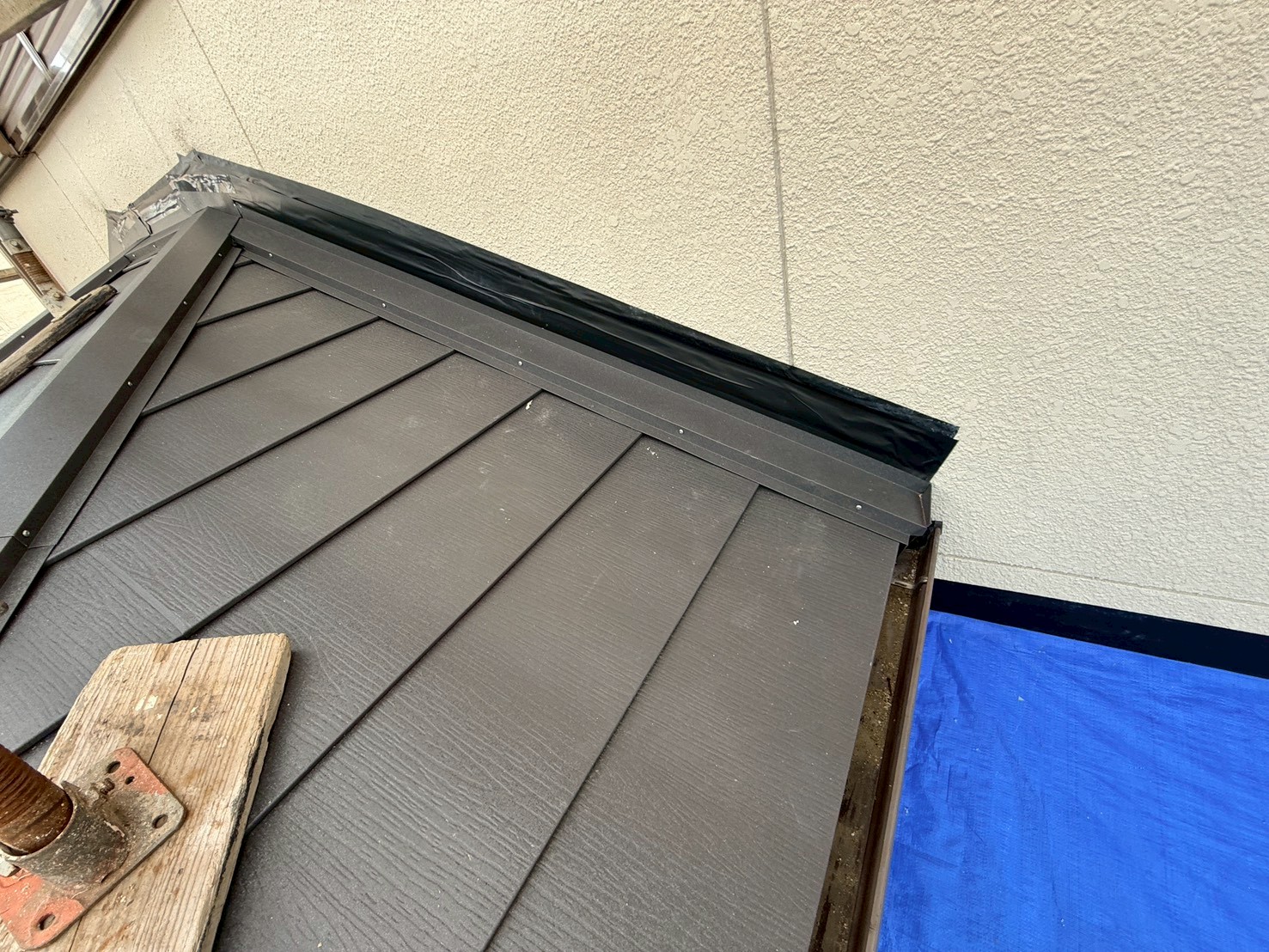

下屋根、壁際に水切りを取り付けていきます。
14. 2026年05月07日

水切り加工
完成した棟板金です。
15. 2026年05月07日

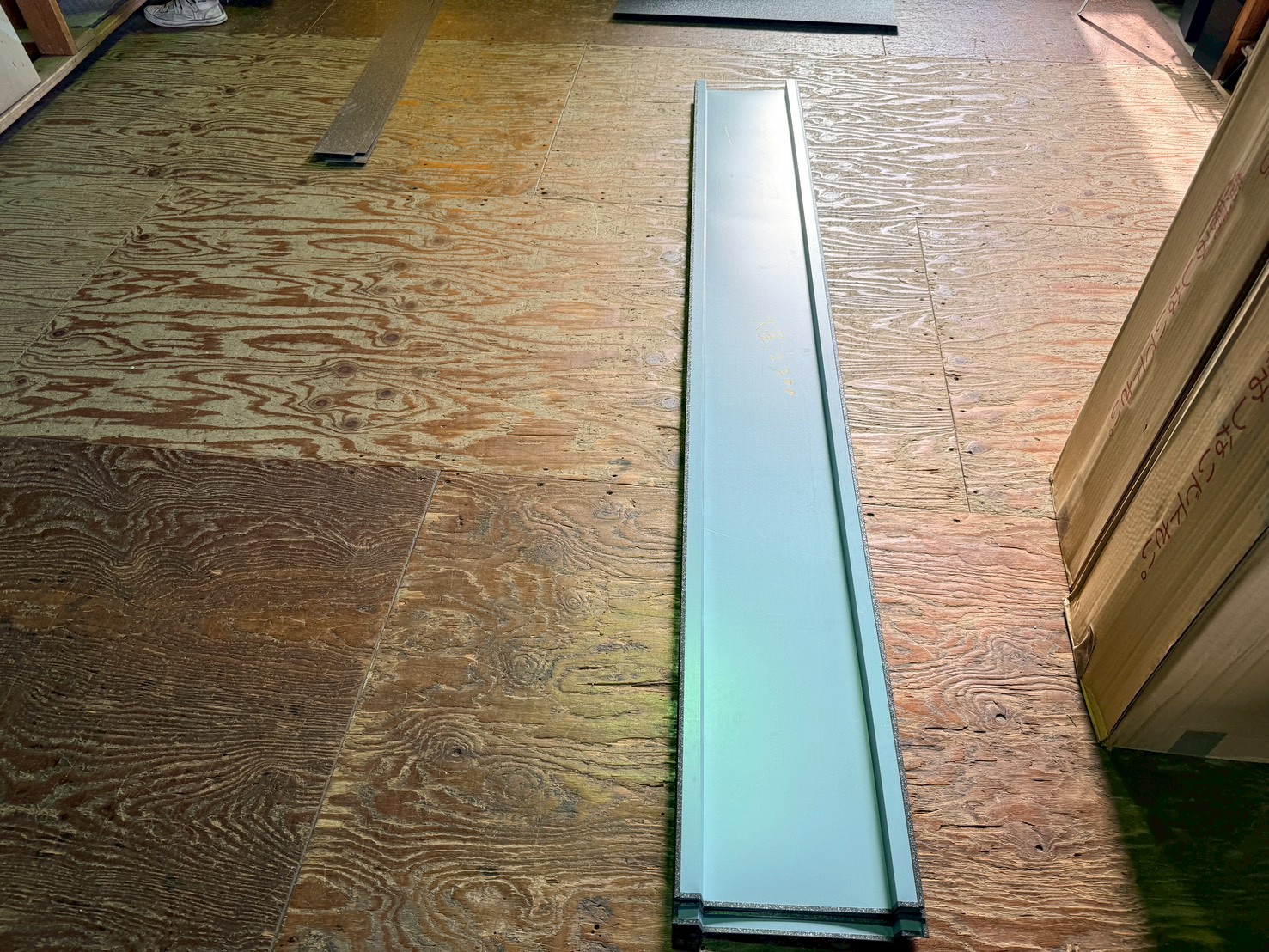

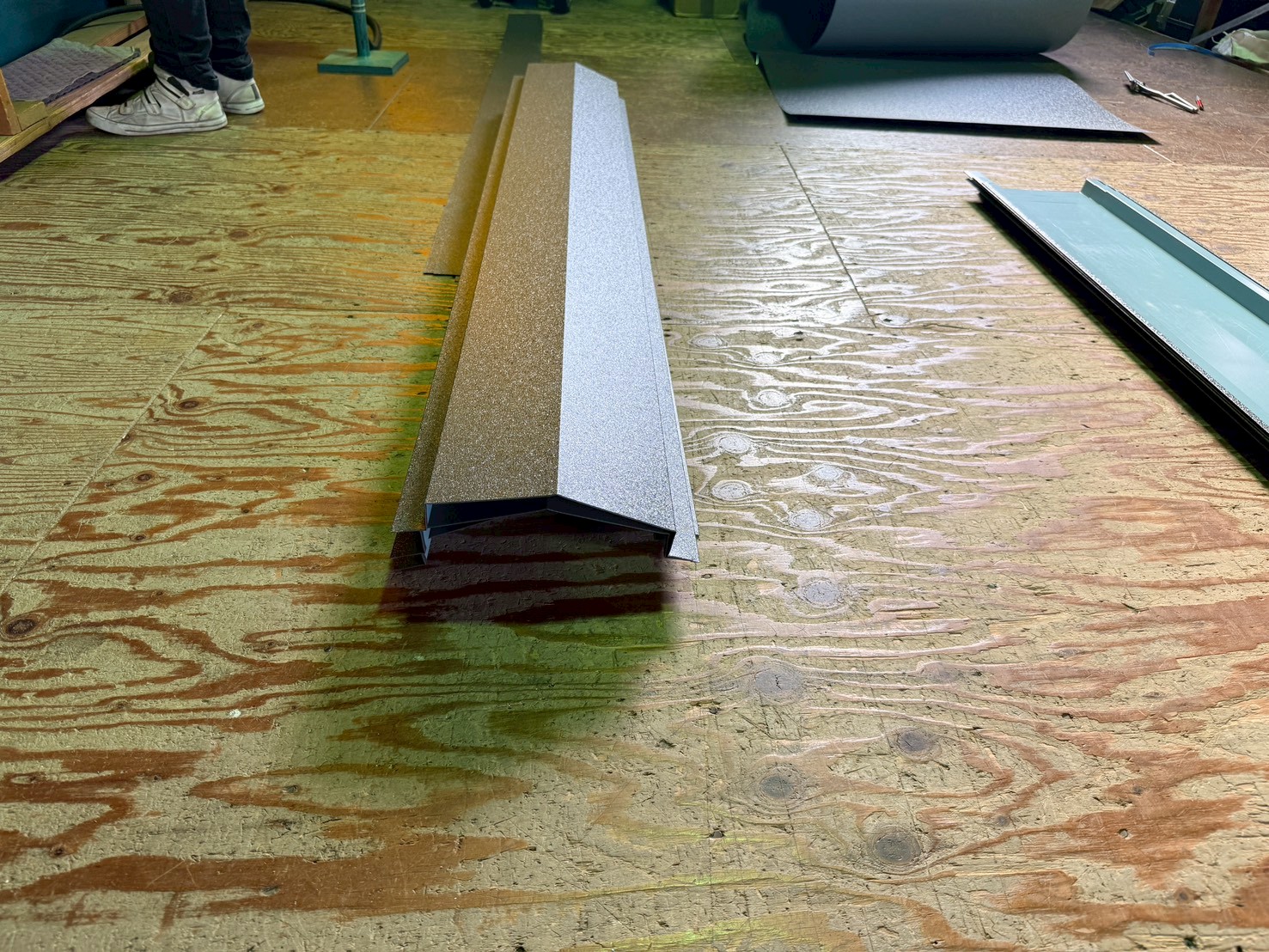

水切り加工
自社工場にてオリジナルの水切りを作成、加工していきます。
16. 2026年05月02日

屋根葺き替え工事

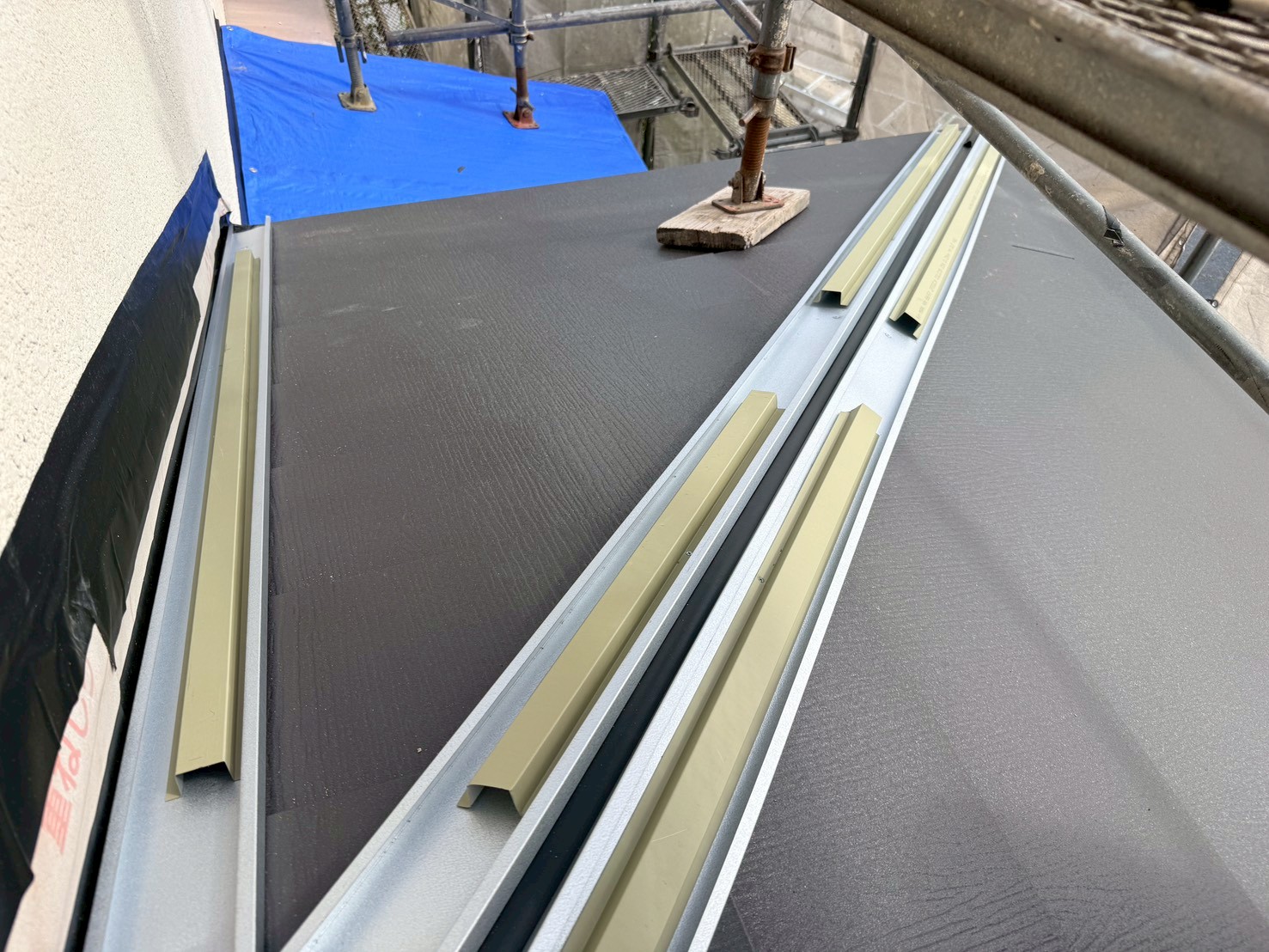

タフベースを取り付けていきます。

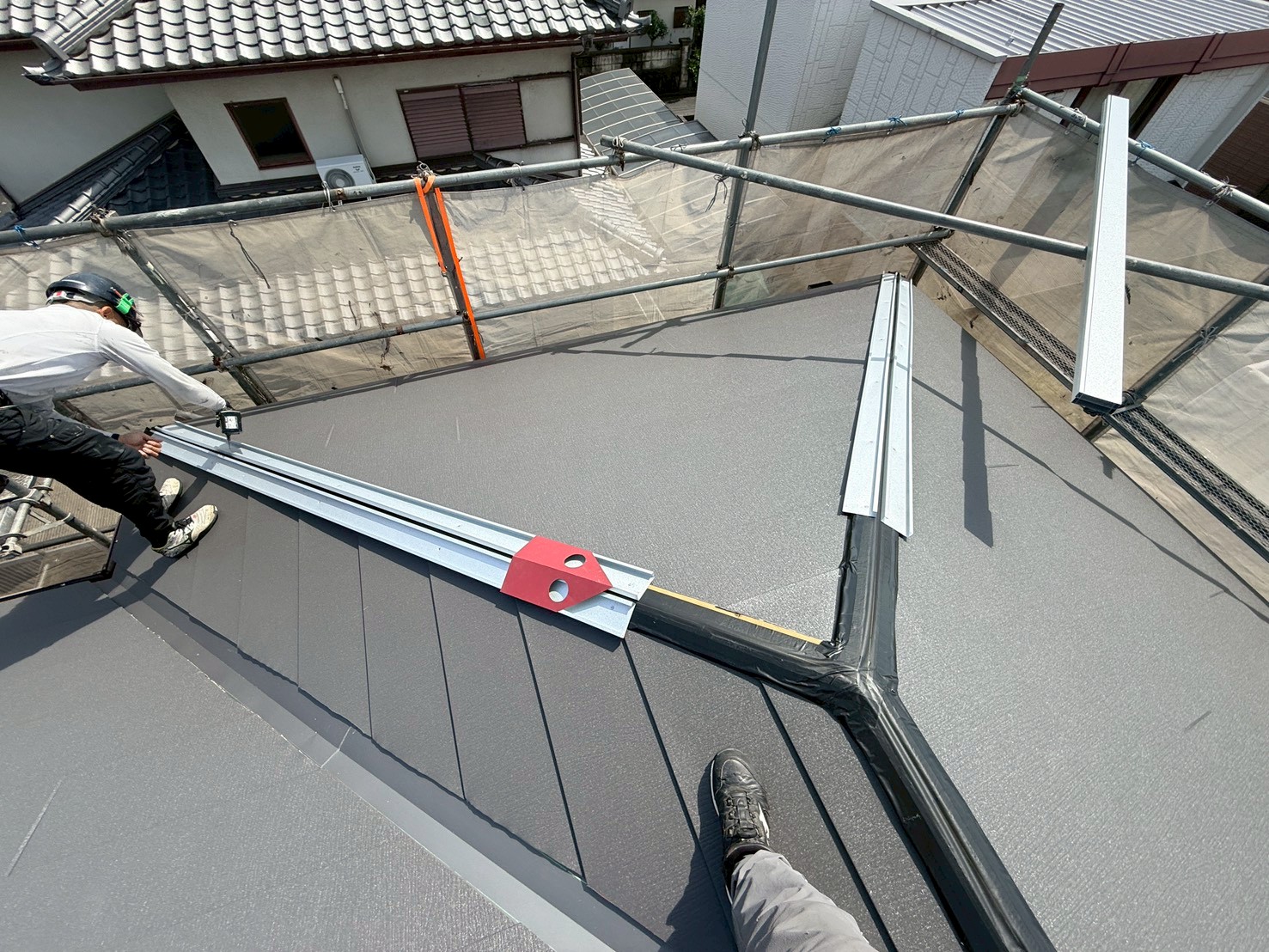

17. 2026年05月02日

屋根葺き替え工事
棟にガルバ強化下地(タフベース)を取り付けていきます。
18. 2026年05月02日

屋根葺き替え工事

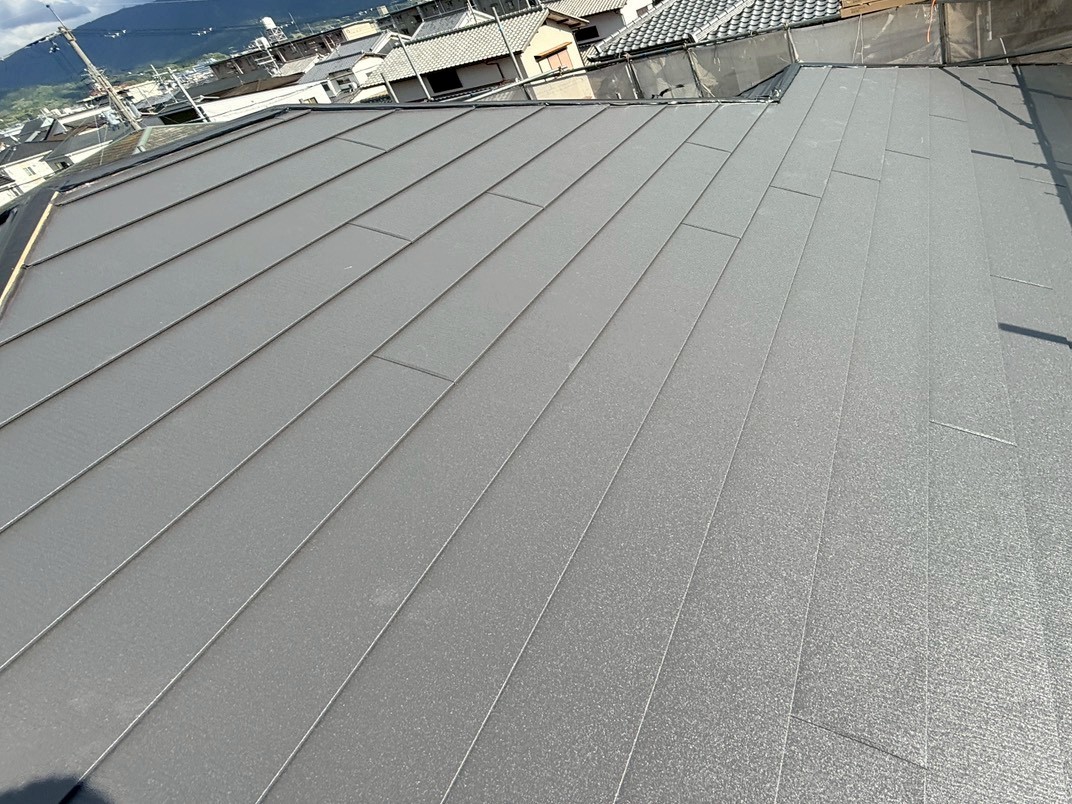

引き続き、新たな屋根材を葺いていきます。

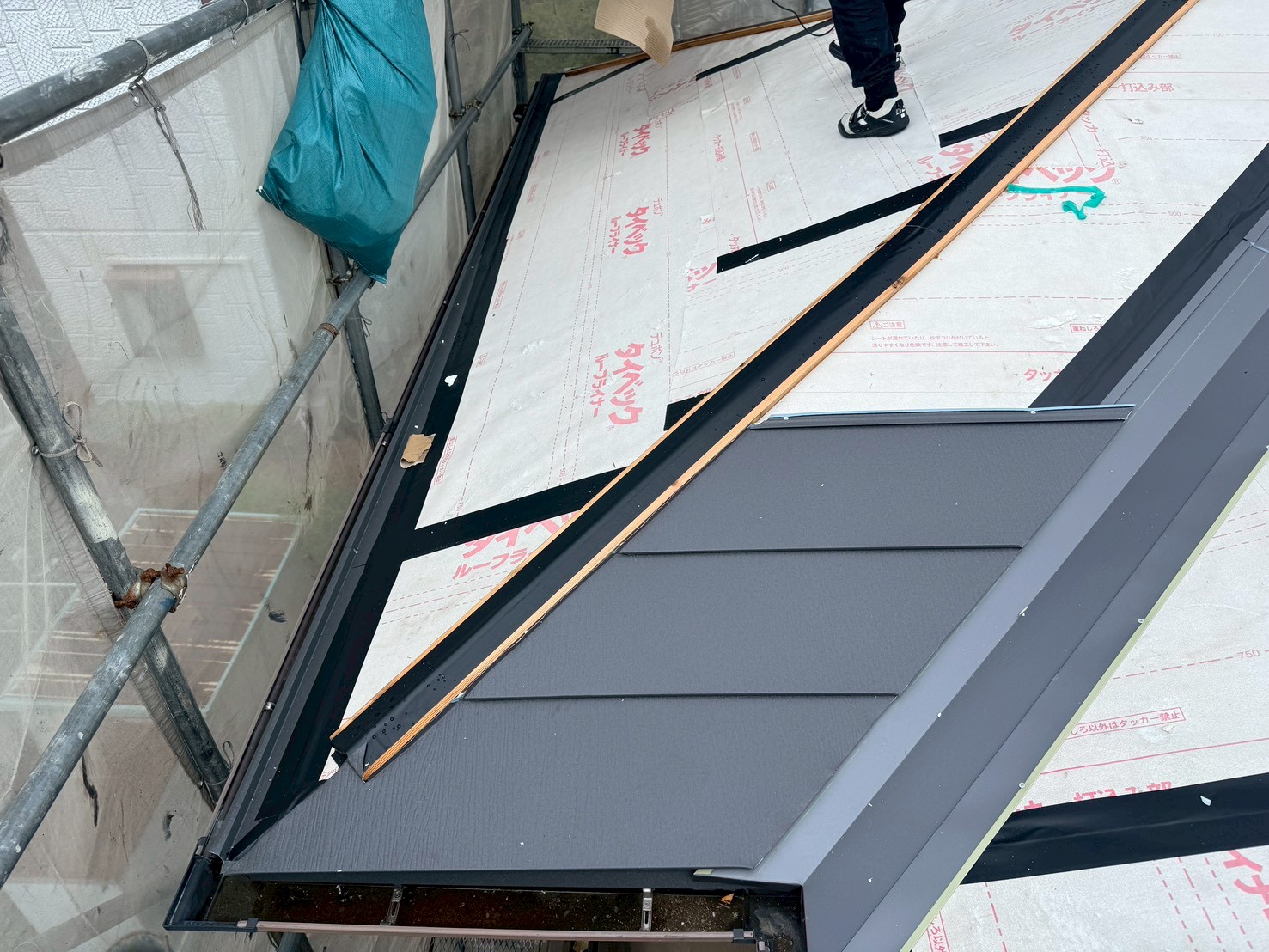

19. 2026年05月01日

屋根葺き替え工事
新たな屋根材を葺いていきます。
20. 2026年05月01日

屋根葺き替え工事
軒先から新たな屋根材(スーパーガルテクト)を葺いていきます。
21. 2026年05月01日

屋根葺き替え工事
軒先から新たな屋根材(スーパーガルテクト)を葺いていきます。
22. 2026年05月01日

屋根葺き替え工事

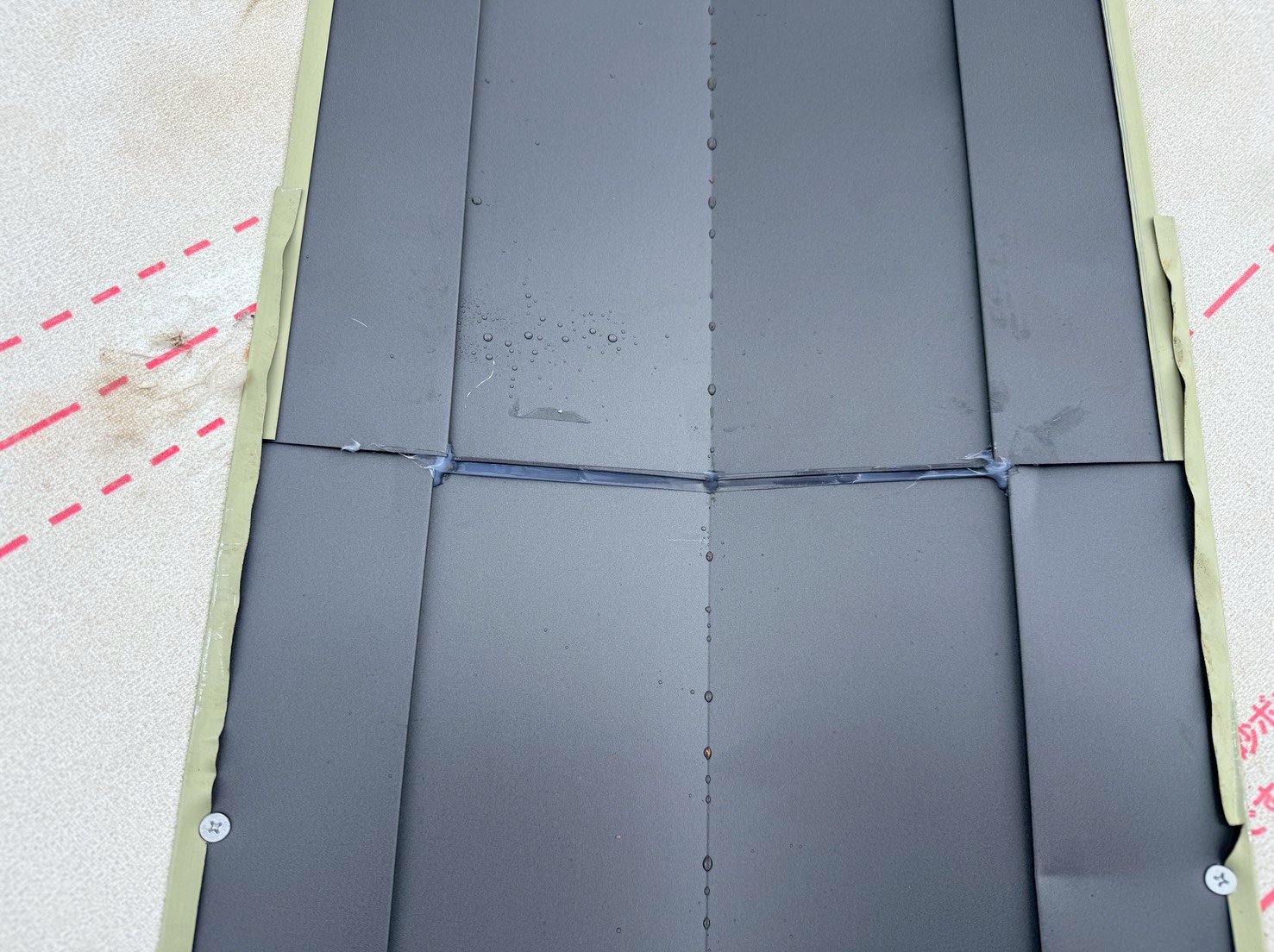

谷板の端に防水テープを貼りました。
23. 2026年05月01日

屋根葺き替え工事

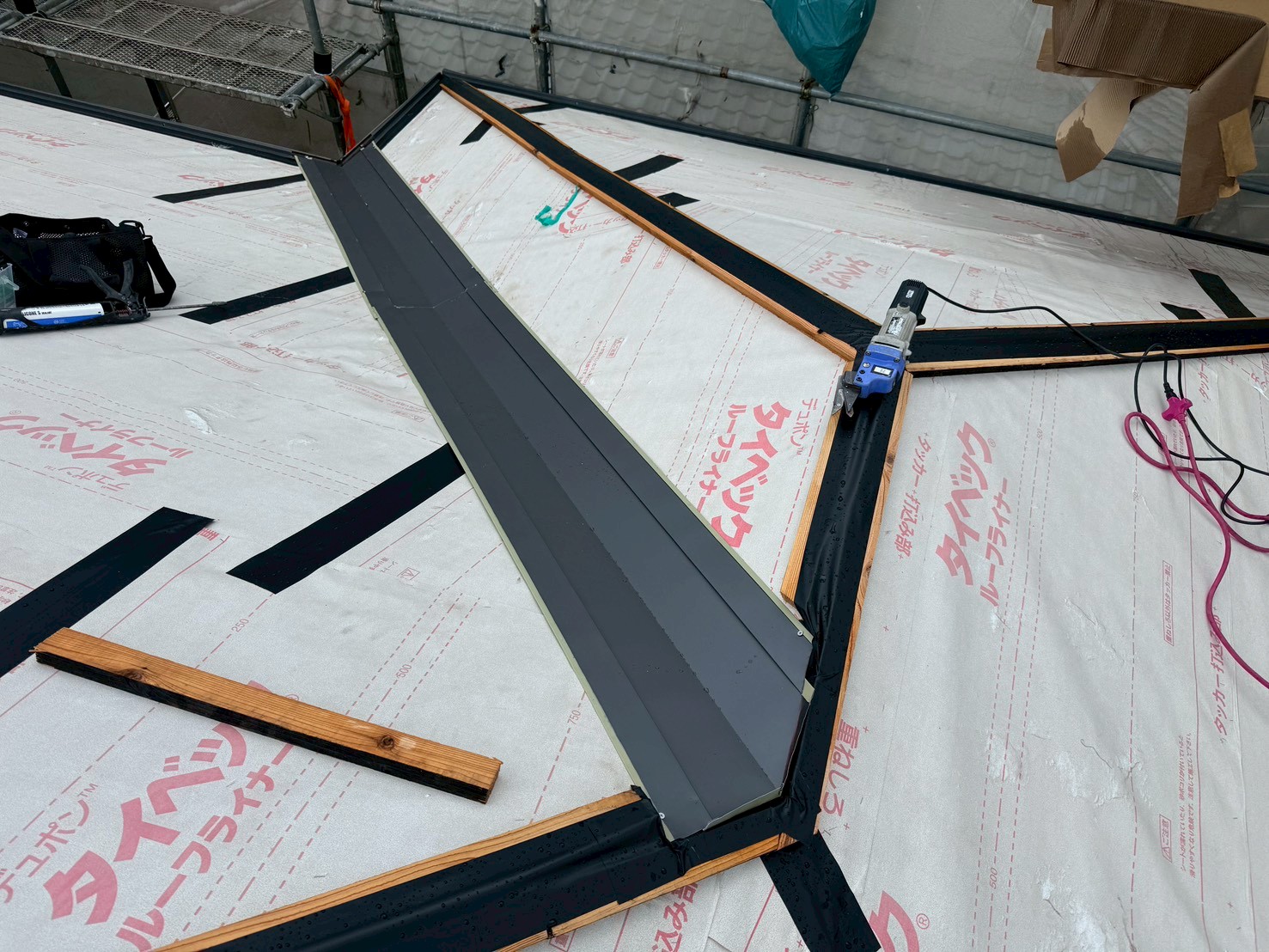

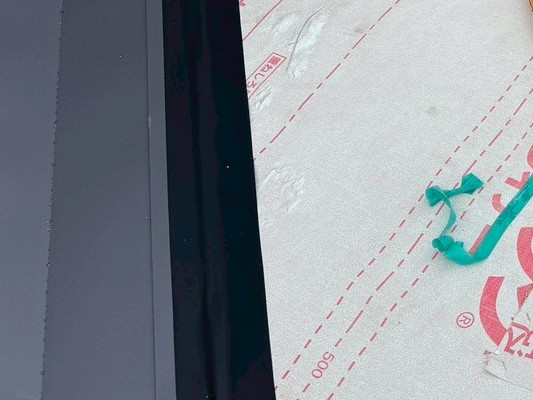

新たな谷板を取り付けました。
24. 2026年05月01日

屋根葺き替え工事
新たな谷板を取り付けていきます。
25. 2026年05月01日

屋根葺き替え工事

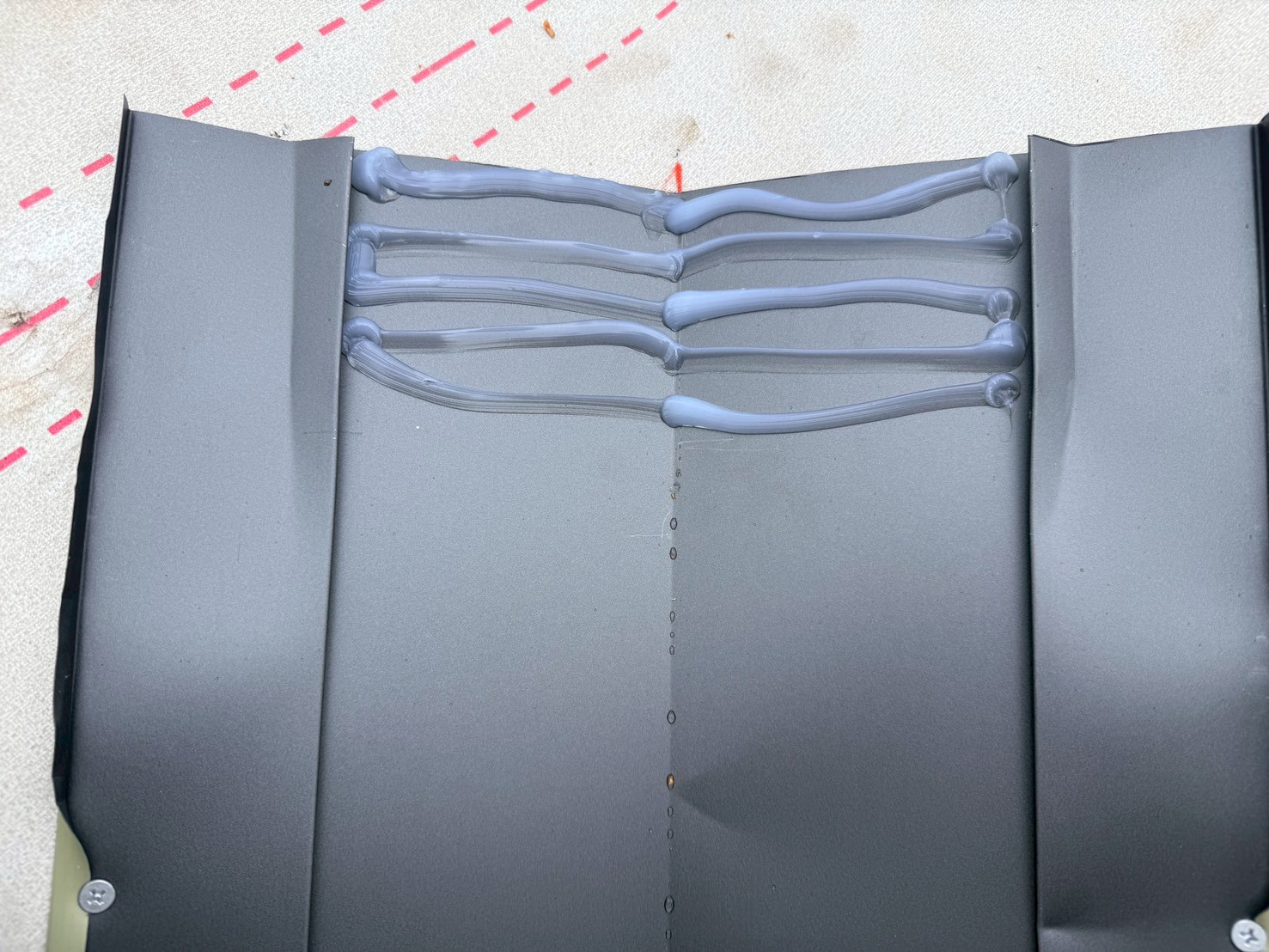

新たな谷板を取り付けていきます。継手にはシーリング材を充填します。
26. 2026年05月01日

屋根葺き替え工事
軒先水切りの上から防水テープを貼ります。
27. 2026年05月01日

屋根葺き替え工事
軒先に水切りを取り付けていきます。

28. 2026年04月29日

屋根葺き替え工事

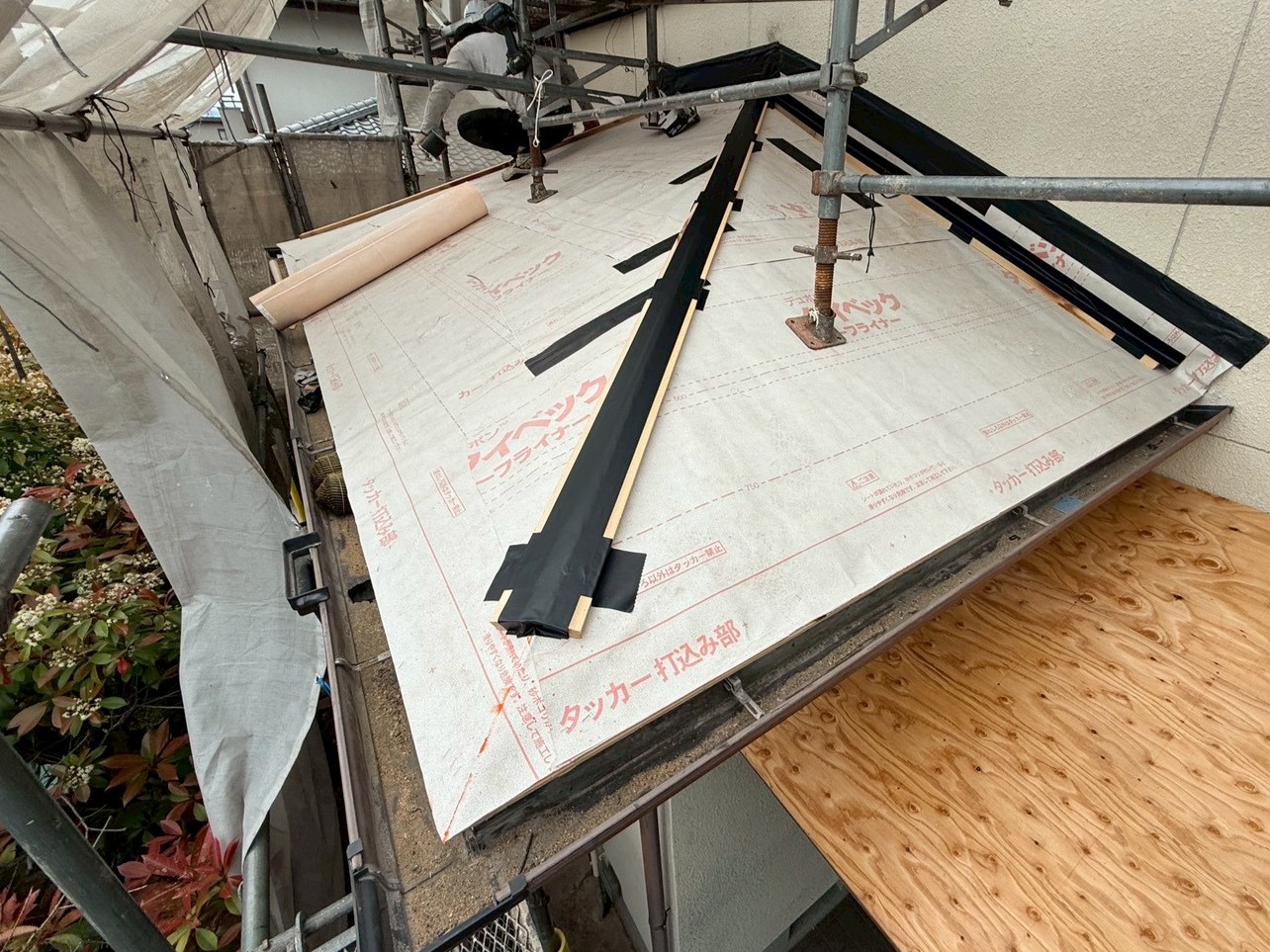

下地木材の上から防水テープを貼りました。
29. 2026年04月29日

屋根葺き替え工事
棟に下地木材を取り付けました。
30. 2026年04月29日

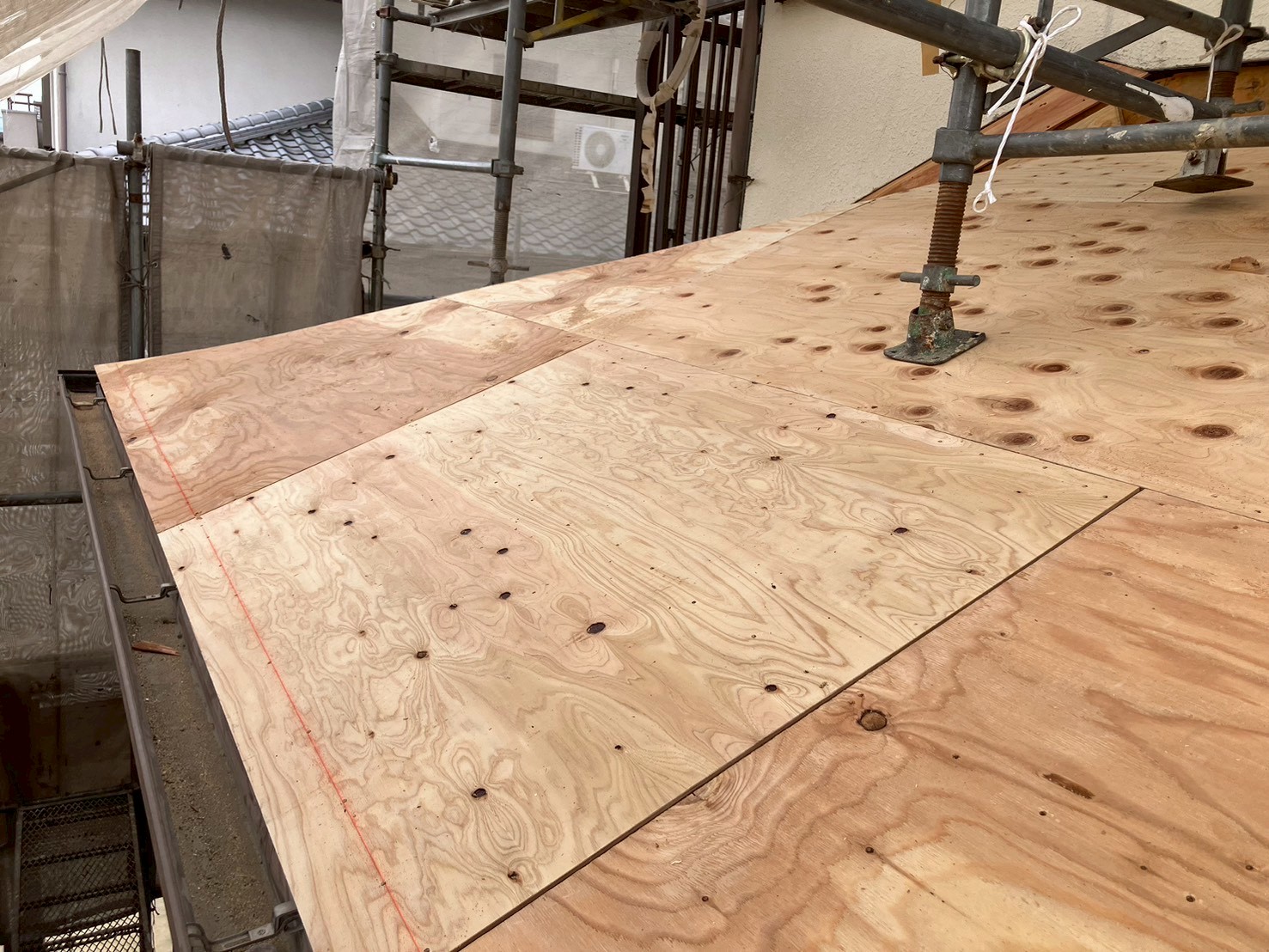

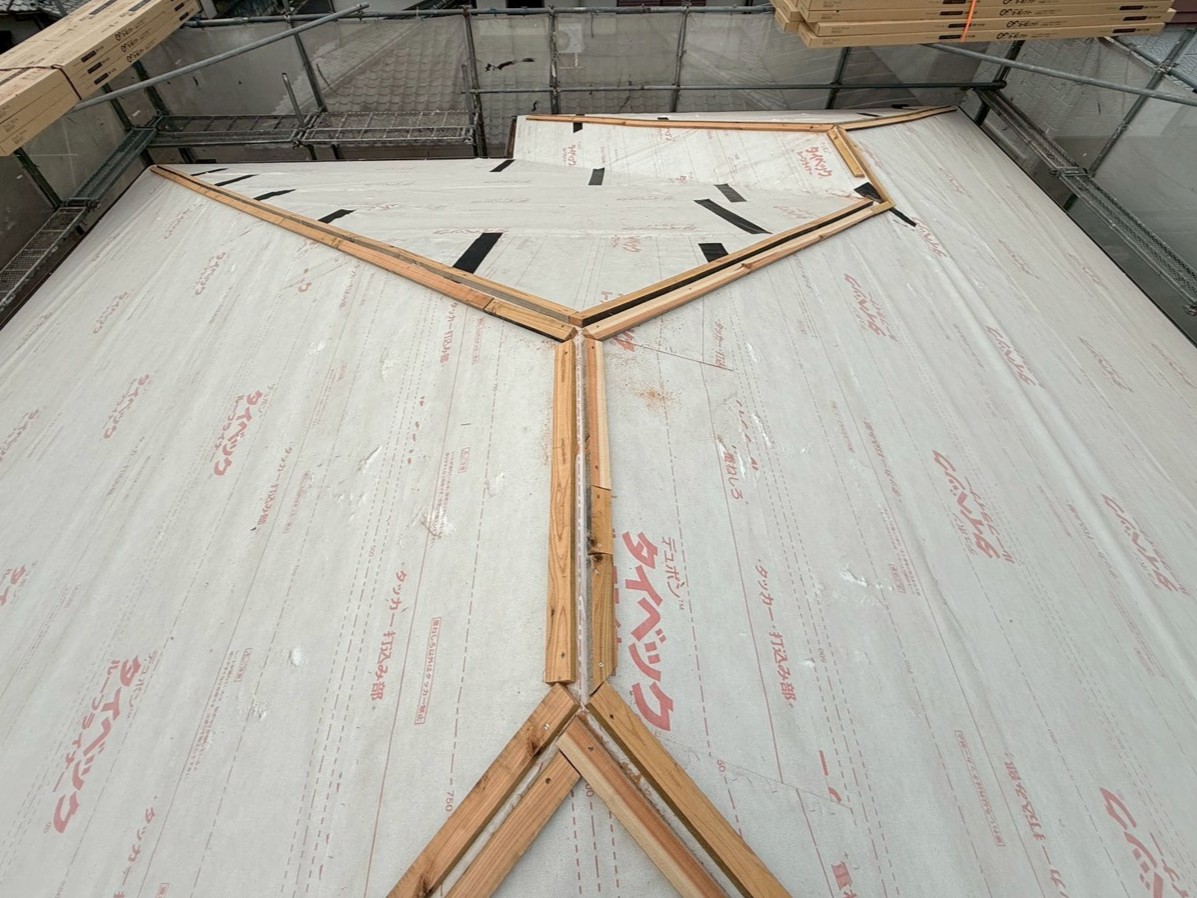

屋根葺き替え工事

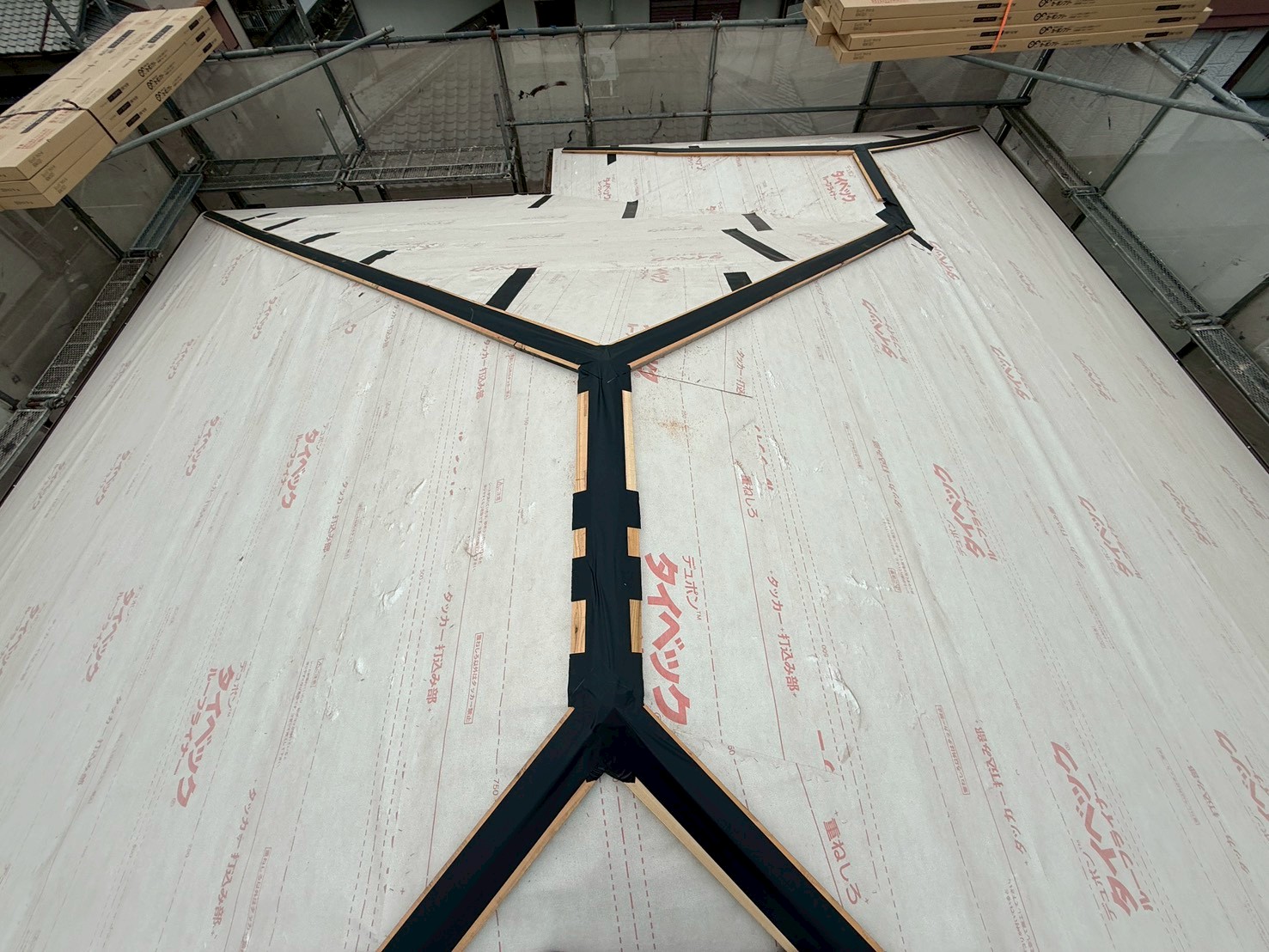

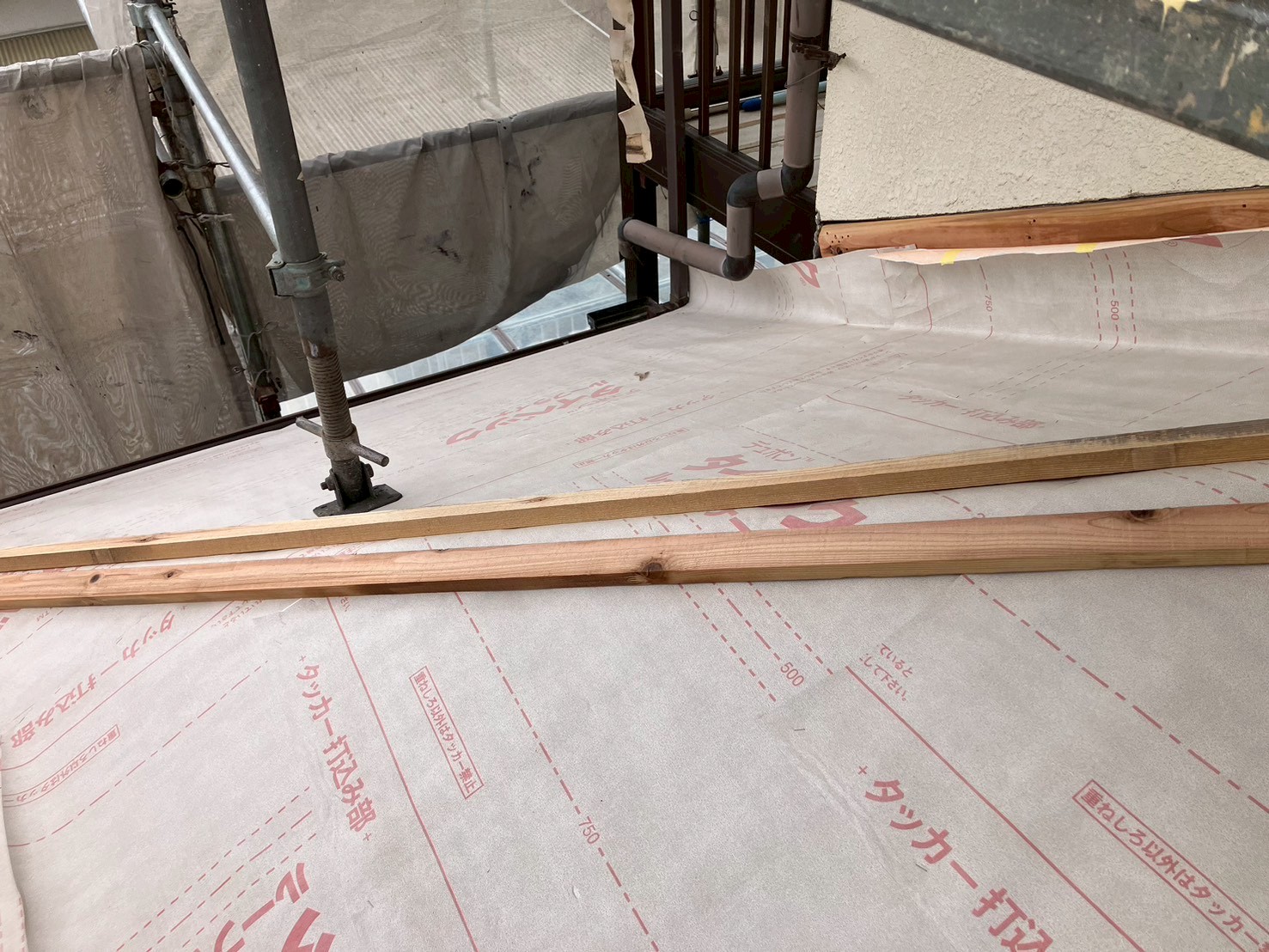

大屋根、棟に下地木材を取り付けていきます。
31. 2026年04月29日

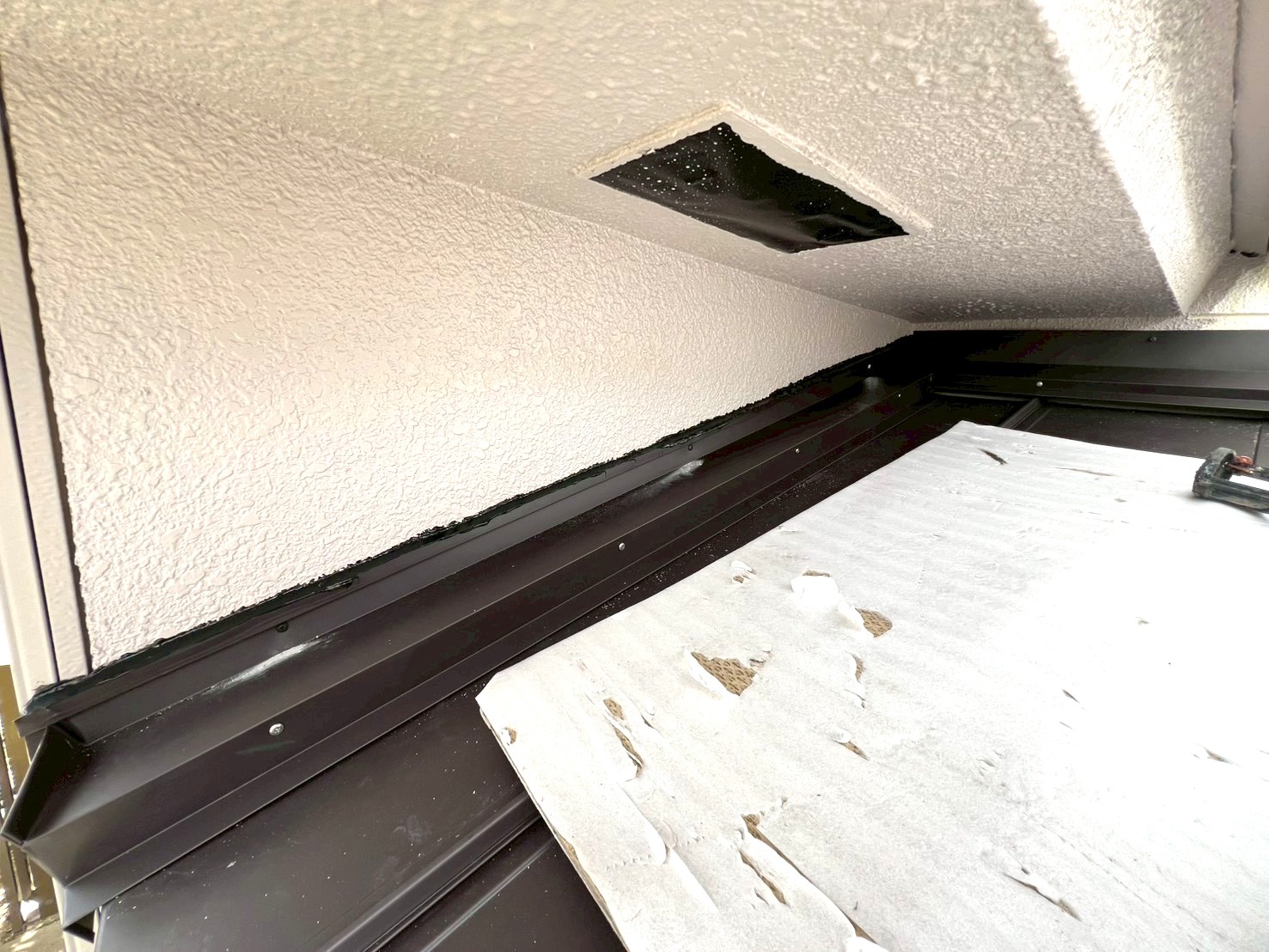

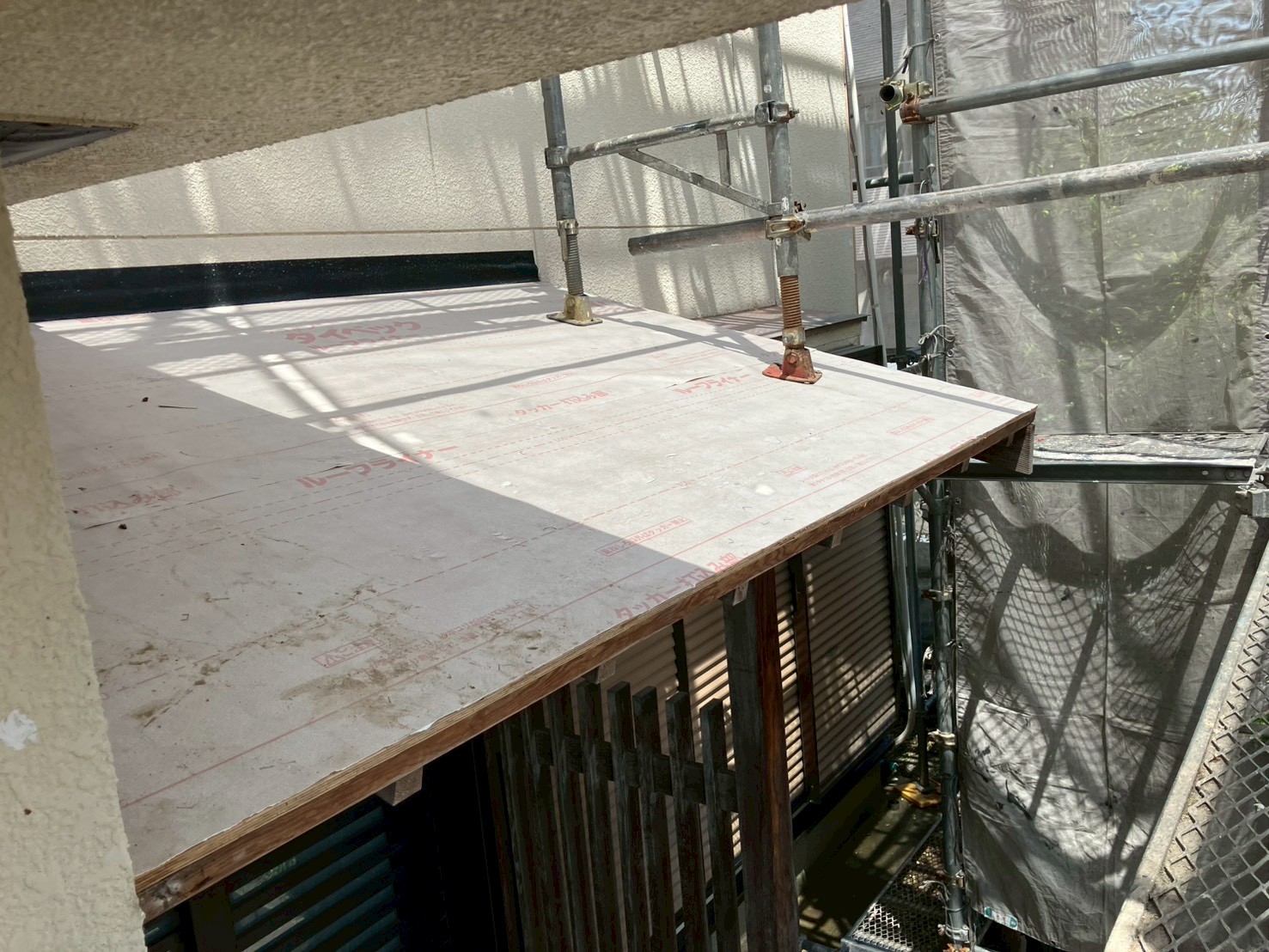

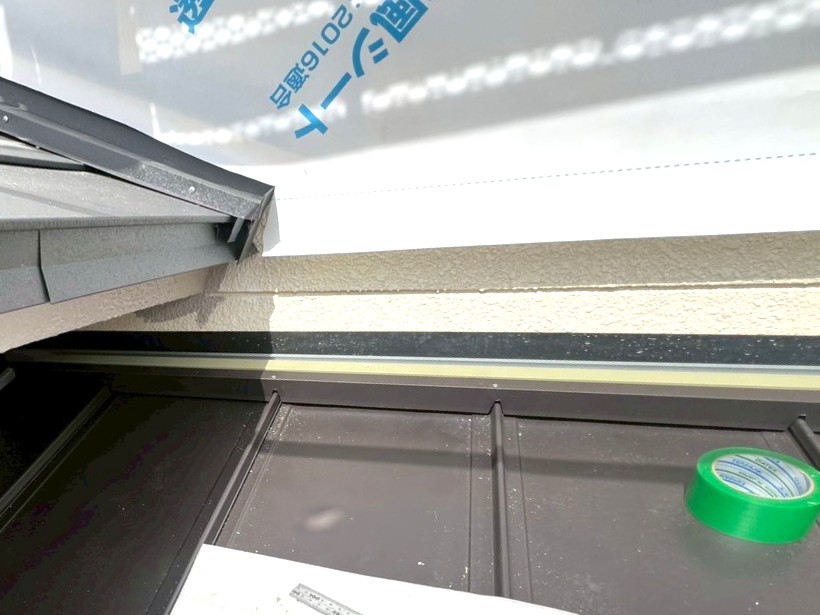

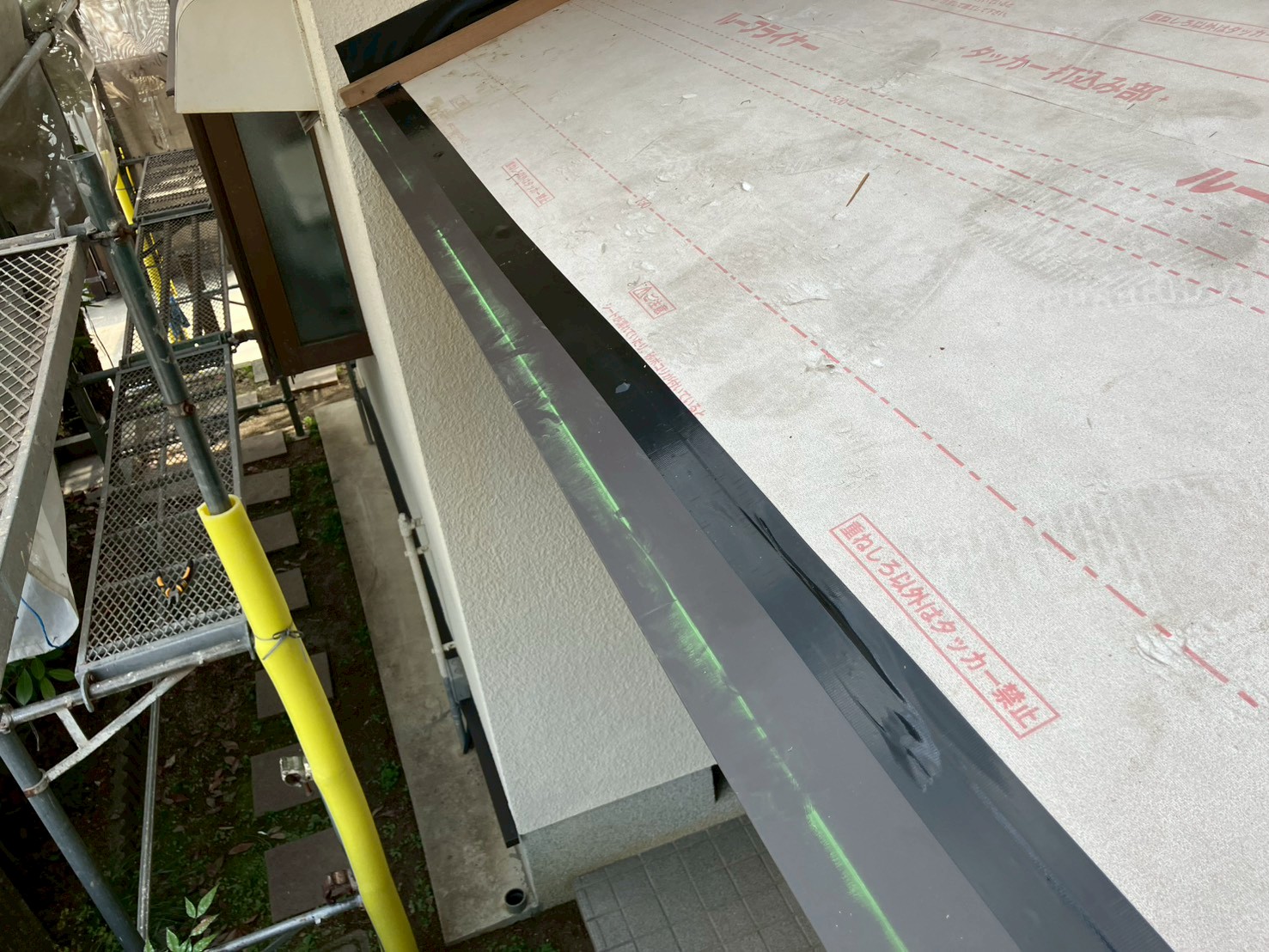

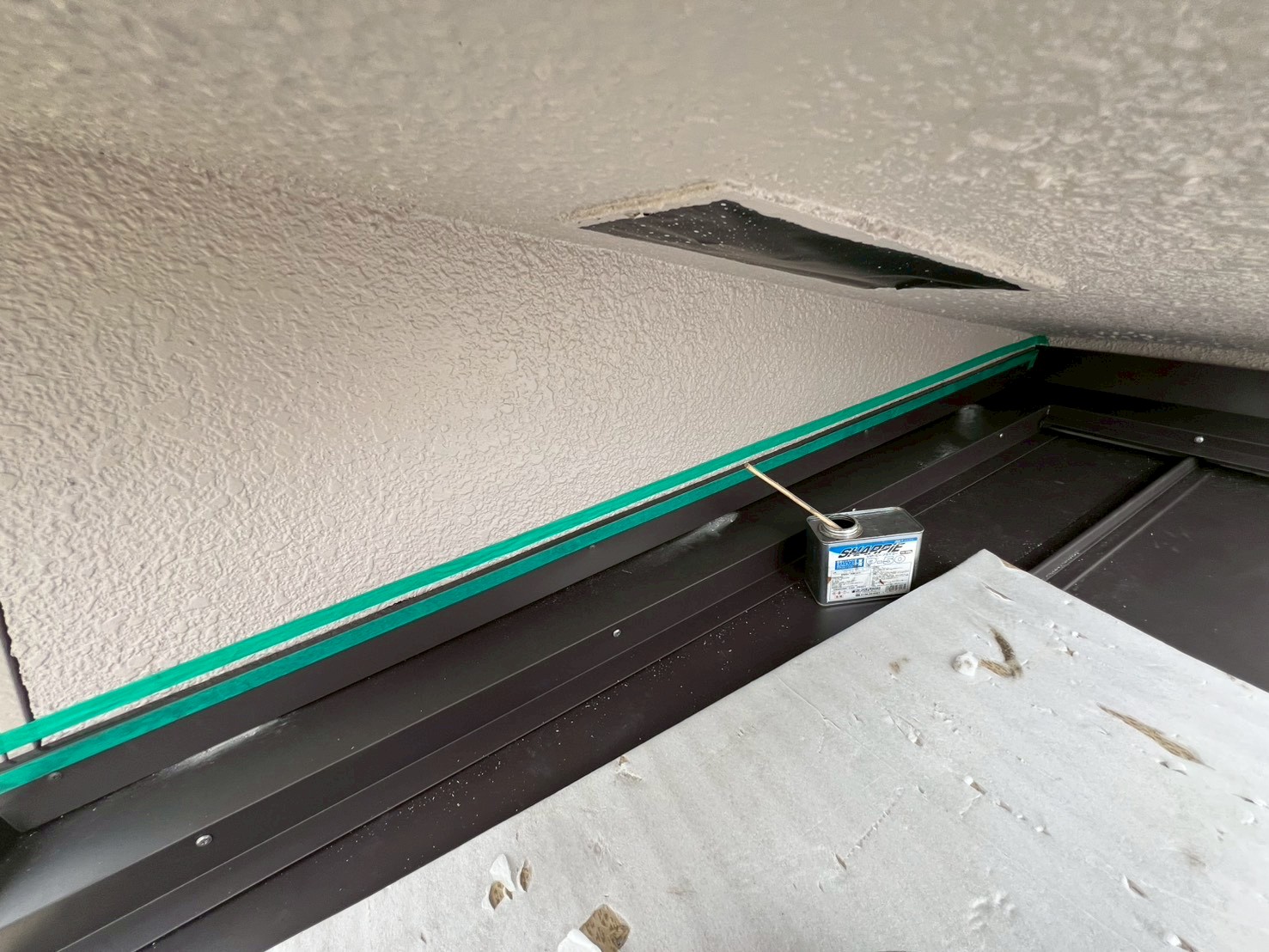

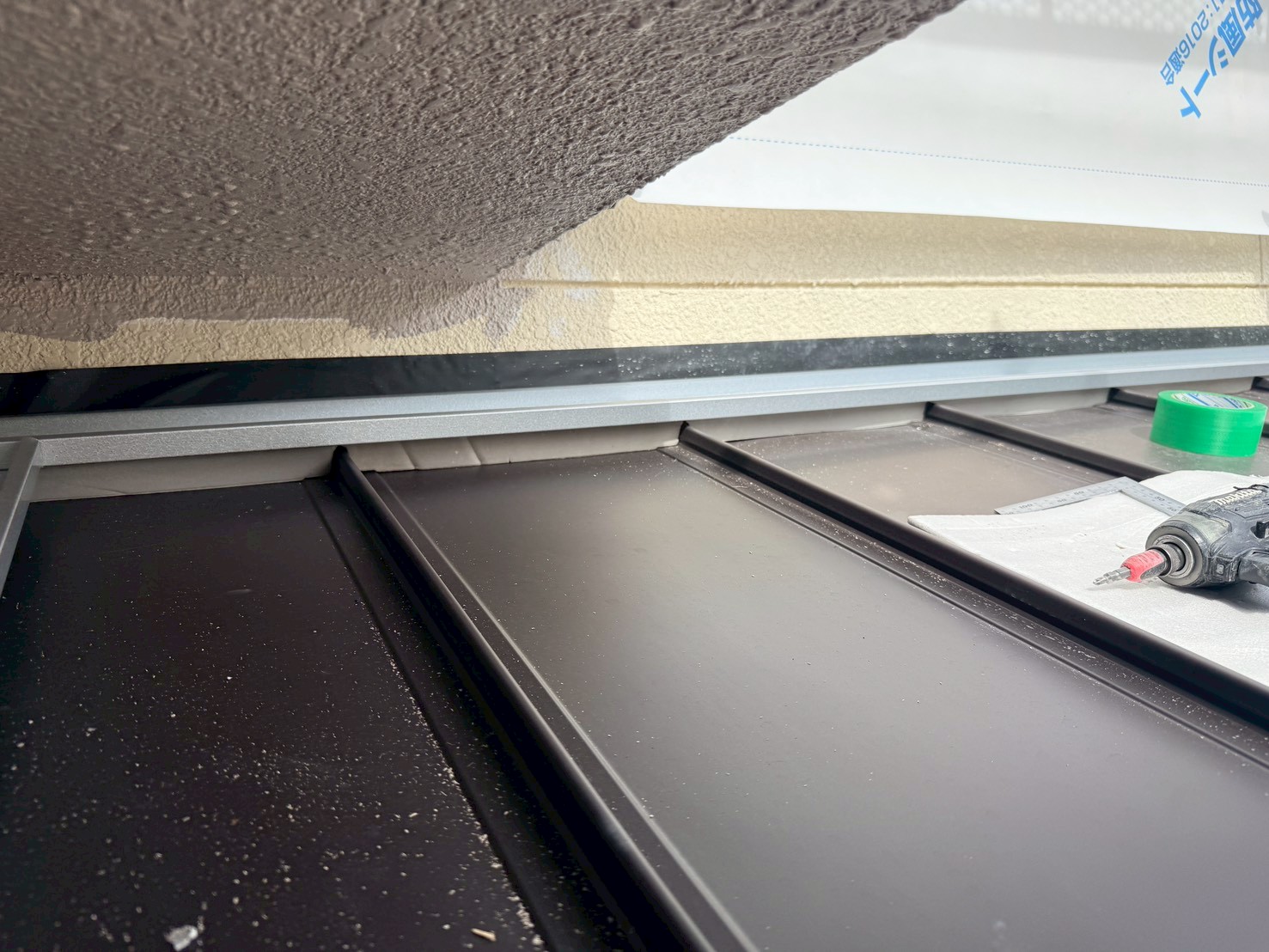

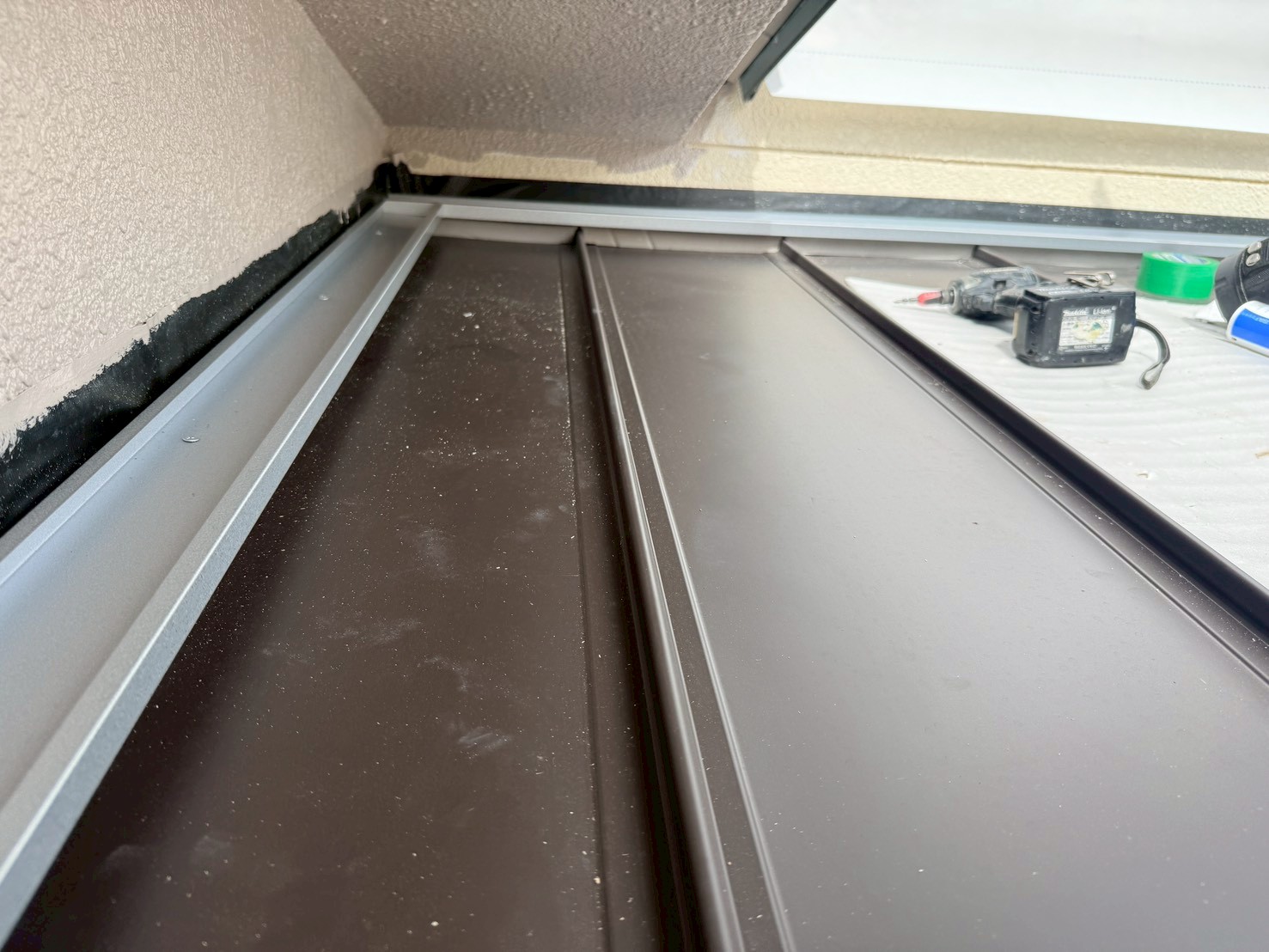

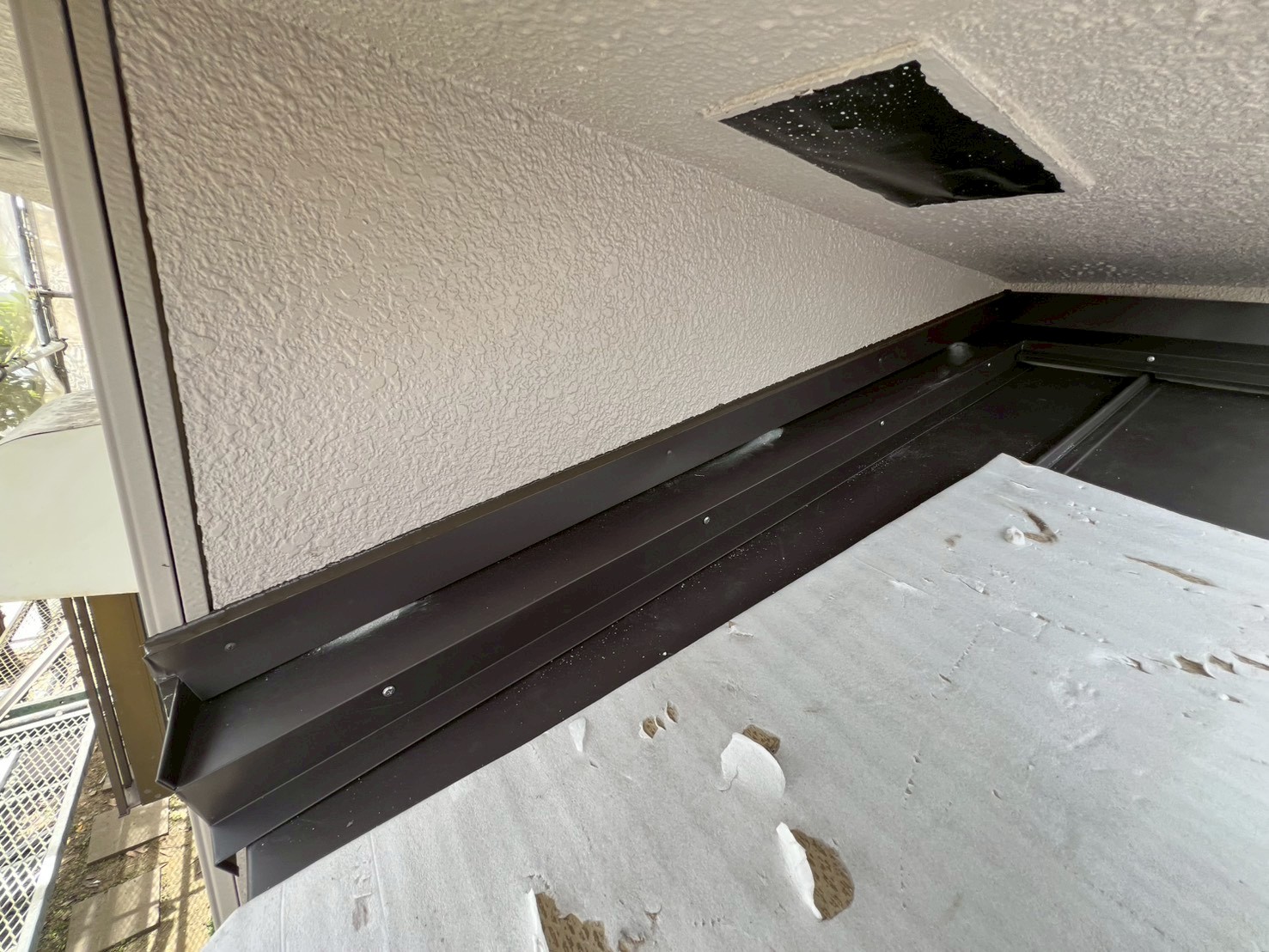

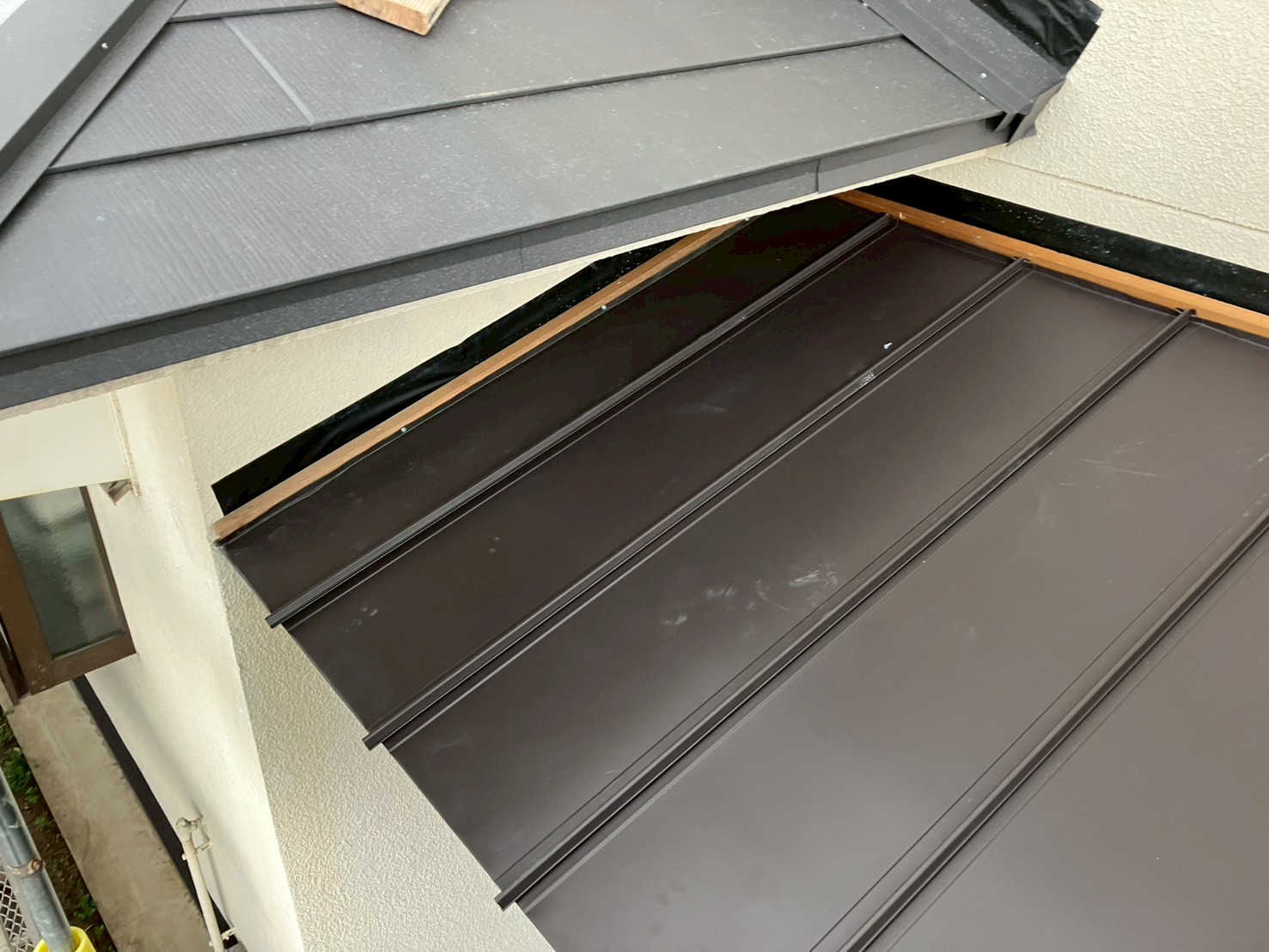

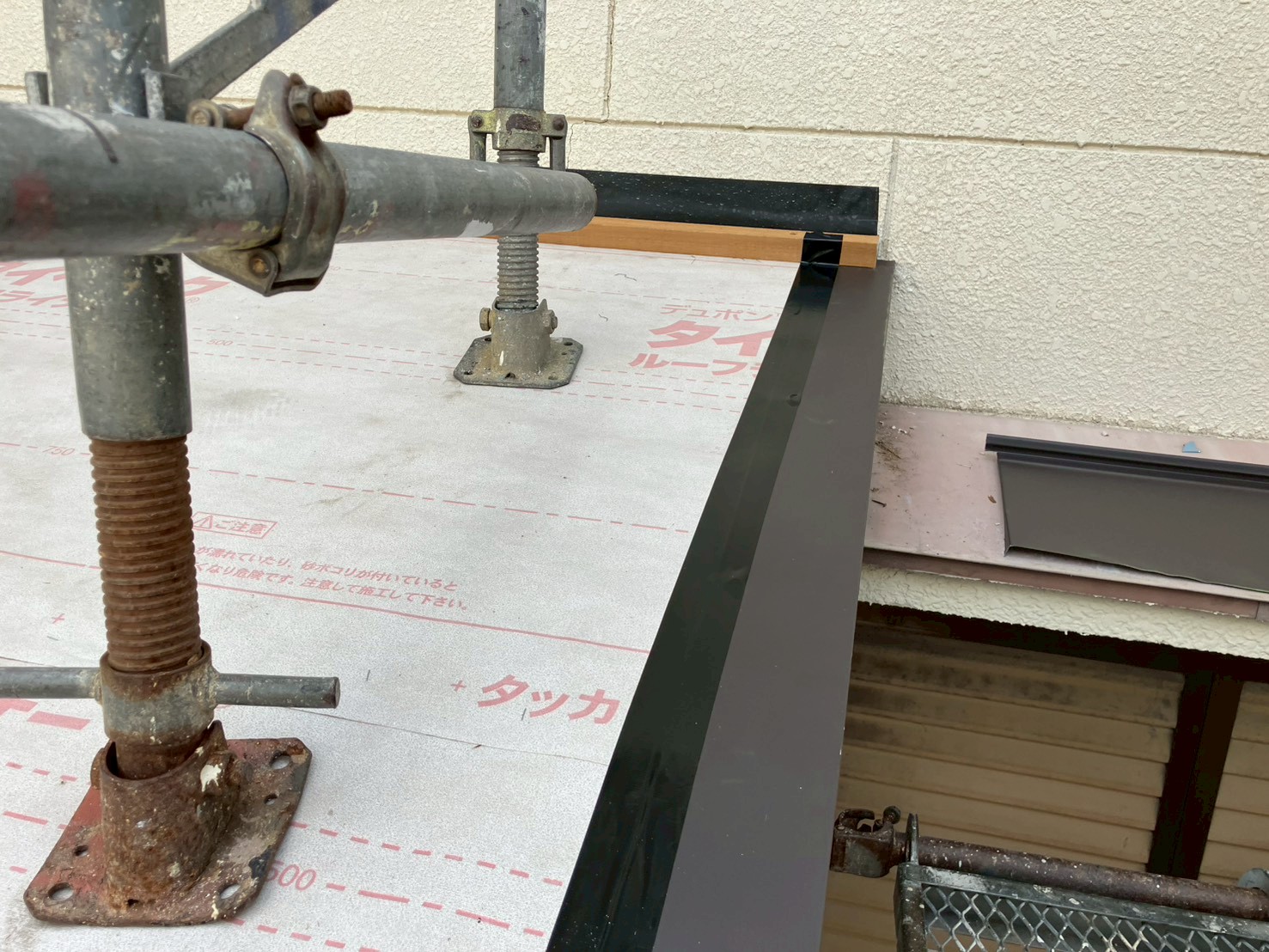

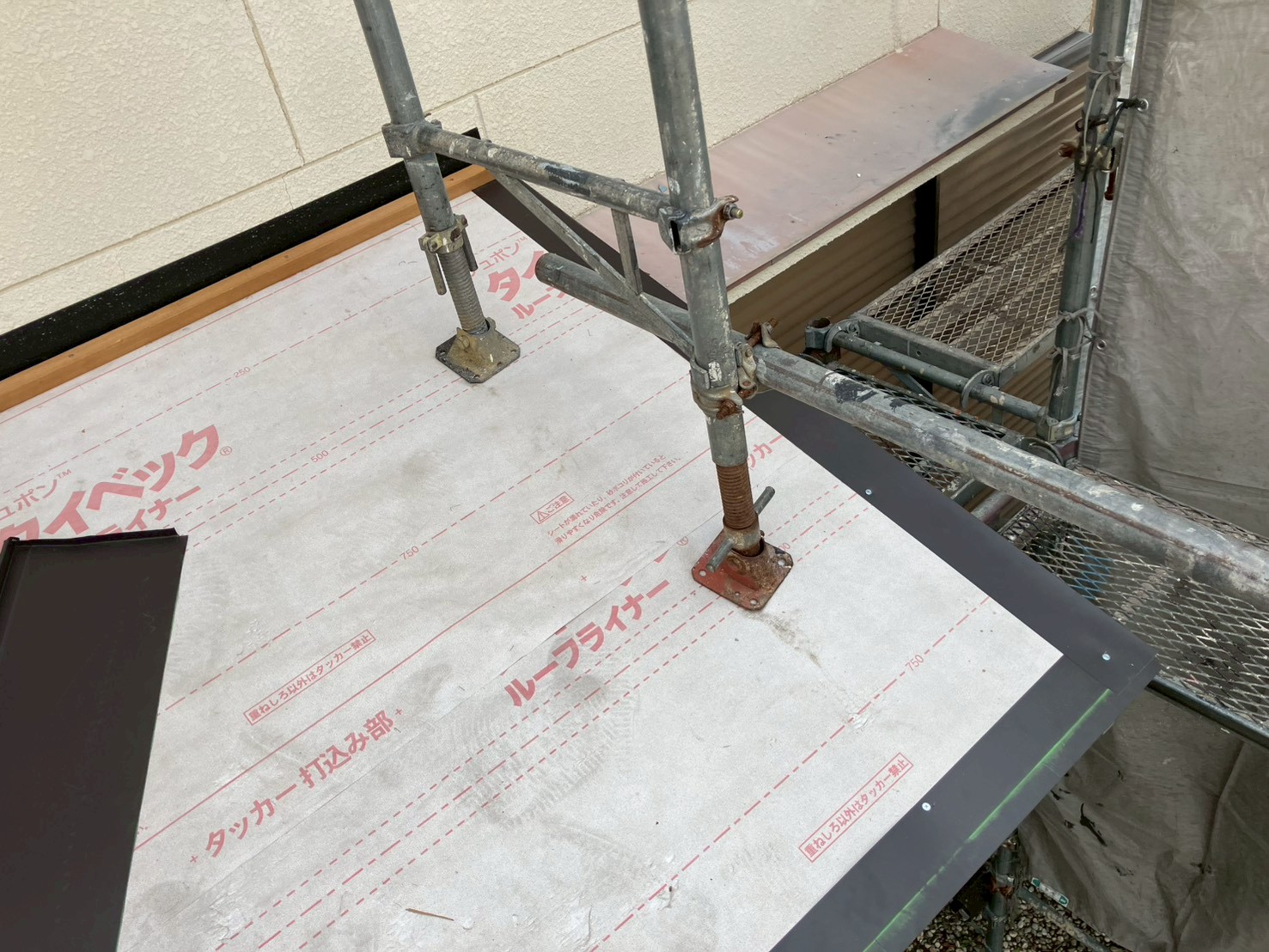

玄関庇工事

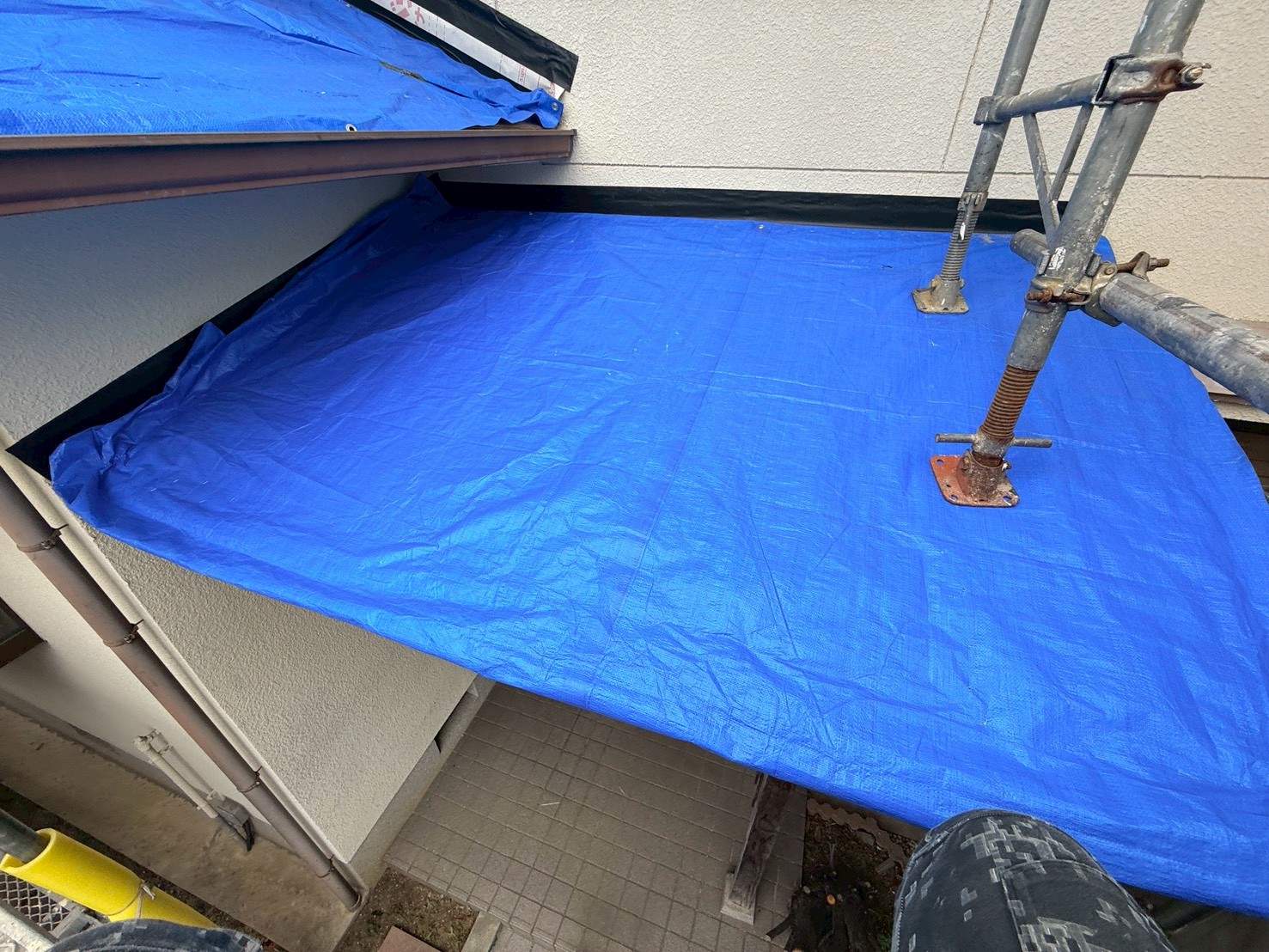

ブルーシート養生しました。
32. 2026年04月29日

玄関庇工事

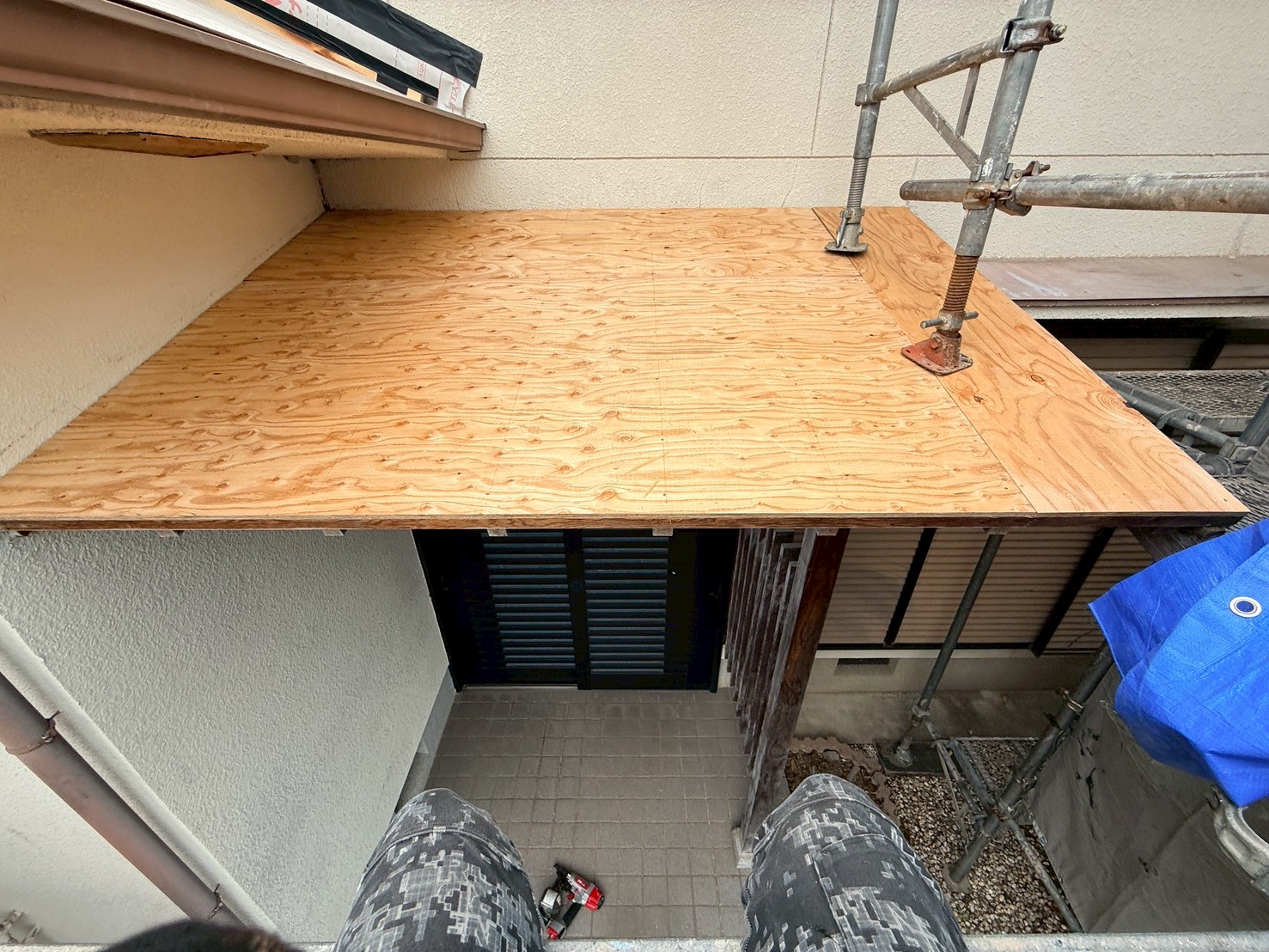

針葉樹板(12㎜)を取り付けました。
33. 2026年04月29日

玄関庇工事

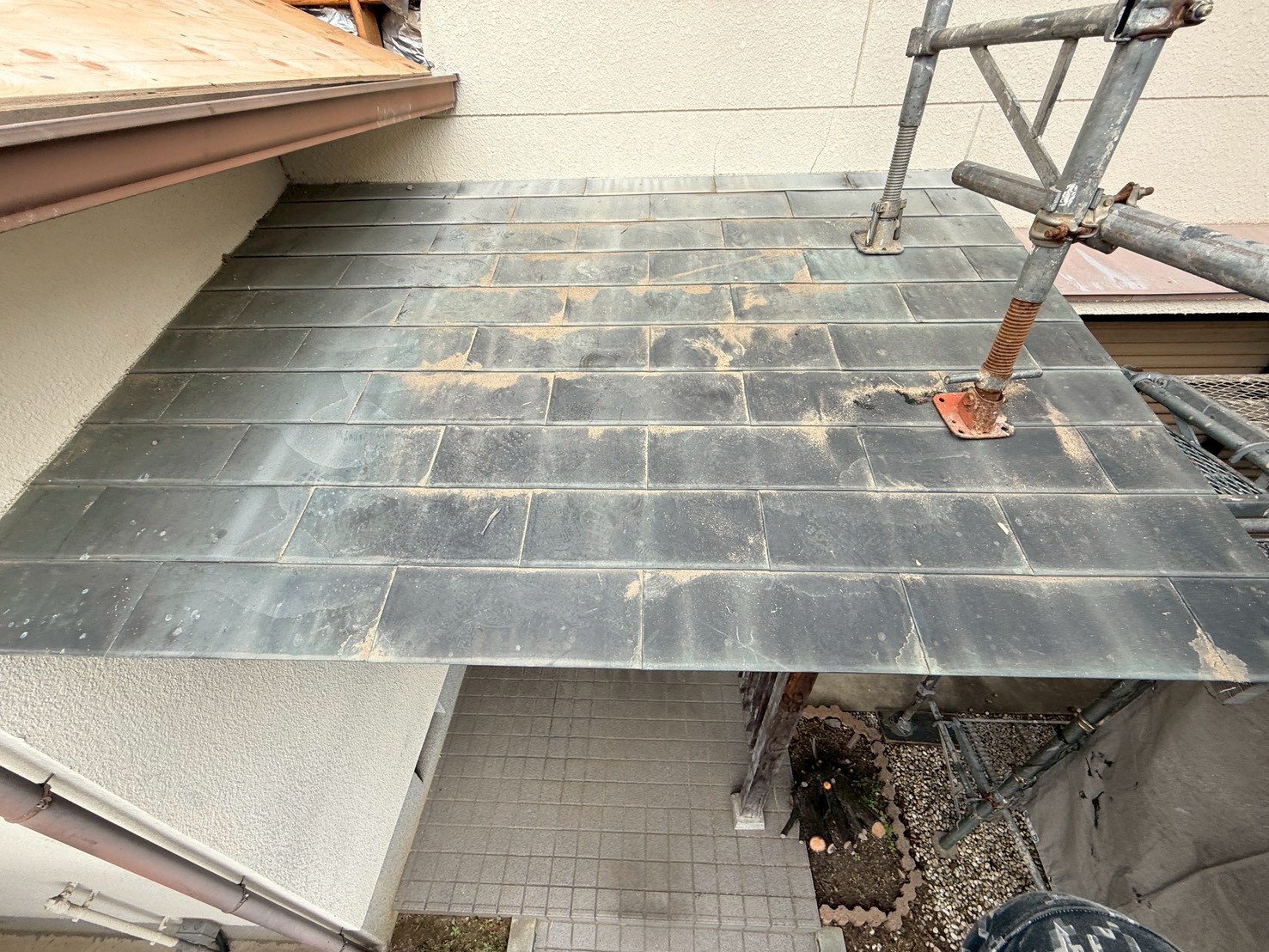

既存の庇を撤去しました。
34. 2026年04月29日

玄関庇工事

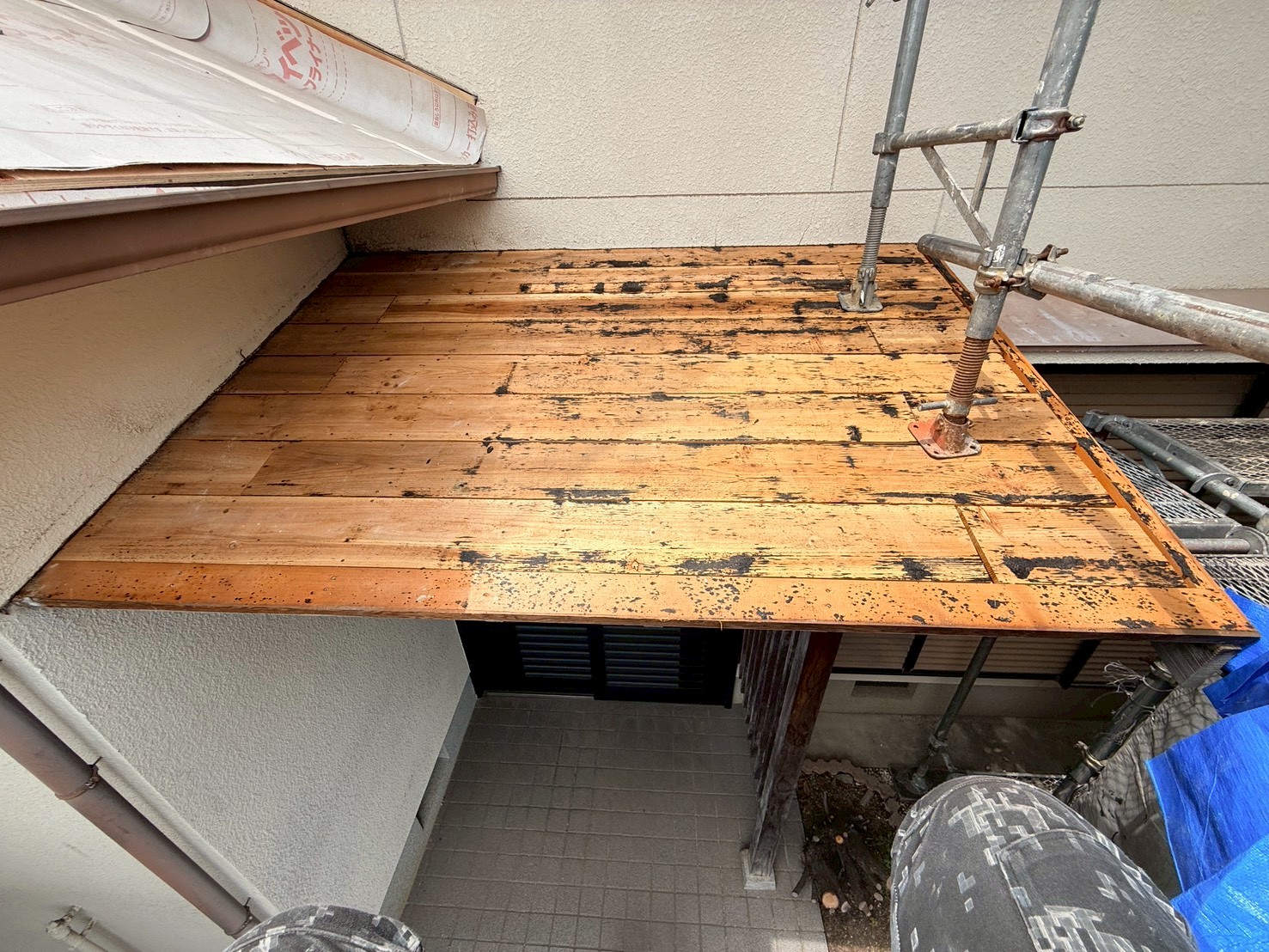

玄関庇、既存の状態です。
35. 2026年04月29日

屋根葺き替え工事
棟、壁際の下地木材の上から防水テープを貼ります。

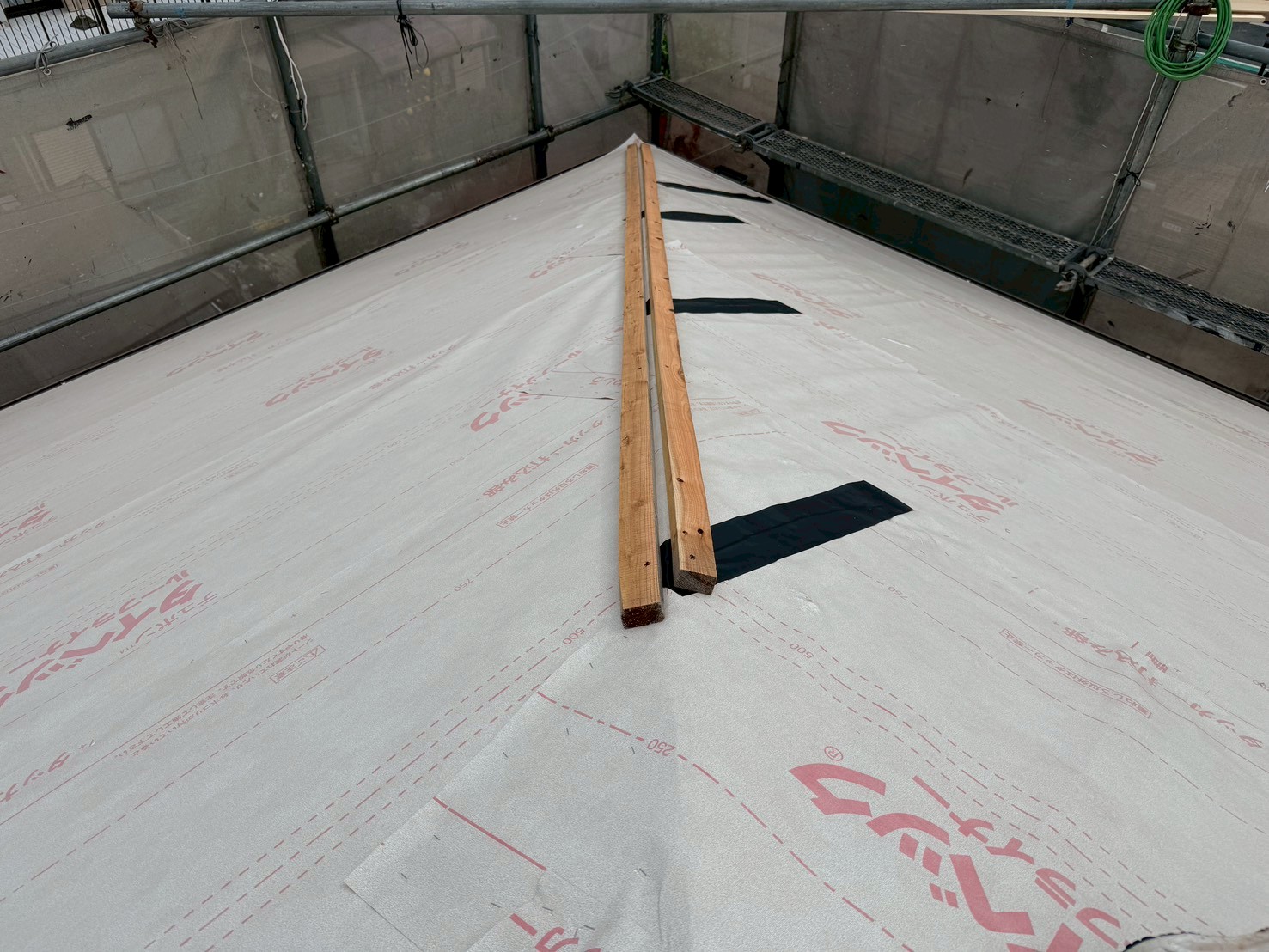

36. 2026年04月29日

屋根葺き替え工事
新たな下葺き材(タイベックルーフライナー)を張り、棟、壁際に下地木材を取り付けていきます。
37. 2026年04月29日

屋根葺き替え工事
針葉樹板(12㎜)を取り付けました。
38. 2026年04月29日

屋根葺き替え工事
既存の壁際水切りを撤去し、針葉樹板(12㎜)を取り付けていきます。
39. 2026年04月29日

屋根葺き替え工事
既存の壁際水切りを撤去していきます。
40. 2026年04月29日

屋根葺き替え工事
下屋根、壁際水切り、既存の状態です。
41. 2026年04月28日

屋根葺き替え工事
新たな下葺き材を張りました。
42. 2026年04月28日

屋根葺き替え工事

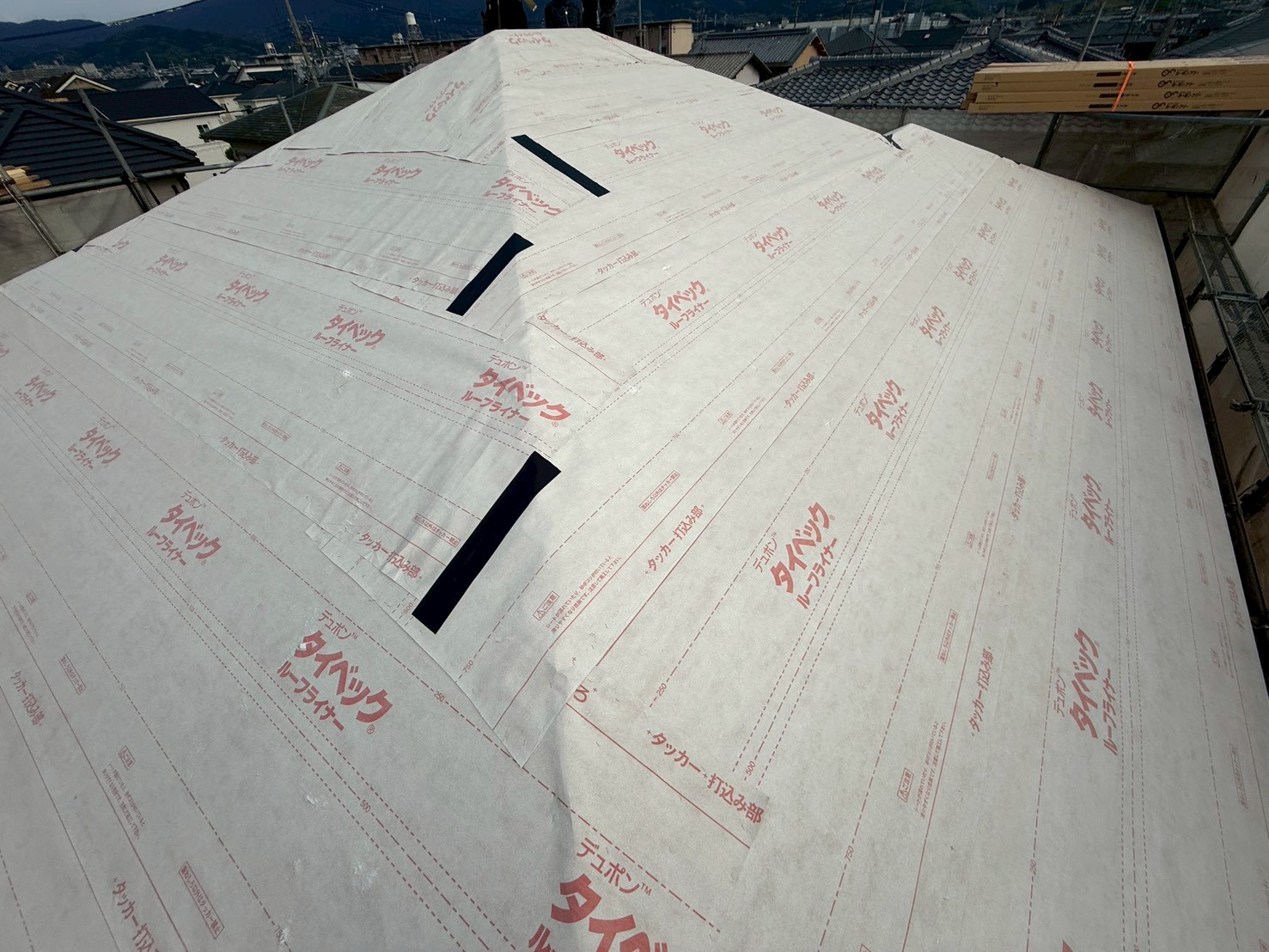

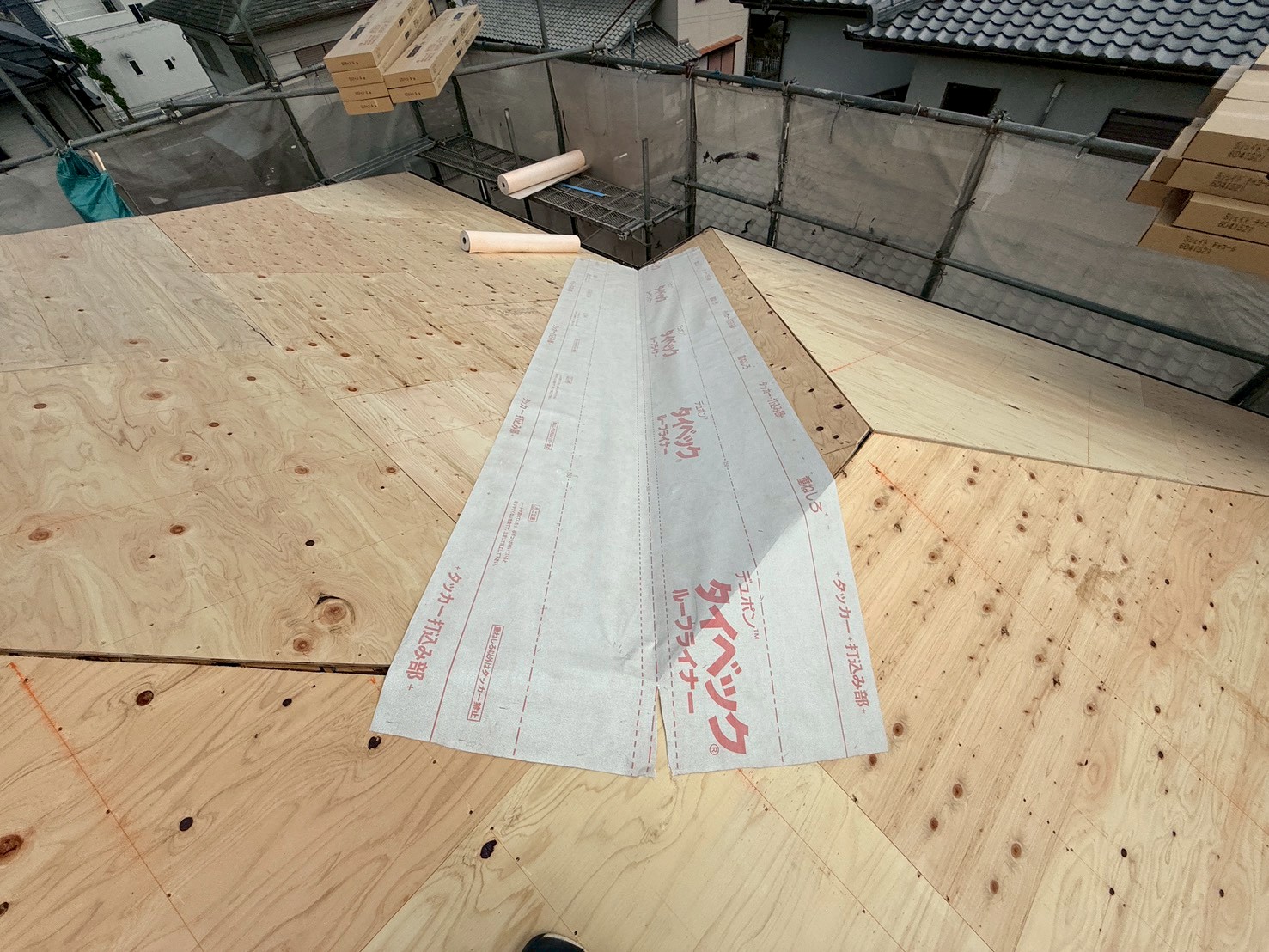

新たな下葺き材(タイベックルーフライナー)を張っていきます。
43. 2026年04月28日

屋根葺き替え工事
針葉樹板(12㎜)を取り付けました。
44. 2026年04月28日

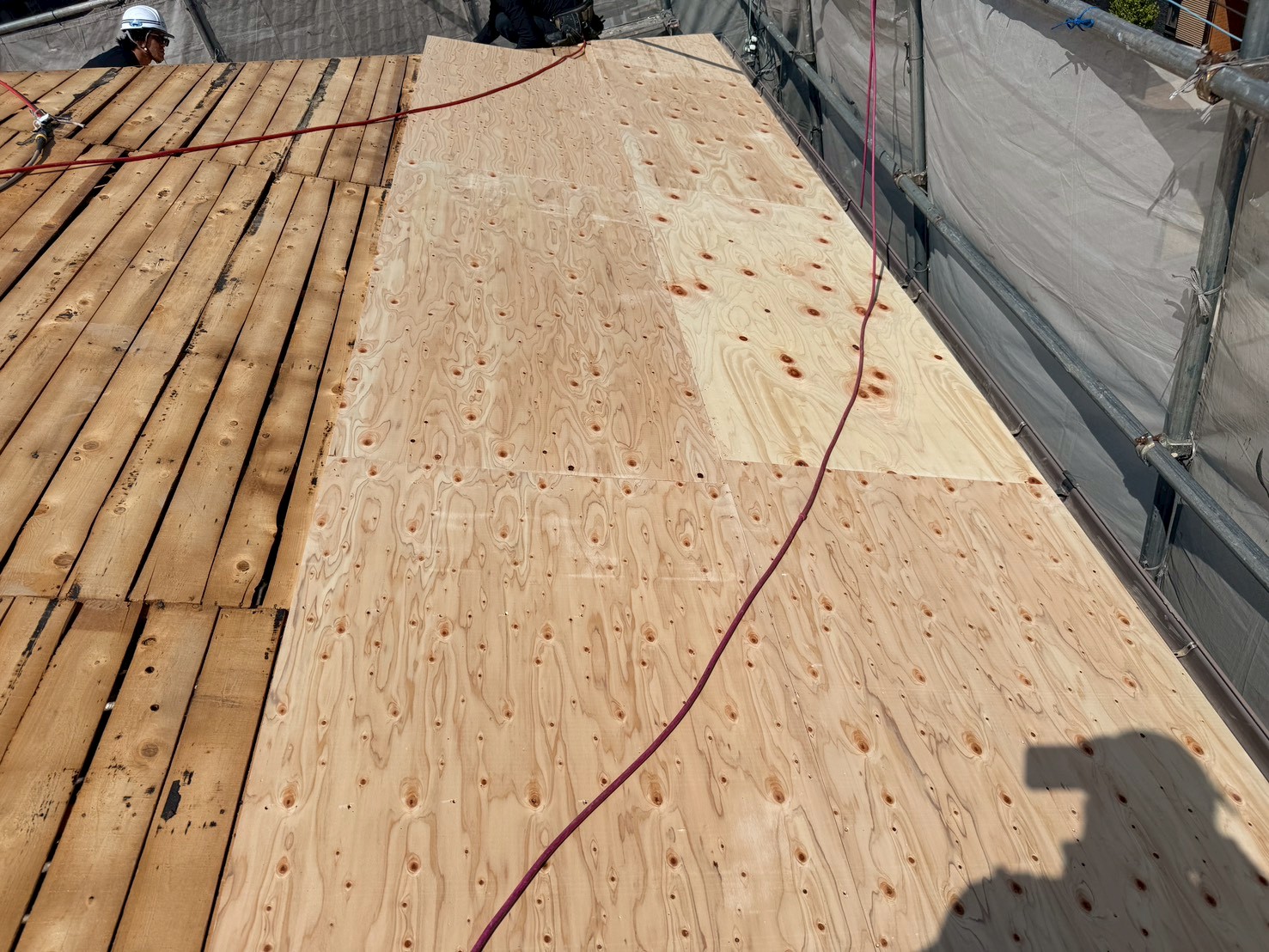

屋根葺き替え工事
針葉樹板(12㎜)を取り付けていきます。

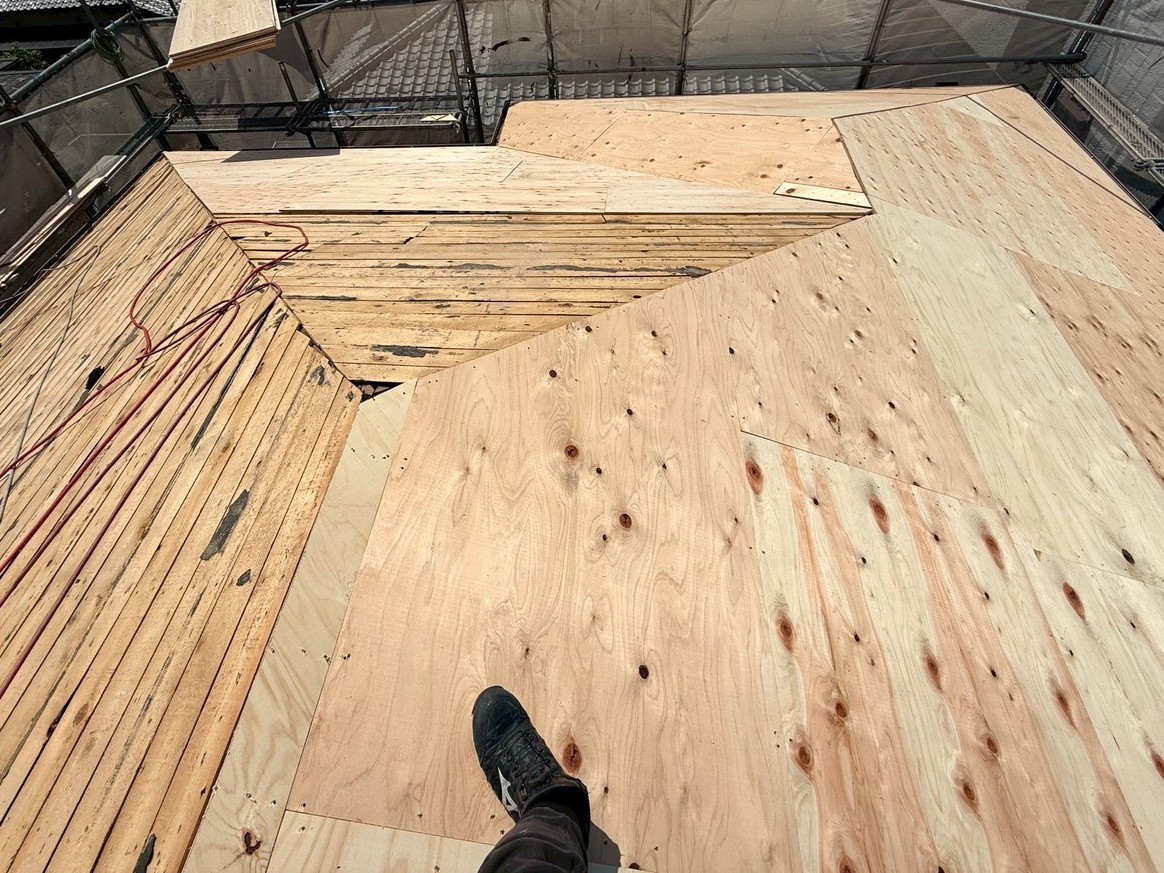

45. 2026年04月28日

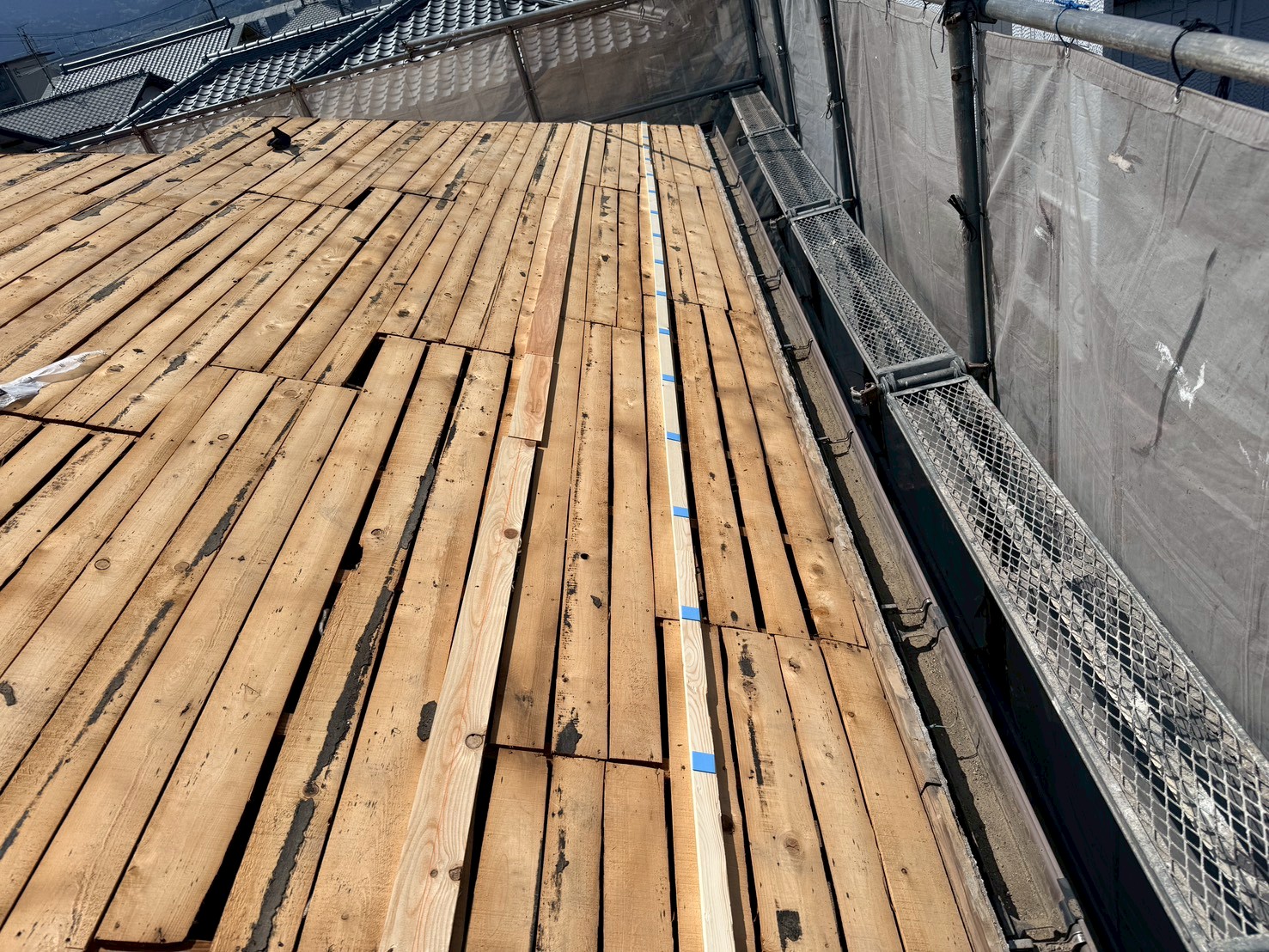

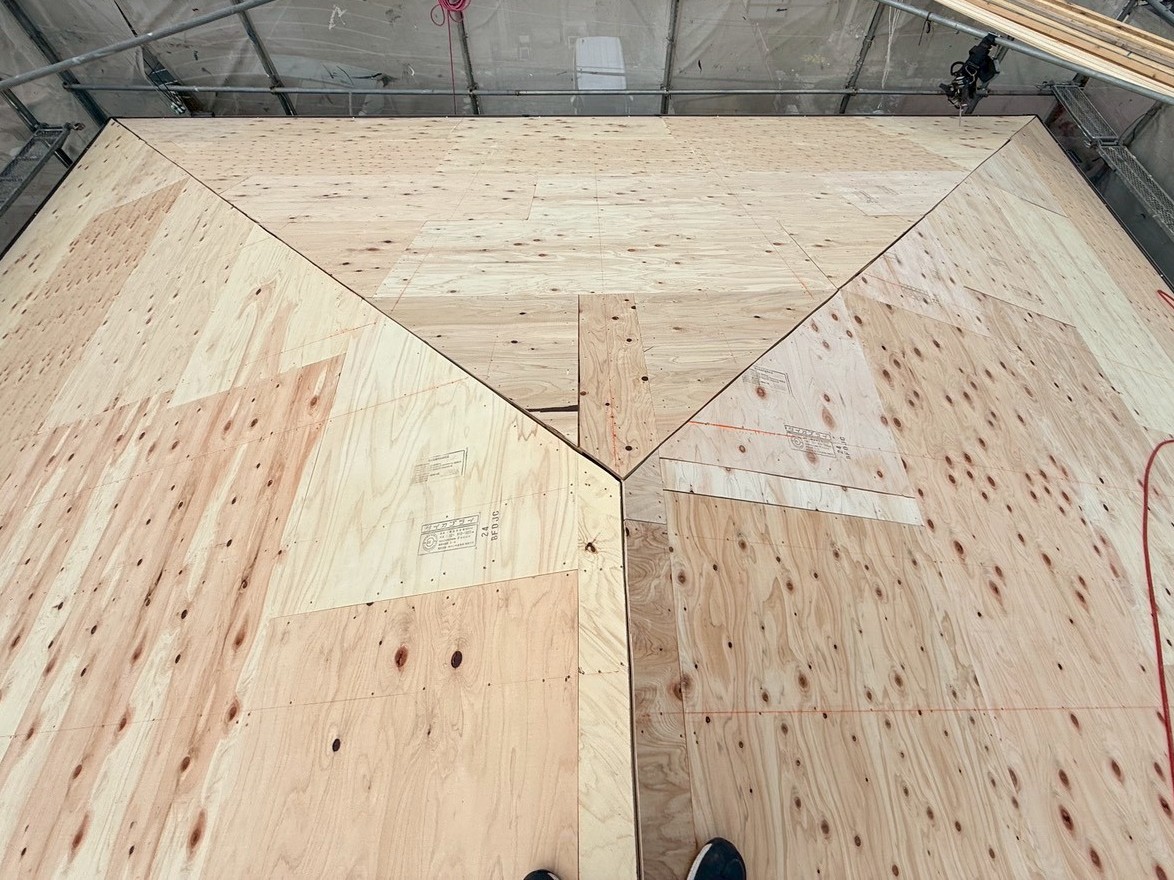

屋根葺き替え工事
針葉樹板(12㎜)を取り付けていきます。
46. 2026年04月28日

屋根葺き替え工事
大屋根、軒部分高さ調整のため、下地木材を取り付けていきます。
47. 2026年04月27日

屋根葺き替え工事

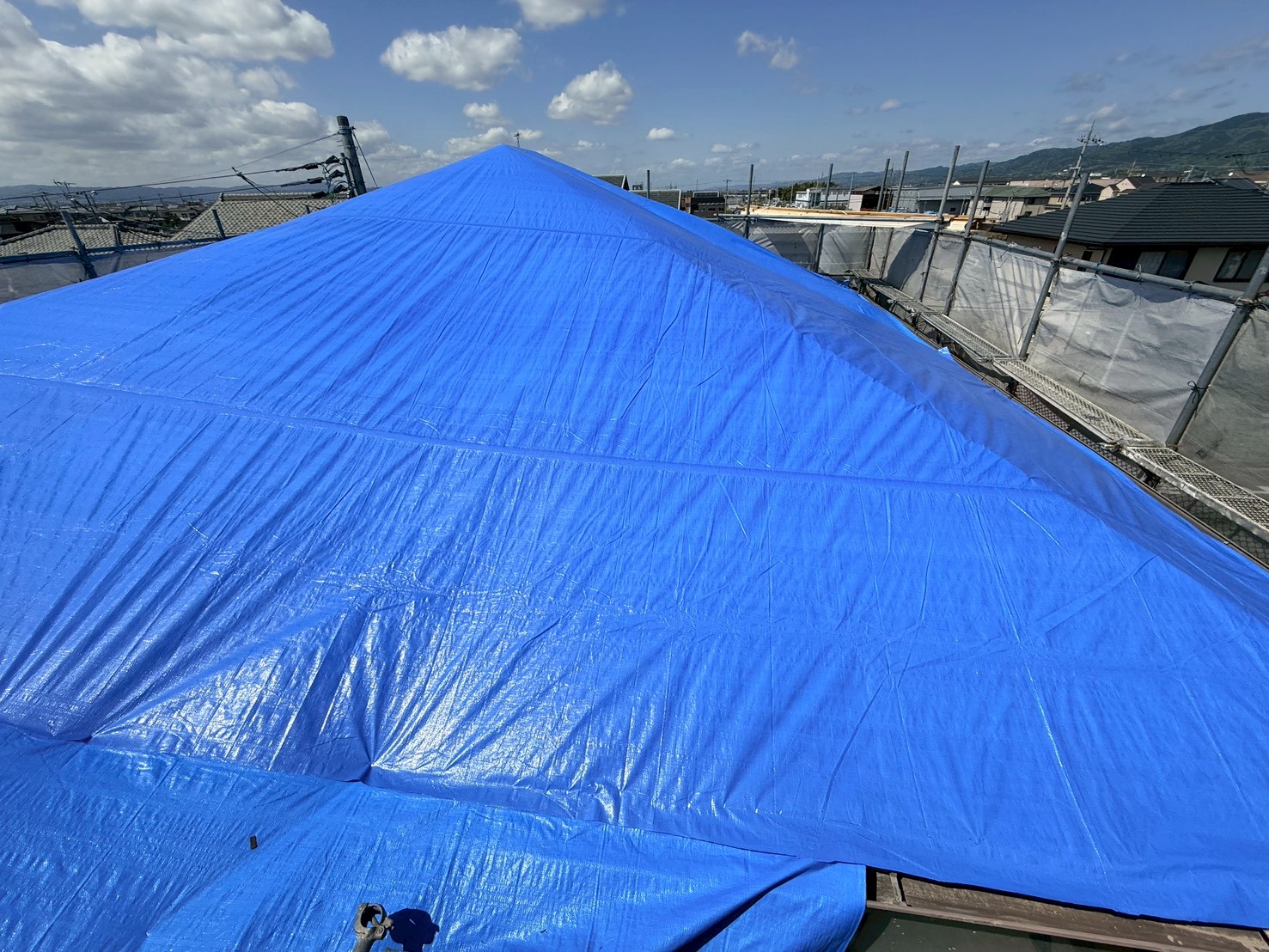

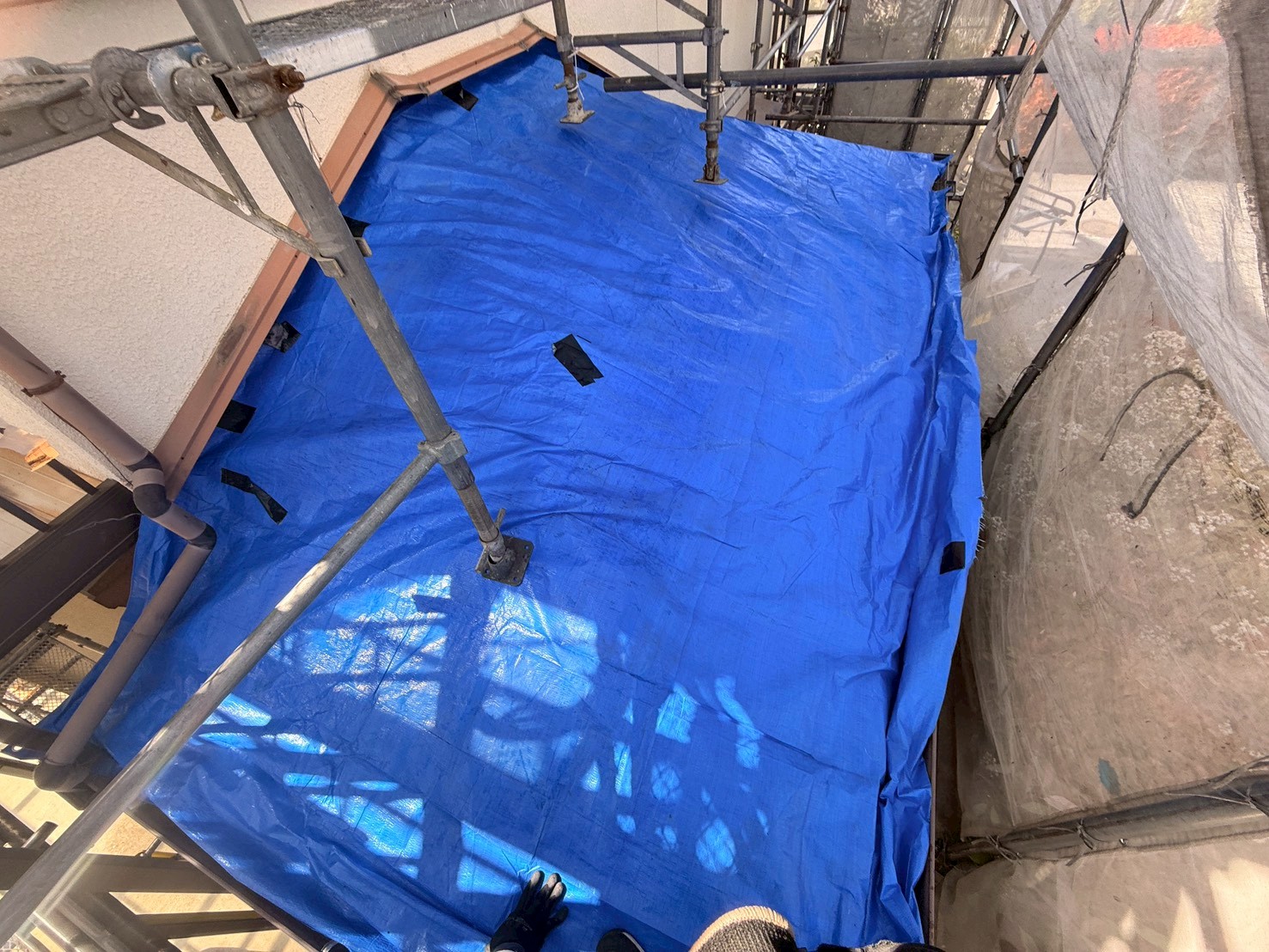

ブルーシート養生しました。
48. 2026年04月27日

屋根葺き替え工事

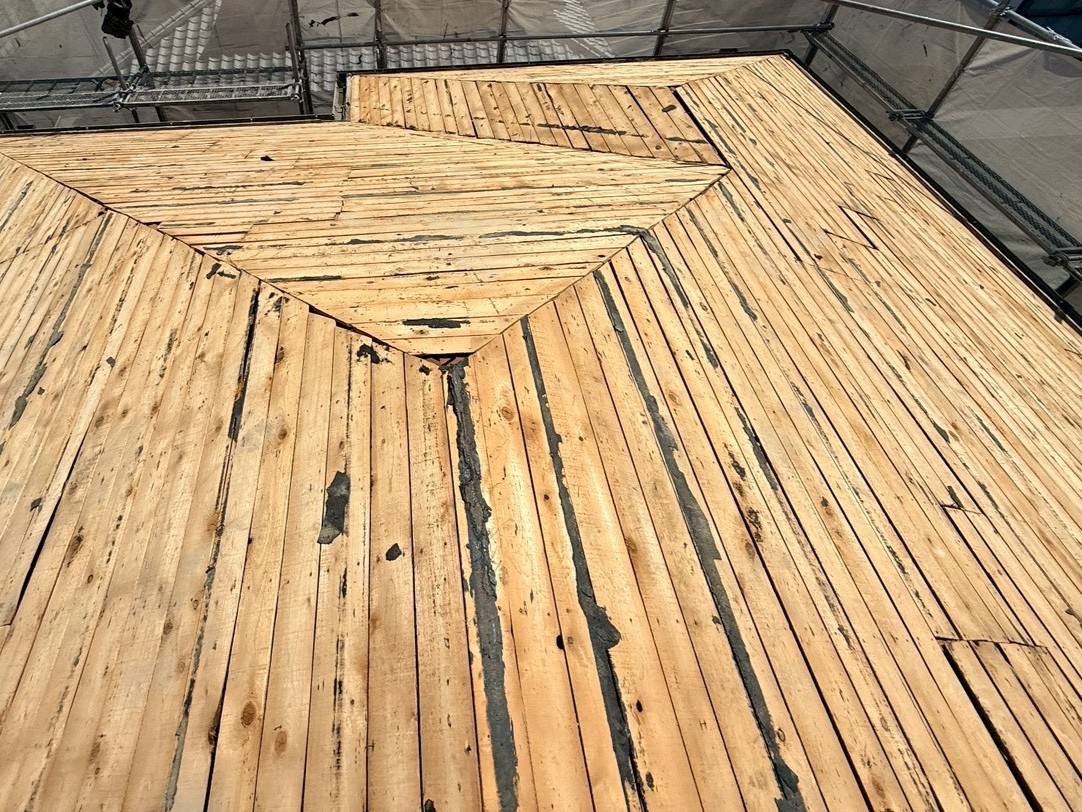

既存の下葺き材を撤去しました。
49. 2026年04月27日

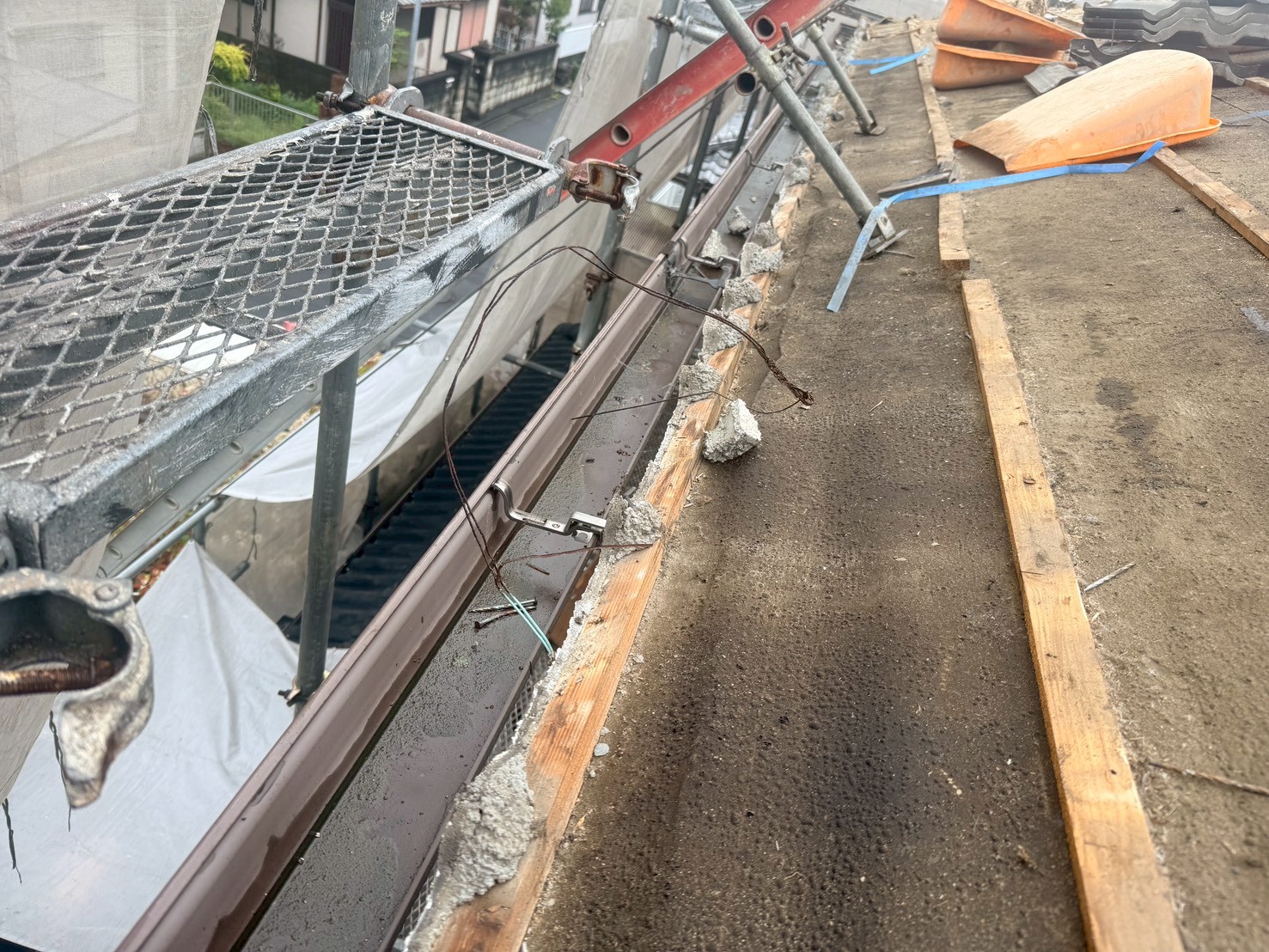

屋根葺き替え工事

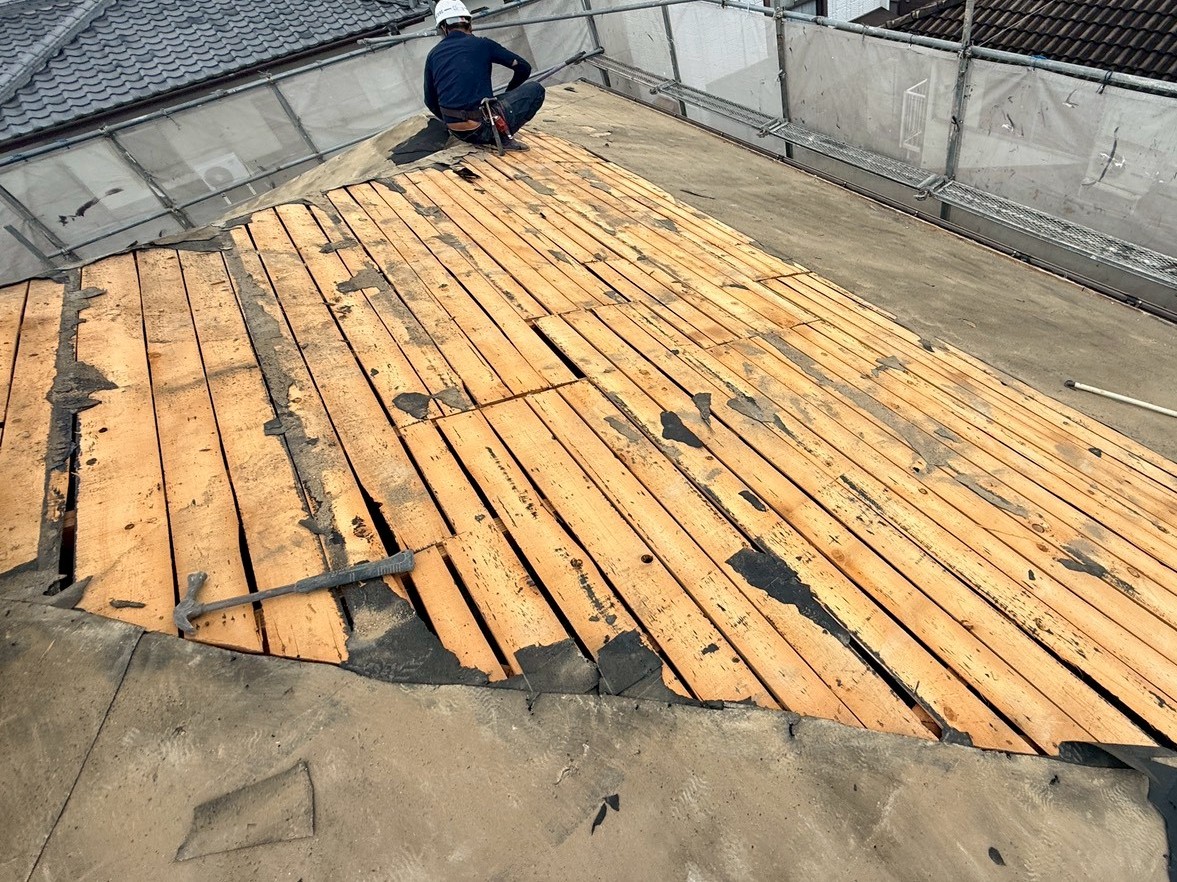

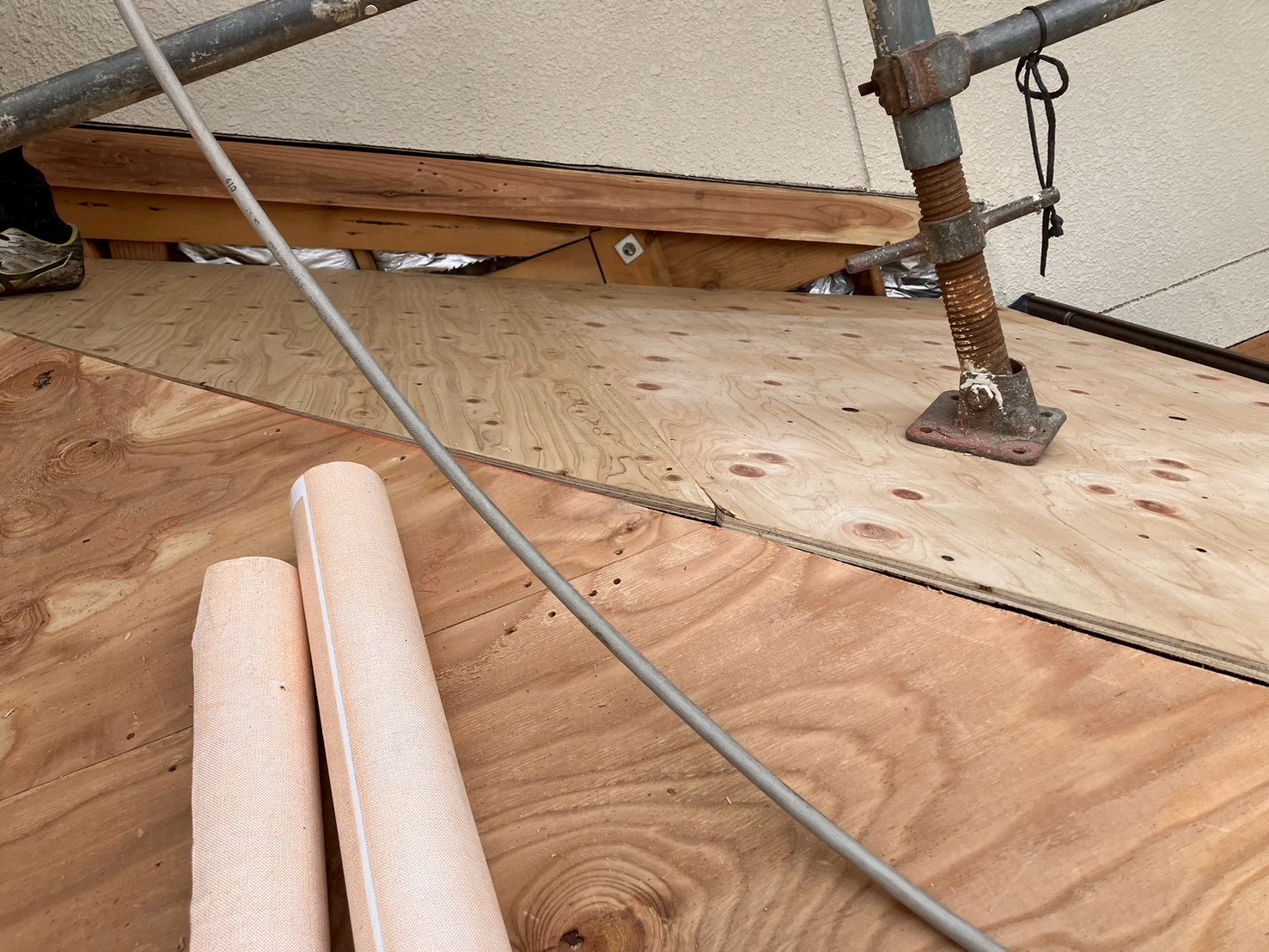

既存の下地木材を撤去し、軒先のモルタルをカットしました。
50. 2026年04月27日

屋根葺き替え工事

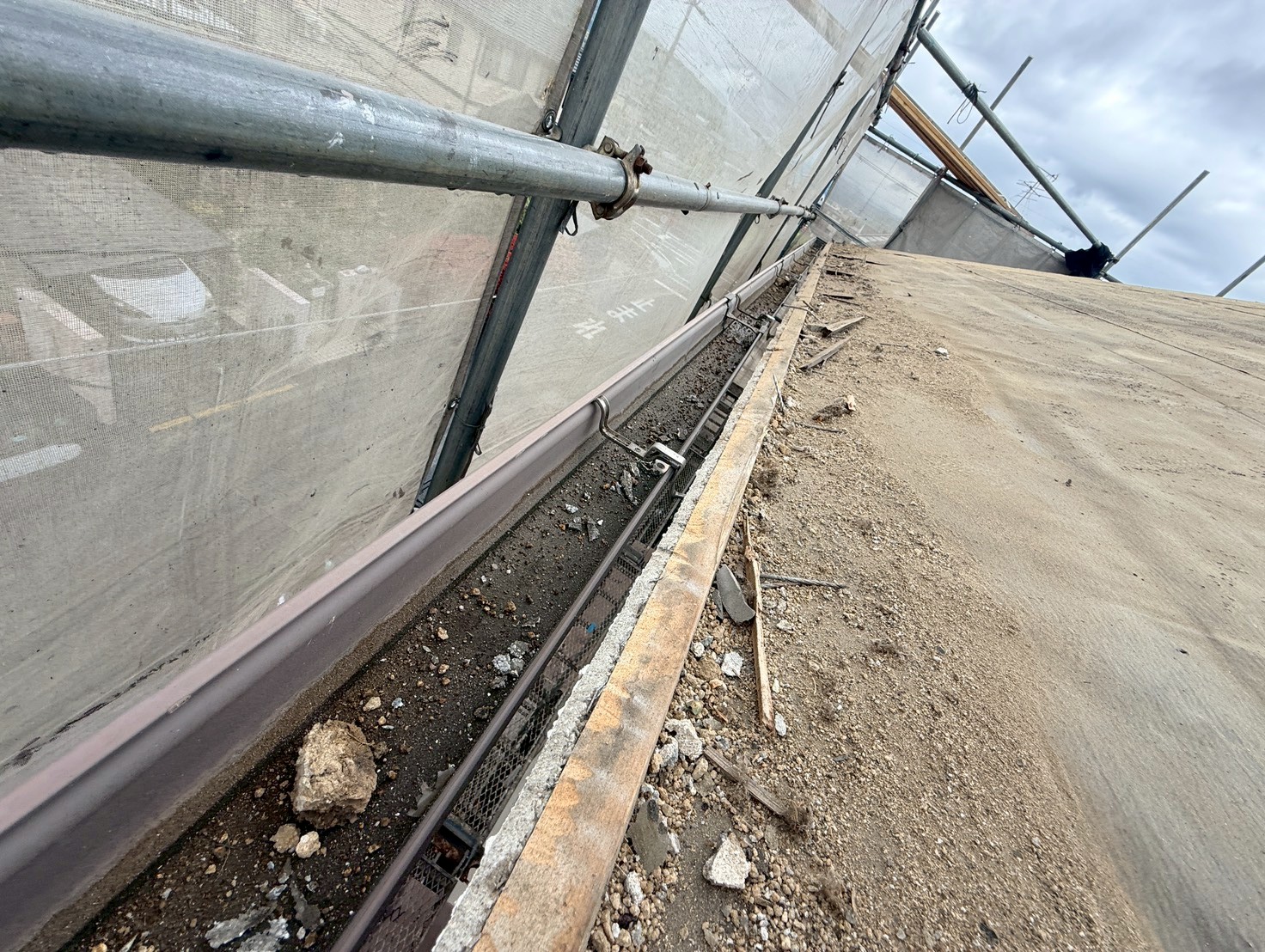

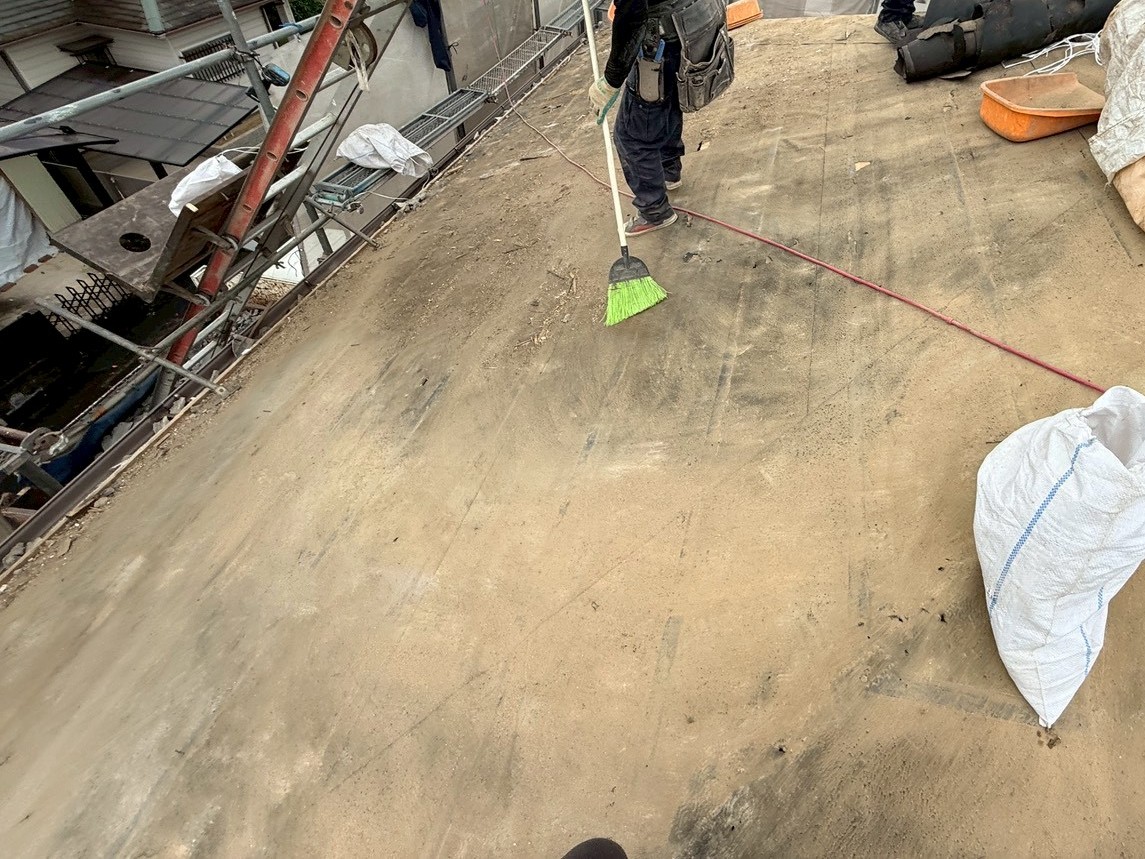

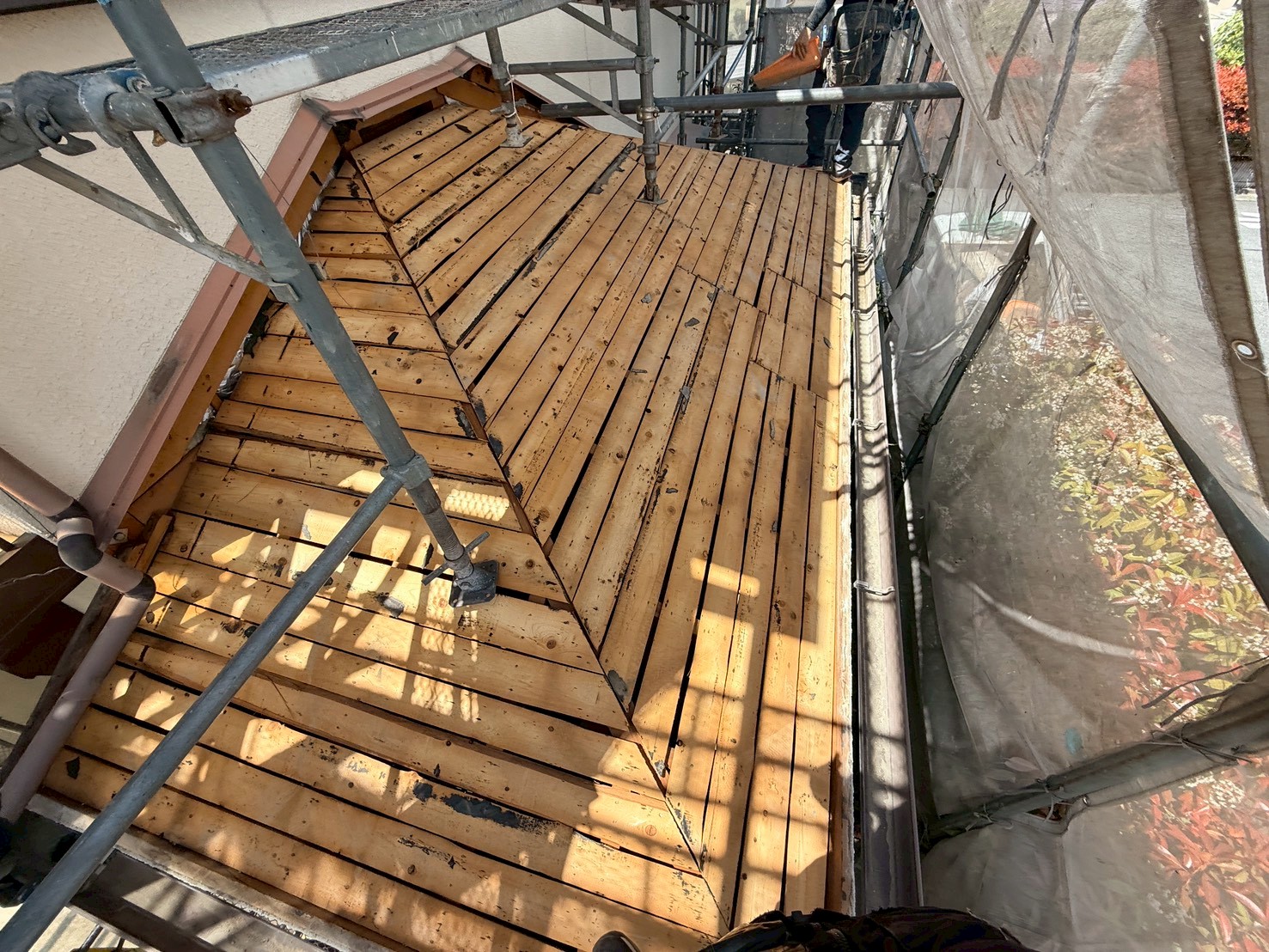

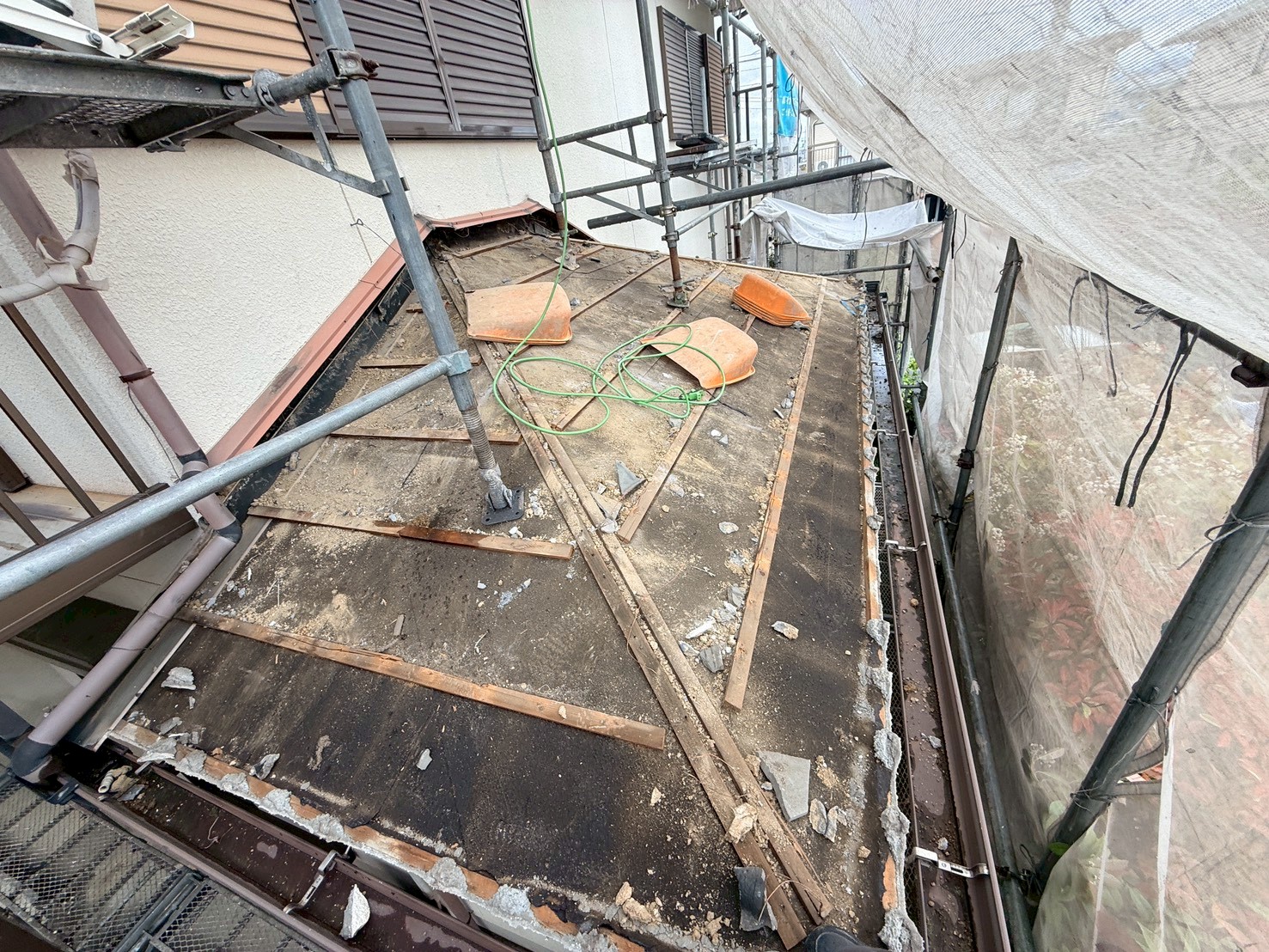

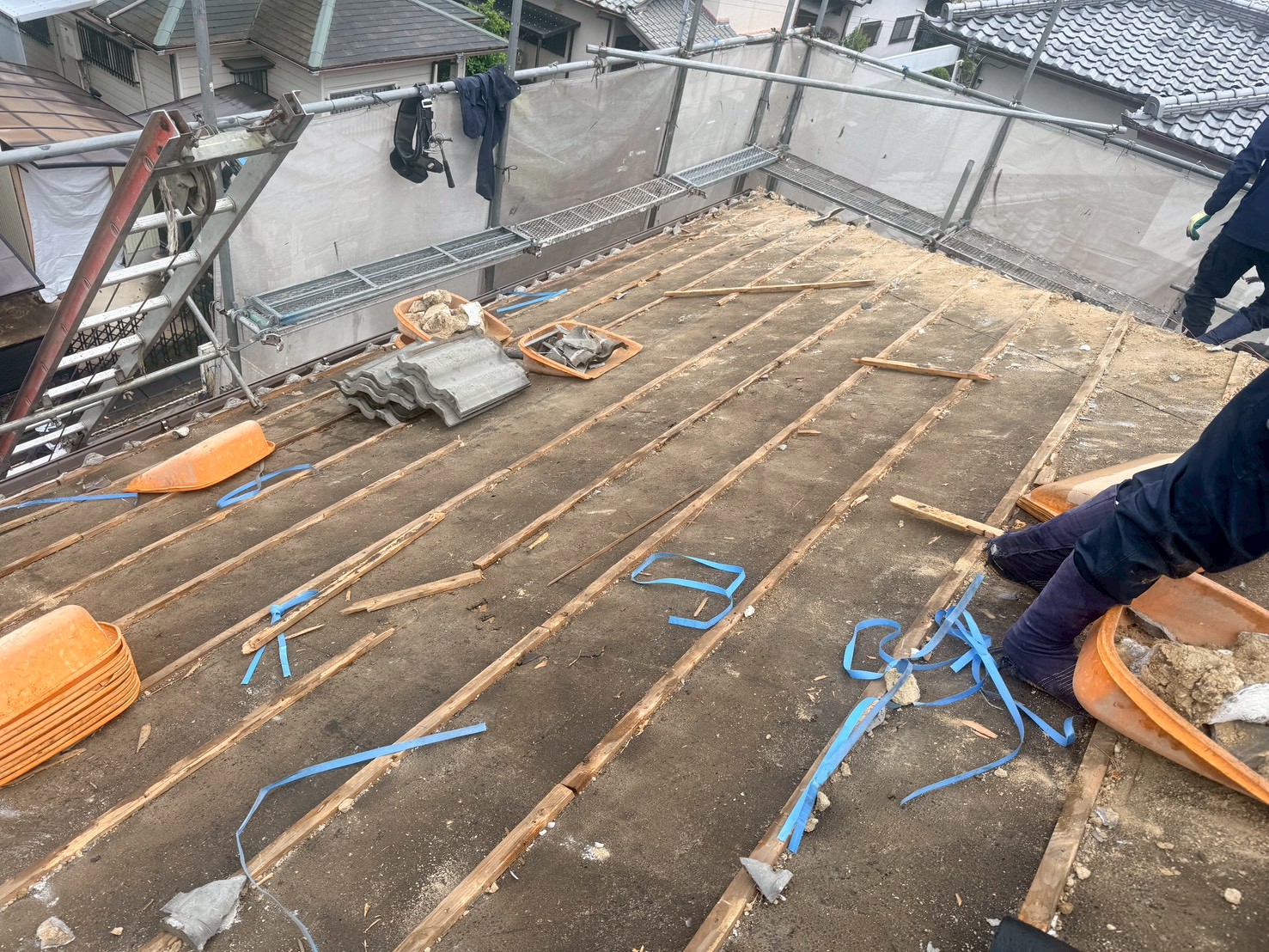

既存の瓦、土台の土を撤去しました。
51. 2026年04月27日

屋根葺き替え工事
下屋根、既存の状態です。
52. 2026年04月27日

屋根葺き替え工事
ブルーシート養生しました。
53. 2026年04月27日

屋根葺き替え工事

既存の下葺き材を撤去しました。既存のアンテナを撤去しました。
54. 2026年04月27日

屋根葺き替え工事
既存の下葺き材を撤去していきます。
55. 2026年04月27日

屋根葺き替え工事
既存の下地木材を撤去し、清掃していきます。
56. 2026年04月27日

屋根葺き替え工事
既存のモルタルをカットしました。
57. 2026年04月27日

屋根葺き替え工事
軒先モルタル、既存の状態です。
58. 2026年04月27日

屋根葺き替え工事
既存の瓦、土台の土を撤去しました。
59. 2026年04月27日

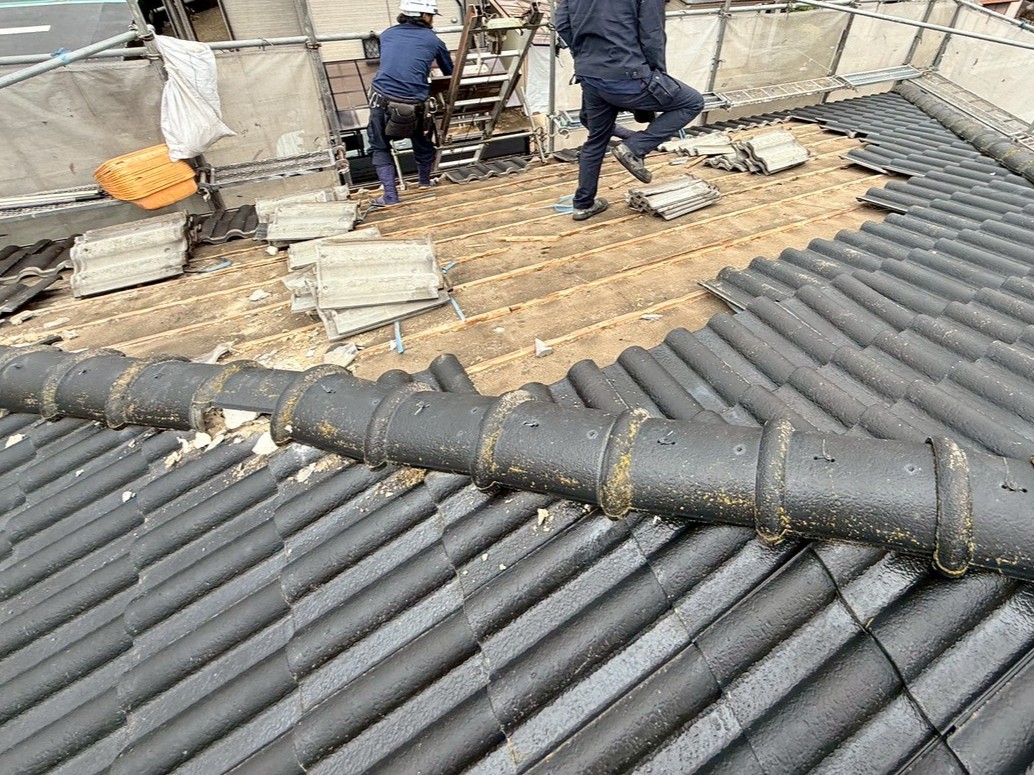

屋根葺き替え工事
既存の瓦を撤去していきます。
60. 2026年04月27日

屋根葺き替え工事
既存の状態です。
61. 2026年04月27日

屋根葺き替え工事

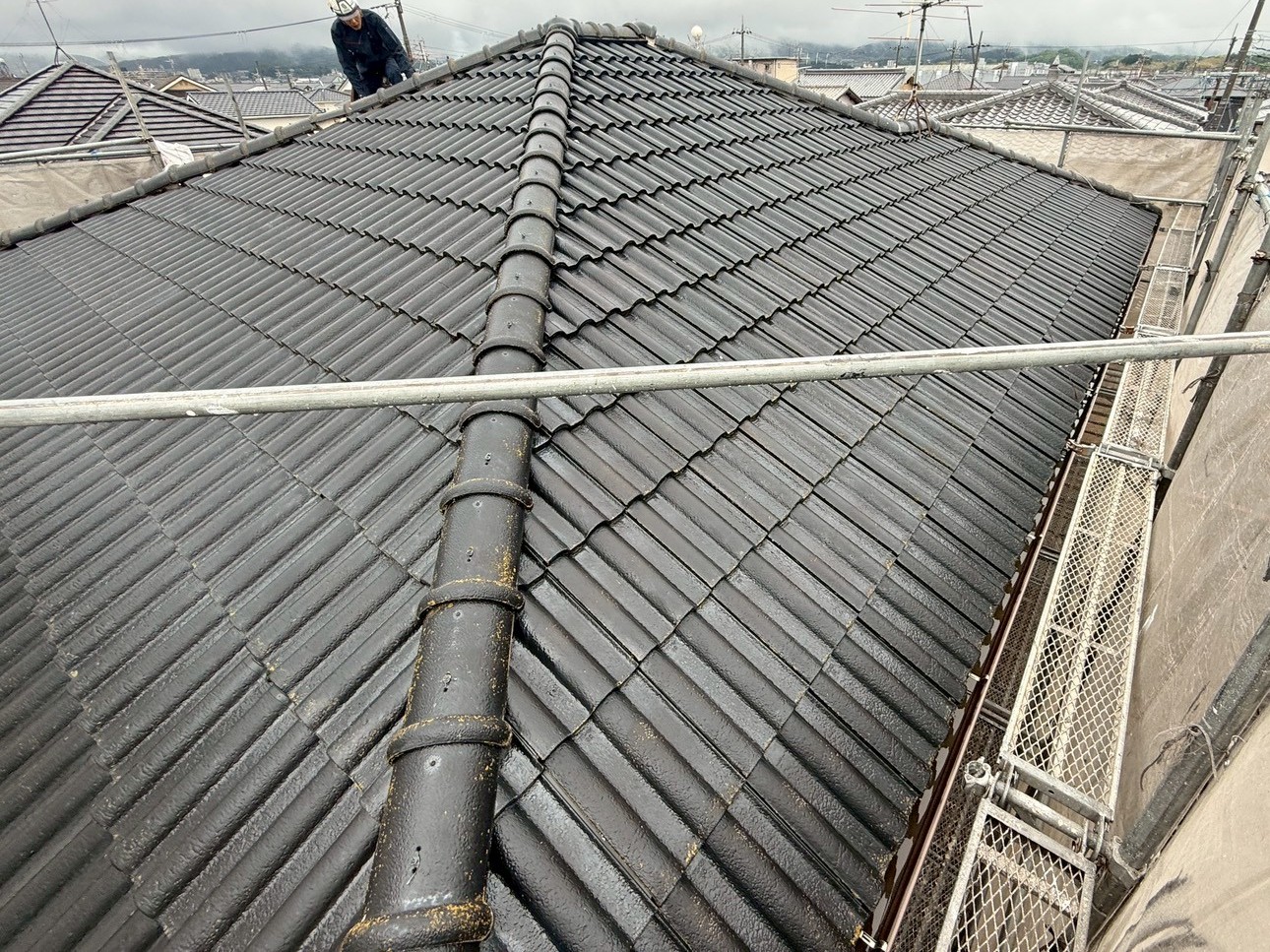

大屋根、既存の状態です。
62. 2026年04月25日

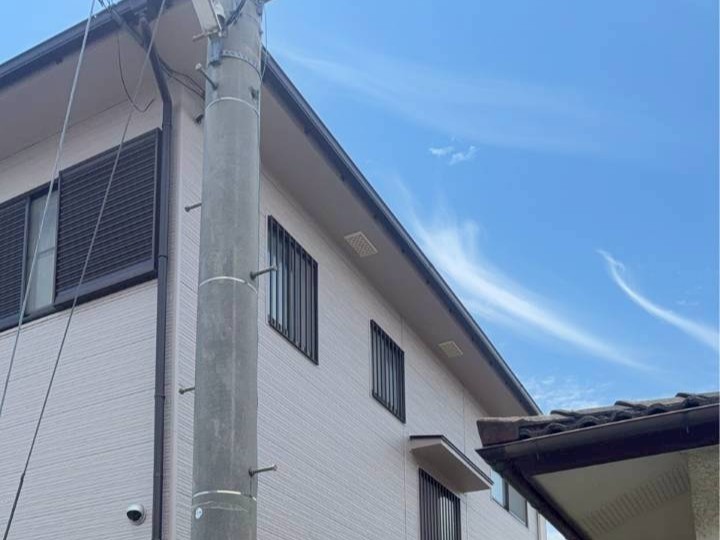

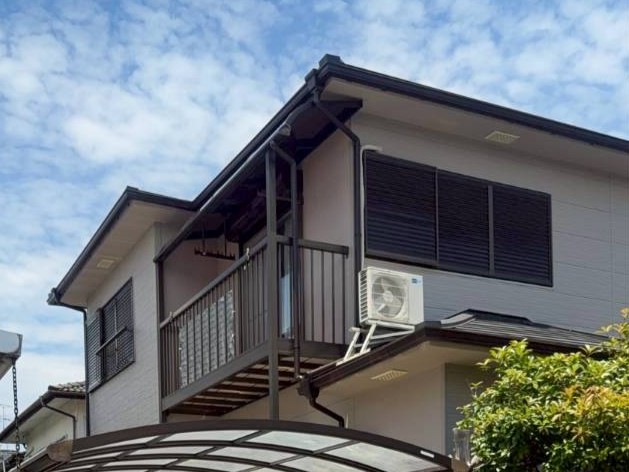

足場工事

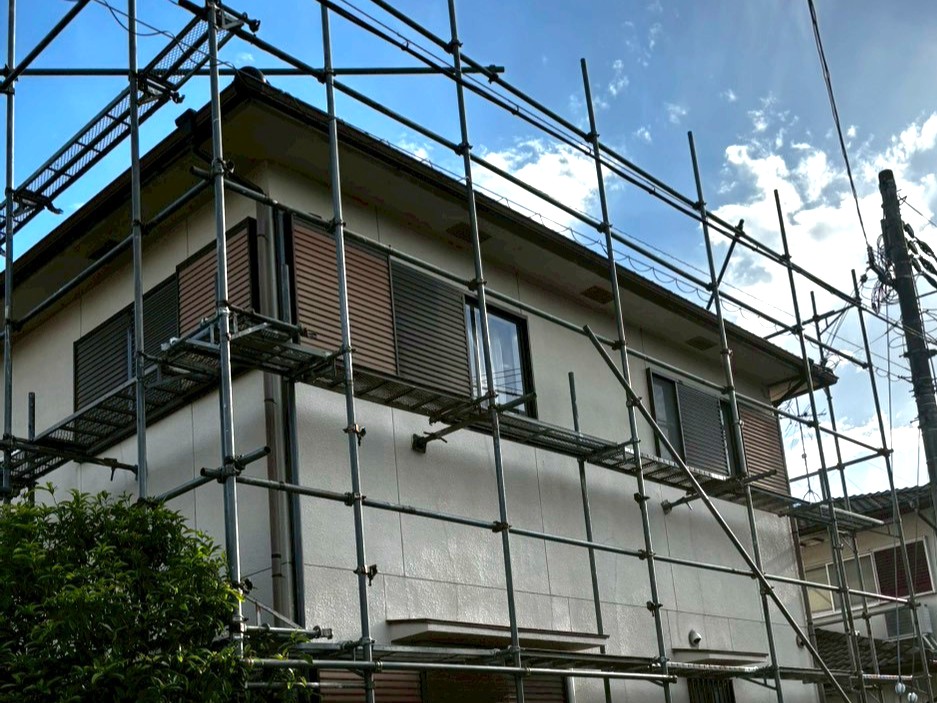

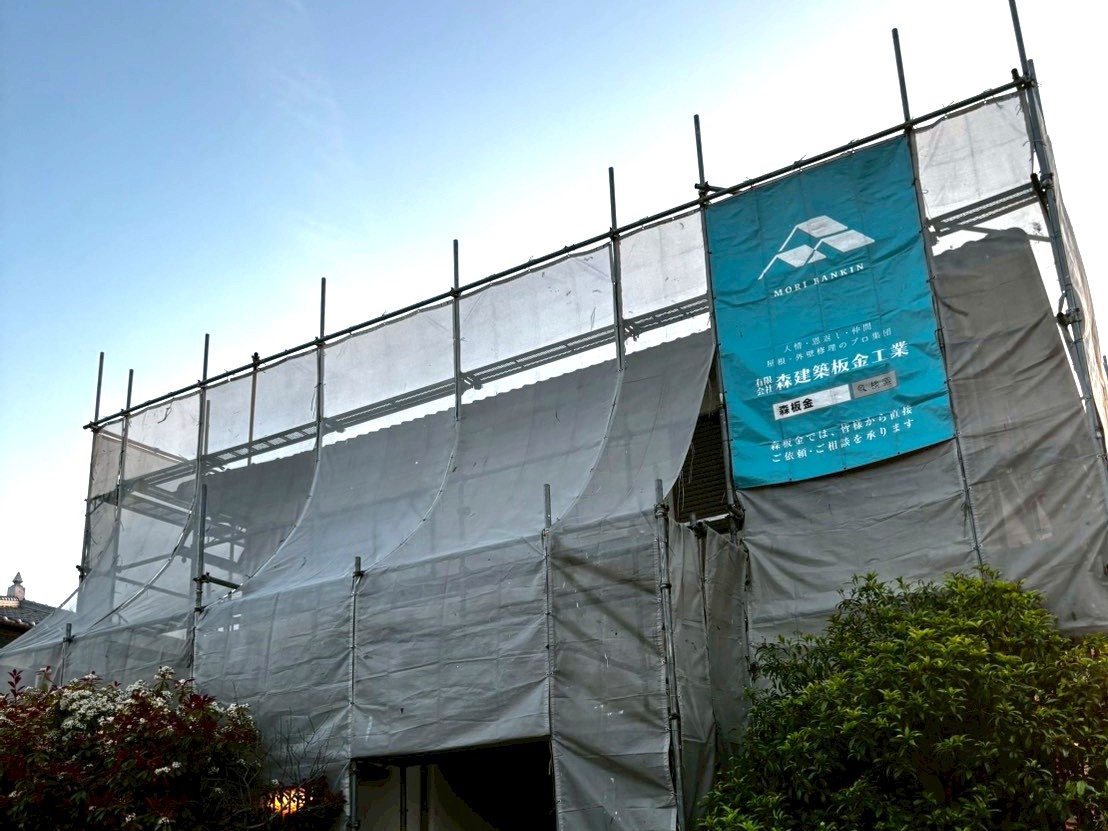

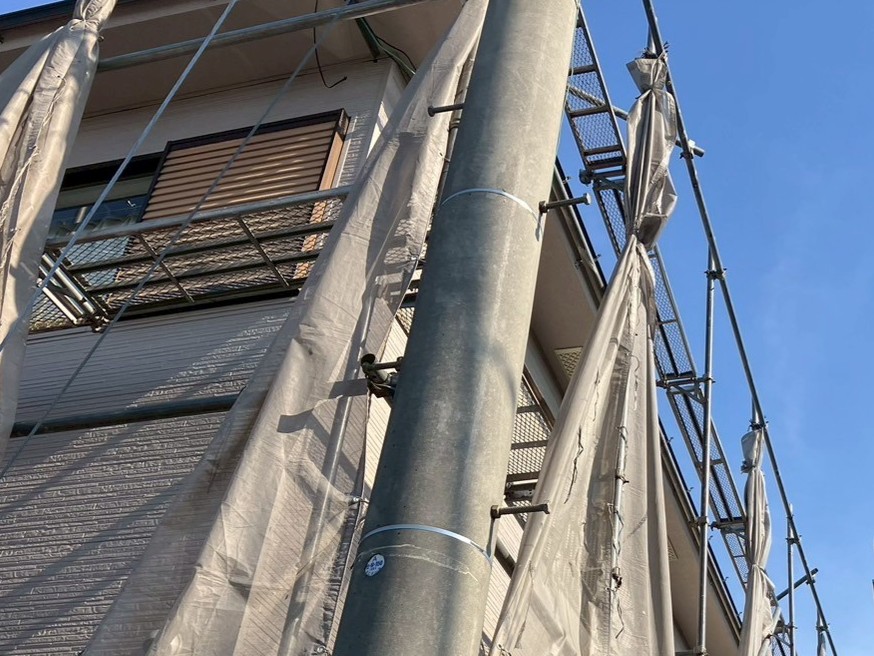

足場を設置し、養生シートを取り付けました。
63. 2026年04月25日

足場工事
足場を設置していきます。
