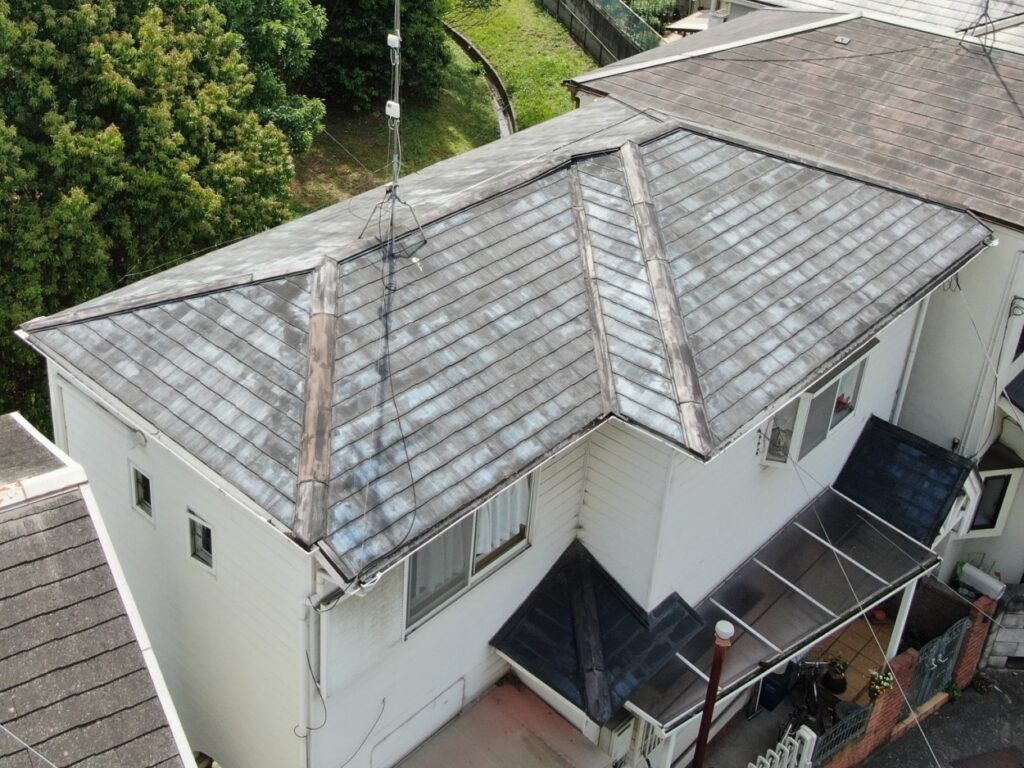

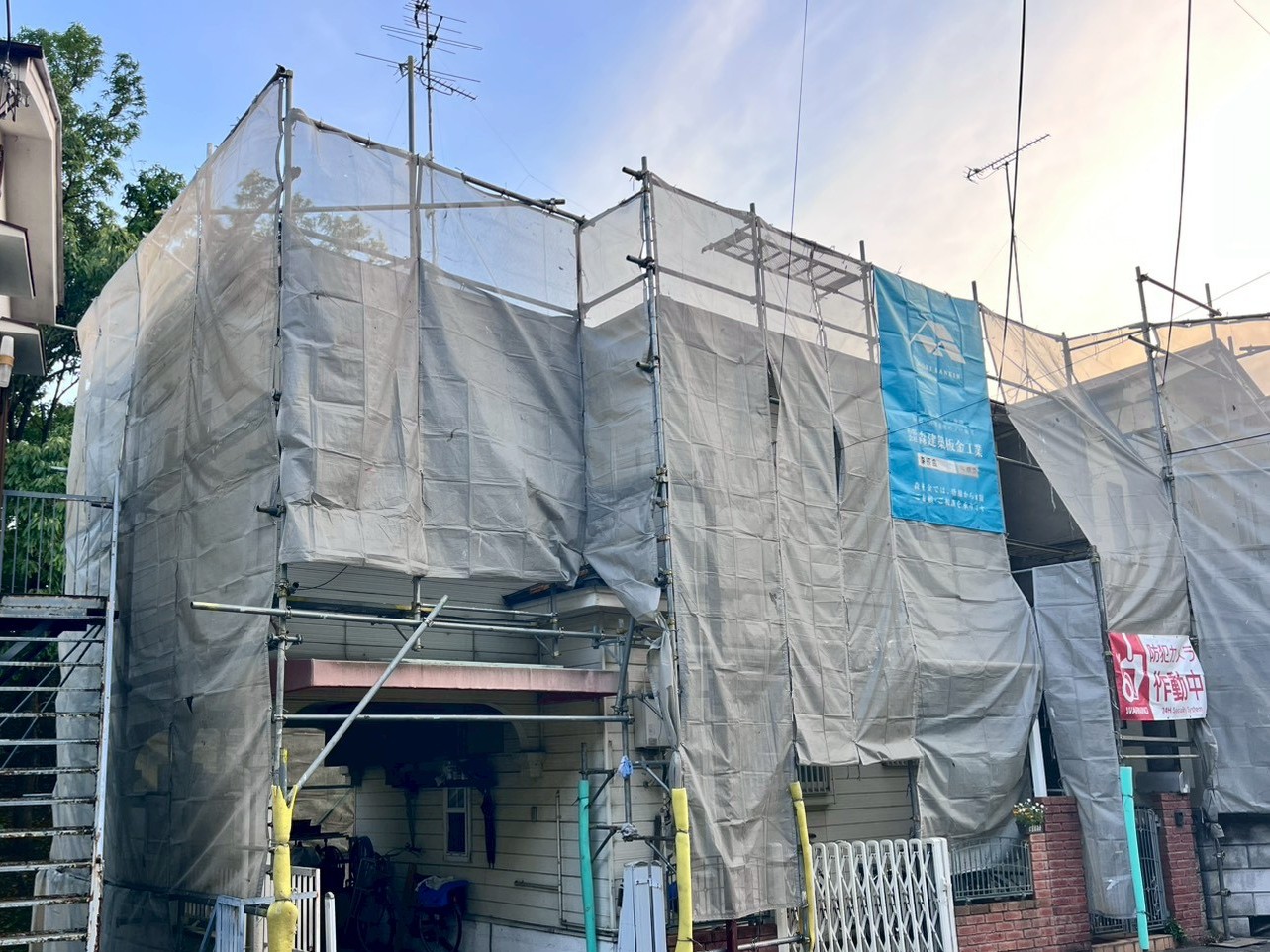

R8.5/8~5/29 藤井寺市 Y様邸 外部改修工事
Case Study - 施工完了
Case Study - ただいま施工中
工事データ
-
築年数
-
-
構造
‐
-
お問合わせ内容
裏のベランダに行くまでの階段の見積り
-
工事内容
裏面階段工事
-
工期
約1週間
施工詳細
1. 2026年05月08日

足場工事

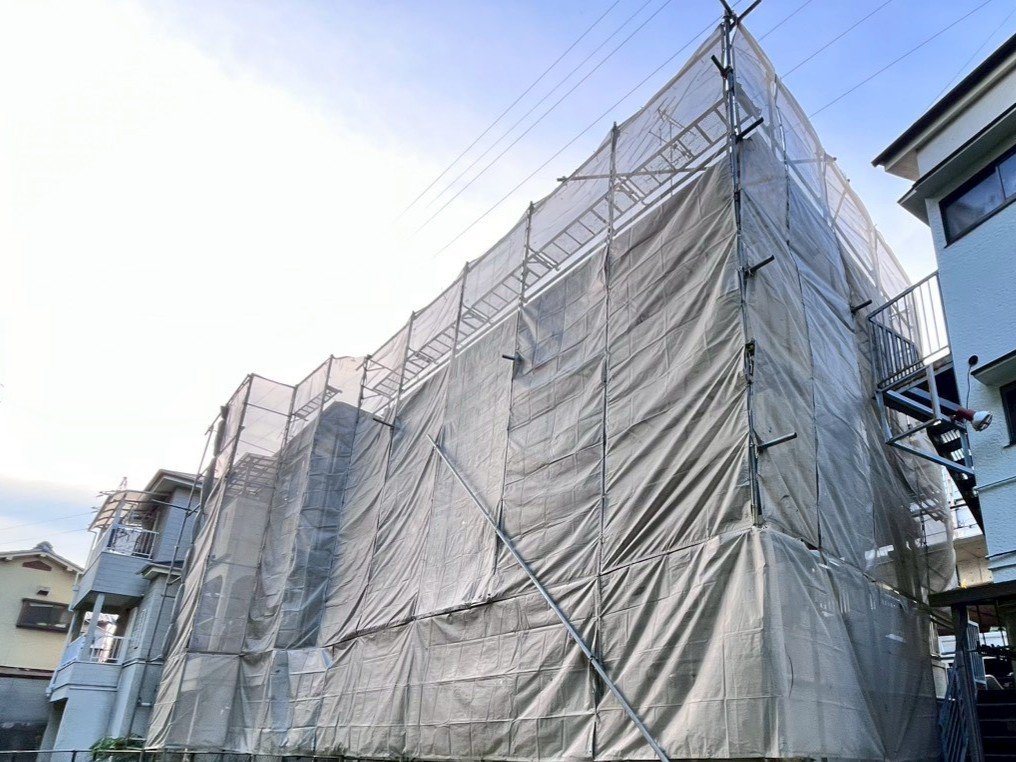

足場を設置し、養生シートを取り付けました。
2. 2026年05月08日

足場工事
足場を設置し、養生シートを取り付けました。
3. 2026年05月09日

雨とい交換工事

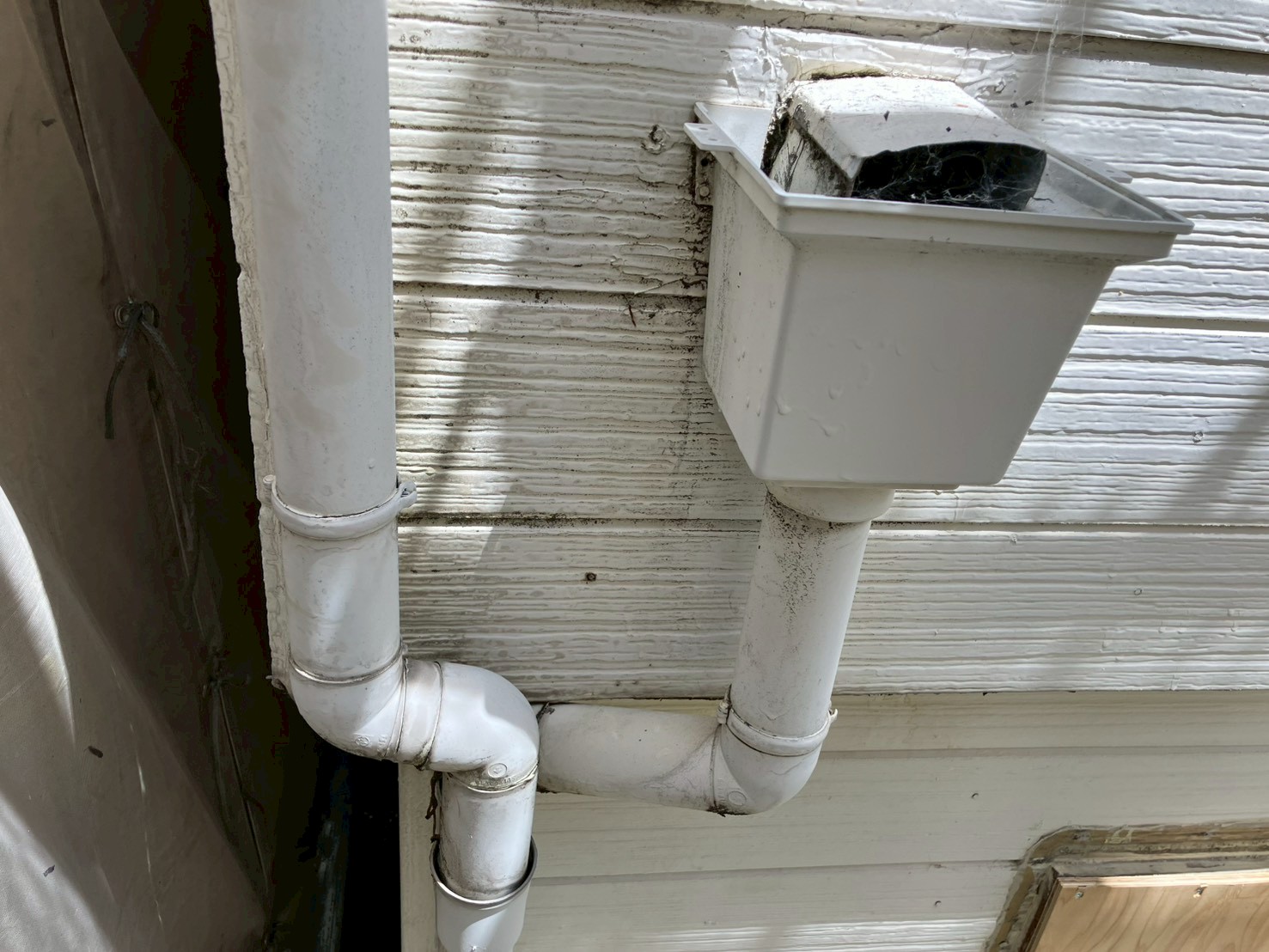

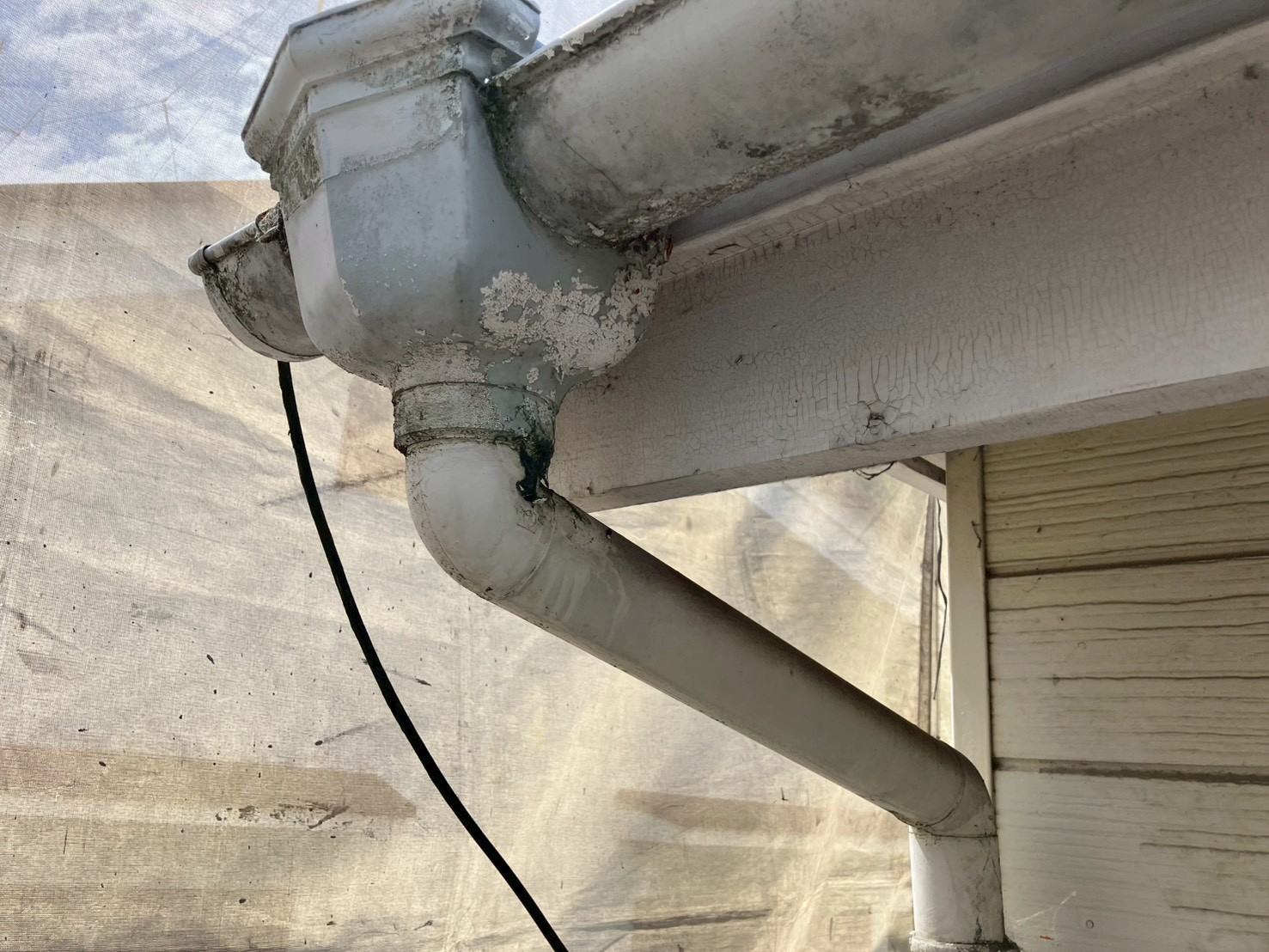

雨とい、既存の状態です。
4. 2026年05月09日

雨とい交換工事
既存の状態です。
5. 2026年05月09日

雨とい交換工事

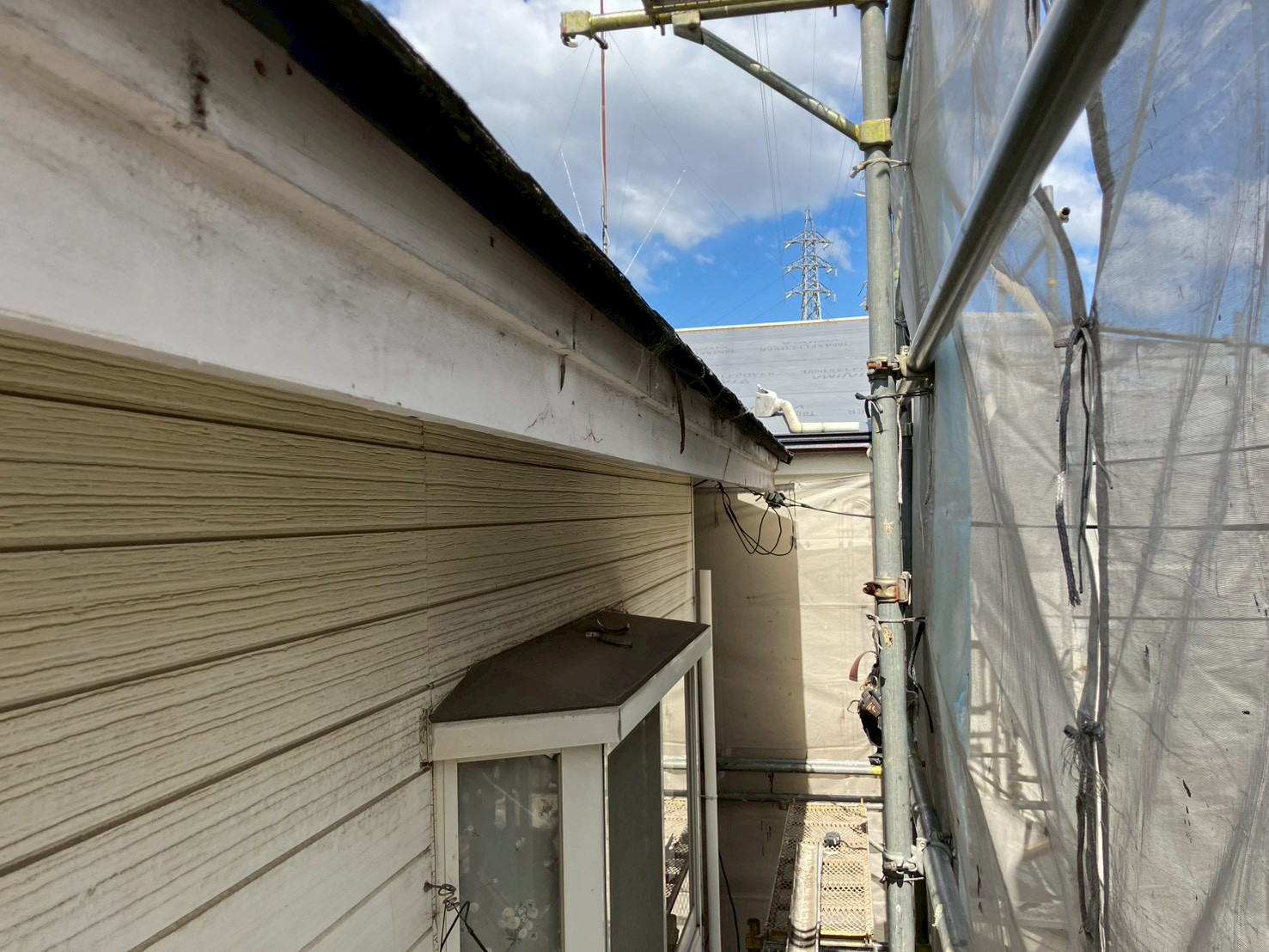

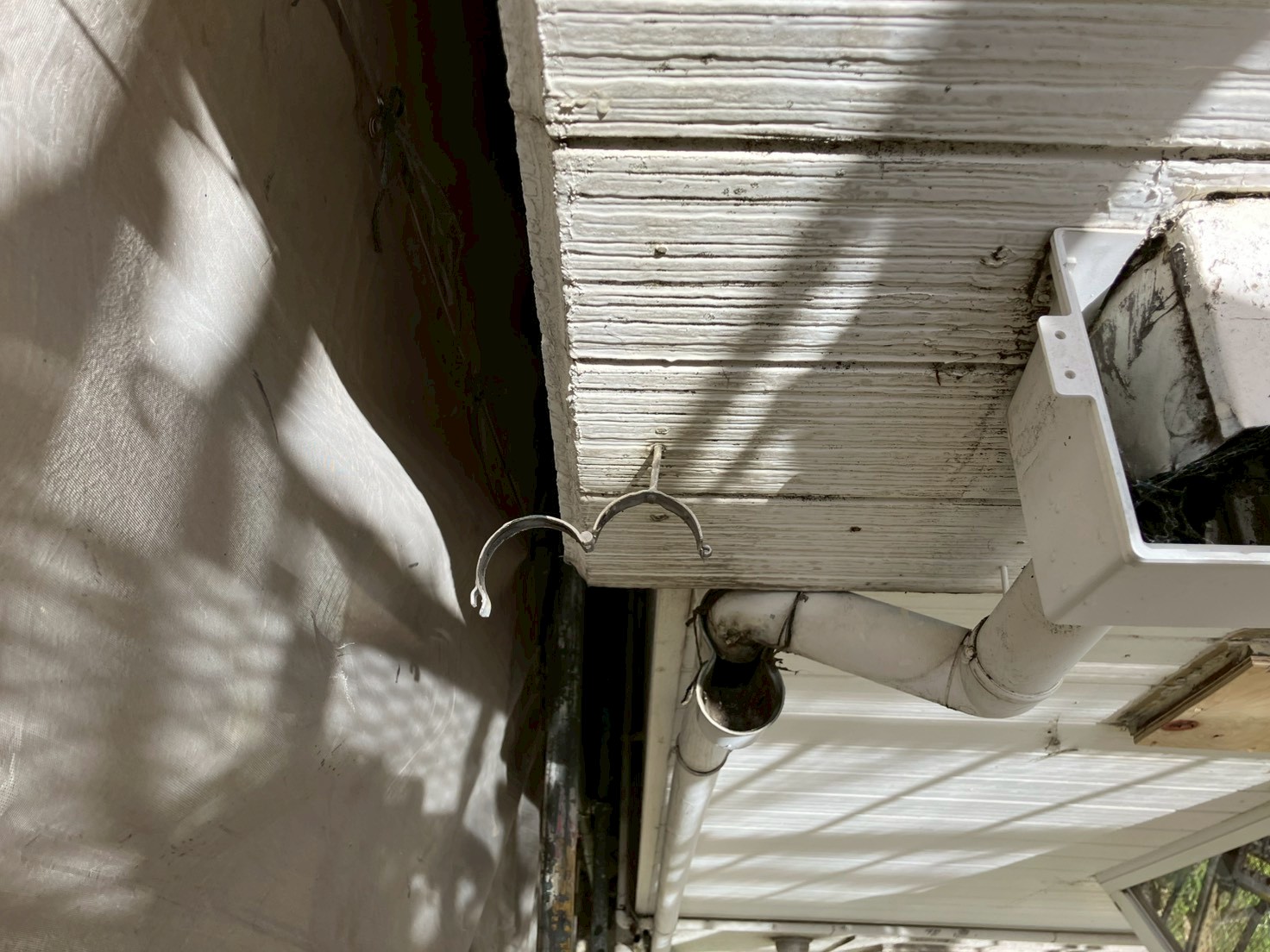

既存の雨といを撤去していきます。
6. 2026年05月09日

雨とい交換工事
既存の雨といを撤去していきます。
7. 2026年05月11日

高圧洗浄

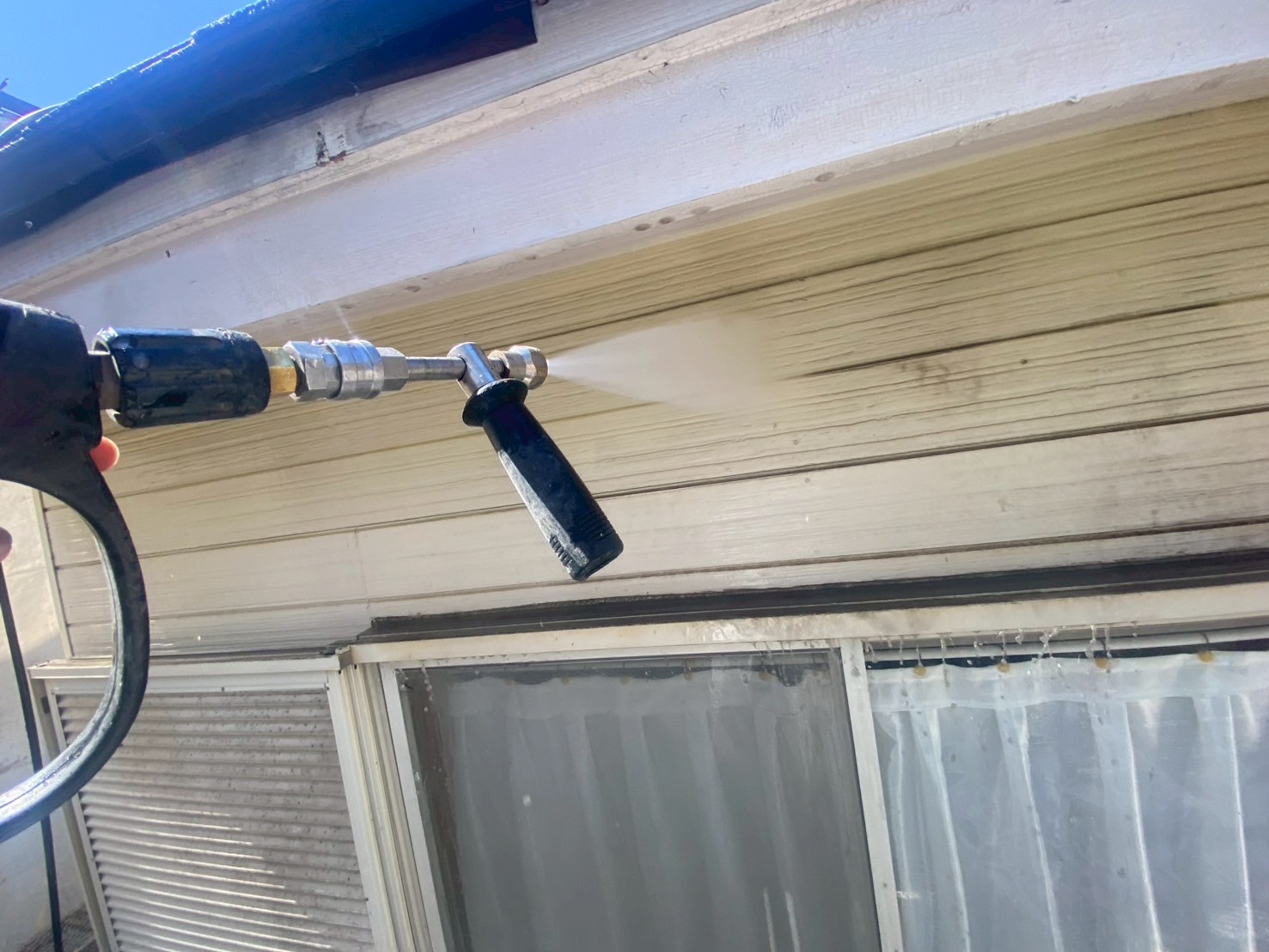

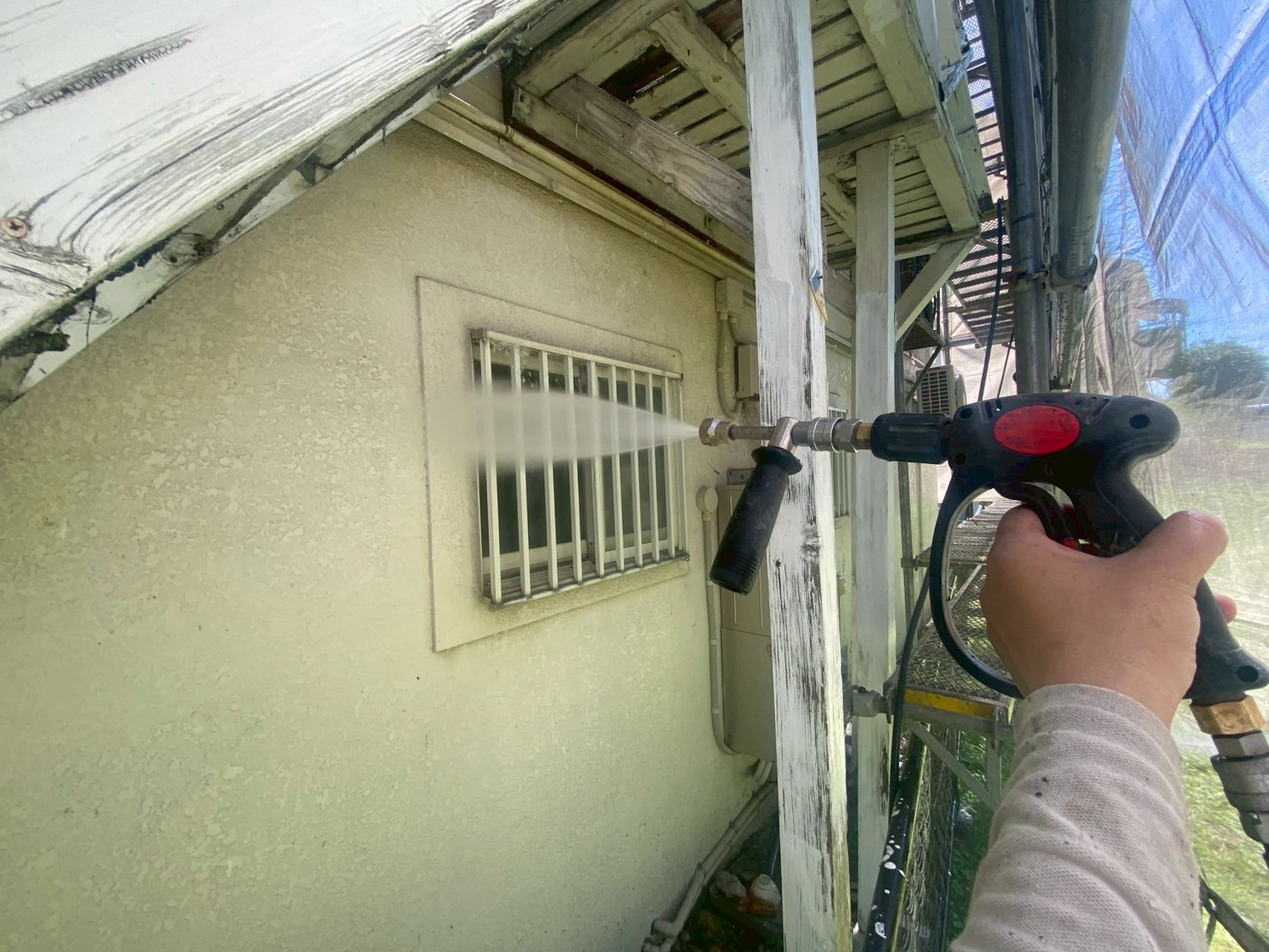

高圧洗浄していきます。
8. 2026年05月11日

高圧洗浄
高圧洗浄していきます。
9. 2026年05月11日
-ケレン清掃〜錆止め塗装_260512_1.jpg)
付帯部塗装工事

雨戸、既存の状態です。
10. 2026年05月11日
-ケレン清掃〜錆止め塗装_260512_3.jpg)
付帯部塗装工事

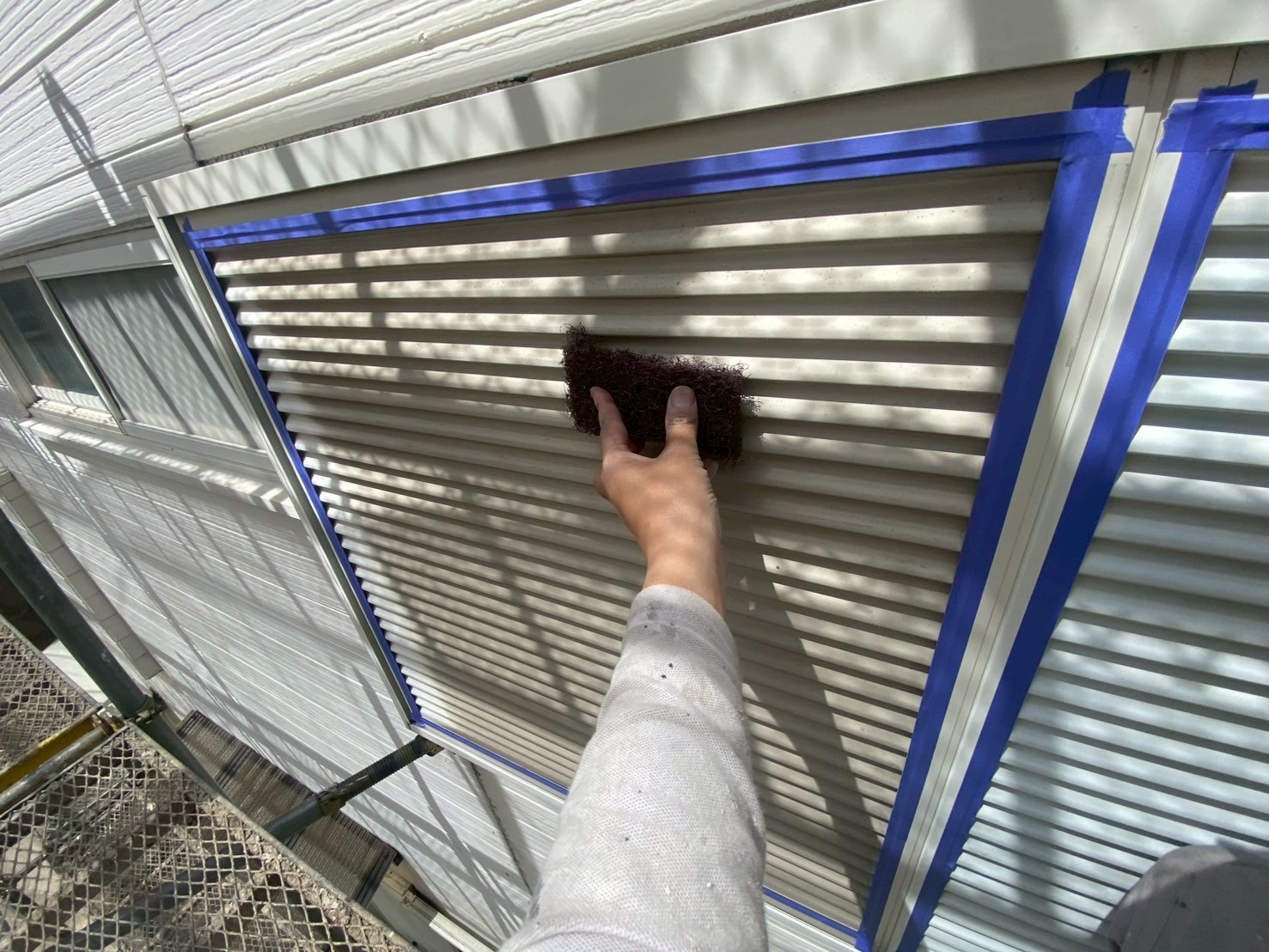

マスキングテープで養生し、ケレンがけをし、下地を整えていきます。
11. 2026年05月11日
-ケレン清掃〜錆止め塗装_260512_5.jpg)
付帯部塗装工事

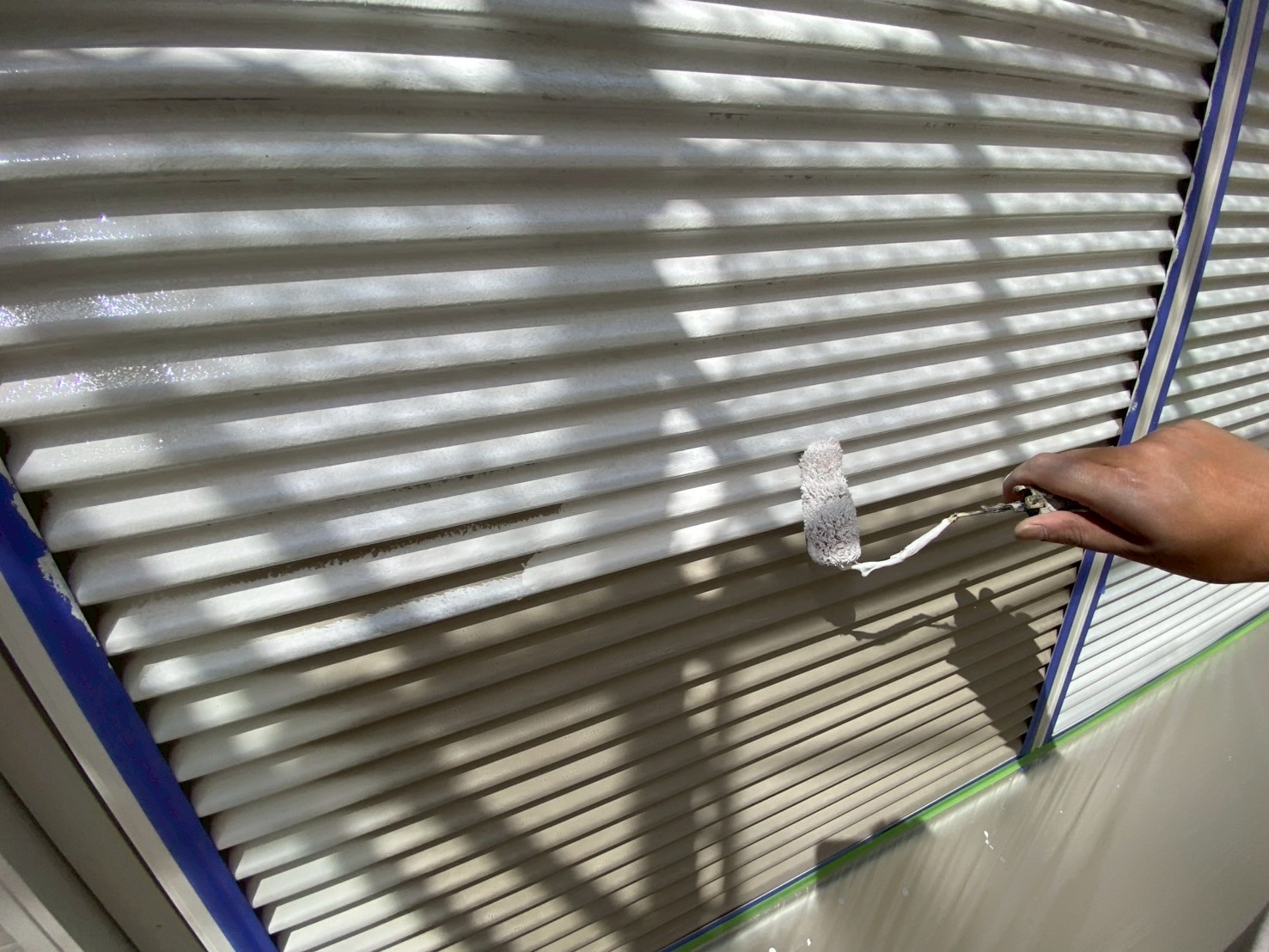

サビ止めを塗布していきます。
12. 2026年05月04日
-ケレン清掃〜錆止め塗装_260512_6.jpg)
付帯部塗装工事

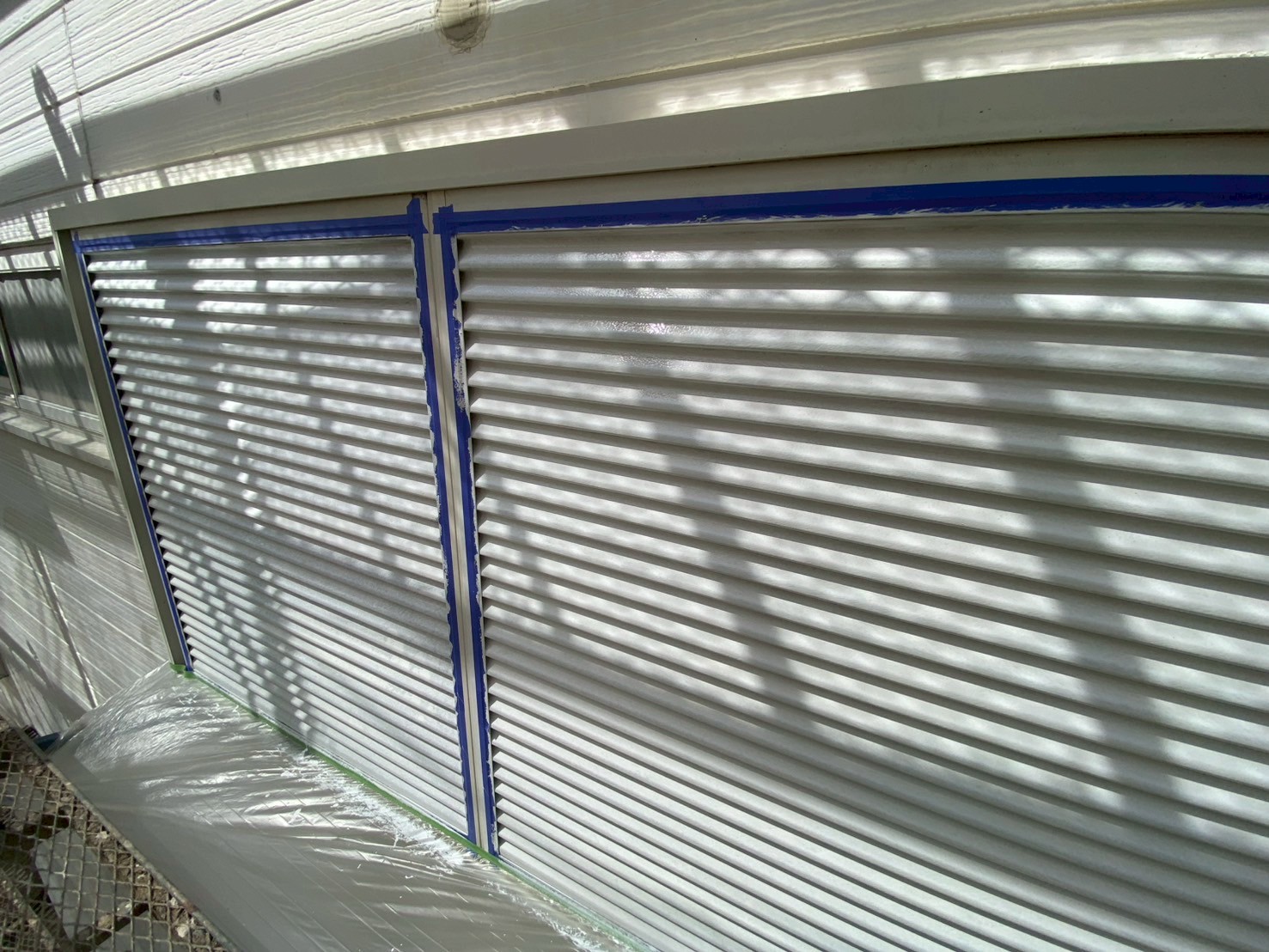

サビ止めを塗布しました。
13. 2026年05月11日

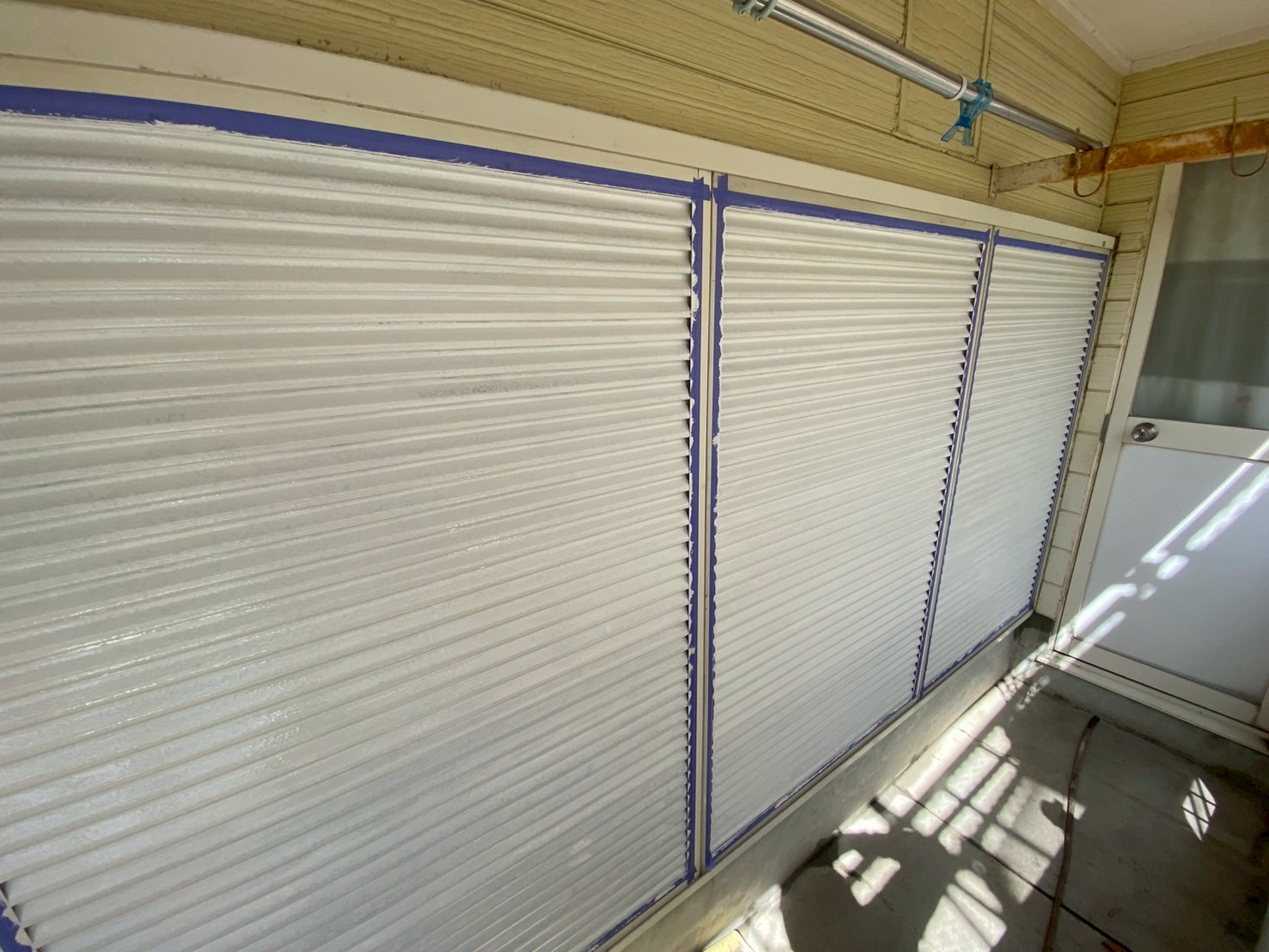

-ケレン清掃〜錆止め塗装_260512_7.jpg)
付帯部塗装工事
サビ止めを塗布しました。
14. 2026年05月11日
-ケレン清掃〜錆止め塗装_260512_9.jpg)
付帯部塗装工事

手摺り、既存の状態です。
15. 2026年05月11日
-ケレン清掃〜錆止め塗装_260512_10.jpg)
付帯部塗装工事

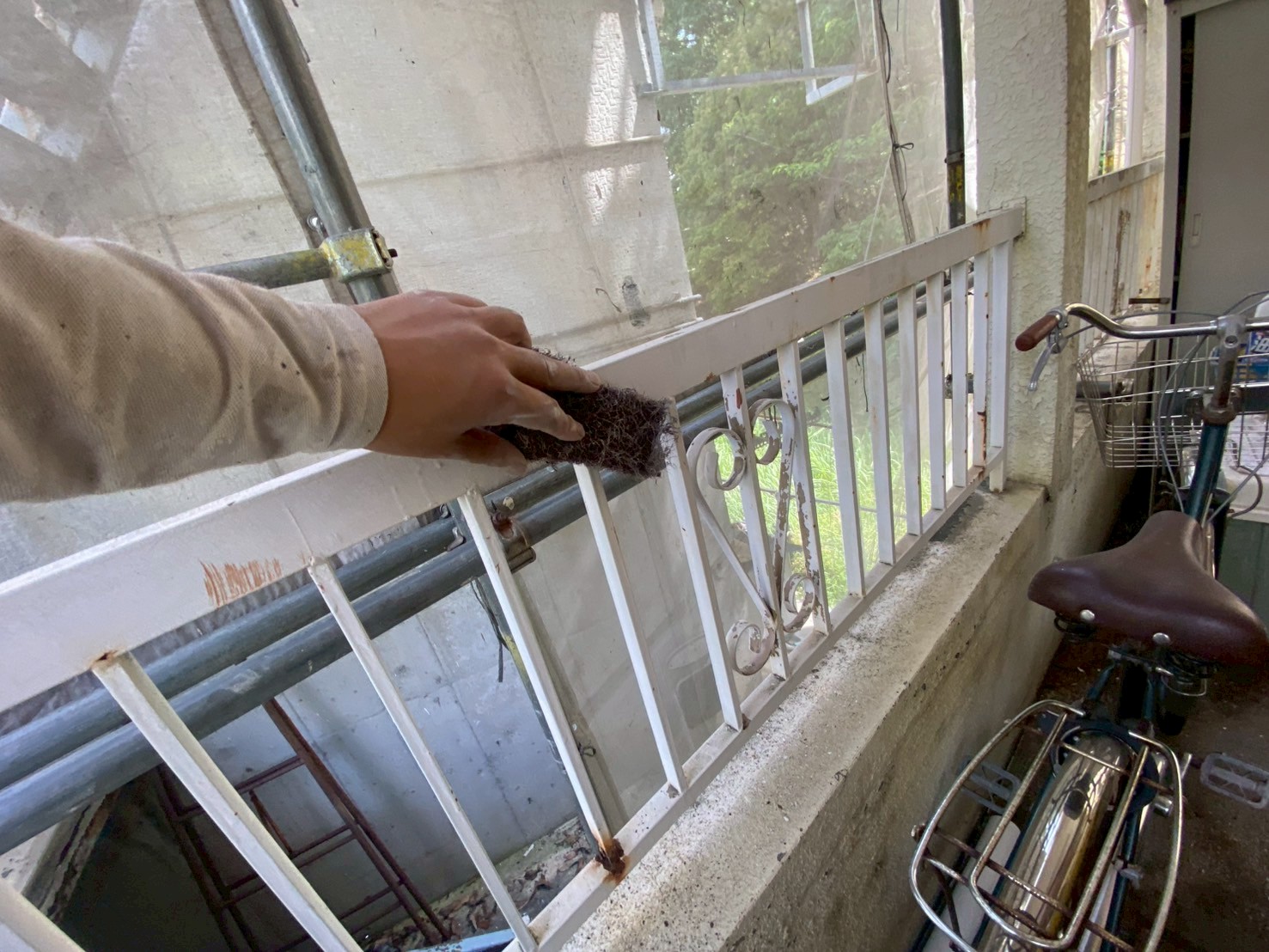

ケレンがけをし、下地を整えていきます。
16. 2026年05月11日
-ケレン清掃〜錆止め塗装_260512_13.jpg)
付帯部塗装工事

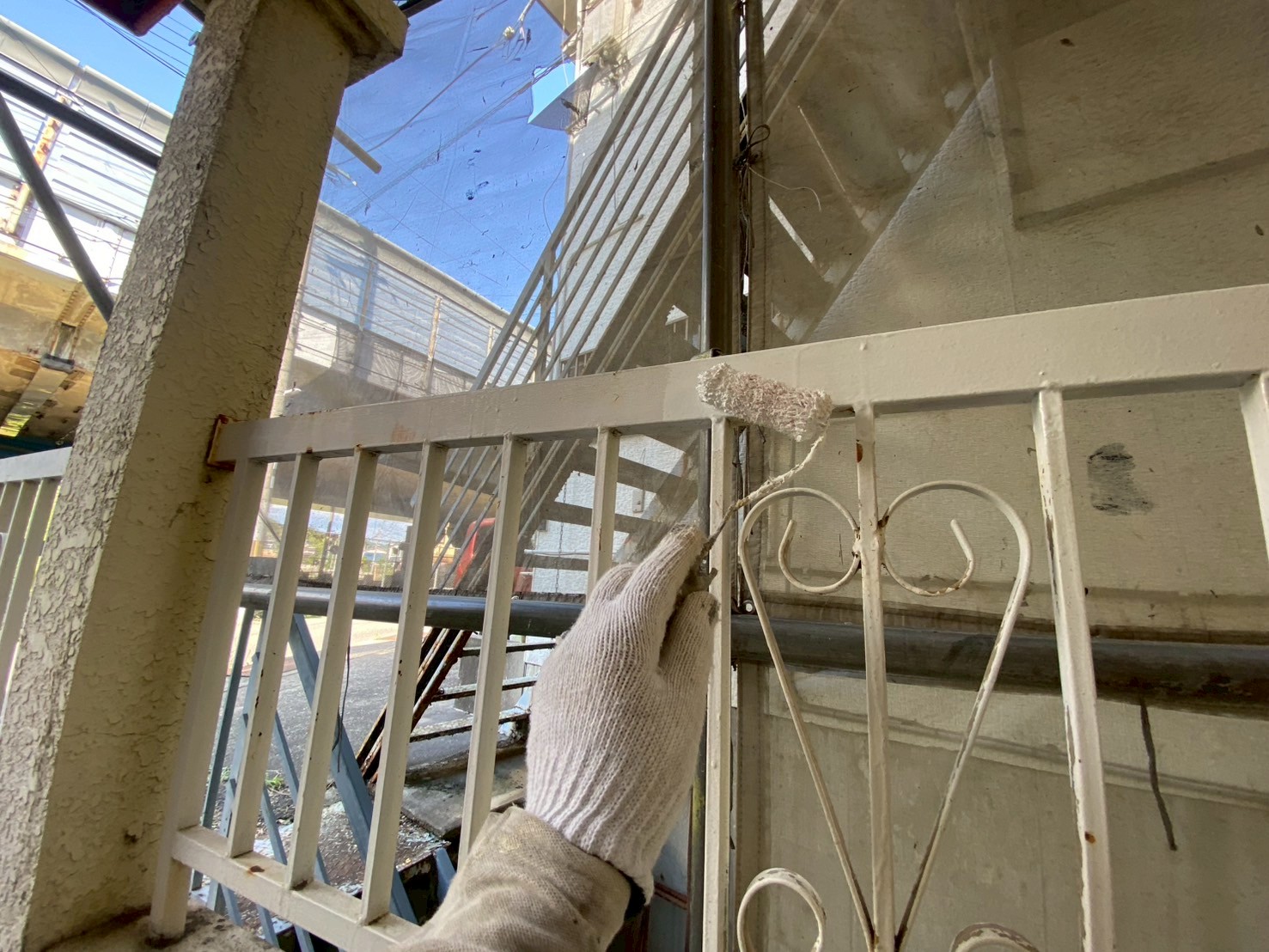

サビ止めを塗布していきます。
17. 2026年05月11日
-ケレン清掃〜錆止め塗装_260512_15.jpg)
付帯部塗装工事
サビ止めを塗布しました。
18. 2026年05月11日
-ケレン清掃〜錆止め塗装_260512_16.jpg)
付帯部塗装工事

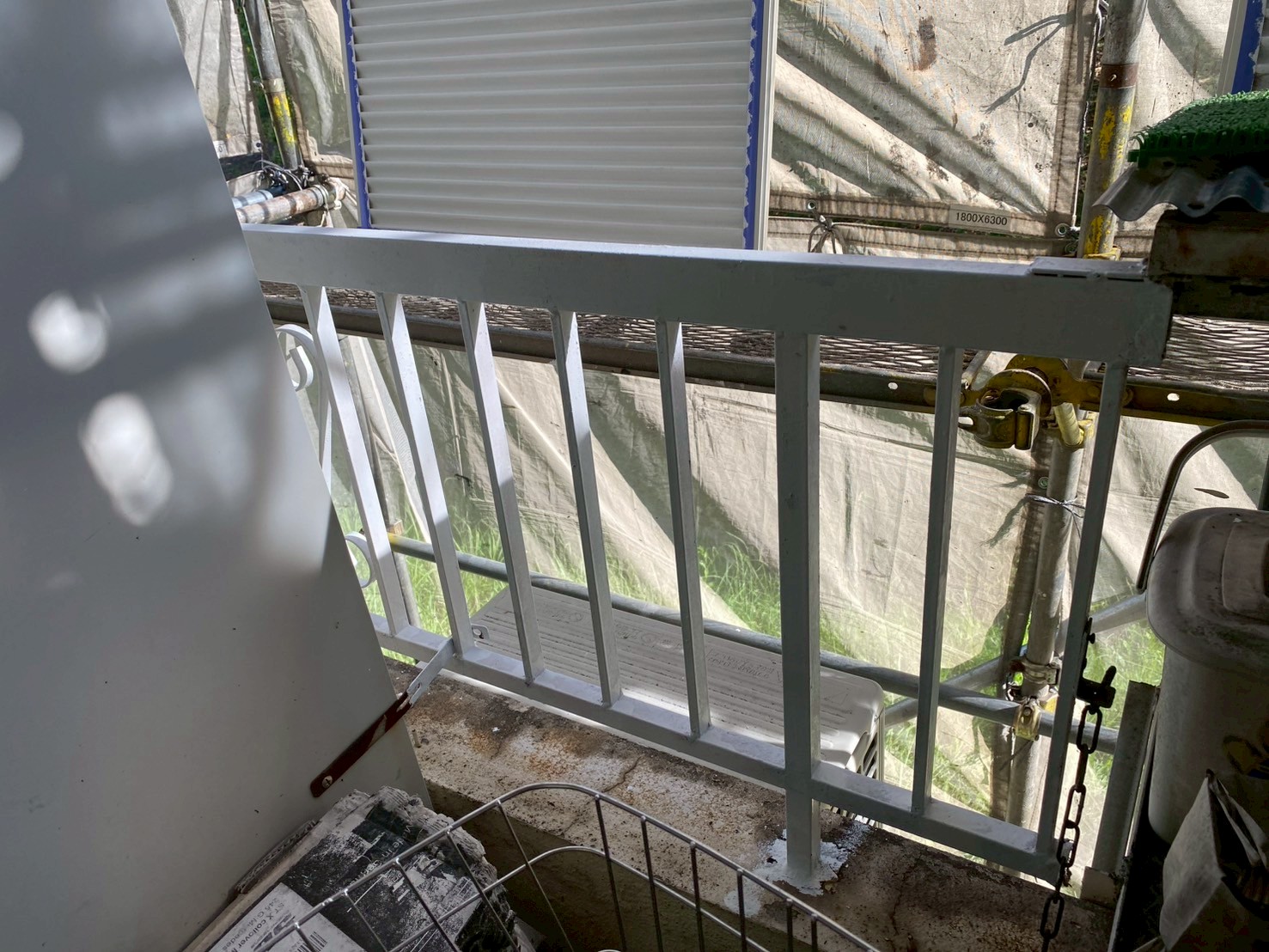

サビ止めを塗布しました。
19. 2026年05月12日
_260513_1.jpg)
シーリング工事

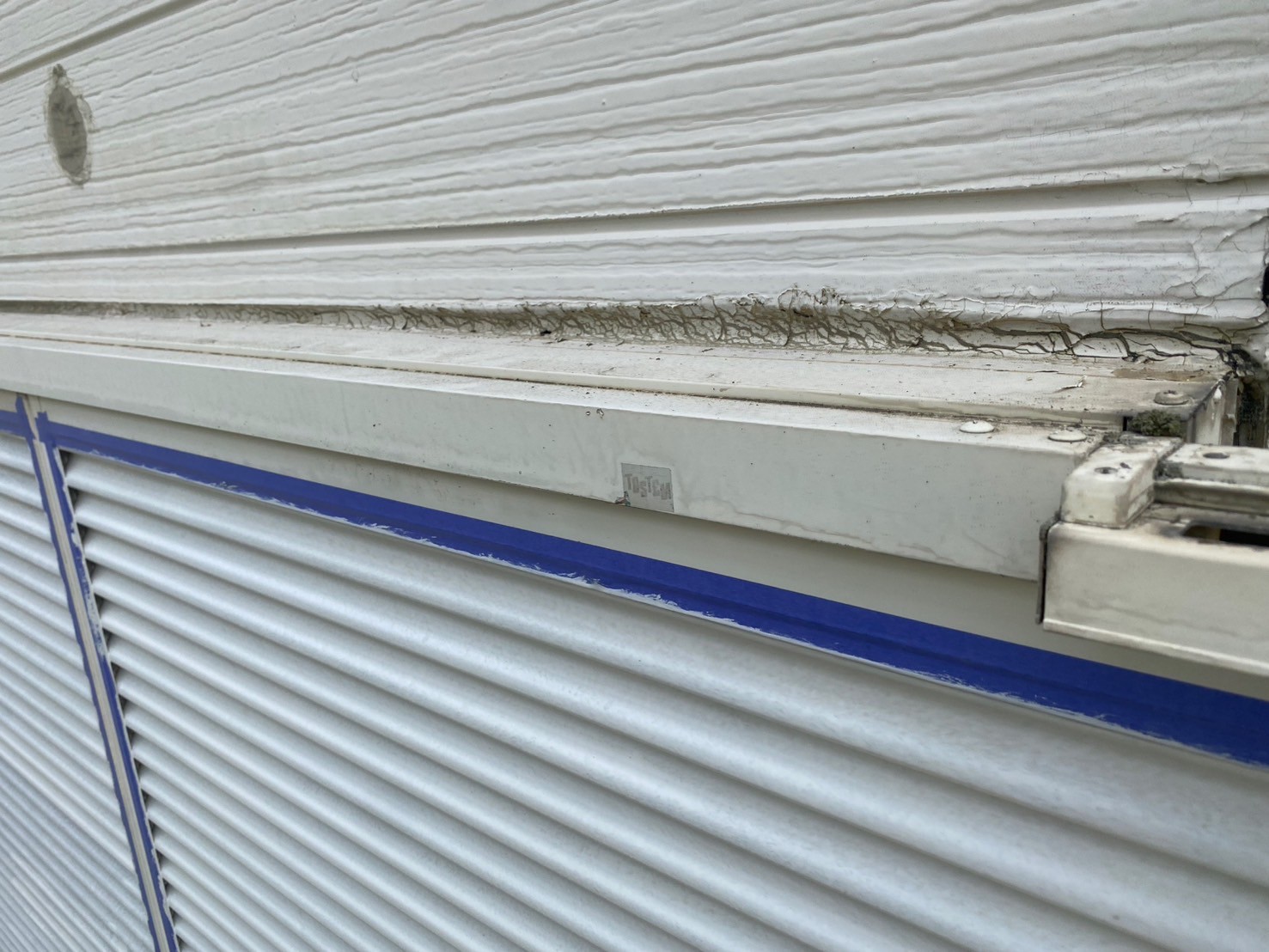

サッシまわり、既存の状態です。
20. 2026年05月12日
_260513_2.jpg)
シーリング工事

既存のシーリング材を撤去していきます。
21. 2026年05月12日
_260513_4.jpg)
シーリング工事

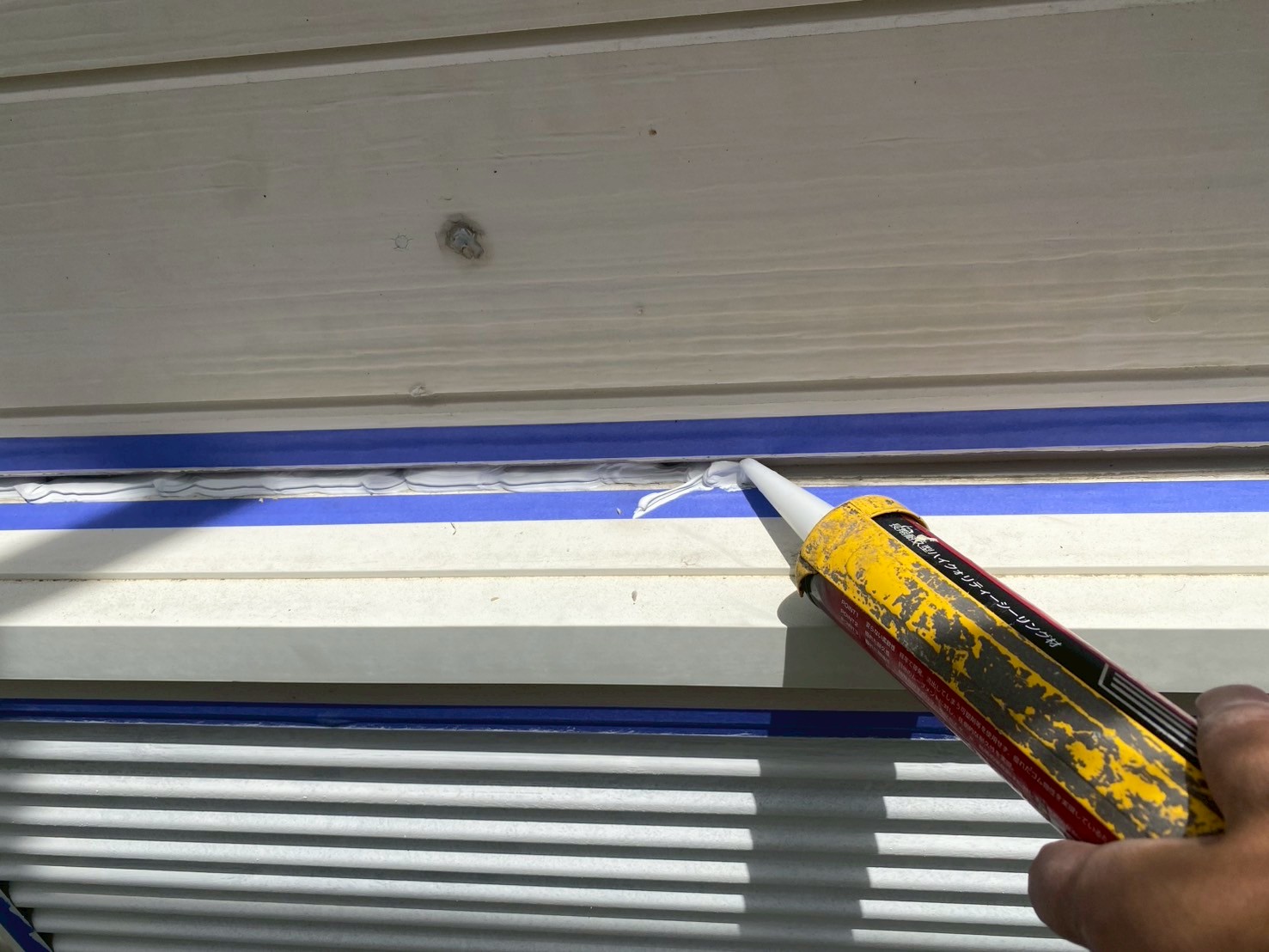

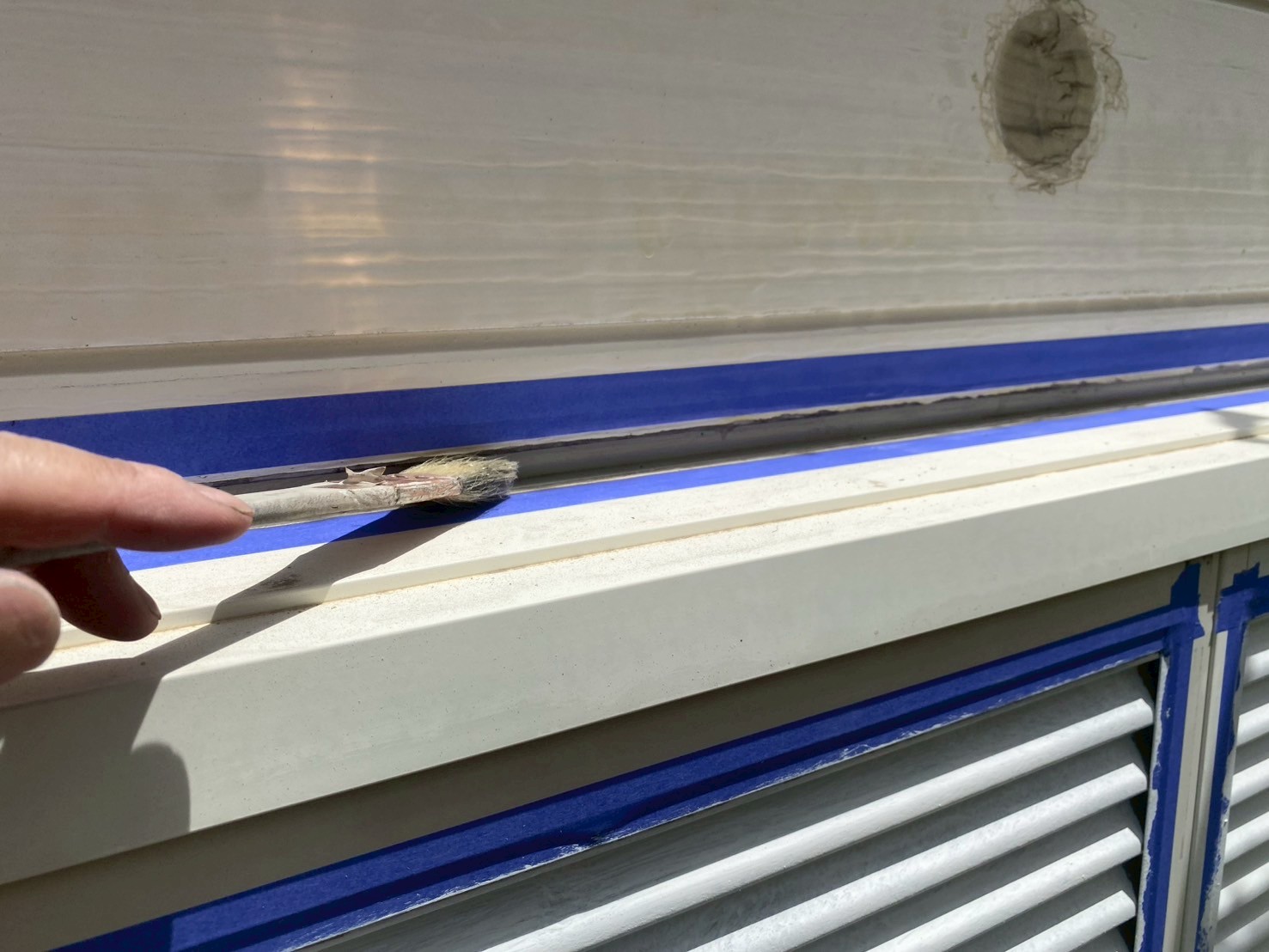

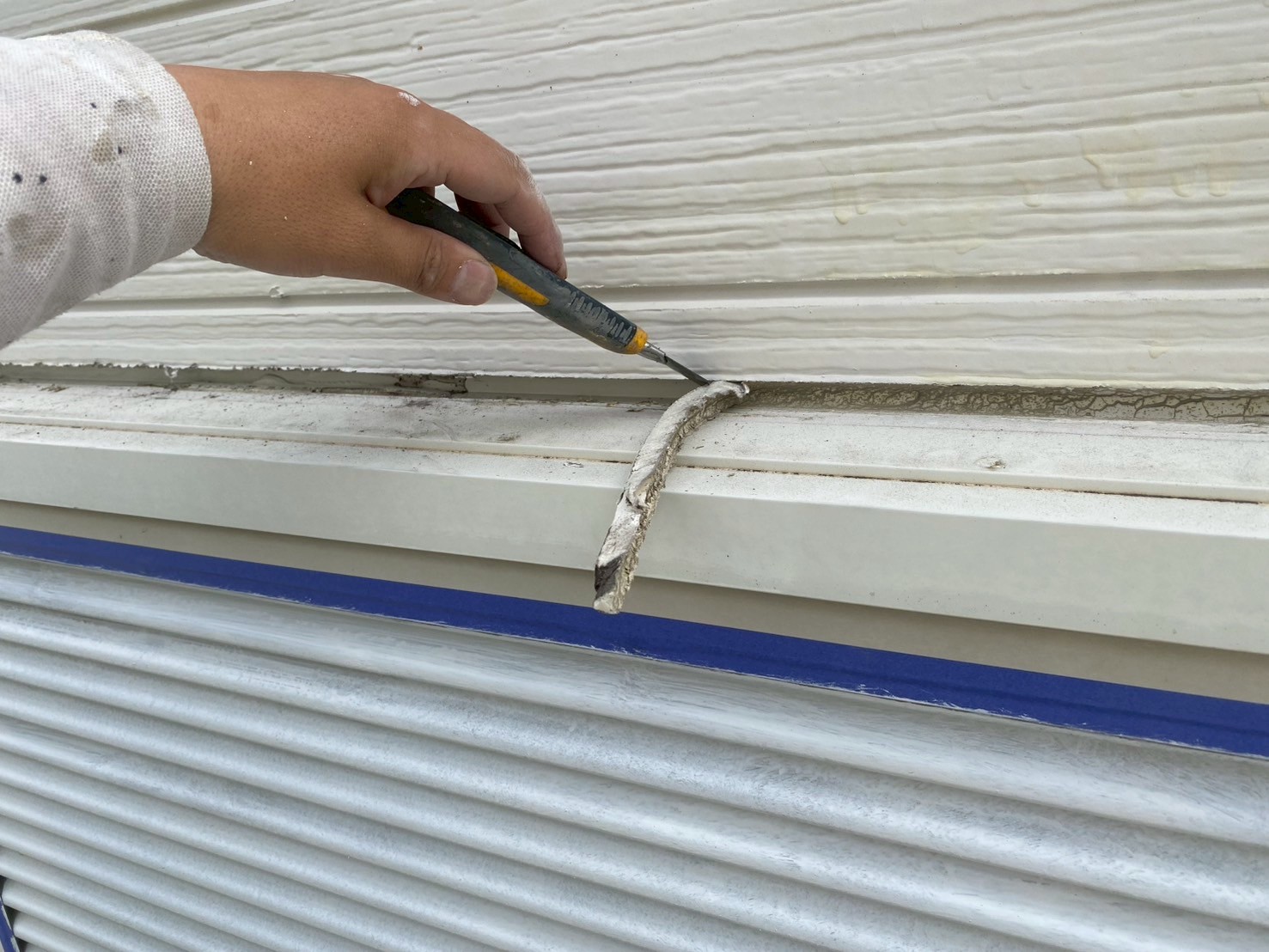

マスキングテープで養生し、シーリング材の付きを良くするプライマーを塗布していきます。
22. 2026年05月12日
_260513_5.jpg)
シーリング工事
シーリング材を充填していきます。
23. 2026年05月12日
_260513_6.jpg)

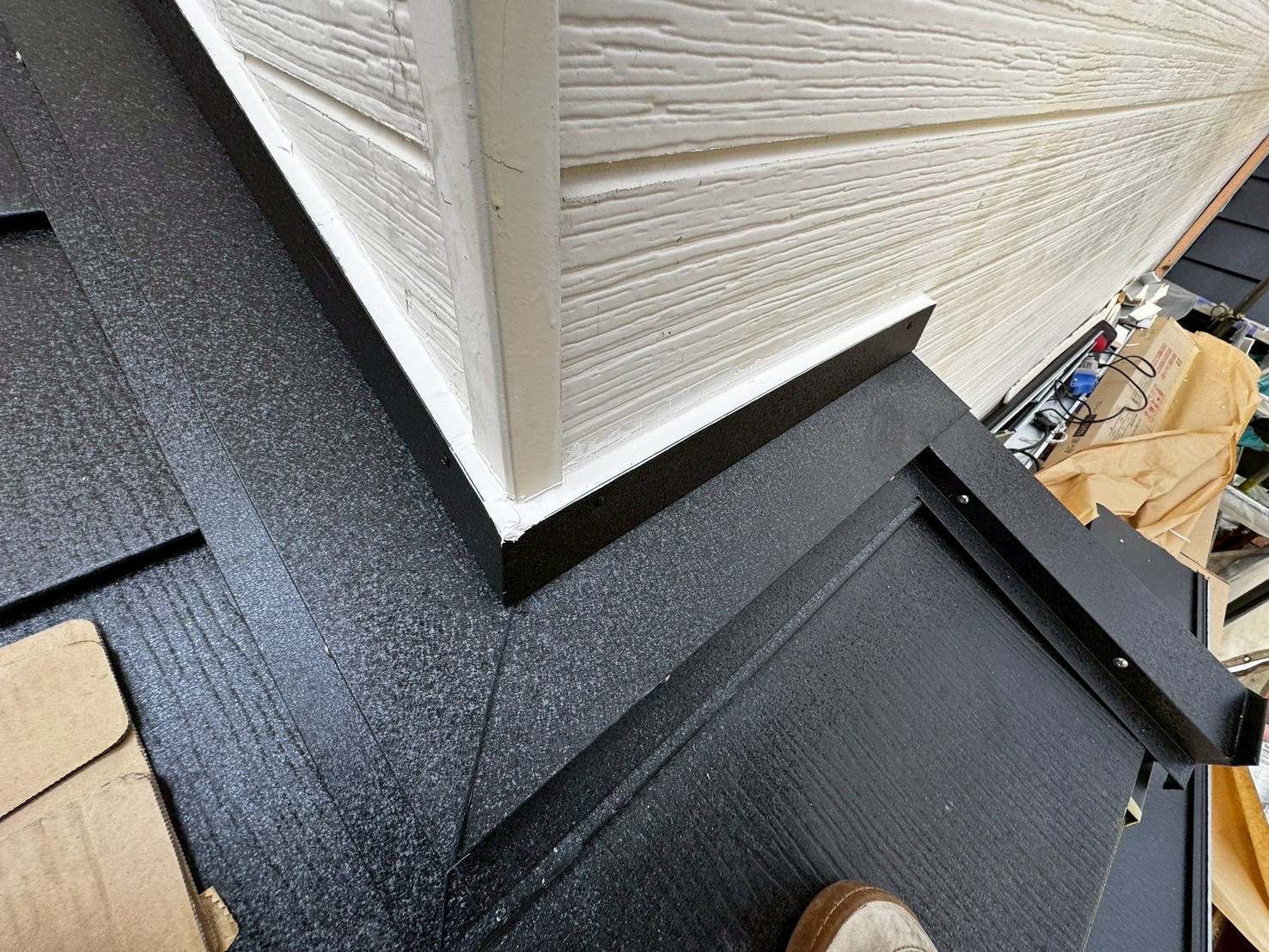

シーリング工事
平らにならしていきます。
24. 2026年05月12日

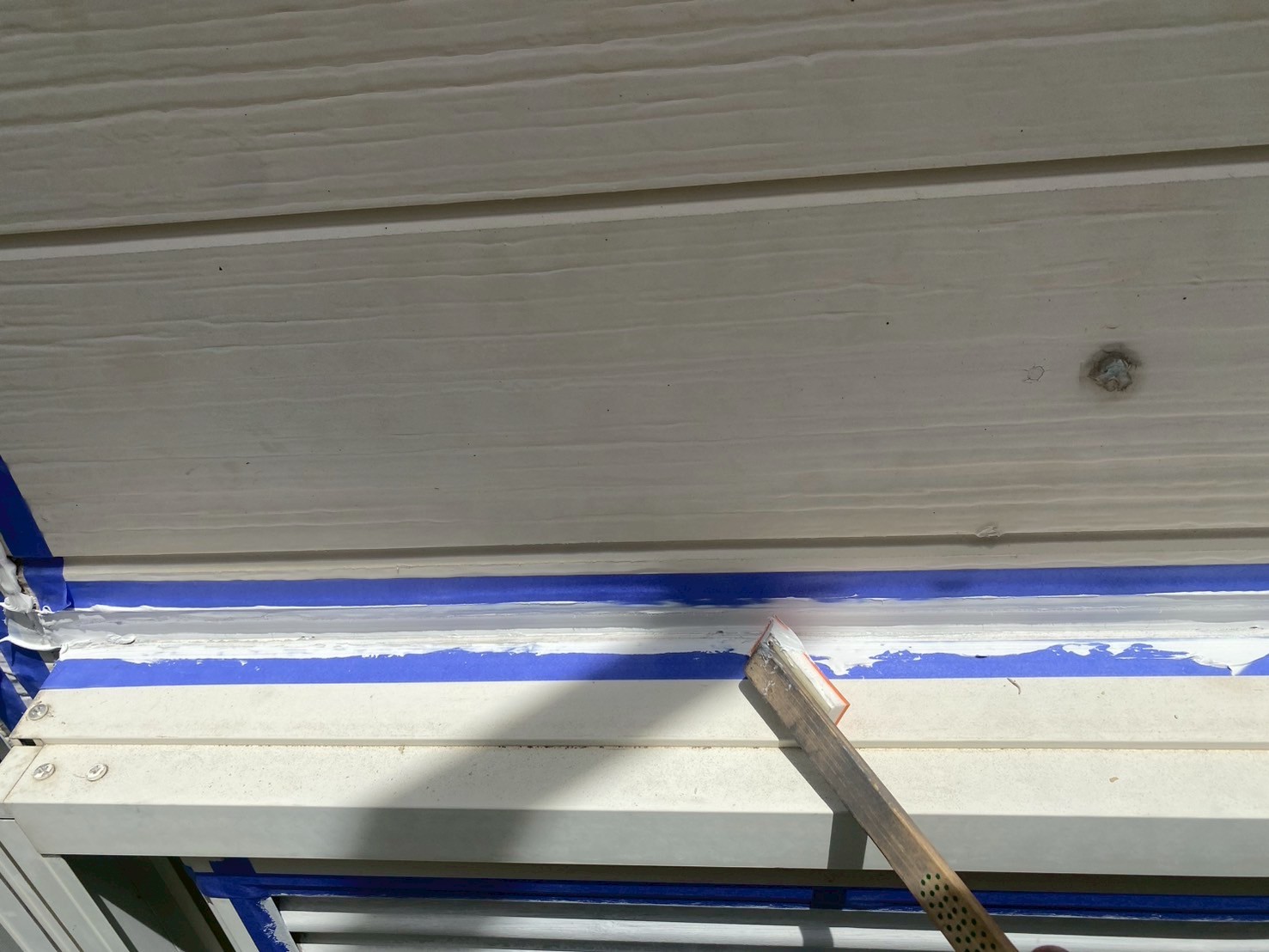

_260513_7.jpg)
シーリング工事
マスキングテープを撤去しました。
25. 2026年05月12日

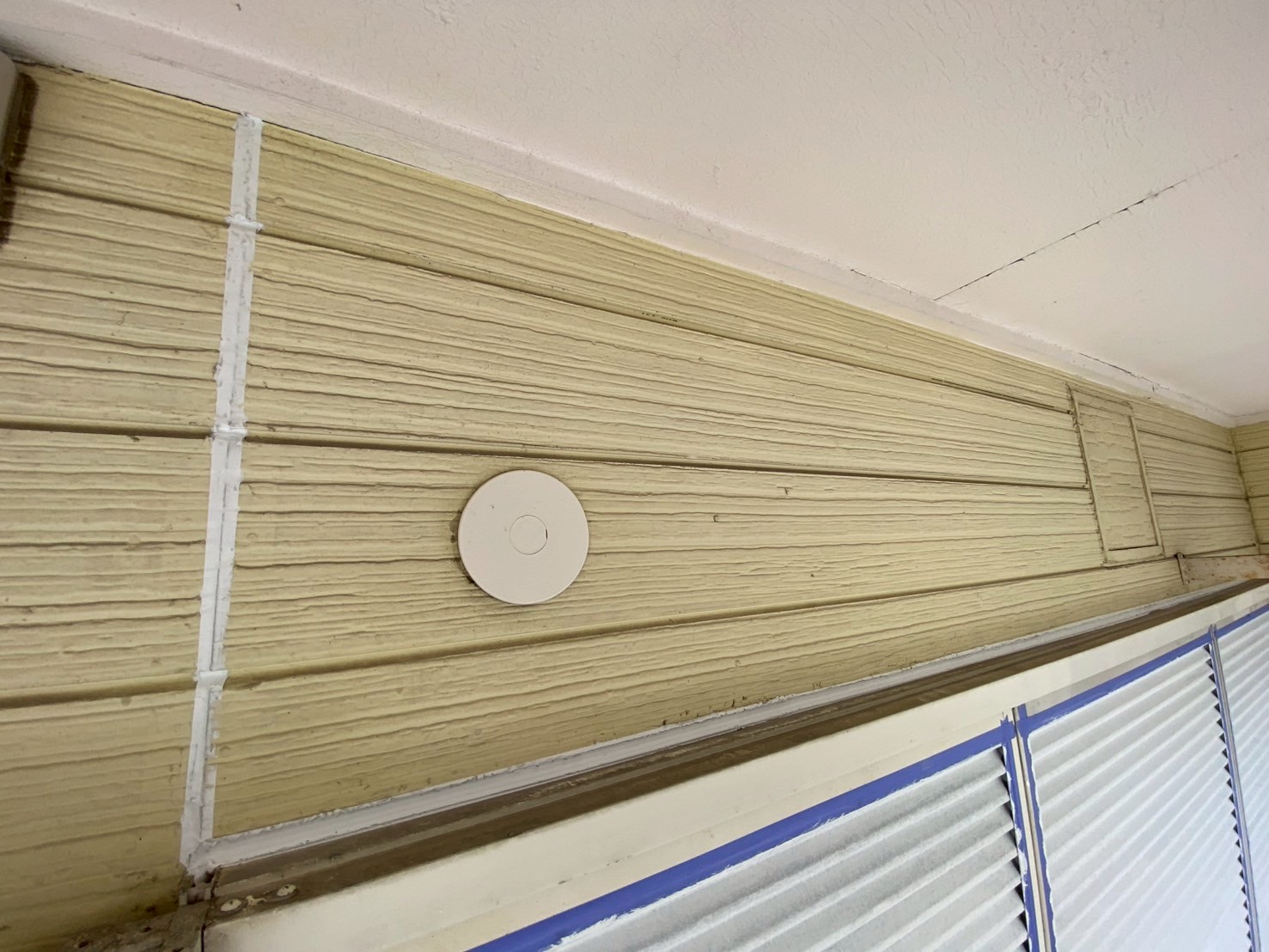

_260513_15.jpg)
シーリング工事

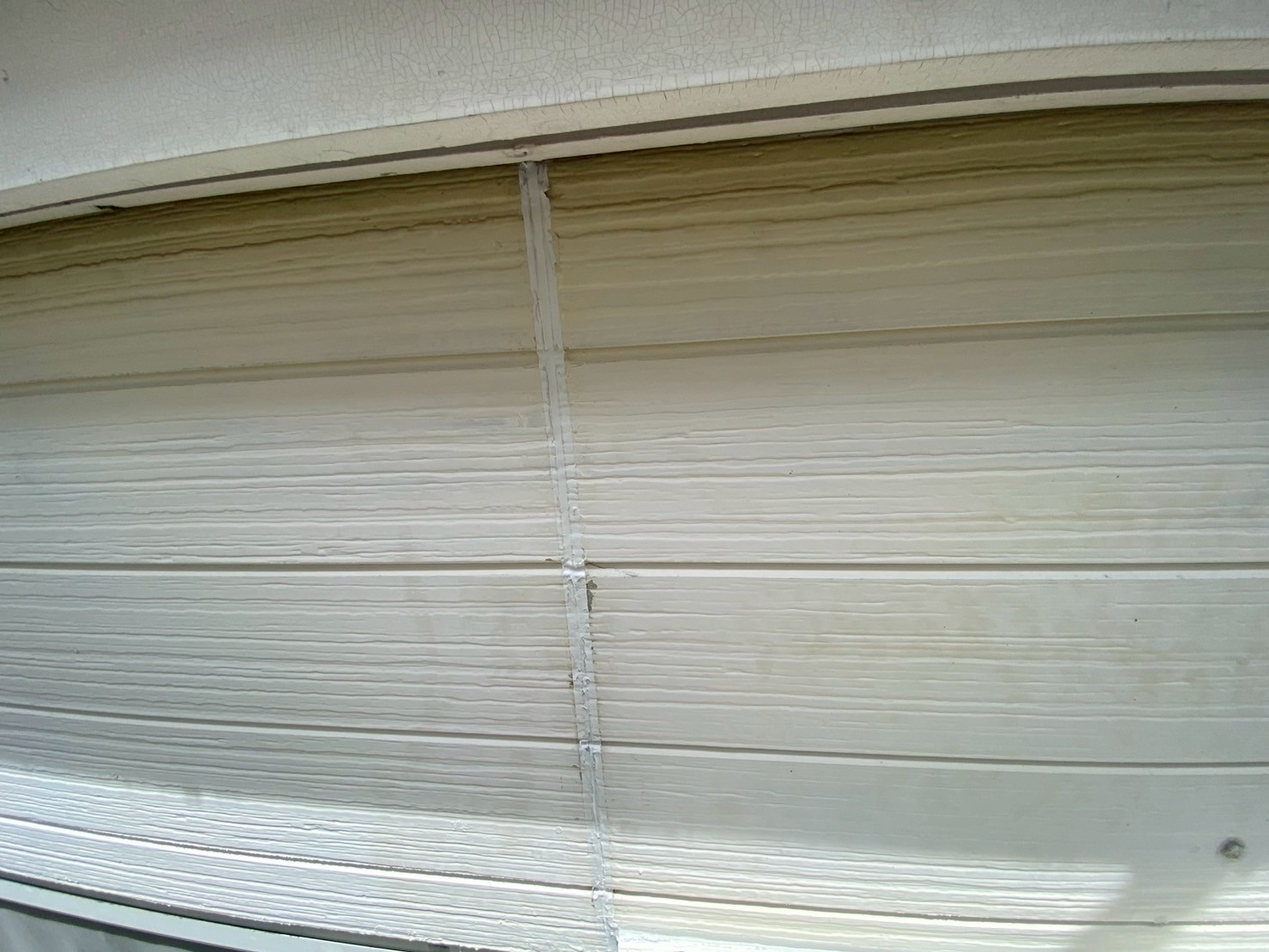

シーリング処理しました。
26. 2026年05月12日

シーリング工事

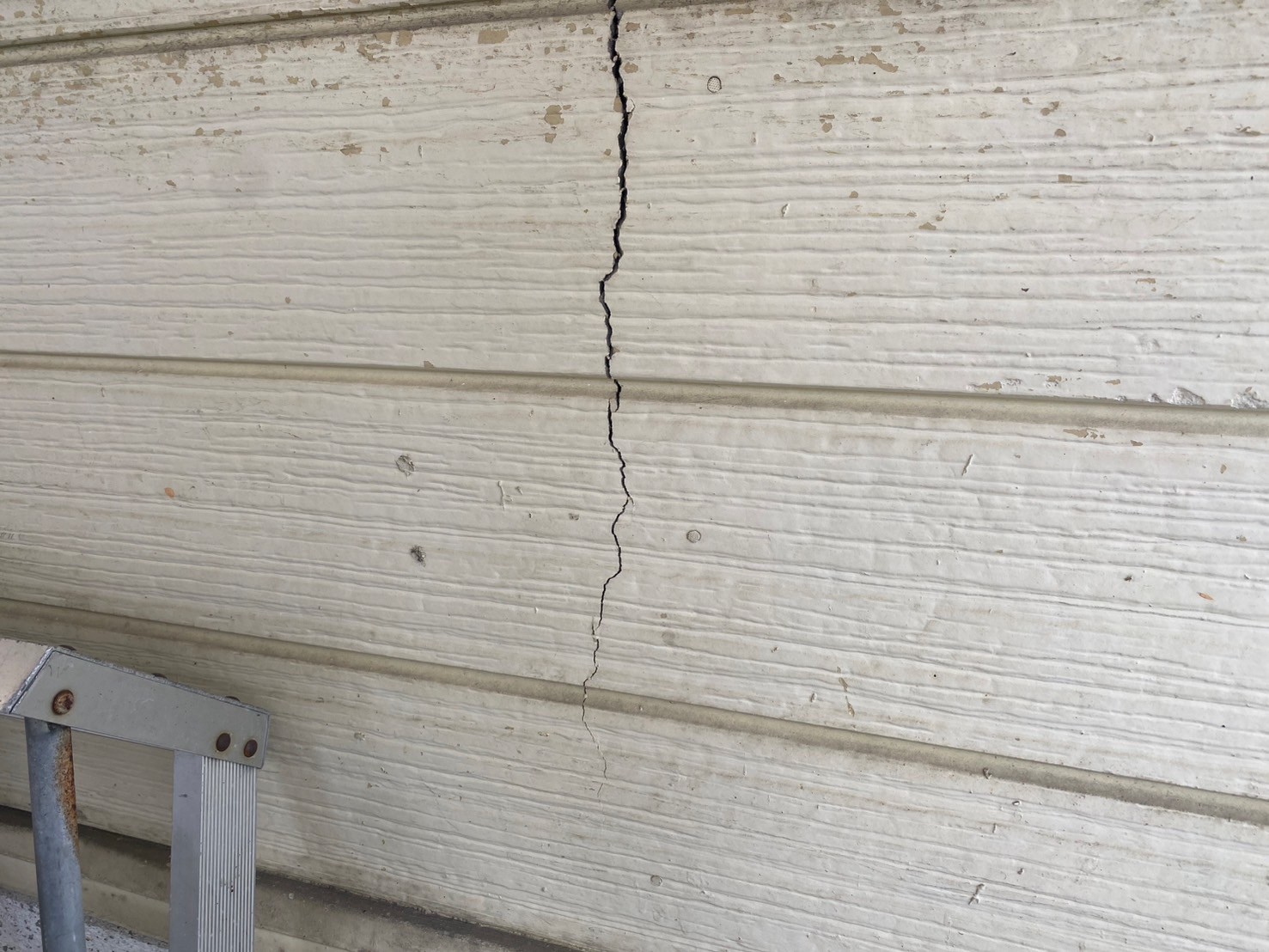

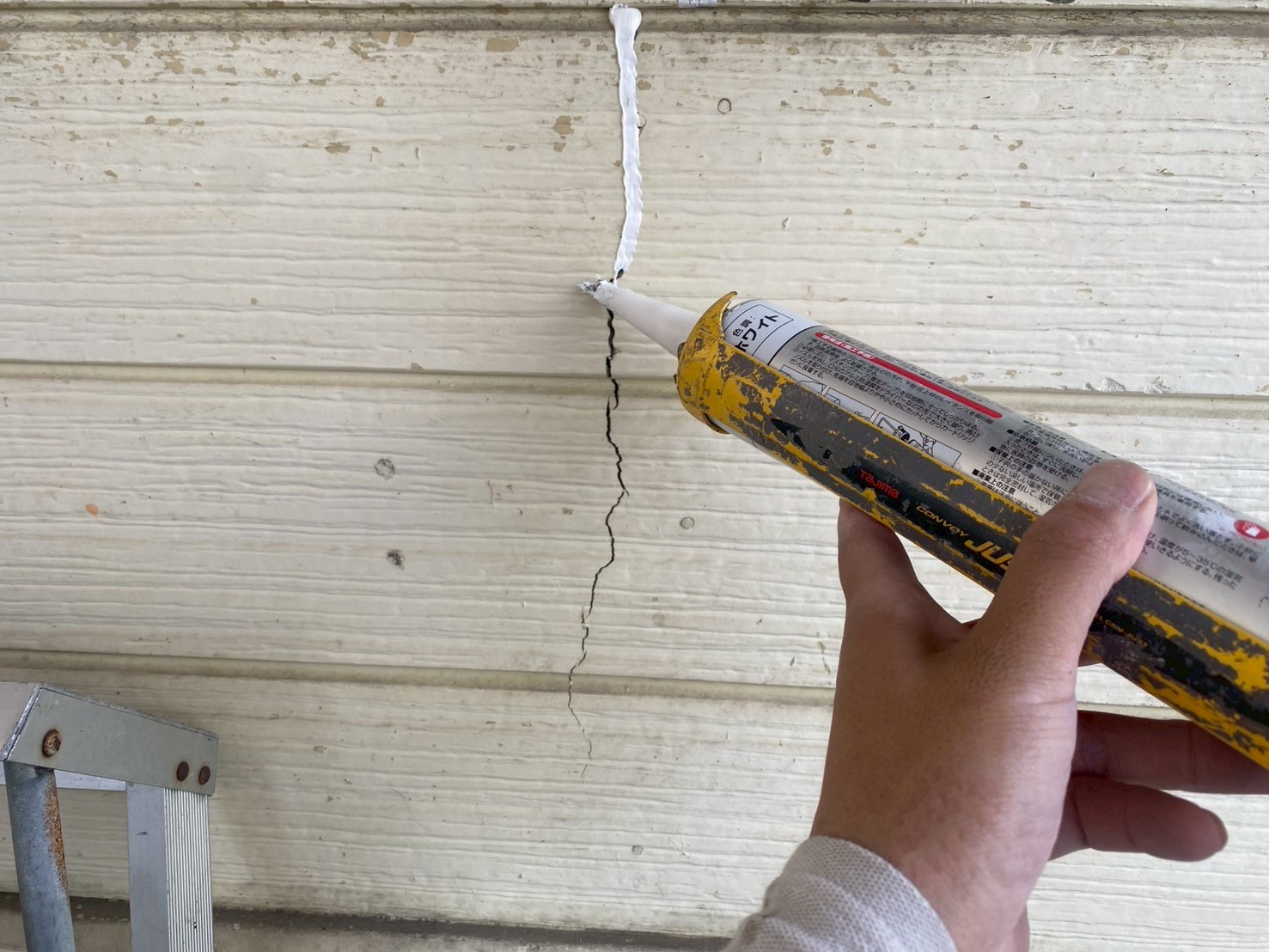

外壁クラック(亀裂)既存の状態です。
27. 2026年05月12日

シーリング工事
シーリング材を充填します。
28. 2026年05月12日

シーリング工事
シーリング処理しました。
29. 2026年05月13日

塗装工事

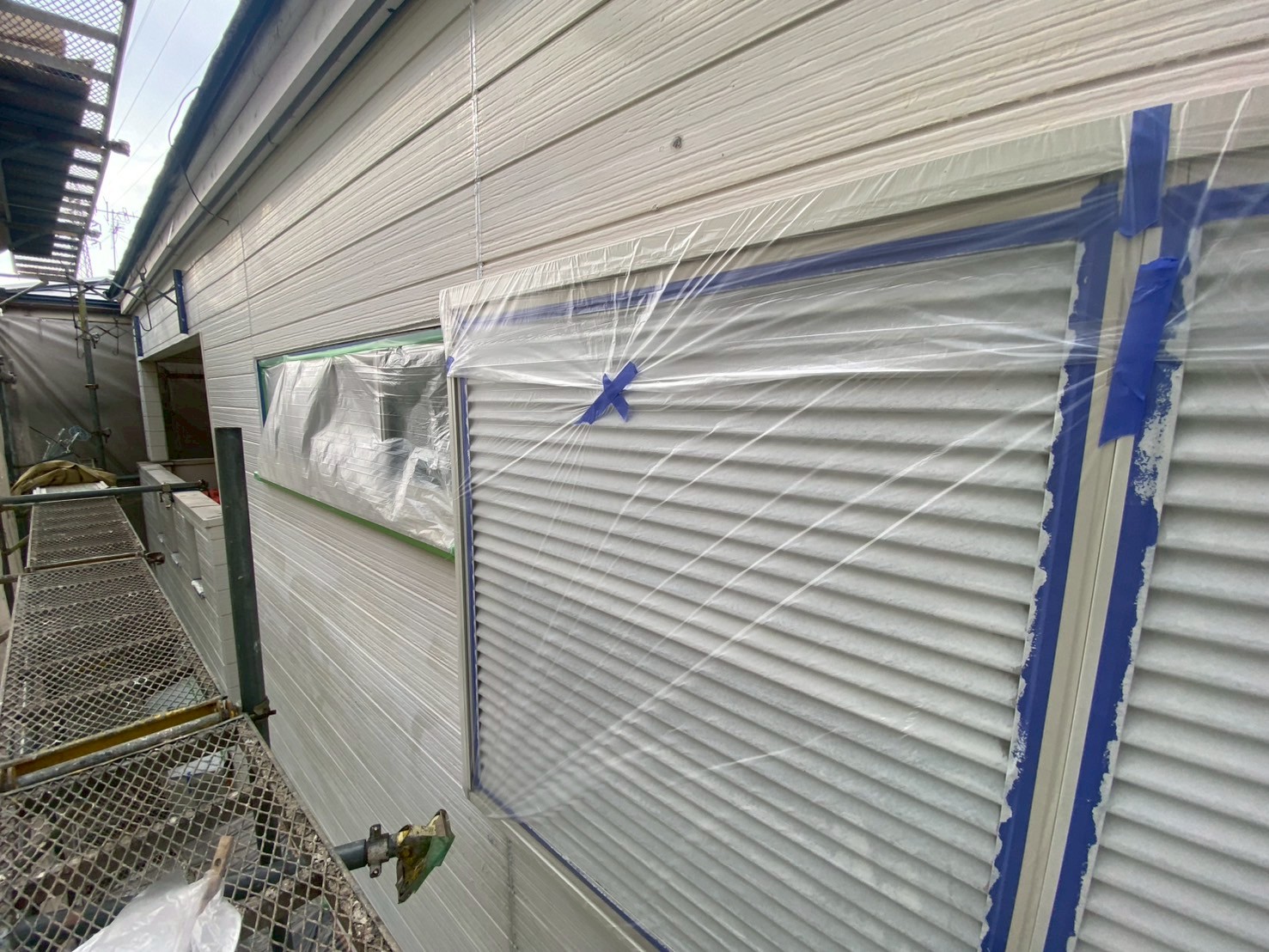

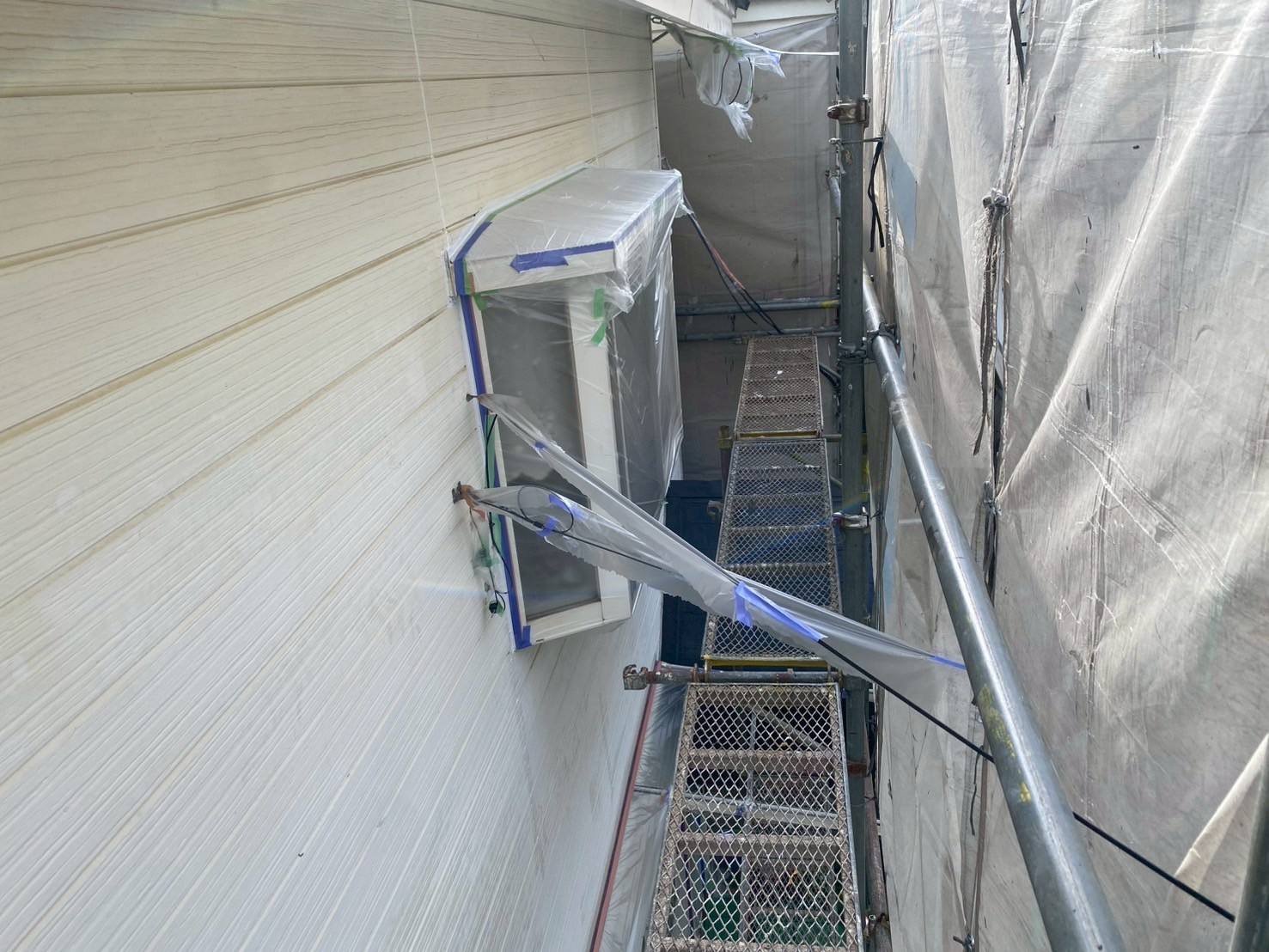

塗装箇所以外を養生しました。
30. 2026年05月13日

塗装工事
塗装箇所以外を養生しました。
31. 2026年05月14日
_260517_1.jpg)
塗装工事
モルタル壁部分、既存の状態です。
32. 2026年05月14日
_260517_2.jpg)
塗装工事

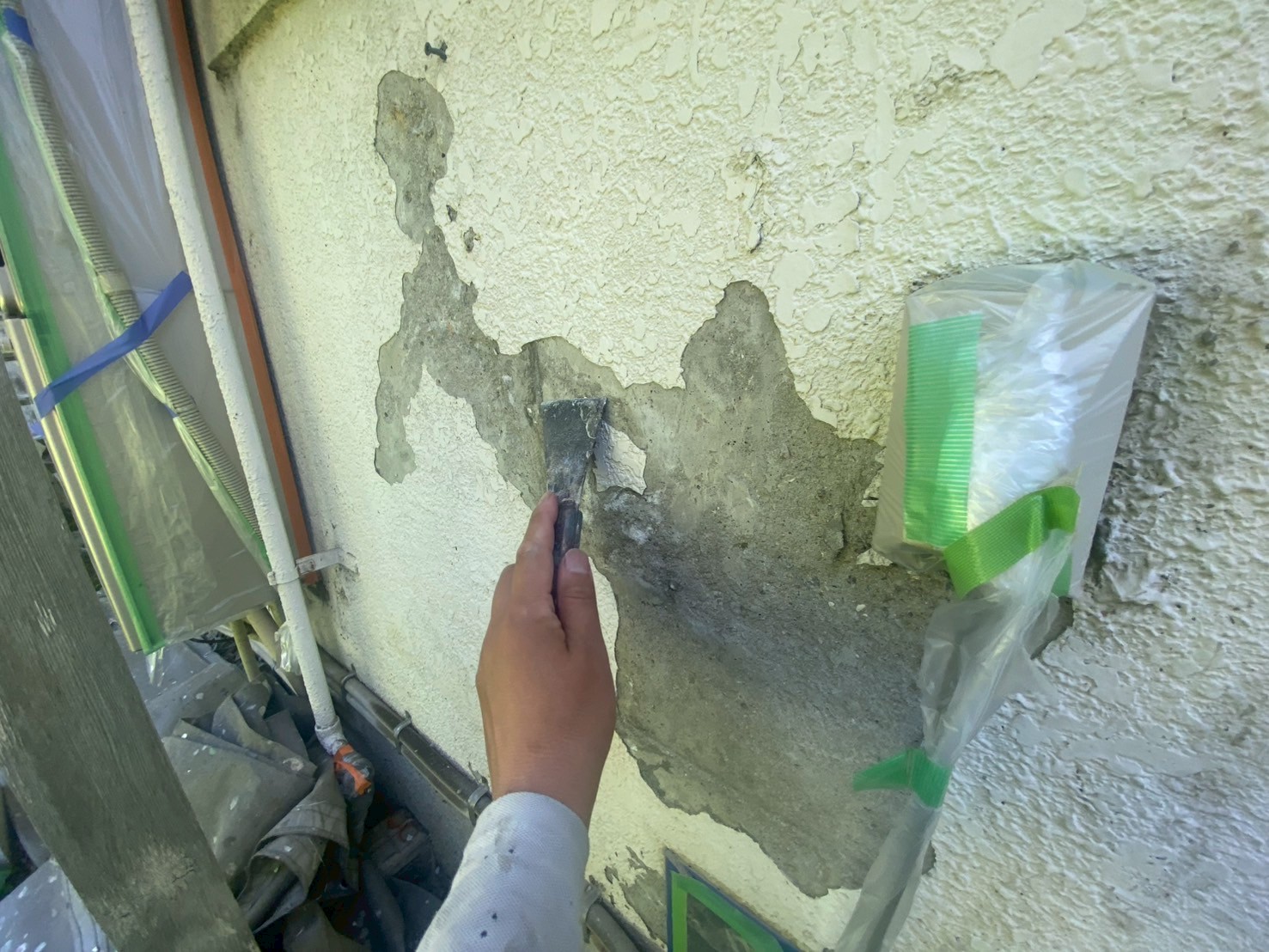

ケレンがけをし、下地を整えていきます。
33. 2026年05月14日
_260517_3.jpg)
塗装工事

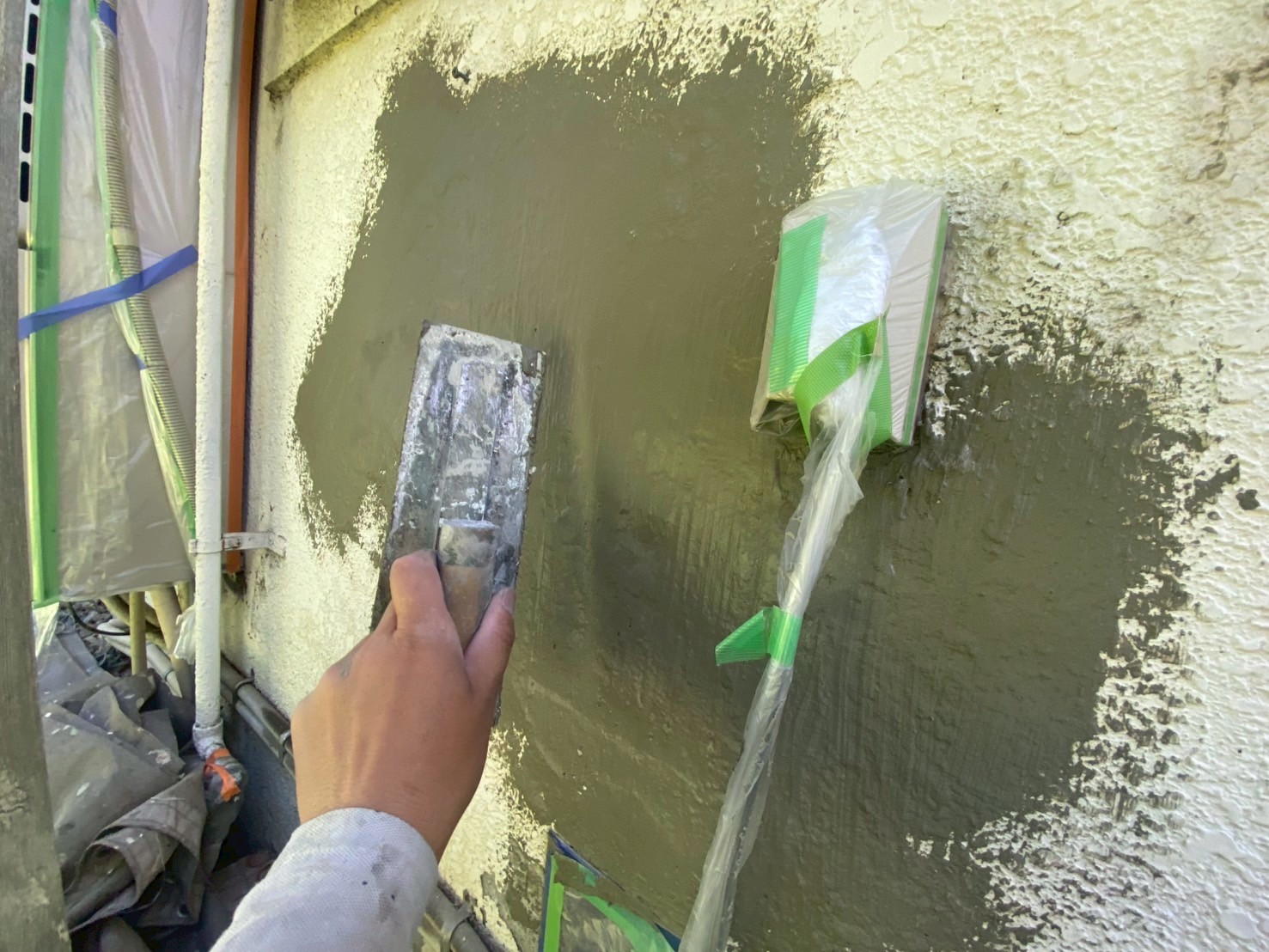

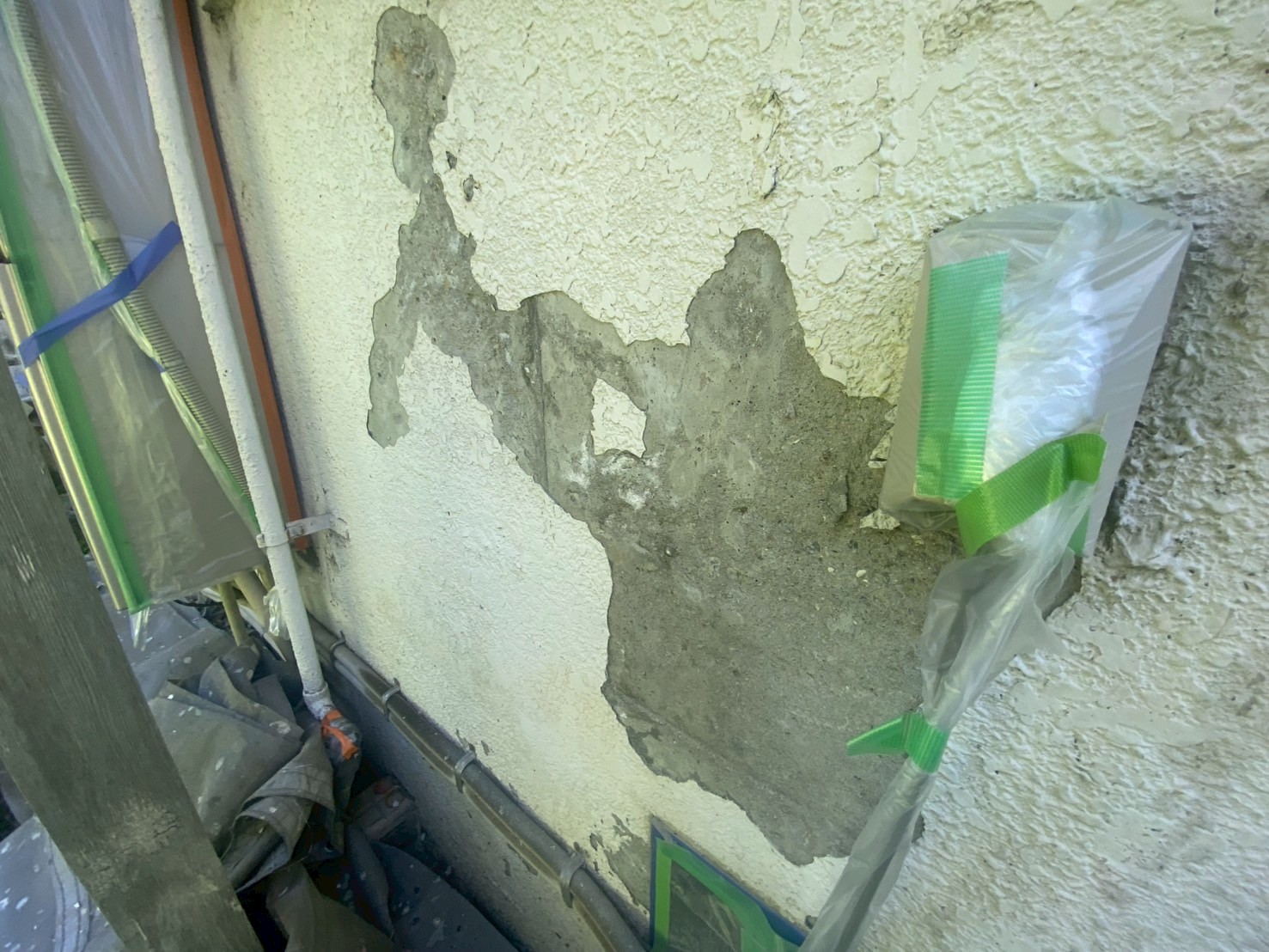

カチオンで下地補修していきます。
34. 2026年05月14日
_260517_4.jpg)
塗装工事

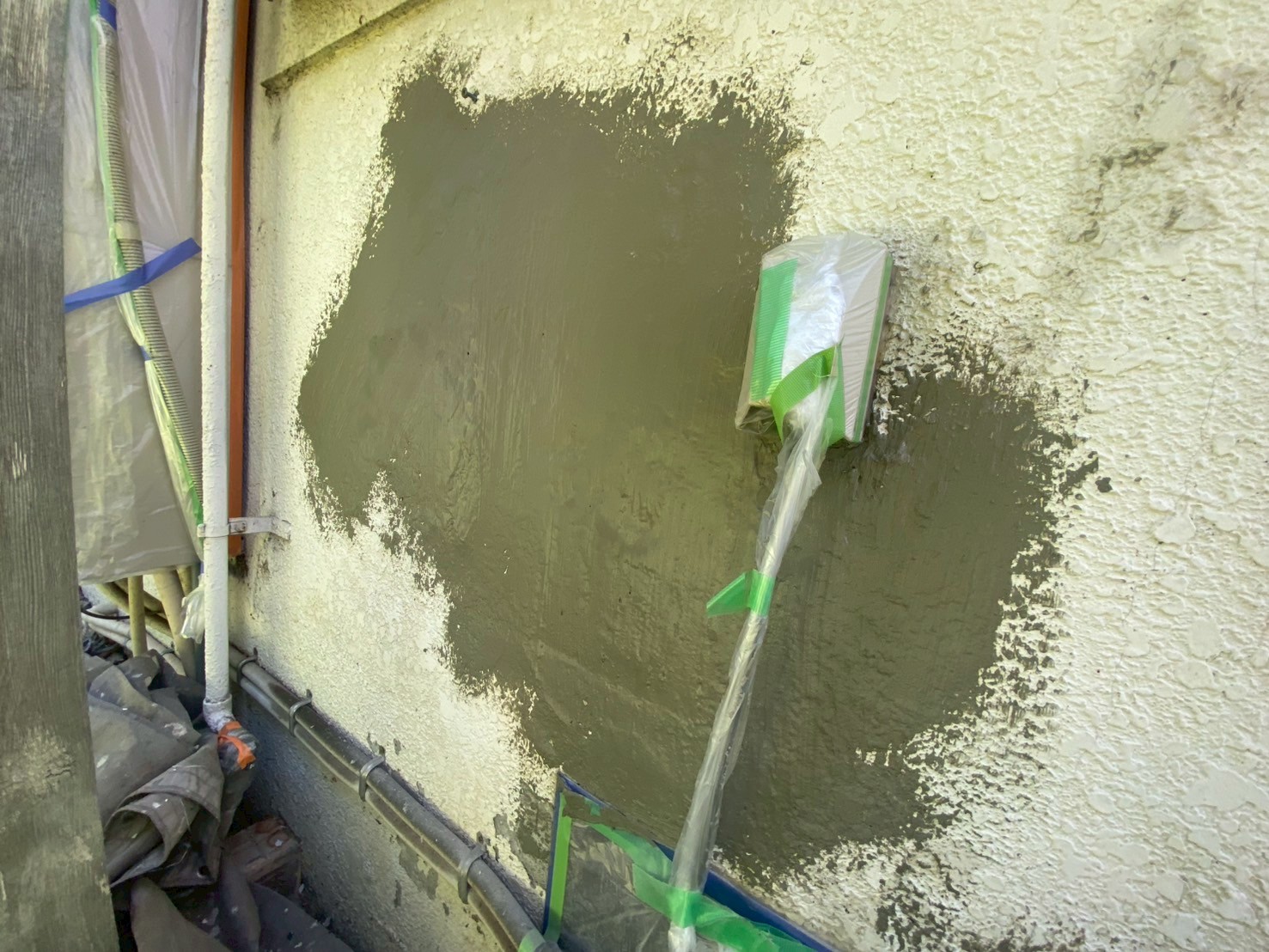

カチオンで下地補修しました。

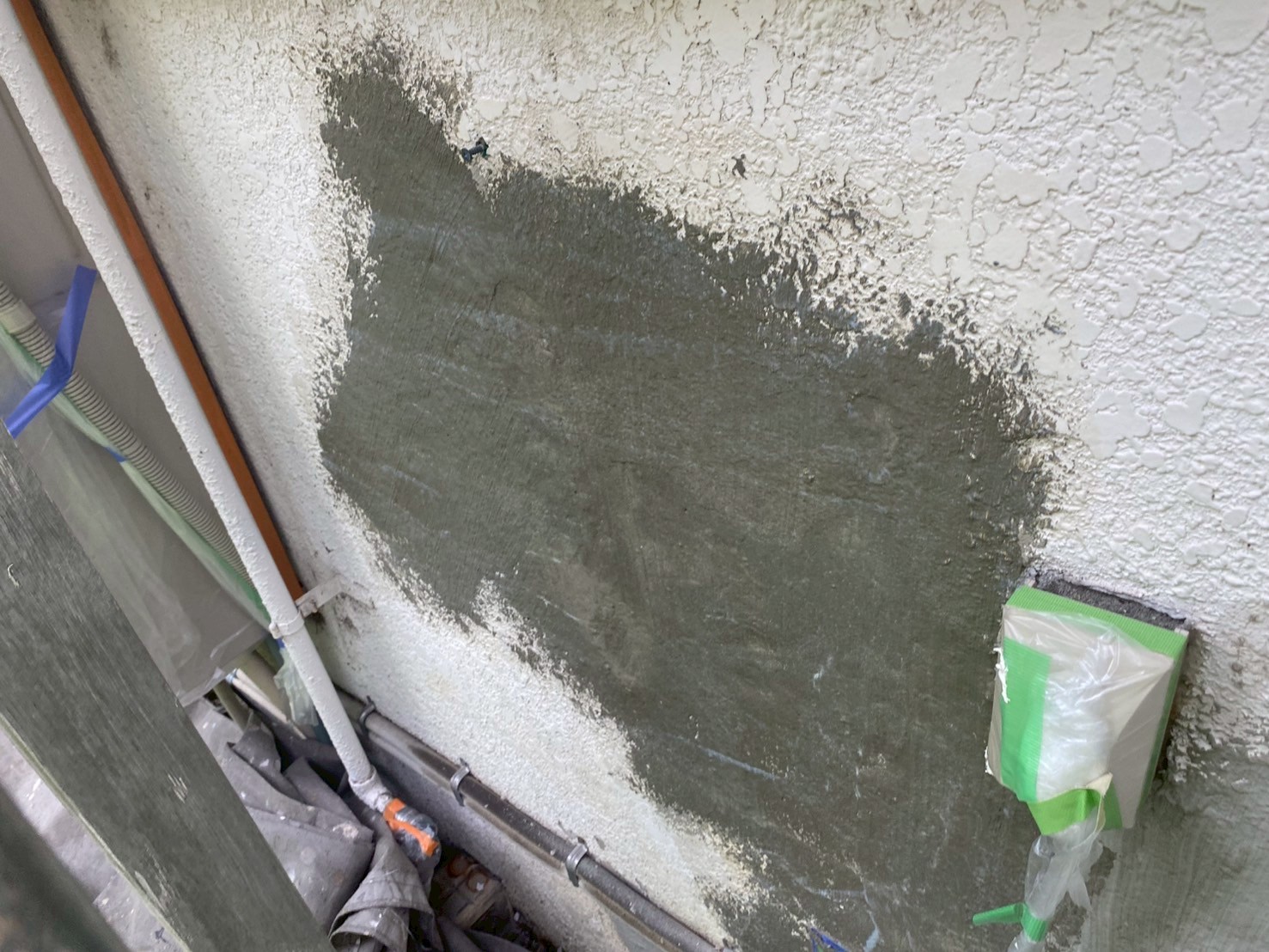

35. 2026年05月14日
_260517_5.jpg)
塗装工事

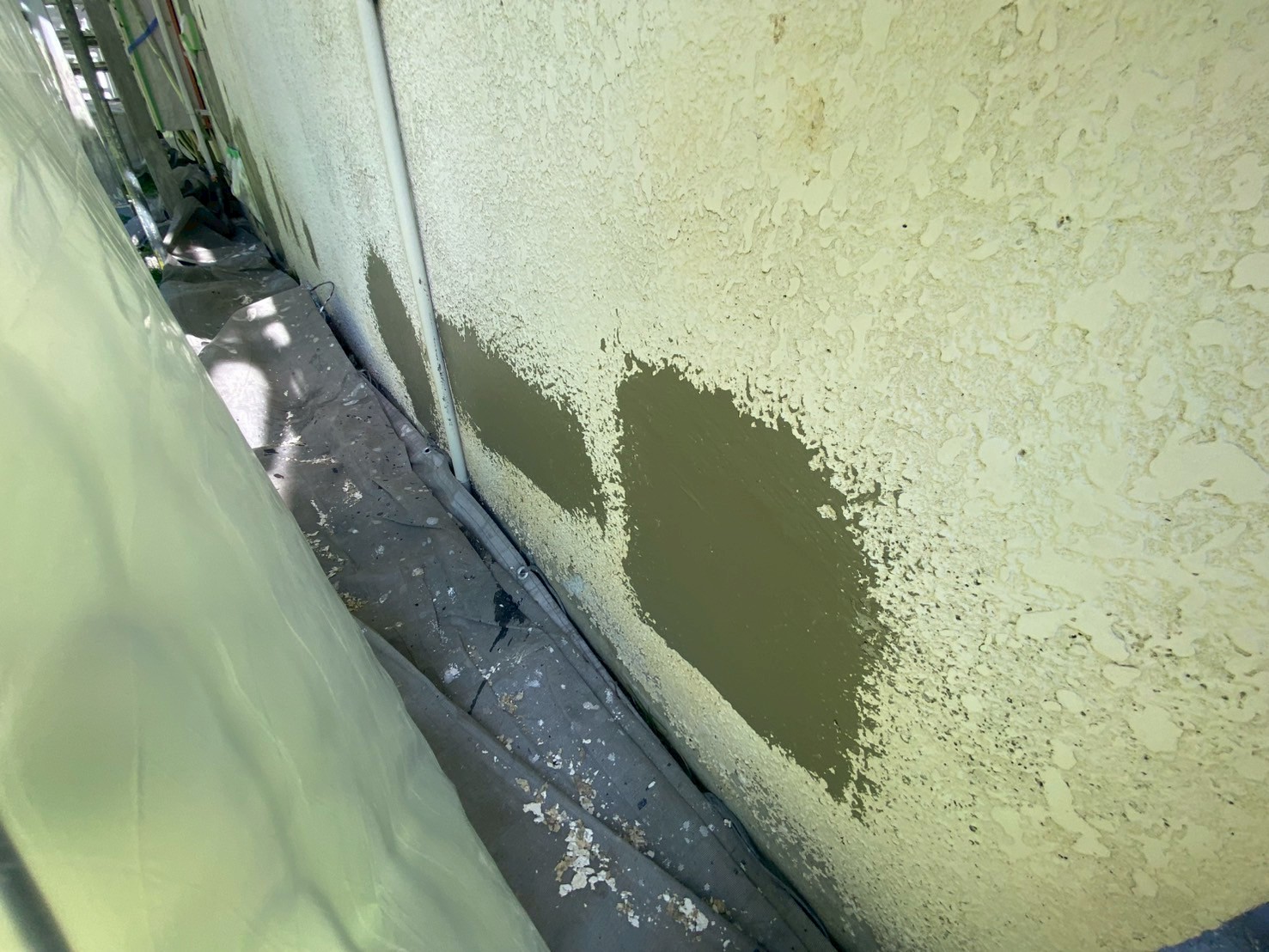

下地補修しました。
36. 2026年05月14日
_260517_6.jpg)

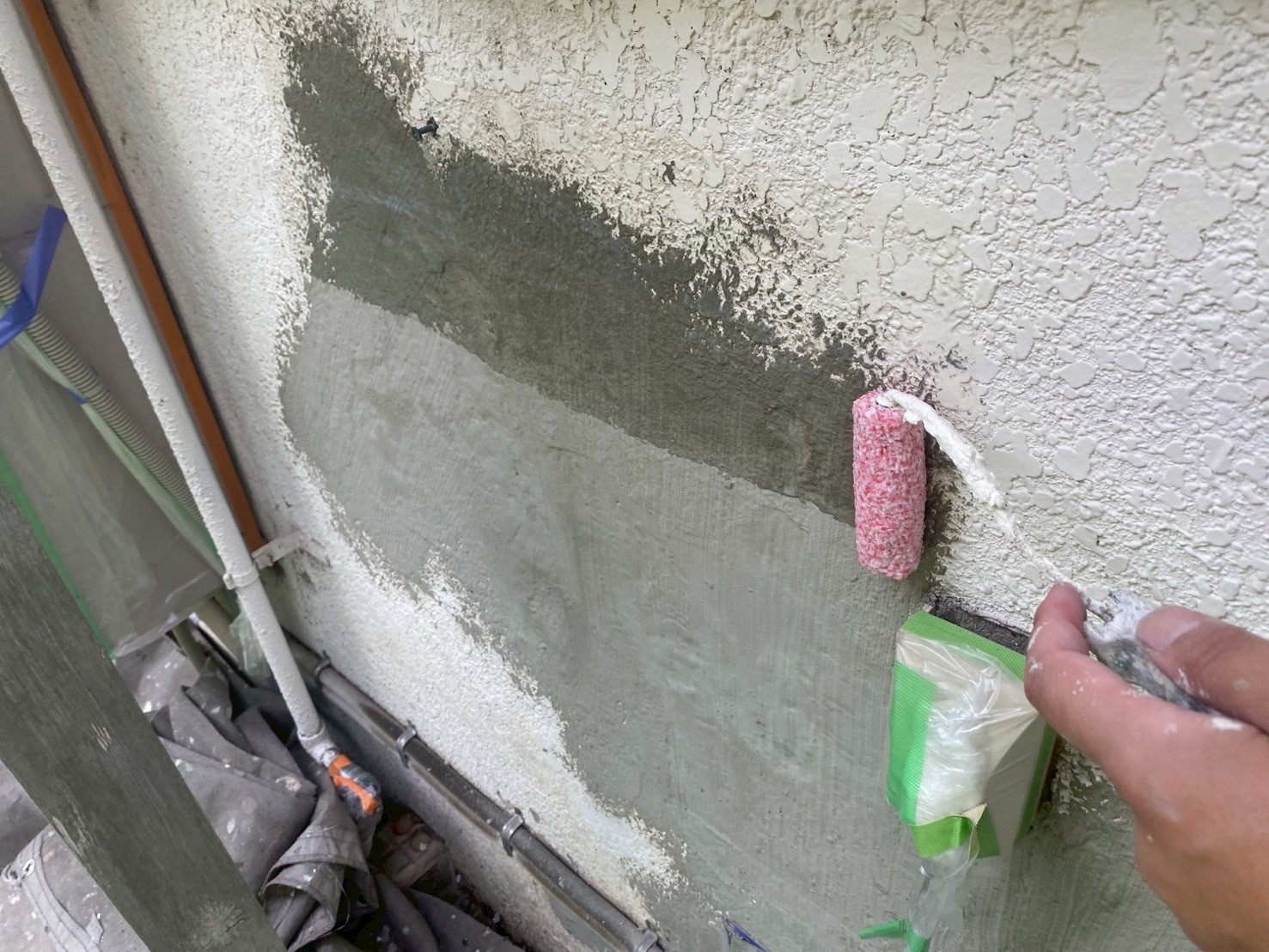

塗装工事
シーラーを塗布していきます。
37. 2026年05月14日
_260517_7.jpg)
塗装工事
シーラーを塗布しました。
38. 2026年05月14日
_260517_9.jpg)
塗装工事

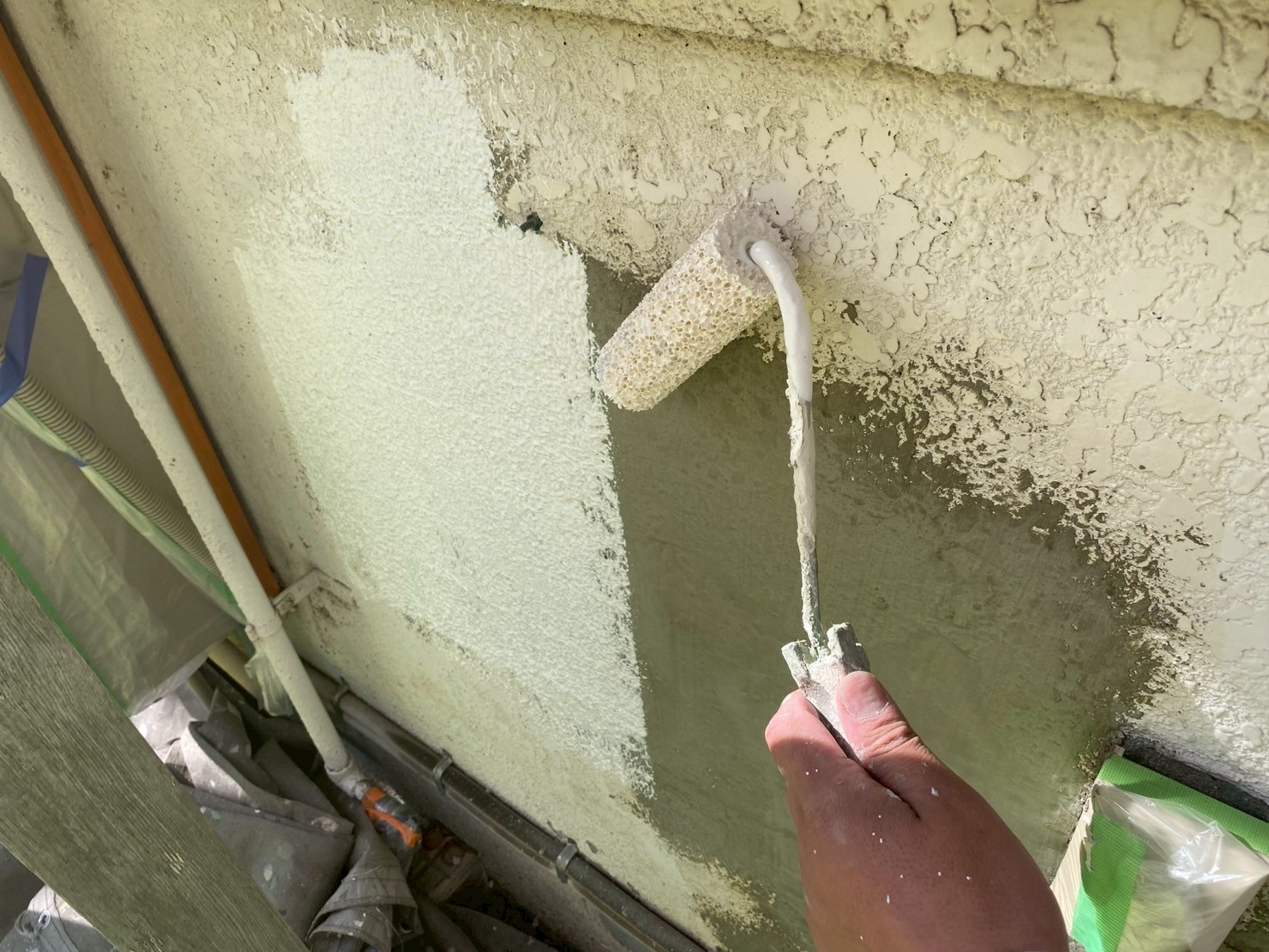

補修箇所をマスチック塗装(既存の壁に柄を合わせる塗装)していきます。
39. 2026年05月14日
_260517_10.jpg)
塗装工事

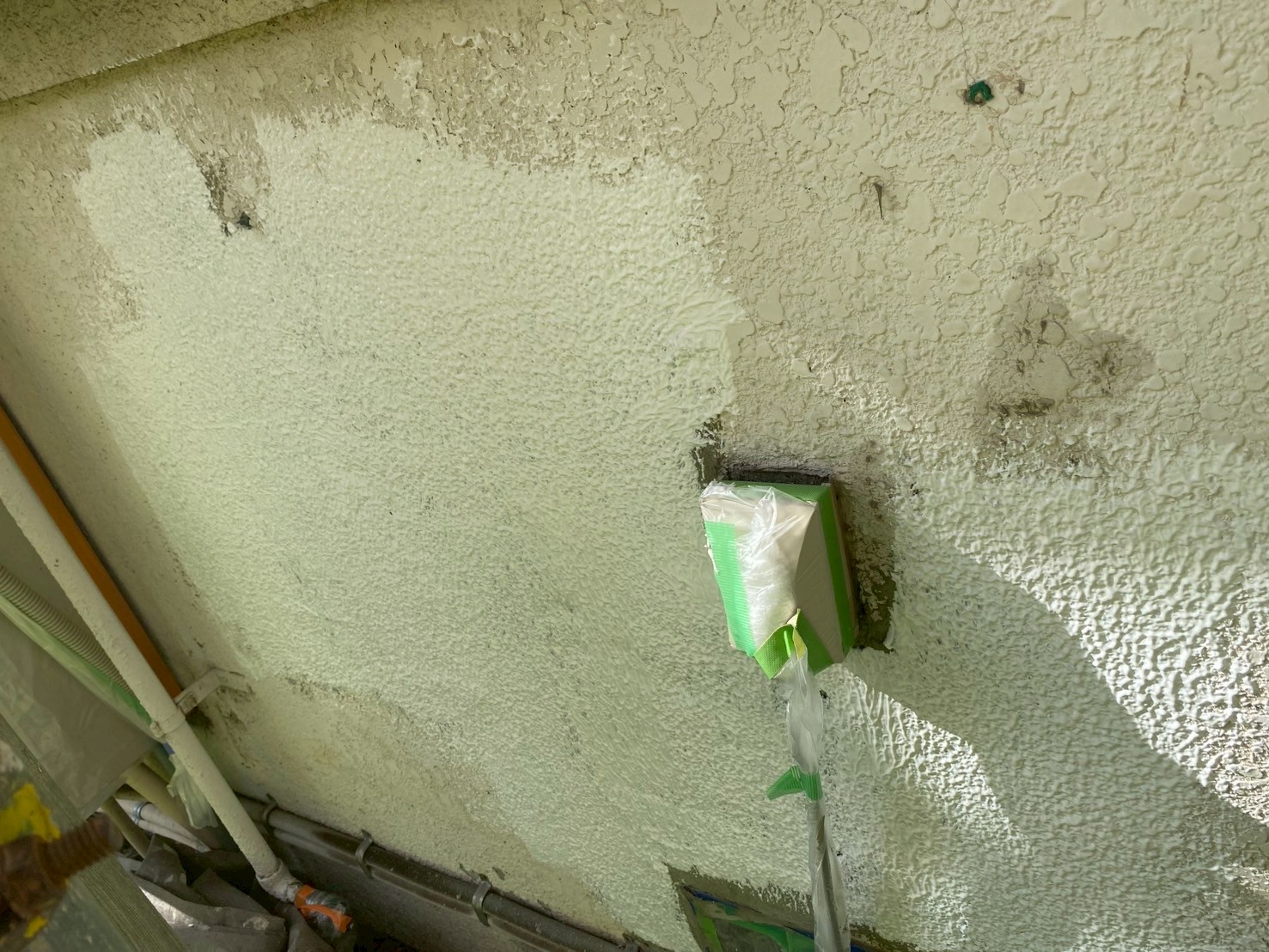

補修箇所をマスチック塗装しました。
40. 2026年05月14日
_260517_1.jpg)

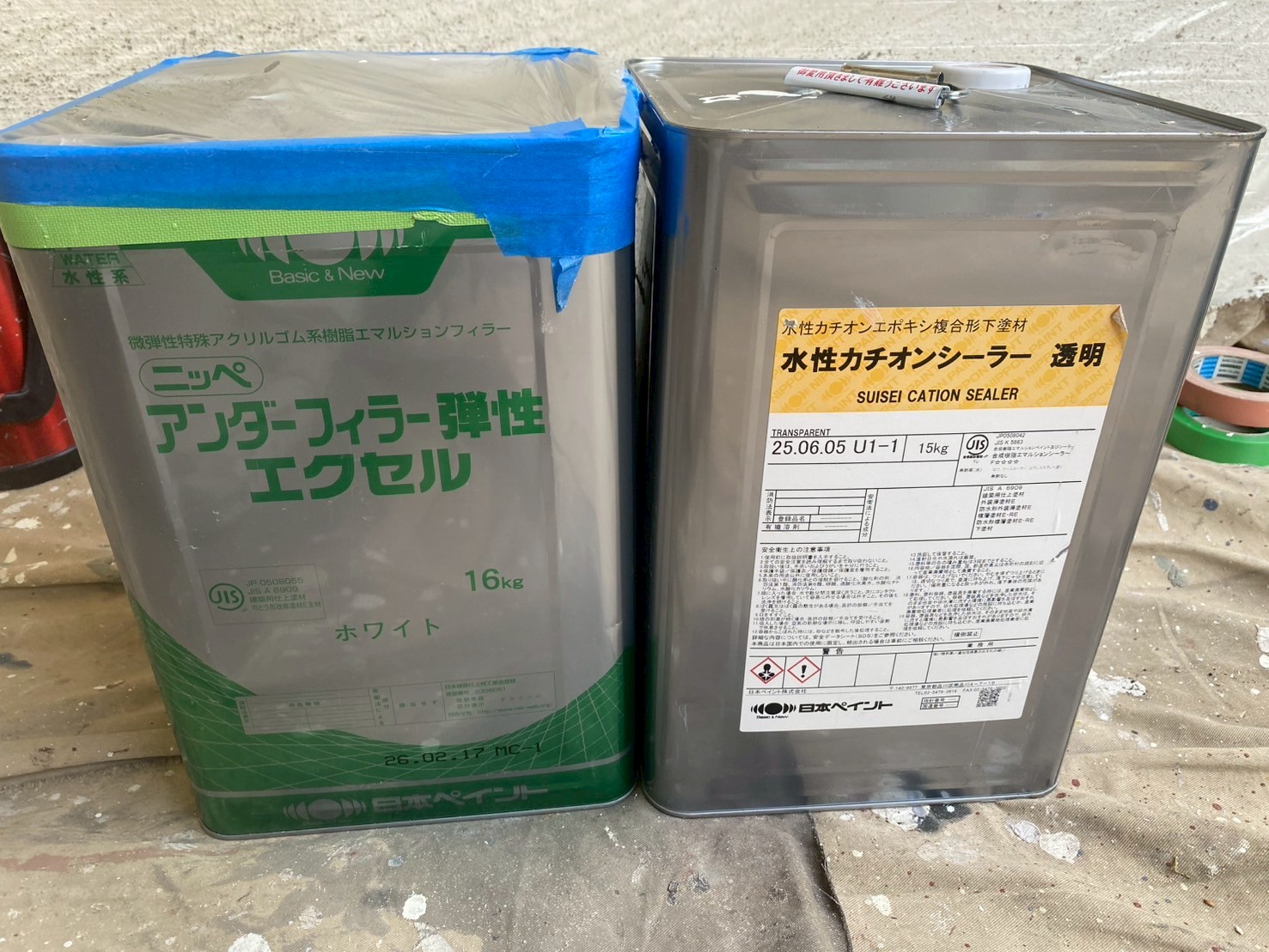

塗装工事
こちらの塗料を使用しました。
41. 2026年05月14日
_260517_1.jpg)
塗装工事

天井、既存の状態です。

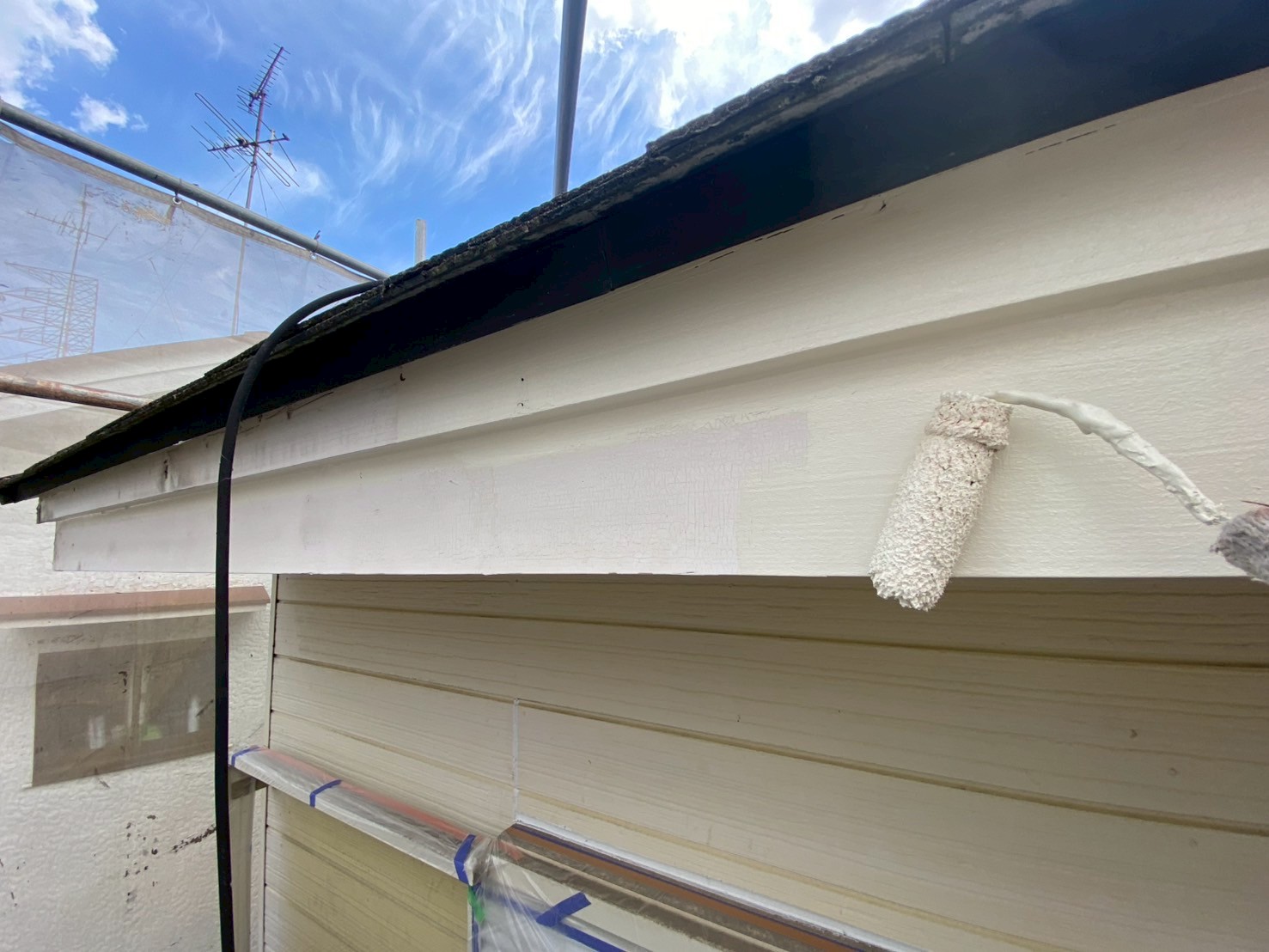

42. 2026年05月14日
_260517_2.jpg)

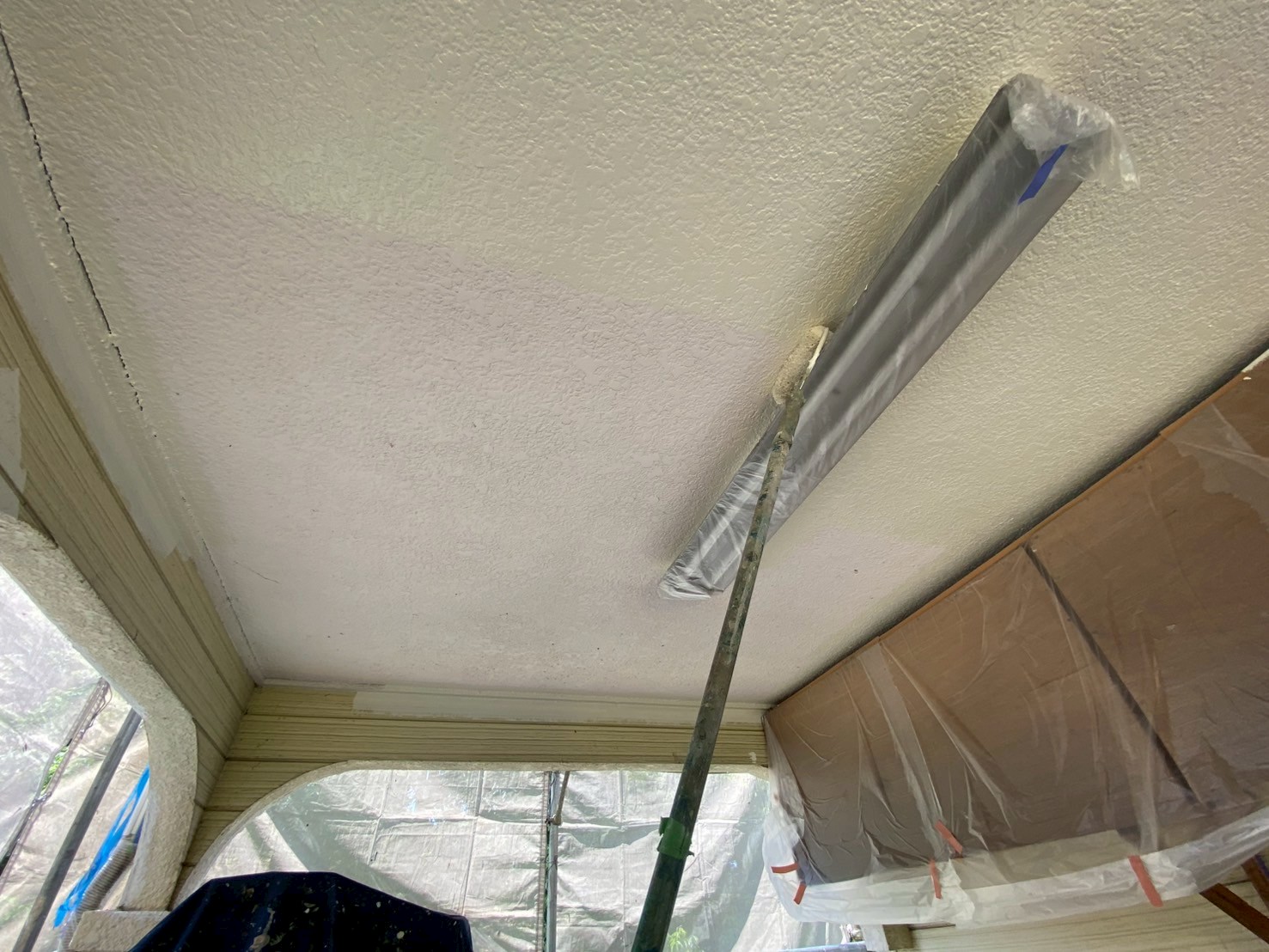

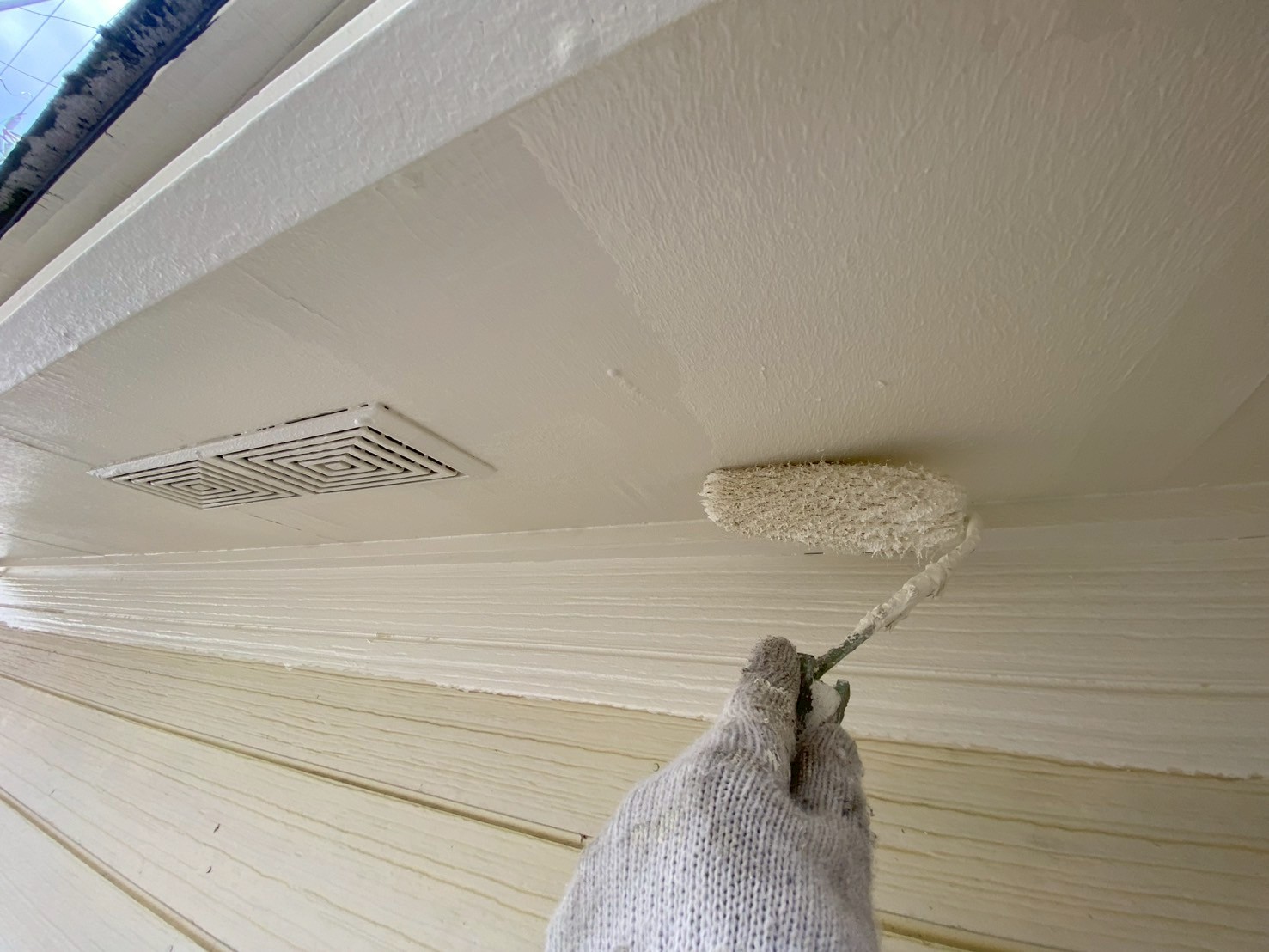

塗装工事
ケンエースを上塗りしていきます(1回目)。
43. 2026年05月14日
_260517_3.jpg)

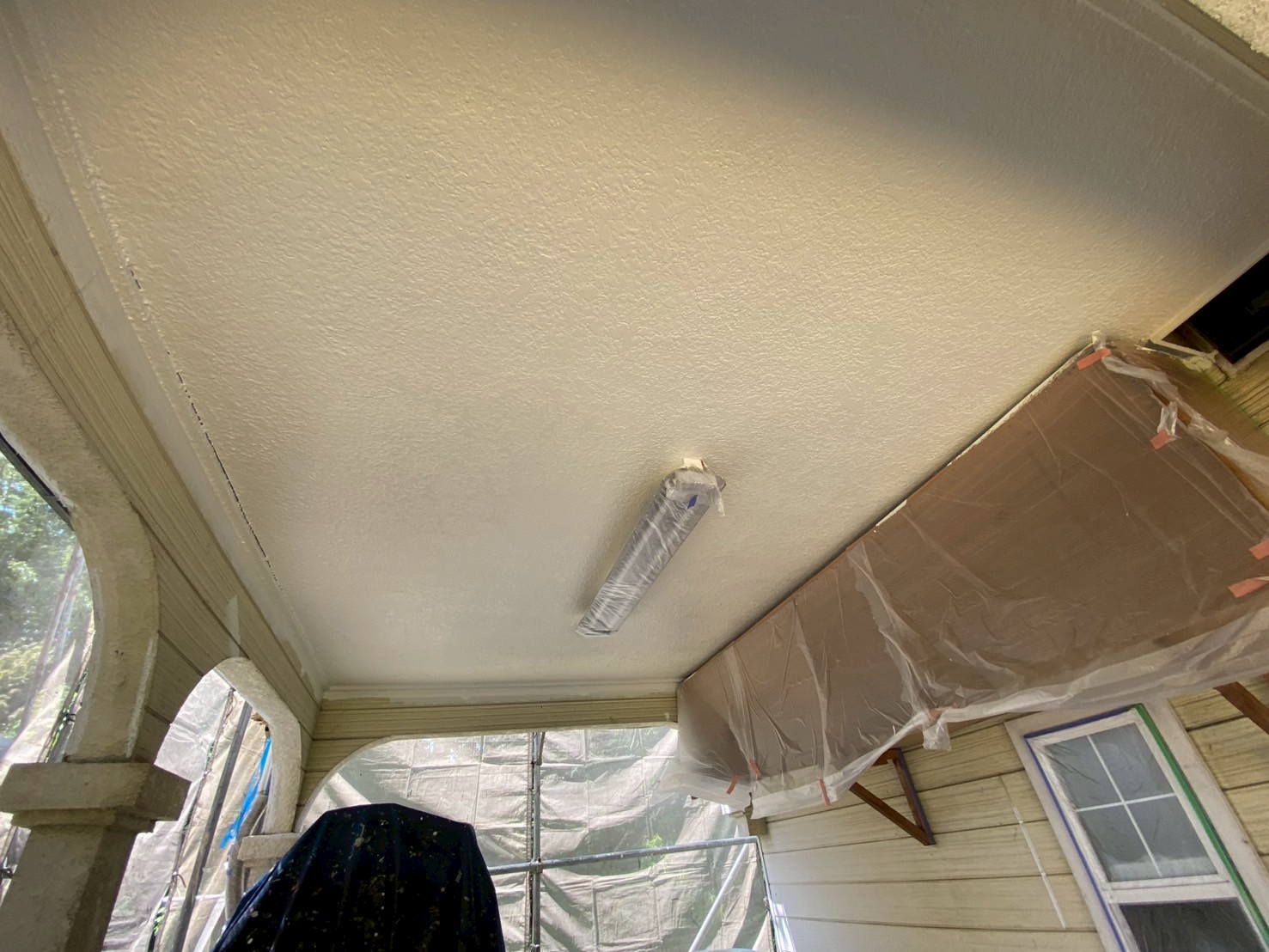

塗装工事
ケンエースを上塗りしました(1回目)。
44. 2026年05月14日
_260517_5.jpg)
塗装工事
ケンエースを上塗りしていきます(2回目)。
45. 2026年05月14日

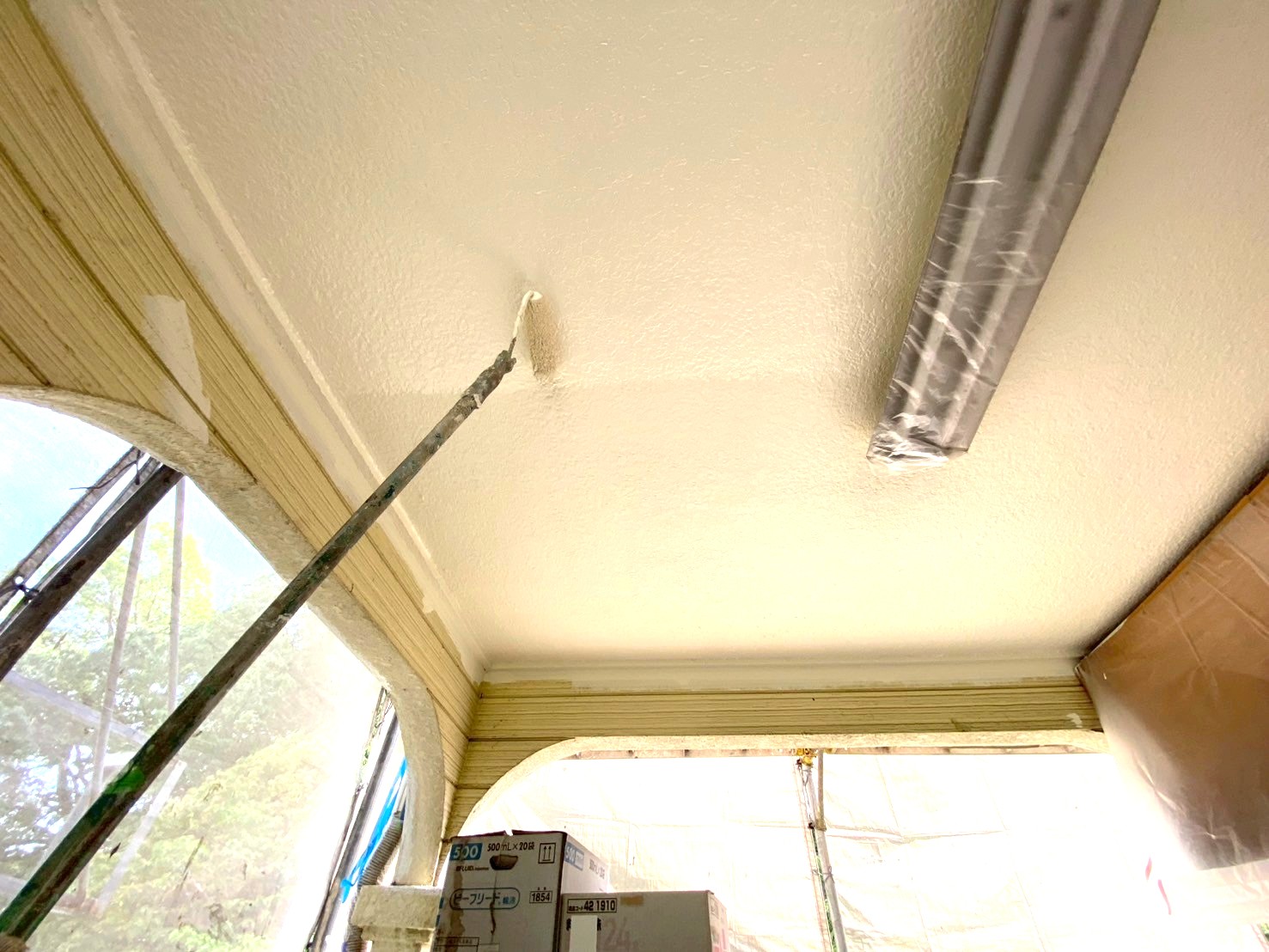

_260517_6.jpg)

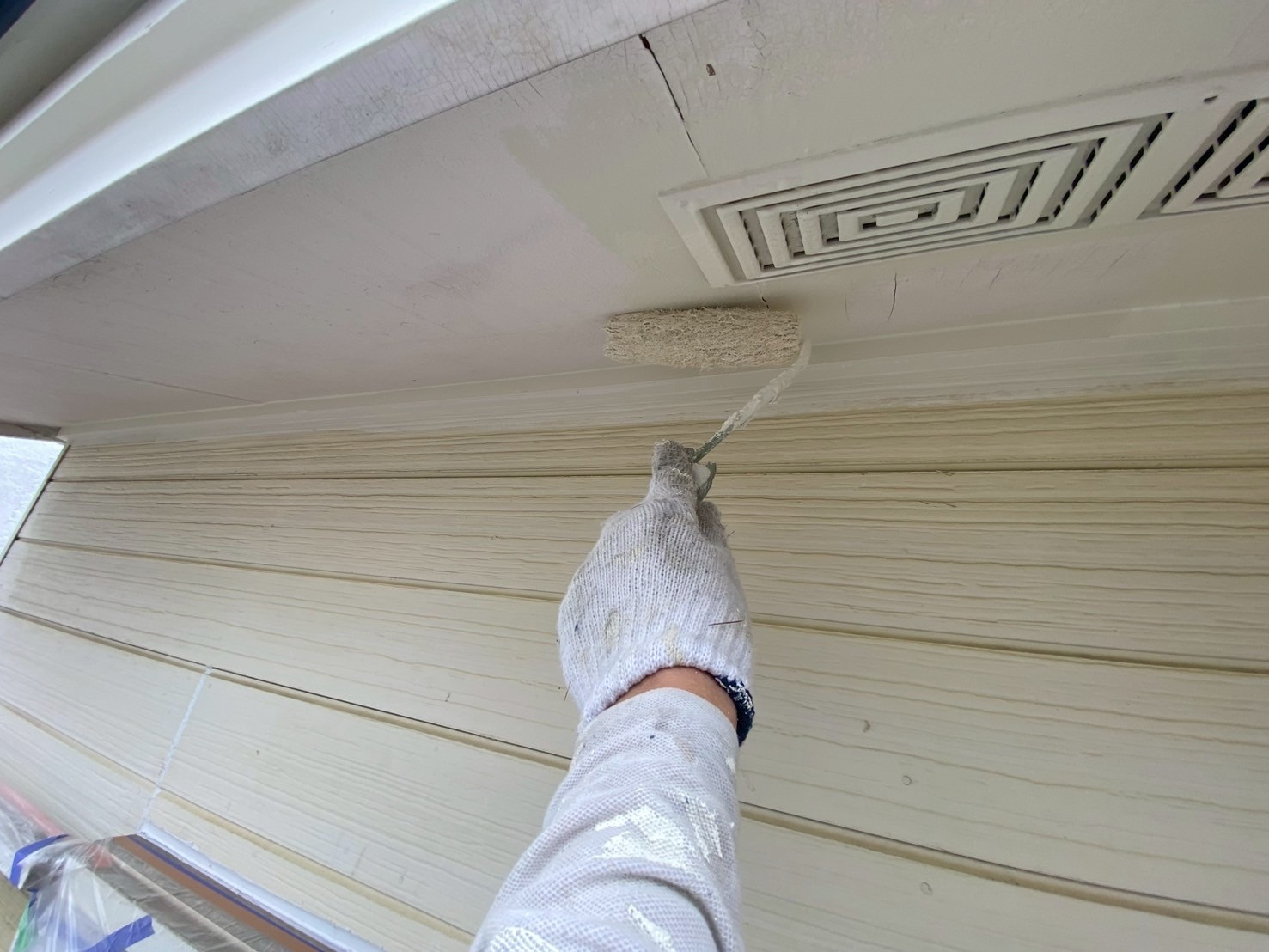

塗装工事

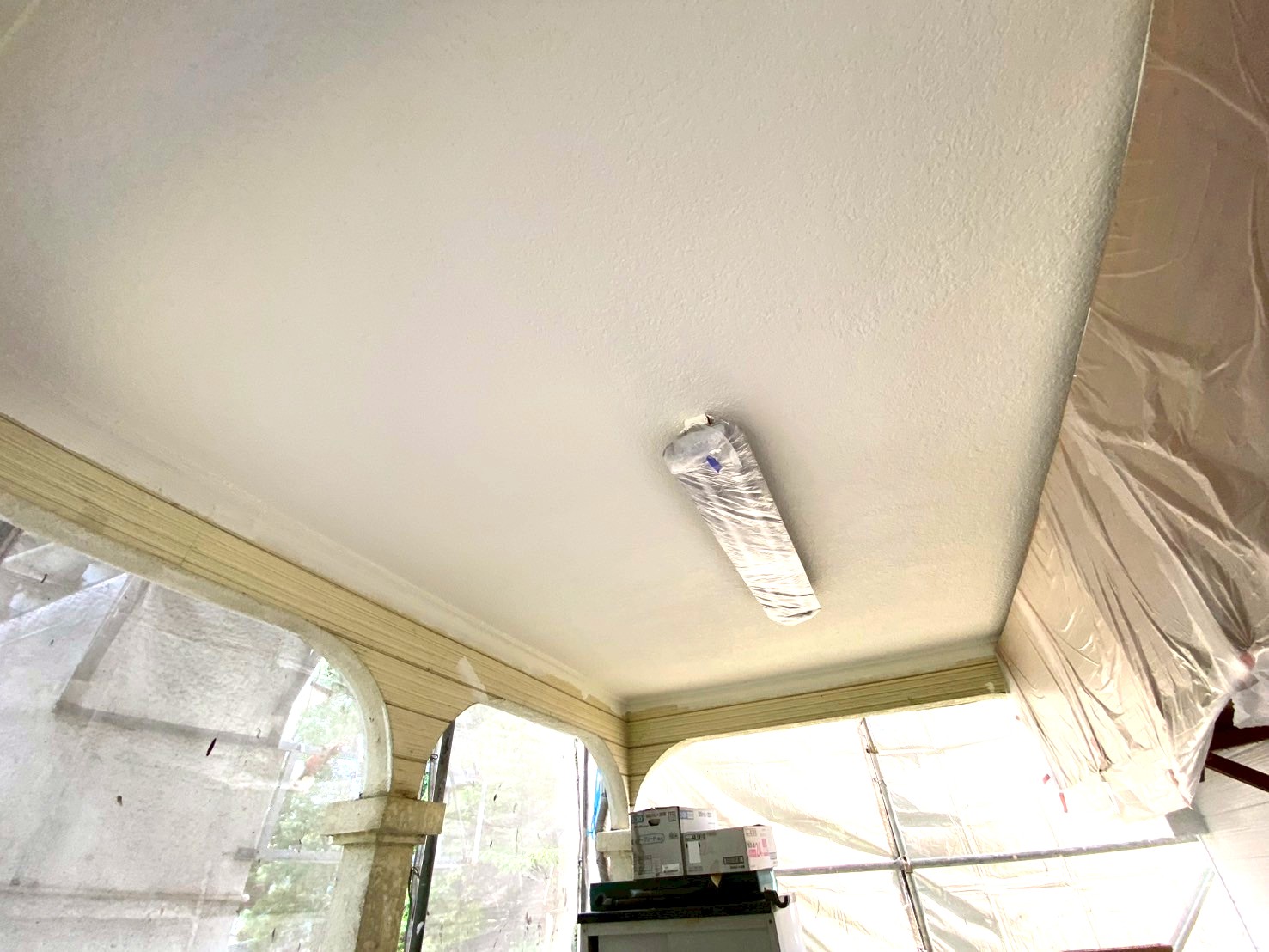

ケンエースを上塗りしました(2回目)。
46. 2026年05月14日
_260517_4.jpg)
塗装工事

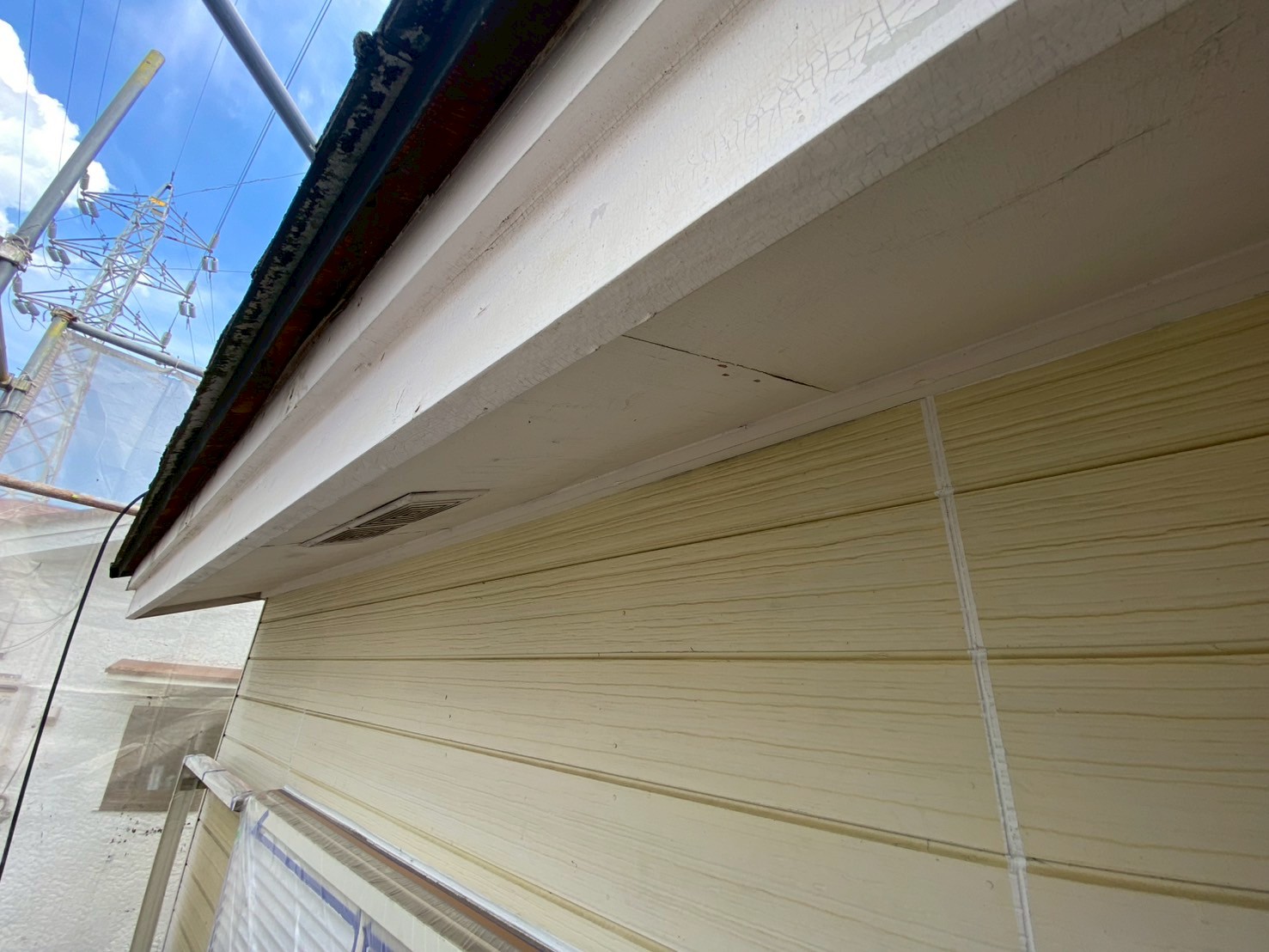

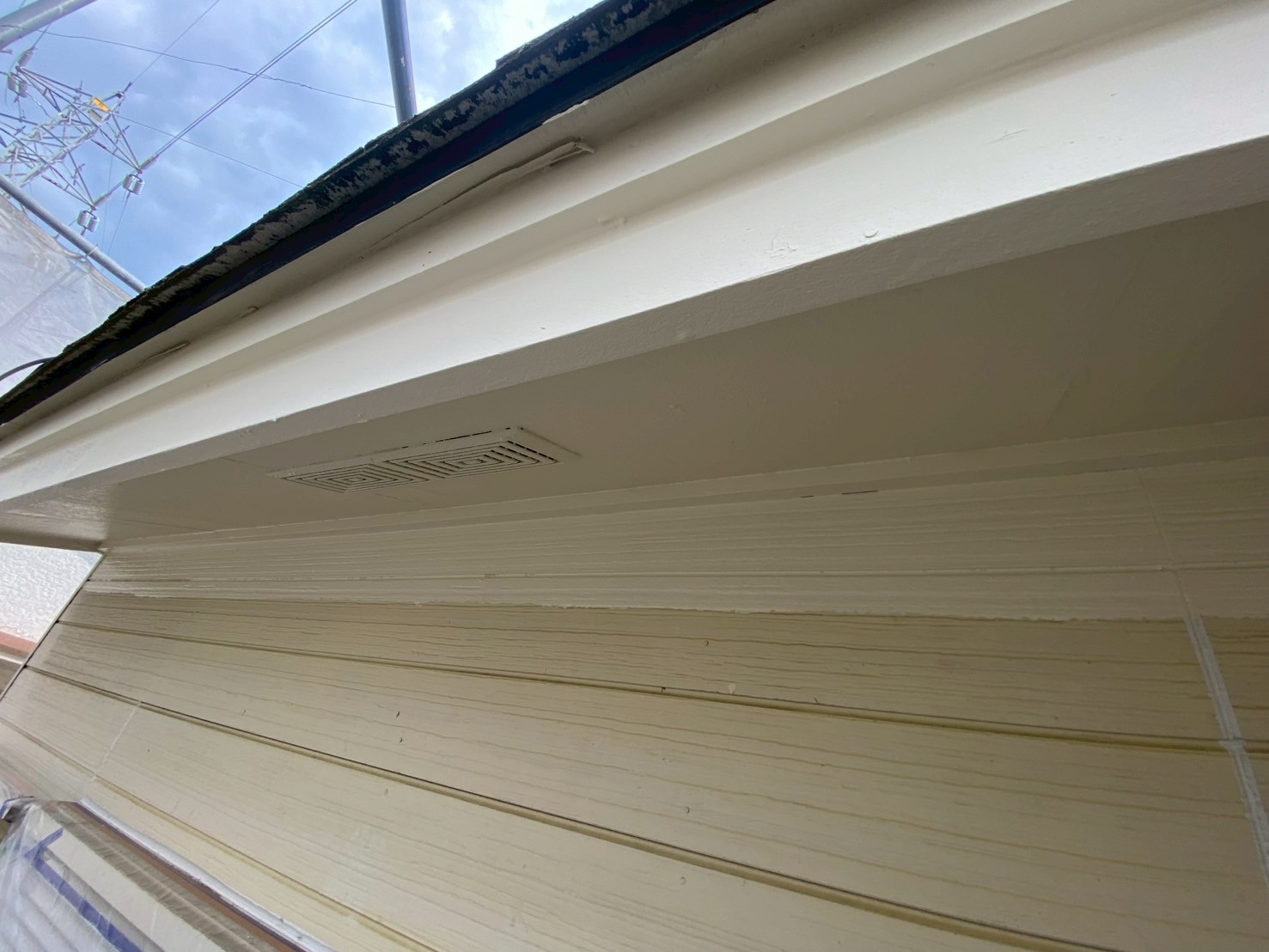

軒天井、鼻隠し、既存の状態です。
47. 2026年05月14日
_260517_5.jpg)
塗装工事
ケンエースを上塗りしていきます(1回目)。
48. 2026年05月14日
_260517_6.jpg)
塗装工事
ケンエースを上塗りしていきます(1回目)。

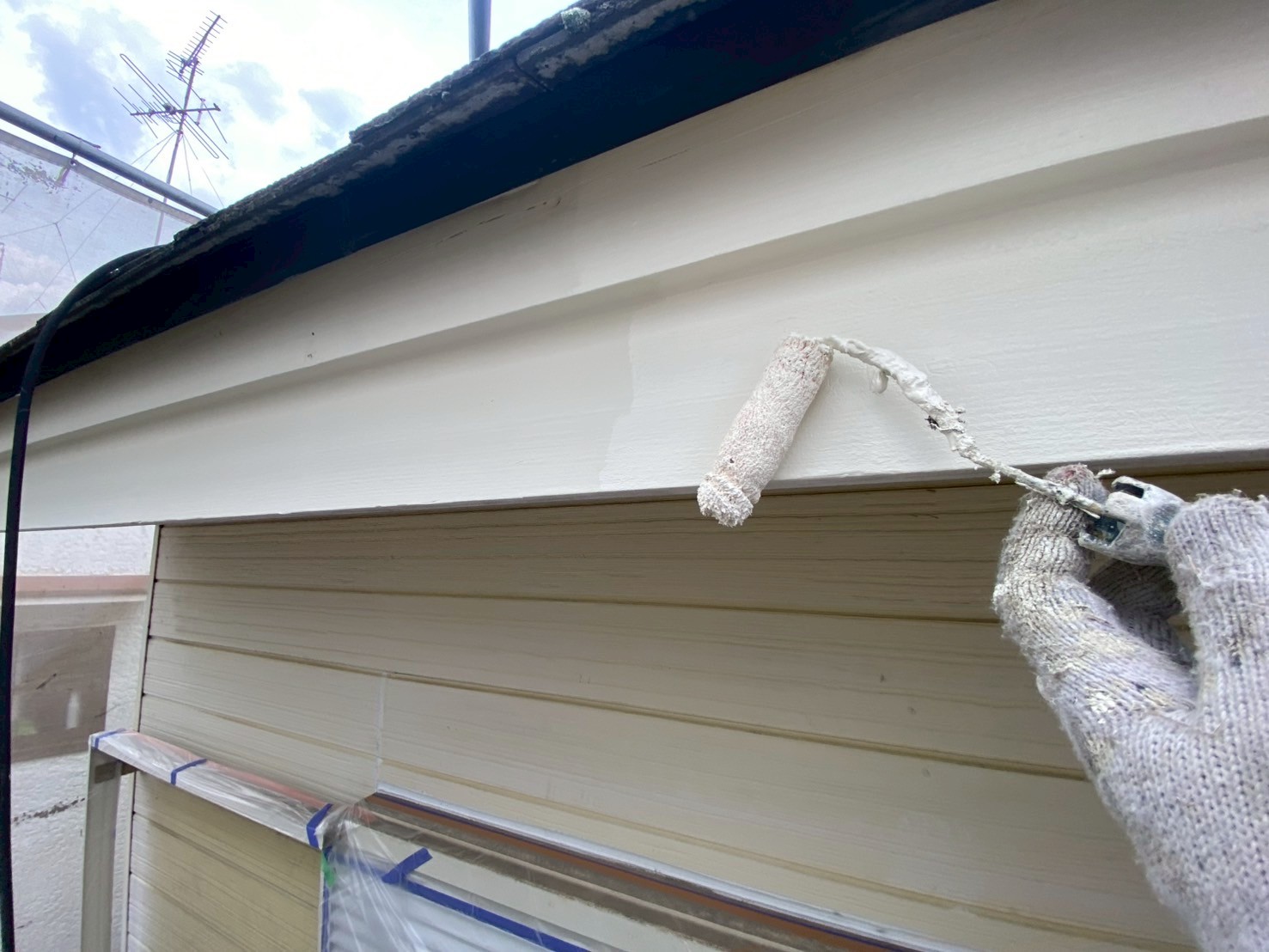

49. 2026年05月14日
_260517_1.jpg)
塗装工事
ケンエースを上塗りしていきます(2回目)。
50. 2026年05月14日
_260517_2.jpg)
塗装工事
ケンエースを上塗りしていきます(2回目)。
51. 2026年05月14日
_260517_3.jpg)
塗装工事
ケンエースを上塗りしました(2回目)。
52. 2026年05月14日
_260517_4.jpg)
塗装工事
ケンエースを上塗りしました(2回目)。
53. 2026年05月14日

塗装工事
こちらの塗料を使用しました。
54. 2026年05月18日

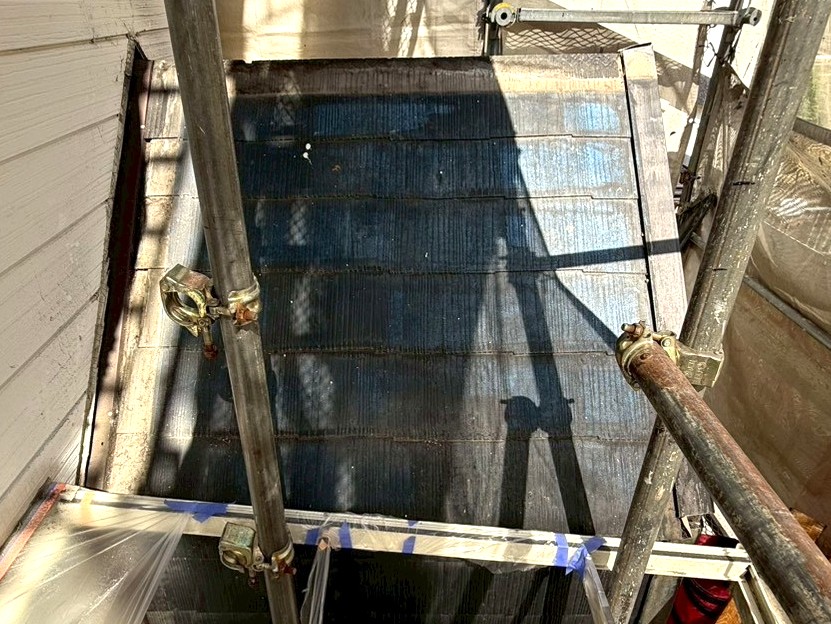

屋根工事

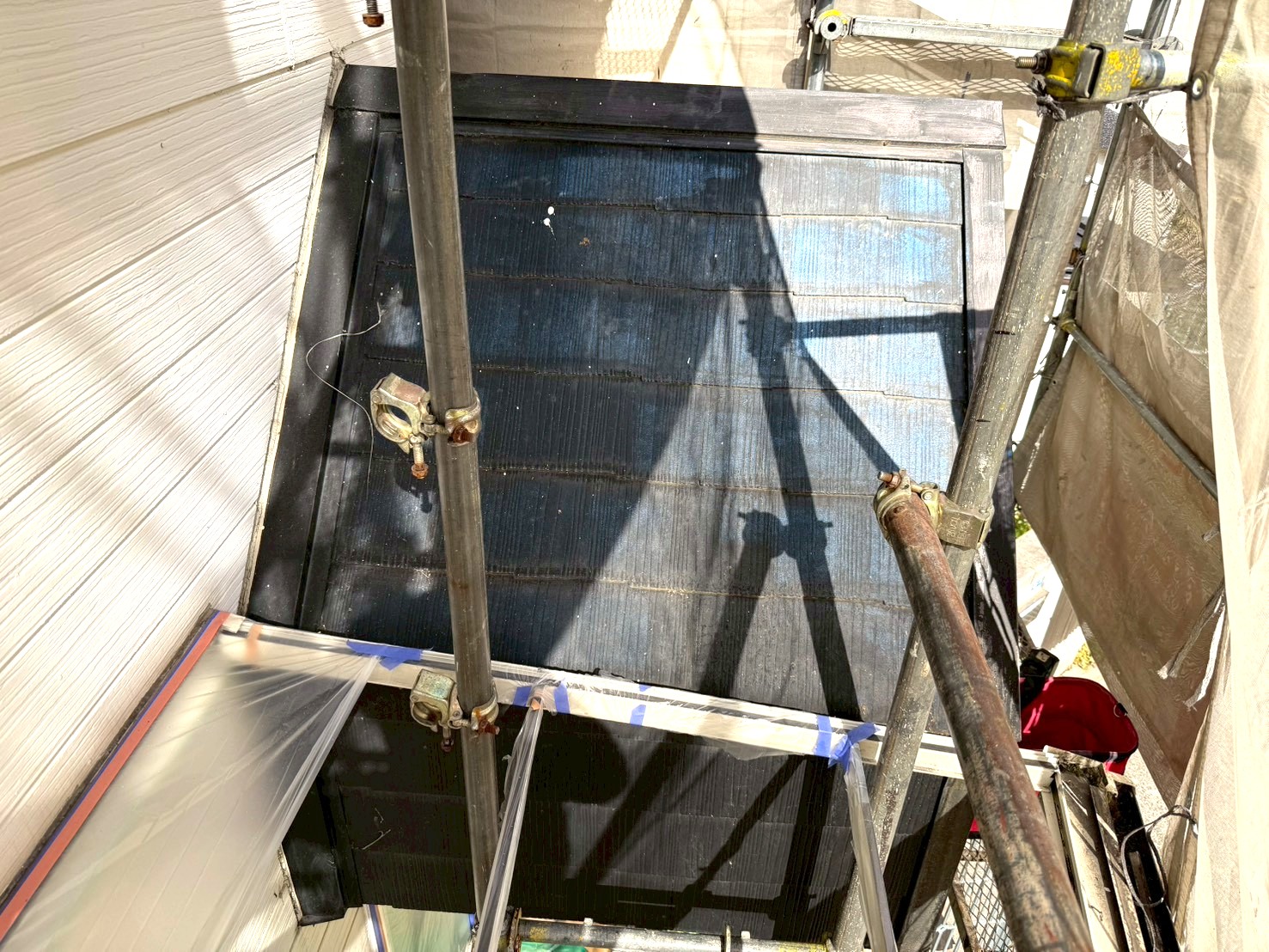

玄関屋根、既存の状態です。
55. 2026年05月18日

屋根工事
既存の棟、ケラバ、壁際水切り、下地木材を撤去しました。
56. 2026年05月18日

屋根工事

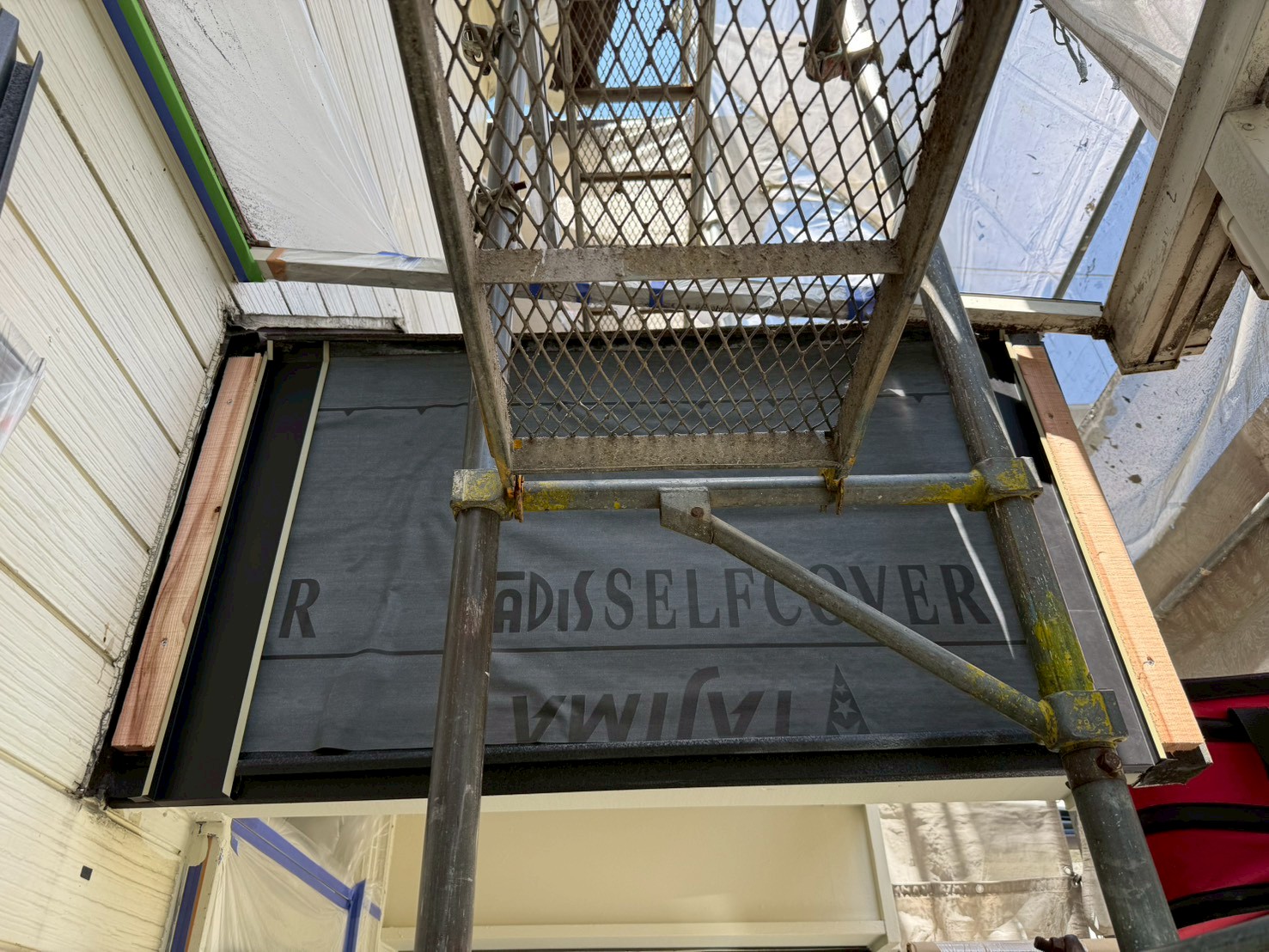

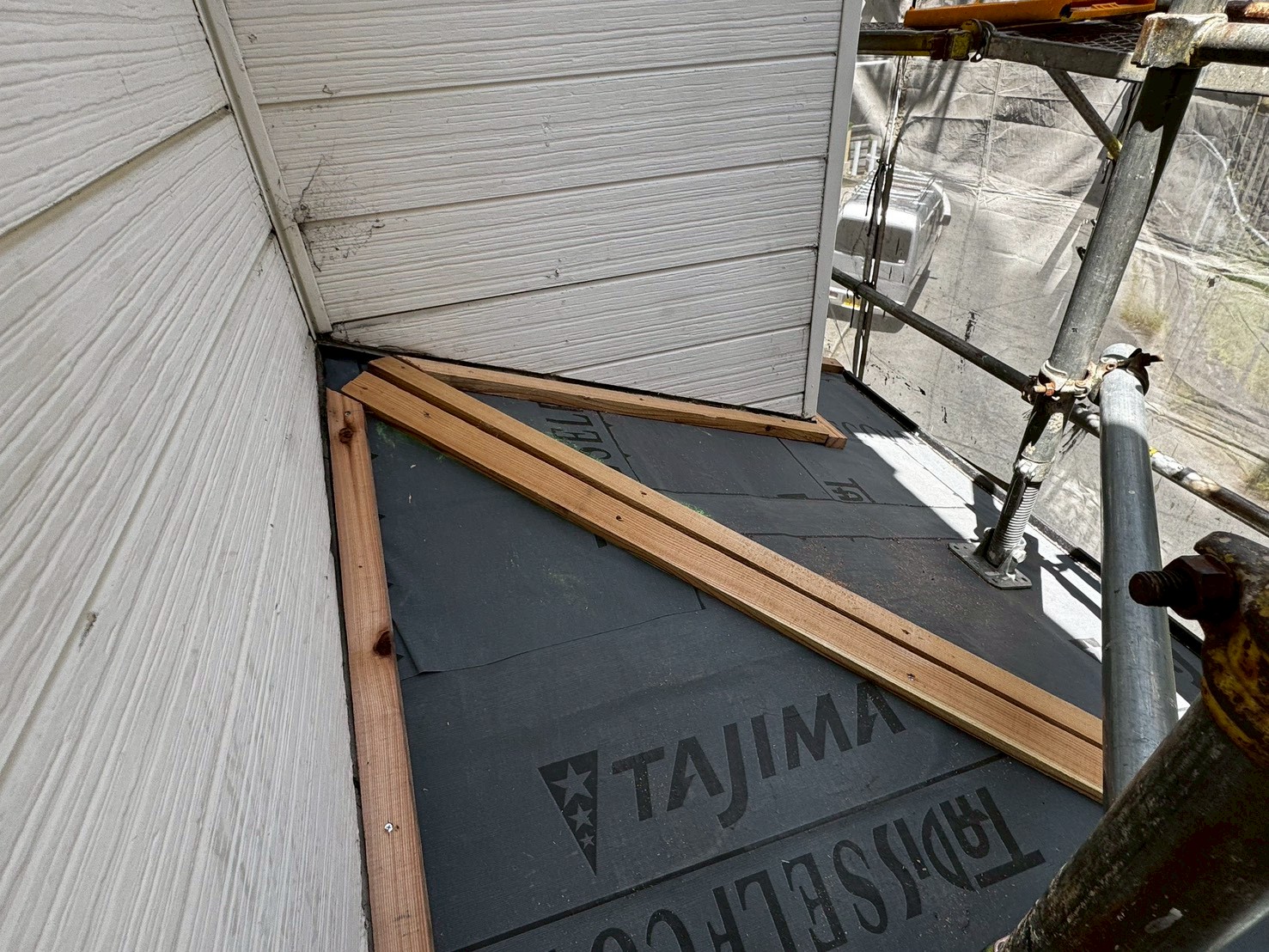

新たな下葺き材(タディスセルフカバー)を張り、ケラバ、壁際に下地木材を取り付け捨て水切りを取り付けました。
57. 2026年05月18日

塗装工事

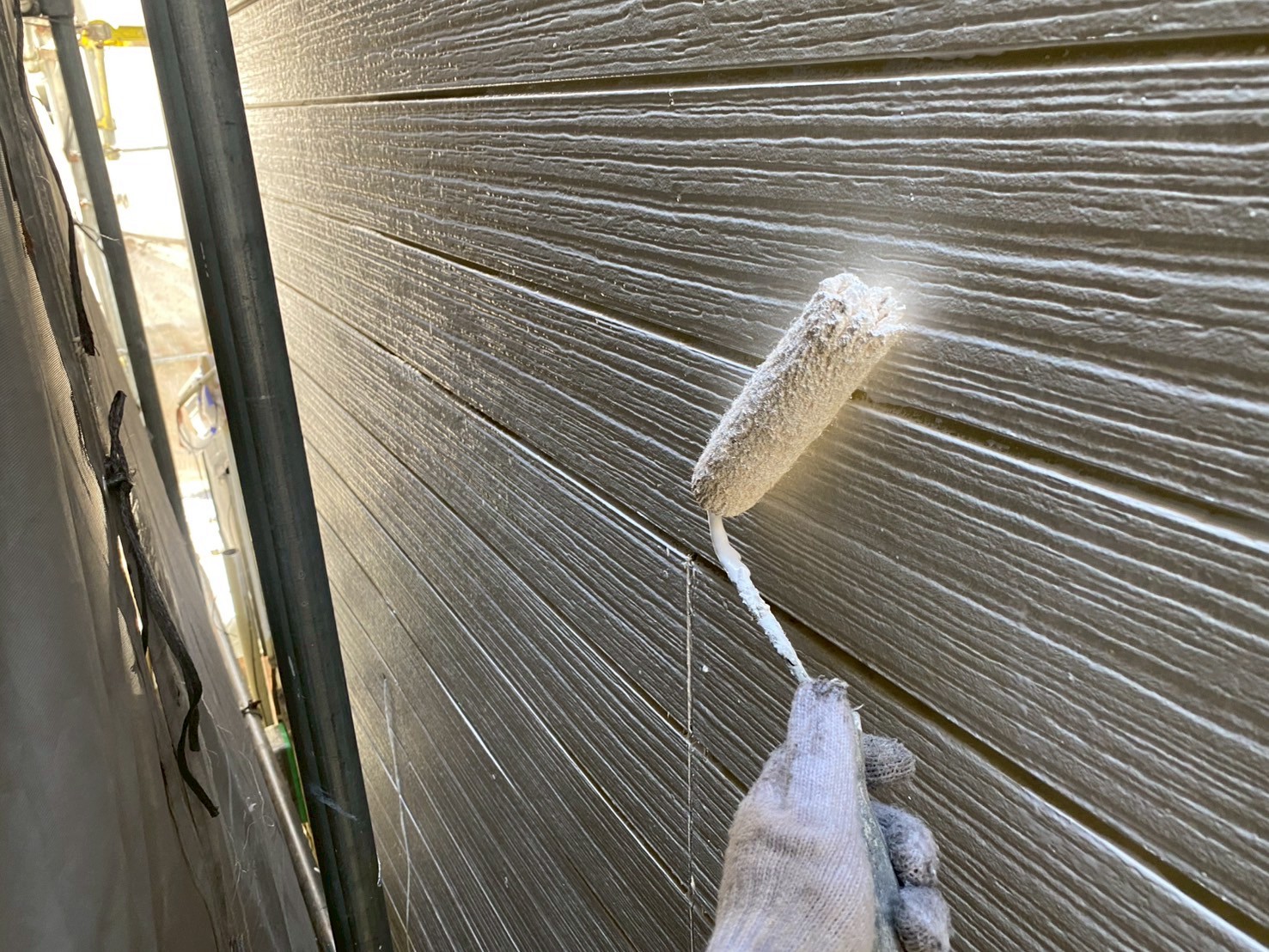

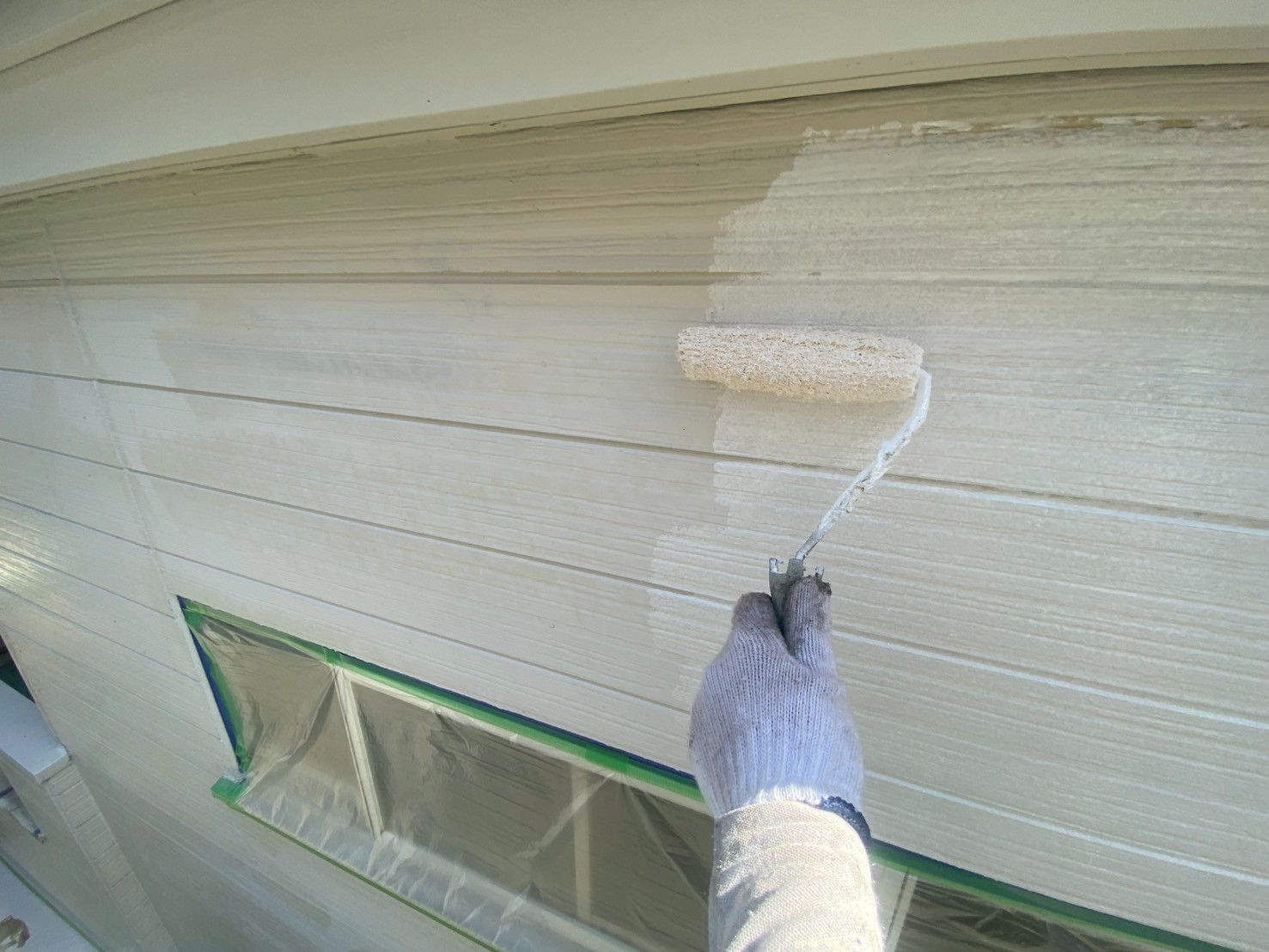

外壁、エポパワーシーラーを下塗りしていきます。

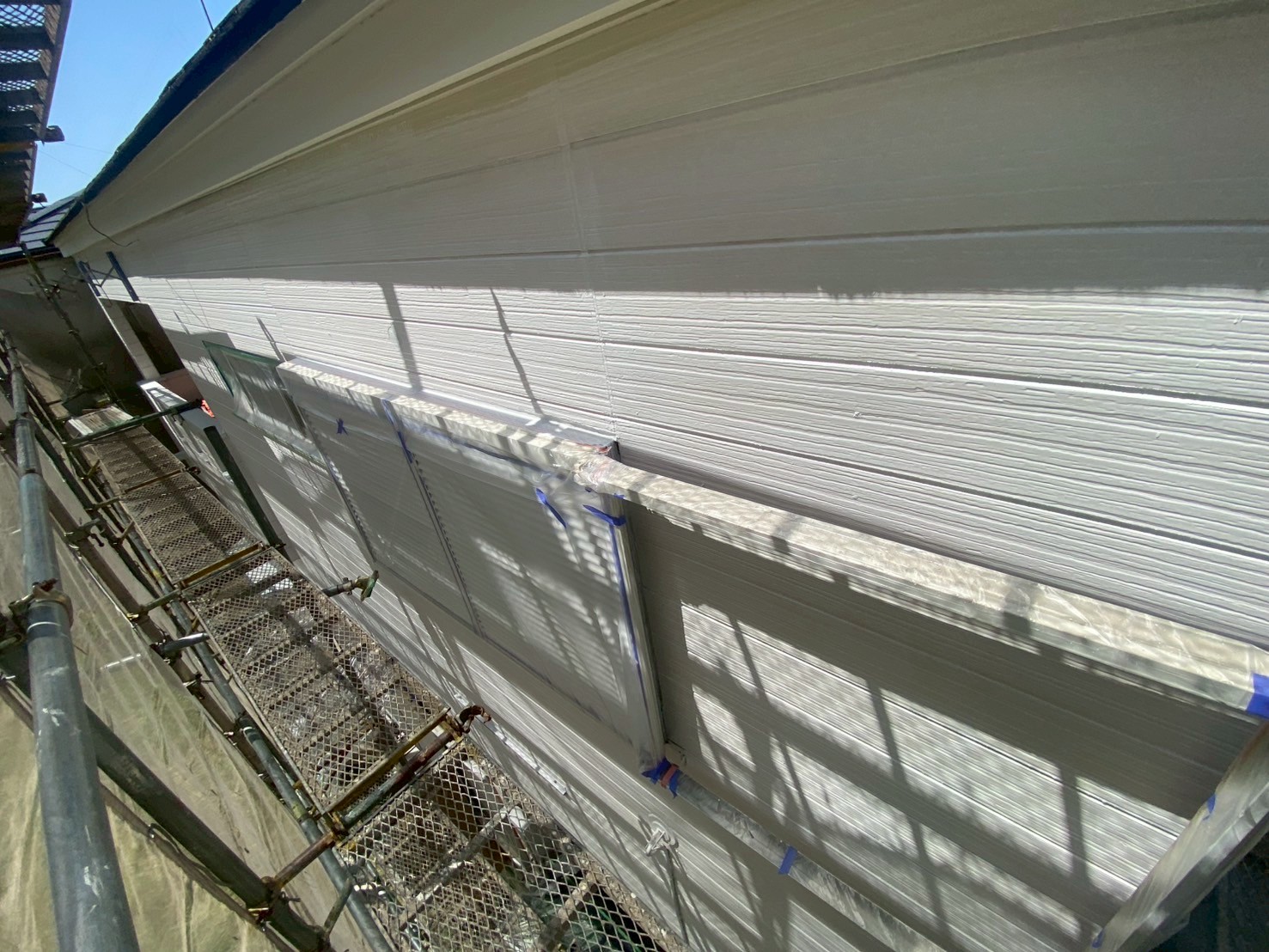

58. 2026年05月18日

塗装工事
エポパワーシーラーを下塗りしていきます。

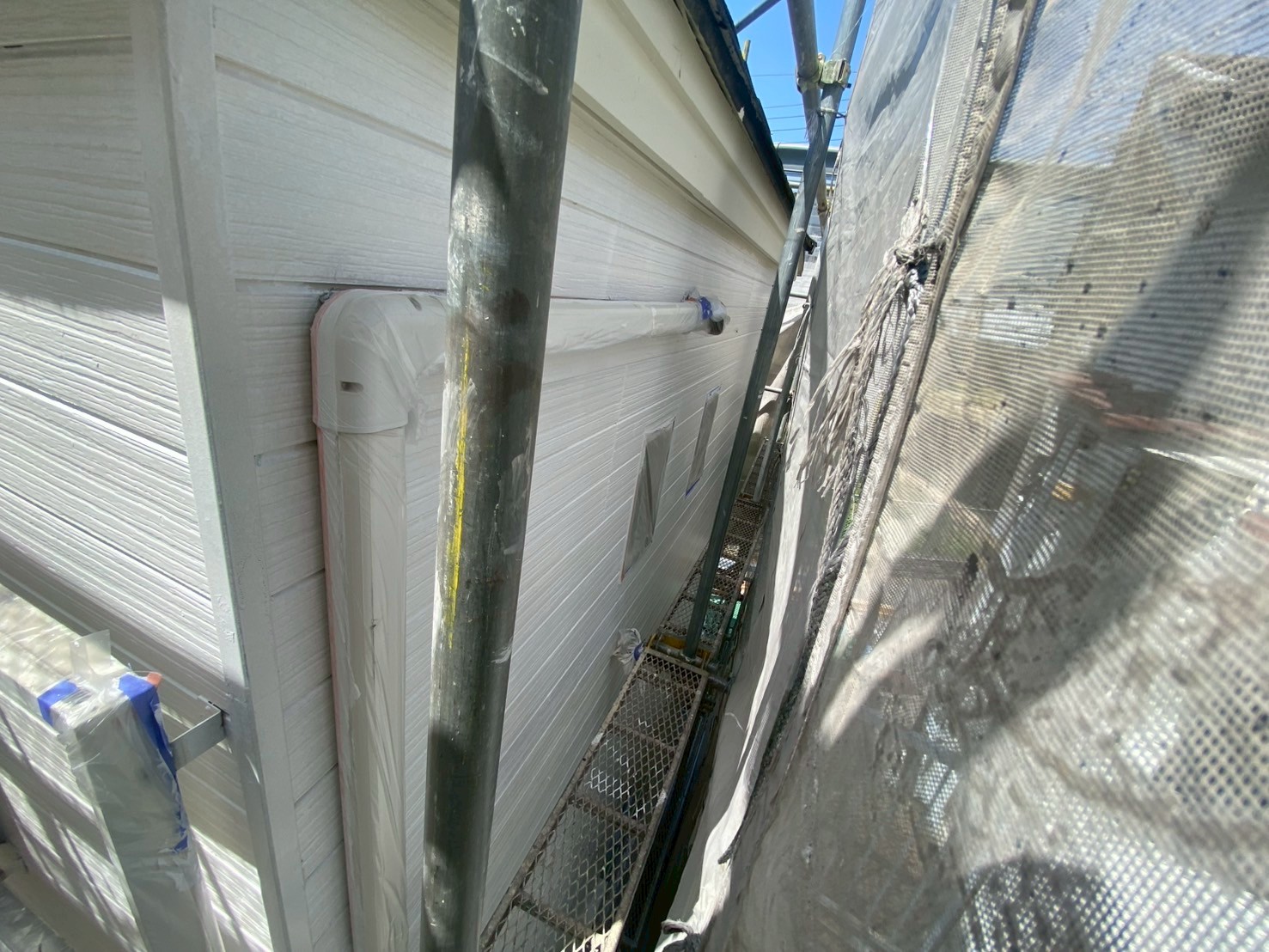

59. 2026年05月18日

塗装工事

エポパワーシーラーを下塗りしました。
60. 2026年05月18日

塗装工事

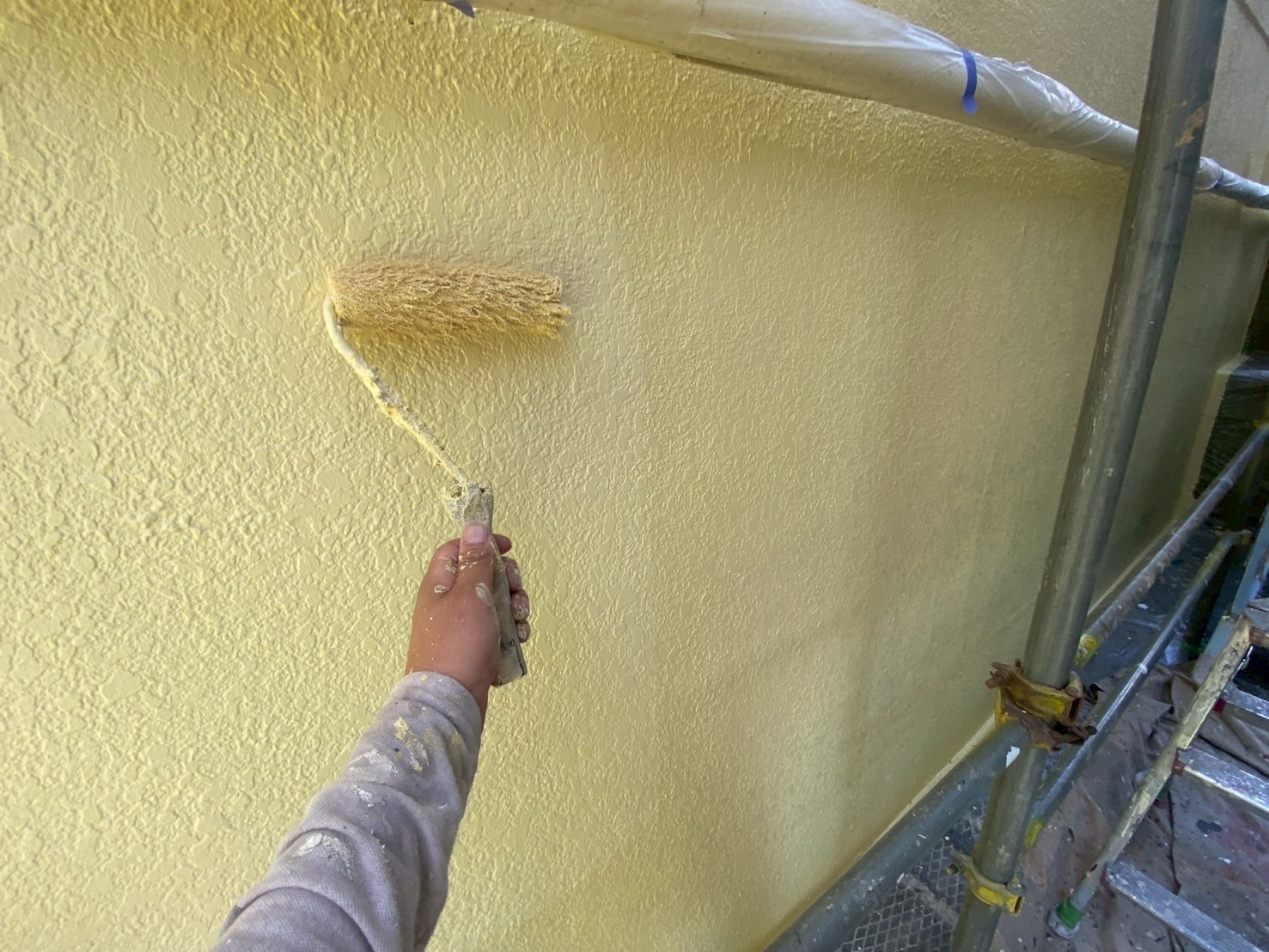

エポパワーシーラーを下塗りしました。

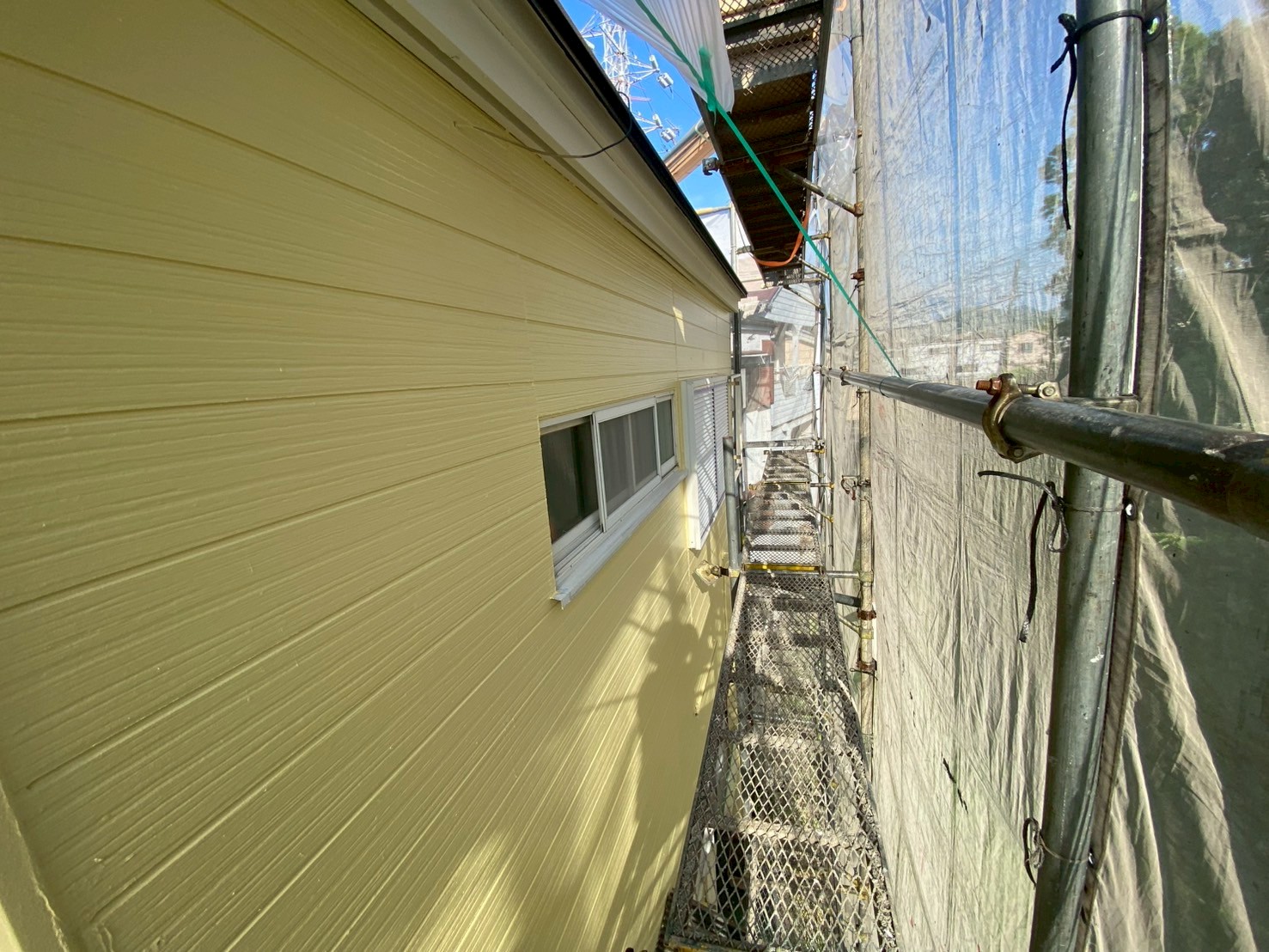

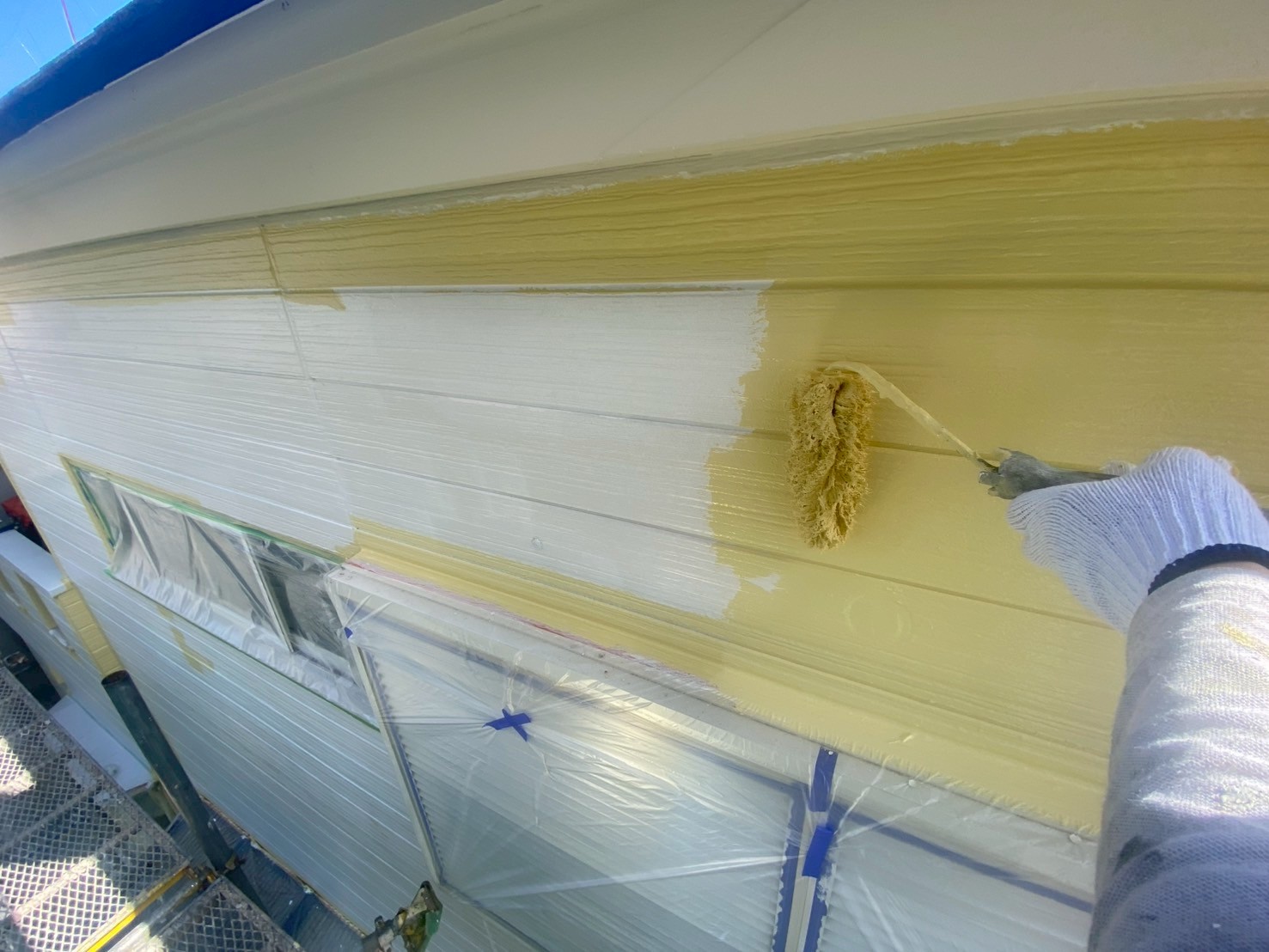

61. 2026年05月19日

塗装工事

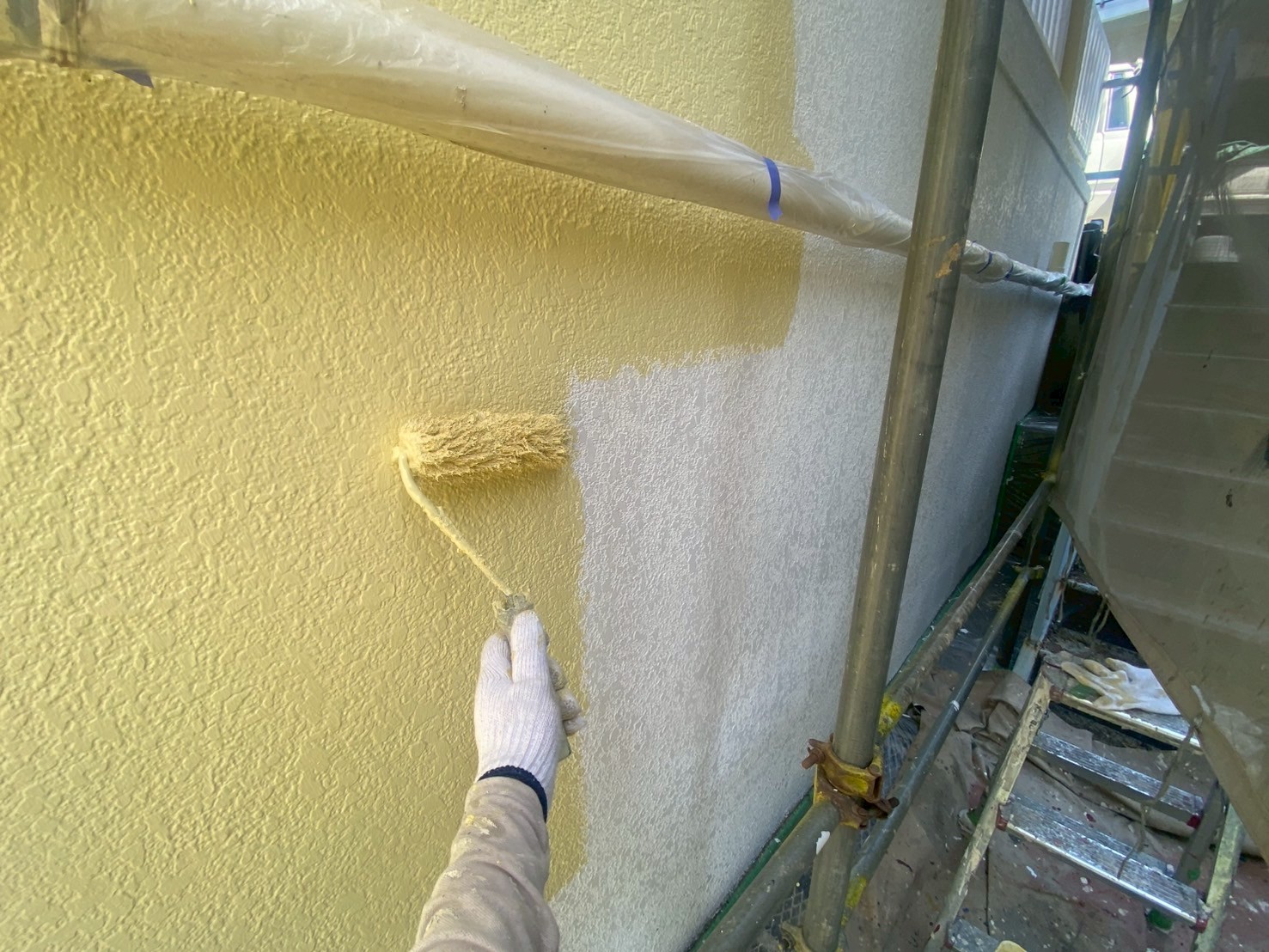

超低汚染リファイン1000MF-IRを中塗りしていきます。
62. 2026年05月19日

塗装工事
超低汚染リファイン1000MF-IRを中塗りしていきます。
63. 2026年05月19日

塗装工事

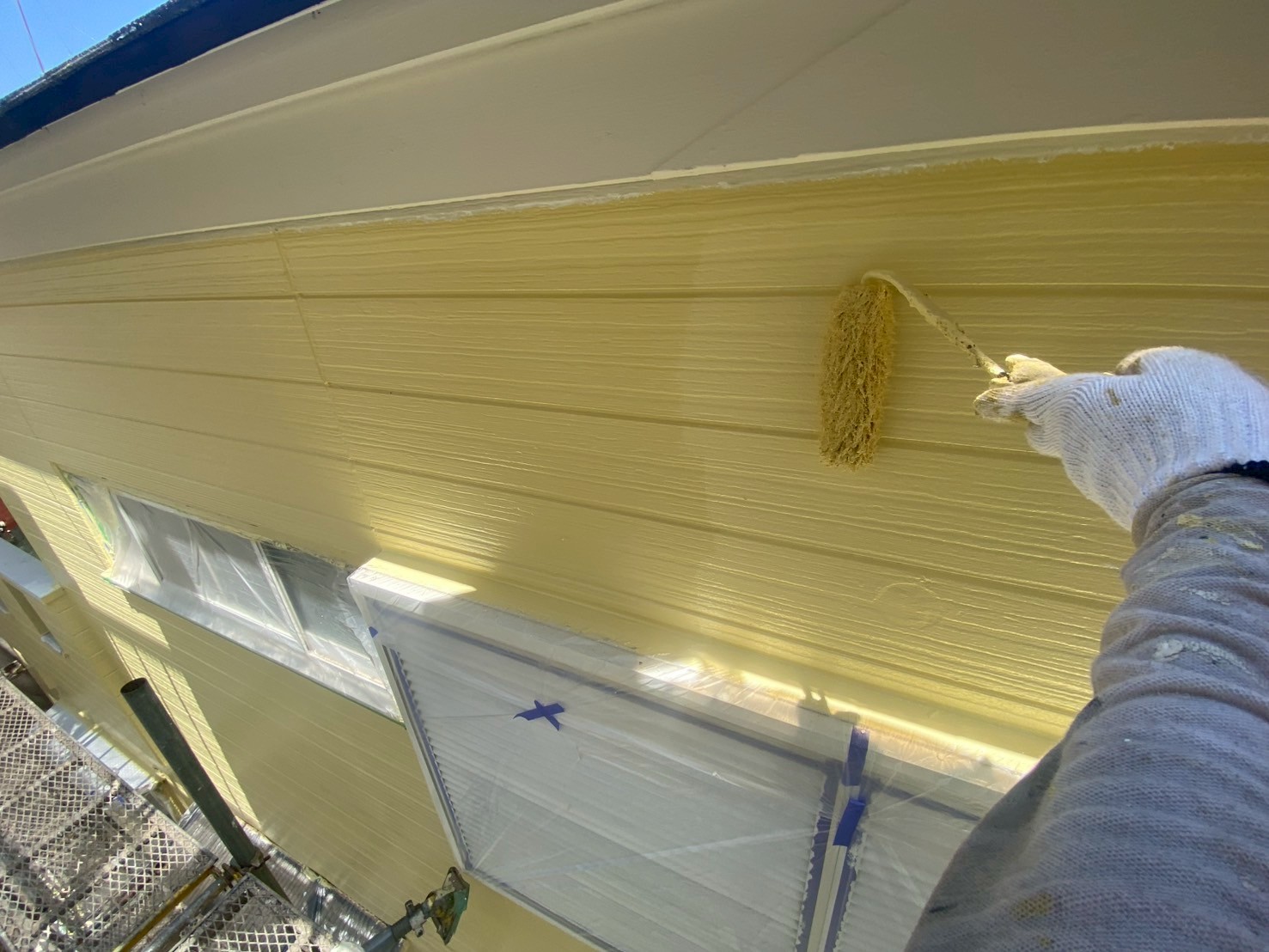

超低汚染リファイン1000MF-IRを上塗りしていきます。
64. 2026年05月19日

塗装工事
超低汚染リファイン1000MF-IRを上塗りしていきます。
65. 2026年05月19日

塗装工事
超低汚染リファイン1000MF-IRを上塗りしました。
66. 2026年05月19日

塗装工事
超低汚染リファイン1000MF-IRを上塗りしました。
67. 2026年05月19日

塗装工事

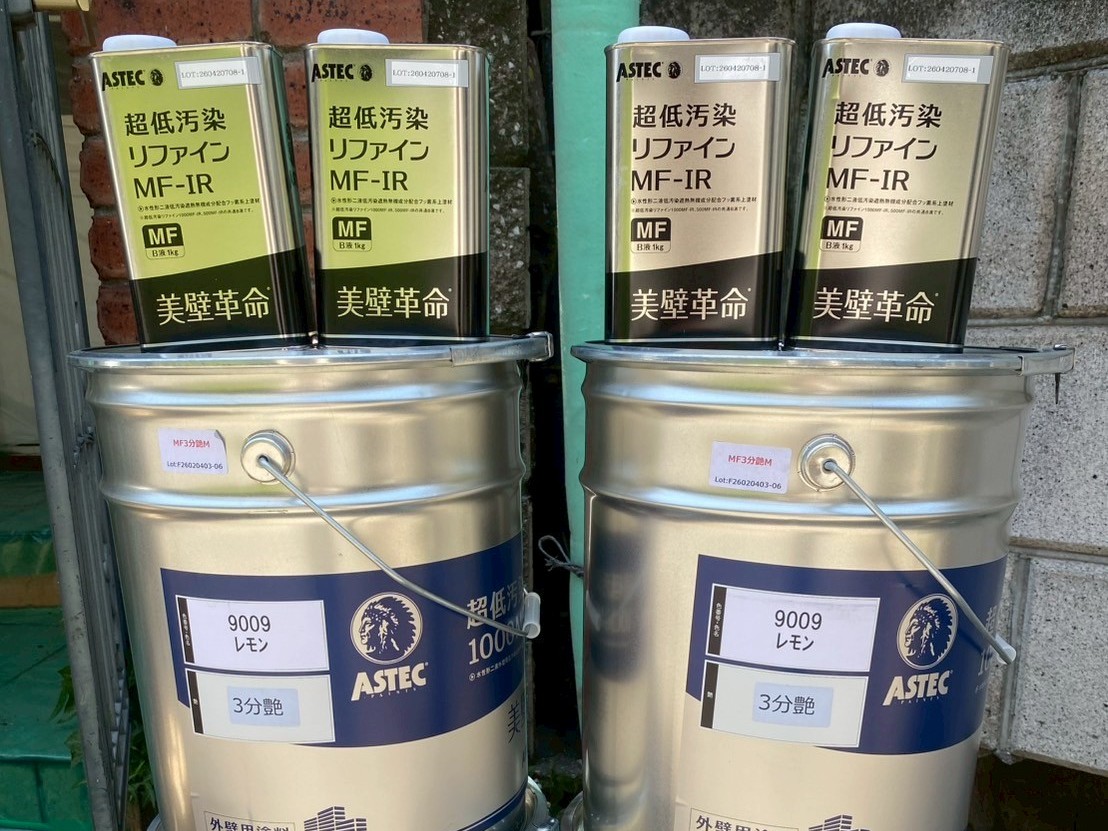

こちらの塗料を使用しました。
68. 2026年05月19日

塗装工事
こちらの塗料を使用しました。
69. 2026年05月19日

屋根工事

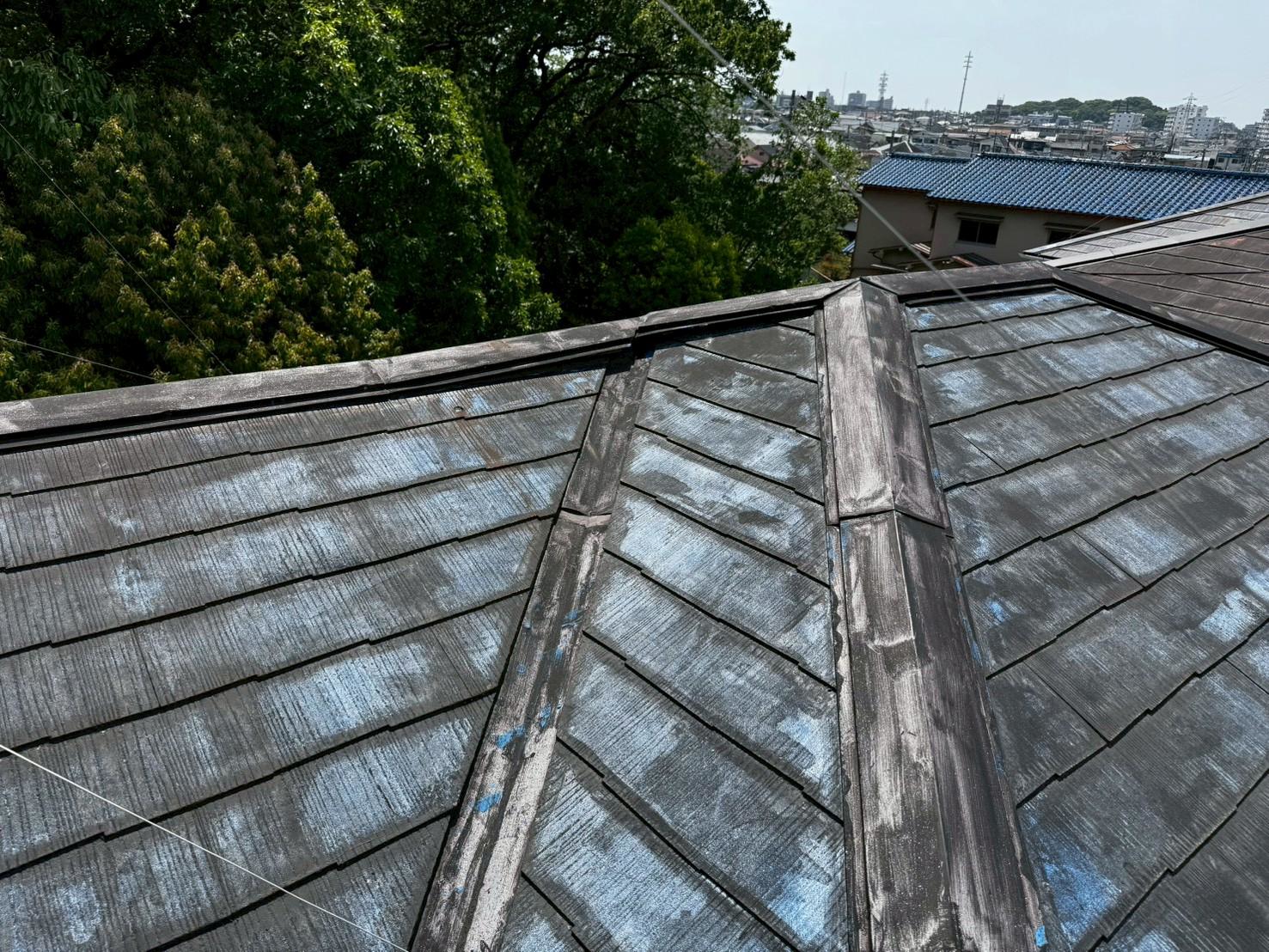

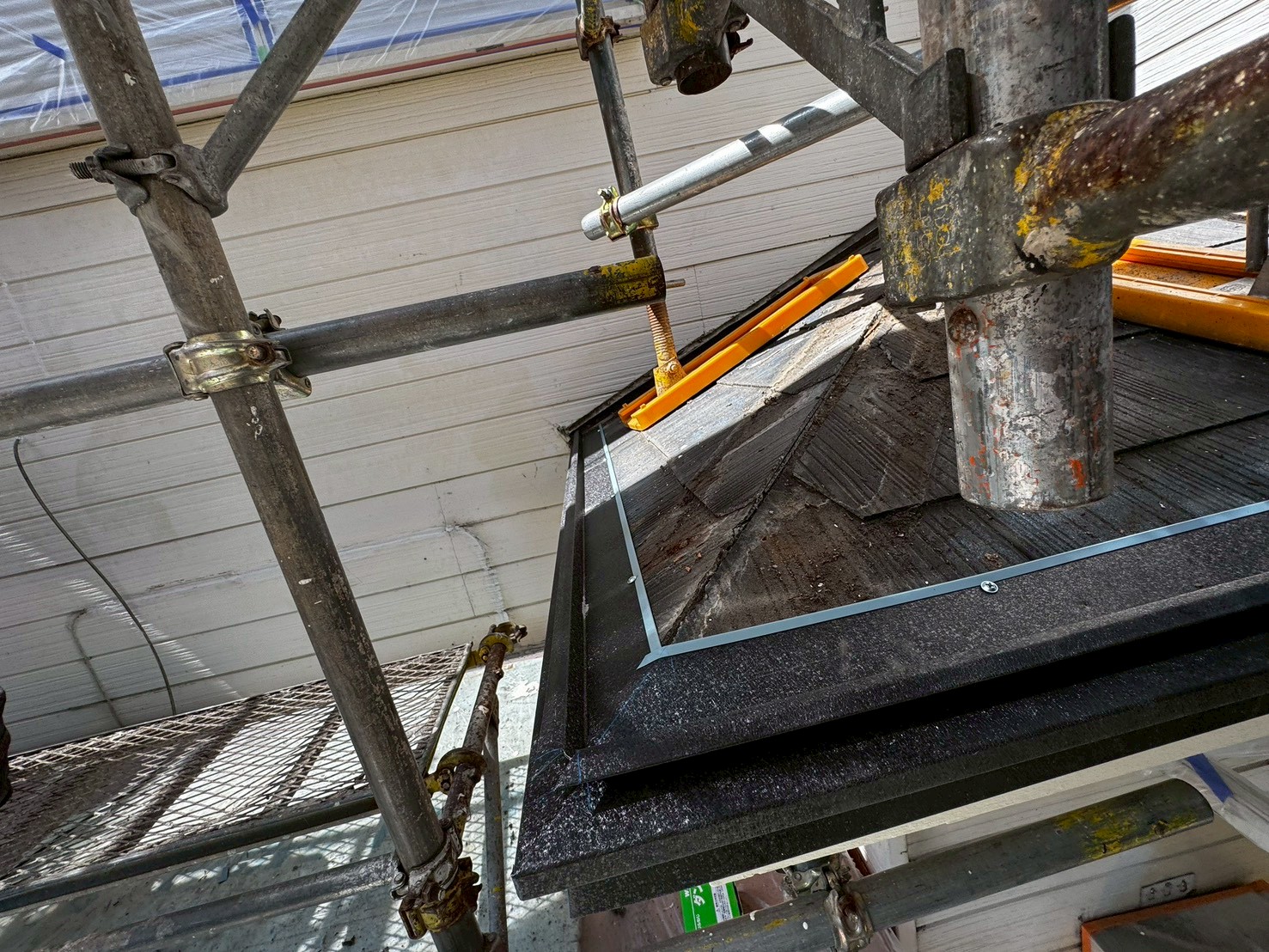

下屋根、既存の状態です。
70. 2026年05月19日

屋根工事
既存の棟、壁際水切りを撤去しました。
71. 2026年05月19日

屋根工事
既存の壁際水切り、ケラバの水切りを撤去しました。
72. 2026年05月19日

屋根工事

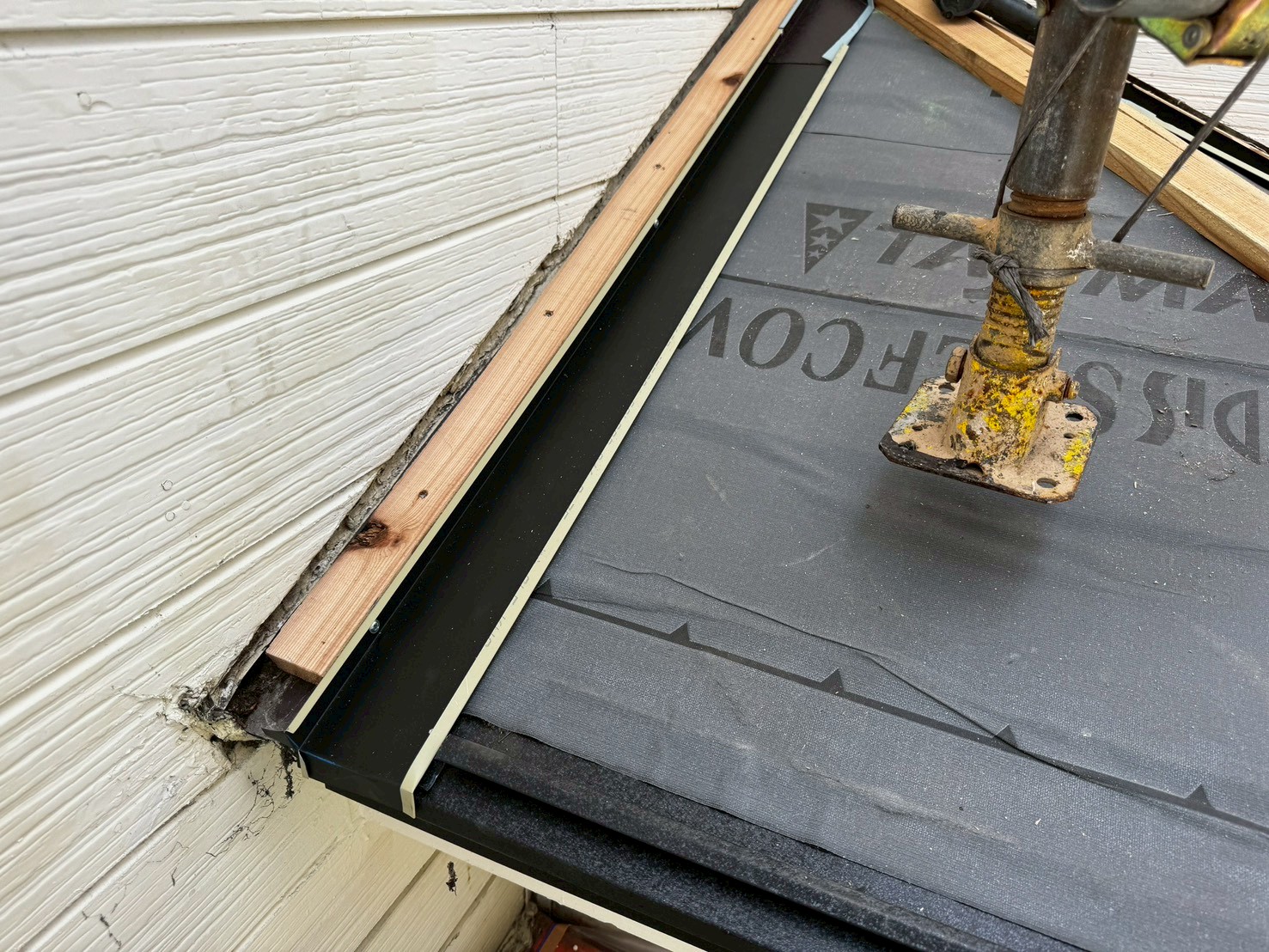

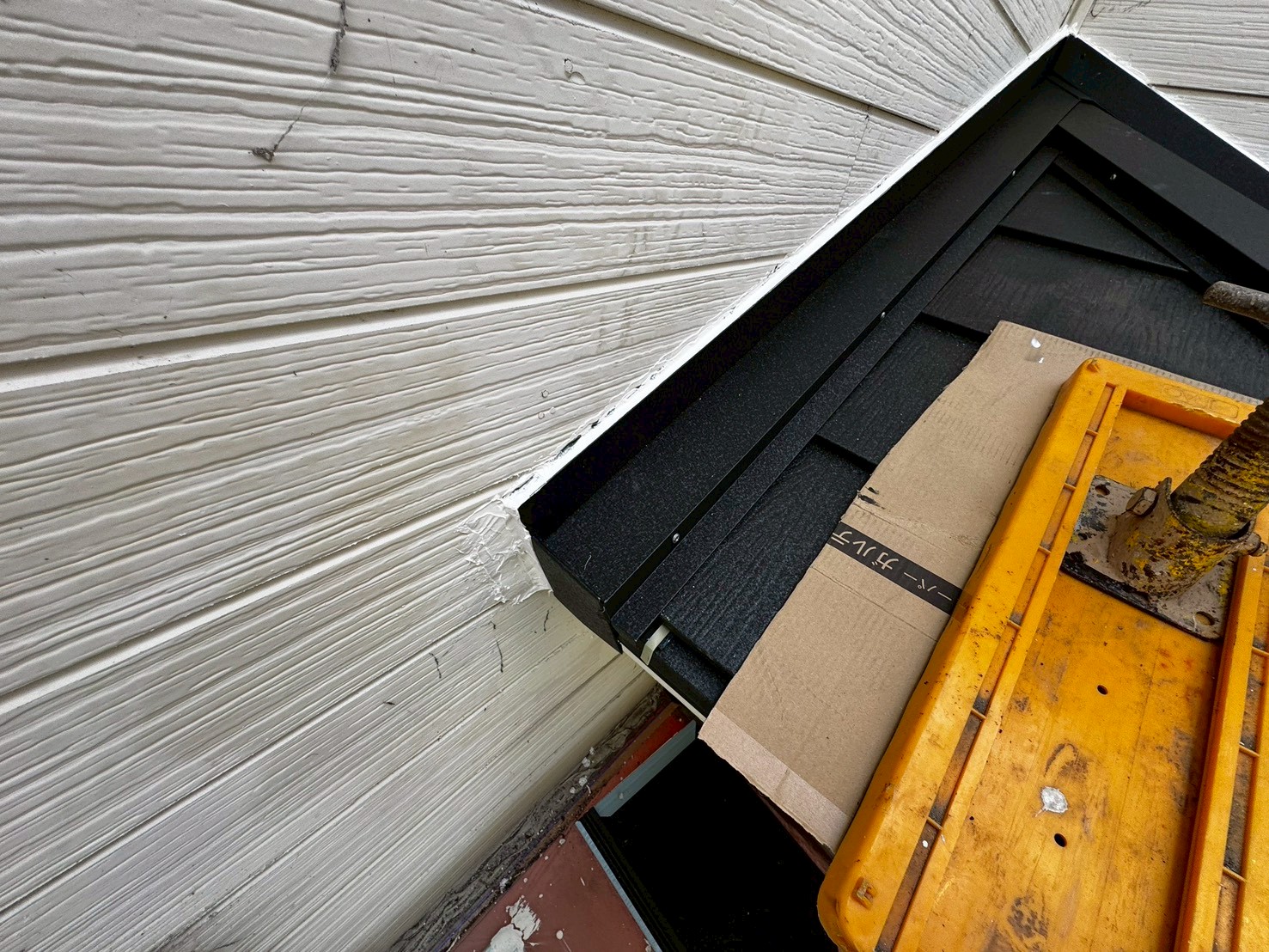

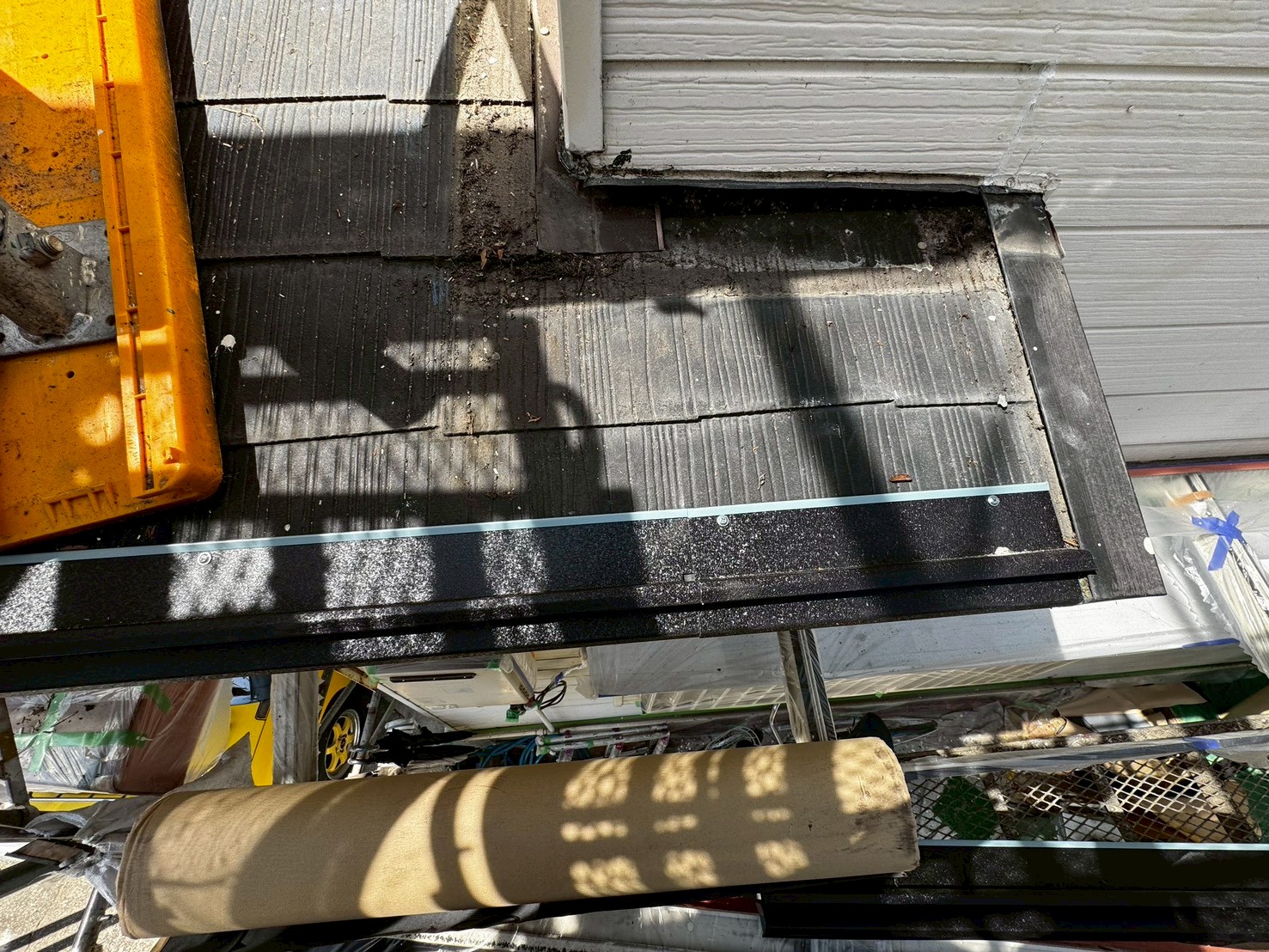

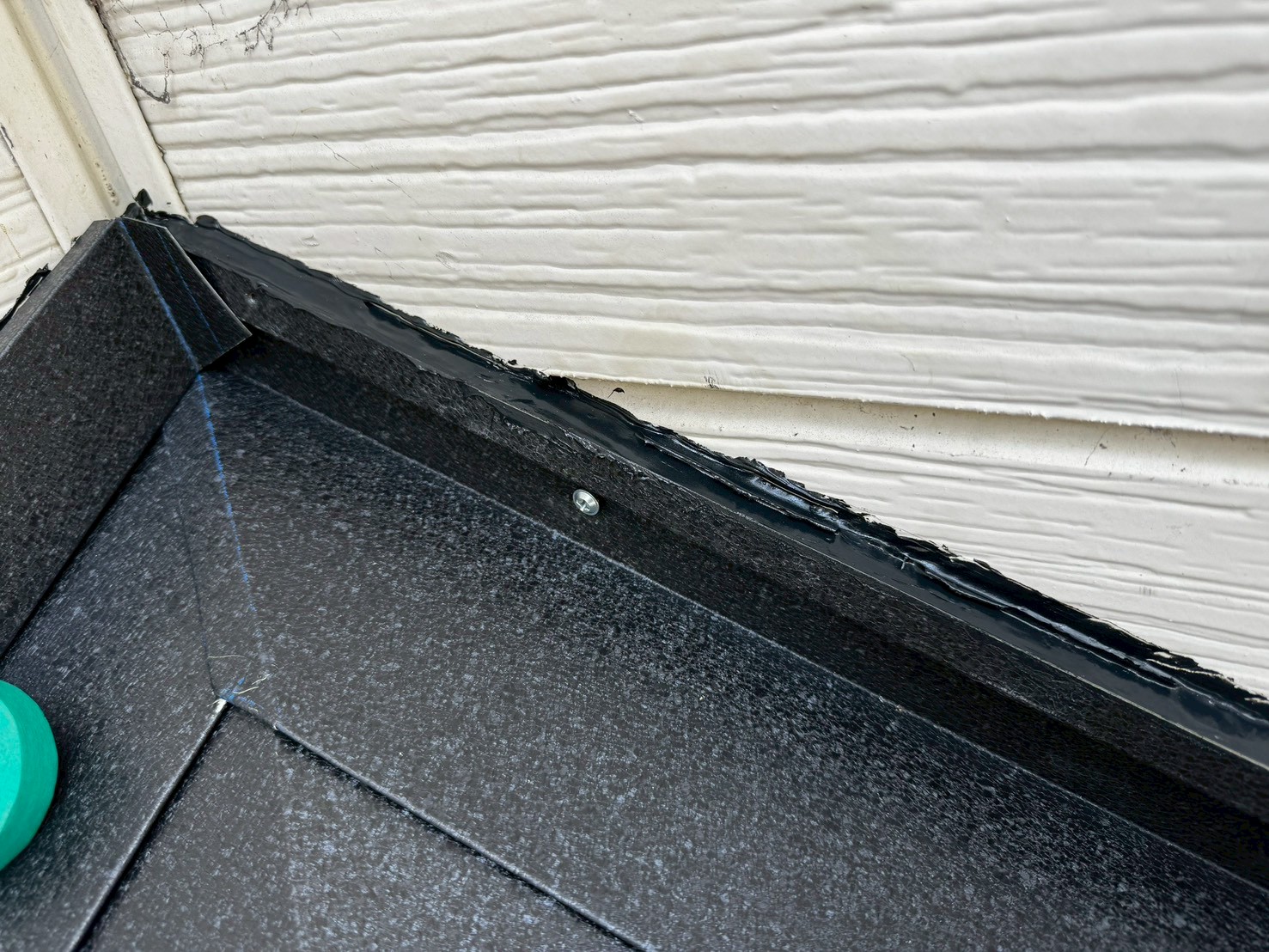

軒先に水切りを取り付けました。
73. 2026年05月19日

屋根工事
軒先に水切りを取り付けました。
74. 2026年05月19日

屋根工事
棟、壁際に下地木材を取り付けました。
75. 2026年05月19日

屋根工事
棟、壁際、ケラバに下地木材を取り付けました。
76. 2026年05月19日

屋根工事

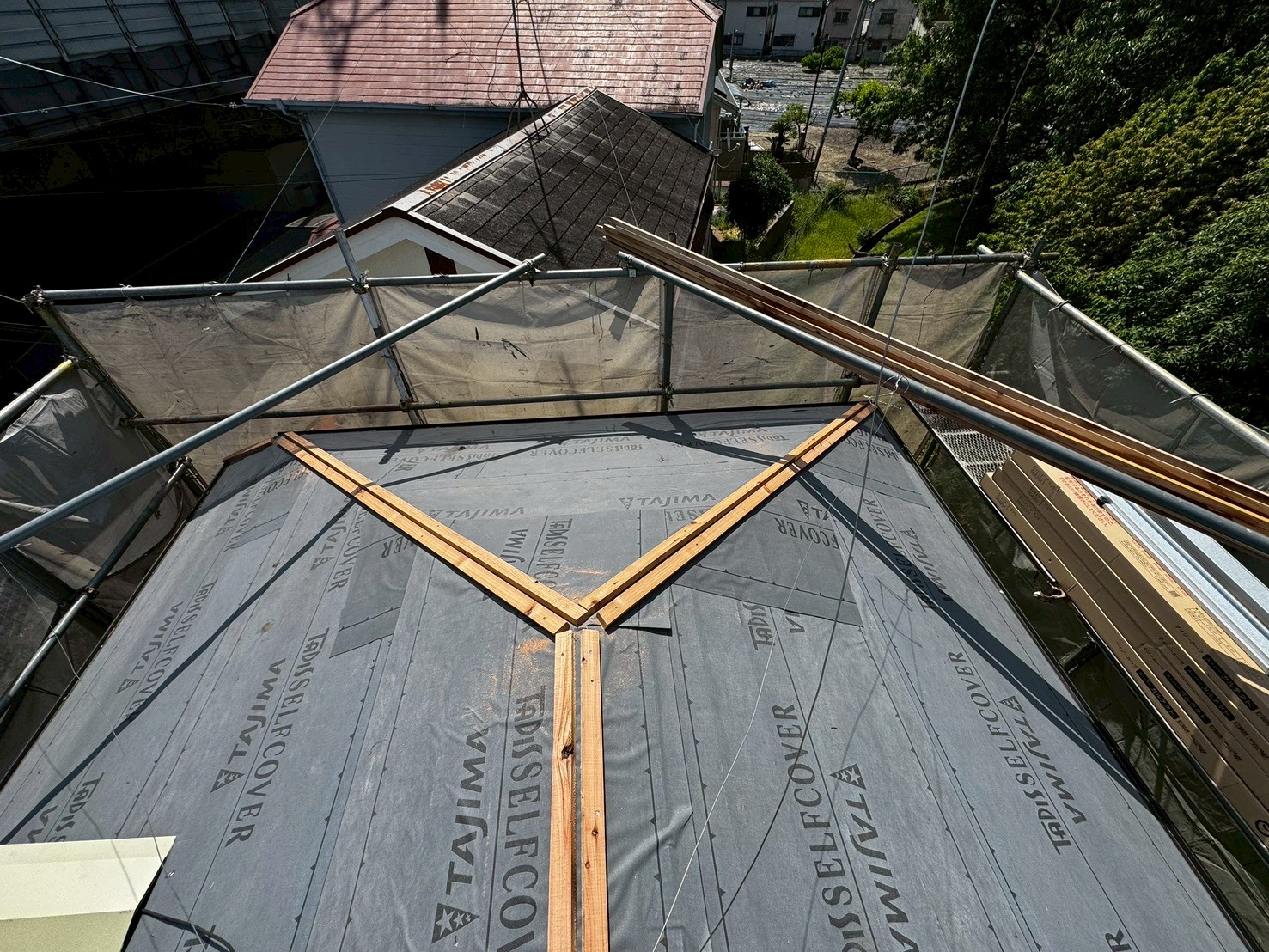

壁際に捨て水切りを取り付けました。
77. 2026年05月19日

屋根工事
壁際、ケラバに捨て水切りを取り付けました。
78. 2026年05月19日

屋根工事

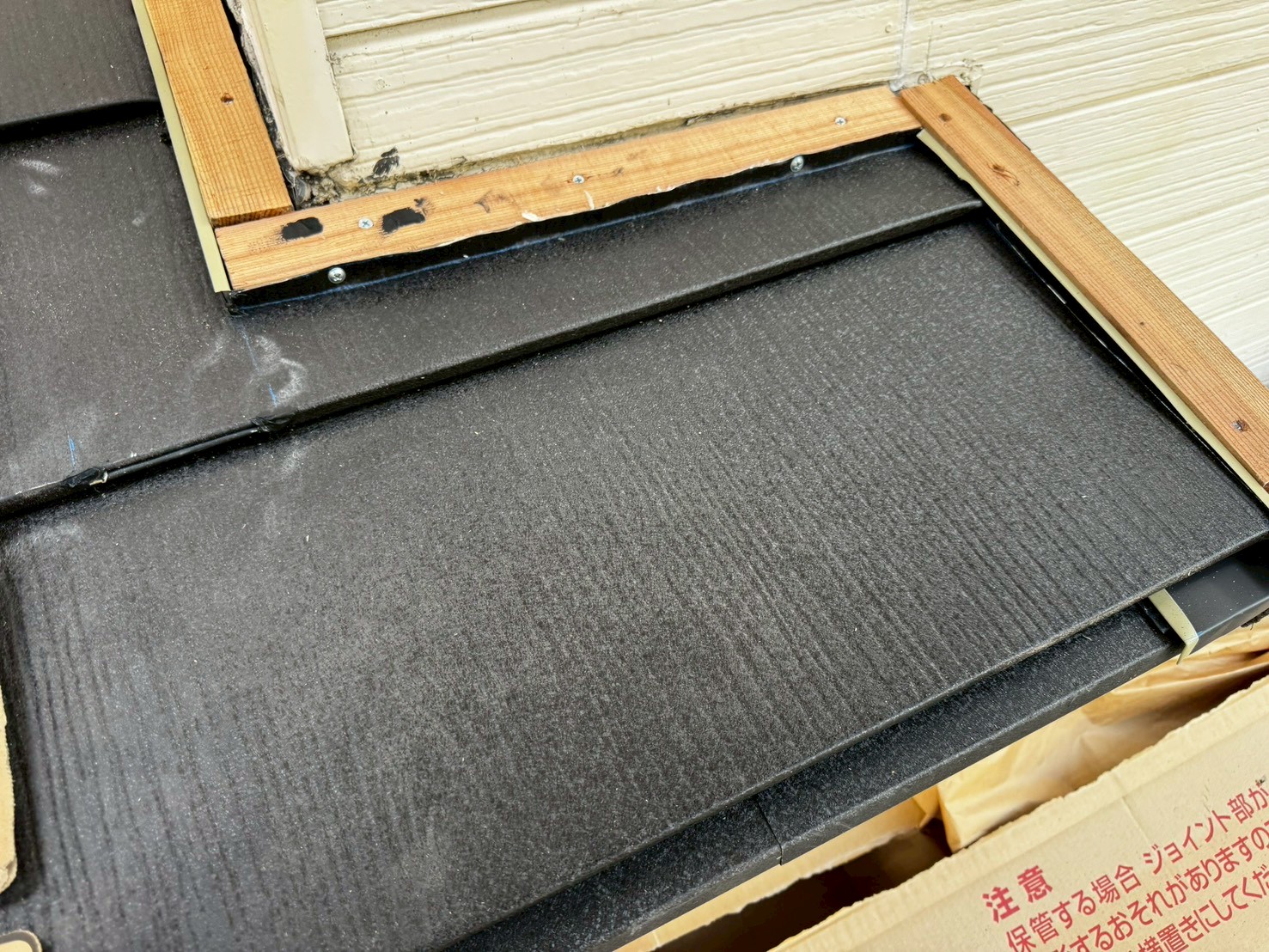

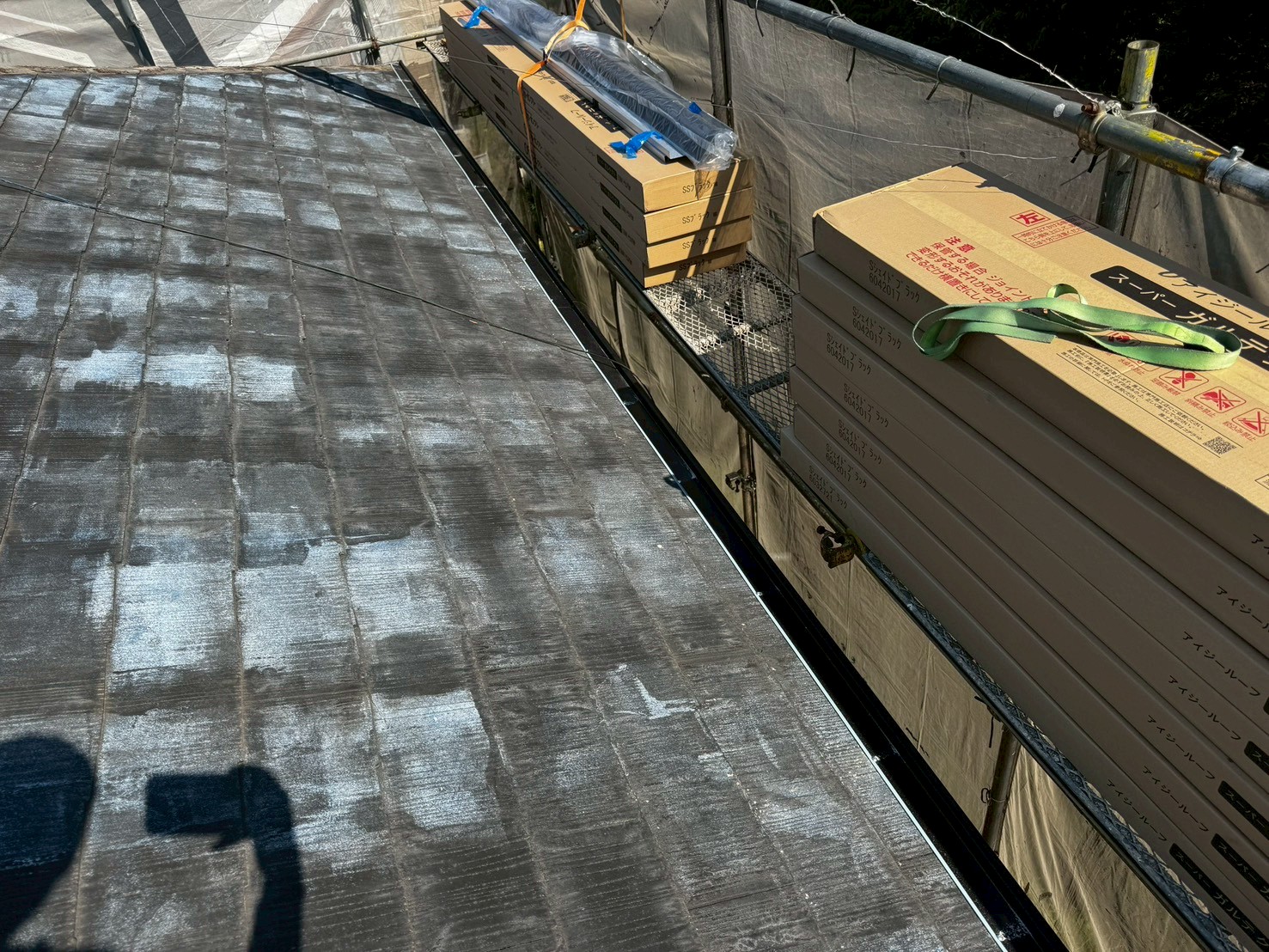

新たな屋根材(スーパーガルテクト)を葺いていきます。
79. 2026年05月19日

屋根工事

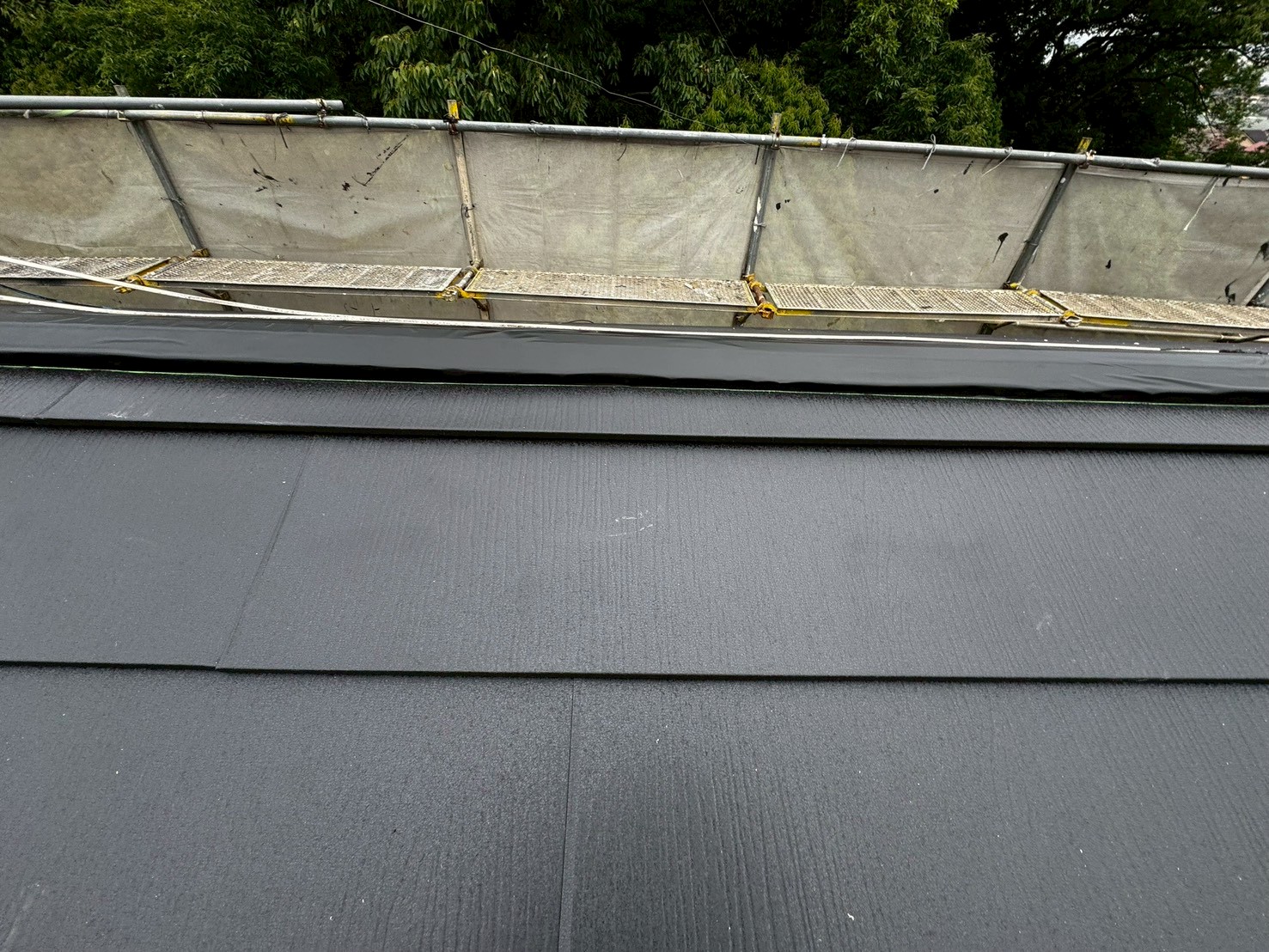

新たな屋根材を葺き上げました。
80. 2026年05月19日

屋根工事
壁際に水切りを取り付け、外壁との取り合い部分にシーリング材を充填します。
81. 2026年05月19日

屋根工事

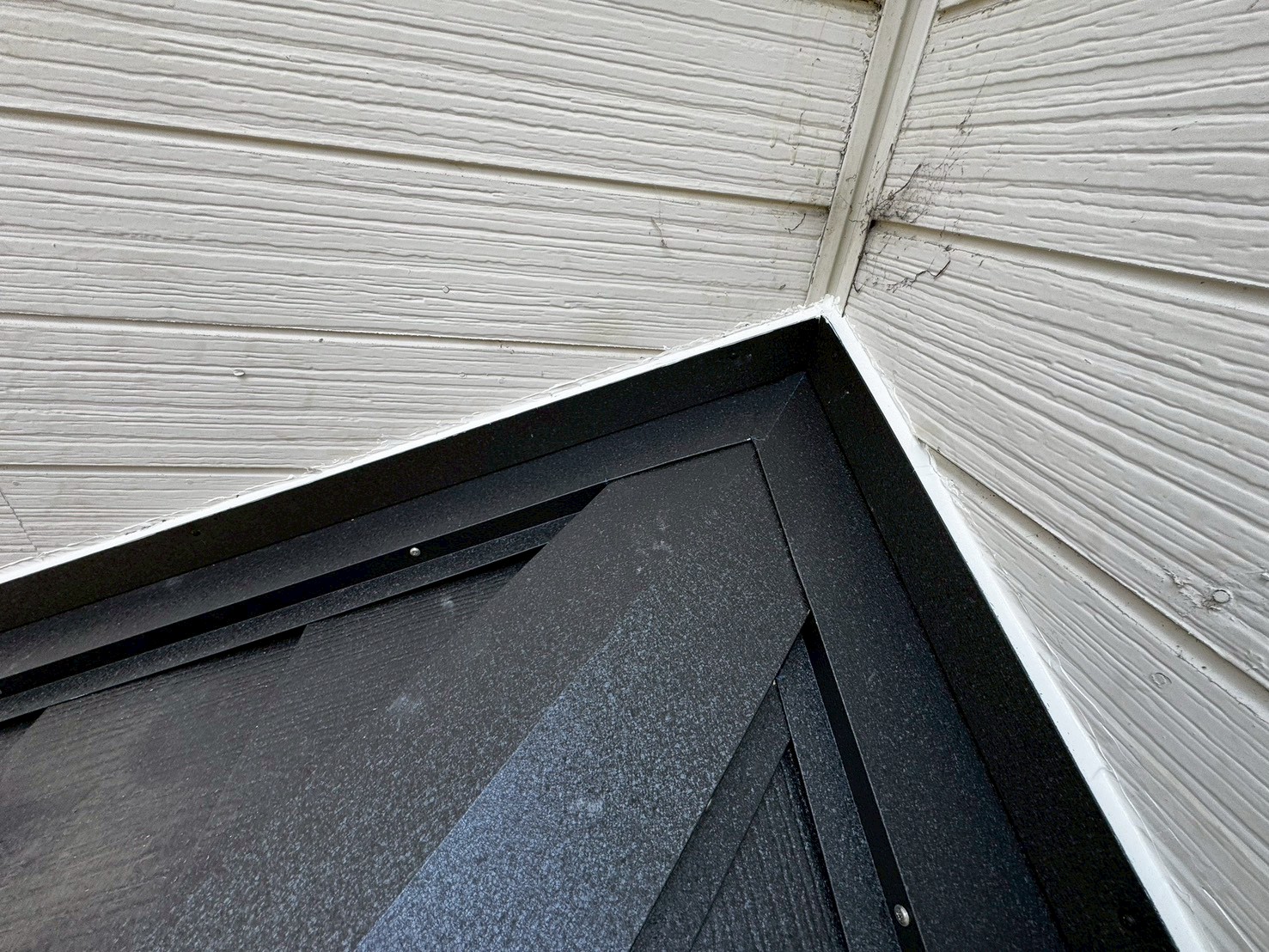

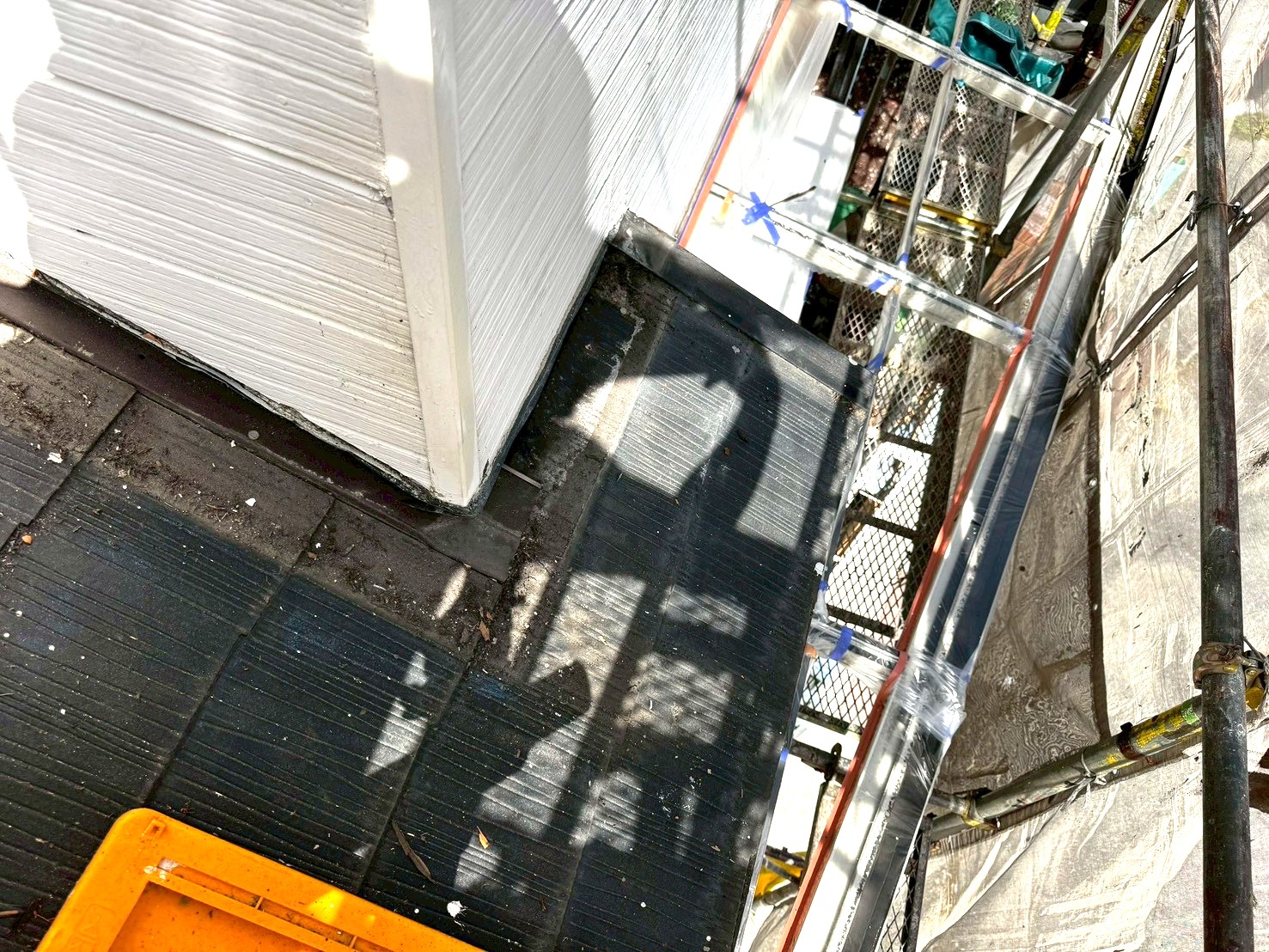

雨水の浸入を防ぐため壁際にさらに水切り(二重水切り)を取り付け、外壁との取り合い部分をシーリング処理しました。
82. 2026年05月19日

屋根工事
二重水切りを取り付け、外壁との取り合い部分をシーリング処理しました。
83. 2026年05月19日

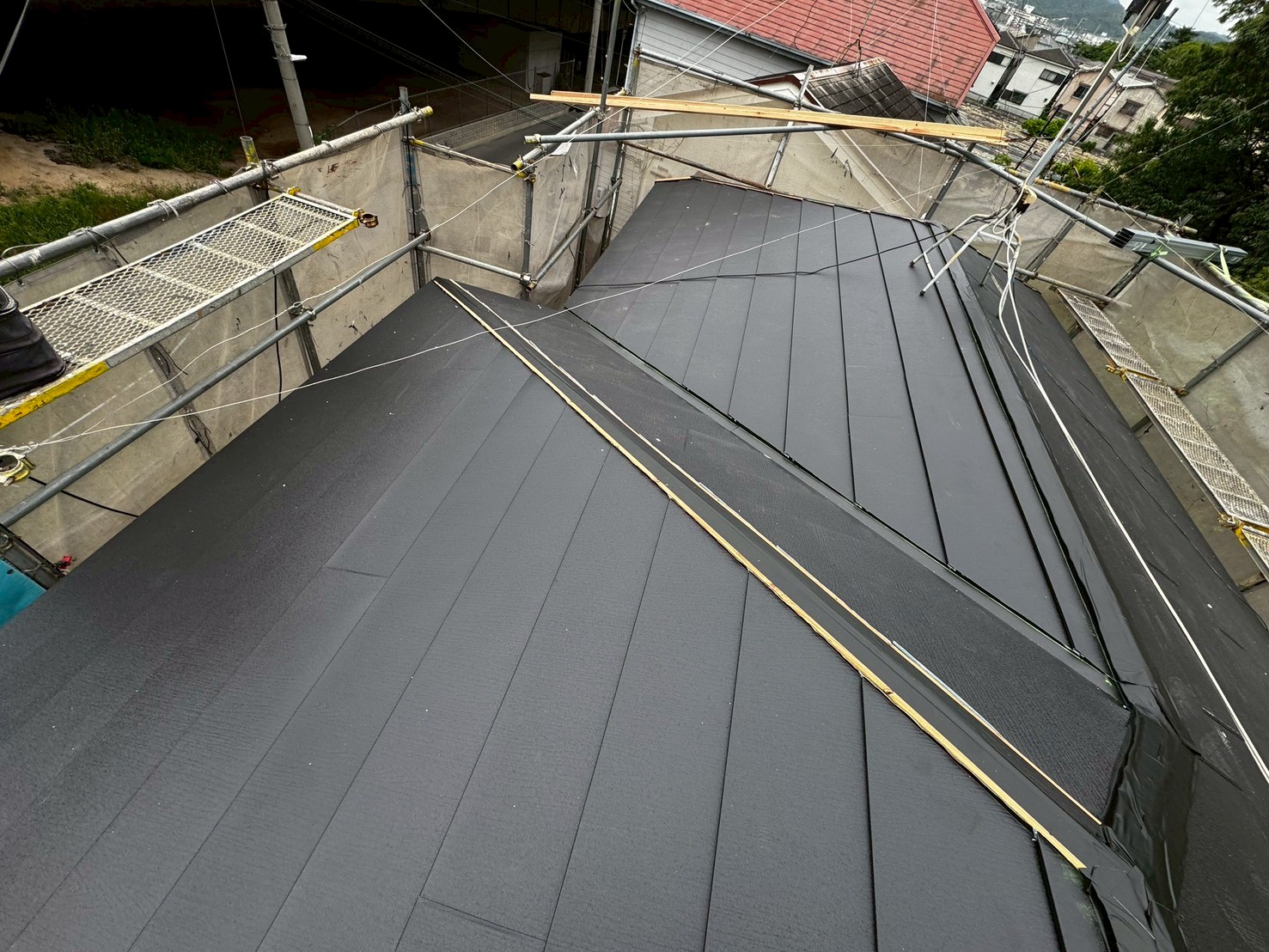

屋根工事
二重水切りを取り付け、外壁との取り合い部分をシーリング処理しました。
84. 2026年05月19日

屋根工事

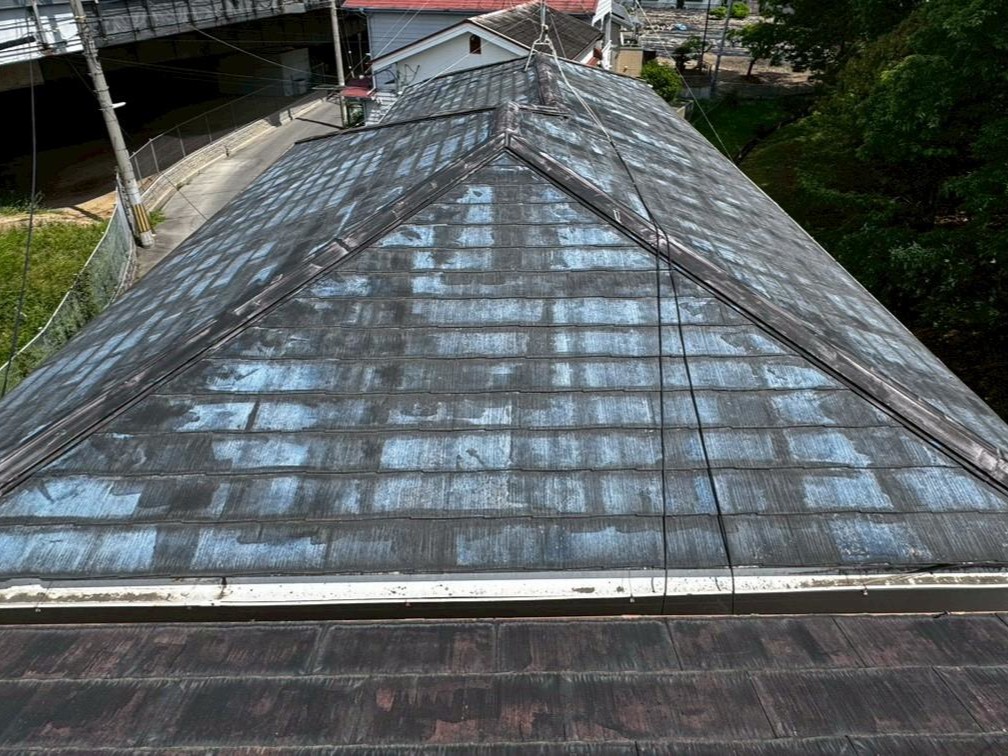

大屋根、既存の状態です。
85. 2026年05月19日

屋根工事
既存の状態です。
86. 2026年05月19日

屋根工事

既存の棟板金、下地木材を撤去していきます。
87. 2026年05月19日

屋根工事
軒先水切りを取り付けていきます。
88. 2026年05月19日

屋根工事
軒先水切りを取り付けていきます。
89. 2026年05月19日

屋根工事

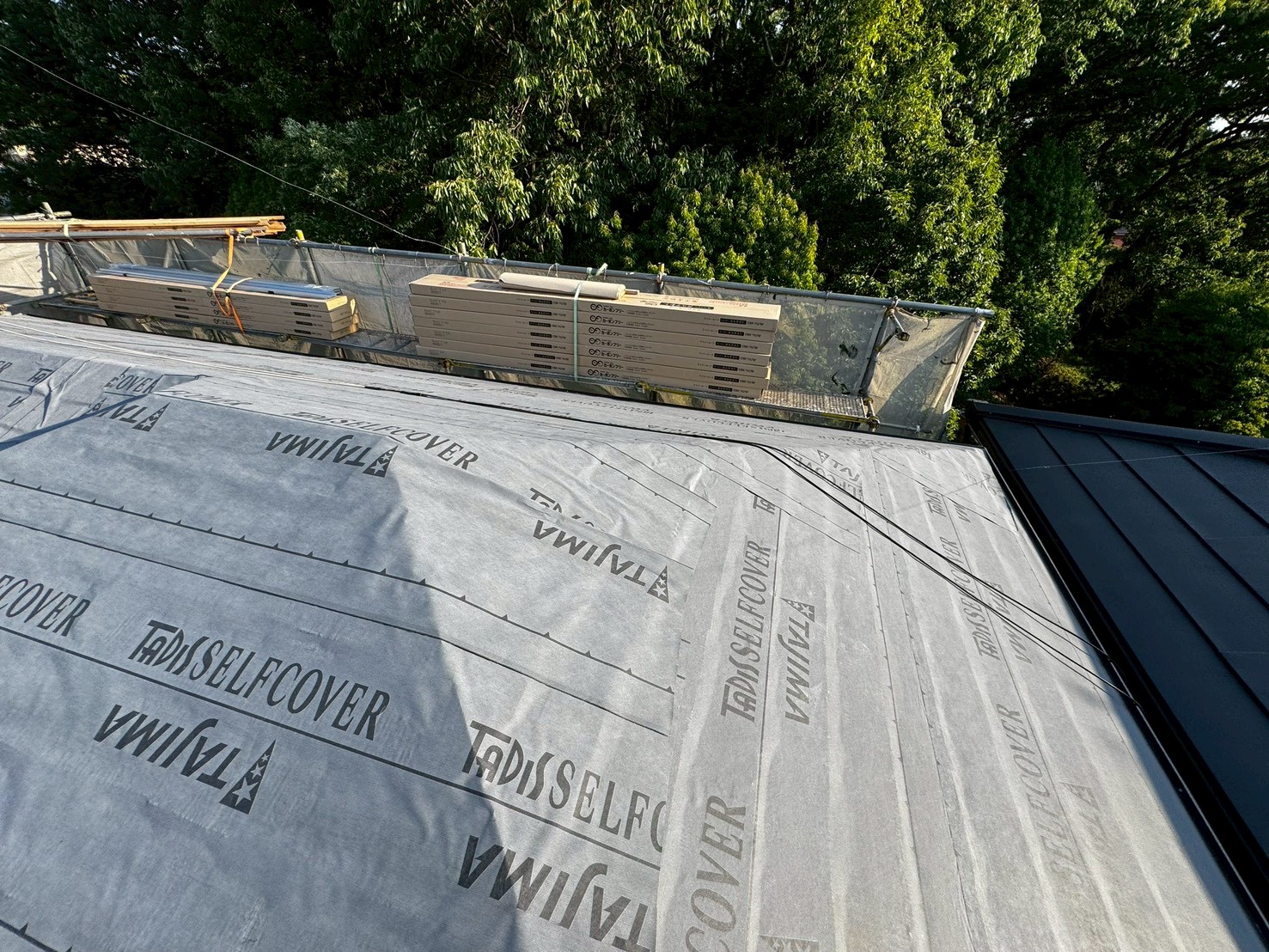

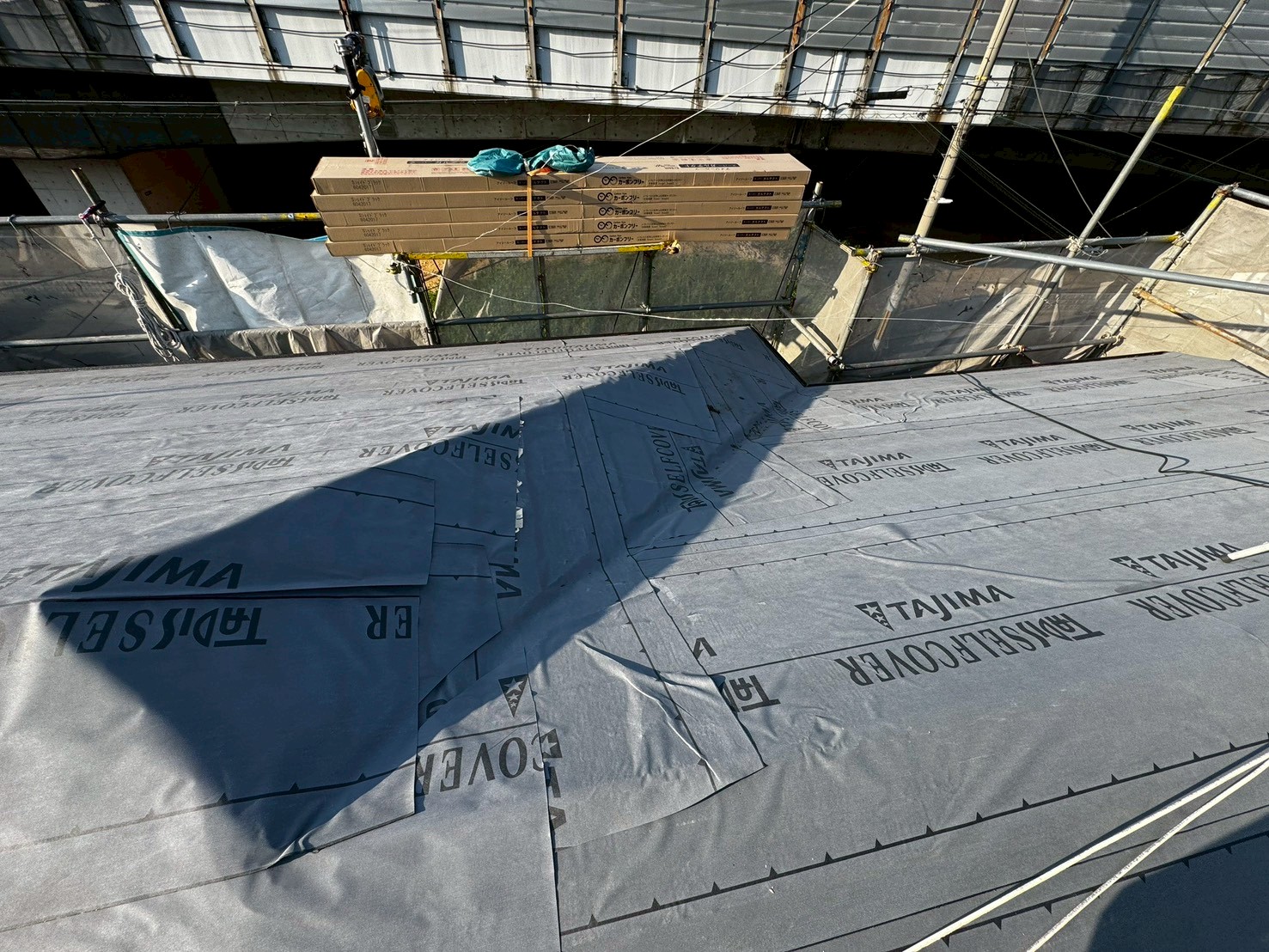

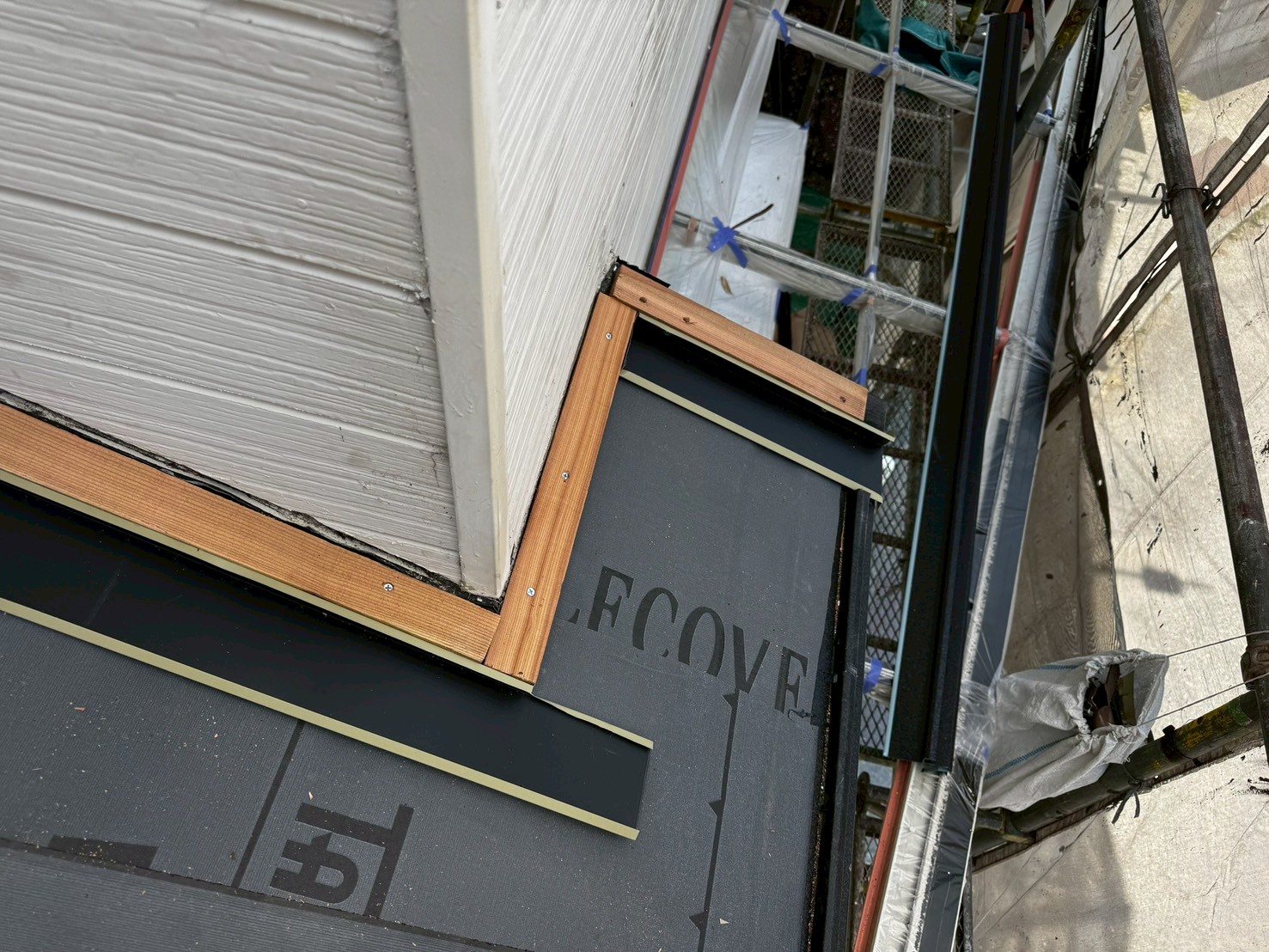

新たな下葺き材(タディスセルフカバー)を張っていきます。
90. 2026年05月19日

屋根工事

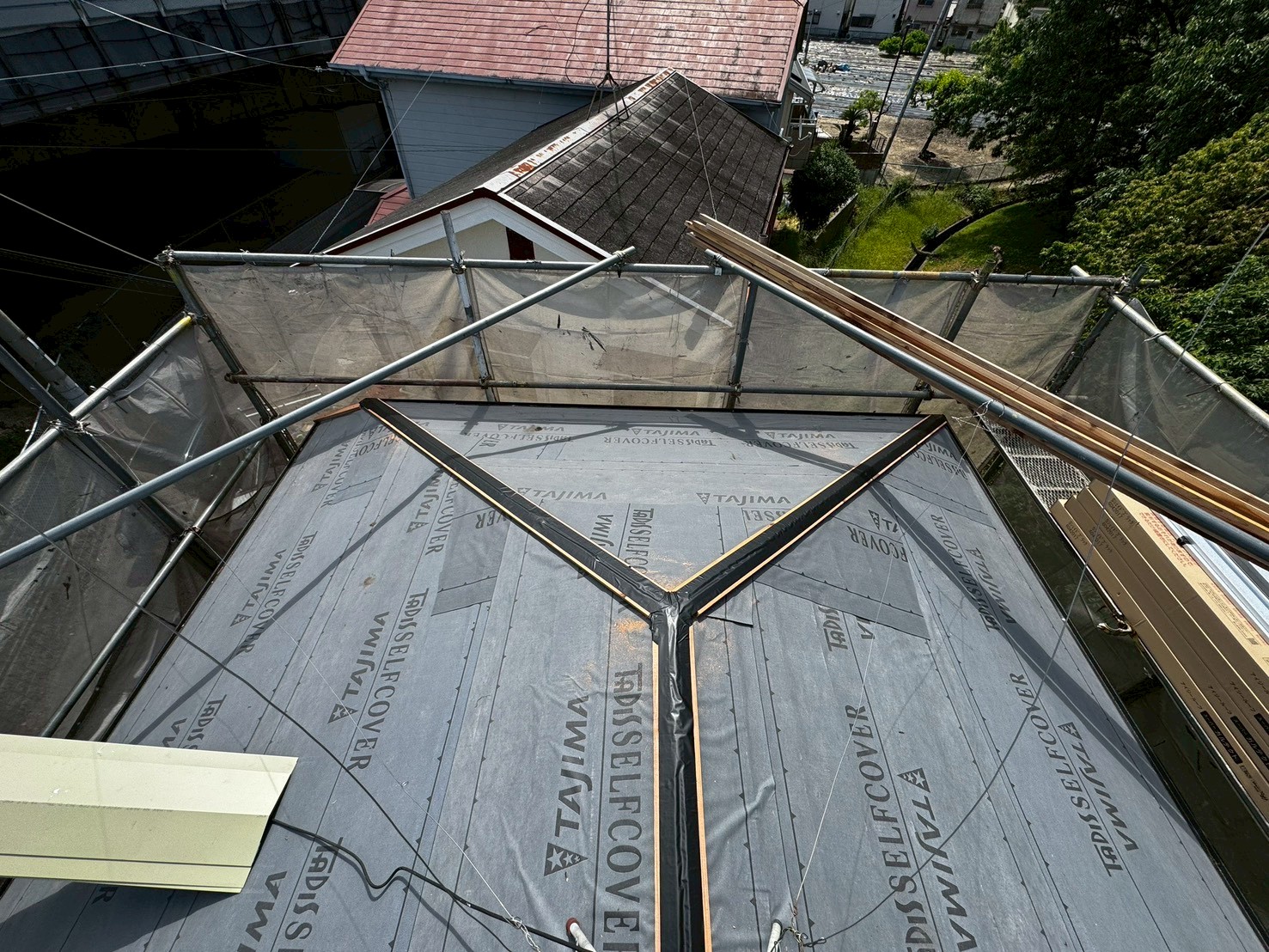

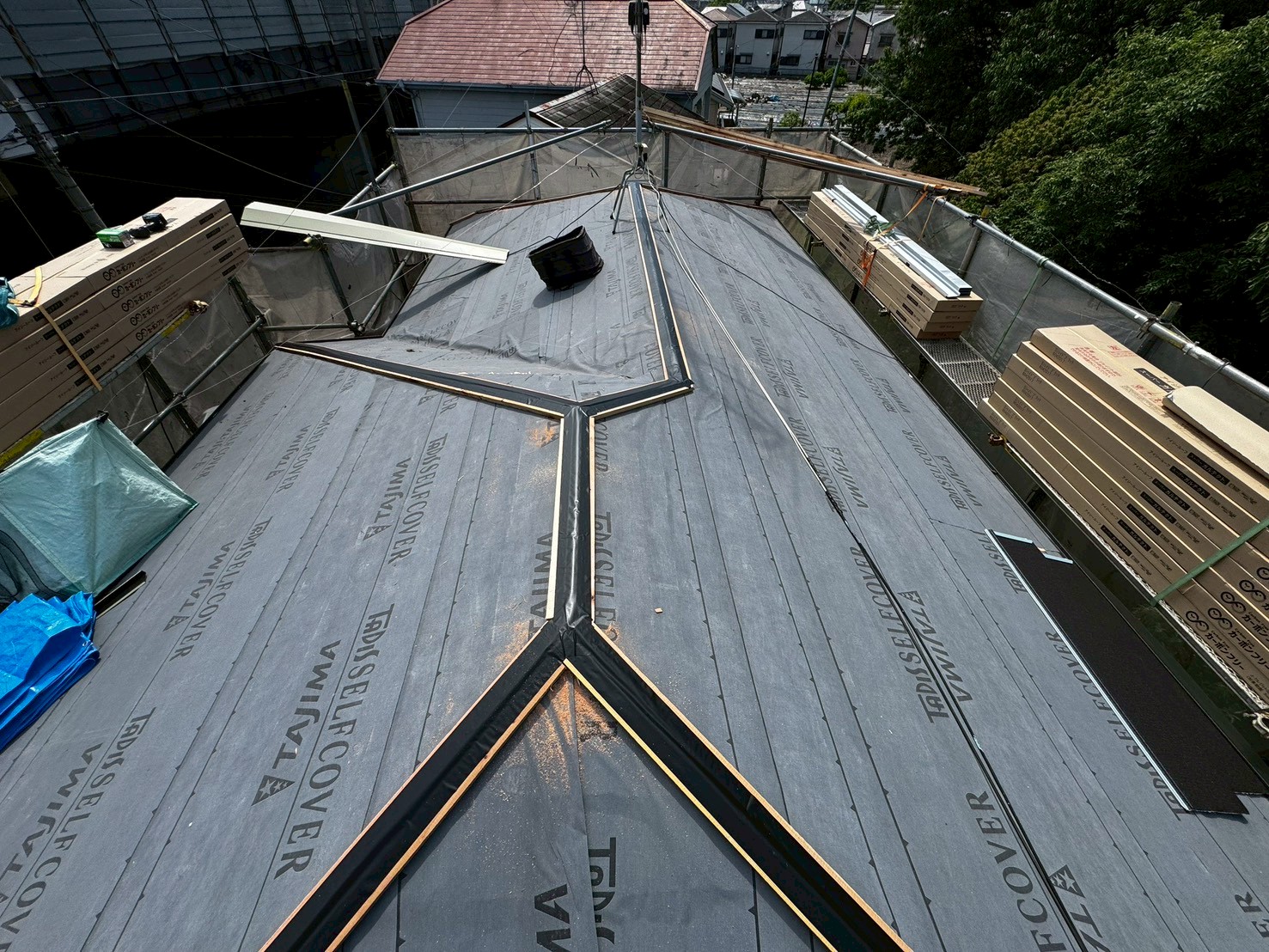

新たな下葺き材を張りました。
91. 2026年05月20日

屋根工事
棟に下地木材を取り付けました。
92. 2026年05月20日

屋根工事
棟の下地木材に防水テープを貼りました。
93. 2026年05月20日

屋根工事
棟の下地木材に防水テープを貼りました。
94. 2026年05月20日

屋根工事
新たな谷板を取り付け、両端に防水テープを貼りました。
95. 2026年05月20日

屋根工事

新たな屋根材(スーパーガルテクト)を葺き上げました。
96. 2026年05月20日

屋根工事
新たな屋根材を葺き上げ、棟の下地木材と屋根端を覆うように防水テープを貼りました。
97. 2026年05月20日

屋根工事

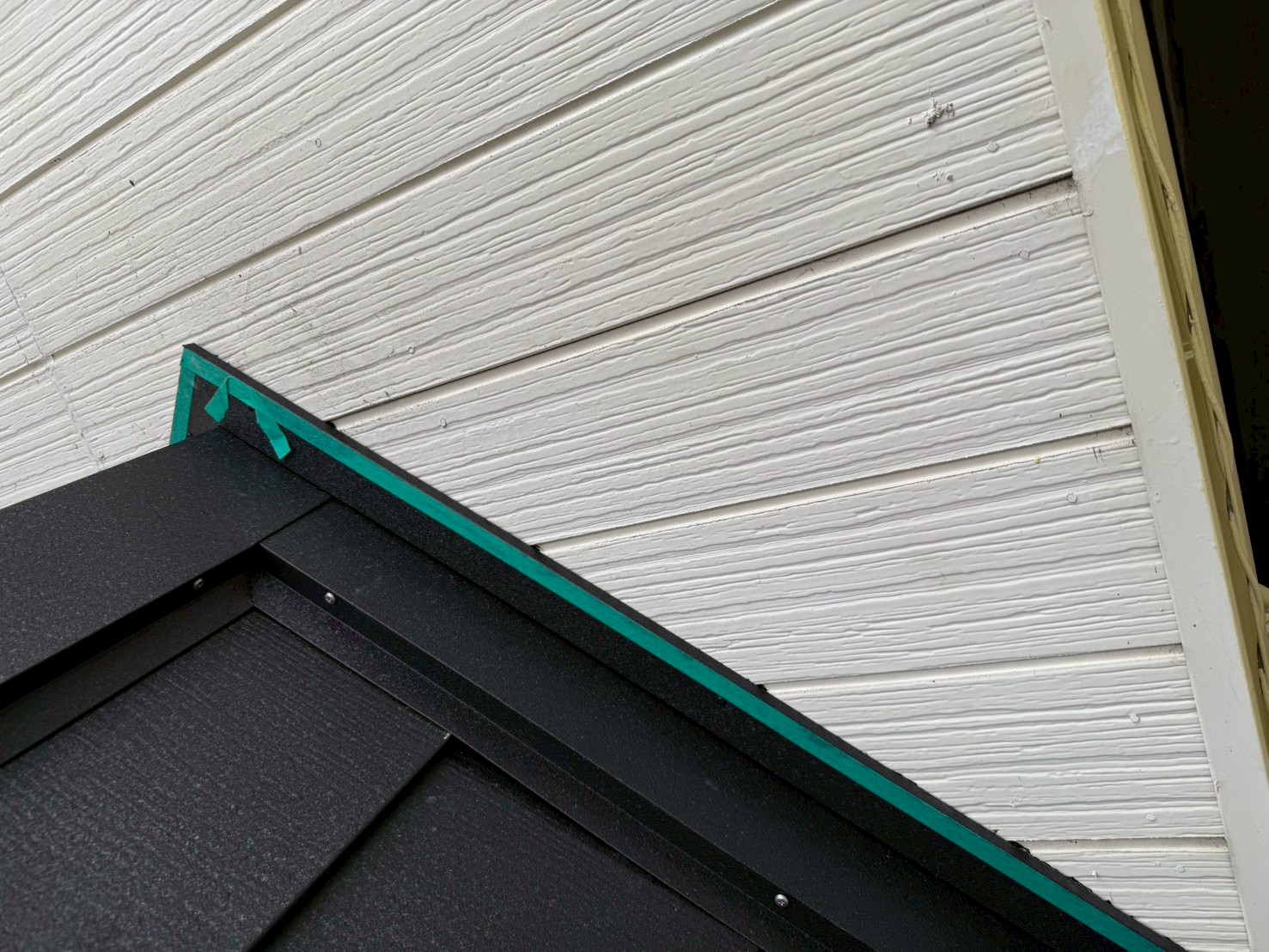

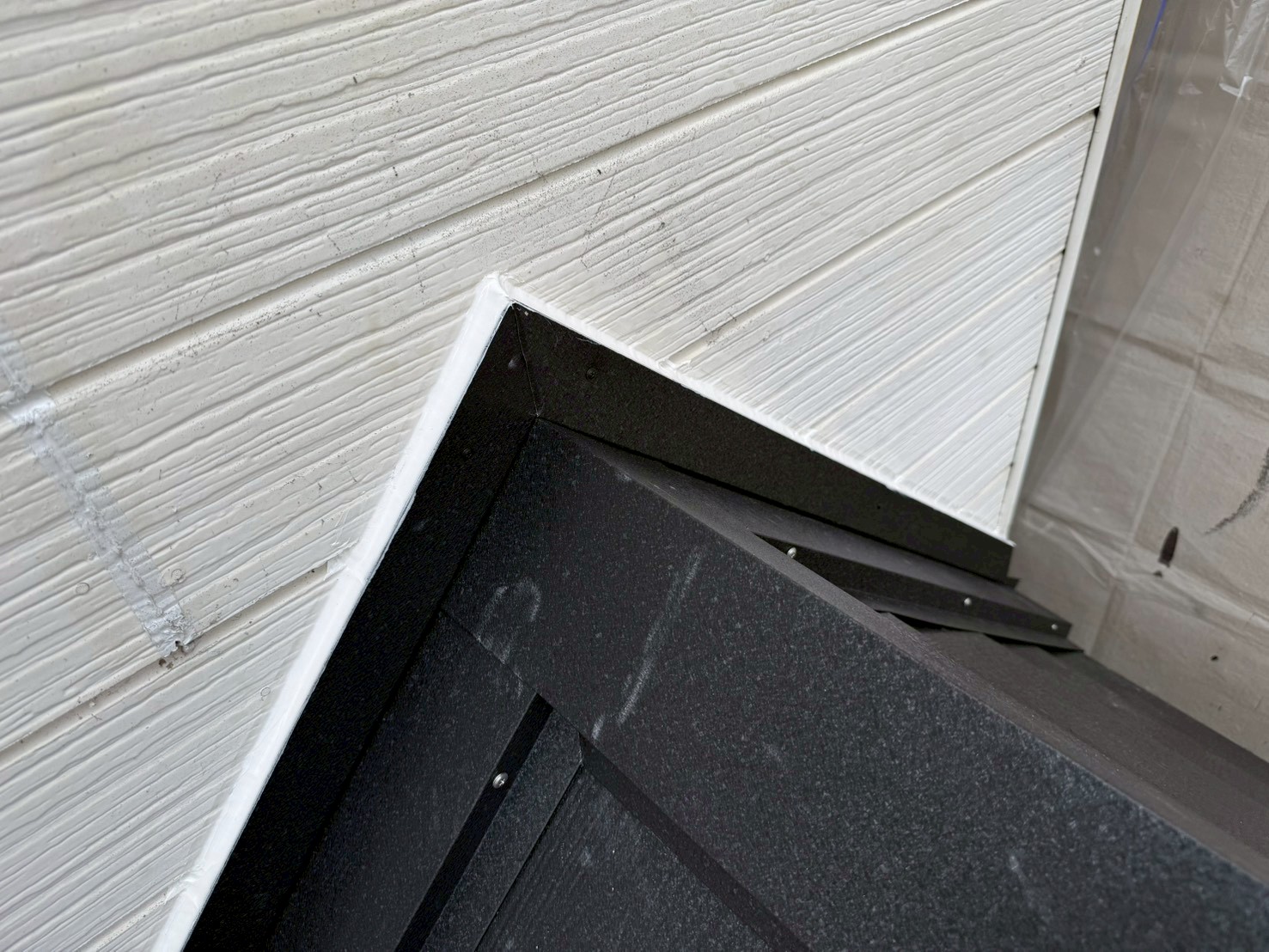

玄関屋根、新たな屋根材を葺き上げ、壁際に水切りを取り付け、外壁との取り合い部分にシーリング材を充填します。
98. 2026年05月20日

屋根工事
二重水切りを取り付け、外壁との取り合い部分をマスキングテープで養生します。
99. 2026年05月20日

屋根工事
シーリング処理しました。
100. 2026年05月20日

屋根工事
玄関屋根工事完了です。
101. 2026年05月20日

付帯部塗装工事

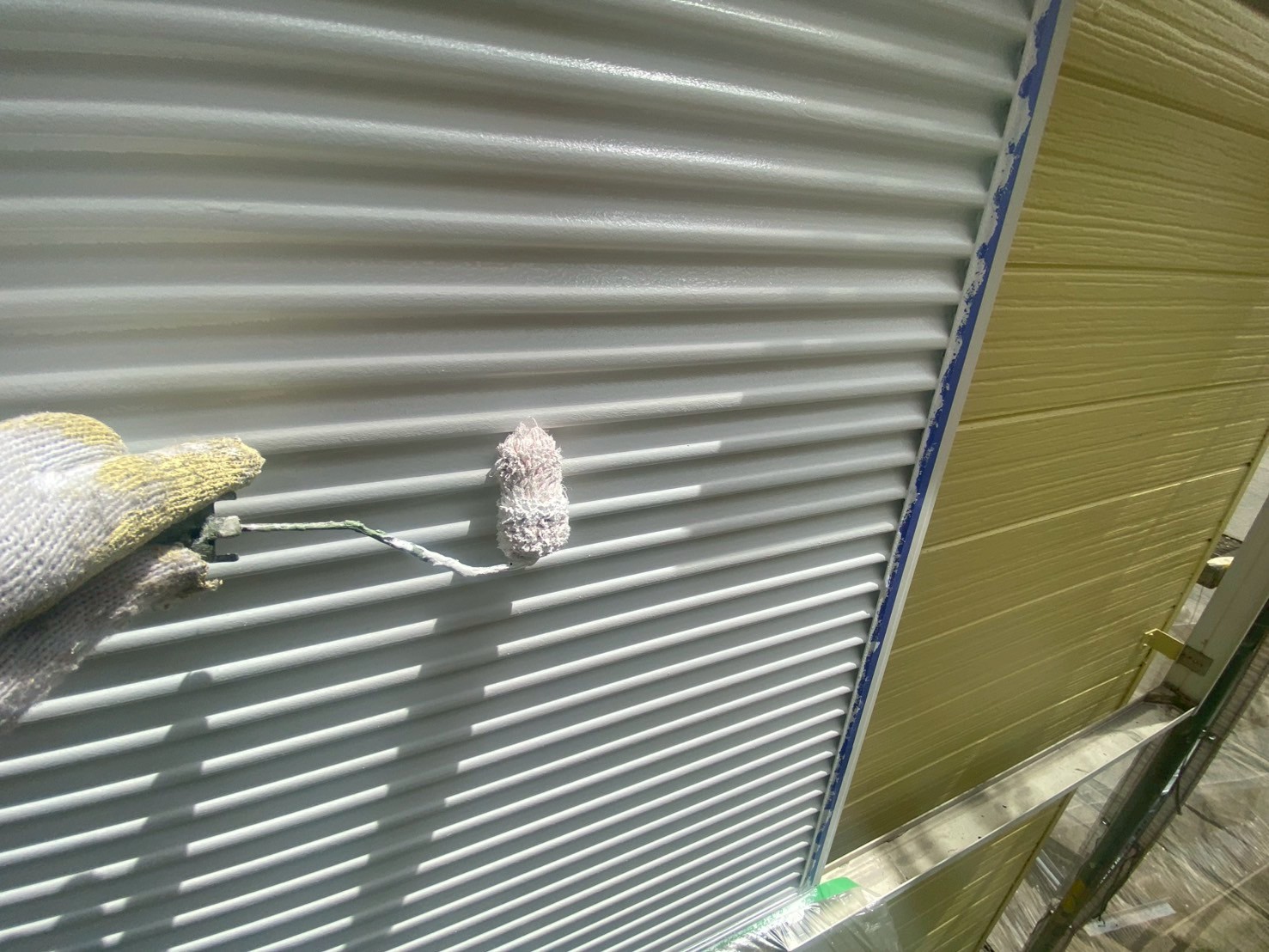

雨戸、ウレタン塗料を中塗りしていきます。

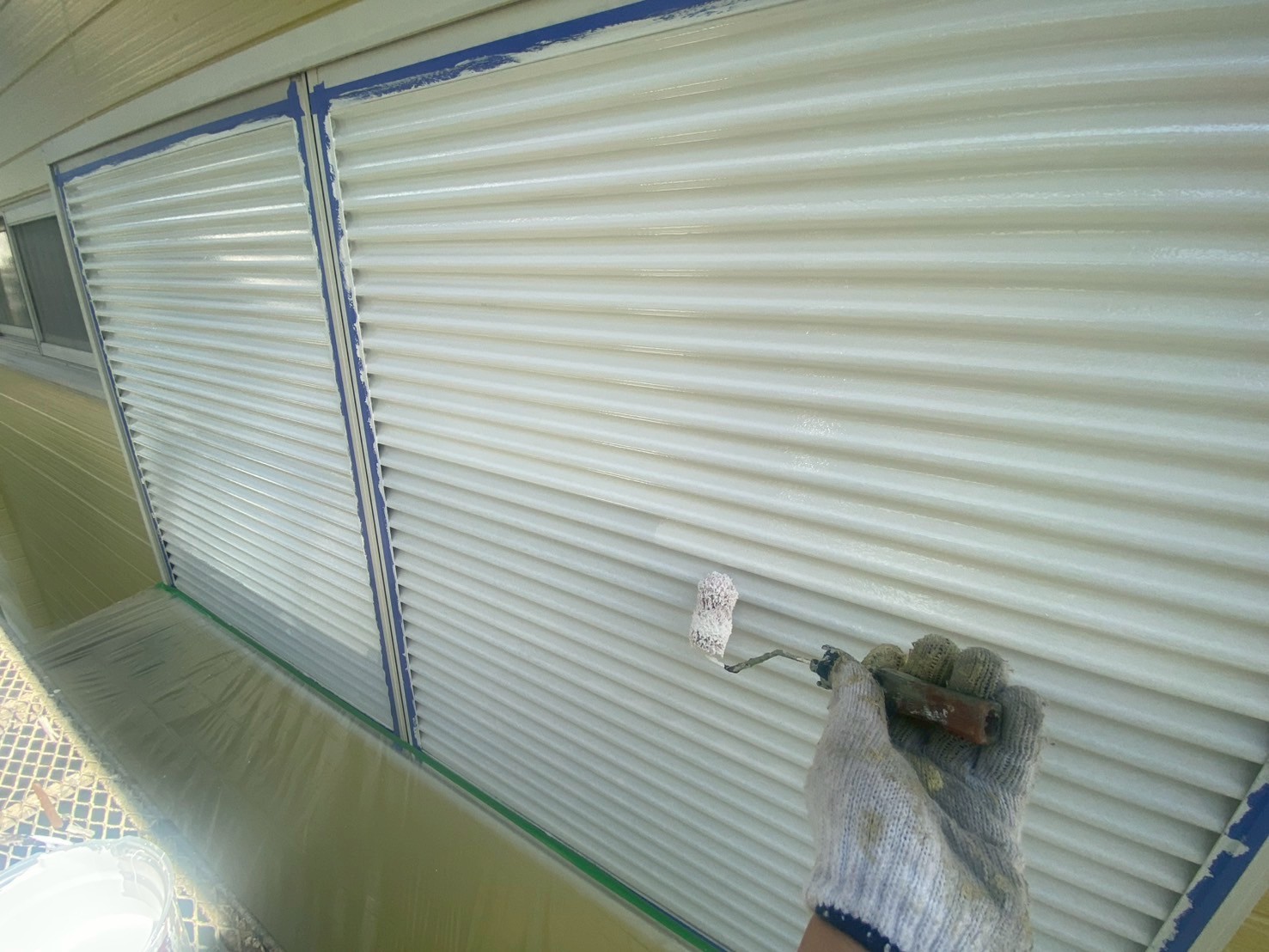

102. 2026年05月20日

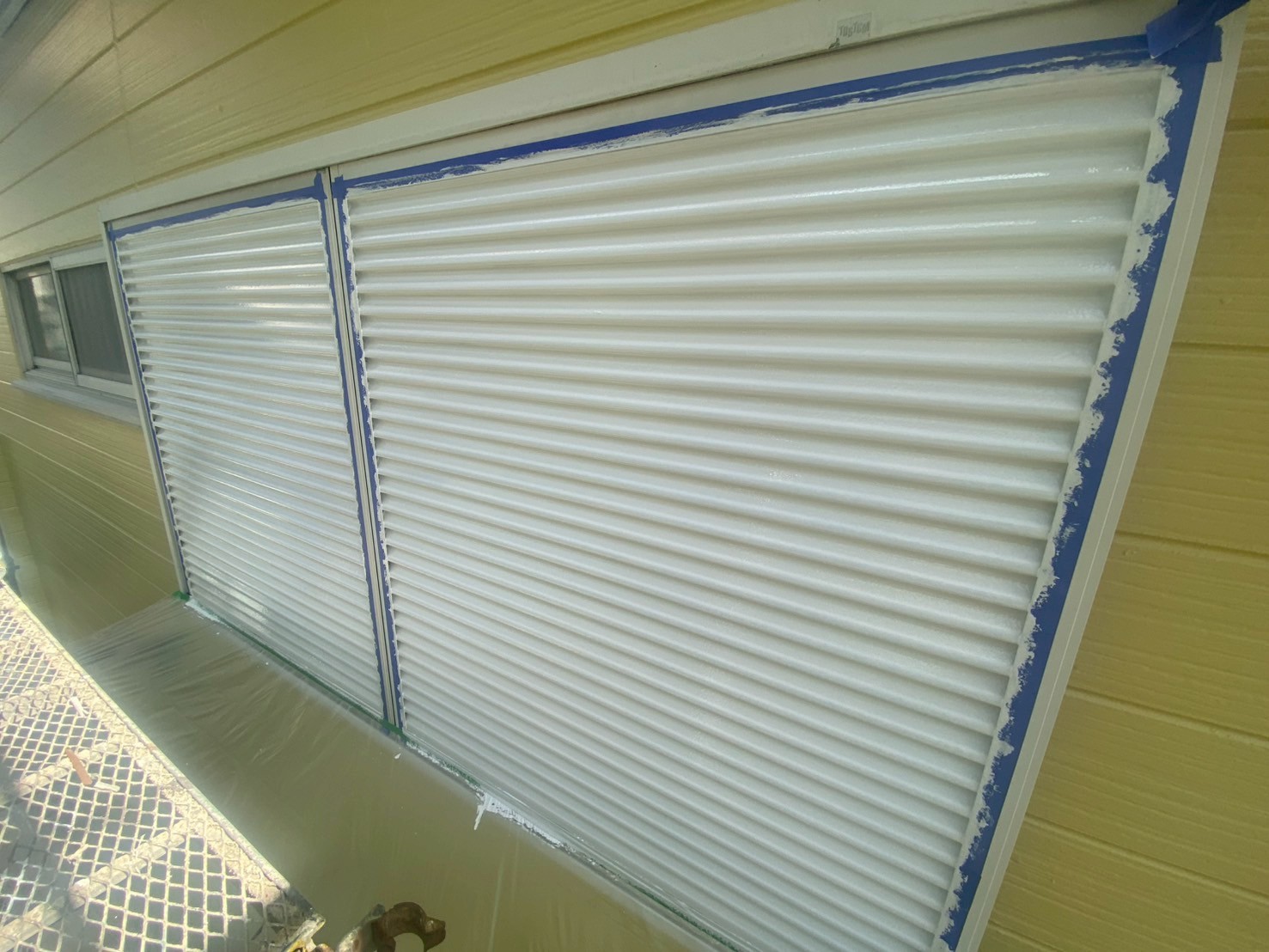

付帯部塗装工事
ウレタン塗料を中塗りしました。
103. 2026年05月20日

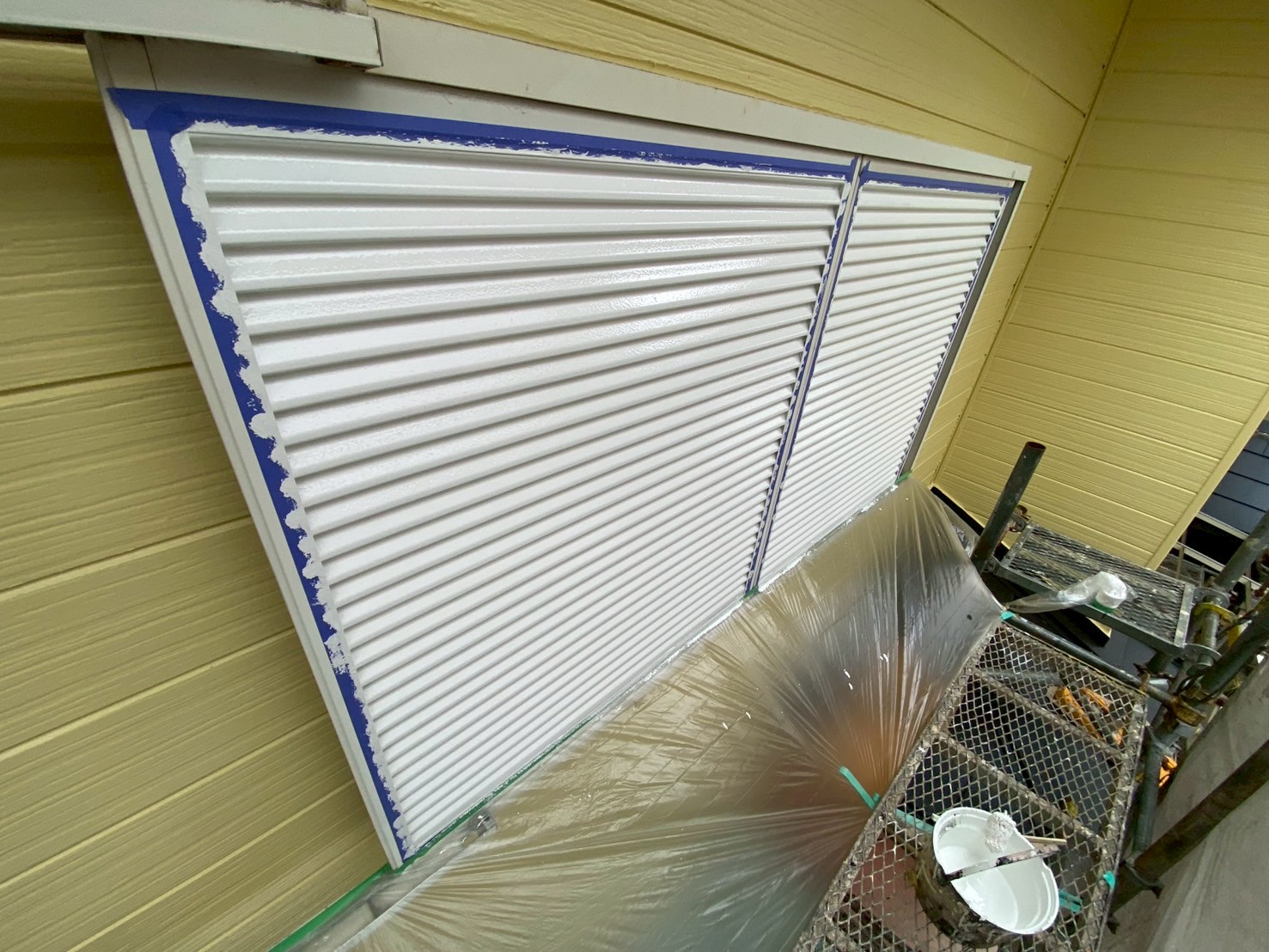

付帯部塗装工事

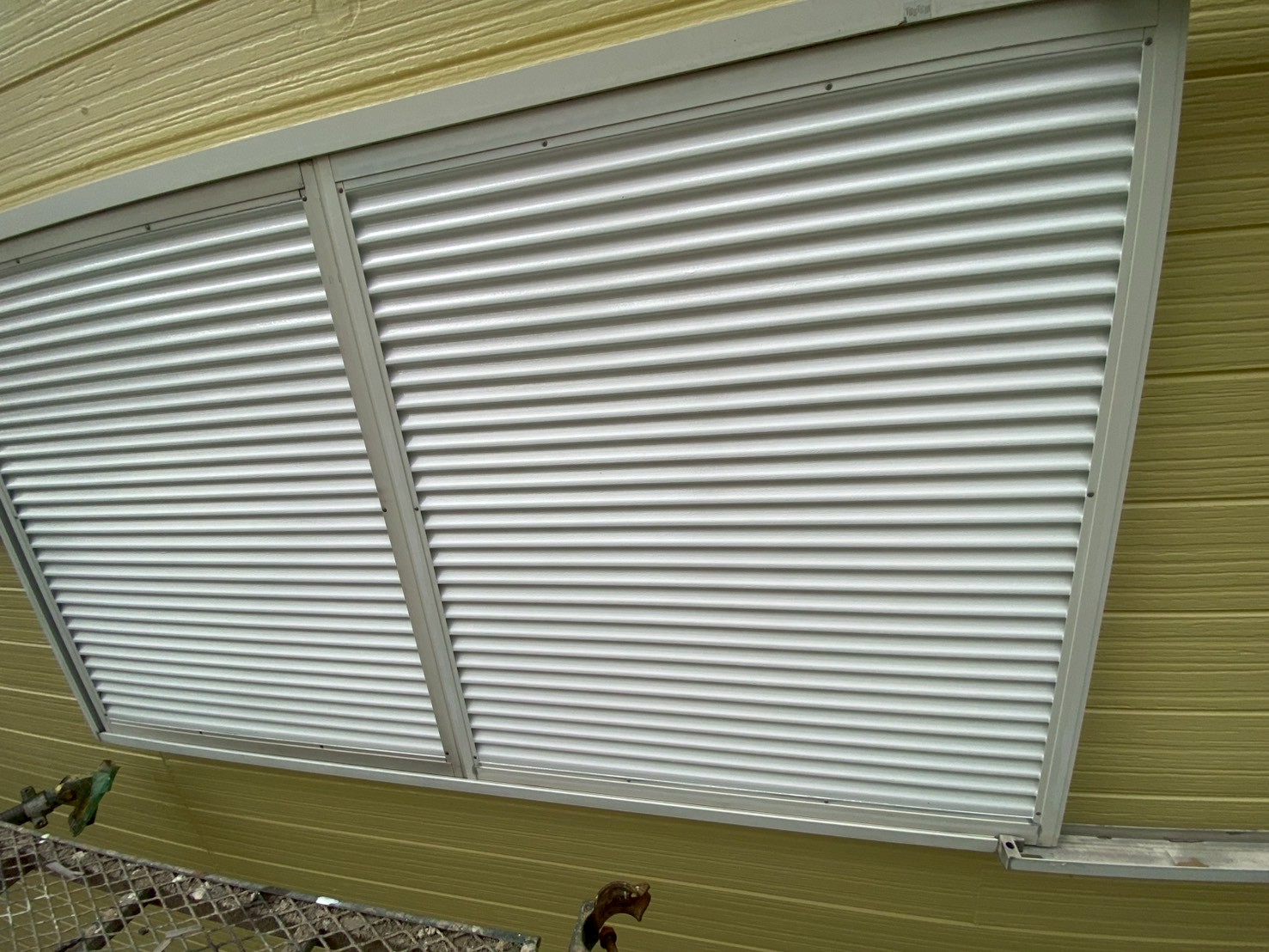

ウレタン塗料を上塗りしていきます。
104. 2026年05月20日

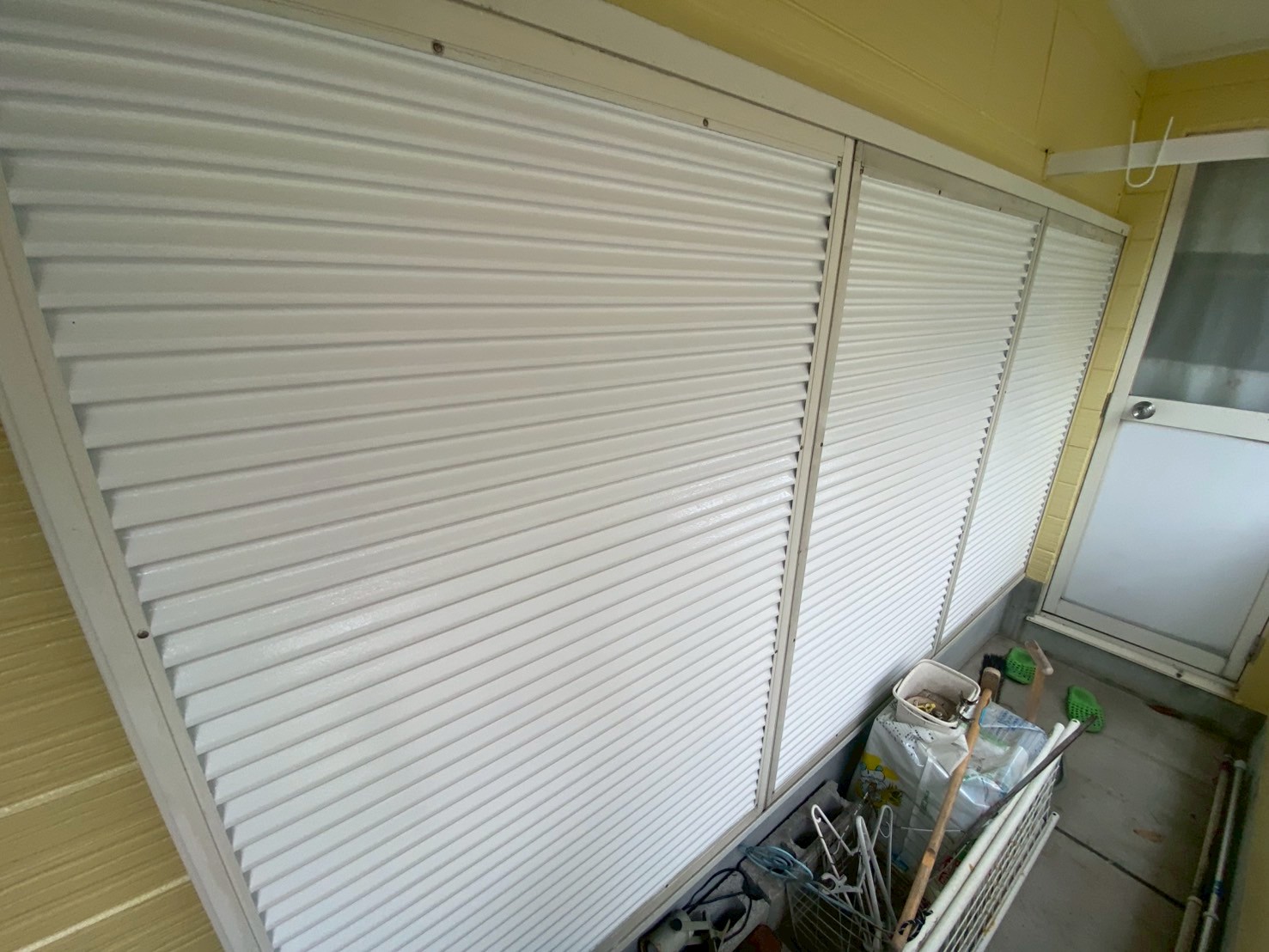

付帯部塗装工事
ウレタン塗料を上塗りしました。
105. 2026年05月20日

付帯部塗装工事
ウレタン塗料を上塗りしました。
106. 2026年05月20日

塗装工事

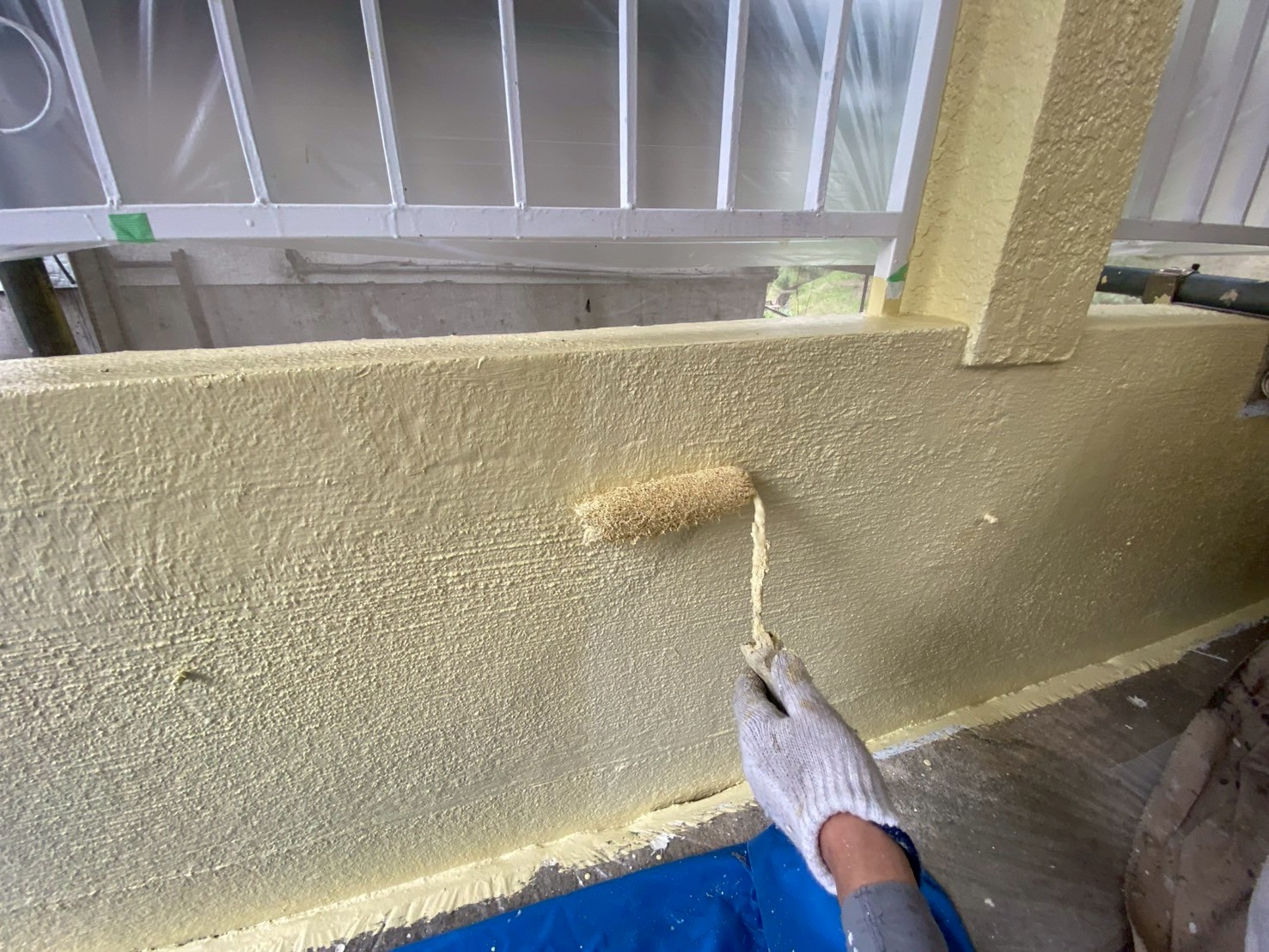

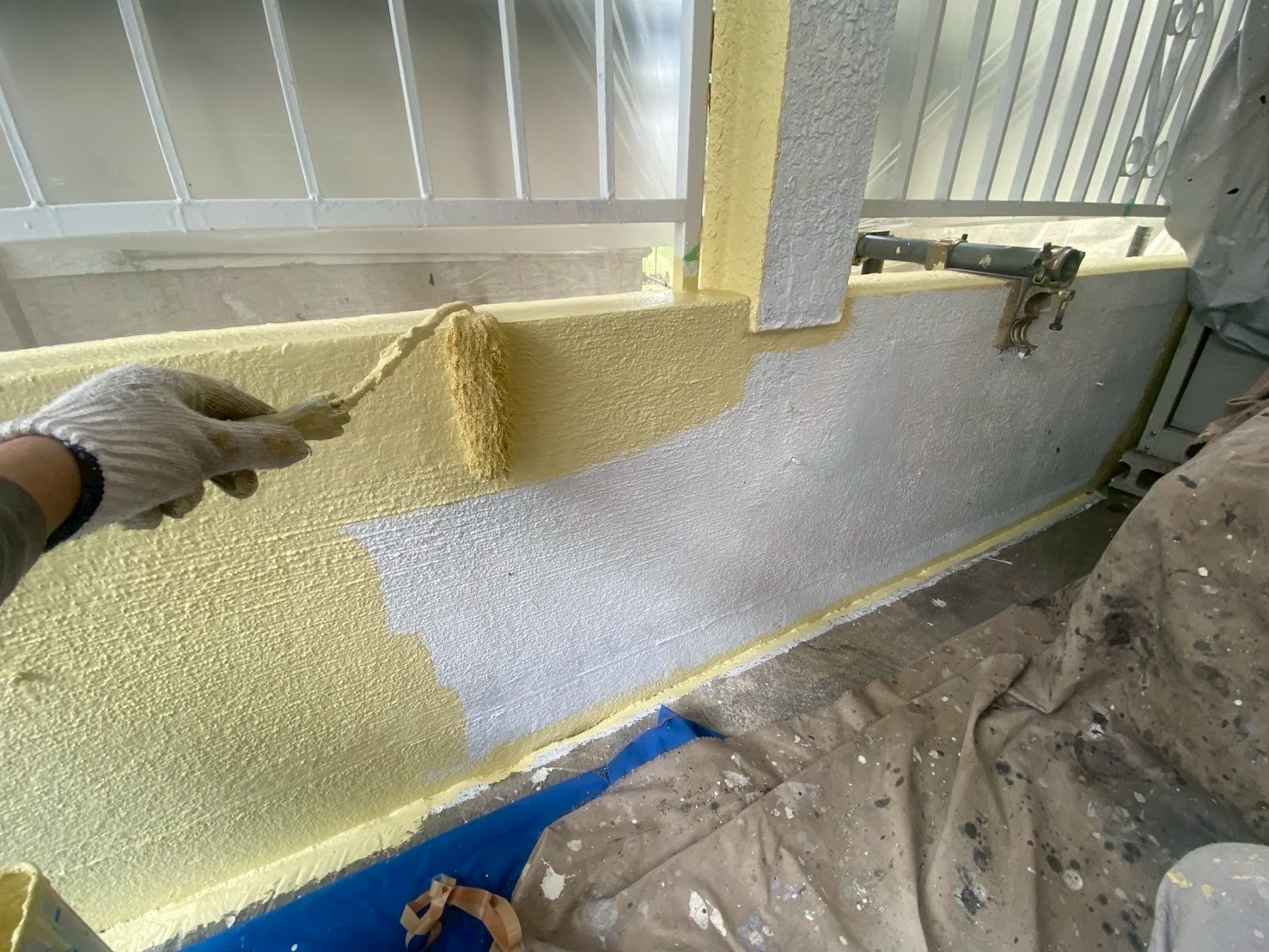

車庫内外壁、超低汚染リファイン1000MF-IRを中塗りしていきます。
107. 2026年05月20日

塗装工事
超低汚染リファイン1000MF-IRを上塗りしていきます。
108. 2026年05月20日

塗装工事
超低汚染リファイン1000MF-IRを上塗りしました。
109. 2026年05月20日

塗装工事
超低汚染リファイン1000MF-IRを上塗りしました。
110. 2026年05月22日
下塗り〜中塗り〜上塗り塗装_260523_1.jpg)
塗装工事

別箇所外壁、既存の状態です。
111. 2026年05月22日
下塗り〜中塗り〜上塗り塗装_260523_2.jpg)
塗装工事
エポパワーシーラーを下塗りしていきます。
112. 2026年05月22日
下塗り〜中塗り〜上塗り塗装_260523_3.jpg)

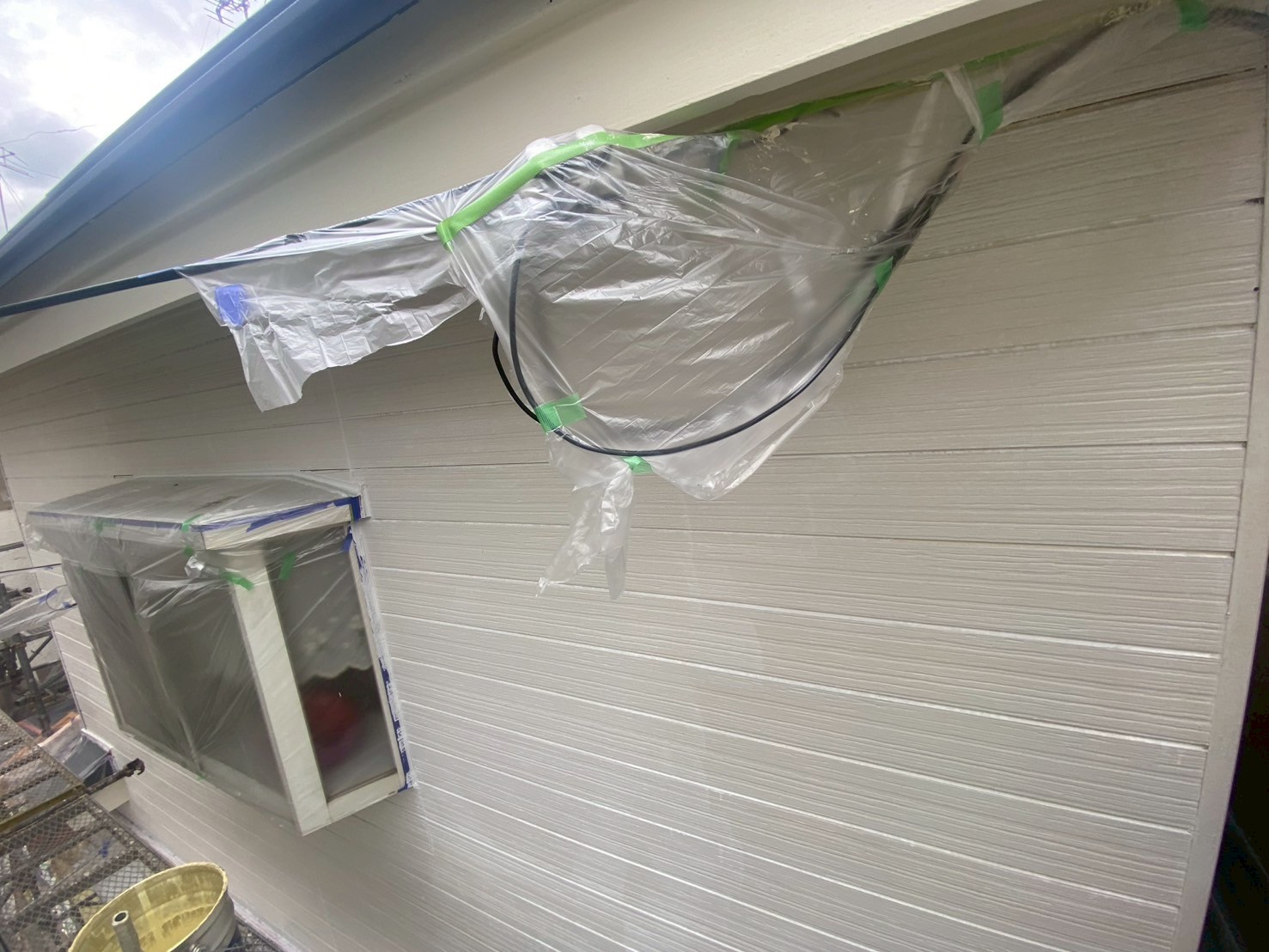

塗装工事

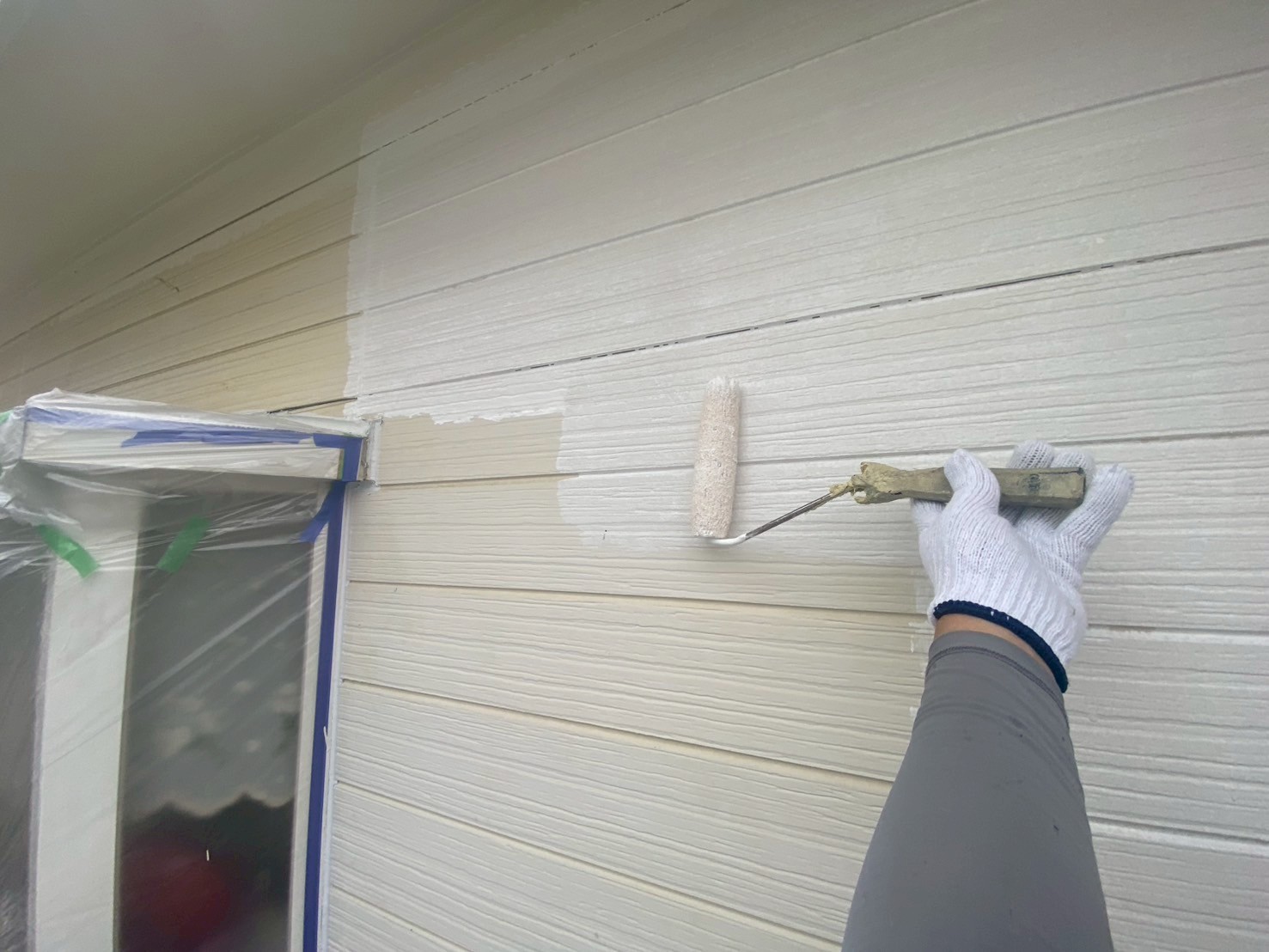

エポパワーシーラーを下塗りしました。
113. 2026年05月22日
下塗り〜中塗り〜上塗り塗装_260523_4.jpg)
塗装工事

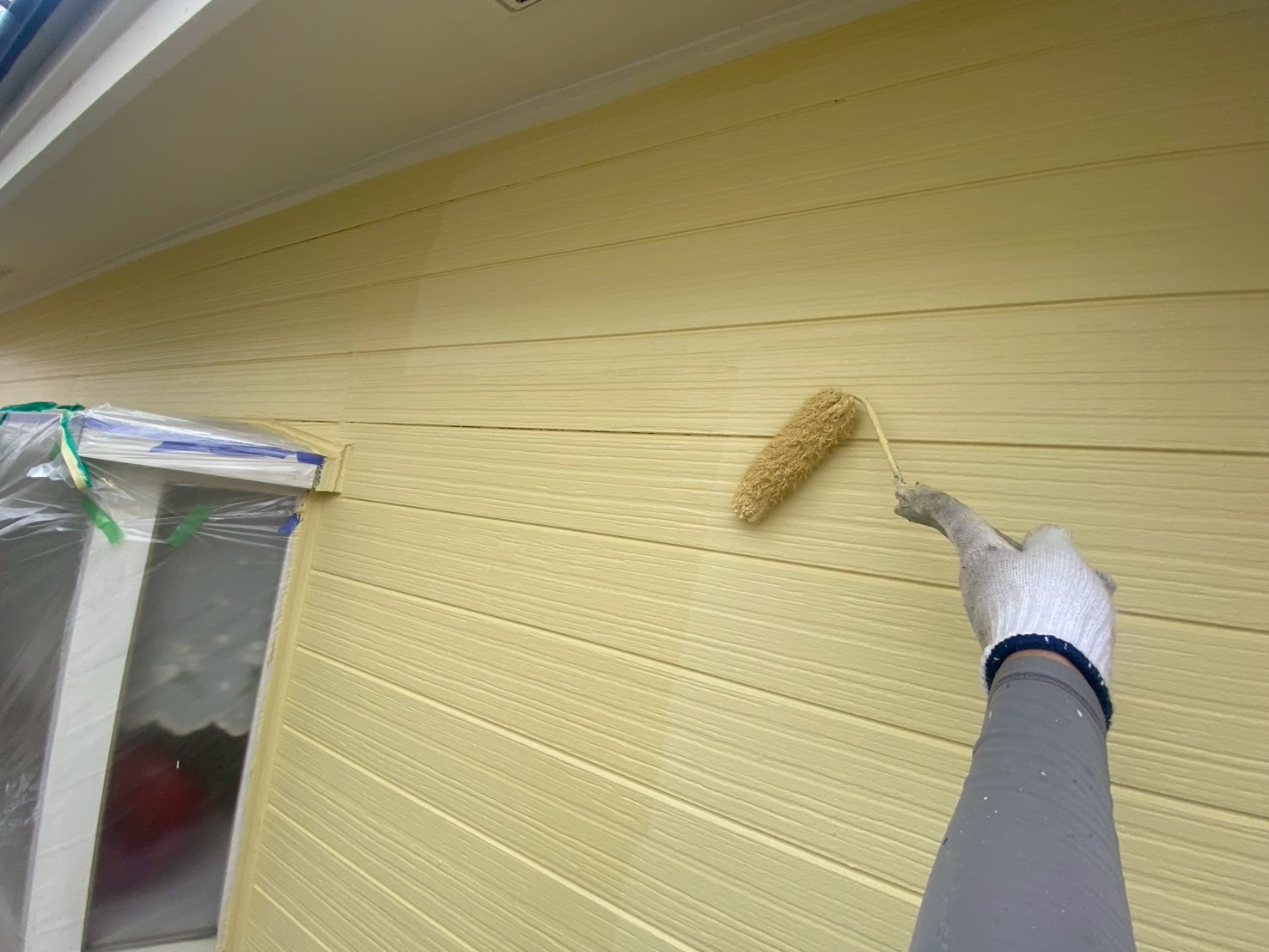

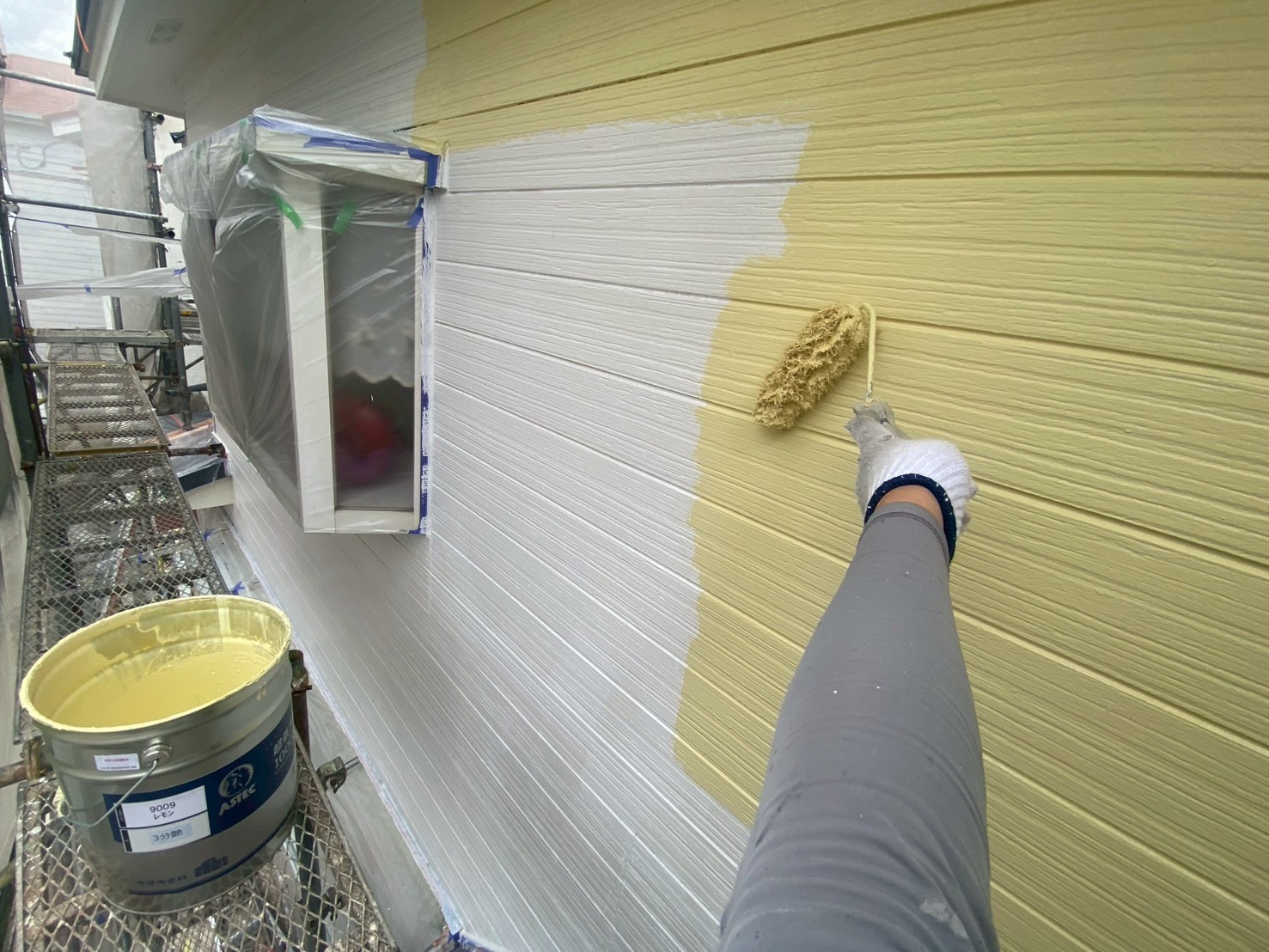

超低汚染リファイン1000MF-IRを中塗りしていきます。
114. 2026年05月22日
下塗り〜中塗り〜上塗り塗装_260523_5.jpg)
塗装工事
超低汚染リファイン1000MF-IRを上塗りしていきます。
115. 2026年05月22日
下塗り〜中塗り〜上塗り塗装_260523_6.jpg)
塗装工事

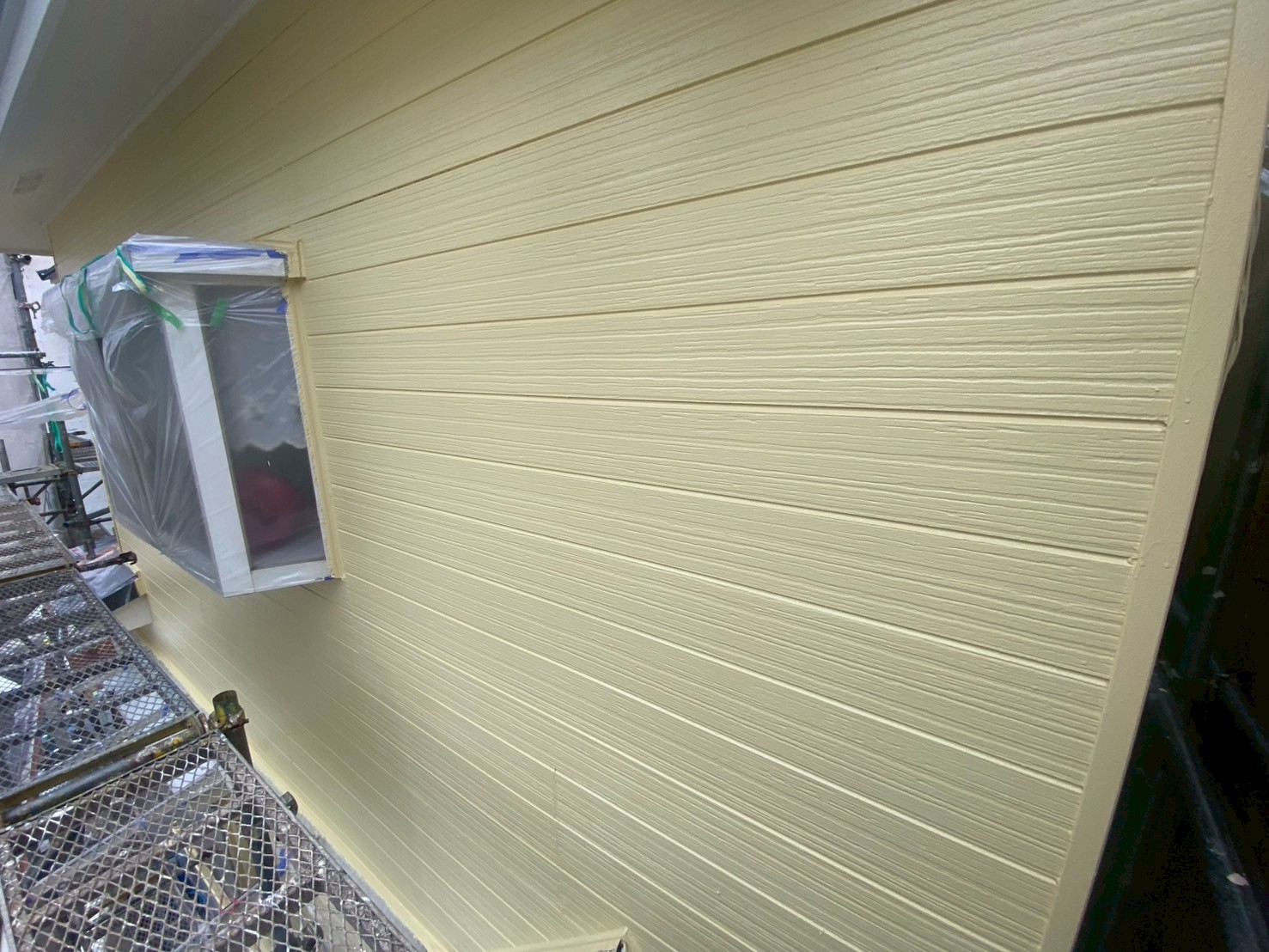

超低汚染リファイン1000MF-IRを上塗りしました。
116. 2026年05月22日
下塗り〜中塗り〜上塗り塗装_260523_12.jpg)
塗装工事
超低汚染リファイン1000MF-IRを上塗りしました。
117. 2026年05月22日

屋根工事
大屋根、棟にガルバ強化下地(タフベース)を取り付けました。
118. 2026年05月22日

屋根工事
棟板金を取り付けました。
119. 2026年05月22日

雨とい交換工事
とい受け金具を取り付けていきます。
120. 2026年05月23日

雨とい交換工事
控え金具を取り付けていきます。
121. 2026年05月23日

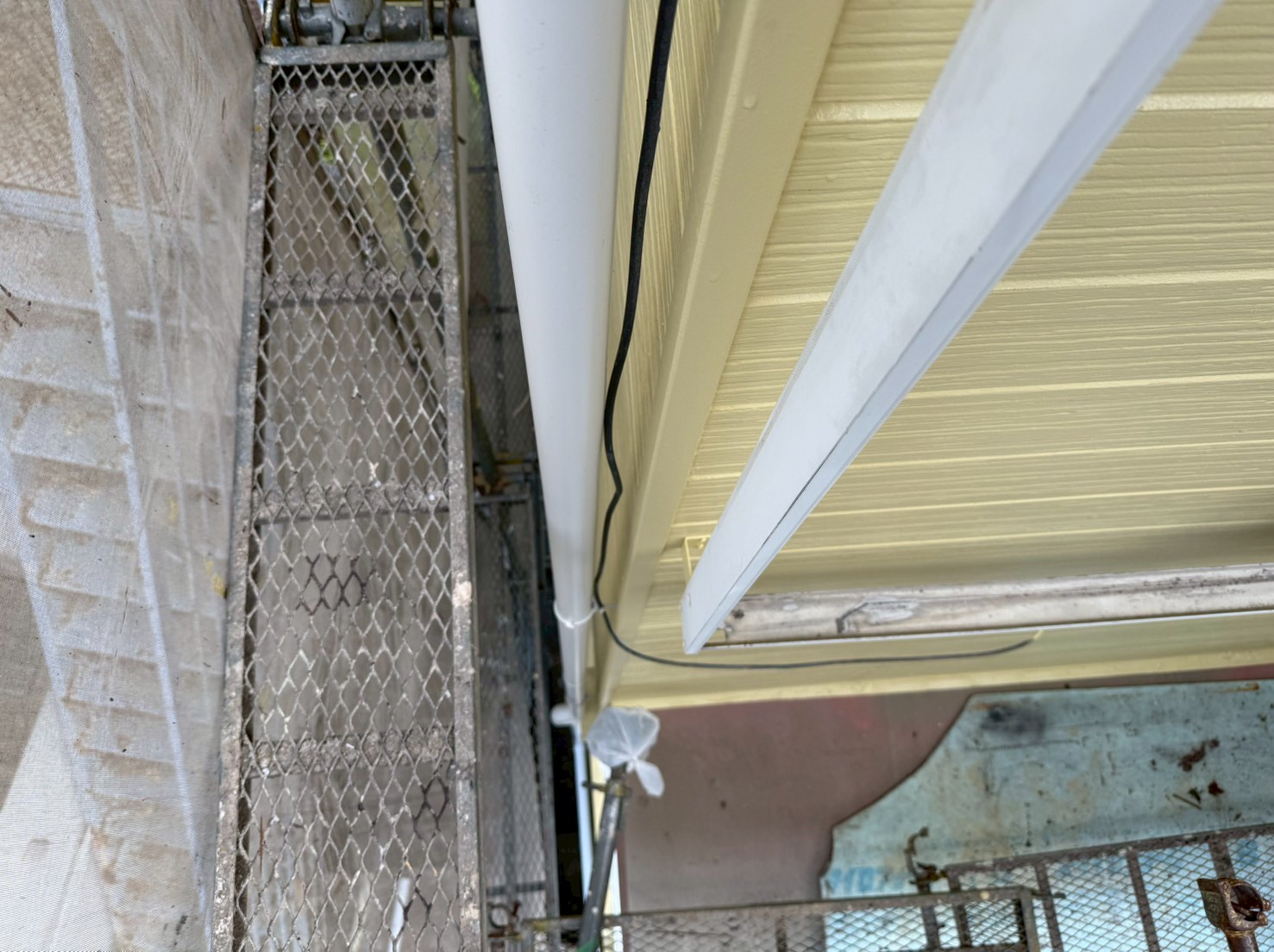

雨とい交換工事

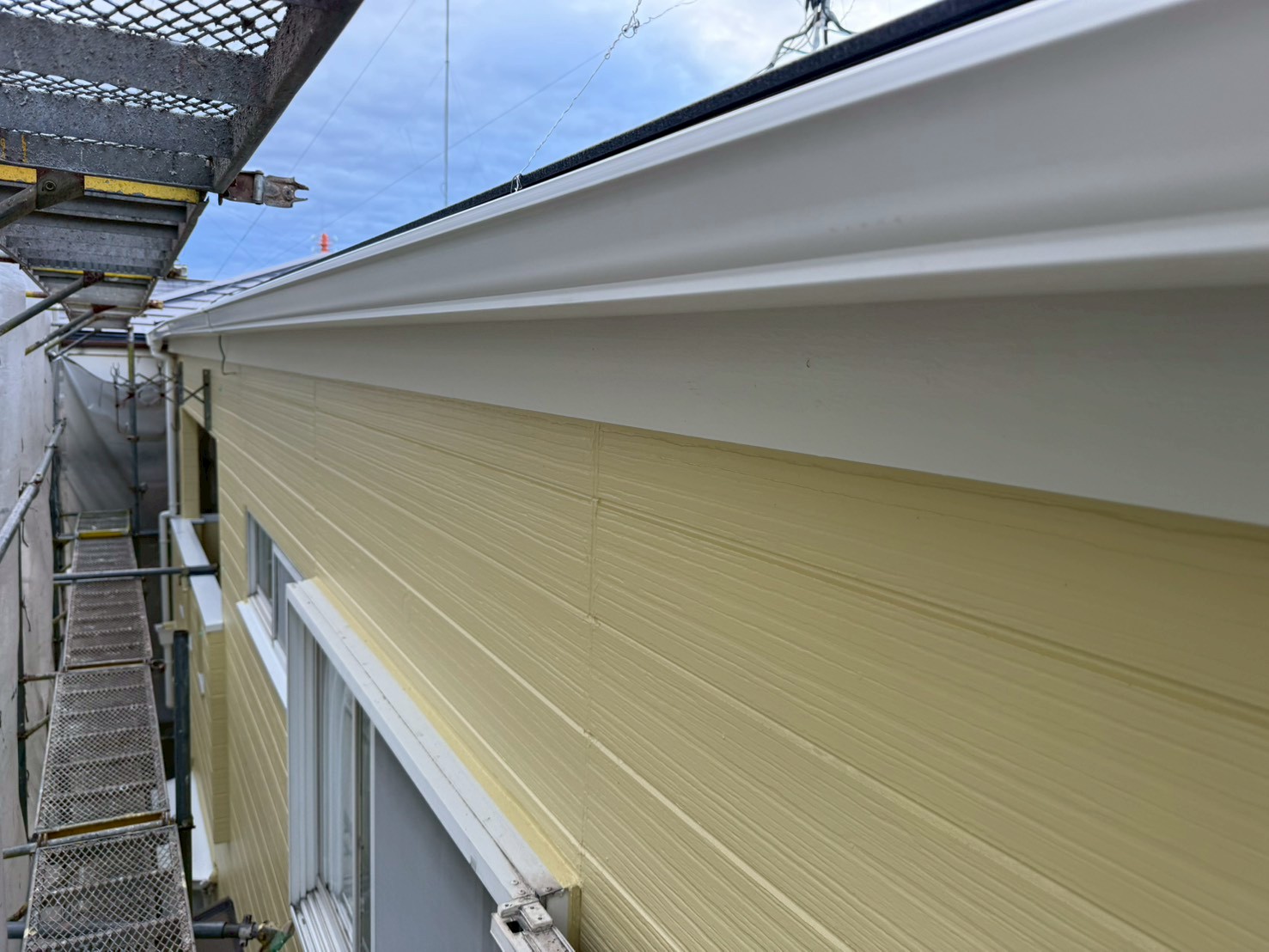

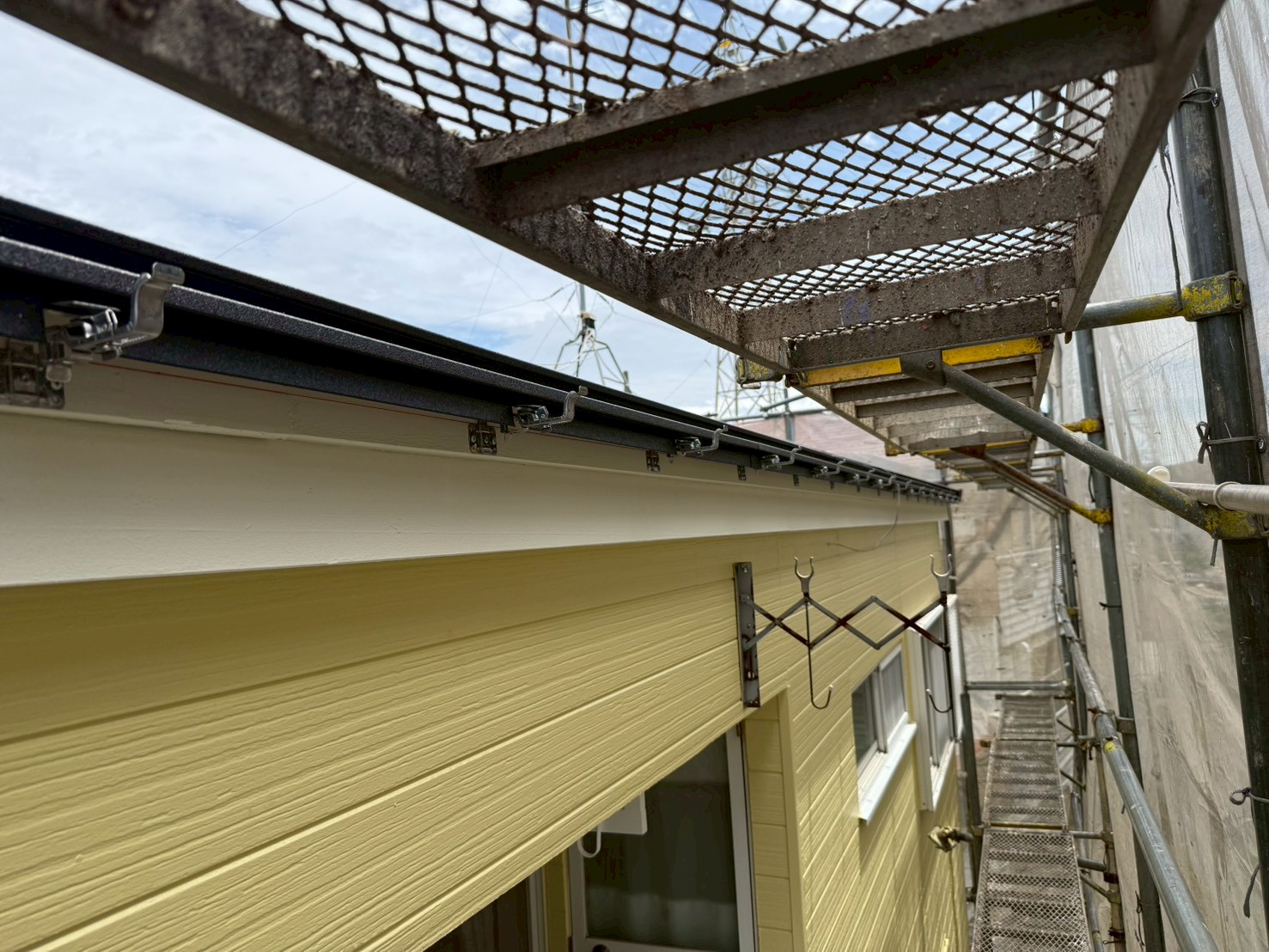

軒といを取り付けていきます。
122. 2026年05月23日

雨とい交換工事
軒といを取り付けていきます。
123. 2026年05月23日

雨とい交換工事
たてといを取り付けていきます。
124. 2026年05月23日

付帯部塗装工事

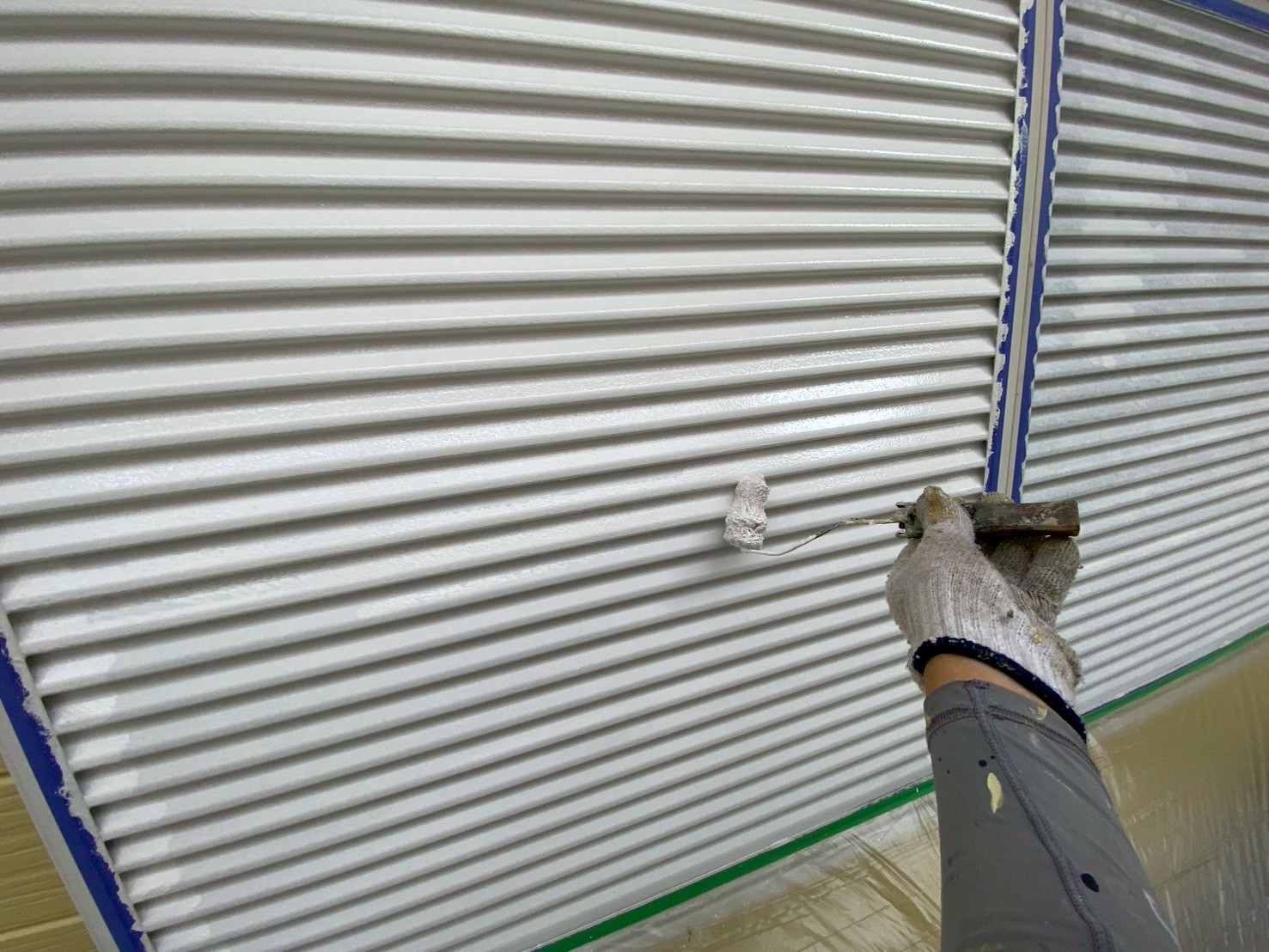

雨戸、ウレタン塗料を中塗りしていきます。
125. 2026年05月23日

付帯部塗装工事
ウレタン塗料を中塗りしました。
126. 2026年05月23日

付帯部塗装工事

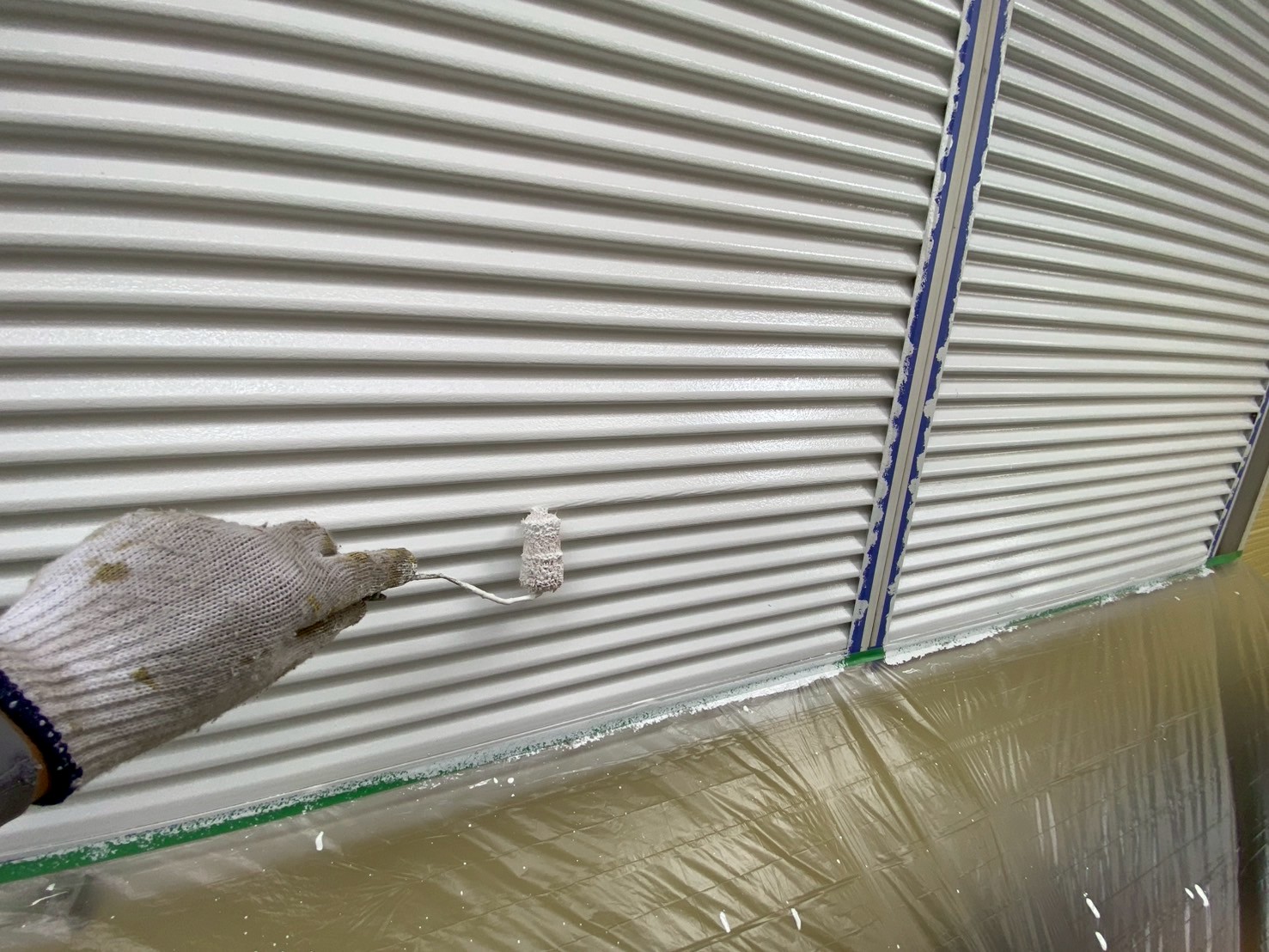

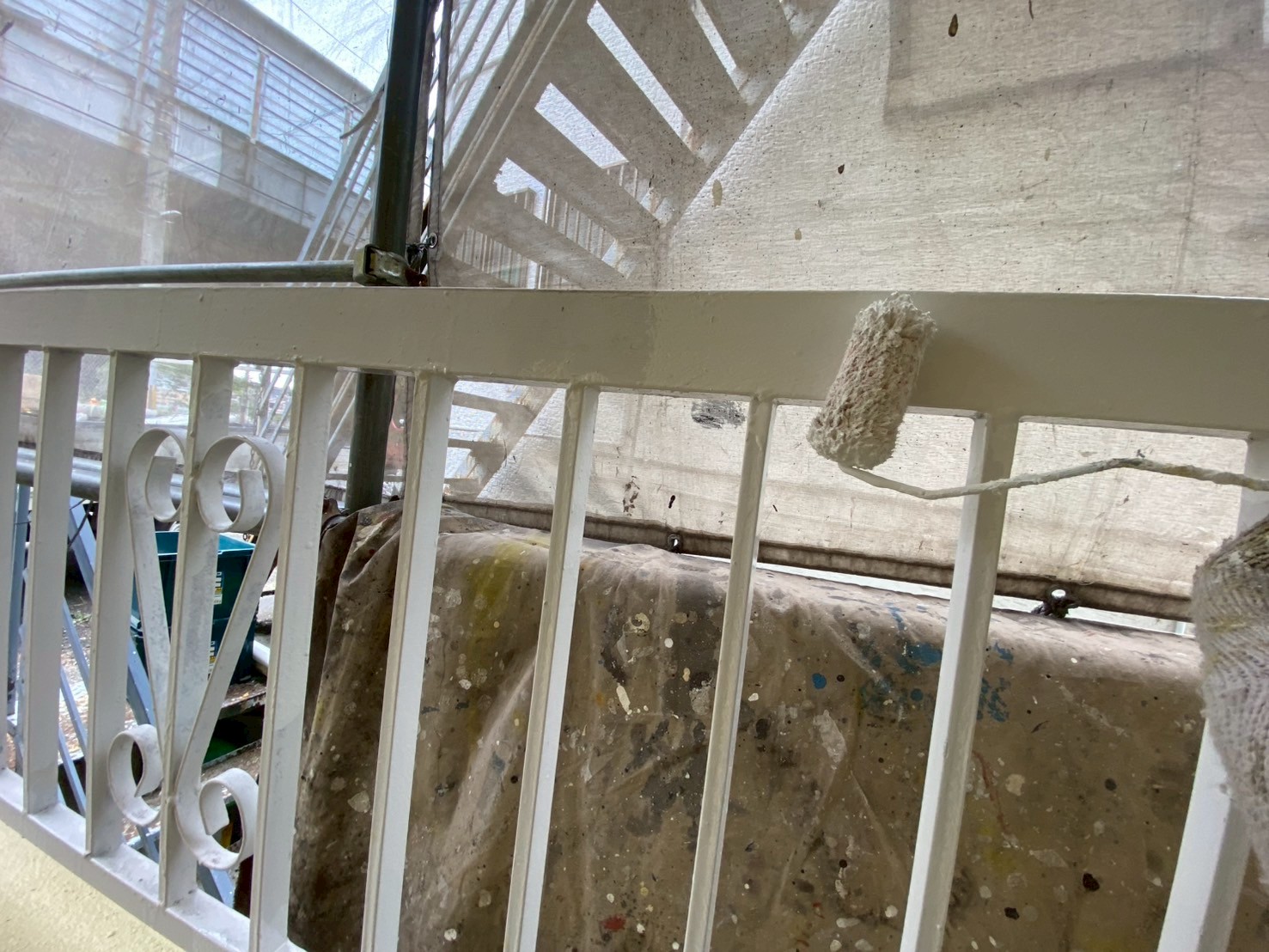

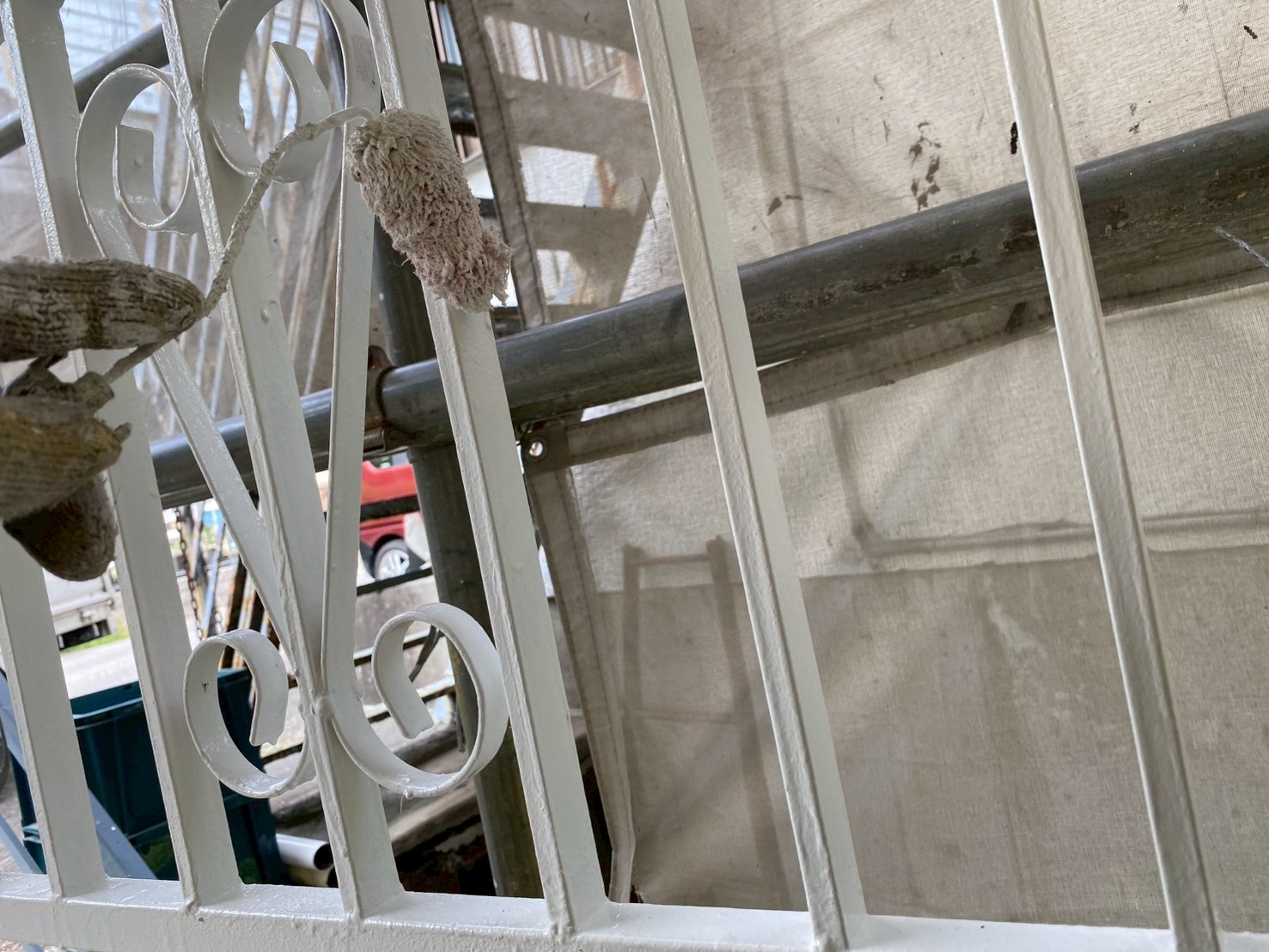

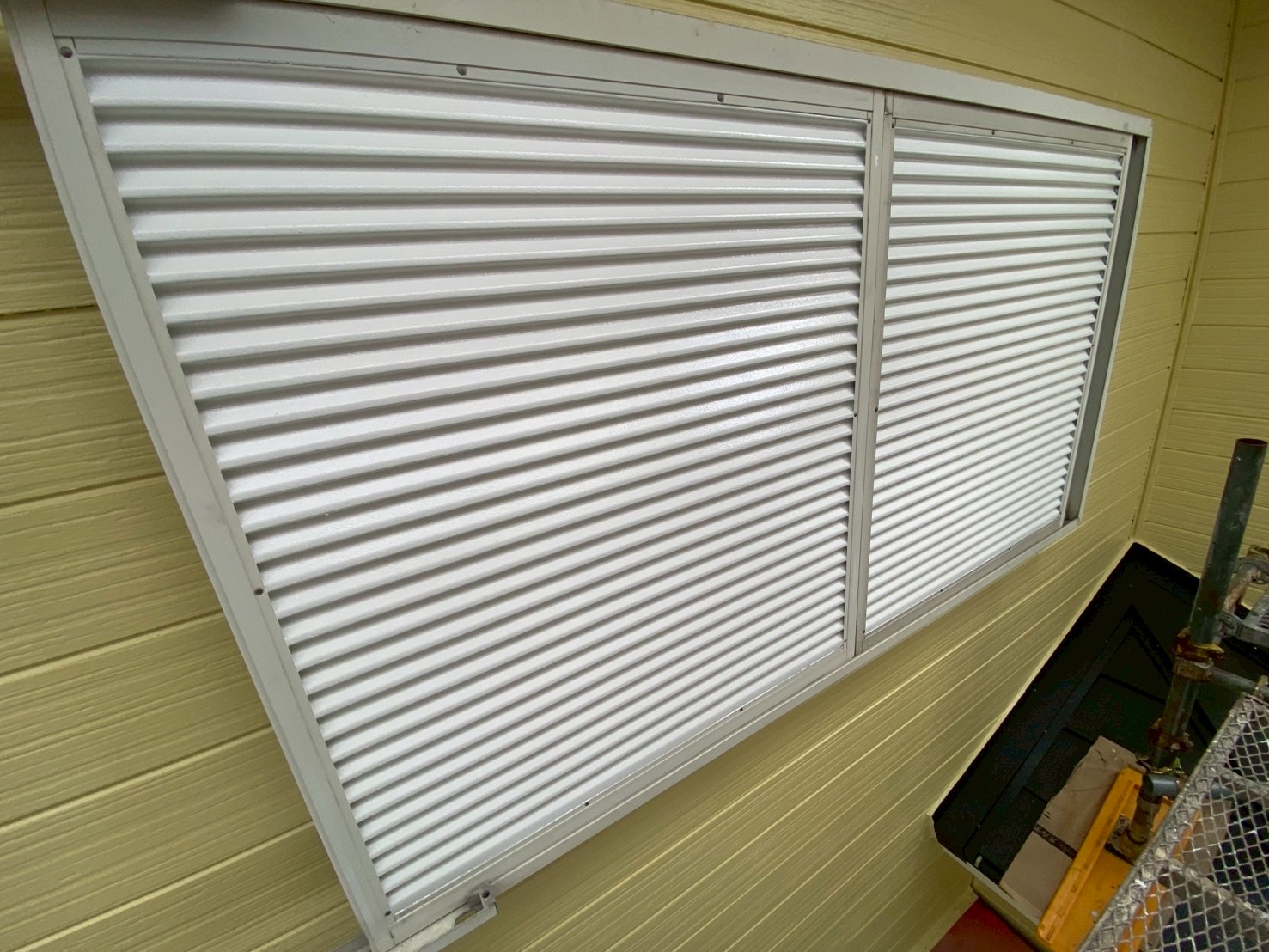

ウレタン塗料を上塗りしていきます。
127. 2026年05月23日

付帯部塗装工事

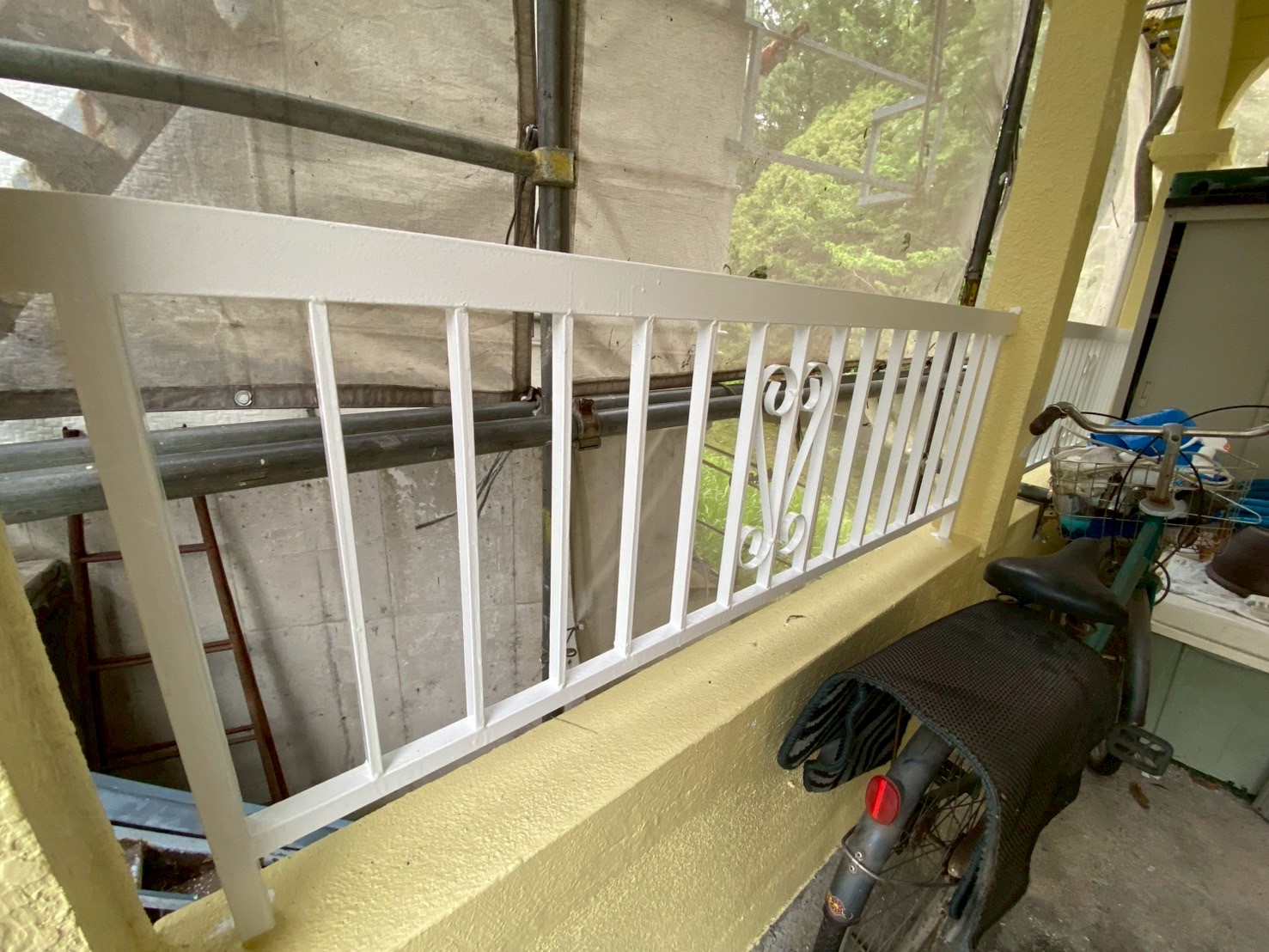

ウレタン塗料を上塗りしました。
128. 2026年05月23日

付帯部塗装工事
手摺り、ウレタン塗料を中塗りしていきます。

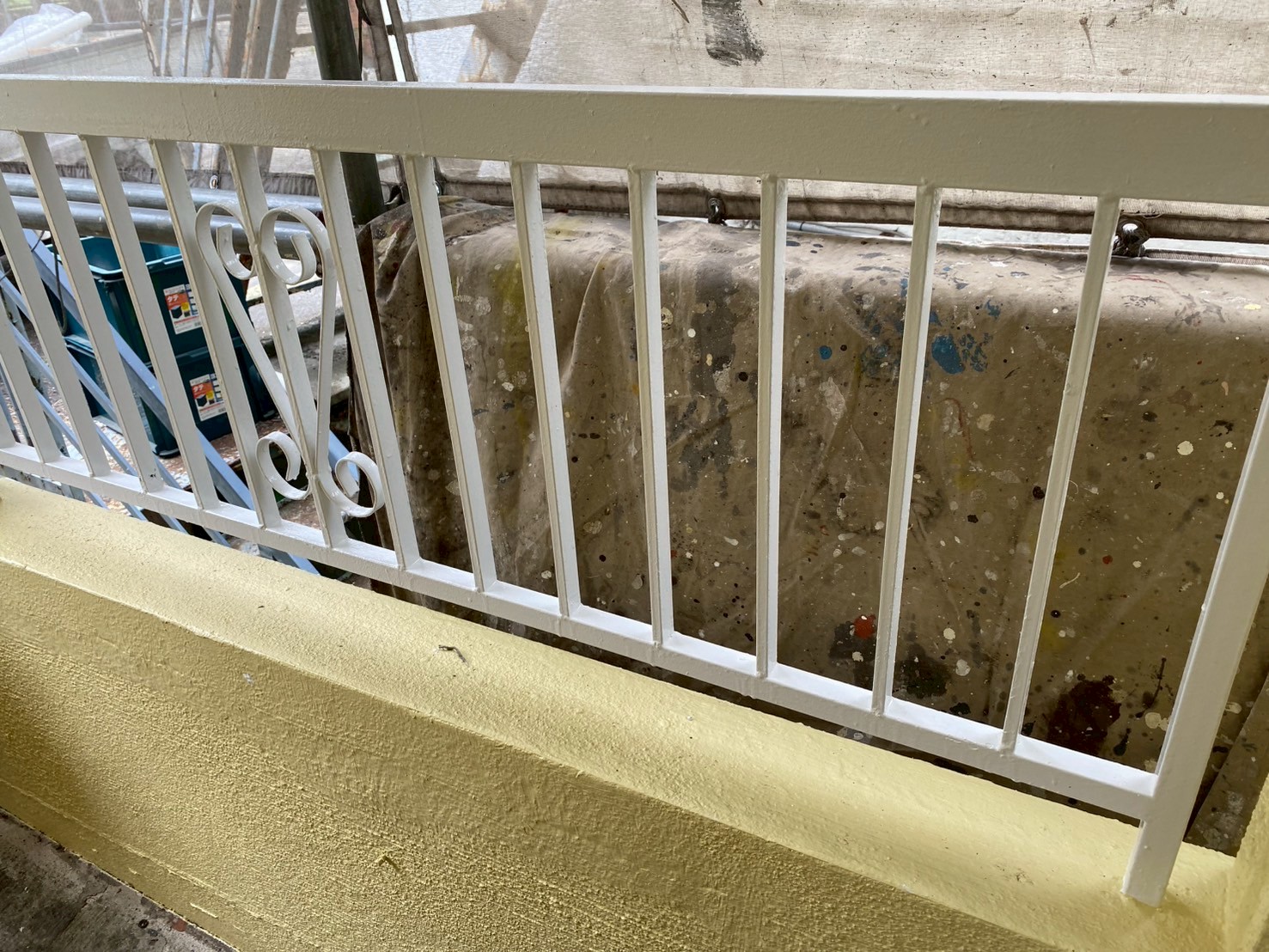

129. 2026年05月23日

付帯部塗装工事
ウレタン塗料を中塗りしました。
130. 2026年05月23日

付帯部塗装工事
ウレタン塗料を上塗りしていきます。
131. 2026年05月23日

付帯部塗装工事
ウレタン塗料を上塗りしました。
132. 2026年05月24日

塗装工事

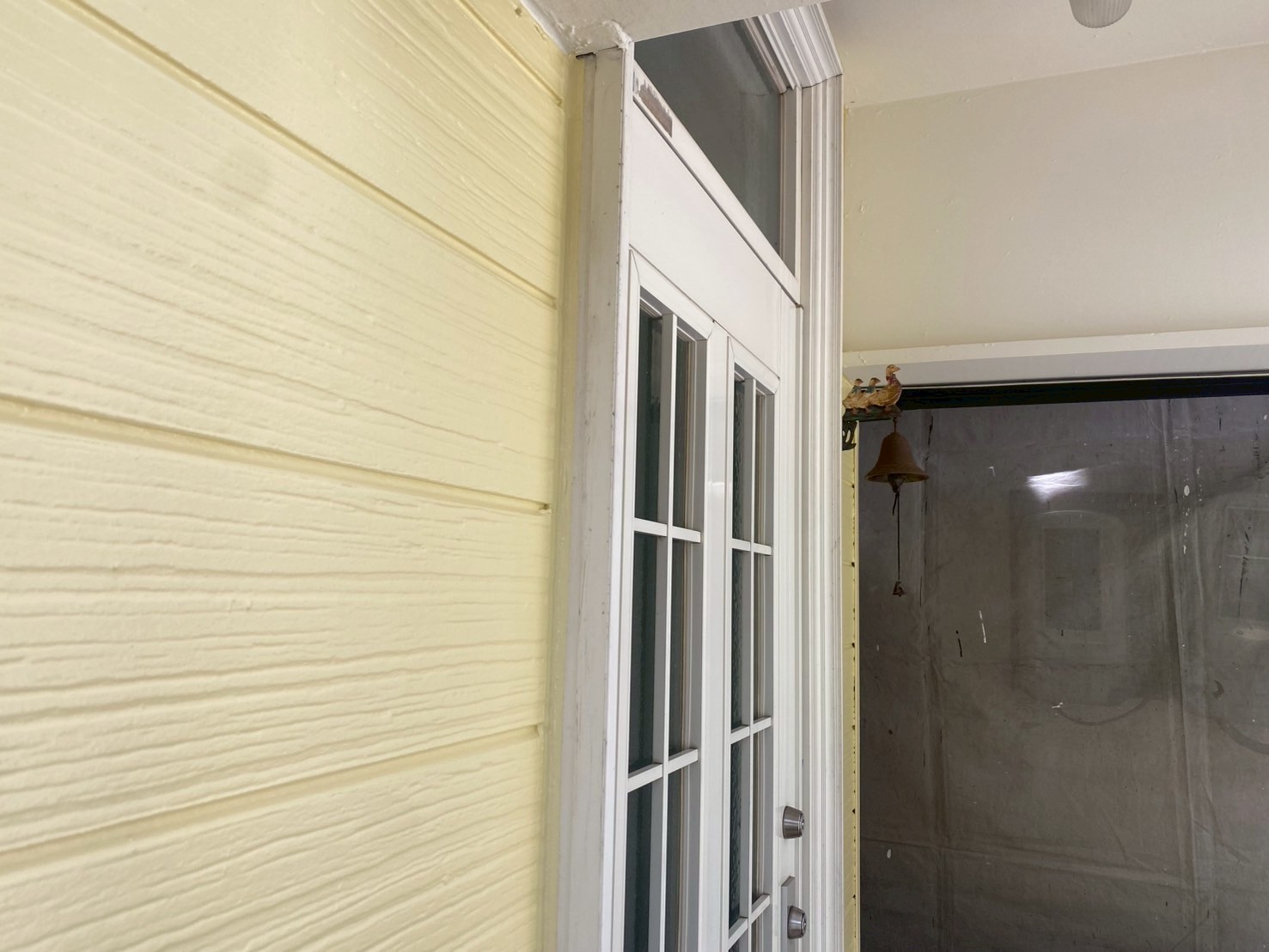

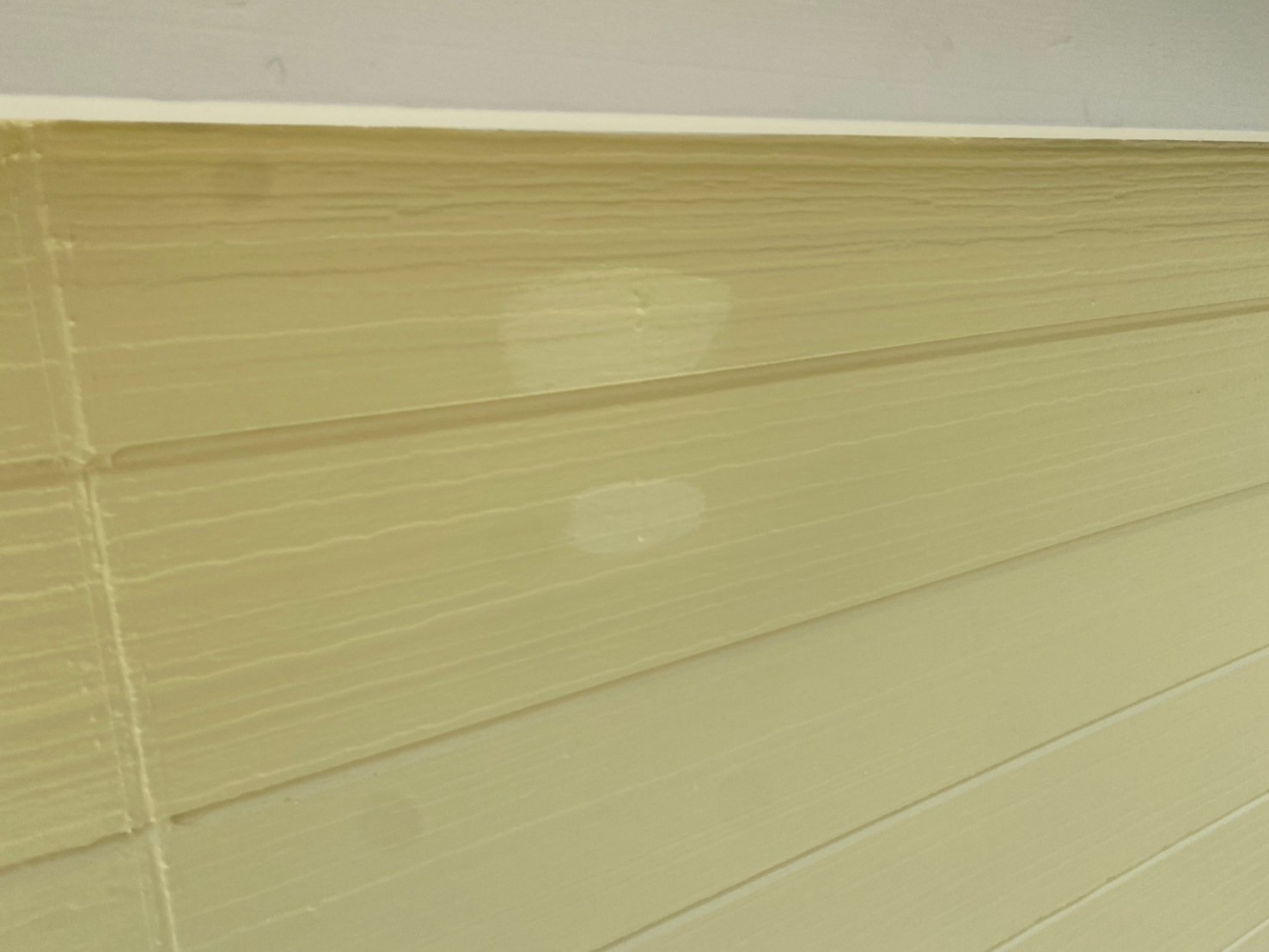

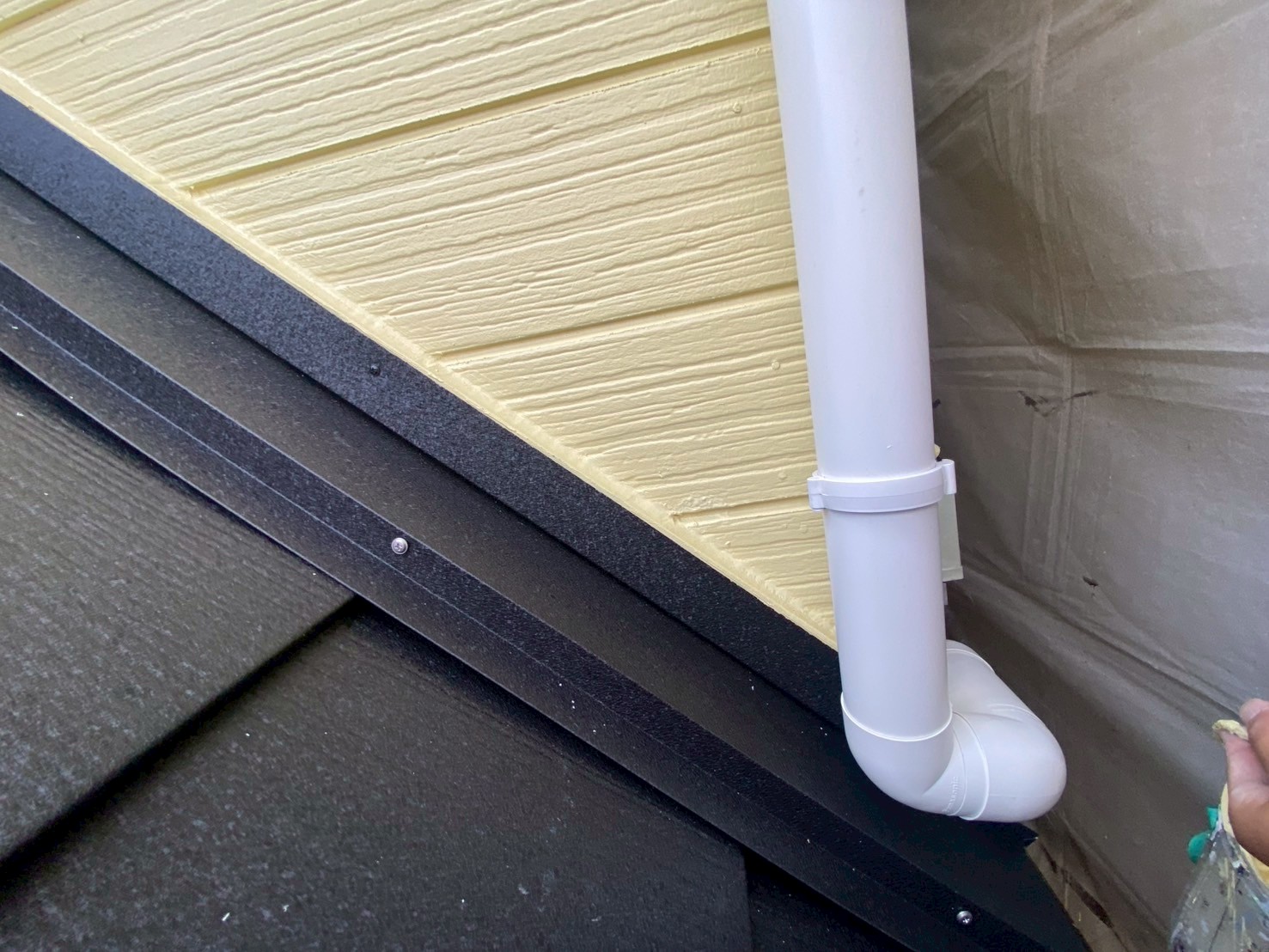

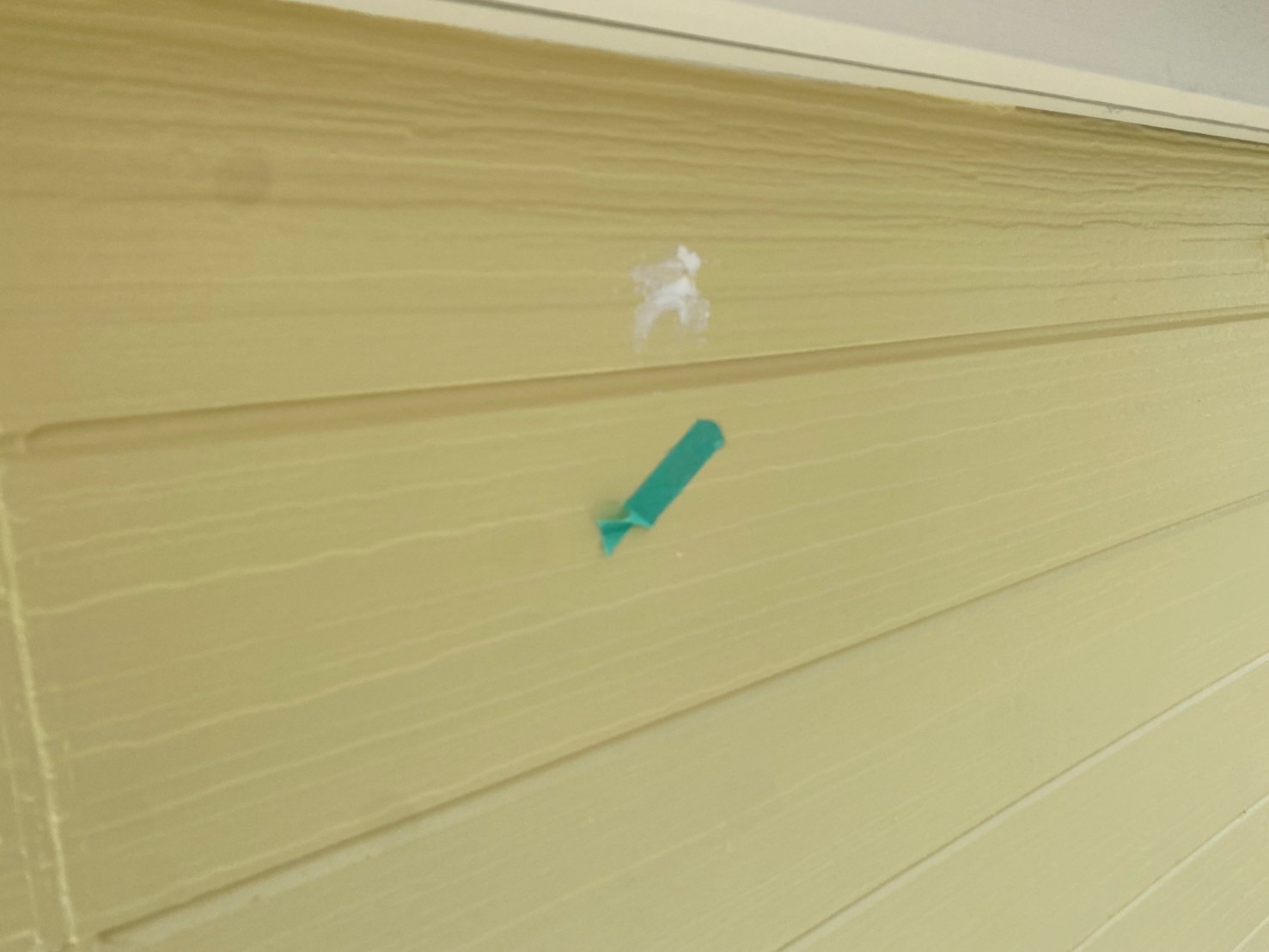

是正処理していきます。
133. 2026年05月24日

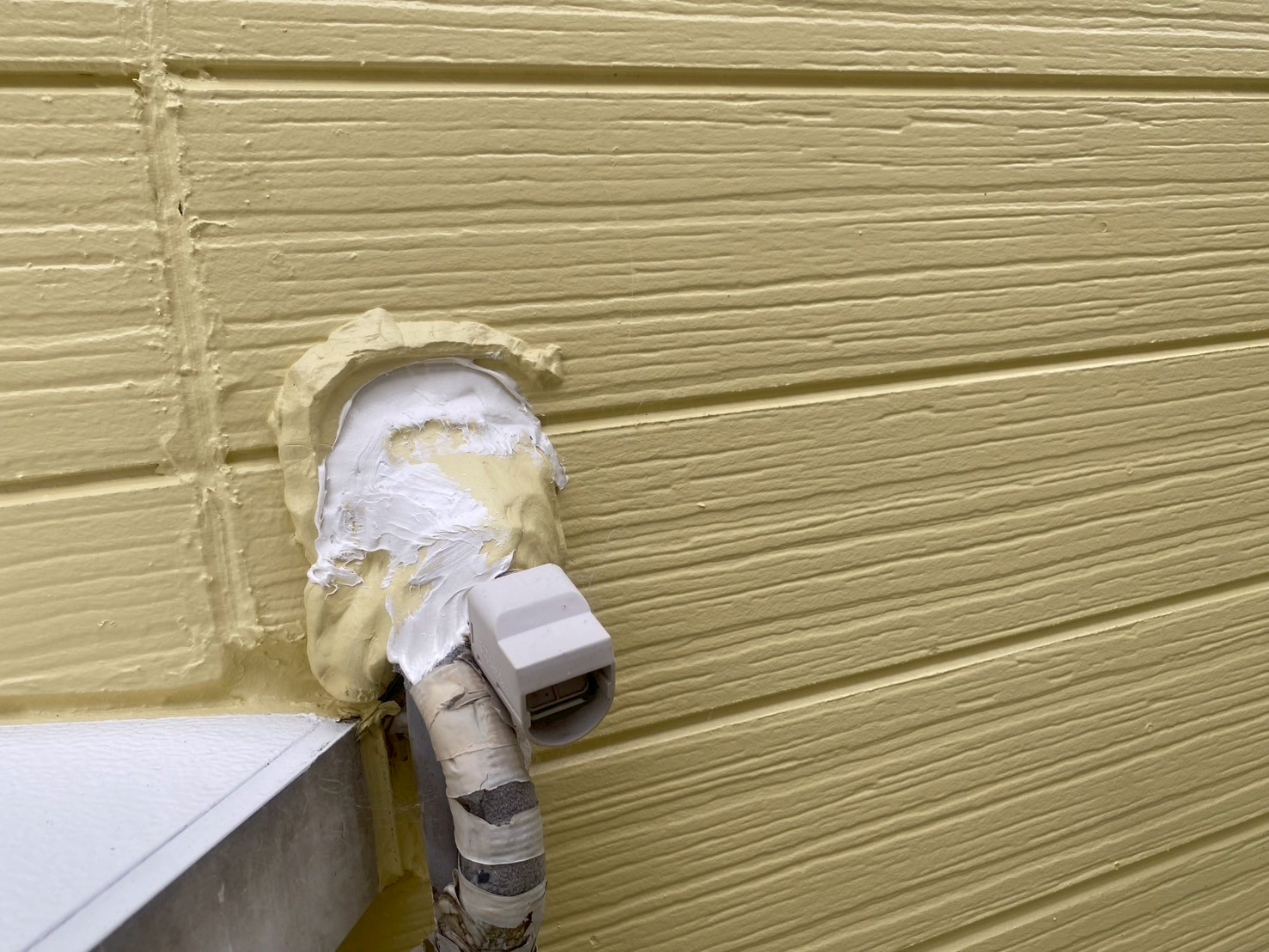

塗装工事
是正処理しました。
134. 2026年05月24日

塗装工事
ライン出し(塗装部分の端をまっすぐ綺麗に仕上げる処理)していきます。
135. 2026年05月24日

塗装工事
ライン出ししました。
136. 2026年05月24日

塗装工事
ライン出ししました。
137. 2026年05月24日

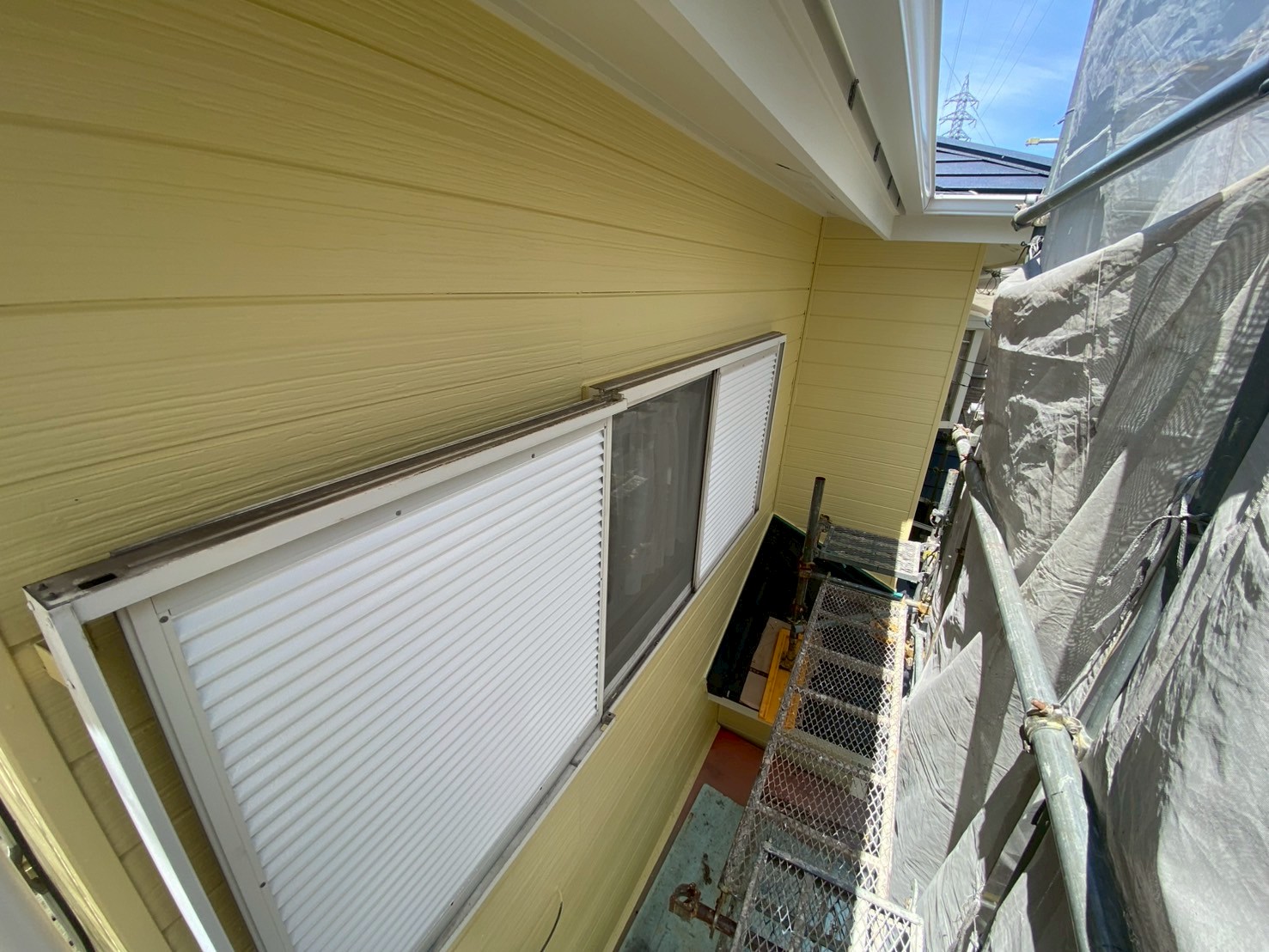

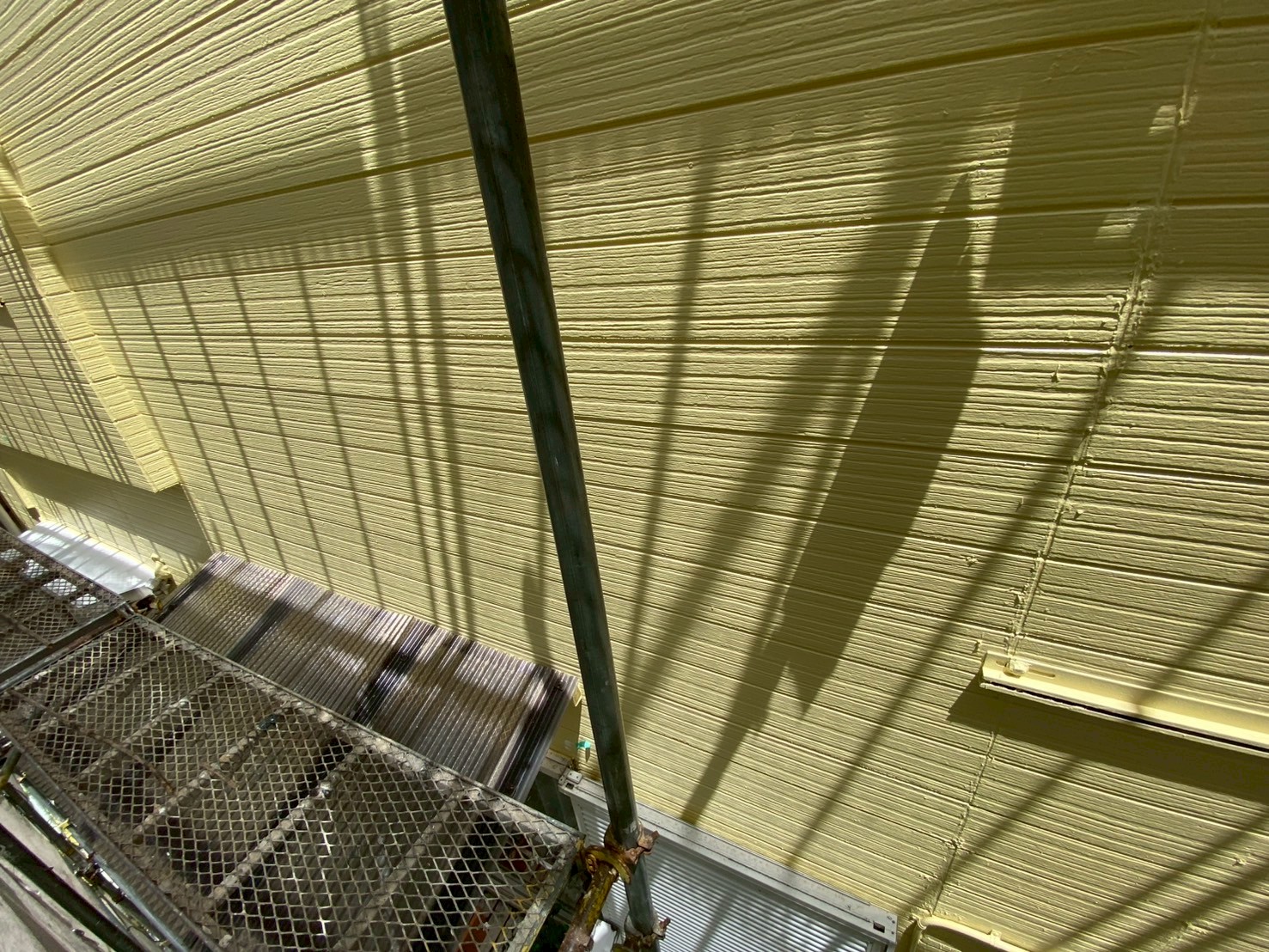

確認

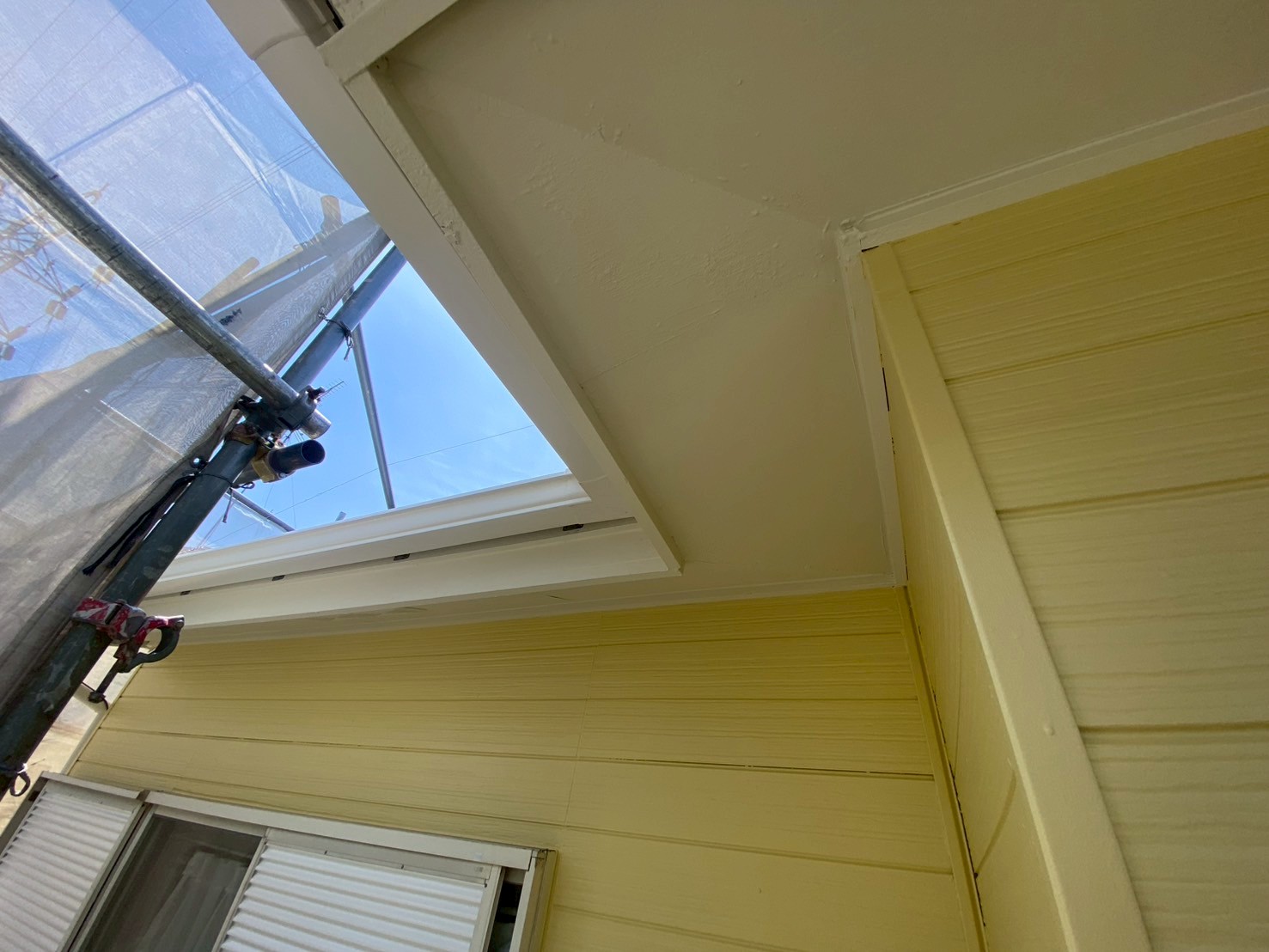

確認していきます。
138. 2026年05月24日

確認
確認していきます。
139. 2026年05月24日

確認
確認していきます。
140. 2026年05月24日

確認
確認していきます。
141. 2026年05月24日

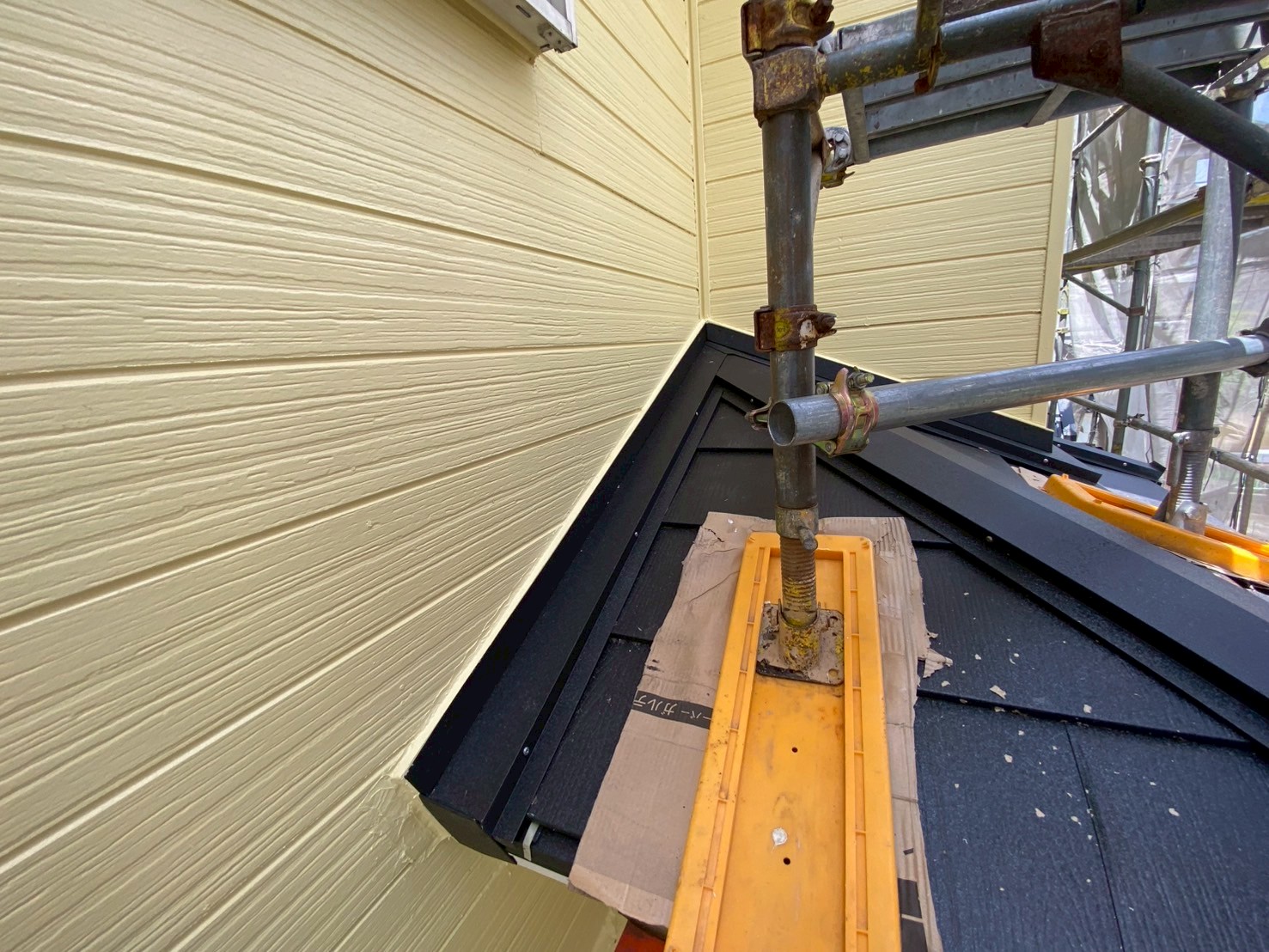

確認
確認していきます。
142. 2026年05月27日

塗装工事

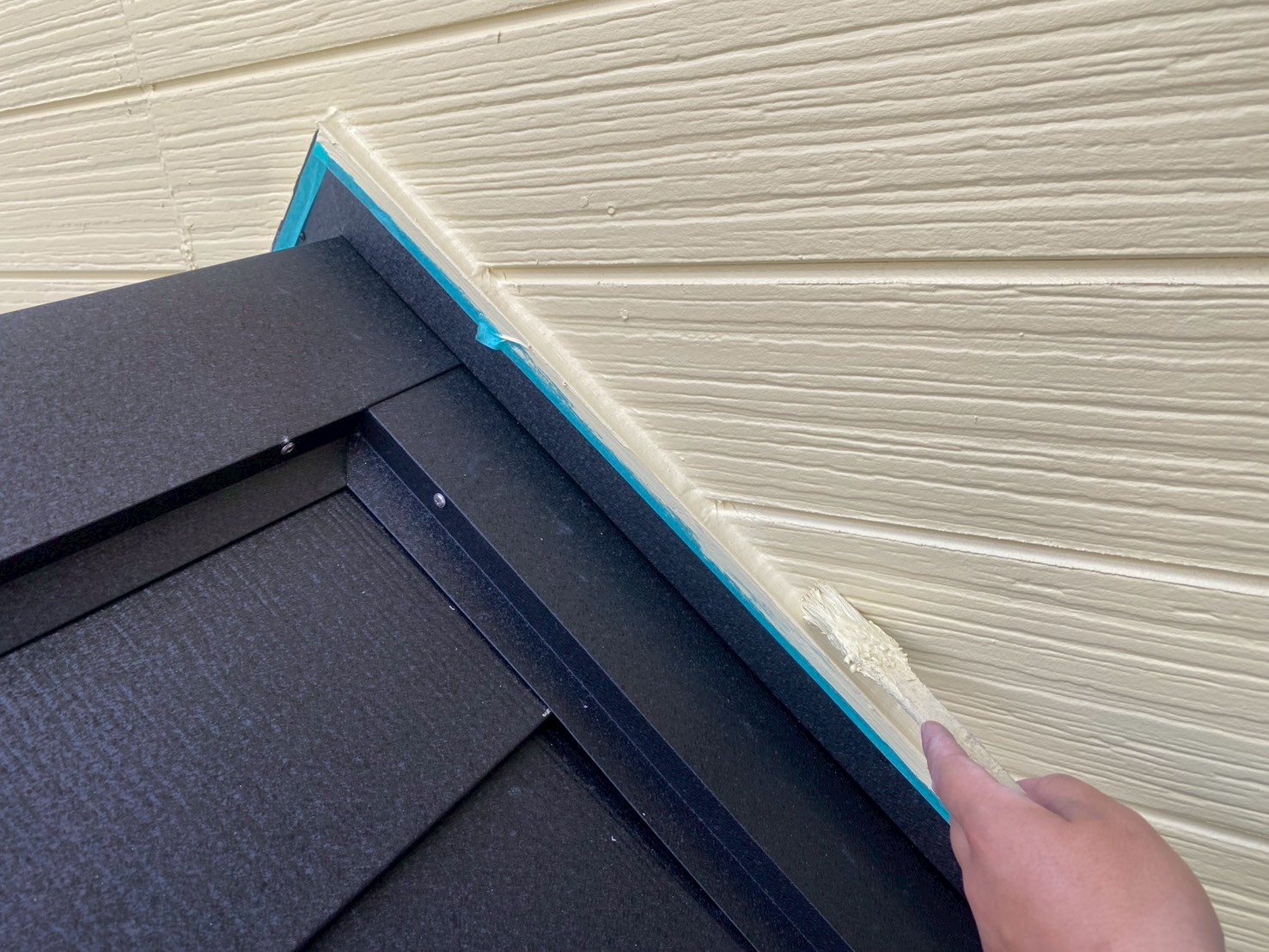

引き続き、是正処理していきます。
143. 2026年05月27日

塗装工事

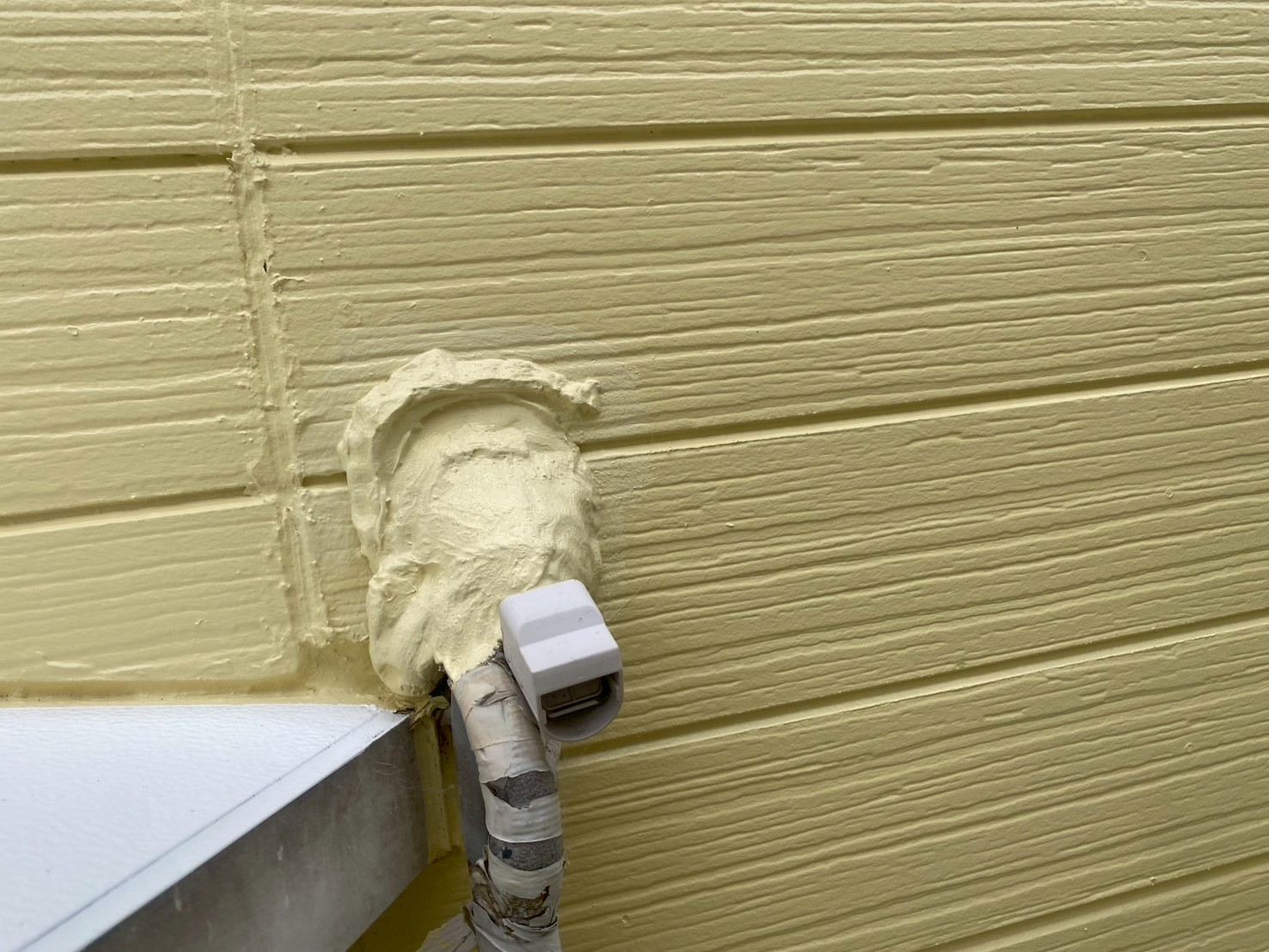

是正処理しました。
144. 2026年05月27日

塗装工事
是正処理しました。
145. 2026年05月28日

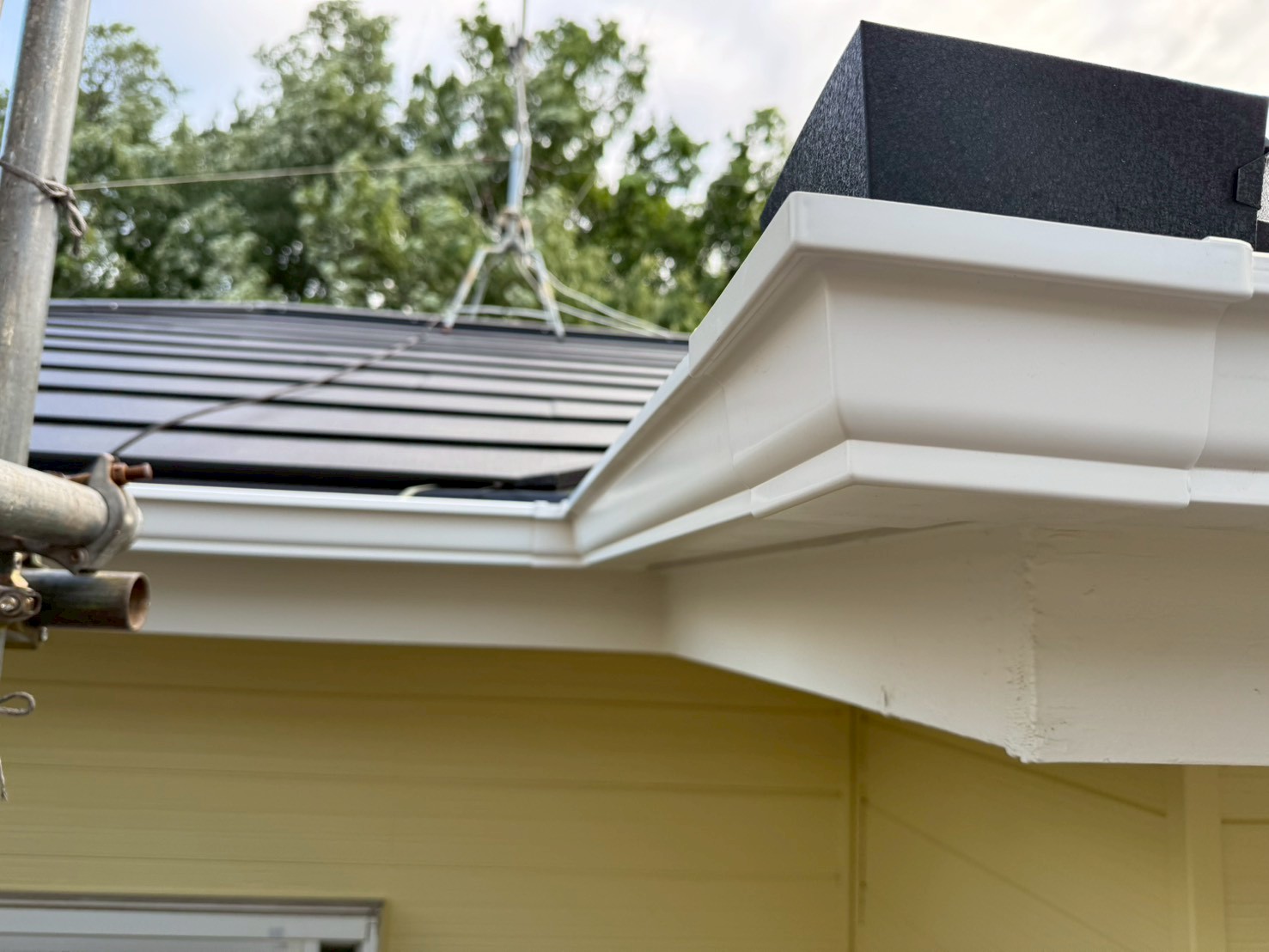

雨とい交換工事

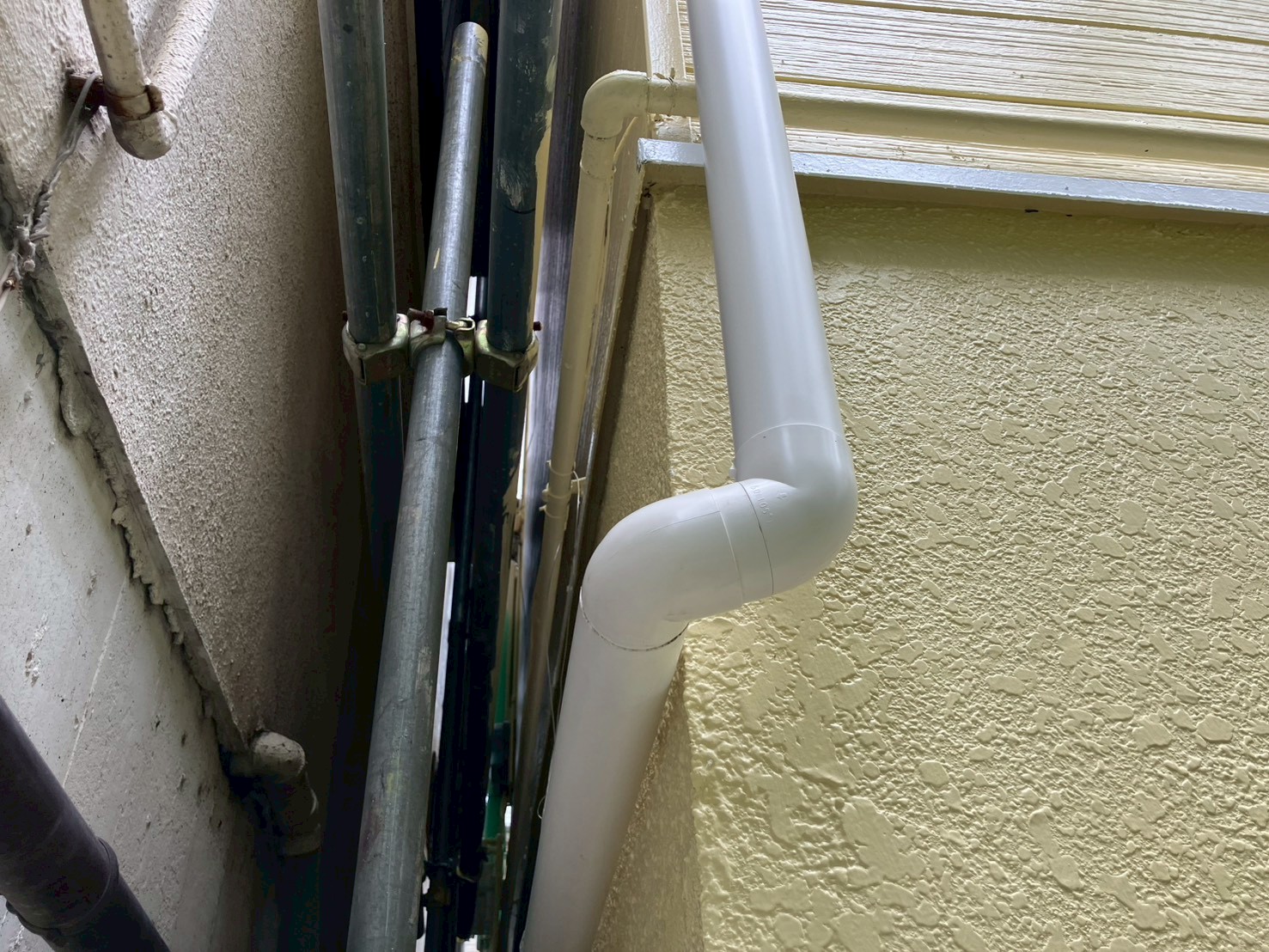

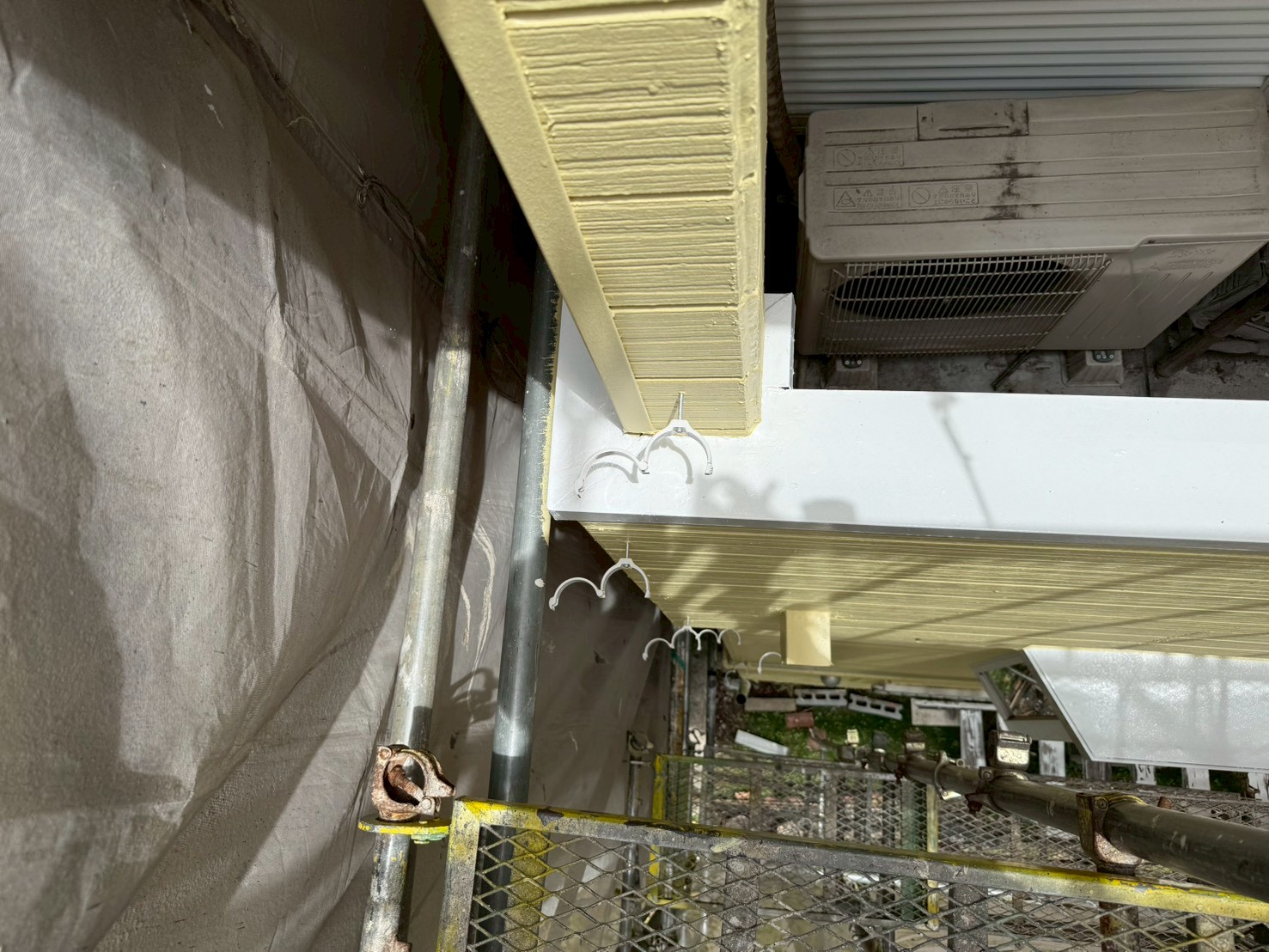

たてといを取り付けていきます。
146. 2026年05月28日
_260529_3-2.jpg)
足場工事

足場を解体しました。
147. 2026年06月01日

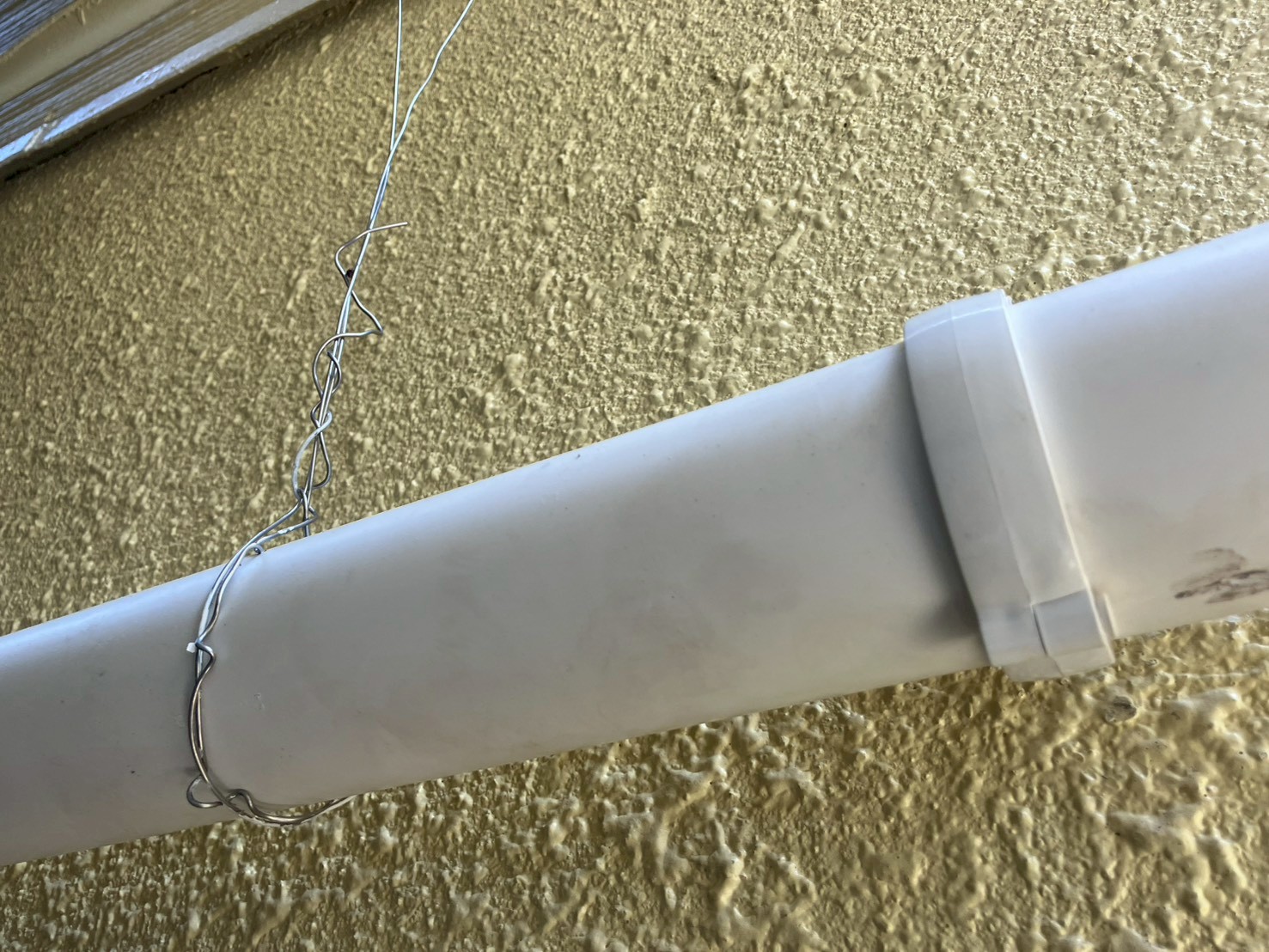

雨とい交換工事

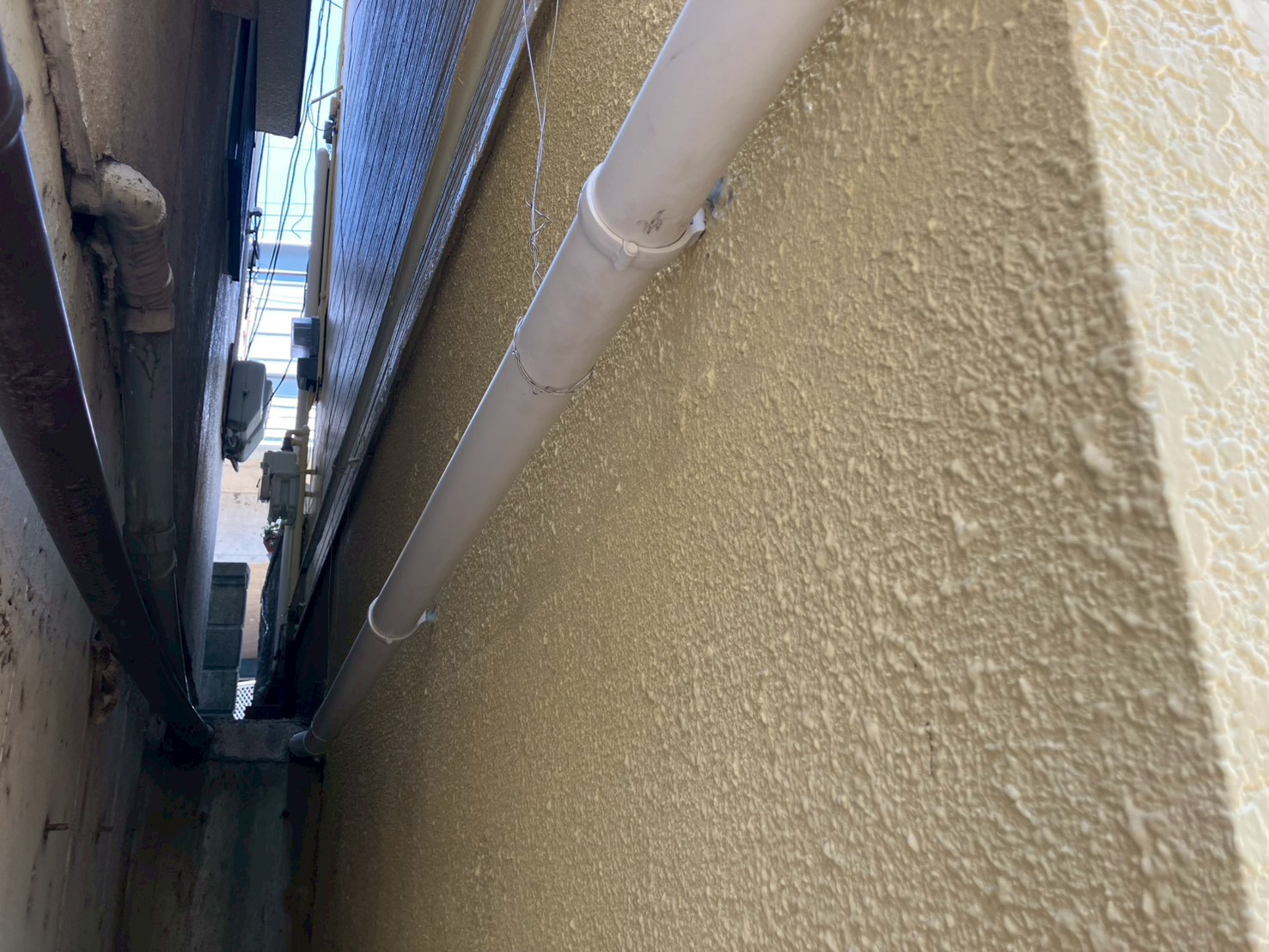

たてといを横に這わせ、ステンレス線で吊り下げます。
148. 2026年06月01日

雨とい交換工事
たてといを取り付けました。完工です。
