R8.7/13~7/21 奈良市 K様邸 屋根ふき直し工事
Case Study - 施工完了
Case Study - ただいま施工中
工事データ
-
築年数
築60年程
-
構造
2階建て
-
お問合わせ内容
台風で朝起きてきたら、キッチンの天井からポタポタ雨漏り。
-
工事内容
屋根葺き直し、内装工事
-
工期
約1週間
施工詳細

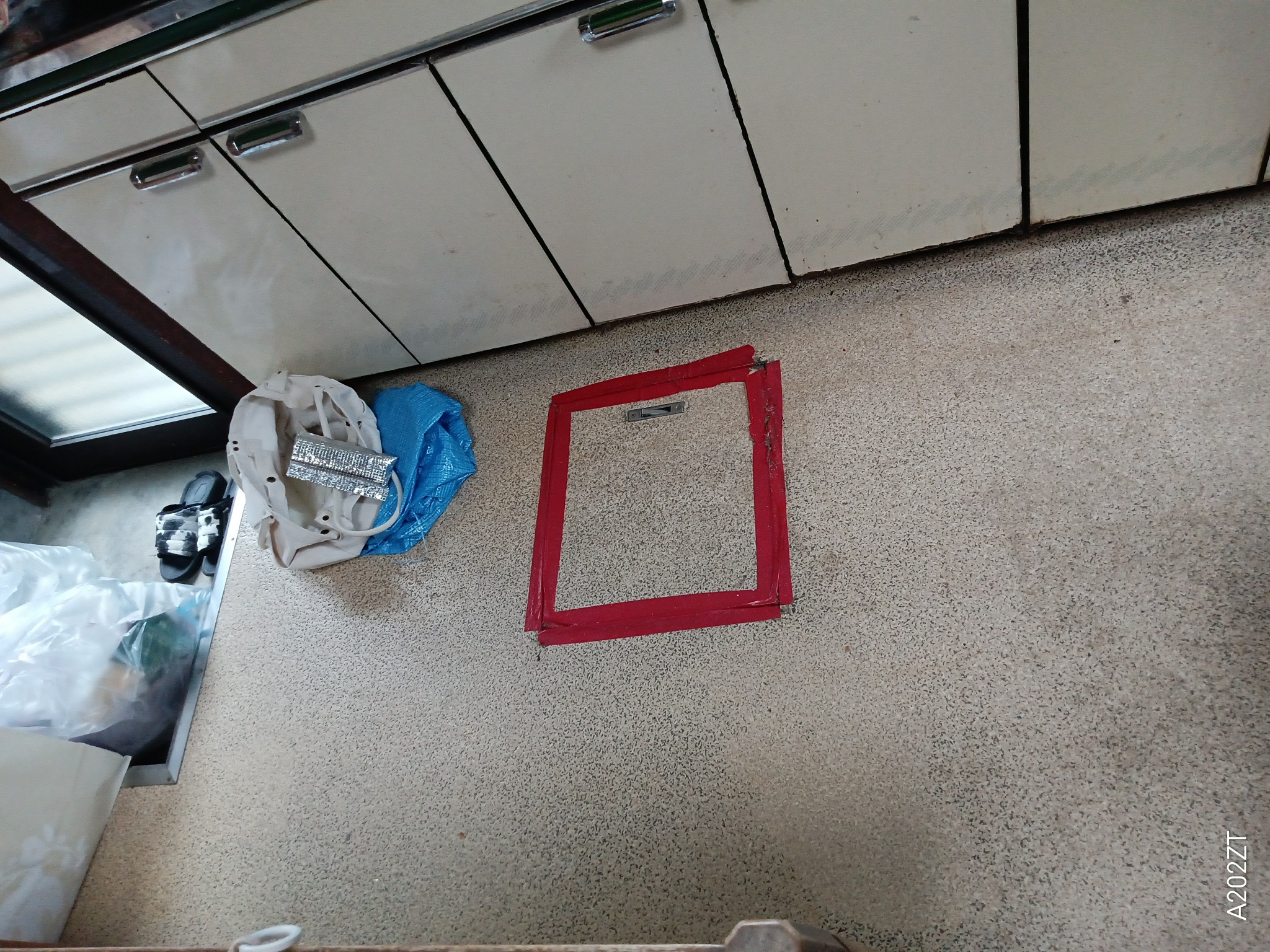

1. 2026年07月13日

床改修工事

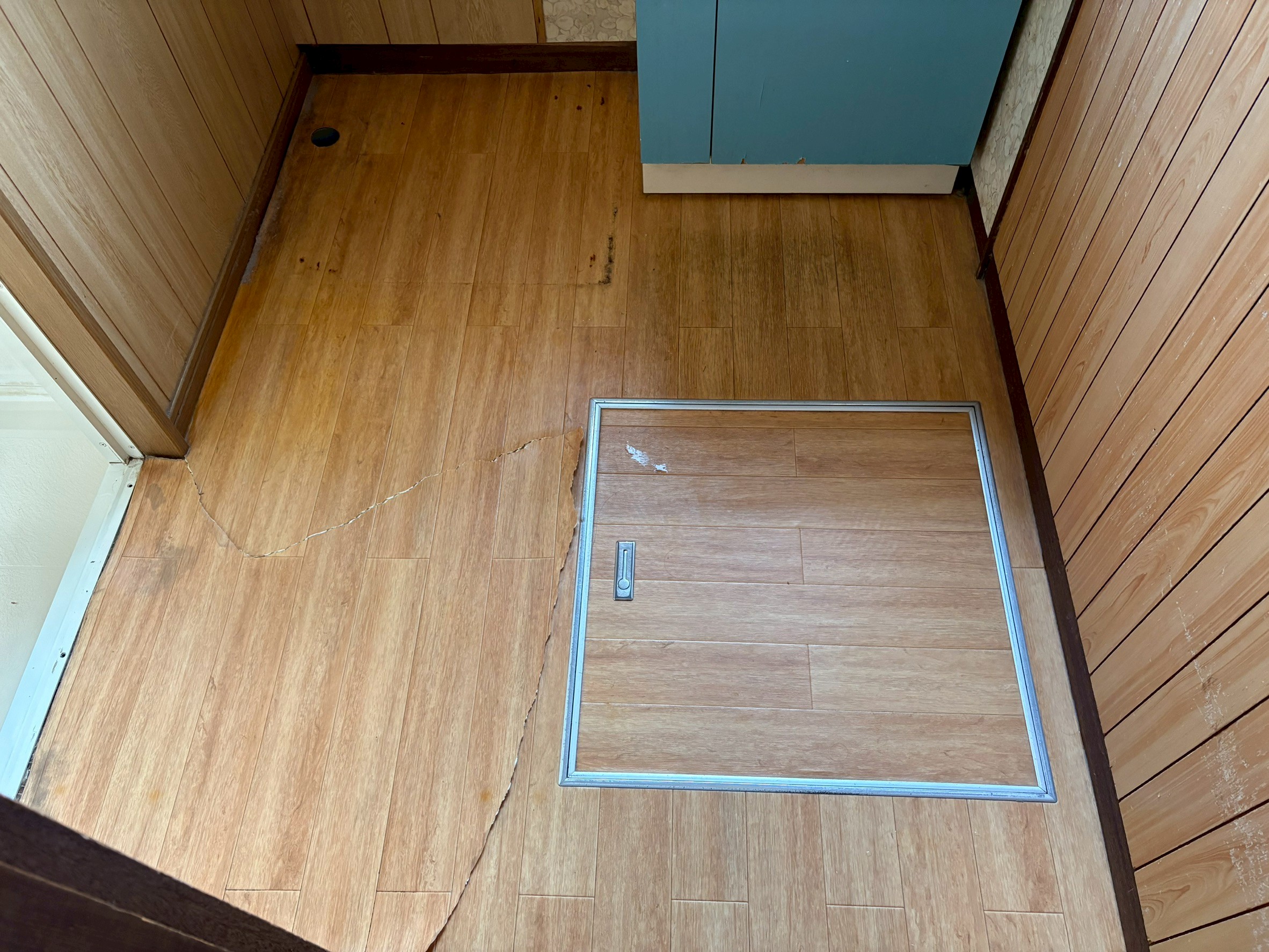

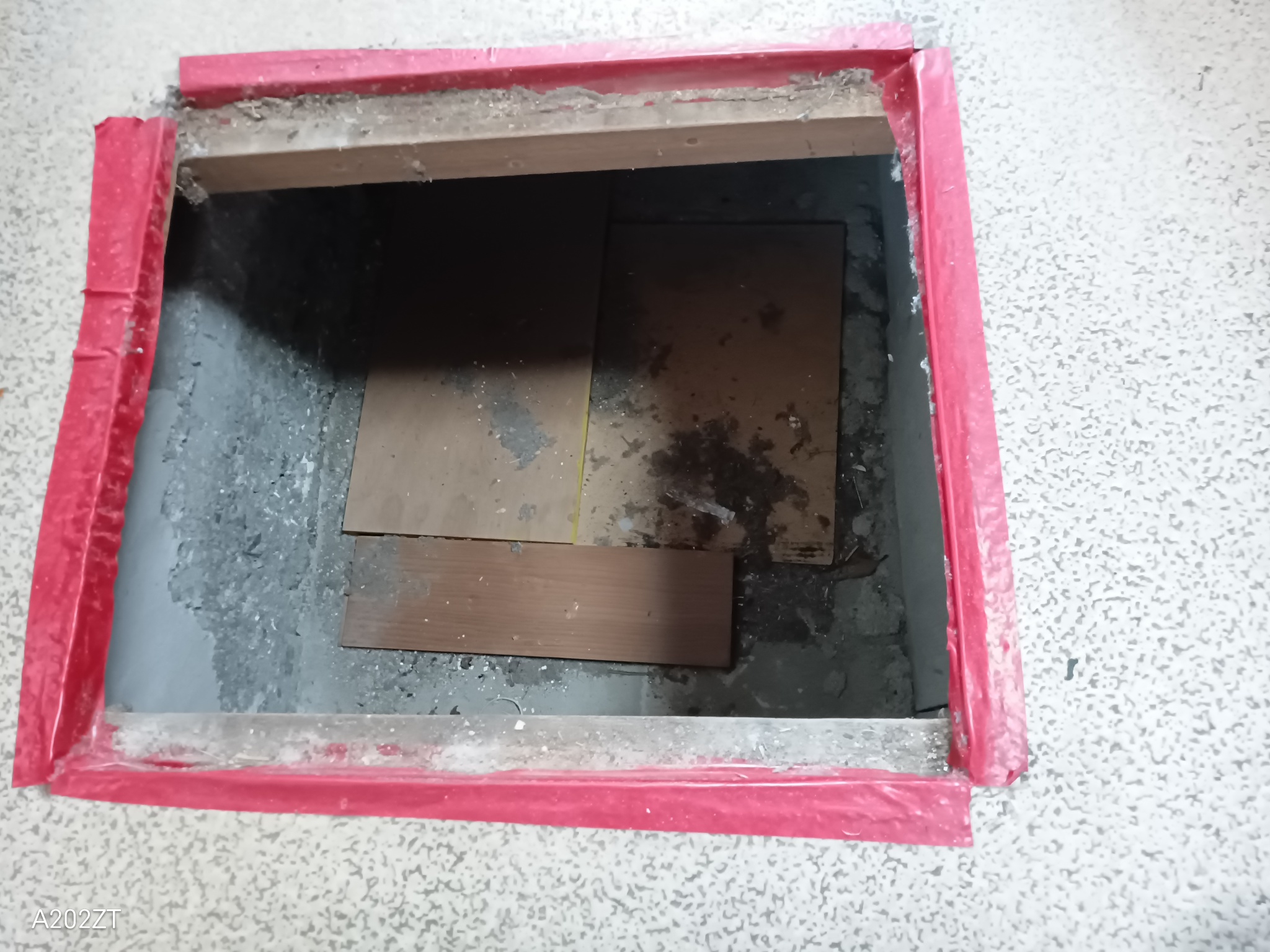

キッチン床、既存の状態です。
2. 2026年07月13日

床改修工事

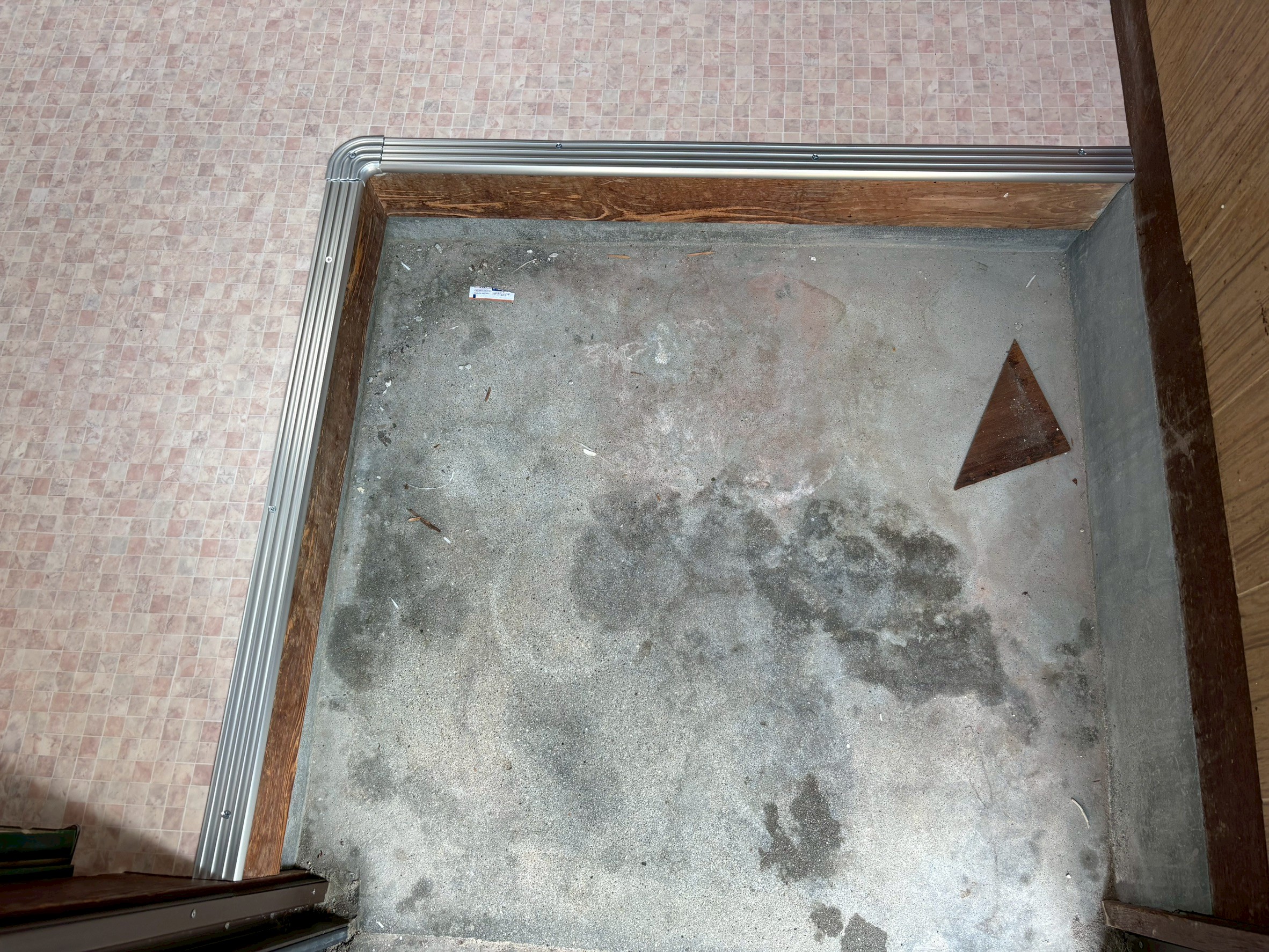

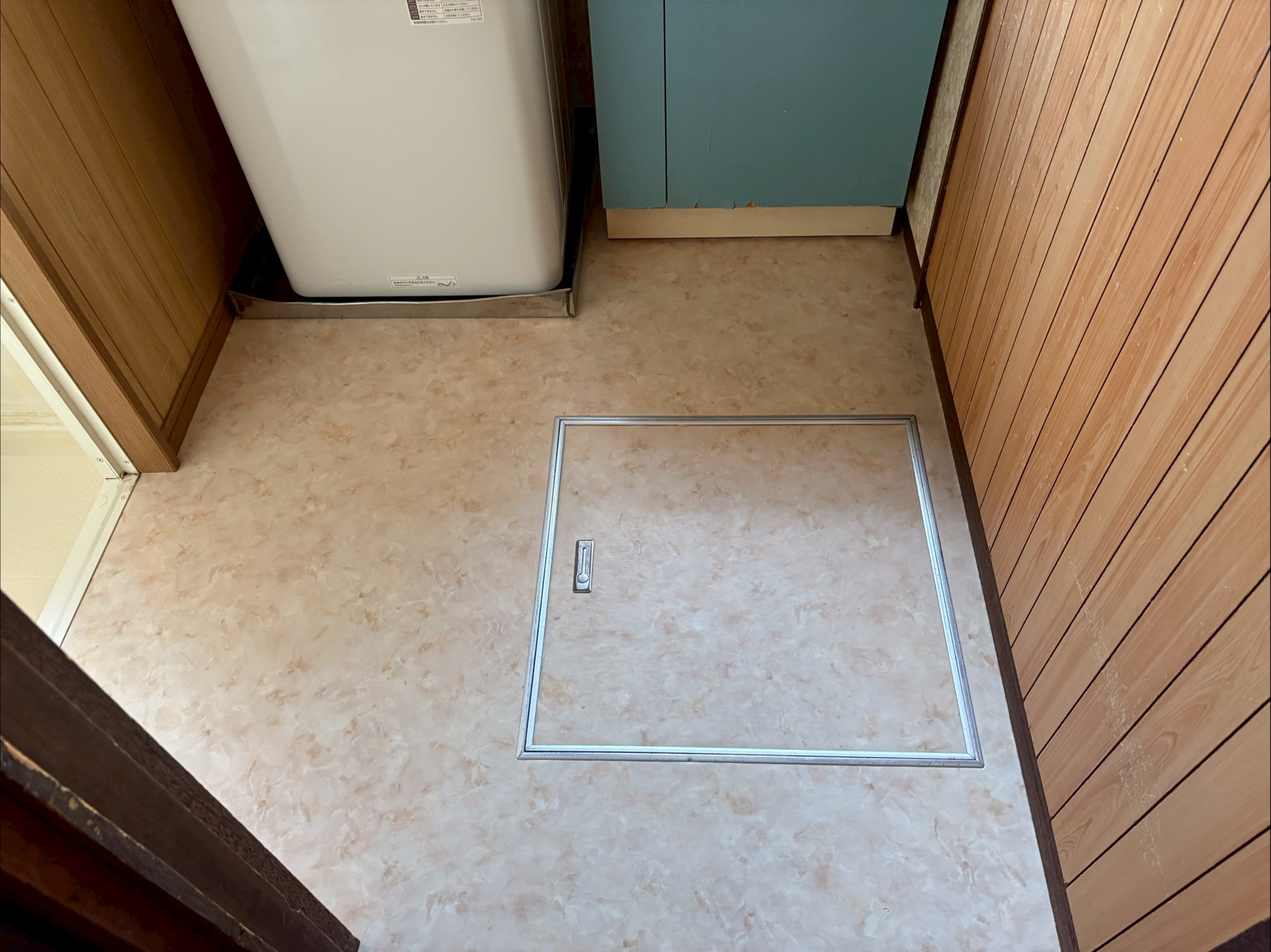

点検口、既存の状態です。
3. 2026年07月13日

床改修工事

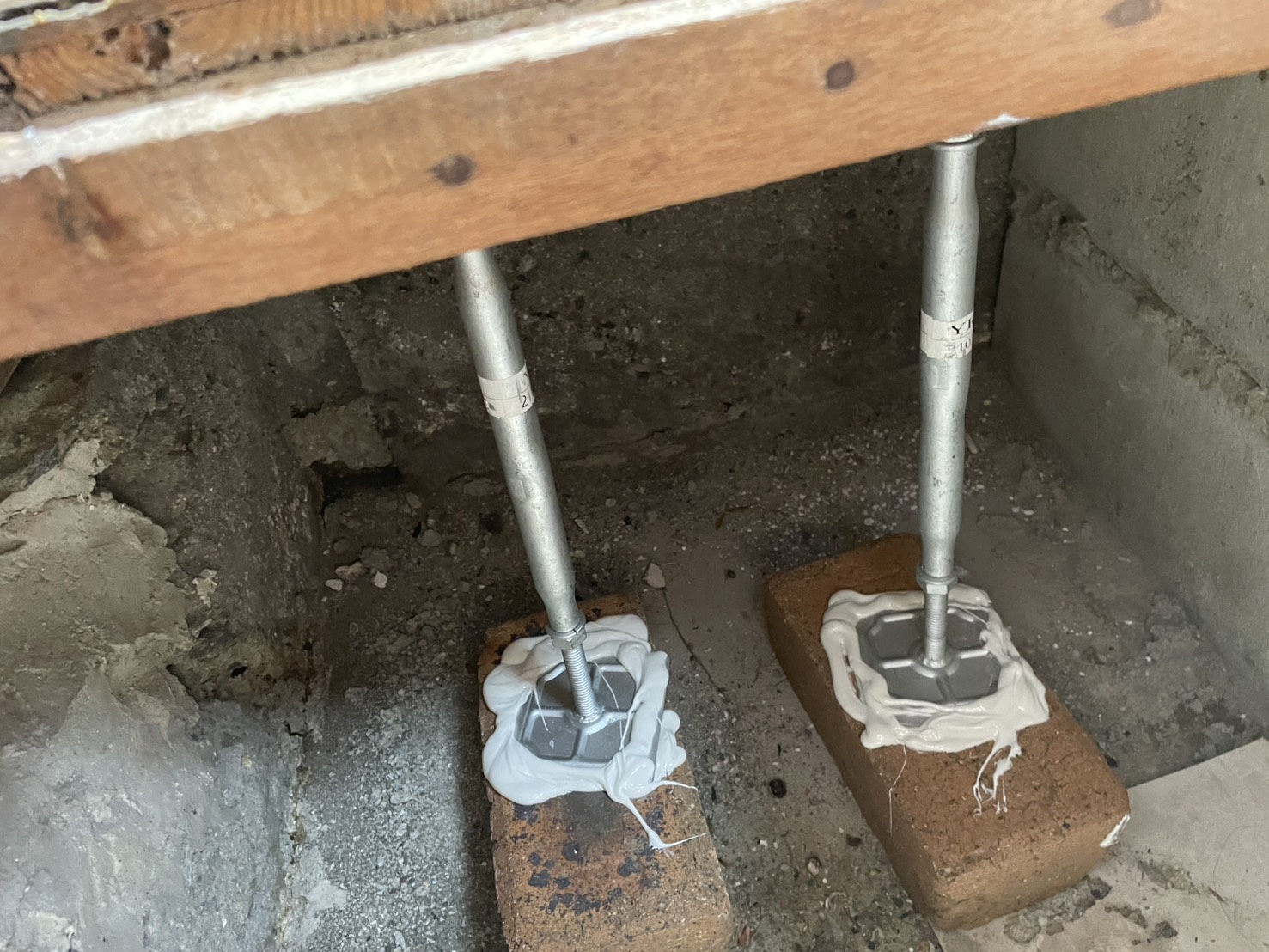

床を下から鋼製束で上げました。
4. 2026年07月13日

床改修工事

点検口まわりに防水テープを貼りました。
5. 2026年07月14日

床改修工事

既存の床材を撤去していきます。
6. 2026年07月14日

床改修工事

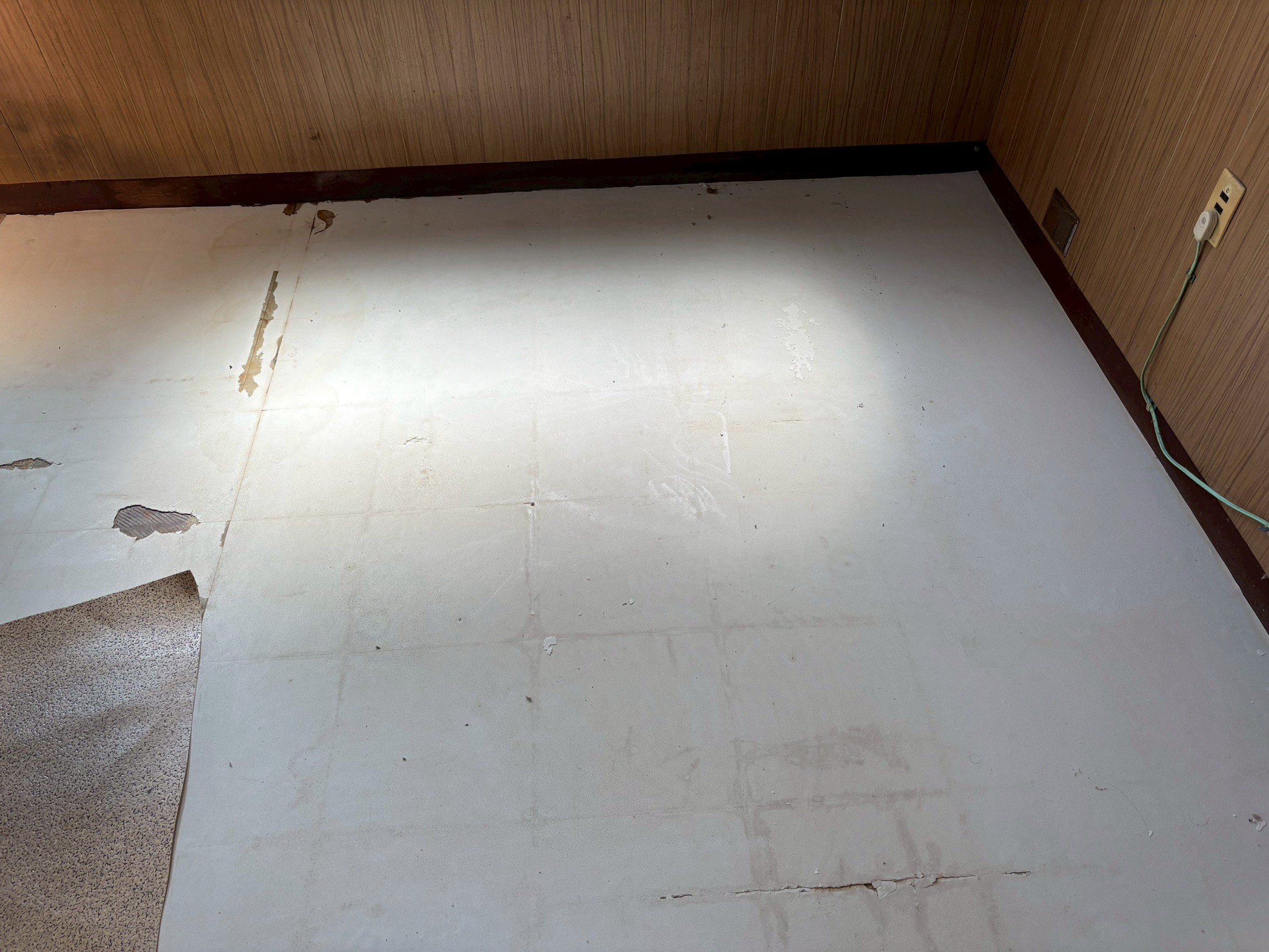

既存の床材を撤去しました。
7. 2026年07月14日

床改修工事

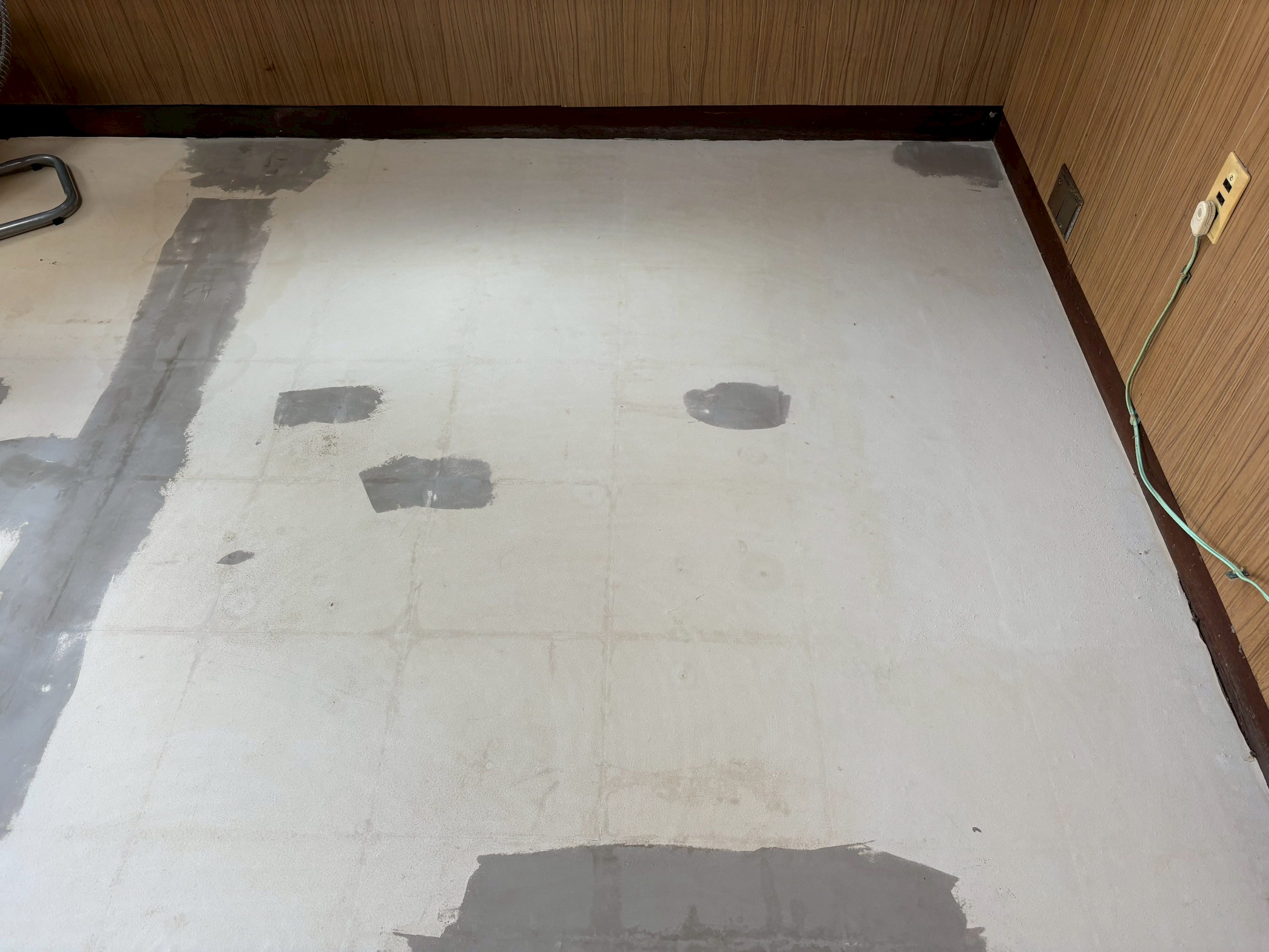

下地補修していきます。
8. 2026年07月14日

床改修工事

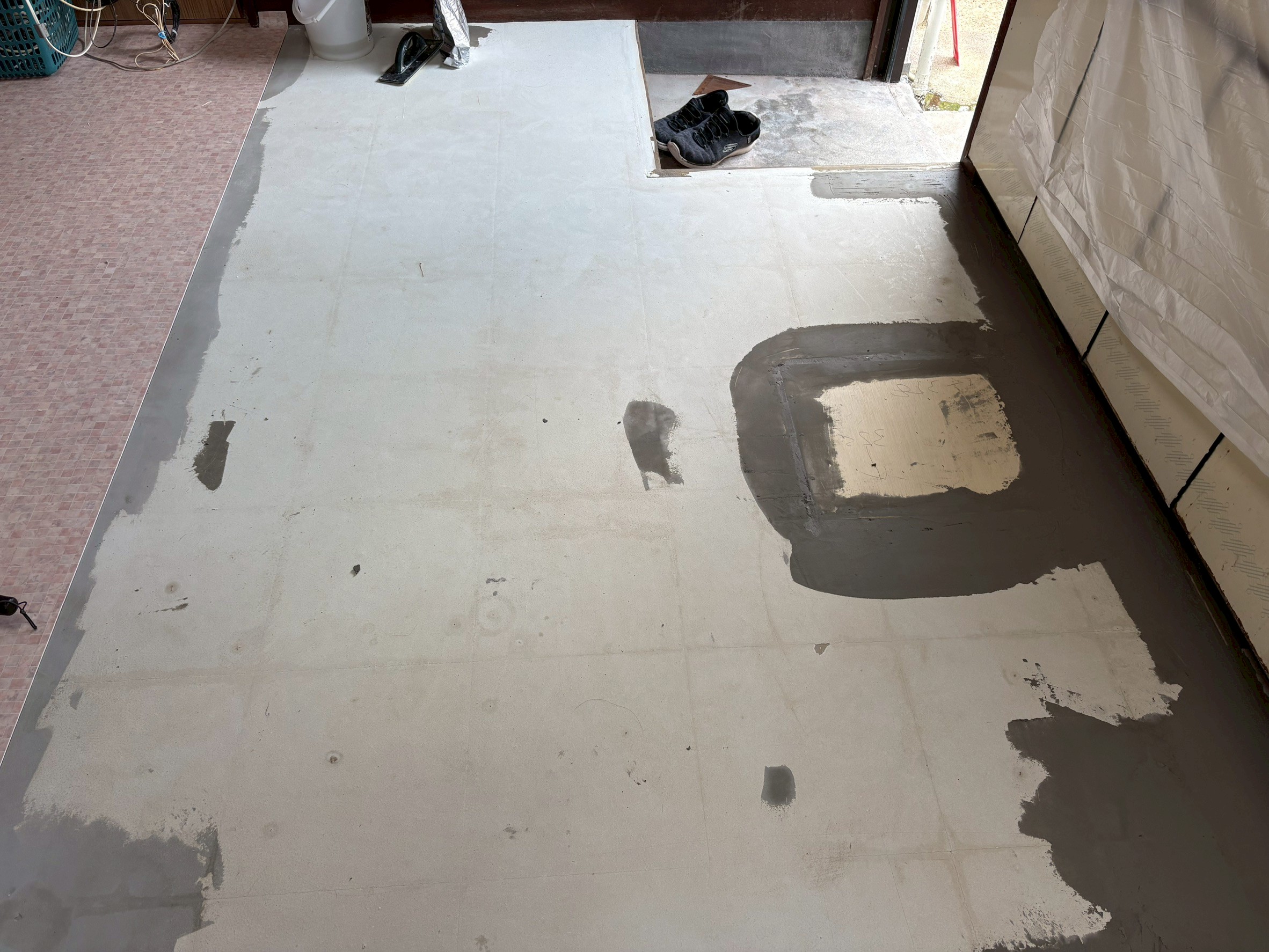

新たなクロスを貼りました。
9. 2026年07月14日

床改修工事
点検口まわり、下地補修していきます。
10. 2026年07月14日

床改修工事
新たなクロスを貼りました。
11. 2026年07月14日

床改修工事
新たなクロスを貼り、見切りを取り付けていきます。
12. 2026年07月14日

床改修工事
見切りを取り付けました。
13. 2026年07月14日

床改修工事

洗面所床、既存の状態です。
14. 2026年07月14日

床改修工事
既存の床材を撤去していきます。
15. 2026年07月14日

床改修工事
既存の床材を撤去しました。
16. 2026年07月14日

床改修工事

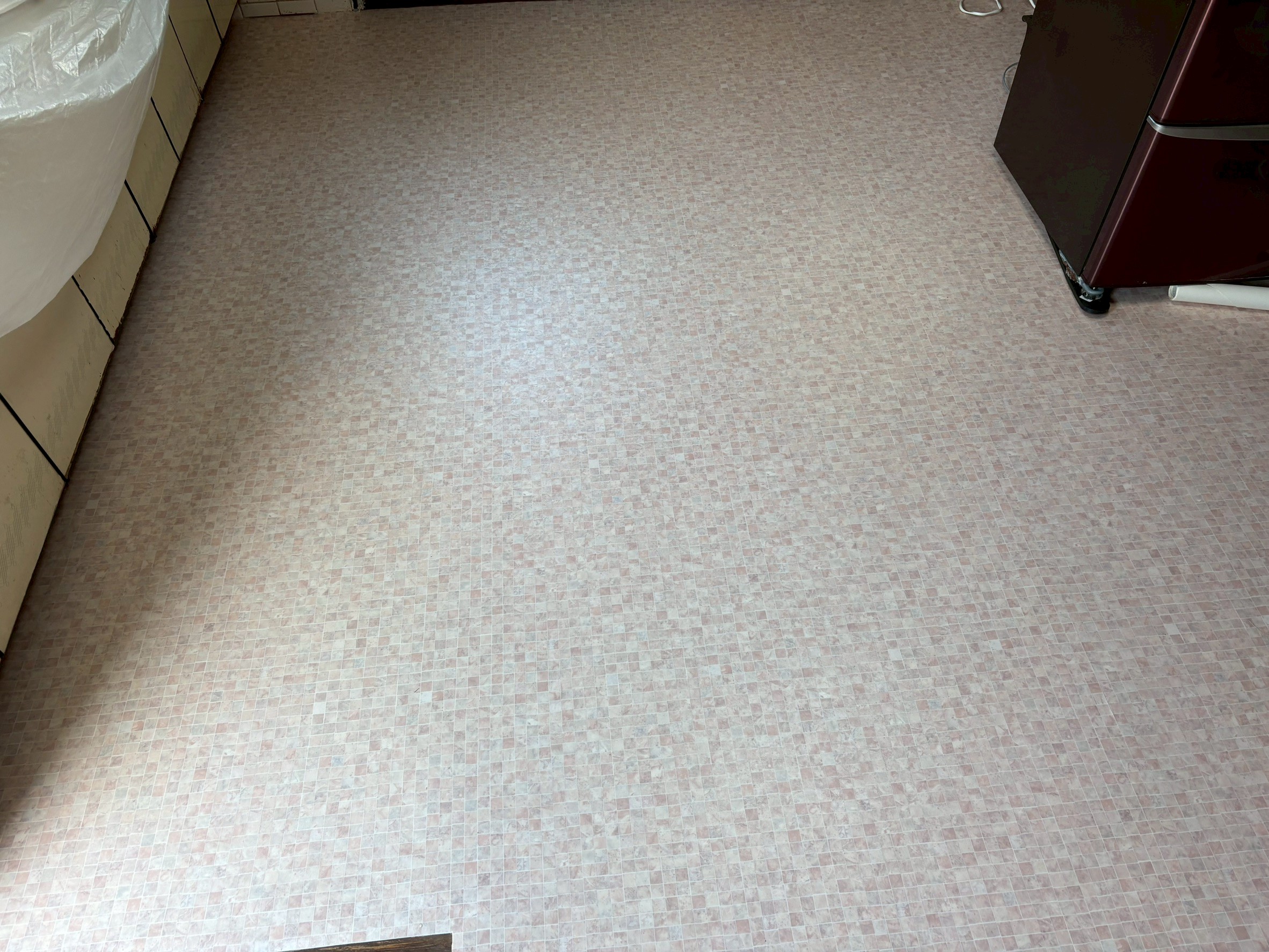

新たなクロスを貼りました。
17. 2026年07月15日

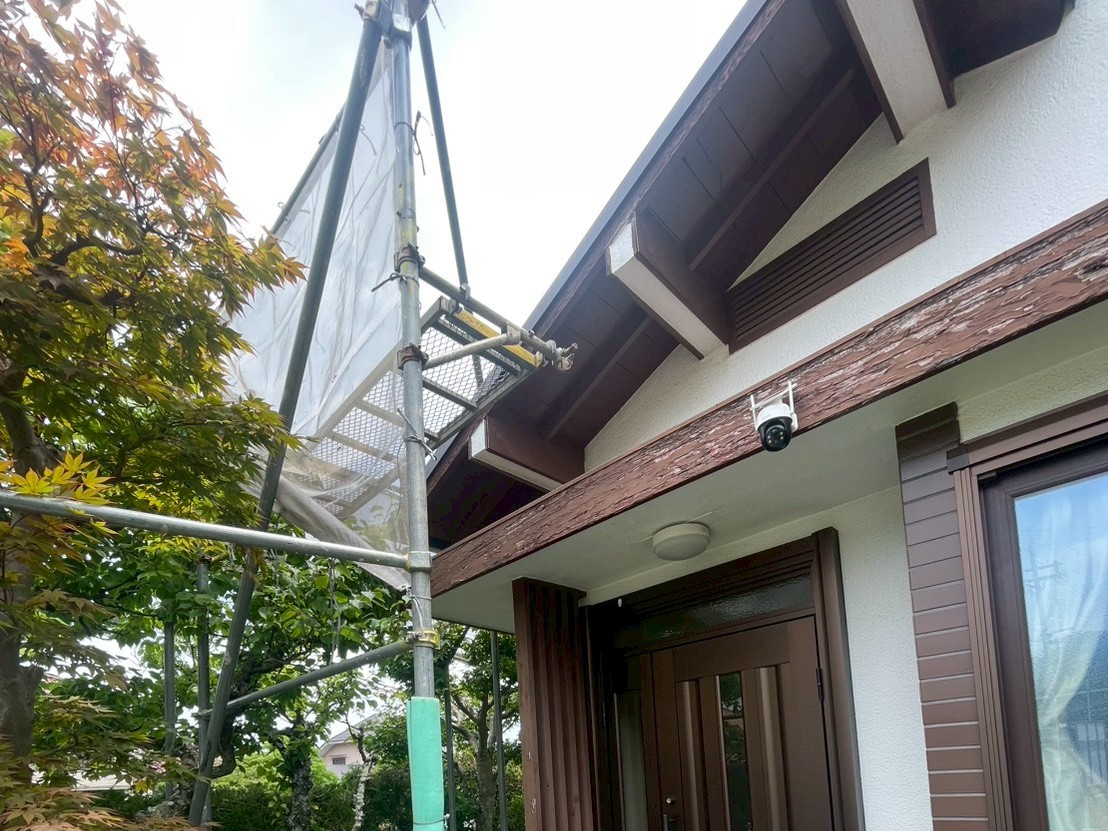

足場工事
足場を設置し、養生シートを取り付けました。
18. 2026年07月15日

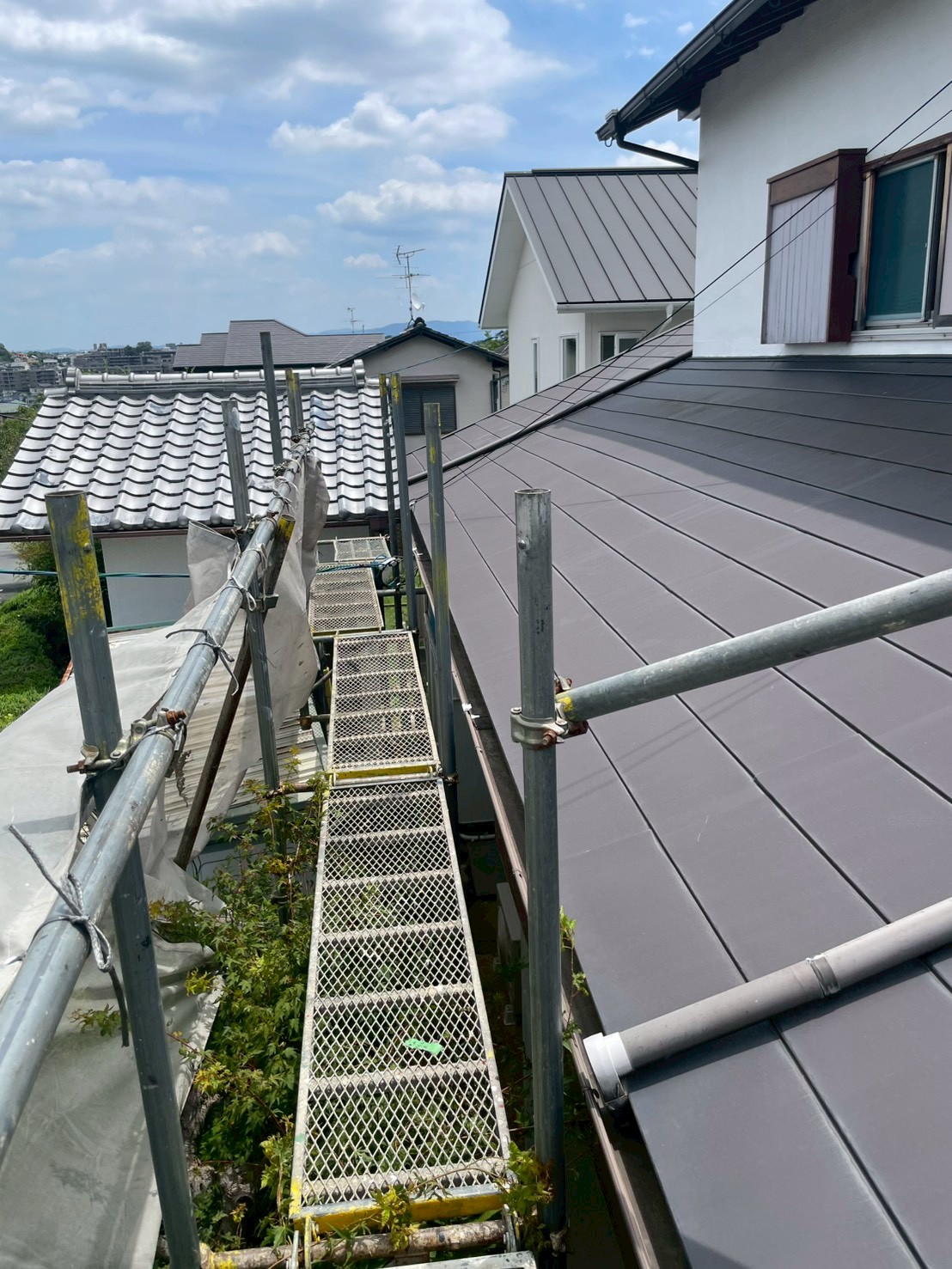

足場工事
足場を設置し、養生シートを取り付けました。
19. 2026年07月16日

屋根ふき直し工事

下屋根、既存の状態です。
20. 2026年07月16日

屋根ふき直し工事
既存の壁際水切り、棟板金を撤去していきます。
21. 2026年07月16日

屋根ふき直し工事
既存の木下地を撤去しました。

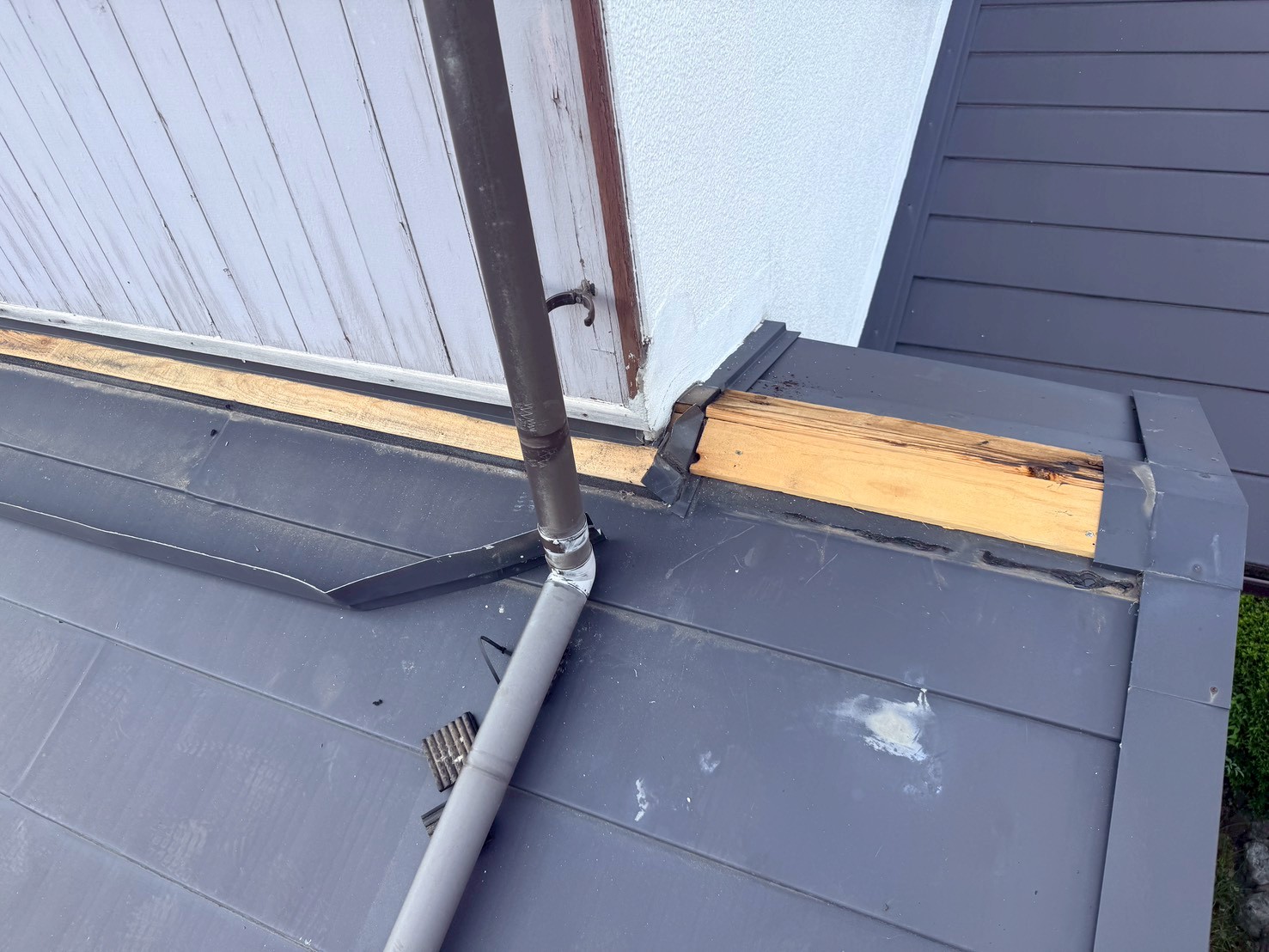

22. 2026年07月16日

屋根ふき直し工事

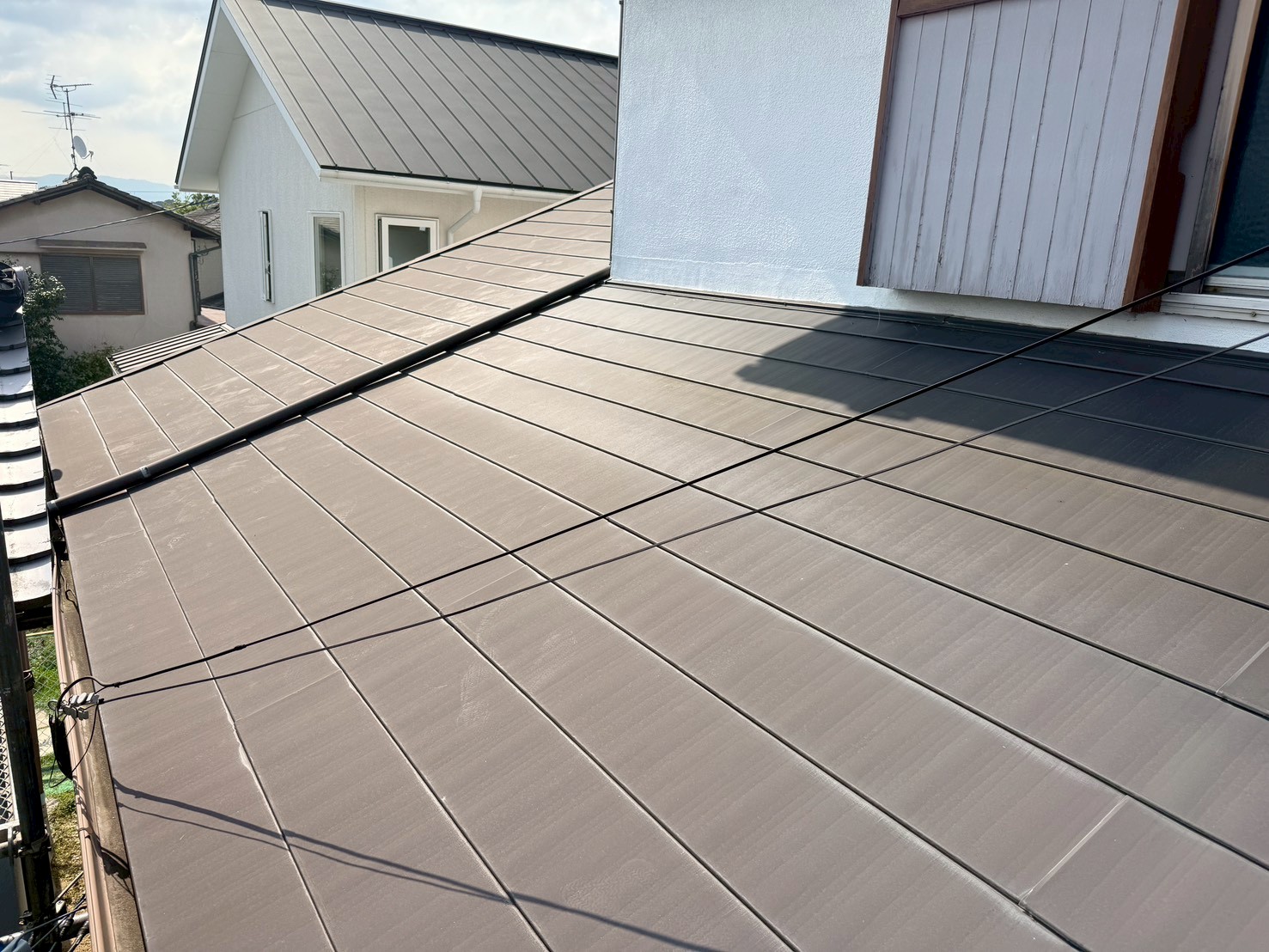

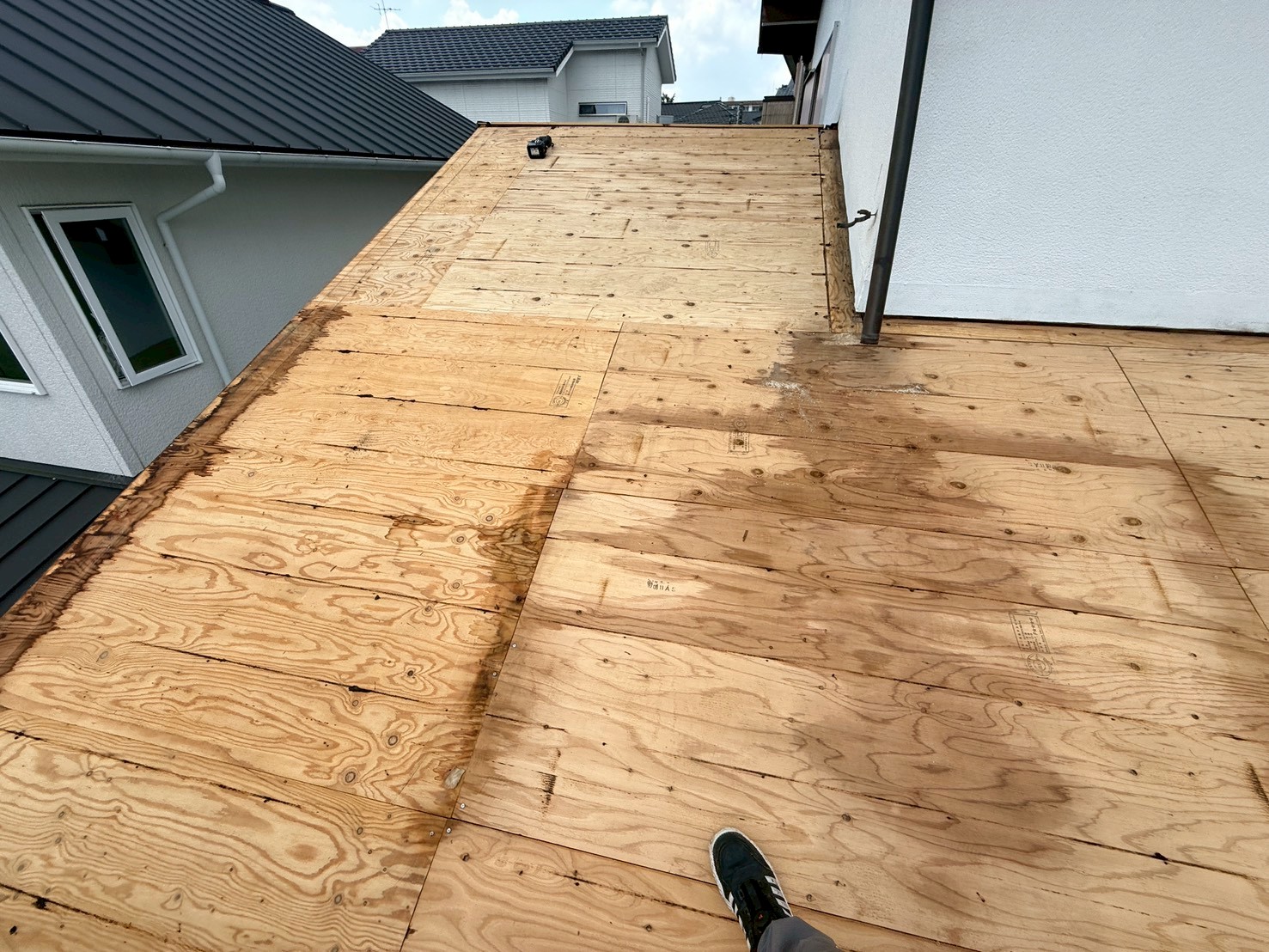

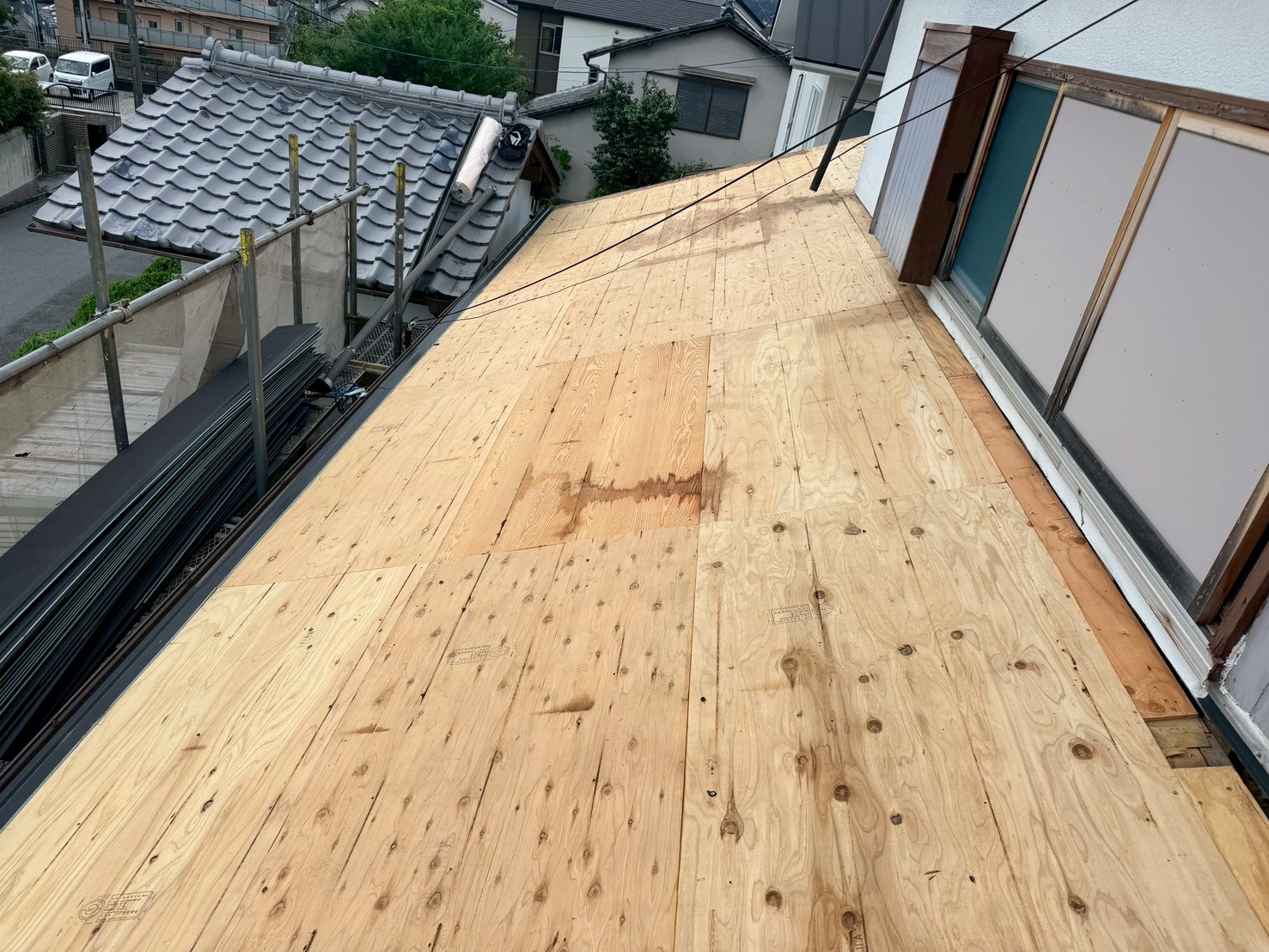

既存の屋根材を一旦撤去していきます。
23. 2026年07月16日

屋根ふき直し工事

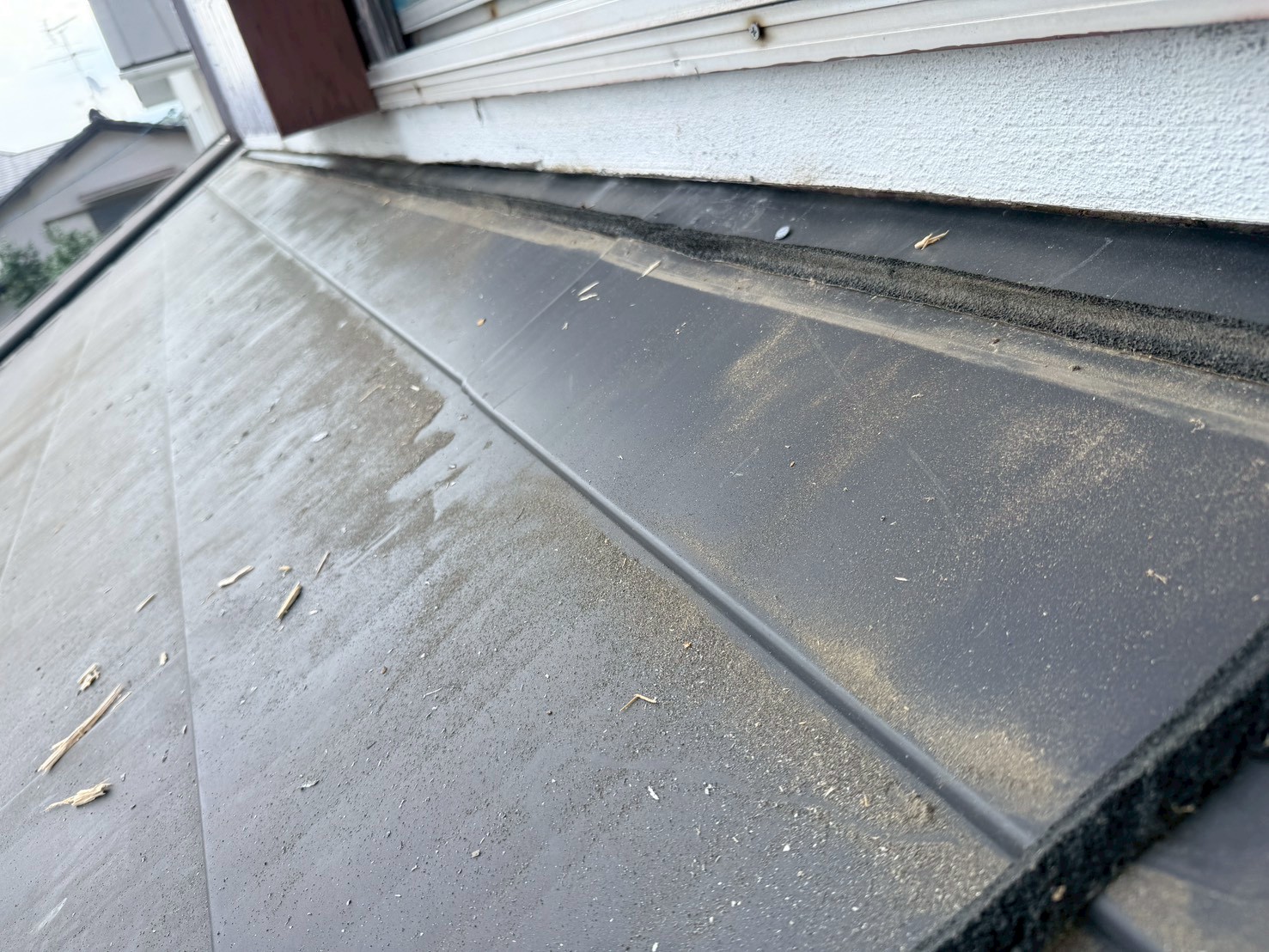

既存の壁際水切りを撤去し、既存の屋根材を一旦撤去しました。
24. 2026年07月16日

屋根ふき直し工事
既存の下葺き材を撤去しました。
25. 2026年07月16日

屋根ふき直し工事
既存の下葺き材を撤去しました。
26. 2026年07月16日

屋根ふき直し工事

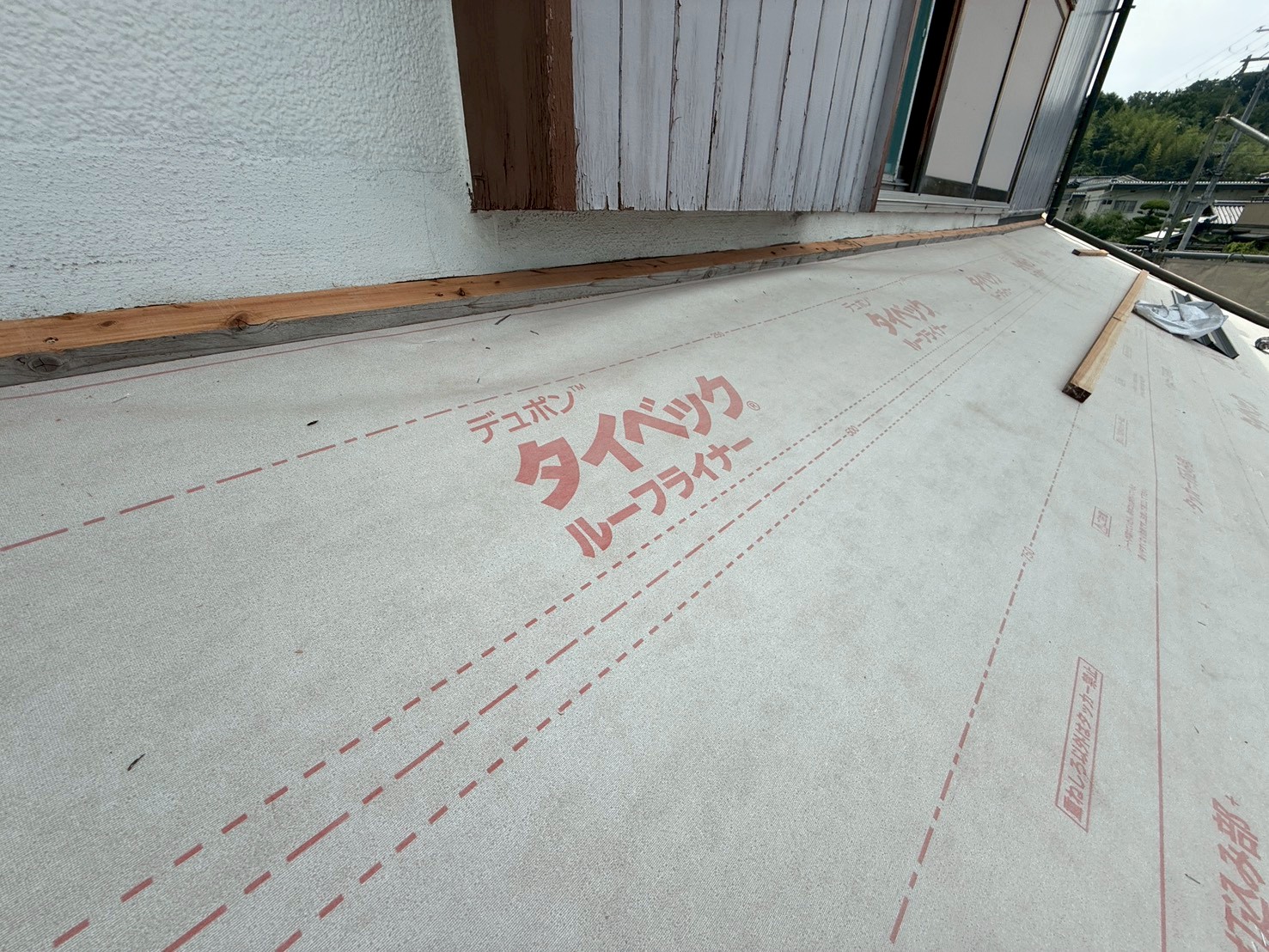

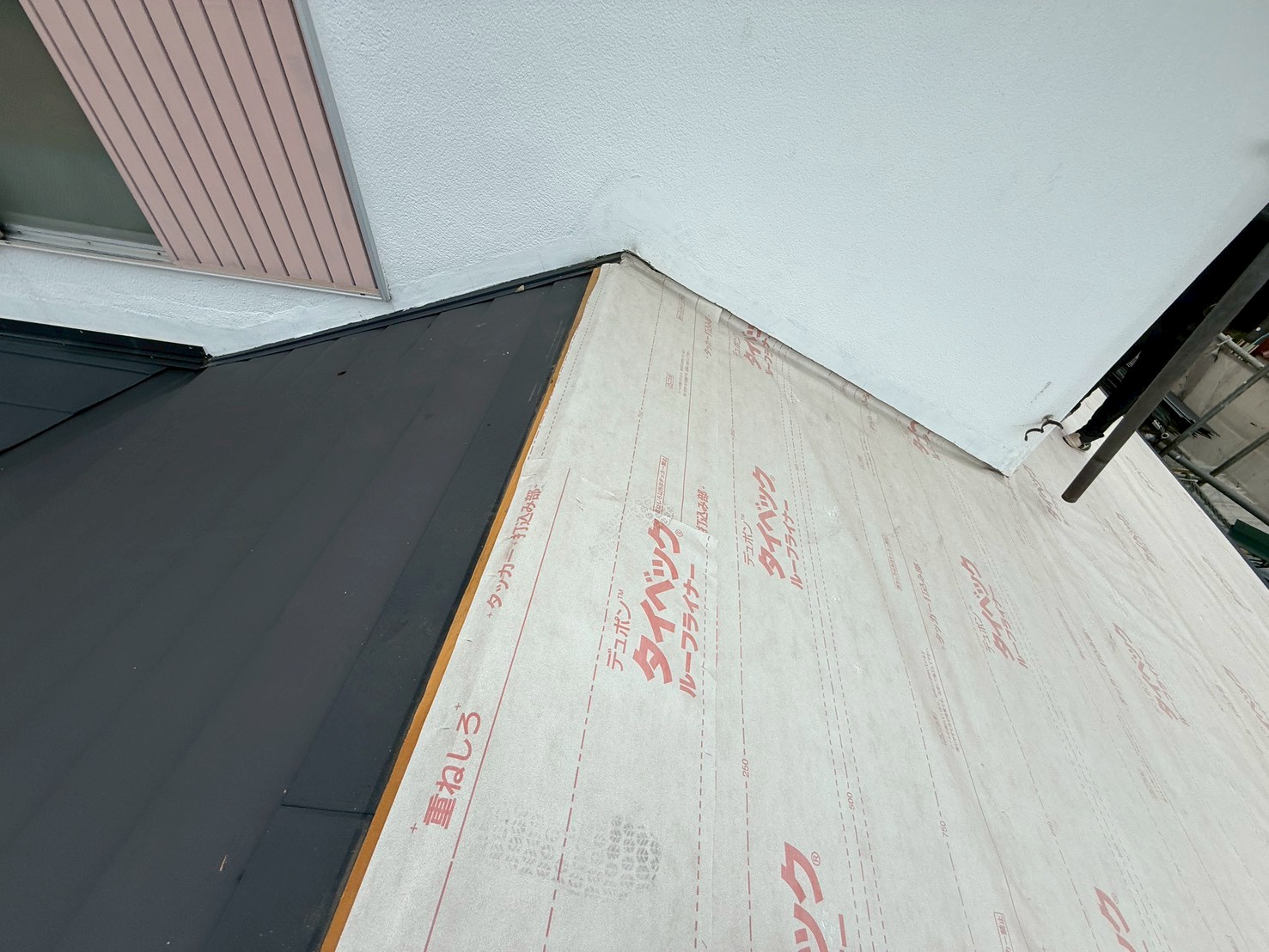

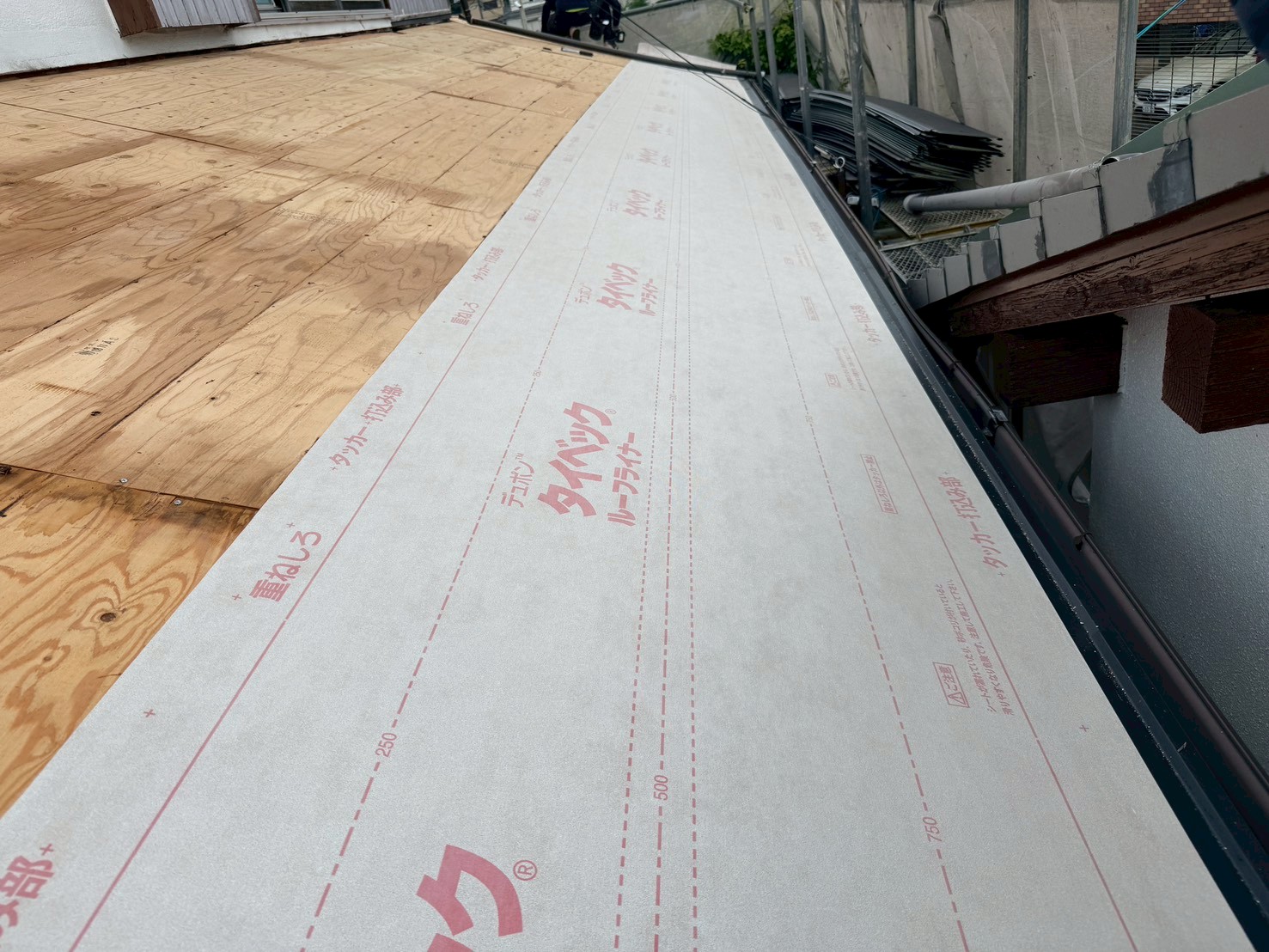

新たな下葺き材(タイベックルーフライナー)を張っていきます。
27. 2026年07月16日

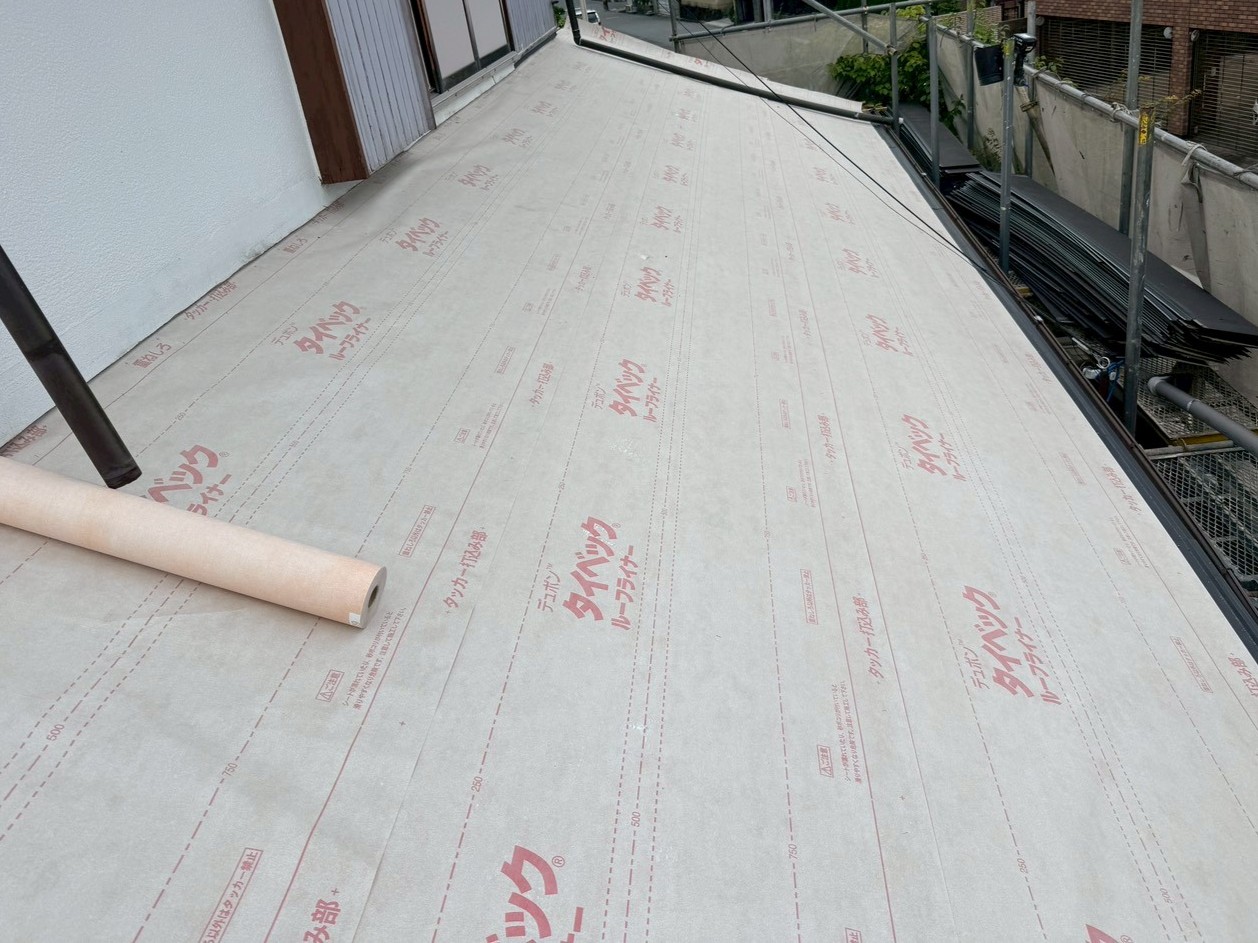

屋根ふき直し工事

新たな下葺き材を張りました。
28. 2026年07月16日

屋根ふき直し工事
新たな下葺き材を張りました。
29. 2026年07月16日

屋根ふき直し工事

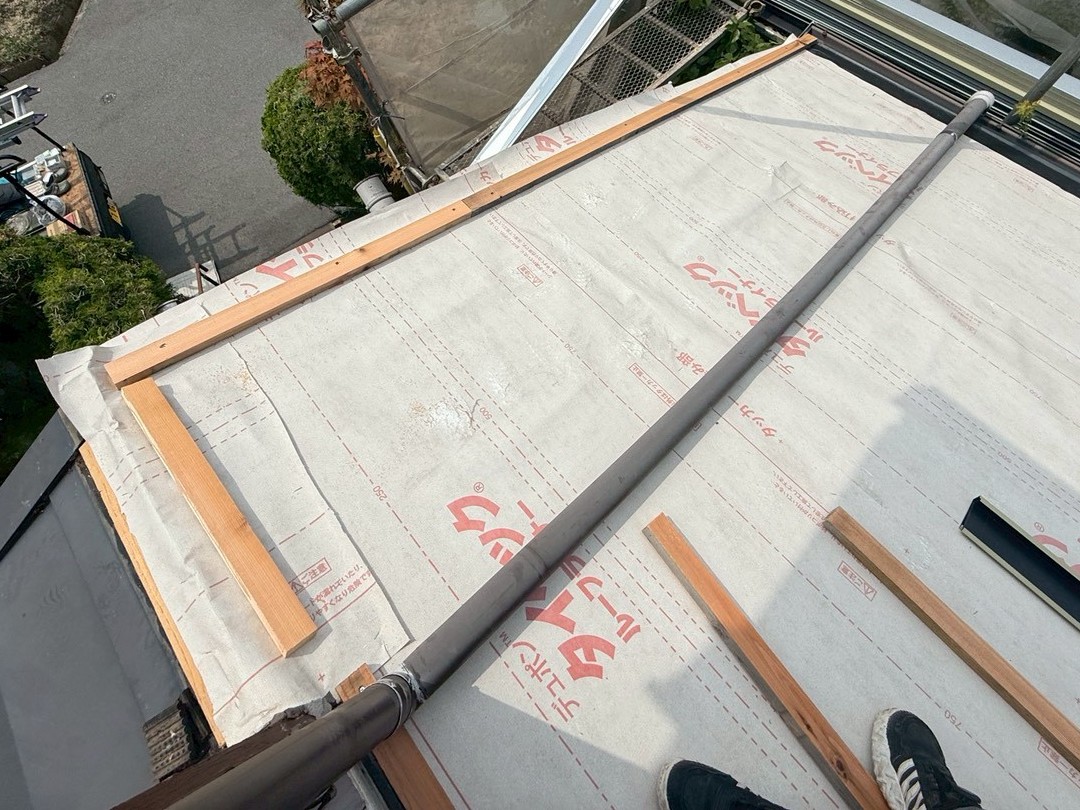

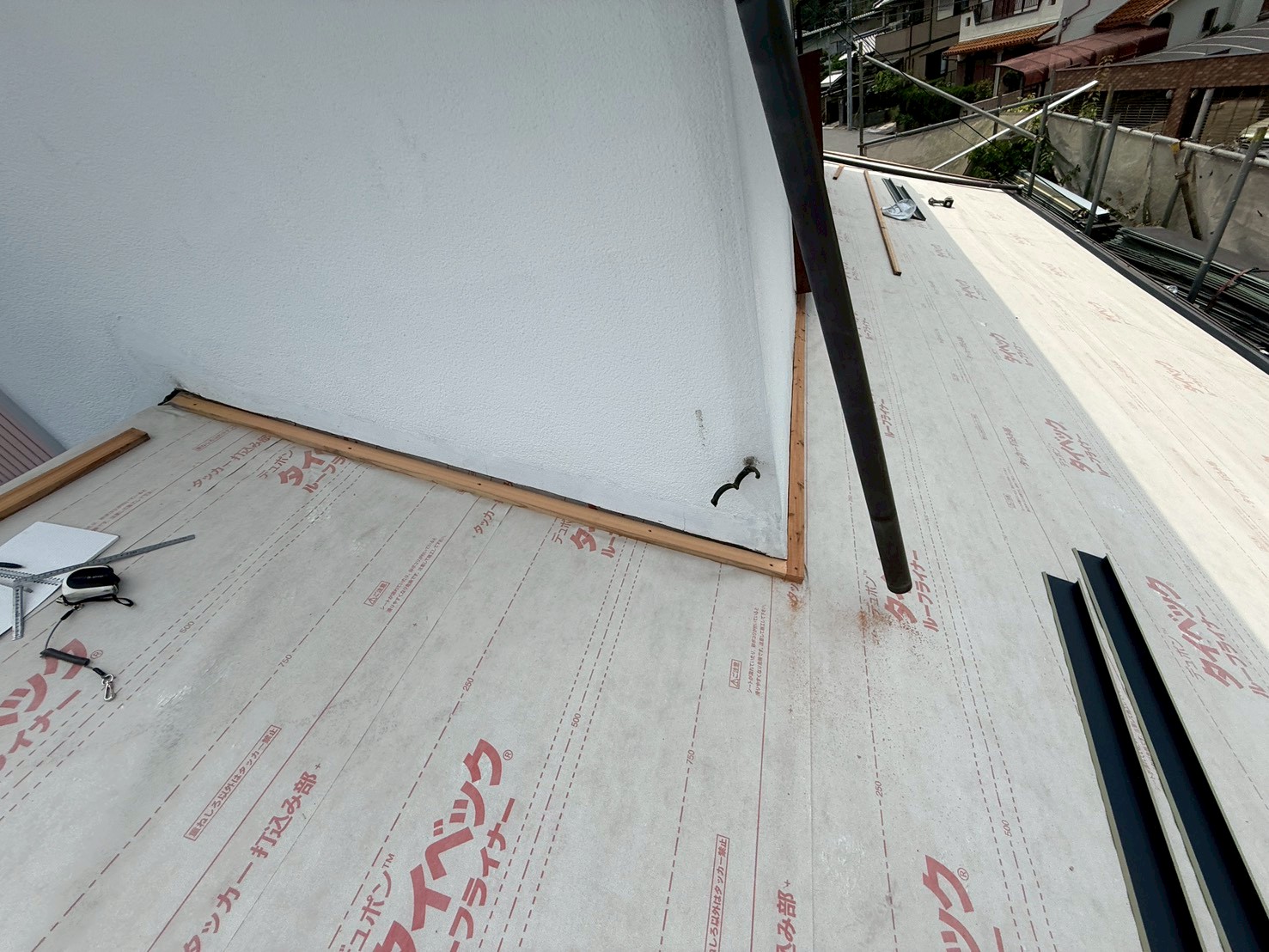

壁際に下地木材を取り付けていきます。
30. 2026年07月16日

屋根ふき直し工事
壁際に下地木材を取り付けていきます。
31. 2026年07月16日

屋根ふき直し工事
棟、ケラバに下地木材を取り付けていきます。
32. 2026年07月16日

屋根ふき直し工事

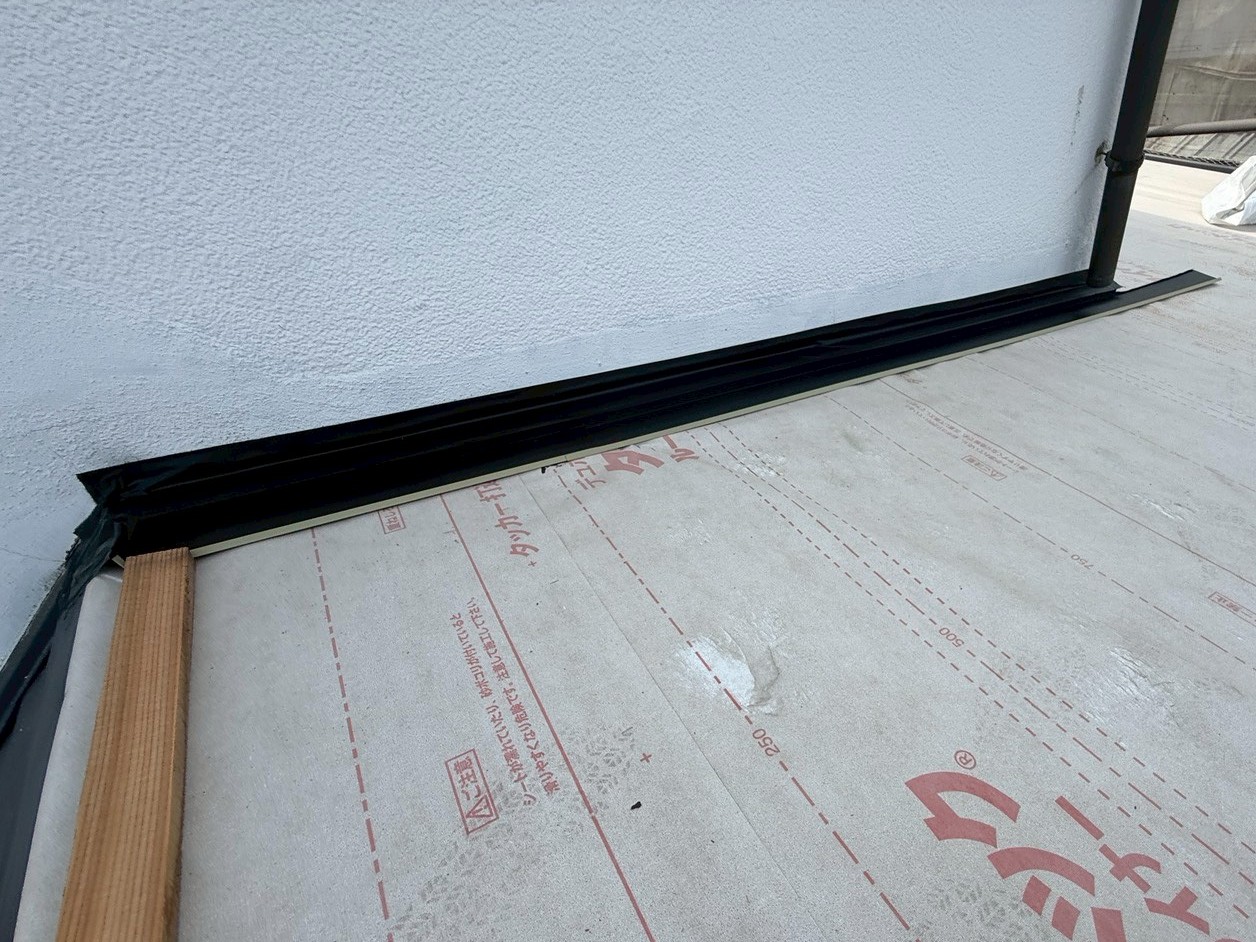

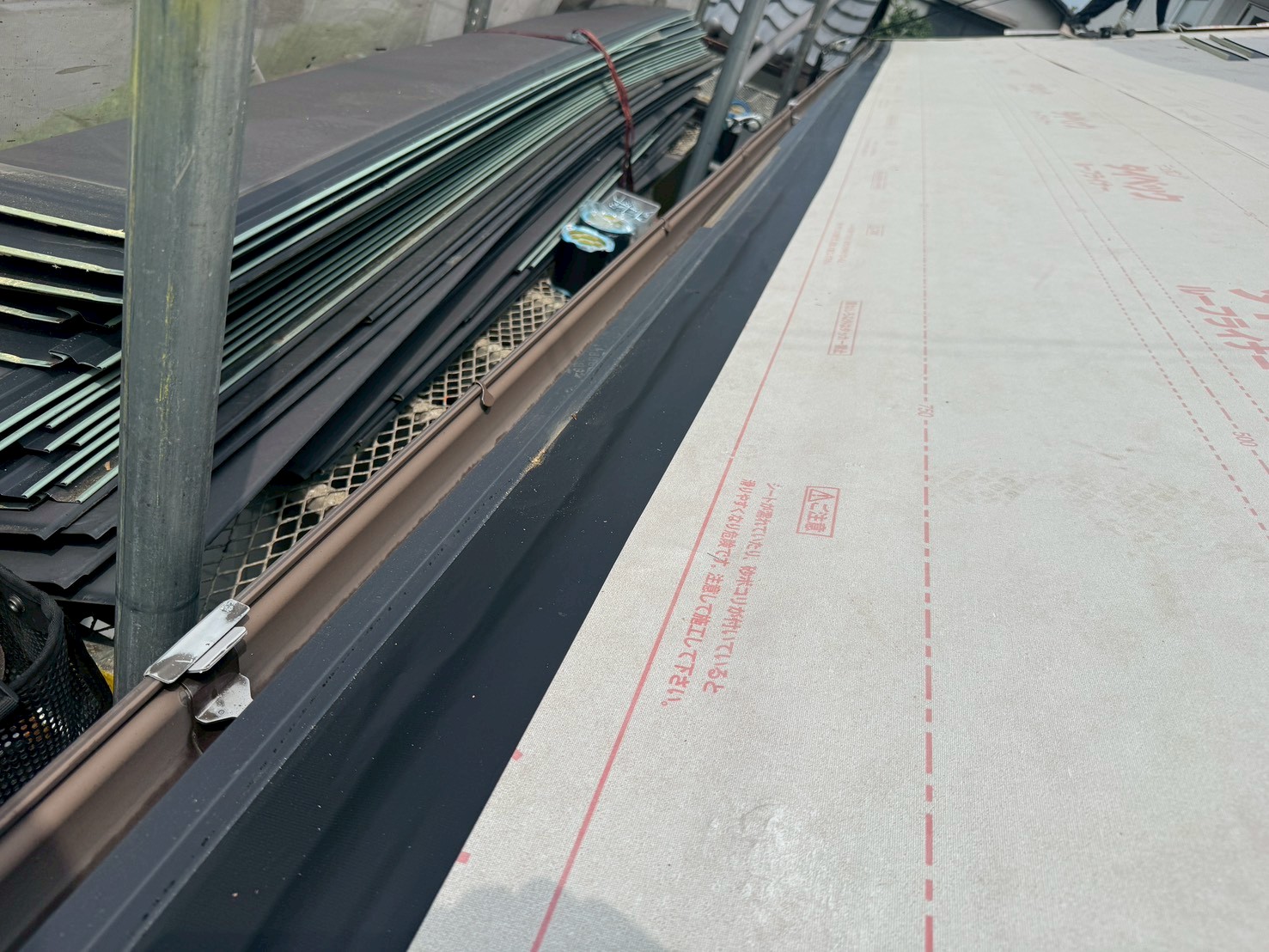

ケラバに捨て水切りを取り付け、防水テープを貼りました。
33. 2026年07月16日

屋根ふき直し工事
壁際に水切りを取り付け、防水テープを貼りました。
34. 2026年07月16日

屋根ふき直し工事
軒先水切りを取り付け、防水テープを貼りました。
35. 2026年07月17日

屋根ふき直し工事

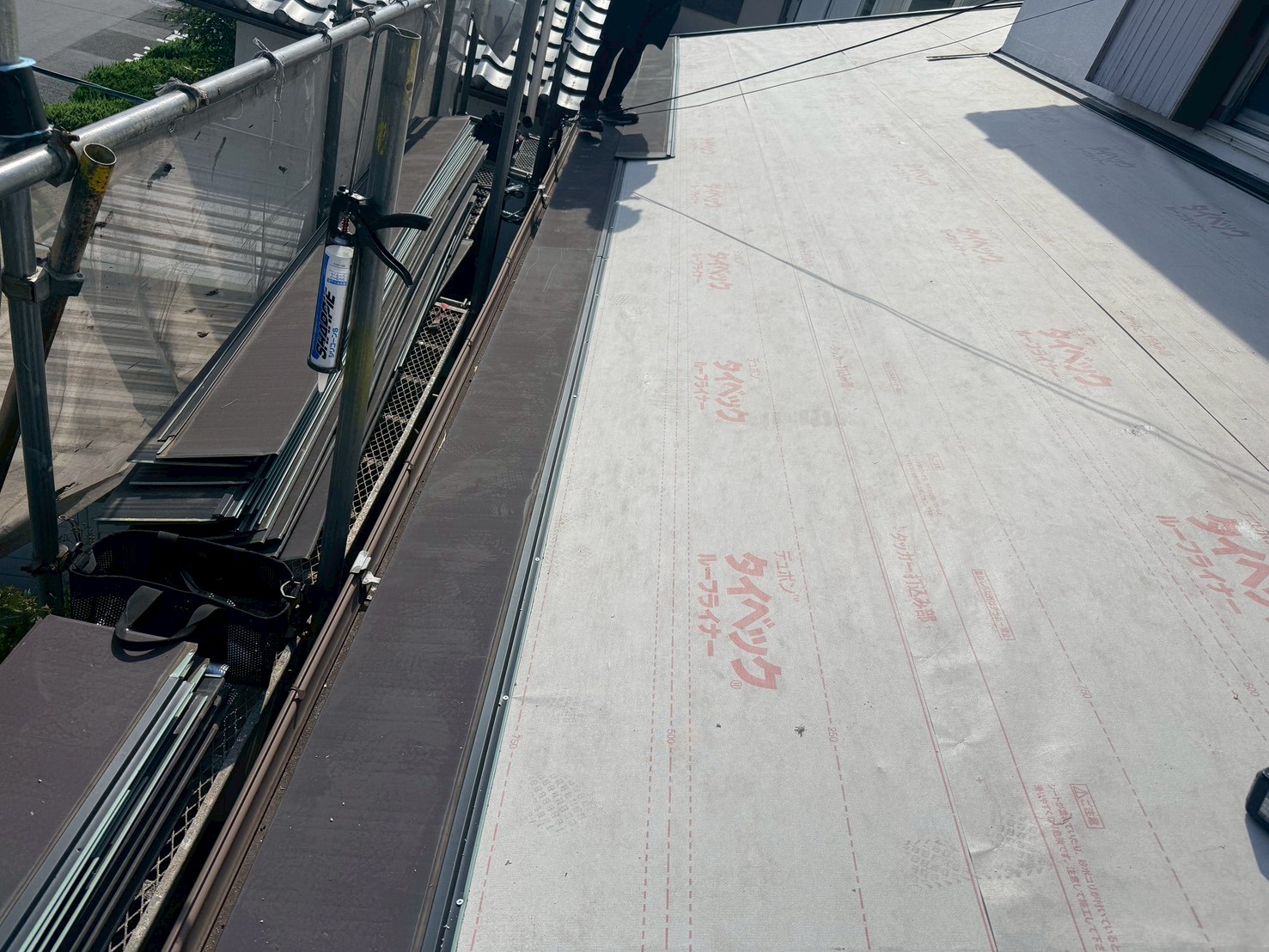

軒先から既存の屋根材を復旧していきます。
36. 2026年07月17日

屋根ふき直し工事
棟際の屋根材は雨水が浸入しないように下地木材に沿って立ち上げます。
37. 2026年07月17日

屋根ふき直し工事

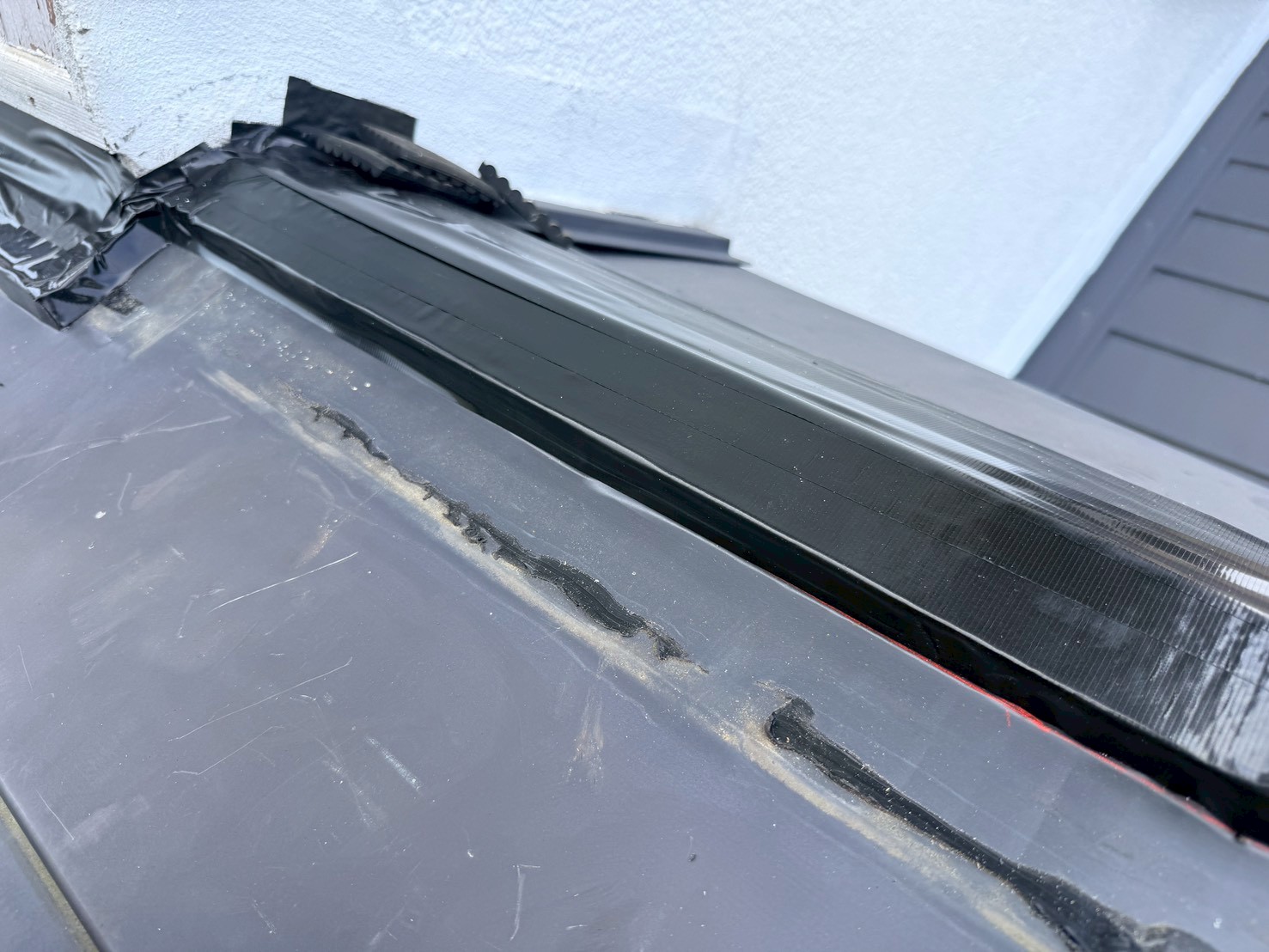

棟の下地木材と屋根端を覆うように防水テープを貼りました。
38. 2026年07月17日

屋根ふき直し工事

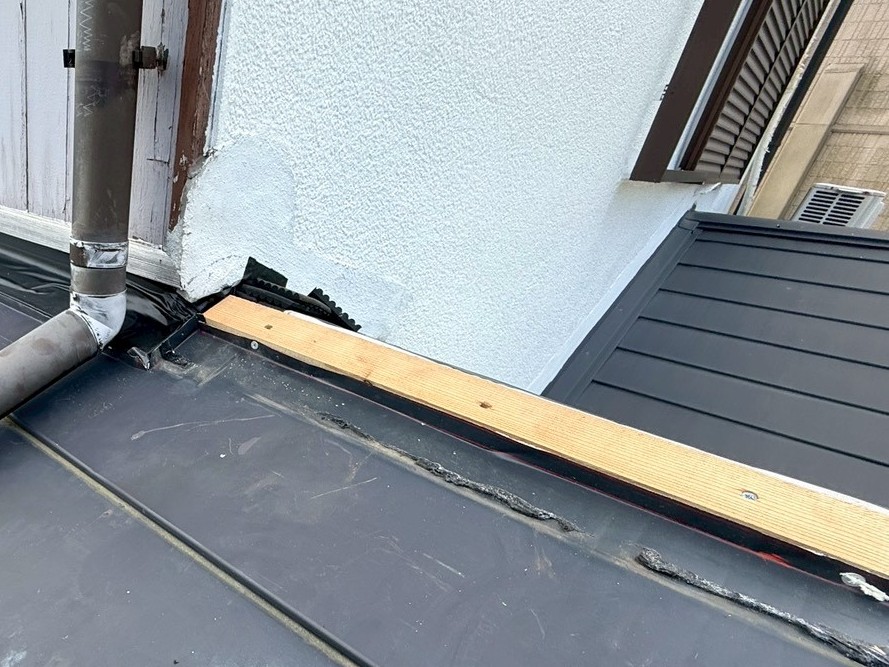

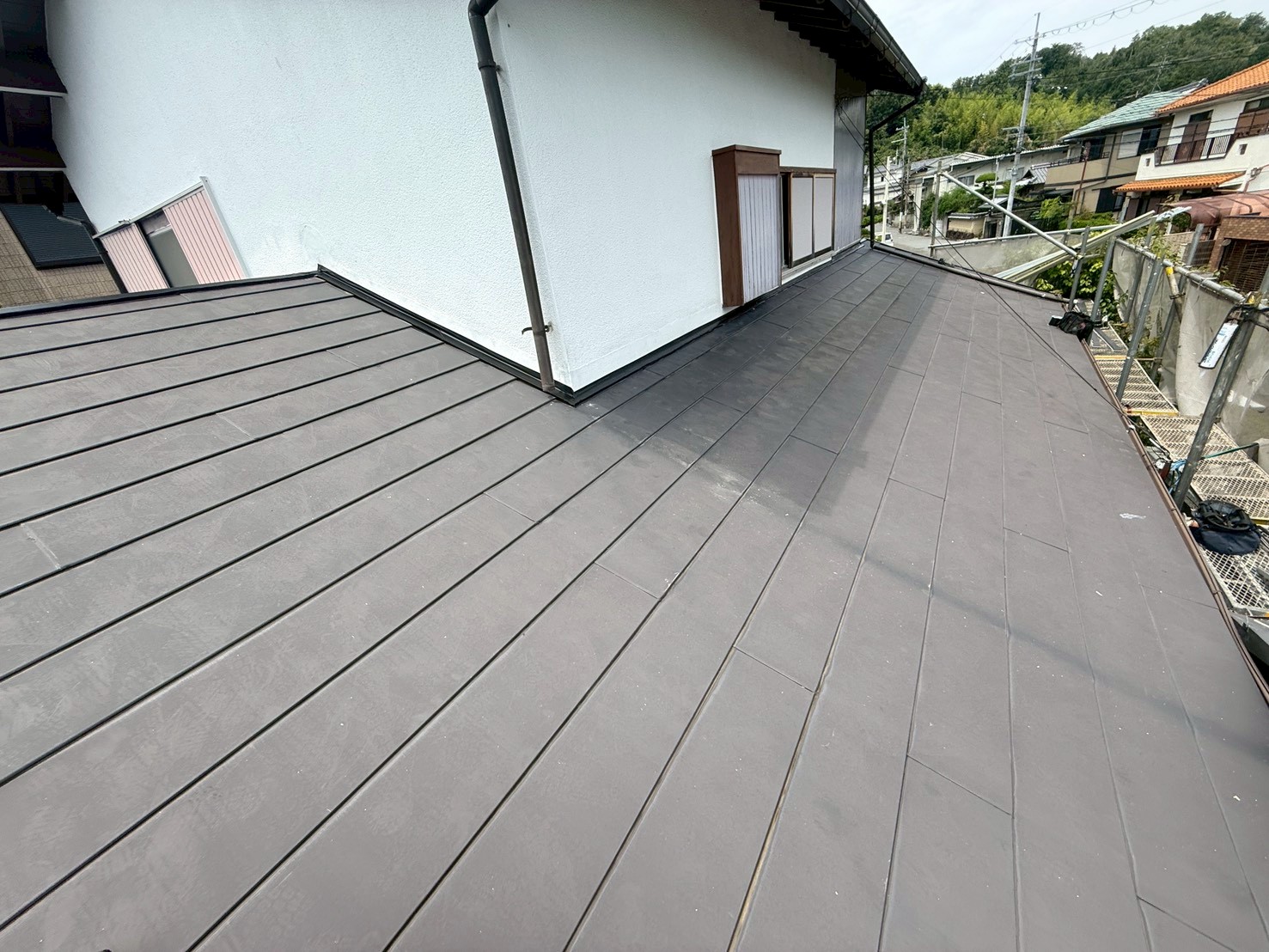

既存の屋根材を復旧しました。
39. 2026年07月17日

屋根ふき直し工事
壁際にガルバ強化下地(タフベース)を取り付けていきます。
40. 2026年07月17日

屋根ふき直し工事

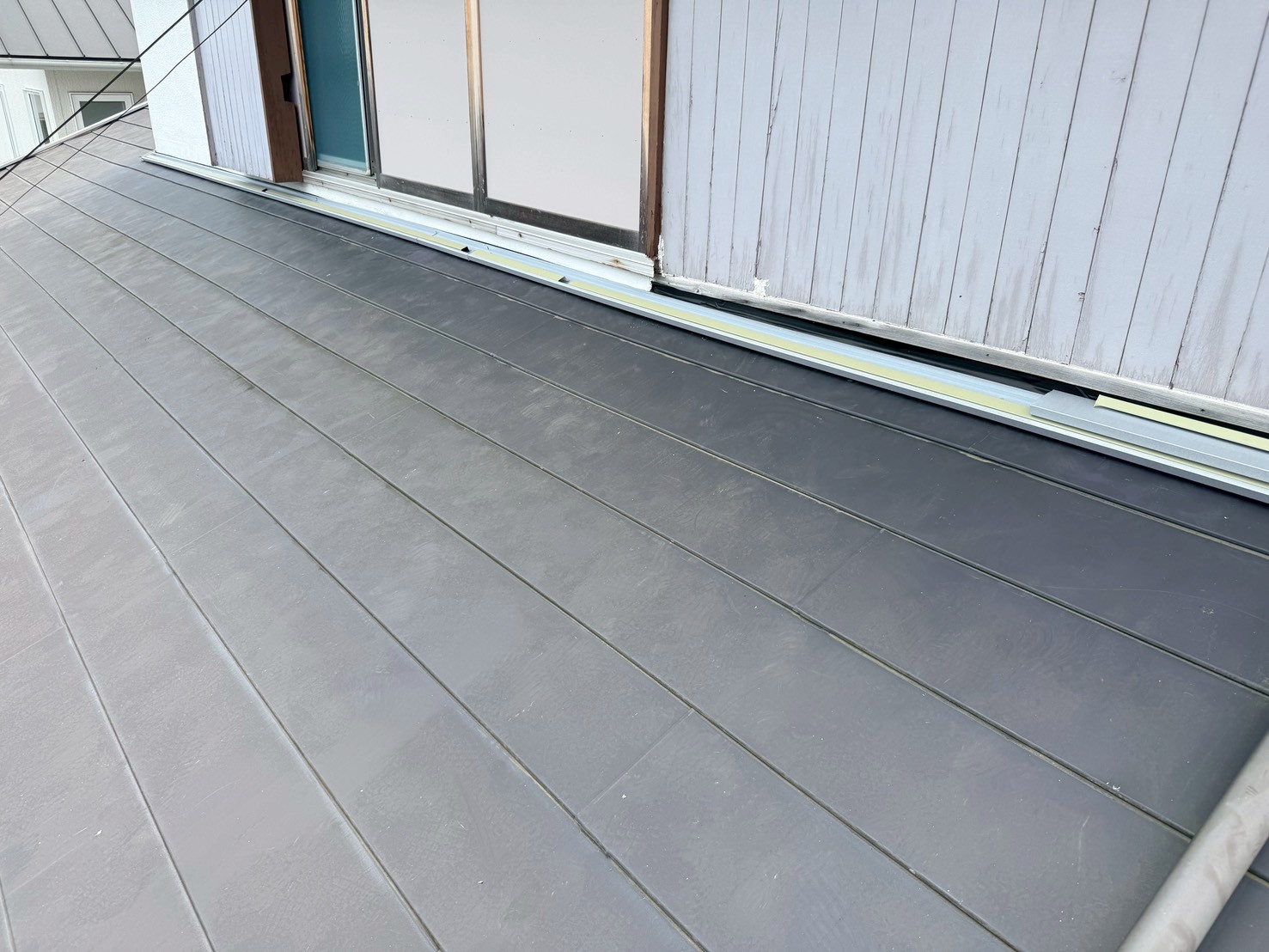

ケラバ、壁際にタフベースを取り付けました。
41. 2026年07月18日

屋根ふき直し工事

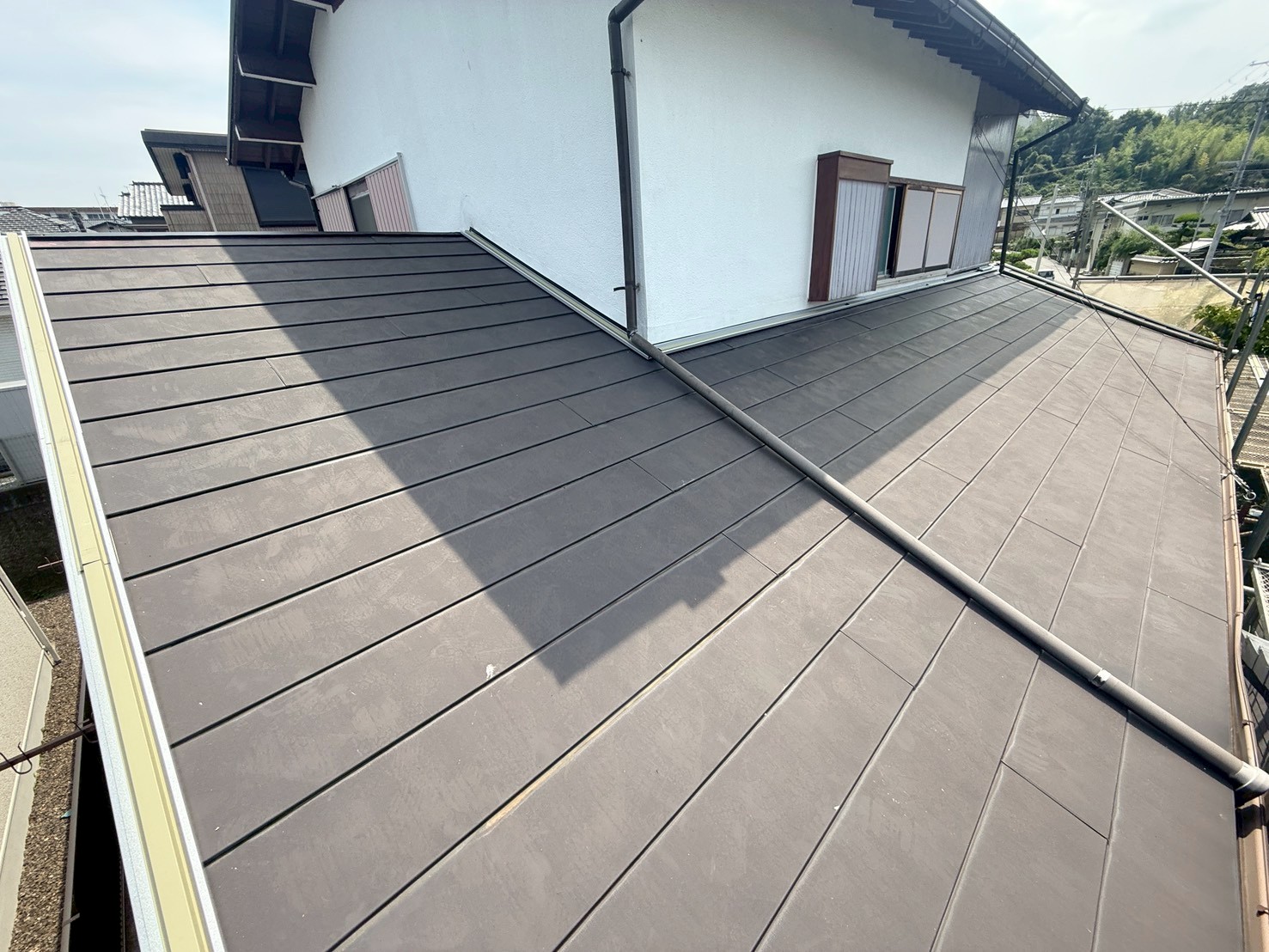

壁際にタフベースを取り付けました。
42. 2026年07月18日

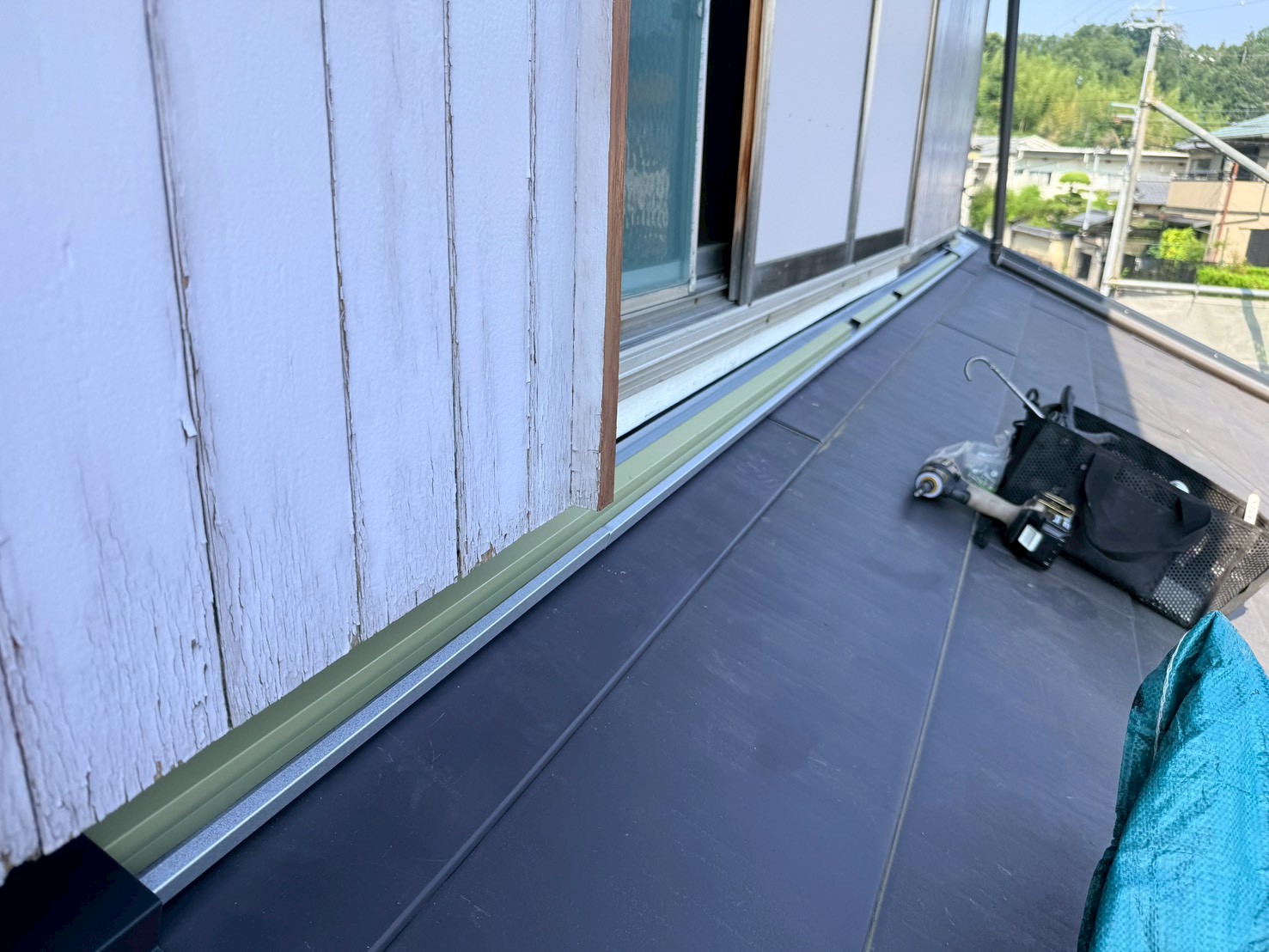

屋根ふき直し工事
壁際に水切りを取り付けていきます。継手にはシーリング材を充填します。
43. 2026年07月18日

屋根ふき直し工事

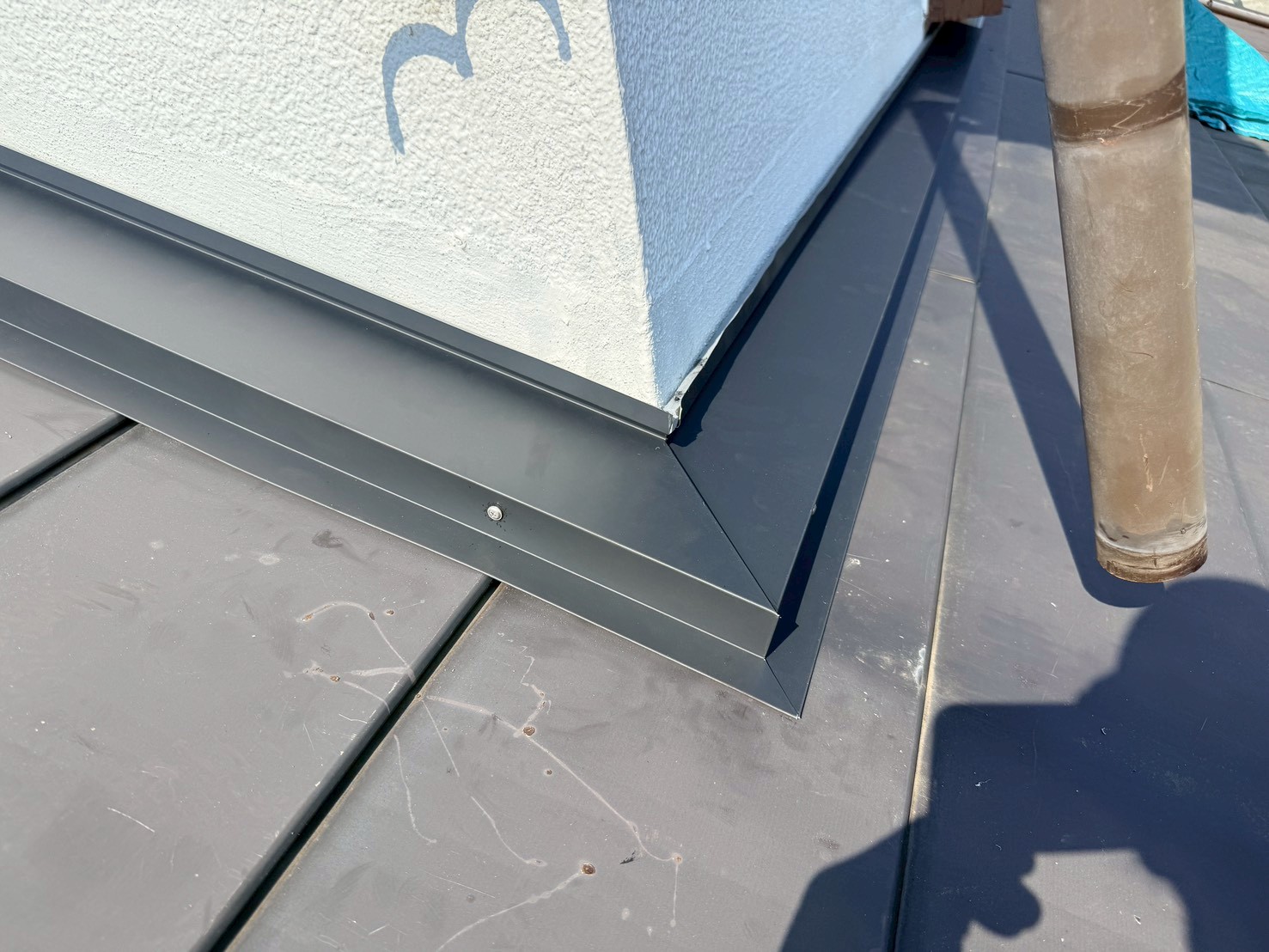

壁際に水切りを取り付けていきます。
44. 2026年07月18日

屋根ふき直し工事

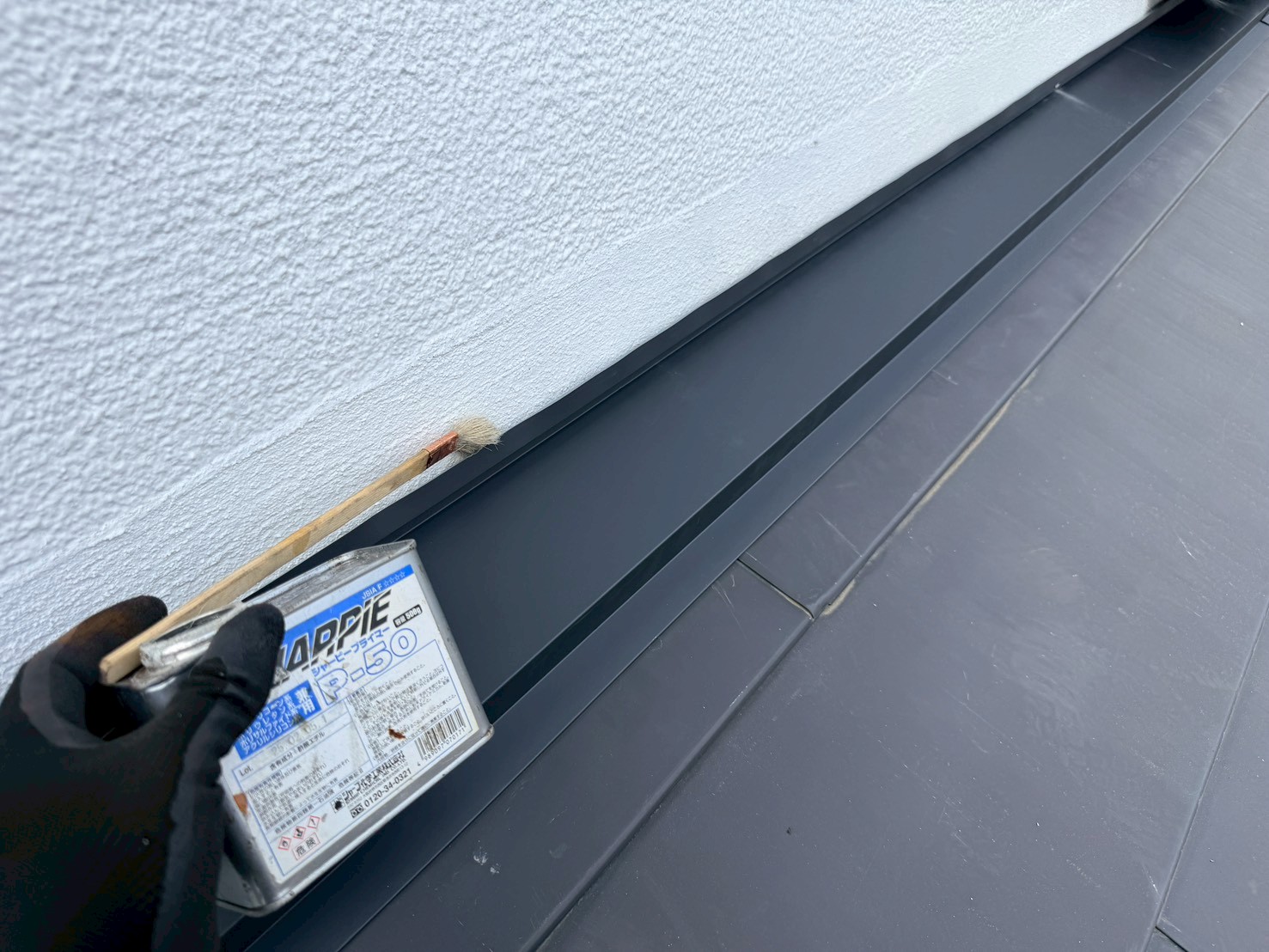

外壁と壁際水切りとの取り合い部分にシーリング材の付きを良くするプライマーを塗布していきます
45. 2026年07月18日

屋根ふき直し工事
シーリング材を充填します。
46. 2026年07月18日

屋根ふき直し工事

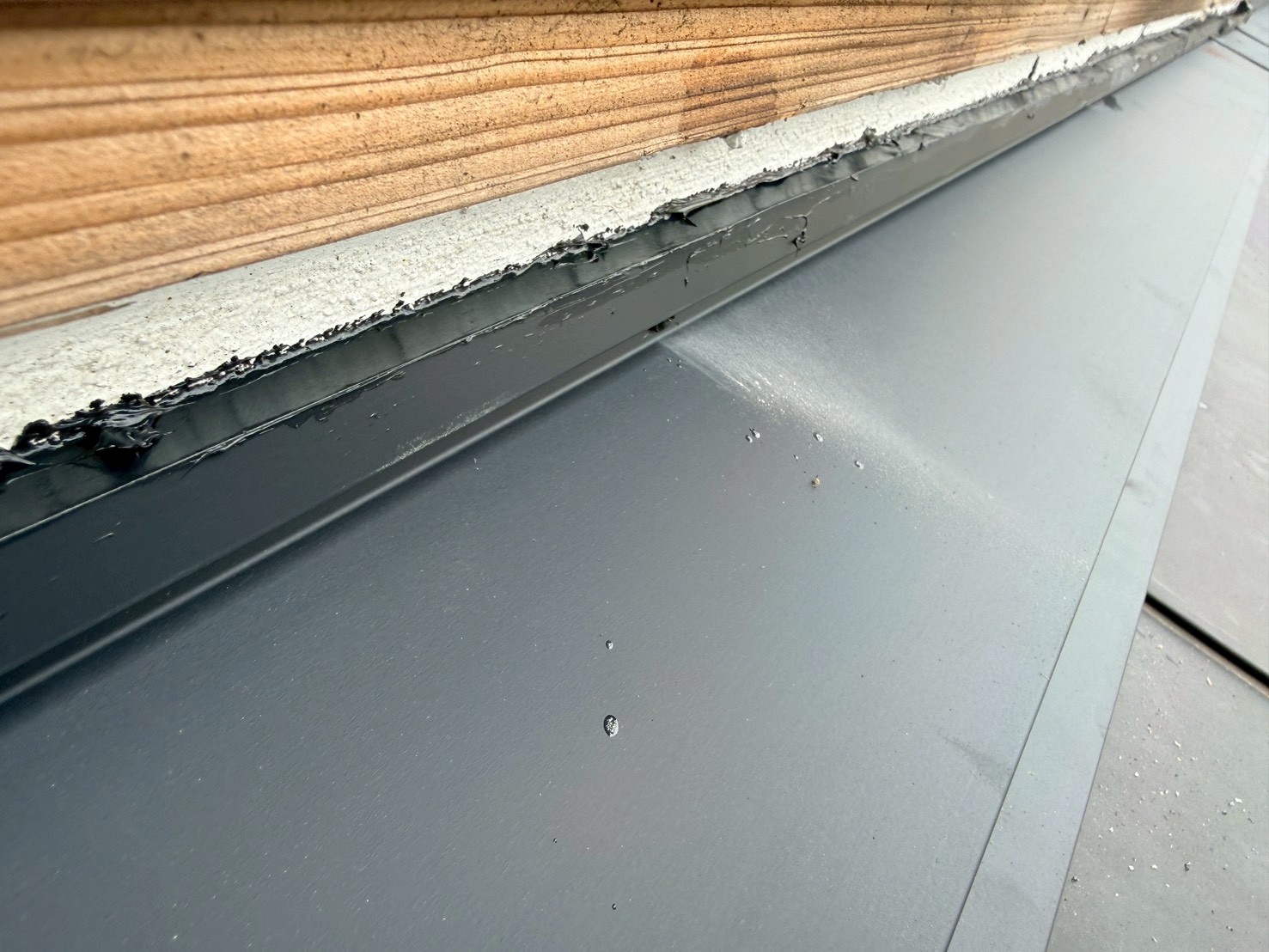

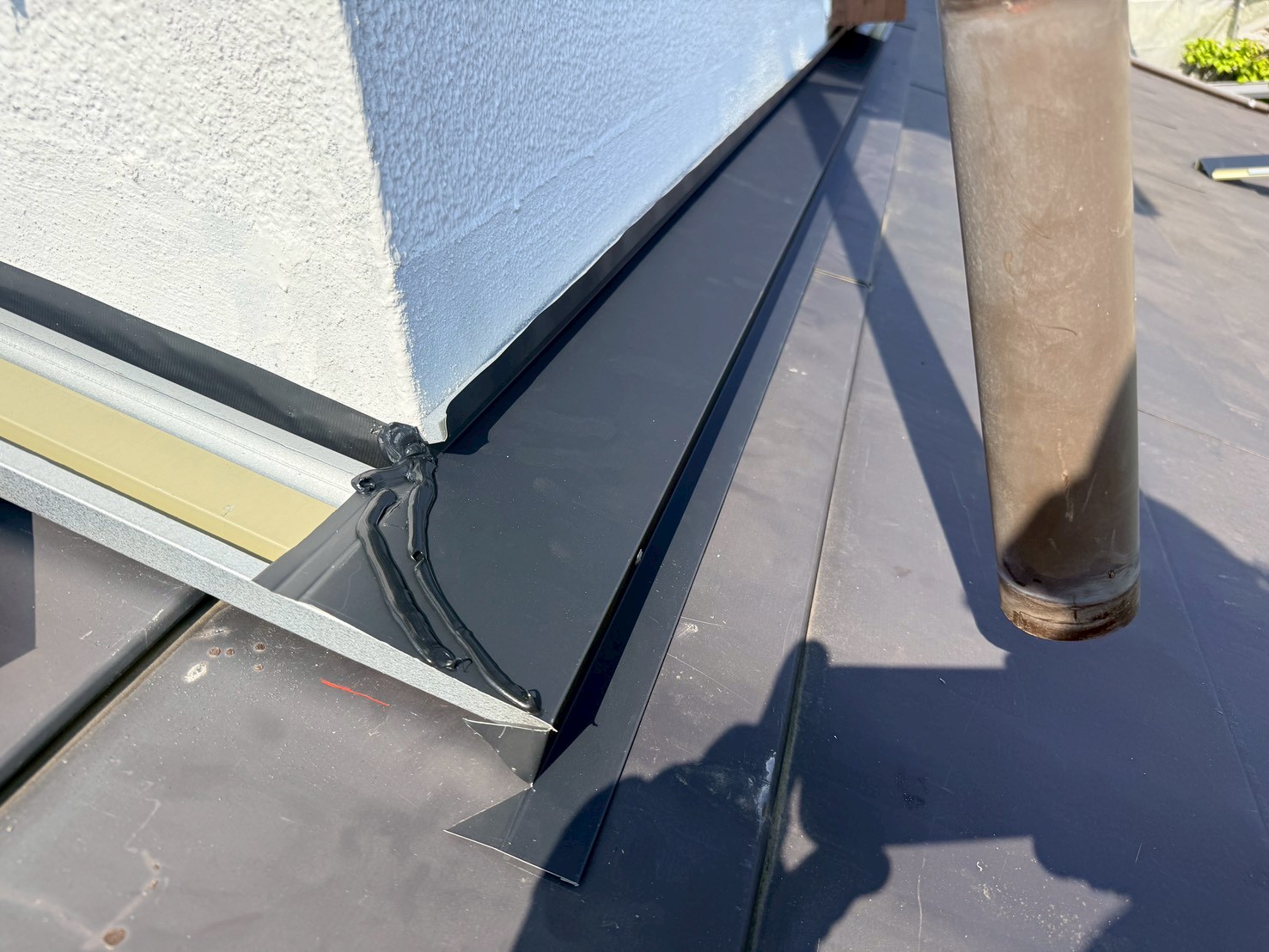

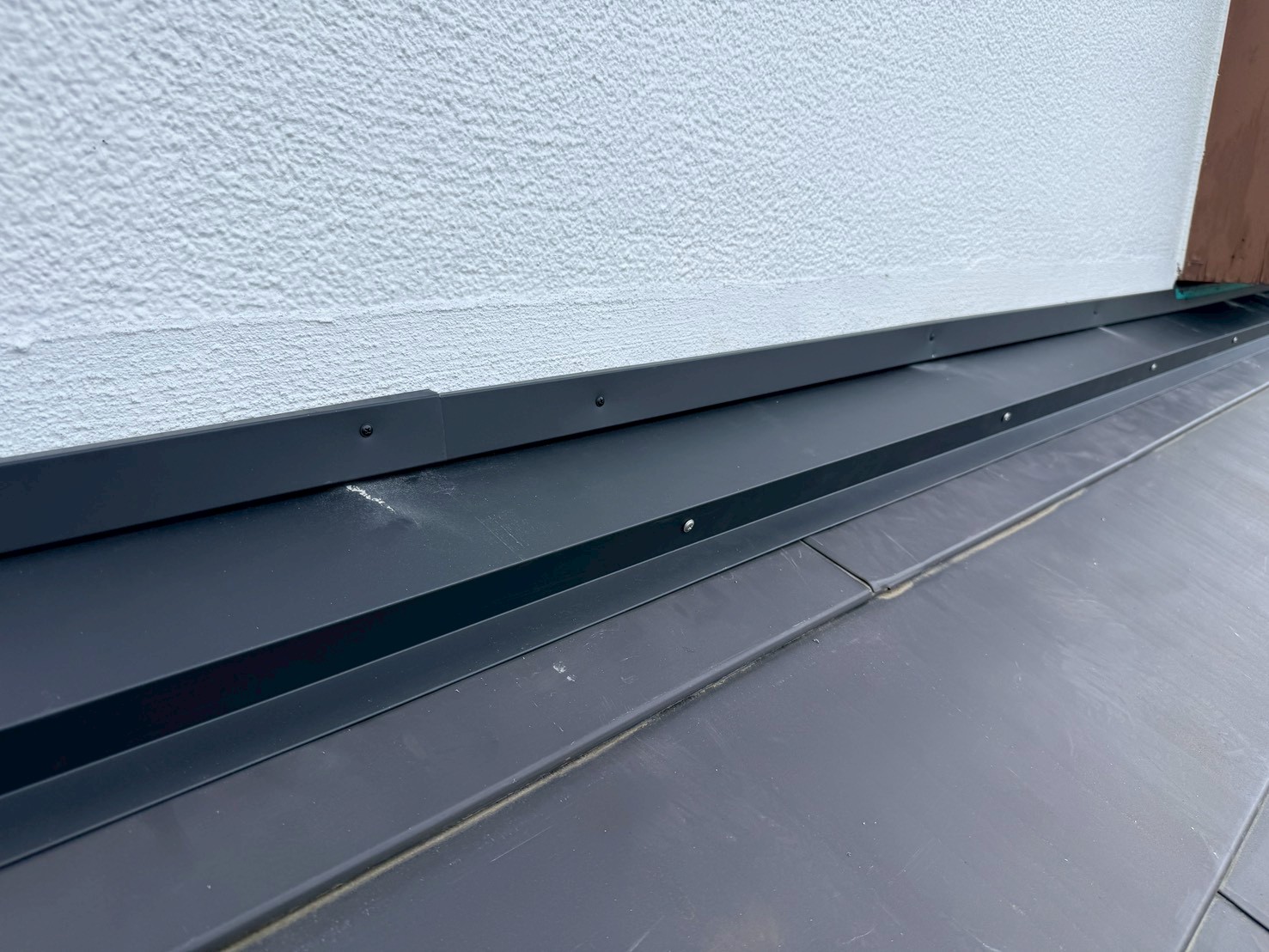

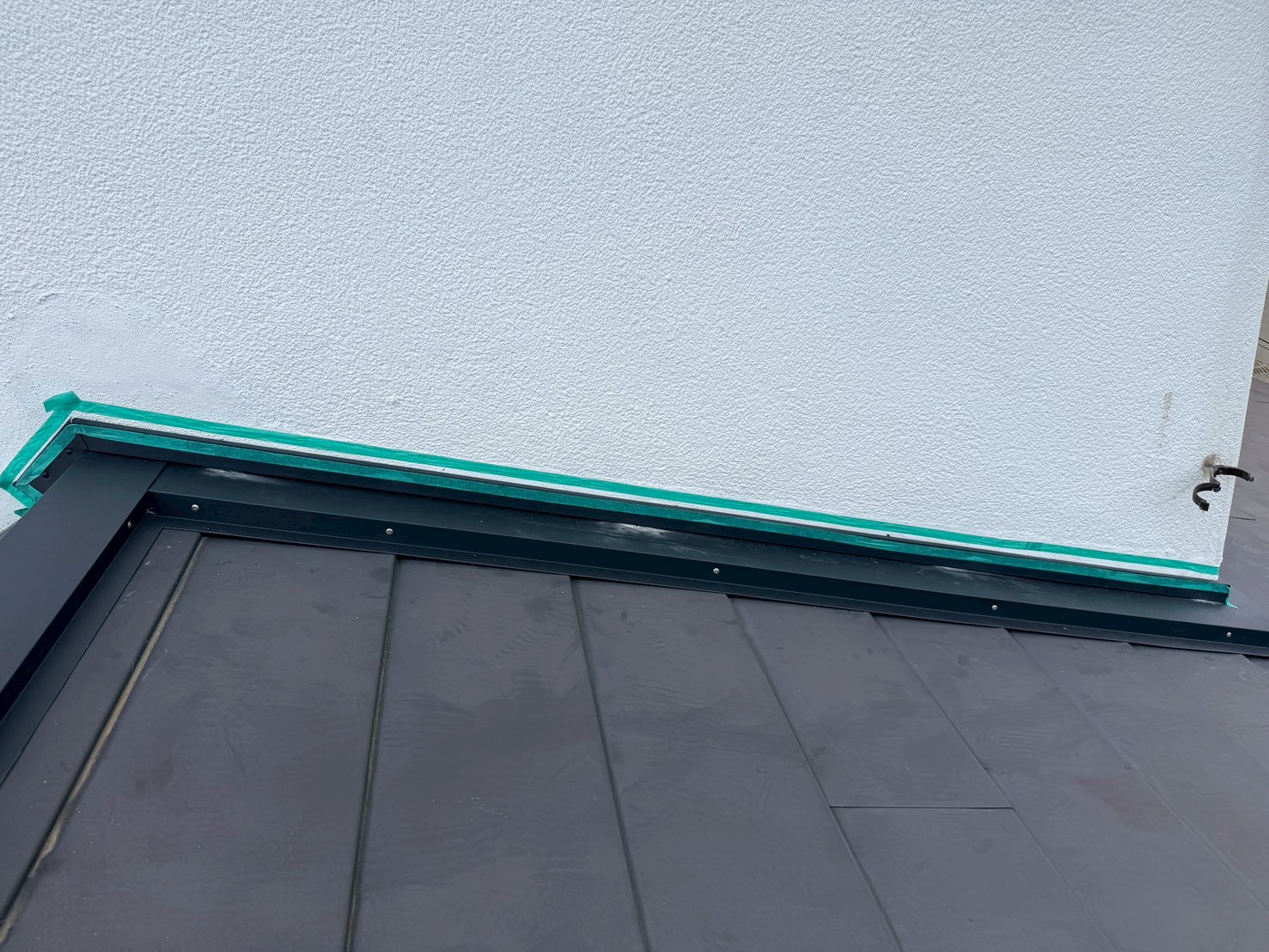

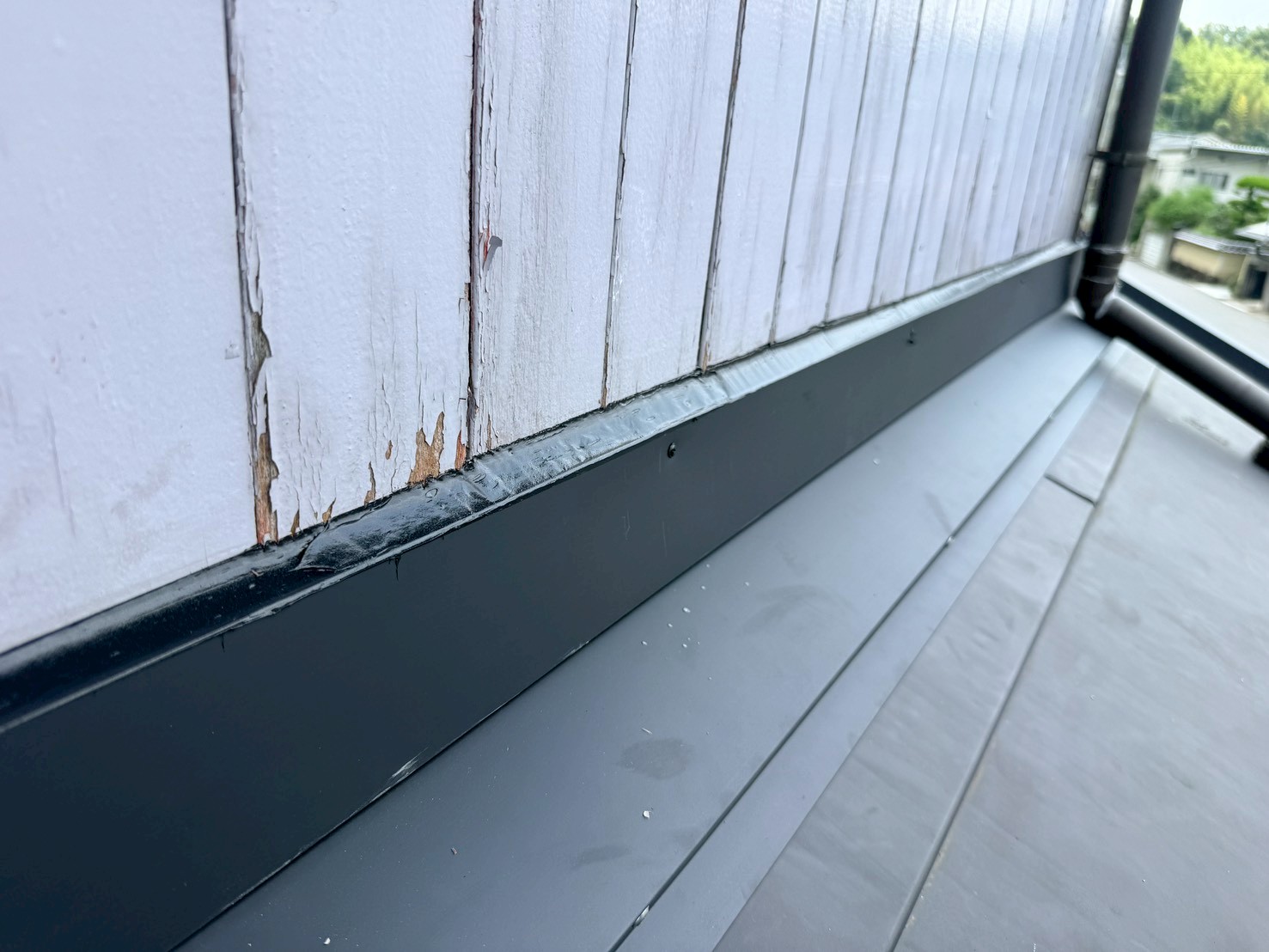

雨水の浸入を防ぐため壁際にさらに水切り(二重水切り)を取り付けました。
47. 2026年07月18日

屋根ふき直し工事
二重水切りと外壁との取り合い部分をマスキングテープで養生し、プライマーを塗布していきます
48. 2026年07月18日

屋根ふき直し工事
シーリング処理し、マスキングテープを撤去しました。
49. 2026年07月18日

屋根ふき直し工事
壁際に二重水切りを取り付け、シーリング処理しました。
50. 2026年07月18日

屋根ふき直し工事
ケラバに水切りを取り付けました。
51. 2026年07月18日

屋根ふき直し工事

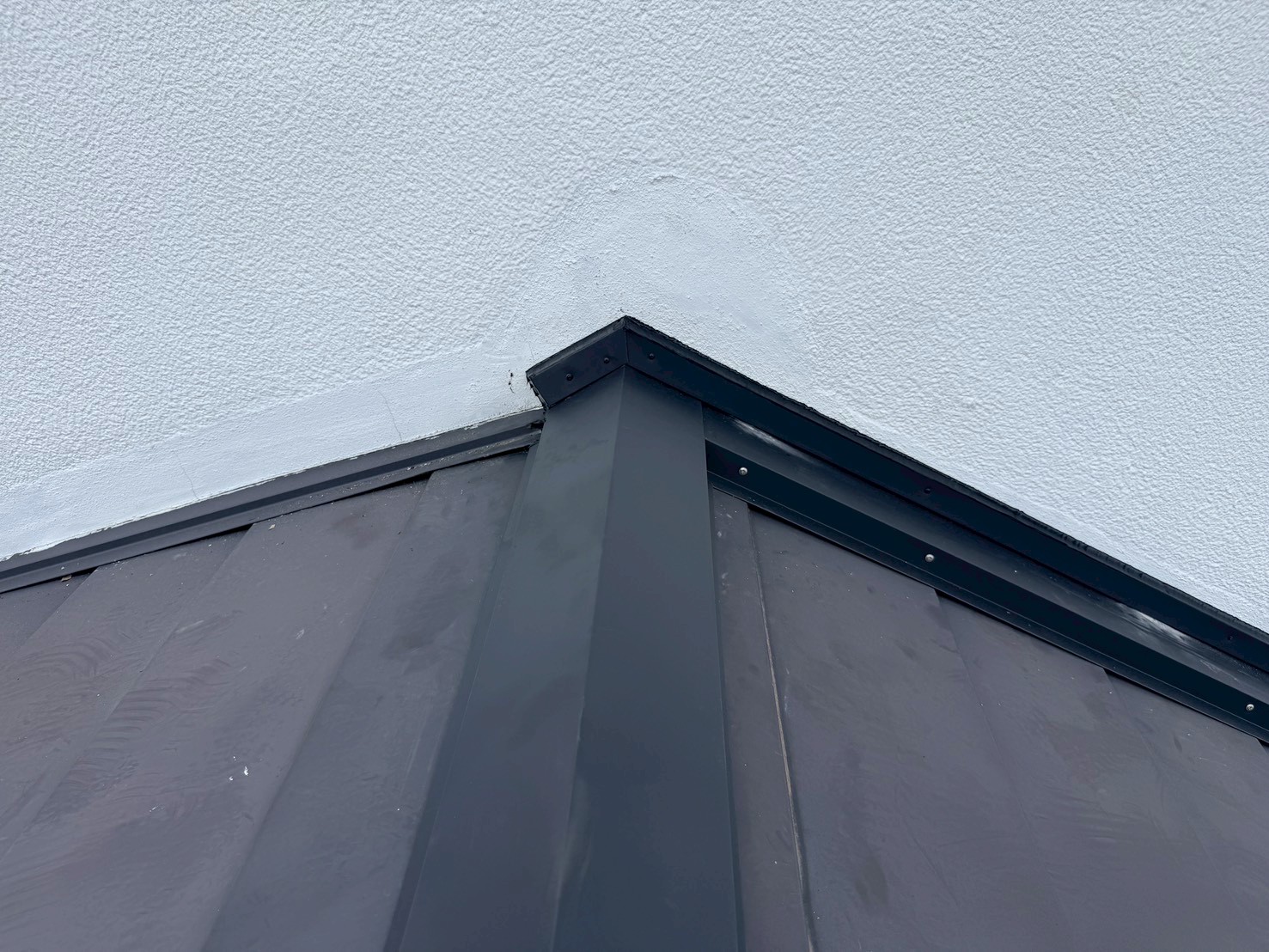

棟板金、ケラバに水切りを取り付けました。

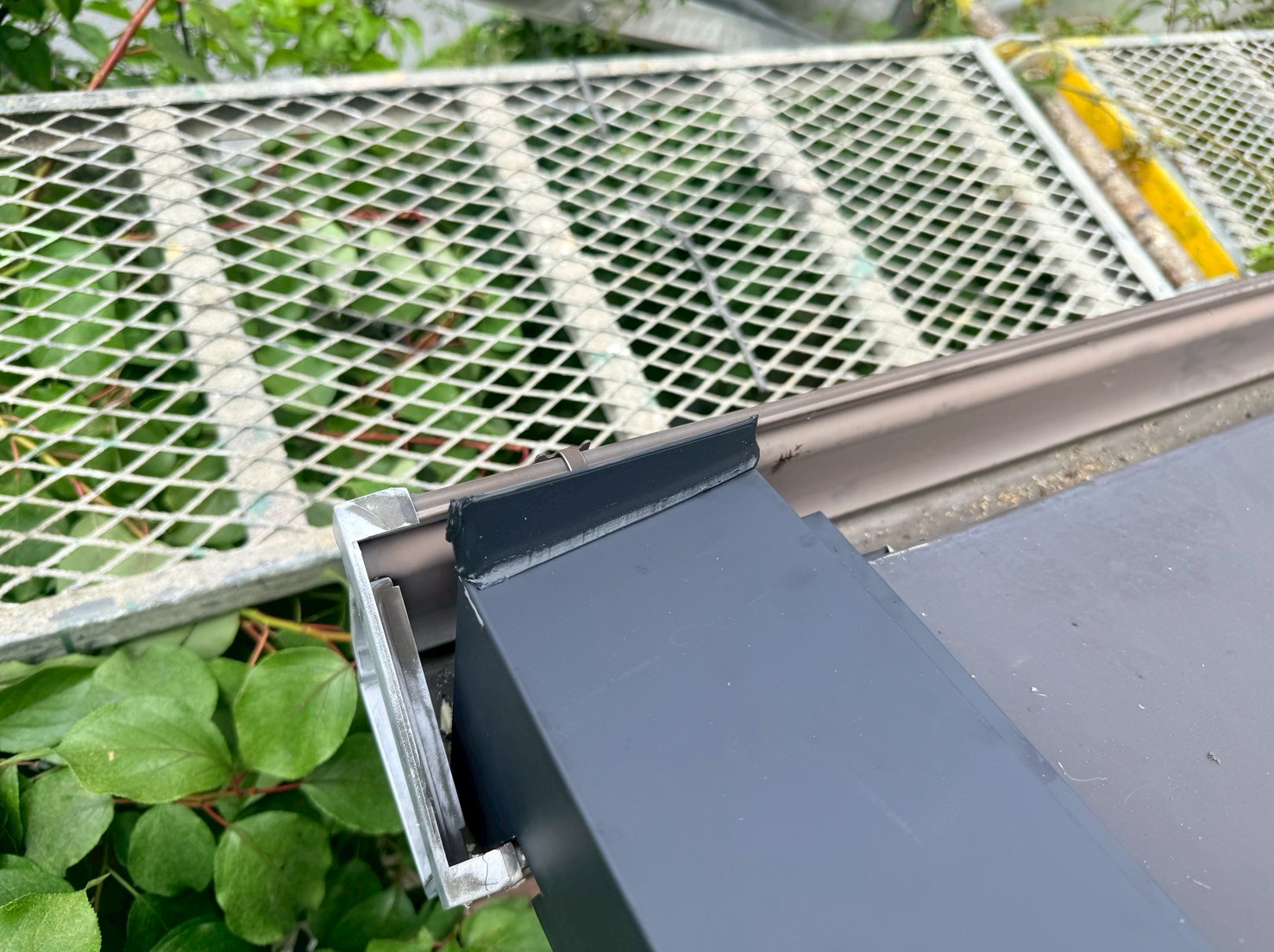

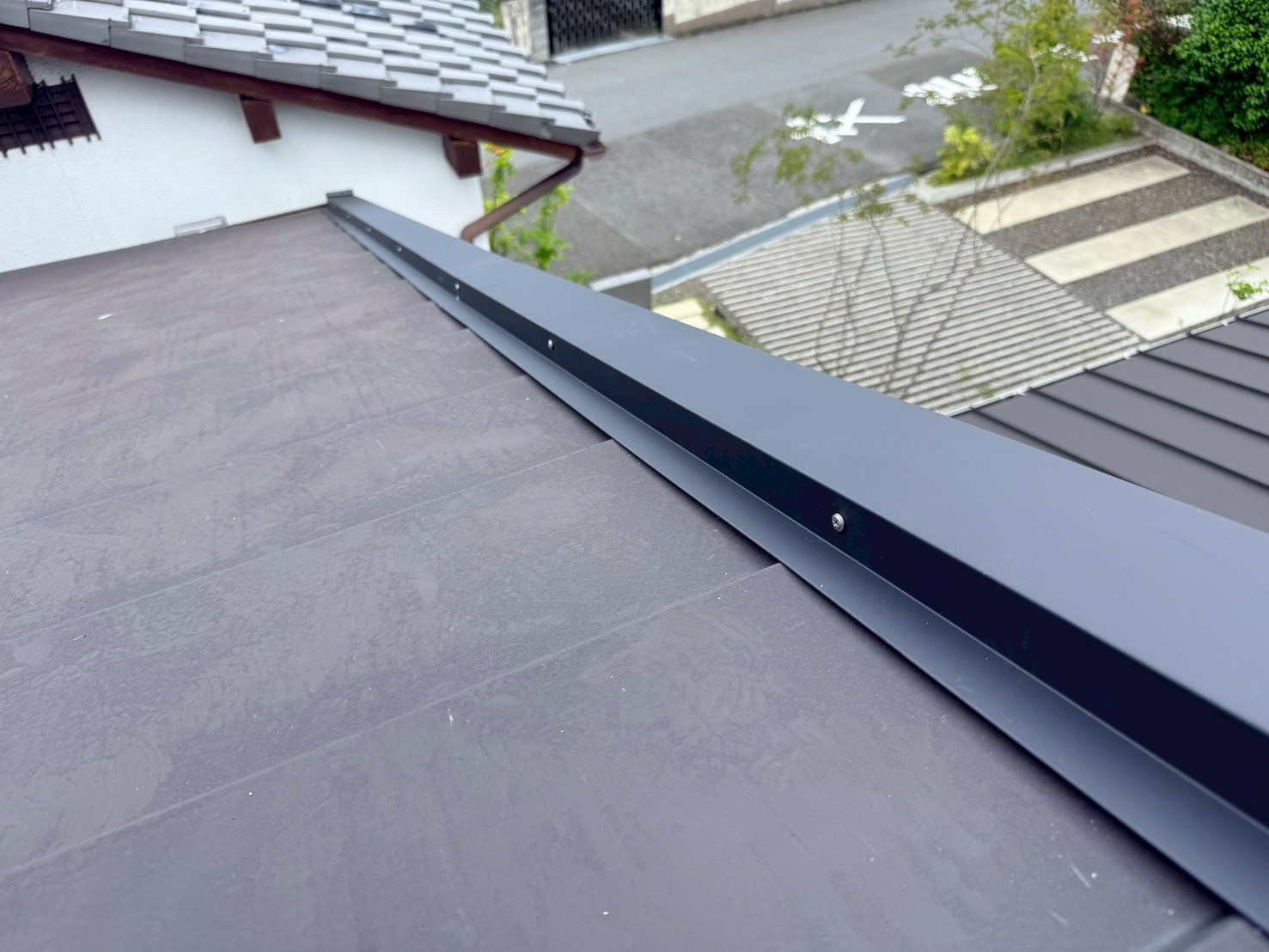

52. 2026年07月18日

屋根ふき直し工事
ケラバ水切りの剣先を立ち上げ、シーリング処理しました。
53. 2026年07月18日

屋根ふき直し工事
棟板金、壁際に水切りを取り付けました。
54. 2026年07月25日

屋根ふき直し工事

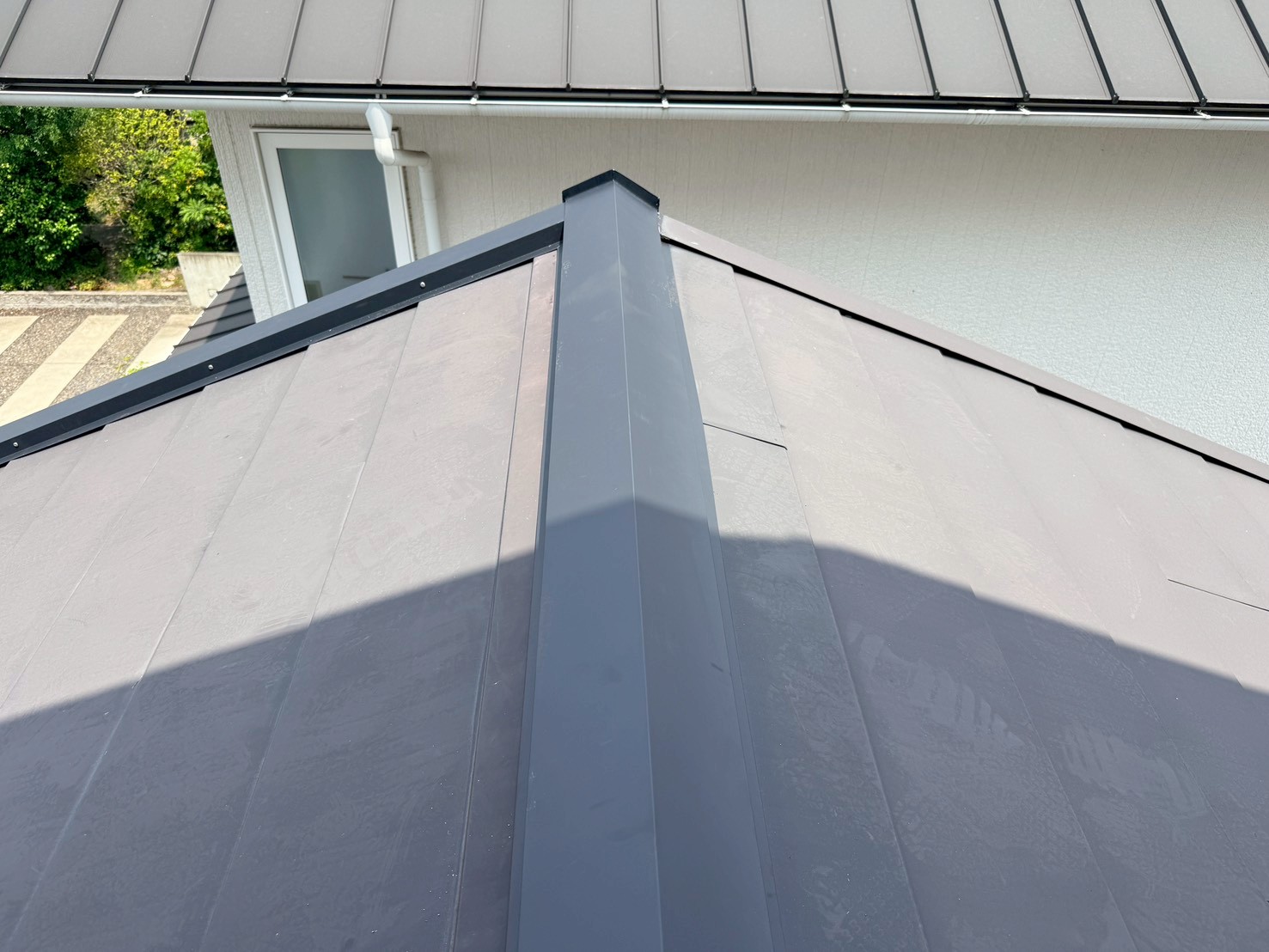

棟板金、ケラバ水切り、壁際水切りを取り付けました。
55. 2026年07月18日

屋根ふき直し工事

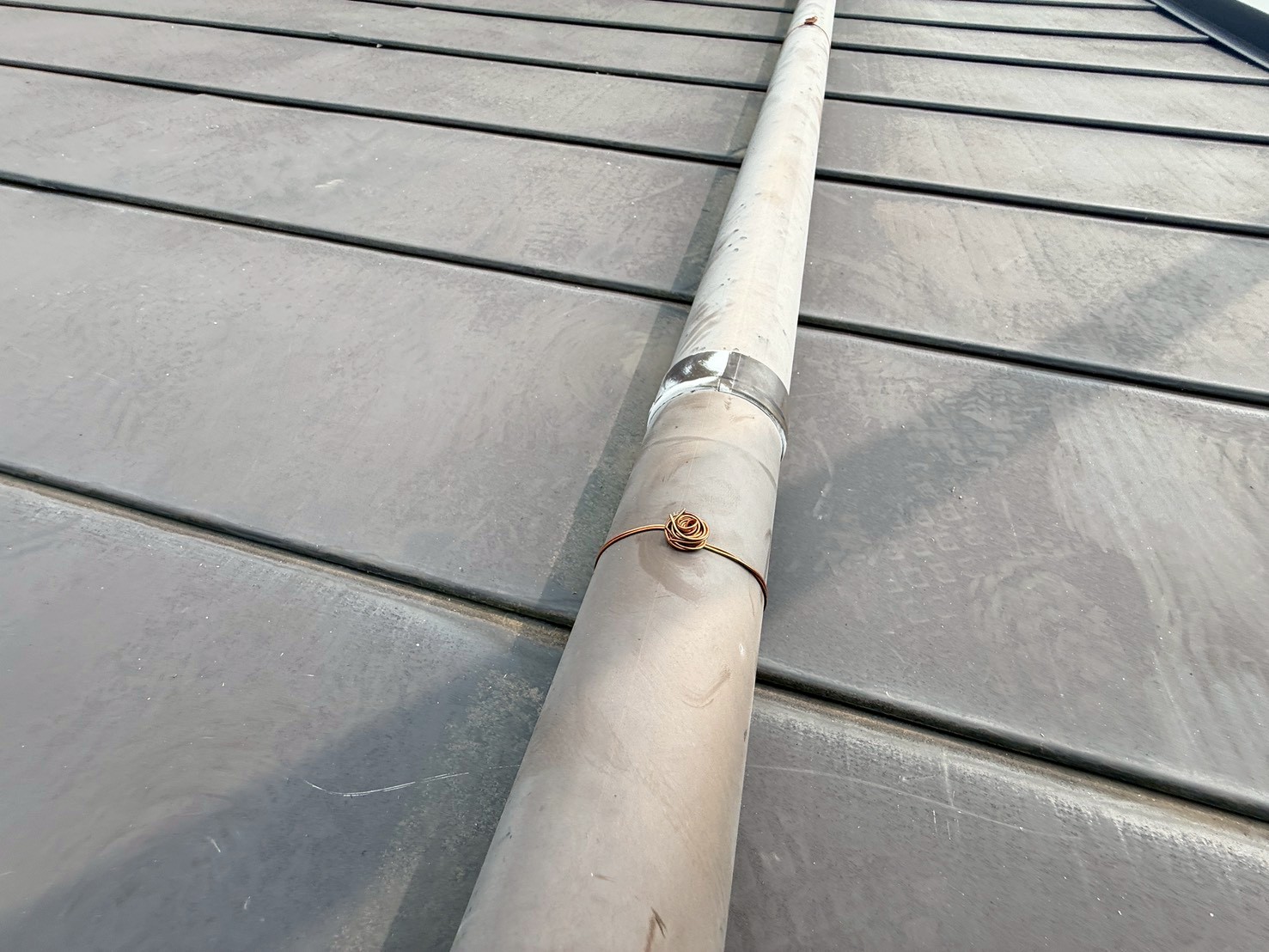

既存のはいといを銅線で固定し直しました。
56. 2026年07月18日

屋根ふき直し工事

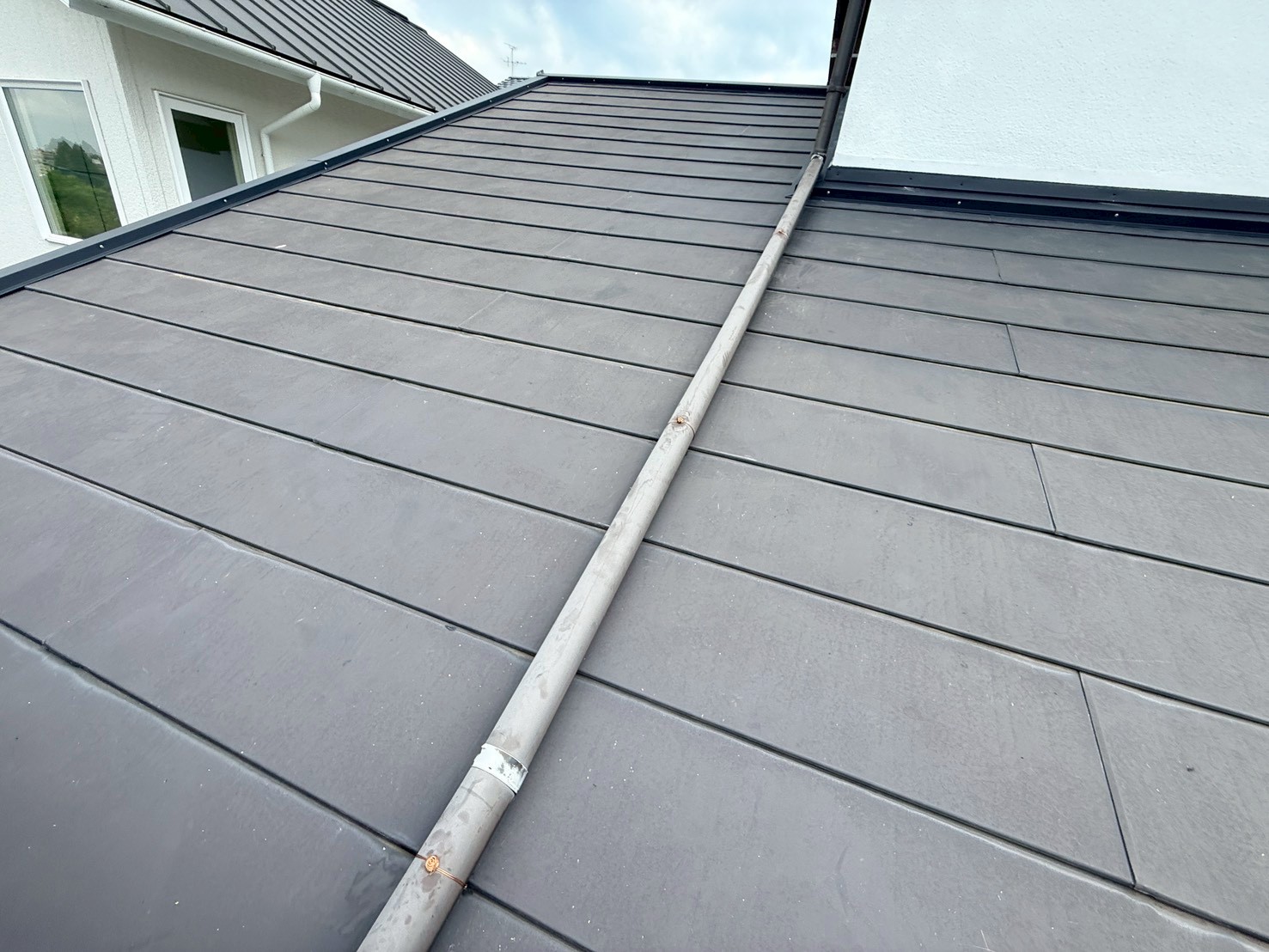

既存のはいといを銅線で固定し直しました。
57. 2026年07月18日

屋根ふき直し工事
清掃していきます。
58. 2026年07月18日

屋根ふき直し工事
清掃していきます。

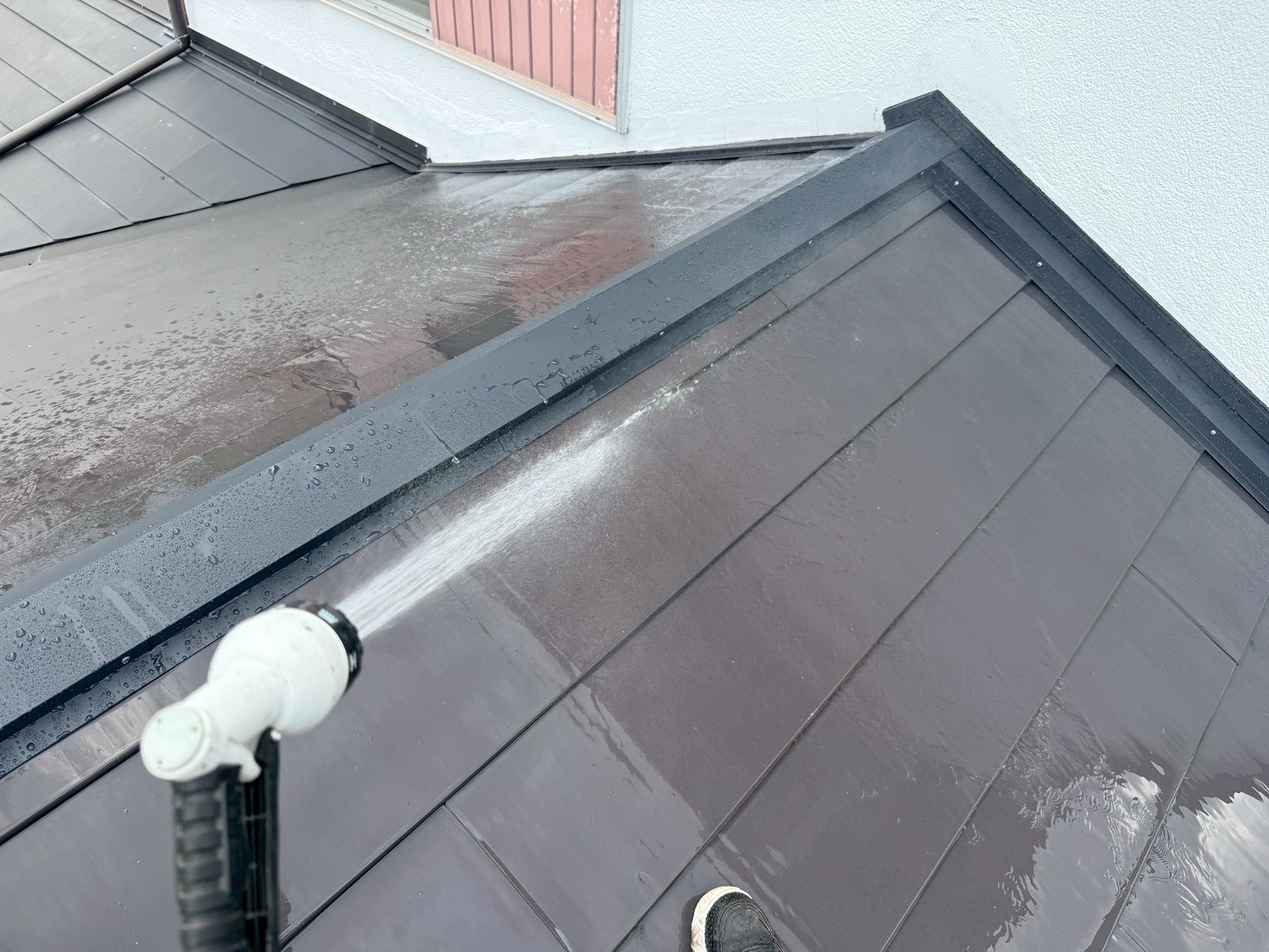

59. 2026年07月18日

屋根ふき直し工事

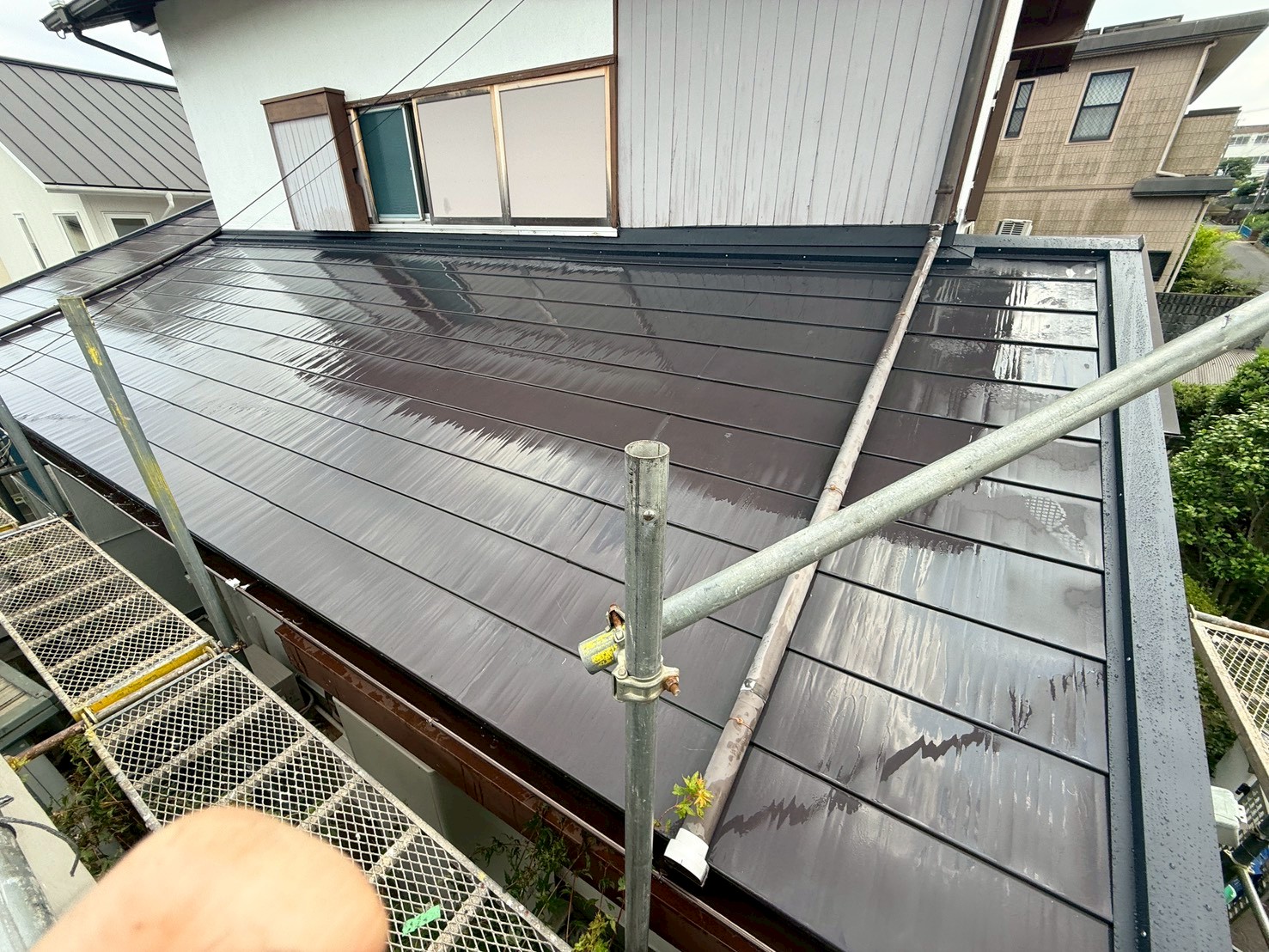

清掃しました。

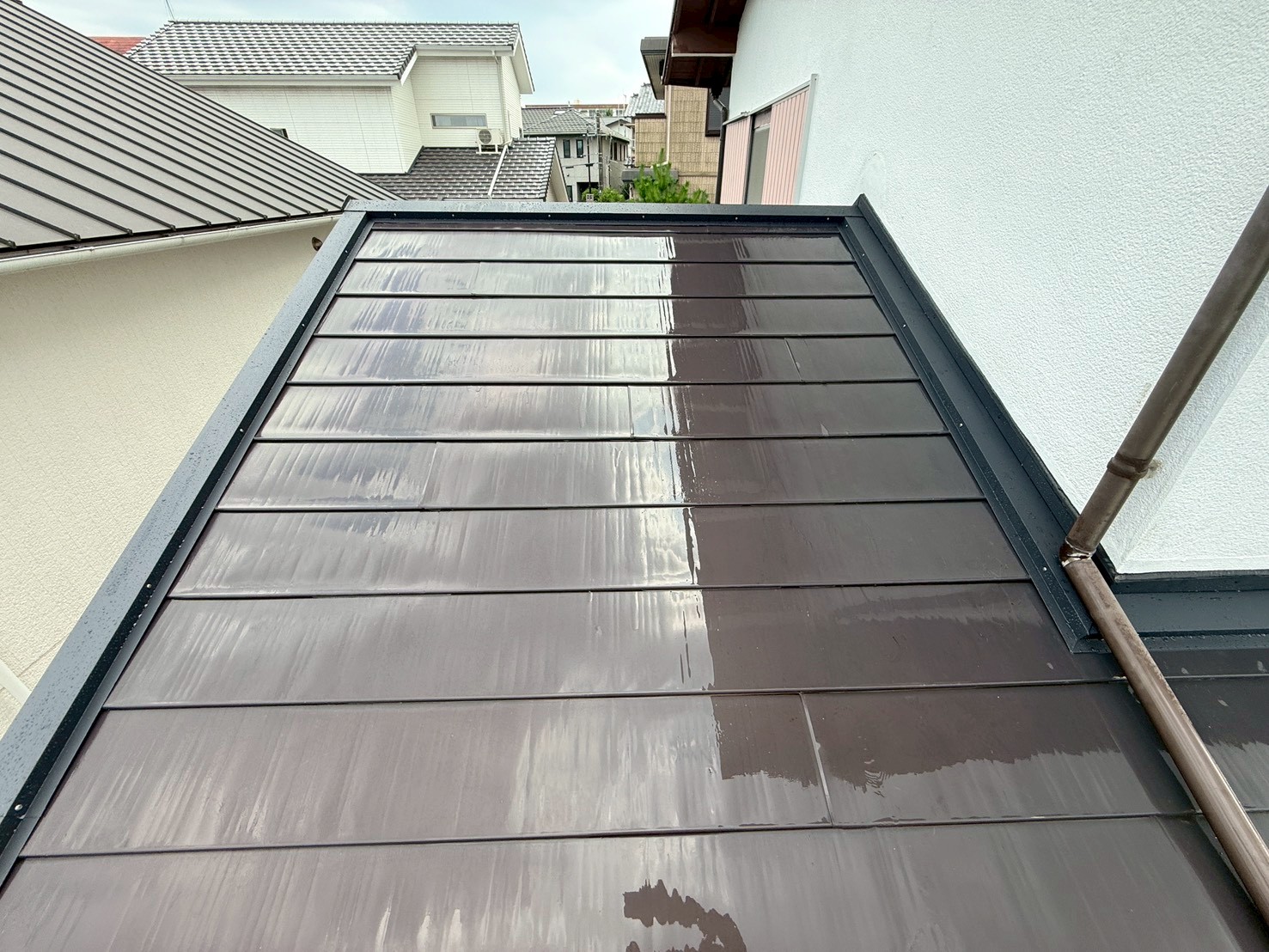

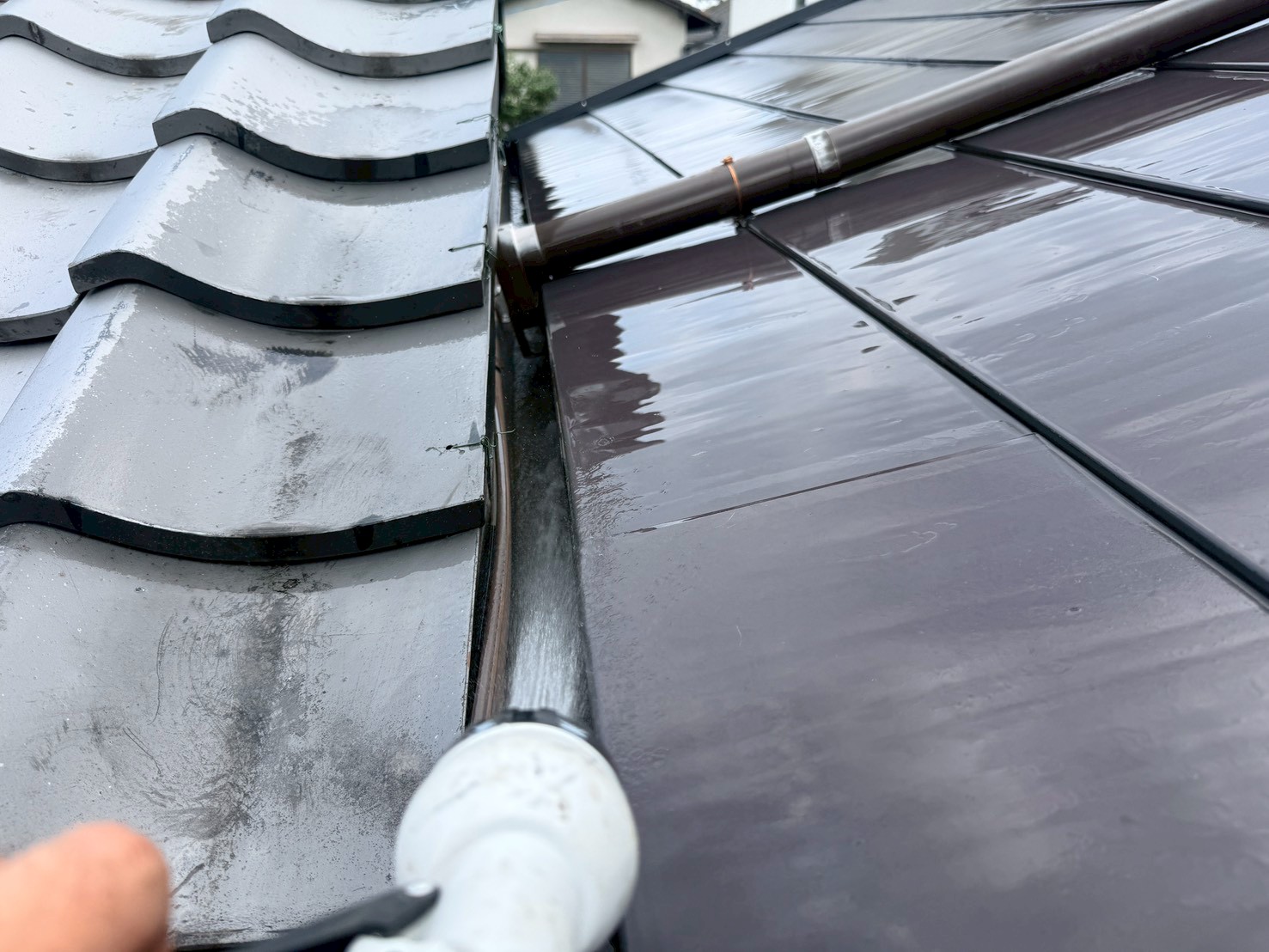

60. 2026年07月18日

屋根ふき直し工事
清掃しました。
61. 2026年07月19日

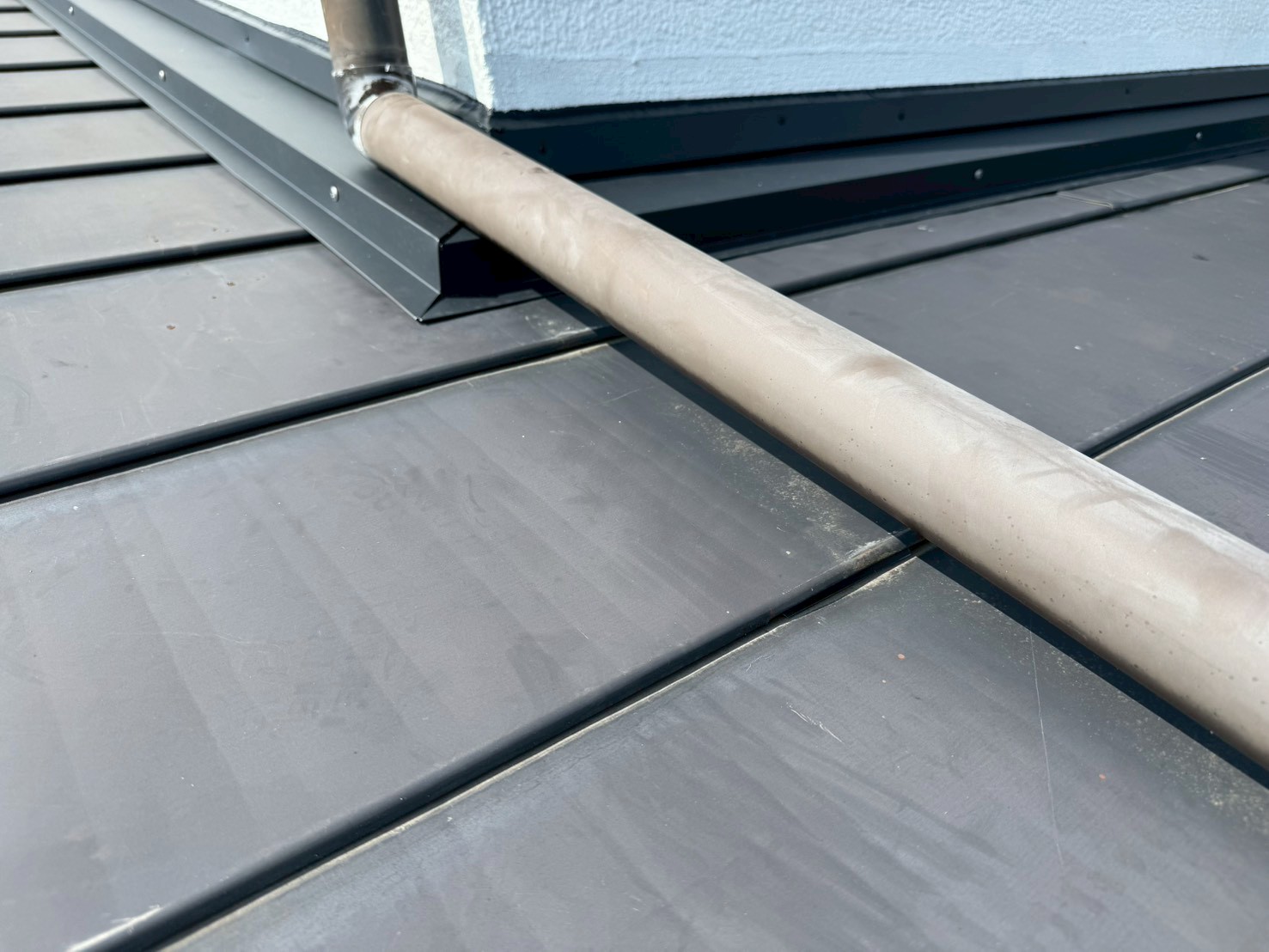

最終確認

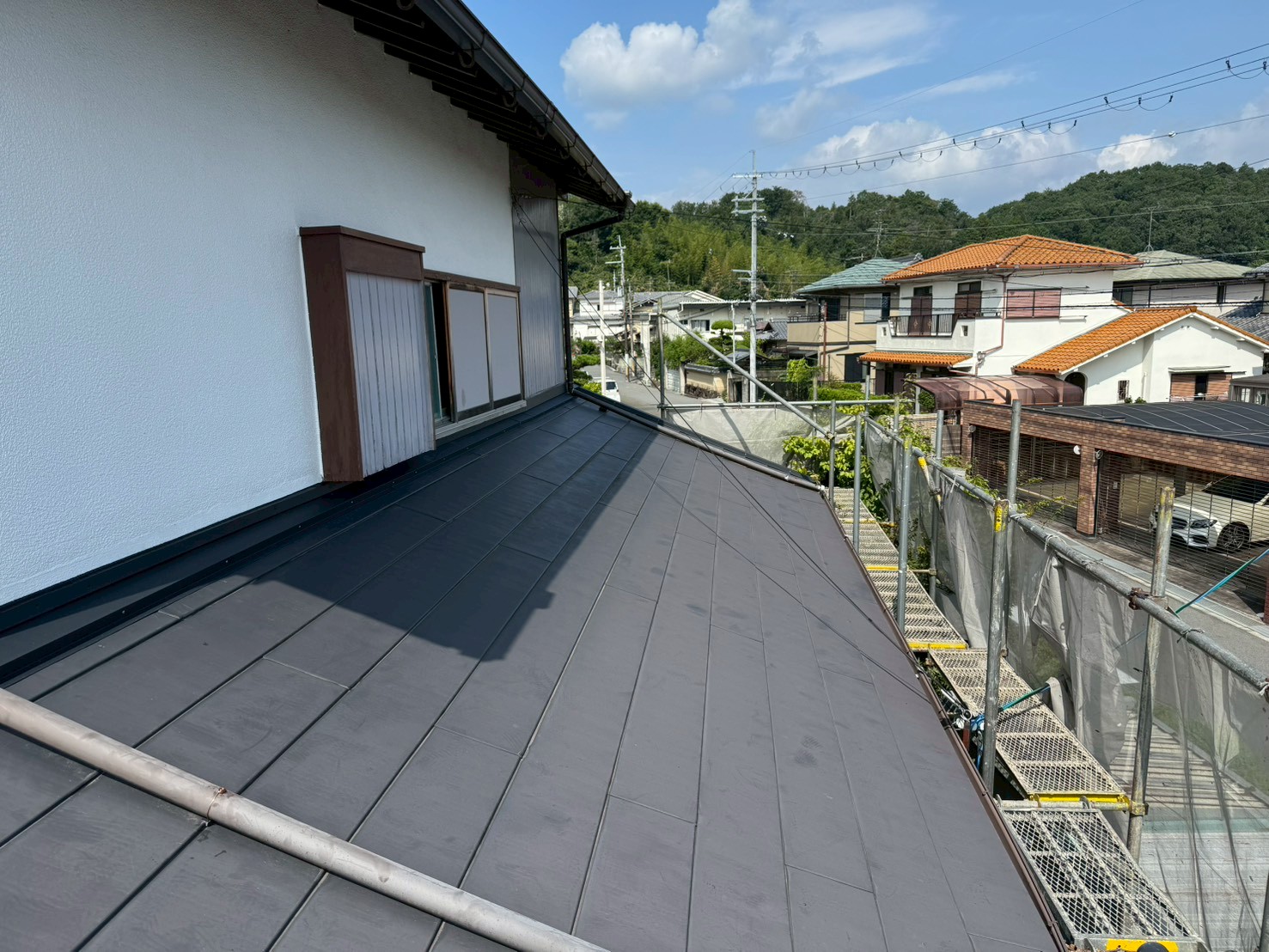

確認していきます。
62. 2026年07月19日

最終確認
確認していきます。
63. 2026年07月20日

足場工事

足場を解体し、工事完了です。
64. 2026年07月20日

足場工事
工事完了です。
