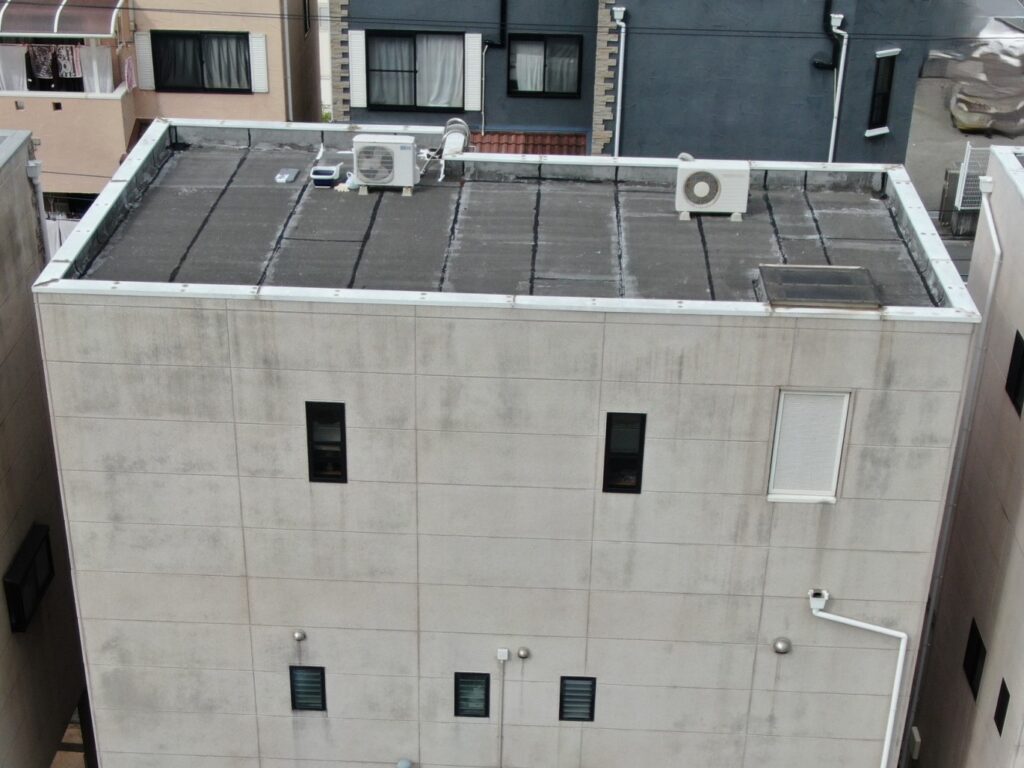

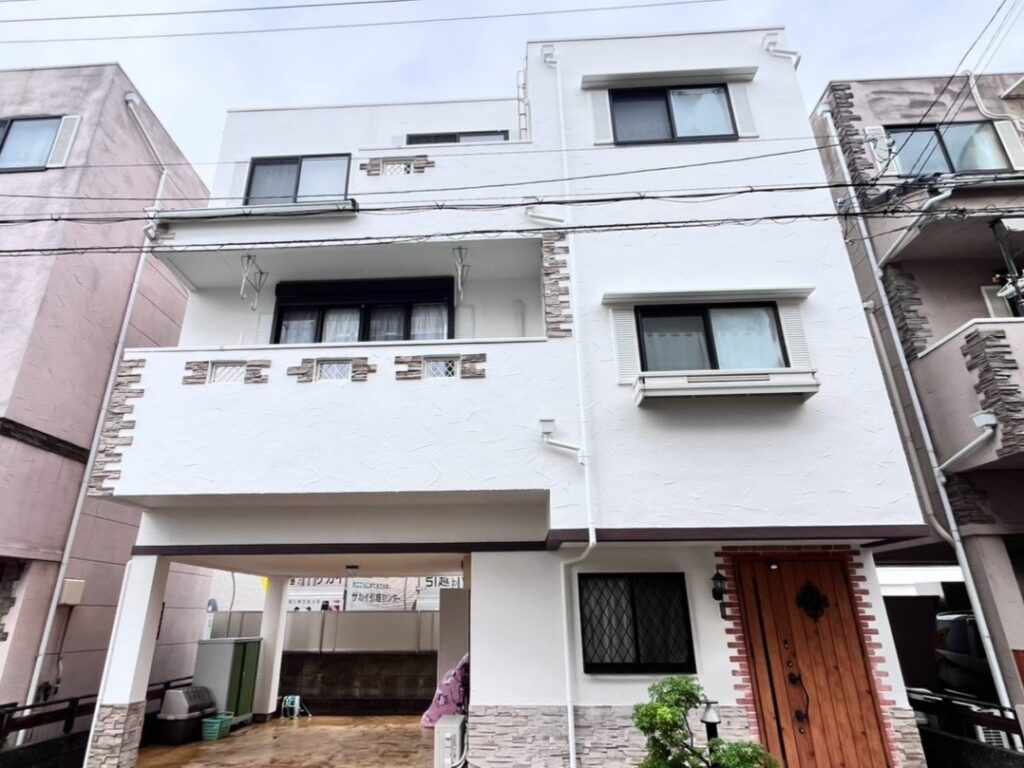

R8.7/31~8/31 吹田市 A様邸 外部改修工事
Case Study - 施工完了
Case Study - ただいま施工中
-
施工状況
施工完了
-
工事内容
-
施工エリア
大阪
-
工事主任
山西、澤田班、森班、戸田班
工事データ
-
築年数
-
-
構造
-
-
お問合わせ内容
りく屋根で排水口下3F部屋に雨漏り
-
工事内容
屋上防水、笠木交換、屋根・外壁塗装、シーリング工事
-
工期
約40日
施工詳細
1. 2026年07月31日

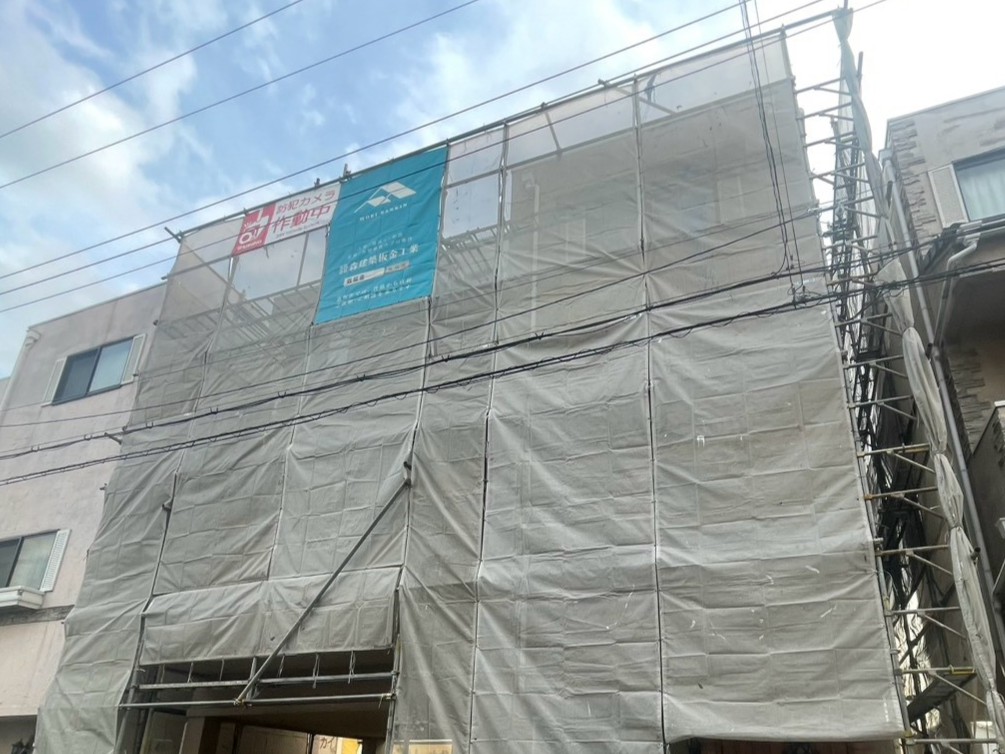

足場工事

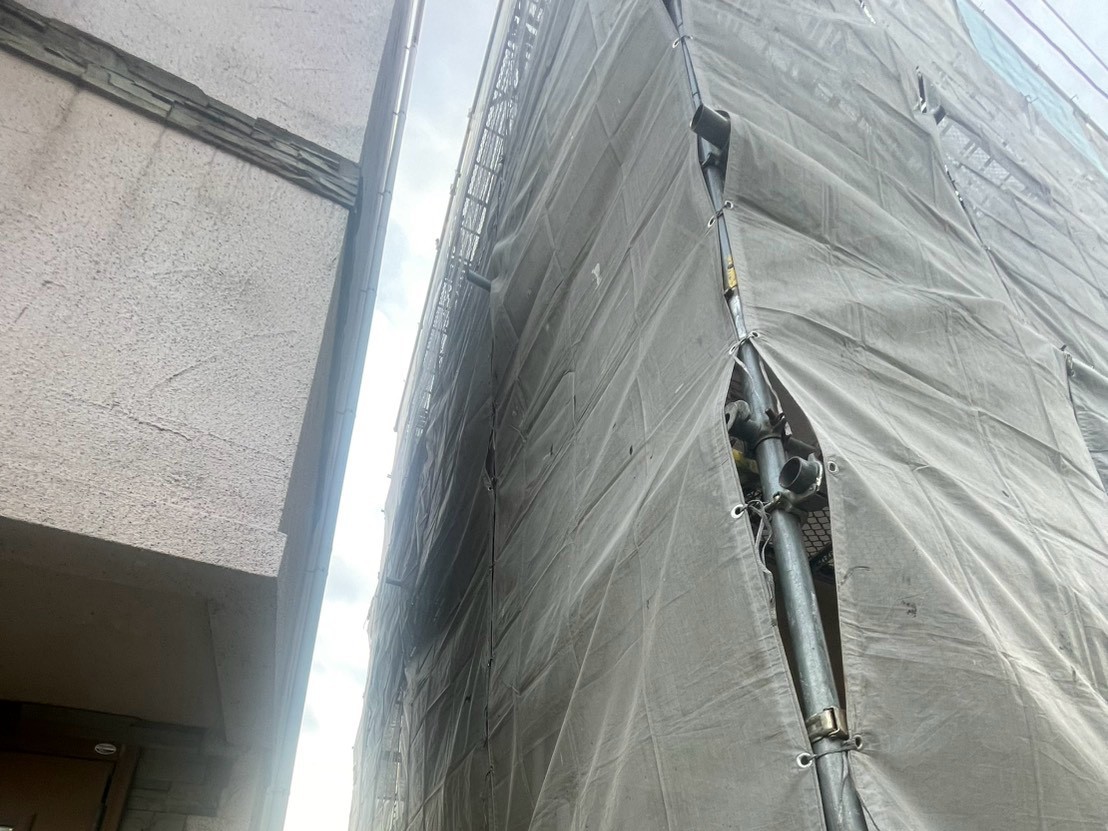

足場を設置し、養生シートを取り付けました。
2. 2026年07月31日

足場工事
足場を設置し、養生シートを取り付けました。

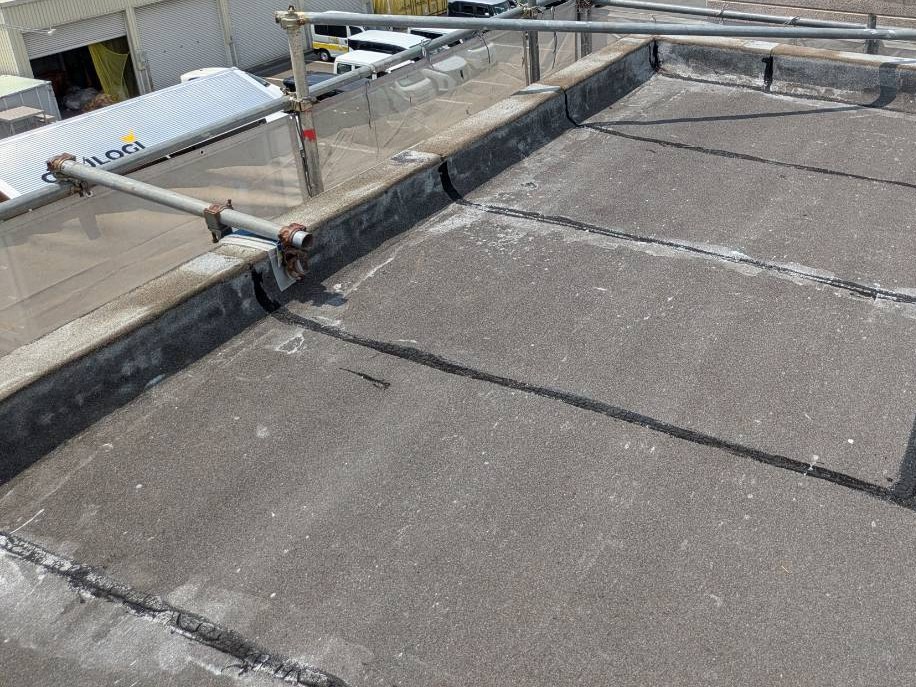

3. 2026年08月01日

屋上板金笠木交換工事
笠木板金、既存の状態です。

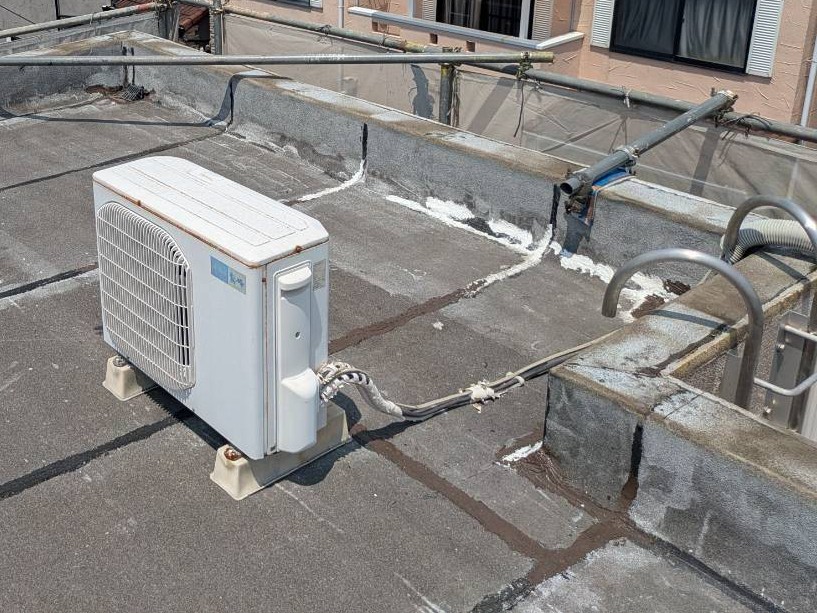

4. 2026年08月01日

屋上板金笠木交換工事

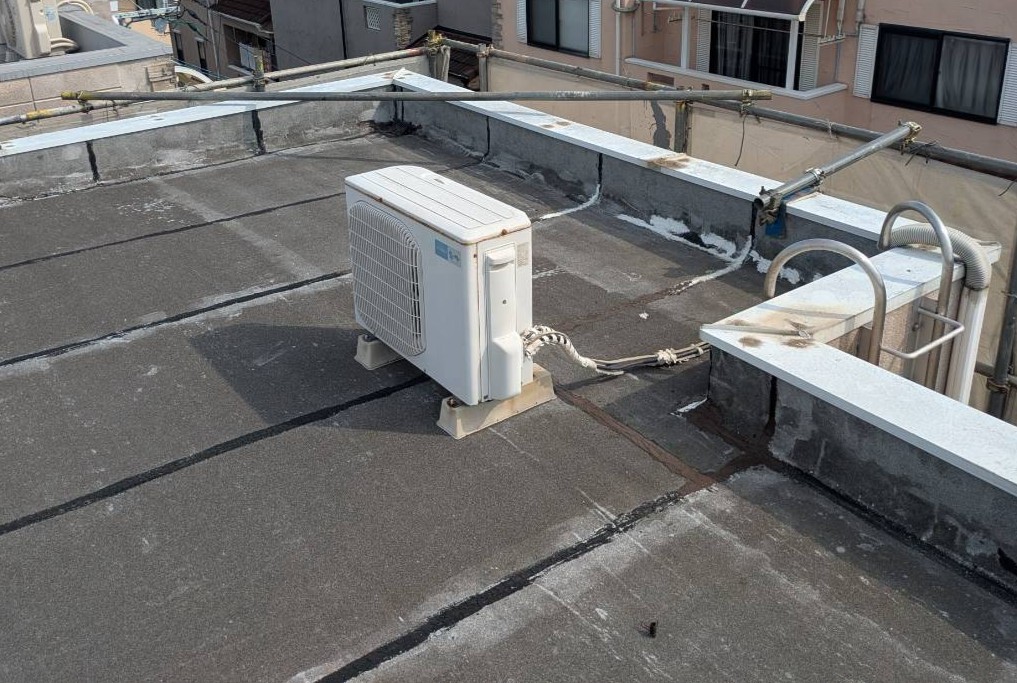

既存の状態です。
5. 2026年08月01日

屋上板金笠木交換工事

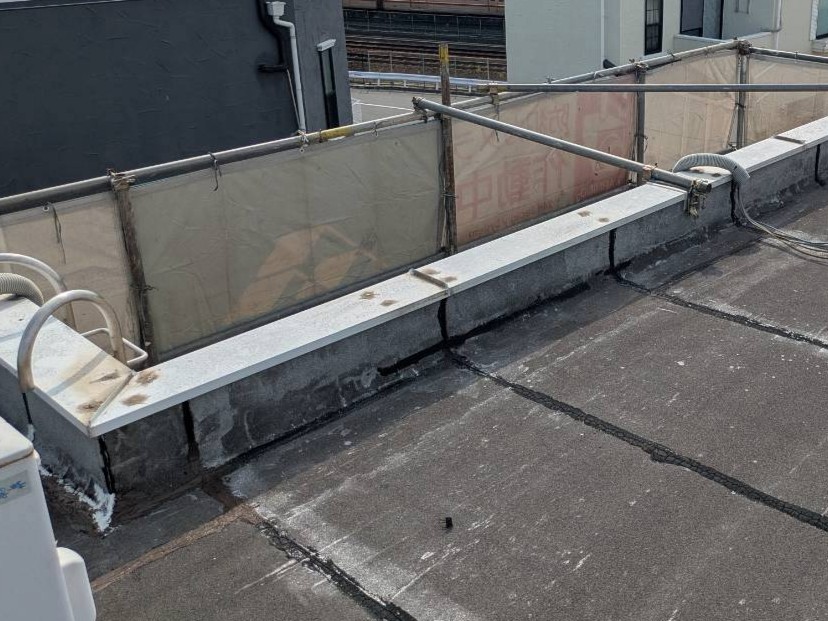

既存の笠木板金を撤去しました。
6. 2026年08月01日

屋上板金笠木交換工事
既存の笠木板金を撤去しました。
7. 2026年08月03日

屋上防水工事

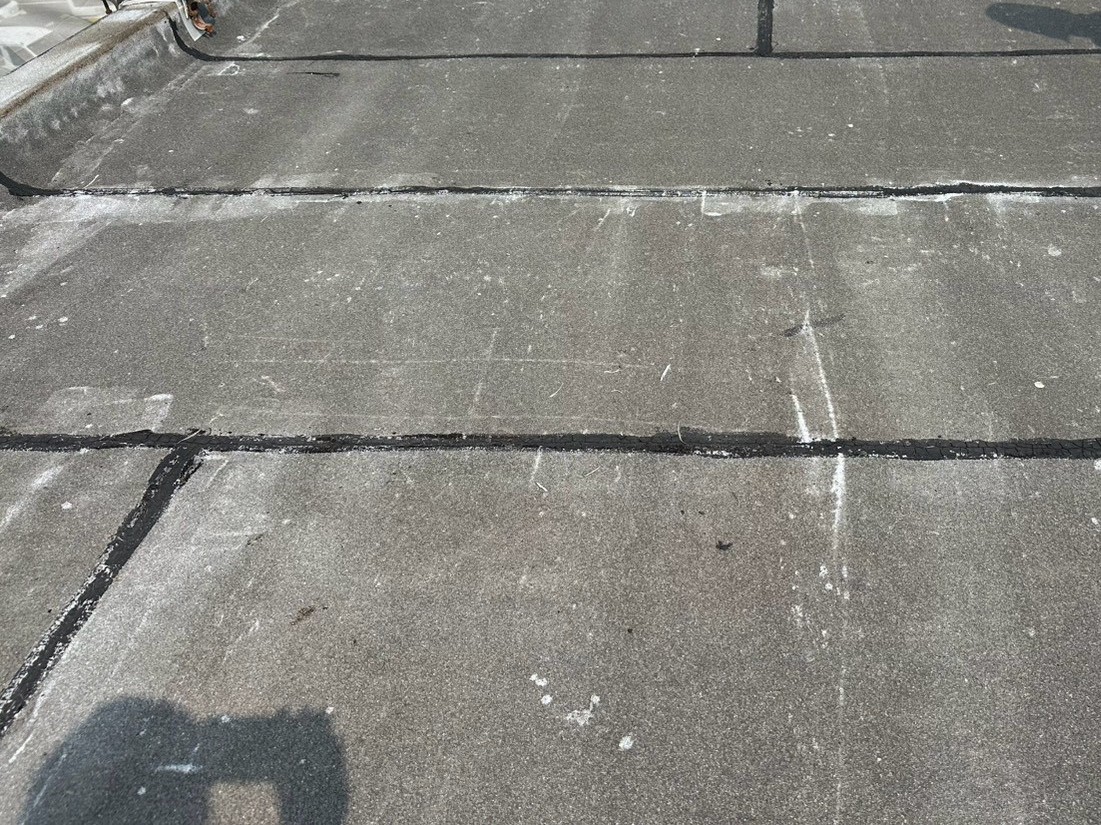

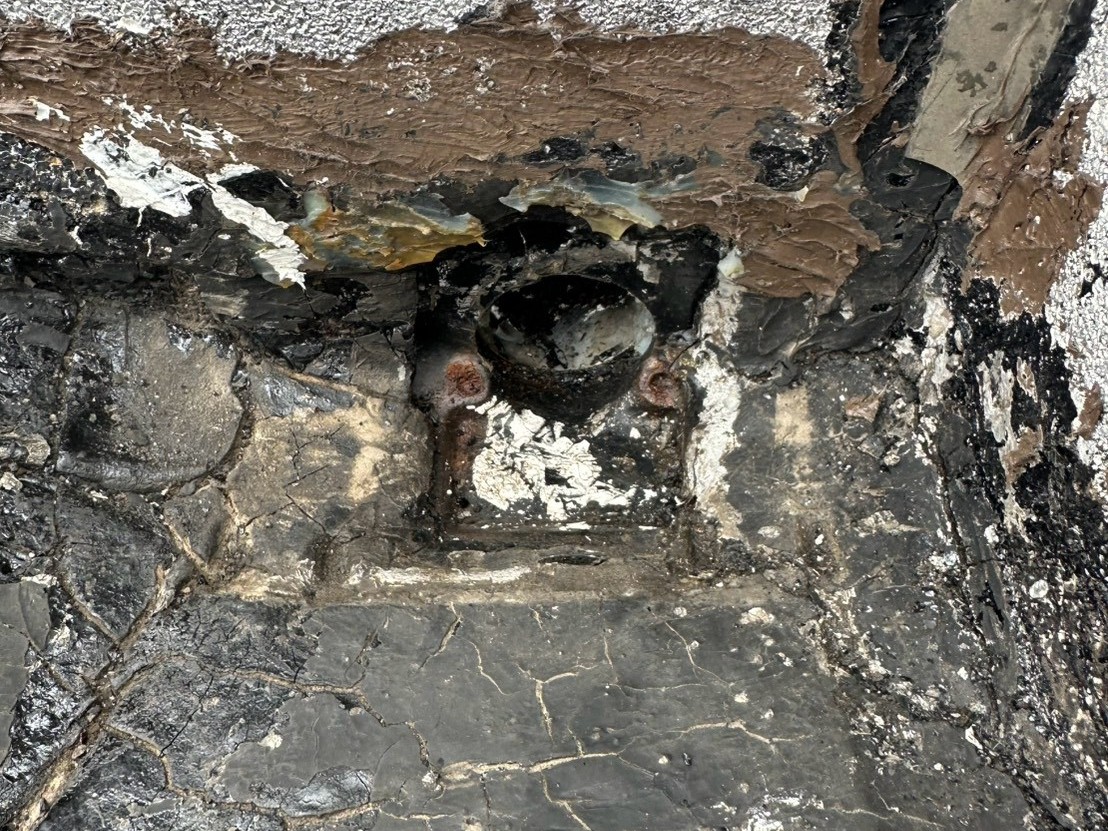

既存の状態です。

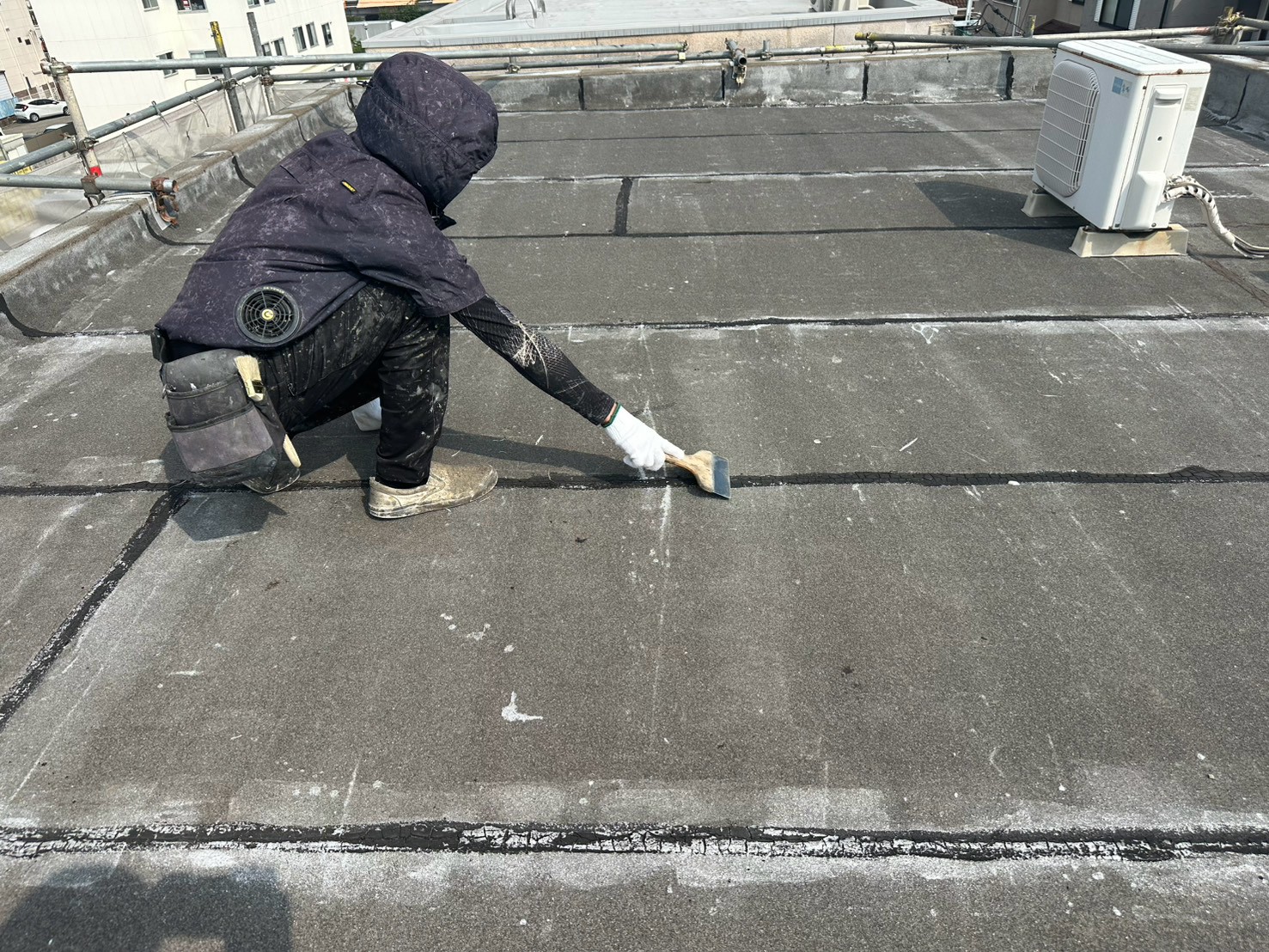

8. 2026年08月03日

屋上防水工事

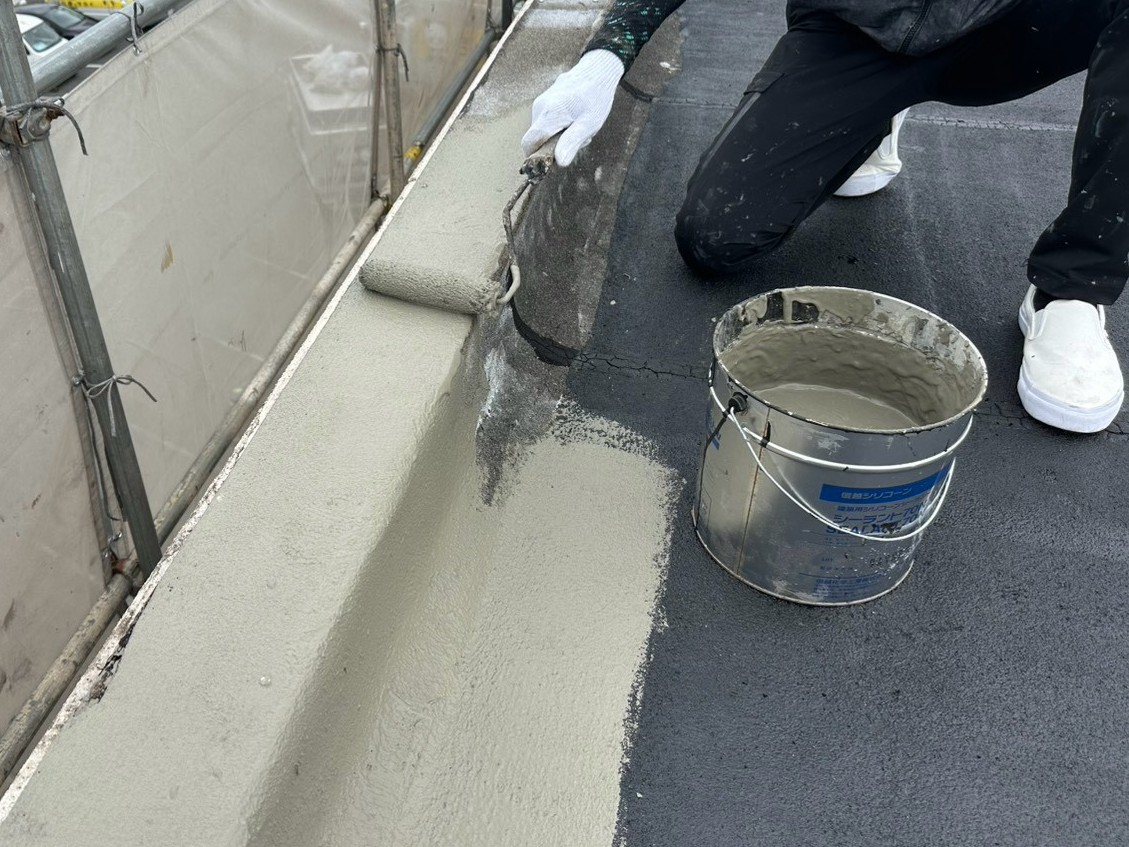

ケレンがけをし、下地を整えていきます。
9. 2026年08月03日

屋上防水工事

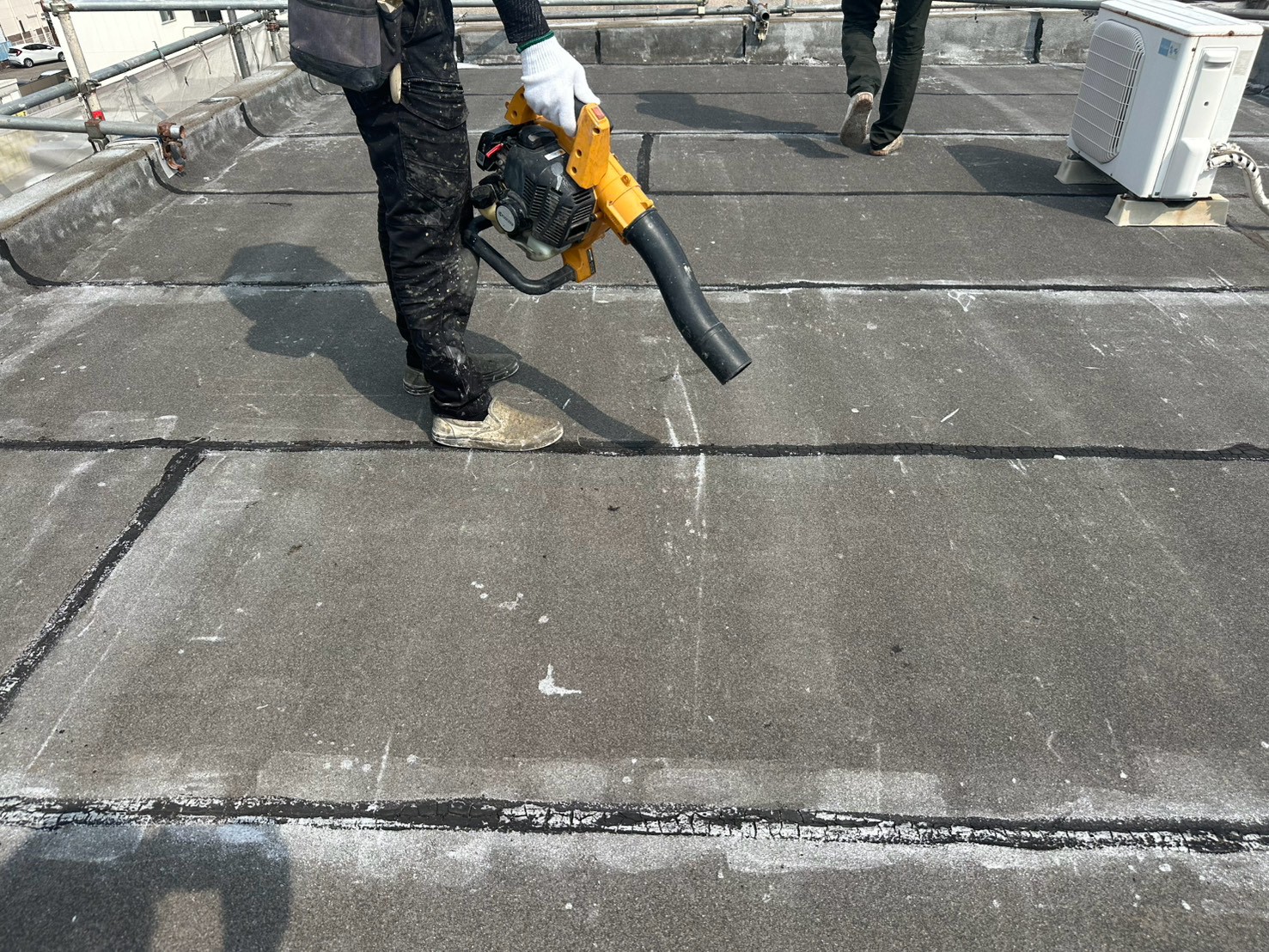

ブロワーで掃除します。
10. 2026年08月03日

屋上防水工事

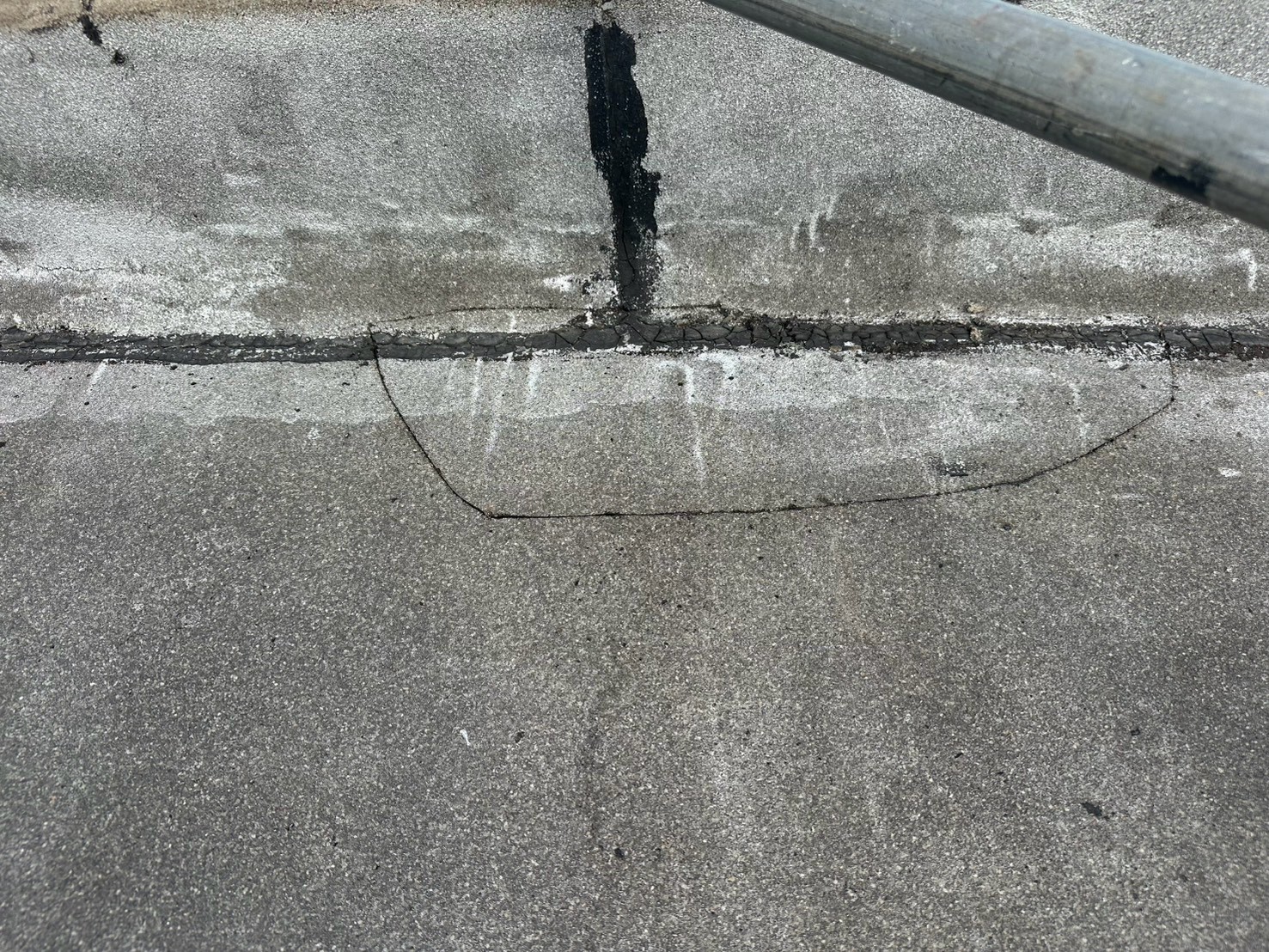

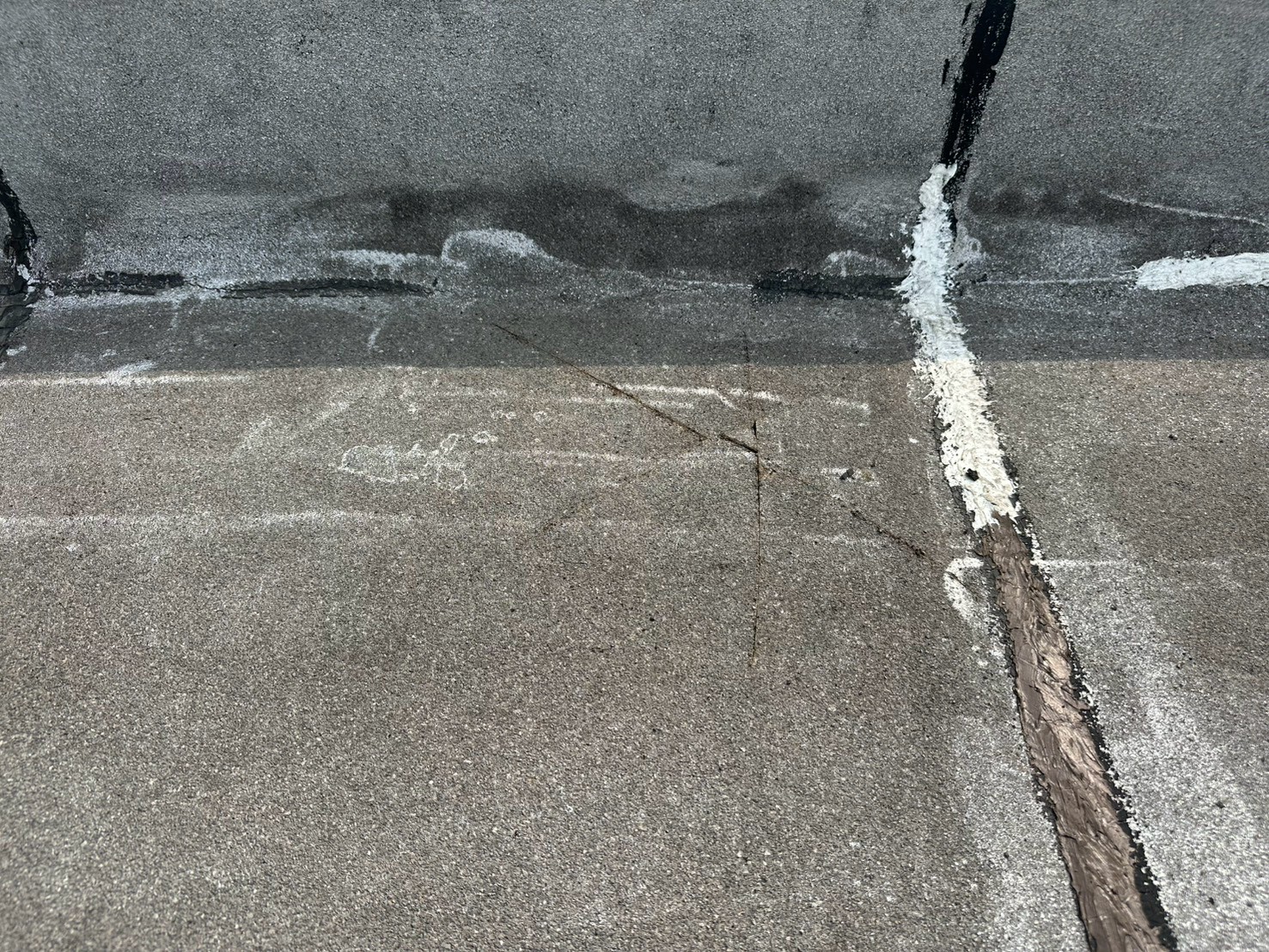

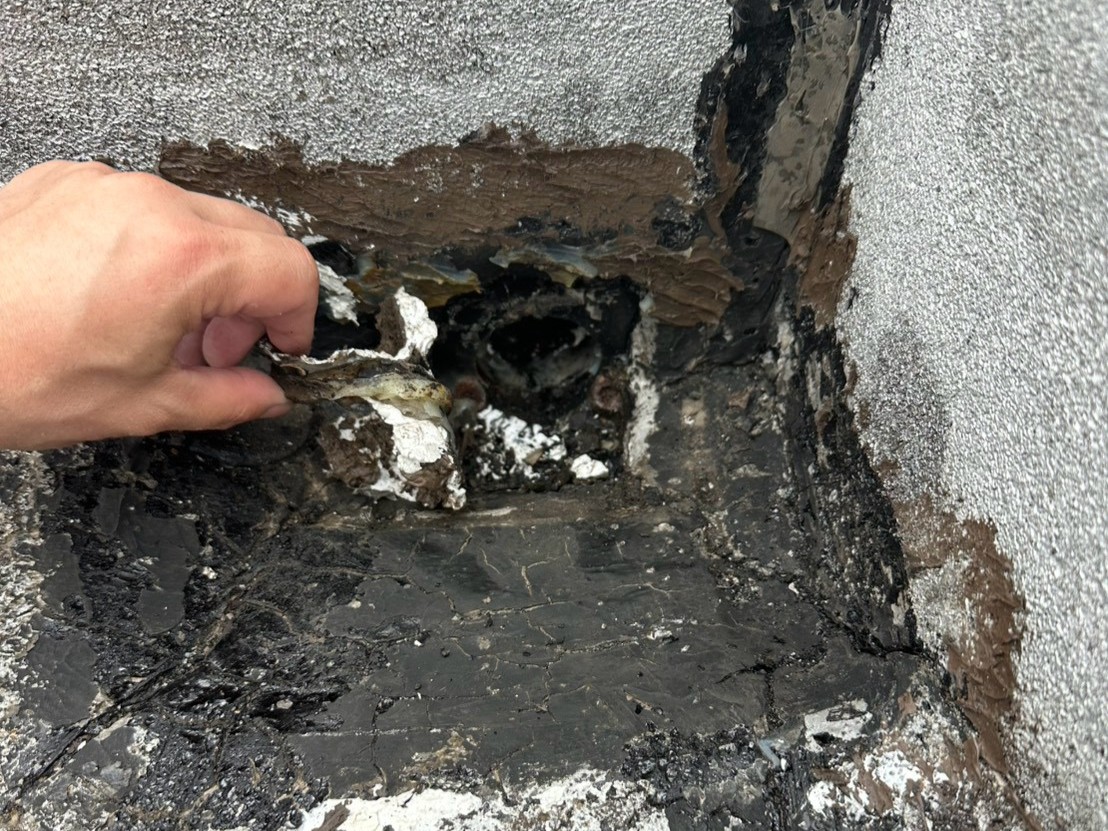

浮き部、既存の状態です。
11. 2026年08月03日

屋上防水工事

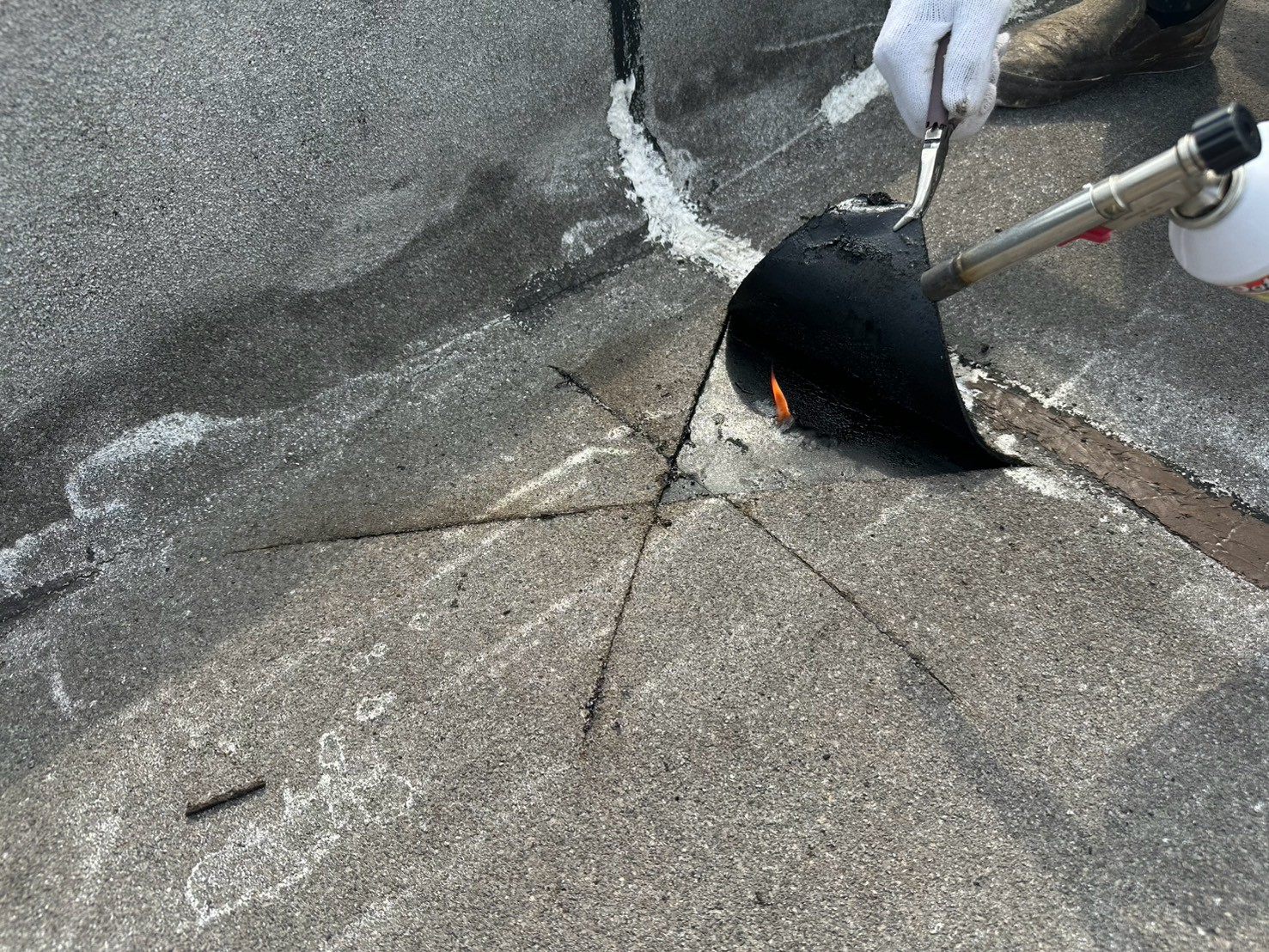

炙り戻し(カッターで切り込みを入れ、トーチバーナーの熱で水分を乾燥させ、再度下地に密着・融着させる作業)していきます。
12. 2026年08月03日

屋上防水工事
炙り戻ししました。
13. 2026年08月03日

屋上防水工事
炙り戻ししました。
14. 2026年08月03日

屋上防水工事

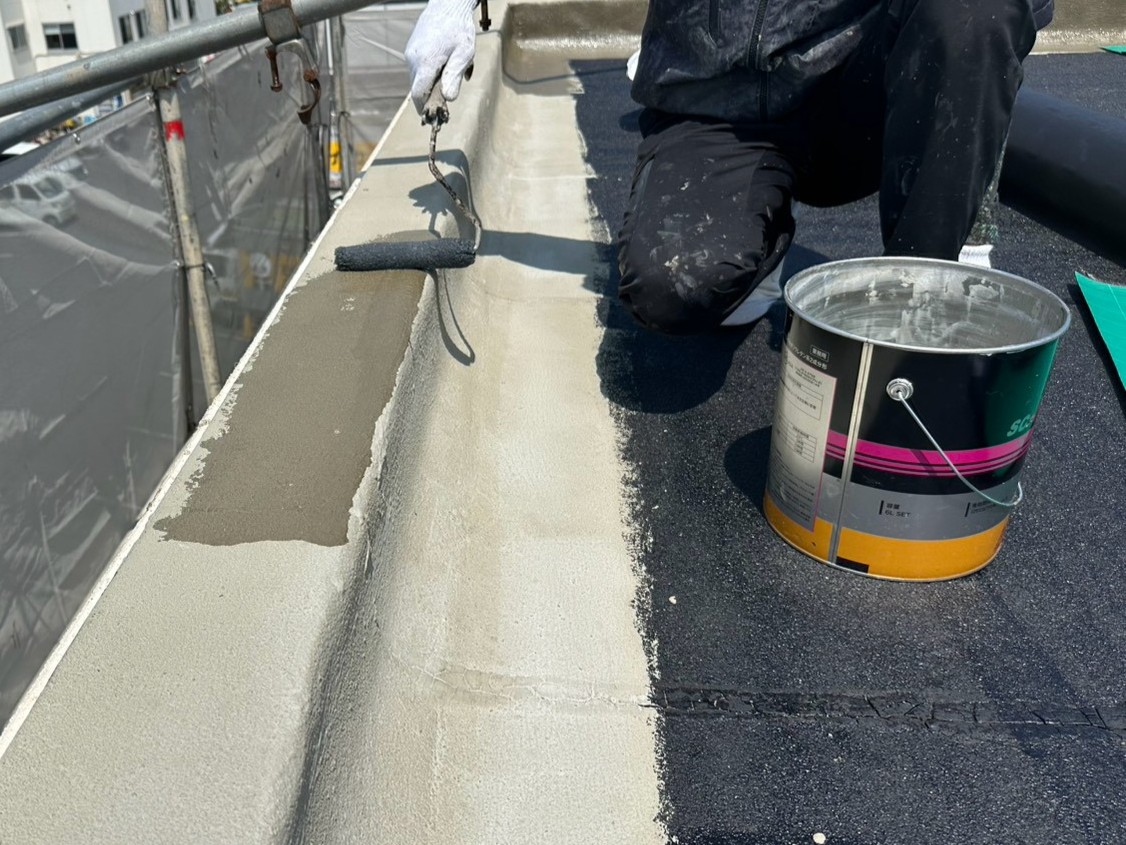

ASベースを塗布していきます。
15. 2026年08月03日

屋上防水工事

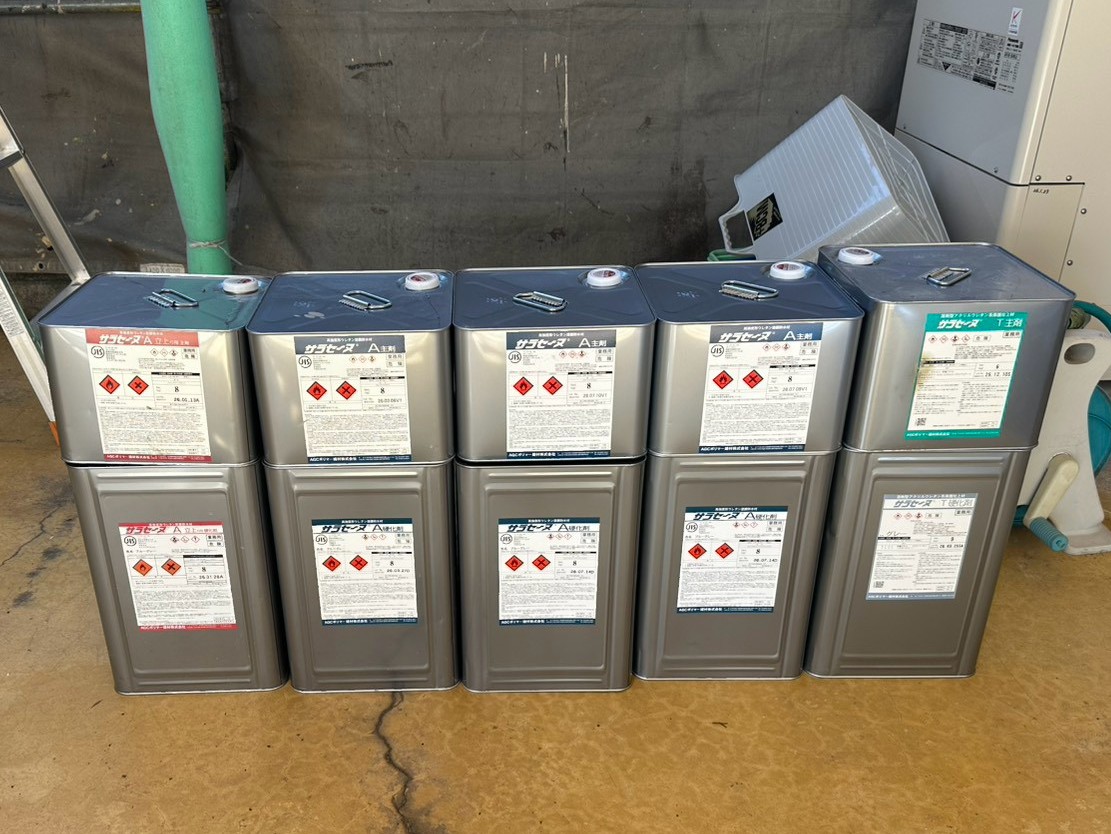

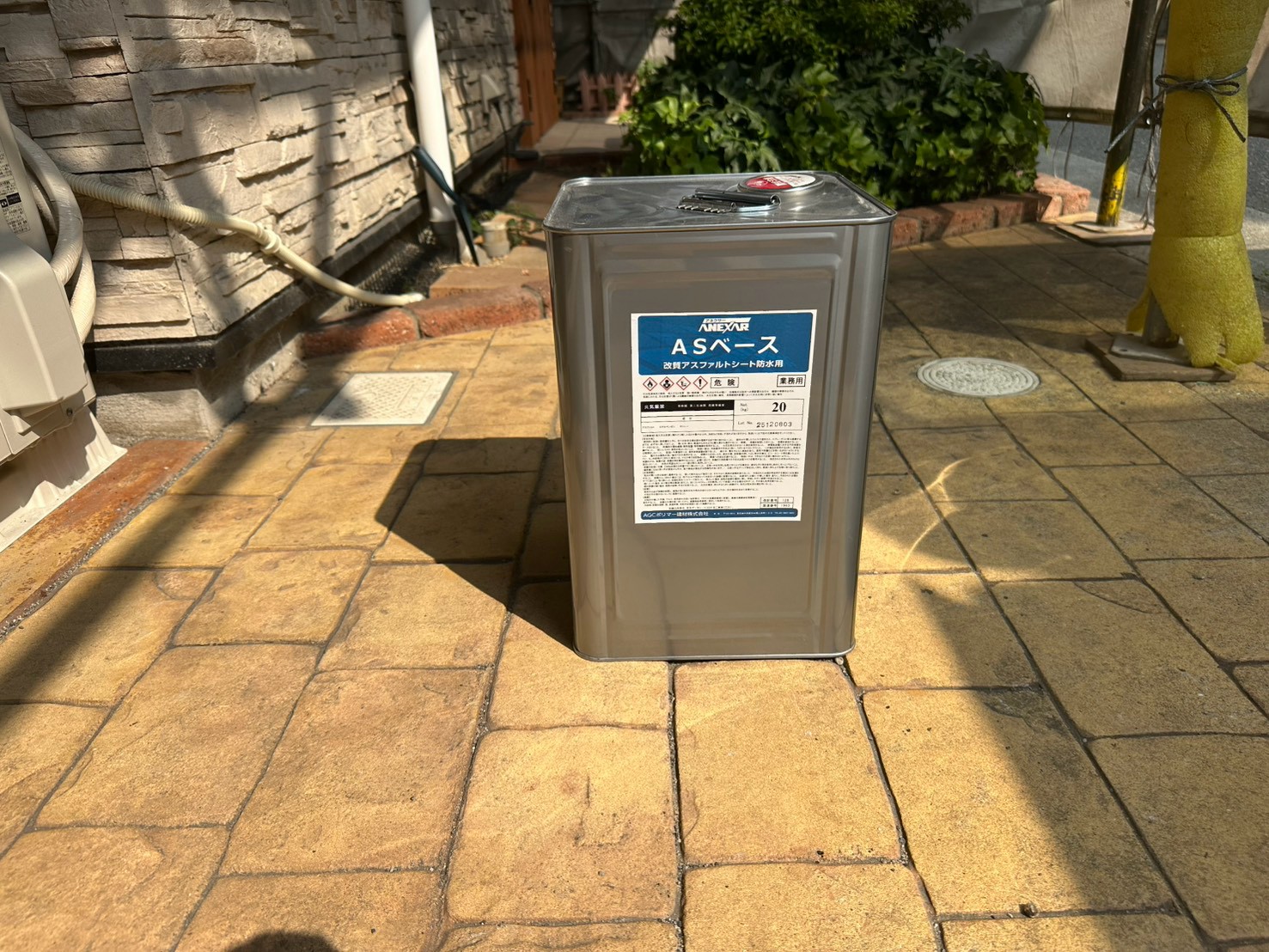

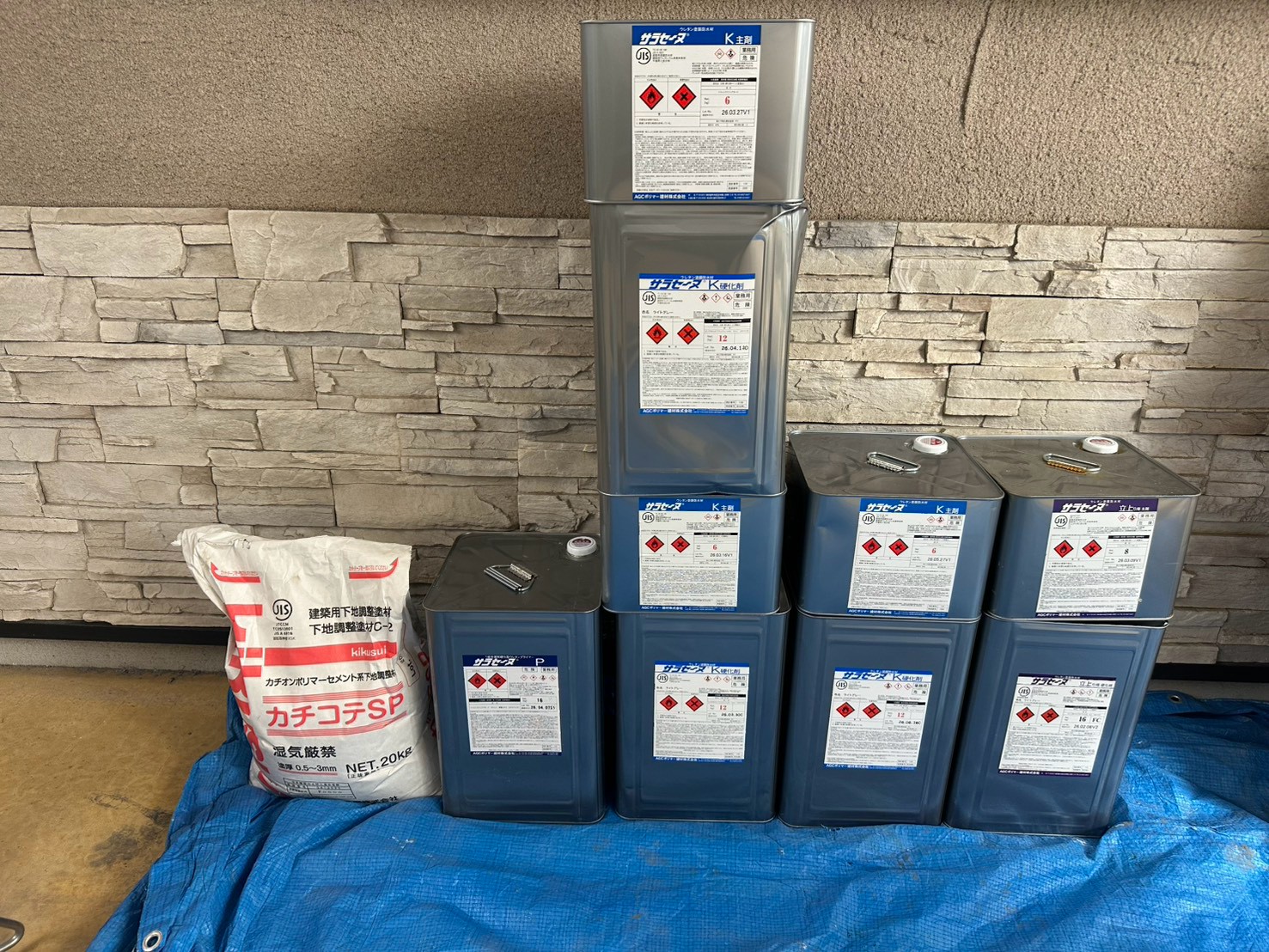

こちらの塗料を使用しました。
16. 2026年08月04日

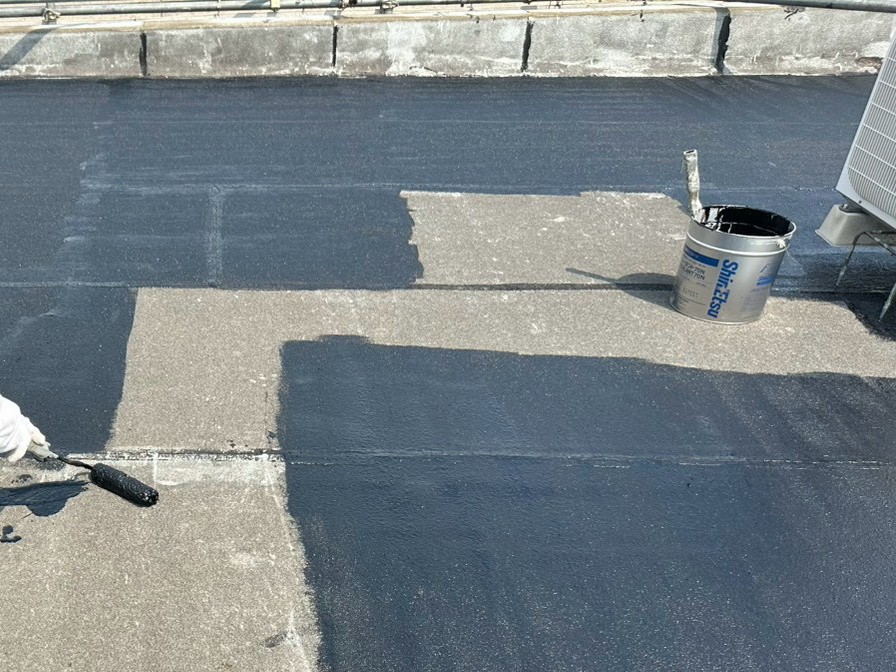

屋上防水工事
ASベースを塗布しました。
17. 2026年08月04日

屋上防水工事
笠木のブルーシートを撤去しました。
18. 2026年08月04日

屋上防水工事
カチオンを塗布していきます。
19. 2026年08月04日

屋上防水工事
プライマーを塗布していきます。
20. 2026年08月04日

屋上防水工事

既存のドレンを撤去していきます。
21. 2026年08月04日

屋上防水工事
既存のドレンを撤去しました。
22. 2026年08月04日

屋上防水工事

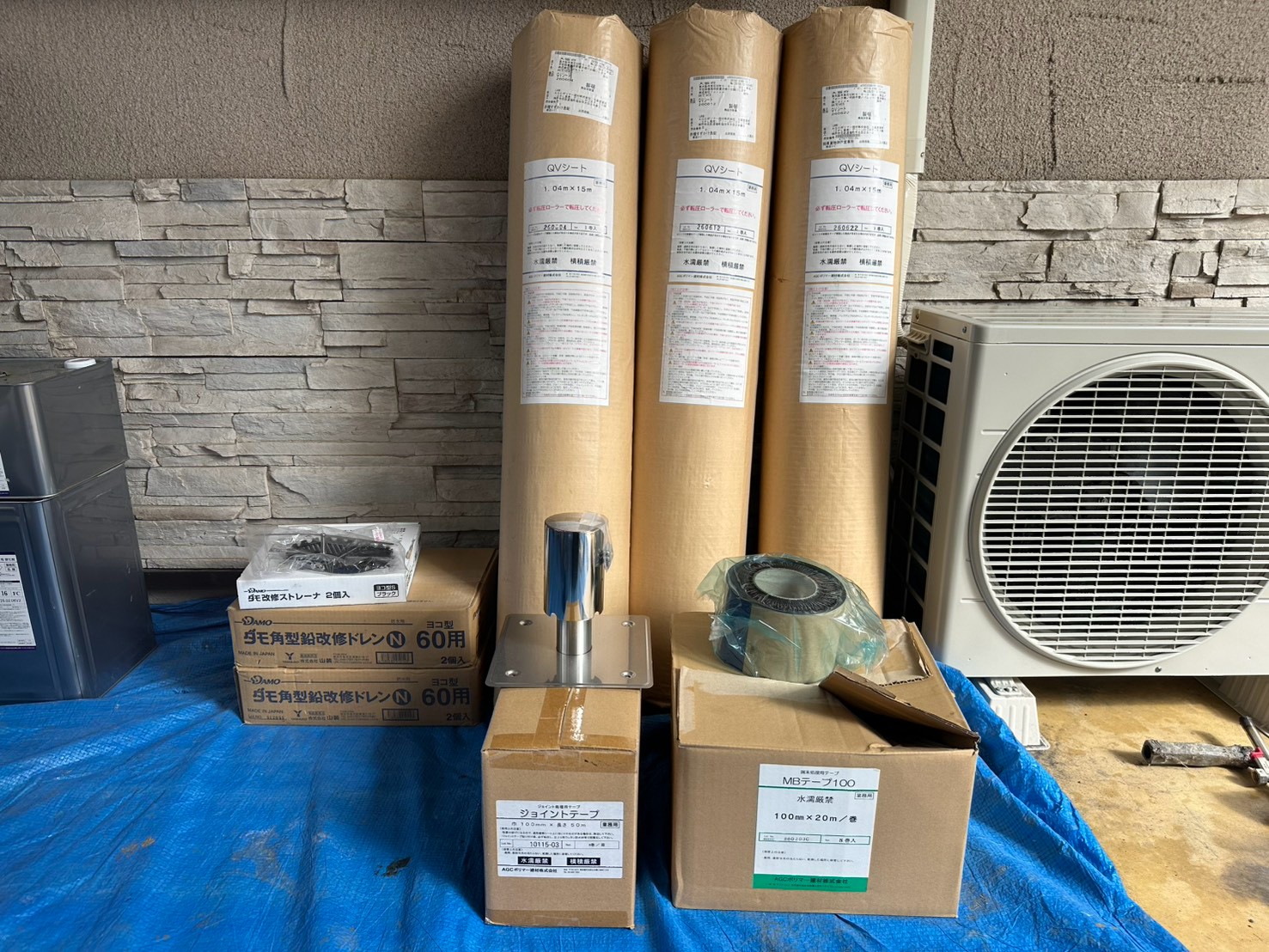

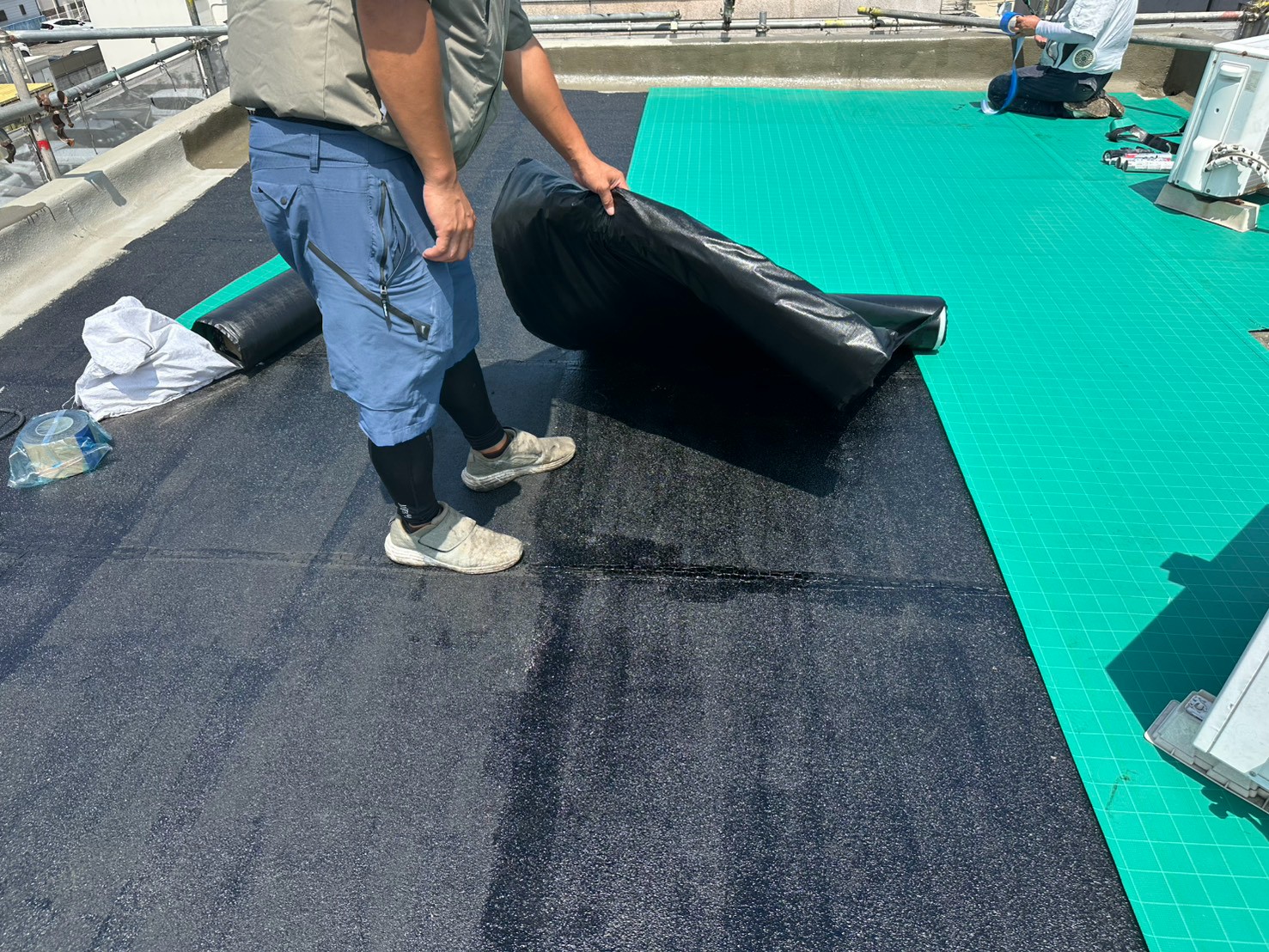

QV シートを張っていきます。
23. 2026年08月04日

屋上防水工事
シートの継手には専用のジョイントテープを貼ります。
24. 2026年08月04日

屋上防水工事

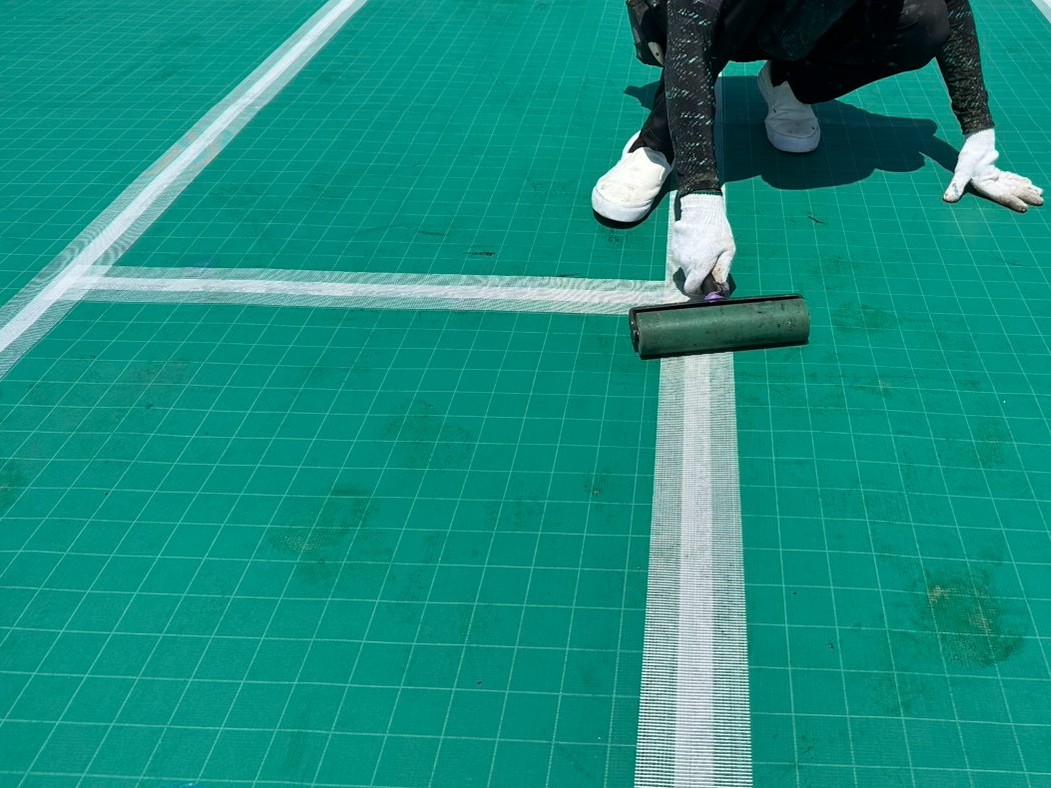

ローラーでしっかりと圧着していきます。

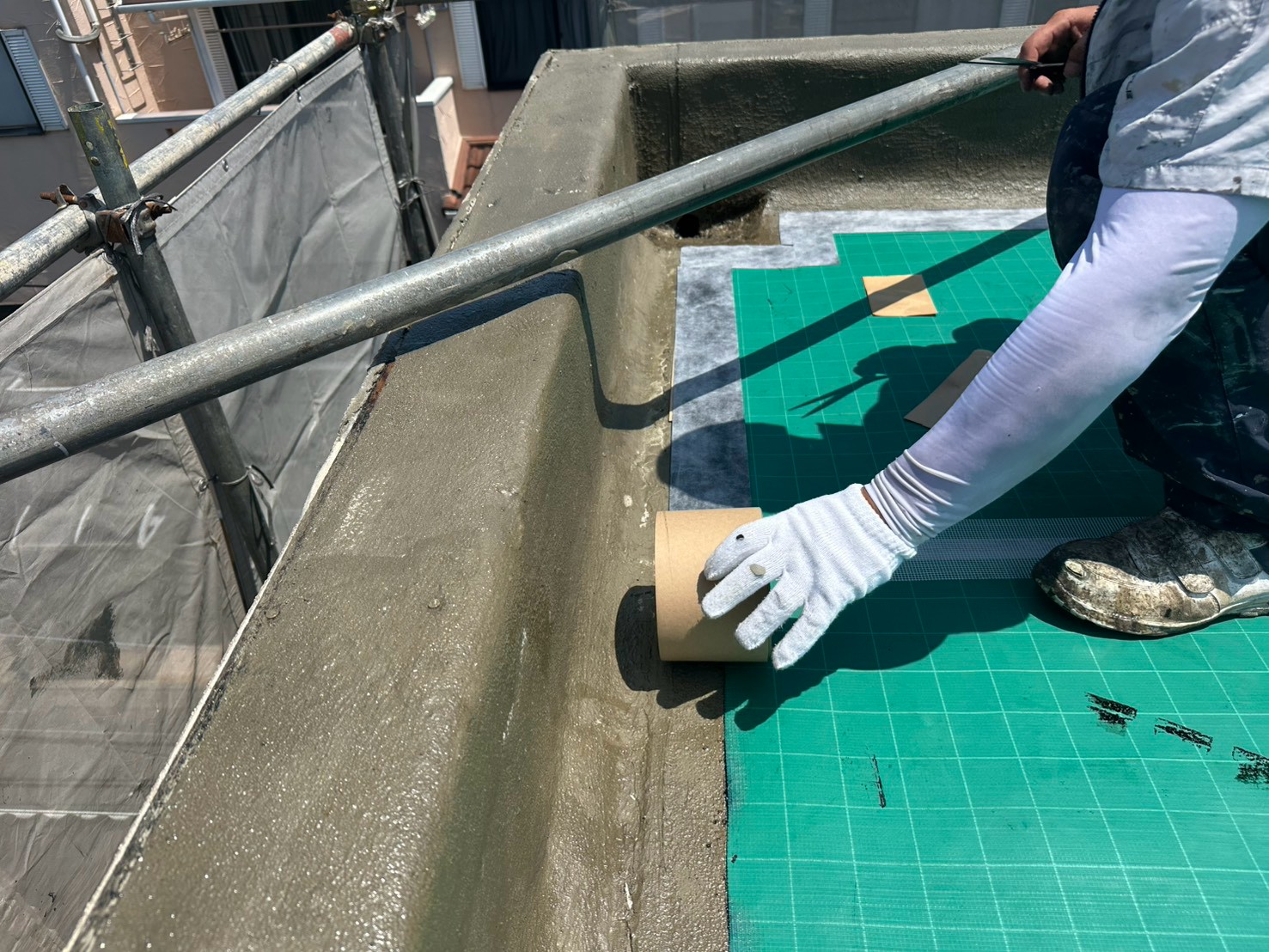

25. 2026年08月04日

屋上防水工事
隅には端末処理用のMBテープを貼ります。
26. 2026年08月04日

屋上防水工事

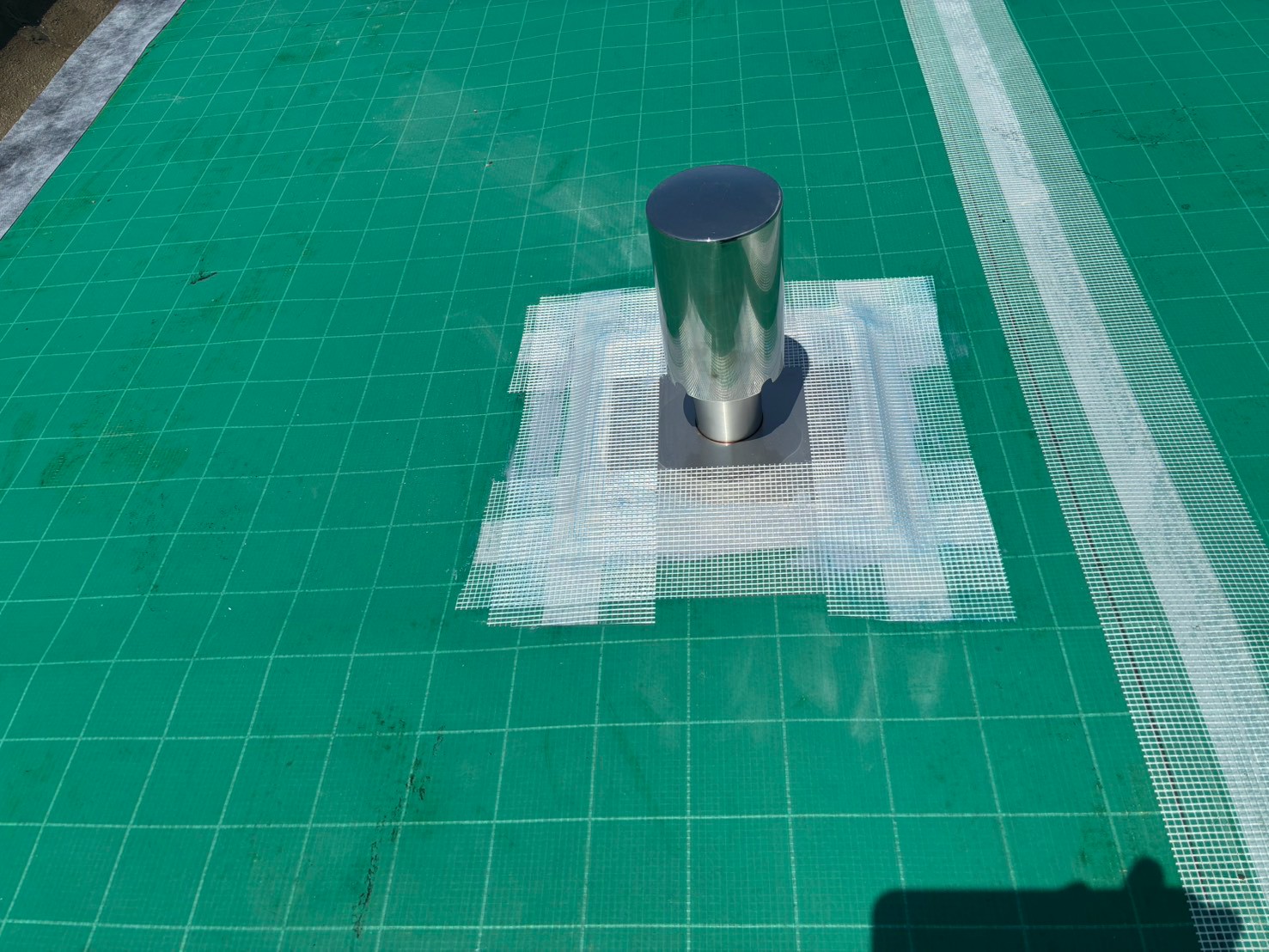

脱気筒を取り付けていきます。

27. 2026年08月04日

屋上防水工事

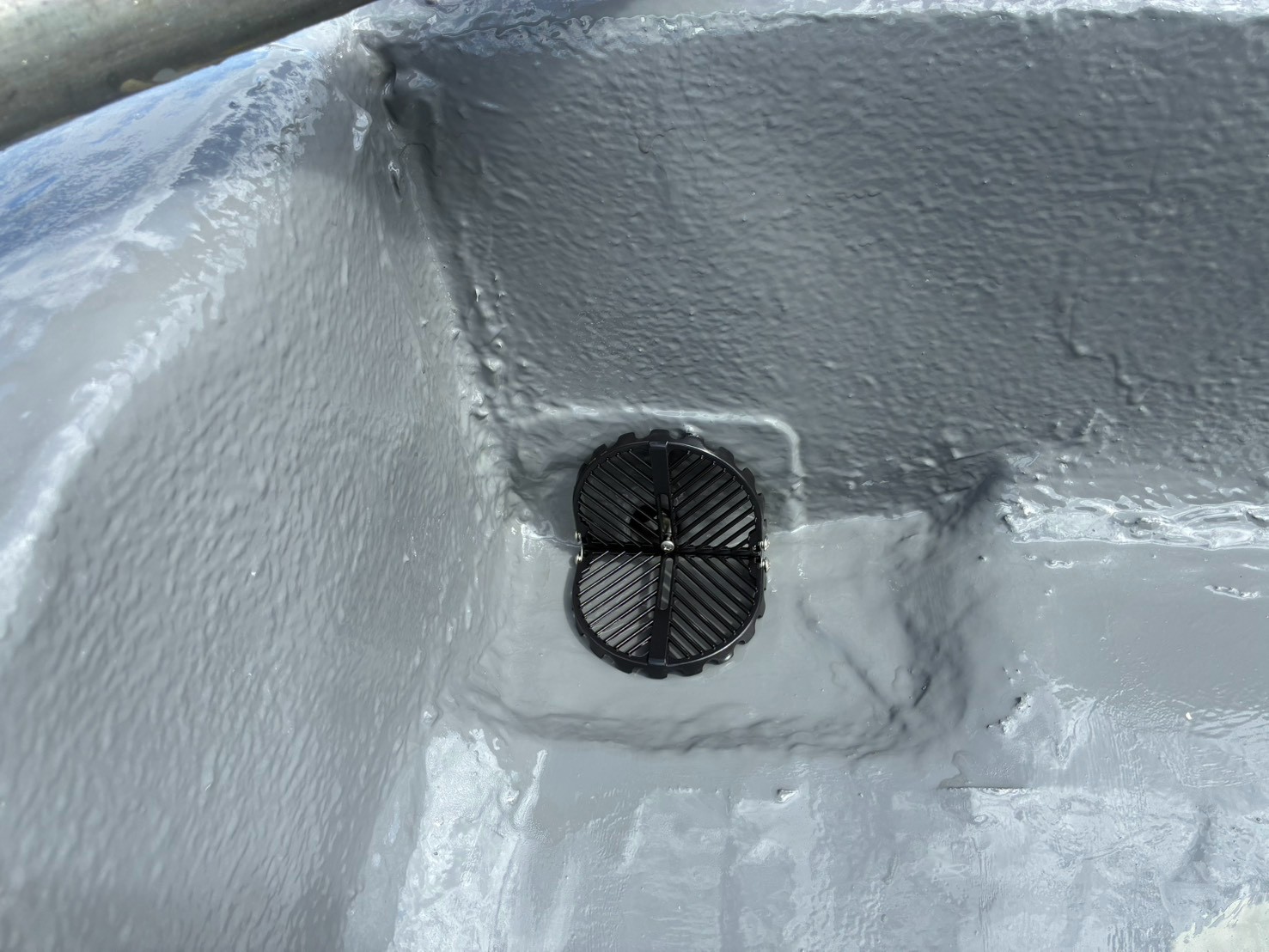

脱気筒を取り付け、防水テープを貼りました。
28. 2026年08月04日

屋上防水工事
笠木、シーリング材を充填します。
29. 2026年08月04日

屋上防水工事

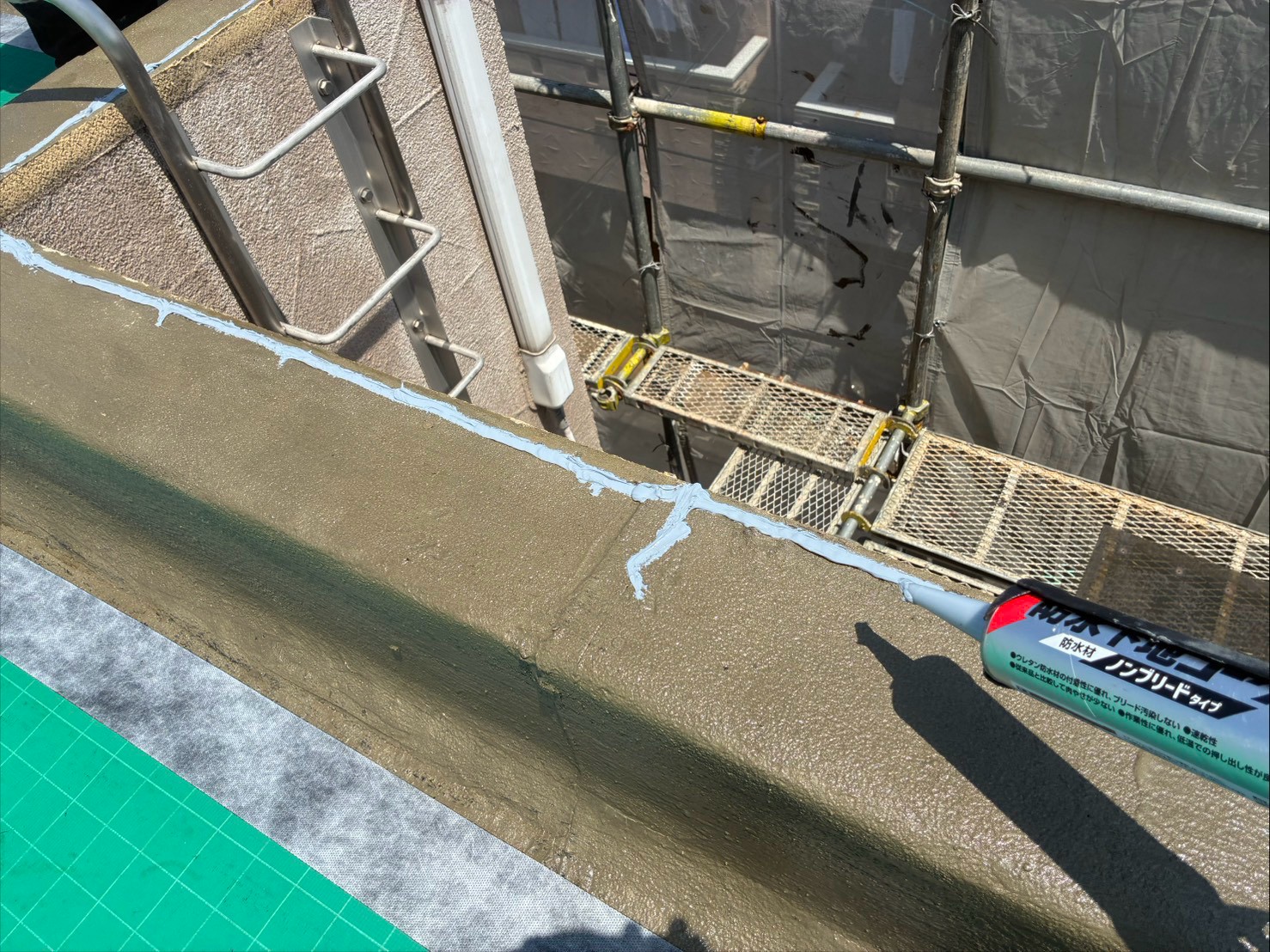

シーリング処理していきます。
30. 2026年08月04日

屋上防水工事
笠木にMBテープを貼っていきます。
31. 2026年08月04日

屋上防水工事
MBテープを貼っていきます。
32. 2026年08月04日

屋上防水工事
旧はしご部分、下地木材を取り付けていきます。
33. 2026年08月04日

屋上防水工事
シーリング処理していきます。
34. 2026年08月04日

屋上防水工事

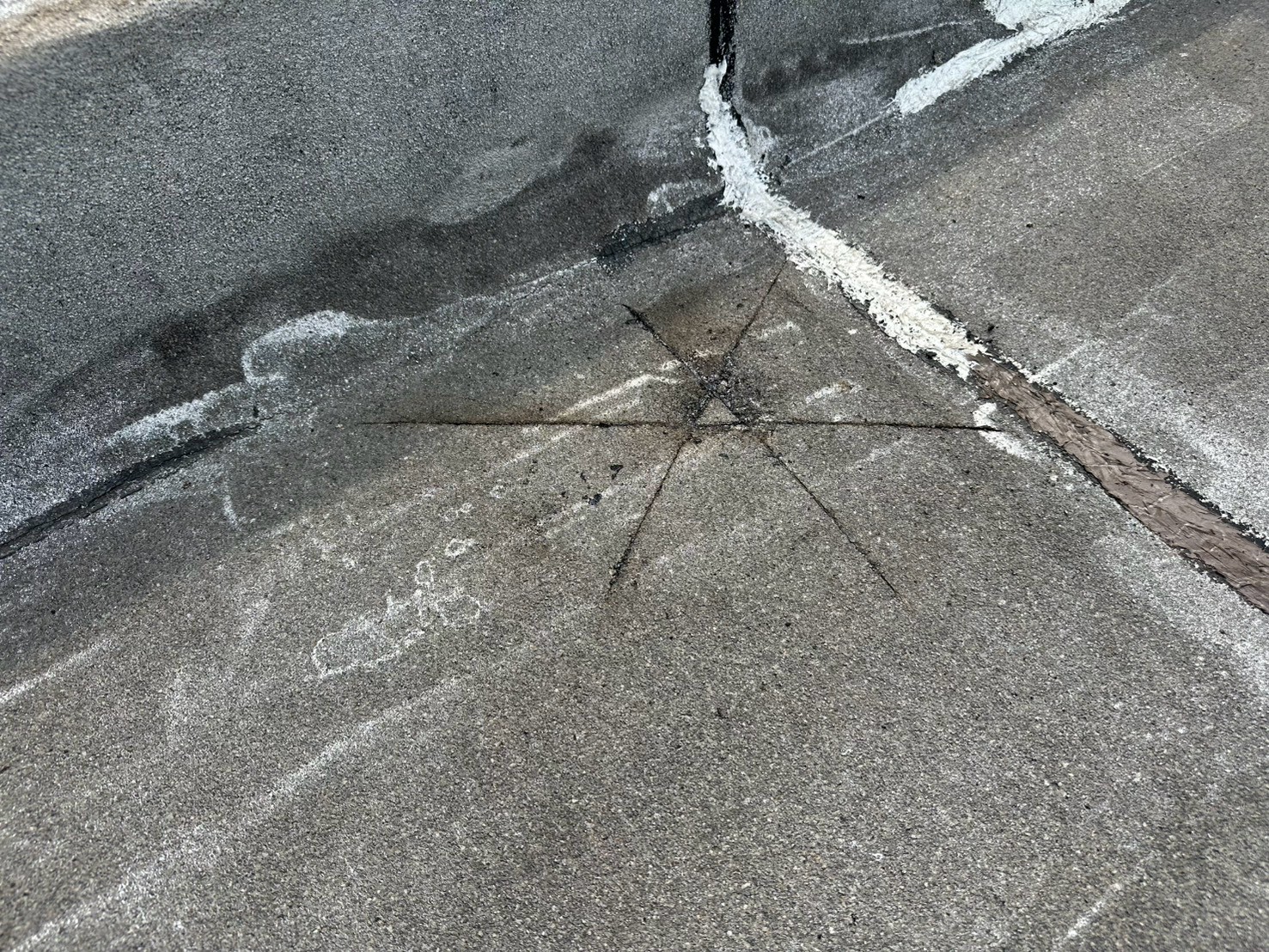

目地に防水塗料を塗布し、目止めします。(目止めとは、隙間や凹凸に材料を塗布して平滑にすることです。)
35. 2026年08月04日

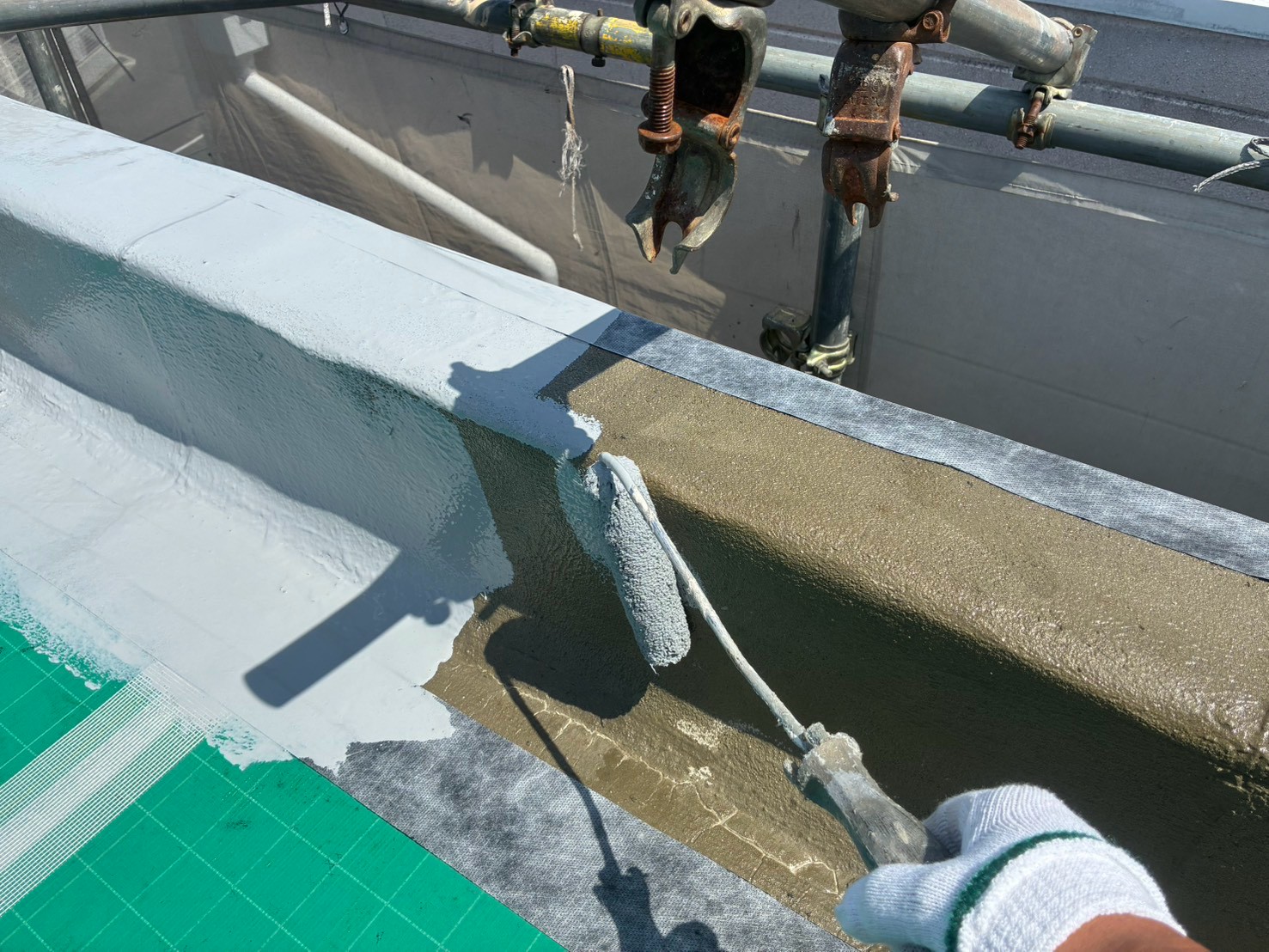

屋上防水工事屋上防水工事
高伸長形防水材(サラセーヌK)を中塗りしていきます。
36. 2026年08月04日

屋上防水工事
高伸長形防水材(サラセーヌK)を中塗りしていきます。
37. 2026年08月04日

屋上防水工事
シーリング材を充填し、改修ドレンを取り付けていきます。
38. 2026年08月04日

屋上防水工事

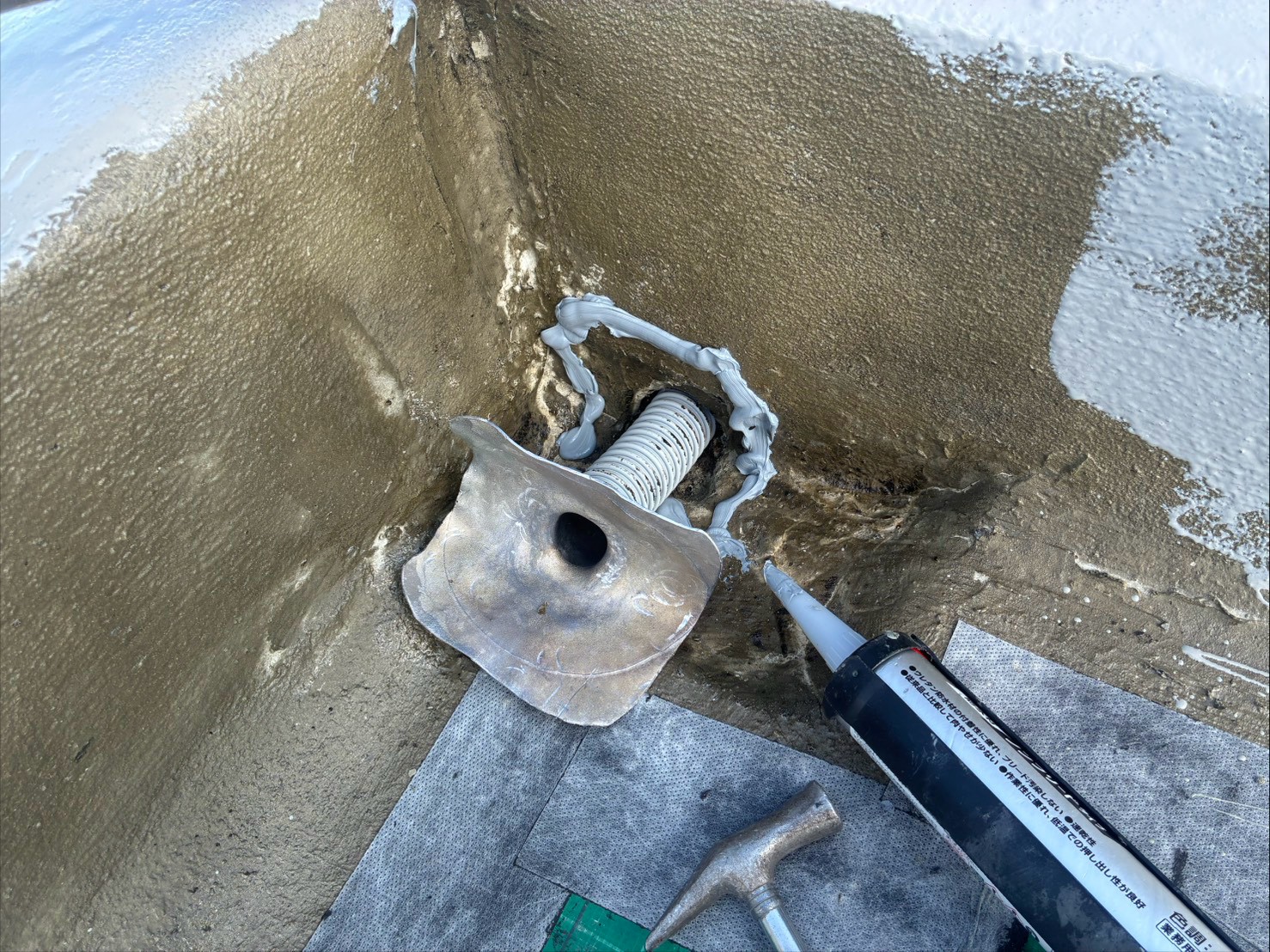

改修ドレンを取り付け、周囲をシーリング処理しました。
39. 2026年08月04日

屋上防水工事

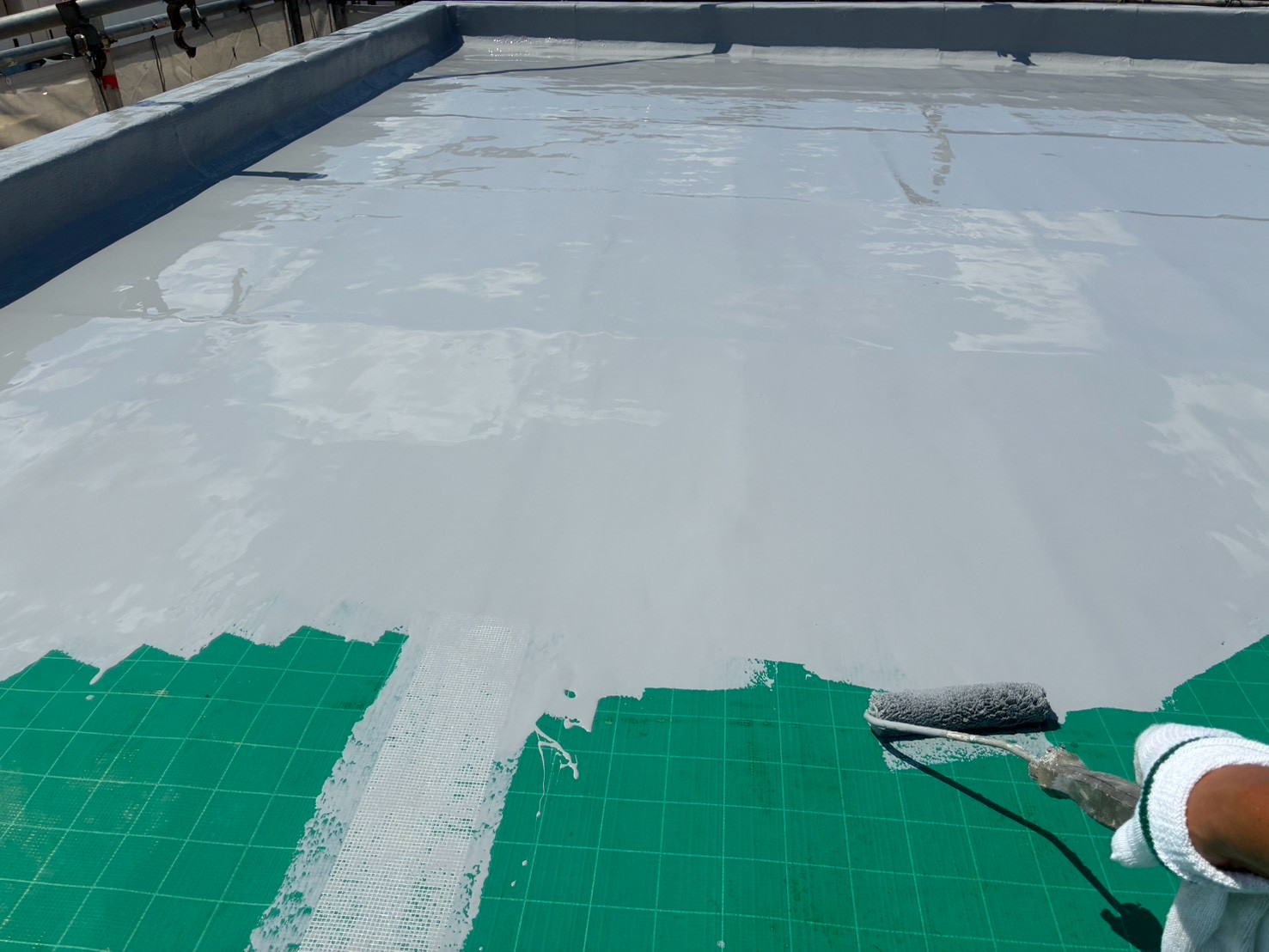

高伸長形防水材(サラセーヌK)を中塗りしました。
40. 2026年08月04日

屋上防水工事
こちらの材料を使用しました。
41. 2026年08月04日

屋上防水工事
こちらの材料を使用しました。
42. 2026年08月05日

屋上防水工事

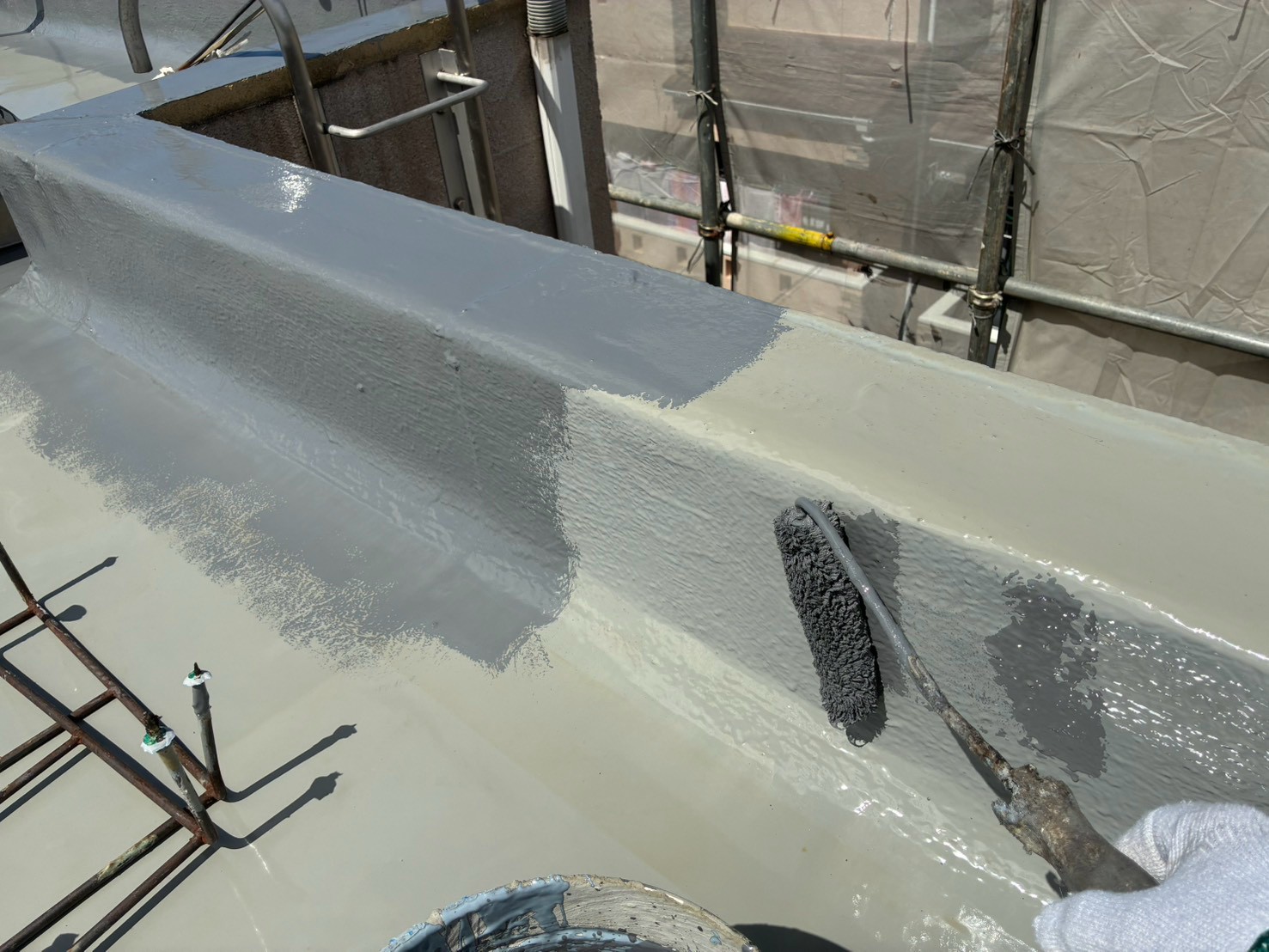

高強度形防水材(サラセーヌA)を上塗りしていきます。
43. 2026年08月05日

屋上防水工事
高強度形防水材(サラセーヌA)を上塗りしました。
44. 2026年08月05日

屋上防水工事
こちらの塗料を使用しました。
45. 2026年08月06日

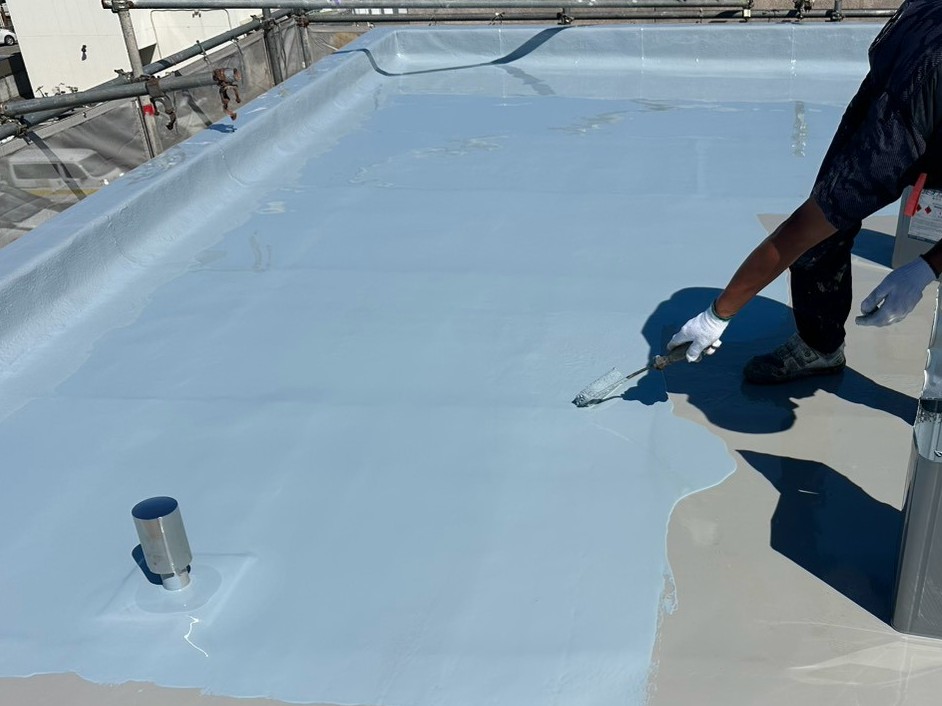

屋上防水工事

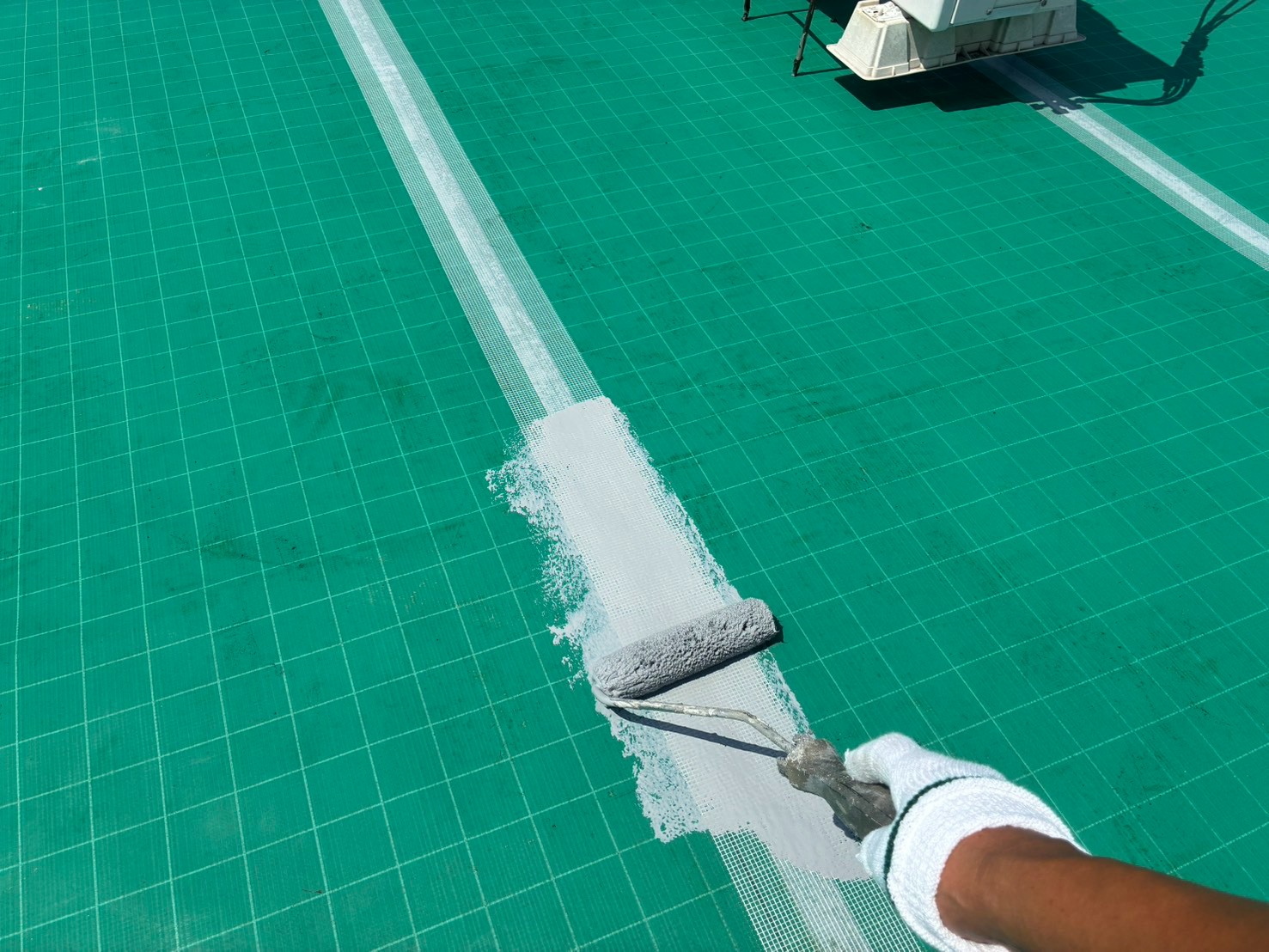

トップコートを塗布していきます。

46. 2026年08月06日

屋上防水工事

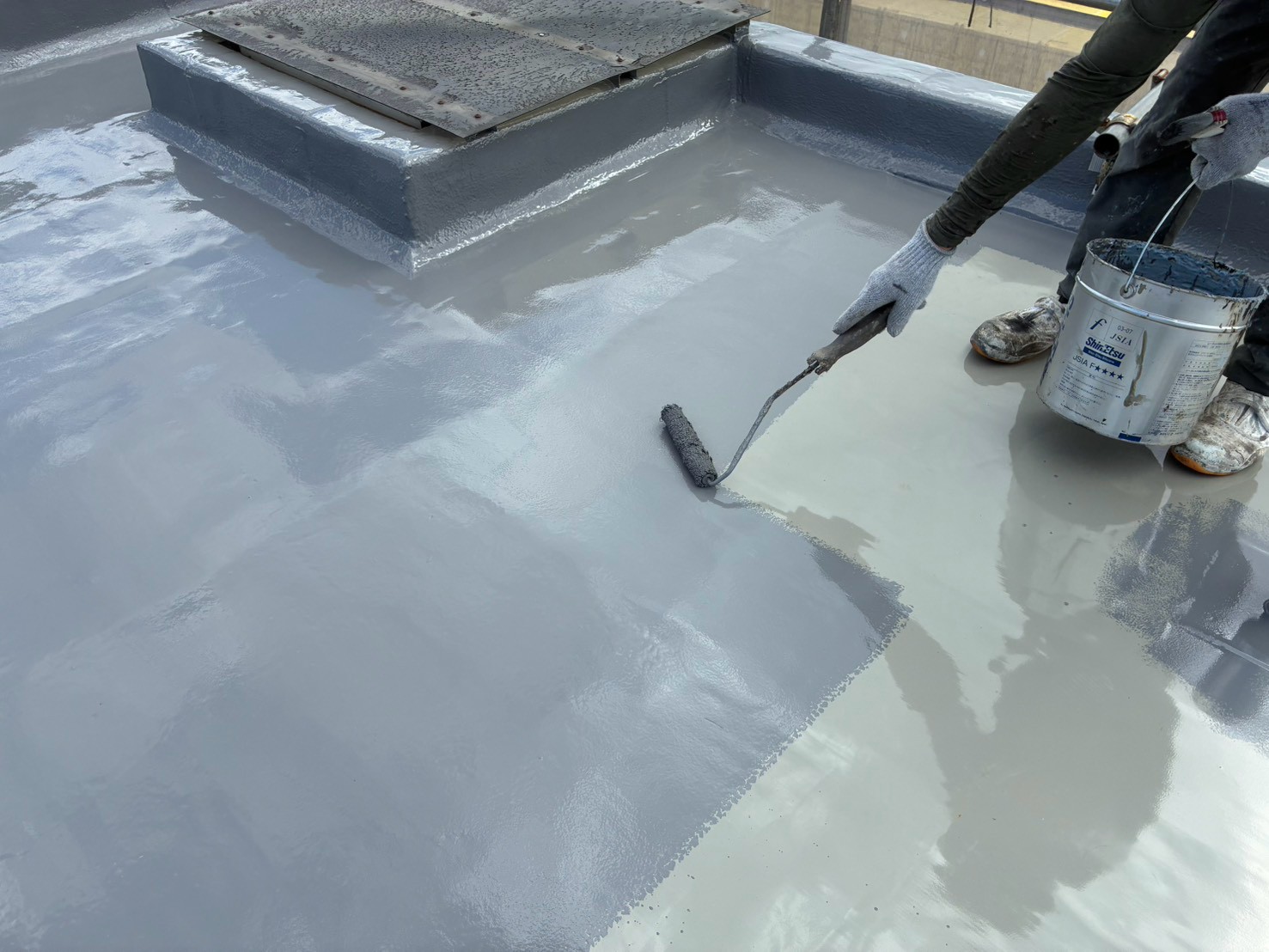

トップコートを塗布していきます。
47. 2026年08月06日

屋上防水工事

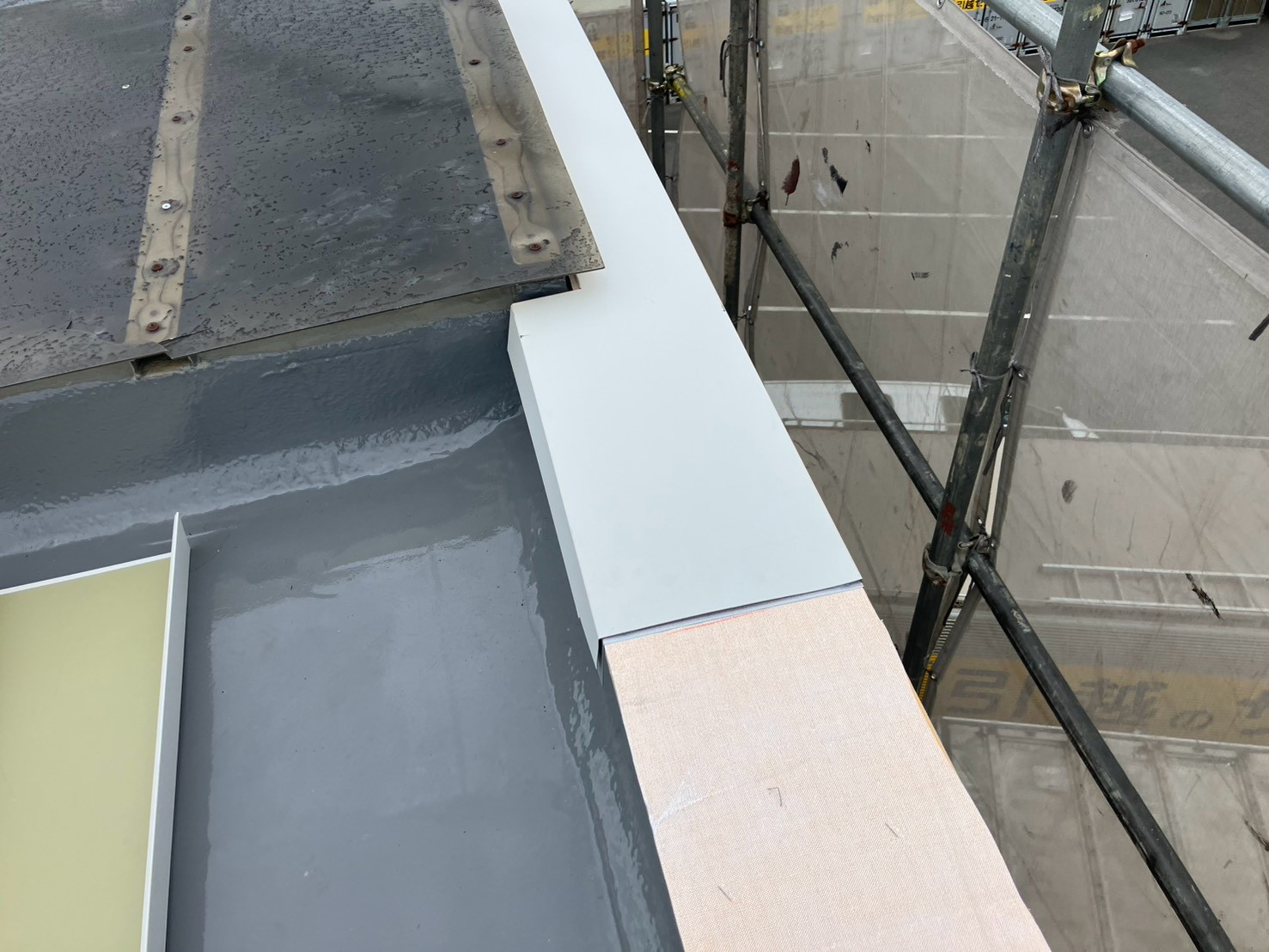

ストレーナーを取り付けました。
48. 2026年08月06日

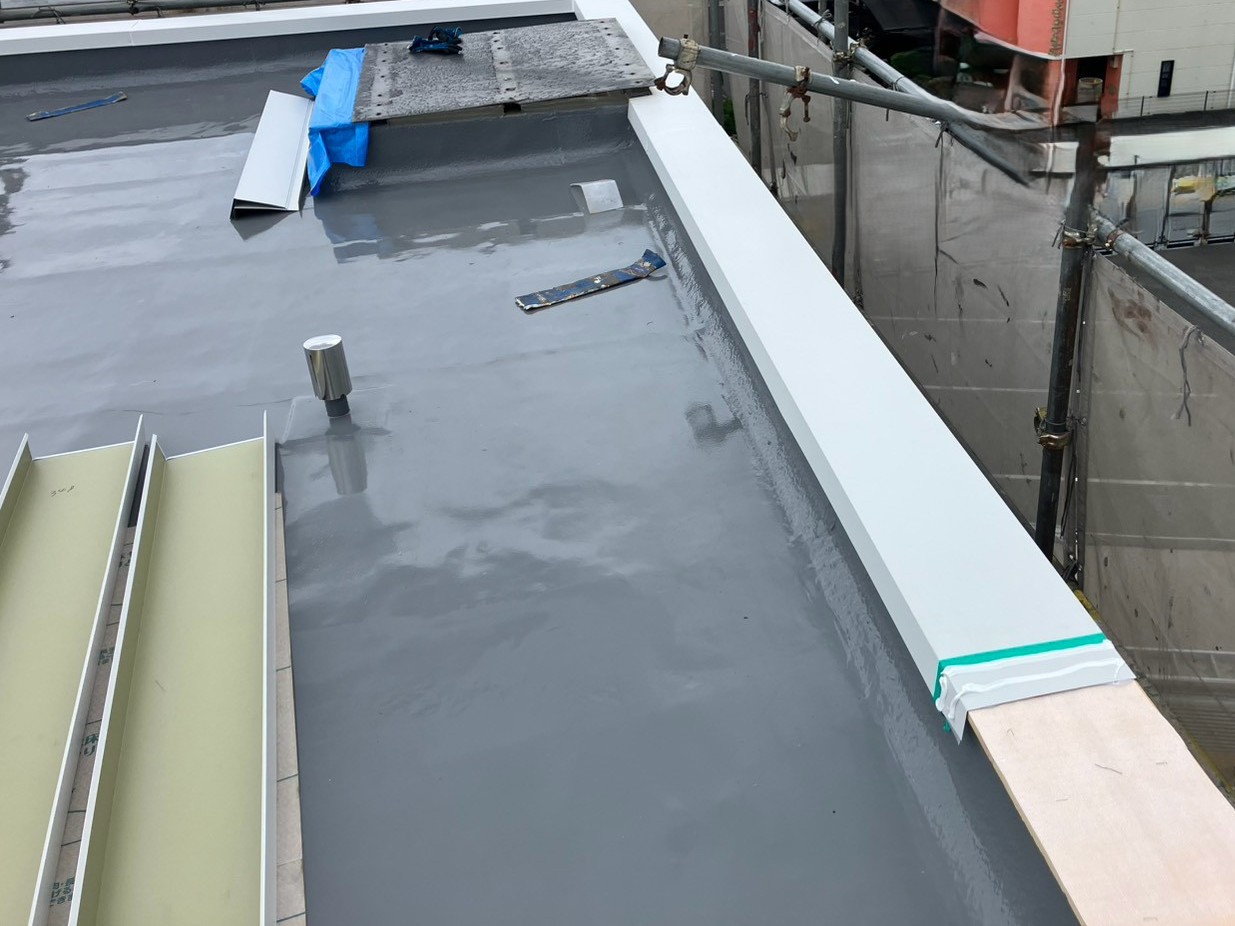

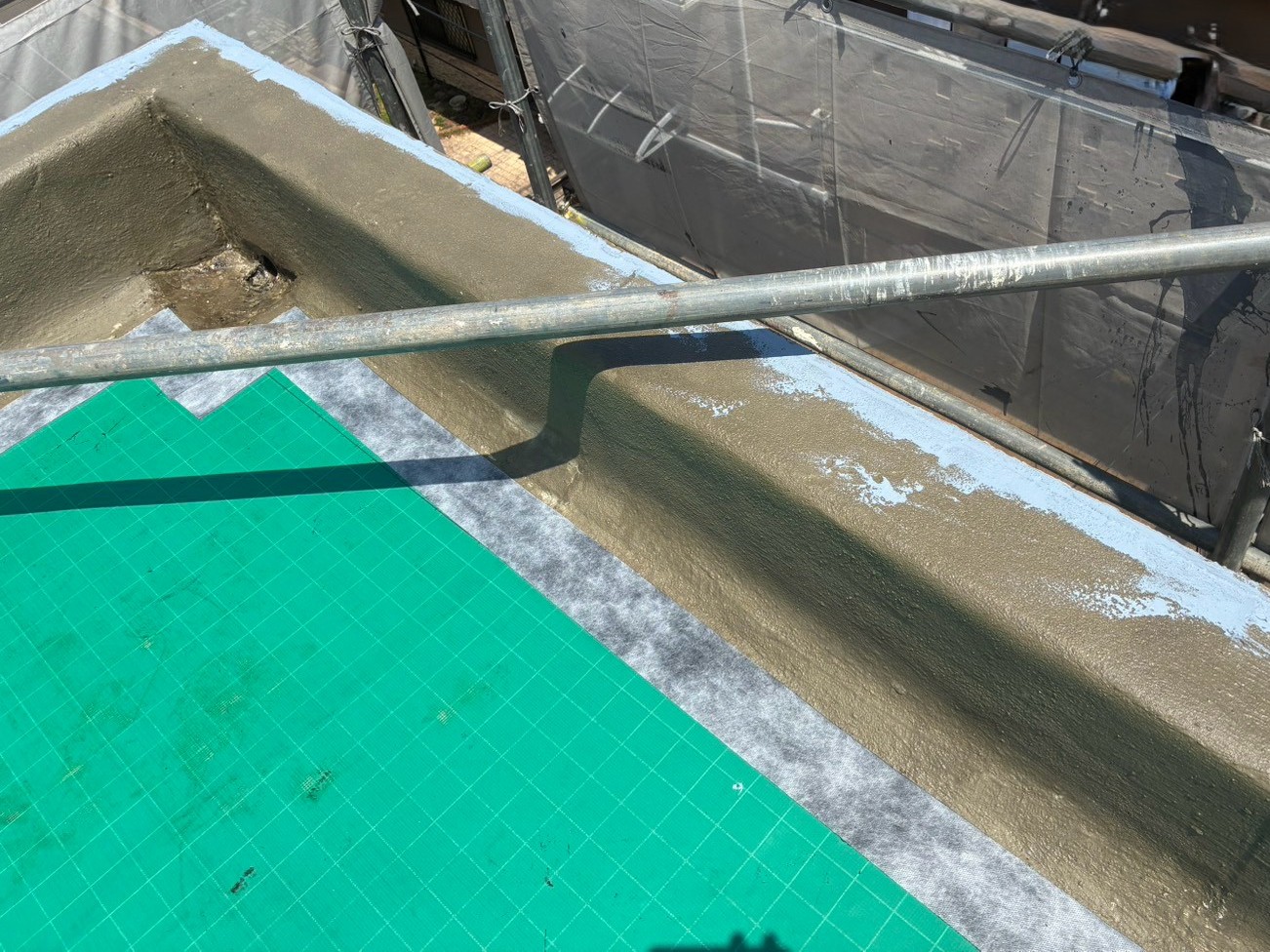

屋上防水工事

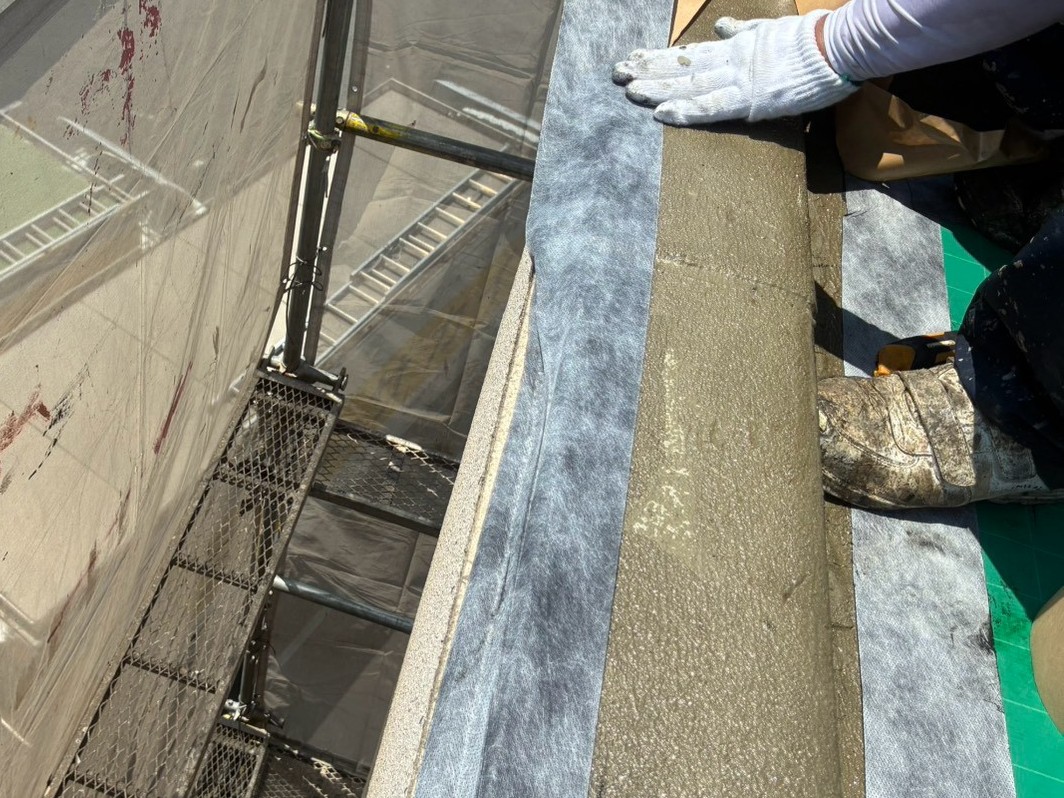

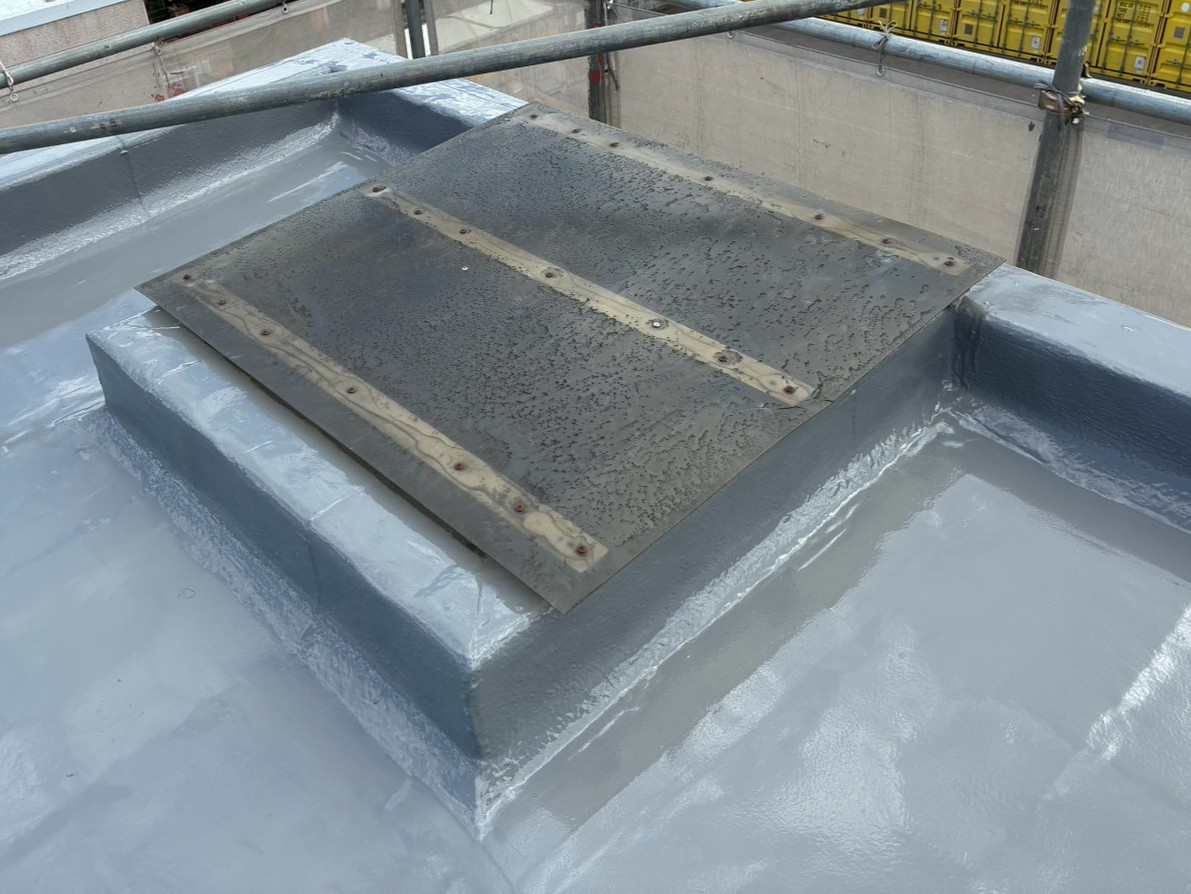

笠木、トップコートを塗布しました。
49. 2026年08月06日

屋上防水工事
アクリル板を復旧していきます。
50. 2026年08月06日

屋上防水工事
アクリル板を復旧しました。
51. 2026年08月06日

屋上防水工事

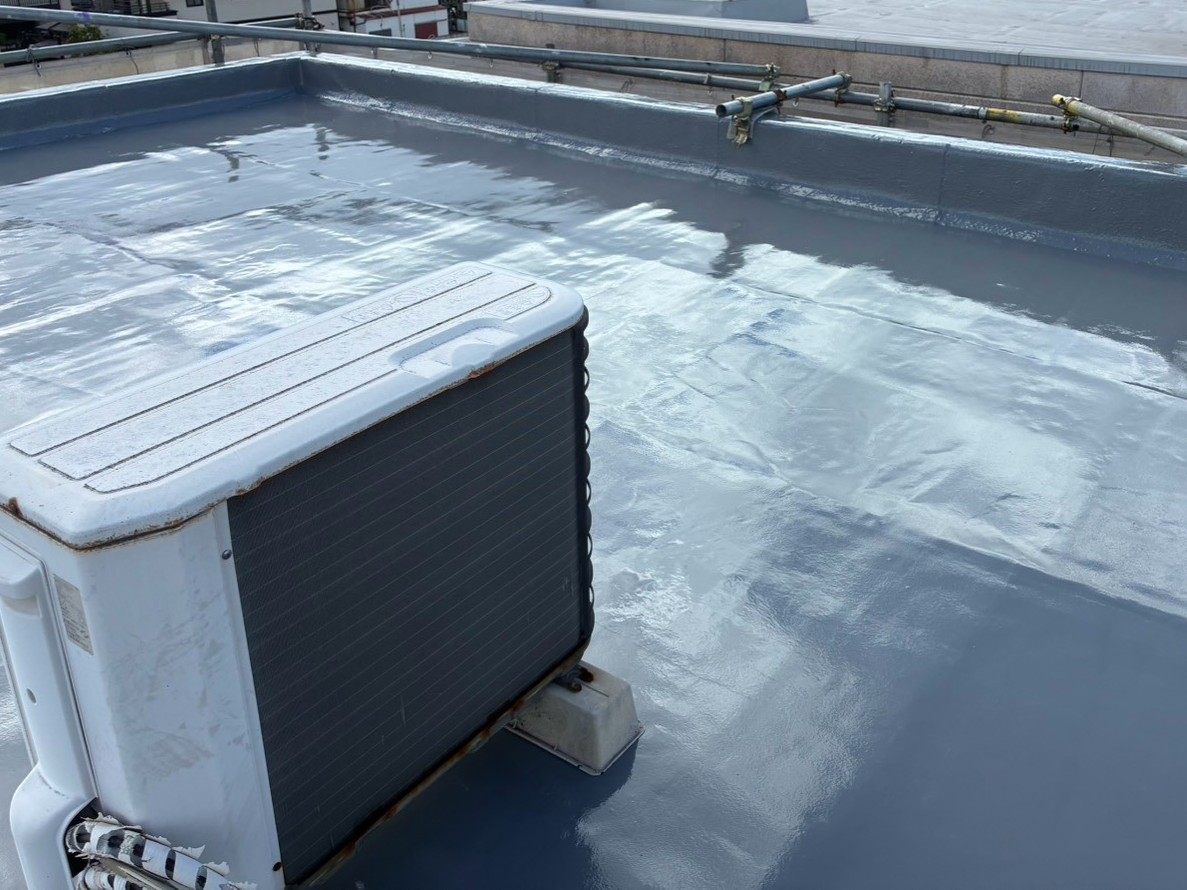

室外機を荷下ろししました。
52. 2026年08月06日

屋上防水工事

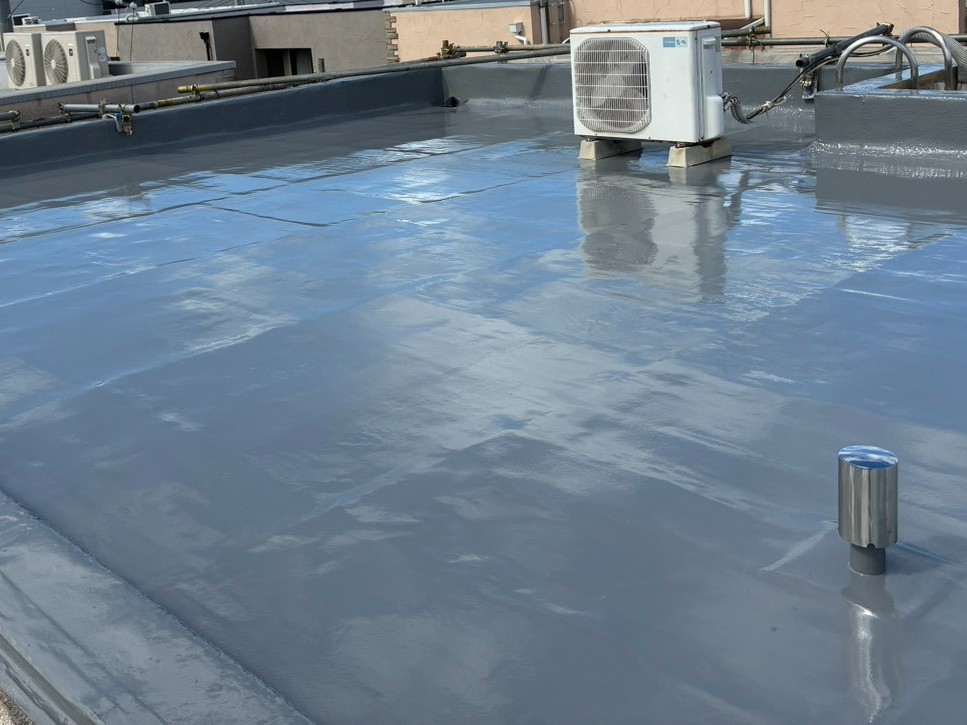

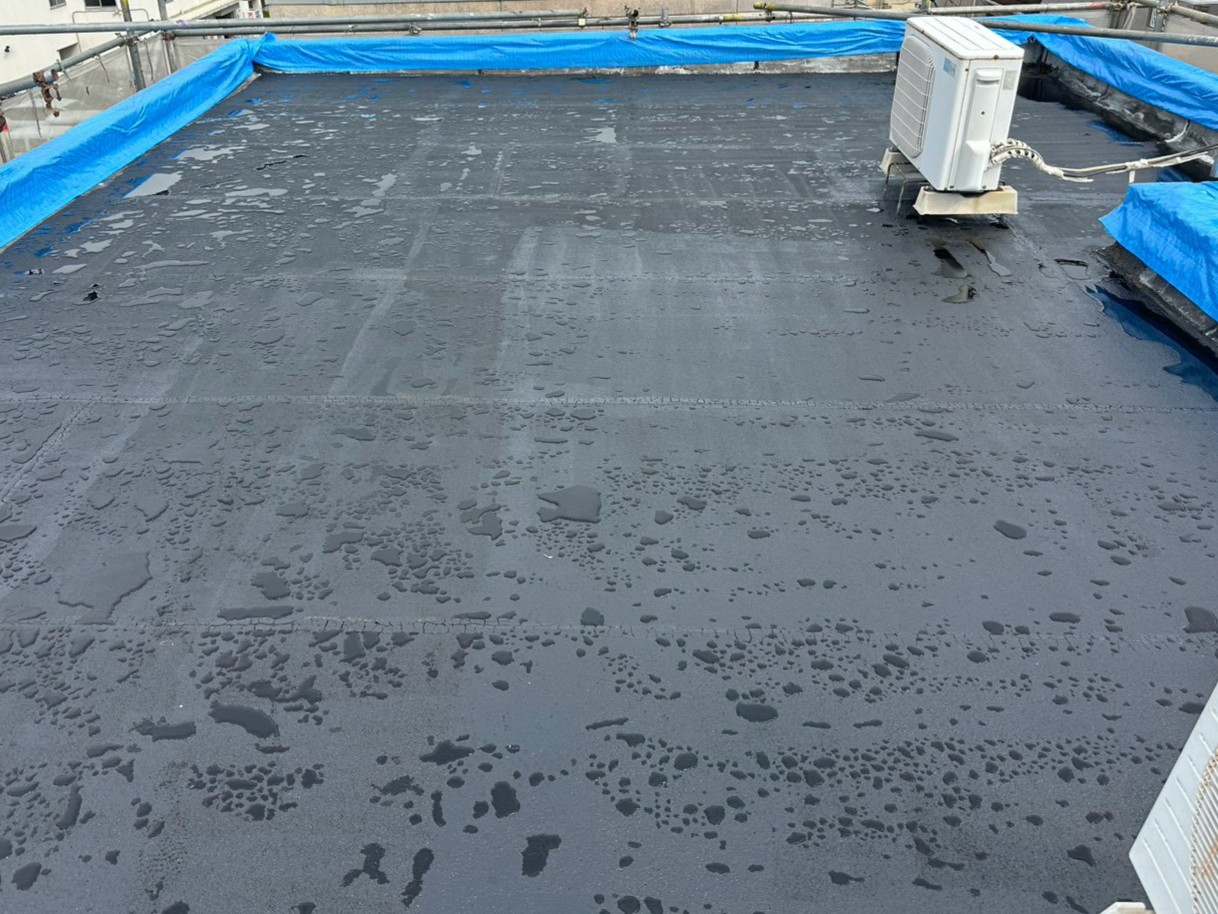

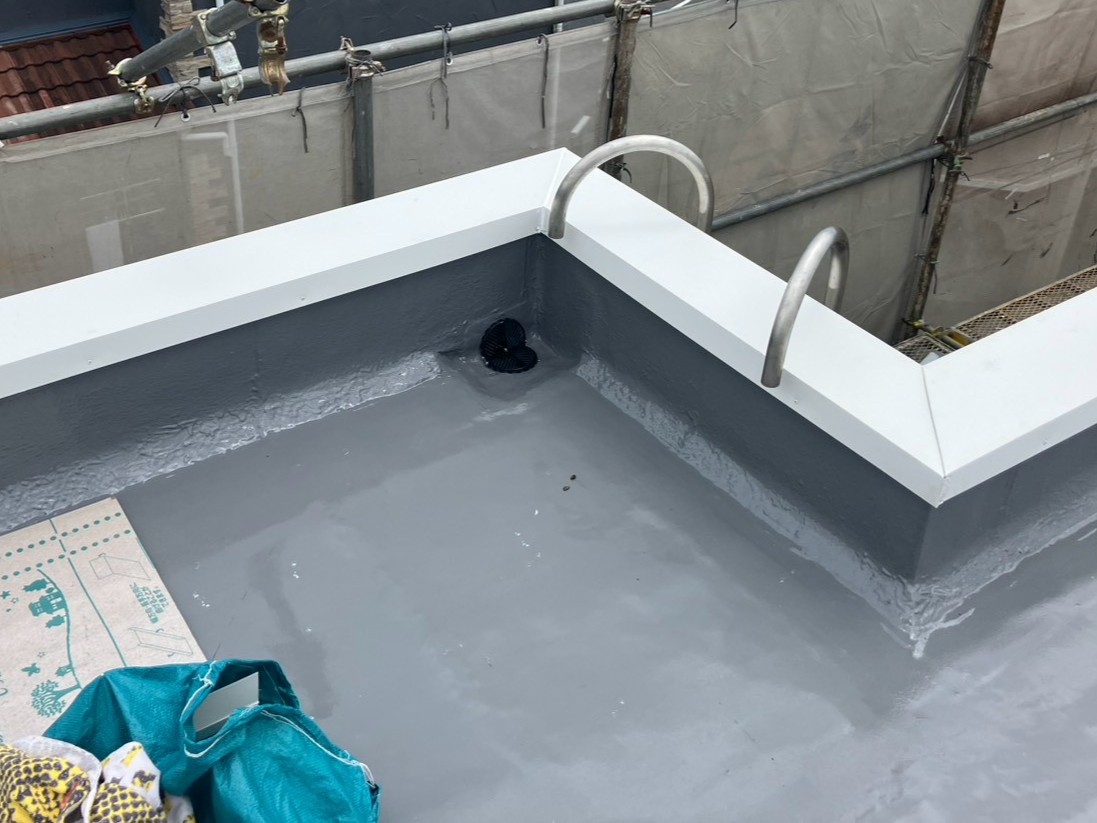

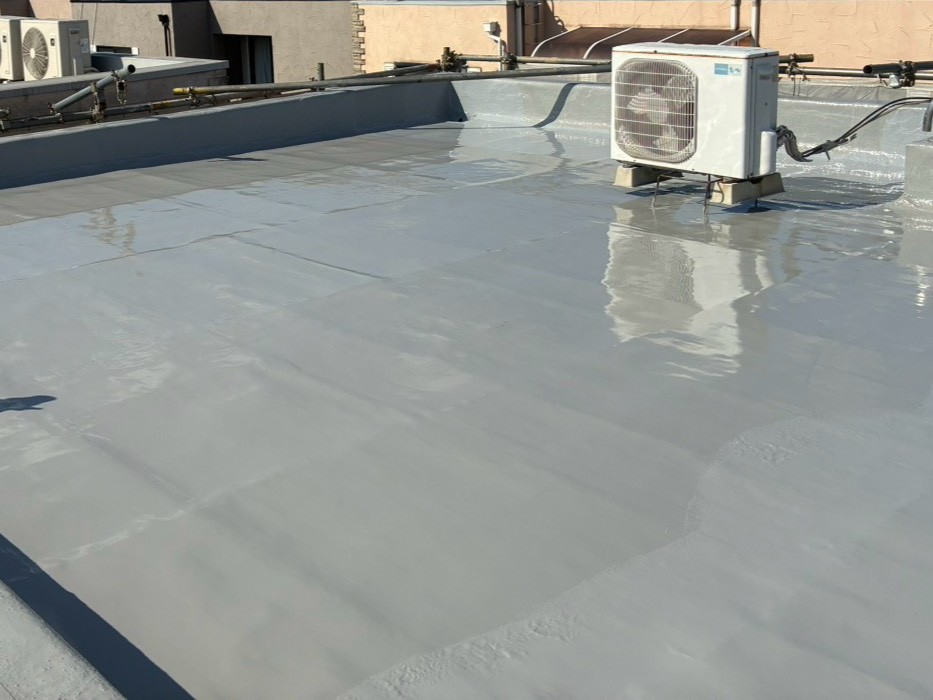

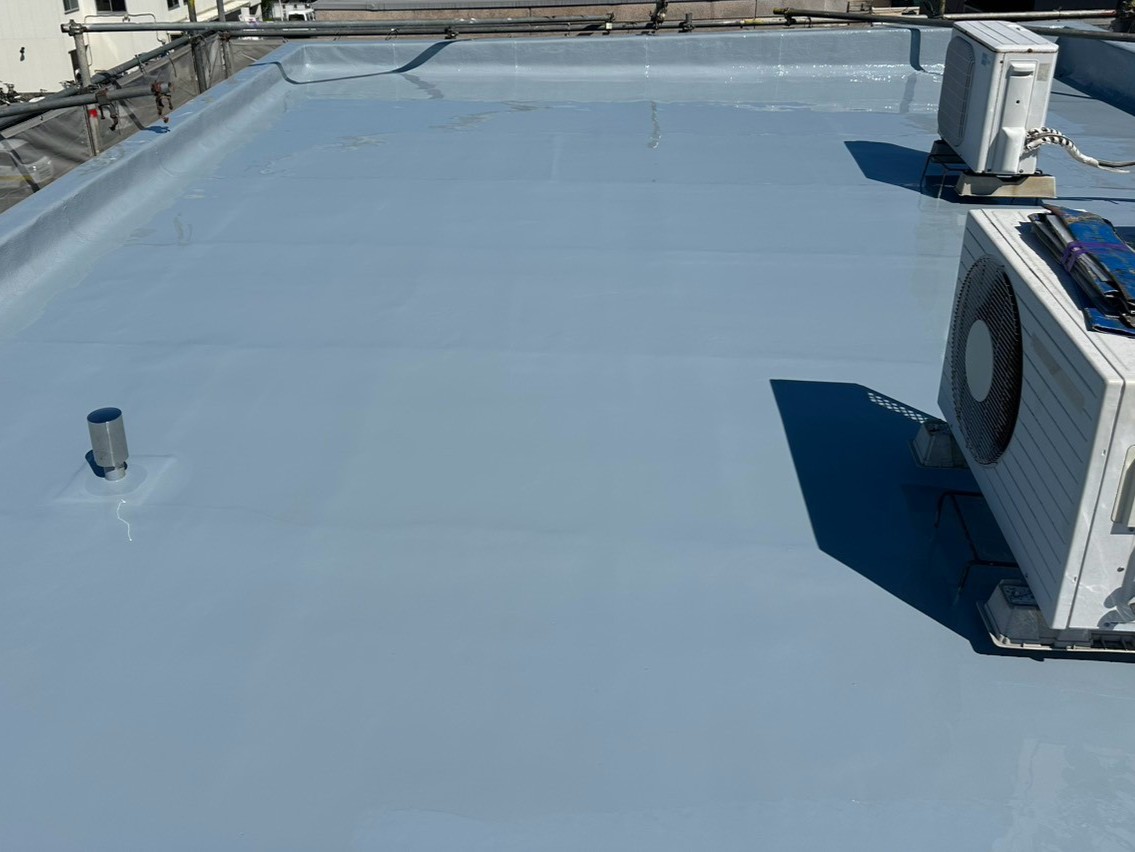

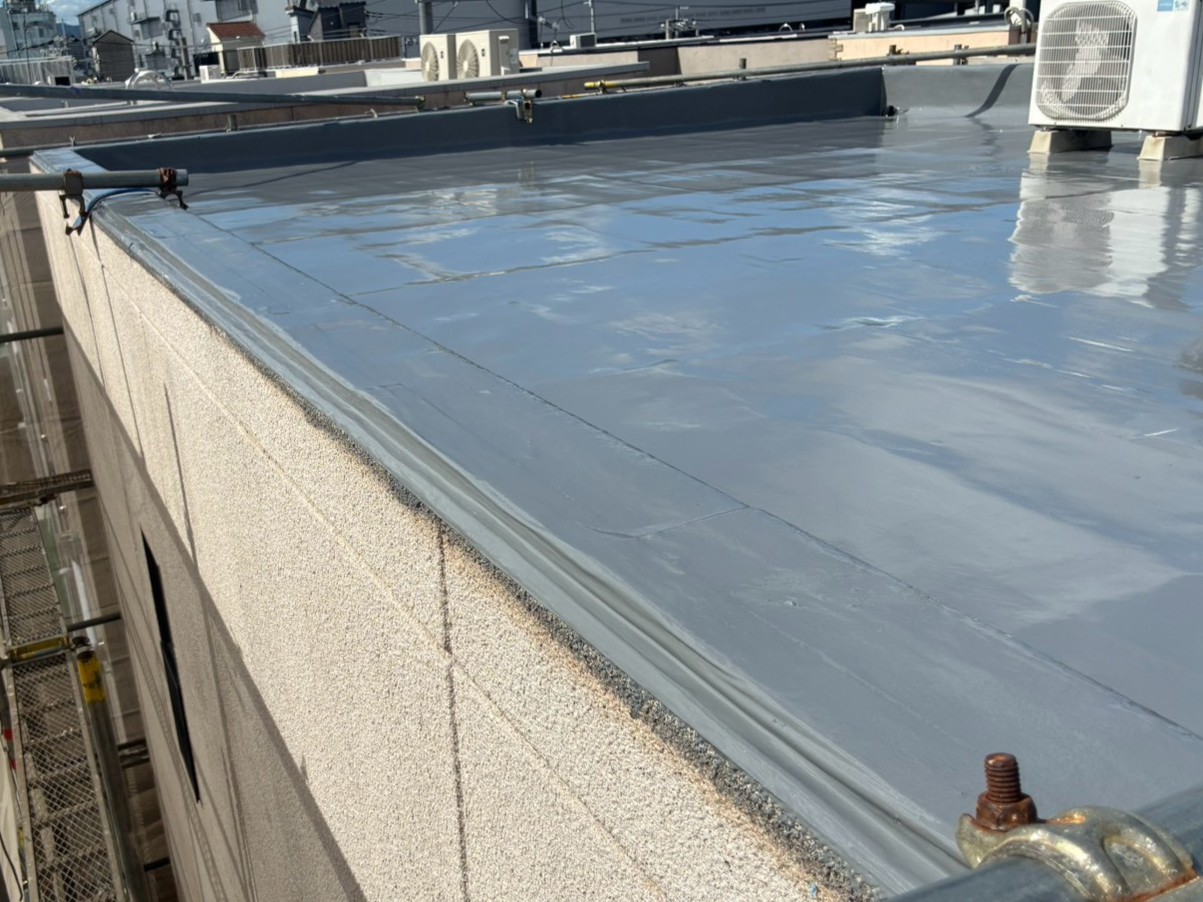

屋上防水工事完了です。
53. 2026年08月06日

屋上防水工事
屋上防水工事完了です。
54. 2026年08月11日

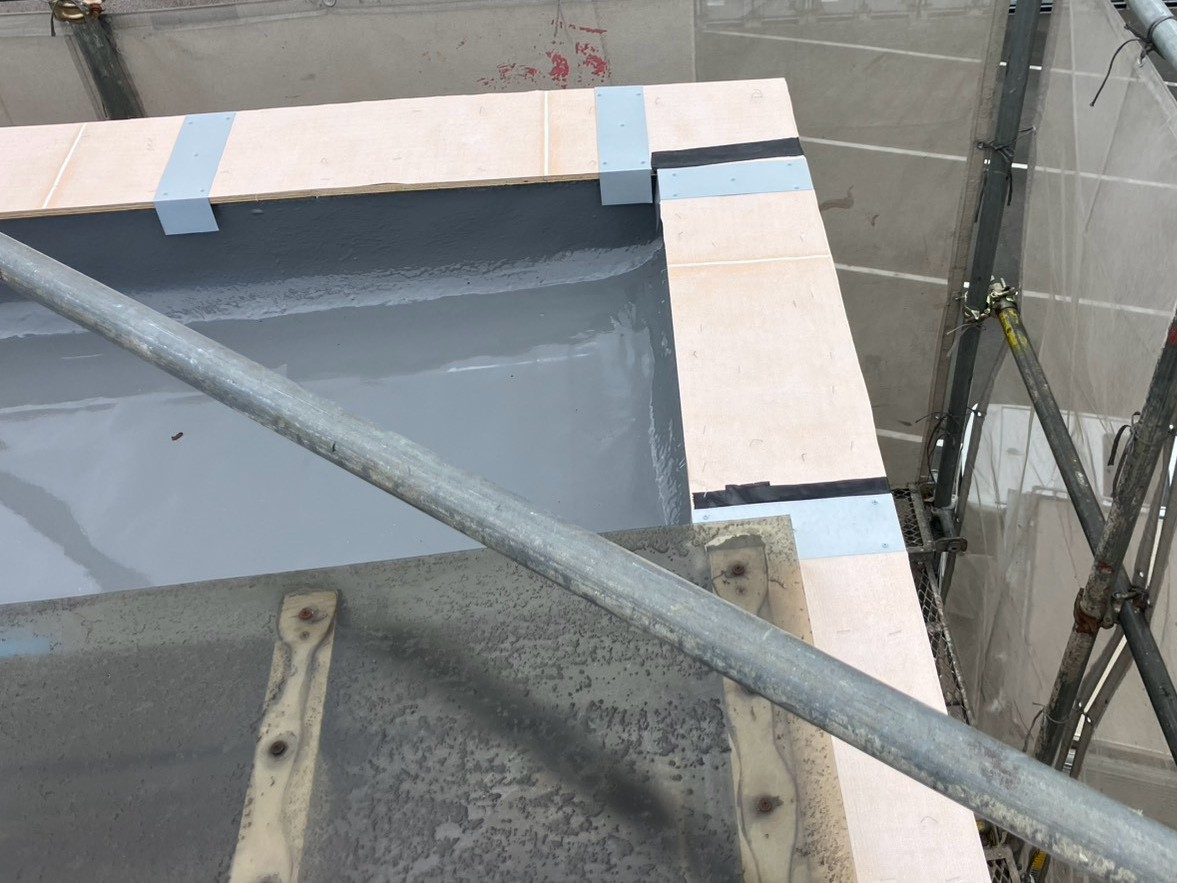

屋上板金笠木交換工事

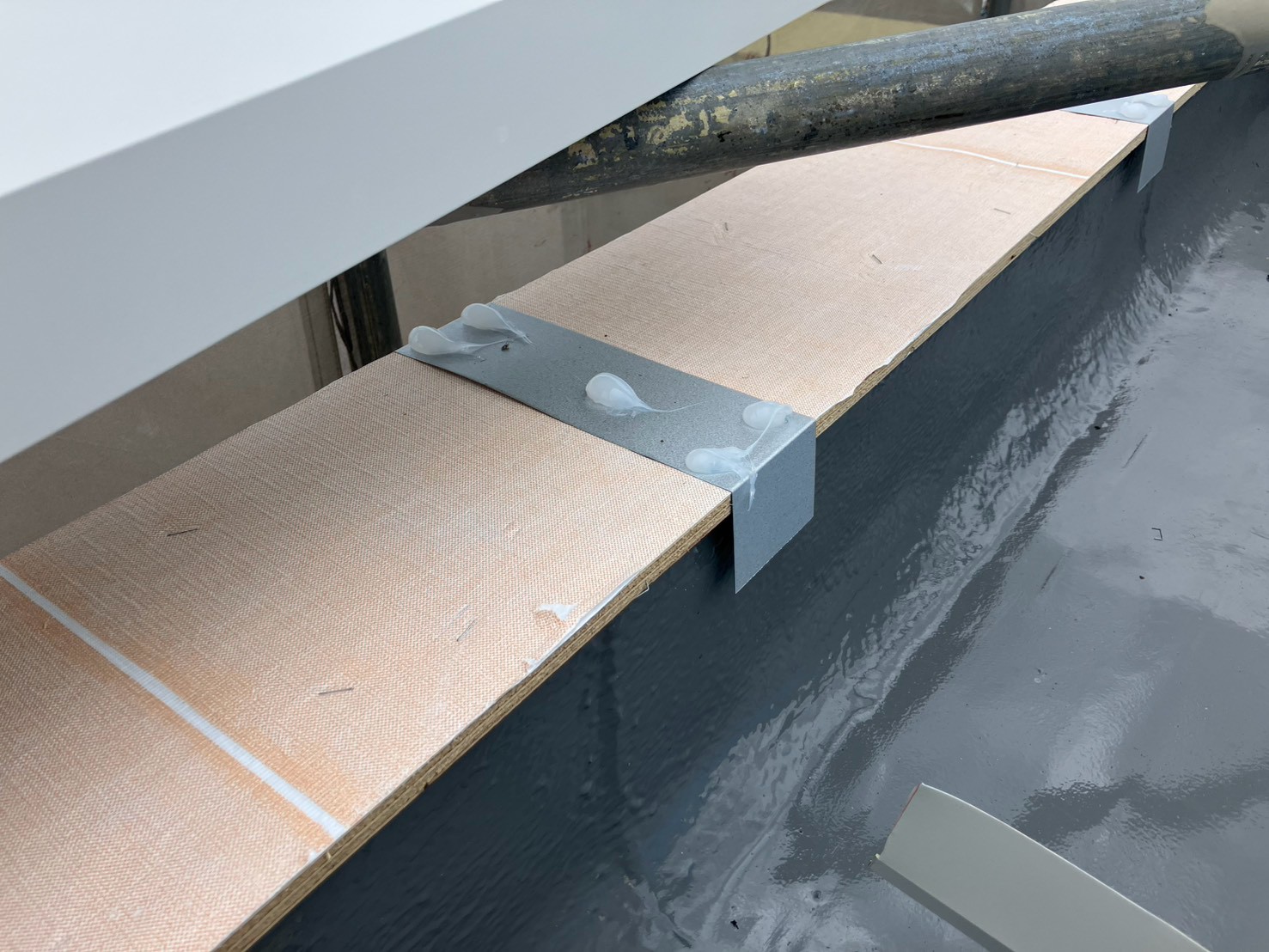

笠木に針葉樹板(12㎜)を取り付けていきます。
55. 2026年08月11日

屋上板金笠木交換工事
笠木に針葉樹板(12㎜)を取り付けていきます。
56. 2026年08月11日

屋上板金笠木交換工事

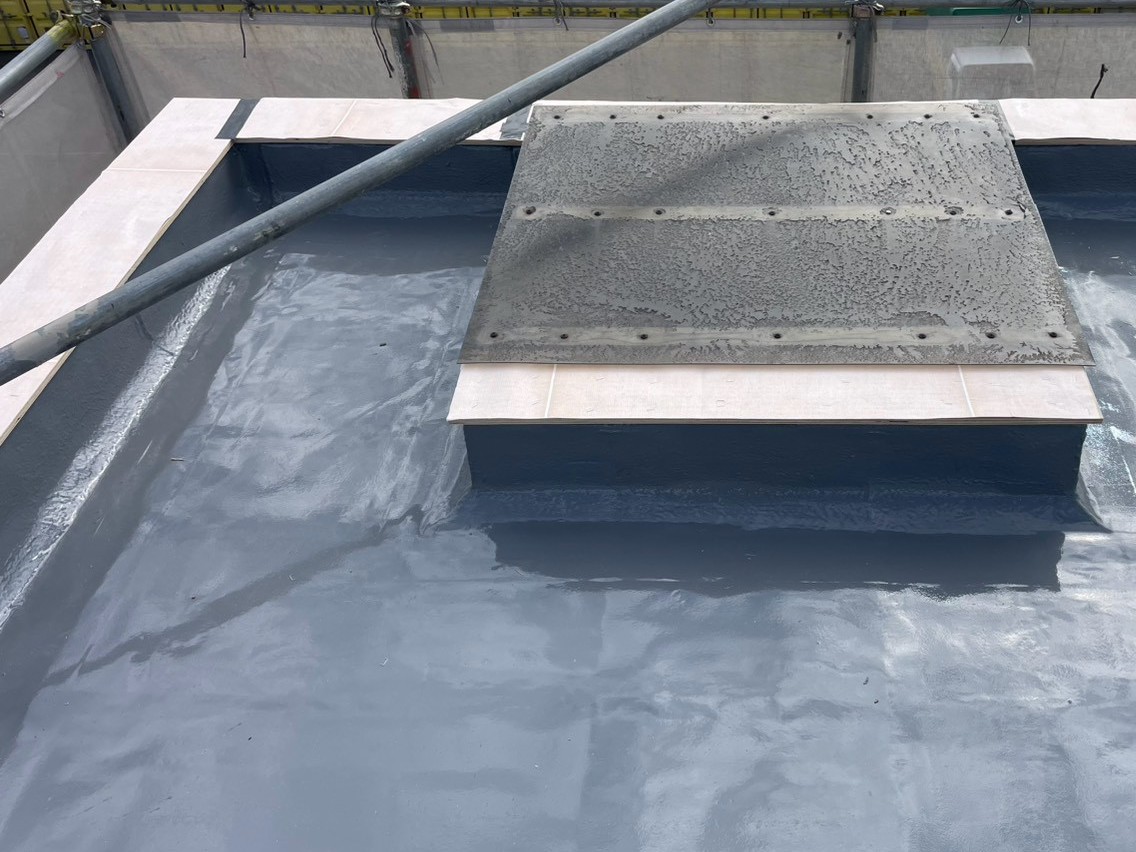

下葺き材を張っていきます。
57. 2026年08月11日

屋上板金笠木交換工事
下葺き材を張っていきます。
58. 2026年08月11日

屋上板金笠木交換工事

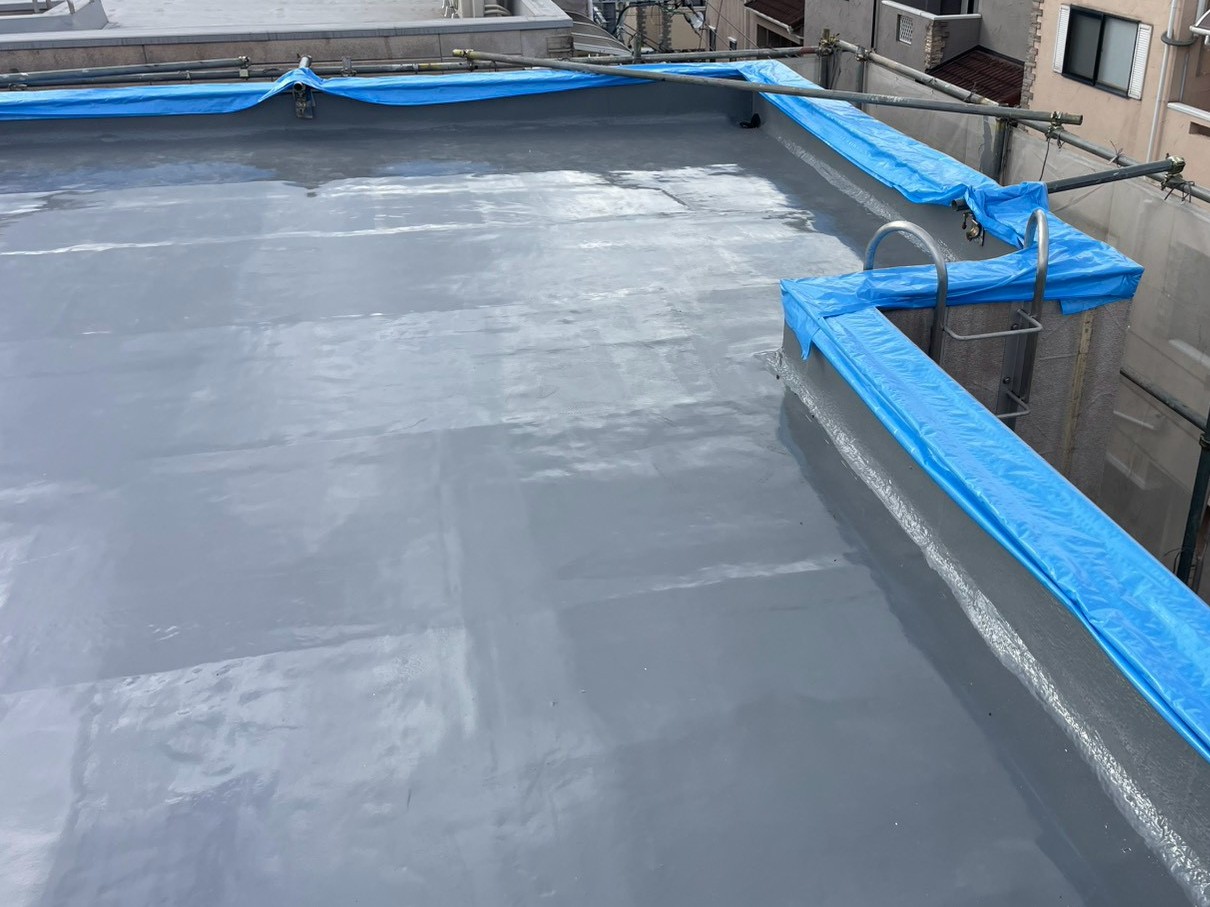

ブルーシート養生しました。
59. 2026年08月14日

シーリング工事
目地、既存の状態です。
60. 2026年08月14日

シーリング工事

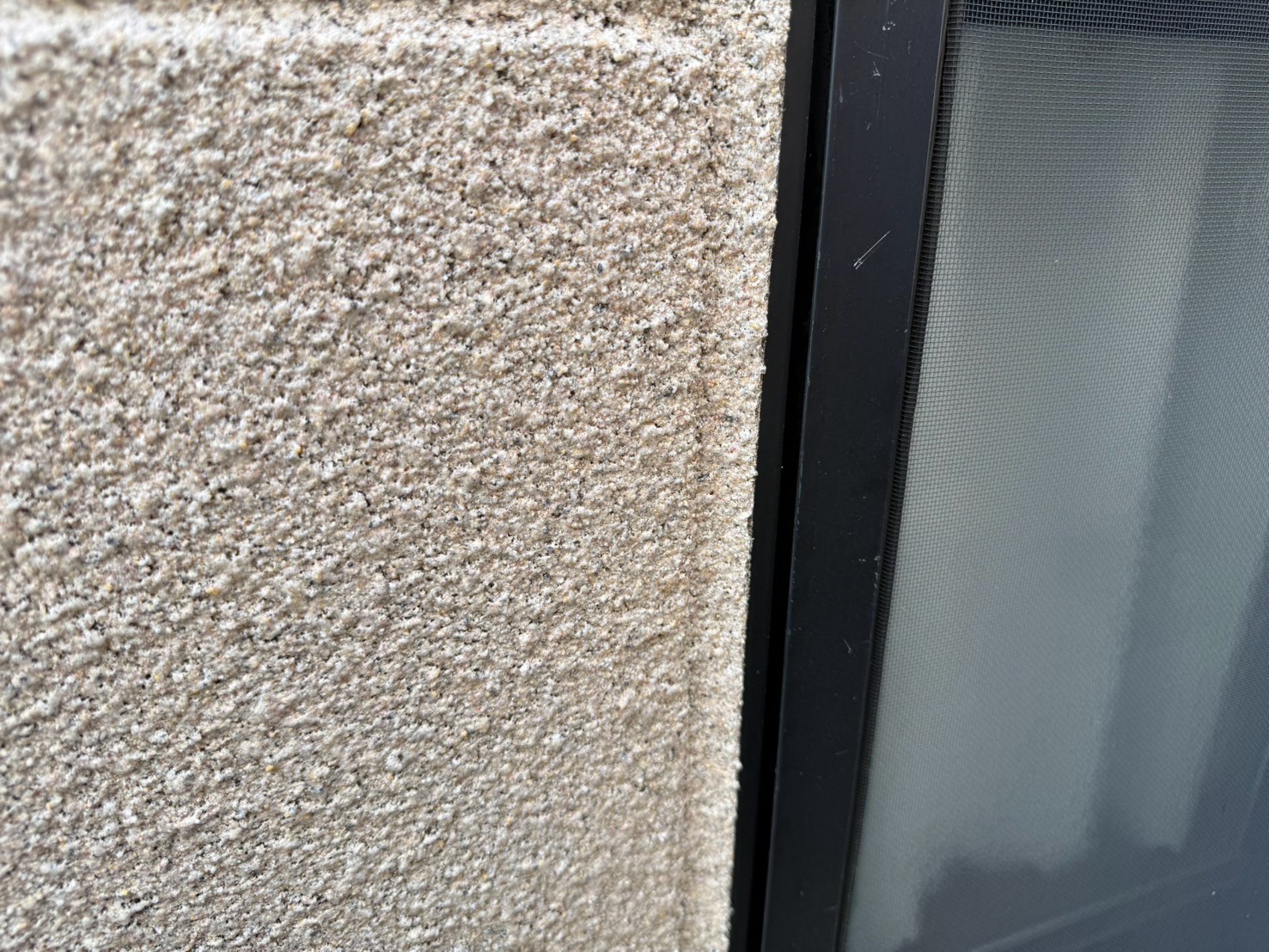

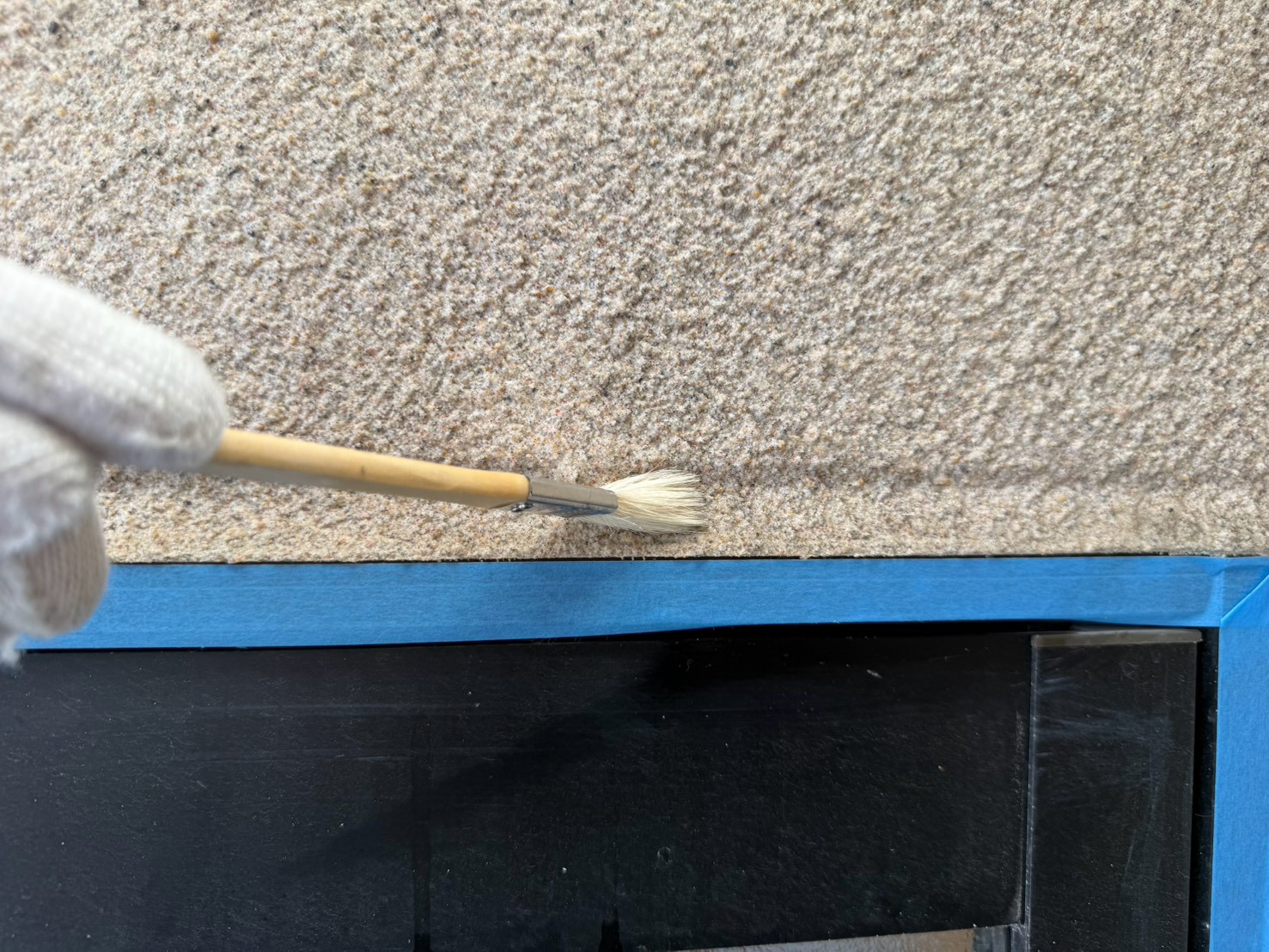

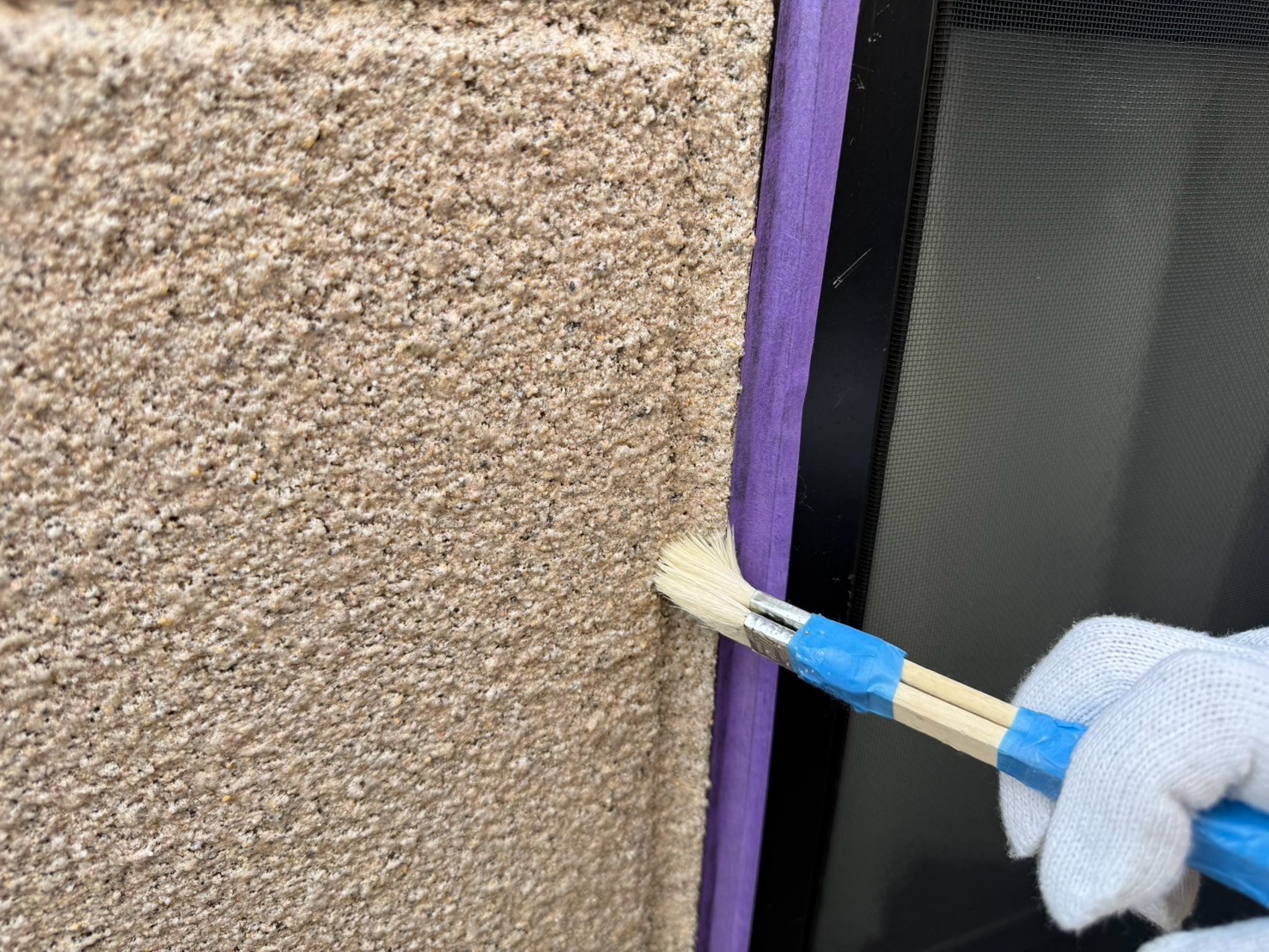

マスキングテープで養生し、シーリング材の付きを良くするプライマーを塗布していきます。
61. 2026年08月14日

シーリング工事

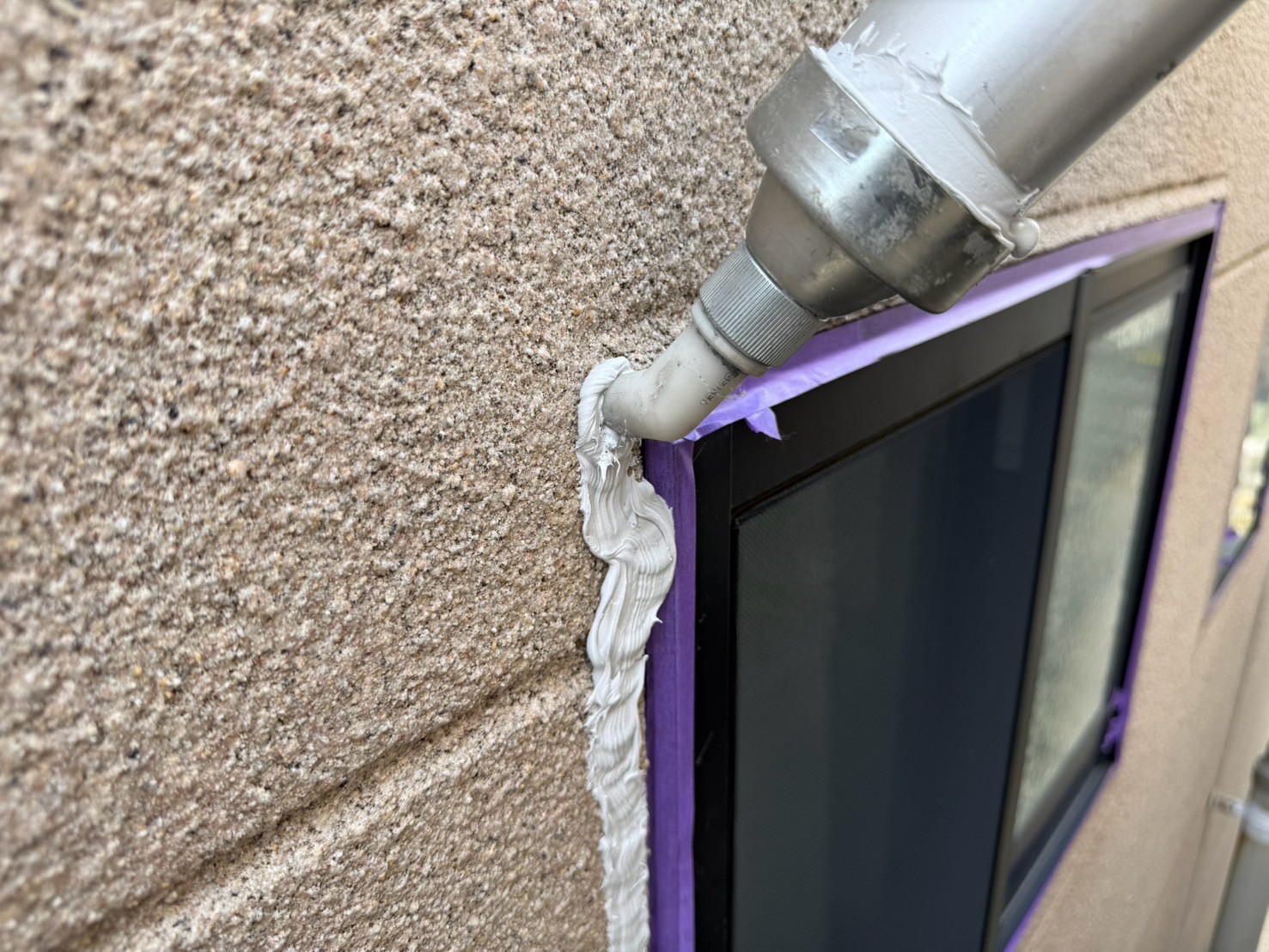

シーリング材を充填します。
62. 2026年08月14日

シーリング工事
平らにならしていきます。
63. 2026年08月14日

シーリング工事

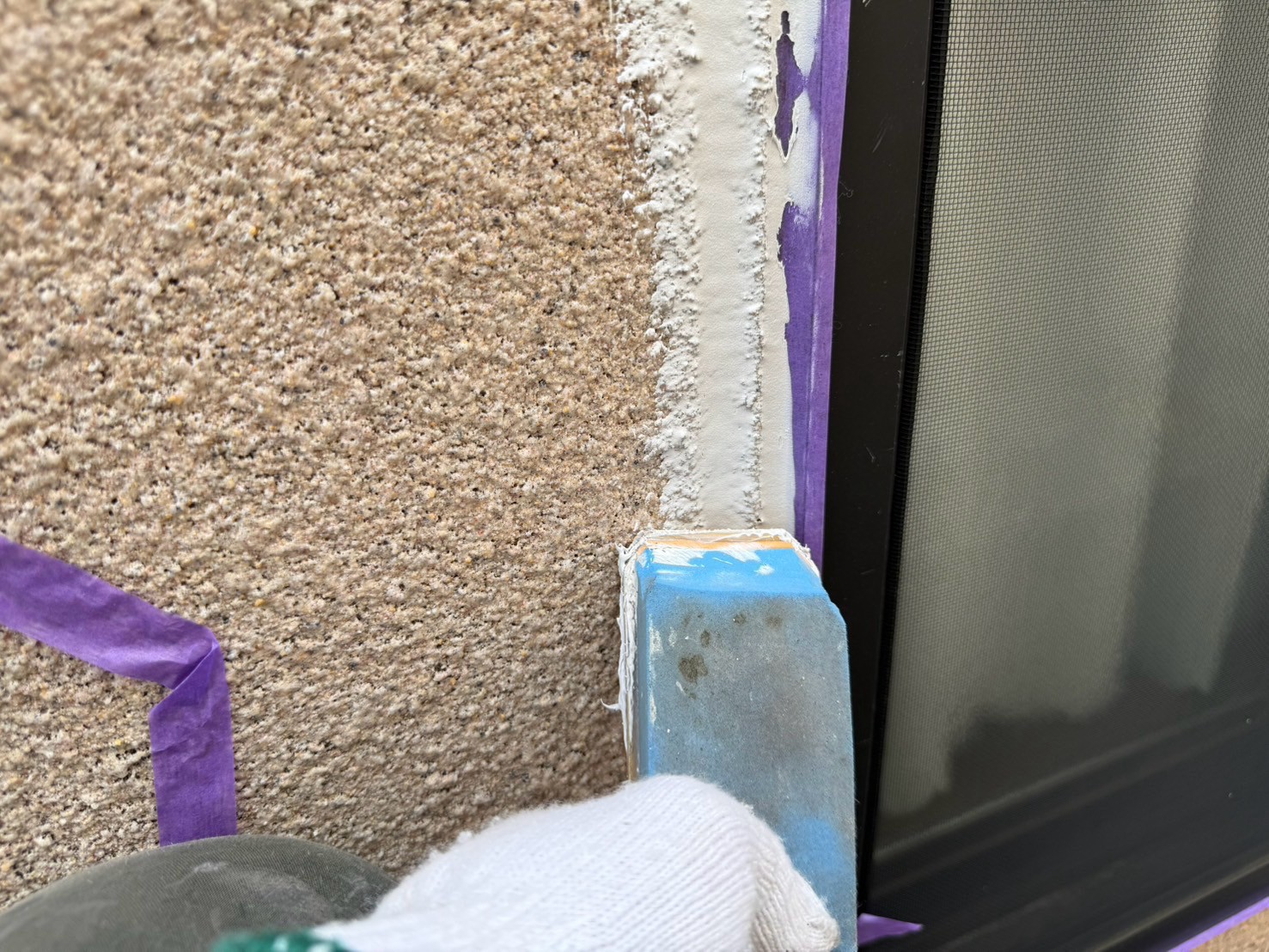

シーリング処理し、マスキングテープを撤去しました。
64. 2026年08月14日

シーリング工事

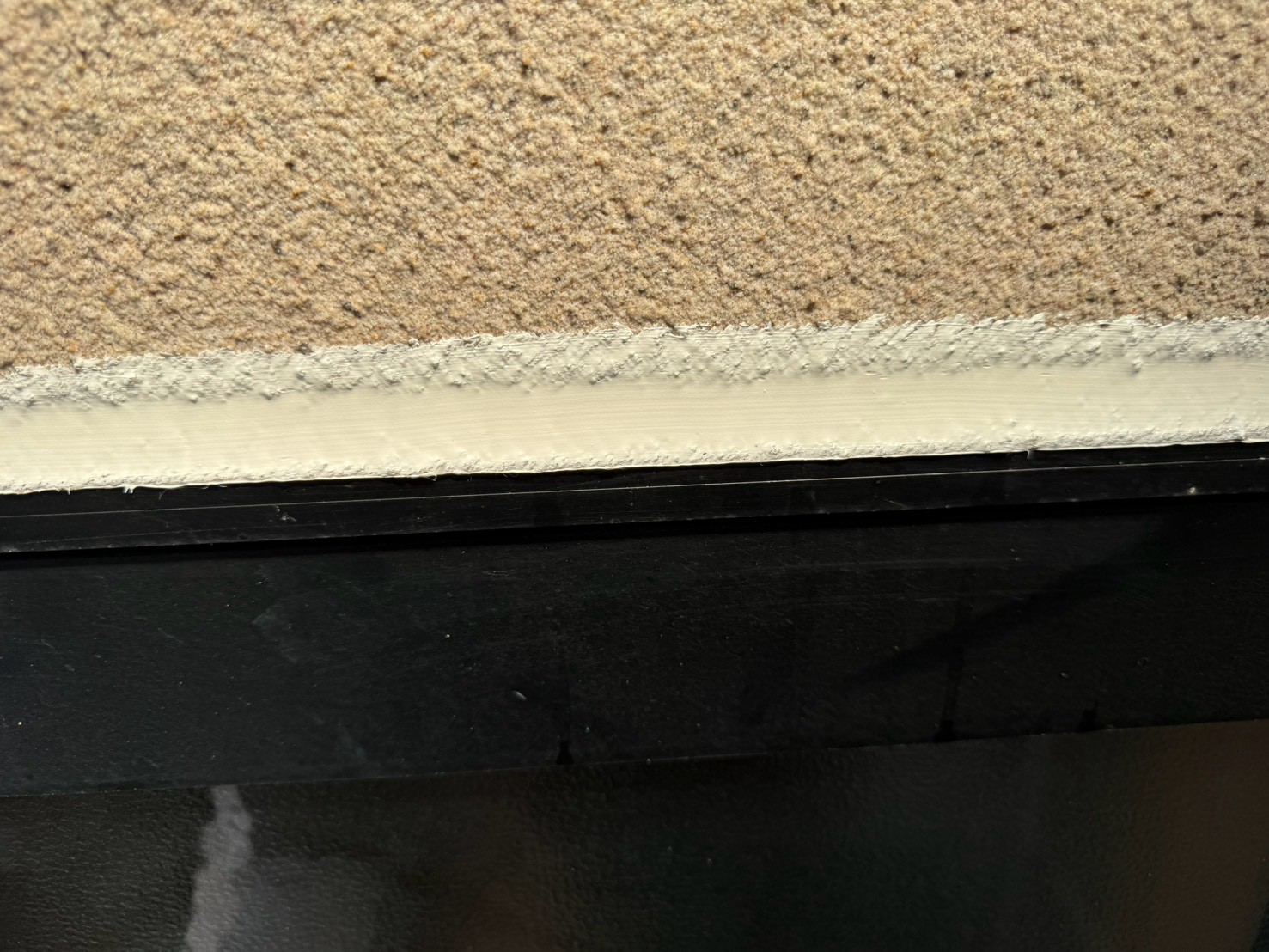

シーリング処理しました。

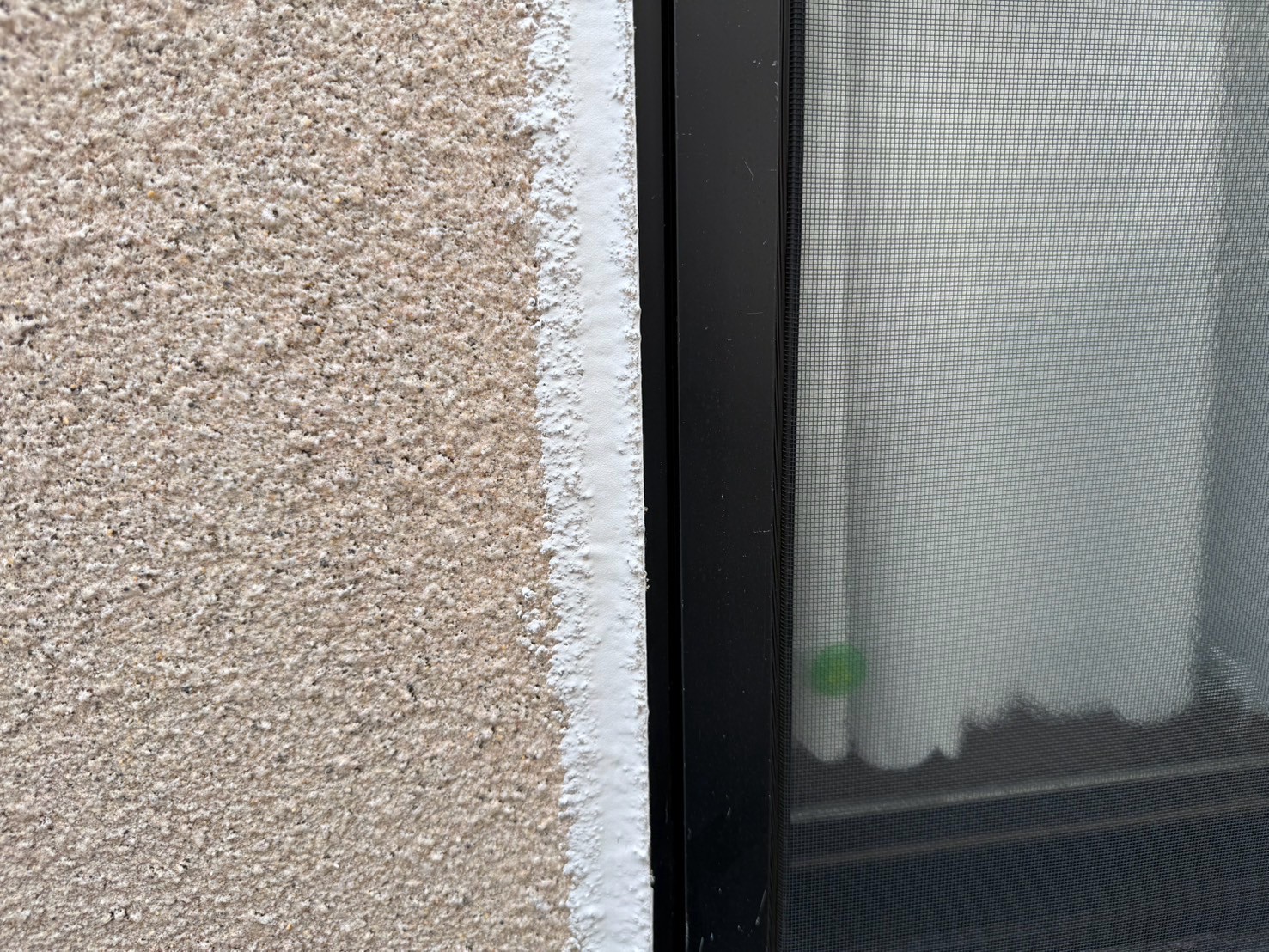

65. 2026年08月14日

付帯部分工事

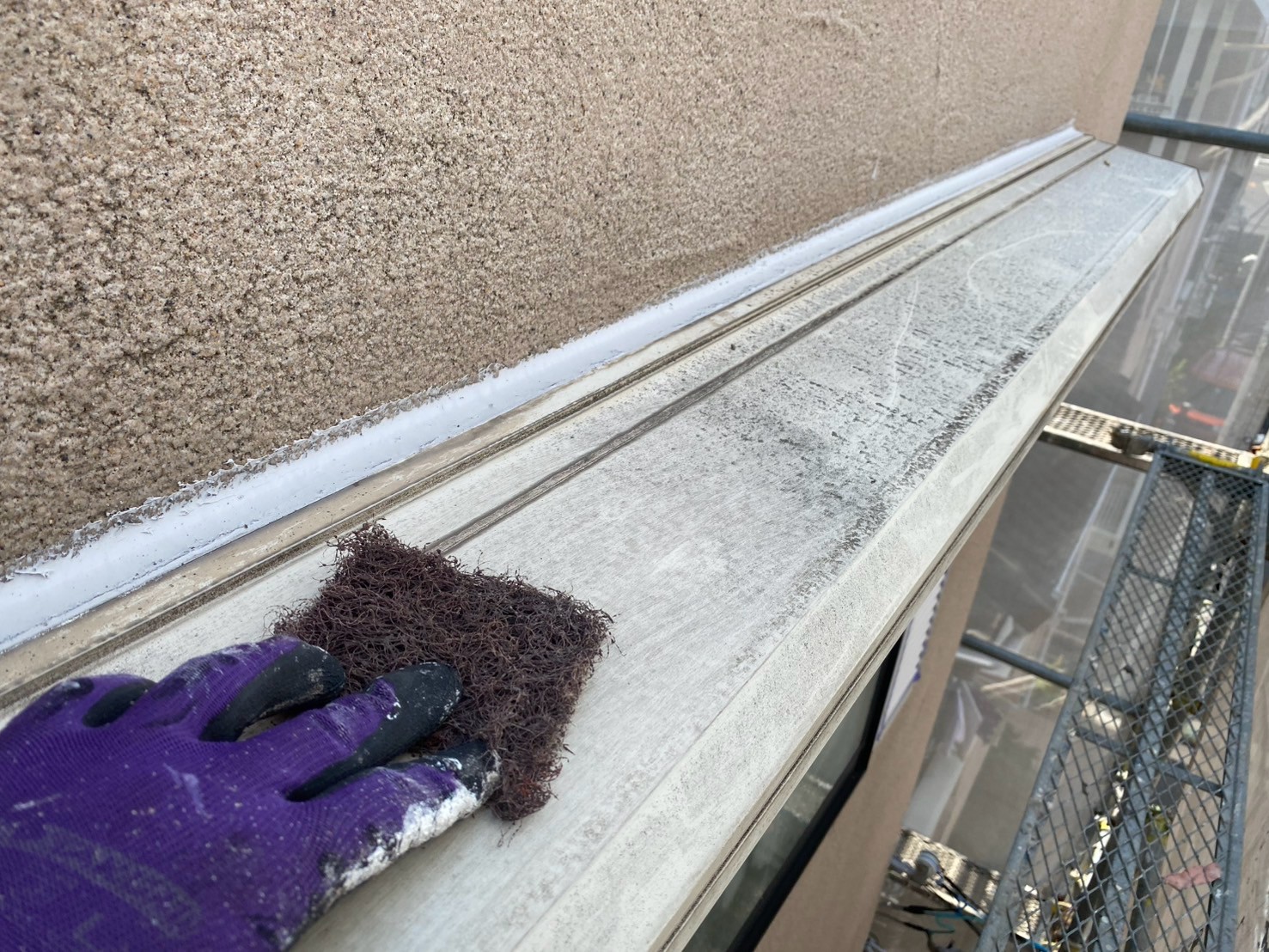

下屋、壁際水切り、ケレンがけをし、下地を整えていきます。
66. 2026年08月14日

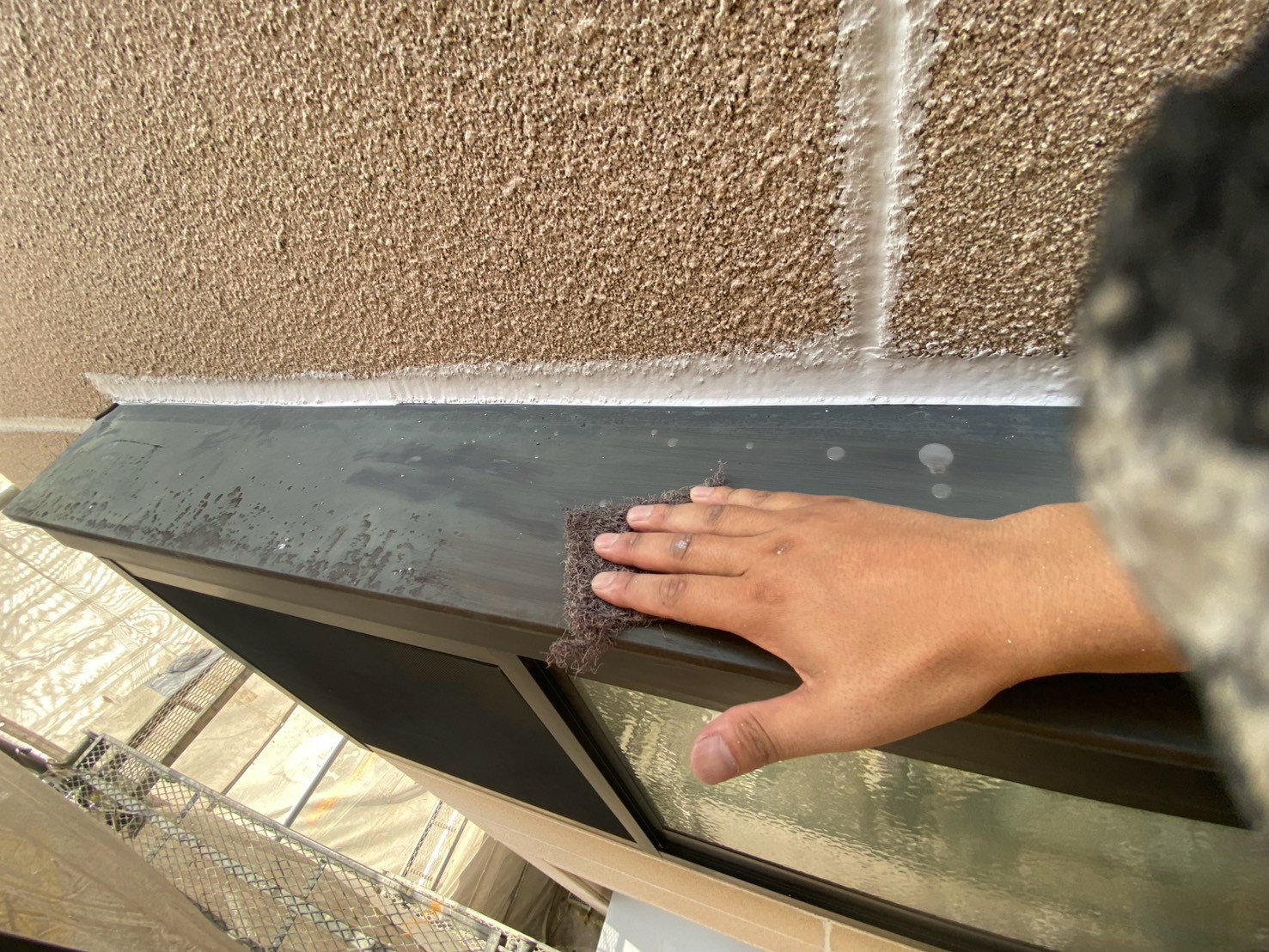

付帯部分工事

土台水切り、ケレンがけをし、下地を整えていきます。

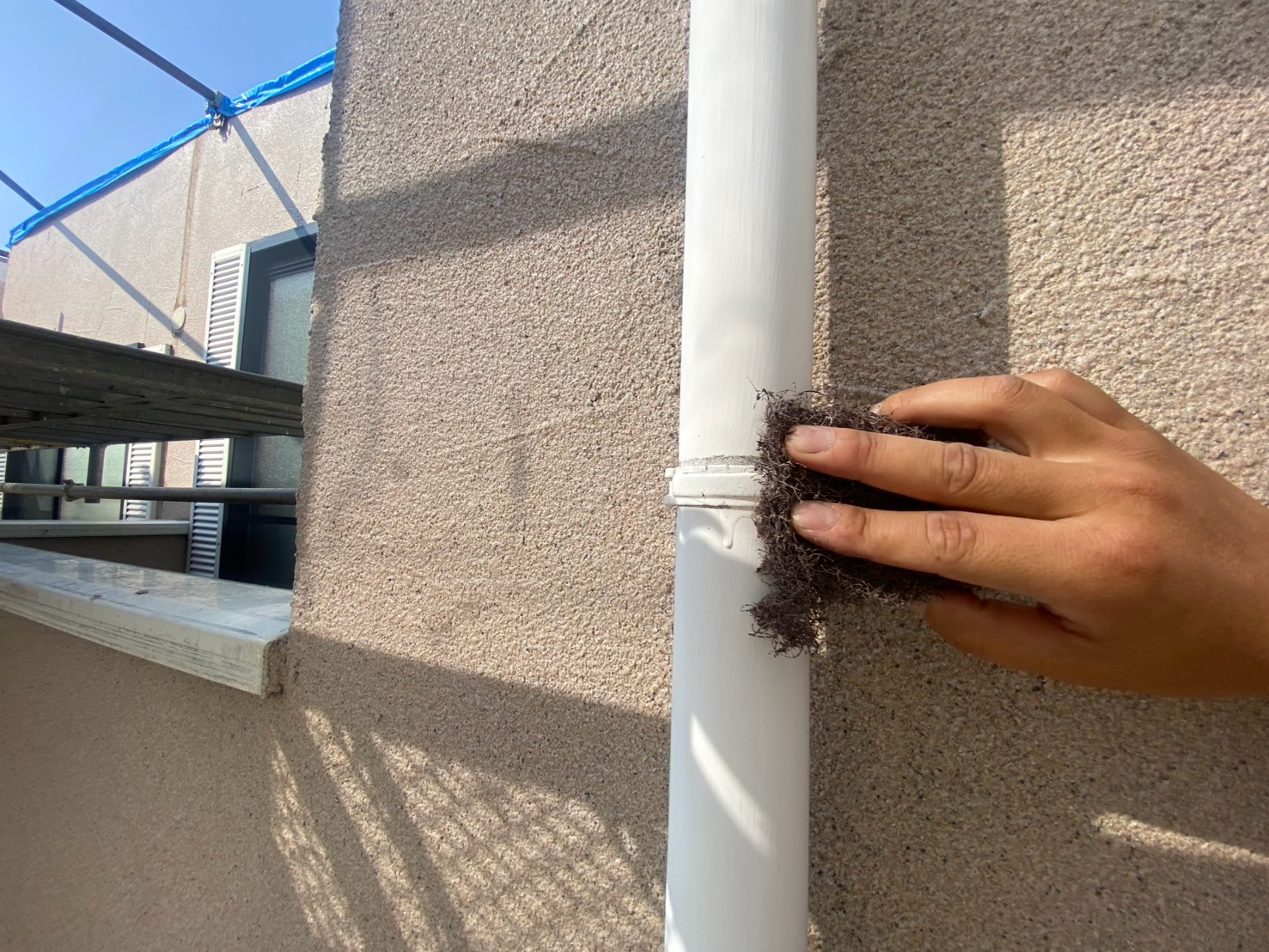

67. 2026年08月14日

付帯部分工事
庇、ケレンがけをし、下地を整えていきます。
68. 2026年08月14日

付帯部分工事
出窓上、ケレンがけをし、下地を整えていきます。
69. 2026年08月14日

付帯部分工事
といバンド、ケレンがけをし、下地を整えていきます。
70. 2026年08月15日

シーリング工事
引き続き、シーリング処理していきます。
71. 2026年08月15日

シーリング工事

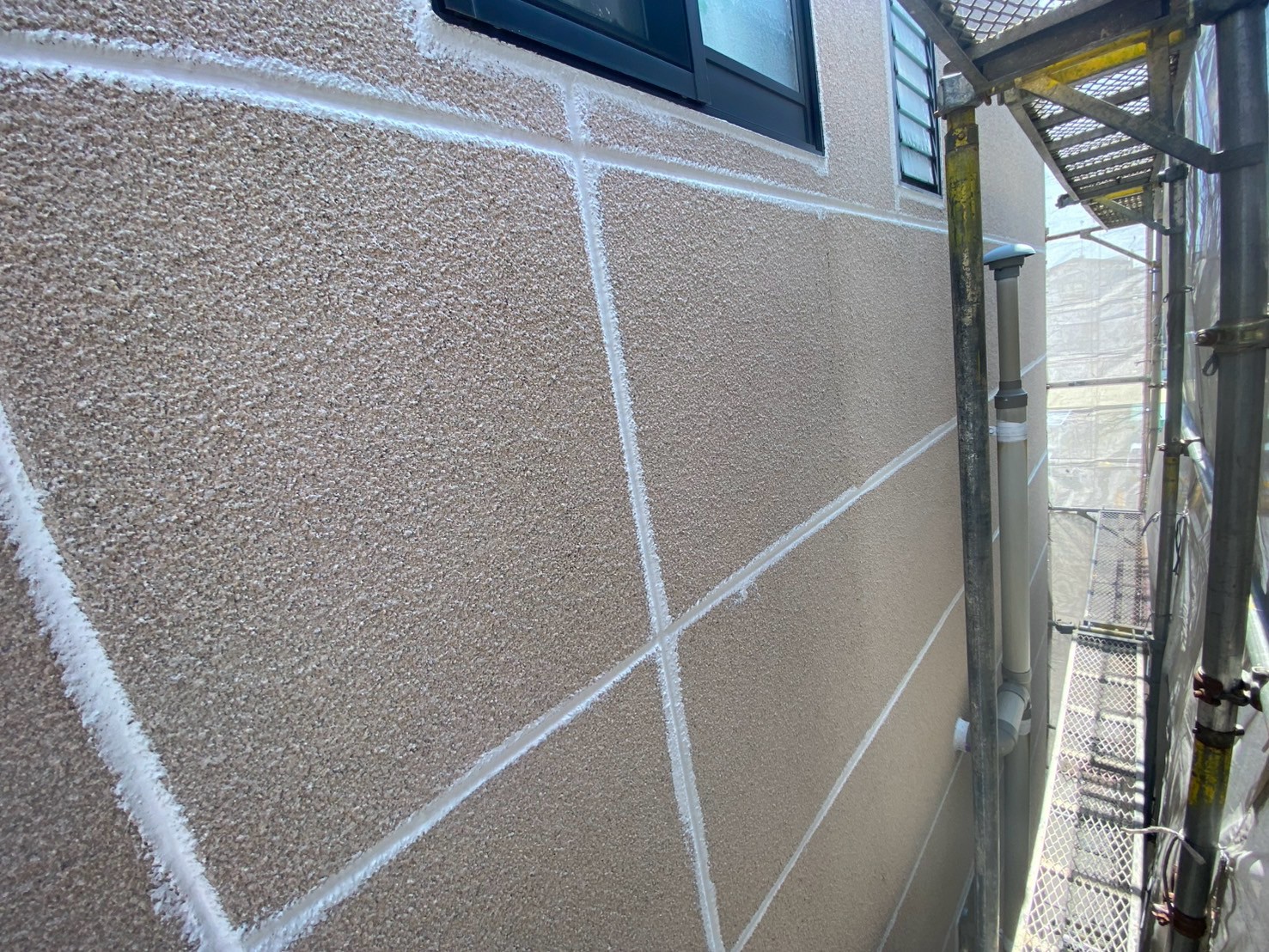

シーリング処理しました。
72. 2026年08月15日

シーリング工事
シーリング処理しました。
73. 2026年08月15日

シーリング工事
シーリング処理しました。
74. 2026年08月17日

屋上板金笠木交換工事
笠木に捨て水切りを取り付けていきます。
75. 2026年08月17日

屋上板金笠木交換工事
捨て水切りにシーリング材を充填します。
76. 2026年08月17日

屋上板金笠木交換工事
笠木に板金を取り付けていきます。

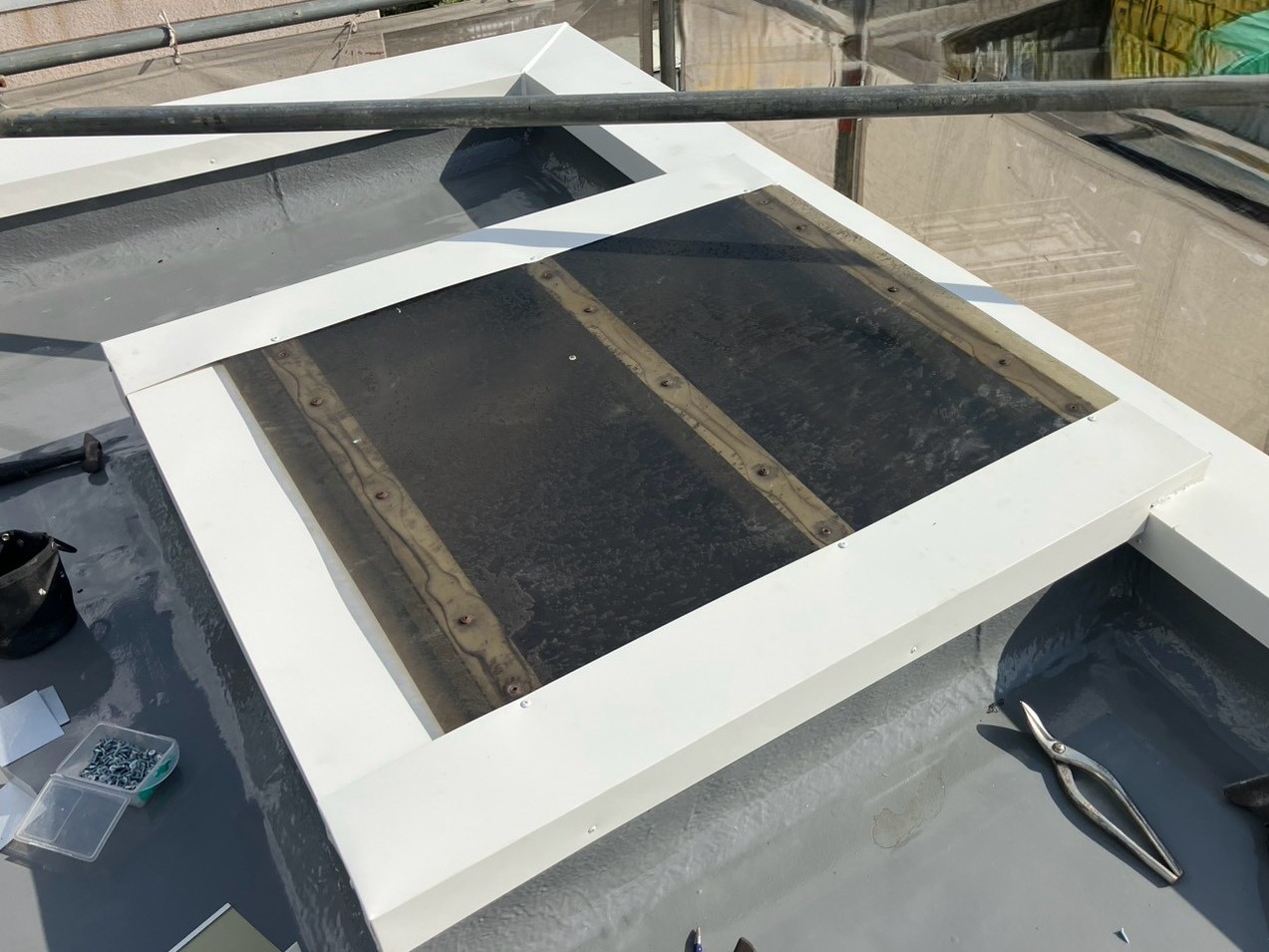

77. 2026年08月17日

屋上板金笠木交換工事
笠木に板金を取り付けていきます。継手にはシーリング材を充填します。
78. 2026年08月18日

屋上板金笠木交換工事

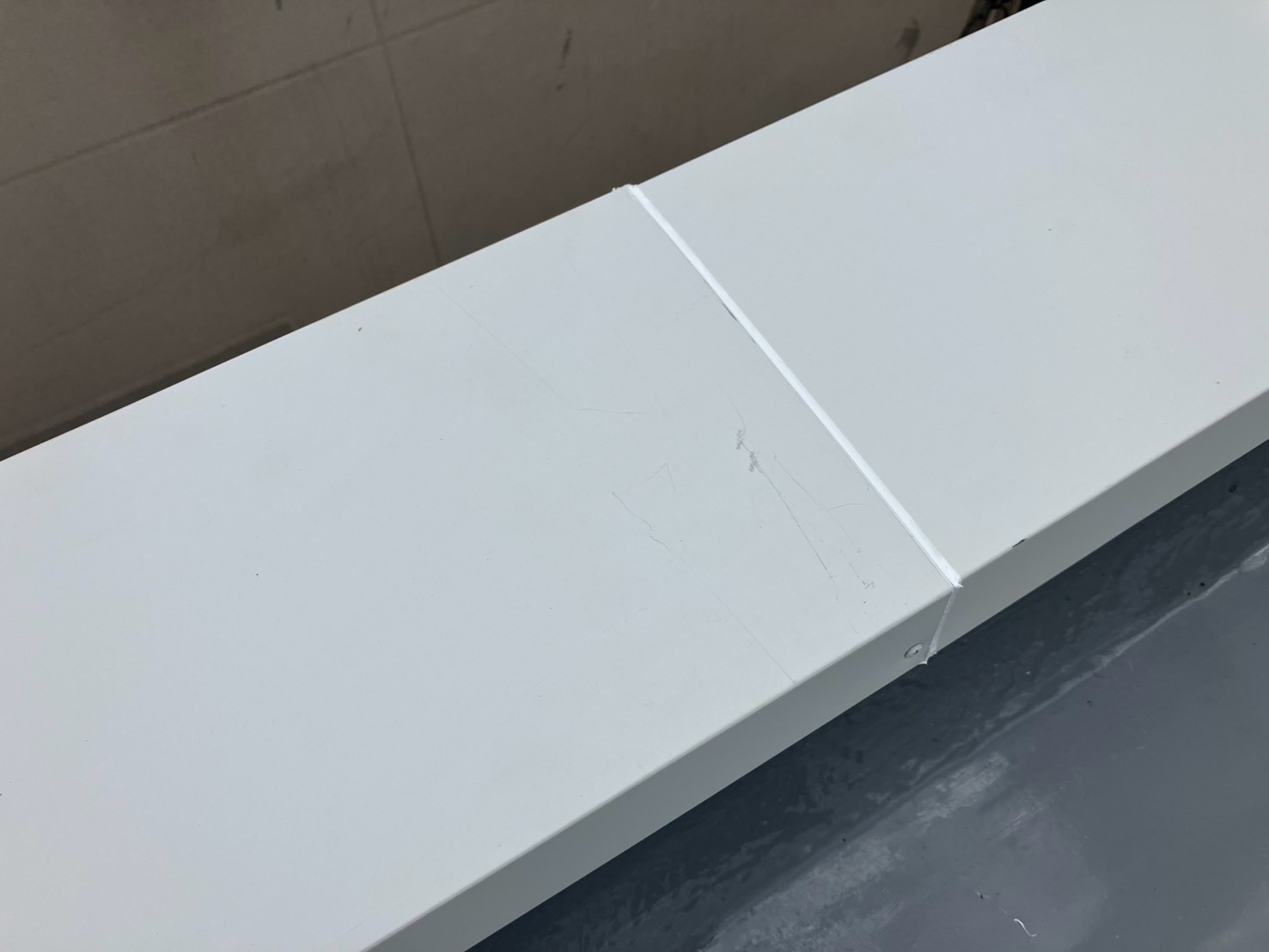

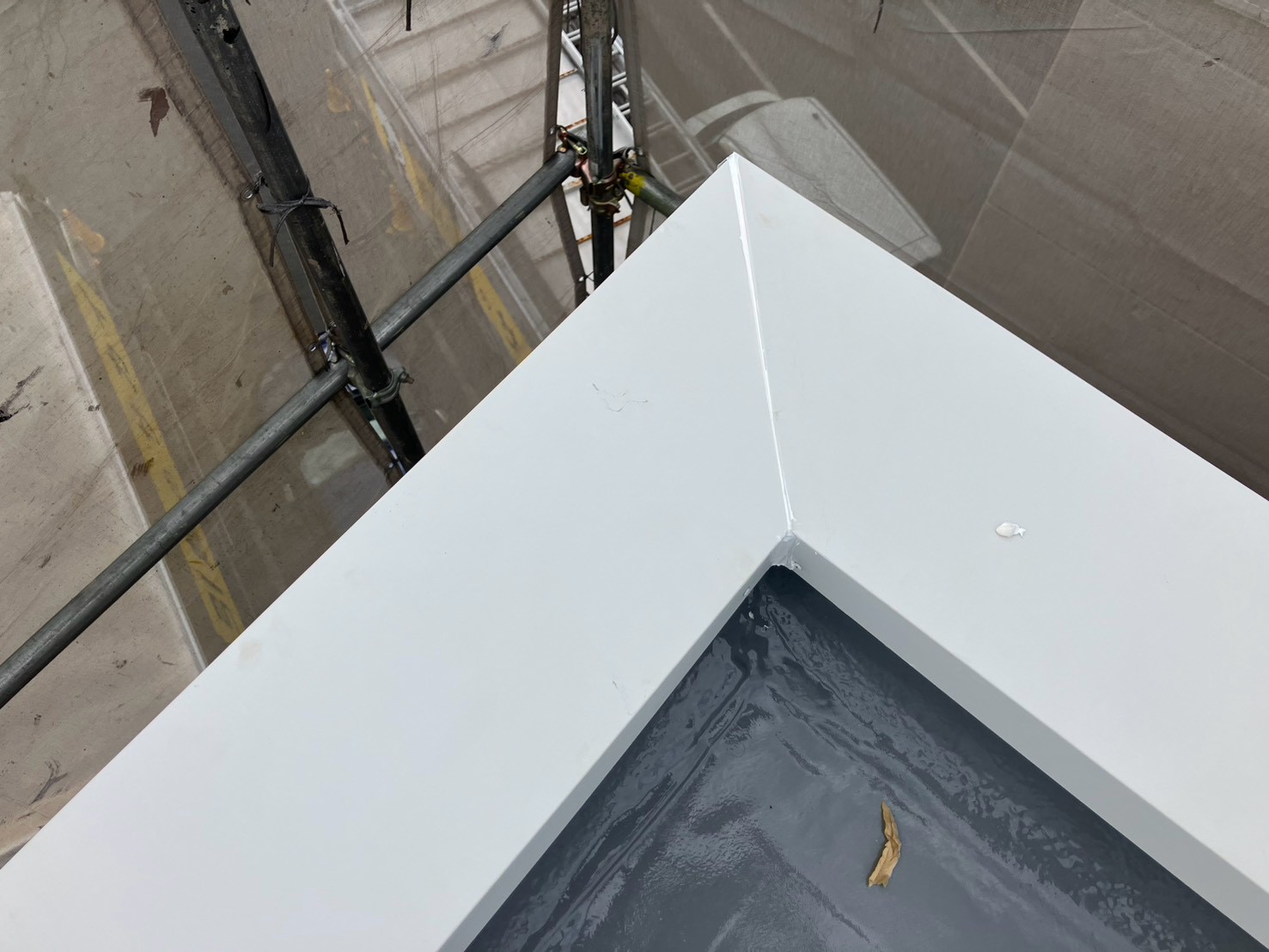

笠木に板金を取り付けていきます。
79. 2026年08月18日

屋上板金笠木交換工事
笠木に板金を取り付けていきます。
80. 2026年08月18日

屋上板金笠木交換工事
笠木の取り合い部分をシーリング処理しました。
81. 2026年08月18日

屋上板金笠木交換工事
笠木の取り合い部分をシーリング処理しました。
82. 2026年08月20日

塗装工事

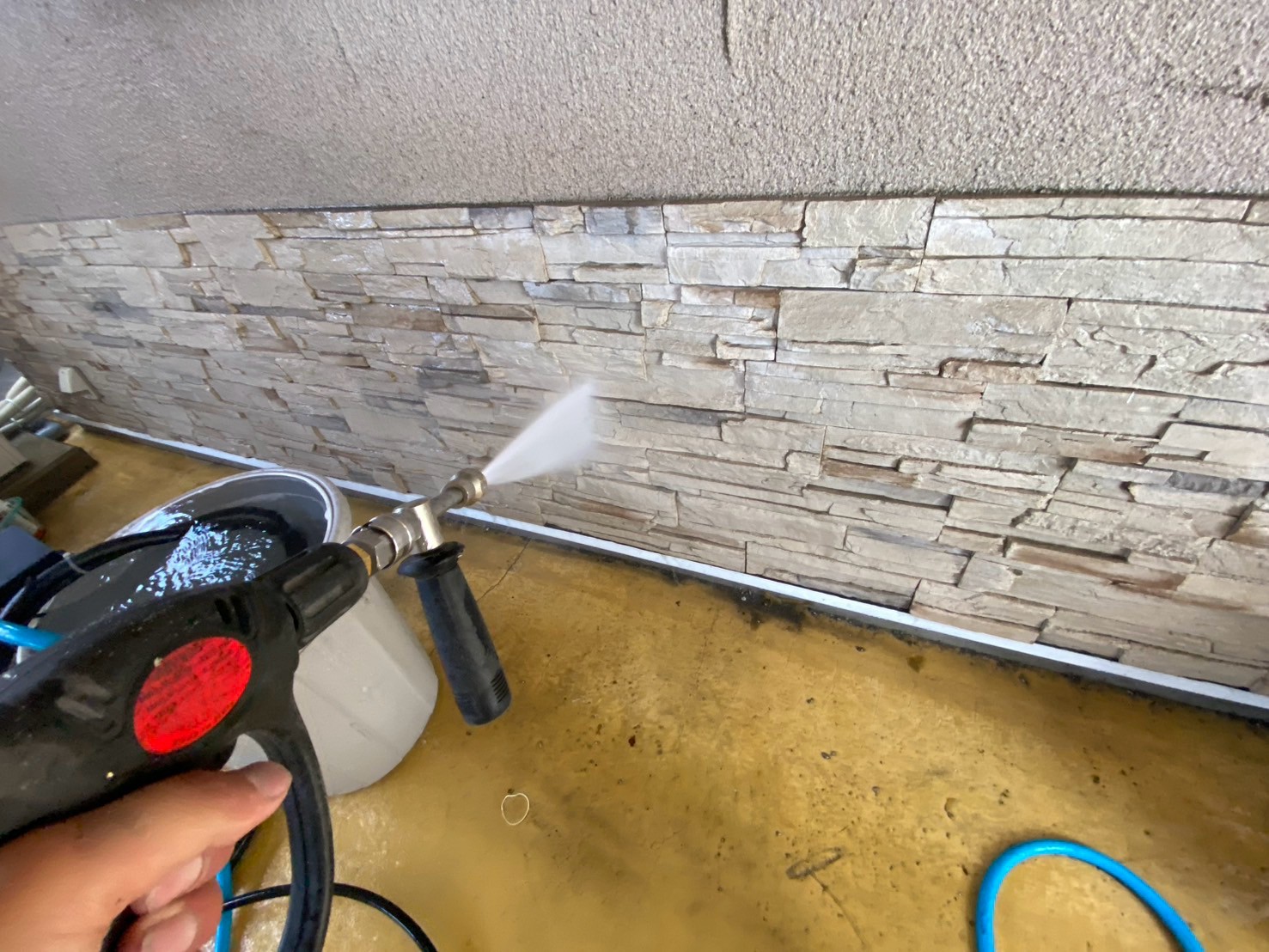

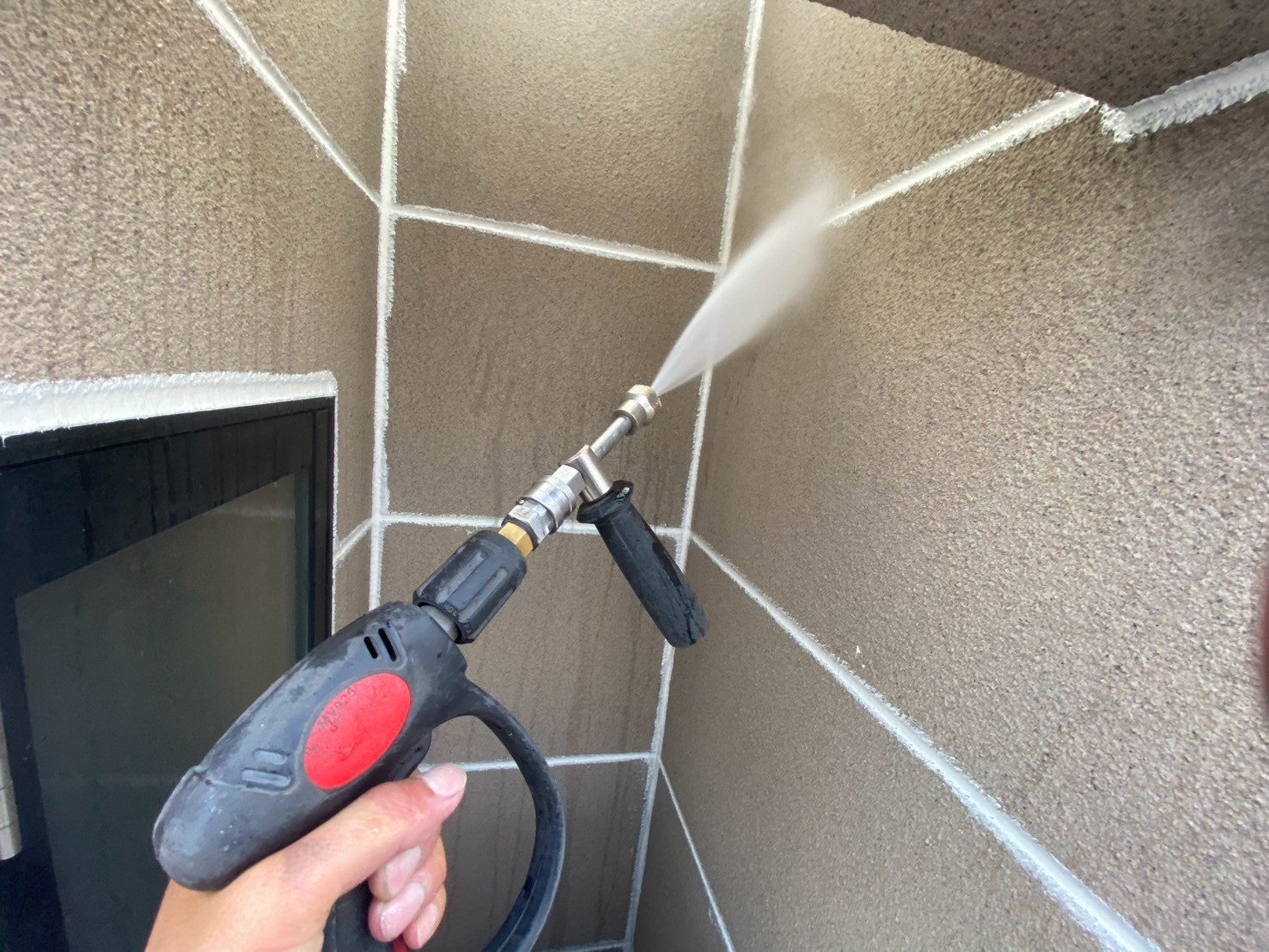

高圧洗浄していきます。
83. 2026年08月20日

塗装工事
高圧洗浄していきます。
84. 2026年08月21日

塗装工事

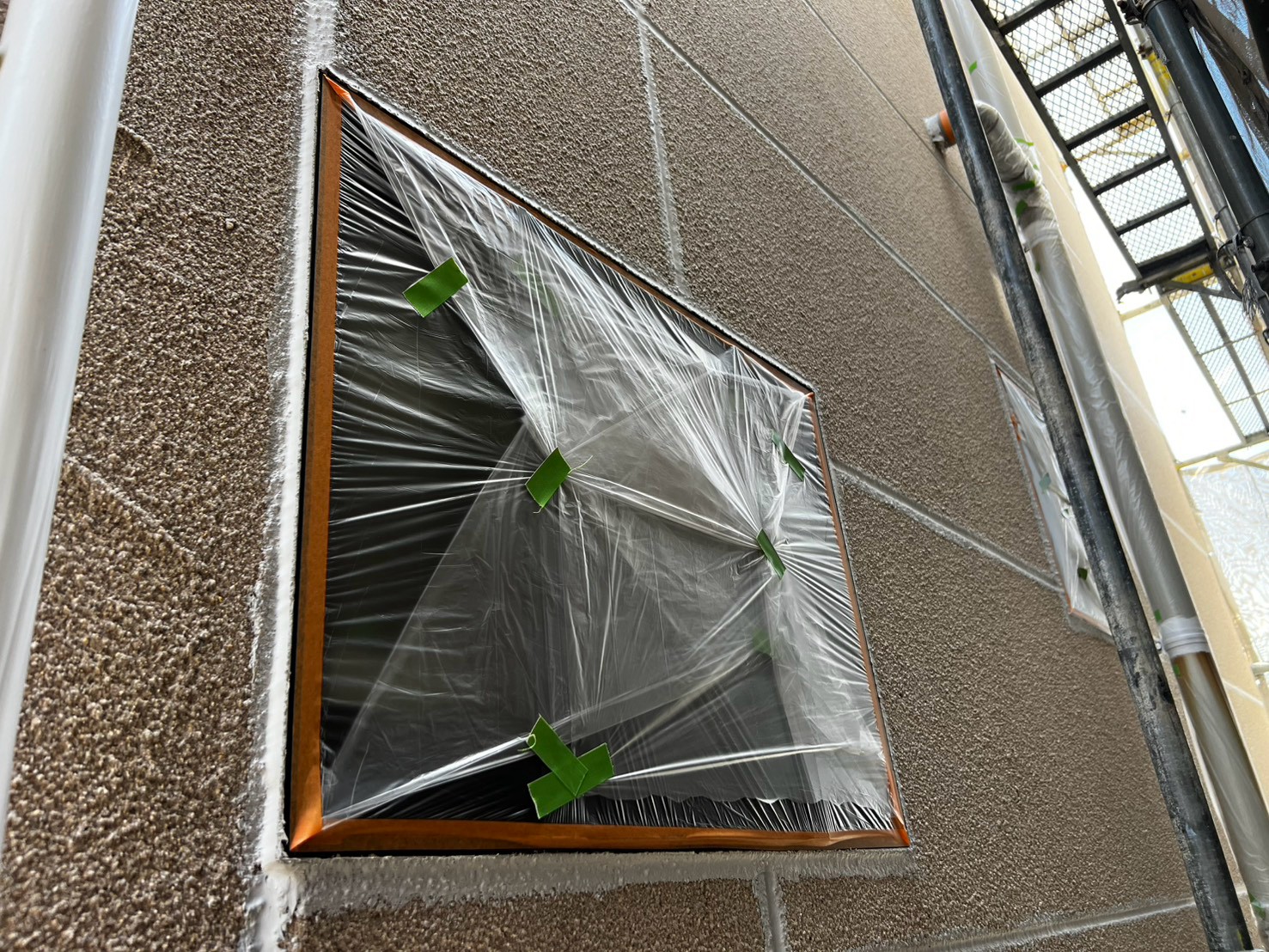

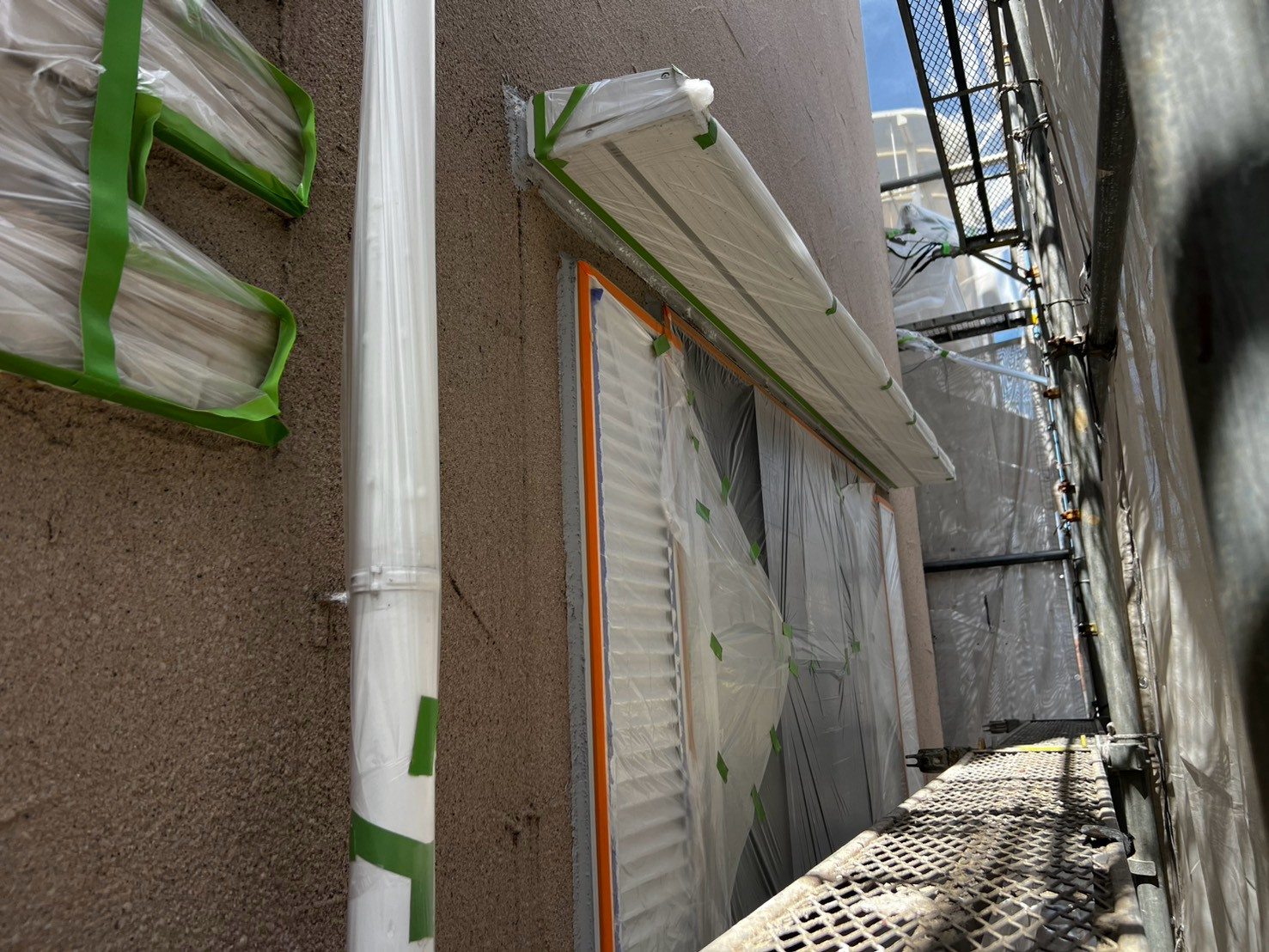

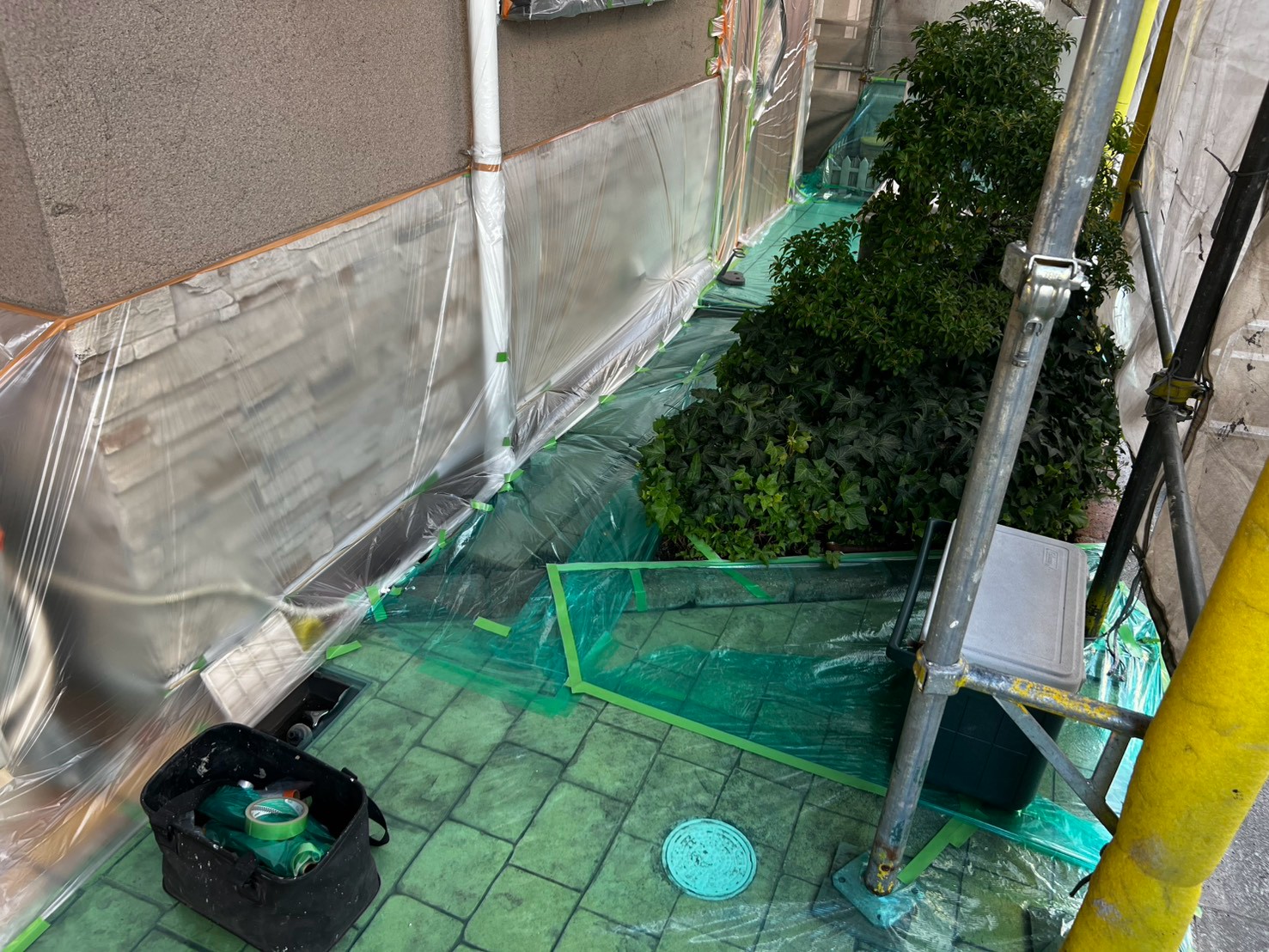

塗装箇所以外を養生していきます。
85. 2026年08月21日

塗装工事
塗装箇所以外を養生していきます。
86. 2026年08月22日

塗装工事
塗装箇所以外を養生しました。
87. 2026年08月22日

塗装工事
外壁、既存の状態です。
88. 2026年08月22日

塗装工事

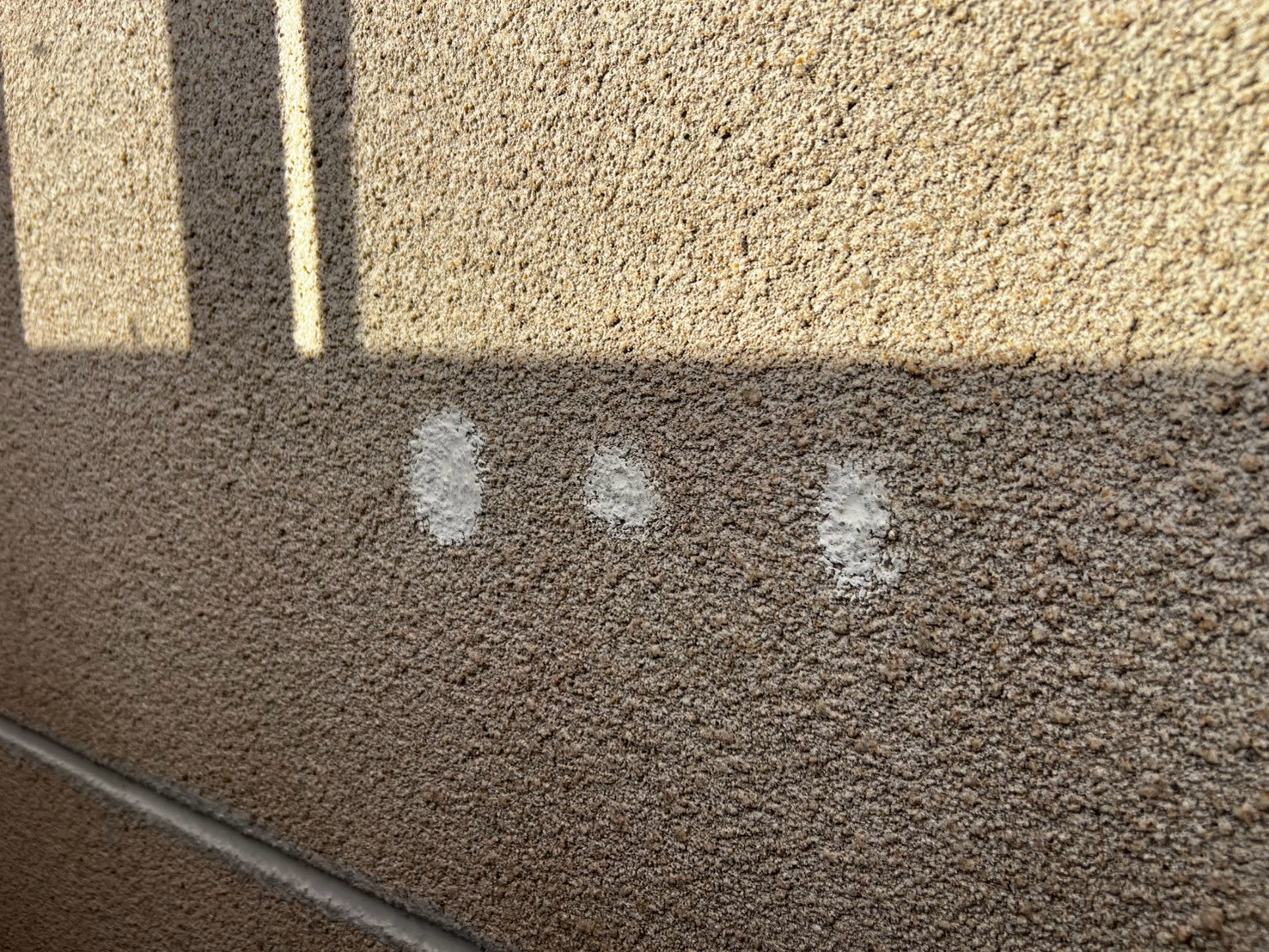

穴にシーリング材を充填します。
89. 2026年08月22日

塗装工事

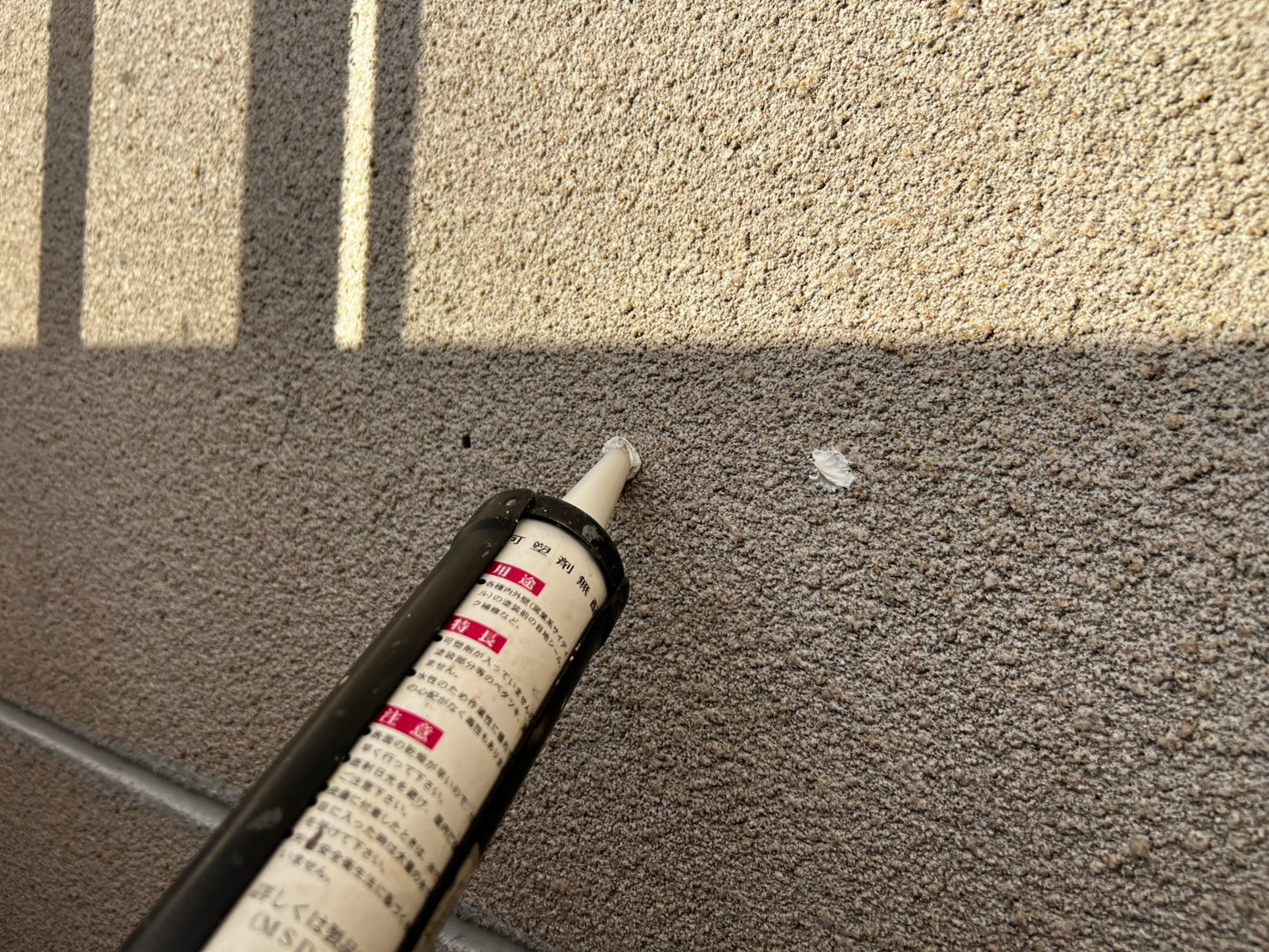

シーリング処理しました。
90. 2026年08月24日

塗装工事
エポパワーシーラーを下塗りしていきます。
91. 2026年08月24日

塗装工事
下塗りしていきます。

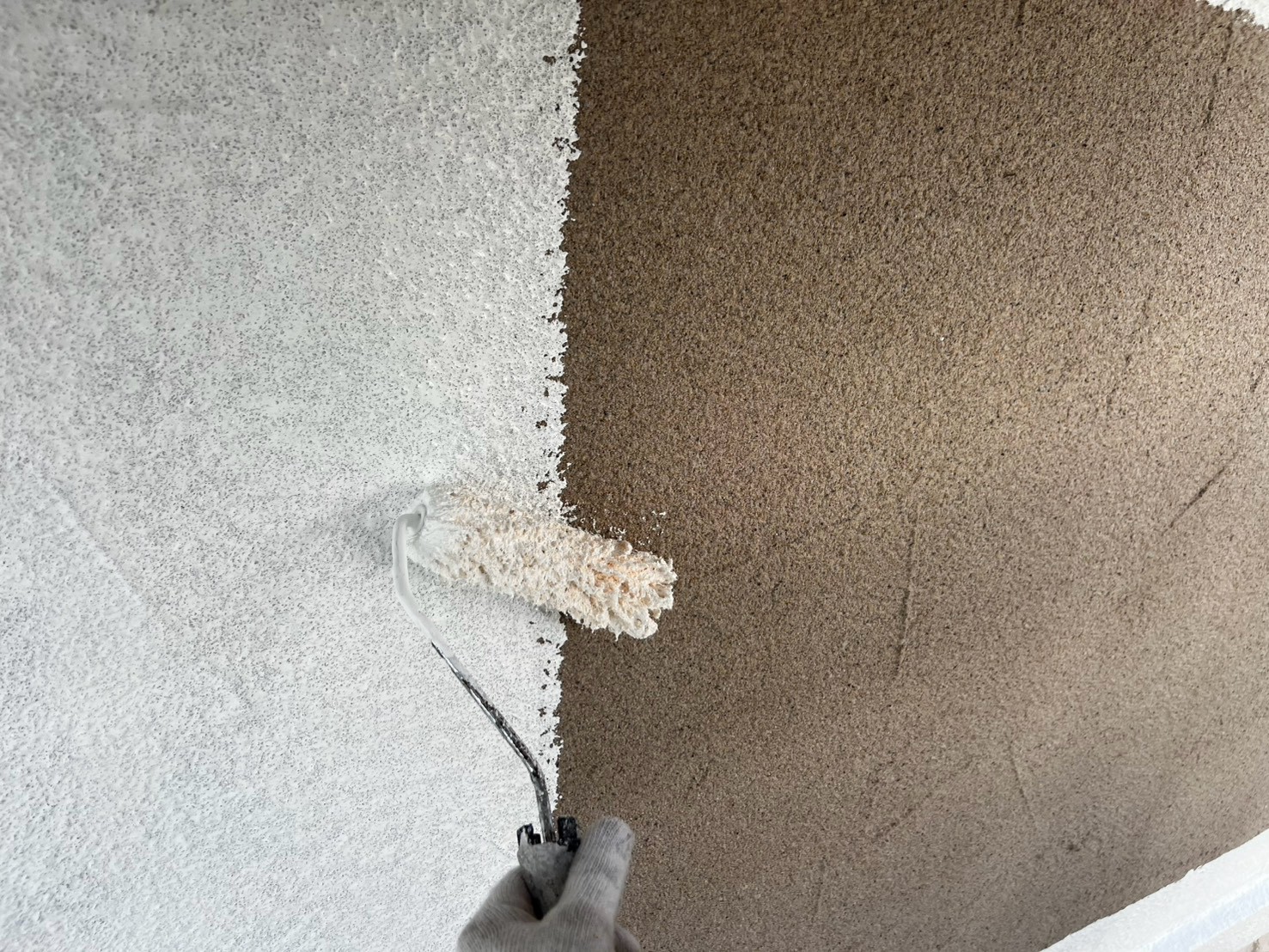

92. 2026年08月24日

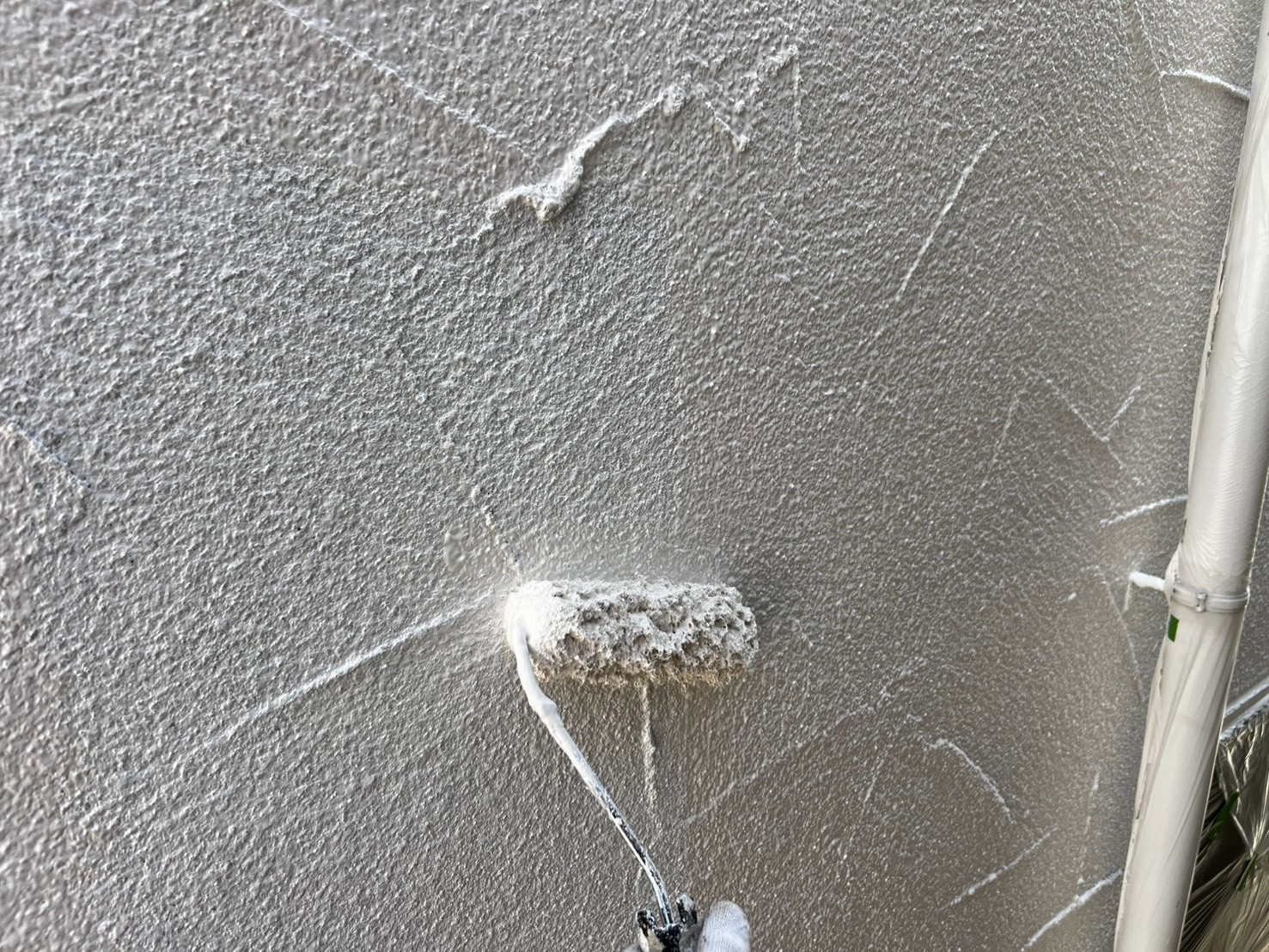

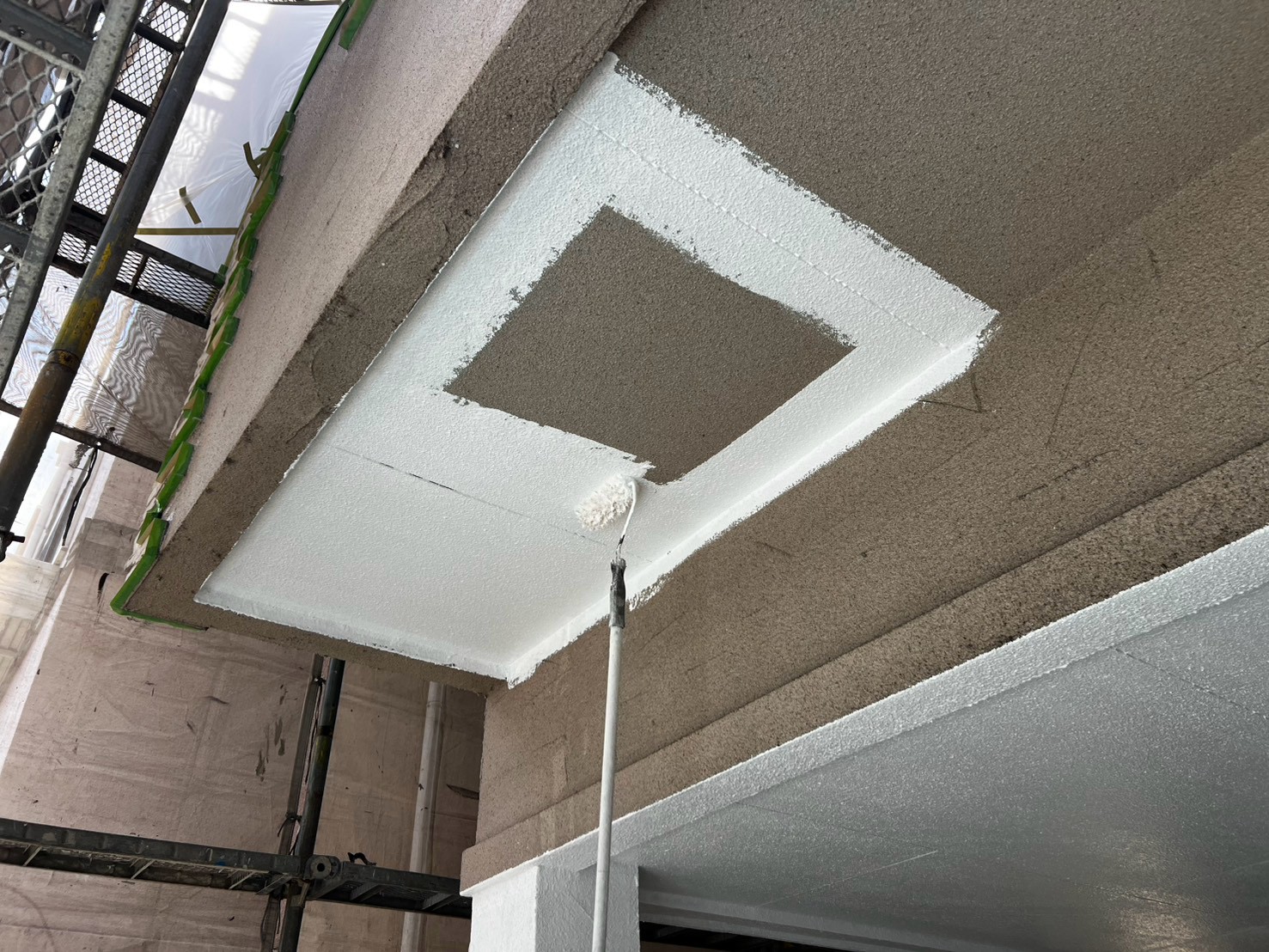

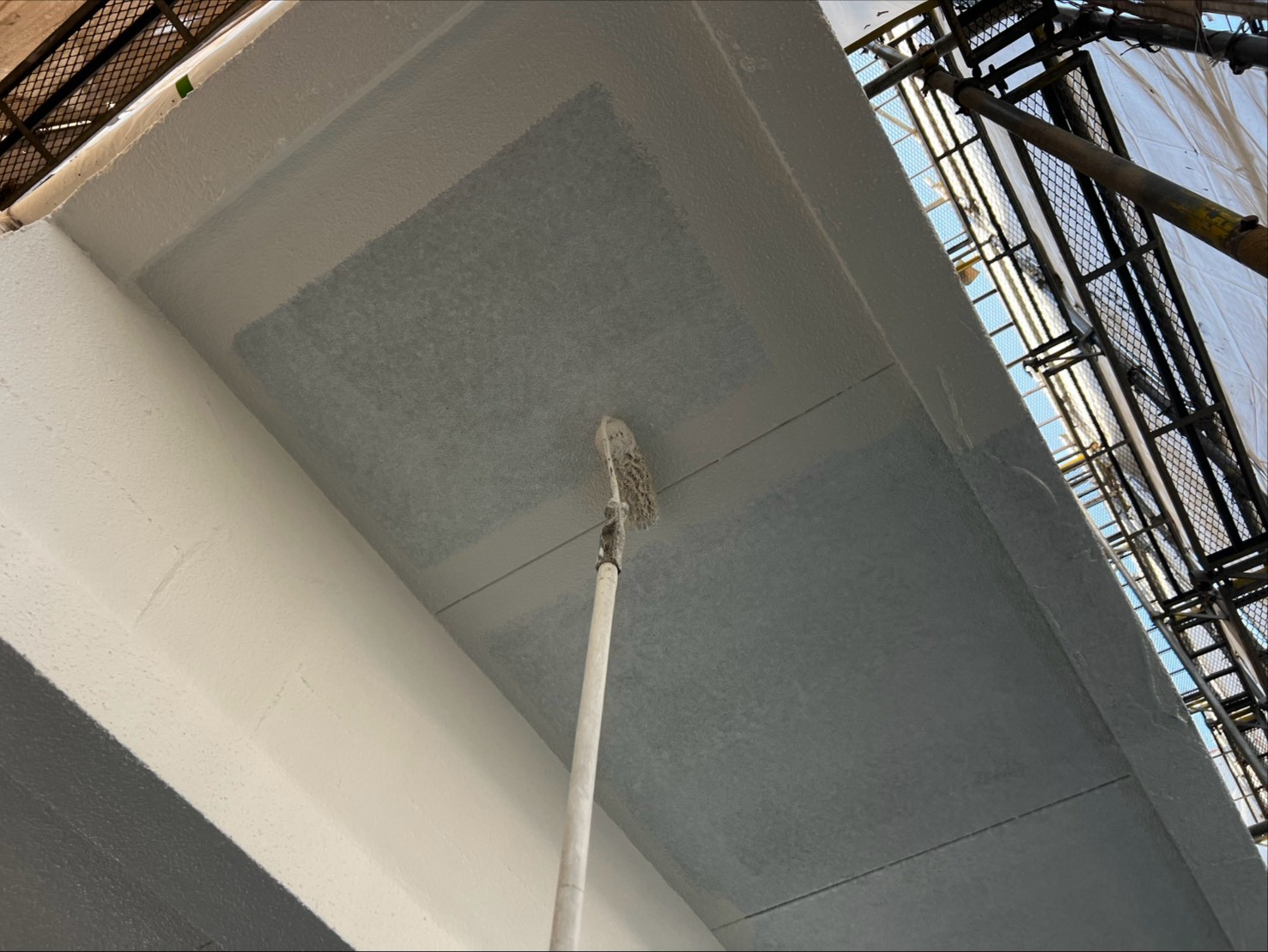

塗装工事

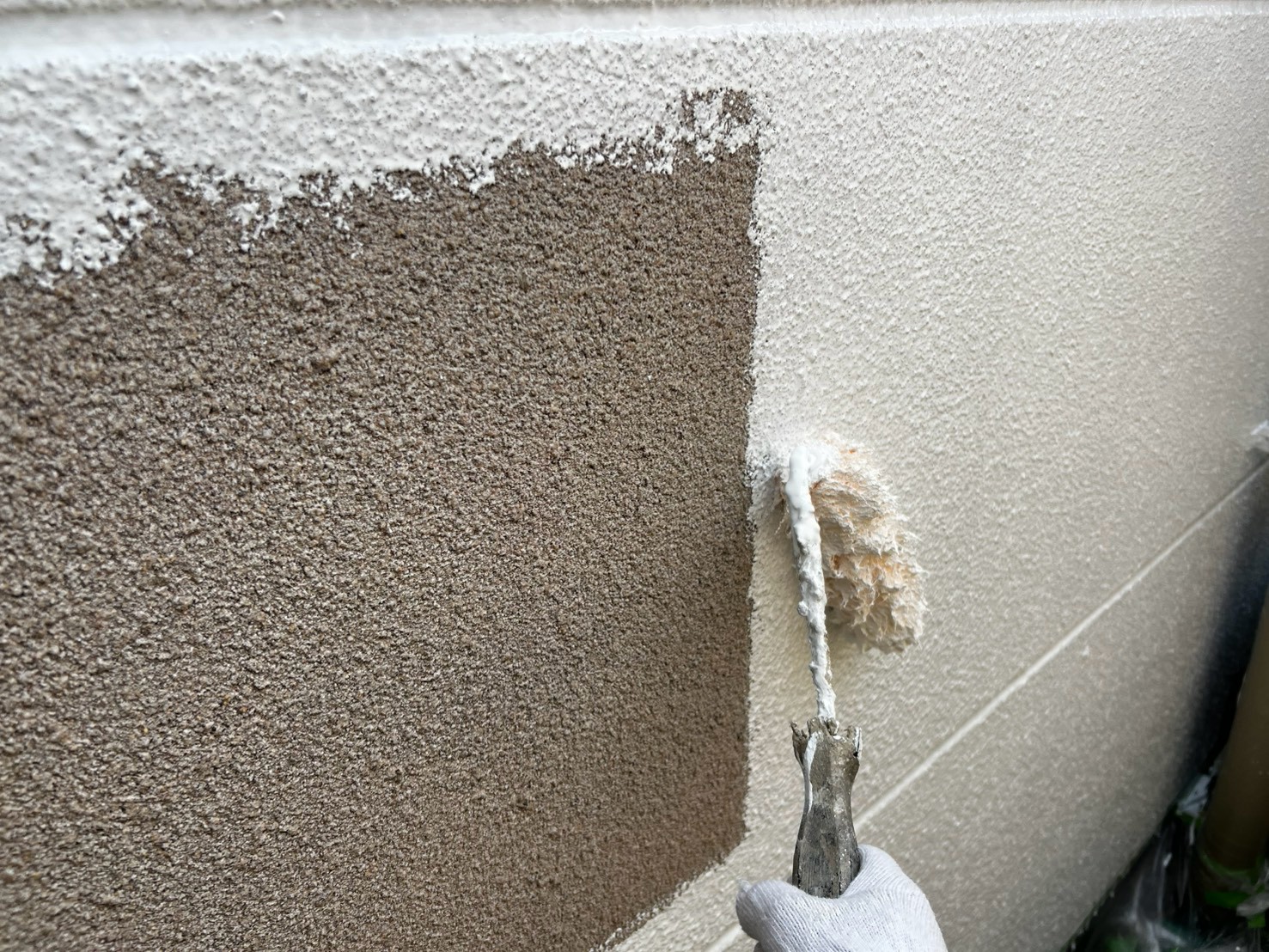

リファイン1000MF-IRを中塗りしていきます。
93. 2026年08月25日

塗装工事
引き続き、下塗りしていきます。
94. 2026年08月25日

塗装工事
リファイン1000MF-IRを中塗りしていきます。
95. 2026年08月26日

塗装工事
リファイン1000MF-IRを上塗りしていきます。
96. 2026年08月26日

塗装工事

外壁と角ますとの取り合い部分をシーリング処理していきます。
97. 2026年08月27日

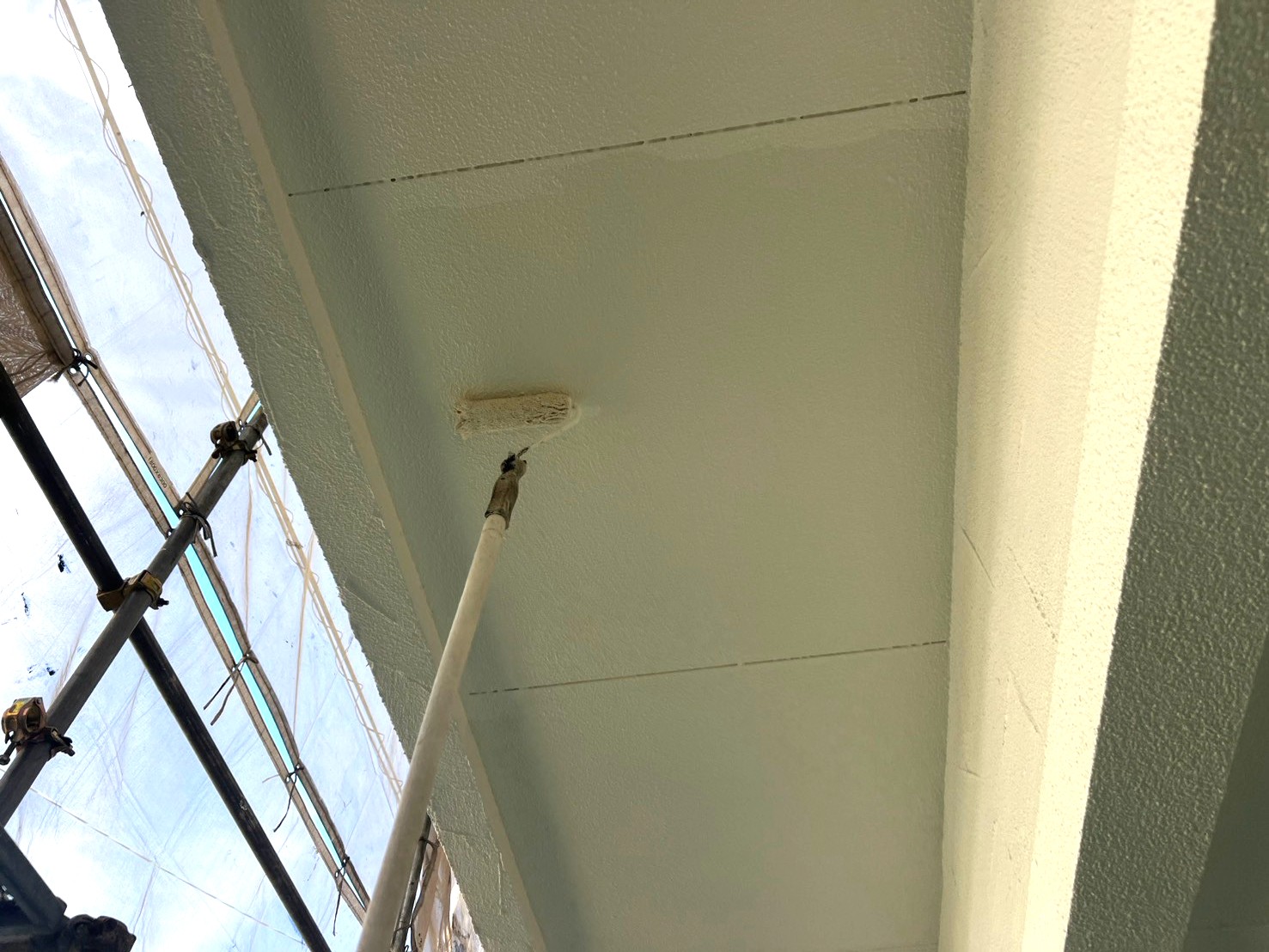

付帯部塗装工事

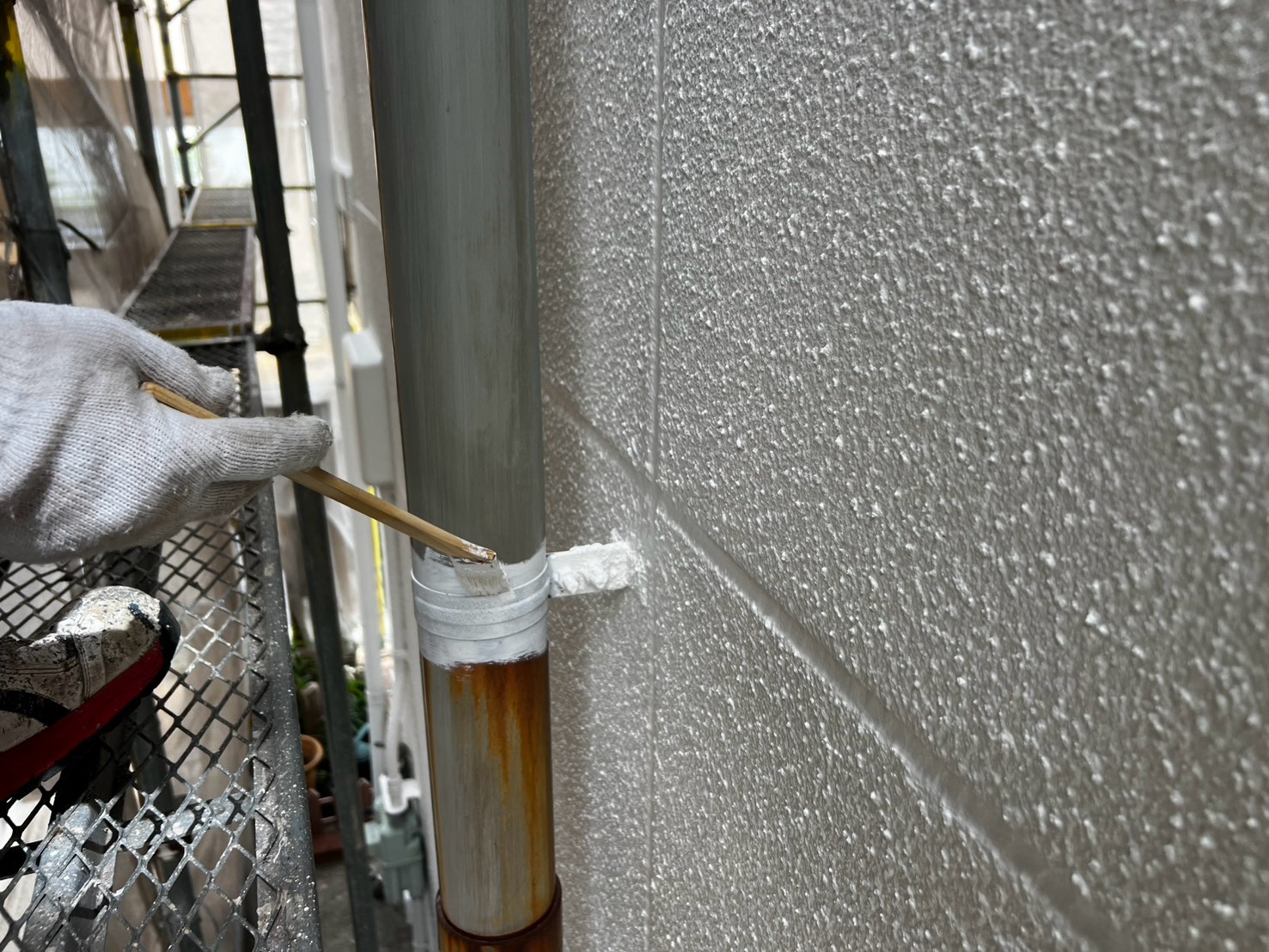

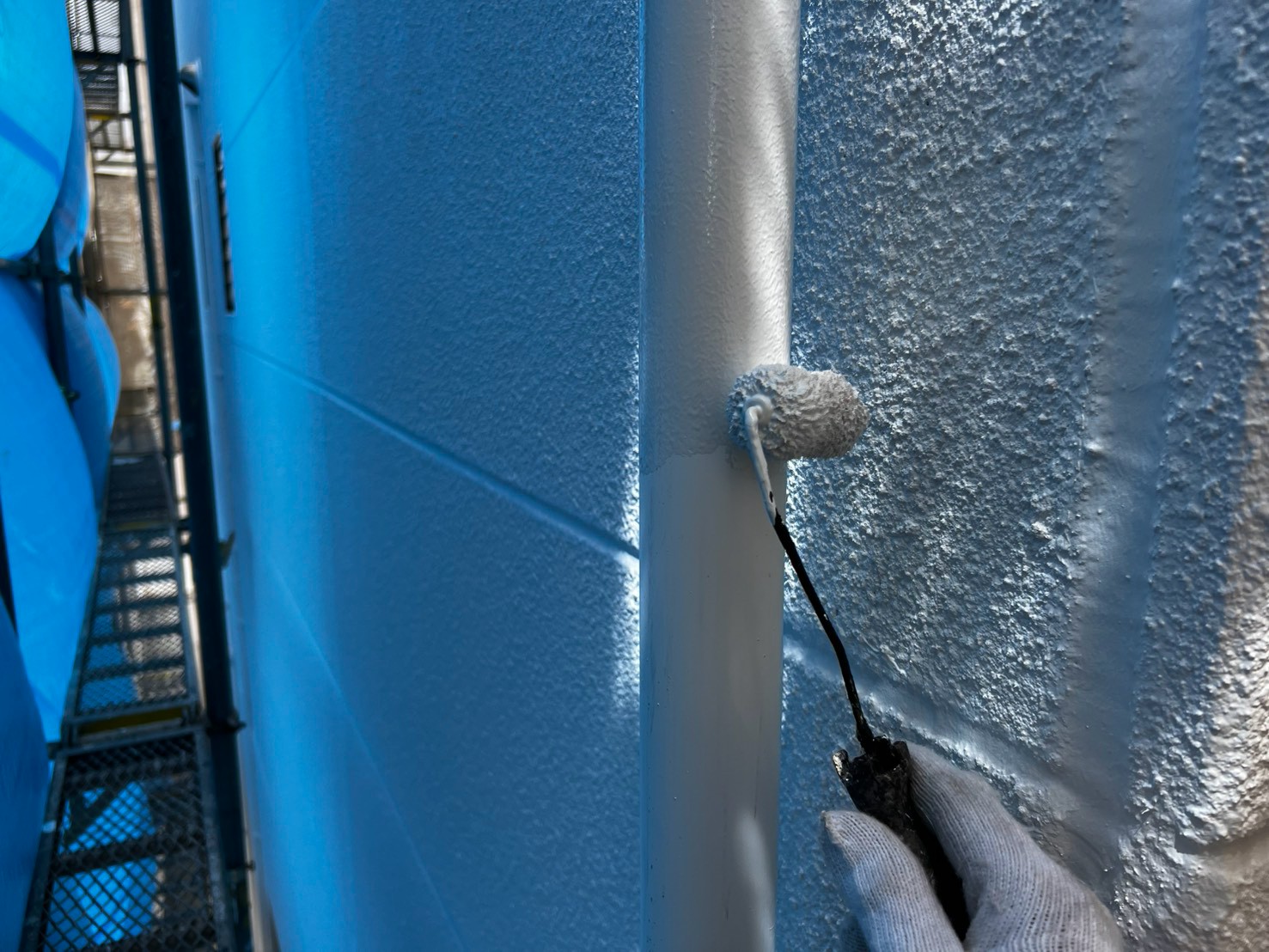

といバンド、サビ止めを塗布していきます。
98. 2026年08月27日

付帯部塗装工事

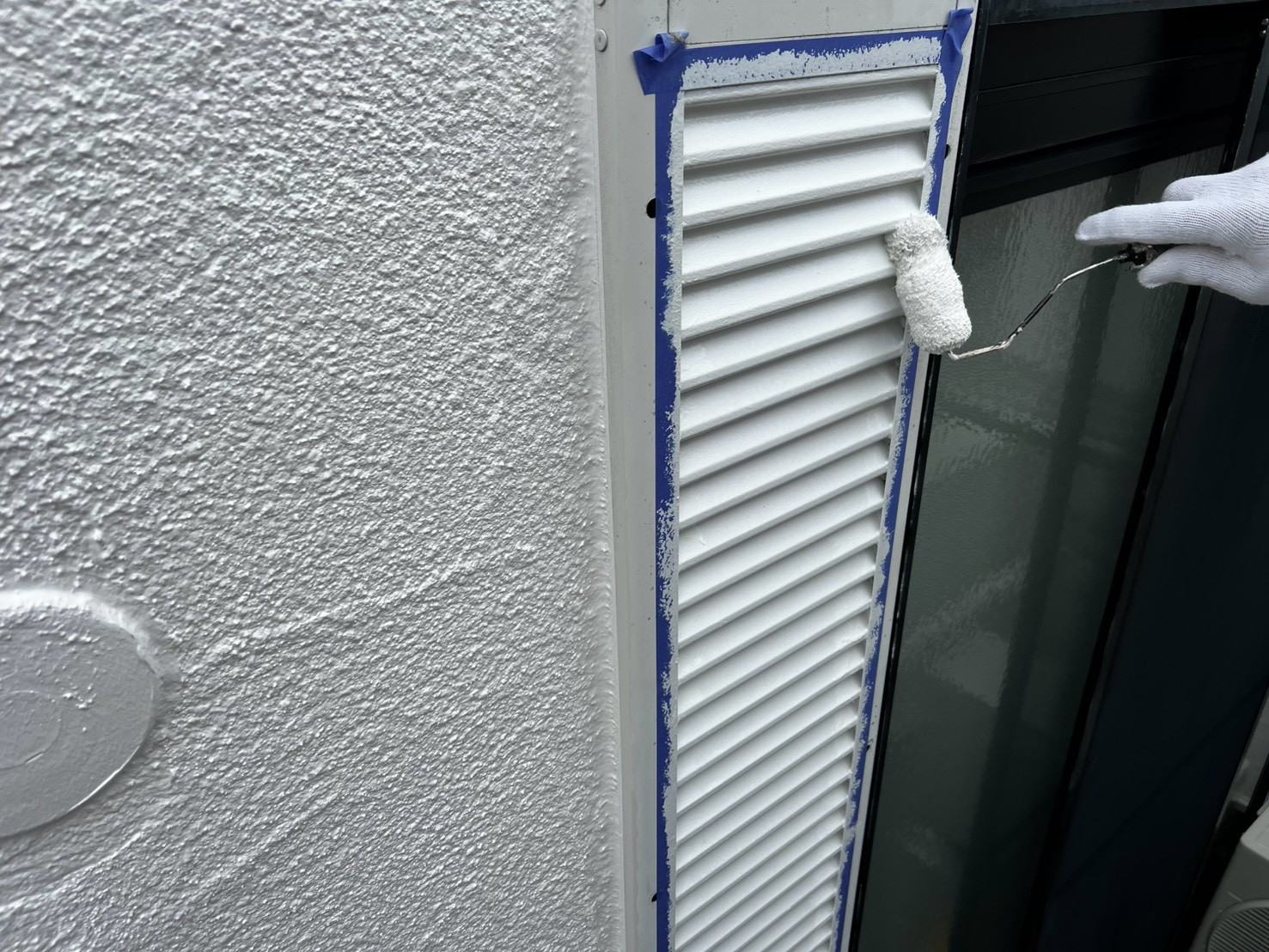

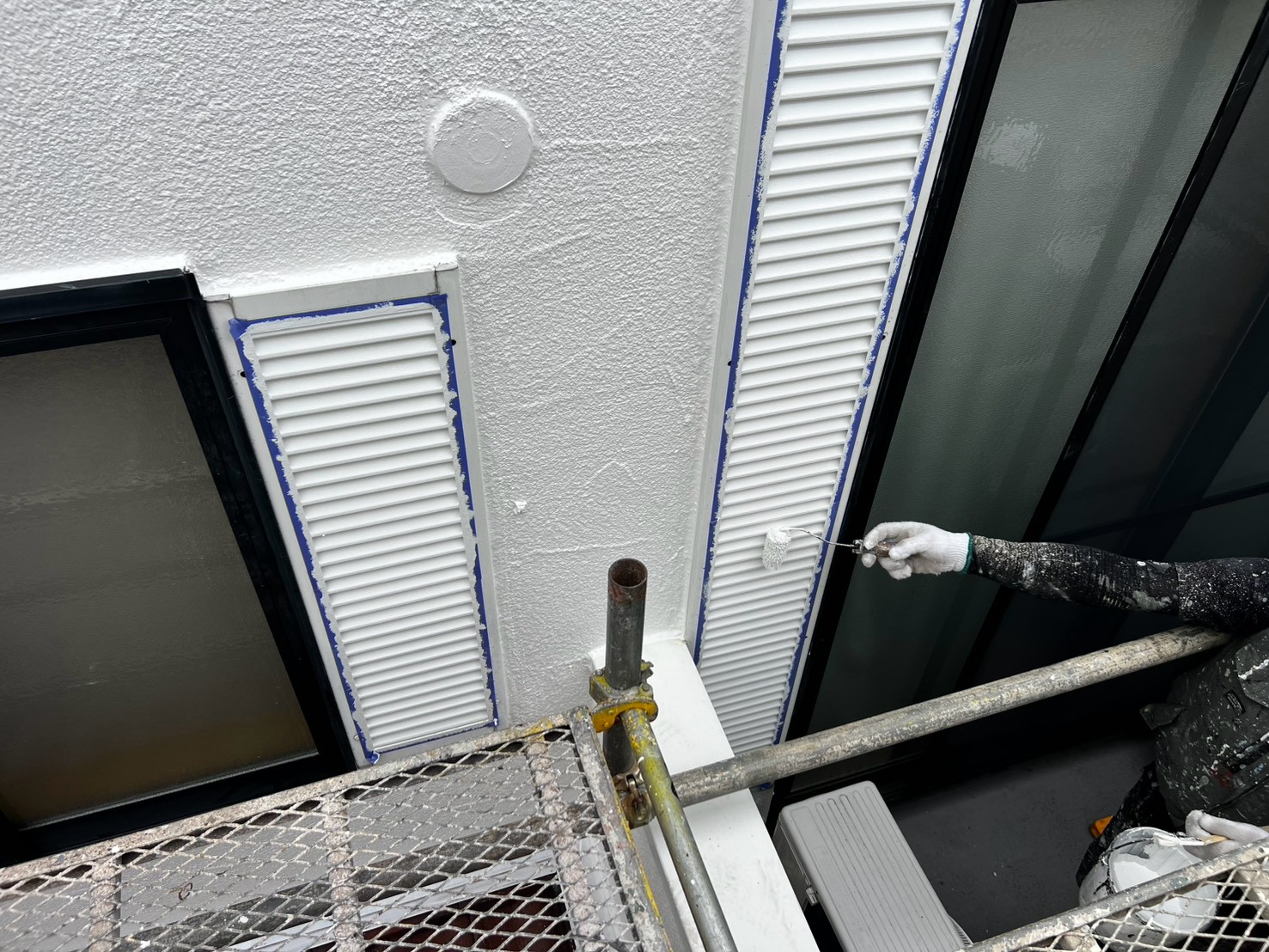

窓横ウレタン塗料を上塗りしていきます(1回目)。
99. 2026年08月27日

付帯部塗装工事
窓横ウレタン塗料を上塗りしていきます(2回目)。
100. 2026年08月27日

付帯部塗装工事

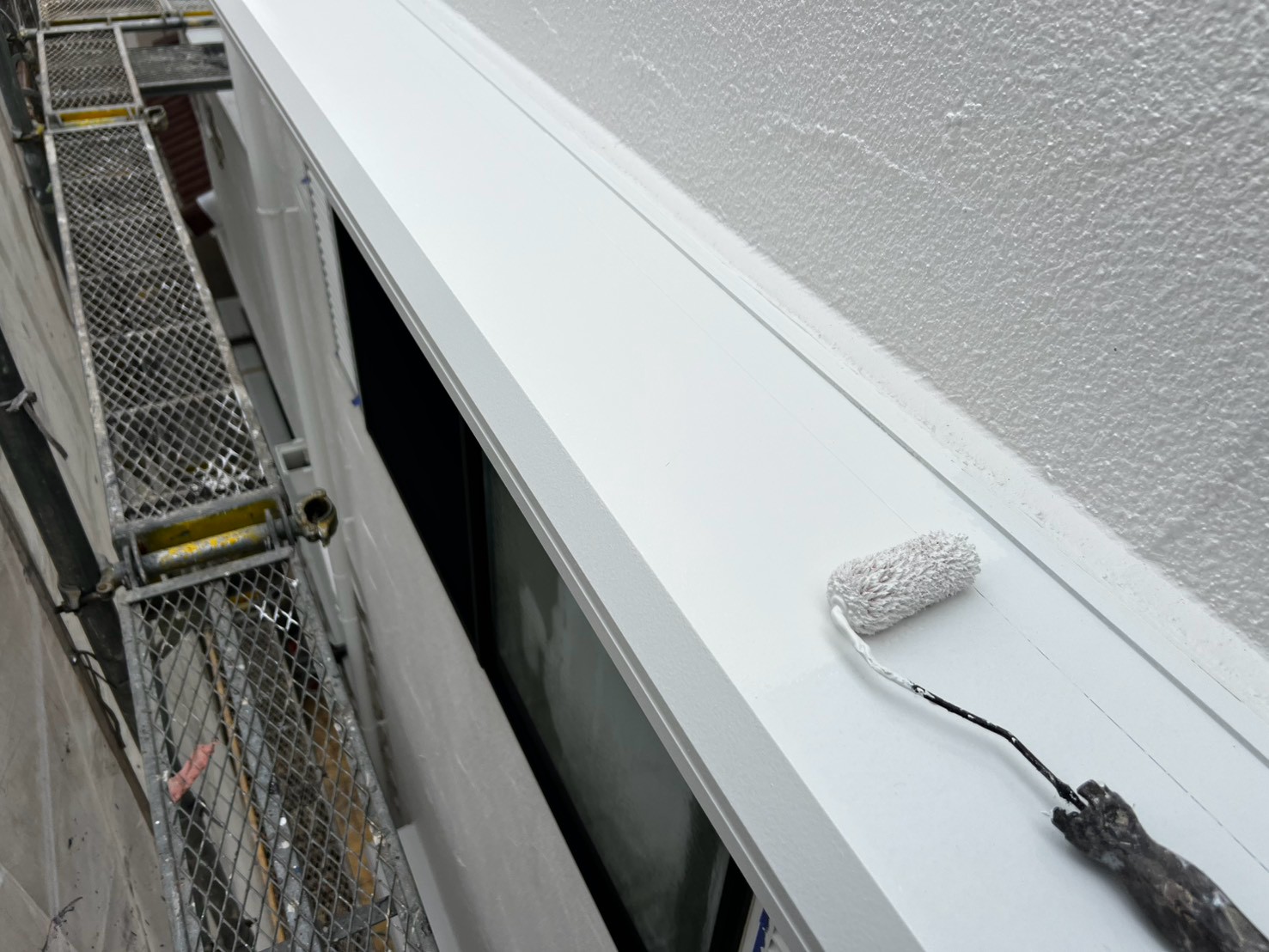

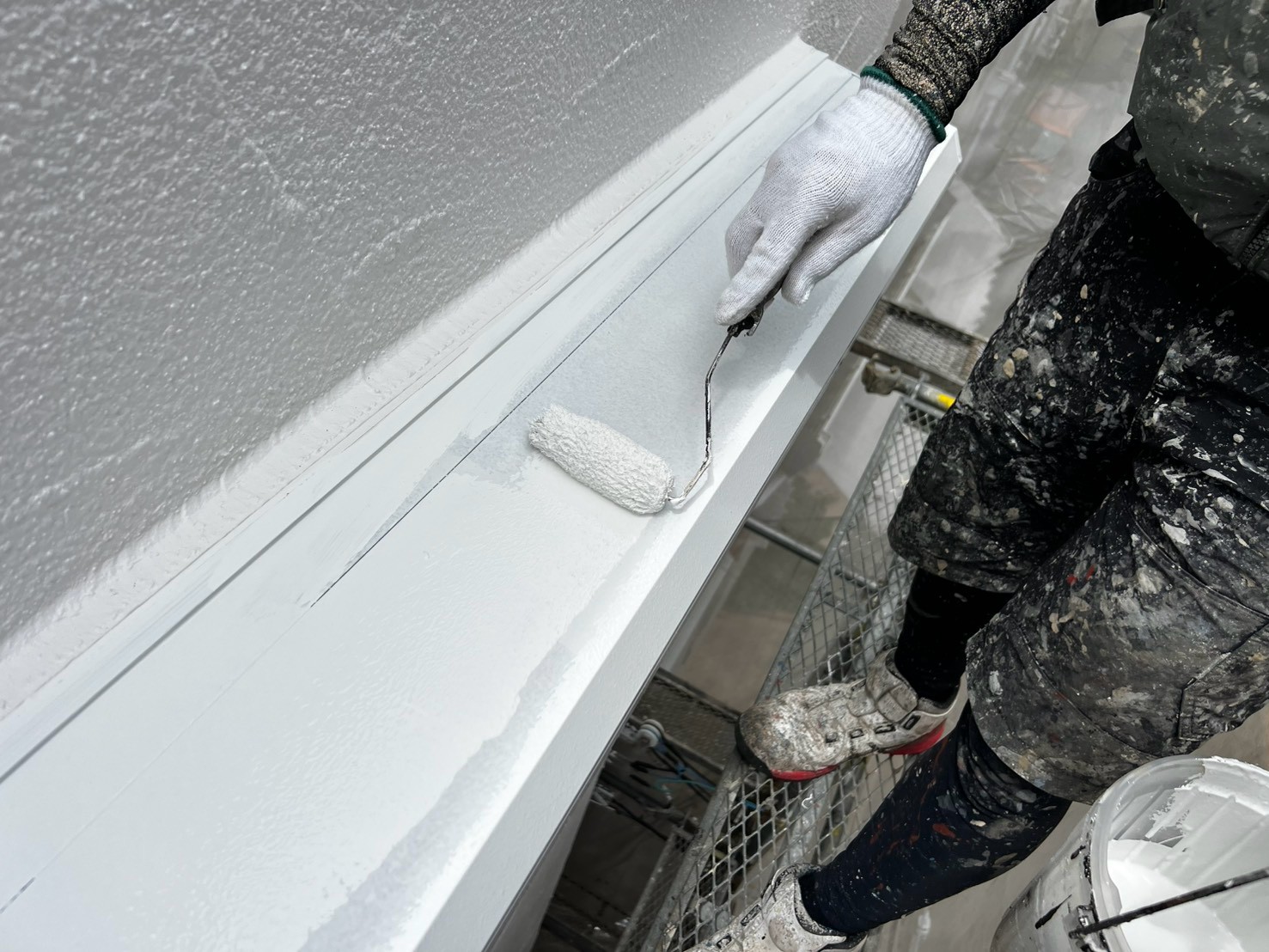

庇、ウレタン塗料を上塗りしていきます(1回目)。
101. 2026年08月27日

付帯部塗装工事
ウレタン塗料を上塗りしていきます(2回目)。
102. 2026年08月27日

付帯部塗装工事

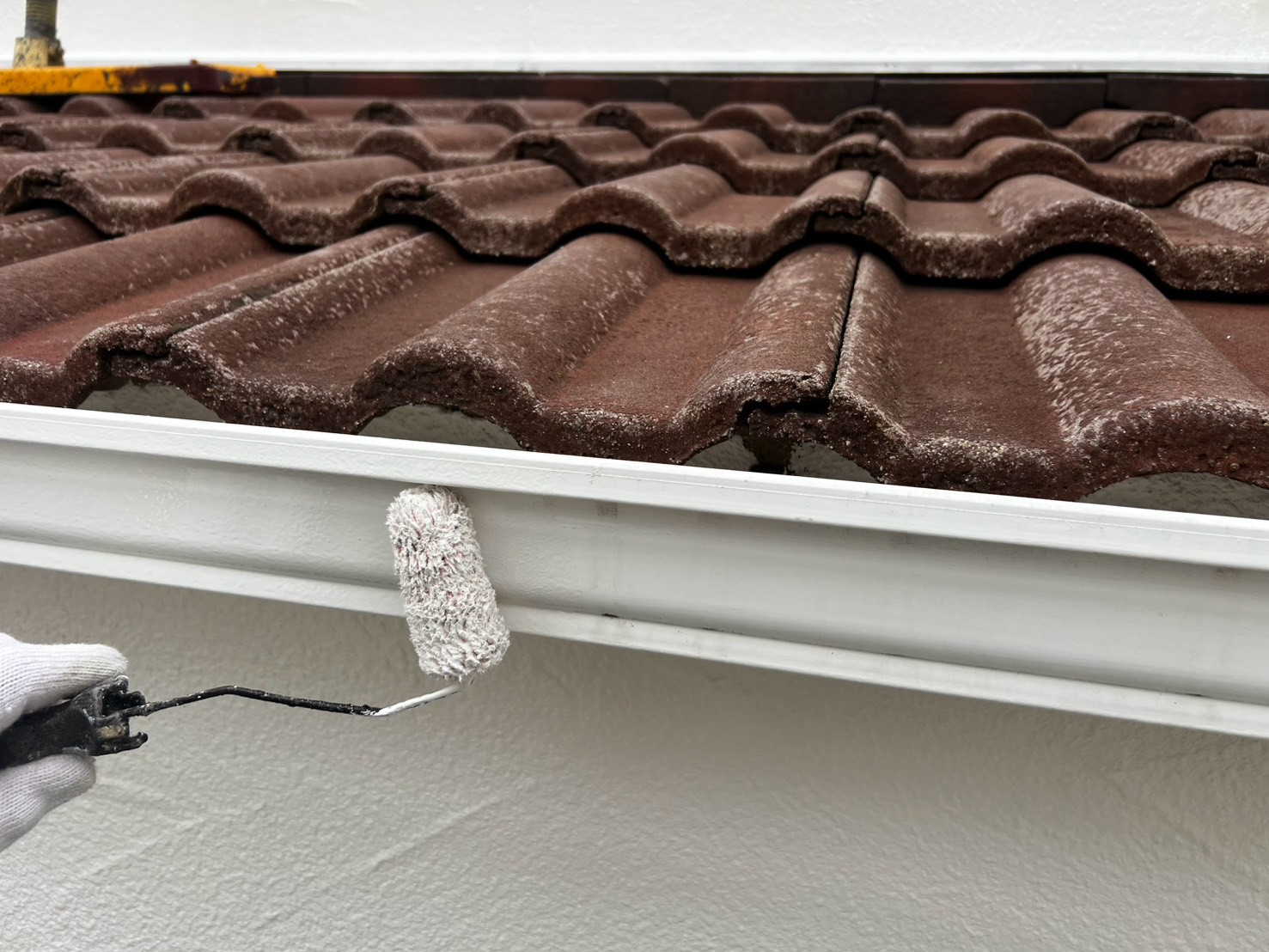

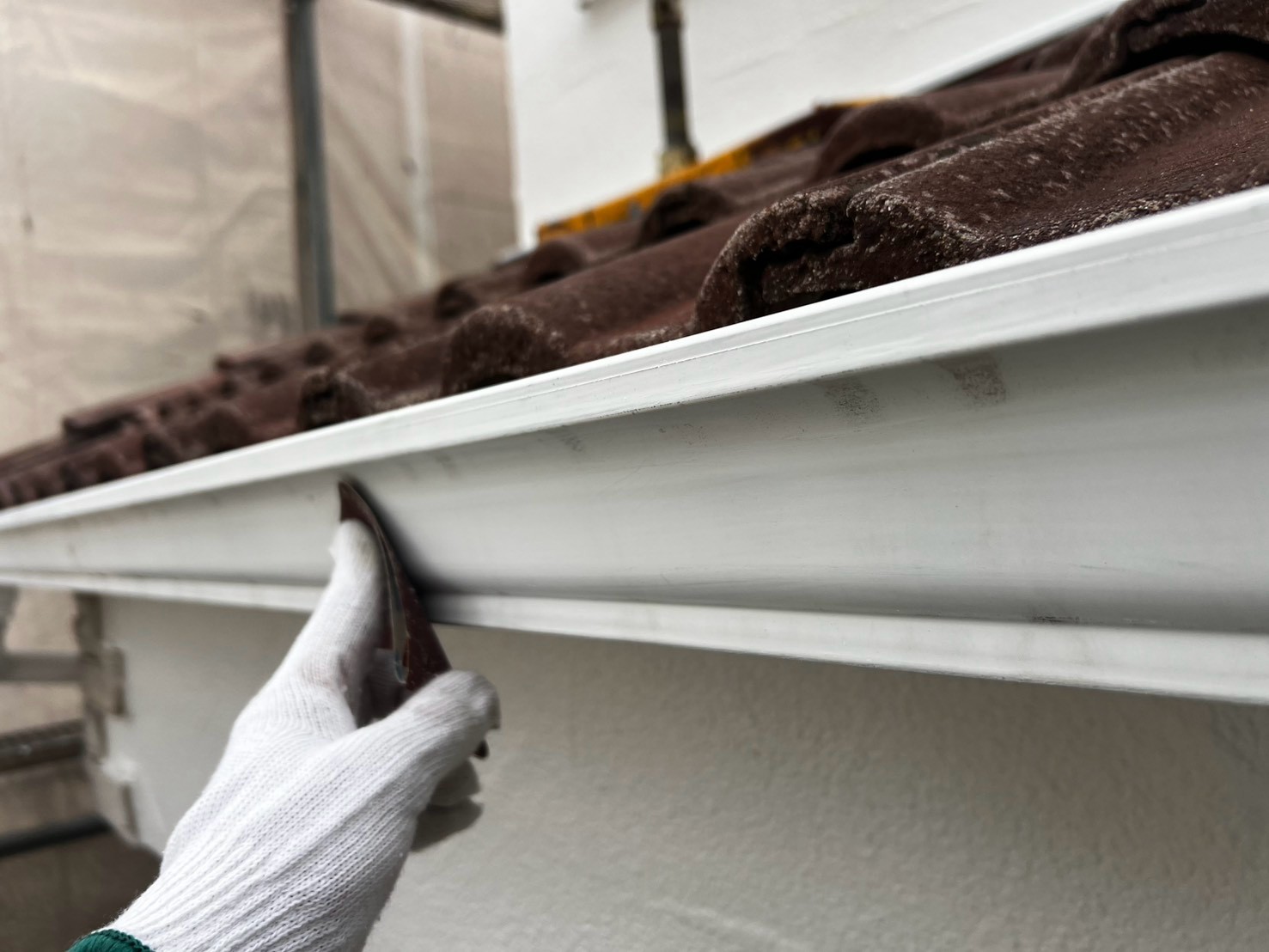

雨とい、ケレンがけをし、下地を整えていきます。
103. 2026年08月27日

付帯部塗装工事
ウレタン塗料を上塗りしていきます(1回目)。
104. 2026年08月27日

付帯部塗装工事
ウレタン塗料を上塗りしていきます(2回目)。
105. 2026年08月27日

付帯部塗装工事
たてとい、ウレタン塗料を上塗りしていきます(1回目)。

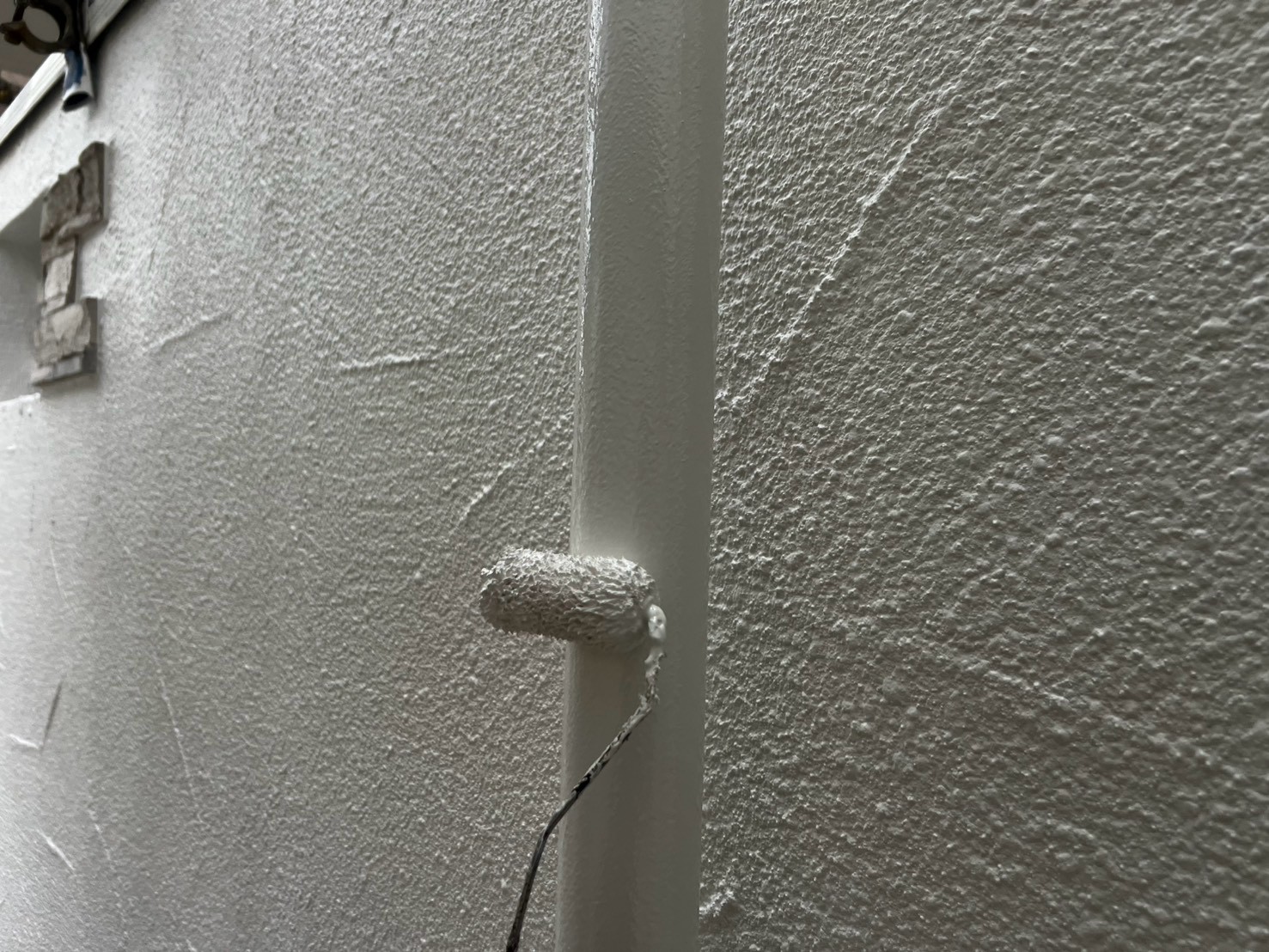

106. 2026年08月27日

付帯部塗装工事
ウレタン塗料を上塗りしていきます(2回目)。
107. 2026年08月27日

屋上防水工事

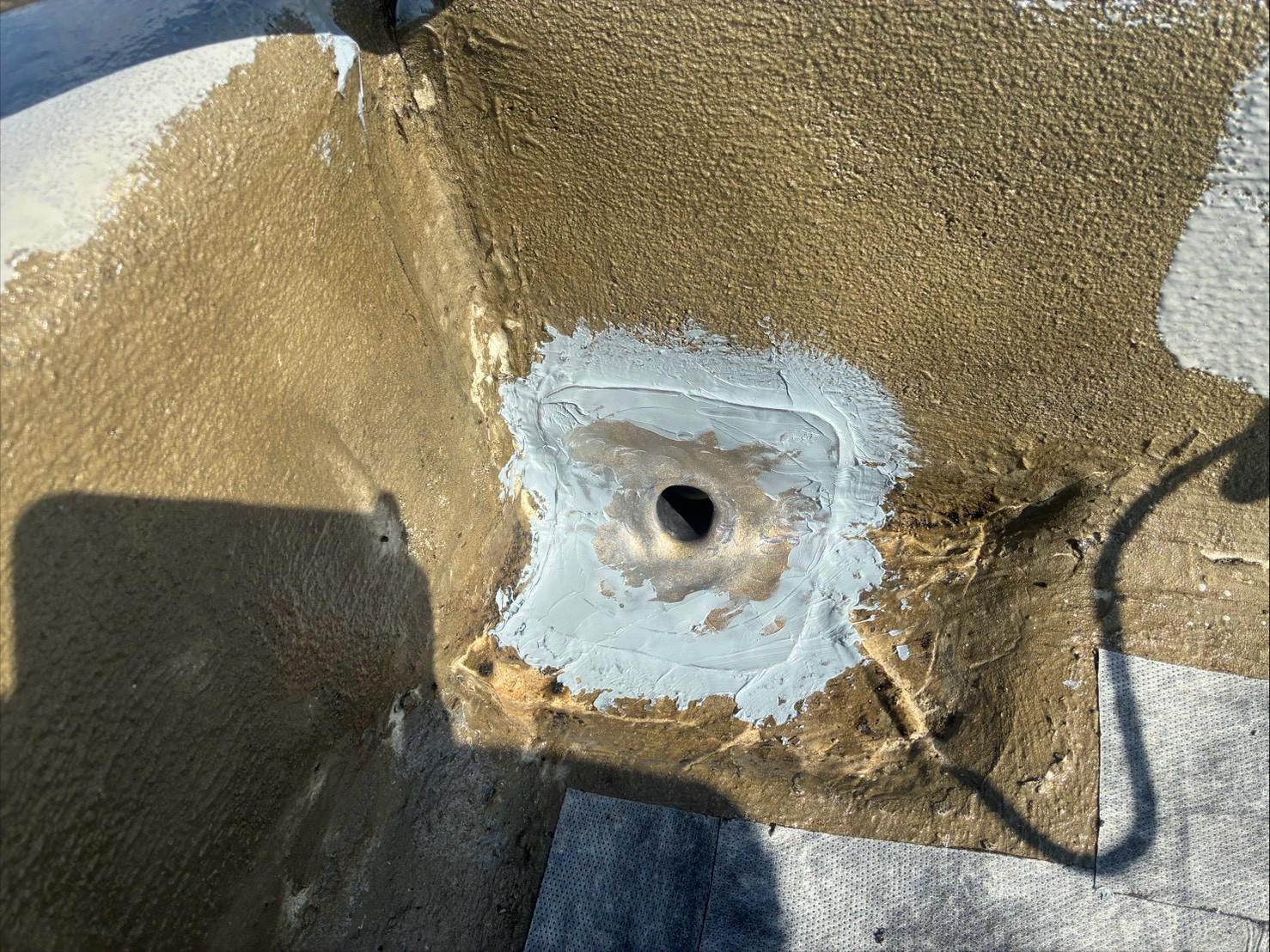

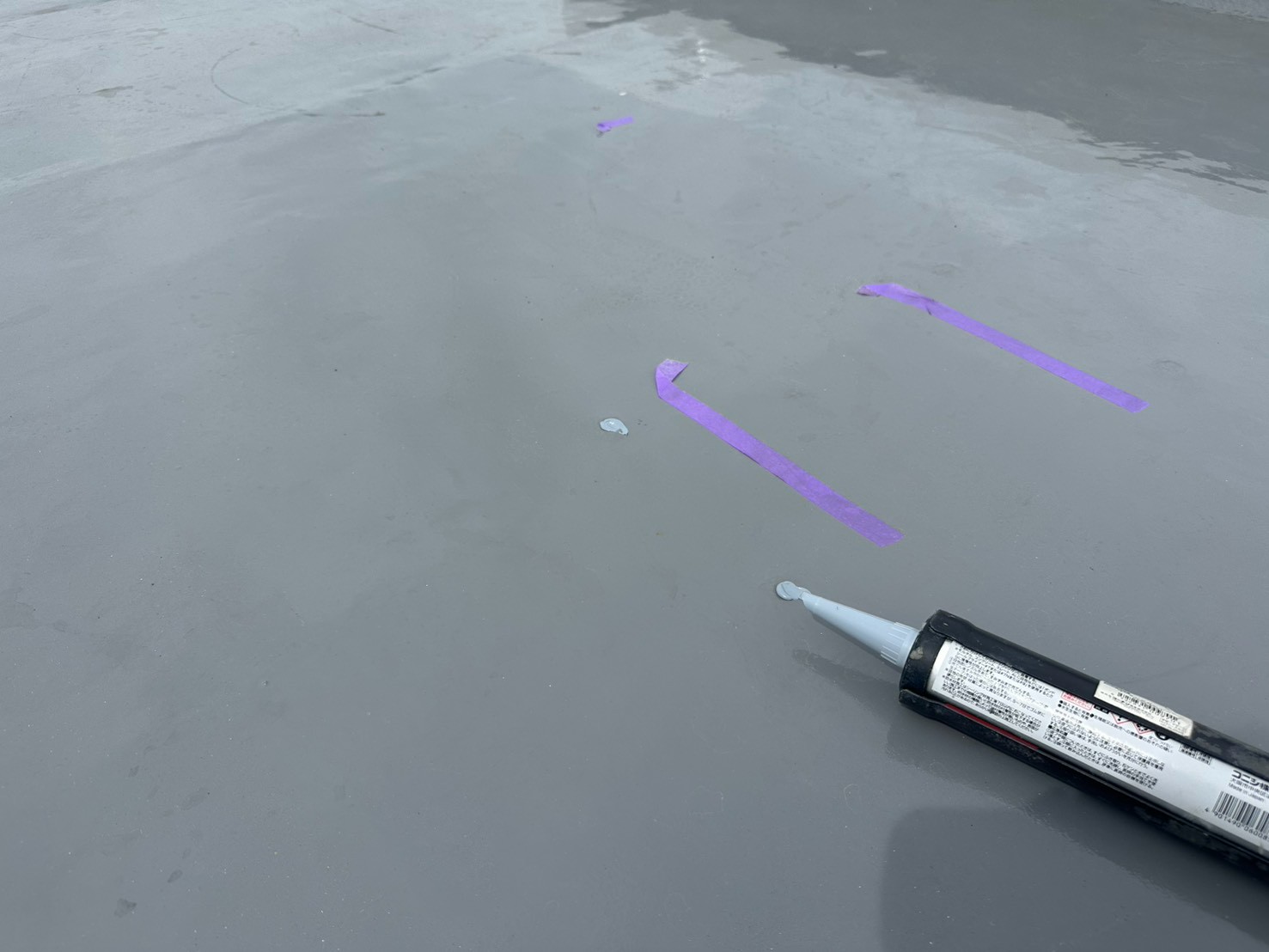

是正処理していきます。
108. 2026年08月27日

屋上防水工事
是正処理しました。
109. 2026年08月31日

付帯部塗装工事
雨戸、既存の状態です。
110. 2026年08月31日

付帯部塗装工事
ケレンがけをし、下地を整えていきます。
111. 2026年08月31日

付帯部塗装工事
サビ止めを塗布していきます。
112. 2026年08月31日

付帯部塗装工事
サビ止めを塗布しました。
113. 2026年08月31日

付帯部塗装工事
ウレタン塗料を上塗りしていきます(1回目)。
114. 2026年08月31日

付帯部塗装工事
ウレタン塗料を上塗りしました(1回目)。
115. 2026年08月31日

付帯部塗装工事
ウレタン塗料を上塗りしていきます(2回目)。
116. 2026年08月31日

付帯部塗装工事
ウレタン塗料を上塗りしました(2回目)。
117. 2026年08月31日

付帯部塗装工事
シャッターBOX、既存の状態です。

118. 2026年08月31日

付帯部塗装工事

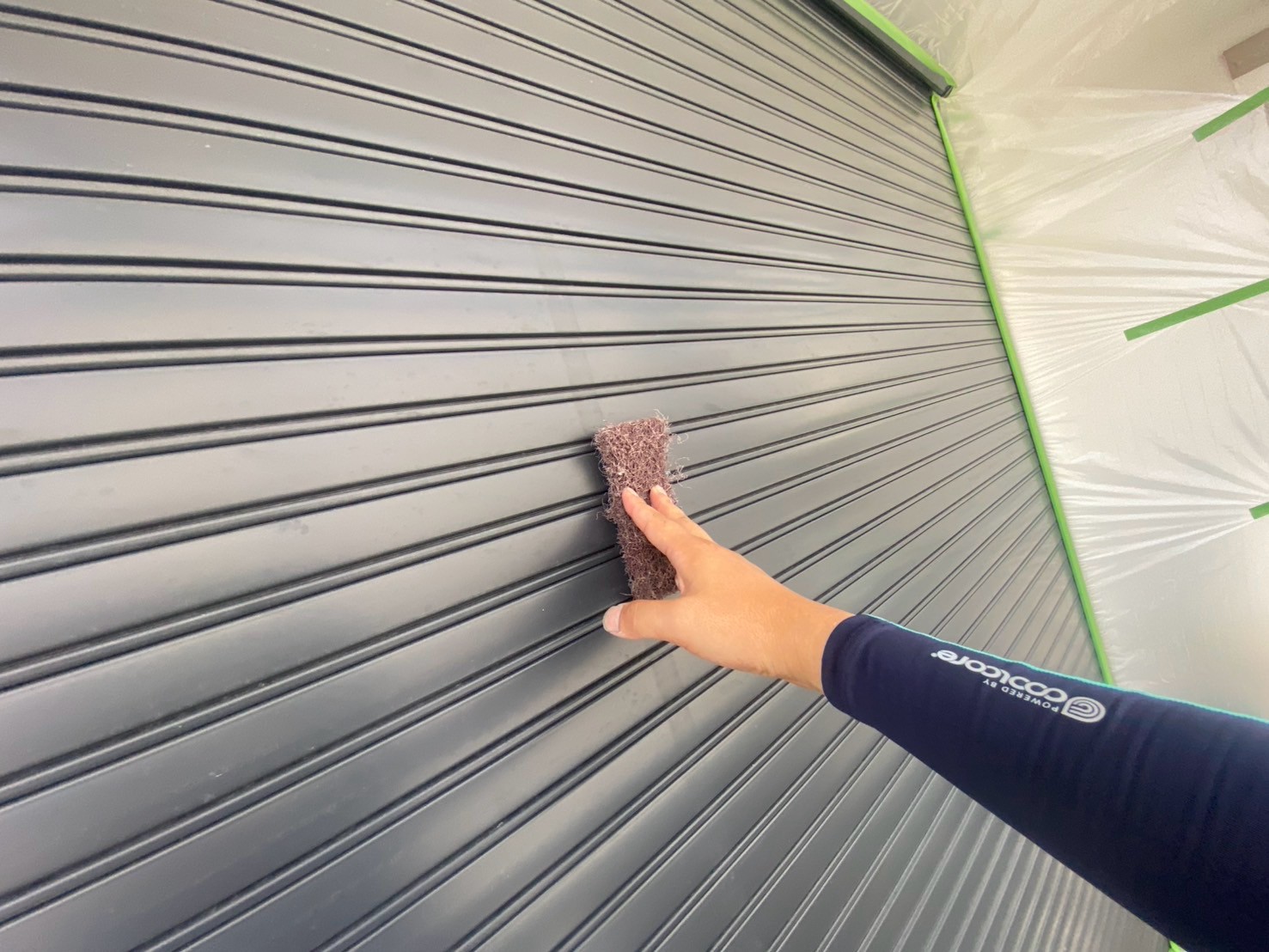

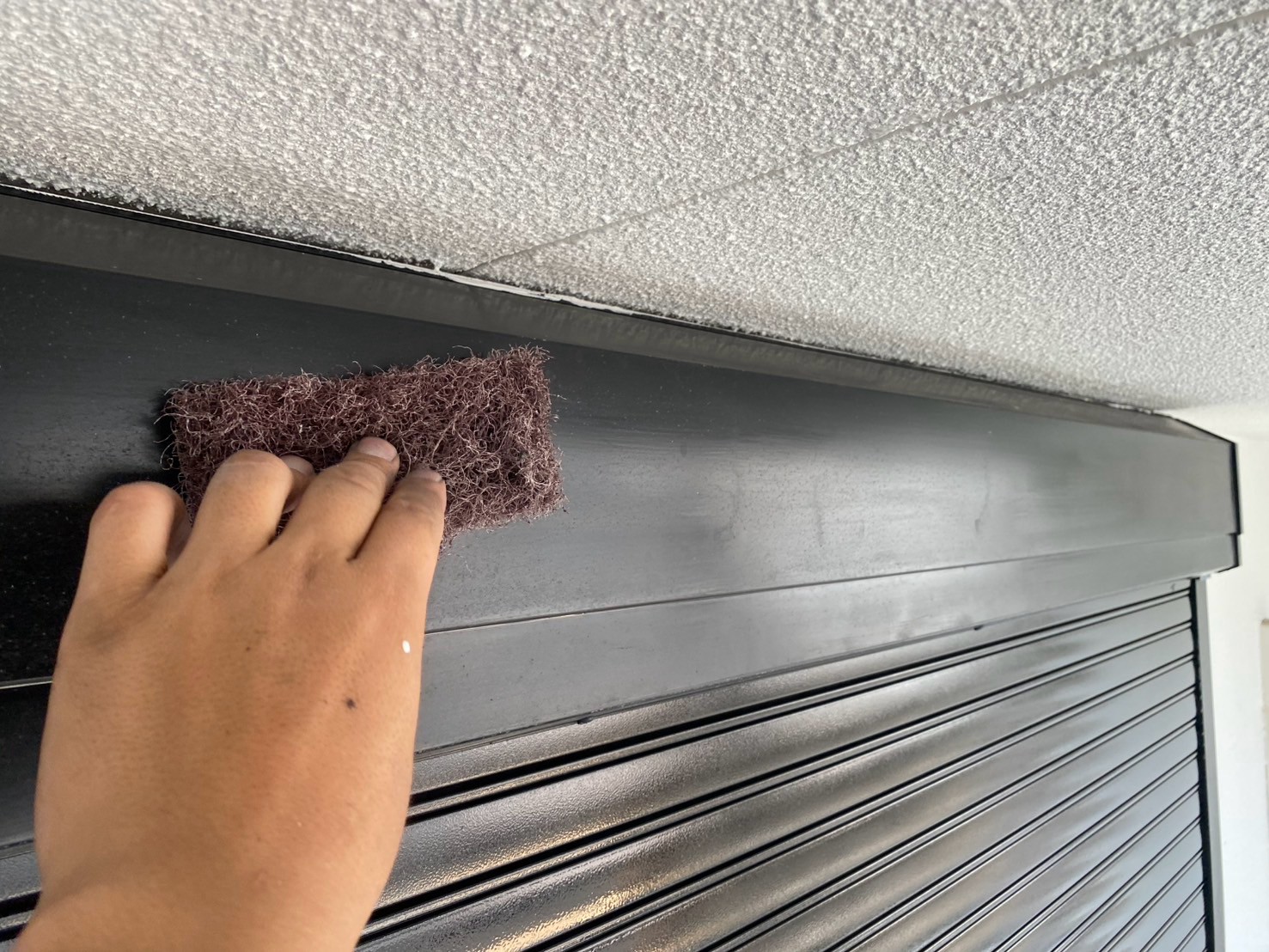

ケレンがけをし、下地を整えていきます。
119. 2026年08月31日

付帯部塗装工事

サビ止めを塗布していきます。

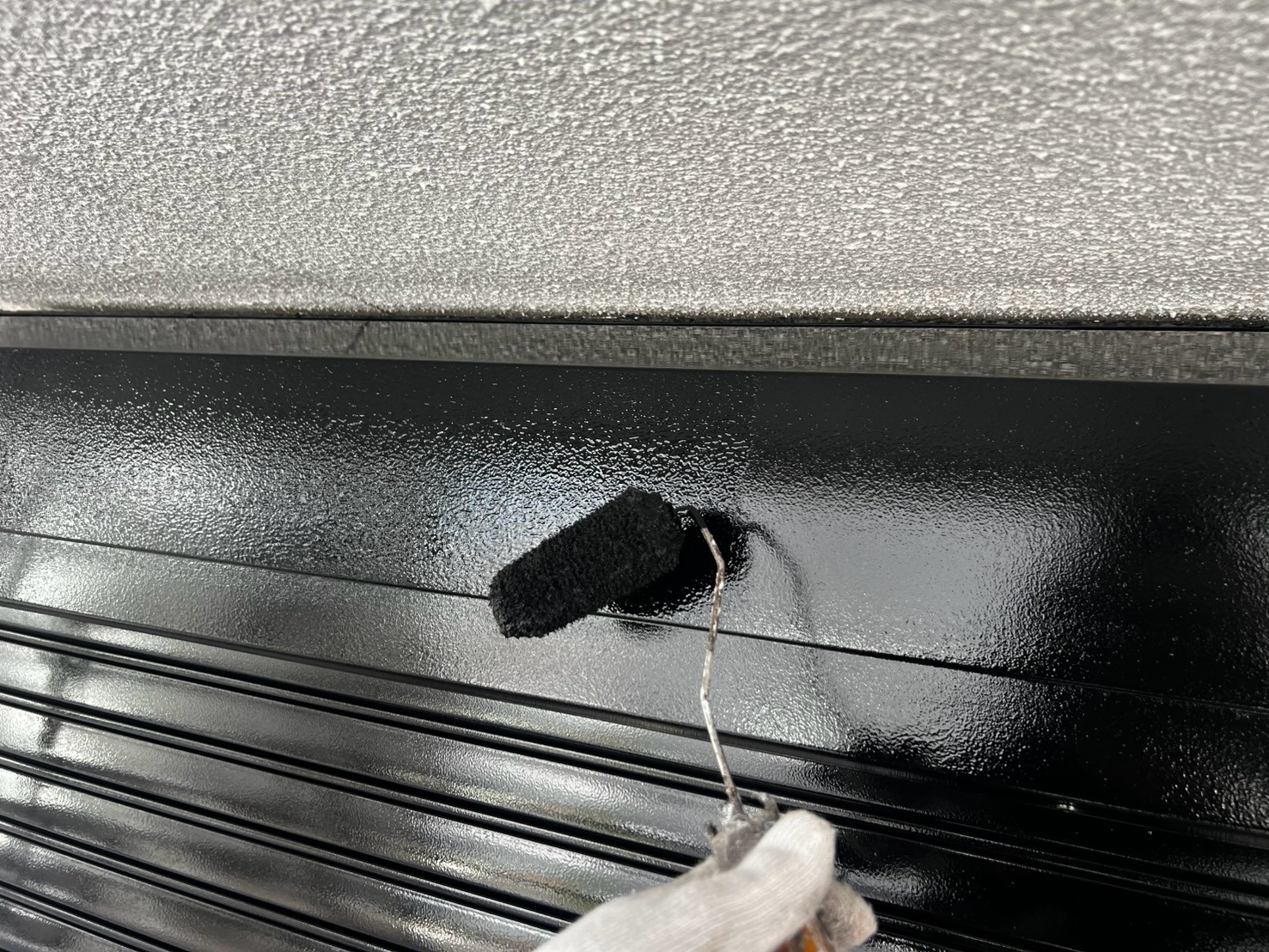

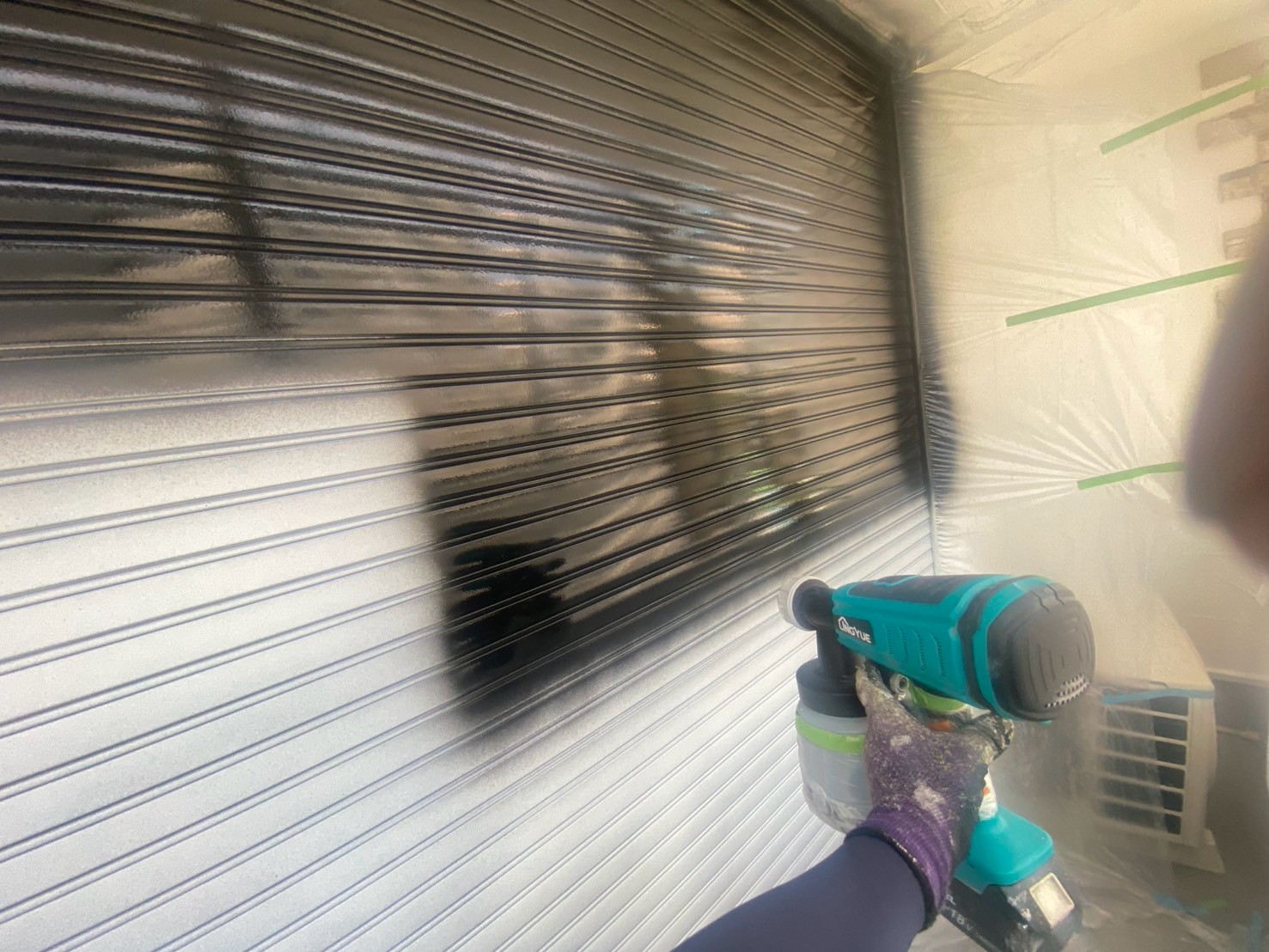

120. 2026年08月31日

付帯部塗装工事

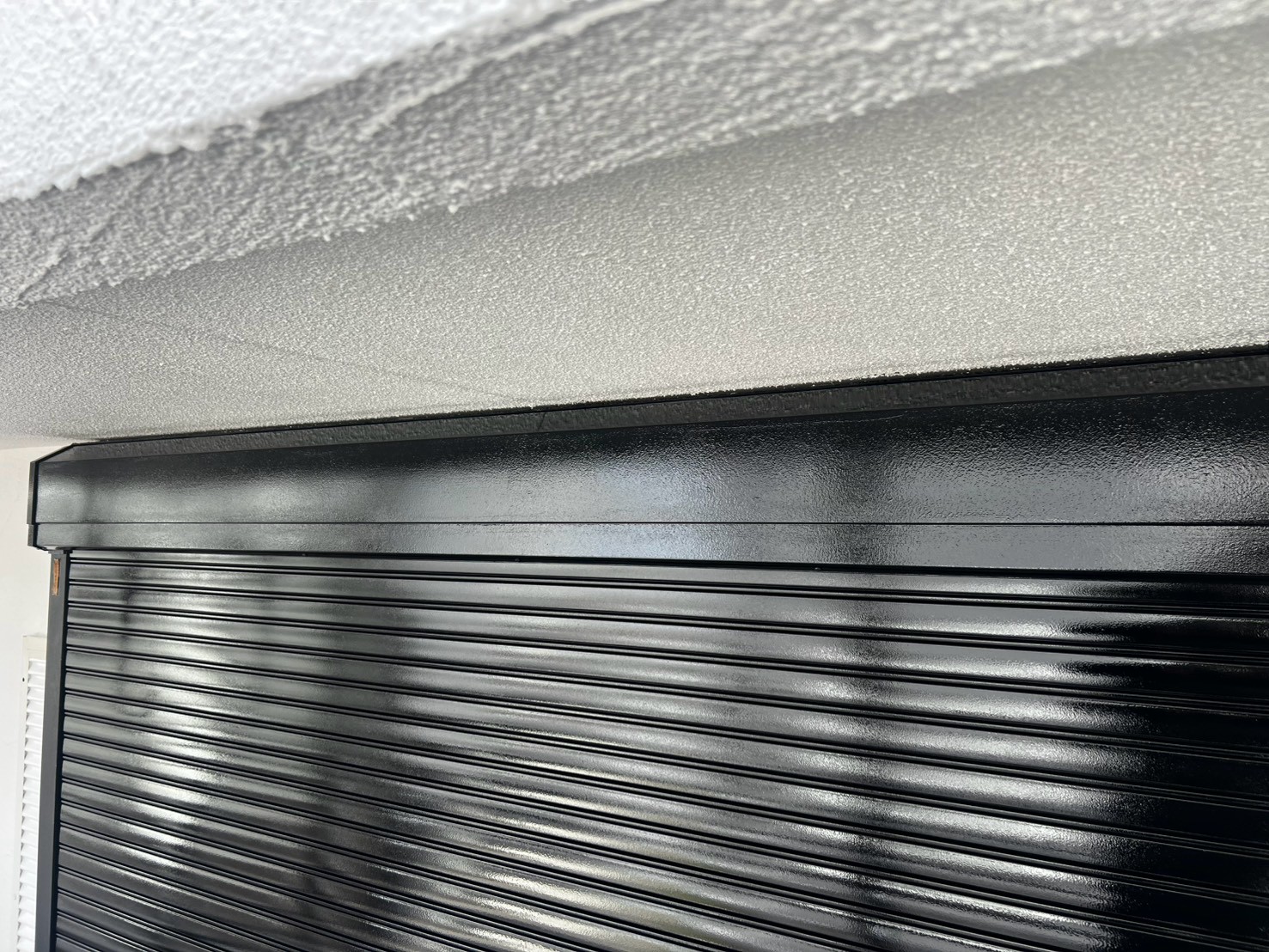

サビ止めを塗布しました。
121. 2026年08月31日

付帯部塗装工事

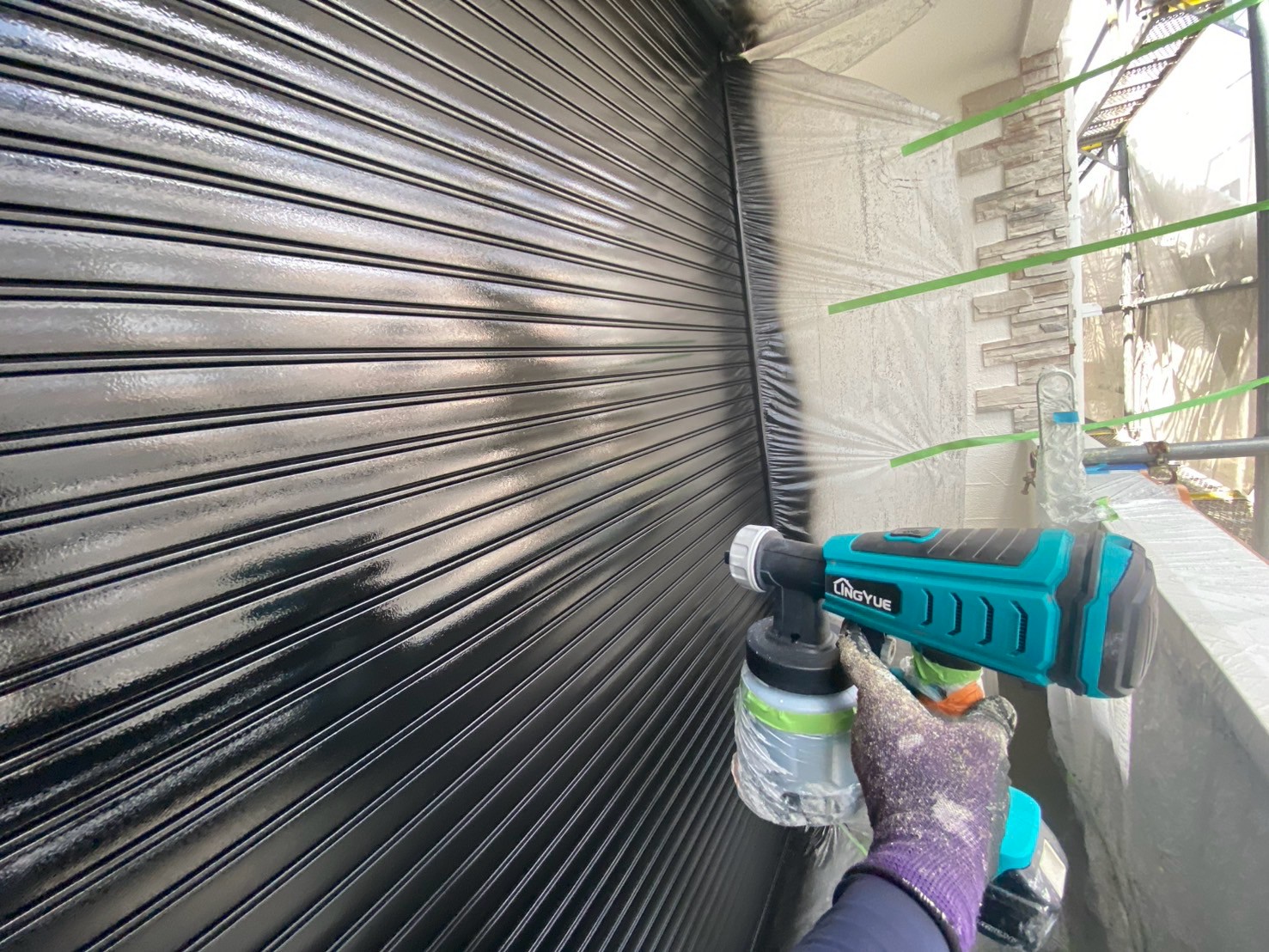

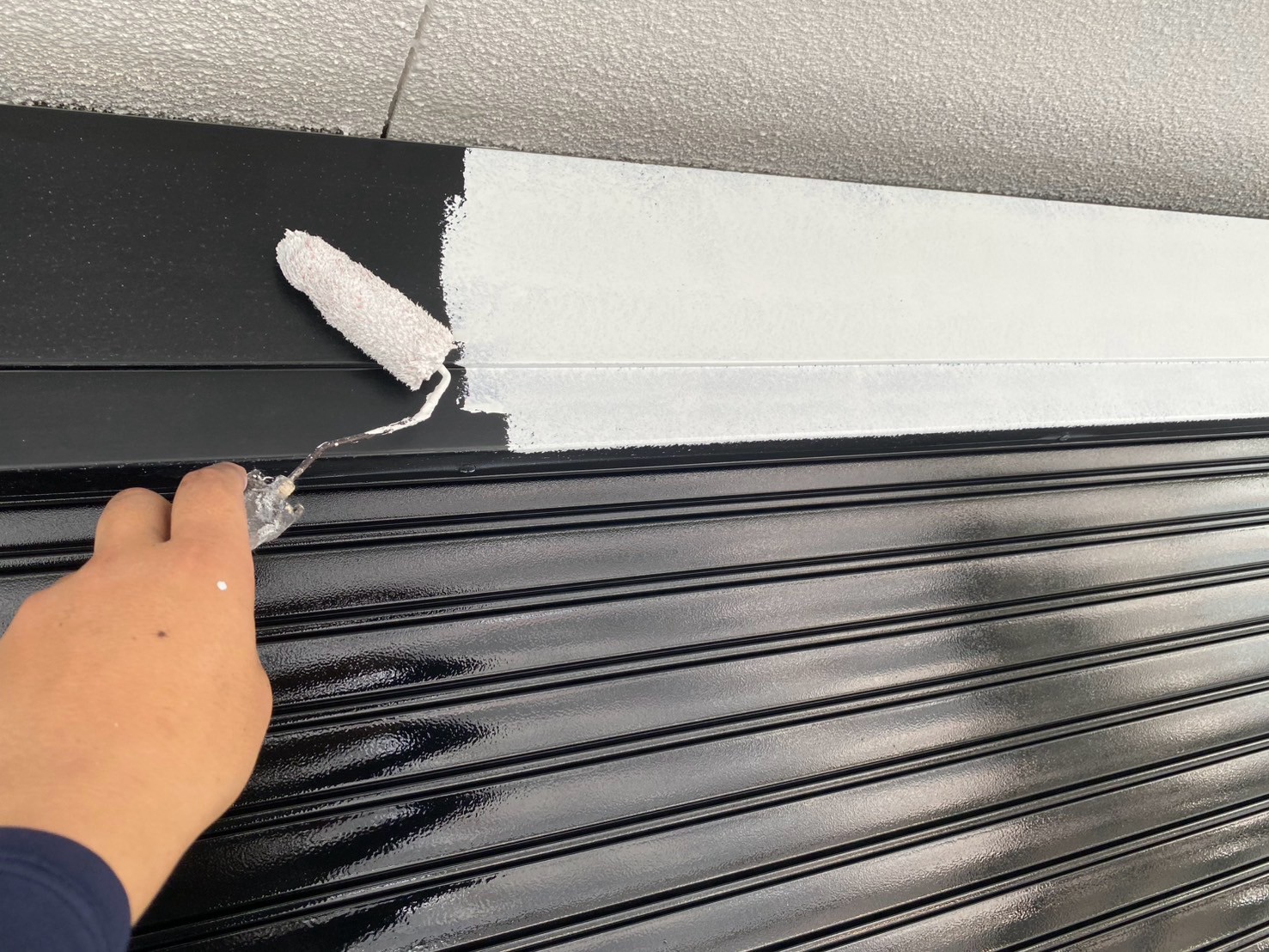

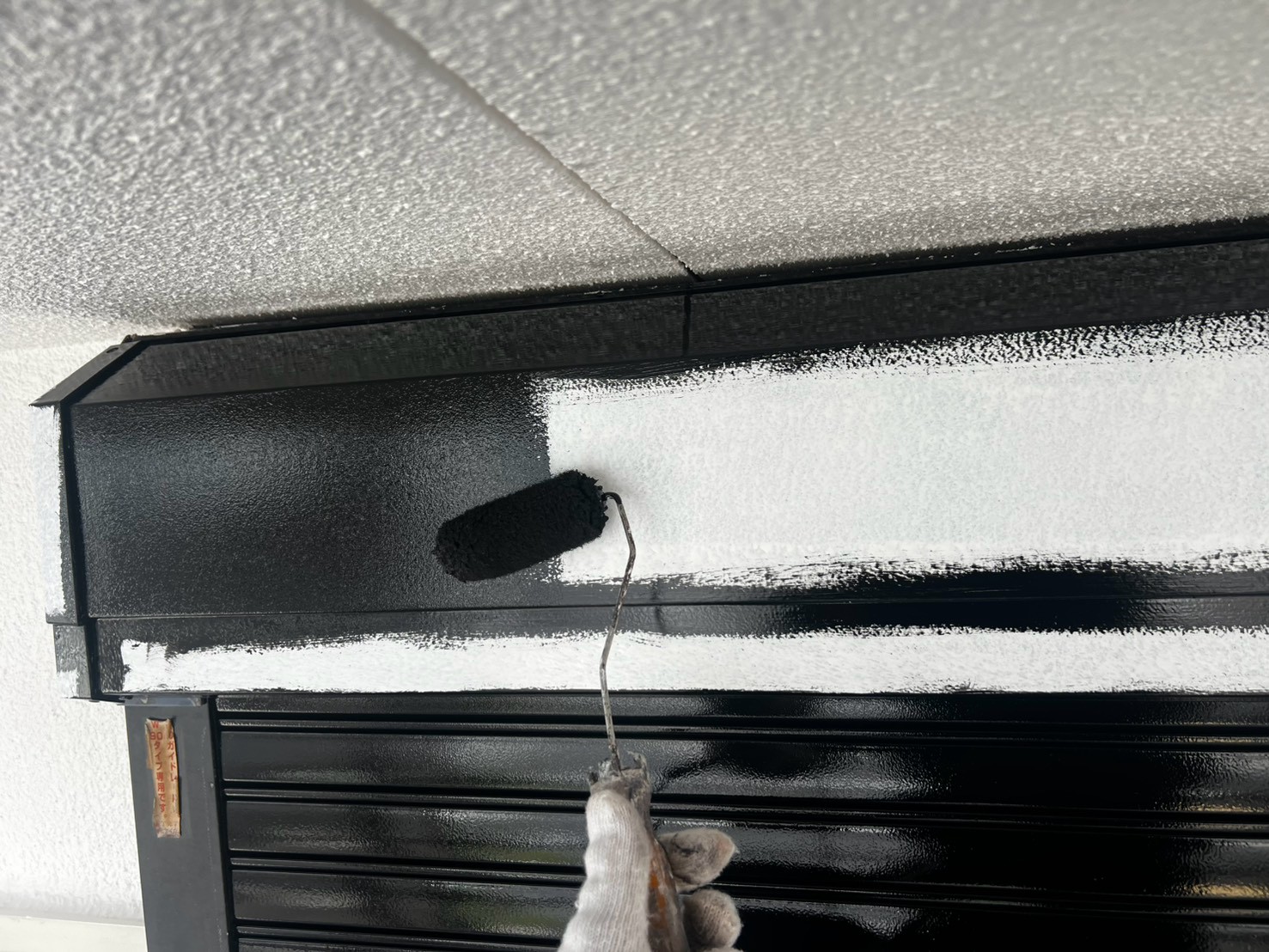

ウレタン塗料を上塗りしていきます(1回目)。
122. 2026年08月31日

付帯部塗装工事

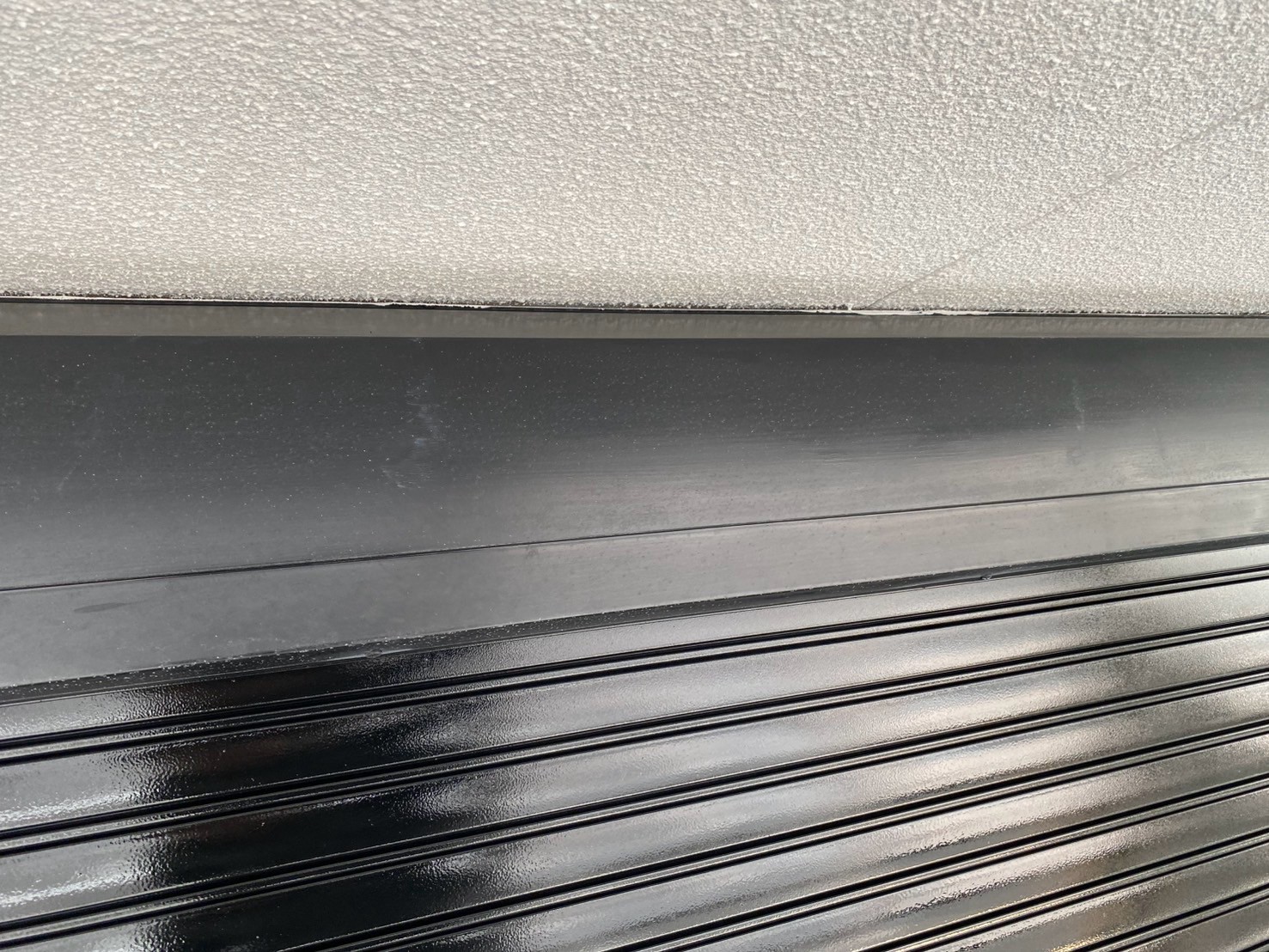

ウレタン塗料を上塗りしていきます(2回目)。
123. 2026年08月31日

付帯部塗装工事

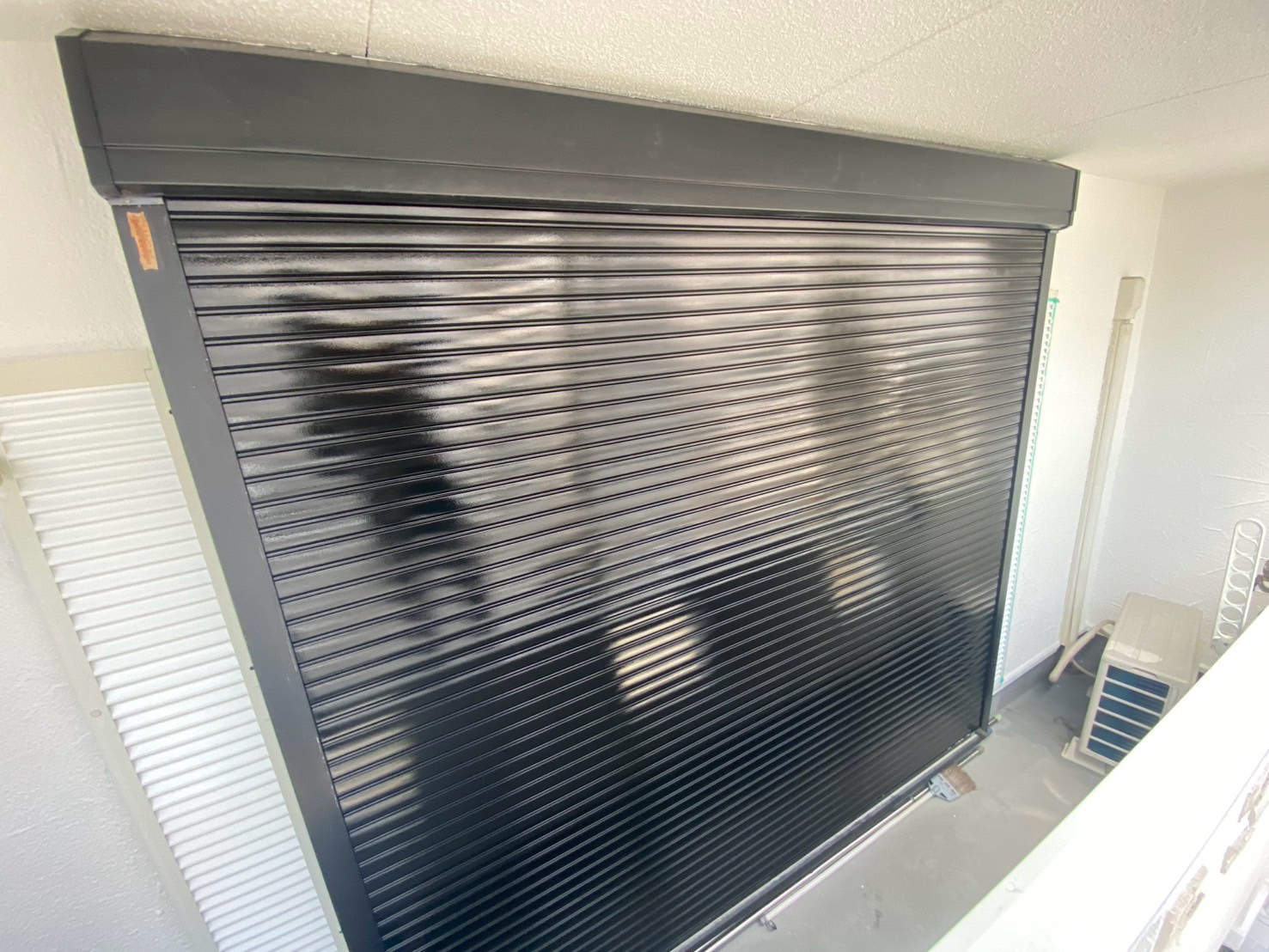

ウレタン塗料を上塗りしました(2回目)。
124. 2026年08月31日

付帯部塗装工事
玄関上、帯部分、既存の状態です。
125. 2026年08月31日

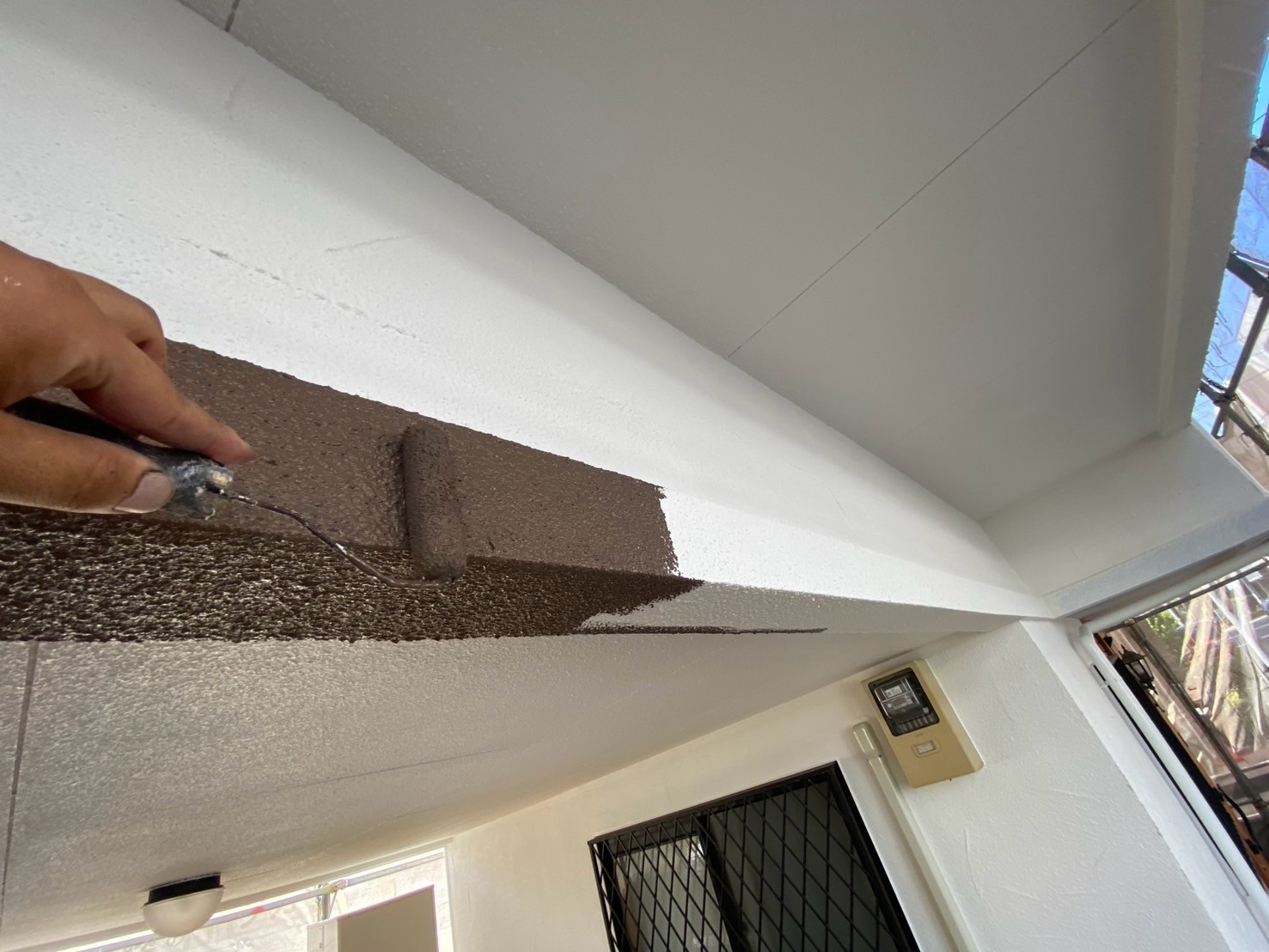

付帯部塗装工事

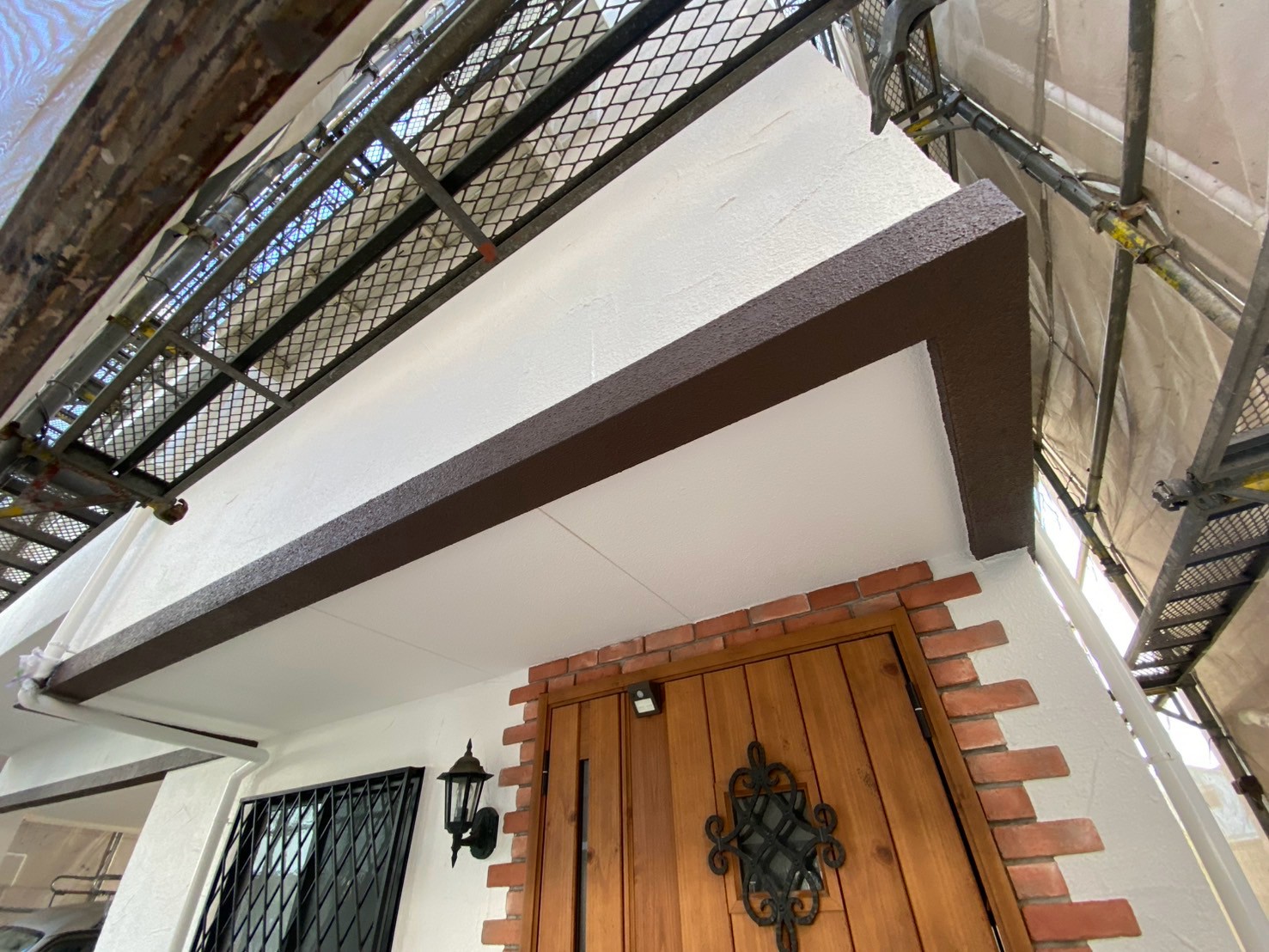

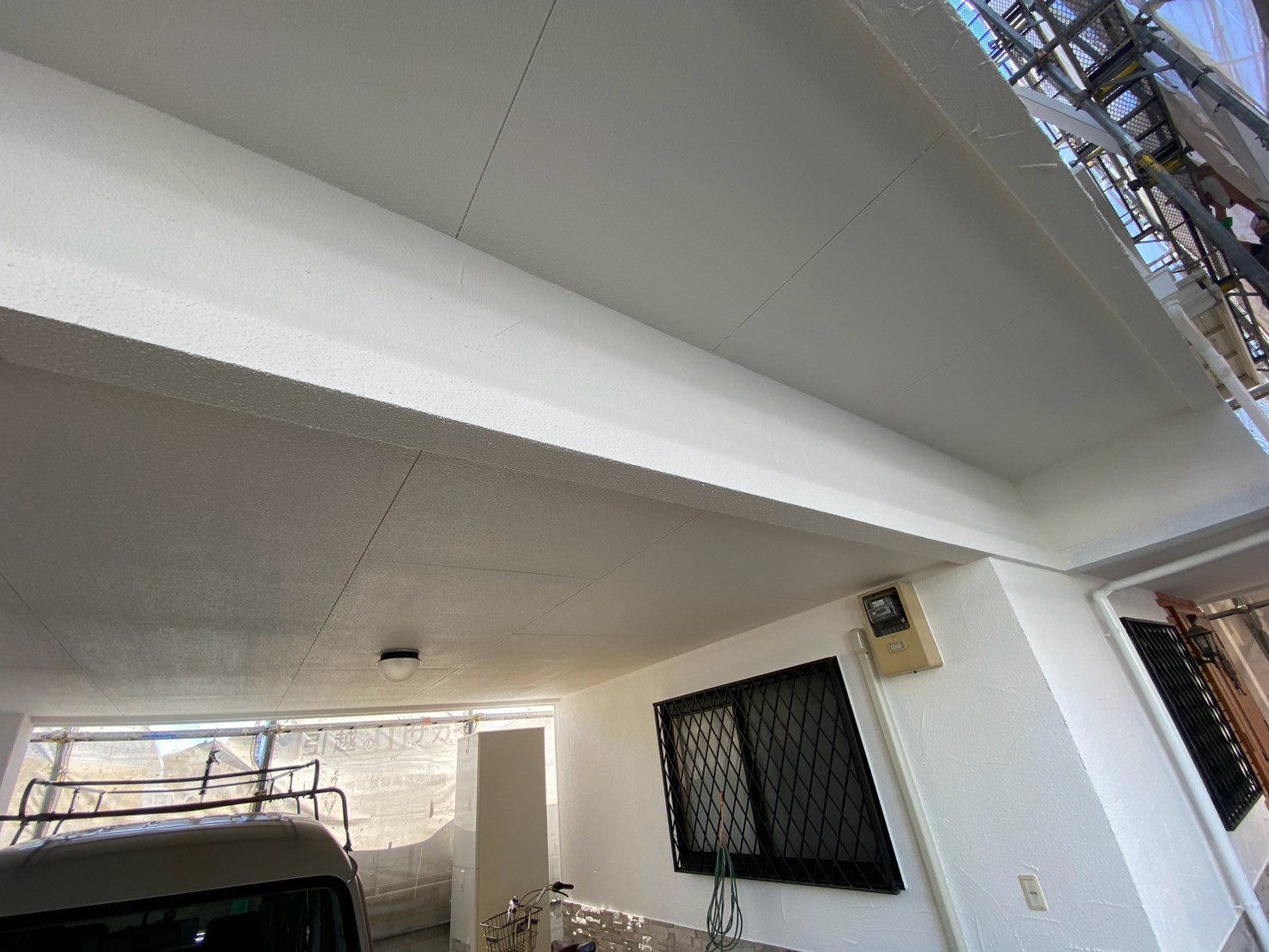

ウレタン塗料を上塗りしていきます。

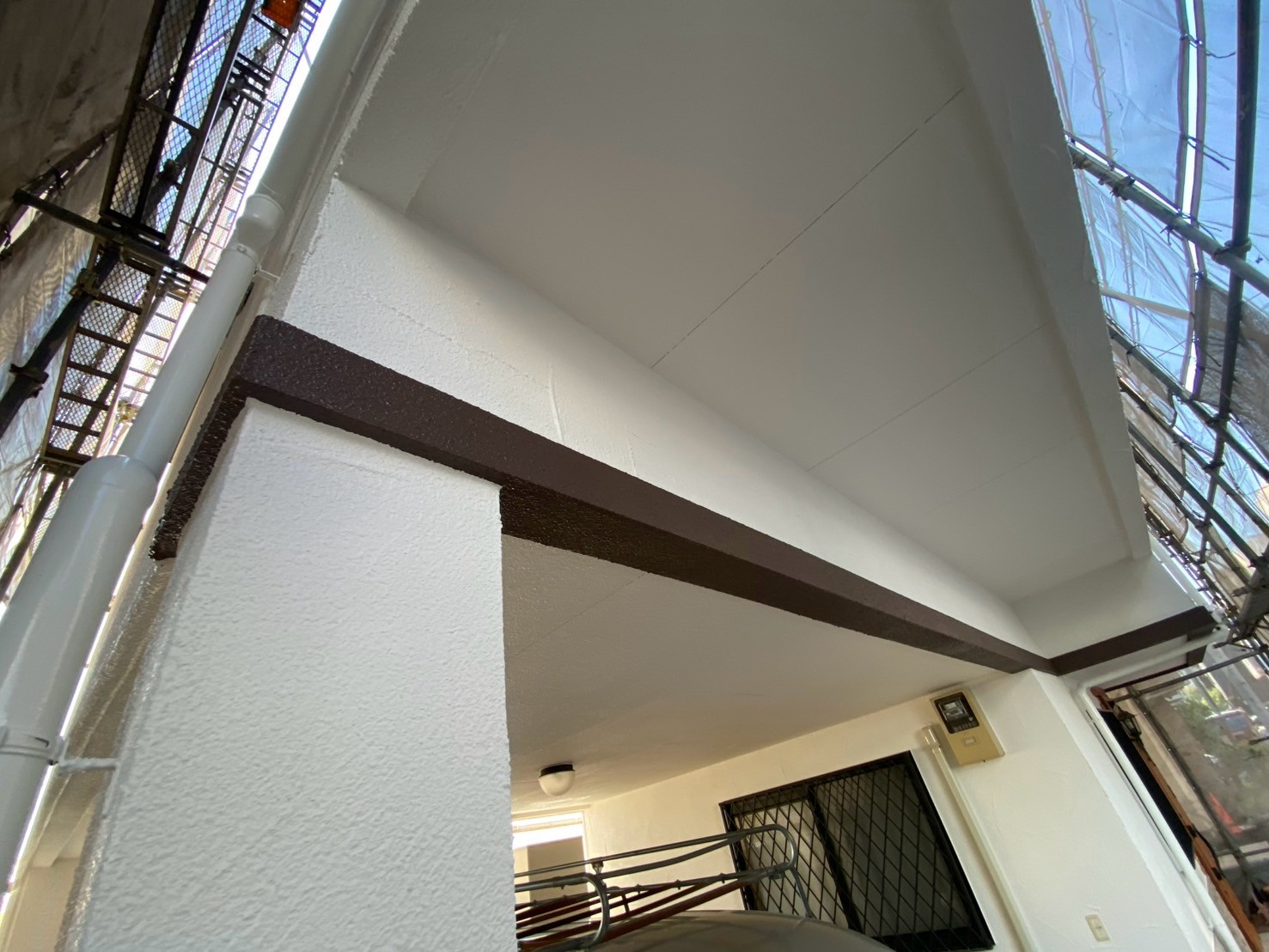

126. 2026年08月31日

付帯部塗装工事
ウレタン塗料を上塗りしました。
127. 2026年08月31日

付帯部塗装工事
ウレタン塗料を上塗りしました。
128. 2026年08月31日

付帯部塗装工事

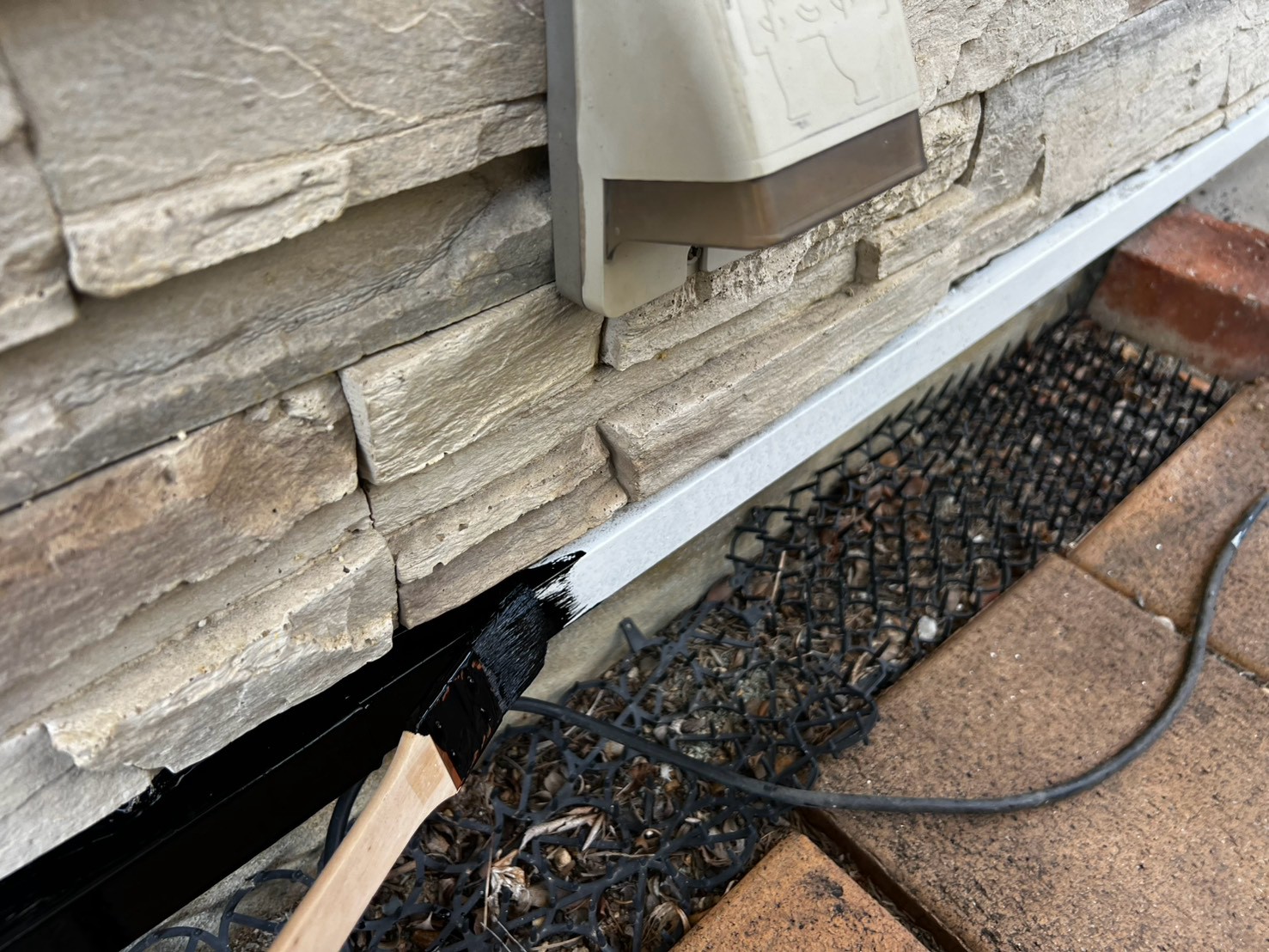

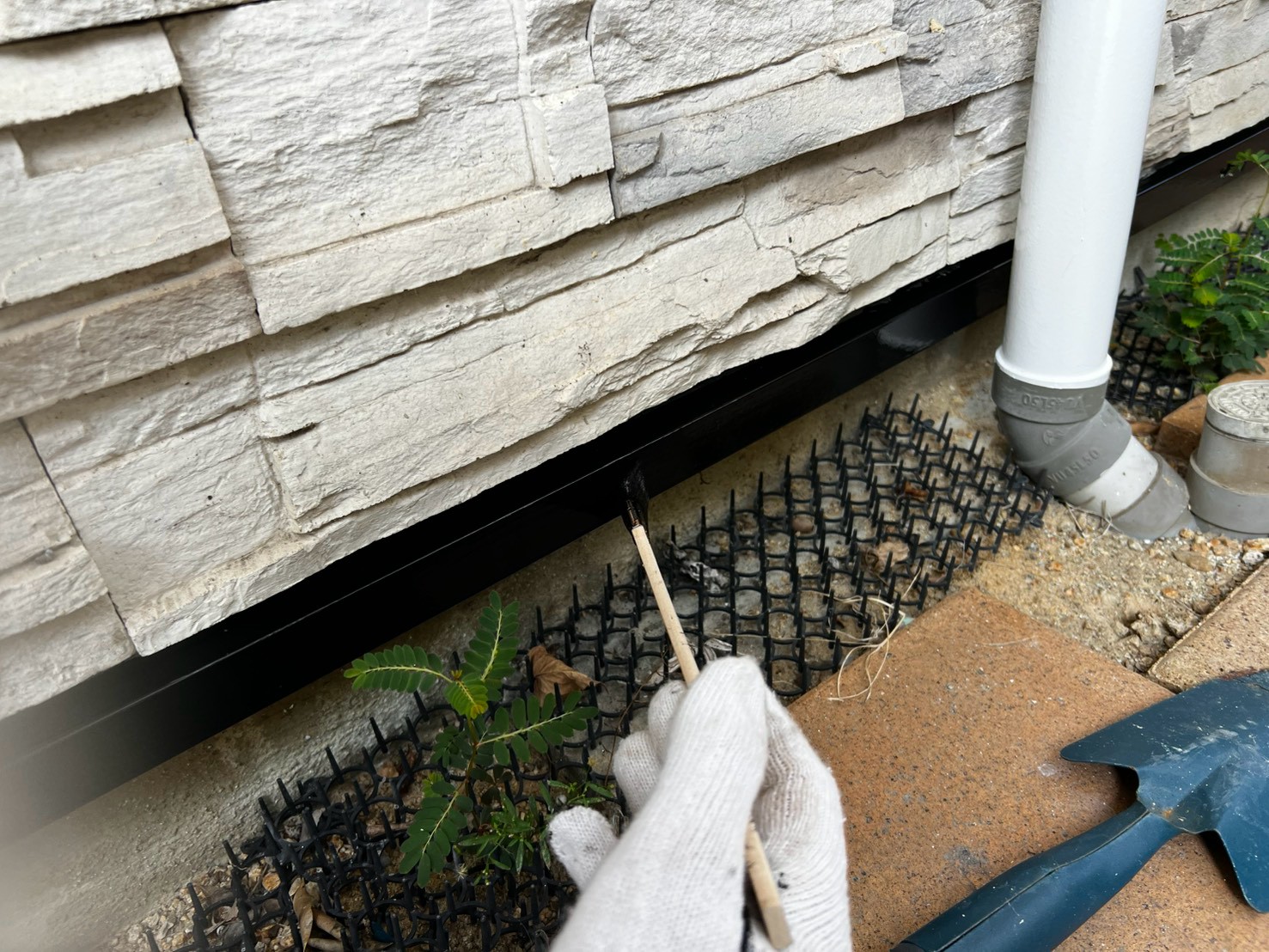

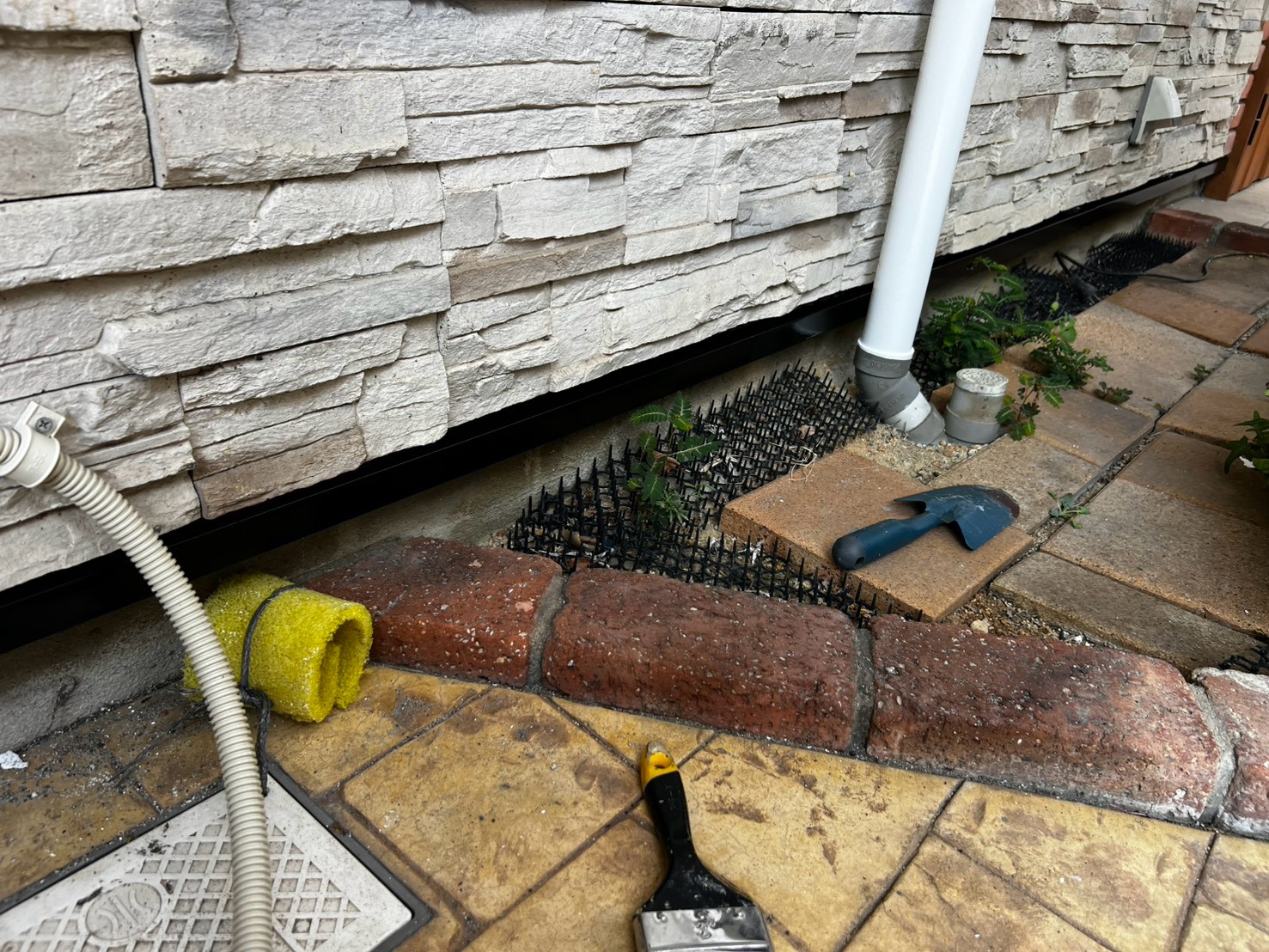

土台水切り、ウレタン塗料を上塗りしていきます(1回目)。
129. 2026年08月31日

付帯部塗装工事
ウレタン塗料を上塗りしていきます(2回目)。
130. 2026年08月31日

付帯部塗装工事
ウレタン塗料を上塗りしました。(2回目)。
131. 2026年08月31日

屋根塗装

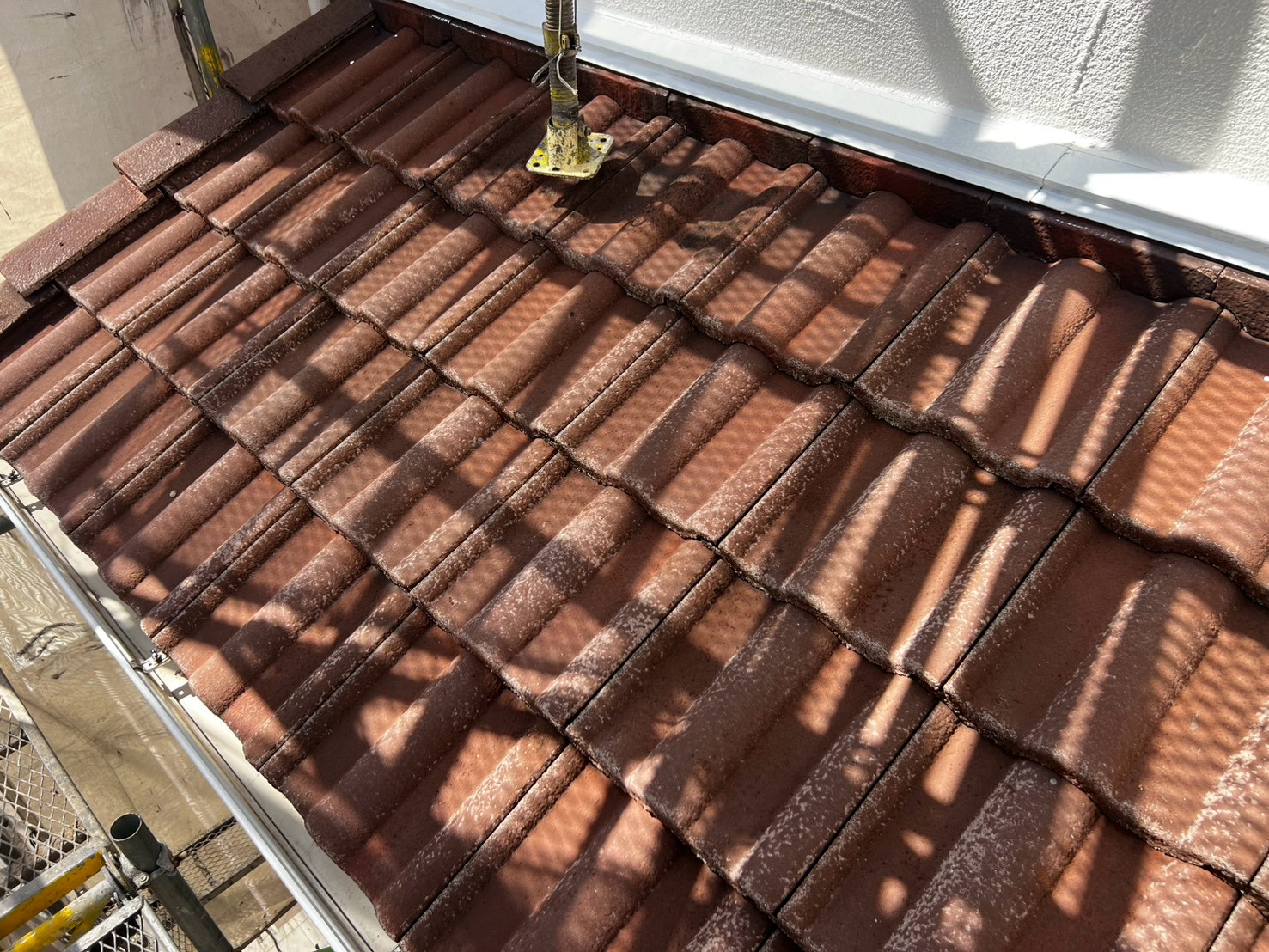

下屋根、既存の状態です。

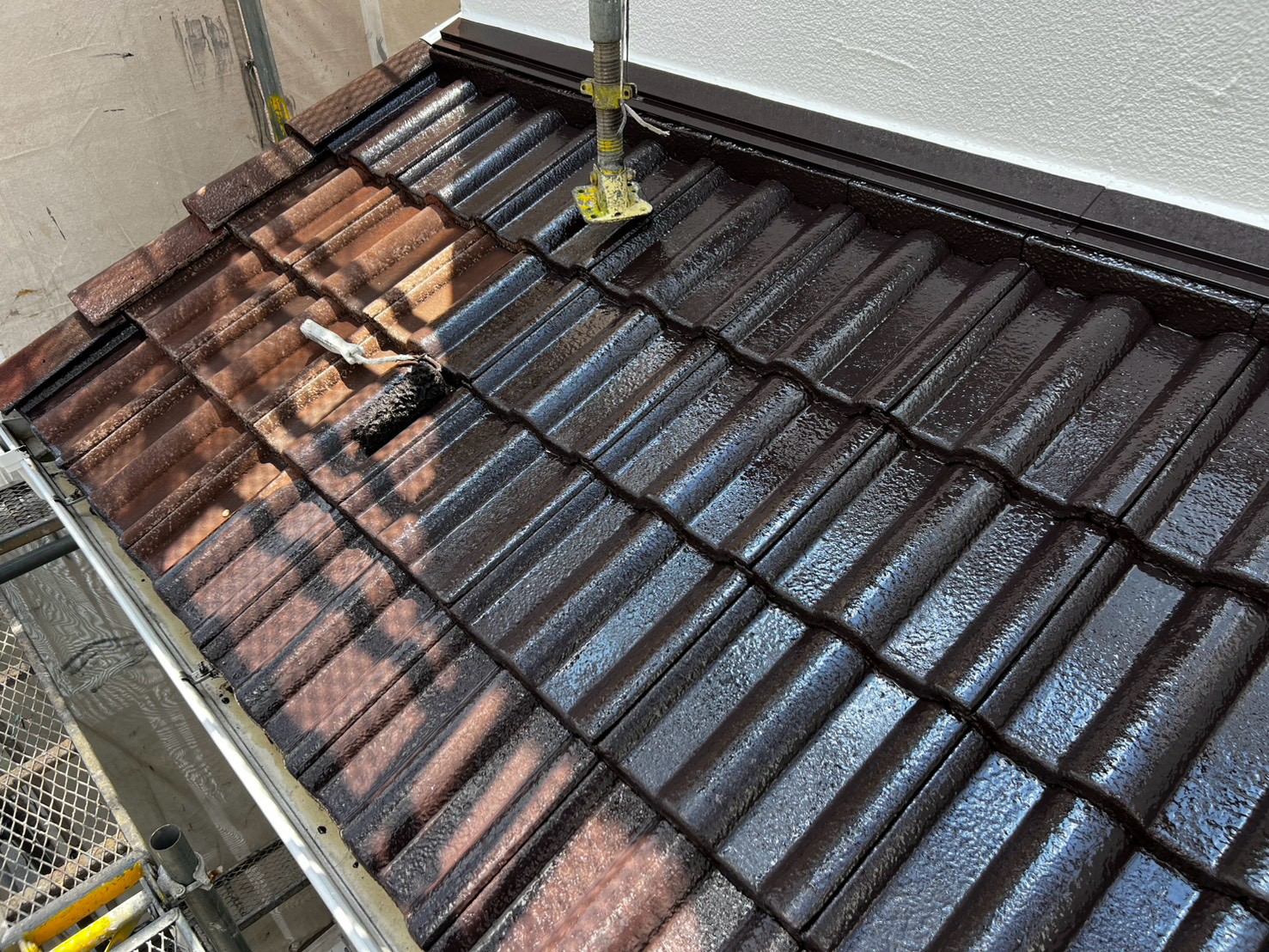

132. 2026年08月31日

屋根塗装

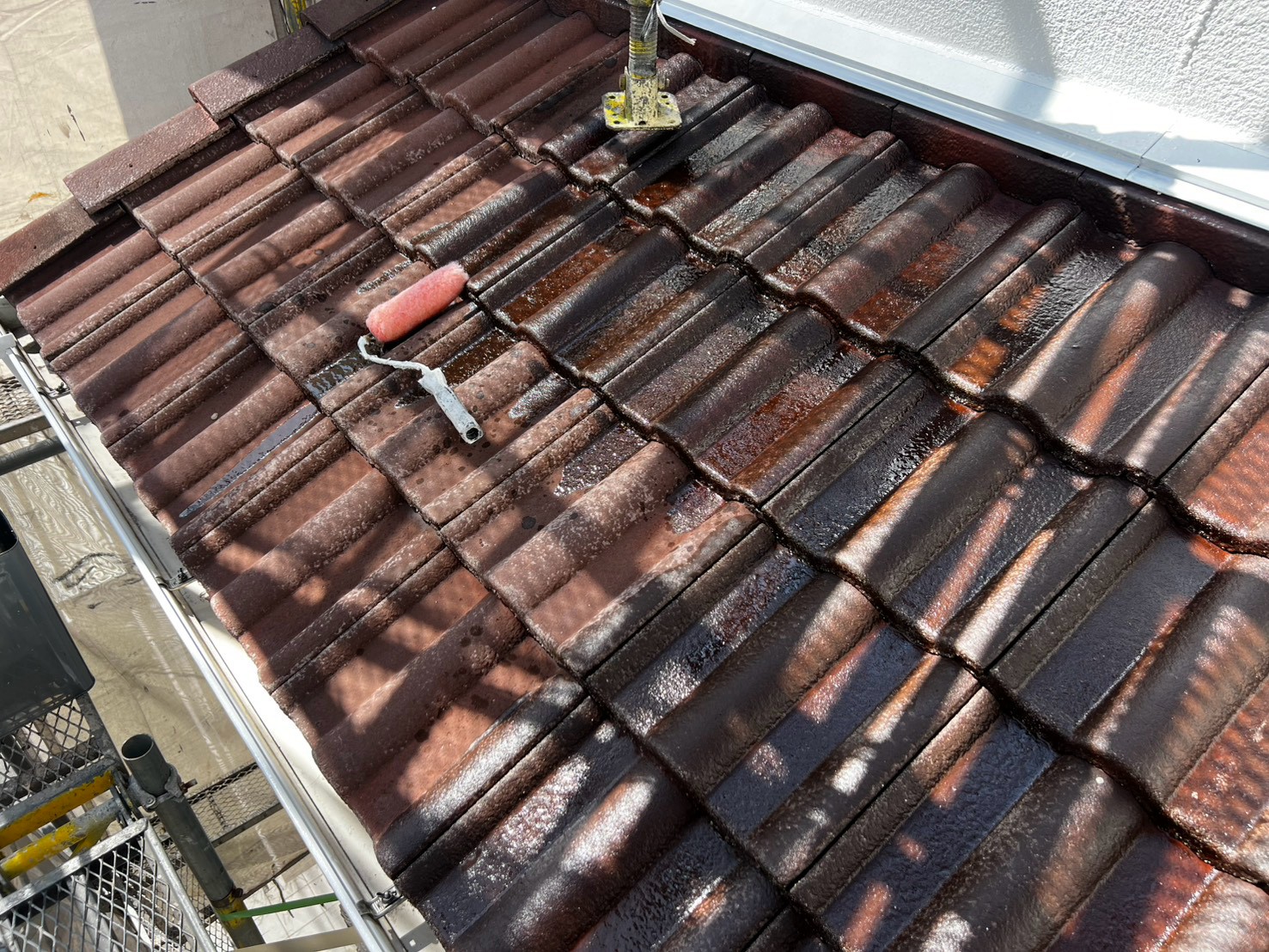

パーフェクトトップを上塗りしていきます(1回目)。
133. 2026年08月31日

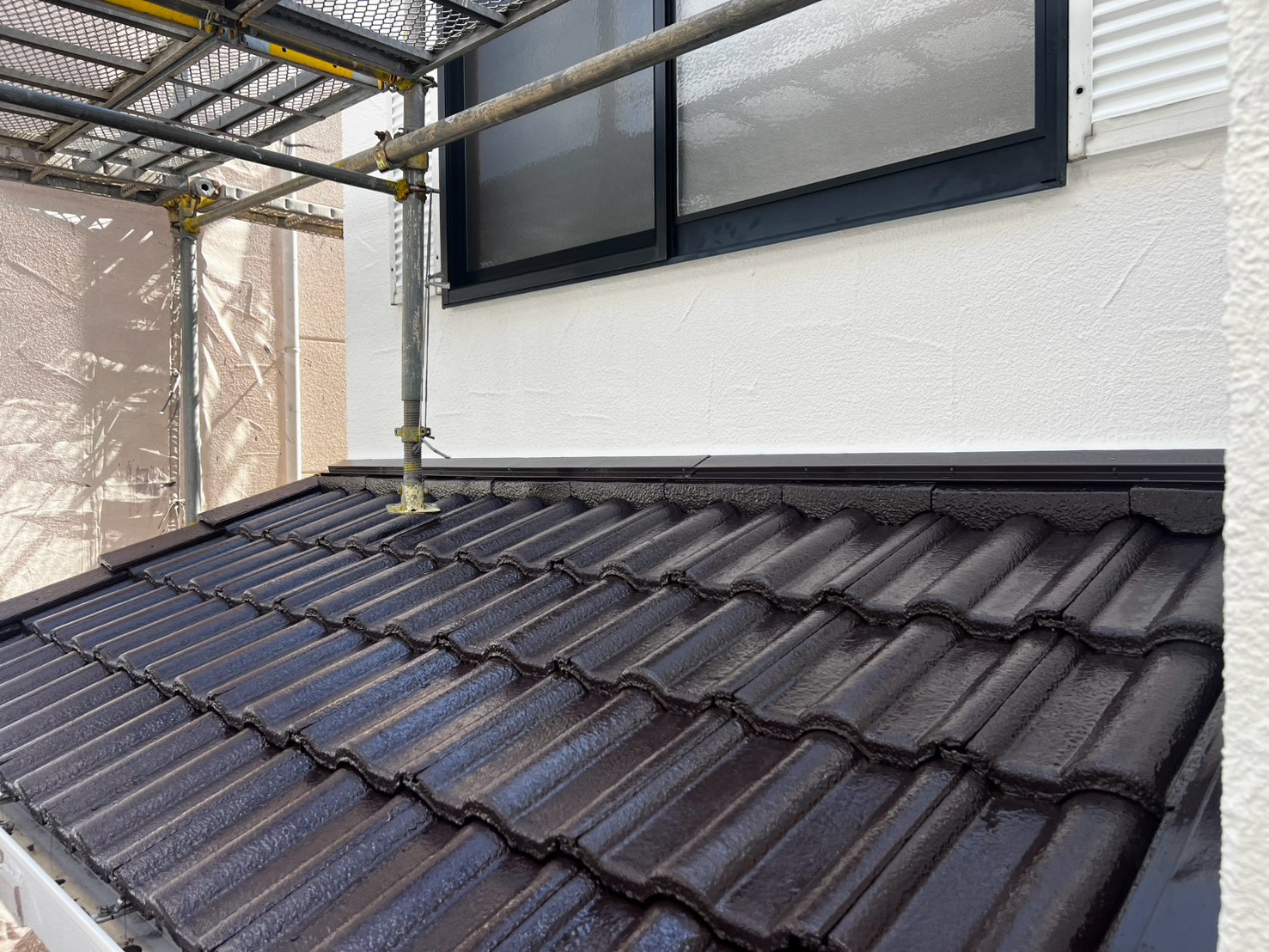

屋根塗装
パーフェクトトップを上塗りしていきます(2回目)。
134. 2026年08月31日

屋根塗装
パーフェクトトップを上塗りしました(2回目)。
135. 2026年09月01日

付帯部塗装工事

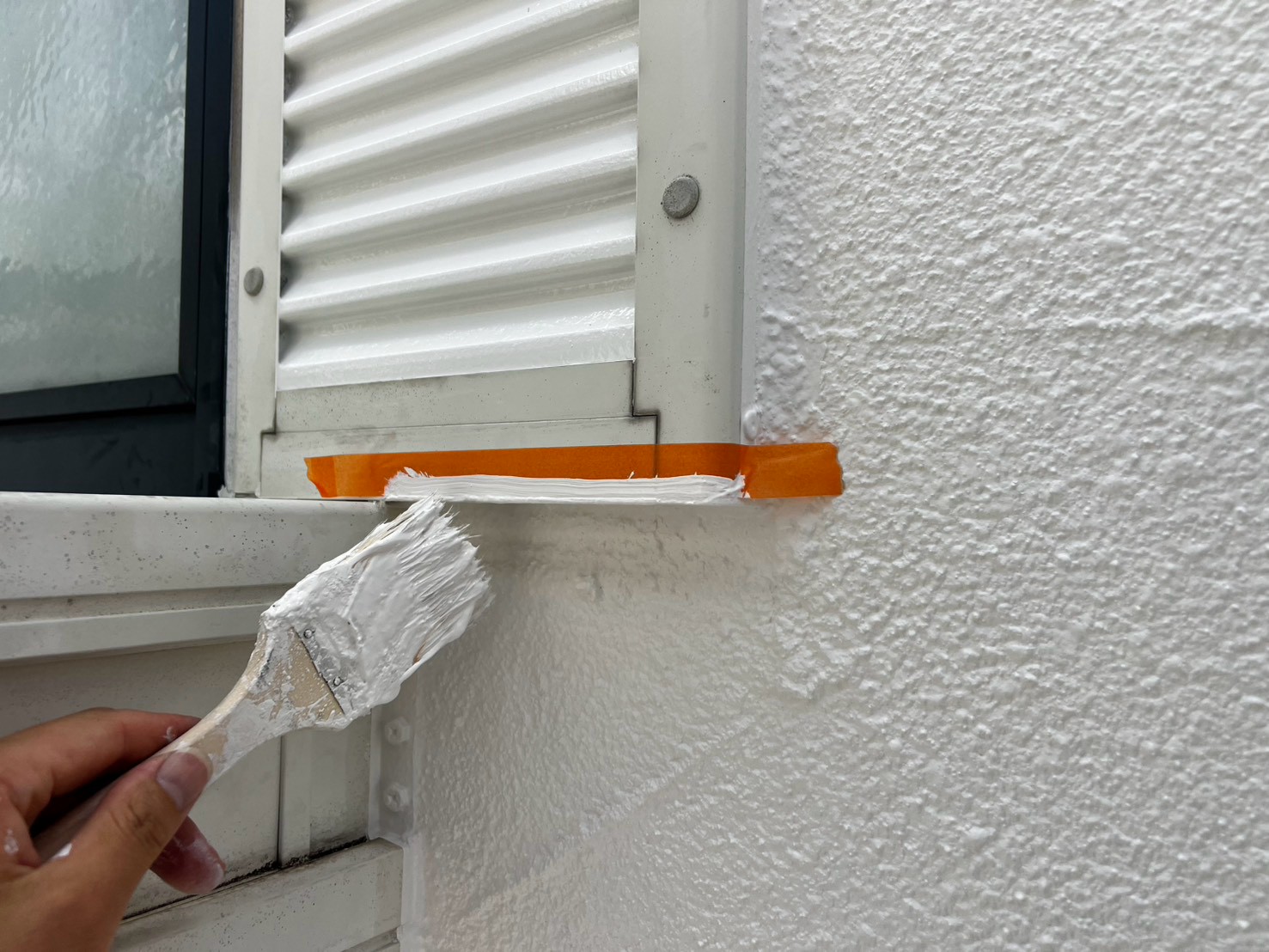

ライン出し(塗装部分の端をまっすぐ綺麗に仕上げる処理)していきます。
136. 2026年09月01日

付帯部塗装工事

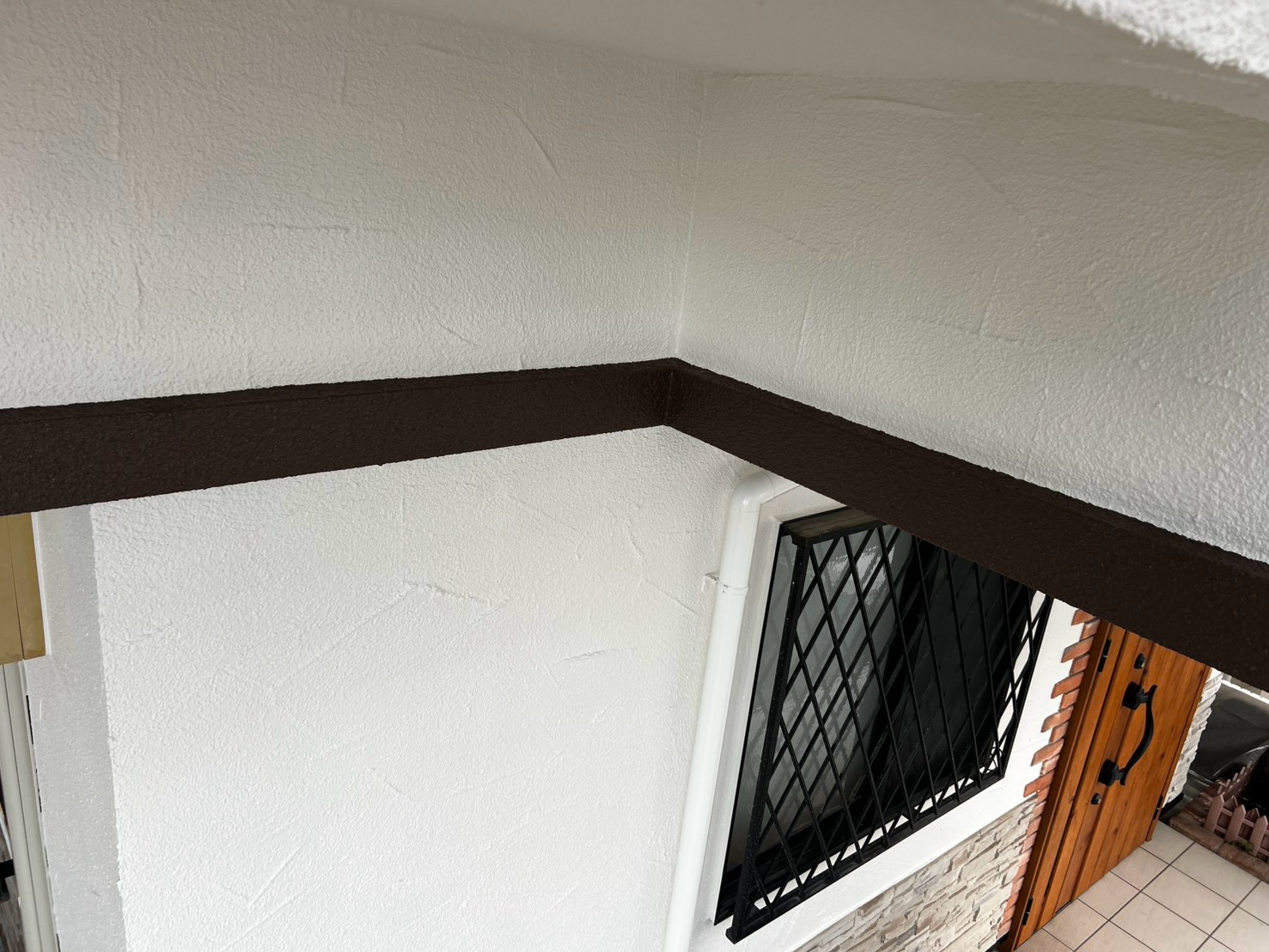

付帯部塗装工事完了です。
137. 2026年09月01日

付帯部塗装工事
付帯部塗装工事完了です。
138. 2026年09月01日

付帯部塗装工事
付帯部塗装工事完了です。
139. 2026年09月05日

塗装工事

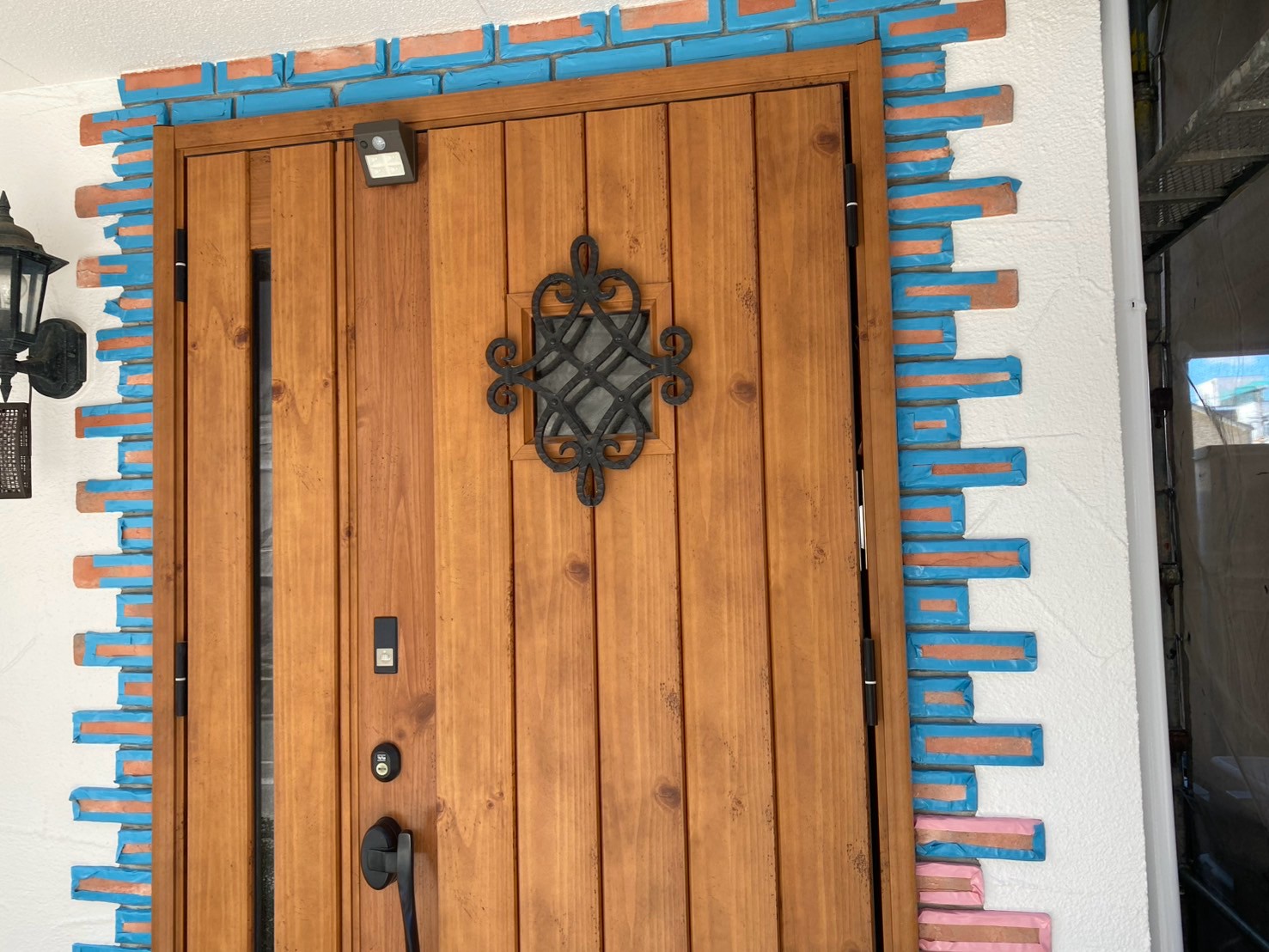

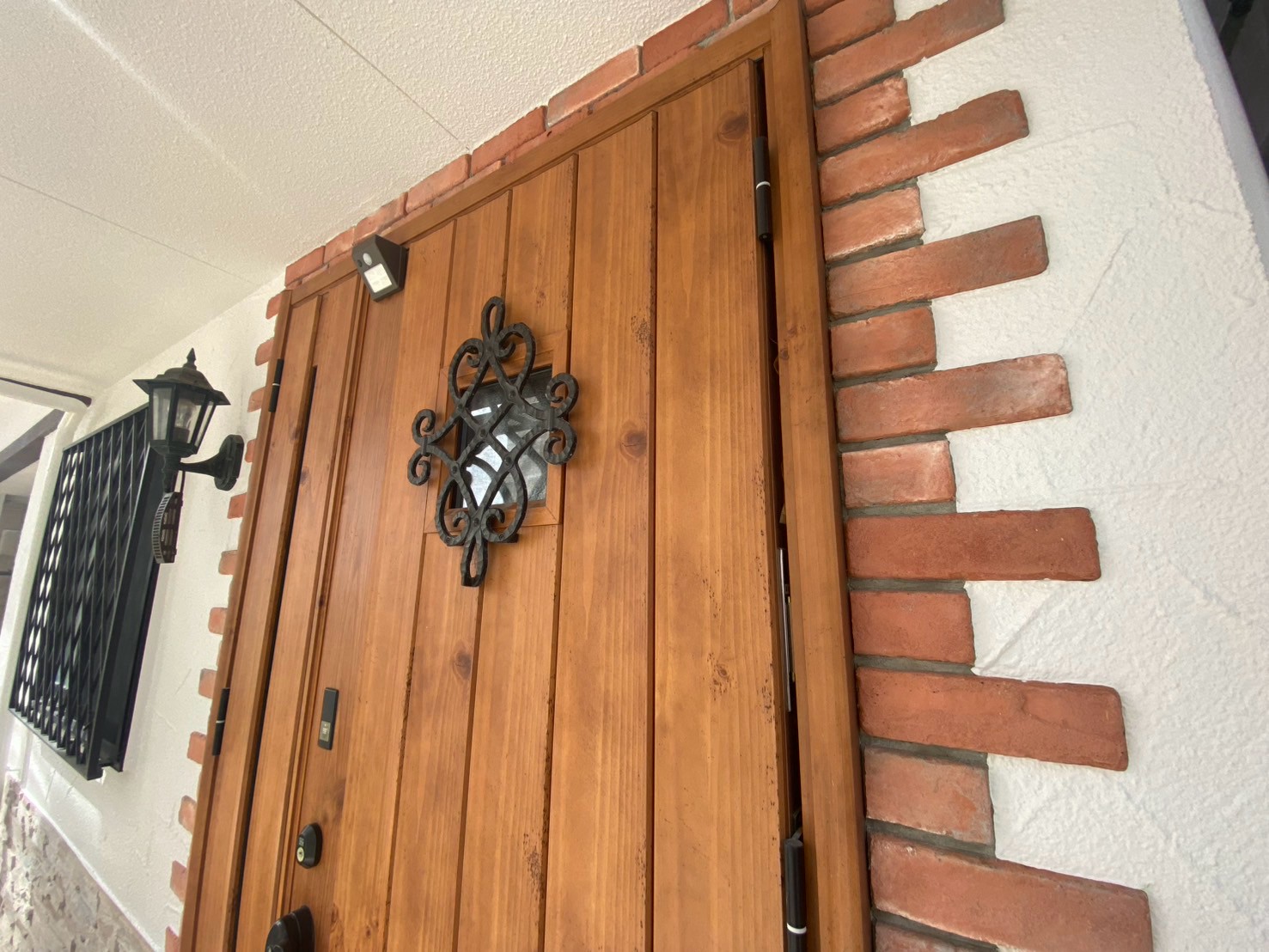

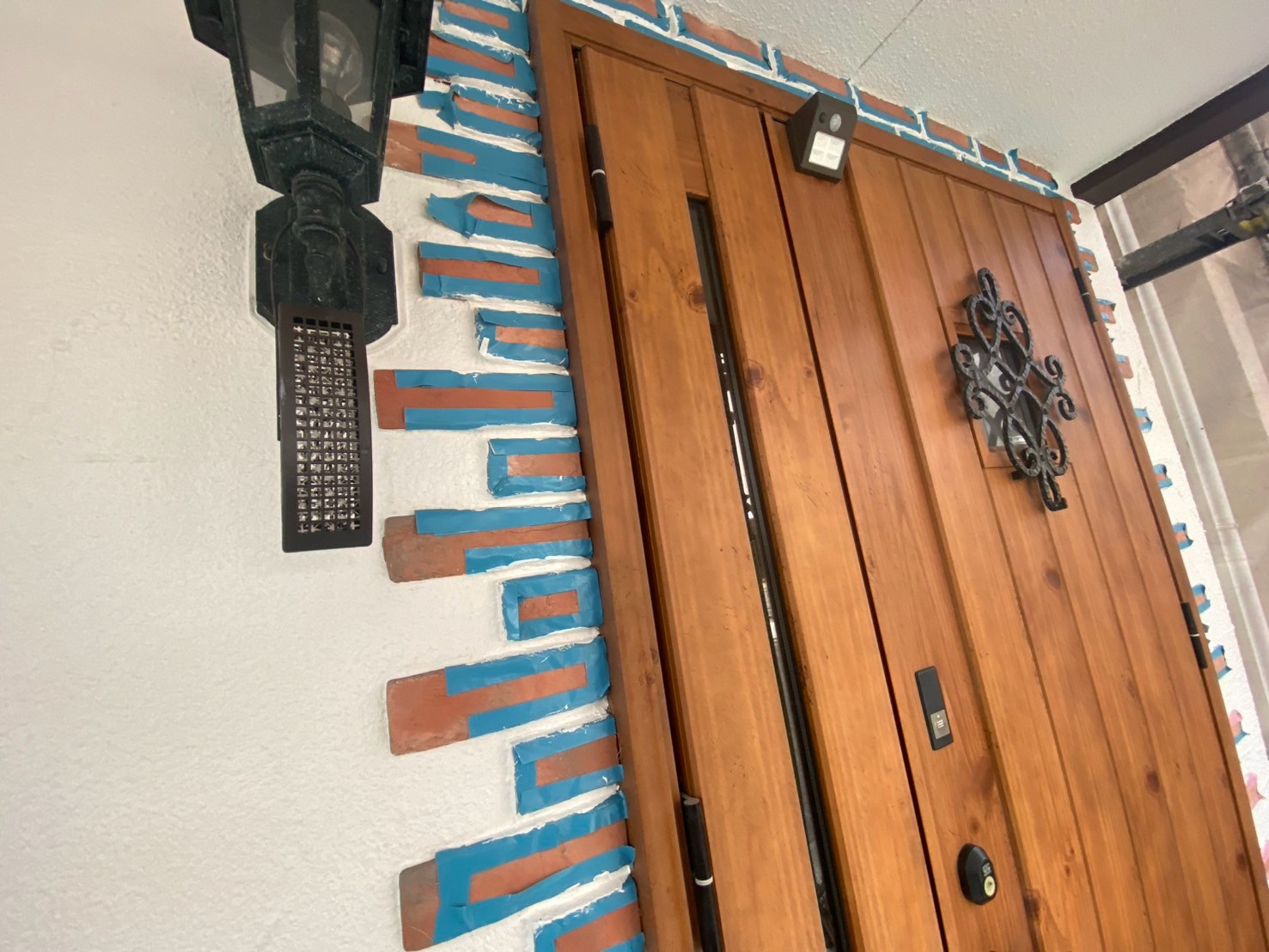

玄関タイル目地、既存の状態です。
140. 2026年09月05日

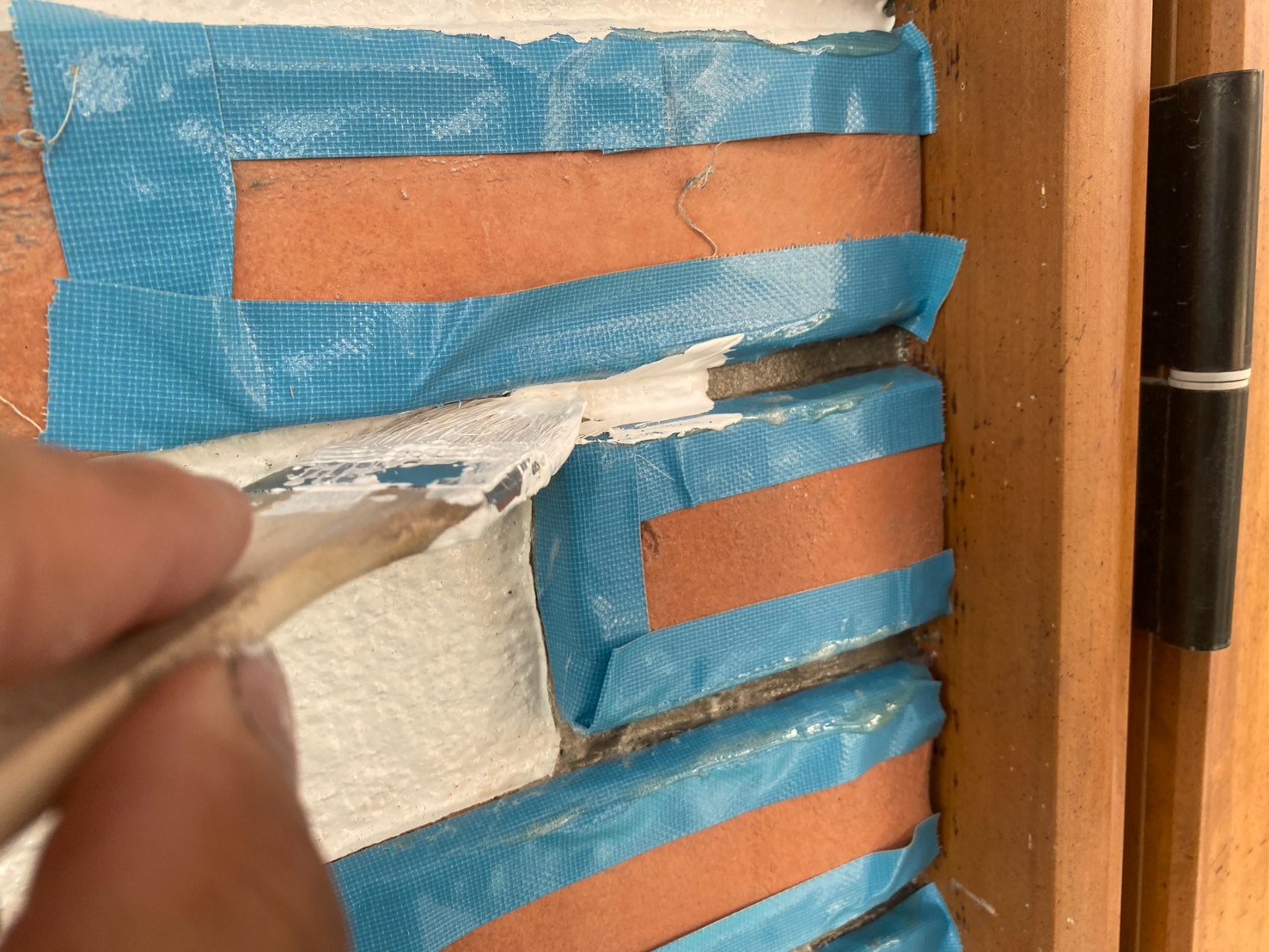

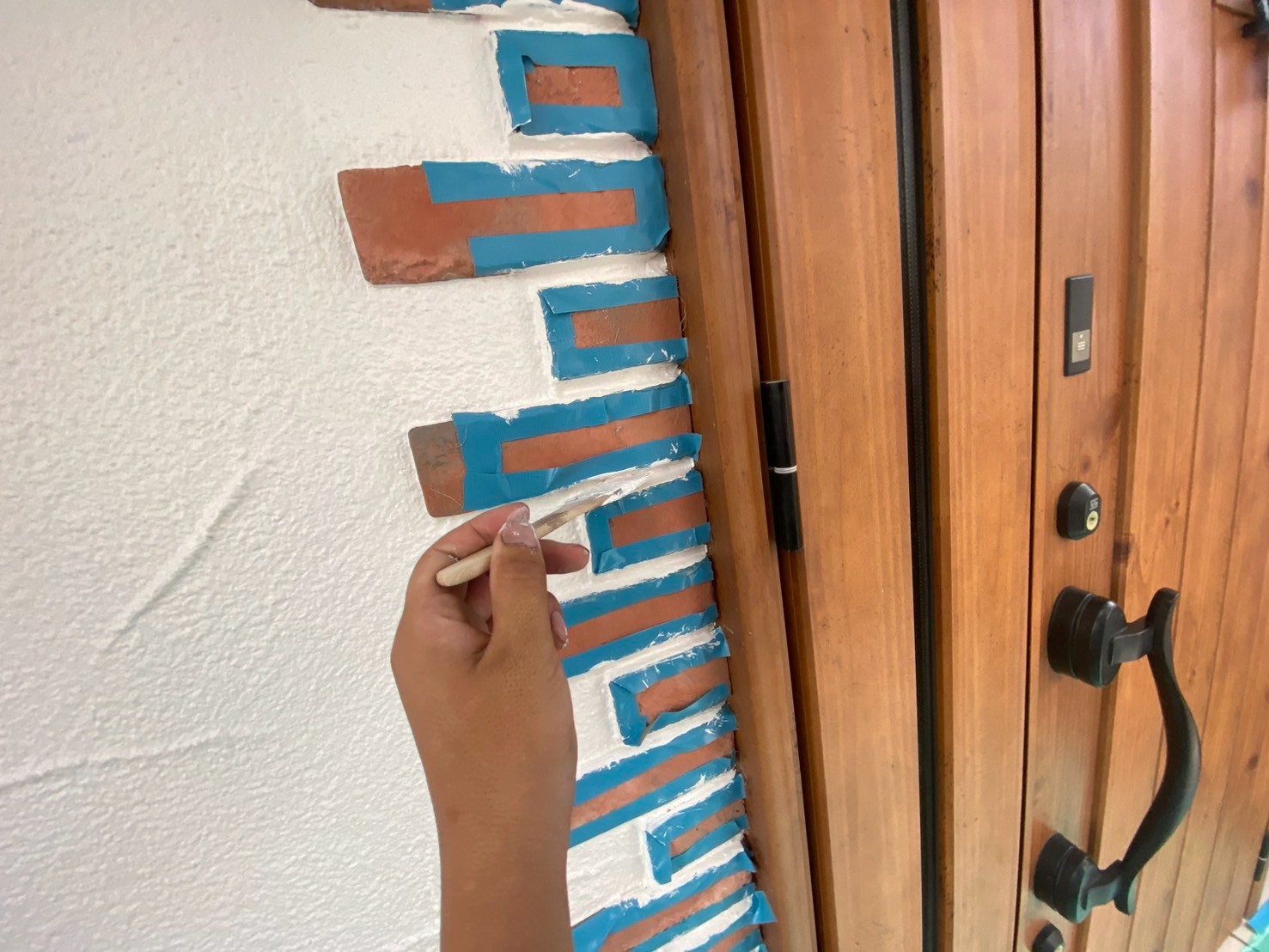

塗装工事

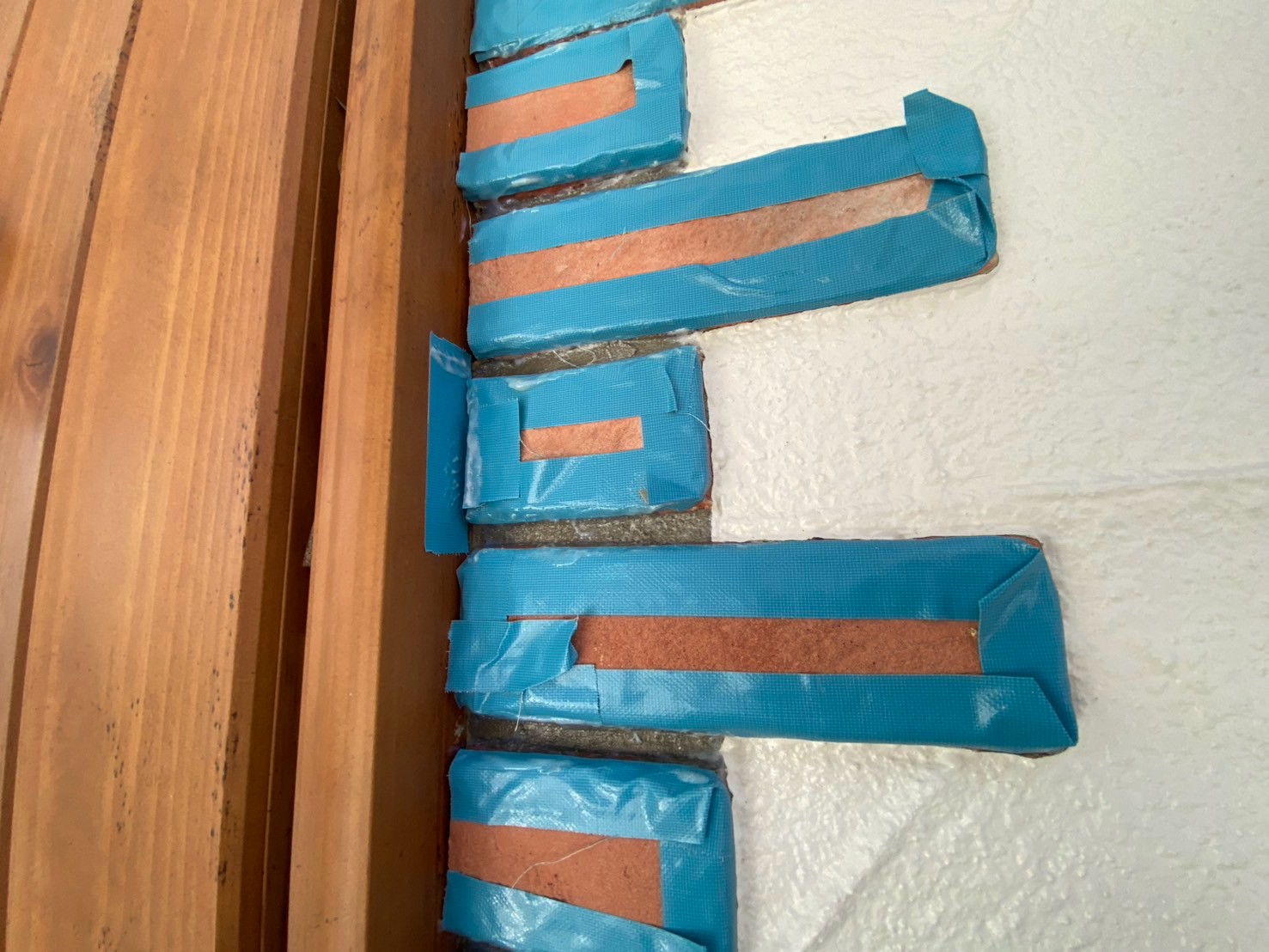

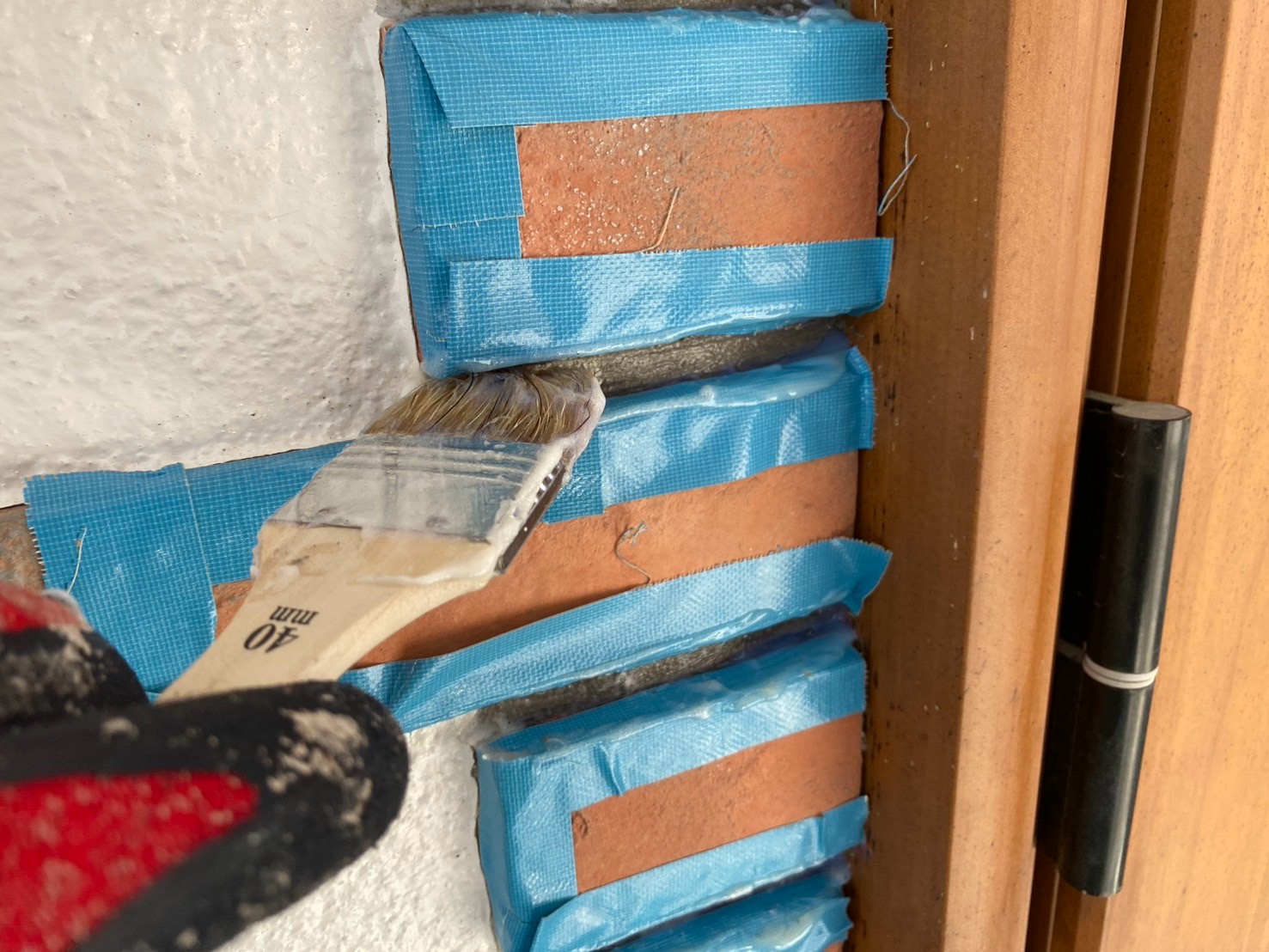

マスキングテープで養生します。
141. 2026年09月05日

塗装工事
エポパワーシーラーを下塗りしていきます。
142. 2026年09月05日

塗装工事
エポパワーシーラーを下塗りしました。
143. 2026年09月05日

塗装工事
リファイン1000MF-IRを中塗りしていきます。
144. 2026年09月05日

塗装工事
リファイン1000MF-IRを中塗りしました。
145. 2026年09月05日

塗装工事
リファイン1000MF-IRを上塗りしていきます。
146. 2026年09月05日

塗装工事
リファイン1000MF-IRを上塗りし、養生を撤去しました。
147. 2026年09月05日

塗装工事

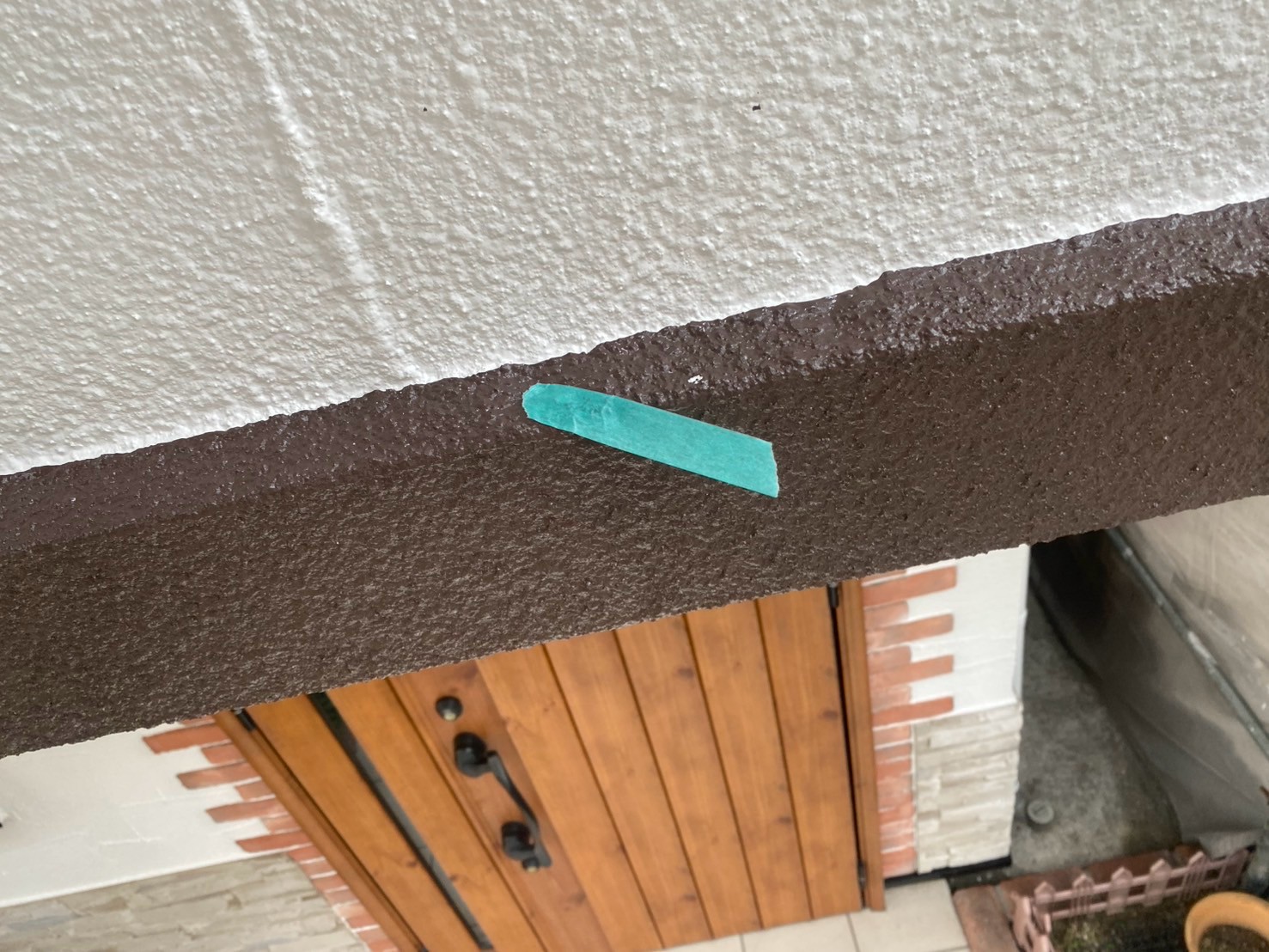

是正箇所、既存の状態です。

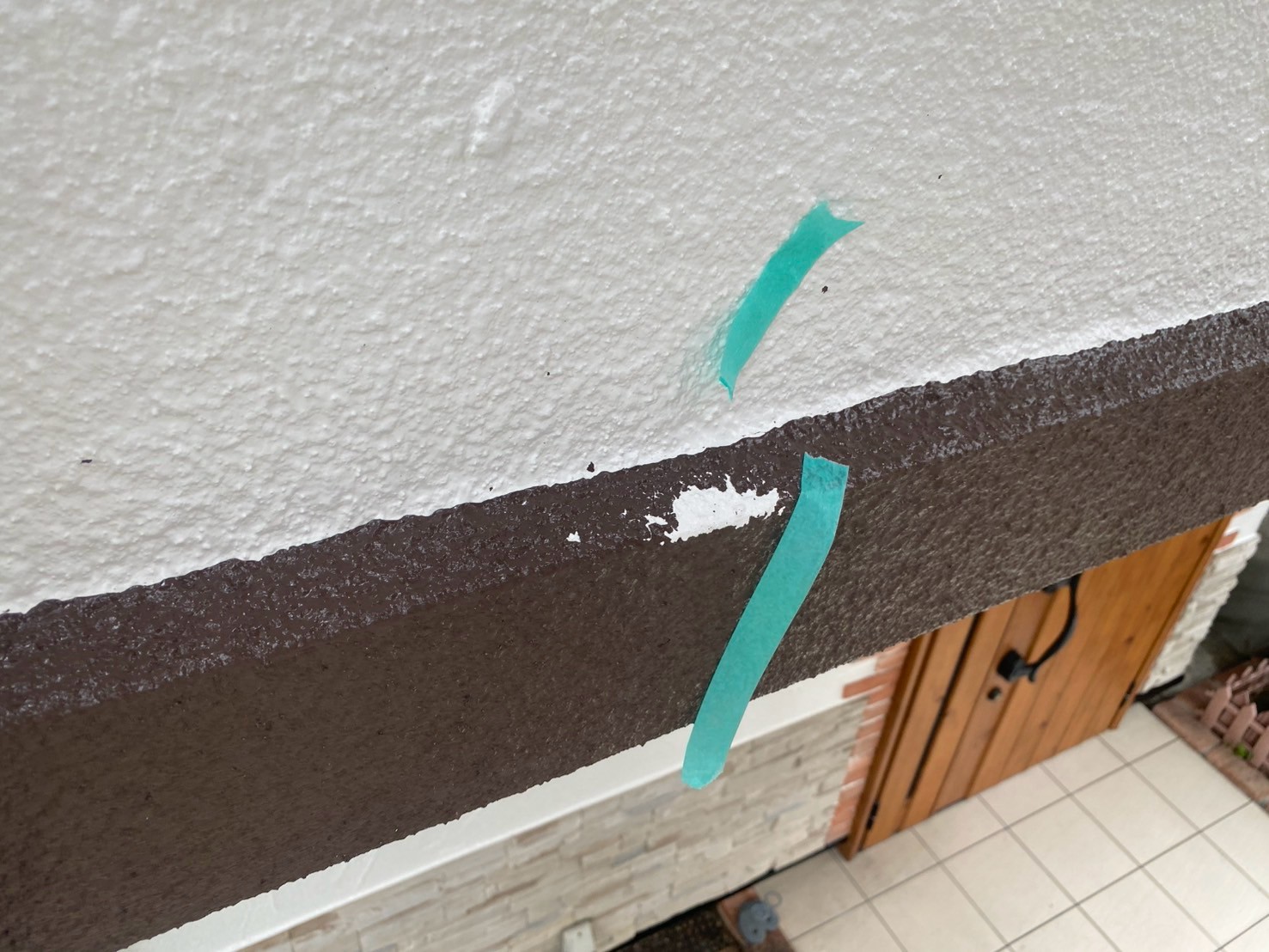

148. 2026年09月05日

塗装工事
是正処理しました。
149. 2026年09月08日

足場工事

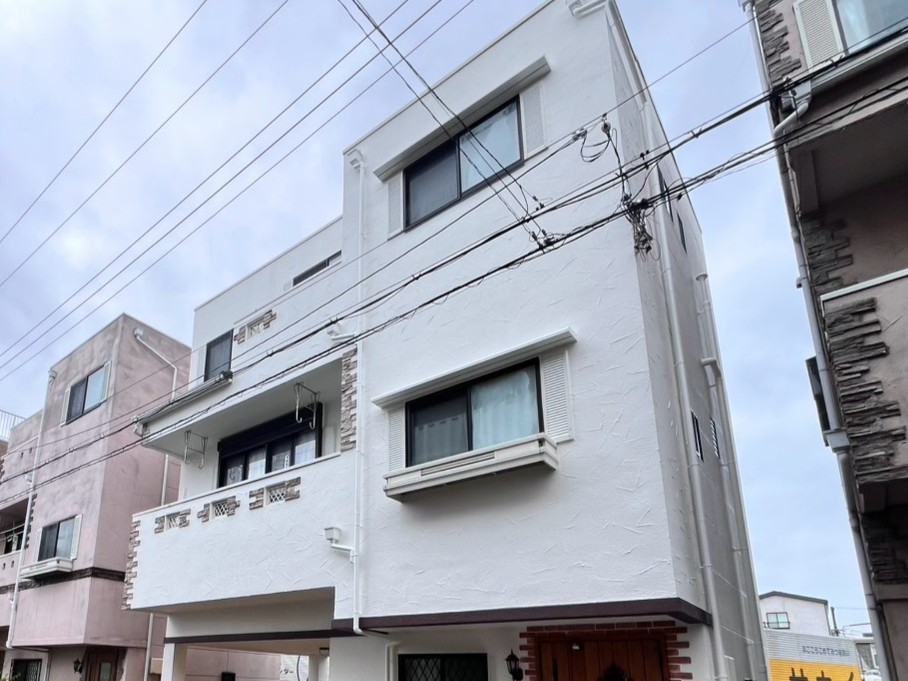

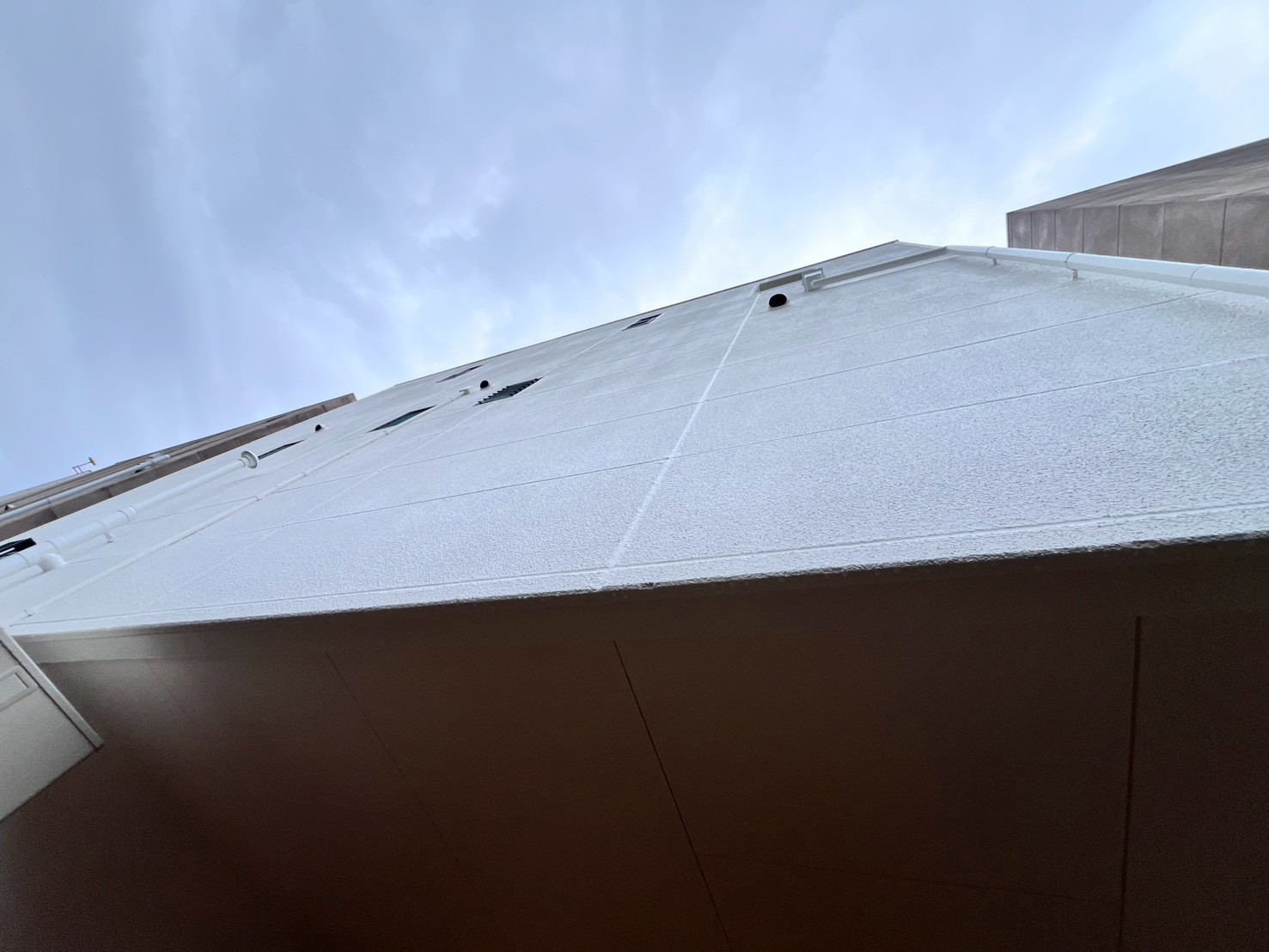

足場を解体し、工事完了です。
150. 2026年09月08日

足場工事
足場を解体し、工事完了です。

-現状〜ケレン清掃_260815_2.jpg)
-現状〜ケレン清掃_260815_4.jpg)
-現状〜ケレン清掃_260815_6.jpg)
-現状〜ケレン清掃_260815_8.jpg)
現状〜ケレン清掃_260815_3.jpg)

_260907_1.jpg)
_260907_2.jpg)
_260907_3.jpg)
_260907_5.jpg)
_260907_6.jpg)
_260907_7.jpg)
_260907_9.jpg)
_260907_12.jpg)
