都島区 I様邸 屋根半分葺き替え工事、樋工事

Case Study - 施工完了

Case Study - ただいま施行中

都島区 I様邸 屋根半分葺き替え工事、樋工事
  1. 施工状況

    施工完了

  2. 工事内容

  3. 施工エリア

    大阪

  4. 工事主任

    西田

工事データ

  1. 築年数
  2. 構造

    2階建て セメント瓦

  3. お問合わせ内容

    台風で近隣の家の角材が屋根に落ち、瓦が割れた。処置をしてもらったが、下の方が浮いているように見える。

  4. 工事内容

    屋根半分葺き替え工事(ガルバリュウムタテヒラ)

  5. 工期

    約9日

施工詳細

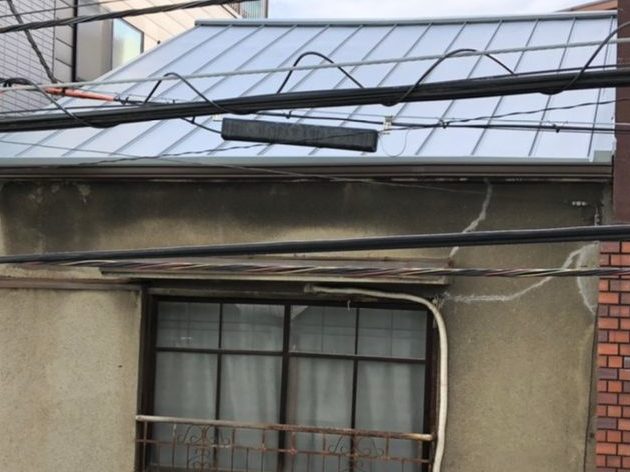

  1. 1. 2019-10-15

    足場工事

    足場工事

    足場を設置し、養生シートを取り付けました。

  2. 2. 2019-10-17

    屋根半分葺き替え工事

    屋根半分葺き替え工事

    既存の状態です。

  3. 3. 2019-10-17

    屋根半分葺き替え工事

    屋根半分葺き替え工事

    既存の状態です。

  4. 4. 2019-10-17

    屋根半分葺き替え工事

    屋根半分葺き替え工事

    既存の状態です。

  5. 5. 2019-10-17

    屋根半分葺き替え工事

    屋根半分葺き替え工事

    既存の屋根材(セメント瓦)をめくっていきます。

  6. 6. 2019-10-17

    屋根半分葺き替え工事

    屋根半分葺き替え工事

    既存の屋根材をめくりました。

  7. 7. 2019-10-17

    屋根半分葺き替え工事

    屋根半分葺き替え工事

    続いて、既存の下葺き材を撤去します。

  8. 8. 2019-10-17

    屋根半分葺き替え工事

    屋根半分葺き替え工事

    既存の下葺き材を撤去しました。

  9. 9. 2019-10-17

    屋根半分葺き替え工事

    屋根半分葺き替え工事

    雨養生のため、一旦、ブルーシートを二重にして被せました。

  10. 10. 2019-10-17

    屋根半分葺き替え工事

    屋根半分葺き替え工事

    雨養生のため、一旦、ブルーシートを二重にして被せました。

  11. 11. 2019-10-18

    屋根半分葺き替え工事

    屋根半分葺き替え工事

    既存の野地板に下地木材を取り付けていきます。

  12. 12. 2019-10-18

    屋根半分葺き替え工事

    屋根半分葺き替え工事

    既存の野地板に下地木材を取り付けていきます。ビスでしっかりと固定します。

  13. 13. 2019-10-18

    屋根半分葺き替え工事

    屋根半分葺き替え工事

    下地木材を取り付けていきます。

  14. 14. 2019-10-18

    屋根半分葺き替え工事

    屋根半分葺き替え工事

    下地木材を取り付けました。

  15. 15. 2019-10-18

    屋根半分葺き替え工事

    屋根半分葺き替え工事

    針葉樹板を取り付けていきます。

  16. 16. 2019-10-18

    屋根半分葺き替え工事

    屋根半分葺き替え工事

    針葉樹板を取り付けていきます。ビスでしっかりと固定します。

  17. 17. 2019-10-18

    屋根半分葺き替え工事

    屋根半分葺き替え工事

    続いて、下葺き材(タイベックルーフライナー)を張っていきます。

  18. 18. 2019-10-18

    屋根半分葺き替え工事

    屋根半分葺き替え工事

    下葺き材を張っていきます。

  19. 19. 2019-10-21

    樋工事

    樋工事

    竪樋 既存の状態です。

  20. 20. 2019-10-21

    樋工事

    樋工事

    既存の状態です。

  21. 21. 2019-10-21

    樋工事

    樋工事

    既存の竪樋、控え金具を撤去しました。新たな控え金具を取り付けていきます。

  22. 22. 2019-10-21

    樋工事

    樋工事

    軒樋 既存の状態です。

  23. 23. 2019-10-21

    樋工事

    樋工事

    既存の軒樋、樋受け金具を撤去しました。

  24. 24. 2019-10-21

    樋工事

    樋工事

    新たな樋受け金具を取り付けていきます。

  25. 25. 2019-10-21

    樋工事

    樋工事

    新たな軒樋を取り付けました。

  26. 26. 2019-10-21

    屋根半分葺き替え工事

    屋根半分葺き替え工事

    ケラバ水切りを取り付けていきます。

  27. 27. 2019-10-21

    屋根半分葺き替え工事

    屋根半分葺き替え工事

    軒先水切りを取り付けていきます。

  28. 28. 2019-10-21

    屋根半分葺き替え工事

    屋根半分葺き替え工事

    屋根本体(ガルバリュウムタテヒラ)を葺いていきます。

  29. 29. 2019-10-21

    屋根半分葺き替え工事

    屋根半分葺き替え工事

    棟、壁際に下地木材を取り付けます。屋根材は下地木材に沿うように折り立てています。

  30. 30. 2019-10-21

    屋根半分葺き替え工事

    屋根半分葺き替え工事

    壁際水切りを取り付けていきます。継手にはコーキングを入れて、圧着させます。

  31. 31. 2019-10-21

    屋根半分葺き替え工事

    屋根半分葺き替え工事

    壁際水切りを取り付けました。

  32. 32. 2019-10-22

    屋根半分葺き替え工事

    屋根半分葺き替え工事

    棟に下地木材を取り付けます。

  33. 33. 2019-10-22

    屋根半分葺き替え工事

    屋根半分葺き替え工事

    棟の下地木材に防水テープを貼り、ケミカル面戸を取り付けていきます。

  34. 34. 2019-10-22

    屋根半分葺き替え工事

    屋根半分葺き替え工事

    ケミカル面戸を取り付けました。

  35. 35. 2019-10-22

    屋根半分葺き替え工事

    屋根半分葺き替え工事

    さらに棟に下地木材を取り付け、面戸カバーを被せていきます。

  36. 36. 2019-10-22

    屋根半分葺き替え工事

    屋根半分葺き替え工事

    面戸カバーを取り付けました。

  37. 37. 2019-10-22

    屋根半分葺き替え工事

    屋根半分葺き替え工事

    棟板金を取り付けていきます。継手にはコーキングを入れます。

  38. 38. 2019-10-22

    屋根半分葺き替え工事

    屋根半分葺き替え工事

    棟板金を取り付けました。

  39. 39. 2019-10-22

    屋根半分葺き替え工事

    屋根半分葺き替え工事

    ビスでしっかりと固定します。

  40. 40. 2019-10-22

    屋根半分葺き替え工事

    屋根半分葺き替え工事

    屋根工事完了です。

  41. 41. 2019-10-22

    屋根半分葺き替え工事

    屋根半分葺き替え工事

    屋根工事完了です。

  42. 42. 2019-10-22

    屋根半分葺き替え工事

    屋根半分葺き替え工事

    屋根工事完了です。

  43. 43. 2019-10-22

    樋工事

    樋工事

    新たな竪樋を取り付けました。

  44. 44. 2019-10-23

    足場工事

    足場工事

    足場を解体しました。

  45. 45. 2019-10-23

    現場担当

    現場担当

    私が自信を持って施工いたしました。
