豊富な写真で工事の様子がよくわかる!
屋根工事・雨漏り修理事例の検索サイト
ありがとうございます!掲載事例2,000件突破!(2024年3月時点)
掲載写真数16万枚突破!(2024年3月時点)
工事別 | 屋根工事、外壁工事、屋根・外壁など塗装工事、雨樋(とい)工事 地域別 | 滋賀県

R5.10/30~R6.1/13 伊賀市 株式会社 富士工業所様 外部改修工事

工事主任:嶋田班、戸田班、別井班

  • 建築中のレポート

1.2023年10月31日
足場工事
足場を組んでいきます。
2.2023年10月31日
足場工事
足場を組んでいきます。
3.2023年11月01日
足場工事
養生シートを被せていきます。
4.2023年11月01日
足場工事
養生シートを被せていきます。
5.2023年11月01日
足場工事
養生シートを被せていきます。
6.2023年11月02日
足場工事
養生シートを被せていきます。
7.2023年11月02日
足場工事
養生シートを被せました。
8.2023年11月08日
シーリング工事
目地にシーリング材の付きを良くするプライマーを塗布していきます。
9.2023年11月08日
シーリング工事
シーリング材を充填していきます。
10.2023年11月08日
シーリング工事
シーリング材を平らにならしました。
11.2023年11月08日
シーリング工事
シーリング処理しました。
12.2023年11月09日
シーリング工事
別面、プライマーを塗布していきます。
13.2023年11月09日
シーリング工事
シーリング材を充填していきます。
14.2023年11月09日
シーリング工事
シーリング材を平らにならしていきます。
15.2023年11月09日
シーリング工事
シーリング処理しました。
16.2023年11月09日
シーリング工事
シーリング処理しました。
17.2023年11月11日
シーリング工事
サッシの既存シーリング材をめくっていきます。
18.2023年11月11日
シーリング工事
清掃後、マスキングテープで養生してからプライマーを塗布していきます。
19.2023年11月11日
シーリング工事
シーリング材を充填していきます。
20.2023年11月11日
シーリング工事
シーリング材を平らにならしていきます。
21.2023年11月11日
シーリング工事
シーリング処理しました。
22.2023年11月11日
シーリング工事
同様にサッシにシーリング処理しました。
23.2023年11月16日
庇工事
既存の状態です。
24.2023年11月16日
庇工事
別箇所、既存の状態です。
25.2023年11月16日
庇工事
別箇所、既存の状態です。
26.2023年11月16日
庇工事
各庇の壁際水切りを撤去していきます。
27.2023年11月16日
庇工事
既存の屋根材を撤去していきます。
28.2023年11月16日
庇工事
既存の屋根材を撤去していきます。
29.2023年11月16日
庇工事
既存の屋根材を撤去しました。
30.2023年11月16日
庇工事
既存の屋根材を撤去しました。
31.2023年11月16日
庇工事
既存の屋根材を撤去しました。
32.2023年11月16日
庇工事
養生シートを被せました。
33.2023年11月16日
庇工事
養生シートを被せました。
34.2023年11月16日
庇工事
養生シートを被せました。
35.2023年11月17日
高圧洗浄
高圧洗浄で汚れを落としていきます。
36.2023年11月17日
高圧洗浄
高圧洗浄で汚れを落としていきます。
37.2023年11月17日
高圧洗浄
高圧洗浄で汚れを落としていきます。
38.2023年11月17日
高圧洗浄
高圧洗浄で汚れを落としていきます。
39.2023年11月17日
高圧洗浄
高圧洗浄で汚れを落としていきます。
40.2023年11月20日
付帯部塗装工事
庇の骨組み鉄部をケレン掛けします。
41.2023年11月20日
付帯部塗装工事
ケレン掛けしていきます。
42.2023年11月20日
付帯部塗装工事
鉄部にサビ止めを塗布していきます。
43.2023年11月20日
付帯部塗装工事
鉄部にサビ止めを塗布していきます。
44.2023年11月20日
付帯部塗装工事
鉄部にサビ止めを塗布しました。
45.2023年11月20日
付帯部塗装工事
鉄部にサビ止めを塗布しました。
46.2023年11月21日
付帯部塗装工事
鉄部にシリコン塗料を上塗りしていきます。(1回目)
47.2023年11月21日
付帯部塗装工事
鉄部にシリコン塗料を上塗りしていきます。(1回目)
48.2023年11月21日
付帯部塗装工事
さらに鉄部にシリコン塗料を上塗りしていきます。(2回目)
49.2023年11月21日
付帯部塗装工事
鉄部にシリコン塗料を上塗りしていきます。(2回目)
50.2023年11月21日
付帯部塗装工事
庇鉄部塗装完了です。
51.2023年11月21日
付帯部塗装工事
庇鉄部塗装完了です。
52.2023年11月22日
付帯部塗装工事
別箇所、鉄部にシリコン塗料を上塗りしていきます。(1回目)
53.2023年11月22日
付帯部塗装工事
鉄部にシリコン塗料を上塗りしていきます。(1回目)
54.2023年11月22日
付帯部塗装工事
鉄部にシリコン塗料を上塗りしていきます。(2回目)
55.2023年11月22日
付帯部塗装工事
鉄部にシリコン塗料を上塗りしていきます。(2回目)
56.2023年11月22日
付帯部塗装工事
庇鉄部塗装完了です。
57.2023年11月22日
付帯部塗装工事
庇鉄部塗装完了です。
58.2023年11月22日
外壁塗装工事
塗料が付かないように養生しました。
59.2023年11月22日
外壁塗装工事
塗料が付かないように養生しました。
60.2023年11月22日
外壁塗装工事
塗料が付かないように養生しました。
61.2023年11月22日
外壁塗装工事
塗料が付かないように養生しました。
62.2023年11月23日
外壁塗装工事
ホワイトフィラーAⅡを下塗りしていきます。
63.2023年11月23日
外壁塗装工事
ホワイトフィラーAⅡを下塗りしていきます。
64.2023年11月23日
外壁塗装工事
ホワイトフィラーAⅡを下塗りしていきます。
65.2023年11月23日
外壁塗装工事
ホワイトフィラーAⅡを下塗りしました。
66.2023年11月23日
外壁塗装工事
ホワイトフィラーAⅡを下塗りしました。
67.2023年11月23日
外壁塗装工事
ホワイトフィラーAⅡを下塗りしました。
68.2023年11月23日
外壁塗装工事
超低汚染リファイン1000MF-IRを中塗りしていきます。
69.2023年11月23日
外壁塗装工事
超低汚染リファイン1000MF-IRを中塗りしていきます。
70.2023年11月24日
外壁塗装工事
超低汚染リファイン1000MF-IRを中塗りしていきます。
71.2023年11月24日
外壁塗装工事
超低汚染リファイン1000MF-IRを中塗りしていきます。
72.2023年11月26日
外壁塗装工事
超低汚染リファイン1000MF-IRを上塗りしていきます。
73.2023年11月26日
外壁塗装工事
超低汚染リファイン1000MF-IRを上塗りしていきます。
74.2023年11月26日
付帯部塗装工事
鉄扉をケレン掛けして下地を整えていきます。
75.2023年11月26日
付帯部塗装工事
サビ止めを下塗りしていきます。
76.2023年11月26日
付帯部塗装工事
サビ止めを下塗りしました。
77.2023年11月26日
外壁塗装工事
基礎、シーラーを下塗りしていきます。
78.2023年11月26日
外壁塗装工事
シーラーを下塗りしていきます。
79.2023年11月26日
外壁塗装工事
シーラーを下塗りしました。
80.2023年12月27日
外壁塗装工事
別箇所、ホワイトフィラーAⅡを下塗りしていきます。
81.2023年11月27日
外壁塗装工事
細かな部分は刷毛で塗装していきます。
82.2023年11月27日
外壁塗装工事
別箇所、ホワイトフィラーAⅡを下塗りしました。
83.2023年11月28日
外壁塗装工事
超低汚染リファイン1000MF-IRを中塗りしていきます。
84.2023年11月28日
外壁塗装工事
超低汚染リファイン1000MF-IRを上塗りしていきます。
85.2023年11月28日
外壁塗装工事
超低汚染リファイン1000MF-IRを上塗りしました。
86.2023年11月28日
付帯部塗装工事
鉄扉、ケレン掛けして下地を整えていきます。
87.2023年11月28日
付帯部塗装工事
サビ止めを下塗りしていきます。
88.2023年11月28日
付帯部塗装工事
鉄扉、ケレン掛けして下地を整えていきます。
89.2023年11月28日
付帯部塗装工事
サビ止めを下塗りしていきます。
90.2023年11月28日
付帯部塗装工事
鉄部、サビ止めを下塗りしていきます。
91.2023年11月28日
付帯部塗装工事
サビ止めを下塗りしました。
92.2023年11月28日
付帯部塗装工事
サビ止めを下塗りしました。
93.2023年11月29日
付帯部塗装工事
ファインウレタンを中塗りしていきます。
94.2023年11月29日
付帯部塗装工事
ファインウレタンを中塗りしていきます。
95.2023年11月29日
付帯部塗装工事
ファインウレタンを中塗りしていきます。
96.2023年11月29日
付帯部塗装工事
ファインウレタンを中塗りしていきます。
97.2023年11月29日
付帯部塗装工事
ファインウレタンを中塗りしていきます。
98.2023年11月29日
付帯部塗装工事
ファインウレタンを中塗りしました。
99.2023年11月29日
外壁塗装工事
基礎部分、ベースガードを中塗りしていきます。
100.2023年11月29日
外壁塗装工事
別箇所、ベースガードを中塗りしていきます。
101.2023年11月30日
外壁塗装工事
基礎部分、ベースガードを上塗りしていきます。
102.2023年11月29日
外壁塗装工事
ベースガードを上塗りしていきます。
103.2023年11月30日
外壁塗装工事
細かな部分は刷毛で塗装していきます。
104.2023年12月01日
付帯部塗装工事
鉄部、ケレン掛けして下地を整えていきます。
105.2023年12月01日
付帯部塗装工事
ケレン掛けして下地を整えていきます。
106.2023年12月01日
付帯部塗装工事
サビ止めを下塗りしていきます。
107.2023年12月01日
付帯部塗装工事
サビ止めを下塗りしていきます。
108.2023年12月01日
付帯部塗装工事
サビ止めを下塗りしていきます。
109.2023年12月01日
付帯部塗装工事
ファインウレタンを中塗りしていきます。
110.2023年12月01日
付帯部塗装工事
ファインウレタンを中塗りしていきます。
111.2023年12月01日
付帯部塗装工事
ファインウレタンを中塗りしていきます。
112.2023年12月02日
雨とい工事
既存の状態です。
113.2023年12月01日
雨とい工事
既存の状態です。
114.2023年12月01日
雨とい工事
既存の状態です。
115.2023年12月01日
雨とい工事
既存の状態です。
116.2023年12月01日
雨とい工事
軒といの中の汚れを撤去します。
117.2023年12月01日
雨とい工事
軒といの中の汚れを撤去します。
118.2023年12月01日
雨とい工事
軒といを撤去していきます。
119.2023年12月01日
雨とい工事
軒といを撤去していきます。
120.2023年12月01日
雨とい工事
軒といを撤去していきます。
121.2023年12月01日
雨とい工事
とい受け金具も撤去しました。
122.2023年12月01日
雨とい工事
とい受け金具も撤去しました。
123.2023年12月01日
雨とい工事
とい受け金具も撤去しました。
124.2023年12月01日
屋根工事
既存の状態です。
125.2023年12月01日
屋根工事
ビスを撤去しました。
126.2023年12月01日
屋根工事
撤去した箇所にシーリング材を充填し、穴を塞いでいきます。
127.2023年12月01日
屋根工事
ビスを撤去した箇所にシーリング材を充填し、穴を塞いでいきます。
128.2023年12月02日
屋根工事
軒先ラジアルを取り付けていきます。
129.2023年12月02日
屋根工事
軒先ラジアルを取り付けました。
130.2023年12月03日
付帯部塗装工事
鉄部、ファインウレタンを上塗りしていきます。
131.2023年12月03日
付帯部塗装工事
ファインウレタンを上塗りしていきます。
132.2023年12月03日
付帯部塗装工事
ファインウレタンを上塗りしていきます。
133.2023年12月03日
付帯部塗装工事
ファインウレタンを上塗りしていきます。
134.2023年12月03日
付帯部塗装工事
鉄扉、ファインウレタンを上塗りしていきます。
135.2023年12月03日
付帯部塗装工事
ファインウレタンを上塗りしていきます。
136.2023年12月03日
付帯部塗装工事
ファインウレタンを上塗りしていきます。
137.2023年12月03日
付帯部塗装工事
ファインウレタンを上塗りしていきます。
138.2023年12月03日
付帯部塗装工事
細かな部分は刷毛で塗装していきます。
139.2023年12月03日
付帯部塗装工事
塗装完了です。
140.2023年12月03日
付帯部塗装工事
塗装完了です。
141.2023年12月03日
付帯部塗装工事
塗装完了です。
142.2023年12月03日
付帯部塗装工事
作業箇所周辺を清掃していきます。
143.2023年12月03日
付帯部塗装工事
作業箇所周辺を清掃していきます。
144.2023年12月04日
屋根工事
軒先ラジアルを取り付けていきます。
145.2023年12月04日
屋根工事
既存の状態です。
146.2023年12月04日
屋根工事
フックボルトを撤去していきます。
147.2023年12月04日
屋根工事
水切り下の面戸を撤去していきます。
148.2023年12月04日
屋根工事
面戸を撤去しました。
149.2023年12月04日
屋根工事
屋根本体(リフレアルーフⅡ)を加工していきます。
150.2023年12月04日
屋根工事
水上部分を折り立てていきます。
151.2023年12月04日
屋根工事
水上部分を折り立てました。
152.2023年12月04日
屋根工事
屋根本体を取り付けていきます。
153.2023年12月04日
屋根工事
継手にはシーリング材を充填します。
154.2023年12月04日
屋根工事
屋根本体を取り付けていきます。
155.2023年12月04日
屋根工事
ビスで仮止めしておきます。
156.2023年12月04日
屋根工事
反対側の屋根本体も取り付けていきます。
157.2023年12月06日
屋根工事
軒先ラジアルを取り付けました。
158.2023年12月06日
屋根工事
屋根本体を取り付けていきます。
159.2023年12月06日
屋根工事
屋根本体を取り付けました。
160.2023年12月07日
屋根工事
ビスを本締めしていきます。
161.2023年12月07日
雨とい工事
水糸を引き、勾配を確認しながらとい受け金具を取り付けていきます。
162.2023年12月07日
雨とい工事
とい受け金具を取り付けました。
163.2023年12月07日
雨とい工事
とい受け金具を取り付けました。
164.2023年12月08日
雨とい工事
軒といを取り付けていきます。
165.2023年12月08日
雨とい工事
軒といを取り付けていきます。
166.2023年12月08日
雨とい工事
集水器付きの軒とい取り付けます。
167.2023年12月08日
雨とい工事
軒といを取り付けていきます。
168.2023年12月08日
屋根工事
ビスを本締めしていきます。
169.2023年12月09日
屋根工事
屋根本体を取り付けていきます。
170.2023年12月09日
屋根工事
屋根本体を取り付けた箇所からビスを本締めしていきます。
171.2023年12月09日
足場工事
屋根本体を取り付けた箇所から、さらに足場を組み立てていきます。
172.2023年12月09日
足場工事
さらに足場を組み立てていきます。
173.2023年12月10日
足場工事
足場を組み、養生シートを被せました。
174.2023年12月10日
足場工事
足場を組み、養生シートを被せました。
175.2023年12月11日
屋根工事
塔屋、屋根本体を取り付けていきます。
176.2023年12月11日
屋根工事
屋根本体を取り付けていきます。
177.2023年12月11日
屋根工事
反対面も屋根本体を取り付けていきます。
178.2023年12月11日
屋根工事
屋根本体を取り付けていきます。
179.2023年12月12日
外壁工事
不要物を撤去していきます。
180.2023年12月12日
外壁工事
撤去しました。
181.2023年12月12日
外壁工事
既存の状態です。
182.2023年12月12日
外壁工事
既存の状態です。
183.2023年12月12日
外壁工事
下地木材にシーリング材を充填します。
184.2023年12月12日
外壁工事
外壁に下地木材を取り付けていきます。
185.2023年12月12日
外壁工事
下地木材を取り付けていきます。
186.2023年12月12日
外壁工事
下地木材を取り付けていきます。
187.2023年12月12日
外壁工事
下地木材を取り付けていきます。
188.2023年12月12日
外壁工事
透湿シートを張っていきます。
189.2023年12月12日
外壁工事
透湿シートを張っていきます。
190.2023年12月12日
外壁工事
透湿シートを張っていきます。
191.2023年12月13日
外壁工事
透湿シートを張りました。
192.2023年12月13日
外壁工事
透湿シートを張りました。
193.2023年12月13日
外壁工事
透湿シートを張りました。
194.2023年12月13日
屋根工事
干渉する壁際水切りを撤去していきます。
195.2023年12月14日
外壁工事
電気BOXを撤去していきます。
196.2023年12月14日
外壁工事
撤去しました。
197.2023年12月14日
外壁工事
上部に見切りを取り付けていきます。
198.2023年12月14日
外壁工事
上部に見切りを取り付けていきます。
199.2023年12月14日
屋根工事
ケミカル面戸、エプロン面戸を取り付けていきます。
200.2023年12月14日
屋根工事
ケミカル面戸、エプロン面戸を取り付けていきます。
201.2023年12月14日
屋根工事
面戸の上からタフベース(ガルバ強化下地)を取り付けていきます。
202.2023年12月14日
屋根工事
タフベースを取り付けていきます。
203.2023年12月14日
屋根工事
壁際水切りを取り付けていきます。
204.2023年12月14日
屋根工事
継手にはシーリング材を充填します。
205.2023年12月14日
屋根工事
壁際水切りを取り付けていきます。
206.2023年12月14日
屋根工事
壁際水切りを取り付けていきます。
207.2023年12月15日
屋根工事
干渉する壁際水切りを撤去していきます。
208.2023年12月15日
屋根工事
壁際水切りを撤去していきます。
209.2023年12月15日
屋根工事
ケミカル面戸を取り付けていきます。
210.2023年12月15日
屋根工事
エプロン面戸を取り付けていきます。
211.2023年12月14日
屋根工事
エプロン面戸を取り付けていきます。
212.2023年12月14日
屋根工事
タフベースを取り付けていきます。
213.2023年12月15日
屋根工事
タフベースを取り付けていきます。
214.2023年12月15日
外壁工事
水切りの上から見切りを取り付けていきます。
215.2023年12月15日
外壁工事
見切りを取り付けていきます。
216.2023年12月18日
屋根工事
タフベースを取り付けていきます。
217.2023年12月18日
屋根工事
タフベースを取り付けていきます。
218.2023年12月18日
屋根工事
タフベースの上から壁際水切りを取り付けていきます。
219.2023年12月18日
屋根工事
塔屋、屋根本体を取り付けていきます。
220.2023年12月18日
屋根工事
屋根本体を取り付けていきます。
221.2023年12月19日
屋根工事
屋根本体を取り付け、ビスを本締めしていきます。
222.2023年12月19日
屋根工事
ビスを本締めしていきます。
223.2023年12月19日
屋根工事
タフベースを取り付けていきます。
224.2023年12月20日
屋根工事
壁際水切りを取り付けていきます。
225.2023年12月20日
屋根工事
壁際水切りを取り付けていきます。
226.2023年12月20日
屋根工事
塔屋、屋根本体を取り付け、ビスを本締めしました。
227.2023年12月21日
屋根工事
棟際にケミカル面戸を貼っていきます。
228.2023年12月21日
屋根工事
棟際にケミカル面戸を貼っていきます。
229.2023年12月21日
屋根工事
ケミカル面戸の上からタフベースを取り付けていきます。
230.2023年12月21日
外壁工事
外壁に角波(ガルバリウム鋼板)を張っていきます。
231.2023年12月21日
外壁工事
角波を張っていきます。
232.2023年12月21日
外壁工事
ビスで固定していきます。
233.2023年12月23日
外壁工事
角波を張っていきます。
234.2023年12月23日
外壁工事
角波を張っていきます。
235.2023年12月23日
屋根工事
屋根本体を取り付け、ビスを本締めしていきます。
236.2023年12月24日
付帯部塗装工事
ケレン掛けして下地を整えていきます。
237.2023年12月24日

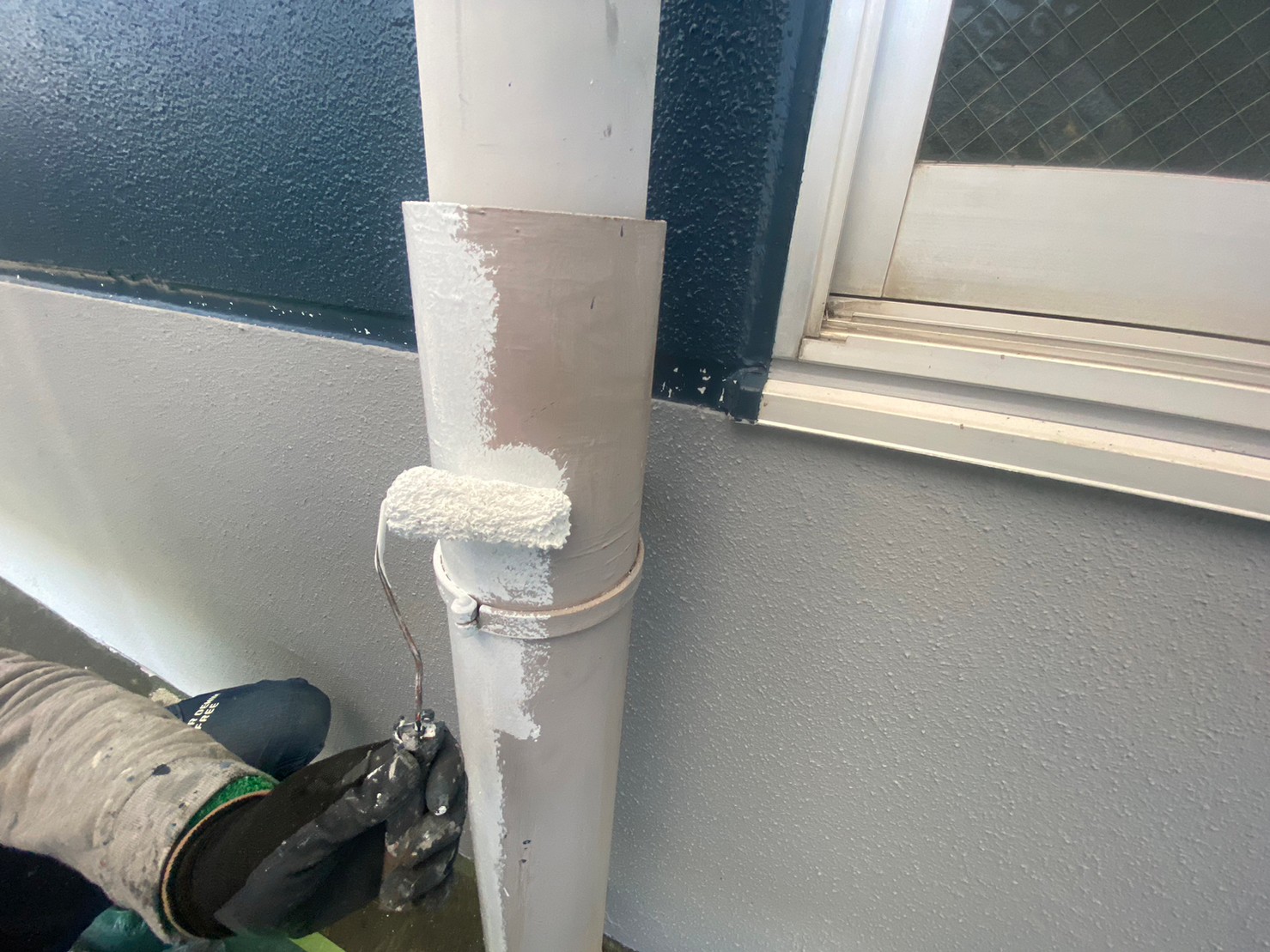

付帯部塗装工事
サビ止めを下塗りしていきます。
238.2023年12月24日
付帯部塗装工事
下塗りしました。
239.2023年12月24日
付帯部塗装工事
ファインウレタンを中塗りしていきます。
240.2023年12月24日
付帯部塗装工事
中塗りしました。
241.2023年12月24日
付帯部塗装工事
鉄部、ケレン掛けして下地を整えていきます。
242.2023年12月24日
付帯部塗装工事
サビ止めを下塗りしていきます。
243.2023年12月24日
付帯部塗装工事
サビ止めを下塗りしていきます。
244.2023年12月24日
付帯部塗装工事
ケレン掛けして下地を整えていきます。
245.2023年12月24日
付帯部塗装工事
サビ止めを下塗りしていきます。
246.2023年12月24日
付帯部塗装工事
下塗りしました。
247.2023年12月24日
付帯部塗装工事
ケレン掛けして下地を整えていきます。
248.2023年12月24日
付帯部塗装工事
サビ止めを下塗りしていきます。
249.2023年12月24日
付帯部塗装工事
ファインウレタンを中塗りしていきます。
250.2023年12月24日
付帯部塗装工事
中塗りしました。
251.2023年12月25日
付帯部塗装工事
さらにファインウレタンを上塗りしていきます。
252.2023年12月25日
付帯部塗装工事
上塗りしました。
253.2023年12月25日
付帯部塗装工事
ファインウレタンを中塗りしていきます。
254.2023年12月25日
付帯部塗装工事
ファインウレタンを中塗りしていきます。
255.2023年12月25日
付帯部塗装工事
ファインウレタンを中塗りしていきます。
256.2023年12月25日
付帯部塗装工事
中塗りしました。
257.2023年12月25日
付帯部塗装工事
ファインウレタンを上塗りしていきます。
258.2023年12月25日
付帯部塗装工事
上塗りしました。
259.2023年12月25日
付帯部塗装工事
ファインウレタンを上塗りしていきます。
260.2023年12月25日
付帯部塗装工事
上塗りしました。
261.2023年12月25日
庇工事
庇に屋根材を取り付けていきます。
262.2023年12月25日
庇工事
大波鉄板を取り付けていきます。
263.2023年12月25日
庇工事
大波鉄板を取り付け、専用ビスで固定しました。
264.2023年12月25日
雨とい工事
既存のたてといを撤去していきます。
265.2023年12月25日
雨とい工事
たてといを撤去しました。
266.2023年12月25日
雨とい工事
たてといを撤去しました。
267.2023年12月25日
雨とい工事
新たなたてといを取り付けていきます。
268.2023年12月25日
雨とい工事
新たなたてといを取り付けました。
269.2023年12月25日
雨とい工事
新たなたてといを取り付けました。
270.2023年12月25日
足場工事
屋根上の足場を解体しました。
271.2023年12月25日
足場工事
屋根上の足場を解体しました。
272.2023年12月26日
外壁工事
角波を張っていきます。
273.2023年12月26日
外壁工事
角波を張っていきます。
274.2023年12月26日
角波を張っていきます。
275.2023年12月26日
外壁工事
角波を張っていきます。
276.2023年12月26日
雨とい工事
たてといを取り付けていきます。
277.2023年12月26日
雨とい工事
たてといを取り付けていきます。
278.2023年12月26日
雨とい工事
庇の軒先に水糸を引き、勾配を確認しながらとい受け金具を取り付けていきます。
279.2023年12月26日
雨とい工事
とい受け金具を取り付けていきます。
280.2023年12月26日
雨とい工事
軒といを取り付けました。
281.2023年12月26日
雨とい工事
軒といを取り付けました。
282.2023年12月27日
庇工事
壁際にケミカル面戸を貼り付けます。
283.2023年12月27日
庇工事
上からタフベースを取り付けました。
284.2023年12月27日
庇工事
ケラバ水切りを取り付けていきます。
285.2023年12月27日
庇工事
ケラバ水切りを取り付けました。
286.2023年12月27日
庇工事
ケラバ水切りを取り付けました。
287.2023年12月28日
庇工事
タフベースを取り付けていきます。
288.2023年12月28日
屋根工事
塔屋、ケラバ水切りを取り付けました。
289.2023年12月28日
屋根工事
ルーフファン周りに板金を取り付けていきます。
290.2023年12月28日
屋根工事
ルーフファン周りに板金を取り付けました。
291.2023年12月29日
屋根工事
棟板金を取り付けていきます。継手にはシーリング材を充填します。
292.2023年12月29日
屋根工事
棟板金を取り付けていきます。
293.2023年12月29日
外壁工事
コーナー板金を取り付けていきます。
294.2023年12月29日
外壁工事
コーナー板金を取り付けました。
295.2023年12月29日
外壁工事
コーナー板金を取り付けました。
296.2023年12月29日
庇工事
ケラバ水切りを取り付けました。
297.2023年12月29日
庇工事
壁際水切りを取り付け、シーリング処理しました。
298.2023年12月29日
庇工事
壁際水切りを取り付け、シーリング処理しました。
299.2023年12月29日
庇工事
さらに壁際水切りを取り付け(二重水切り)シーリング処理しました。
300.2023年12月29日
庇工事
さらに壁際水切りを取り付け(二重水切り)シーリング処理しました。
301.2024年01月10日
庇工事
ケラバに取り付けた寸切りボルトと固定金具で雨といを固定しました。
302.2024年01月10日
屋根工事
各取り合いにシーリング処理していきます。
303.2024年01月10日
屋根工事
シーリング処理していきます。
304.2024年01月10日
庇工事
別箇所、壁際にタフベースを取り付けていきます。
305.2024年01月11日
庇工事
壁際水切りを取り付けました。
306.2024年01月11日
庇工事
二重水切りを取り付け、シーリング処理しました。
307.2024年01月11日
外壁工事
コーナー板金を取り付けました。
308.2024年01月11日
外壁工事
コーナー板金を取り付けました。
309.2024年01月12日
屋根工事
軒先にラジアルを取り付けていきます。
310.2024年01月12日
屋根工事
軒先にラジアルを取り付けていきます。
311.2024年01月12日
庇工事
シーリング材を外壁に近い色で塗装していきます。
312.2024年01月12日
庇工事
シーリング材を塗装しました。
313.2024年01月13日
屋根工事
ラジアルを取り付けました。
314.2024年01月13日
屋根工事
ラジアルを取り付けました。
315.2024年01月13日
雨とい工事
雨といを取り付けました。
316.2024年01月13日
雨とい工事
雨といを取り付けました。
317.2024年01月13日
その他工事
電機BOXを復旧しました。
318.2024年01月13日
屋根工事
ケラバにL字金具を取り付けました。
319.2024年01月13日
屋根工事
ケラバにL字金具を取り付けました。
320.2024年01月13日
屋根工事
ケラバにL字金具を取り付けました。
321.2024年01月14日
足場工事
足場を解体しました。
322.2024年01月14日
足場工事
足場を解体しました。
323.2024年01月14日
足場工事
足場を解体しました。
324.2024年01月15日
その他
グレーチングを設置していきます。
325.2024年01月15日
その他
グレーチングを設置していきます。
326.2024年01月15日
清掃
釘やボルトが落ちていないか確認していきます。
327.2024年01月15日
清掃
掃き清掃していきます。
328.2024年01月15日
清掃
掃き清掃していきます。
329.2024年01月15日
清掃
水を流してきれいにしていきます。
330.2024年01月15日
清掃
水を流してきれいにしていきます。
331.2024年01月15日
清掃
拭き掃除していきます。
332.2024年01月15日
清掃
拭き掃除していきます。
333.2024年01月15日
清掃
清掃しました。
334.2024年01月15日
清掃
清掃しました。
335.2024年01月17日
確認
確認していきます。
336.2024年01月17日
確認
確認していきます。
337.2024年01月17日
確認
確認していきます。
338.2024年01月17日
確認
確認していきます。
339.2024年01月17日
確認
確認していきます。
340.2024年01月26日
庇工事
既存の状態です。
341.2024年01月26日
庇工事
既存の板金を撤去しました。
342.2024年01月26日
庇工事
既存の板金を撤去しました。
343.2024年01月26日
庇工事
下地木材にシーリング材を充填します。
344.2024年01月26日
庇工事
板金を取り付けた下地木材を扉の上に取り付けました。
345.2024年01月26日
庇工事
新たな庇を取り付けました。
346.2024年01月26日
庇工事
新たな庇を取り付けました。
347.2024年01月29日
確認
確認し、工事完工です。

屋根工事・雨漏り修理事例検索エンジン「屋根サーチ」は、屋根の修理、葺き替え工事、雨漏り修理、外壁塗装などの工事の実例を、豊富な写真で紹介する検索エンジンです。
