R5.7/20~7/22 桜井市 株式会社 神山鉄工所様 谷工事及び板金工事

工事主任:益永、北村班

 工事データ
 構造  2階建て和瓦
 お問い合わせ内容  雨漏り診断依頼
 工事内容  谷交換、板金工事
 工期  4日
  • 建築中のレポート

1.2023年07月20日

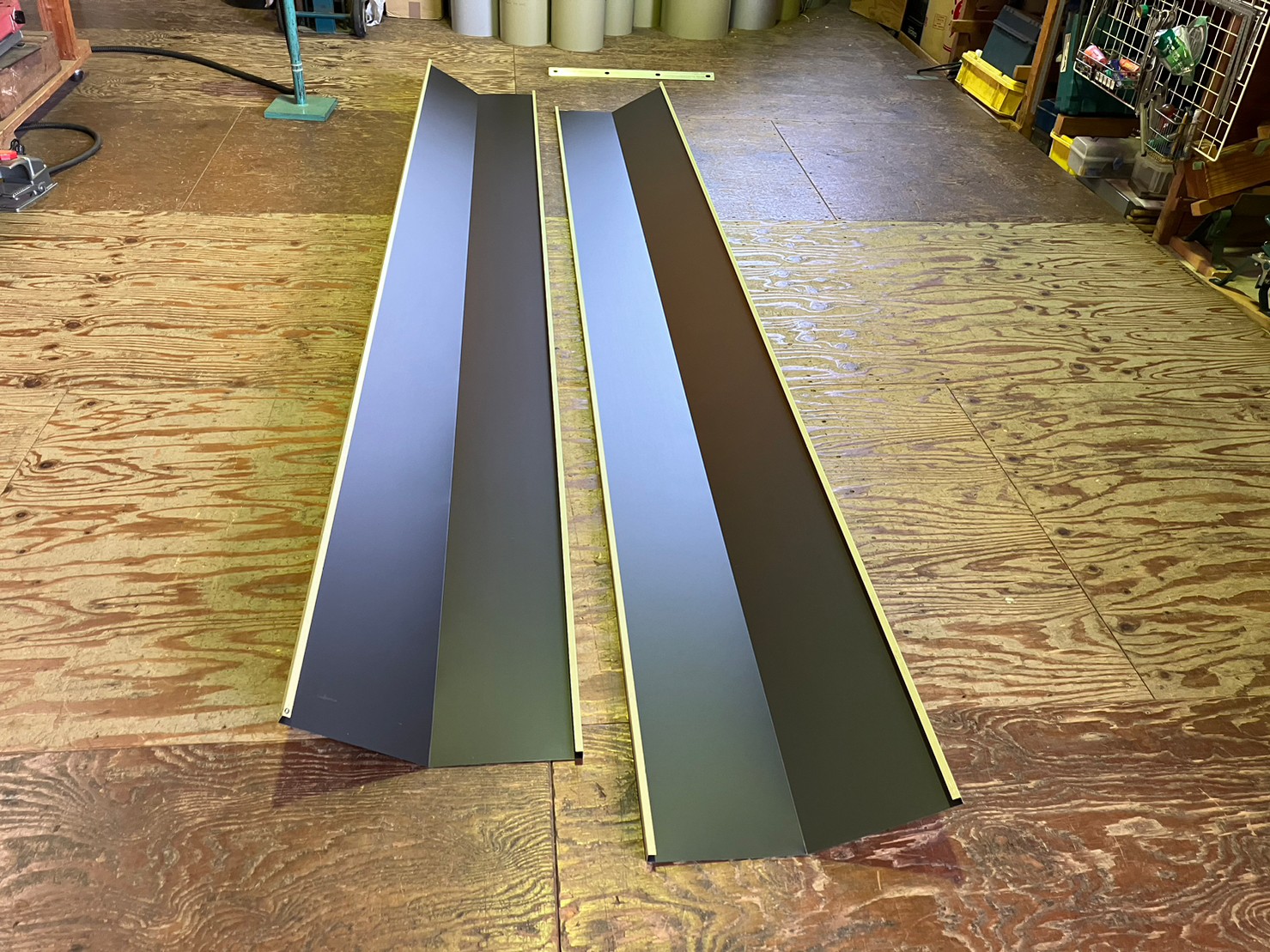

板金加工
自社工場にて、オリジナルの谷板金を製作・加工しました。
2.2023年07月20日
谷入れ替え工事

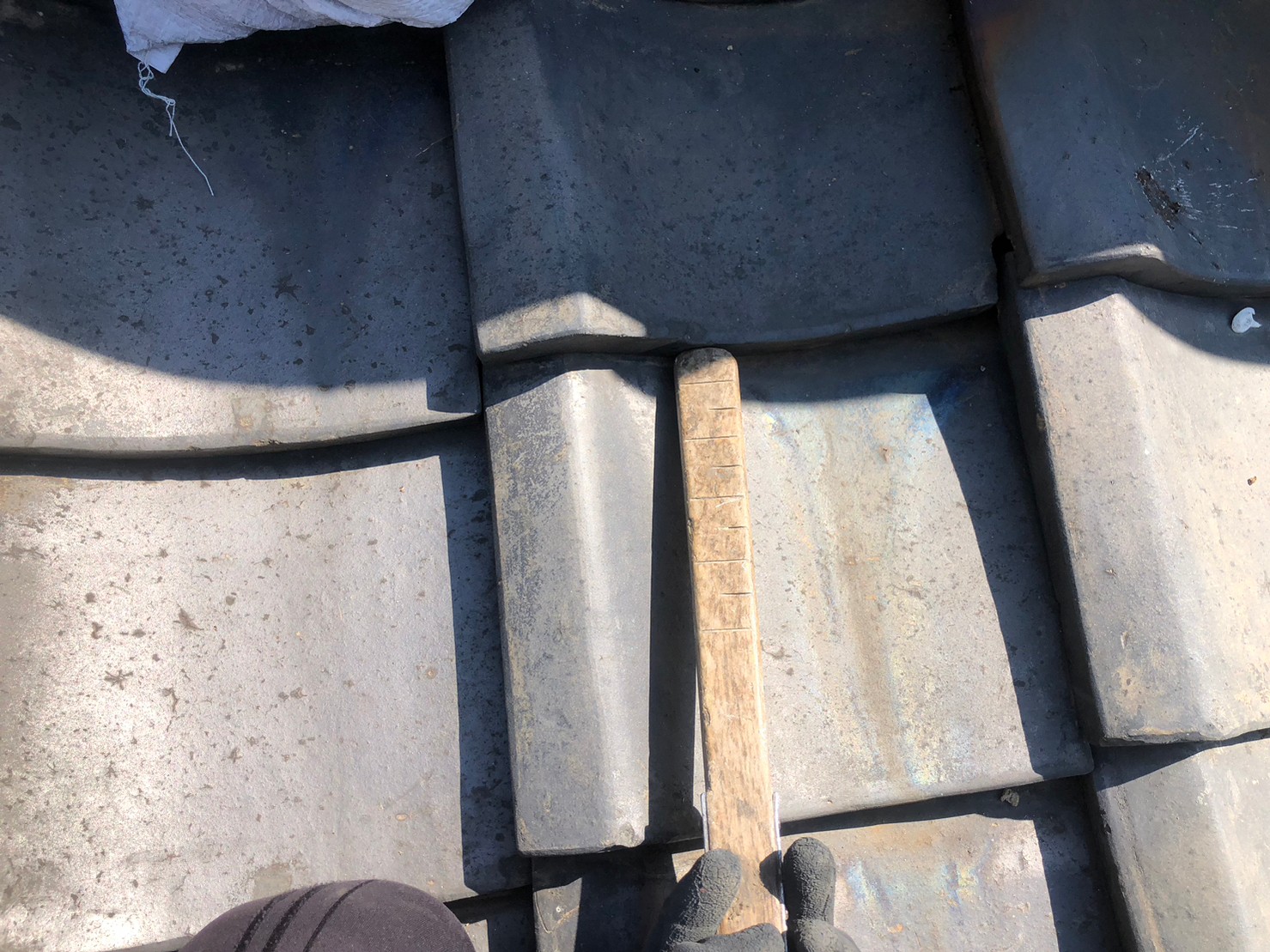

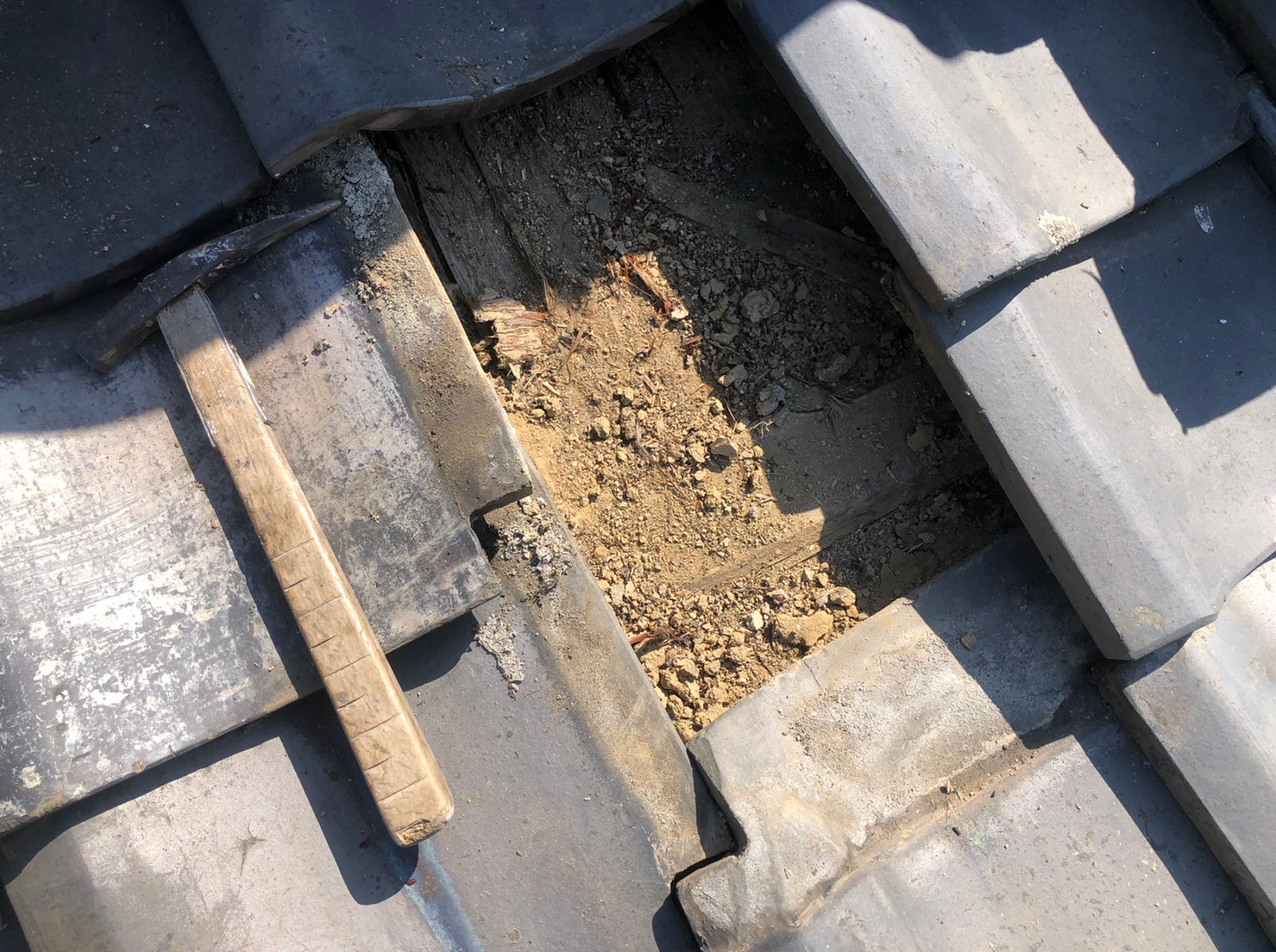

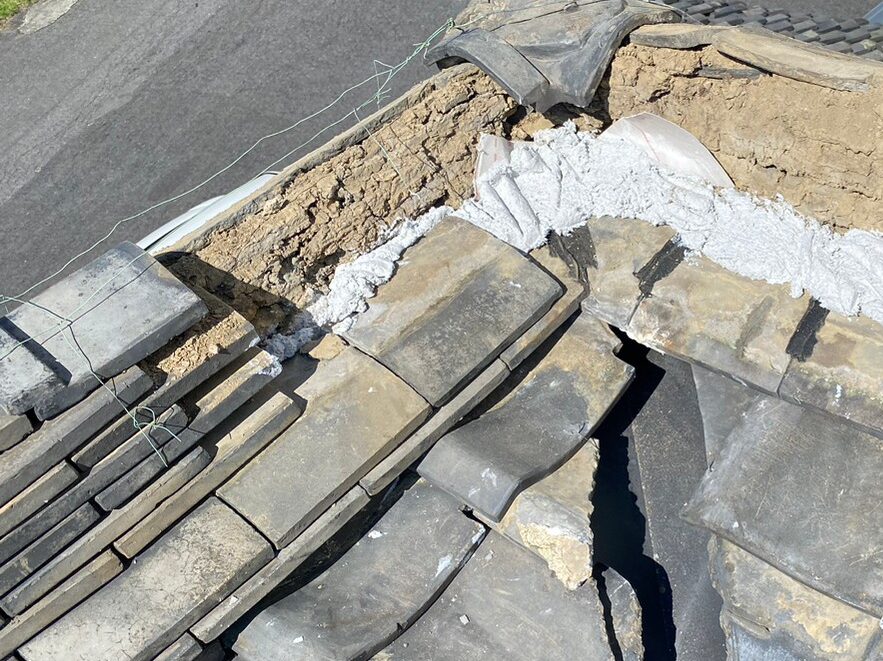

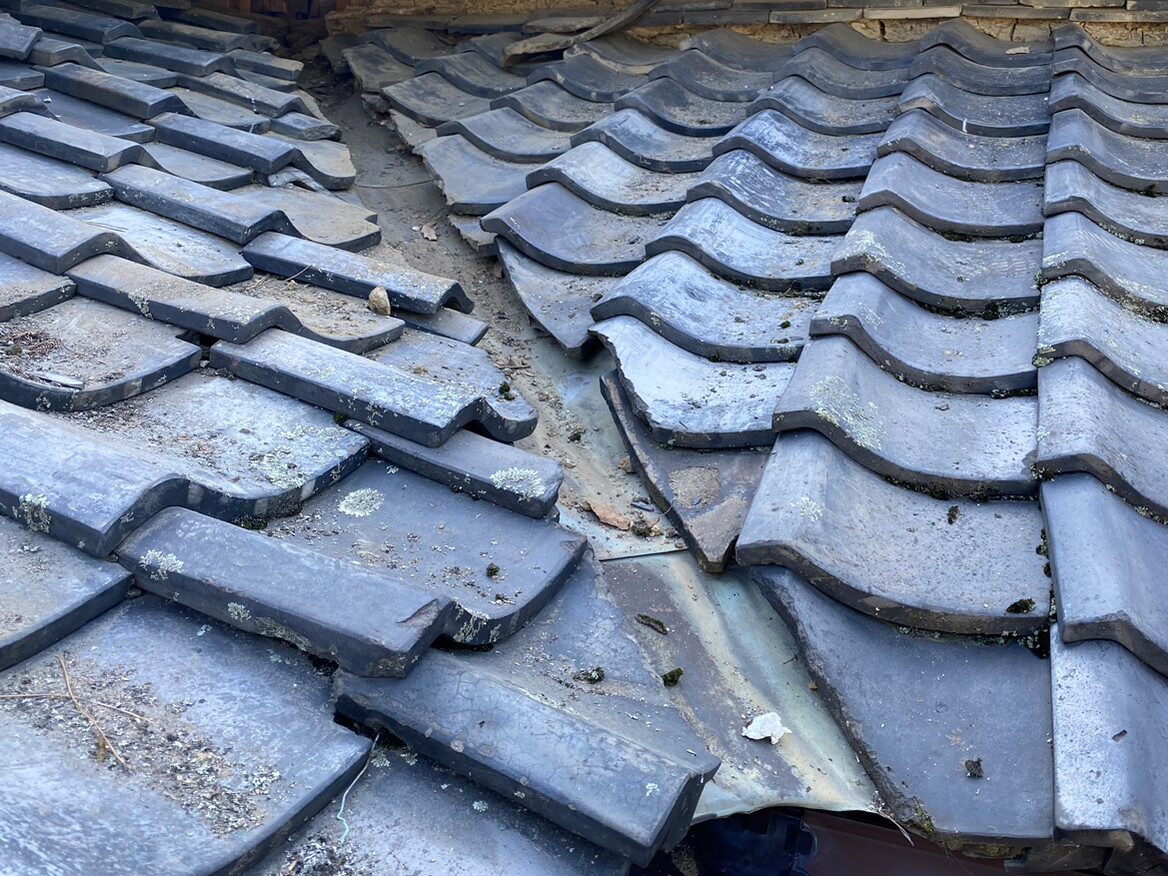

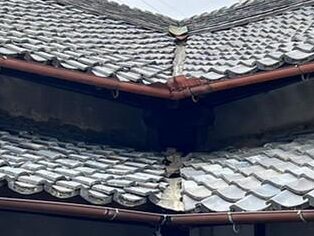

谷部分、既存の状態です。
3.2023年07月20日

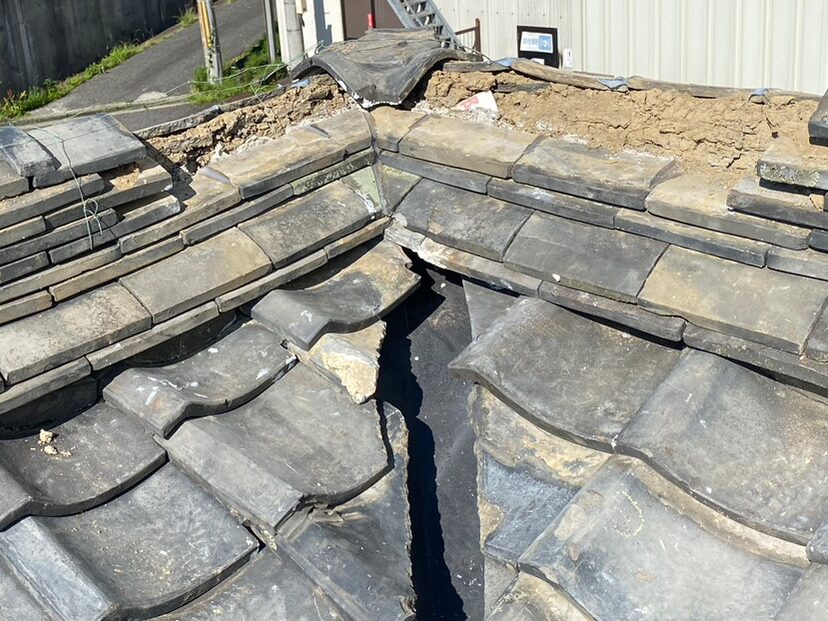

谷入れ替え工事(大屋根)

大屋根谷部分、既存の状態です。
4.2023年07月20日
谷入れ替え工事(大屋根)

既存の状態です。
5.2023年07月20日
谷入れ替え工事(大屋根)

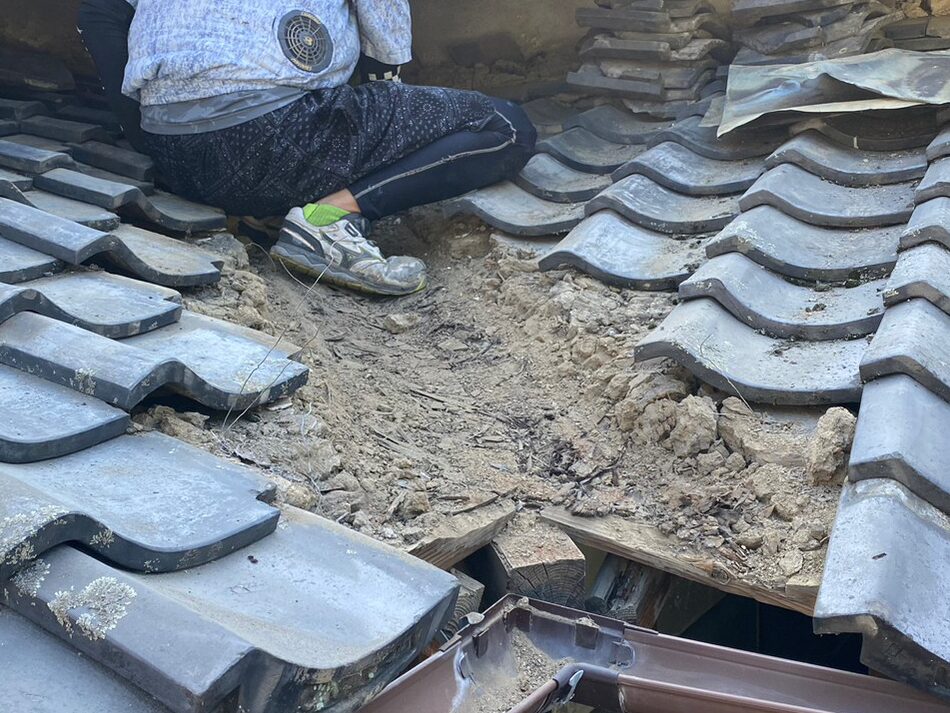

谷と干渉する既存の棟瓦、谷周りの既存瓦を一旦撤去していきます。
6.2023年07月20日
谷入れ替え工事(大屋根)

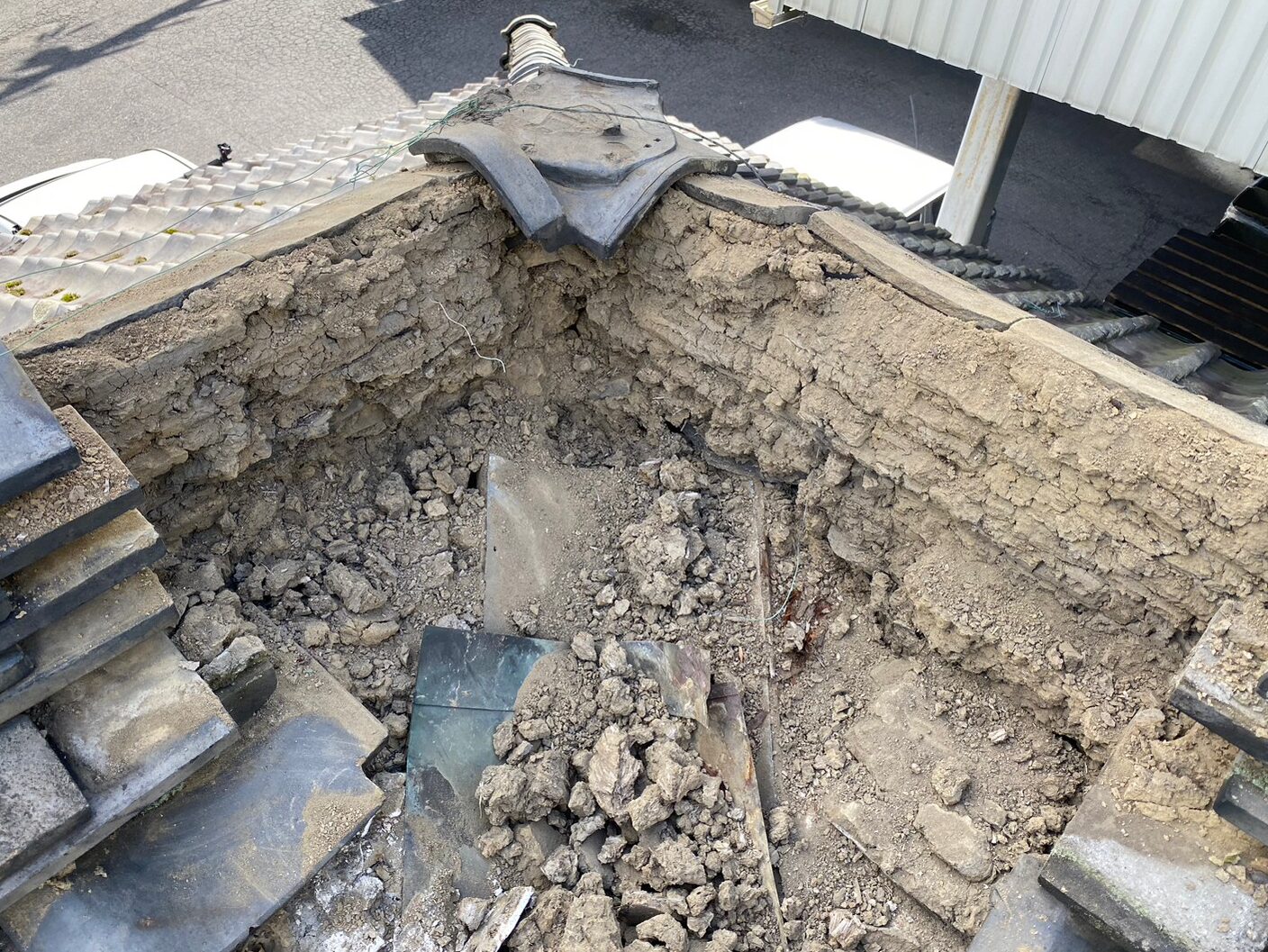

既存瓦を撤去し、その下の土台土を撤去していきます。
7.2023年07月20日
谷入れ替え工事(大屋根)

既存瓦、土台土を撤去しました。
8.2023年07月20日
谷入れ替え工事(大屋根)

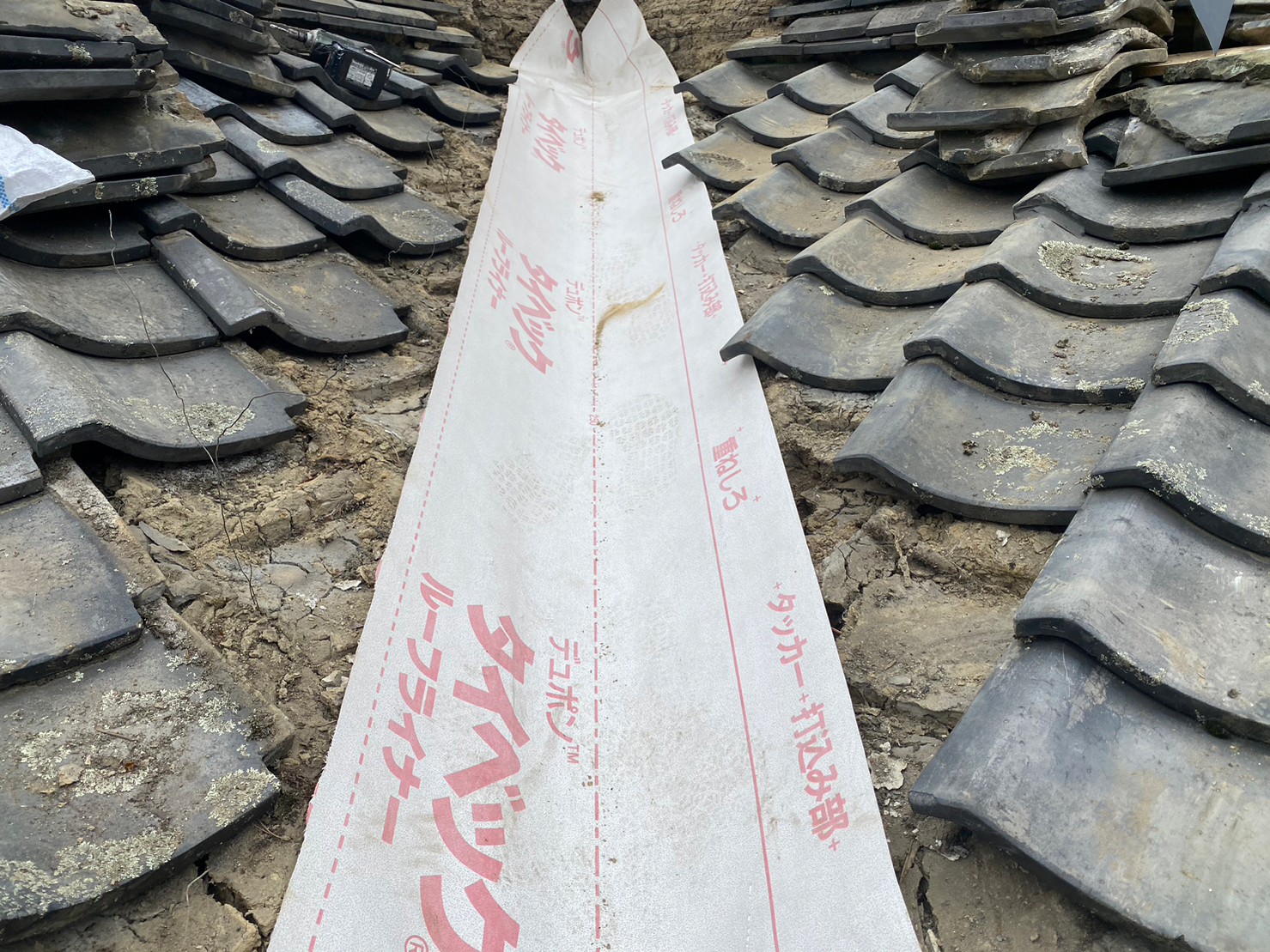

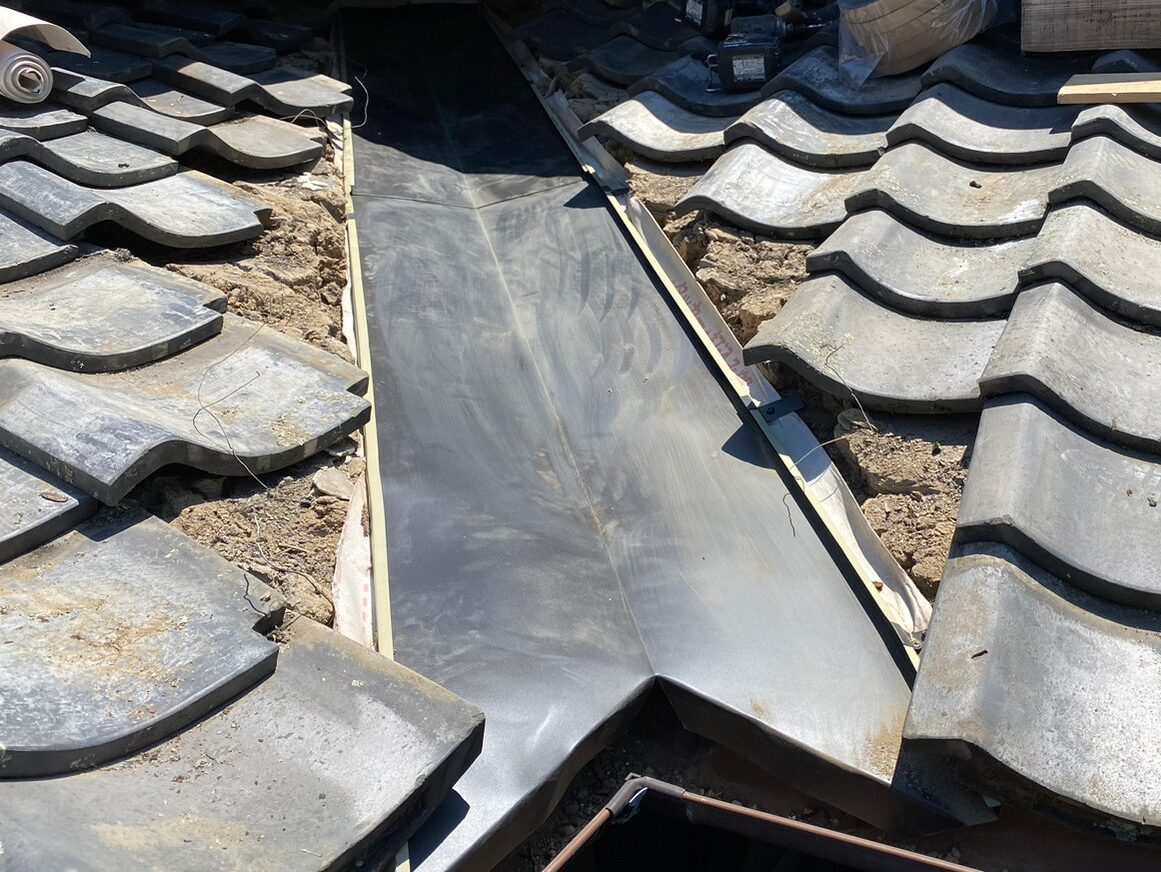

谷部分に下葺き材(タイベックルーフライナー)を張りました。
9.2023年07月20日
谷入れ替え工事(大屋根)
継手にシーリング材を入れながら、自社製作したガルバリウム谷板を取り付けていきます。
10.2023年07月20日
谷入れ替え工事(大屋根)

谷板を繋げ圧着させます。
11.2023年07月20日
谷入れ替え工事(大屋根)

谷板に取り付けた吊り子をビスで屋根の下地にしっかりと固定します。
12.2023年07月20日
谷入れ替え工事(大屋根)

谷板を取り付け、両端に止水材(シーラー)を貼りました。
13.2023年07月20日
谷入れ替え工事(大屋根)
谷板の端に高さ調整のための漆喰材(モルロック)を置き、既存瓦を復旧していきます。
14.2023年07月20日
谷入れ替え工事(大屋根)
瓦を復旧していきます。
15.2023年07月20日
谷入れ替え工事(大屋根)
瓦がずれないように、瓦に穴を開けステンレス線で固定しています。
16.2023年07月20日
谷入れ替え工事(大屋根)
瓦を復旧していきます。
17.2023年07月20日
谷入れ替え工事(大屋根)
片側の瓦を復旧しました。
18.2023年07月20日
谷入れ替え工事(大屋根)
反対側も瓦を復旧していきます。
19.2023年07月20日
谷入れ替え工事(大屋根)
瓦がずれないように、ステンレス線で固定しています。
20.2023年07月20日
谷入れ替え工事(大屋根)

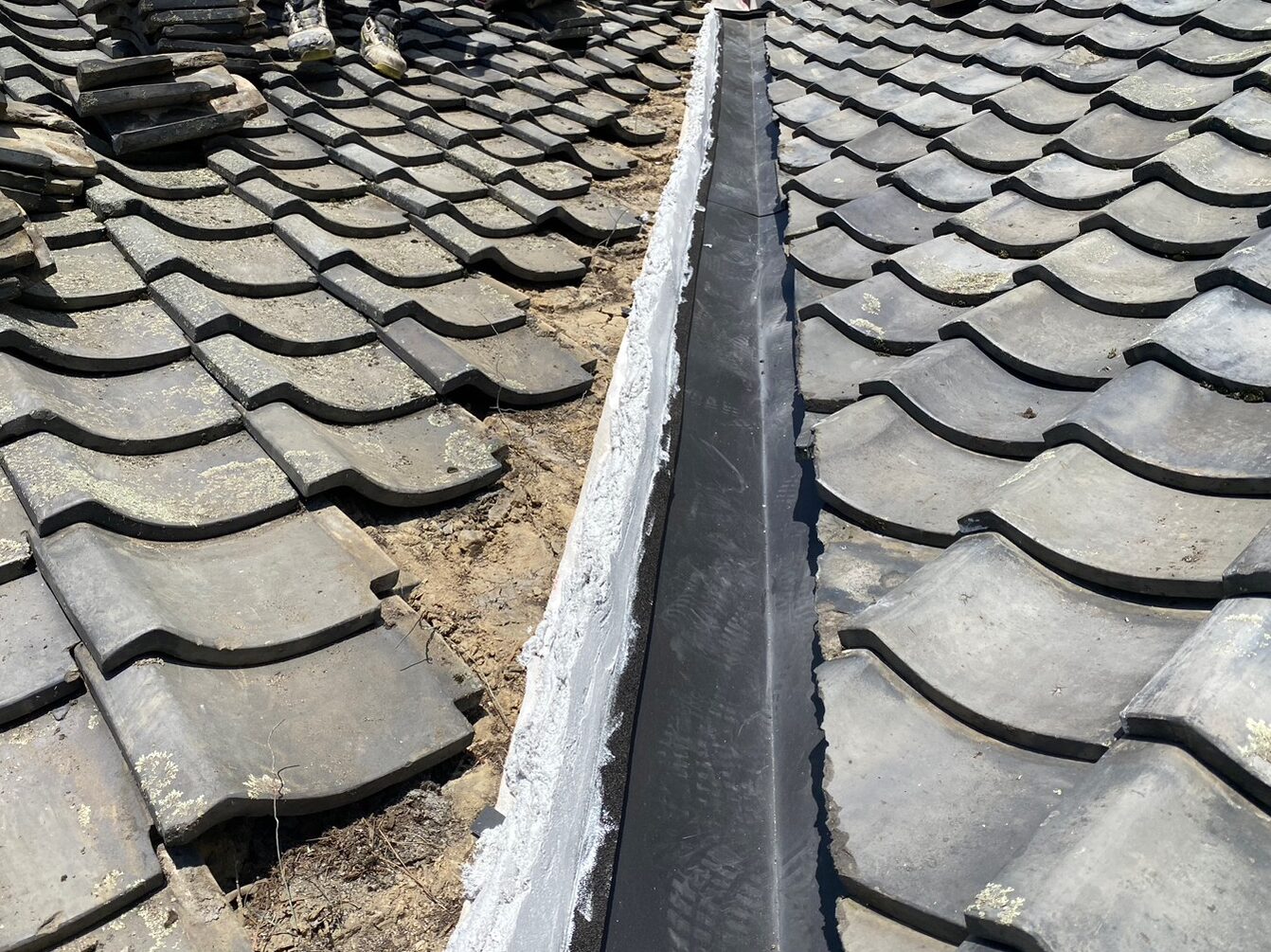

谷周りの瓦を復旧しました。
21.2023年07月20日
谷入れ替え工事(大屋根)

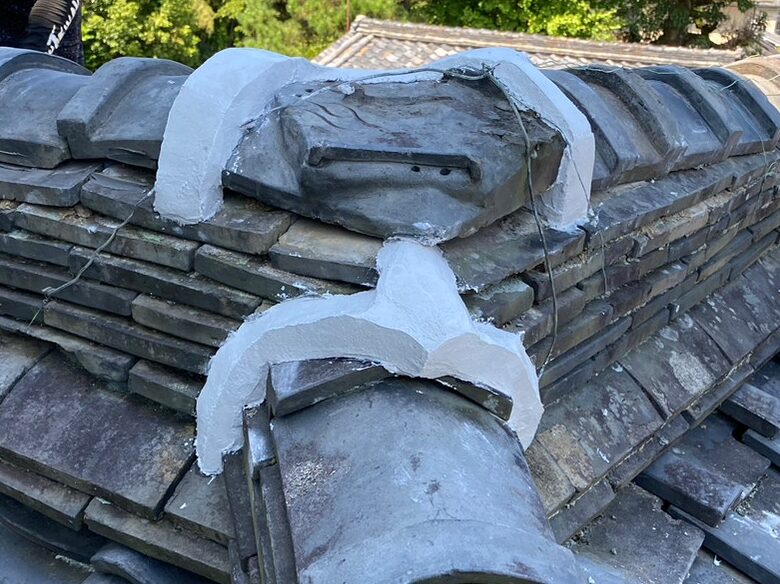

棟の熨斗瓦も、漆喰材を置き高さを調整しながら復旧していきます。
22.2023年07月20日
谷入れ替え工事(大屋根)
棟と屋根の隙間に面戸瓦を置き、熨斗瓦を復旧していきます。
23.2023年07月20日
谷入れ替え工事(大屋根)
瓦を固定するためのステンレス線を仕込みながら、熨斗瓦を復旧していきます。
24.2023年07月20日
谷入れ替え工事(大屋根)
瓦の継手にはシーリング材を入れています。
25.2023年07月20日
谷入れ替え工事(大屋根)
熨斗瓦を復旧していきます。
26.2023年07月20日
谷入れ替え工事(大屋根)

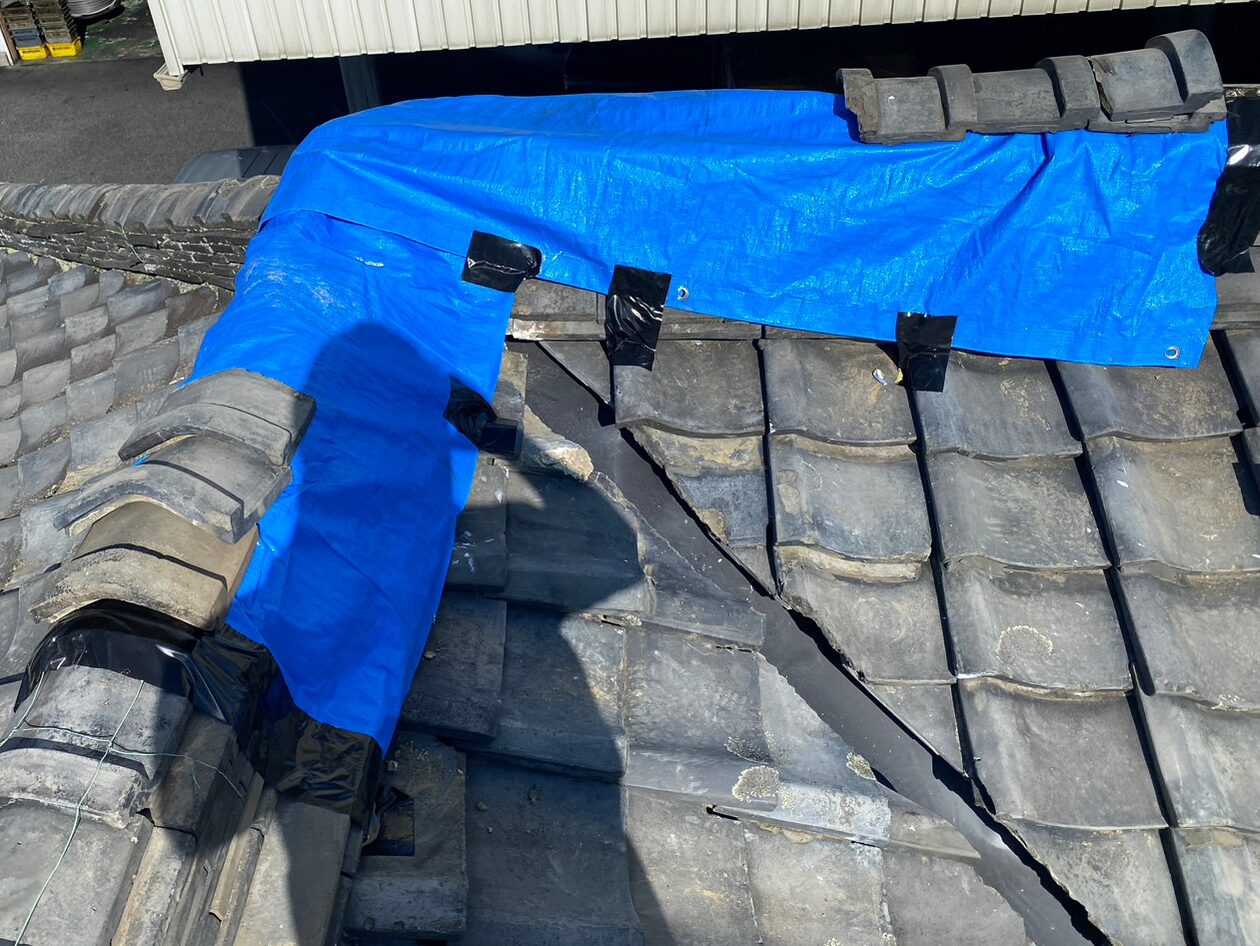

棟部分を一旦ブルーシートで養生しました。
27.2023年07月21日
谷入れ替え工事(大屋根)
ブルーシートを外し、引き続き棟に熨斗瓦を復旧していきます。
28.2023年07月21日
谷入れ替え工事(大屋根)
熨斗瓦を復旧しました。瓦は予め仕込んでおいたステンレス線でしっかりと固定しました。
29.2023年07月21日
谷入れ替え工事(大屋根)

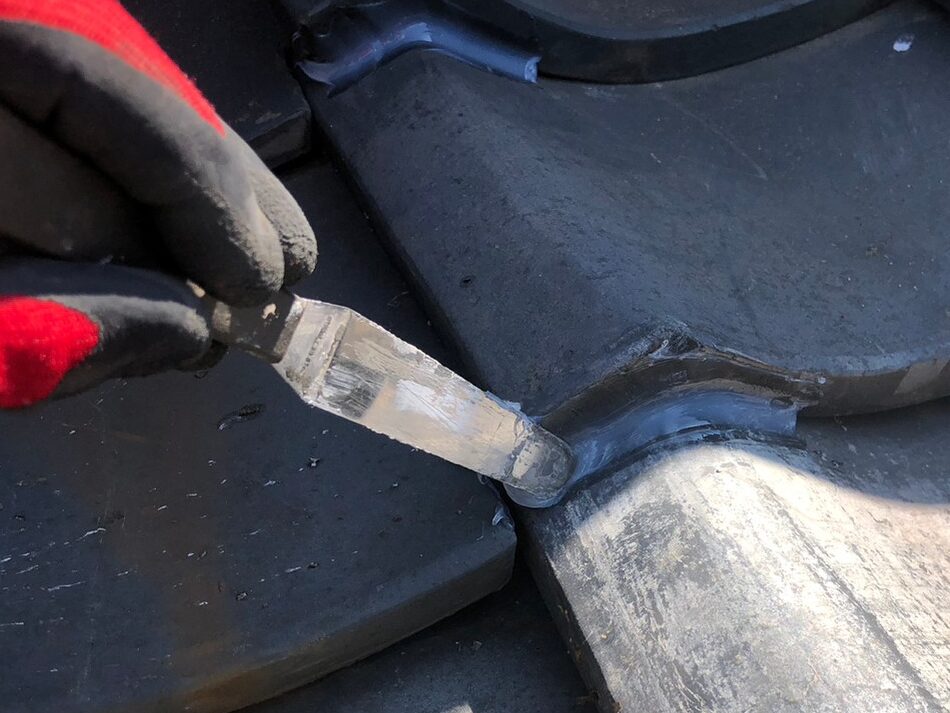

棟の接点に漆喰材を巻きました。
30.2023年07月21日
谷入れ替え工事(大屋根)
棟の接点に漆喰材を巻きました。
31.2023年07月21日
谷入れ替え工事(下屋)

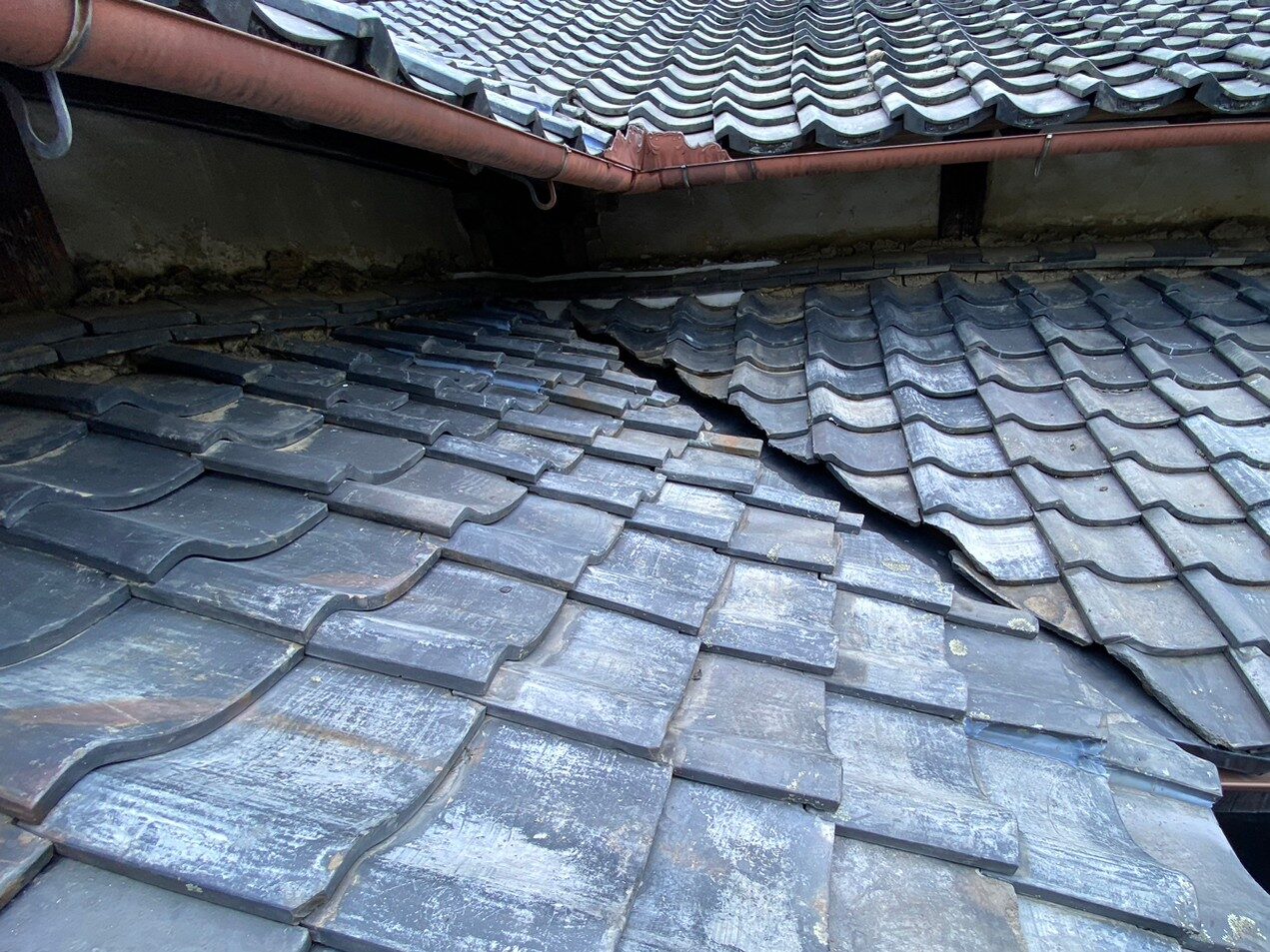

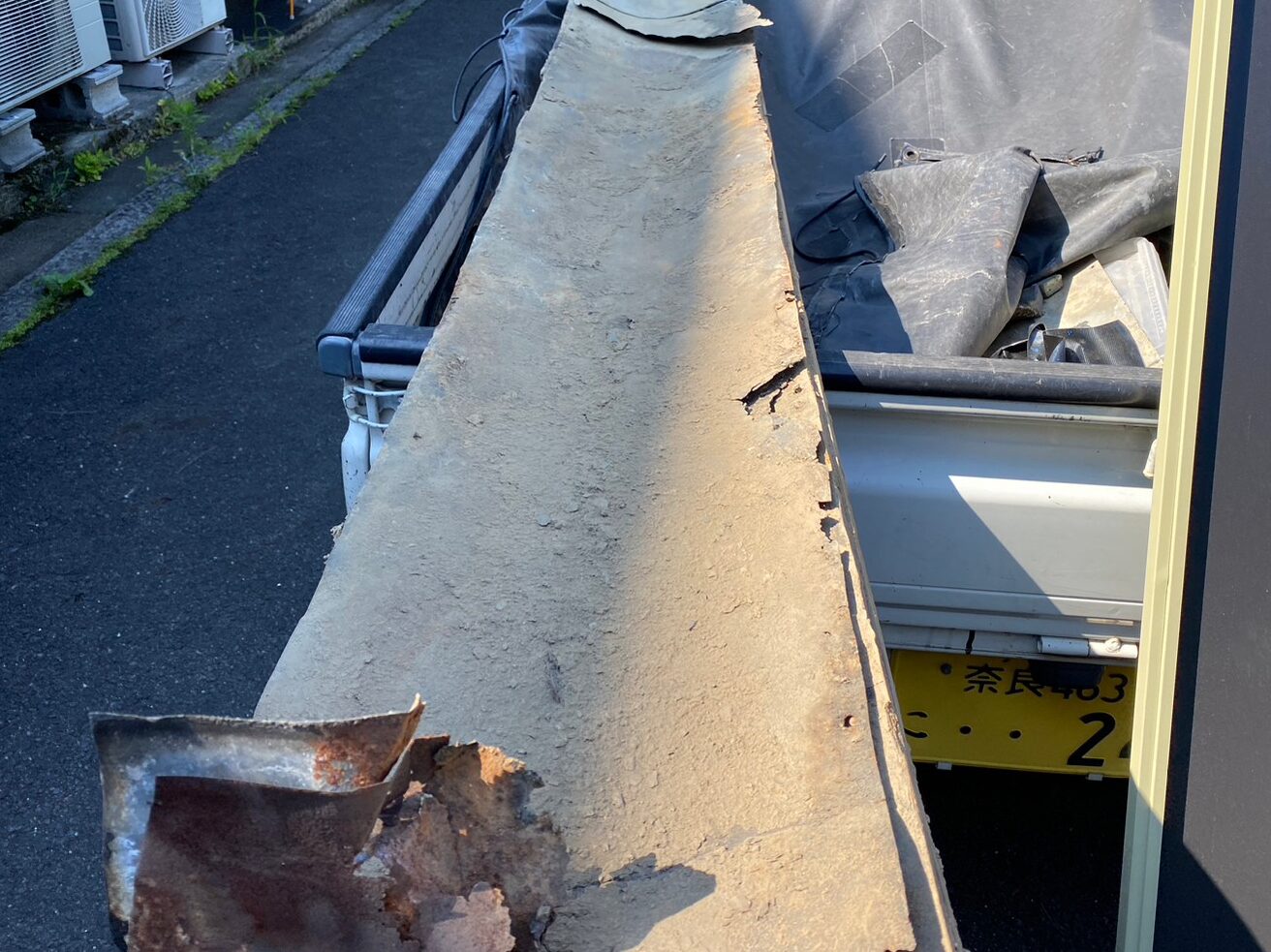

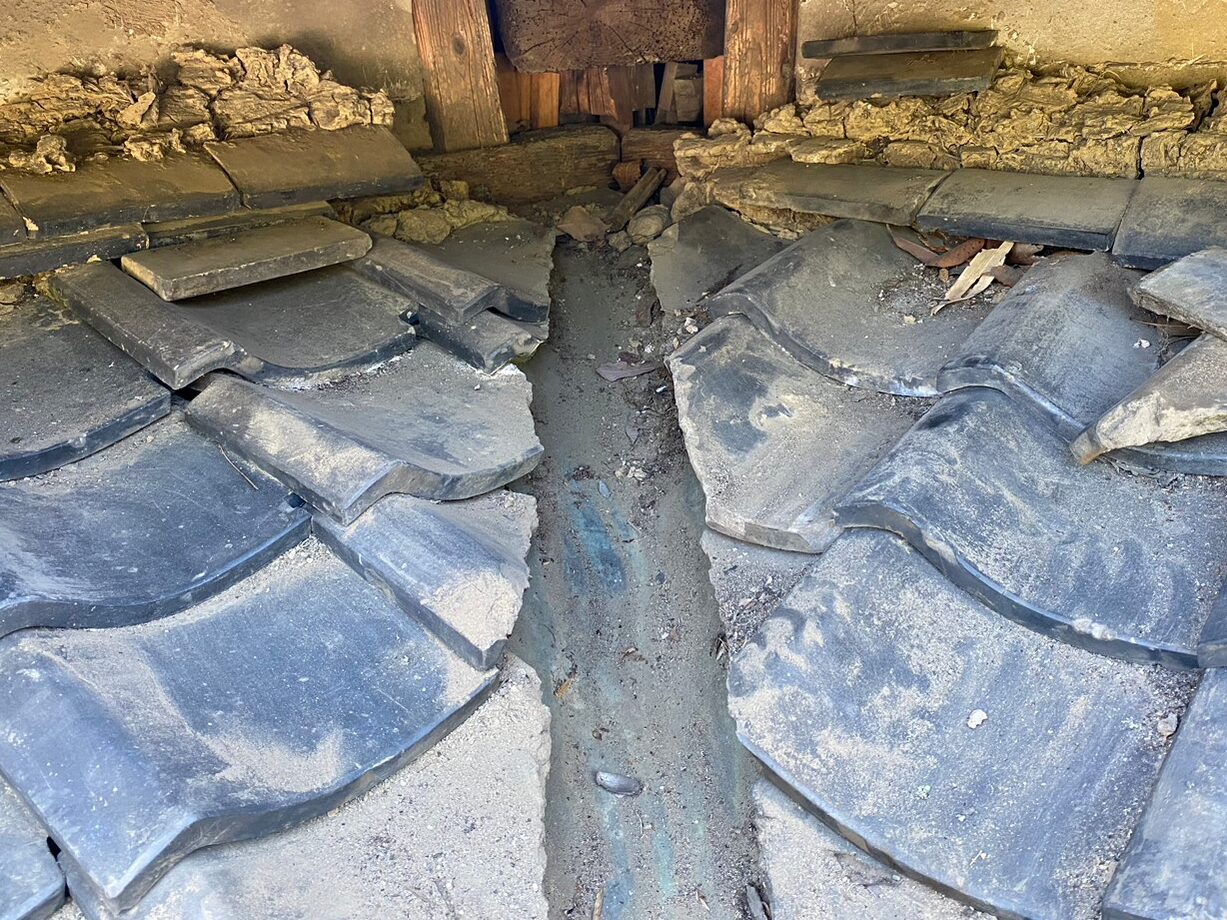

下屋谷部分、既存の状態です。
32.2023年07月21日
谷入れ替え工事(下屋)
既存の状態です。
33.2023年07月21日
谷入れ替え工事(下屋)
壁際、既存の状態です。
34.2023年07月21日
谷入れ替え工事(下屋)
既存の瓦を一旦撤去し、既存の谷板を撤去しました。
35.2023年07月21日
谷入れ替え工事(下屋)
既存瓦、谷板を撤去後、その下の土台土を撤去します。
36.2023年07月21日
谷入れ替え工事(下屋)
谷部分に下葺き材を張りました。
37.2023年07月21日
谷入れ替え工事(下屋)
継手にシーリング材を入れながら、自社製作した谷板を取り付けていきます。
38.2023年07月21日
谷入れ替え工事(下屋)
谷板を繋げ圧着させます。
39.2023年07月21日
谷入れ替え工事(下屋)

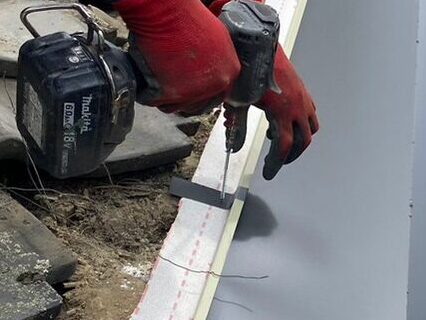

谷板に穴を開けないように「吊り子」という部材を使用し、谷板を屋根下地に固定していきます。
40.2023年07月21日
谷入れ替え工事(下屋)
谷板を取り付けました。
41.2023年07月21日
谷入れ替え工事(下屋)
谷板の端に止水材を貼り、漆喰材で高さを調整しながら、既存瓦を復旧していきます。
42.2023年07月21日
谷入れ替え工事(下屋)
瓦を復旧していきます。
43.2023年07月21日
谷入れ替え工事(下屋)
瓦を復旧していきます。
44.2023年07月21日
谷入れ替え工事(下屋)

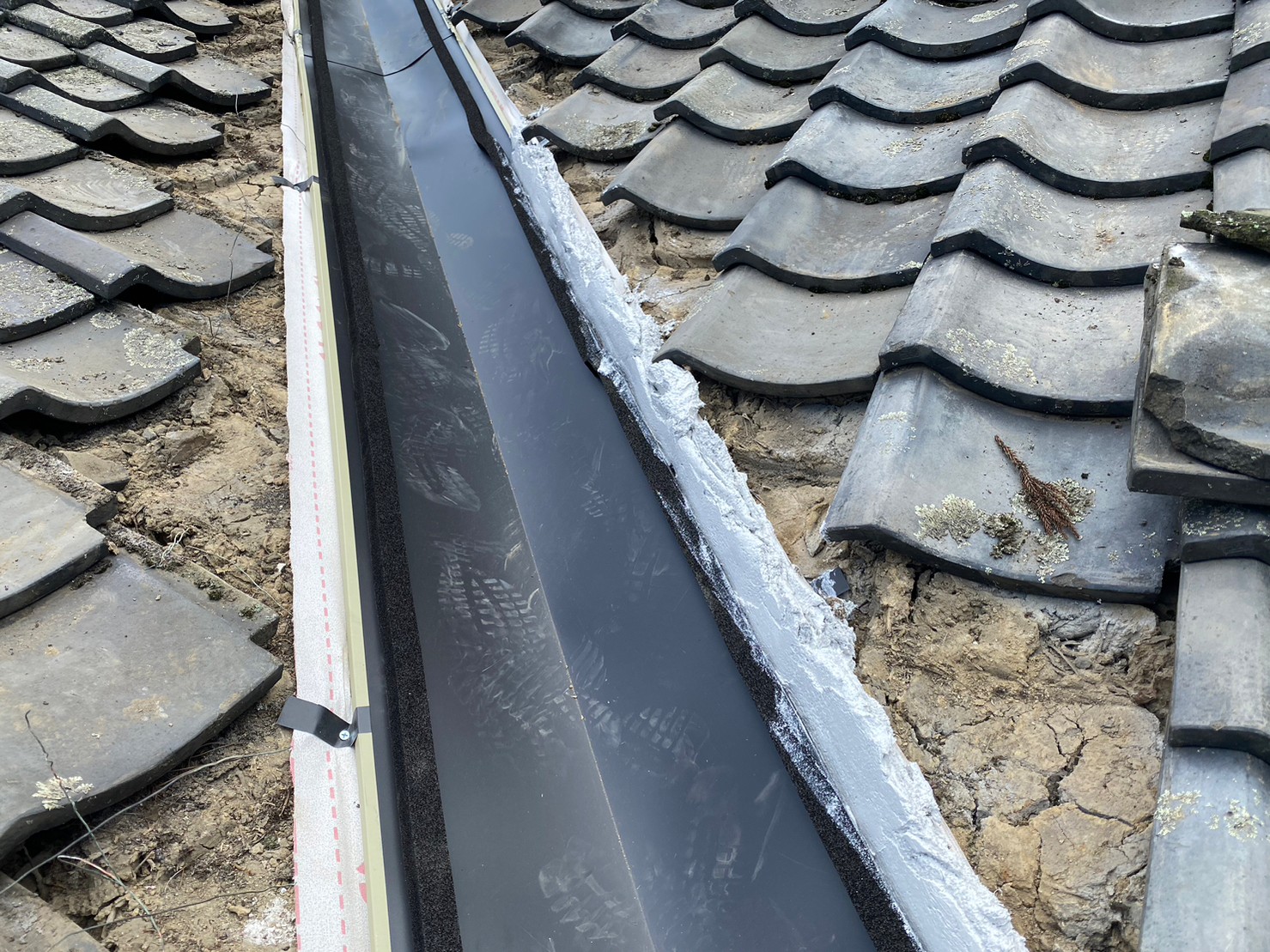

谷周りの瓦を復旧しました。
45.2023年07月21日
谷入れ替え工事(下屋)
壁際の熨斗瓦を復旧していきます。
46.2023年07月21日
谷入れ替え工事(下屋)
熨斗瓦を復旧していきます。
47.2023年07月21日
谷入れ替え工事(下屋)
壁と瓦、谷板の取り合いに漆喰材を詰めました。
48.2023年07月21日
谷入れ替え工事(下屋)
壁の穴には黒の漆喰材(シルガード)を詰め、塞ぎました。
49.2023年07月21日
谷入れ替え工事(下屋)
熨斗瓦を復旧しました。
50.2023年07月22日
谷入れ替え工事(大屋根)

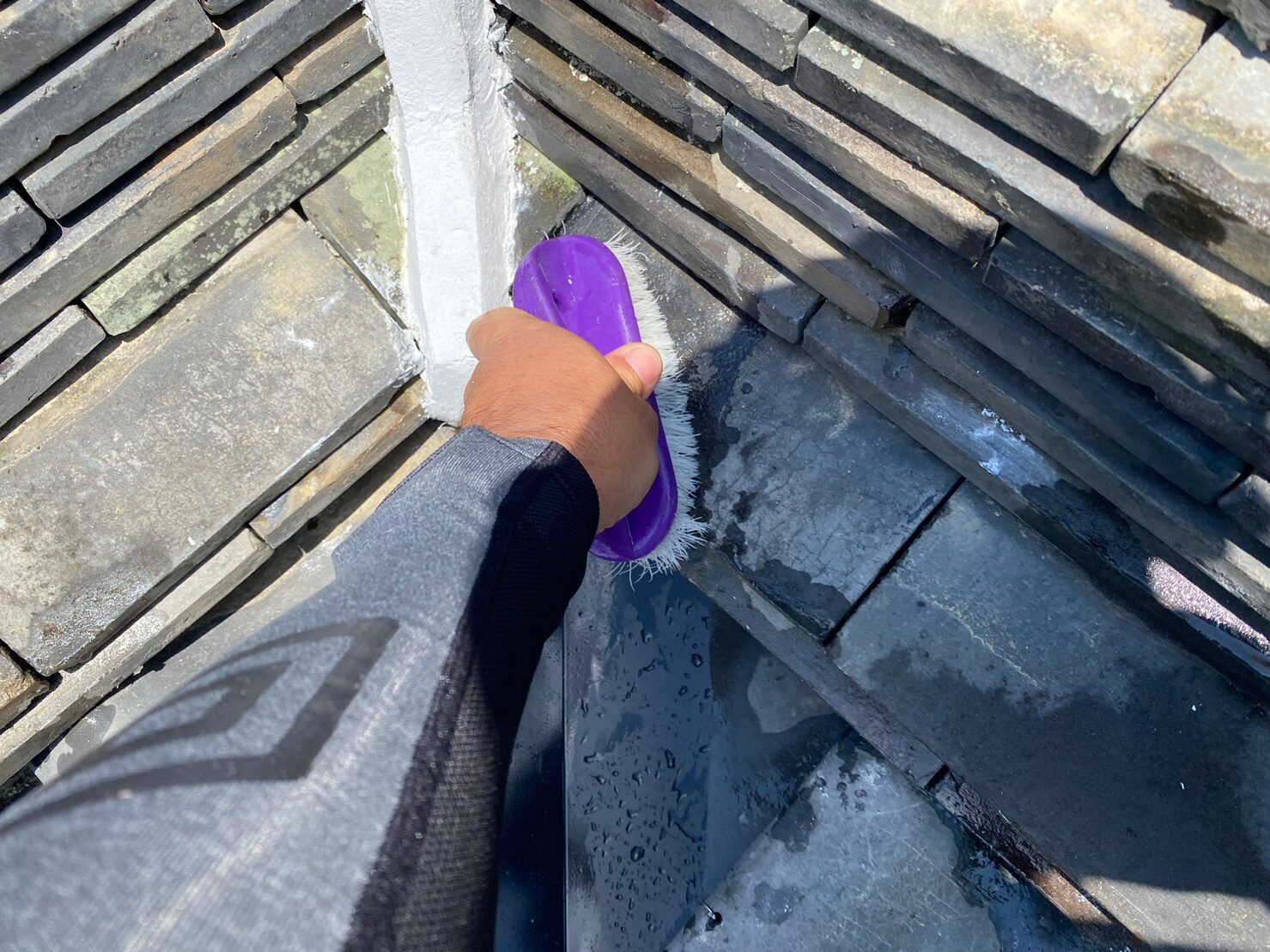

谷周りの隙間が大きく空いている箇所は、瓦の横側にズレ防止のためシーリング材を充填します。(ラバーロック)
51.2023年07月22日
谷入れ替え工事(大屋根)
充填したシーリング材をならします。
52.2023年07月22日
谷入れ替え工事(大屋根)
ラバーロックしました。
53.2023年07月22日
角板金取付工事

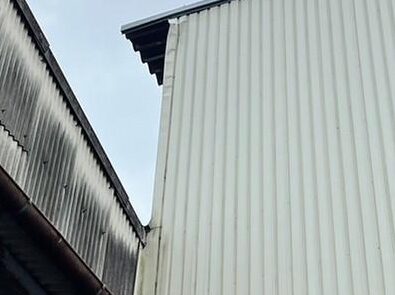

工場壁角部分、既存の状態です。
54.2023年07月22日
角板金取付工事

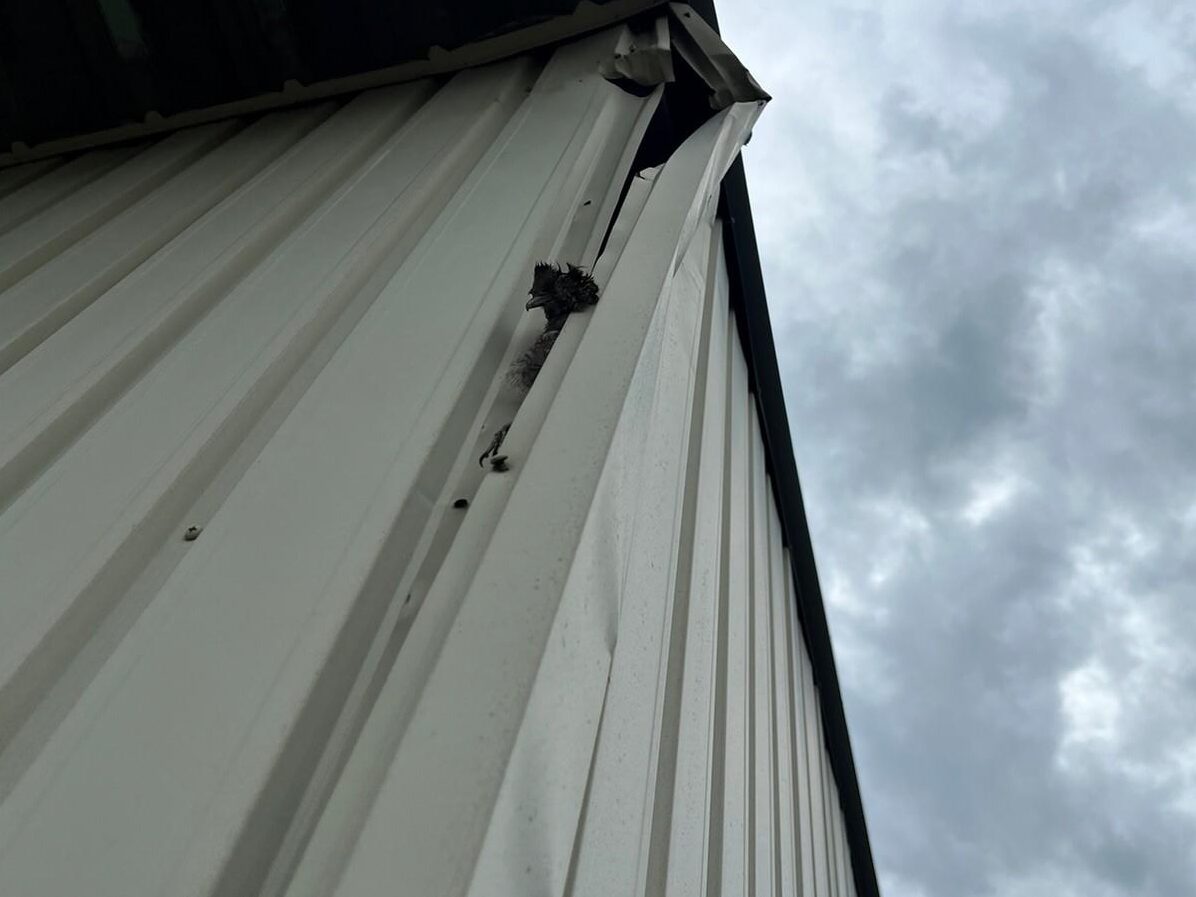

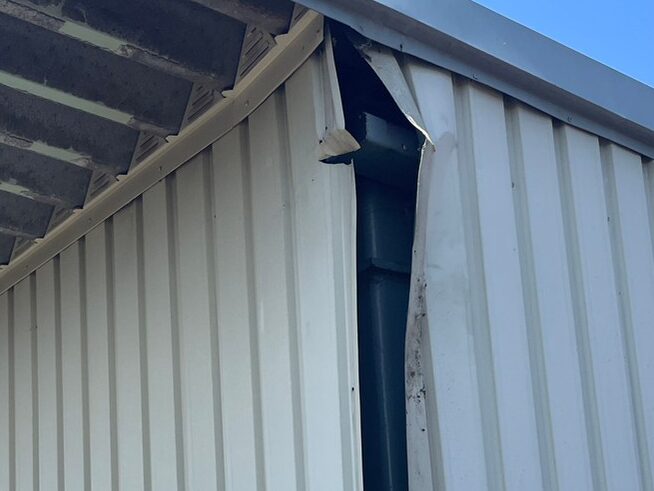

既存の状態です。一部めくれている箇所があります。
55.2023年07月22日
角板金取付工事
高所作業車で作業します。
56.2023年07月22日
角板金取付工事
既存の角板金を撤去しました。
57.2023年07月22日
角板金取付工事

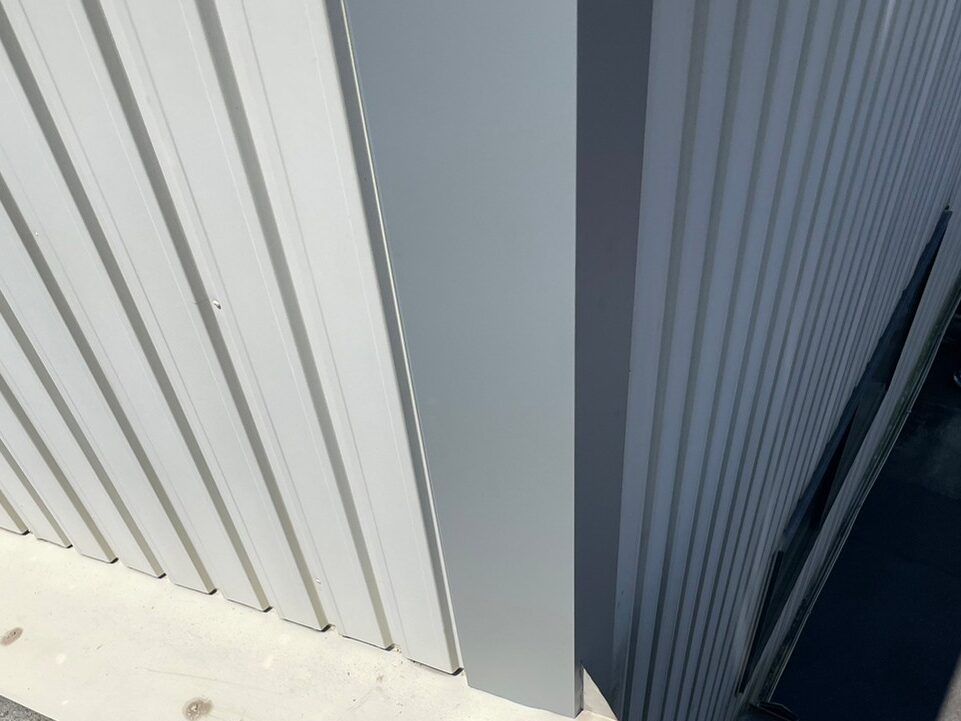

自社製作した板金を取り付けました。
58.2023年07月22日
角板金取付工事
板金を取り付けました。
59.2023年07月22日
角板金取付工事
板金と壁の取り合いにシーリング材を充填しました。
60.2023年07月22日
角板金取付工事
板金と壁の取り合いにシーリング材を充填しました。
61.2023年07月22日
屋根工事

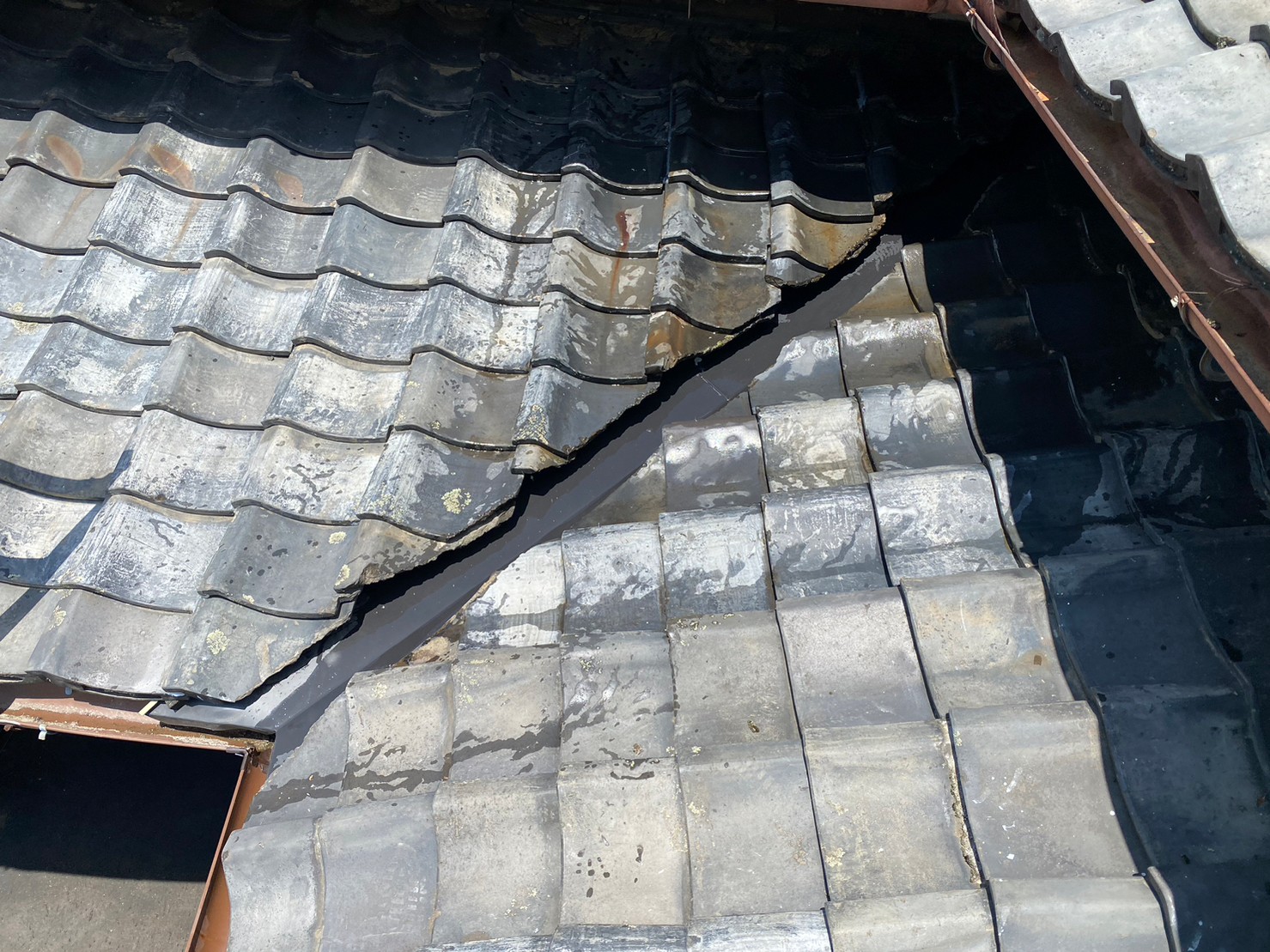

下屋、既存の状態です。
62.2023年07月22日
屋根工事

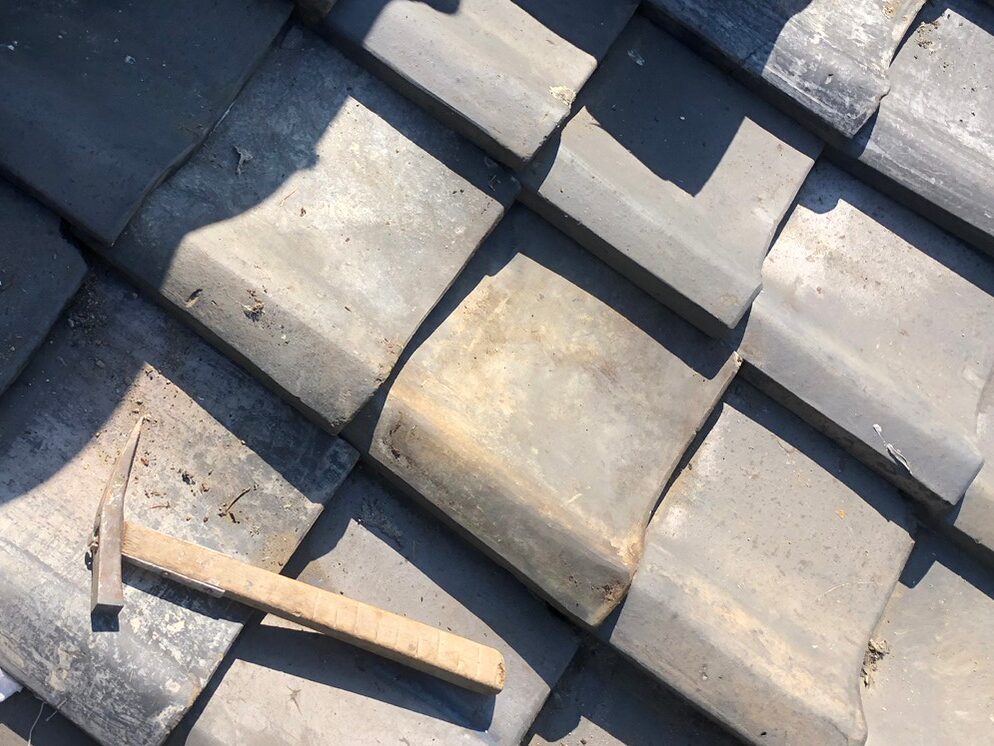

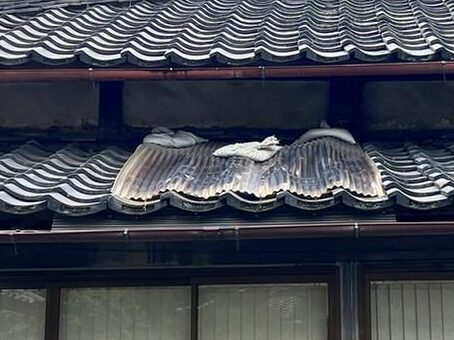

既存のポリカ屋根を撤去しました。下の瓦が破損したりずれたりしています。
63.2023年07月22日
屋根工事
破損している既存瓦を撤去しました。
64.2023年07月22日
屋根工事
瓦の下の土台土を撤去しました。
65.2023年07月22日
屋根工事
土台部分に漆喰材を置きました。
66.2023年07月22日
屋根工事
置き瓦に入れ替えました。
67.2023年07月22日
屋根工事

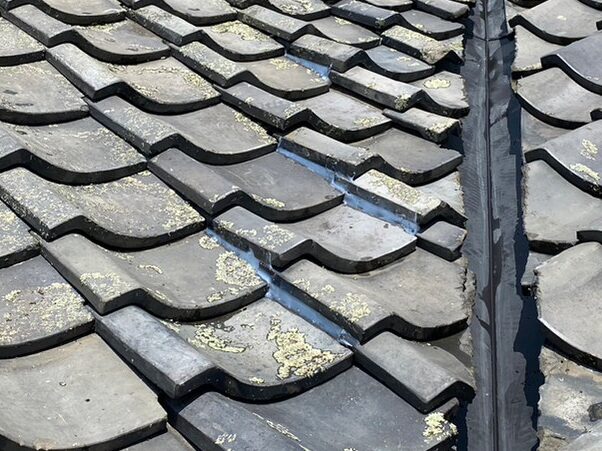

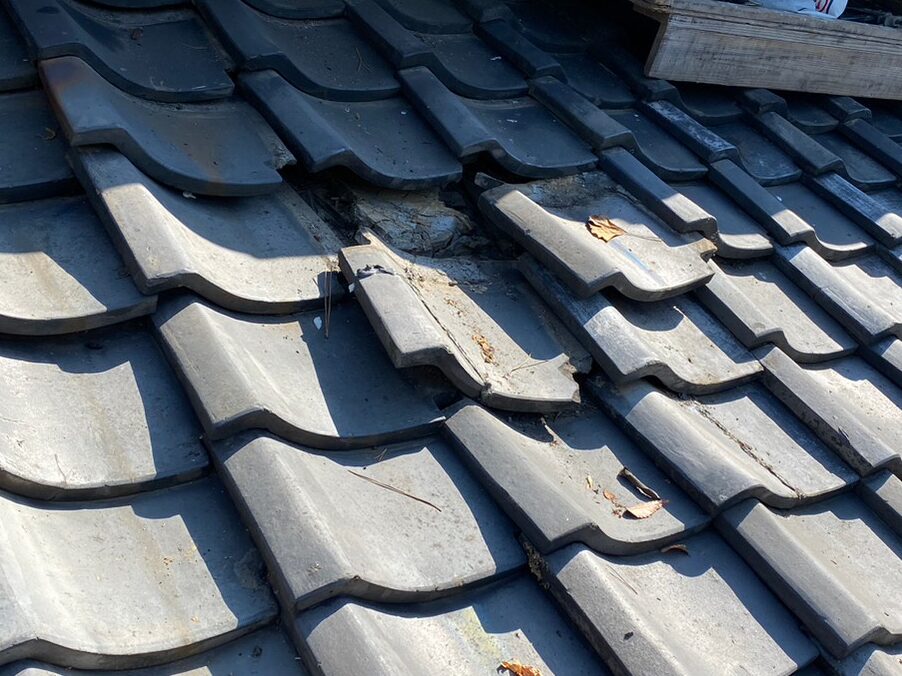

別箇所、既存の状態です。瓦がずれています。
68.2023年07月22日
屋根工事
瓦を突き上げ、ズレを直していきます。
69.2023年07月22日
屋根工事

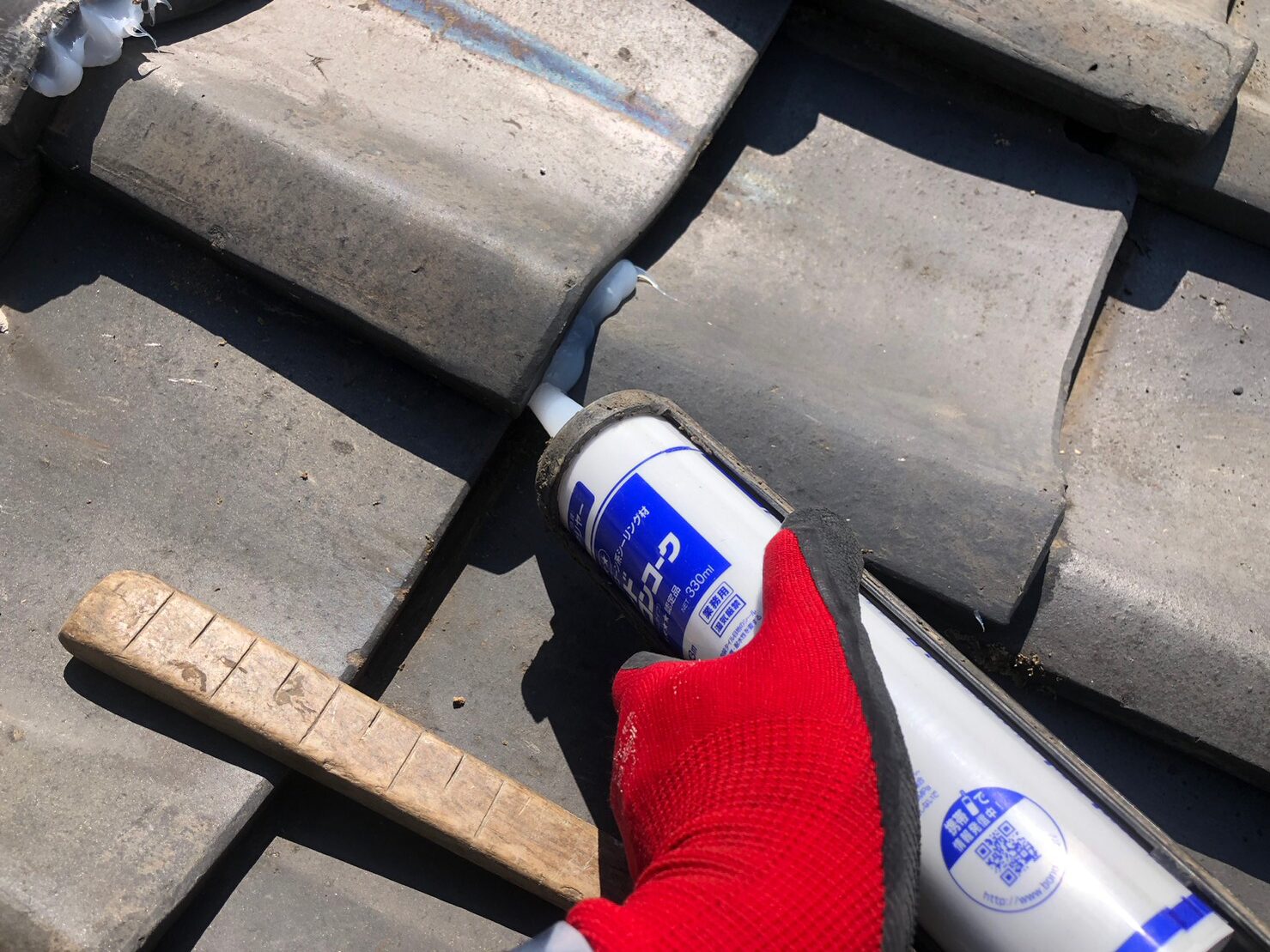

瓦のズレを防ぐため、山部分にシーリング材を充填し、ラバーロックします。
70.2023年07月22日
屋根工事
充填したシーリング材をならします。
71.2023年07月22日
屋根工事
ラバーロックしました。
72.2023年07月22日
清掃

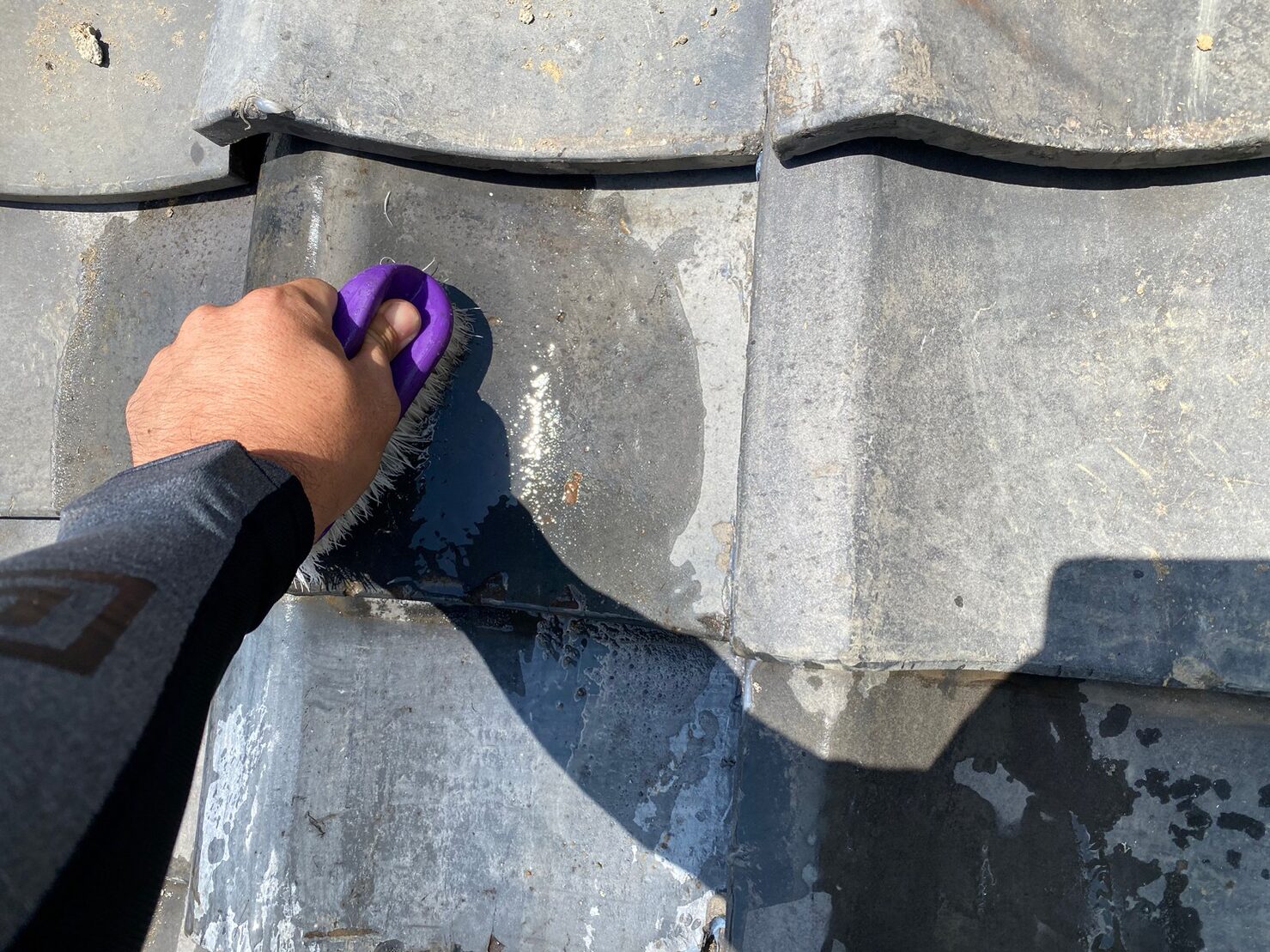

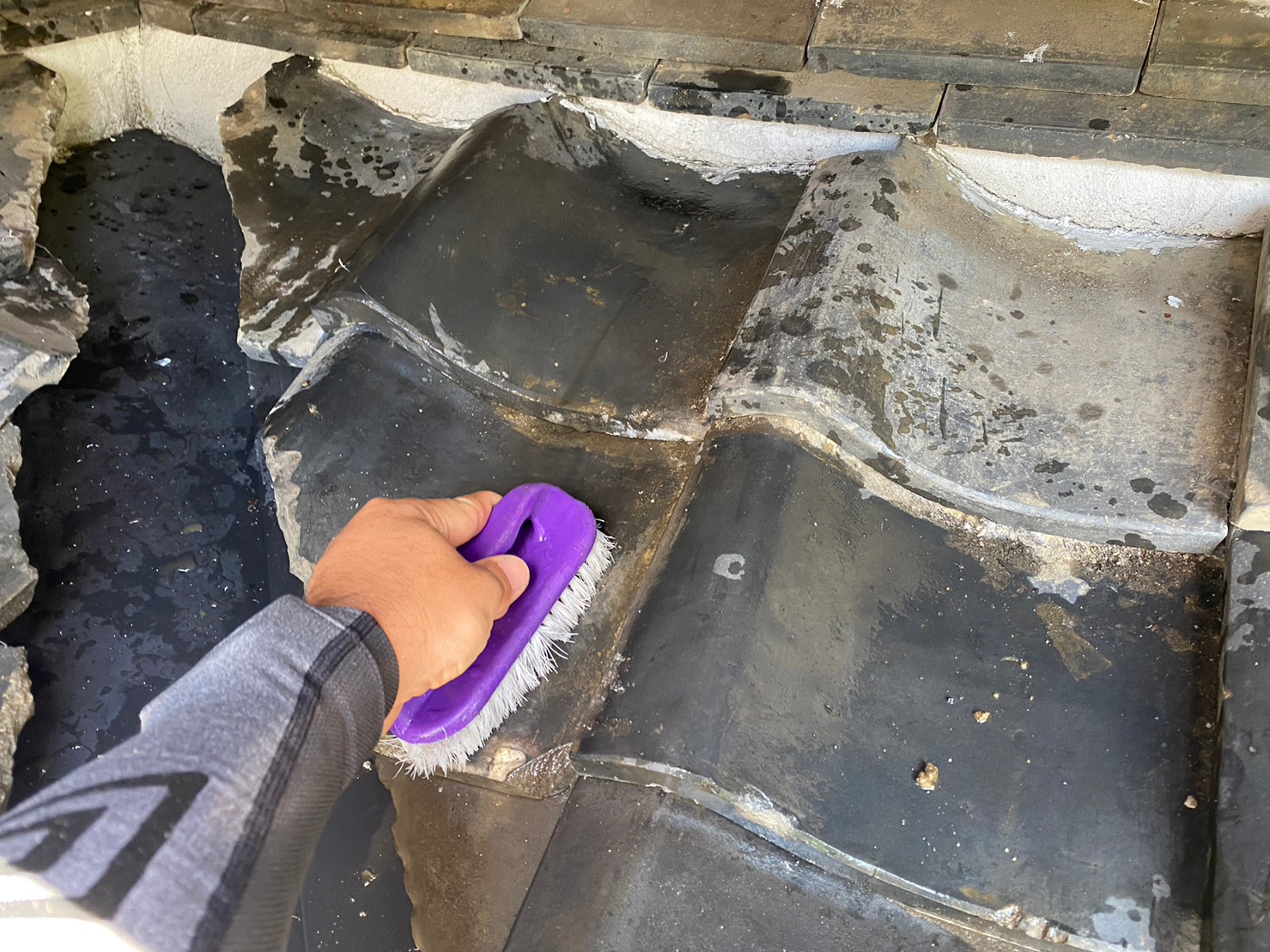

屋根上をきれいに掃除していきます。
73.2023年07月22日
清掃
きれいに掃除していきます。
74.2023年07月22日
清掃
きれいに掃除していきます。
75.2023年07月22日
完工
清掃し、工事完了です。
76.2023年07月22日
完工
工事完了です。
