大阪市 M様邸 屋根シルキーG2カバー工事、外壁塗装工事
Case Study - 施工完了
Case Study - ただいま施行中

工事データ
-
築年数
-
構造
-
お問合わせ内容
-
工事内容
-
工期
施工詳細
1. 2021-06-12
足場工事
足場を組んでいきます。
2. 2021-06-12
足場工事
足場を組んでいきます。
3. 2021-06-12
足場工事
足場を組みました。
4. 2021-06-14
シルキーG2カバー工事(大屋根)
既存の状態です。
5. 2021-06-14
シルキーG2カバー工事(大屋根)

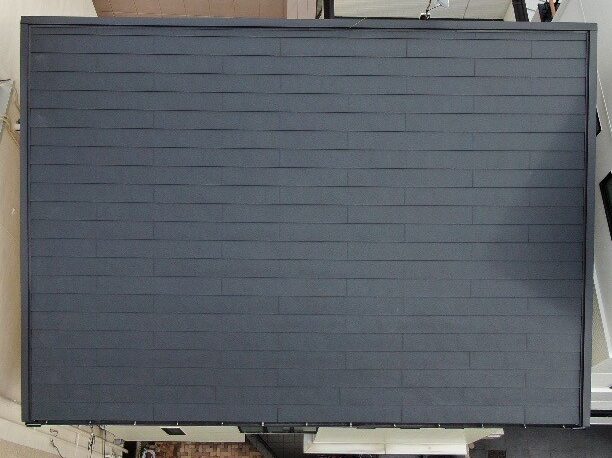

ケレン掛けして下地を整えていきます。
6. 2021-06-14
シルキーG2カバー工事(大屋根)
ケレン掛けして下地を整えていきます。
7. 2021-06-14
シルキーG2カバー工事(大屋根)
既存の棟板金を撤去していきます。
8. 2021-06-14
シルキーG2カバー工事(大屋根)
撤去しました。
9. 2021-06-14
シルキーG2カバー工事(大屋根)
軒先水切りを取り付けます。
10. 2021-06-14
シルキーG2カバー工事(大屋根)
下葺材(粘着ゴムアスルーフィング)を張っていきます。
11. 2021-06-14
シルキーG2カバー工事(大屋根)
下葺材を張りました。
12. 2021-06-15
シルキーG2カバー工事(大屋根)
ケラバに下地木材を取り付けていきます。
13. 2021-06-15
シルキーG2カバー工事(大屋根)
下地木材を取り付けていきます。
14. 2021-06-15
シルキーG2カバー工事(大屋根)
下地木材に沿って捨て水切りを取り付けていきます。
15. 2021-06-15
シルキーG2カバー工事(大屋根)
捨て水切りを取り付けました。
16. 2021-06-15
シルキーG2カバー工事(大屋根)
反対側のケラバにも捨て水切りを取り付けました。
17. 2021-06-15
シルキーG2カバー工事(大屋根)
捨て水切りを取り付けました。
18. 2021-06-15
シルキーG2カバー工事(下屋)
既存の状態です。
19. 2021-06-15
シルキーG2カバー工事(下屋)
既存の状態です。
20. 2021-06-15
シルキーG2カバー工事(下屋)
既存の状態です。
21. 2021-06-15
シルキーG2カバー工事(下屋)
棟板金を撤去していきます。
22. 2021-06-15
シルキーG2カバー工事(下屋)
軒先水切りを取り付けます。
23. 2021-06-15
シルキーG2カバー工事(下屋)
下葺材を張り、ケラバと壁際に下地木材を取り付けました。 捨て水切りも取り付けていきます。
24. 2021-06-15
シルキーG2カバー工事(下屋)
下葺材、下地木材、捨て水切りを取り付けました。
25. 2021-06-15
シルキーG2カバー工事(下屋)
新たな屋根材(シルキーG2)を軒先から葺いていきます。
26. 2021-06-15
シルキーG2カバー工事(下屋)
反対面からもシルキーG2を葺いていきます。
27. 2021-06-15
シルキーG2カバー工事(下屋)
棟まで葺き上げました。 棟にも下地木材を取り付けています。
28. 2021-06-15
シルキーG2カバー工事(下屋)
防水テープを貼っていきます。
29. 2021-06-17
シーリング工事
既存の状態です。
30. 2021-06-17
シーリング工事
既存のシーリングを撤去していきます。
31. 2021-06-17
シーリング工事
撤去しました。
32. 2021-06-17
シーリング工事
既存の状態です。
33. 2021-06-17
シーリング工事
既存のシーリングを撤去していきます。
34. 2021-06-17
シーリング工事
撤去しました。
35. 2021-06-17
シーリング工事
シーリングの付きを良くするプライマーを塗布していきます。
36. 2021-06-17
シーリング工事
シーリングを入れ平らにならしていきます。
37. 2021-06-17
シーリング工事
シーリング処理しました。
38. 2021-06-17
シーリング工事
プライマーを塗布していきます。
39. 2021-06-17
シーリング工事
シーリングを入れ平らにならしていきます。
40. 2021-06-17
シーリング工事
シーリング処理しました。
41. 2021-06-17
シルキーG2カバー工事(大屋根)
ケラバの下地木材に防水テープを貼っていきます。
42. 2021-06-17
シルキーG2カバー工事(大屋根)
軒先からシルキーG2を葺いていきます。
43. 2021-06-17
シルキーG2カバー工事(大屋根)
どんどん葺いていきます。
44. 2021-06-17
シルキーG2カバー工事(下屋)
雨に塗れてしまった下地木材を一旦撤去していきます。
45. 2021-06-17
シルキーG2カバー工事(下屋)
新たな下地木材を取り付けていきます。
46. 2021-06-17
シルキーG2カバー工事(下屋)
新たな下地木材を取り付けました。
47. 2021-06-17
シルキーG2カバー工事(下屋)
防水テープで養生していきます。
48. 2021-06-17
シルキーG2カバー工事(下屋)
養生しました。
49. 2021-06-18
シルキーG2カバー工事(大屋根)加工
自社工場にてオリジナルの棟板金を作成、加工していきます。
50. 2021-06-18
シルキーG2カバー工事(大屋根)加工
スリッター(ガルバリウム切断機)で平板を切断していきます。
51. 2021-06-18
シルキーG2カバー工事(大屋根)加工
折曲機で加工し、棟板金が完成しました。
52. 2021-06-18
シルキーG2カバー工事(大屋根)
シルキーG2を棟まで葺き上げ、下地木材に防水テープを貼りました。さらに上から下地木材を取り付けていきます。
53. 2021-06-18
シルキーG2カバー工事(大屋根)
棟の前面にも下地木材を取り付けます。
54. 2021-06-18
シルキーG2カバー工事(大屋根)
ケラバにもさらに下地木材を取り付けます。
55. 2021-06-18
シルキーG2カバー工事(大屋根)
ケラバの側面にも下地木材を取り付けます。
56. 2021-06-18
シルキーG2カバー工事(大屋根)
反対側のケラバの側面にも下地木材を取り付けます。
57. 2021-06-18
シルキーG2カバー工事(大屋根)
下地木材に透湿シートを張り、養生しておきます。
58. 2021-06-18
シルキーG2カバー工事(下屋)
ケラバにさらに下地木材を取り付けます。 側面にも下地木材を取り付けました。
59. 2021-06-18
シルキーG2カバー工事(下屋)
透湿シートを張り、養生しておきます。
60. 2021-06-19
外壁塗装工事
高圧洗浄していきます。
61. 2021-06-19
外壁塗装工事
高圧洗浄していきます。
62. 2021-06-19
外壁塗装工事
高圧洗浄していきます。
63. 2021-06-19
外壁塗装工事
高圧洗浄していきます。
64. 2021-06-19
外壁塗装工事
高圧洗浄していきます。
65. 2021-06-19
外壁塗装工事
高圧洗浄していきます。
66. 2021-06-19
外壁塗装工事
塗料が付かないように養生しておきます。
67. 2021-06-19
外壁塗装工事
養生しておきます。
68. 2021-06-21
シルキーG2カバー工事(大屋根)
ケラバ水切りを取り付けていきます。継ぎ手にはシーリングを入れます。
69. 2021-06-21
シルキーG2カバー工事(大屋根)
ケラバ水切りを取り付けました。
70. 2021-06-21
シルキーG2カバー工事(大屋根)
ケラバ水切りを取り付けました。
71. 2021-06-21
シルキーG2カバー工事(大屋根)
棟板金を取り付けていきます。
72. 2021-06-21
シルキーG2カバー工事(大屋根)
棟板金を取り付けました。
73. 2021-06-21
シルキーG2カバー工事(下屋)
壁際にもさらに下地木材を取り付けます。
74. 2021-06-21
シルキーG2カバー工事(下屋)
さらに下地木材を取り付けました。
75. 2021-06-21
シルキーG2カバー工事(下屋)
壁際水切りを取り付けていきます。継ぎ手にはシーリングを入れます。
76. 2021-06-21
シルキーG2カバー工事(下屋)
壁際水切りを取り付けました。
77. 2021-06-21
シルキーG2カバー工事(下屋)
ケラバ水切りも取り付けていきます。
78. 2021-06-21
シルキーG2カバー工事(下屋)
端をきれいに仕舞います。
79. 2021-06-22
シルキーG2カバー工事(下屋)
さらに壁際水切りを取り付けました(二重水切り)。シーリング処理していきます。
80. 2021-06-22
シルキーG2カバー工事(下屋)
樋を復旧していきます。
81. 2021-06-22
シルキーG2カバー工事(下屋)
ジョイントに樋ボンドを塗ります。
82. 2021-06-22
シルキーG2カバー工事(下屋)
樋を復旧しました。
83. 2021-06-22
シルキーG2カバー工事(下屋)
針金の付いた板を屋根材の間に挟んで固定します。
84. 2021-06-22
シルキーG2カバー工事(下屋)
這い樋を針金で固定しました。
85. 2021-06-22
シルキーG2カバー工事(下屋)
清掃していきます。
86. 2021-06-22
シルキーG2カバー工事(大屋根)
清掃していきます。
87. 2021-06-23
足場工事
足場を追加しました。
88. 2021-06-23
足場工事
足場を追加しました。
89. 2021-06-23
外壁塗装工事
塗料が付かないように養生しておきます。
90. 2021-06-23
外壁塗装工事
養生しておきます。
91. 2021-06-23
外壁塗装工事
養生しておきます。
92. 2021-06-24
外壁塗装工事
既存の状態です。
93. 2021-06-24
外壁塗装工事
プライマーを塗布していきます。
94. 2021-06-24
外壁塗装工事
モルタルで補修していきます。
95. 2021-06-24
外壁塗装工事
補修しました。
96. 2021-06-24
外壁塗装工事
天井、既存の状態です。
97. 2021-06-24
外壁塗装工事
既存の状態です。
98. 2021-06-24
外壁塗装工事
水性カチオンシーラーを下塗りしていきます。
99. 2021-06-24
外壁塗装工事
下塗りしていきます。
100. 2021-06-24
外壁塗装工事
水性ケンエースを中塗りしていきます。
101. 2021-06-24
外壁塗装工事
中塗りしていきます。
102. 2021-06-24
外壁塗装工事
水性ケンエースを上塗りしていきます。
103. 2021-06-24
外壁塗装工事
上塗りしていきます。
104. 2021-06-25
外壁塗装工事
外壁、既存の状態です。
105. 2021-06-25
外壁塗装工事
既存の状態です。
106. 2021-06-25
外壁塗装工事
既存の状態です。
107. 2021-06-25
外壁塗装工事
弾性エポシーラーを下塗りしていきます。
108. 2021-06-25
外壁塗装工事
下塗りしていきます。
109. 2021-06-25
外壁塗装工事
下塗りしていきます。
110. 2021-06-25
外壁塗装工事
超低汚染リファイン弾性1000Si-IRを中塗りしていきます。
111. 2021-06-25
外壁塗装工事
中塗りしていきます。
112. 2021-06-25
外壁塗装工事
中塗りしていきます。
113. 2021-06-26
外壁塗装工事
超低汚染リファイン弾性1000Si-IRを上塗りしていきます。
114. 2021-06-26
外壁塗装工事
上塗りしていきます。
115. 2021-06-26
外壁塗装工事
上塗りしていきます。
116. 2021-06-28
塗装工事

土台水切り、既存の状態です。
117. 2021-06-28
塗装工事
ケレン掛けして下地を整えていきます。
118. 2021-06-28
塗装工事
錆止めを塗布していきます。
119. 2021-06-28
塗装工事
ファインウレタンを塗装していきます。
120. 2021-06-28
塗装工事
軒樋、既存の状態です。
121. 2021-06-28
塗装工事
ケレン掛けして下地を整えていきます。
122. 2021-06-28
塗装工事
ファインウレタンを塗装していきます。
123. 2021-06-28
塗装工事
たて樋、既存の状態です。
124. 2021-06-28
塗装工事
ケレン掛けして下地を整えていきます。
125. 2021-06-28
塗装工事
ファインウレタンを塗装していきます。
126. 2021-06-29
塗装工事
さらにファインウレタンを塗り重ねていきます。
127. 2021-06-29
塗装工事
ファインウレタンを塗装しました(2回塗り)。
128. 2021-06-29
塗装工事
さらにファインウレタンを塗り重ねていきます。
129. 2021-06-29
塗装工事
ファインウレタンを塗装しました(2回塗り)。
130. 2021-06-29
塗装工事
さらにファインウレタンを塗り重ねていきます。
131. 2021-06-29
塗装工事
ファインウレタンを塗装しました(2回塗り)。
132. 2021-07-03
足場工事
足場を解体していきます。
133. 2021-07-03
足場工事
足場を解体しました。
134. 2021-07-03
足場工事
周辺をキレイに清掃しました。
135. 2021-07-03
足場工事
キレイに清掃しました。
136. 2021-07-03
確認
確認していきます。
137. 2021-07-03
確認
確認していきます。
138. 2021-07-03
確認
確認していきます。
139. 2021-07-03
確認
確認していきます。
140. 2021-07-03
現場担当
私達が自信を持って施工いたしました。
141. 2021-07-03
現場担当
私達が自信を持って施工いたしました。
その他施工事例
-
- 工事内容
-
- 屋根工事
- 雨漏り修理
- 施工エリア
- 奈良
R7.8/18~8/28 大和高田市 近畿食糧株式会社様 屋根・笠木補修工事
-
- 工事内容
-
- 防水工事(ベランダ・陸屋根)
- 施工エリア
- 大阪
R7.8/7-9 松原市 T様邸 ベランダ防水工事
-
- 工事内容
-
- 屋根工事
- 雨漏り修理
- 施工エリア
- 大阪
R7.8/1~8/4 北区 O様 雨漏り修理工事
-
- 工事内容
-
- 屋根工事
- その他の工事
- 施工エリア
- 奈良
R7.7/10~7/22 奈良市 M様邸 石付金属屋根洗浄工事
-
- 工事内容
-
- その他の工事
- 施工エリア
- 和歌山
R7.7/19 橋本市 G様 遮熱工事
-
- 工事内容
-
- 雨とい工事
- 雨とい掃除
- 施工エリア
- 大阪
R7.7/19 貝塚市 B様邸 雨とい修理、掃除作業
-
- 工事内容
-
- 屋根工事
- 外壁工事
- 施工エリア
- 和歌山
R7.7/19~7/23 紀の川市 K様 雨漏り修理工事
-
- 工事内容
-
- 屋根工事
- 外壁工事
- 雨とい工事
- 施工エリア
- 奈良
R7.7/18~7/21 天理市 吉井様 屋根、外壁、雨とい部分修理工事
