川西町 H様邸 谷入れ替え、雨とい工事

Case Study - 施工完了

Case Study - ただいま施行中

川西町 H様邸 谷入れ替え、雨とい工事
  1. 施工状況

    施工完了

  2. 工事内容

  3. 施工エリア

    奈良

  4. 工事主任

    北村班

工事データ

  1. 築年数
  2. 構造
  3. お問合わせ内容

    雨が降ったときに1階の居間の軒先から雨漏りがしてカビが生えている。

  4. 工事内容

    谷入れ替え、瓦差し替え、雨とい工事

  5. 工期

    3日間

施工詳細

  1. 1. 2022-08-26

    製作

    製作

    自社工場にてオリジナルの谷板を製作していきます。

  2. 2. 2022-08-26

    製作

    製作

    折曲機で平板を加工していきます。

  3. 3. 2022-08-26

    製作

    製作

    谷板が出来上がりました。

  4. 4. 2022-08-29

    谷入れ替え工事

    谷入れ替え工事

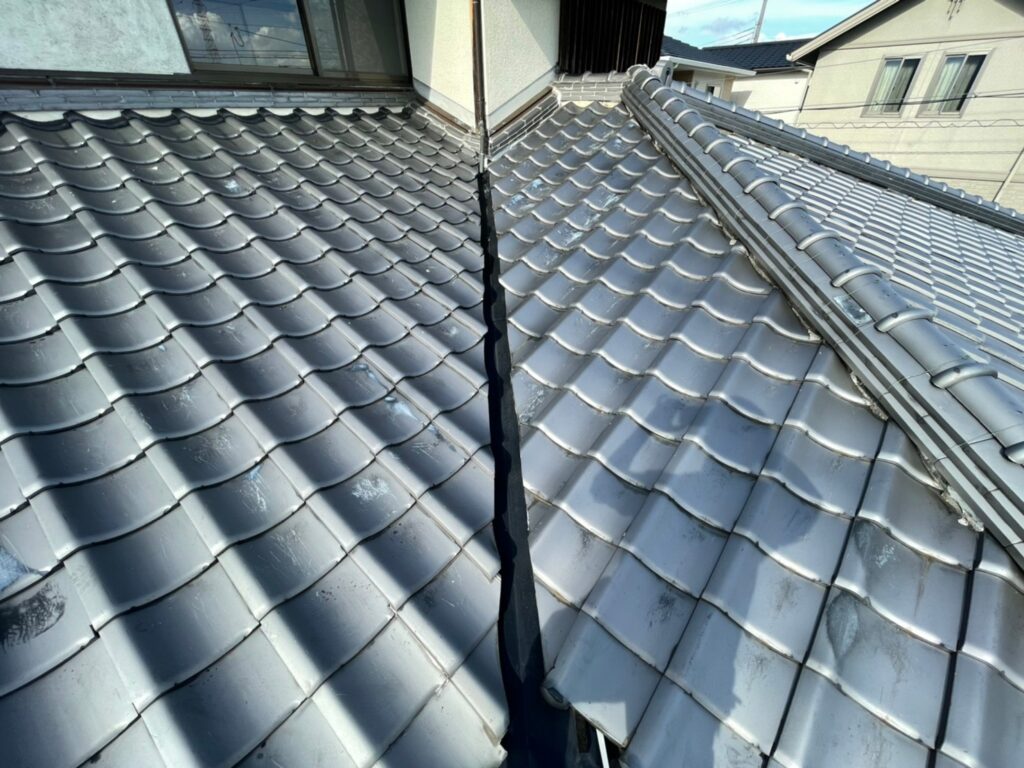

    既存の状態です。

  5. 5. 2022-08-29

    谷入れ替え工事

    谷入れ替え工事

    谷周りの瓦をめくり、土台の土を撤去していきます。

  6. 6. 2022-08-29

    谷入れ替え工事

    谷入れ替え工事

    土台の土を撤去しました。既存の谷板を撤去していきます。

  7. 7. 2022-08-29

    谷入れ替え工事

    谷入れ替え工事

    施工箇所に下葺き材(タイベックルーフライナー)を張りました。

  8. 8. 2022-08-29

    谷入れ替え工事

    谷入れ替え工事

    軒先側の瓦に防水テープを貼り、漆喰(モルロック)を入れて高さ調整をしました。施工箇所にシーリング材を入れます。

  9. 9. 2022-08-29

    谷入れ替え工事

    谷入れ替え工事

    谷板を圧着させ、取り付けていきます。谷板に穴をあけないように「吊り子」という部材を使用して固定していきます。

  10. 10. 2022-08-29

    谷入れ替え工事

    谷入れ替え工事

    継手にはシーリング材を入れます。

  11. 11. 2022-08-29

    谷入れ替え工事

    谷入れ替え工事

    谷板を取り付けていきます。

  12. 12. 2022-08-29

    谷入れ替え工事

    谷入れ替え工事

    両端はシーラーを貼っていきます。

  13. 13. 2022-08-29

    谷入れ替え工事

    谷入れ替え工事

    谷際にモルロックを詰めていきます。

  14. 14. 2022-08-29

    谷入れ替え工事

    谷入れ替え工事

    谷周りの地瓦を復旧していきます。

  15. 15. 2022-08-29

    谷入れ替え工事

    谷入れ替え工事

    地瓦を復旧していきます。

  16. 16. 2022-08-29

    谷入れ替え工事

    谷入れ替え工事

    反対側にもモルロックを詰めます。

  17. 17. 2022-08-29

    谷入れ替え工事

    谷入れ替え工事

    地瓦を復旧しました。

  18. 18. 2022-08-29

    谷入れ替え工事

    谷入れ替え工事

    雨といを谷に導きました。

  19. 19. 2022-08-29

    谷入れ替え工事

    谷入れ替え工事

    谷入れ替え工事、完了です。

  20. 20. 2022-08-29

    地瓦交換工事

    地瓦交換工事

    割れている地瓦を撤去していきます。

  21. 21. 2022-08-29

    地瓦交換工事

    地瓦交換工事

    新たな地瓦に交換しました。

  22. 22. 2022-08-29

    地瓦交換工事

    地瓦交換工事

    モルロックを詰めて固定しました。

  23. 23. 2022-08-29

    地瓦交換工事

    地瓦交換工事

    割れている地瓦を撤去していきます。

  24. 24. 2022-08-29

    地瓦交換工事

    地瓦交換工事

    新たな地瓦に交換しました。

  25. 25. 2022-08-31

    清掃

    清掃

    大屋根、軒といを清掃していきます。

  26. 26. 2022-08-31

    清掃

    清掃

    土や埃を取り除きます。

  27. 27. 2022-08-31

    清掃

    清掃

    水を流してキレイにしていきます。

  28. 28. 2022-08-31

    清掃

    清掃

    軒といの清掃、完了です。

  29. 29. 2022-08-31

    清掃

    清掃

    下屋、軒といを清掃していきます。

  30. 30. 2022-08-31

    清掃

    清掃

    土や埃を取り除きます。

  31. 31. 2022-08-31

    清掃

    清掃

    水を流してキレイにしていきます。

  32. 32. 2022-08-31

    雨とい工事

    雨とい工事

    既存の状態です。

  33. 33. 2022-08-31

    雨とい工事

    雨とい工事

    既存の軒といを撤去しました。

  34. 34. 2022-08-31

    雨とい工事

    雨とい工事

    とい受け金具も撤去していきます。

  35. 35. 2022-08-31

    雨とい工事

    雨とい工事

    新たなとい受け金具を取り付けます。

  36. 36. 2022-08-31

    雨とい工事

    雨とい工事

    新たな軒といを取り付けました。

  37. 37. 2022-08-31

    雨とい工事

    雨とい工事

    新たな軒といを取り付けました。

  38. 38. 2022-08-31

    雨とい工事

    雨とい工事

    大屋根、軒といの穴をシーリング材で補修していきます。

  39. 39. 2022-08-31

    雨とい工事

    雨とい工事

    シーリング補修しました。

  40. 40. 2022-08-31

    雨とい工事

    雨とい工事

    シーリング補修しました。

  41. 41. 2022-08-31

    雨とい工事

    雨とい工事

    補修箇所にマスキングテープを貼ります。

  42. 42. 2022-08-31

    雨とい工事

    雨とい工事

    補修箇所にマスキングテープを貼ります。

  43. 43. 2022-08-31

    雨とい工事

    雨とい工事

    シーリング補修しました。

  44. 44. 2022-08-31

    雨とい工事

    雨とい工事

    シーリング補修しました。

  45. 45. 2022-09-03

    確認

    確認

    確認していきます。

  46. 46. 2022-09-03

    確認

    確認

    確認していきます。

  47. 47. 2022-09-03

    確認

    確認

    確認し、工事完工です。

  48. 48. 2022-09-03

    現場担当

    私達が自信をもって施工しました。
