東住吉区 S様邸 外部改修工事
Case Study - 施工完了
Case Study - ただいま施行中

-
施工状況
施工完了
-
工事内容
-
施工エリア
大阪
-
工事主任
益永、秋田班、森班、北村班、戸田班、鵜城班
工事データ
-
築年数
築60~70年
-
構造
2階建て 木造
-
お問合わせ内容
1階台所の天井とお風呂で雨漏り
-
工事内容
ベランダ防水、塗装、屋根、雨とい交換、左官、シャッター交換工事
-
工期
約1か月半
施工詳細
1. 2022-08-23
足場工事
足場を設置し、養生シートを取り付けました。
2. 2022-08-23
足場工事
足場を設置し、養生シートを取り付けました。
3. 2022-08-24
防水工事
ベランダ防水前に片づけ、掃除しました。
4. 2022-08-24
防水工事
ベランダ防水前に片づけ、掃除しました。
5. 2022-08-24
左官工事
ベランダ既存の状態です。(裏側)
6. 2022-08-24
左官工事
樹脂モルタルを塗布していきます。(裏側)
7. 2022-08-24
左官工事
樹脂モルタルを塗布しました。(裏側)
8. 2022-08-24
左官工事
ベランダ、既存の状態です。(表側)
9. 2022-08-24
左官工事
ベランダ、既存の状態です。(表側)
10. 2022-08-24
左官工事
窓枠の下部、既存の状態です。(表側)
11. 2022-08-24
左官工事
樹脂モルタルを塗布しました。(表側)
12. 2022-08-24
左官工事
樹脂モルタルを塗布していきます。(表側)
13. 2022-08-24
左官工事
樹脂モルタルを塗布しました。(表側)
14. 2022-08-24
左官工事
樹脂モルタルを塗布しました。(表側)
15. 2022-08-29
防水工事
既存の状態です。(裏側)
16. 2022-08-29
防水工事
ケレン掛けしていきます。(裏側)
17. 2022-08-29
防水工事
掃除していきます。(裏側)
18. 2022-08-29
防水工事
カチオンフィラーを塗布していきます。(裏側)
19. 2022-08-29
防水工事
プライマーを塗布していきます。(裏側)
20. 2022-08-29
防水工事

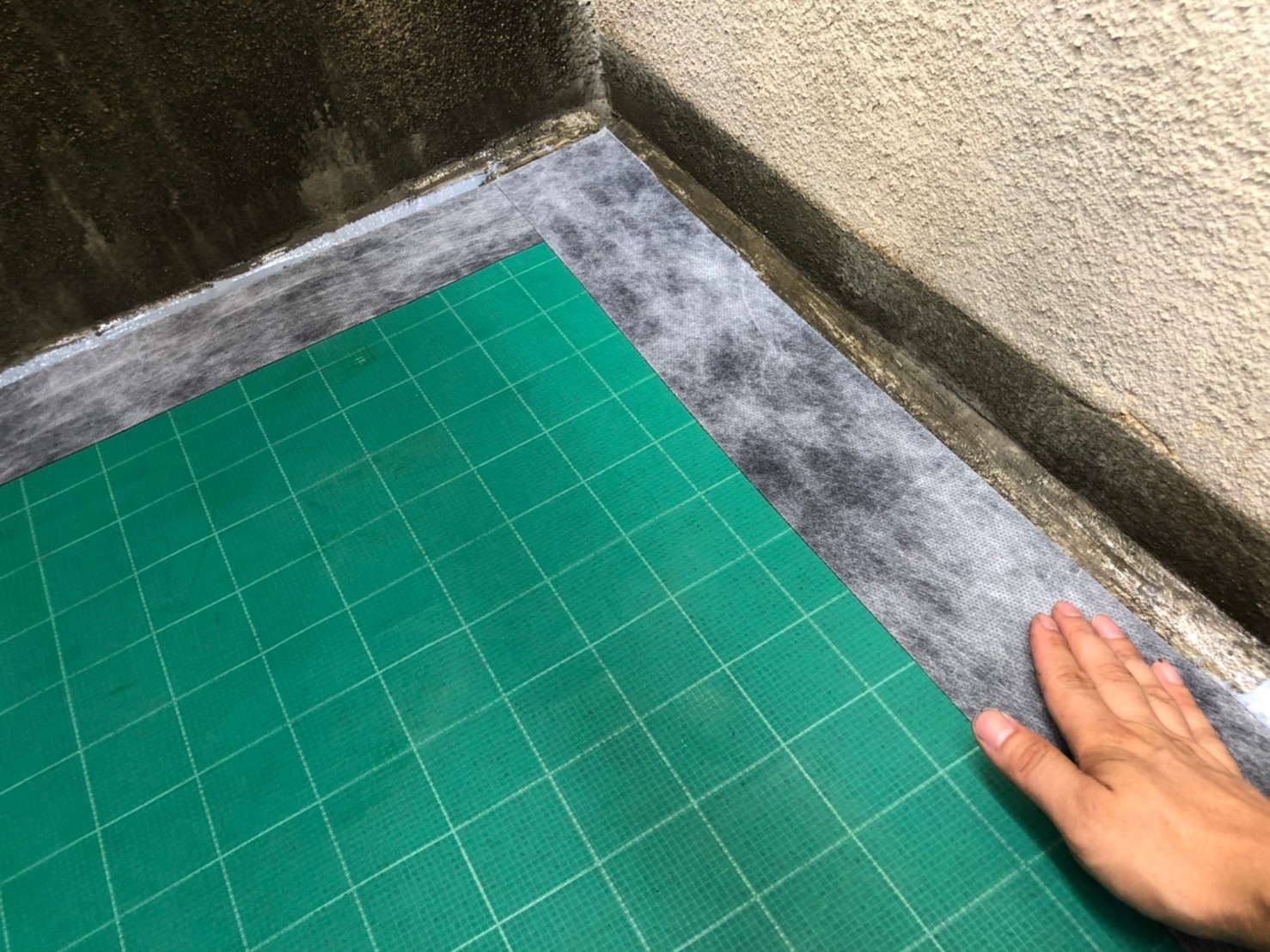

床面に QV シートを張っていきます。(裏側)
21. 2022-08-29
防水工事
ローラーでしっかりと圧着していきます。(裏側)
22. 2022-08-29
防水工事
ひび割れヶ所にシーリング材を充填していきます。(裏側)
23. 2022-08-29
防水工事
窓枠の下部にもシーリング材を充填していきます。(裏側)
24. 2022-08-29
防水工事
改修ドレンを取り付けていきます。
25. 2022-08-29
防水工事
シートの継手には専用のジョイントテープを貼っていきます。(裏側)
26. 2022-08-29
防水工事
隅には端末処理用のMBテープを貼ります。(裏側)
27. 2022-08-29
防水工事
脱気筒を取り付けるため、床面にドリルで穴を開けます。(裏側)
28. 2022-08-29
防水工事
脱気筒を取り付け、シーリング材を充填しました。(裏側)
29. 2022-08-29
防水工事
立ち上がり部分、床面全体にサラセーヌK(高伸長形防水材)を中塗りします。(裏側)
30. 2022-08-29
防水工事
既存の状態です。(表側)
31. 2022-08-29
防水工事
ケレン掛けしていきます。(表側)
32. 2022-08-29
防水工事

掃除していきます。(表側)
33. 2022-08-29
防水工事
カチオンフィラーを塗布していきます。(表側)
34. 2022-08-29
防水工事
プライマーを塗布していきます。(表側)
35. 2022-08-29
防水工事
ひび割れ箇所にシーリング材を充填していきます。(表側)
36. 2022-08-29
防水工事
入隅にシーリング材を充填していきます。(表側)
37. 2022-08-29
防水工事
床面に QV シートを張っていきます。(表側)
38. 2022-08-29
防水工事
ローラーでしっかりと圧着していきます。(表側)
防水工事
隅には端末処理用のMBテープを貼ります。(表側)
40. 2022-08-29
防水工事
脱気筒を取り付けるため、床面にドリルで穴を開けます。(表側)
41. 2022-08-29
防水工事
脱気筒を取り付け、シーリング材を充填しました。(表側)
42. 2022-08-29
防水工事
立ち上り部分、床面全体にサラセーヌK(高伸長形防水材)を中塗りします。(表側)
43. 2022-08-30
防水工事
床面全体にサラセーヌA(高強度形防水材)を上塗りしていきます。(表側)
防水工事
立ち上り部分にもサラセーヌA(高強度形防水材)を上塗りしていきます。(表側)
45. 2022-08-30
屋根カバー工事
棟、既存の状態です。(表側)
46. 2022-08-30
屋根カバー工事
既存の棟を撤去しました。(表側)
47. 2022-08-30
屋根カバー工事
下地木材を取り付けていきます。(表側)
48. 2022-08-30
屋根カバー工事
既存屋根材の隙間にシーリング材を充填していきます。(表側)
49. 2022-08-30
屋根カバー工事
針葉樹板を張っていきます。(表側)
50. 2022-08-30
屋根カバー工事
下葺き材(タイベックルーフライナー)を軒先から張っていきます。(表側)
51. 2022-08-30
屋根カバー工事
下葺き材を張りました。(表側)
52. 2022-08-31
防水工事

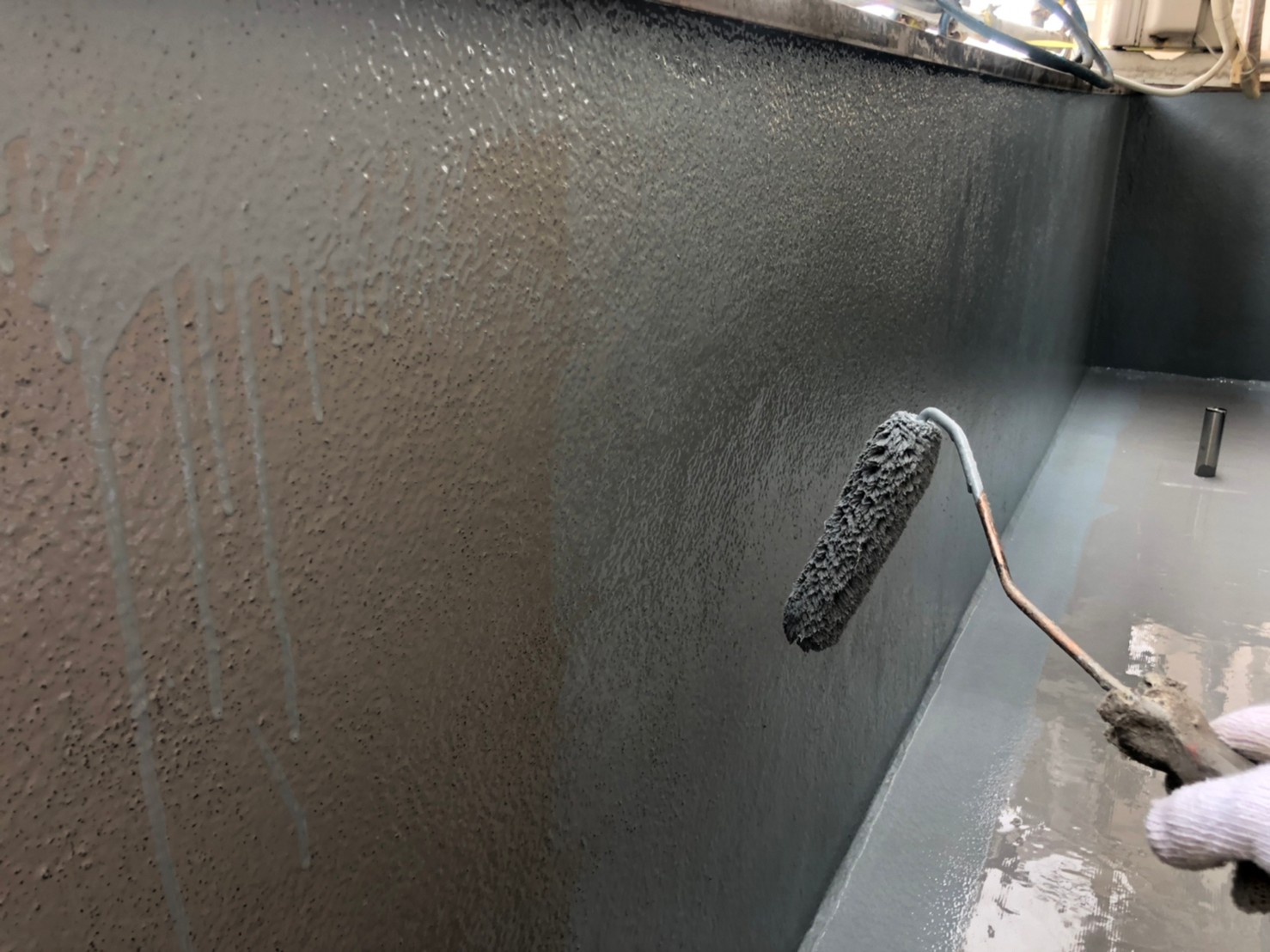

立ち上がり部分に、トップコートを塗布していきます。(表側)
53. 2022-08-31
防水工事
床面にもトップコートを塗布していきます。(表側)
54. 2022-08-31
防水工事
ストレーナーを取り付けました。(表側)

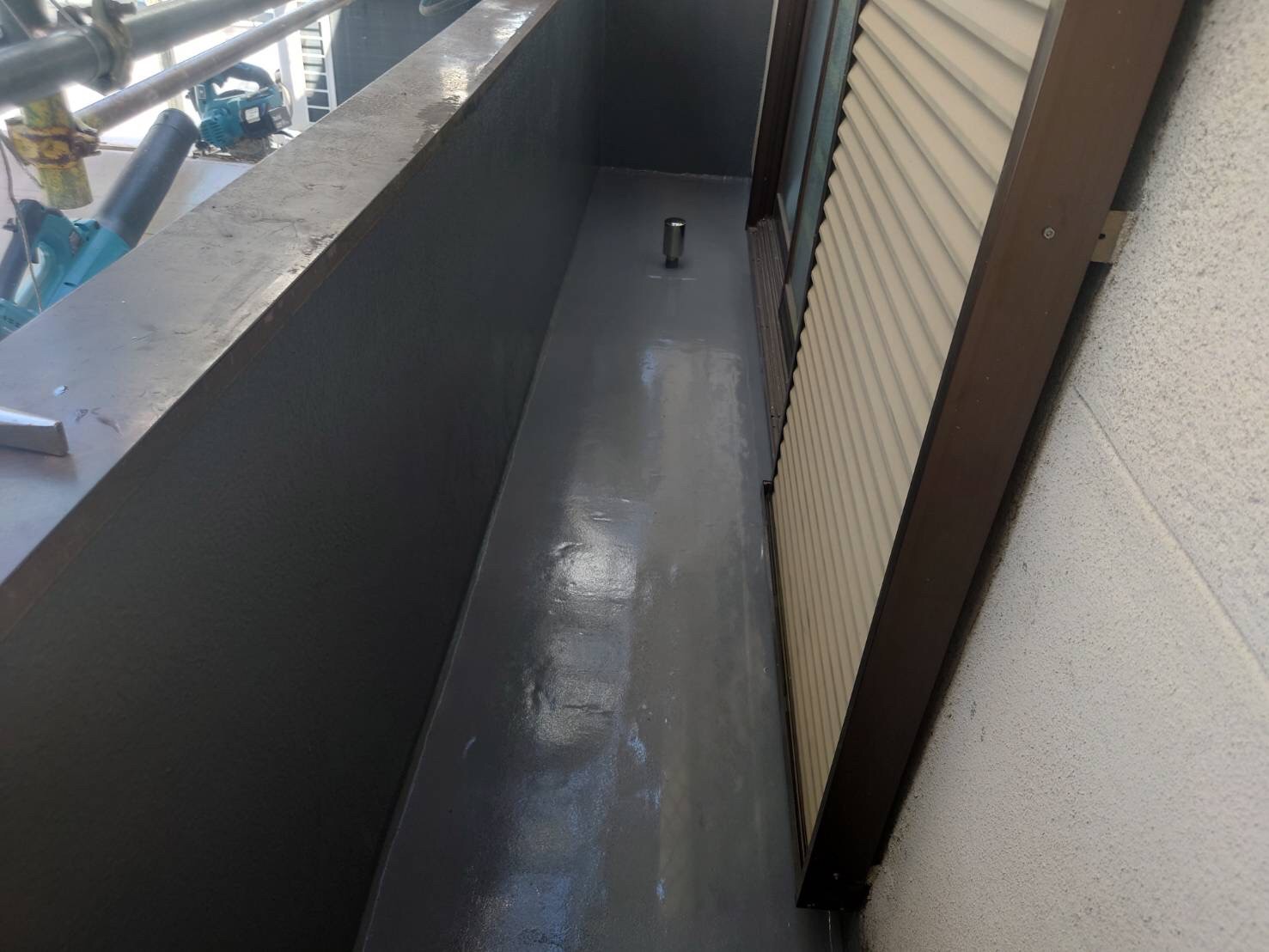

防水工事
防水工事完了です。(表側)
56. 2022-08-31
屋根カバー工事
針葉樹板、既存の状態です。(表側)
57. 2022-08-31
屋根カバー工事
針葉樹板の端をカットしていきます。(表側)
58. 2022-08-31
屋根カバー工事
既存屋根に下地木材を取り付けていきます。(裏側)
59. 2022-08-31
屋根カバー工事
ビスでしっかりと取り付けていきます。(裏側)
60. 2022-08-31
屋根カバー工事
下地木材に針葉樹板を張っていきます。(裏側)
61. 2022-08-31
屋根カバー工事
下葺き材を軒先から張っていきます。(裏側)
62. 2022-08-31
屋根カバー工事
下葺き材を張りました。(裏側)
63. 2022-08-31
屋根カバー工事
下葺き材を張りました。(裏側)
64. 2022-09-02
屋根カバー工事
大屋根の際の瓦を一旦めくって下葺き材を張っていきます。(裏側)
65. 2022-09-02
屋根カバー工事
捨て水切りを取り付けていきます。(裏側)
66. 2022-09-02
屋根カバー工事
捨て水切りを取り付けていきます。(裏側)
67. 2022-09-02
屋根カバー工事
捨て水切りを取り付け、防水テープを貼った後、際の瓦を復旧しました。(裏側)
68. 2022-09-02
屋根カバー工事
軒先に水切りを取り付けました。(裏側)
69. 2022-09-02
屋根カバー工事
棟部分に下地木材を取り付け、防水テープを貼りました。(裏側)
70. 2022-09-03
屋根カバー工事
端から新たな屋根材(たてひら)を取り付けていきます。(裏側)
71. 2022-09-03
屋根カバー工事
たてひらを取り付けていきます。(裏側)
72. 2022-09-05
屋根カバー工事
軒先に水切りを取り付け、防水テープを貼りました。(表側)
73. 2022-09-05
屋根カバー工事
棟部分に下地木材を取り付け、防水テープを貼りました。(表側)
74. 2022-09-05
屋根カバー工事
新たな屋根材(たてひら)を取り付けていきます。(表側)
75. 2022-09-05
屋根カバー工事
たてひらを取り付けていきます。(表側)
76. 2022-09-06
屋根カバー工事
たてひらを取り付けました。雨水の浸入を防ぐため、棟に取り付けた下地木材に沿ってたてひらは折り立てています。(裏側)
77. 2022-09-06
屋根カバー工事
棟際にケミカル面戸を取り付けていきます。(裏側)
78. 2022-09-06
屋根カバー工事
棟に下地木材を取り付けていきます。(裏側)
79. 2022-09-06
屋根カバー工事
防水テープを貼りました。(裏側)
80. 2022-09-06
屋根カバー工事
棟面戸を取り付けていきます。(裏側)
81. 2022-09-06
屋根カバー工事
棟際にケミカル面戸を取り付けていきます。(表側)
82. 2022-09-06
屋根カバー工事
棟に下地木材を取り付けていきます。(表側)
83. 2022-09-06
屋根カバー工事
下地木材を取り付けました。(表側)
84. 2022-09-07
屋根カバー工事
壁際に下地木材を取り付けていきます。(表側)
85. 2022-09-07
屋根カバー工事
下地木材の上に壁際水切りを取り付けていきます。(表側)
86. 2022-09-07
屋根カバー工事
壁際水切りの端を綺麗に仕舞いしました。(表側)
87. 2022-09-07
屋根カバー工事
棟板金を取り付けていきます。(表側)
88. 2022-09-07
屋根カバー工事
継手にはシーリング材をたっぷりと塗ります。(表側)
89. 2022-09-07
屋根カバー工事
継手にはシーリング材をたっぷりと塗ります。(表側)
90. 2022-09-07
屋根カバー工事
棟板金を取り付けました。(表側)
91. 2022-09-07
外壁工事
下地木材にたっぷりとシーリング材を塗っていきます。
92. 2022-09-07
外壁工事
既存外壁に下地木材をビスでしっかりと固定して取り付けていきます。
93. 2022-09-07
外壁工事
下地木材を取り付けていきます。
94. 2022-09-07
外壁工事
下地木材を取り付けました。
95. 2022-09-07
屋根カバー工事
屋根先、既存の状態です。(表側)
96. 2022-09-07
屋根カバー工事
屋根先に鼻先キャップを取り付けました。(表側)
97. 2022-09-08
瓦ズレ止め工事
大屋根、既存の状態です。
98. 2022-09-08
瓦ズレ止め工事
ズレている瓦を突き上げてズレを戻していきます。
99. 2022-09-08
瓦ズレ止め工事
ひび割れしている瓦です。
100. 2022-09-08
瓦ズレ止め工事
撤去しました。
101. 2022-09-08
瓦ズレ止め工事
新たな瓦を取り付けました。
102. 2022-09-08
瓦ズレ止め工事
瓦のズレ防止のため、瓦の一部にシーリング材を入れていきます。(ラバーロック)
103. 2022-09-08
瓦ズレ止め工事
ズレの酷い箇所には、横方向と山部分にシーリング材を充填しました。(ラバーロック)
104. 2022-09-08
外壁工事
屋根、既存の状態です。(表側)
105. 2022-09-08
外壁工事
養生していきます。(表側)
106. 2022-09-08
外壁工事
養生していきます。(表側)
107. 2022-09-08
外壁工事
足場板を置きました。(表側)
108. 2022-09-08
外壁工事
外壁、既存の状態です。
109. 2022-09-08
外壁工事
透湿シートを張っていきます。
110. 2022-09-08
外壁工事
外壁、既存の状態です。
111. 2022-09-08
外壁工事
下地木材を取り付けました。
112. 2022-09-08
外壁工事
外壁、既存の状態です。
113. 2022-09-08
外壁工事
下地木材を取り付けました。
114. 2022-09-09
外壁工事
外壁、既存の状態です。
115. 2022-09-09
外壁工事
シーリング材をたっぷりと塗っていきます。
116. 2022-09-09
外壁工事
外壁に下地木材を取り付けました。
117. 2022-09-09
外壁工事
外壁に下地木材を取り付けました。
118. 2022-09-09
雨とい架け替え工事
雨とい、既存の状態です。
119. 2022-09-09
雨とい架け替え工事
軒といを撤去しました。
120. 2022-09-10
7寸丸強化棟工事
大屋根、棟瓦既存の状態です。
121. 2022-09-10
7寸丸強化棟工事
既存の棟瓦を撤去しました。
122. 2022-09-10
7寸丸強化棟工事
土台の土も撤去していきます。
123. 2022-09-10
7寸丸強化棟工事
棟周りの地瓦と土台の土も撤去していきます。
124. 2022-09-10
7寸丸強化棟工事
撤去し、掃除しました。
125. 2022-09-10
7寸丸強化棟工事
棟に下葺き材(タイベックルーフライナー)を張りました。
126. 2022-09-10
7寸丸強化棟工事
強化棟金具を固定していきます。
127. 2022-09-10
7寸丸強化棟工事
強化棟金具を取り付けました。
128. 2022-09-10
7寸丸強化棟工事
両端に下地木材を取り付けました。
129. 2022-09-10
7寸丸強化棟工事
新しい地瓦を寸法に合わせてカットし、ビスでしっかりと固定して取り付けていきます。
130. 2022-09-10
7寸丸強化棟工事
棟際にカットした瓦を取り付けていきます。
131. 2022-09-10
7寸丸強化棟工事
瓦を取り付けました。
132. 2022-09-10
7寸丸強化棟工事
一旦、養生しておきます。
133. 2022-09-10
防水工事
床面全体にサラセーヌA(高強度形防水材)を上塗りしていきます。(裏側)
134. 2022-09-10
防水工事
床面全体にサラセーヌA(高強度形防水材)を上塗りしました。(裏側)
135. 2022-09-10
雨とい架け替え工事
既存のとい受け金具を撤去していきます。
136. 2022-09-10
雨とい架け替え工事
たてといを撤去しました。
137. 2022-09-12
瓦ズレ止め工事
棟際瓦にもズレ止めの為、シーリング材を充填しました。
138. 2022-09-12
瓦ズレ止め工事
瓦のズレ防止のため、瓦の一部にシーリング材を入れました。(ラバーロック)
139. 2022-09-12
7寸丸強化棟工事
強化棟金具に棟芯材を取り付けました。
140. 2022-09-12
7寸丸強化棟工事
乾式面戸を貼っていきます。
141. 2022-09-12
7寸丸強化棟工事
ローラーでしっかりと圧着していきます。
142. 2022-09-12
7寸丸強化棟工事
乾式面戸を取り付けました。
143. 2022-09-12
7寸丸強化棟工事
カットした7寸丸瓦を被せていきます。
144. 2022-09-12
7寸丸強化棟工事
雨水の浸入を防ぐパッキン付ビスで固定していきます。
145. 2022-09-12
7寸丸強化棟工事
雨水の浸入を防ぐパッキン付ビスで固定していきます。
146. 2022-09-12
7寸丸強化棟工事
7寸丸瓦を取り付けました。
147. 2022-09-12
7寸丸強化棟工事
綺麗に掃除していきます。
148. 2022-09-12
7寸丸強化棟工事
掃除しました。
149. 2022-09-12
外壁工事
土台部分に土台水切りを取り付けていきます。
150. 2022-09-12
外壁工事
シーリング材をたっぷり塗っていきます。
151. 2022-09-12
外壁工事
コーナーにも水切りを取り付けていきます。
152. 2022-09-12
外壁工事
水切りを取り付けました。
153. 2022-09-12
外壁工事
新たな外壁材(アルミサイディング)を下から張っていきます。
154. 2022-09-12
外壁工事
アルミサイディングを張っていきます。
155. 2022-09-12
外壁工事
アルミサイディングを張っていきます。
156. 2022-09-12
防水工事
トップコートを塗布していきます。(裏側)
157. 2022-09-12
防水工事
トップコートを塗布しました。(裏側)
158. 2022-09-12
防水工事
ストレーナーを取り付けました。(裏側)
159. 2022-09-13
外壁工事
アルミサイディングを張っていきます。
160. 2022-09-13
外壁工事
アルミサイディングを張っていきます。
161. 2022-09-13
外壁工事
コーナーに水切りを取り付けていきます。
162. 2022-09-13
外壁工事
土台水切りを取り付けていきます。
163. 2022-09-13
外壁工事
土台水切りを取り付けました。
164. 2022-09-14
外壁工事
既存の状態です。(ベランダ内)
165. 2022-09-14
外壁工事
下地木材を取り付けていきます。(ベランダ内)
166. 2022-09-14
外壁工事
下地木材を取り付けていきます。(ベランダ内)
167. 2022-09-14
外壁工事
下地木材を取り付けていきます。(ベランダ内)
168. 2022-09-14
外壁工事
水切りを取り付けていきます。
169. 2022-09-14
外壁工事
透湿シートを張っていきます。
170. 2022-09-15
笠木工事
笠木、既存の状態です。(裏面)
171. 2022-09-15
笠木工事
笠木を撤去しました。(裏面)
172. 2022-09-15
外壁工事
雨戸後ろ、既存の状態です。(ベランダ内)
173. 2022-09-15
外壁工事
針葉樹板の裏面にシーリング材をたっぷり塗っていきます。(ベランダ内)
174. 2022-09-15
外壁工事
針葉樹板を張りました。(ベランダ内)
175. 2022-09-15
外壁工事
透湿シートを張っていきます。(ベランダ内)
176. 2022-09-15
外壁工事
透湿シートを張っていきます。(ベランダ内)
177. 2022-09-15
笠木工事
笠木部分にも透湿シートを張っていきます。(裏面)
178. 2022-09-15
笠木工事
笠木部分に下地木材を取り付けていきます。(裏面)
179. 2022-09-16
外壁工事
コーナー、既存の状態です。(ベランダ内)
180. 2022-09-16
外壁工事
水切りを取り付けていきます。(ベランダ内)
181. 2022-09-16
外壁工事
コーナー、既存の状態です。(ベランダ内)
182. 2022-09-16
外壁工事
水切りを取り付けていきます。(ベランダ内)
183. 2022-09-16
外壁工事
コーナー、既存の状態です。(ベランダ内)
184. 2022-09-16
外壁工事
水切りを取り付けていきます。(ベランダ内)
185. 2022-09-16
外壁工事
アルミサイディングを張っていきます。(ベランダ内)
186. 2022-09-16
外壁工事
アルミサイディングを張っていきます。(ベランダ内)
187. 2022-09-16
外壁工事
ベランダ外、既存の状態です。
188. 2022-09-16
外壁工事
ビスでしっかりと固定していきます。
189. 2022-09-16
外壁工事
アルミサイディングを張っていきます。
190. 2022-09-16
外壁工事
アルミサイディングを張っていきます。
191. 2022-09-16
外壁工事
アルミサイディングを張っていきます。
192. 2022-09-17
外壁工事
ベランダ内、既存の状態です。
193. 2022-09-17
外壁工事
水切りを取り付けていきます。(ベランダ内)
194. 2022-09-17
外壁工事
見切りを取り付けていきます。(ベランダ内)
195. 2022-09-17
外壁工事
既存の状態です。(ベランダ内)
196. 2022-09-17
外壁工事
水切りを取り付けていきます。(ベランダ内)
197. 2022-09-17
外壁工事
見切りを取り付けていきます。(ベランダ内)
198. 2022-09-17
外壁工事
防水テープを貼りました。(ベランダ内)
199. 2022-09-17
外壁工事
水切りを取り付けていきます。(ベランダ内)
200. 2022-09-17
外壁工事
下から新たなアルミサイディングを張っていきます。(ベランダ内)
201. 2022-09-17
外壁工事
アルミサイディングを張っていきます。(ベランダ内)
202. 2022-09-17
外壁工事
アルミサイディングを張っていきます。(ベランダ内)
203. 2022-09-19
外壁工事
コーナー、既存の状態です。(ベランダ内)
204. 2022-09-19
外壁工事
コーナーカバーを取り付けました。(ベランダ内)
205. 2022-09-19
外壁工事
コーナーカバーを取り付けました。(ベランダ外)
206. 2022-09-19
外壁工事
ジョイントカバーを取り付けました。(ベランダ外)
207. 2022-09-19
外壁工事
既存の状態です。(ベランダ内)
208. 2022-09-19
外壁工事
コーナーキャップを取り付けました。(ベランダ内)
209. 2022-09-19
外壁工事
ジョイントカバーを取り付けました。
210. 2022-09-19
笠木工事
捨て水切りを取り付け、笠木を取り付けていきます。(裏面)
211. 2022-09-19
笠木工事
笠木板金を取り付けていきます。(裏面)
212. 2022-09-19
笠木工事
笠木板金を取り付けていきます。(裏面)
213. 2022-09-20
笠木工事
笠木、既存の状態です。(正面)
214. 2022-09-20
笠木工事
笠木、既存の状態です。(正面)
215. 2022-09-20
笠木工事
既存笠木を撤去し、透湿シートを貼っていきます。(正面)
216. 2022-09-20
笠木工事
捨て水切りを取り付けていきます。(正面)
217. 2022-09-20
笠木工事
笠木板金を取り付けていきます。(正面)
218. 2022-09-20
笠木工事
笠木板金を取り付けていきます。(正面)
219. 2022-09-20
笠木工事
継手にマスキングテープで養生していきます。(裏面)
220. 2022-09-20
笠木工事
外壁との取り合い部分にもマスキングテープで養生していきます。(裏面)
221. 2022-09-20
笠木工事
シーリング材の付きを良くするプライマーを塗布していきます。(裏面)
222. 2022-09-20
笠木工事
継手にシーリング材を充填しマスキングテープを撤去しました。(裏面)
223. 2022-09-20
笠木工事
外壁との取り合い部分にシーリング材を充填しマスキングテープを撤去しました。(裏面)
224. 2022-09-20
雨とい架け替え工事
軒とい、既存の状態です。
225. 2022-09-20
雨とい架け替え工事
既存波板の一部を撤去しました。
226. 2022-09-20
雨とい架け替え工事
足場板を置きました。
227. 2022-09-20
雨とい架け替え工事
とい受け金具、既存の状態です。
228. 2022-09-20
雨とい架け替え工事
撤去しました。
229. 2022-09-20
雨とい架け替え工事
軒とい、とい受け金具を撤去しました。
230. 2022-09-20
雨とい架け替え工事
既存の状態です。
231. 2022-09-20
雨とい架け替え工事
とい受け金具、軒とい、集水器を取り付けました。
232. 2022-09-21
外壁工事
既存外壁との取り合い部分にシーリング材を充填しました。
233. 2022-09-21
外壁工事
既存外壁との取り合い部分にシーリング材を充填しました。
234. 2022-09-21
外壁工事
既存外壁との取り合い部分にシーリング材を充填しました。
235. 2022-09-22
シャッター取り替え工事
シャッター、既存の状態です。
236. 2022-09-22
シャッター取り替え工事
既存のシャッターを撤去していきます。
237. 2022-09-22
シャッター取り替え工事
撤去しました。
238. 2022-09-22
シャッター取り替え工事
新たなシャッターを取り付けました。
239. 2022-09-22
復旧工事
ベランダ竿受けを復旧しました。
240. 2022-09-22
笠木工事
ベランダ柱に板金を取り付けていきます。
241. 2022-09-22
笠木工事
ベランダ柱に板金を取り付けていきます。
242. 2022-09-23
外壁塗装工事
高圧洗浄で汚れを落としていきます。
243. 2022-09-23
外壁塗装工事
高圧洗浄で汚れを落としていきます。
244. 2022-09-23
外壁塗装工事
高圧洗浄で汚れを落としていきます。
245. 2022-09-23
外壁塗装工事
高圧洗浄で汚れを落としていきます。
246. 2022-09-24
外壁工事
既存の状態です。
247. 2022-09-24
外壁工事
板金をビスでしっかりと固定して取り付けていきます。
248. 2022-09-24
外壁工事
板金をビスでしっかりと固定して取り付けていきます。
249. 2022-09-24
外壁工事
マスキングテープで養生していきます。
250. 2022-09-24
外壁工事
シーリング材を充填し、マスキングテープを撤去しました。
251. 2022-09-24
補修工事
シャッター土台部分、既存の状態です。
252. 2022-09-24
補修工事
モルタルで補修していきます。
253. 2022-09-24
補修工事
モルタルで補修しました。
254. 2022-09-24
外壁塗装工事
塗装しない箇所を養生していきます。
255. 2022-09-24
外壁塗装工事
塗装しない箇所を養生していきます。
256. 2022-09-26
外壁塗装工事
亀裂部分、既存の状態です。
257. 2022-09-26
外壁塗装工事
亀裂部分をUカットしていきます。
258. 2022-09-26
外壁塗装工事
掃除していきます。
259. 2022-09-26
外壁塗装工事
シーリング材の付きを良くするプライマーを塗布していきます。
260. 2022-09-26
外壁塗装工事
シーリング材を充填していきます。
261. 2022-09-26
外壁塗装工事
シーリング材を充填しました。
262. 2022-09-26
外壁塗装工事
別箇所、既存の状態です。
263. 2022-09-26
外壁塗装工事
同様に補修しました。
264. 2022-09-26
外壁塗装工事
窓廻り、既存の状態です。
265. 2022-09-26
外壁塗装工事
シーリング材を充填しました。
266. 2022-09-26
外壁塗装工事
欠損部分、既存の状態です。
267. 2022-09-26
外壁塗装工事
モルタルで補修していきます。
268. 2022-09-26
外壁塗装工事
補修しました。
269. 2022-09-26
外壁塗装工事
シーラー(下塗り材)を塗布していきます。
270. 2022-09-26
外壁塗装工事
シーラーを塗布していきます。
271. 2022-09-26
外壁塗装工事
シーラーを塗布していきます。
272. 2022-09-26
外壁塗装工事
ホワイトフィラーAⅡ(下塗り材)を塗布していきます。
273. 2022-09-26
外壁塗装工事
ホワイトフィラーAⅡを下塗りしていきます。
274. 2022-09-26
外壁塗装工事
ホワイトフィラーAⅡを下塗りしていきます。
275. 2022-09-28
外壁塗装工事
EC-5000PCM-IRを中塗りしていきます。
276. 2022-09-28
外壁塗装工事
EC-5000PCM-IRを中塗りしていきます。
277. 2022-09-28
外壁塗装工事
EC-5000PCM-IRを中塗りしていきます。
278. 2022-09-29
外壁塗装工事
EC-5000PCM-IRを上塗りしていきます。
279. 2022-09-29
外壁塗装工事
EC-5000PCM-IRを上塗りしていきます。
280. 2022-09-29
その他塗装工事
波板の骨組み、既存の状態です。
281. 2022-09-29
その他塗装工事
ケレン掛けしていきます。
282. 2022-09-29
その他塗装工事
ウレタン塗料を塗布していきます。
283. 2022-09-29
その他塗装工事
ウレタン塗料を塗布していきます。
284. 2022-09-29
その他塗装工事
ウレタン塗料を塗布しました。
285. 2022-09-29
その他塗装工事
雨戸、既存の状態です。
286. 2022-09-29
その他塗装工事
一旦撤去しました。
287. 2022-09-29
その他塗装工事
ケレン掛けしていきます。
288. 2022-09-29
その他塗装工事
庇、既存の状態です。
289. 2022-09-29
その他塗装工事
ケレン掛けしていきます。
290. 2022-09-29
その他塗装工事
別箇所、既存の状態です。
291. 2022-09-29
その他塗装工事
ケレン掛けしていきます。
292. 2022-09-29
その他塗装工事
雨戸、サビ止めを塗布していきます。
293. 2022-09-29
その他塗装工事
サビ止めを塗布しました。
294. 2022-09-29
その他塗装工事
庇、サビ止めを塗布していきます。
295. 2022-09-29
その他塗装工事
サビ止めを塗布しました。
296. 2022-09-29
その他塗装工事
別箇所、サビ止めを塗布していきます。
297. 2022-09-29
その他塗装工事
サビ止めを塗布しました。
298. 2022-09-29
その他塗装工事
雨戸、ウレタン塗料を塗布していきます。細かい箇所はハケで塗布していきます。
299. 2022-09-29
その他塗装工事
ウレタン塗料を塗布していきます。
300. 2022-09-29
その他塗装工事
ウレタン塗料を塗布しました。
301. 2022-09-29
その他塗装工事
庇、ウレタン塗料を塗布していきます。
302. 2022-09-29
その他塗装工事
ウレタン塗料を塗布しました。
303. 2022-09-30
その他塗装工事
ウレタン塗料を塗布していきます。(2回目)
304. 2022-09-30
その他塗装工事
ウレタン塗料を塗布していきます。(2回目)
305. 2022-09-30
その他塗装工事
ウレタン塗料を塗布していきます。(2回目)
306. 2022-09-30
その他塗装工事
ウレタン塗料を塗布していきます。(2回目)
307. 2022-09-30
その他塗装工事
ウレタン塗料を塗布しました。(2回目)
308. 2022-09-30
その他塗装工事
ウレタン塗料を塗布しました。(2回目)
309. 2022-09-30
その他塗装工事
ウレタン塗料を塗布していきます。(2回目)
310. 2022-09-30
その他塗装工事
ウレタン塗料を塗布していきます。(2回目)
311. 2022-09-30
その他塗装工事
ウレタン塗料を塗布しました。(2回目)
312. 2022-09-30
その他塗装工事
ウレタン塗料を塗布しました。(2回目)
313. 2022-10-03
外壁塗装工事
窓下、マスキングテープで養生していきます。
314. 2022-10-03
外壁塗装工事
細かい箇所を塗装していきます。
315. 2022-10-03
外壁塗装工事
塗装しました。
316. 2022-10-03
外壁塗装工事
ひび割れ箇所、既存の状態です。
317. 2022-10-03
外壁塗装工事
シーリング材を充填していきます。
318. 2022-10-03
外壁塗装工事
EC-5000PCM-IRを塗布しました。
319. 2022-10-04
雨とい架け替え工事
水糸を引き、勾配を調整していきます。
320. 2022-10-04
雨とい架け替え工事
新たなとい受け金具を取り付けていきます。
321. 2022-10-04
雨とい架け替え工事
新たな軒とい、集水器を取り付けました。
322. 2022-10-04
雨とい架け替え工事
集水器にたてといを取り付け、下屋の軒といに繋げました。
323. 2022-10-04
雨とい架け替え工事
集水器からたてといに繋げました。
324. 2022-10-04
雨とい架け替え工事
たていといを取り付けました。
325. 2022-10-04
雨とい架け替え工事
控え金具を取り付けました。
326. 2022-10-04
雨とい架け替え工事
たてといを取り付けました。
327. 2022-10-06
雨とい架け替え工事
水糸を引き、勾配を調整しながらとい受け金具を取り付けていきます。
328. 2022-10-06
雨とい架け替え工事
軒といを取り付けました。
329. 2022-10-06
雨とい架け替え工事
既存の状態です。
330. 2022-10-06
雨とい架け替え工事
たてといを取り付けました。
331. 2022-10-06
雨とい架け替え工事
排水桝に繋げました。
332. 2022-10-07
その他板金工事
シャッターボックス廻りに板金を取り付けていきます。
333. 2022-10-07
その他板金工事
板金を取り付けました。
334. 2022-10-07
その他板金工事
ベランダテラスの柱に捨て水切りを取り付けました。
335. 2022-10-07
その他板金工事
柱に板金を取り付けました。
336. 2022-10-08
雨とい架け替え工事
既存の状態です。
337. 2022-10-08
雨とい架け替え工事
とい受け金具を取り付けていきます。
338. 2022-10-08
雨とい架け替え工事
控え金具を取り付けました。
339. 2022-10-08
波板取付け工事
新たな波板を取り付けていきます。
340. 2022-10-08
波板取付け工事
専用のフックでしっかりと固定していきます。
341. 2022-10-10
その他板金工事
マスキングテープで養生していきます。
342. 2022-10-10
その他板金工事
シーリング材を充填しました。
343. 2022-10-10
雨とい架け替え工事
たてといを取り付けていきます。
344. 2022-10-10
雨とい架け替え工事
たてといを取り付けていきます。
345. 2022-10-10
雨とい架け替え
たてといを排水桝に繋げました。
346. 2022-10-10
雨とい架け替え工事
軒といを取り付けました。
347. 2022-10-12
足場工事
足場を解体し、養生シートを撤去しました。
足場工事
足場を解体し、養生シートを撤去しました。
349. 2022-10-13
最終確認
最終確認していきます。
350. 2022-10-13
最終確認
最終確認していきます。
351. 2022-10-13
最終確認
最終確認していきます。
352. 2022-10-13
現場担当
私達が自信をもって施工しました。
353. 2022-10-13
現場担当
私達が自信をもって施工しました。
354. 2022-10-13
現場担当
私達が自信をもって施工しました。
355. 2022-10-13
現場担当
私達が自信をもって施工しました。
その他施工事例
-
- 工事内容
-
- その他の工事
- 施工エリア
- 大阪
R7.9/1 八尾市 I様 手摺り腐食部補修工事
-
- 工事内容
-
- 屋根工事
- 雨漏り修理
- 施工エリア
- 奈良
R7.8/18~8/28 大和高田市 近畿食糧株式会社様 屋根・笠木補修工事
-
- 工事内容
-
- 防水工事(ベランダ・陸屋根)
- 施工エリア
- 大阪
R7.8/7-9 松原市 T様邸 ベランダ防水工事
-
- 工事内容
-
- 屋根工事
- 雨漏り修理
- 施工エリア
- 大阪
R7.8/1~8/4 北区 O様 雨漏り修理工事
-
- 工事内容
-
- 屋根工事
- その他の工事
- 施工エリア
- 奈良
R7.7/10~7/22 奈良市 M様邸 石付金属屋根洗浄工事
-
- 工事内容
-
- その他の工事
- 施工エリア
- 和歌山
R7.7/19 橋本市 G様 遮熱工事
-
- 工事内容
-
- 雨とい工事
- 雨とい掃除
- 施工エリア
- 大阪
R7.7/19 貝塚市 B様邸 雨とい修理、掃除作業
-
- 工事内容
-
- 屋根工事
- 外壁工事
- 施工エリア
- 和歌山
R7.7/19~7/23 紀の川市 K様 雨漏り修理工事
