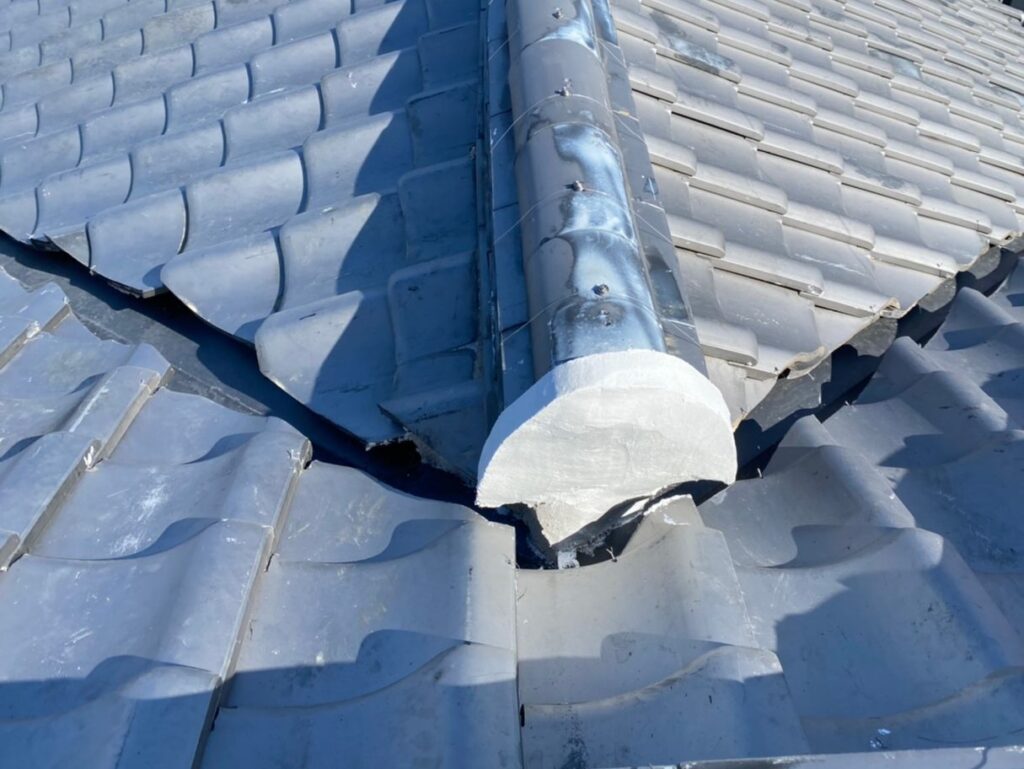

橿原市 M様邸 雨漏り八谷交換工事
Case Study - 施工完了
Case Study - ただいま施工中
工事データ
-
築年数
-
構造
2階建て 瓦屋根
-
お問合わせ内容
雨漏り
-
工事内容
谷入れ替え工事、棟積み直し、下屋熨斗瓦ズレ上げ、漆喰工事
-
工期
約5日
施工詳細
1. 2020-03-02

谷入れ替え工事
既存の状態を確認します。
2. 2020-03-02

谷入れ替え工事
既存の状態を確認します。
3. 2020-03-02

谷入れ替え工事
谷廻りの瓦を一旦撤去しました。
4. 2020-03-02

谷入れ替え工事
谷廻りの土台の土を撤去します。
5. 2020-03-02

谷入れ替え工事
反対側の谷廻りも土台の土を撤去しました。
6. 2020-03-02

谷入れ替え工事
新たな下葺き材(タイベックルーフライナー)を敷きました。
7. 2020-03-02

谷入れ替え工事
継手にコーキングをしっかりと入れ、新たな谷板を取り付けます。
8. 2020-03-02

谷入れ替え工事
新たな谷板を取り付けました。雨水の浸入を防ぐ為、新たな谷板の接合点をハゼ折りにしています。
9. 2020-03-02

谷入れ替え工事
雨水の浸入を防ぐ為、新たな谷板の両端にシーラーを貼ります。
10. 2020-03-02

谷入れ替え工事
反対側の新たな谷板にも両端にシーラーを貼りました。
11. 2020-03-03

谷入れ替え工事
谷廻りに南蛮漆喰を詰めます。
12. 2020-03-03

谷入れ替え工事
既存の瓦を復旧します。
13. 2020-03-03

谷入れ替え工事
反対側の谷廻りに南蛮漆喰を詰めます。
14. 2020-03-03

谷入れ替え工事
既存の瓦を復旧します。
15. 2020-03-03

屋根修理工事
谷の入れ替えに伴い、一旦撤去した棟瓦を復旧します。
16. 2020-03-03

屋根修理工事
南蛮漆喰を詰め、一段ずつ棟瓦を積み直します。
17. 2020-03-03

屋根修理工事
更に南蛮漆喰を詰め、棟瓦を積み直します。
18. 2020-03-03

屋根修理工事
最上段まで積み直し、予め仕込んでおいたステン線で括り付けました。棟の端に南蛮漆喰を詰めました。
19. 2020-03-03

屋根修理工事
鬼首、大棟と下り棟との取り合いの漆喰を剥がしました。
20. 2020-03-03

屋根修理工事
鬼首、大棟と下り棟との取り合いの漆喰を剥がしました。
21. 2020-03-03

屋根修理工事
鬼首、大棟と下り棟との取り合いに漆喰を巻き直しました。
22. 2020-03-03

屋根修理工事
鬼首、大棟と下り棟との取り合いに漆喰を巻き直しました。
23. 2020-03-03

屋根修理工事
鬼首、大棟と下り棟との取り合いに漆喰を巻き直しました。
24. 2020-03-03

屋根修理工事
大屋根の汚れを綺麗に水で洗い流します。
25. 2020-03-03

屋根修理工事
大屋根修理工事完了です。
26. 2020-03-03

屋根修理工事
大屋根修理工事完了です。
27. 2020-03-03

屋根修理工事
下屋 既存の状態を確認します。
28. 2020-03-03

屋根修理工事
下屋 既存の状態を確認します。
29. 2020-03-03

屋根修理工事
ズレていた熨斗瓦を積み直し、熨斗瓦と熨斗水切りとの取り合いにコーキングを入れます。
30. 2020-03-03

屋根修理工事
ズレていた熨斗瓦を積み直し、熨斗瓦と熨斗水切りとの取り合いにコーキングを入れました。
31. 2020-03-03

屋根修理工事
工事完工です。
32. 2020-03-03

屋根修理工事
工事完工です。
33. 2020-03-03
現場担当
私が自信を持って施工いたしました。
