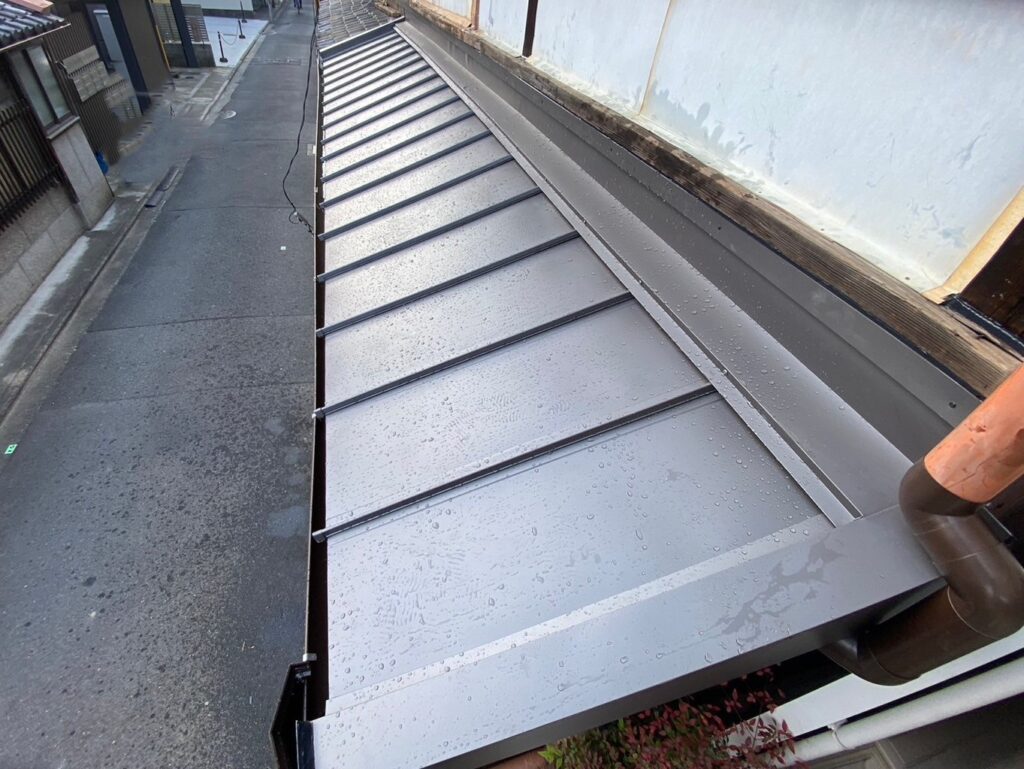

R5.11/7~11/10 上京区 K様邸 屋根修理工事

Case Study - 施工完了

Case Study - ただいま施行中

R5.11/7~11/10 上京区 K様邸 屋根修理工事
  1. 施工状況

    施工完了

  2. 工事内容

  3. 施工エリア

    京都

  4. 工事主任

    柏木班

工事データ

  1. 築年数

    -

  2. 構造

    木造、瓦屋根

  3. お問合わせ内容

    庇部分の屋根をトラックに当て逃げされされ、3列分程の瓦が落ちてしまった。

  4. 工事内容

    庇タテヒラ葺き替え、とい交換工事

  5. 工期

    4日間

施工詳細

  1. 1. 2023年11月07日

    屋根工事

    屋根工事

    既存の瓦をめくっていきます。

  2. 2. 2023年11月07日

    屋根工事

    屋根工事

    既存の瓦と下地木材を撤去していきます。

  3. 3. 2023年11月07日

    屋根工事

    屋根工事

    既存の瓦と下地木材、下葺き材を撤去しました。

  4. 4. 2023年11月07日

    雨とい工事

    雨とい工事

    既存の状態です。

  5. 5. 2023年11月07日

    雨とい工事

    雨とい工事

    雨といを撤去しました。とい受け金具も撤去していきます。

  6. 6. 2023年11月07日

    屋根工事

    屋根工事

    屋根に針葉樹板を張っていきます。

  7. 7. 2023年11月07日

    屋根工事

    屋根工事

    壁際にも下地木材を取り付けました。

  8. 8. 2023年11月07日

    屋根工事

    屋根工事

    下葺き材(タイベックルーフライナー)を張っていきます。

  9. 9. 2023年11月07日

    屋根工事

    屋根工事

    壁際にも下葺き材を張り、下地木材を取り付けました。

  10. 10. 2023年11月07日

    屋根工事

    屋根工事

    ケラバにも下地木材を取り付けました。

  11. 11. 2023年11月07日

    屋根工事

    屋根工事

    軒先に水切りを取り付けました。

  12. 12. 2023年11月07日

    屋根工事

    屋根工事

    軒先水切りに防水テープを貼りました。

  13. 13. 2023年11月07日

    屋根工事

    屋根工事

    下地木材にも防水テープを貼っていきます。

  14. 14. 2023年11月07日

    屋根工事

    屋根工事

    下地木材に防水テープを貼りました。

  15. 15. 2023年11月08日

    屋根工事

    屋根工事

    新たな屋根材(タテヒラ)を取り付けていきます。

  16. 16. 2023年11月08日

    屋根工事

    屋根工事

    タテヒラを取り付けていきます。

  17. 17. 2023年11月08日

    屋根工事

    屋根工事

    タテヒラを取り付けました。

  18. 18. 2023年11月08日

    屋根工事

    屋根工事

    水上にケミカル面戸を並べ、上から下地木材を取り付けていきます。

  19. 19. 2023年11月08日

    屋根工事

    屋根工事

    水上にケミカル面戸、下地木材を取り付けました。

  20. 20. 2023年11月08日

    屋根工事

    屋根工事

    下地木材に面戸水切りを取り付けていきます。

  21. 21. 2023年11月08日

    屋根工事

    屋根工事

    壁際水切りを取り付けていきます。継手にはシーリング材を充填します。

  22. 22. 2023年11月08日

    屋根工事

    屋根工事

    壁際水切りを取り付けました。パッキン付きビスで固定しています。

  23. 23. 2023年11月08日

    雨とい工事

    雨とい工事

    水糸で勾配を確認しながらとい受け金具を取り付けました。

  24. 24. 2023年11月09日

    屋根工事

    屋根工事

    壁際にさらに水切りを取り付けていきます。(二重水切り)

  25. 25. 2023年11月09日

    屋根工事

    屋根工事

    二重水切りを取り付けました。

  26. 26. 2023年11月09日

    屋根工事

    屋根工事

    ケラバに水切りを取り付けていきます。継手にはシーリング材を充填します。

  27. 27. 2023年11月09日

    屋根工事

    屋根工事

    ケラバに水切りを取り付けました。

  28. 28. 2023年11月09日

    屋根工事

    屋根工事

    取り合いにも水切りを取り付けました。

  29. 29. 2023年11月09日

    屋根工事

    屋根工事

    壁際水切りにマスキングテープを貼ります。

  30. 30. 2023年11月09日

    屋根工事

    屋根工事

    取り合いの水切りにもマスキングテープを貼ります。

  31. 31. 2023年11月09日

    屋根工事

    屋根工事

    シーリング材の付きを良くするプライマーを塗布していきます。

  32. 32. 2023年11月09日

    屋根工事

    屋根工事

    シーリング材を充填し平らにならしました。

  33. 33. 2023年11月09日

    屋根工事

    屋根工事

    シーリング処理しました。

  34. 34. 2023年11月09日

    雨とい工事

    雨とい工事

    軒といに集水器を取り付けました。

  35. 35. 2023年11月09日

    雨とい工事

    雨とい工事

    集水器付きの軒といを取り付けました。

  36. 36. 2023年11月09日

    雨とい工事

    雨とい工事

    集水器からたてといに導きました。

  37. 37. 2023年11月09日

    雨とい工事

    雨とい工事

    二階からもたてといに導きました。

  38. 38. 2023年11月09日

    屋根工事

    屋根工事

    軒先キャップを取り付けました。

  39. 39. 2023年11月09日

    屋根工事

    屋根工事

    清掃していきます。

  40. 40. 2023年11月10日

    確認

    確認

    確認し、工事完工です。
