R5.12/14~12/25 〇〇様 雨漏り修理工事
Case Study - 施工完了
Case Study - ただいま施行中
-
施工状況

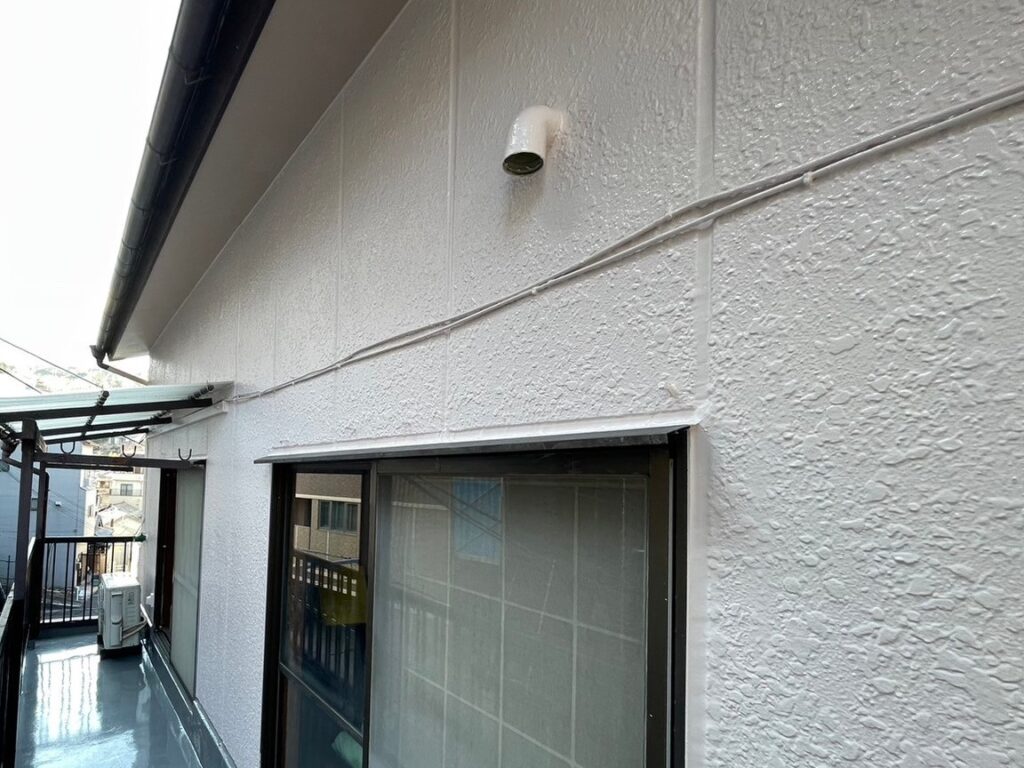

施工完了
-
工事内容
-
施工エリア
奈良
-
工事主任
益永、森班
工事データ
-
築年数
築45年
-
構造
-
-
お問合わせ内容
天井から雨漏りし、畳が腐ってきた
-
工事内容
外壁塗装、目地シーリング、ベランダ防水工事
-
工期
約10日
施工詳細
1. 2023年12月14日

テラス屋根脱着
テラス屋根 ポリカ、既存の状態です。
2. 2023年12月14日

テラス屋根脱着
既存のポリカを一旦撤去していきます。(工事後、復旧します。)
3. 2023年12月14日

テラス屋根脱着
既存のポリカを一旦撤去しました。
4. 2023年12月15日

外壁塗装工事
外壁、既存の状態です。
5. 2023年12月15日

外壁塗装工事
高圧洗浄していきます。
6. 2023年12月15日

外壁塗装工事
高圧洗浄していきます。
7. 2023年12月15日

外壁塗装工事
シーリング箇所をきれいに清掃していきます。
8. 2023年12月15日

外壁塗装工事
マスキングテープで養生し、シーリング材の付きをよくするプライマーを塗布していきます。
9. 2023年12月15日

外壁塗装工事
シーリング材を充填します。
10. 2023年12月15日

外壁塗装工事
平らにならしていきます。
11. 2023年12月15日

外壁塗装工事
マスキングテープを撤去しました。
12. 2023年12月15日

外壁塗装工事
シーリング処理しました。
13. 2023年12月15日

外壁塗装工事
シーリング処理しました。
14. 2023年12月17日

外壁塗装工事
引き続き、シーリング処理していきます。
15. 2023年12月17日

外壁塗装工事
引き続き、シーリング処理していきます。
16. 2023年12月17日

外壁塗装工事
ホワイトフィラーAⅡを下塗りしていきます。
17. 2023年12月17日

外壁塗装工事
ホワイトフィラーAⅡを下塗りしました。
18. 2023年12月17日

外壁塗装工事
EC-5000PCM-IRを中塗りしていきます。
19. 2023年12月17日

外壁塗装工事
EC-5000PCM-IRを上塗りしていきます。
20. 2023年12月17日

外壁塗装工事
EC-5000PCM-IRを上塗りしました。
21. 2023年12月17日

外壁塗装工事
EC-5000PCM-IRを上塗りしました。
22. 2023年12月17日

外壁塗装工事
こちらの塗料を使用しました。
23. 2023年12月18日

ベランダ防水工事
ベランダ、既存の状態です。
24. 2023年12月18日

ベランダ防水工事
ケレン掛けして下地を整えていきます。
25. 2023年12月18日

ベランダ防水工事
きれいに掃除していきます。
26. 2023年12月18日

ベランダ防水工事
凹凸をなくすため、カチオンを塗布していきます。
27. 2023年12月18日

ベランダ防水工事
プライマーを塗布していきます。
28. 2023年12月18日

ベランダ防水工事
入隅をシーリング処理していきます。
29. 2023年12月18日

ベランダ防水工事
シーリング処理していきます。
30. 2023年12月18日

ベランダ防水工事
高伸長形防水材(サラセーヌK)を中塗りしていきます。
31. 2023年12月18日

ベランダ防水工事
こちらの塗料を使用しました。
32. 2023年12月19日

ベランダ防水工事
改修用ドレンを取り付け、周囲にシーリング処理しました。
33. 2023年12月19日

ベランダ防水工事
高強度形防水材(サラセーヌA)を上塗りしていきます。
34. 2023年12月19日

ベランダ防水工事
こちらの塗料を使用しました。
35. 2023年12月20日

ベランダ防水工事
高強度形防水材(サラセーヌA)を上塗りしていきます。
36. 2023年12月20日

ベランダ防水工事
高強度形防水材(サラセーヌA)を上塗りしました。
37. 2023年12月21日

ベランダ防水工事
トップコートを塗布していきます。
38. 2023年12月21日

ベランダ防水工事
トップコートを塗布しました。
39. 2023年12月21日

ベランダ防水工事
ストレーナーを取り付けました。
40. 2023年12月21日

ベランダ防水工事
こちらの材料を使用しました。
41. 2023年12月25日

テラス屋根脱着
既存のポリカを復旧しました。
42. 2023年12月25日

最終確認
工事完了です。
43. 2023年12月25日

最終確認
工事完了です。
44. 2023年12月25日

最終確認
工事完了です。
45. 2023年12月25日

最終確認
工事完了です。
その他施工事例
-
- 工事内容
-
- 屋根工事
- 施工エリア
- 大阪
R7.10/24~10/30 東淀川区 O様邸 スーパーガルテクトカバー工事
-
- 工事内容
-
- 屋根工事
- 施工エリア
- 奈良
R7.10/23~10/27 大和高田市 アスカ工業有限会社様 外部改修工事
-
- 工事内容
-
- その他の工事
- 施工エリア
- 大阪
R7.10/16 豊中市 M様 換気口部分板金取り付け工事
-
- 工事内容
-
- 雨漏り修理
- 施工エリア
- 大阪
R7.10/15 大阪市 某お客様 シーリング工事
-
- 工事内容
-
- その他の工事
- 施工エリア
- 奈良
R7.10/16~10/21 奈良市 K様 換気扇取り付け工事
-
- 工事内容
-
- その他の工事
- 施工エリア
- 奈良
R7.10/16~10/18 奈良市 K様 換気扇取り付け工事
-
- 工事内容
-
- 屋根工事
- 雨漏り修理
- 雨とい工事
- 施工エリア
- 奈良
R7.10/9 大和高田市 K様邸 雨漏り修理工事
-
- 工事内容
-
- 屋根工事
- 施工エリア
- 奈良
R7.10/3~10/6 大和高田市 近畿食糧株式会社様 一部屋根カバー工事
