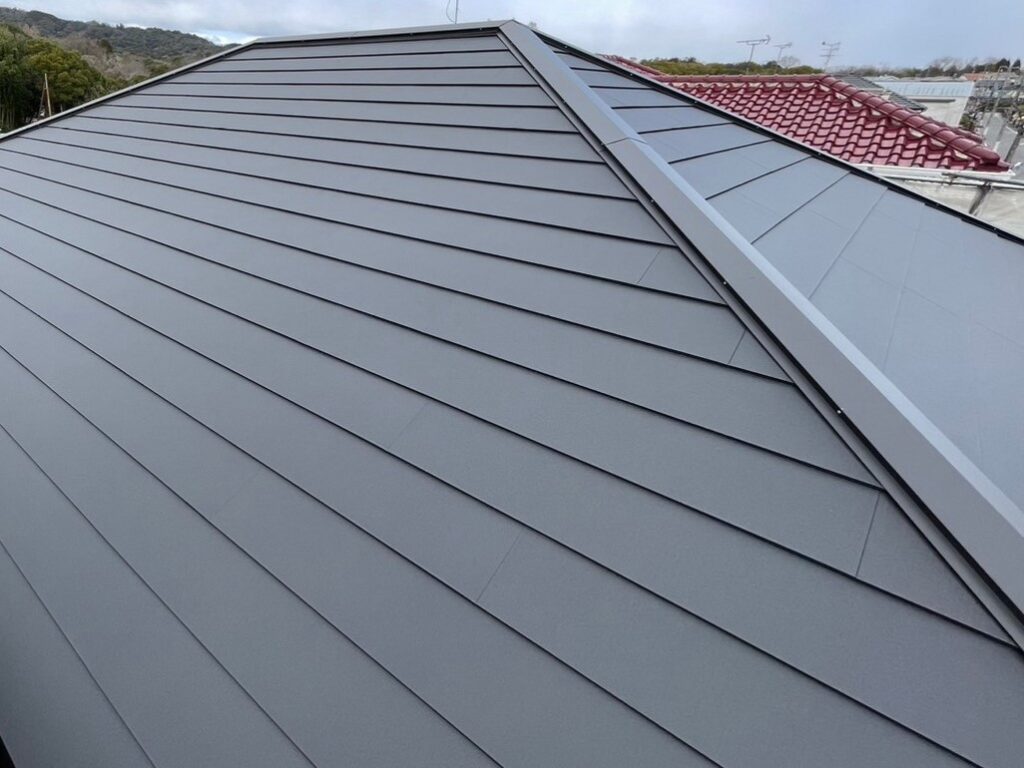

R6.2/5~2/27 大和郡山市 U様邸 屋根、雨とい改修工事

Case Study - 施工完了

Case Study - ただいま施行中

R6.2/5~2/27 大和郡山市 U様邸 屋根、雨とい改修工事
  1. 施工状況

    施工完了

  2. 工事内容

  3. 施工エリア

    奈良

  4. 工事主任

    西田班

工事データ

  1. 築年数

    30年

  2. 構造

    -

  3. お問合わせ内容

    屋根の葺き替え工事、雨樋交換、ベランダ防水のお見積り依頼

  4. 工事内容

    屋根葺き替え、雨とい掛け替え

  5. 工期

    約20日

施工詳細

  1. 1. 2024年02月05日

    足場工事

    足場工事

    足場を設置し、養生シートを取り付けました。

  2. 2. 2024年02月05日

    足場工事

    足場工事

    足場を設置し、養生シートを取り付けました。

  3. 3. 2024年02月06日

    屋根葺き替え工事

    屋根葺き替え工事

    大屋根、既存の状態です。

  4. 4. 2024年02月06日

    屋根葺き替え工事

    屋根葺き替え工事

    既存の棟、屋根材を撤去していきます。

  5. 5. 2024年02月06日

    屋根葺き替え工事

    屋根葺き替え工事

    既存の棟、屋根材を撤去していきます。

  6. 6. 2024年02月06日

    屋根葺き替え工事

    屋根葺き替え工事

    既存の下葺き材を撤去していきます。

  7. 7. 2024年02月06日

    屋根葺き替え工事

    屋根葺き替え工事

    下屋、既存の状態です。

  8. 8. 2024年02月06日

    屋根葺き替え工事

    屋根葺き替え工事

    既存の状態です。

  9. 9. 2024年02月06日

    屋根葺き替え工事

    屋根葺き替え工事

    既存の屋根材、下葺き材を撤去しました。

  10. 10. 2024年02月06日

    屋根葺き替え工事

    屋根葺き替え工事

    ブルーシート養生しました。

  11. 11. 2024年02月06日

    屋根葺き替え工事

    屋根葺き替え工事

    ブルーシート養生しました。

  12. 12. 2024年02月06日

    水切り加工

    水切り加工

    自社工場にてオリジナルの水切りを製作、加工していきます。スリッター(ガルバリウム切断機)で平板(ひらいた)を切断します。

  13. 13. 2024年02月06日

    水切り加工

    水切り加工

    折曲機で加工します。

  14. 14. 2024年02月06日

    水切り加工

    水切り加工

    折曲機で加工し、完成した谷板金です。

  15. 15. 2024年02月07日

    屋根葺き替え工事

    屋根葺き替え工事

    下屋、既存の壁際水切りを撤去していきます。

  16. 16. 2024年02月07日

    屋根葺き替え工事

    屋根葺き替え工事

    既存の壁際水切りを撤去しました。

  17. 17. 2024年02月07日

    屋根葺き替え工事

    屋根葺き替え工事

    軒先に通気用下地木材を取り付けていきます。

  18. 18. 2024年02月07日

    屋根葺き替え工事

    屋根葺き替え工事

    通気用下地木材を取り付けていきます。

  19. 19. 2024年02月07日

    屋根葺き替え工事

    屋根葺き替え工事

    通気用下地木材を取り付けていきます。

  20. 20. 2024年02月07日

    屋根葺き替え工事

    屋根葺き替え工事

    通気用下地木材を取り付け、針葉樹板(12㎜)を張っていきます。

  21. 21. 2024年02月07日

    屋根葺き替え工事

    屋根葺き替え工事

    針葉樹板(12㎜)を張っていきます。

  22. 22. 2024年02月07日

    屋根葺き替え工事

    屋根葺き替え工事

    針葉樹板(12㎜)を張りました。

  23. 23. 2024年02月07日

    屋根葺き替え工事

    屋根葺き替え工事

    針葉樹板(12㎜)を張りました。

  24. 24. 2024年02月07日

    屋根葺き替え工事

    屋根葺き替え工事

    針葉樹板(12㎜)を張りました。

  25. 25. 2024年02月07日

    屋根葺き替え工事

    屋根葺き替え工事

    新たな下葺き材(タイベックルーフライナーー)を張っていきます。

  26. 26. 2024年02月07日

    屋根葺き替え工事

    屋根葺き替え工事

    新たな下葺き材を張っていきます。

  27. 27. 2024年02月07日

    屋根葺き替え工事

    屋根葺き替え工事

    ブルーシート養生しました。

  28. 28. 2024年02月07日

    屋根葺き替え工事

    屋根葺き替え工事

    大屋根、サンダーで軒先水切りを撤去していきます。

  29. 29. 2024年02月07日

    屋根葺き替え工事

    屋根葺き替え工事

    通気用下地木材を取り付けていきます。

  30. 30. 2024年02月08日

    屋根葺き替え工事

    屋根葺き替え工事

    針葉樹板(12㎜)を張りました。

  31. 31. 2024年02月08日

    屋根葺き替え工事

    屋根葺き替え工事

    針葉樹板(12㎜)を張りました。

  32. 32. 2024年02月08日

    屋根葺き替え工事

    屋根葺き替え工事

    新たな下葺き材(タイベックルーフライナーー)を張りました。

  33. 33. 2024年02月08日

    屋根葺き替え工事

    屋根葺き替え工事

    棟に下地木材を取り付け、防水テープを貼りました。

  34. 34. 2024年02月08日

    屋根葺き替え工事

    屋根葺き替え工事

    下屋、針葉樹板(12㎜)を張りました。

  35. 35. 2024年02月08日

    屋根葺き替え工事

    屋根葺き替え工事

    針葉樹板(12㎜)を張りました。

  36. 36. 2024年02月08日

    屋根葺き替え工事

    屋根葺き替え工事

    新たな下葺き材(タイベックルーフライナーー)を張っていきます。

  37. 37. 2024年02月08日

    屋根葺き替え工事

    屋根葺き替え工事

    新たな下葺き材を張りました。

  38. 38. 2024年02月08日

    屋根葺き替え工事

    屋根葺き替え工事

    新たな下葺き材を張りました。

  39. 39. 2024年02月09日

    屋根葺き替え工事

    屋根葺き替え工事

    下屋、軒先水切りを取り付け、雨水の浸入を防ぐため、軒先水切りの上から防水テープを貼ります。棟に下地木材を取り付け、上から防水テープを貼ります。

  40. 40. 2024年02月09日

    屋根葺き替え工事

    屋根葺き替え工事

    大屋根、軒先水切りを取り付けていきます。

  41. 41. 2024年02月09日

    屋根葺き替え工事

    屋根葺き替え工事

    軒先水切りを取り付けていきます。

  42. 42. 2024年02月09日

    屋根葺き替え工事

    屋根葺き替え工事

    雨水の浸入を防ぐため、軒先水切りの上から防水テープを貼ります。

  43. 43. 2024年02月09日

    屋根葺き替え工事

    屋根葺き替え工事

    軒先水切りの上から防水テープを貼ります。

  44. 44. 2024年02月09日

    屋根葺き替え工事

    屋根葺き替え工事

    軒先から新たな屋根材(シルキーG2)を葺いていきます。

  45. 45. 2024年02月09日

    屋根葺き替え工事

    屋根葺き替え工事

    新たな屋根材を葺いていきます。

  46. 46. 2024年02月09日

    屋根葺き替え工事

    屋根葺き替え工事

    棟の下地木材と屋根端を覆うように防水テープを貼っていきます。

  47. 47. 2024年02月10日

    屋根葺き替え工事

    屋根葺き替え工事

    新たな屋根材を葺き上げました。

  48. 48. 2024年02月10日

    屋根葺き替え工事

    屋根葺き替え工事

    新たな屋根材を葺き上げました。

  49. 49. 2024年02月10日

    屋根葺き替え工事

    屋根葺き替え工事

    下屋、新たな谷板を取り付け、壁際に下地木材を取り付けました。

  50. 50. 2024年02月12日

    屋根葺き替え工事

    屋根葺き替え工事

    軒先から新たな屋根材(シルキーG2)を葺いていきます。

  51. 51. 2024年02月12日

    屋根葺き替え工事

    屋根葺き替え工事

    新たな屋根材を葺いていきます。

  52. 52. 2024年02月13日

    屋根葺き替え工事

    屋根葺き替え工事

    引き続き、新たな屋根材を葺いていきます。

  53. 53. 2024年02月13日

    屋根葺き替え工事

    屋根葺き替え工事

    新たな屋根材を葺いていきます。

  54. 54. 2024年02月13日

    屋根葺き替え工事

    屋根葺き替え工事

    大屋根、棟にガルバ強化下地(タフベース)を取り付けていきます。

  55. 55. 2024年02月13日

    屋根葺き替え工事

    屋根葺き替え工事

    棟の剣先に板金を取り付けました。

  56. 56. 2024年02月13日

    屋根葺き替え工事

    屋根葺き替え工事

    棟板金を取り付けていきます。

  57. 57. 2024年02月13日

    屋根葺き替え工事

    屋根葺き替え工事

    棟板金を取り付けました。

  58. 58. 2024年02月13日

    屋根葺き替え工事

    屋根葺き替え工事

    棟板金を取り付けました。

  59. 59. 2024年02月14日

    屋根葺き替え工事

    屋根葺き替え工事

    下屋、新たな屋根材を葺き上げました。壁際、棟際の屋根材は雨水が浸入しないように下地木材に沿って立ち上げます。

  60. 60. 2024年02月14日

    屋根葺き替え工事

    屋根葺き替え工事

    棟にガルバ強化下地(タフベース)を取り付けていきます。

  61. 61. 2024年02月15日

    屋根葺き替え工事

    屋根葺き替え工事

    棟にタフベースを取り付けました。

  62. 62. 2024年02月15日

    屋根葺き替え工事

    屋根葺き替え工事

    棟にタフベースを取り付けました。

  63. 63. 2024年02月15日

    屋根葺き替え工事

    屋根葺き替え工事

    棟板金を取り付けていきます。

  64. 64. 2024年02月15日

    屋根葺き替え工事

    屋根葺き替え工事

    棟板金、壁際水切りを取り付けていきます。

  65. 65. 2024年02月16日

    屋根葺き替え工事

    屋根葺き替え工事

    棟板金、壁際水切りを取り付けました。

  66. 66. 2024年02月16日

    屋根葺き替え工事

    屋根葺き替え工事

    棟板金、壁際水切りを取り付けました。

  67. 67. 2024年02月16日

    屋根葺き替え工事

    屋根葺き替え工事

    外壁と壁際水切りとの取り合い部分にシーリング材を充填します。

  68. 68. 2024年02月16日

    屋根葺き替え工事

    屋根葺き替え工事

    外壁と壁際水切りとの取り合い部分にシーリング材を充填します。

  69. 69. 2024年02月16日

    雨とい架け替え工事

    雨とい架け替え工事

    雨とい、既存の状態です。

  70. 70. 2024年02月16日

    雨とい架け替え工事

    雨とい架け替え工事

    既存の状態です。

  71. 71. 2024年02月16日

    雨とい架け替え工事

    雨とい架け替え工事

    既存の雨といを撤去していきます。

  72. 72. 2024年02月16日

    雨とい架け替え工事

    雨とい架け替え工事

    既存の雨といを撤去していきます。

  73. 73. 2024年02月16日

    雨とい架け替え工事

    雨とい架け替え工事

    既存の控え金具を撤去しました。

  74. 74. 2024年02月17日

    雨とい架け替え工事

    雨とい架け替え工事

    既存のとい受け金具を撤去しました。

  75. 75. 2024年02月17日

    雨とい架け替え工事

    雨とい架け替え工事

    既存のとい受け金具を撤去しました。

  76. 76. 2024年02月17日

    屋根葺き替え工事

    屋根葺き替え工事

    下屋、雨水の浸入を防ぐため、壁際にさらに水切り(二重水切り)を取り付けました。

  77. 77. 2024年02月17日

    屋根葺き替え工事

    屋根葺き替え工事

    壁際に二重水切りを取り付けました。

  78. 78. 2024年02月17日

    屋根葺き替え工事

    屋根葺き替え工事

    マスキングテープで養生し、シーリング材の付きをよくするプライマーを塗布していきます。

  79. 79. 2024年02月17日

    屋根葺き替え工事

    屋根葺き替え工事

    シーリング材を充填します。

  80. 80. 2024年02月17日

    屋根葺き替え工事

    屋根葺き替え工事

    マスキングテープを撤去しました。

  81. 81. 2024年02月17日

    屋根葺き替え工事

    屋根葺き替え工事

    外壁と二重水切りとの取り合い部分をシーリング処理しました。

  82. 82. 2024年02月17日

    屋根葺き替え工事

    屋根葺き替え工事

    外壁と二重水切りとの取り合い部分をシーリング処理しました。

  83. 83. 2024年02月20日

    雨とい架け替え工事

    雨とい架け替え工事

    とい受け金具撤去後の穴、既存の状態です。

  84. 84. 2024年02月20日

    雨とい架け替え工事

    雨とい架け替え工事

    シーリング処理しました。

  85. 85. 2024年02月20日

    雨とい架け替え工事

    雨とい架け替え工事

    とい受け金具を取り付けていきます。

  86. 86. 2024年02月20日

    雨とい架け替え工事

    雨とい架け替え工事

    とい受け金具を取り付けていきます。

  87. 87. 2024年02月20日

    雨とい架け替え工事

    雨とい架け替え工事

    軒といを取り付けていきます。

  88. 88. 2024年02月20日

    雨とい架け替え工事

    雨とい架け替え工事

    軒といを取り付けていきます。

  89. 89. 2024年02月20日

    雨とい架け替え工事

    雨とい架け替え工事

    下屋、とい受け金具を取り付けていきます。

  90. 90. 2024年02月22日

    雨とい架け替え工事

    雨とい架け替え工事

    軒とい、集水器を取り付けました。

  91. 91. 2024年02月22日

    雨とい架け替え工事

    雨とい架け替え工事

    軒といを取り付けました。

  92. 92. 2024年02月22日

    雨とい架け替え工事

    雨とい架け替え工事

    大屋根、軒とい、集水器を取り付けました。

  93. 93. 2024年02月24日

    雨とい架け替え工事

    雨とい架け替え工事

    軒とい、集水器を取り付けました。

  94. 94. 2024年02月24日

    雨とい架け替え工事

    雨とい架け替え工事

    たてといを取り付けました。

  95. 95. 2024年02月24日

    雨とい架け替え工事

    雨とい架け替え工事

    たてといを取り付けました。

  96. 96. 2024年02月27日

    足場解体前確認

    足場解体前確認

    工事完了です。

  97. 97. 2024年02月27日

    足場解体前確認

    足場解体前確認

    工事完了です。

  98. 98. 2024年02月27日

    足場解体前確認

    足場解体前確認

    工事完了です。

  99. 99. 2024年02月27日

    足場解体前確認

    足場解体前確認

    工事完了です。

  100. 100. 2024年02月27日

    足場解体前確認

    足場解体前確認

    工事完了です。

  101. 101. 2024年02月27日

    足場工事

    足場工事

    足場を解体しました。

  102. 102. 2024年02月27日

    足場工事

    足場工事

    足場を解体しました。
