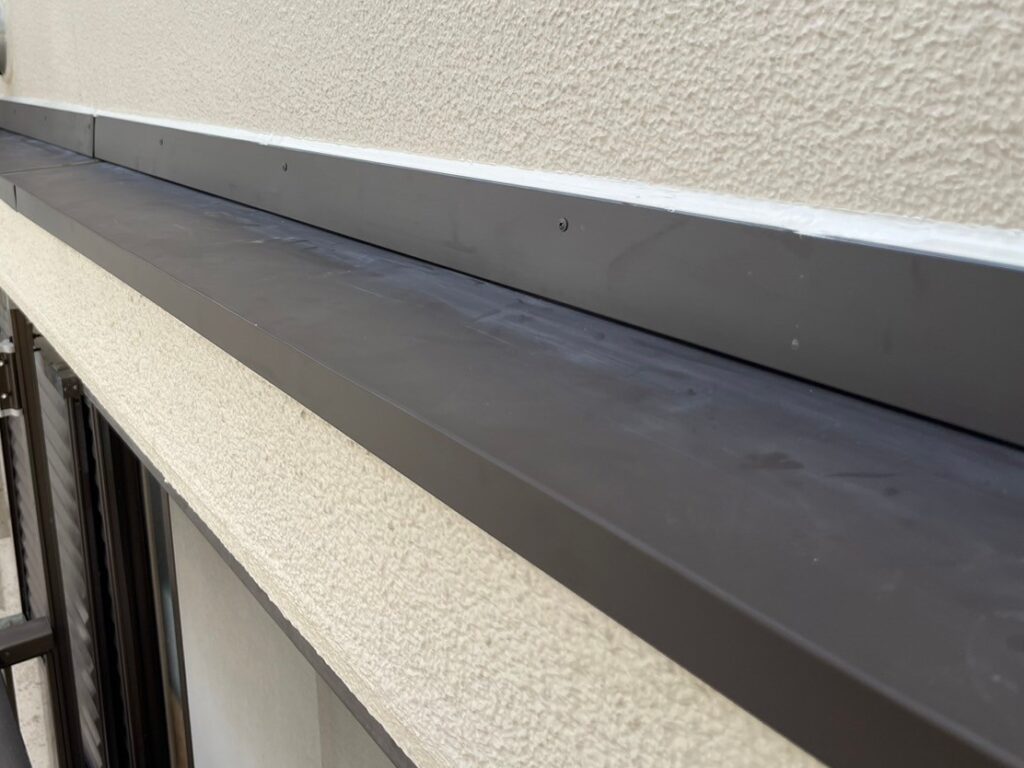

R6.7/31~8/9 東大阪市 Y様邸 雨漏り修理工事

Case Study - 施工完了

Case Study - ただいま施行中

R6.7/31~8/9 東大阪市 Y様邸 雨漏り修理工事
  1. 施工状況

    施工完了

  2. 工事内容

  3. 施工エリア

    大阪

  4. 工事主任

    森班、戎井班

工事データ

  1. 築年数

    平成3年築

  2. 構造

    鉄骨3階建て

  3. お問合わせ内容

    大雨の時だけ2階の小窓の窓まわりのサッシのところから雨が入って雨漏りする。

  4. 工事内容

    庇板金撤去⇒針葉樹板⇒庇取付け、ベランダ床面通気緩衝工法(脱気筒・改修ドレンあり)・立ち上がり密着工法

  5. 工期

    約10日

施工詳細

  1. 1. 2024年07月31日

    足場工事

    足場工事

    足場を組みました。

  2. 2. 2024年08月01日

    庇工事

    庇工事

    既存の状態です。

  3. 3. 2024年08月01日

    庇工事

    庇工事

    既存の庇板金を撤去し、針葉樹板を張っていきます。

  4. 4. 2024年08月01日

    庇工事

    庇工事

    タイベックルーフライナー(下葺き材)を張り、防水テープを貼りました。

  5. 5. 2024年08月02日

    庇工事

    庇工事

    軒先水切りを取り付け、防水テープを貼りました。

  6. 6. 2024年08月02日

    庇工事

    庇工事

    庇板金を取り付けていきます。

  7. 7. 2024年08月02日

    庇工事

    庇工事

    壁際にシーリング処理していきます。

  8. 8. 2024年08月02日

    庇工事

    庇工事

    さらに壁際水切りを取り付けます(二重水切り)。

  9. 9. 2024年08月02日

    庇工事

    庇工事

    壁際にシーリング材の付きを良くするプライマーを塗布していきます。

  10. 10. 2024年08月02日

    庇工事

    庇工事

    壁際をシーリング処理しました。

  11. 11. 2024年08月05日

    防水工事

    防水工事

    ケレン掛けして下地を整えていきます。

  12. 12. 2024年08月05日

    防水工事

    防水工事

    清掃していきます。

  13. 13. 2024年08月05日

    防水工事

    防水工事

    改修ドレンにシーリング材を充填し設置します。

  14. 14. 2024年08月05日

    防水工事

    防水工事

    ドレンのホースを角ますに導きました。

  15. 15. 2024年08月05日

    防水工事

    防水工事

    カチオンを塗布していきます。

  16. 16. 2024年08月05日

    防水工事

    防水工事

    プライマーを塗布していきます。

  17. 17. 2024年08月05日

    防水工事

    防水工事

    入隅にシーリング材を充填します。

  18. 18. 2024年08月05日

    防水工事

    防水工事

    QVシートを張り、MBテープを貼っていきます。

  19. 19. 2024年08月05日

    防水工事

    防水工事

    ローラーで転圧していきます。

  20. 20. 2024年08月05日

    防水工事

    防水工事

    脱気筒にシーリング材を充填します。

  21. 21. 2024年08月05日

    防水工事

    防水工事

    脱気筒を取り付けていきます。

  22. 22. 2024年08月05日

    防水工事

    防水工事

    高伸長形防水材サラセーヌKを塗布していきます。

  23. 23. 2024年08月05日

    防水工事

    防水工事

    高伸長形防水材サラセーヌKを塗布しました。

  24. 24. 2024年08月06日

    防水工事

    防水工事

    高強度形防水材サラセーヌAを立ち上がりに塗布していきます。

  25. 25. 2024年08月06日

    防水工事

    防水工事

    床面にさらに高伸長形防水材サラセーヌKを塗布していきます。

  26. 26. 2024年08月06日

    防水工事

    防水工事

    高伸長形防水材サラセーヌKを塗布しました。

  27. 27. 2024年08月07日

    防水工事

    防水工事

    立ち上がりからトップコートを塗布していきます。

  28. 28. 2024年08月07日

    防水工事

    防水工事

    床面ににもトップコートを塗布していきます。

  29. 29. 2024年08月07日

    防水工事

    防水工事

    トップコートを塗布しました。

  30. 30. 2024年08月07日

    防水工事

    防水工事

    トップコートを塗布し、室外機を復旧しました。

  31. 31. 2024年08月09日

    足場工事

    足場工事

    足場を解体し、工事完工です。
