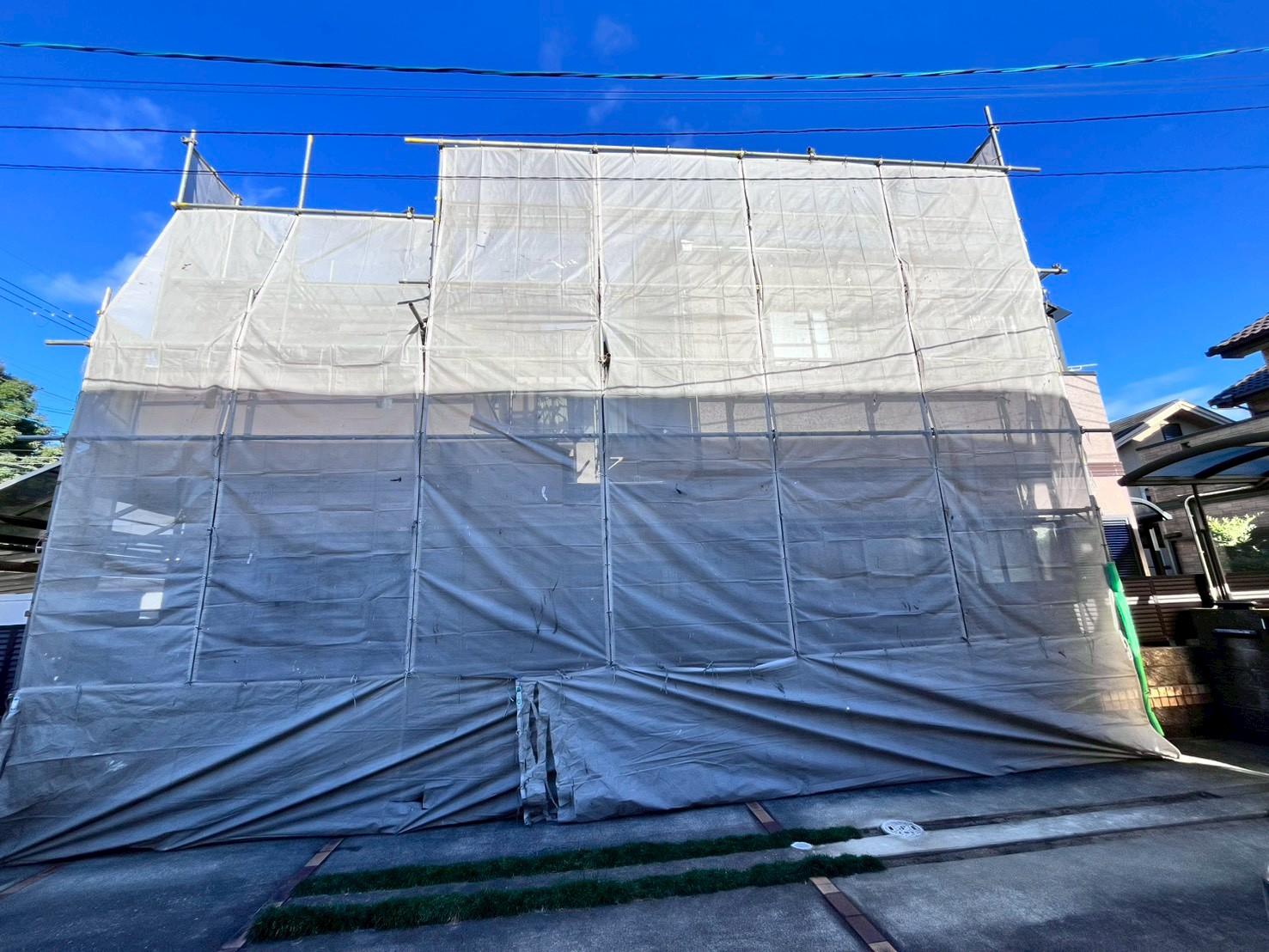

R7.10/13~10/30 右京区 K様邸 屋根葺き替え工事

Case Study - 施工完了

Case Study - ただいま施行中

R7.10/13~10/30 右京区 K様邸 屋根葺き替え工事
  1. 施工状況

    施工完了

  2. 工事内容

  3. 施工エリア

    京都

  4. 工事主任

    柏木班

工事データ

  1. 築年数

  2. 構造

  3. お問合わせ内容

    別箇所からの雨漏り

  4. 工事内容

    屋根葺き替え工事

  5. 工期

    約3週間

施工詳細

  1. 1. 2025年10月13日

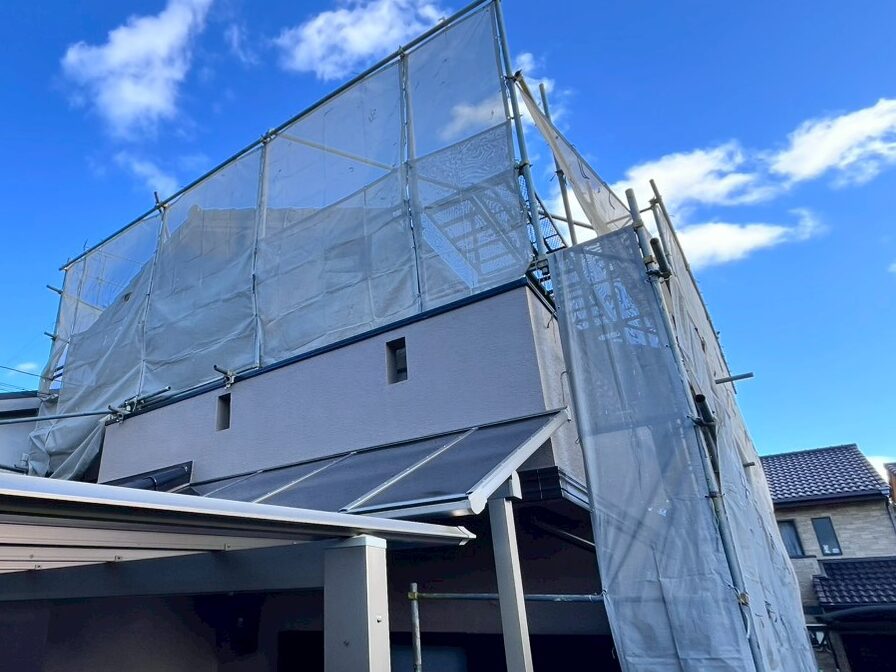

    足場工事

    足場工事

    足場を組み養生シートを被せました。

  2. 2. 2025年10月13日

    足場工事

    足場工事

    足場を組み養生シートを被せました。

  3. 3. 2025年10月15日

    屋根葺き替え工事

    屋根葺き替え工事

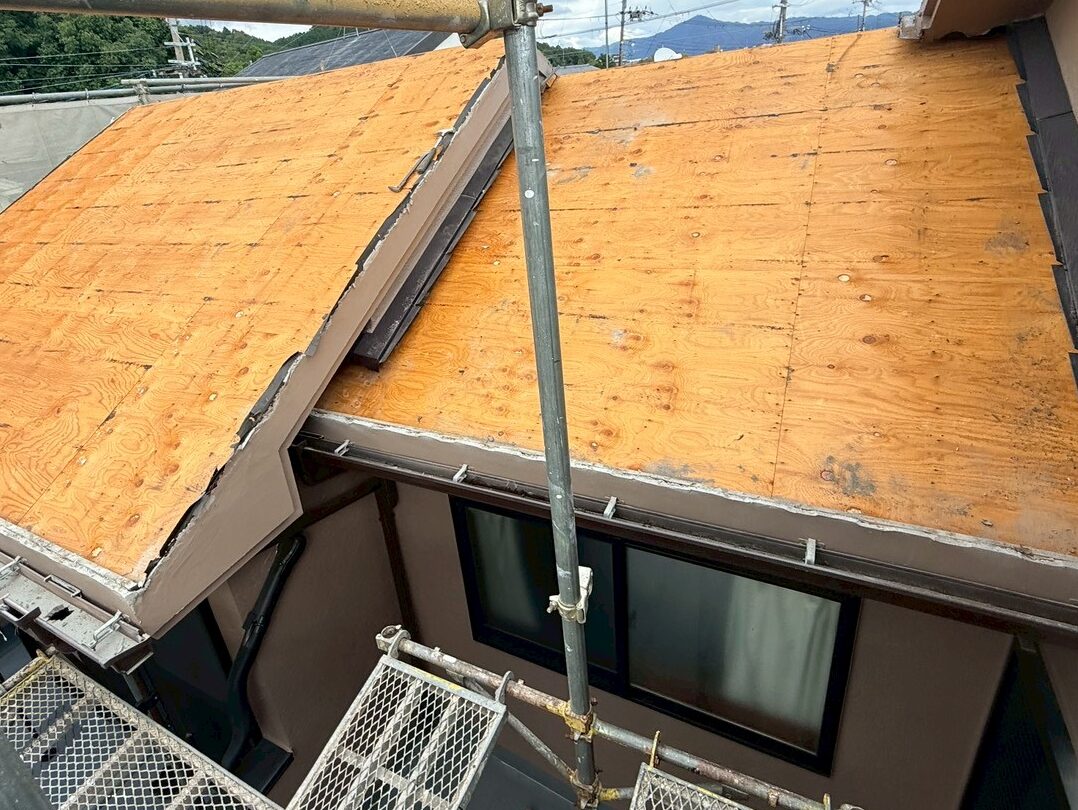

    既存の状態です。

  4. 4. 2025年10月15日

    屋根葺き替え工事

    屋根葺き替え工事

    既存の状態です。

  5. 5. 2025年10月15日

    屋根葺き替え工事

    屋根葺き替え工事

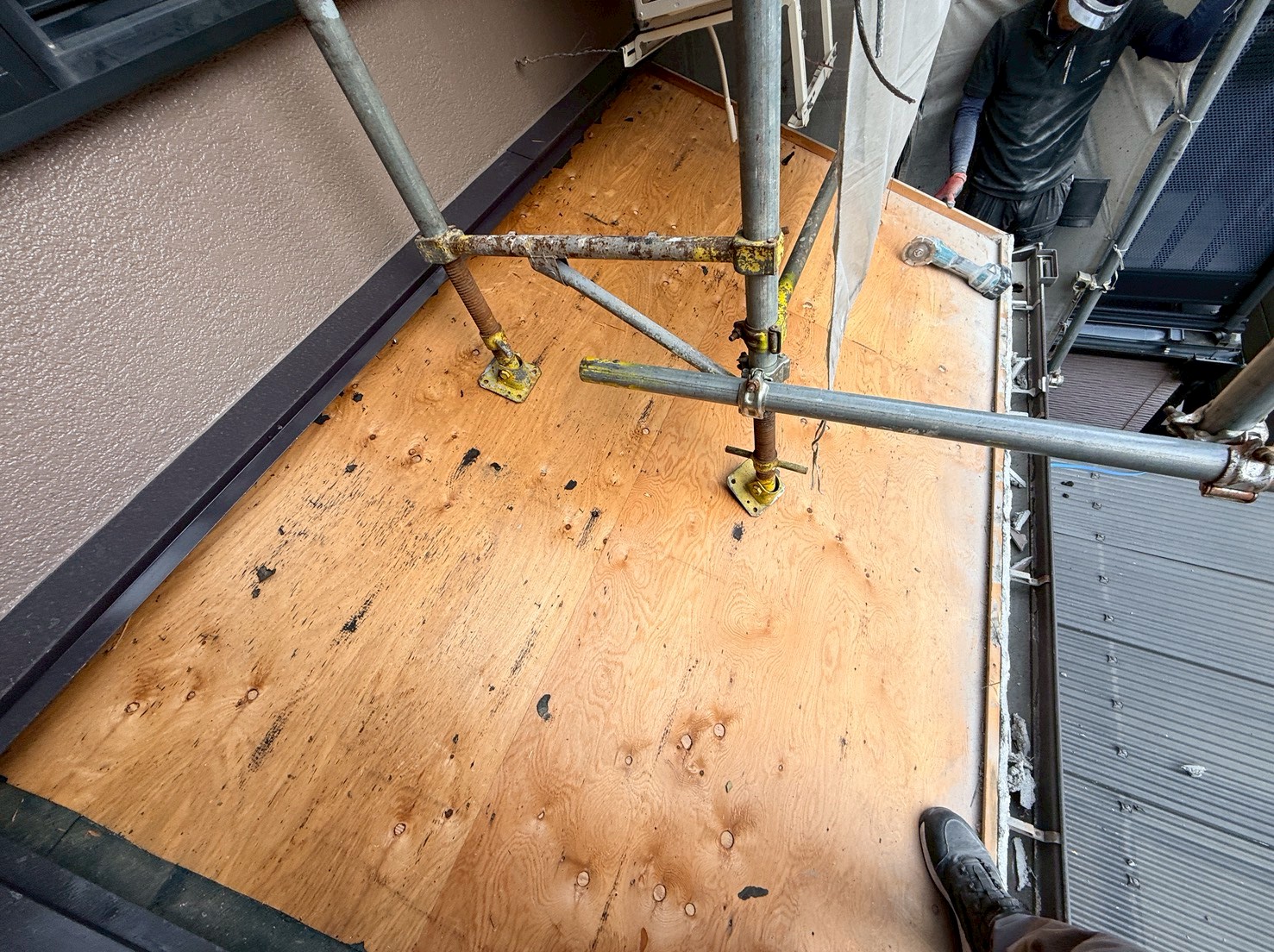

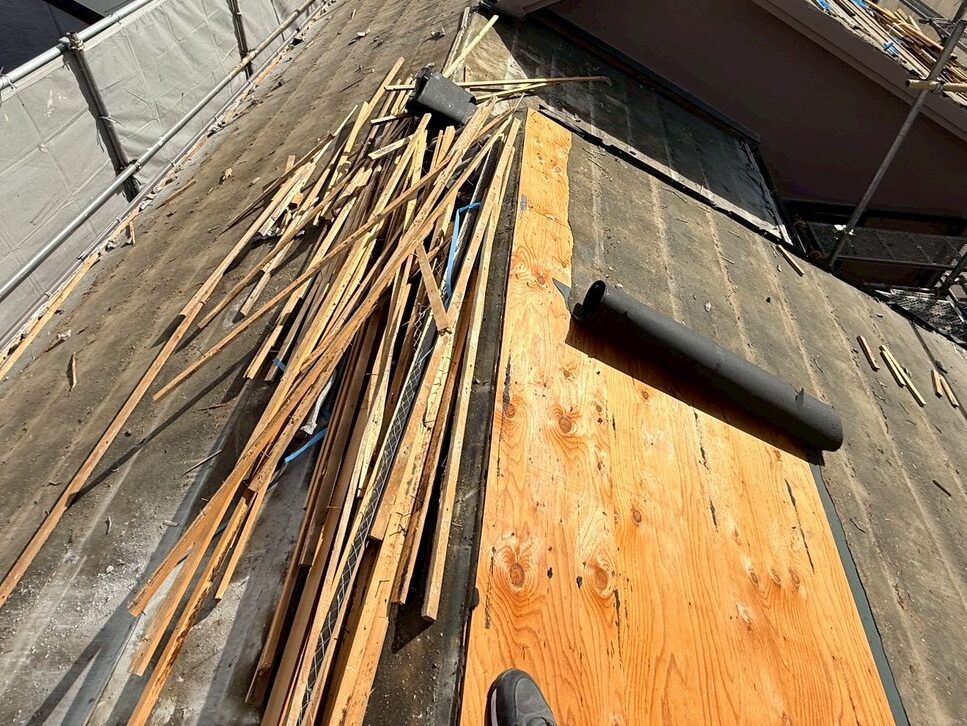

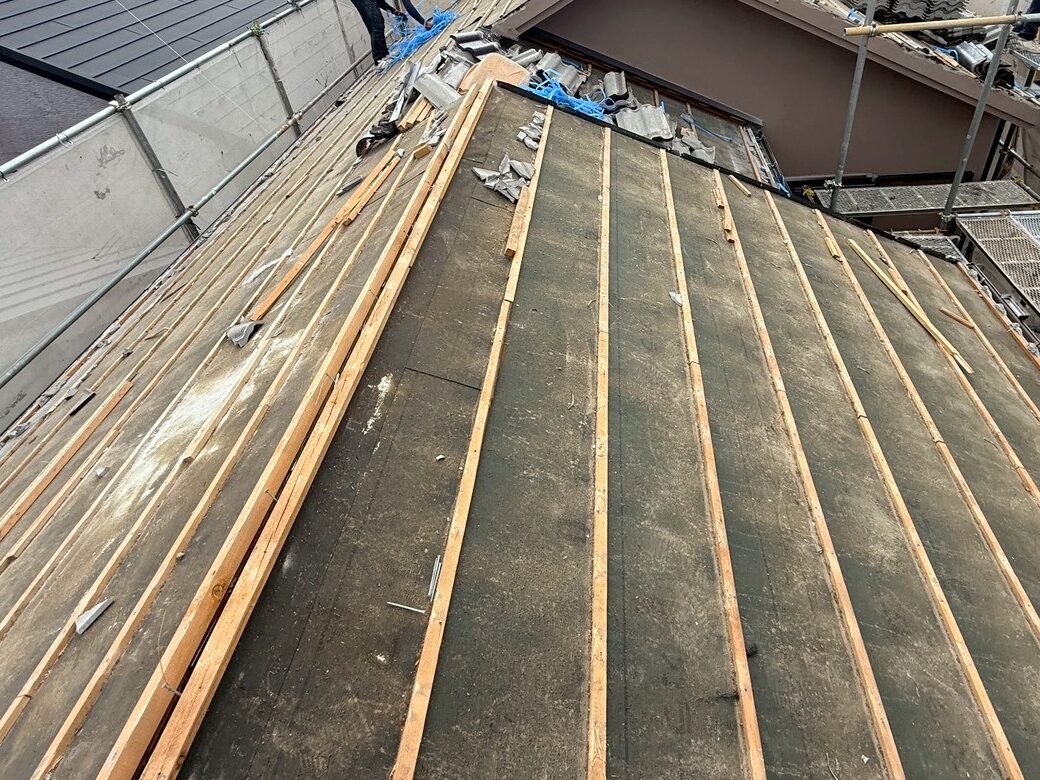

    既存の屋根材をめくっていきます。

  6. 6. 2025年10月15日

    屋根葺き替え工事

    屋根葺き替え工事

    既存の屋根材をめくっていきます。

  7. 7. 2025年10月15日

    屋根葺き替え工事

    屋根葺き替え工事

    桟木を撤去し、下葺き材をめくっていきます。

  8. 8. 2025年10月15日

    屋根葺き替え工事

    屋根葺き替え工事

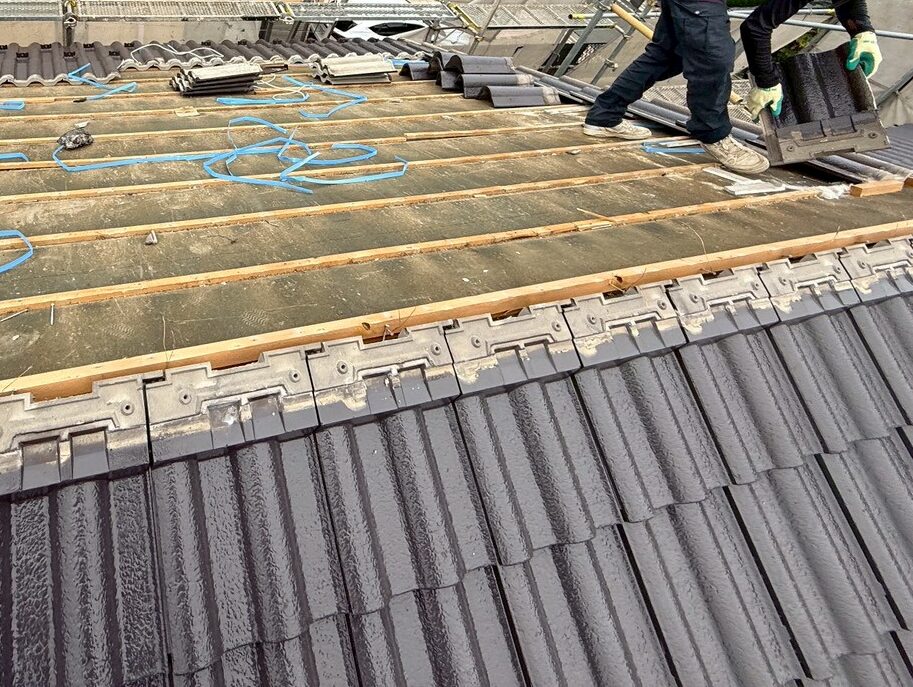

    下葺き材をめくりました。

  9. 9. 2025年10月15日

    屋根葺き替え工事

    屋根葺き替え工事

    下屋の既存屋根材も全て撤去しました。

  10. 10. 2025年10月15日

    屋根葺き替え工事

    屋根葺き替え工事

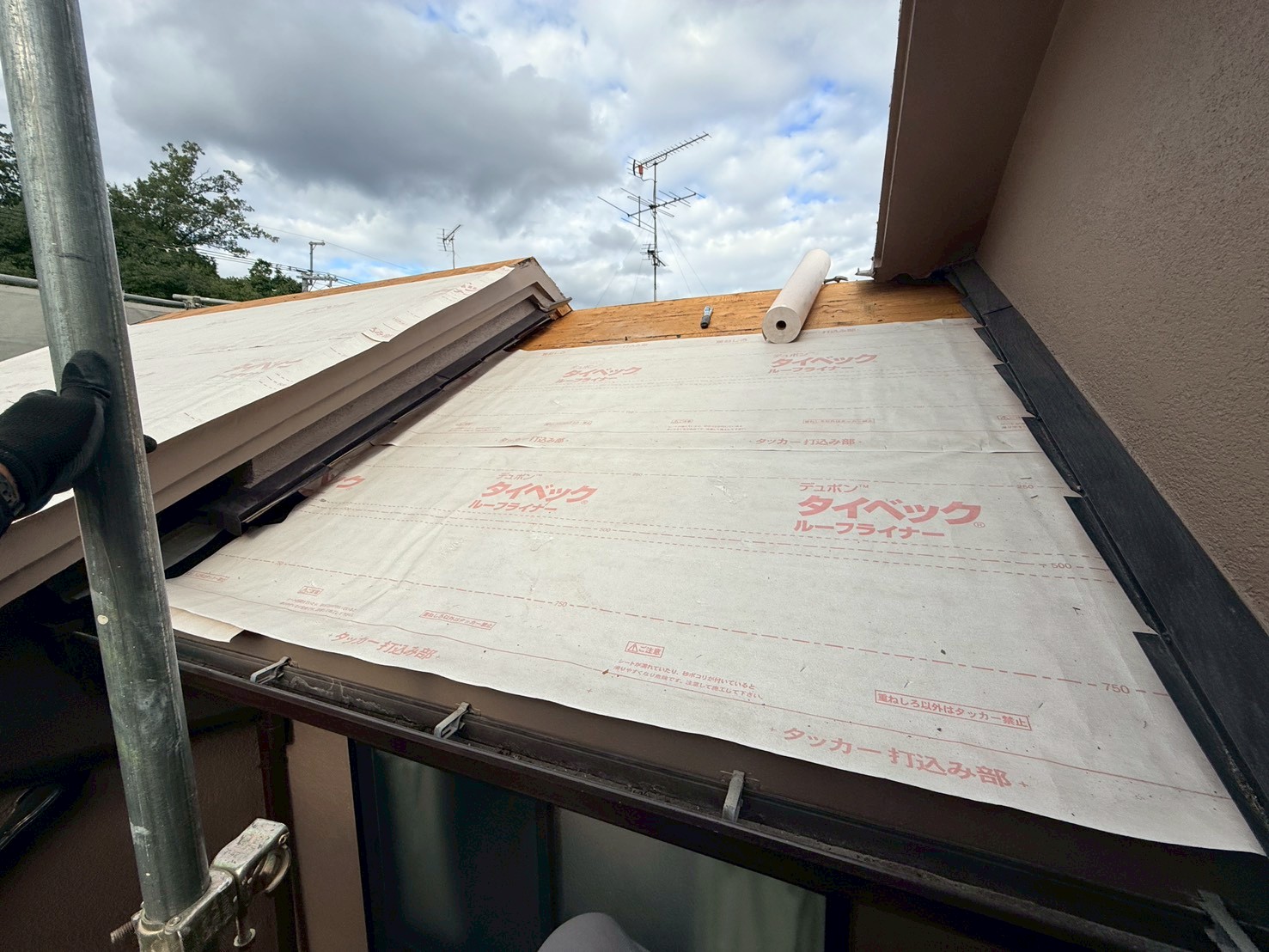

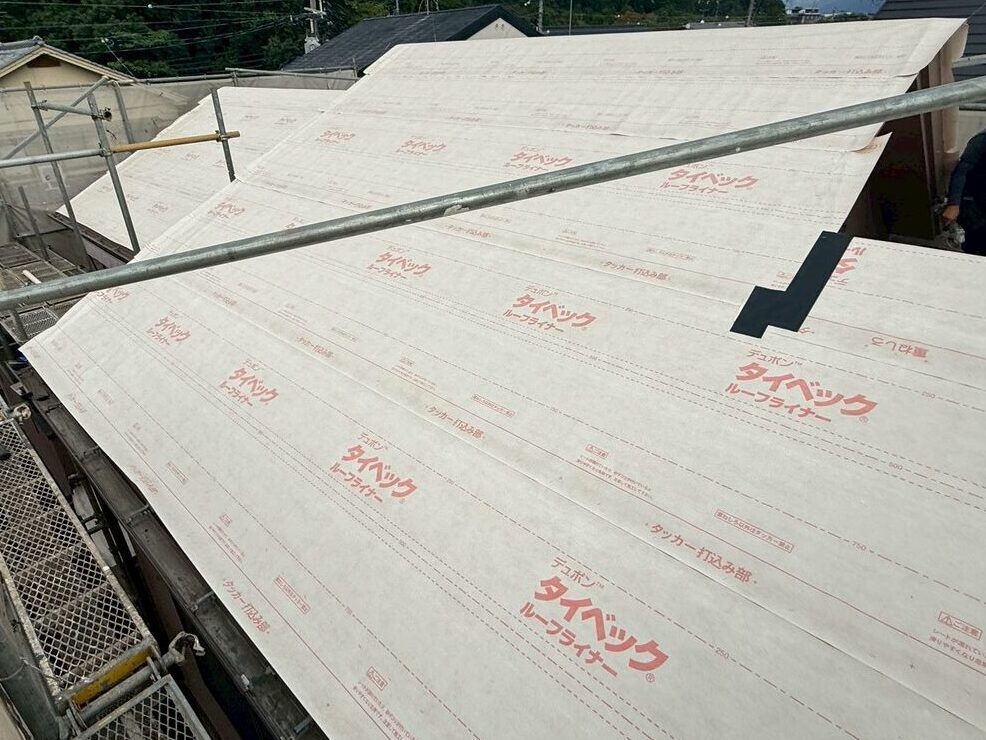

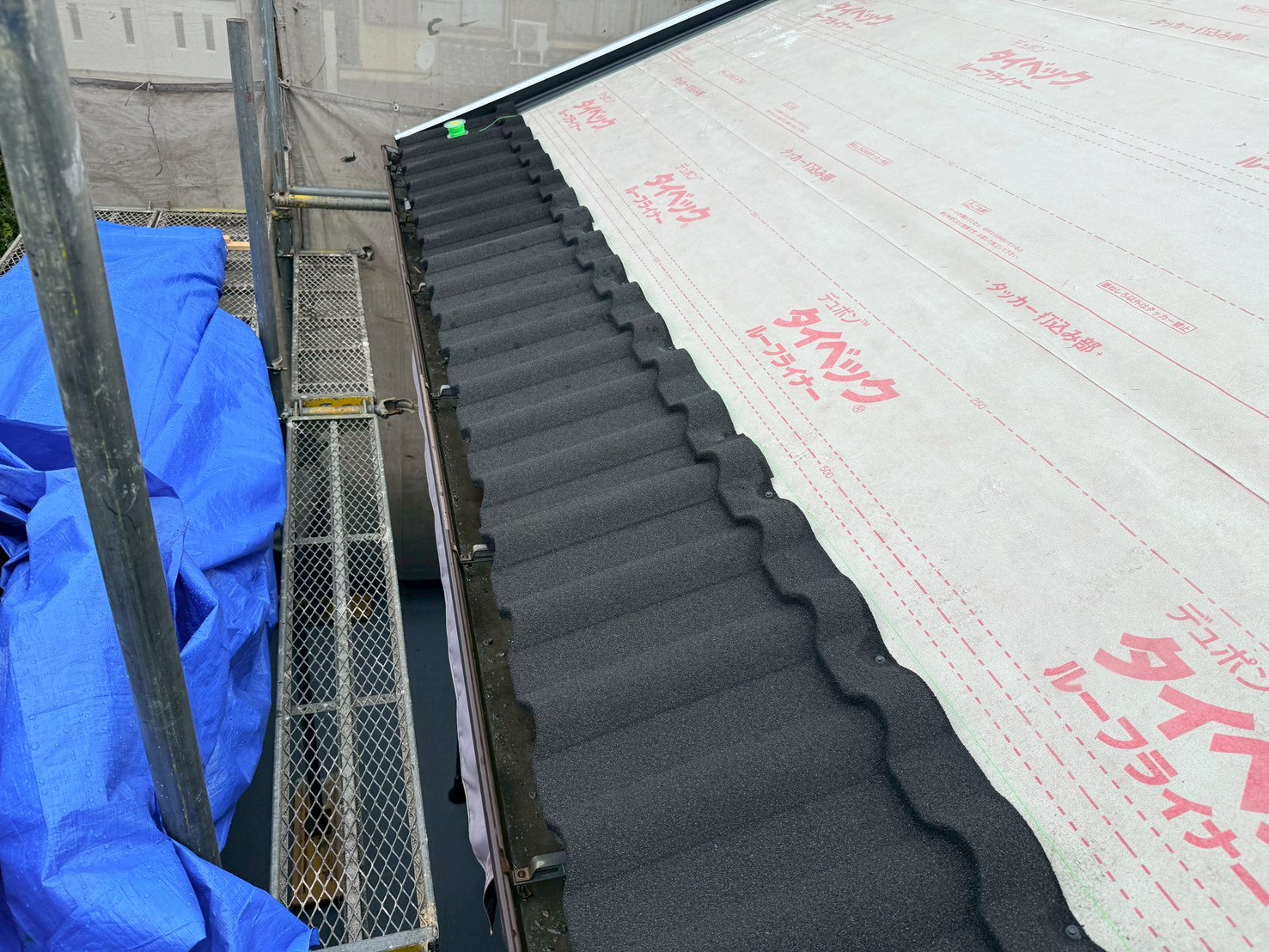

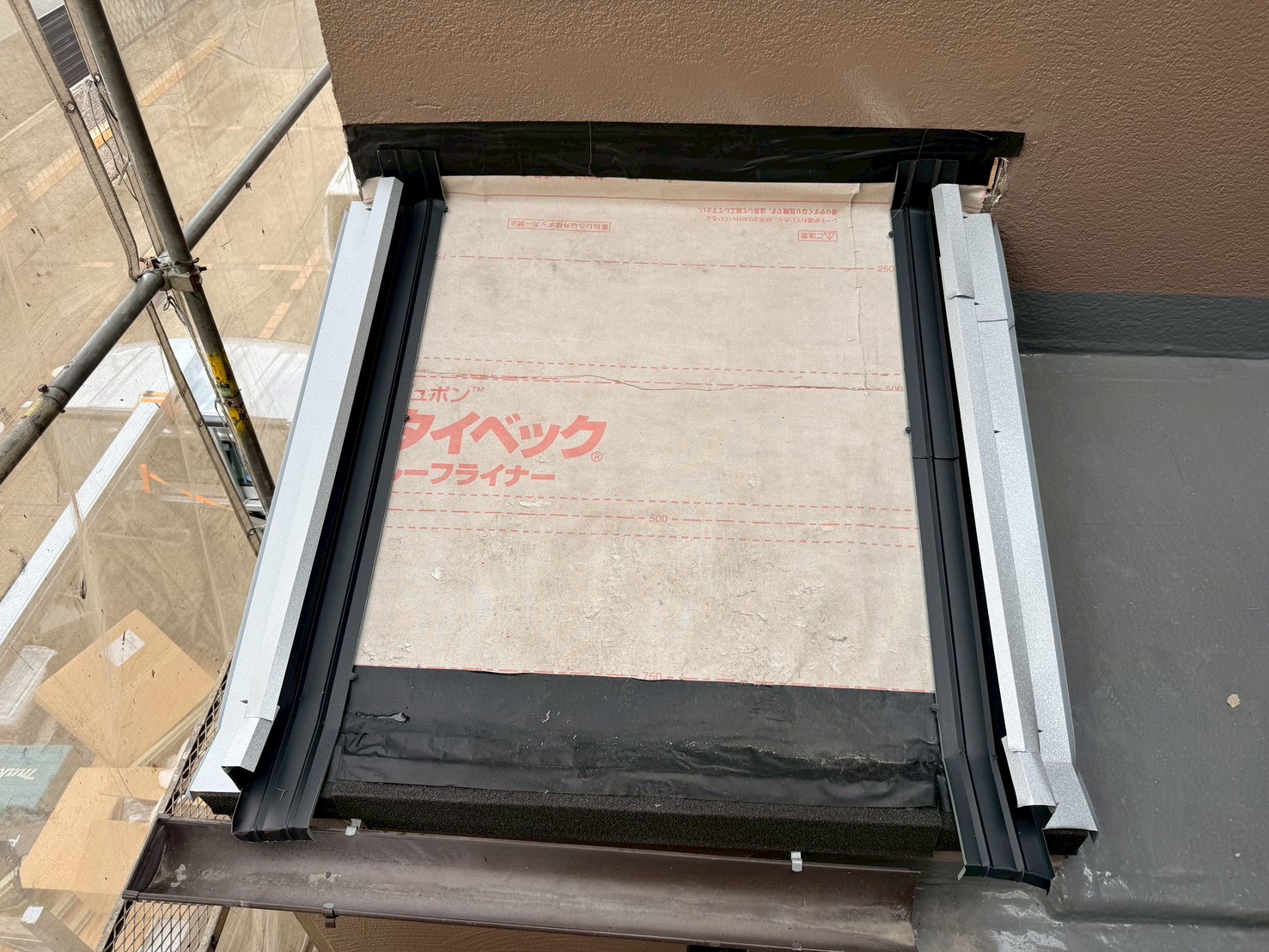

    新たな下葺き材(タイベックルーフライナー)を張っていきます。

  11. 11. 2025年10月15日

    屋根葺き替え工事

    屋根葺き替え工事

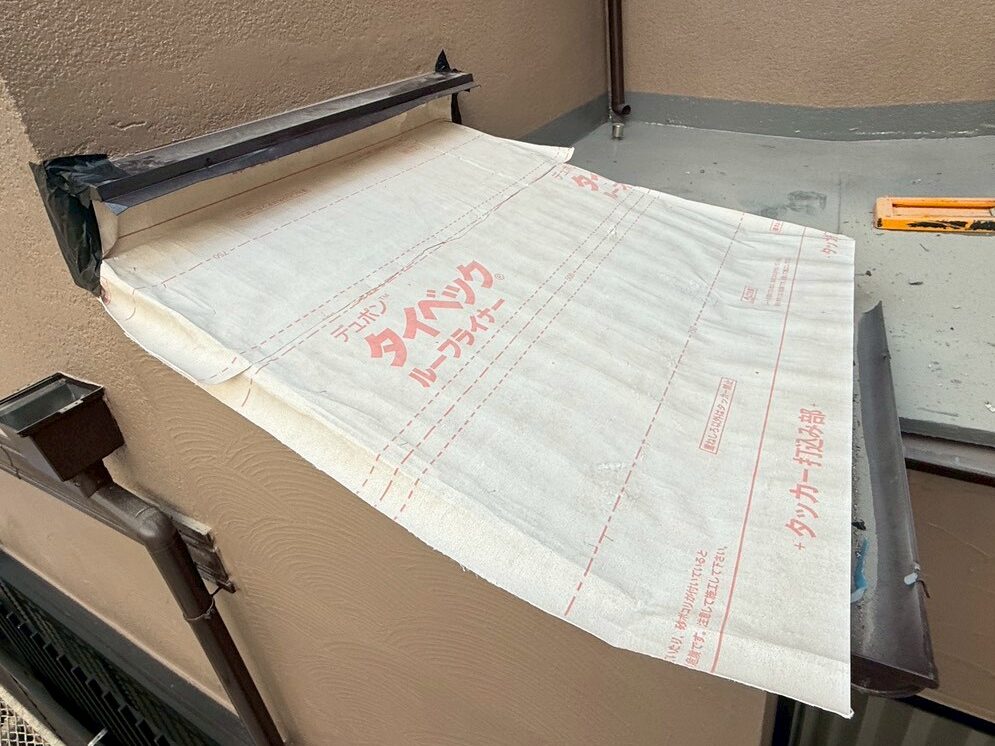

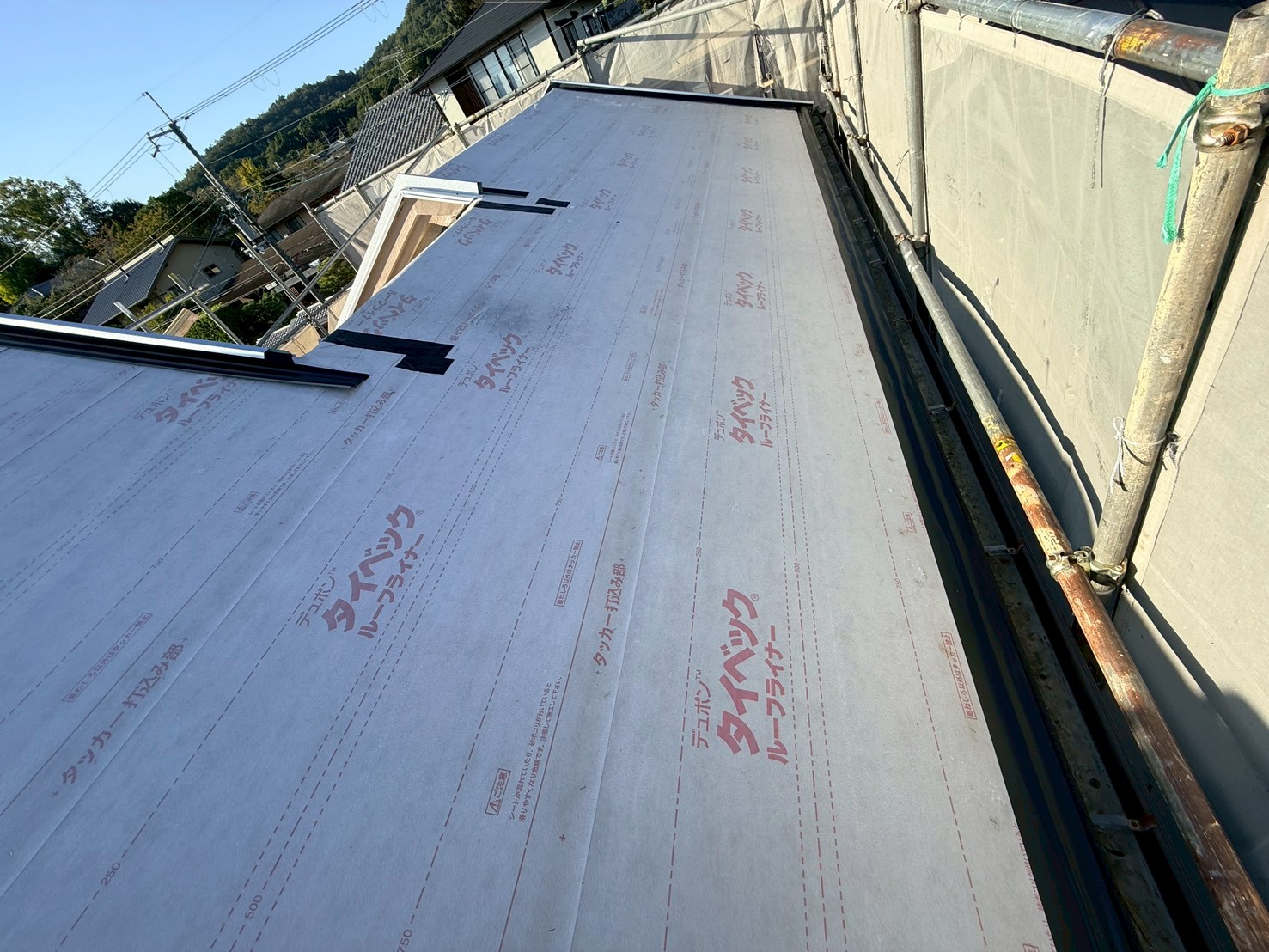

    新たな下葺き材を張りました。

  12. 12. 2025年10月15日

    屋根葺き替え工事

    屋根葺き替え工事

    下屋にも新たな下葺き材を張りました。

  13. 13. 2025年10月16日

    屋根葺き替え工事

    屋根葺き替え工事

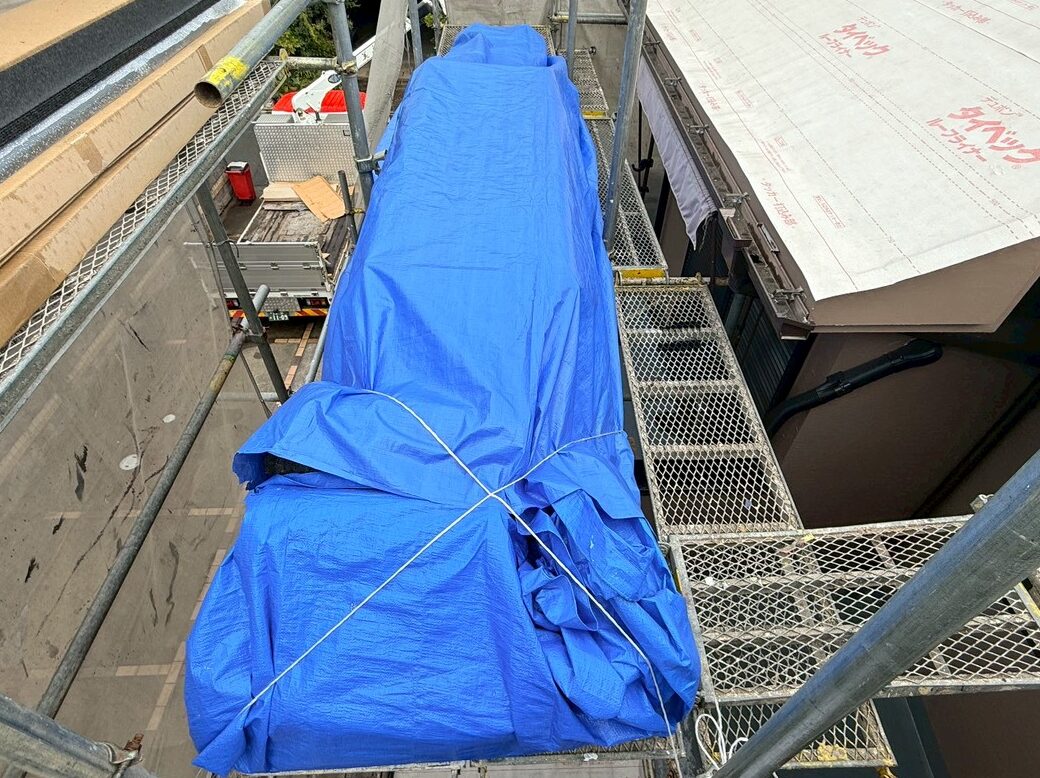

    屋根材を荷揚げし、ブルーシートを被せて養生してからロープで固定しておきます。

  14. 14. 2025年10月17日

    屋根葺き替え工事

    屋根葺き替え工事

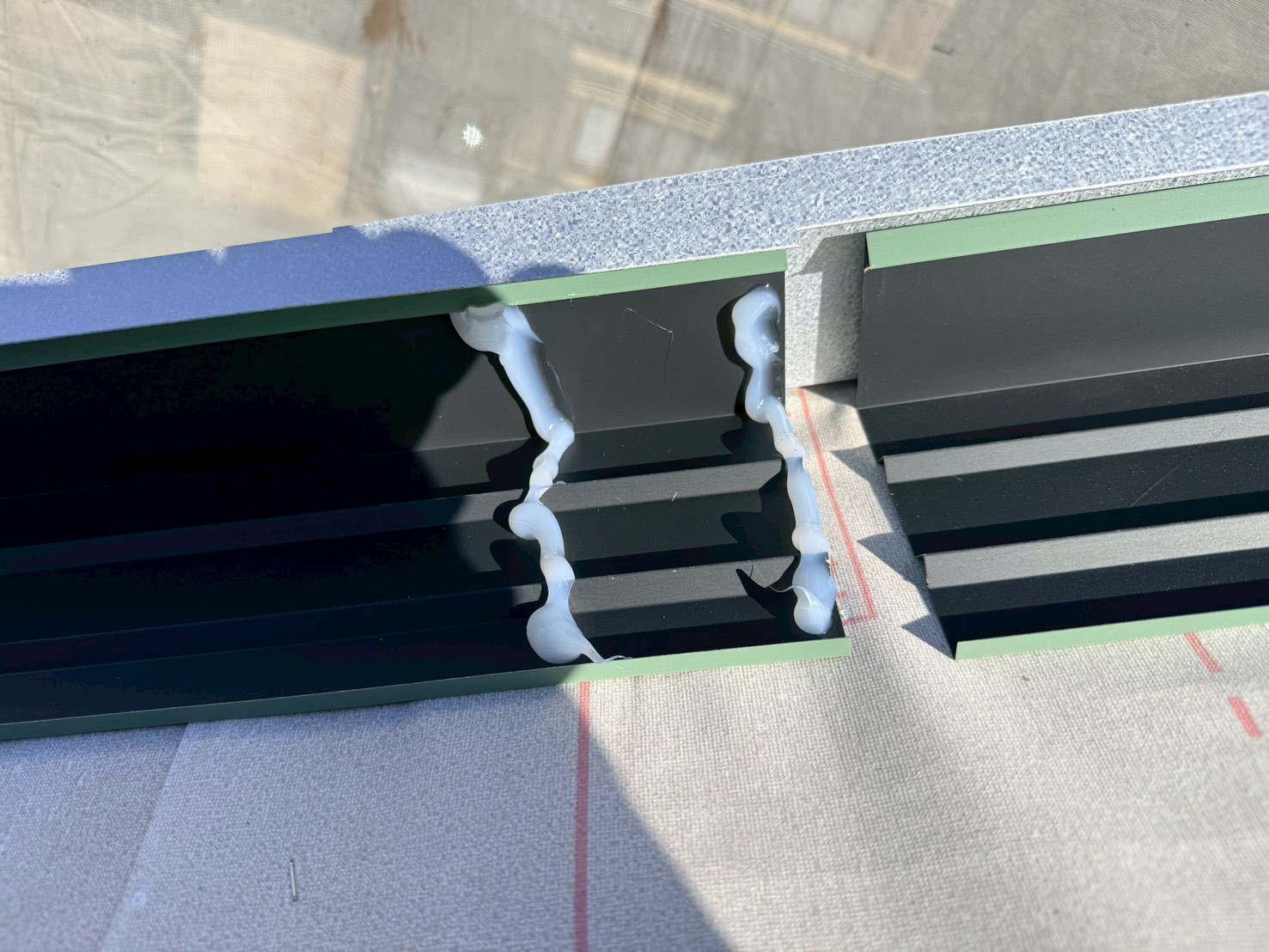

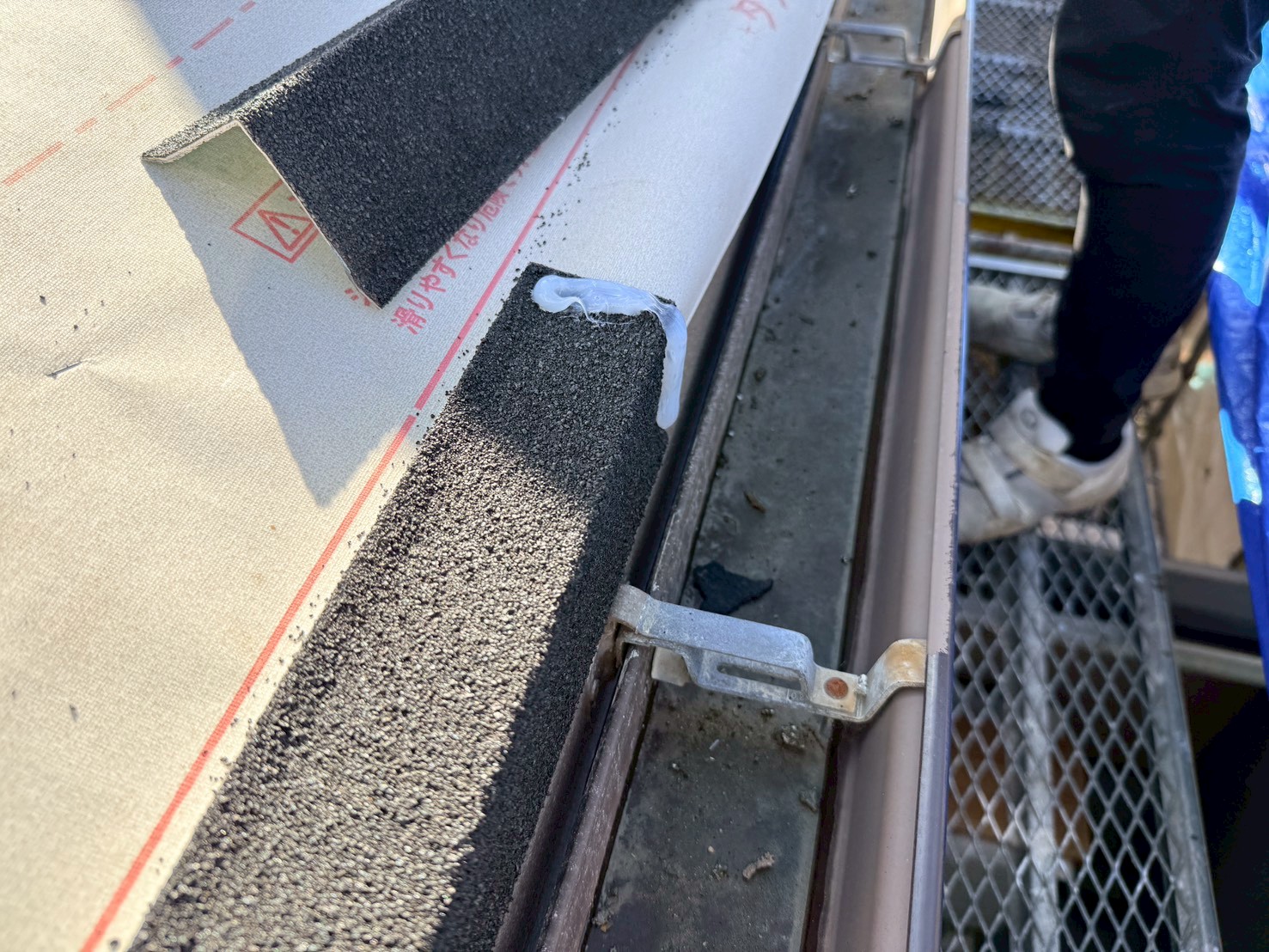

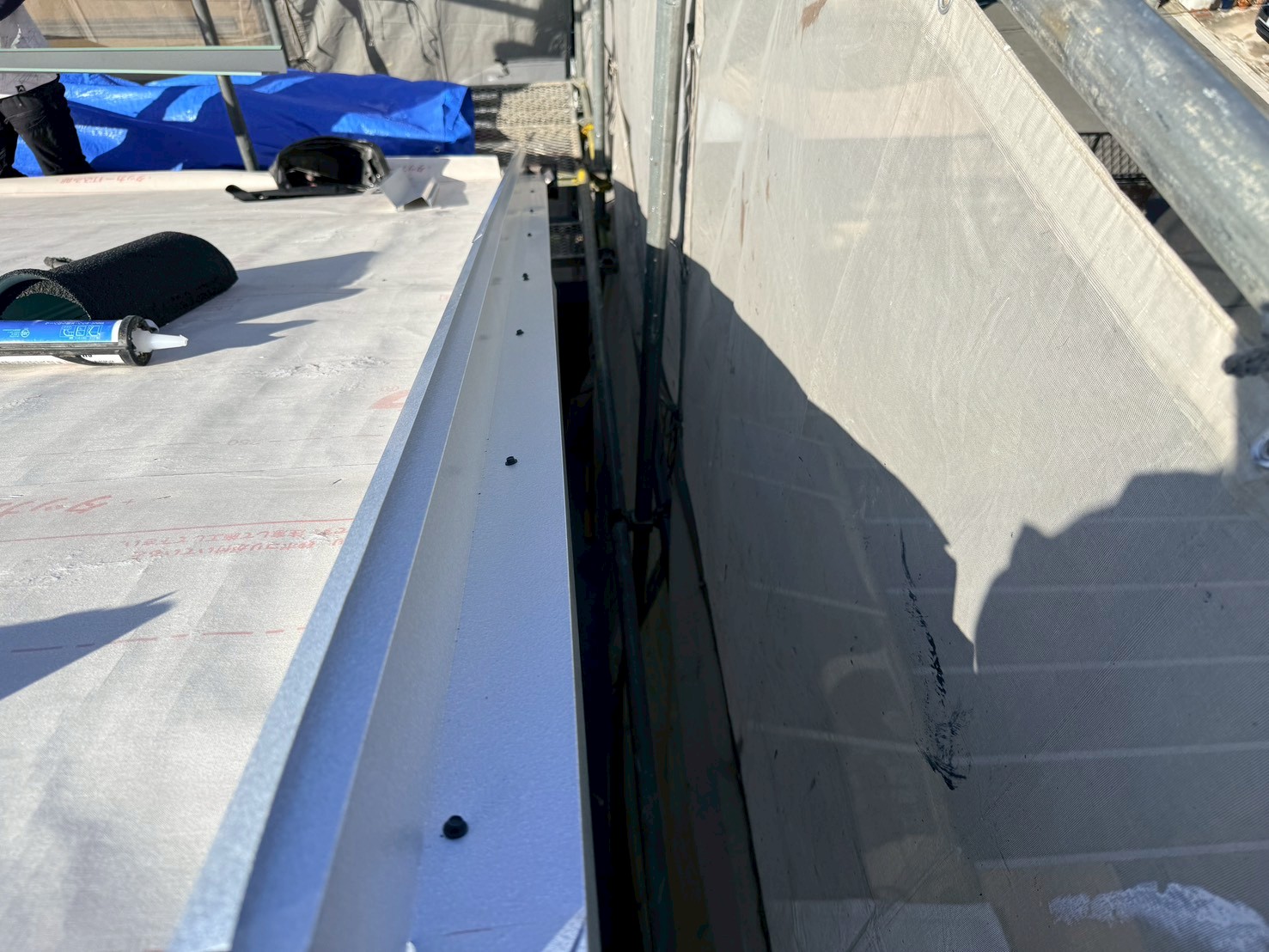

    軒先水切りを取り付けていきます。継手にはシーリング材を充填します。

  15. 15. 2025年10月17日

    屋根葺き替え工事

    屋根葺き替え工事

    軒先水切りを取り付けました。

  16. 16. 2025年10月17日

    屋根葺き替え工事

    屋根葺き替え工事

    軒先水切りに防水テープを貼りました。

  17. 17. 2025年10月17日

    屋根葺き替え工事

    屋根葺き替え工事

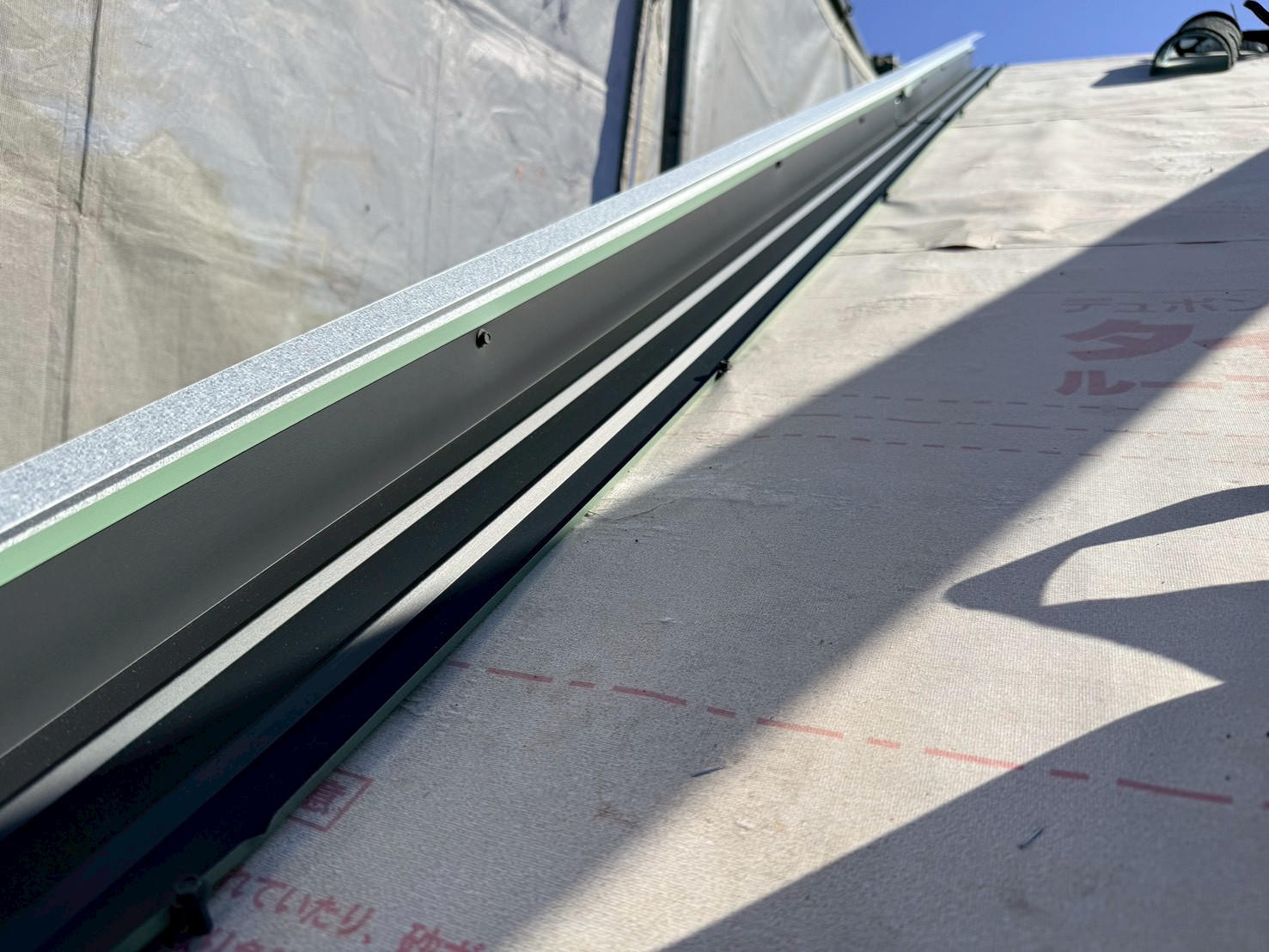

    軒先水切りに防水テープを貼りました。

  18. 18. 2025年10月17日

    屋根葺き替え工事

    屋根葺き替え工事

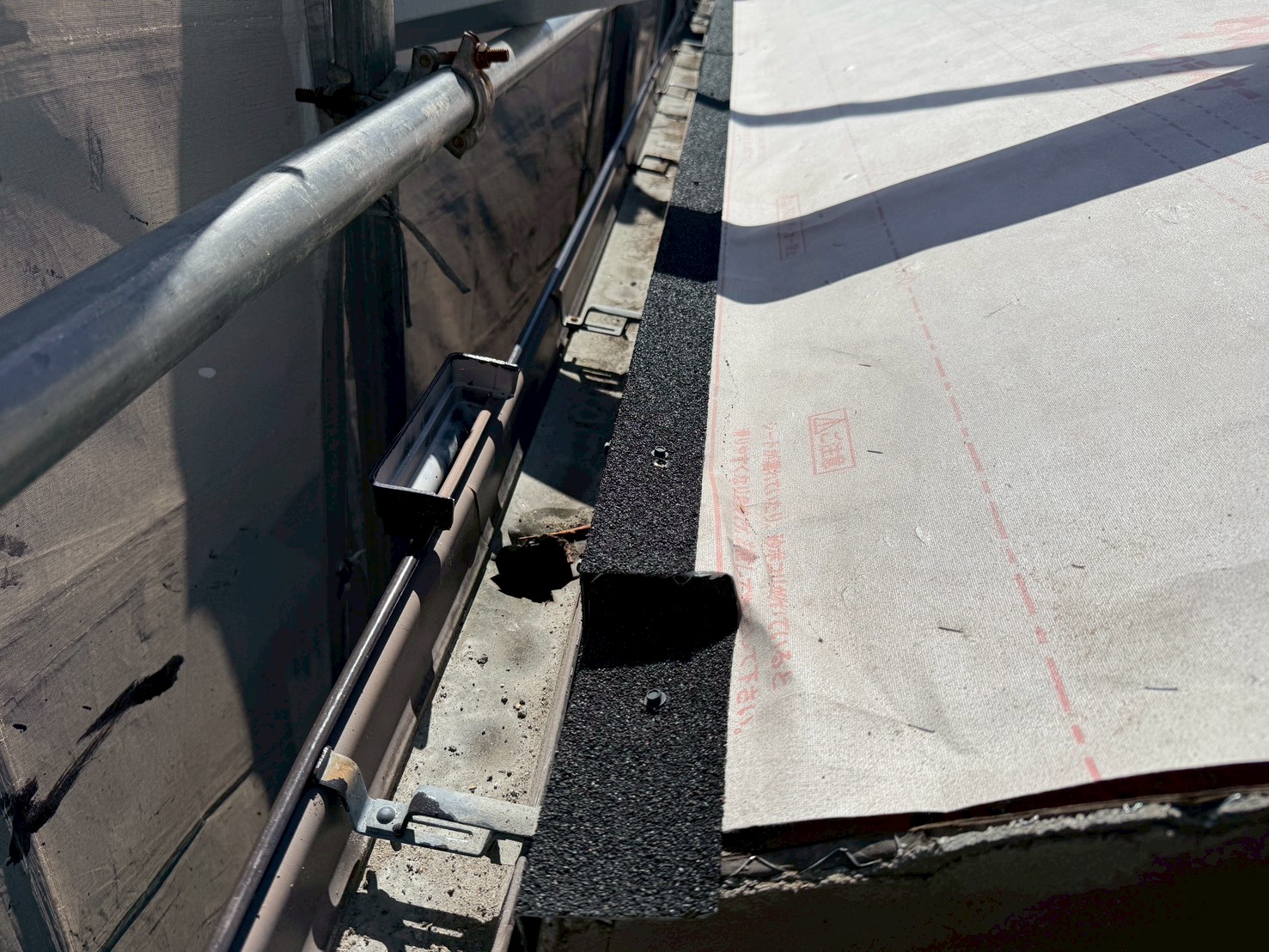

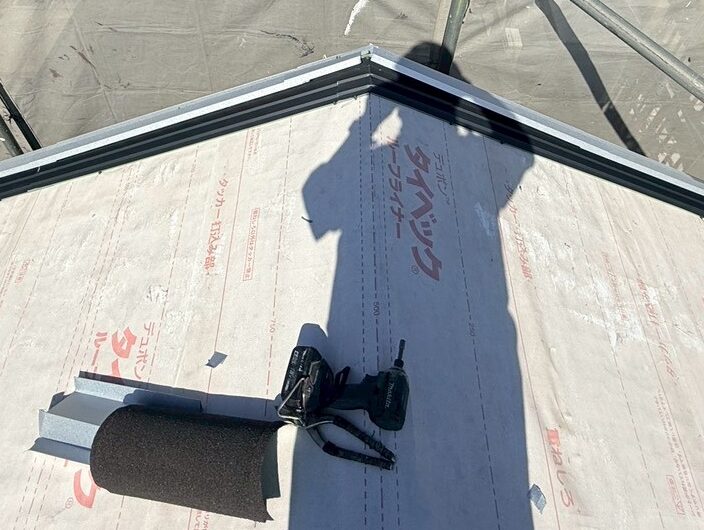

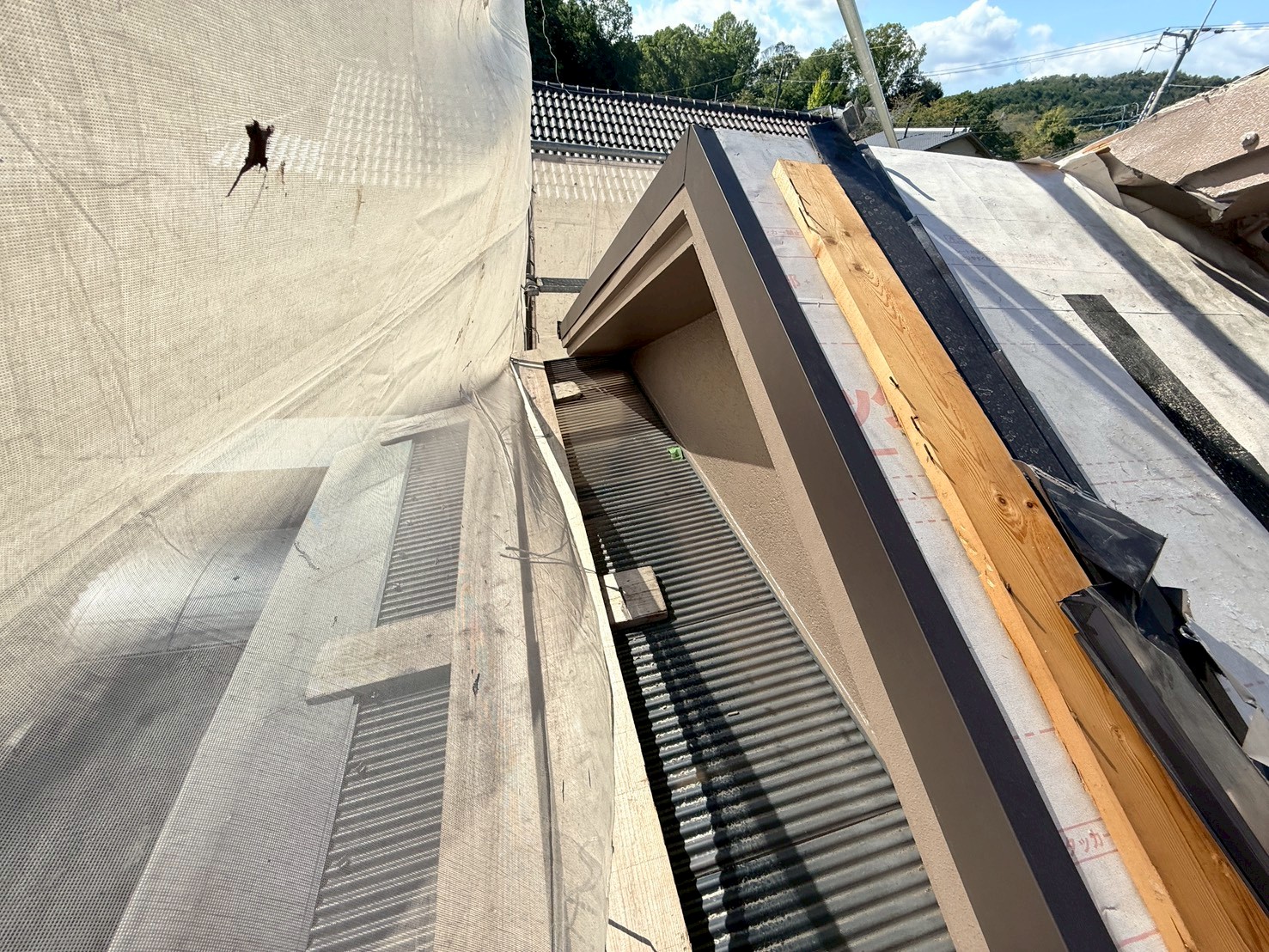

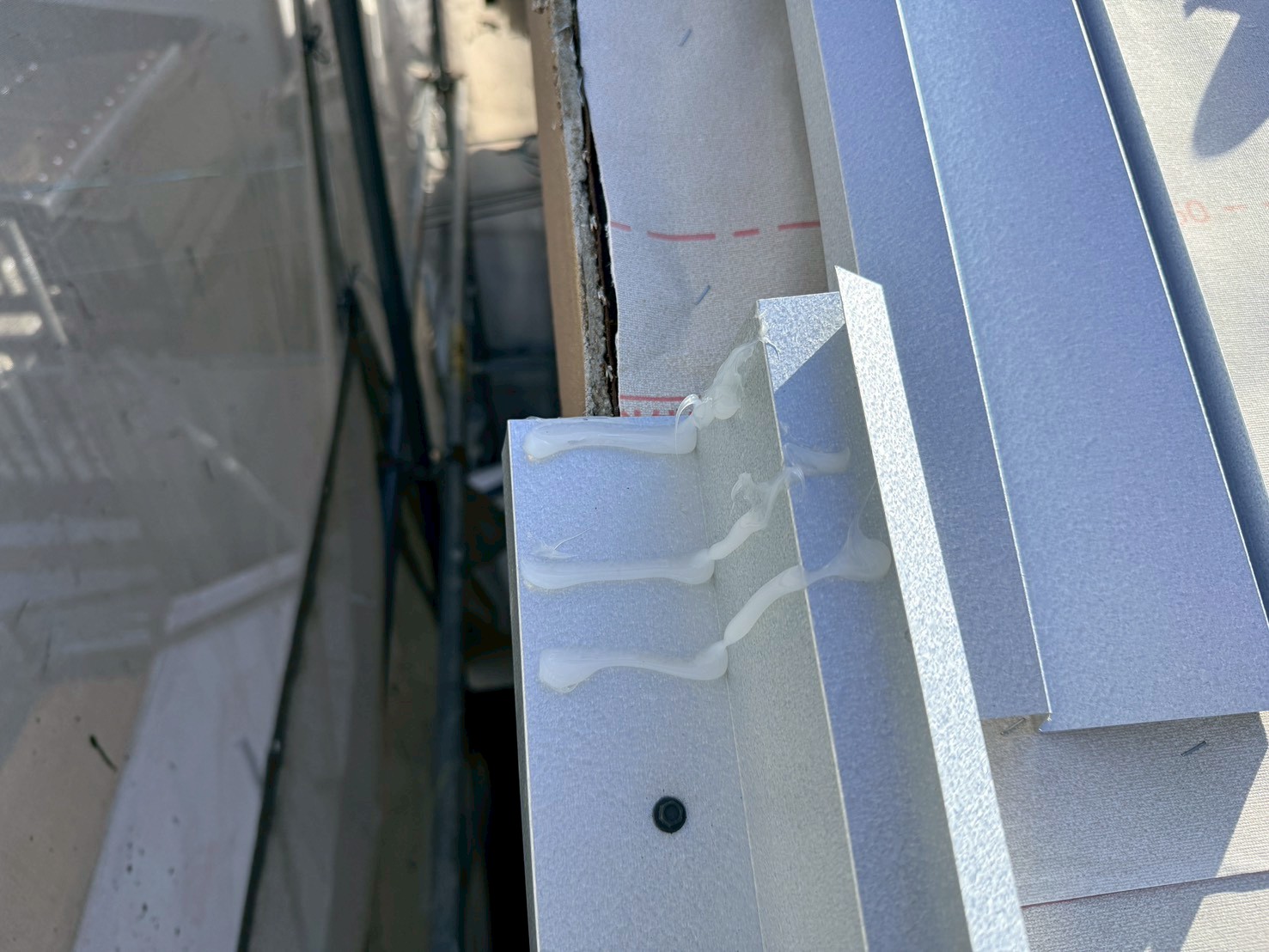

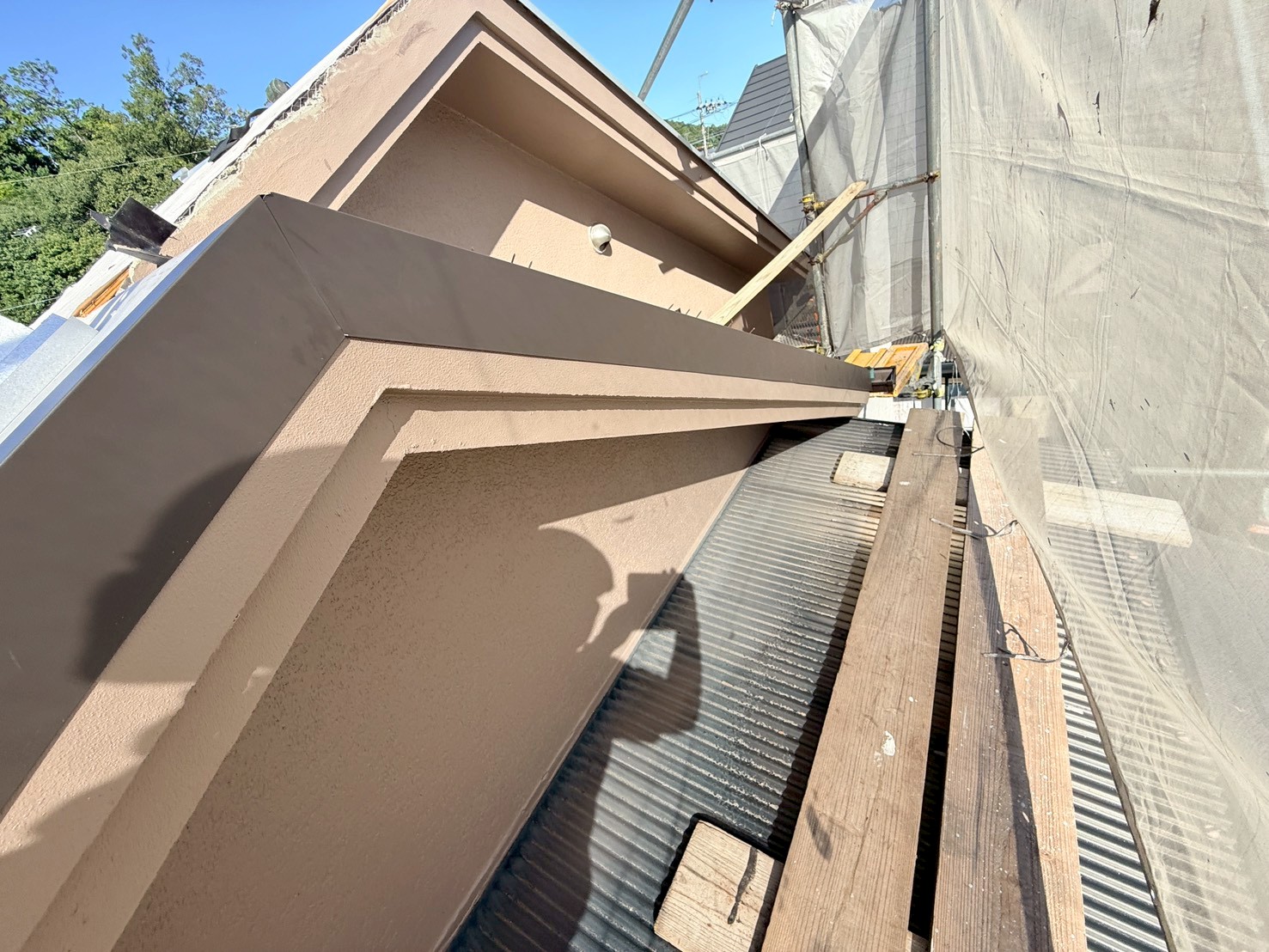

    ケラバに先行役物を取り付けていきます。継手にはシーリング材を充填します。

  19. 19. 2025年10月17日

    屋根葺き替え工事

    屋根葺き替え工事

    ケラバに先行役物を取り付けていきます。

  20. 20. 2025年10月17日

    屋根葺き替え工事

    屋根葺き替え工事

    ケラバに先行役物を取り付けていきます。

  21. 21. 2025年10月17日

    屋根葺き替え工事

    屋根葺き替え工事

    ケラバスペーサーを取り付けていきます。

  22. 22. 2025年10月17日

    屋根葺き替え工事

    屋根葺き替え工事

    ケラバスペーサーを取り付けていきます。

  23. 23. 2025年10月17日

    屋根葺き替え工事

    屋根葺き替え工事

    ケラバスペーサーを取り付けました。

  24. 24. 2025年10月17日

    屋根葺き替え工事

    屋根葺き替え工事

    ケラバ板金を取り付けていきます。

  25. 25. 2025年10月17日

    屋根葺き替え工事

    屋根葺き替え工事

    ケラバ板金を取り付けていきます。

  26. 26. 2025年10月17日

    屋根葺き替え工事

    屋根葺き替え工事

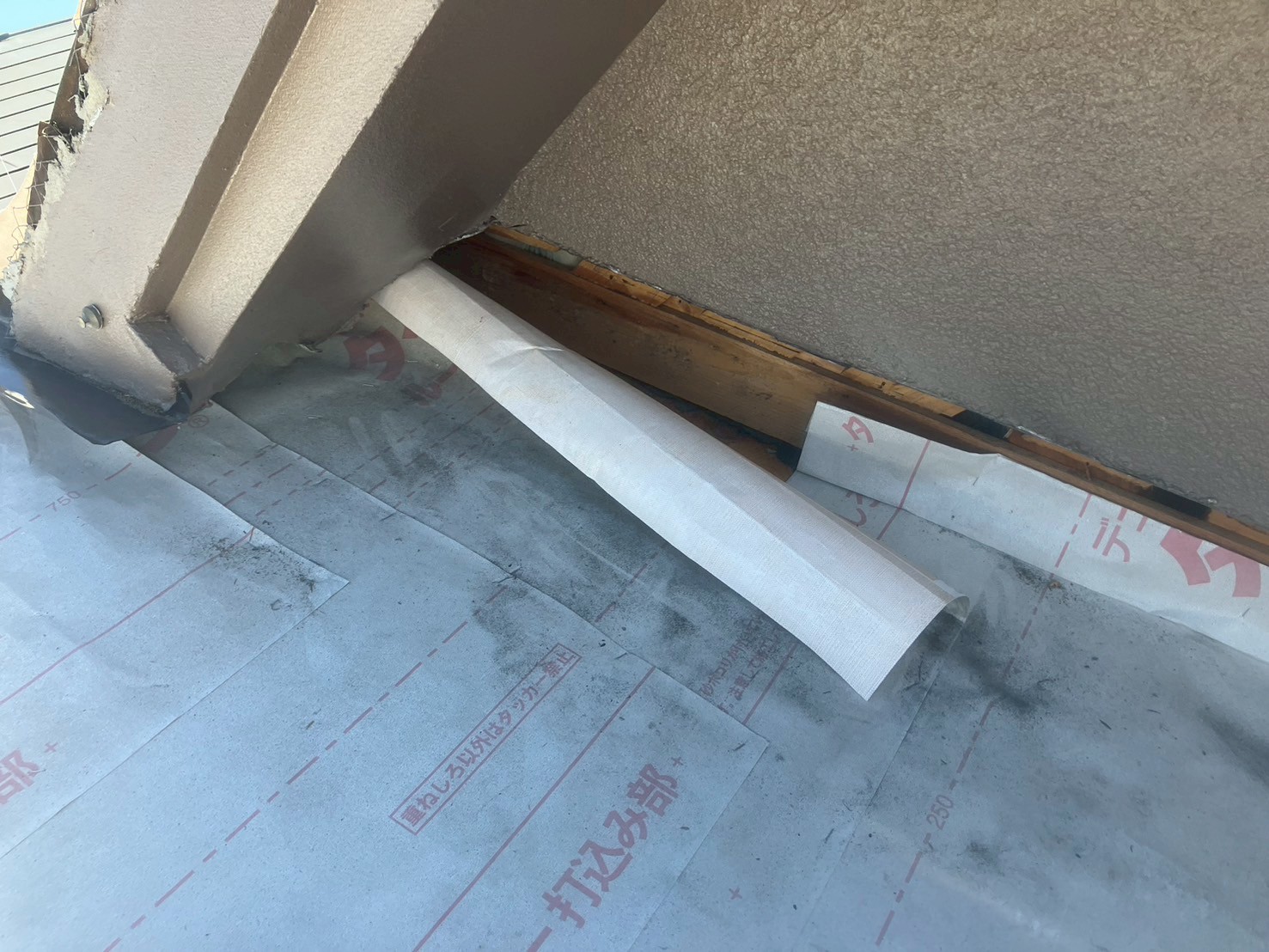

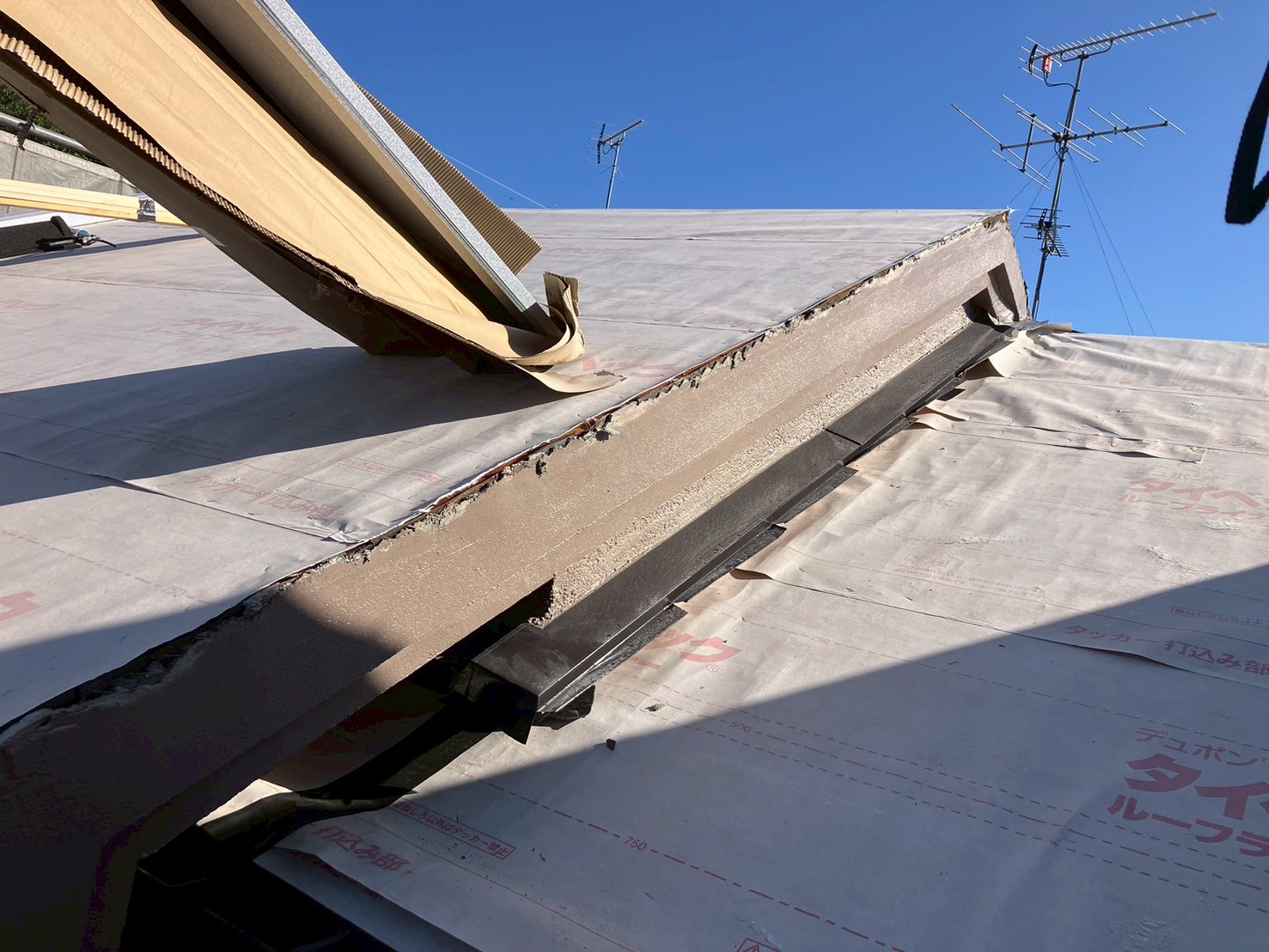

    既存の壁際水切りを撤去していきます。

  27. 27. 2025年10月17日

    屋根葺き替え工事

    屋根葺き替え工事

    既存の壁際水切りを撤去していきます。

  28. 28. 2025年10月17日

    屋根葺き替え工事

    屋根葺き替え工事

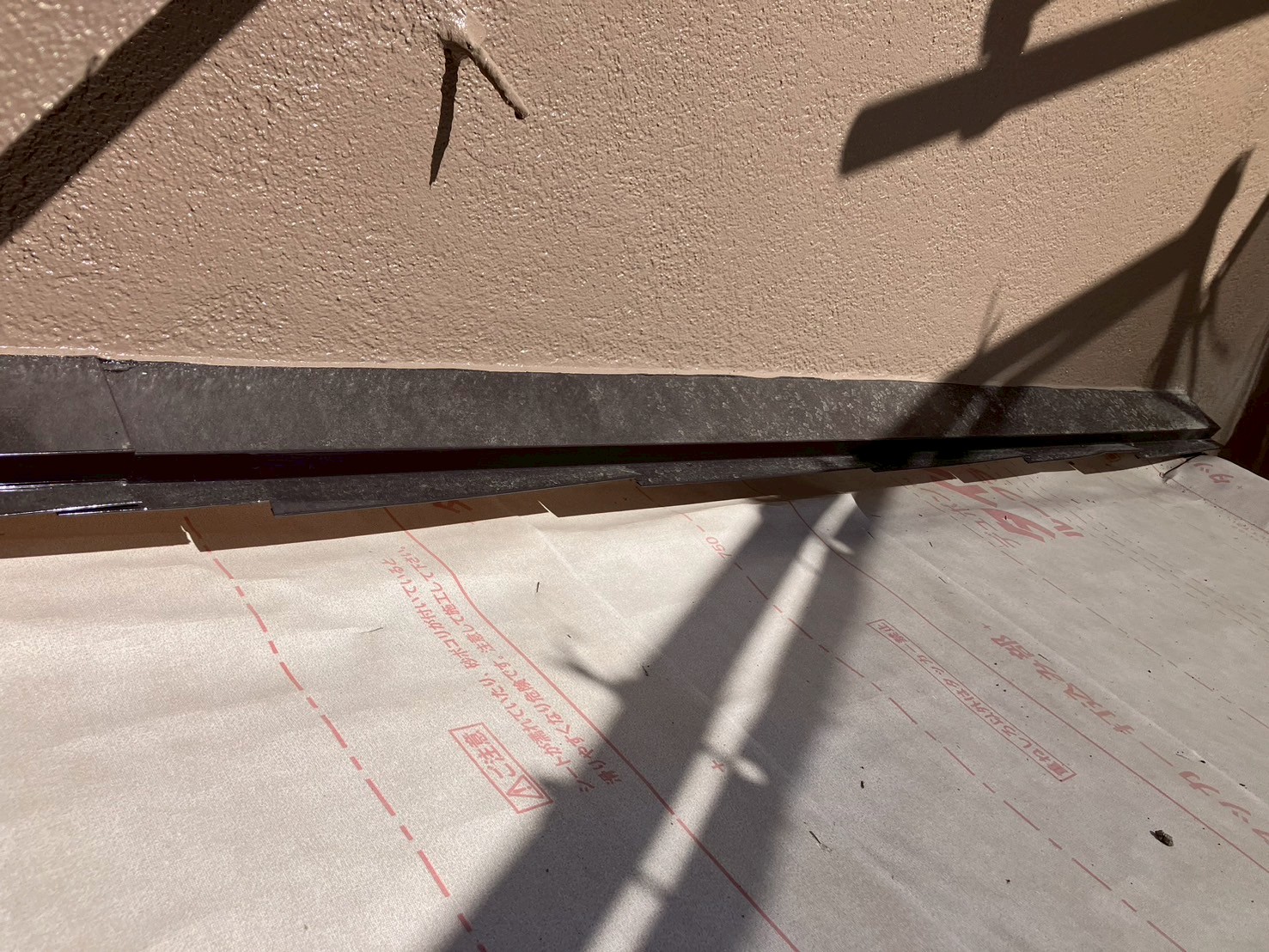

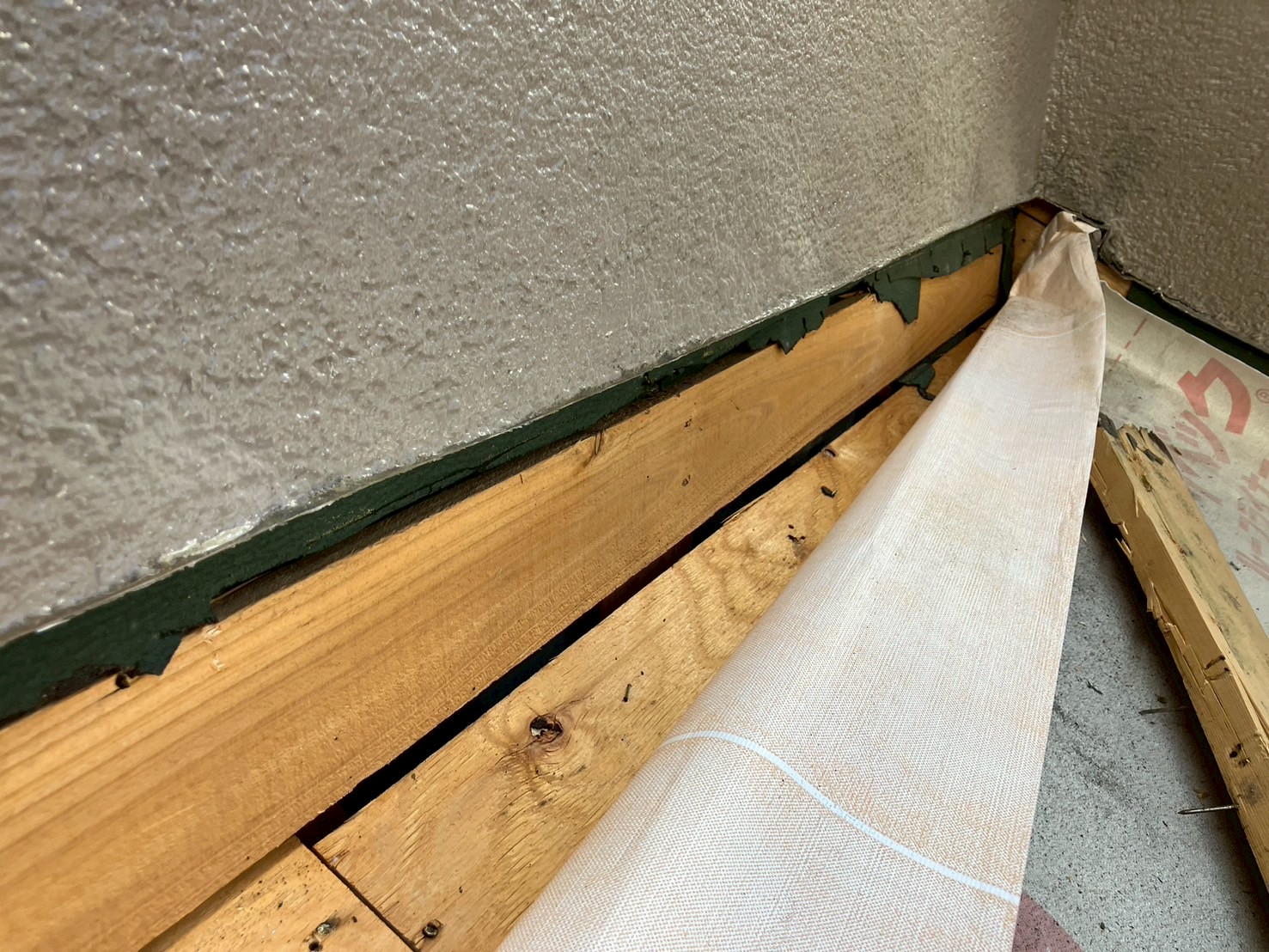

    壁際水切りを撤去しました。

  29. 29. 2025年10月17日

    屋根葺き替え工事

    屋根葺き替え工事

    壁際水切りを撤去しました。

  30. 30. 2025年10月17日

    屋根葺き替え工事

    屋根葺き替え工事

    高さ調整のため下地木材を取り付けます。

  31. 31. 2025年10月17日

    屋根葺き替え工事

    屋根葺き替え工事

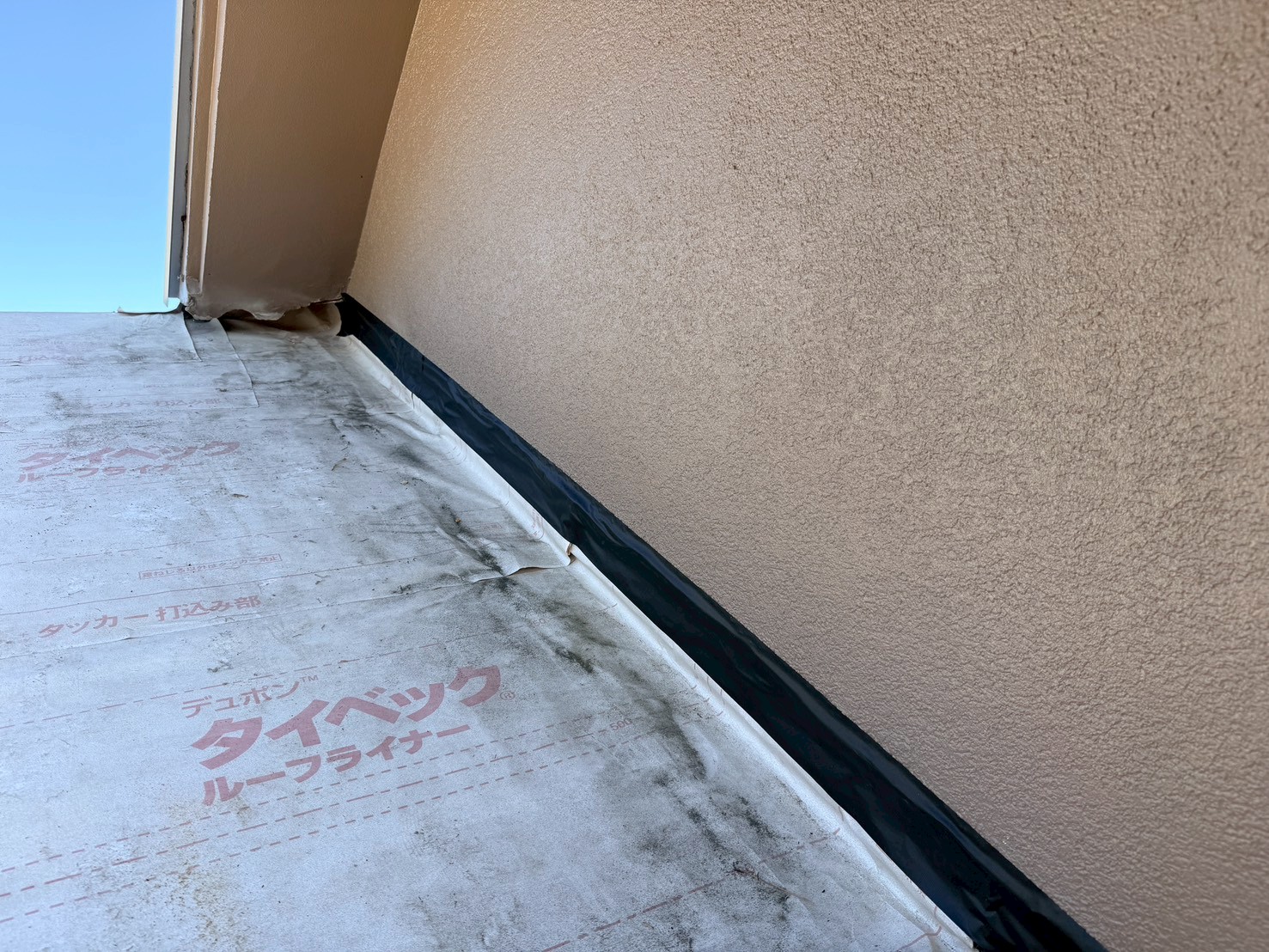

    防水テープを貼り、養生しておきます。

  32. 32. 2025年10月18日

    屋根葺き替え工事

    屋根葺き替え工事

    下屋の軒先水切りを取り付けました。

  33. 33. 2025年10月18日

    屋根葺き替え工事

    屋根葺き替え工事

    軒先水切りに防水テープを貼りました。

  34. 34. 2025年10月18日

    屋根葺き替え工事

    屋根葺き替え工事

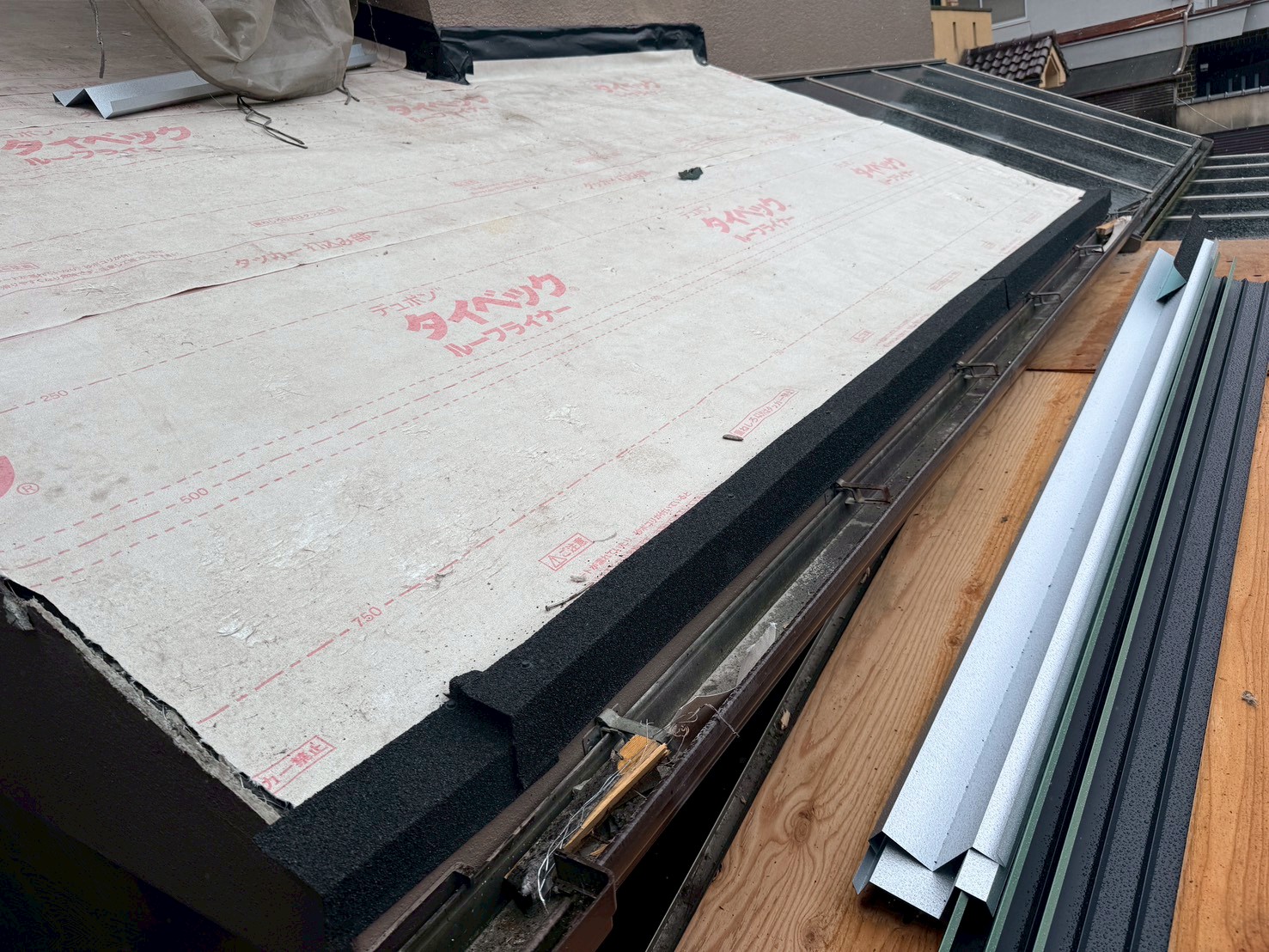

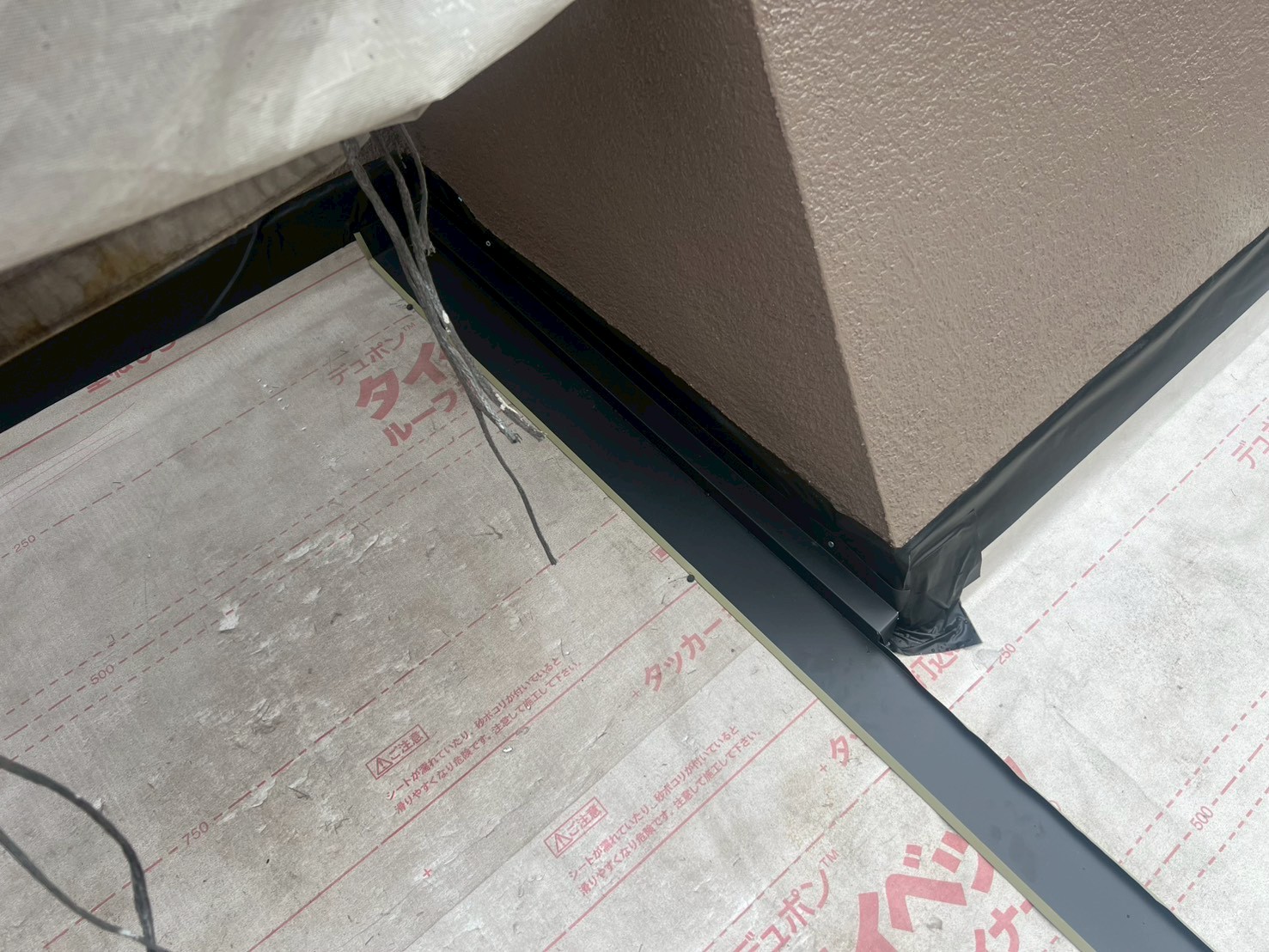

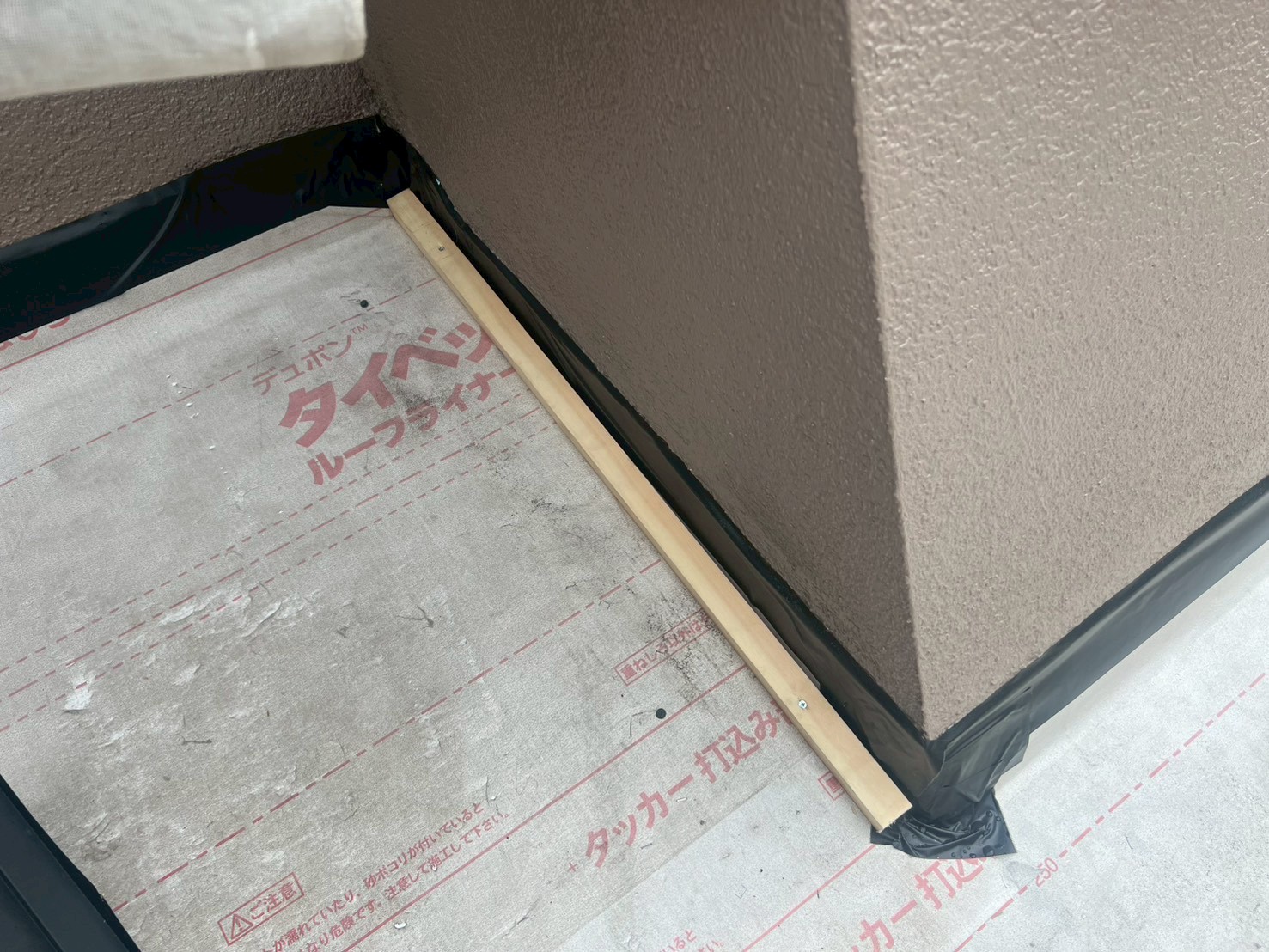

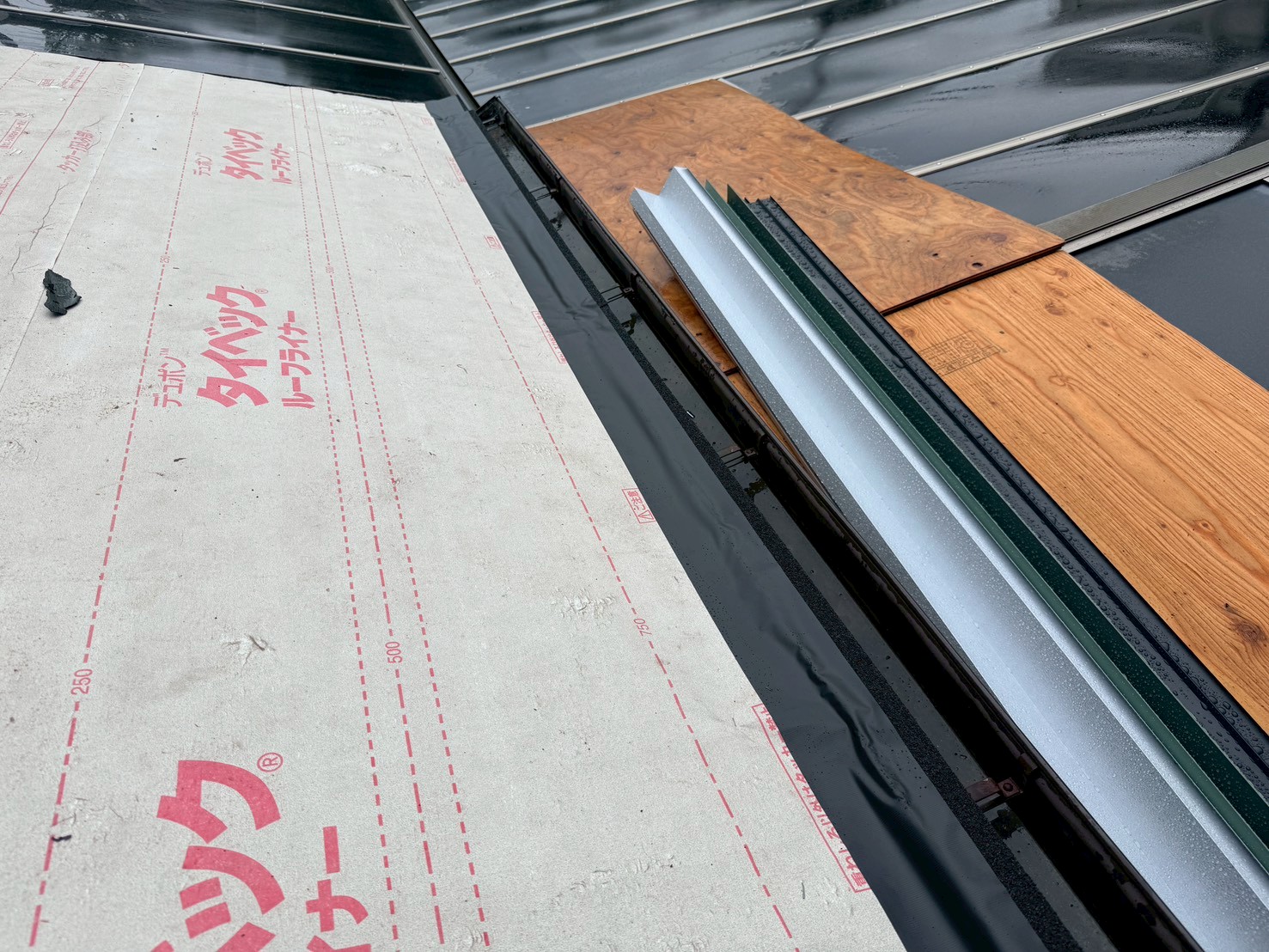

    ケラバに先行役物を取り付けます。

  35. 35. 2025年10月18日

    屋根葺き替え工事

    屋根葺き替え工事

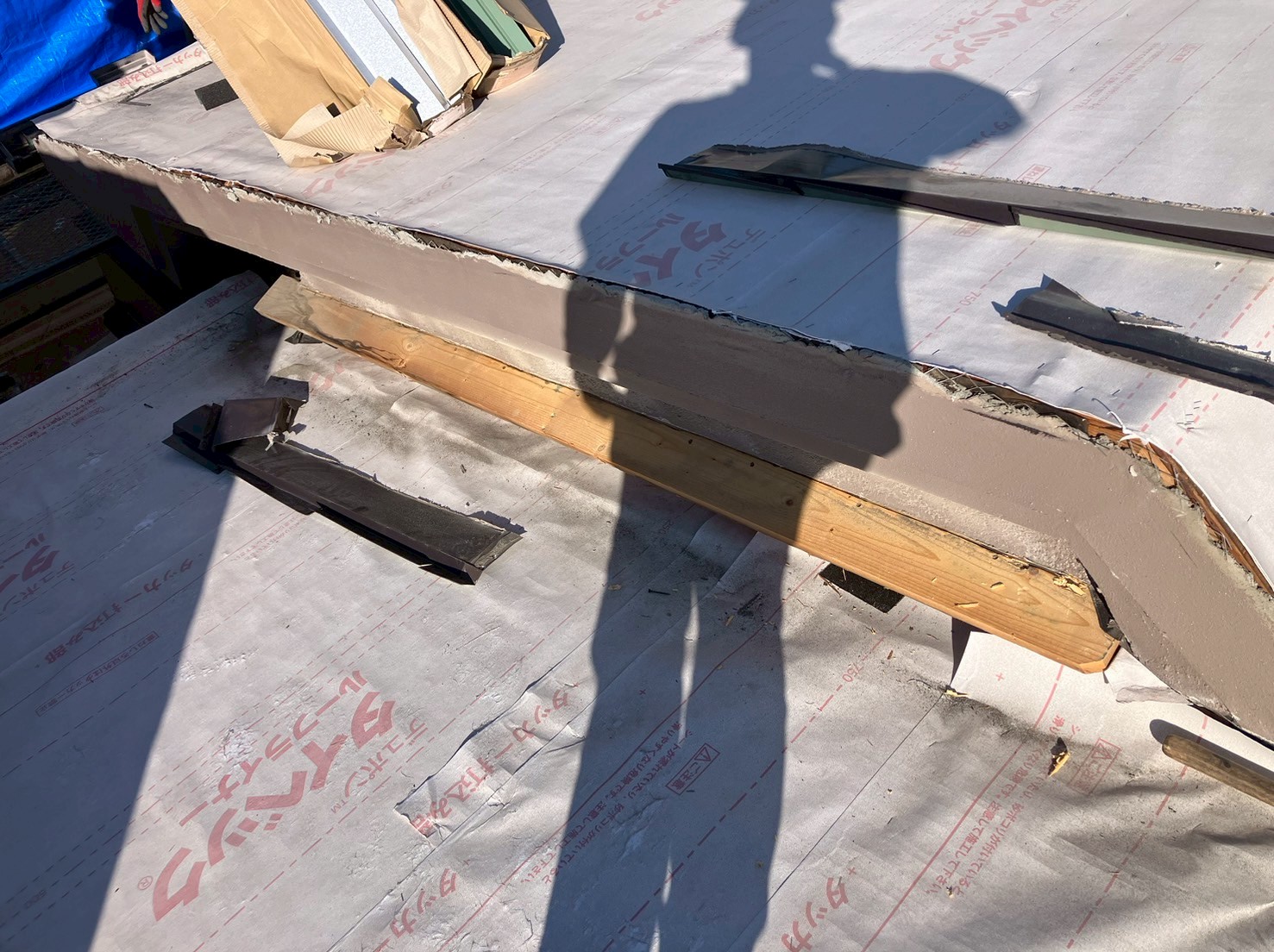

    壁際水切りを撤去し、新たに下地木材を取り付けます。

  36. 36. 2025年10月18日

    屋根葺き替え工事

    屋根葺き替え工事

    防水テープを貼りました。

  37. 37. 2025年10月18日

    屋根葺き替え工事

    屋根葺き替え工事

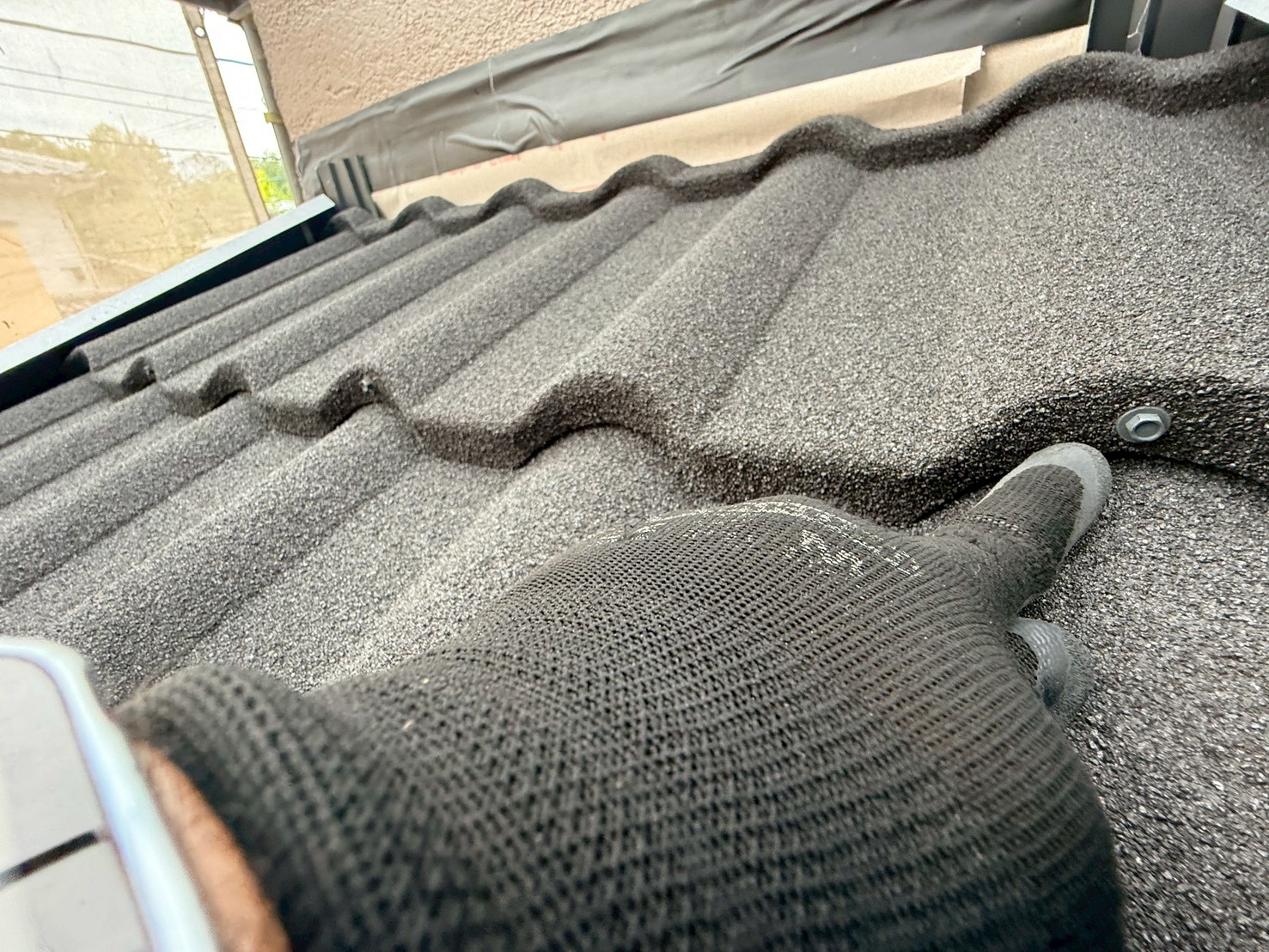

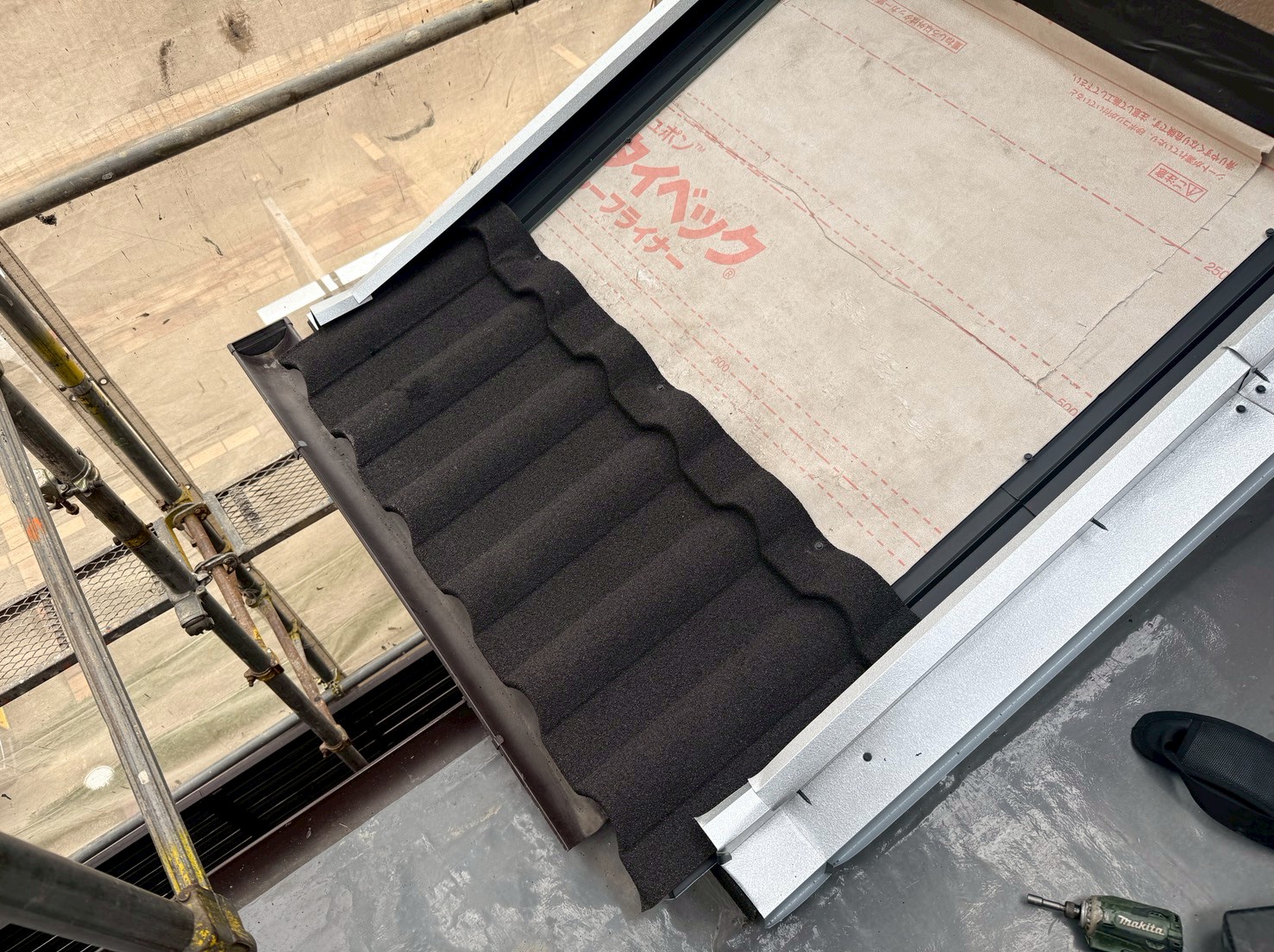

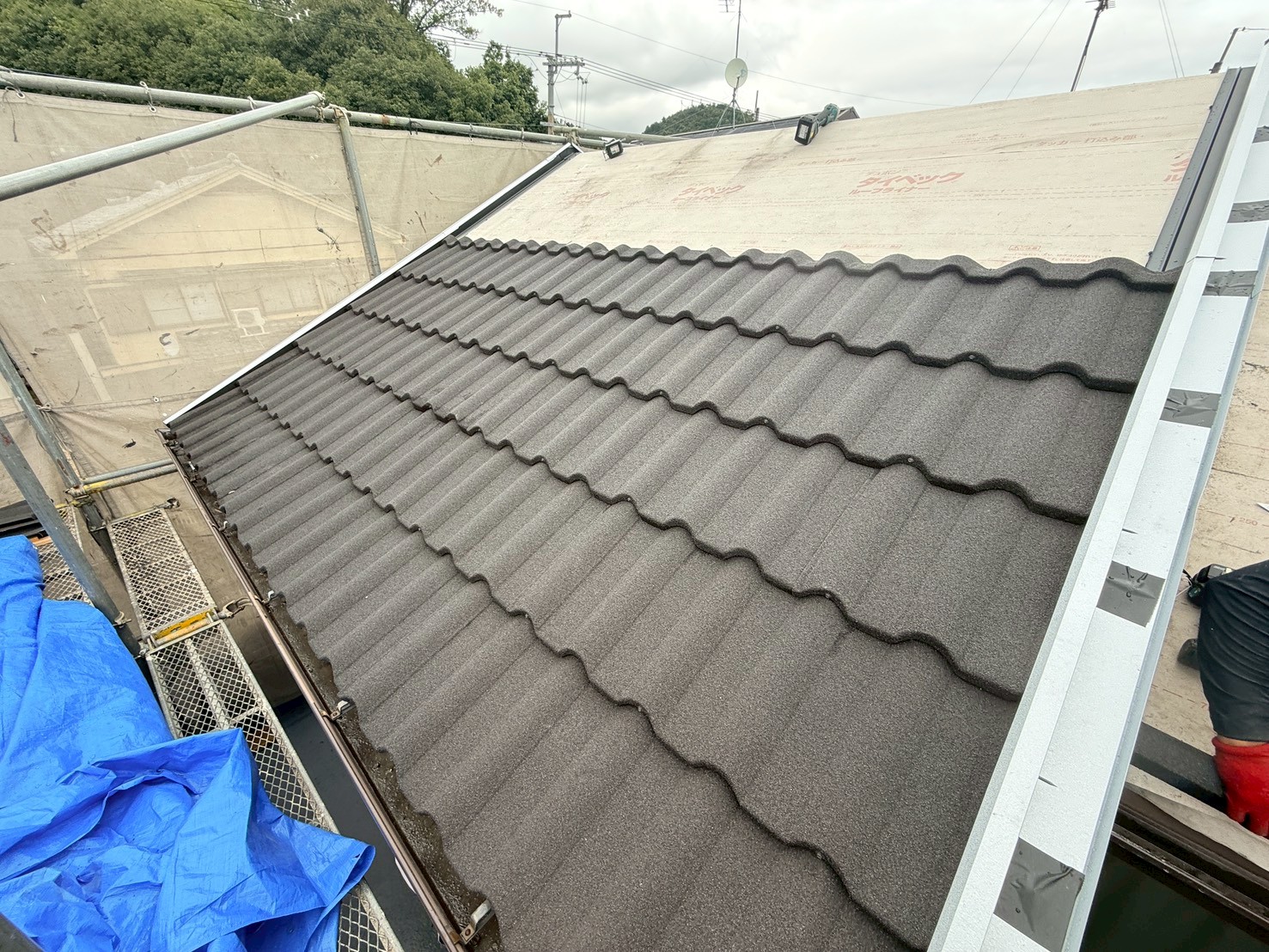

    屋根本体(ミラノ)を葺いていきます。

  38. 38. 2025年10月18日

    屋根葺き替え工事

    屋根葺き替え工事

    専用ビスで固定します。

  39. 39. 2025年10月18日

    屋根葺き替え工事

    屋根葺き替え工事

    ミラノを葺いていきます。

  40. 40. 2025年10月18日

    屋根葺き替え工事

    屋根葺き替え工事

    ミラノを葺いていきます。

  41. 41. 2025年10月20日

    屋根葺き替え工事

    屋根葺き替え工事

    ミラノを葺いていきます。

  42. 42. 2025年10月20日

    屋根葺き替え工事

    屋根葺き替え工事

    ミラノを葺いていきます。

  43. 43. 2025年10月20日

    屋根葺き替え工事

    屋根葺き替え工事

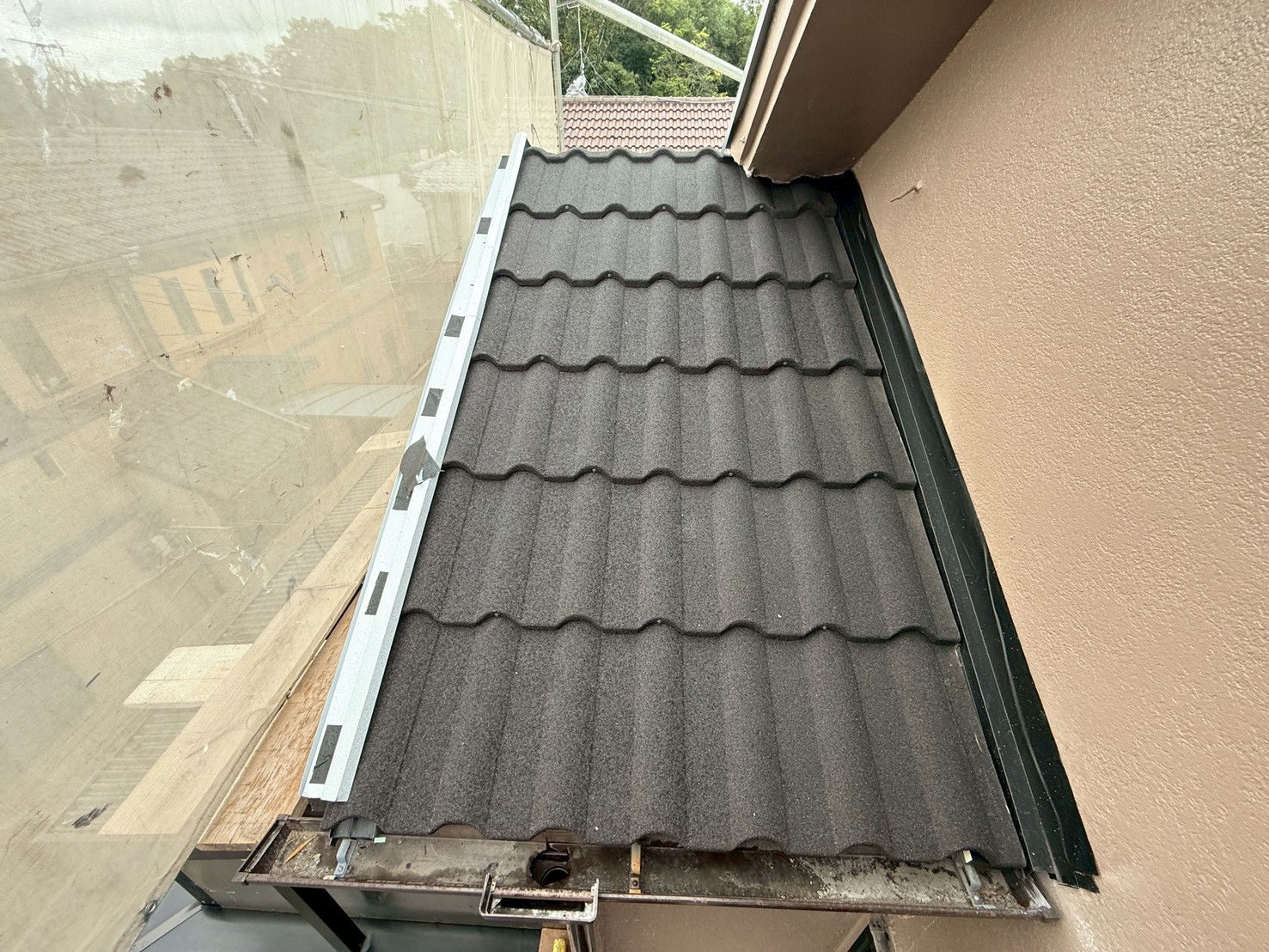

    ミラノを葺いていきます。

  44. 44. 2025年10月20日

    屋根葺き替え工事

    屋根葺き替え工事

    ミラノを葺いていきます。

  45. 45. 2025年10月20日

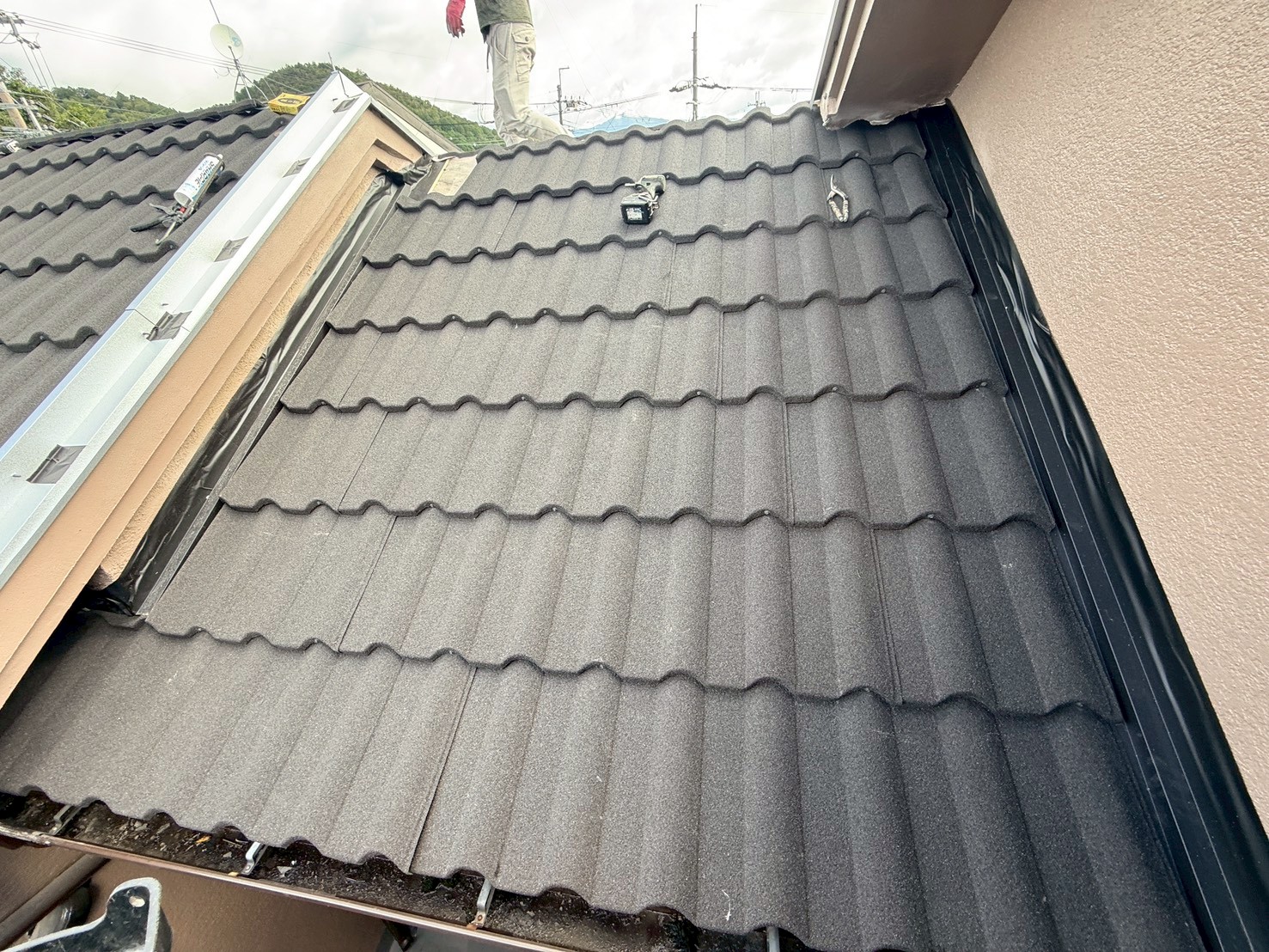

    屋根葺き替え工事

    屋根葺き替え工事

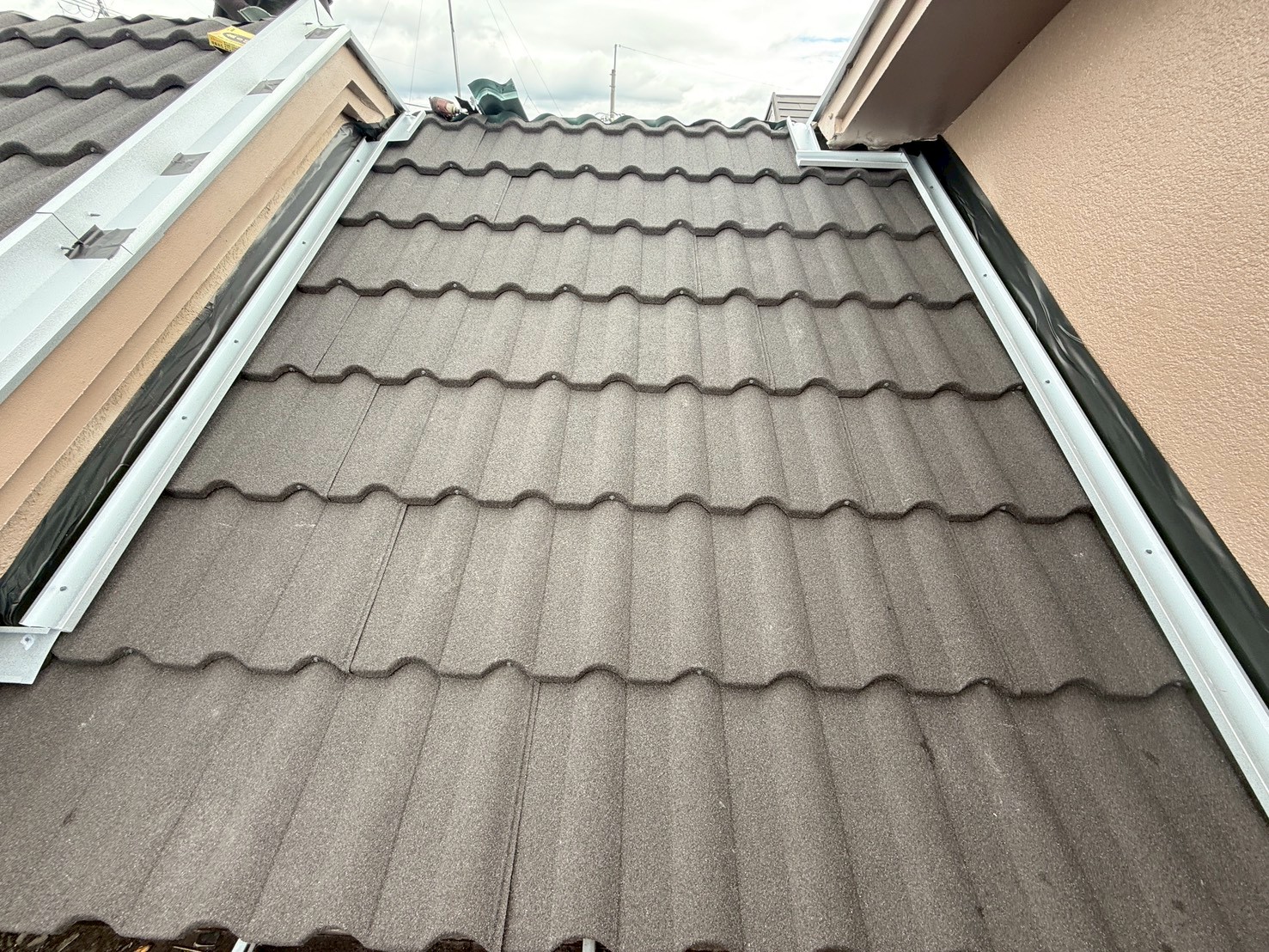

    壁際にガルバ強化下地(タフベース)を取り付けます。

  46. 46. 2025年10月20日

    屋根葺き替え工事

    屋根葺き替え工事

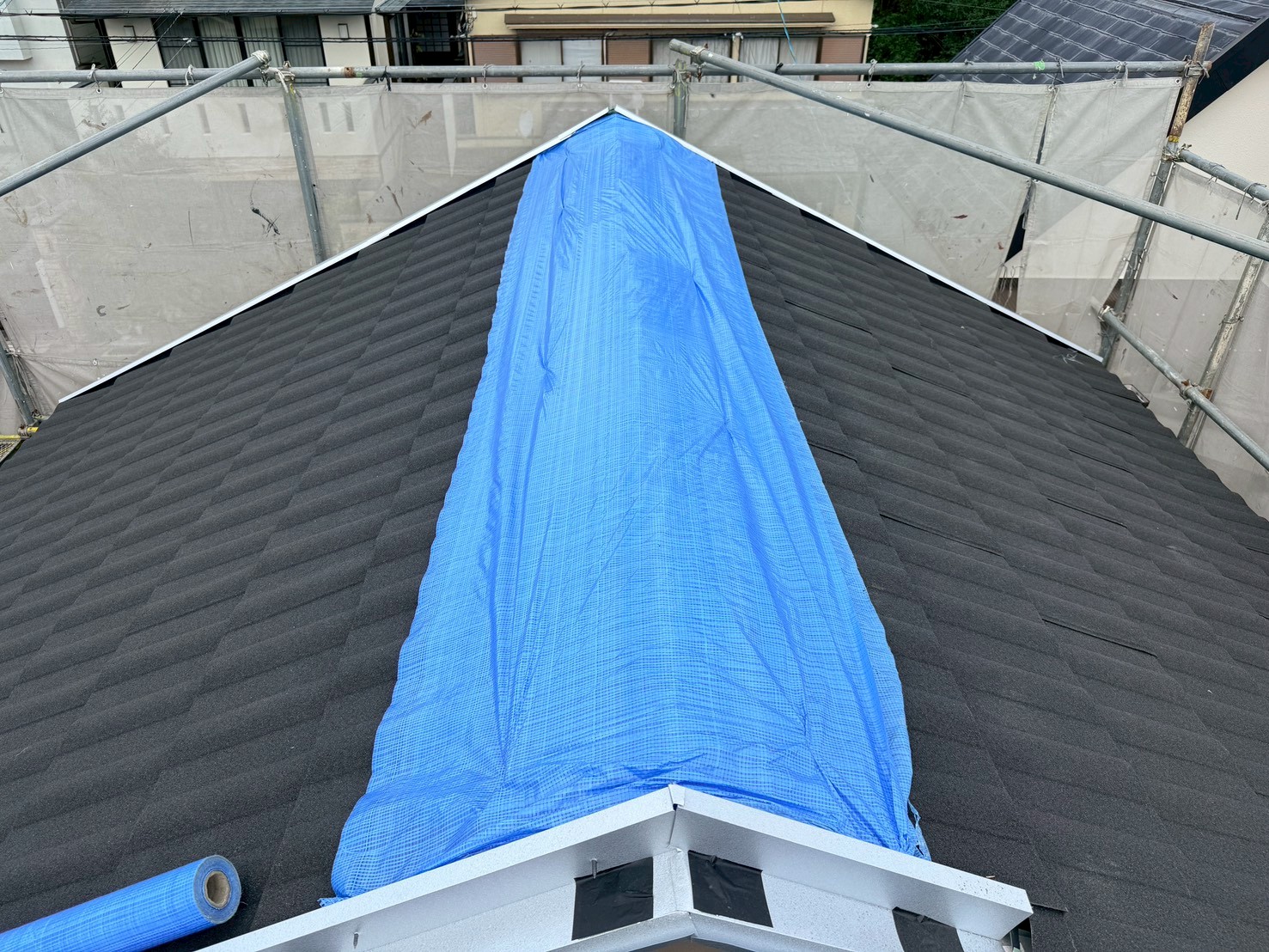

    棟にブルーシートを被せて養生しておきます。

  47. 47. 2025年10月21日

    屋根葺き替え工事

    屋根葺き替え工事

    スリッターで平板を切断していきます。

  48. 48. 2025年10月21日

    屋根葺き替え工事

    屋根葺き替え工事

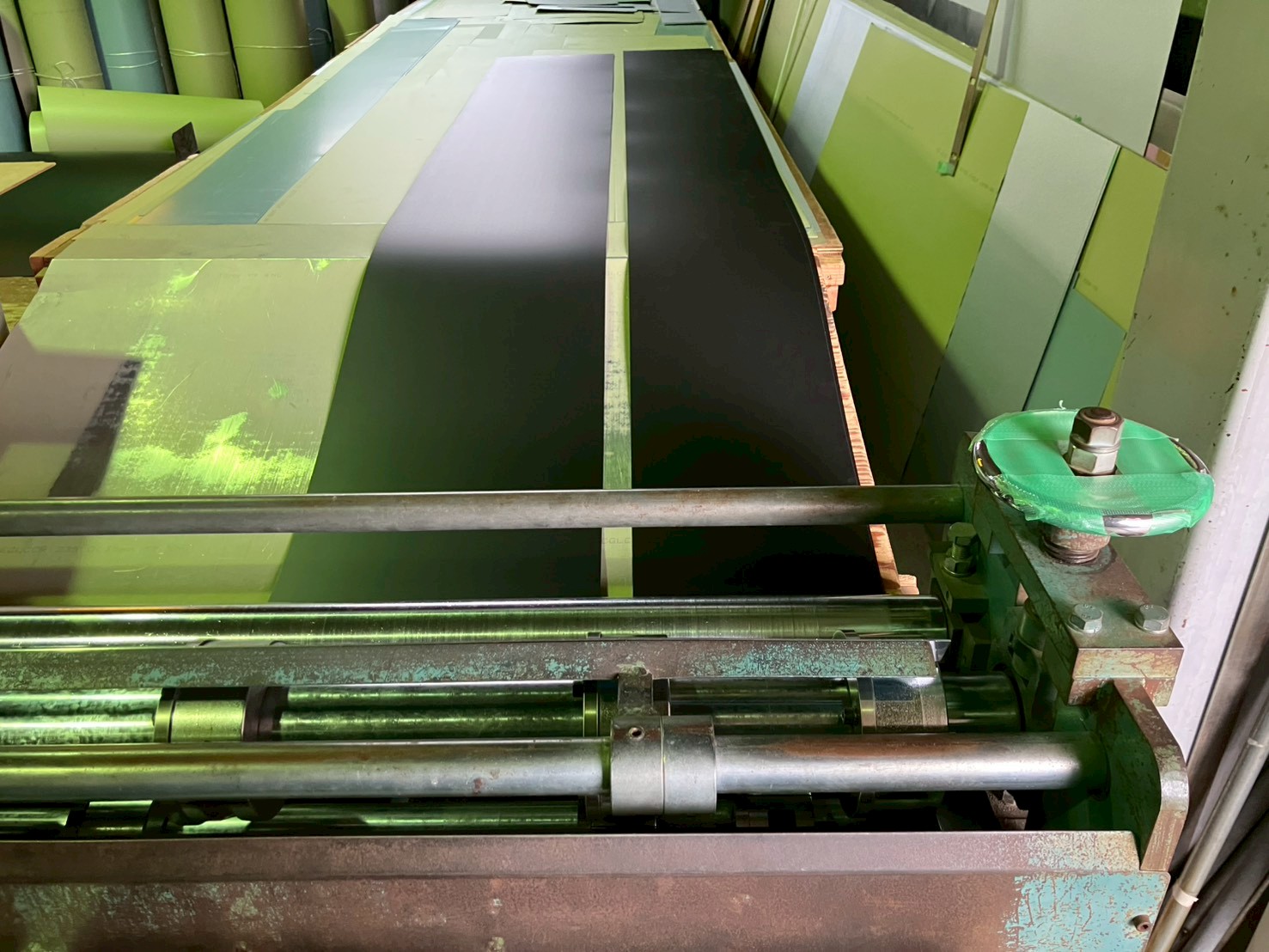

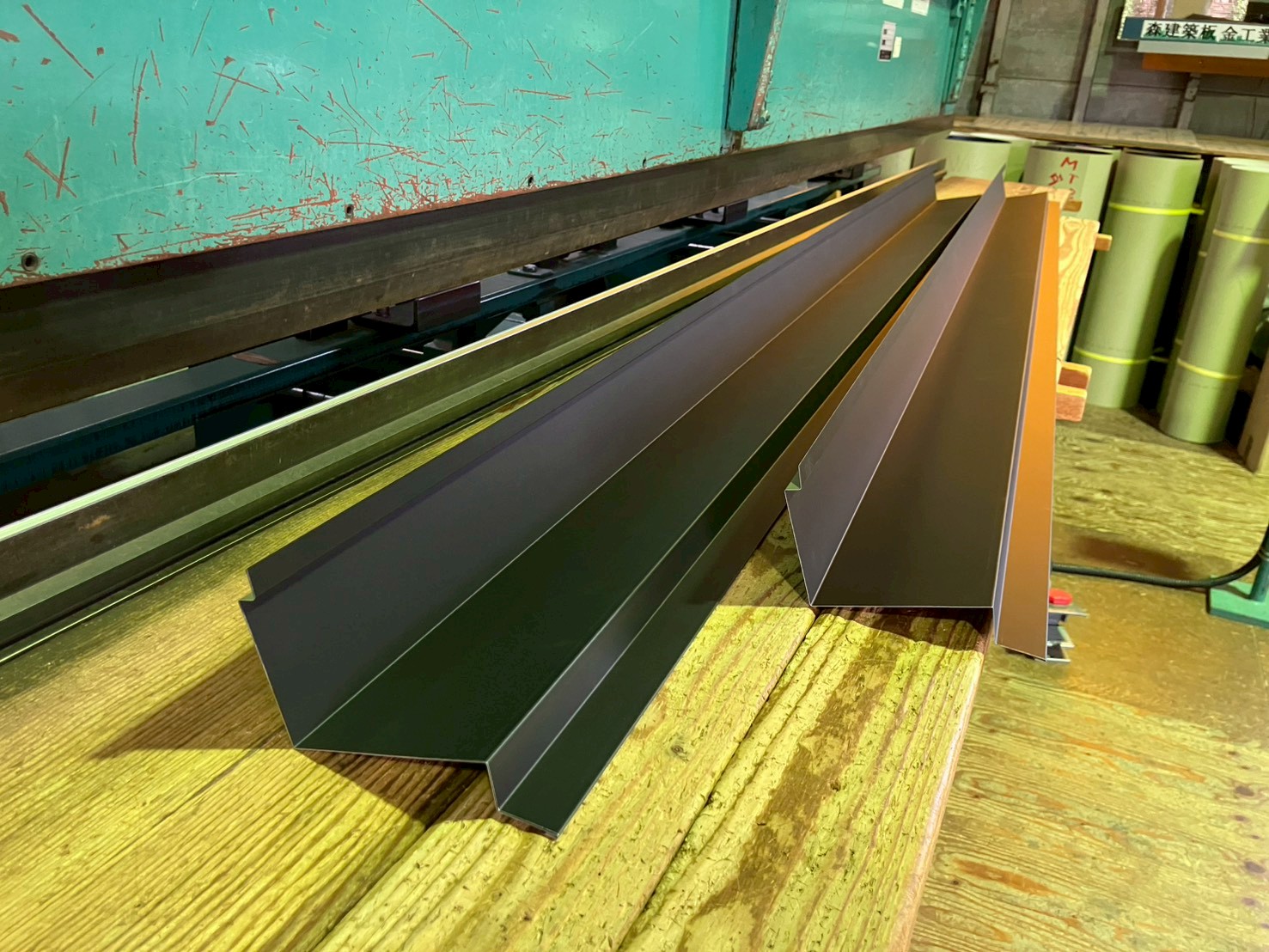

    折曲機で加工していきます。

  49. 49. 2025年10月21日

    屋根葺き替え工事

    屋根葺き替え工事

    壁際水切りが出来上がりました。

  50. 50. 2025年10月21日

    屋根葺き替え工事

    屋根葺き替え工事

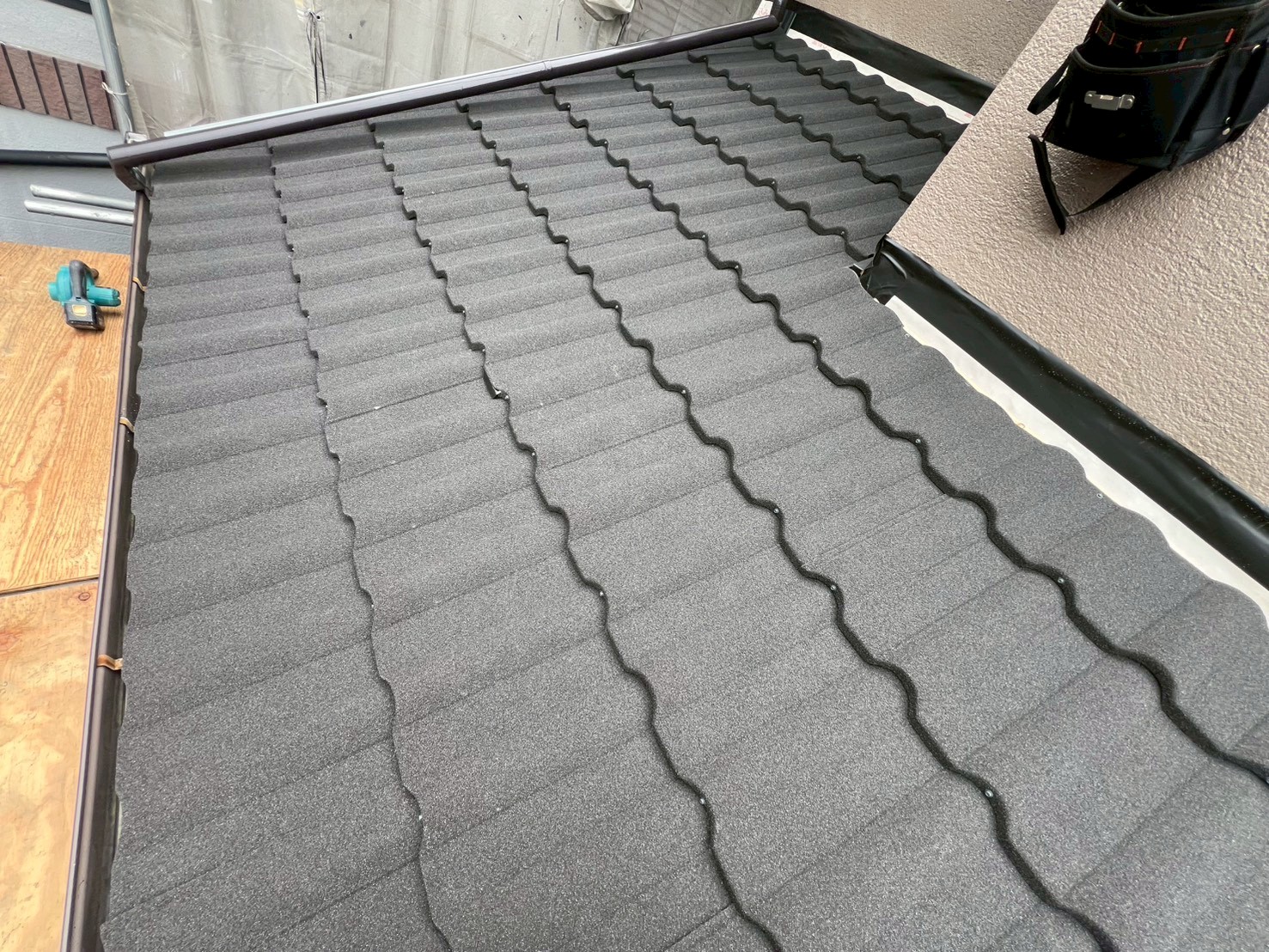

    ミラノを壁際まで葺き上げました。

  51. 51. 2025年10月21日

    屋根葺き替え工事

    屋根葺き替え工事

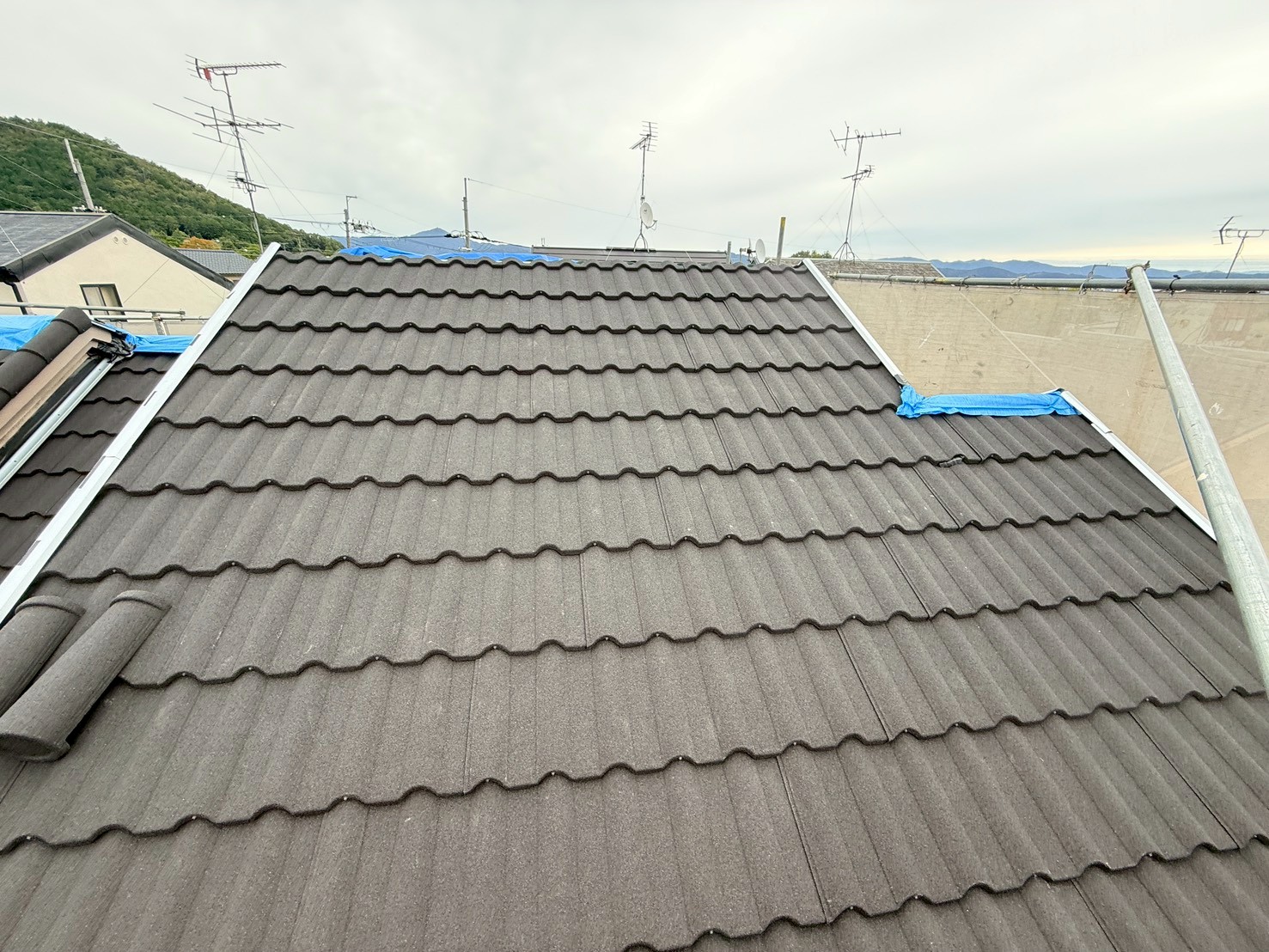

    ミラノを棟まで葺き上げました。

  52. 52. 2025年10月21日

    屋根葺き替え工事

    屋根葺き替え工事

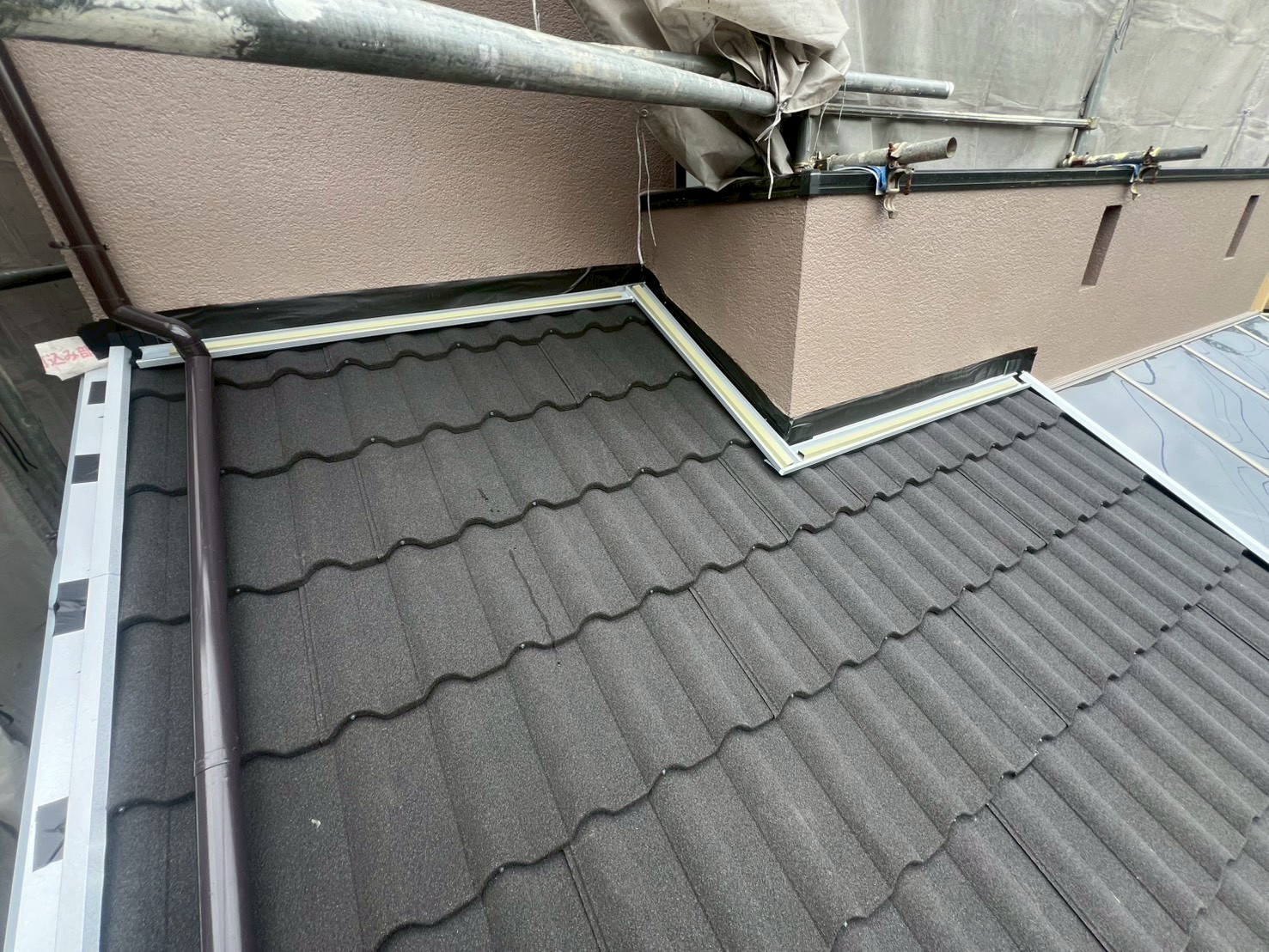

    壁際、ケラバにタフベースを取り付けました。

  53. 53. 2025年10月21日

    屋根葺き替え工事

    屋根葺き替え工事

    壁際、ケラバにタフベースを取り付けました。

  54. 54. 2025年10月21日

    屋根葺き替え工事

    屋根葺き替え工事

    壁際に防水テープを貼り、養生しました。

  55. 55. 2025年10月21日

    屋根葺き替え工事

    屋根葺き替え工事

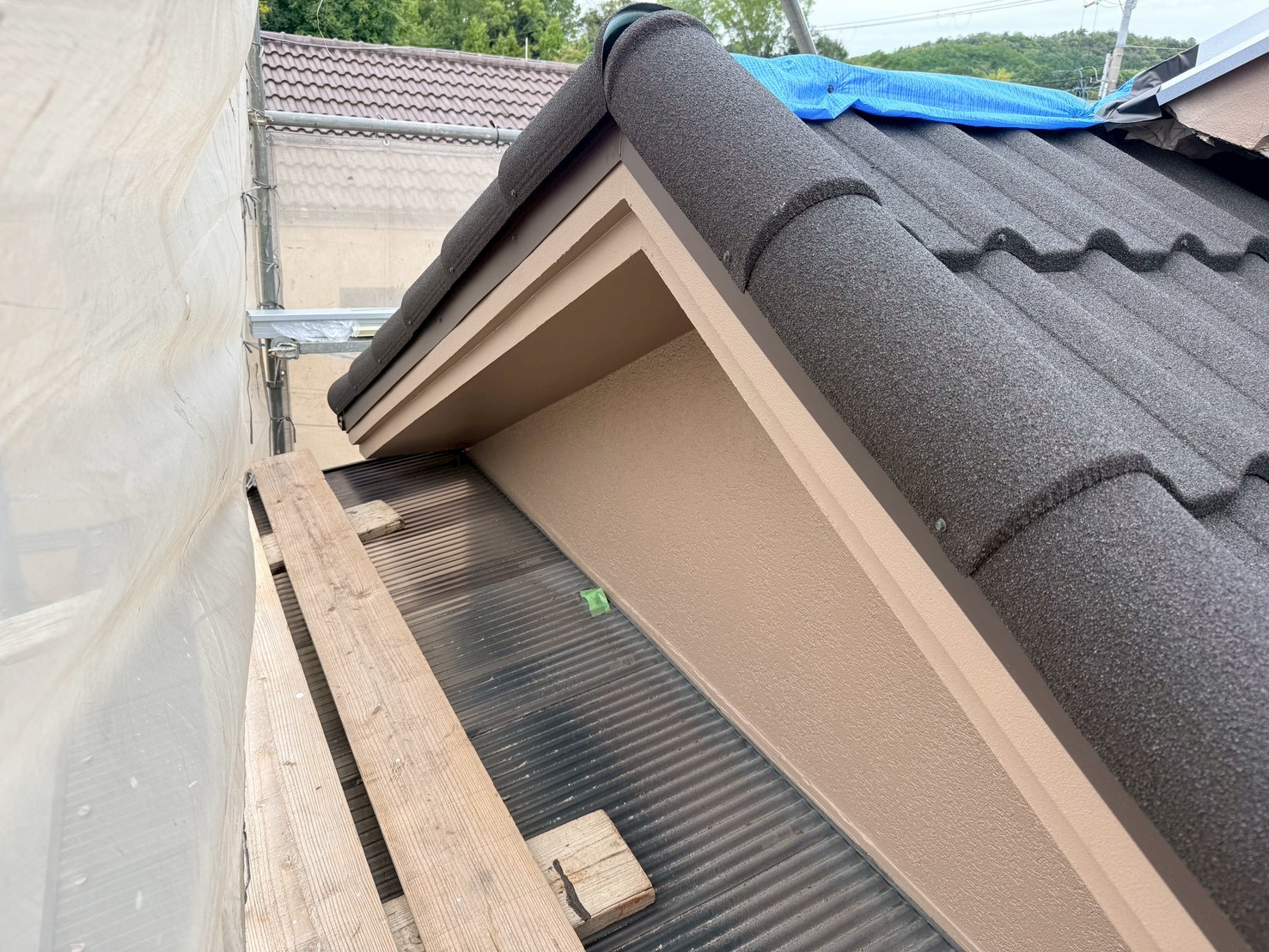

    ケラバ化粧板金を取り付けていきます。ケラバスペーサーに専用ナットで固定していきます。

  56. 56. 2025年10月21日

    屋根葺き替え工事

    屋根葺き替え工事

    ケラバ化粧板金を取り付けていきます。

  57. 57. 2025年10月21日

    屋根葺き替え工事

    屋根葺き替え工事

    ケラバ化粧板金を取り付けていきます。

  58. 58. 2025年10月21日

    屋根葺き替え工事

    屋根葺き替え工事

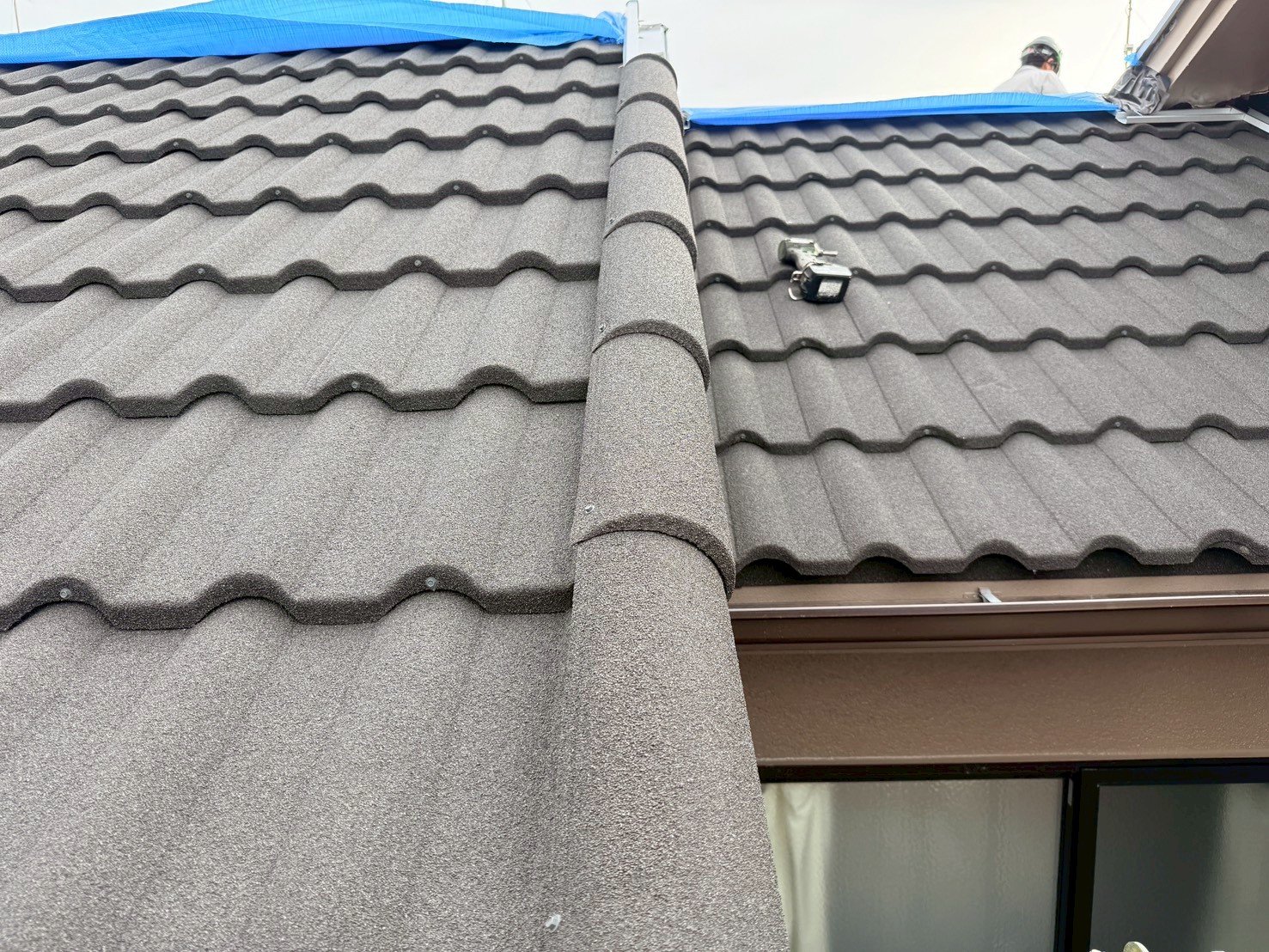

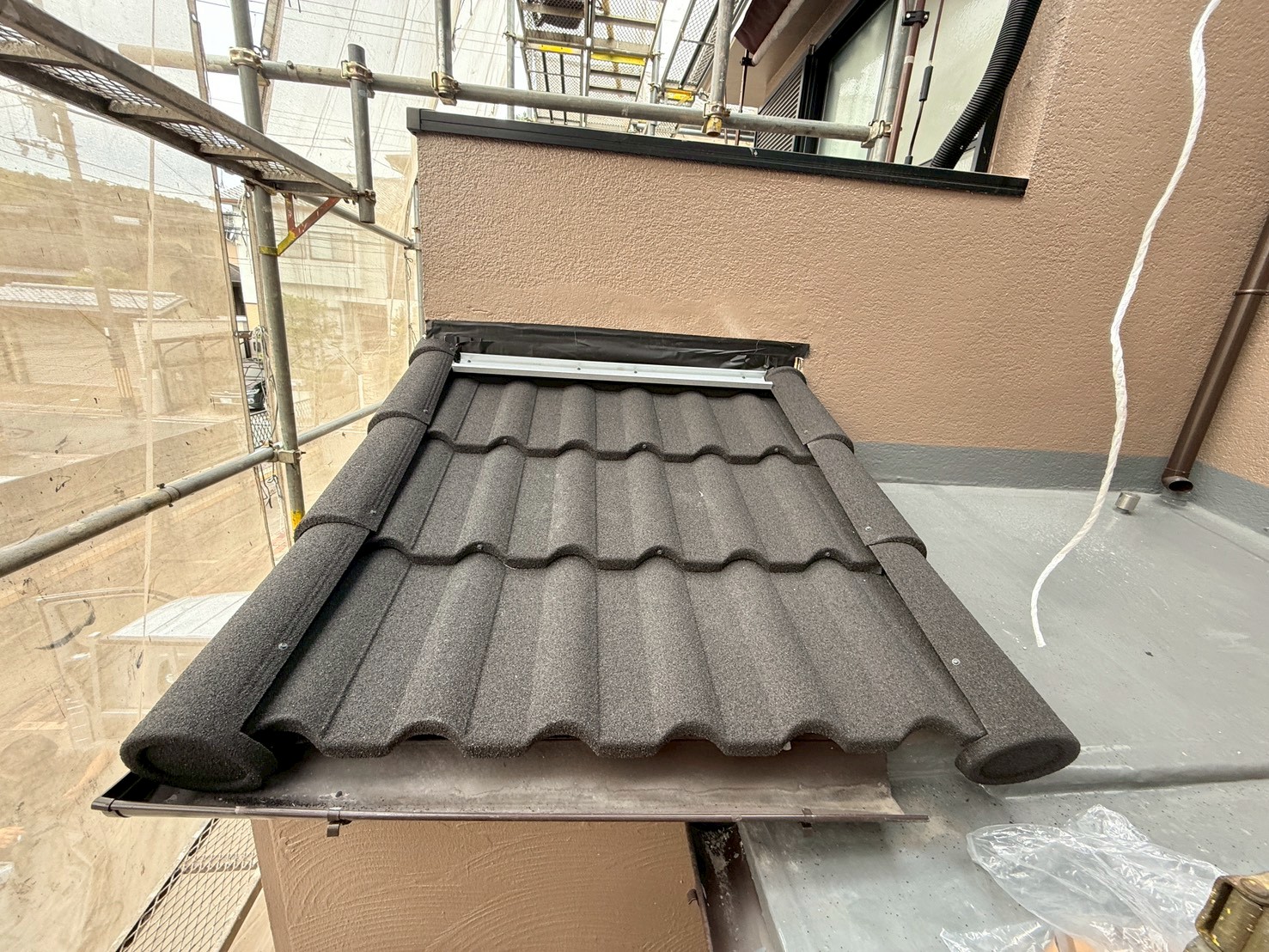

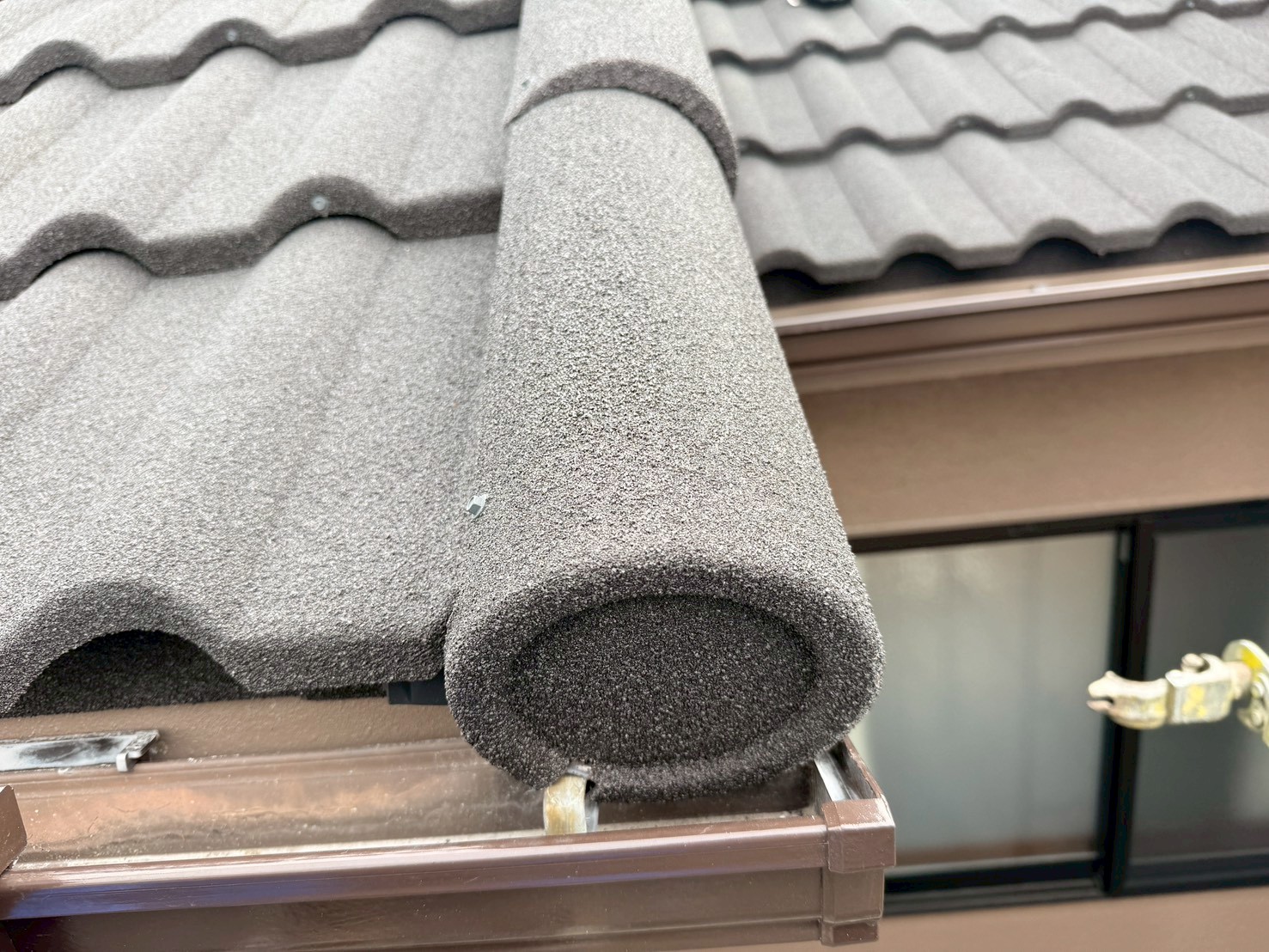

    ケラバ化粧板金を取り付けました。

  59. 59. 2025年10月22日

    屋根葺き替え工事

    屋根葺き替え工事

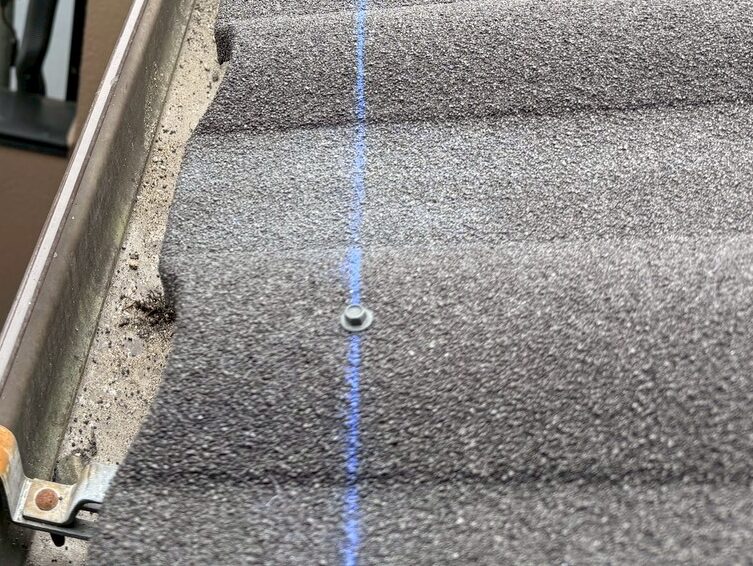

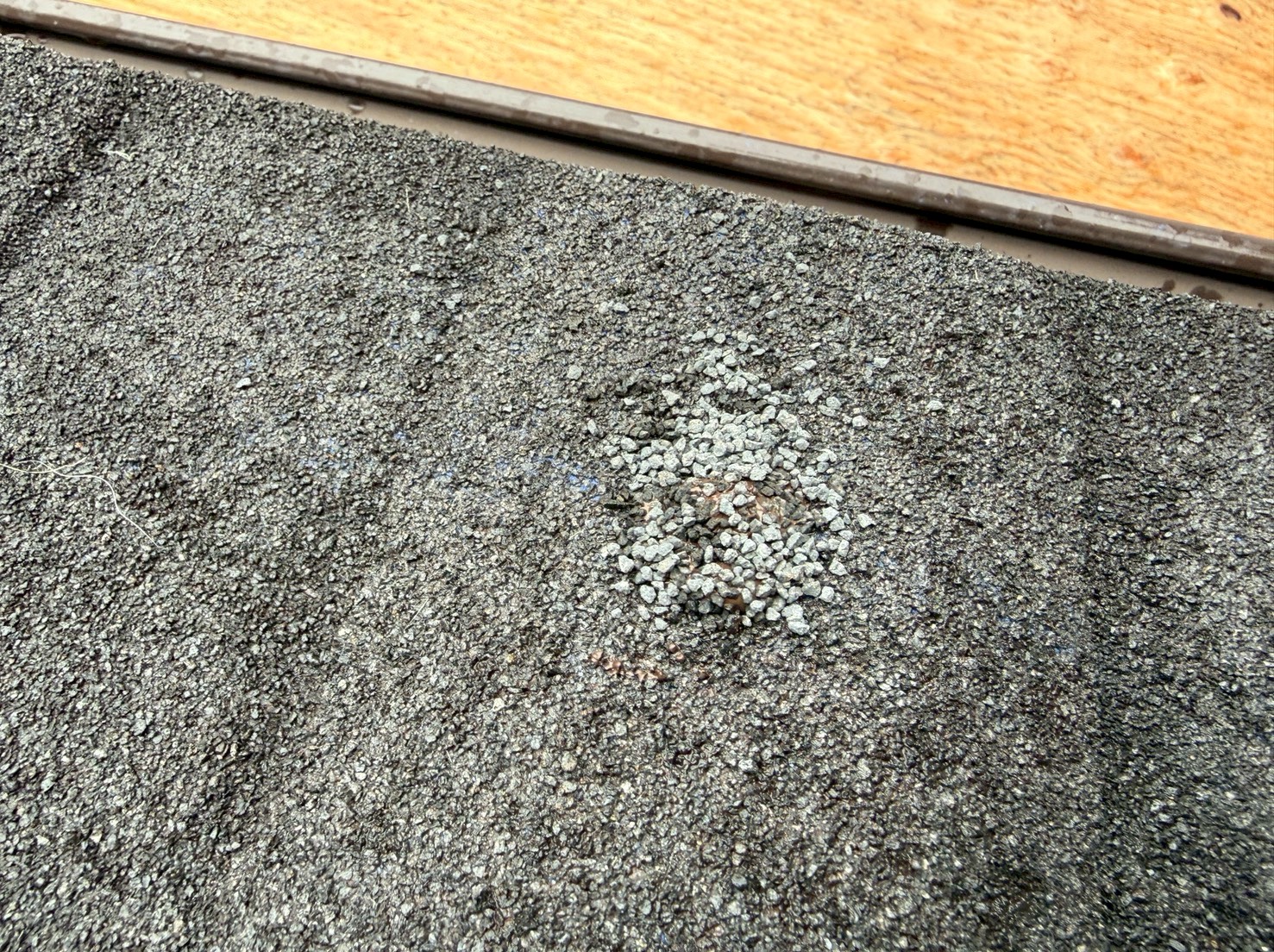

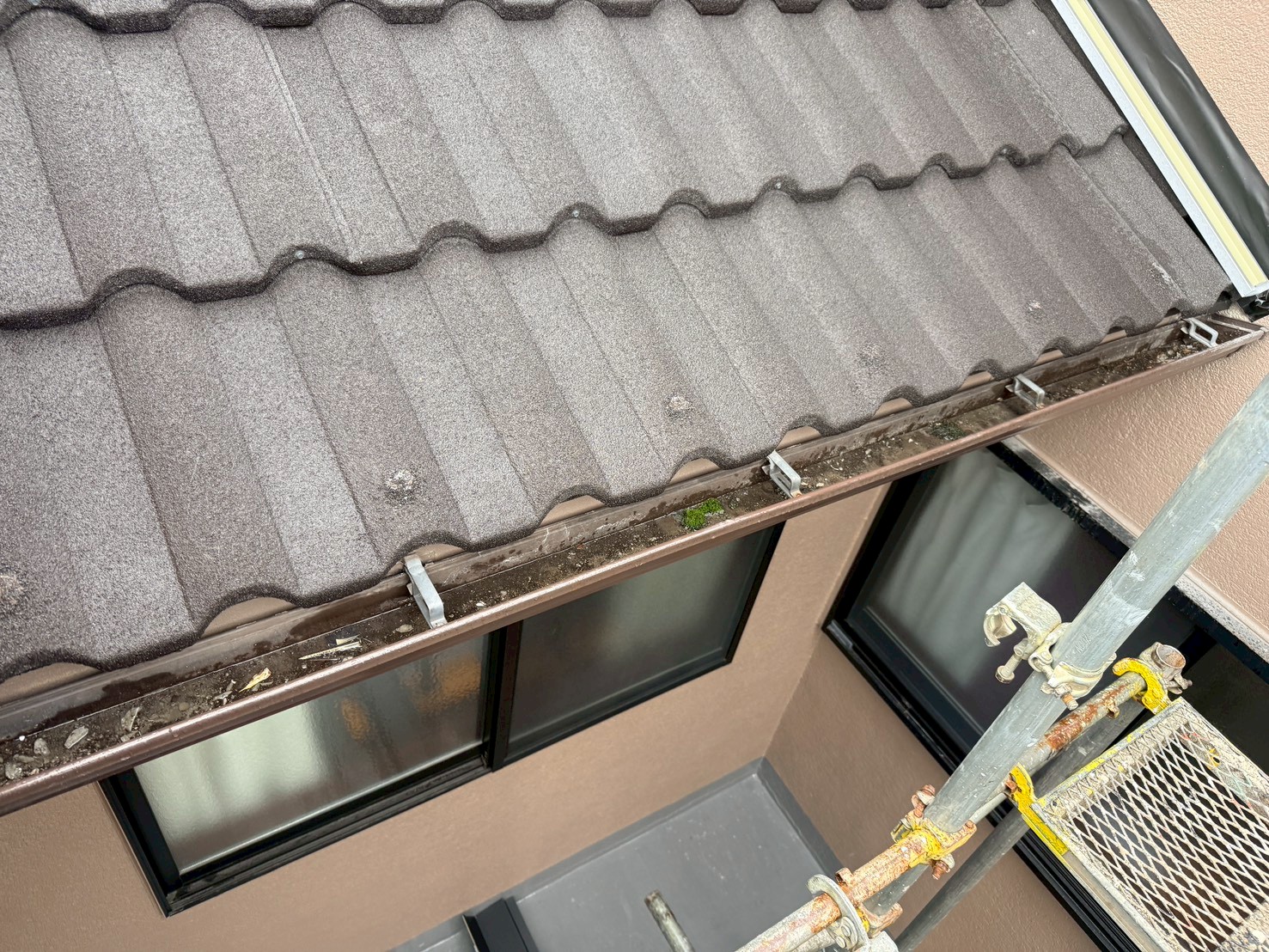

    ナットビスを本止めしていきます。

  60. 60. 2025年10月22日

    屋根葺き替え工事

    屋根葺き替え工事

    ナットビスに専用砂でタッチアップしていきます。

  61. 61. 2025年10月22日

    屋根葺き替え工事

    屋根葺き替え工事

    ナットビスにタッチアップしました。

  62. 62. 2025年10月22日

    屋根葺き替え工事

    屋根葺き替え工事

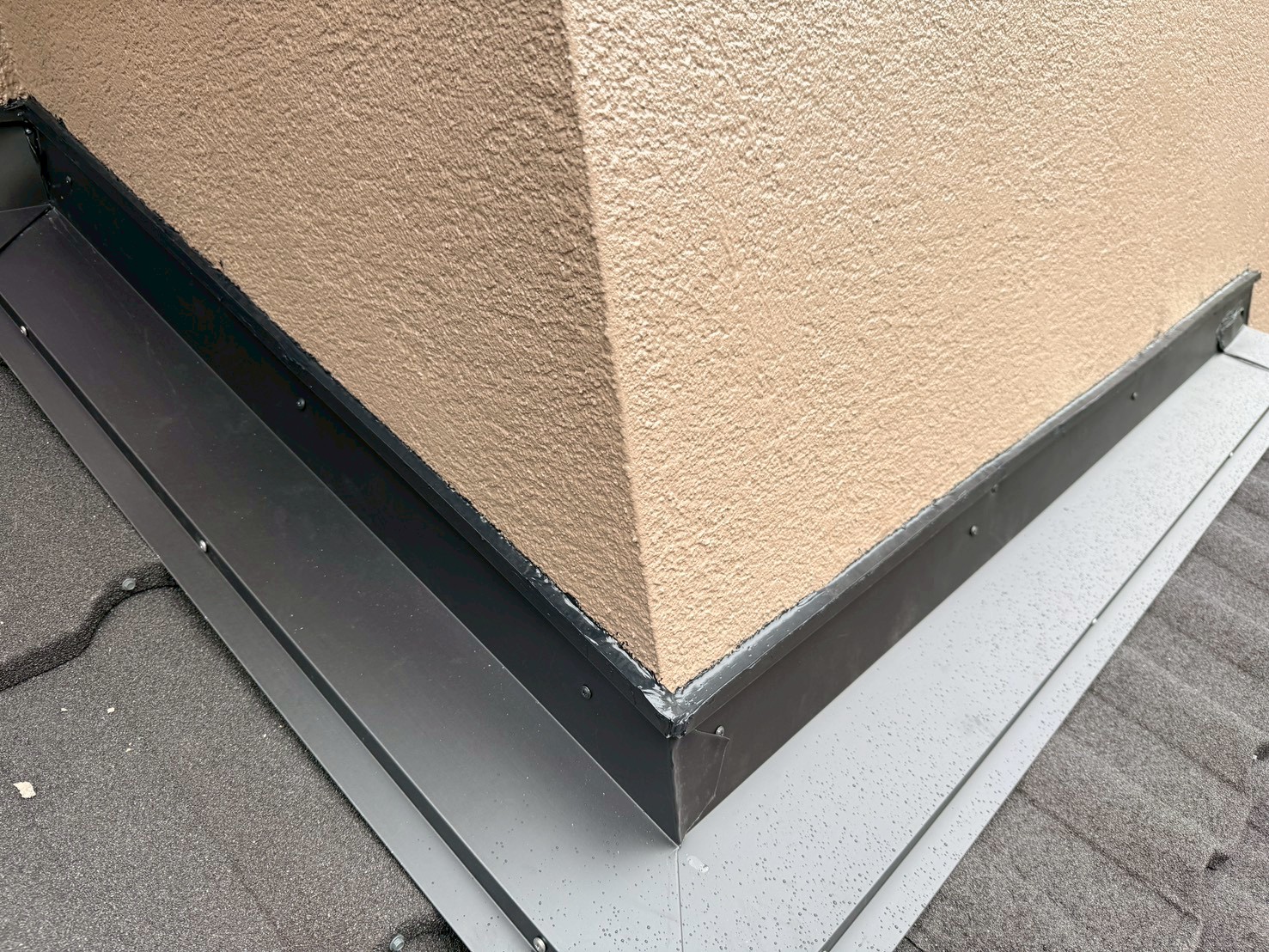

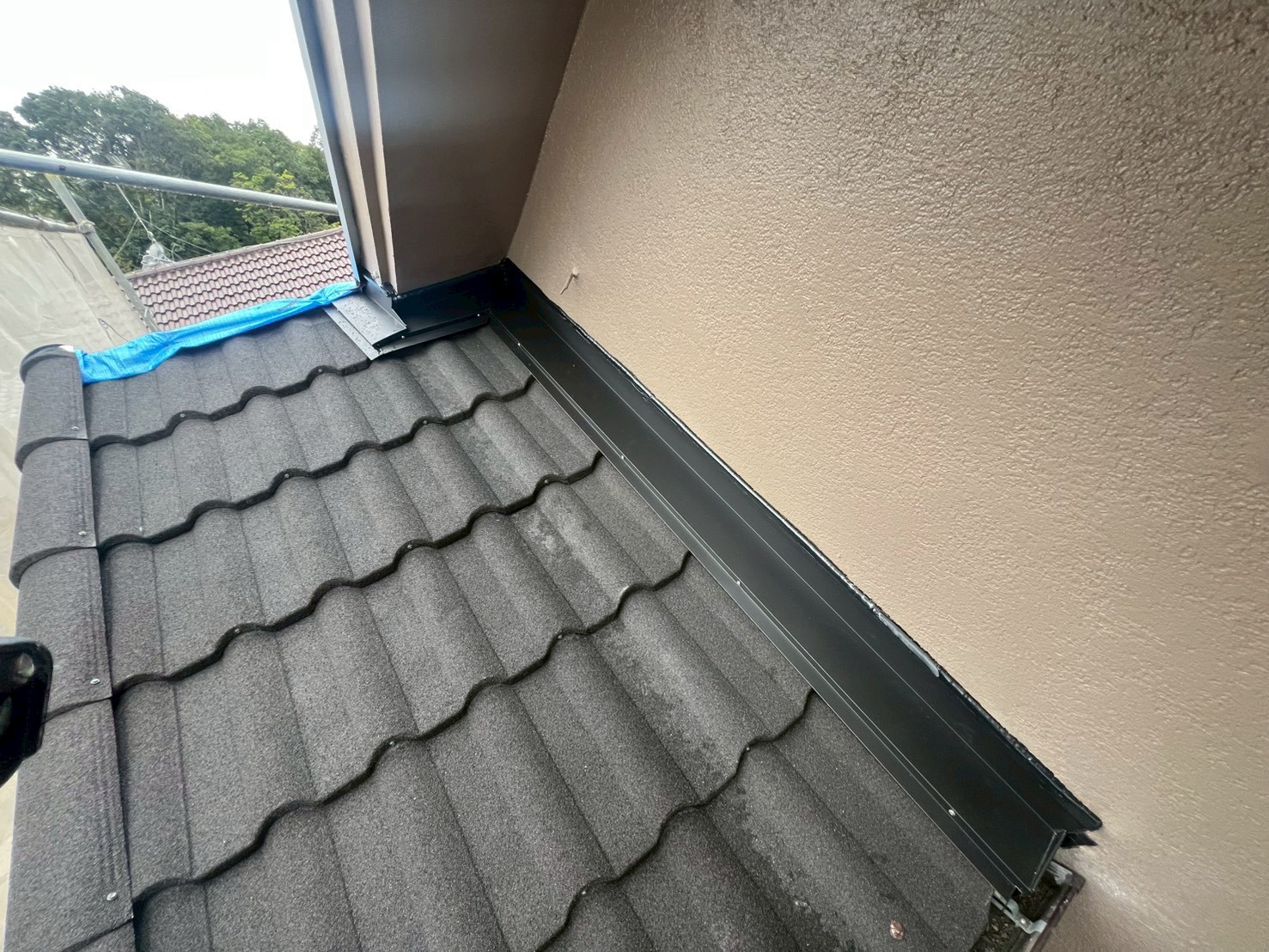

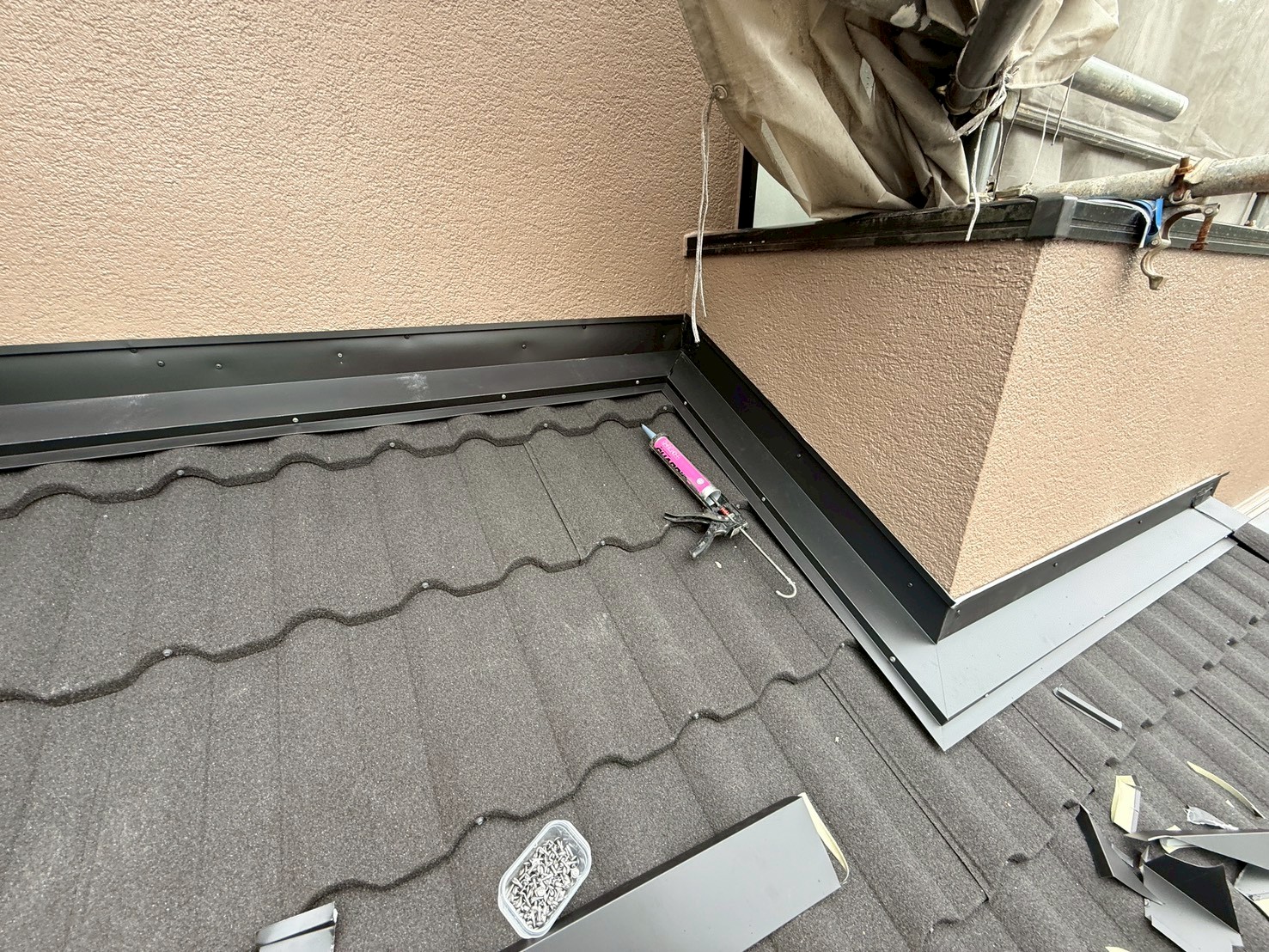

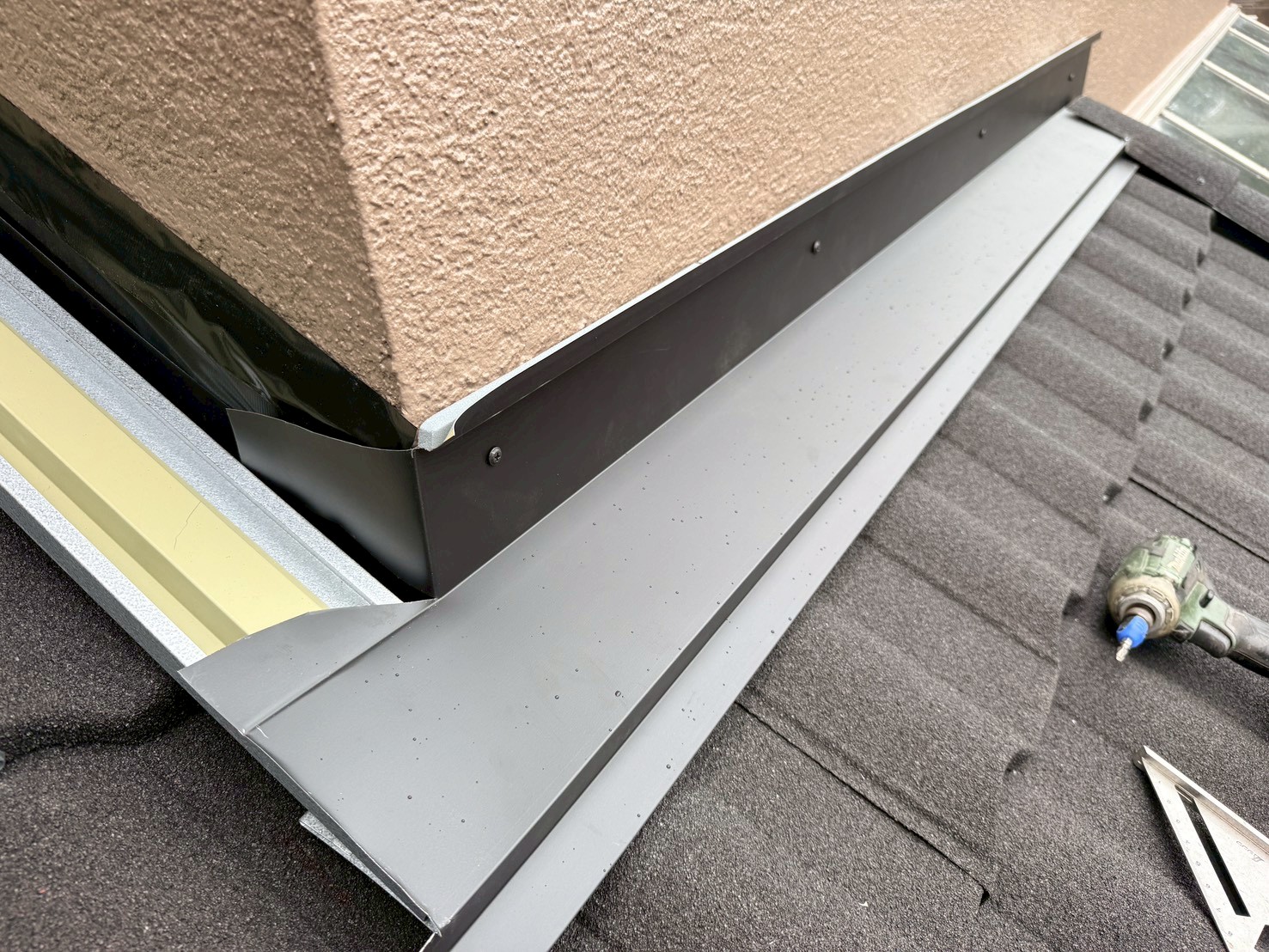

    壁際水切りを取り付けていきます。

  63. 63. 2025年10月22日

    屋根葺き替え工事

    屋根葺き替え工事

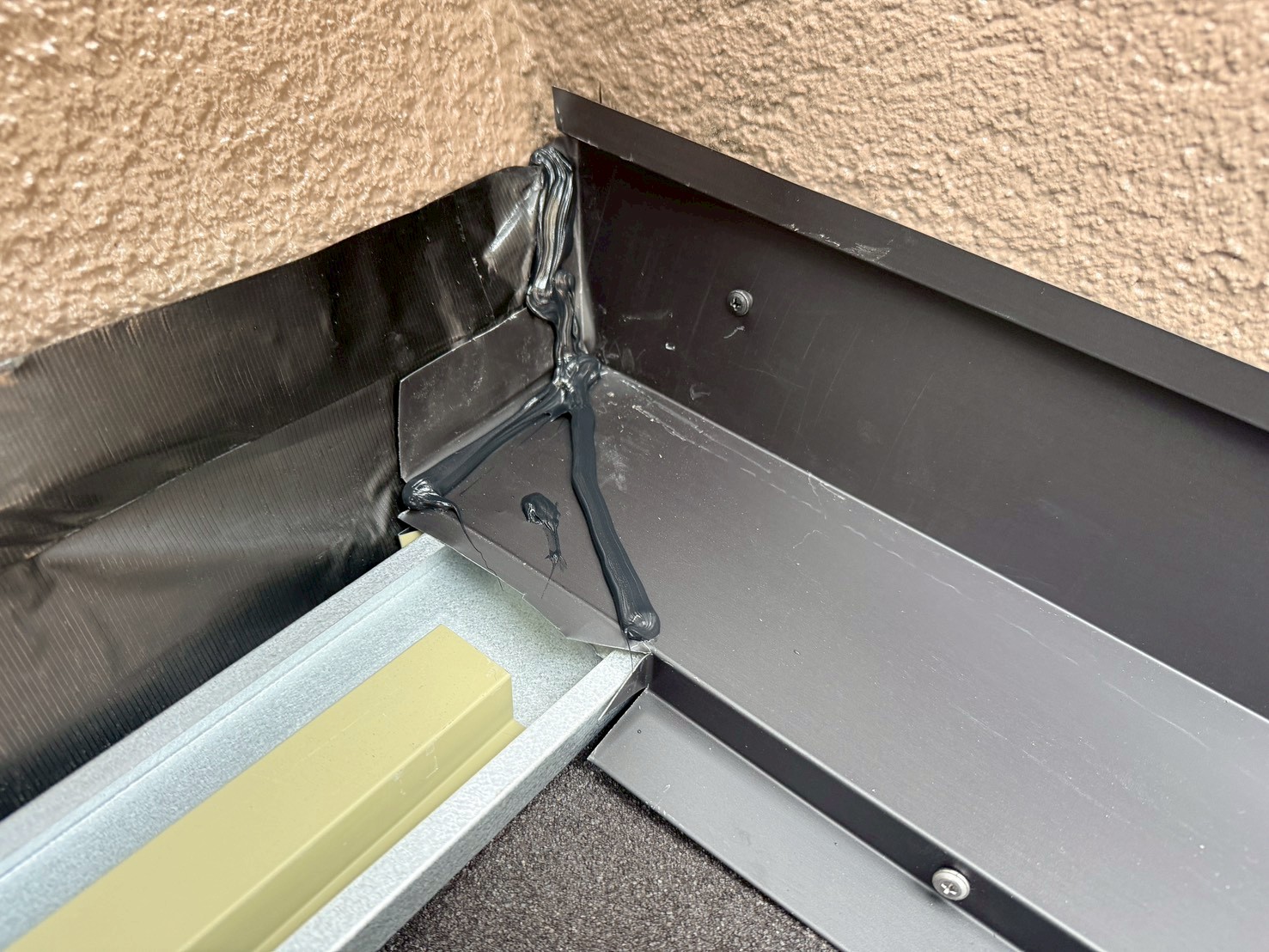

    継手にはシーリング材を充填します。

  64. 64. 2025年10月22日

    屋根葺き替え工事

    屋根葺き替え工事

    壁際水切りを継いでいきます。

  65. 65. 2025年10月22日

    屋根葺き替え工事

    屋根葺き替え工事

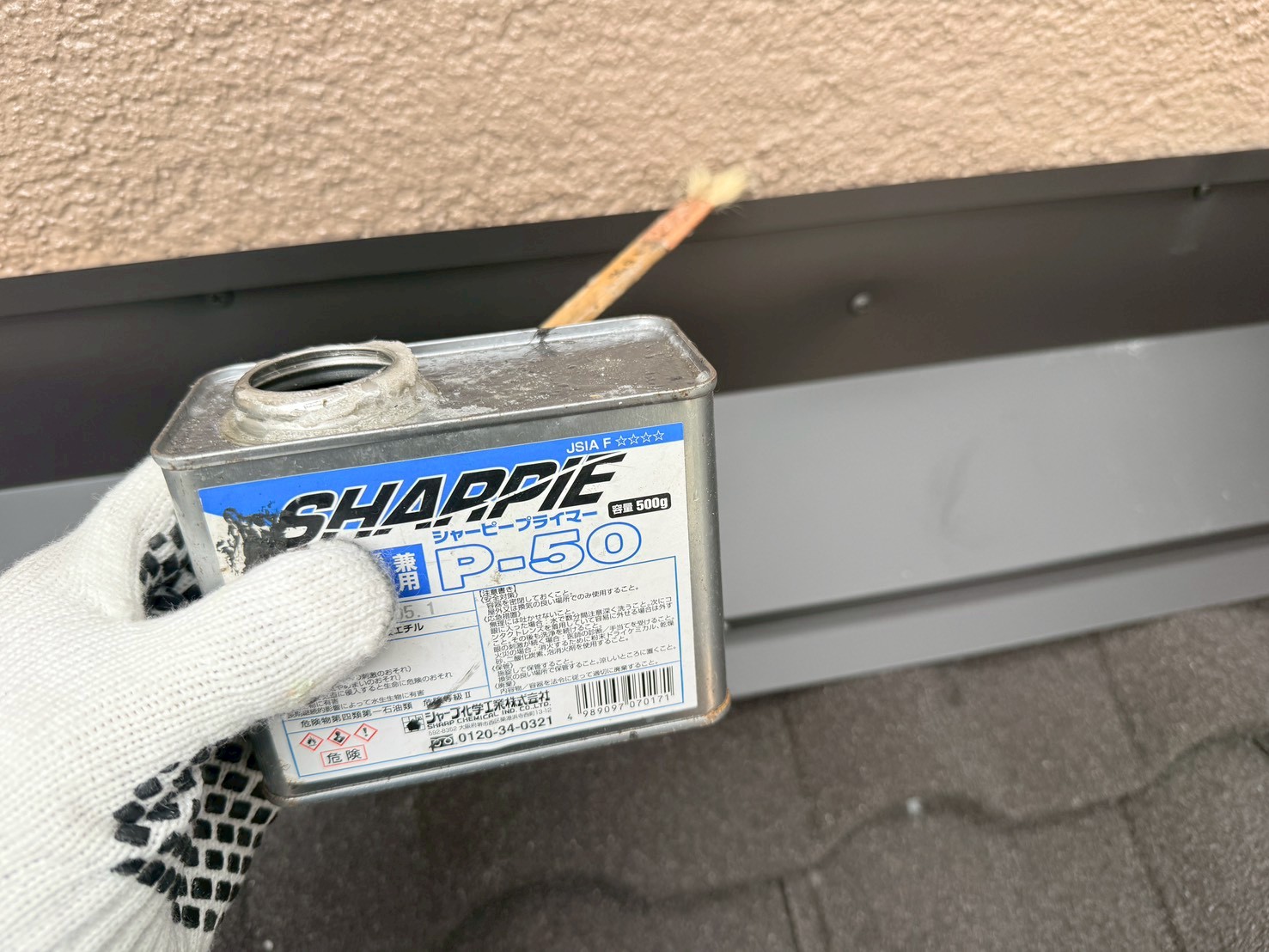

    壁際にシーリング材の付きを良くするプライマーを塗布していきます。

  66. 66. 2025年10月22日

    屋根葺き替え工事

    屋根葺き替え工事

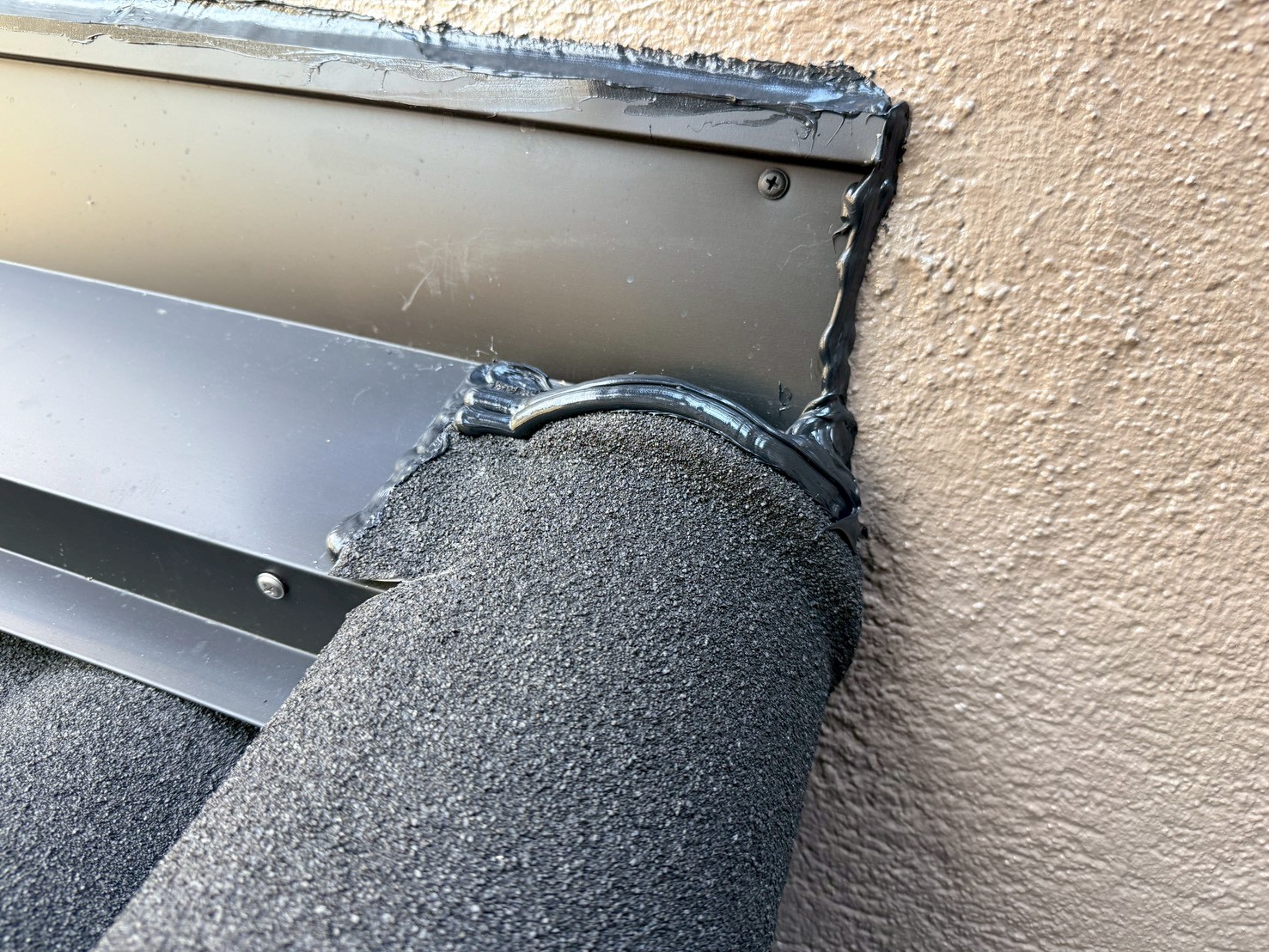

    シーリング処理しました。

  67. 67. 2025年10月22日

    屋根葺き替え工事

    屋根葺き替え工事

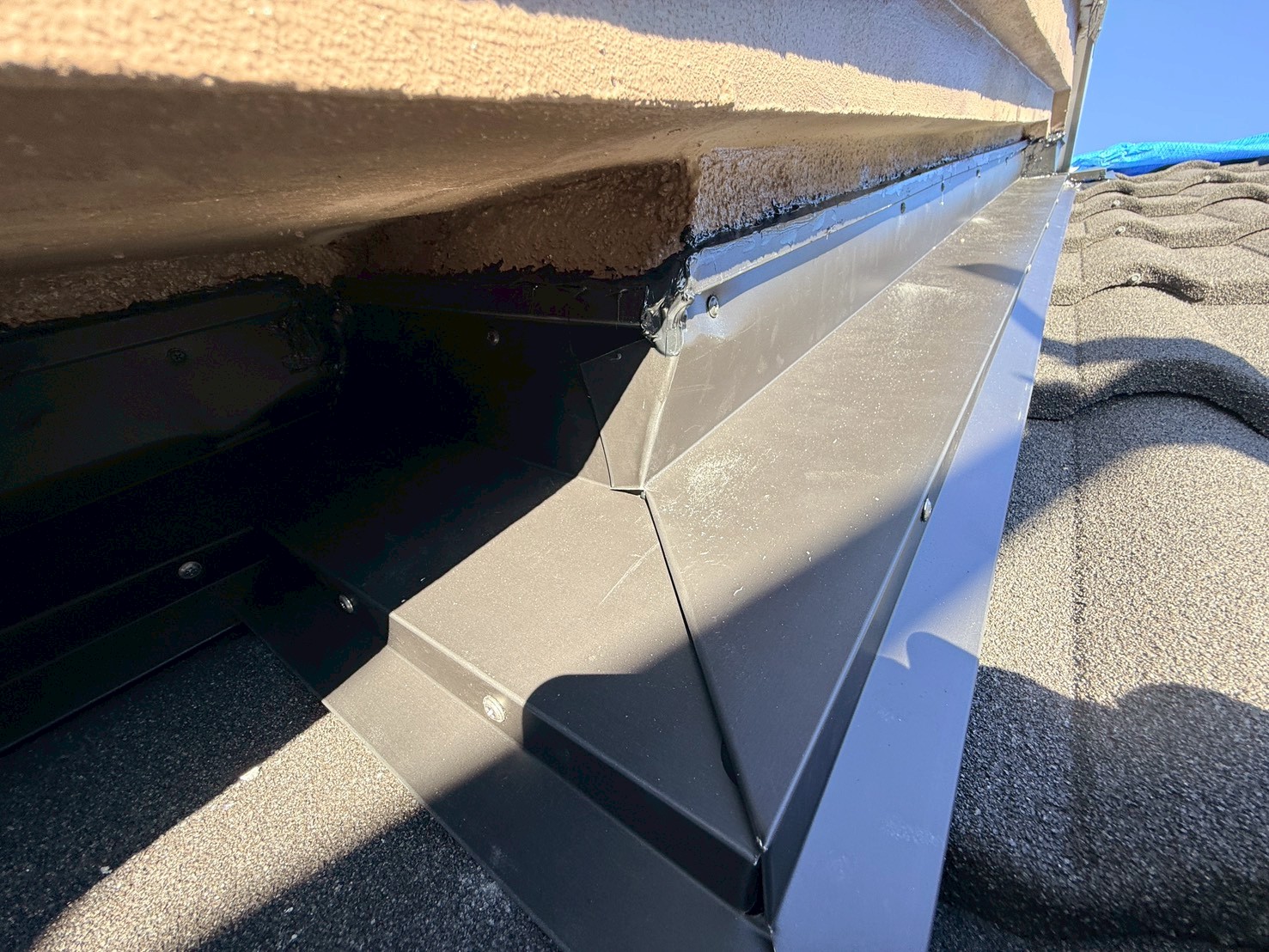

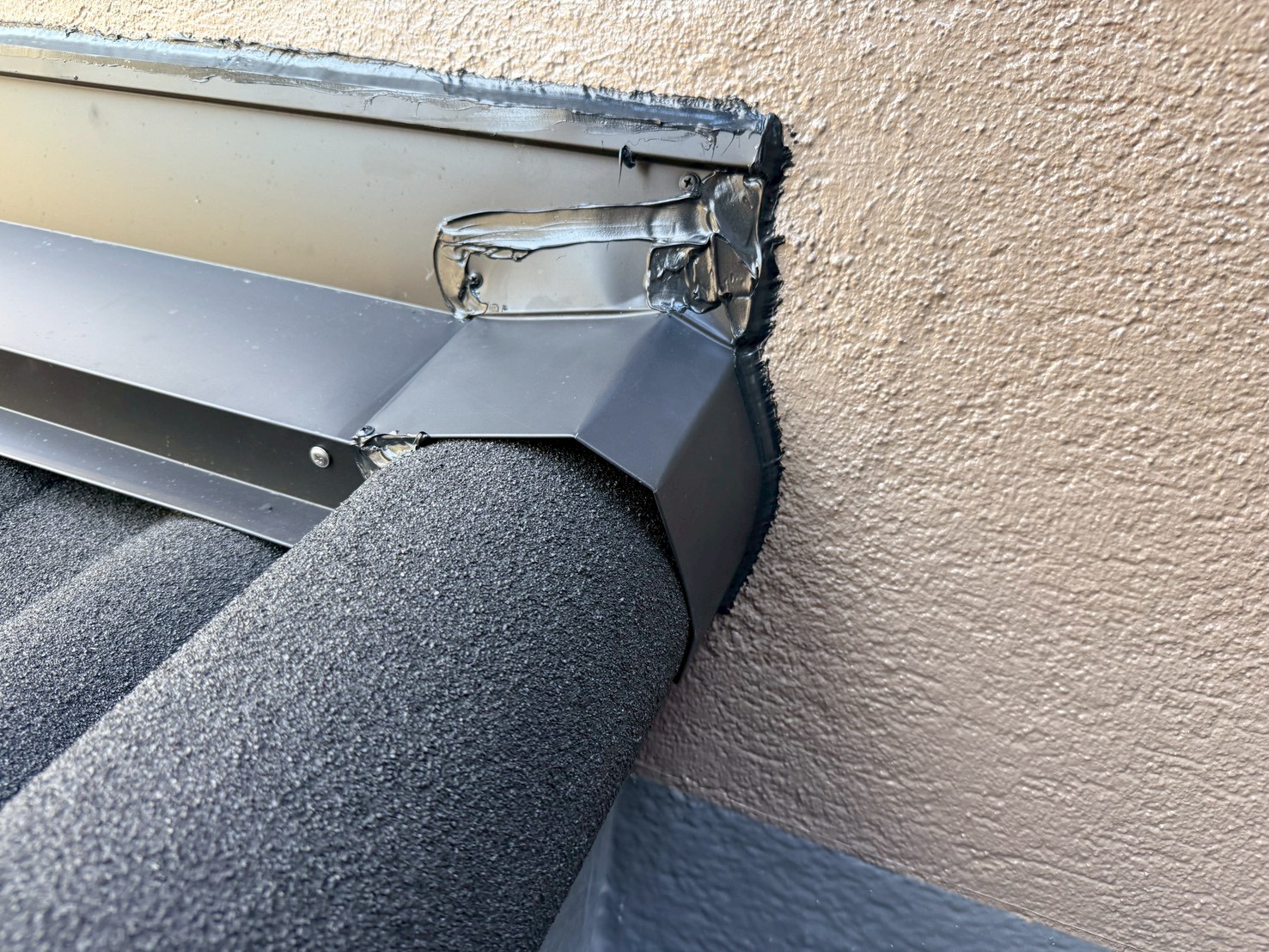

    別箇所、壁際水切りを取り付けシーリング処理しました。

  68. 68. 2025年10月23日

    屋根葺き替え工事

    屋根葺き替え工事

    別箇所、壁際水切りを取り付けていきます。

  69. 69. 2025年10月23日

    屋根葺き替え工事

    屋根葺き替え工事

    壁際水切りを取り付けシーリング処理しました。

  70. 70. 2025年10月23日

    屋根葺き替え工事

    屋根葺き替え工事

    別箇所、壁際水切りを取り付けていきます。

  71. 71. 2025年10月23日

    屋根葺き替え工事

    屋根葺き替え工事

    壁際水切りを取り付けシーリング処理しました。

  72. 72. 2025年10月23日

    屋根葺き替え工事

    屋根葺き替え工事

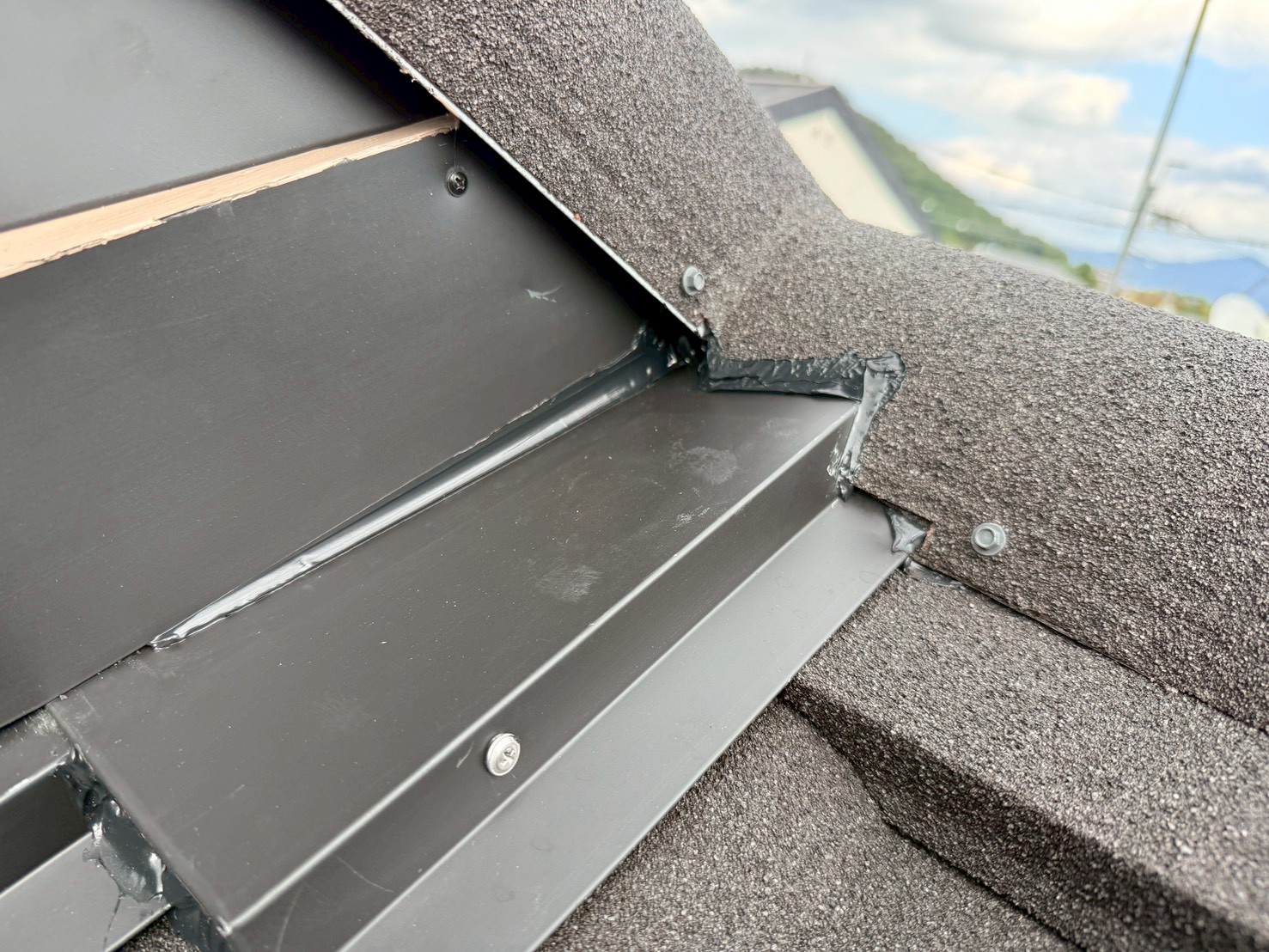

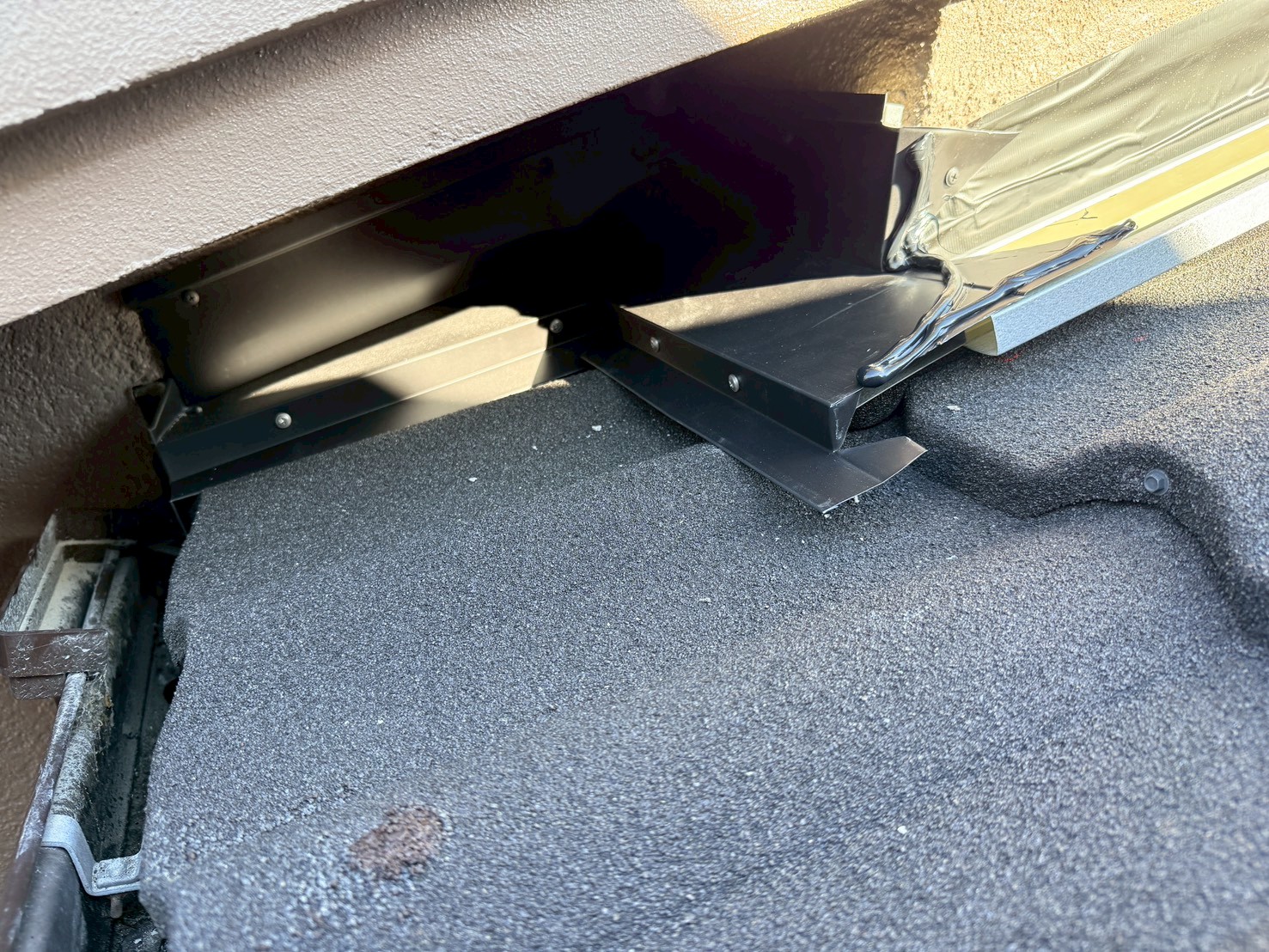

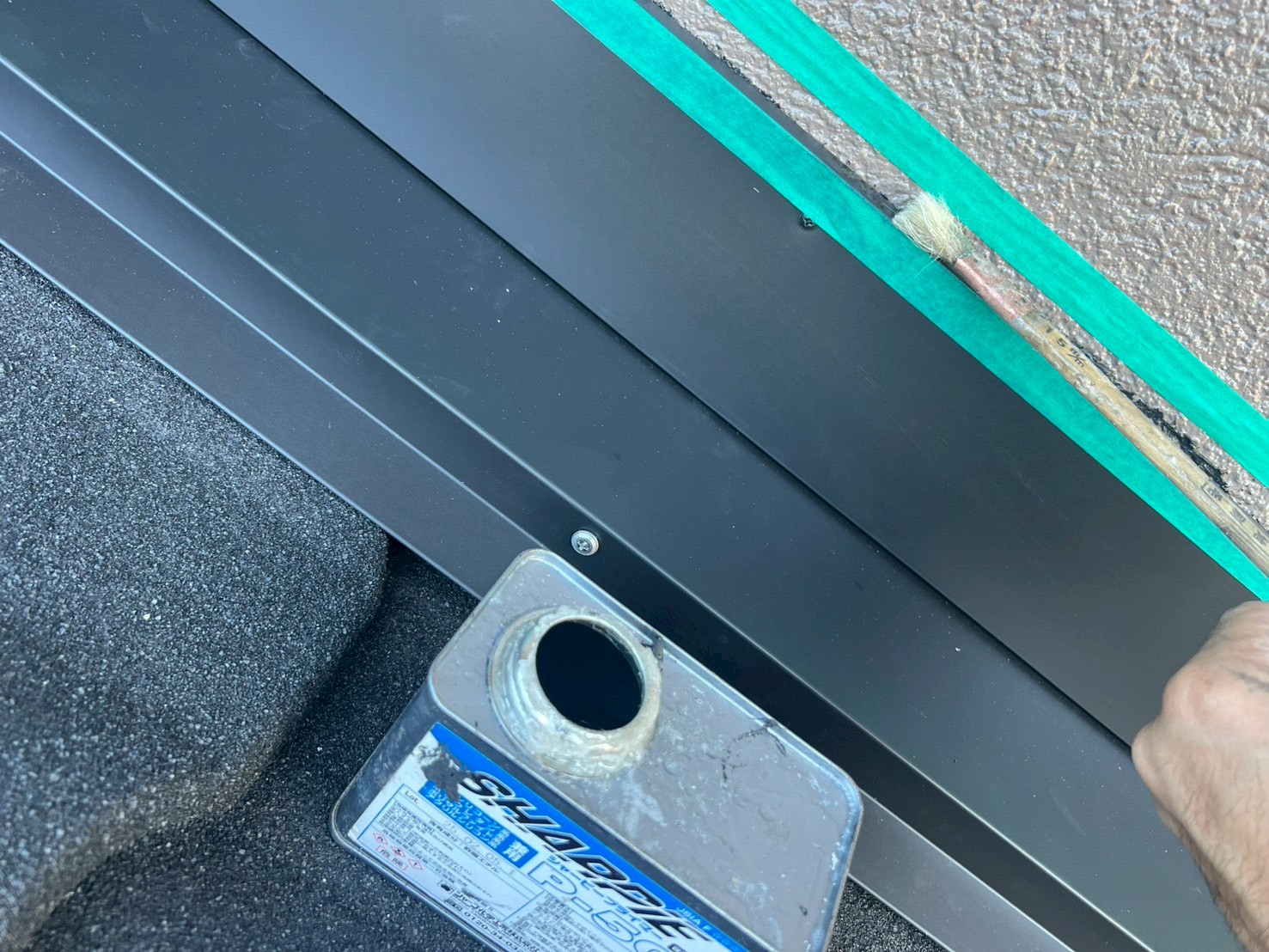

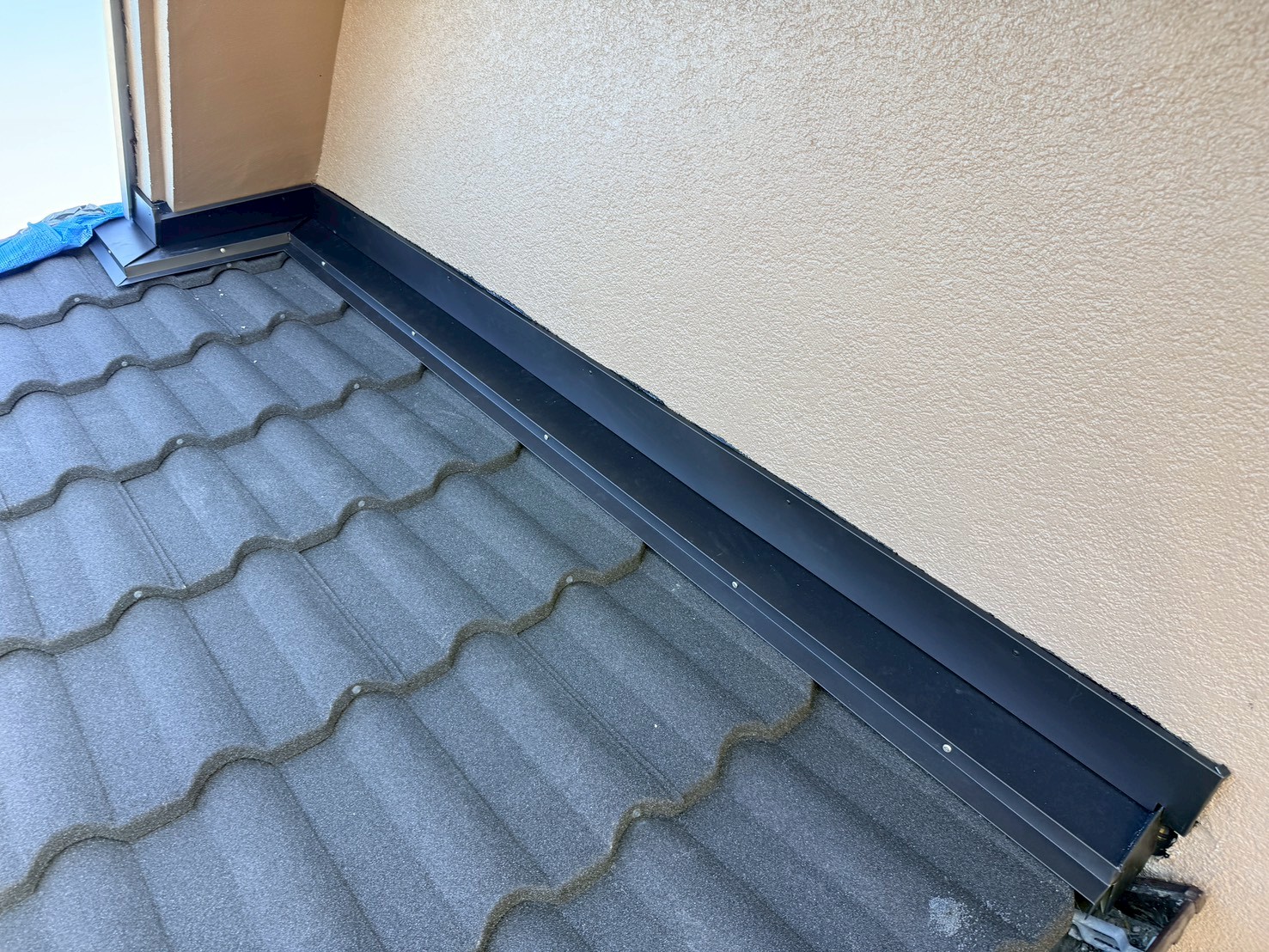

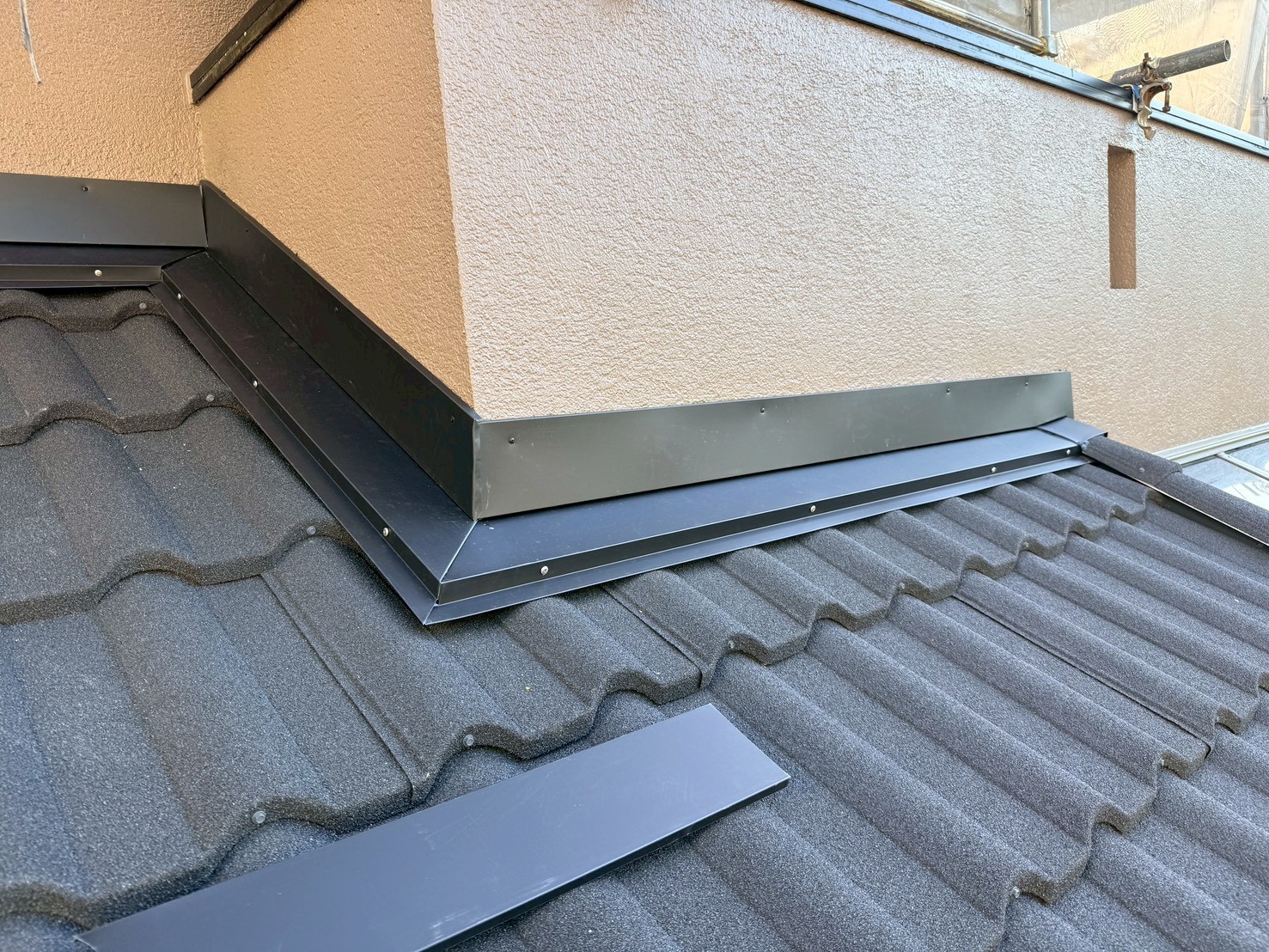

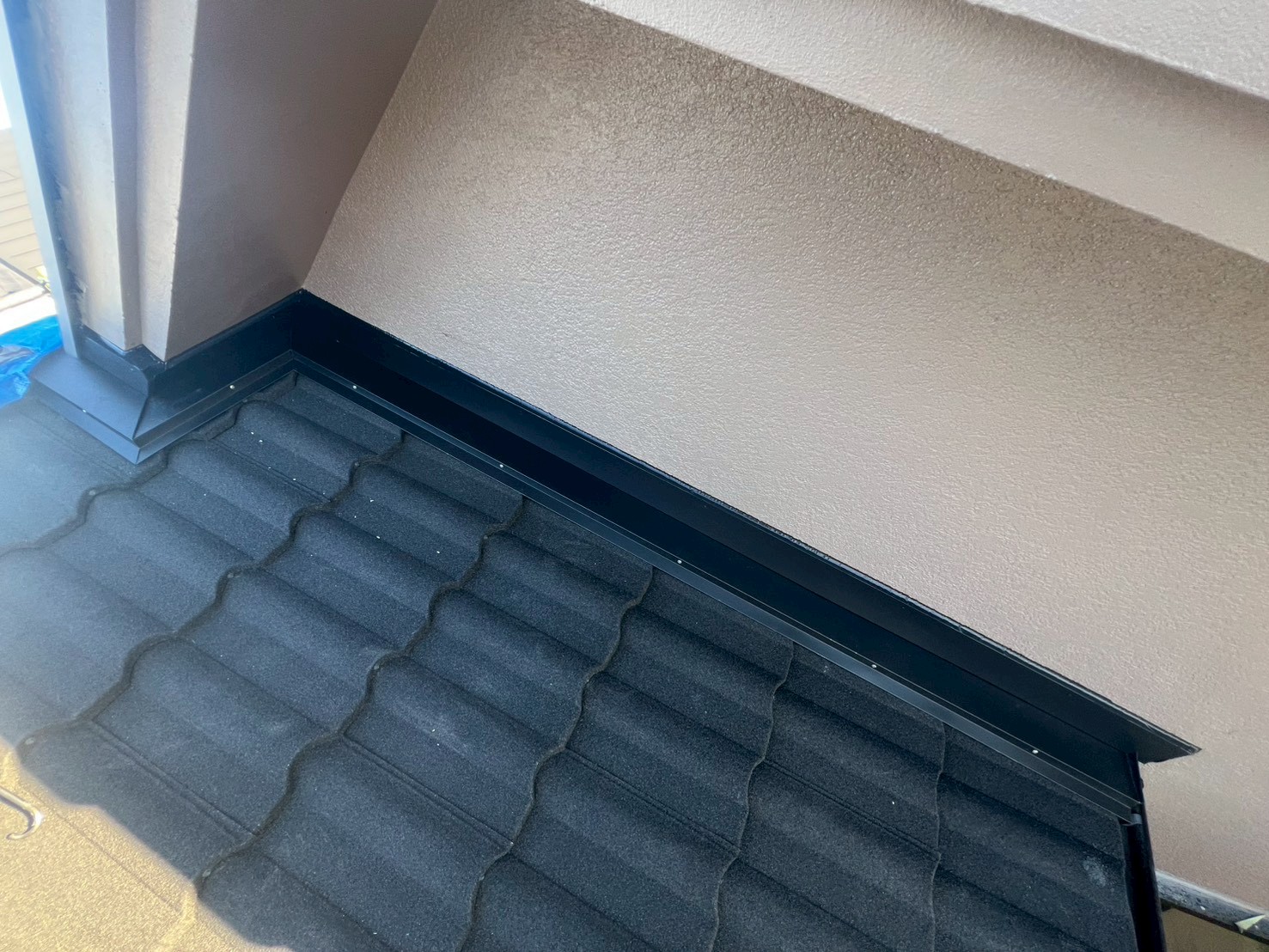

    さらに壁際水切りを取り付けていきます(二重水切り)。

  73. 73. 2025年10月23日

    屋根葺き替え工事

    屋根葺き替え工事

    別箇所、二重水切りを取り付けます。

  74. 74. 2025年10月23日

    屋根葺き替え工事

    屋根葺き替え工事

    プライマーを塗布していきます。

  75. 75. 2025年10月23日

    屋根葺き替え工事

    屋根葺き替え工事

    シーリング処理しました。

  76. 76. 2025年10月23日

    屋根葺き替え工事

    屋根葺き替え工事

    シーリング処理しました。

  77. 77. 2025年10月24日

    その他

    その他

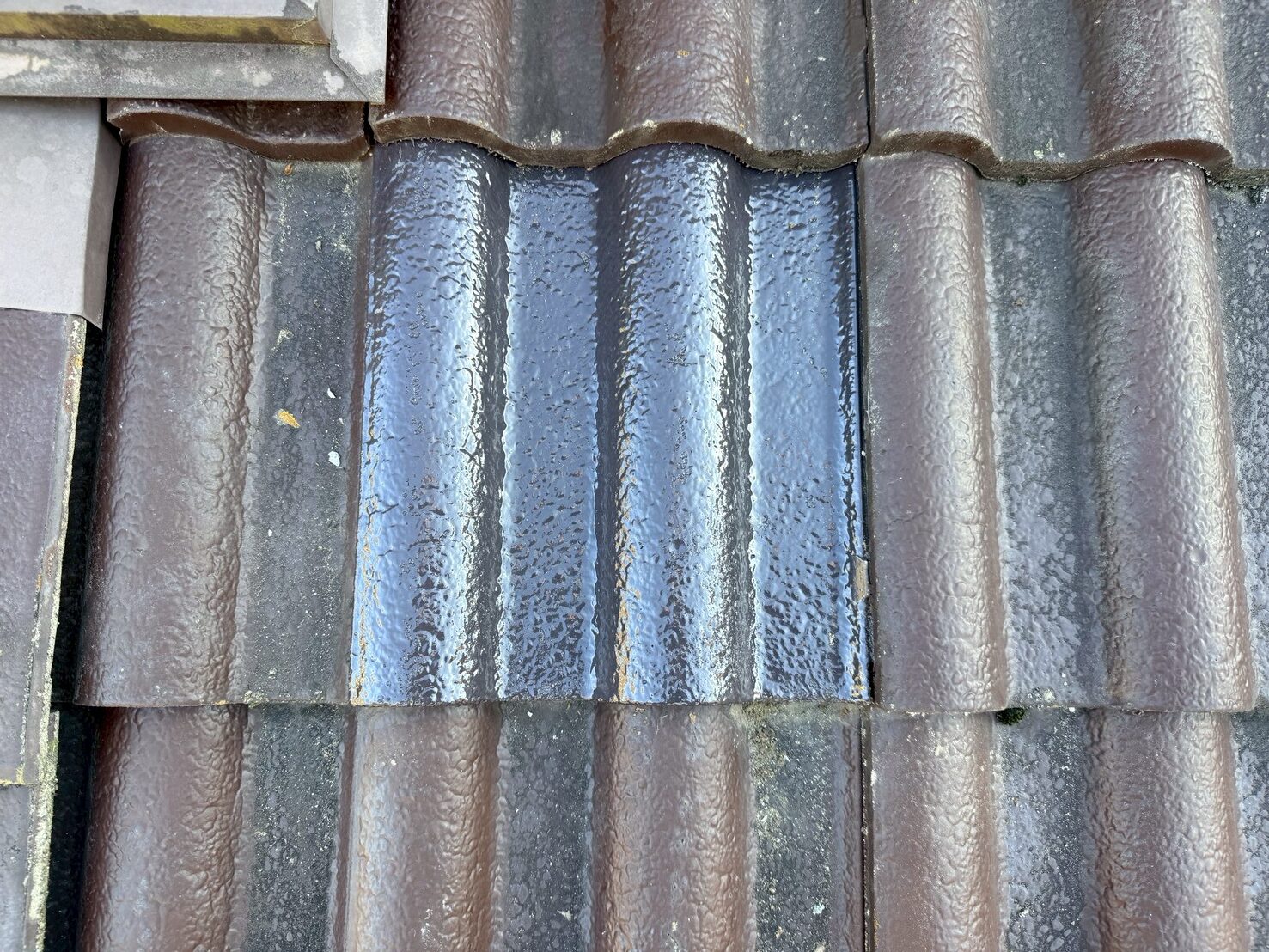

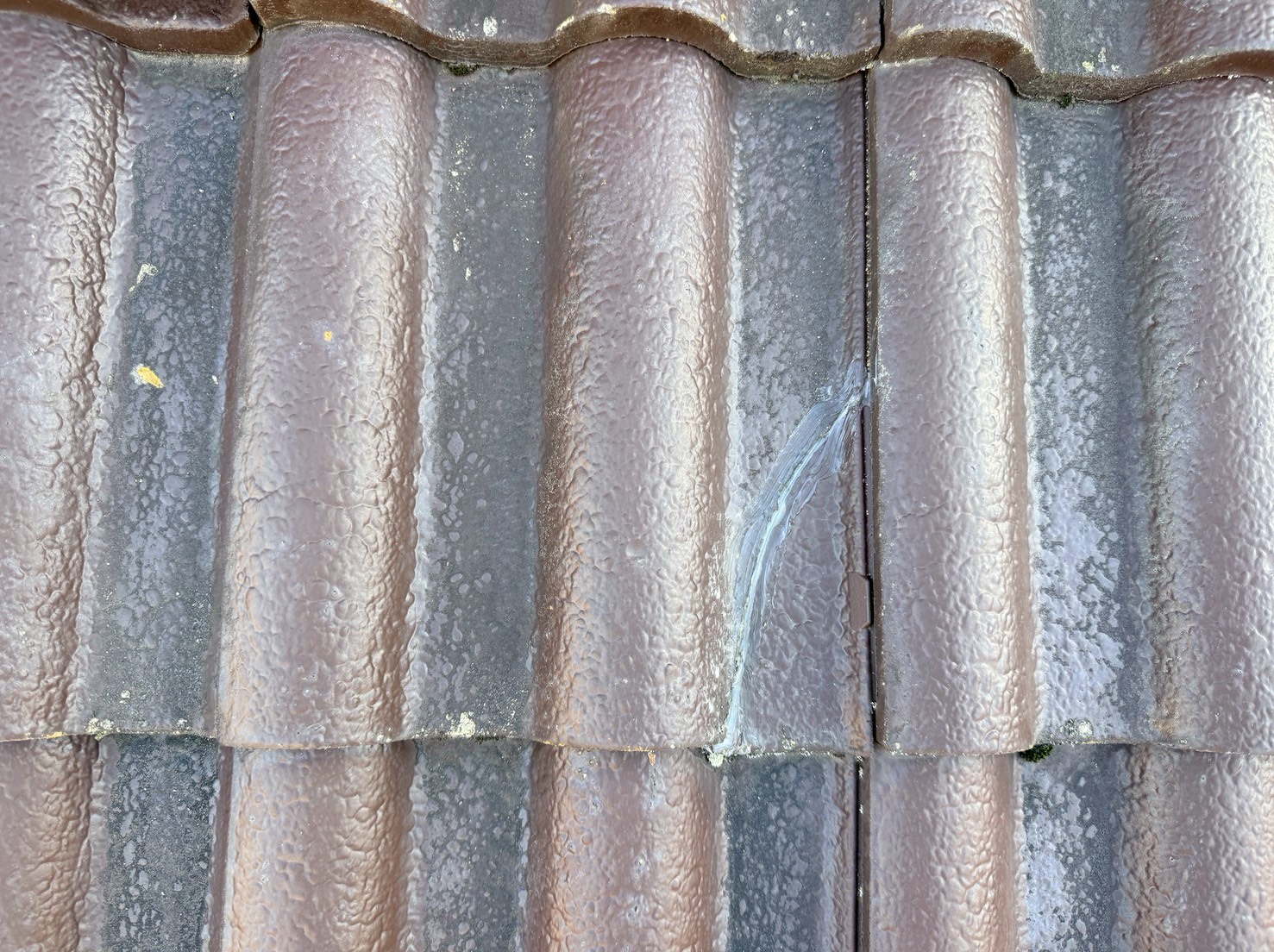

    お隣様の割れた瓦を交換していきます。

  78. 78. 2025年10月24日

    その他

    その他

    瓦を交換しました。

  79. 79. 2025年10月24日

    屋根葺き替え工事

    屋根葺き替え工事

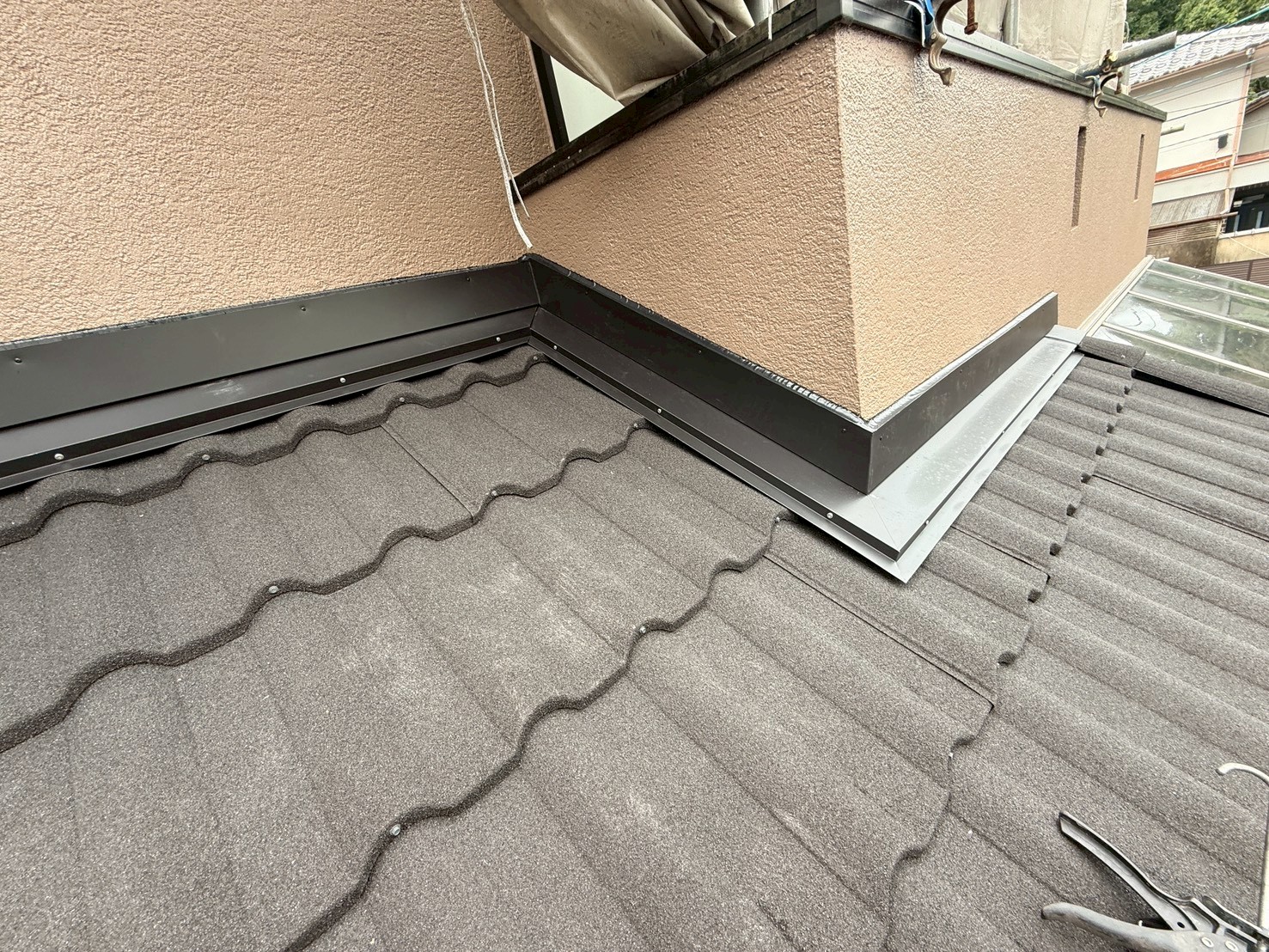

    二重水切りを取り付け、シーリング処理しました。

  80. 80. 2025年10月24日

    屋根葺き替え工事

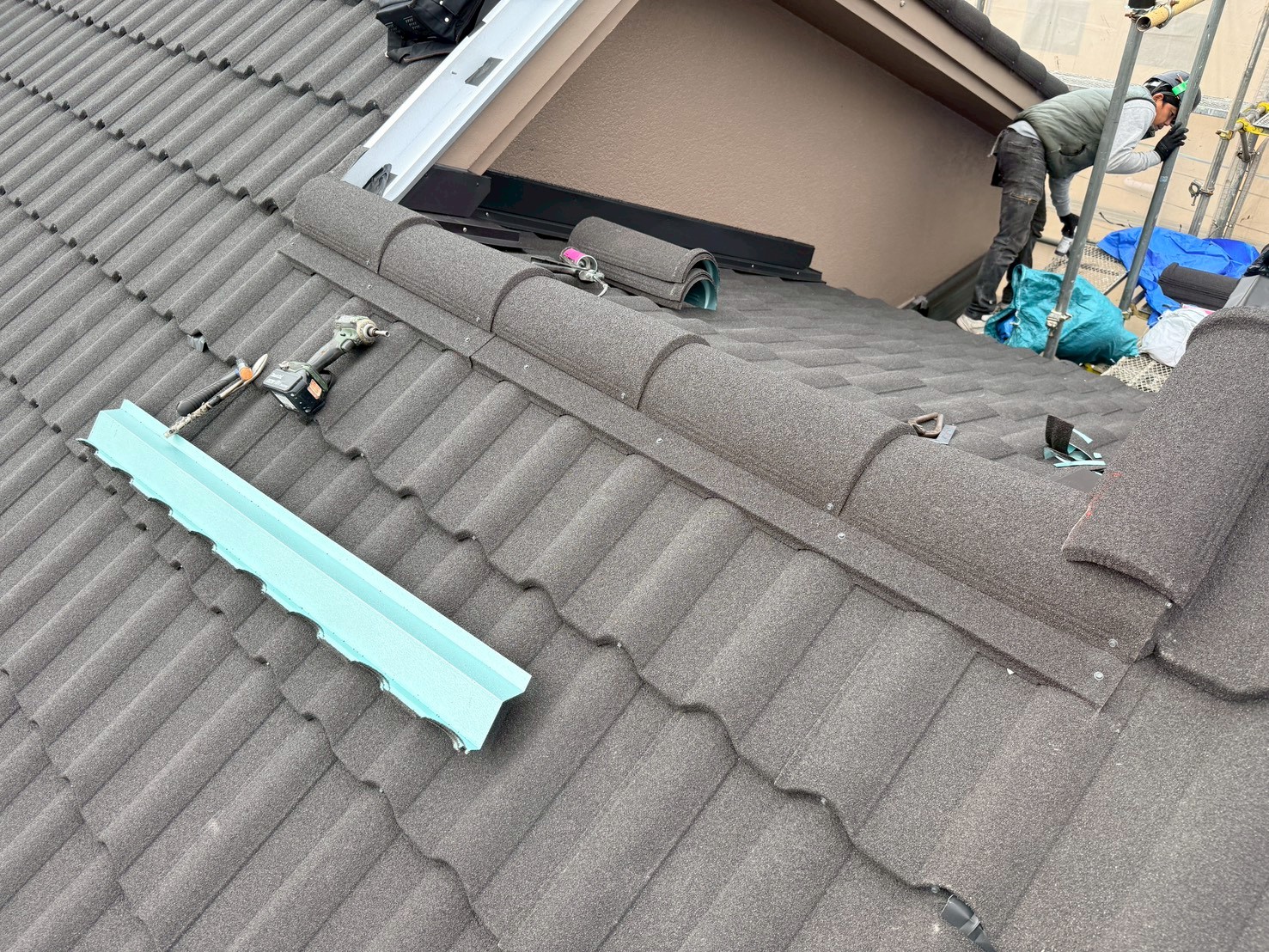

    屋根葺き替え工事

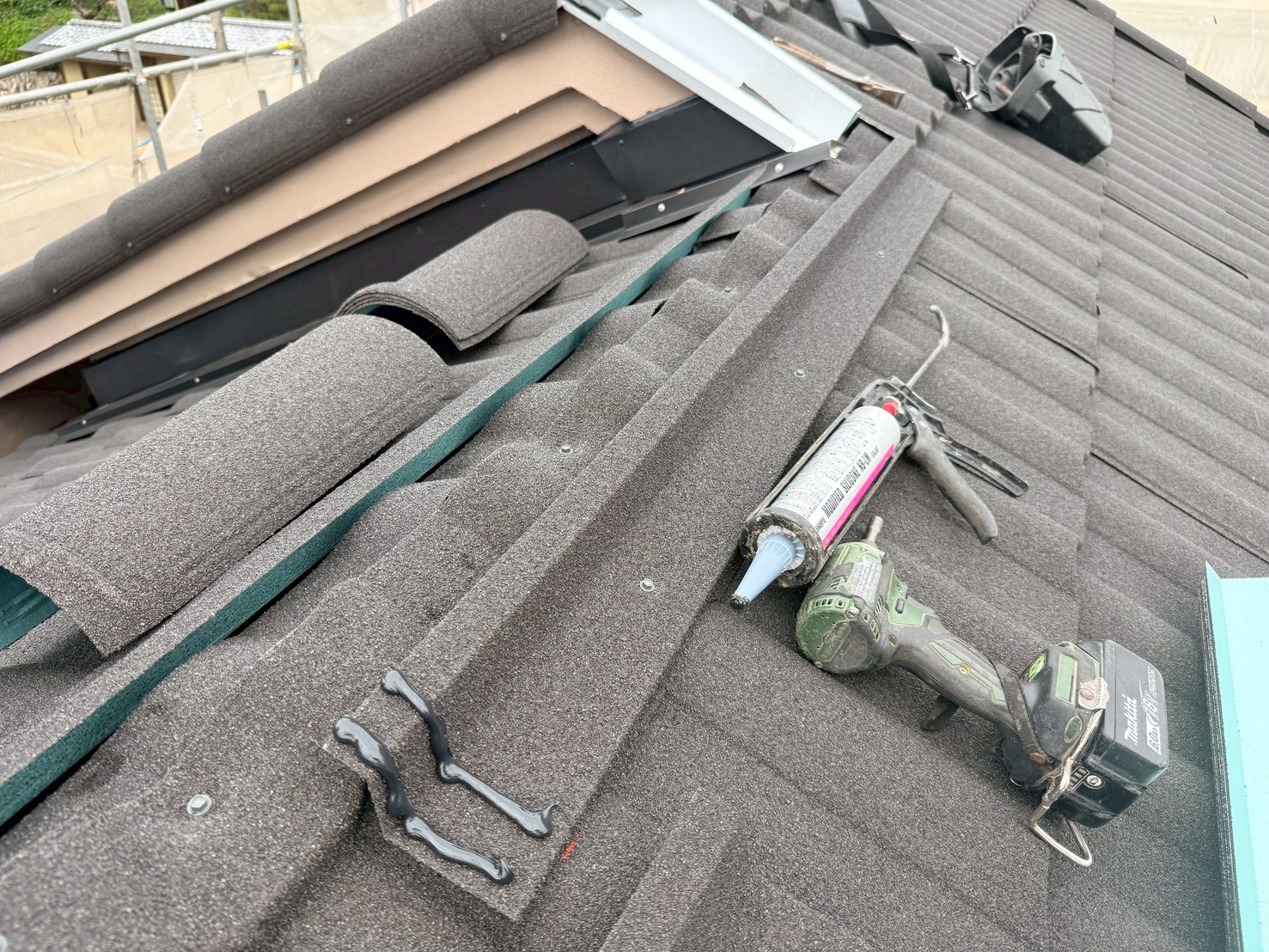

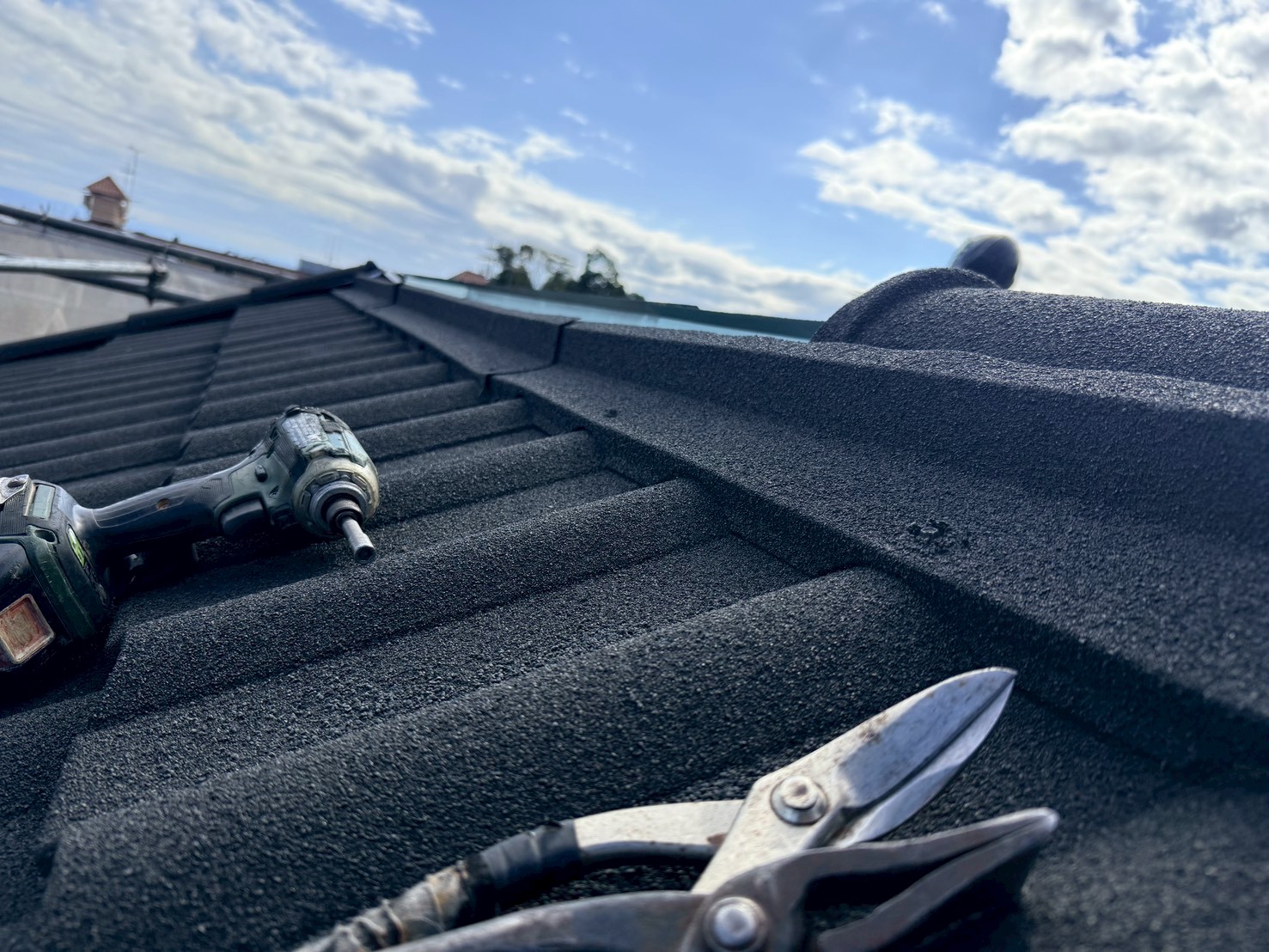

    棟板金を取り付けていきます。継手にはシーリング材を充填します。

  81. 81. 2025年10月24日

    屋根葺き替え工事

    屋根葺き替え工事

    棟板金を取り付けていきます。

  82. 82. 2025年10月24日

    屋根葺き替え工事

    屋根葺き替え工事

    棟板金を被せ、専用ナットビスで固定していきます。

  83. 83. 2025年10月24日

    屋根葺き替え工事

    屋根葺き替え工事

    棟板金を取り付けました。

  84. 84. 2025年10月24日

    屋根葺き替え工事

    屋根葺き替え工事

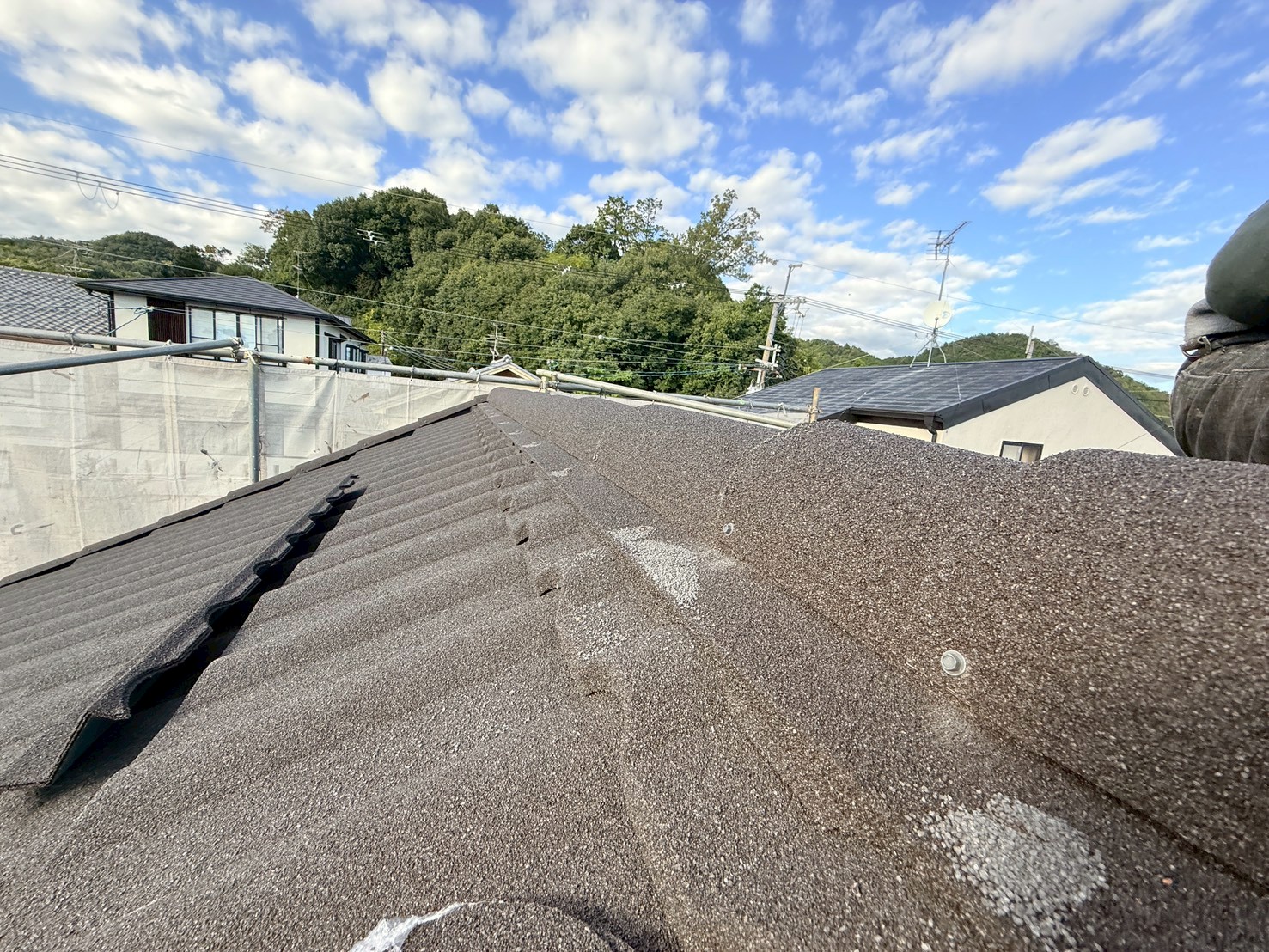

    ナットビスに専用砂でタッチアップします。

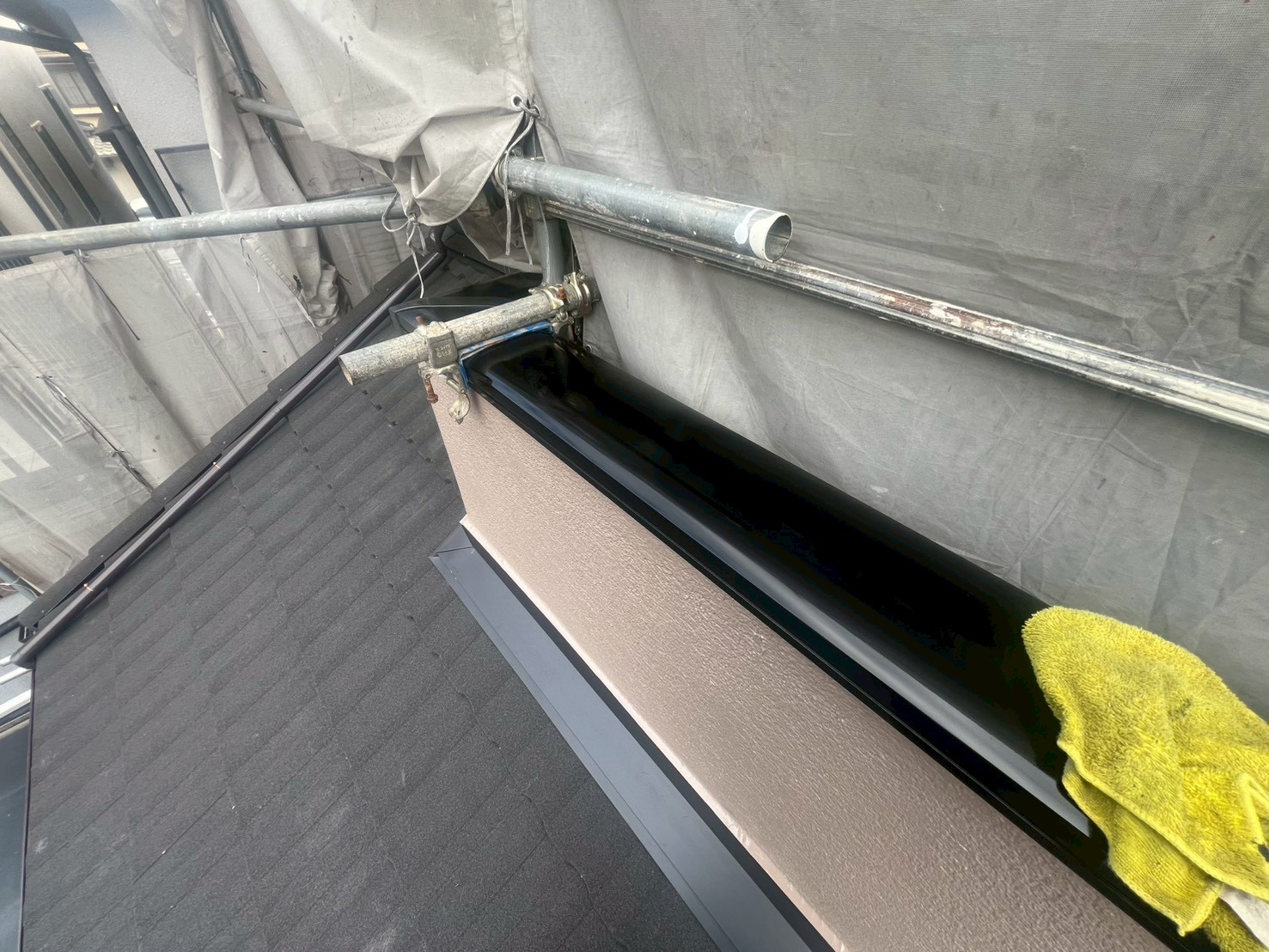

  85. 85. 2025年10月25日

    屋根葺き替え工事

    屋根葺き替え工事

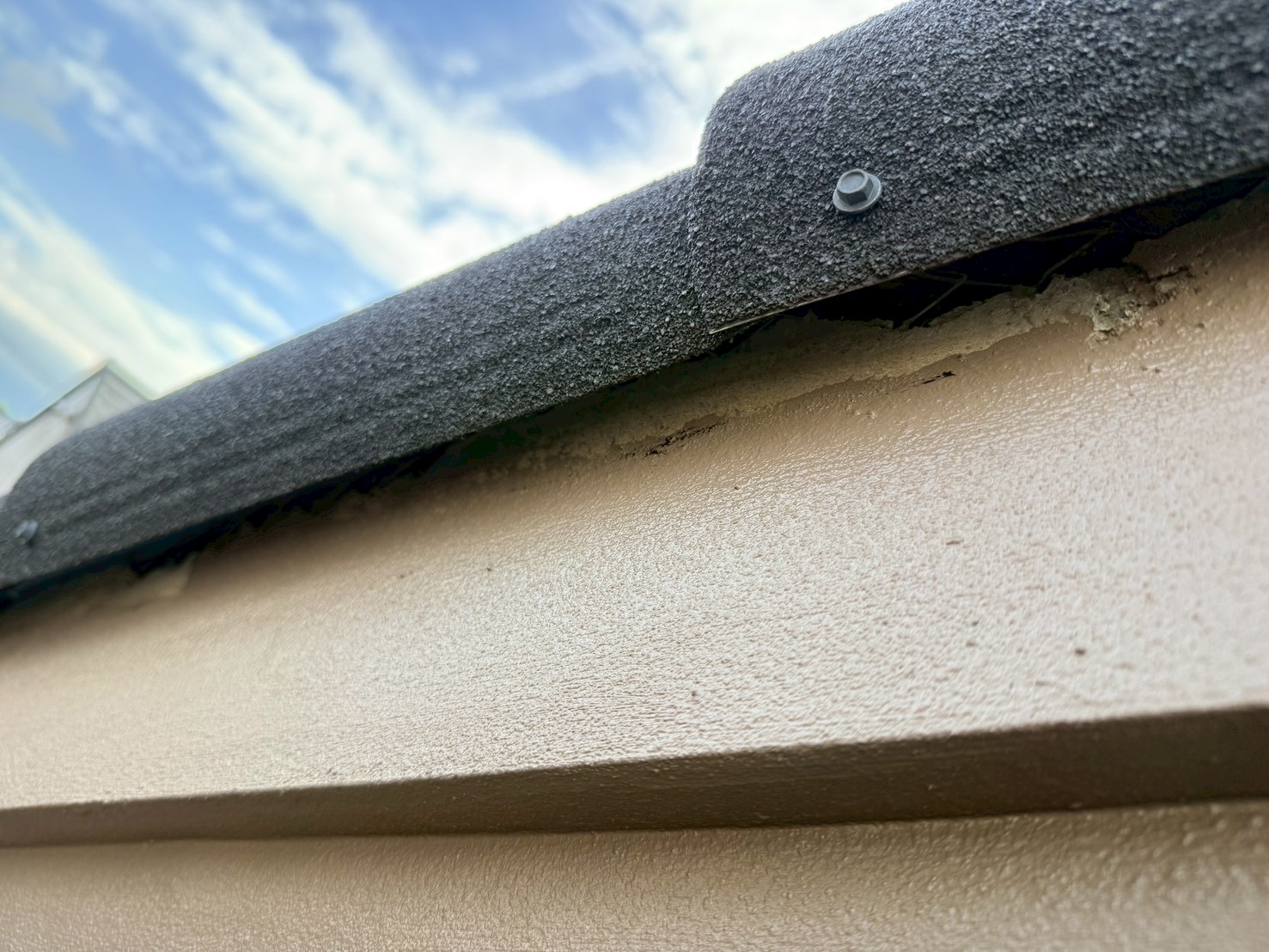

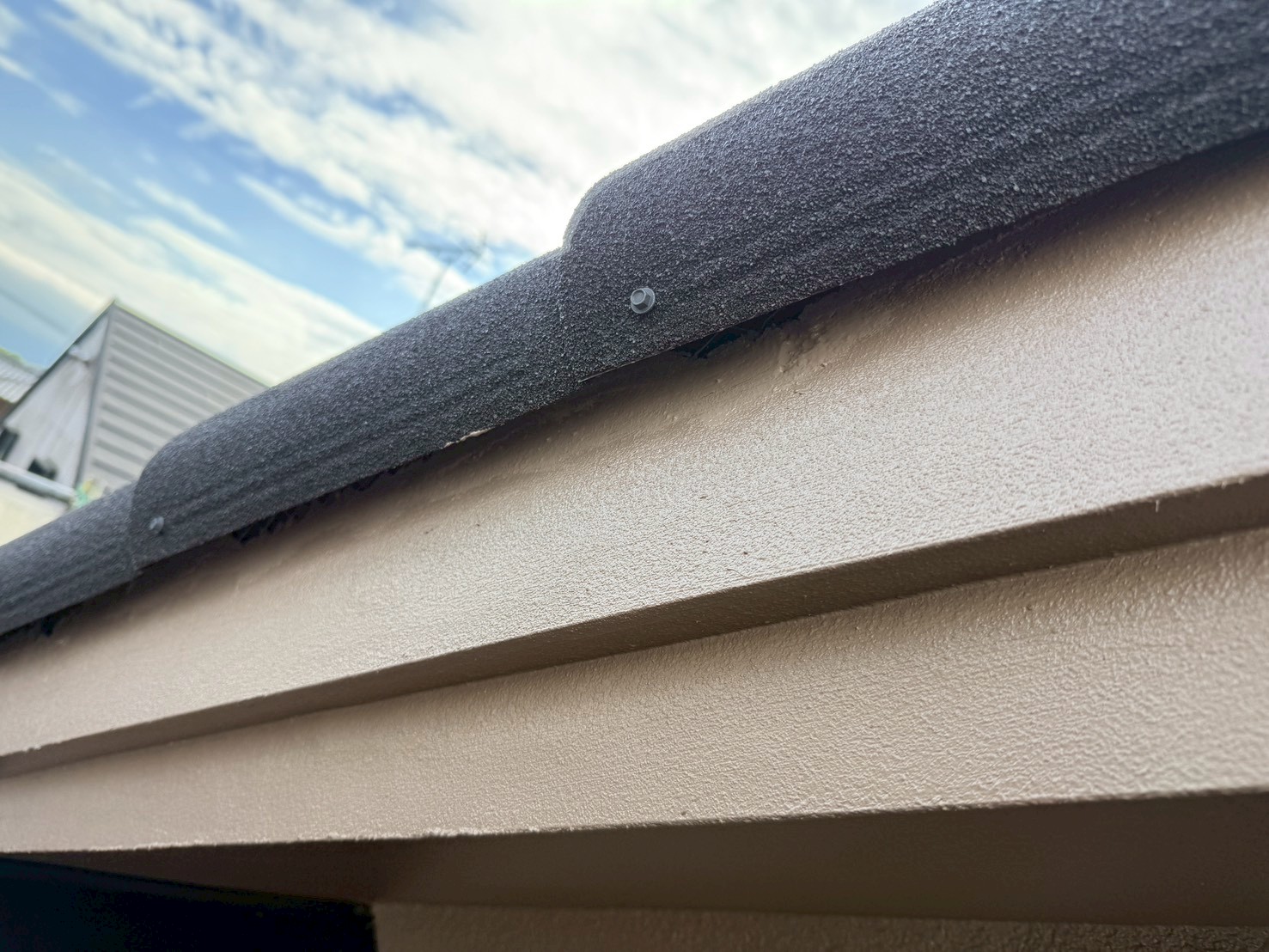

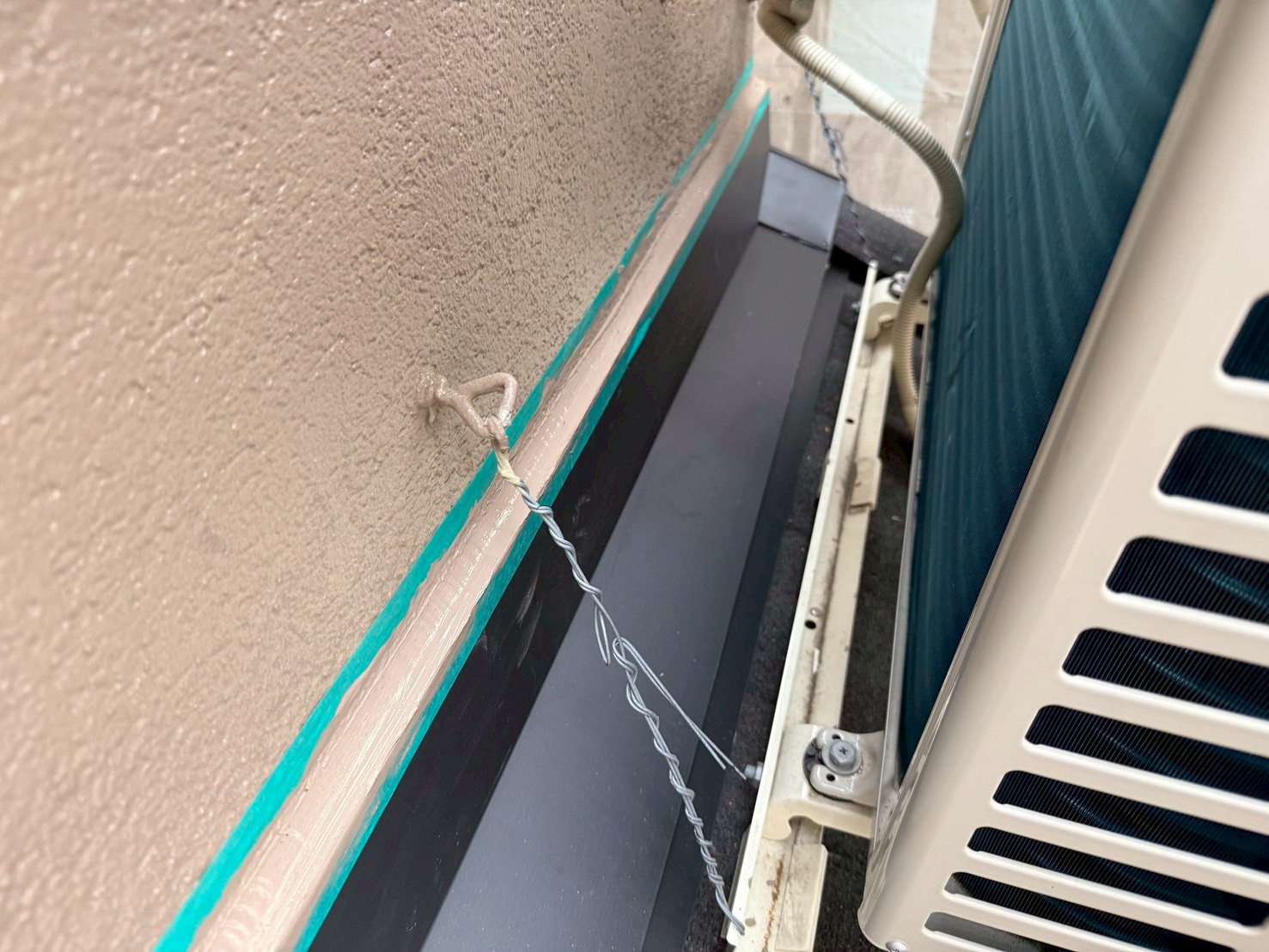

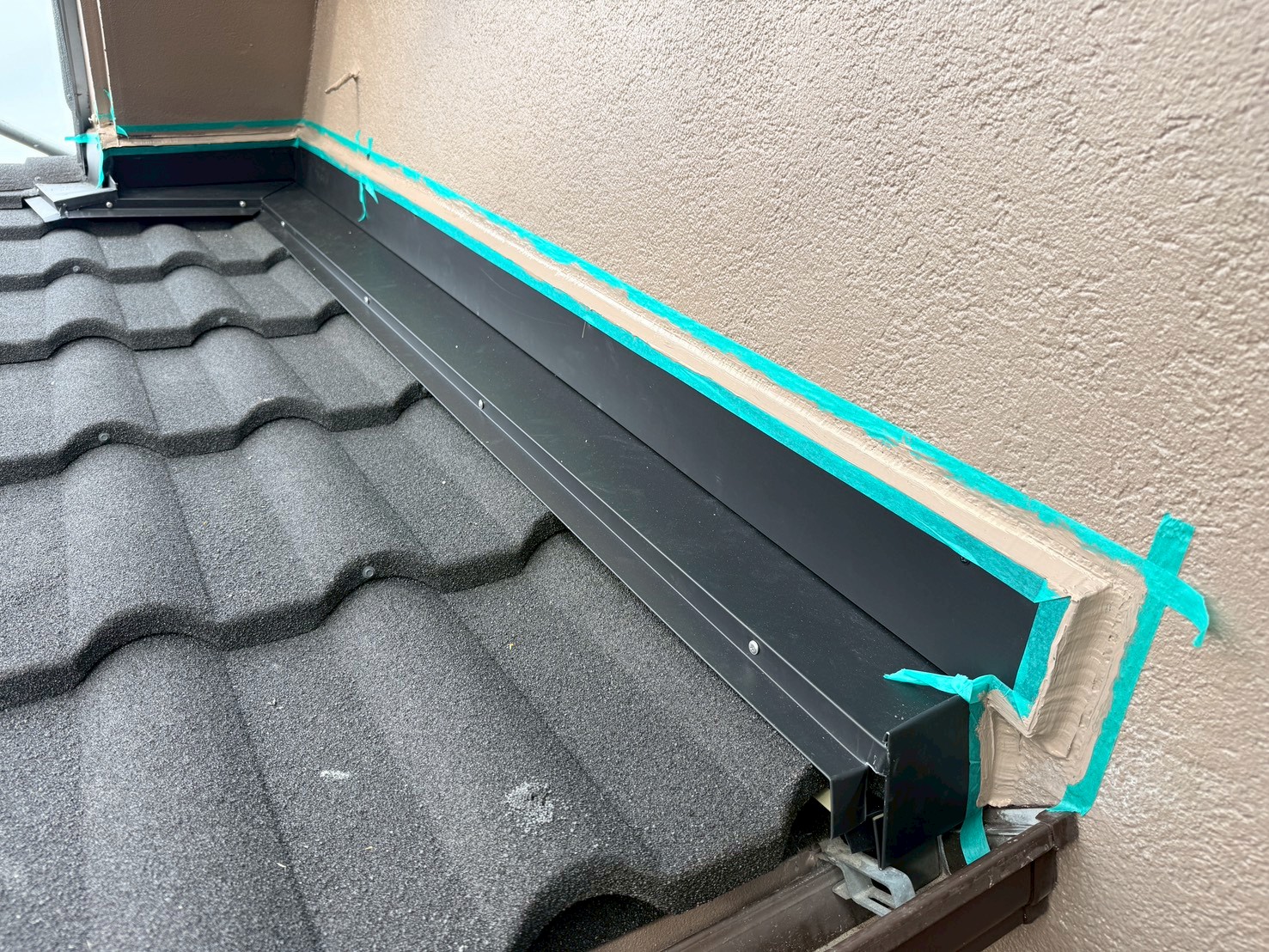

    施工箇所を確認していきます。気になる箇所をタッチアップ塗装していきます。

  86. 86. 2025年10月25日

    屋根葺き替え工事

    屋根葺き替え工事

    タッチアップ塗装しました。

  87. 87. 2025年10月25日

    屋根葺き替え工事

    屋根葺き替え工事

    タッチアップ塗装しました。

  88. 88. 2025年10月25日

    屋根葺き替え工事

    屋根葺き替え工事

    タッチアップ塗装しました。

  89. 89. 2025年10月25日

    屋根葺き替え工事

    屋根葺き替え工事

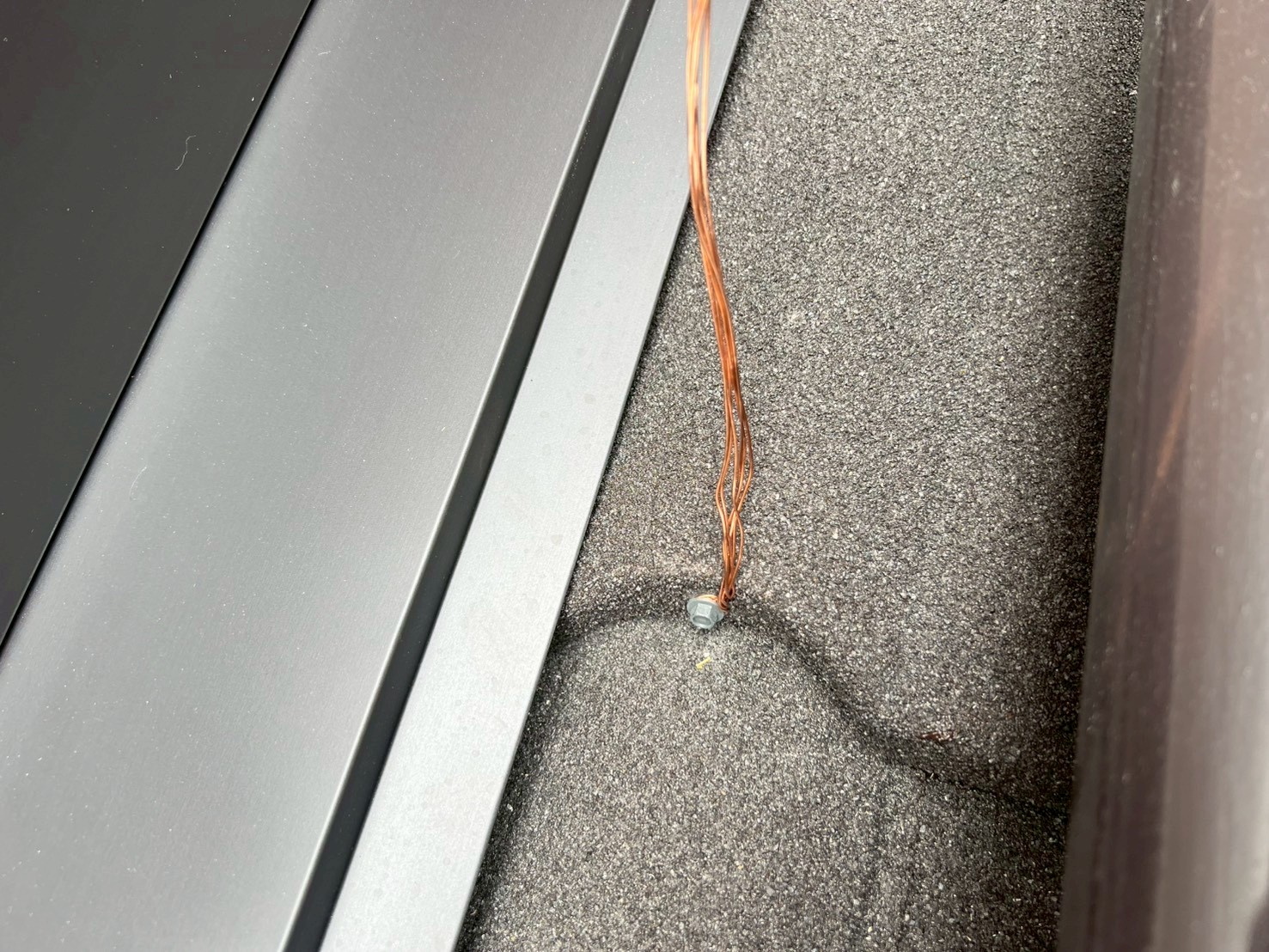

    屋根材に銅線を仕込みます。

  90. 90. 2025年10月25日

    屋根葺き替え工事

    屋根葺き替え工事

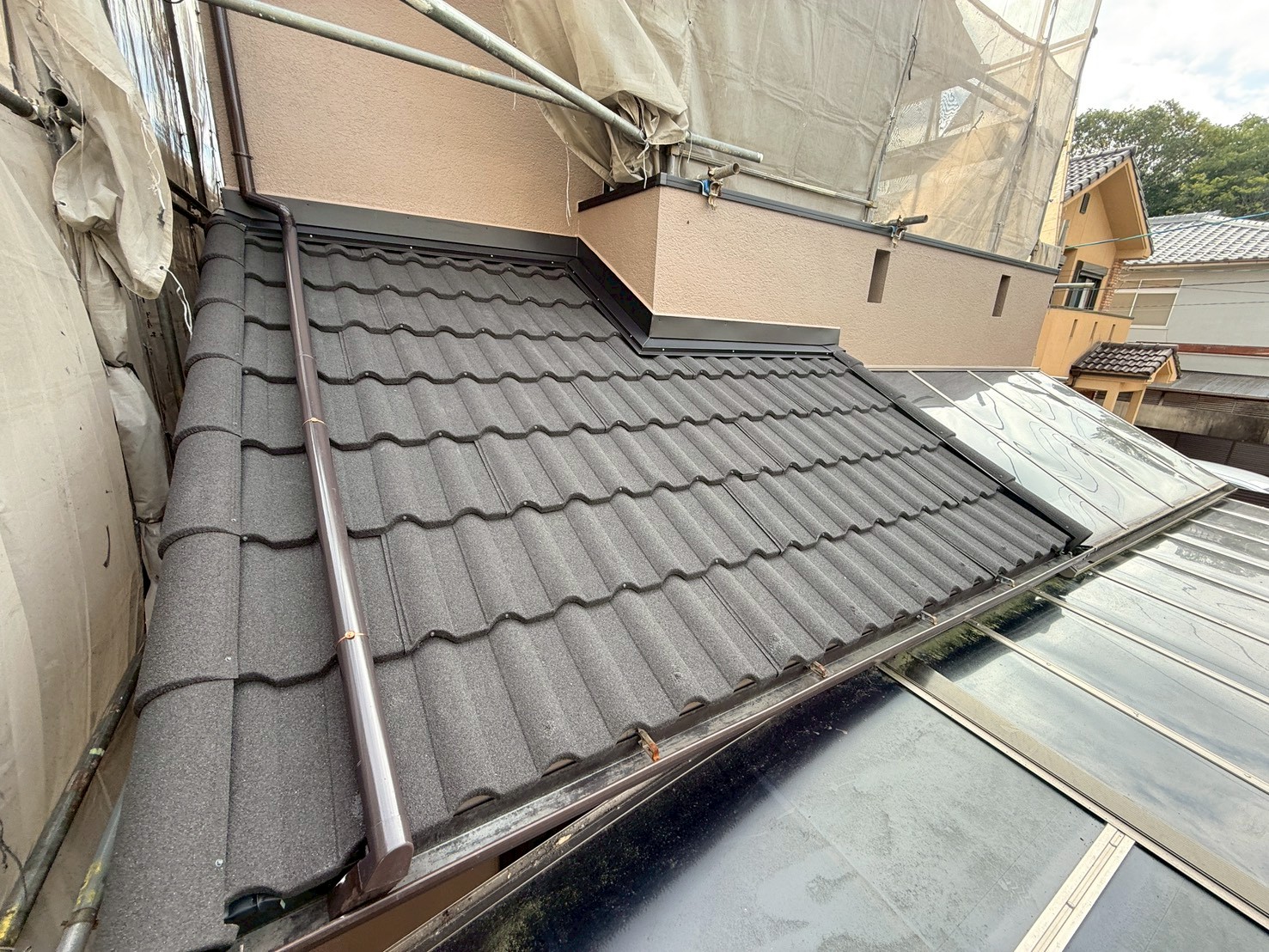

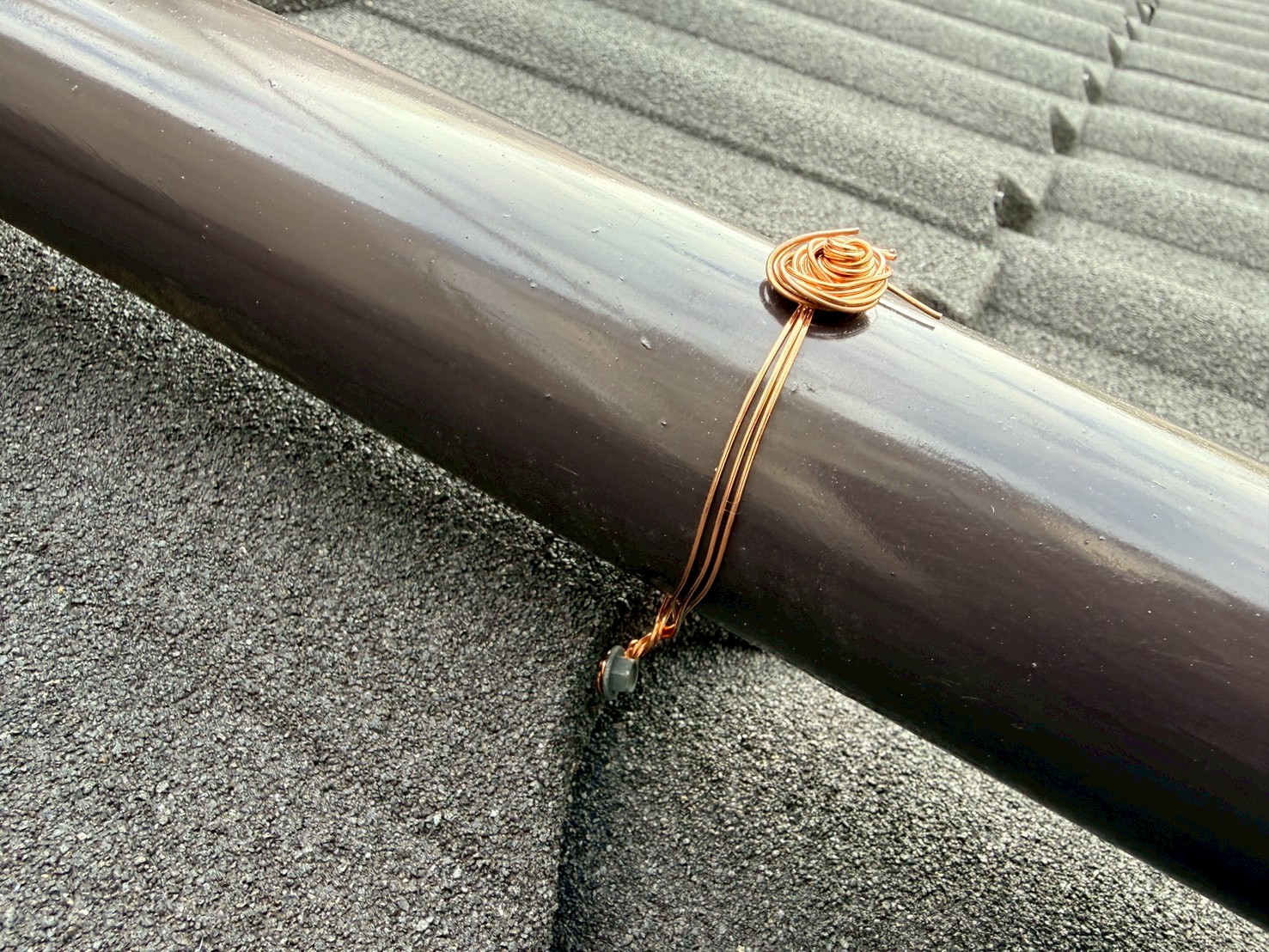

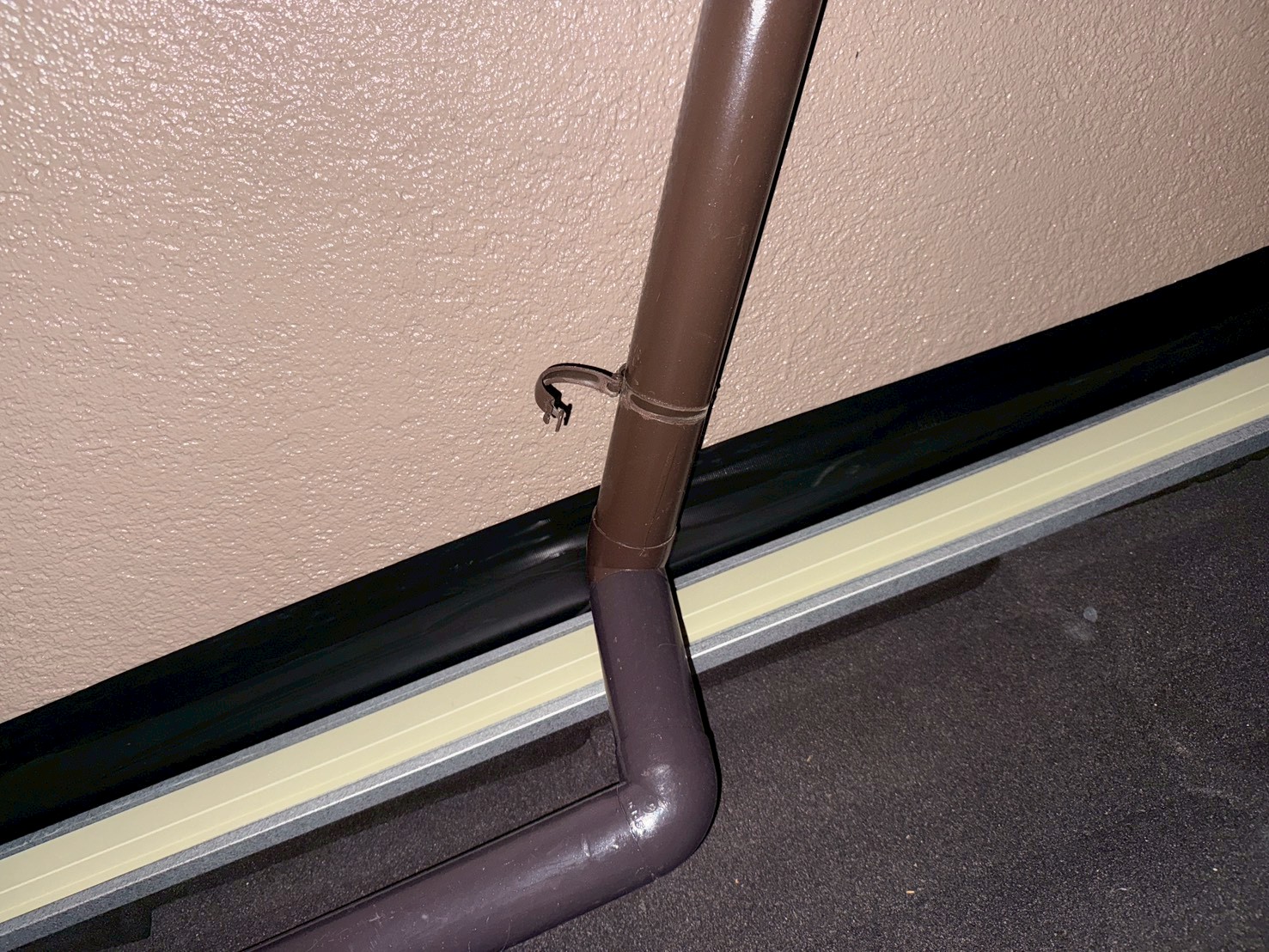

    復旧したはいといを銅線で固定していきます。

  91. 91. 2025年10月25日

    屋根葺き替え工事

    屋根葺き替え工事

    はいといを復旧しました。

  92. 92. 2025年10月25日

    屋根葺き替え工事

    屋根葺き替え工事

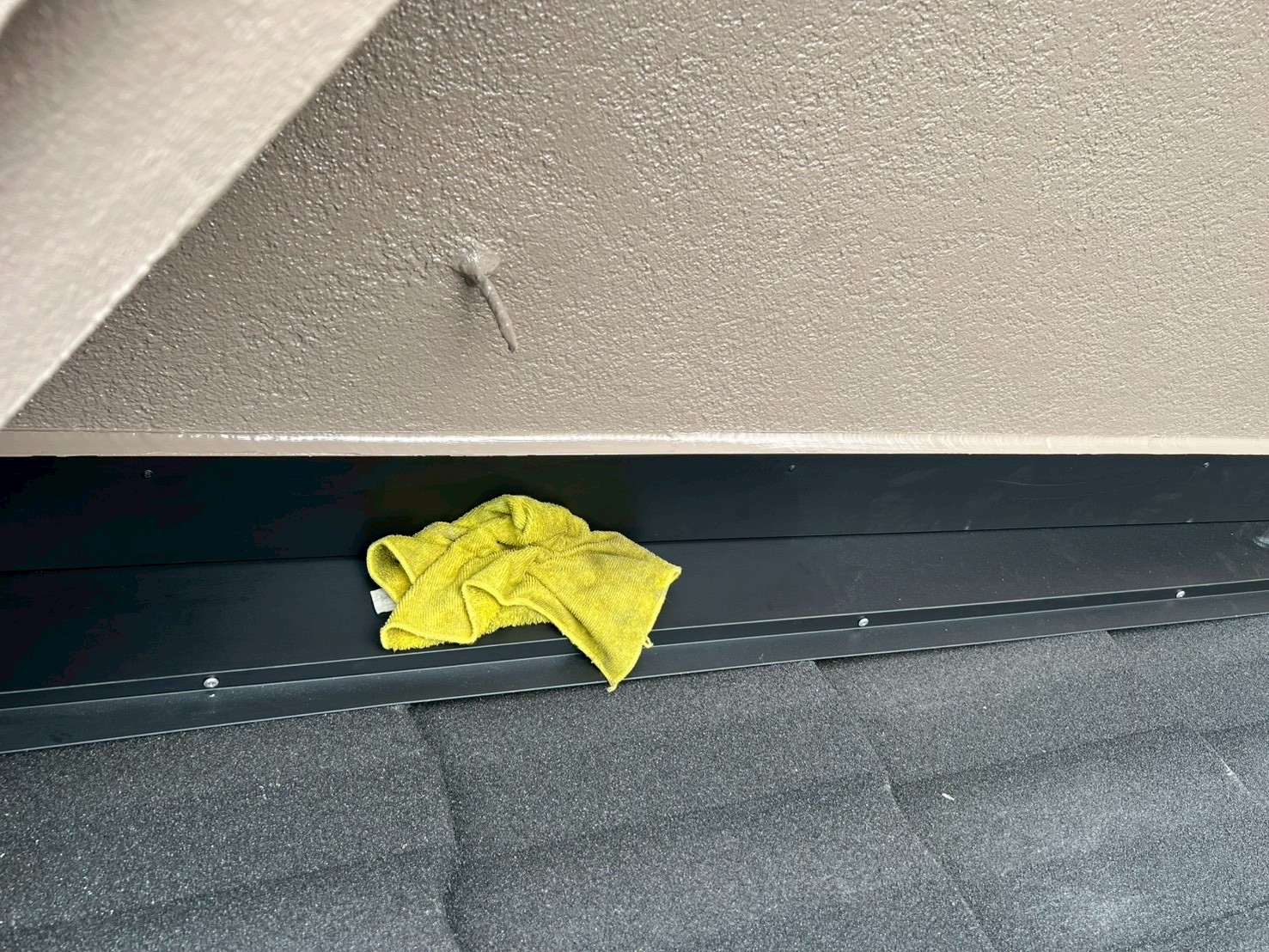

    清掃していきます。

  93. 93. 2025年10月25日

    屋根葺き替え工事

    屋根葺き替え工事

    清掃していきます。

  94. 94. 2025年10月27日

    屋根葺き替え工事

    屋根葺き替え工事

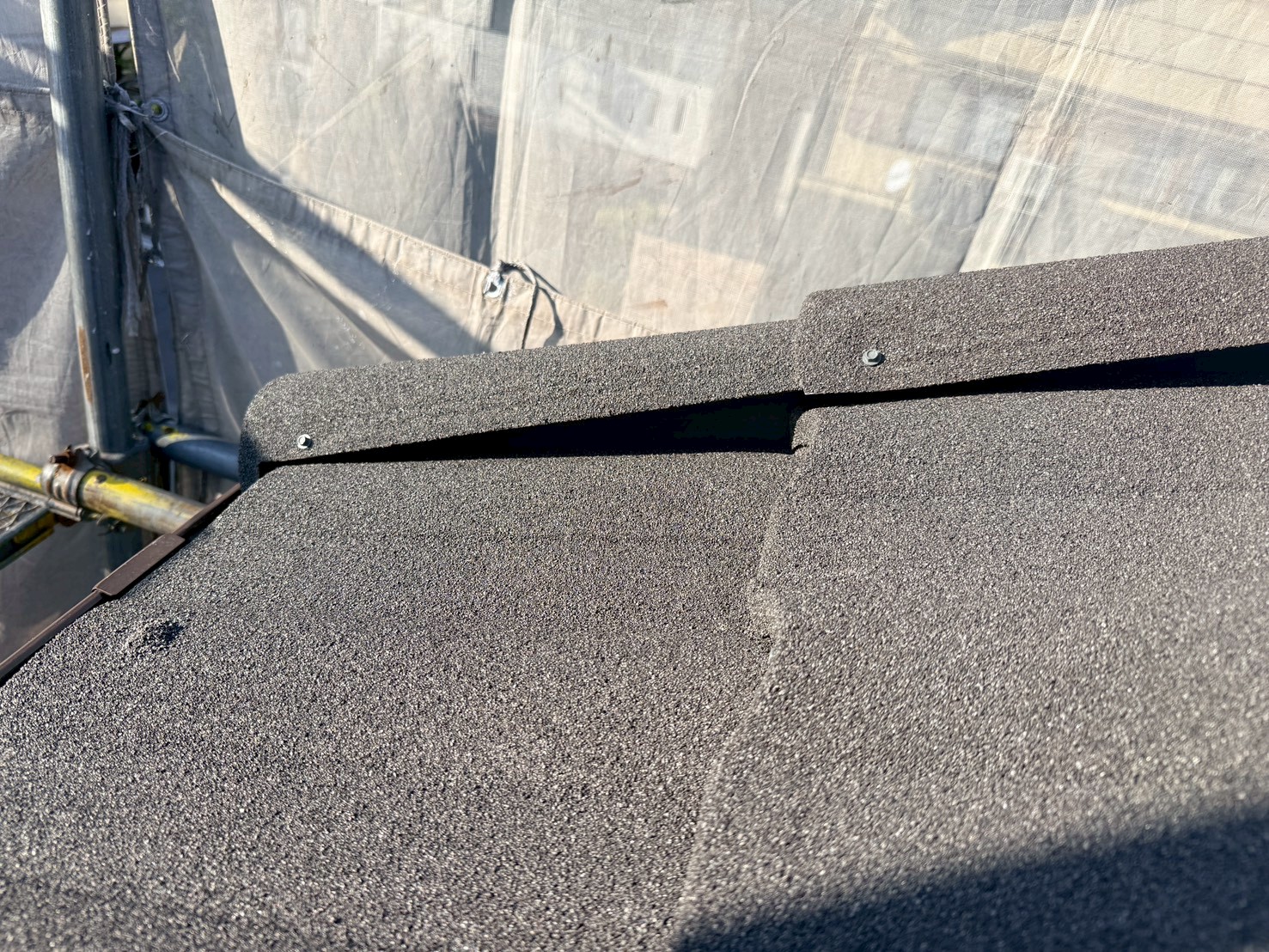

    下地が見えている箇所を処理していきます。

  95. 95. 2025年10月27日

    屋根葺き替え工事

    屋根葺き替え工事

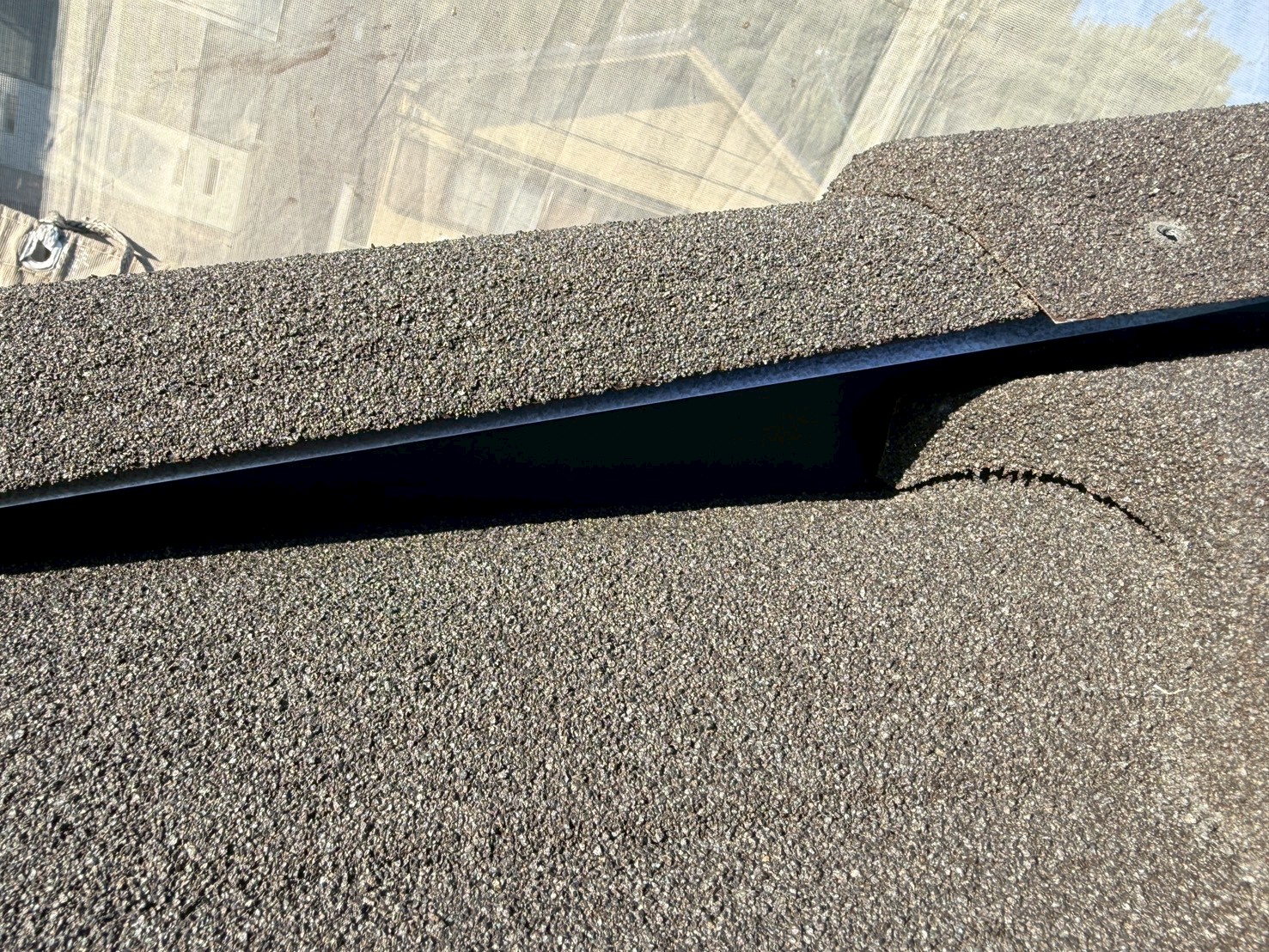

    下地をカットしました。

  96. 96. 2025年10月27日

    屋根葺き替え工事

    屋根葺き替え工事

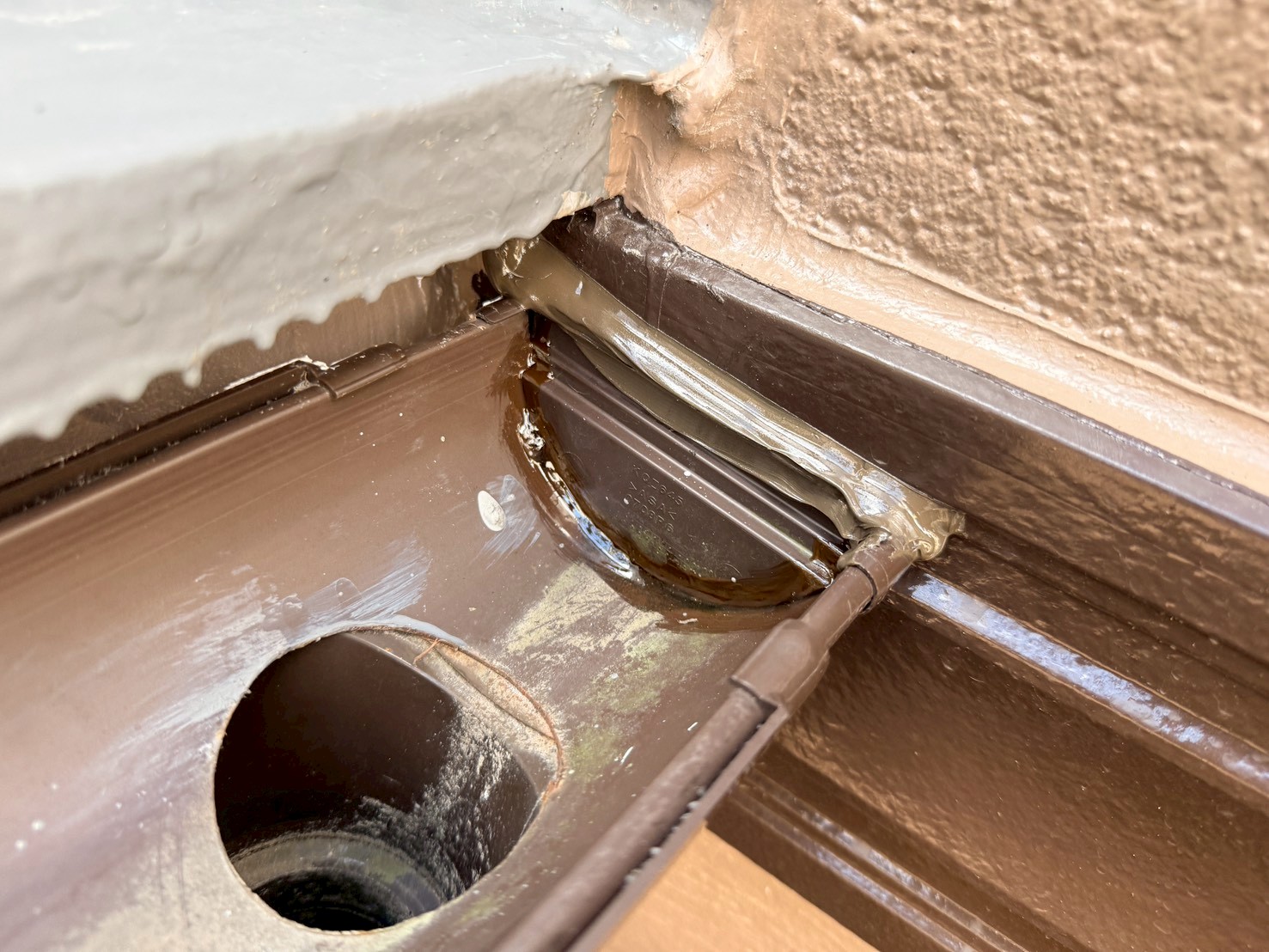

    取り合い箇所にシーリング処理していきます。

  97. 97. 2025年10月27日

    屋根葺き替え工事

    屋根葺き替え工事

    取り合い箇所にシーリング処理していきます。

  98. 98. 2025年10月27日

    その他

    その他

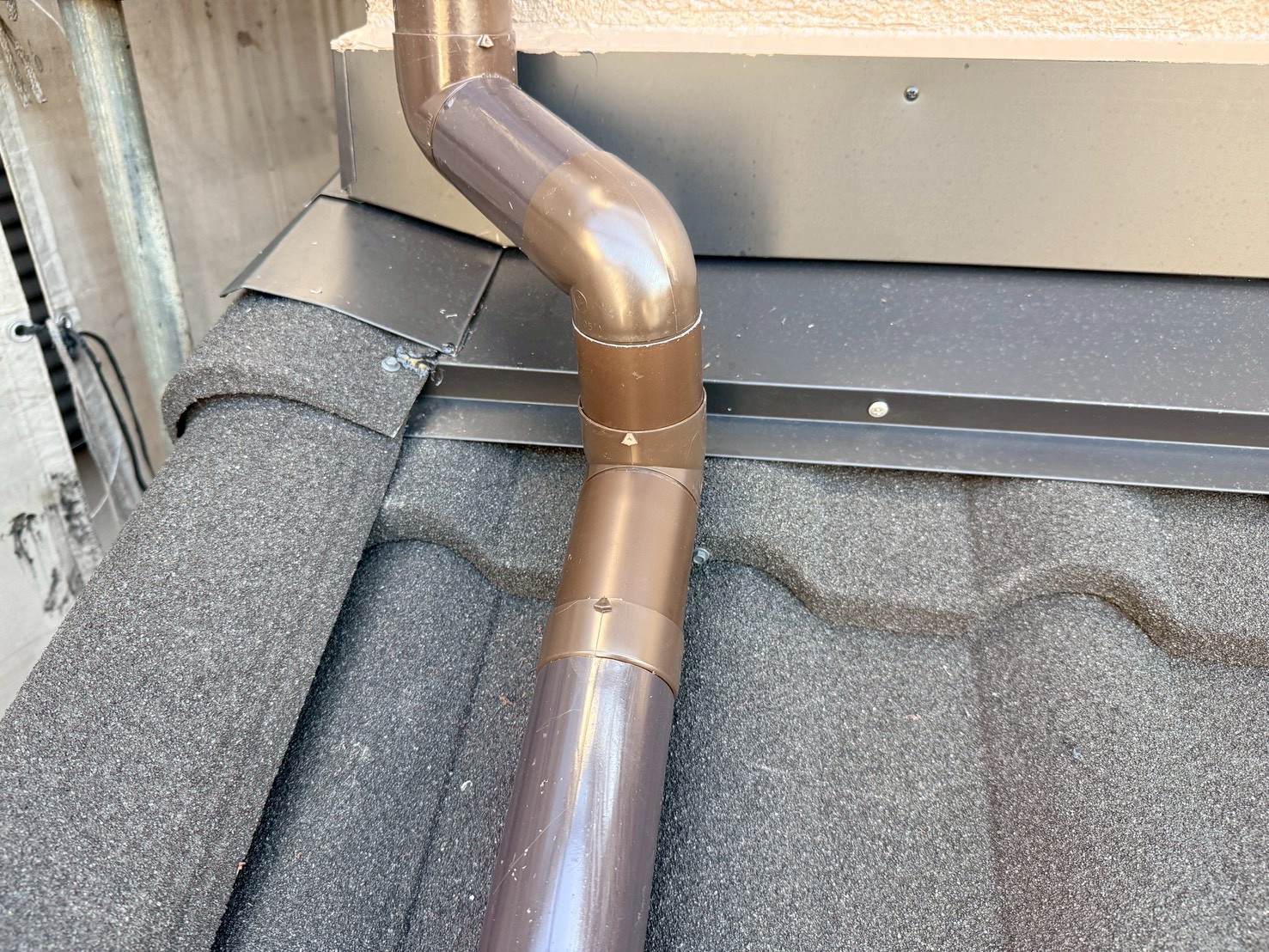

    雨といに少し割れがあるので、一部交換していきます。

  99. 99. 2025年10月27日

    その他

    その他

    一部交換しました。

  100. 100. 2025年10月30日

    足場工事

    足場工事

    足場を解体しました。

  101. 101. 2025年10月30日

    足場工事

    足場工事

    足場を解体しました。
