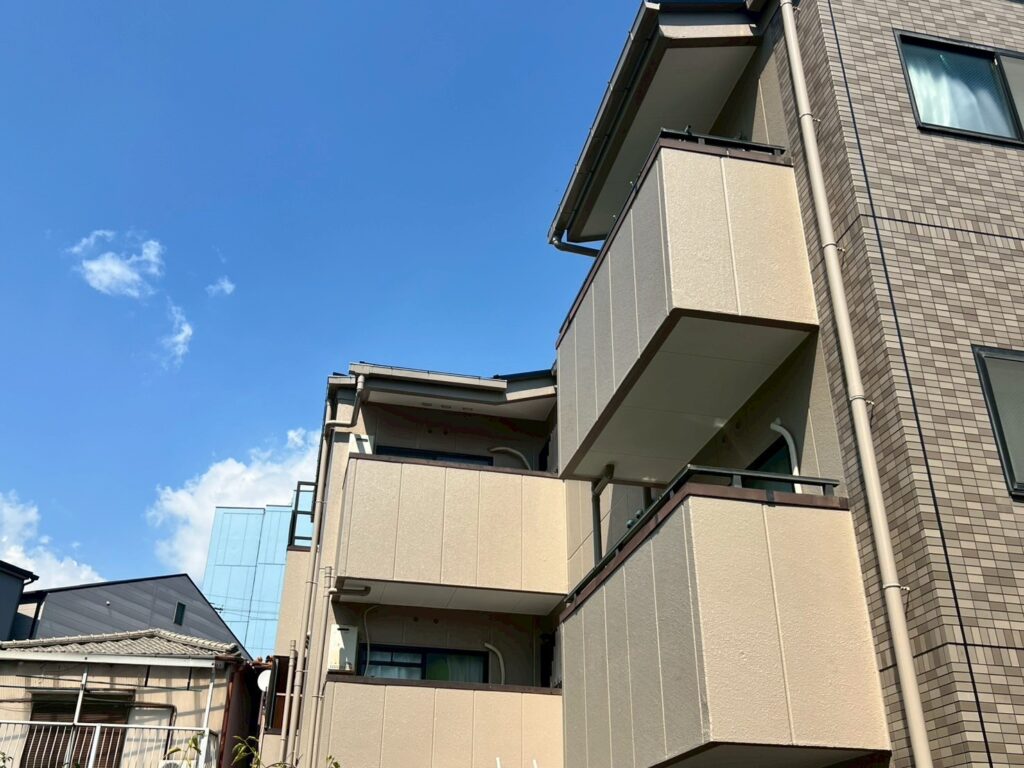

R7.6/23~7/31 淀川区 メイユール東三国様 外部改修工事+共有部分清掃
Case Study - 施工完了
Case Study - ただいま施行中

-

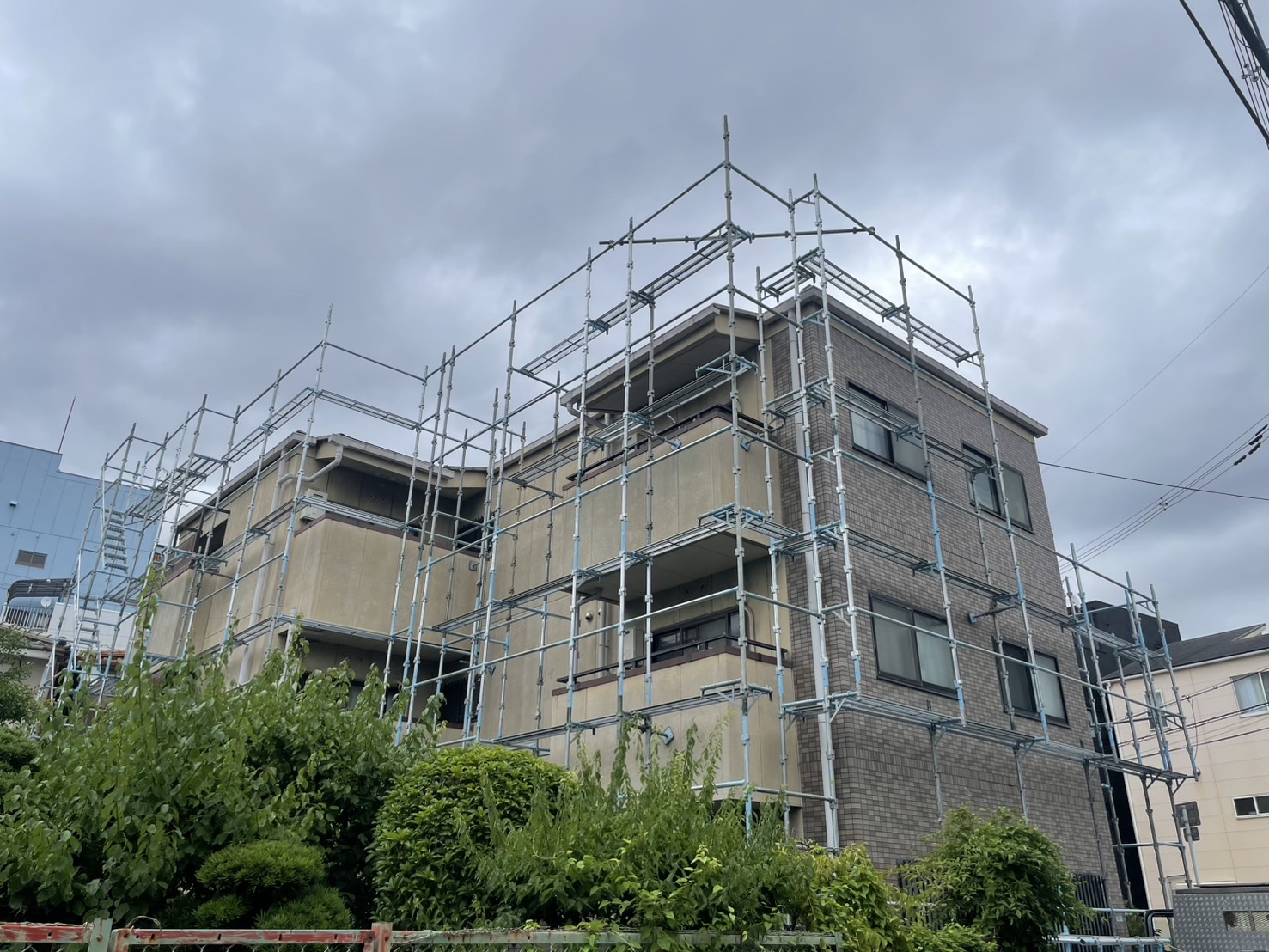

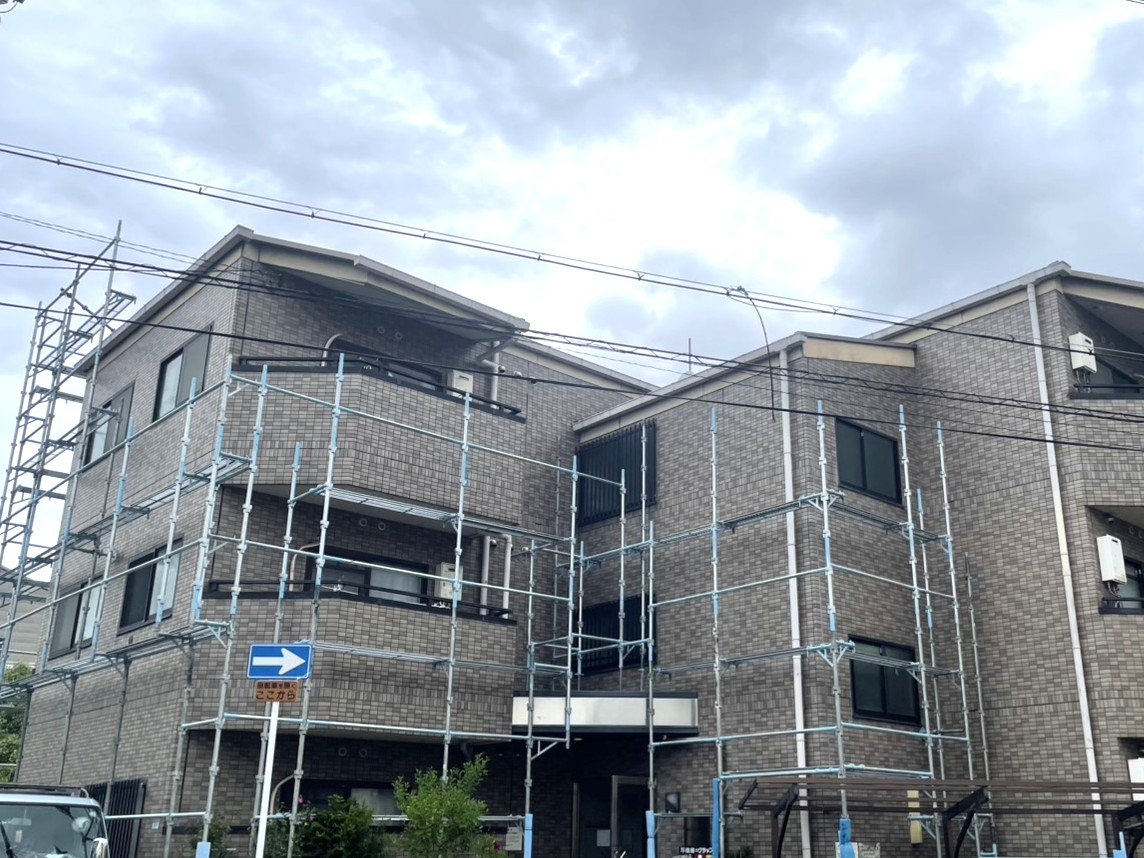

施工状況
施工完了
-
工事内容
-
施工エリア
大阪
-
工事主任
山西、森班、曽我部班
工事データ
-
築年数
-
-
構造
-
-
お問合わせ内容

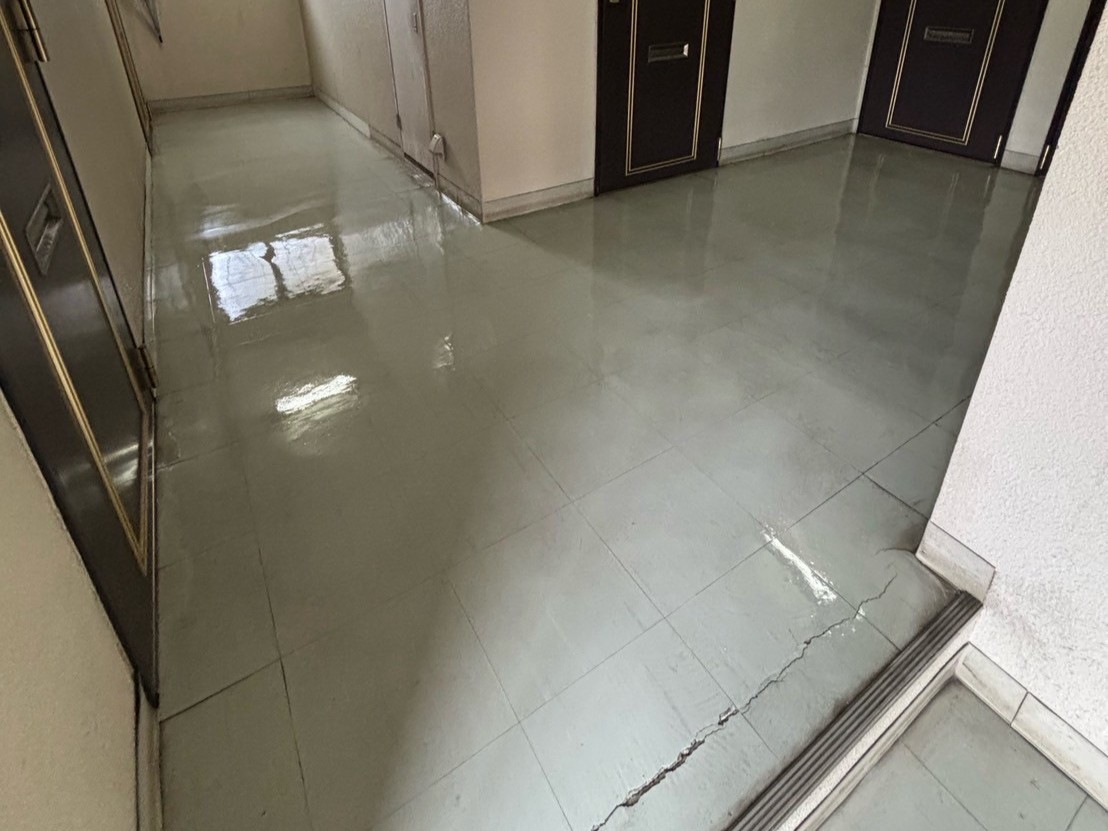

共有部分の床・廊下の防水の修繕依頼
-
工事内容

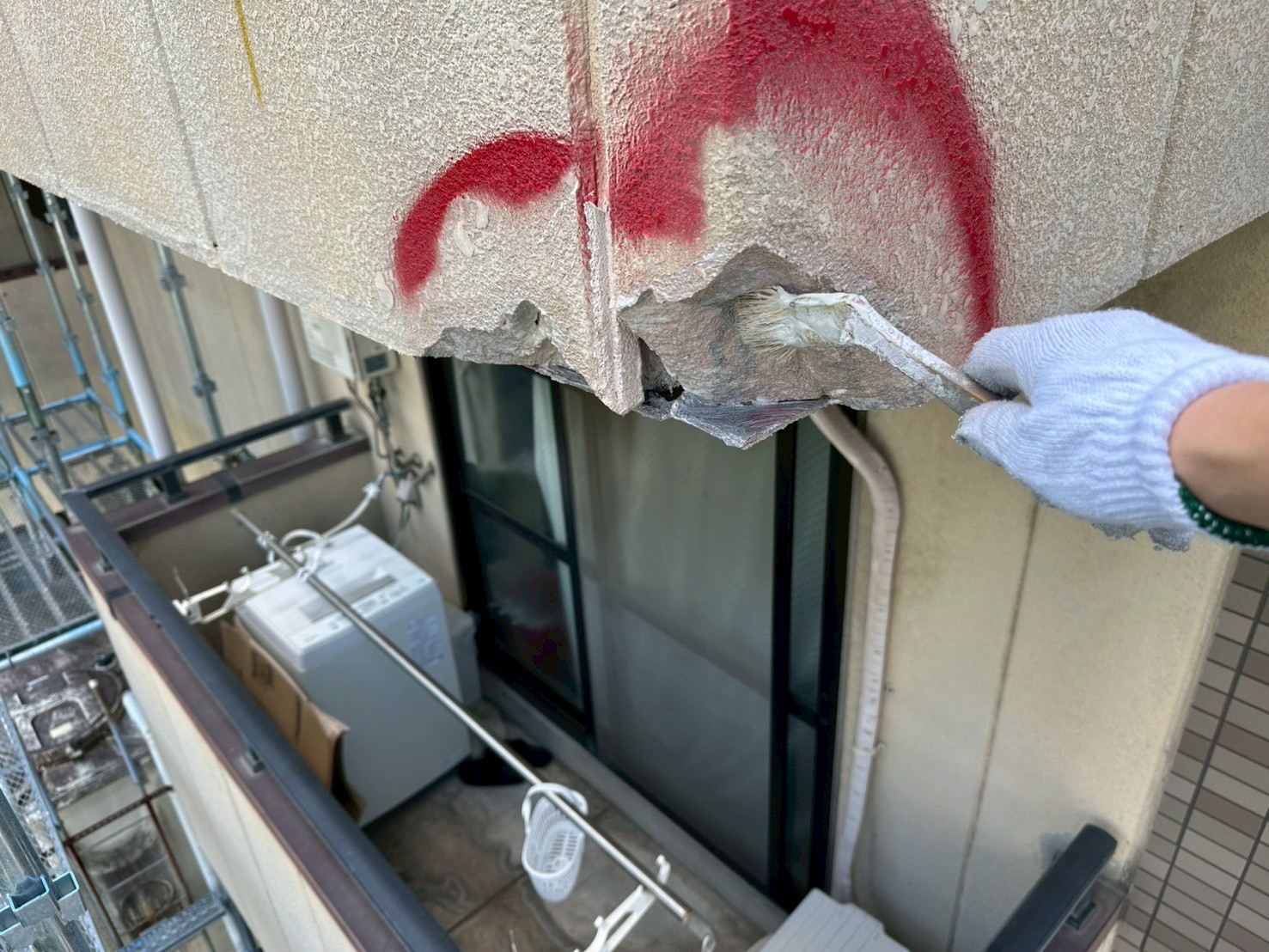

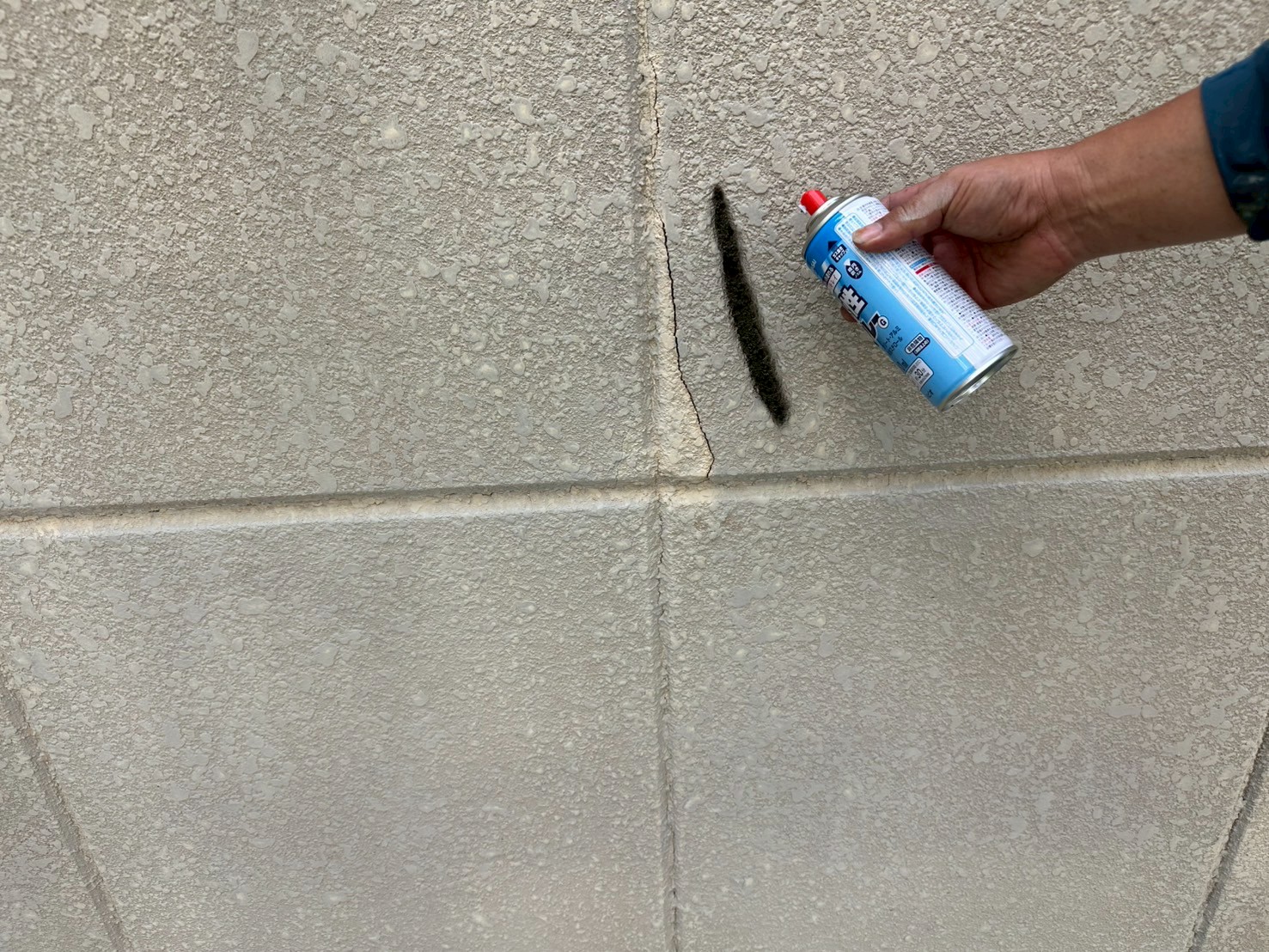

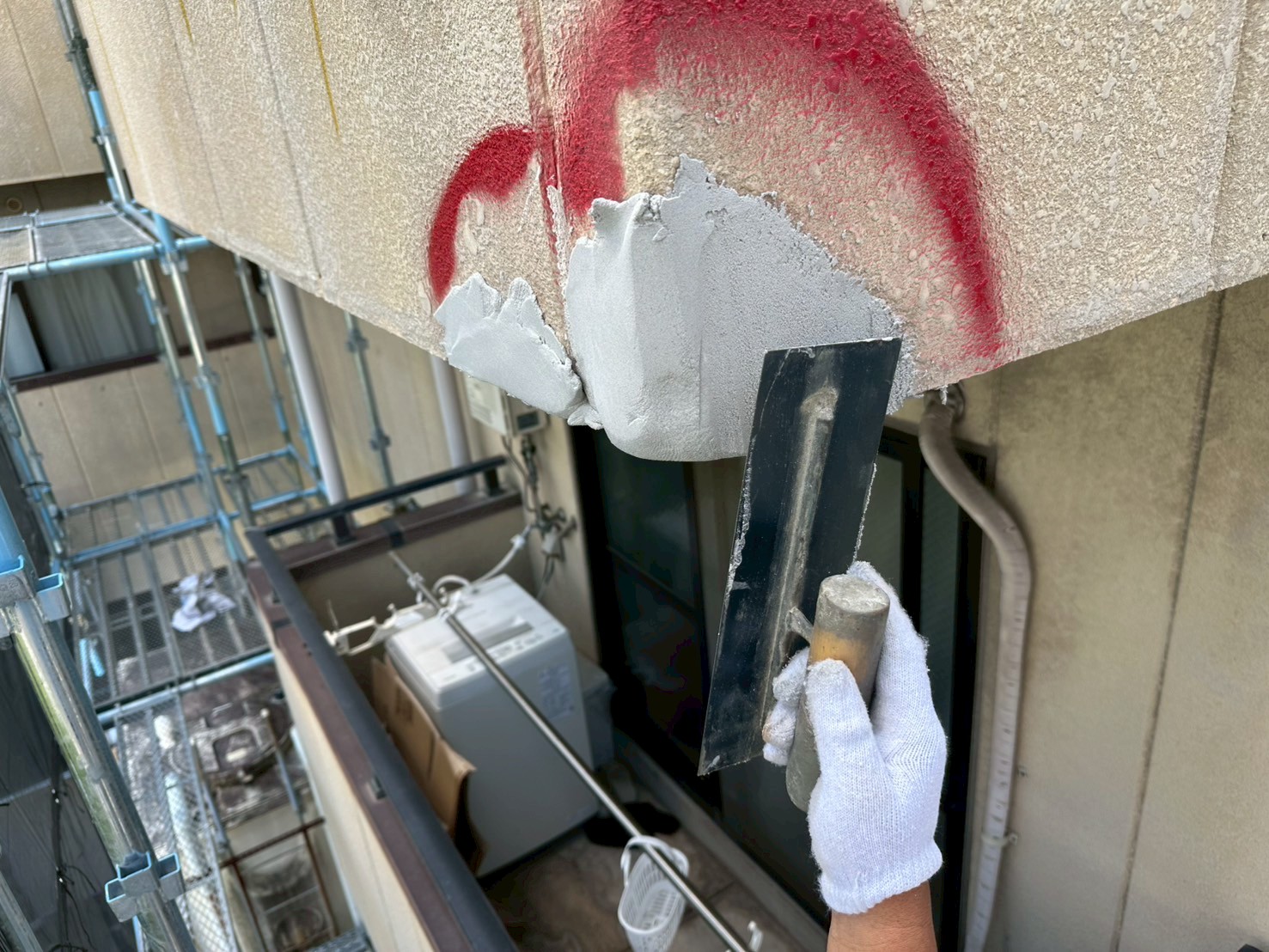

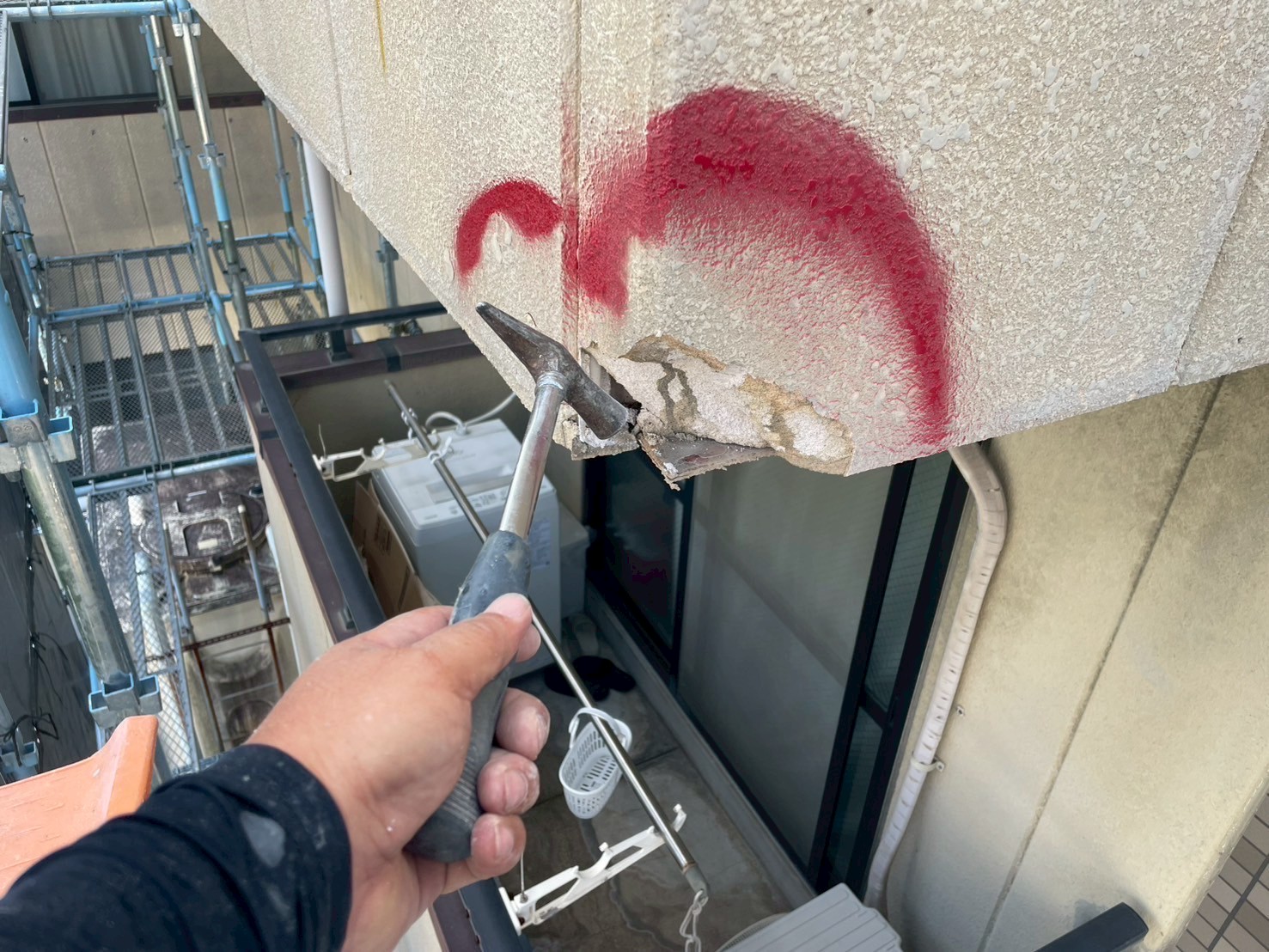

外壁補修・塗装、その他付帯部塗装、防水工事
-
工期
約3週間
施工詳細
1. 2025年06月23日
仮設工事

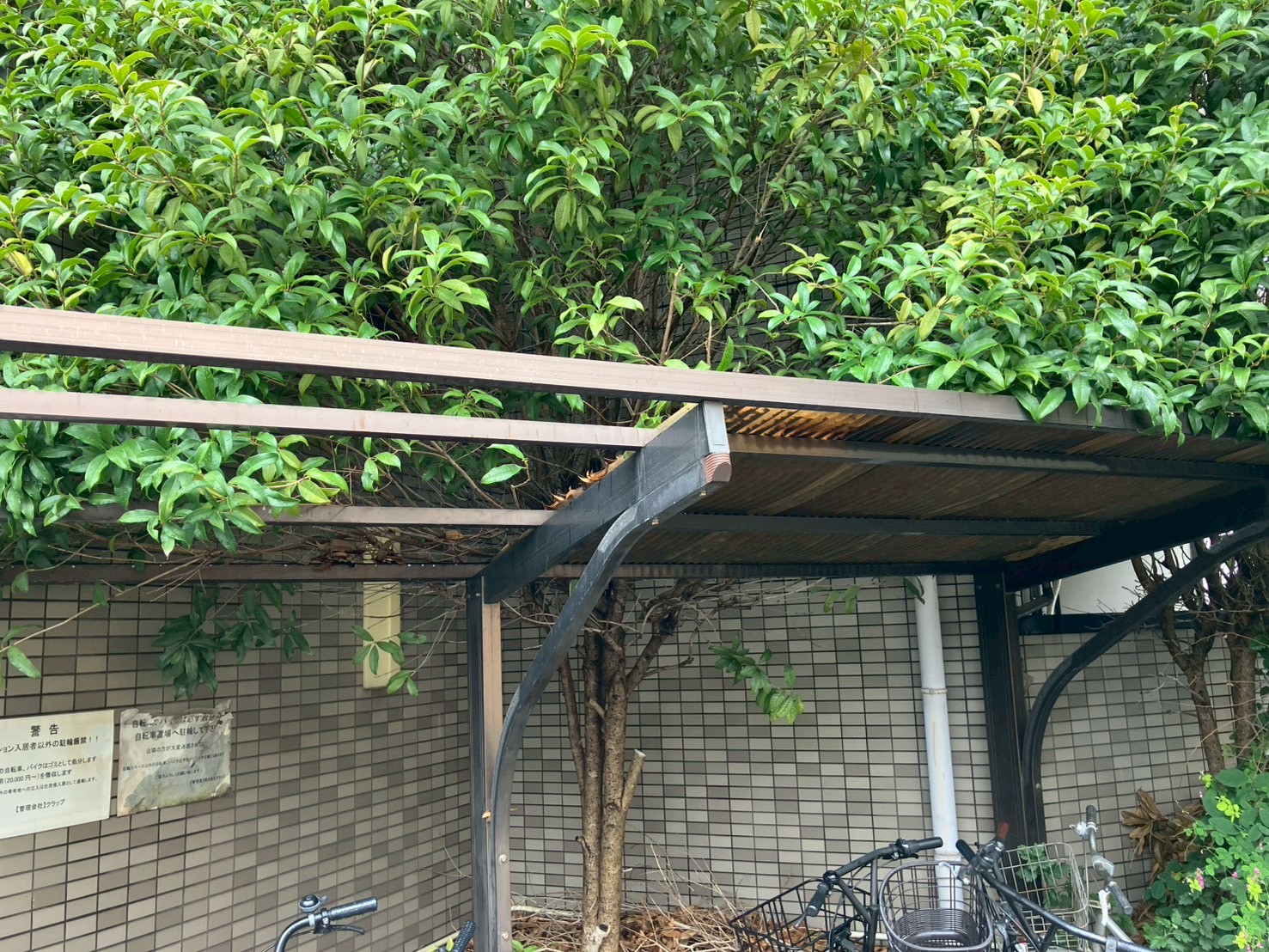

自転車置き場ポリカ、植栽、既存の状態です。
2. 2025年06月23日
仮設工事

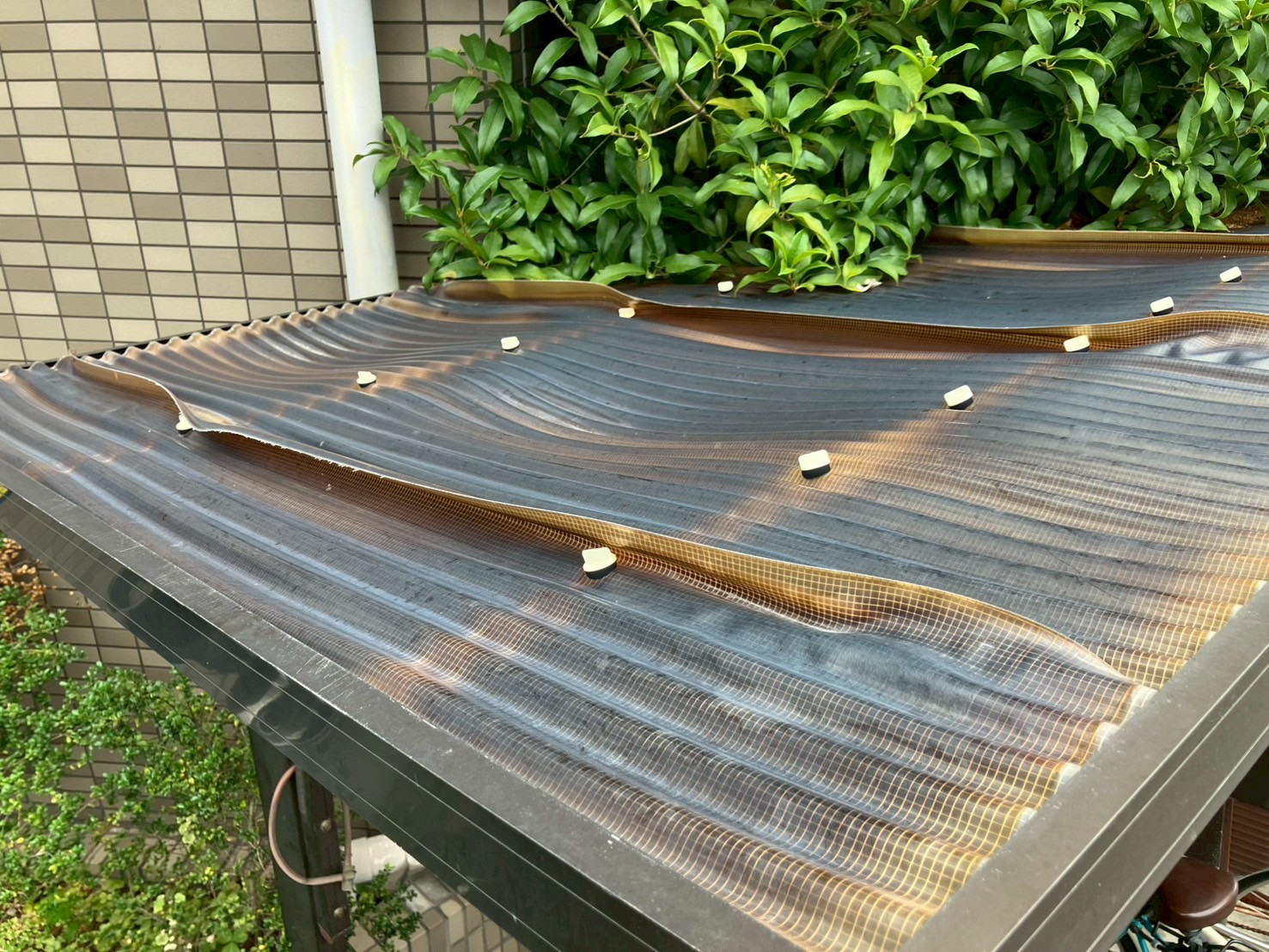

既存のポリカを撤去していきます。
3. 2025年06月23日
仮設工事
既存のポリカを撤去し、植栽をカットしました。
4. 2025年06月23日
仮設工事
足場を設置していきます。

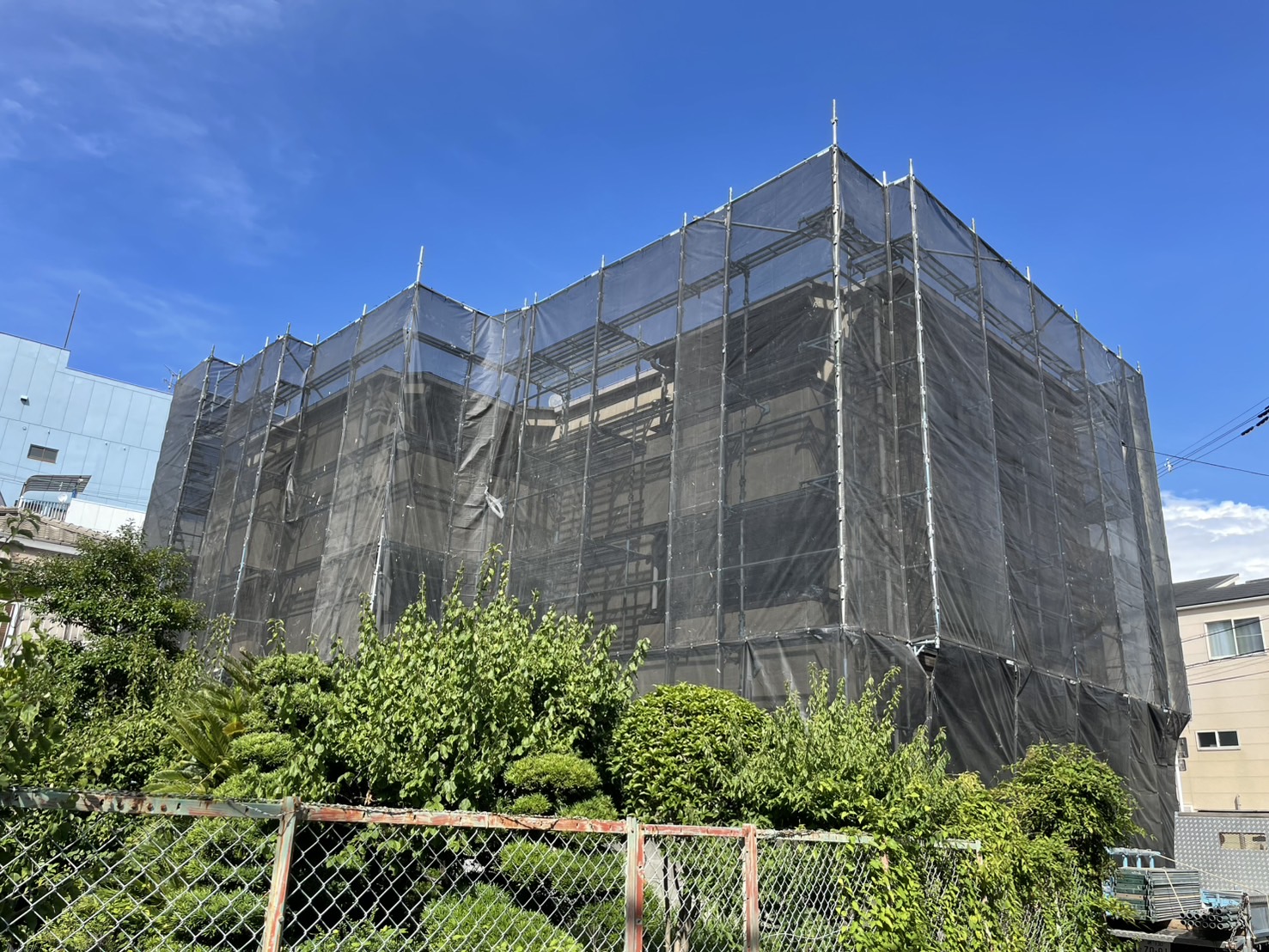

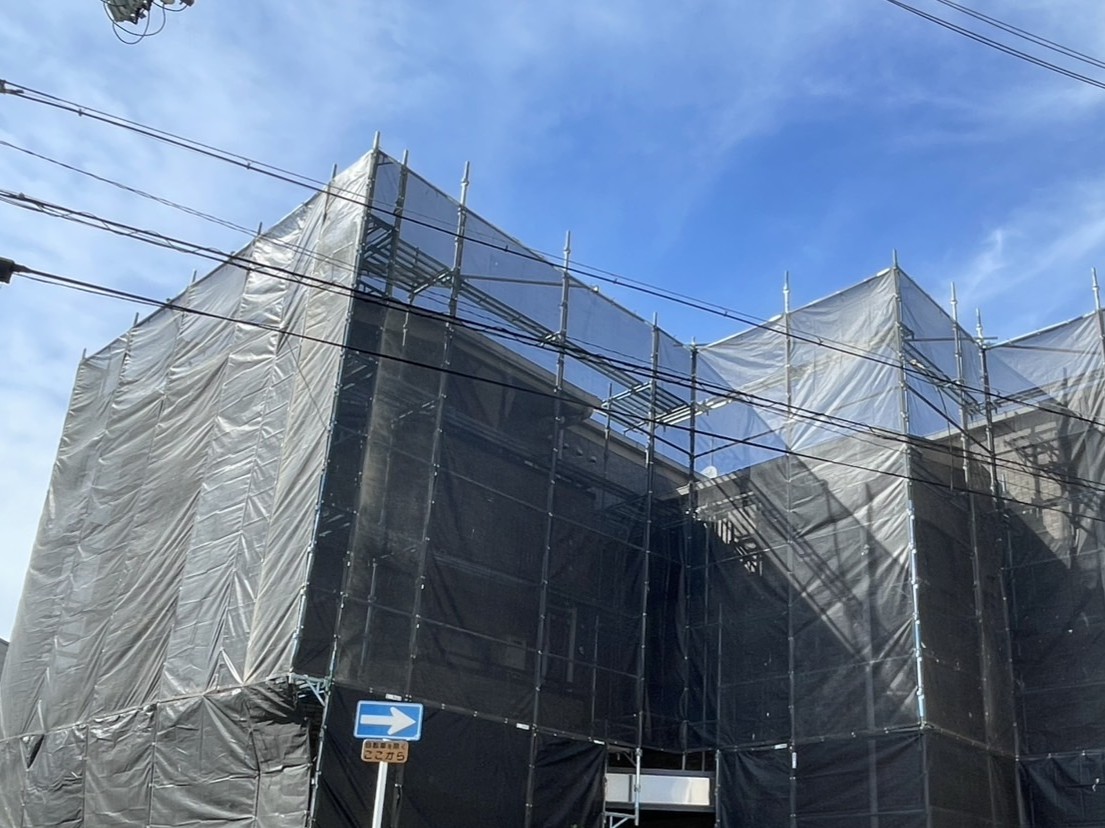

5. 2025年06月23日
仮設工事
足場を設置していきます。
6. 2025年06月23日
共有部分清掃

共有部分、既存の状態です。
7. 2025年06月23日
共有部分清掃
清掃していきます。
8. 2025年06月23日
共有部分清掃
清掃しました。
9. 2025年06月23日
共有部分清掃
清掃しました。
10. 2025年06月25日
仮設工事
足場を設置し、養生シートを取り付けました。
11. 2025年06月26日
仮設工事
足場を設置し、養生シートを取り付けました。
12. 2025年06月28日

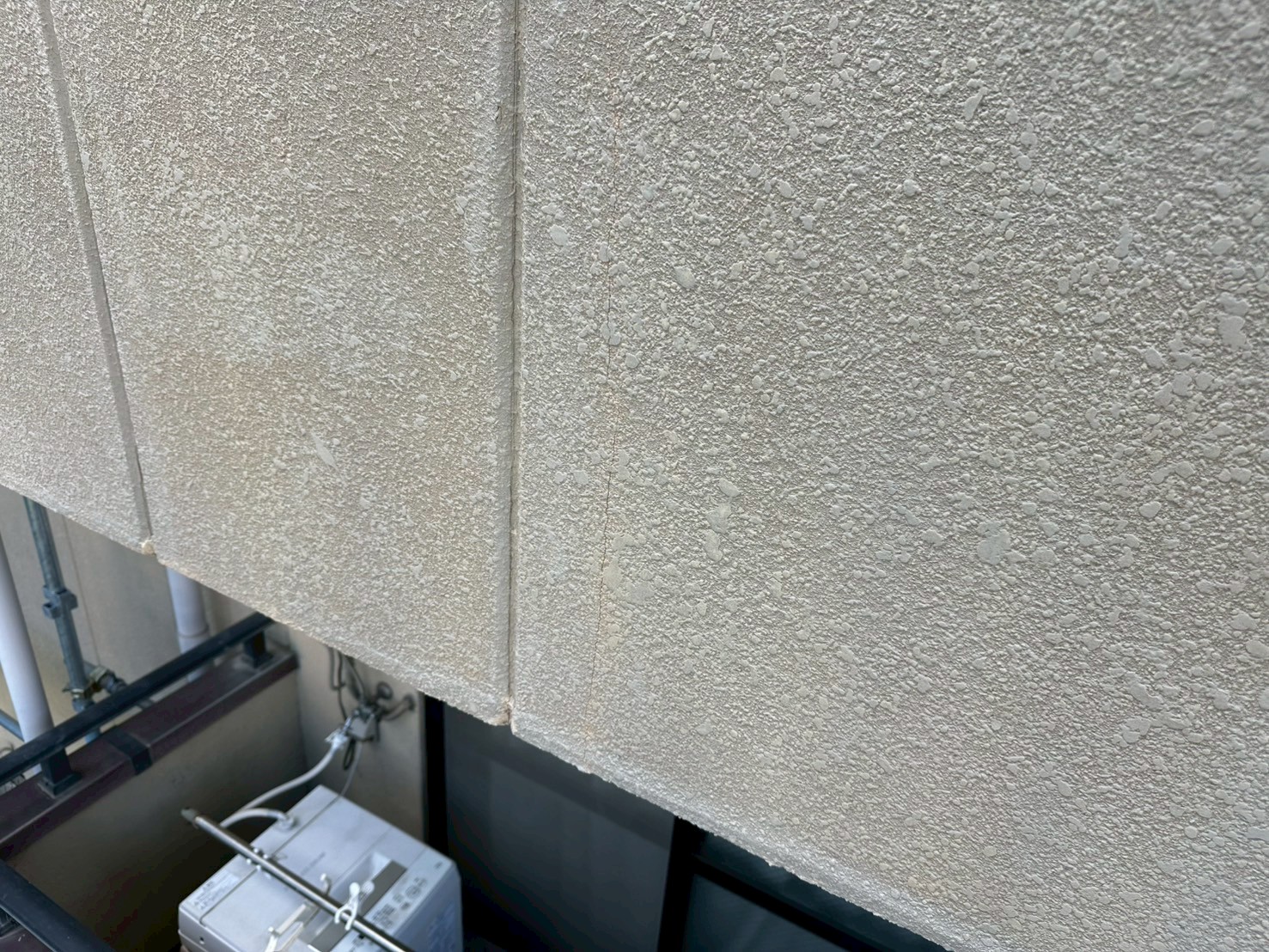

下地補修工事(ALC面)
外壁、既存の状態です。
13. 2025年06月28日
下地補修工事(ALC面)
既存の状態です。
14. 2025年06月28日

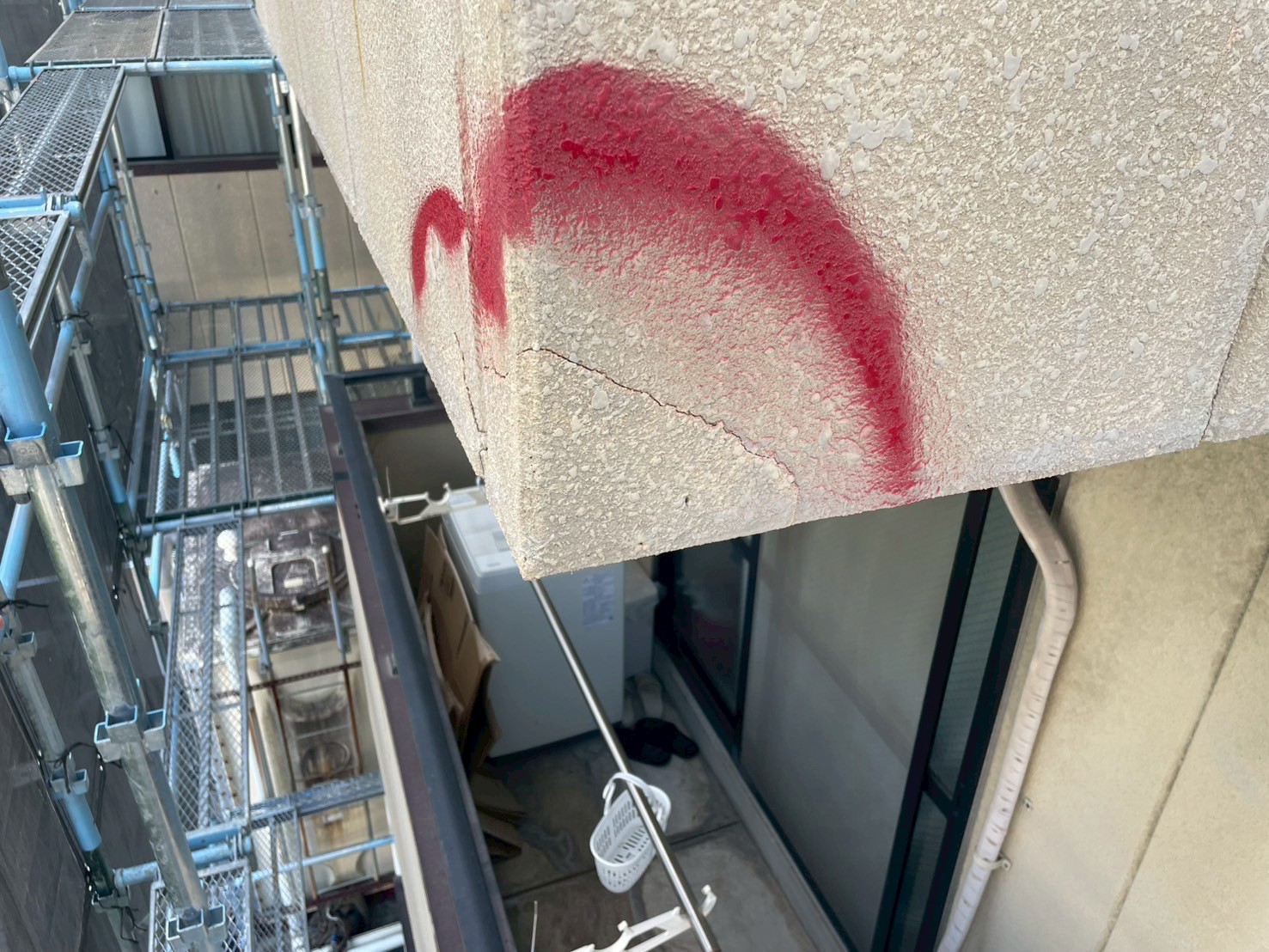

下地補修工事(ALC面)

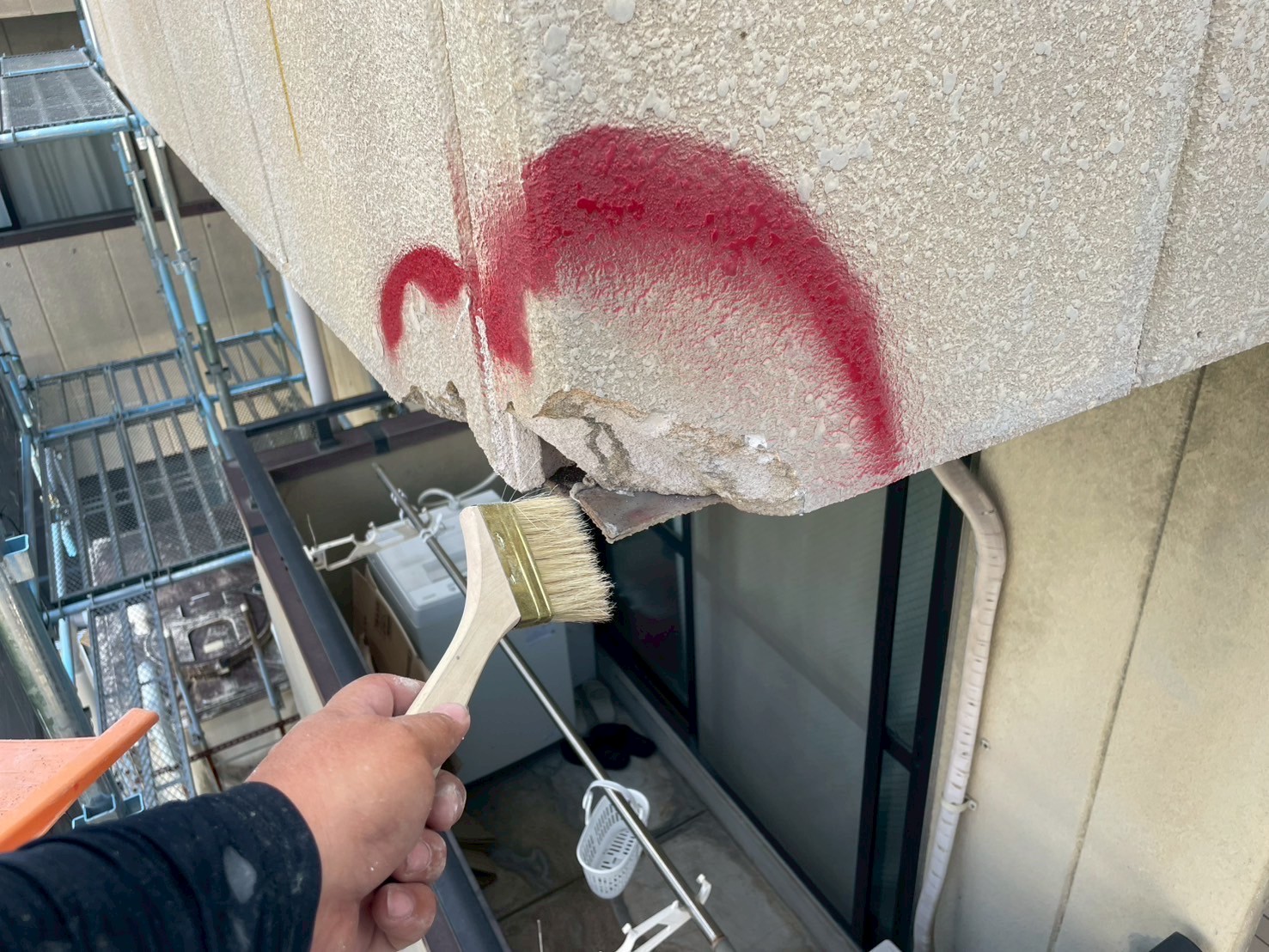

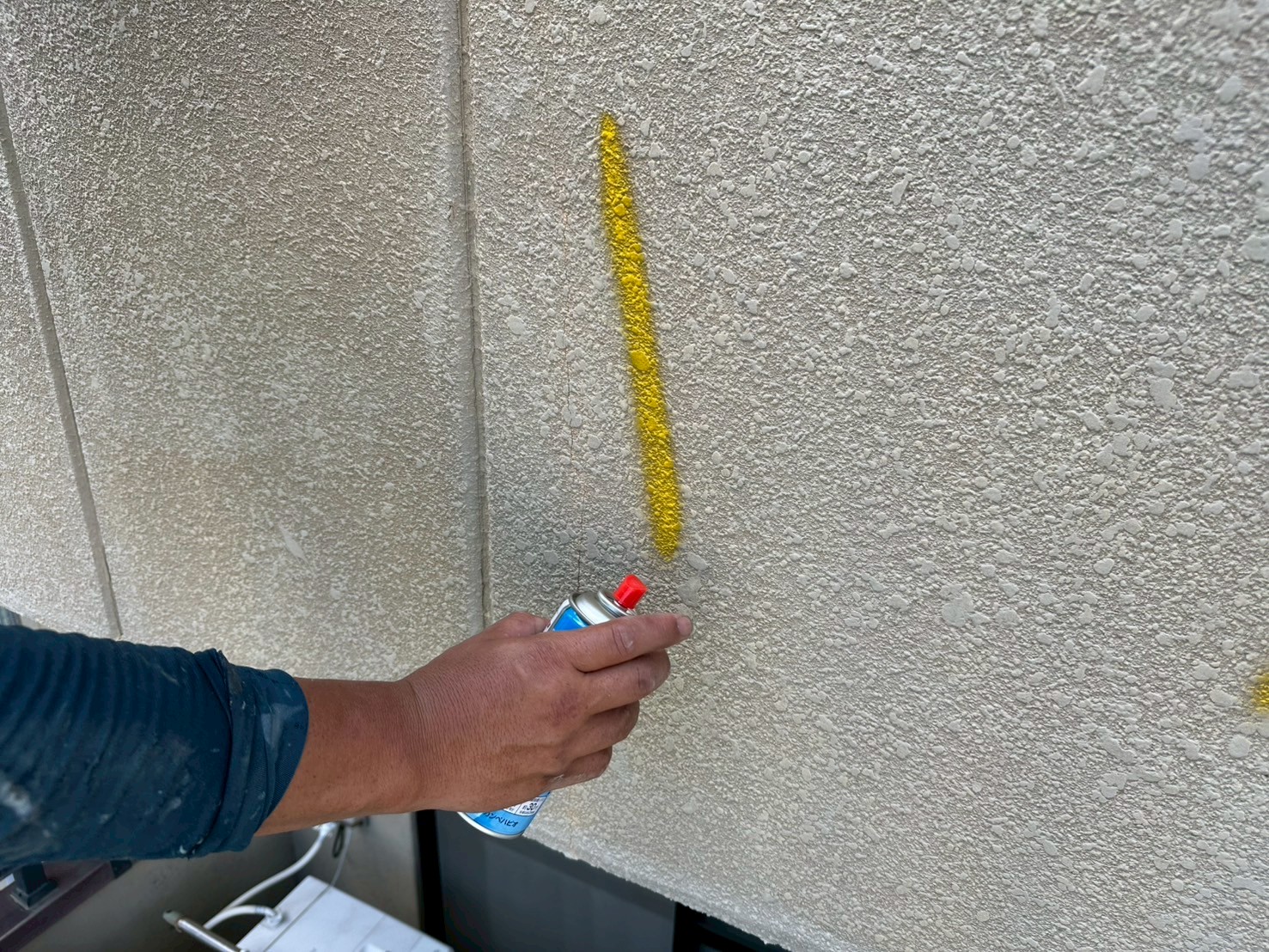

補修箇所をマーキングしていきます。
15. 2025年06月28日
下地補修工事(ALC面)
補修箇所をマーキングしていきます。

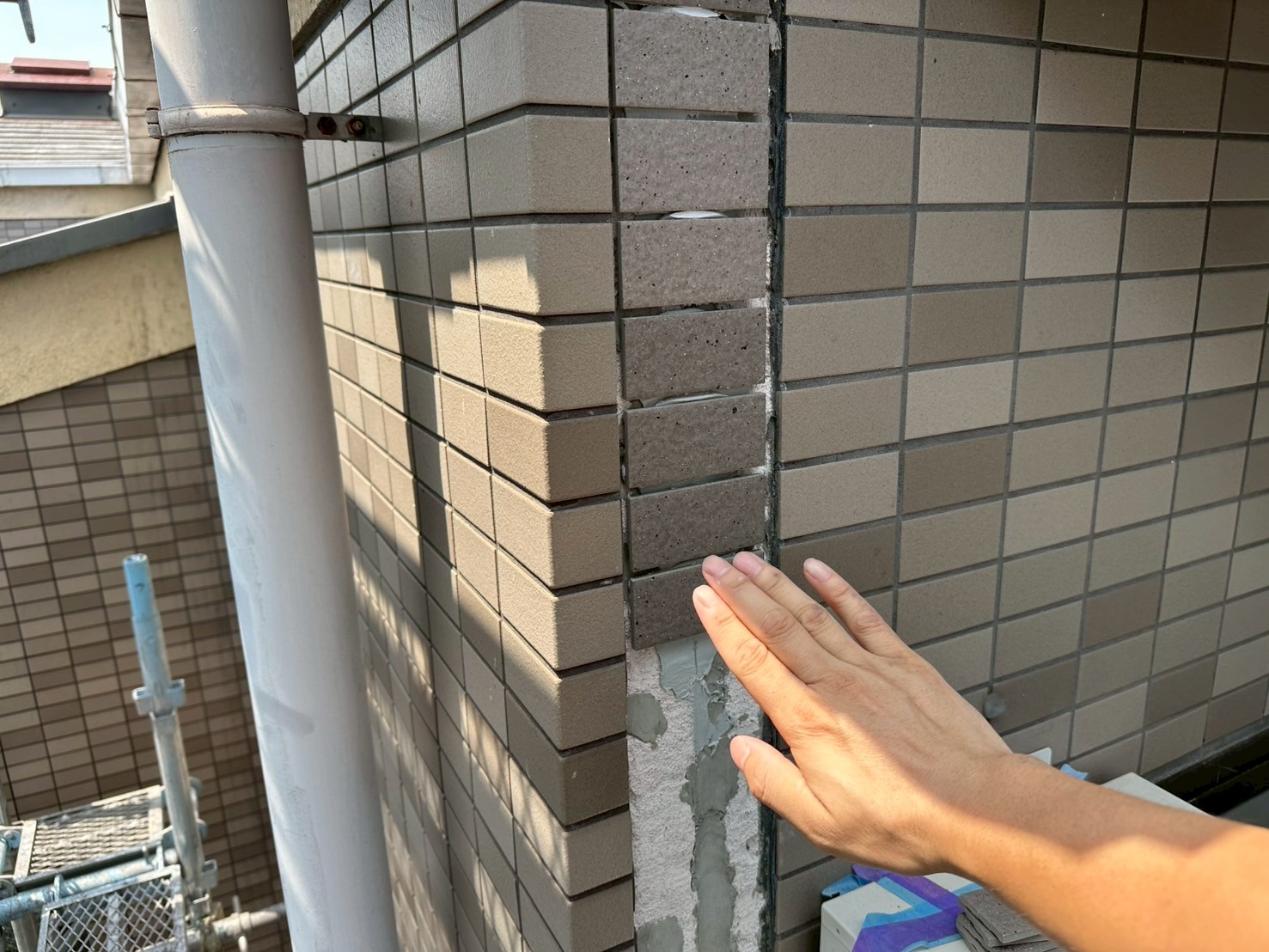

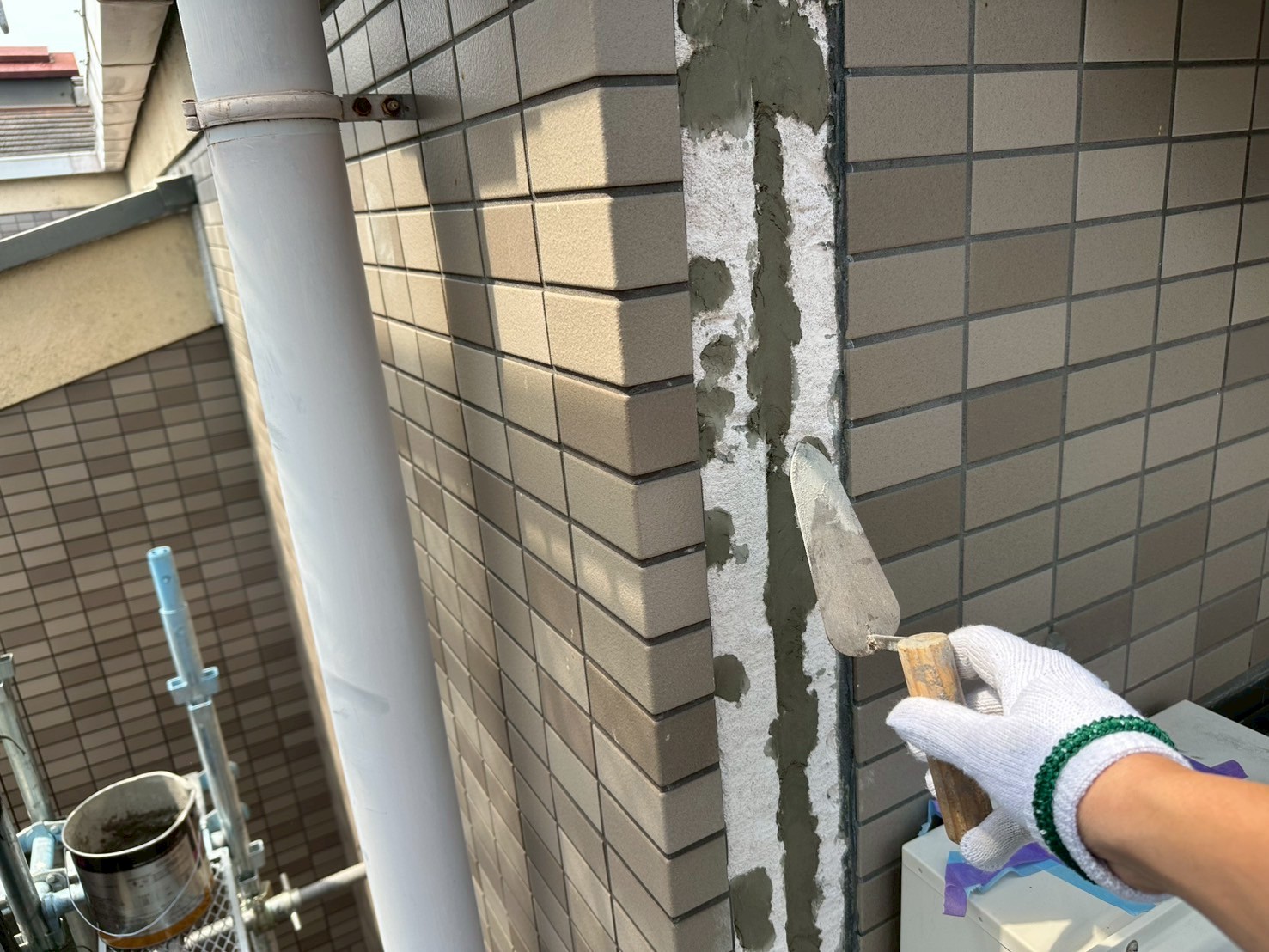

16. 2025年06月30日
下地補修工事(ALC面)
外壁、既存の状態です。
17. 2025年06月30日
下地補修工事(ALC面)

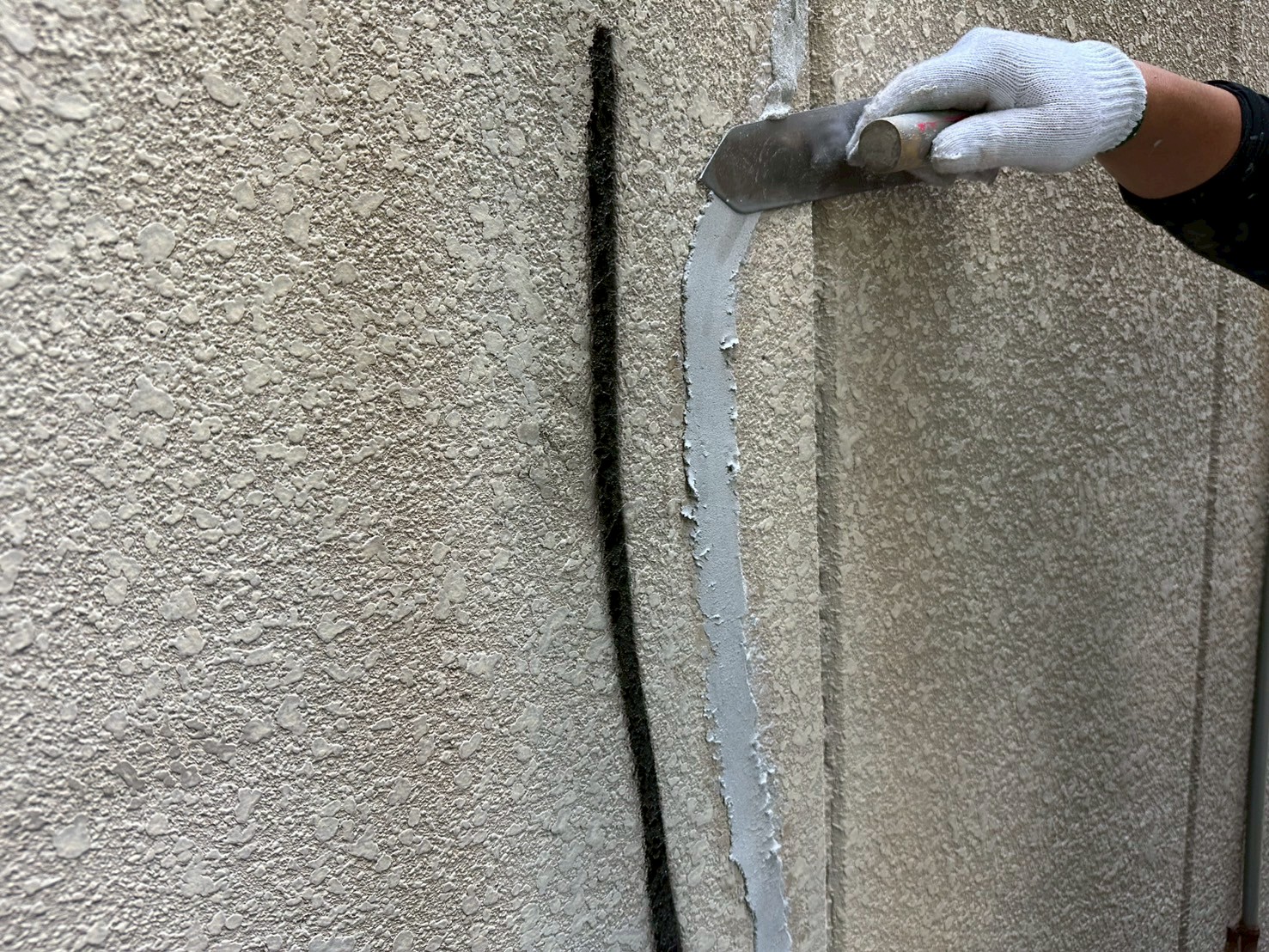

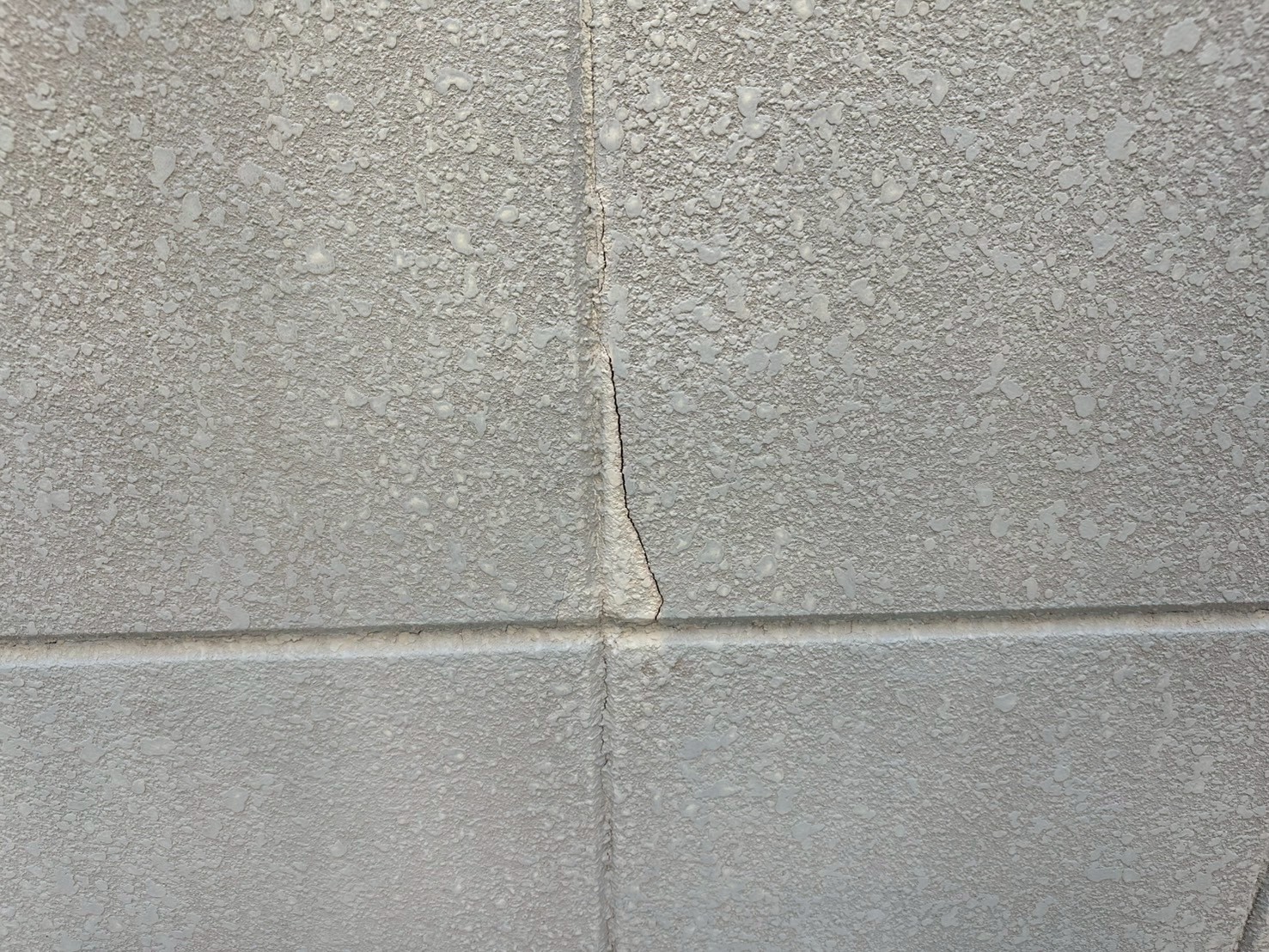

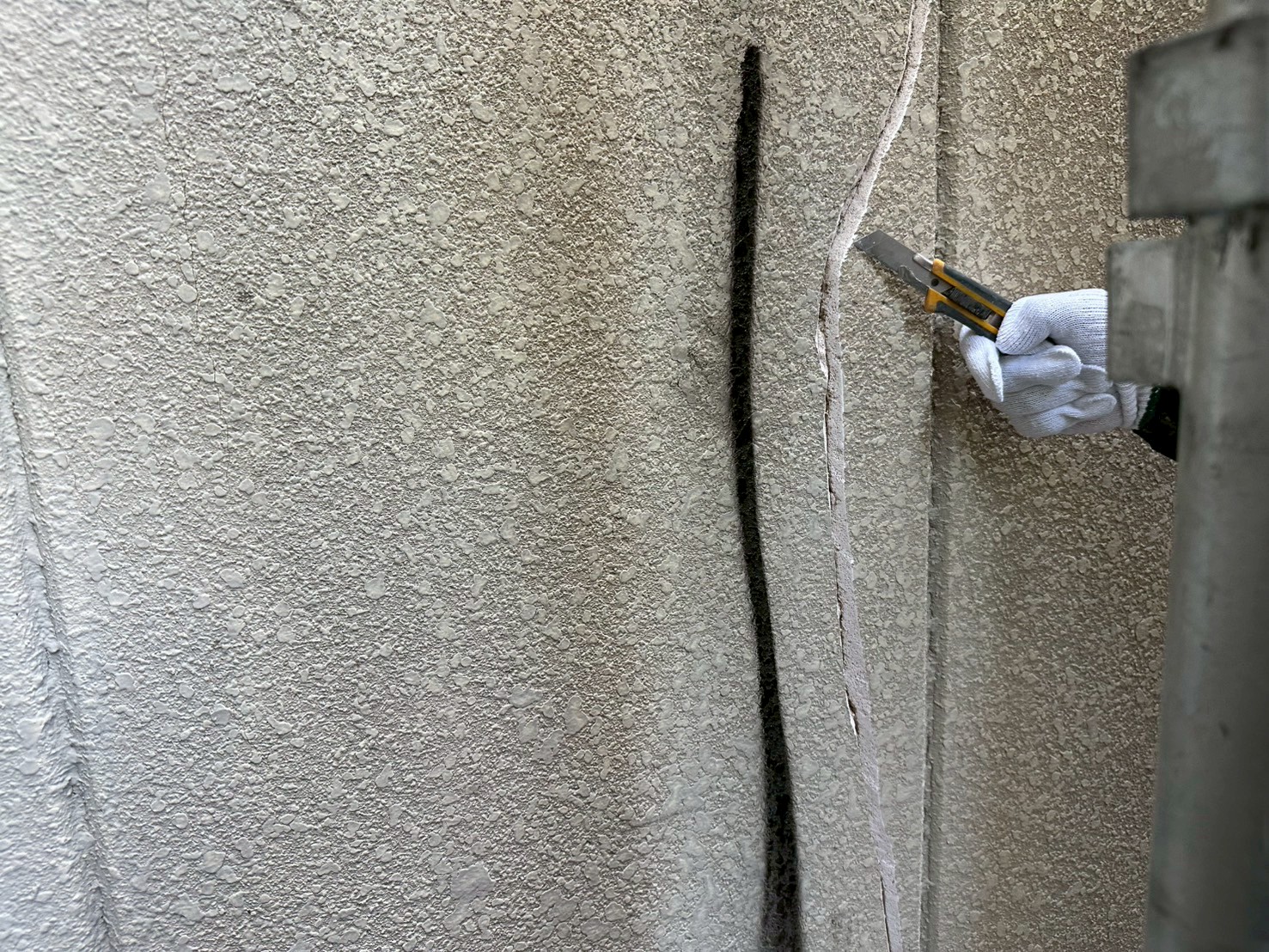

亀裂部分をカッターでカットしていきます。
18. 2025年06月30日
下地補修工事(ALC面)
清掃します。
19. 2025年06月30日
下地補修工事(ALC面)

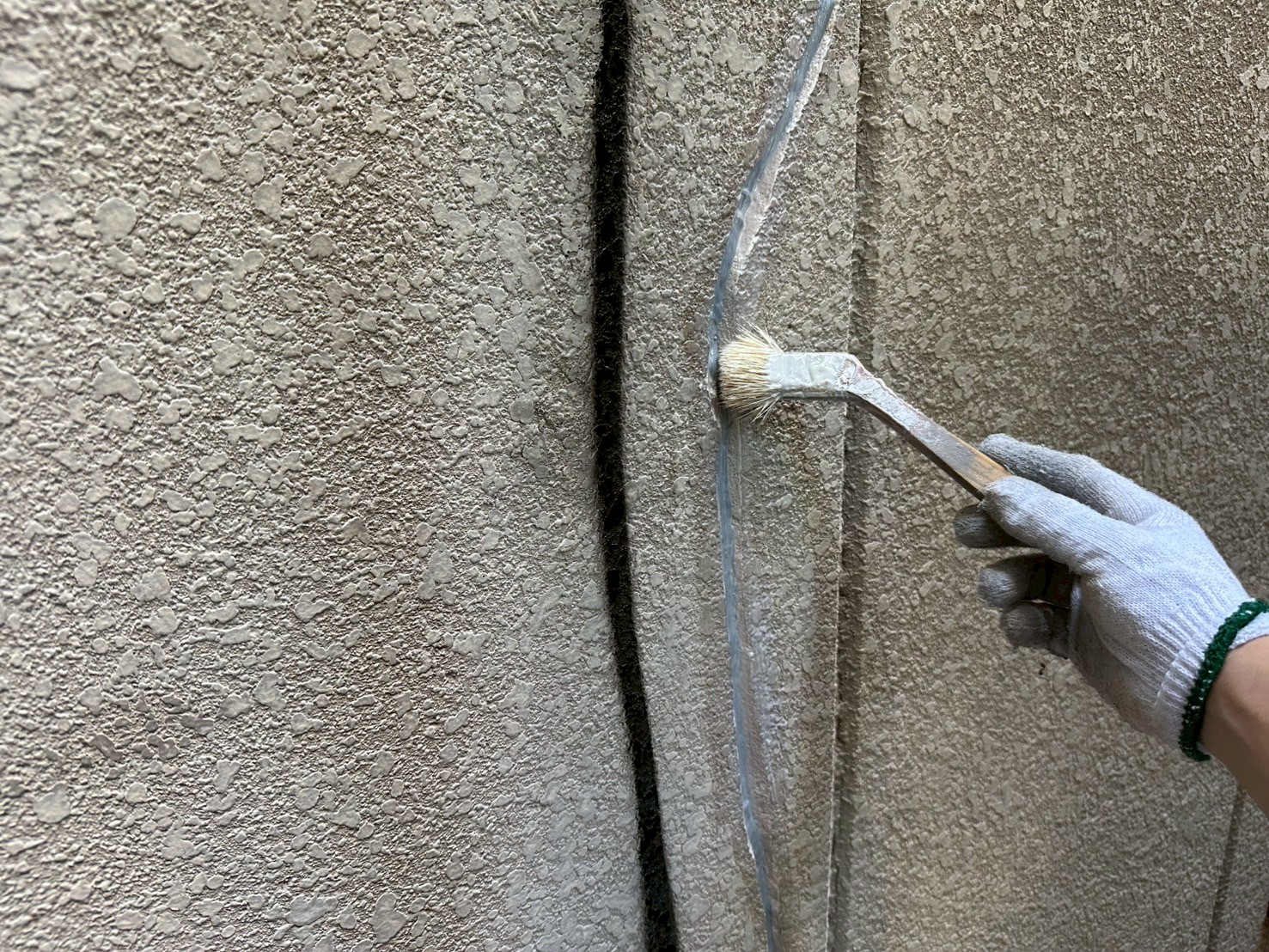

プライマーを塗布していきます。
20. 2025年06月30日
下地補修工事(ALC面)
シーリング材を充填します。
21. 2025年06月30日
下地補修工事(ALC面)
ユニエポを塗布していきます。
22. 2025年06月30日
下地補修工事(ALC面)

Kモルタルを塗布していきます。
23. 2025年06月30日
下地補修工事(ALC面)
補修しました。
24. 2025年06月30日
下地補修工事(ALC面)
補修しました。
25. 2025年06月30日
下地補修工事(ALC面)

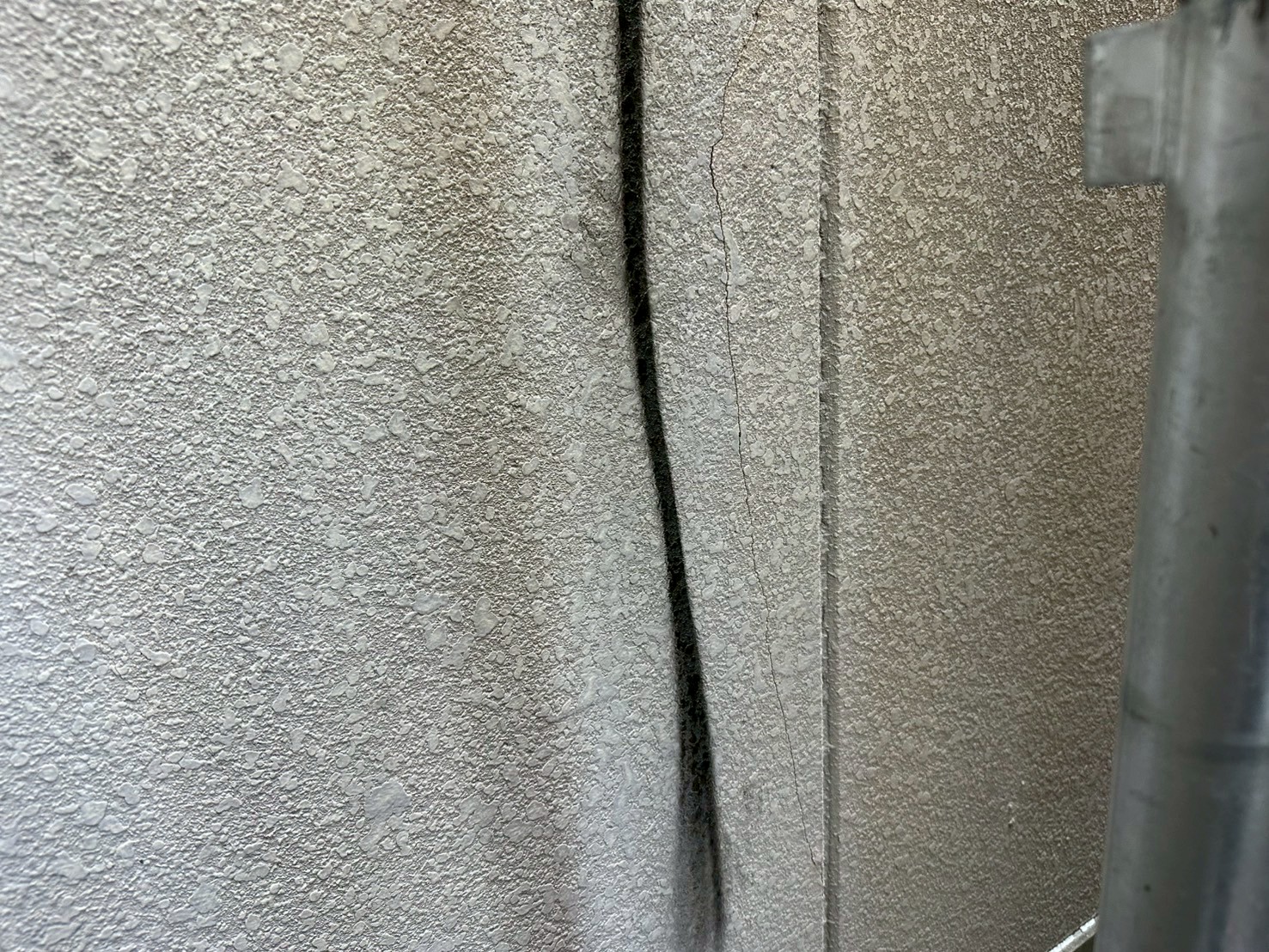

亀裂部分、既存の状態です。
26. 2025年06月30日
下地補修工事(ALC面)
コンクリートの一部を削っていきます。
27. 2025年06月30日
下地補修工事(ALC面)
清掃します。
28. 2025年06月30日

シーリング工事(ALC面)

シーリング箇所、既存の状態です。
29. 2025年06月30日
シーリング工事(ALC面)
既存のシーリング材を撤去していきます。

30. 2025年06月30日
シーリング工事(ALC面)
清掃していきます。
31. 2025年06月30日

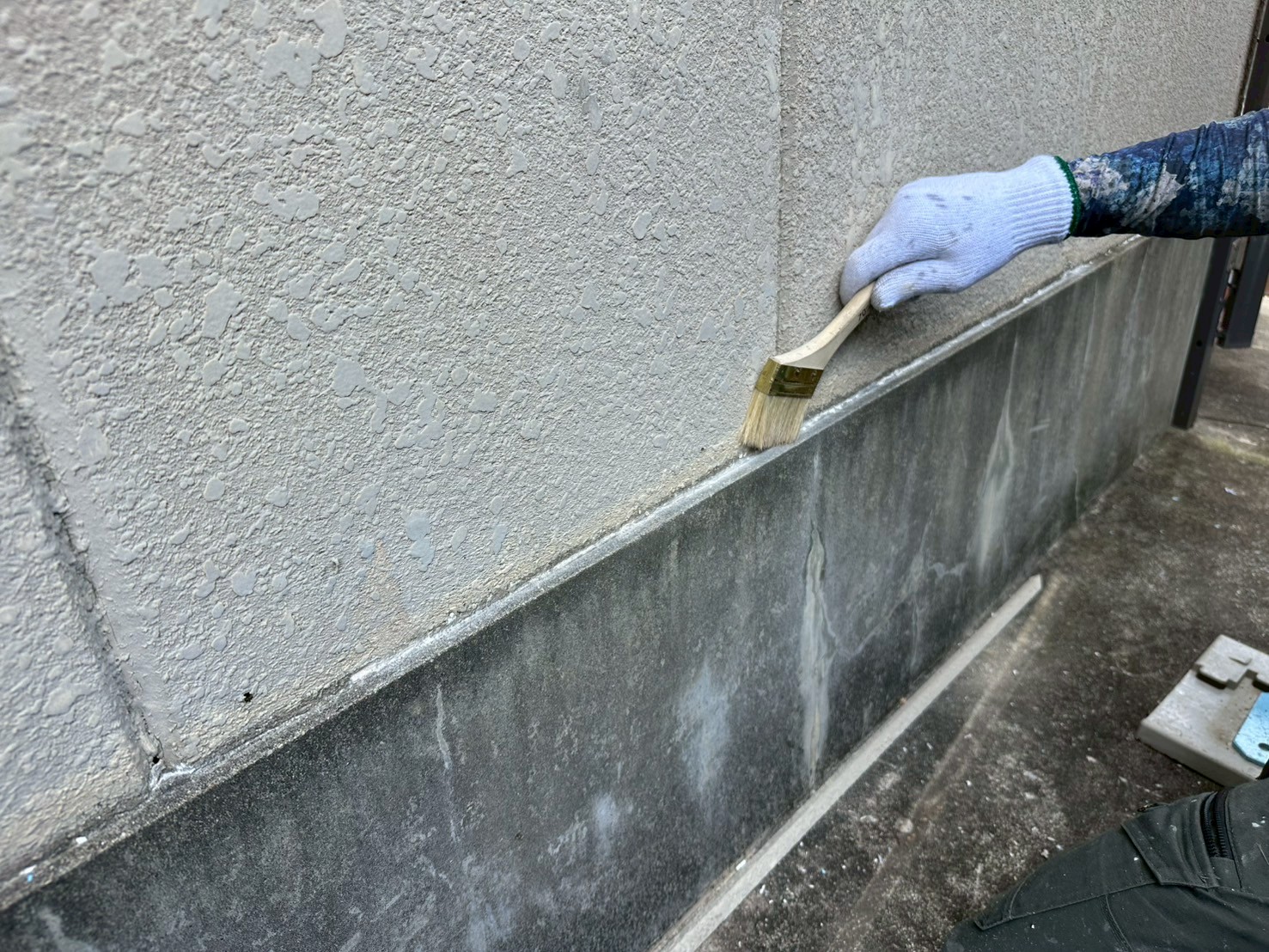

シーリング工事(ALC面)

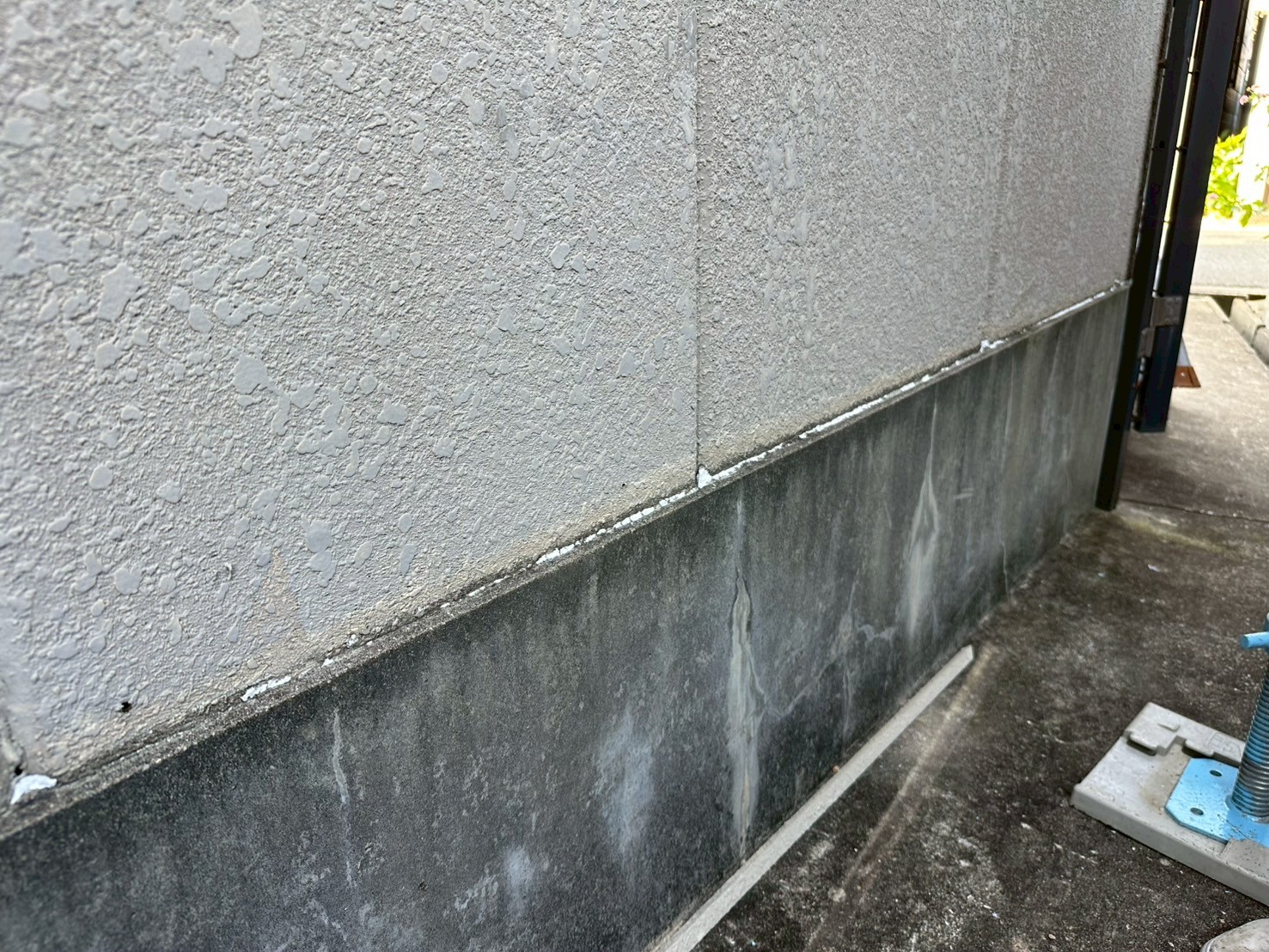

外壁目地、シーリング材を撤去し、清掃しました。
32. 2025年07月01日
シーリング工事(ALC面)

プライマーを塗布していきます。
33. 2025年07月01日
シーリング工事(ALC面)
プライマーを塗布していきます。
34. 2025年07月01日
下地補修工事(ALC面)

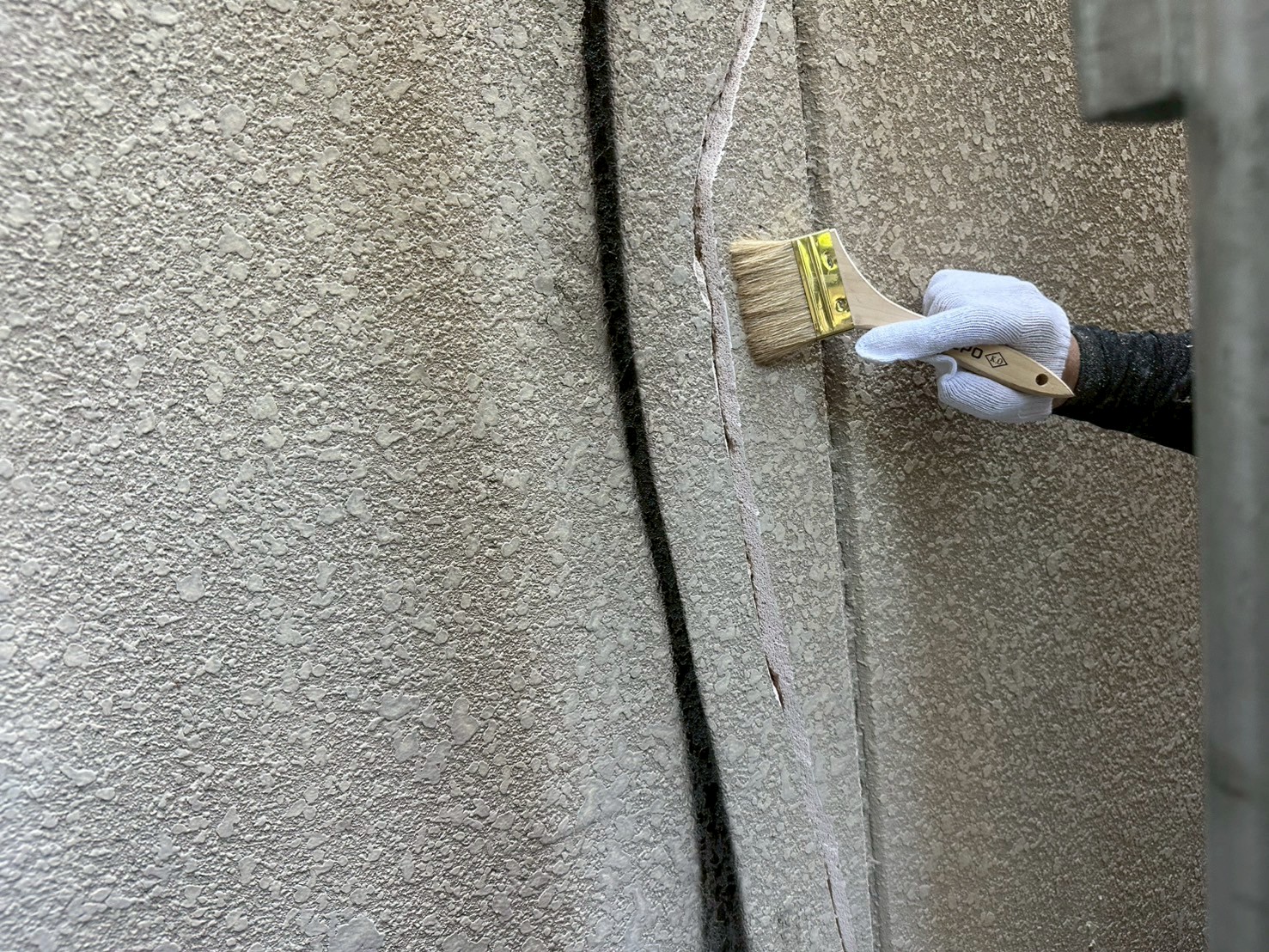

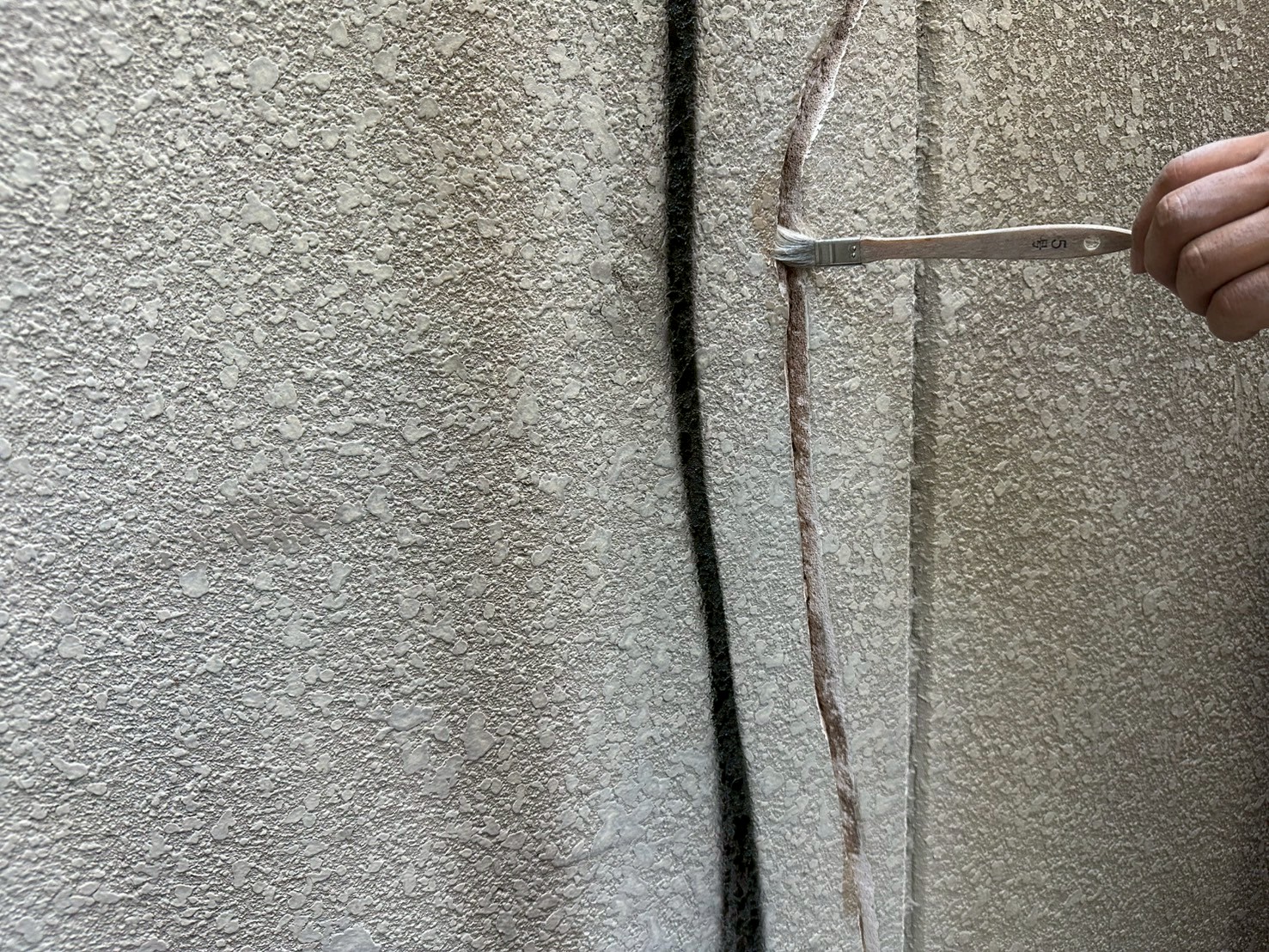

亀裂部分、ユニエポを塗布していきます。
35. 2025年07月01日

下地補修工事(ALC面)
Kモルタルを充填していきます。
36. 2025年07月01日
下地補修工事(ALC面)
Kモルタルを充填しました。
37. 2025年07月02日
シーリング工事(ALC面)

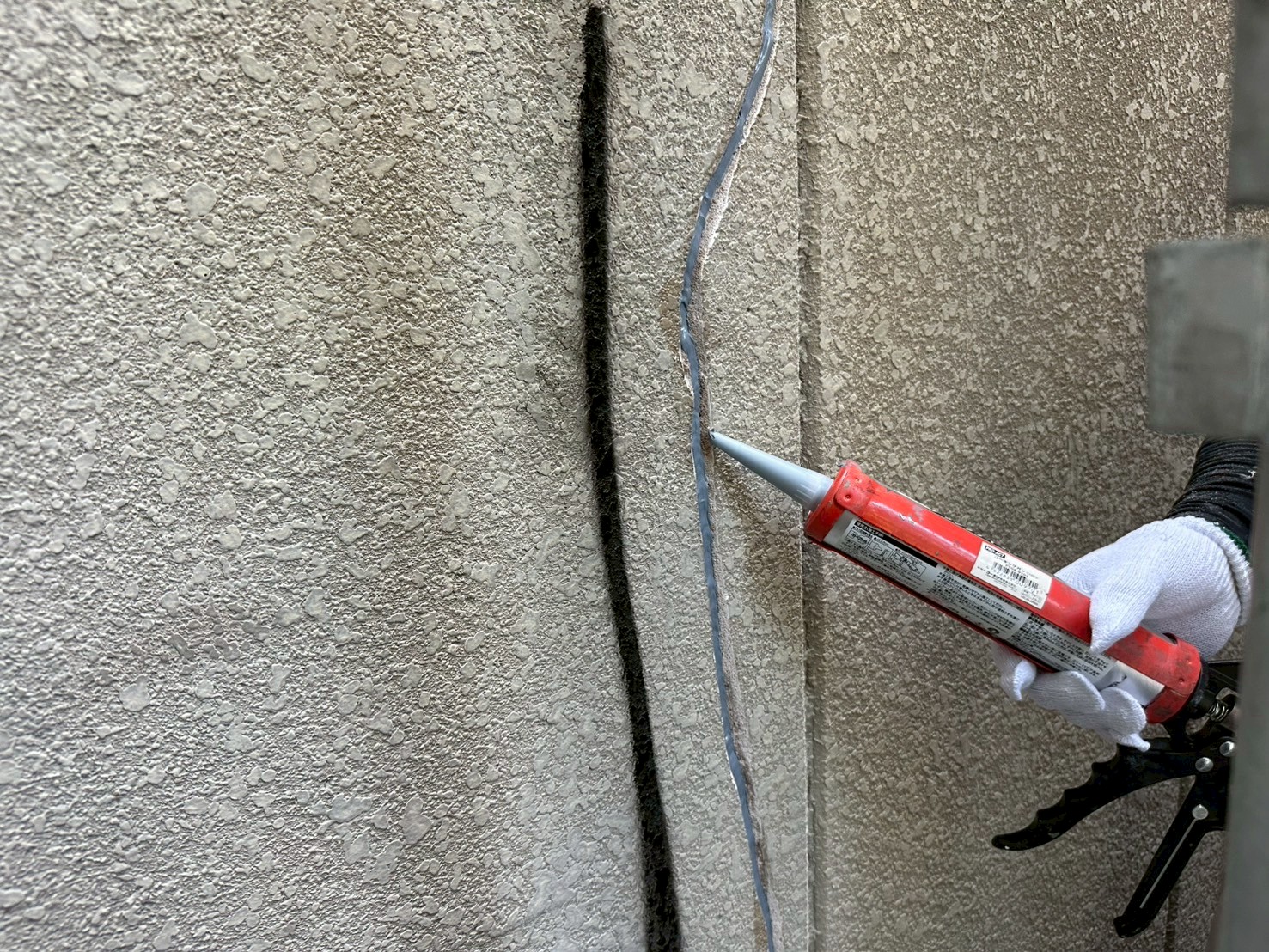

サッシ廻り、マスキングテープで養生し、シーリング材を充填します。
38. 2025年07月02日
シーリング工事(ALC面)
平らにならしていきます。
39. 2025年07月02日
シーリング工事(ALC面)
シーリング処理し、マスキングテープを撤去しました。
40. 2025年07月03日
シーリング工事(ALC面)

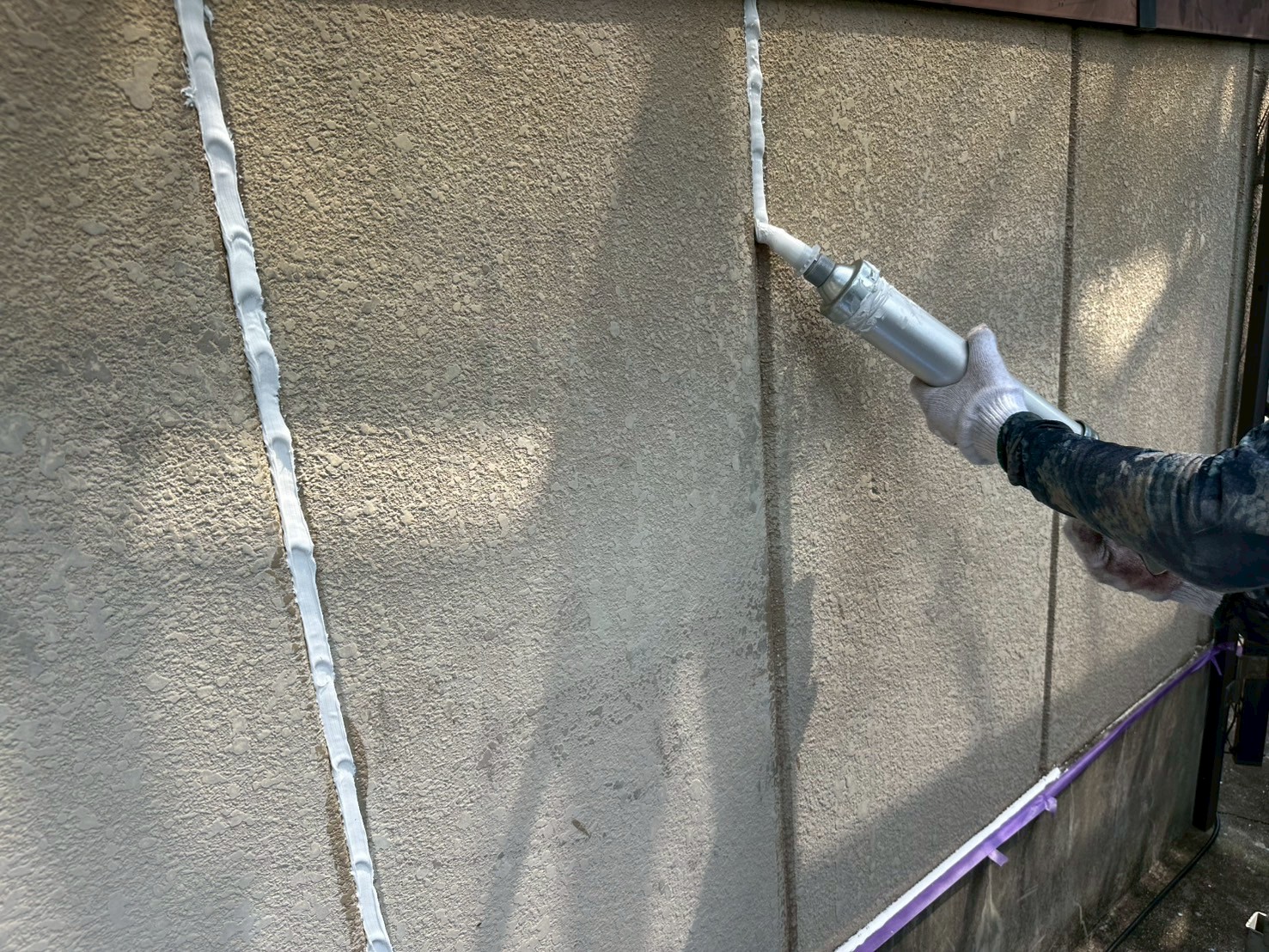

引き続き、シーリング処理していきます。
41. 2025年07月03日
シーリング工事(ALC面)
シーリング処理していきます。
42. 2025年07月03日
シーリング工事(ALC面)
シーリング処理し、マスキングテープを撤去しました。
43. 2025年07月03日
シーリング工事(ALC面)
シーリング処理しました。
44. 2025年07月03日
シーリング工事

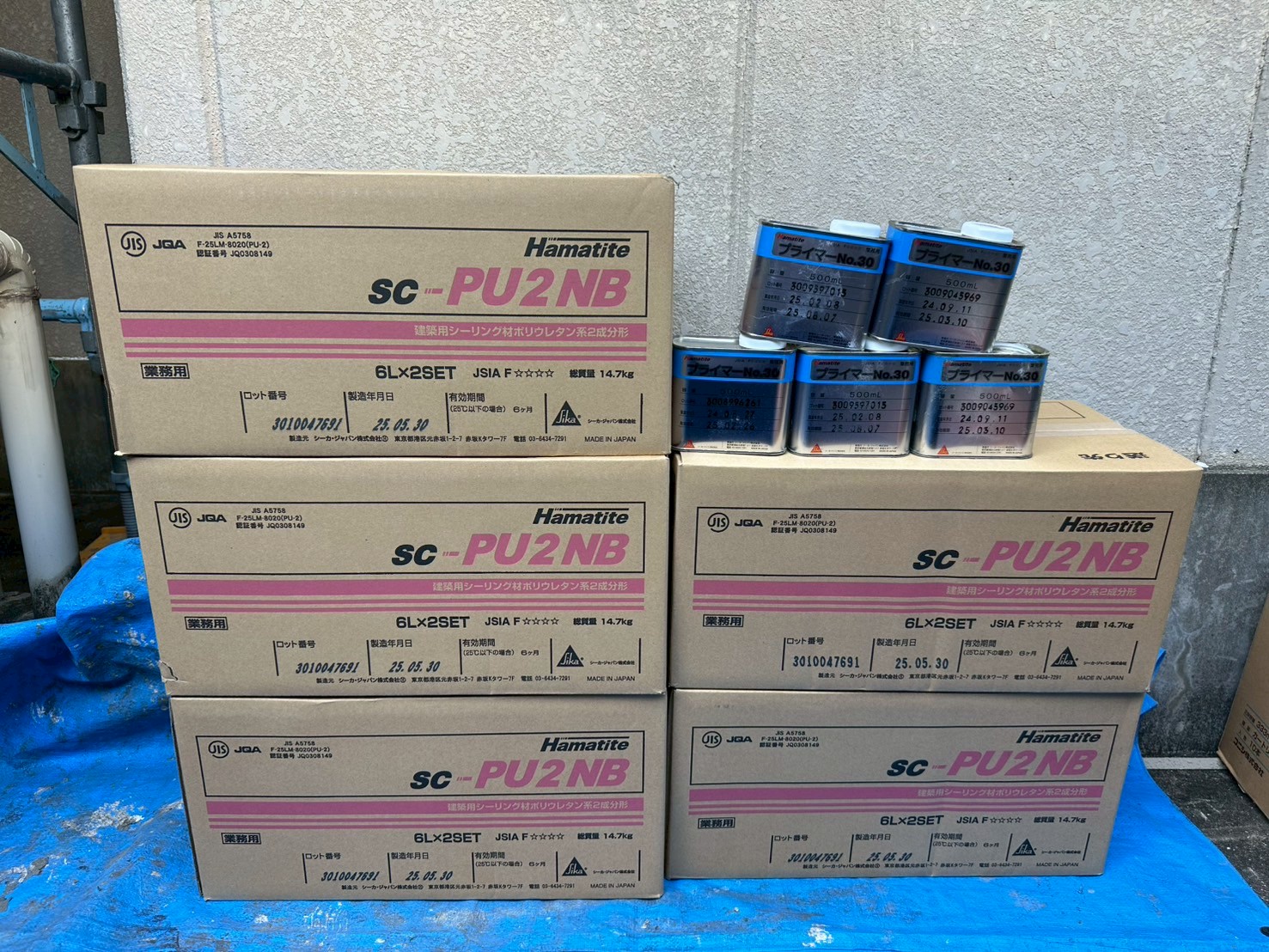

こちらの材料を使用しました。
45. 2025年07月03日

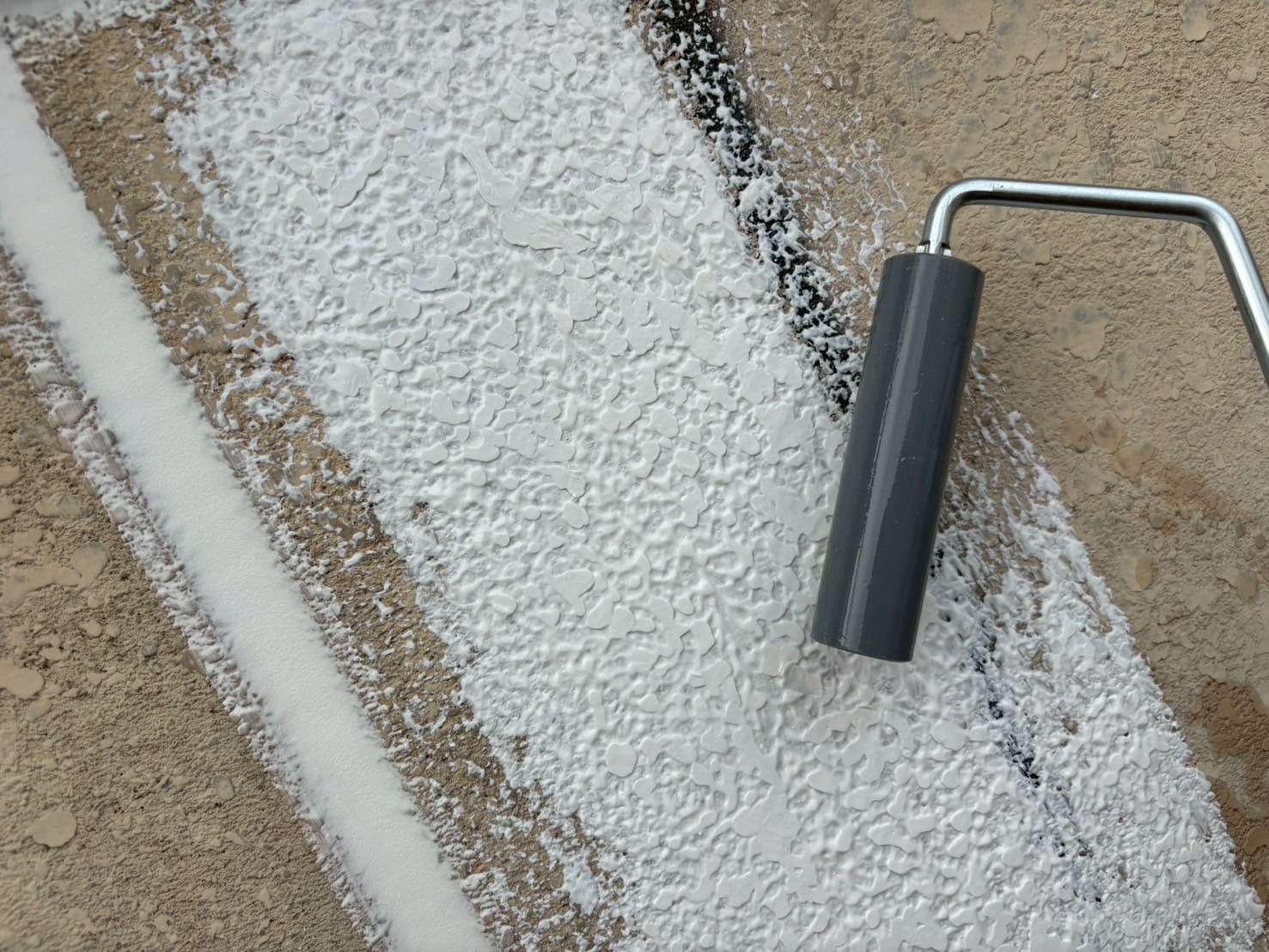

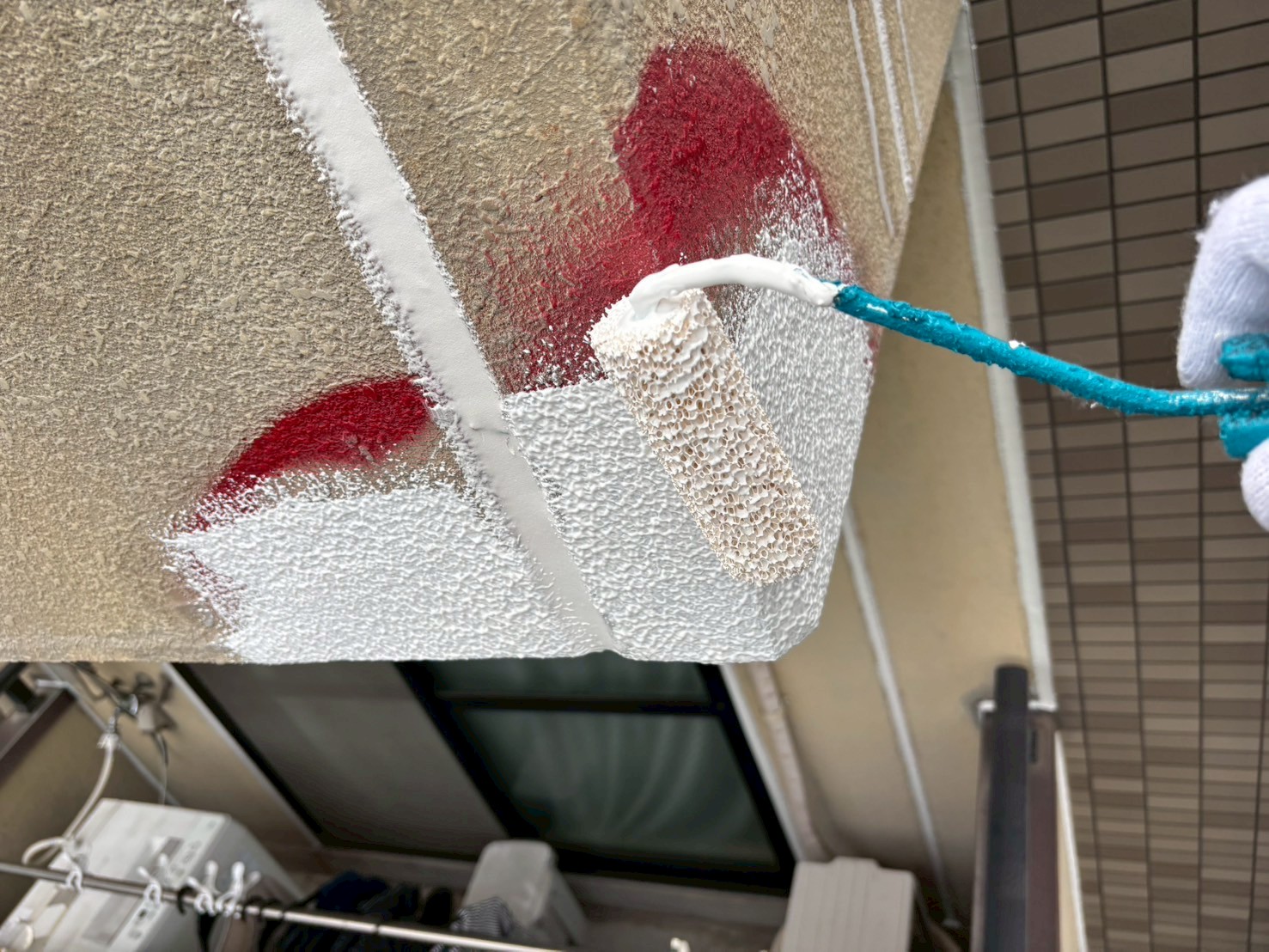

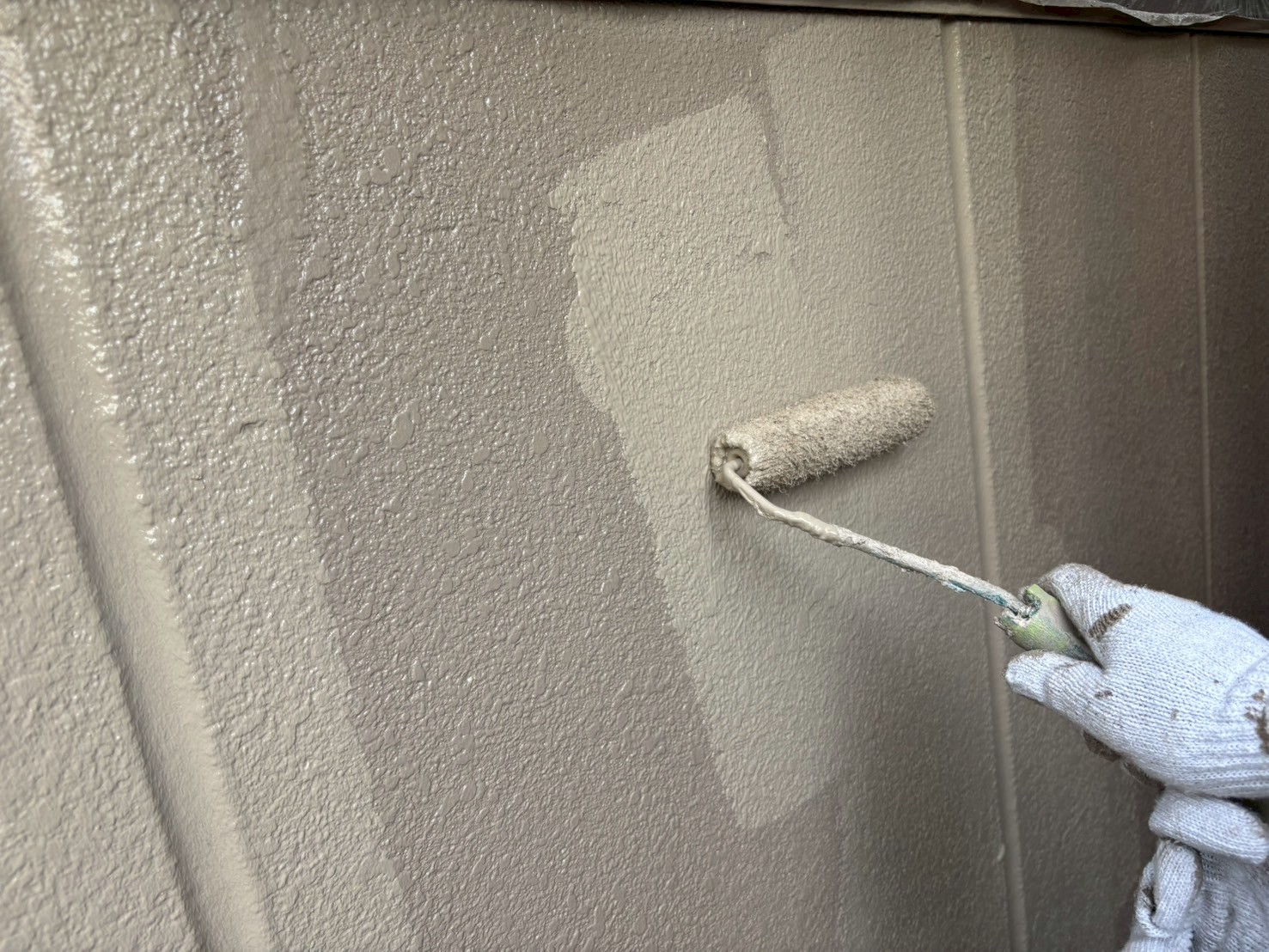

塗装工事(外壁ALC面)

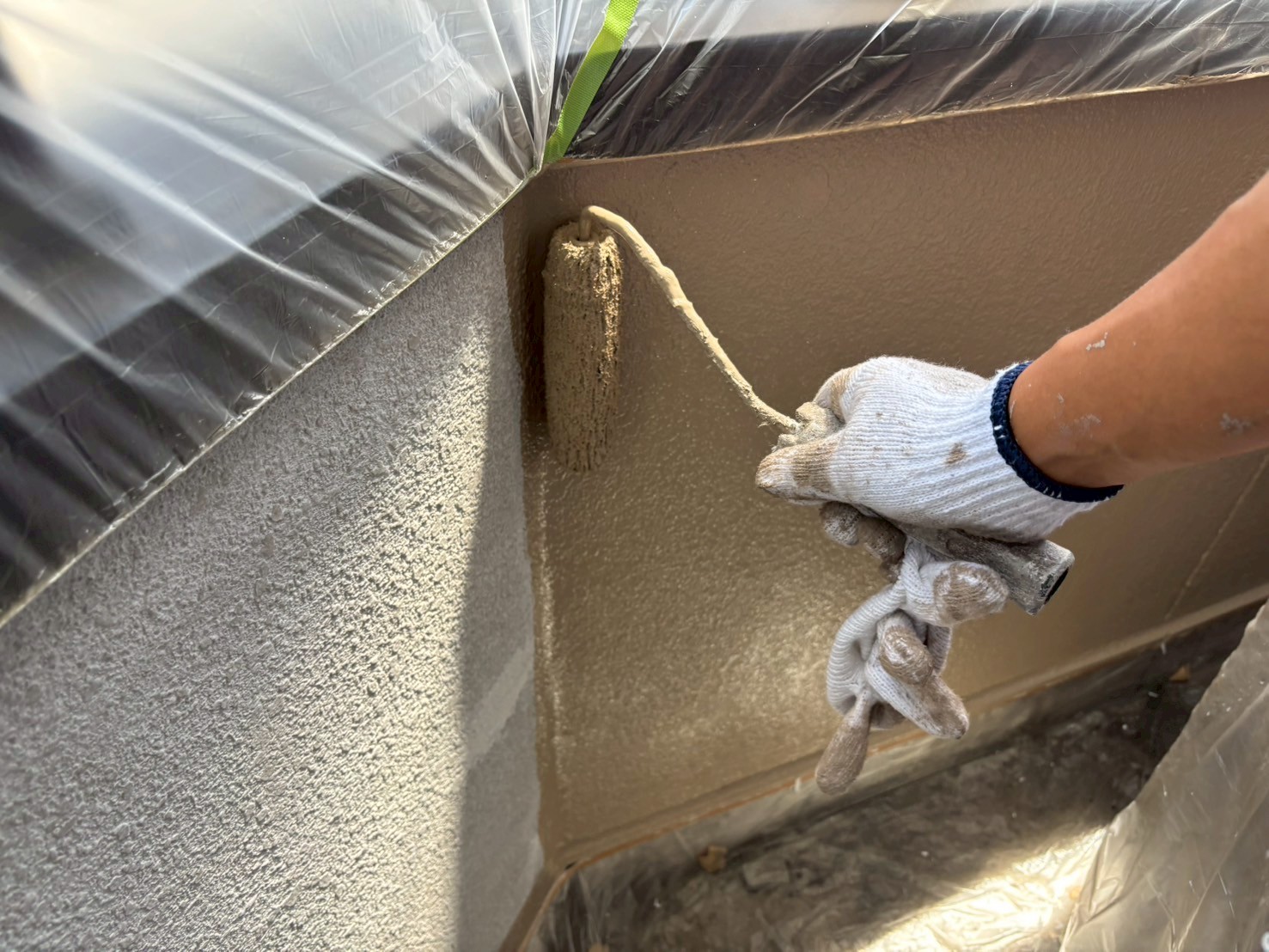

補修箇所をマスチック塗装(既存の壁に柄を合わせる塗装)していきます。
46. 2025年07月03日
塗装工事(外壁ALC面)
マスチック塗装していきます。
47. 2025年07月03日

塗装工事(外壁ALC面)
養生します。
48. 2025年07月04日

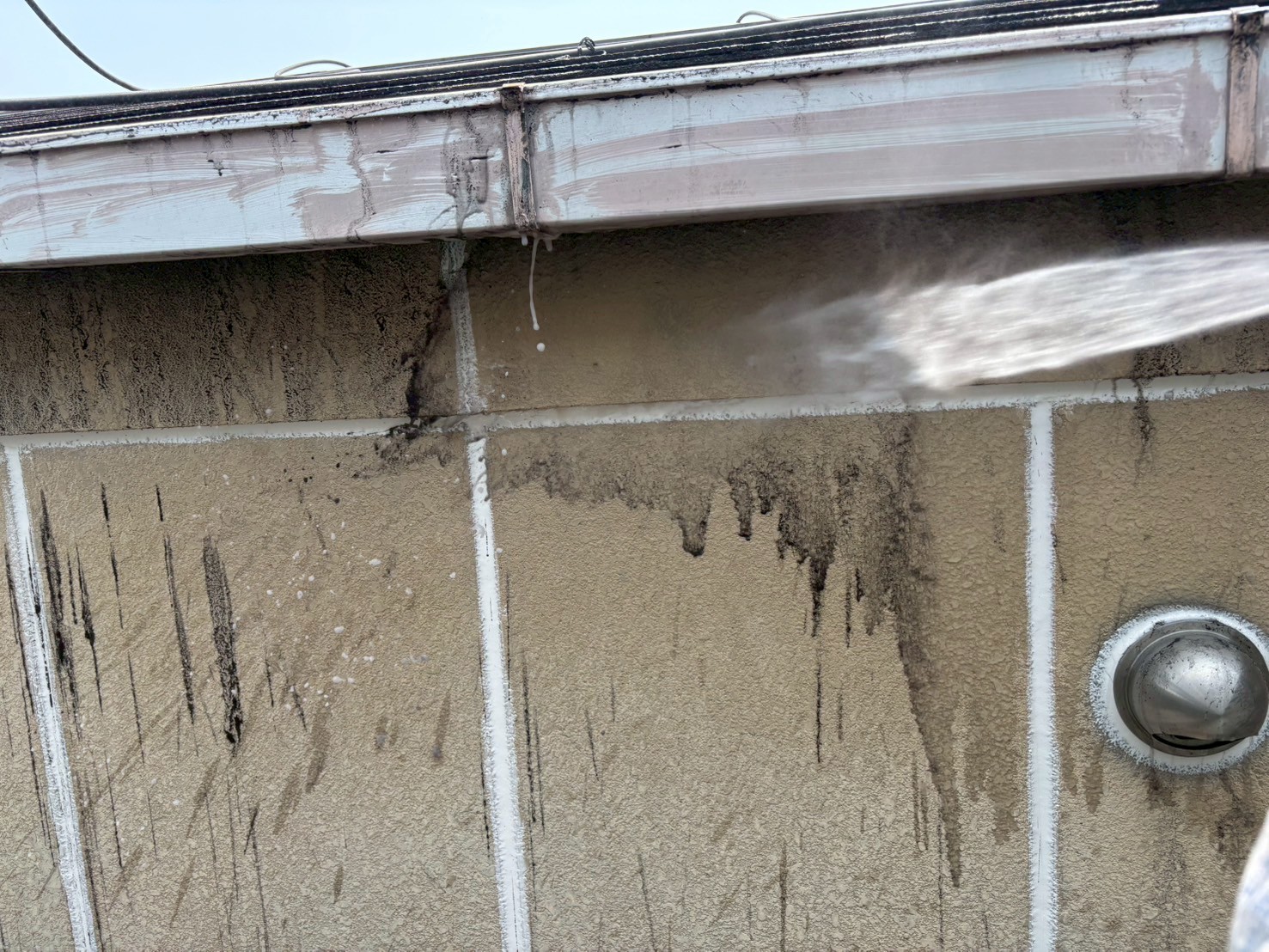

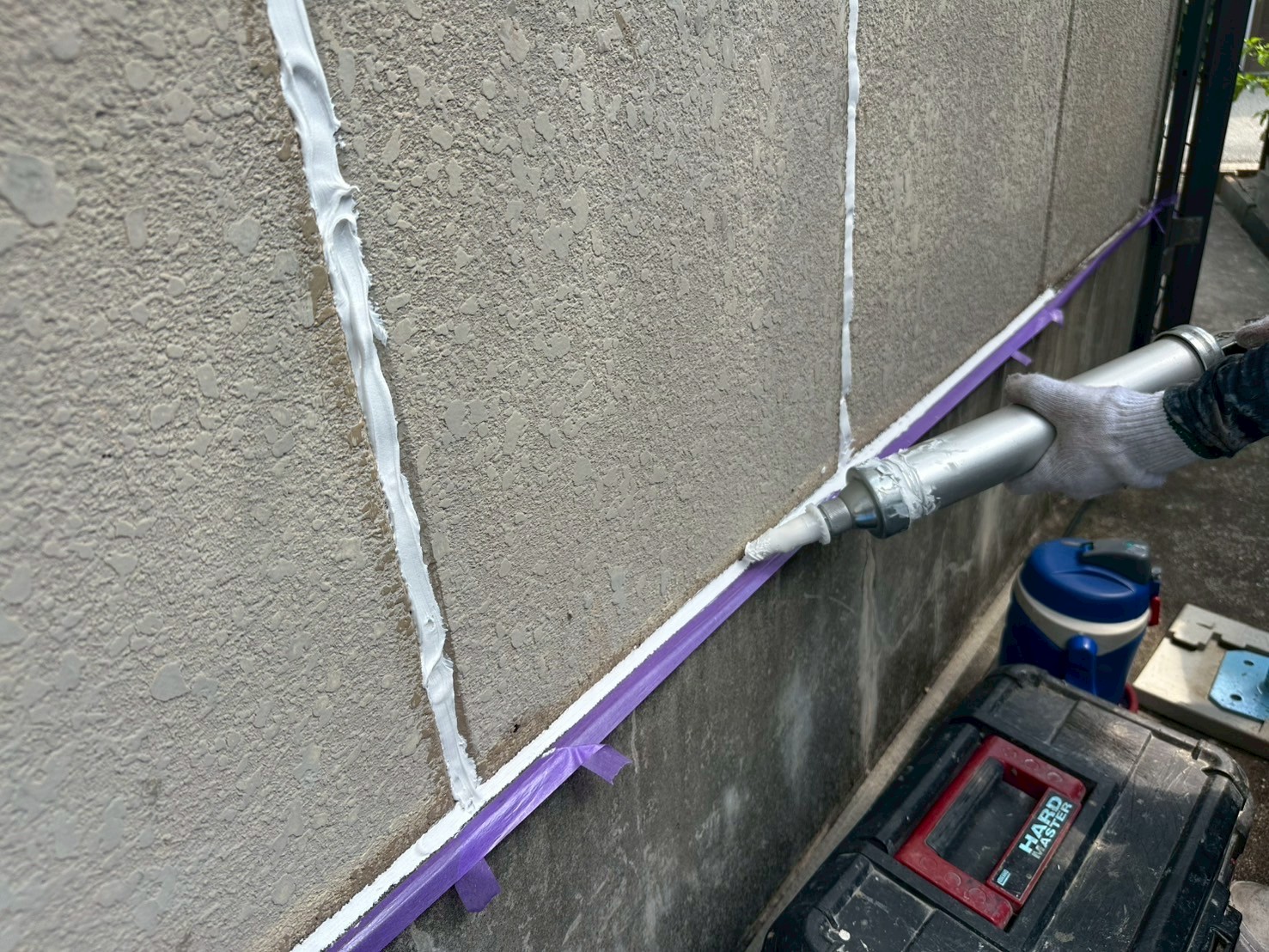

高圧洗浄

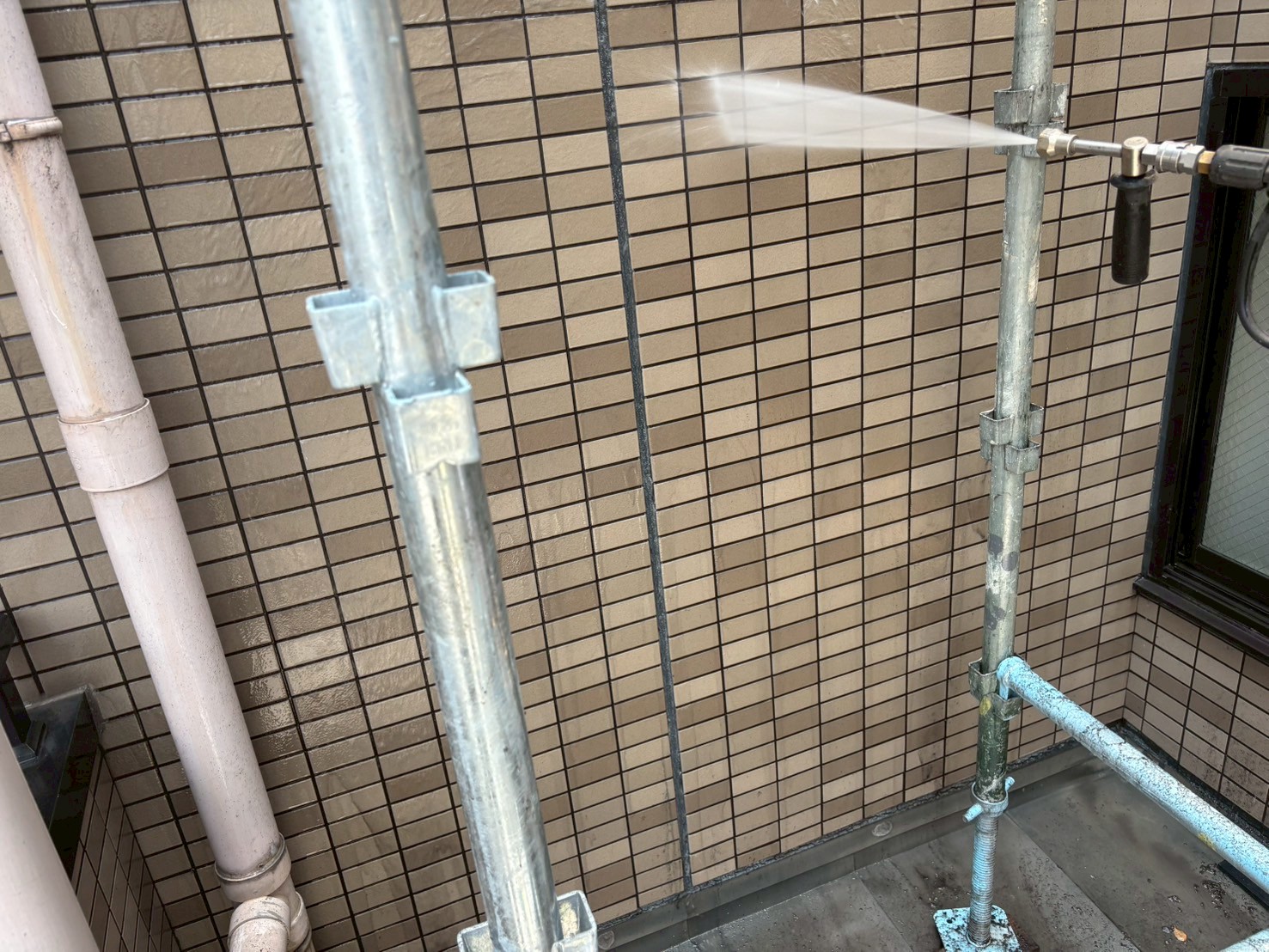

高圧洗浄していきます。

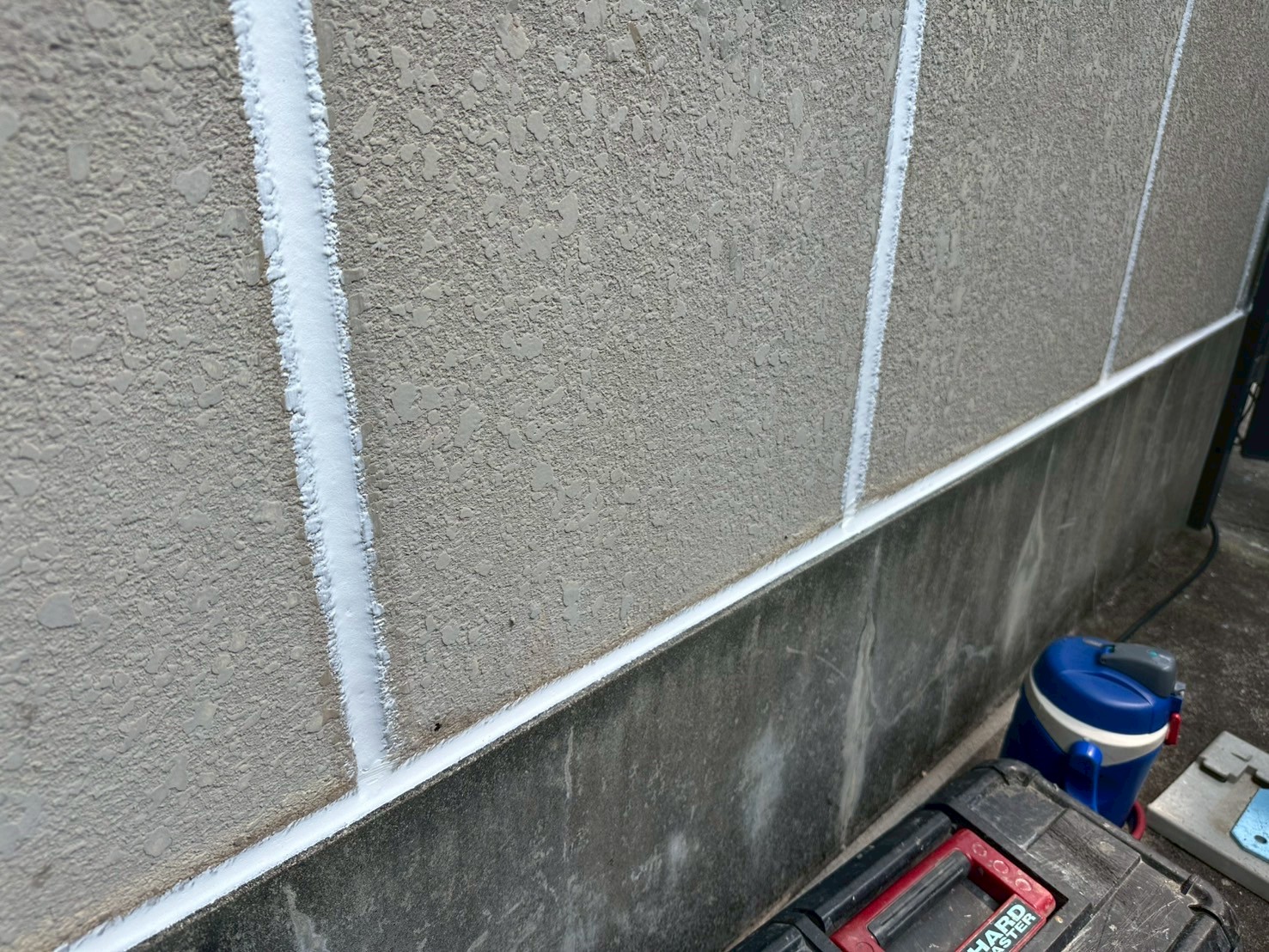

49. 2025年07月04日
高圧洗浄

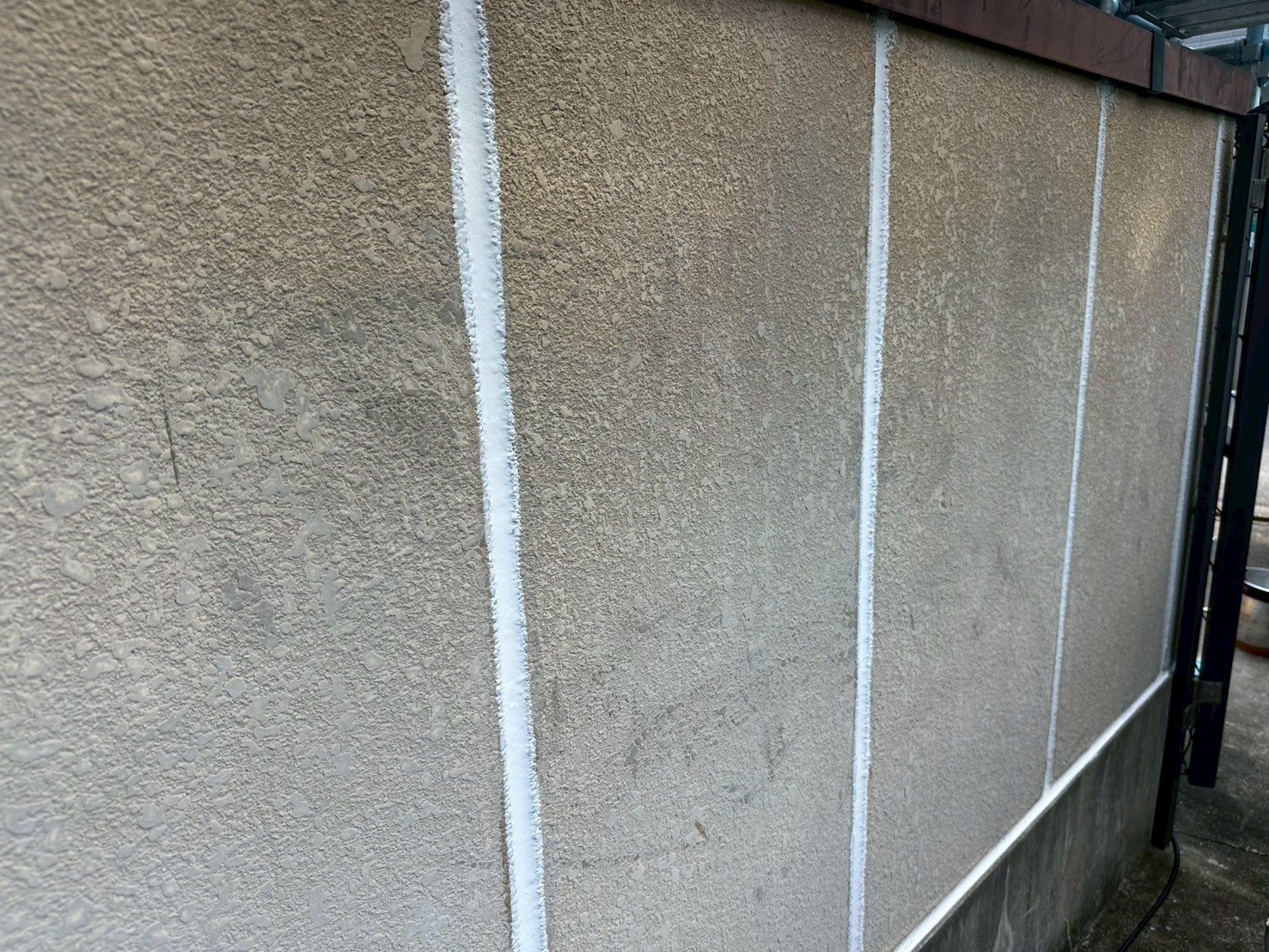

高圧洗浄していきます。
50. 2025年07月04日
高圧洗浄
高圧洗浄していきます。
51. 2025年07月05日
下地補修工事(タイル面)
浮き部分、既存の状態です。
52. 2025年07月05日
下地補修工事(タイル面)

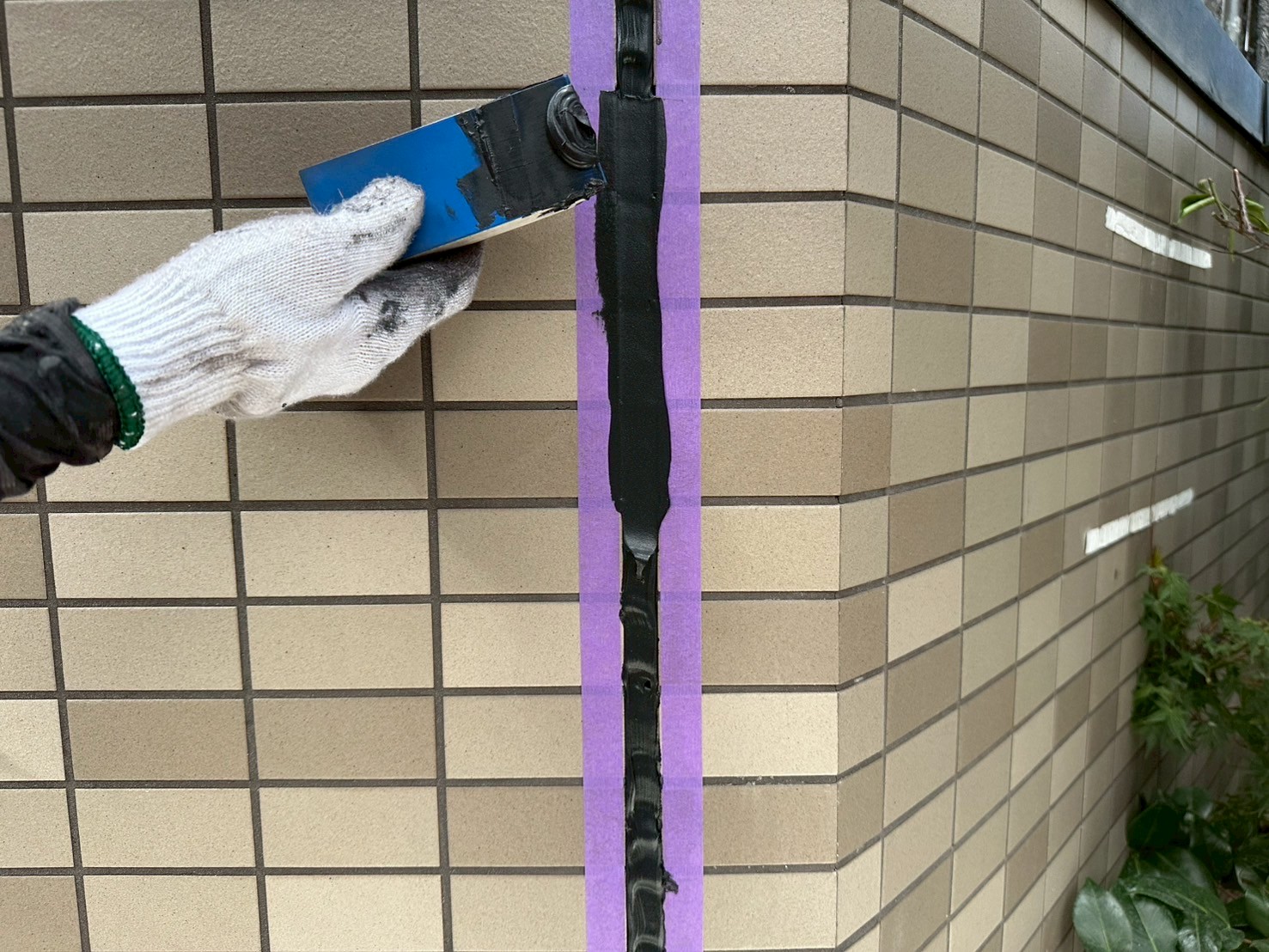

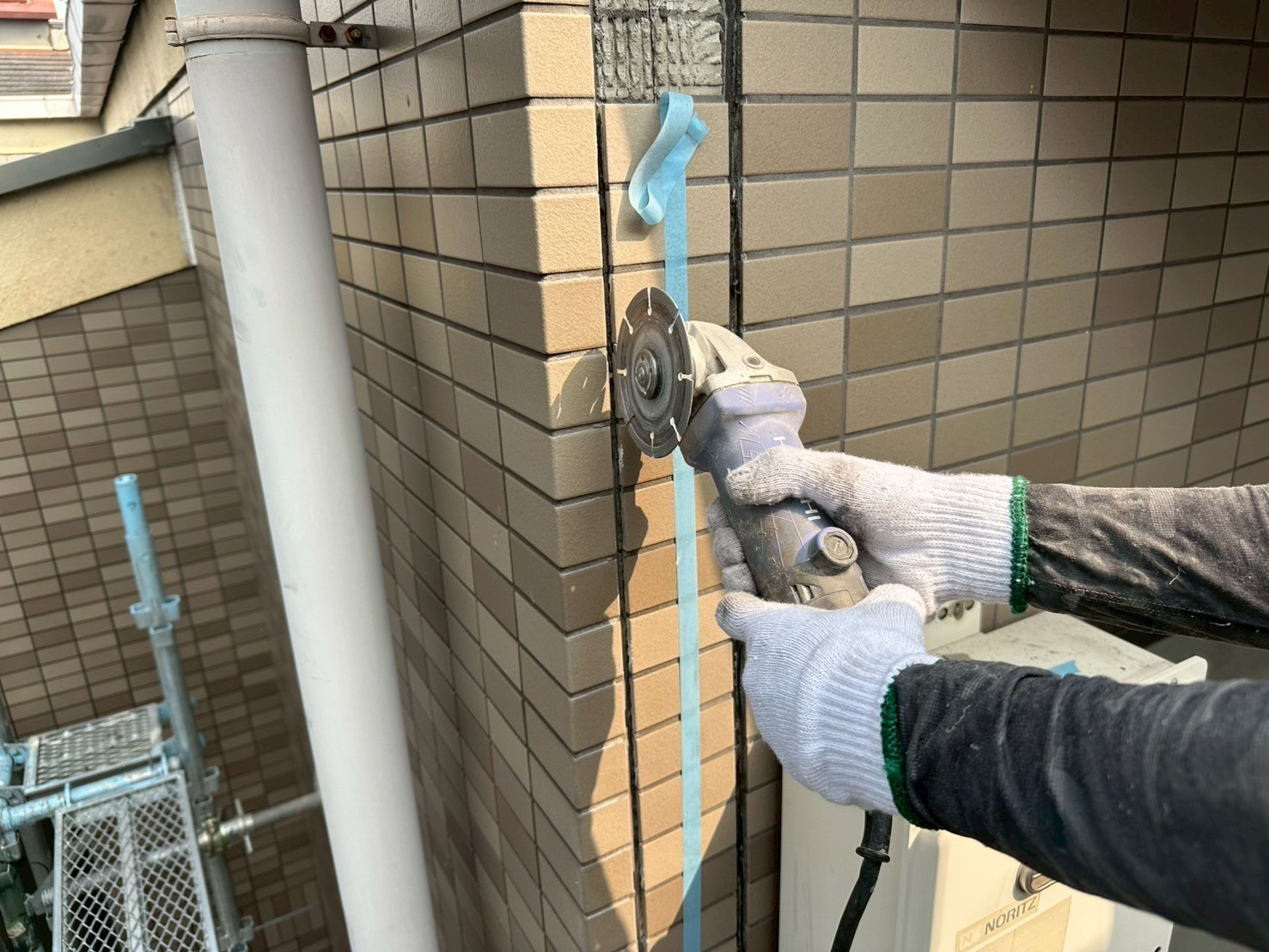

浮き部分のタイルをサンダーでカットしていきます。
53. 2025年07月05日
下地補修工事(タイル面)
カットしていきます。
54. 2025年07月05日
下地補修工事(タイル面)
清掃していきます。
55. 2025年07月05日

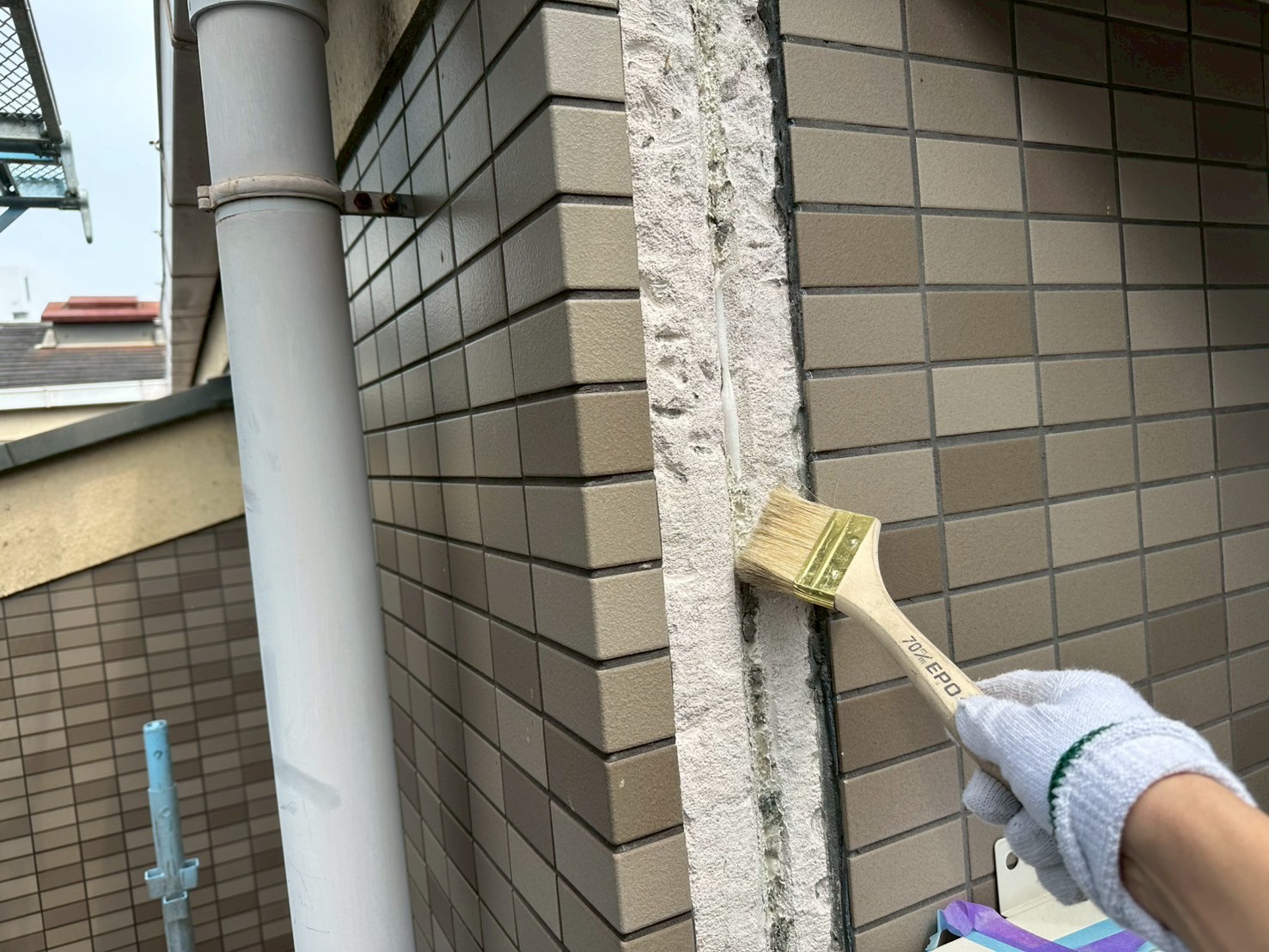

下地補修工事(タイル面)

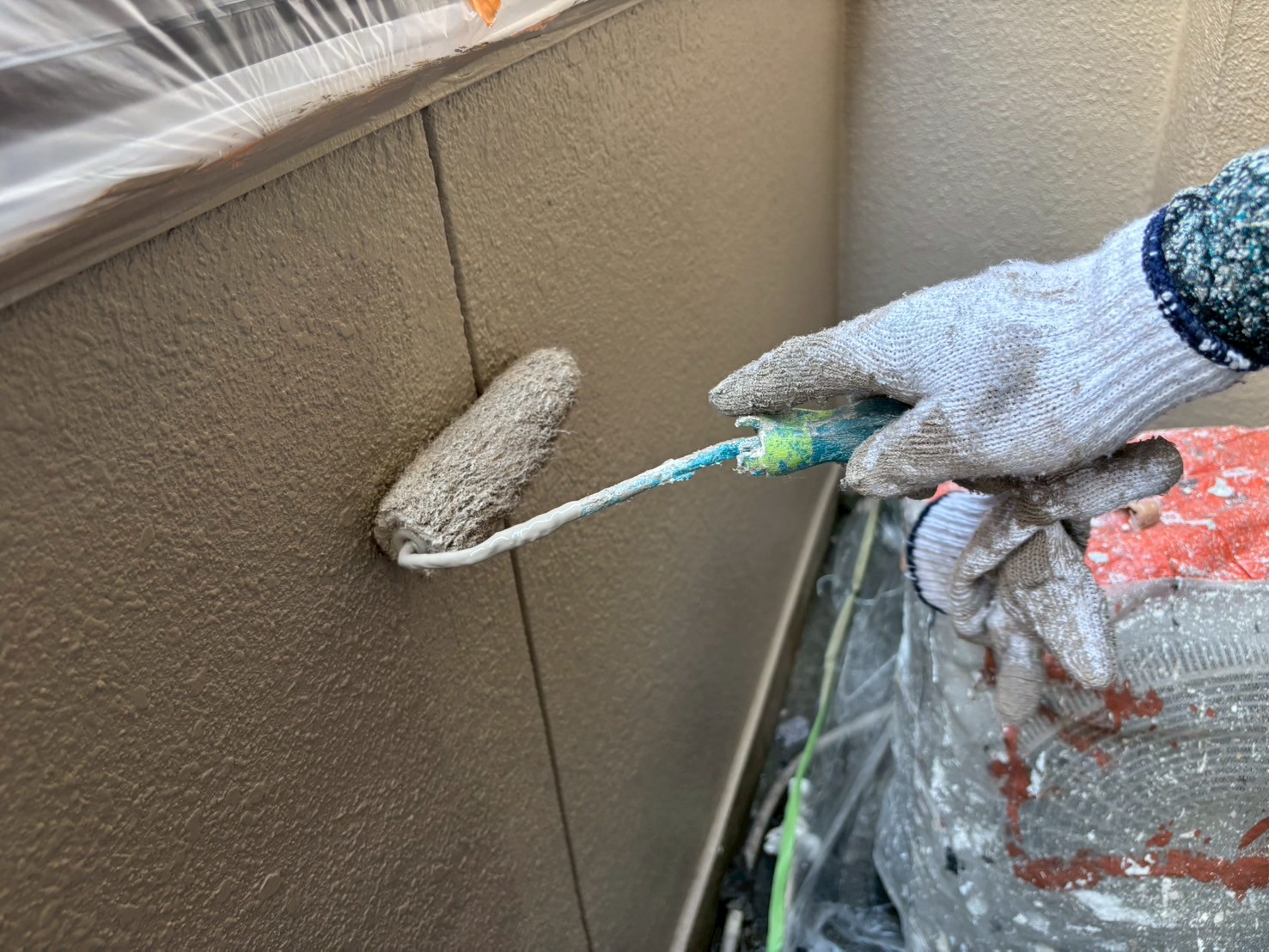

セメントを充填し、下地調整していきます。
56. 2025年07月07日
塗装工事(外壁ALC面)
塗装箇所以外を養生していきます。
57. 2025年07月07日
塗装工事(外壁ALC面)
塗装箇所以外を養生していきます。
58. 2025年07月08日
塗装工事(外壁ALC面)

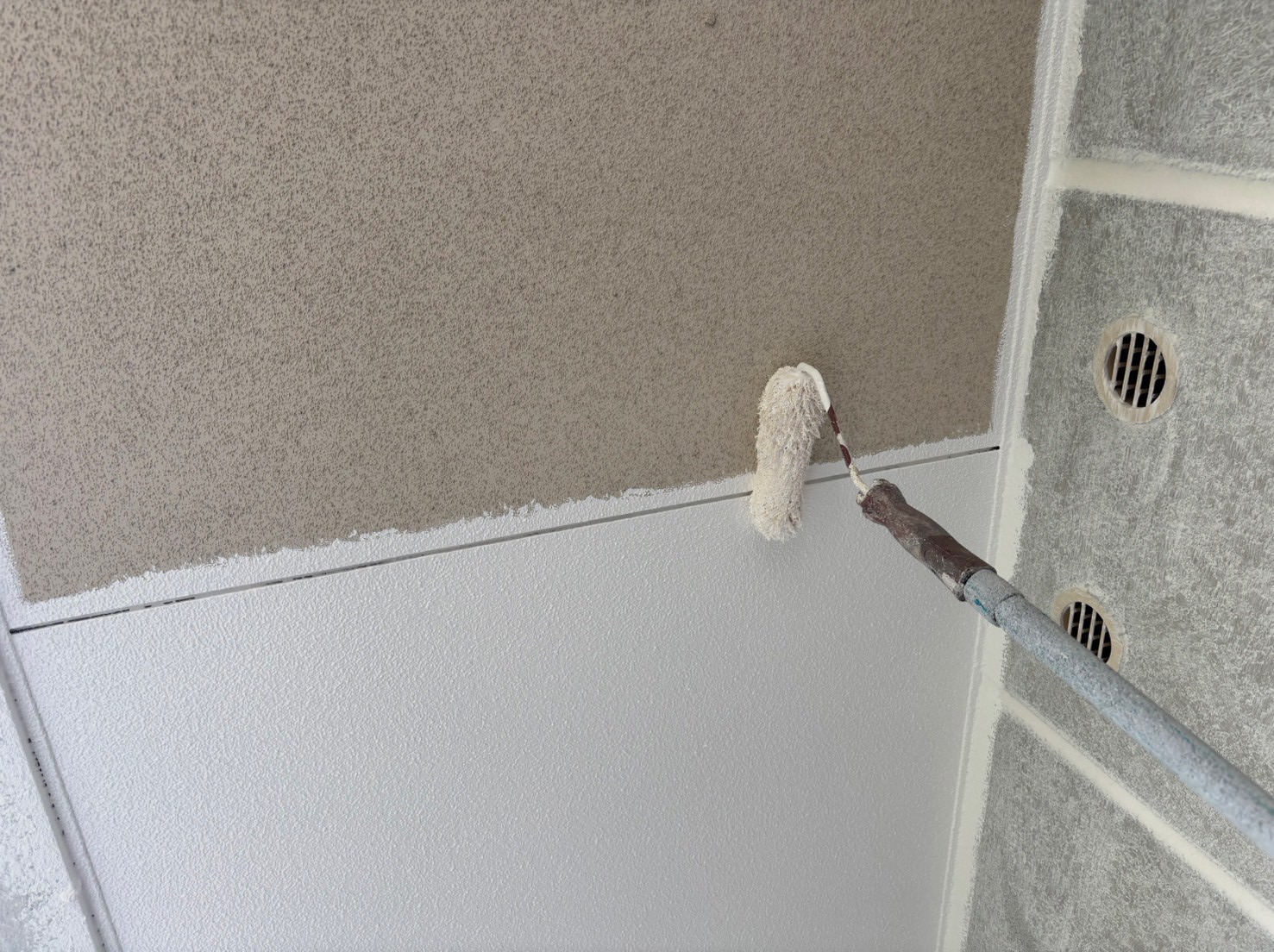

アンダーフィラー弾性エクセルを下塗りしていきます。

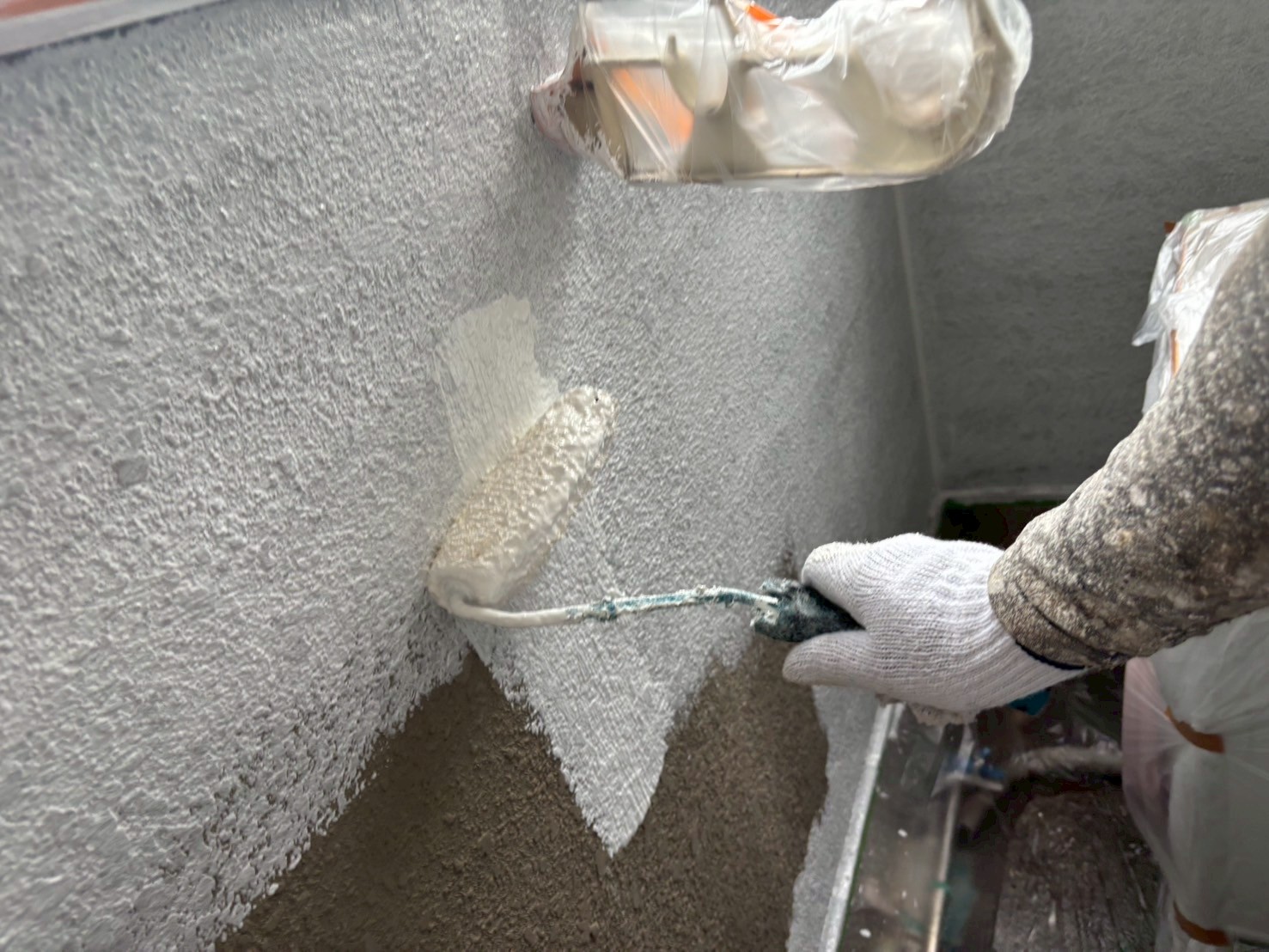

59. 2025年07月08日
塗装工事(外壁ALC面)
アンダーフィラー弾性エクセルを下塗りしていきます。

60. 2025年07月09日

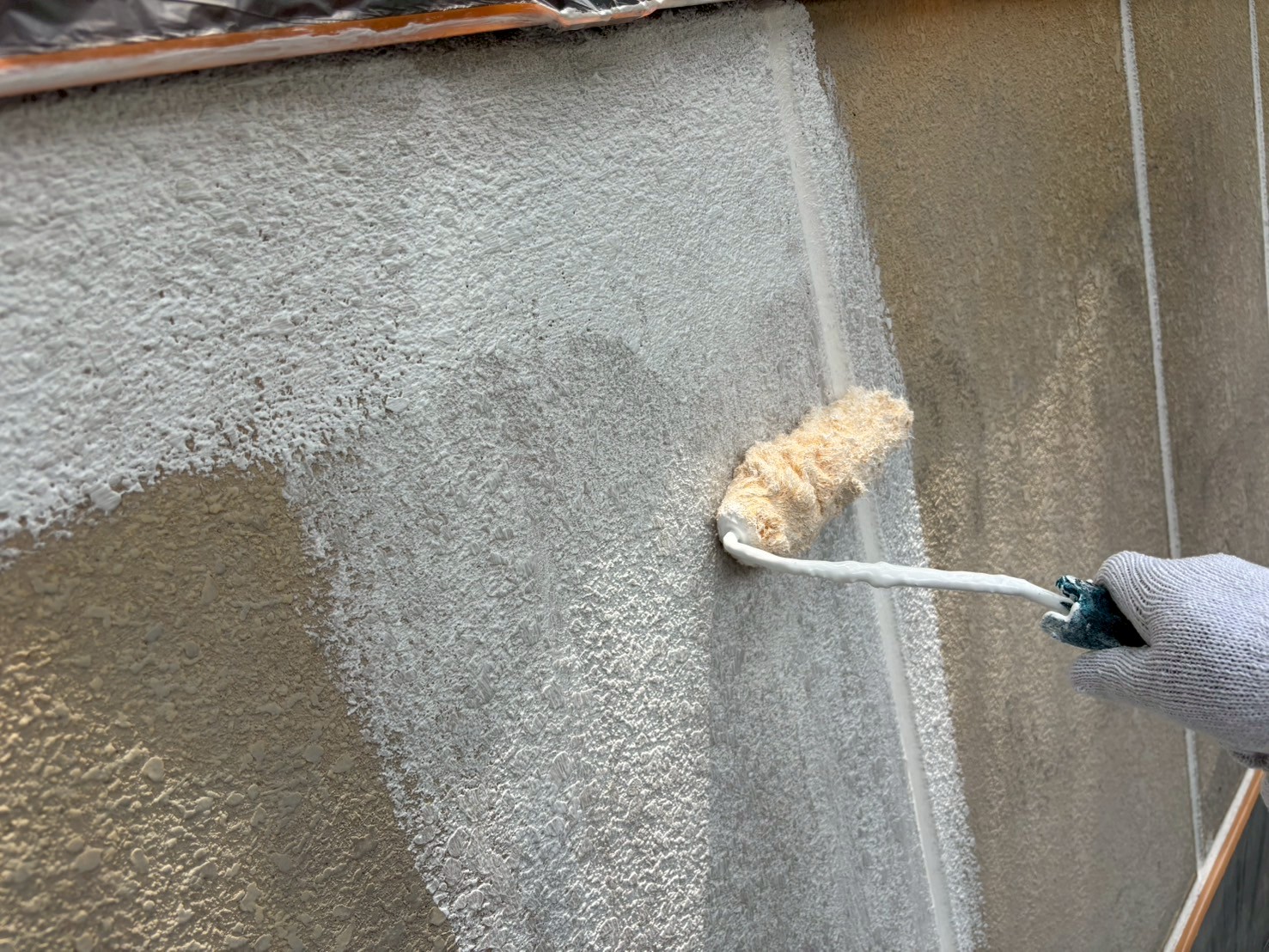

塗装工事(外壁ALC面)
引き続き、アンダーフィラー弾性エクセルを下塗りしていきます。

61. 2025年07月09日
塗装工事(外壁ALC面)
アンダーフィラー弾性エクセルを下塗りしていきます。
62. 2025年07月09日
塗装工事(外壁ALC面)

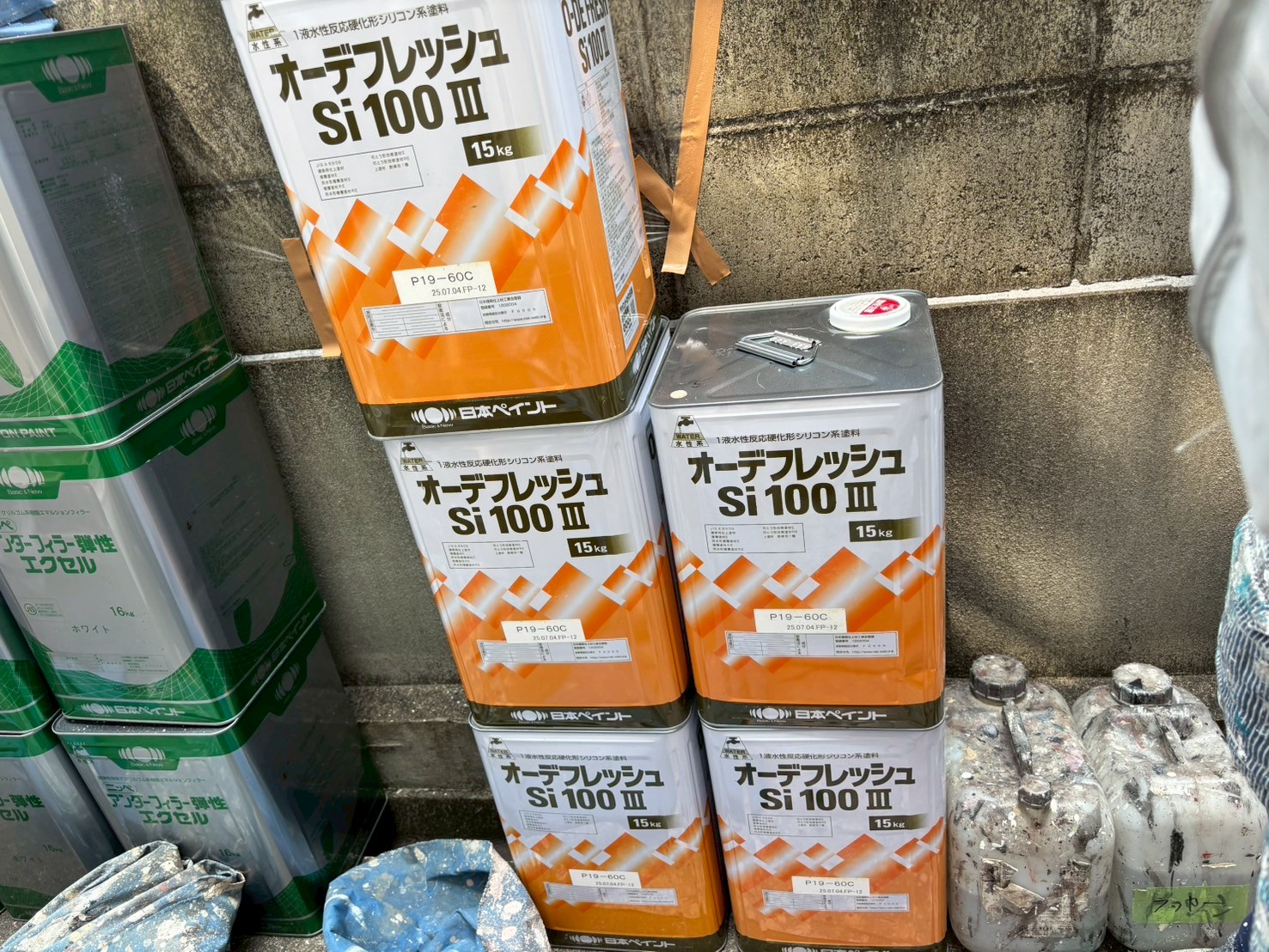

オーデフレッシュSi100Ⅲを上塗りしていきます(1回目)。
63. 2025年07月09日
塗装工事(外壁ALC面)
オーデフレッシュSi100Ⅲを上塗りしていきます(1回目)。
64. 2025年07月09日

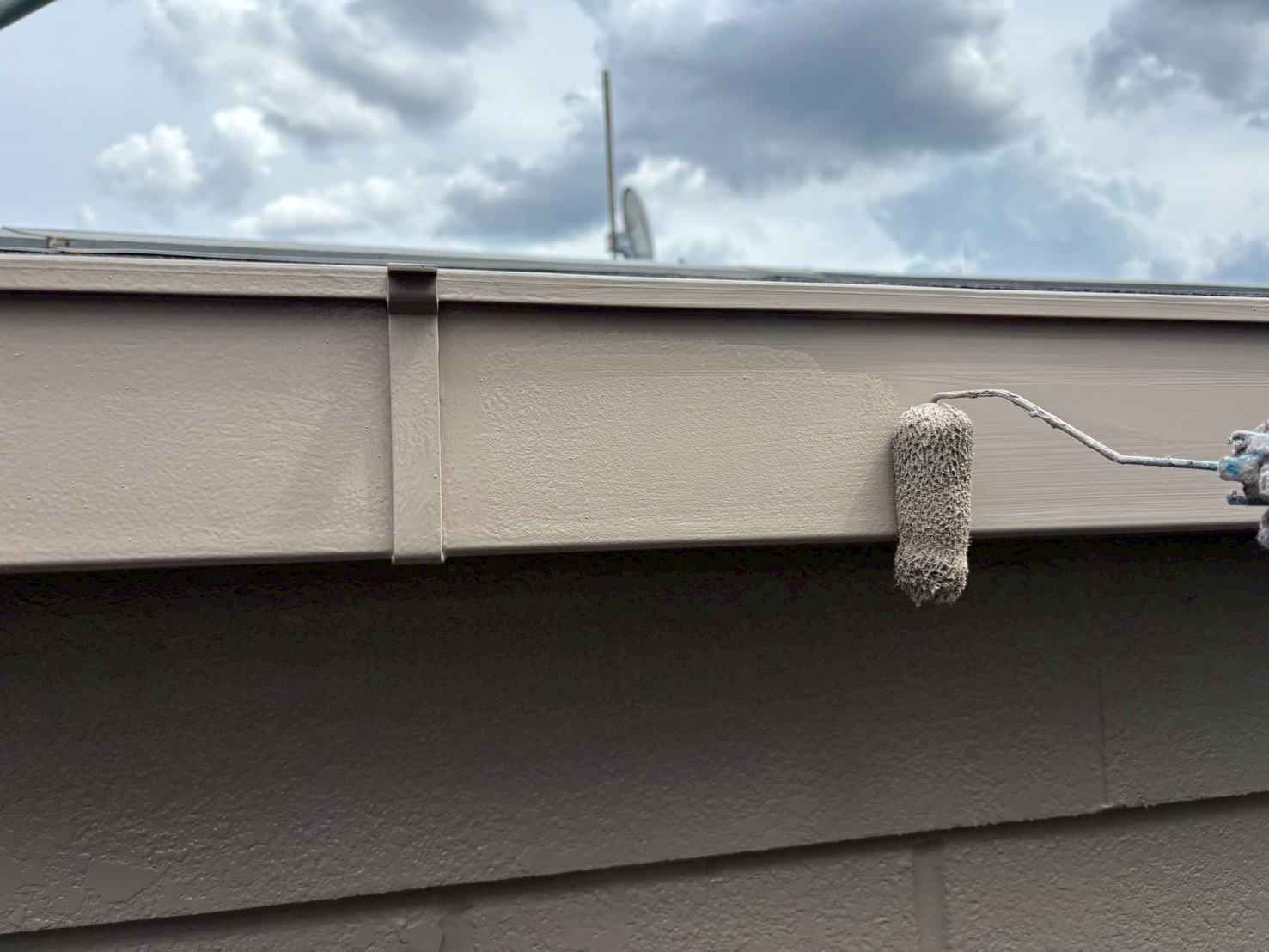

塗装工事(軒天)

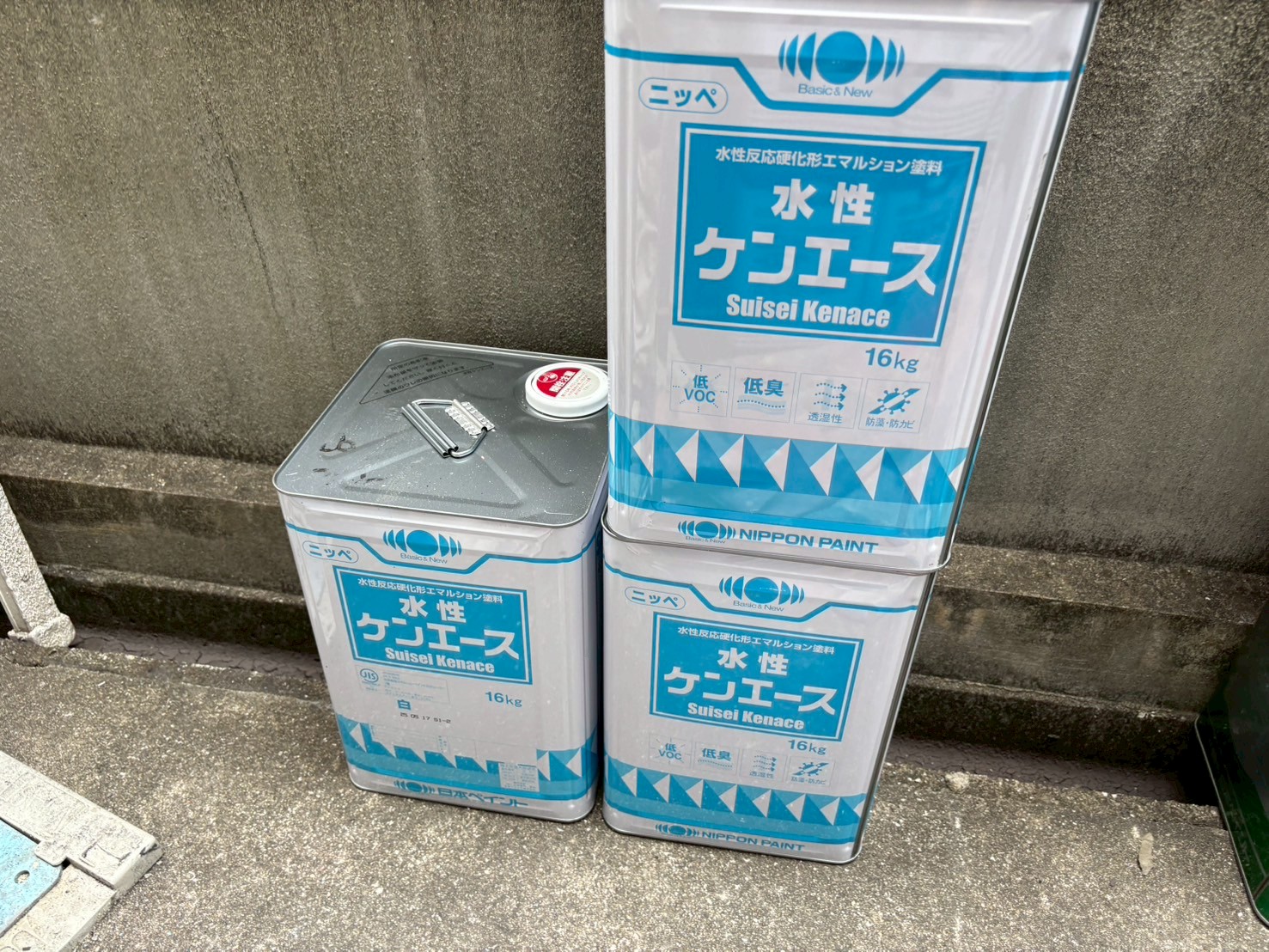

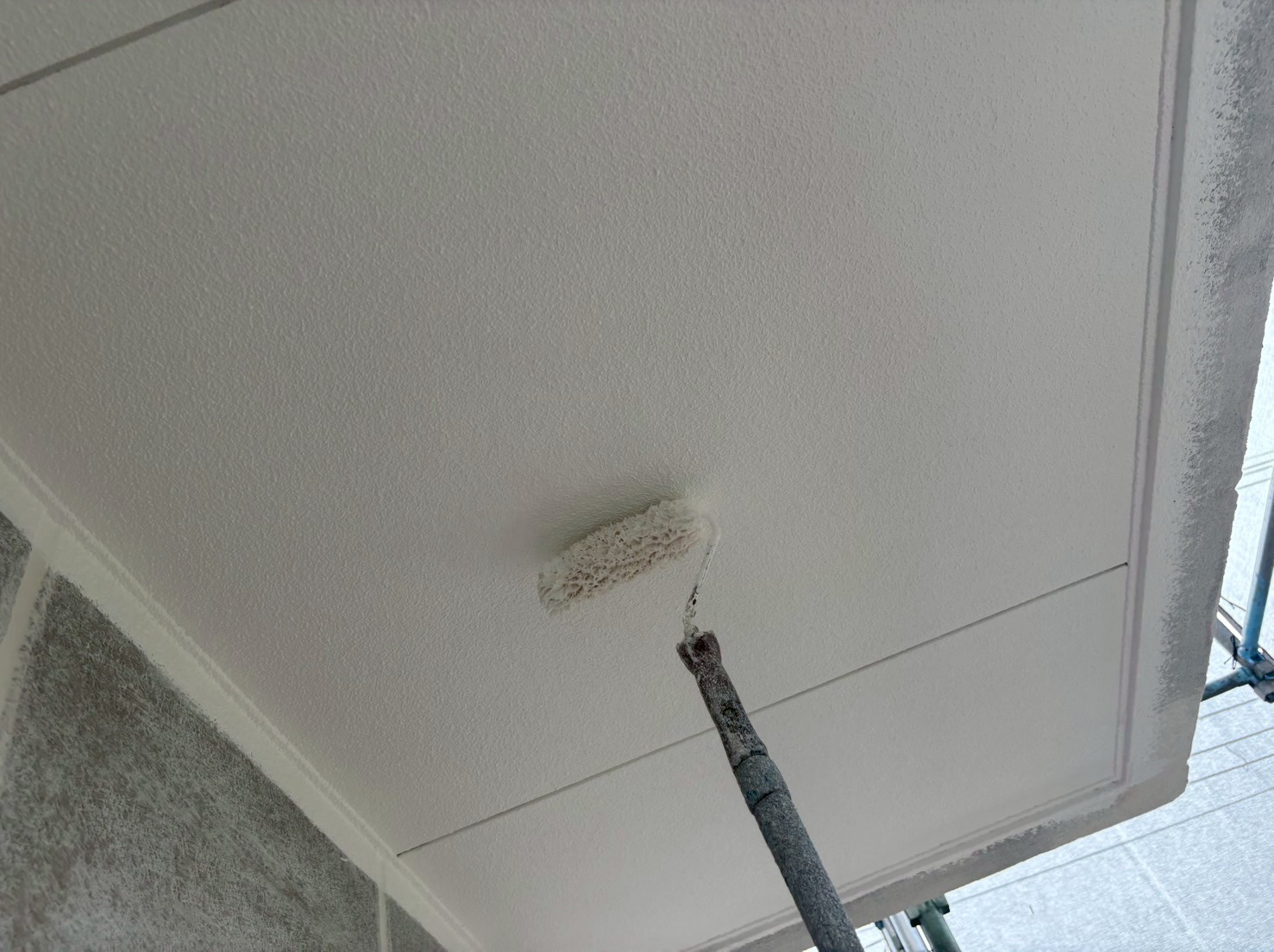

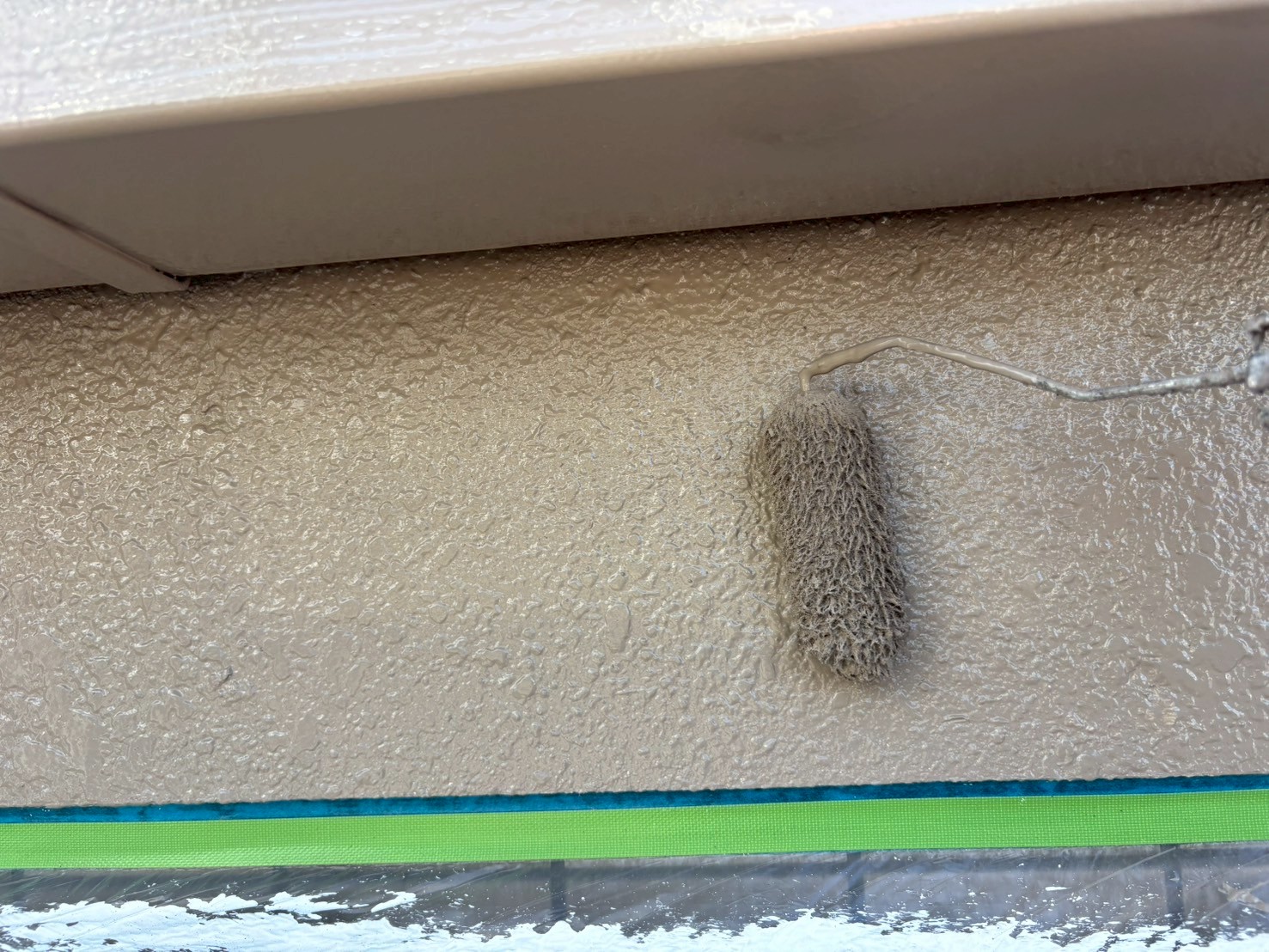

水性ケンエースを上塗りしていきます(1回目)。
65. 2025年07月09日

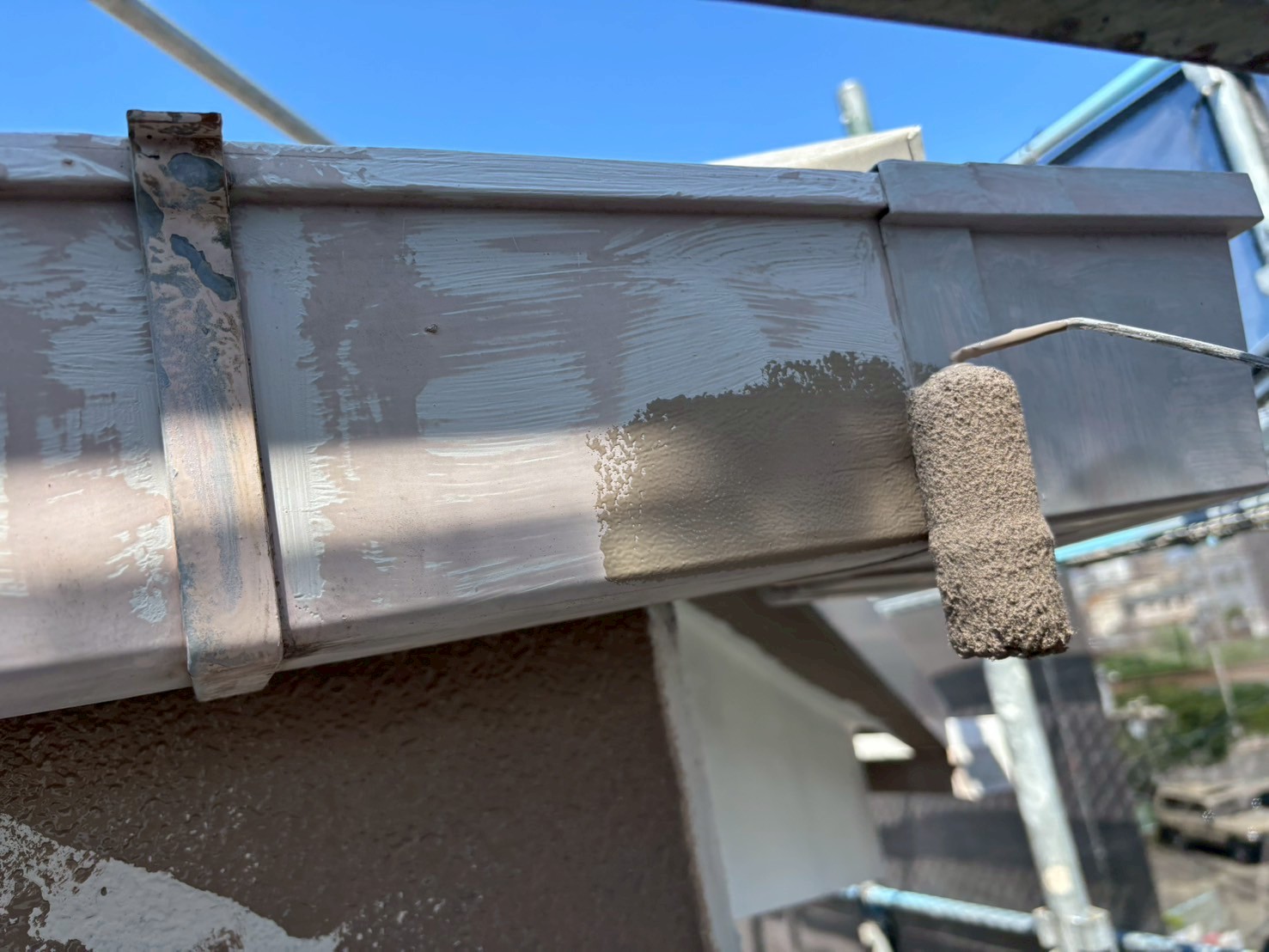

塗装工事(軒天)
上塗りしていきます(2回目)。
66. 2025年07月09日
下地補修工事(タイル面)

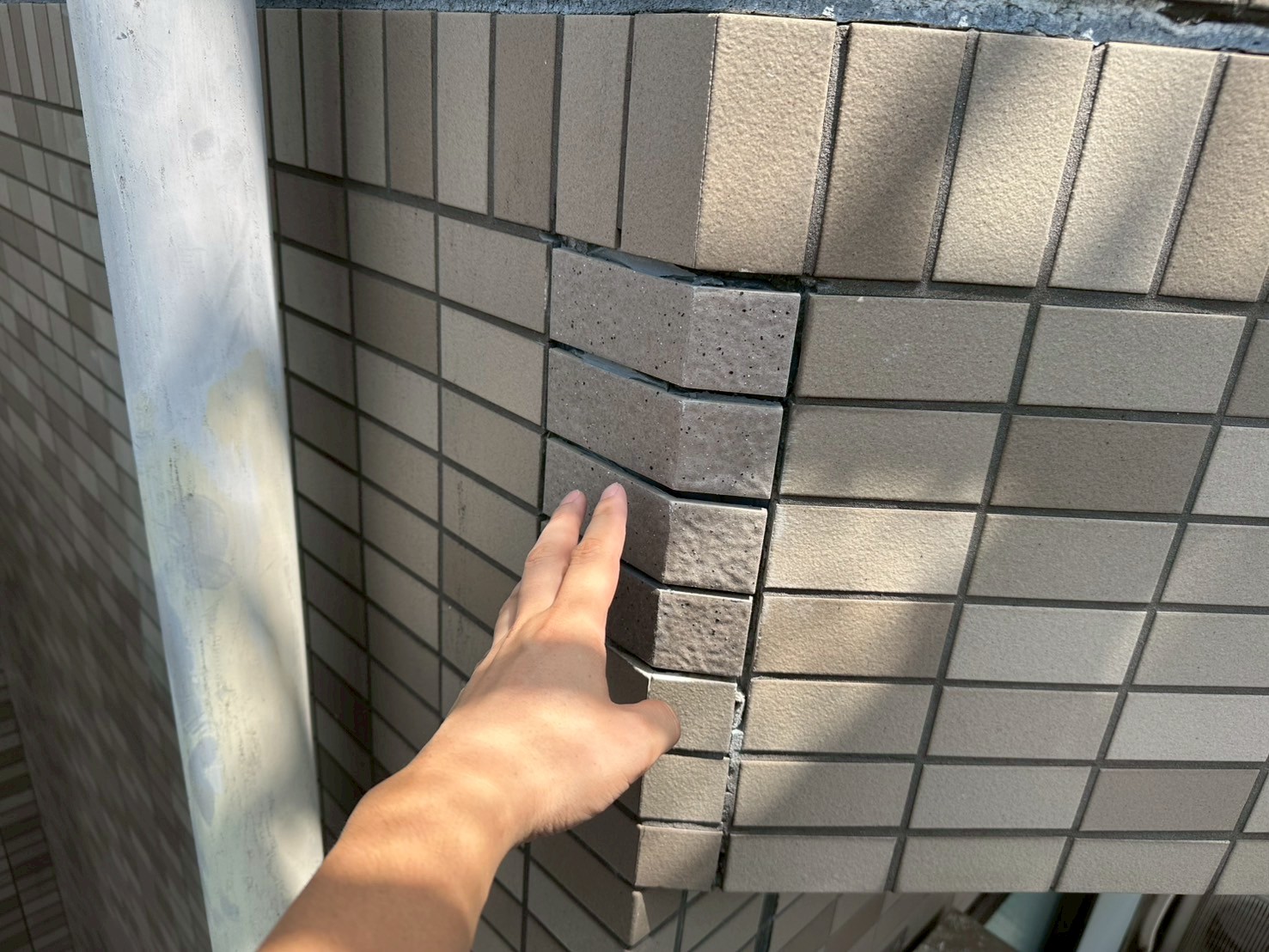

タイルを張り替えていきます。

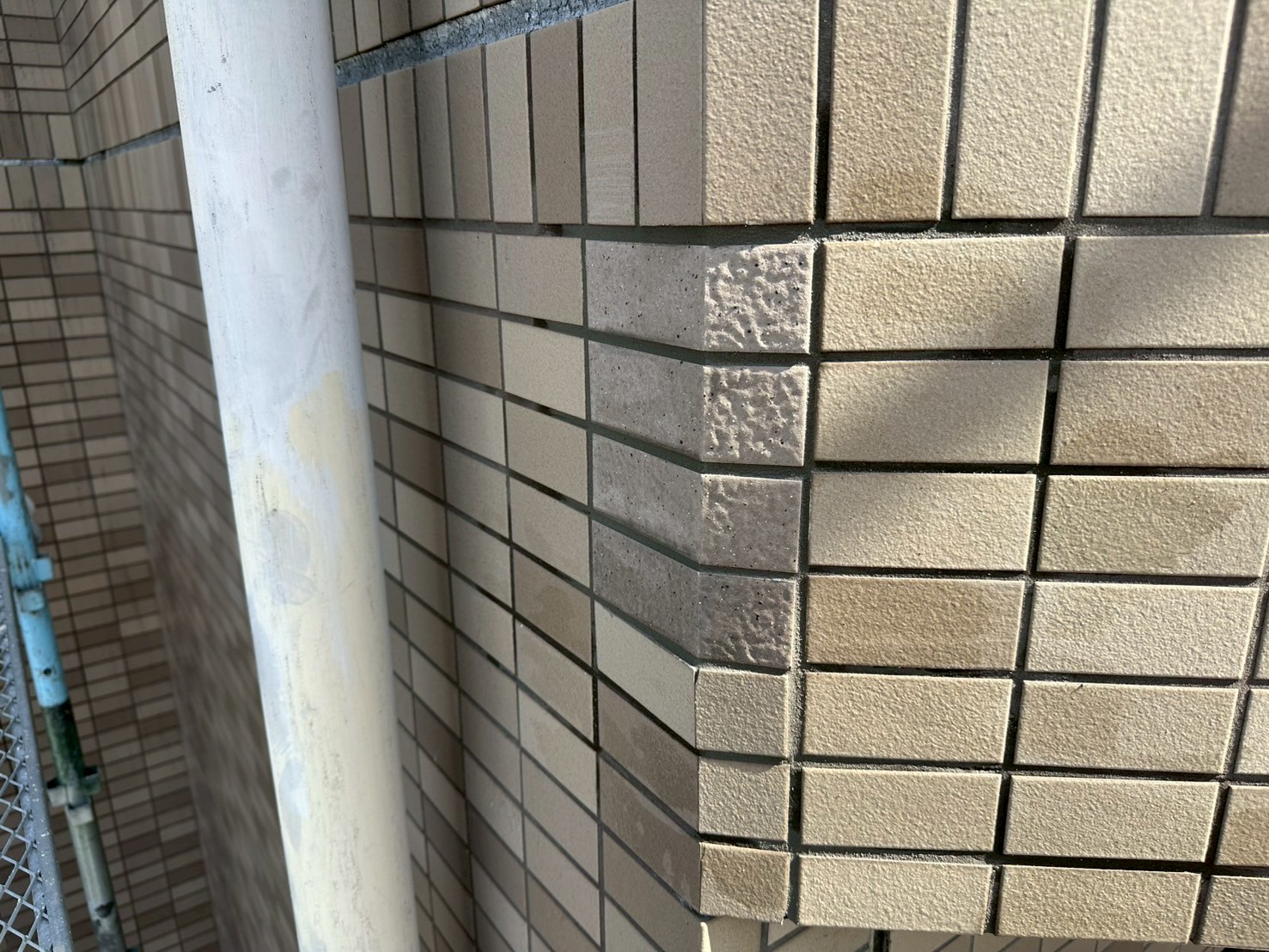

67. 2025年07月09日
下地補修工事(タイル面)
タイルを張り替えていきます。
68. 2025年07月09日
シーリング工事(タイル面)
タイル面目地、既存の状態です。
69. 2025年07月09日
シーリング工事(タイル面)

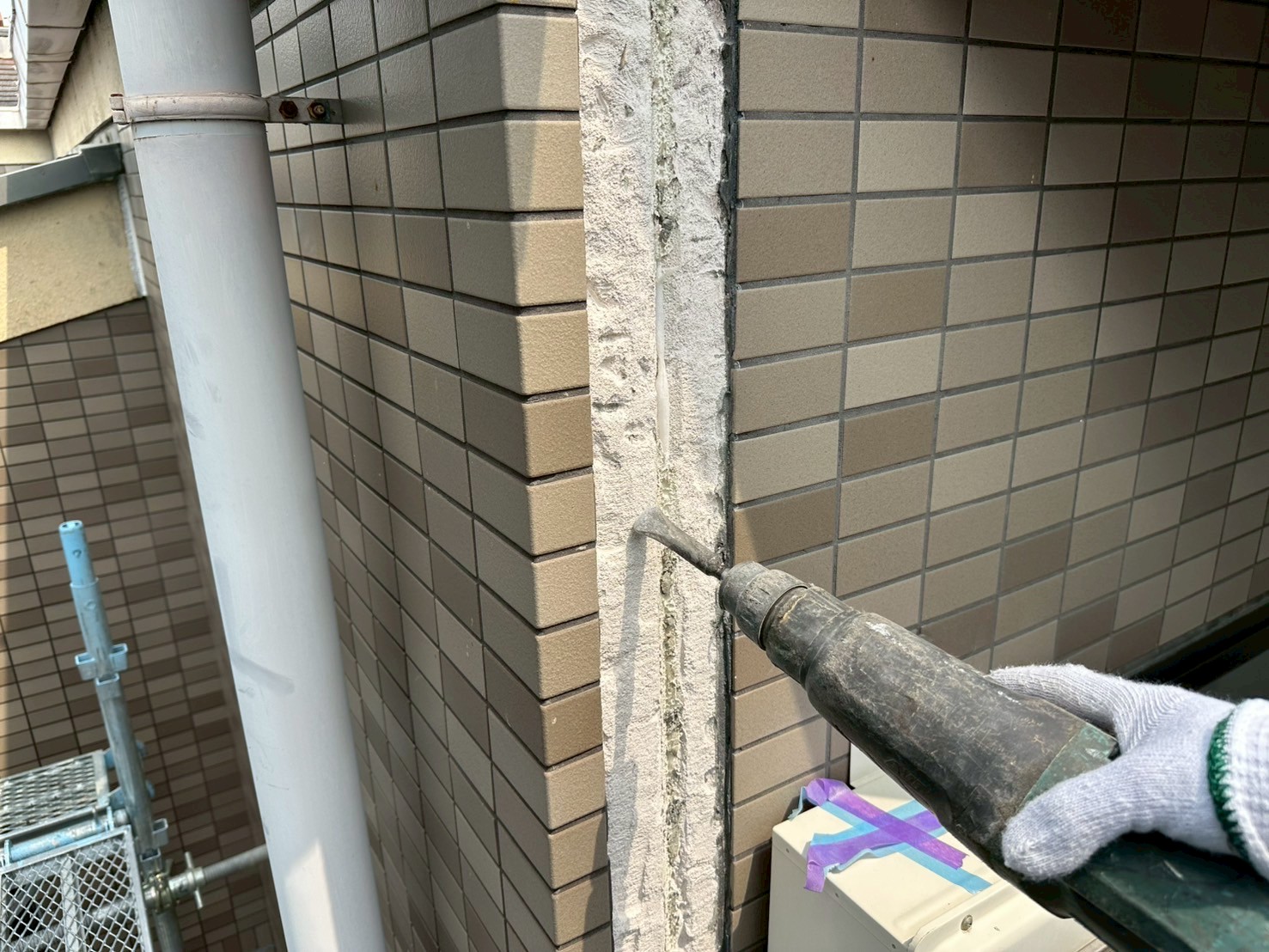

既存のシーリング材を撤去していきます。
70. 2025年07月09日
シーリング工事(タイル面)
清掃していきます。

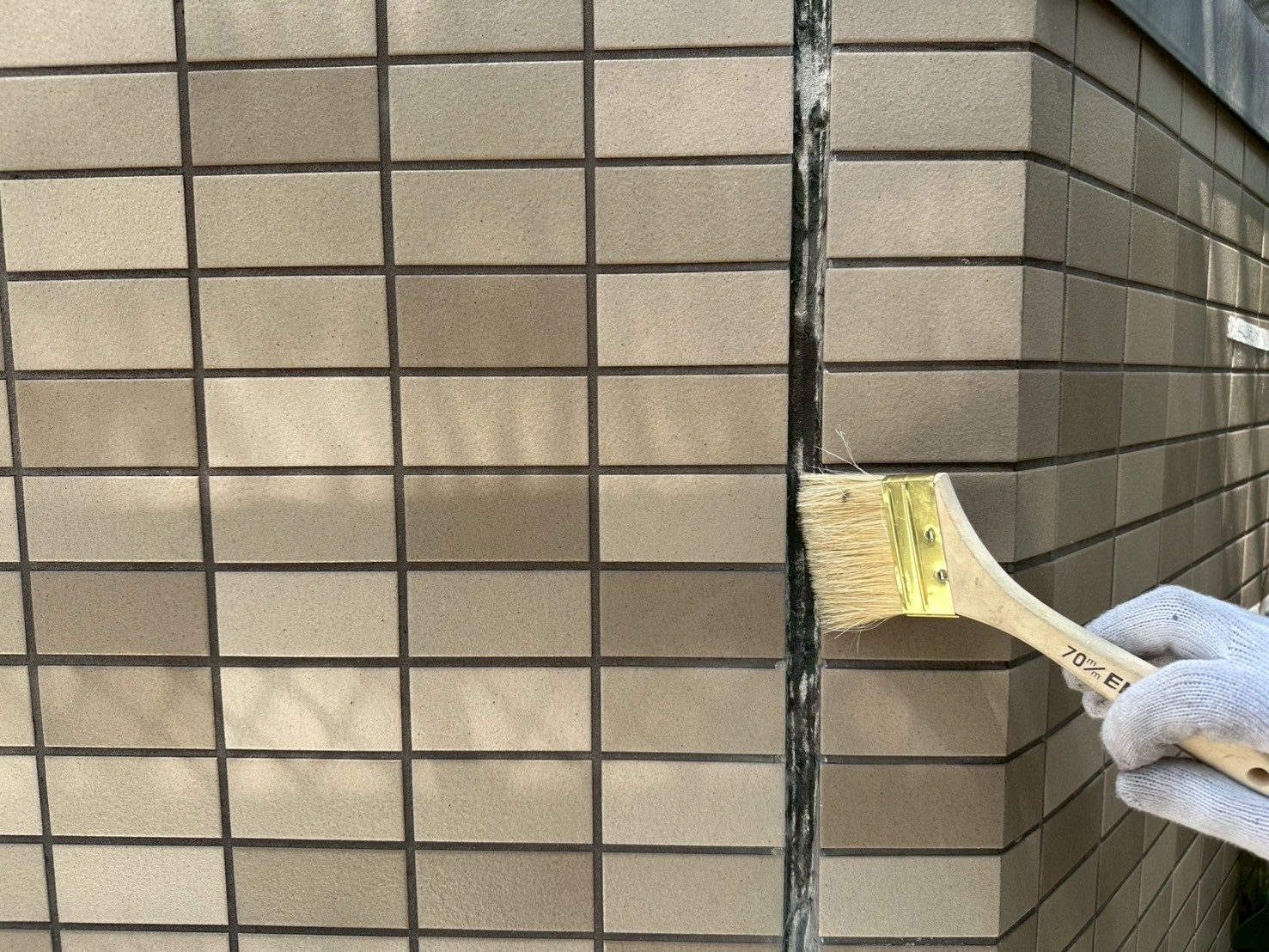

71. 2025年07月10日
シーリング工事(タイル面)
マスキングテープで養生し、プライマーを塗布していきます。
72. 2025年07月10日
シーリング工事(タイル面)
サッシ廻り、既存の状態です。
73. 2025年07月10日
シーリング工事(タイル面)
既存のシーリング材を撤去していきます。
74. 2025年07月10日
シーリング工事(タイル面)
清掃していきます。
75. 2025年07月10日
シーリング工事(タイル面)
マスキングテープで養生し、プライマーを塗布していきます。
76. 2025年07月10日
下地補修工事(タイル面)
張り替えた部分の目地にモルタルを詰めていきます。
77. 2025年07月10日
下地補修工事(タイル面)
目地詰めしました。
78. 2025年07月10日
下地補修工事(タイル面)
目地詰めしました。
79. 2025年07月10日

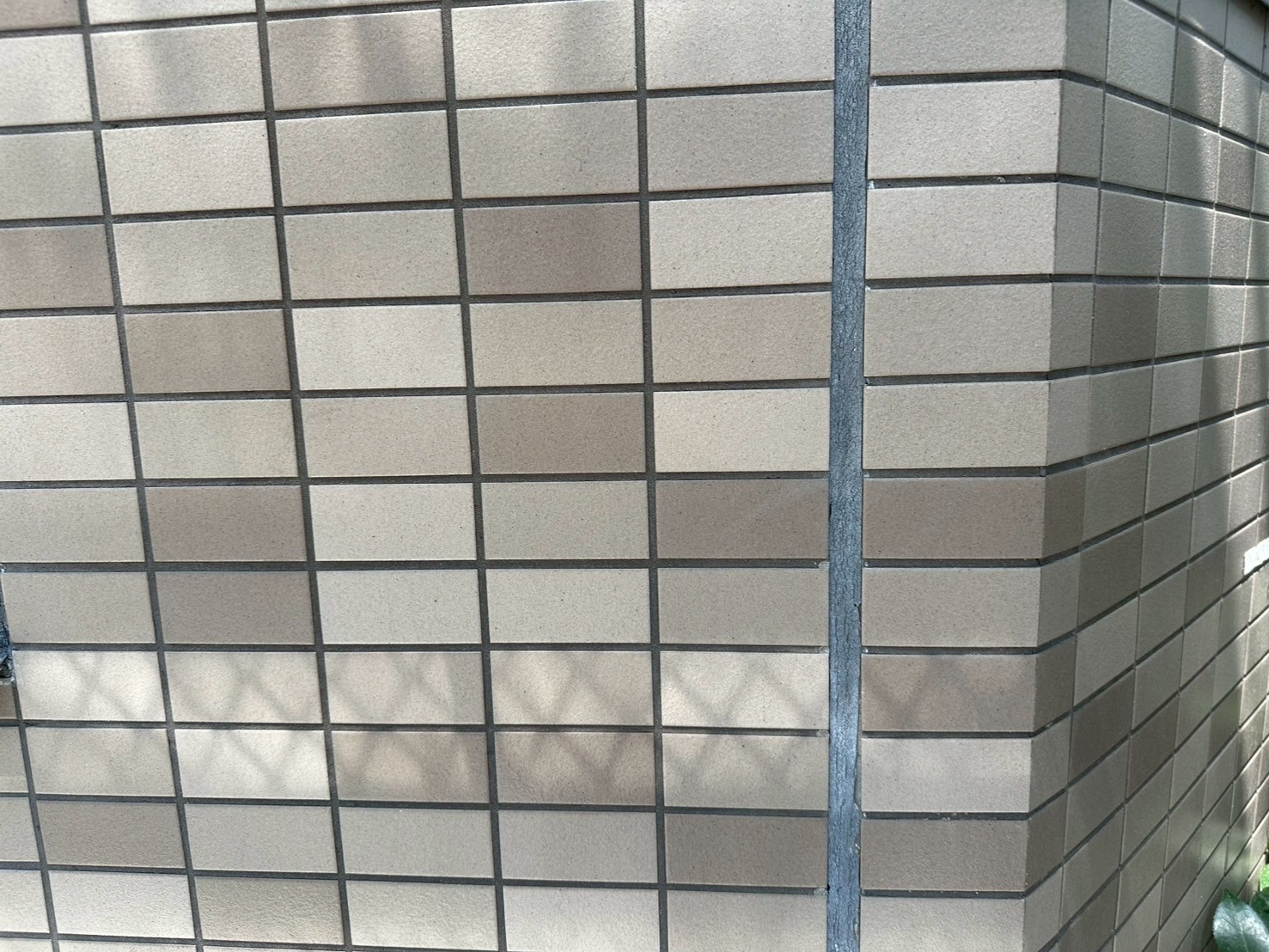

塗装工事(外壁ALC面)
オーデフレッシュSi100Ⅲを上塗りしていきます(1回目)。

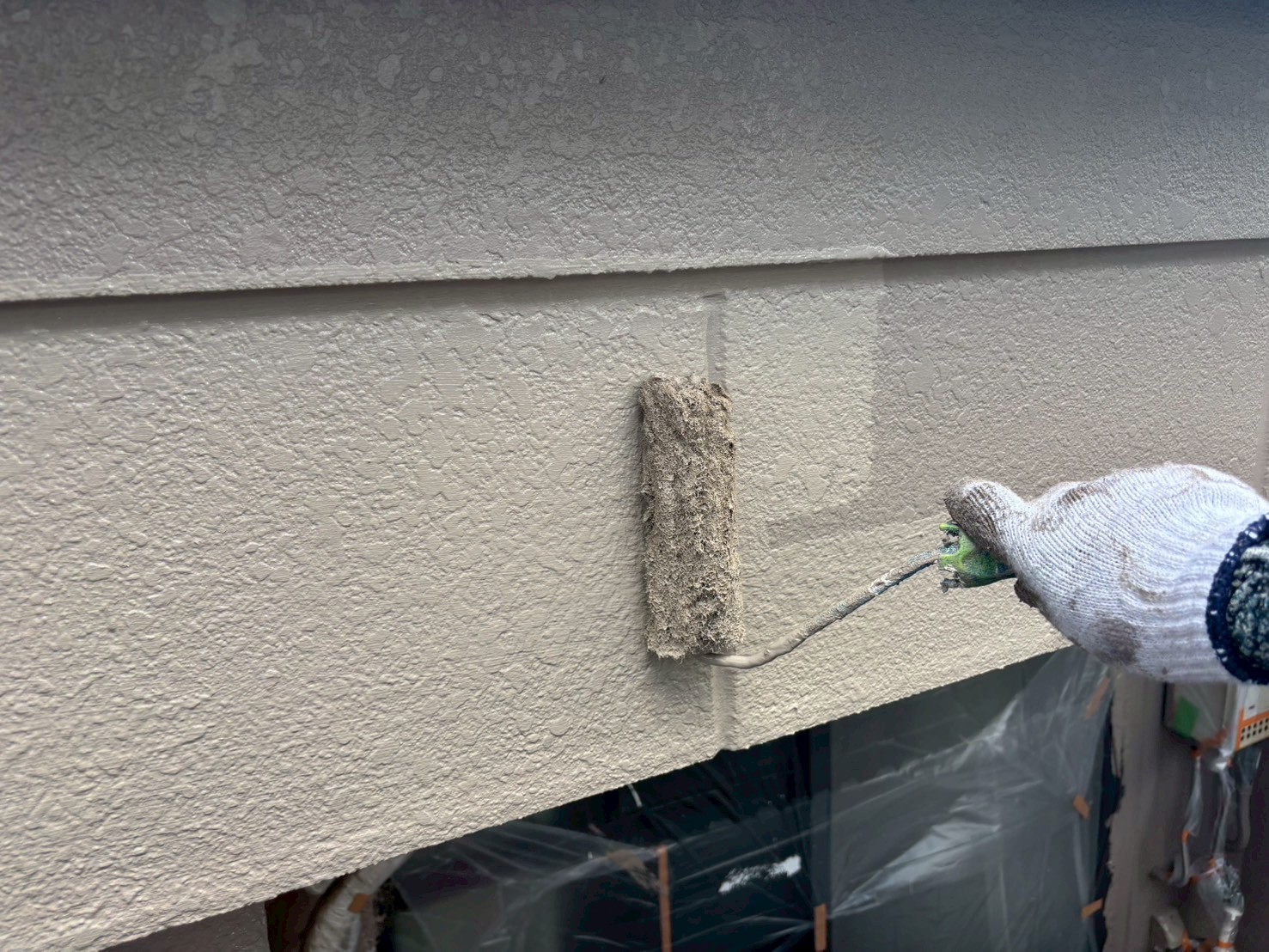

80. 2025年07月10日
塗装工事(外壁ALC面)
オーデフレッシュSi100Ⅲを上塗りしていきます(1回目)。
81. 2025年07月10日

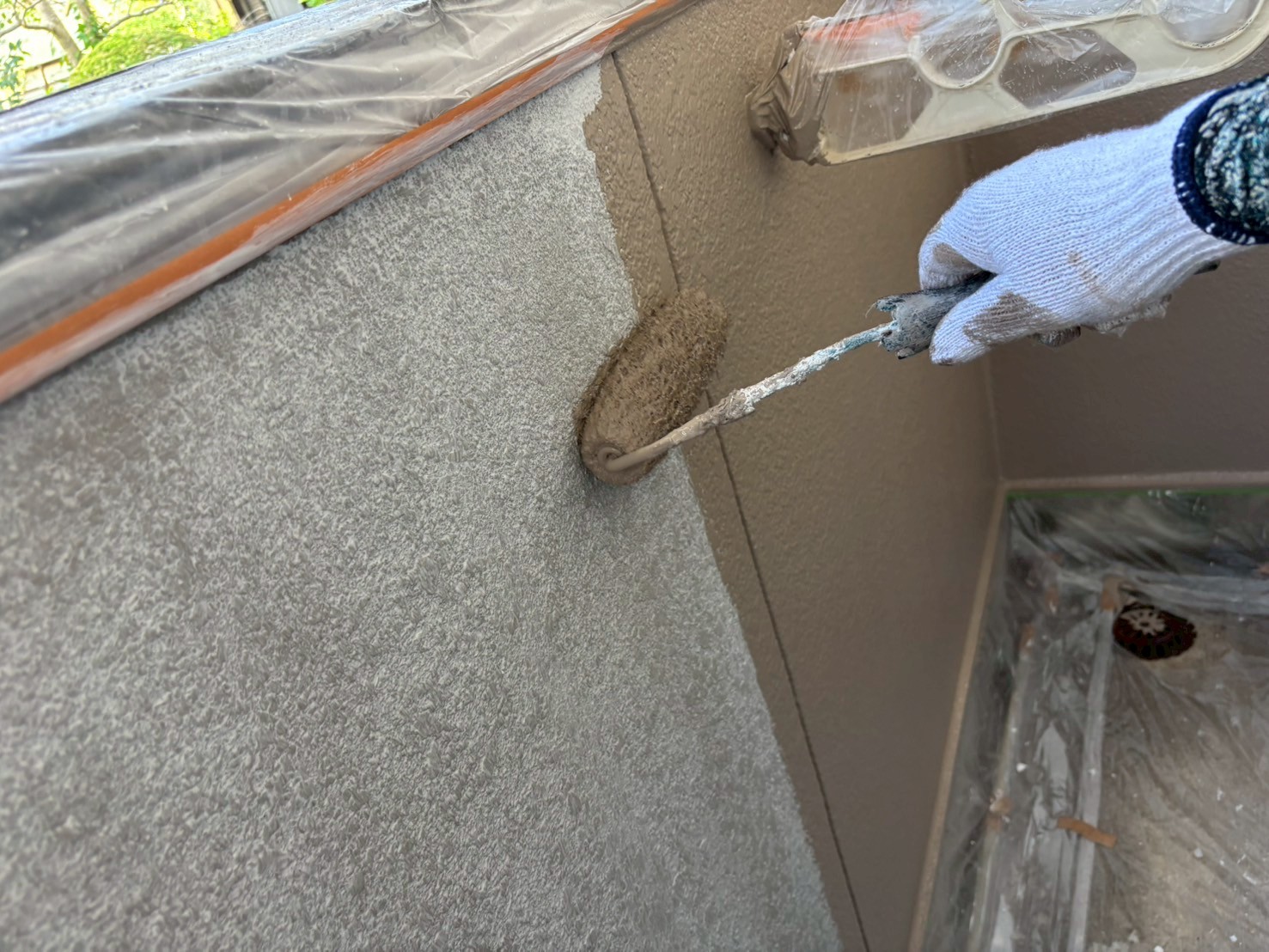

塗装工事(外壁ALC面)

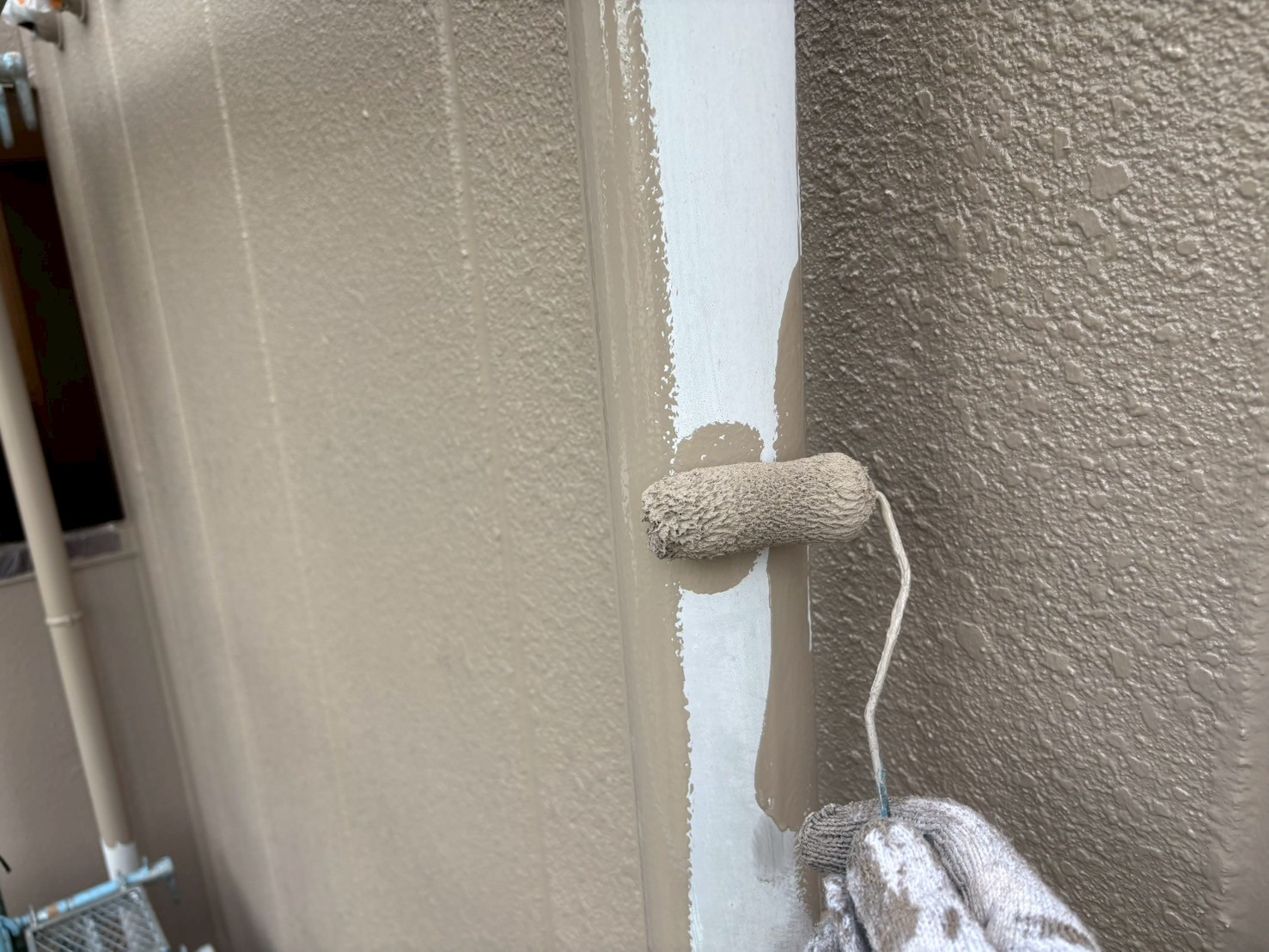

オーデフレッシュSi100Ⅲを上塗りしていきます(2回目)。
82. 2025年07月11日

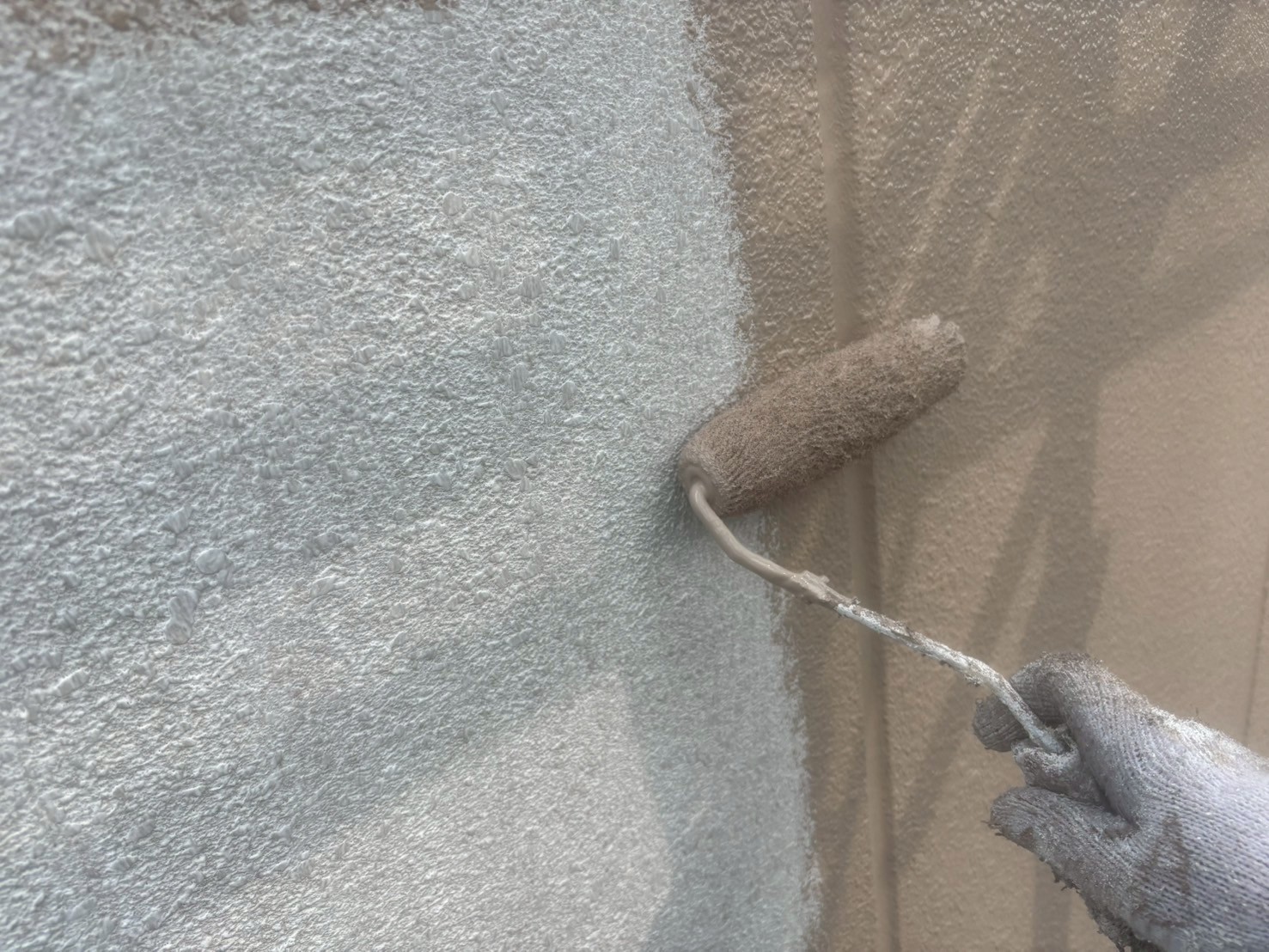

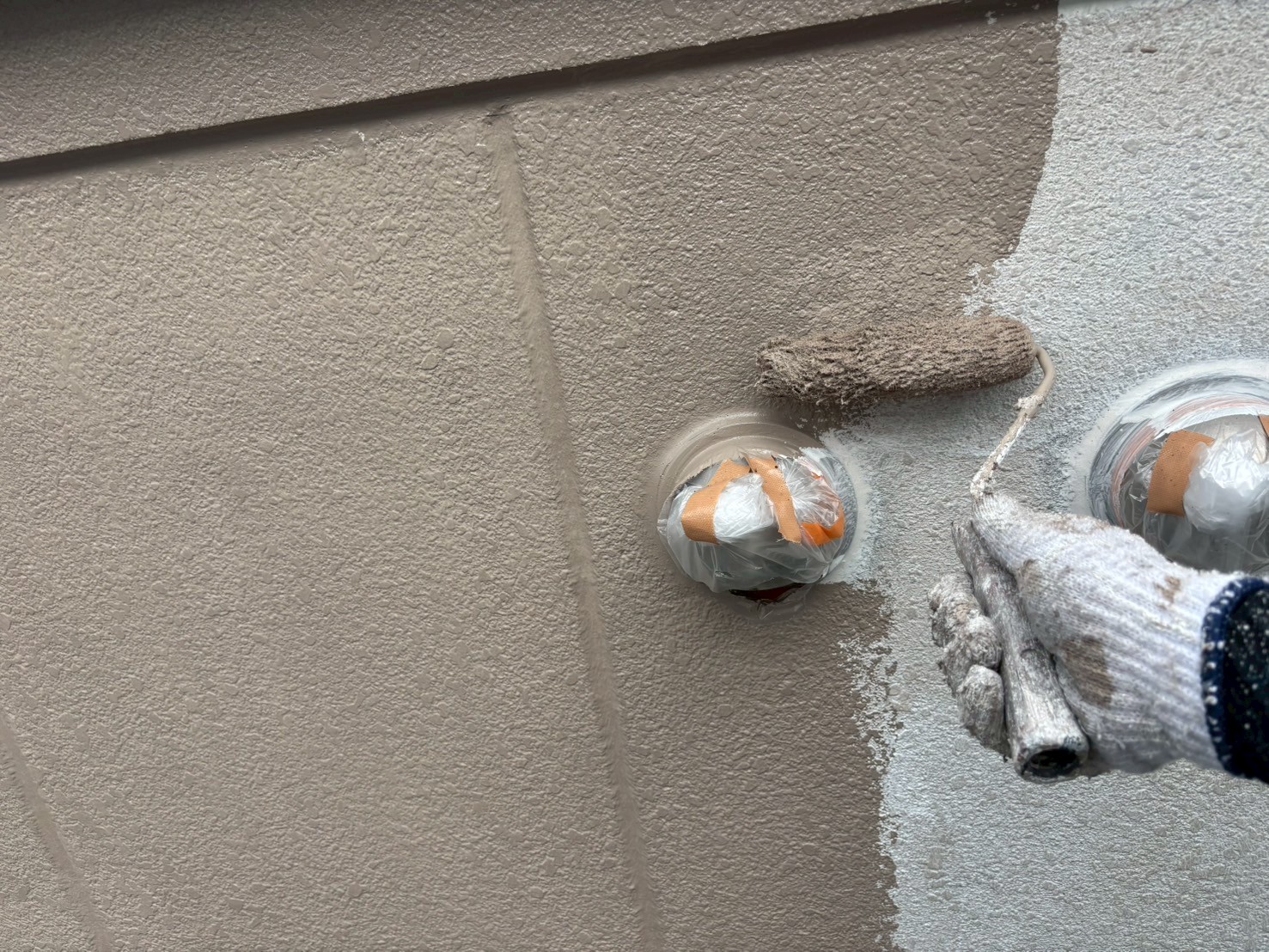

塗装工事(外壁ALC面)
引き続き、オーデフレッシュSi100Ⅲを上塗りしていきます(2回目)。
83. 2025年07月11日
塗装工事(外壁ALC面)
オーデフレッシュSi100Ⅲを上塗りしていきます(2回目)。
84. 2025年07月11日

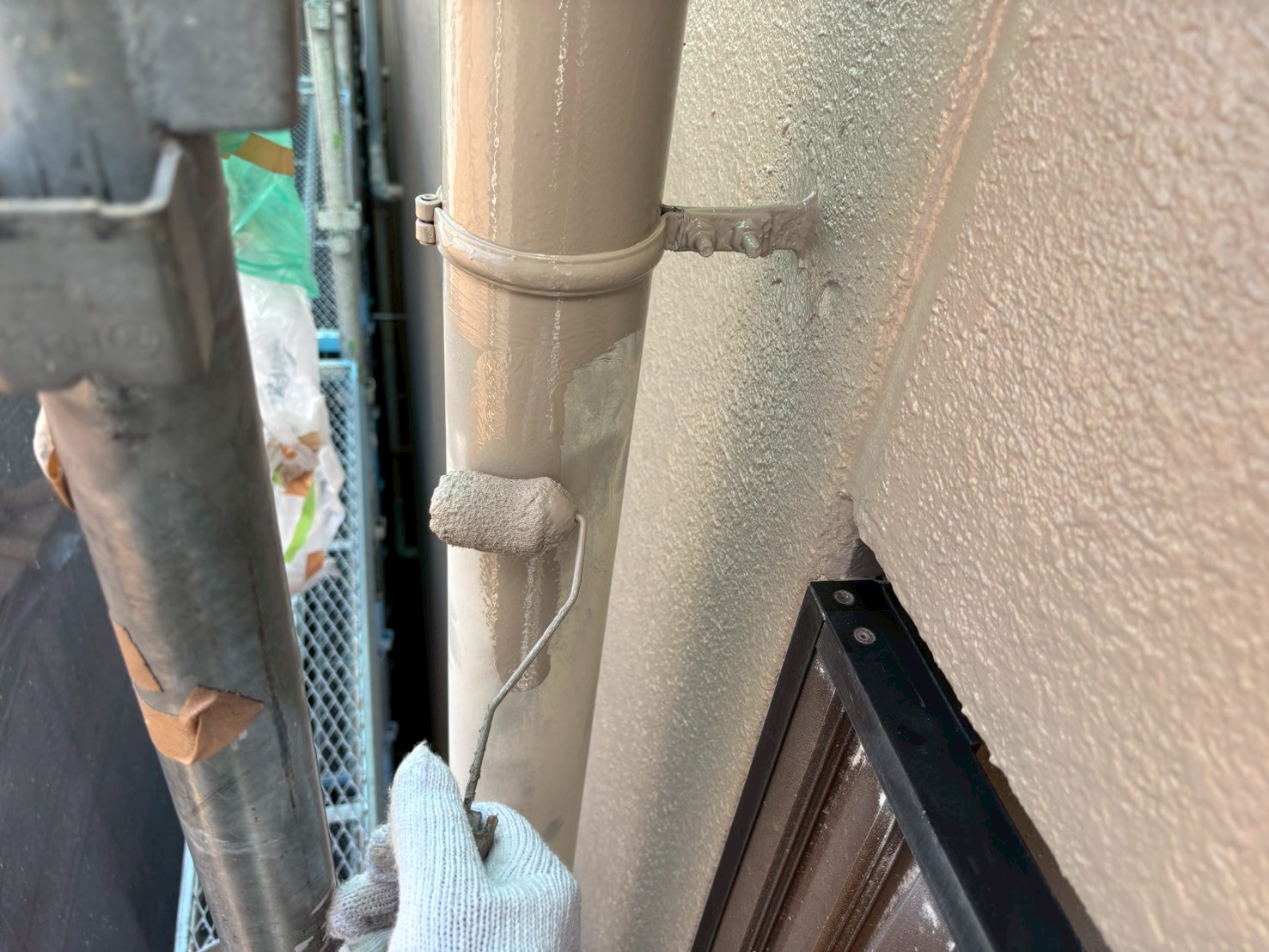

塗装工事(雨とい)

雨とい、ファインウレタンU100を上塗りしていきます(1回目)。
85. 2025年07月11日

塗装工事(雨とい)
ファインウレタンU100を上塗りしていきます(2回目)。
86. 2025年07月11日
塗装工事(雨とい)
ファインウレタンU100を上塗りしていきます(2回目)。
87. 2025年07月11日
シーリング工事(タイル面)

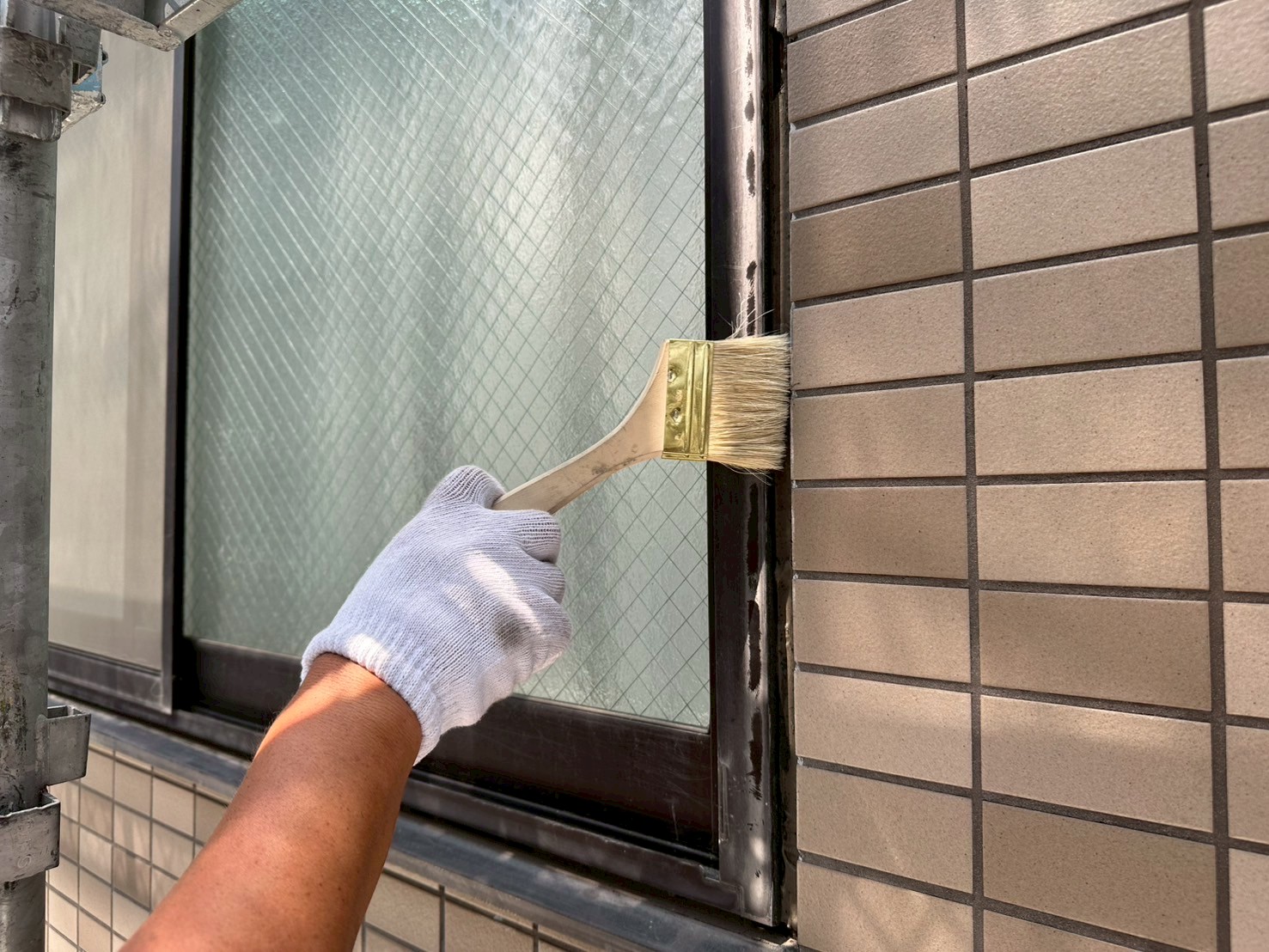

マスキングテープで養生し、シーリング材を充填します。

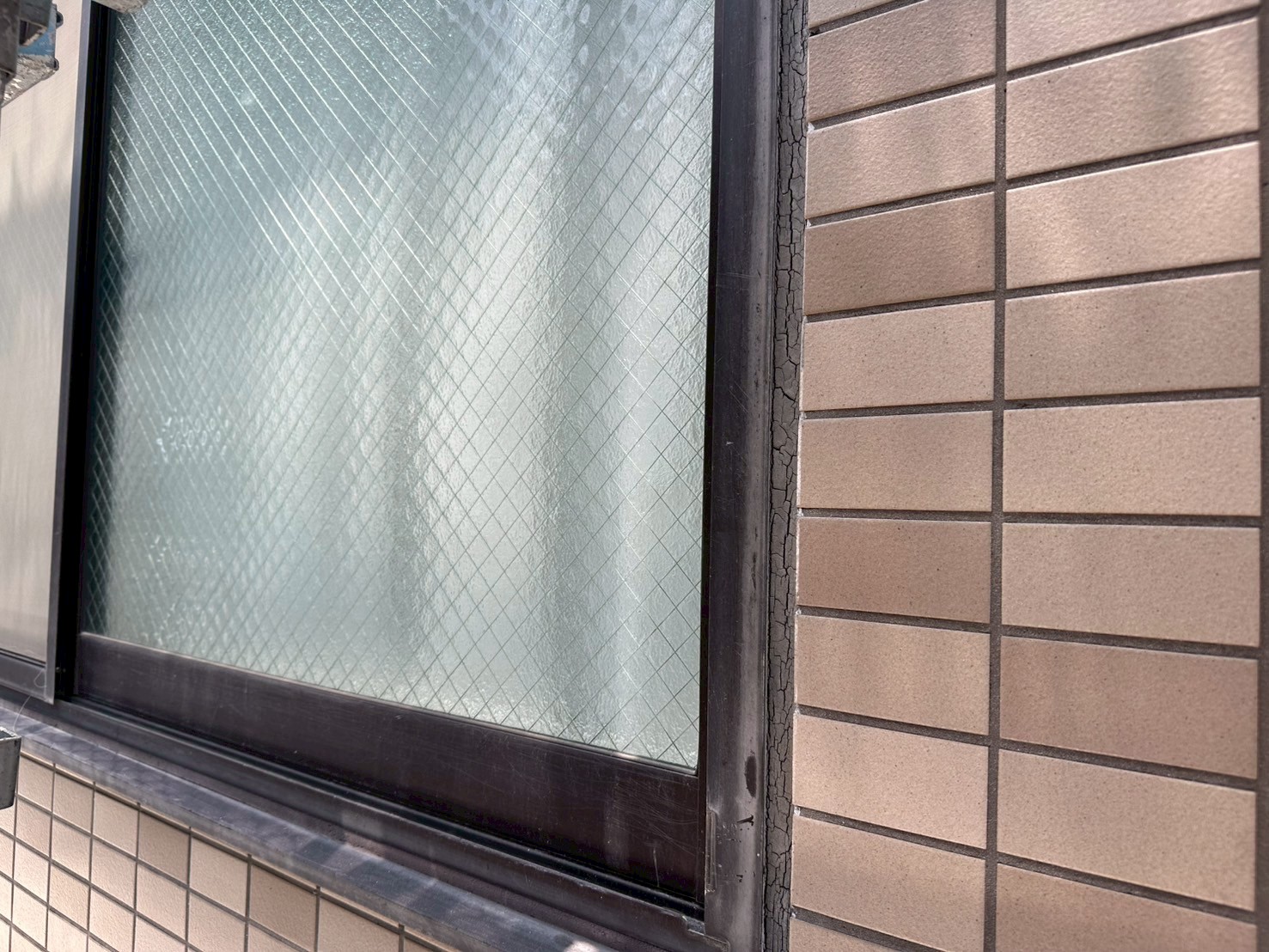

88. 2025年07月11日
シーリング工事(タイル面)
平らにならしていきます。
89. 2025年07月11日

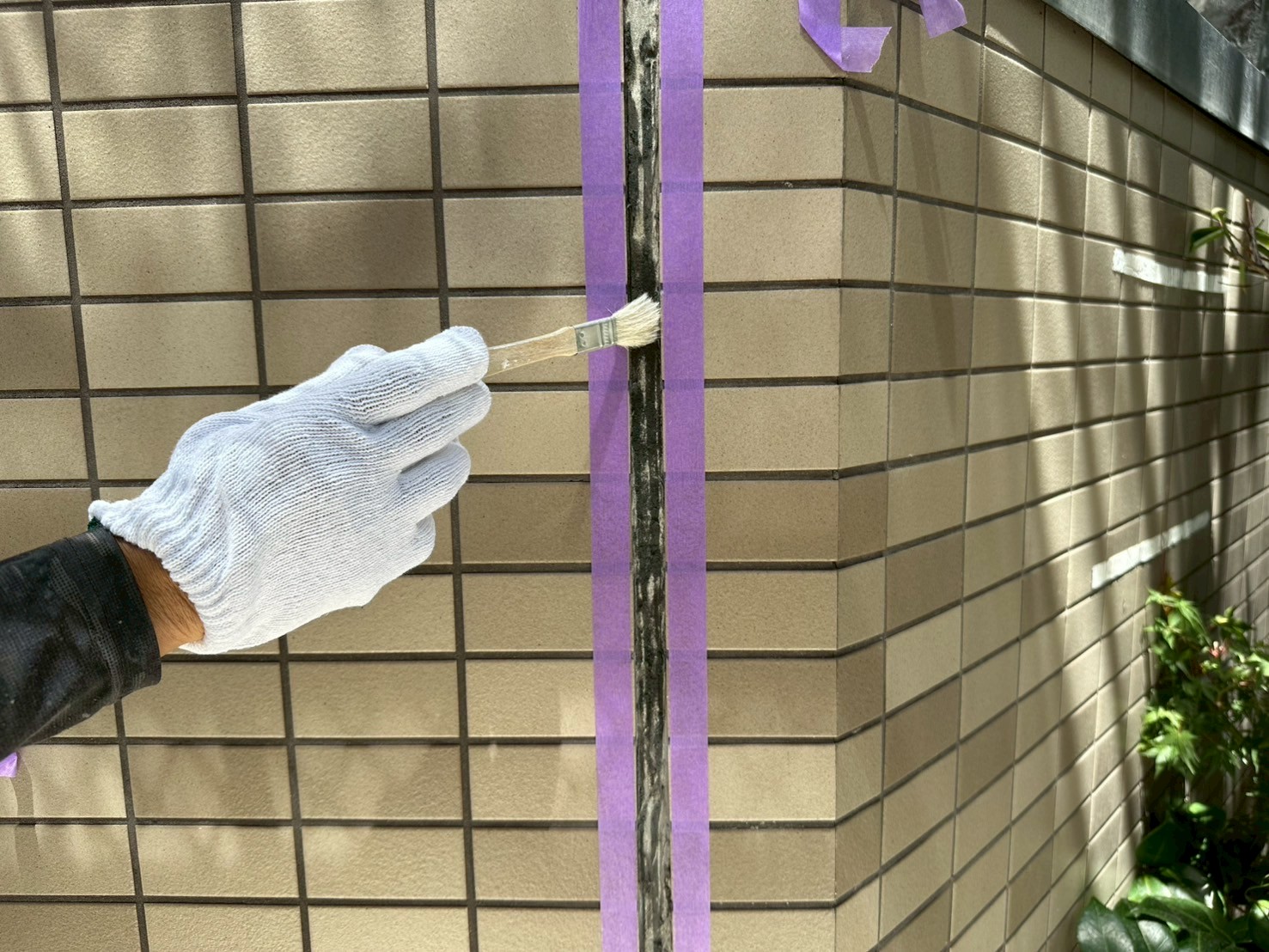

シーリング工事(タイル面)

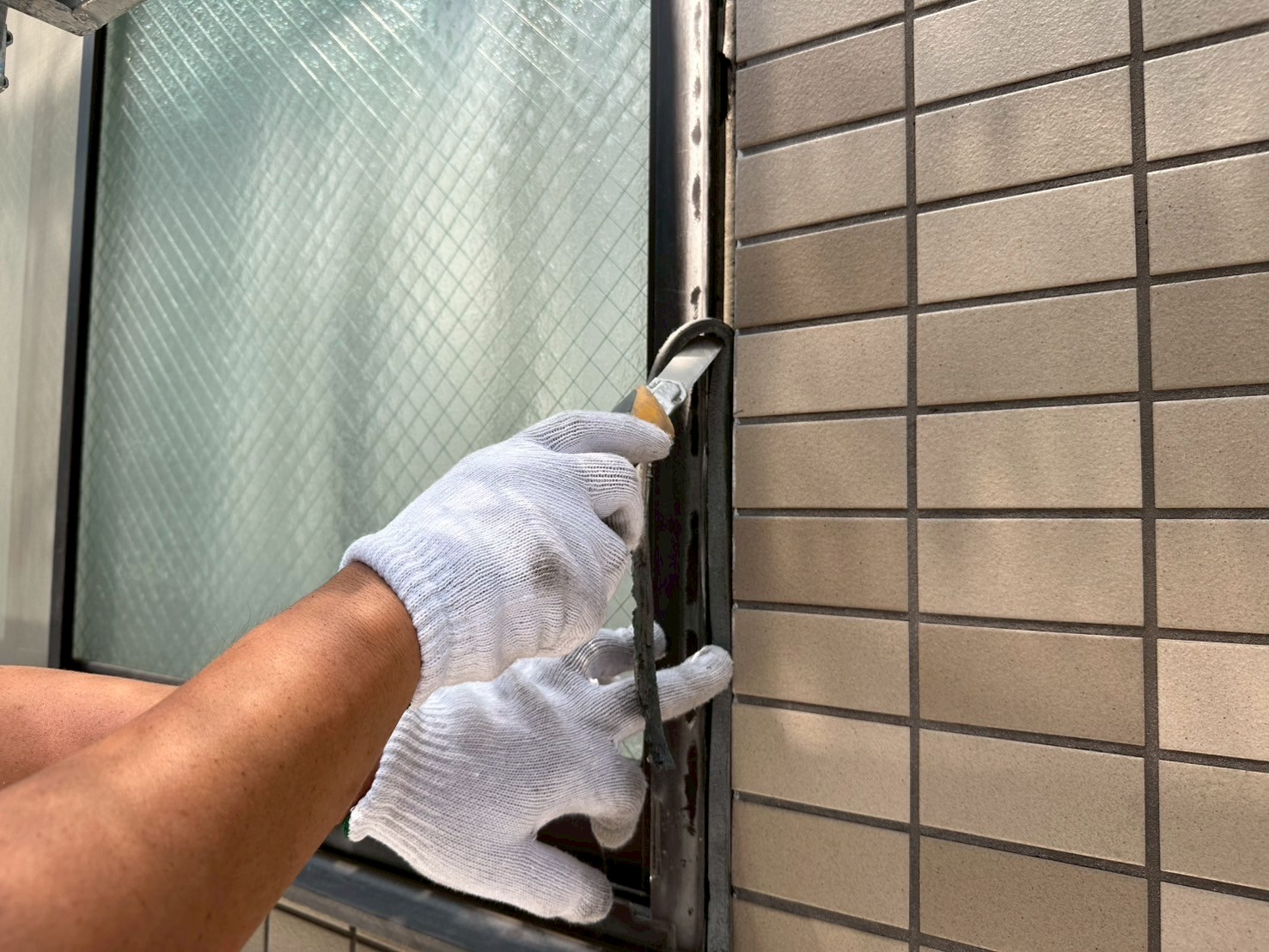

シーリング処理し、マスキングテープを撤去しました。
90. 2025年07月14日
養生
塗装箇所以外を養生しました。

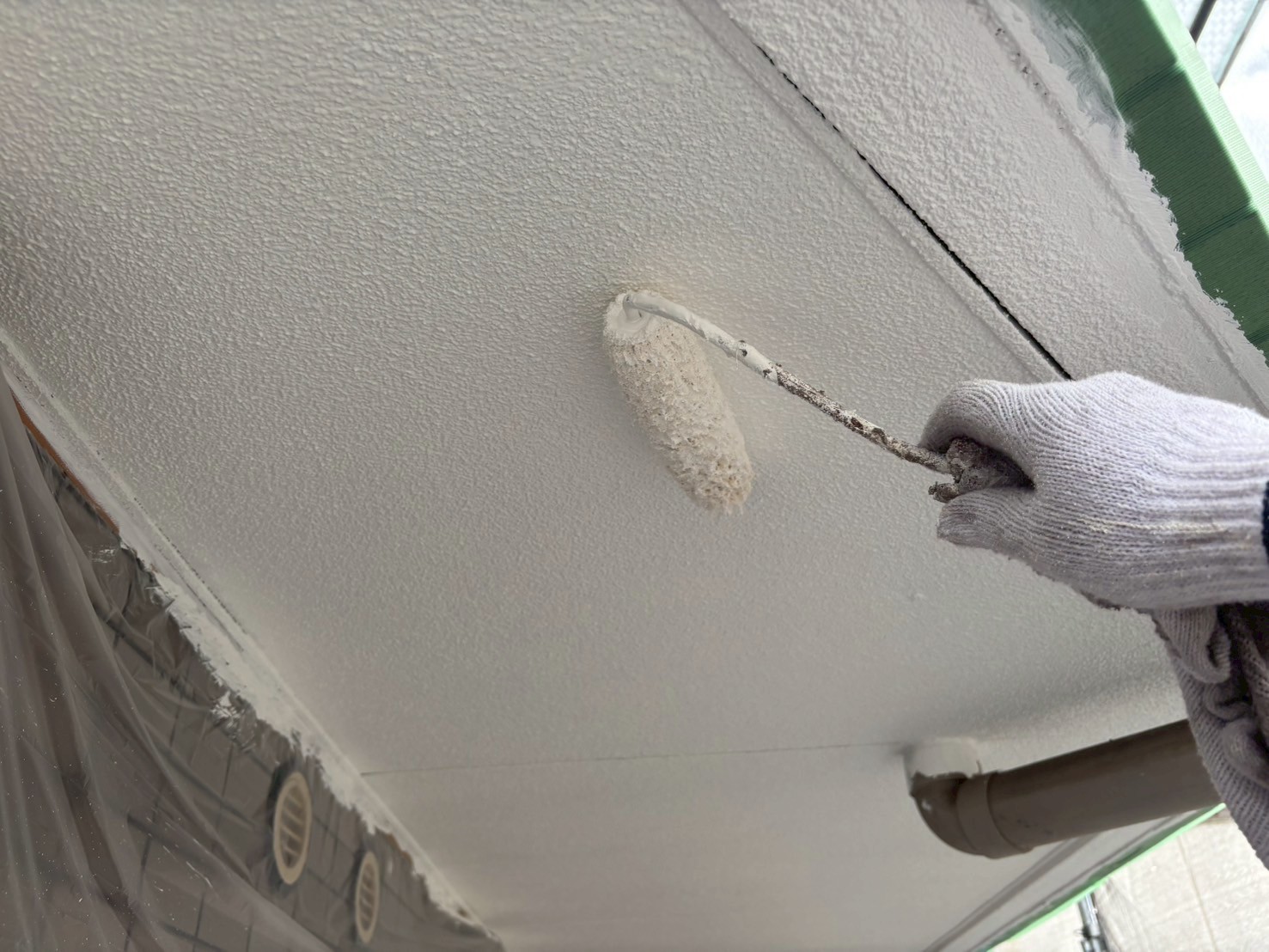

91. 2025年07月14日
塗装工事(軒天)

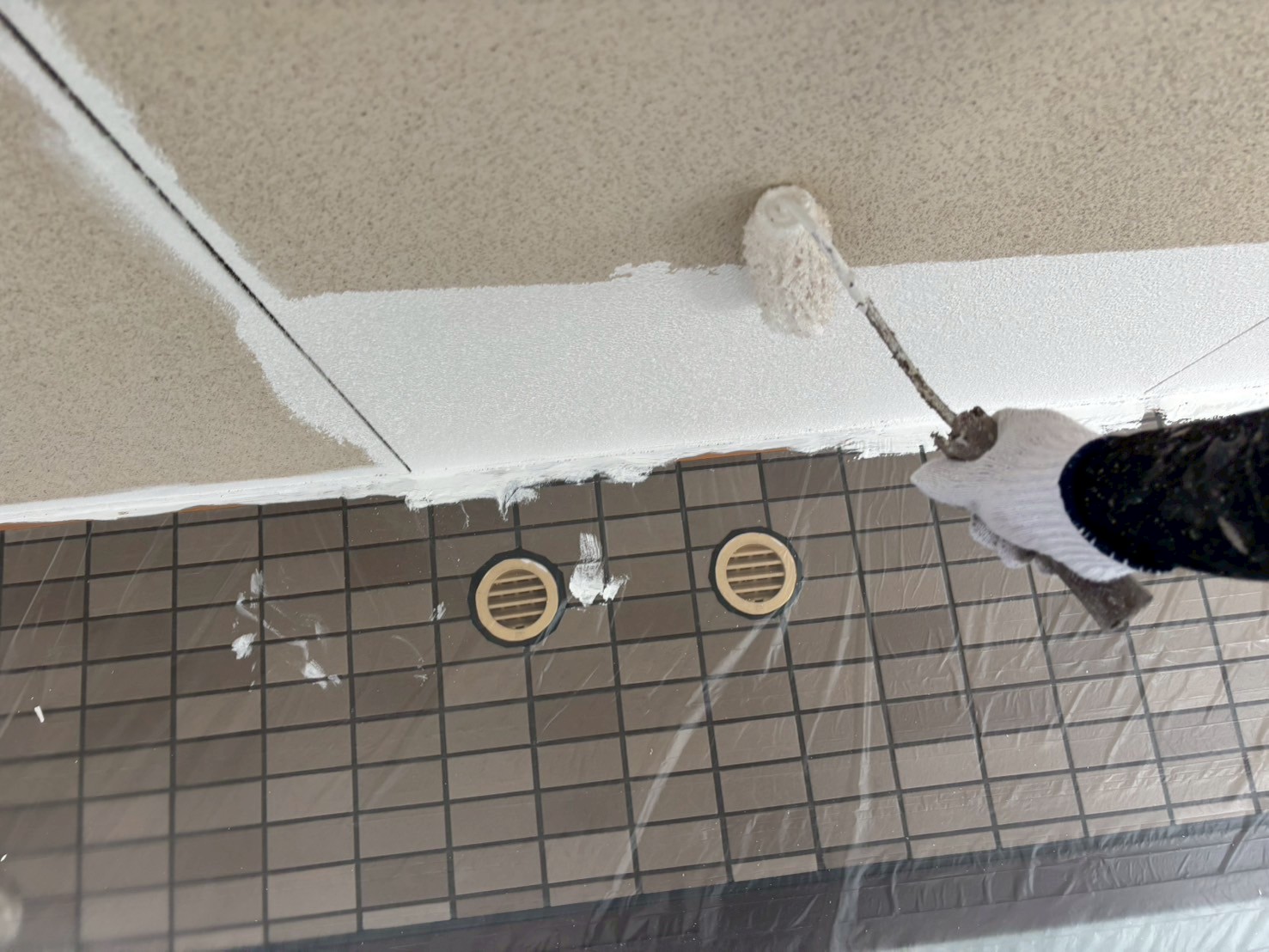

水性ケンエースを上塗りしていきます(1回目)。
92. 2025年07月14日
塗装工事(軒天)
上塗りしていきます(2回目)。
93. 2025年07月14日
塗装工事(外壁ALC面)

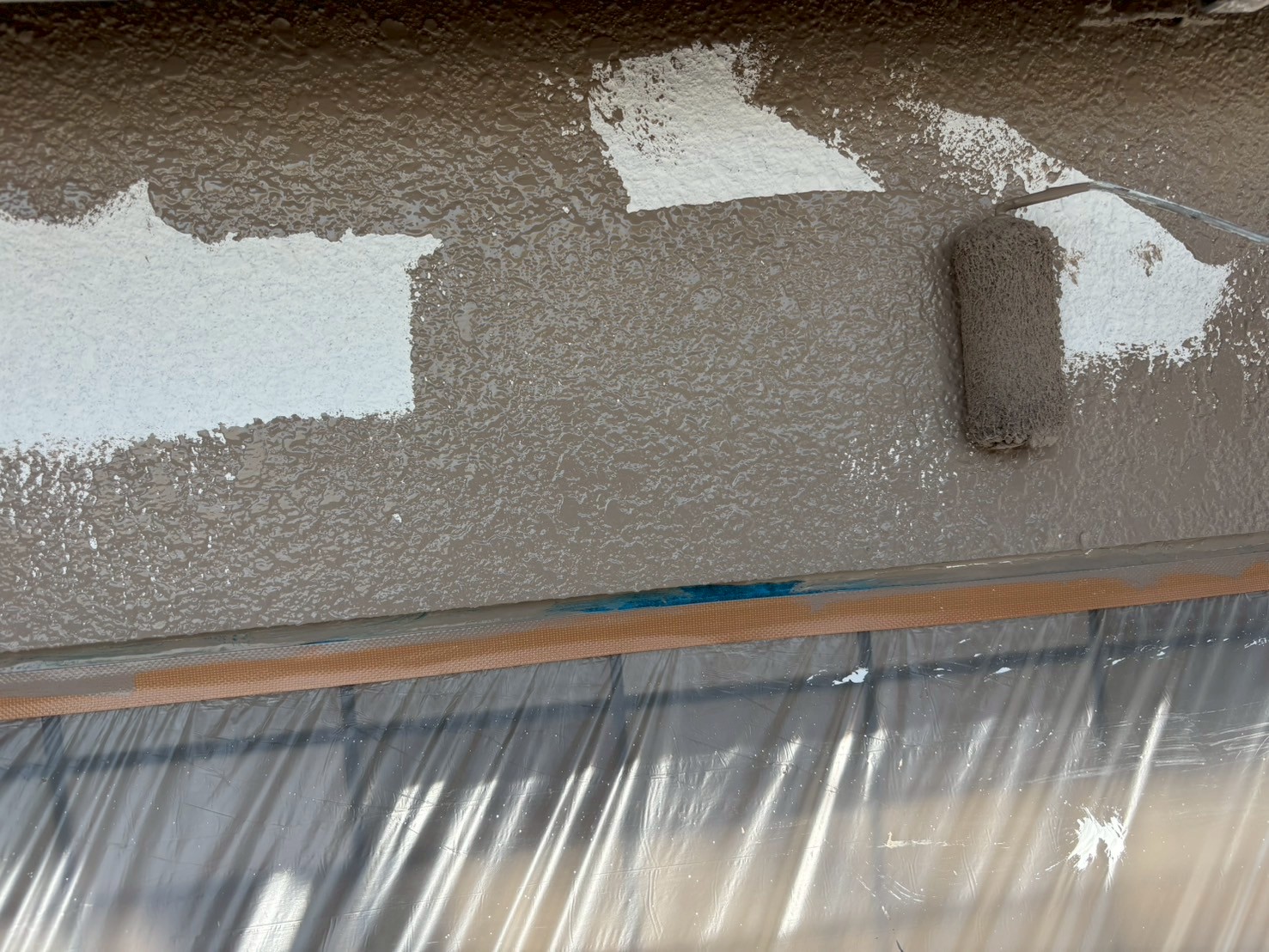

アンダーフィラー弾性エクセルを下塗りしていきます。

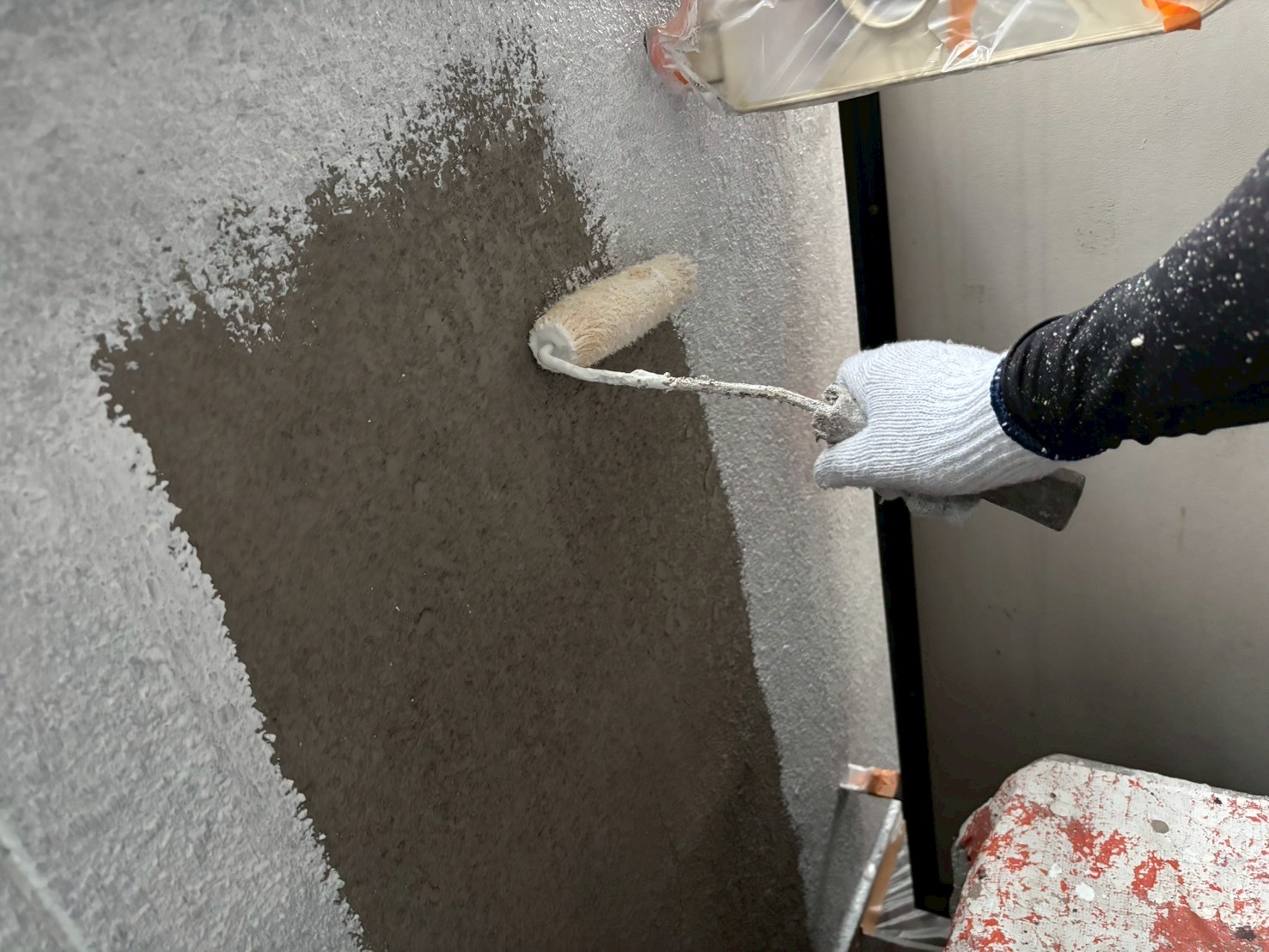

94. 2025年07月15日
塗装工事(外壁ALC面)
アンダーフィラー弾性エクセルを下塗りしていきます。

95. 2025年07月15日

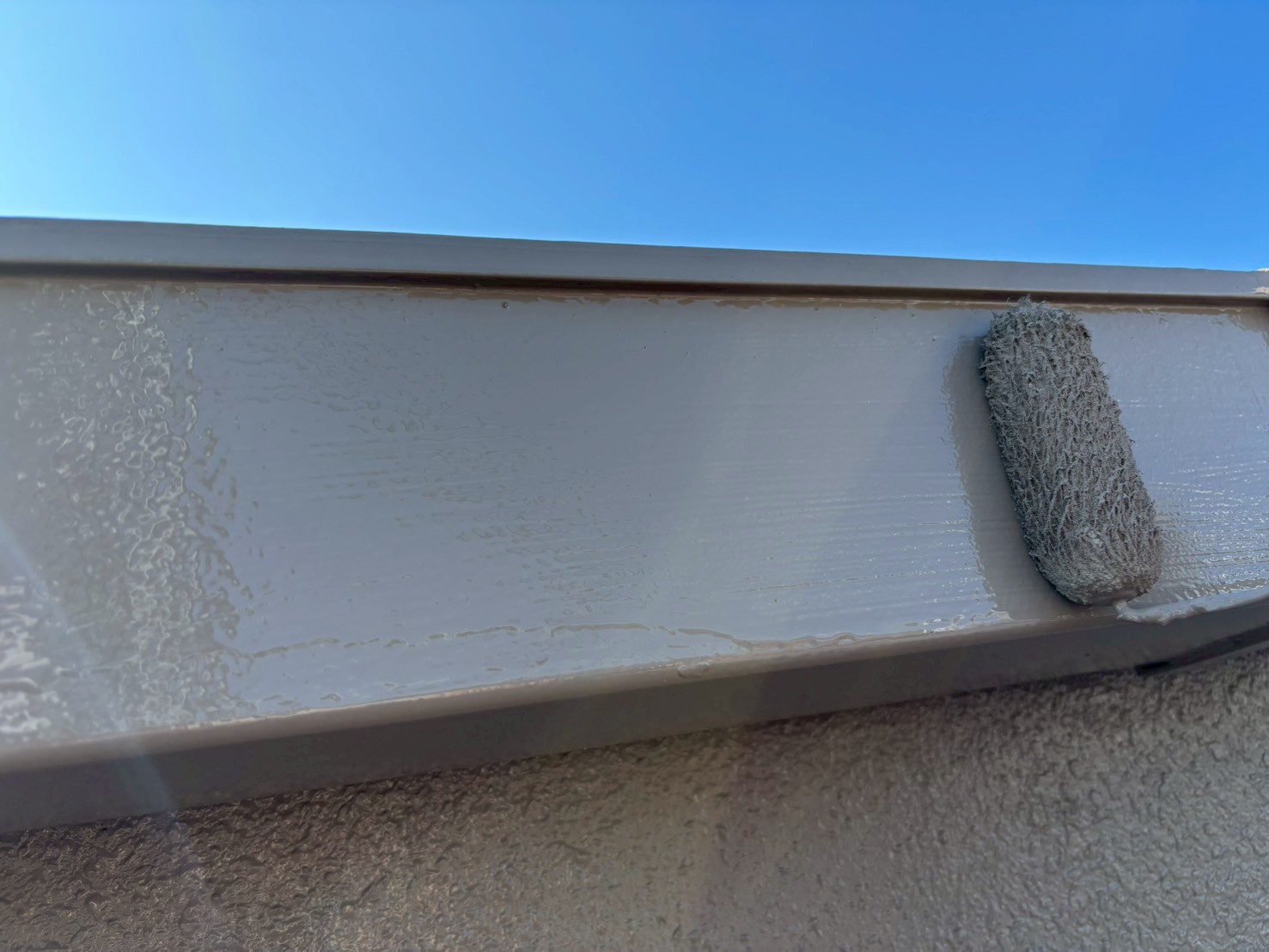

塗装工事(外壁ALC面)

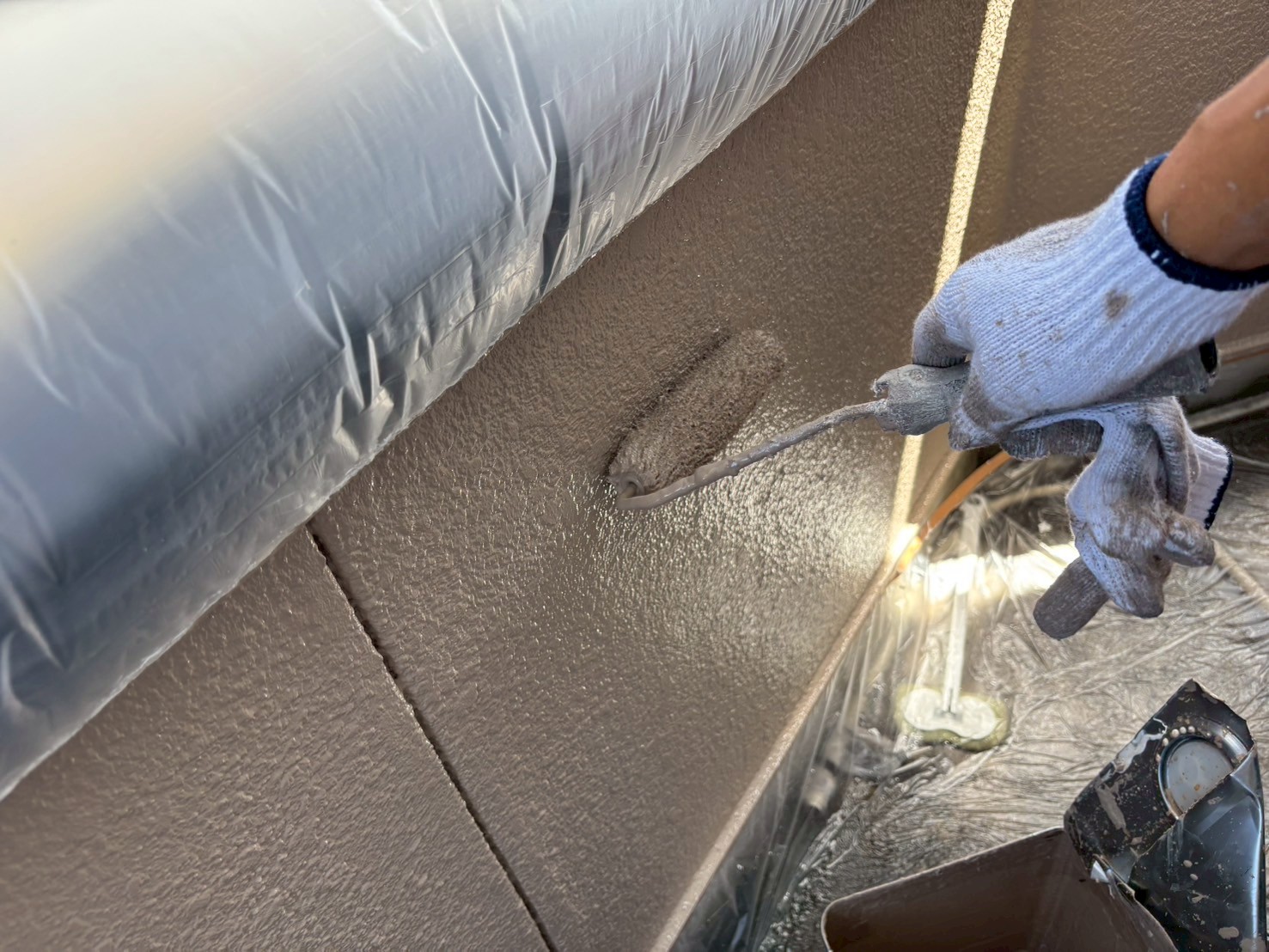

オーデフレッシュSi100Ⅲを上塗りしていきます(1回目)。
96. 2025年07月16日
塗装工事(外壁ALC面)
オーデフレッシュSi100Ⅲを上塗りしていきます(1回目)。
97. 2025年07月15日
塗装工事(外壁ALC面)
オーデフレッシュSi100Ⅲを上塗りしていきます(2回目)。
98. 2025年07月15日
塗装工事(外壁ALC面)
オーデフレッシュSi100Ⅲを上塗りしていきます(2回目)。
99. 2025年07月15日
塗装工事(雨とい)
ファインウレタンU100を上塗りしていきます(1回目)。
100. 2025年07月15日
塗装工事(雨とい)
ファインウレタンU100を上塗りしていきます(2回目)。
101. 2025年07月15日

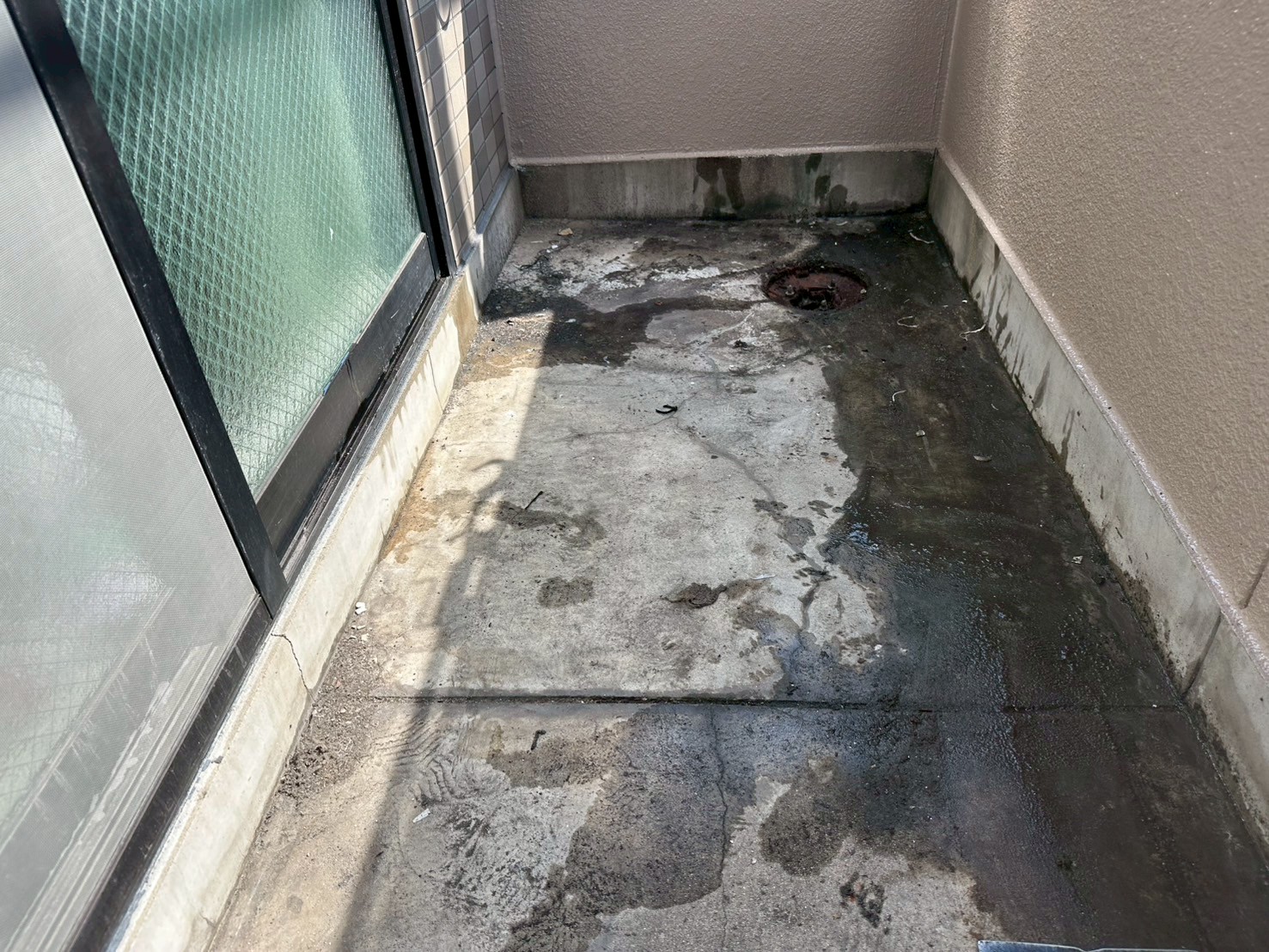

防水工事(ベランダ)

既存の状態です。
102. 2025年07月15日
防水工事(ベランダ)
荷上げし、ケレンがけをし、下地を整えていきます。
103. 2025年07月15日

防水工事(ベランダ)

ブロワーで掃除します。

104. 2025年07月15日
防水工事(ベランダ)
カチオンを塗布していきます。
105. 2025年07月16日

防水工事(ベランダ)
プライマーを塗布していきます。
106. 2025年07月16日
防水工事(ベランダ)

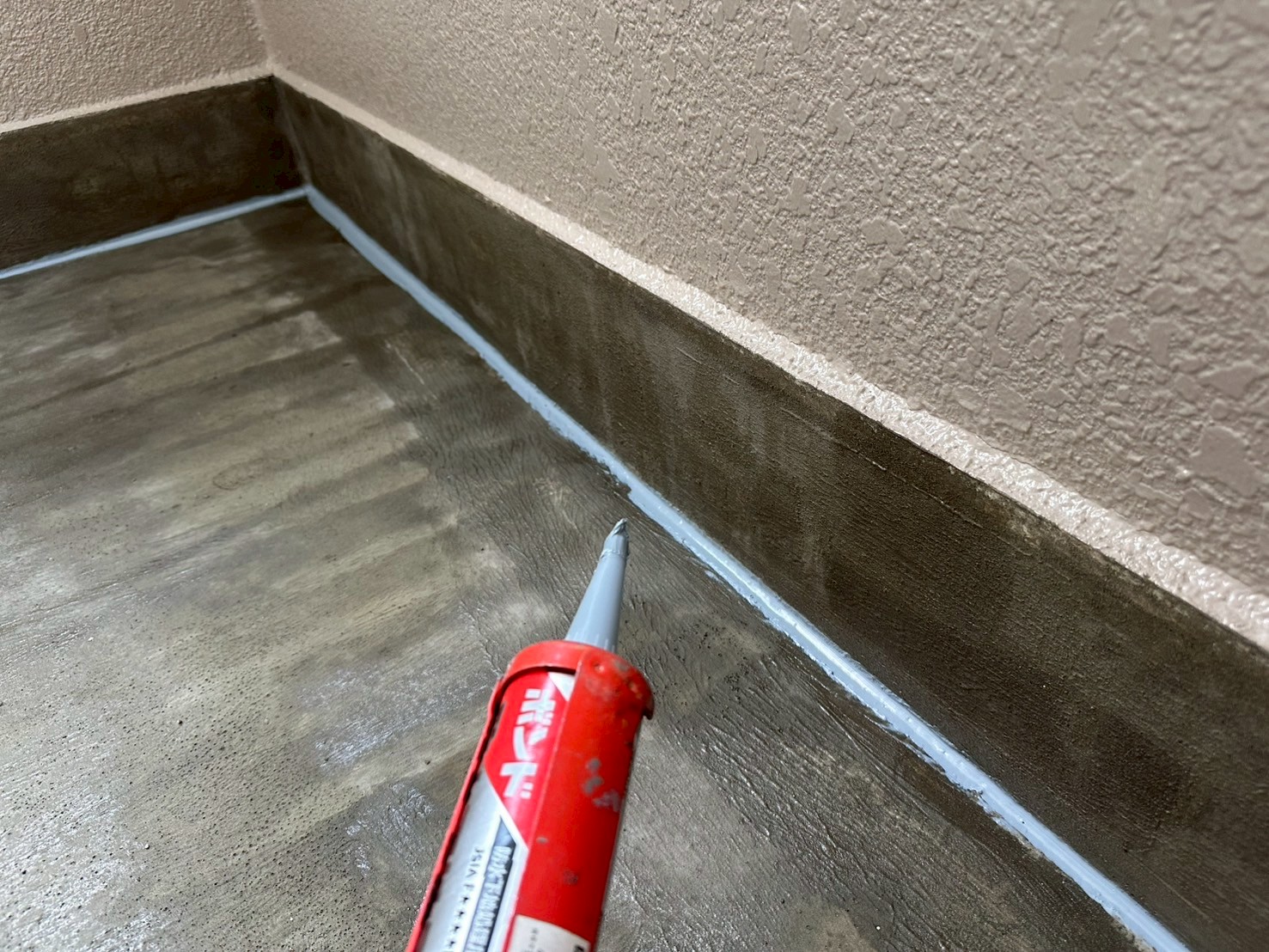

入隅をシーリング処理していきます。
107. 2025年07月16日
防水工事(ベランダ)
目地ををシーリング処理していきます。
108. 2025年07月16日
防水工事(ベランダ)

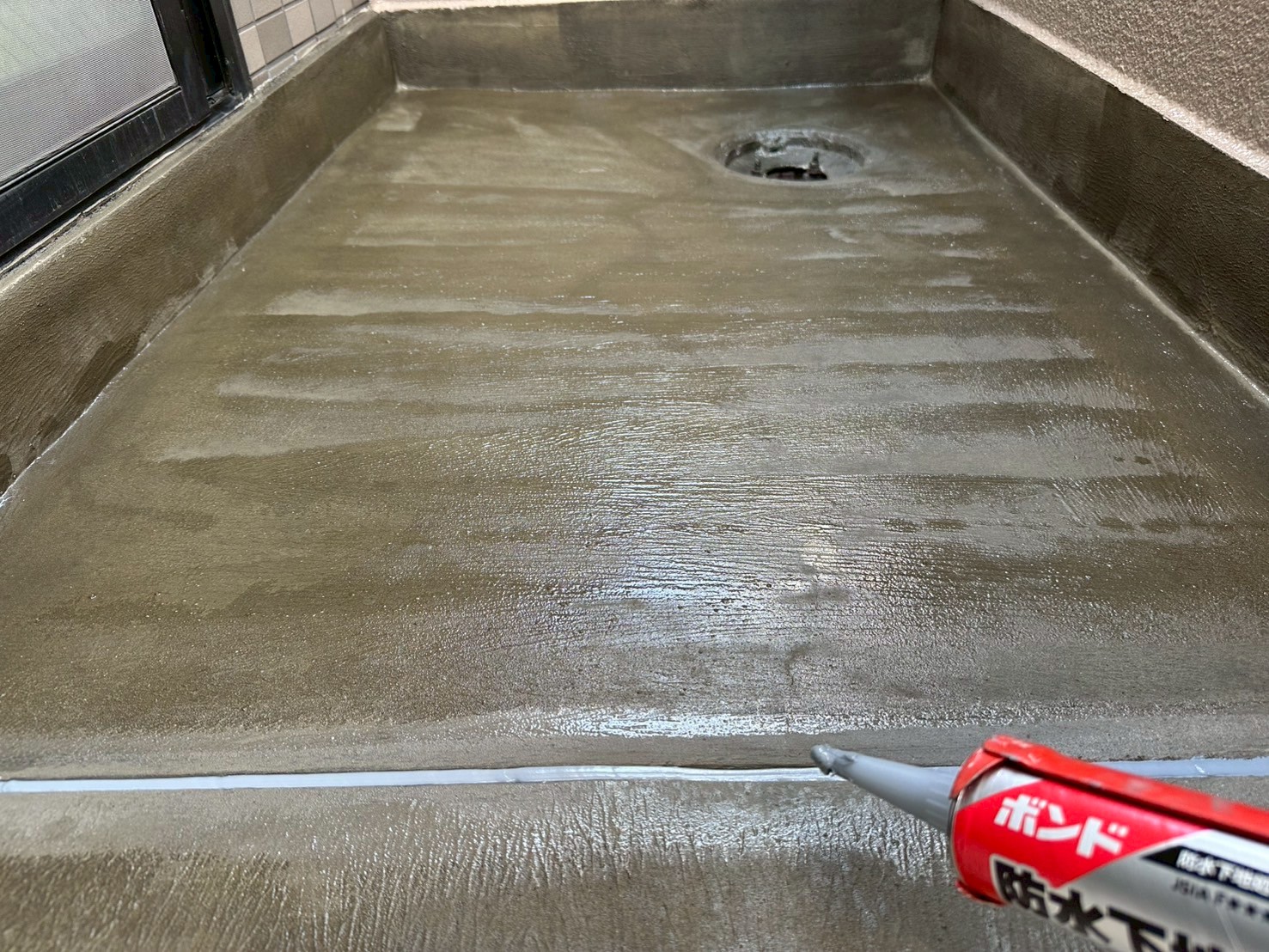

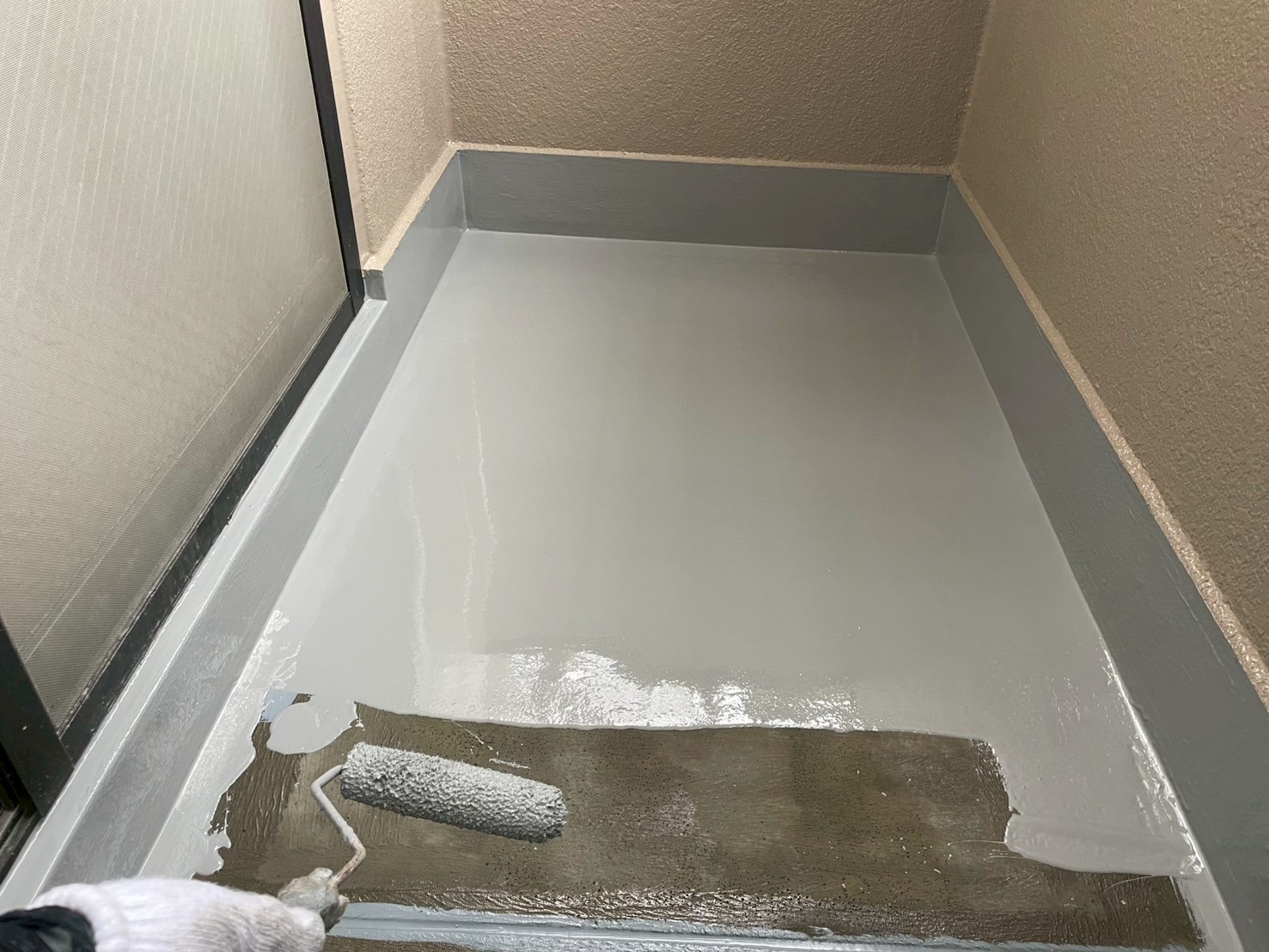

ウレタン塗料を中塗りしていきます。
109. 2025年07月18日

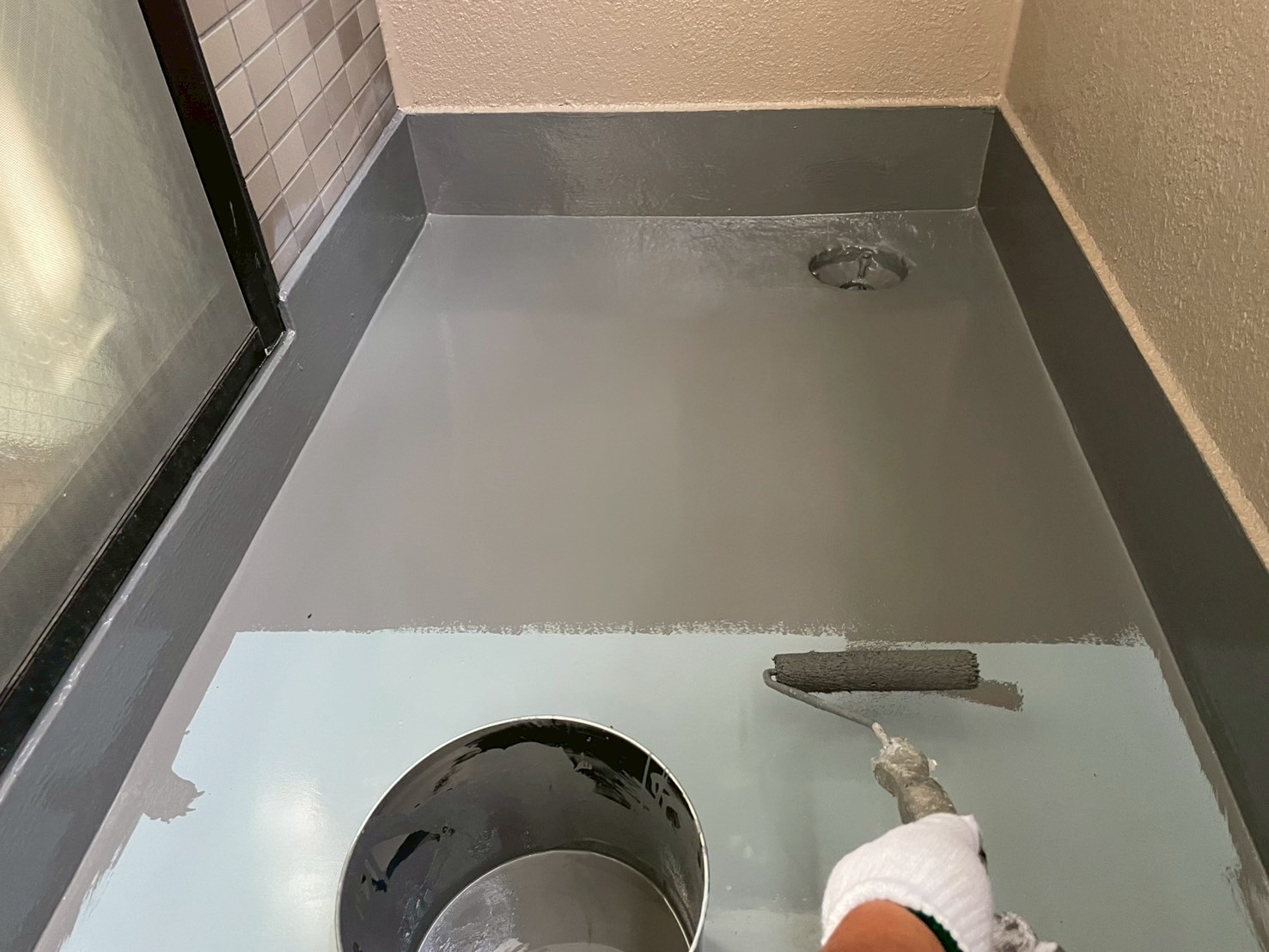

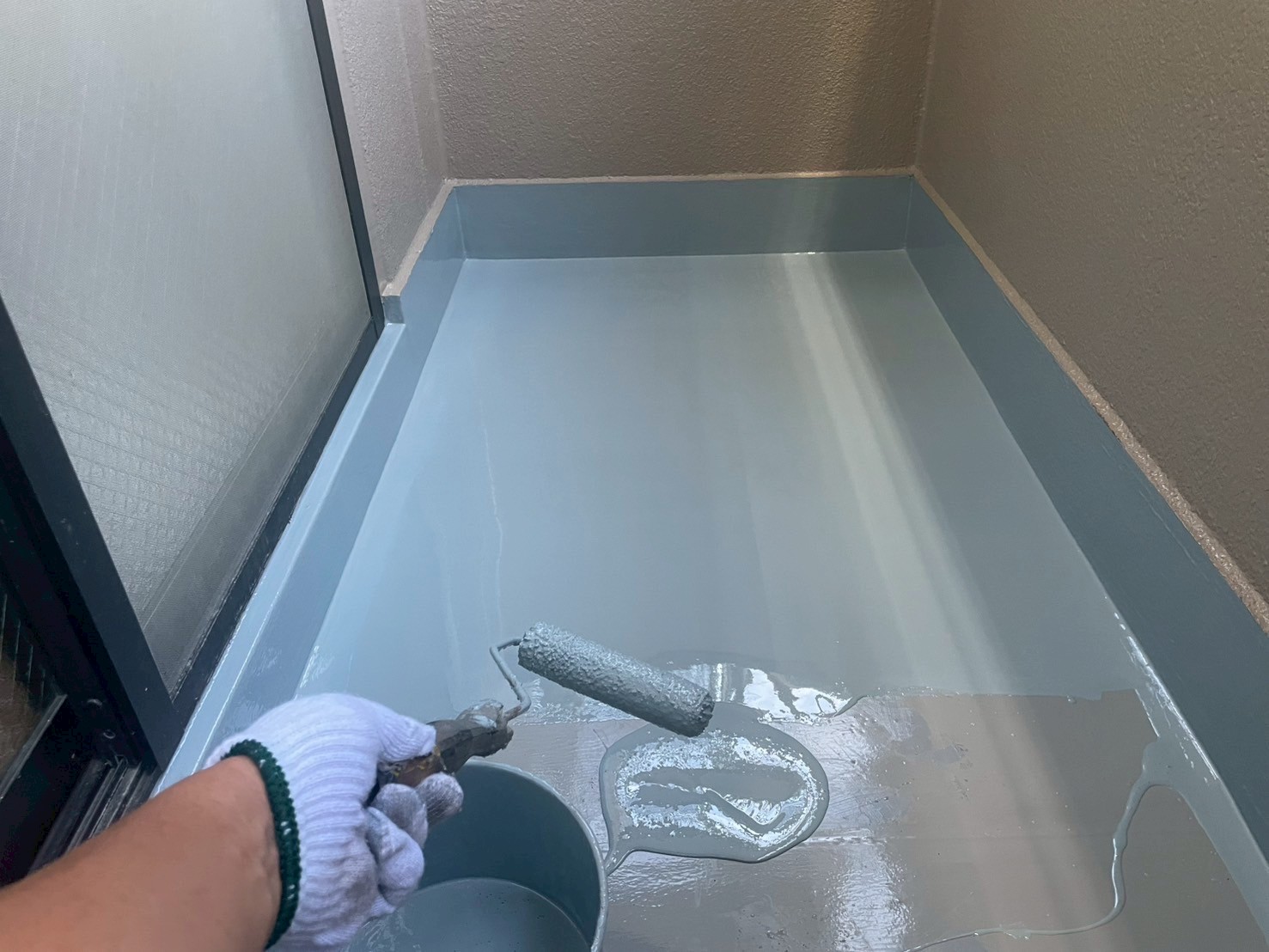

防水工事(ベランダ)
ウレタン塗料を上塗りしていきます。
110. 2025年07月18日
防水工事(ベランダ)

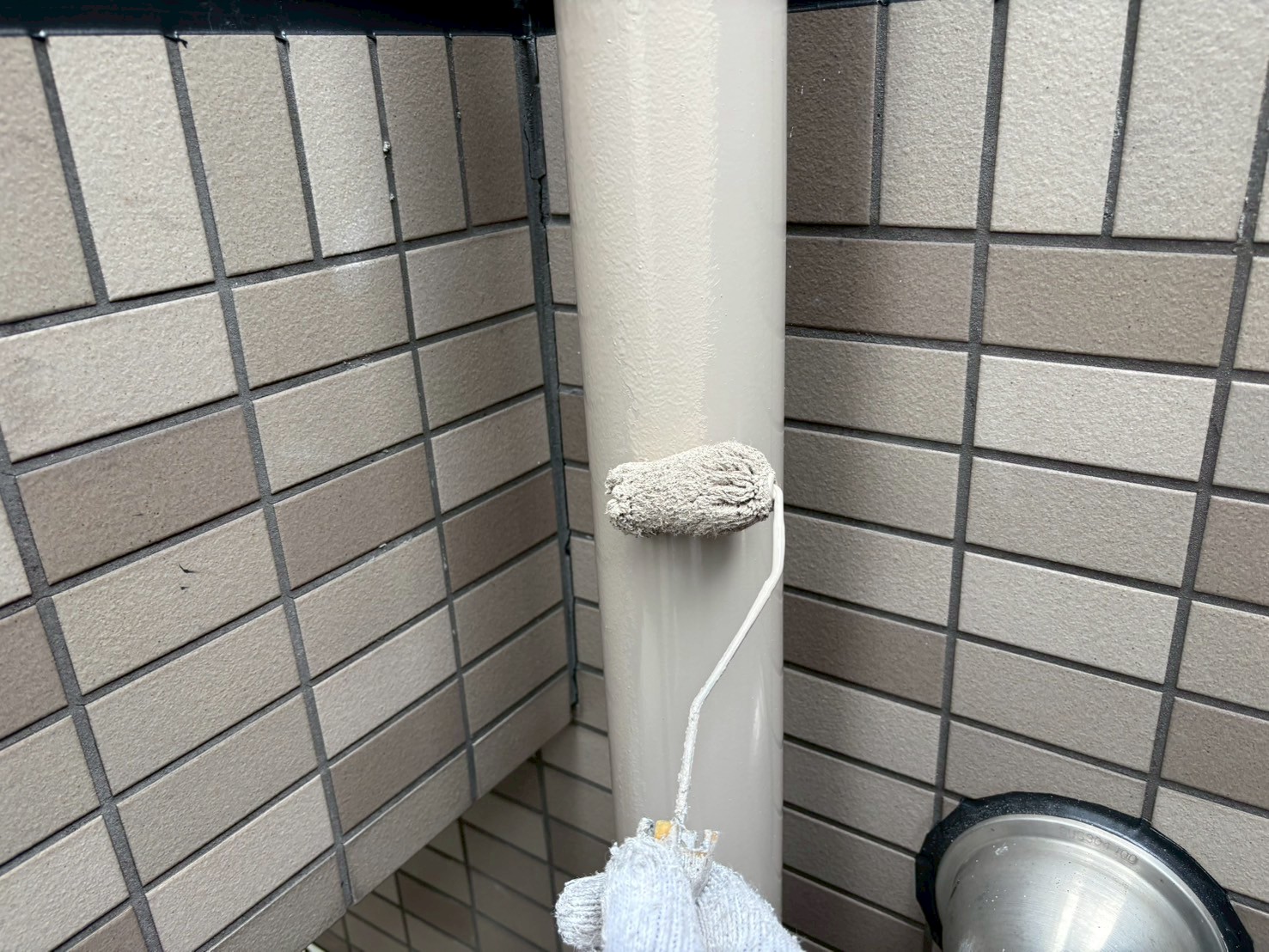

ウレタン塗料を上塗りしました。
111. 2025年07月18日

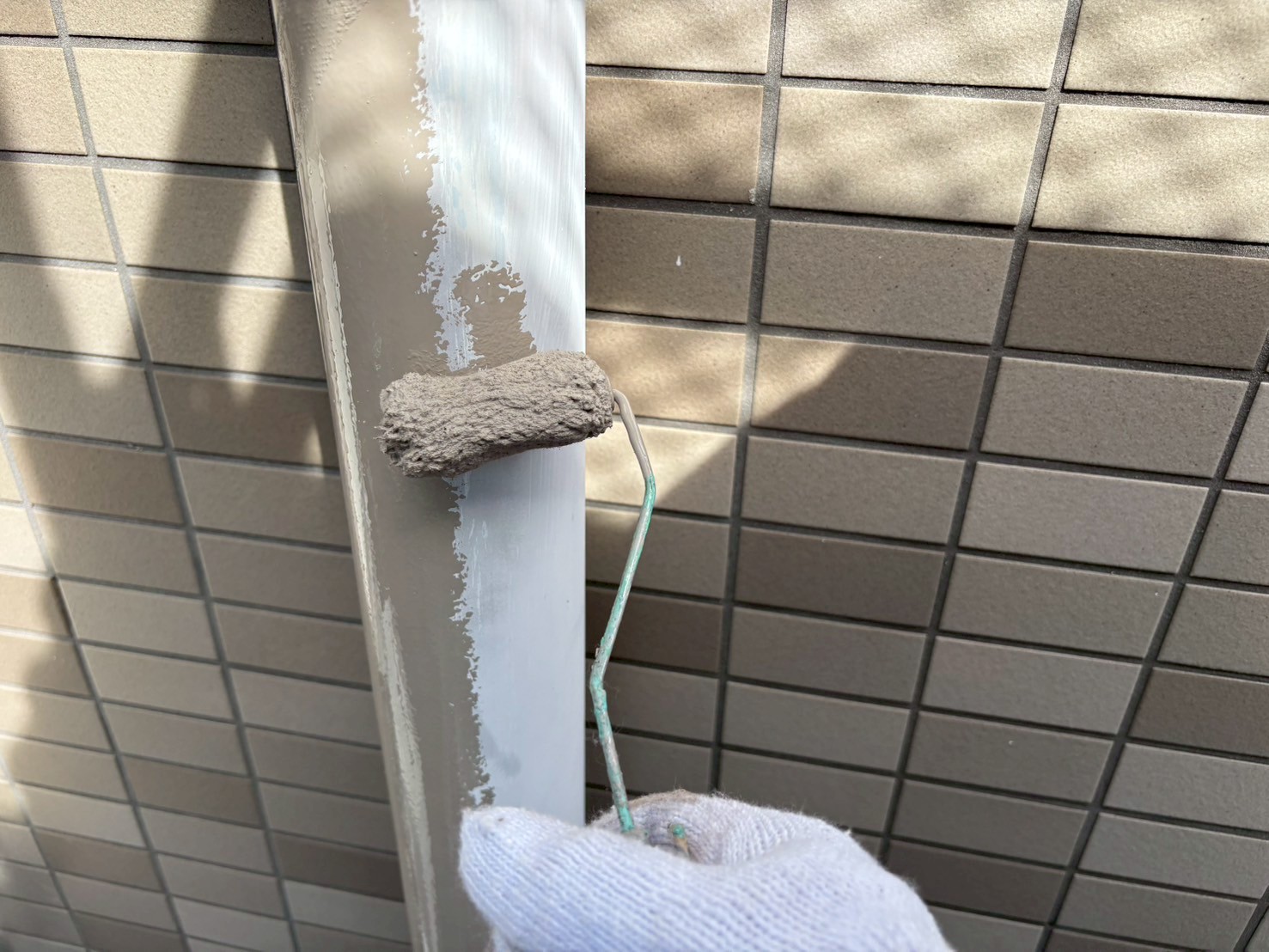

塗装工事(雨とい)
雨とい、ファインウレタンU100を上塗りしていきます(1回目)。
112. 2025年07月18日
塗装工事(雨とい)
ファインウレタンU100を上塗りしていきます(2回目)。
113. 2025年07月18日
塗装工事(隔離板)
水性ケンエースを上塗りしていきます(1回目)。
114. 2025年07月18日
塗装工事(隔離板)
水性ケンエースを上塗りしていきます(2回目)。
115. 2025年07月19日
塗装工事(雨とい)
ファインウレタンU100を上塗りしていきます(1回目)。
116. 2025年07月19日

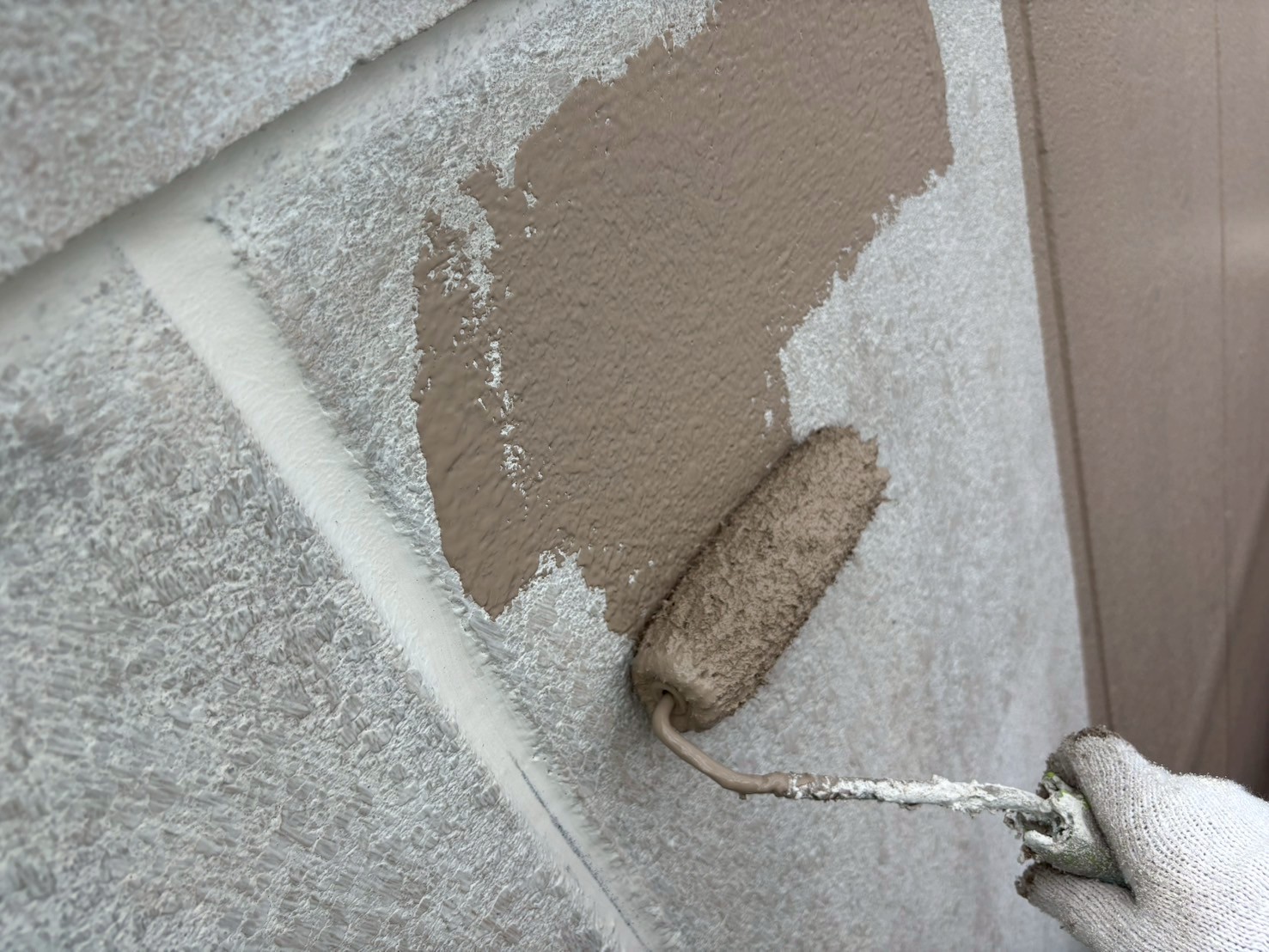

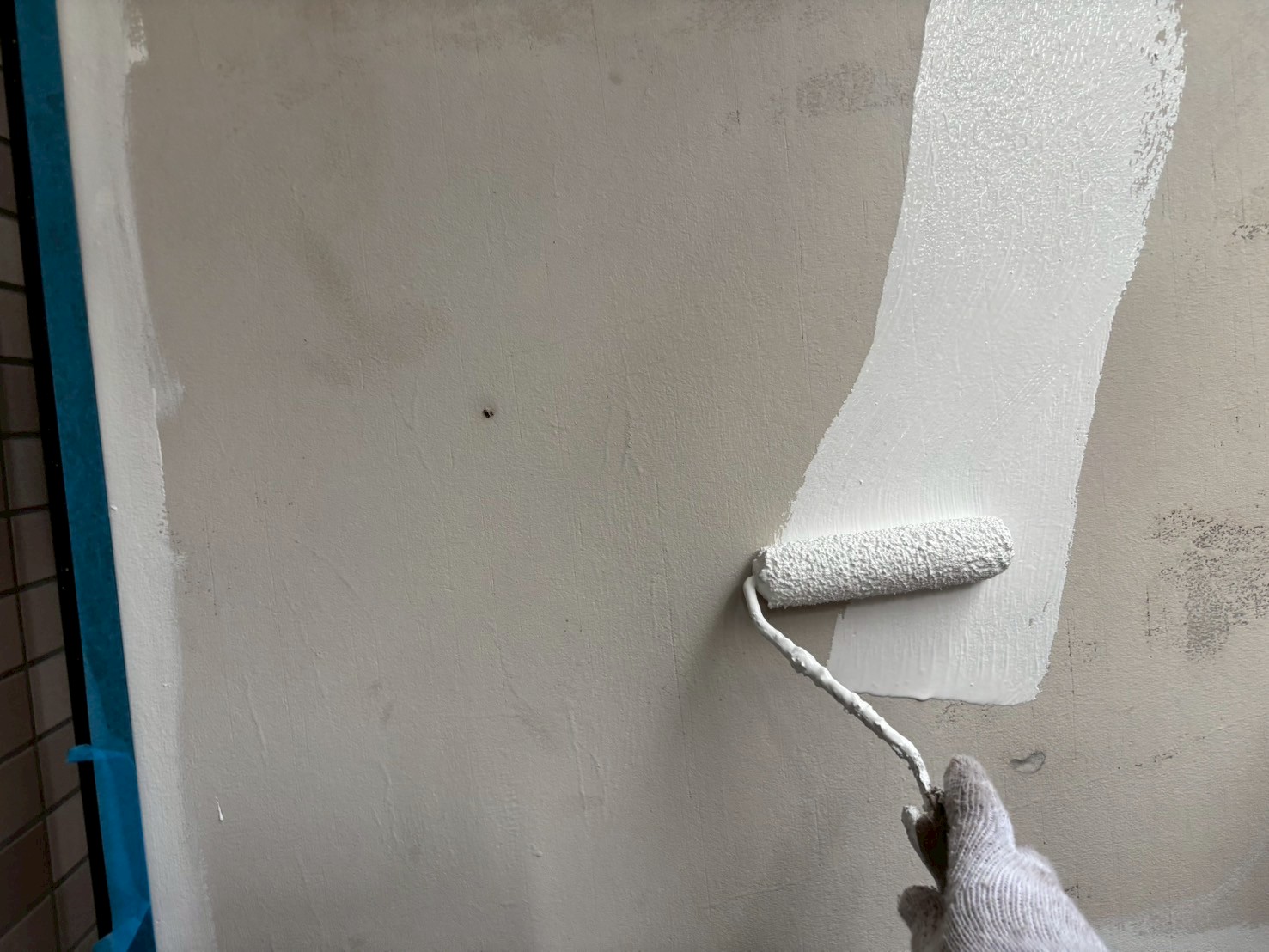

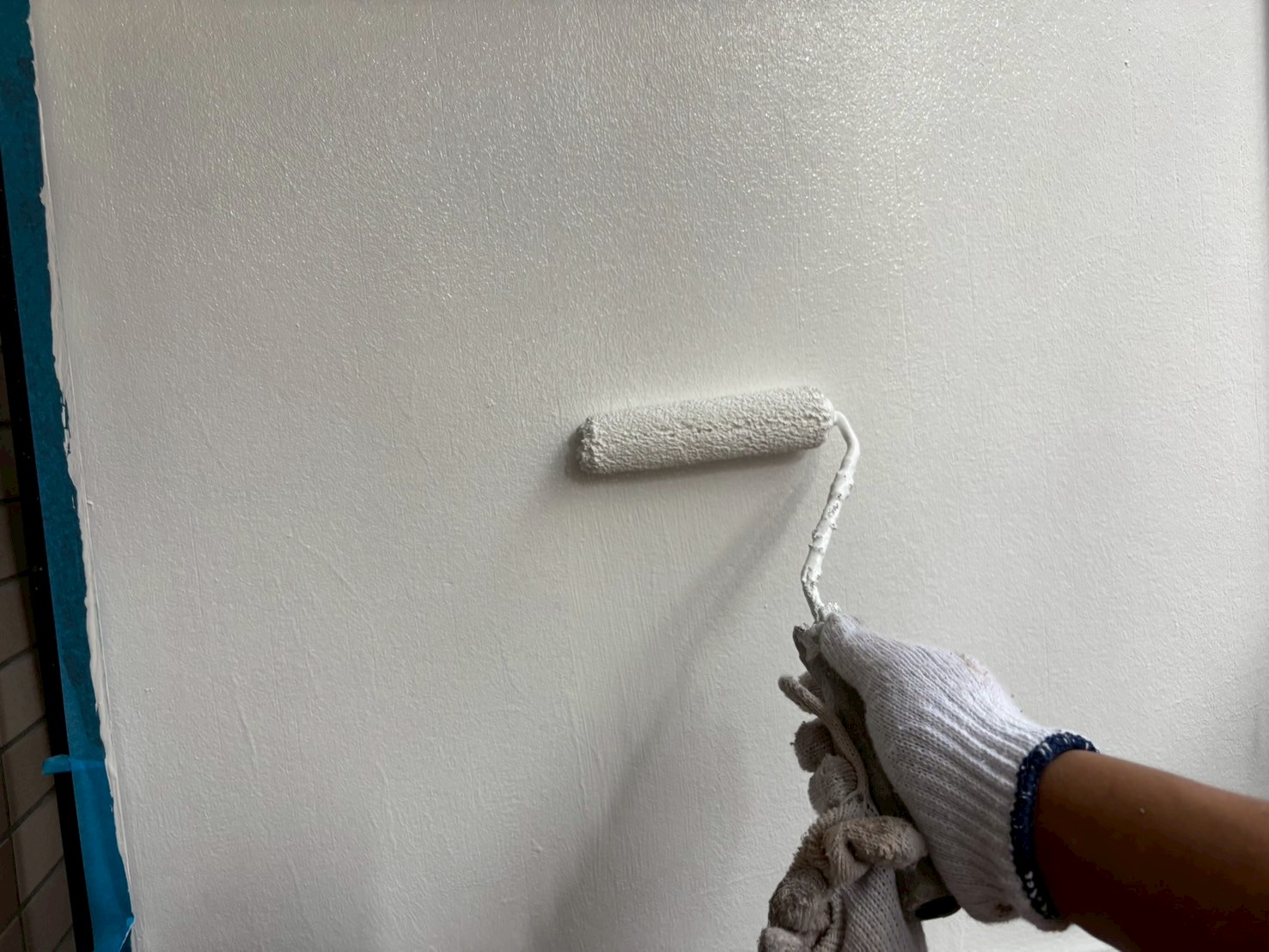

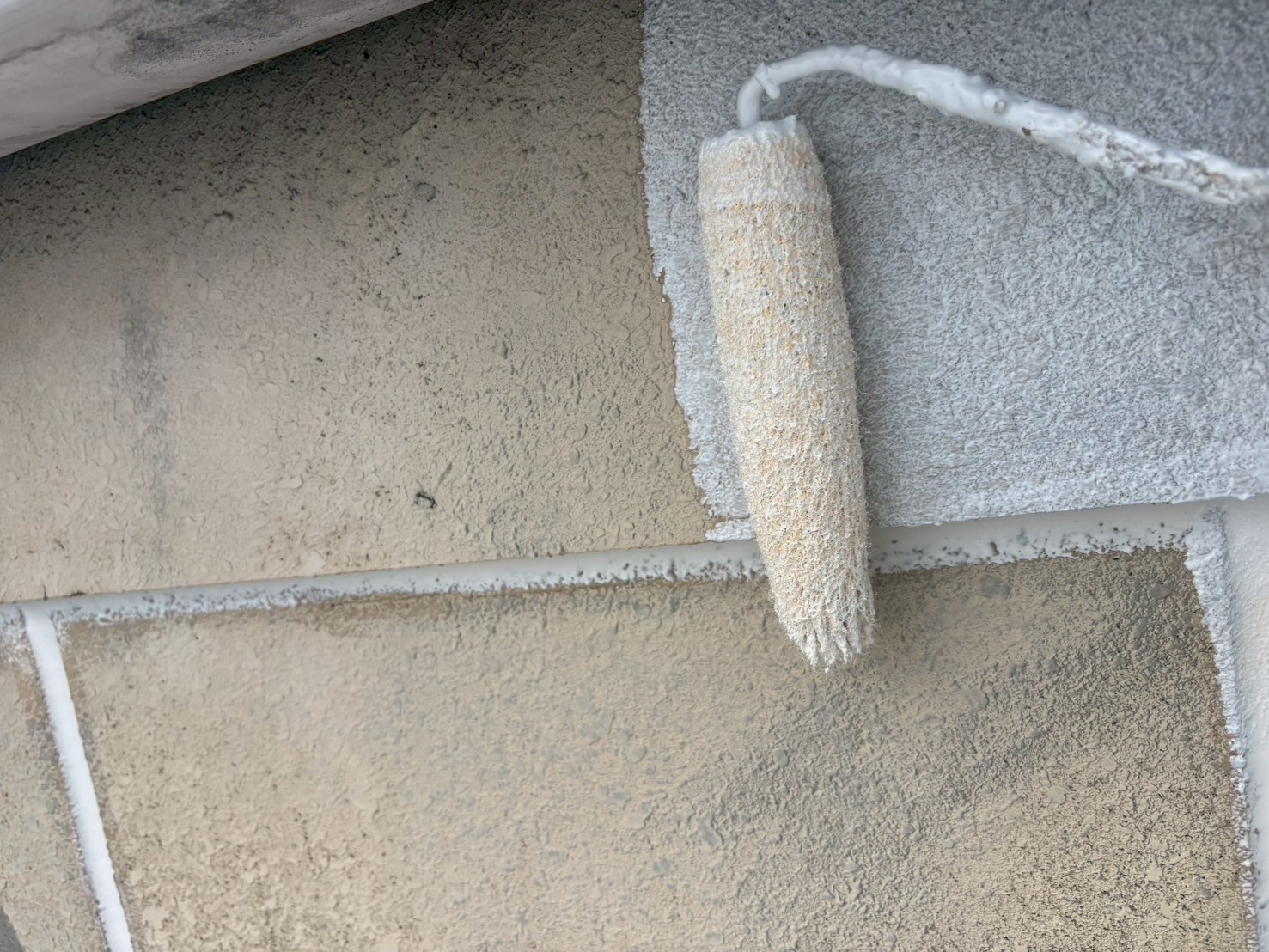

塗装工事(外壁ALC面)
裏側妻面、アンダーフィラー弾性エクセルを下塗りしていきます。
117. 2025年07月19日
塗装工事(外壁ALC面)
アンダーフィラー弾性エクセルを下塗りしていきます。
118. 2025年07月19日
塗装工事(外壁ALC面)

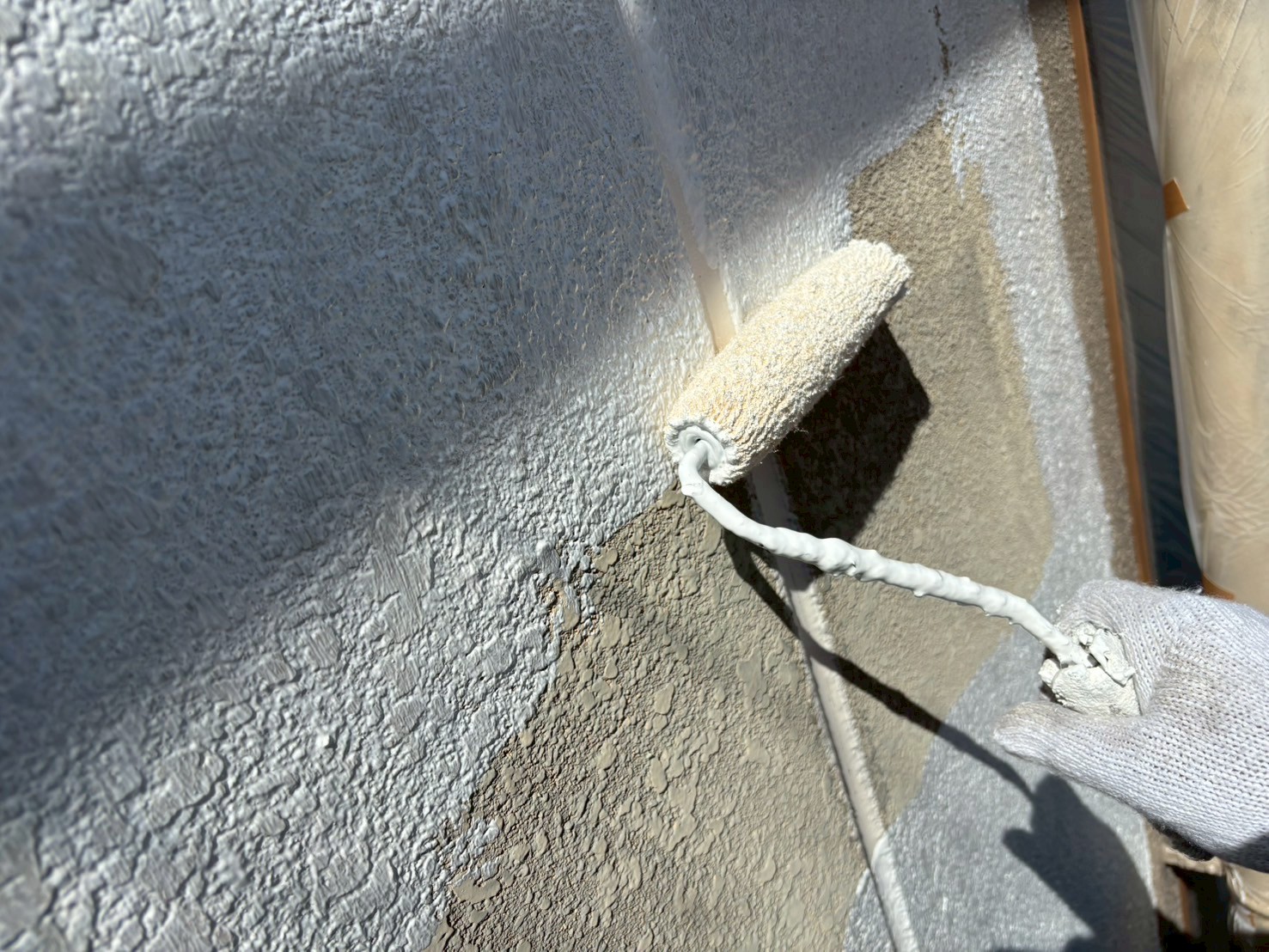

オーデフレッシュSi100Ⅲを上塗りしていきます(1回目)。
119. 2025年07月19日

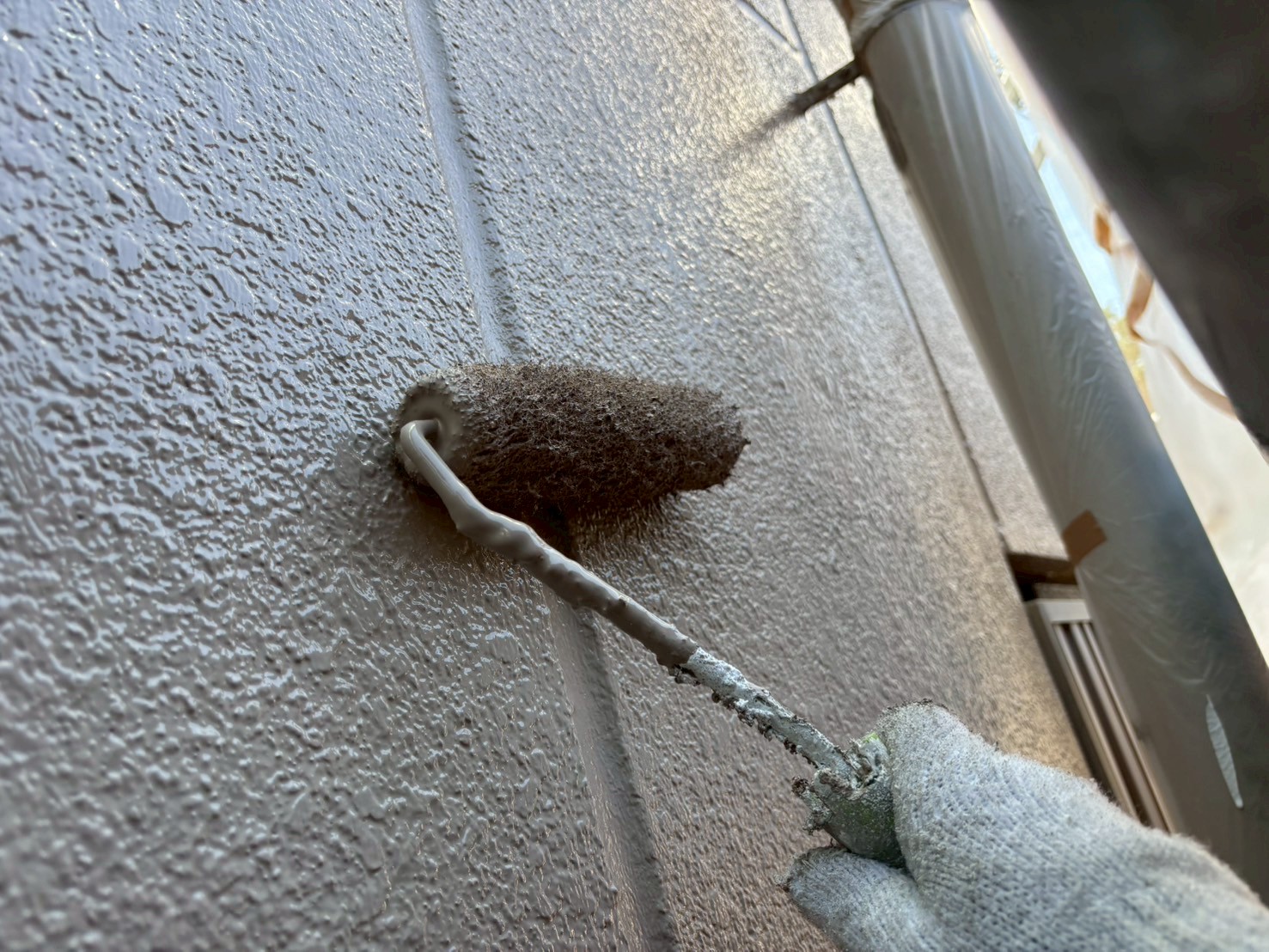

塗装工事(外壁ALC面)
オーデフレッシュSi100Ⅲを上塗りしていきます(1回目)。
120. 2025年07月19日
塗装工事(外壁ALC面)
オーデフレッシュSi100Ⅲを上塗りしていきます(2回目)。
121. 2025年07月19日
防水工事(ベランダ)

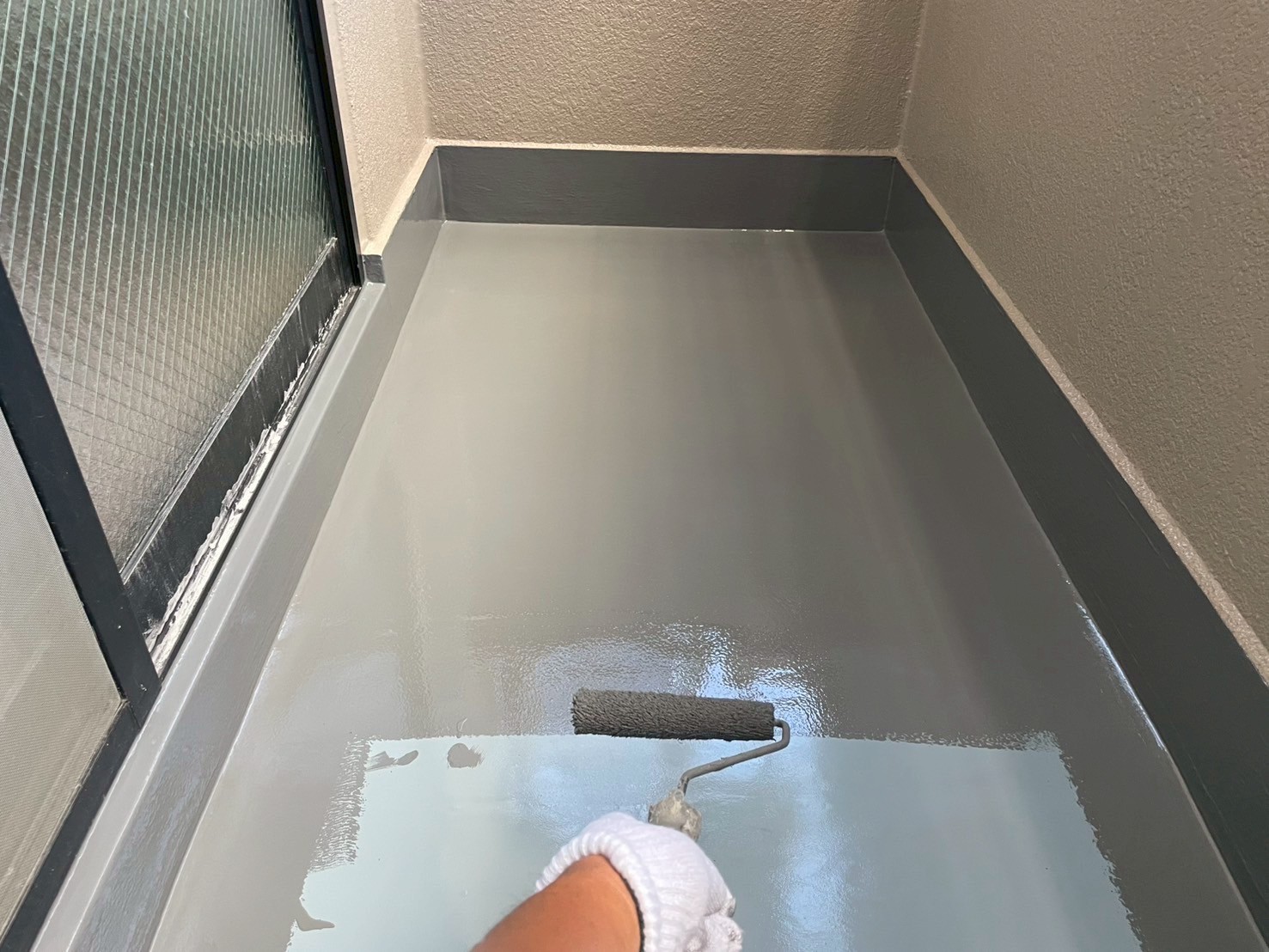

トップコートを塗布していきます。
122. 2025年07月19日
防水工事(ベランダ)
トップコートを塗布しました。
123. 2025年07月19日
防水工事(ベランダ)
こちらの材料を使用しました。

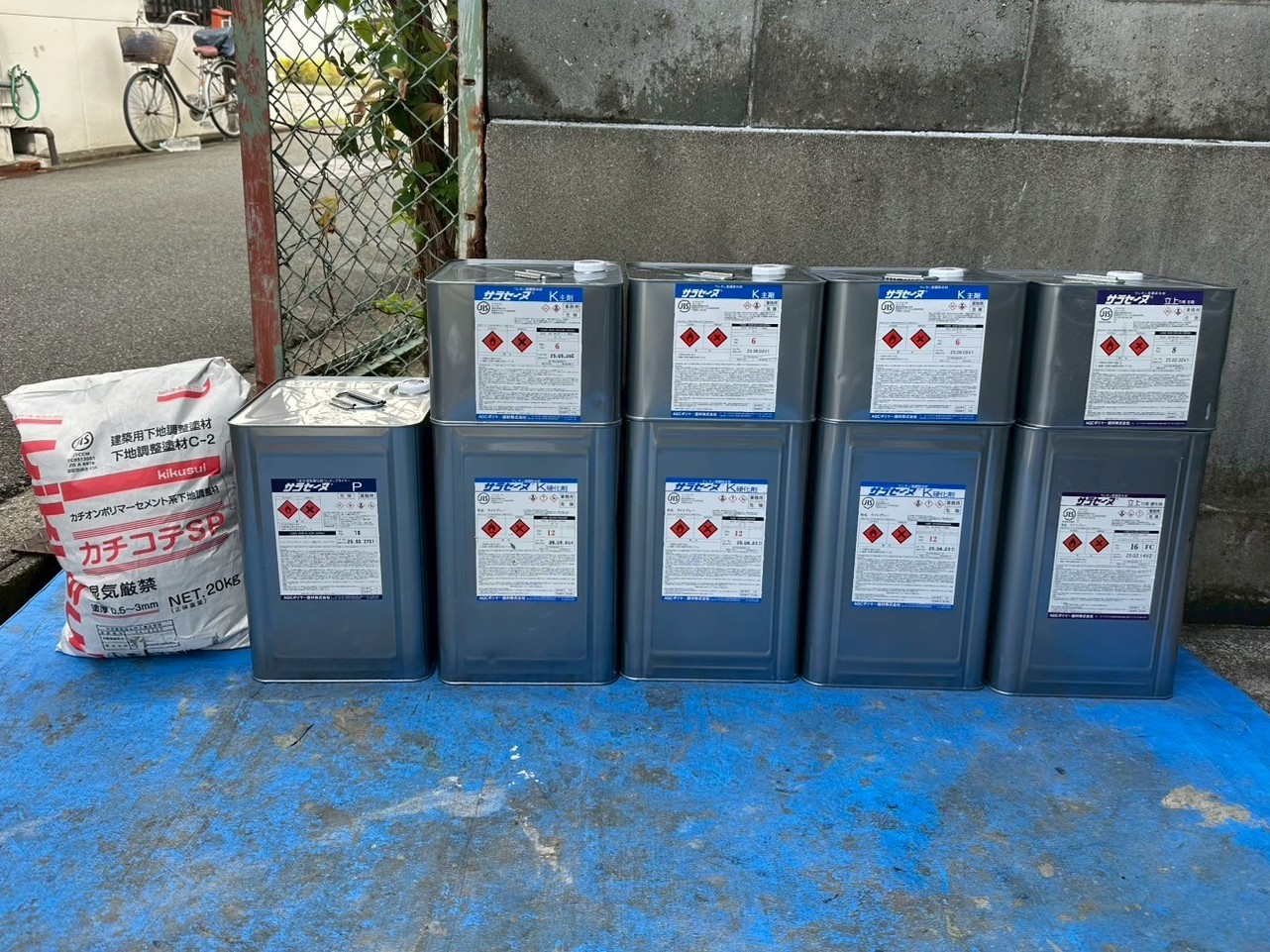

124. 2025年07月19日
防水工事(ベランダ)
こちらの材料を使用しました。
125. 2025年07月20日

塗装工事(大屋根)

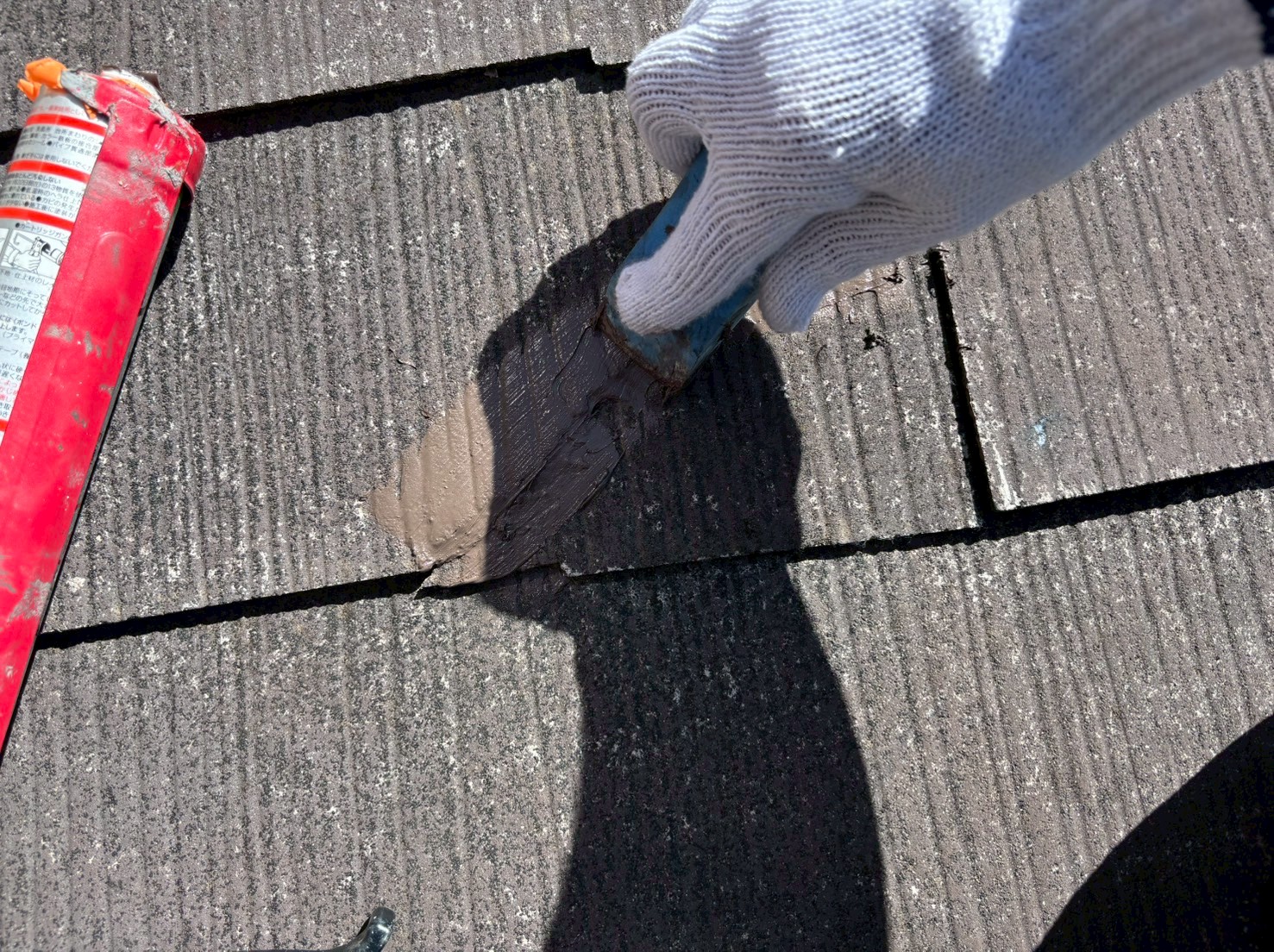

亀裂部分をシーリング処理していきます。
126. 2025年07月20日
塗装工事(大屋根)
亀裂部分をシーリング処理しました。

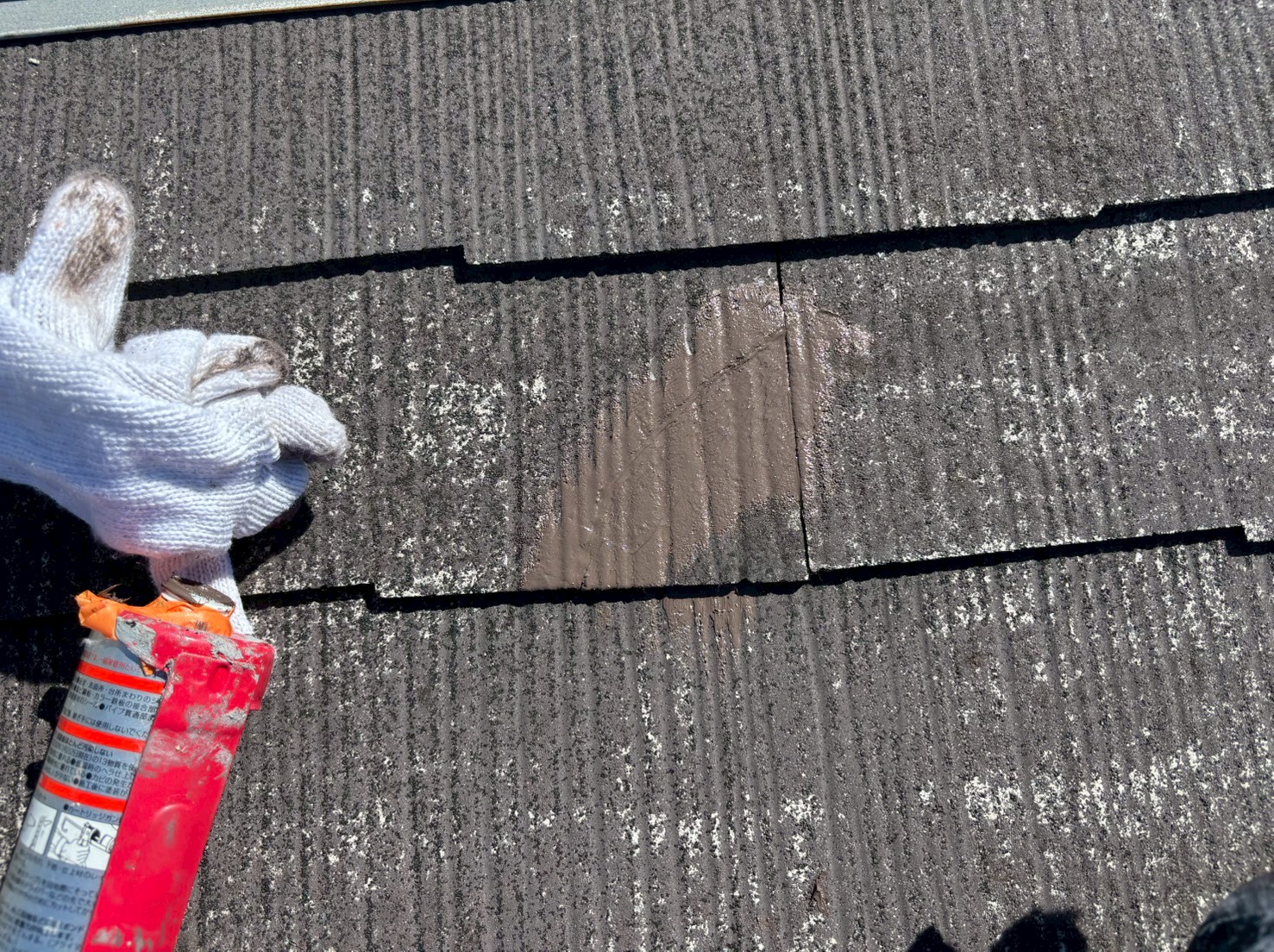

127. 2025年07月20日
塗装工事(大屋根)
シーラーを下塗りしていきます。
128. 2025年07月20日

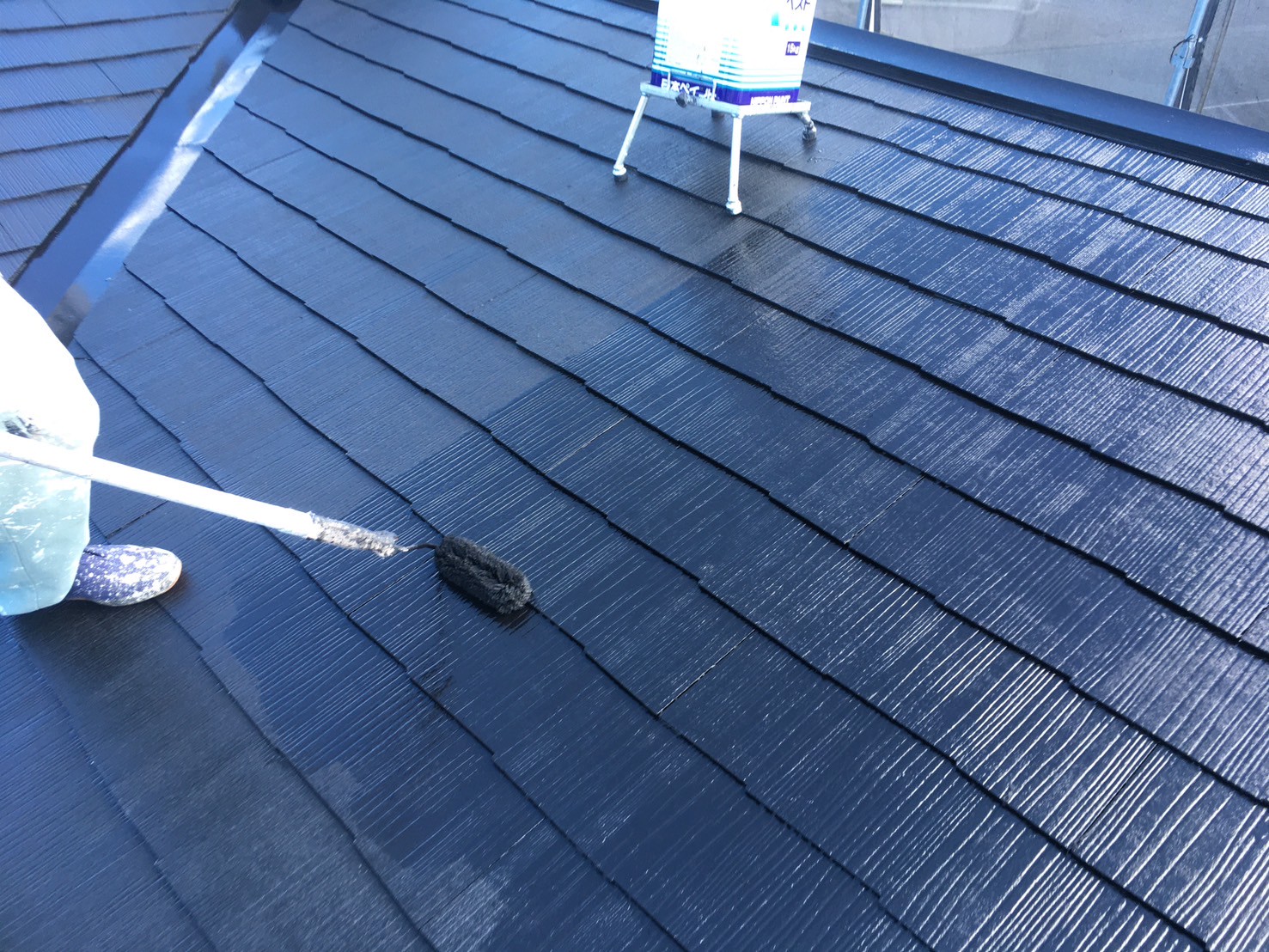

塗装工事(大屋根)
シーラーを下塗りしていきます。
129. 2025年07月20日

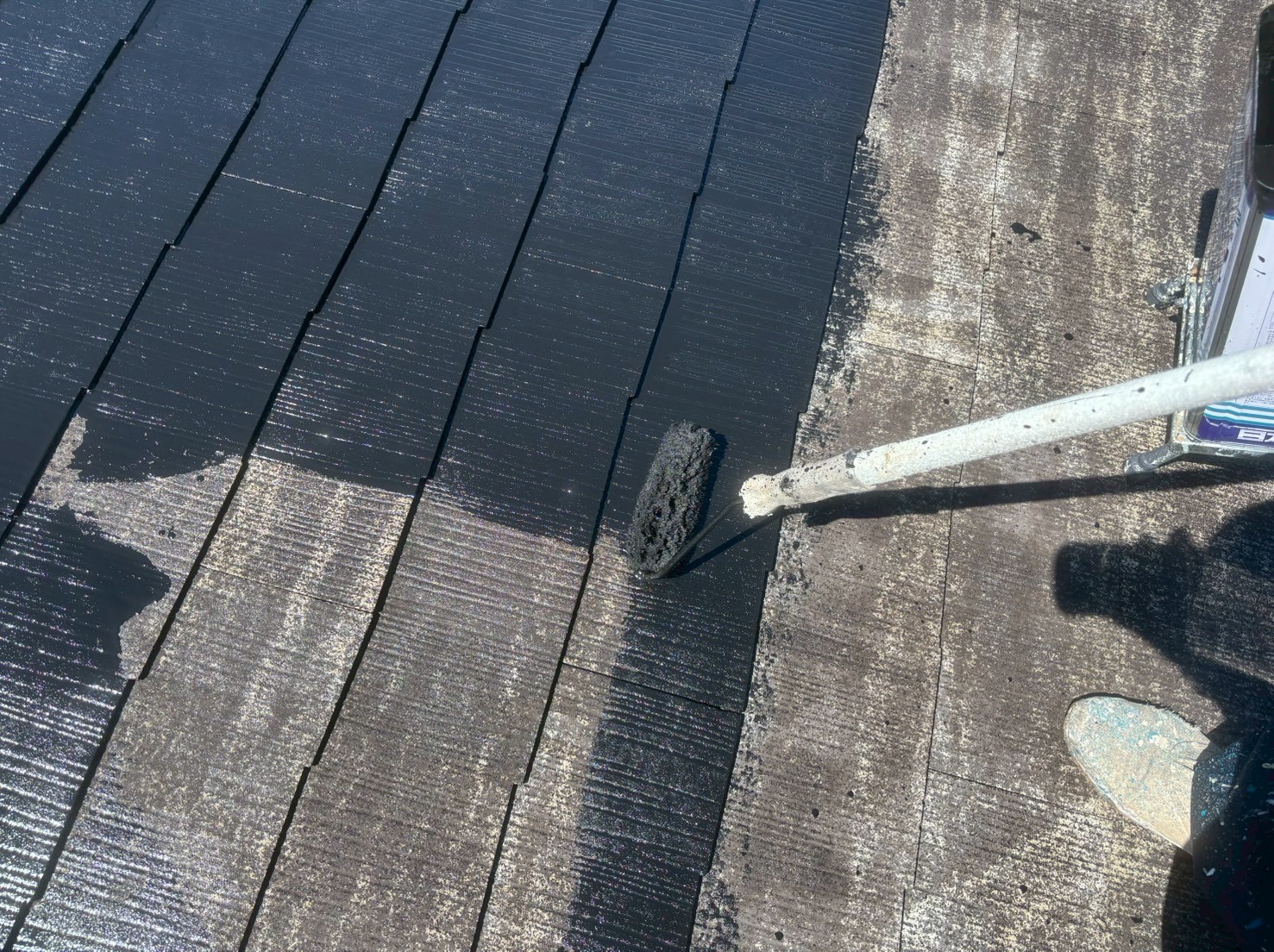

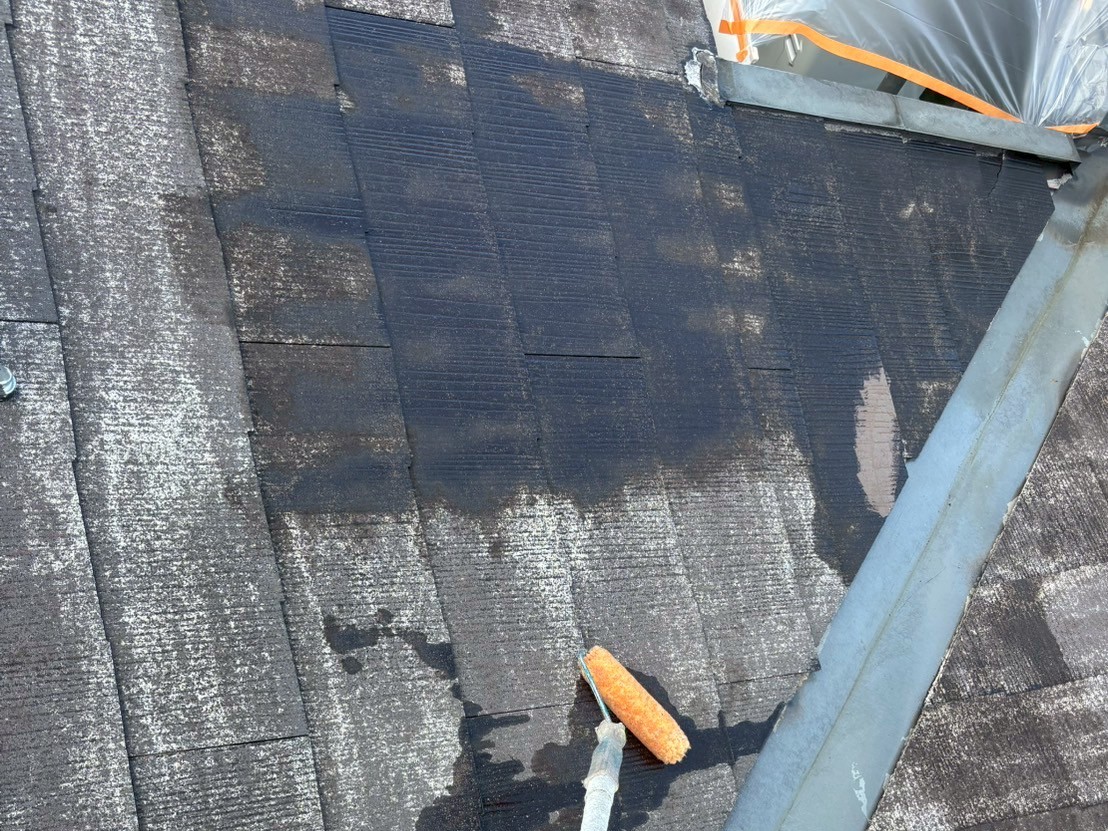

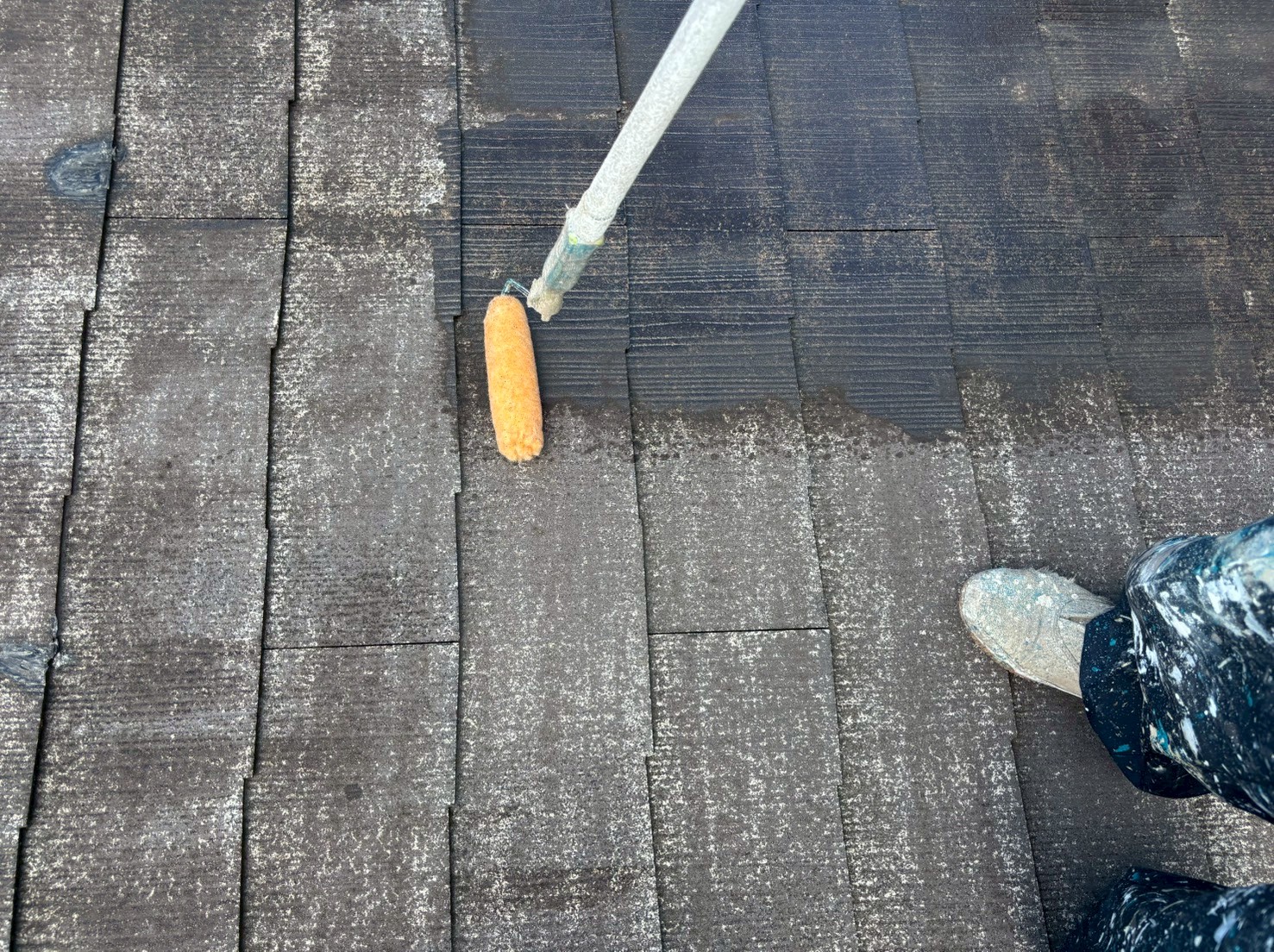

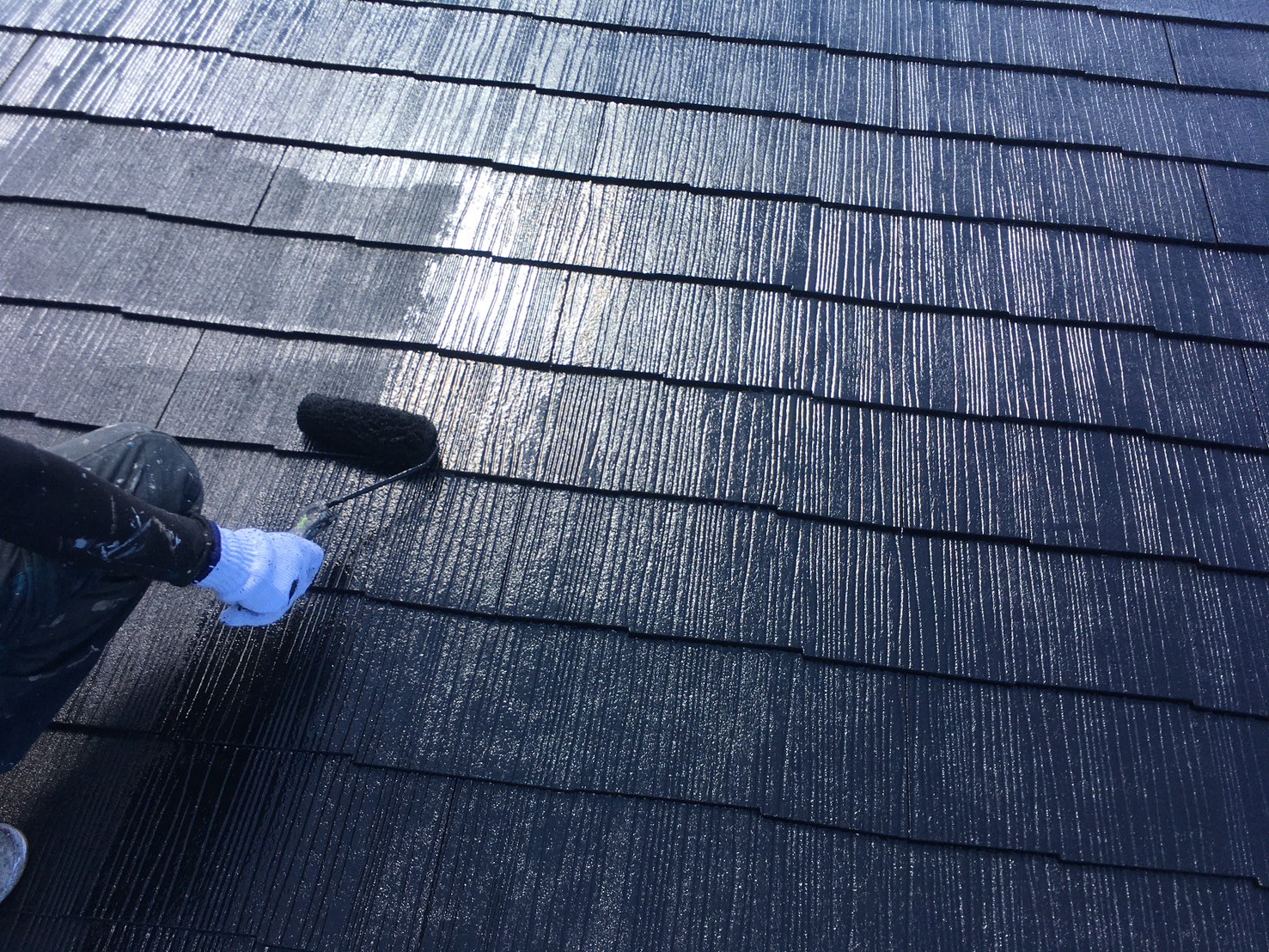

塗装工事(大屋根)
ファインシリコンベストを中塗りしていきます。

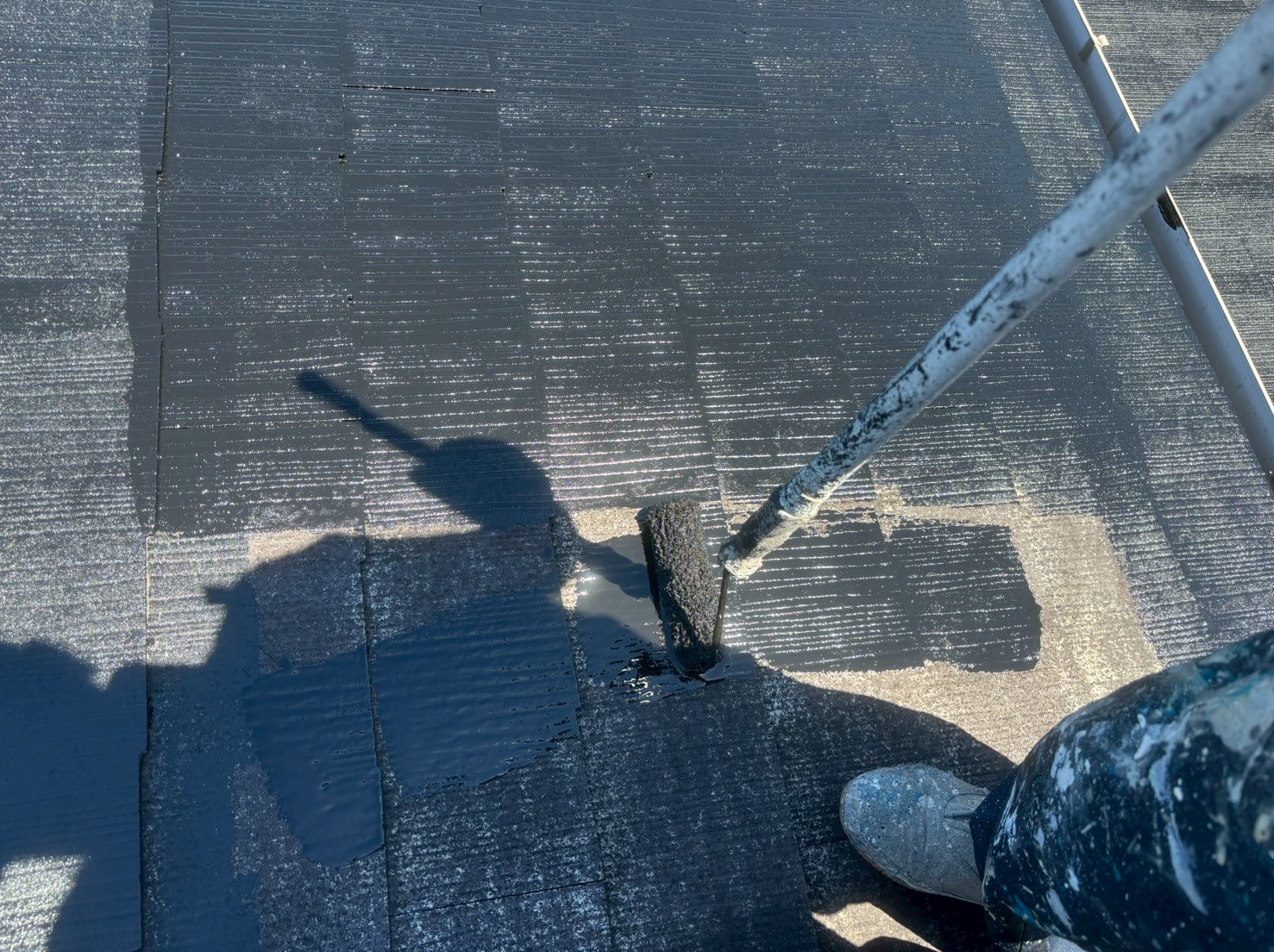

130. 2025年07月20日
塗装工事(大屋根)
ファインシリコンベストを中塗りしていきます。
131. 2025年07月21日
塗装工事(大屋根)

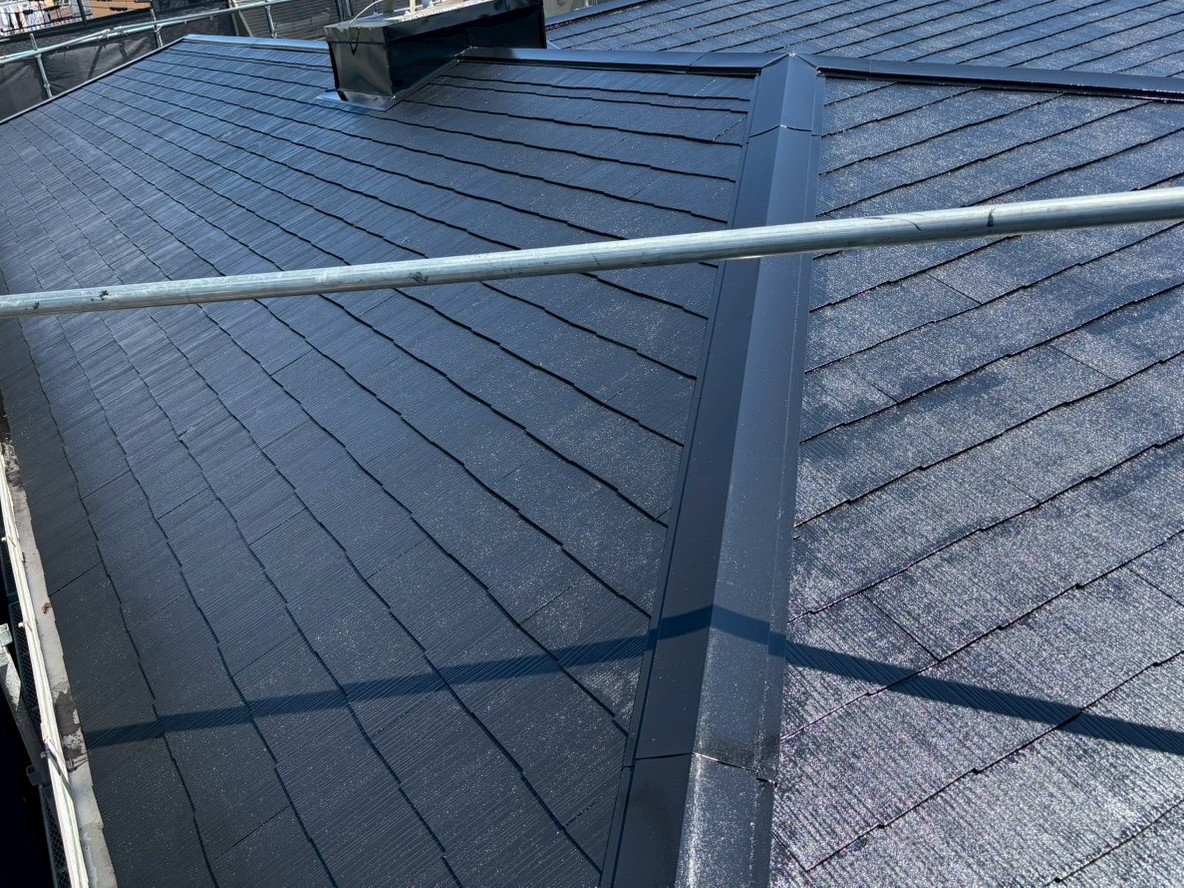

ファインシリコンベストを上塗りしていきます。
132. 2025年07月21日
塗装工事(大屋根)
ファインシリコンベストを上塗りしていきます。
133. 2025年07月21日
塗装工事(貯水タンク)

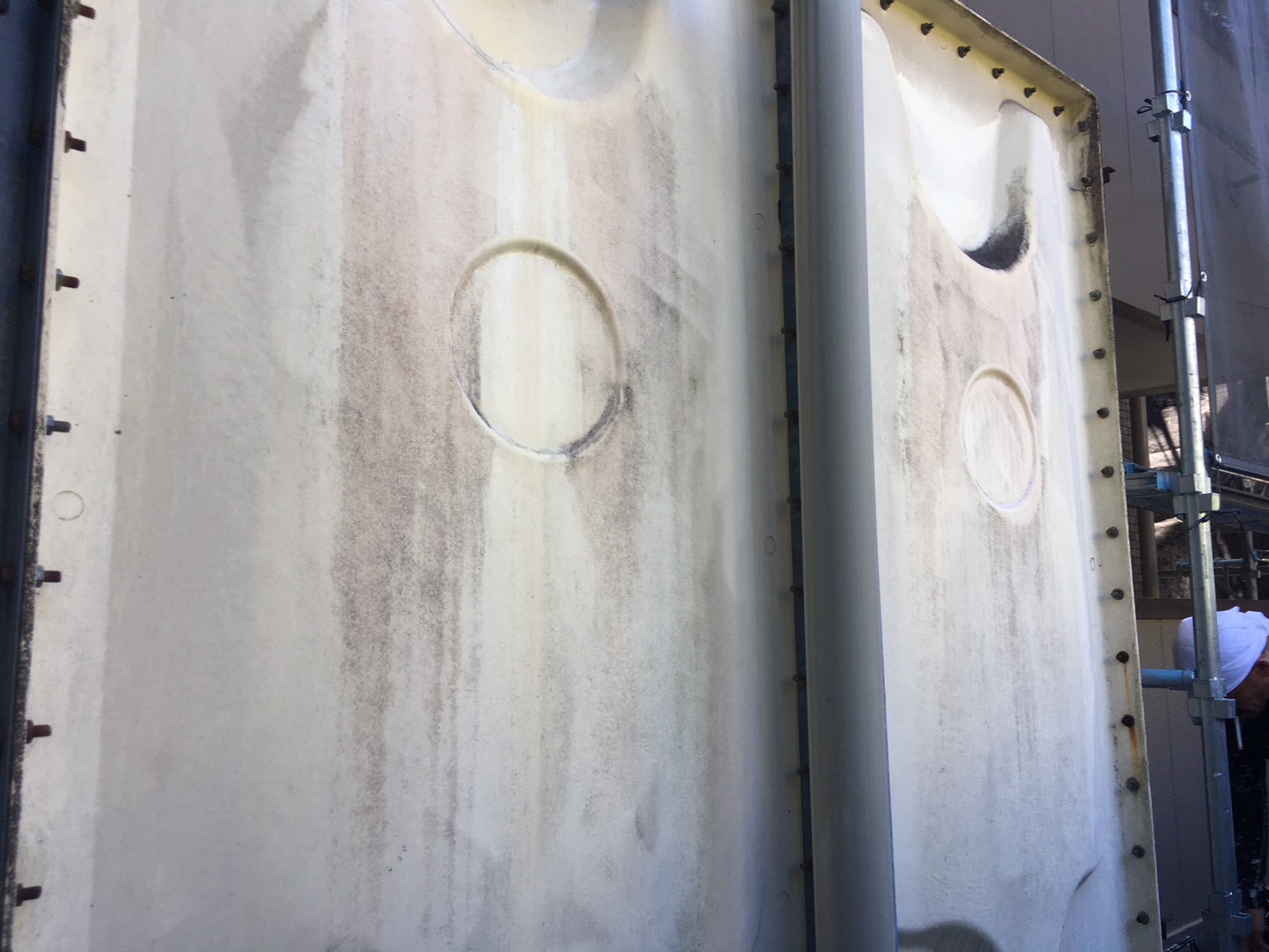

既存の状態です。
134. 2025年07月21日
塗装工事(貯水タンク)
ケレンがけをし、下地を整えていきます。
135. 2025年07月21日

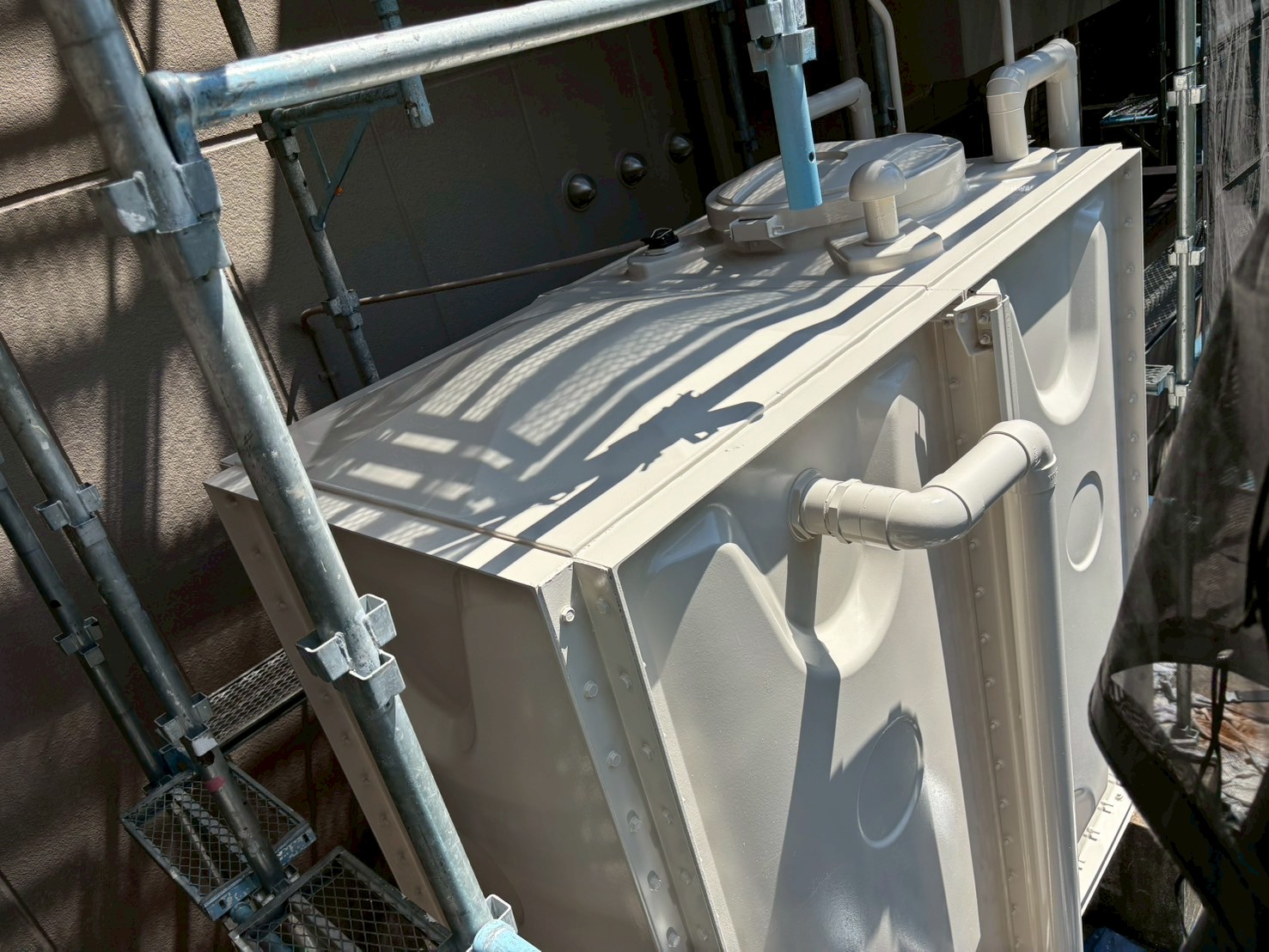

塗装工事(貯水タンク)

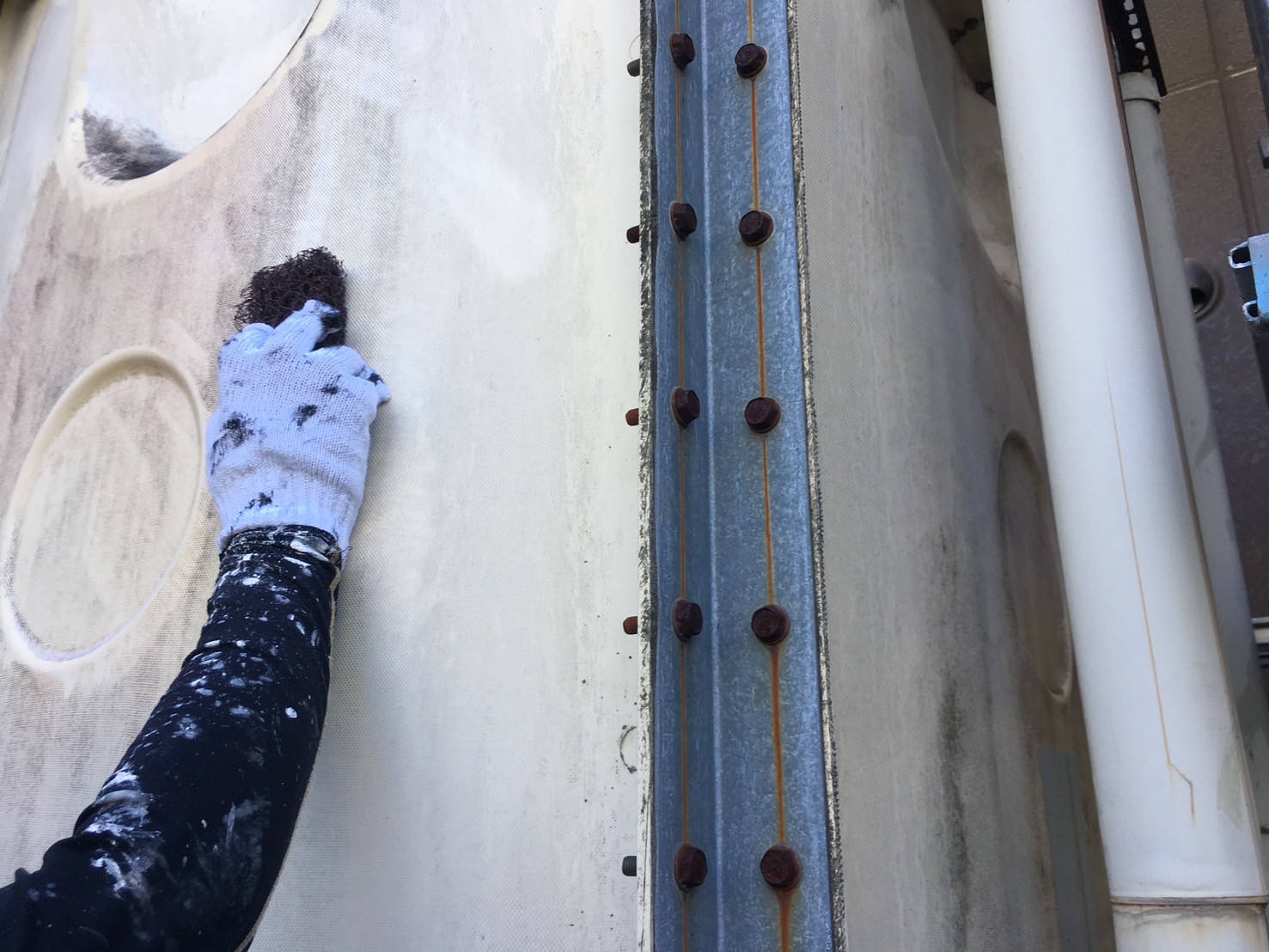

サビ止めを塗布していきます。
136. 2025年07月21日

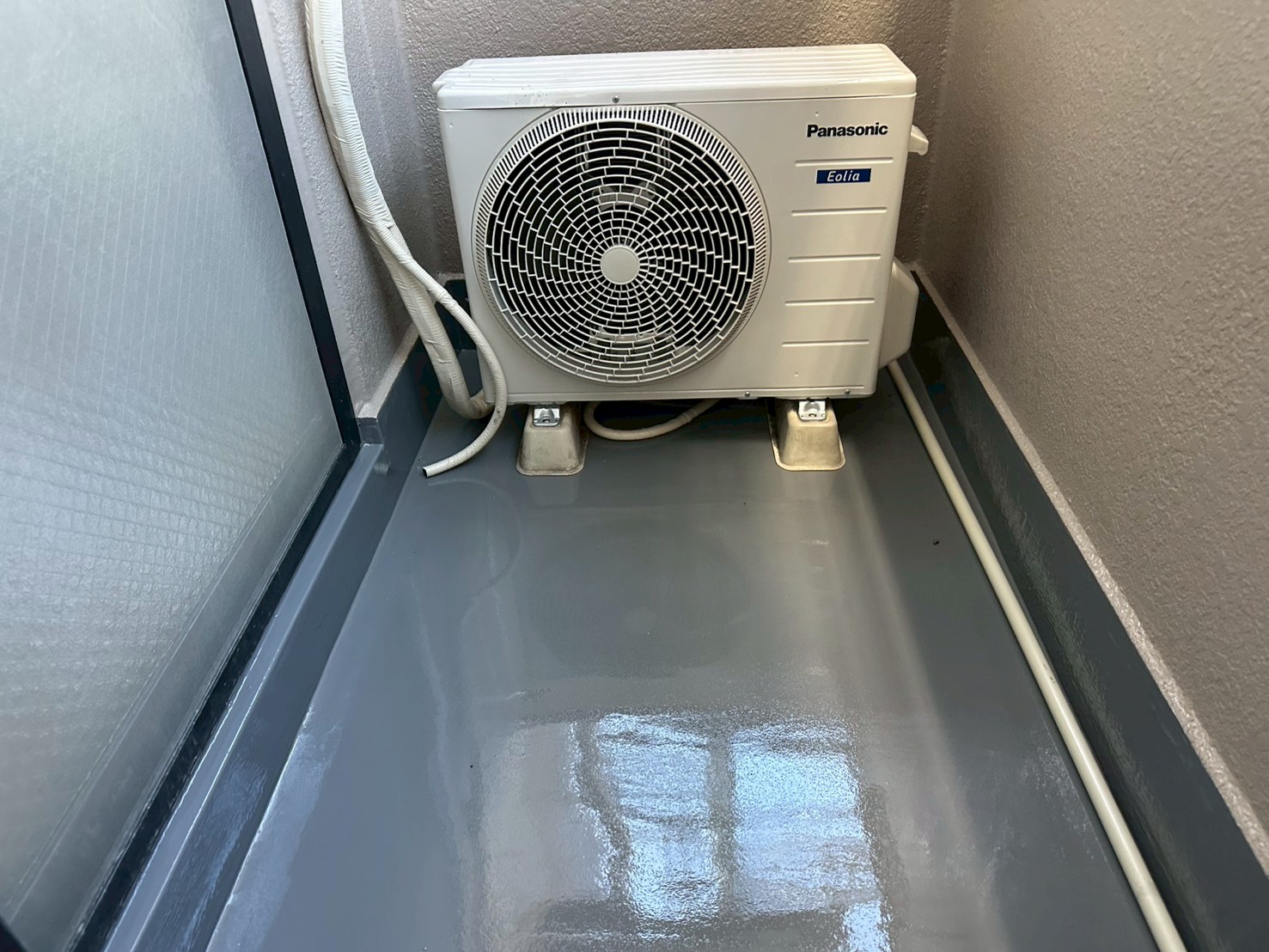

防水工事(ベランダ)

室外機を元に戻しました。
137. 2025年07月22日
塗装工事(貯水タンク)

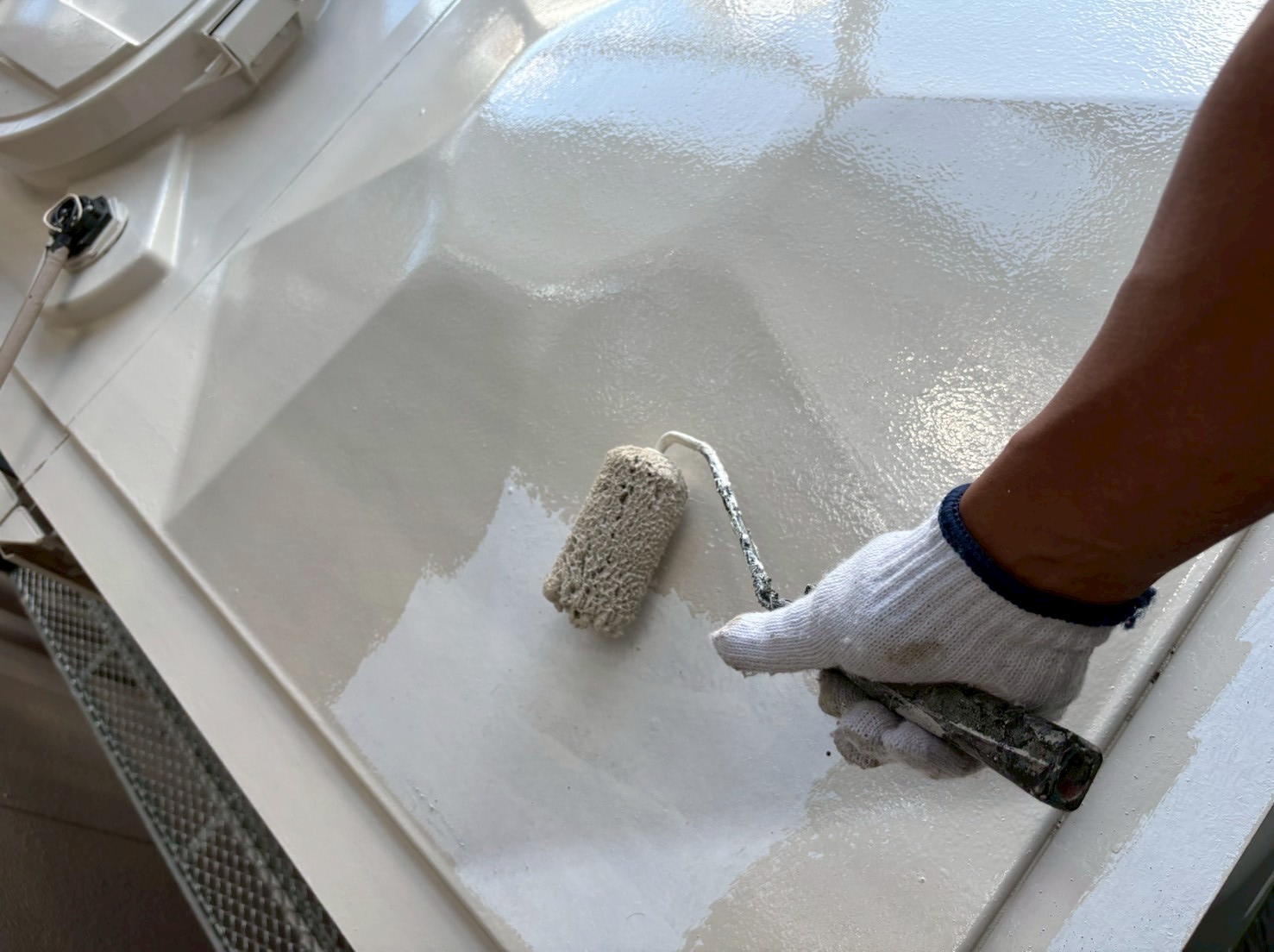

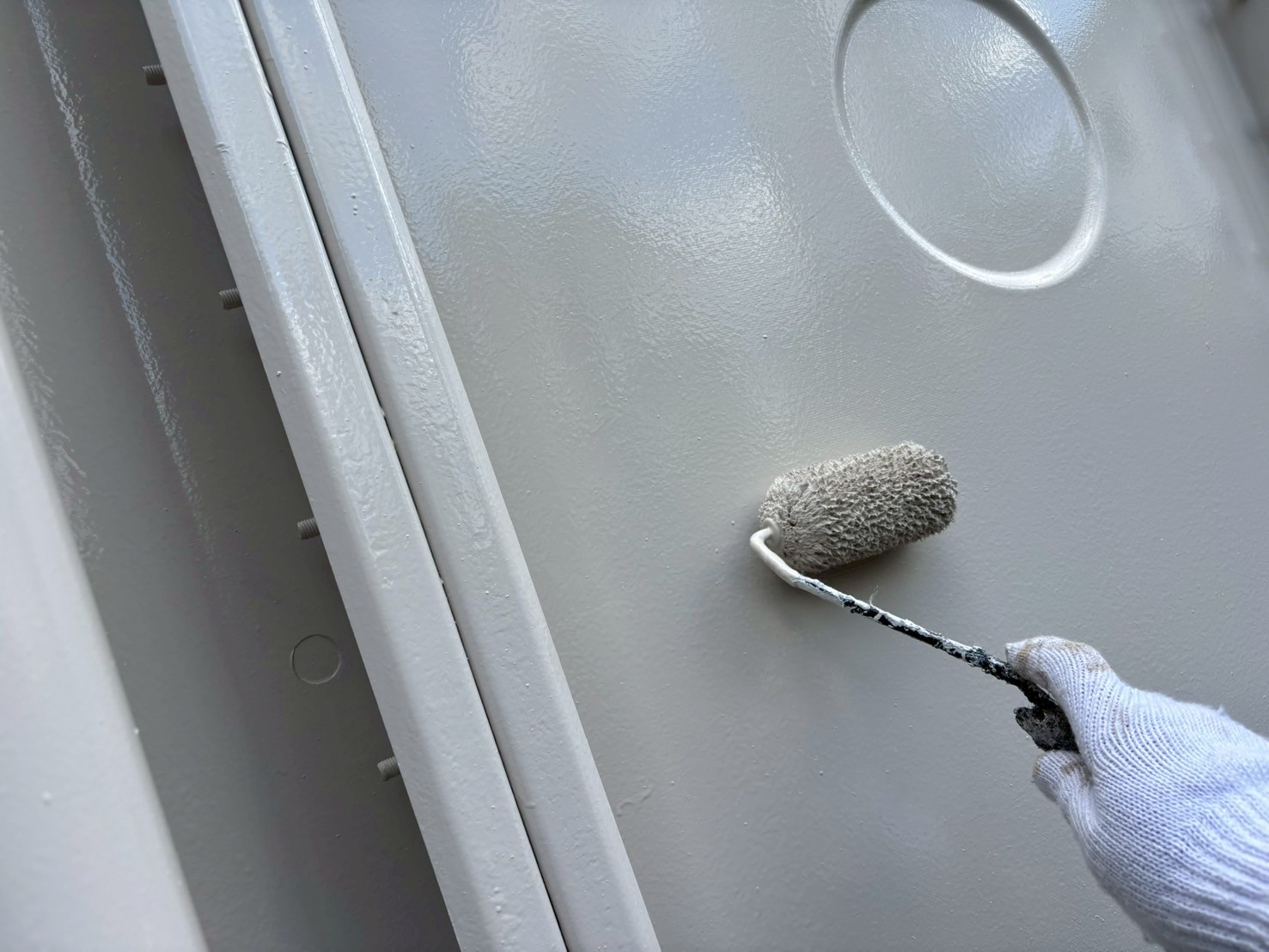

ファインウレタンU100を上塗りしていきます(1回目)。
138. 2025年07月22日

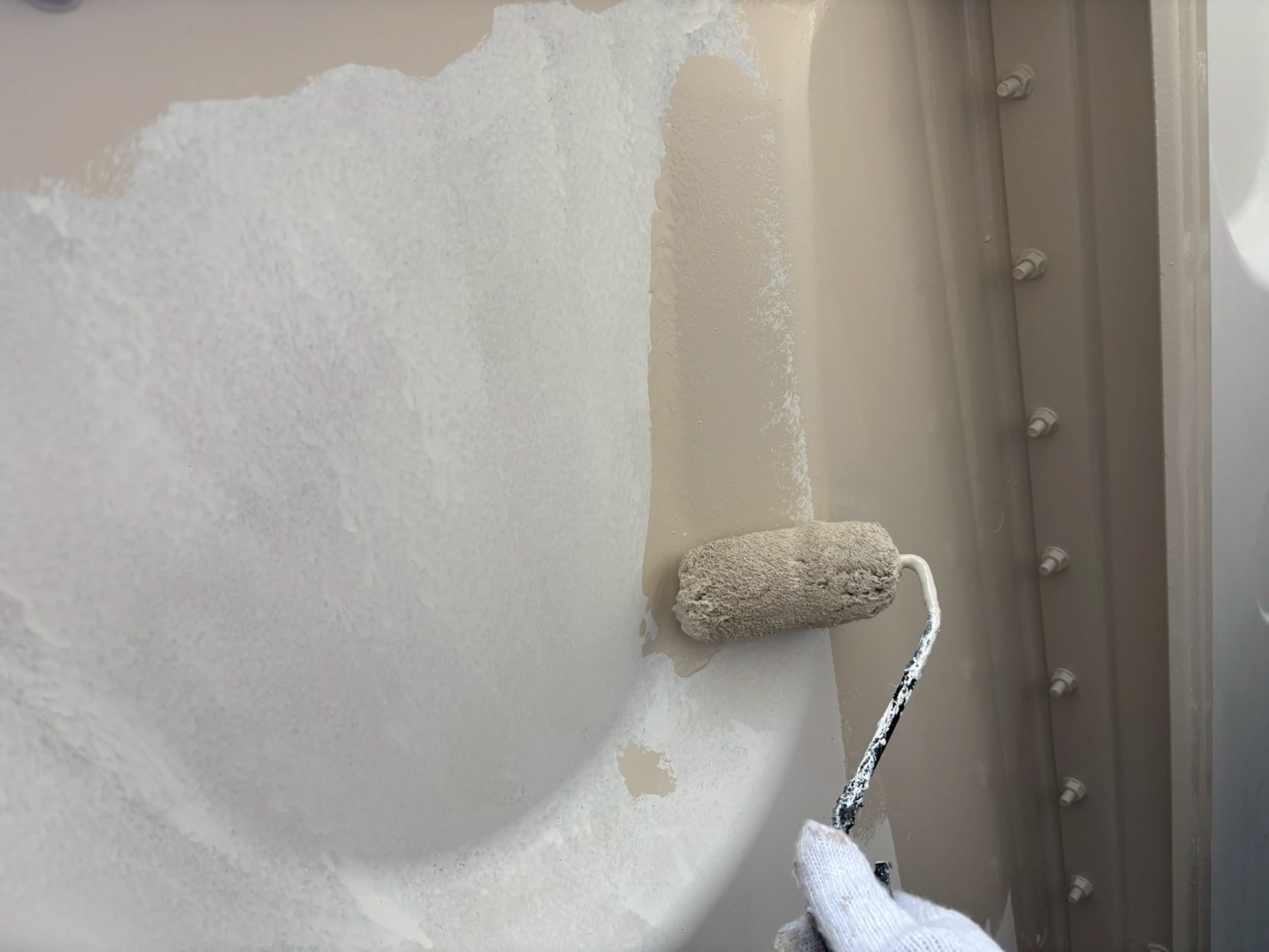

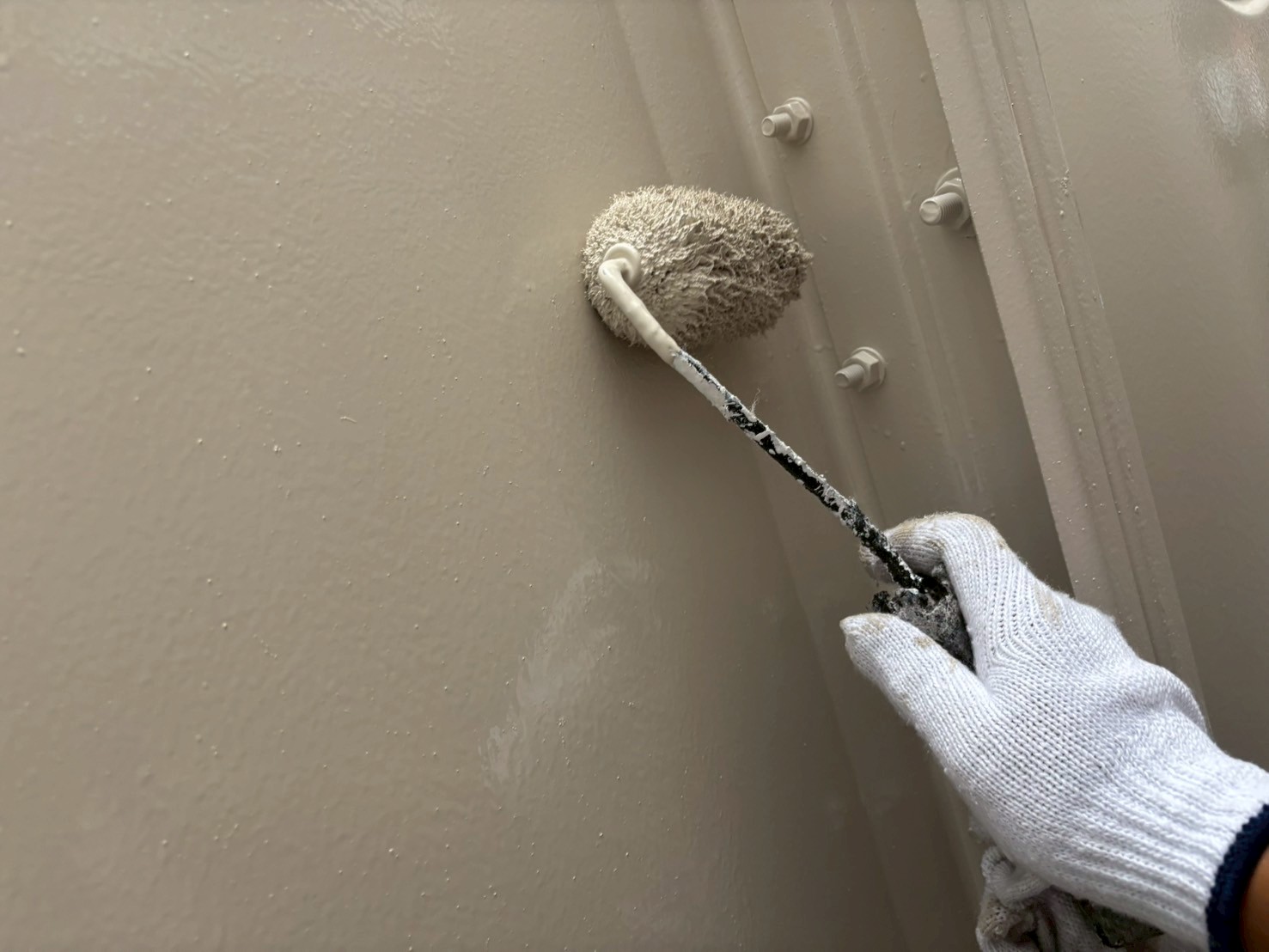

塗装工事(貯水タンク)
ファインウレタンU100を上塗りしていきます(1回目)。
139. 2025年07月22日
塗装工事(貯水タンク)
ファインウレタンU100を上塗りしていきます(2回目)。
140. 2025年07月22日
塗装工事(貯水タンク)
ファインウレタンU100を上塗りしていきます(2回目)。
141. 2025年07月22日

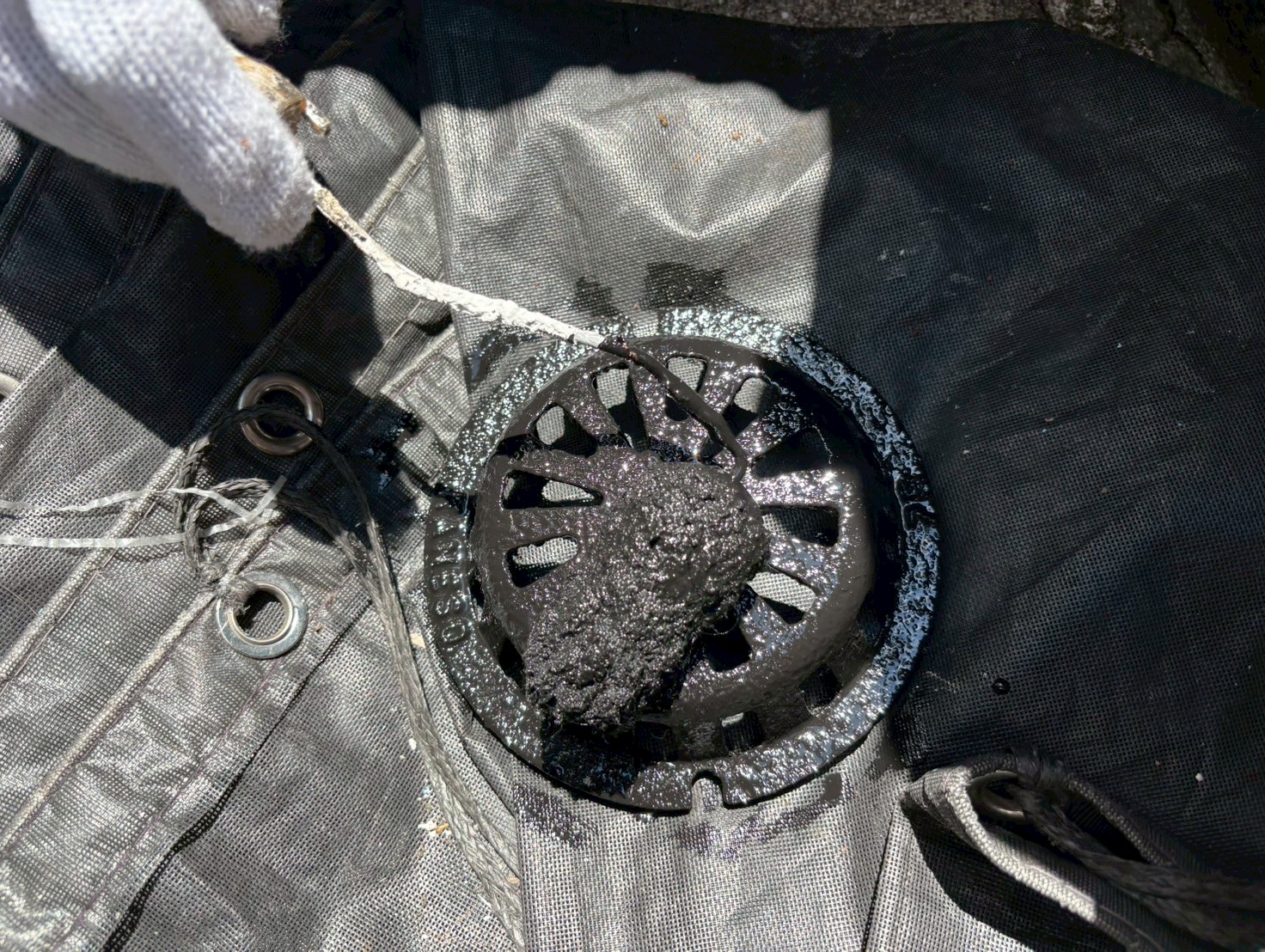

塗装工事(ドレンストレーナー)

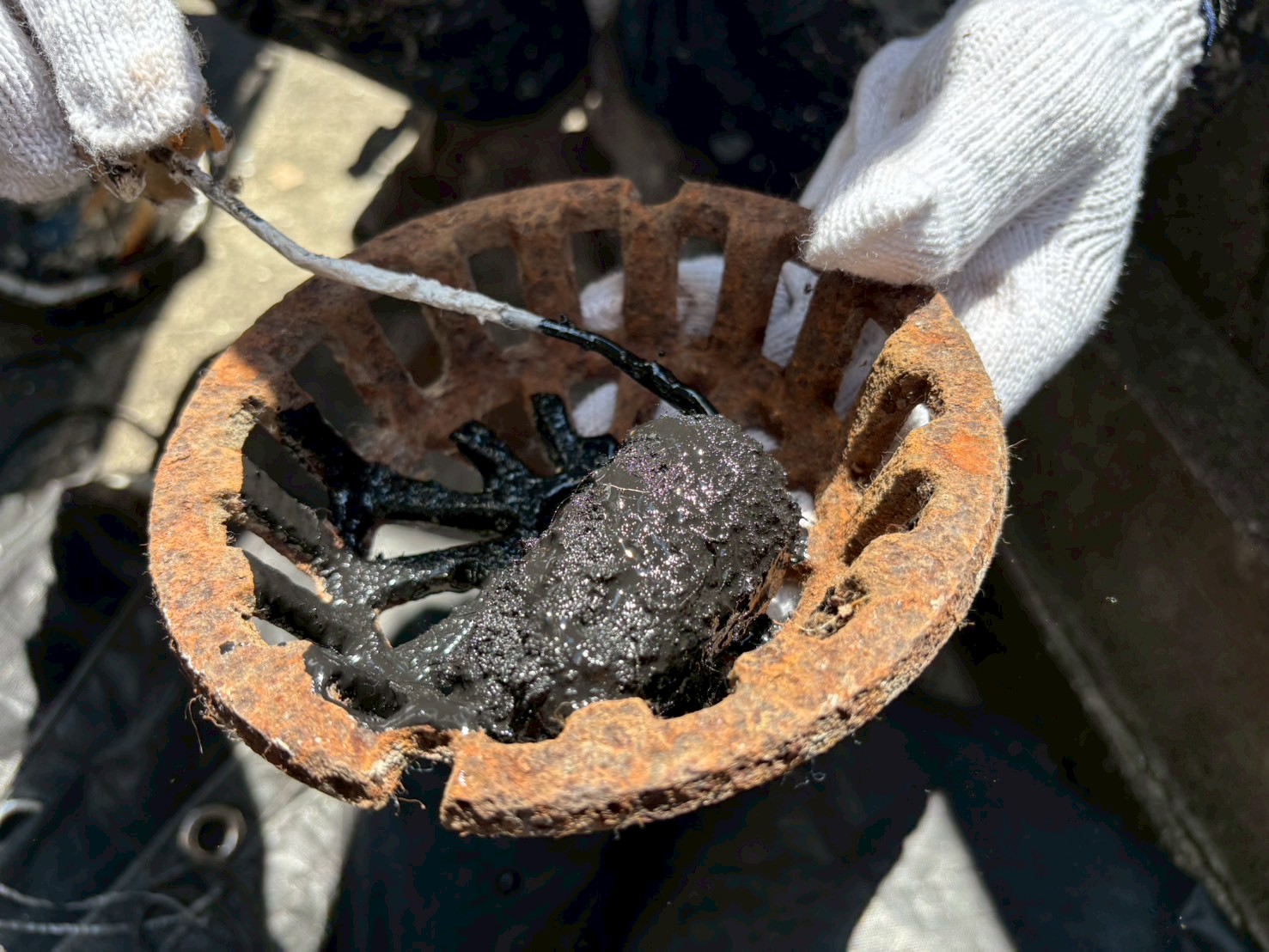

既存の状態です。

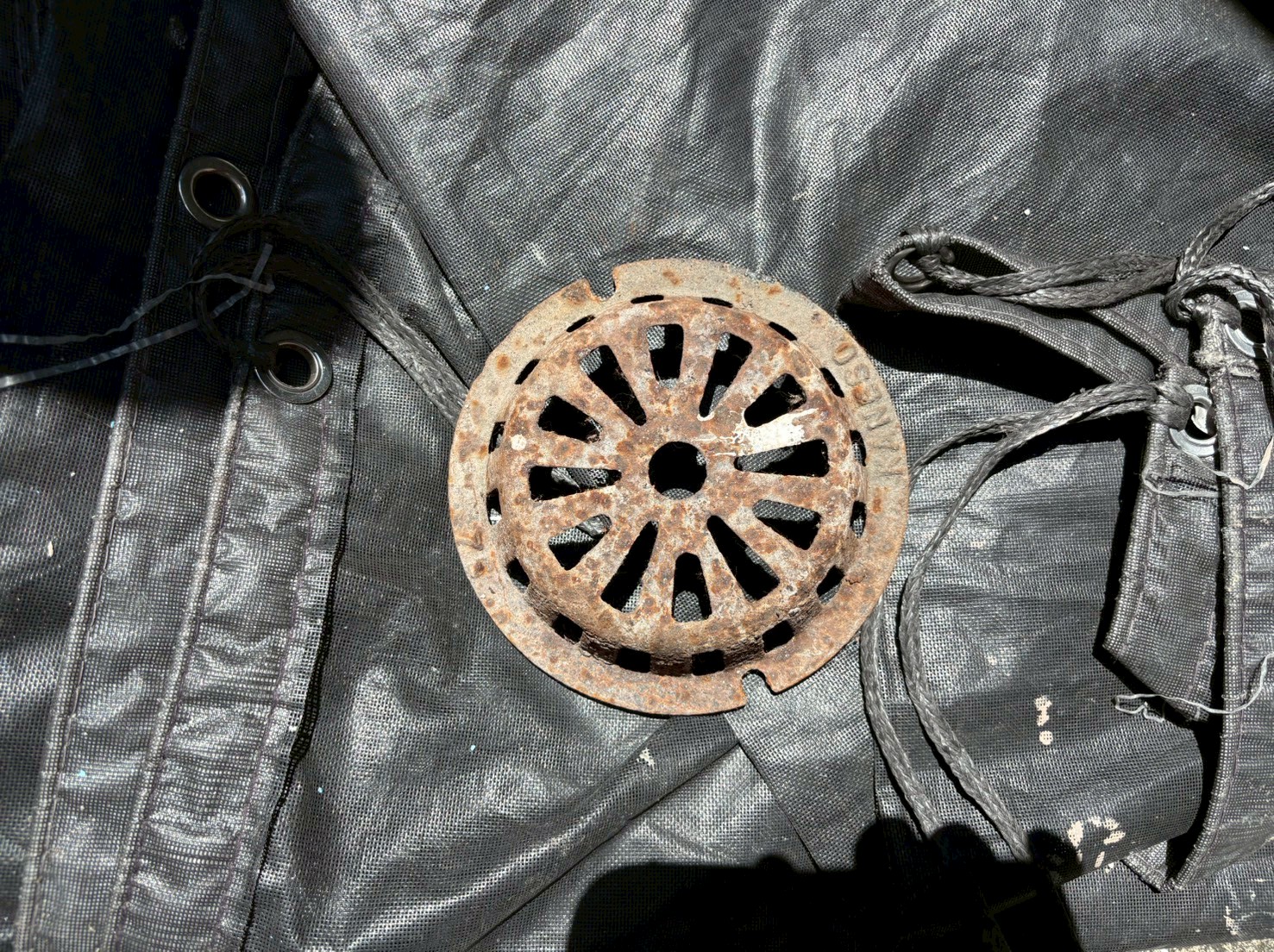

142. 2025年07月22日

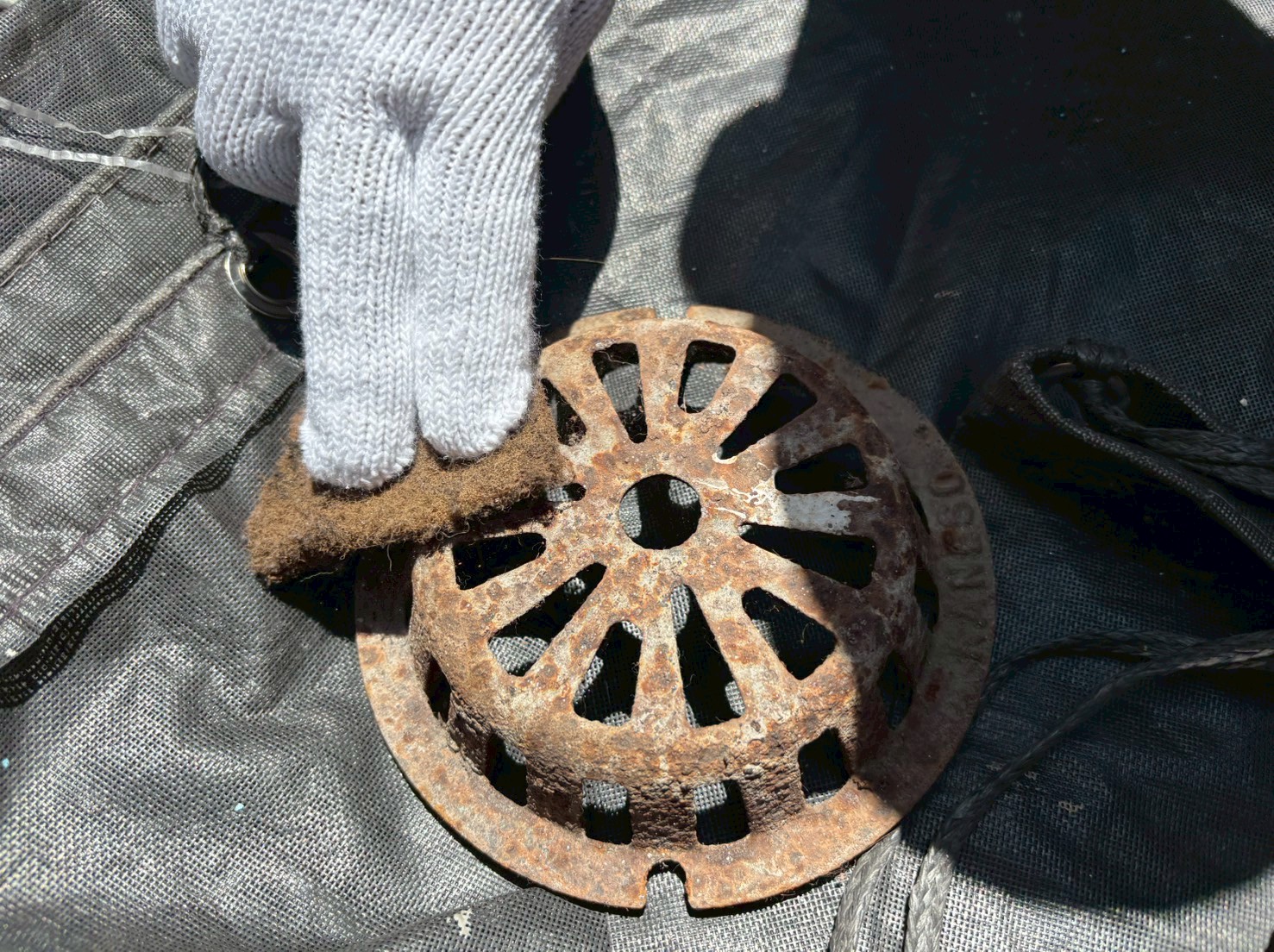

塗装工事(ドレンストレーナー)
ケレンがけをし、下地を整えていきます。
143. 2025年07月22日
塗装工事(ドレンストレーナー)
ファインウレタンU100を上塗りしていきます(1回目)。
144. 2025年07月22日
塗装工事(ドレンストレーナー)
ファインウレタンU100を上塗りしていきます(2回目)。
145. 2025年07月22日
塗装工事(ドレンストレーナー)
ファインウレタンU100を上塗りしました(2回目)。

146. 2025年07月22日
塗装工事(完了)
塗装工事完了です。
147. 2025年07月22日
塗装工事(完了)
塗装工事完了です。
148. 2025年07月22日
塗装工事(完了)
塗装工事完了です。
149. 2025年07月22日
塗装工事(完了)
塗装工事完了です。
150. 2025年07月22日
使用材料
こちらの材料を使用しました。
151. 2025年07月22日
使用材料
こちらの材料を使用しました。
152. 2025年07月22日
使用材料
こちらの材料を使用しました。
153. 2025年07月22日
使用材料
こちらの材料を使用しました。
154. 2025年07月22日
使用材料
こちらの材料を使用しました。
155. 2025年07月24日
防水工事(ベランダ)
既存の状態です。
156. 2025年07月24日
防水工事(ベランダ)
ケレンがけをし、下地を整えていきます。
157. 2025年07月24日
防水工事(ベランダ)
ブロワーで掃除します。
158. 2025年07月24日
防水工事(ベランダ)
カチオンを塗布していきます。
159. 2025年07月24日
防水工事(ベランダ)

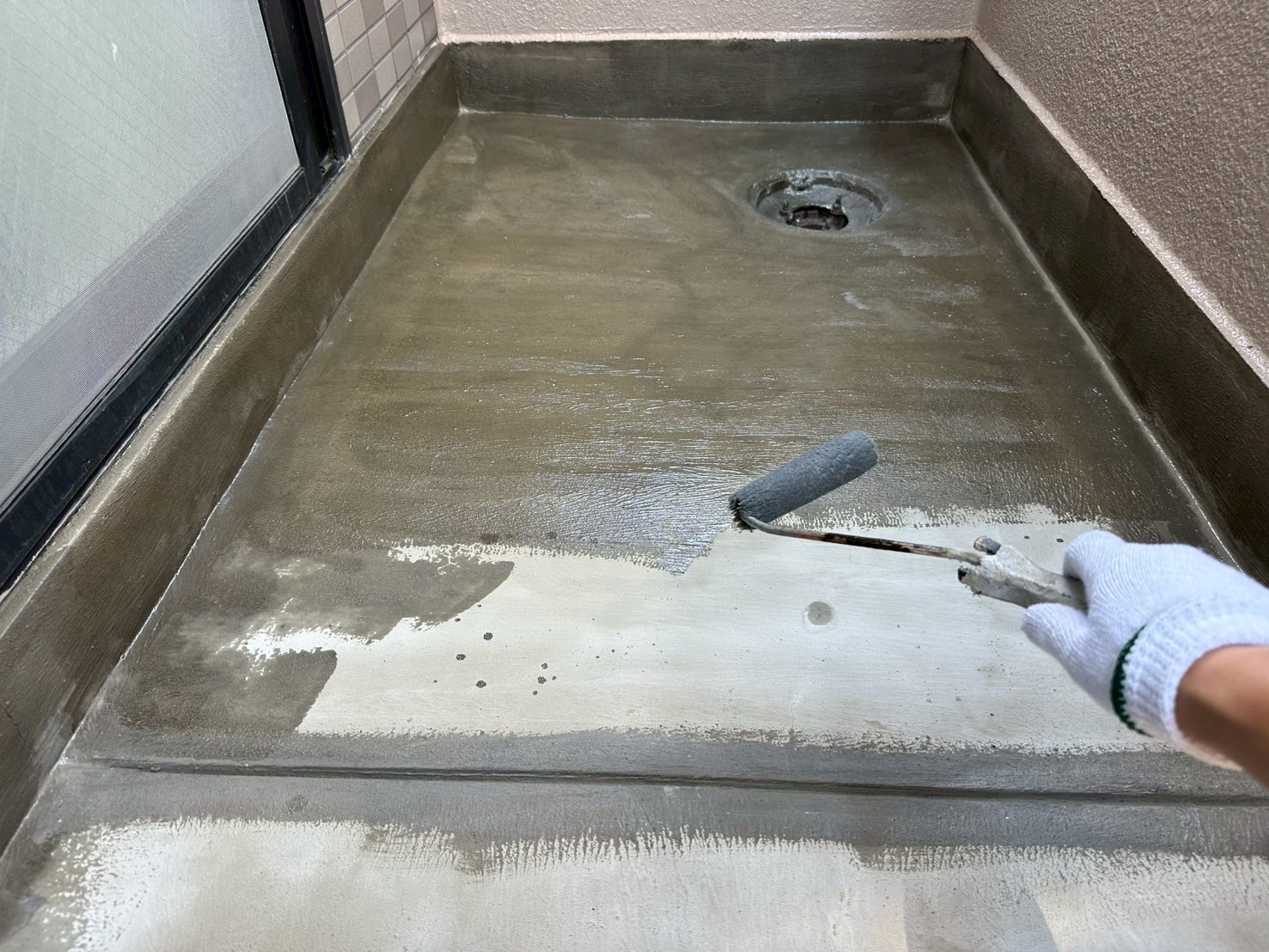

プライマーを塗布していきます。
160. 2025年07月24日
防水工事(ベランダ)

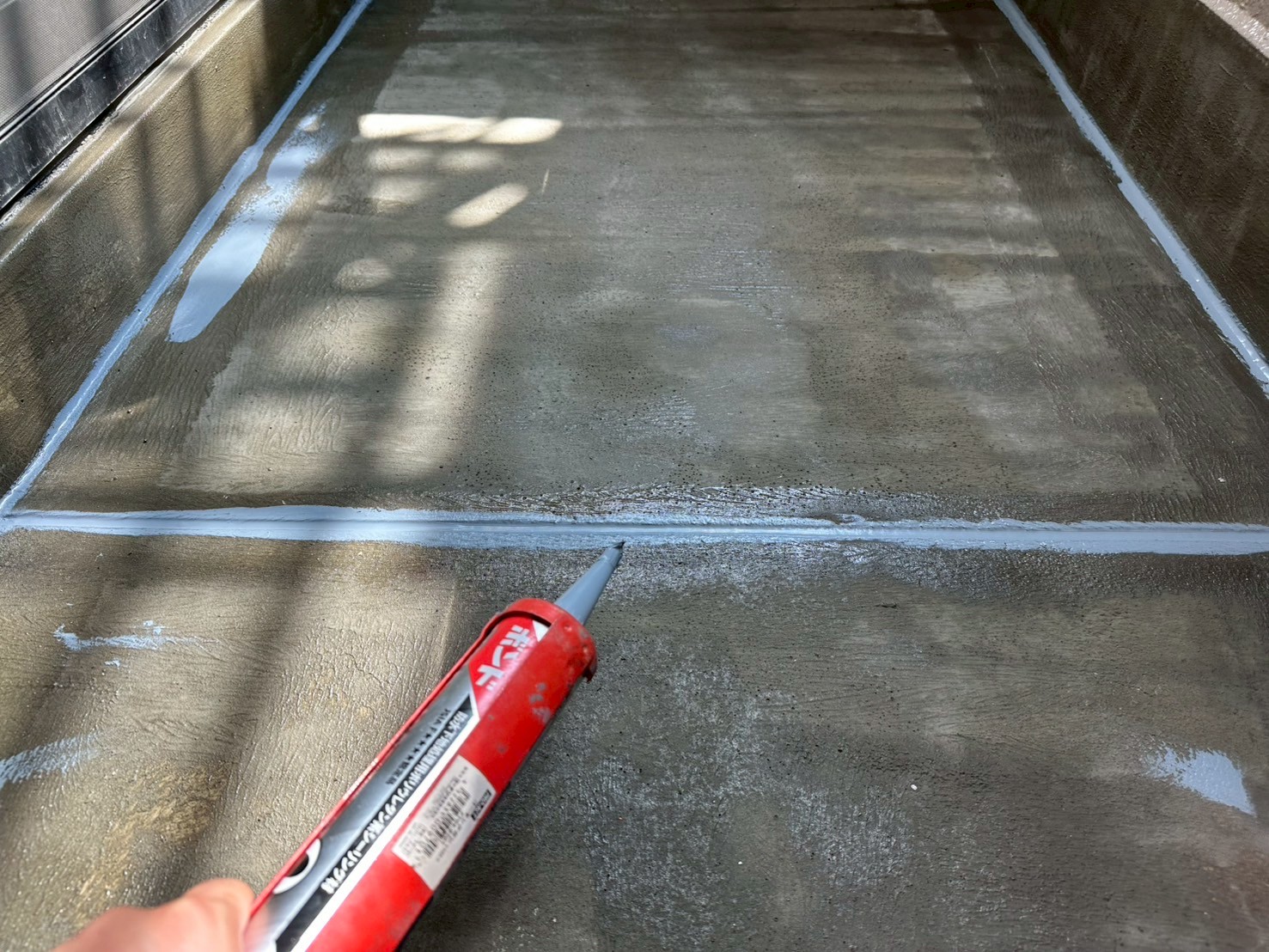

目地をシーリング処理していきます。

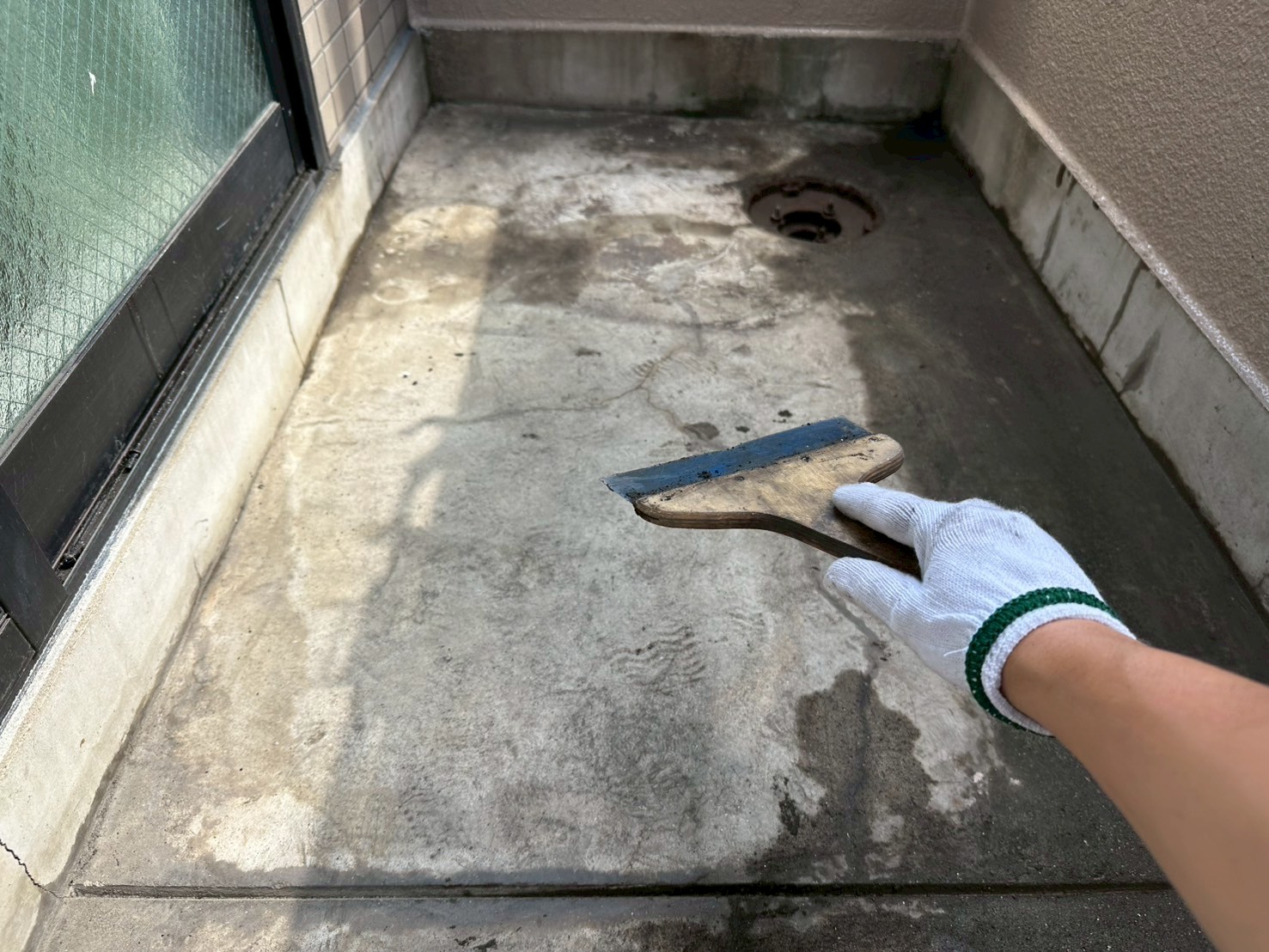

161. 2025年07月24日
防水工事(ベランダ)
シーリング処理していきます。
162. 2025年07月24日
防水工事(ベランダ)
ウレタン塗料を中塗りしていきます。
163. 2025年07月24日
防水工事(エントランス上庇)
既存の状態です。
164. 2025年07月24日
防水工事(エントランス上庇)
ケレンがけをし、下地を整えていきます。

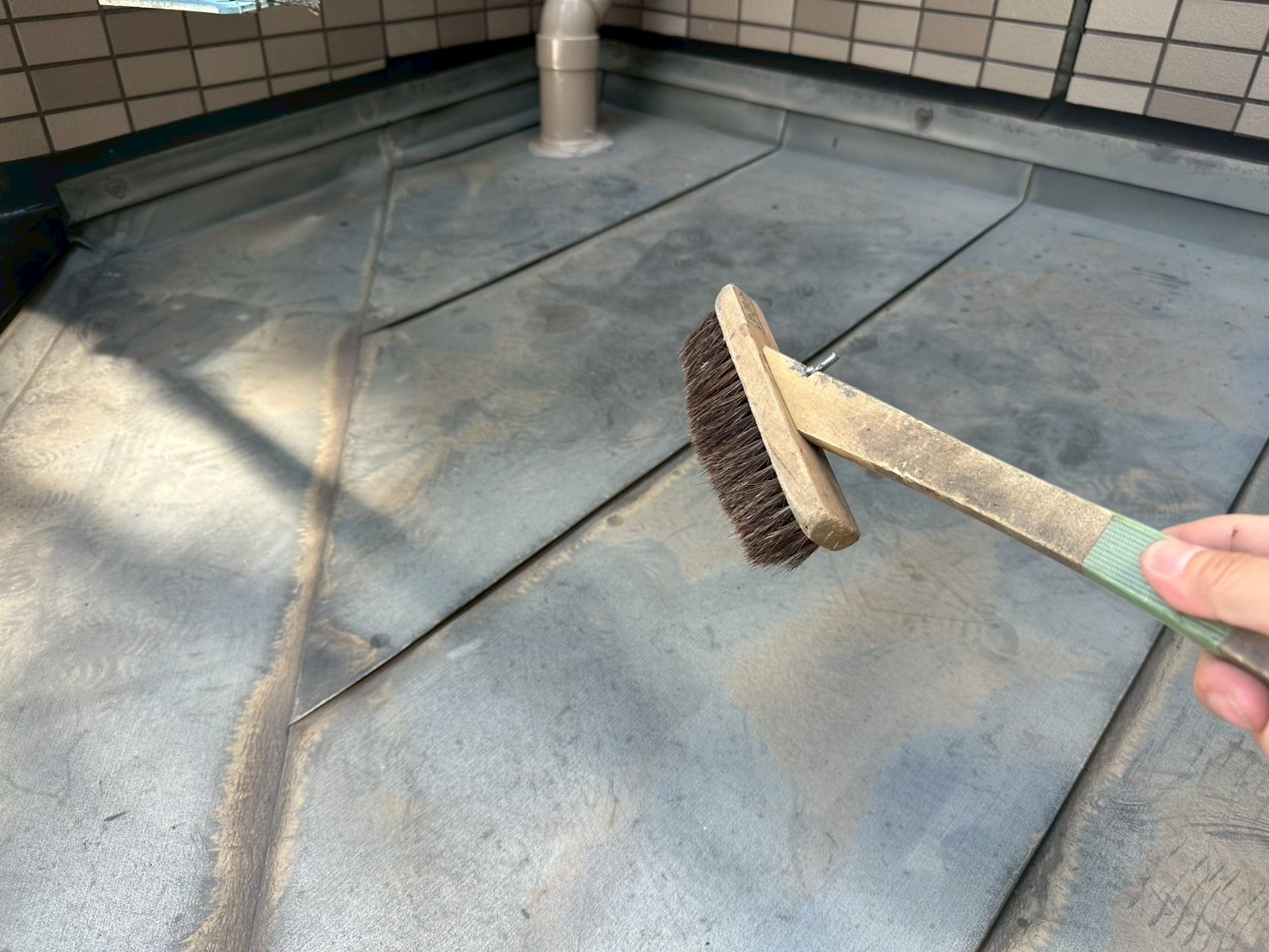

165. 2025年07月24日
防水工事(エントランス上庇)
清掃していきます。
166. 2025年07月24日
防水工事(エントランス上庇)
サビ止めを塗布していきます。
167. 2025年07月24日
防水工事(エントランス上庇)
ウレタン塗料を中塗りしていきます。
168. 2025年07月25日

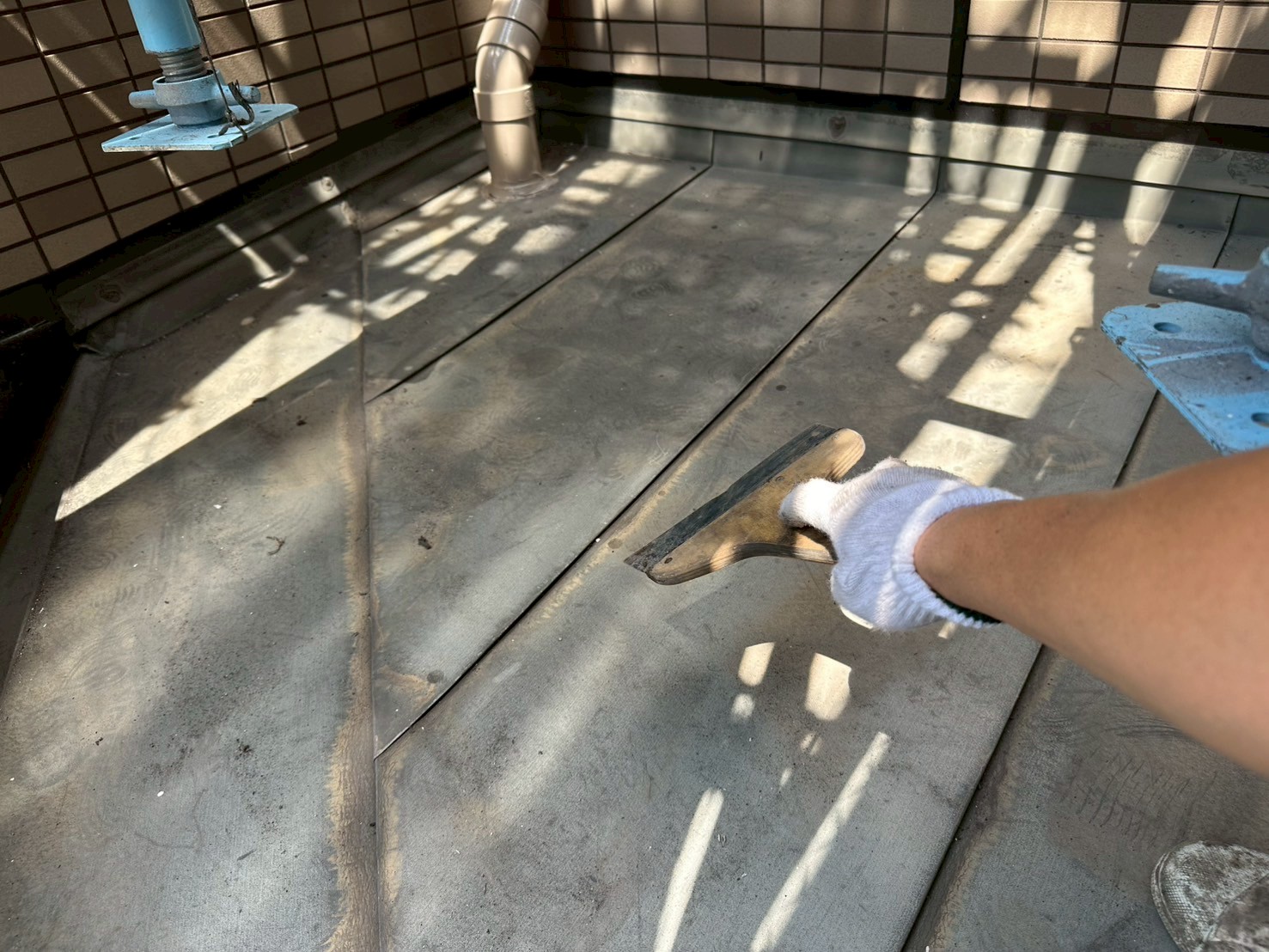

防水工事(エントランス上庇)

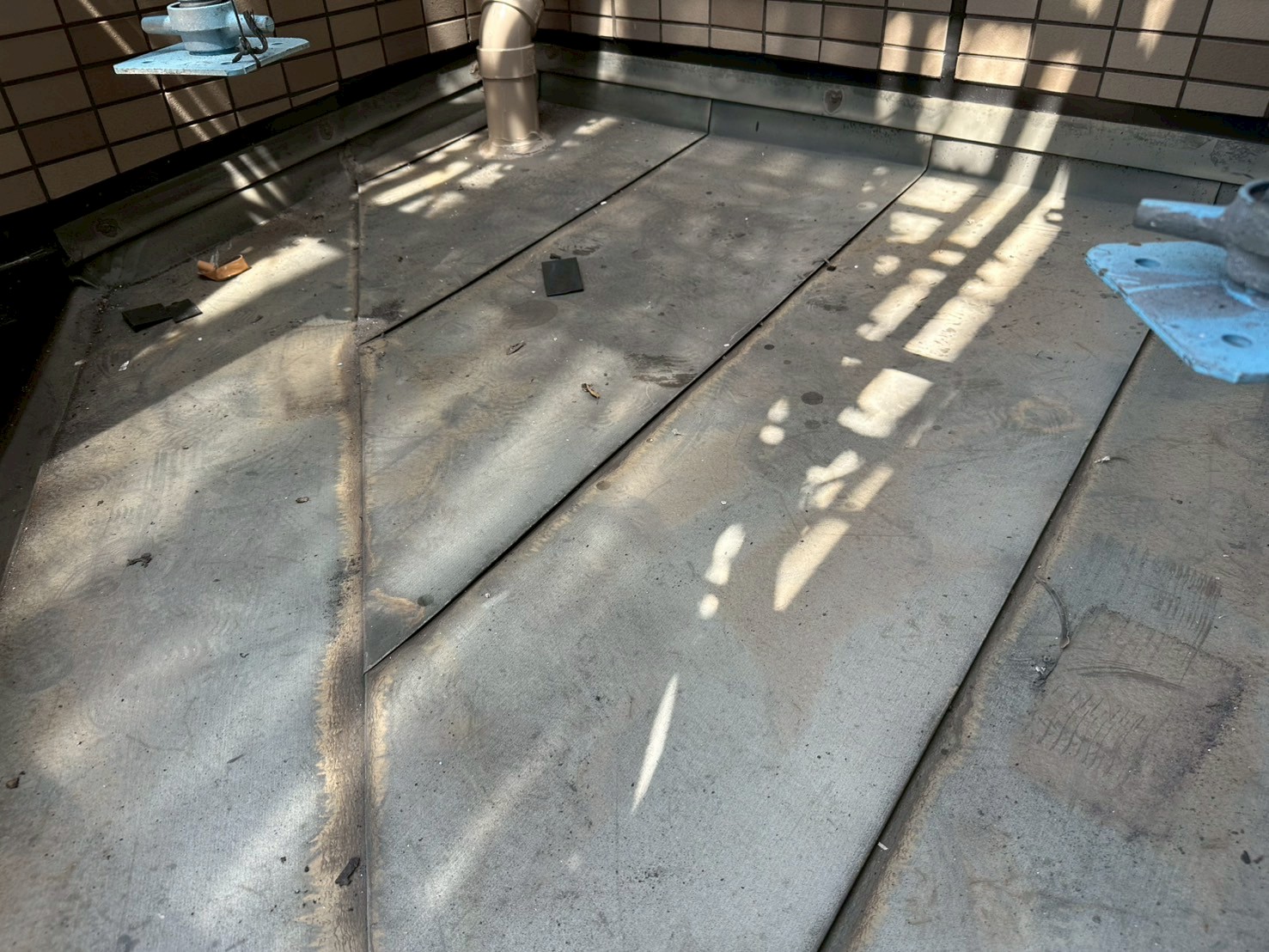

ウレタン塗料を中塗りしました。
169. 2025年07月25日
防水工事(エントランス上庇)

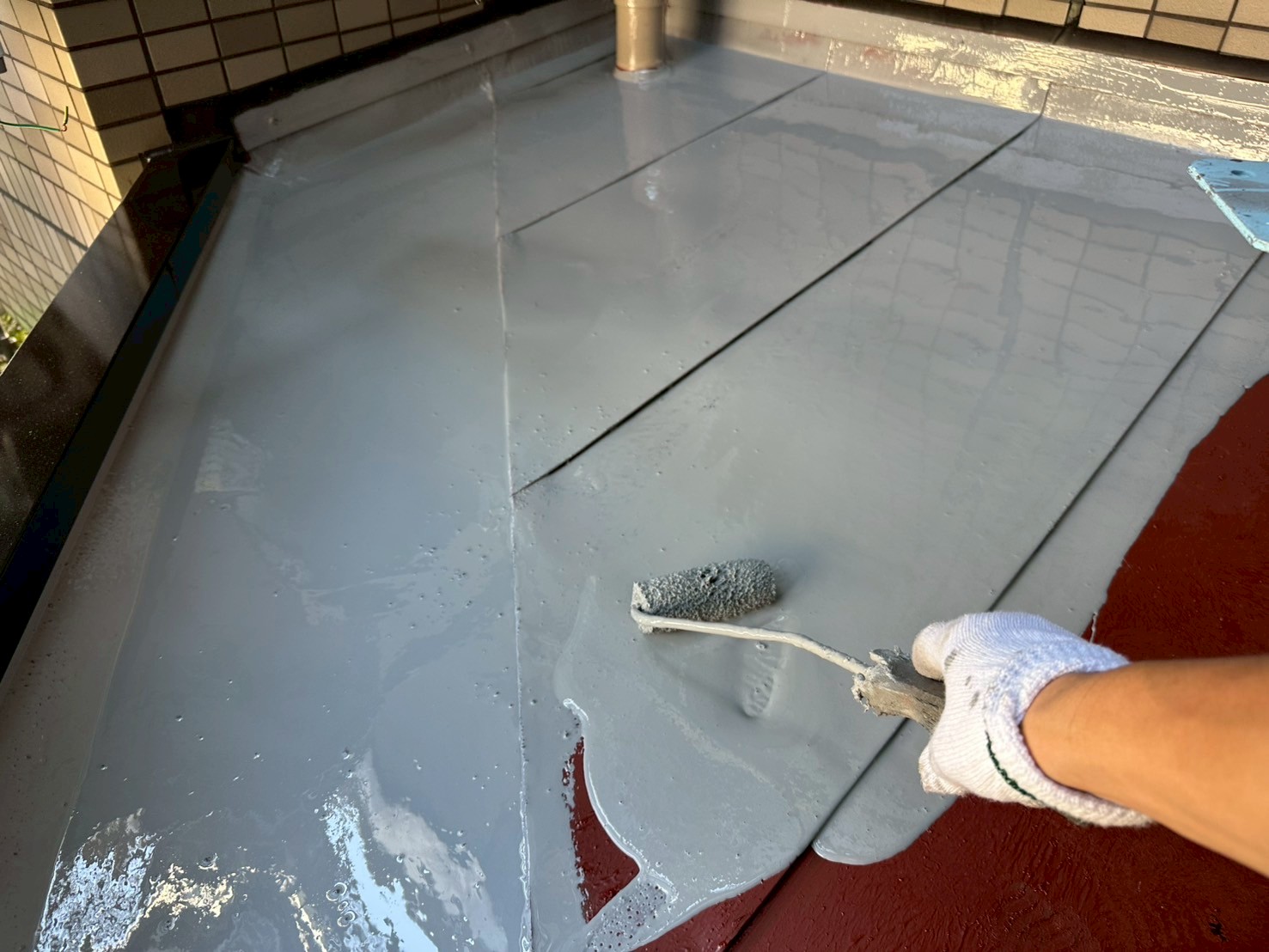

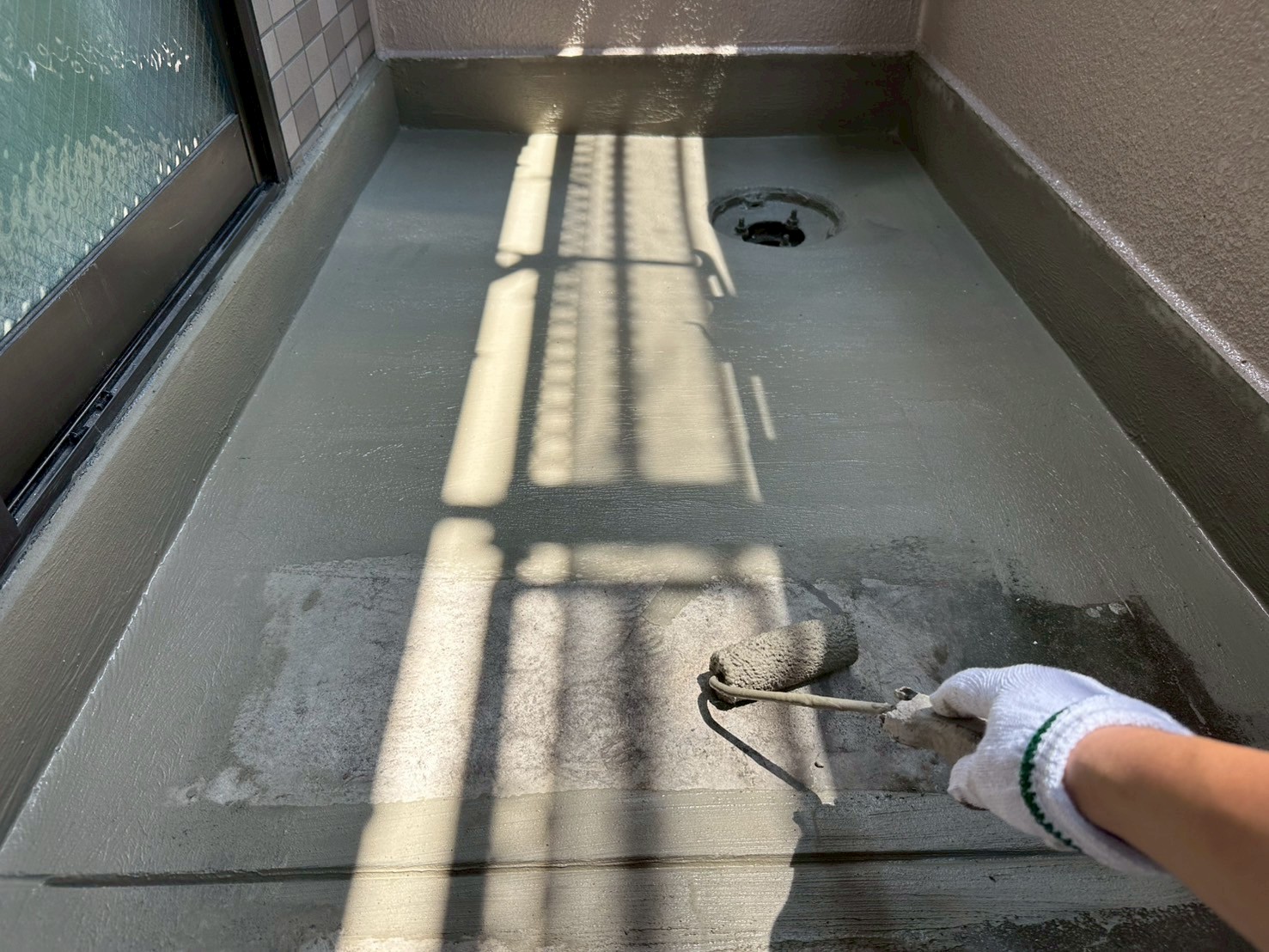

ウレタン塗料を上塗りしていきます。
170. 2025年07月25日
防水工事(ベランダ)

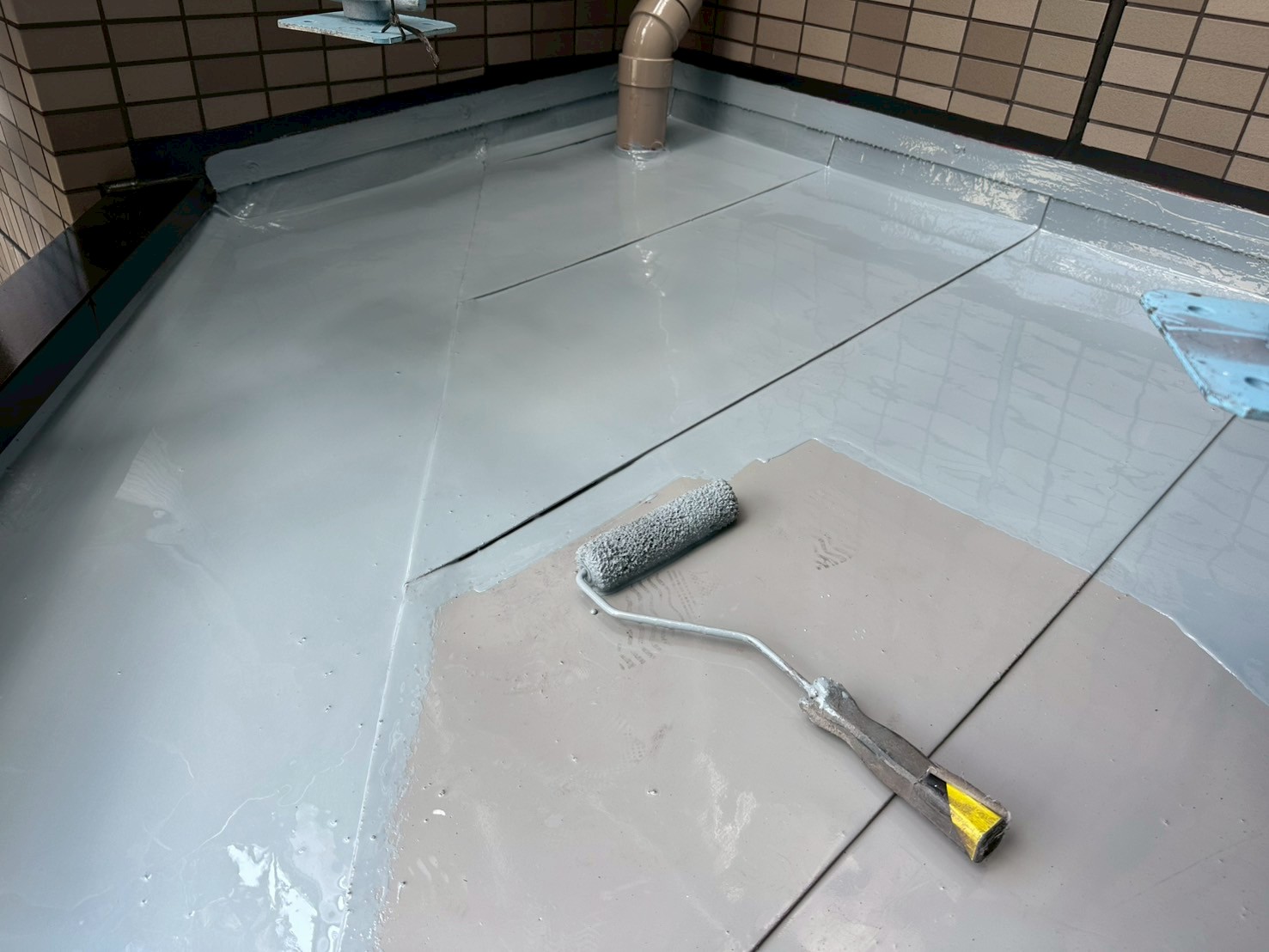

ウレタン塗料を中塗りしました。
171. 2025年07月25日
防水工事(ベランダ)
ウレタン塗料を上塗りしていきます。
172. 2025年07月25日

シーリング工事(タイル面)

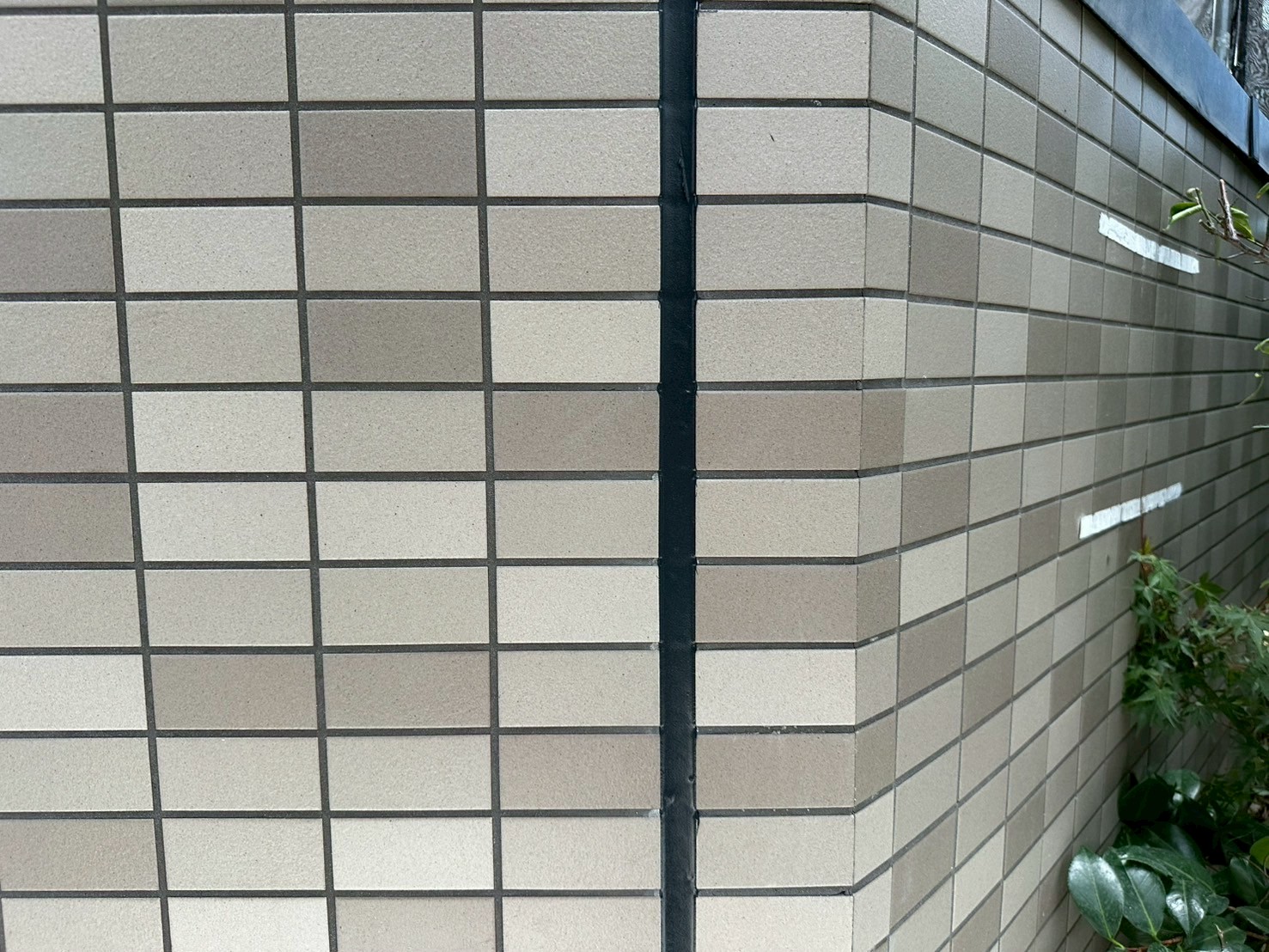

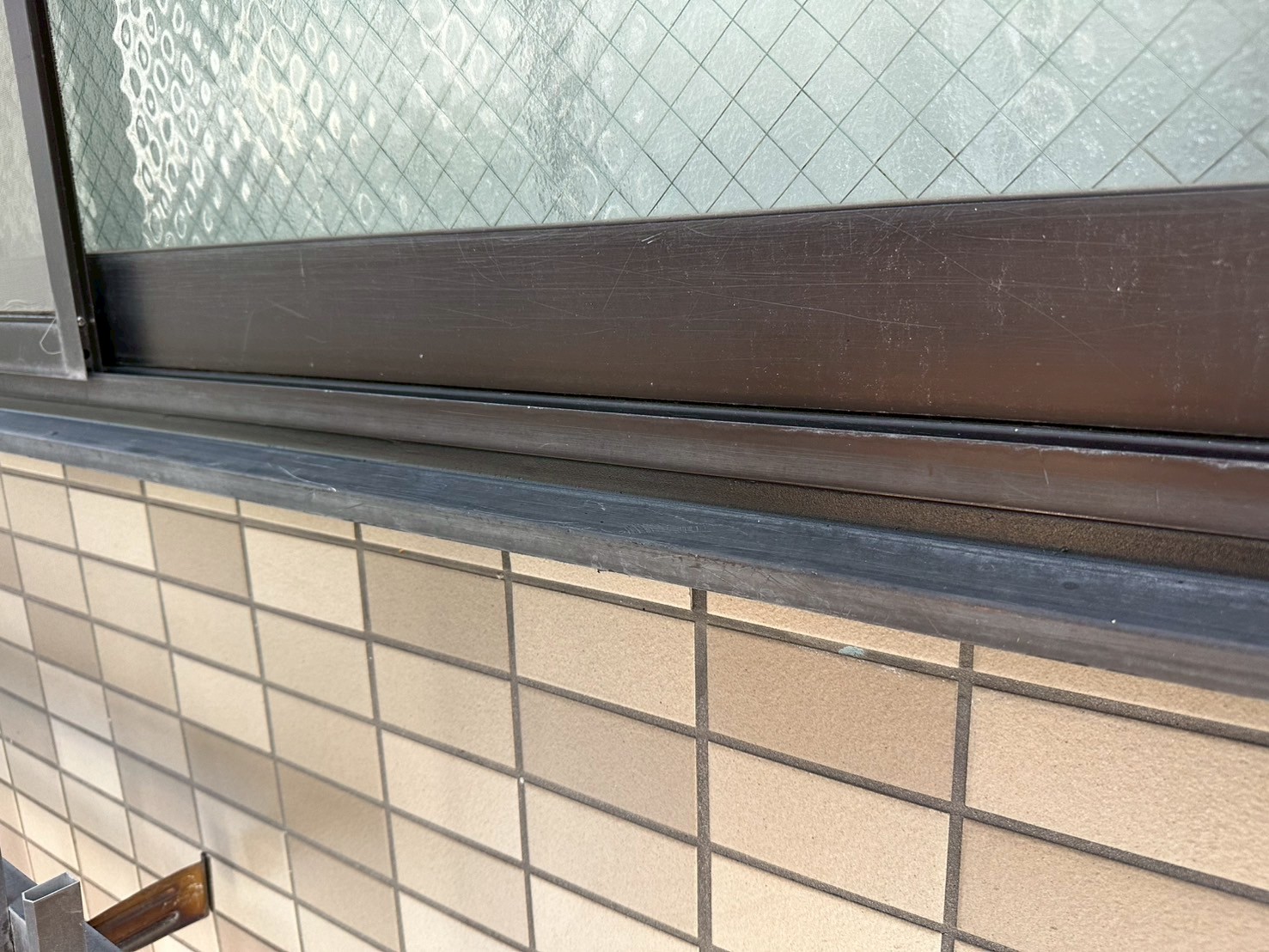

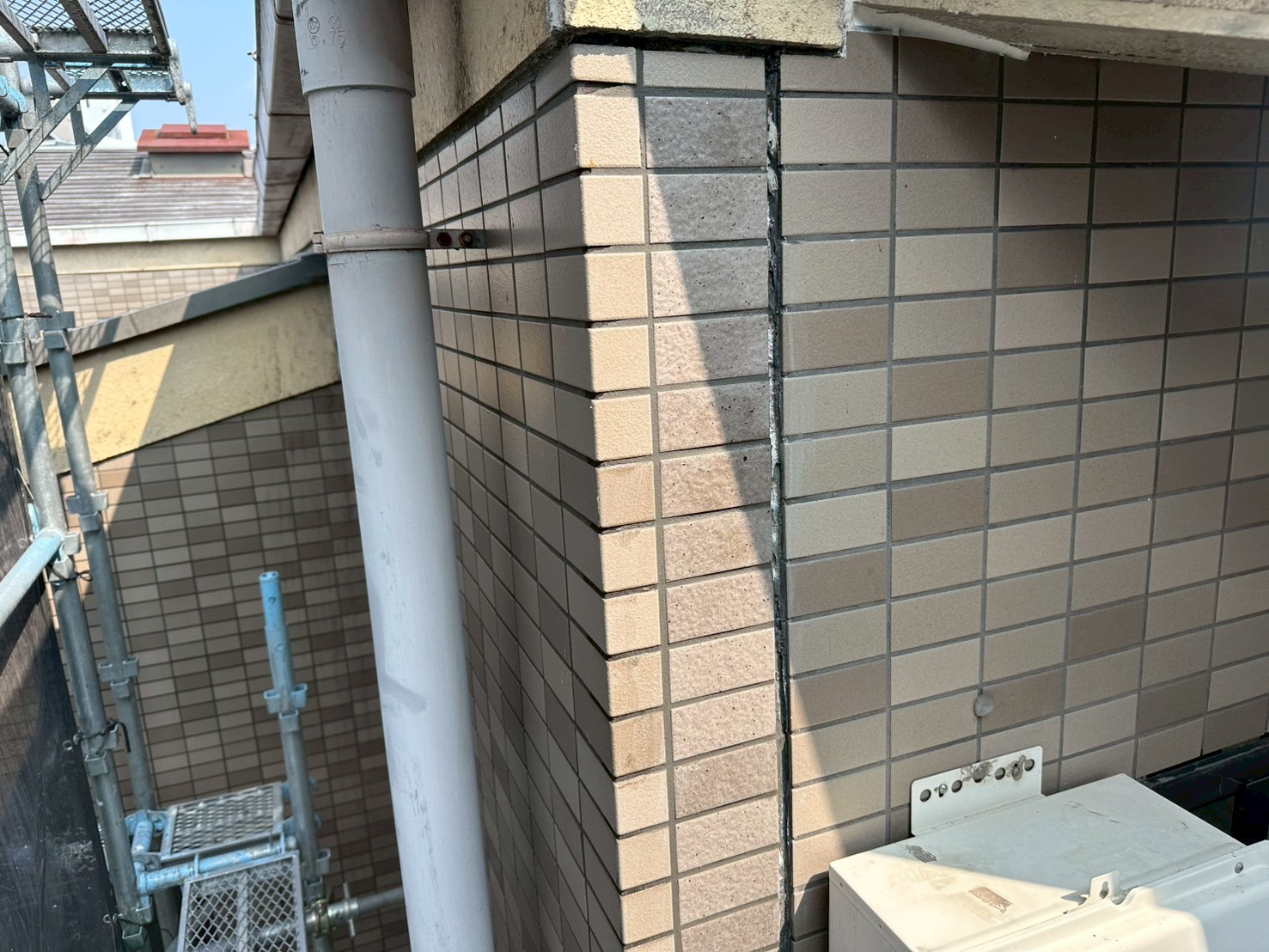

サッシ廻り、既存の状態です。
173. 2025年07月25日

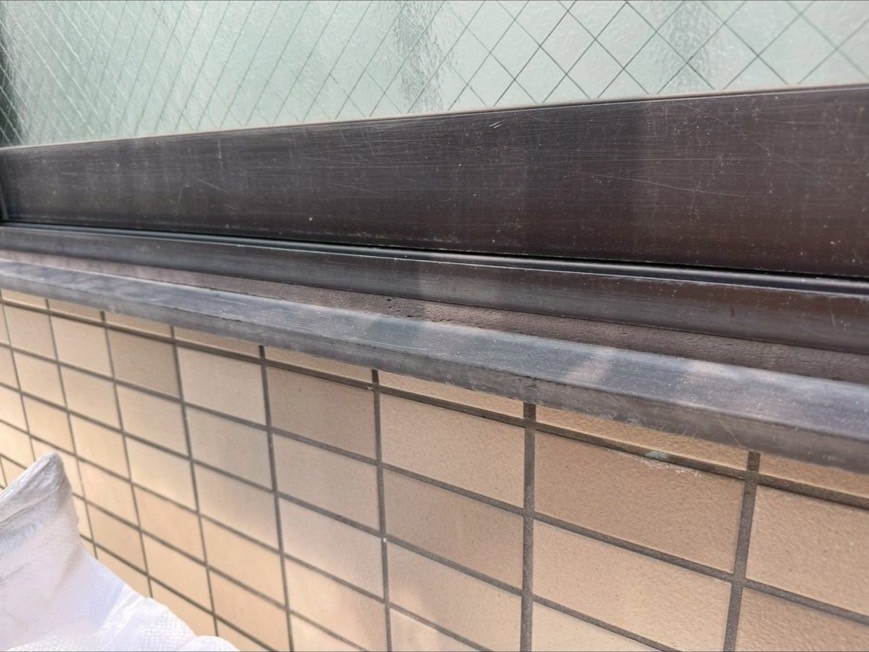

シーリング工事(タイル面)
既存のシーリング材を撤去していきます。
174. 2025年07月25日

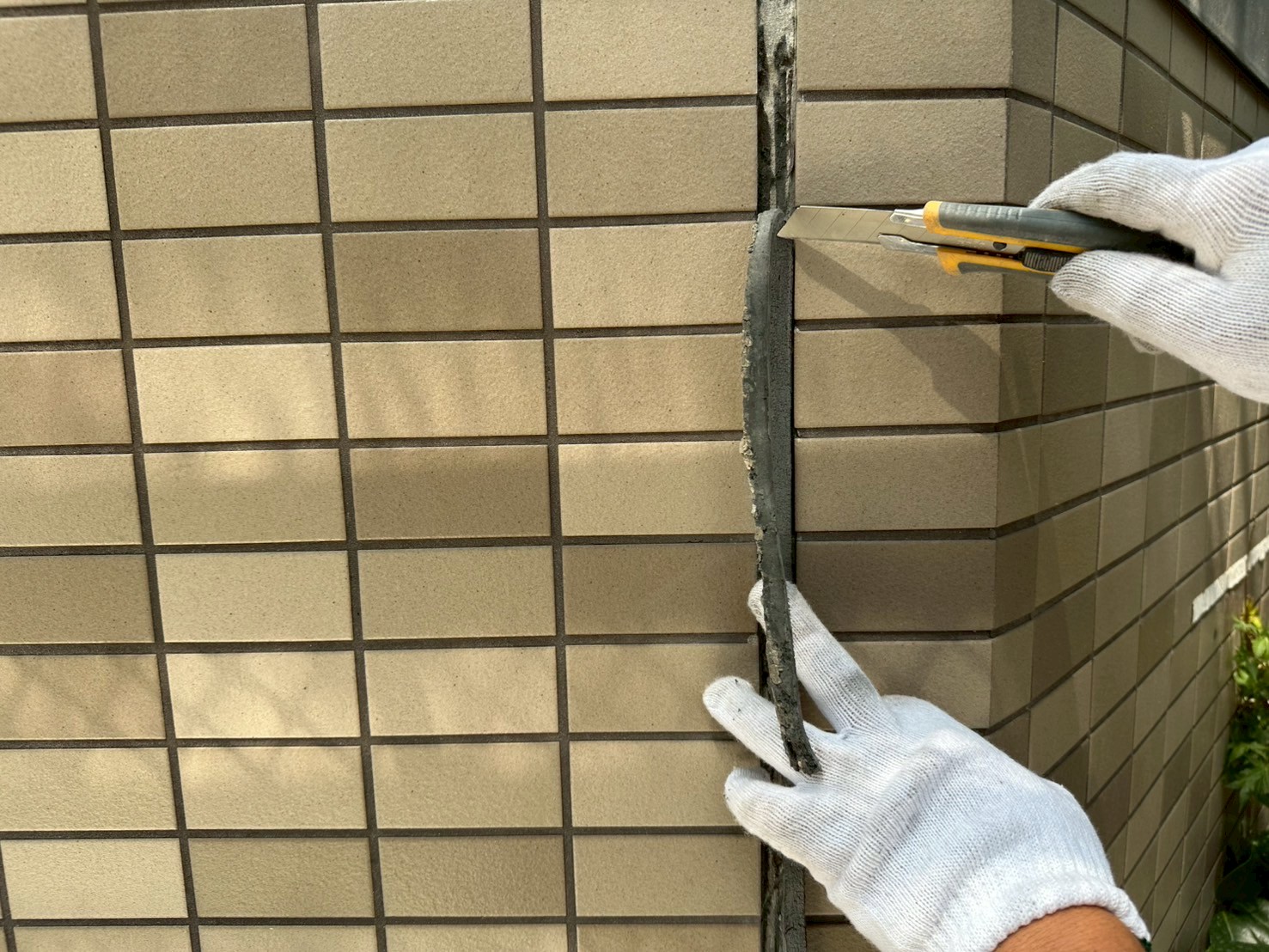

シーリング工事(タイル面)
清掃していきます。
175. 2025年07月25日
シーリング工事(タイル面)
マスキングテープで養生し、プライマーを塗布していきます。
176. 2025年07月25日
シーリング工事(タイル面)

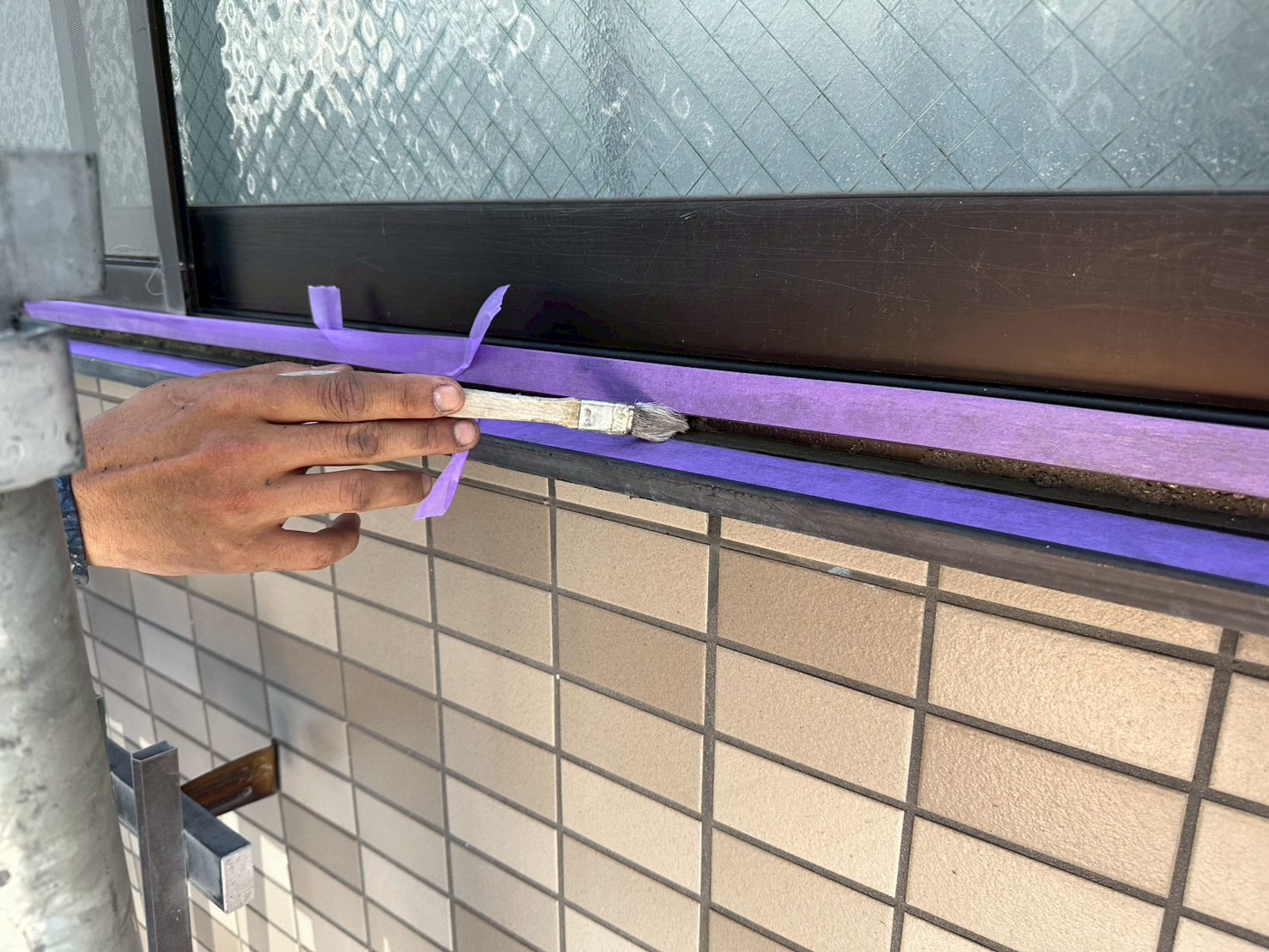

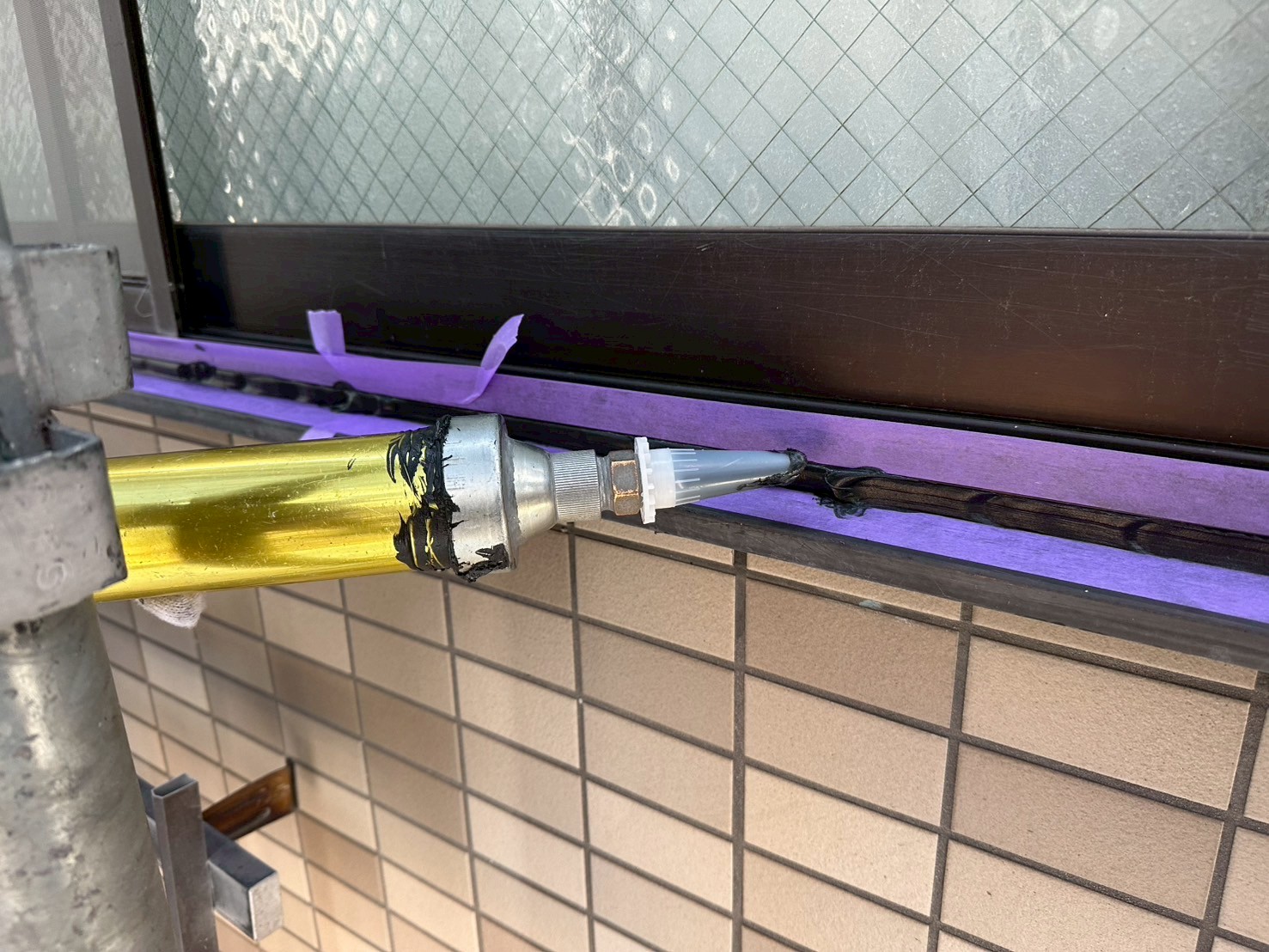

シーリング材を充填します。
177. 2025年07月25日
シーリング工事(タイル面)
平らにならしていきます。
178. 2025年07月25日
シーリング工事(タイル面)
シーリング処理し、マスキングテープを撤去しました。
179. 2025年07月26日
防水工事(ベランダ)

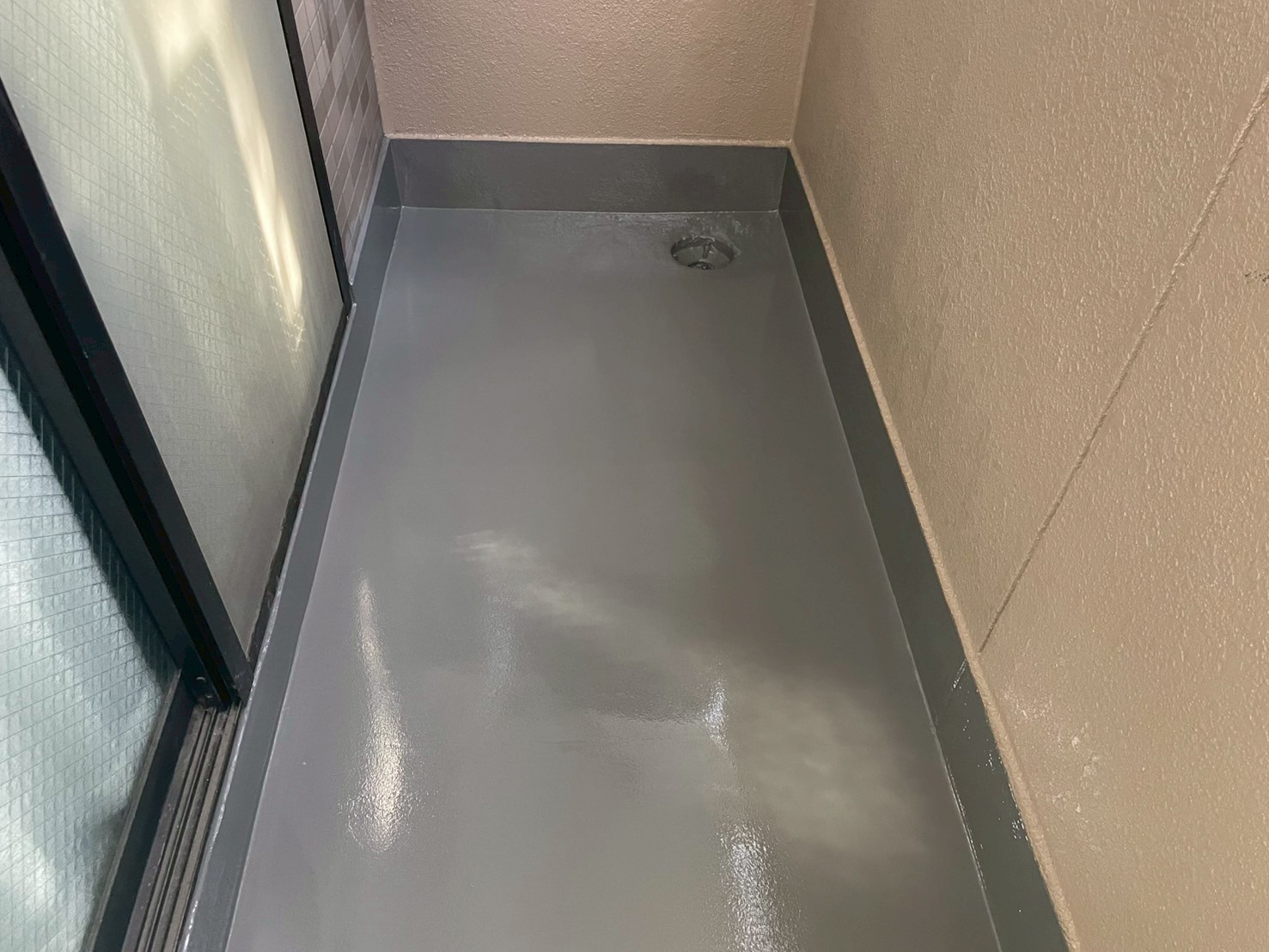

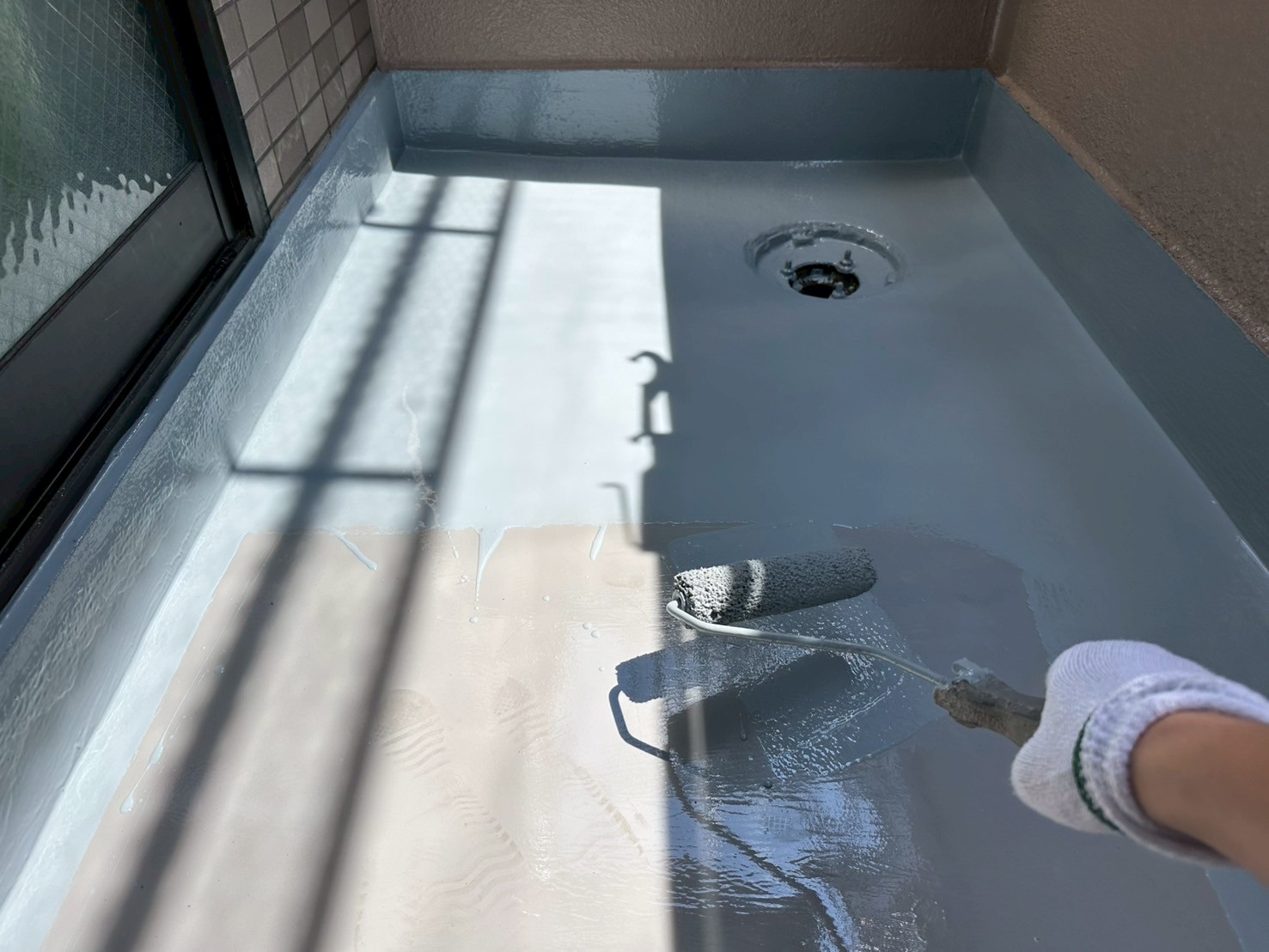

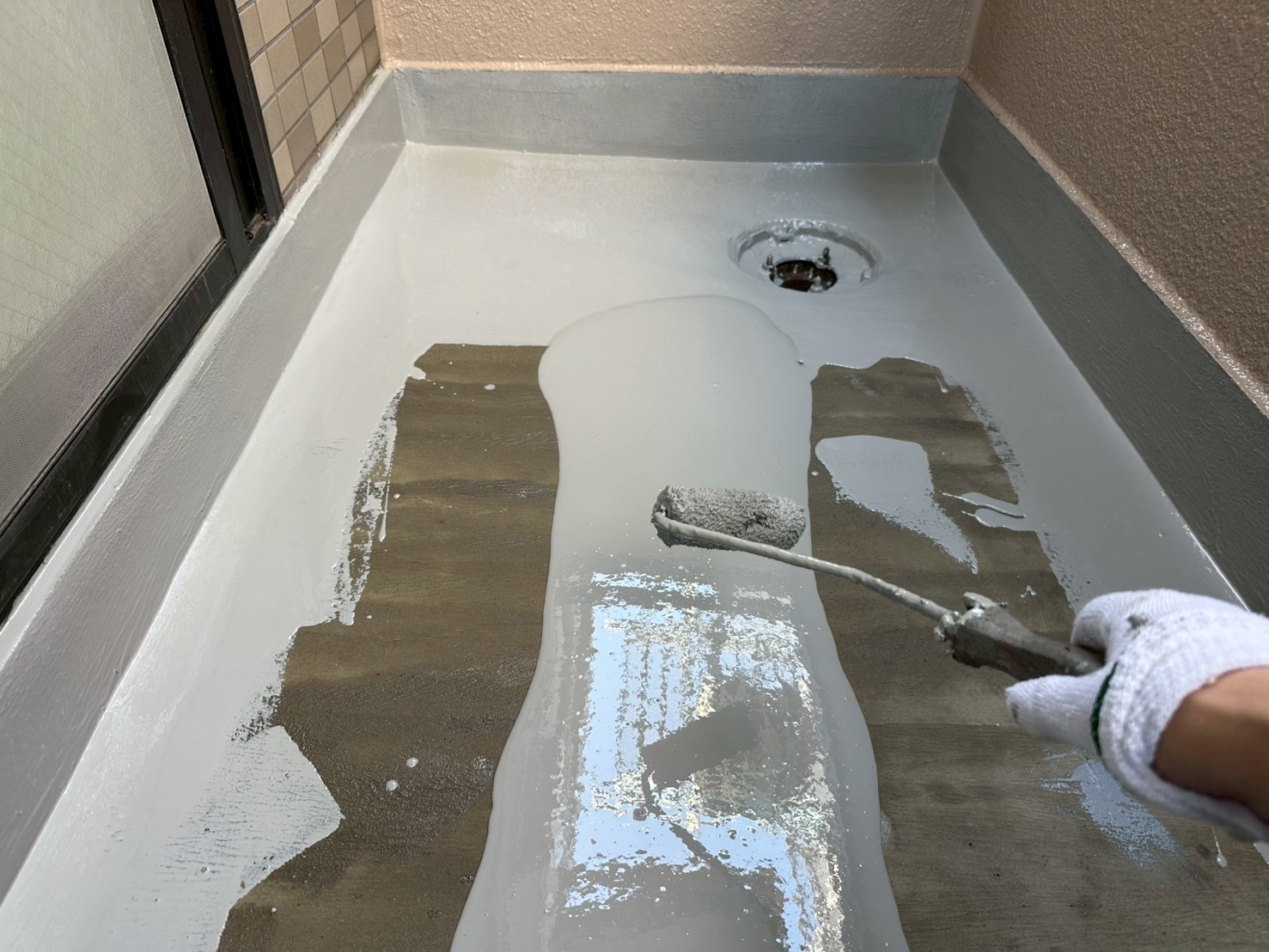

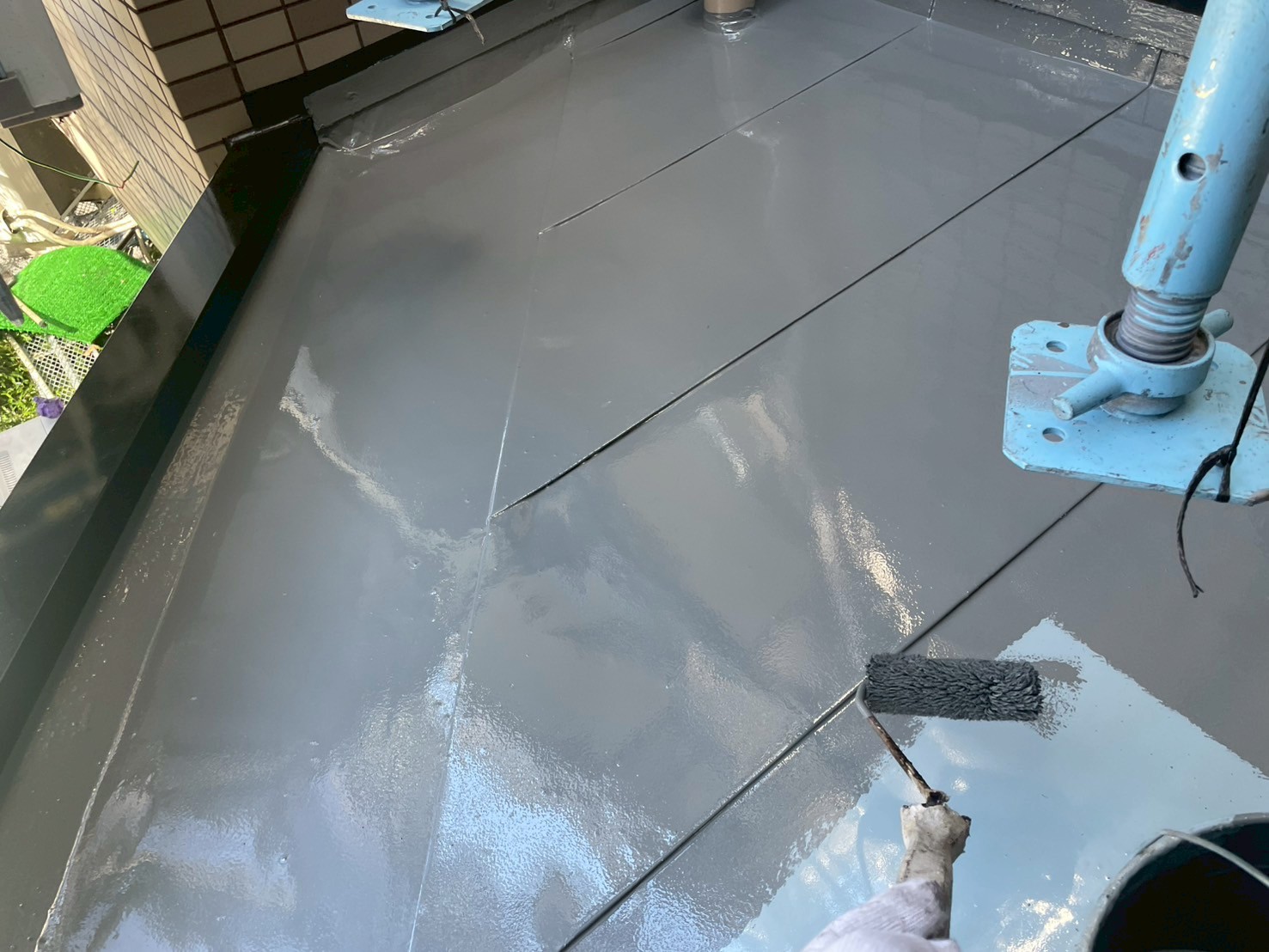

トップコートを塗布していきます。

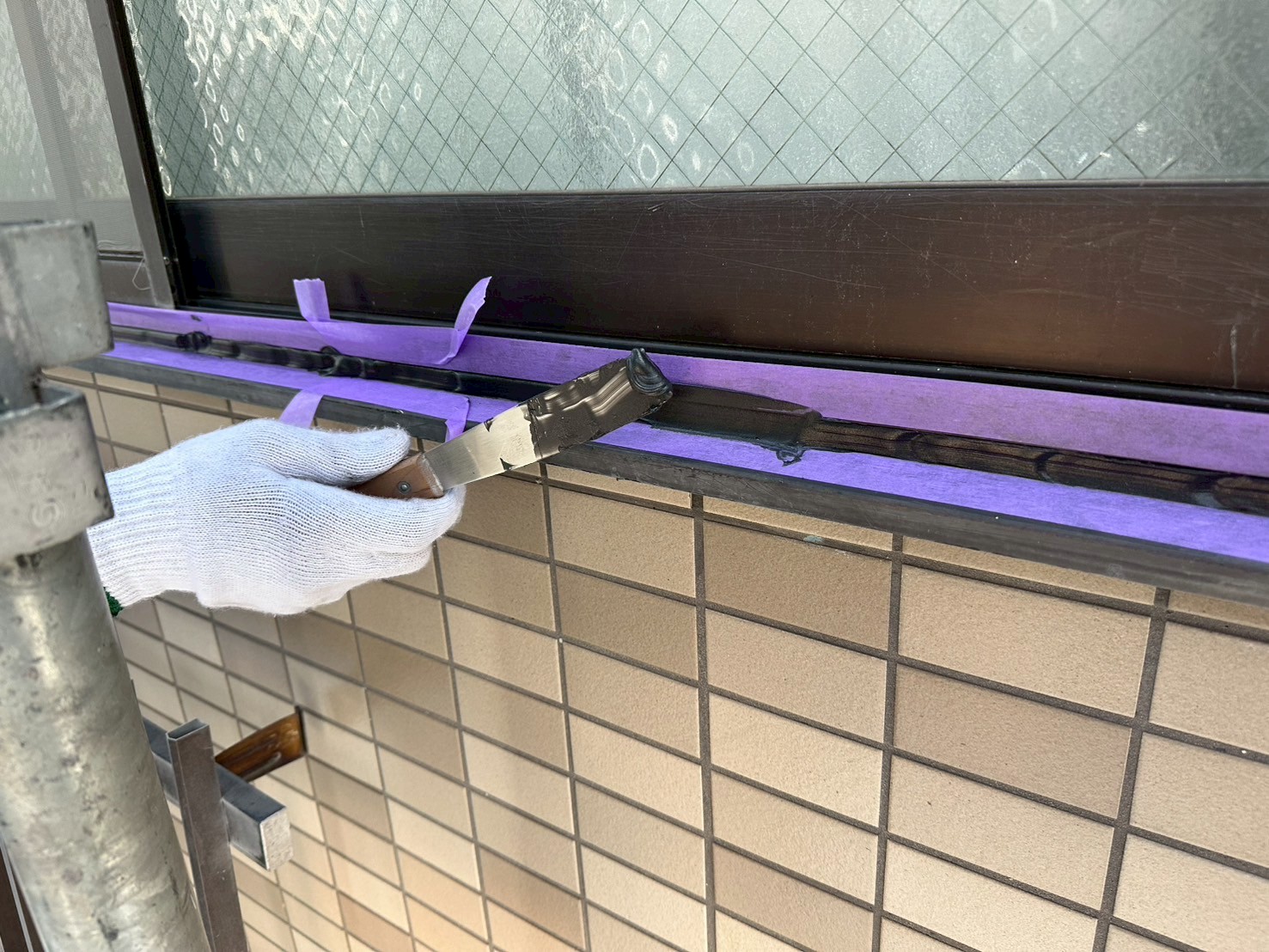

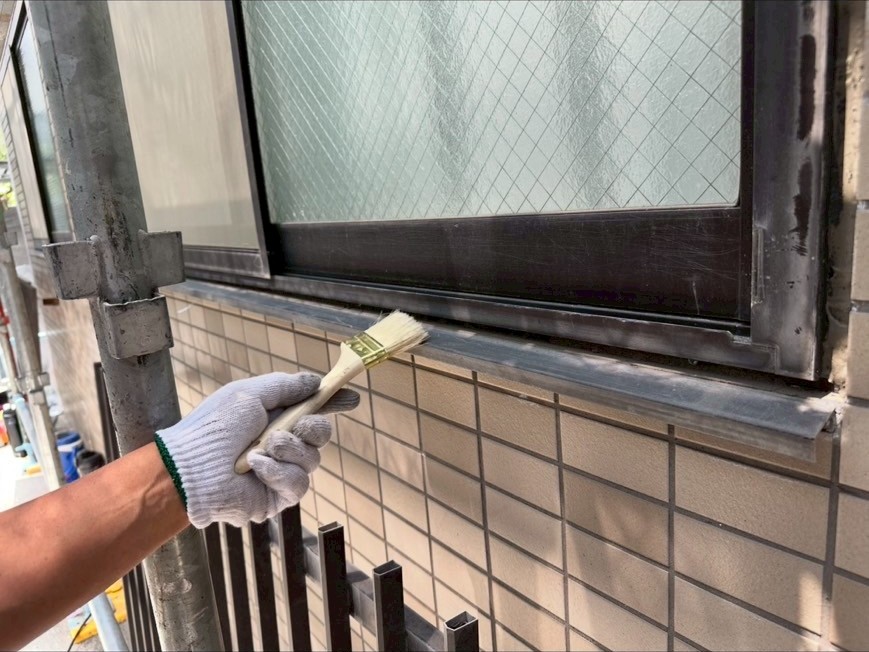

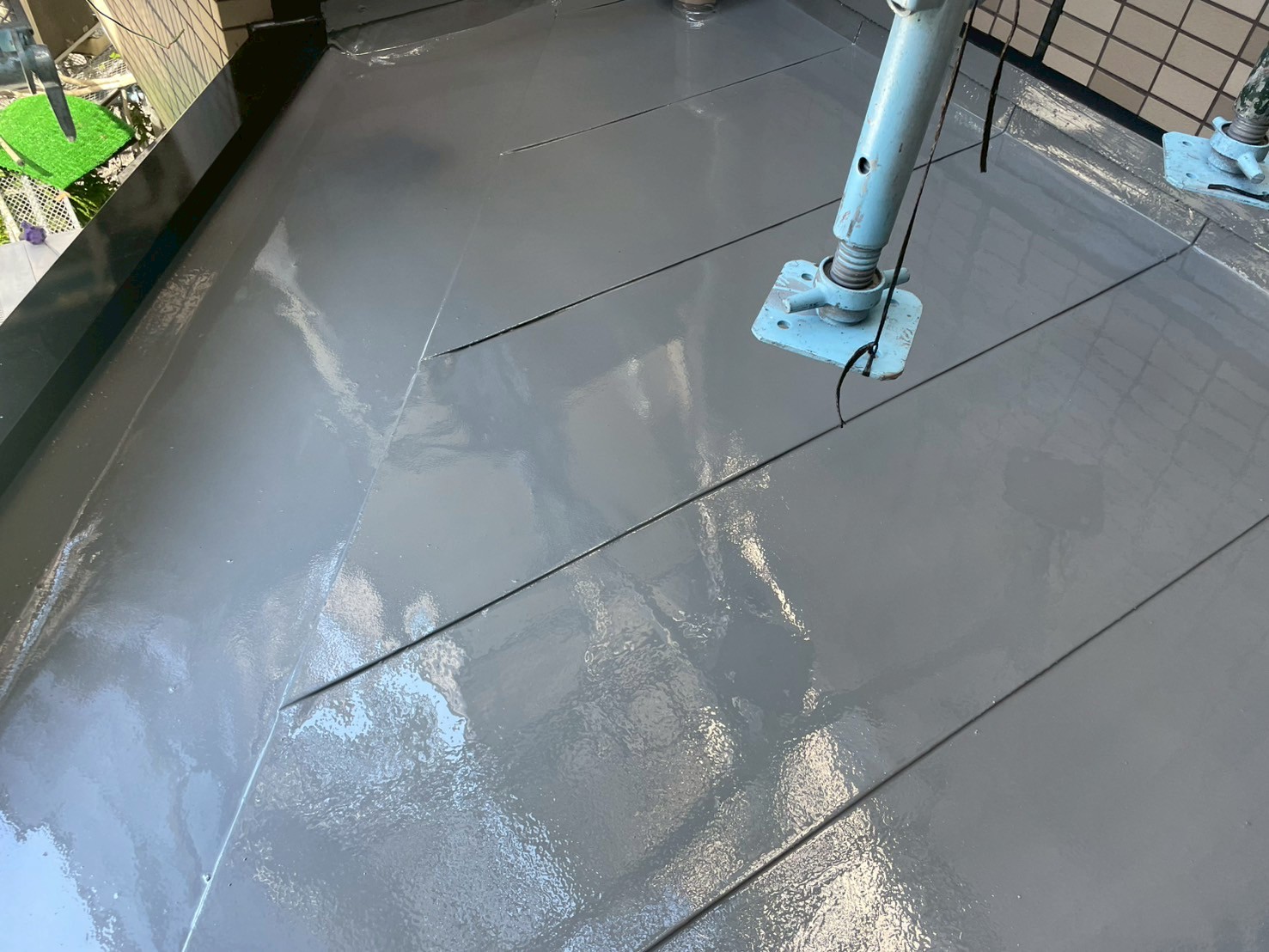

180. 2025年07月26日

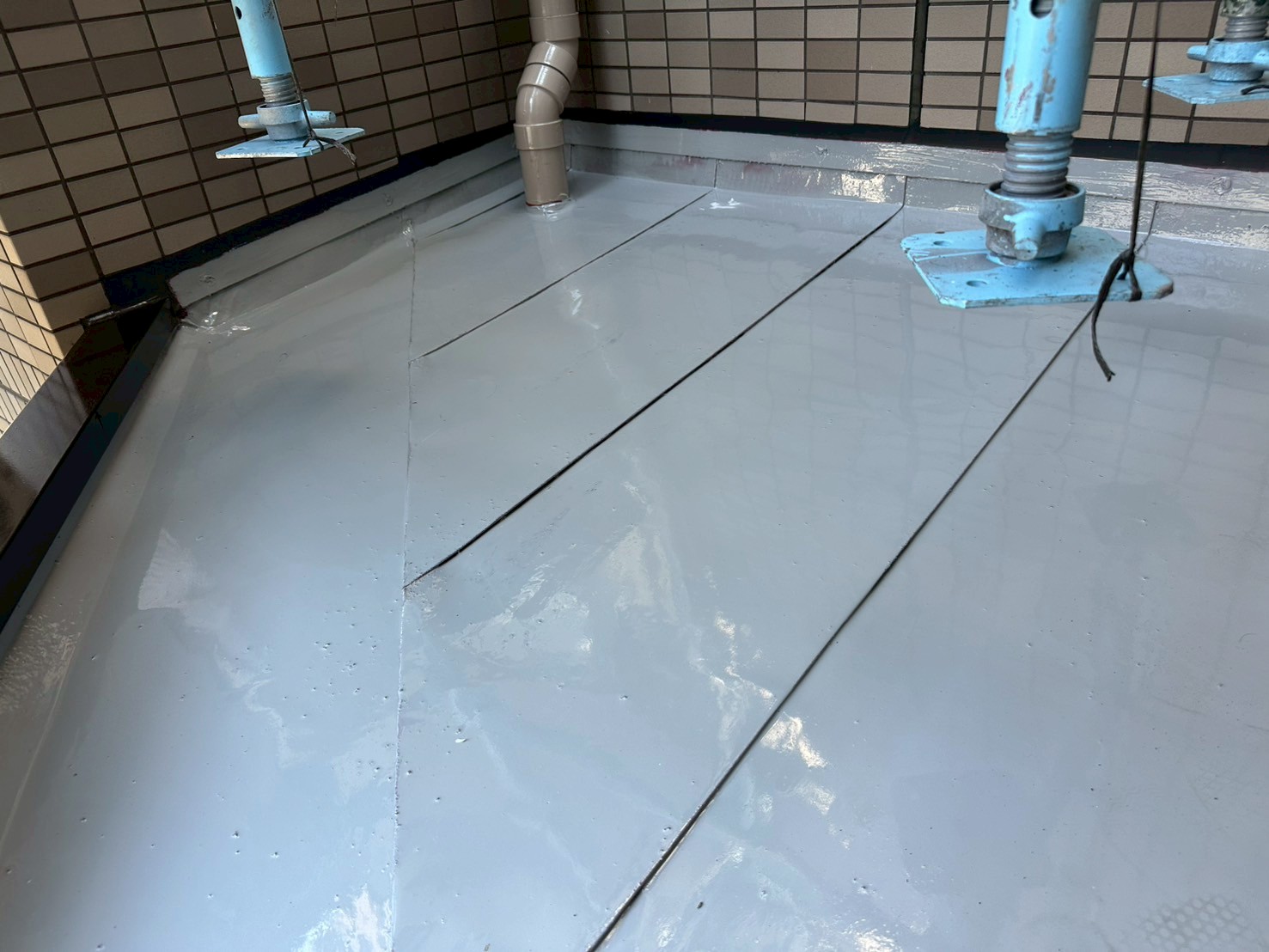

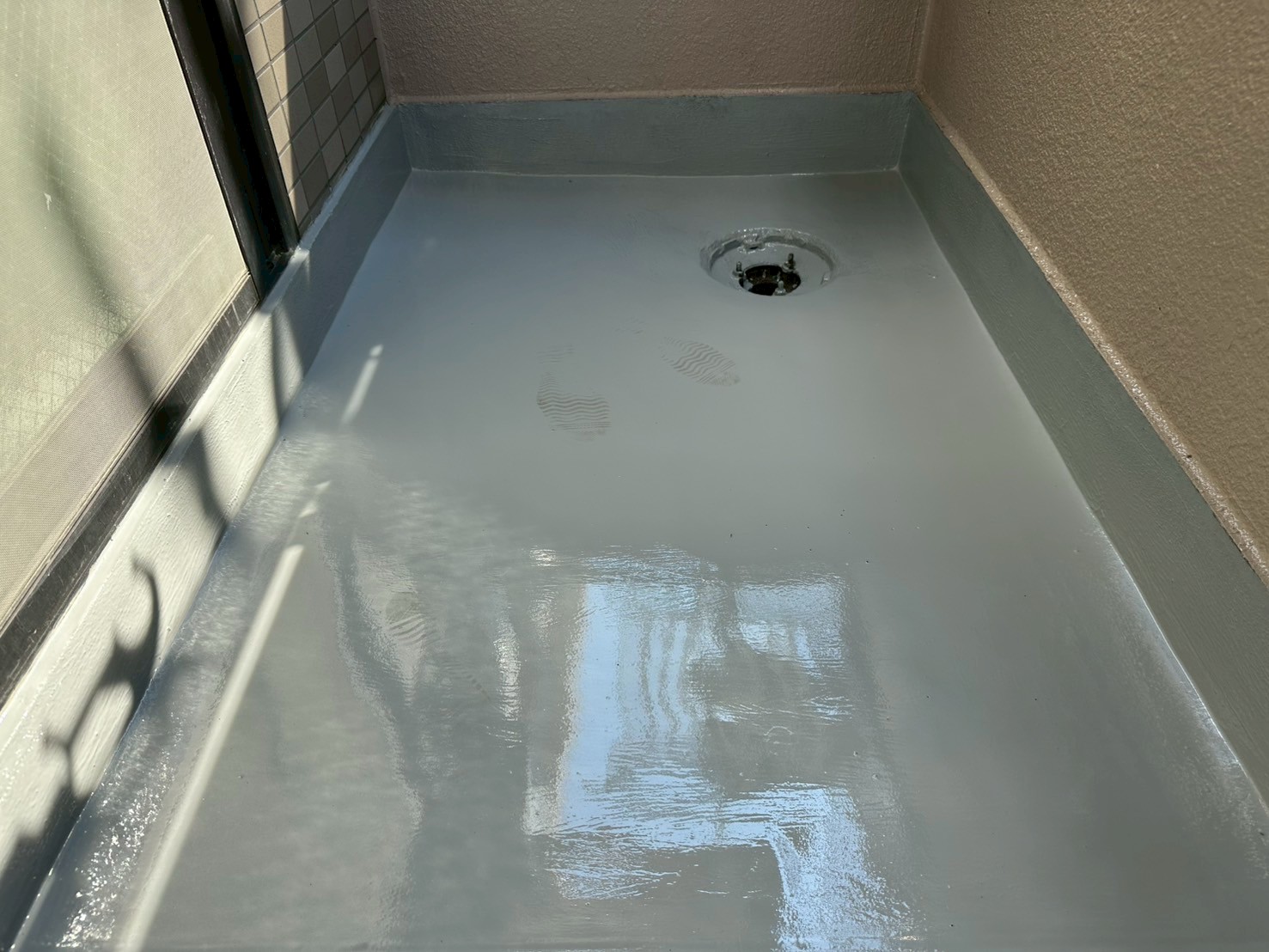

防水工事(ベランダ)
トップコートを塗布しました。
181. 2025年07月26日
防水工事(エントランス上庇)
トップコートを塗布していきます。
182. 2025年07月26日
防水工事(エントランス上庇)
トップコートを塗布しました。
183. 2025年07月28日
防水工事(ベランダ)
洗濯機を元に戻しました。
184. 2025年07月28日

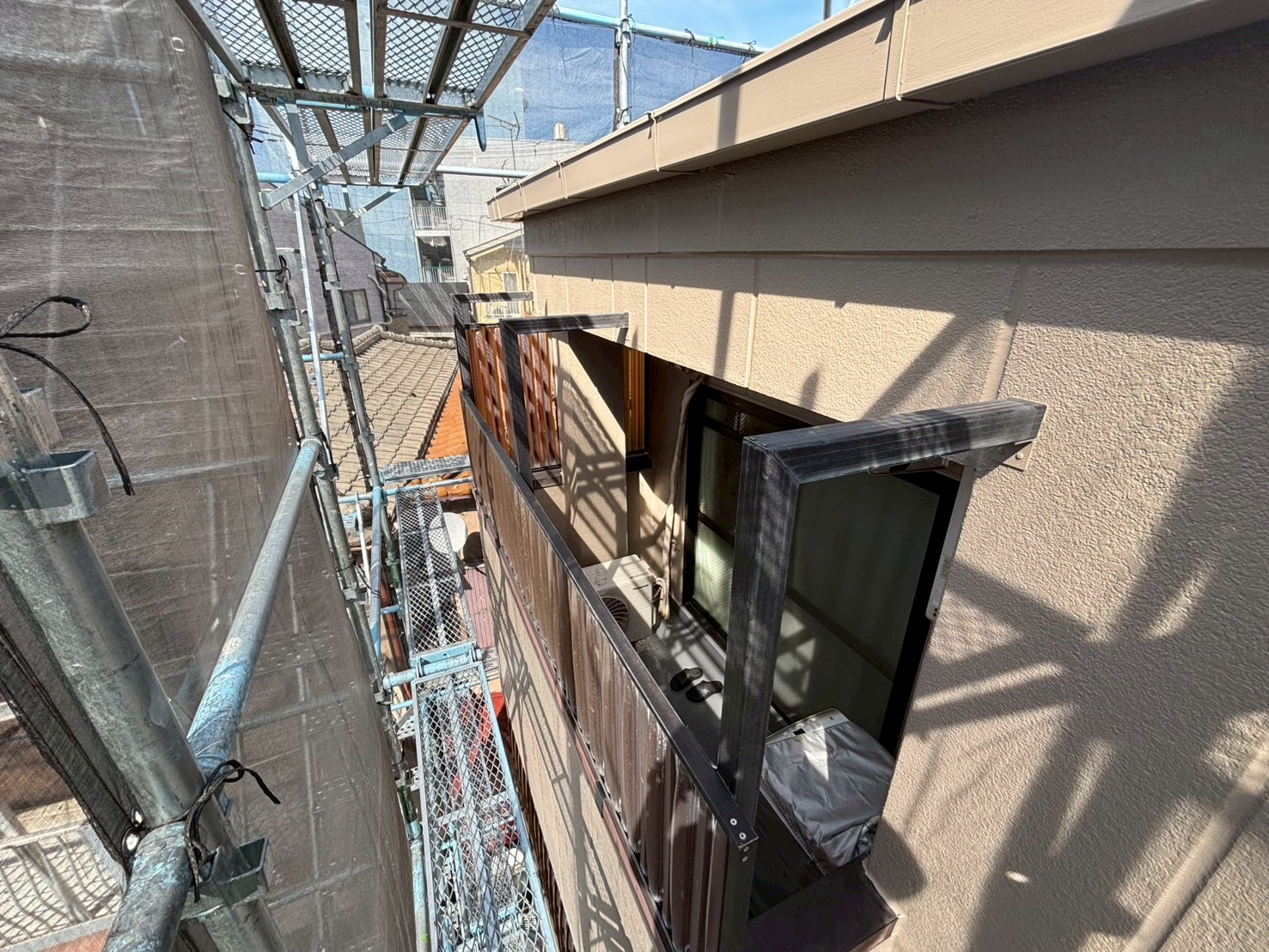

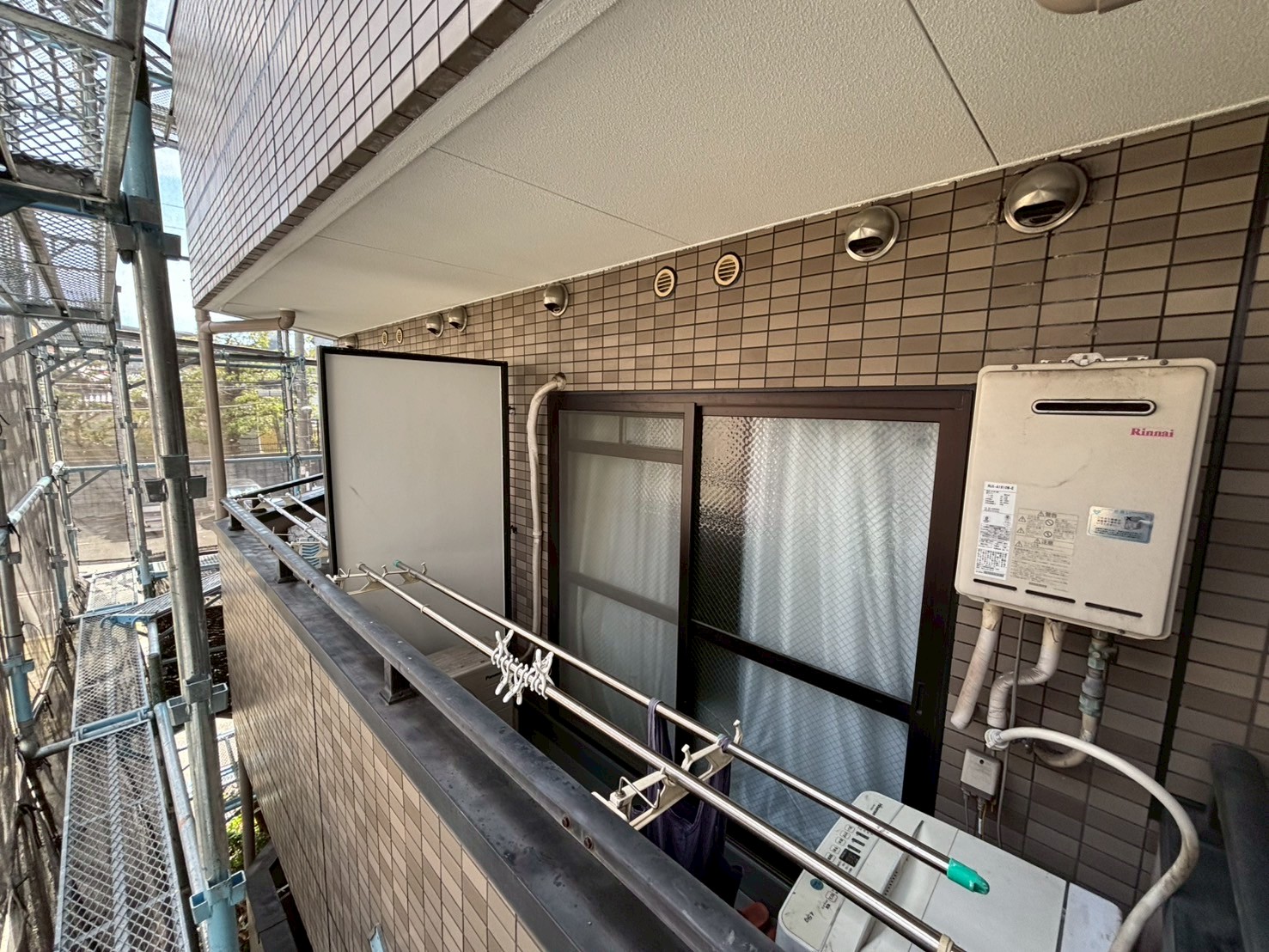

足場解体前確認
確認していきます。
185. 2025年07月28日
足場解体前確認
確認していきます。
186. 2025年07月28日
足場解体前確認
確認していきます。
187. 2025年07月28日
足場解体前確認
確認していきます。
188. 2025年07月28日
足場解体前確認
確認していきます。
189. 2025年07月29日
仮設工事
足場を解体しました。
190. 2025年07月29日
仮設工事

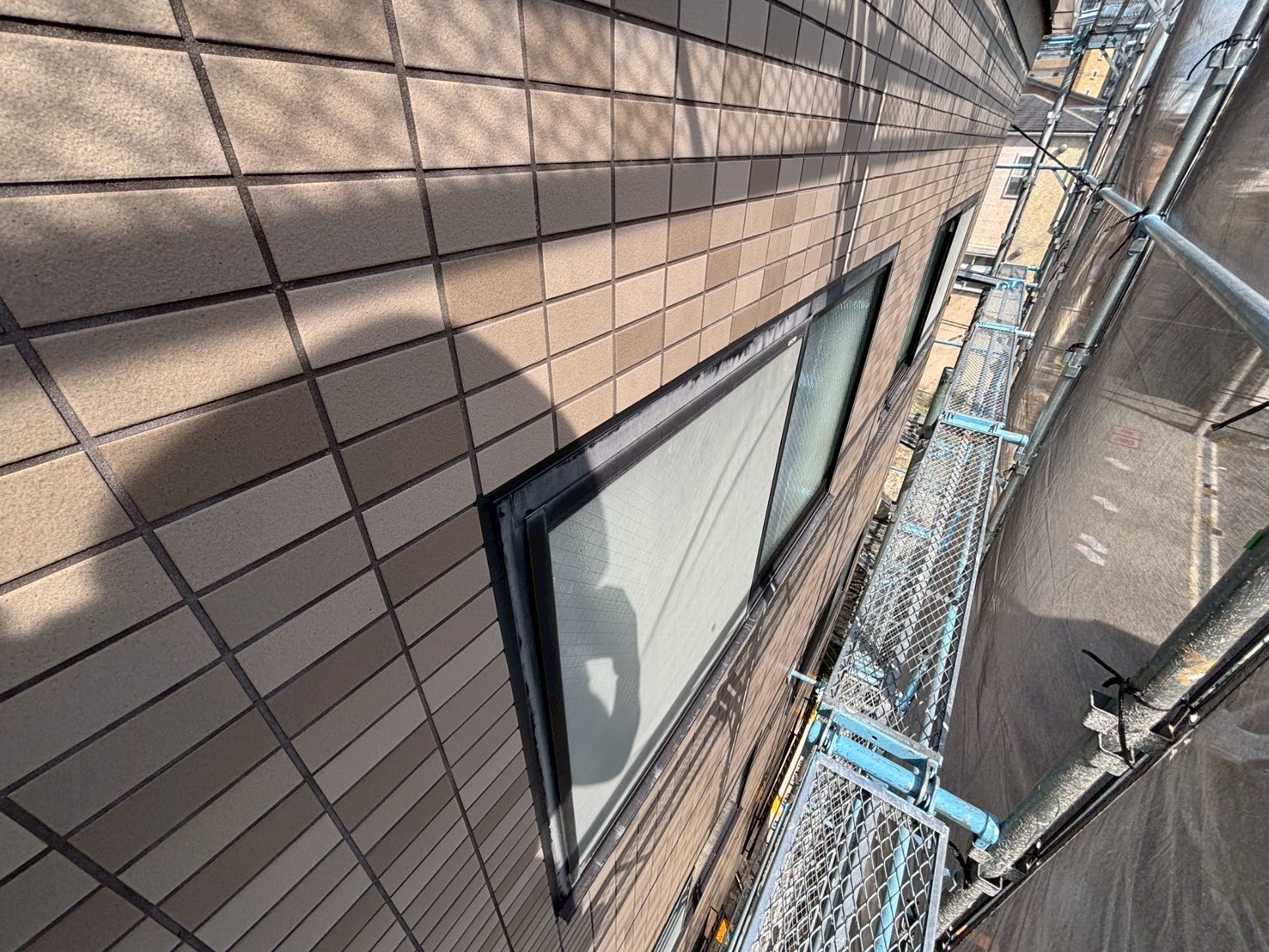

足場を解体しました。
191. 2025年07月31日
仮設工事

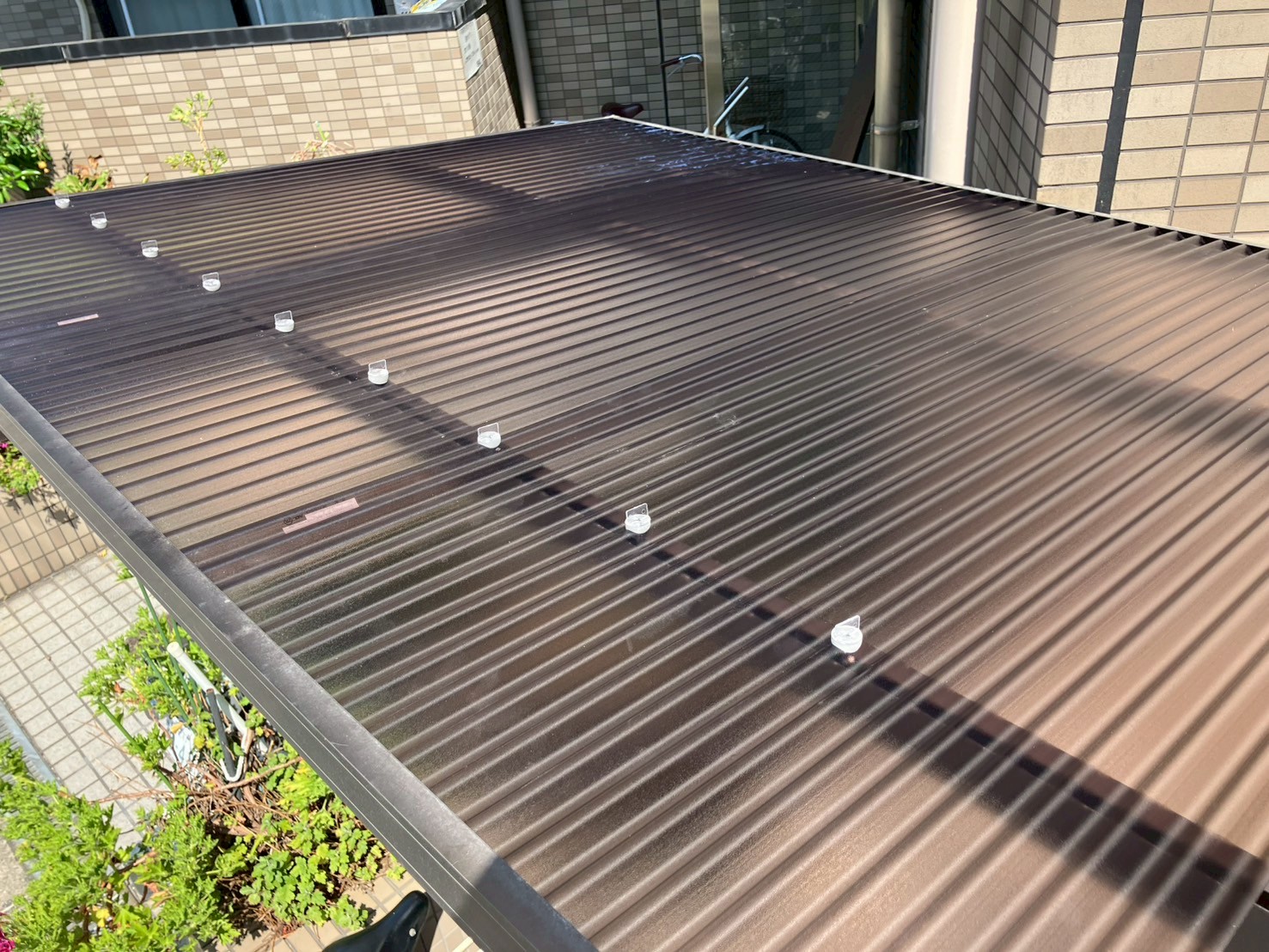

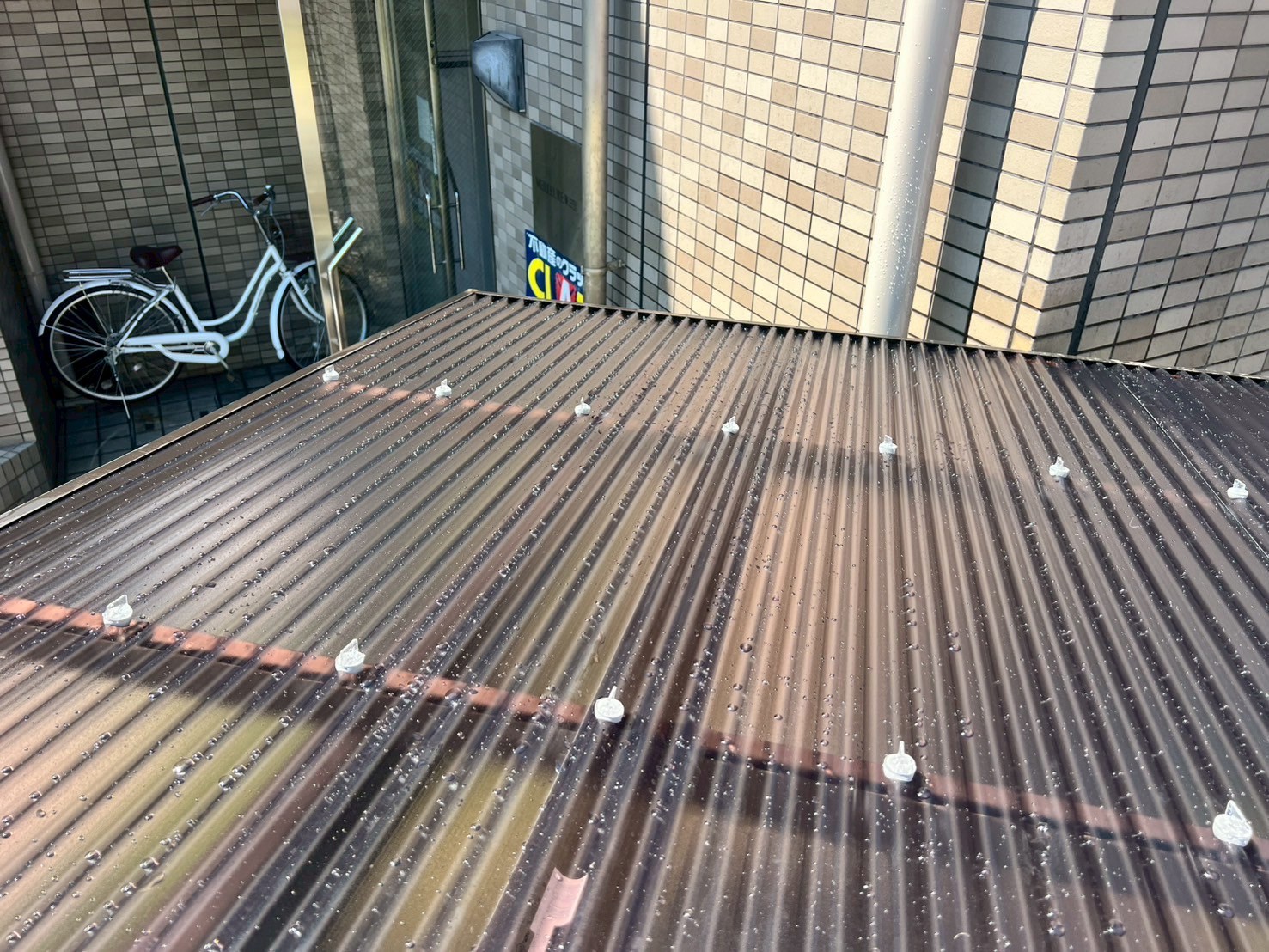

自転車置き場、新たなポリカを取り付けていきます。
192. 2025年07月31日
仮設工事

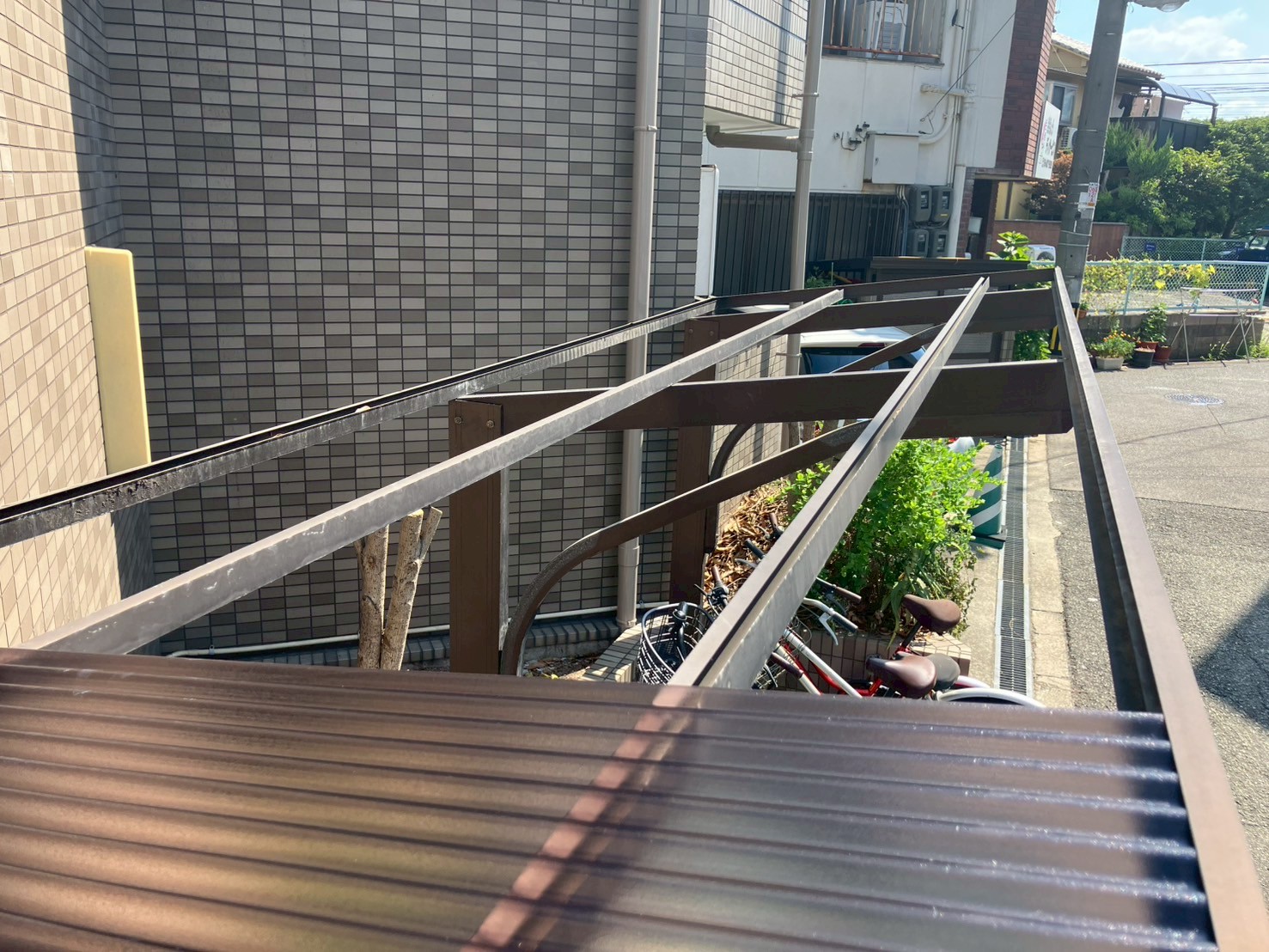

専用のフックで取り付けていきます。
193. 2025年07月31日

最終確認
新たなポリカを取り付け、清掃し、工事完了です。
194. 2025年07月24日
最終確認
工事完了です。
195. 2025年07月31日
最終確認
工事完了です。
その他施工事例
-
- 工事内容
-
- 屋根工事
- 雨漏り修理
- 雨とい工事
- 施工エリア
- 奈良
R7.10/9 大和高田市 K様邸 雨漏り修理工事
-
- 工事内容
-
- 屋根工事
- 施工エリア
- 奈良
R7.9/17~9/27 葛城市 K様 屋根改修遮熱工事
-
- 工事内容
-
- 屋根工事
- 施工エリア
- 大阪
R7.9/11~9/20 吹田市 T様邸 エコルカバー工事
-
- 工事内容
-
- 屋根・外壁塗装工事
- 防水工事(ベランダ・陸屋根)
- 施工エリア
- 大阪
R7.9/12~9/18 福島区 T様邸 塗装工事
-
- 工事内容
-
- 屋根工事
- 雨漏り修理
- 施工エリア
- 奈良
R7.9/10~9/19 大和郡山市 T様邸 屋根葺き直し工事
-
- 工事内容
-
- 屋根工事
- 施工エリア
- 奈良
R7.9/10~9/16 橿原市 A様邸 屋根修理工事
-
- 工事内容
-
- 雨漏り修理
- 防水工事(ベランダ・陸屋根)
- その他の工事
- 施工エリア
- 大阪
R7.9/10~9/20 大東市 O様 事務所雨漏り修理工事
-
- 工事内容
-
- 外壁工事
- 施工エリア
- 奈良
R7.9/6~9/11 大和郡山市 T様 お客様駐車場西面 壁裏角波工事
