R7.8/2~8/12 東大阪市 U様 庇取り替え工事+玄関上屋根改修工事
Case Study - 施工完了
Case Study - ただいま施行中
工事データ
-
築年数
-
-
構造
-
-
お問合わせ内容
テントの上の板金が外れていて雨漏りと庇の修理依頼
-
工事内容
庇取り替え、屋根改修工事、シーリング
-
工期
約10日
施工詳細
1. 2025年08月02日

庇取り替え工事

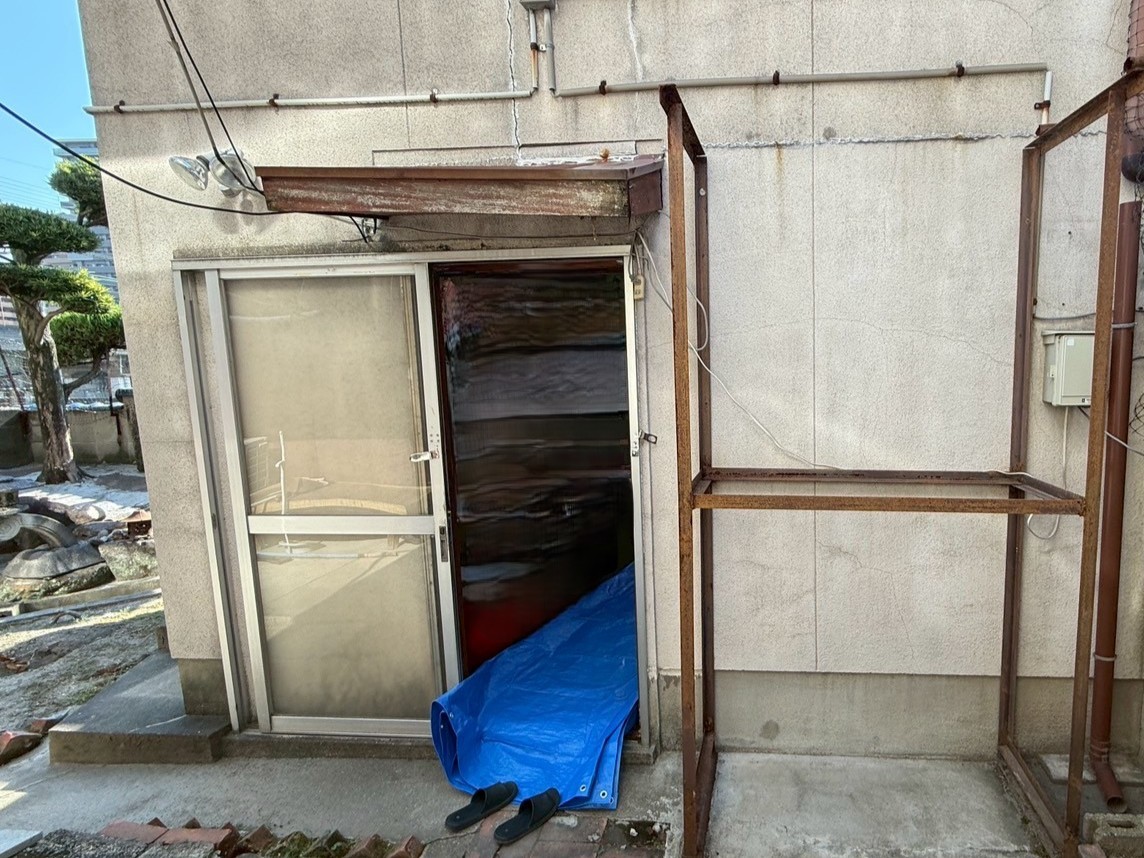

庇、既存の状態です。
2. 2025年08月02日

庇取り替え工事

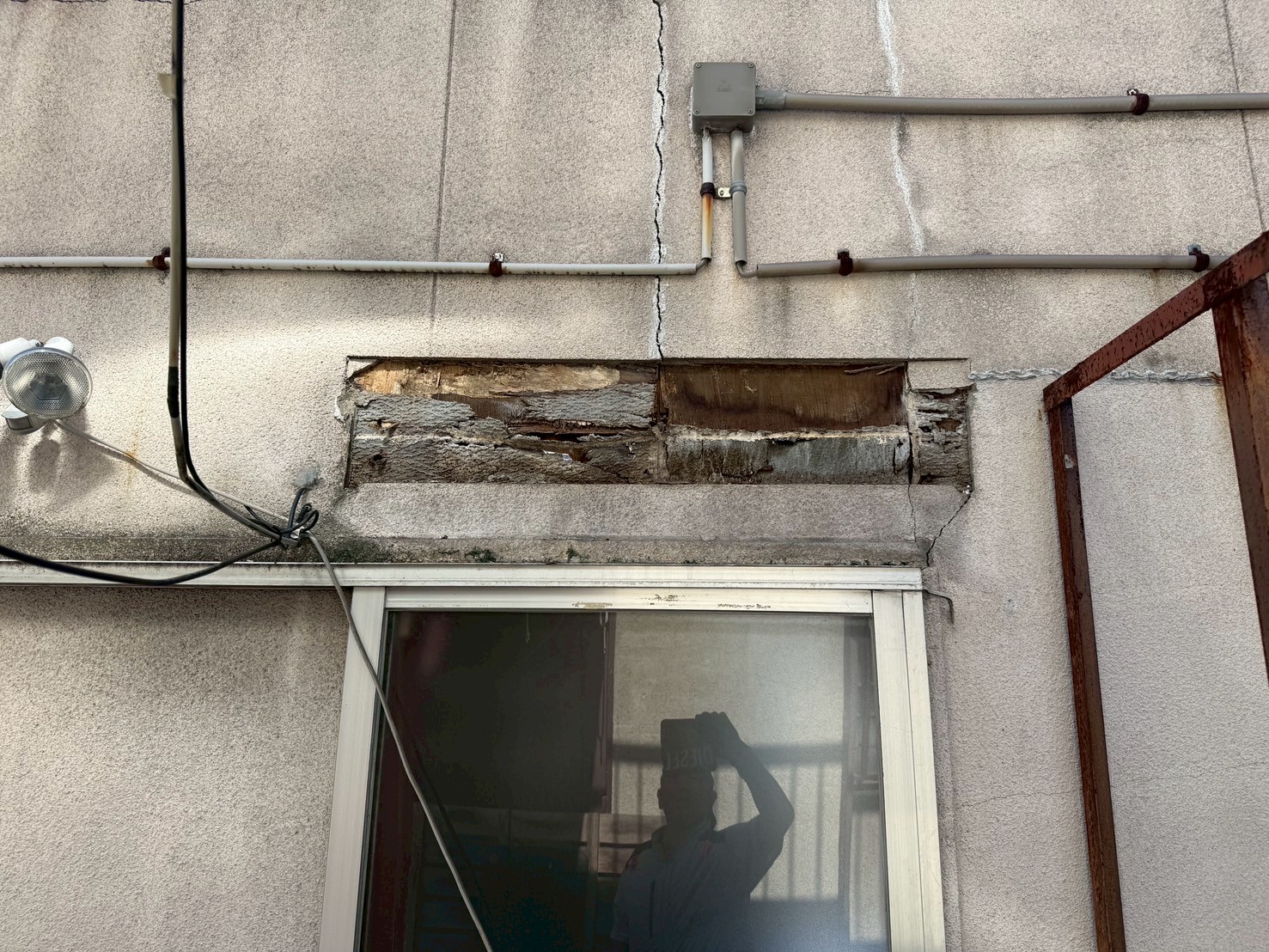

既存の庇を撤去しました。
3. 2025年08月02日

庇取り替え工事

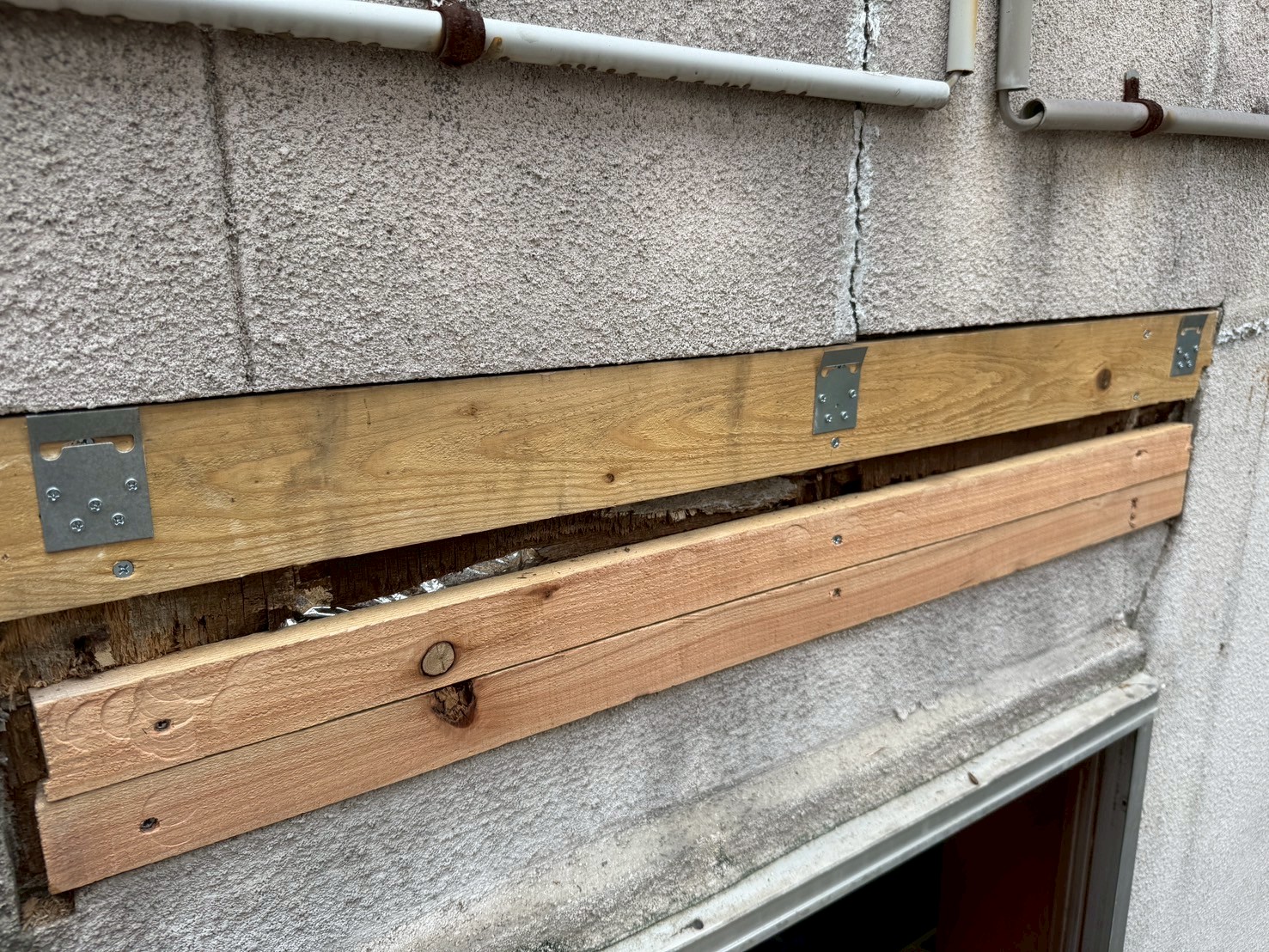

下地木材を取り付けていきます。
4. 2025年08月02日

庇取り替え工事
固定金具を取り付けていきます。
5. 2025年08月02日

庇取り替え工事

シーリング材を充填します。
6. 2025年08月02日

庇取り替え工事
ユニット庇を取り付けていきます。
7. 2025年08月02日

庇取り替え工事
ユニット庇を取り付けていきます。
8. 2025年08月04日

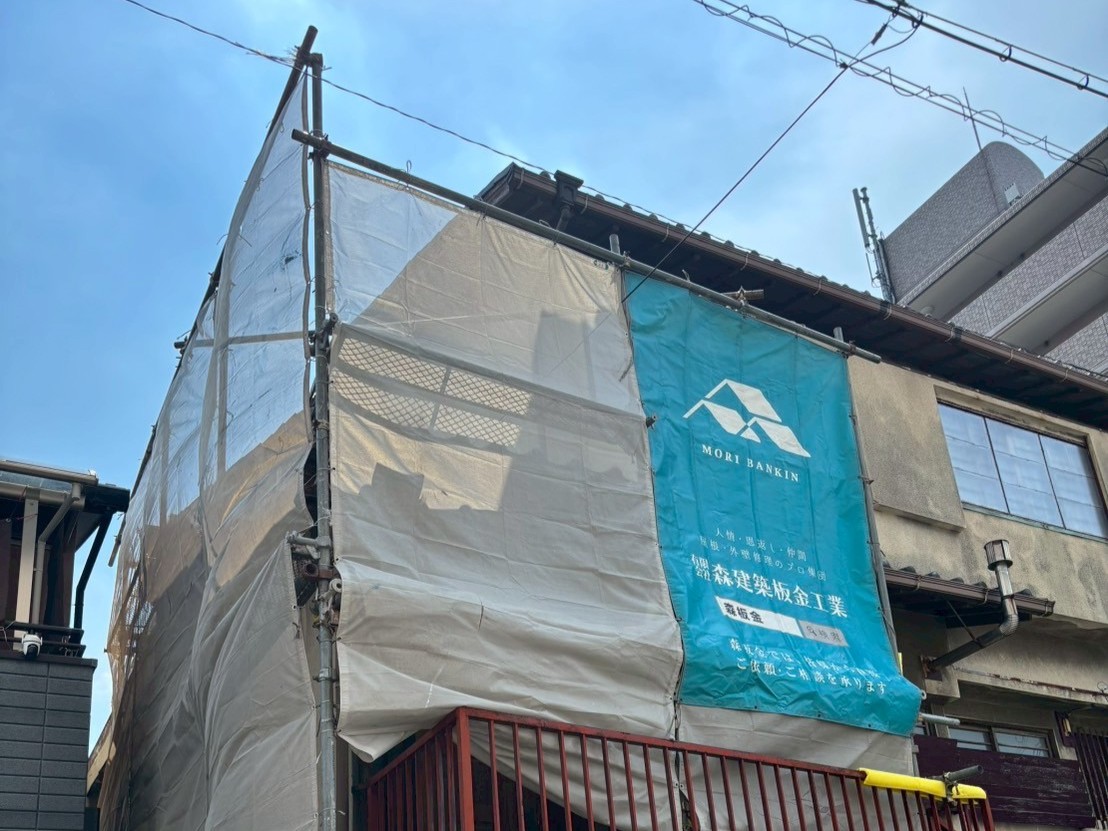

足場工事
足場を設置し、養生シートを取り付けました。
9. 2025年08月04日

庇取り替え工事

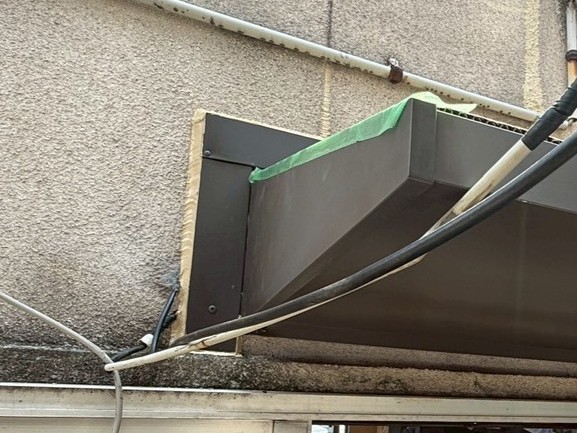

庇まわり、シーリング材を充填し、水切りを取り付けていきます。
10. 2025年08月04日

庇取り替え工事
水切りを取り付けていきます。
11. 2025年08月04日

庇取り替え工事
水切りを取り付けました。
12. 2025年08月04日

庇取り替え工事

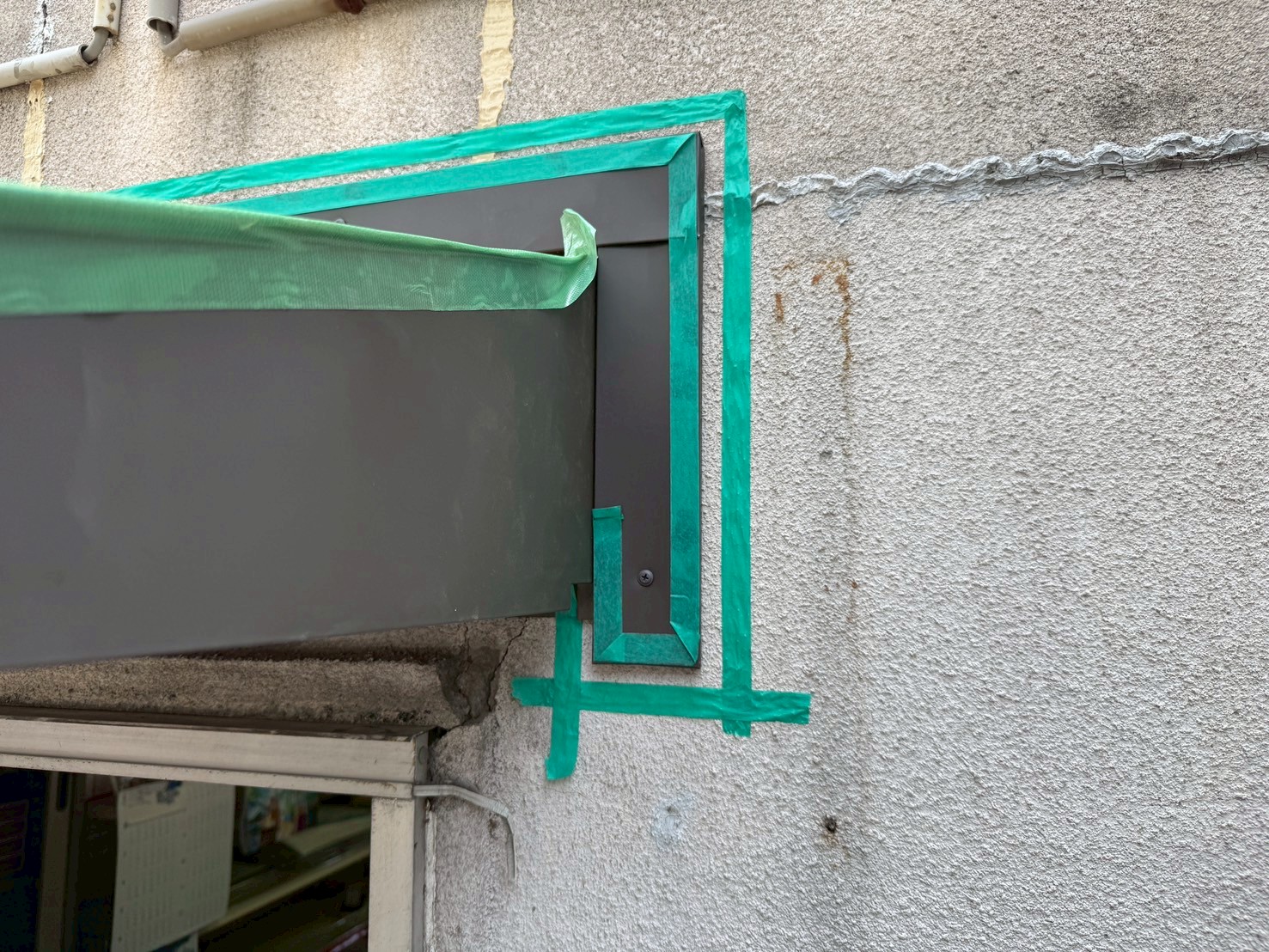

外壁との取り合い部分をマスキングテープで養生します。
13. 2025年08月04日

庇取り替え工事

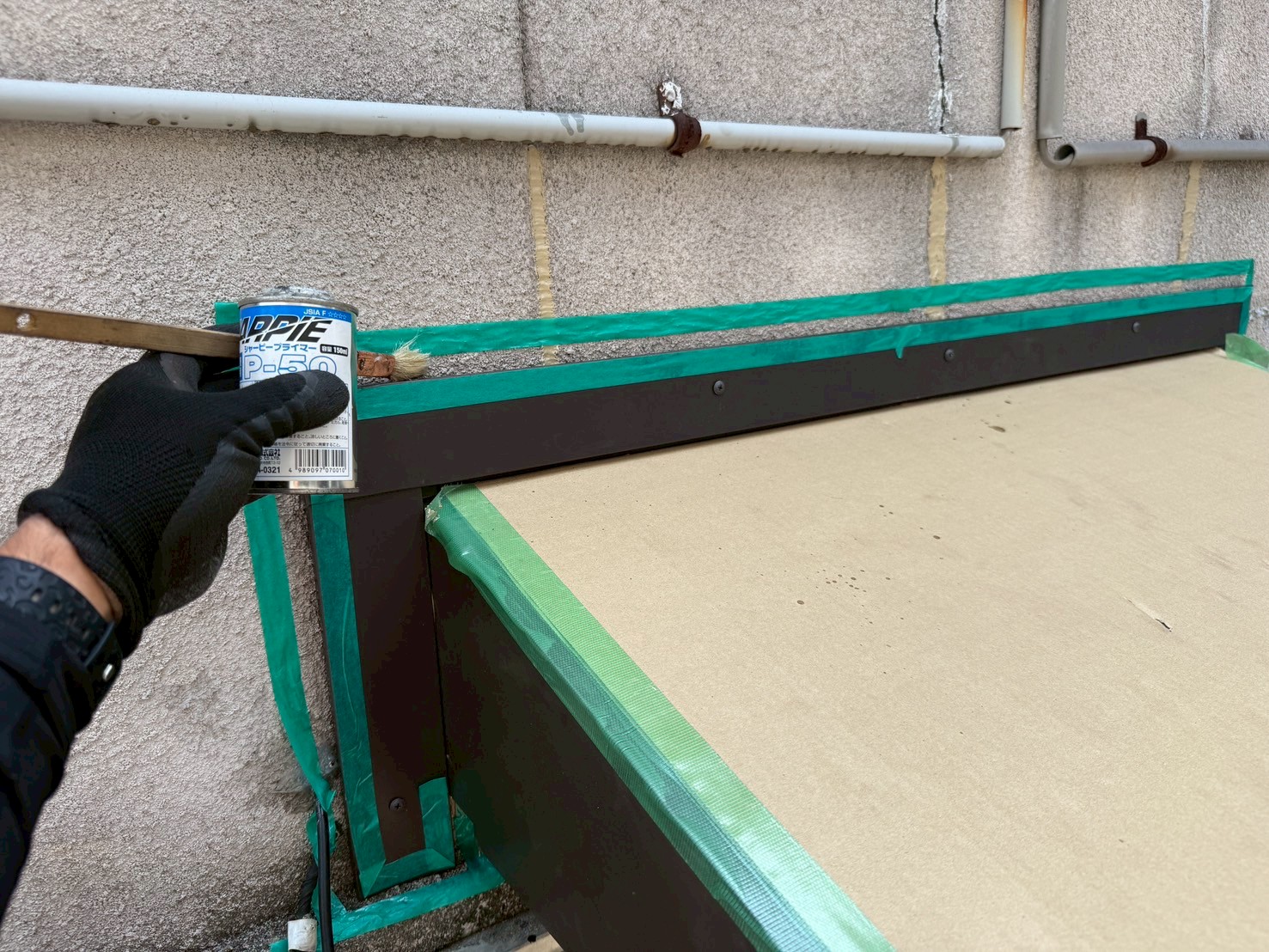

シーリング材の付きを良くするプライマーを塗布していきます。
14. 2025年08月04日

庇取り替え工事

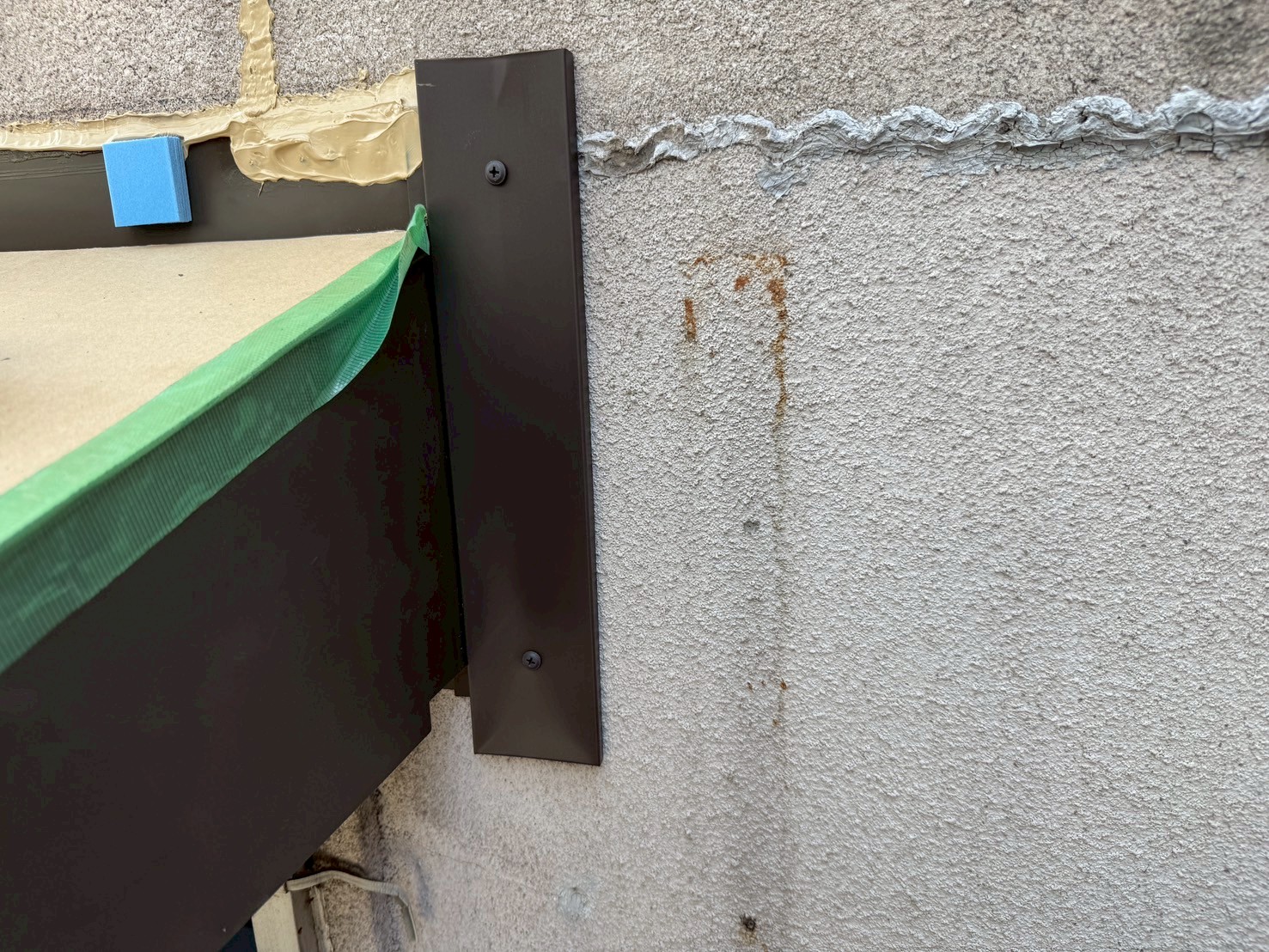

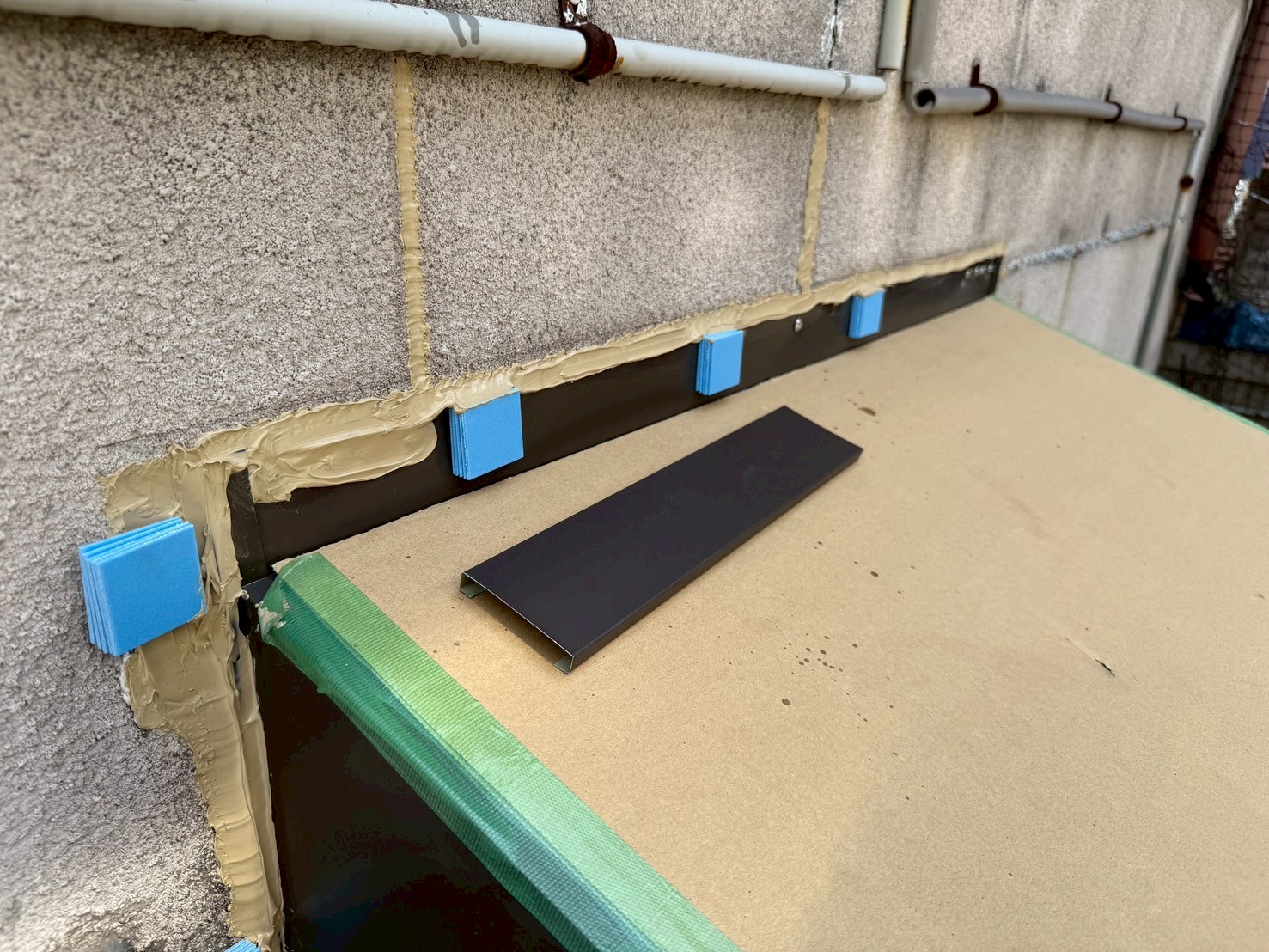

シーリング処理しました。
15. 2025年08月04日

庇取り替え工事
シーリング処理し、既存の配線をまとめて固定しました。
16. 2025年08月04日

ヒビ割れシーリング工事

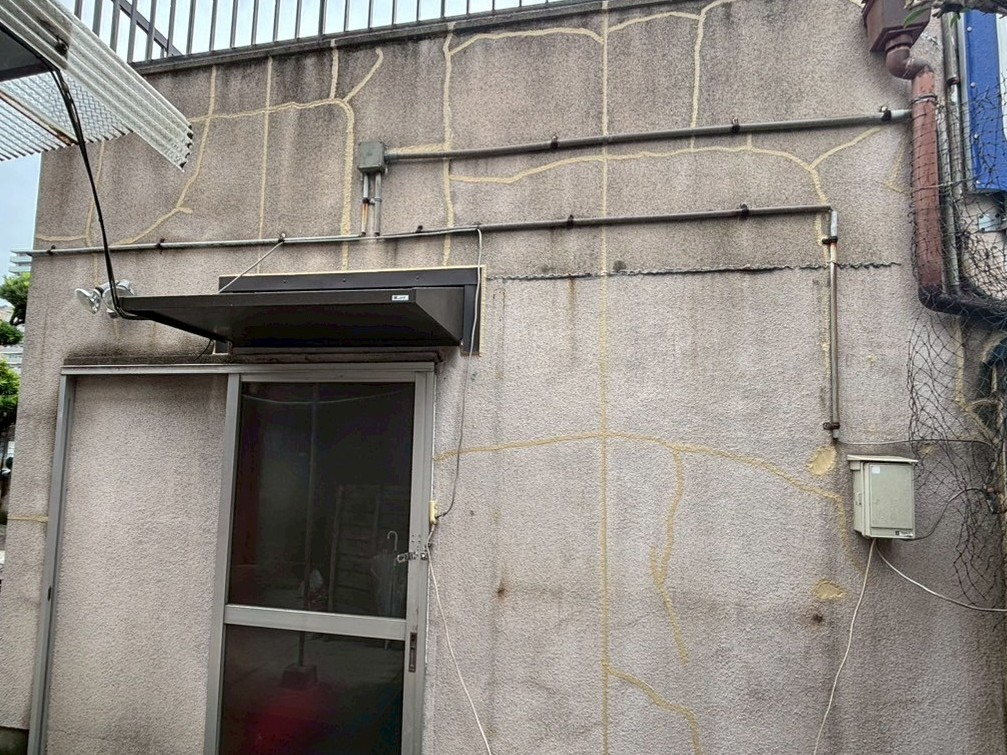

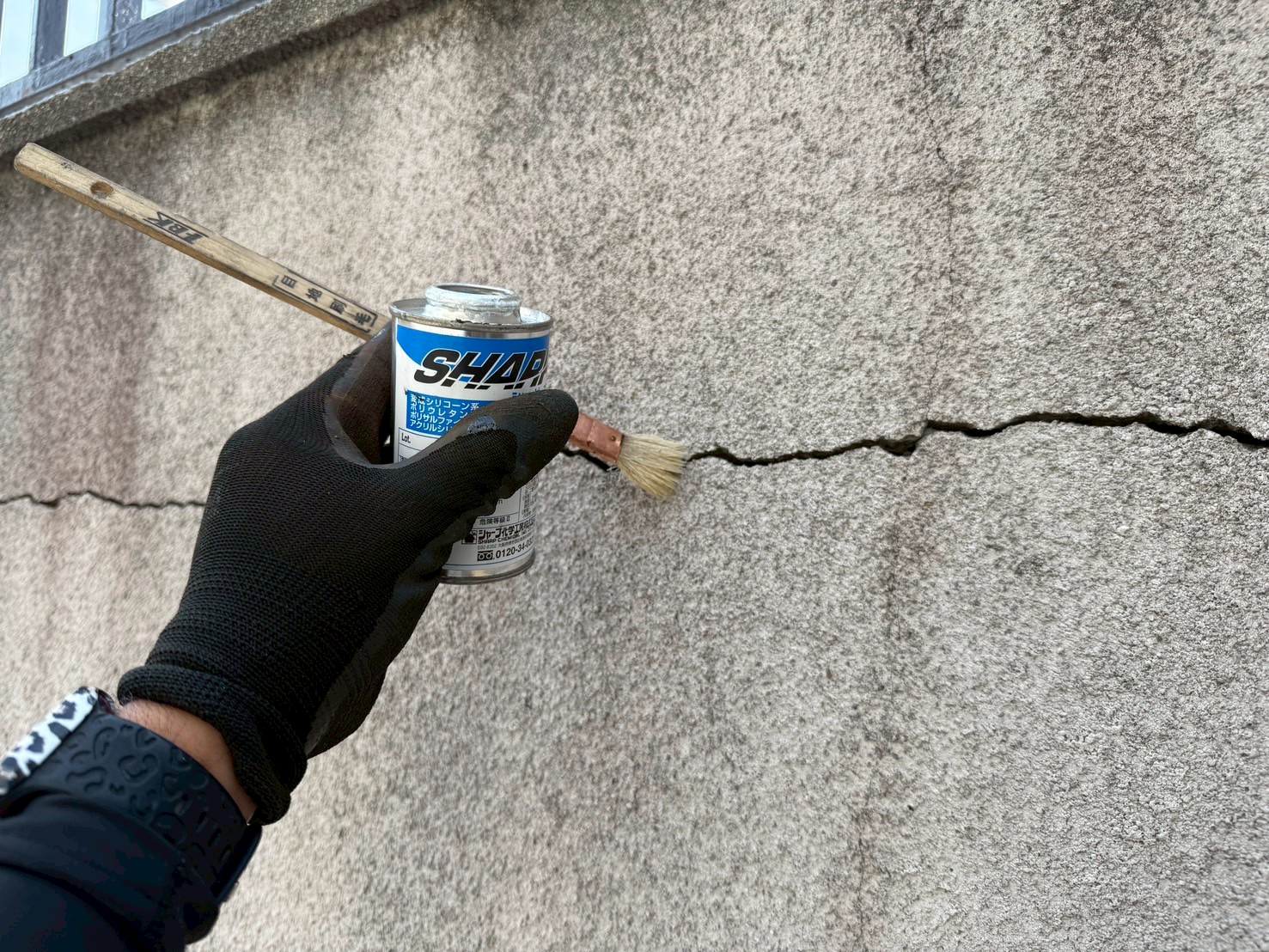

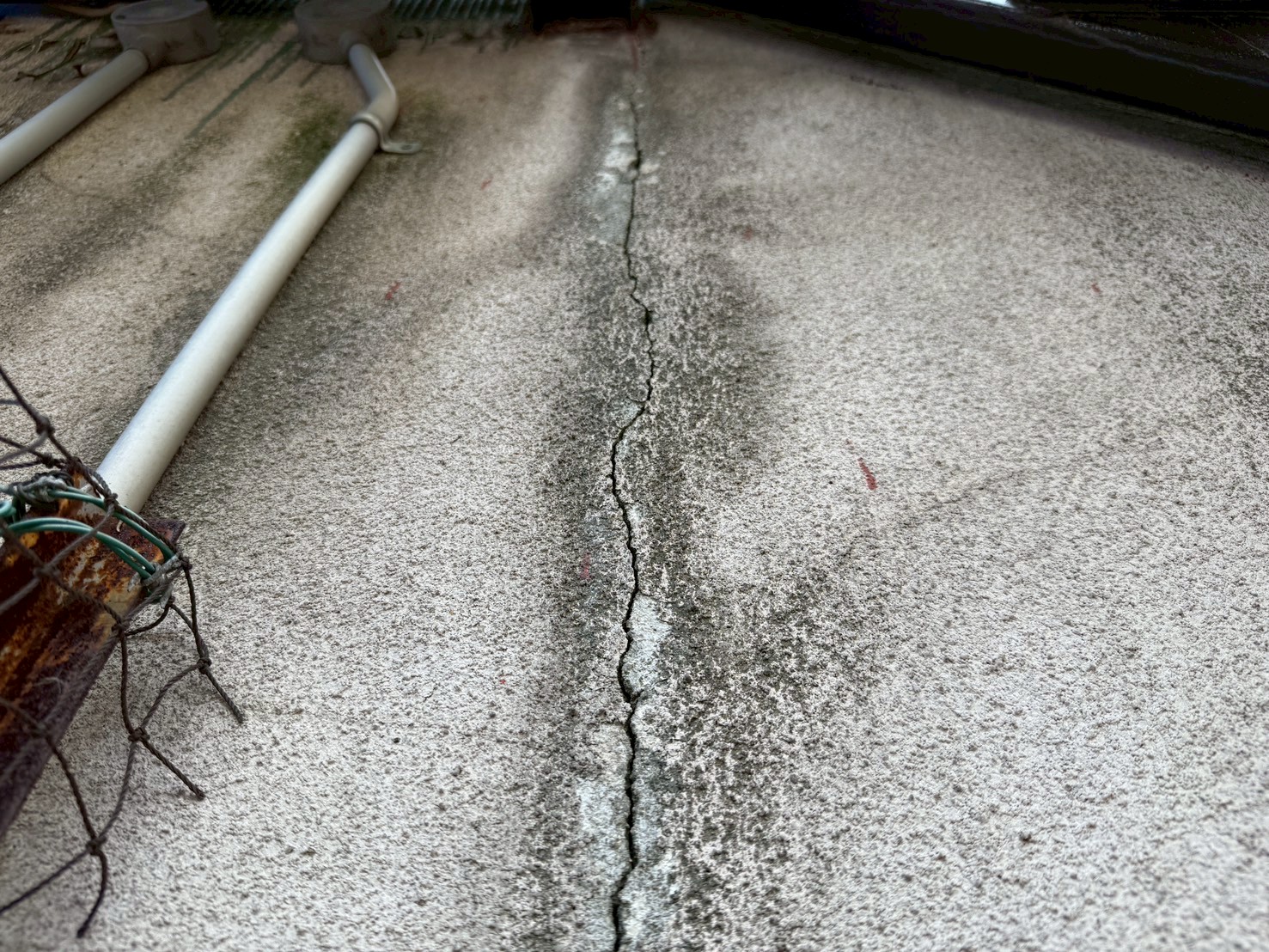

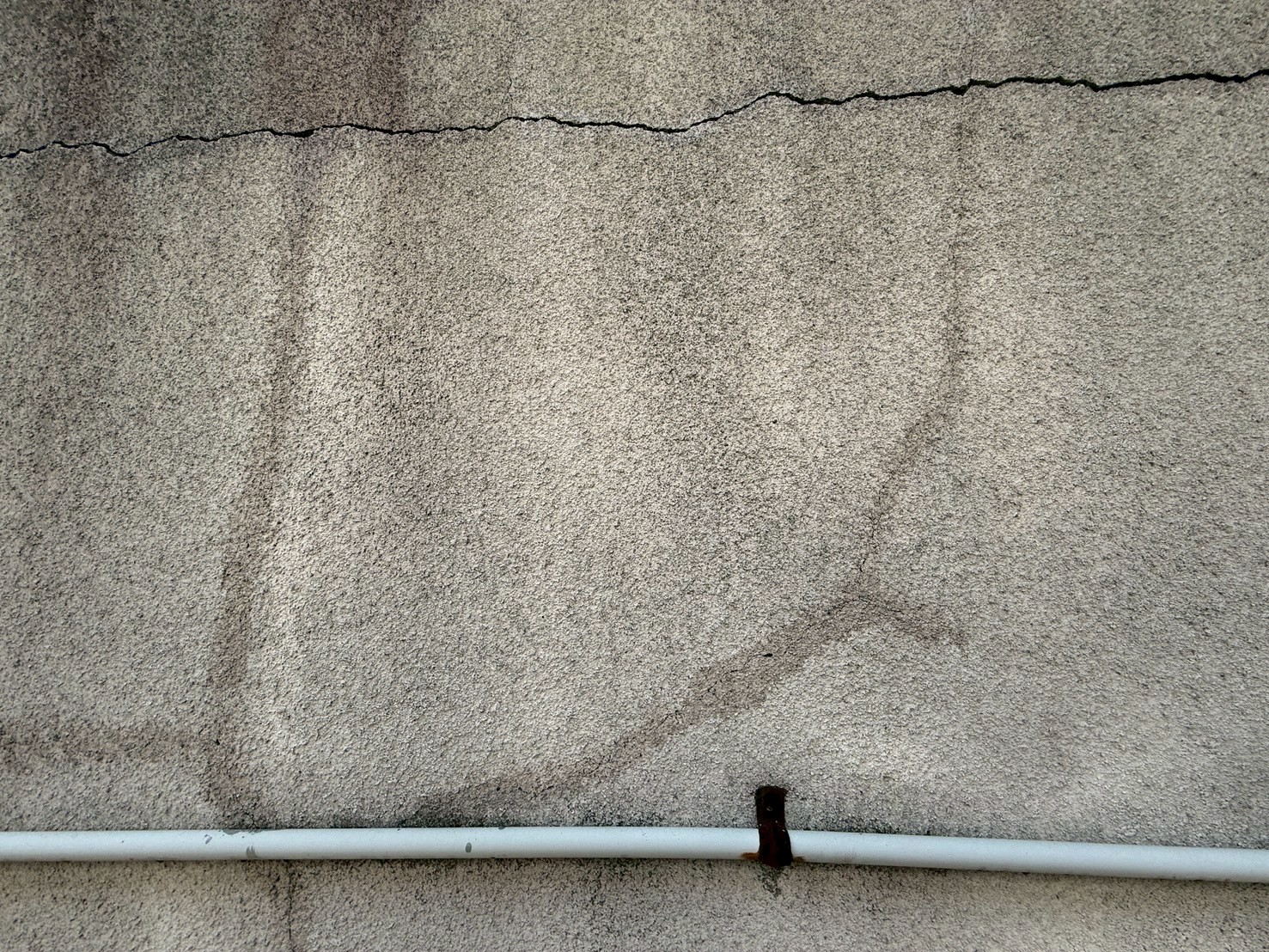

外壁クラック(亀裂)、既存の状態です。
17. 2025年08月04日

ヒビ割れシーリング工事

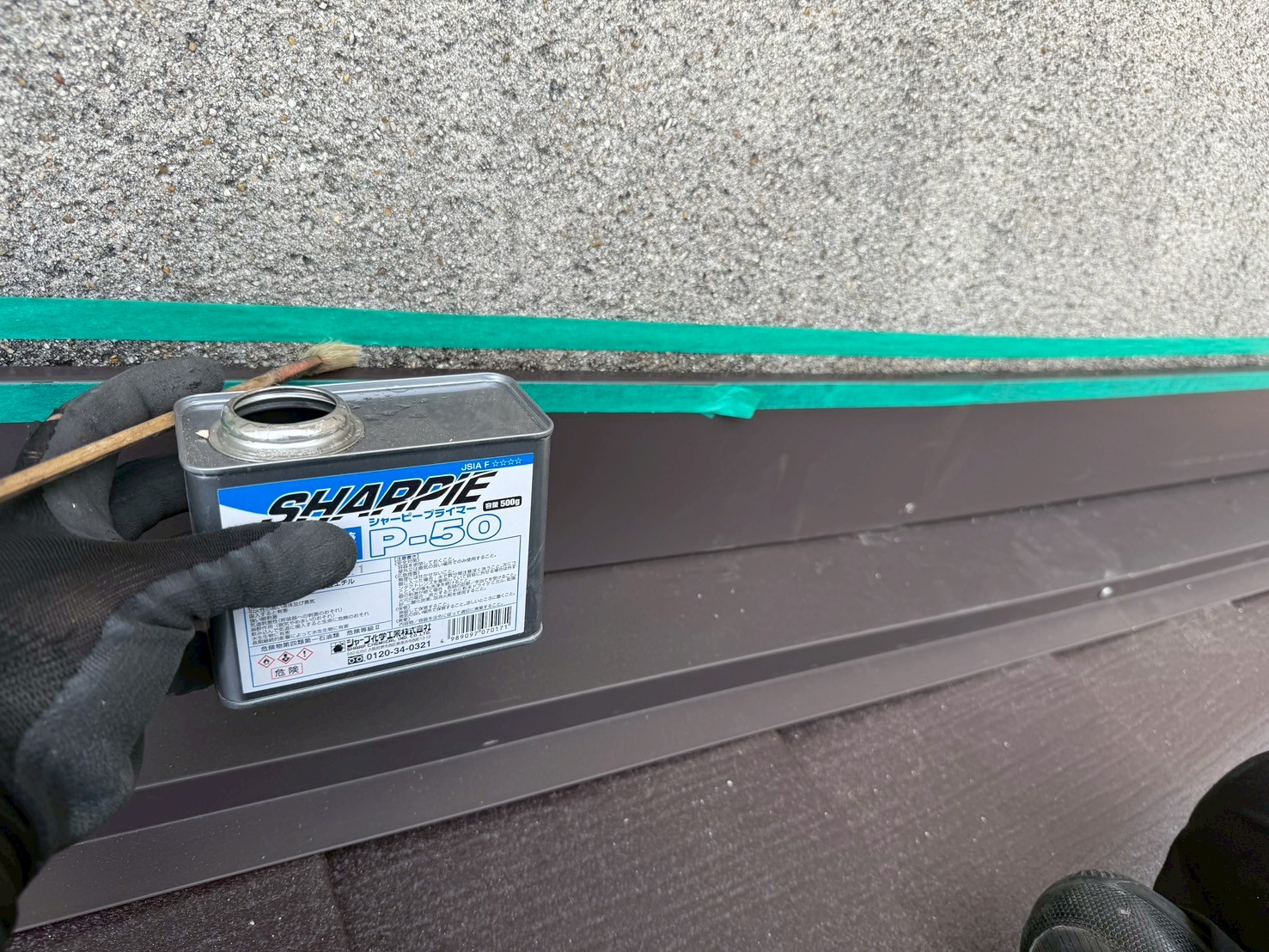

シーリング材の付きを良くするプライマーを塗布していきます。
18. 2025年08月04日

ヒビ割れシーリング工事
プライマーを塗布しました。
19. 2025年08月04日

ヒビ割れシーリング工事
必要箇所をマスキングテープで養生します。
20. 2025年08月04日

ヒビ割れシーリング工事
シーリング処理し、マスキングテープを撤去しました。
21. 2025年08月04日

ヒビ割れシーリング工事
シーリング処理しました。
22. 2025年08月05日

屋根改修工事
玄関上屋根、既存の状態です。
23. 2025年08月05日

屋根改修工事

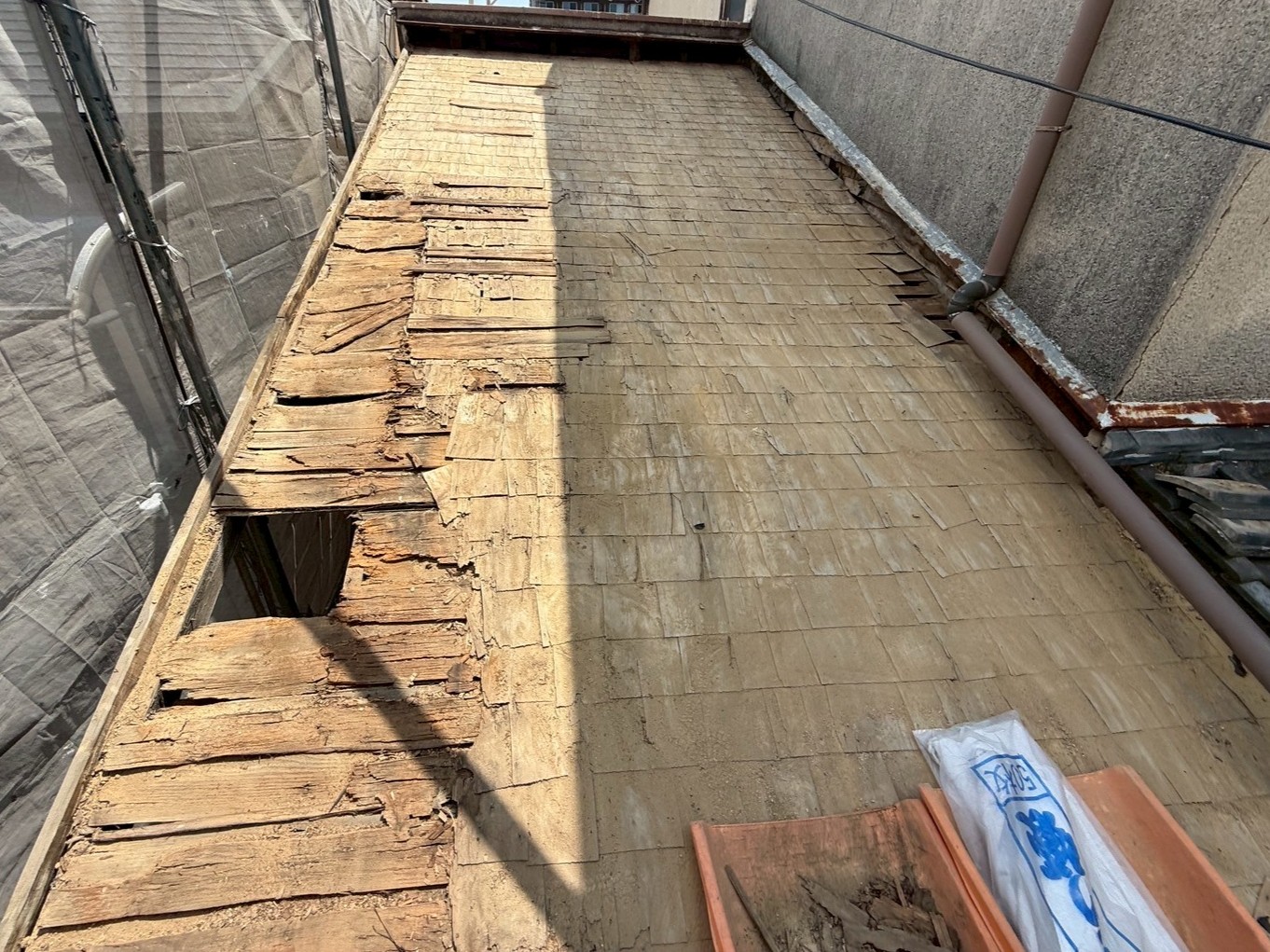

既存の瓦を撤去しました。
24. 2025年08月05日

屋根改修工事
既存の土、下葺き材を撤去していきます。
25. 2025年08月05日

屋根改修工事

既存の土、下葺き材を撤去しました。
26. 2025年08月05日

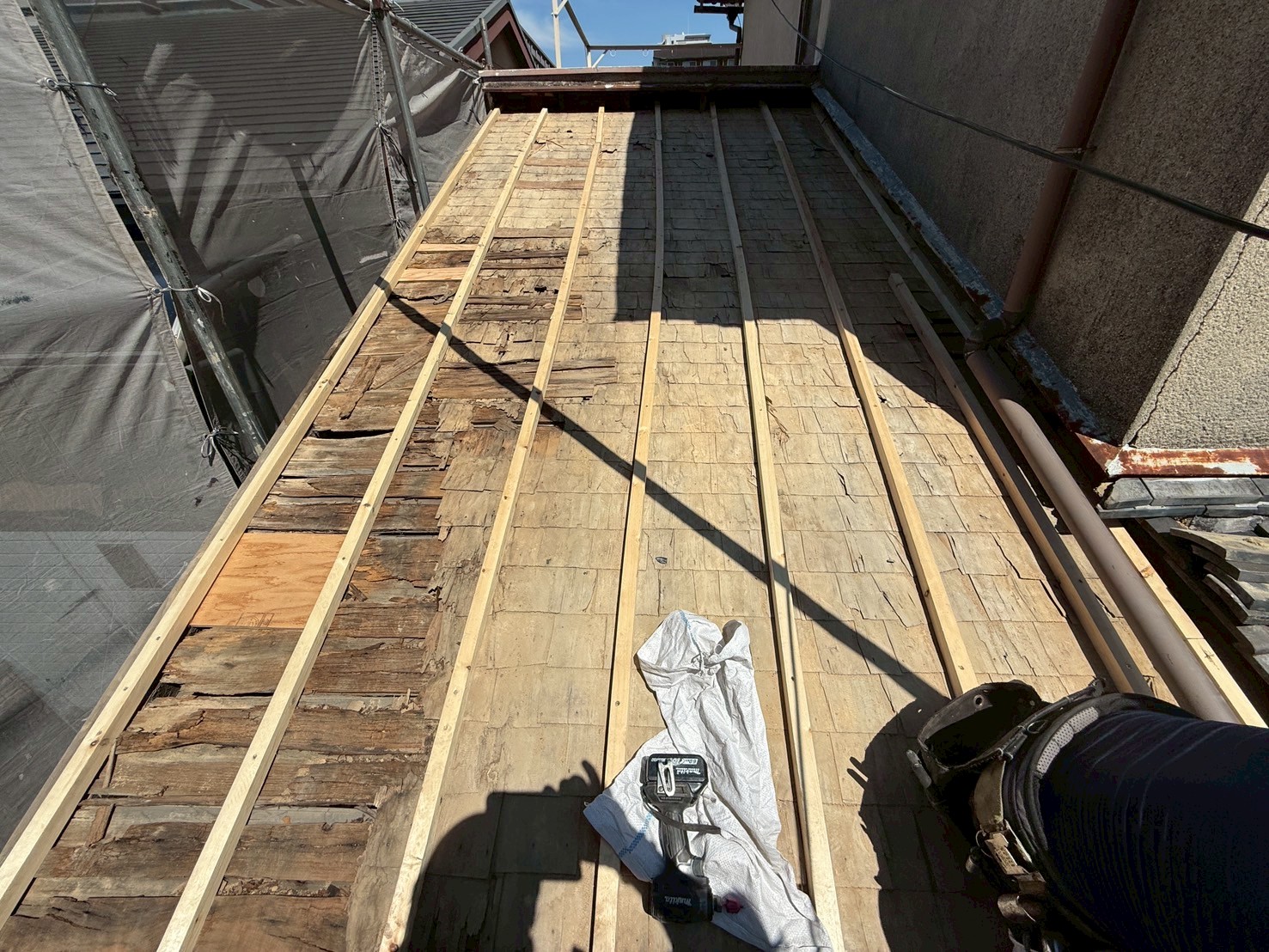

屋根改修工事
下地木材を取り付けていきます。既存の下地が傷んでいる箇所を針葉樹板(12㎜)で補修していきます。
27. 2025年08月05日

屋根改修工事

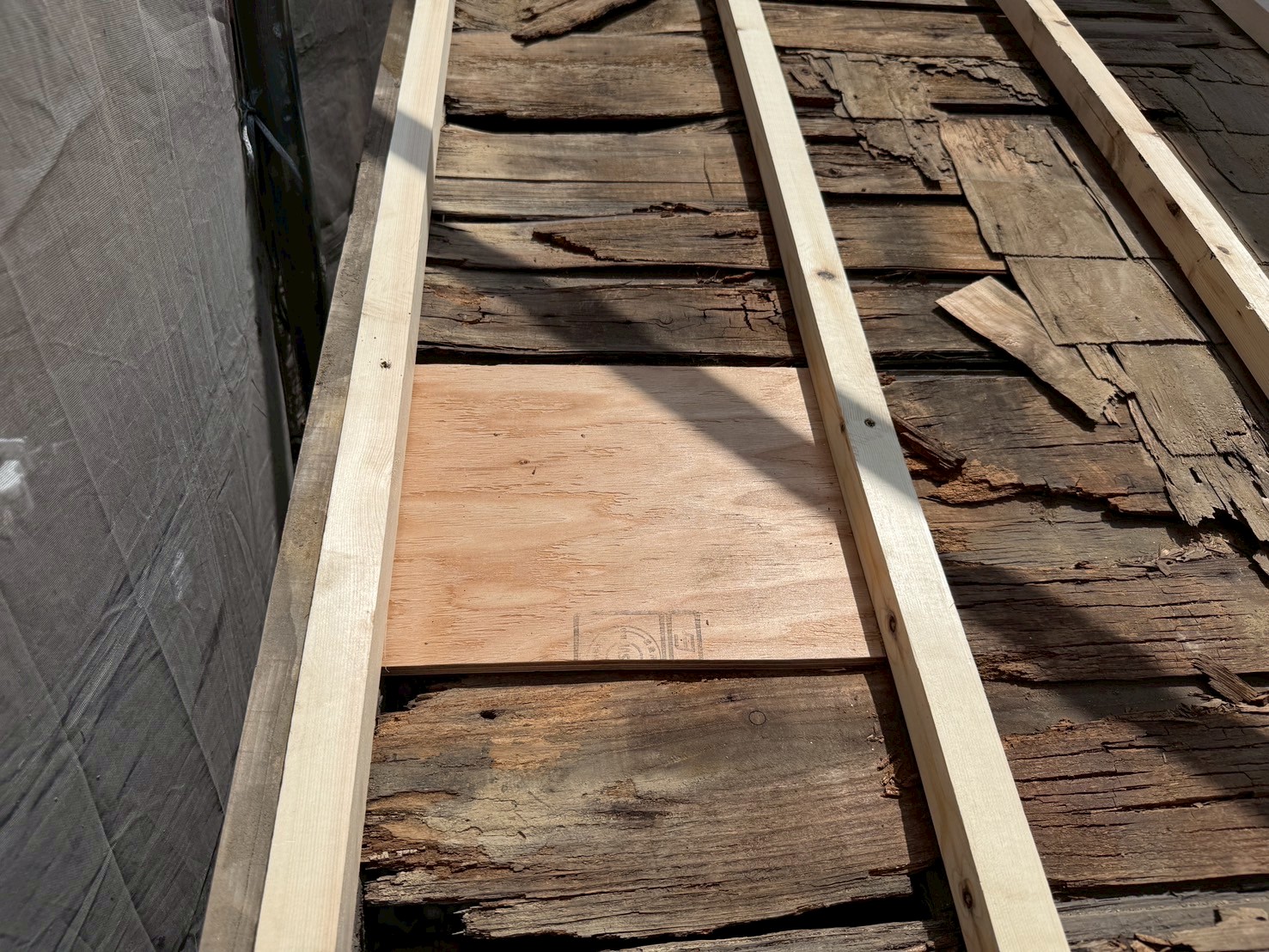

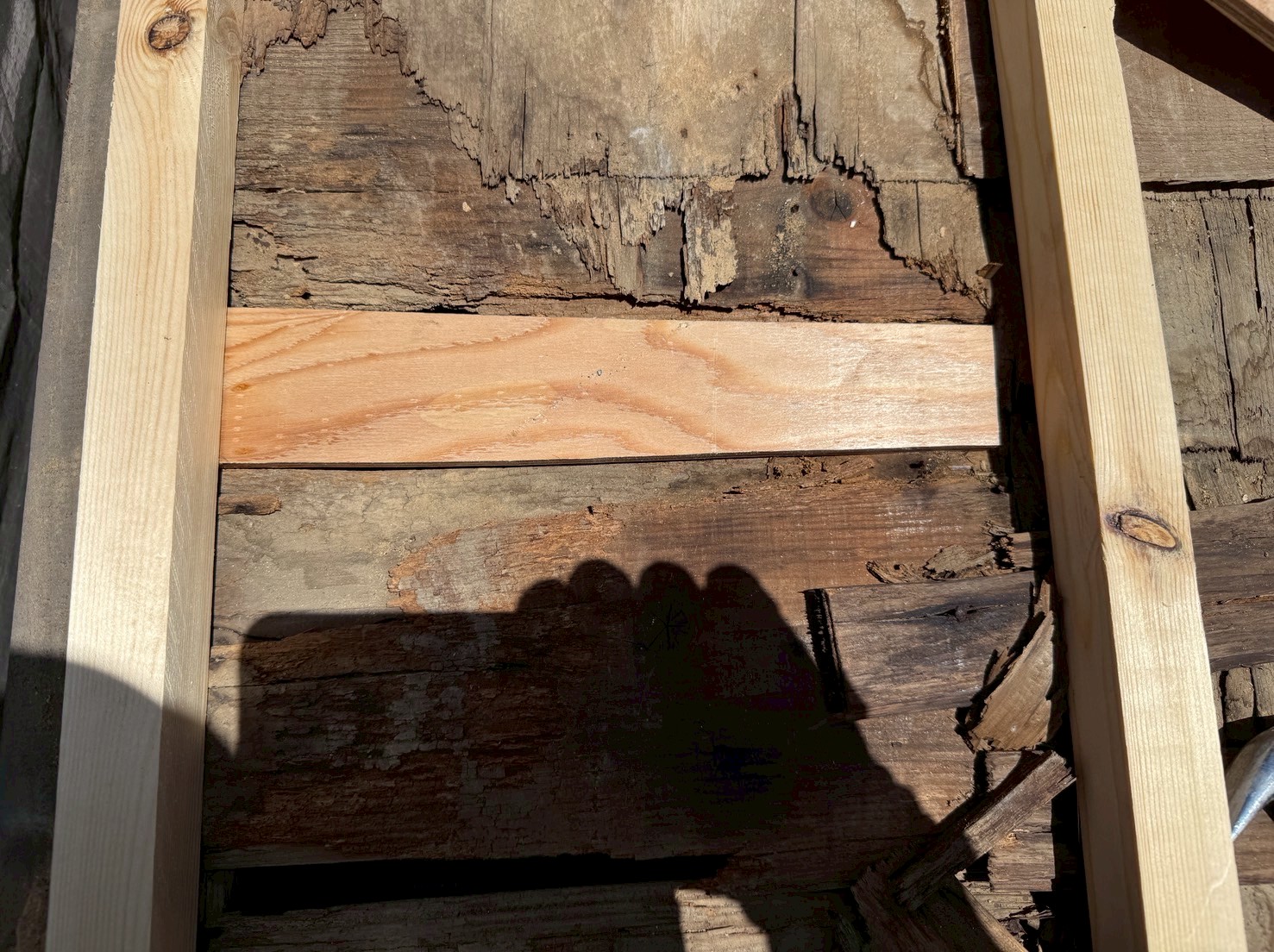

既存の下地が傷んでいる箇所を針葉樹板(12㎜)で補修していきます。
28. 2025年08月05日

屋根改修工事

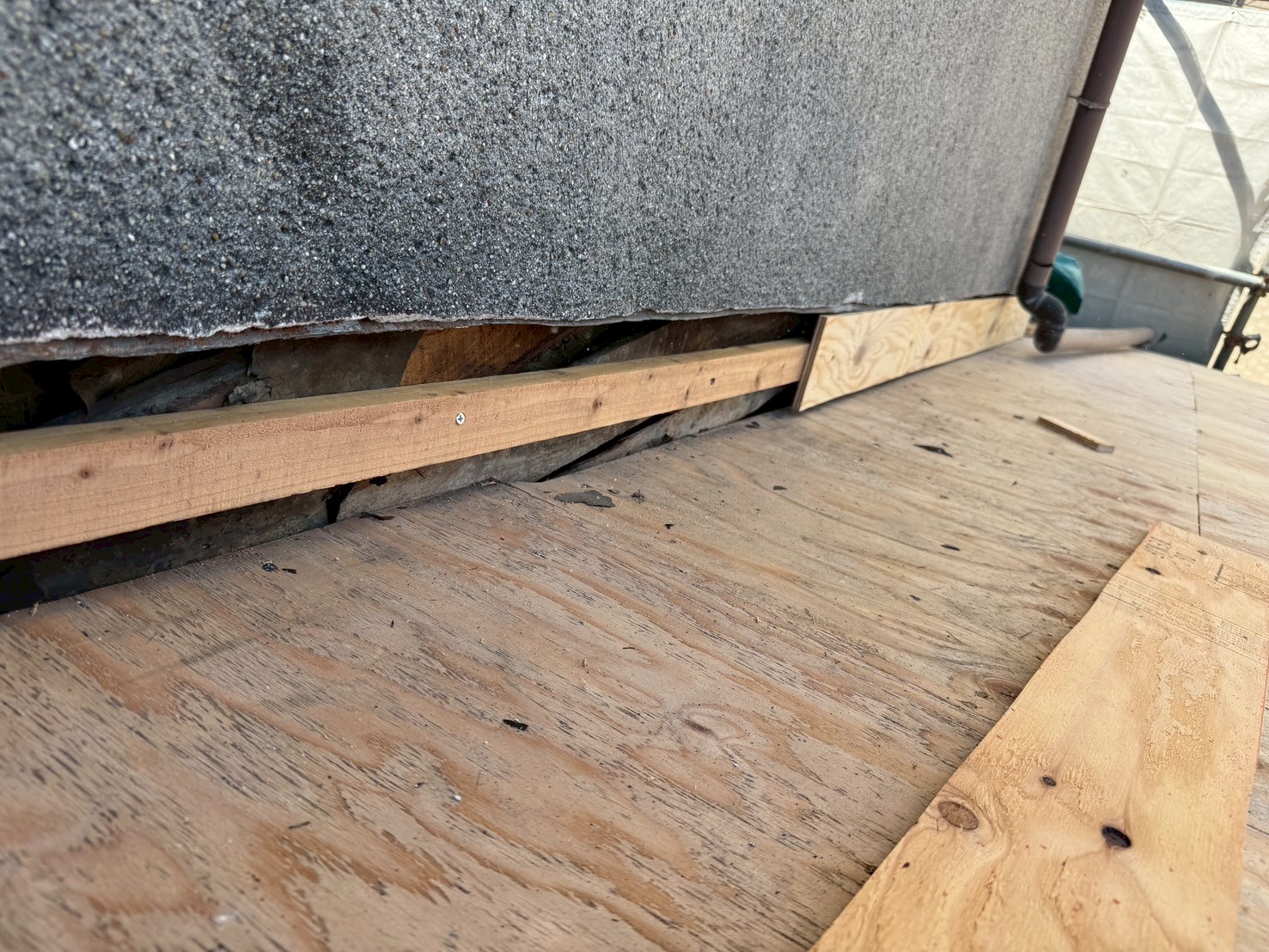

既存の下地が傷んでいる箇所を針葉樹板(12㎜)で補修し、下地木材を取り付けました。
29. 2025年08月05日

屋根改修工事

一旦、ブルーシートで養生します。
30. 2025年08月05日

屋根改修工事

清掃していきます。
31. 2025年08月05日

屋根改修工事
清掃しました。
32. 2025年08月06日

屋根改修工事
軒先水切りを取り付けていきます。
33. 2025年08月06日

屋根改修工事
針葉樹板(12㎜)を取り付けていきます。
34. 2025年08月06日

屋根改修工事
針葉樹板(12㎜)を取り付けていきます。
35. 2025年08月06日

屋根改修工事
壁際に下地木材を取り付け、針葉樹板(12㎜)を取り付けていきます。
36. 2025年08月06日

屋根改修工事
下地木材を取り付けていきます。
37. 2025年08月06日

屋根改修工事
針葉樹板(12㎜)、木下地を取り付けました。
38. 2025年08月06日

屋根改修工事

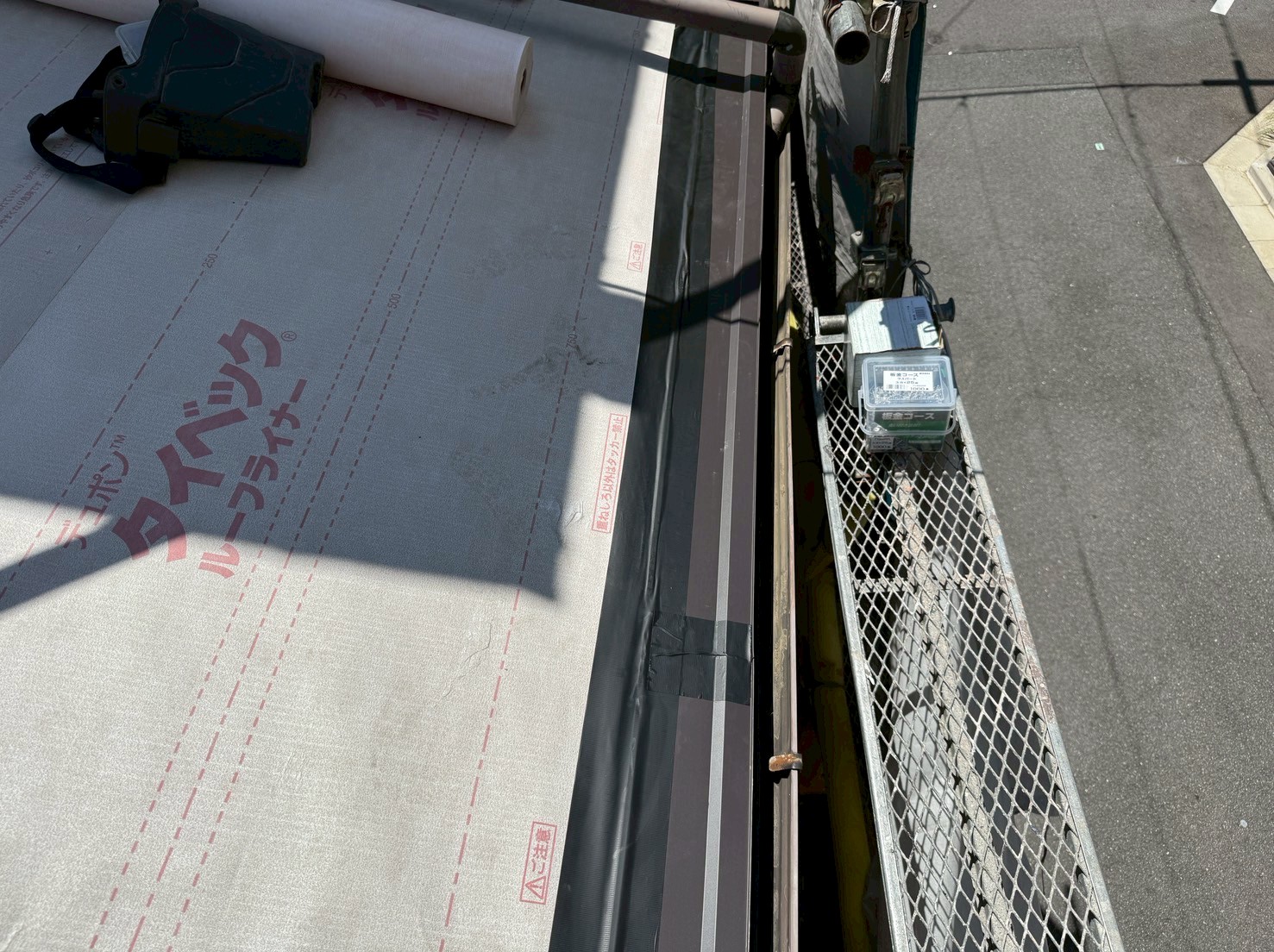

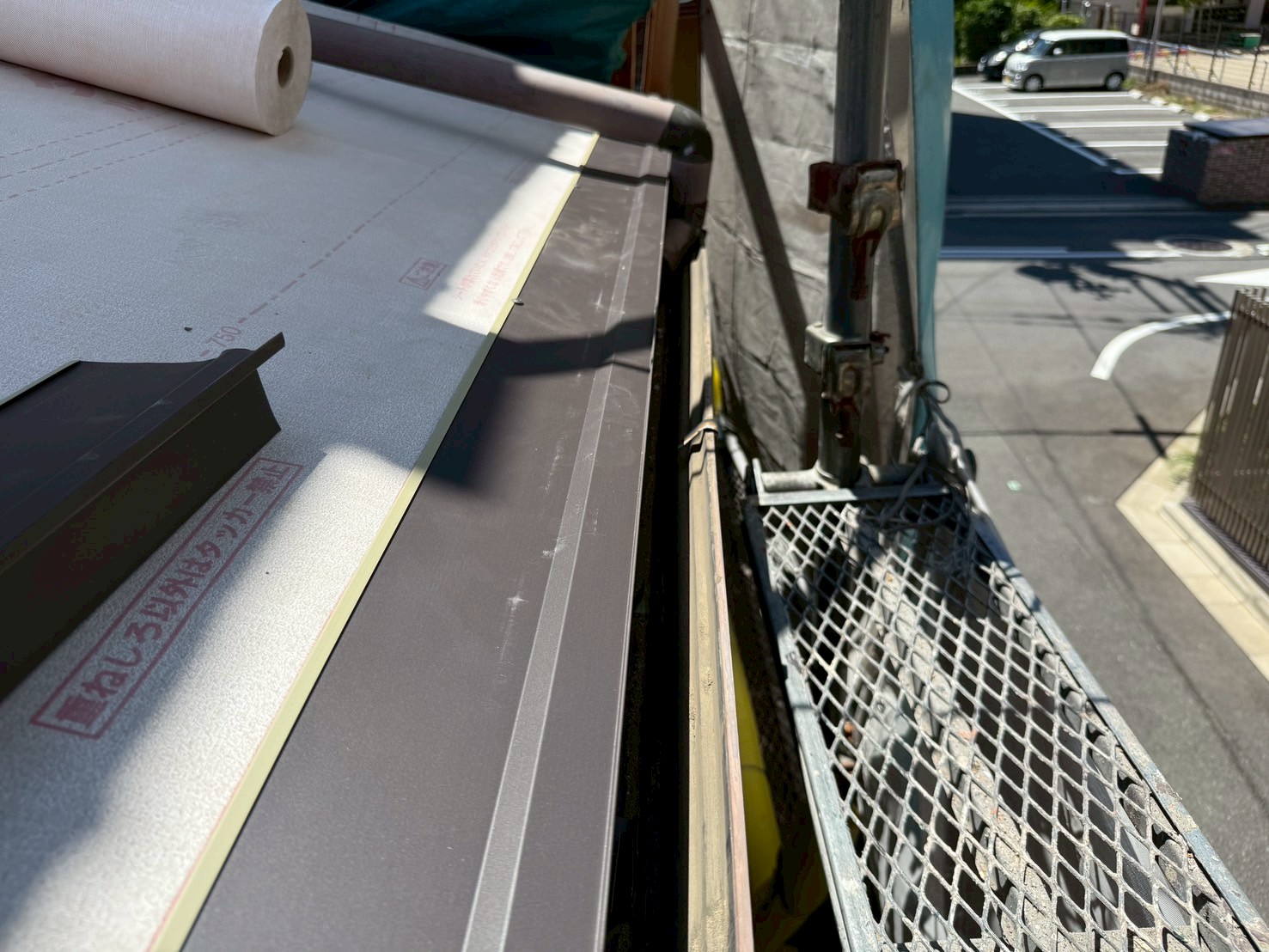

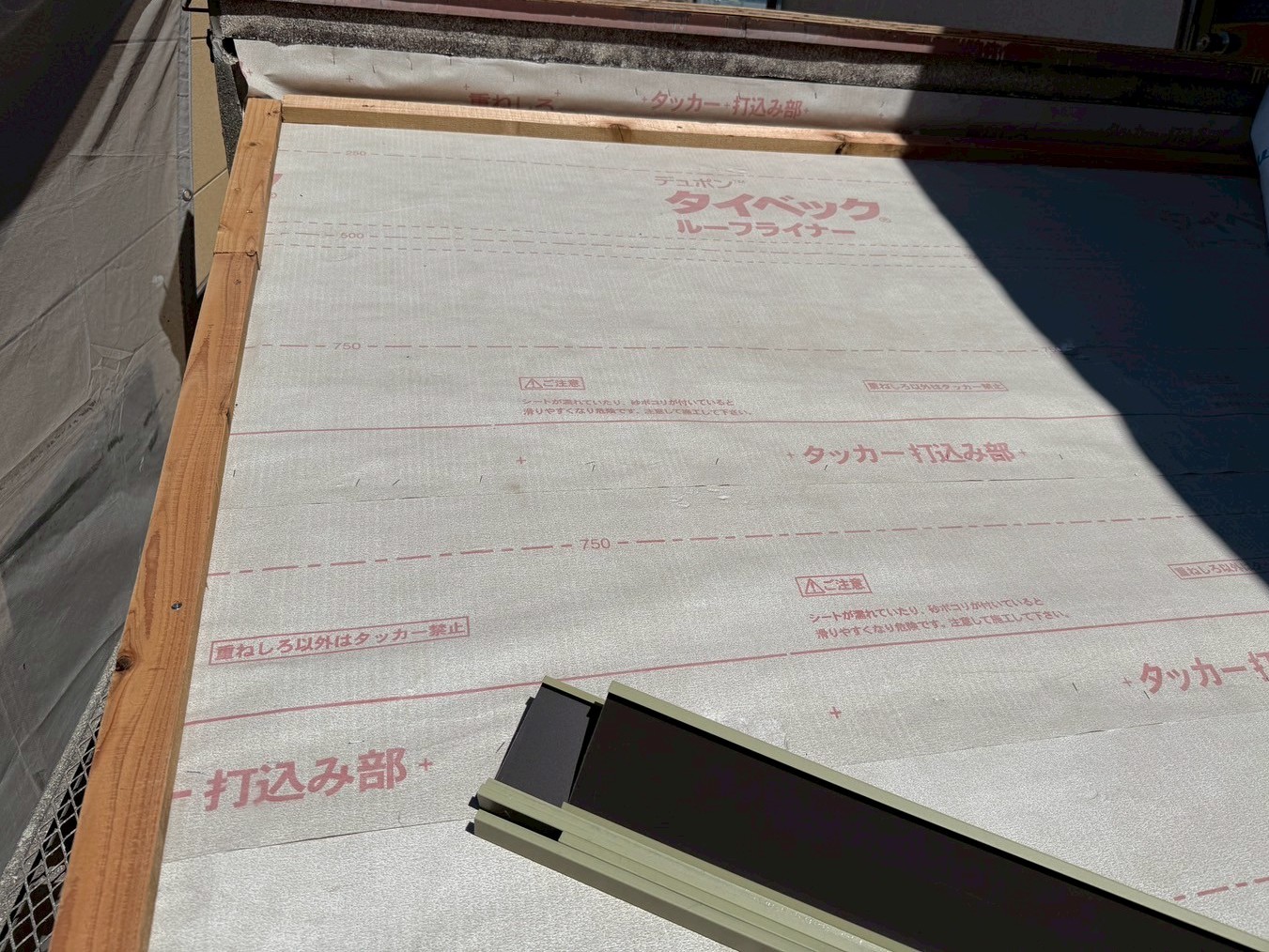

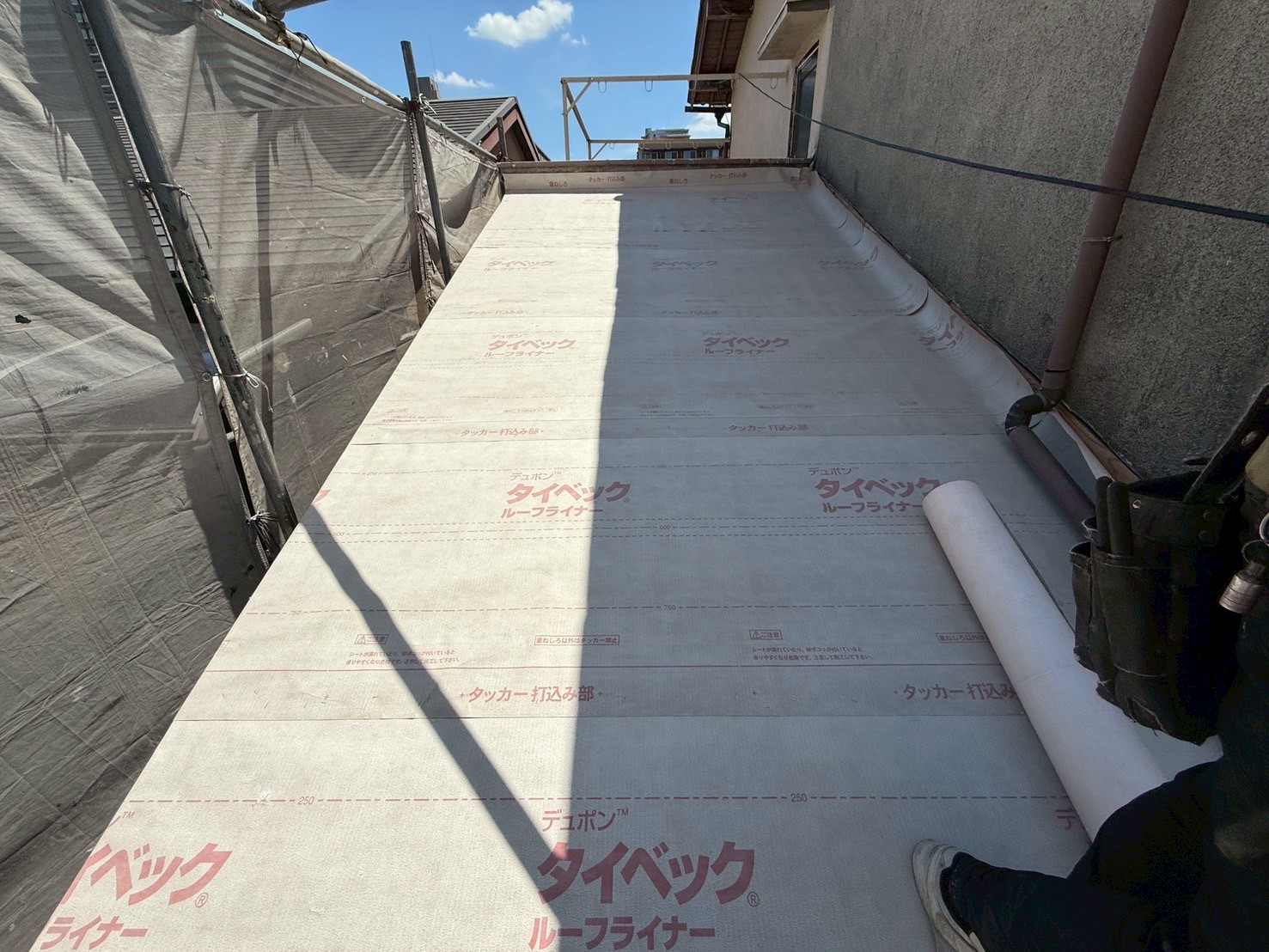

新たな下葺き材(タイベックルーフライナー)を張りました。
39. 2025年08月06日

屋根改修工事
ケラバに下地木材を取り付けました。
40. 2025年08月06日

屋根改修工事
既存の笠木にシーリング材を充填します。
41. 2025年08月06日

屋根改修工事

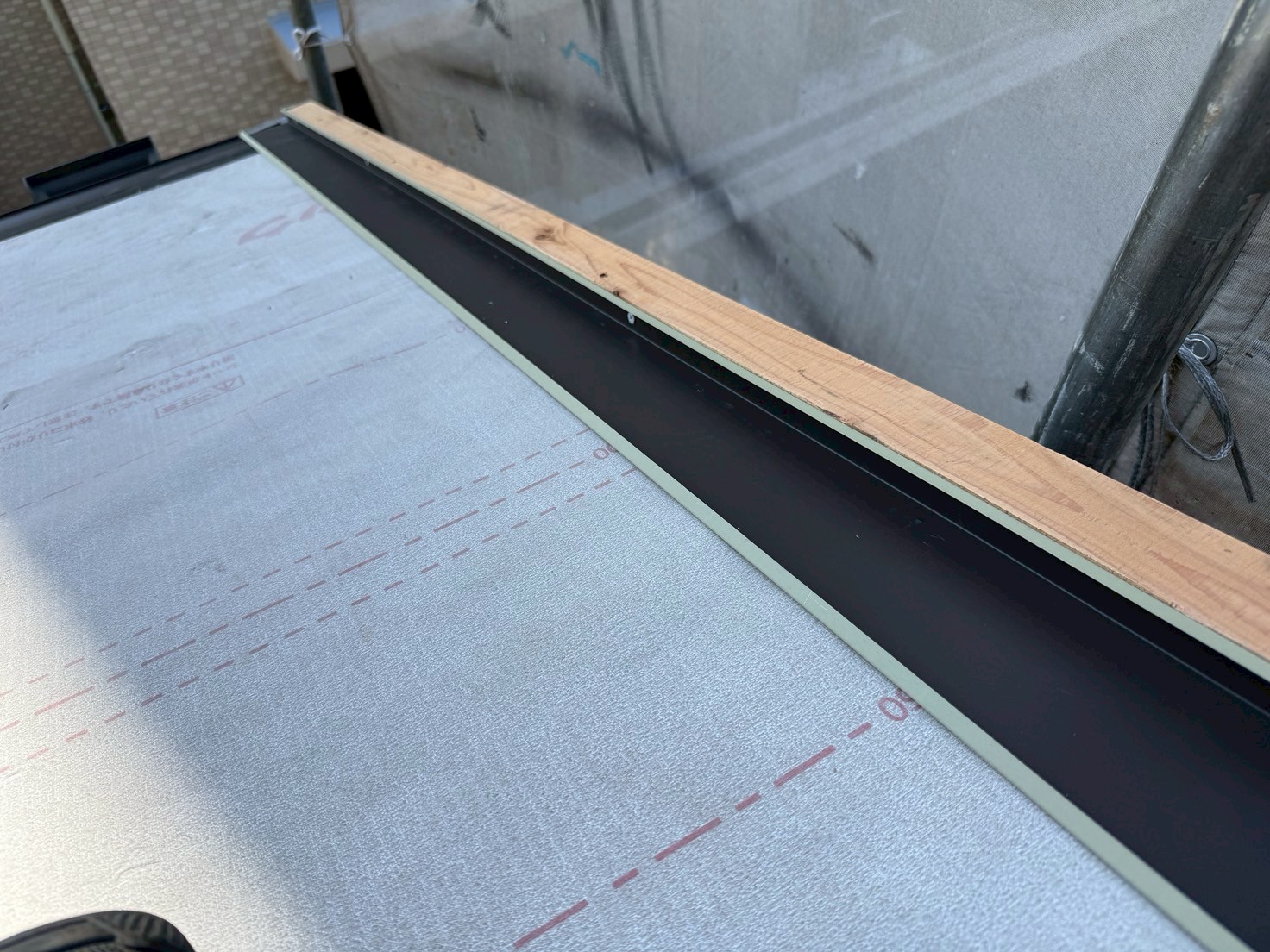

針葉樹板(12㎜)を取り付けていきます。
42. 2025年08月06日

屋根改修工事
軒先水切りを取り付けました。
43. 2025年08月06日

屋根改修工事
雨水の浸入を防ぐため、軒先水切りの上から防水テープを貼りました。
44. 2025年08月06日

屋根改修工事

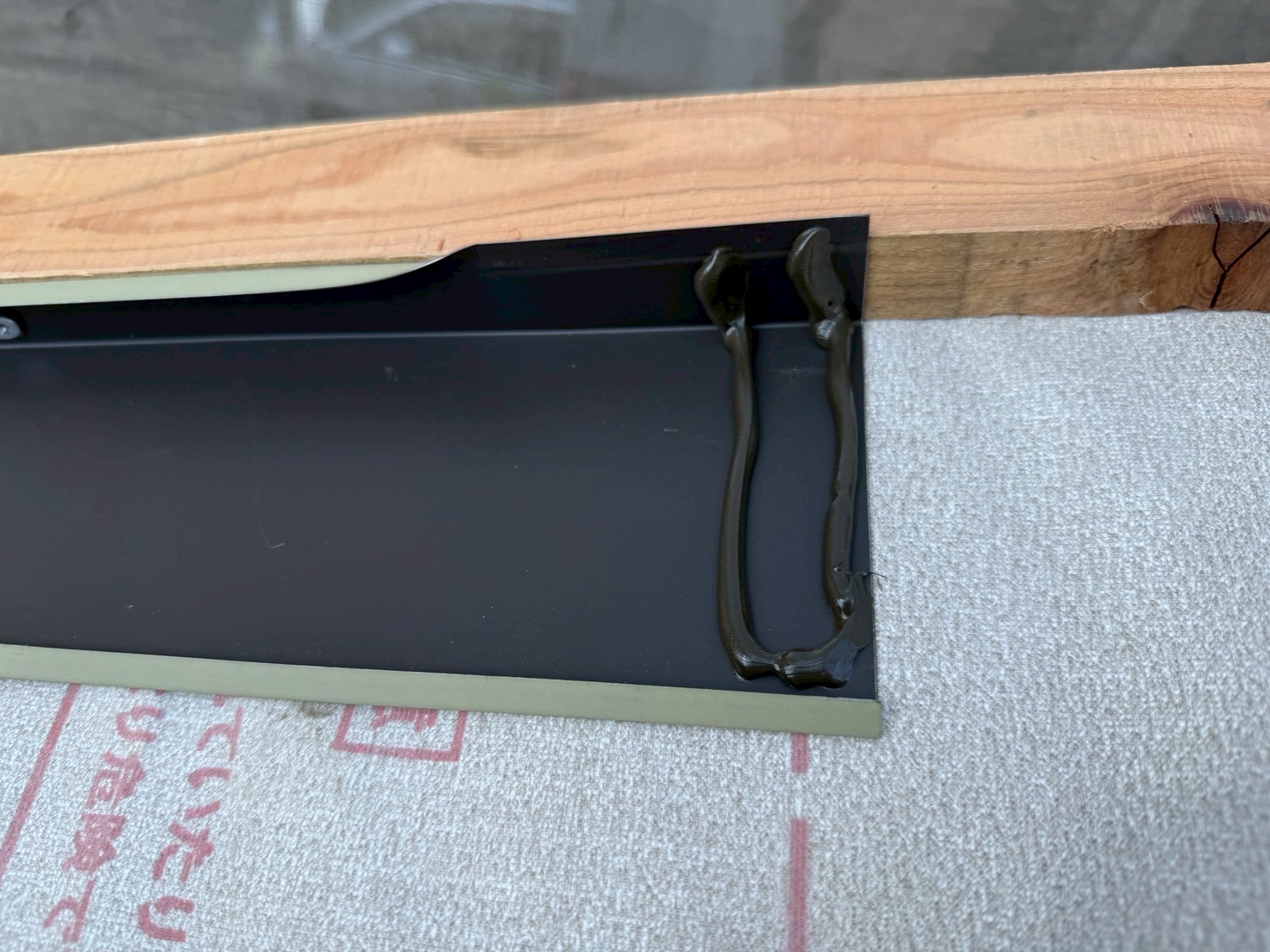

ケラバに捨て水切りを取り付けていきます。継手にはシーリング材を充填します。
45. 2025年08月06日

屋根改修工事
捨て水切りを取り付けていきます。
46. 2025年08月08日

屋根改修工事

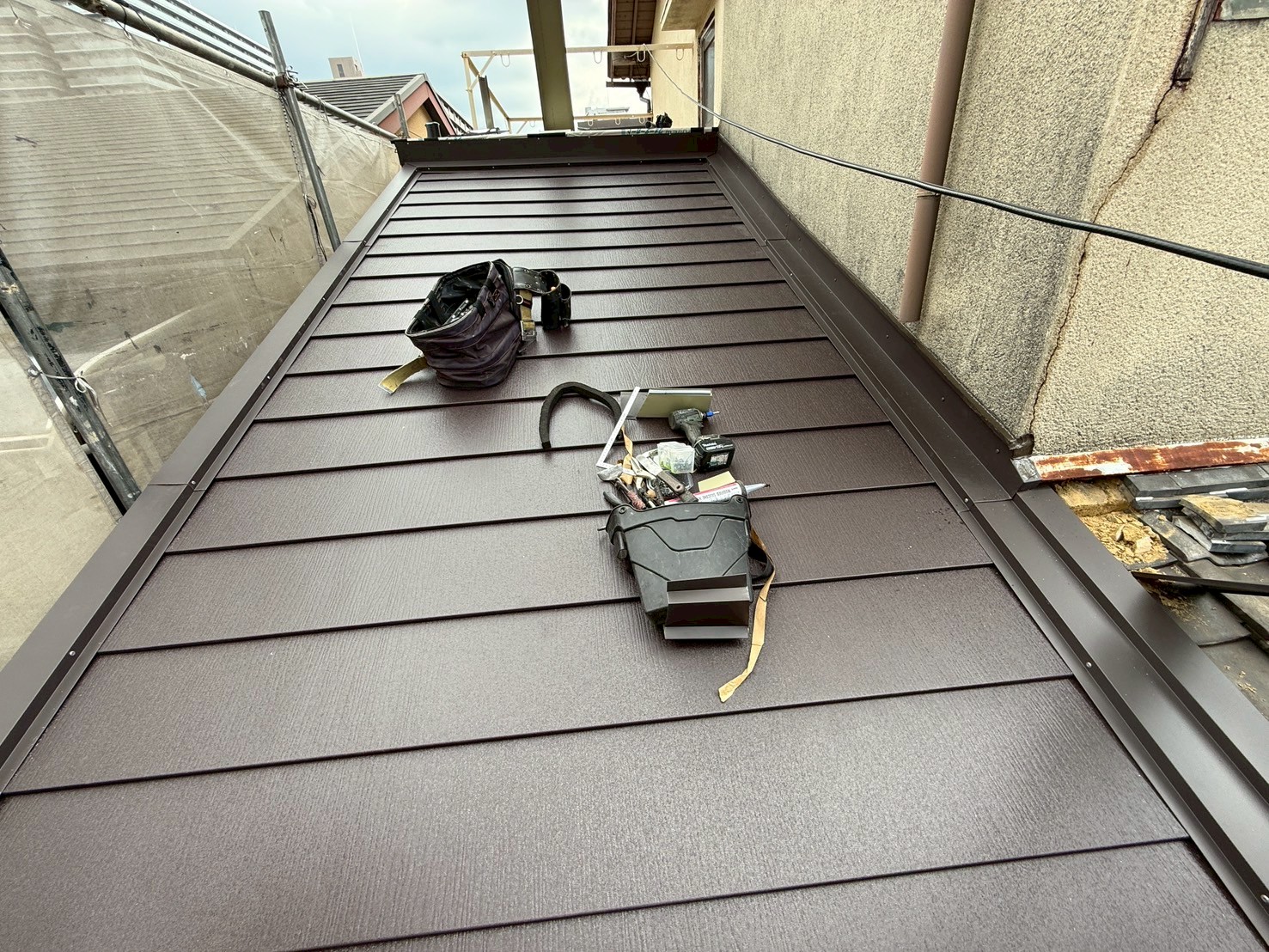

軒先から新たな屋根材(シルキーG2)を葺いていきます。
47. 2025年08月08日

屋根改修工事
新たな屋根材を葺き上げ、ケラバにガルバ強化下地(タフベース)を取り付けていきます。
48. 2025年08月08日

屋根改修工事

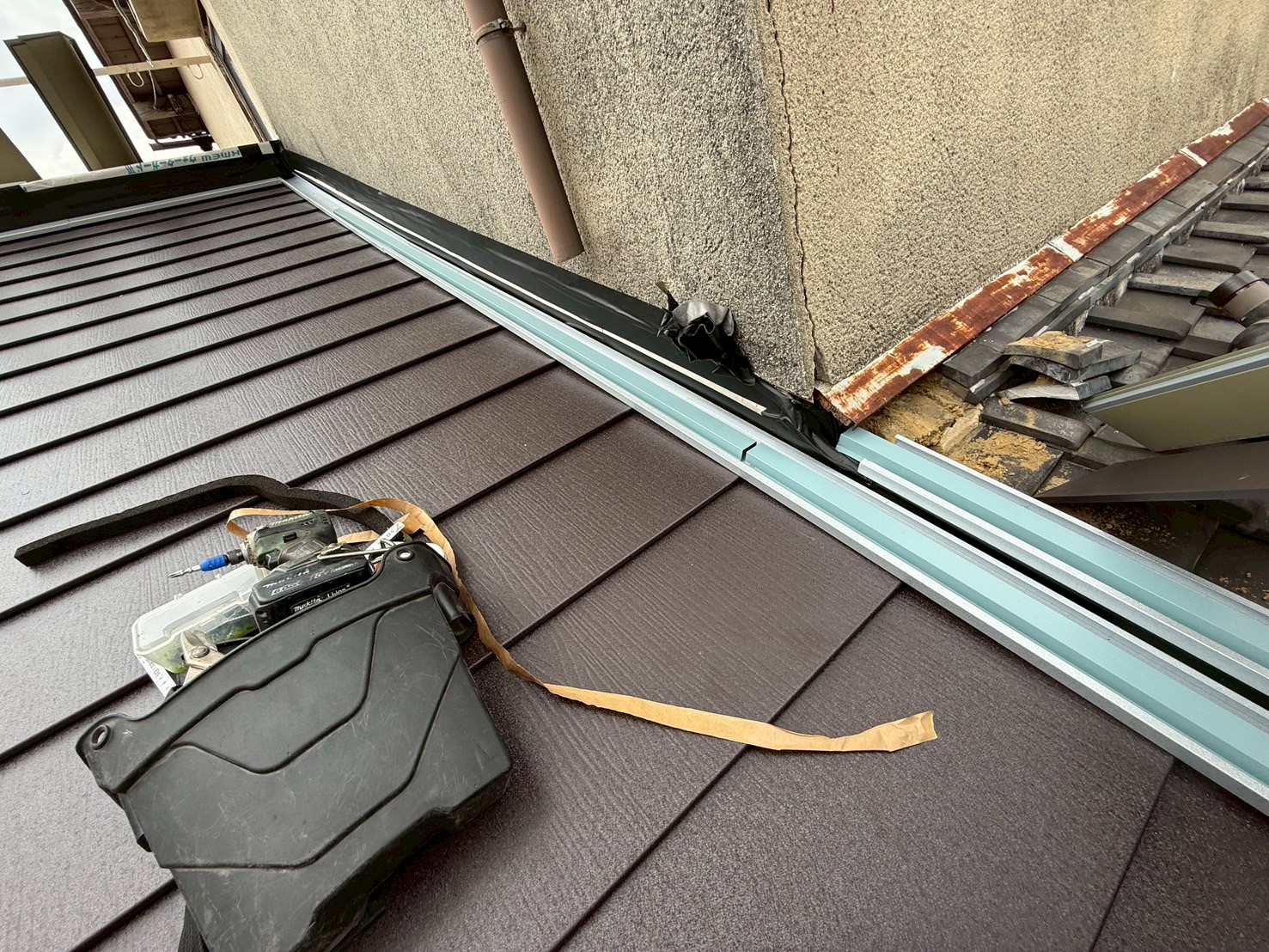

壁際にタフベースを取り付けていきます。
49. 2025年08月08日

屋根改修工事
壁際に水切りを取り付けていきます。継手にはシーリング材を充填します。
50. 2025年08月08日

屋根改修工事
ケラバに水切りを取り付けていきます。
51. 2025年08月08日

屋根改修工事

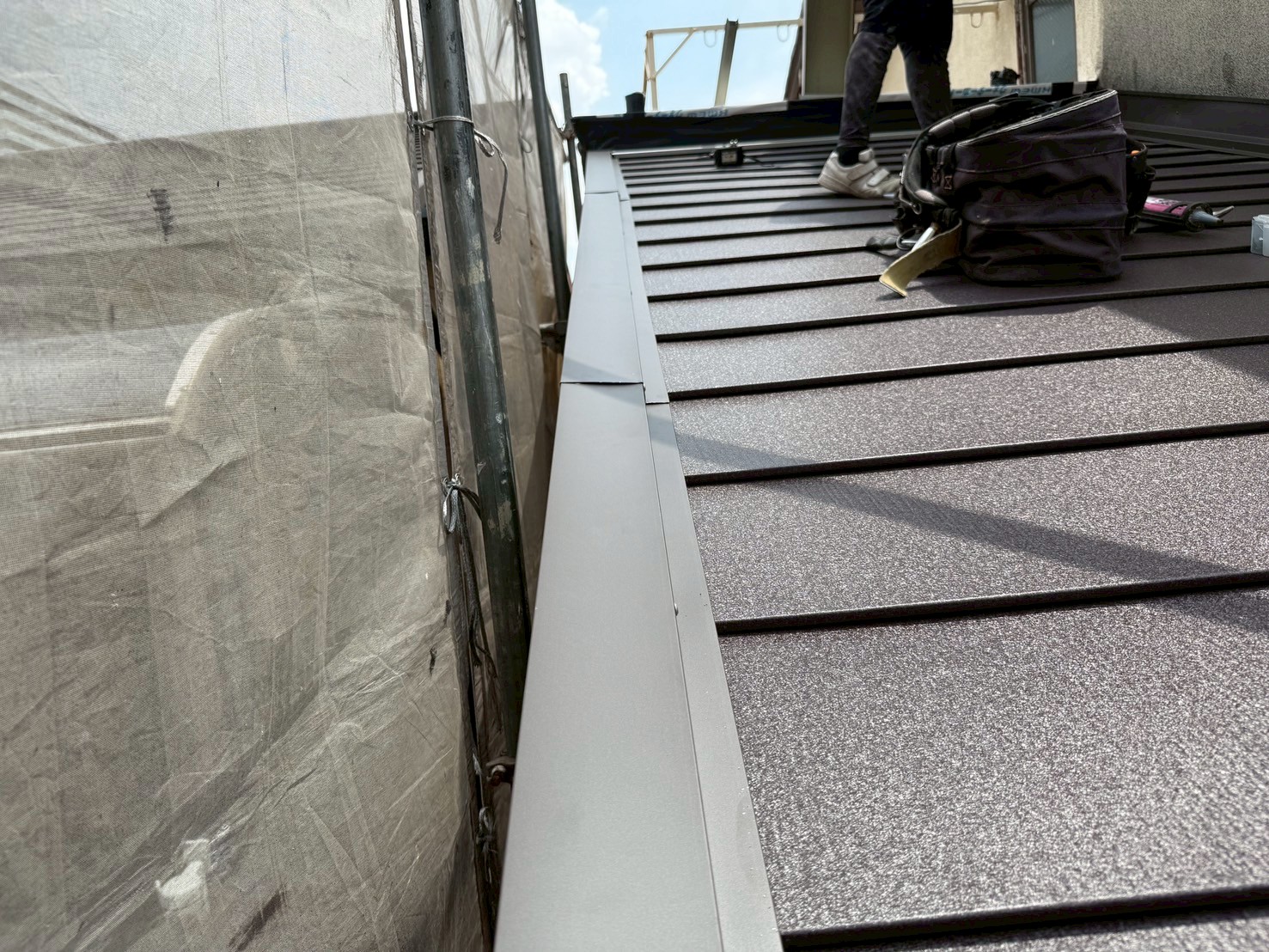

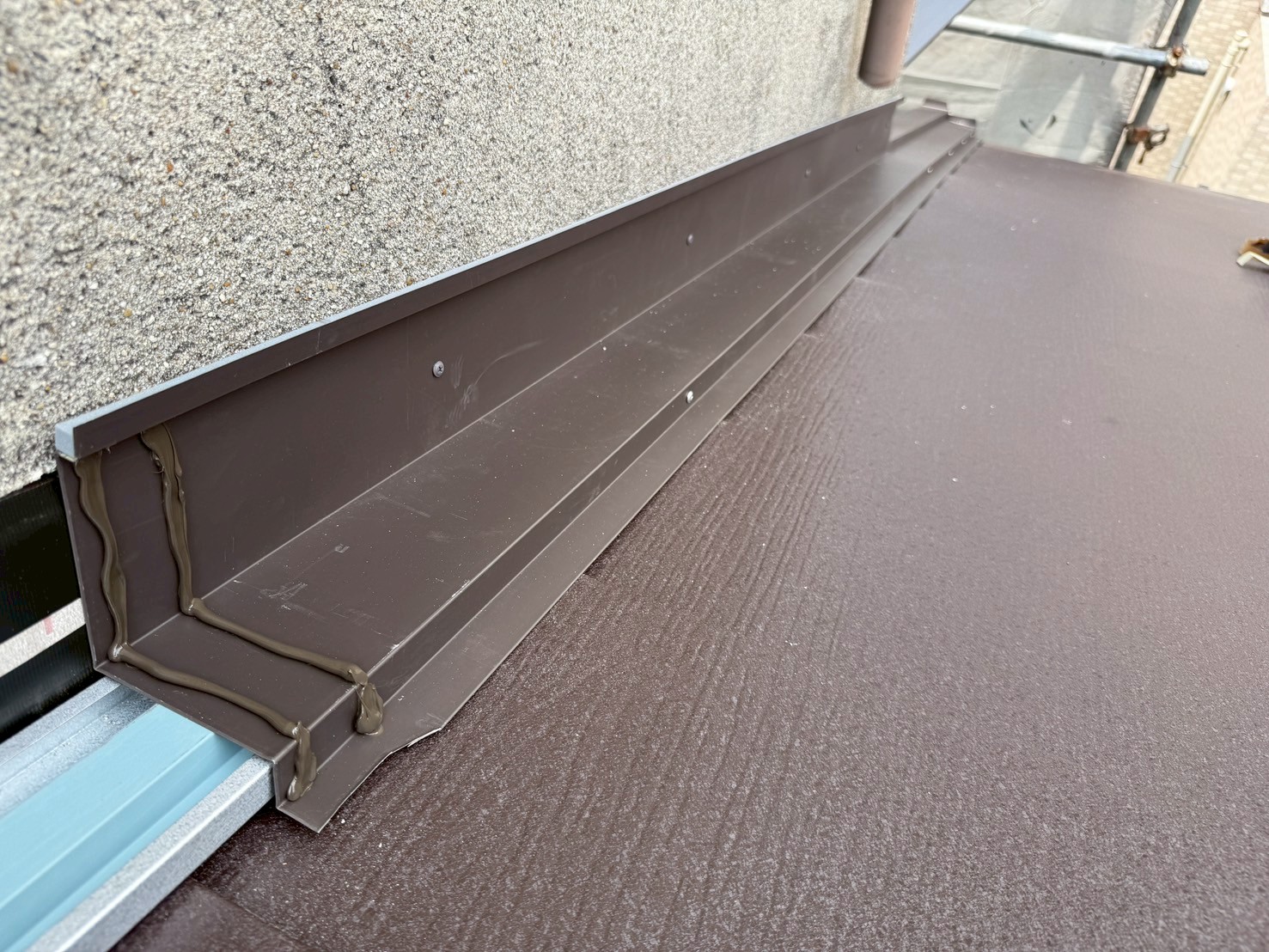

壁際、ケラバに水切りを取り付けました。
52. 2025年08月08日

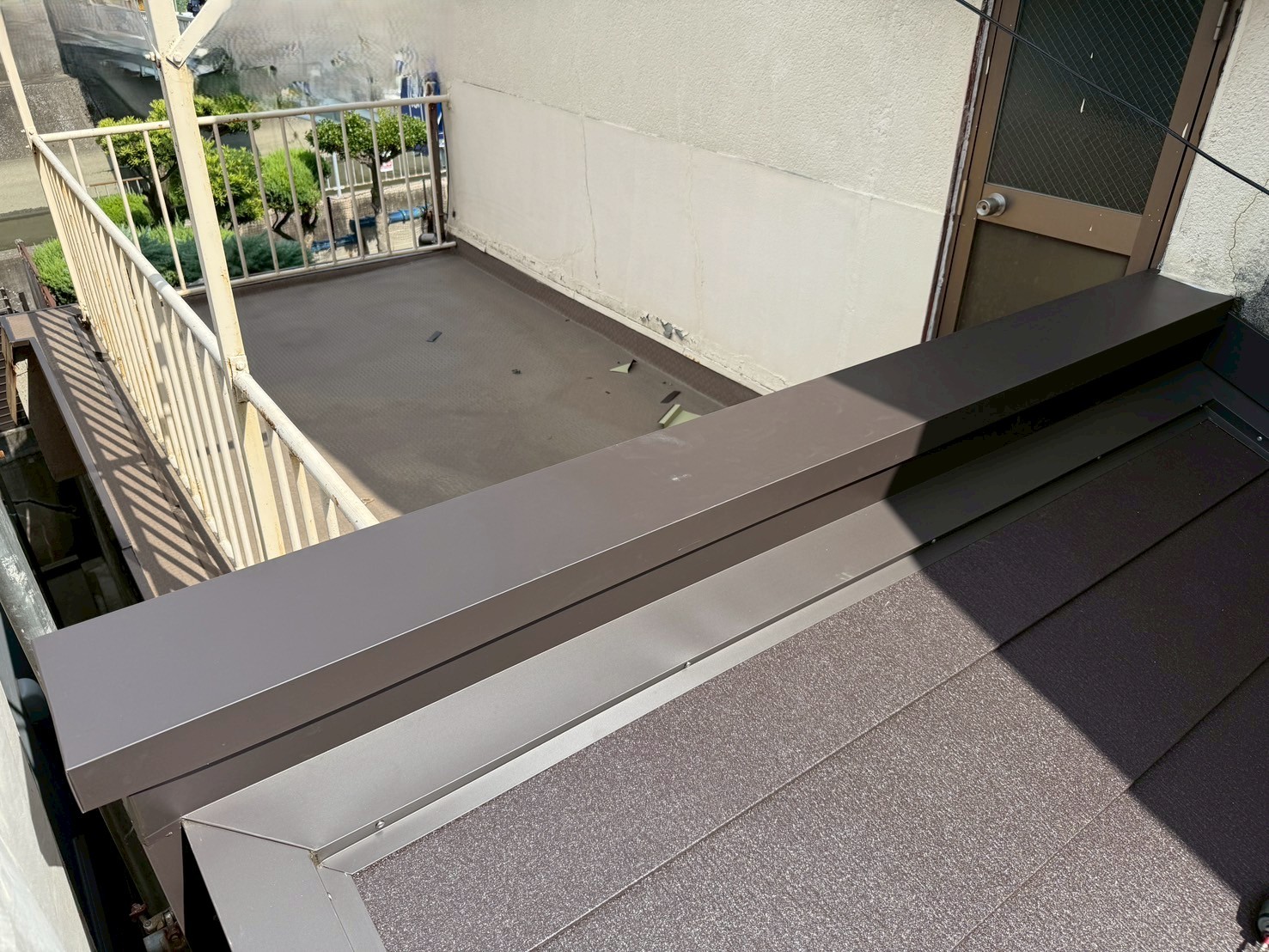

屋根改修工事
笠木、立ち上がり部分、水切りを取り付けました。
53. 2025年08月08日

屋根改修工事
笠木に捨て水切りを取り付けていきます。
54. 2025年08月08日

屋根改修工事
捨て水切りにシーリング材を充填します。
55. 2025年08月08日

屋根改修工事

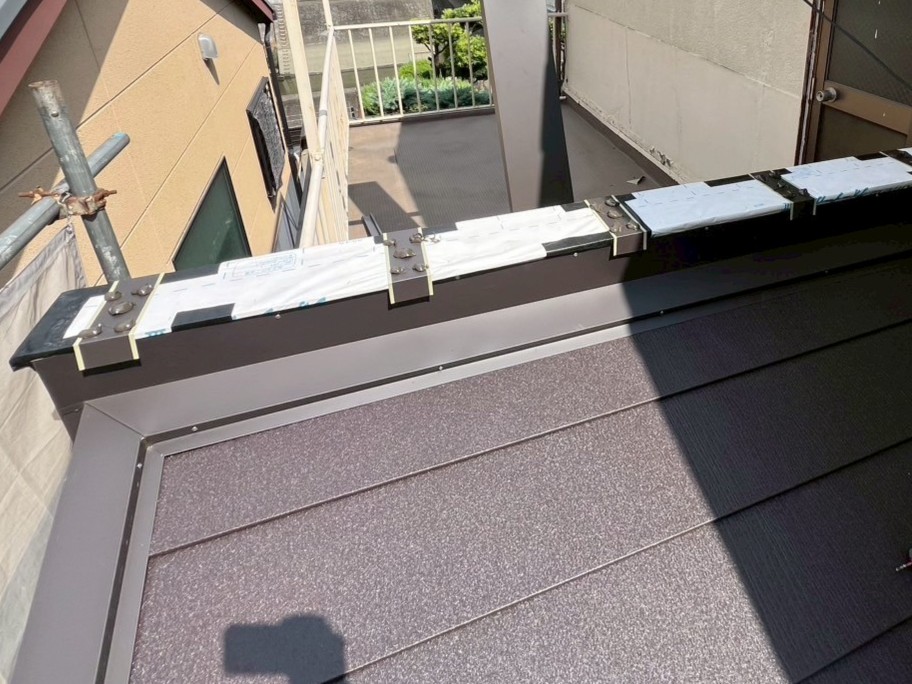

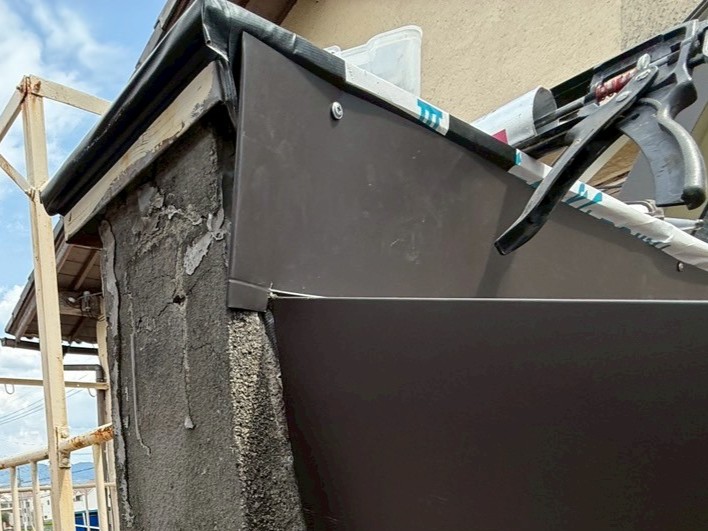

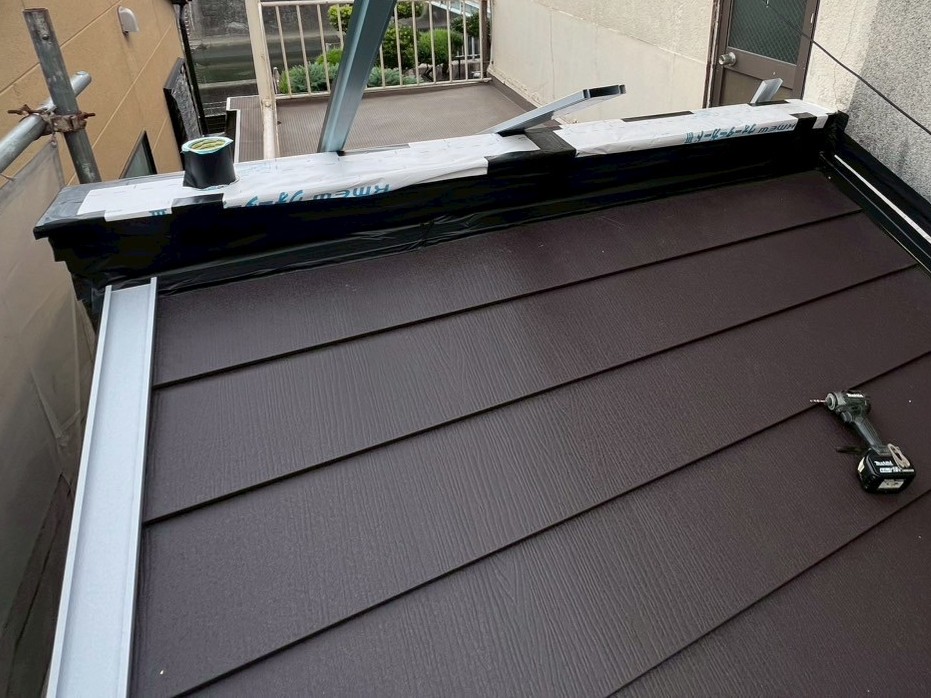

笠木にカバー板金を取り付けました。

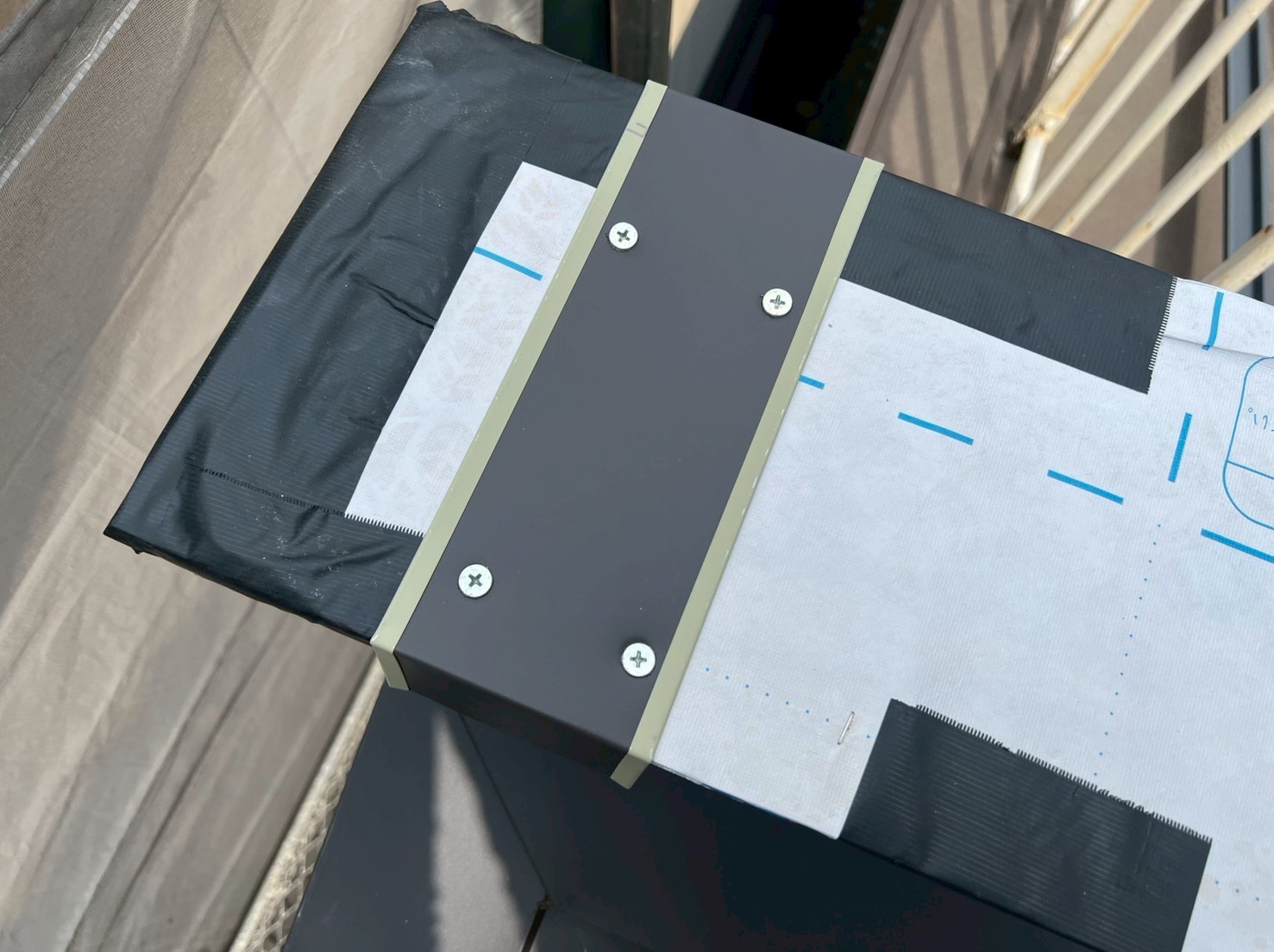

56. 2025年08月08日

屋根改修工事

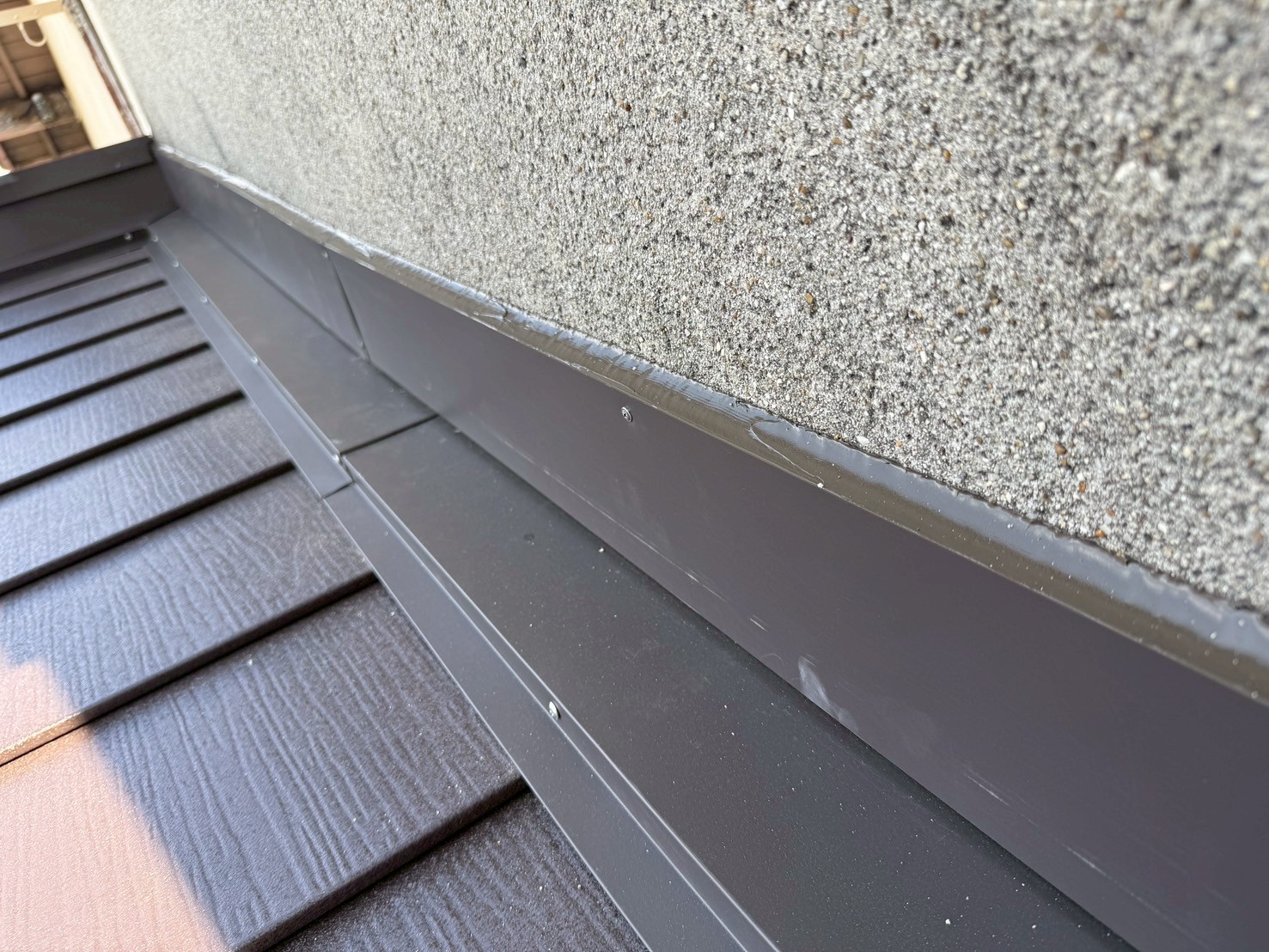

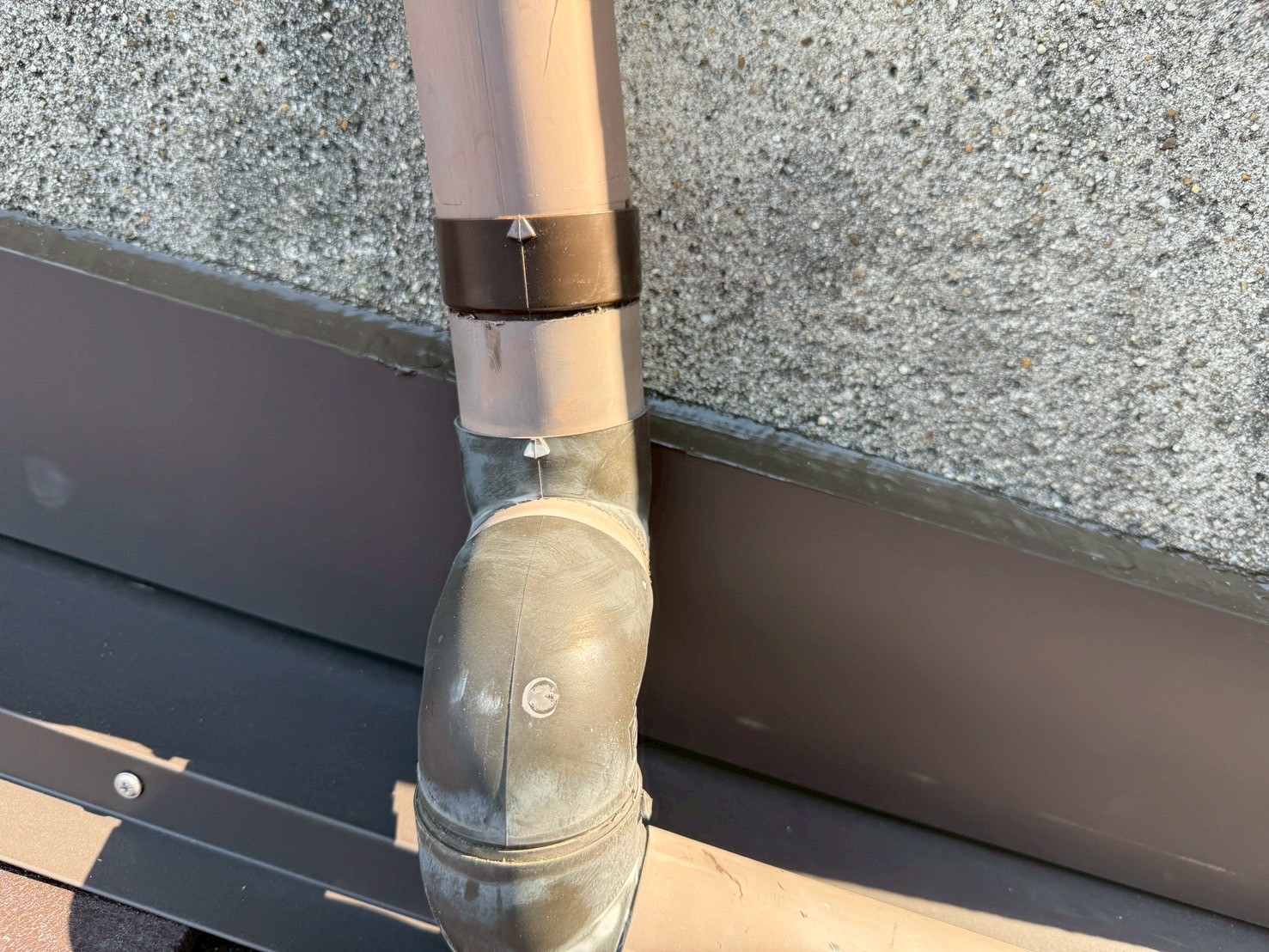

雨水の浸入を防ぐため壁際にさらに水切り(二重水切り)を取り付け、外壁との取り合い部分をマスキングテープで養生し、シーリング材の付きをよくするプライマーを塗布します。
57. 2025年08月08日

屋根改修工事
シーリング処理しました。
58. 2025年08月08日

屋根改修工事
シーリング処理しました。
59. 2025年08月08日

屋根改修工事

清掃していきます。

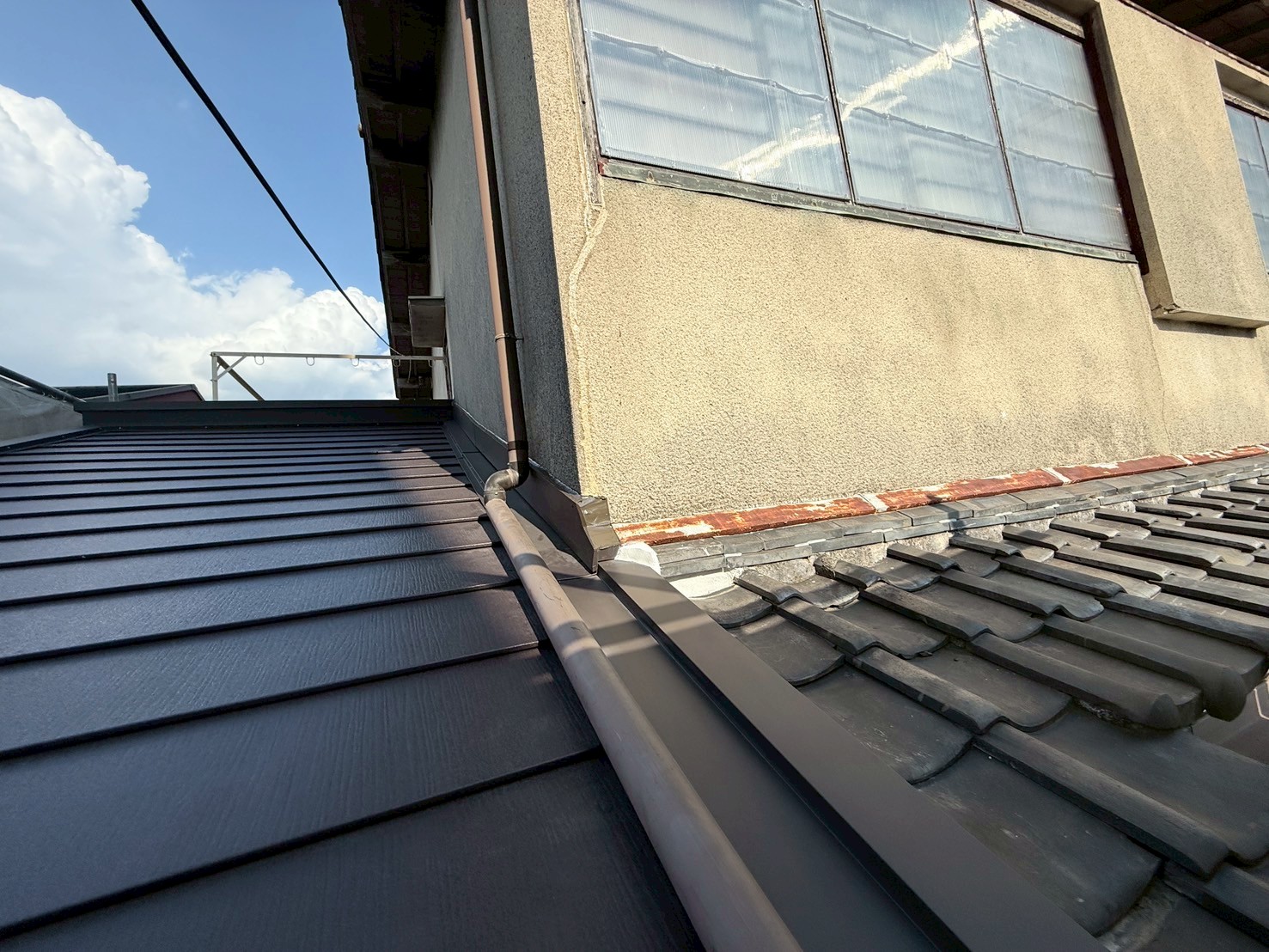

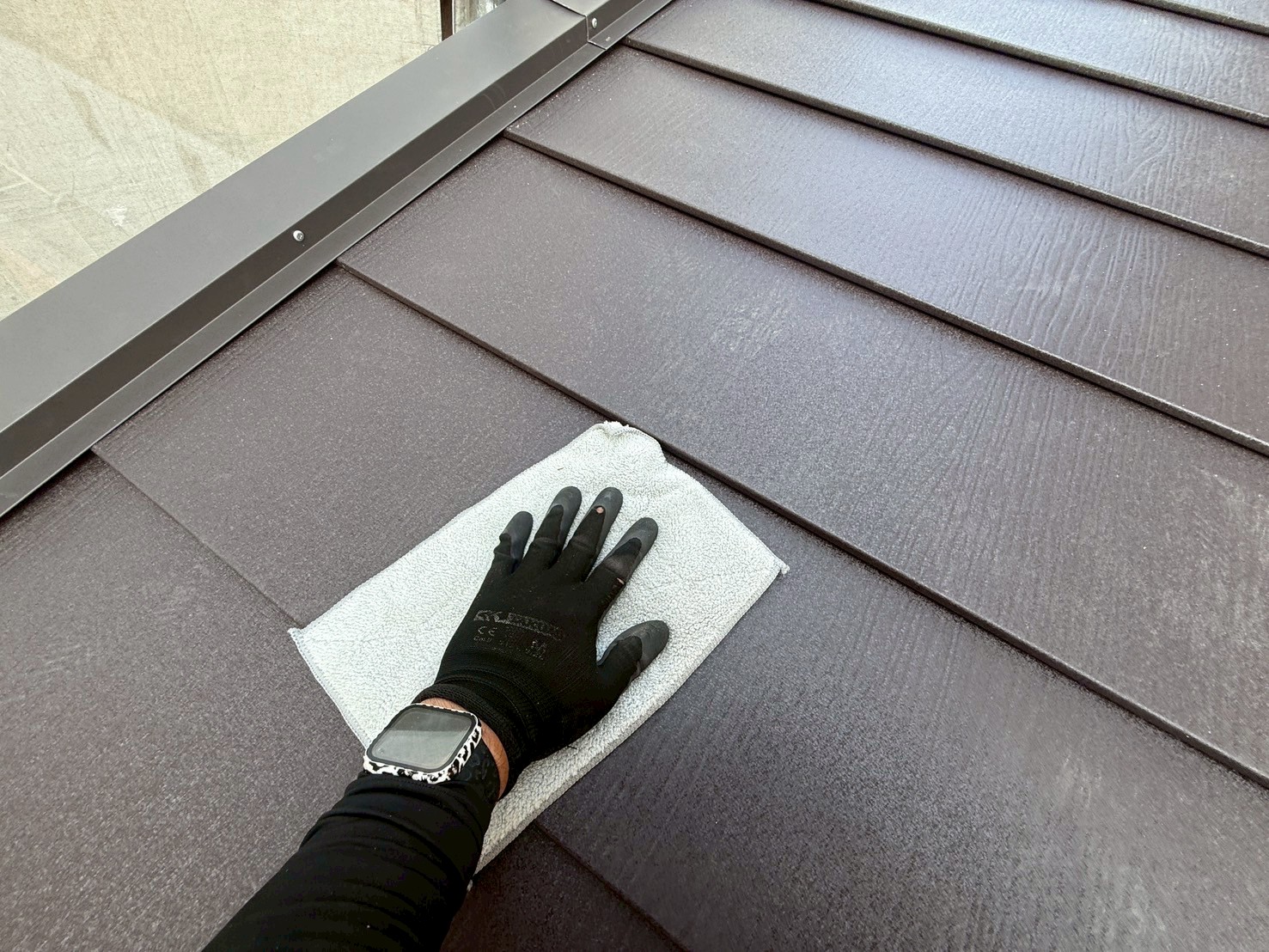

60. 2025年08月08日

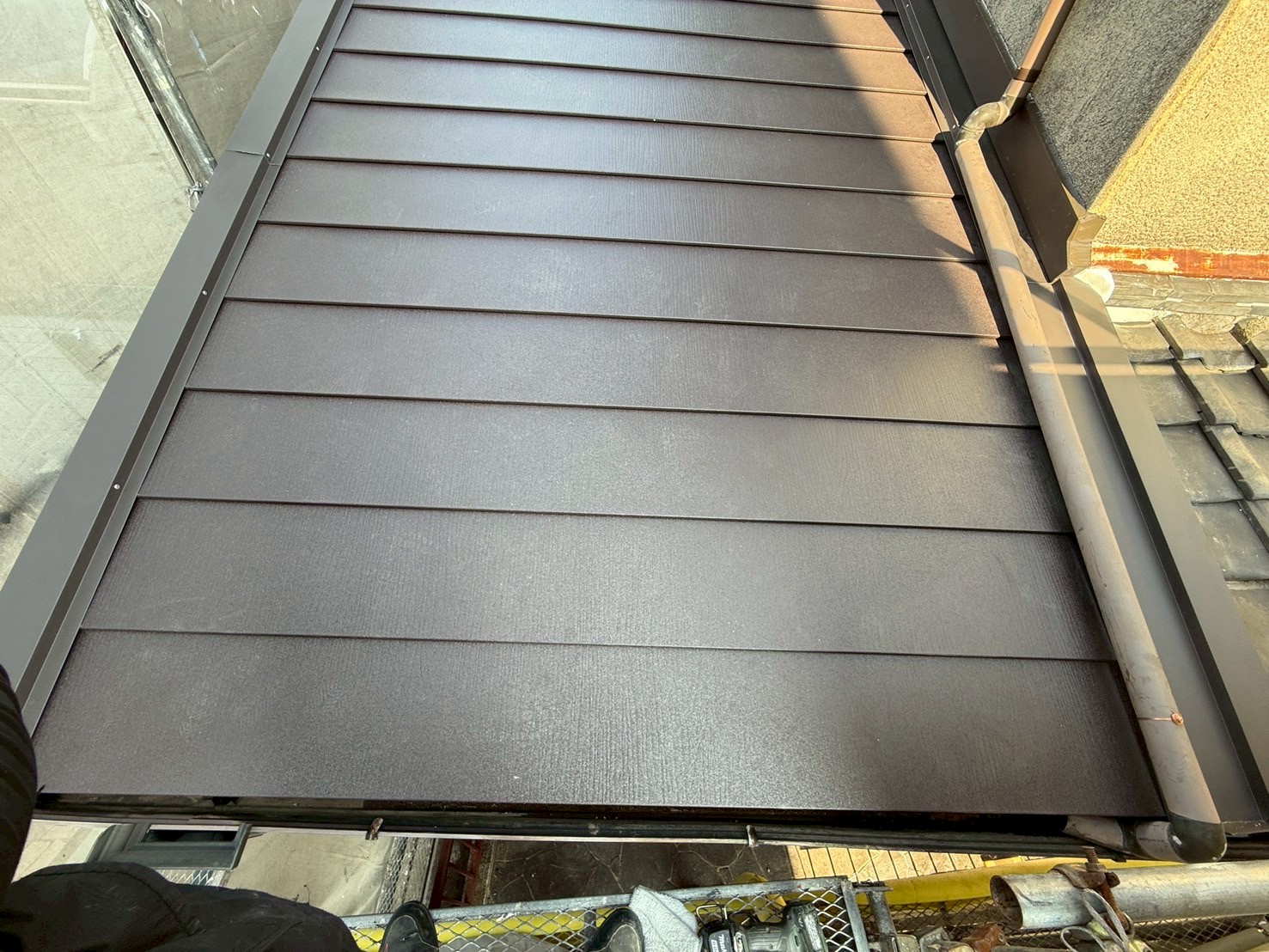

屋根改修工事
清掃しました。
61. 2025年08月08日

屋根改修工事
清掃しました。
62. 2025年08月08日

屋根改修工事
清掃しました。
63. 2025年08月11日

最終確認
工事完了です。

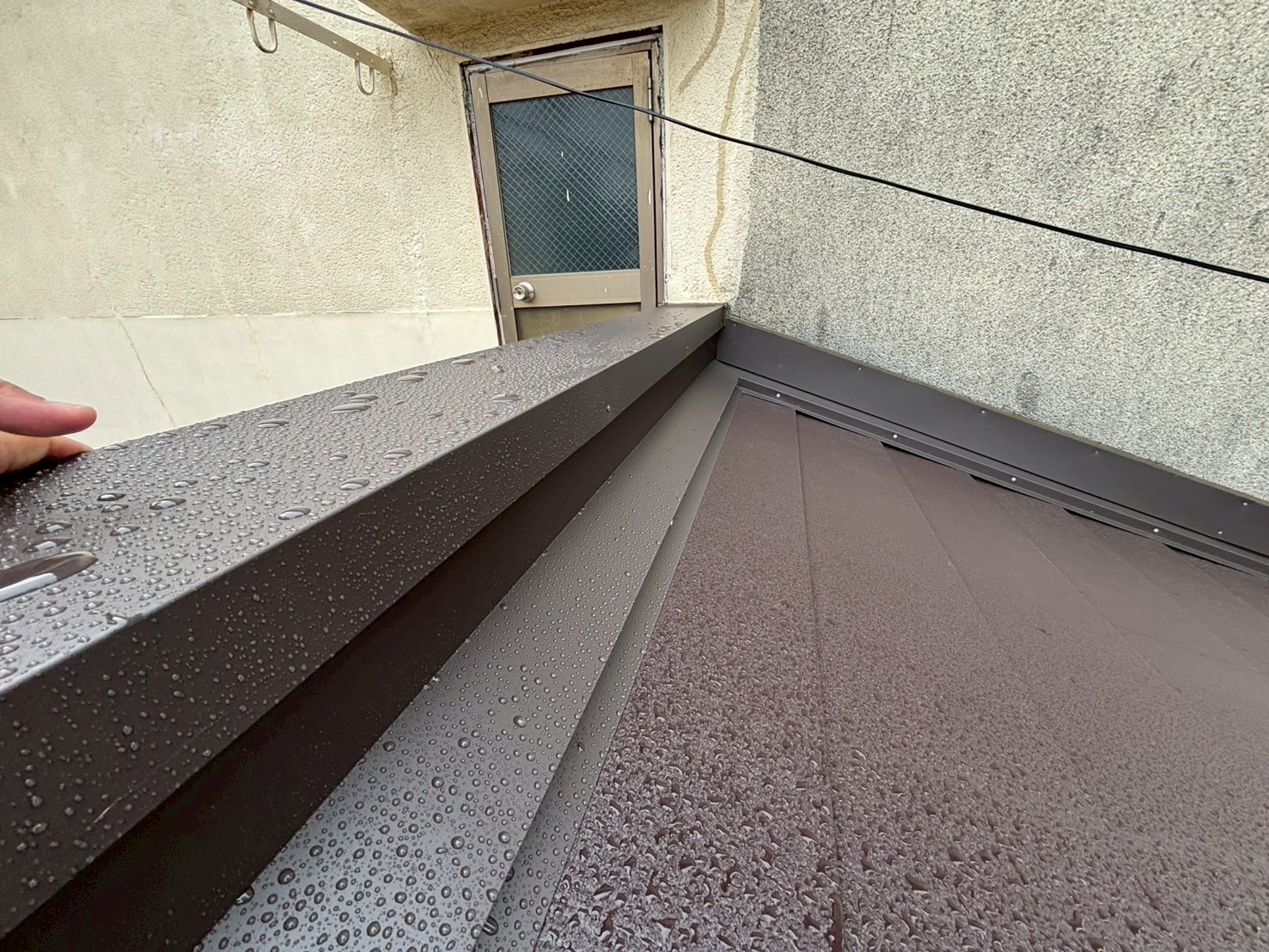

64. 2025年08月11日

最終確認
工事完了です。
その他施工事例
-
- 工事内容
-
- 屋根工事
- 施工エリア
- 大阪
R7.10/24~10/30 東淀川区 O様邸 スーパーガルテクトカバー工事
-
- 工事内容
-
- 屋根工事
- 施工エリア
- 奈良
R7.10/23~10/27 大和高田市 アスカ工業有限会社様 外部改修工事
-
- 工事内容
-
- その他の工事
- 施工エリア
- 大阪
R7.10/16 豊中市 M様 換気口部分板金取り付け工事
-
- 工事内容
-
- 雨漏り修理
- 施工エリア
- 大阪
R7.10/15 大阪市 某お客様 シーリング工事
-
- 工事内容
-
- その他の工事
- 施工エリア
- 奈良
R7.10/16~10/21 奈良市 K様 換気扇取り付け工事
-
- 工事内容
-
- その他の工事
- 施工エリア
- 奈良
R7.10/16~10/18 奈良市 K様 換気扇取り付け工事
-
- 工事内容
-
- 屋根工事
- 雨漏り修理
- 雨とい工事
- 施工エリア
- 奈良
R7.10/9 大和高田市 K様邸 雨漏り修理工事
-
- 工事内容
-
- 屋根工事
- 施工エリア
- 奈良
R7.10/3~10/6 大和高田市 近畿食糧株式会社様 一部屋根カバー工事
