R7.9/17~9/27 葛城市 K様 屋根改修遮熱工事

Case Study - 施工完了

Case Study - ただいま施行中

R7.9/17~9/27 葛城市 K様 屋根改修遮熱工事
  1. 施工状況

    施工完了

  2. 工事内容

  3. 施工エリア

    奈良

  4. 工事主任

    石田班

工事データ

  1. 築年数

  2. 構造

    金属折半屋根

  3. お問合わせ内容

    以前に第二工場を遮熱工事させて頂き、暑さ対策で効果があったので本社の方もご依頼

  4. 工事内容

    屋根遮熱工事

  5. 工期

    約10日

施工詳細

  1. 1. 2025年09月17日

    仮設工事

    仮設工事

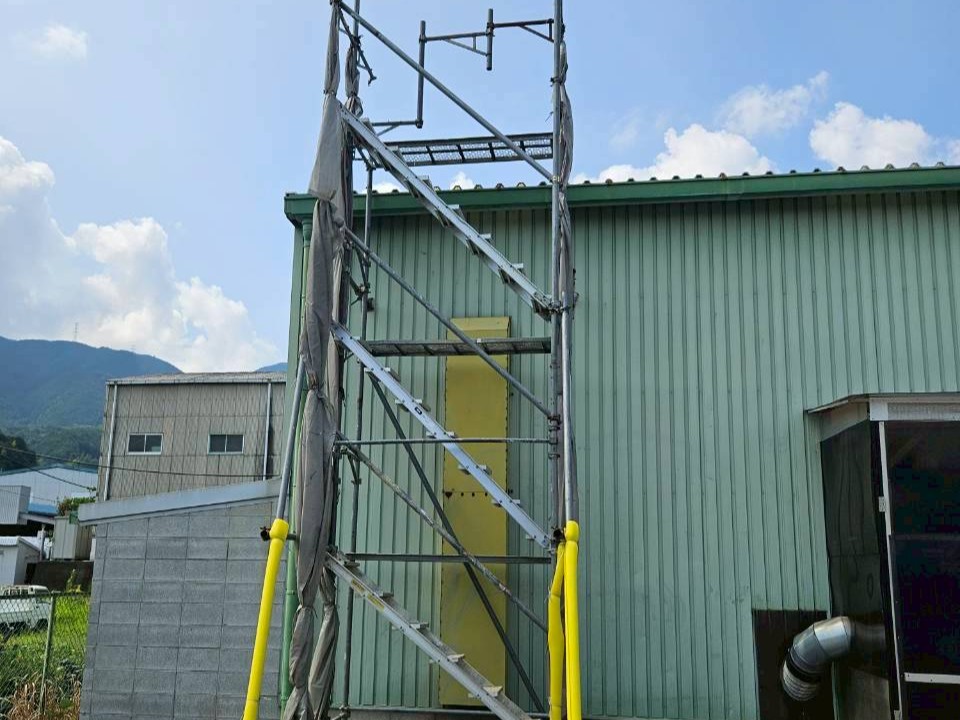

    昇降用足場を設置しました。

  2. 2. 2025年09月18日

    屋根改修工事

    屋根改修工事

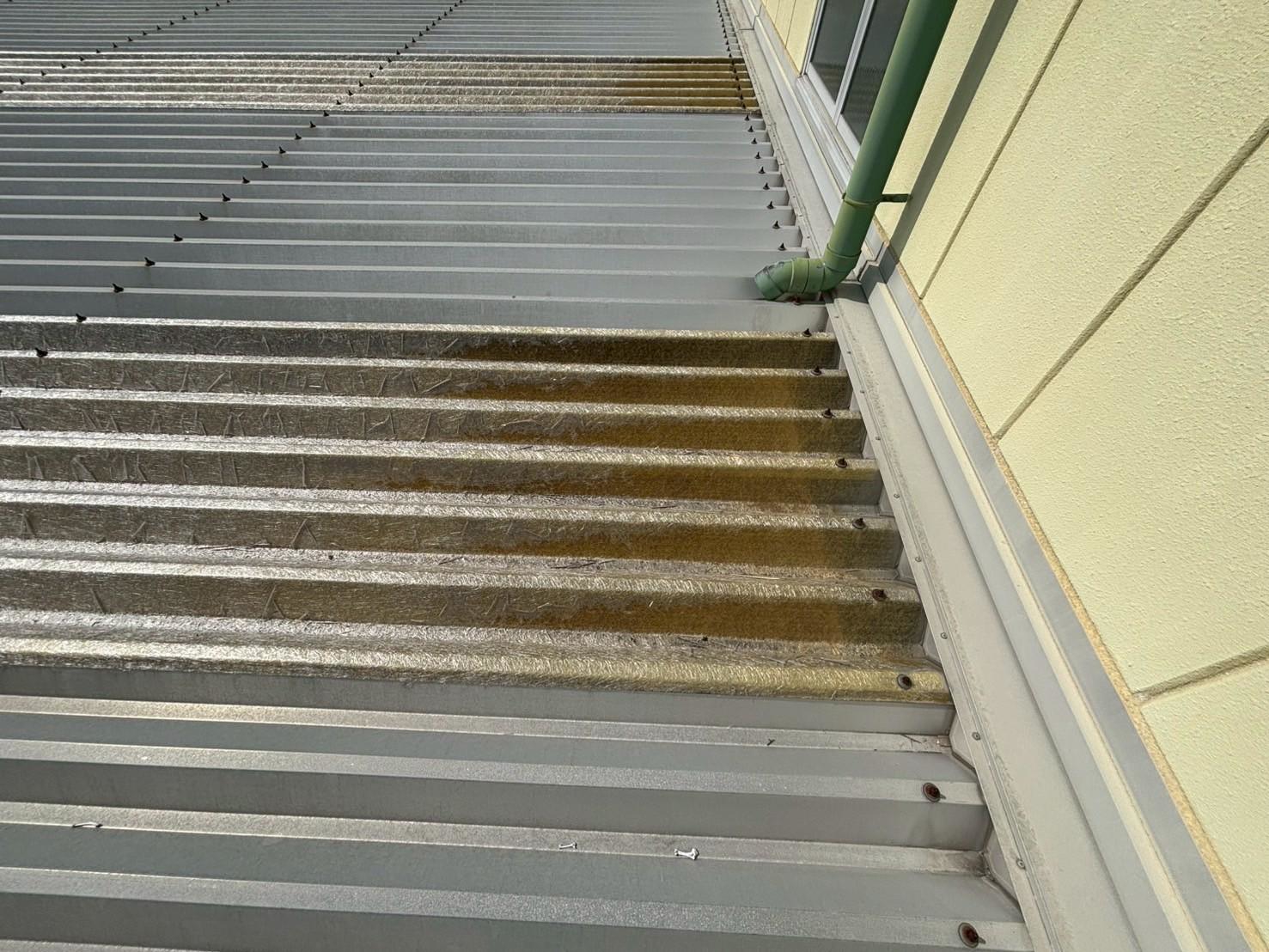

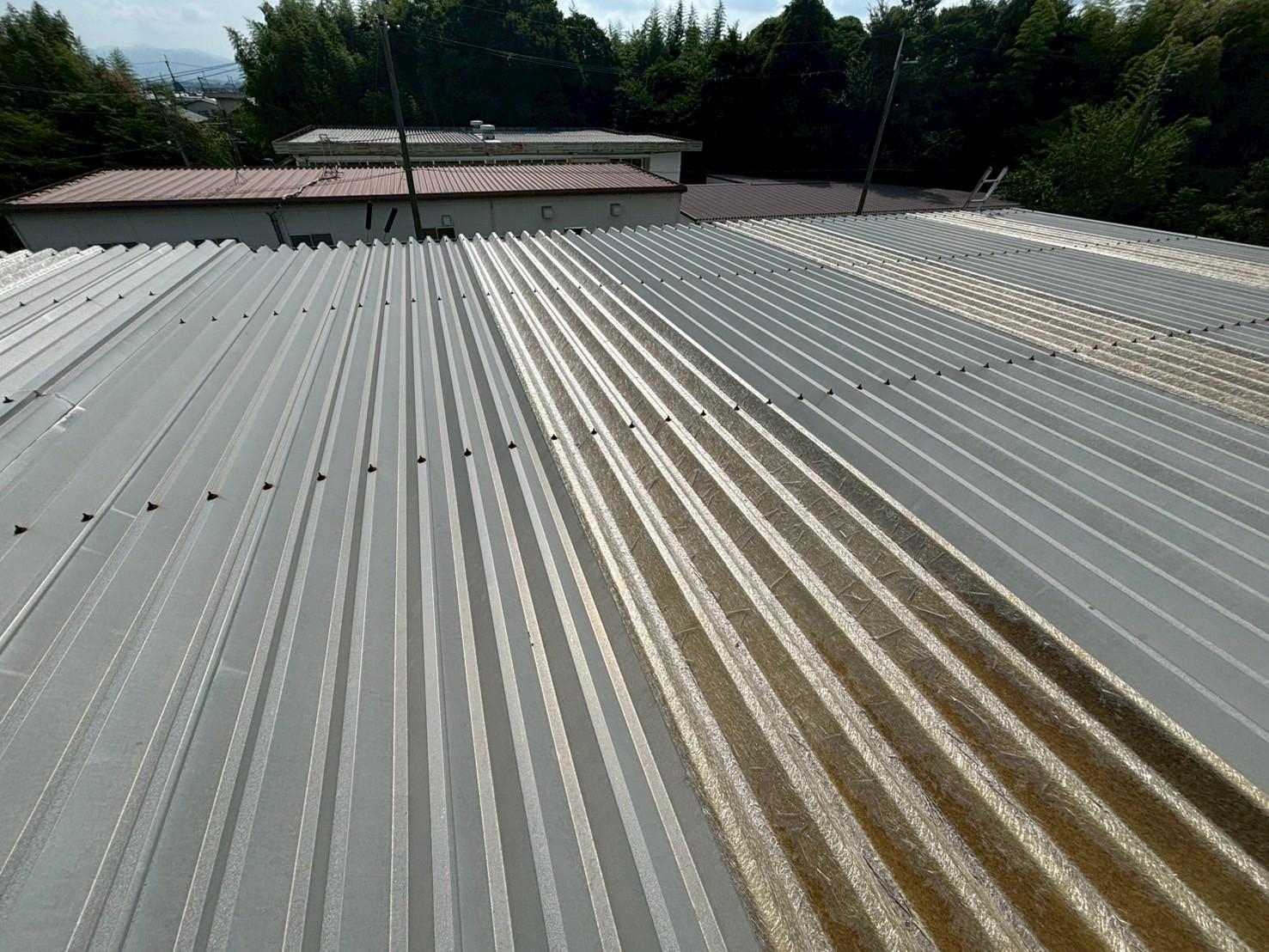

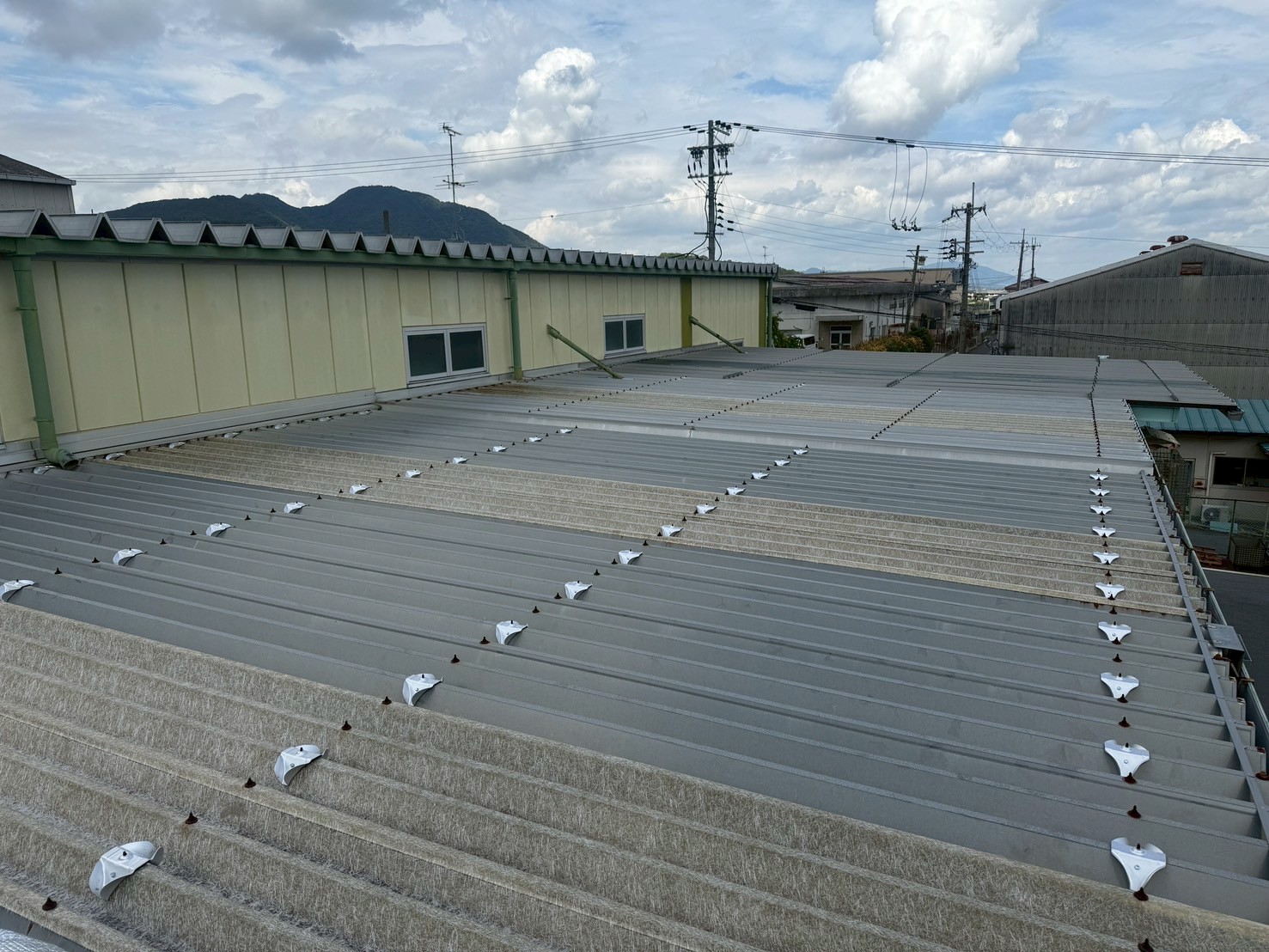

    屋根、既存の状態です。

  3. 3. 2025年09月18日

    屋根改修工事

    屋根改修工事

    既存の状態です。

  4. 4. 2025年09月18日

    屋根改修工事

    屋根改修工事

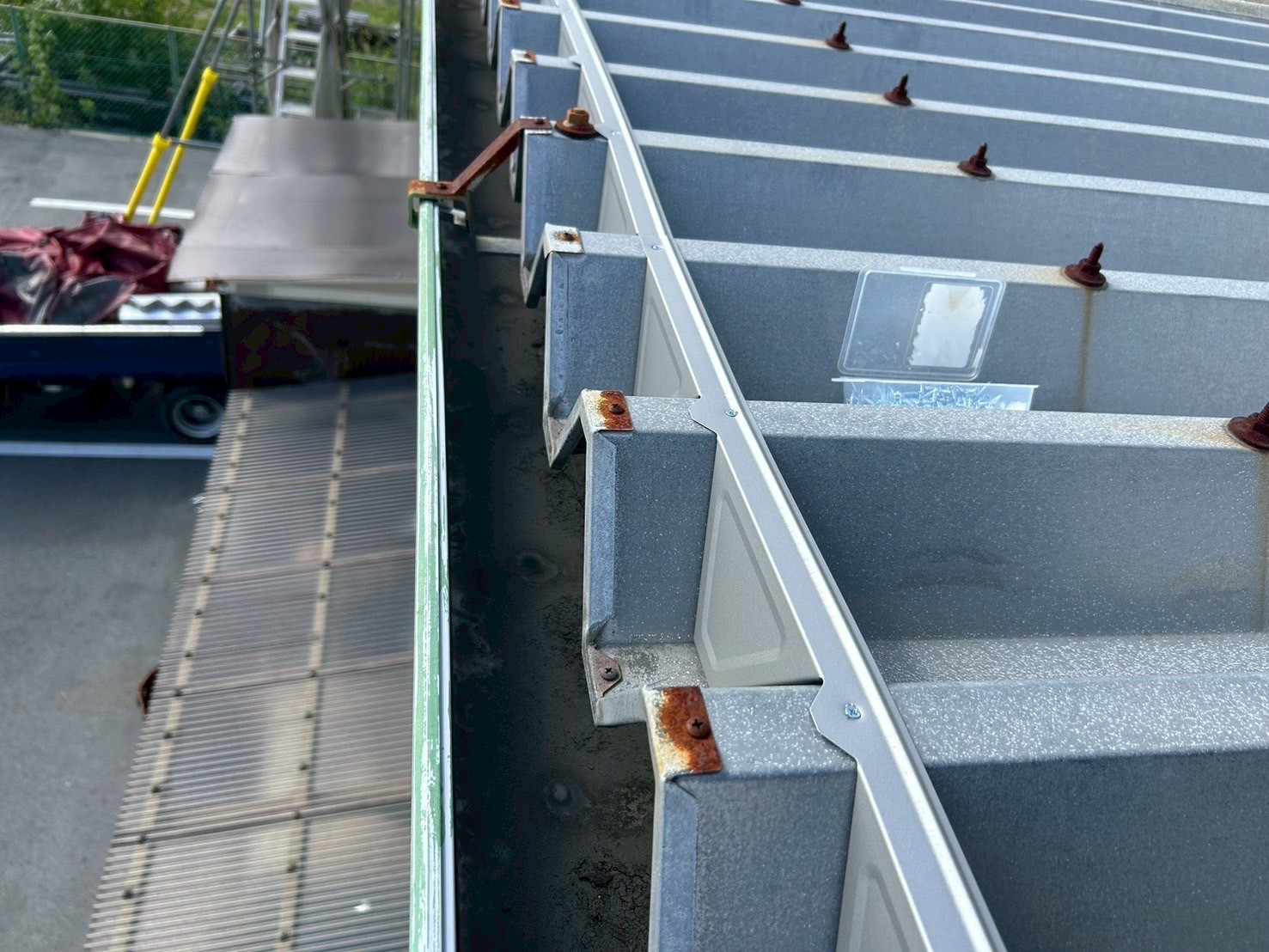

    軒先に面戸水切りを取り付けました。

  5. 5. 2025年09月18日

    屋根改修工事

    屋根改修工事

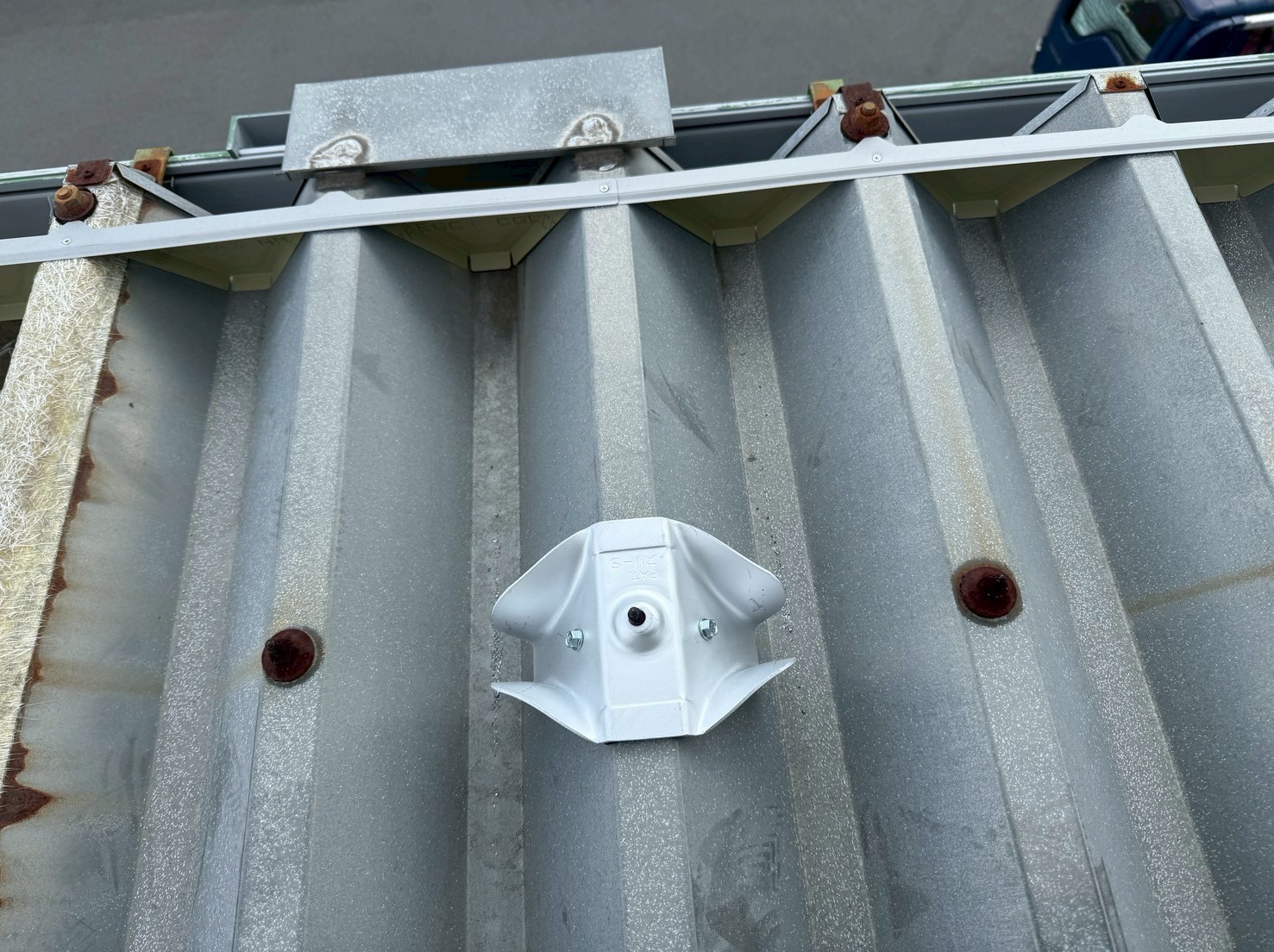

    高さを調節するため、金属垂木専用の金具を取り付けていきます。

  6. 6. 2025年09月18日

    屋根改修工事

    屋根改修工事

    金属垂木専用の金具を取り付けていきます。

  7. 7. 2025年09月19日

    屋根改修工事

    屋根改修工事

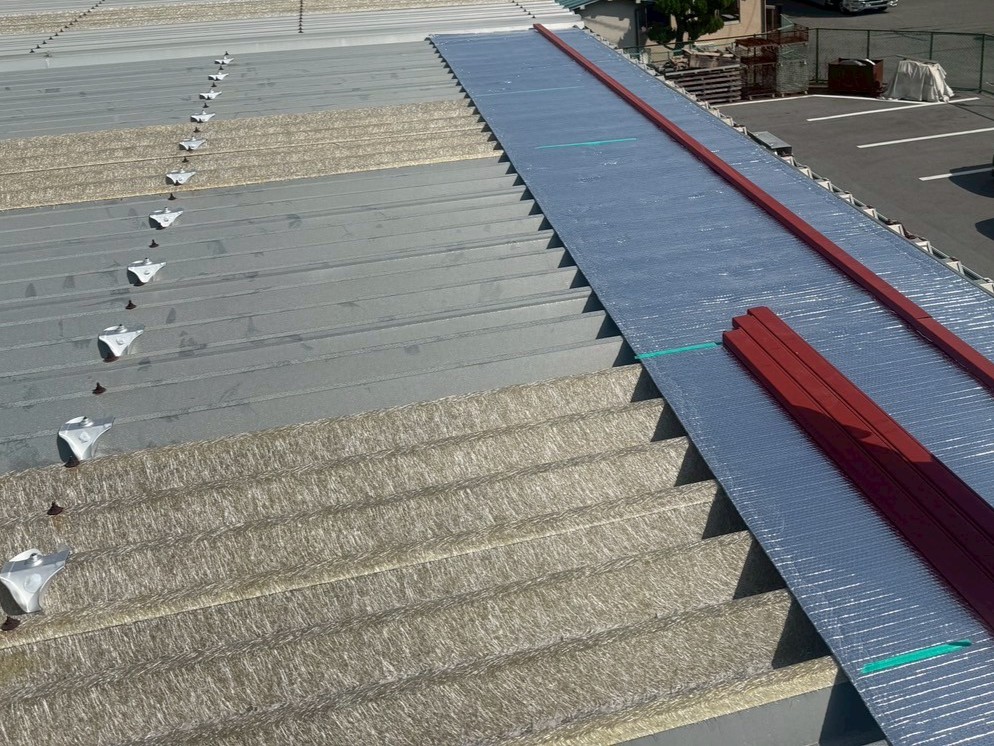

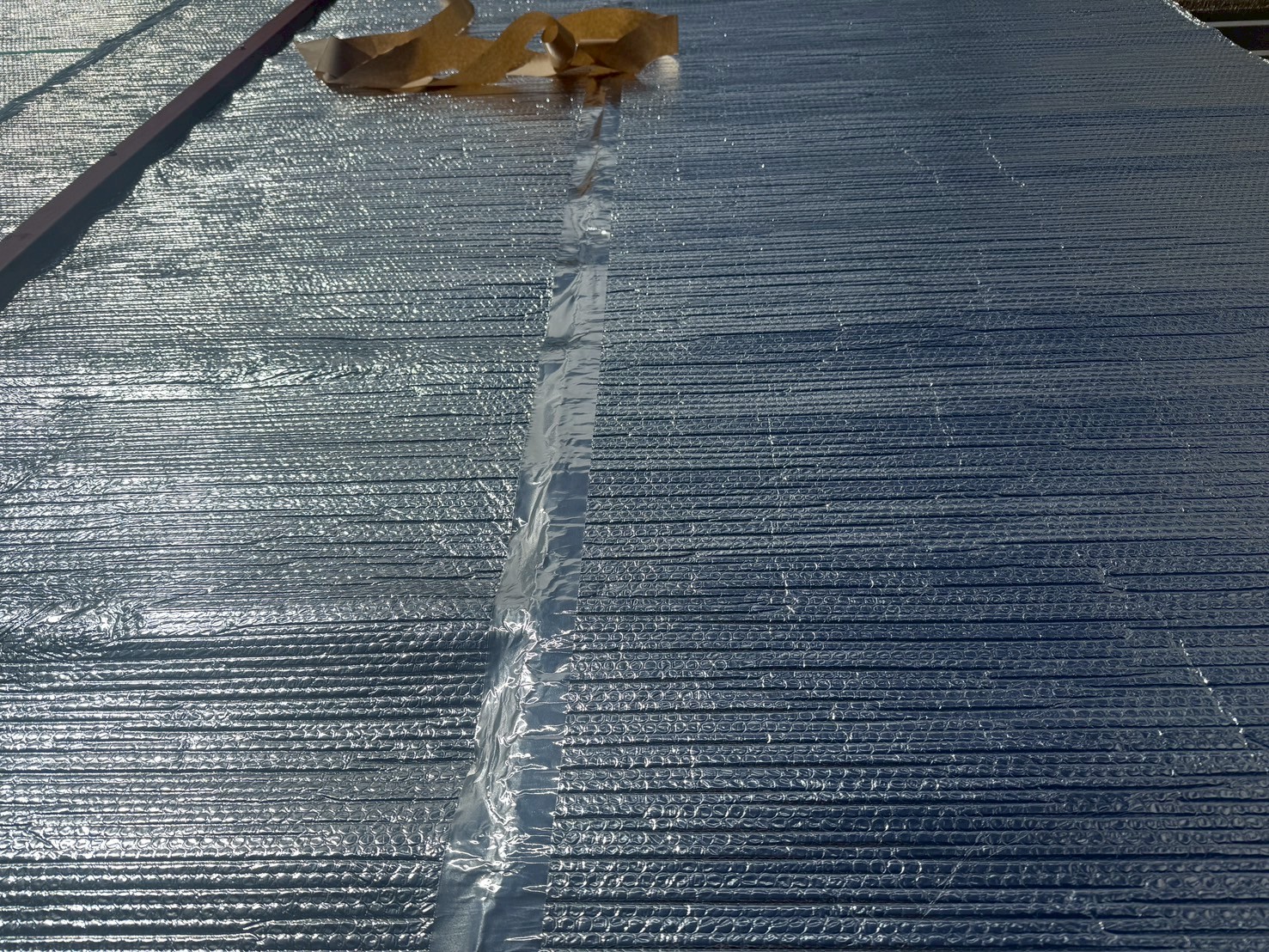

    遮熱材(リフレクティックス)を張っていきます。金属垂木を取り付けていきます。

  8. 8. 2025年09月19日

    屋根改修工事

    屋根改修工事

    継手部分に専用のアルミテープを貼っていきます。

  9. 9. 2025年09月19日

    屋根改修工事

    屋根改修工事

    遮熱材を張っていきます。金属垂木を取り付けていきます。

  10. 10. 2025年09月19日

    屋根改修工事

    屋根改修工事

    遮熱材を張り、金属垂木を取り付けました。

  11. 11. 2025年09月19日

    屋根改修工事

    屋根改修工事

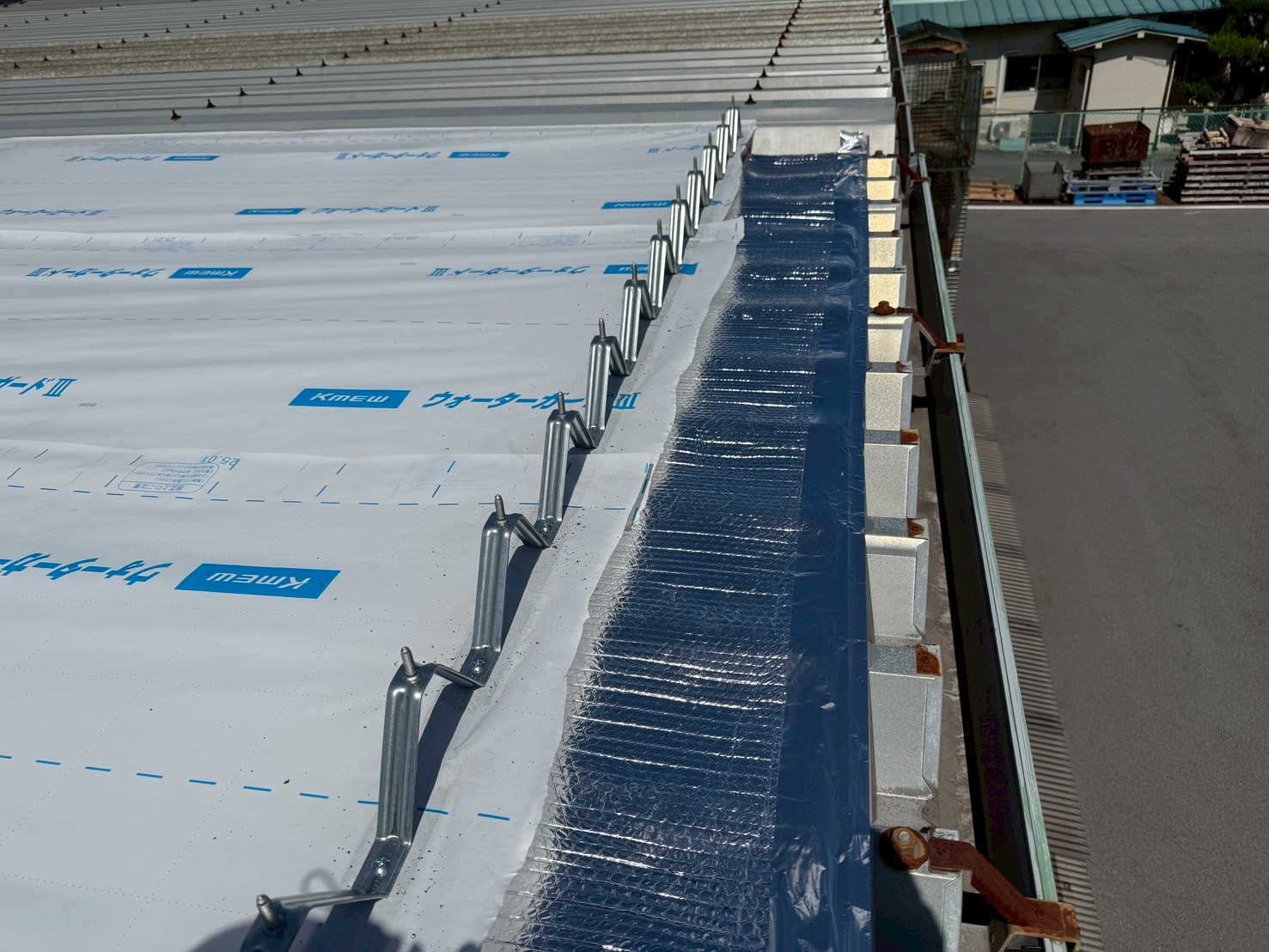

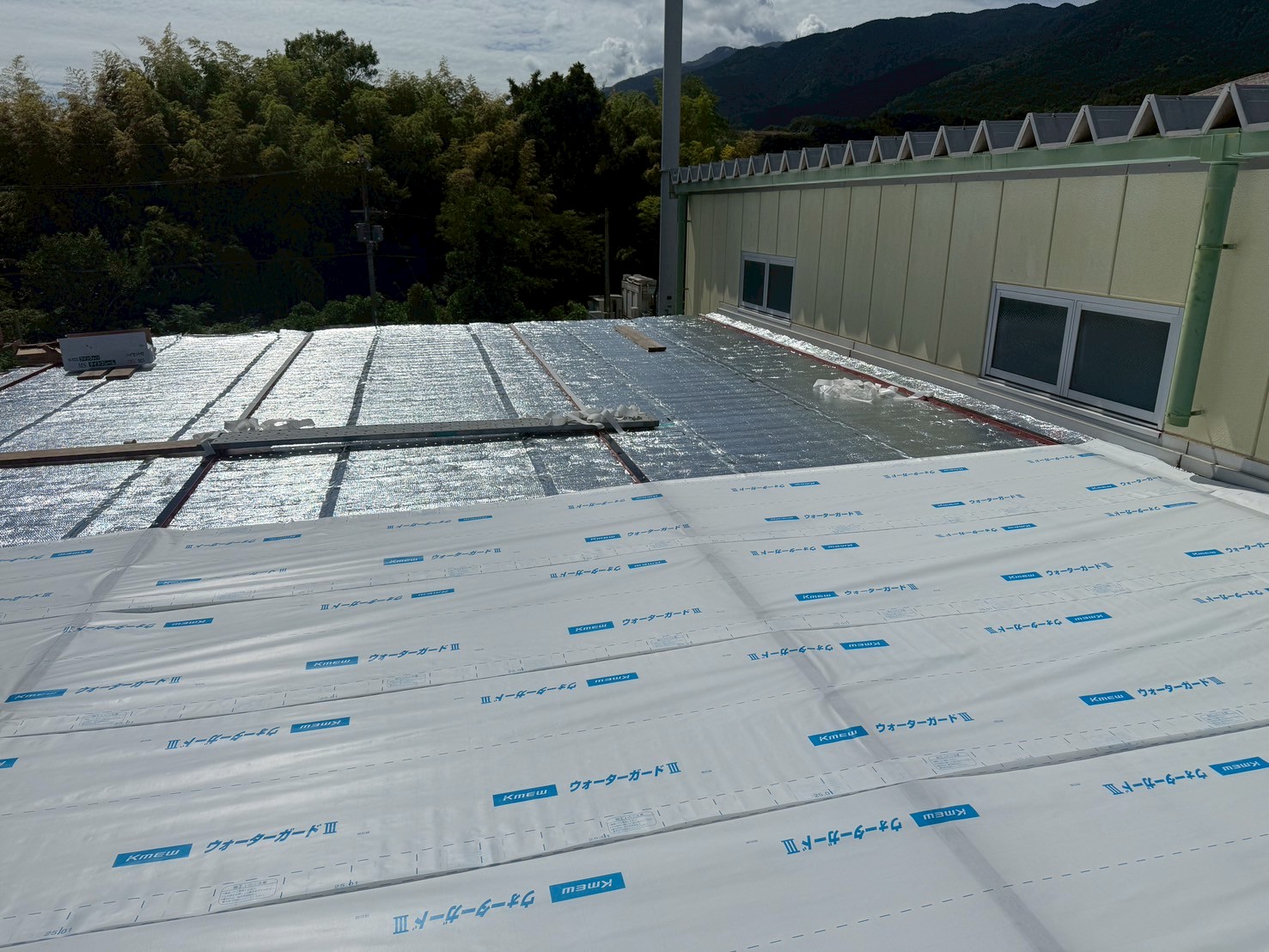

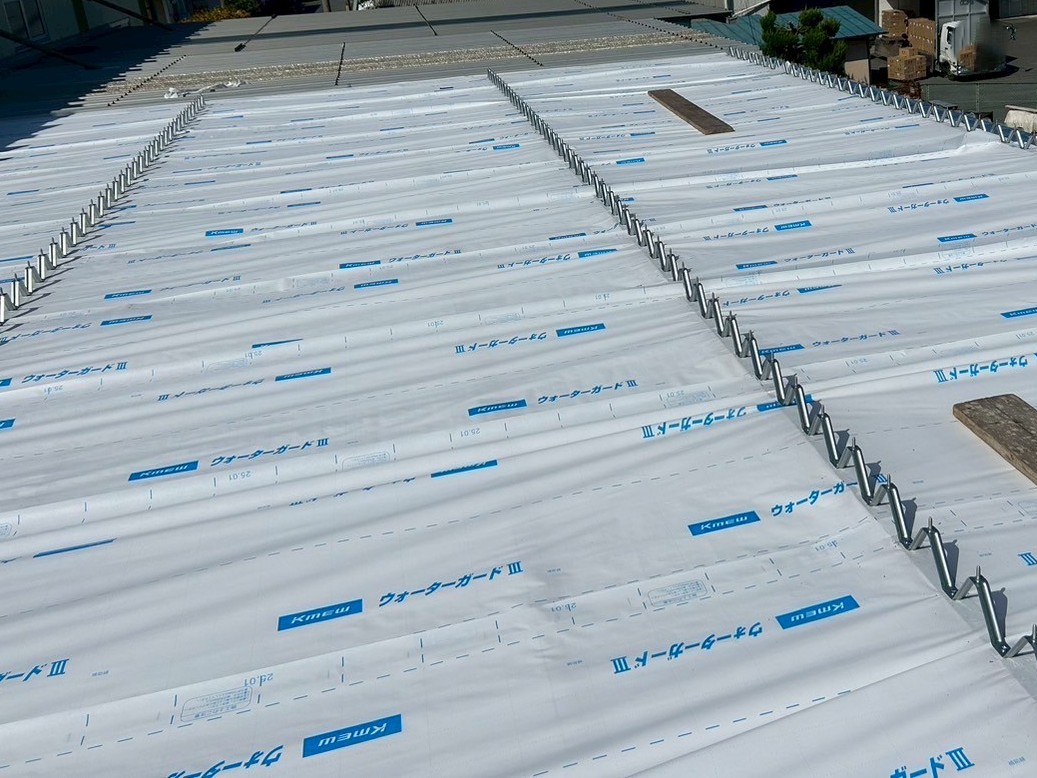

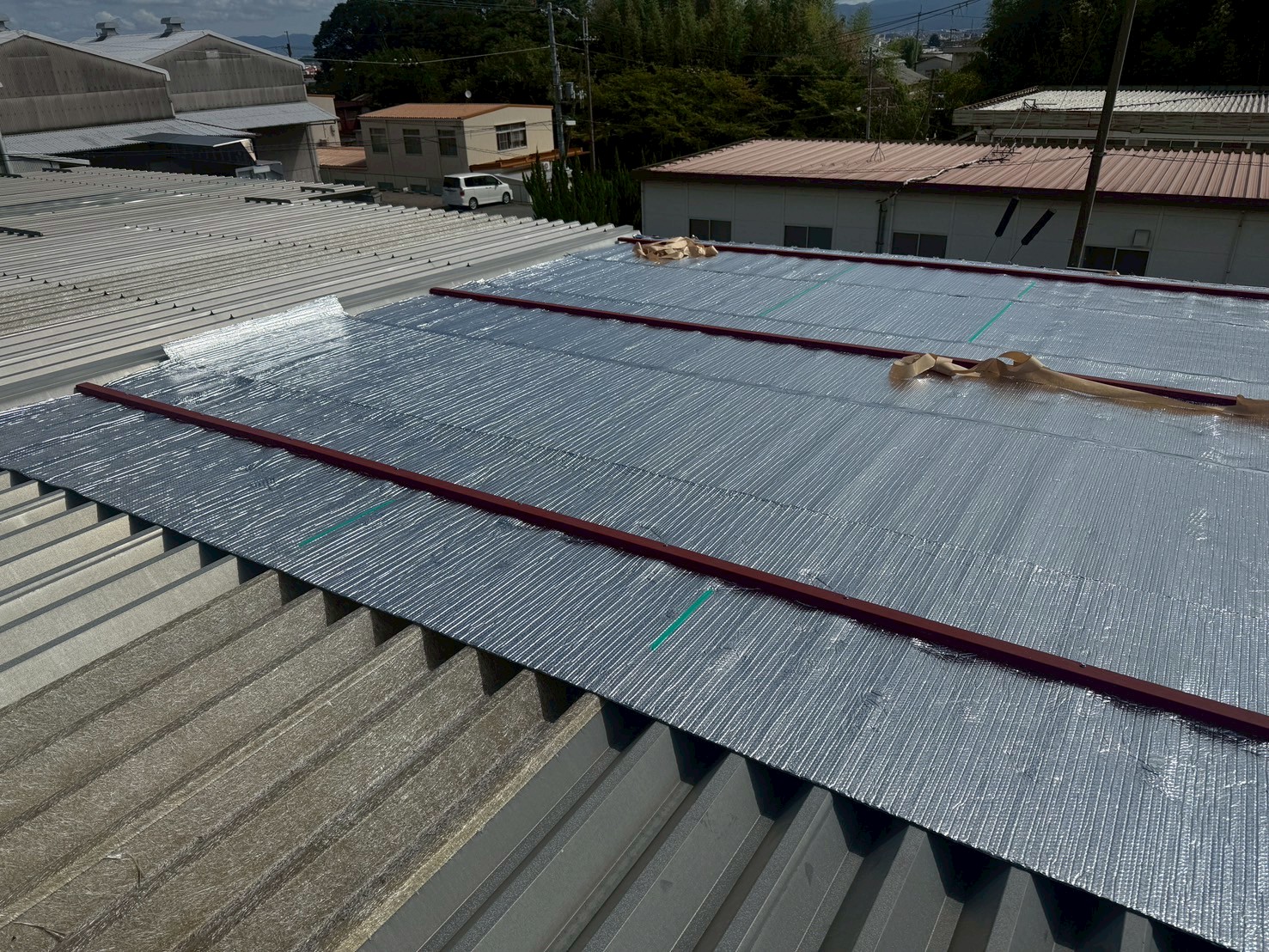

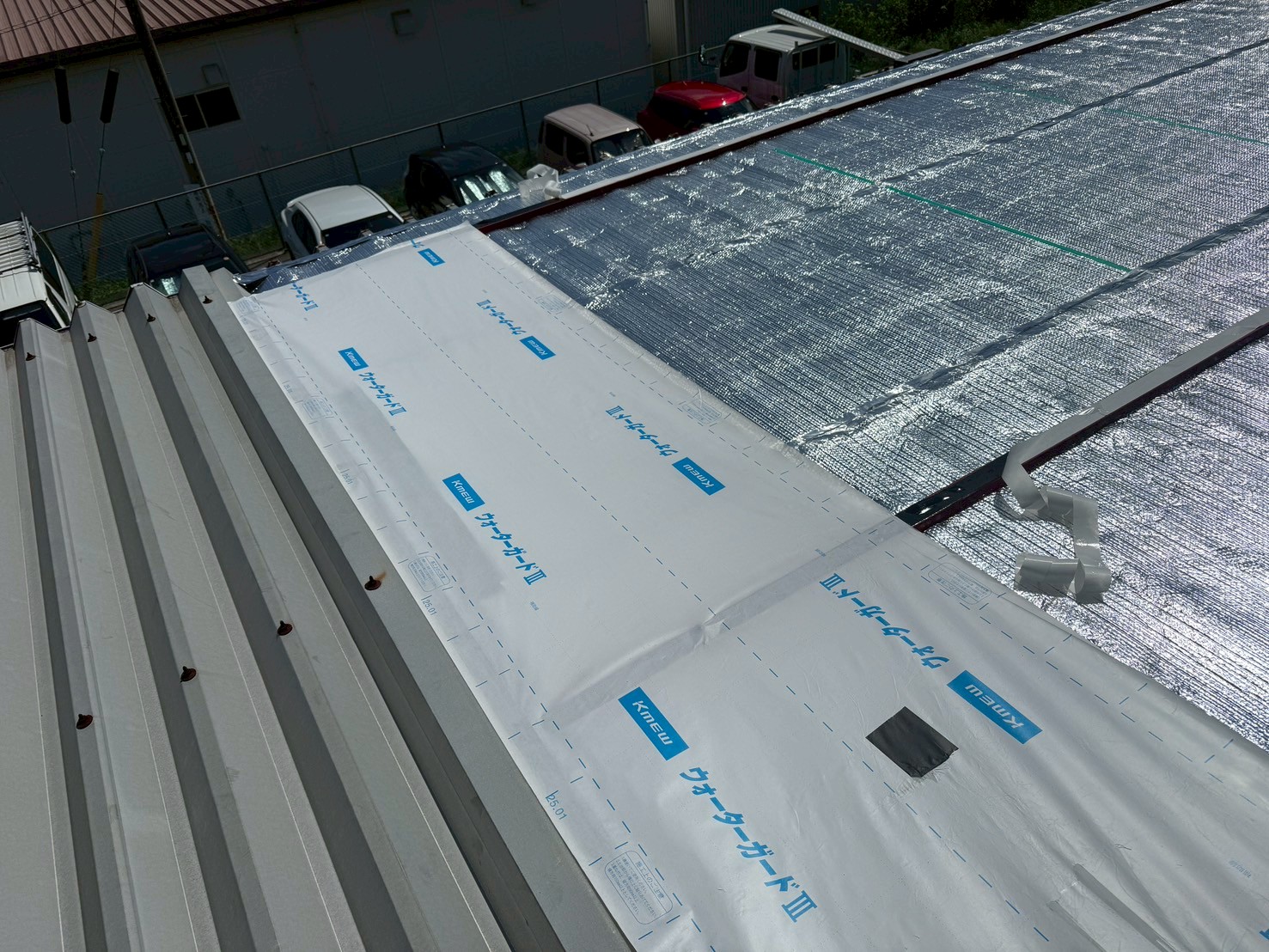

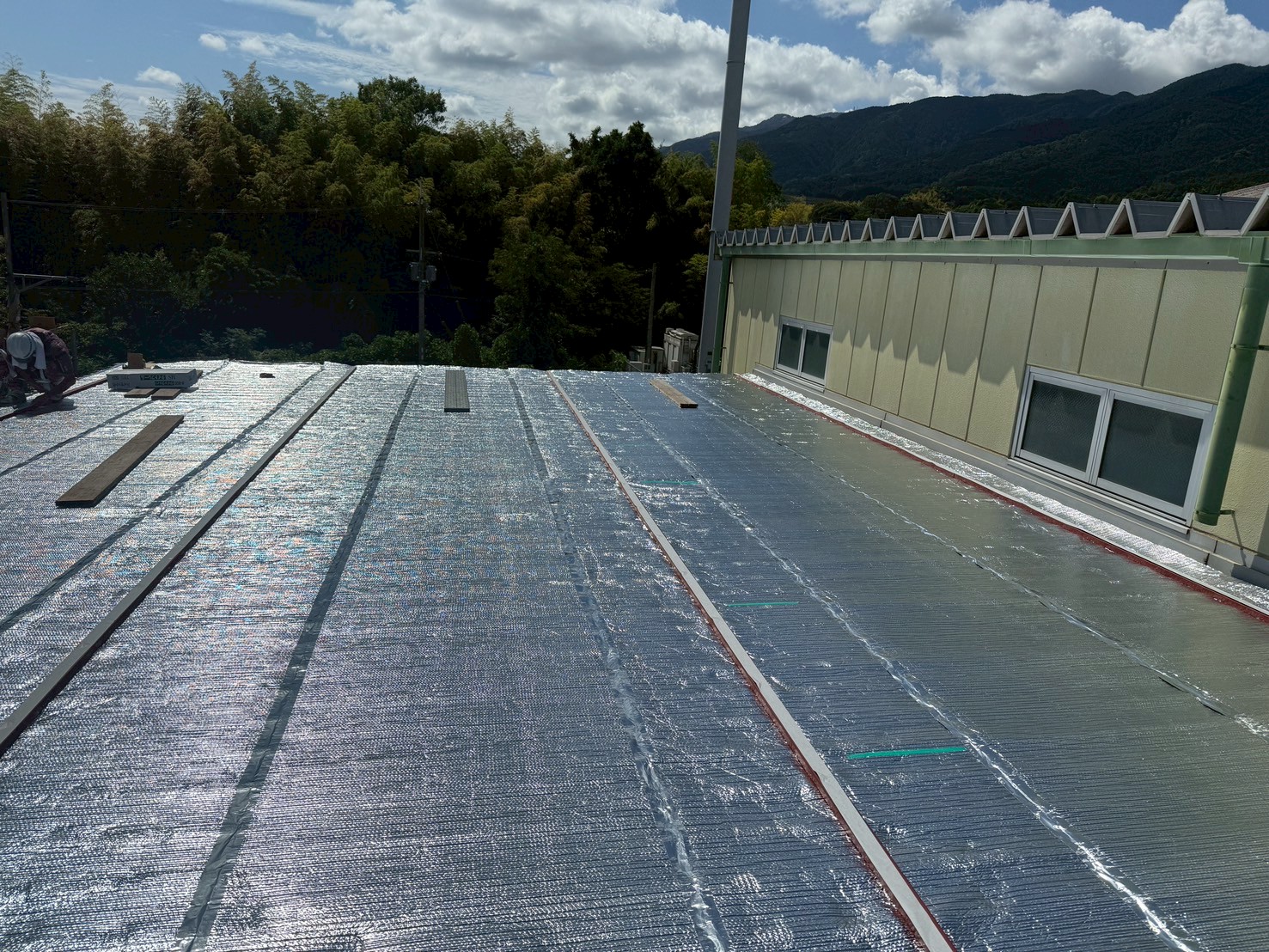

    透湿シートを張っていきます。

  12. 12. 2025年09月19日

    屋根改修工事

    屋根改修工事

    透湿シートを張っていきます。

  13. 13. 2025年09月19日

    屋根改修工事

    屋根改修工事

    タイトフレームを取り付けていきます。

  14. 14. 2025年09月19日

    屋根改修工事

    屋根改修工事

    タイトフレームを取り付けていきます。

  15. 15. 2025年09月20日

    屋根改修工事

    屋根改修工事

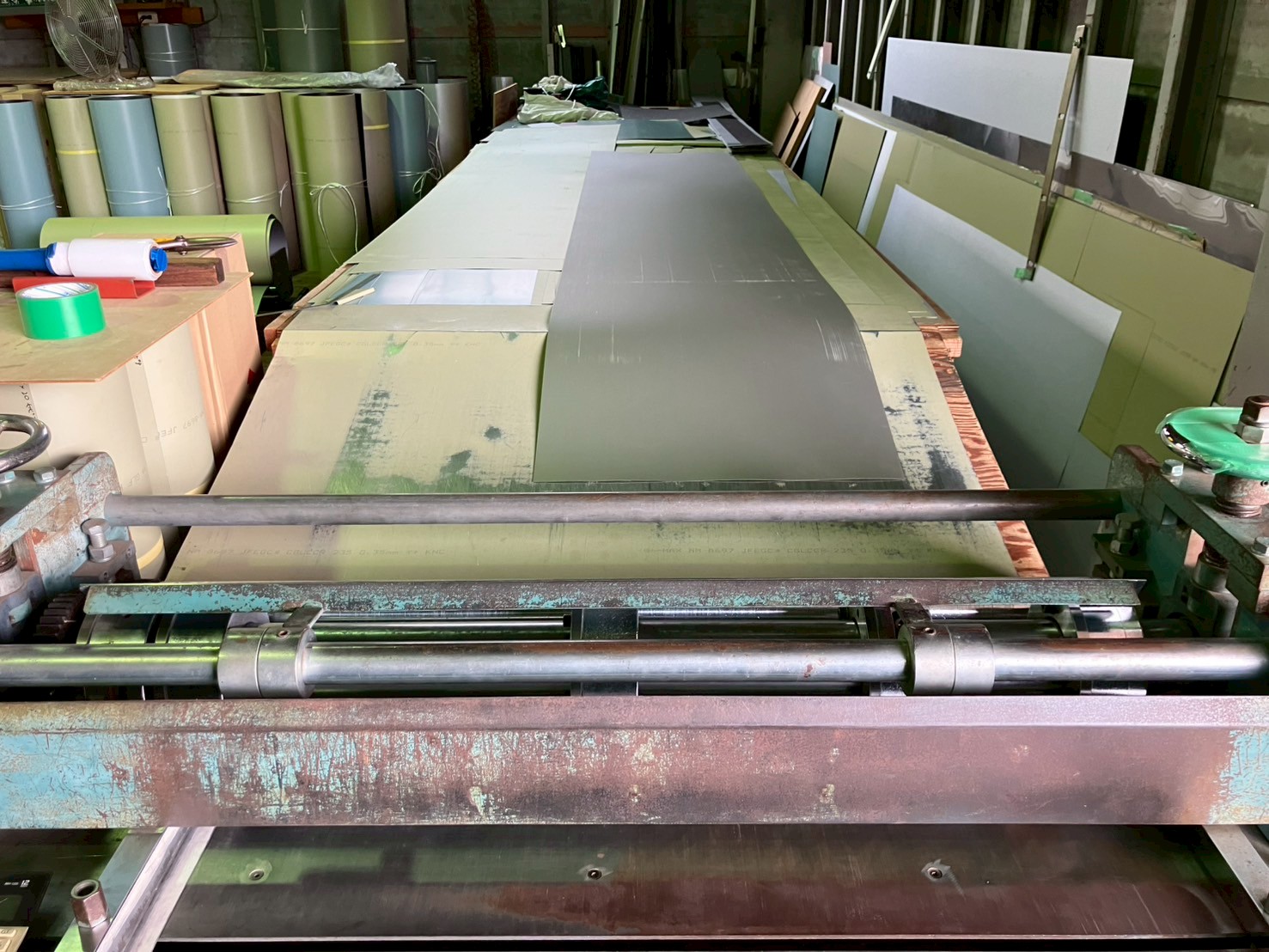

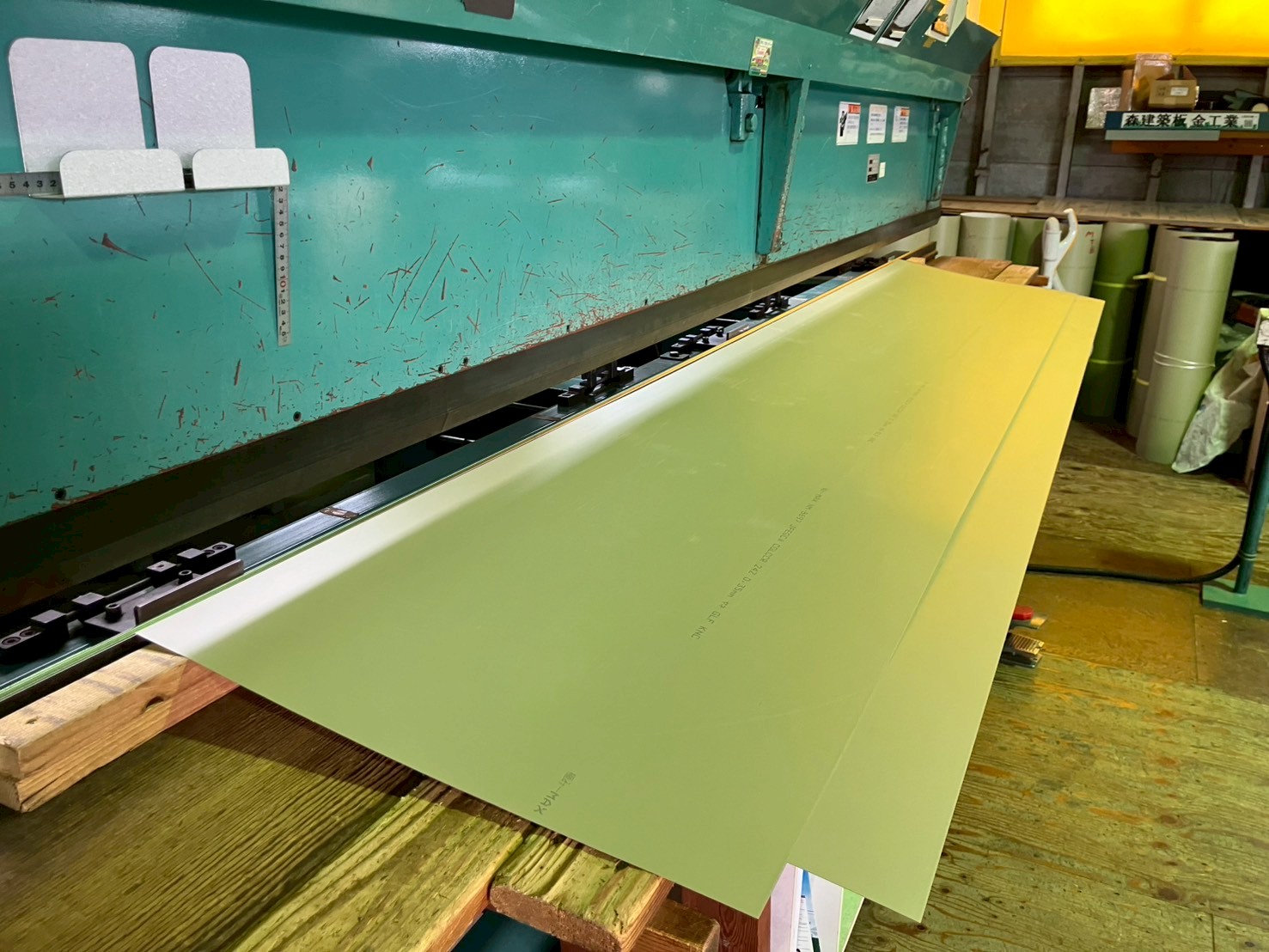

    自社工場にてオリジナルの水切りを製作、加工していきます。スリッター(ガルバリウム切断機)で平板(ひらいた)を切断します。

  16. 16. 2025年09月20日

    屋根改修工事

    屋根改修工事

    折曲機で加工していきます。

  17. 17. 2025年09月20日

    屋根改修工事

    屋根改修工事

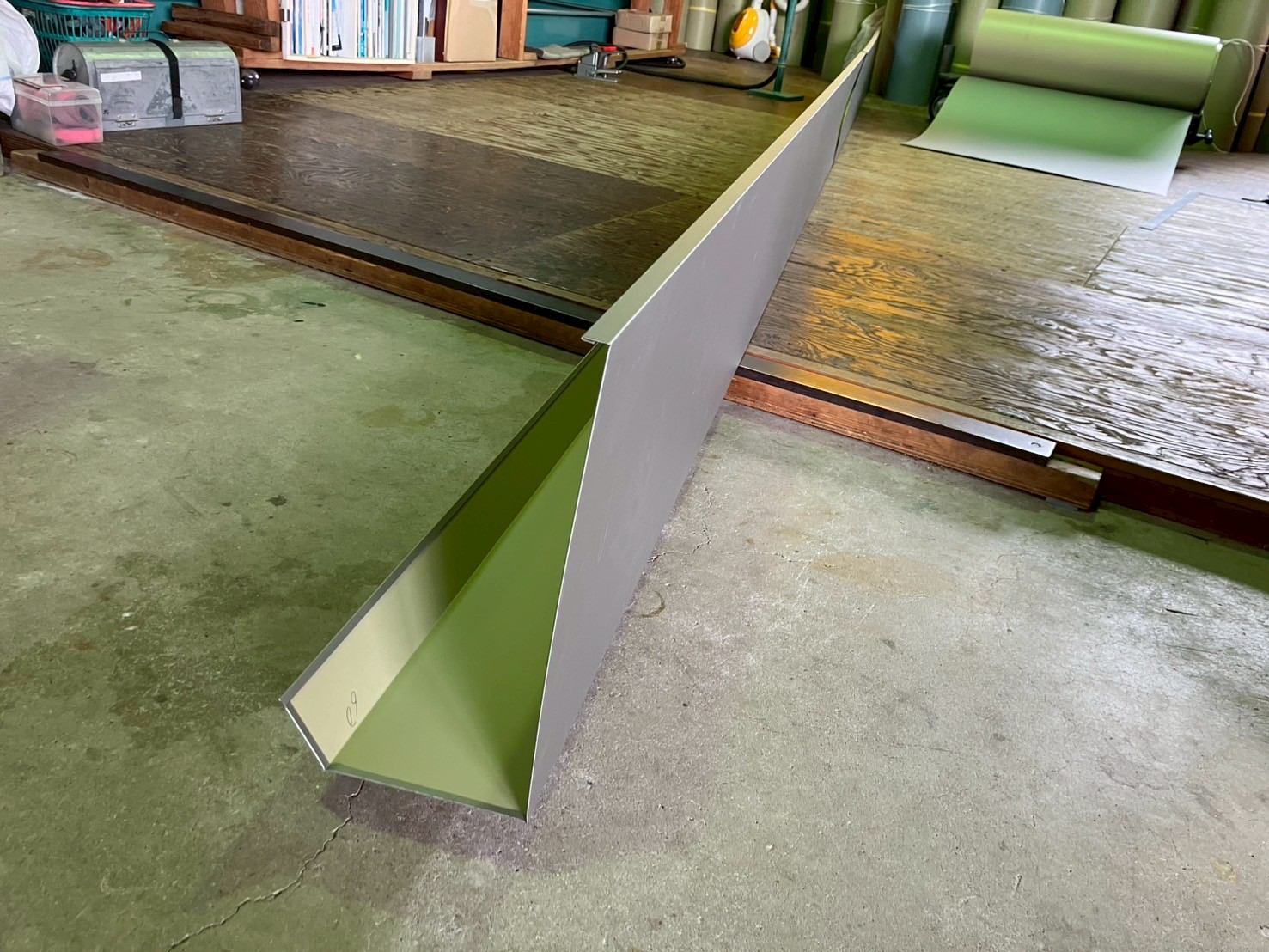

    完成した水切りです。

  18. 18. 2025年09月20日

    屋根改修工事

    屋根改修工事

    新たな屋根材(88ルーフ)を葺いていきます。

  19. 19. 2025年09月20日

    屋根改修工事

    屋根改修工事

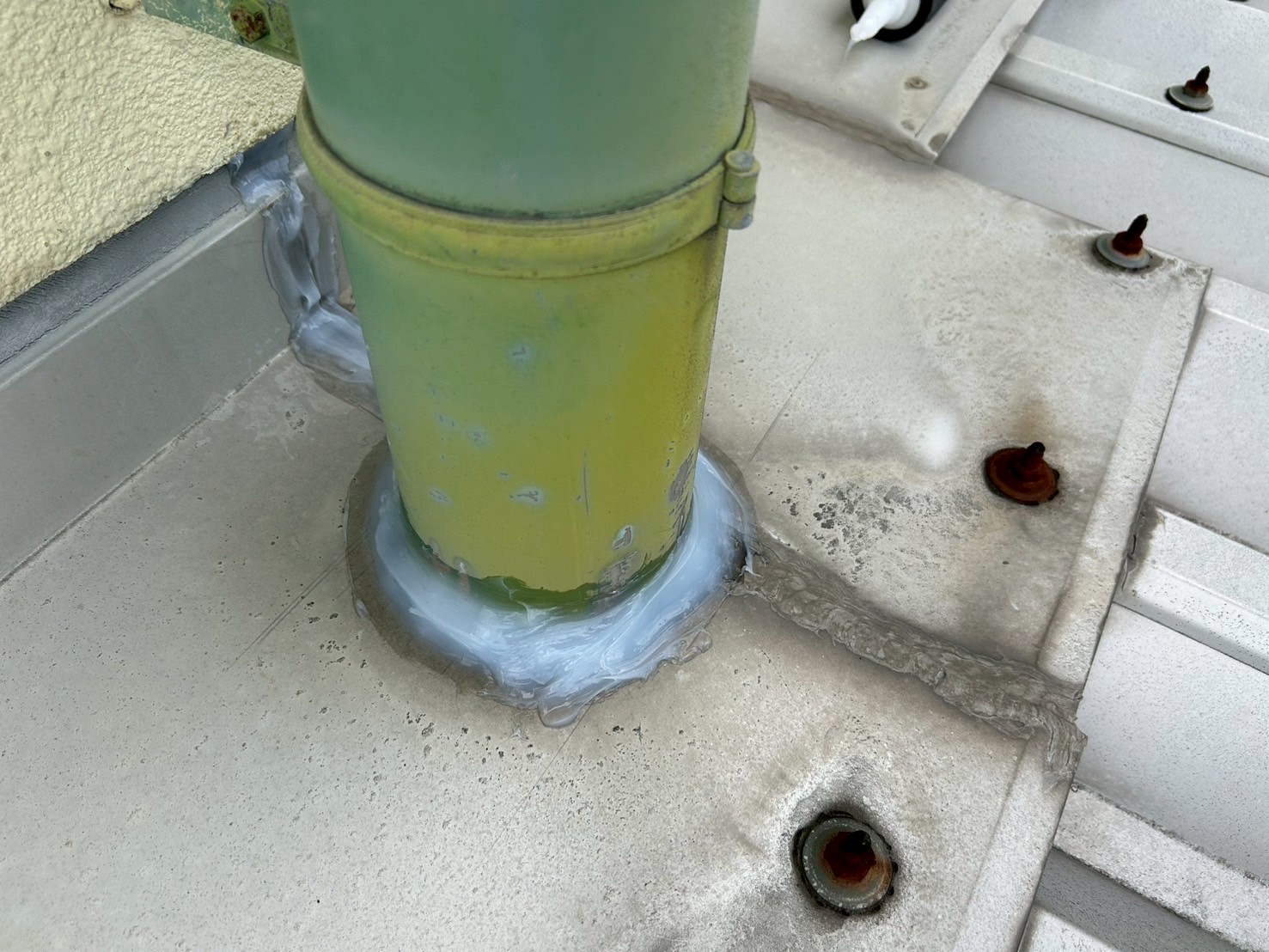

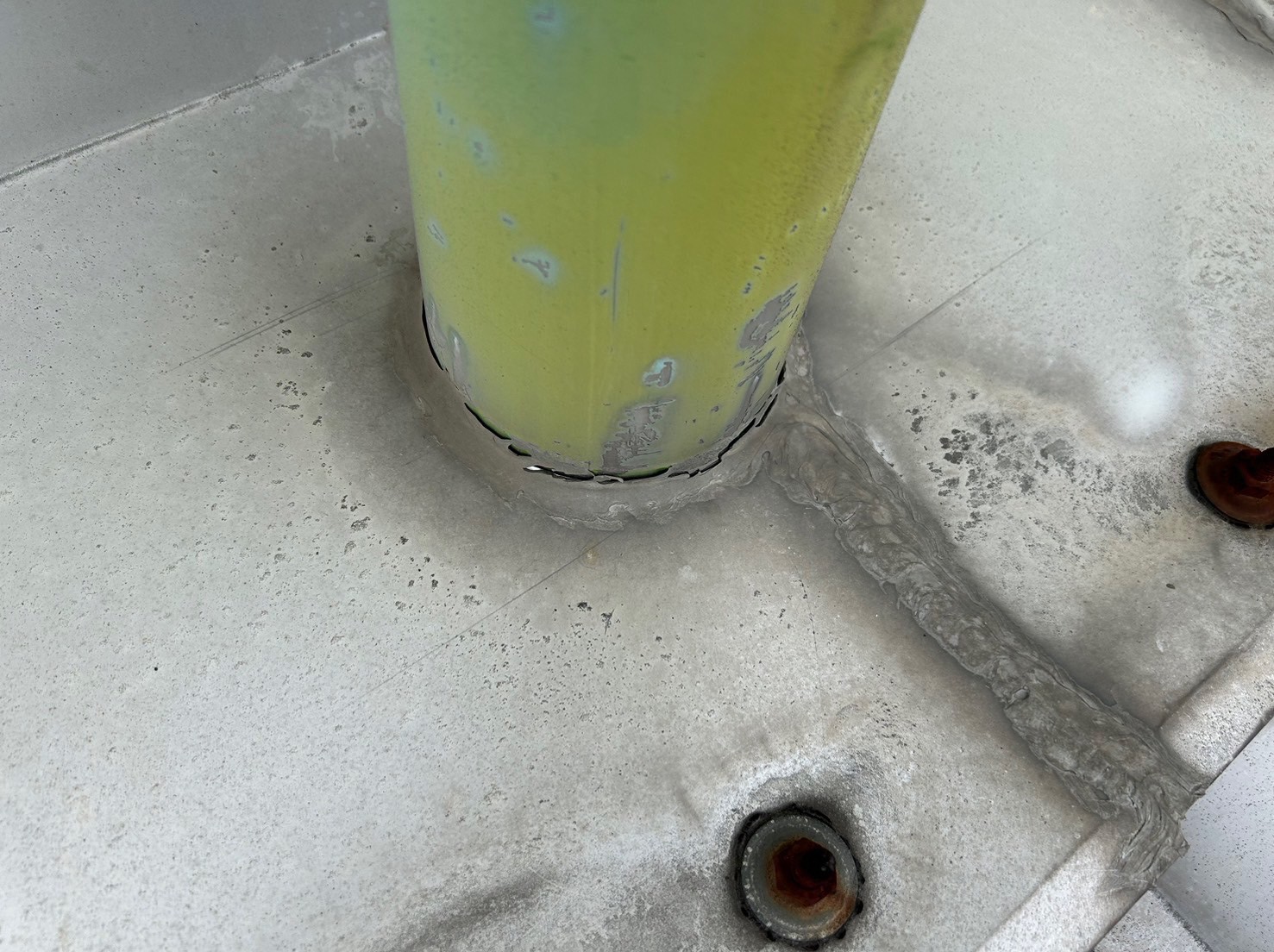

    配管との取り合い部分既存の状態です。

  20. 20. 2025年09月20日

    屋根改修工事

    屋根改修工事

    シーリング処理しました。

  21. 21. 2025年09月20日

    屋根改修工事

    屋根改修工事

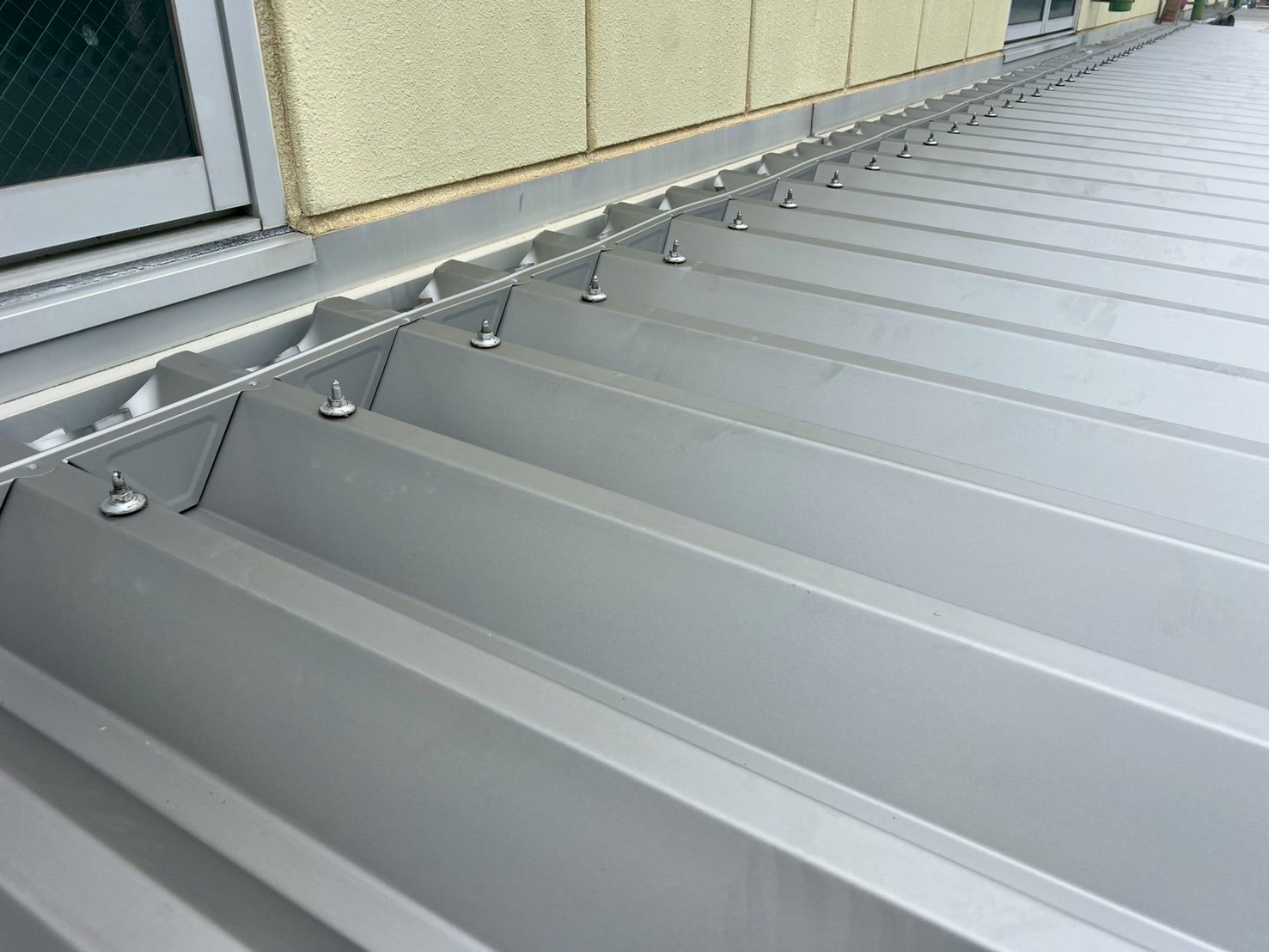

    新たな屋根材を中間用ビスで固定し葺いていきます。

  22. 22. 2025年09月20日

    屋根改修工事

    屋根改修工事

    新たな屋根材を葺いていきます。

  23. 23. 2025年09月20日

    屋根改修工事

    屋根改修工事

    水上に面戸水切りを取り付けていきます。

  24. 24. 2025年09月22日

    屋根改修工事

    屋根改修工事

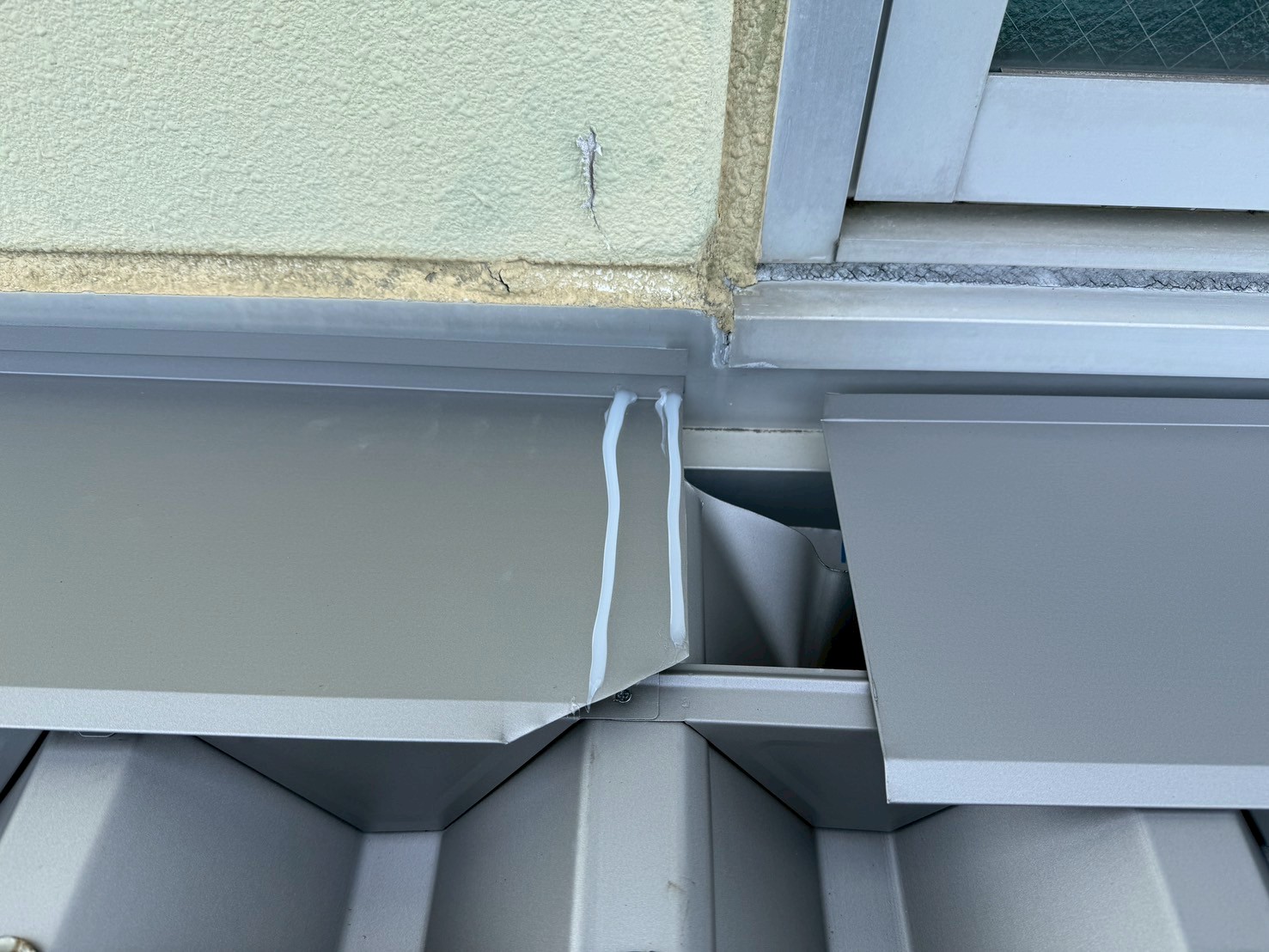

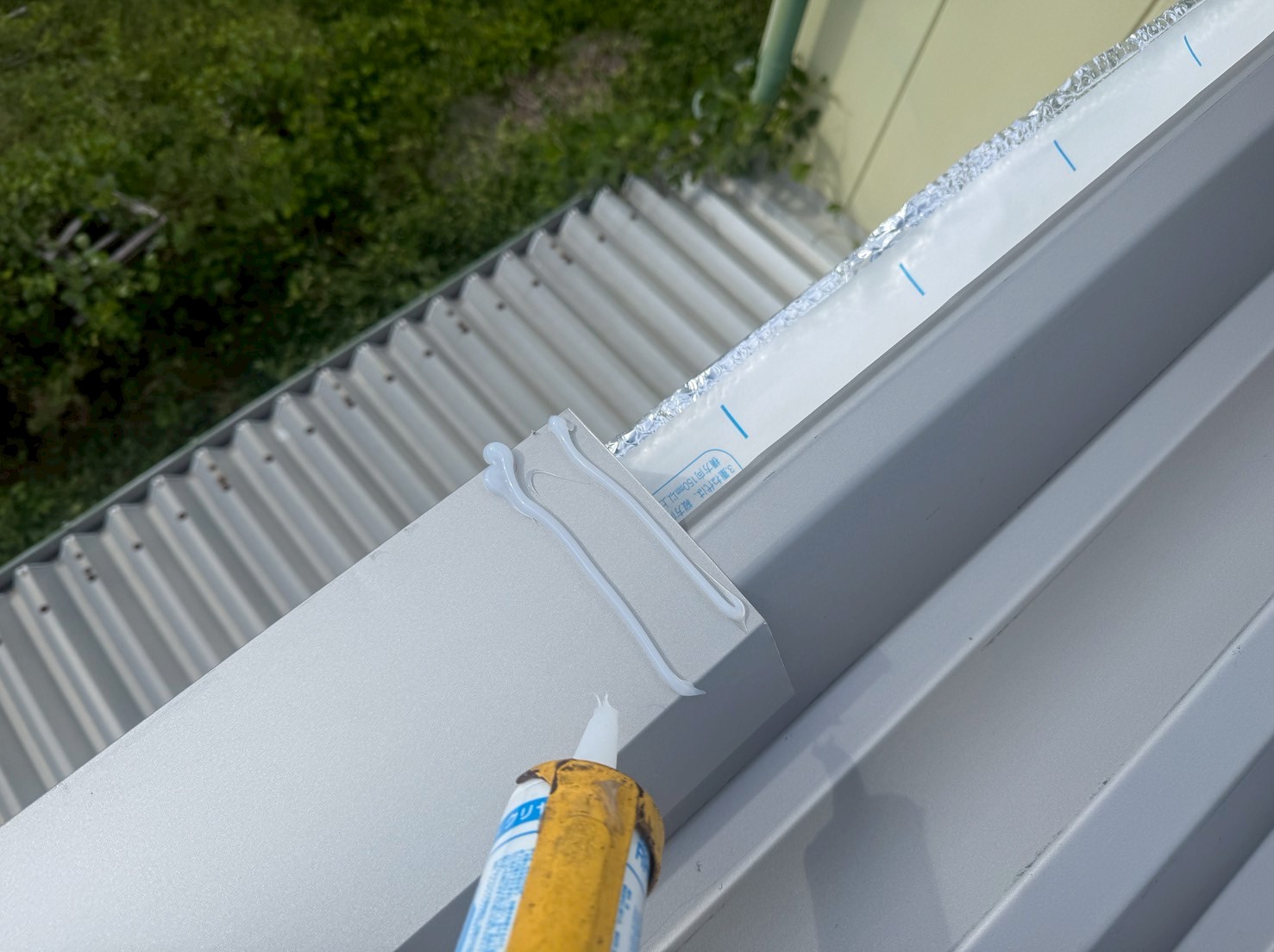

    ケラバに水切りを取り付けていきます。継手にはシーリング材を充填します。

  25. 25. 2025年09月22日

    屋根改修工事

    屋根改修工事

    ケラバに水切りを取り付けていきます。

  26. 26. 2025年09月22日

    屋根改修工事

    屋根改修工事

    壁際に水切りを取り付けていきます。継手にはシーリング材を充填します。

  27. 27. 2025年09月22日

    屋根改修工事

    屋根改修工事

    壁際に水切りを取り付けていきます。

  28. 28. 2025年09月22日

    屋根改修工事

    屋根改修工事

    既存屋根材との取り合い部分に水切りを取り付けていきます。

  29. 29. 2025年09月24日

    屋根改修工事

    屋根改修工事

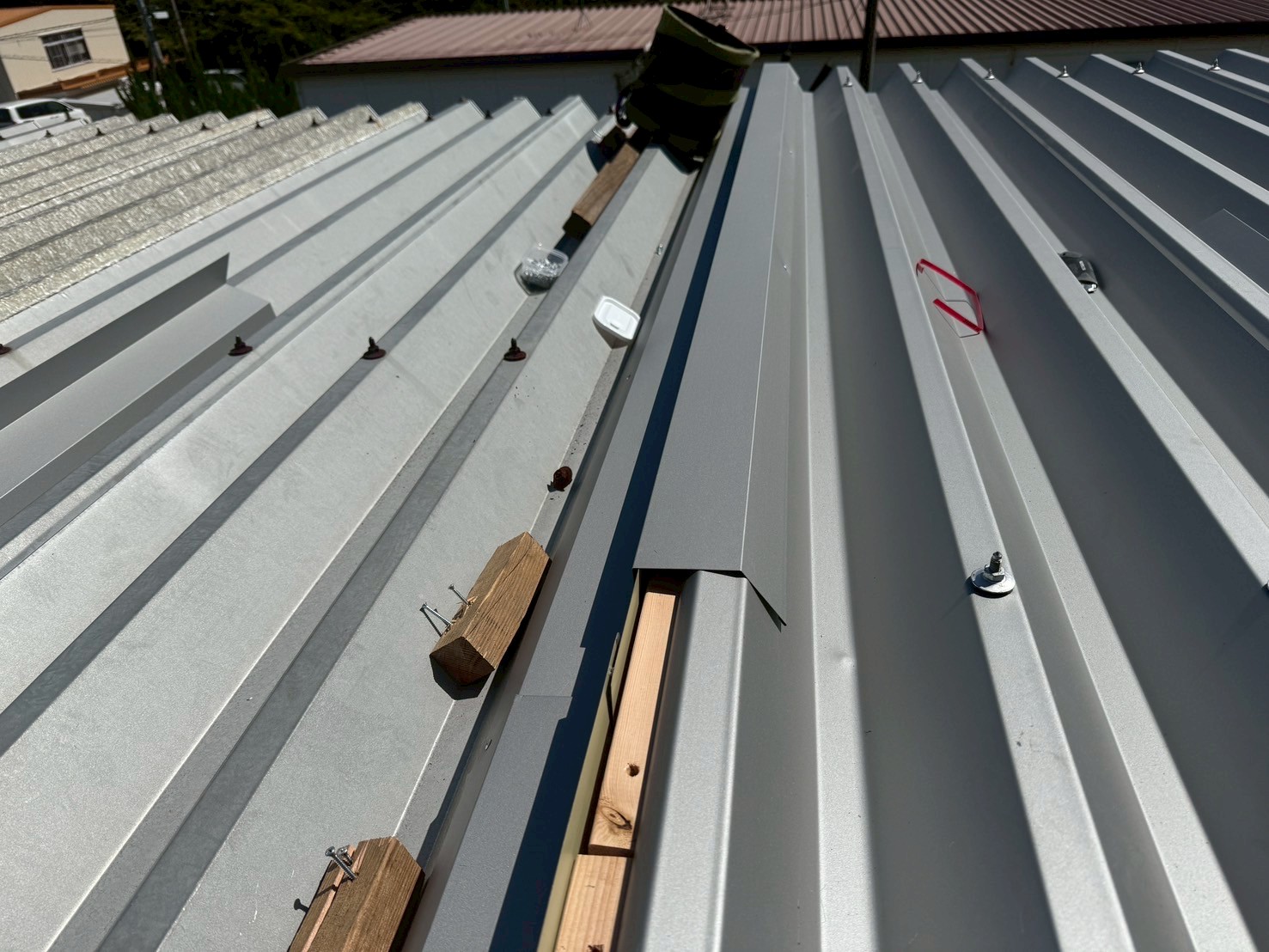

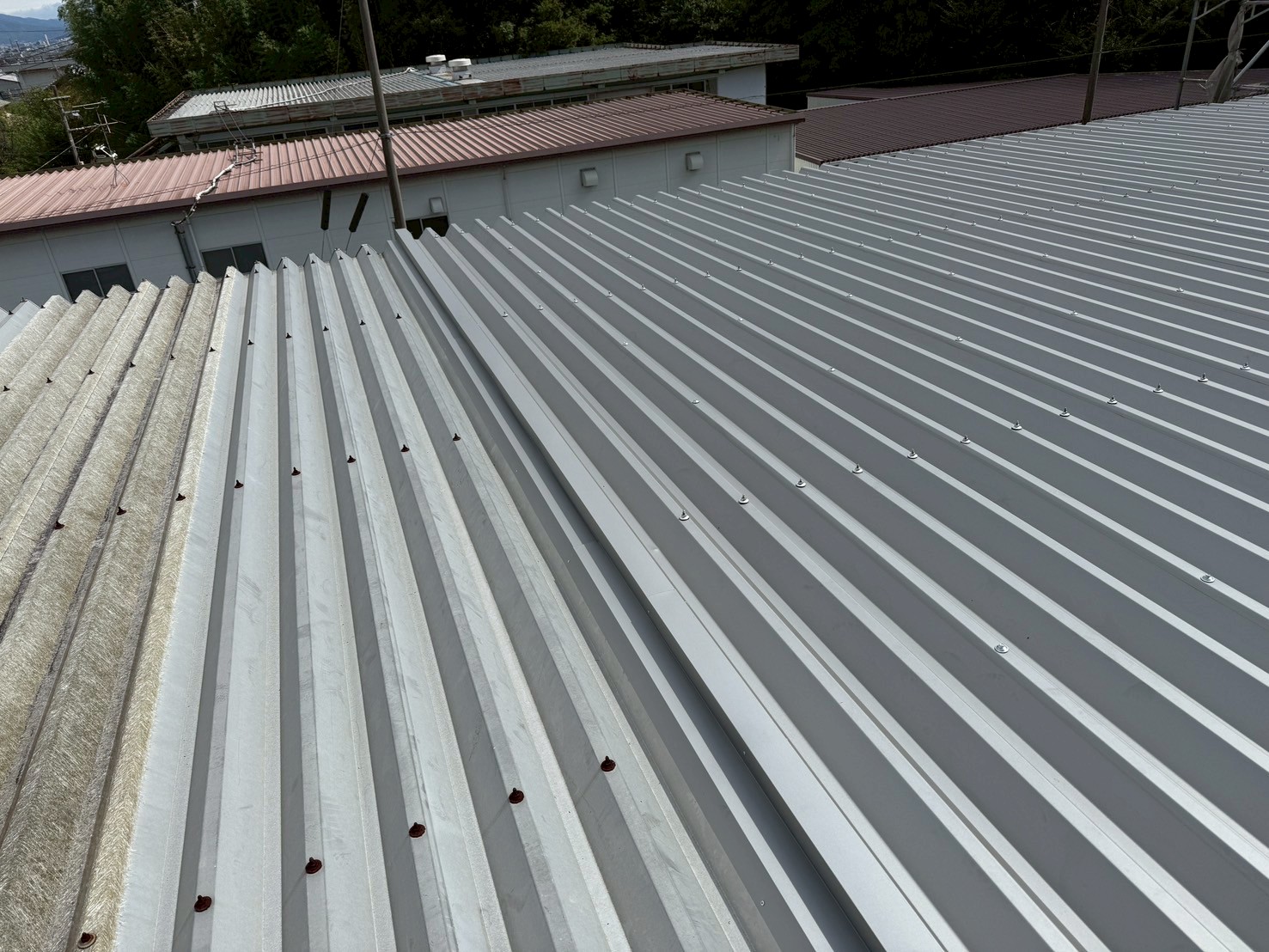

    既存屋根材との取り合い部分に水切りを取り付けました。

  30. 30. 2025年09月24日

    屋根改修工事

    屋根改修工事

    雨水の浸入を防ぐため壁際にさらに水切り(二重水切り)を取り付け、雨といを復旧しました。

  31. 31. 2025年09月24日

    屋根改修工事

    屋根改修工事

    外壁と二重水切りとの取り合い部分をマスキングテープで養生します。

  32. 32. 2025年09月24日

    屋根改修工事

    屋根改修工事

    軒先に面戸水切りを取り付けました。

  33. 33. 2025年09月25日

    屋根改修工事

    屋根改修工事

    外壁と二重水切りとの取り合い部分をシーリング処理しました。

  34. 34. 2025年09月25日

    屋根改修工事

    屋根改修工事

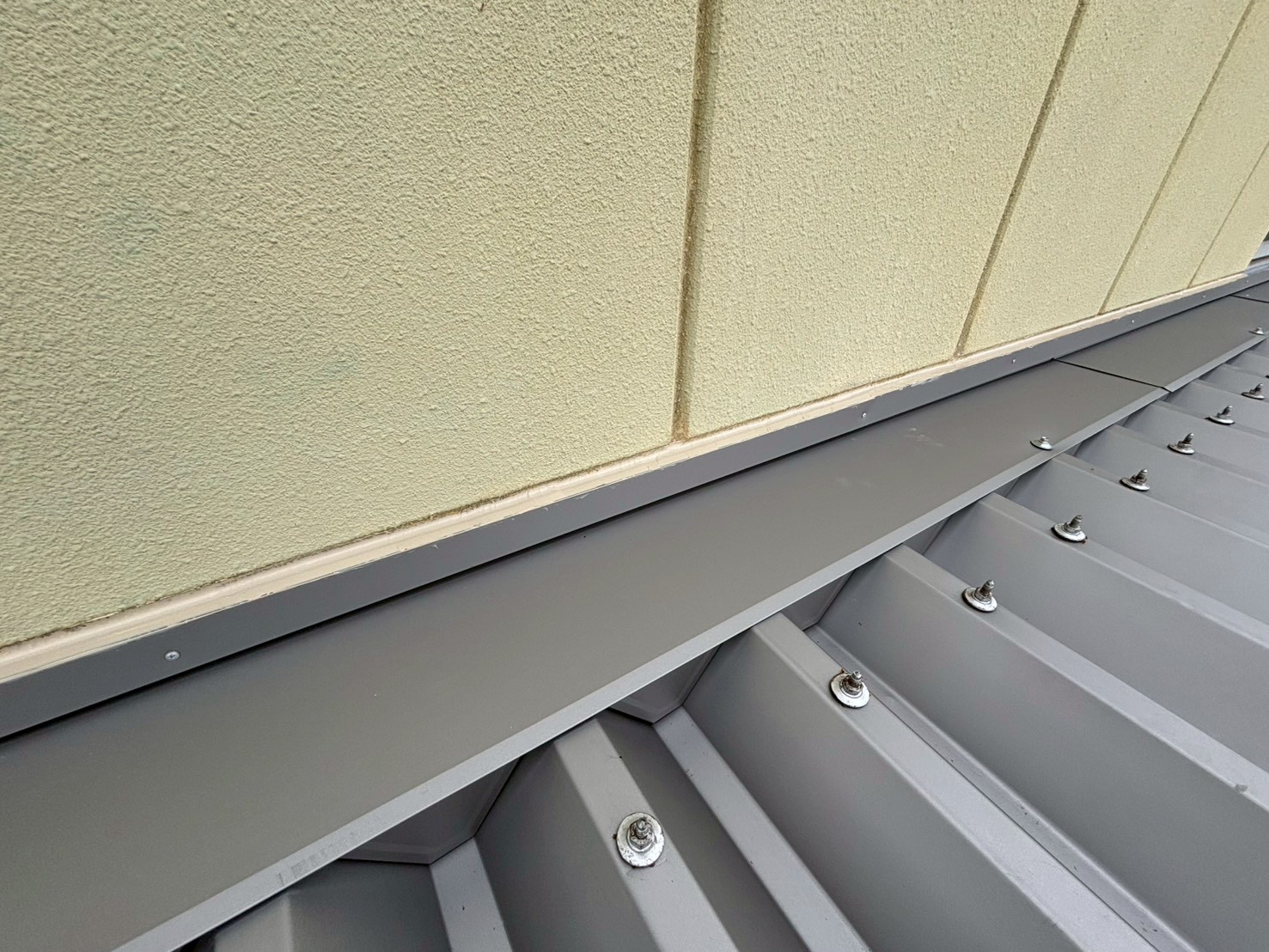

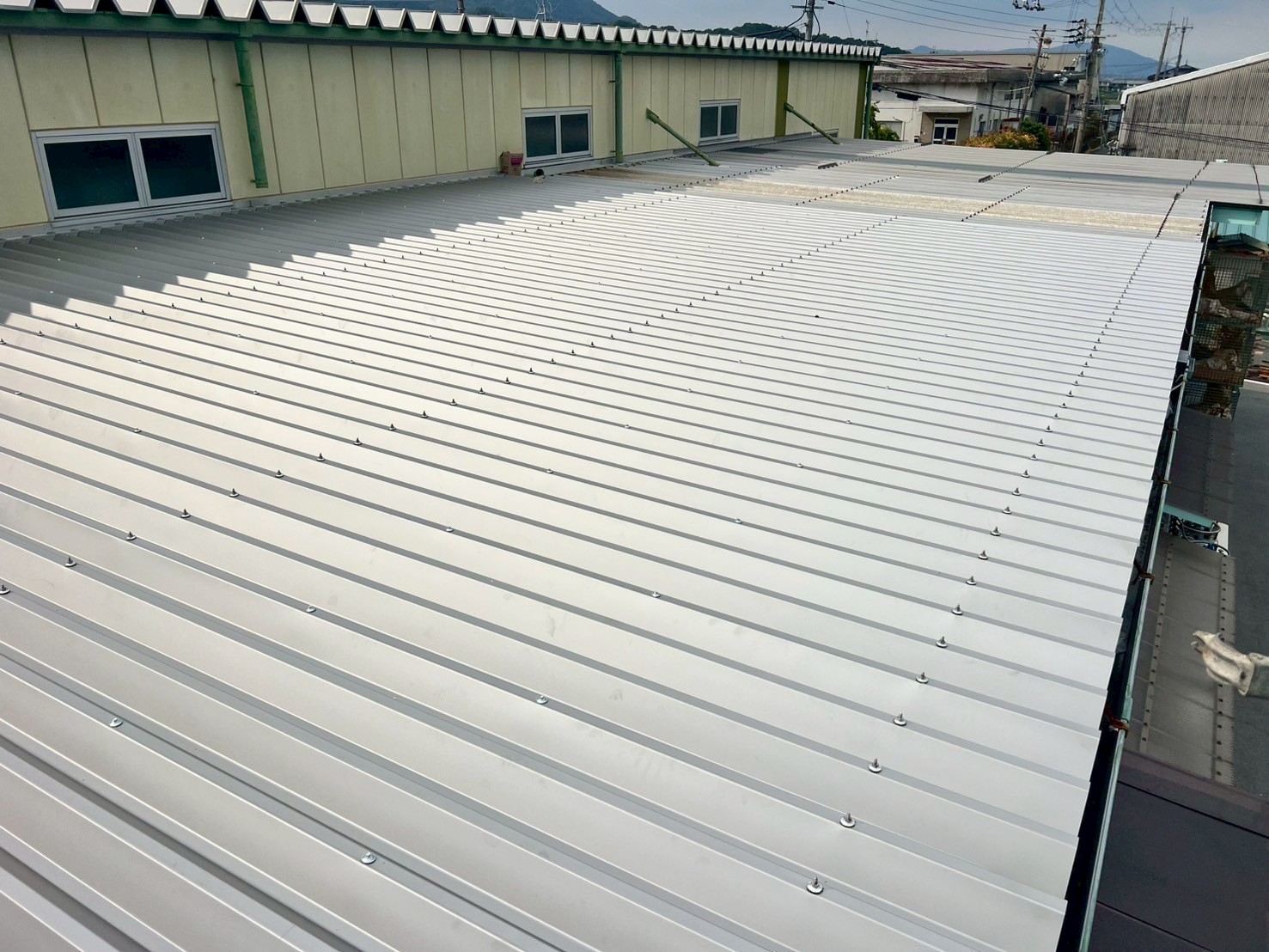

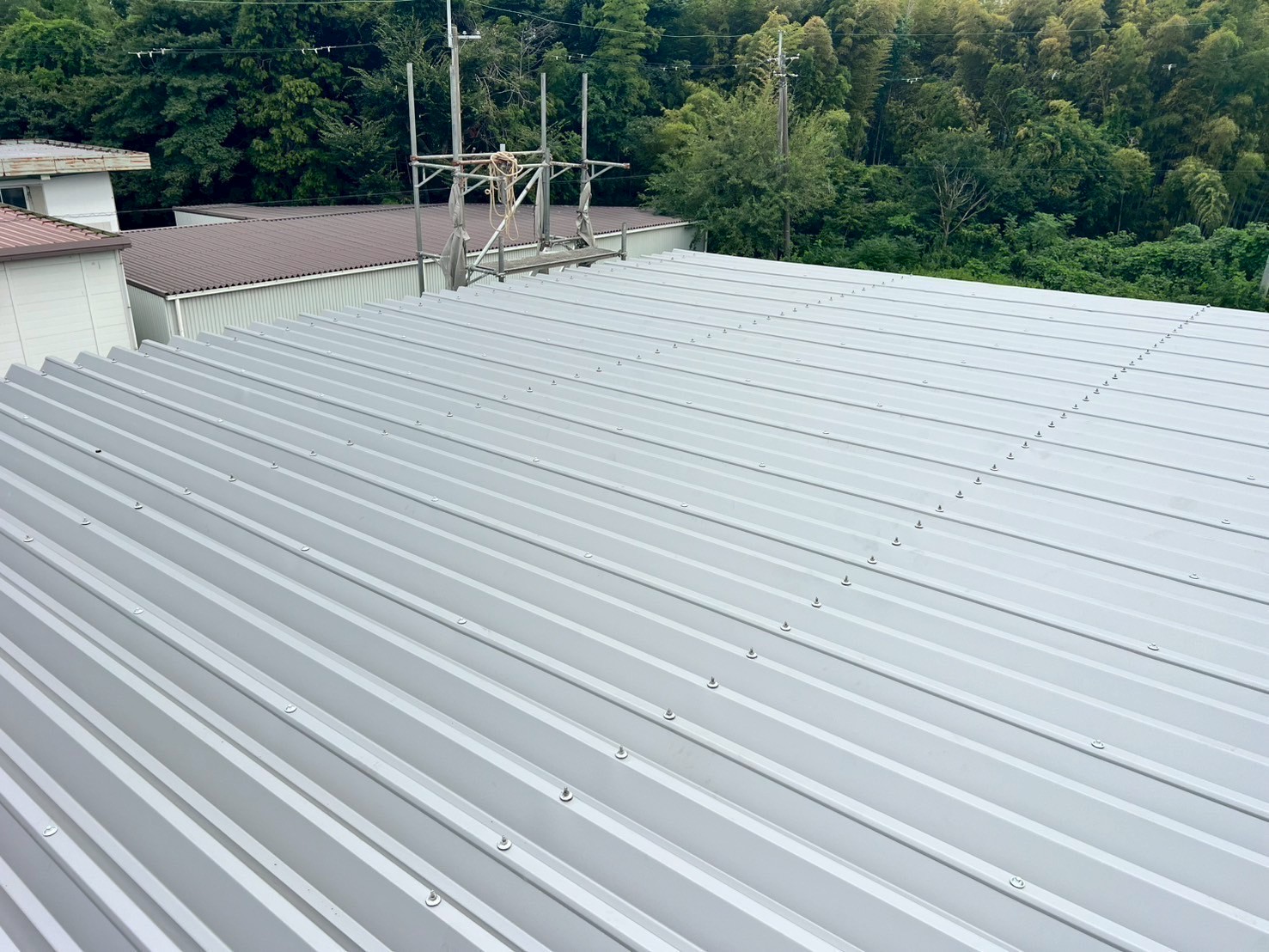

    確認していきます。

  35. 35. 2025年09月25日

    屋根改修工事

    屋根改修工事

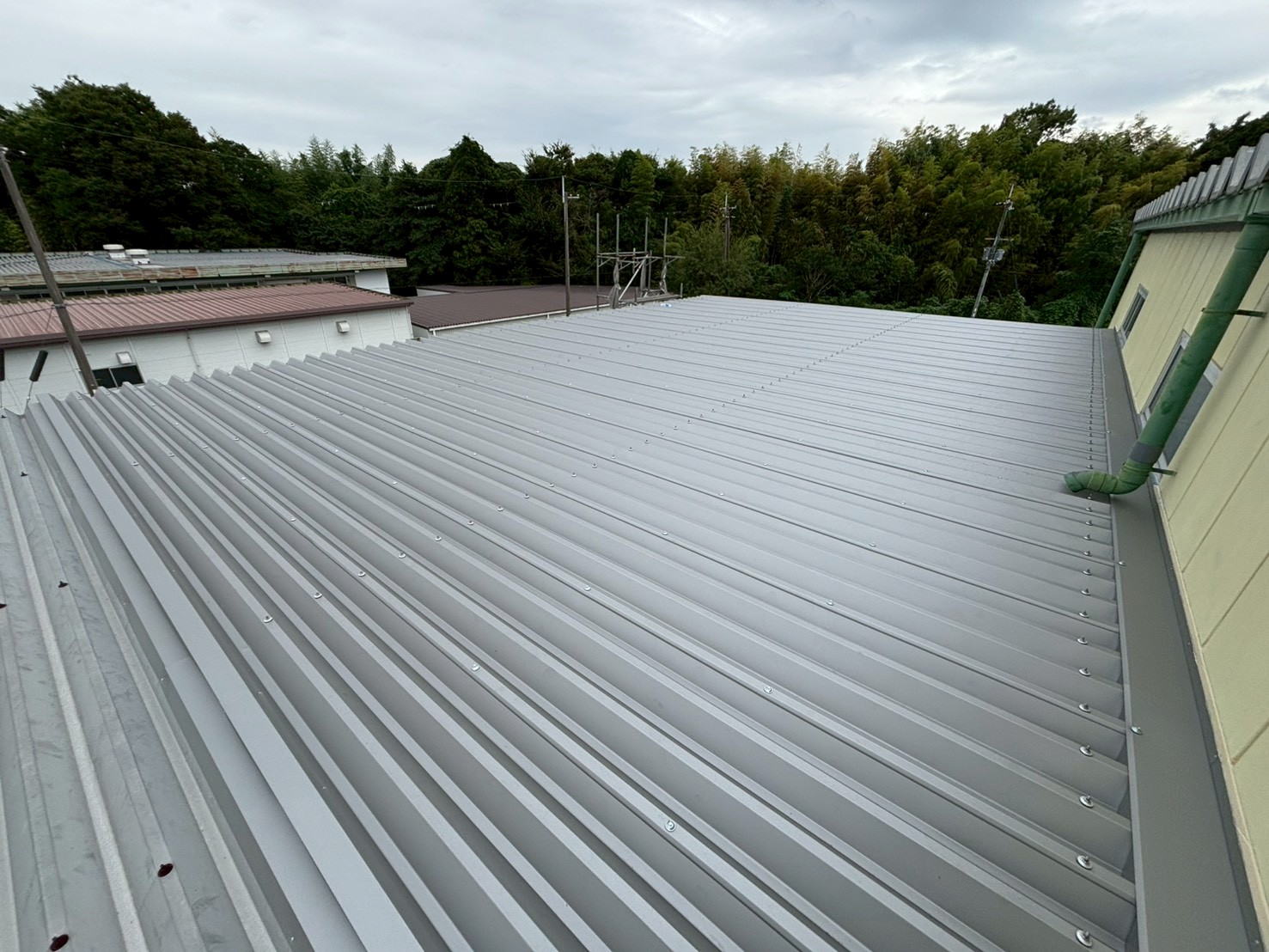

    確認していきます。

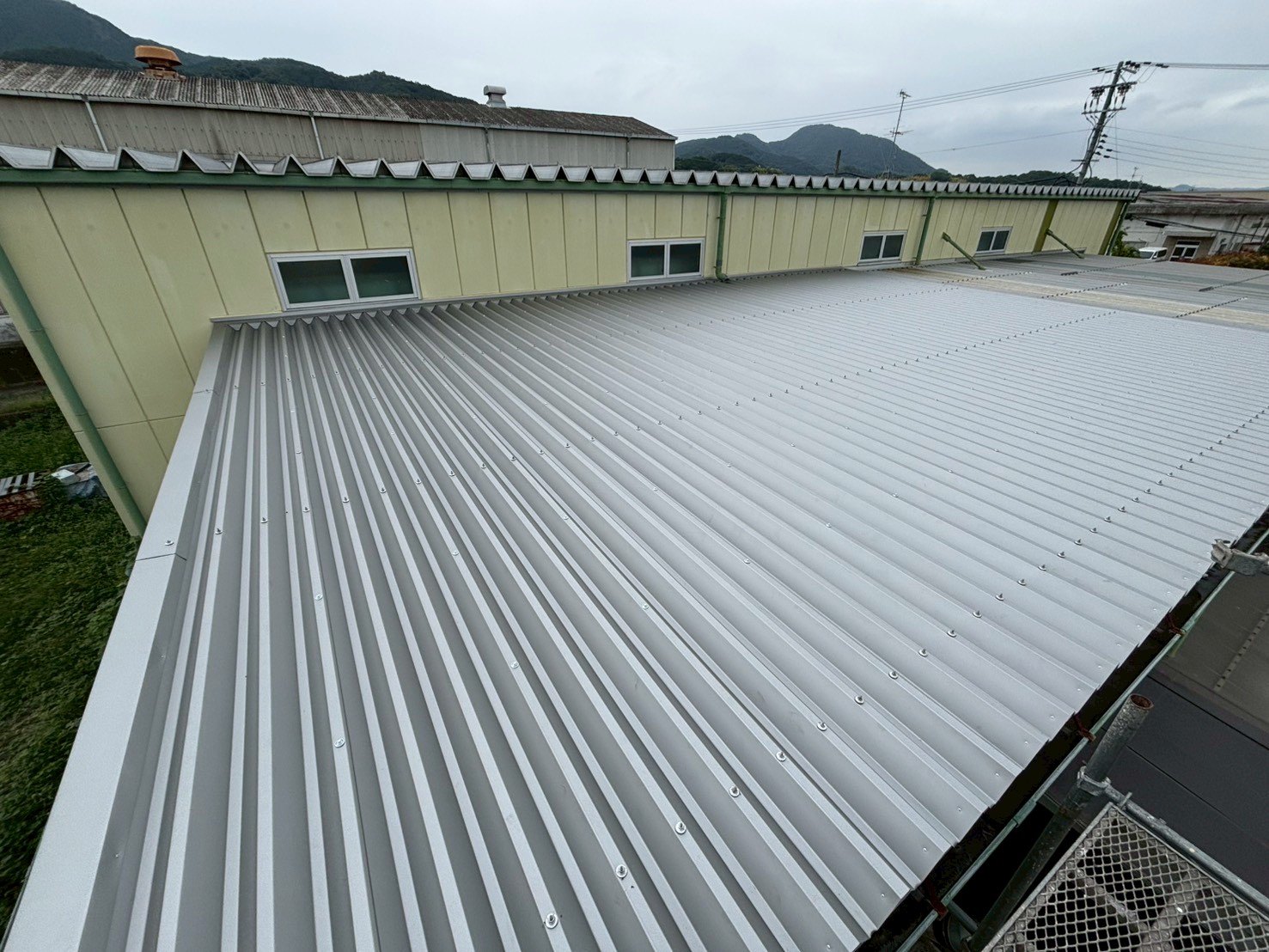

  36. 36. 2025年09月27日

    仮設工事

    仮設工事

    昇降用足場を解体し、工事完了です。
