R7.9/22~9/30 堺市 M様邸 屋根、雨とい改修工事
Case Study - 施工完了
Case Study - ただいま施行中
工事データ
-
築年数
築30年ぐらい
-
構造
ー
-
お問合わせ内容
大屋根の裏側のといが詰まってるようで水が溢れる。築30年は経つので不具合がないか全体的に見てほしい。
-
工事内容
屋根、雨とい改修工事
-
工期
約2週間
施工詳細
1. 2025年09月22日

足場工事

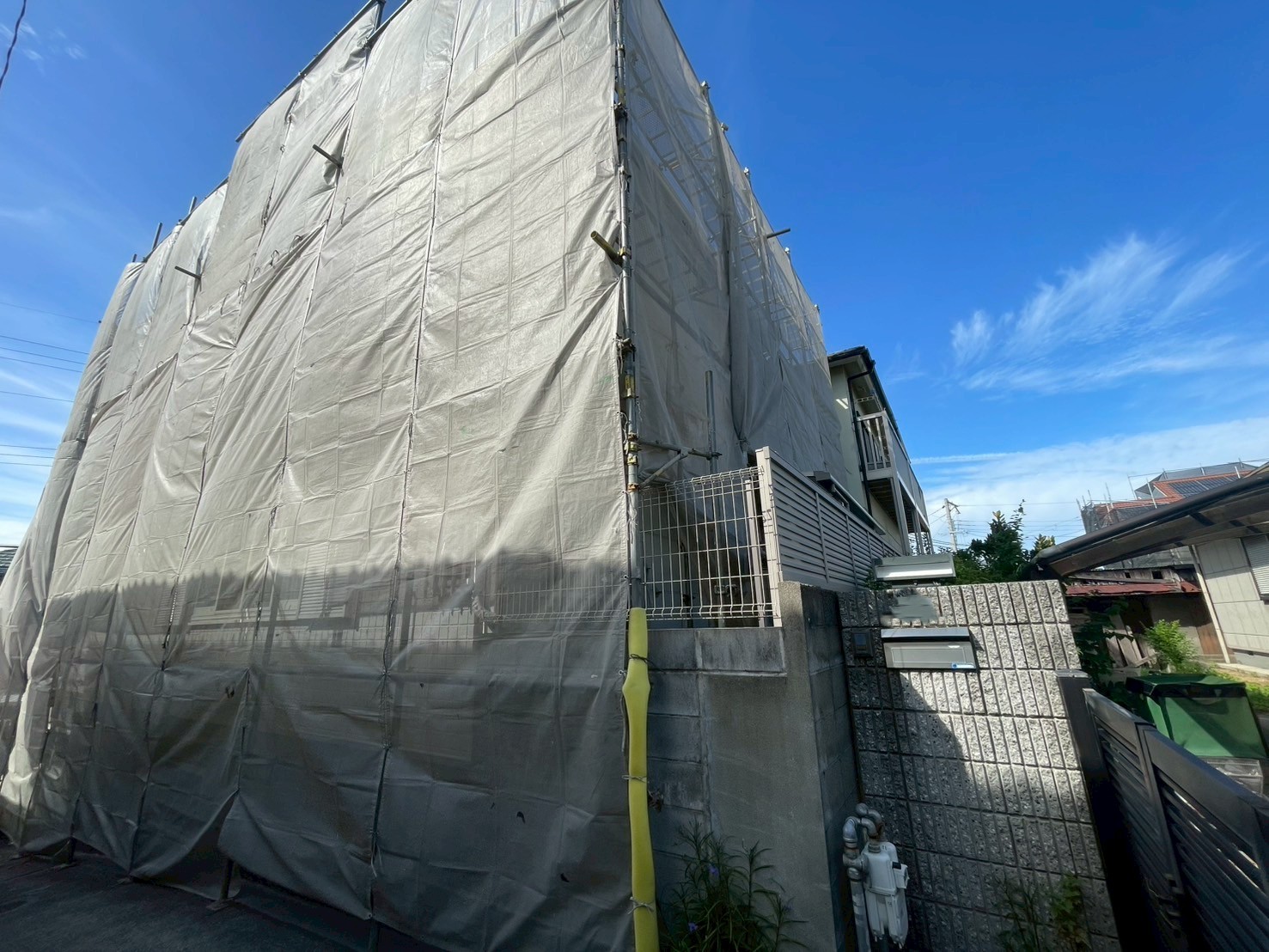

足場を組み養生シートを被せました。
2. 2025年09月22日

足場工事
足場を組み養生シートを被せました。
3. 2025年09月23日

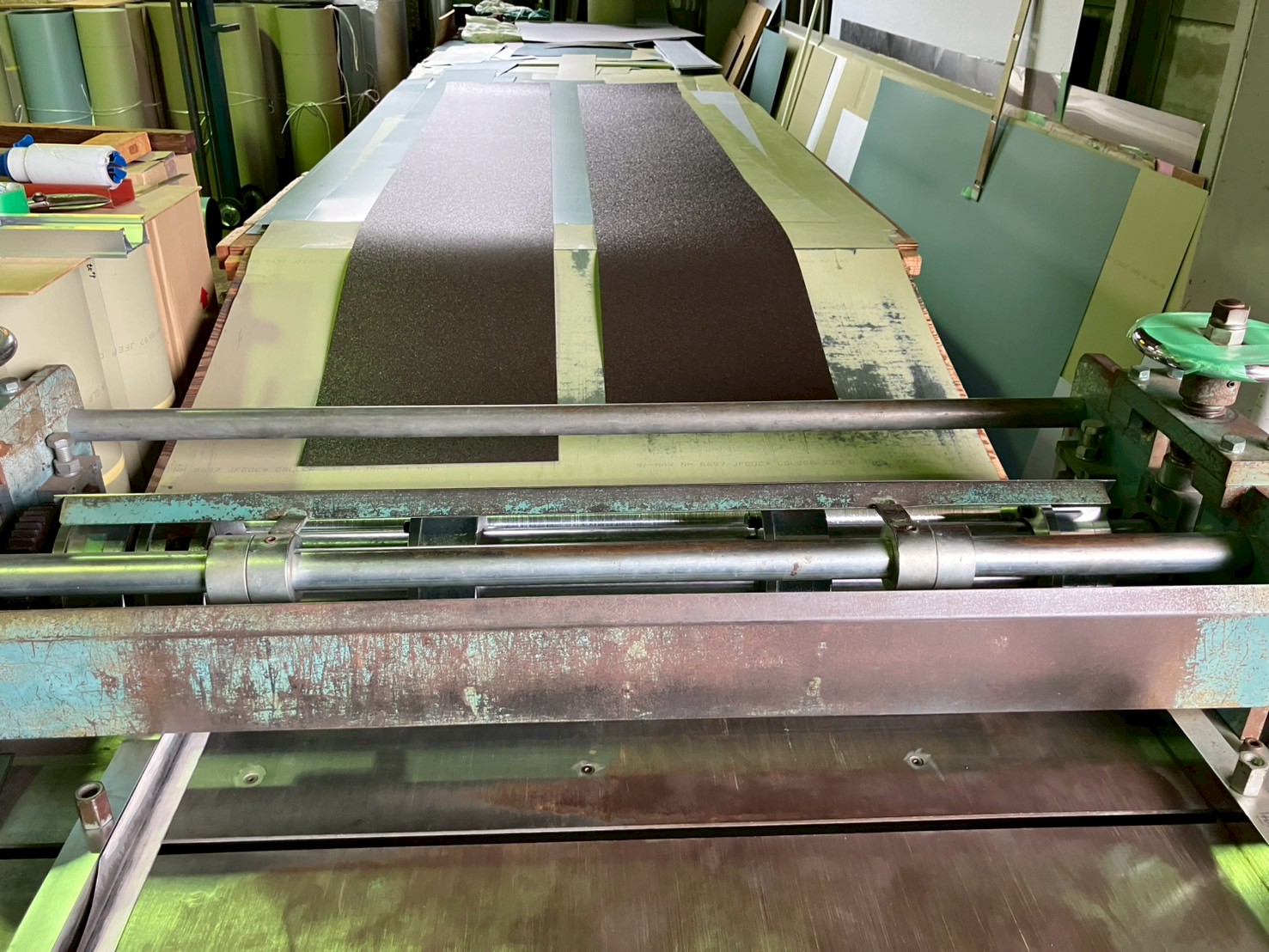

製作
スリッターで平板を切断していきます。
4. 2025年09月23日

製作
折曲機で加工していきます。棟板金が出来上がりました。
5. 2025年09月23日

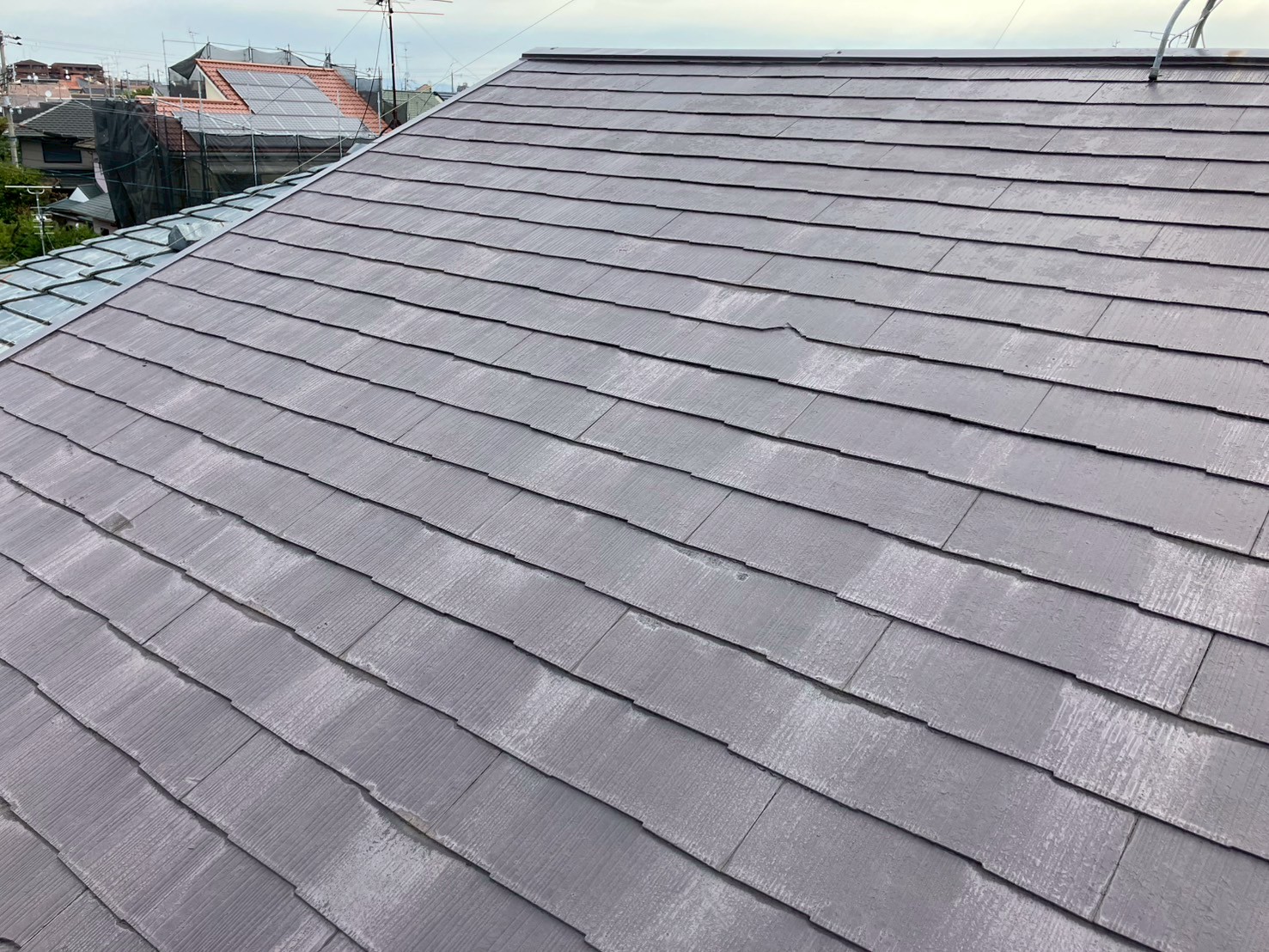

屋根カバー工事(大屋根)

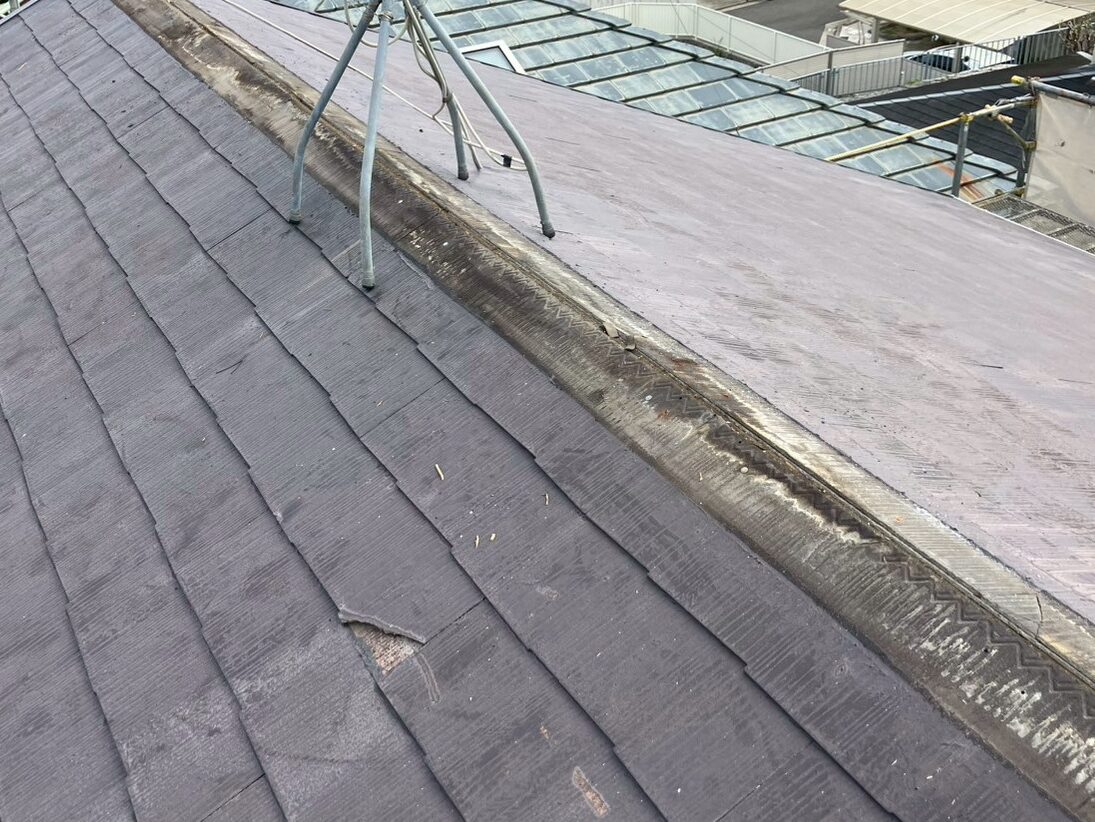

既存の状態です。
6. 2025年09月23日

屋根カバー工事(大屋根)

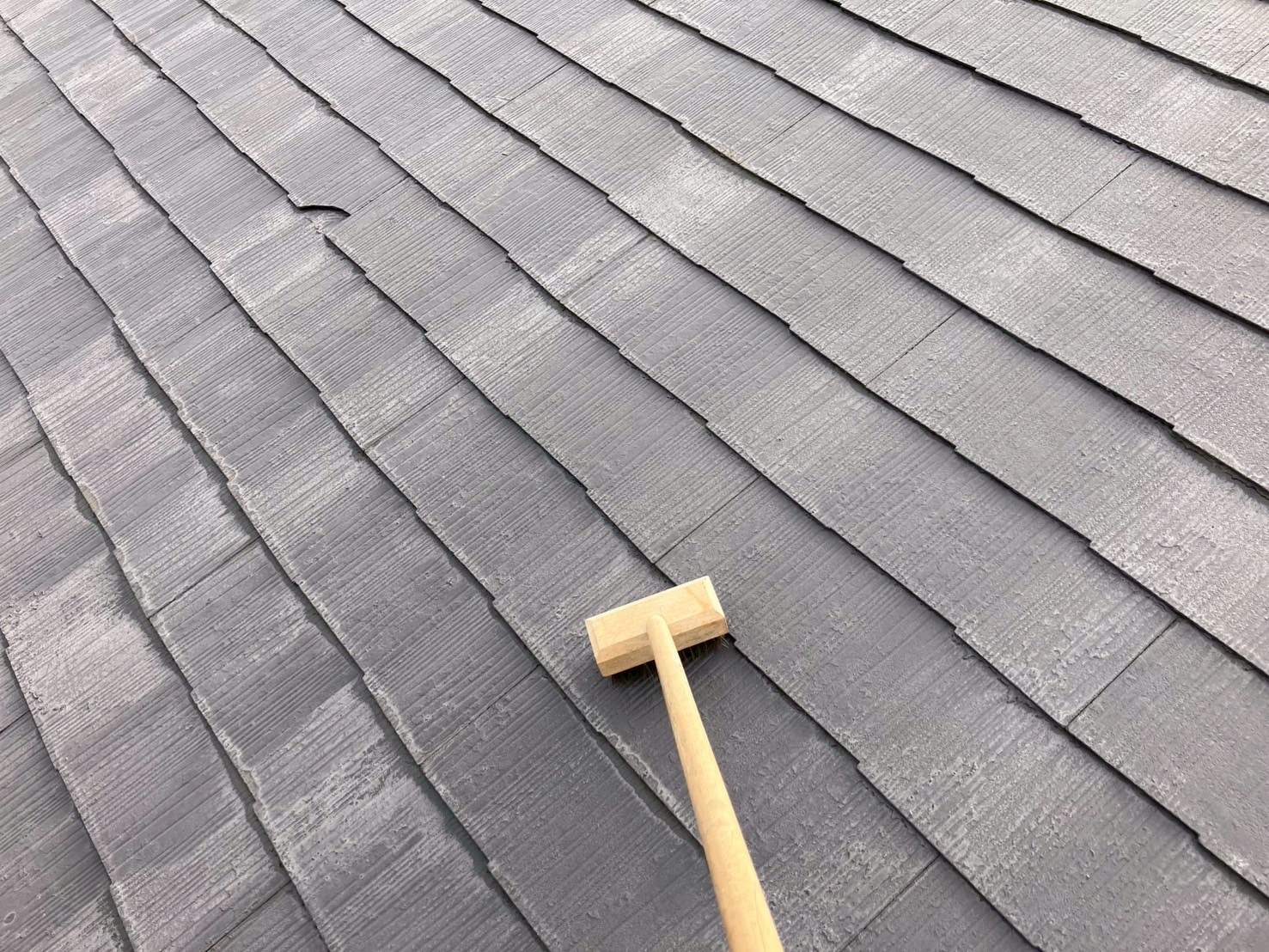

ケレン掛けして下地を整えていきます。
7. 2025年09月23日

屋根カバー工事(大屋根)
棟板金を撤去していきます。
8. 2025年09月23日

屋根カバー工事(大屋根)

下地木材も撤去しました。
9. 2025年09月23日

屋根カバー工事(大屋根)

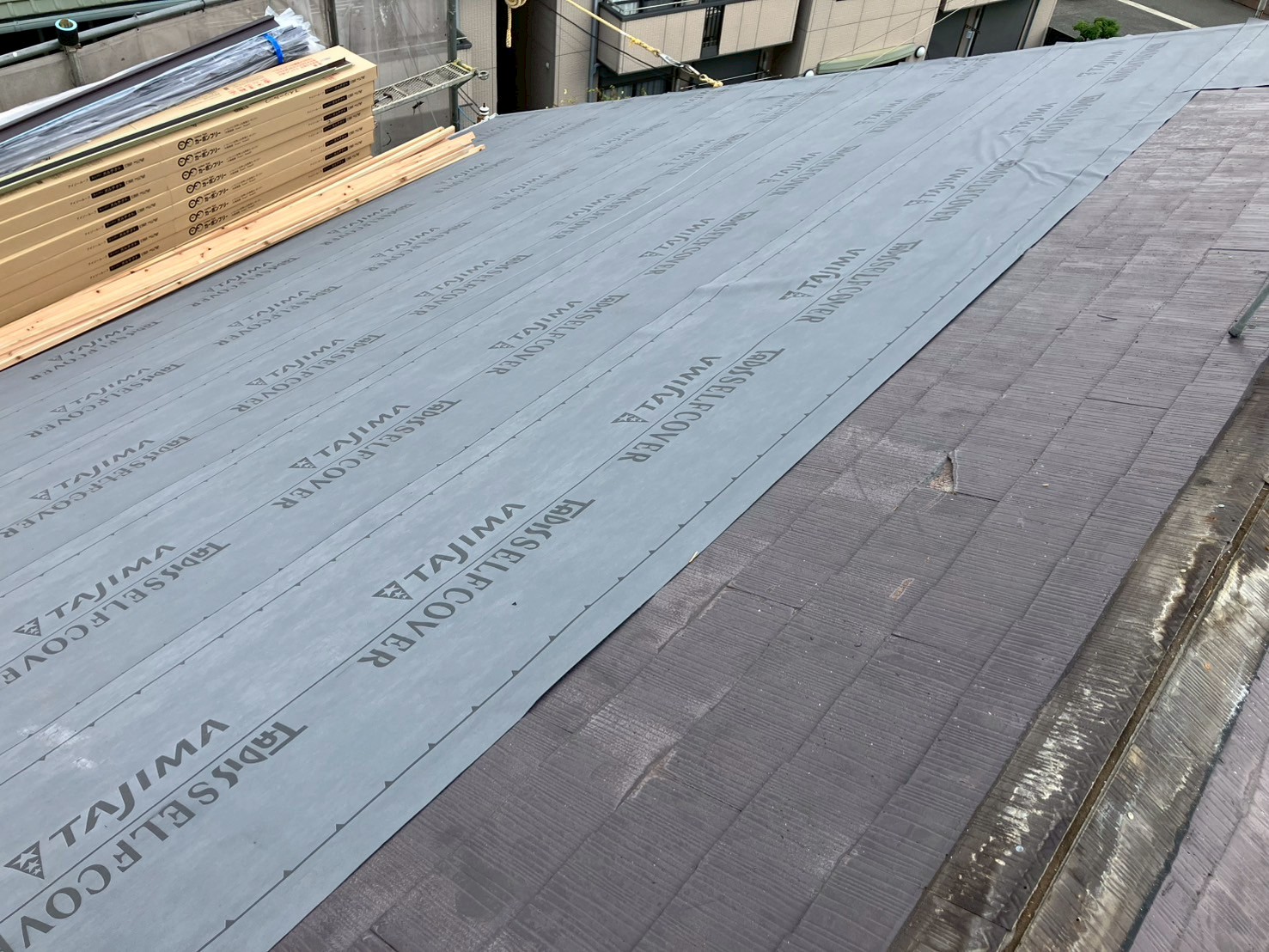

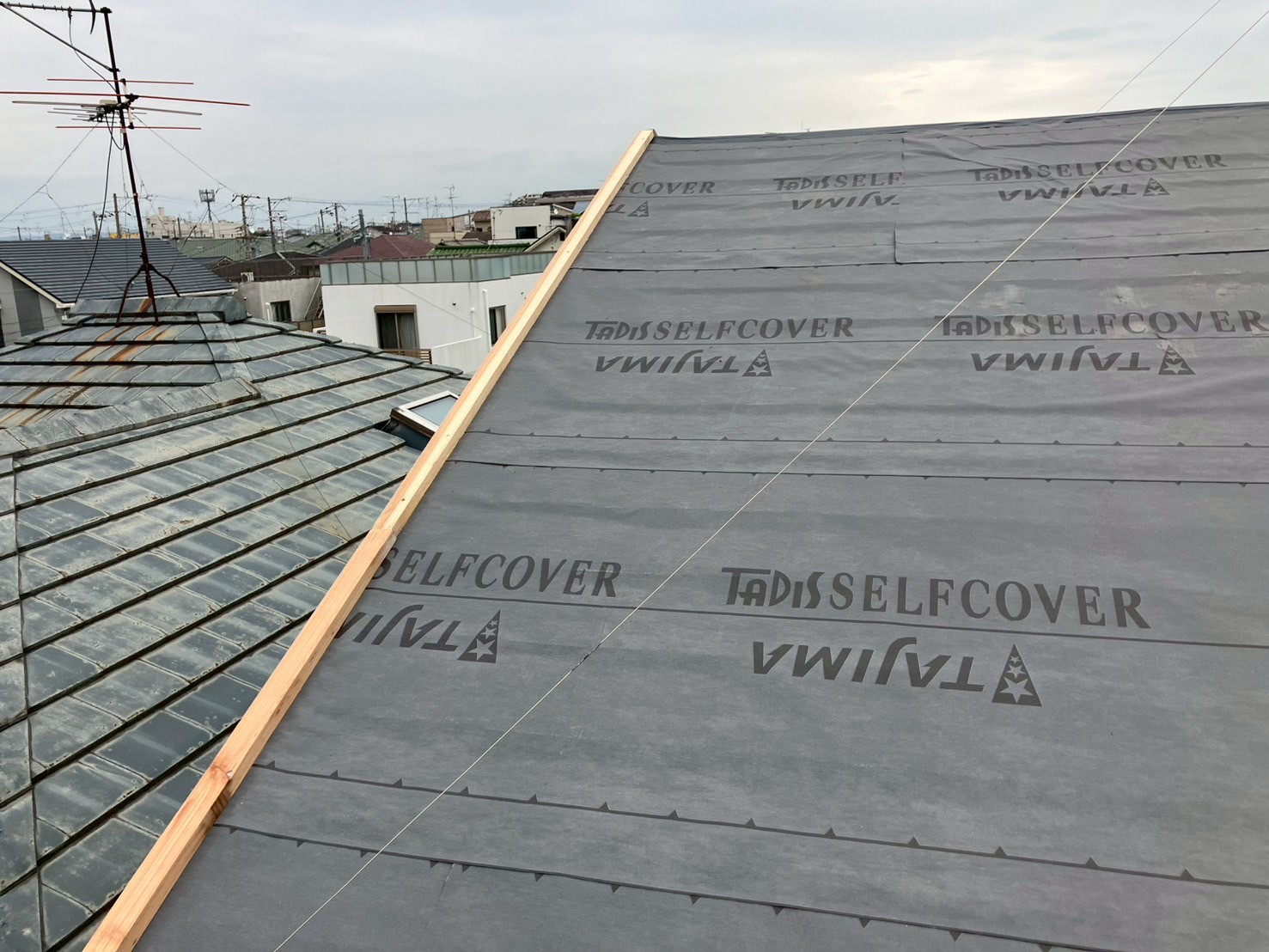

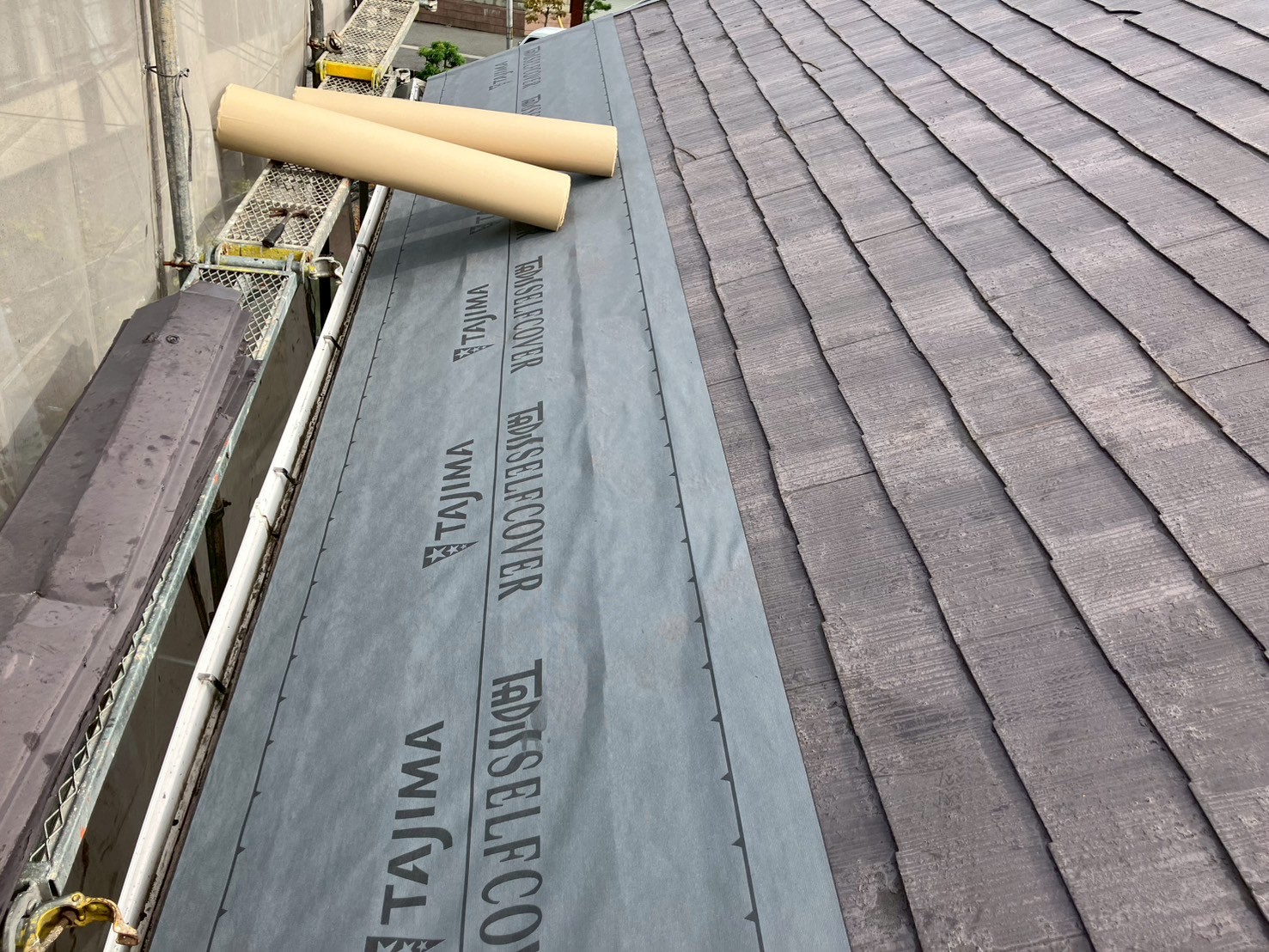

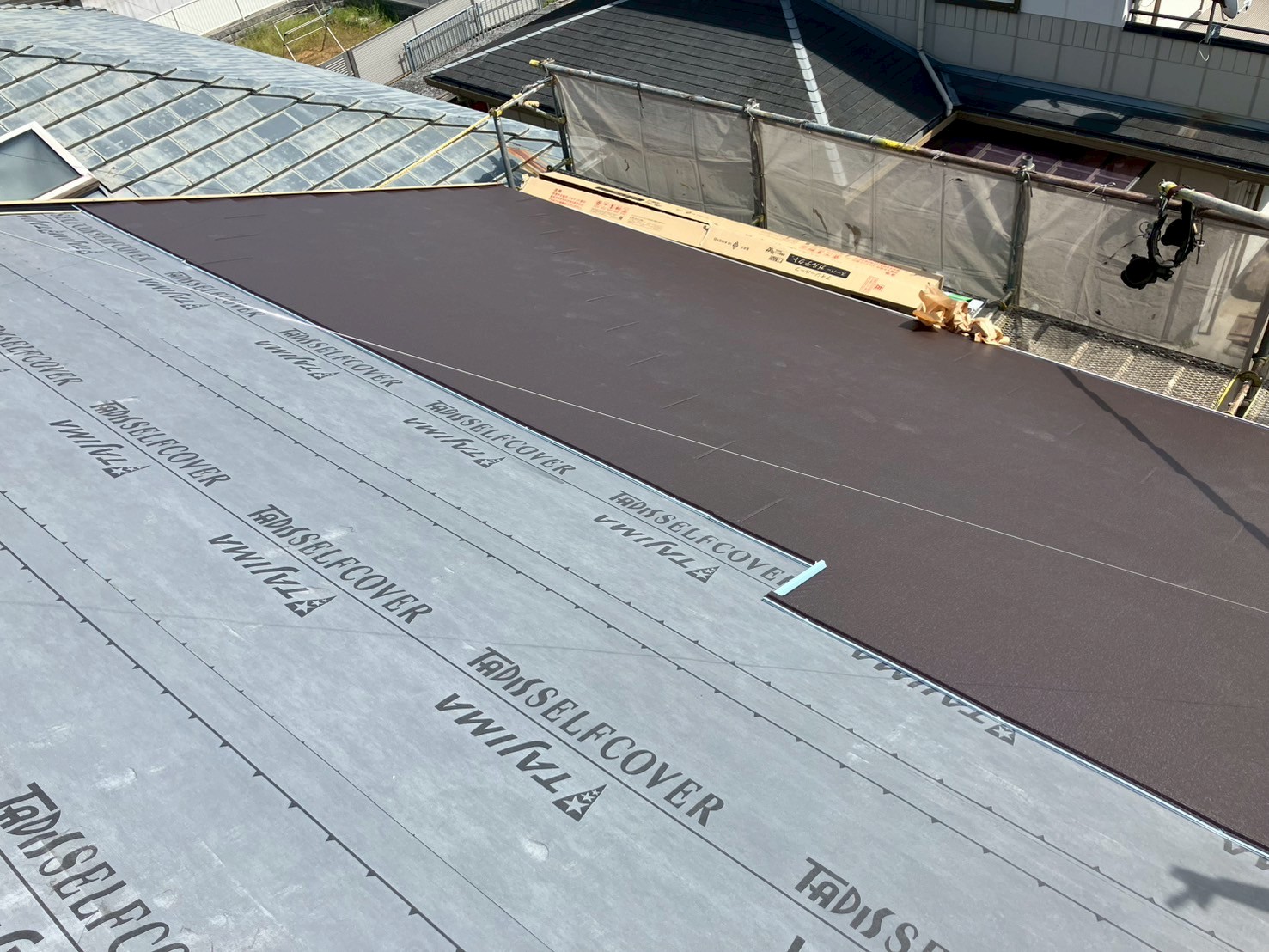

下葺き材(粘着ゴムアスルーフィング)を張っていきます。
10. 2025年09月23日

屋根カバー工事(大屋根)

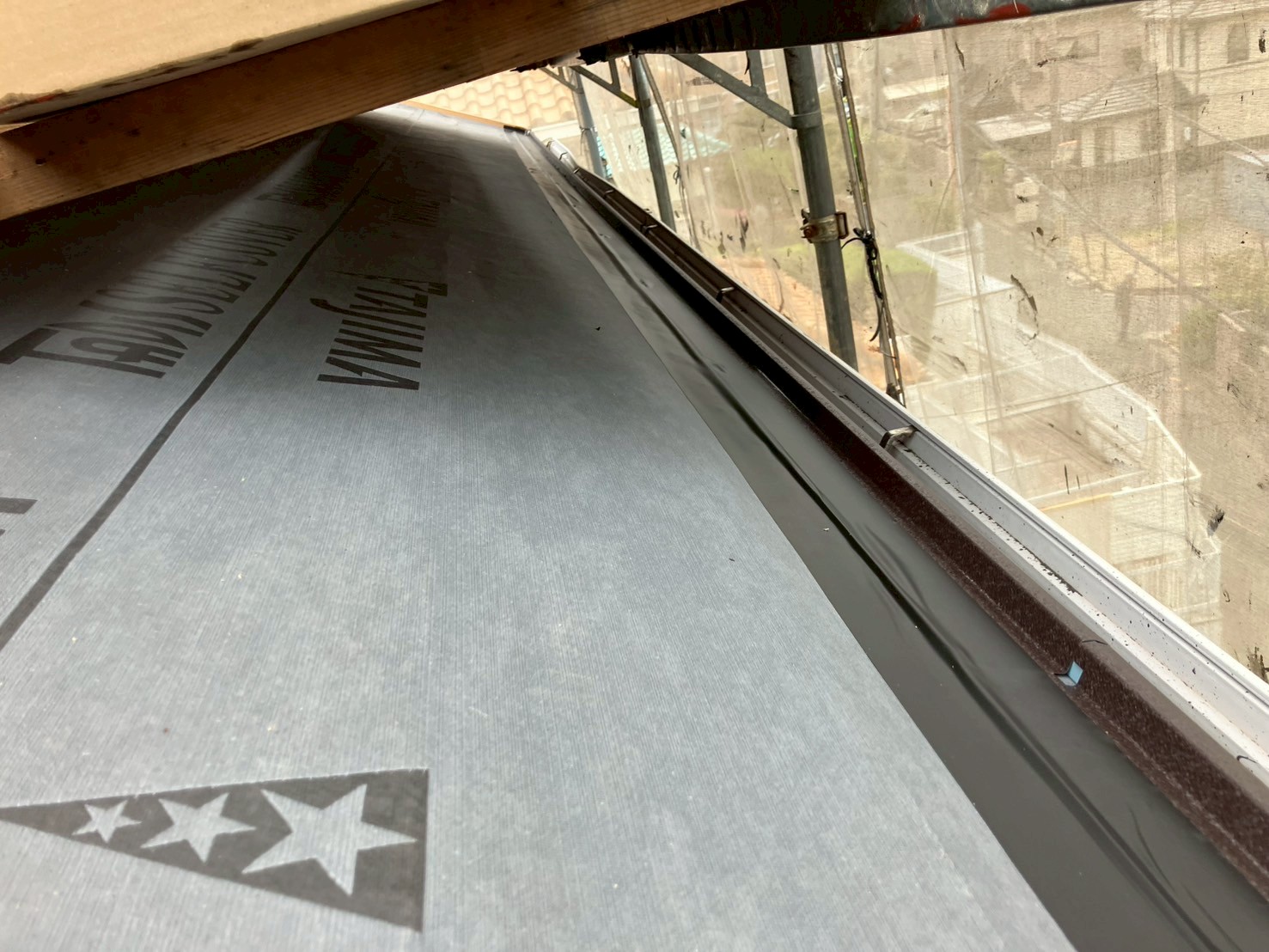

下葺き材(粘着ゴムアスルーフィング)を張っていきます。
11. 2025年09月23日

屋根カバー工事(大屋根)
軒先水切りを取り付け防水テープを貼りました。
12. 2025年09月23日

屋根カバー工事(大屋根)
ケラバに下地木材を取り付けていきます。
13. 2025年09月23日

屋根カバー工事(下屋)

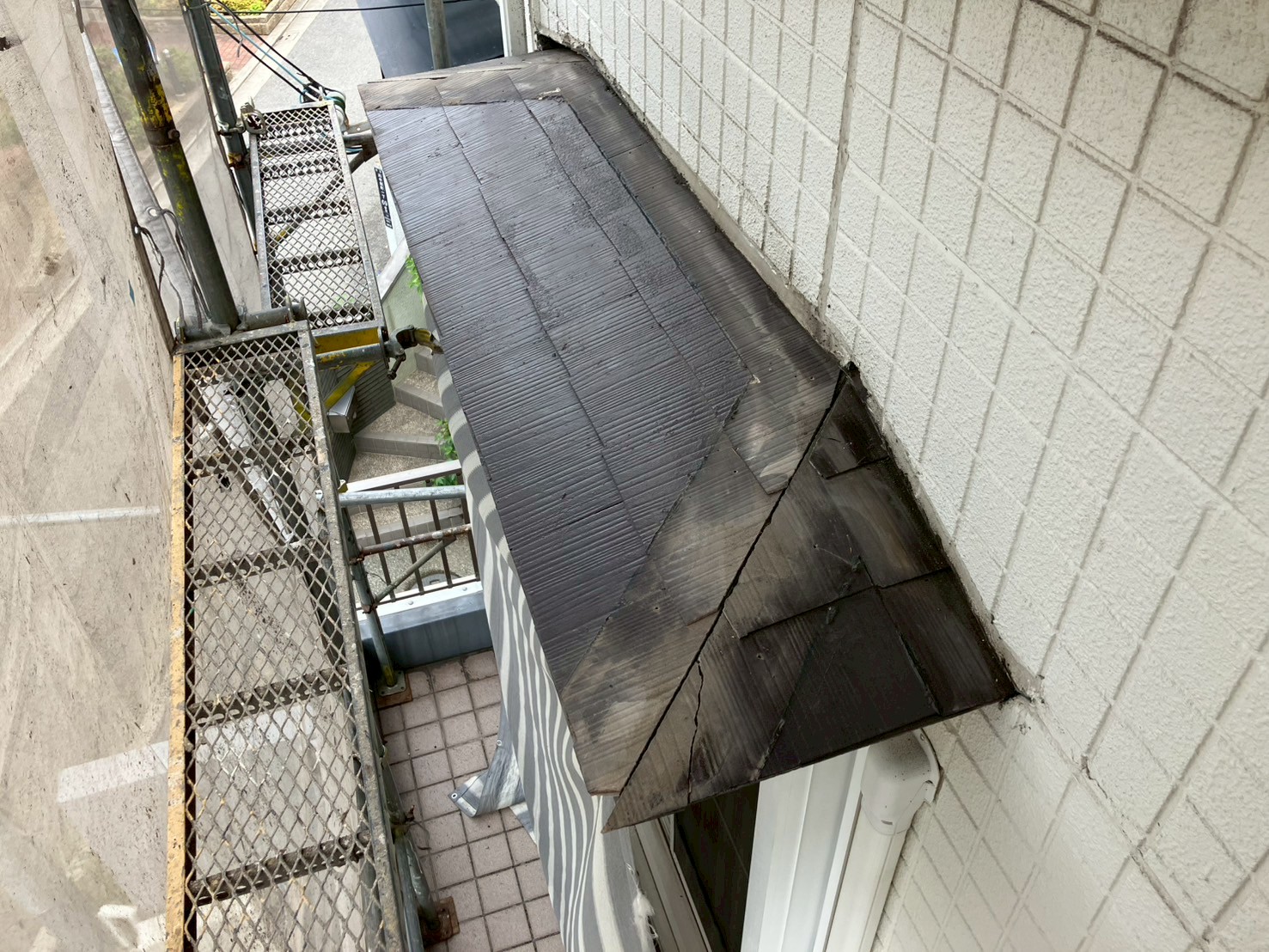

既存の状態です。
14. 2025年09月23日

屋根カバー工事(下屋)
棟板金、壁際水切りを撤去していきます。
15. 2025年09月23日

屋根カバー工事(下屋)

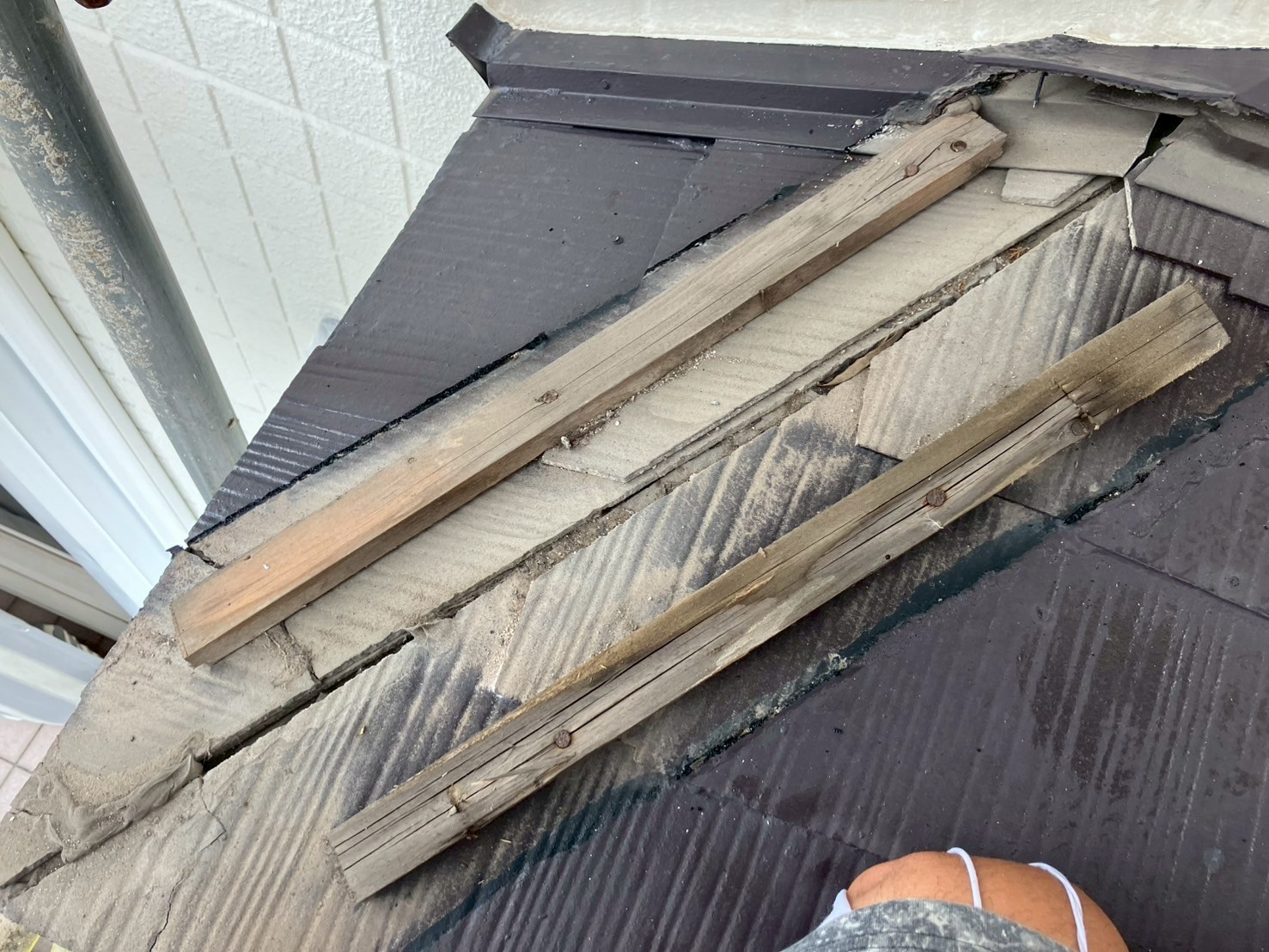

下地木材も撤去しました。
16. 2025年09月23日

屋根カバー工事(下屋)

下葺き材を張ります。
17. 2025年09月23日

屋根カバー工事(下屋)
軒先水切りを取り付けました。
18. 2025年09月23日

屋根カバー工事(下屋)
軒先水切りに防水テープを貼りました。棟・壁際に下地木材を取り付けていきます。
19. 2025年09月24日

製作

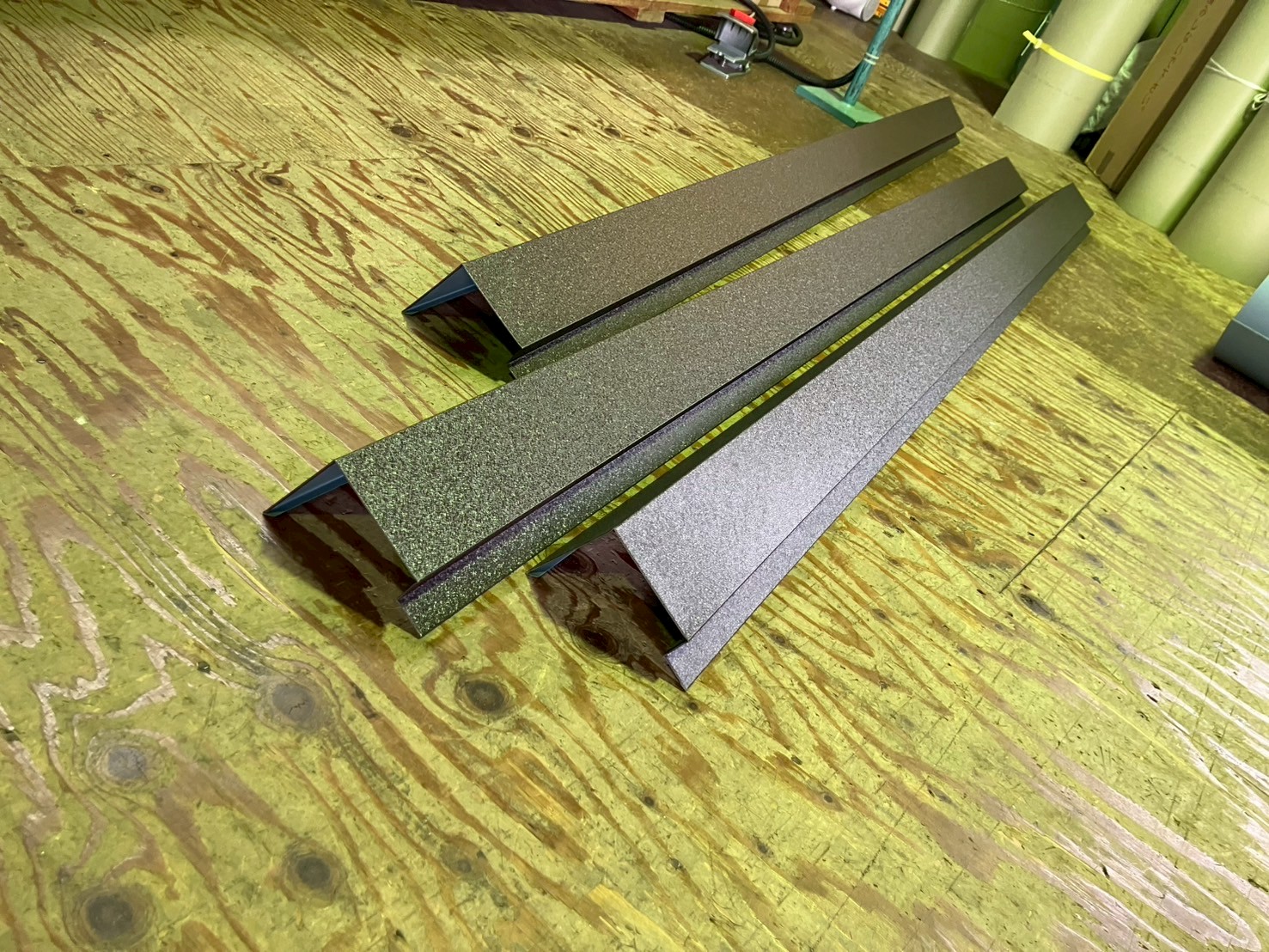

折曲機で加工し、ケラバ水切りが出来上がりました。
20. 2025年09月24日

屋根カバー工事(大屋根)

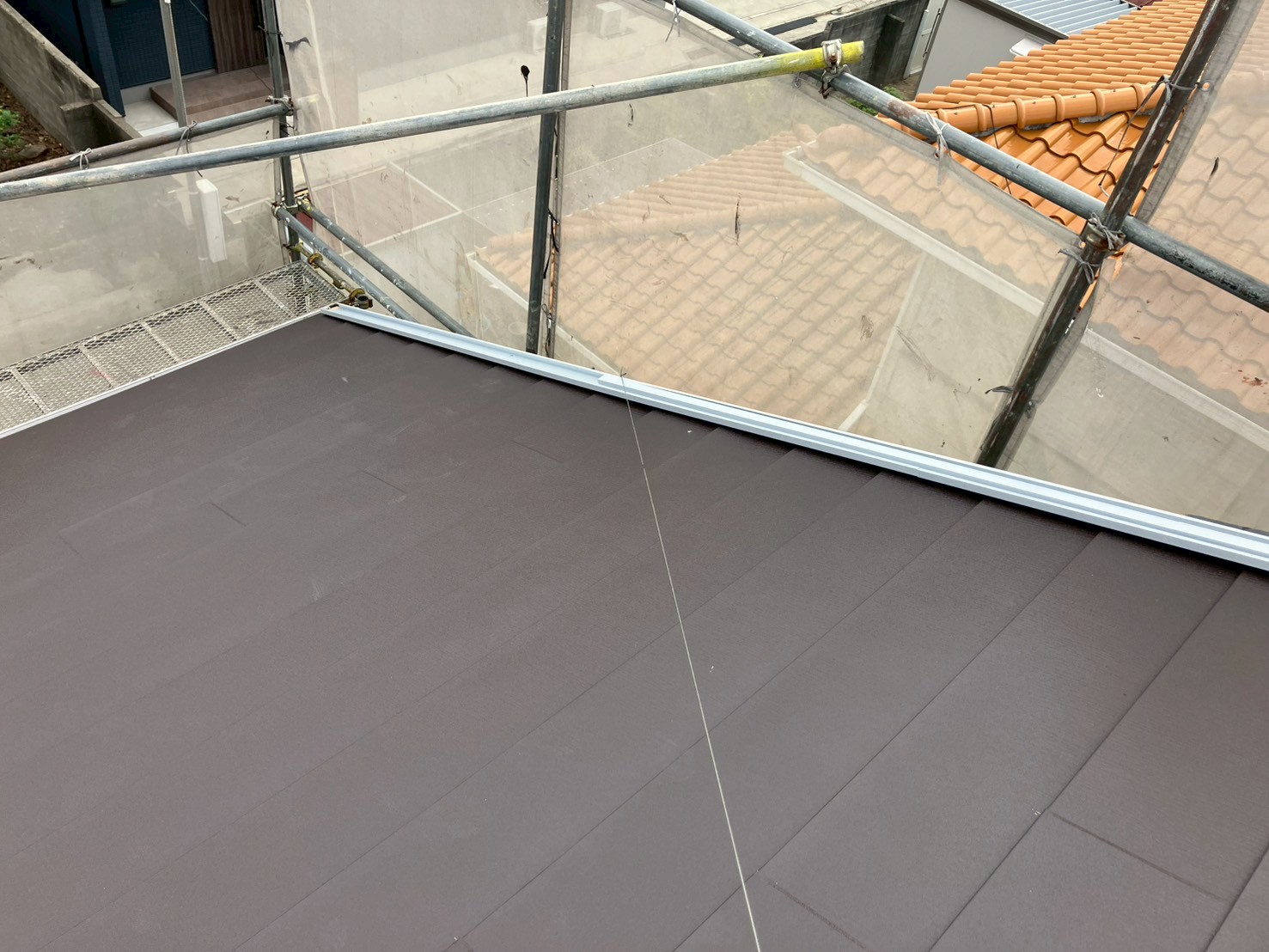

軒先から屋根材(スーパーガルテクト)を葺いていきます。
21. 2025年09月24日

屋根カバー工事(大屋根)
屋根材を葺いていきます。
22. 2025年09月24日

屋根カバー工事(下屋)
屋根材を葺き上げました。
23. 2025年09月25日

屋根カバー工事(下屋)
下地木材に防水テープを貼りました。
24. 2025年09月25日

屋根カバー工事(下屋)

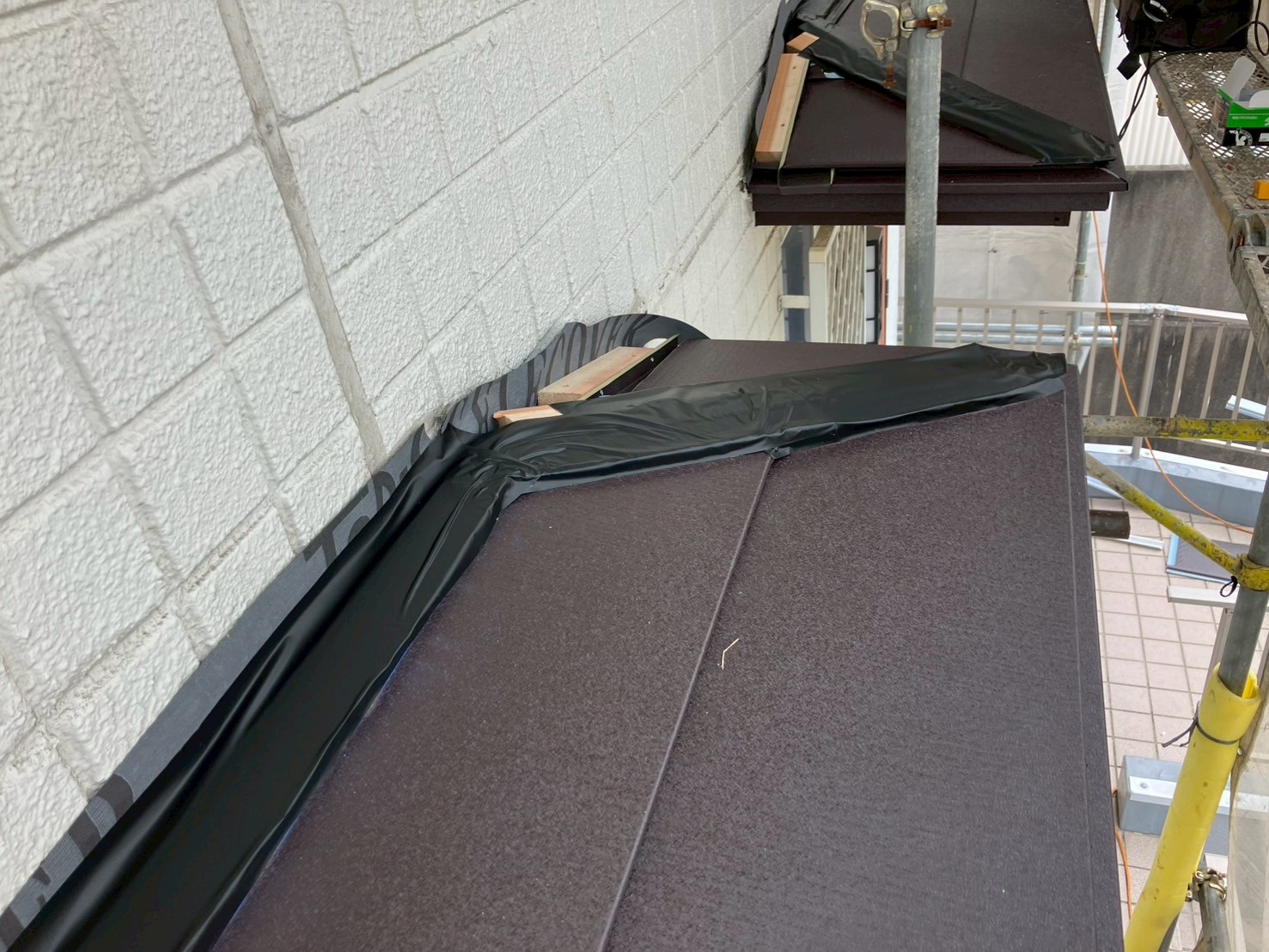

棟・壁際にガルバ強化下地(タフベース)を取り付けました。

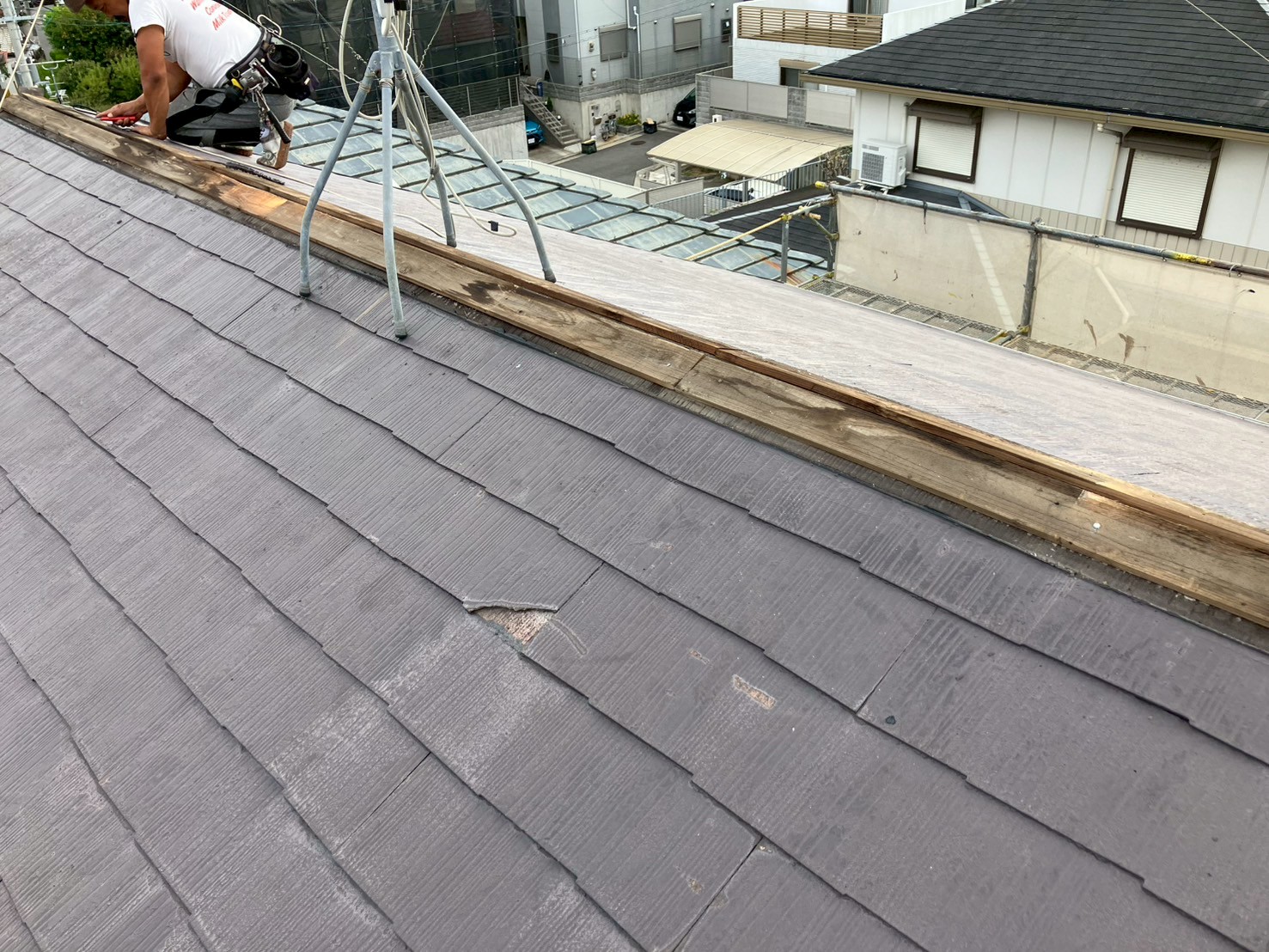

25. 2025年09月25日

屋根カバー工事(大屋根)

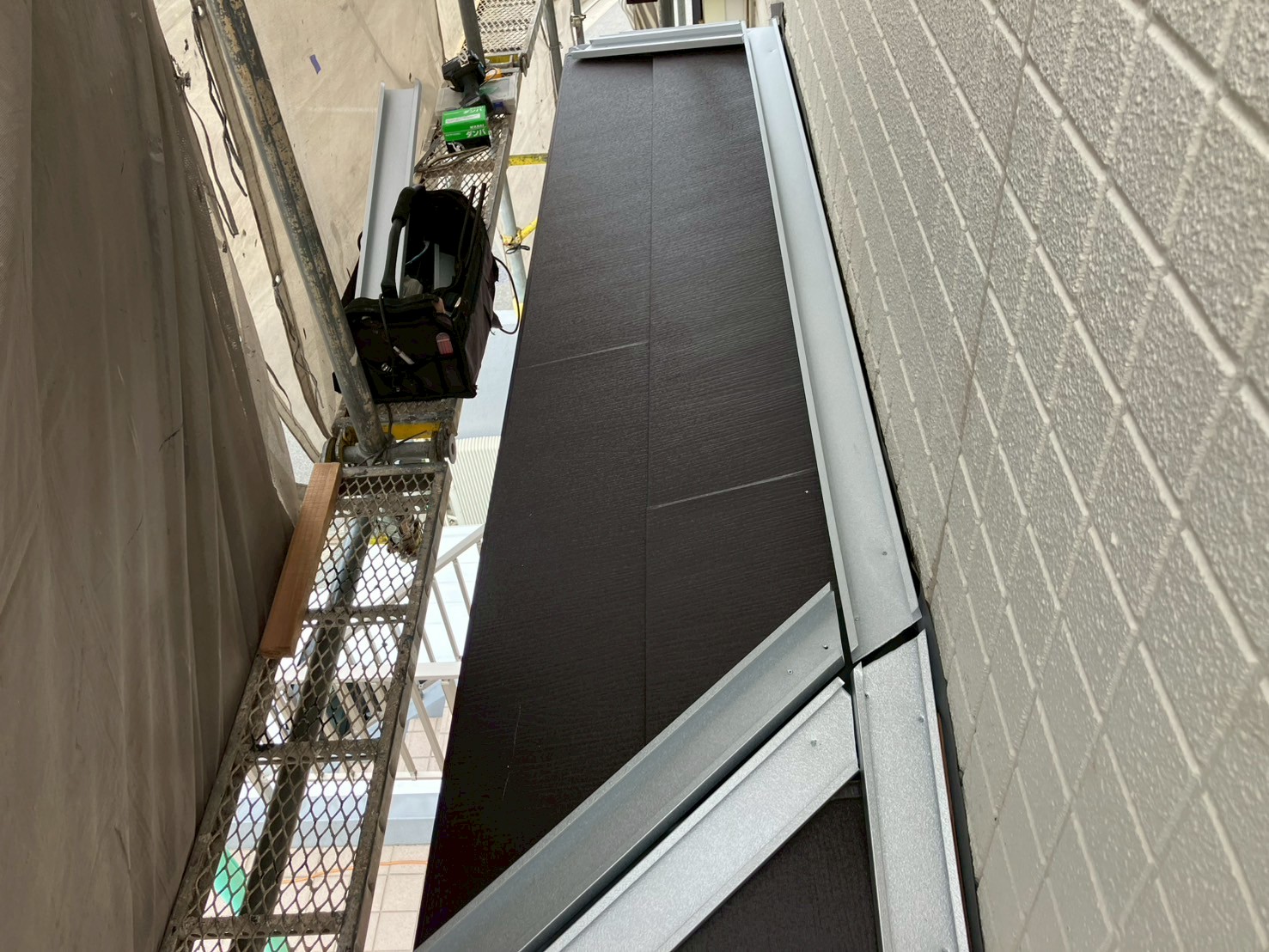

ケラバにタフベースを取り付けていきます。
26. 2025年09月25日

屋根カバー工事(大屋根)

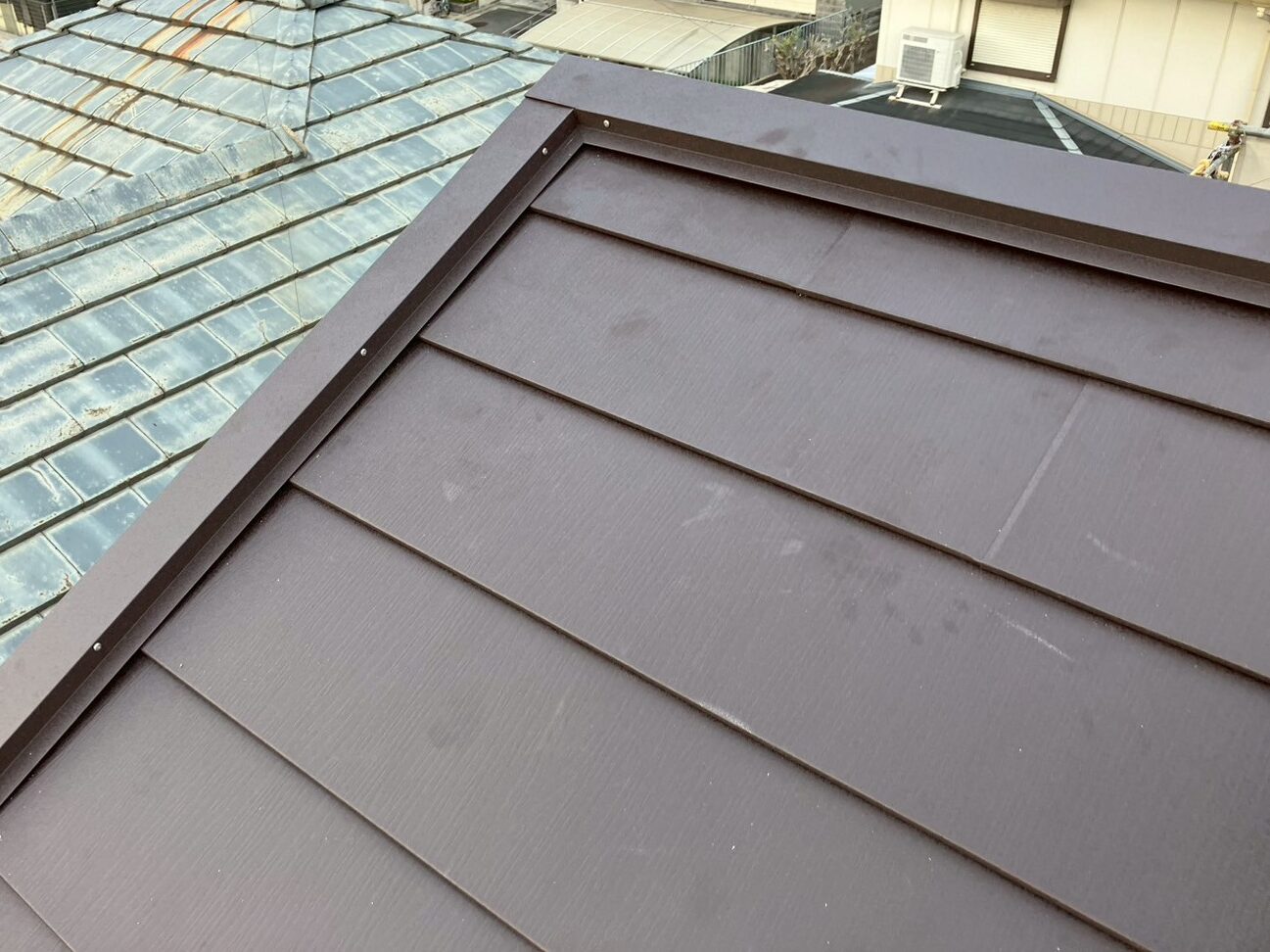

棟にもタフベースを取り付けていきます。
27. 2025年09月25日

屋根カバー工事(大屋根)

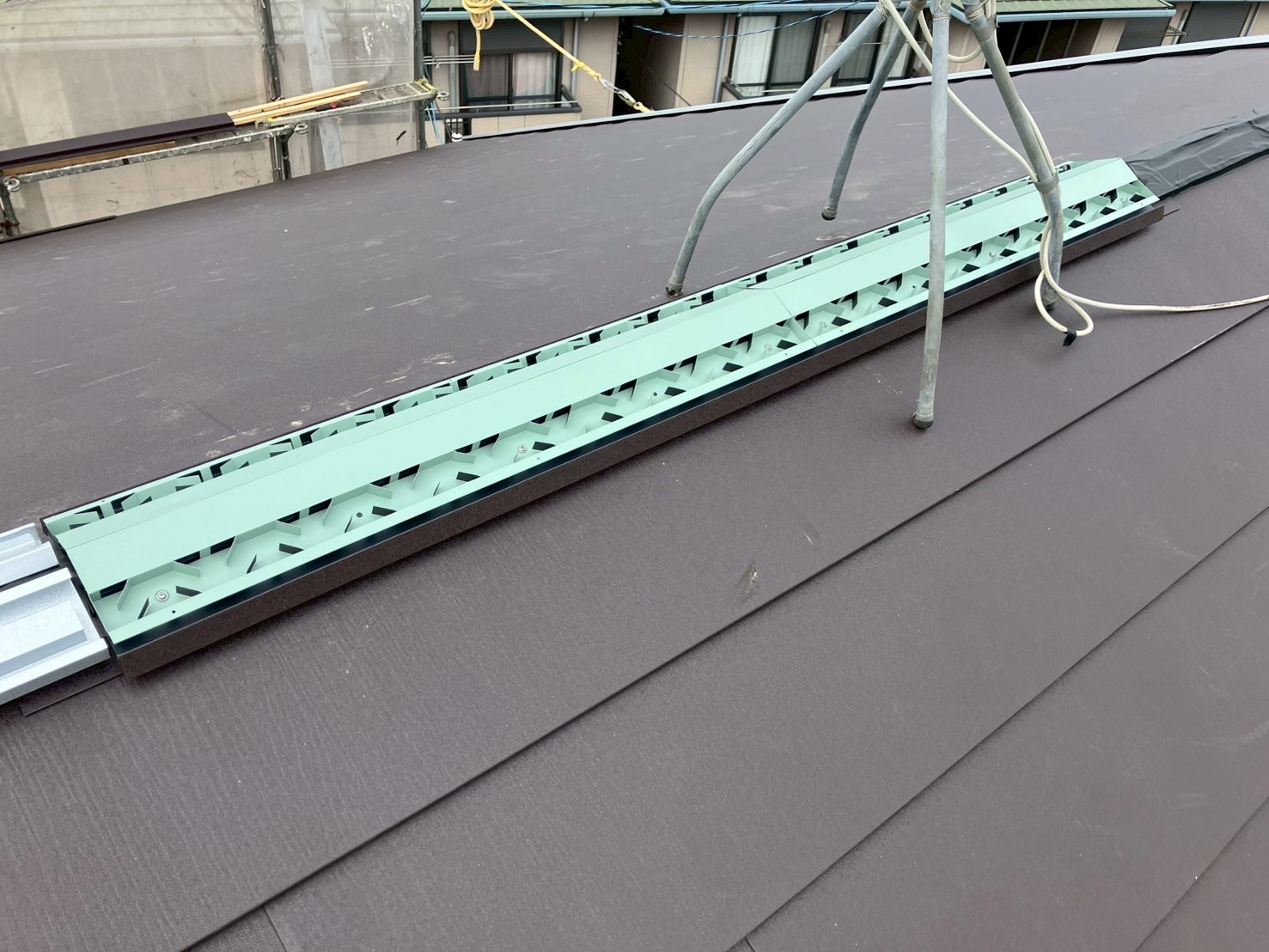

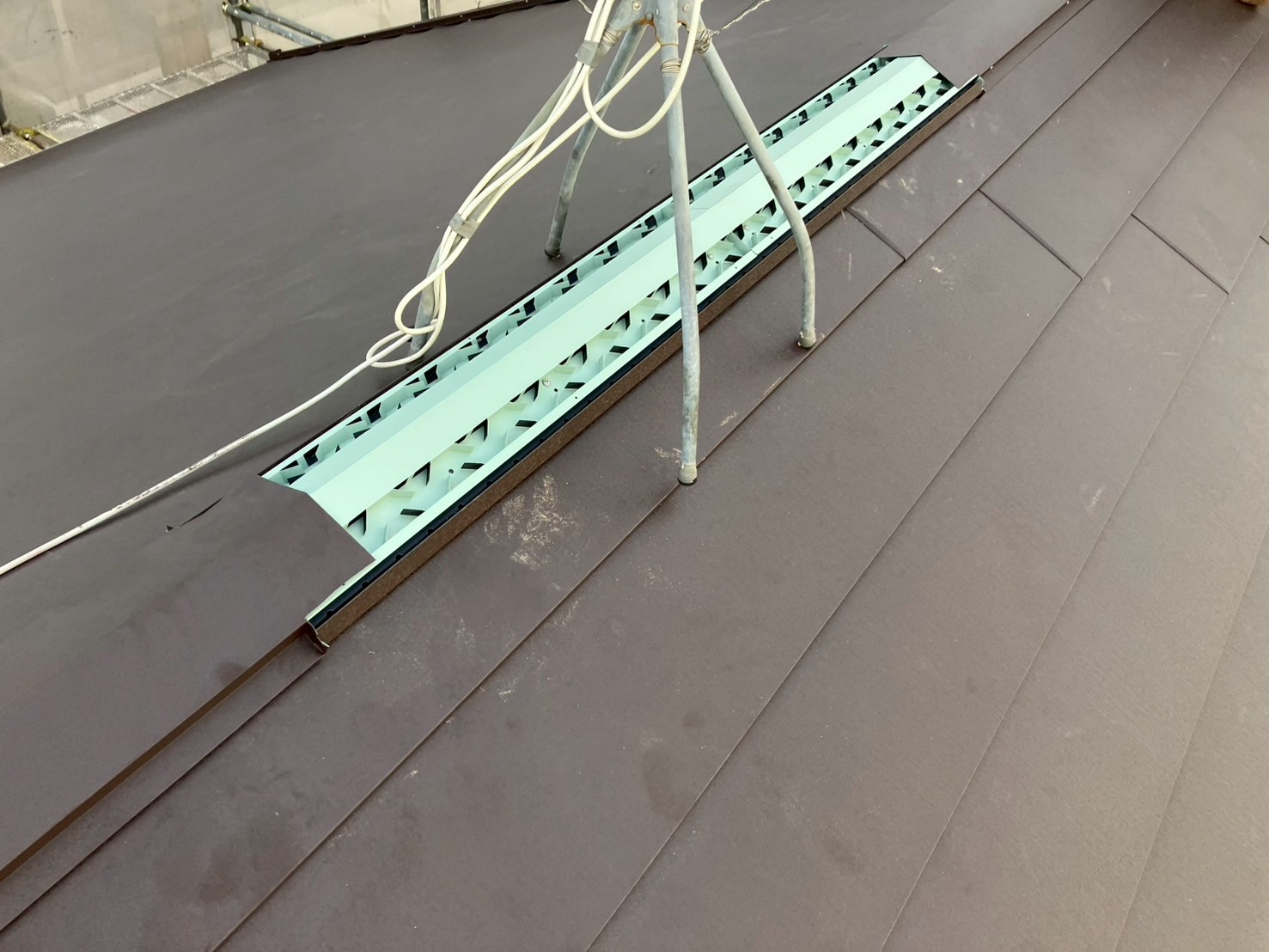

棟に換気棟を取り付けました。
28. 2025年09月25日

屋根カバー工事(大屋根)

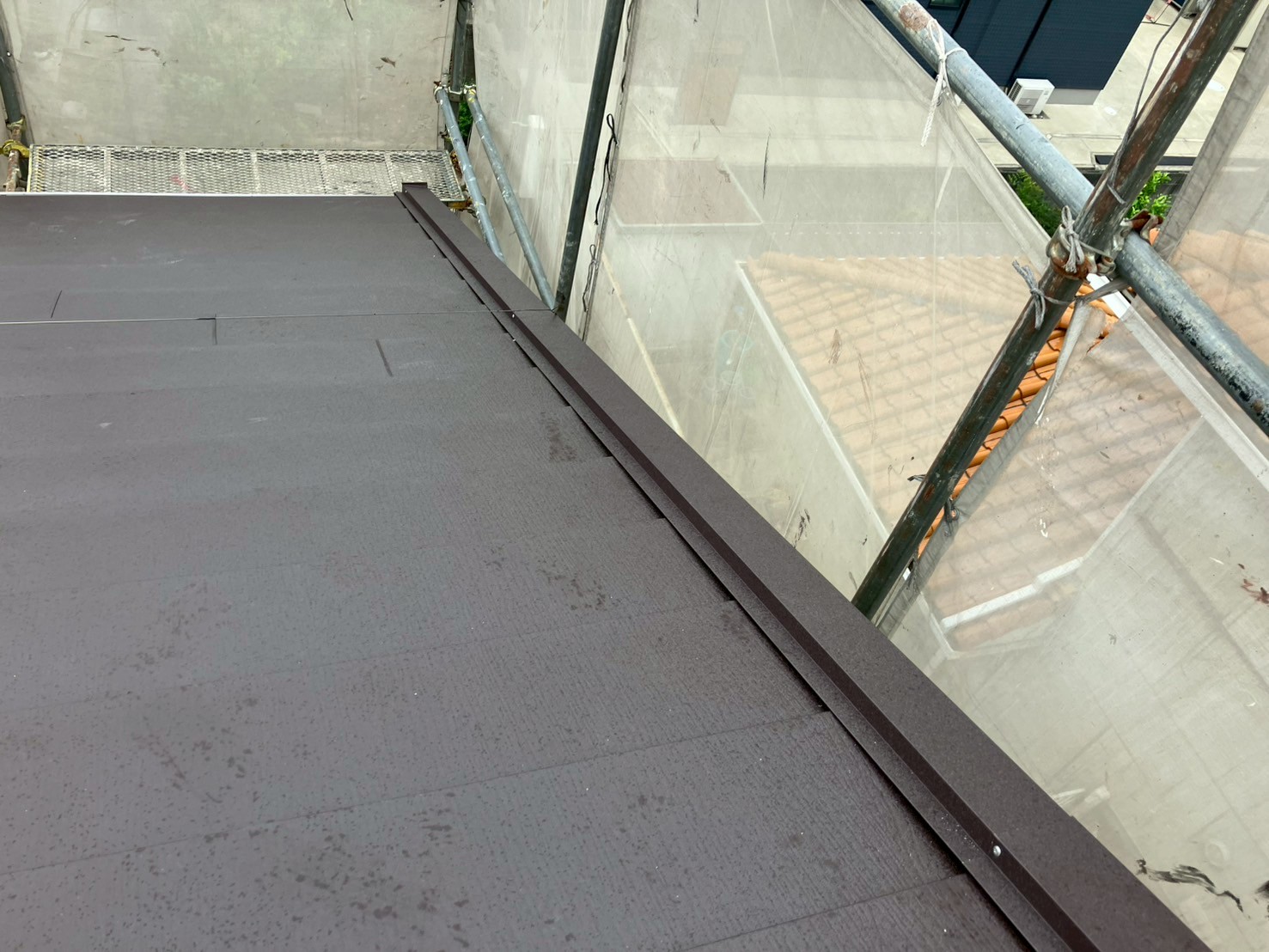

ケラバ水切りを取り付けていきます。
29. 2025年09月25日

屋根カバー工事(大屋根)
棟板金を取り付けていきます。
30. 2025年09月25日

屋根カバー工事(大屋根)
棟板金を取り付けていきます。
31. 2025年09月25日

屋根カバー工事(大屋根)
ケラバ水切り、棟板金を取り付けました。
32. 2025年09月26日

屋根カバー工事(下屋)
壁際水切りを取り付けていきます。
33. 2025年09月26日

屋根カバー工事(下屋)
壁際水切りを取り付けていきます。
34. 2025年09月26日

屋根カバー工事(下屋)
取り合いにシーリング材を充填しました。
35. 2025年09月26日

屋根カバー工事(下屋)

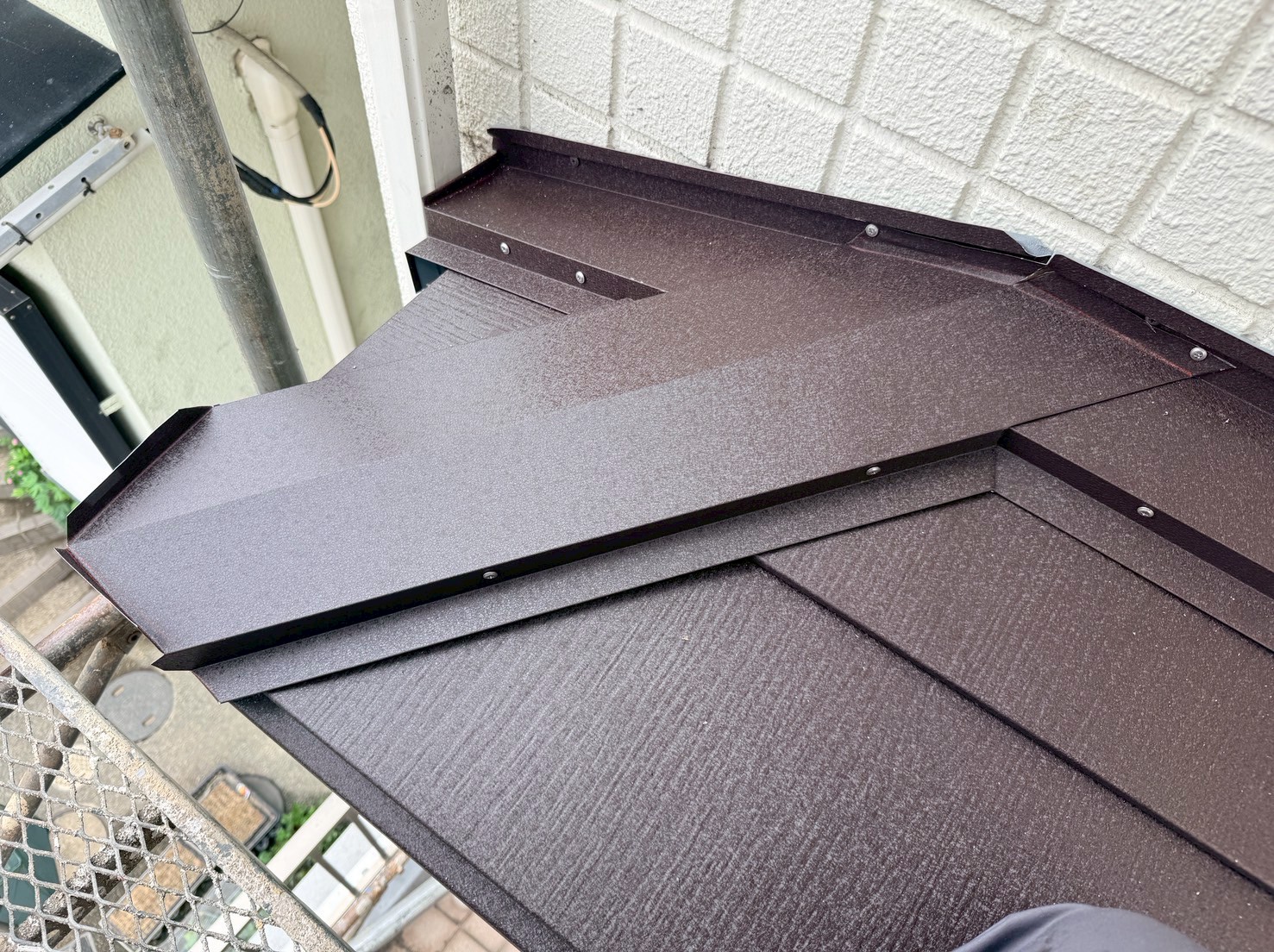

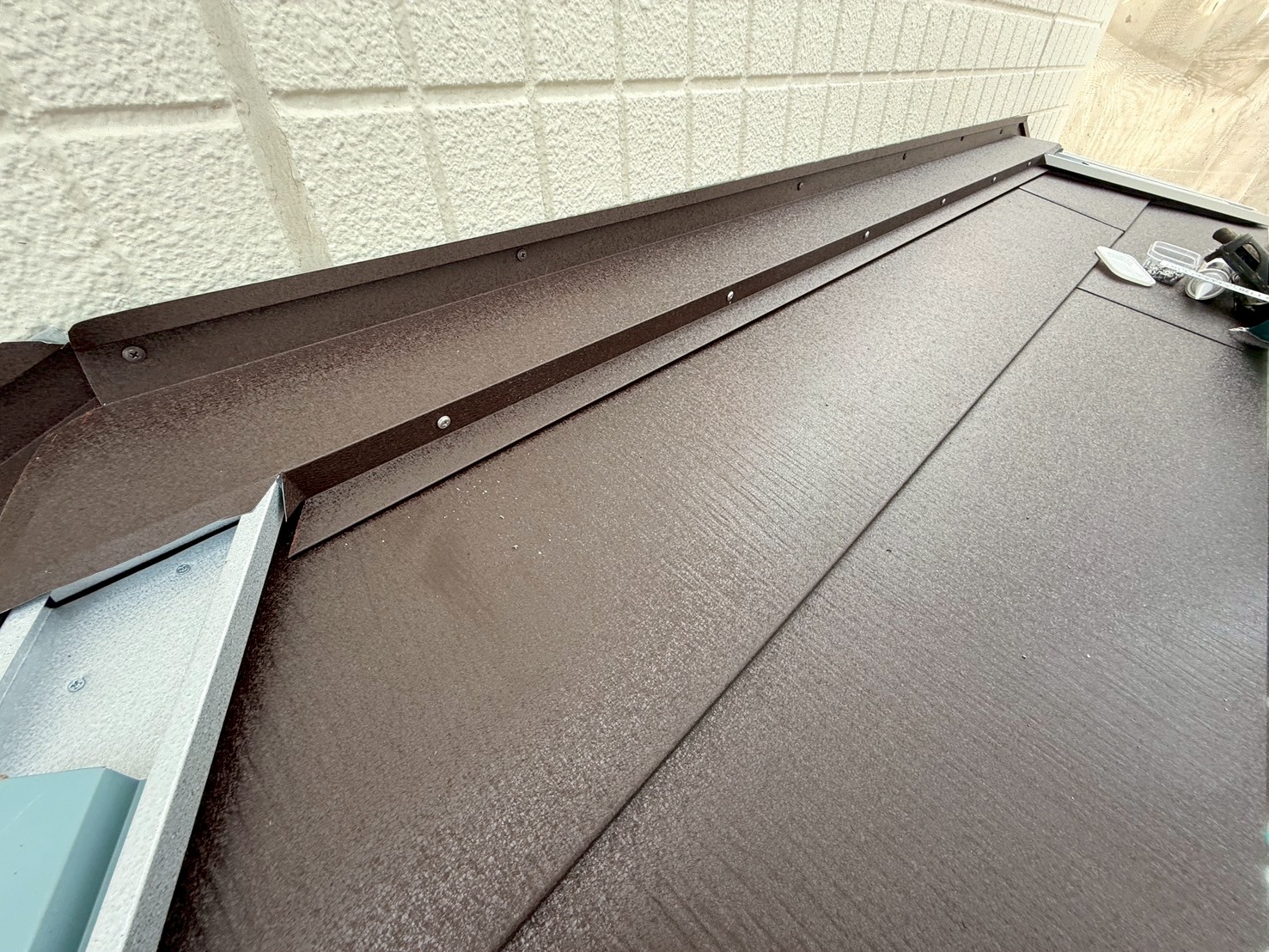

棟板金を取り付けました。

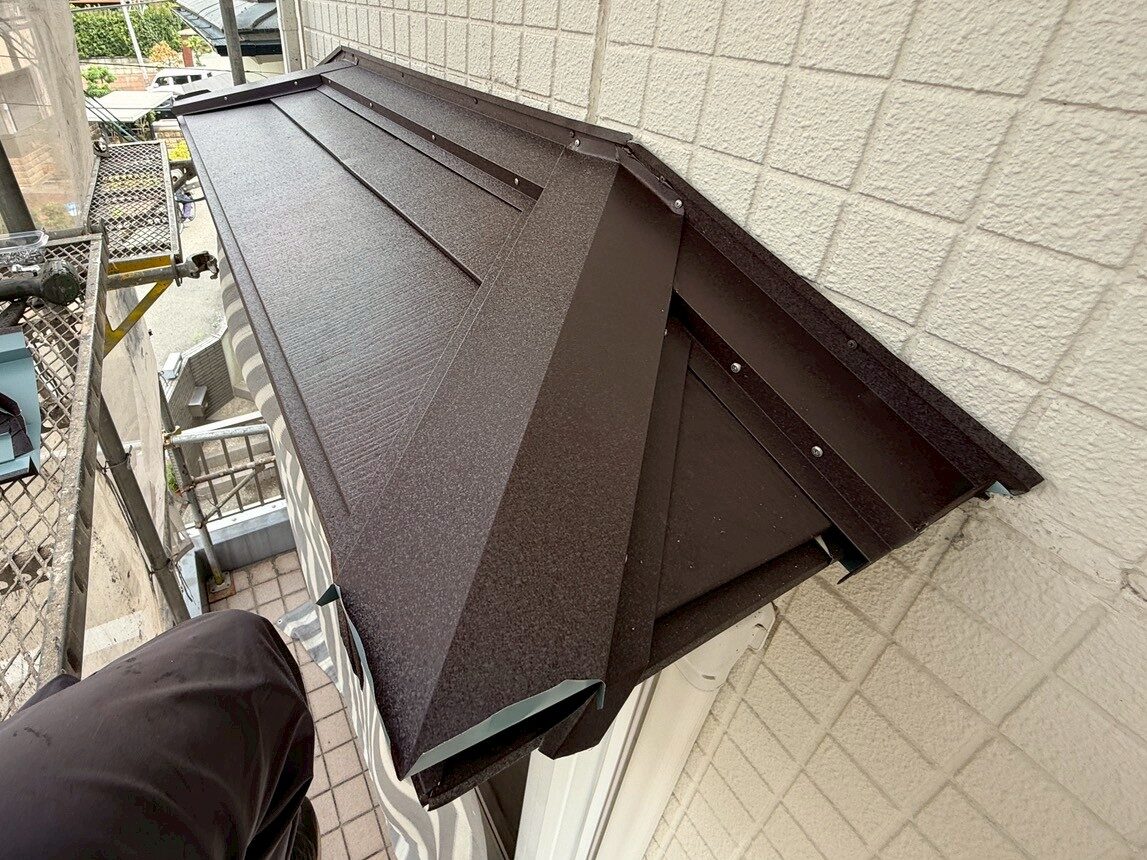

36. 2025年09月26日

屋根カバー工事(下屋)
壁際水切り、棟板金を取り付けました。
37. 2025年09月26日

屋根カバー工事(下屋)

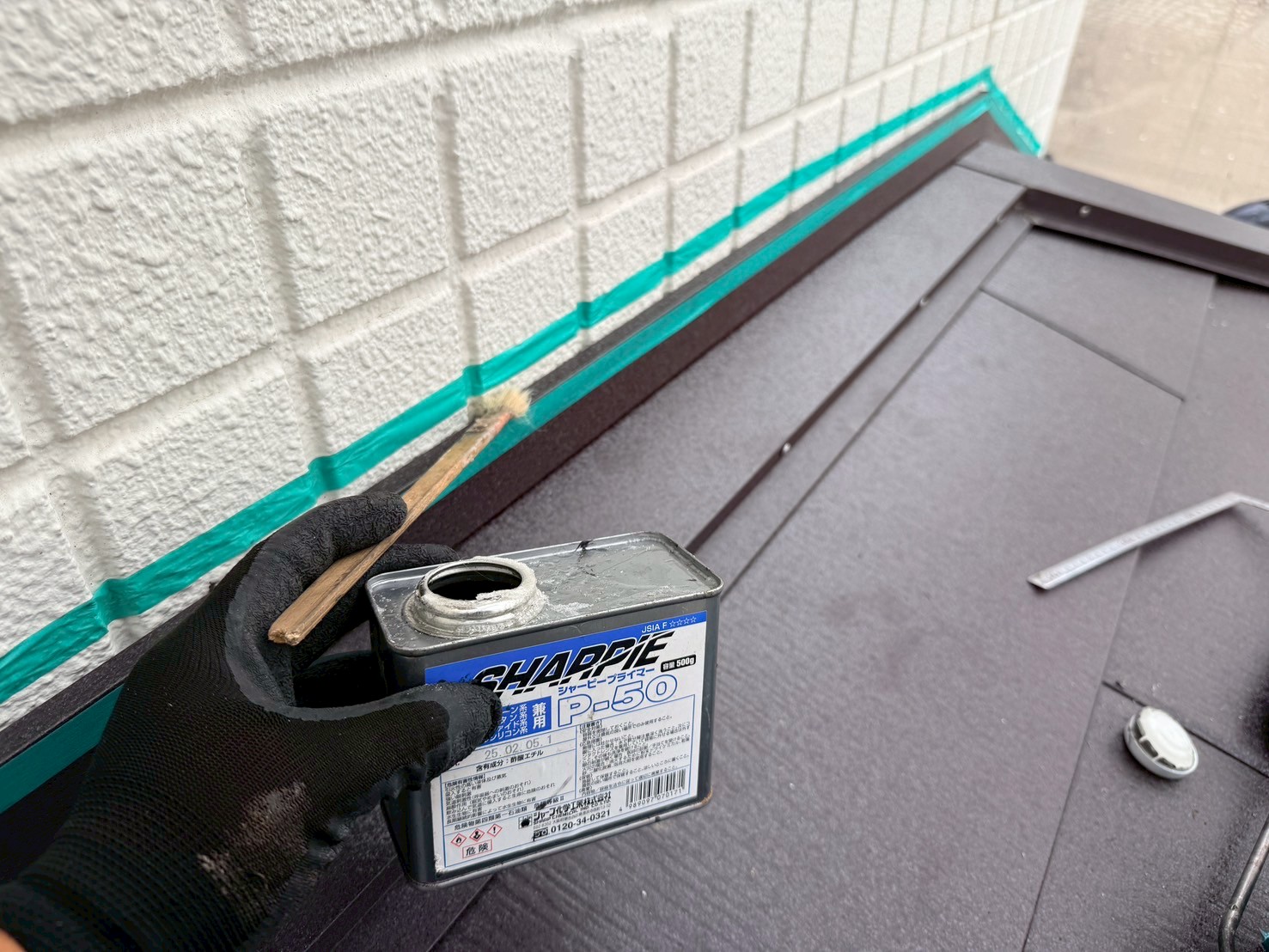

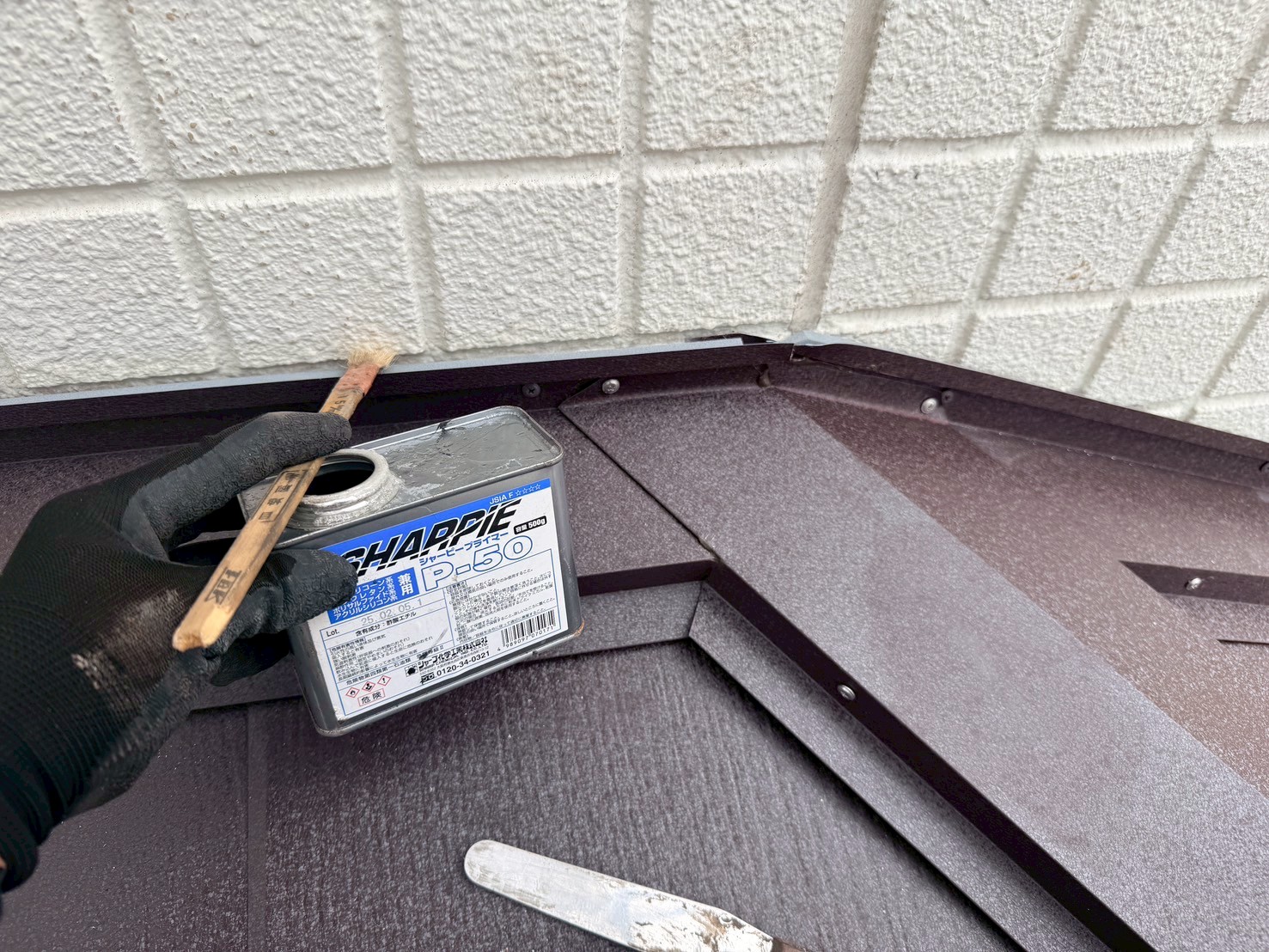

壁際にシーリング材の付きを良くするプライマーを塗布していきます。
38. 2025年09月26日

屋根カバー工事(下屋)

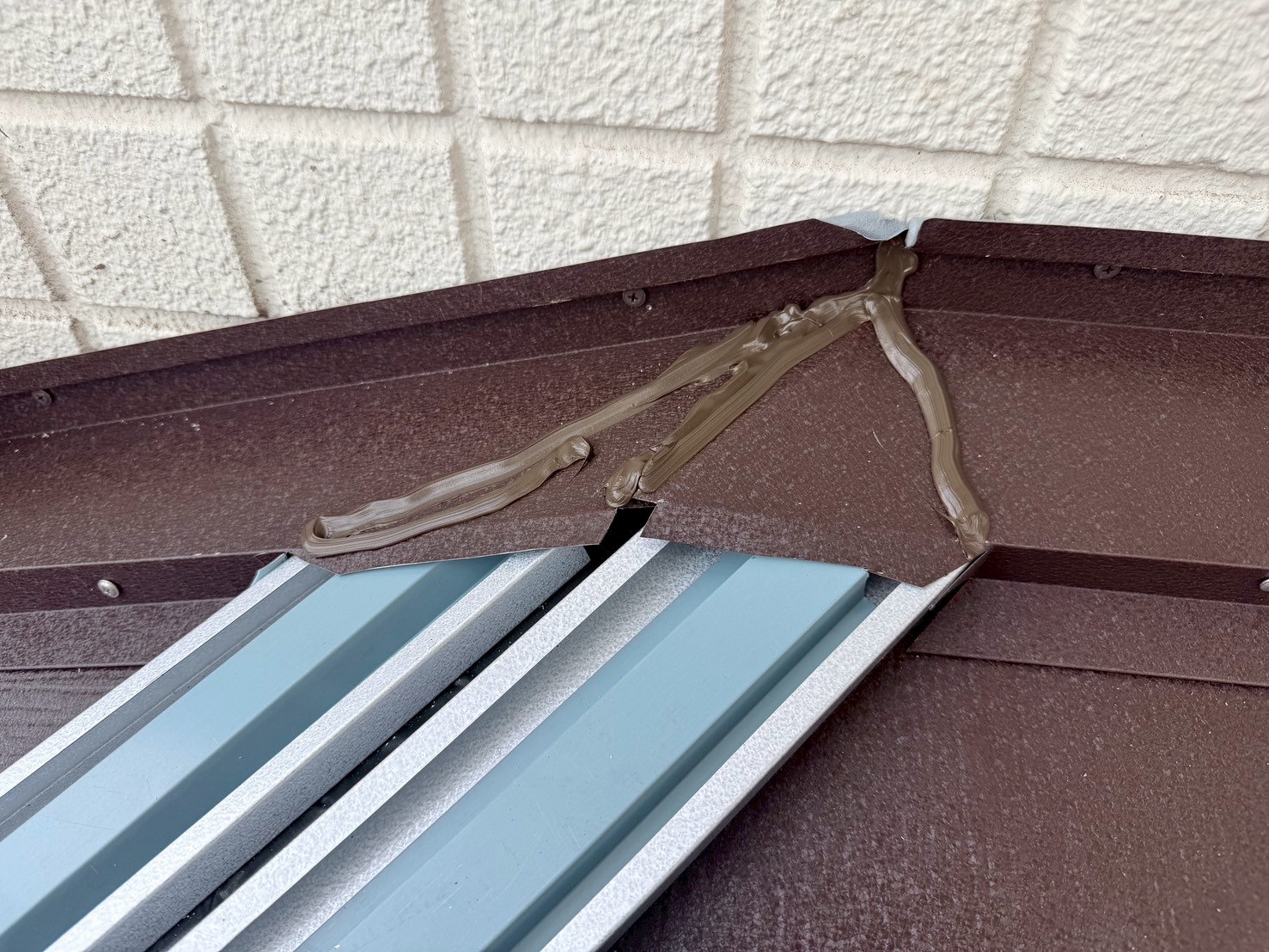

シーリング処理しました。
39. 2025年09月26日

屋根カバー工事(下屋)

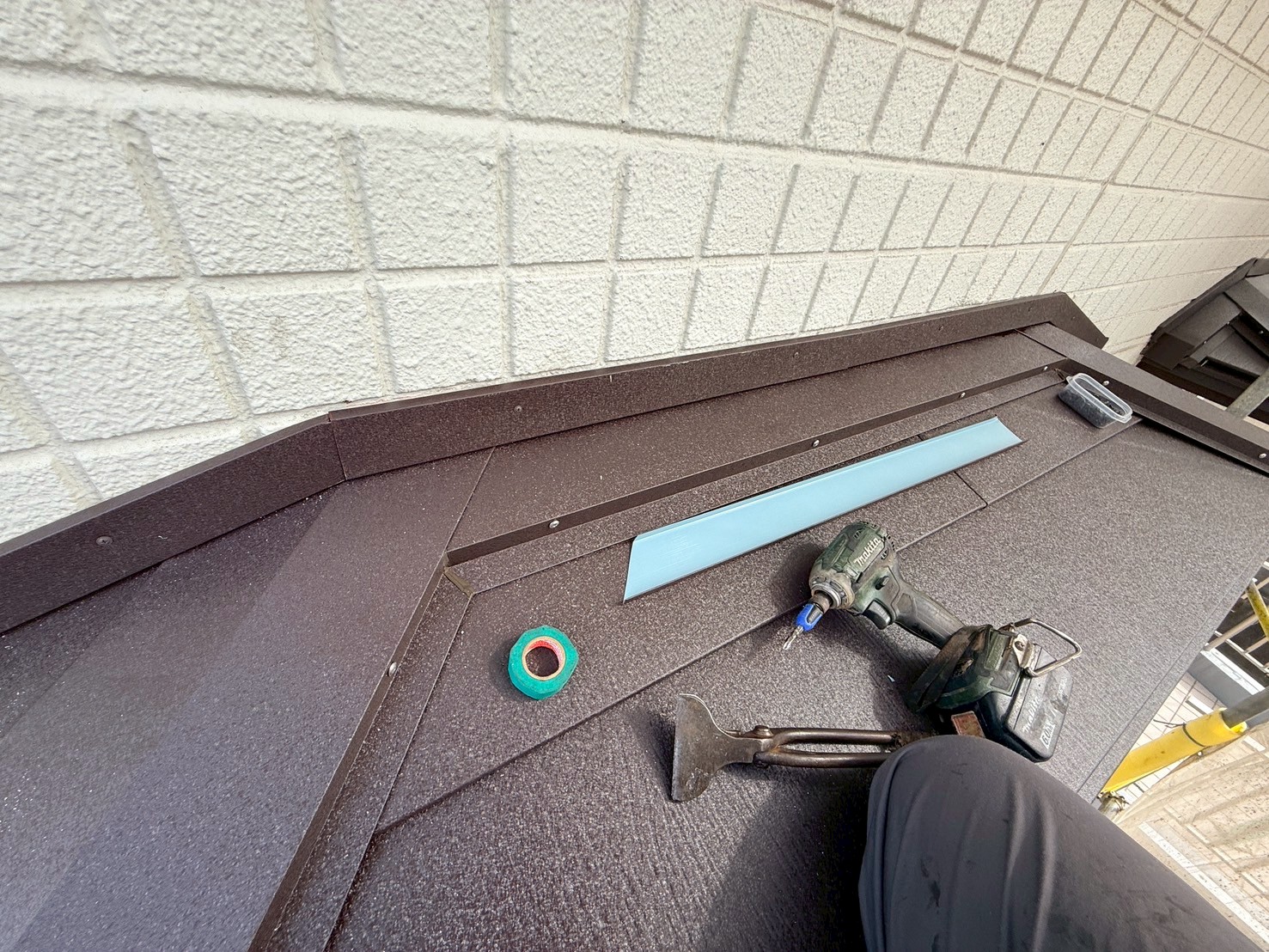

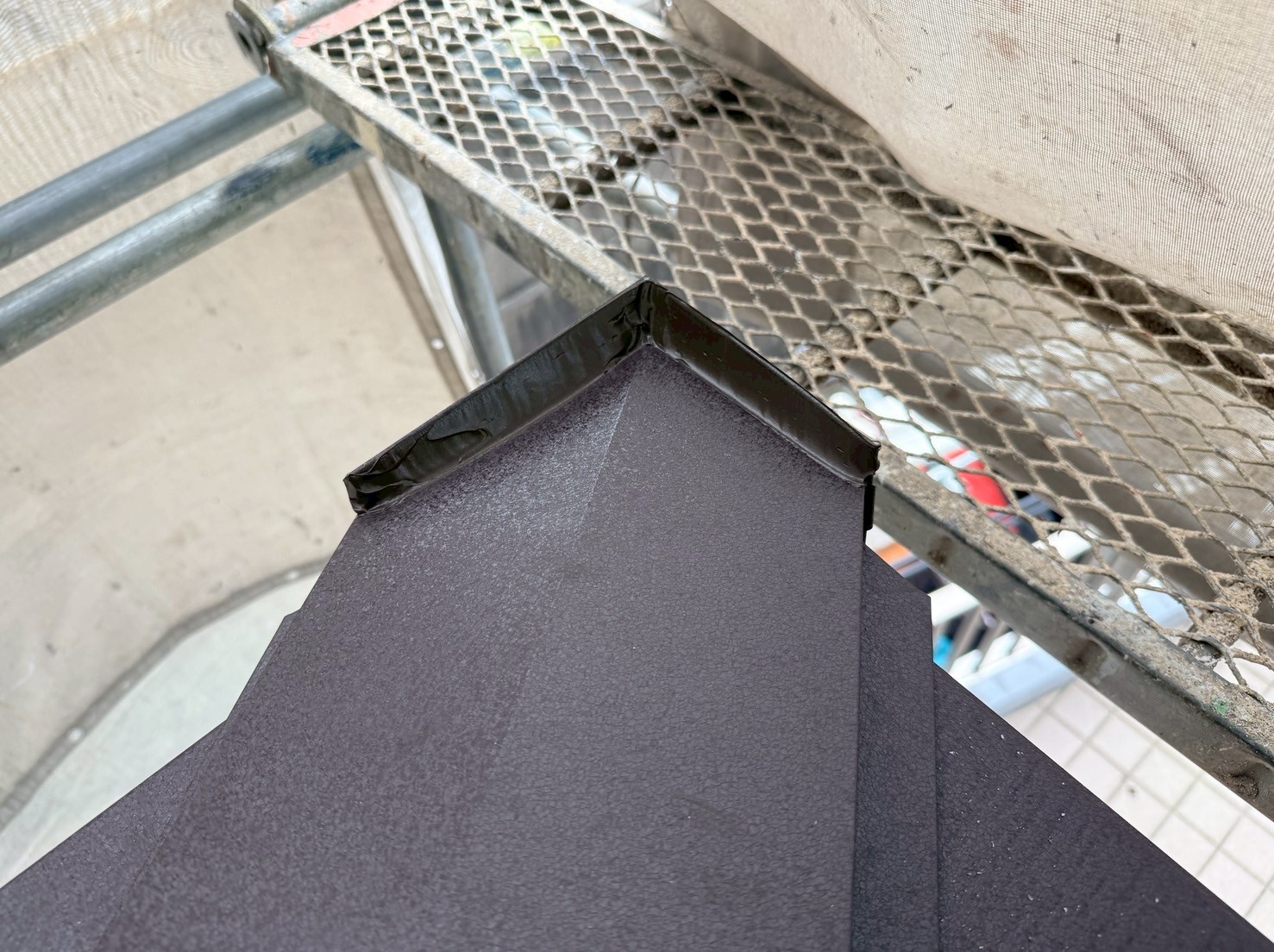

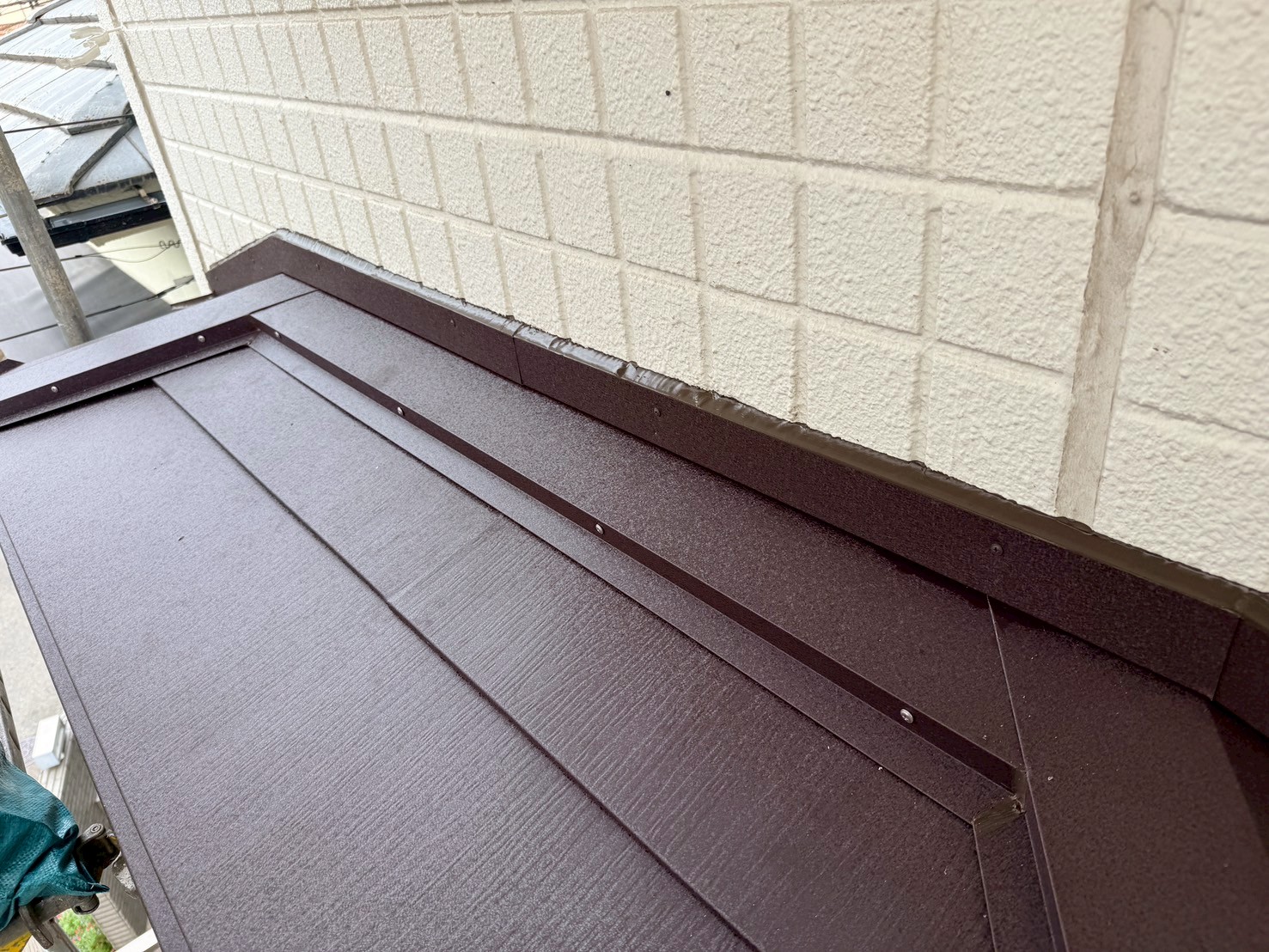

さらに壁際水切りを取り付けていきます(二重水切り)。
40. 2025年09月26日

屋根カバー工事(下屋)

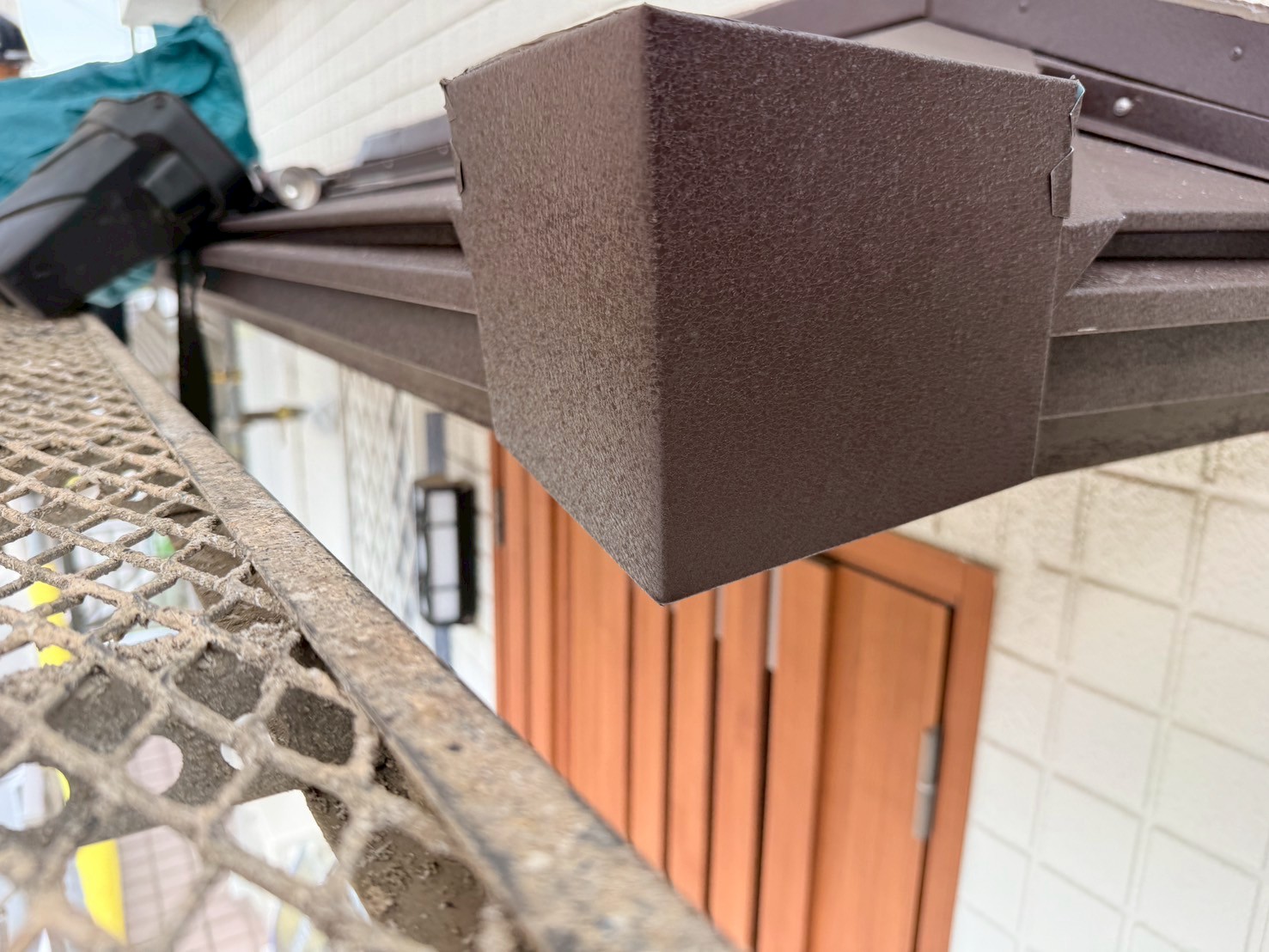

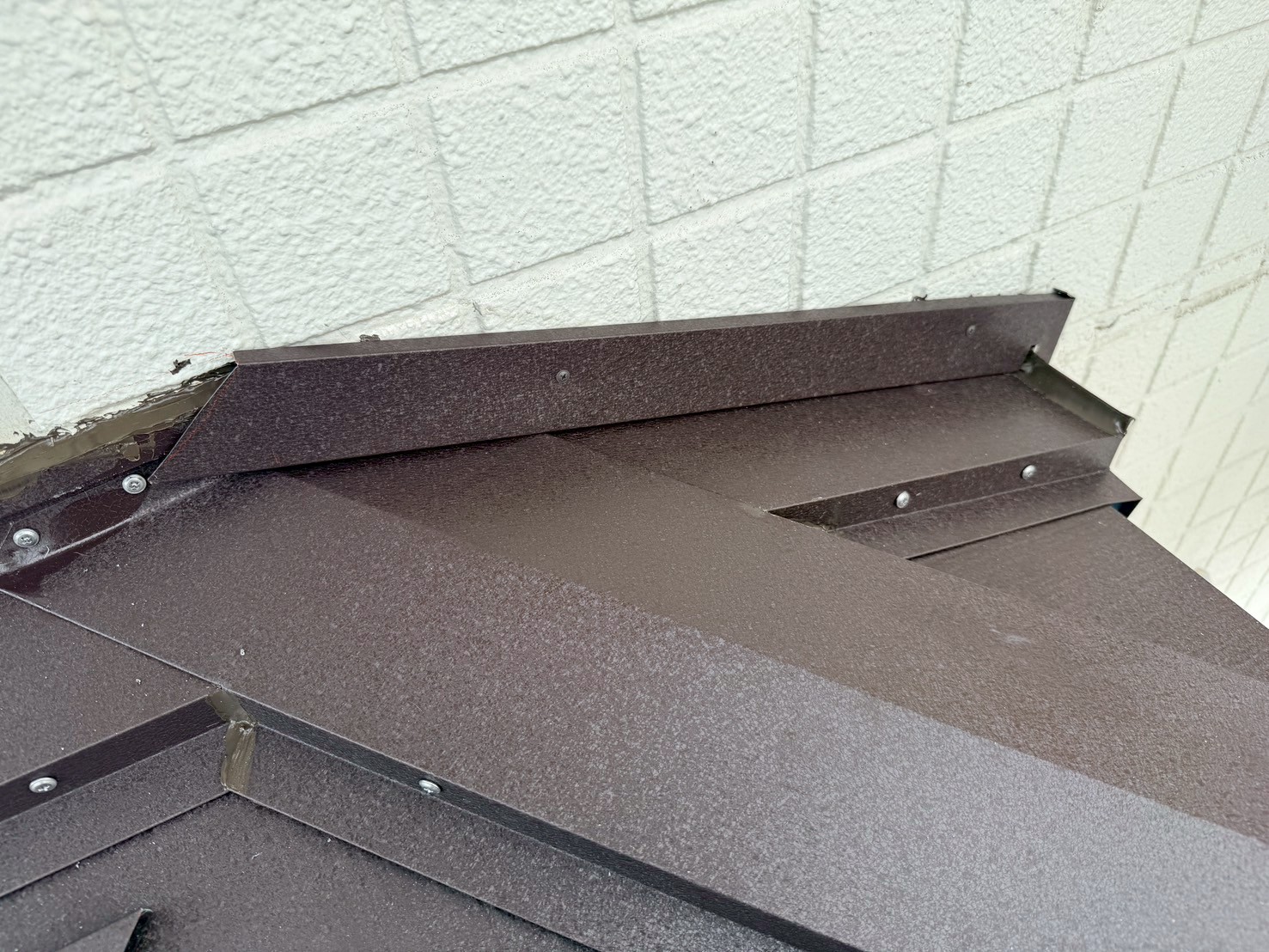

二重水切りを取り付けました。
41. 2025年09月26日

屋根カバー工事(下屋)
プライマーを塗布していきます。
42. 2025年09月26日

屋根カバー工事(下屋)
シーリング処理しました。
43. 2025年09月26日

屋根カバー工事(下屋)
棟先を仕舞っていきます。
44. 2025年09月26日

屋根カバー工事(下屋)
棟先に平板を取り付けました。
45. 2025年09月26日

雨とい工事

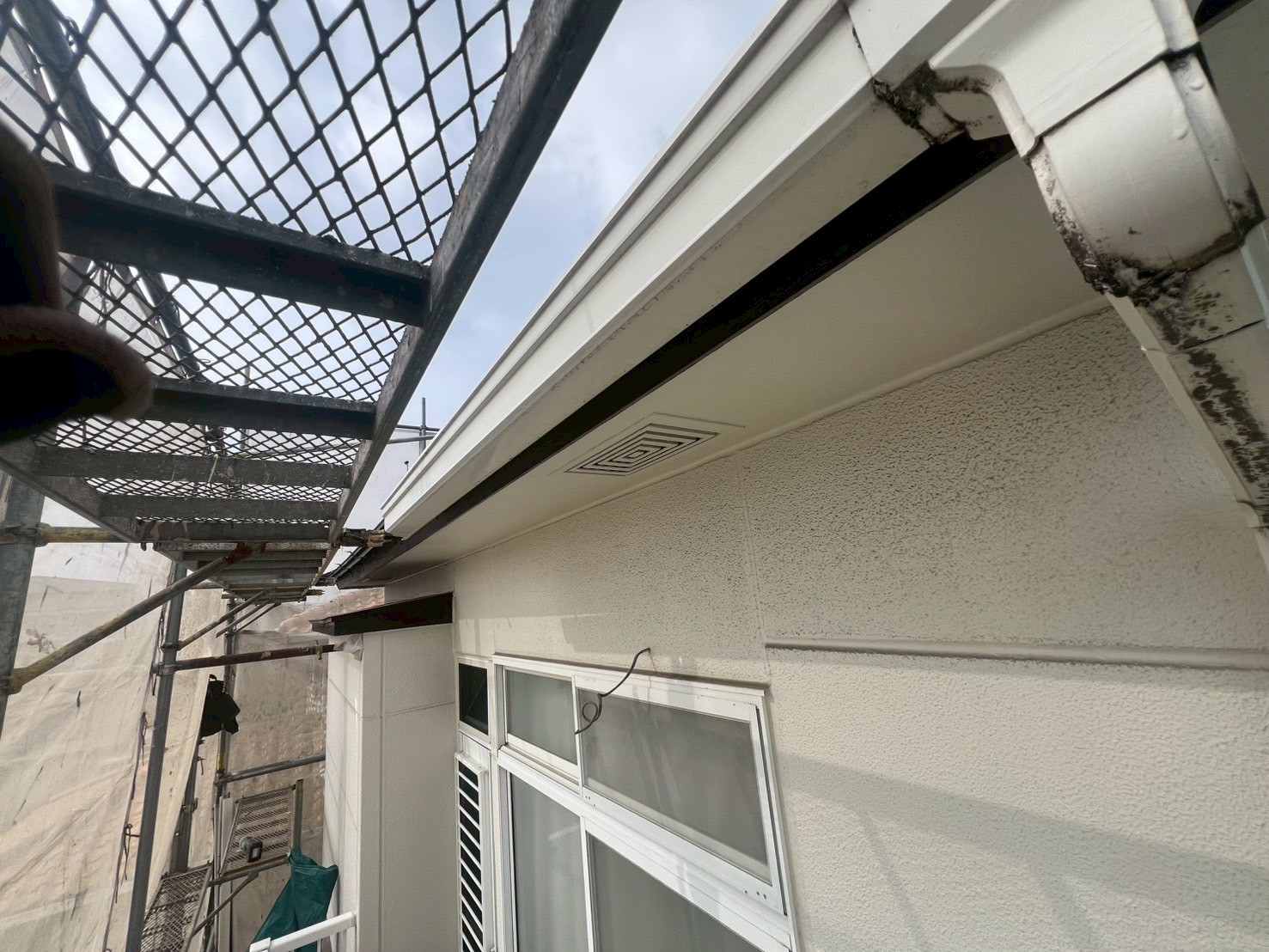

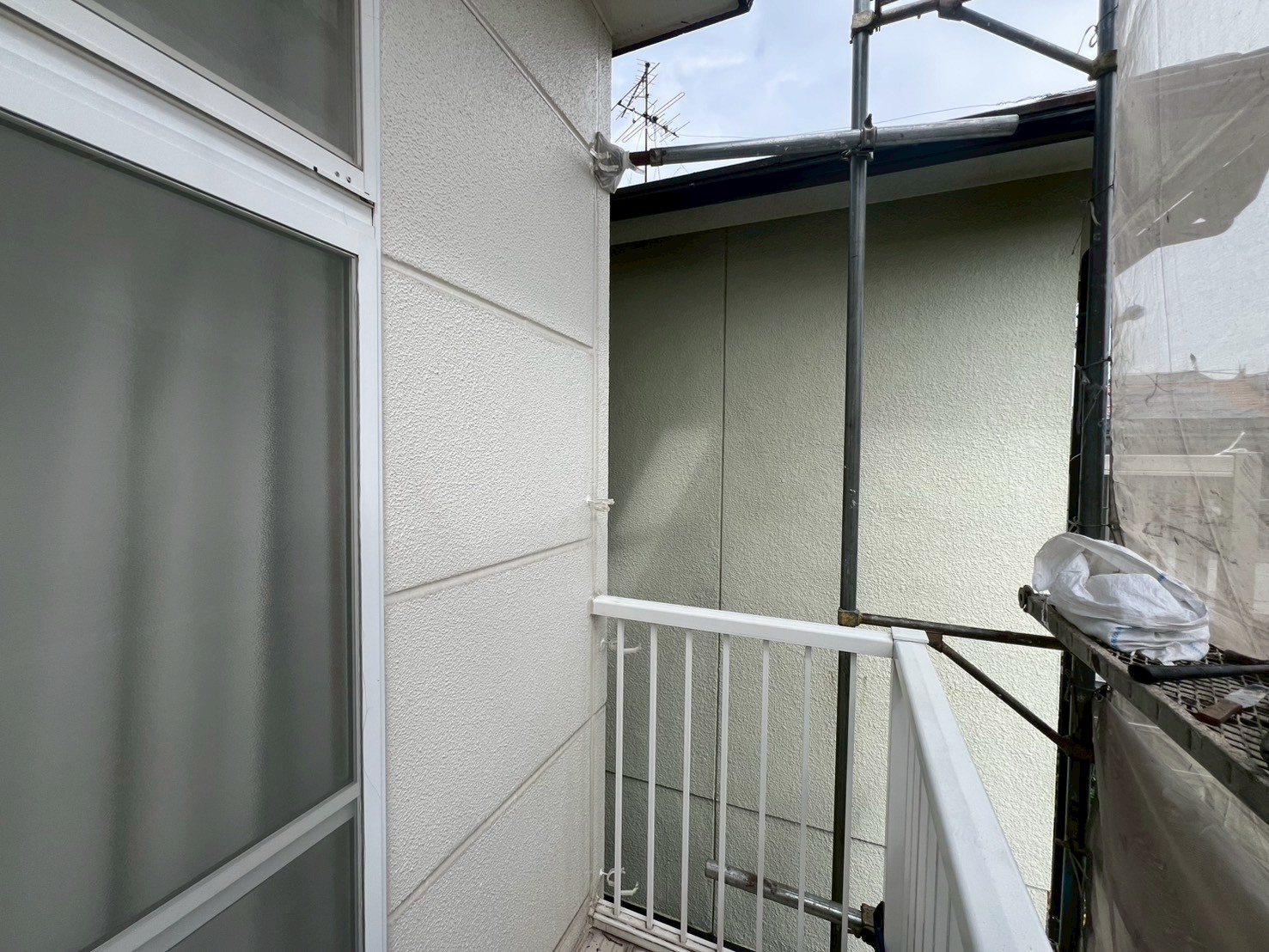

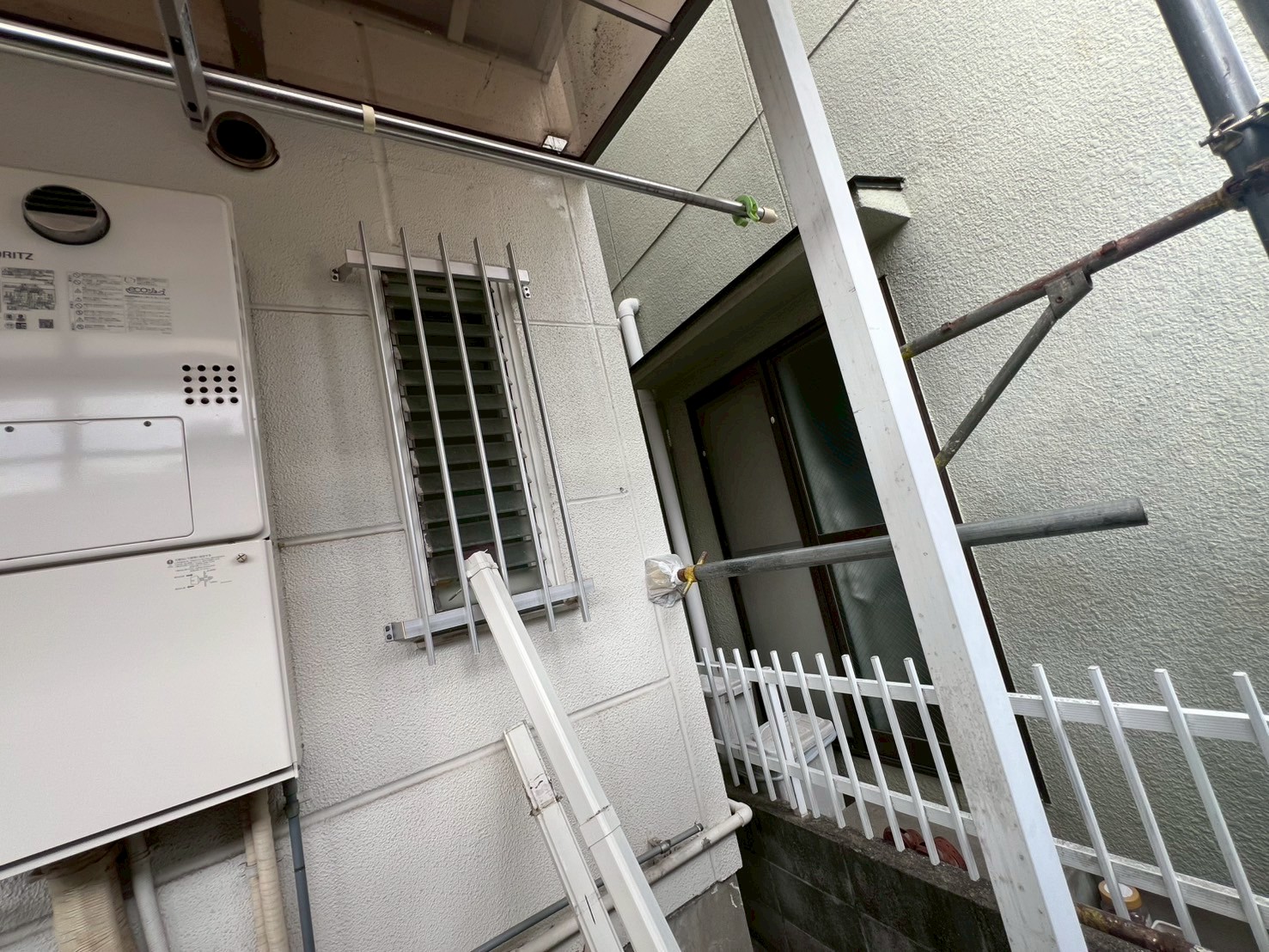

軒とい、既存の状態です。
46. 2025年09月26日

雨とい工事
既存の状態です。
47. 2025年09月26日

雨とい工事

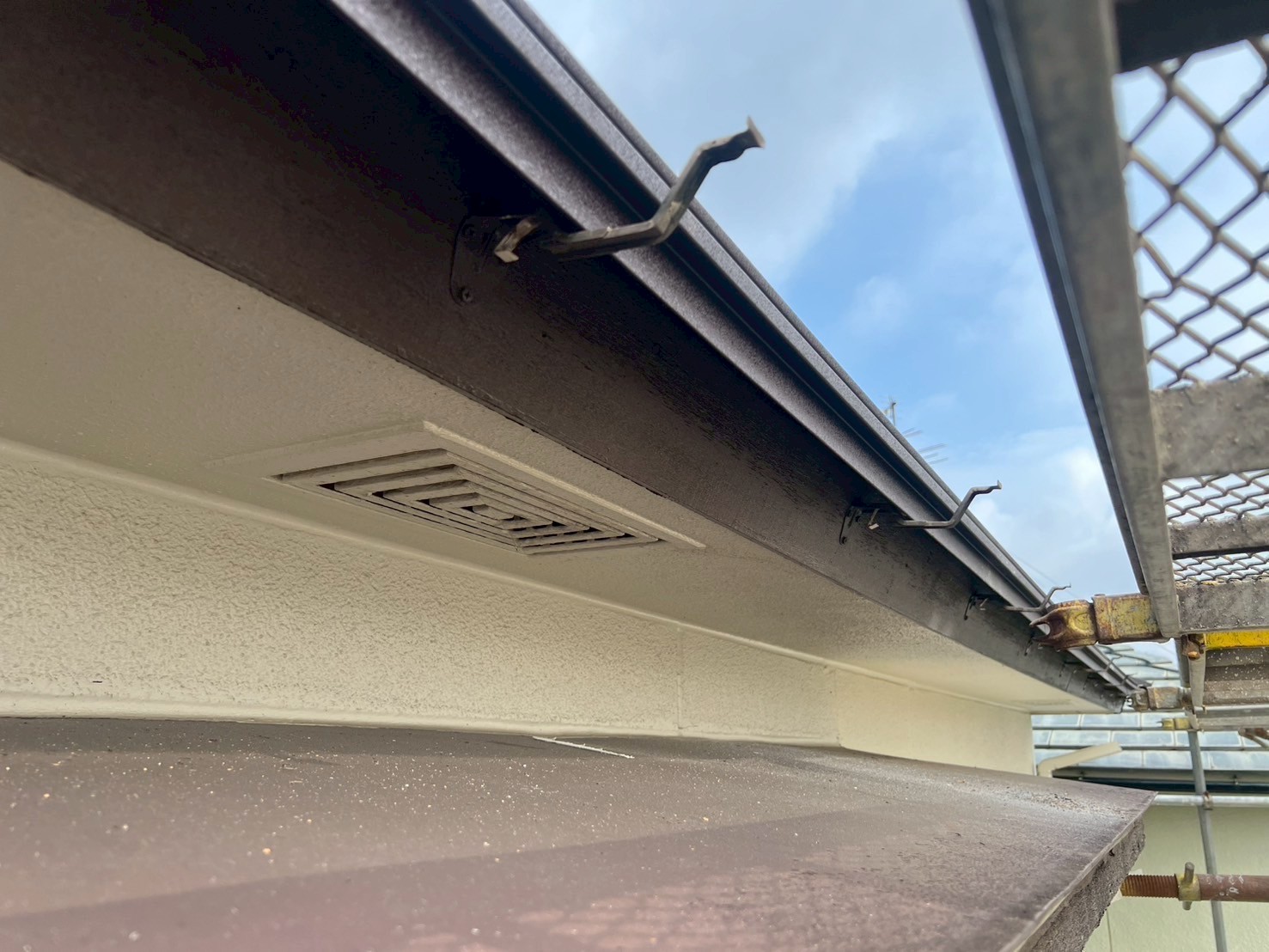

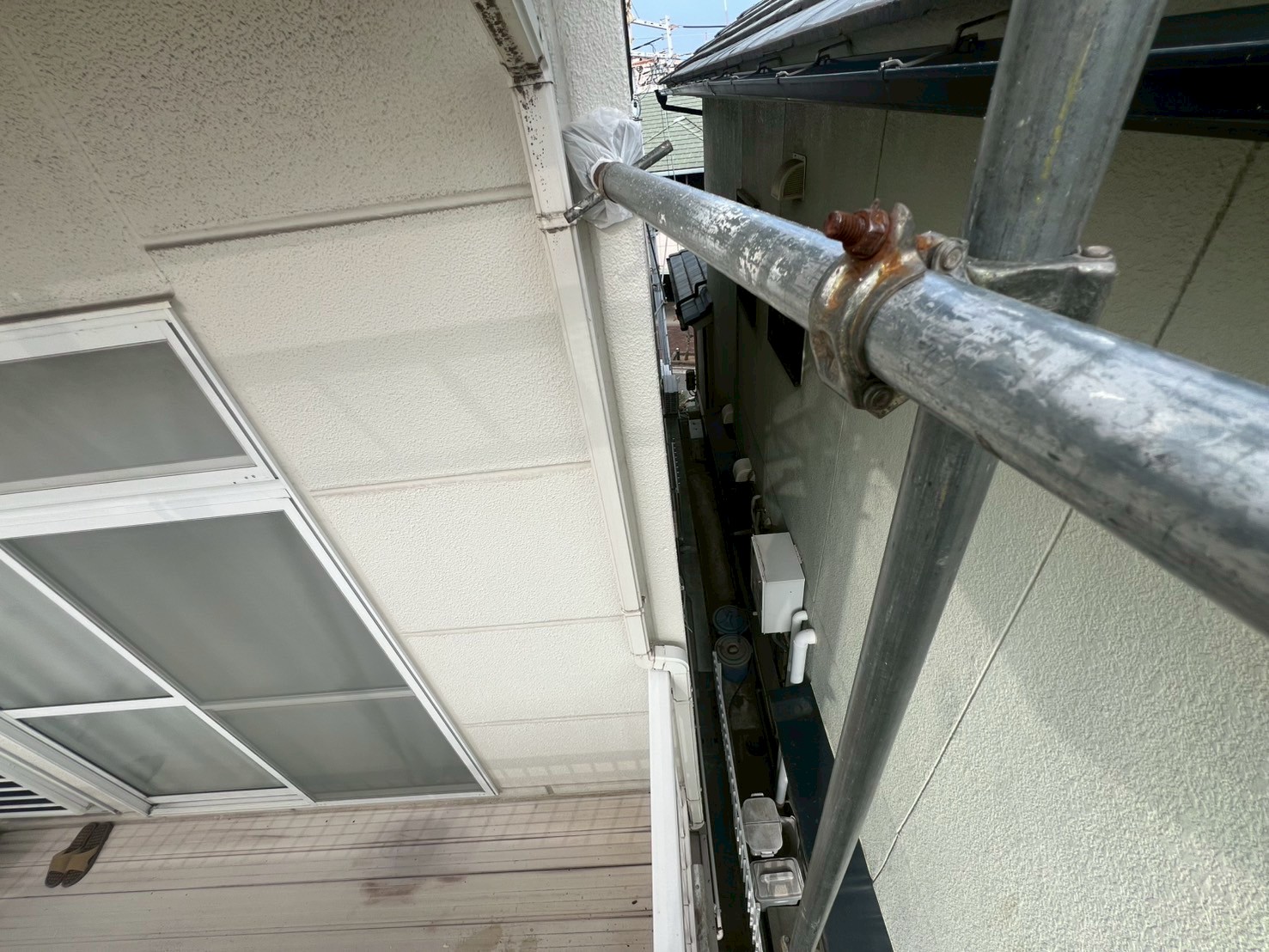

軒といを撤去しました。
48. 2025年09月26日

雨とい工事
とい受け金具も撤去しました。
49. 2025年09月26日

雨とい工事
たてとい、既存の状態です。
50. 2025年09月26日

雨とい工事
既存の状態です。
51. 2025年09月26日

雨とい工事
たてといを撤去しました。
52. 2025年09月26日

雨とい工事
たてとい、控え金具を撤去しました。
53. 2025年09月26日

雨とい工事

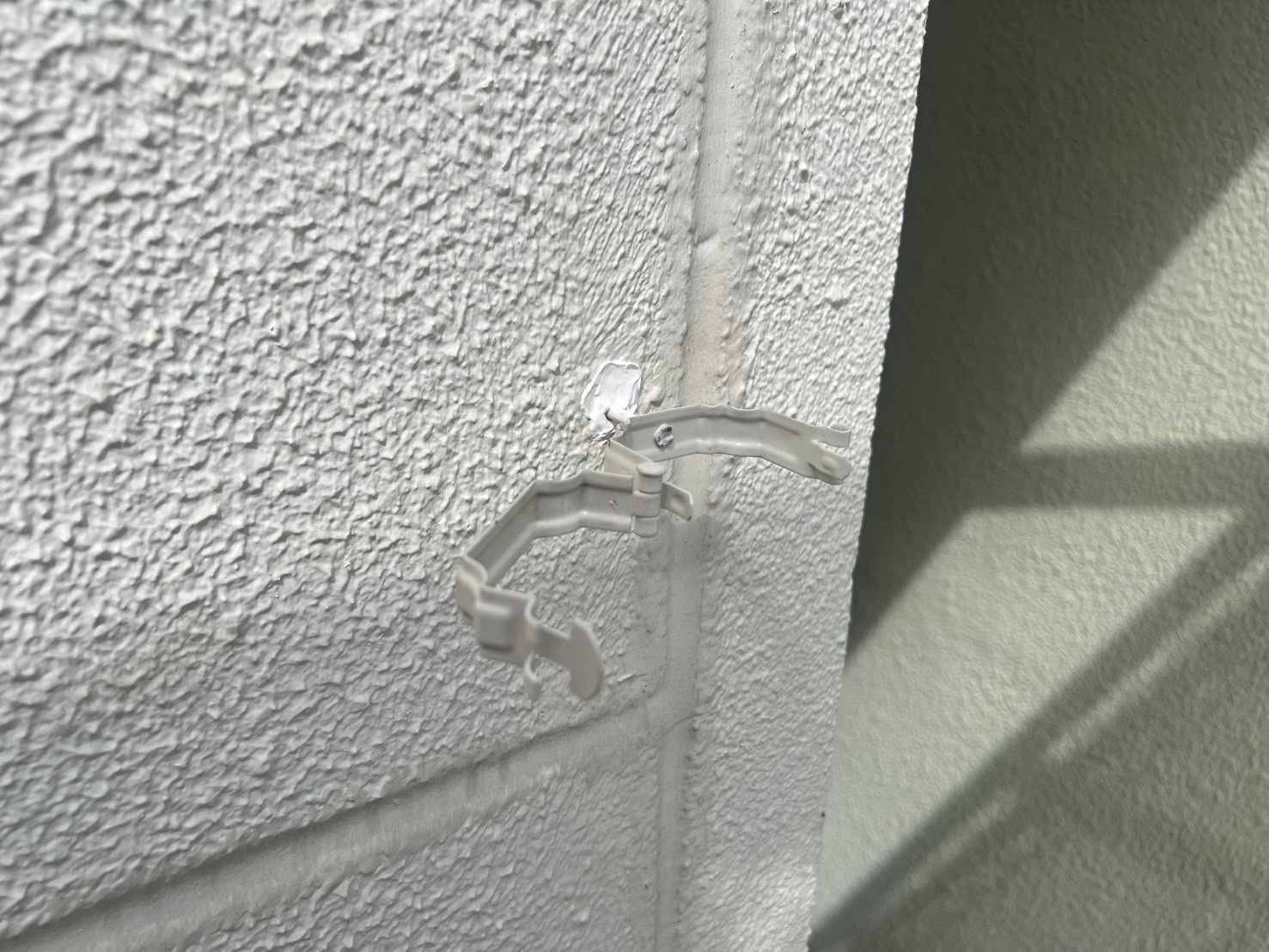

控え金具を取り付けていきます。
54. 2025年09月26日

雨とい工事
控え金具を取り付けていきます。
55. 2025年09月27日

雨とい工事

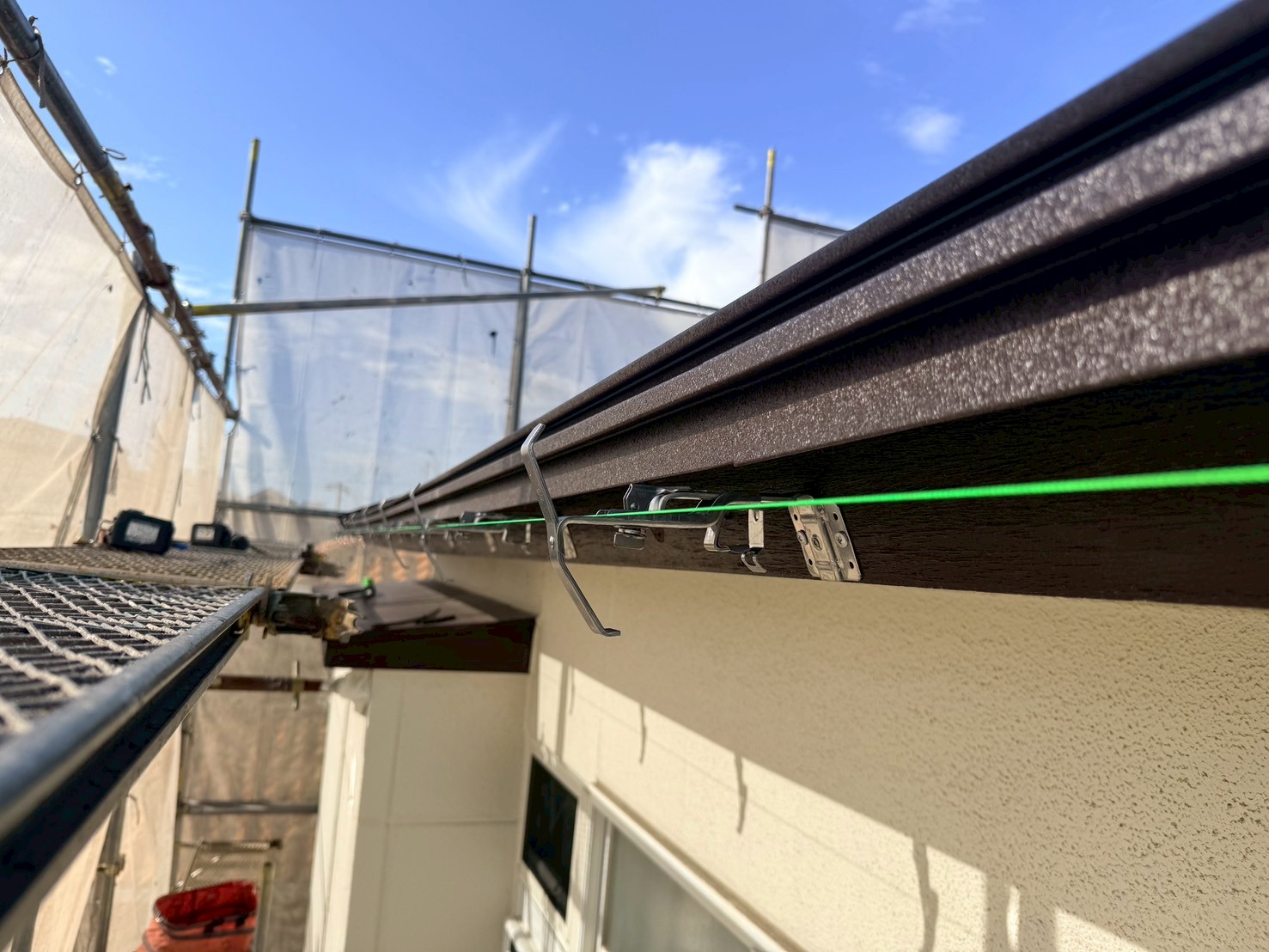

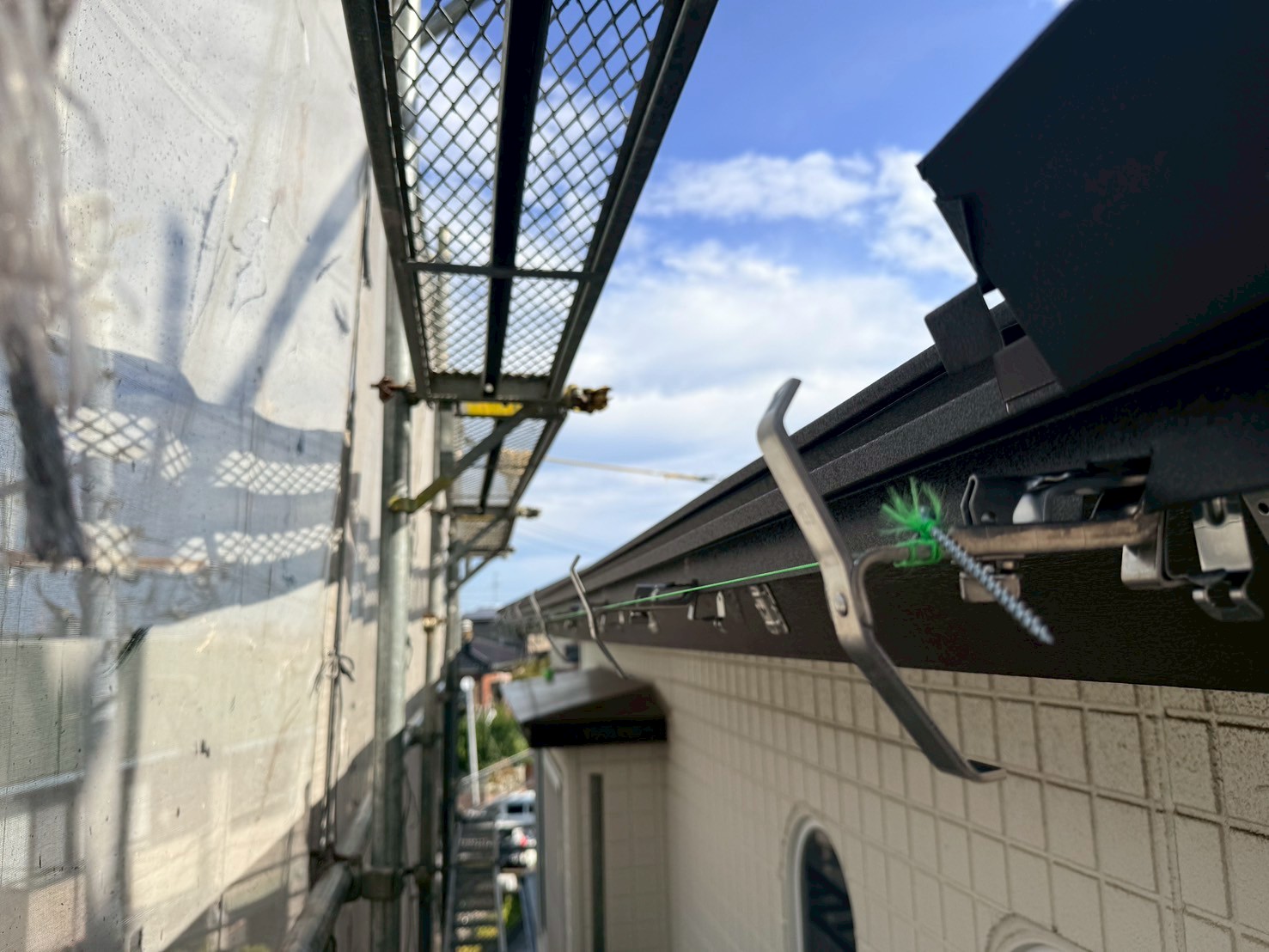

水糸を引き、勾配を確認しながらとい受け金具を取り付けていきます。
56. 2025年09月27日

雨とい工事

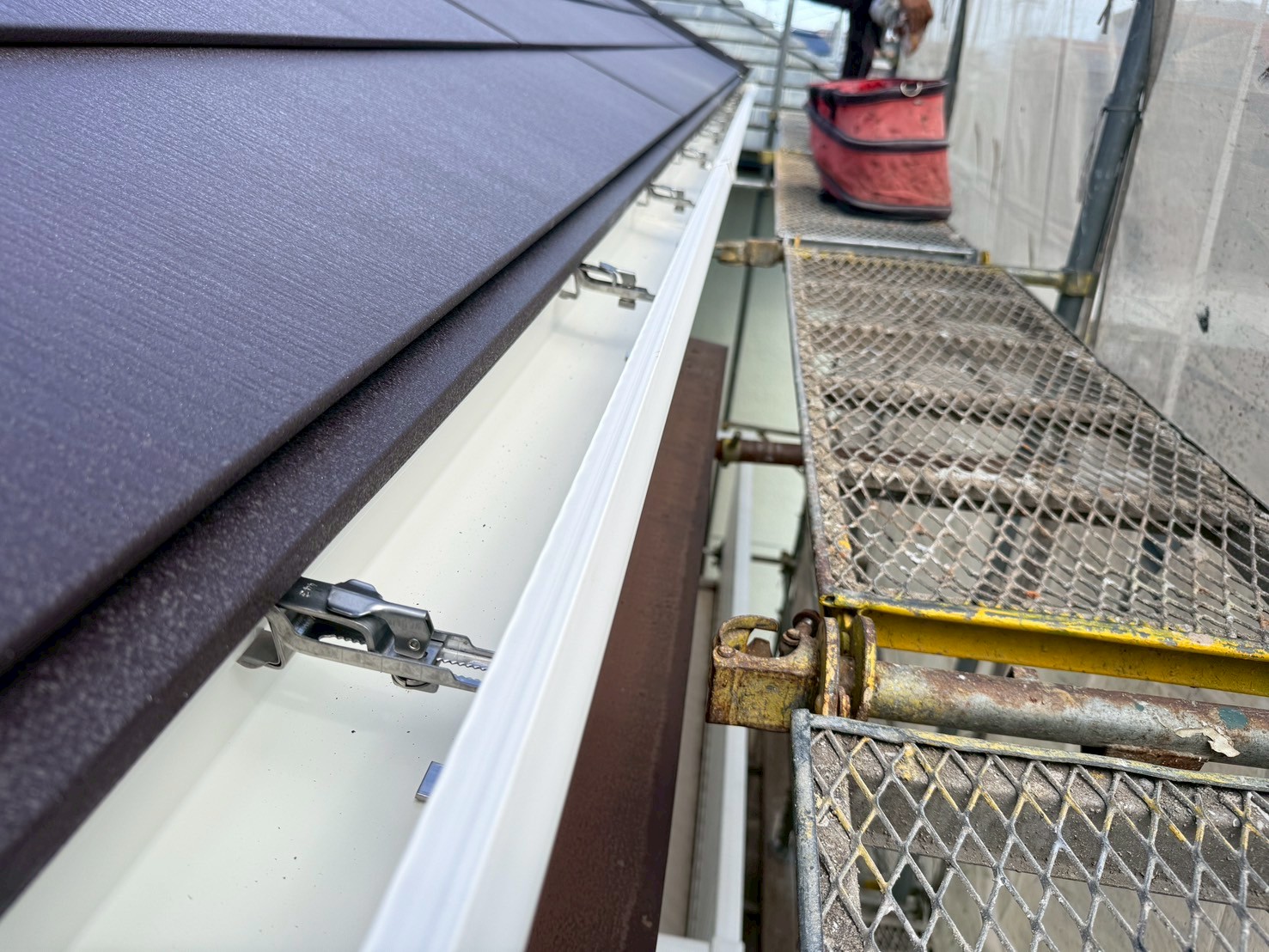

とい受け金具を取り付けていきます。
57. 2025年09月27日

雨とい工事

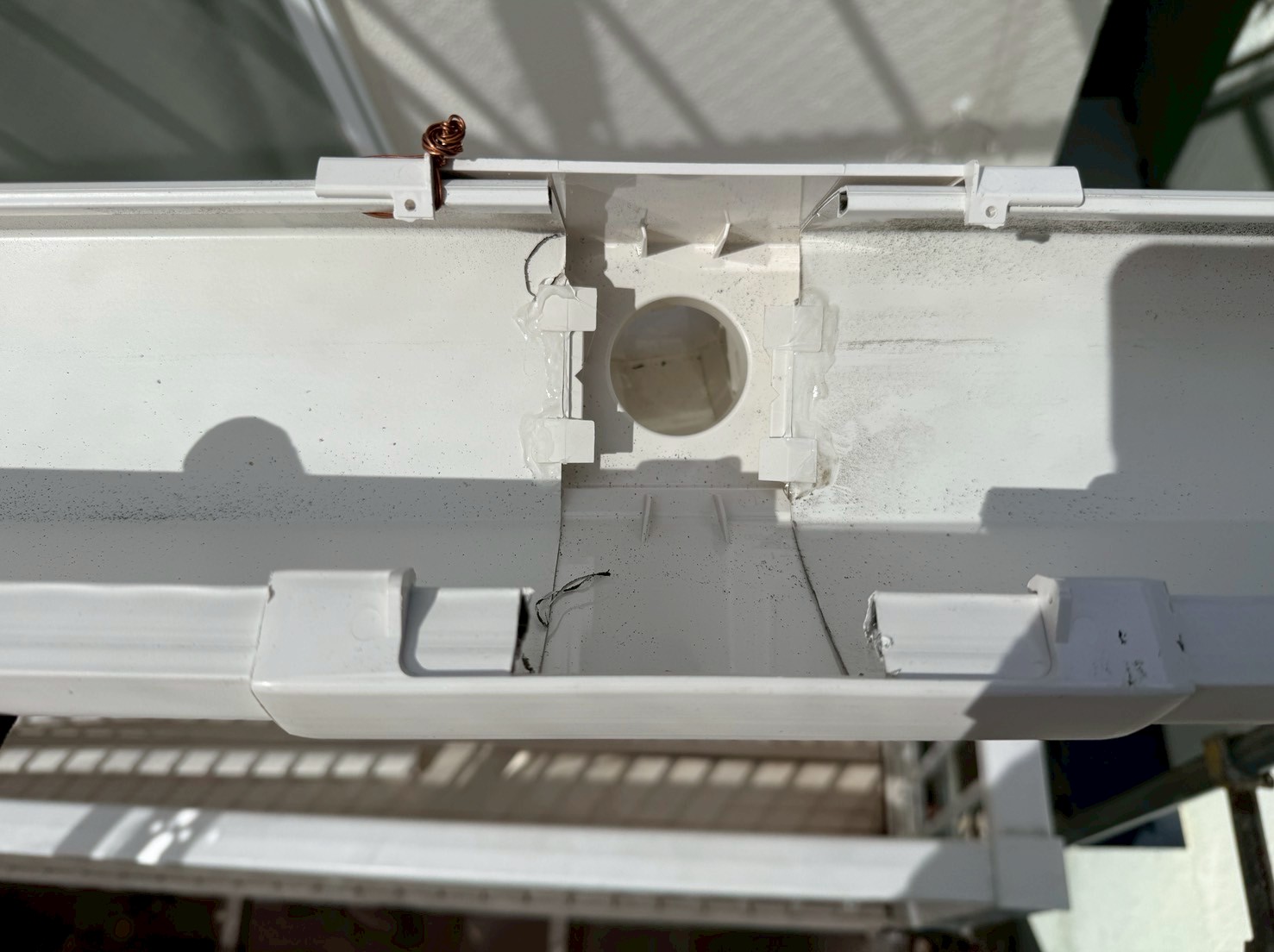

軒といに集水器を取り付けます。
58. 2025年09月27日

雨とい工事
軒といを取り付けていきます。
59. 2025年09月27日

雨とい工事

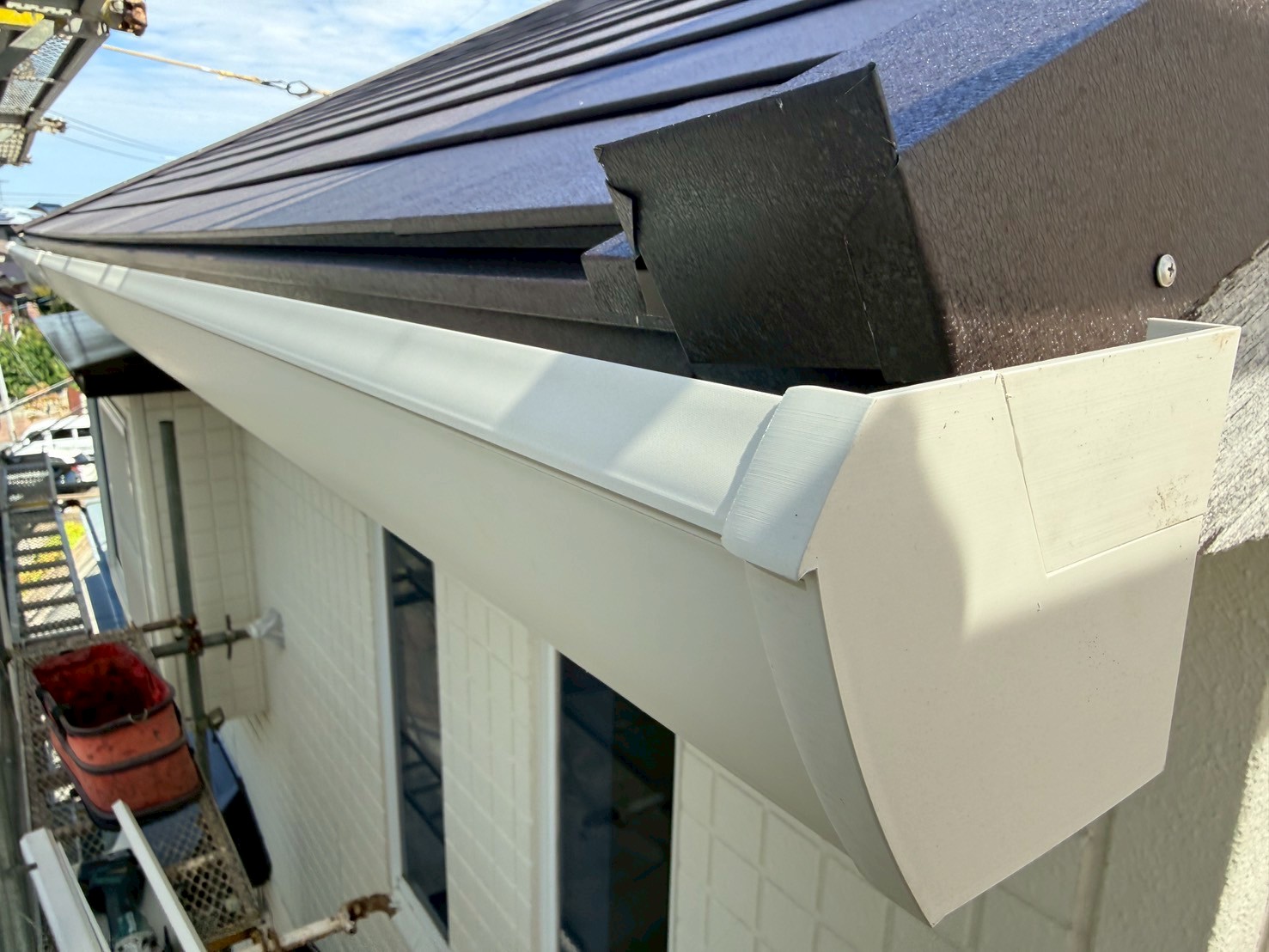

軒といを取り付けました。

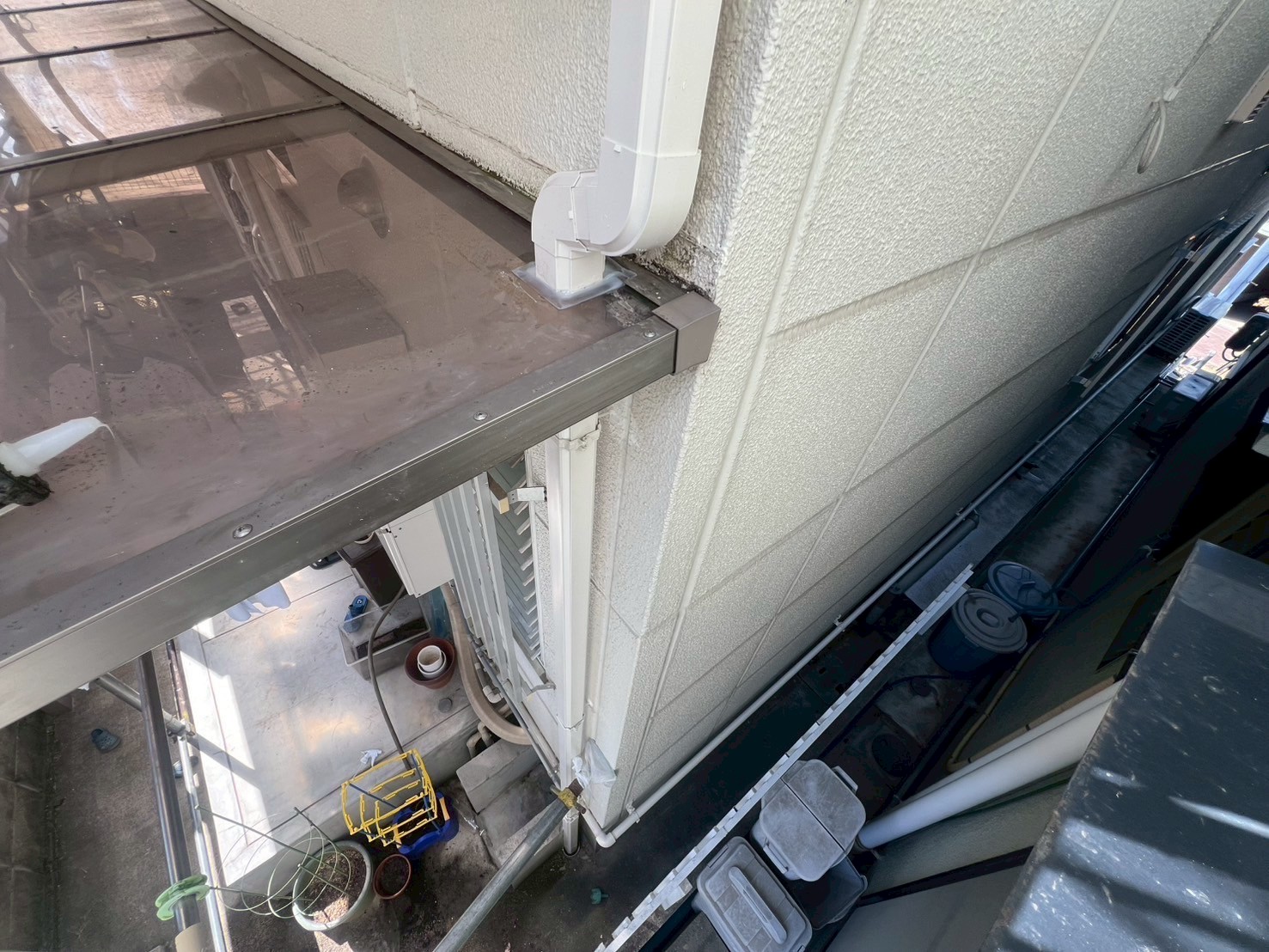

60. 2025年09月27日

雨とい工事

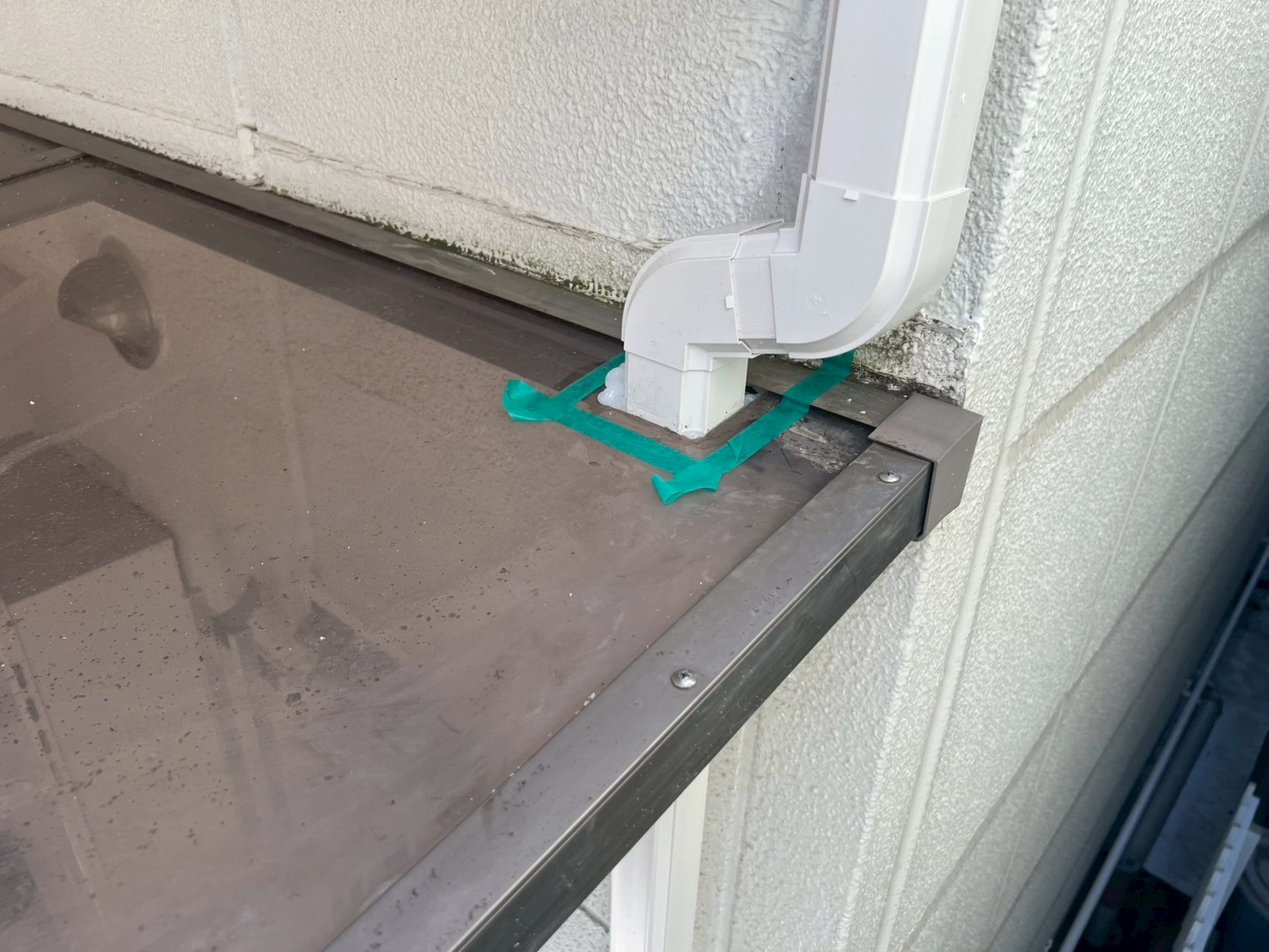

集水器からたてといを繋いでいきます。
61. 2025年09月26日

雨とい工事
たてといをカーポート屋根に継いでいきます。
62. 2025年09月27日

雨とい工事
カーポート屋根をシーリング処理しました。
63. 2025年09月27日

雨とい工事

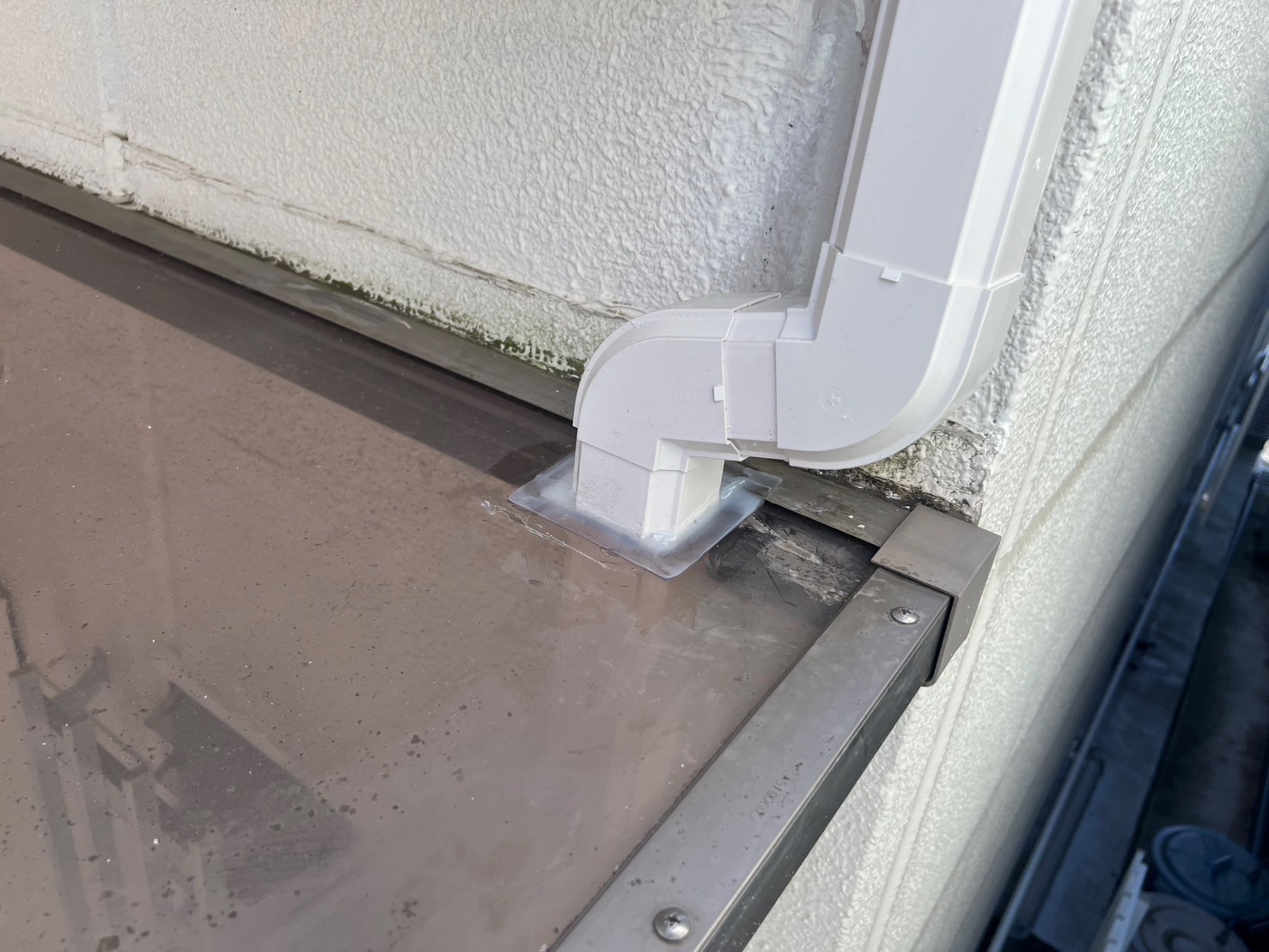

たてといを繋いでいきます。
64. 2025年09月27日

雨とい工事

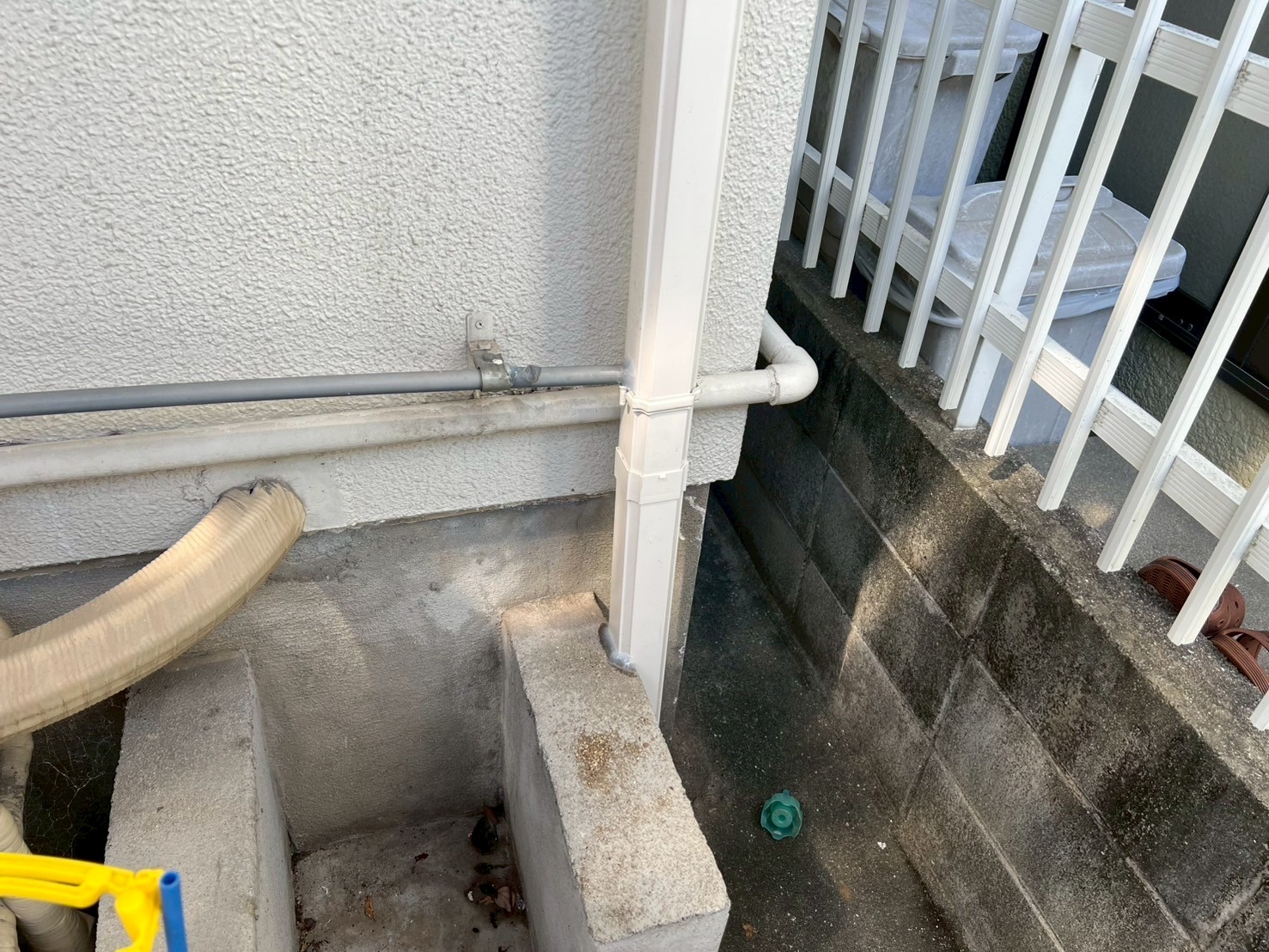

たてといを排水溝に導きました。
65. 2025年09月27日

雨とい工事
別箇所、角ますを取り付けました。
66. 2025年09月27日

雨とい工事
角ますからたてといを繋ぎました。
67. 2025年09月27日

雨とい工事
たてといを排水溝に導きました。

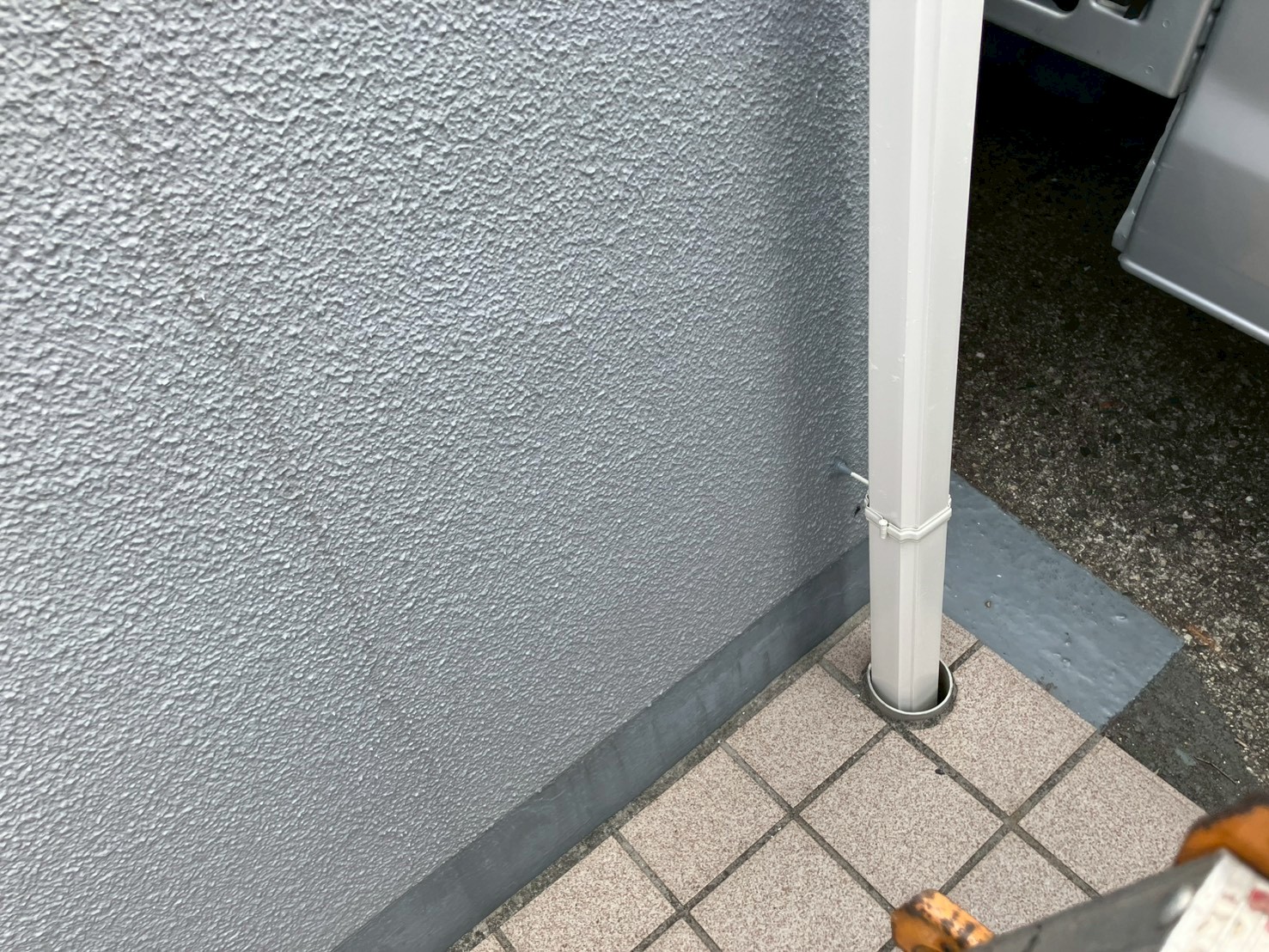

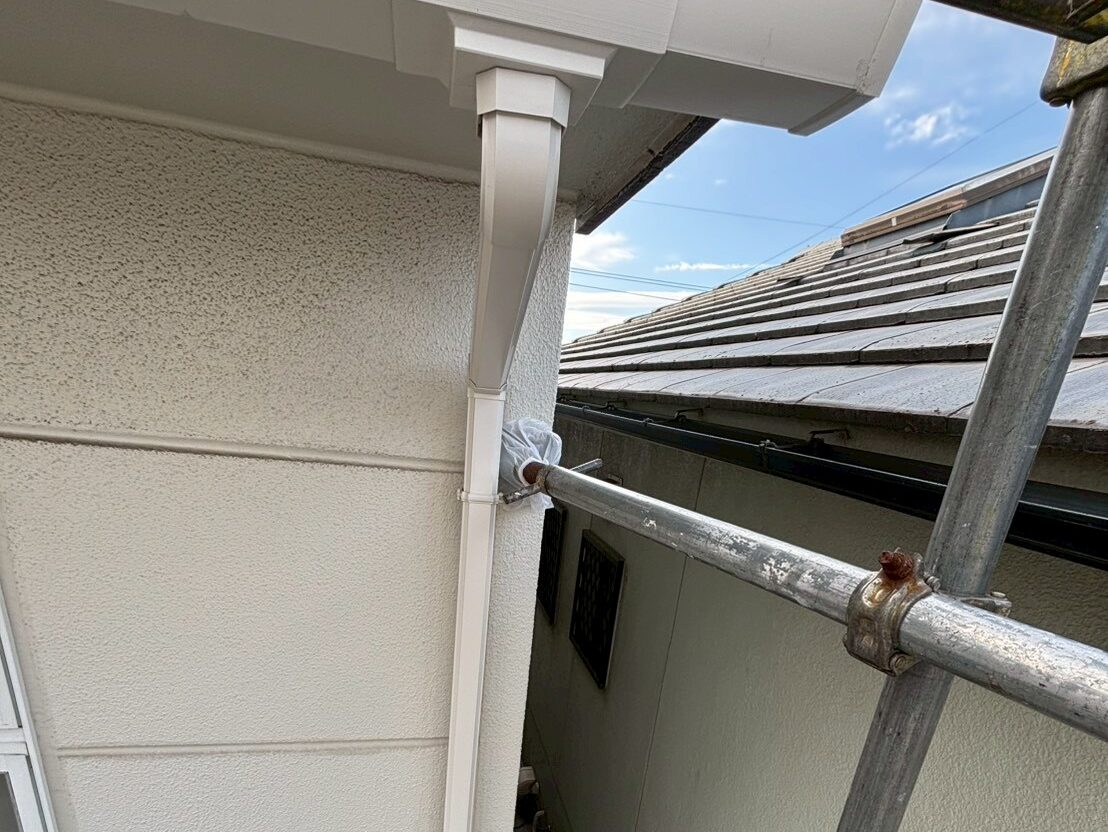

68. 2025年09月29日

確認
確認していきます。
69. 2025年09月29日

確認
確認していきます。
70. 2025年09月29日

確認
確認していきます。
71. 2025年09月29日

確認

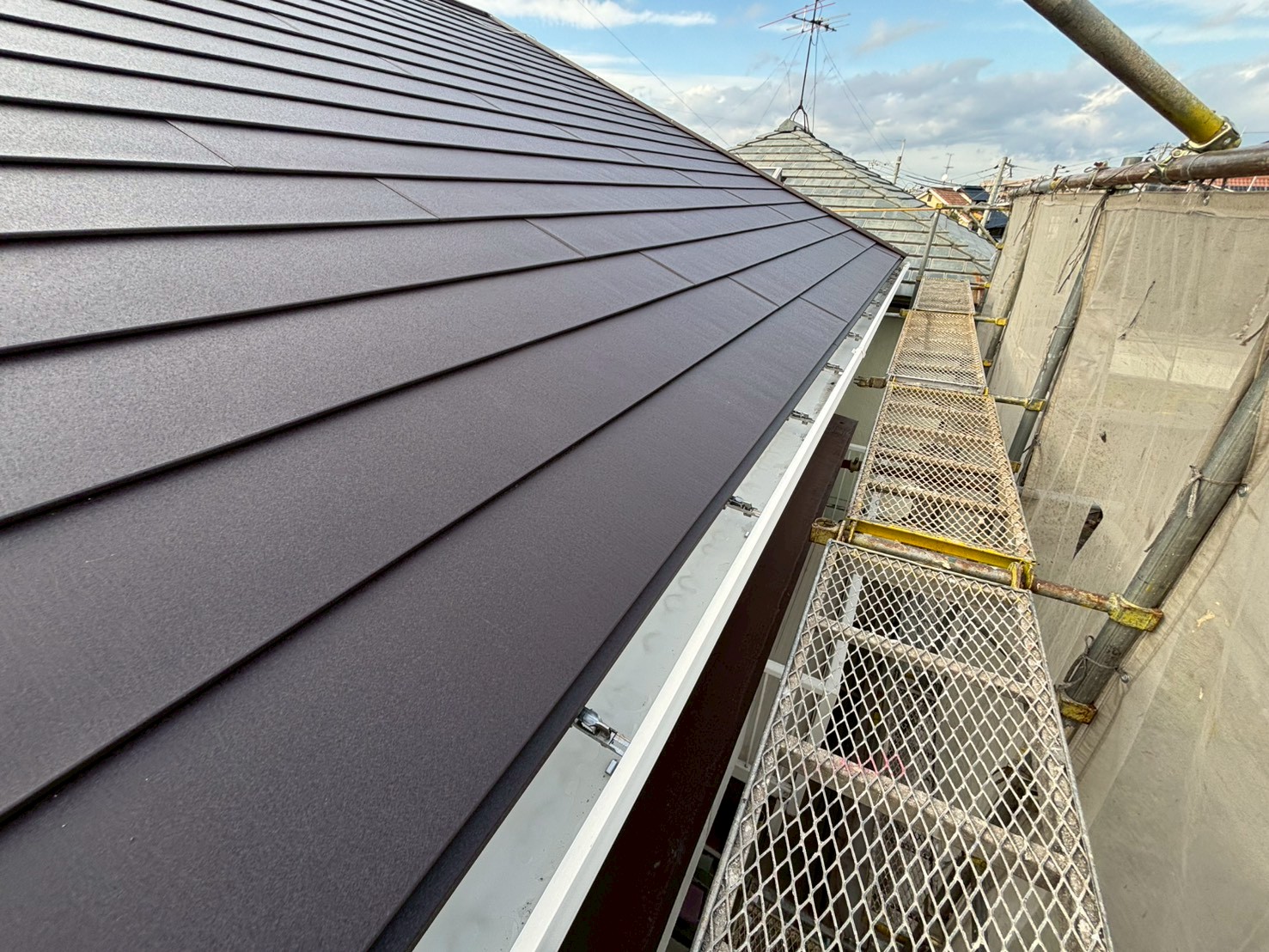

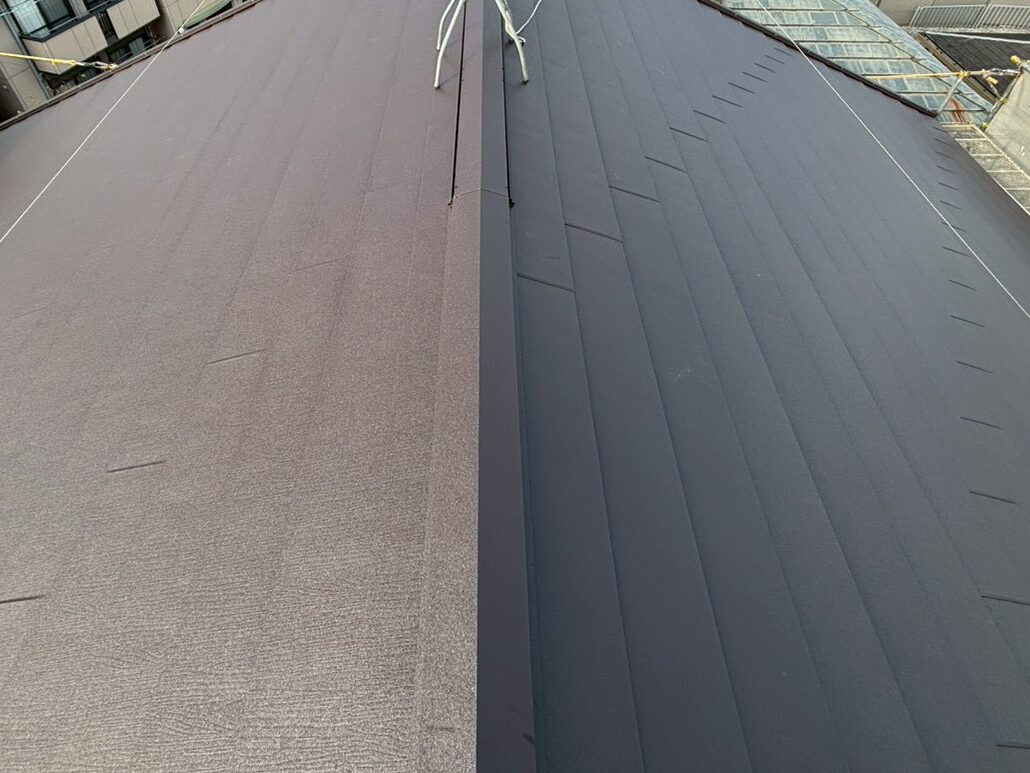

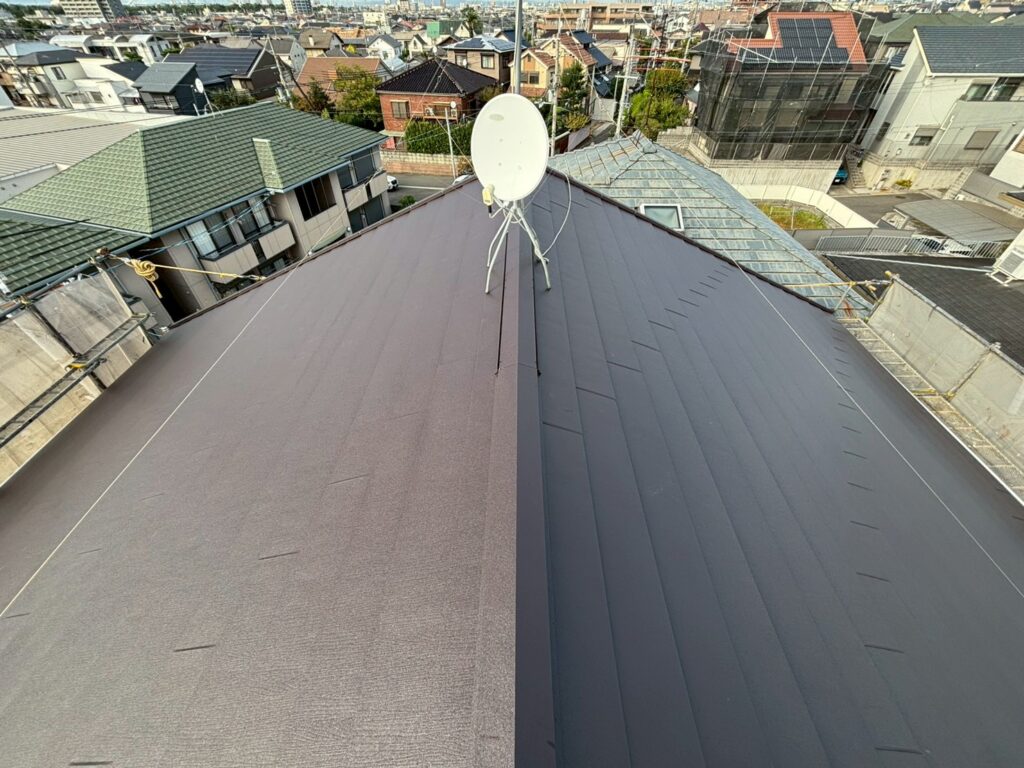

確認し、工事完工です。
その他施工事例
-
- 工事内容
-
- 屋根工事
- 施工エリア
- 大阪
R7.10/24~10/30 東淀川区 O様邸 スーパーガルテクトカバー工事
-
- 工事内容
-
- 屋根工事
- 施工エリア
- 奈良
R7.10/23~10/27 大和高田市 アスカ工業有限会社様 外部改修工事
-
- 工事内容
-
- その他の工事
- 施工エリア
- 大阪
R7.10/16 豊中市 M様 換気口部分板金取り付け工事
-
- 工事内容
-
- 雨漏り修理
- 施工エリア
- 大阪
R7.10/15 大阪市 某お客様 シーリング工事
-
- 工事内容
-
- その他の工事
- 施工エリア
- 奈良
R7.10/16~10/21 奈良市 K様 換気扇取り付け工事
-
- 工事内容
-
- その他の工事
- 施工エリア
- 奈良
R7.10/16~10/18 奈良市 K様 換気扇取り付け工事
-
- 工事内容
-
- 屋根工事
- 雨漏り修理
- 雨とい工事
- 施工エリア
- 奈良
R7.10/9 大和高田市 K様邸 雨漏り修理工事
-
- 工事内容
-
- 屋根工事
- 施工エリア
- 奈良
R7.10/3~10/6 大和高田市 近畿食糧株式会社様 一部屋根カバー工事
