R7.9/27〜10/24 上牧町 O様邸 外部改修工事

Case Study - 施工完了

Case Study - ただいま施行中

R7.9/27〜10/24 上牧町 O様邸 外部改修工事
  1. 施工状況

    施工完了

  2. 工事内容

  3. 施工エリア

    奈良

  4. 工事主任

    松本班、森班、上家班

工事データ

  1. 築年数

    築21年

  2. 構造

    木造2階建て、スレート屋根

  3. お問合わせ内容

    屋根カバー、外壁のヒビ補修のお見積り依頼

  4. 工事内容

    外部改修工事

  5. 工期

    約1カ月

施工詳細

  1. 1. 2025年09月27日

    仮設工事

    仮設工事

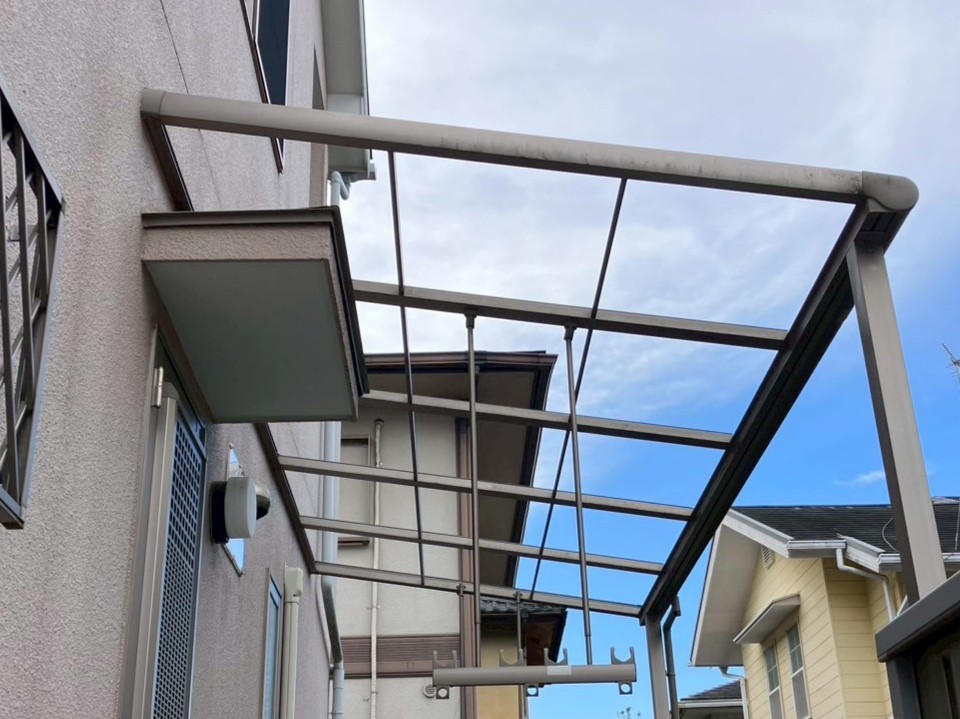

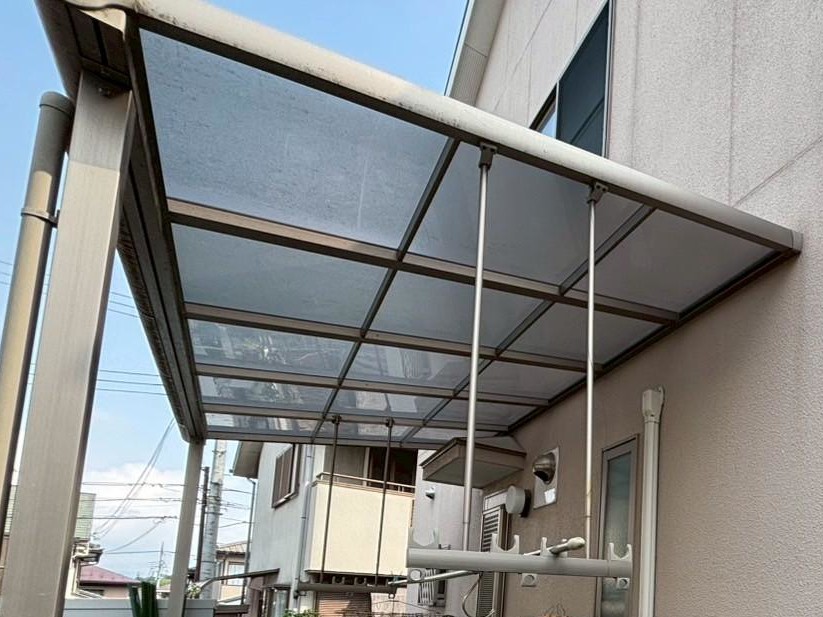

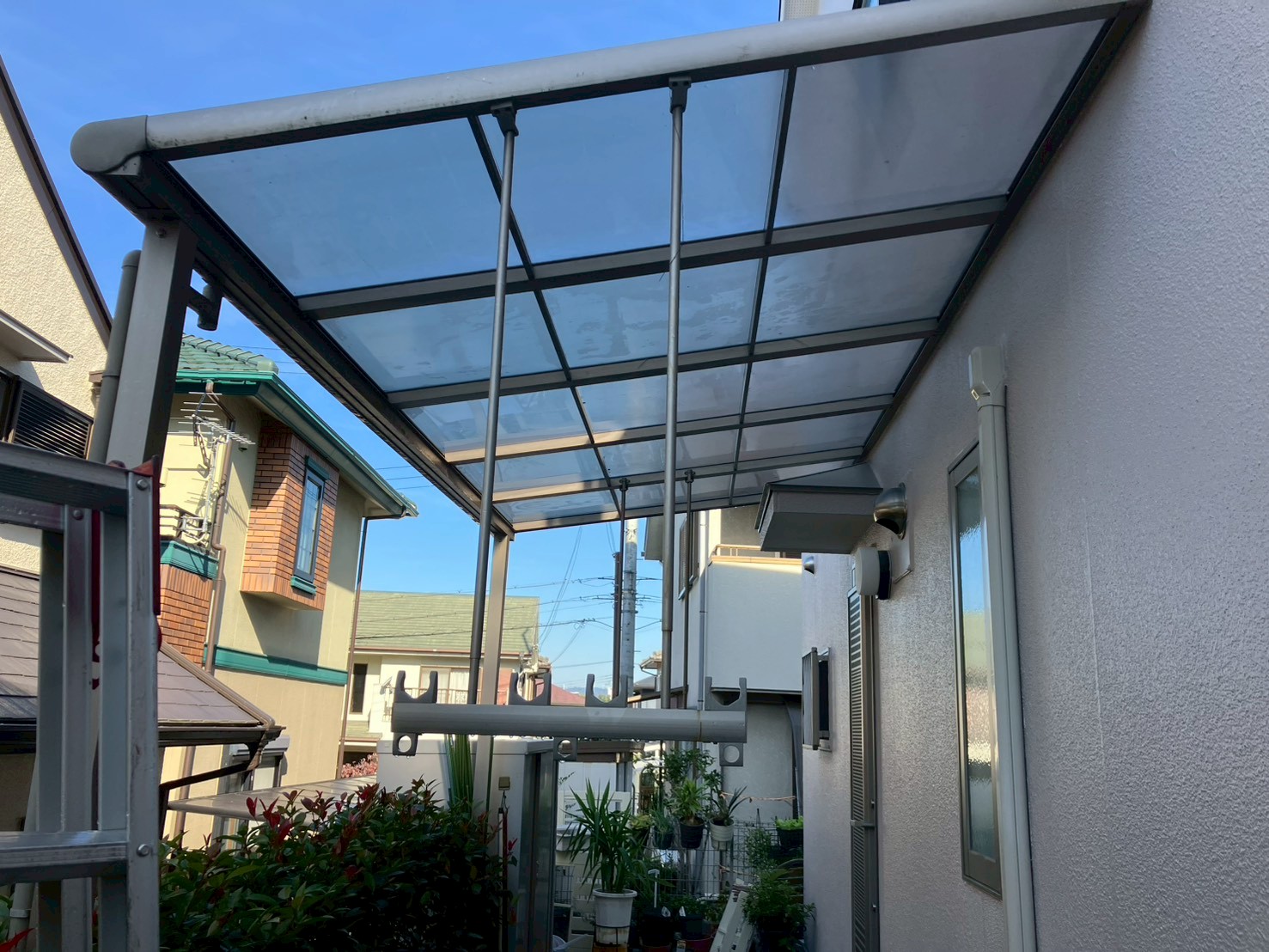

    ポリカ屋根、既存の状態です。

  2. 2. 2025年09月27日

    仮設工事

    仮設工事

    既存のカーポート屋根を一旦撤去しました。

  3. 3. 2025年09月27日

    仮設工事

    仮設工事

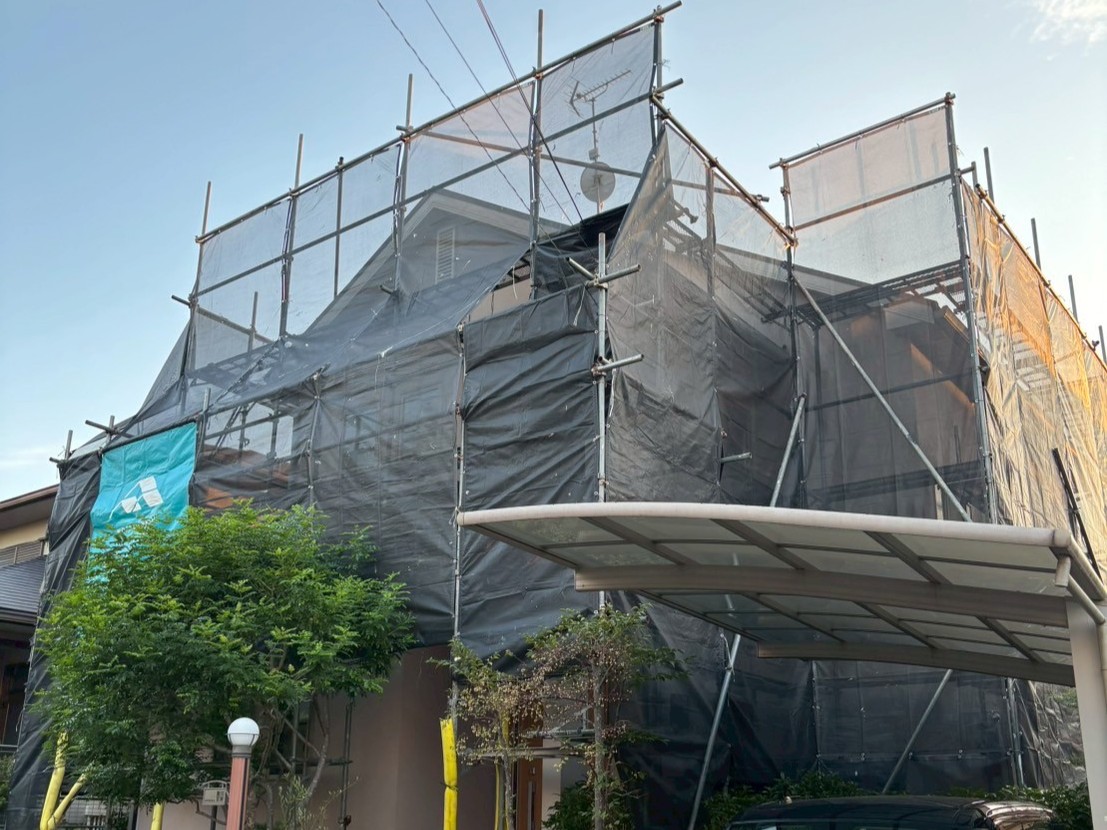

    足場を設置し、養生シートを取り付けました。

  4. 4. 2025年09月27日

    仮設工事

    仮設工事

    足場を設置し、養生シートを取り付けました。

  5. 5. 2025年09月30日

    屋根工事

    屋根工事

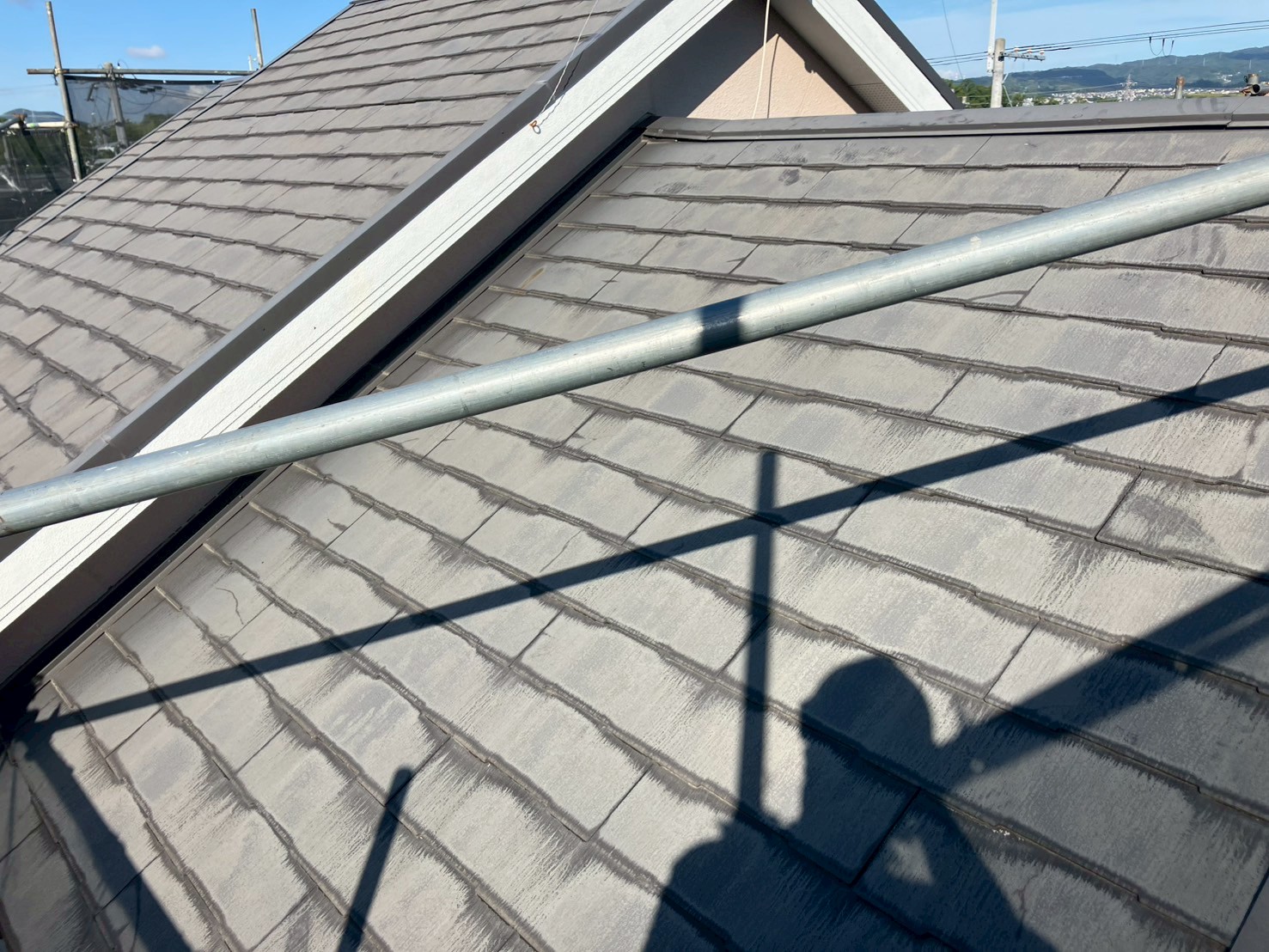

    大屋根、既存の状態です。

  6. 6. 2025年09月30日

    屋根工事

    屋根工事

    下屋、既存の状態です。

  7. 7. 2025年09月30日

    屋根工事

    屋根工事

    既存の棟を撤去していきます。

  8. 8. 2025年09月30日

    屋根工事

    屋根工事

    既存の棟を撤去していきます。

  9. 9. 2025年09月30日

    屋根工事

    屋根工事

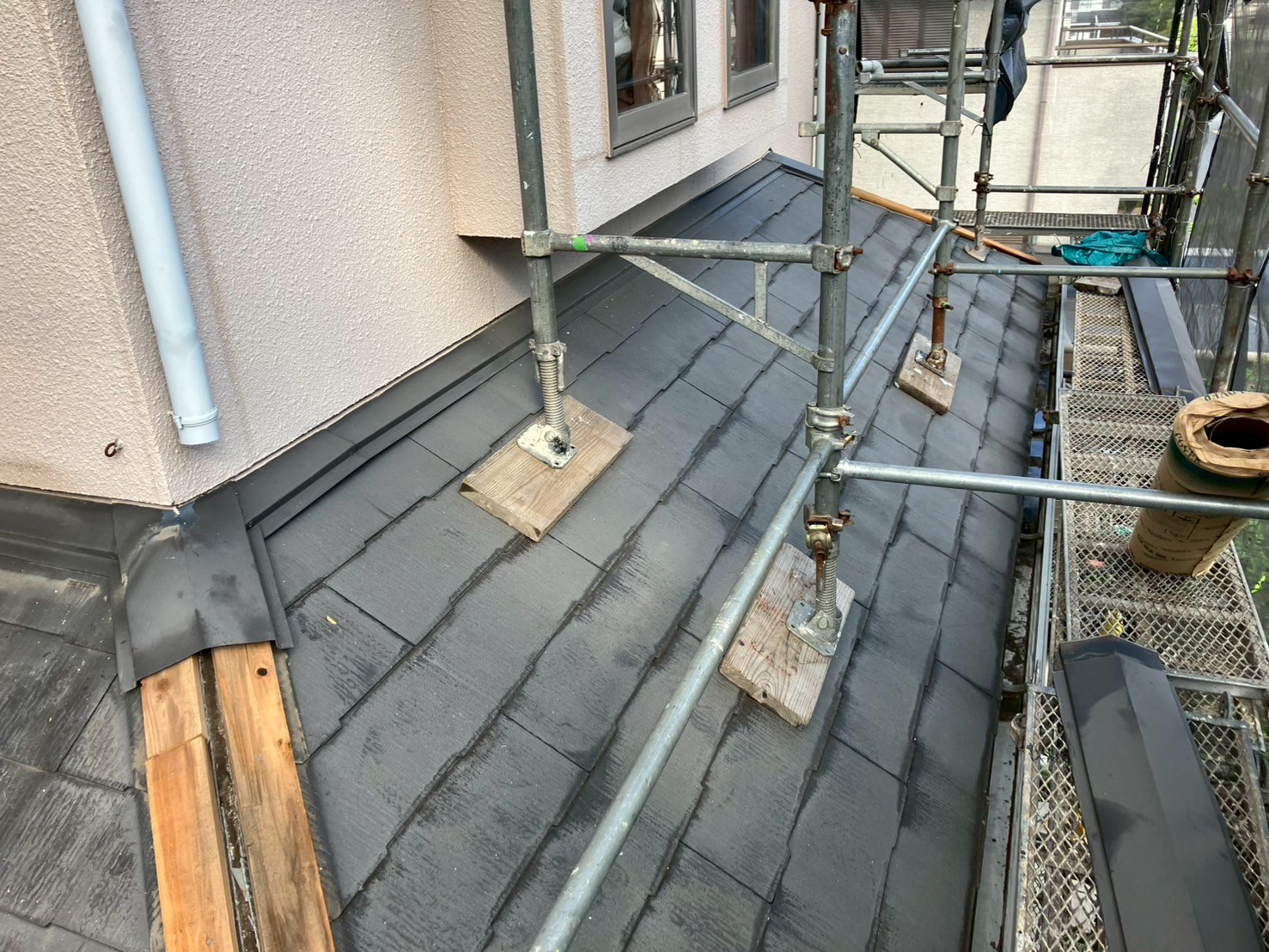

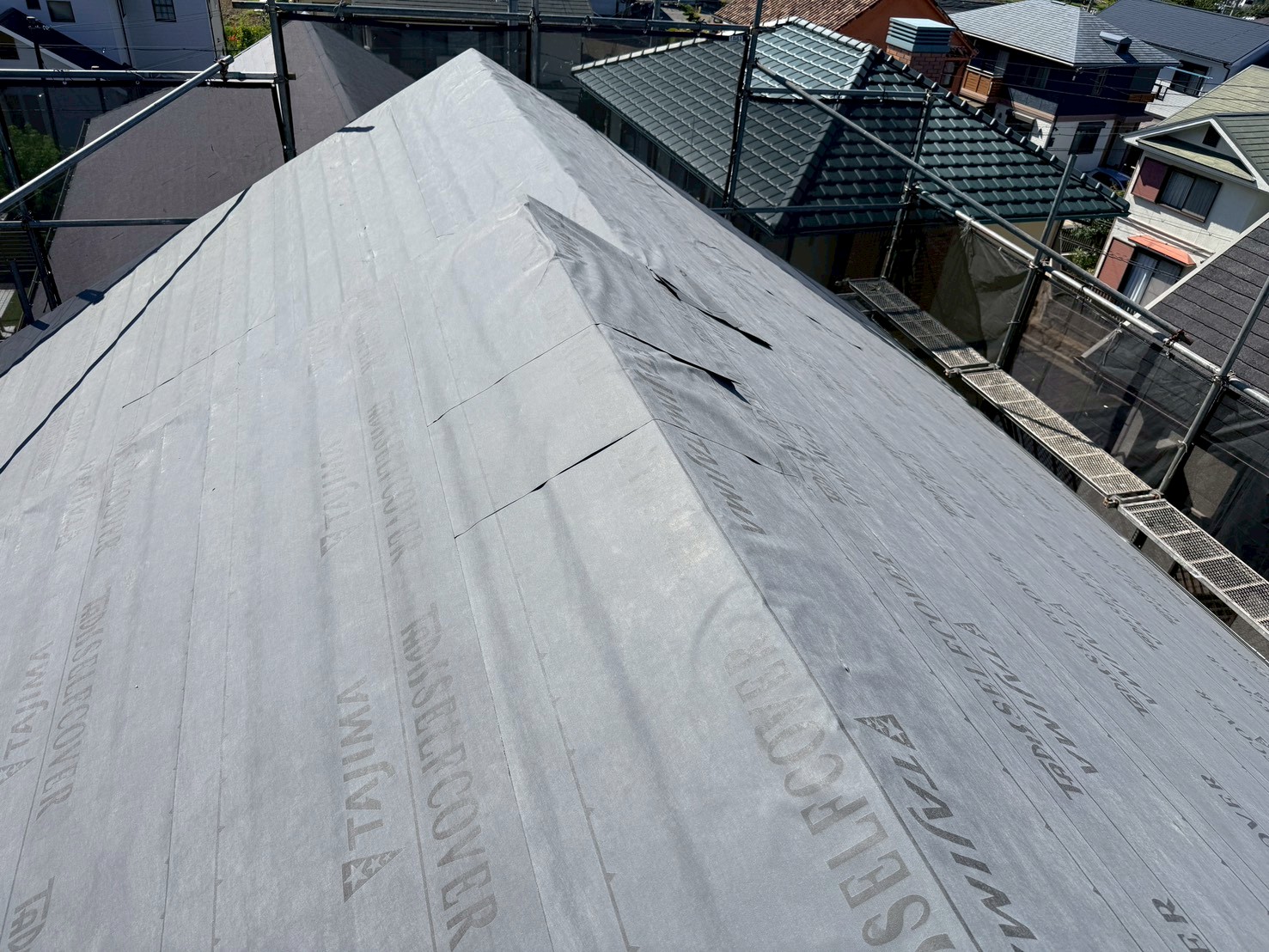

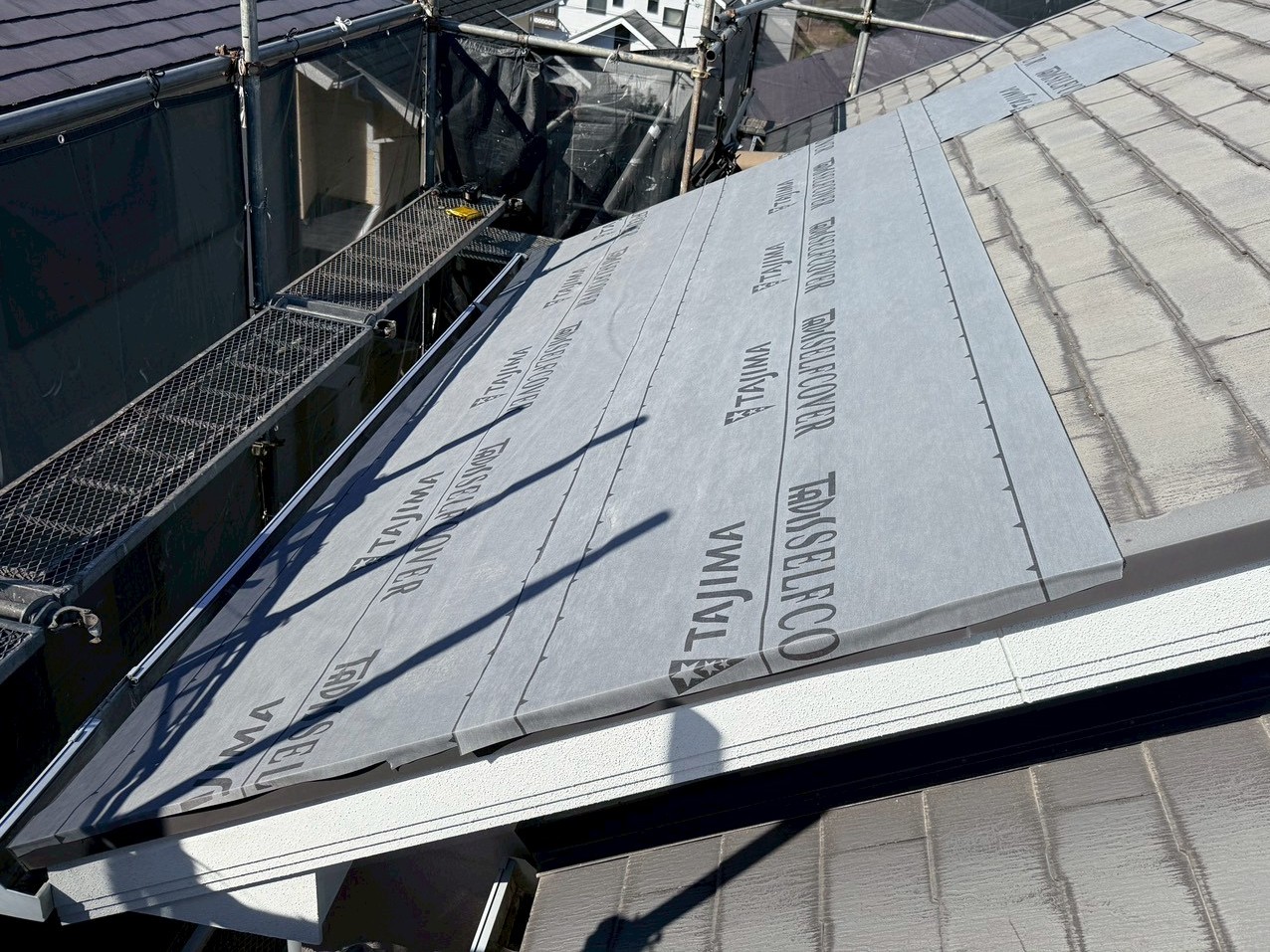

    新たな下葺き材(タディスセルフカバー)を張っていきます。

  10. 10. 2025年09月30日

    屋根工事

    屋根工事

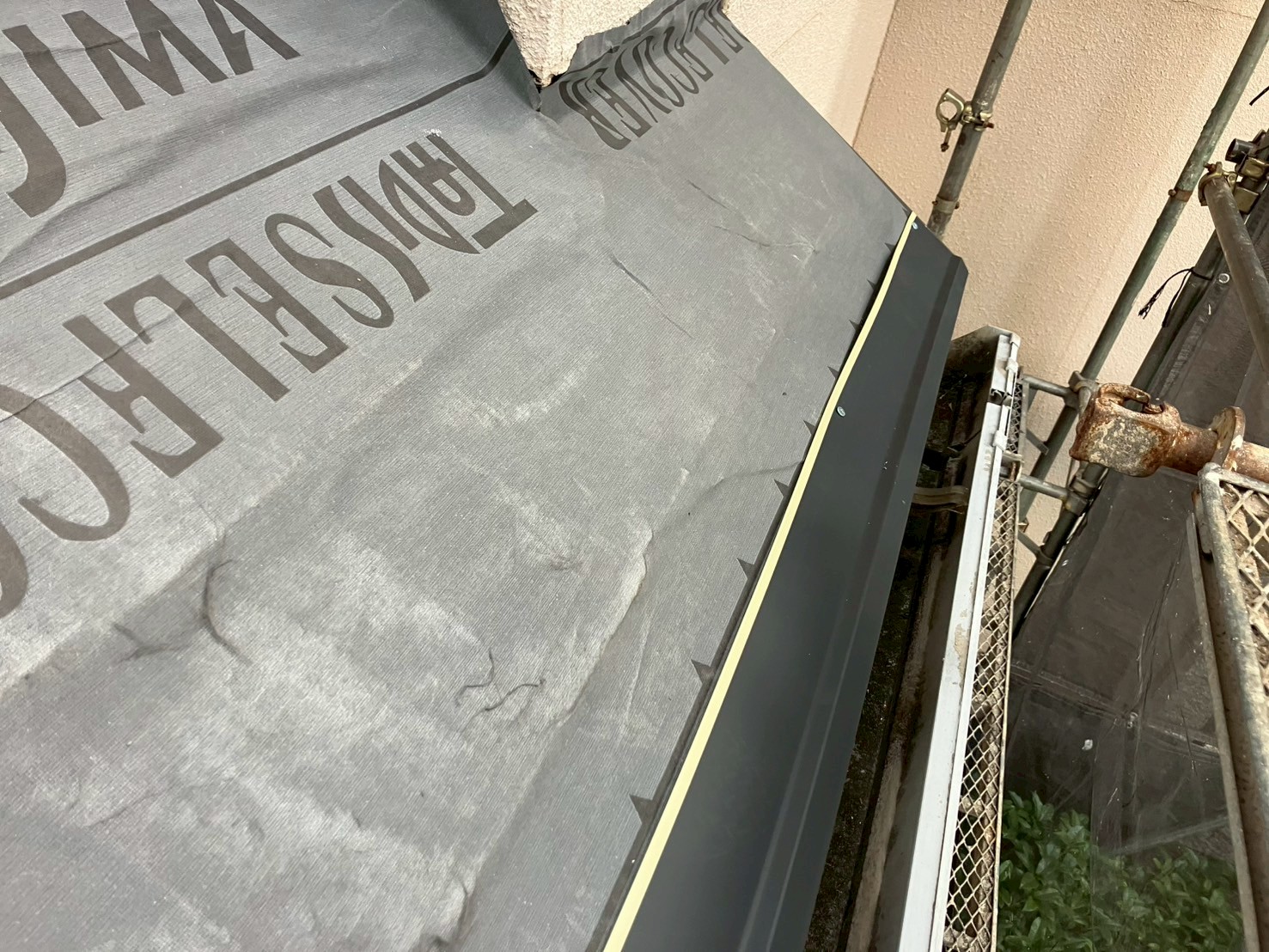

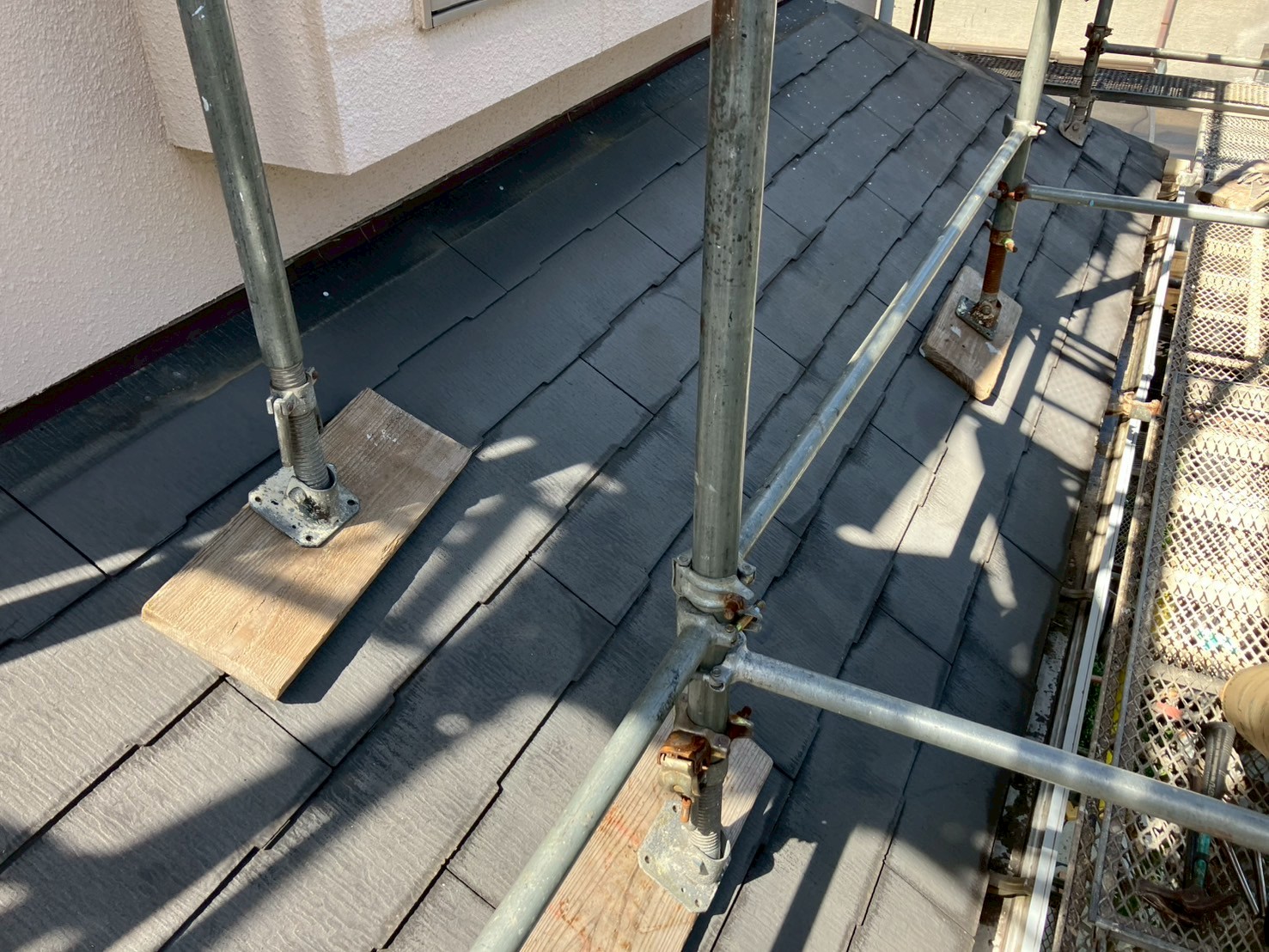

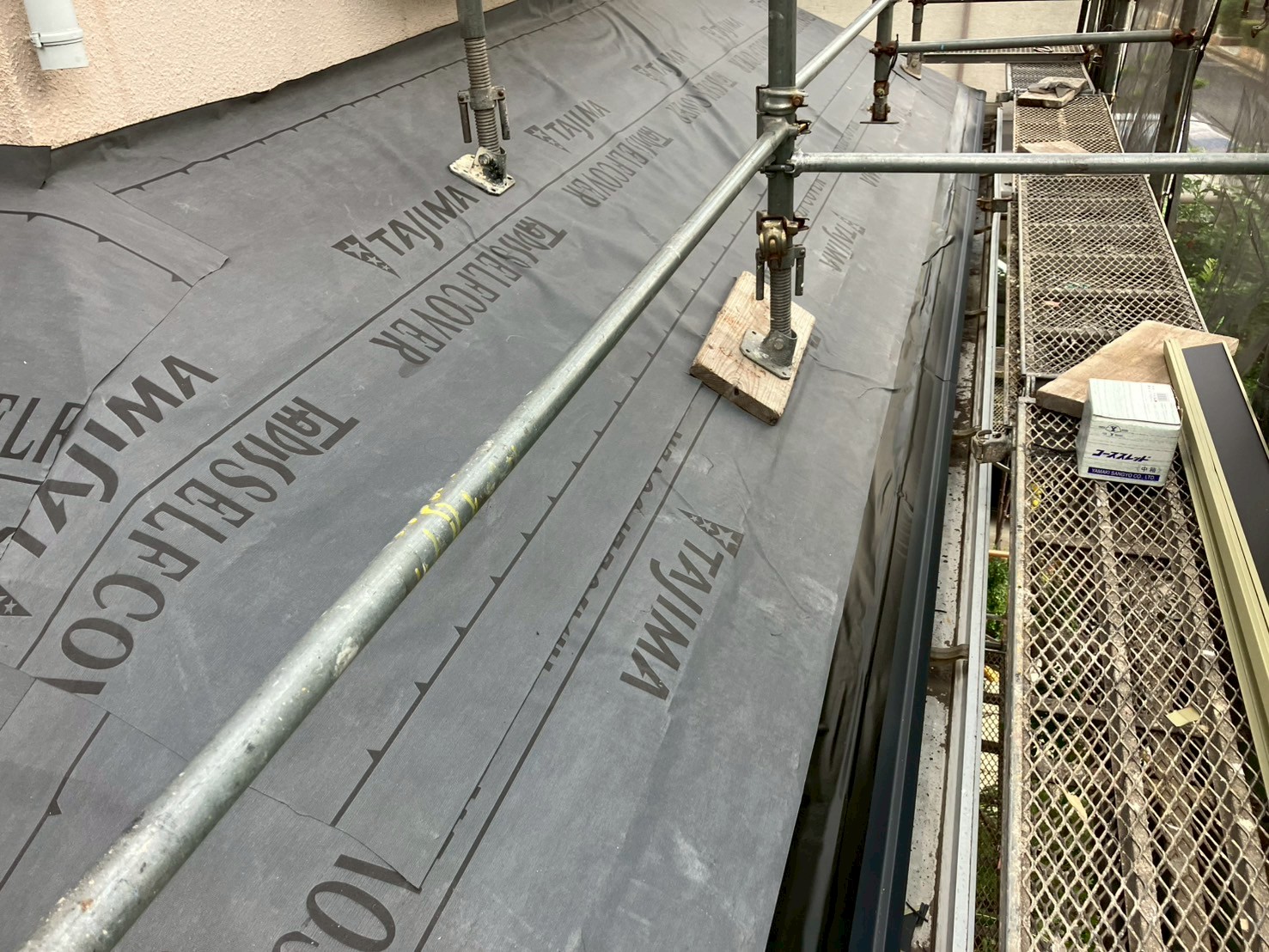

    新たな下葺き材を張りました。

  11. 11. 2025年09月30日

    屋根工事

    屋根工事

    新たな下葺き材を張りました。

  12. 12. 2025年09月30日

    屋根工事

    屋根工事

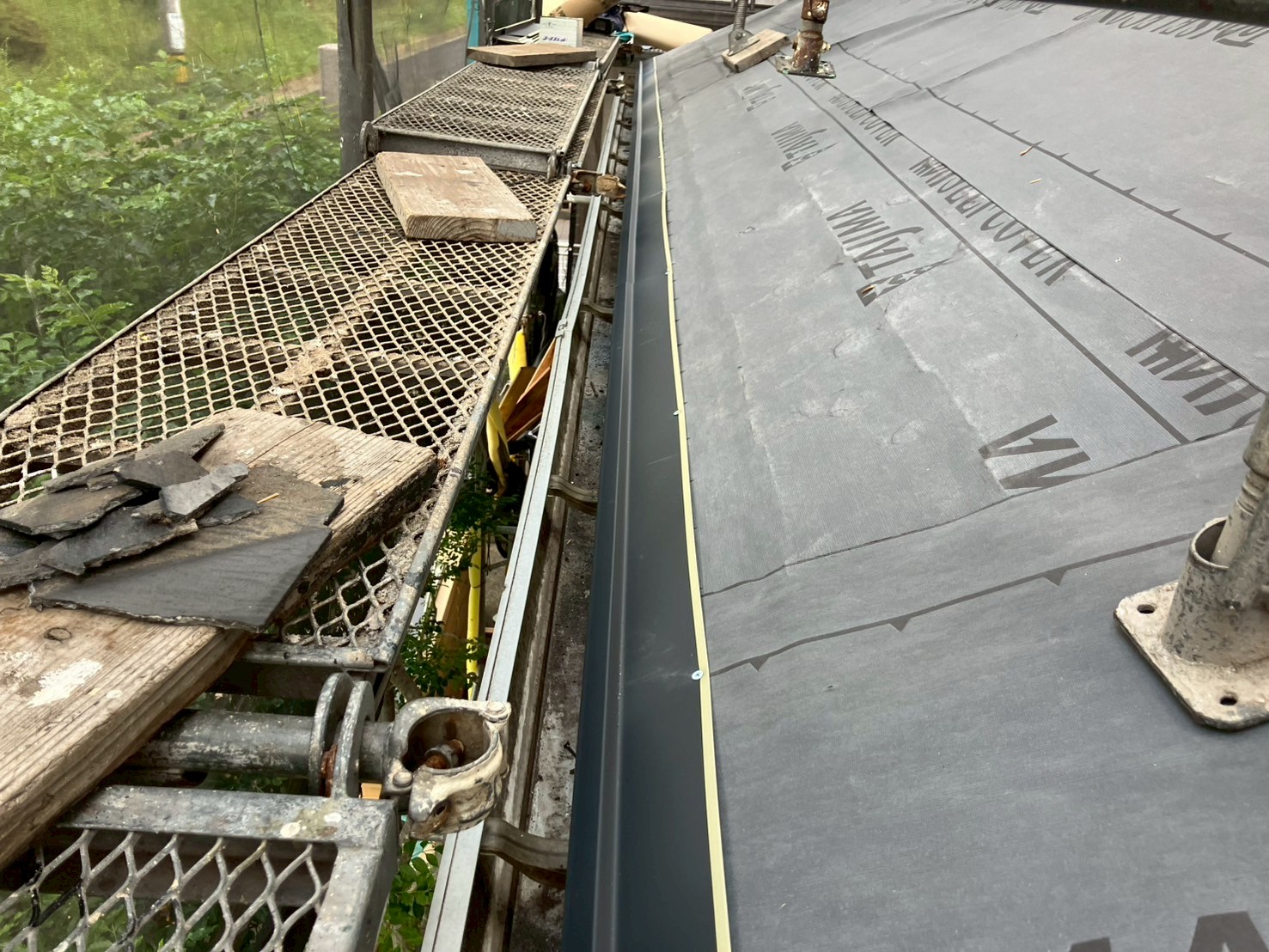

    軒先水切りを取り付けていきます。

  13. 13. 2025年09月30日

    屋根工事

    屋根工事

    ケラバに下地木材を取り付け、捨て水切りを取り付けていきます。継手にはシーリング材を充填します。

  14. 14. 2025年09月30日

    屋根工事

    屋根工事

    ケラバに捨て水切りを取り付け、軒先水切りの上から防水テープを貼りました。

  15. 15. 2025年09月30日

    屋根工事

    屋根工事

    ケラバに捨て水切りを取り付け、軒先水切りの上から防水テープを貼りました。

  16. 16. 2025年09月30日

    屋根工事

    屋根工事

    玄関屋根、既存の状態です。

  17. 17. 2025年09月30日

    屋根工事

    屋根工事

    既存の状態です。

  18. 18. 2025年09月23日

    屋根工事

    屋根工事

    既存の棟を撤去していきます。

  19. 19. 2025年09月30日

    屋根工事

    屋根工事

    既存の壁際水切りを撤去していきます。

  20. 20. 2025年09月30日

    屋根工事

    屋根工事

    既存の下地木材を撤去しました。

  21. 21. 2025年09月30日

    屋根工事

    屋根工事

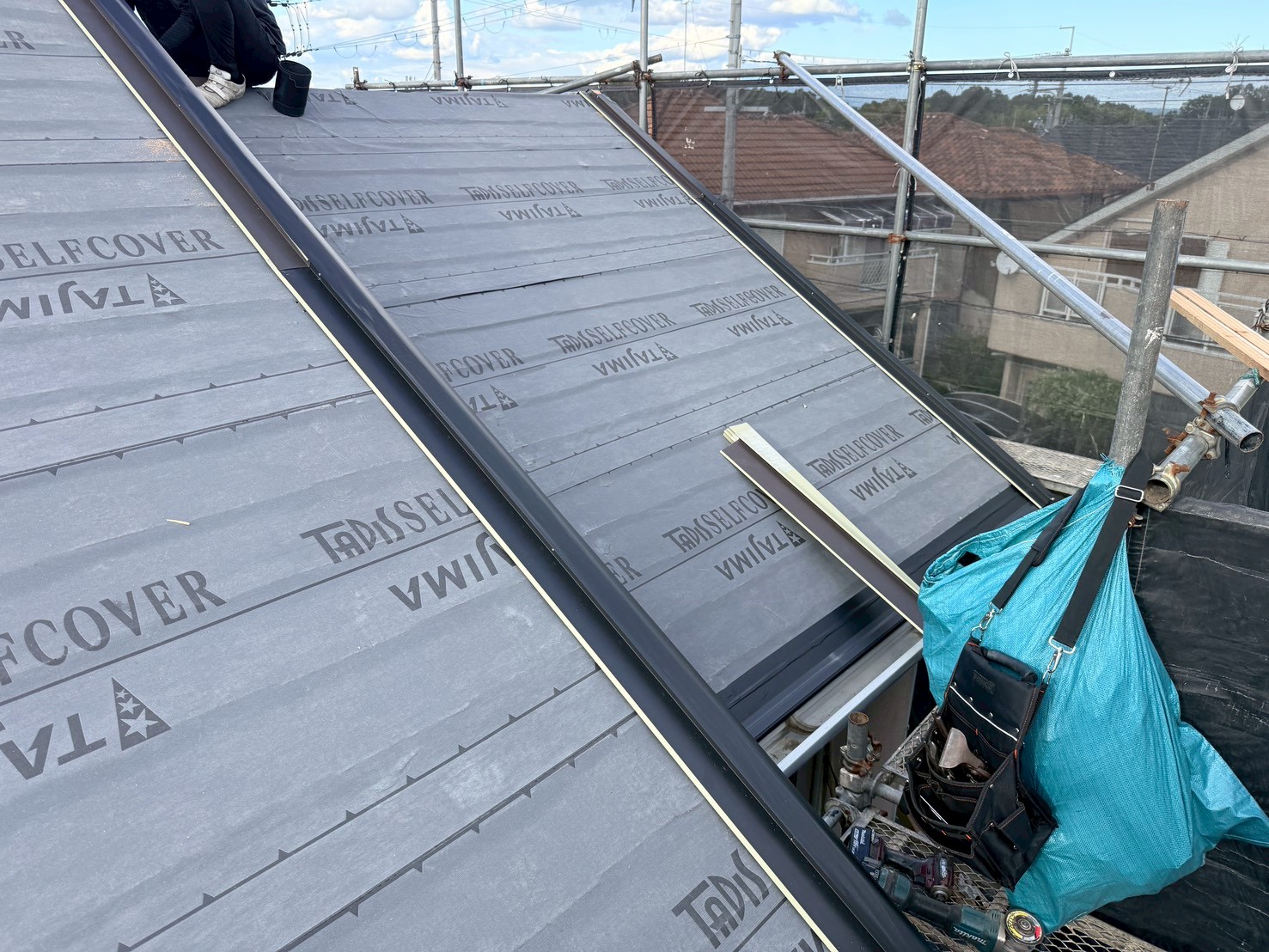

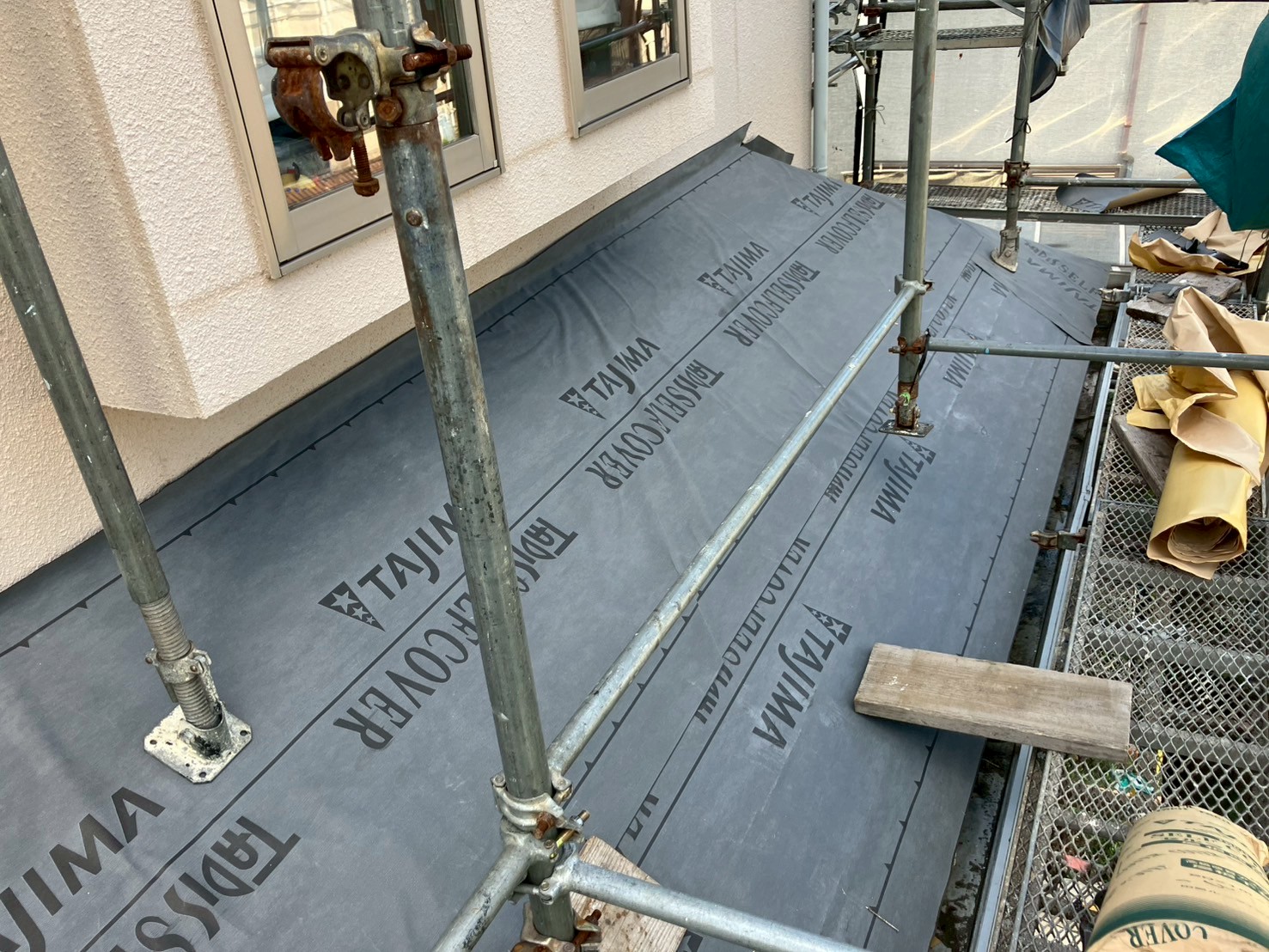

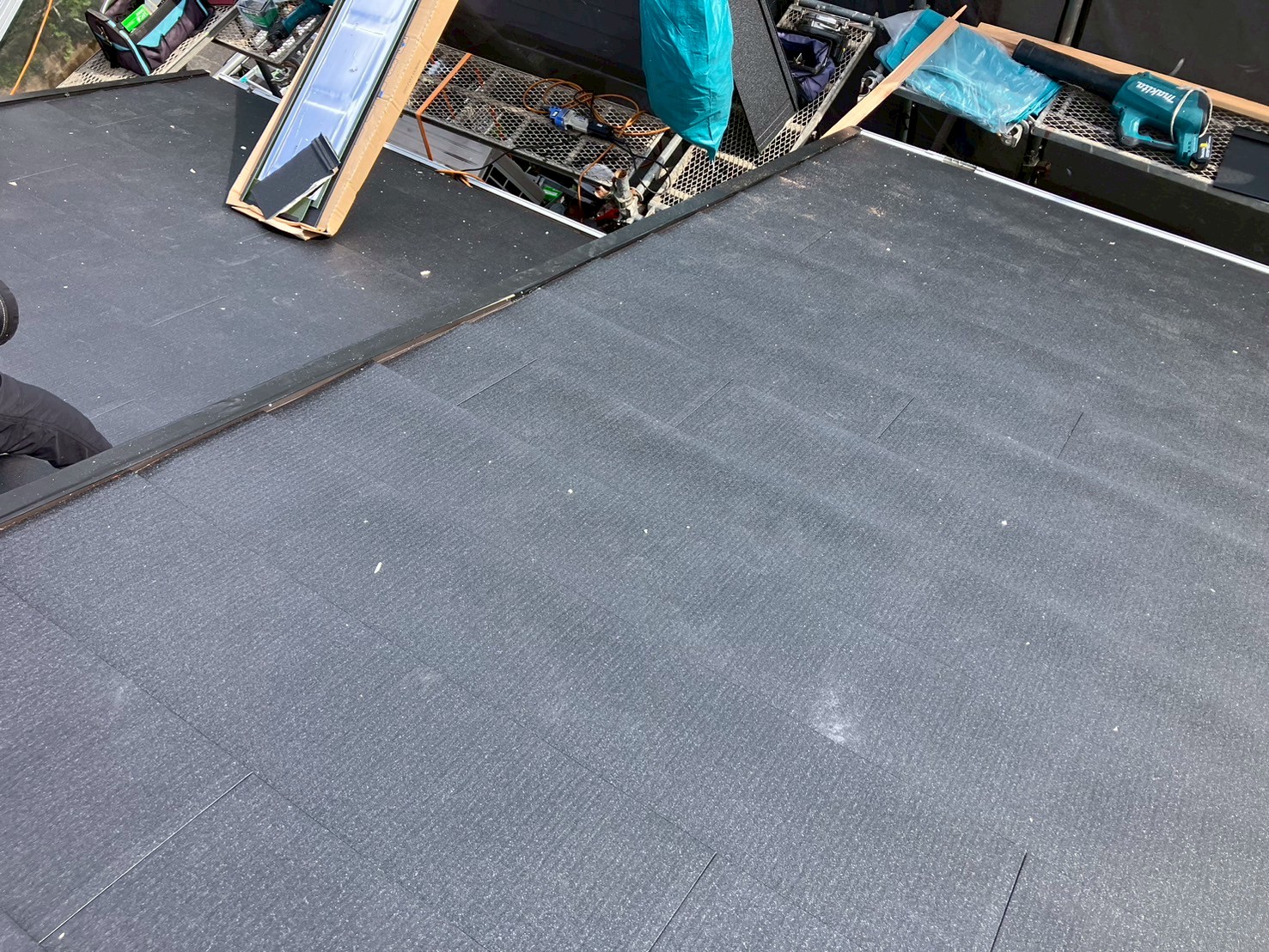

    新たな下葺き材(タディスセルフカバー)を張っていきます。

  22. 22. 2025年09月30日

    屋根工事

    屋根工事

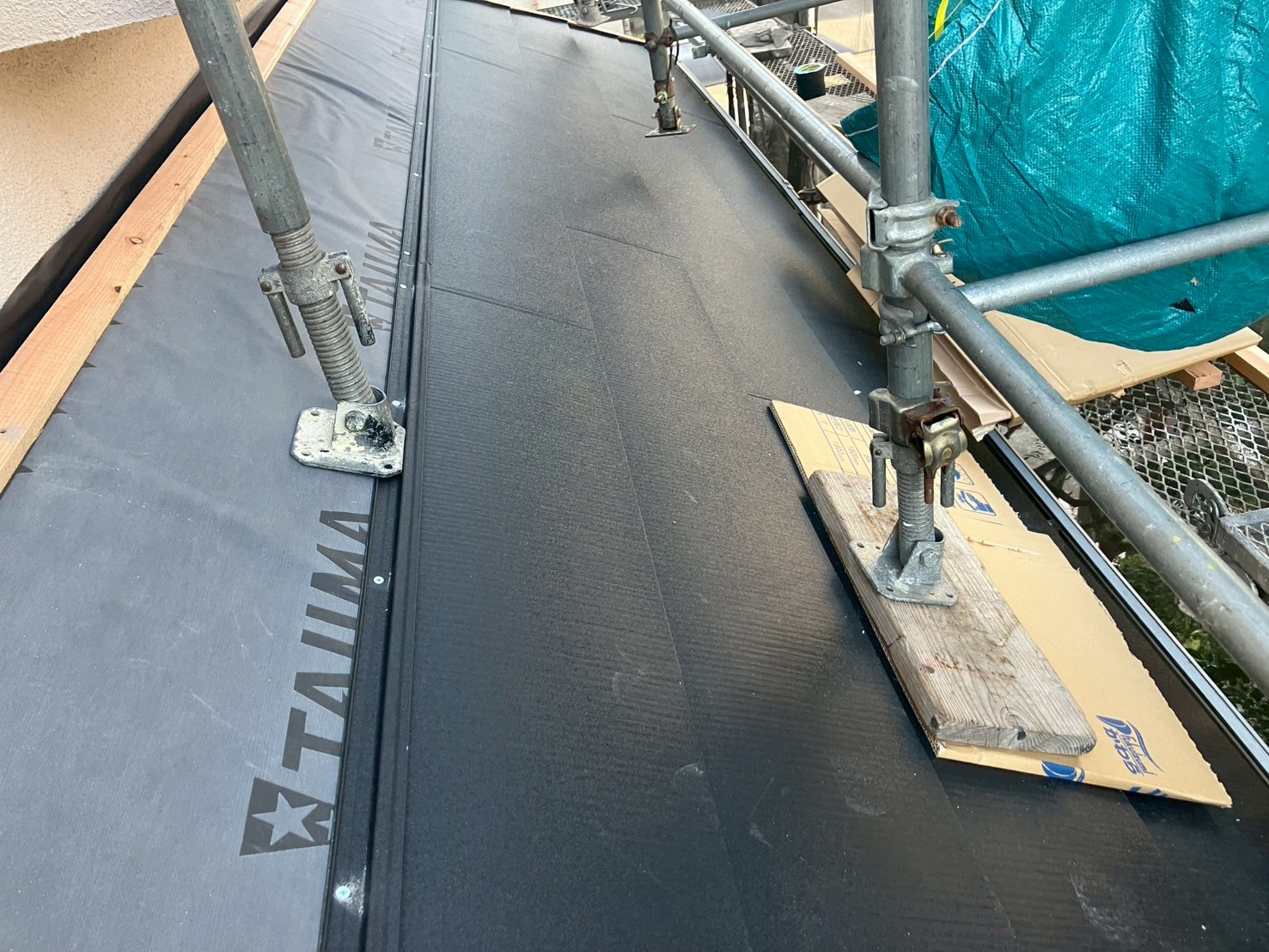

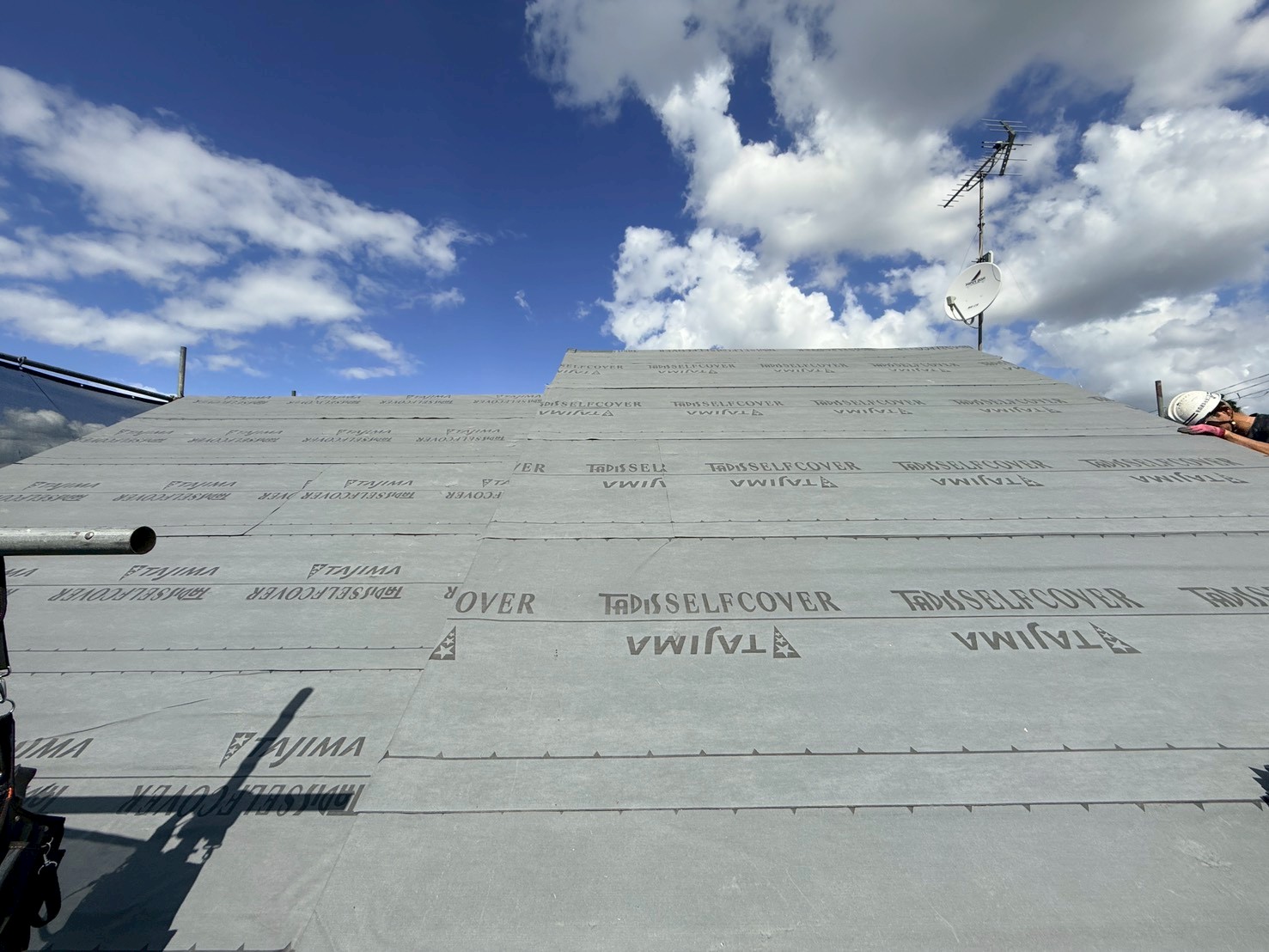

    新たな下葺き材を張りました。

  23. 23. 2025年09月30日

    屋根工事

    屋根工事

    新たな下葺き材を張りました。

  24. 24. 2025年09月30日

    屋根工事

    屋根工事

    軒先水切りを取り付けました。

  25. 25. 2025年09月30日

    屋根工事

    屋根工事

    軒先水切りを取り付けました。

  26. 26. 2025年09月30日

    屋根工事

    屋根工事

    軒先水切りの上から防水テープを貼りました。

  27. 27. 2025年10月01日

    屋根工事

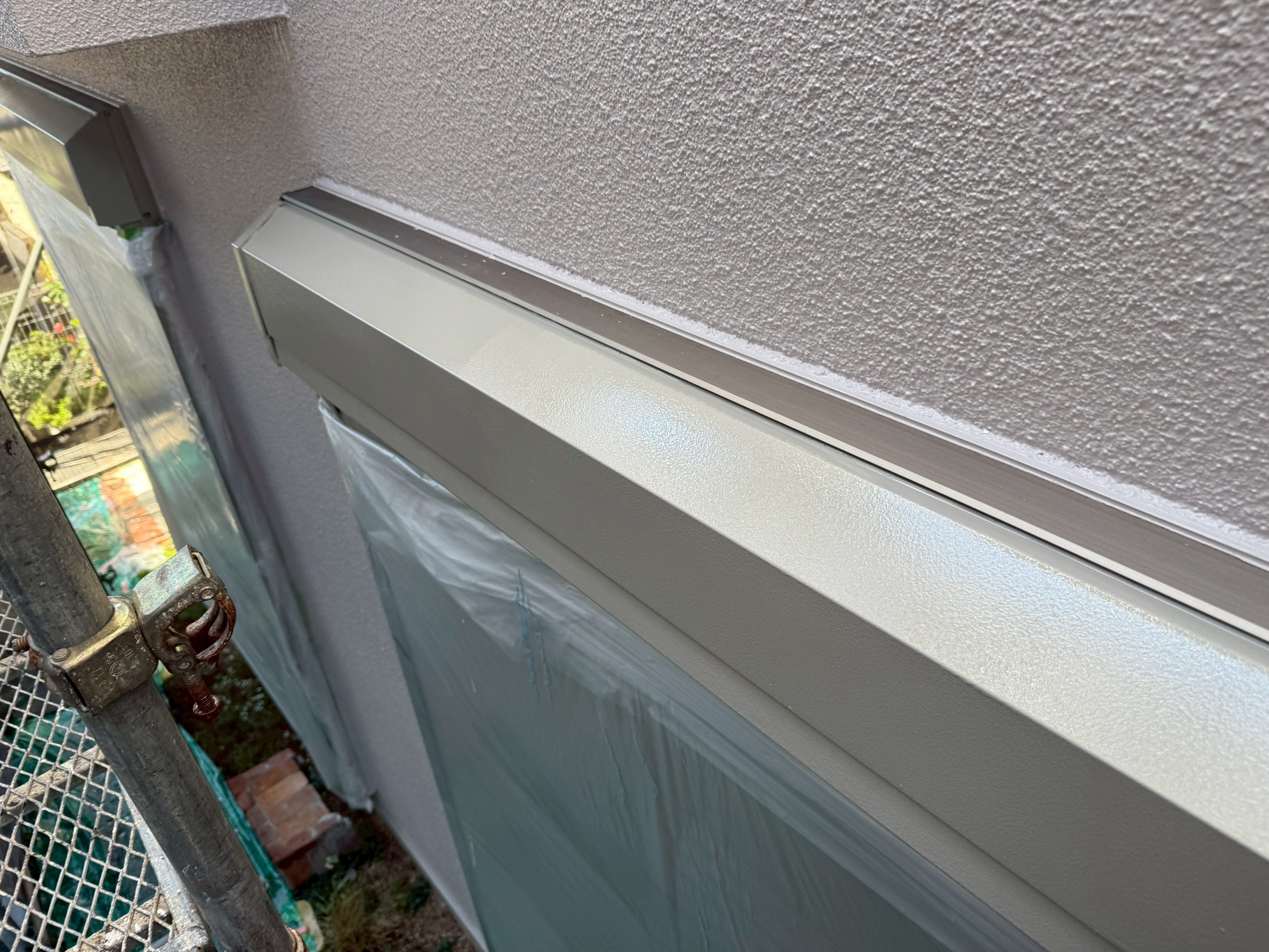

    屋根工事

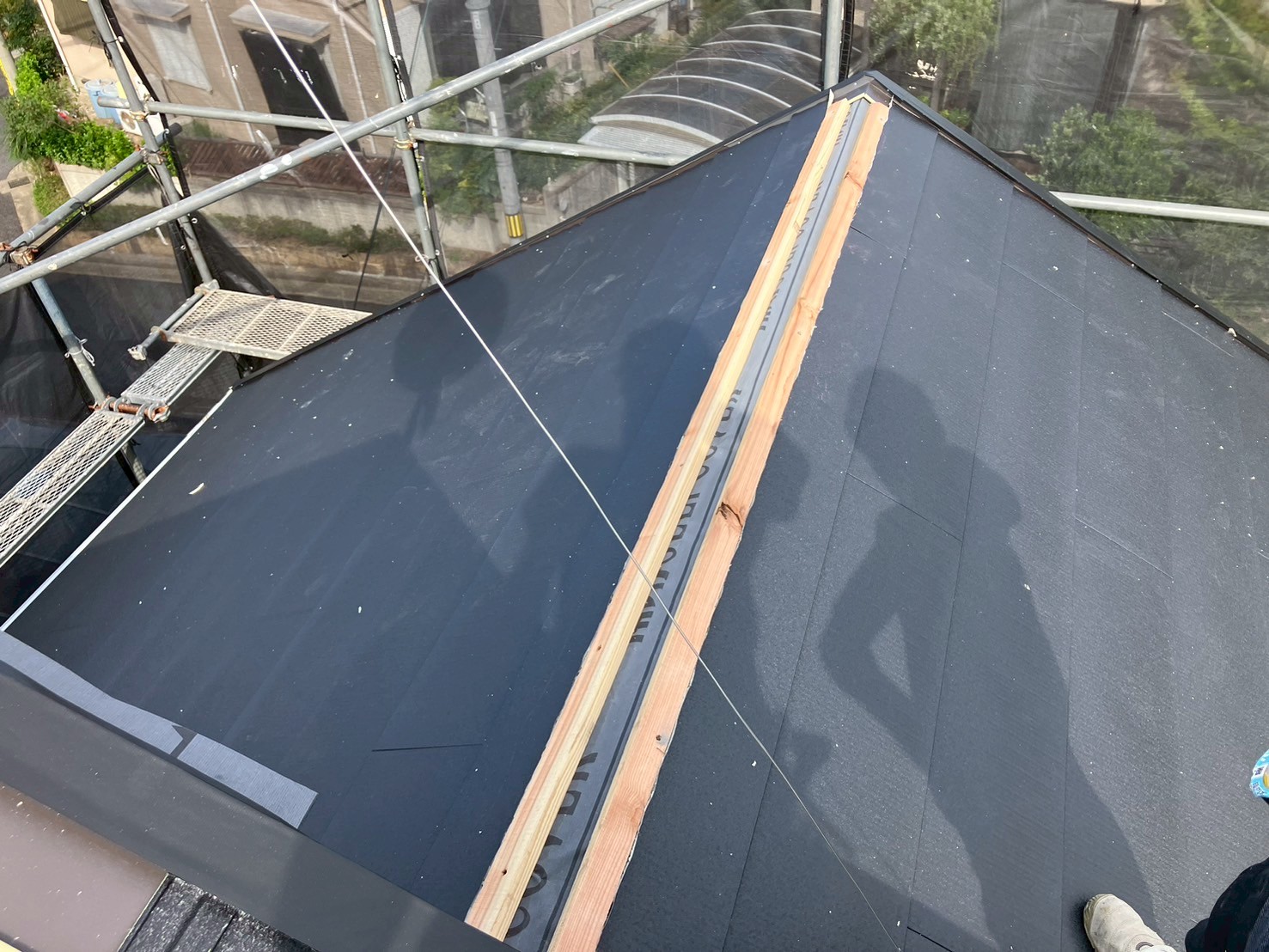

    棟、壁際、ケラバに下地木材を取り付けていきます。

  28. 28. 2025年10月01日

    屋根工事

    屋根工事

    下地木材を取り付けていきます。

  29. 29. 2025年10月01日

    屋根工事

    屋根工事

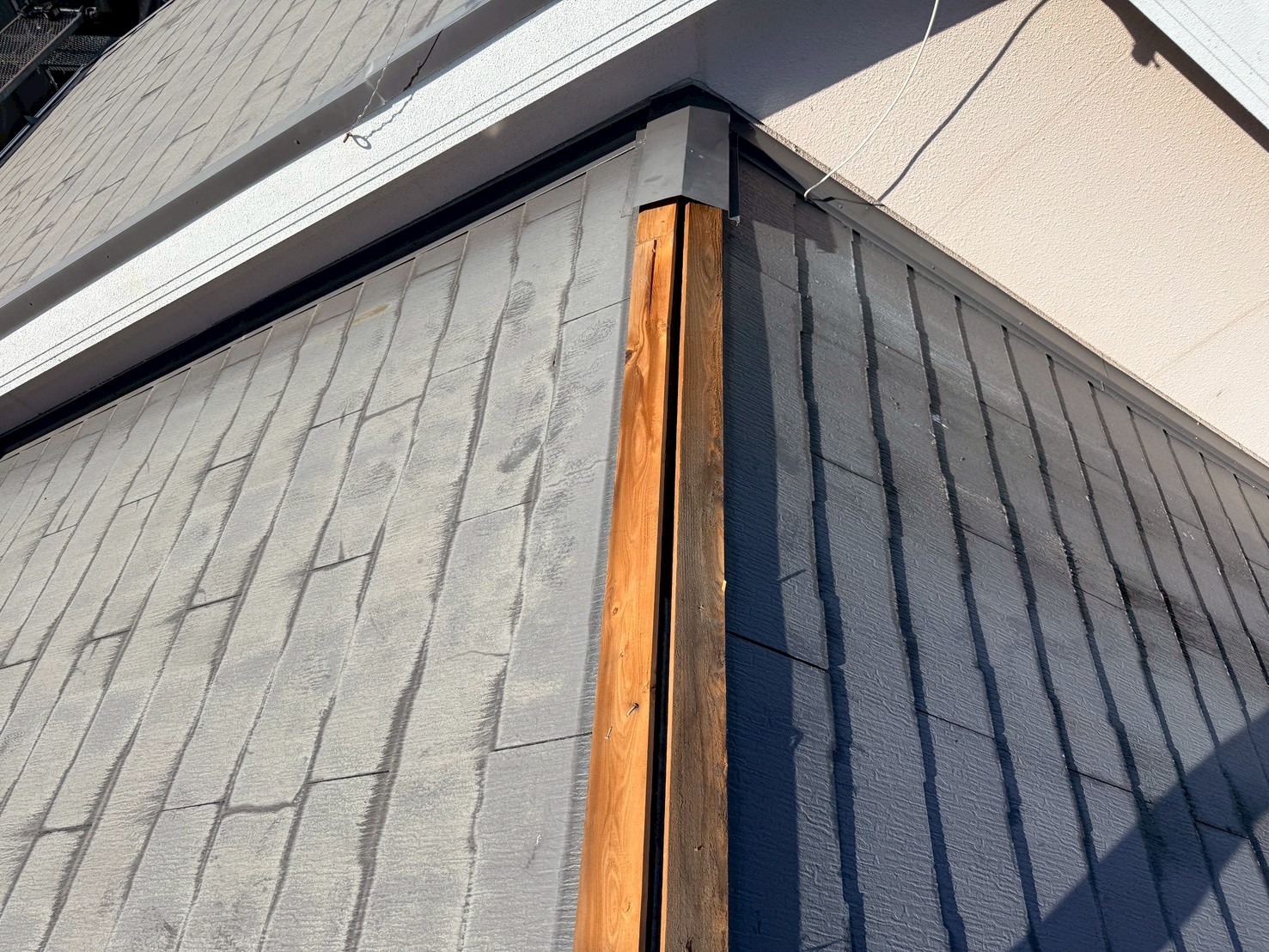

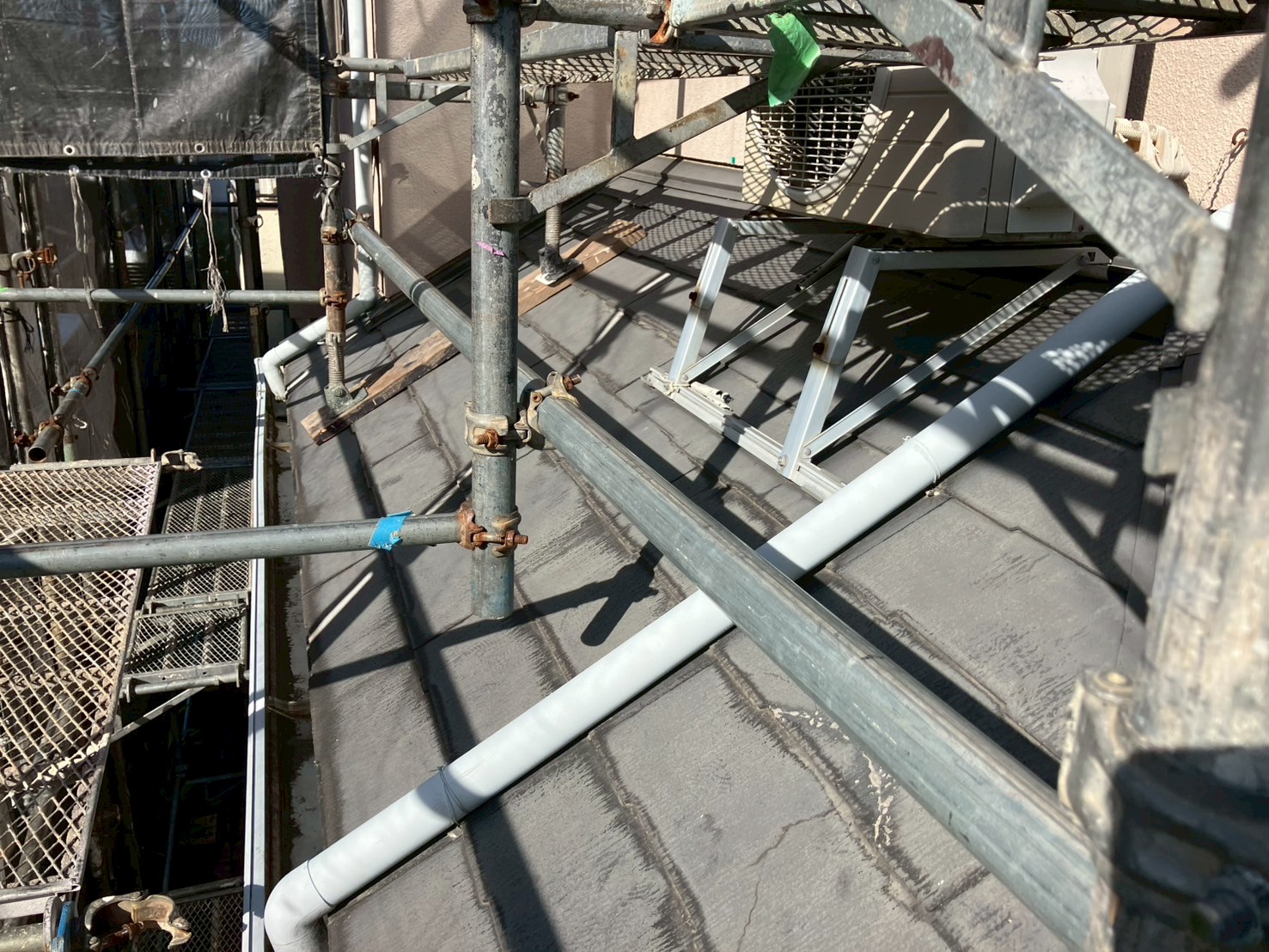

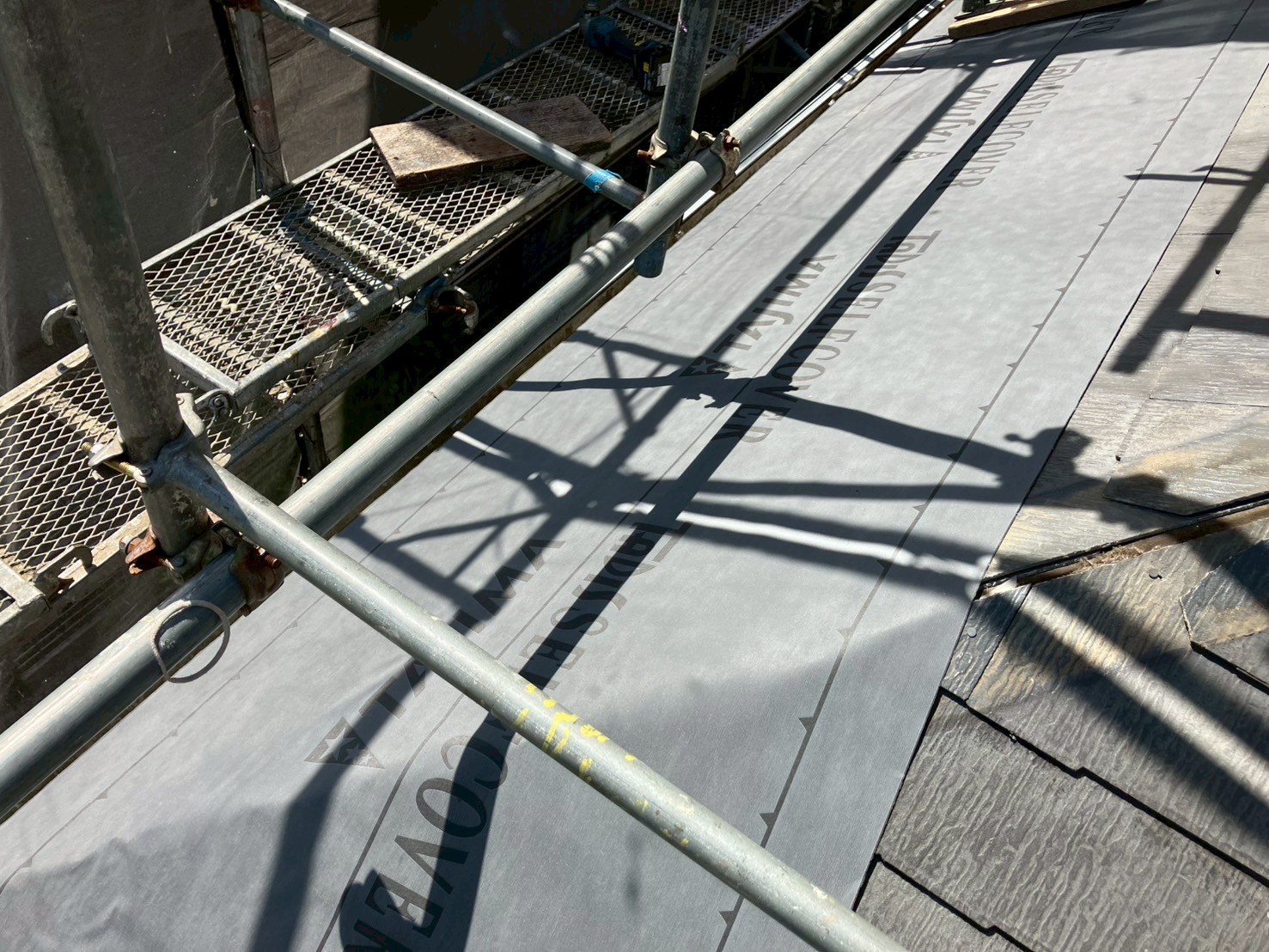

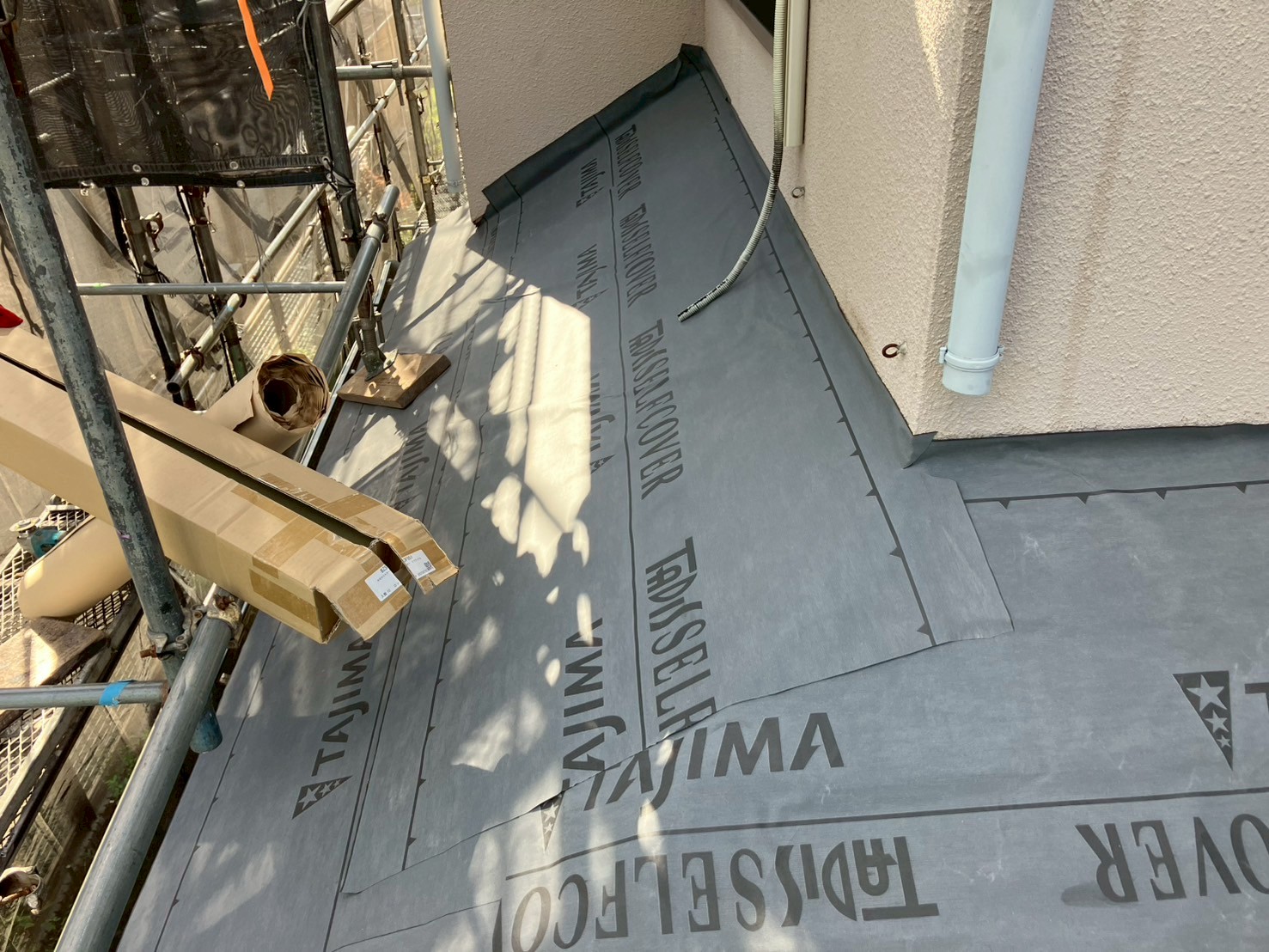

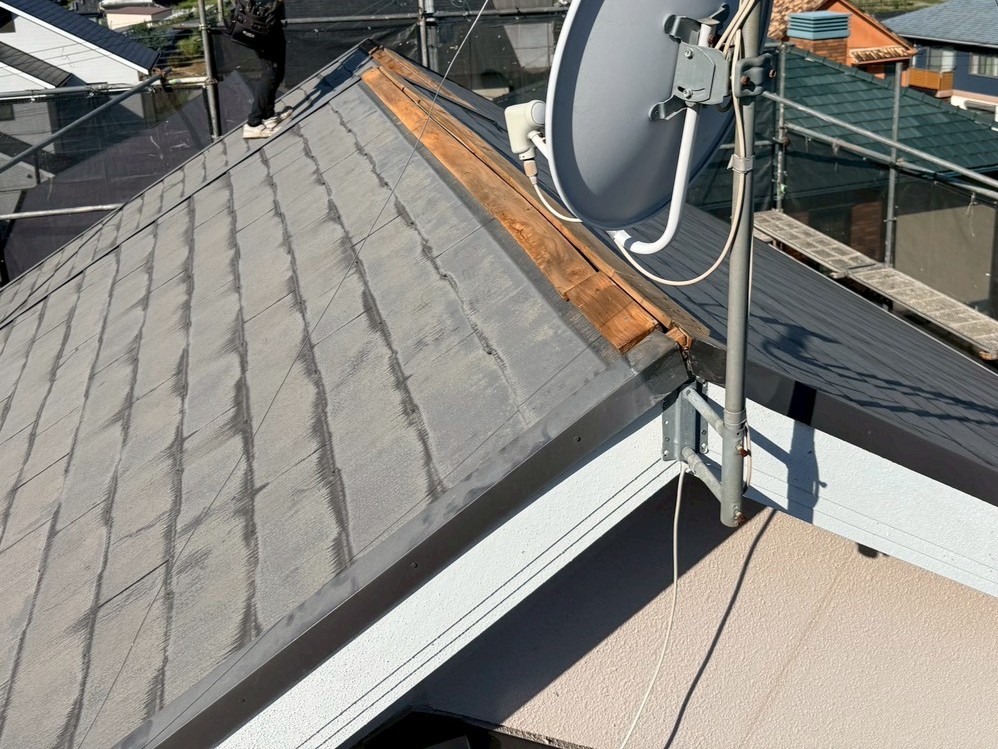

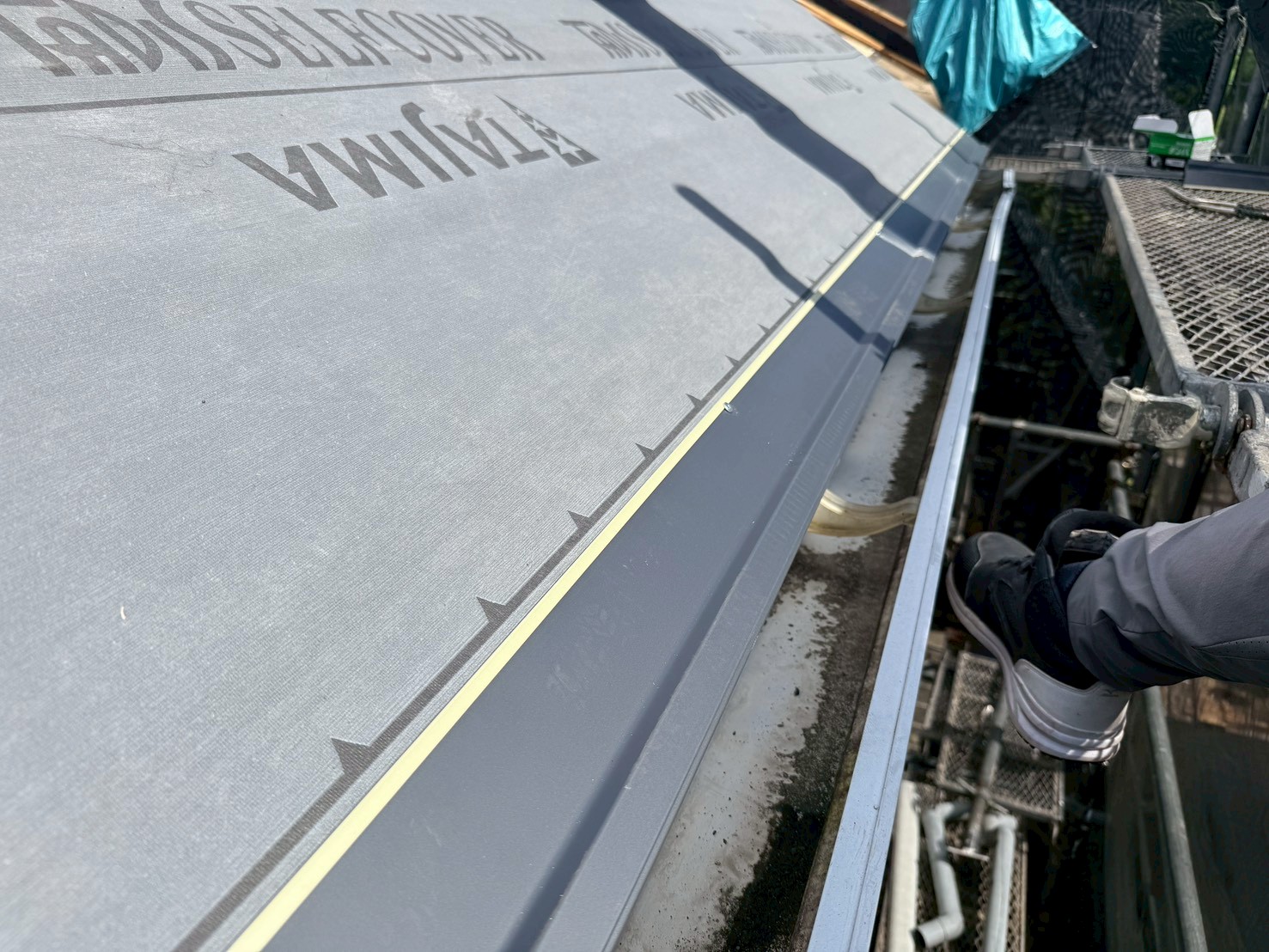

    軒先から新たな屋根材(シルキーG2)を葺いていきます。

  30. 30. 2025年10月01日

    屋根工事

    屋根工事

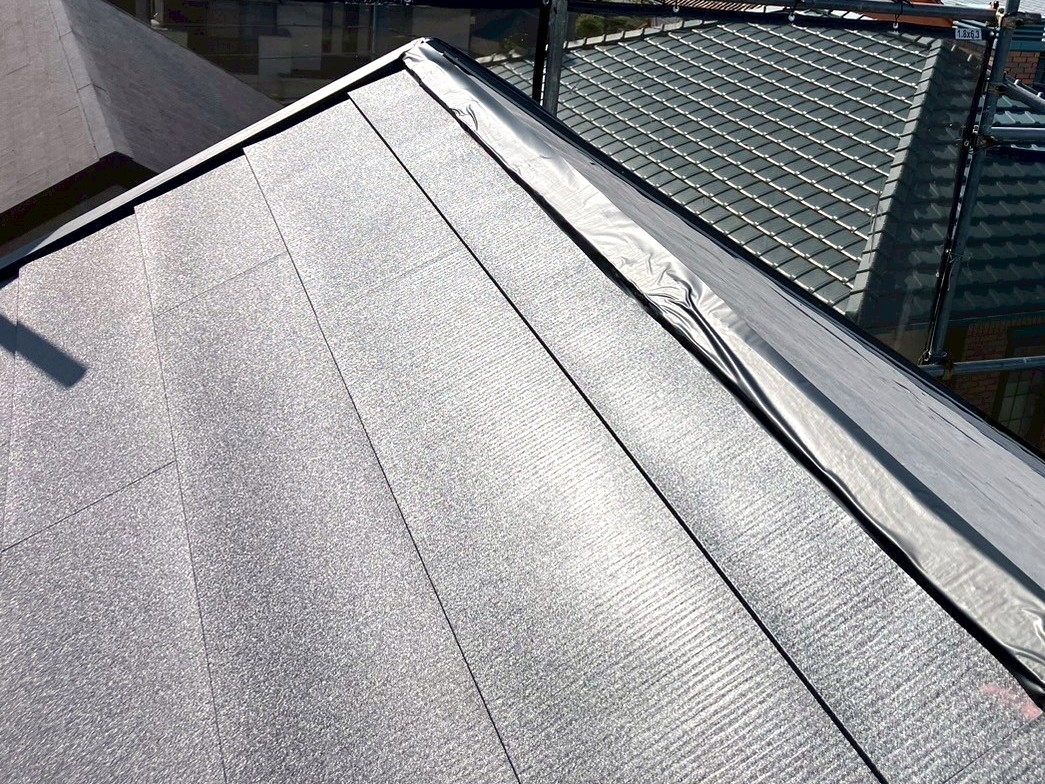

    新たな屋根材を葺いていきます。

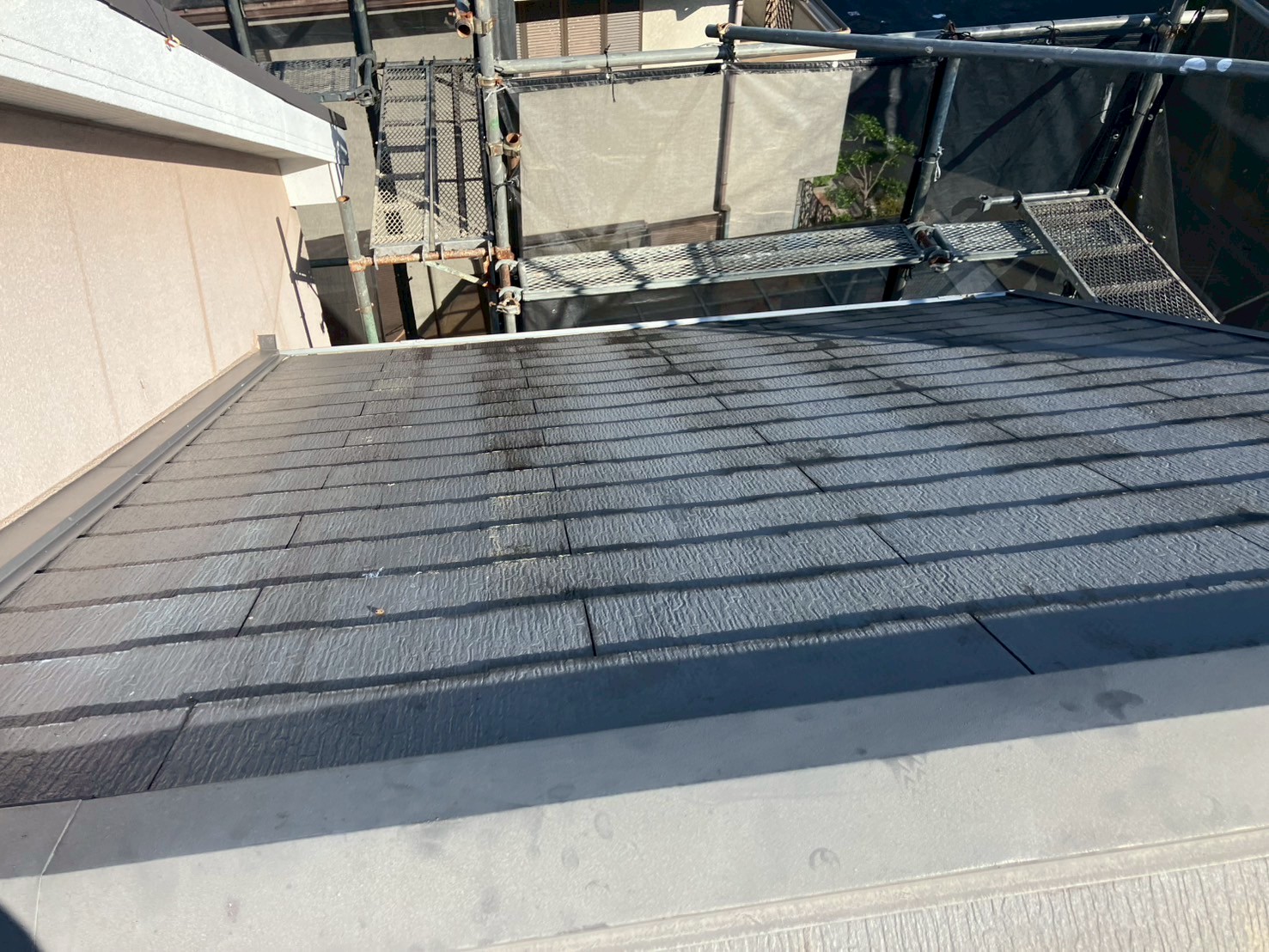

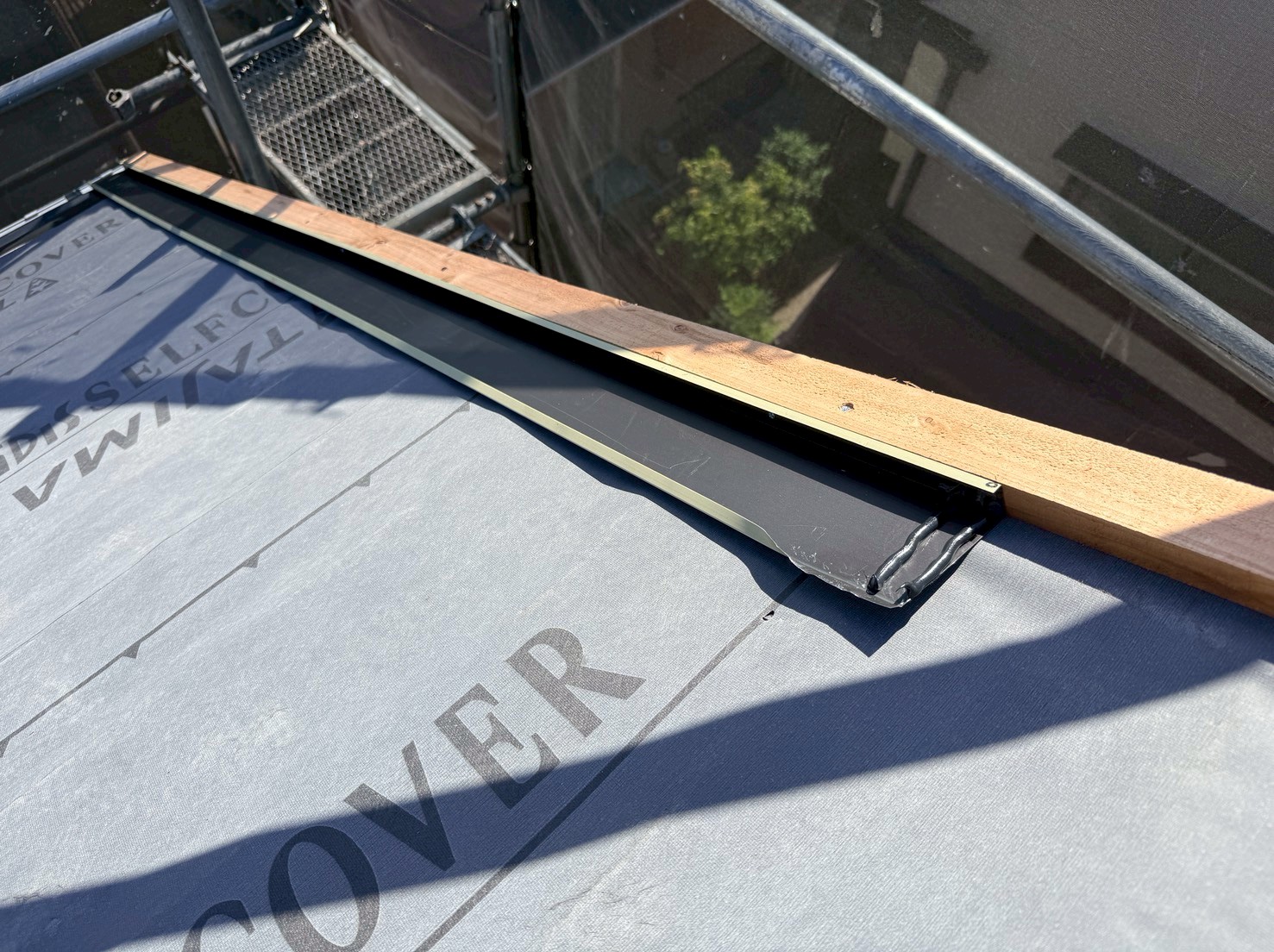

  31. 31. 2025年10月01日

    屋根工事

    屋根工事

    大屋根、軒先から新たな屋根材(シルキーG2)を葺いていきます。

  32. 32. 2025年10月01日

    屋根工事

    屋根工事

    新たな屋根材を葺いていきます。

  33. 33. 2025年10月01日

    屋根工事

    屋根工事

    新たな屋根材を葺いていきます。棟の下地木材と屋根端を覆うように防水テープを貼りました。

  34. 34. 2025年10月02日

    屋根工事

    屋根工事

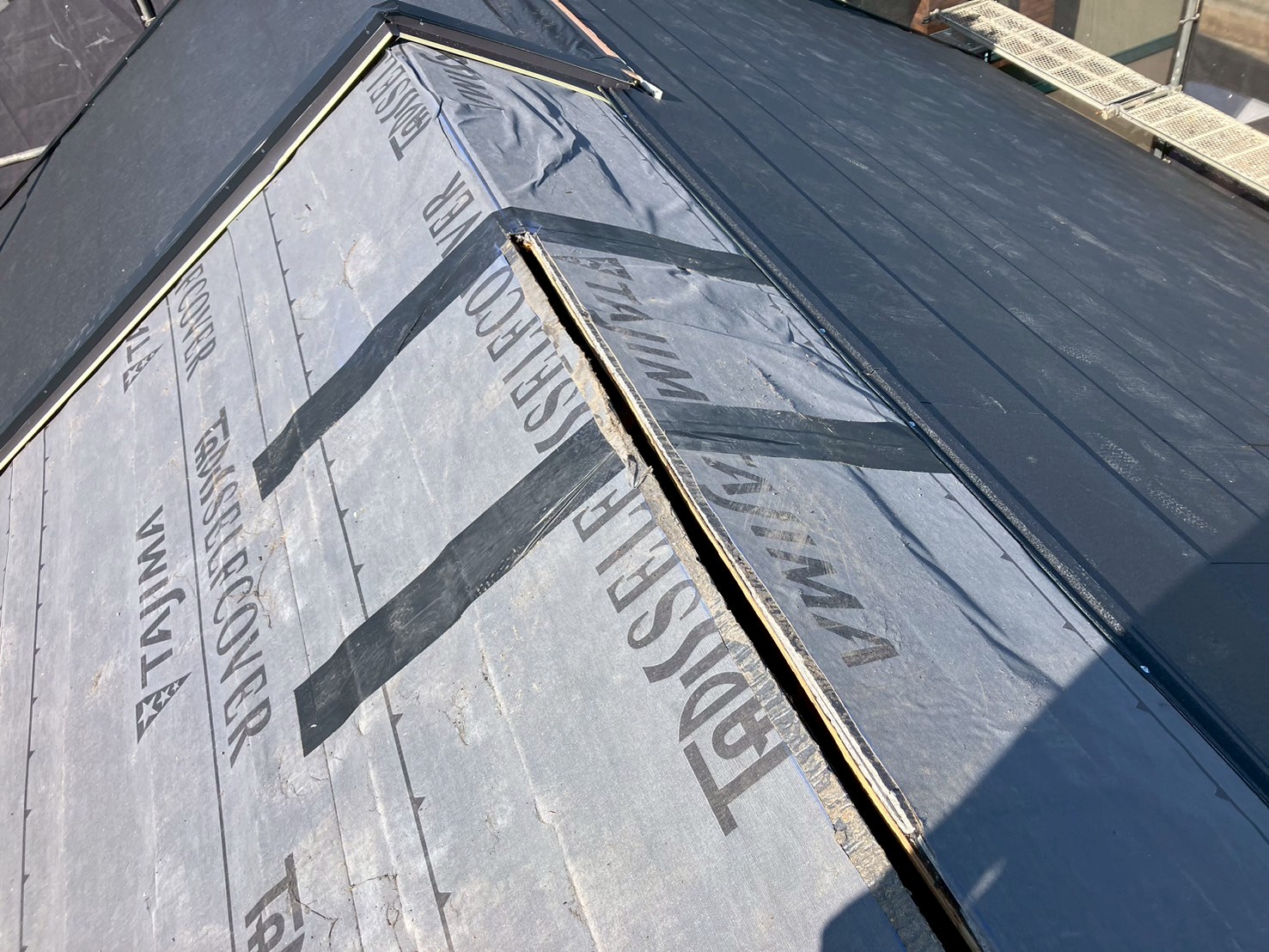

    換気棟取り付け箇所に換気口の切り込みを入れます。

  35. 35. 2025年10月02日

    屋根工事

    屋根工事

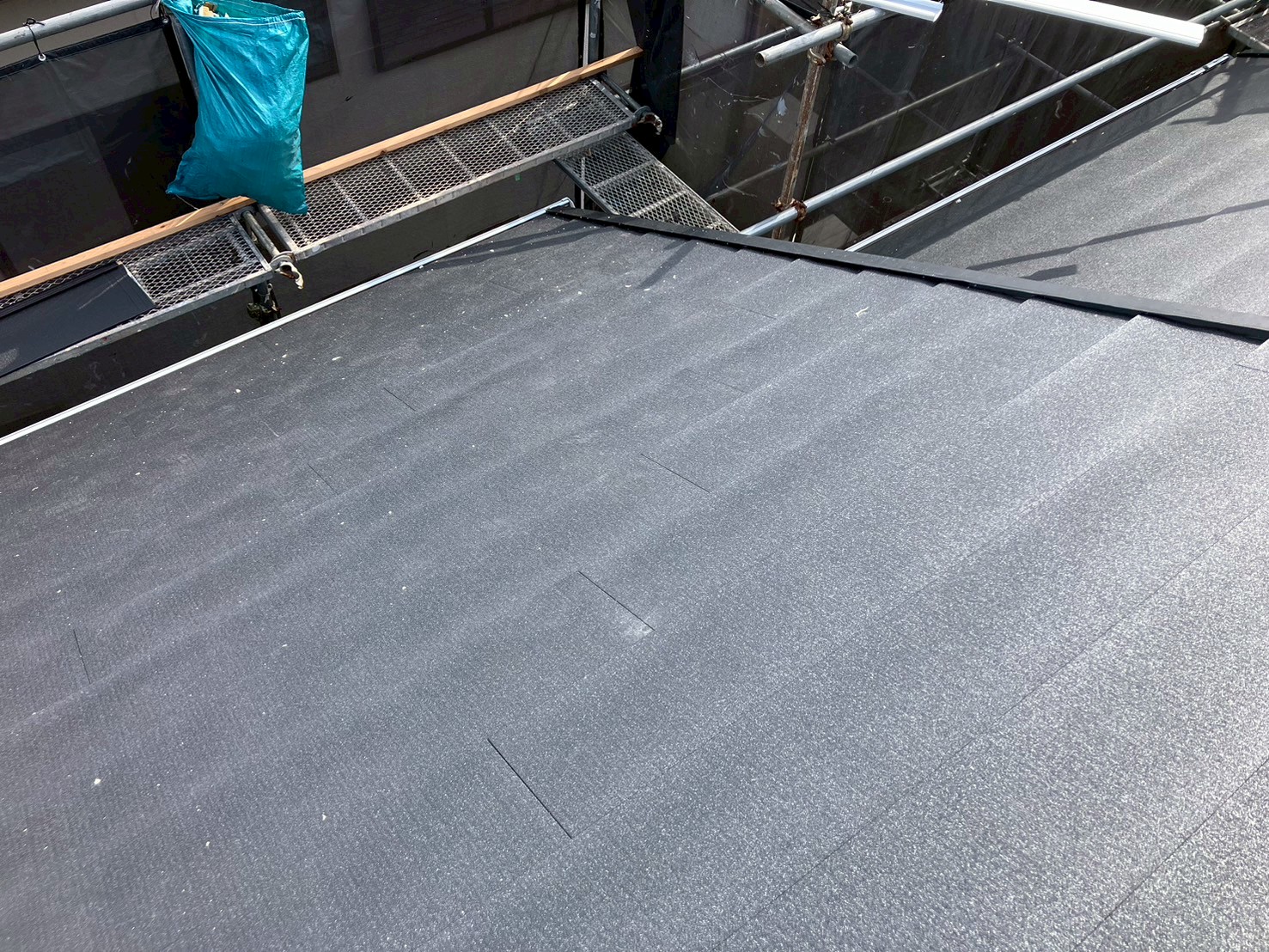

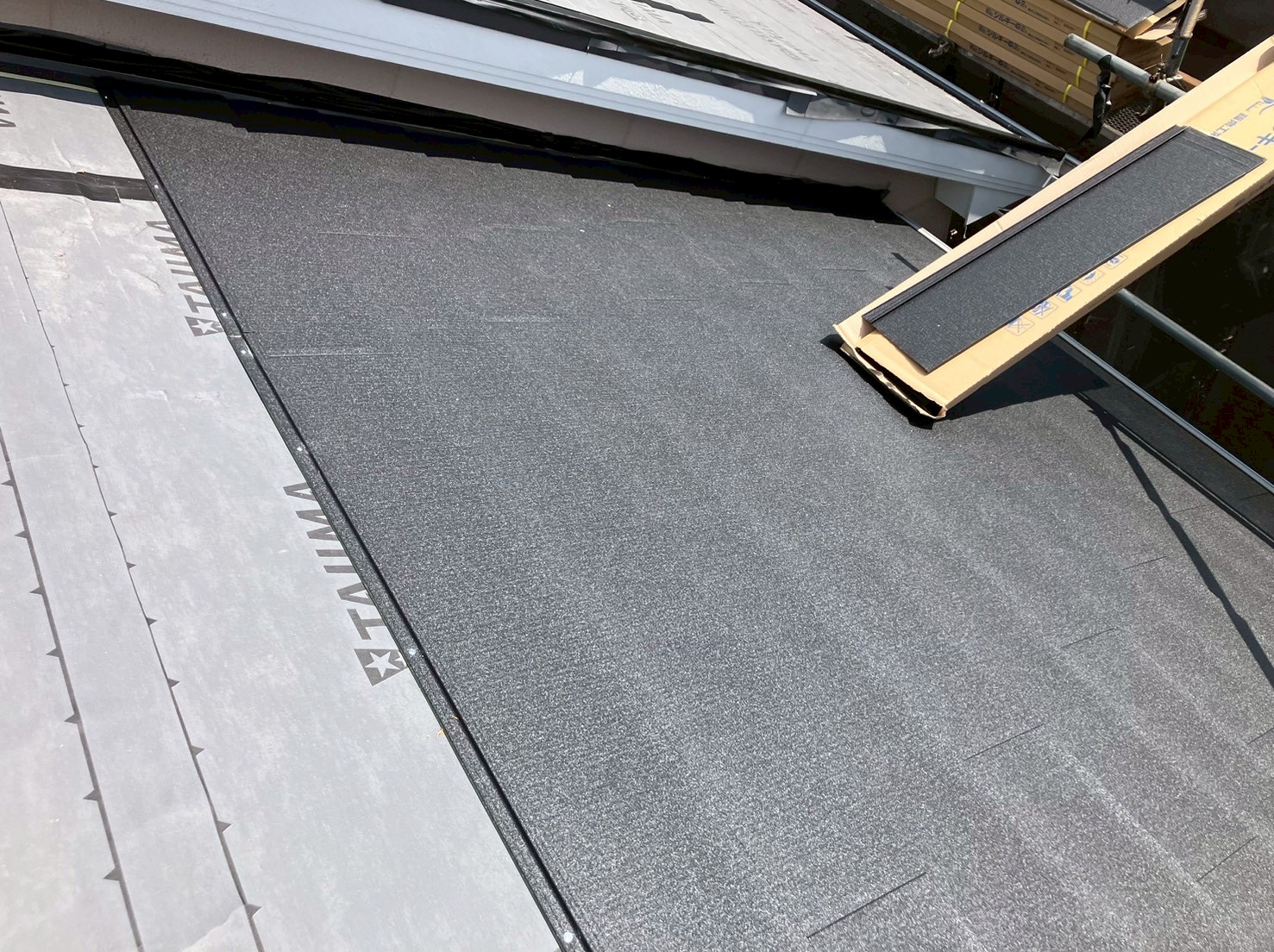

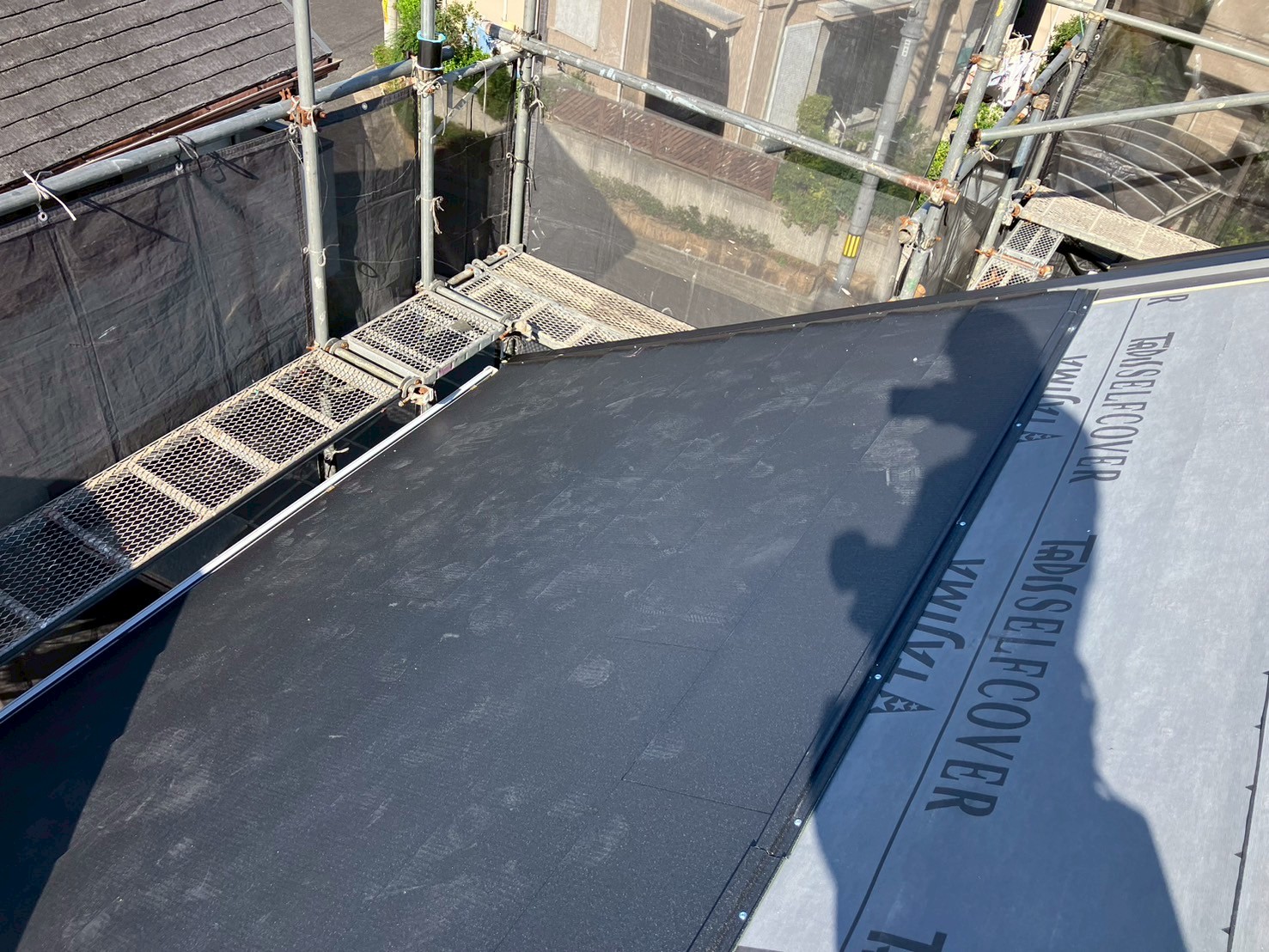

    新たな屋根材を葺き上げました。

  36. 36. 2025年10月02日

    屋根工事

    屋根工事

    新たな屋根材を葺き上げました。

  37. 37. 2025年10月02日

    屋根工事

    屋根工事

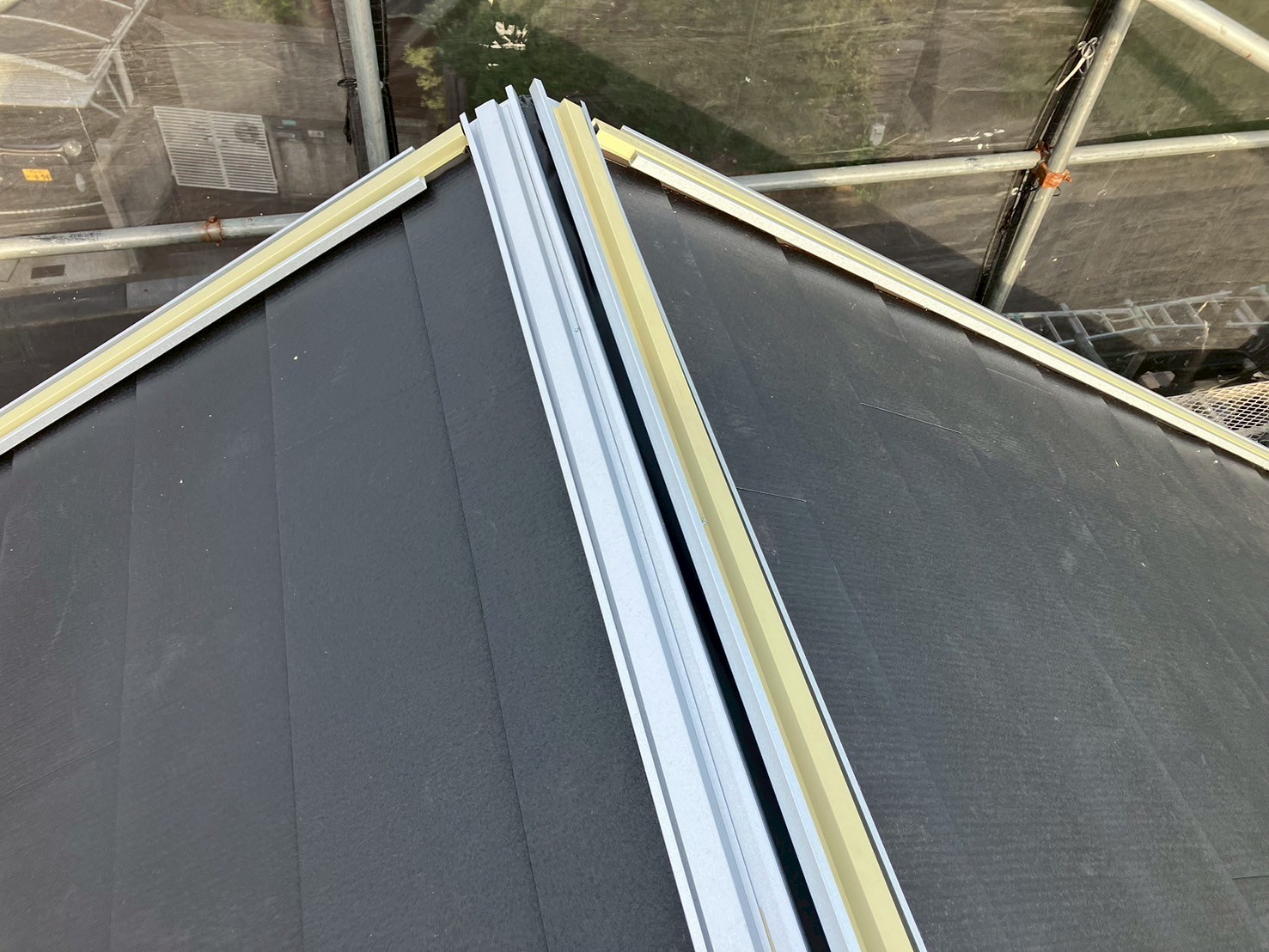

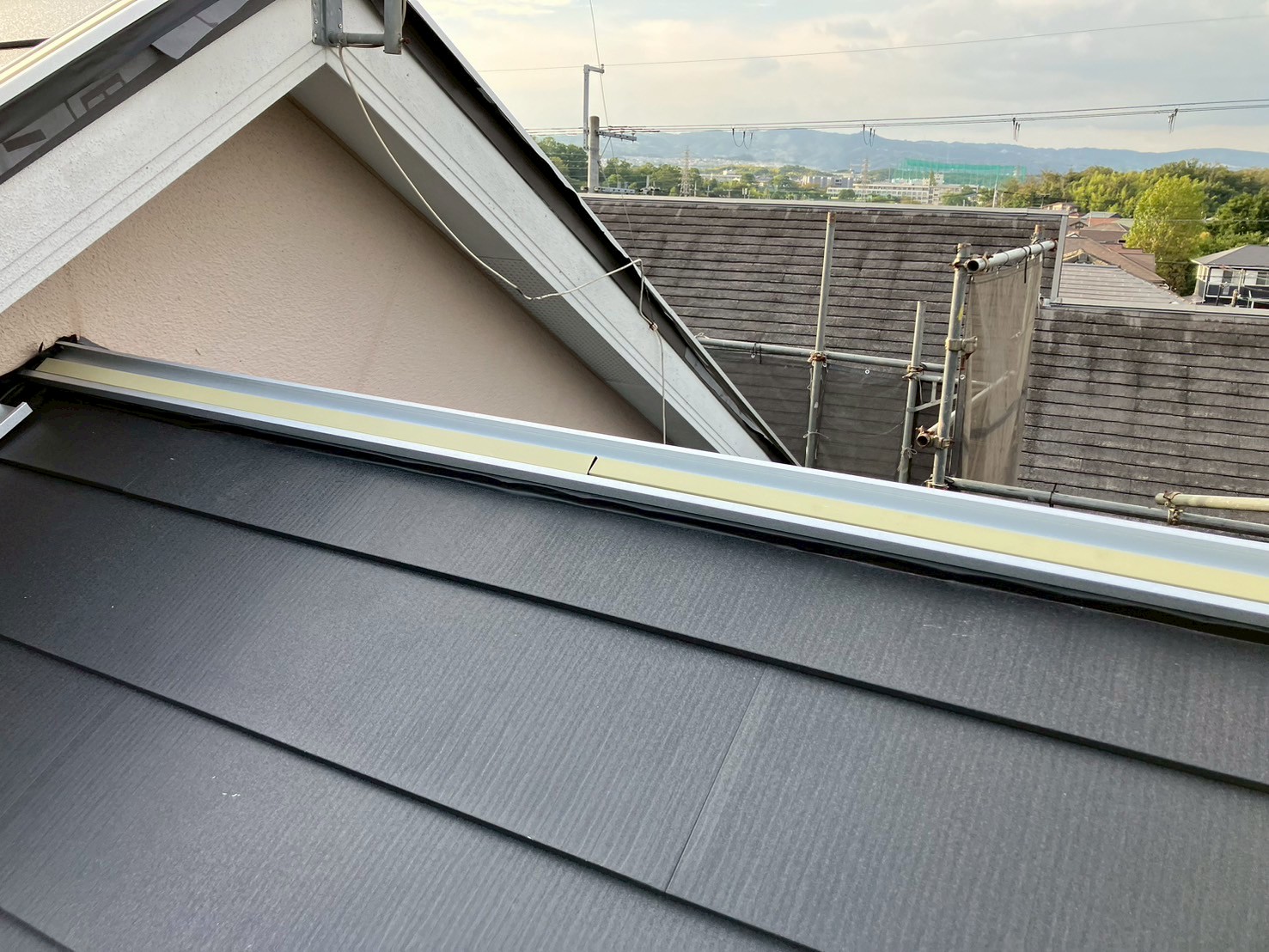

    棟、ケラバにガルバ強化下地(タフベース)を取り付けていきます。

  38. 38. 2025年10月02日

    屋根工事

    屋根工事

    ケラバにタフベースを取り付けていきます。

  39. 39. 2025年10月02日

    屋根工事

    屋根工事

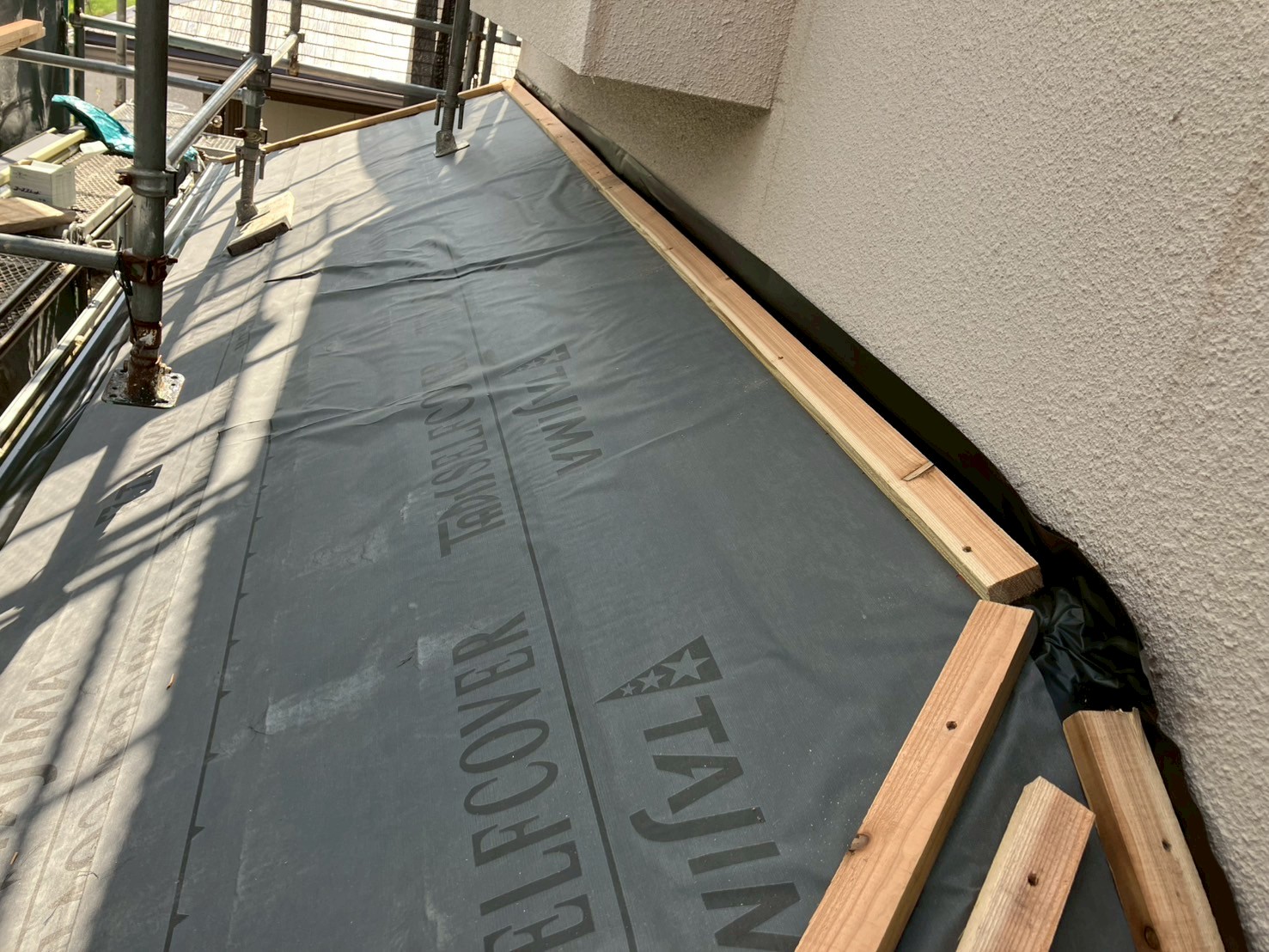

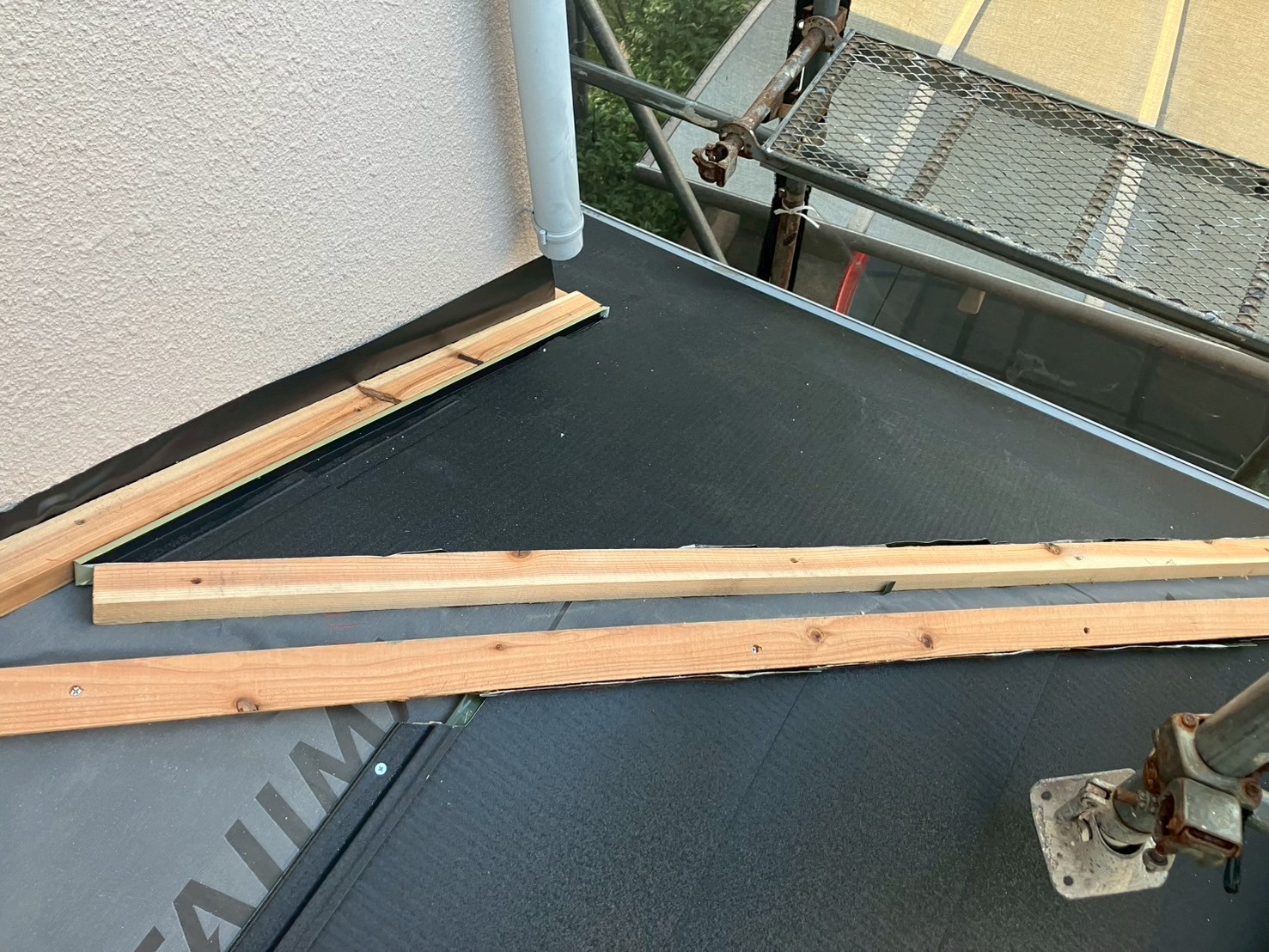

    下屋、棟に下地木材を取り付けました。

  40. 40. 2025年10月02日

    屋根工事

    屋根工事

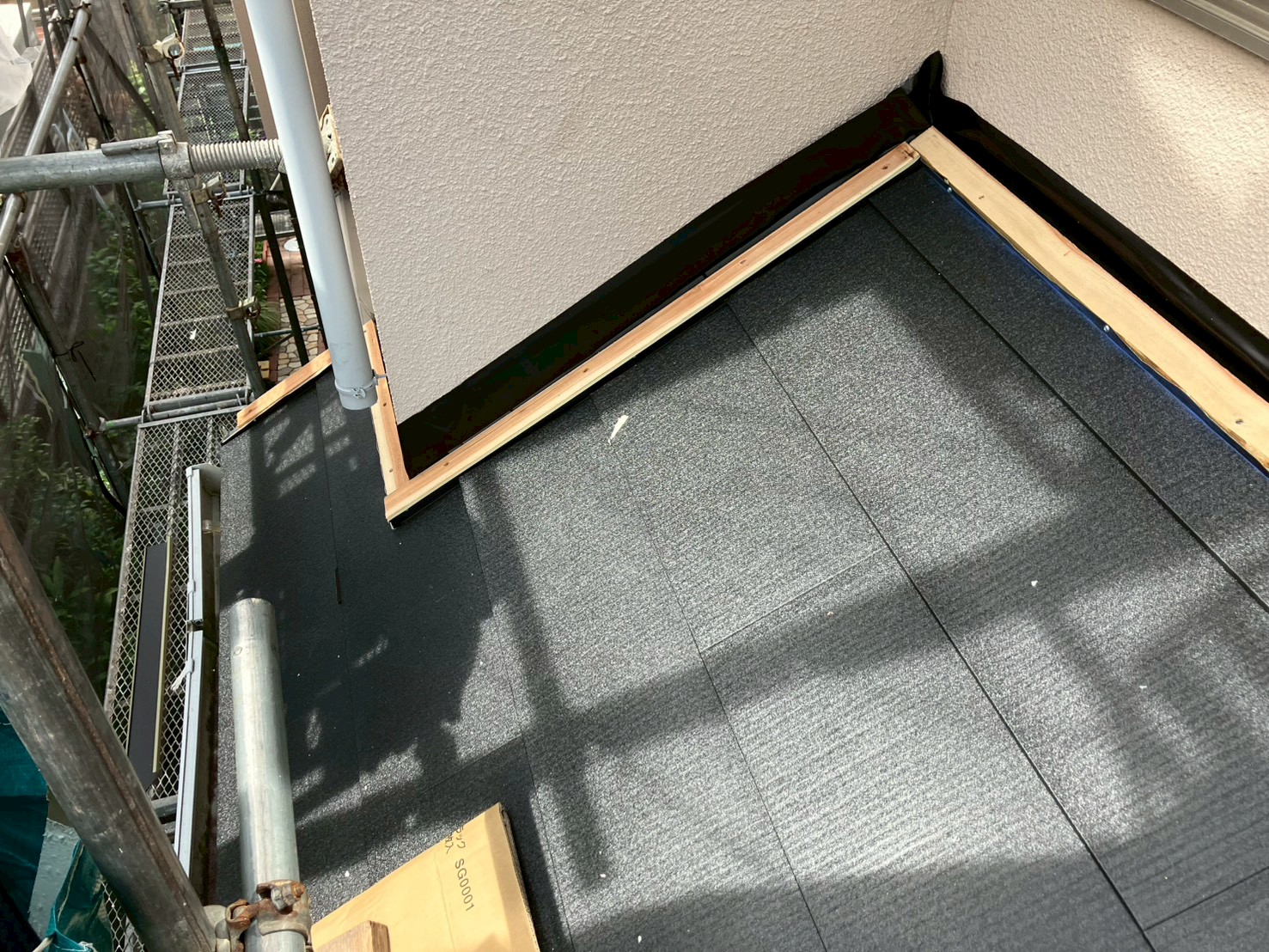

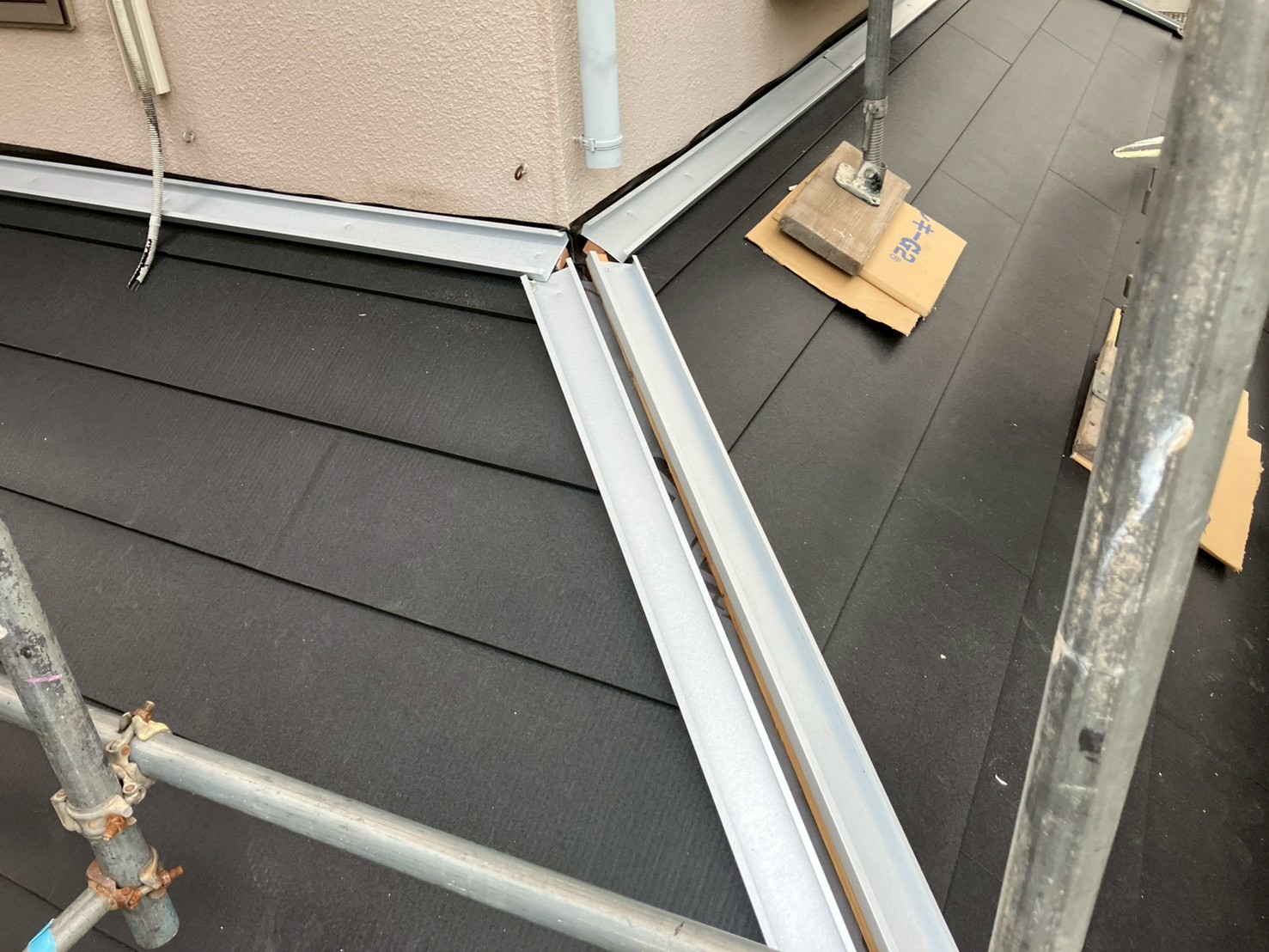

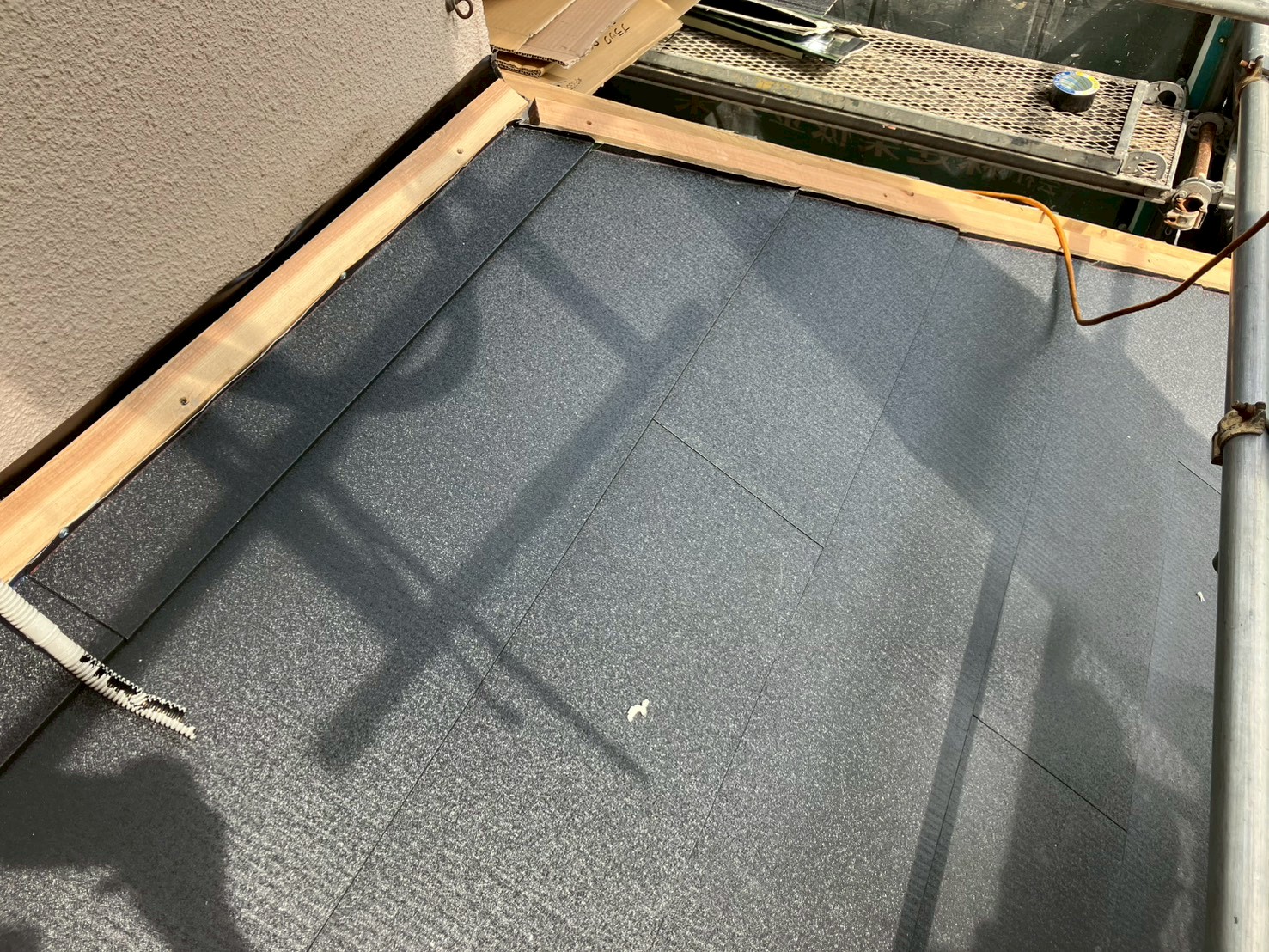

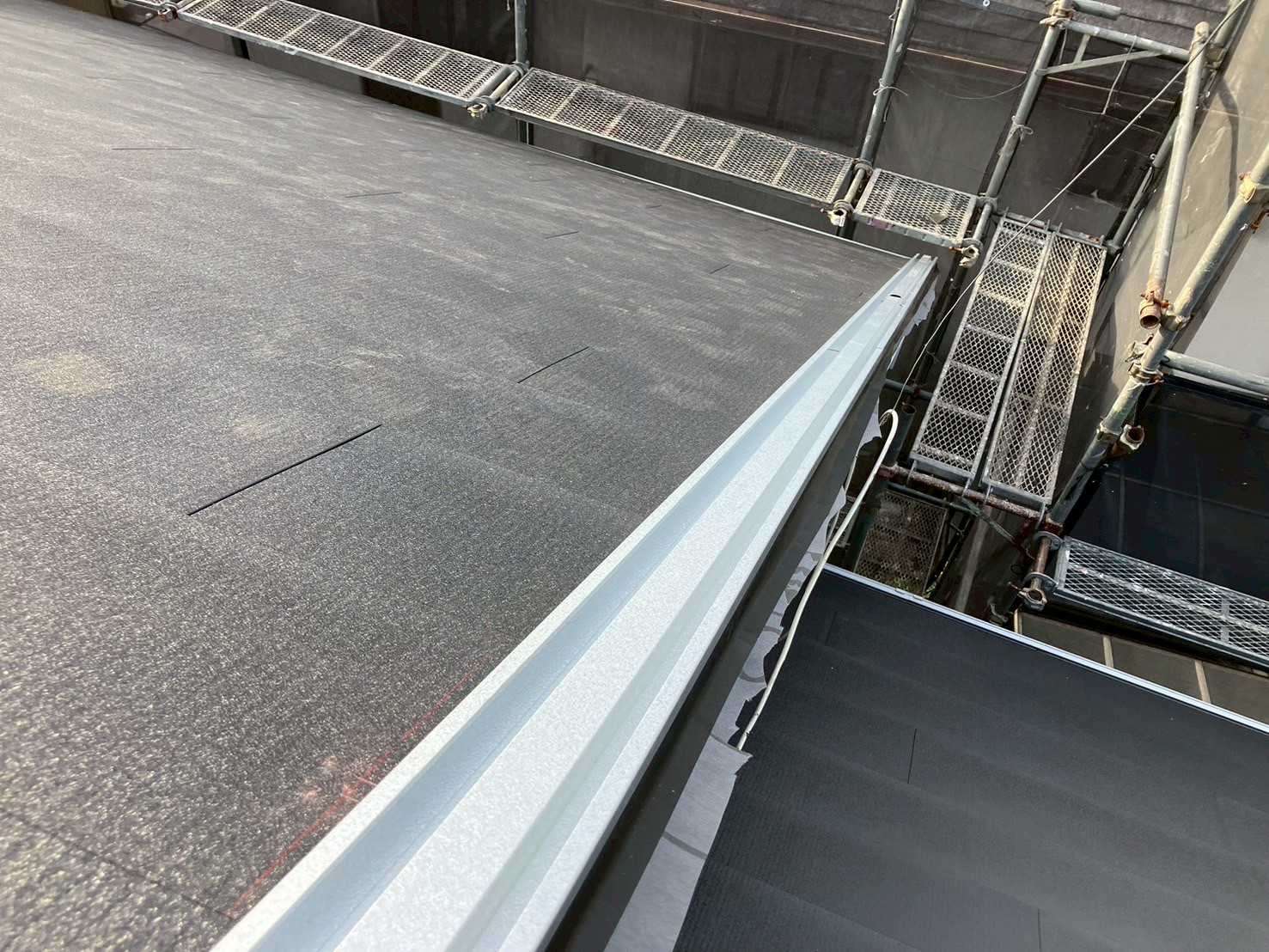

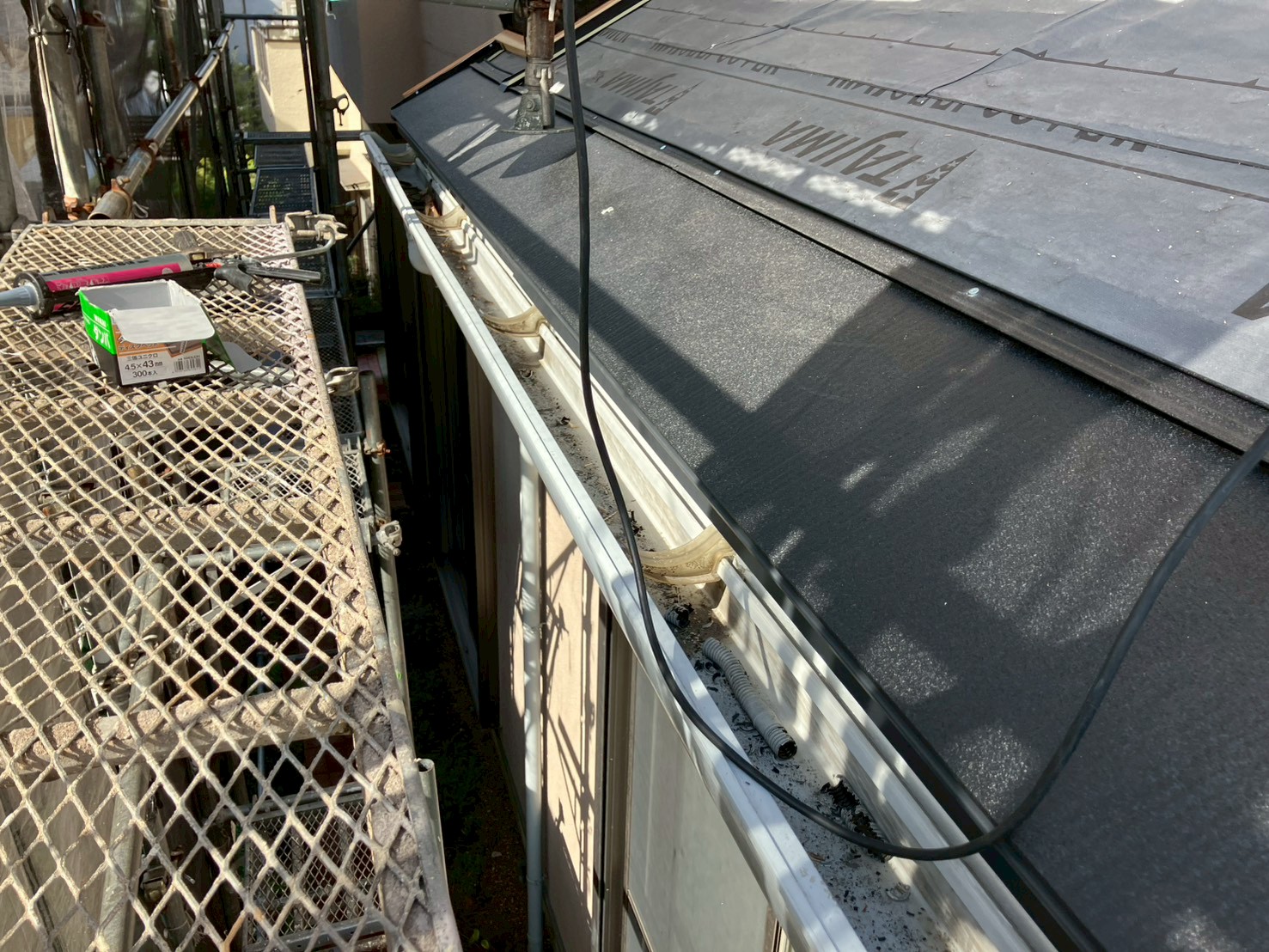

    下屋、タフベースを取り付けていきます。

  41. 41. 2025年10月02日

    屋根工事

    屋根工事

    タフベースを取り付けていきます。

  42. 42. 2025年10月02日

    屋根工事

    屋根工事

    玄関屋根、引き続き、新たな屋根材を葺いていきます。

  43. 43. 2025年10月02日

    屋根工事

    屋根工事

    新たな屋根材を葺き上げました。

  44. 44. 2025年10月02日

    屋根工事

    屋根工事

    新たな屋根材を葺き上げました。棟際、壁際の屋根材は雨水が浸入しないように下地木材に沿って立ち上げます。

  45. 45. 2025年10月02日

    屋根工事

    屋根工事

    棟、壁際にタフベースを取り付けていきます。

  46. 46. 2025年10月03日

    屋根工事

    屋根工事

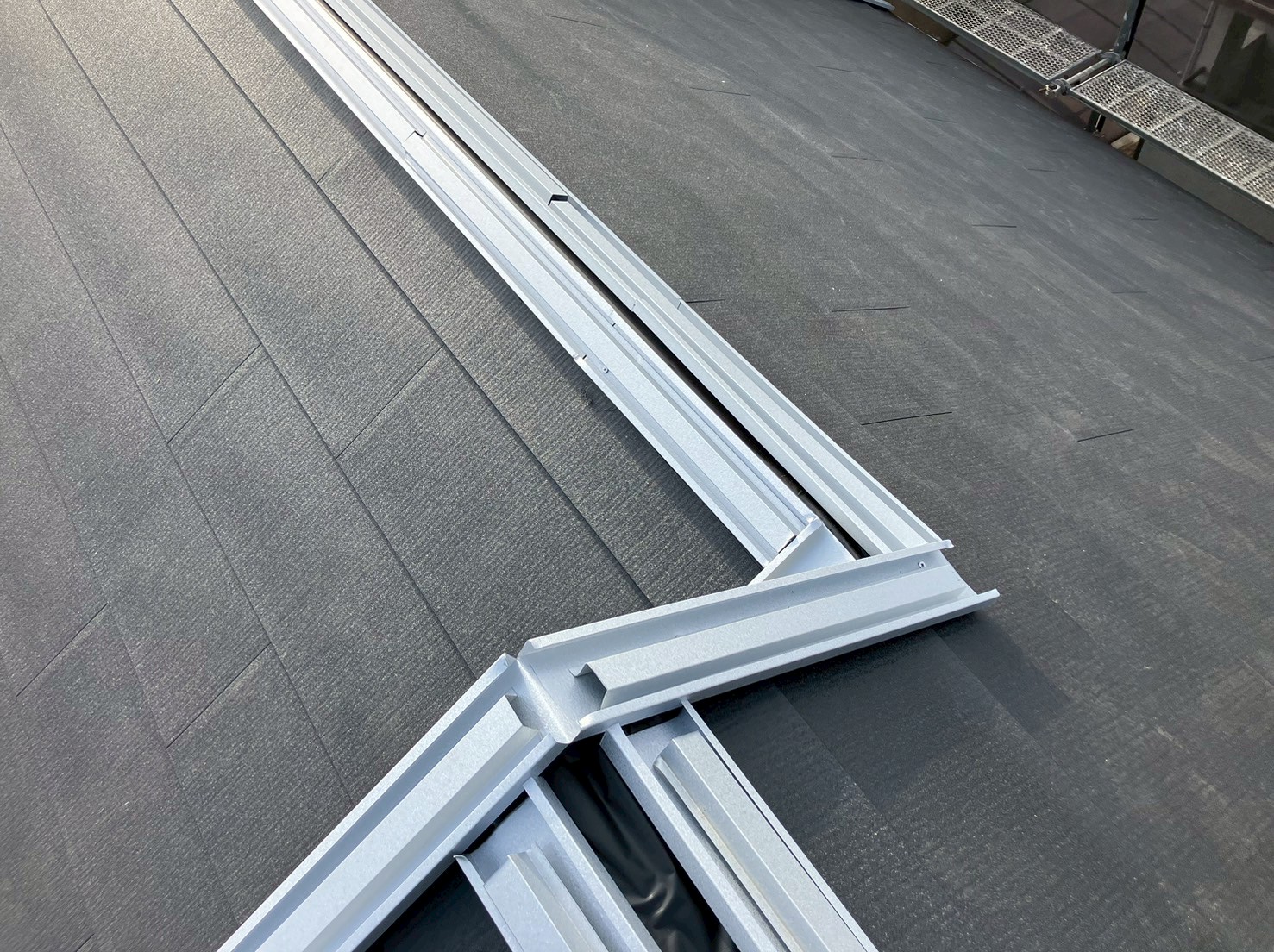

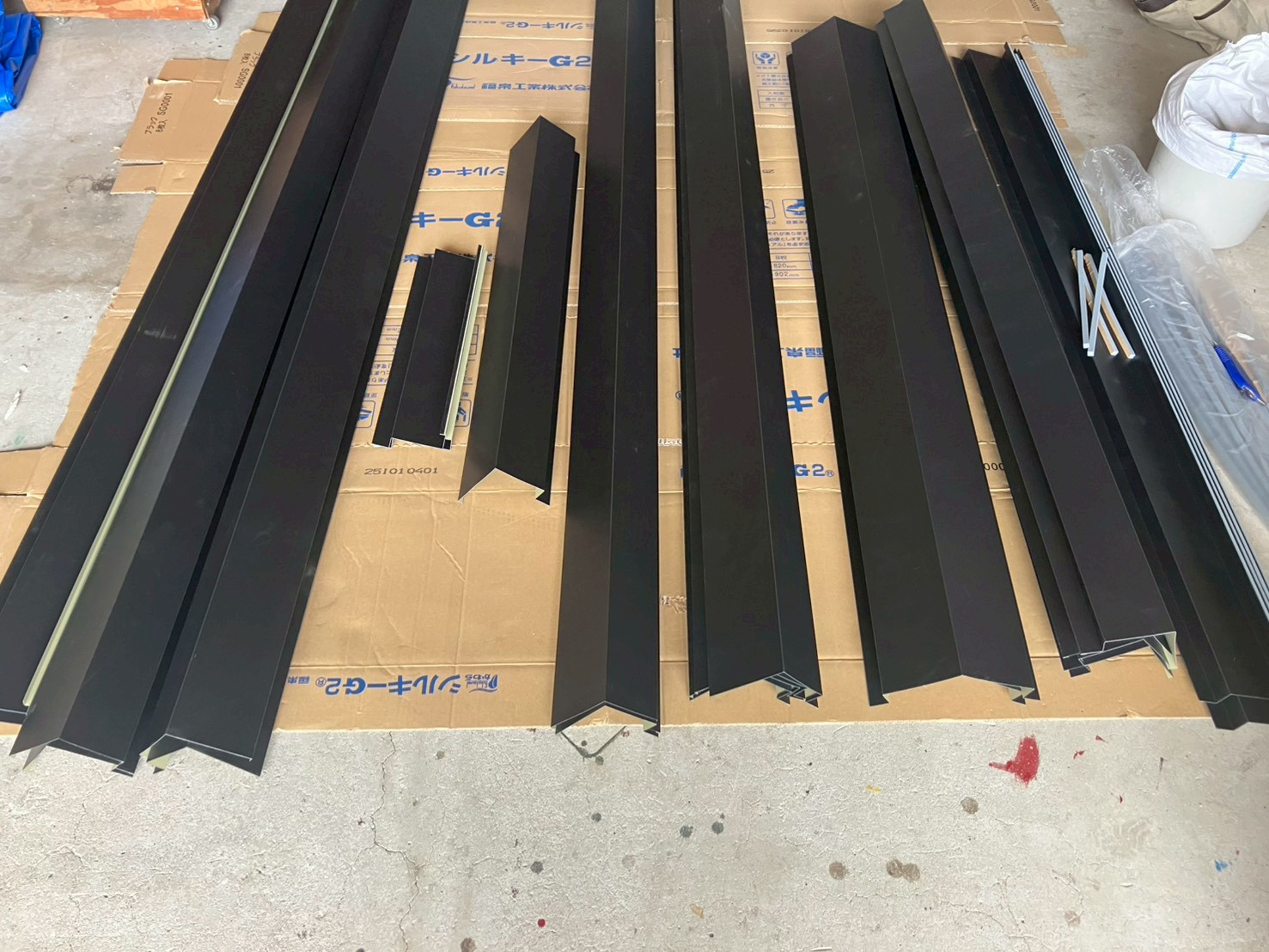

    各部の水切りを製作しました。

  47. 47. 2025年10月06日

    屋根工事

    屋根工事

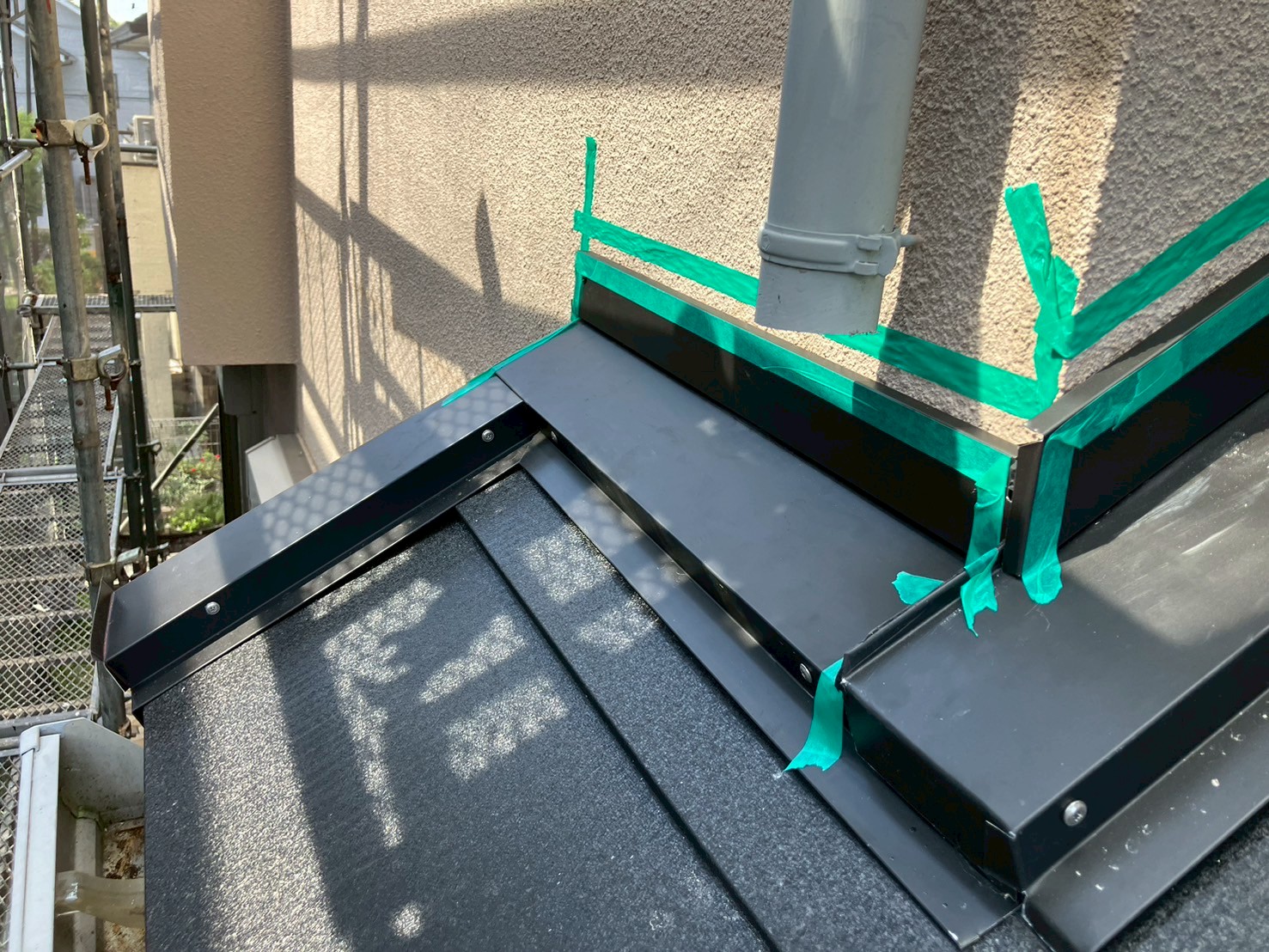

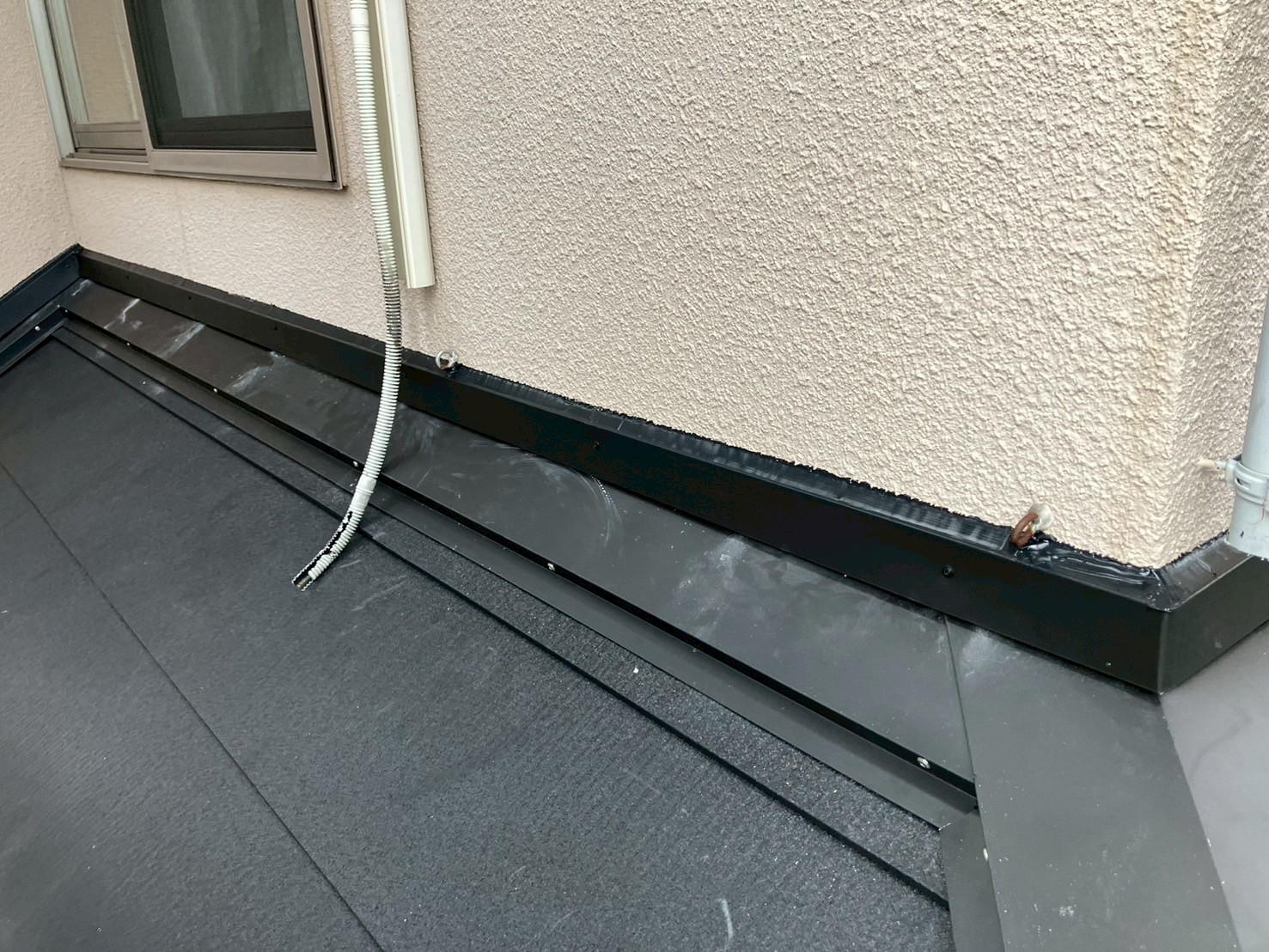

    玄関屋根、壁際に水切りを取り付けました。

  48. 48. 2025年10月06日

    屋根工事

    屋根工事

    壁際、ケラバに水切りを取り付けました。

  49. 49. 2025年10月06日

    屋根工事

    屋根工事

    棟板金を取り付けました。

  50. 50. 2025年10月06日

    屋根工事

    屋根工事

    大屋根、ケラバに水切りを取り付けていきます。

  51. 51. 2025年10月06日

    屋根工事

    屋根工事

    水切りを取り付けていきます。

  52. 52. 2025年10月07日

    屋根工事

    屋根工事

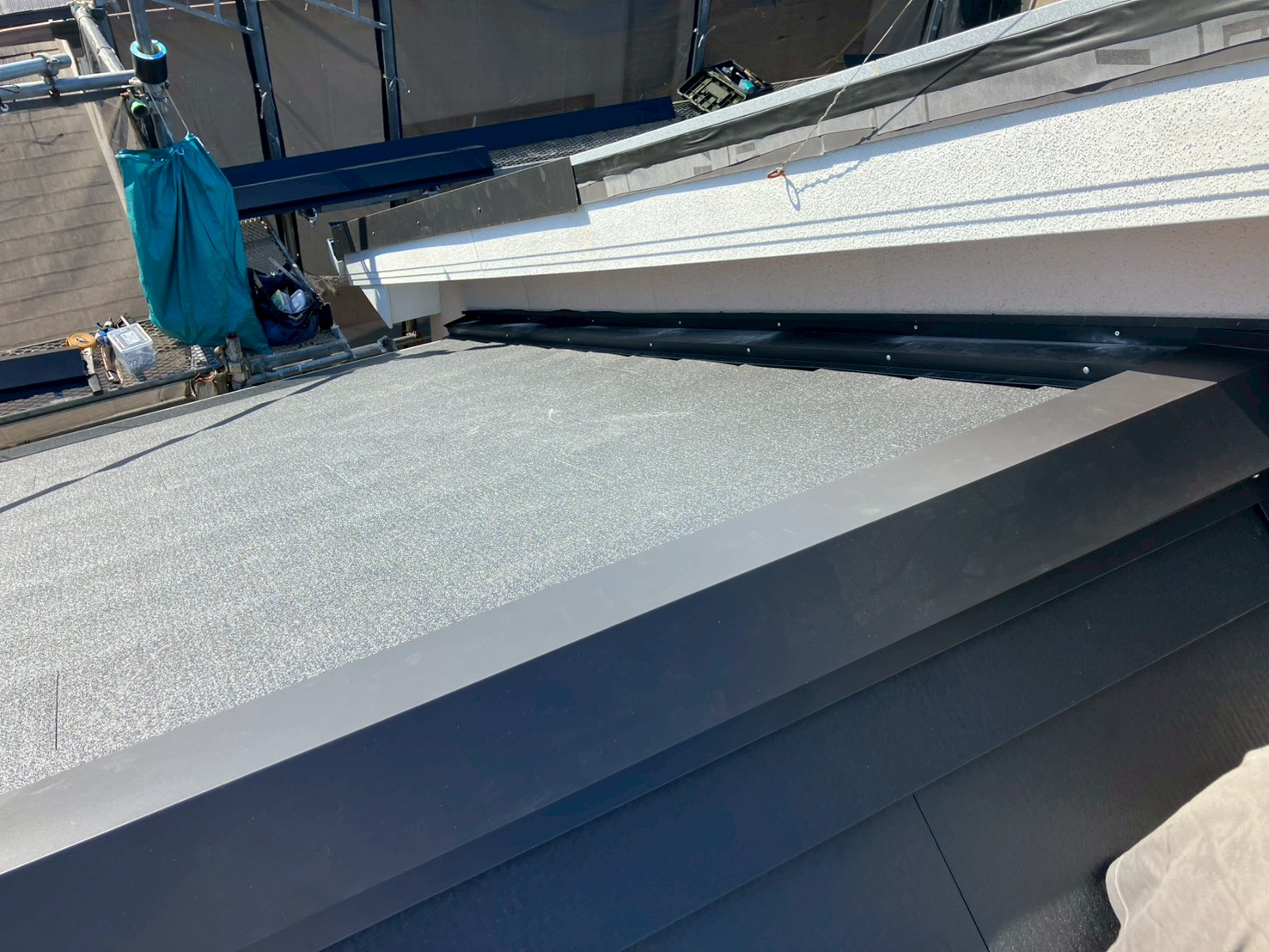

    棟板金を取り付けました。

  53. 53. 2025年10月07日

    屋根工事

    屋根工事

    壁際水切りを取り付けました。

  54. 54. 2025年10月07日

    屋根工事

    屋根工事

    玄関屋根、外壁と壁際水切りとの取り合い部分にシーリング材の付きをよくするプライマーを塗布していきます。

  55. 55. 2025年10月07日

    屋根工事

    屋根工事

    シーリング材を充填します。

  56. 56. 2025年10月07日

    屋根工事

    屋根工事

    シーリング材を充填します。

  57. 57. 2025年10月07日

    屋根工事

    屋根工事

    雨水の浸入を防ぐため壁際にさらに水切り(二重水切り)を取り付け、外壁との取り合い部分をマスキングテープで養生します。

  58. 58. 2025年10月07日

    屋根工事

    屋根工事

    壁際に二重水切りを取り付け、マスキングテープで養生します。

  59. 59. 2025年10月07日

    屋根工事

    屋根工事

    プライマーを塗布していきます。

  60. 60. 2025年10月07日

    屋根工事

    屋根工事

    シーリング処理し、マスキングテープを撤去しました。

  61. 61. 2025年10月07日

    屋根工事

    屋根工事

    シーリング処理しました。

  62. 62. 2025年10月08日

    屋根工事

    屋根工事

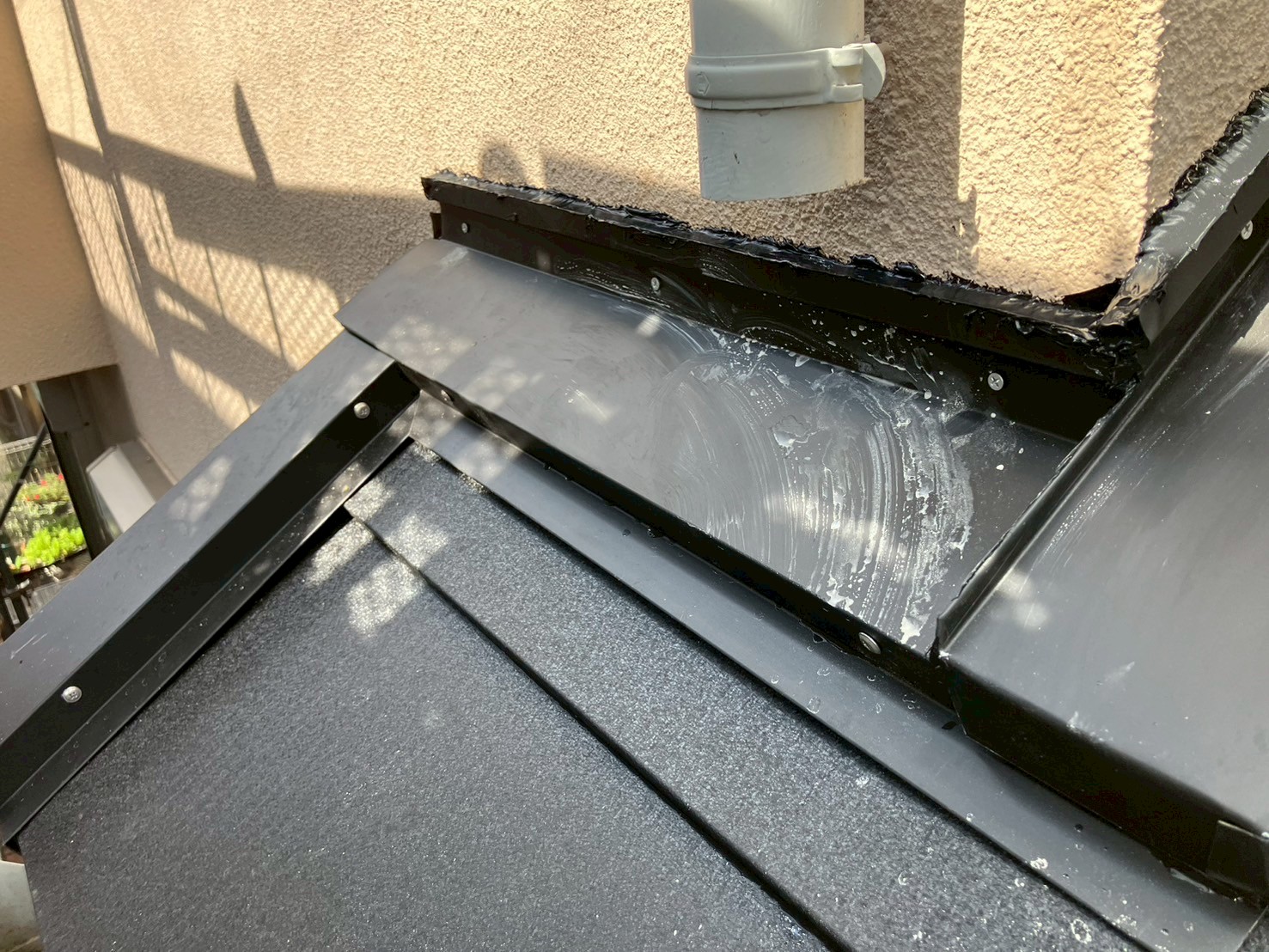

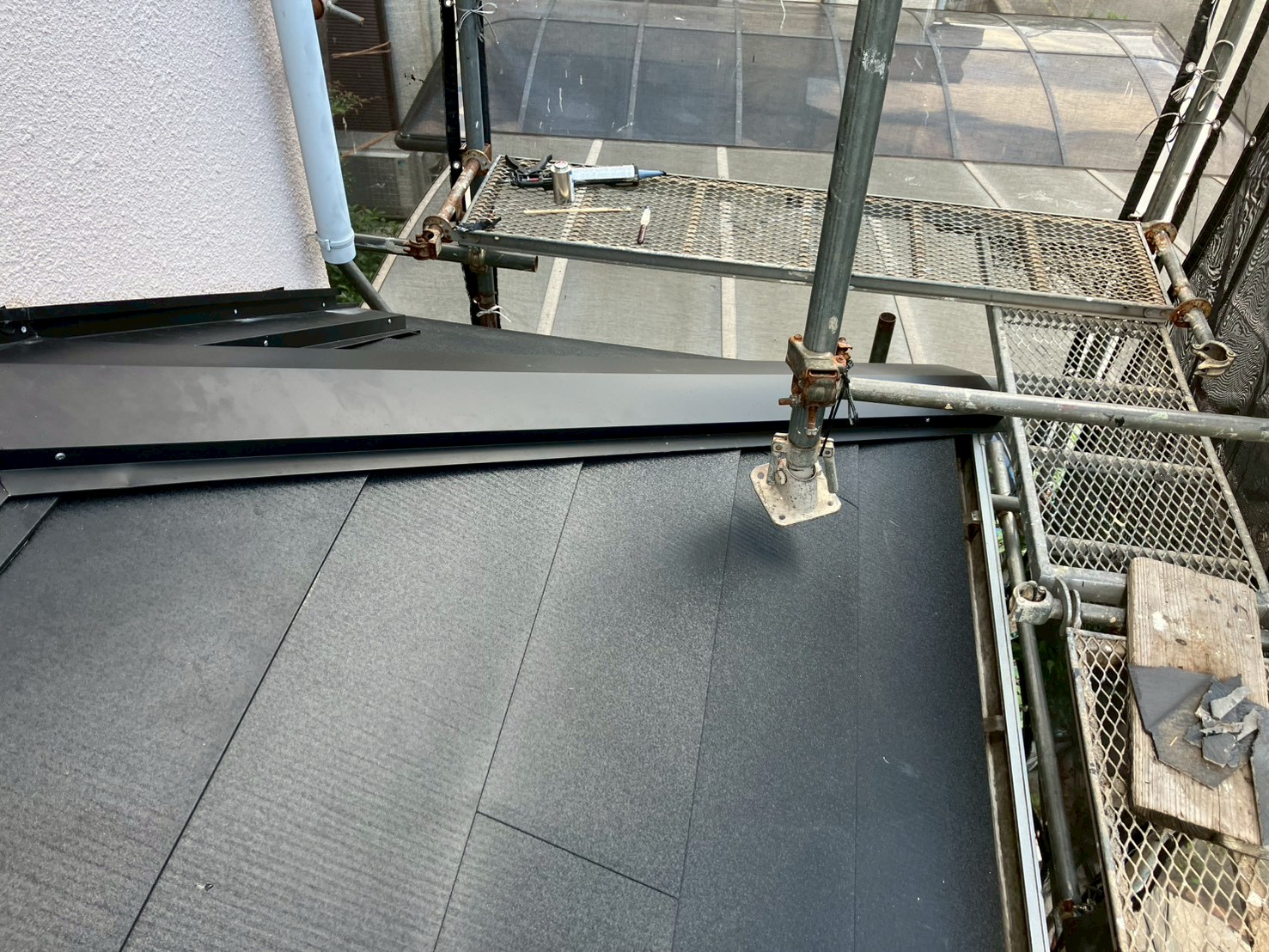

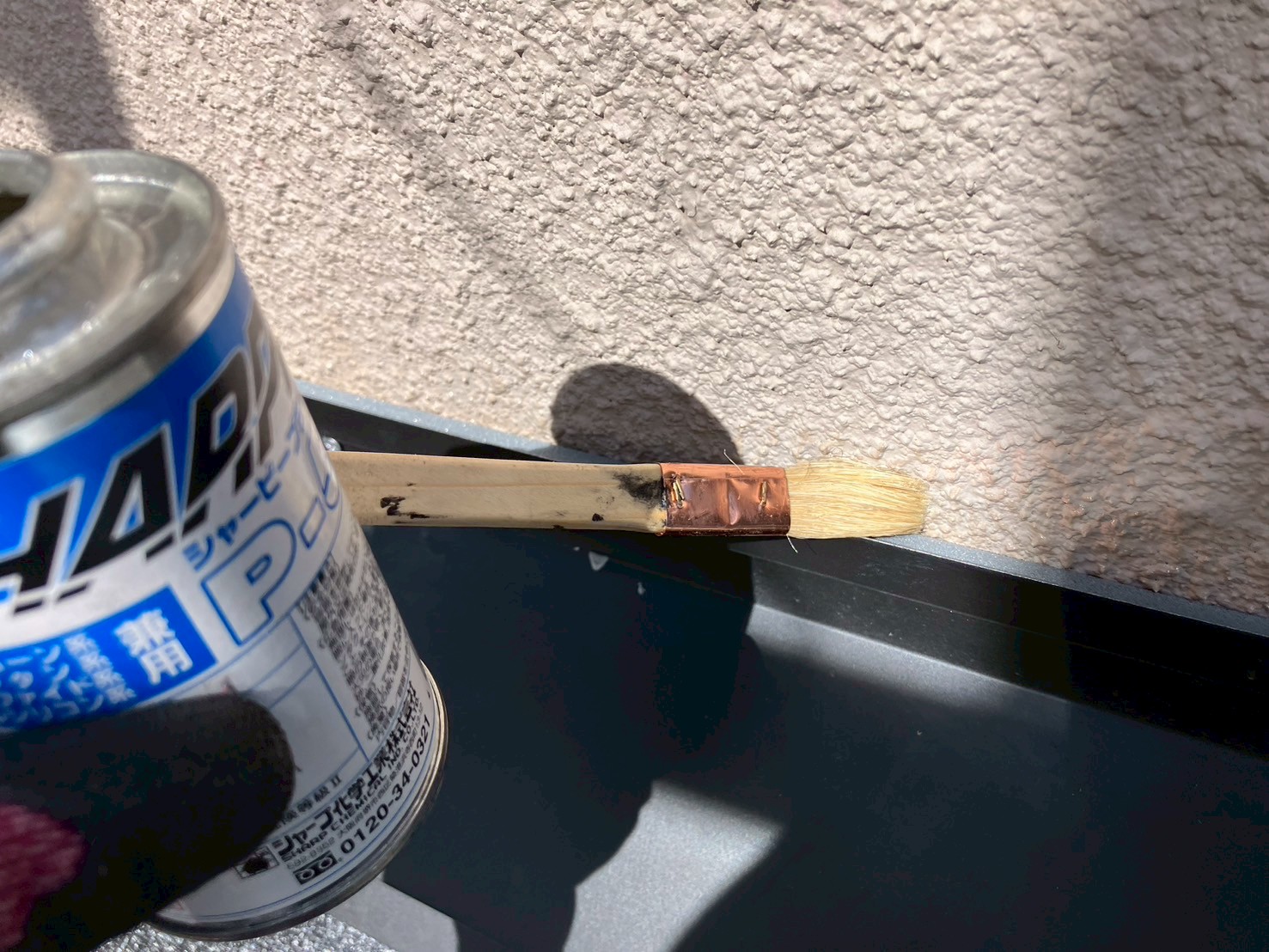

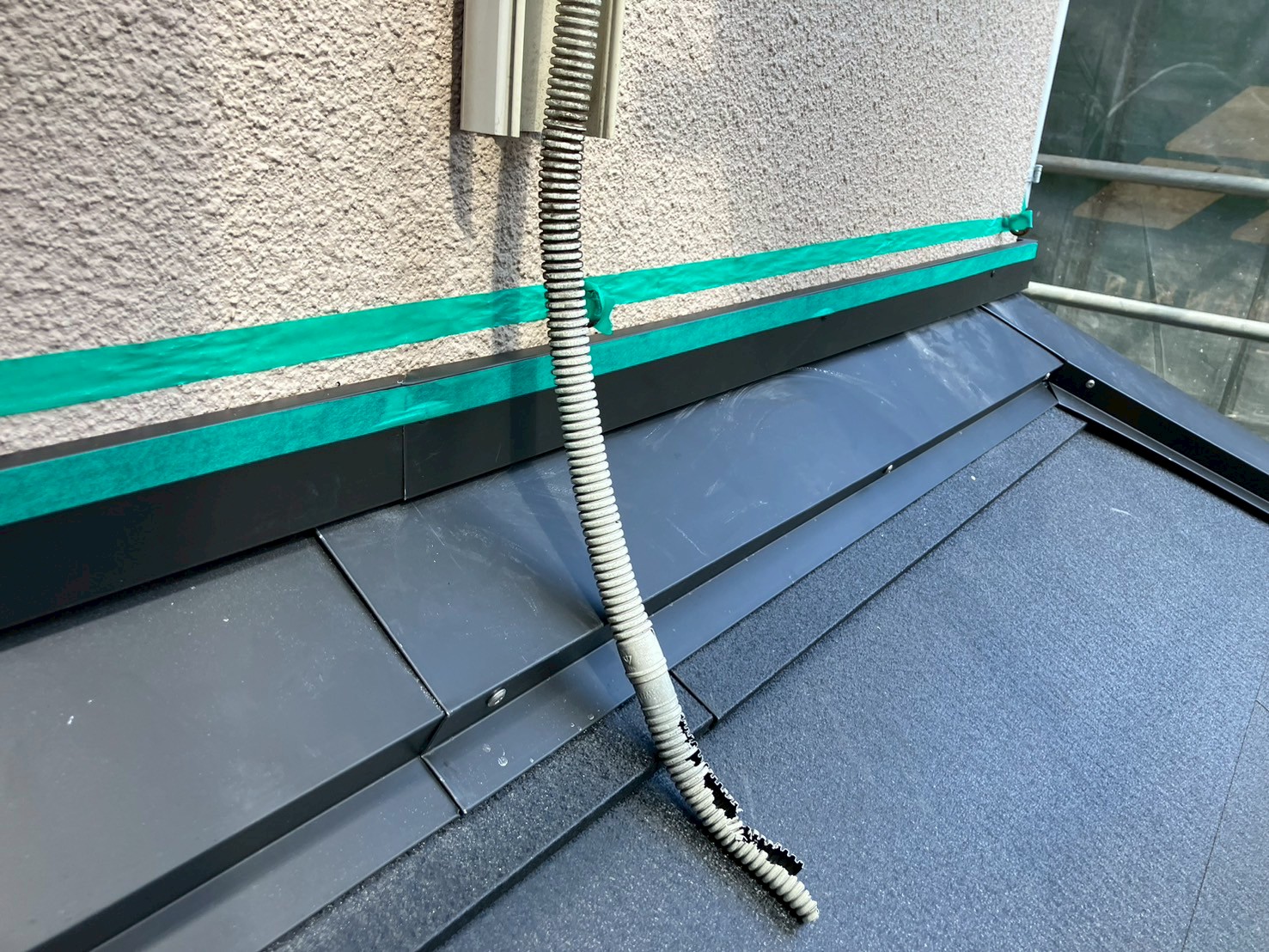

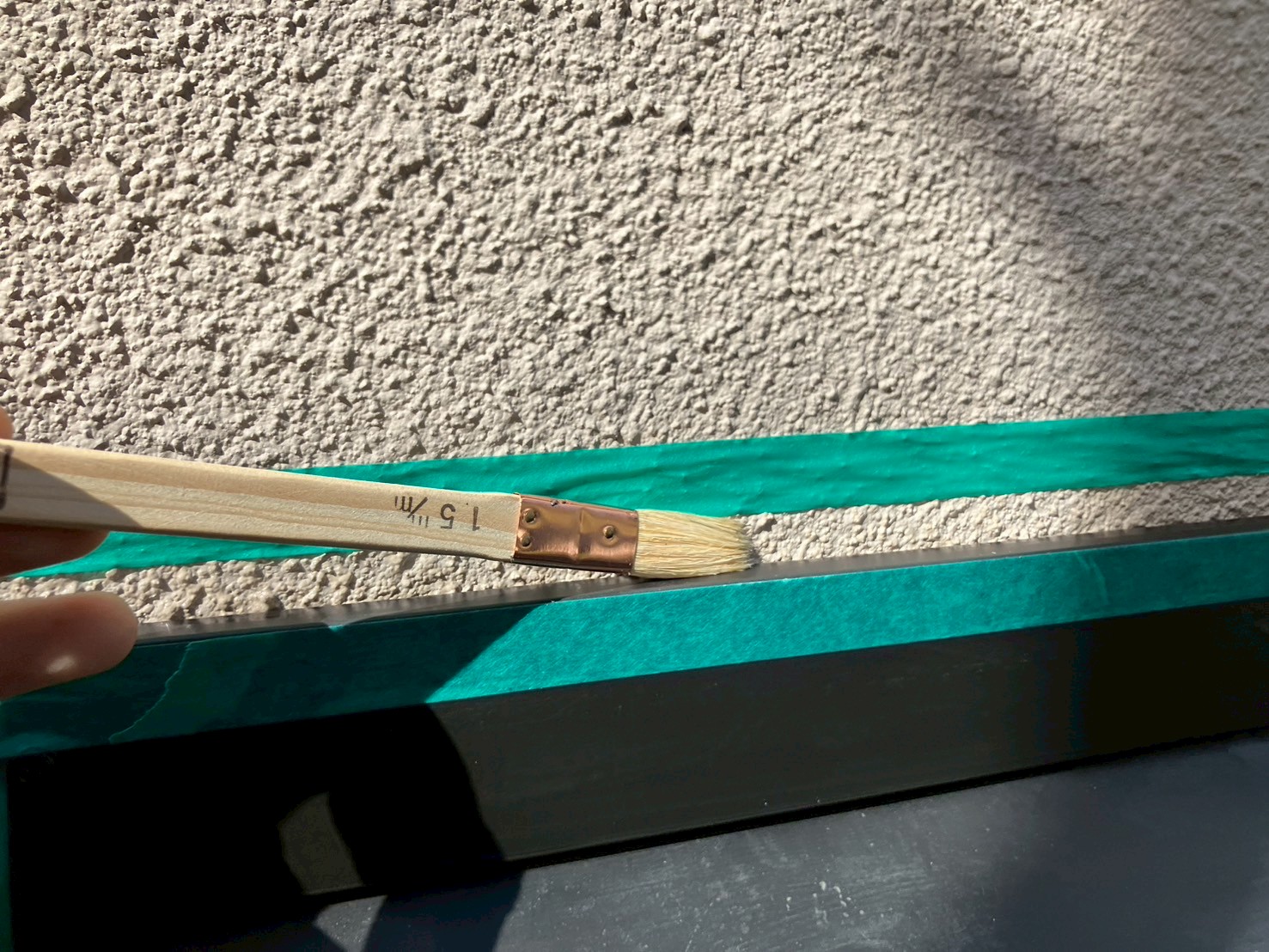

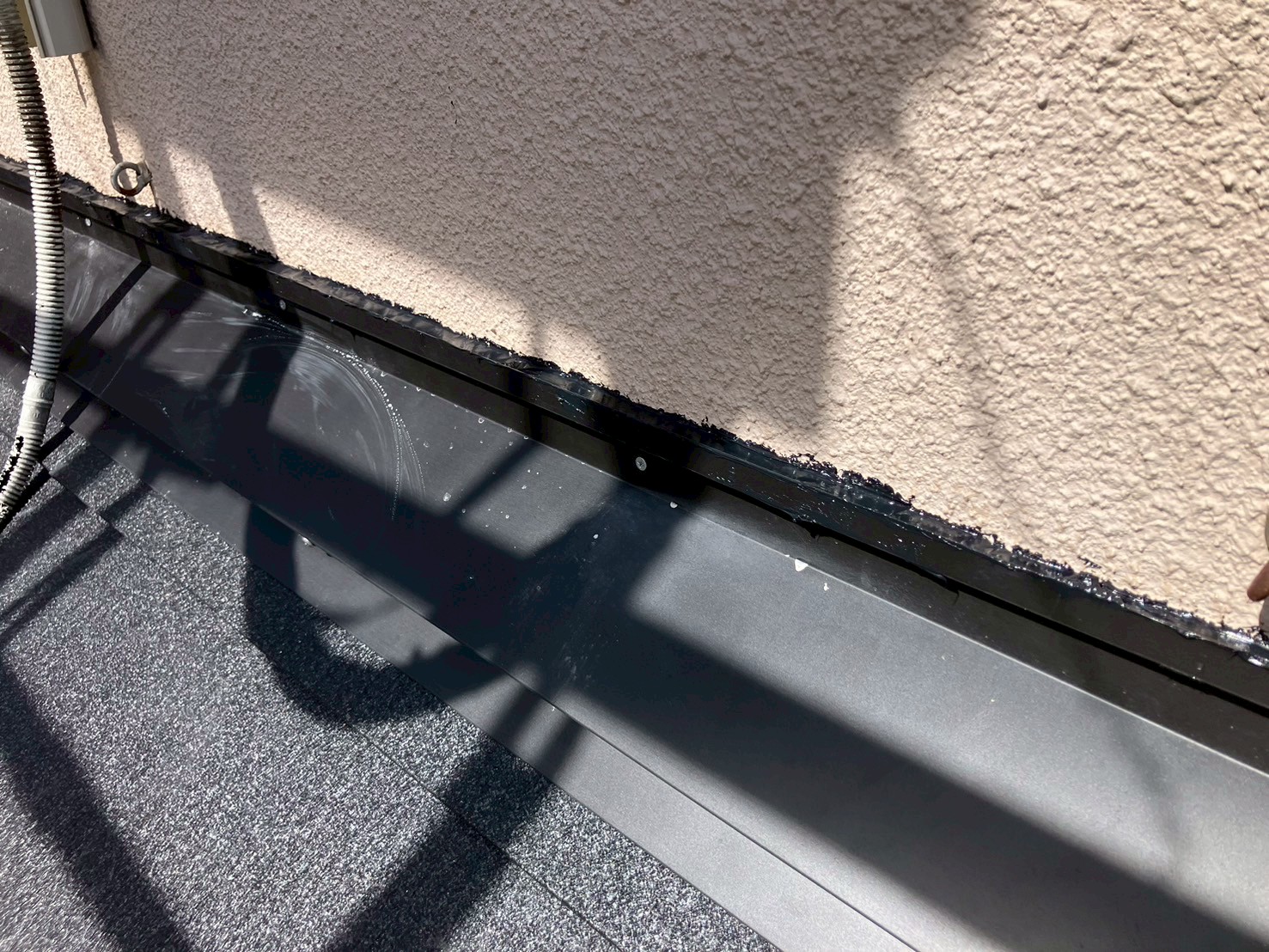

    下屋、ケラバに水切りを取り付けていきます。

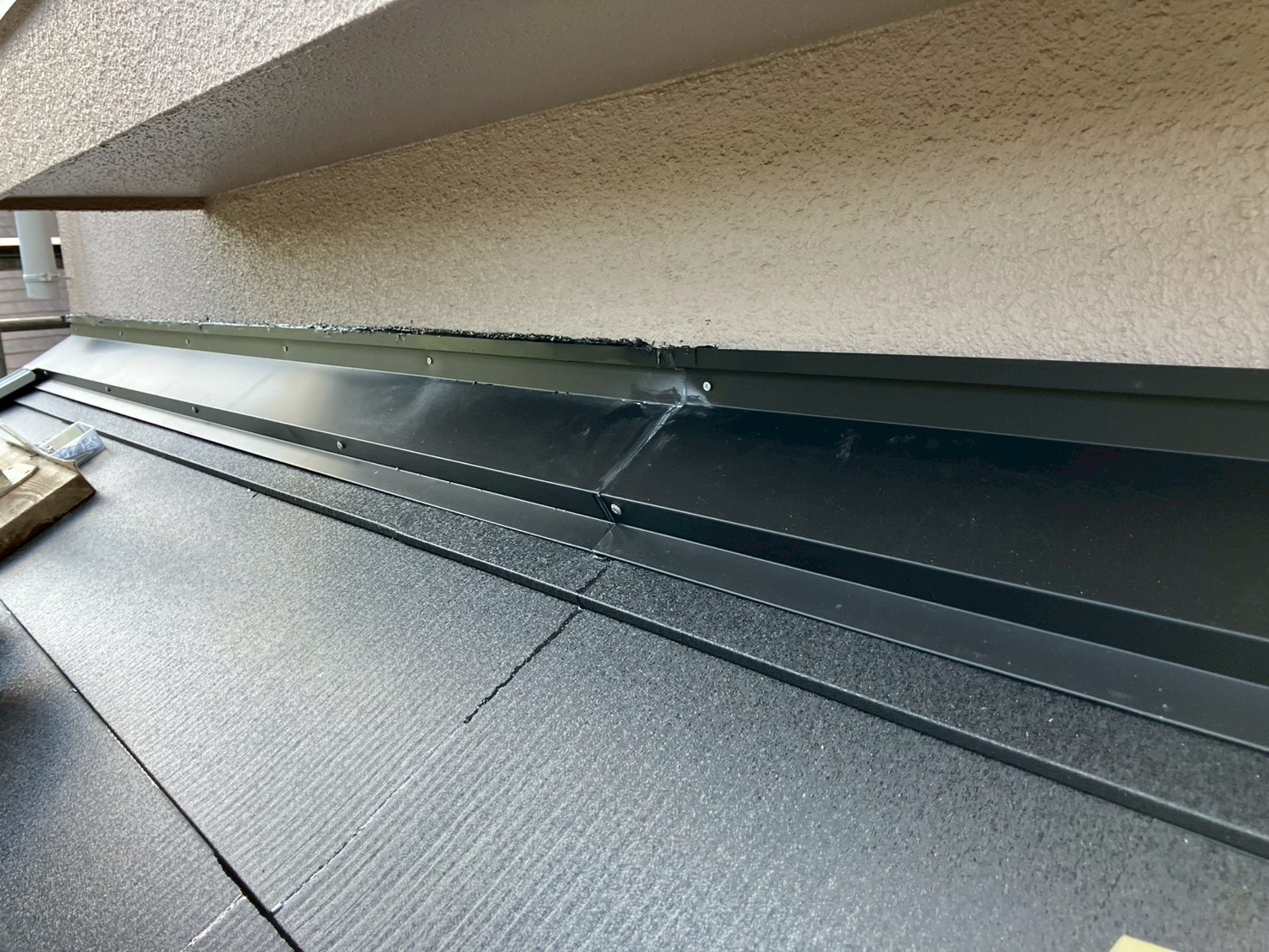

  63. 63. 2025年10月08日

    屋根工事

    屋根工事

    壁際に水切りを取り付けていきます。

  64. 64. 2025年10月08日

    屋根工事

    屋根工事

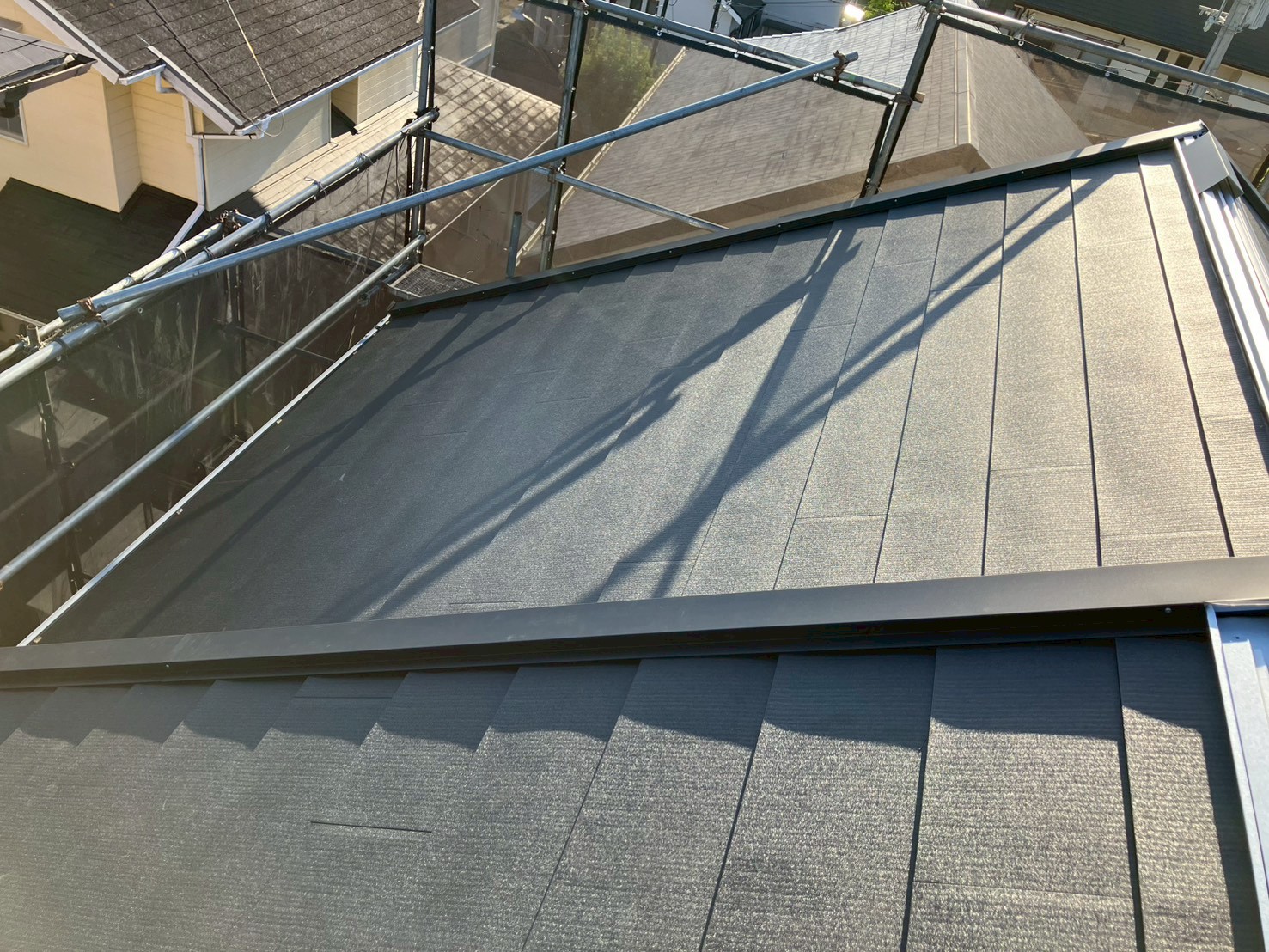

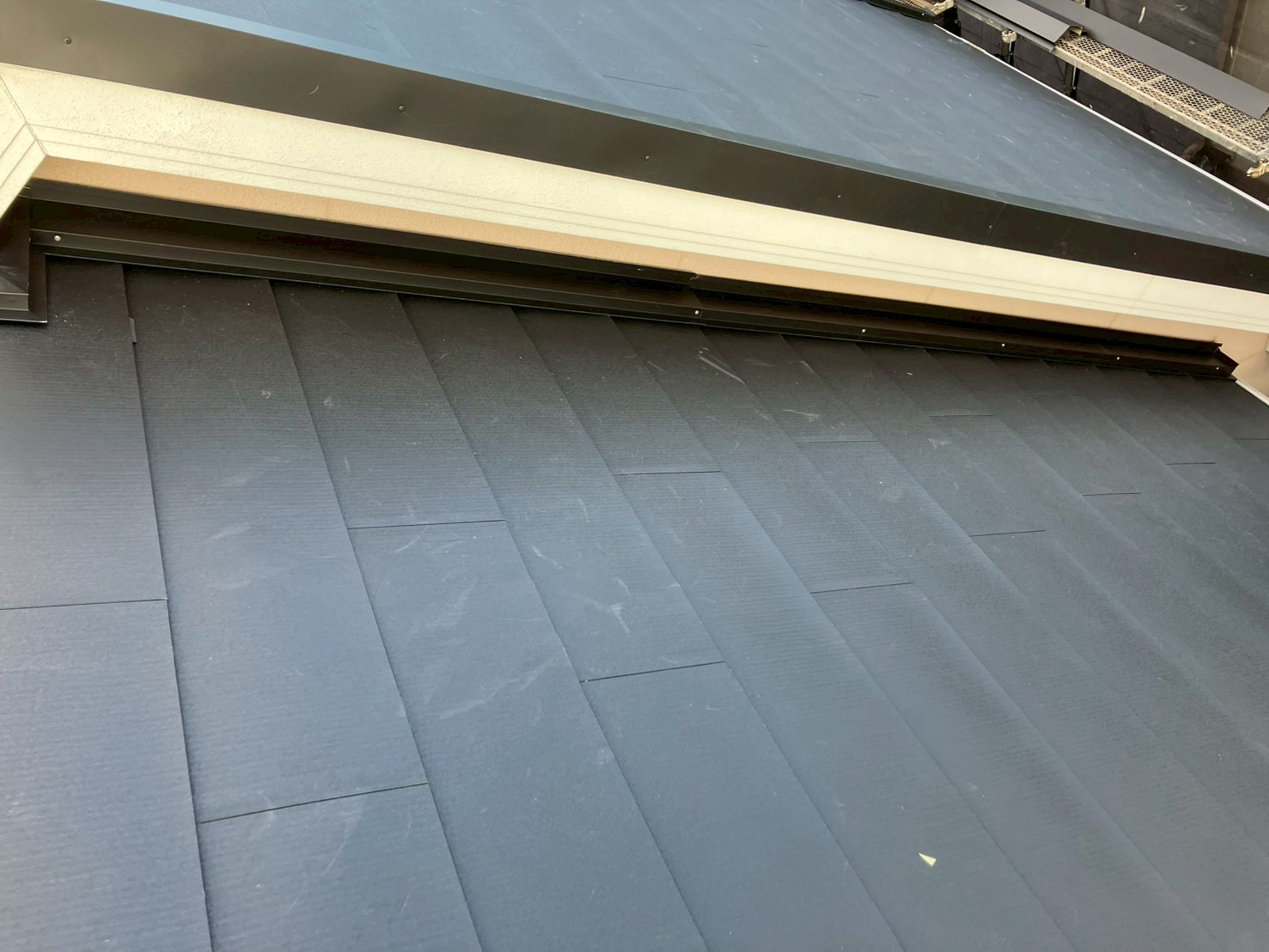

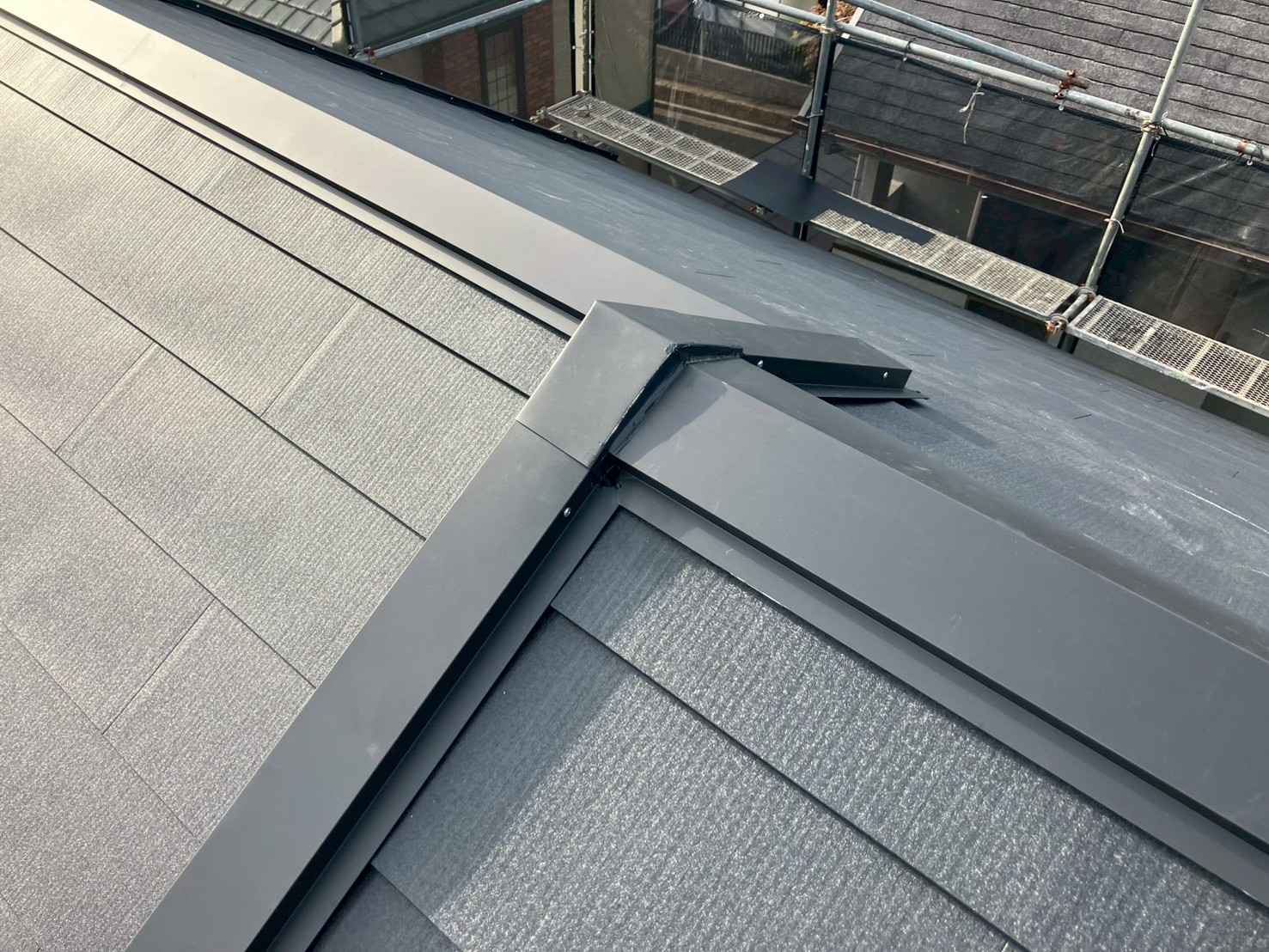

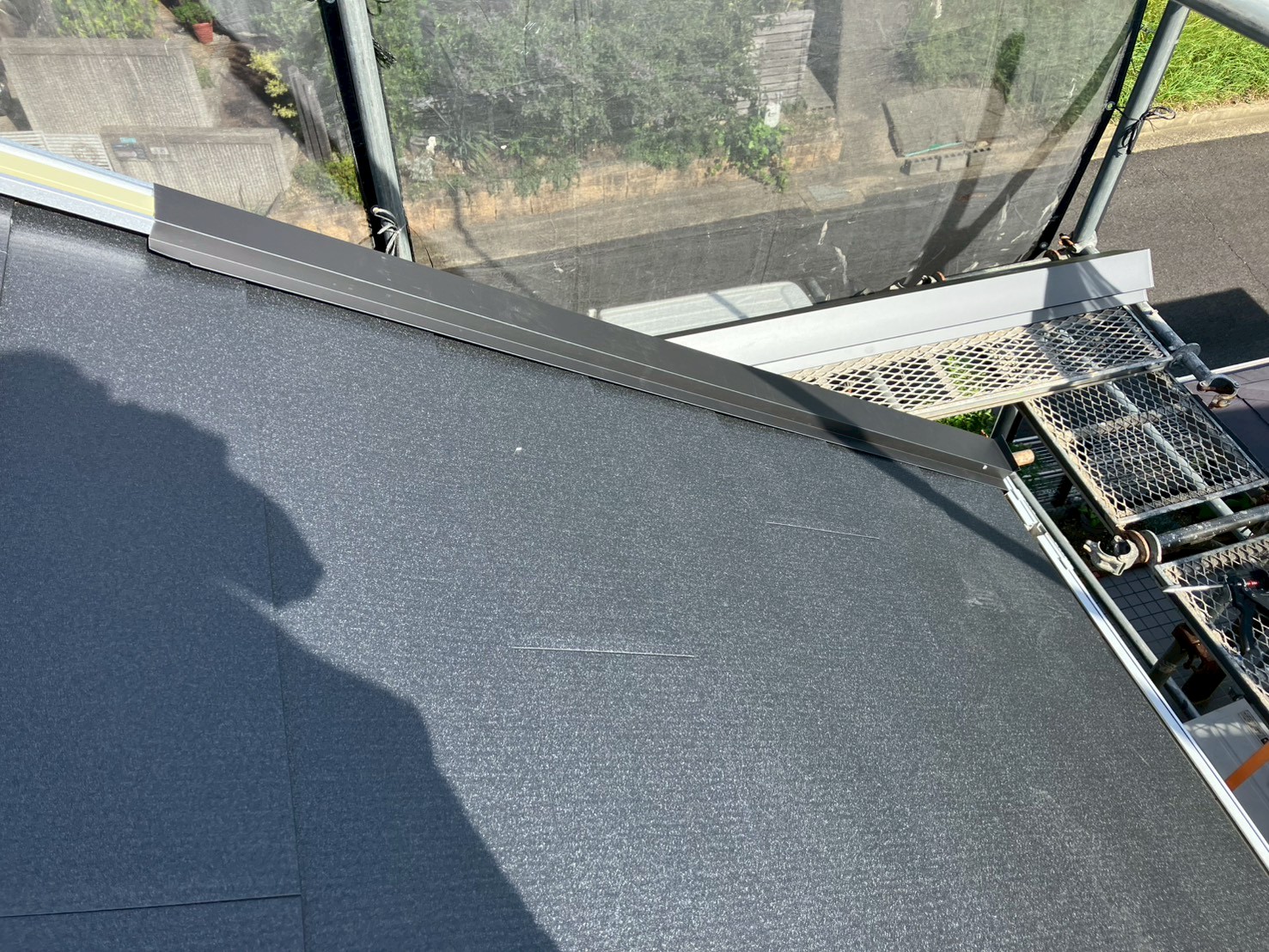

    大屋根、換気棟を取り付け、さらに上から棟板金を取り付けました。

  65. 65. 2025年10月08日

    屋根工事

    屋根工事

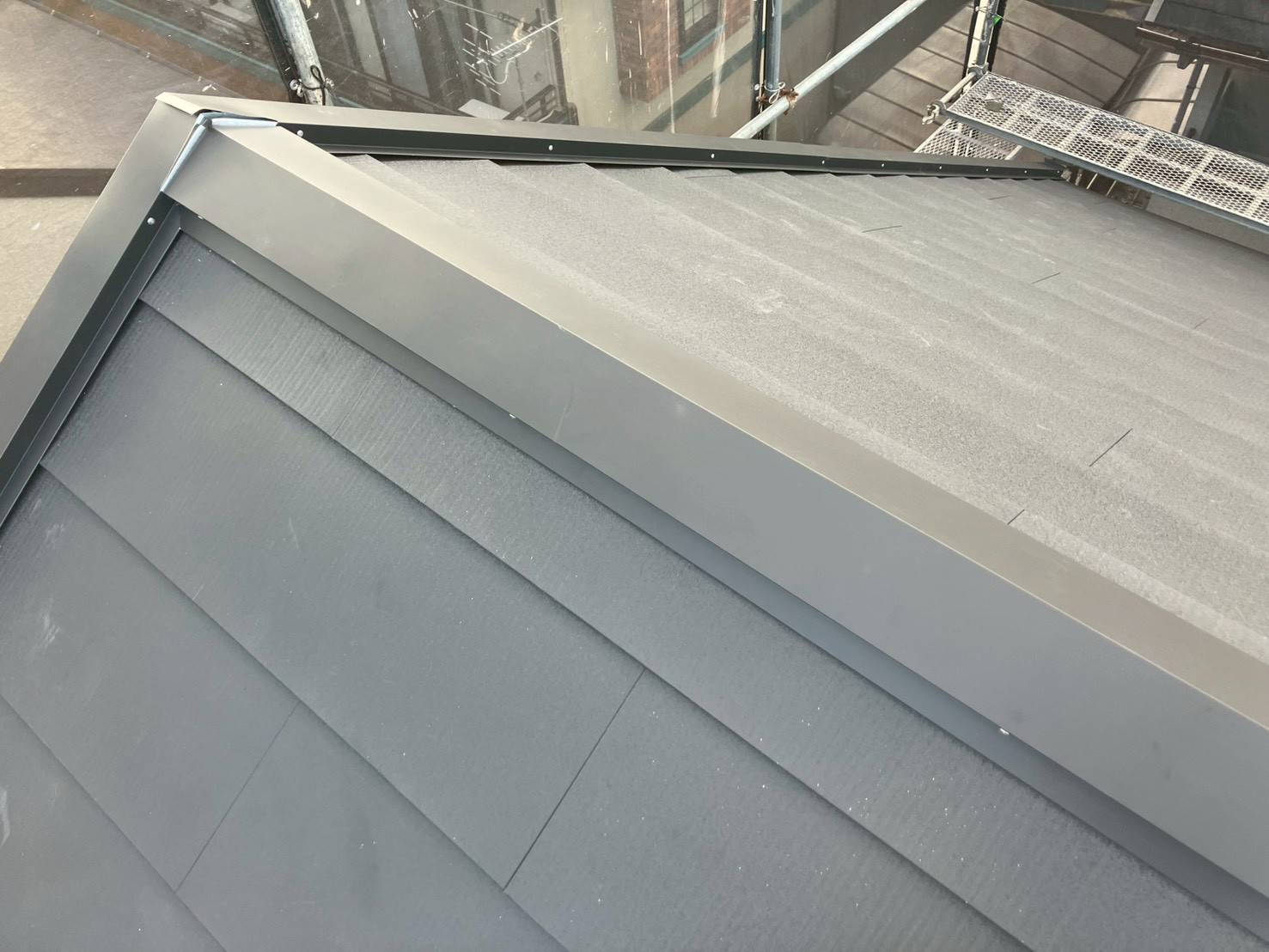

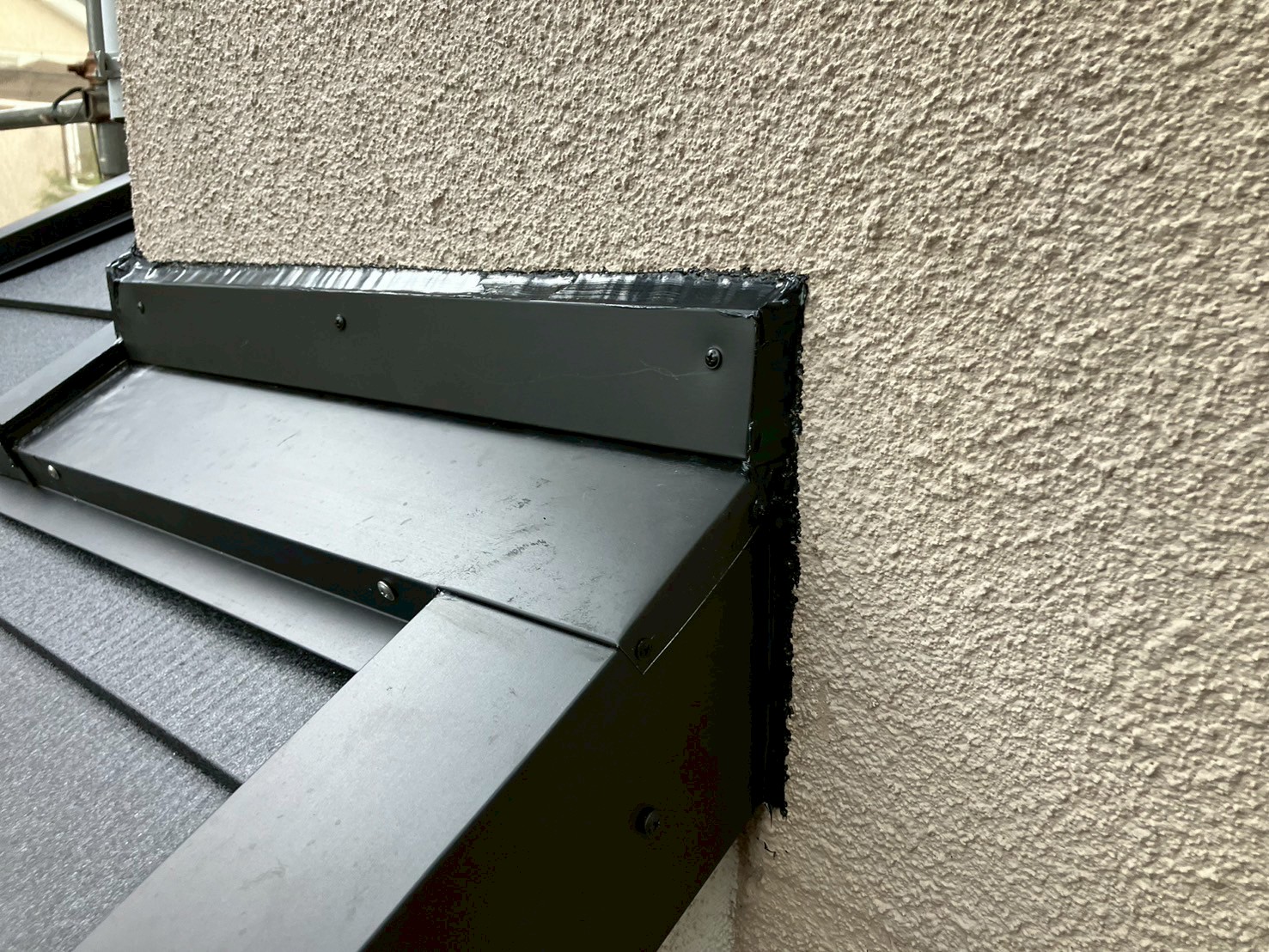

    棟板金を取り付け、ケラバ水切りとの取り合い部分をシーリング処理しました。

  66. 66. 2025年10月09日

    屋根工事

    屋根工事

    玄関屋根、といを復旧しました。

  67. 67. 2025年10月09日

    屋根工事

    屋根工事

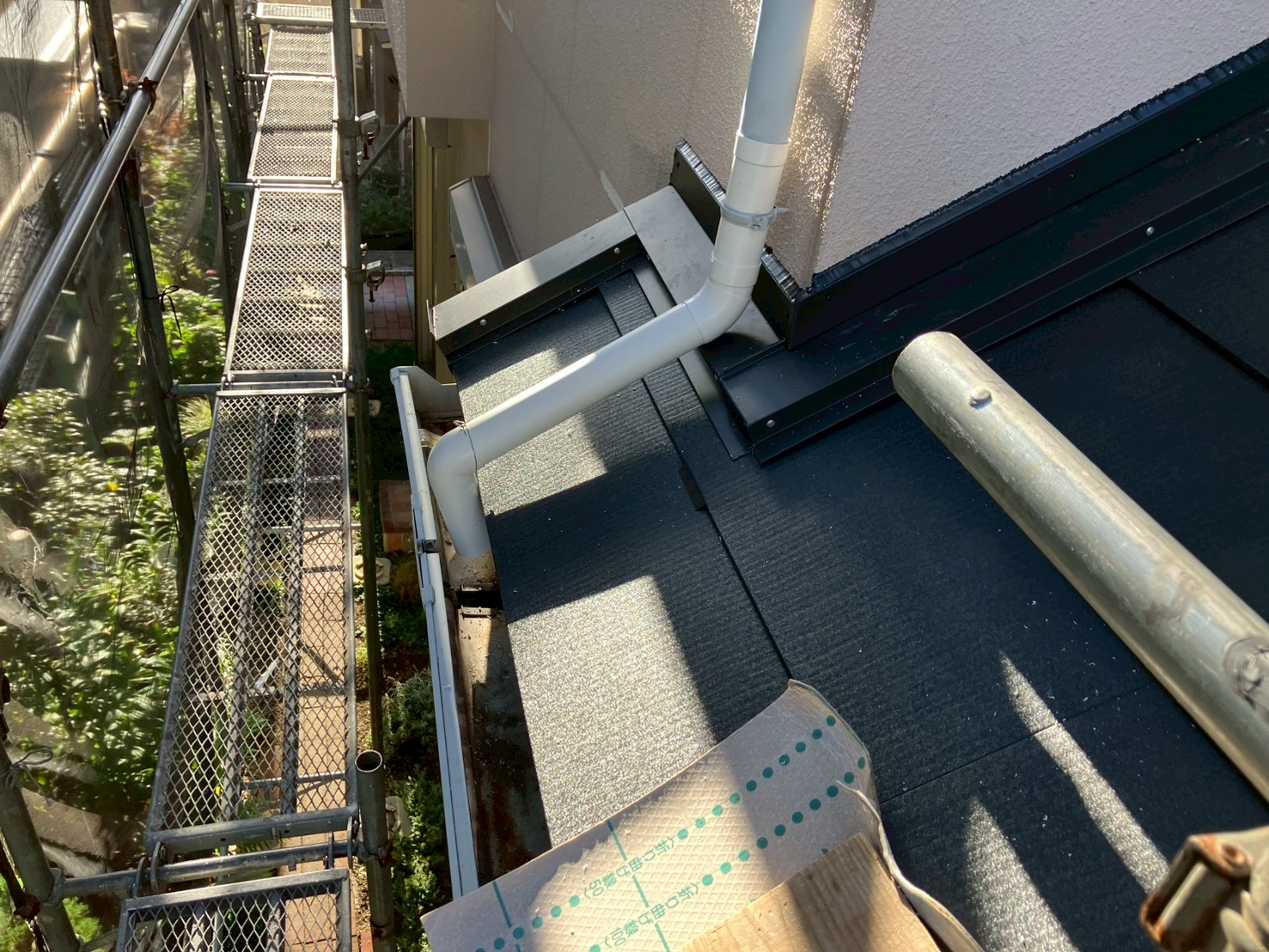

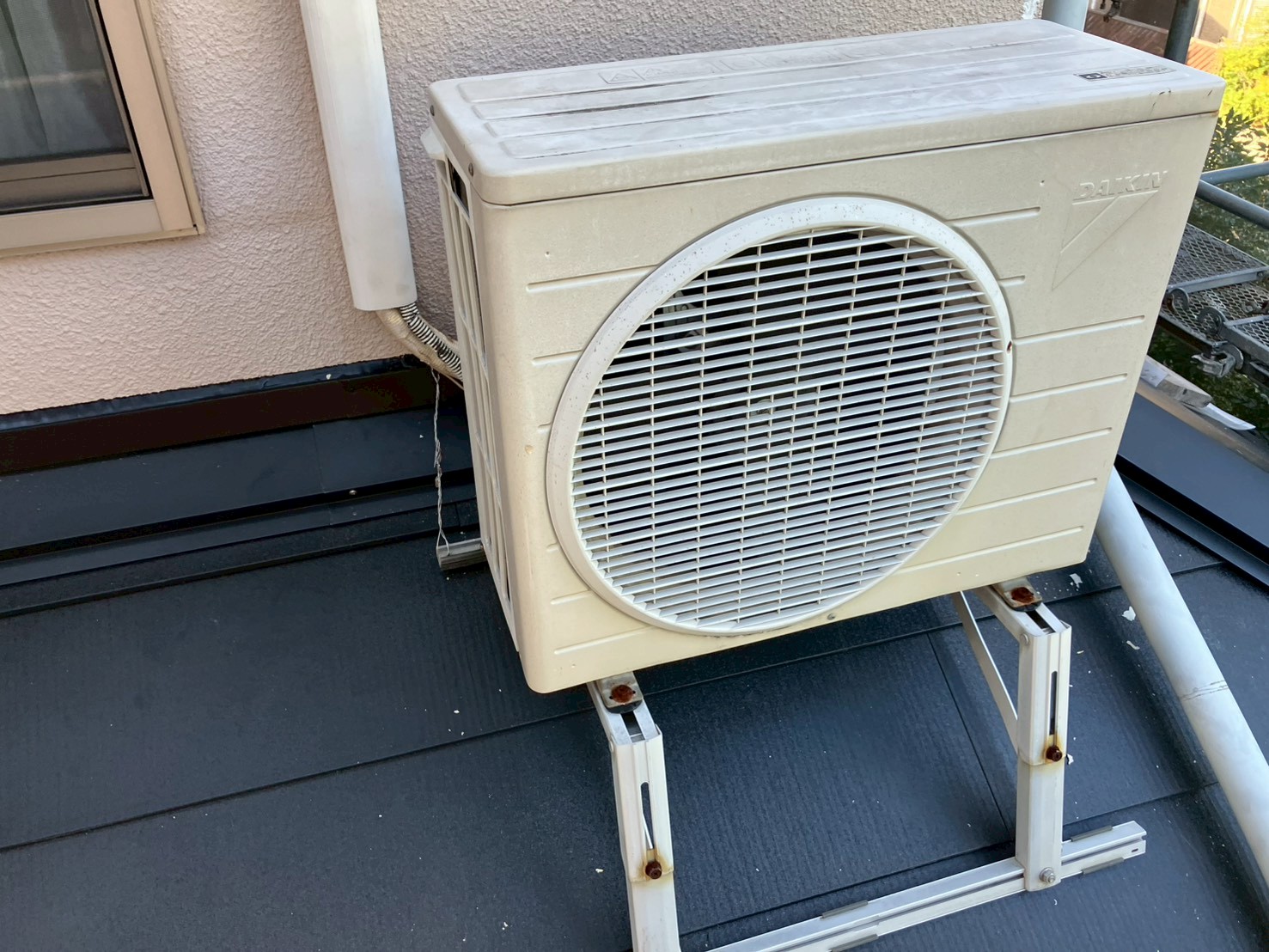

    室外機を復旧しました。

  68. 68. 2025年10月09日

    屋根工事

    屋根工事

    清掃していきます。

  69. 69. 2025年10月09日

    屋根工事

    屋根工事

    清掃していきます。

  70. 70. 2025年10月09日

    屋根工事

    屋根工事

    清掃しました。

  71. 71. 2025年10月09日

    屋根工事

    屋根工事

    清掃しました。

  72. 72. 2025年10月09日

    外壁下地補修工事

    外壁下地補修工事

    西面、外壁既存の状態です。

  73. 73. 2025年10月09日

    外壁下地補修工事

    外壁下地補修工事

    既存のシーリング材を撤去していきます。

  74. 74. 2025年10月09日

    外壁下地補修工事

    外壁下地補修工事

    清掃していきます。

  75. 75. 2025年10月09日

    外壁下地補修工事

    外壁下地補修工事

    マスキングテープで養生し、シーリング材の付きを良くするプライマーを塗布していきます。

  76. 76. 2025年10月09日

    外壁下地補修工事

    外壁下地補修工事

    シーリング材を充填します。

  77. 77. 2025年10月09日

    外壁下地補修工事

    外壁下地補修工事

    平らにならしていきます。

  78. 78. 2025年10月09日

    外壁下地補修工事

    外壁下地補修工事

    マスキングテープを撤去しました。

  79. 79. 2025年10月09日

    外壁下地補修工事

    外壁下地補修工事

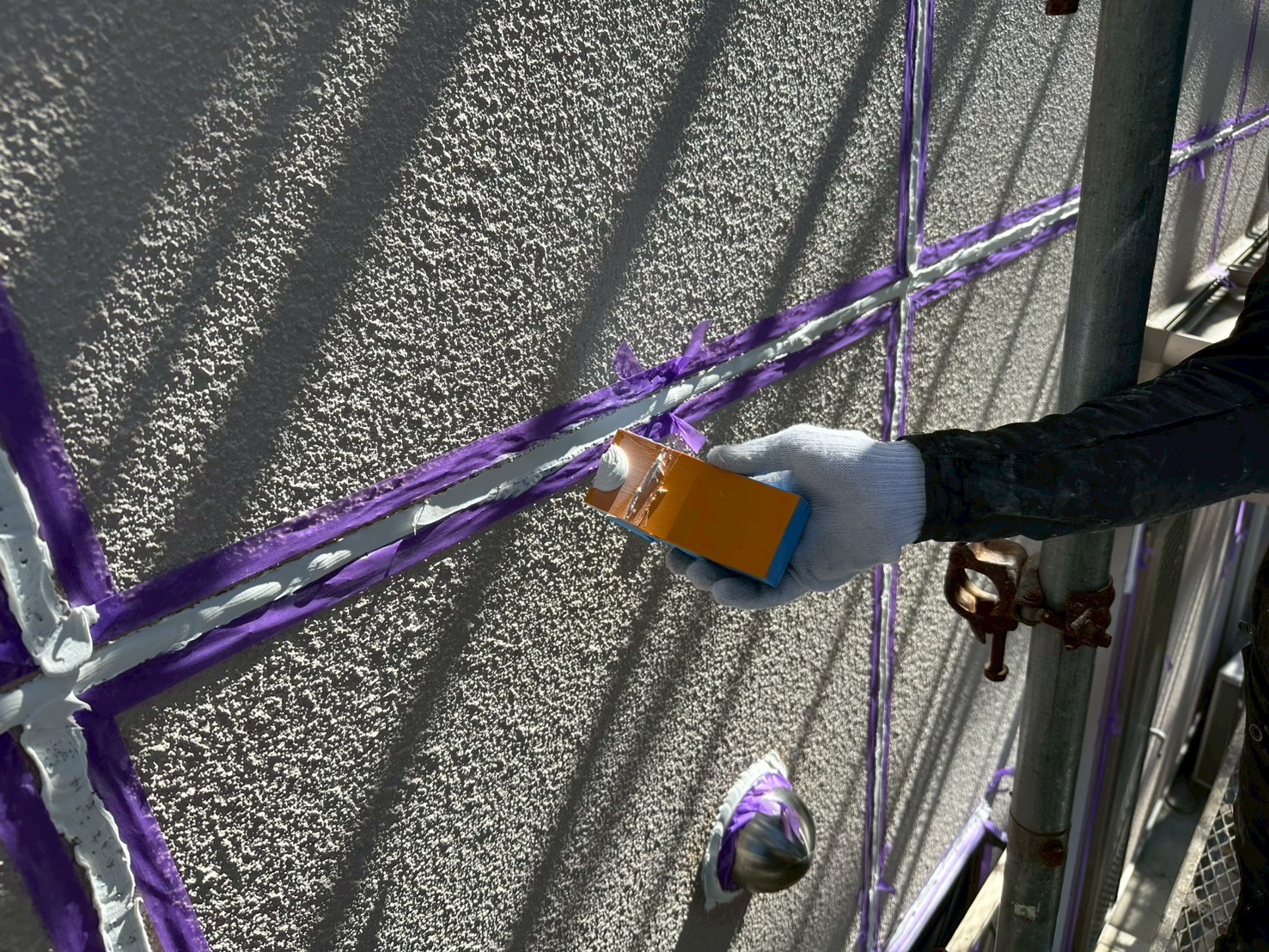

    サッシまわり、シーリング処理しました。

  80. 80. 2025年10月09日

    外壁下地補修工事

    外壁下地補修工事

    シーリング処理しました。

  81. 81. 2025年10月09日

    外壁下地補修工事

    外壁下地補修工事

    シーリング処理しました。

  82. 82. 2025年10月09日

    外壁下地補修工事

    外壁下地補修工事

    こちらの材料を使用しました。

  83. 83. 2025年10月10日

    屋根工事

    屋根工事

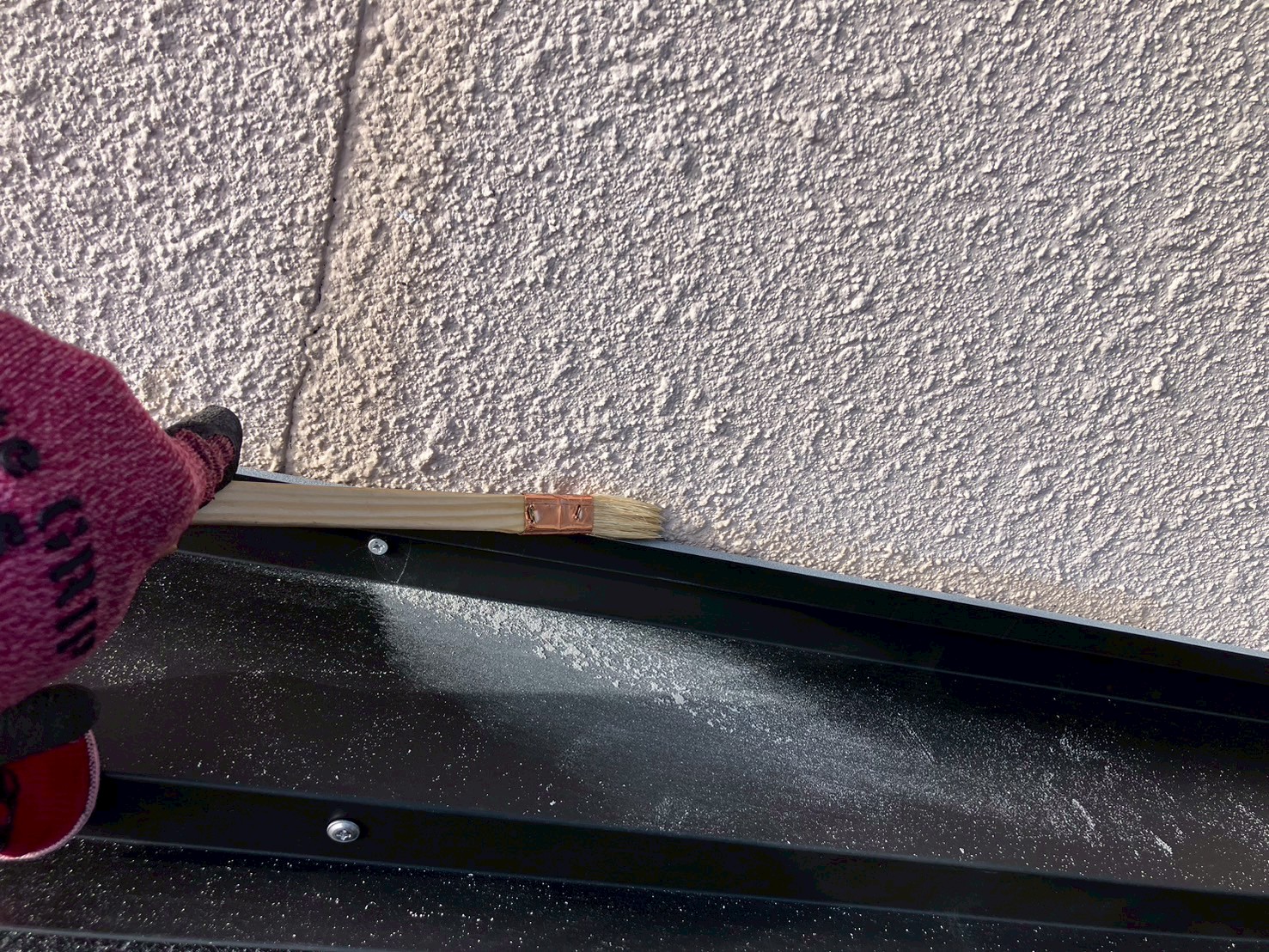

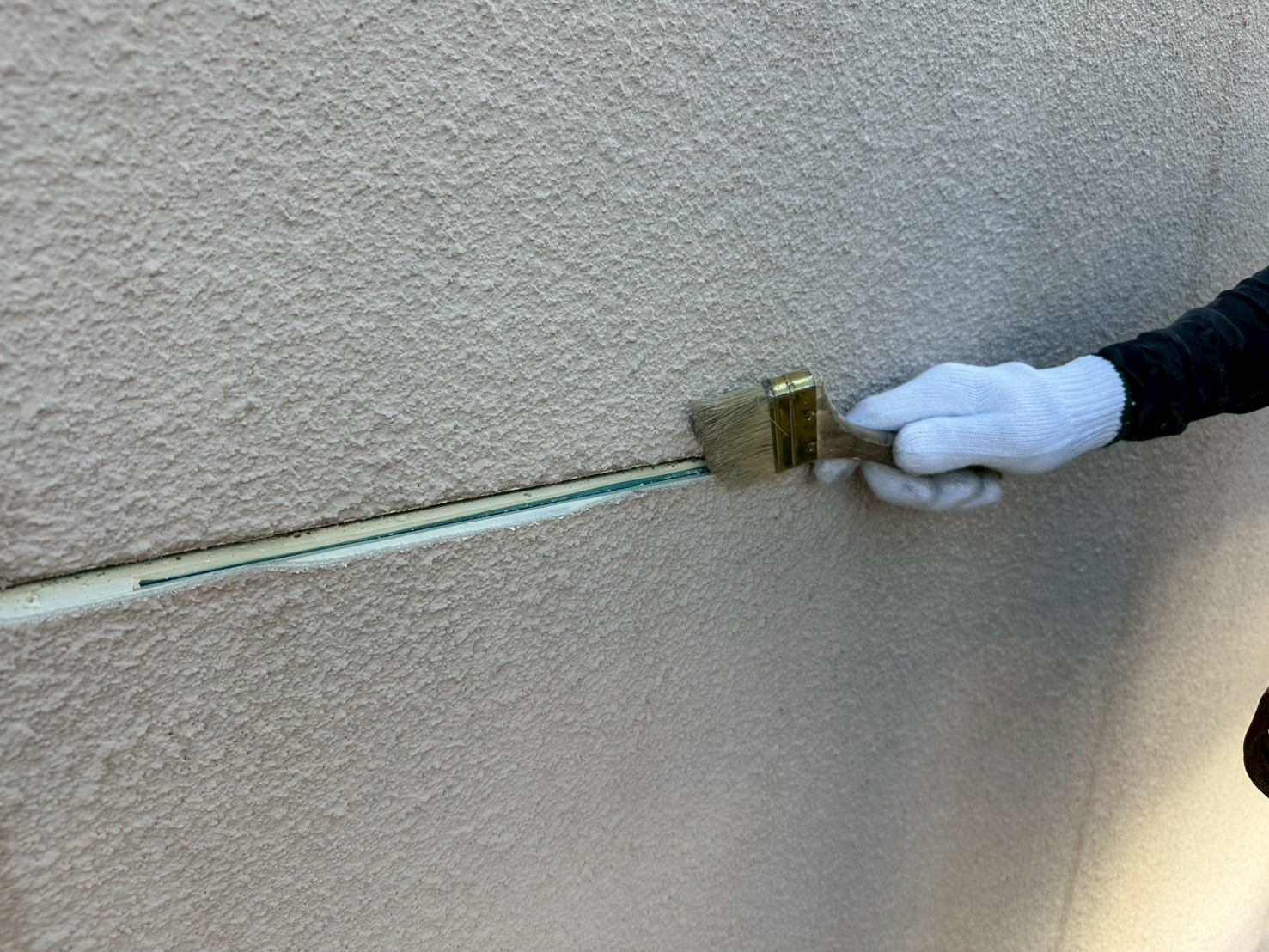

    大屋根、外壁と壁際水切りとの取り合い部分にシーリング材の付きをよくするプライマーを塗布していきます。

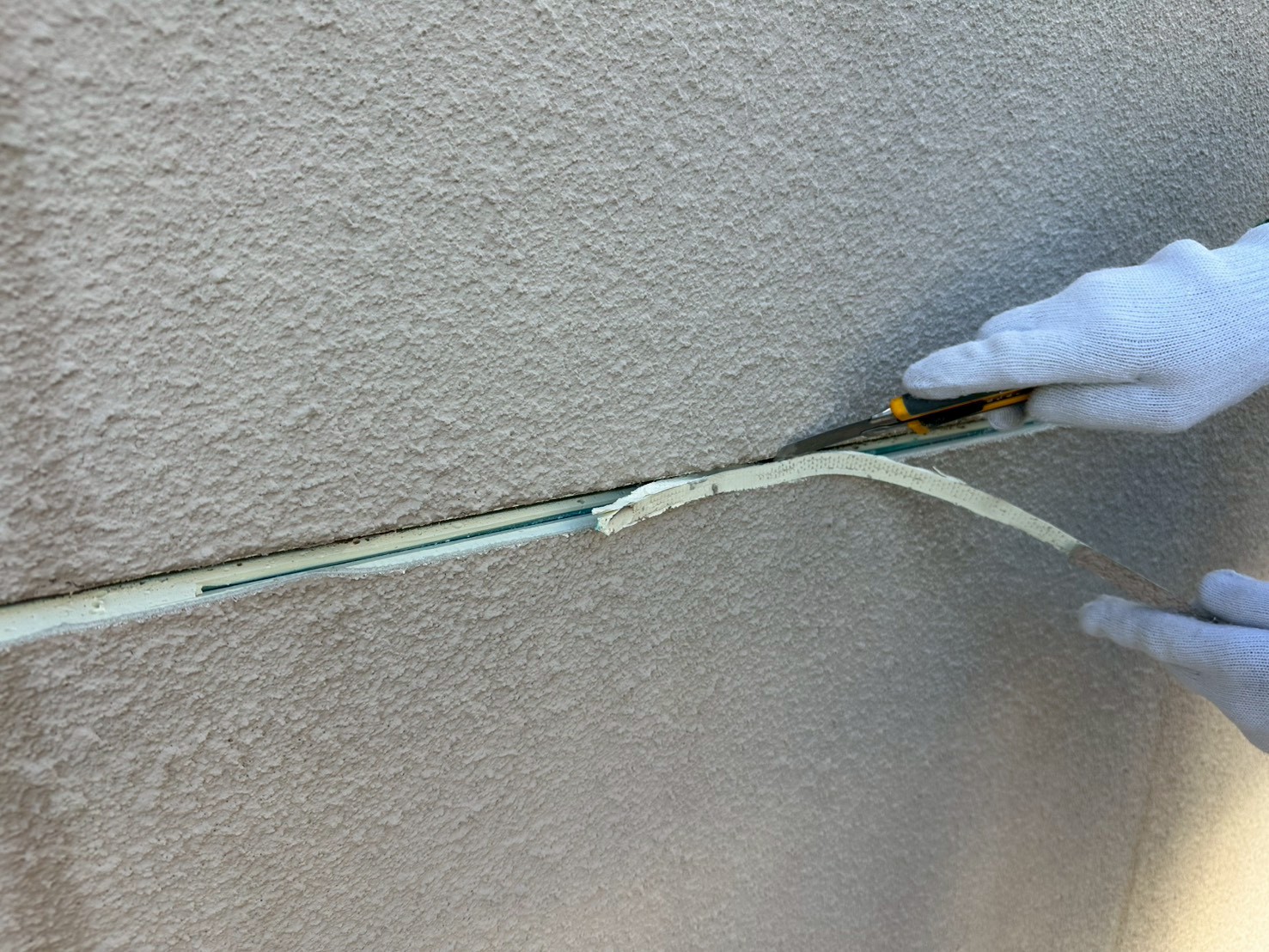

  84. 84. 2025年10月10日

    屋根工事

    屋根工事

    雨水の浸入を防ぐため壁際にさらに水切り(二重水切り)を取り付け、外壁との取り合い部分をマスキングテープで養生します。

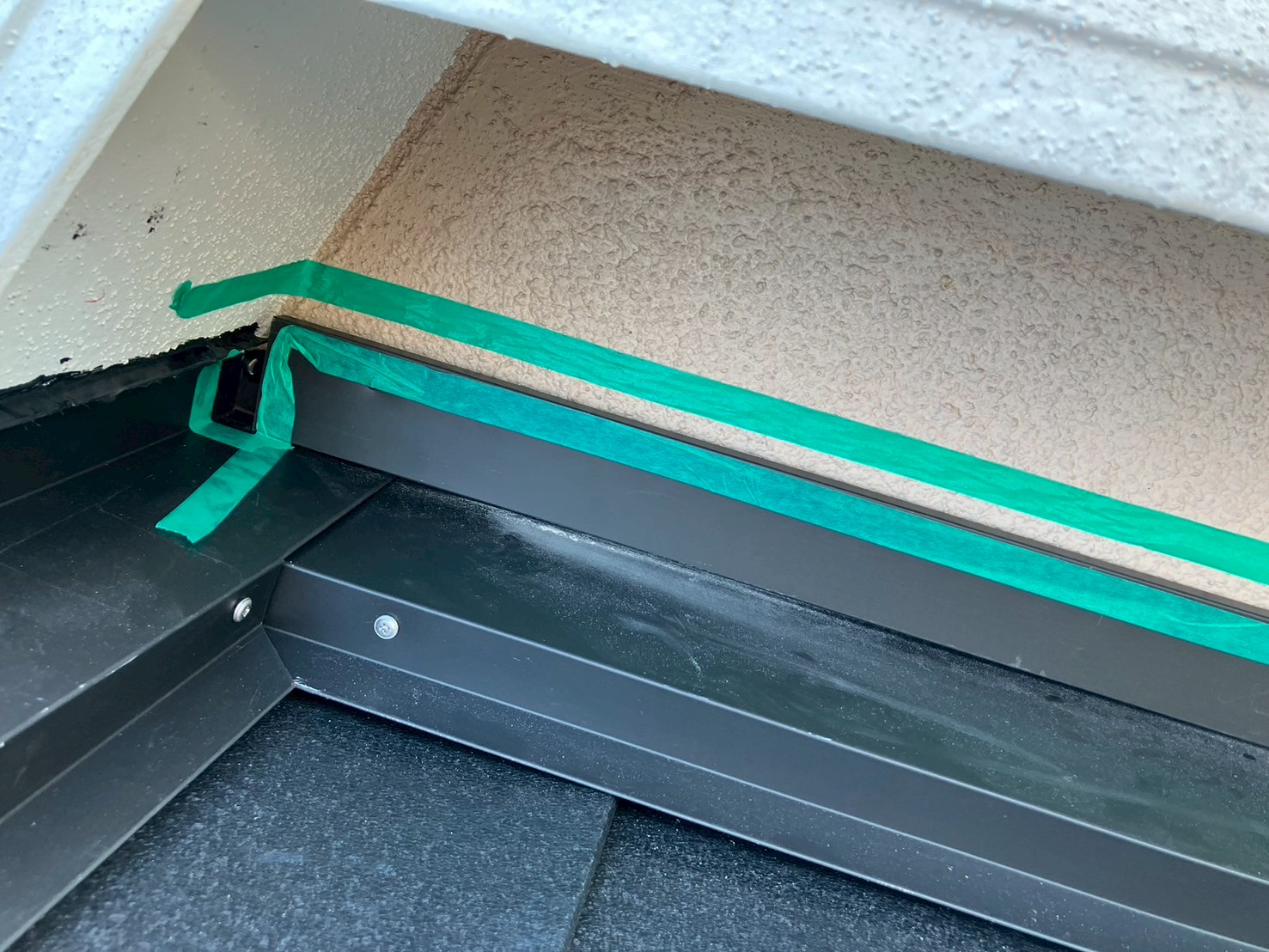

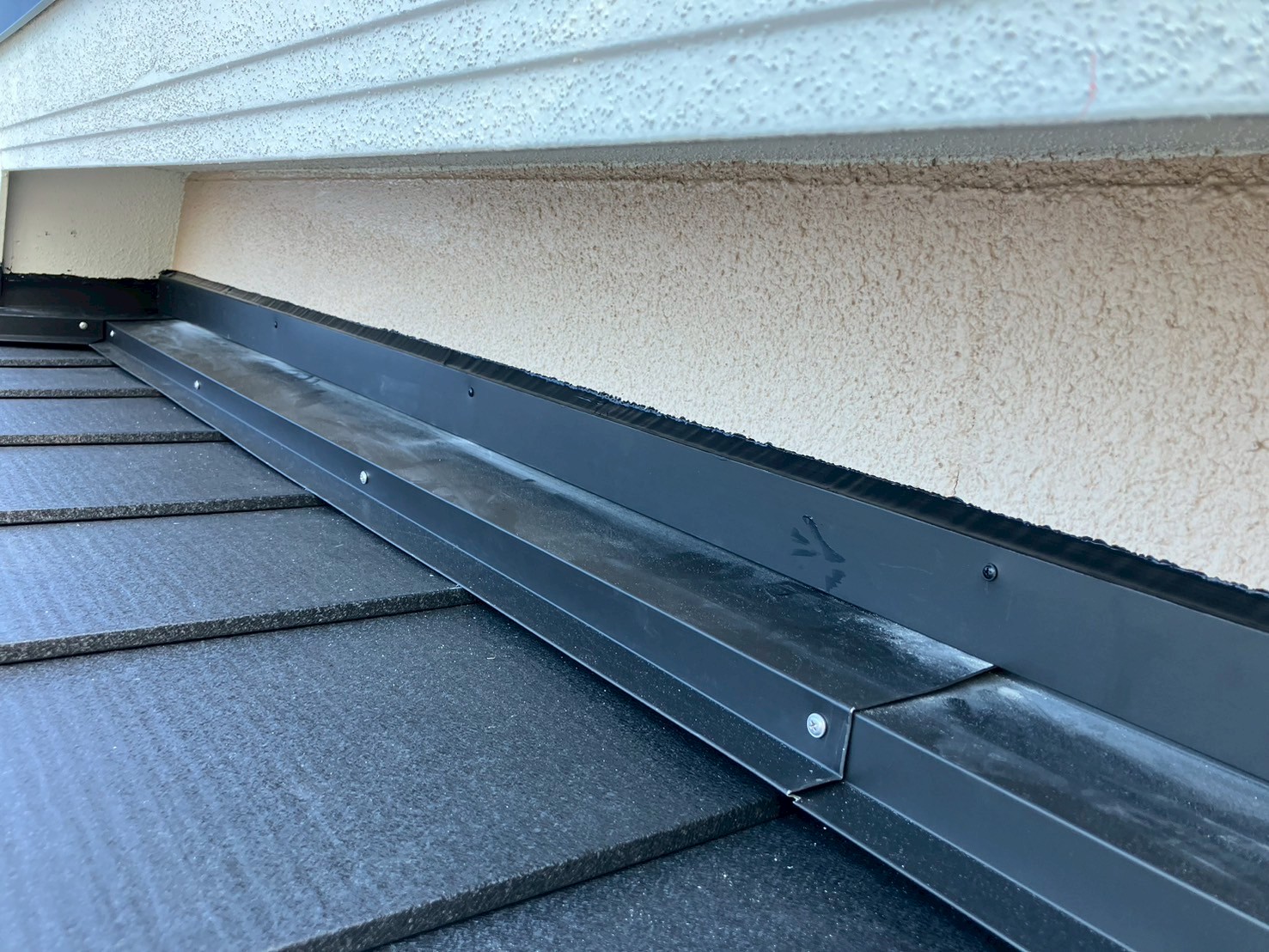

  85. 85. 2025年10月10日

    屋根工事

    屋根工事

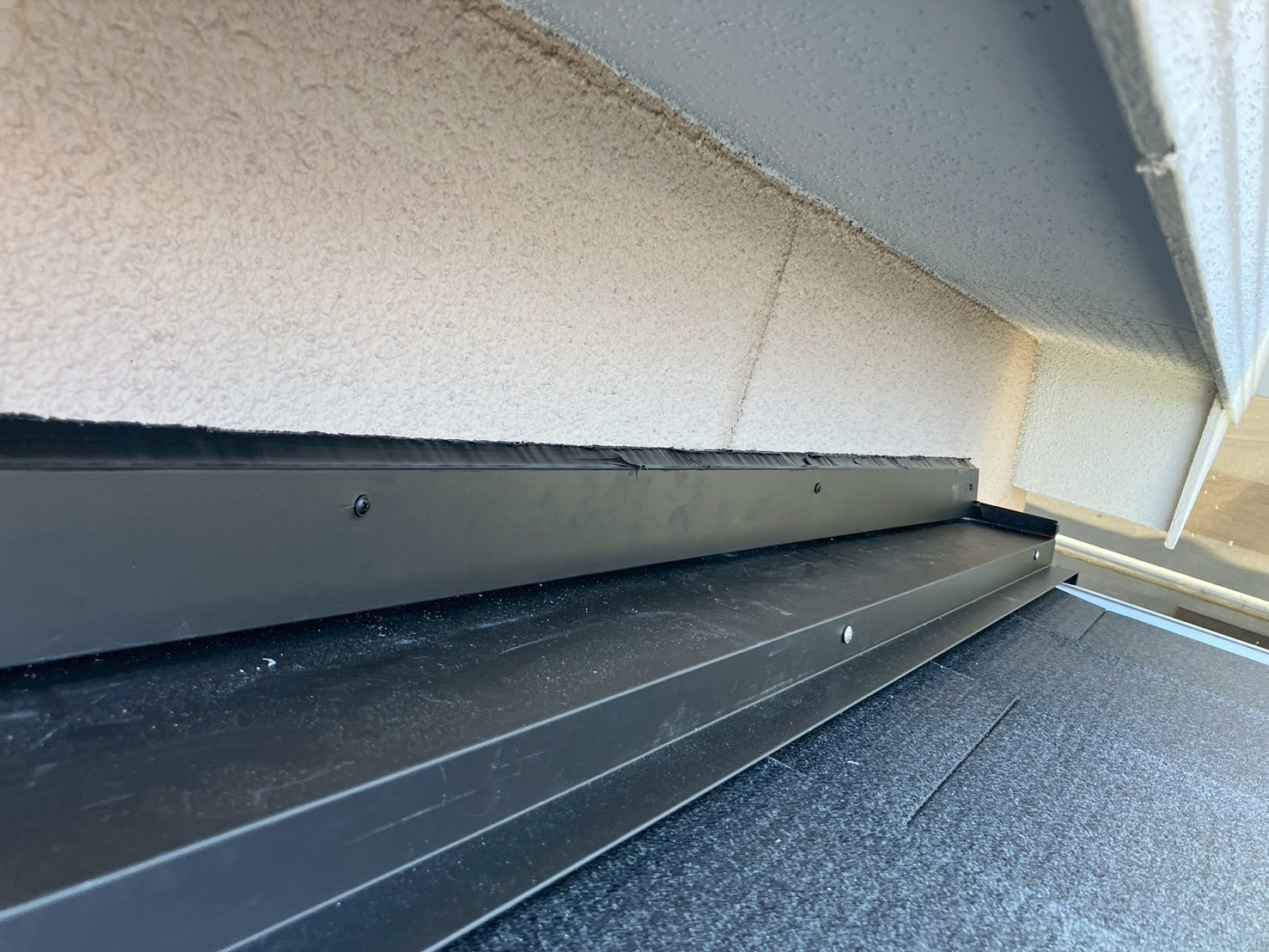

    シーリング処理し、マスキングテープを撤去しました。

  86. 86. 2025年10月10日

    屋根工事

    屋根工事

    シーリング処理し、マスキングテープを撤去しました。

  87. 87. 2025年10月14日

    付帯部塗装工事

    付帯部塗装工事

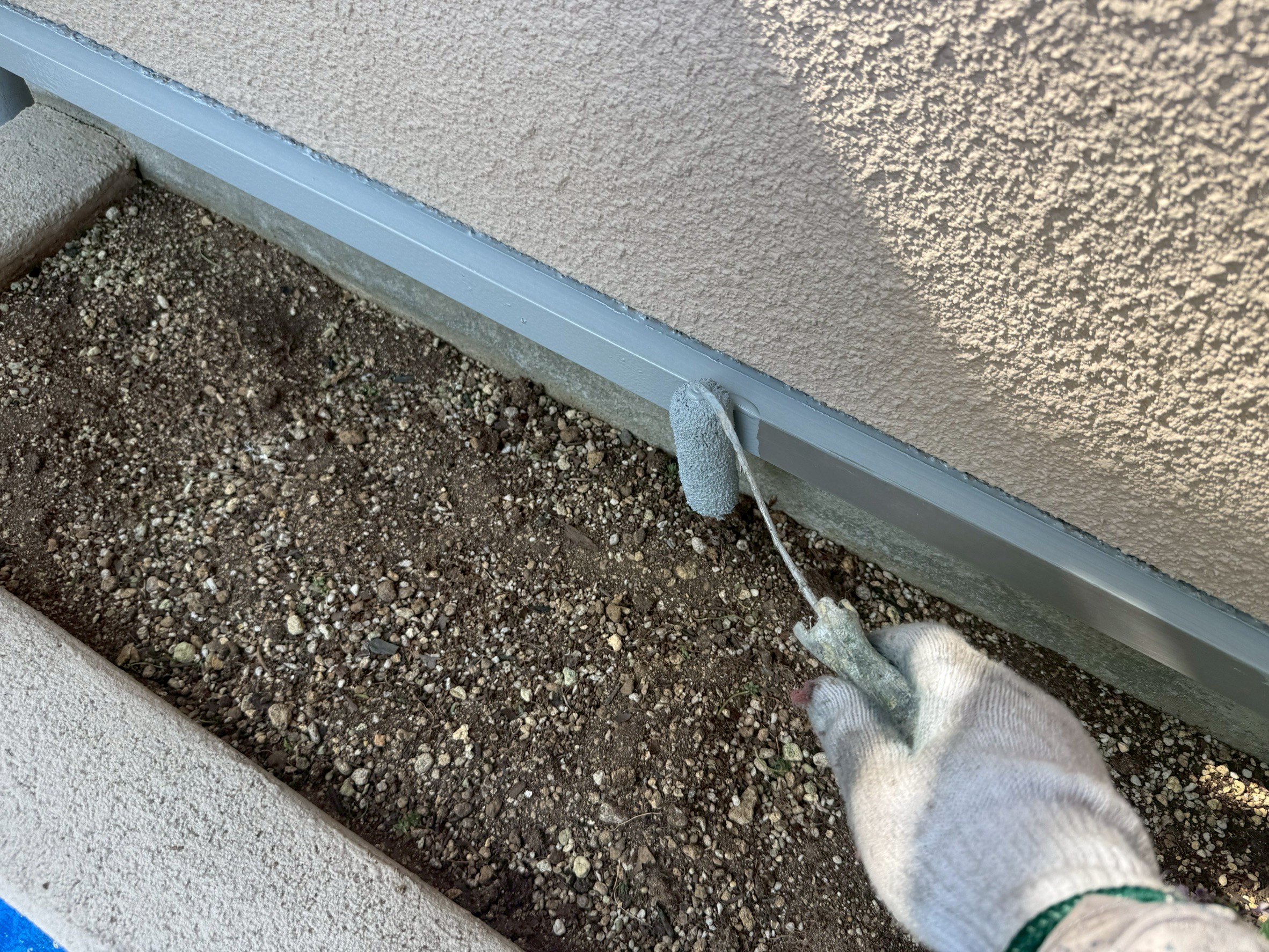

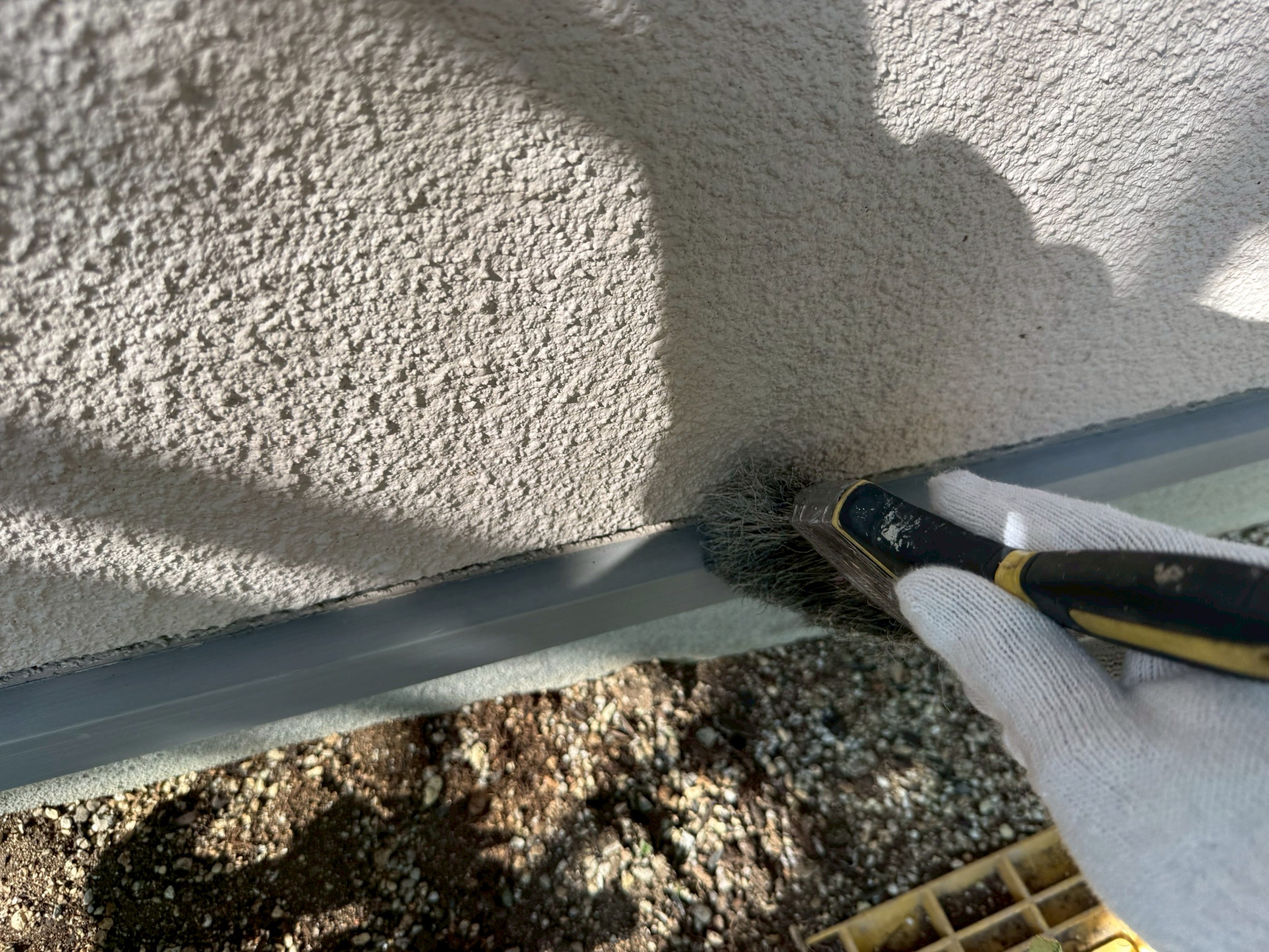

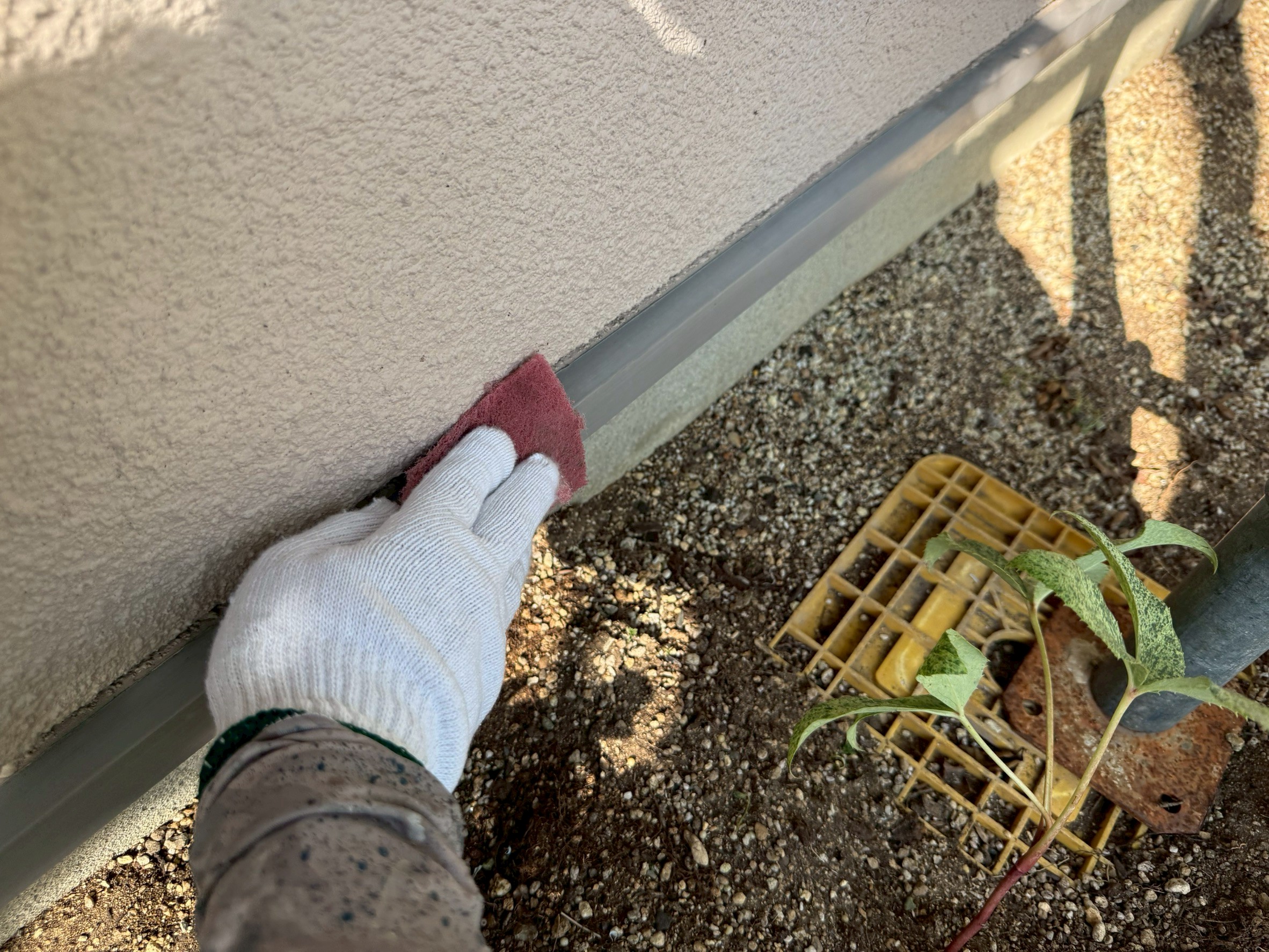

    土台水切り、ケレンがけをし、下地を整えていきます。

  88. 88. 2025年10月14日

    付帯部塗装工事

    付帯部塗装工事

    清掃していきます。

  89. 89. 2025年10月14日

    付帯部塗装工事

    付帯部塗装工事

    サビ止めを塗布していきます。

  90. 90. 2025年10月14日

    付帯部塗装工事

    付帯部塗装工事

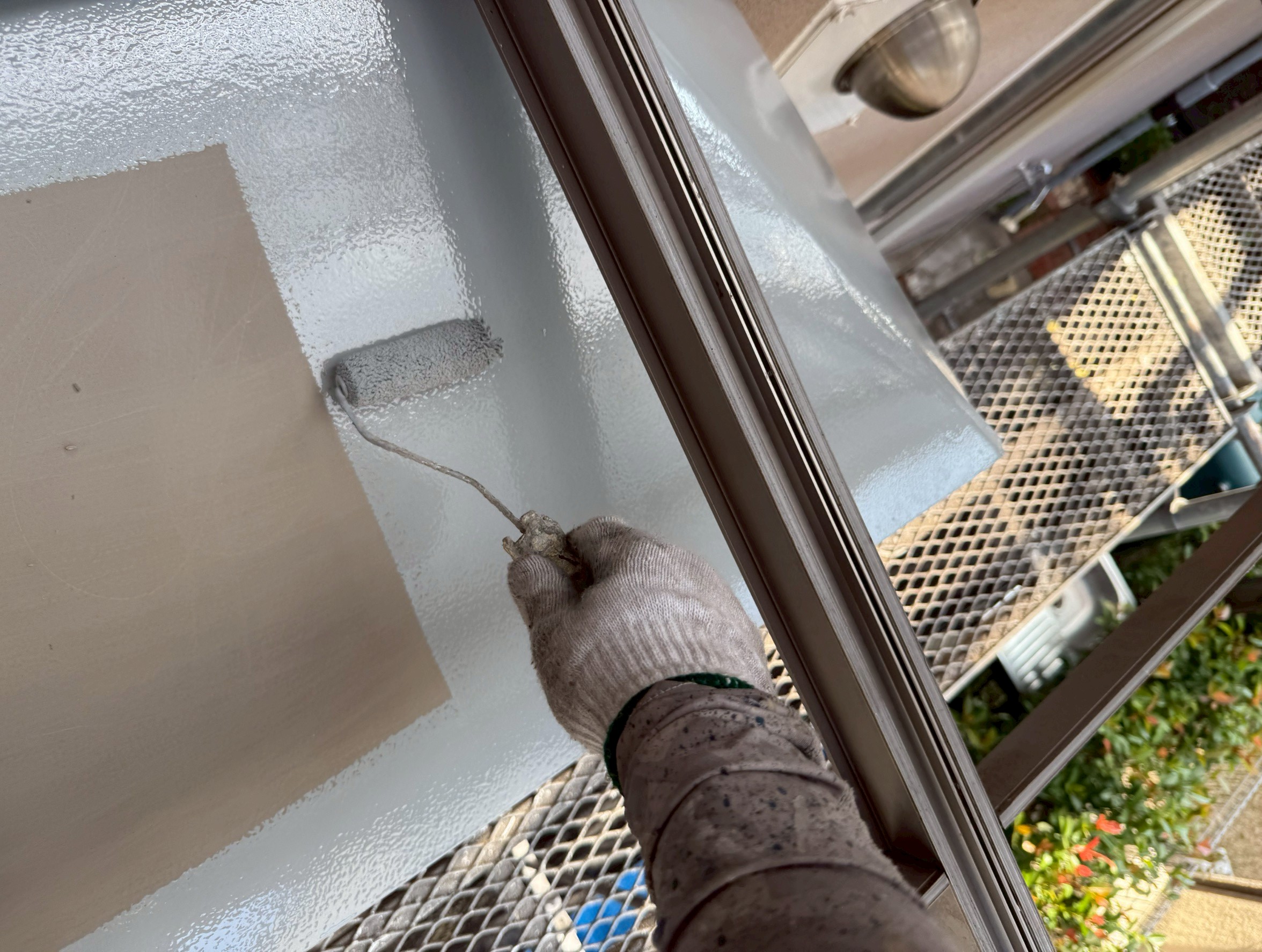

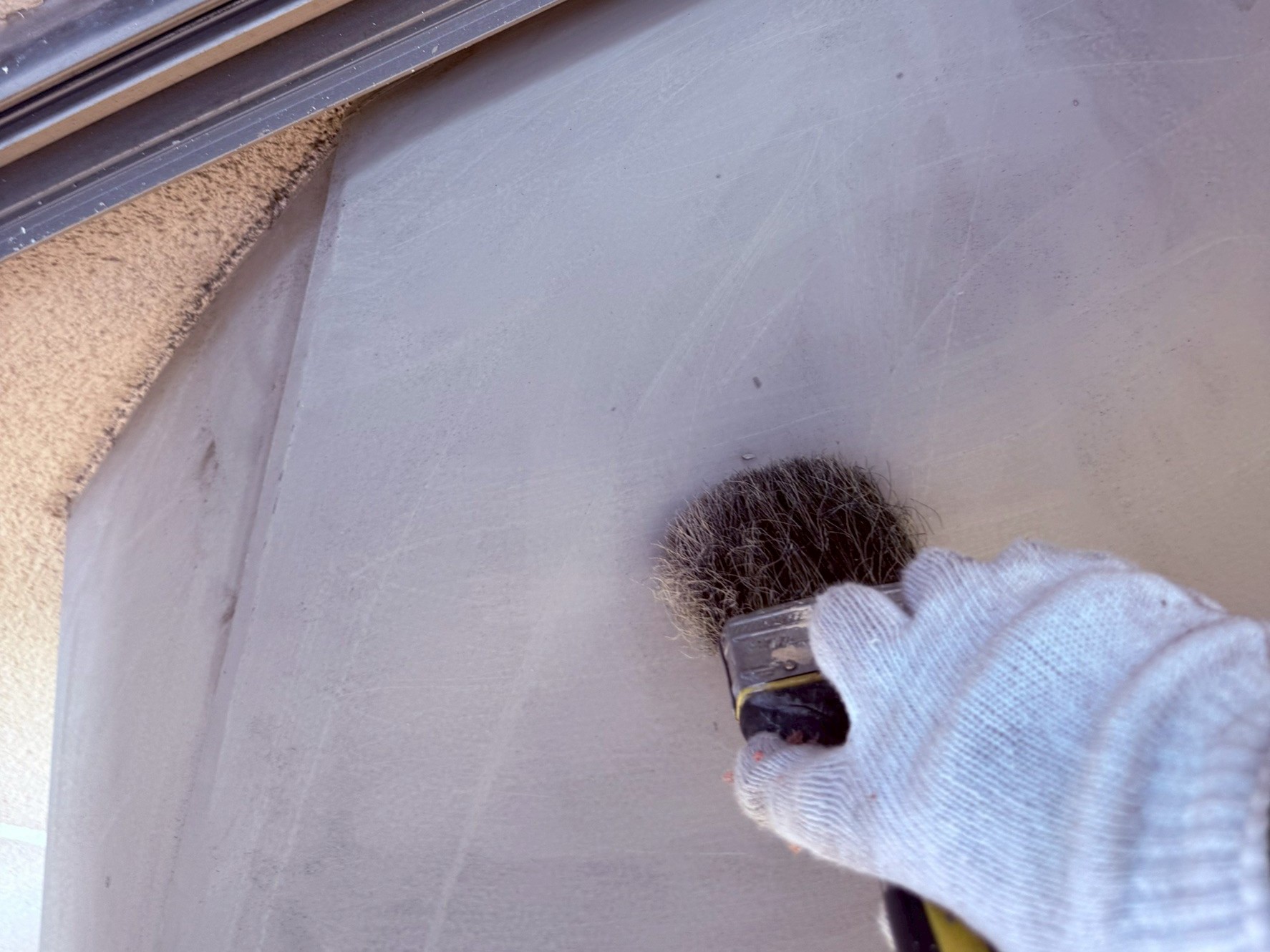

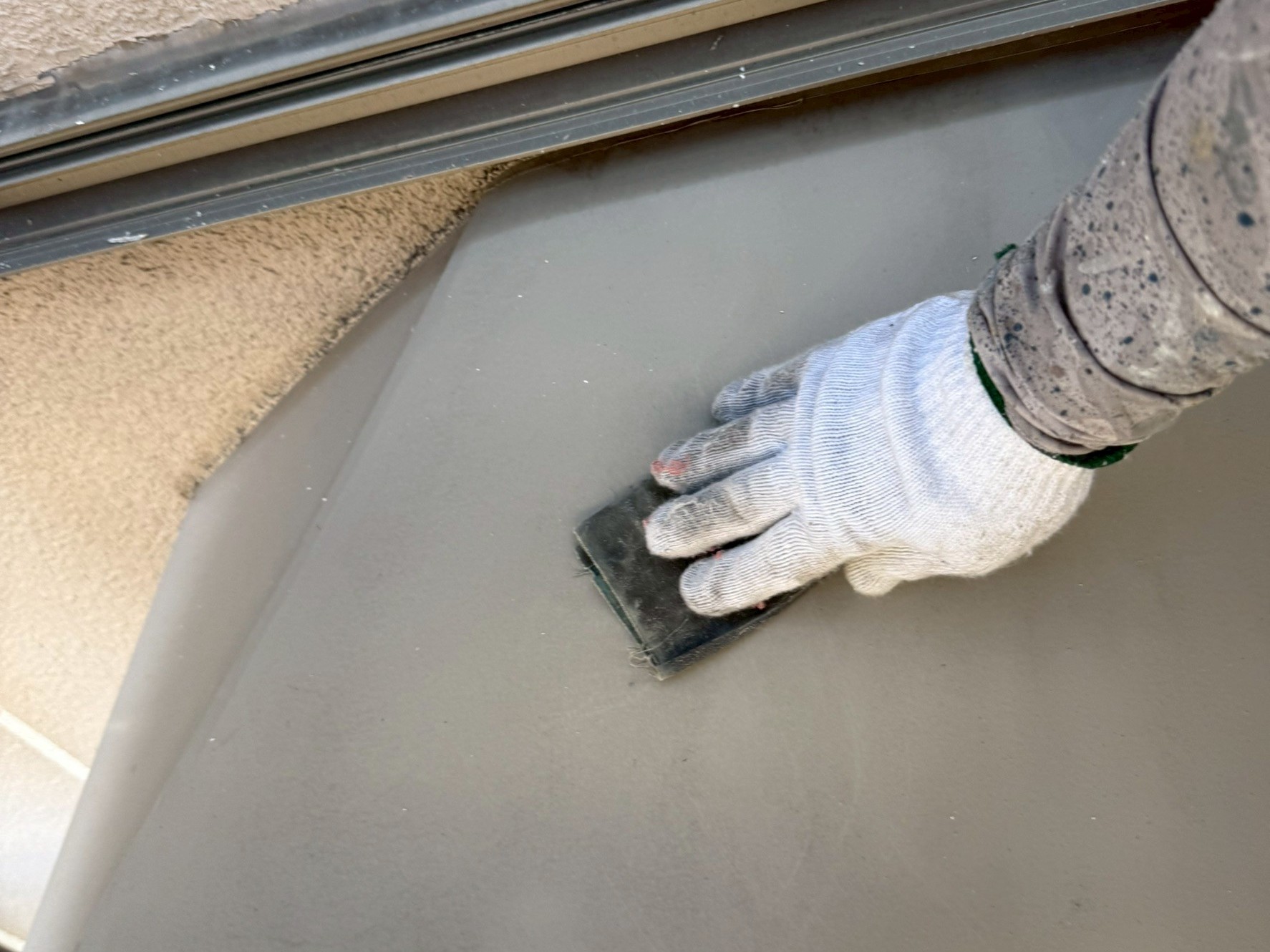

    庇、ケレンがけをし、下地を整えていきます。

  91. 91. 2025年10月14日

    付帯部塗装工事

    付帯部塗装工事

    清掃していきます。

  92. 92. 2025年10月14日

    付帯部塗装工事

    付帯部塗装工事

    サビ止めを塗布していきます。

  93. 93. 2025年10月14日

    付帯部塗装工事

    付帯部塗装工事

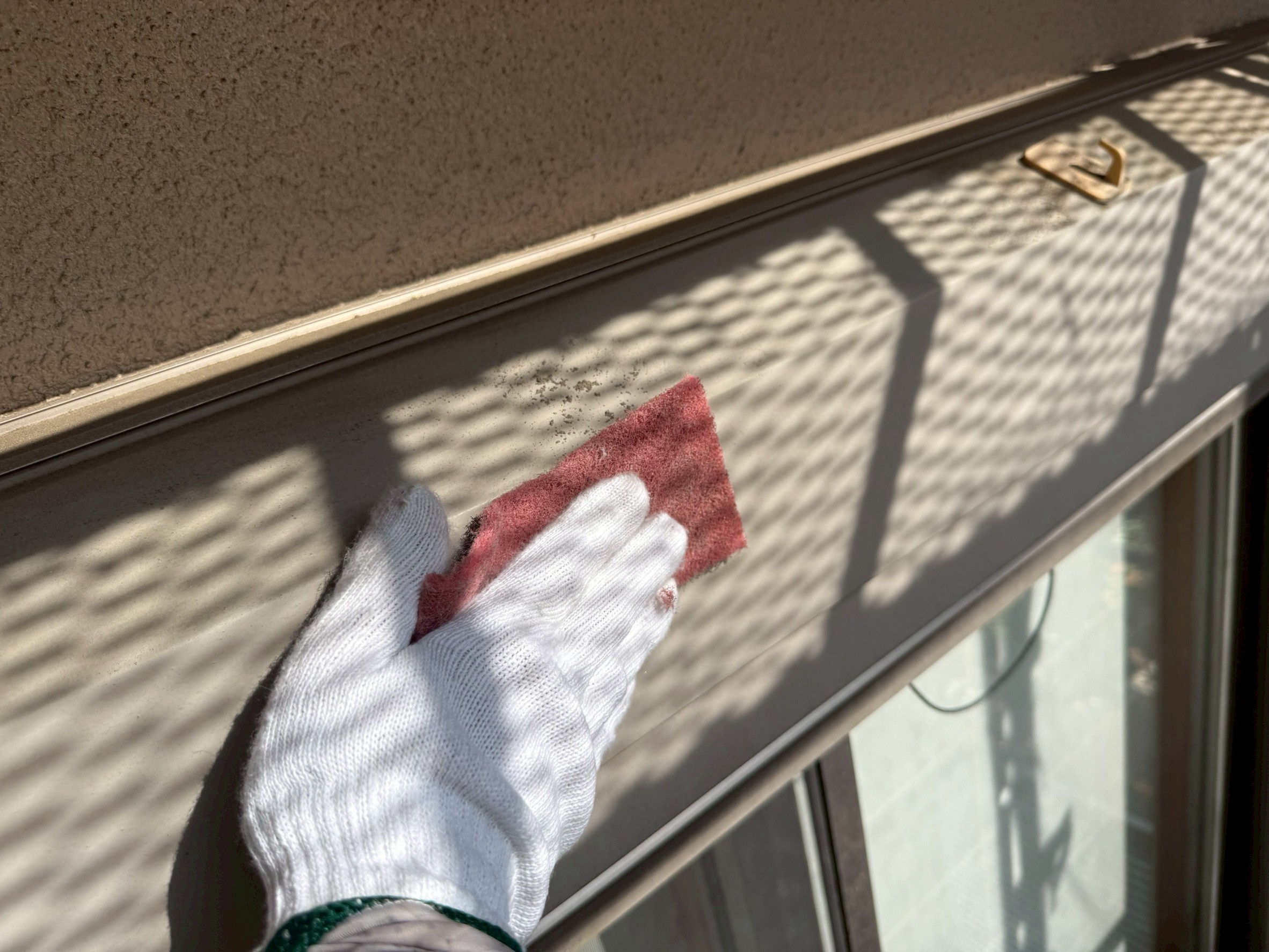

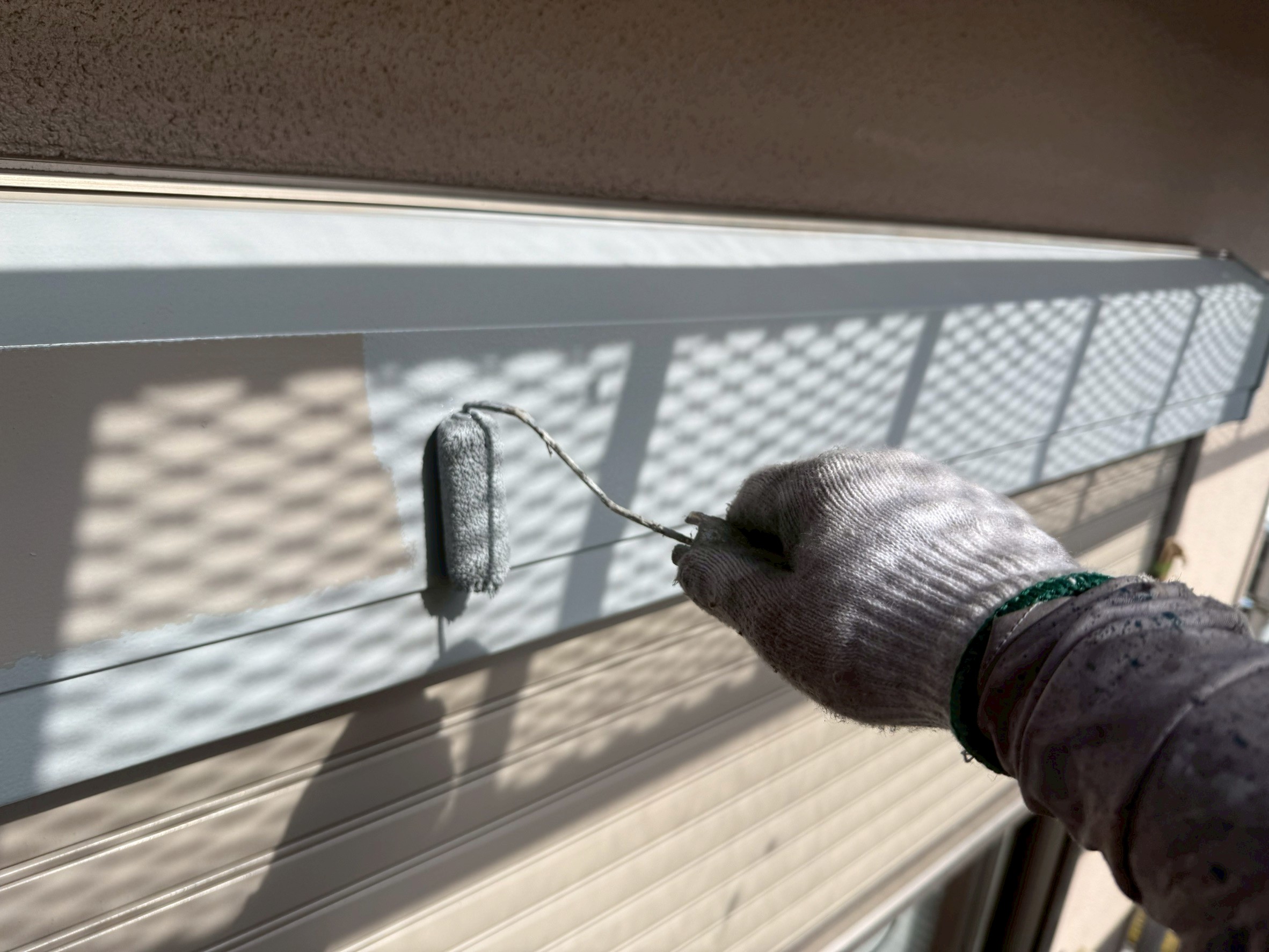

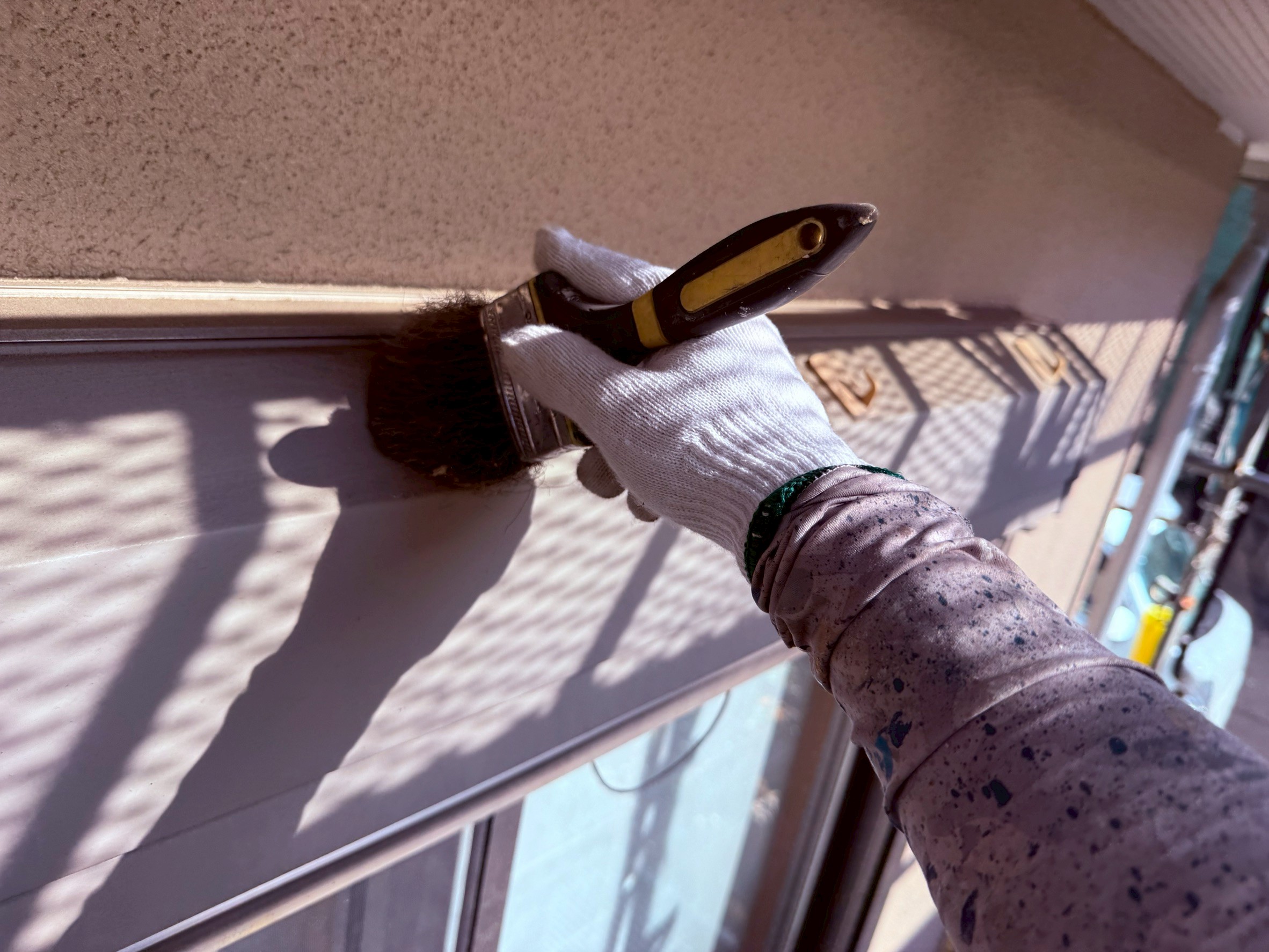

    シャッターボックス、ケレンがけをし、下地を整えていきます。

  94. 94. 2025年10月14日

    付帯部塗装工事

    付帯部塗装工事

    清掃していきます。

  95. 95. 2025年10月14日

    付帯部塗装工事

    付帯部塗装工事

    サビ止めを塗布していきます。

  96. 96. 2025年10月14日

    高圧洗浄

    高圧洗浄

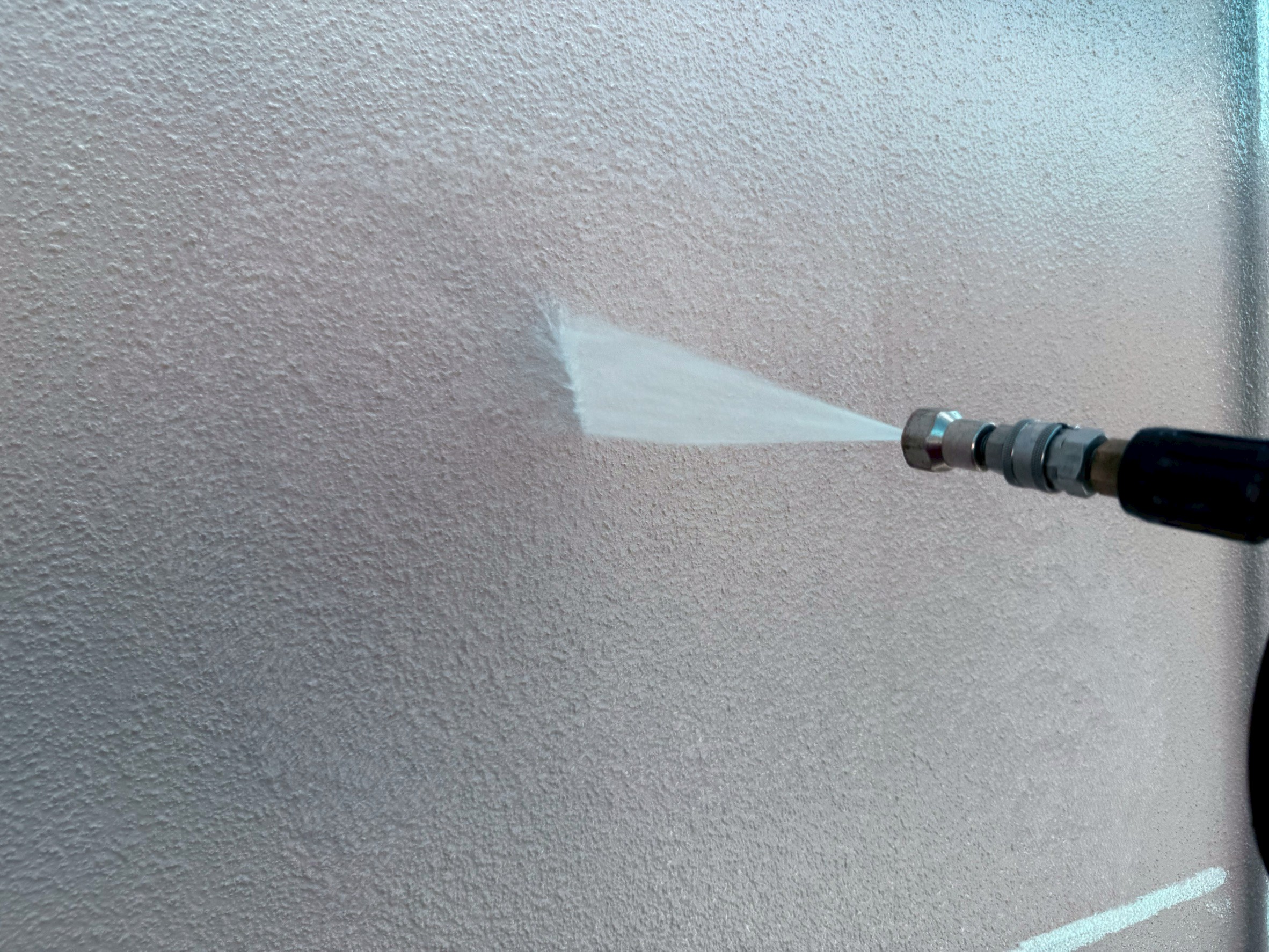

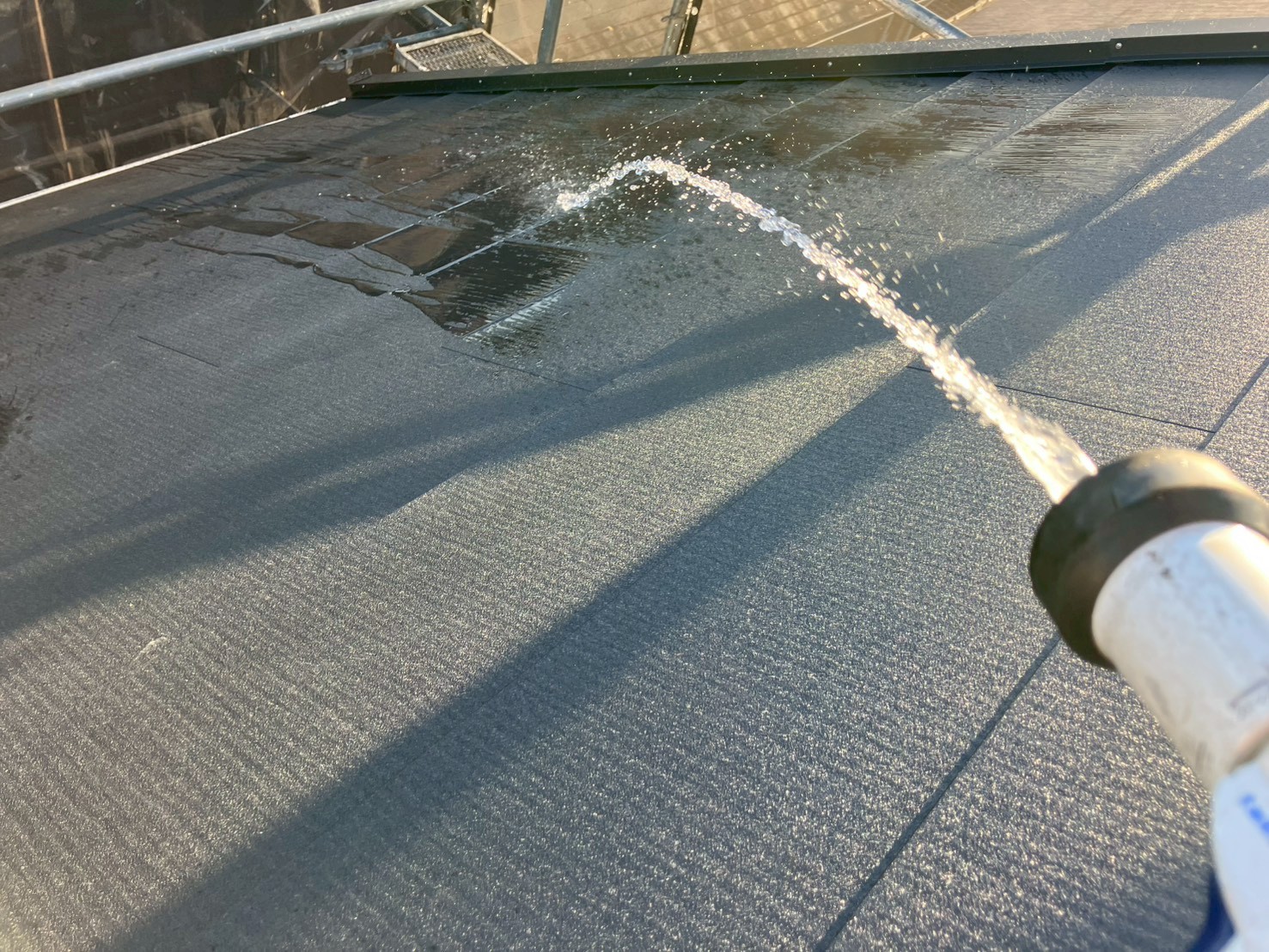

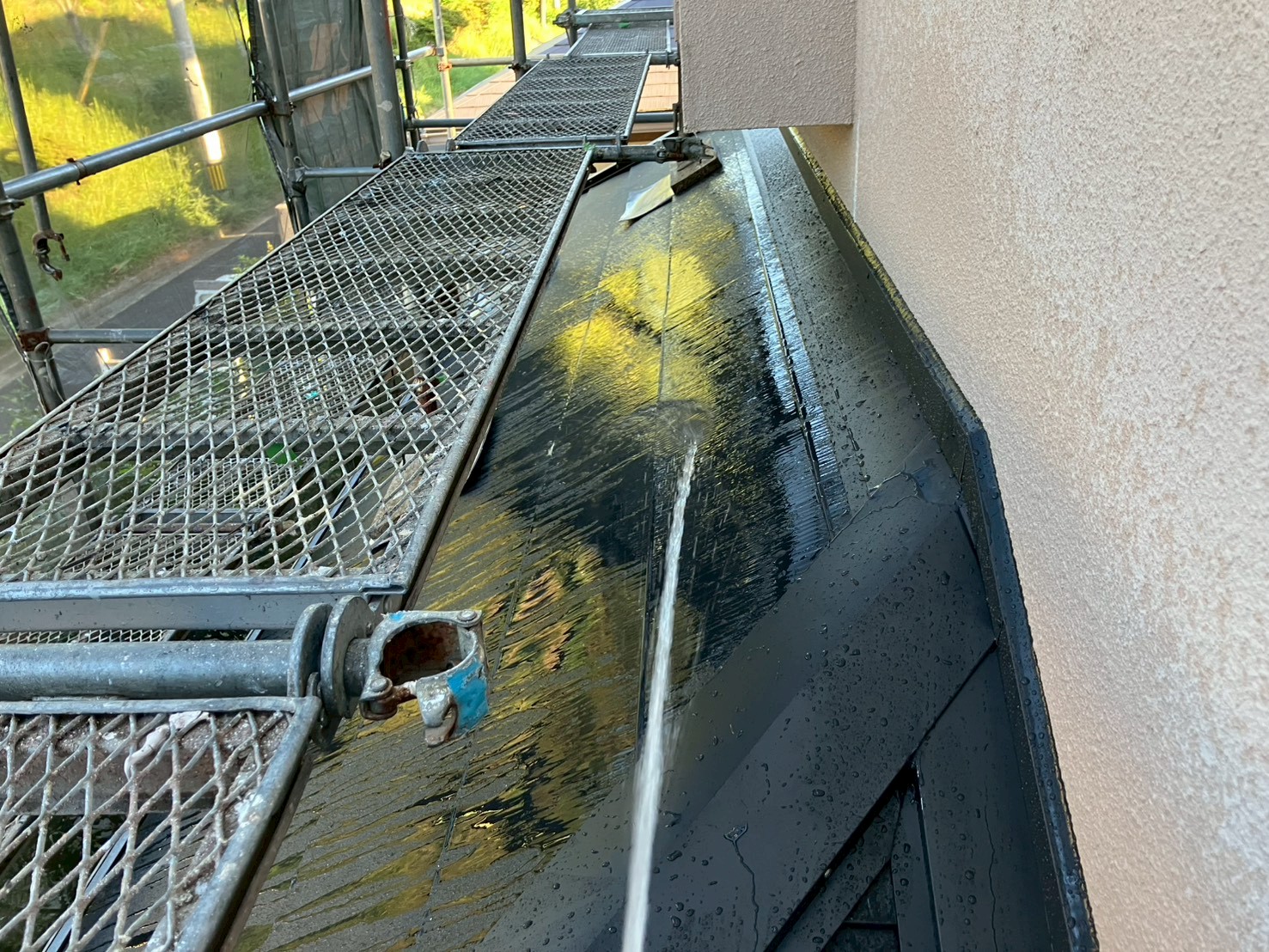

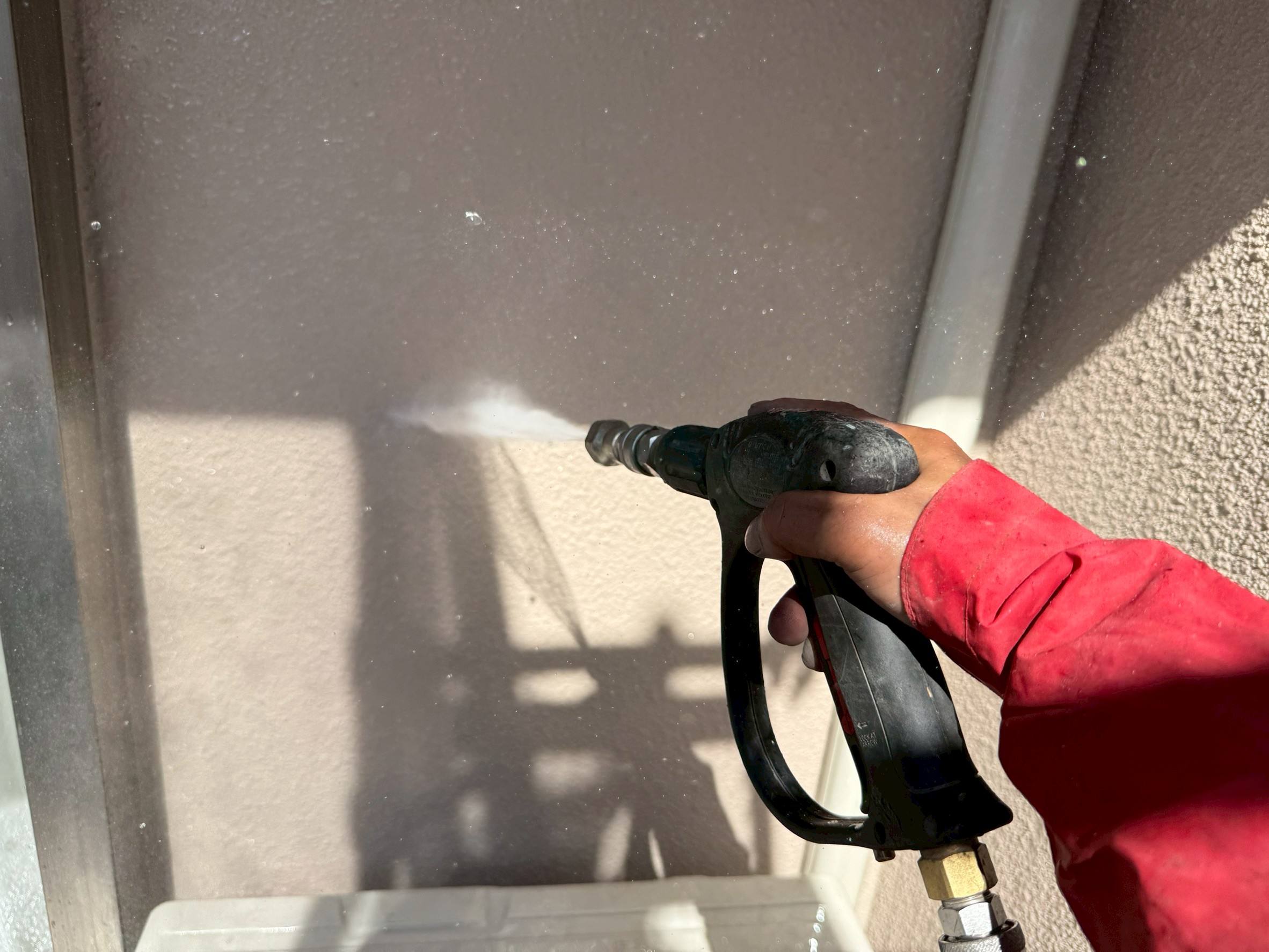

    高圧洗浄していきます。

  97. 97. 2025年10月14日

    高圧洗浄

    高圧洗浄

    高圧洗浄していきます。

  98. 98. 2025年10月15日

    養生

    養生

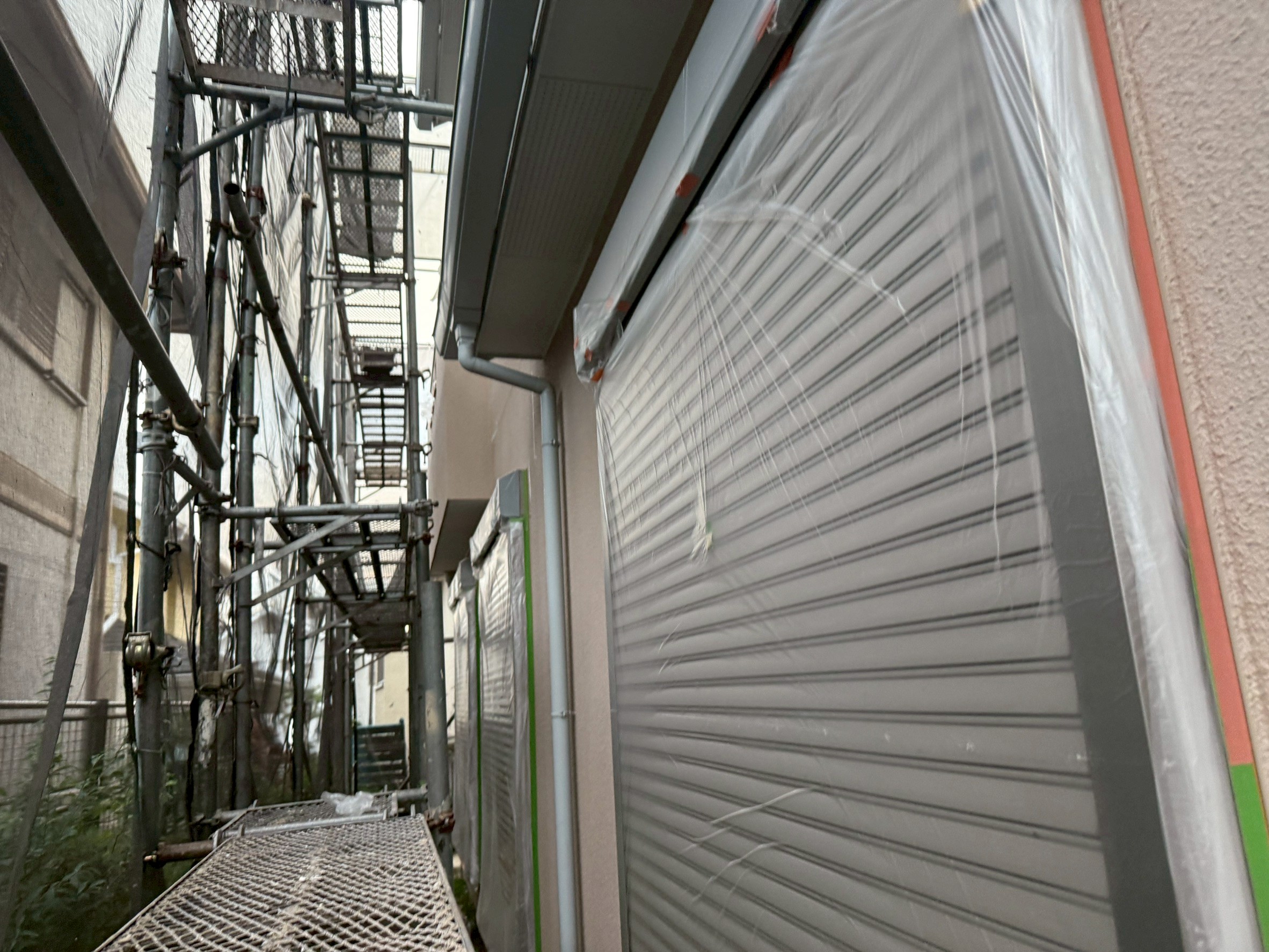

    塗装箇所以外を養生しました。

  99. 99. 2025年10月15日

    養生

    養生

    塗装箇所以外を養生しました。

  100. 100. 2025年10月17日

    外壁塗装工事

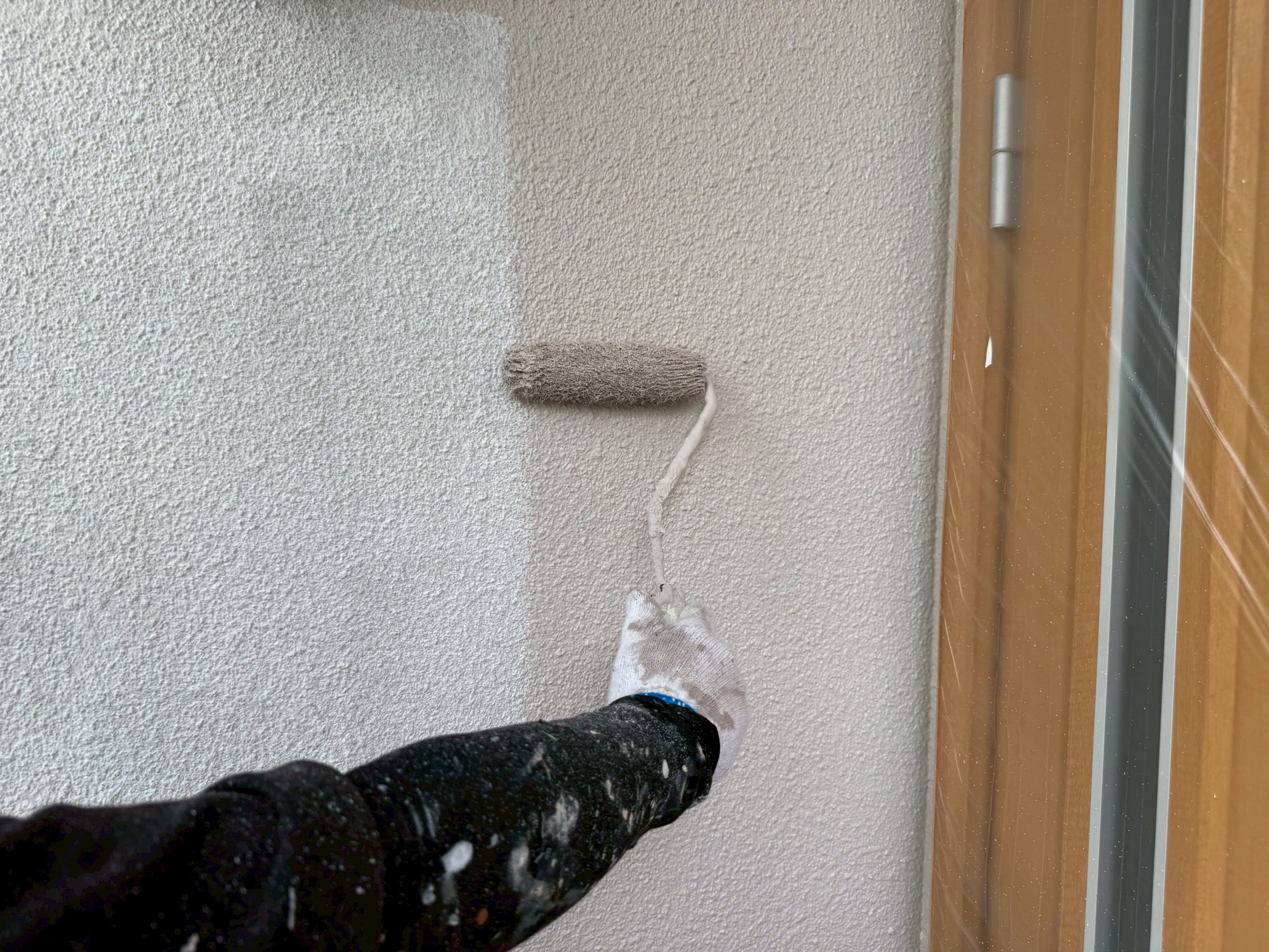

    外壁塗装工事

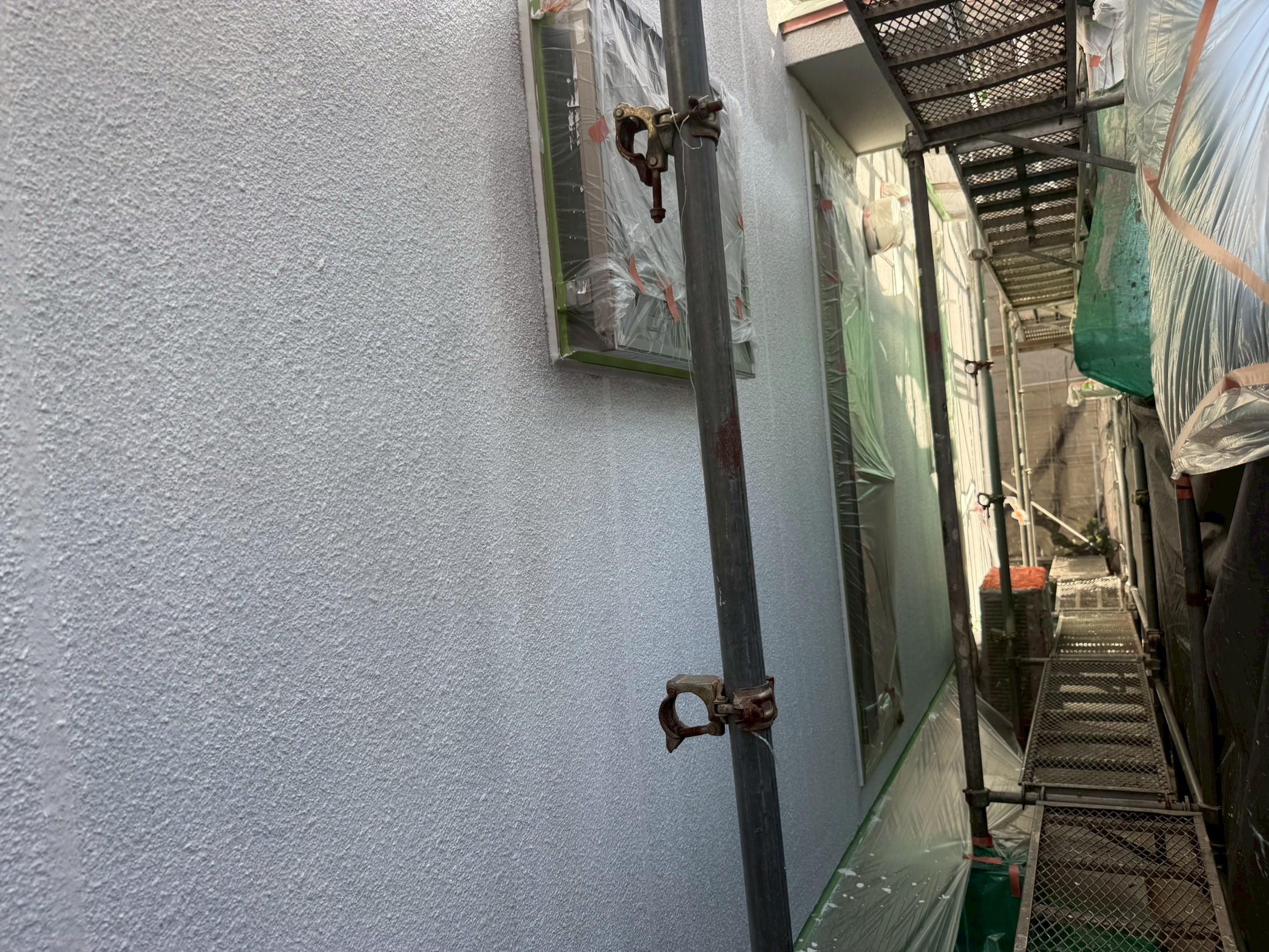

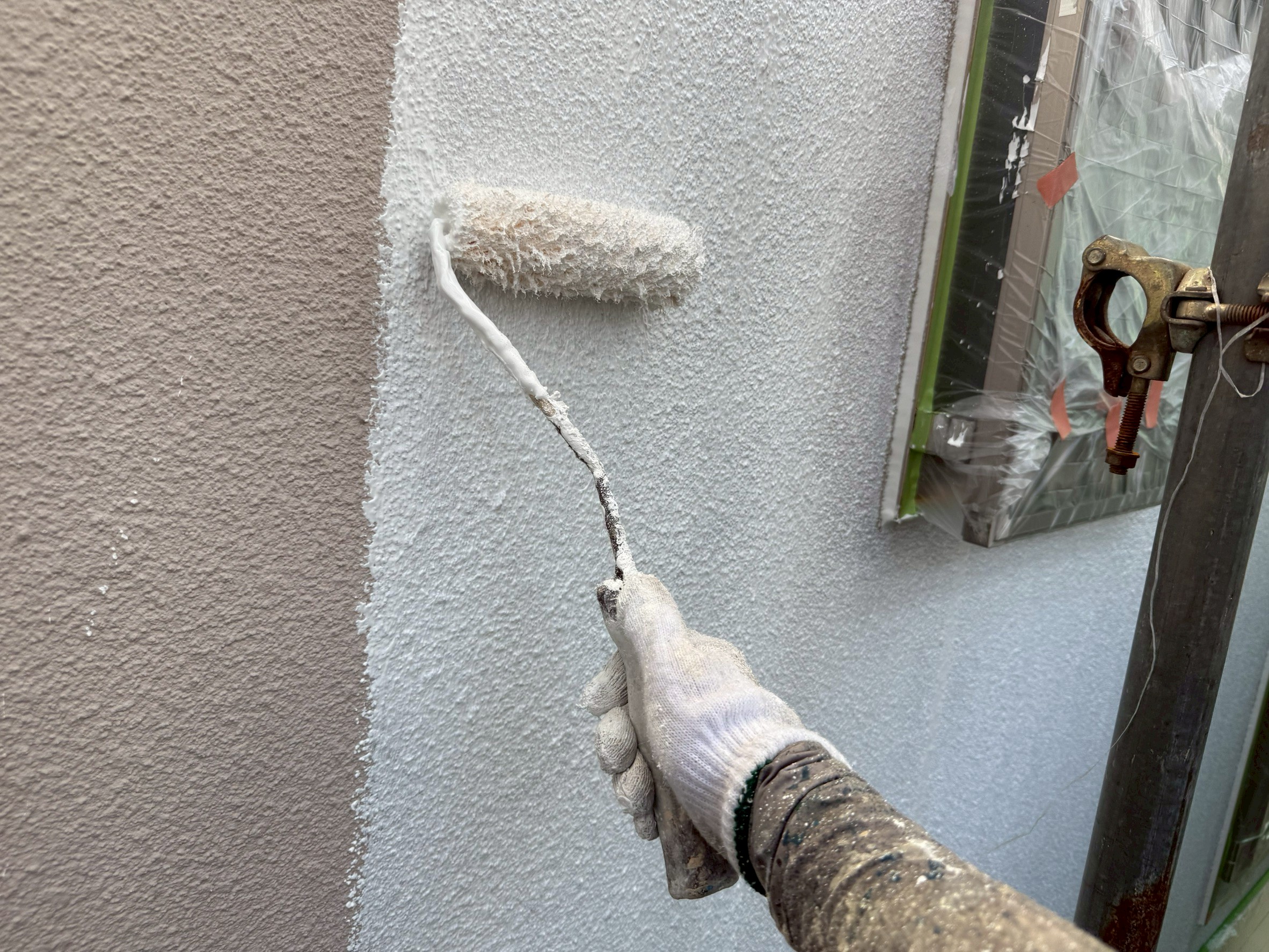

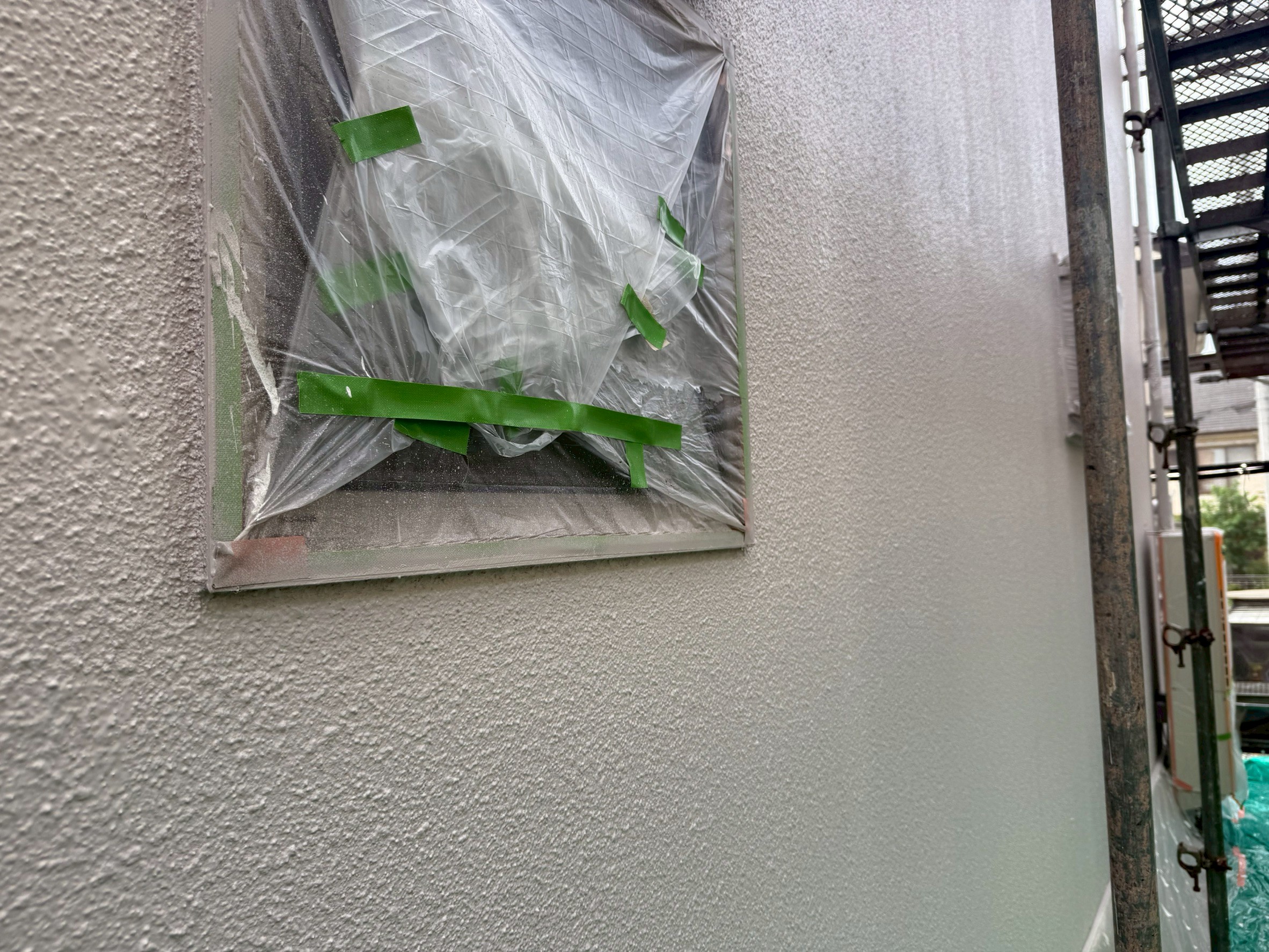

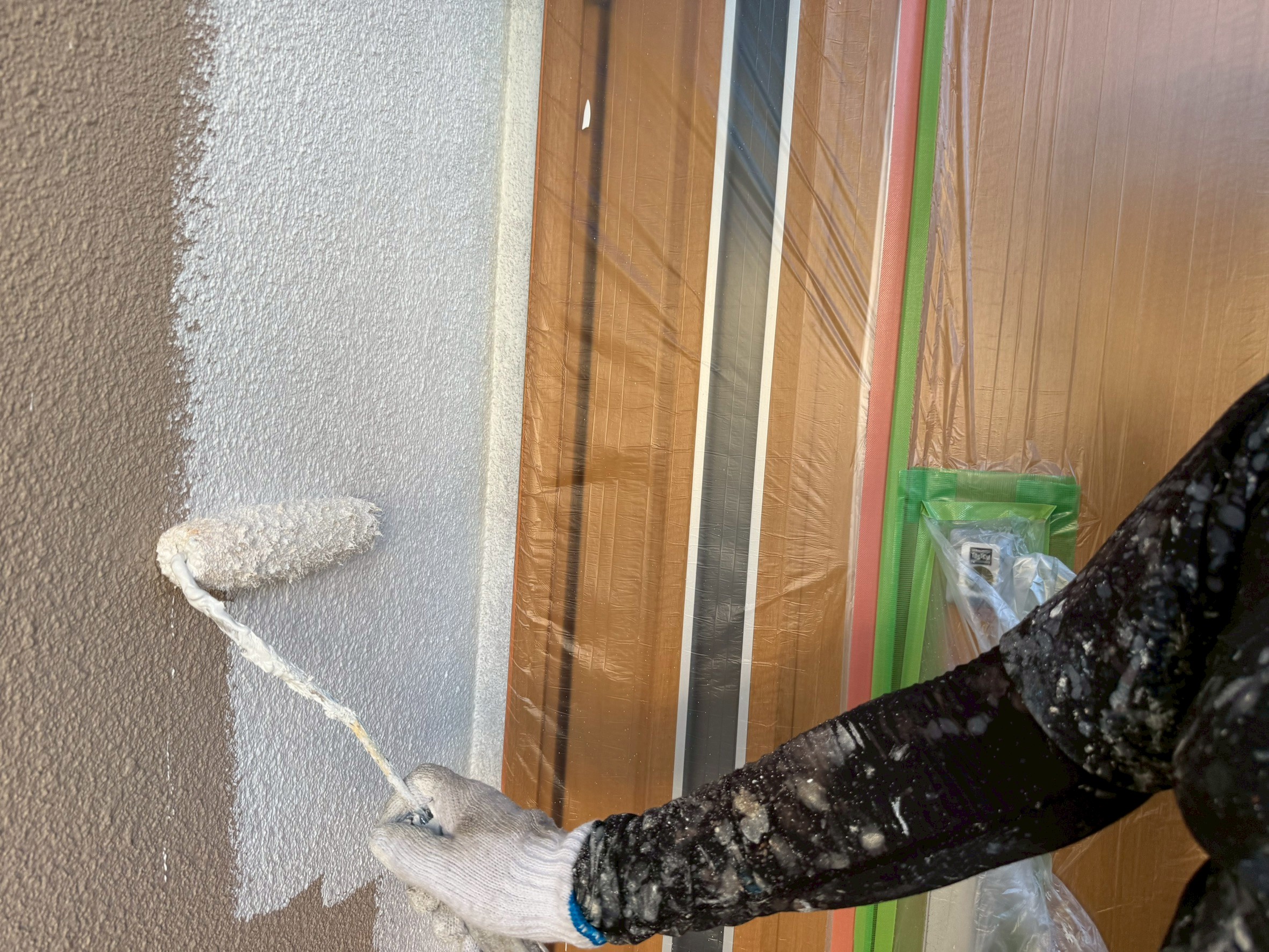

    ホワイトフィラーAⅡを下塗りしていきます。

  101. 101. 2025年10月17日

    外壁塗装工事

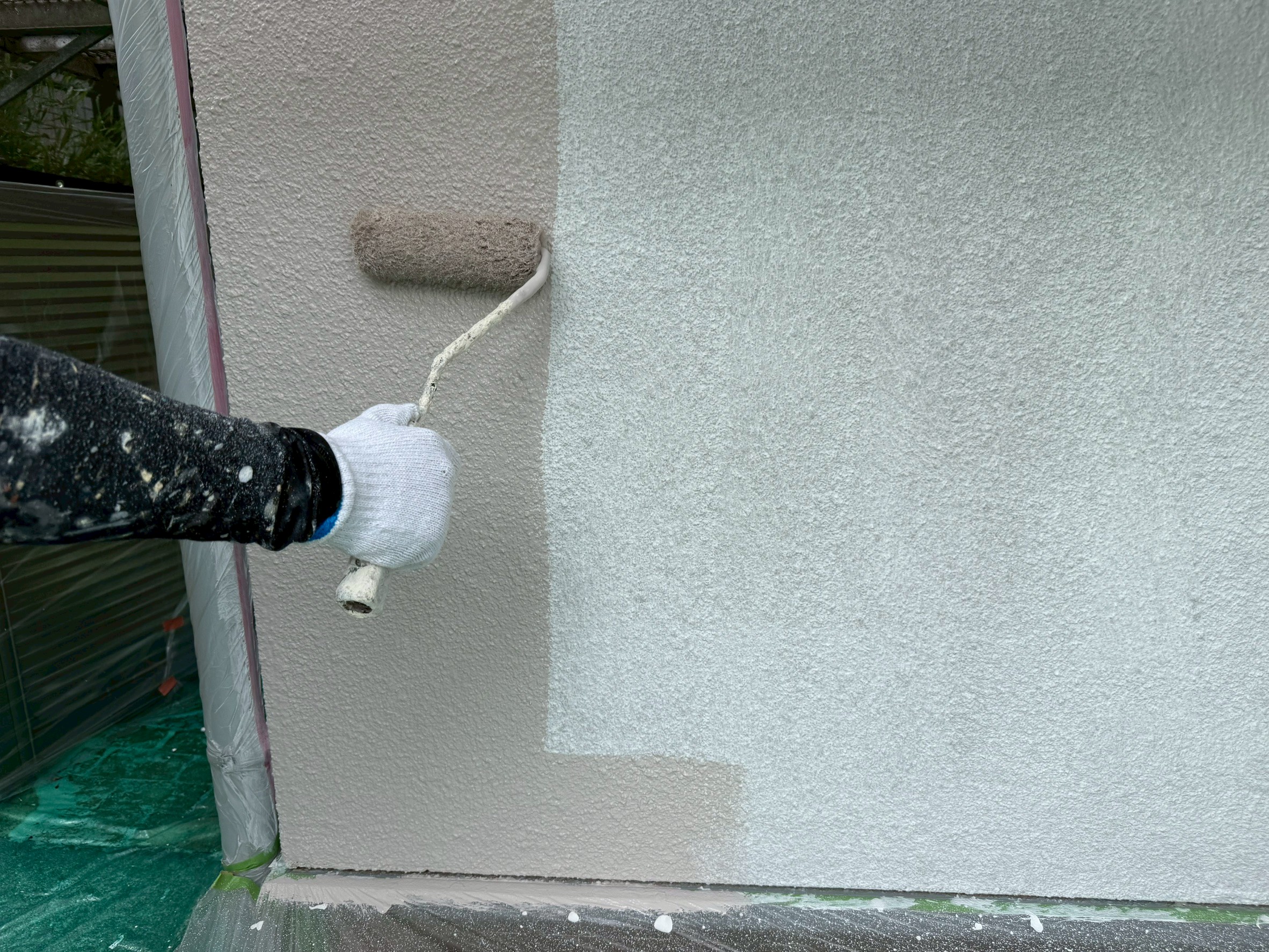

    外壁塗装工事

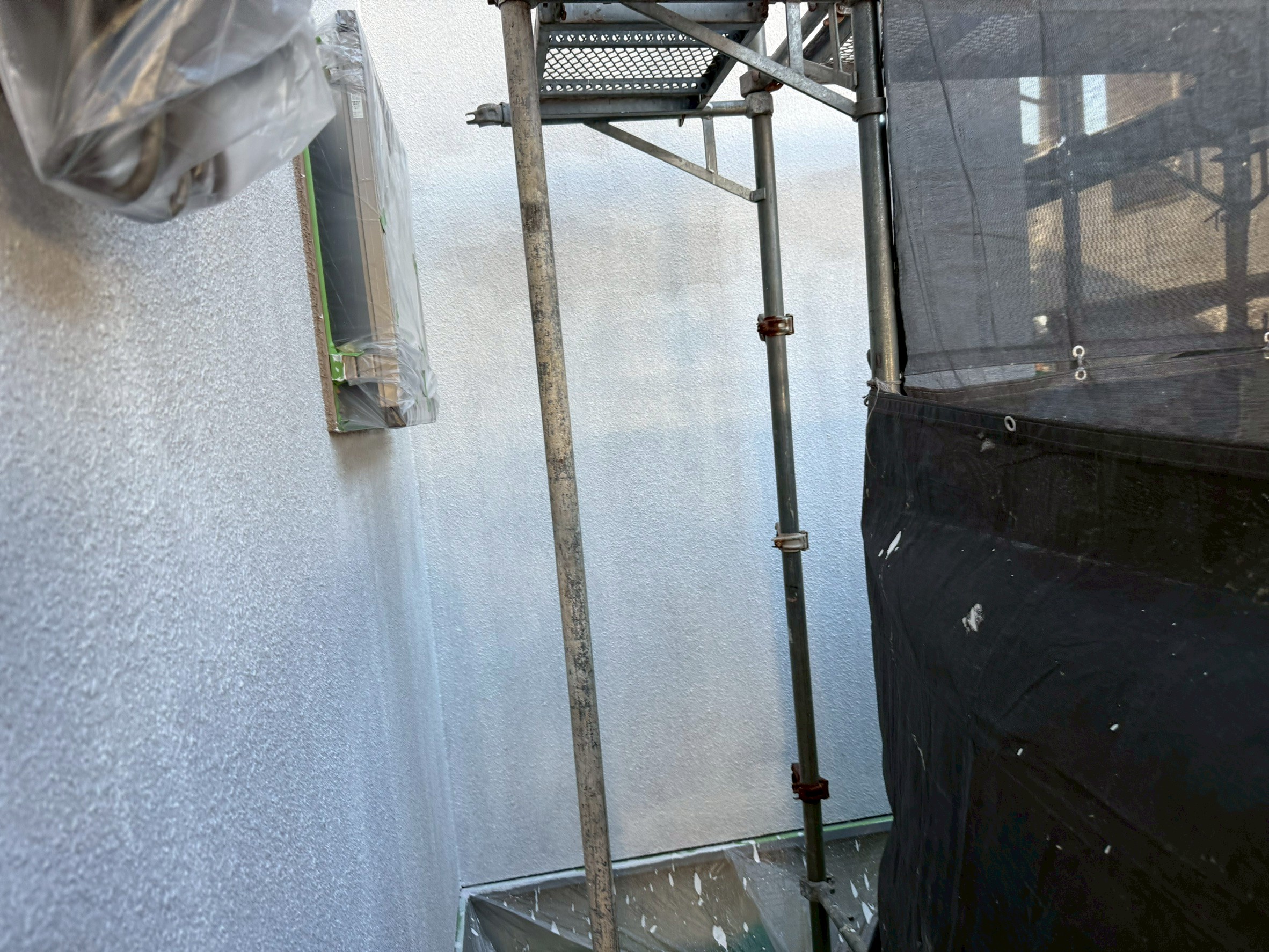

    ホワイトフィラーAⅡを下塗りしていきます。

  102. 102. 2025年10月17日

    外壁塗装工事

    外壁塗装工事

    ホワイトフィラーAⅡを下塗りしました。

  103. 103. 2025年10月17日

    外壁塗装工事

    外壁塗装工事

    ホワイトフィラーAⅡを下塗りしました。

  104. 104. 2025年10月17日

    軒天塗装工事

    軒天塗装工事

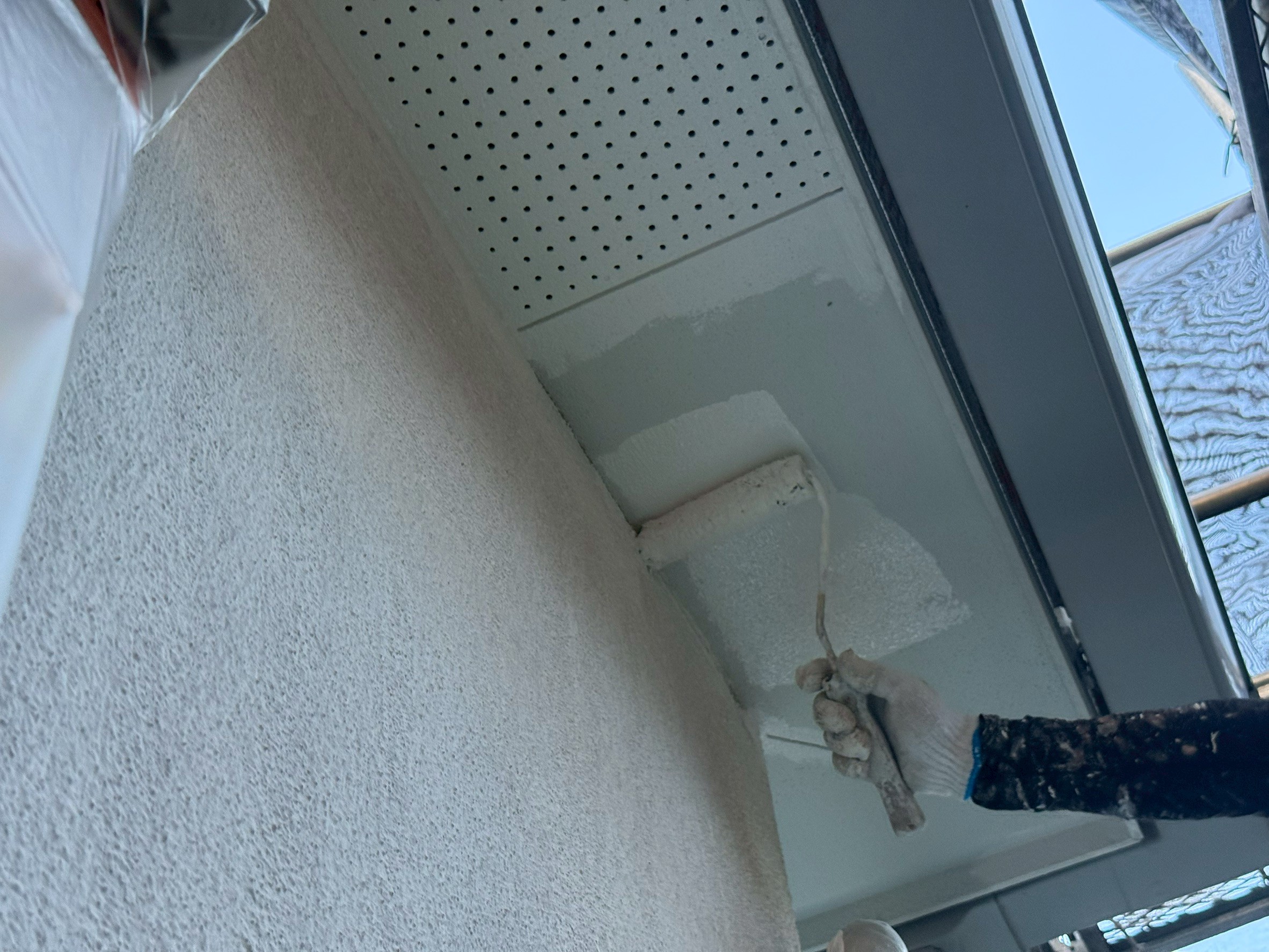

    軒天、ケンエースを下塗りしていきます。

  105. 105. 2025年10月18日

    付帯部塗装工事

    付帯部塗装工事

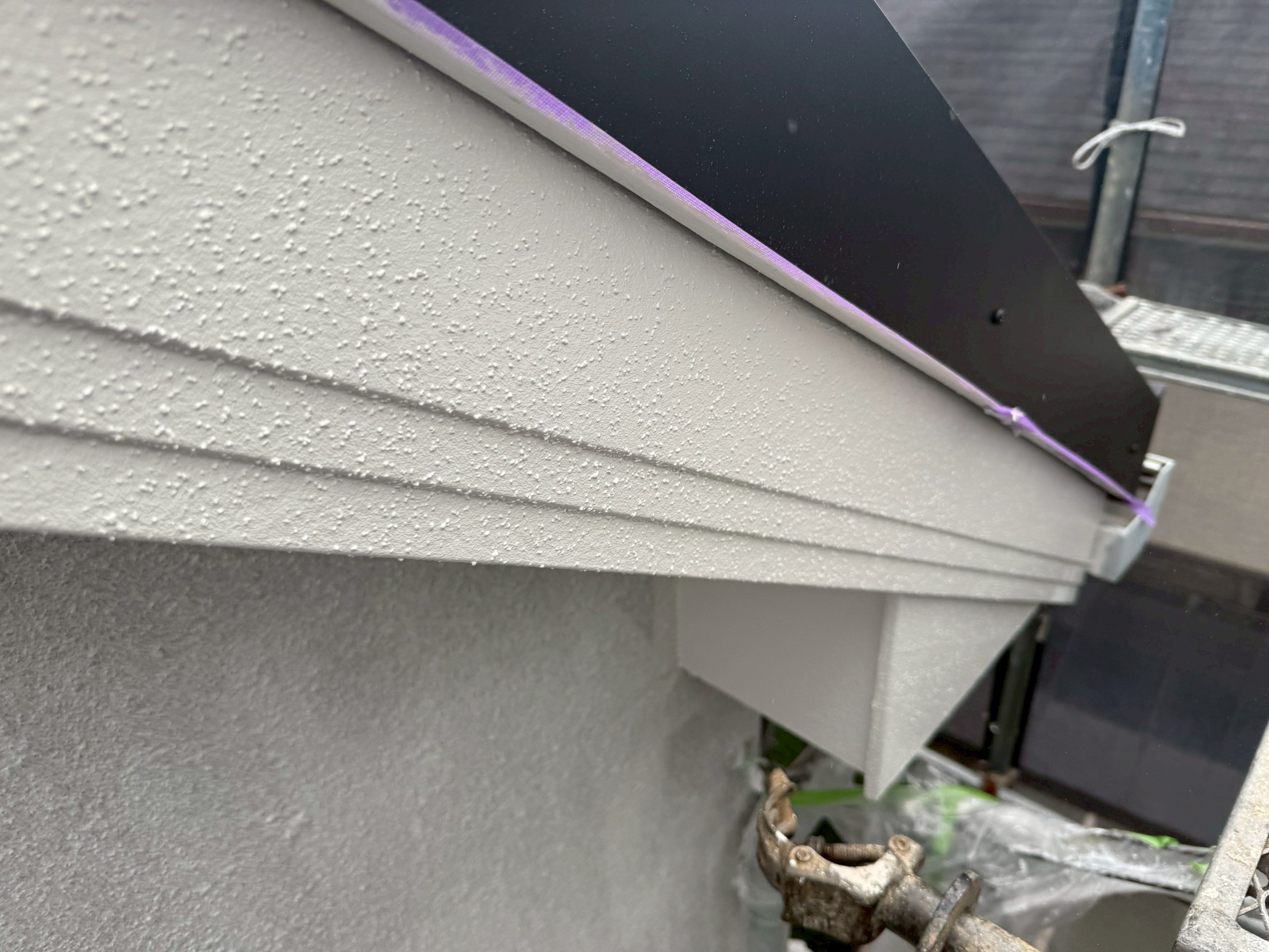

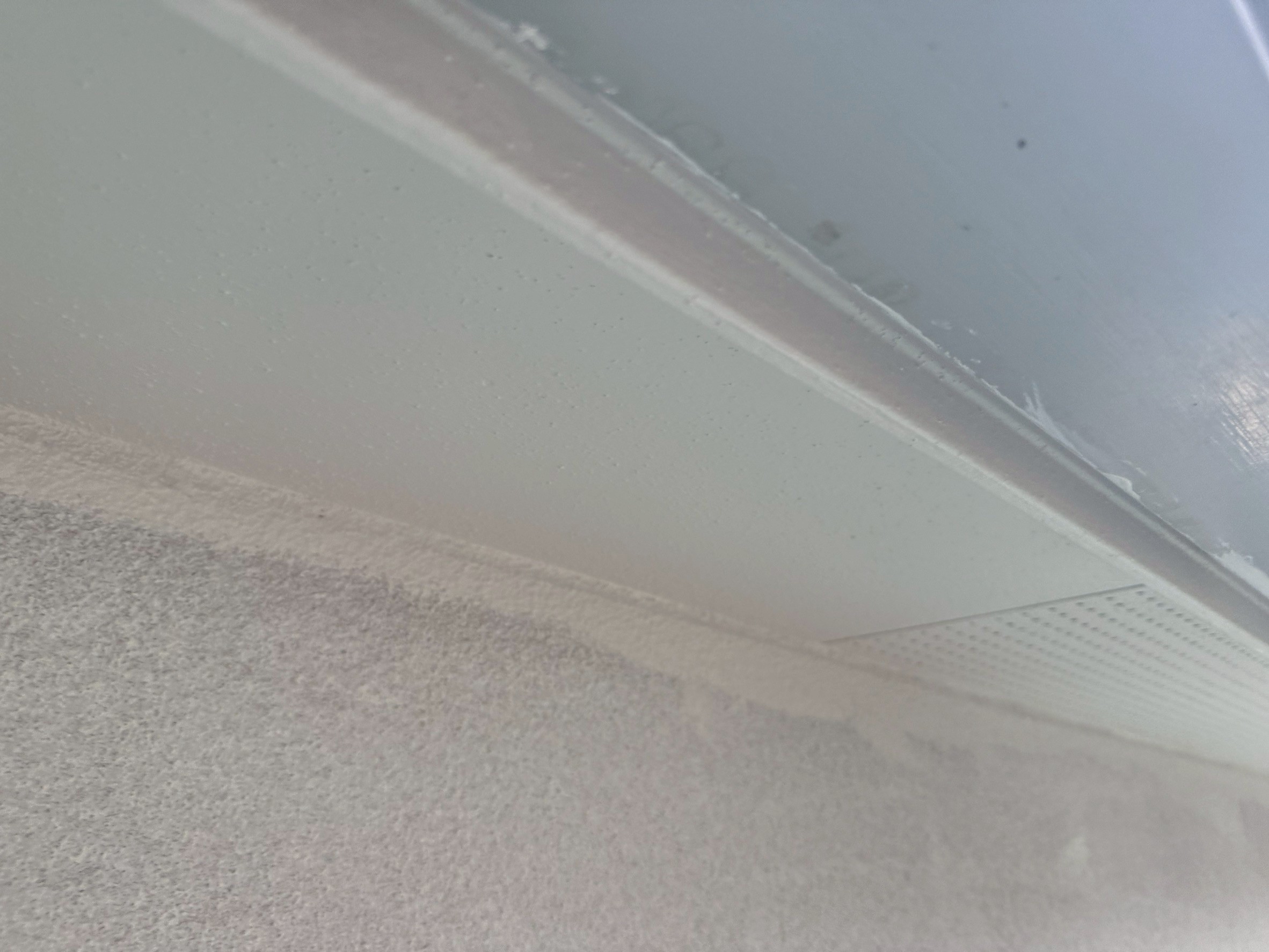

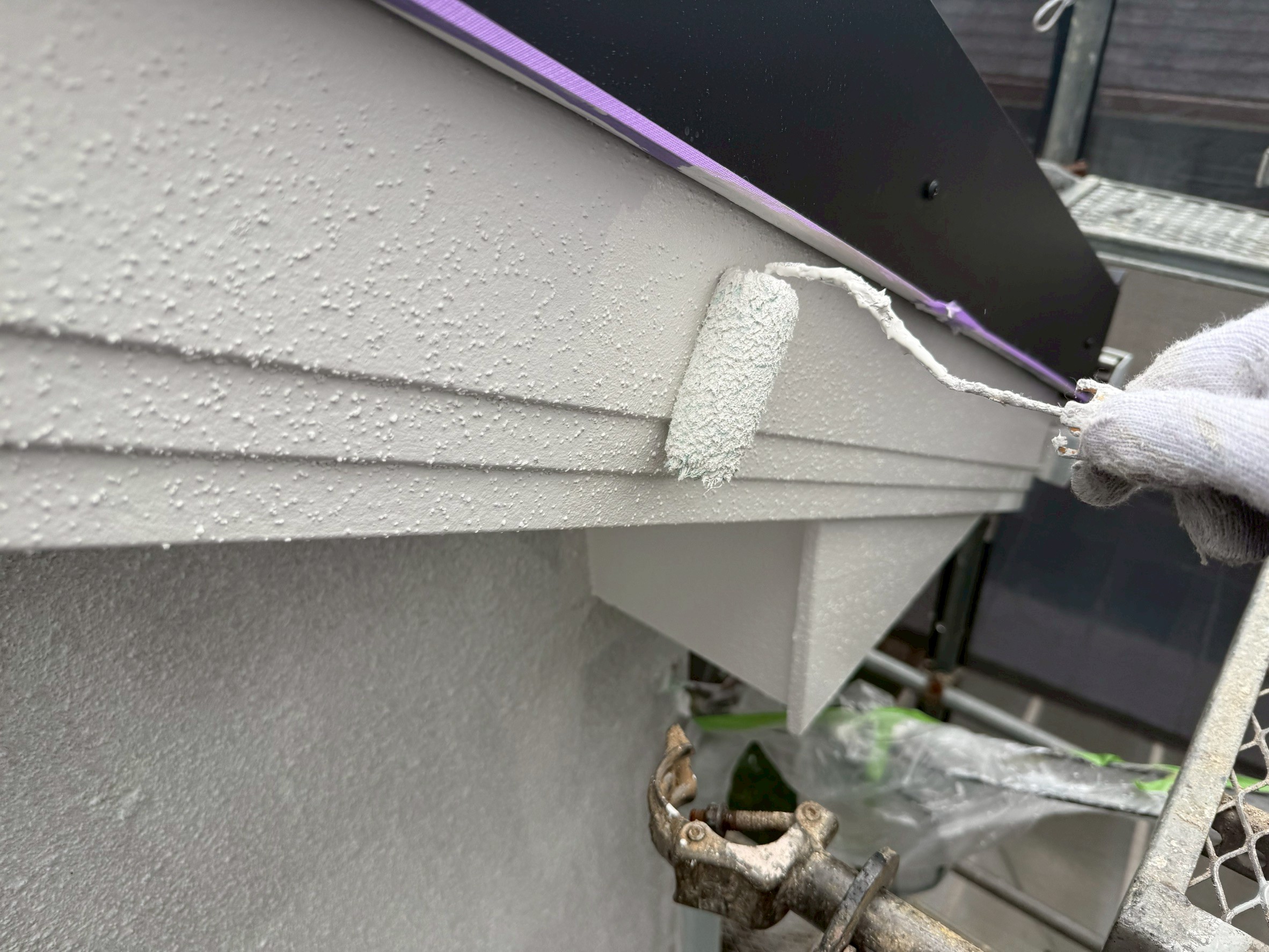

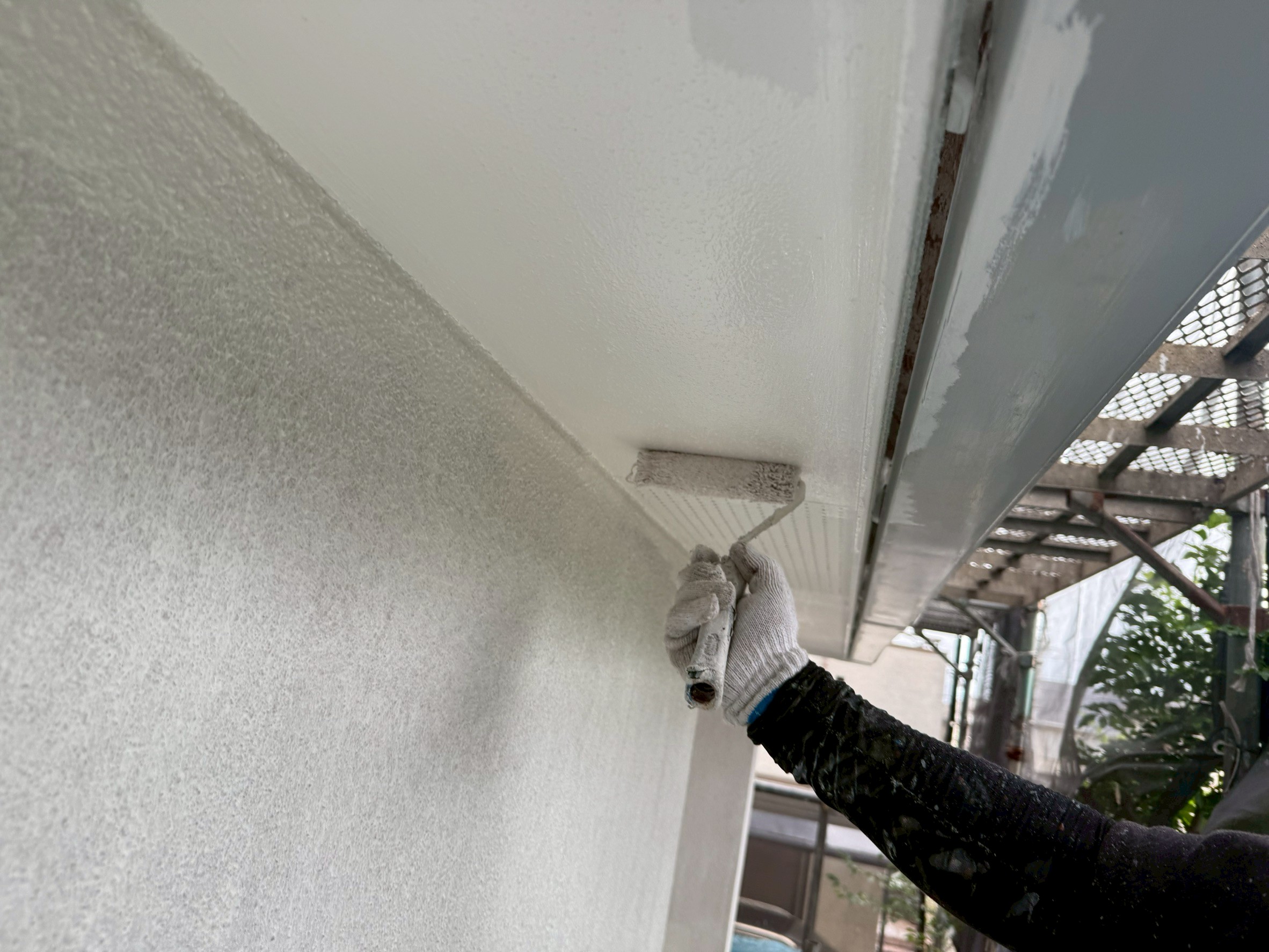

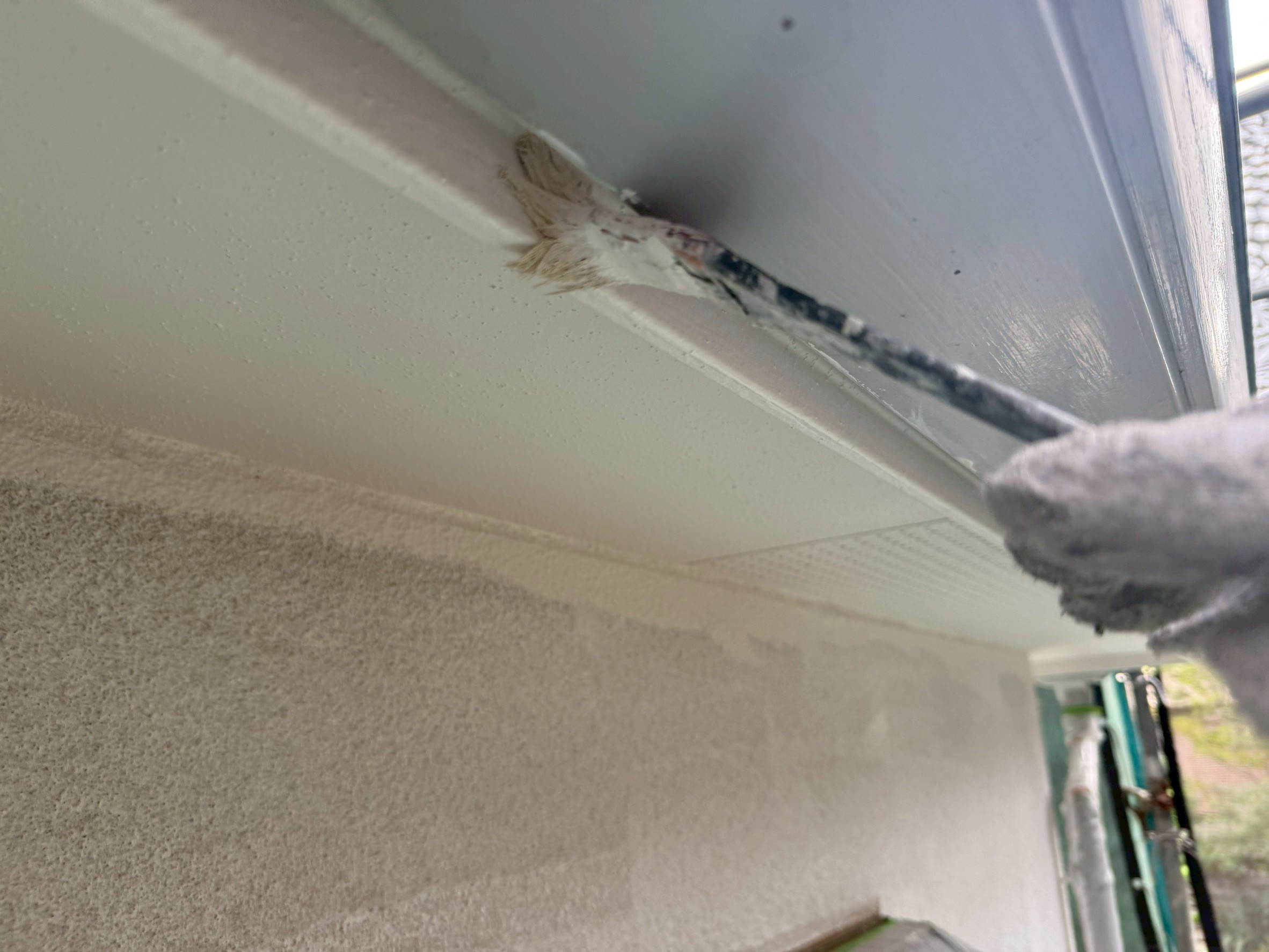

    破風、ケンエースを上塗りしていきます。

  106. 106. 2025年10月18日

    付帯部塗装工事

    付帯部塗装工事

    ケンエースを上塗りしました。

  107. 107. 2025年10月18日

    付帯部塗装工事

    付帯部塗装工事

    鼻隠し、ケンエースを上塗りしていきます。

  108. 108. 2025年10月18日

    付帯部塗装工事

    付帯部塗装工事

    ケンエースを上塗りしました。

  109. 109. 2025年10月18日

    軒天塗装工事

    軒天塗装工事

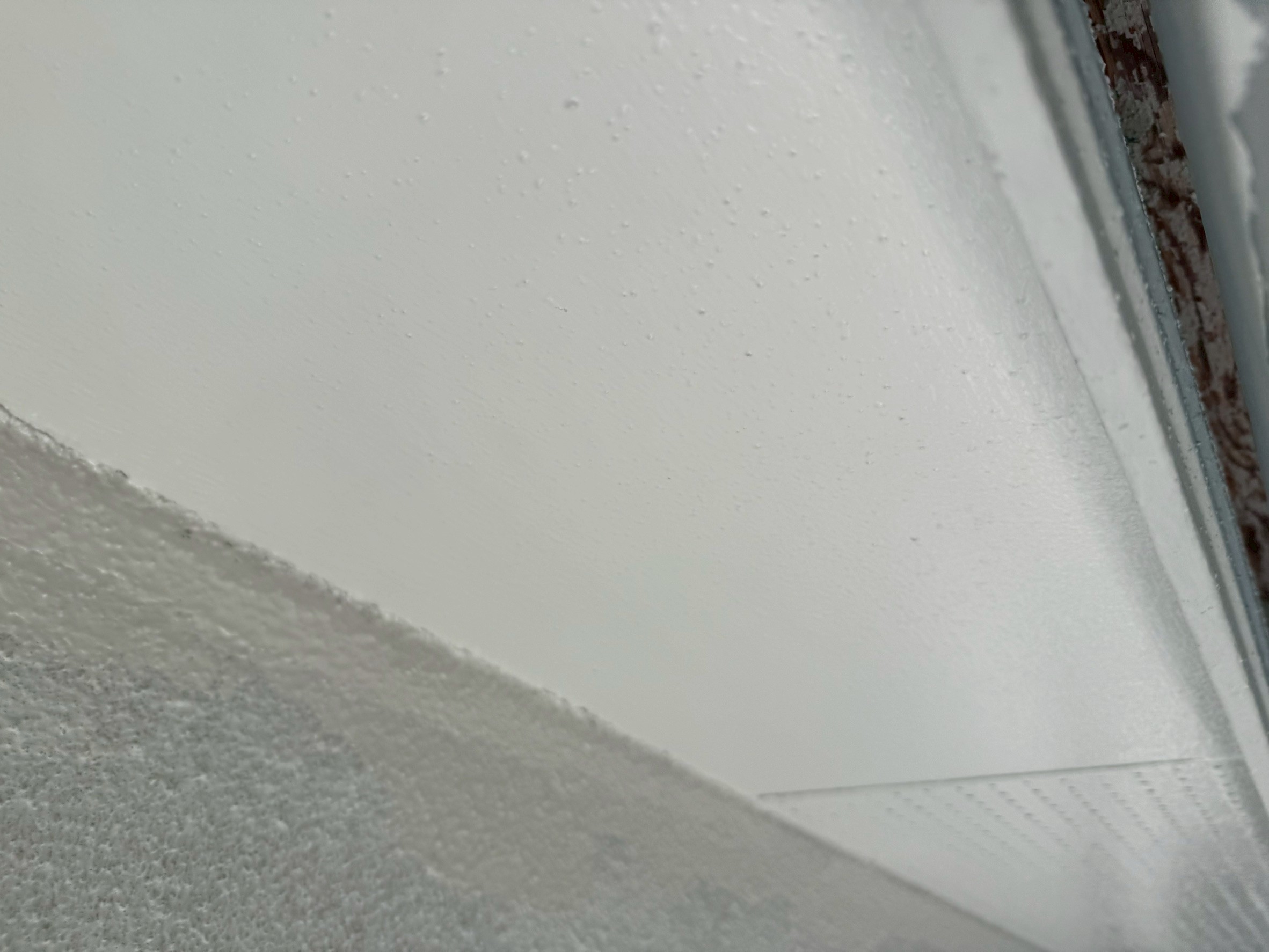

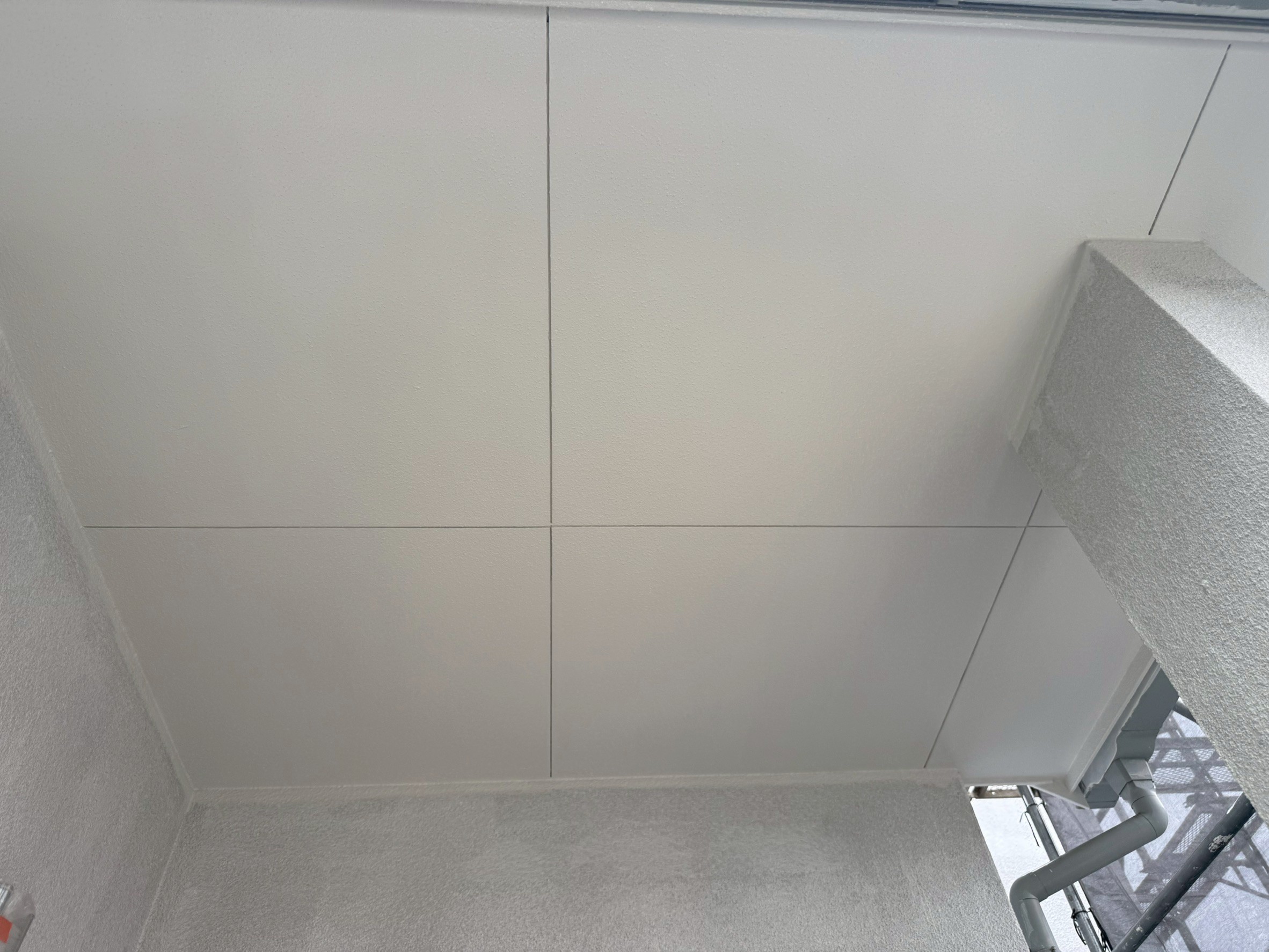

    軒天、ケンエースを上塗りしていきます。

  110. 110. 2025年10月25日

    軒天塗装工事

    軒天塗装工事

    ケンエースを上塗りしました。

  111. 111. 2025年10月18日

    軒天塗装工事

    軒天塗装工事

    ケンエースを上塗りしました。

  112. 112. 2025年10月18日

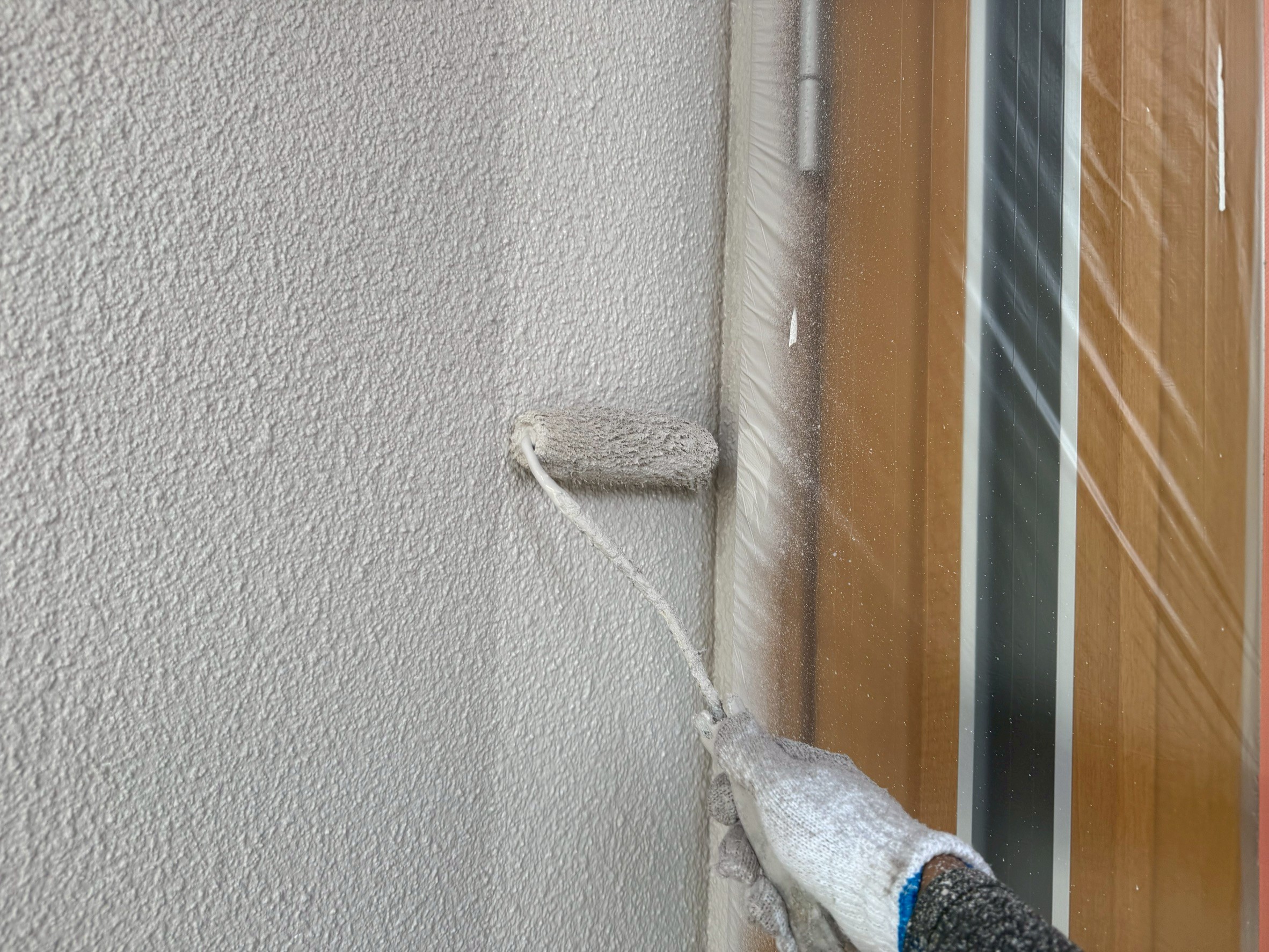

    外壁塗装工事

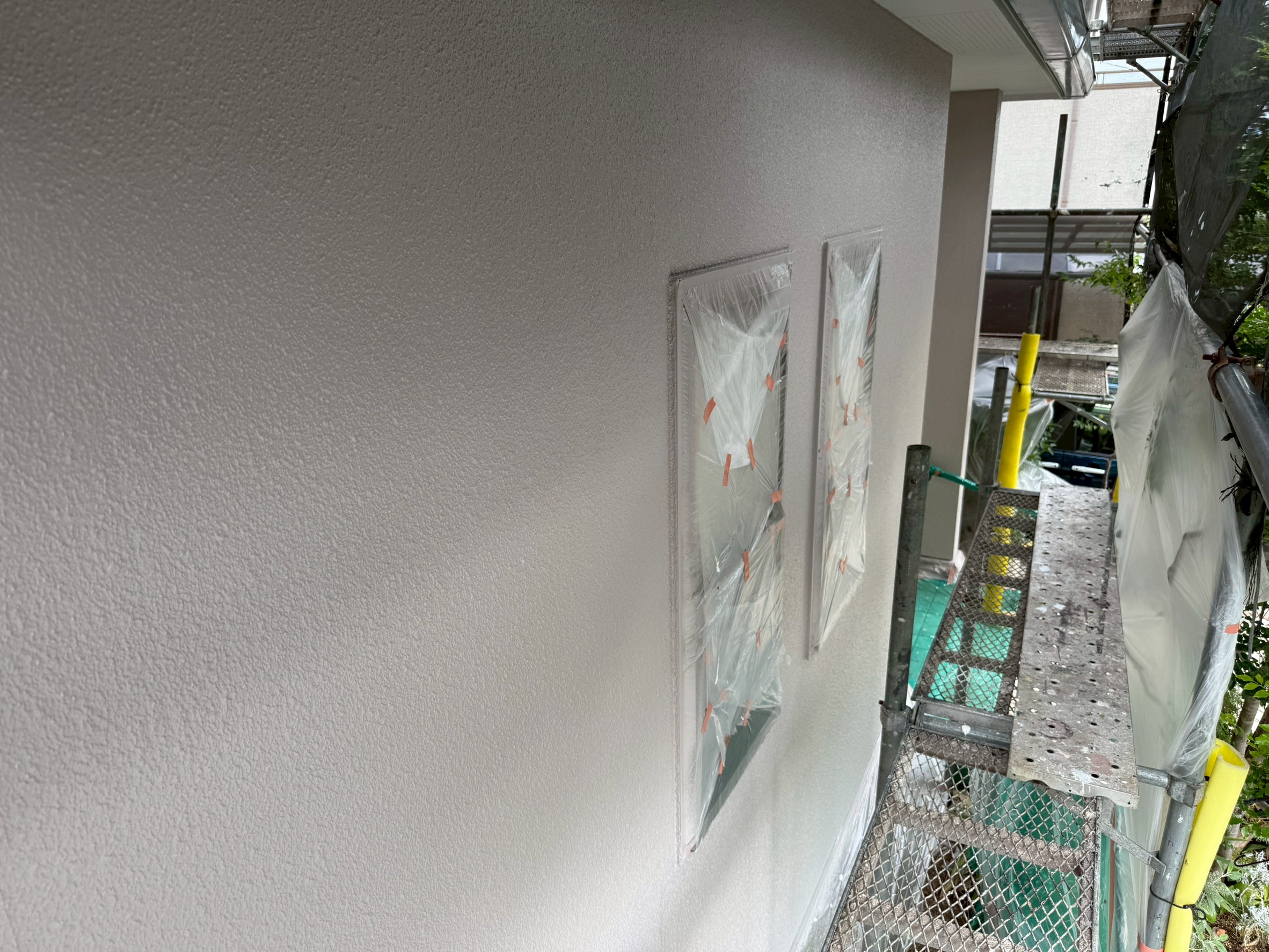

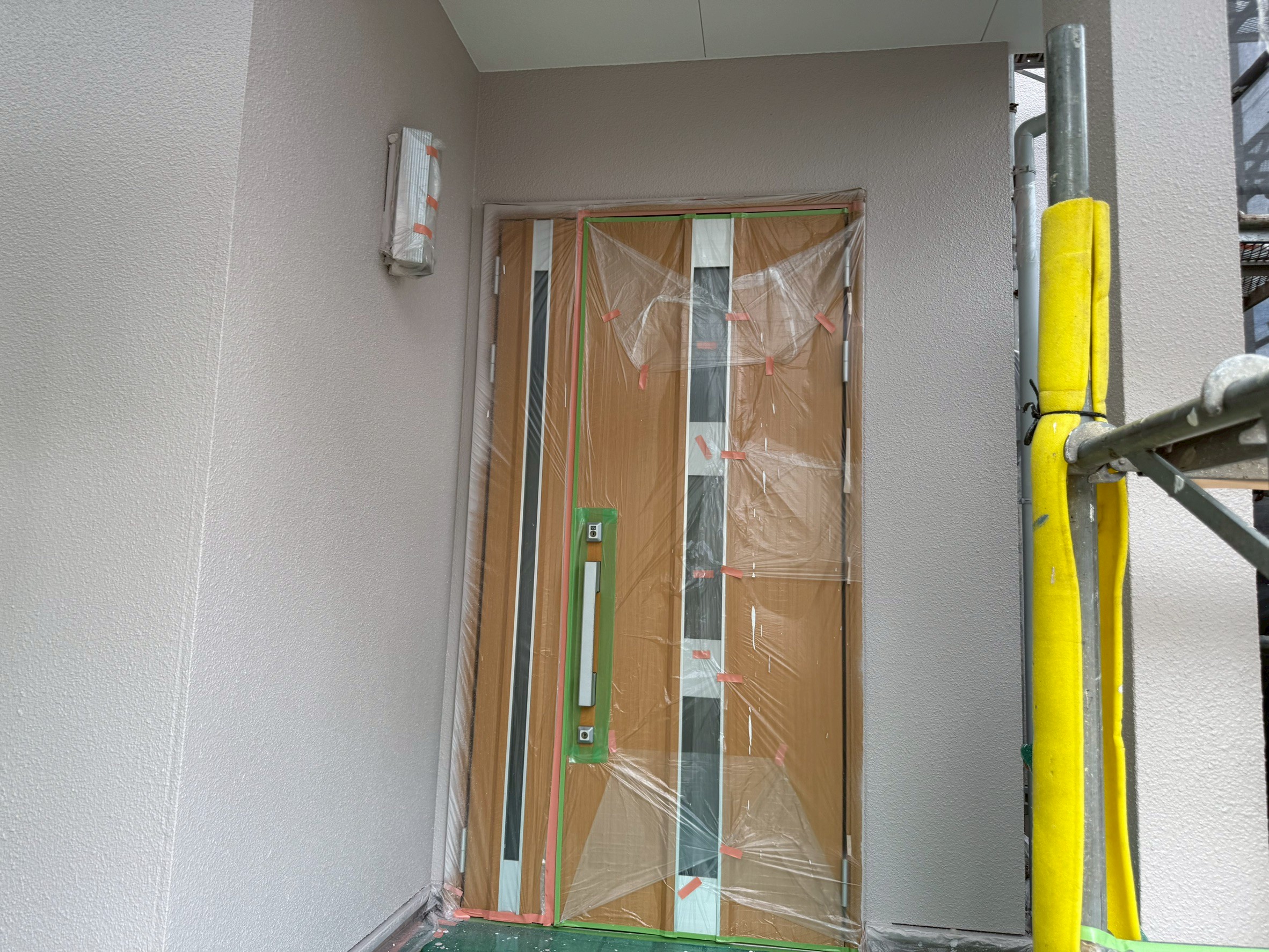

    外壁塗装工事

    超低汚染リファイン1000Si-IRを上塗りしていきます(1回目)。

  113. 113. 2025年10月18日

    外壁塗装工事

    外壁塗装工事

    超低汚染リファイン1000Si-IRを上塗りしていきます(1回目)。

  114. 114. 2025年10月21日

    外壁塗装工事

    外壁塗装工事

    超低汚染リファイン1000Si-IRを上塗りしていきます(2回目)。

  115. 115. 2025年10月21日

    外壁塗装工事

    外壁塗装工事

    超低汚染リファイン1000Si-IRを上塗りしていきます(2回目)。

  116. 116. 2025年10月21日

    外壁塗装工事

    外壁塗装工事

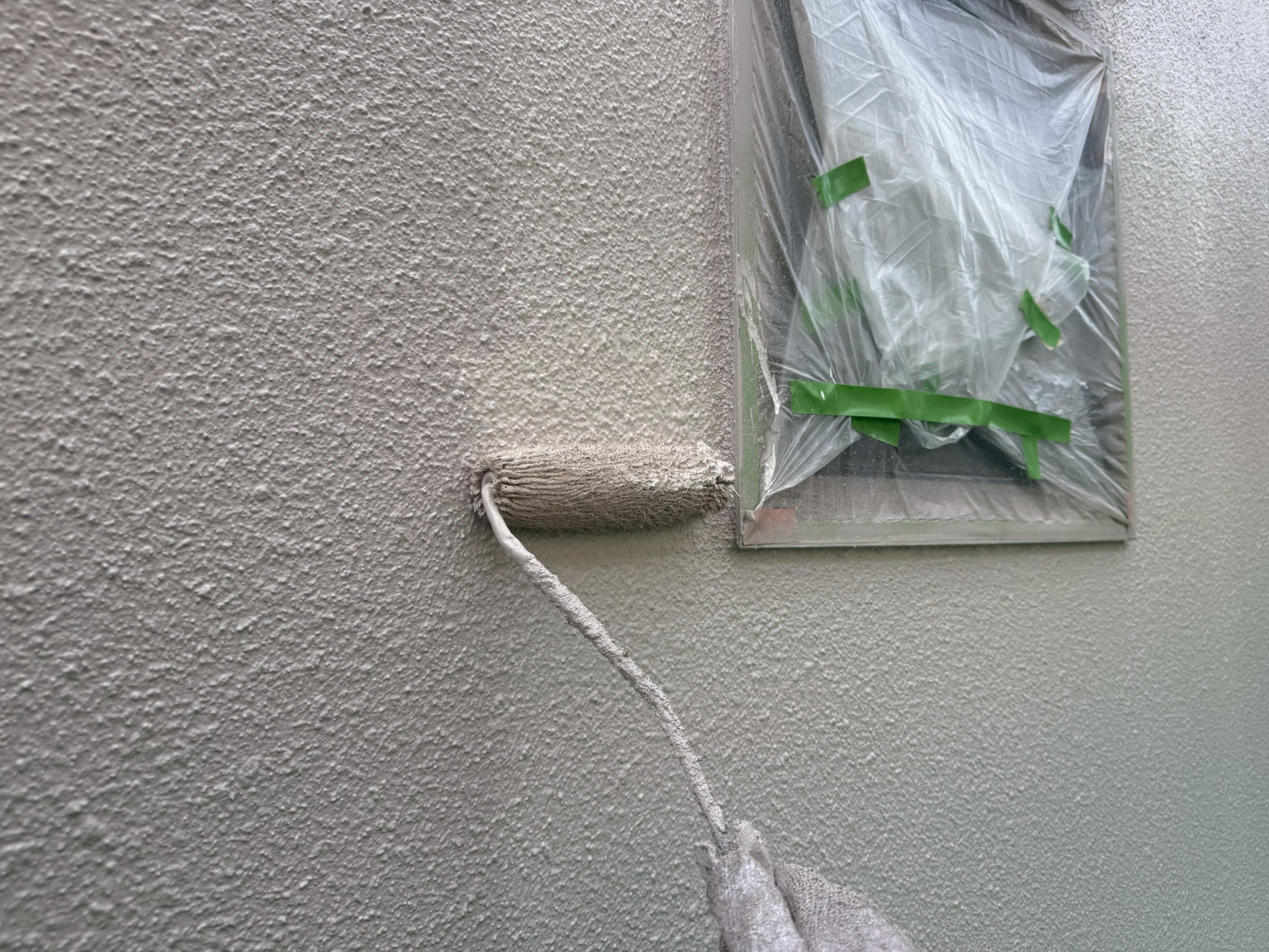

    超低汚染リファイン1000Si-IRを上塗りしました(2回目)。

  117. 117. 2025年10月21日

    外壁塗装工事

    外壁塗装工事

    超低汚染リファイン1000Si-IRを上塗りしました(2回目)。

  118. 118. 2025年10月21日

    外壁塗装工事

    外壁塗装工事

    超低汚染リファイン1000Si-IRを上塗りしました(2回目)。

  119. 119. 2025年10月21日

    付帯部塗装工事

    付帯部塗装工事

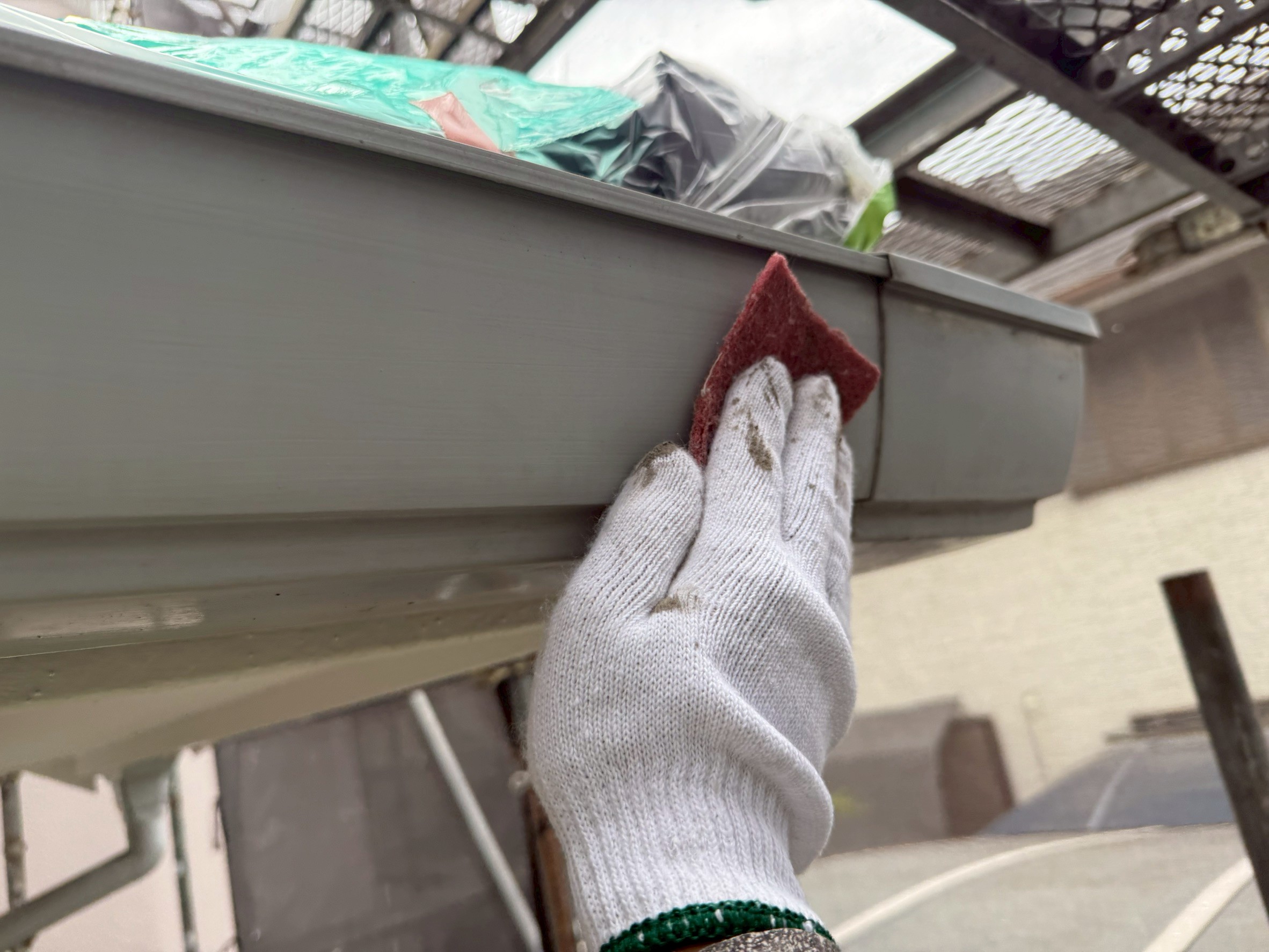

    雨とい、レンがけをし、下地を整えていきます。

  120. 120. 2025年10月21日

    付帯部塗装工事

    付帯部塗装工事

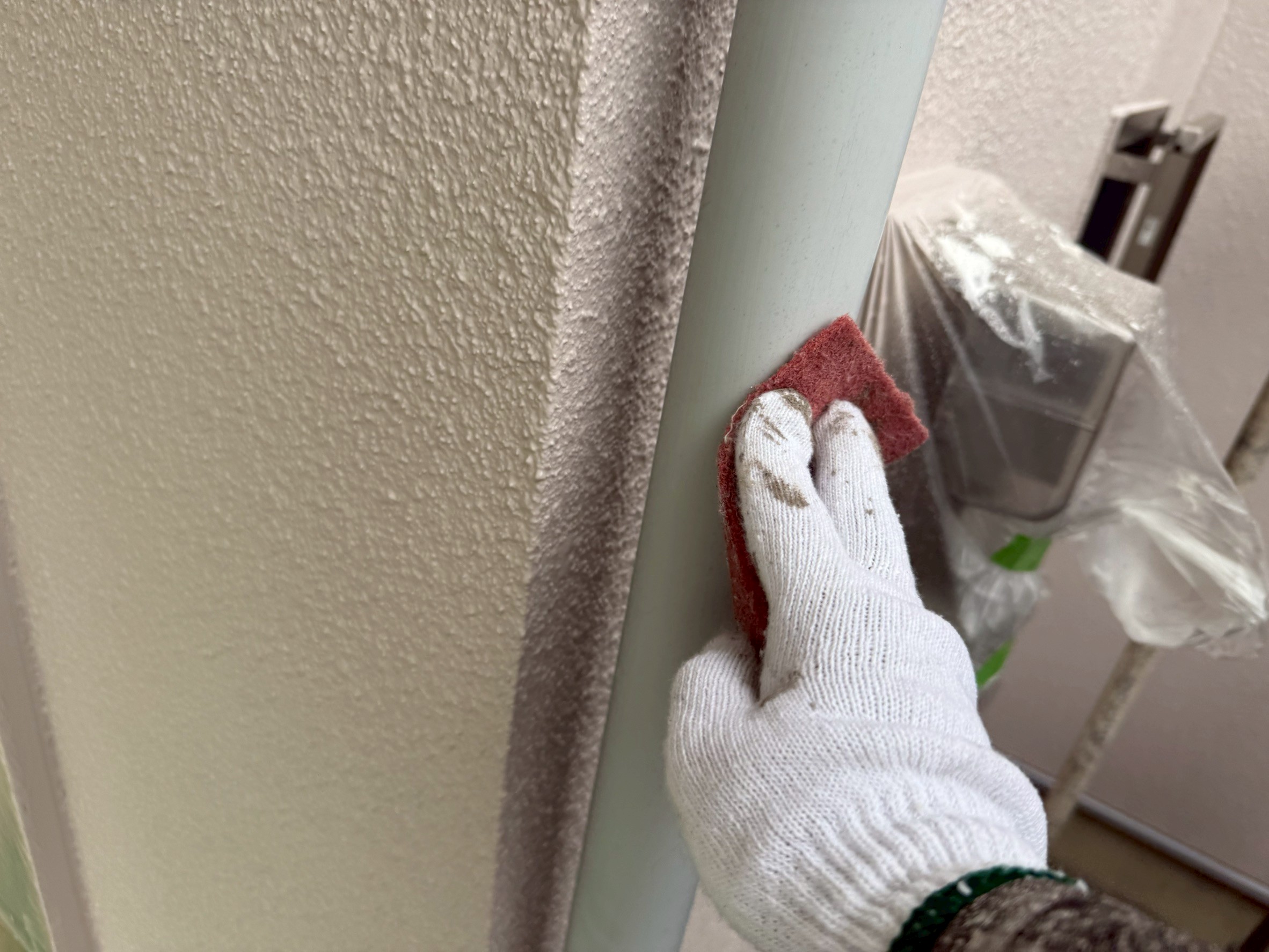

    レンがけをし、下地を整えていきます。

  121. 121. 2025年10月21日

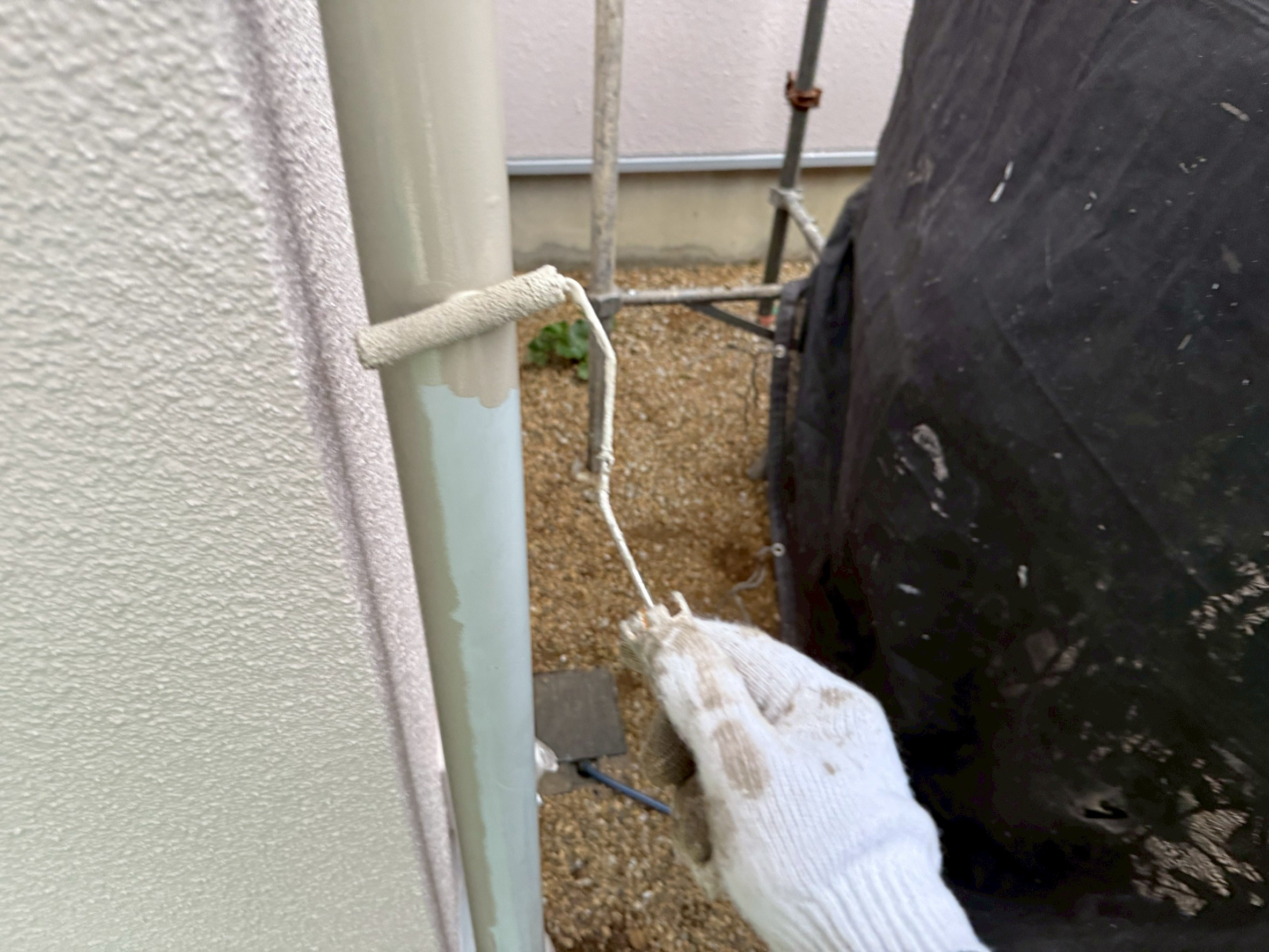

    付帯部塗装工事

    付帯部塗装工事

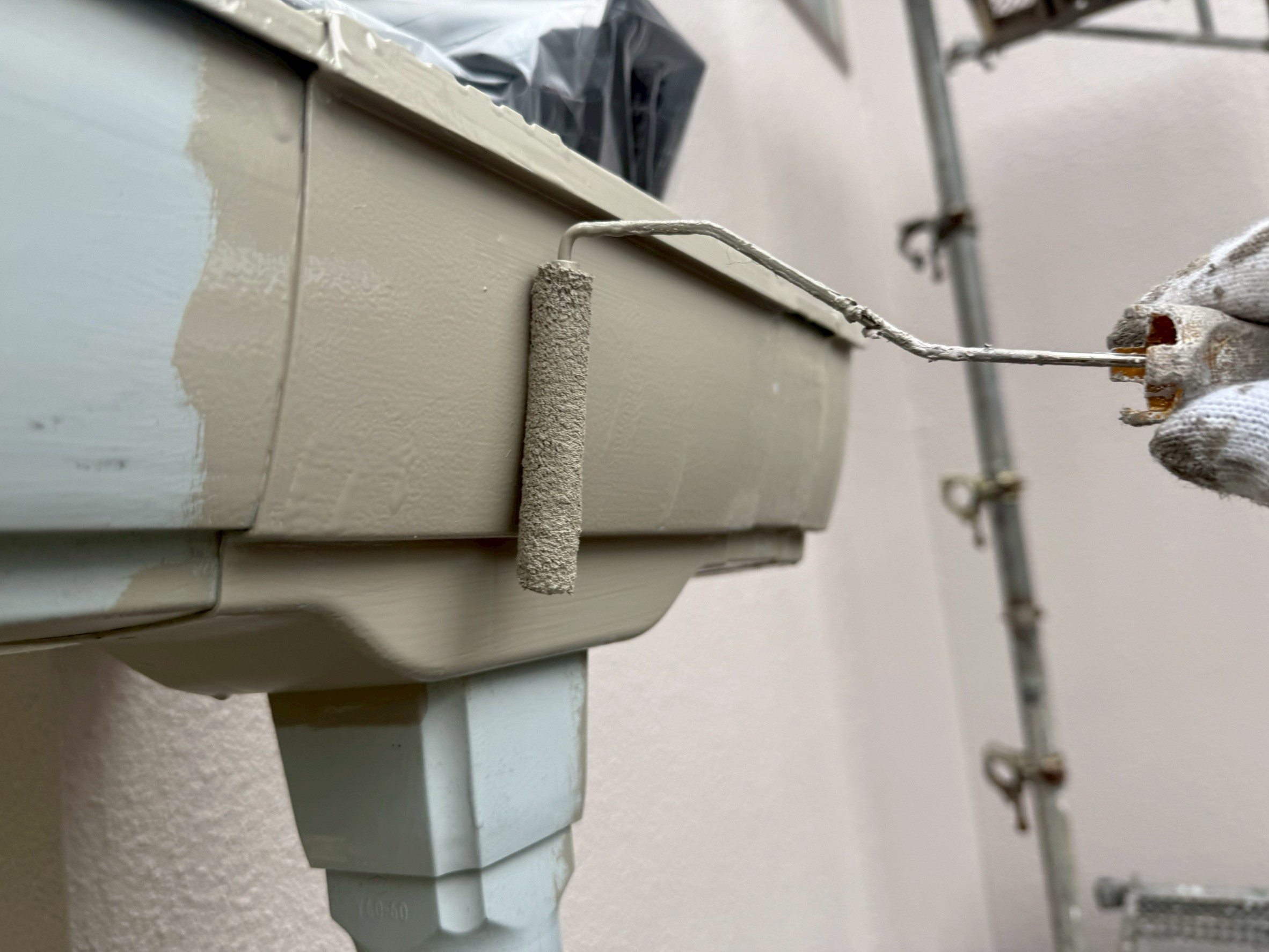

    ウレタン塗料を上塗りしていきます(1回目)。

  122. 122. 2025年10月21日

    付帯部塗装工事

    付帯部塗装工事

    ウレタン塗料を上塗りしていきます(1回目)。

  123. 123. 2025年10月22日

    確認

    確認

    確認していきます。

  124. 124. 2025年10月22日

    確認

    確認

    確認していきます。

  125. 125. 2025年10月22日

    確認

    確認

    確認していきます。

  126. 126. 2025年10月22日

    確認

    確認

    確認していきます。

  127. 127. 2025年10月23日

    付帯部塗装工事

    付帯部塗装工事

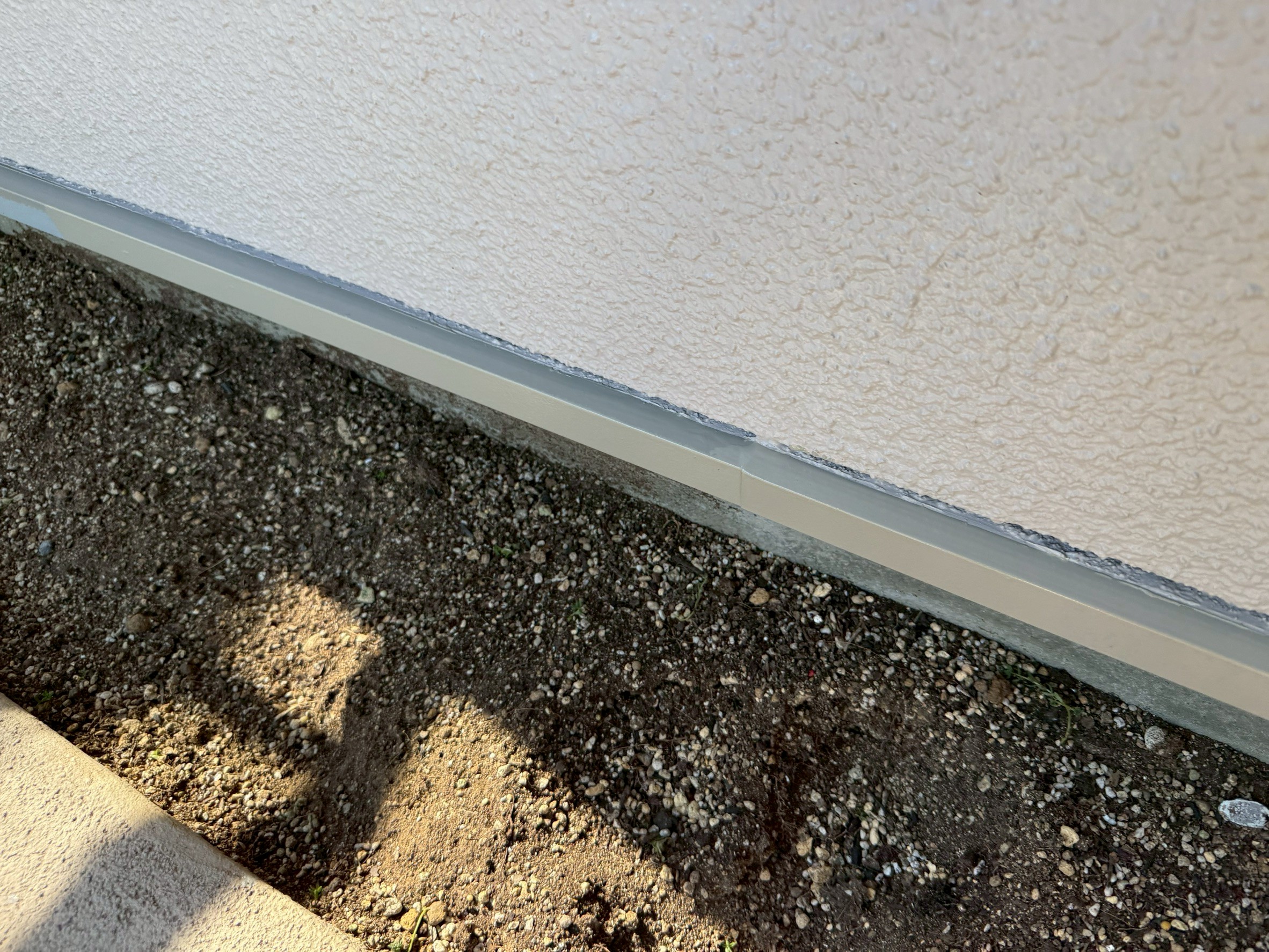

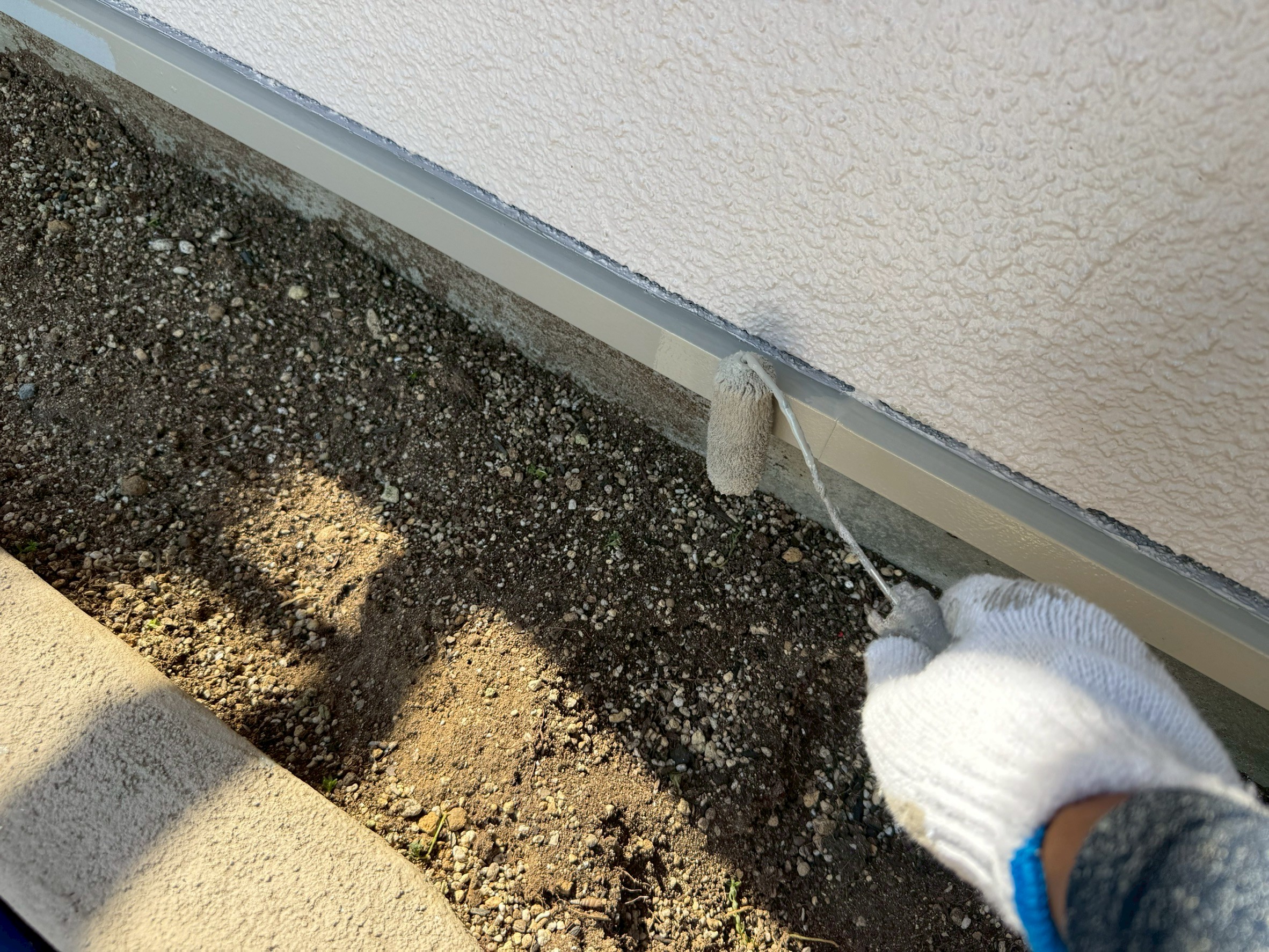

    土台水切り、ウレタン塗料を上塗りしていきます(1回目)。

  128. 128. 2025年10月23日

    付帯部塗装工事

    付帯部塗装工事

    ウレタン塗料を上塗りしていきます(2回目)。

  129. 129. 2025年10月23日

    付帯部塗装工事

    付帯部塗装工事

    ウレタン塗料を上塗りしました(2回目)。

  130. 130. 2025年10月23日

    付帯部塗装工事

    付帯部塗装工事

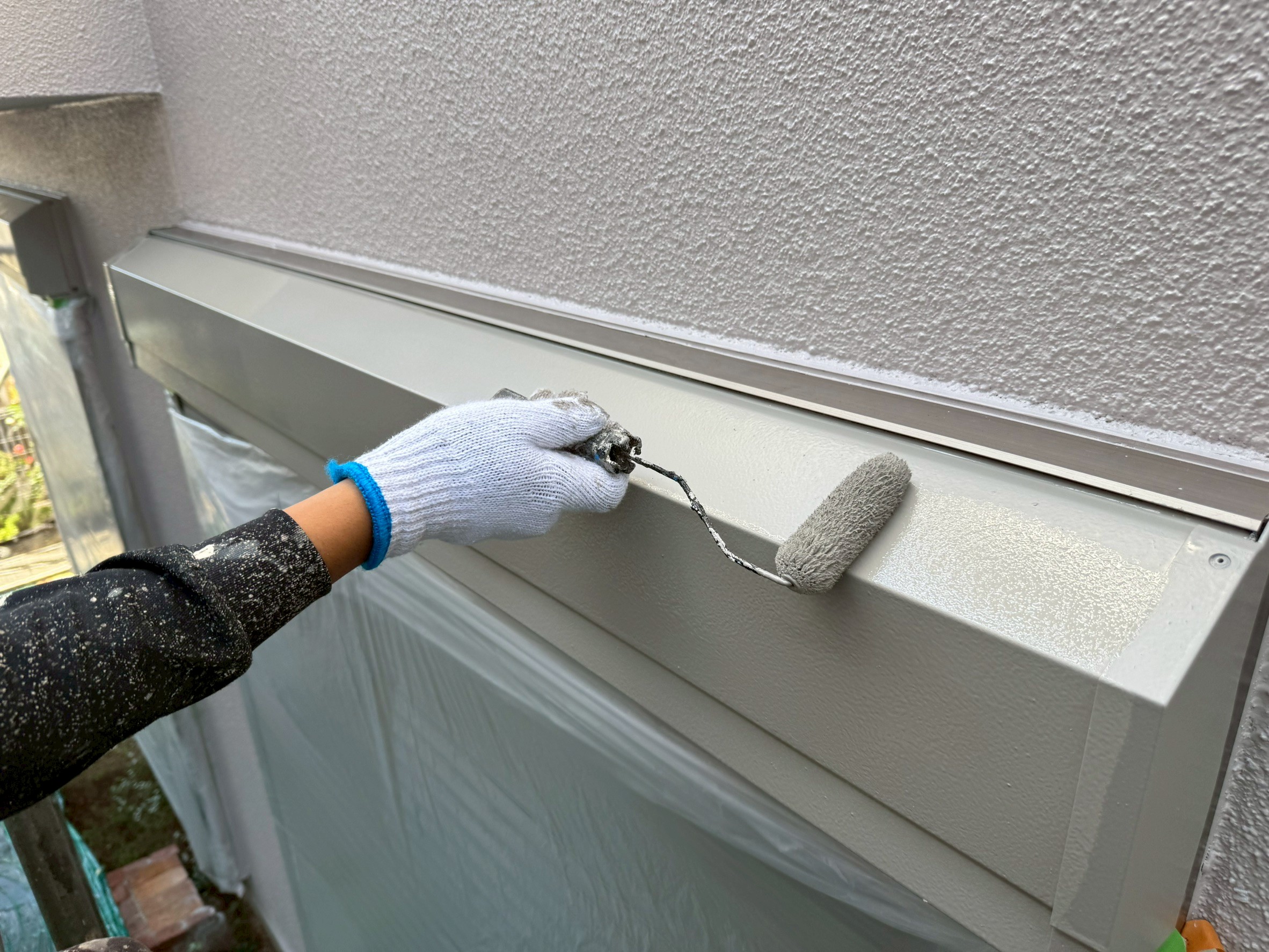

    シャッターボックス、ウレタン塗料を上塗りしていきます(1回目)。

  131. 131. 2025年10月23日

    付帯部塗装工事

    付帯部塗装工事

    ウレタン塗料を上塗りしていきます(2回目)。

  132. 132. 2025年10月23日

    付帯部塗装工事

    付帯部塗装工事

    ウレタン塗料を上塗りしました(2回目)。

  133. 133. 2025年10月23日

    付帯部塗装工事

    付帯部塗装工事

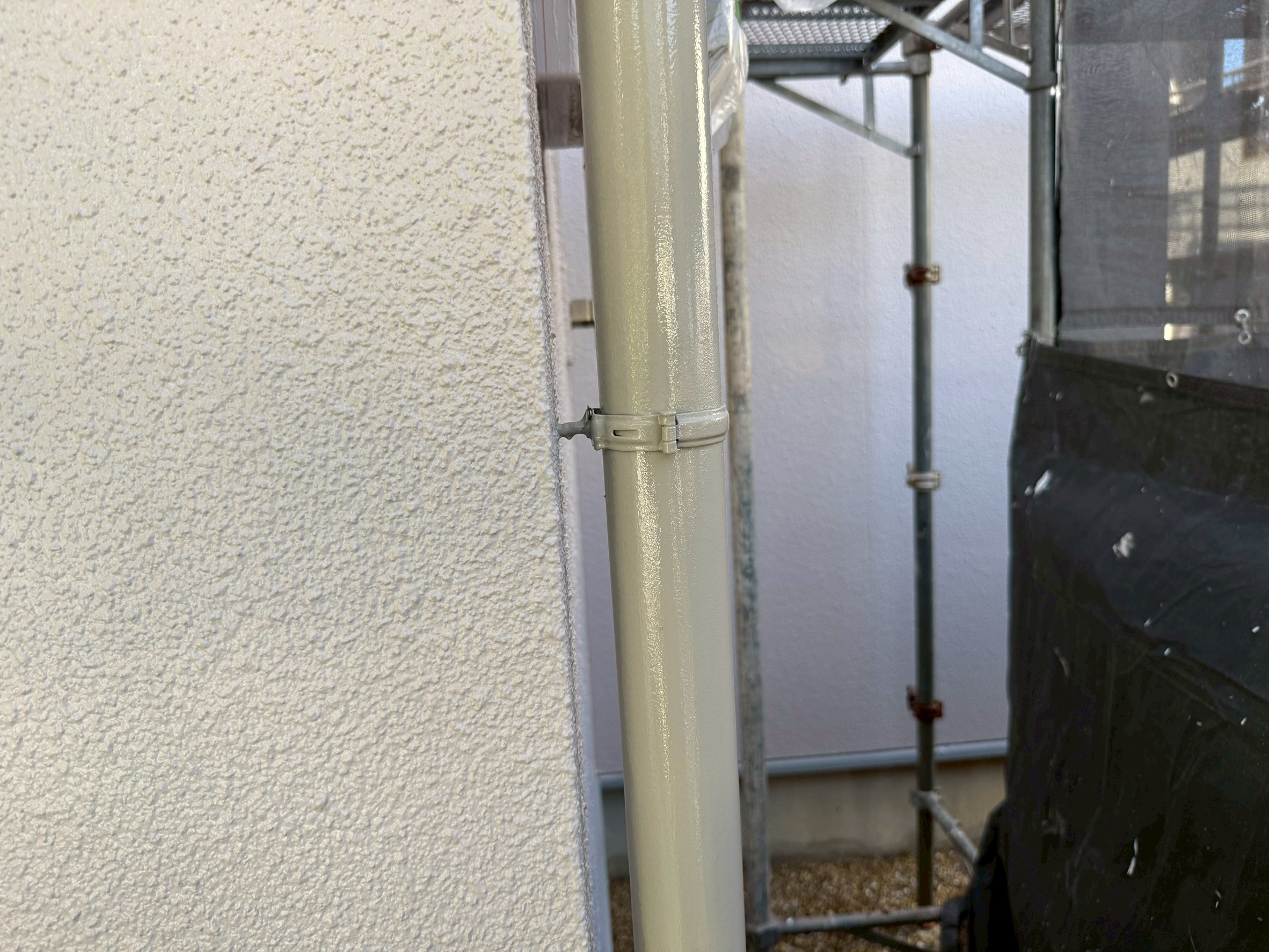

    雨とい、ウレタン塗料を上塗りしていきます(2回目)。

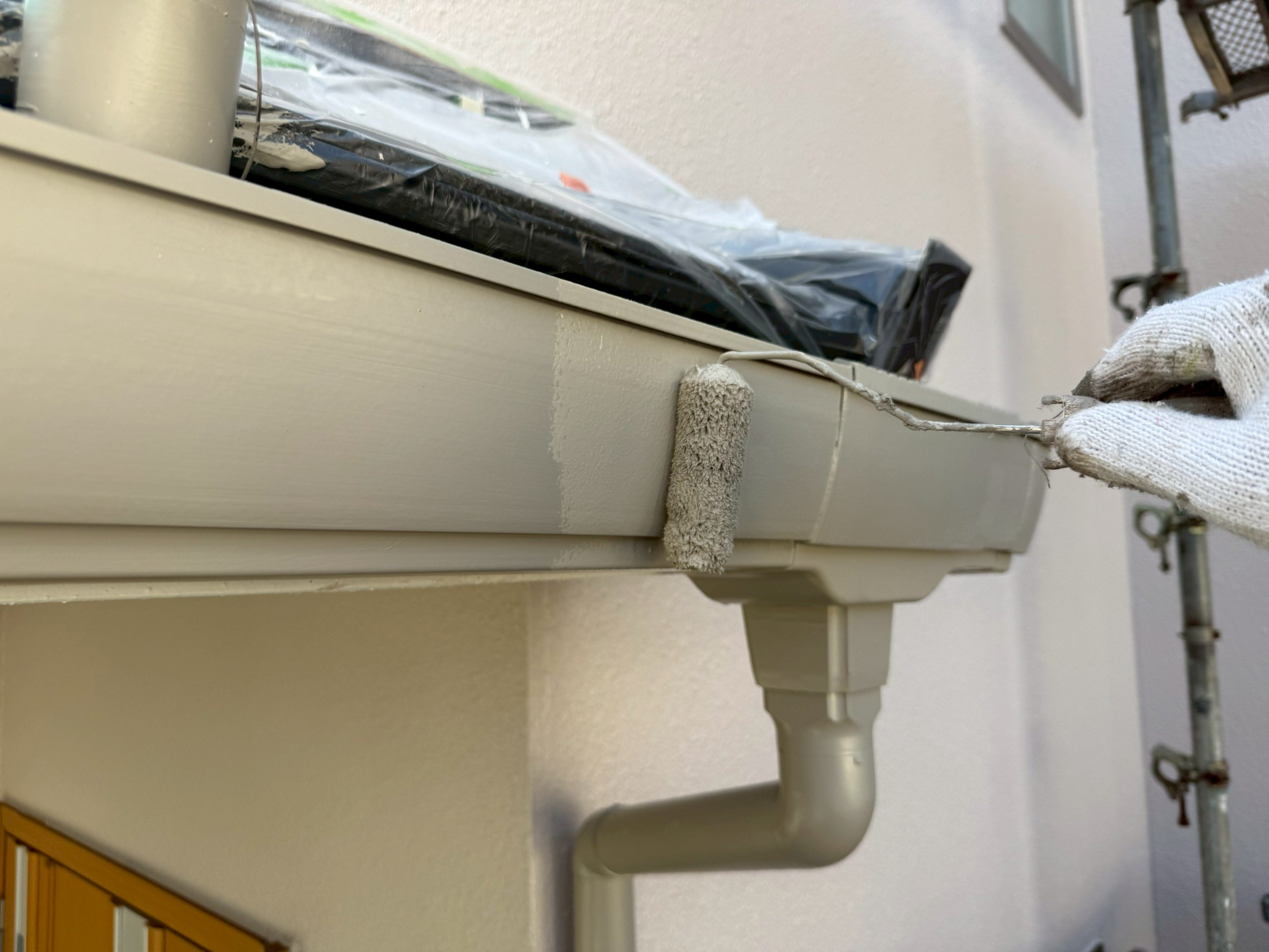

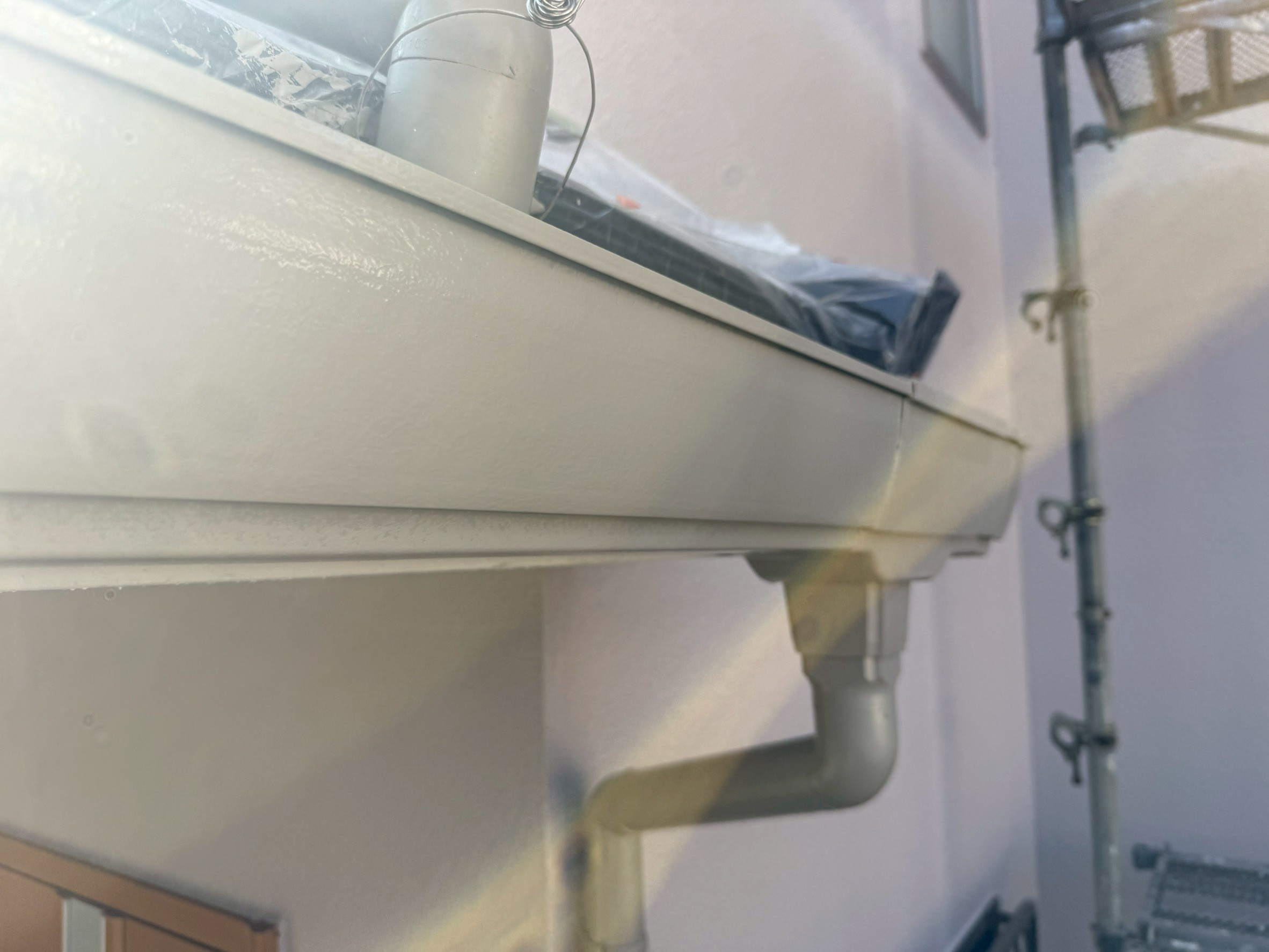

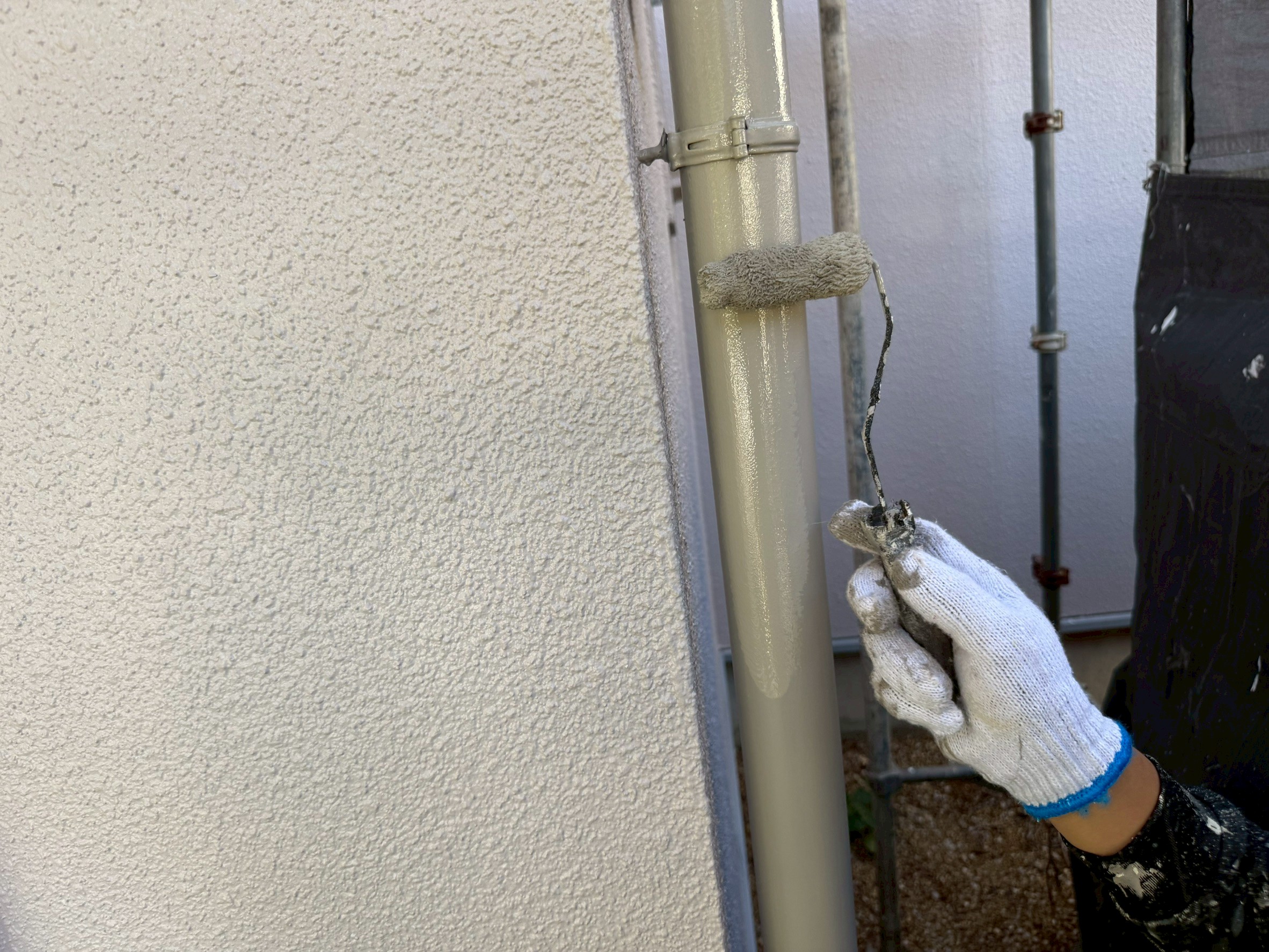

  134. 134. 2025年10月23日

    付帯部塗装工事

    付帯部塗装工事

    ウレタン塗料を上塗りしていきます(2回目)。

  135. 135. 2025年10月23日

    付帯部塗装工事

    付帯部塗装工事

    ウレタン塗料を上塗りしました(2回目)。

  136. 136. 2025年10月23日

    付帯部塗装工事

    付帯部塗装工事

    ウレタン塗料を上塗りしました(2回目)。

  137. 137. 2025年10月23日

    付帯部塗装工事

    付帯部塗装工事

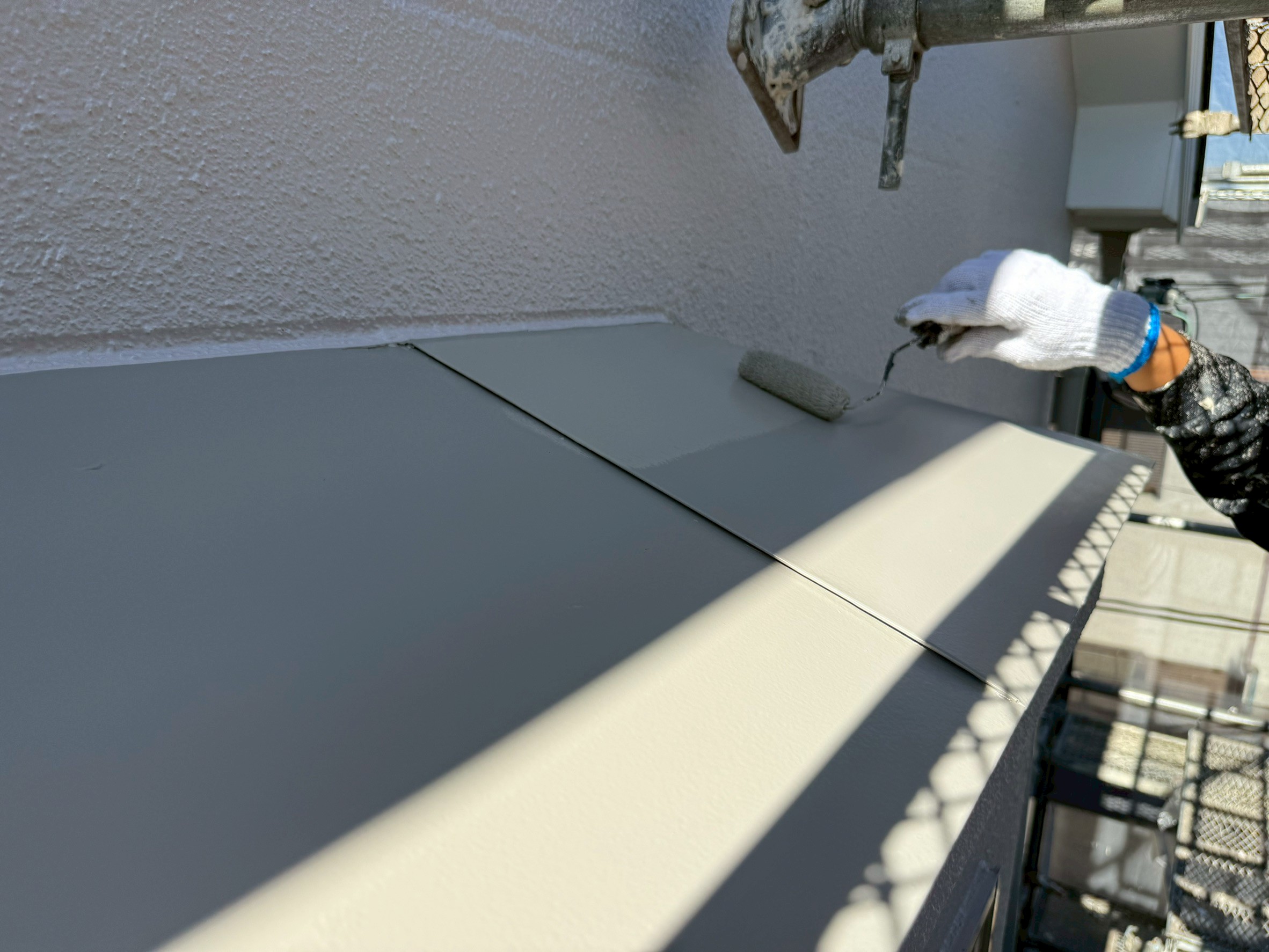

    庇、ウレタン塗料を上塗りしていきます(2回目)。

  138. 138. 2025年10月23日

    付帯部塗装工事

    付帯部塗装工事

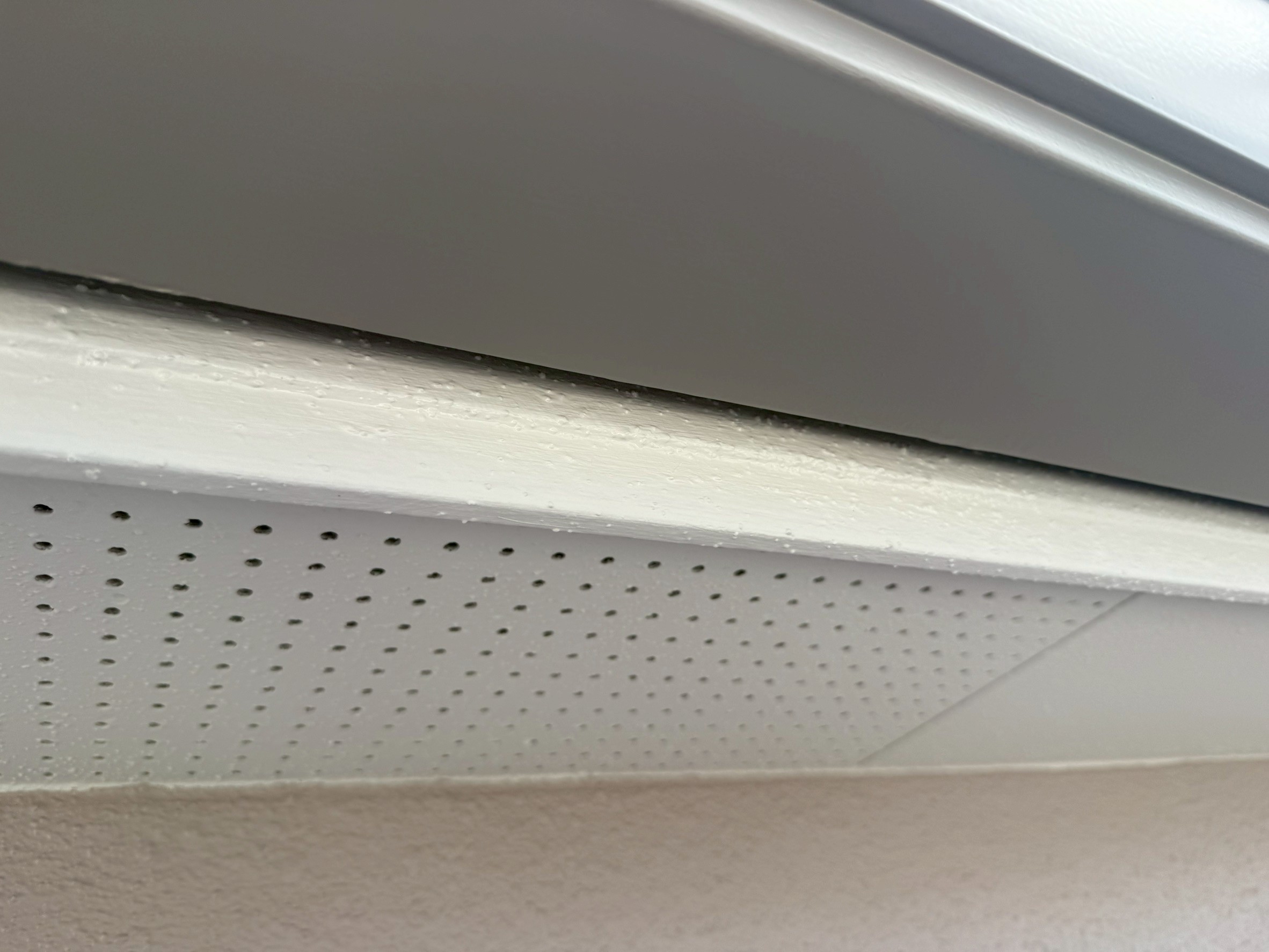

    付帯部塗装工事、完了です。

  139. 139. 2025年10月23日

    付帯部塗装工事

    付帯部塗装工事

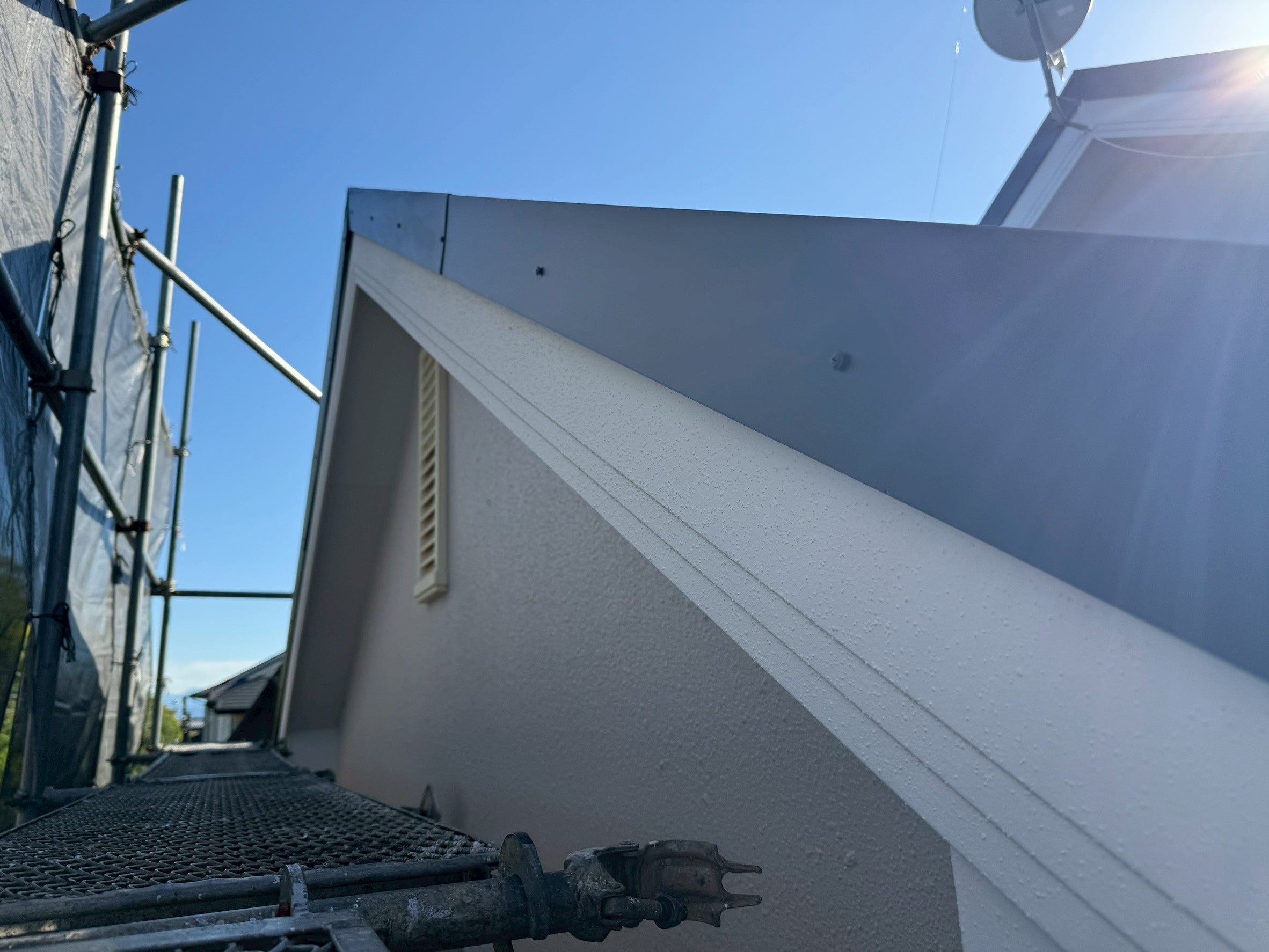

    付帯部塗装工事、完了です。

  140. 140. 2025年10月23日

    付帯部塗装工事

    付帯部塗装工事

    付帯部塗装工事、完了です。

  141. 141. 2025年10月23日

    付帯部塗装工事

    付帯部塗装工事

    是正箇所、既存の状態です。

  142. 142. 2025年10月23日

    付帯部塗装工事

    付帯部塗装工事

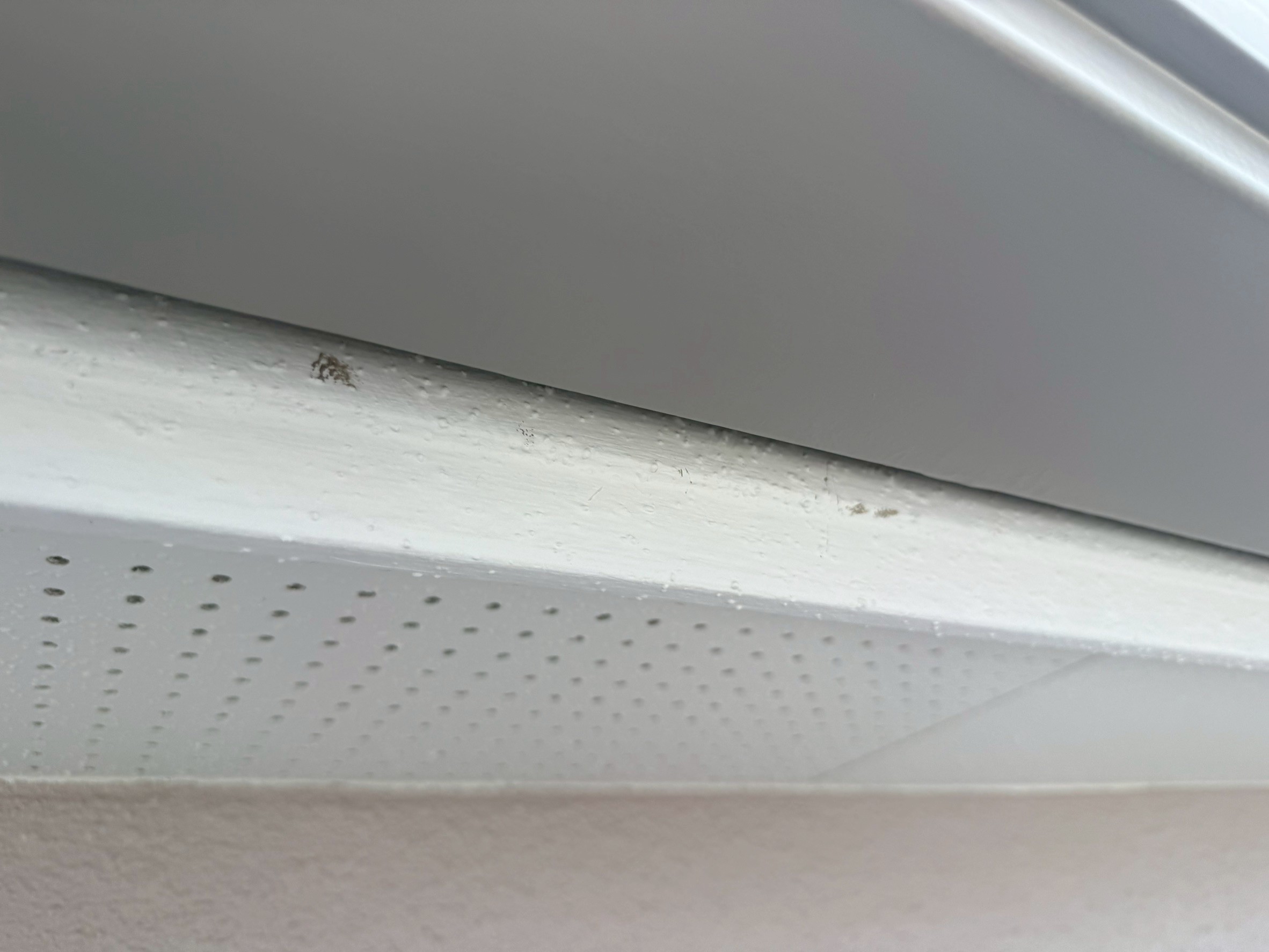

    是正処理しました。

  143. 143. 2025年10月23日

    付帯部塗装工事

    付帯部塗装工事

    是正箇所、既存の状態です。

  144. 144. 2025年10月23日

    付帯部塗装工事

    付帯部塗装工事

    是正処理しました。

  145. 145. 2025年10月27日

    トップコート工事

    トップコート工事

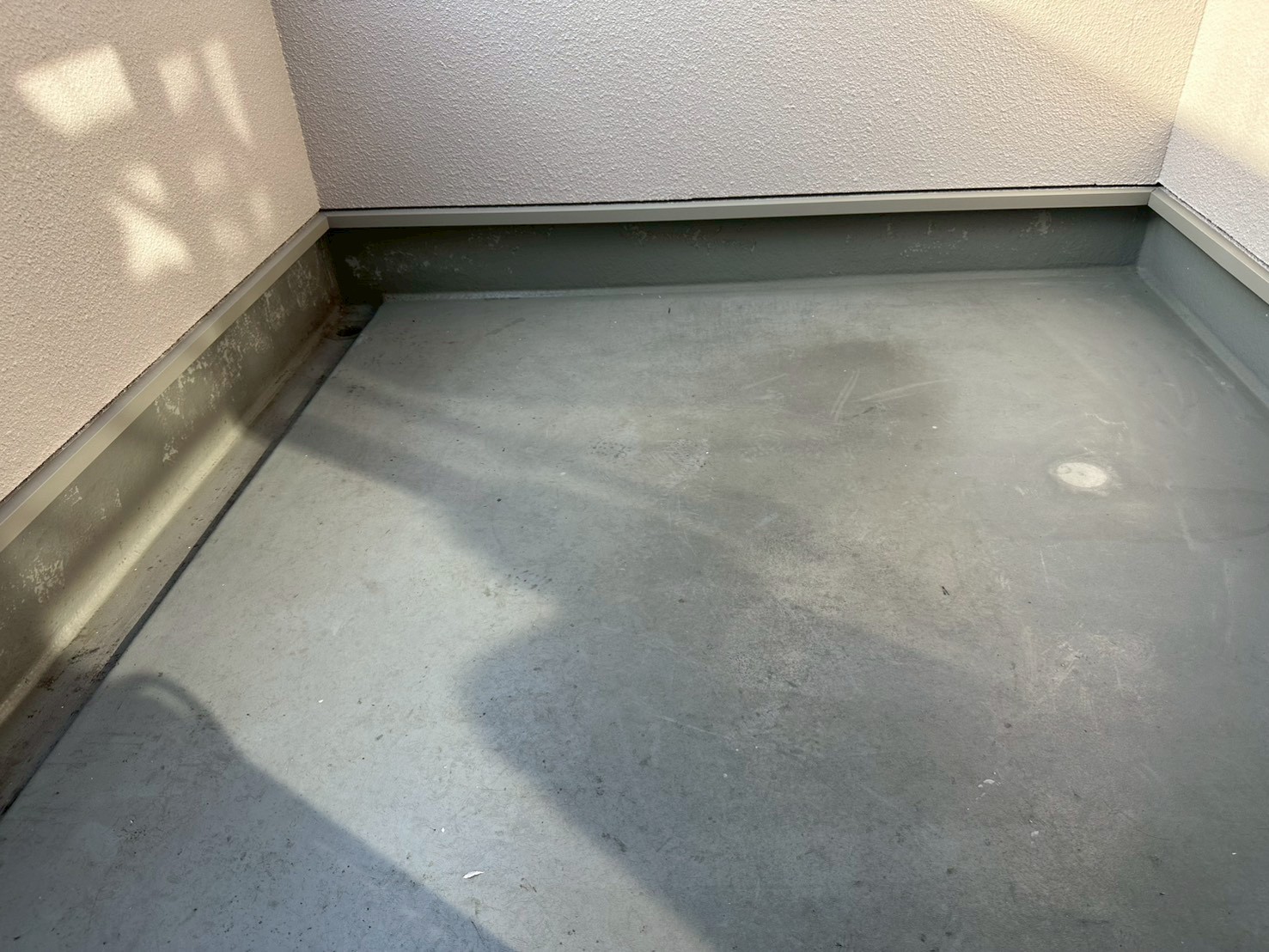

    ベランダ、既存の状態です。

  146. 146. 2025年10月27日

    トップコート工事

    トップコート工事

    ケレンがけをし、下地を整えていきます。

  147. 147. 2025年10月27日

    トップコート工事

    トップコート工事

    プライマーを塗布していきます。

  148. 148. 2025年10月27日

    トップコート工事

    トップコート工事

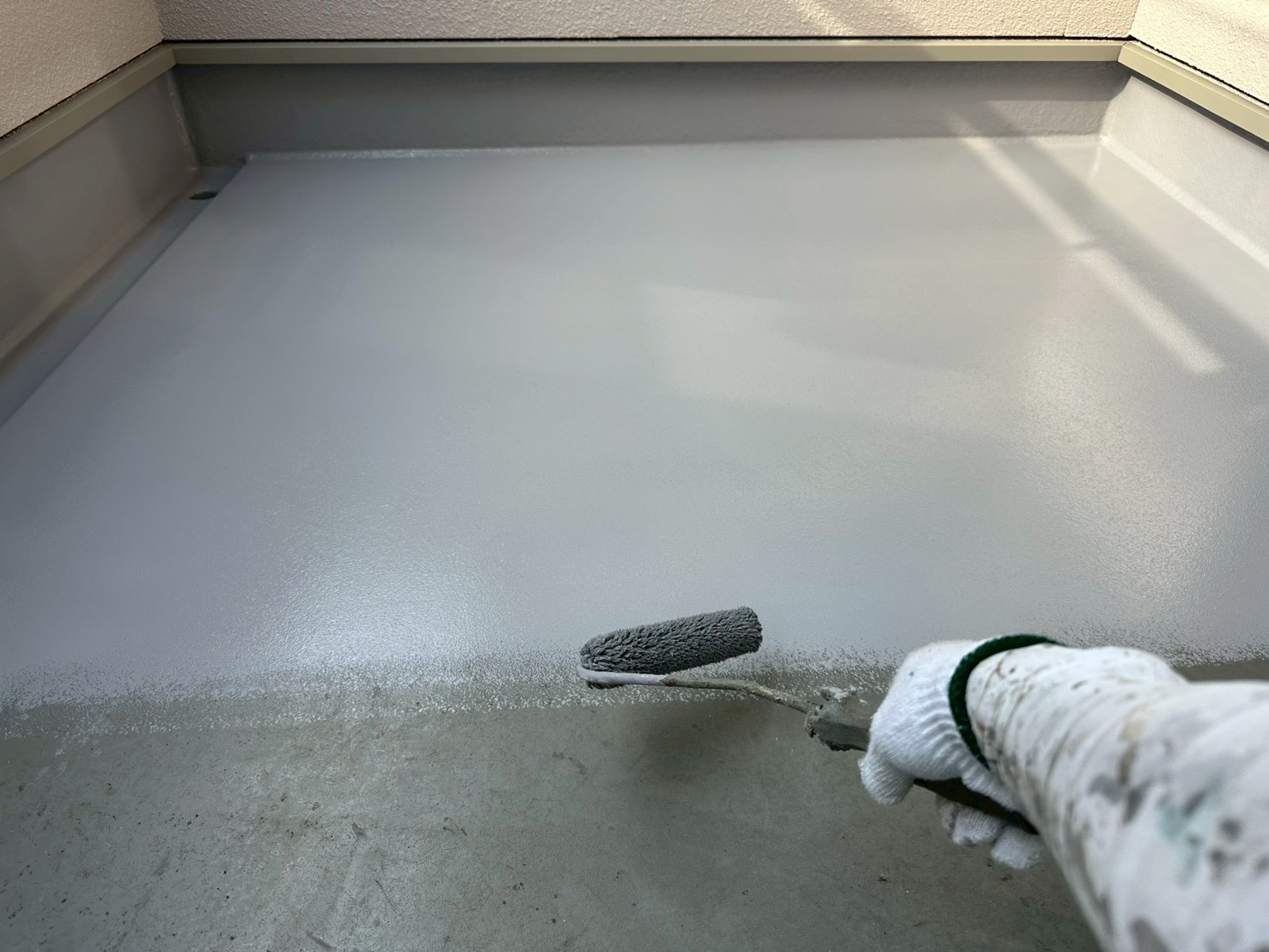

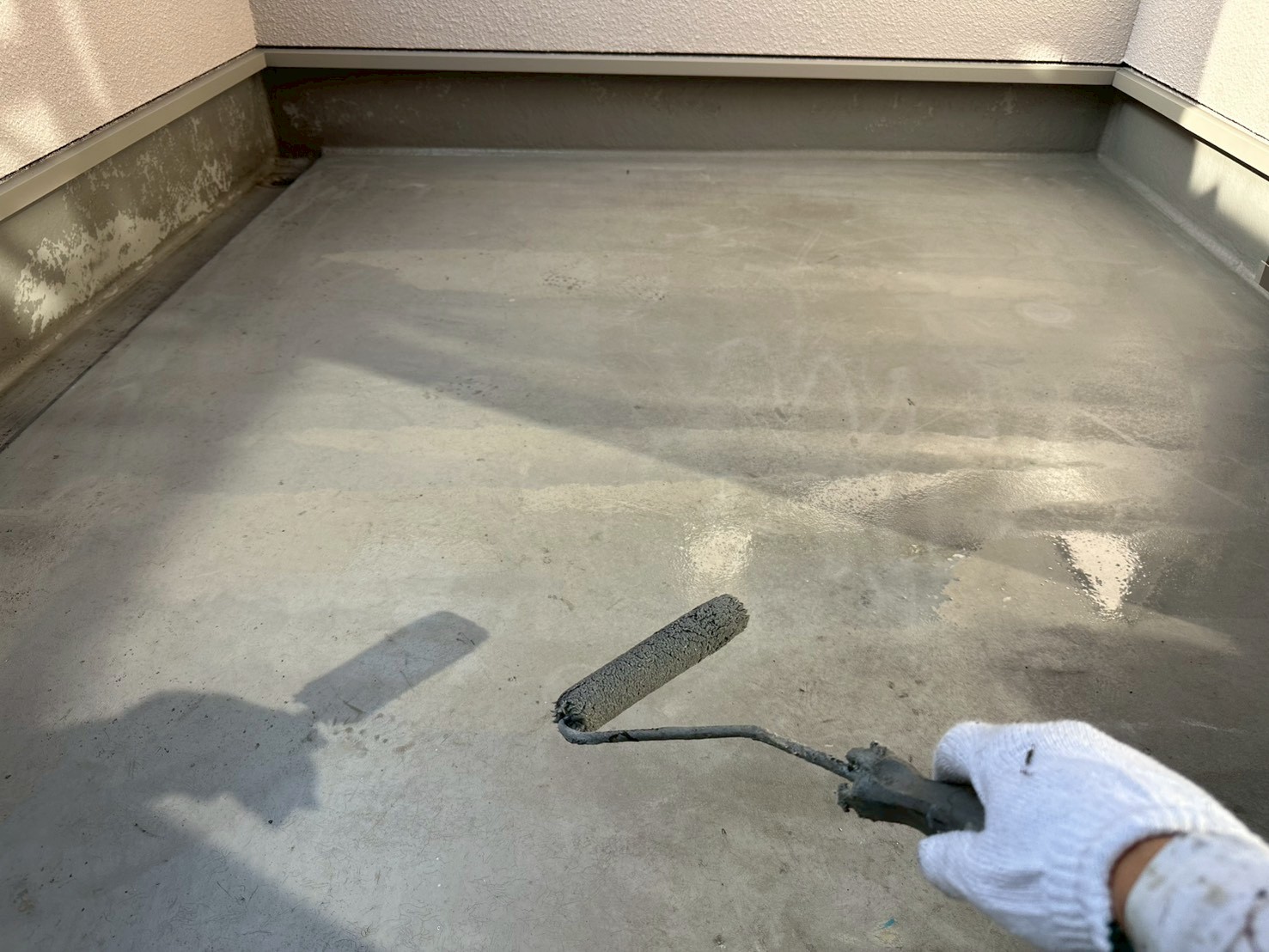

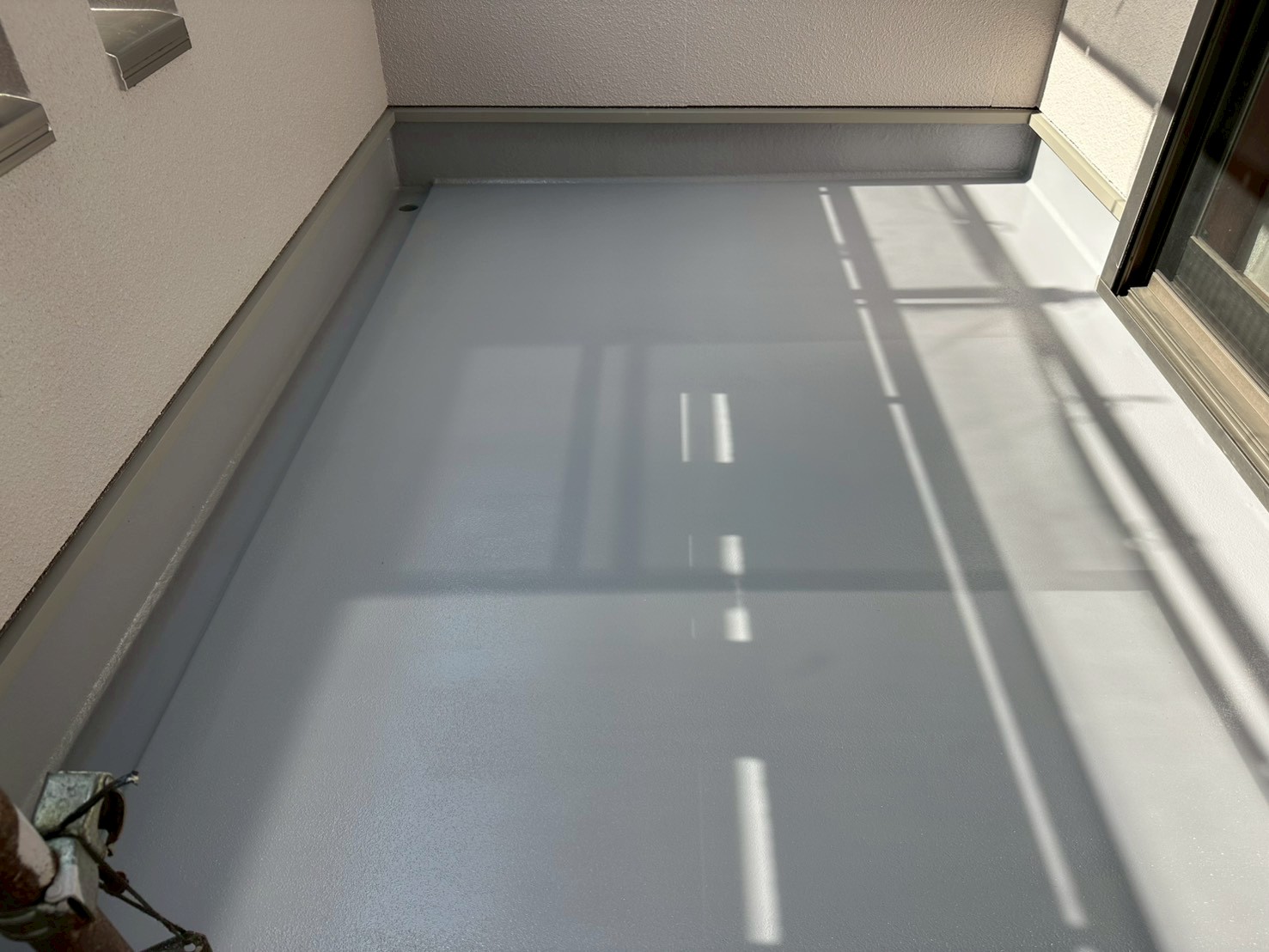

    トップコートを塗布していきます。

  149. 149. 2025年10月27日

    トップコート工事

    トップコート工事

    トップコートを塗布しました。

  150. 150. 2025年10月27日

    トップコート工事

    トップコート工事

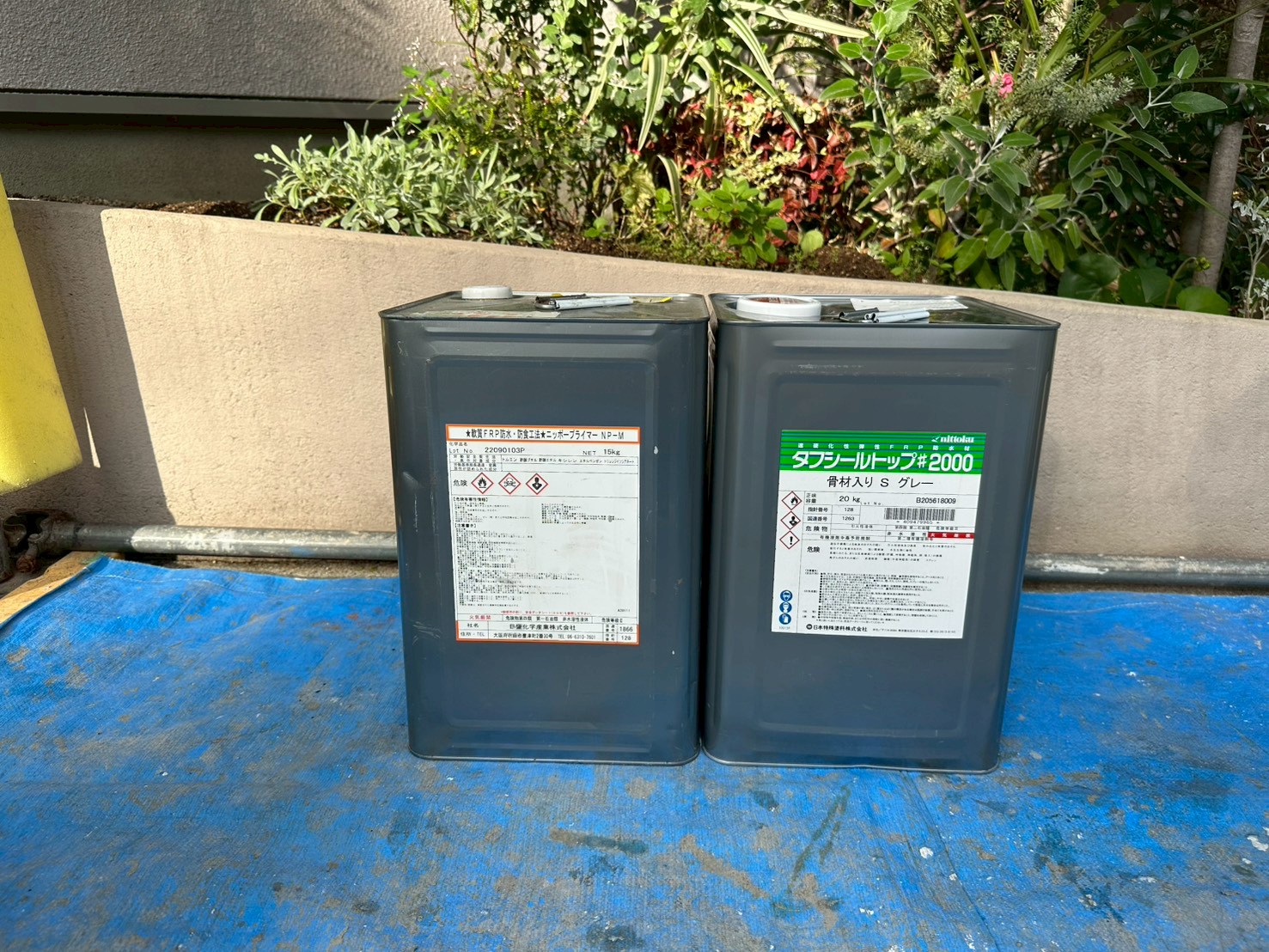

    こちらの材料を使用しました。

  151. 151. 2025年10月29日

    仮設工事

    仮設工事

    足場を解体しました。

  152. 152. 2025年10月29日

    仮設工事

    仮設工事

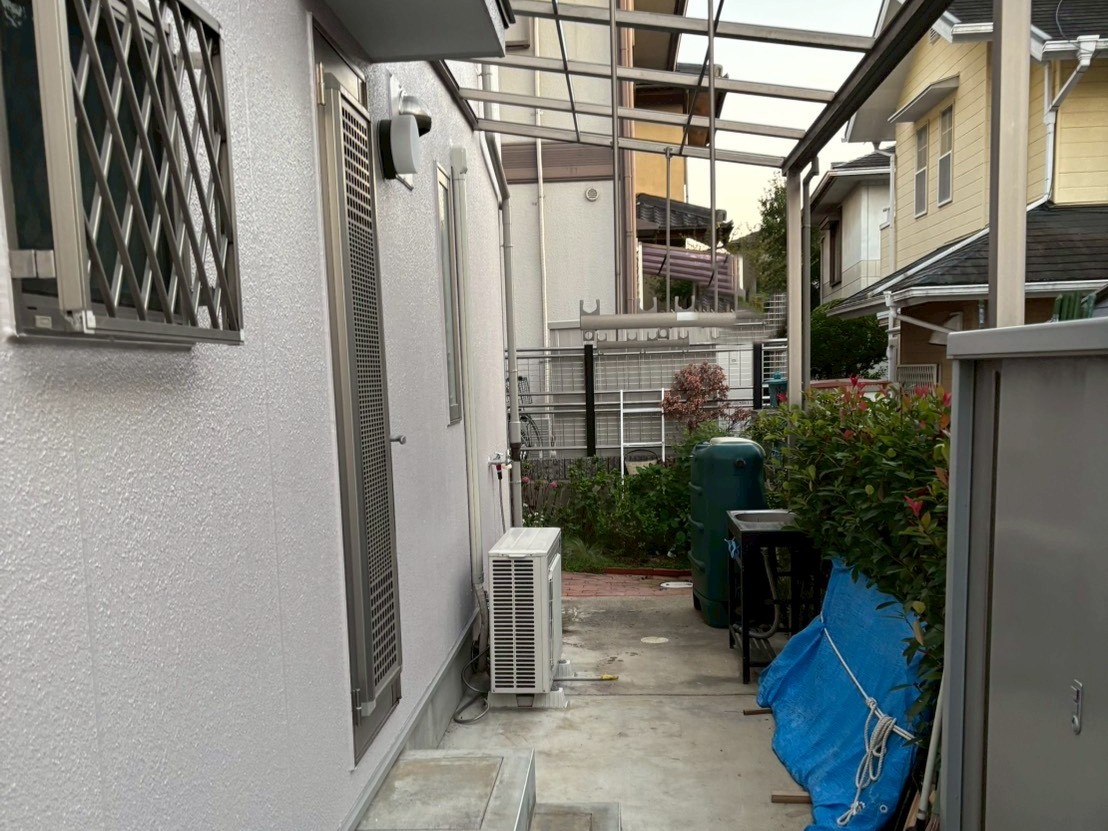

    足場を解体しました。

  153. 153. 2025年10月30日

    塗装工事

    塗装工事

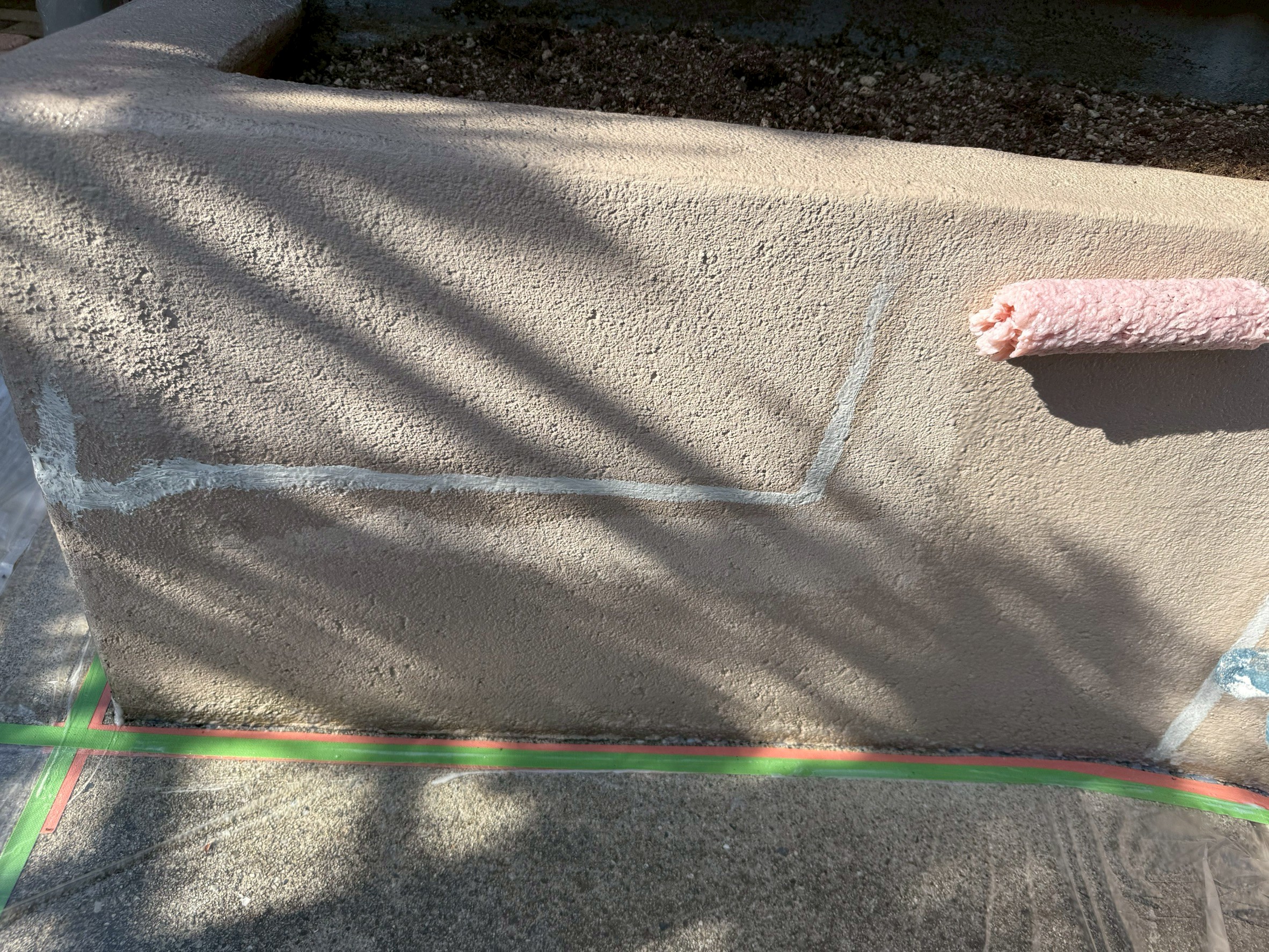

    塀、シーラーを塗布していきます。

  154. 154. 2025年10月30日

    塗装工事

    塗装工事

    シーラーを塗布しました。

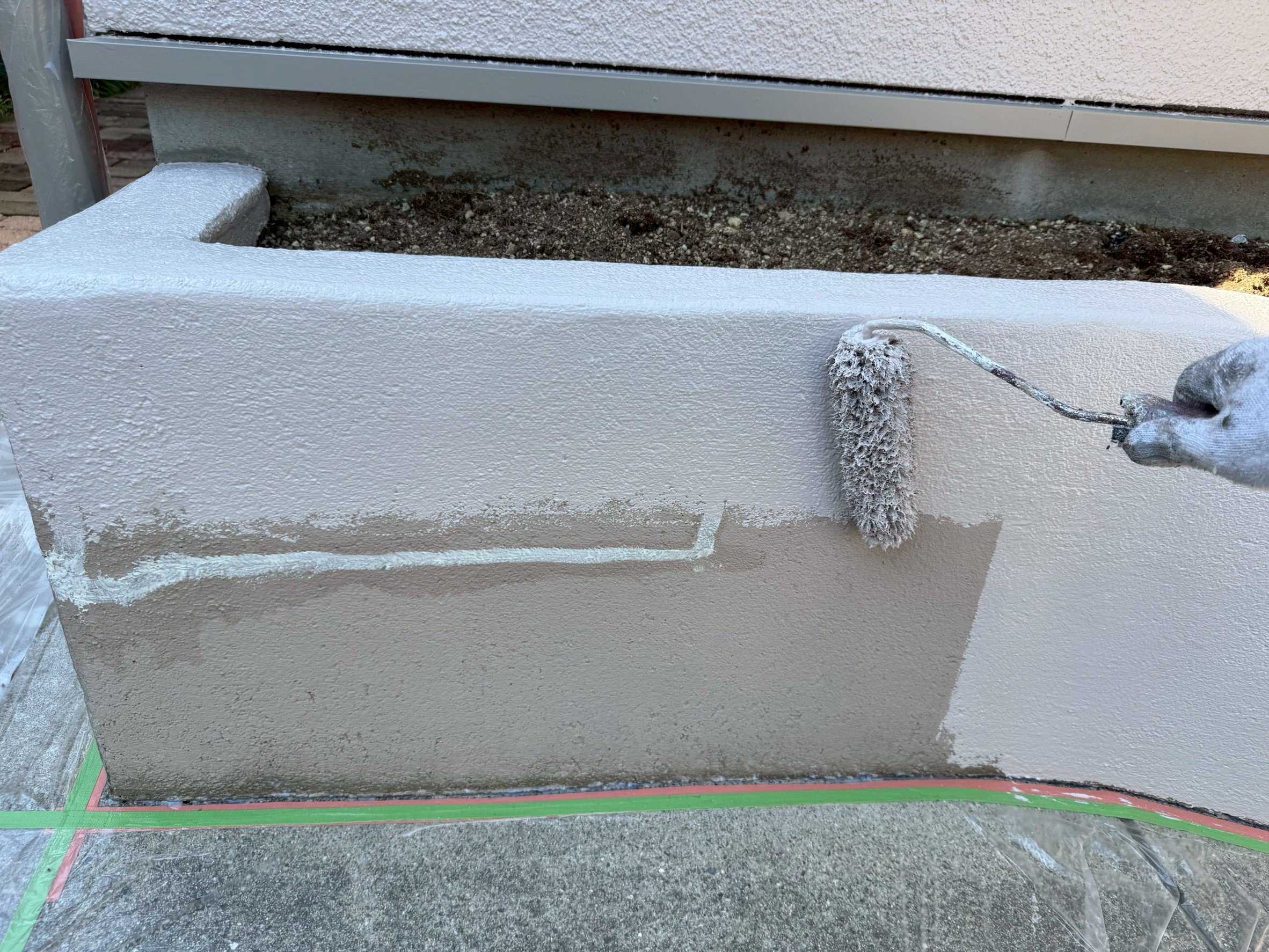

  155. 155. 2025年10月30日

    塗装工事

    塗装工事

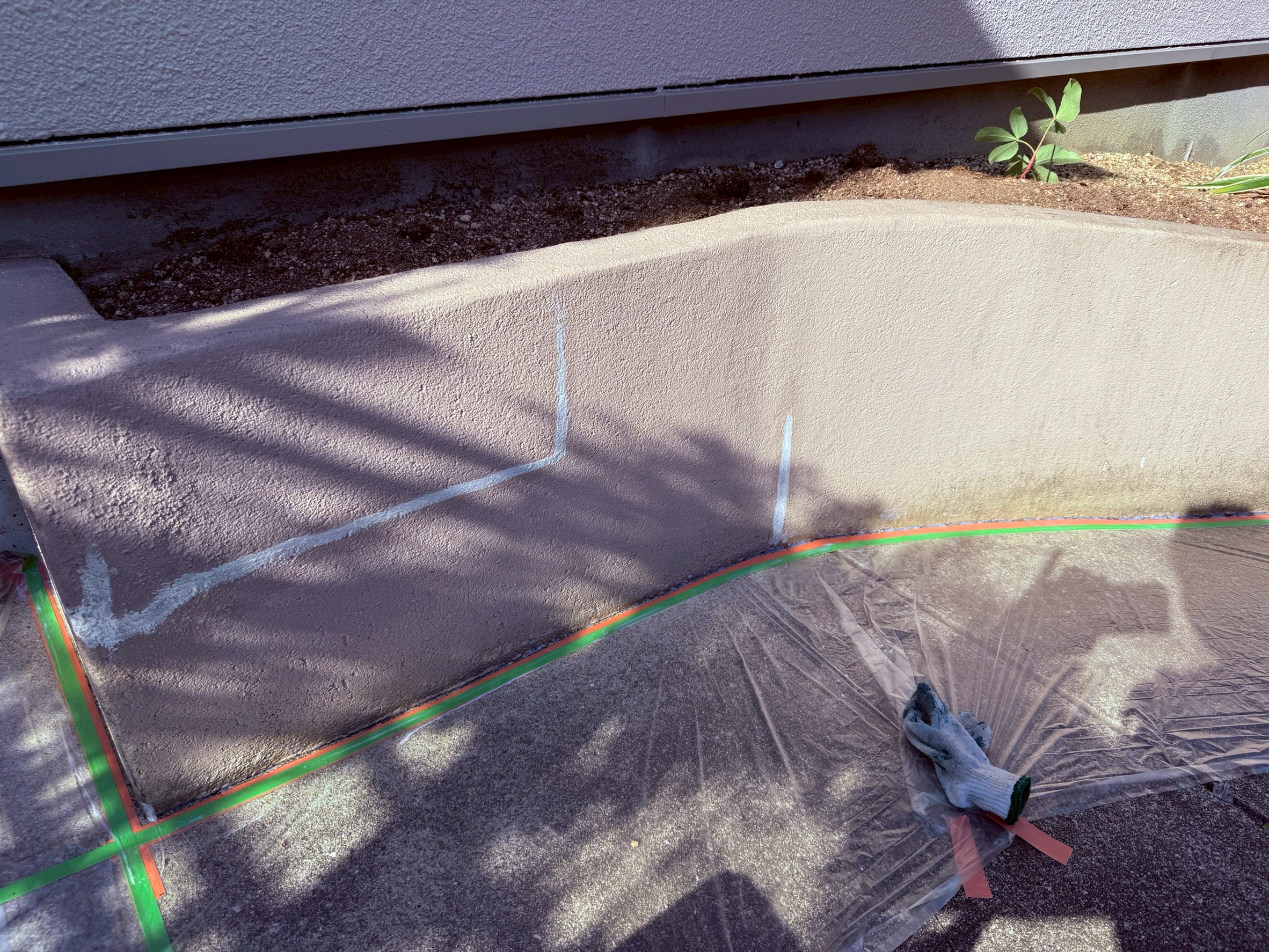

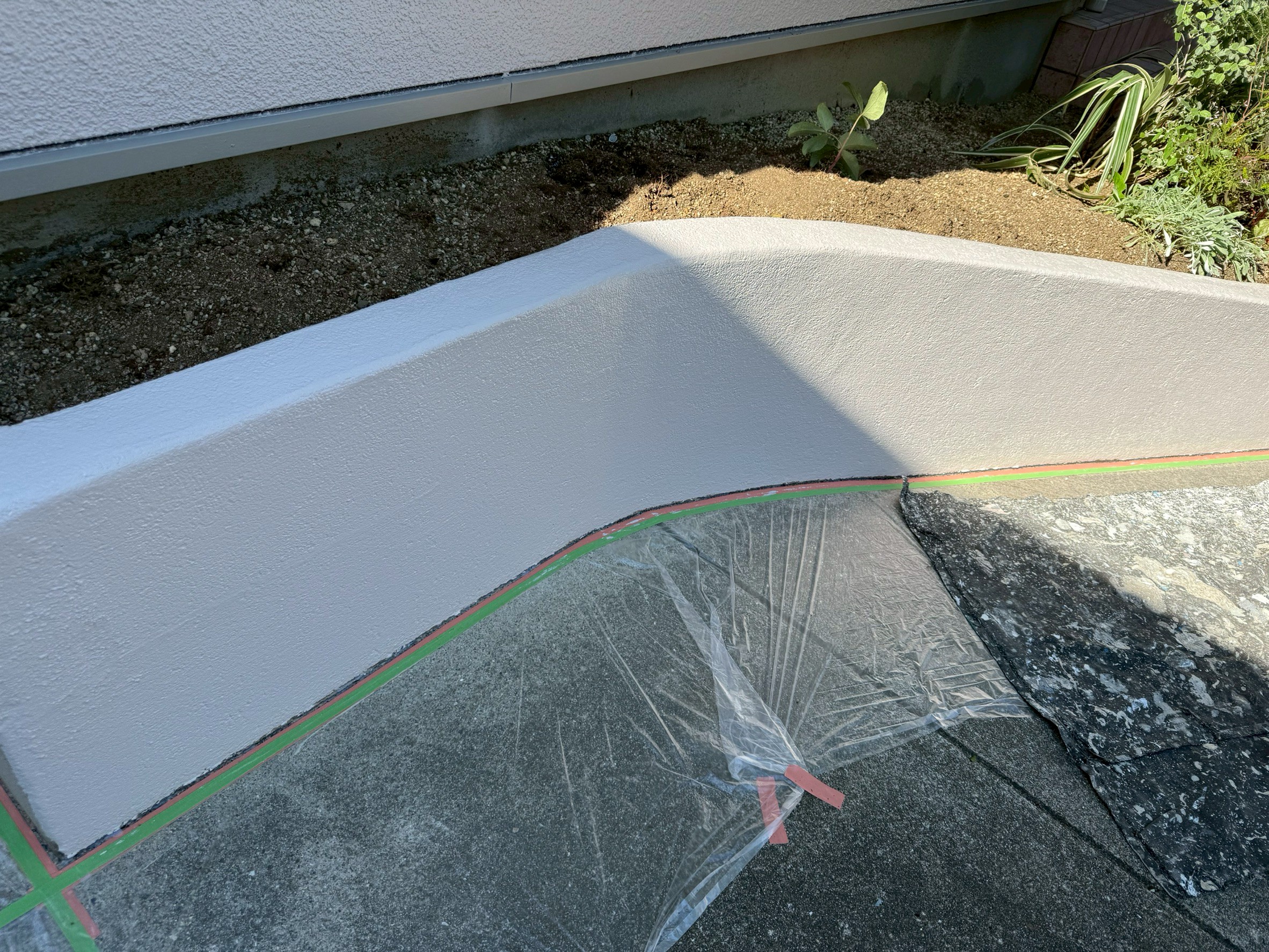

    エクスファインを上塗りしていきます(1回目)。

  156. 156. 2025年10月30日

    塗装工事

    塗装工事

    エクスファインを上塗りしました。(1回目)。

  157. 157. 2025年10月30日

    塗装工事

    塗装工事

    エクスファインを上塗りしていきます(2回目)。

  158. 158. 2025年10月30日

    塗装工事

    塗装工事

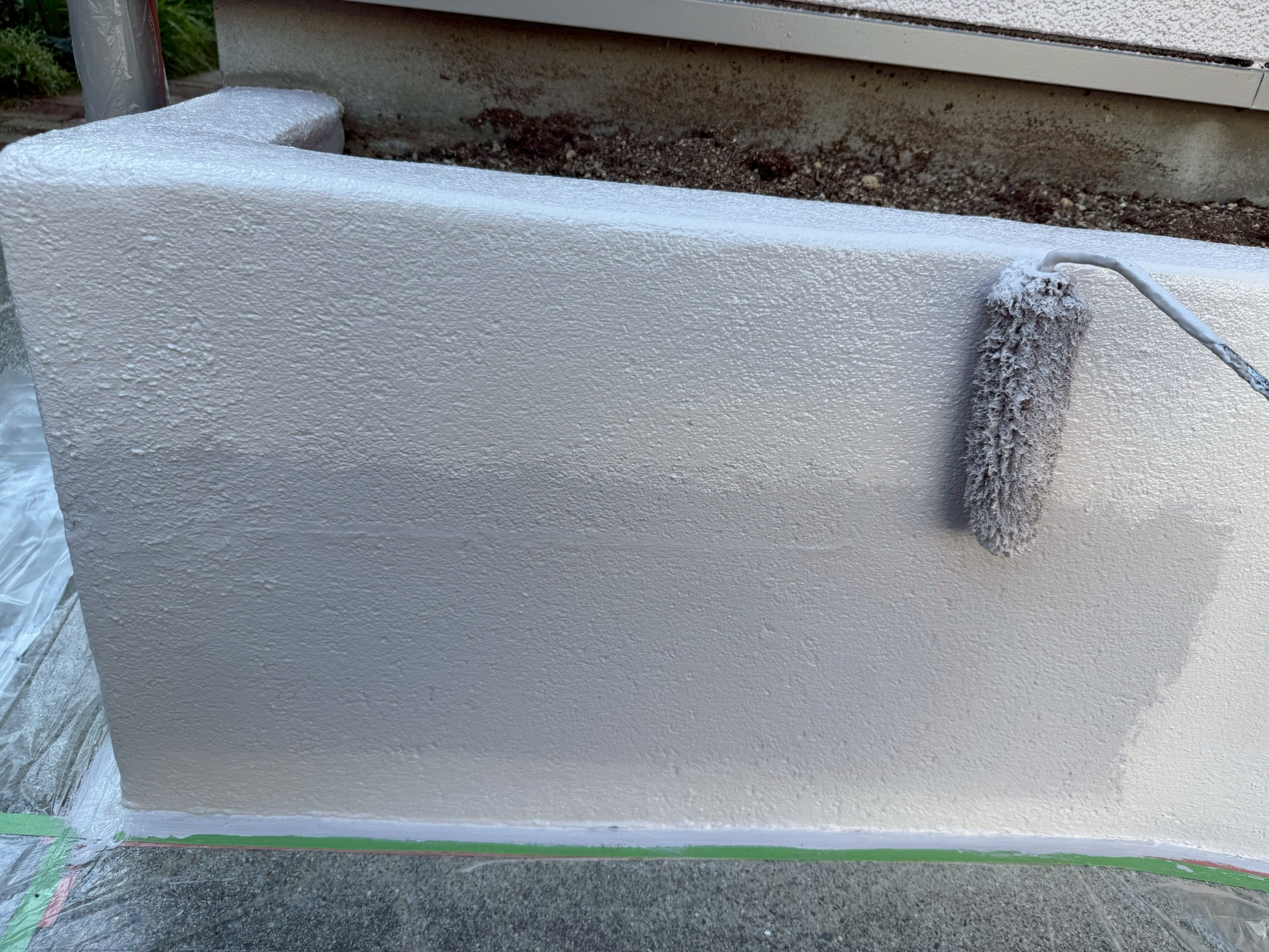

    エクスファインを上塗りしました。(2回目)。

  159. 159. 2025年10月30日

    塗装工事

    塗装工事

    塀塗装工事完了です。

  160. 160. 2025年10月30日

    塗装工事

    塗装工事

    こちらの材料を使用しました。

  161. 161. 2025年10月30日

    仮設工事

    仮設工事

    ポリカ屋根、清掃していきます。

  162. 162. 2025年10月30日

    仮設工事

    仮設工事

    雨とい、清掃していきます。

  163. 163. 2025年10月30日

    仮設工事

    仮設工事

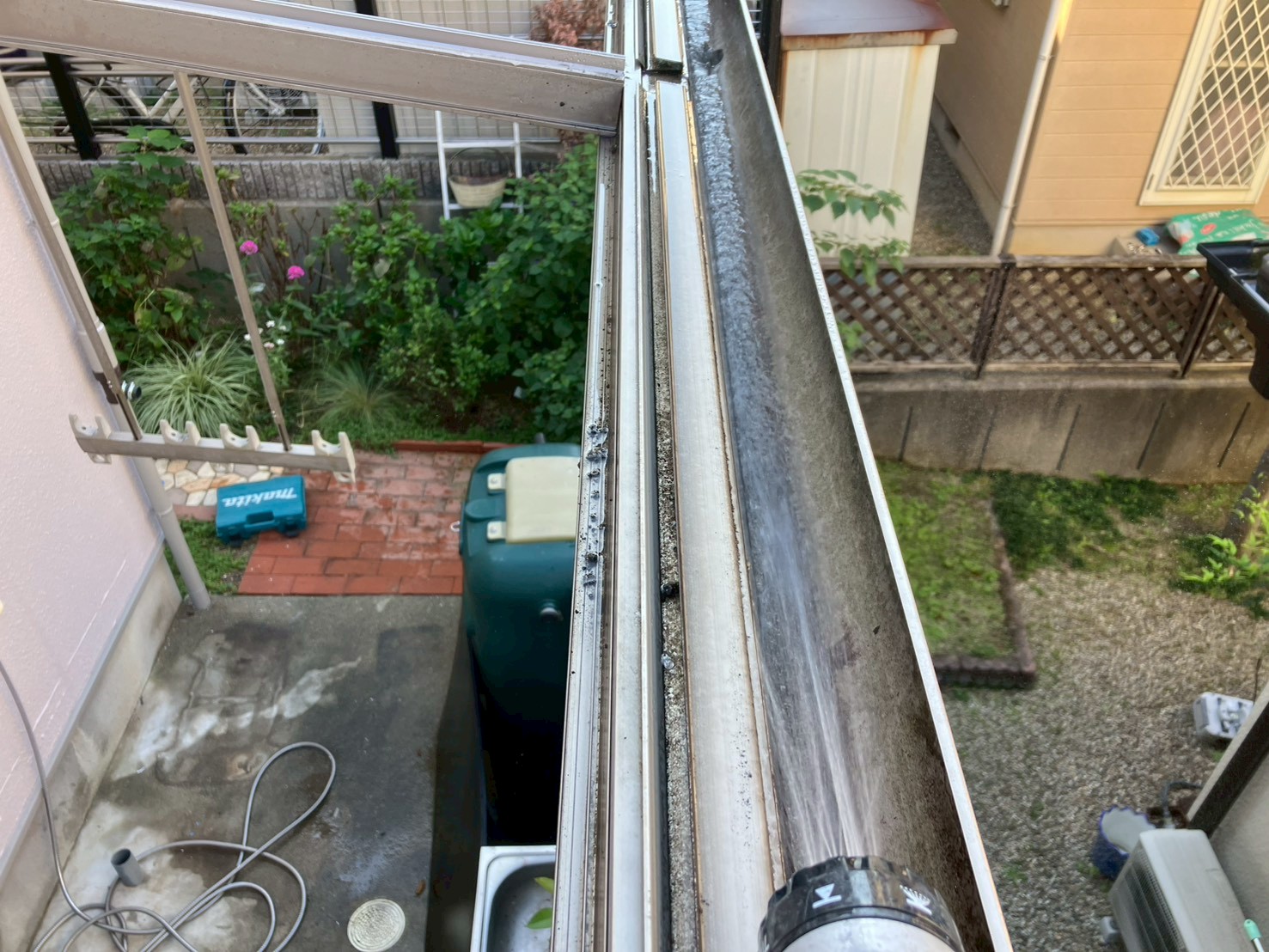

    ポリカ屋根を復旧しました。

  164. 164. 2025年10月31日

    最終確認

    最終確認

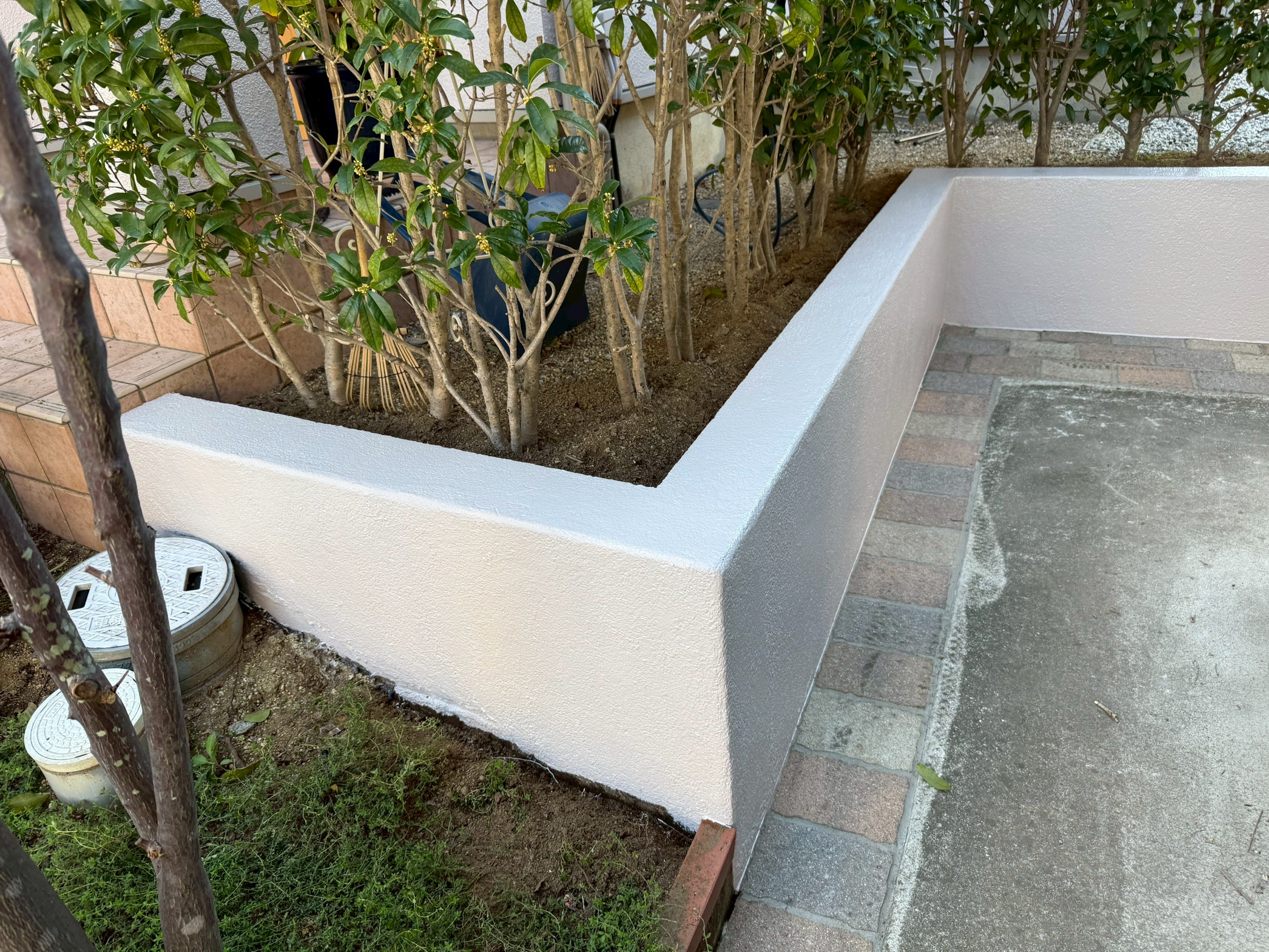

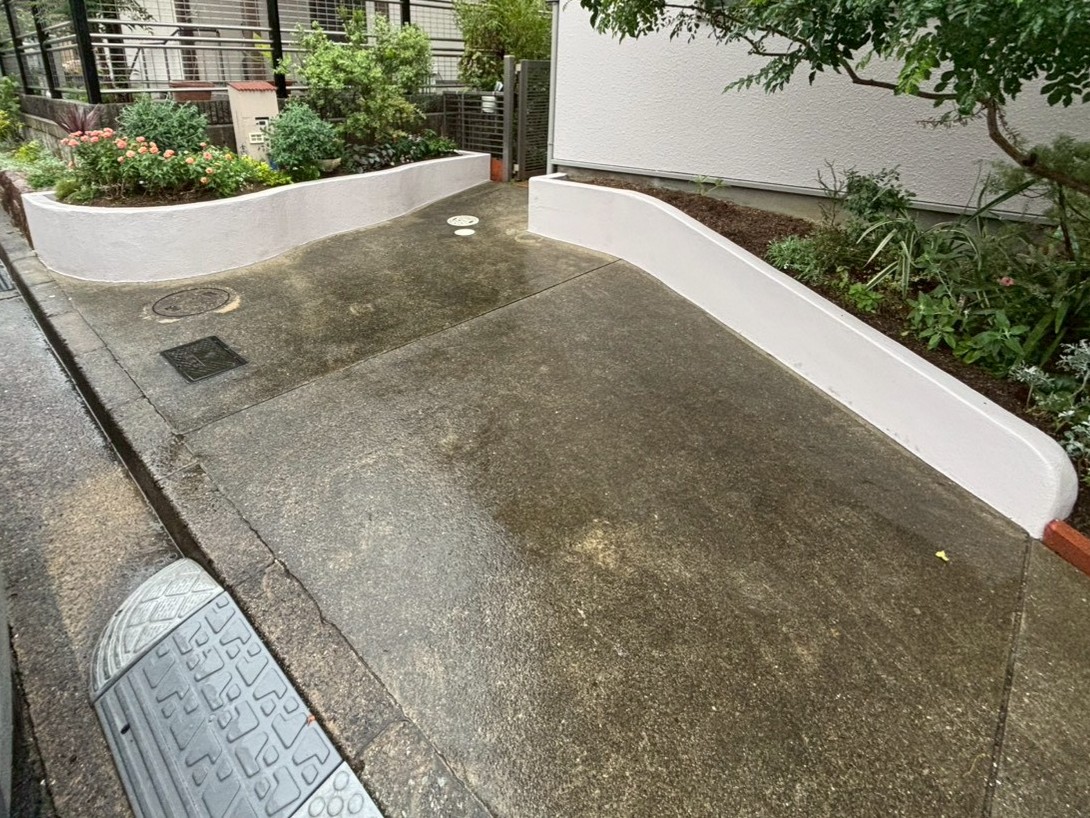

    工事完了です。

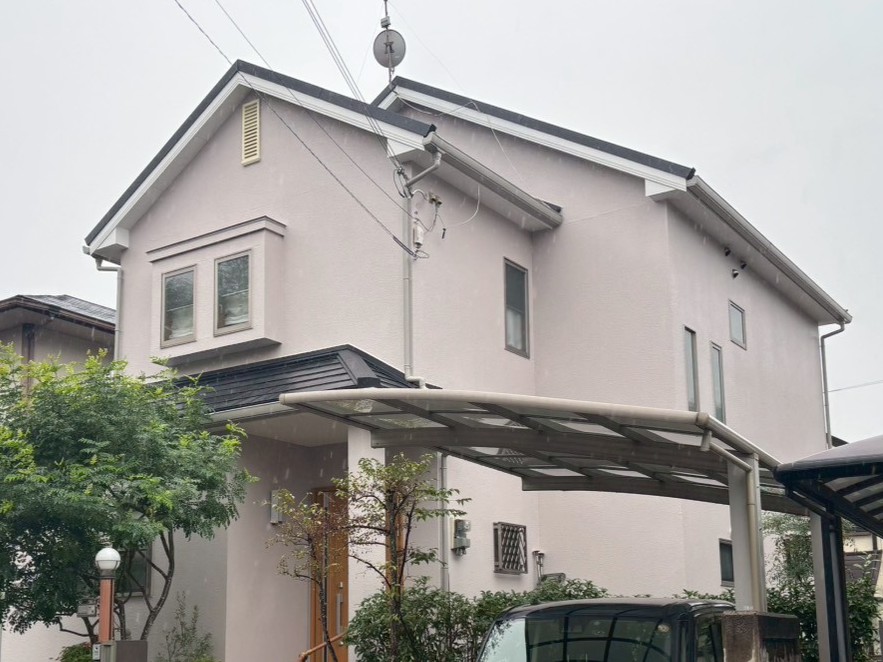

  165. 165. 2025年10月31日

    最終確認

    最終確認

    工事完了です。
