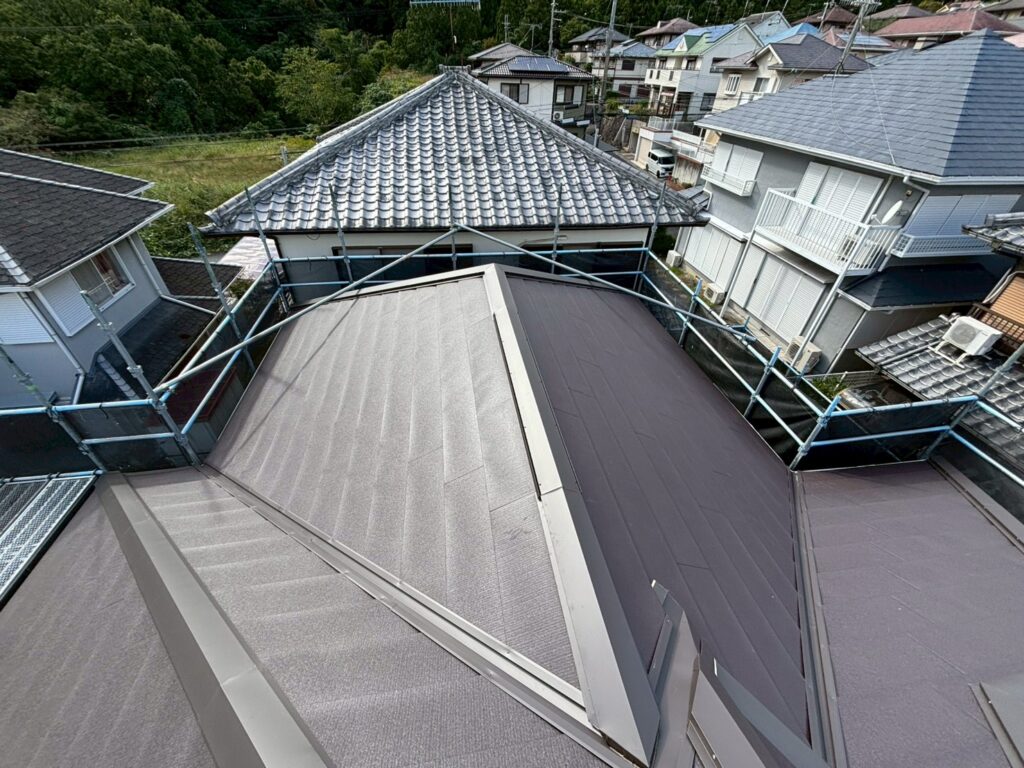

R7.9/29-10/16 橋本市 K様邸 屋根、雨とい改修工事

Case Study - 施工完了

Case Study - ただいま施行中

R7.9/29-10/16 橋本市 K様邸 屋根、雨とい改修工事
  1. 施工状況

    現在施行中

  2. 工事内容

  3. 施工エリア

    和歌山

  4. 工事主任

    松本班、的場班

工事データ

  1. 築年数
  2. 構造
  3. お問合わせ内容
  4. 工事内容
  5. 工期

施工詳細

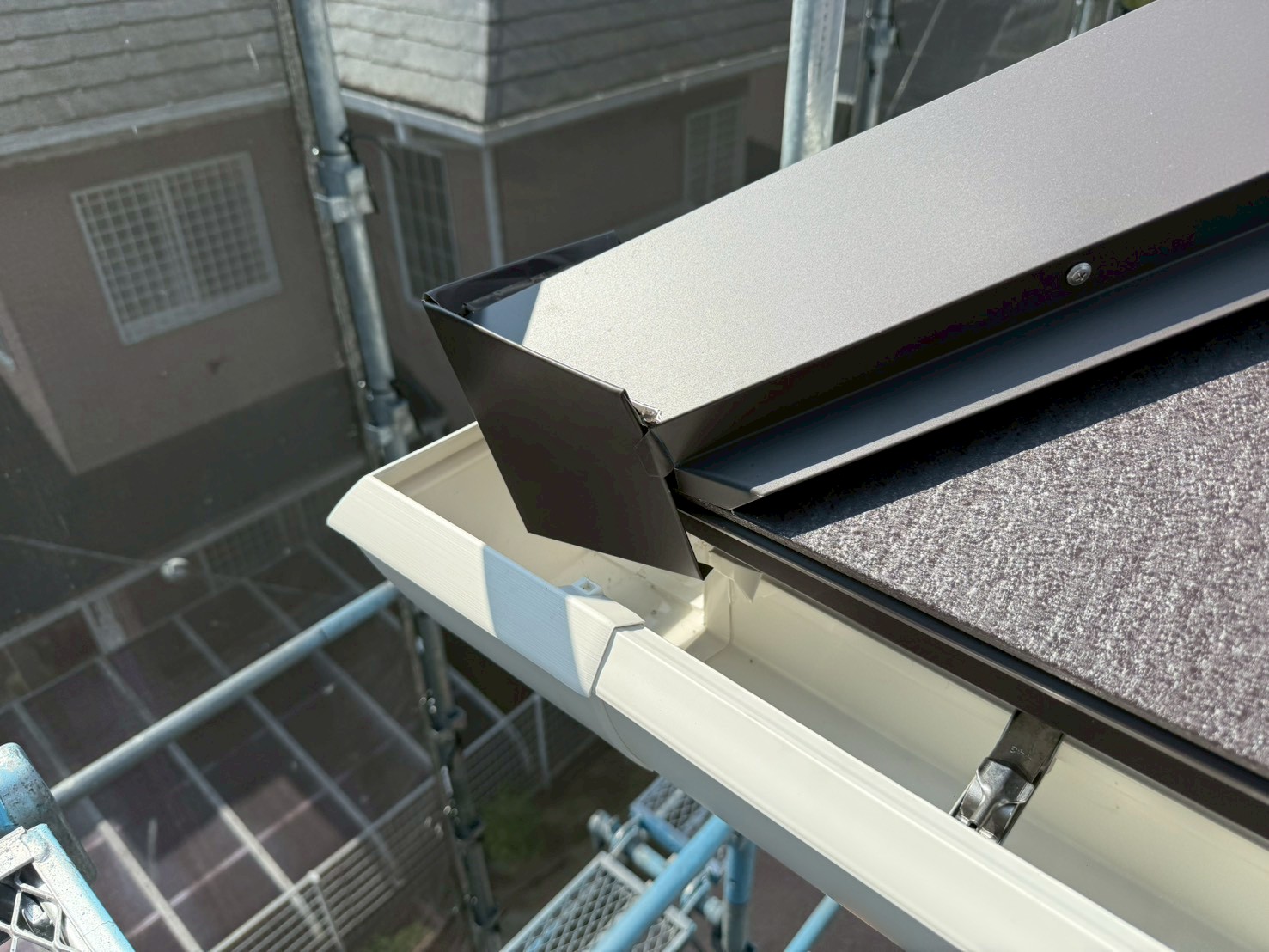

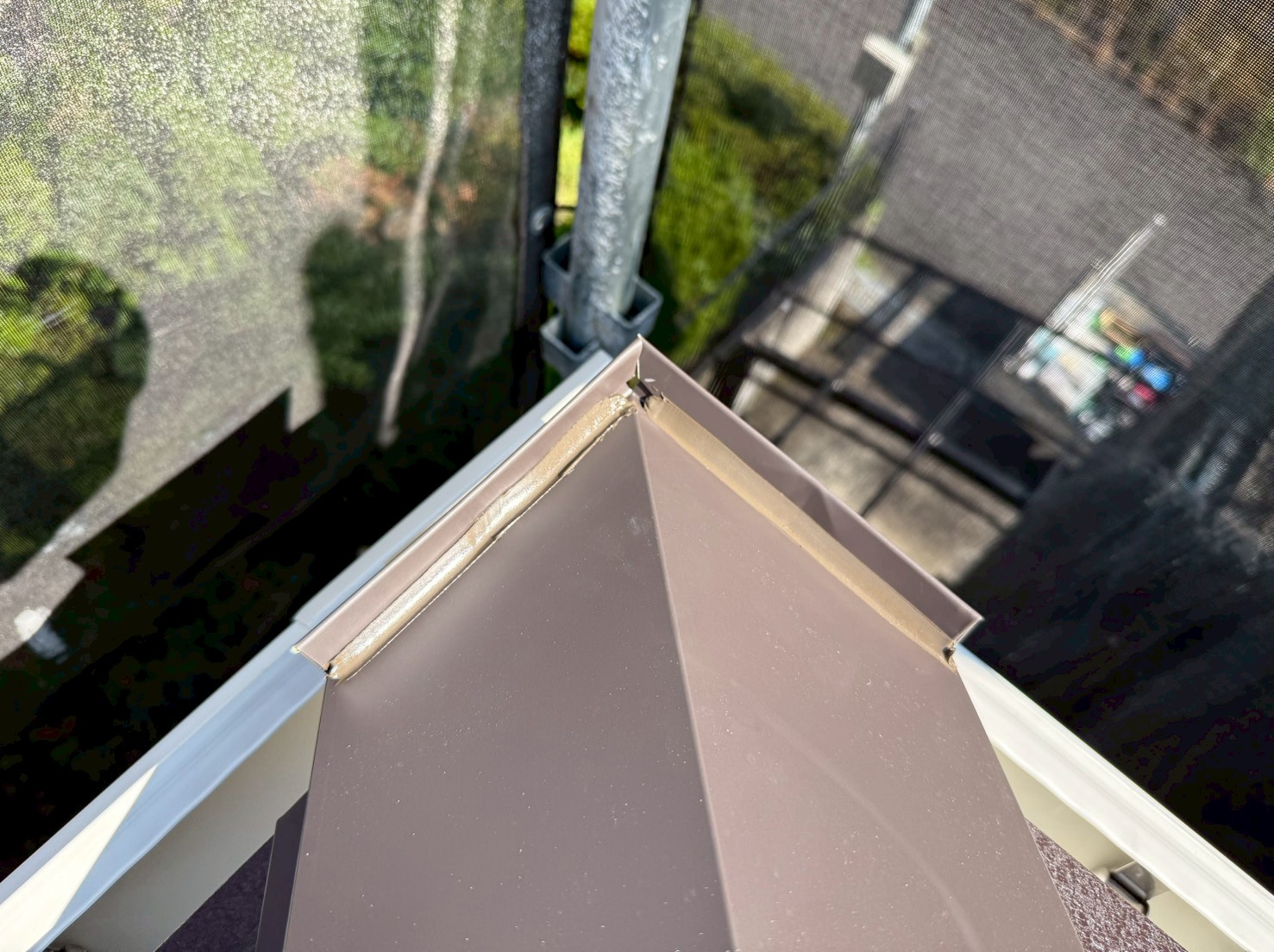

  1. 1. 2025年10月11日

    雨とい工事

    雨とい工事

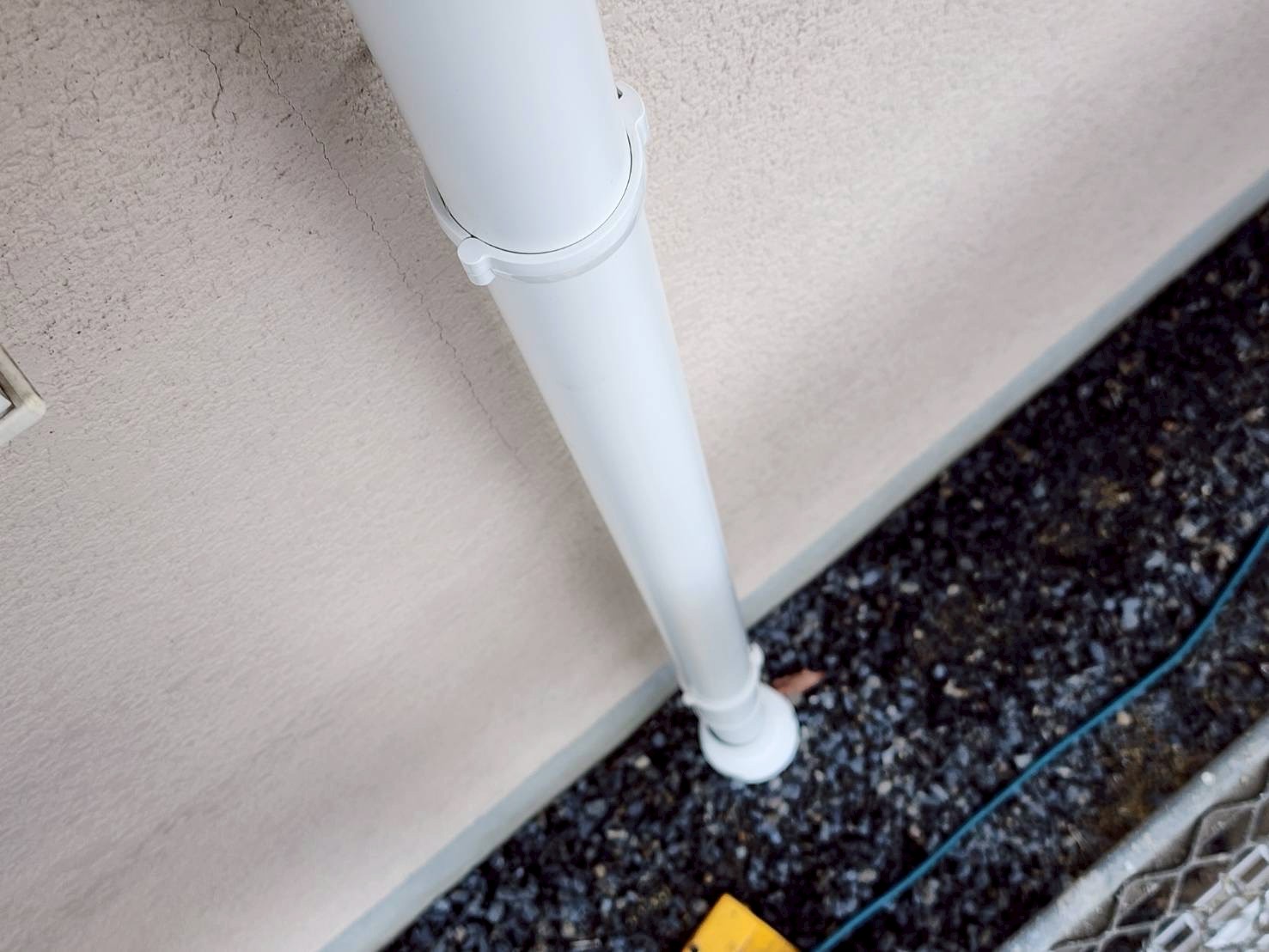

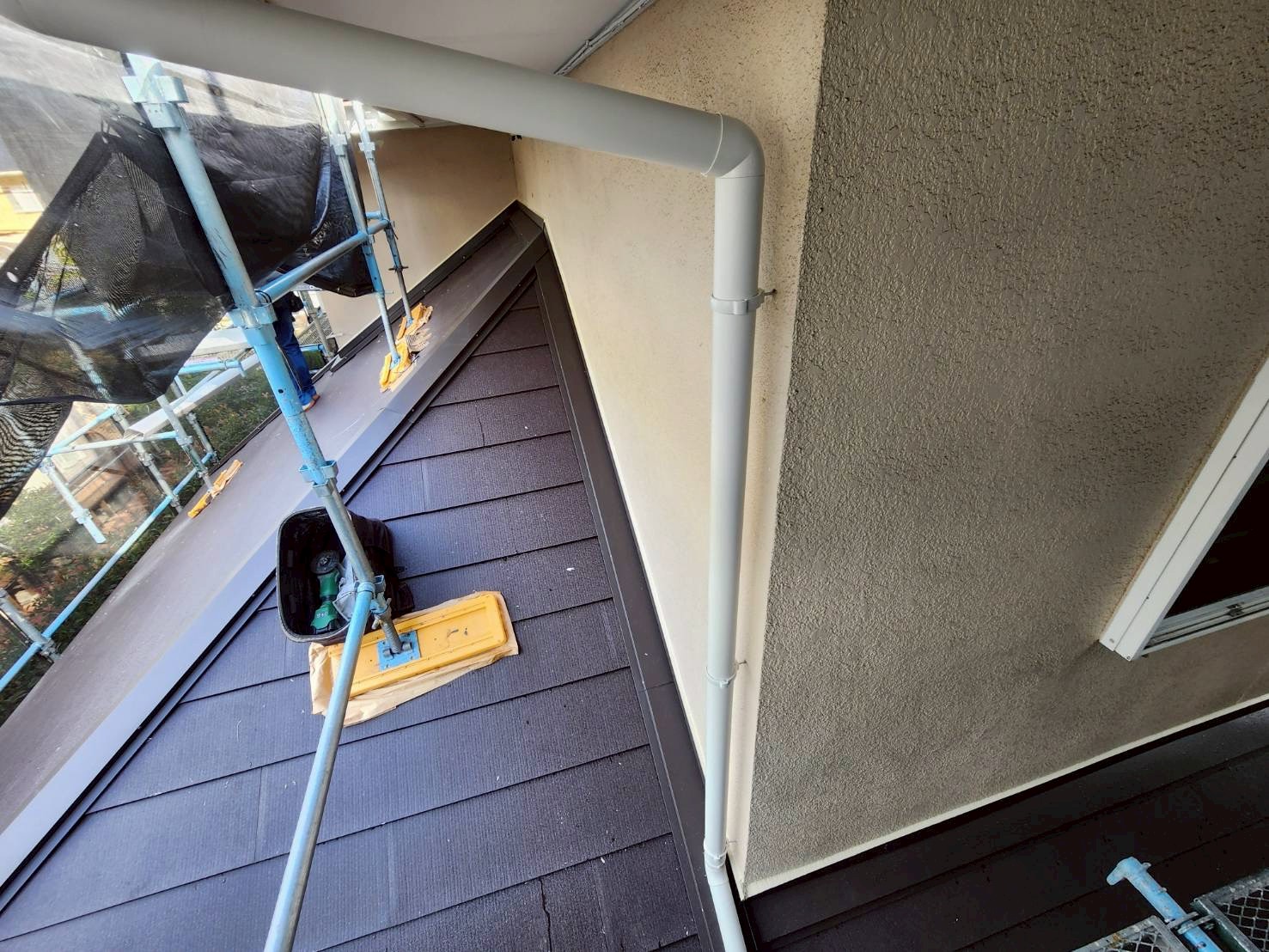

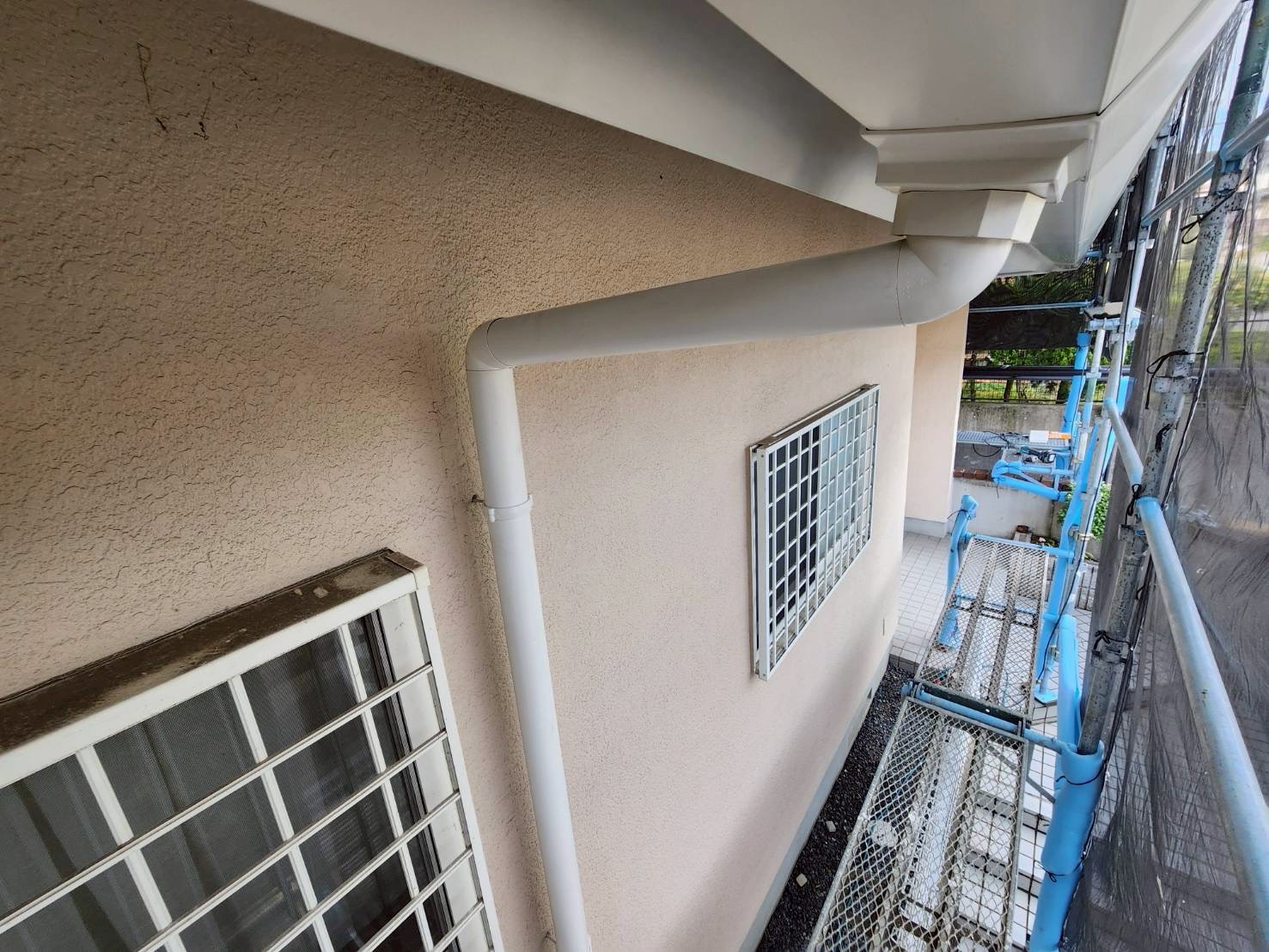

    たてといを排水溝に導きました。

  2. 2. 2025年10月11日

    雨とい工事

    雨とい工事

    たてといを繋いでいきます。

  3. 3. 2025年10月11日

    雨とい工事

    雨とい工事

    集水器付きの軒といを取り付けます。集水器からたてといを繋いでいきます。

  4. 4. 2025年10月11日

    雨とい工事

    雨とい工事

    控え金具も取り付けていきます。

  5. 5. 2025年10月11日

    雨とい工事

    雨とい工事

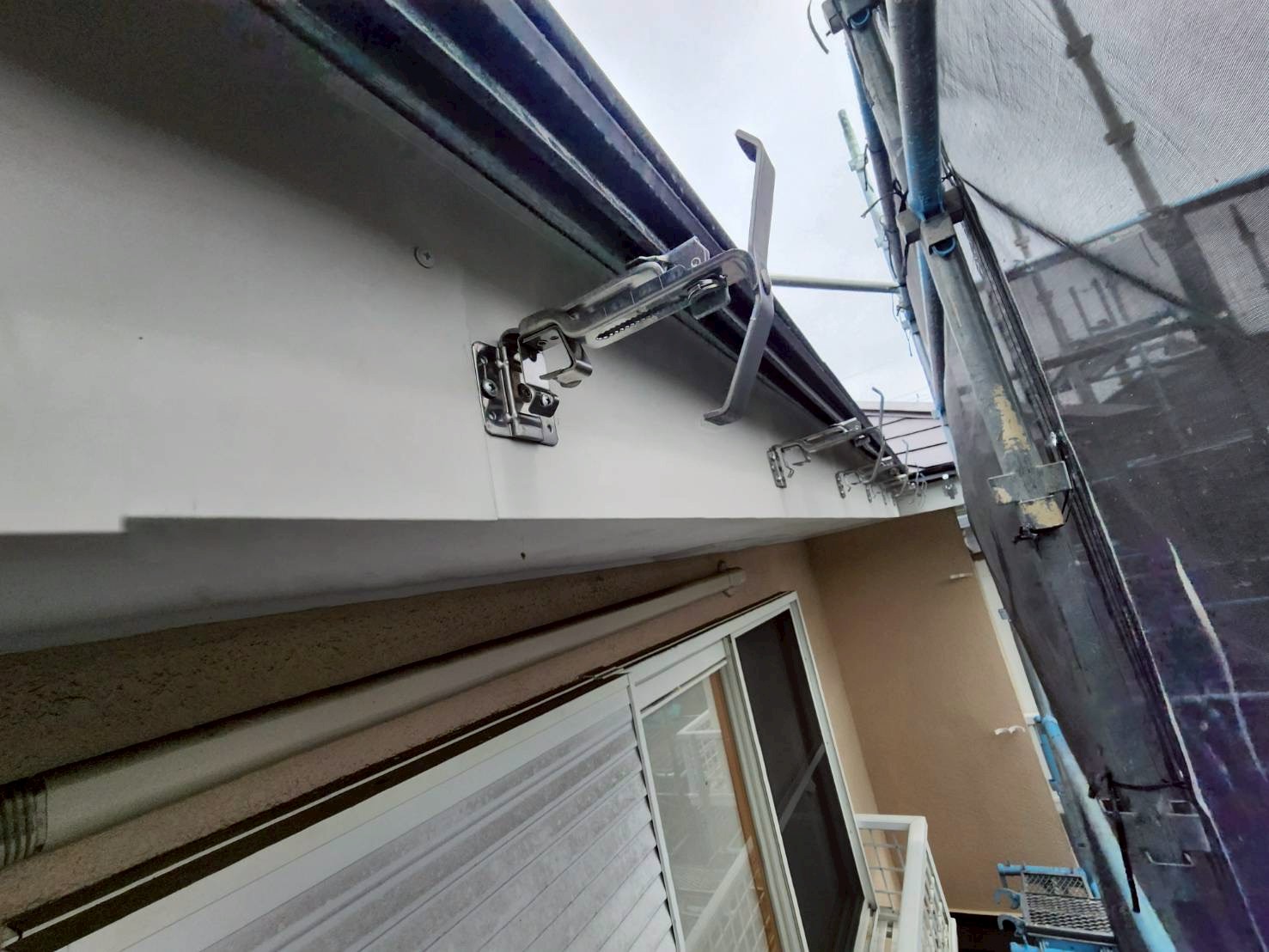

    とい受け金具を取り付けていきます。

  6. 6. 2025年10月11日

    雨とい工事

    雨とい工事

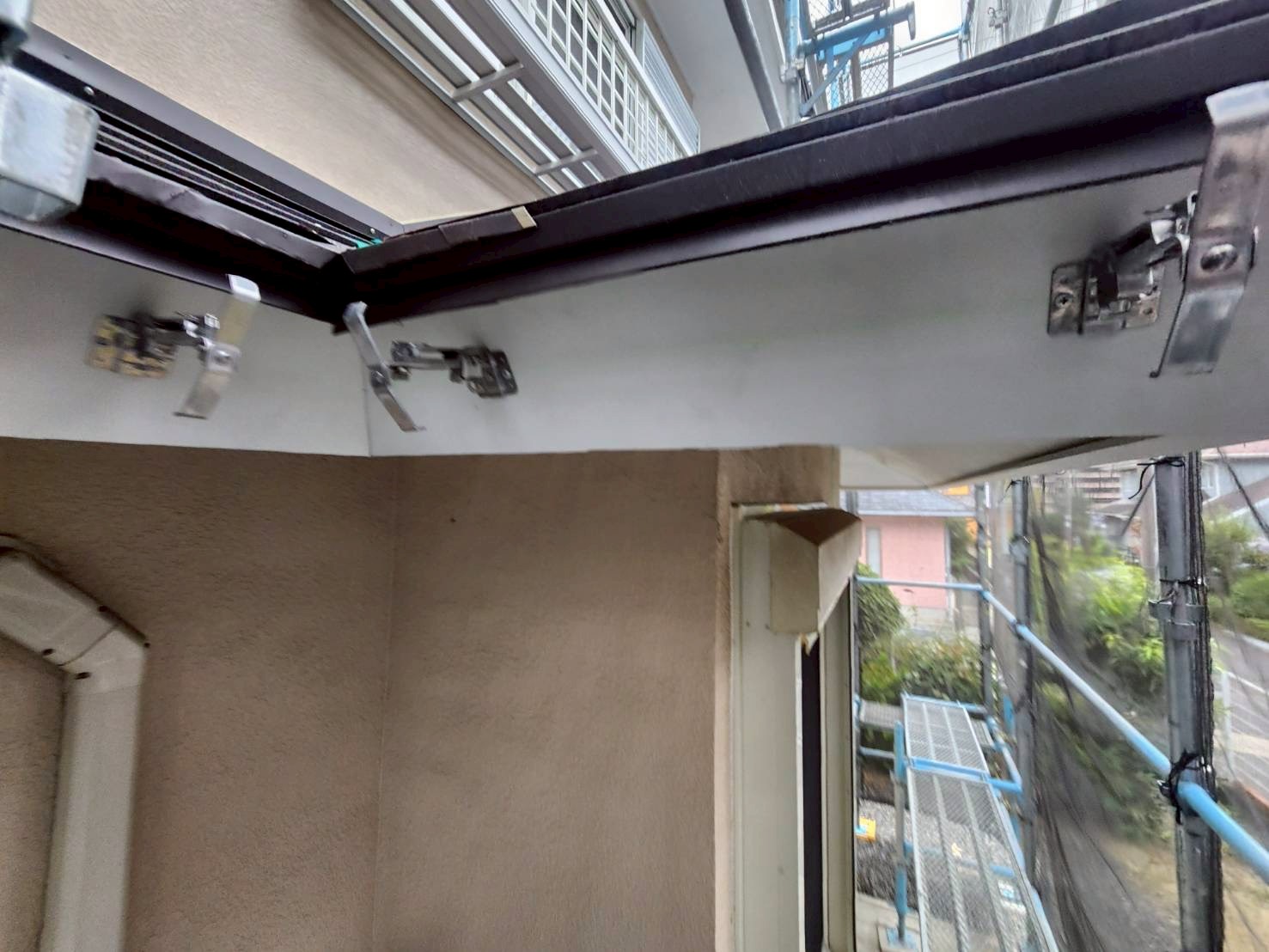

    とい受け金具を取り付けていきます。

  7. 7. 2025年10月10日

    雨とい工事

    雨とい工事

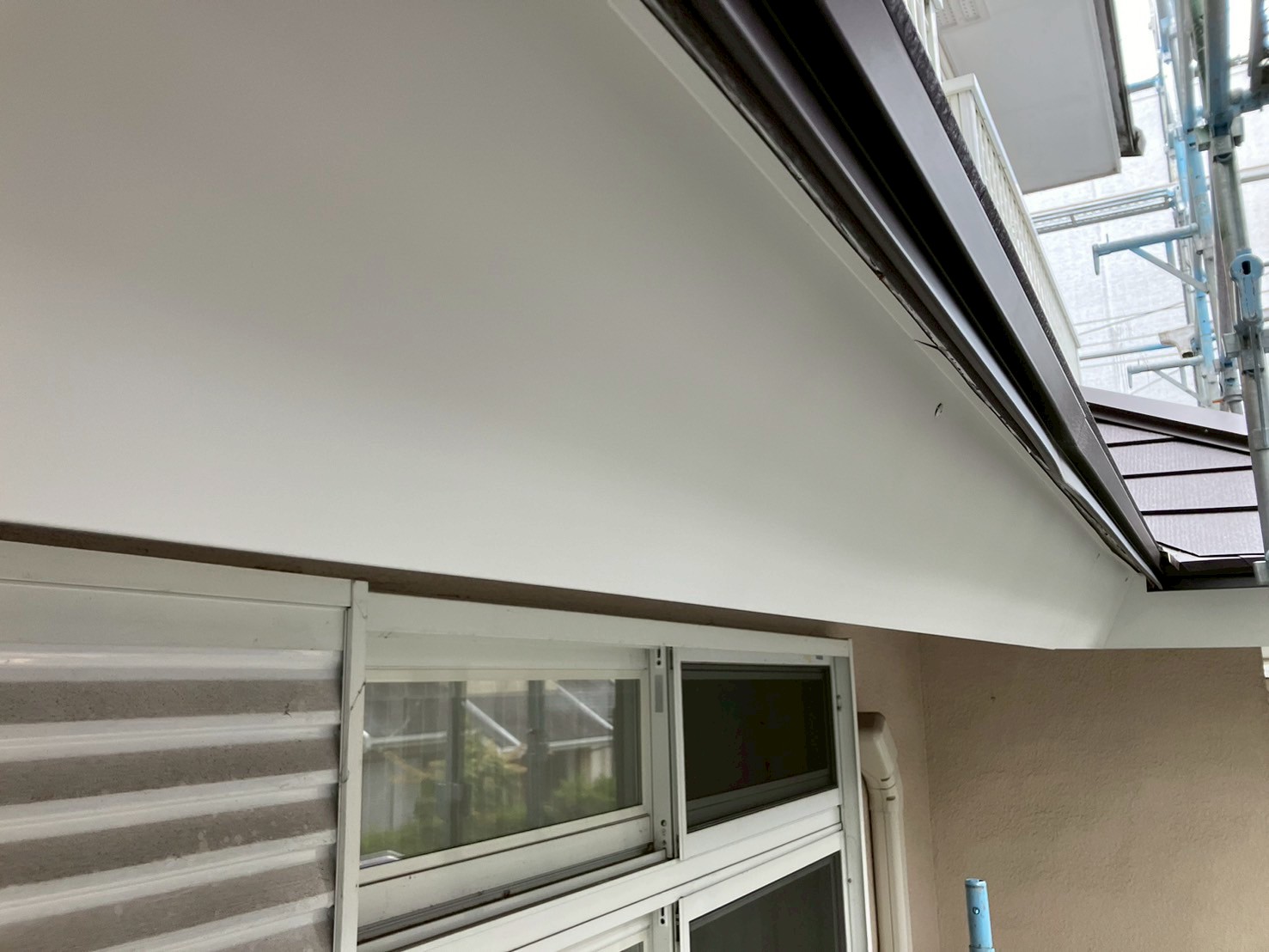

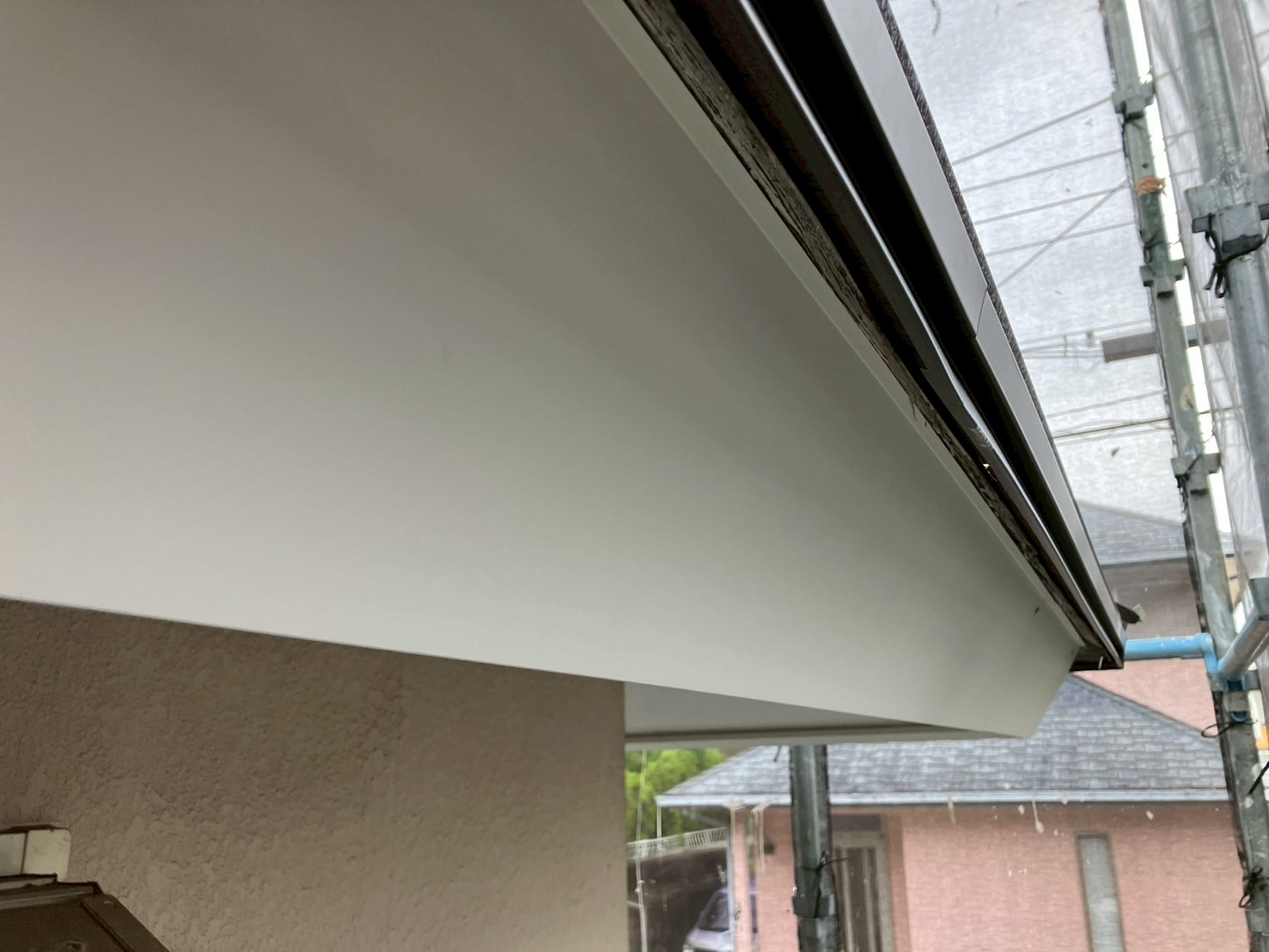

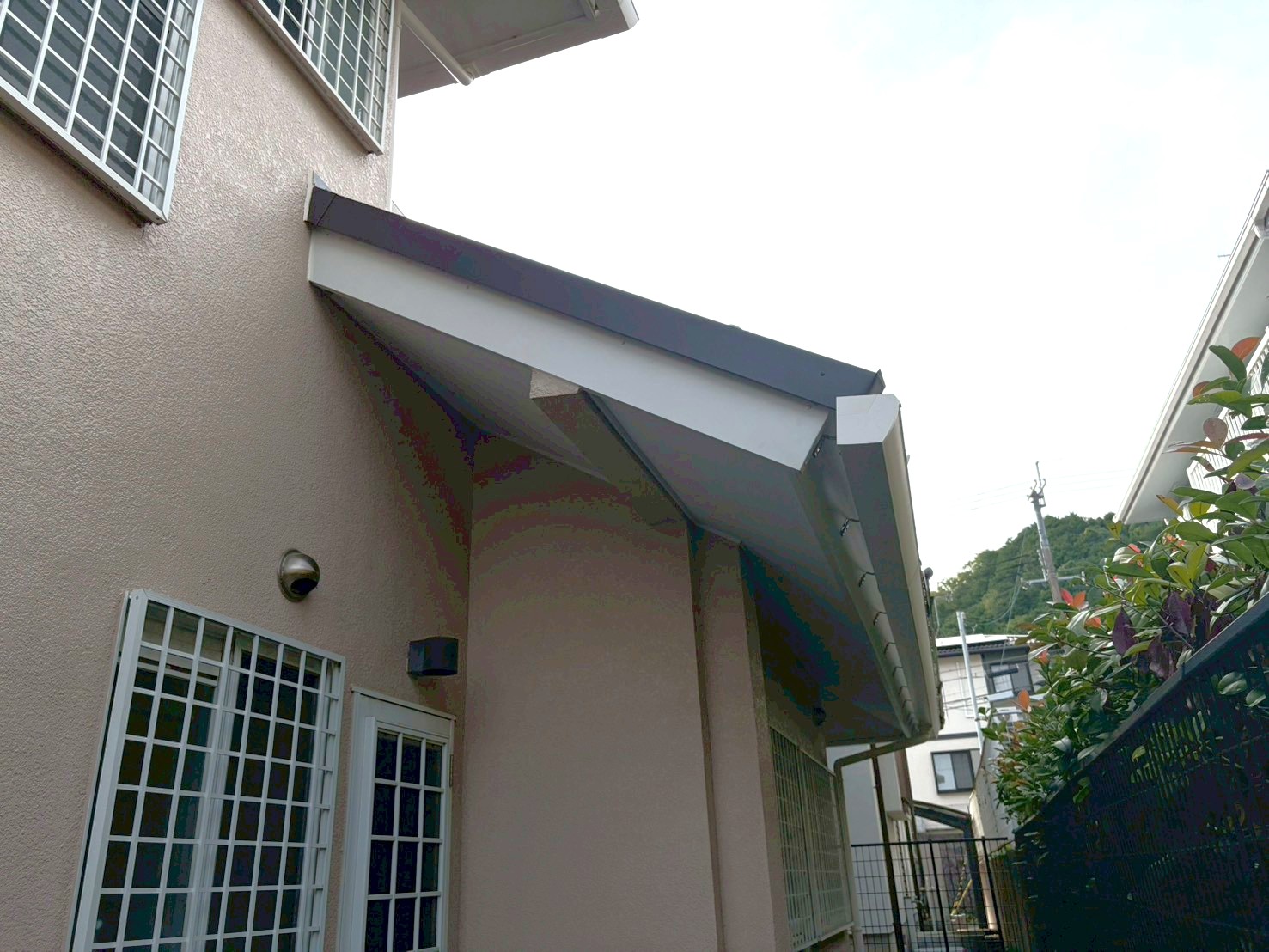

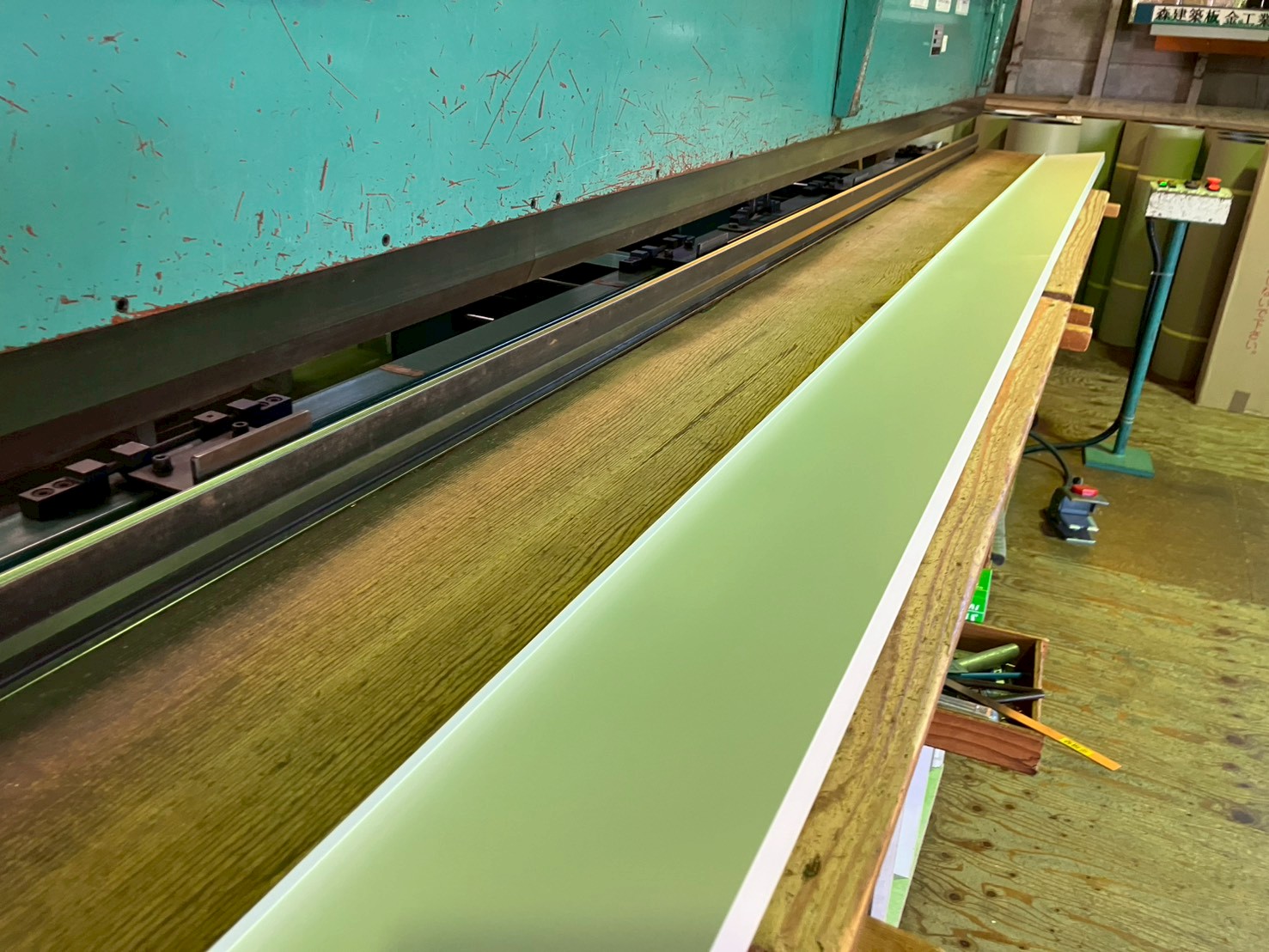

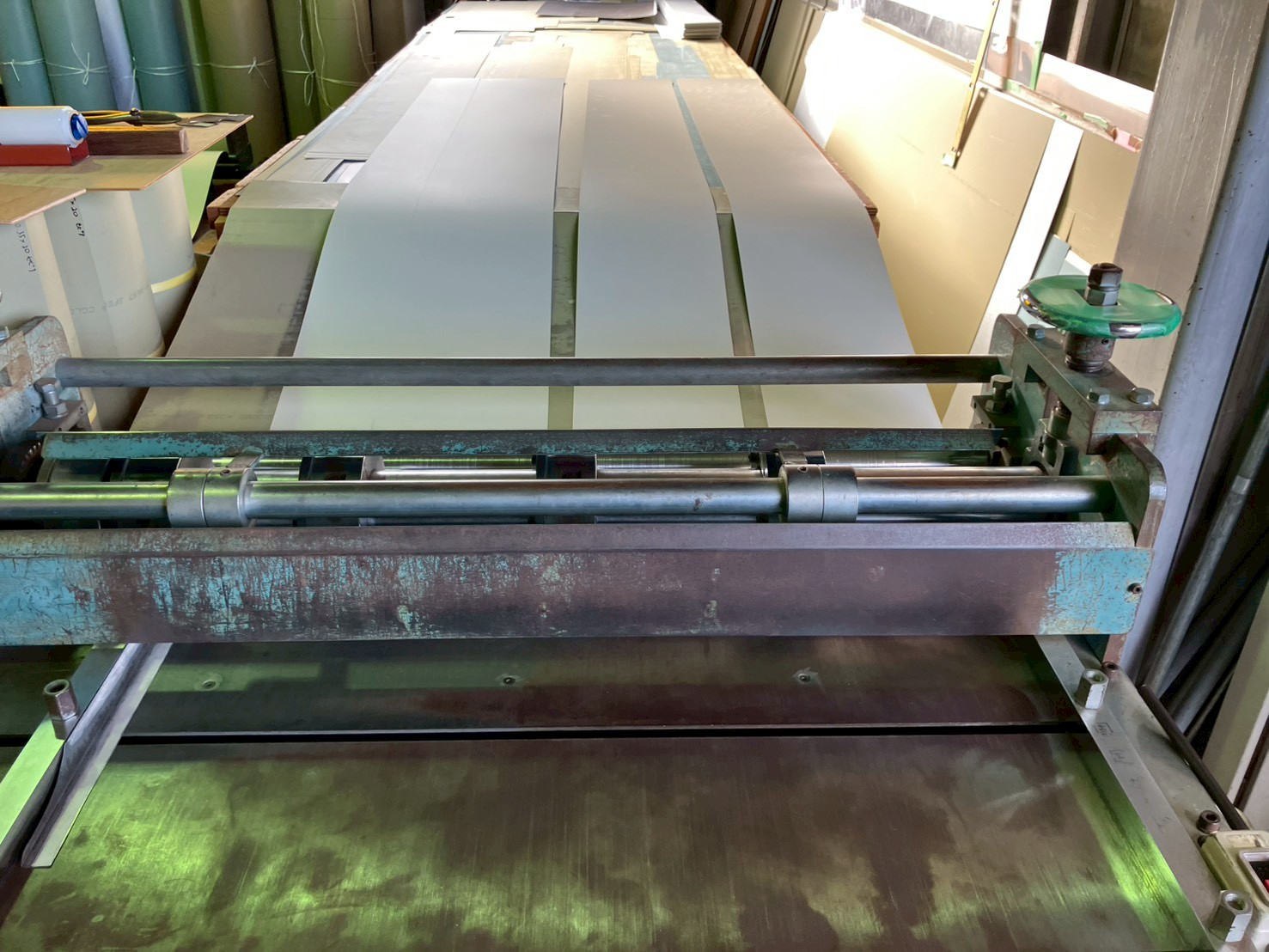

    鼻隠しに制作した板金を取り付けます。

  8. 8. 2025年10月10日

    雨とい工事

    雨とい工事

    鼻隠しに制作した板金を取り付けます。

  9. 9. 2025年10月10日

    雨とい工事

    雨とい工事

    とい受け金具も撤去しました。

  10. 10. 2025年10月10日

    雨とい工事

    雨とい工事

    とい受け金具も撤去します。

  11. 11. 2025年10月10日

    雨とい工事

    雨とい工事

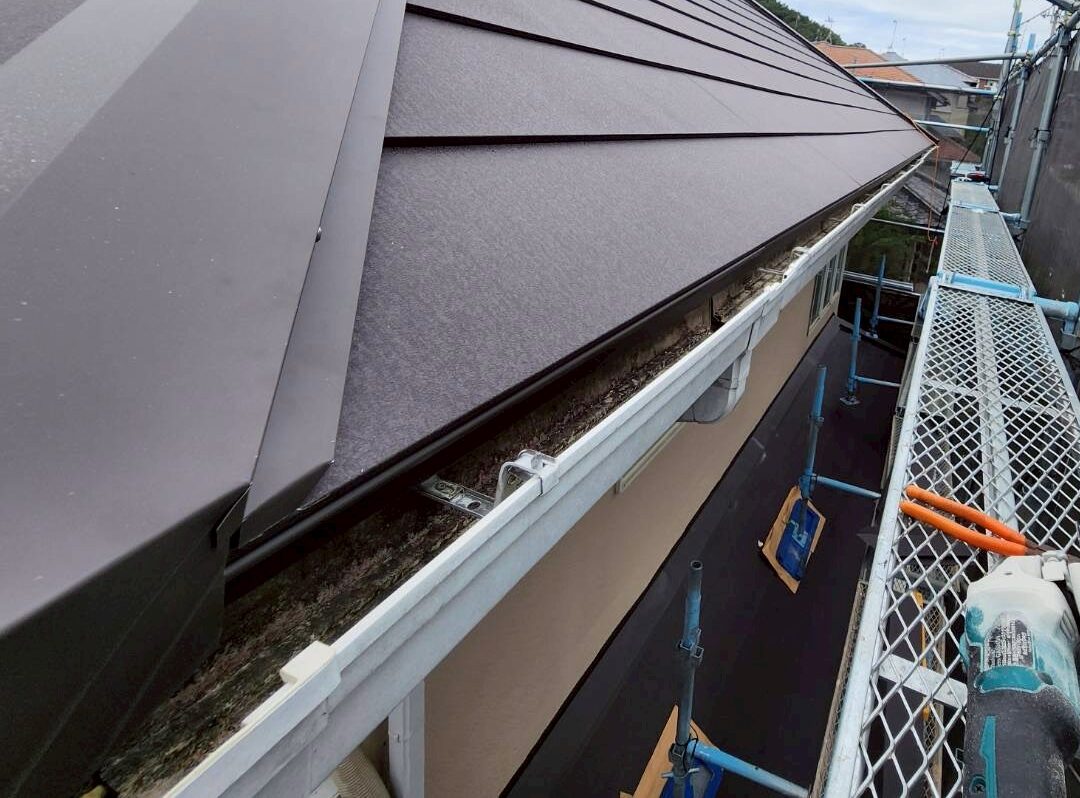

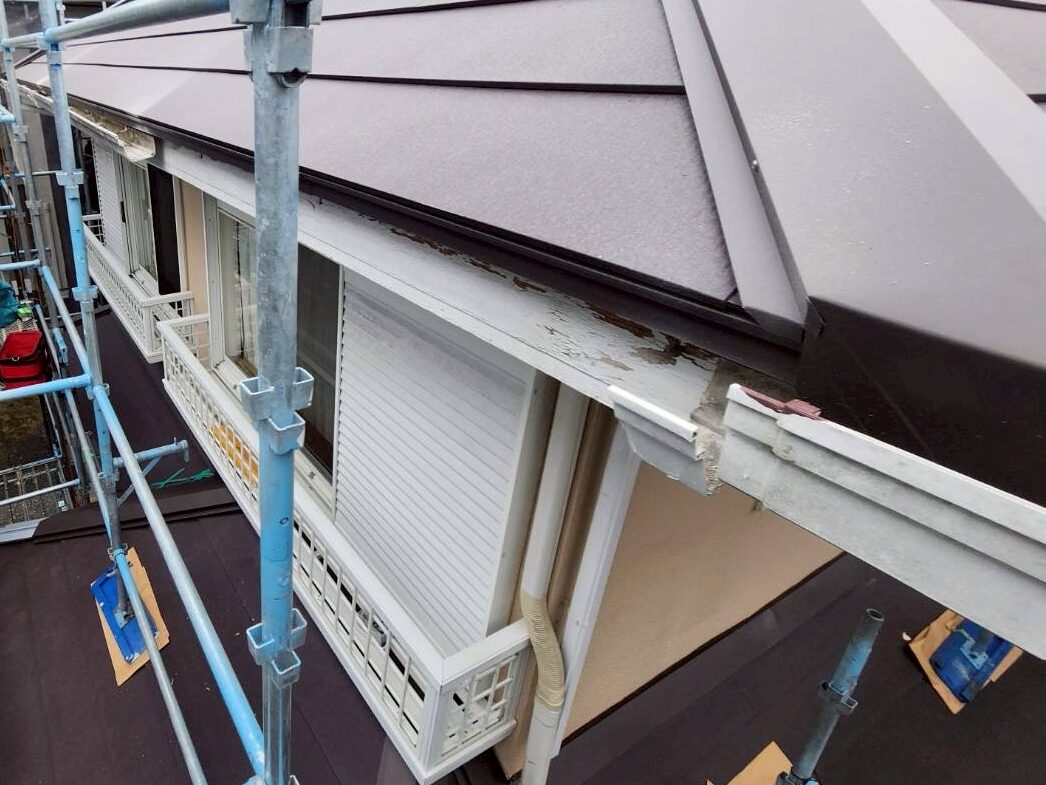

    軒といを撤去していきます。

  12. 12. 2025年10月10日

    雨とい工事

    雨とい工事

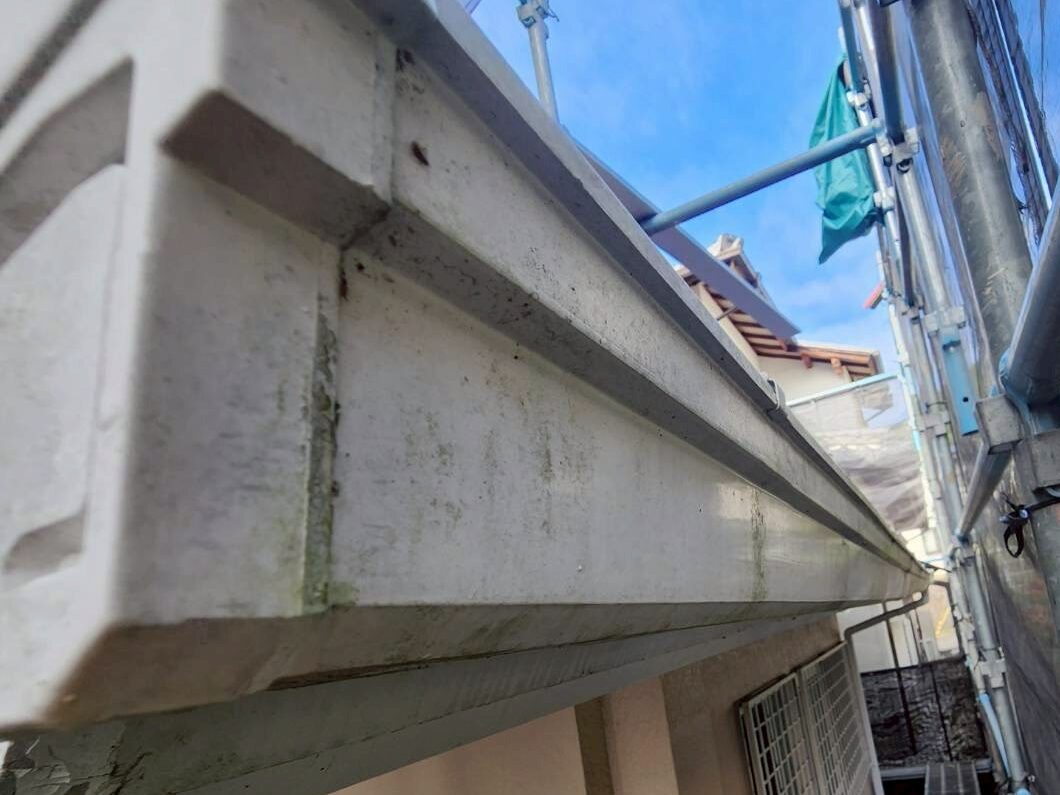

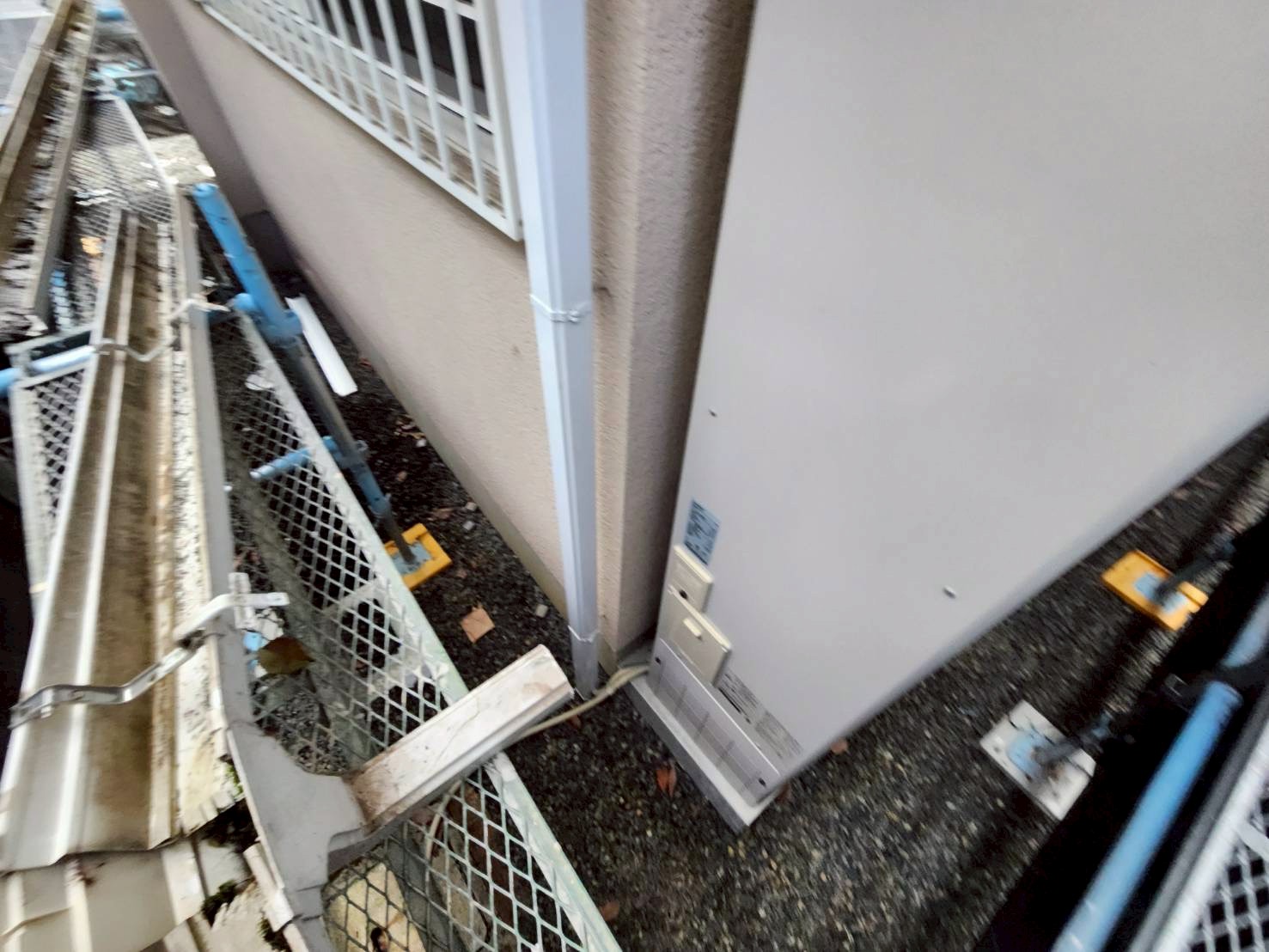

    既存の状態です。

  13. 13. 2025年10月10日

    雨とい工事

    雨とい工事

    既存の状態です。

  14. 14. 2025年10月10日

    屋根カバー工事(下屋)

    屋根カバー工事(下屋)

    シーリング処理しました。

  15. 15. 2025年10月10日

    屋根カバー工事(下屋)

    屋根カバー工事(下屋)

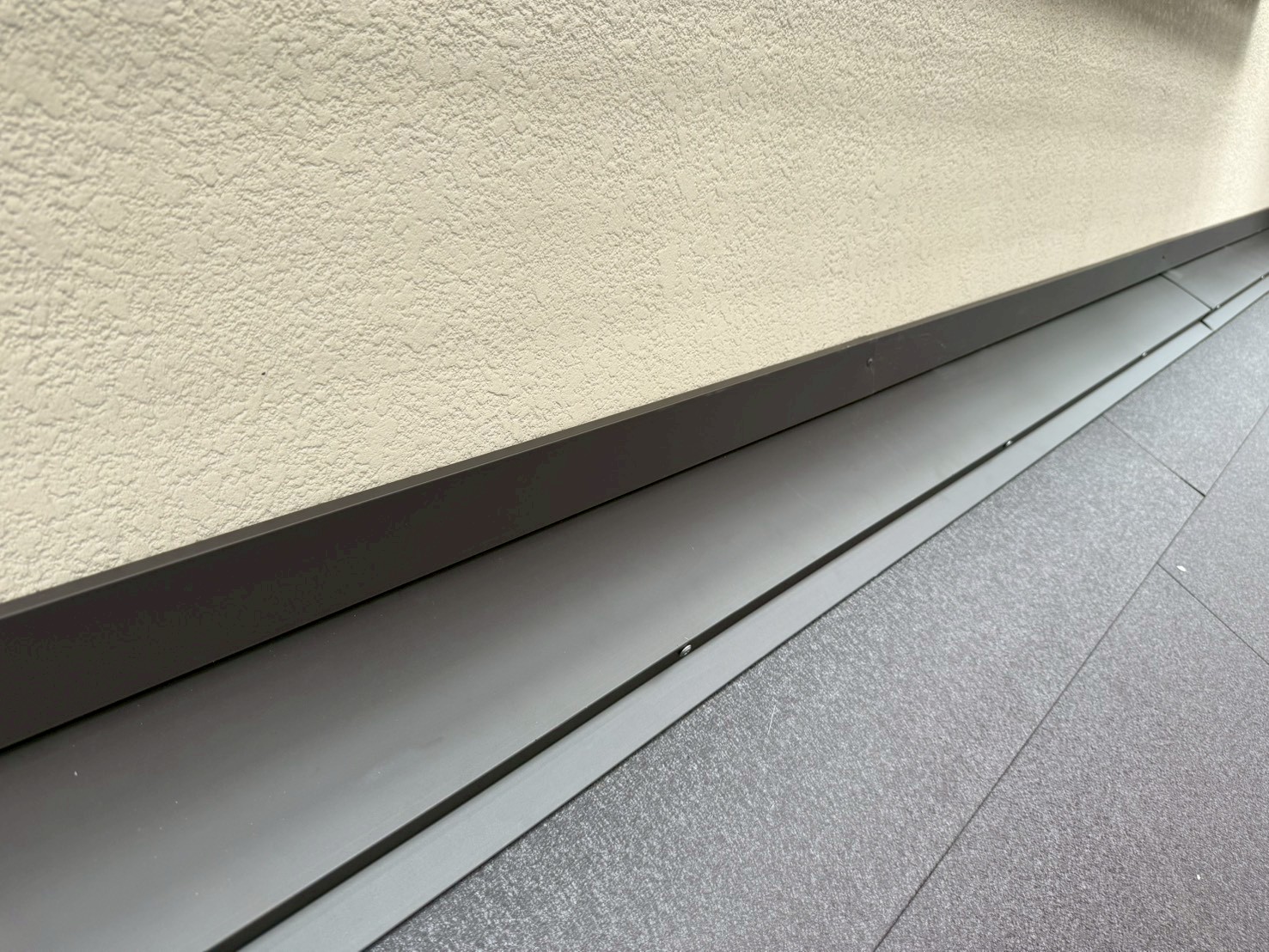

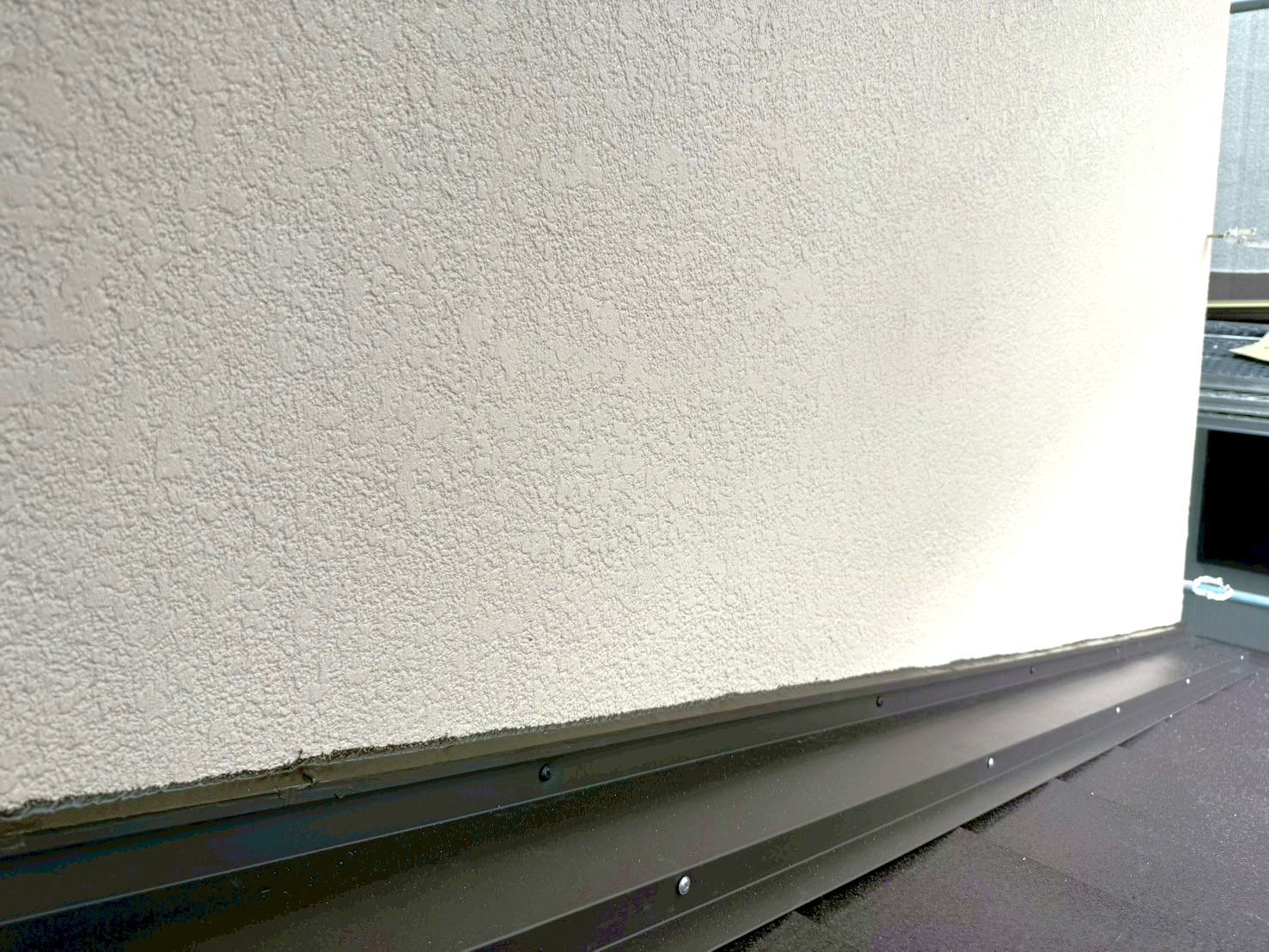

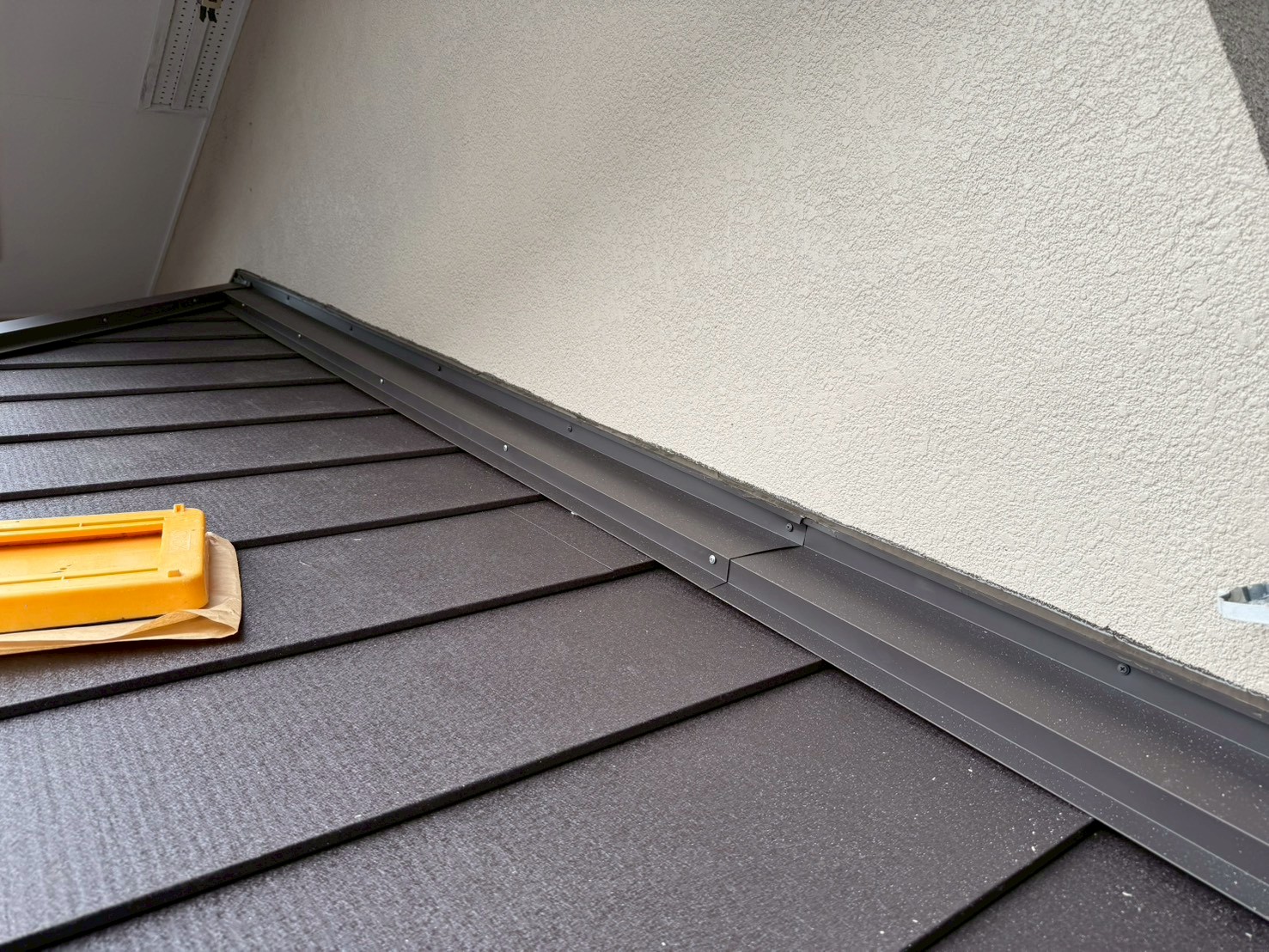

    さらに壁際水切りを取り付けます(二重水切り)。

  16. 16. 2025年10月10日

    屋根カバー工事(下屋)

    屋根カバー工事(下屋)

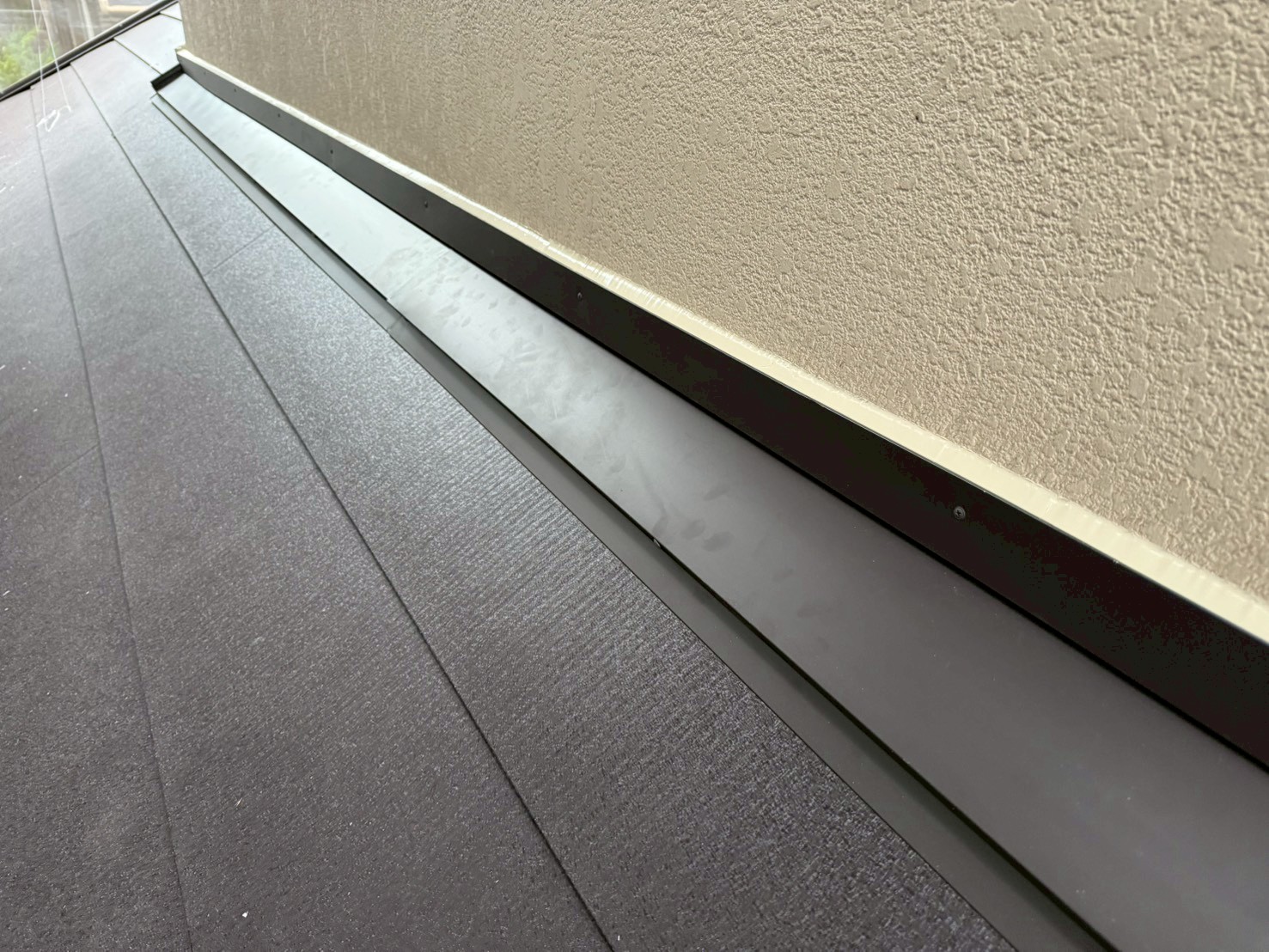

    壁際水切りを取り付け、シーリング処理しました。。

  17. 17. 2025年10月09日

    屋根カバー工事(下屋)

    屋根カバー工事(下屋)

    壁際水切りを取り付け、シーリング処理しました。。

  18. 18. 2025年10月09日

    屋根カバー工事(大屋根)

    屋根カバー工事(大屋根)

    棟板金を取り付けました

  19. 19. 2025年10月09日

    屋根カバー工事(大屋根)

    屋根カバー工事(大屋根)

    棟板金を取り付けました。

  20. 20. 2025年10月08日

    屋根カバー工事(下屋)

    屋根カバー工事(下屋)

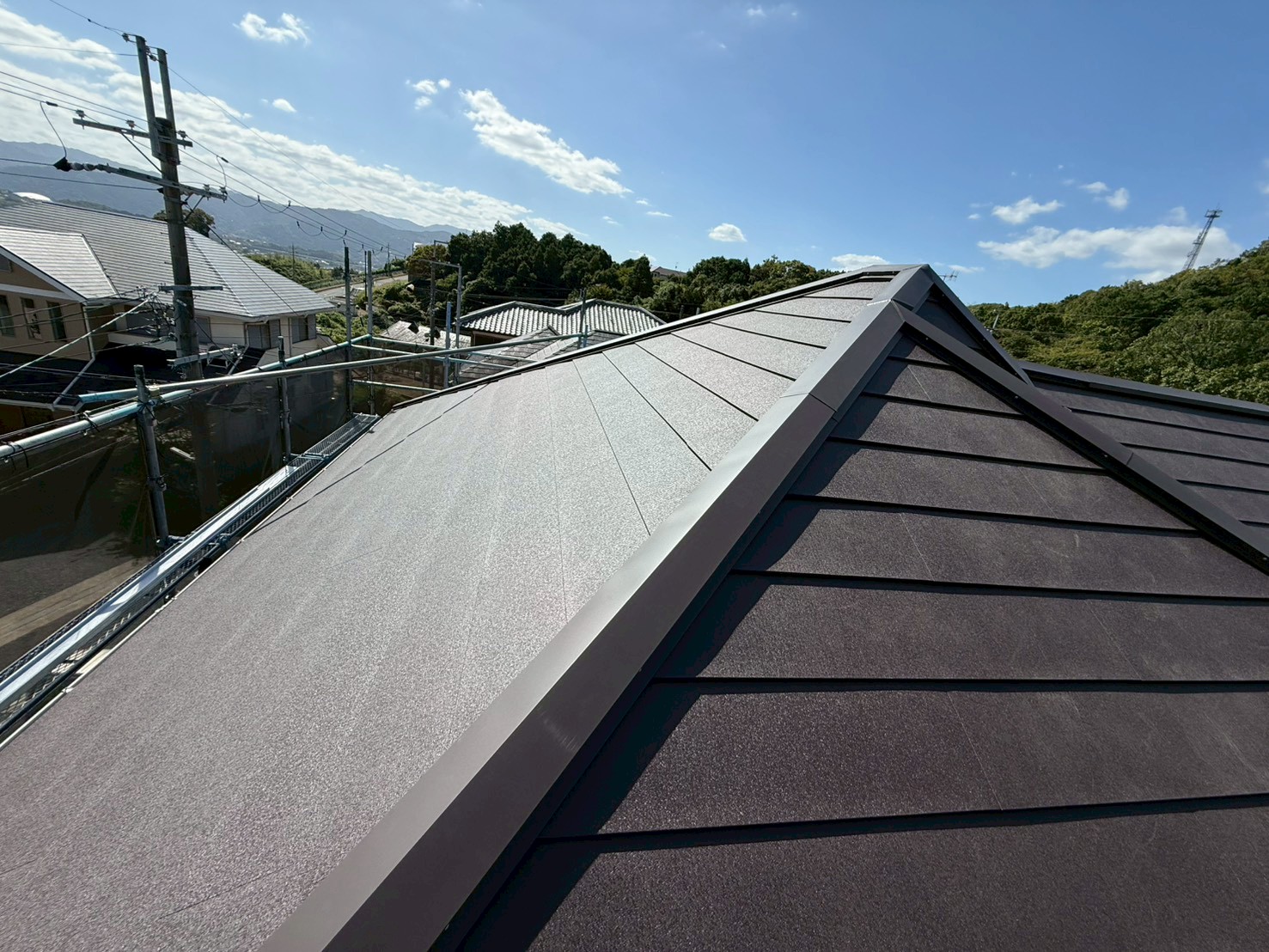

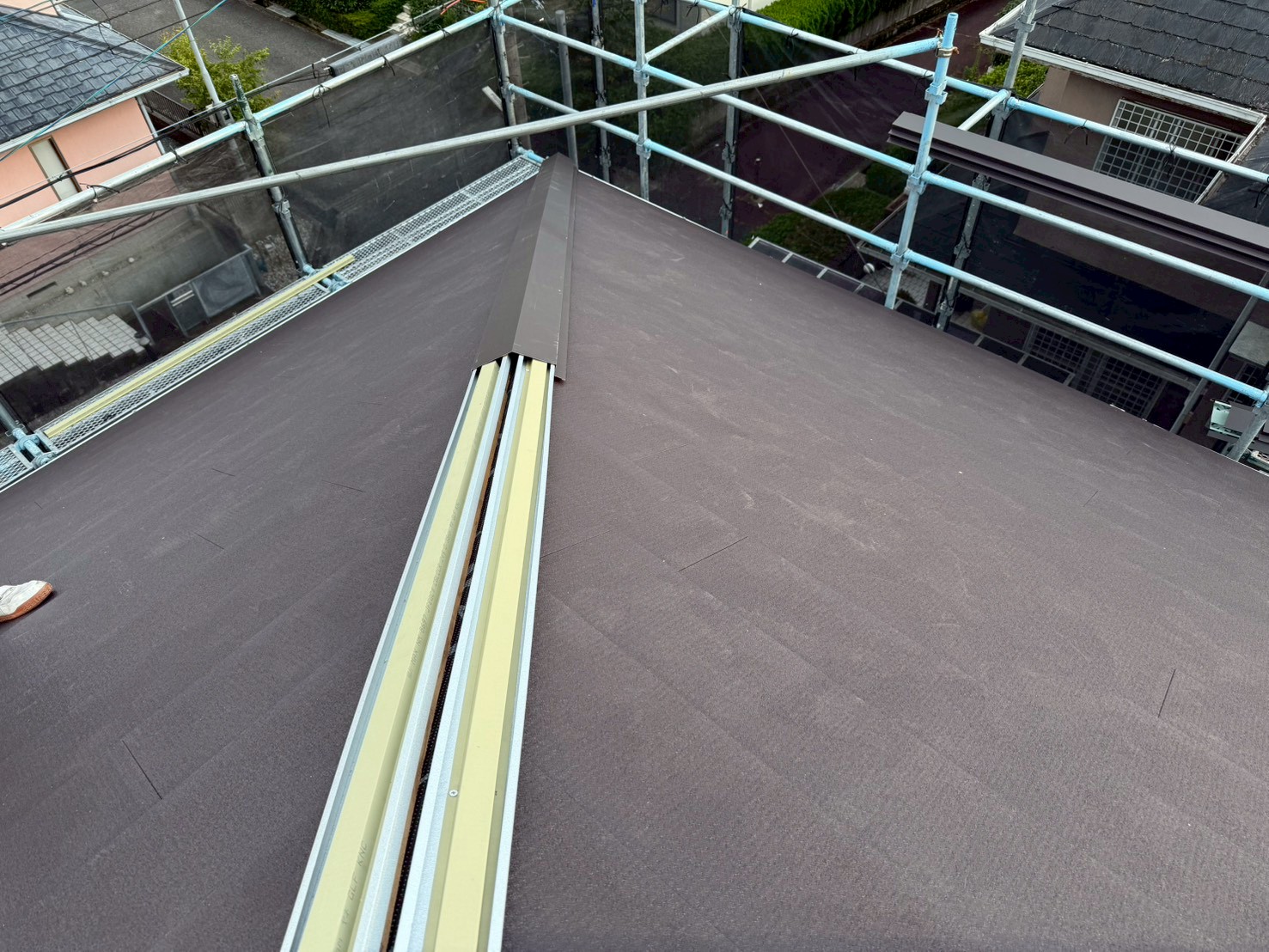

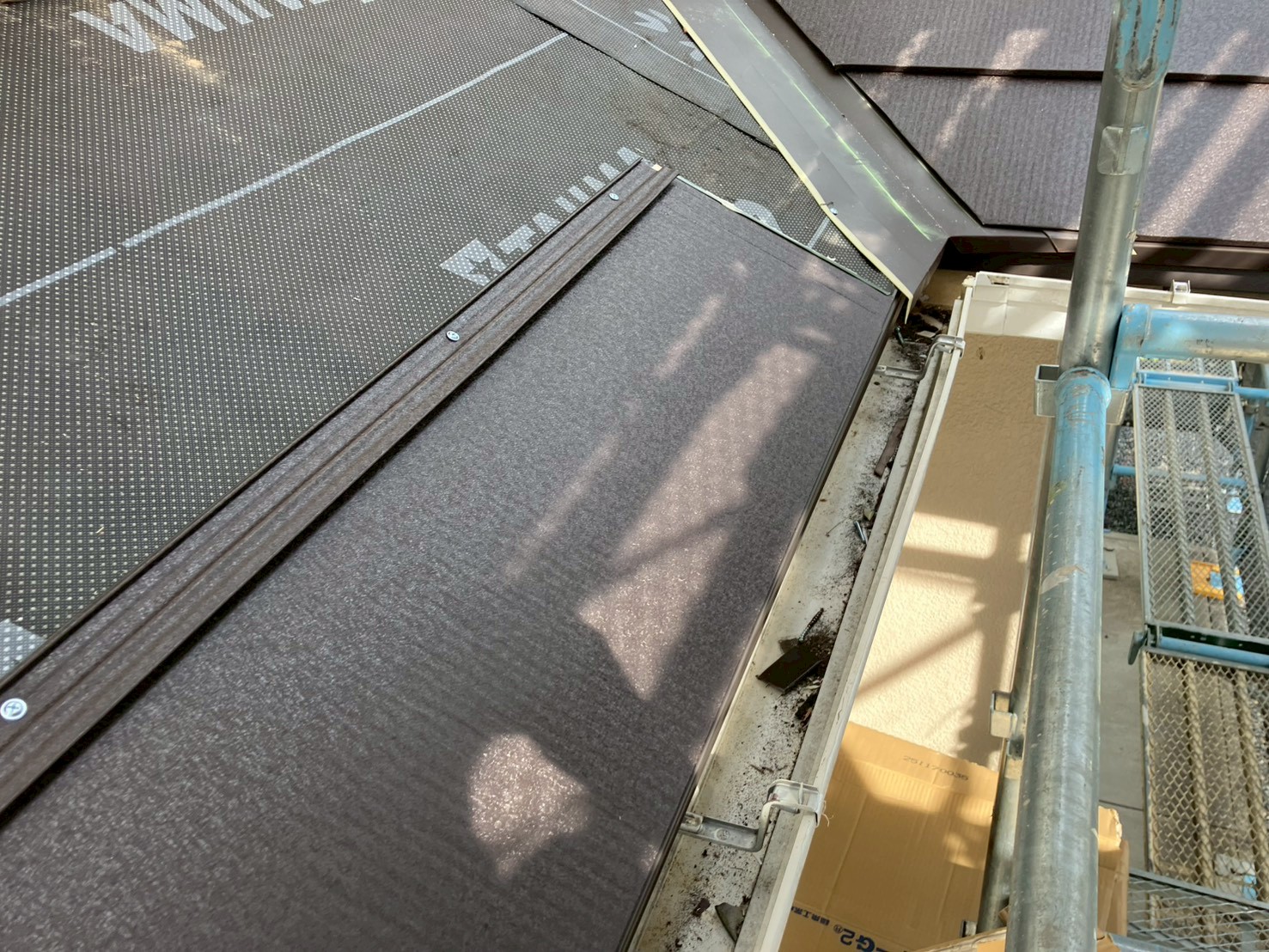

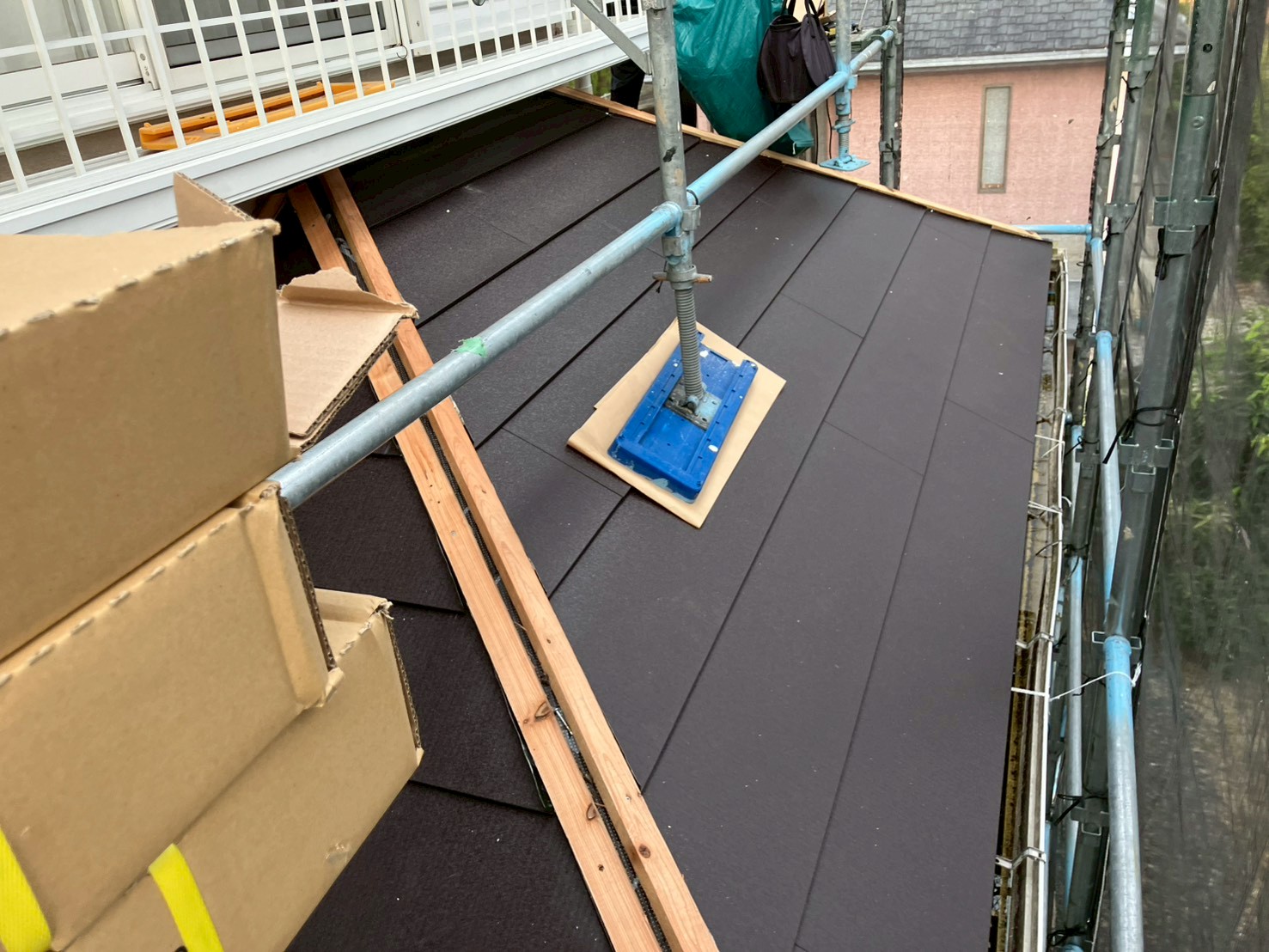

    シルキーG2を葺いていきます。

  21. 21. 2025年10月08日

    屋根カバー工事(下屋)

    屋根カバー工事(下屋)

    下葺き材を張り、シルキーG2を葺いていきます。

  22. 22. 2025年10月08日

    屋根カバー工事

    屋根カバー工事

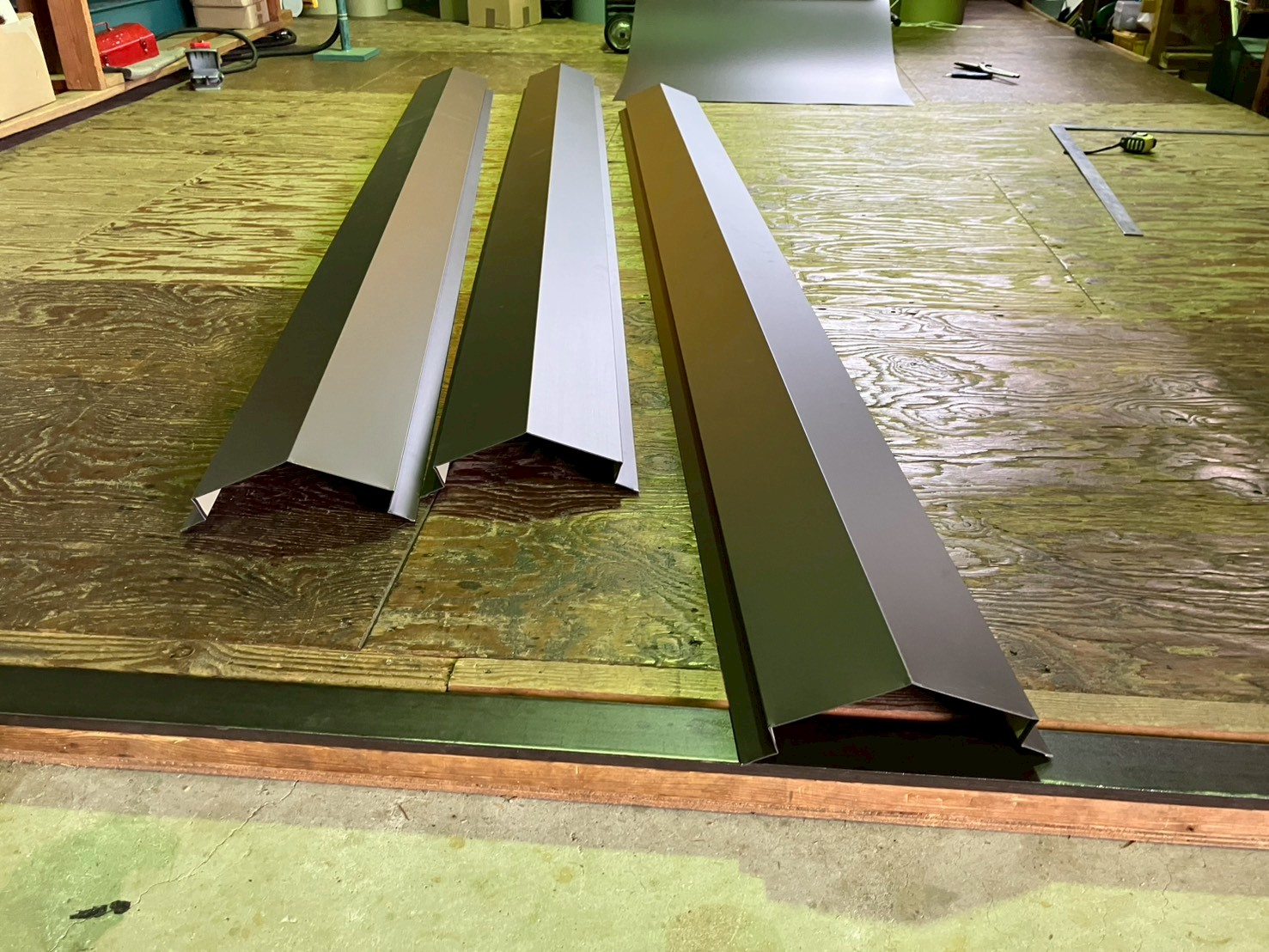

    鼻隠し板金が出来上がりました。

  23. 23. 2025年10月08日

    屋根カバー工事

    屋根カバー工事

    折曲機で加工していきます。

  24. 24. 2025年10月08日

    屋根カバー工事

    屋根カバー工事

    スリッターで平板を切断していきます。

  25. 25. 2025年10月07日

    屋根カバー工事(大屋根)

    屋根カバー工事(大屋根)

    棟にガルバ強化下地(タフベース)を取り付けました。棟板金を取り付けていきます。

  26. 26. 2025年10月07日

    屋根カバー工事(大屋根)

    屋根カバー工事(大屋根)

    棟にガルバ強化下地(タフベース)を取り付けました。棟板金を取り付けていきます。

  27. 27. 2025年10月06日

    屋根カバー工事(大屋根)

    屋根カバー工事(大屋根)

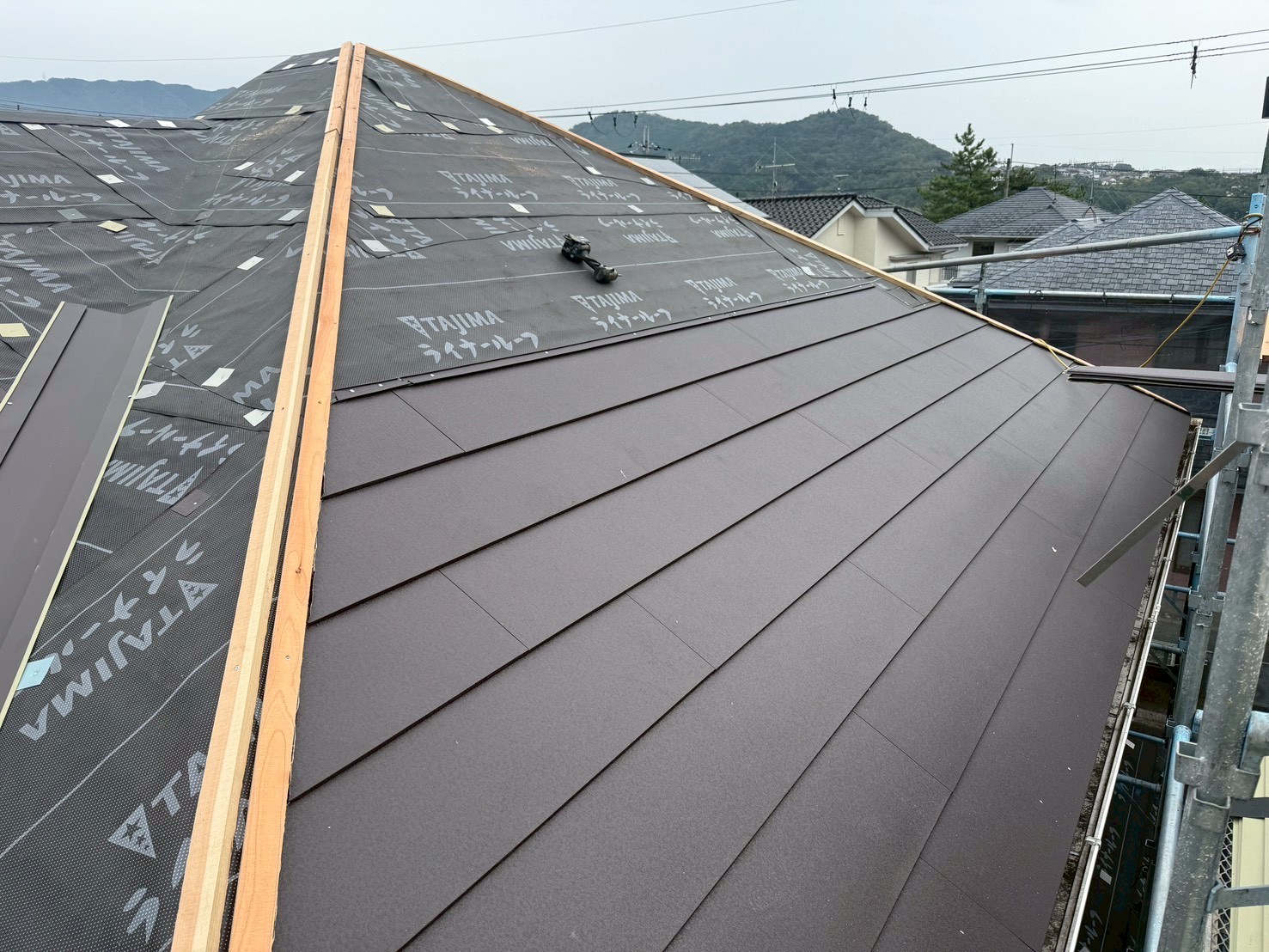

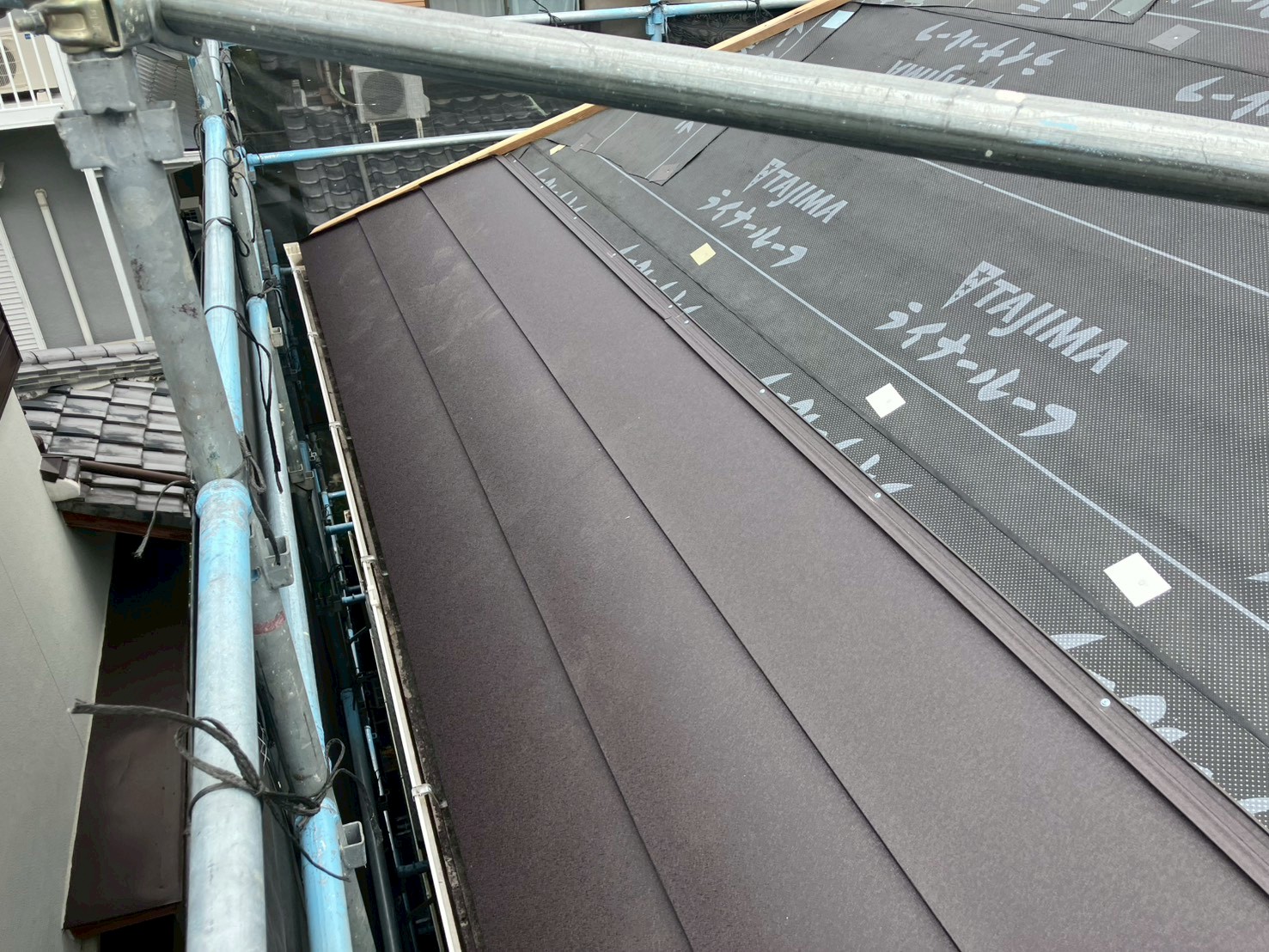

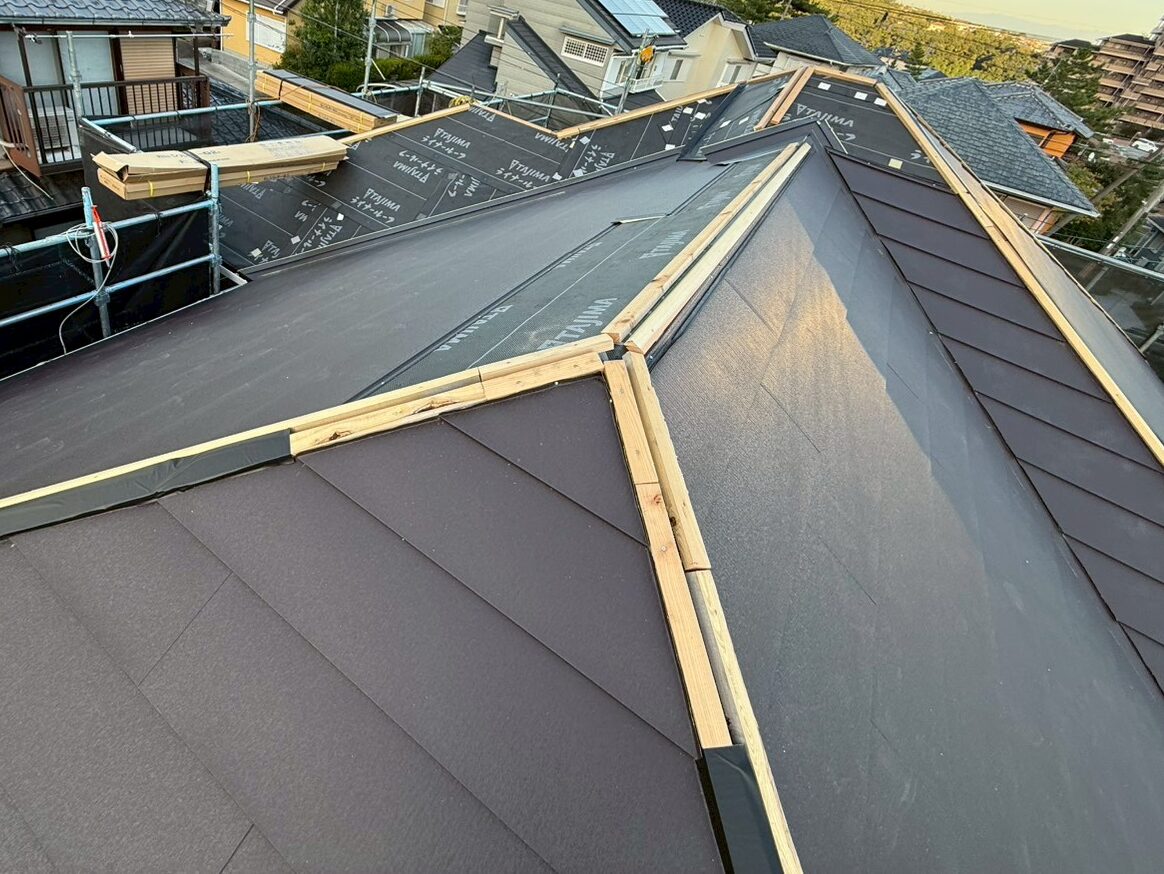

    シルキーG2を葺いていきます。

  28. 28. 2025年10月06日

    屋根カバー工事(大屋根)

    屋根カバー工事(大屋根)

    シルキーG2を葺いていきます。

  29. 29. 2025年10月04日

    屋根カバー工事

    屋根カバー工事

    棟板金が出来上がりました。

  30. 30. 2025年10月04日

    屋根カバー工事

    屋根カバー工事

    折曲機で加工していきます。

  31. 31. 2025年10月04日

    屋根カバー工事

    屋根カバー工事

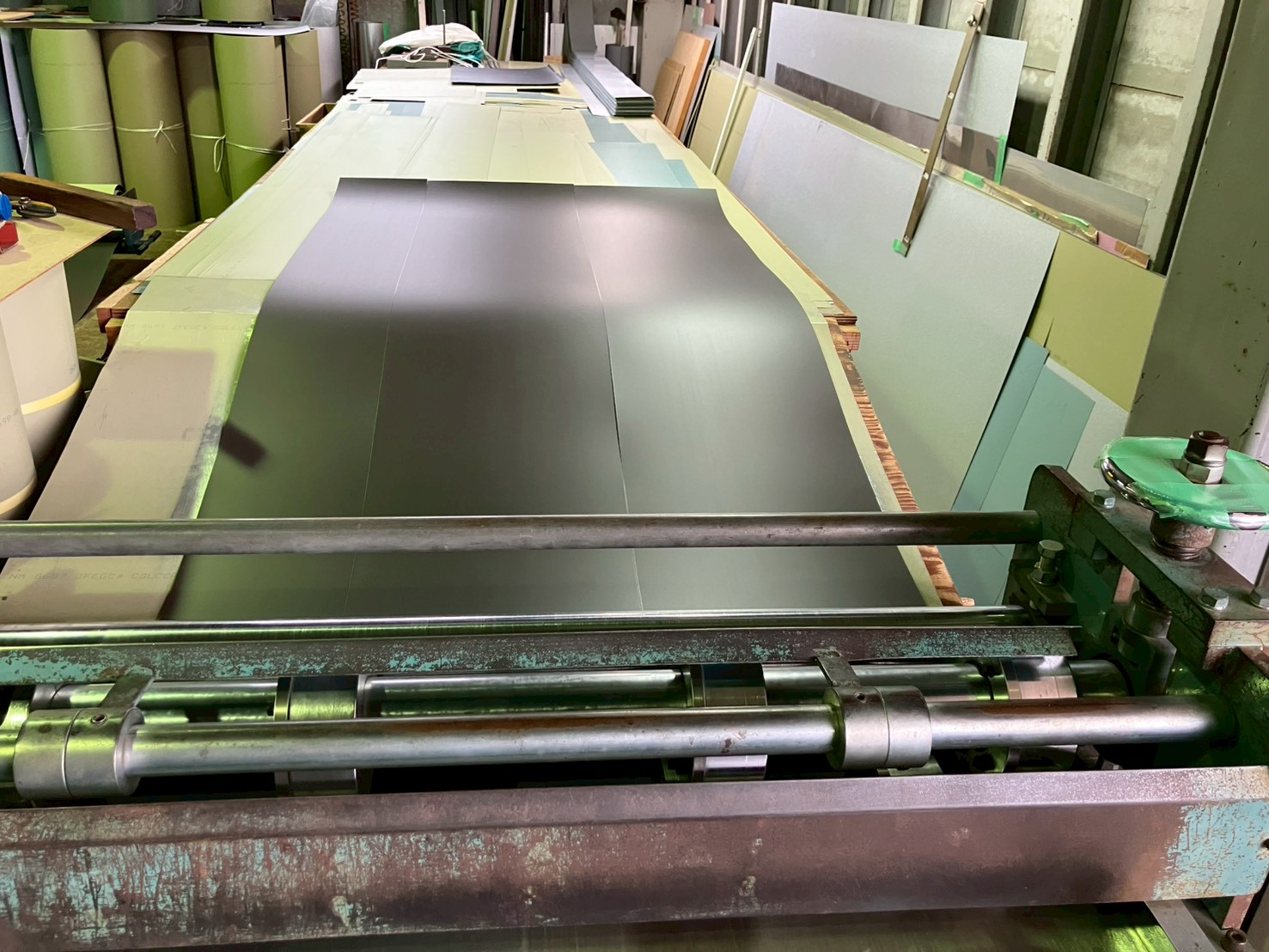

    自社工場にて板金を製作していきます。スリッターで平板を切断していきます。

  32. 32. 2025年10月03日

    屋根カバー工事(大屋根)

    屋根カバー工事(大屋根)

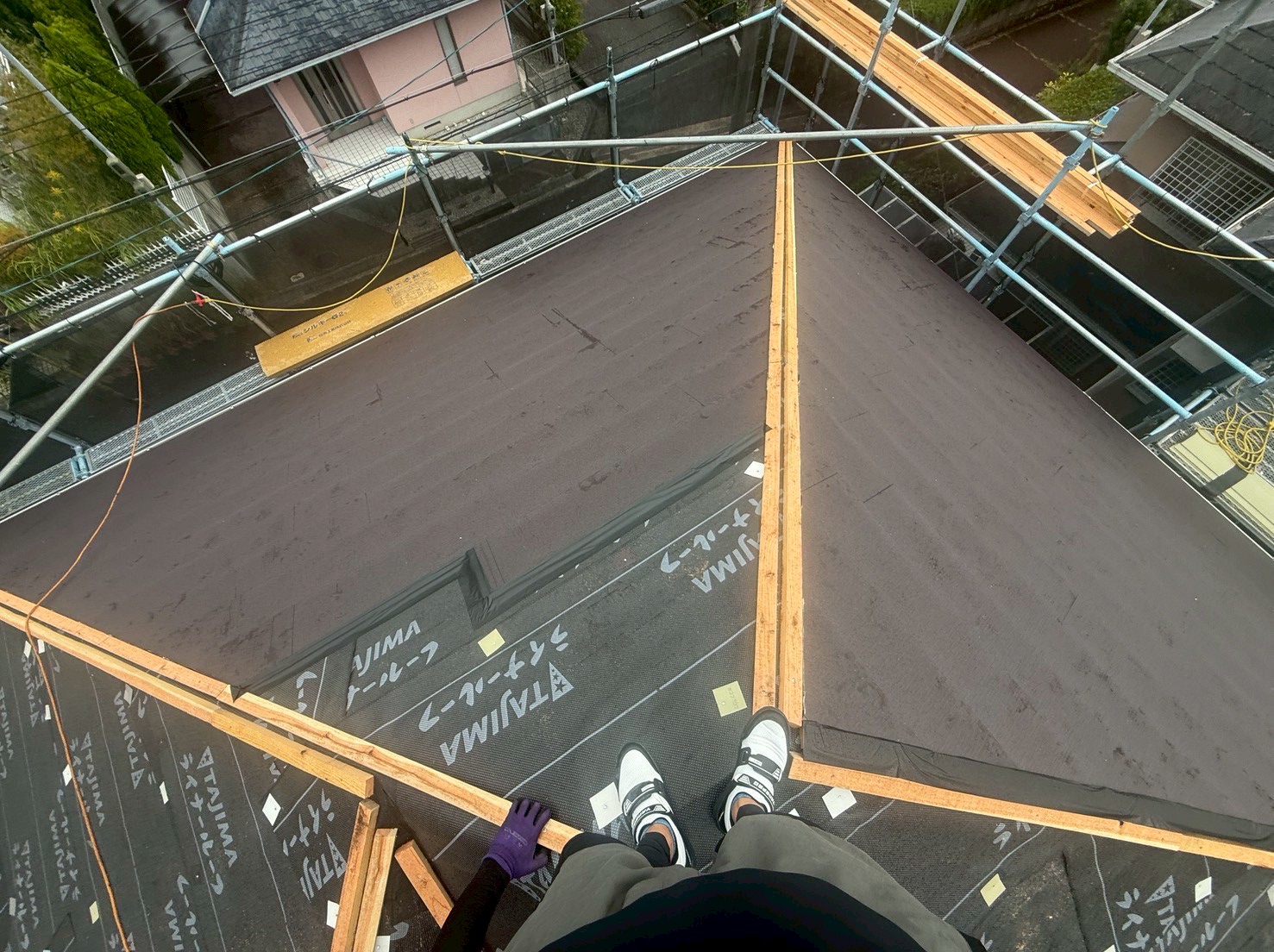

    シルキーG2を葺いていきます。

  33. 33. 2025年10月03日

    屋根カバー工事(大屋根)

    屋根カバー工事(大屋根)

    シルキーG2を葺いていきます。

  34. 34. 2025年10月03日

    屋根カバー工事(大屋根)

    屋根カバー工事(大屋根)

    新たな屋根材(シルキーG2)を葺いていきます。

  35. 35. 2025年10月02日

    屋根カバー工事(大屋根)

    屋根カバー工事(大屋根)

    棟に下地木材を取り付けていきます。

  36. 36. 2025年10月02日

    屋根カバー工事(大屋根)

    屋根カバー工事(大屋根)

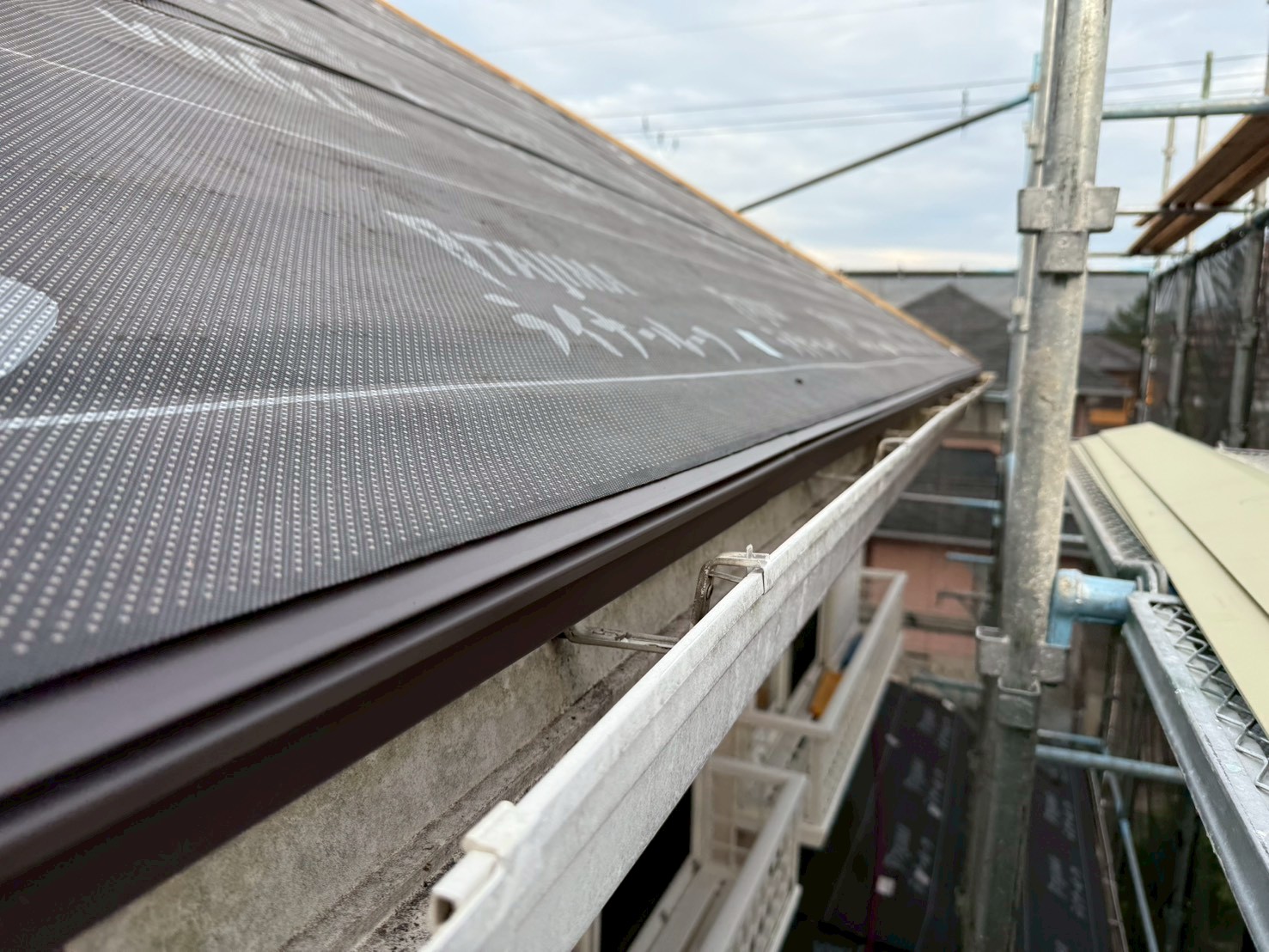

    軒先水切りを取り付けました。

  37. 37. 2025年10月01日

    屋根カバー工事(大屋根)

    屋根カバー工事(大屋根)

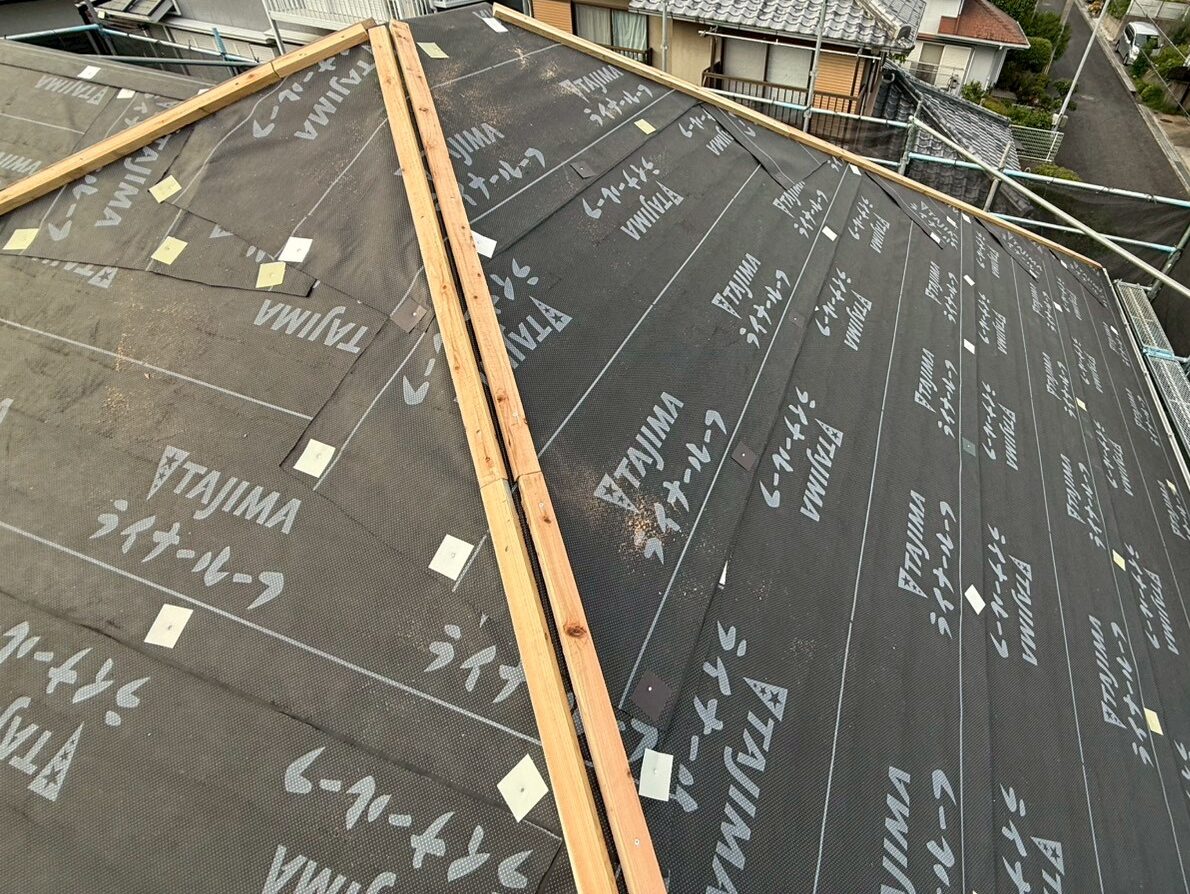

    ケレン掛けして下地を整え、下葺き材(粘着ゴムアスルーフィング)を張っていきます。

  38. 38. 2025年10月01日

    屋根カバー工事(大屋根)

    屋根カバー工事(大屋根)

    棟板金・下地木材を撤去していきます。

  39. 39. 2025年10月01日

    屋根カバー工事(大屋根)

    屋根カバー工事(大屋根)

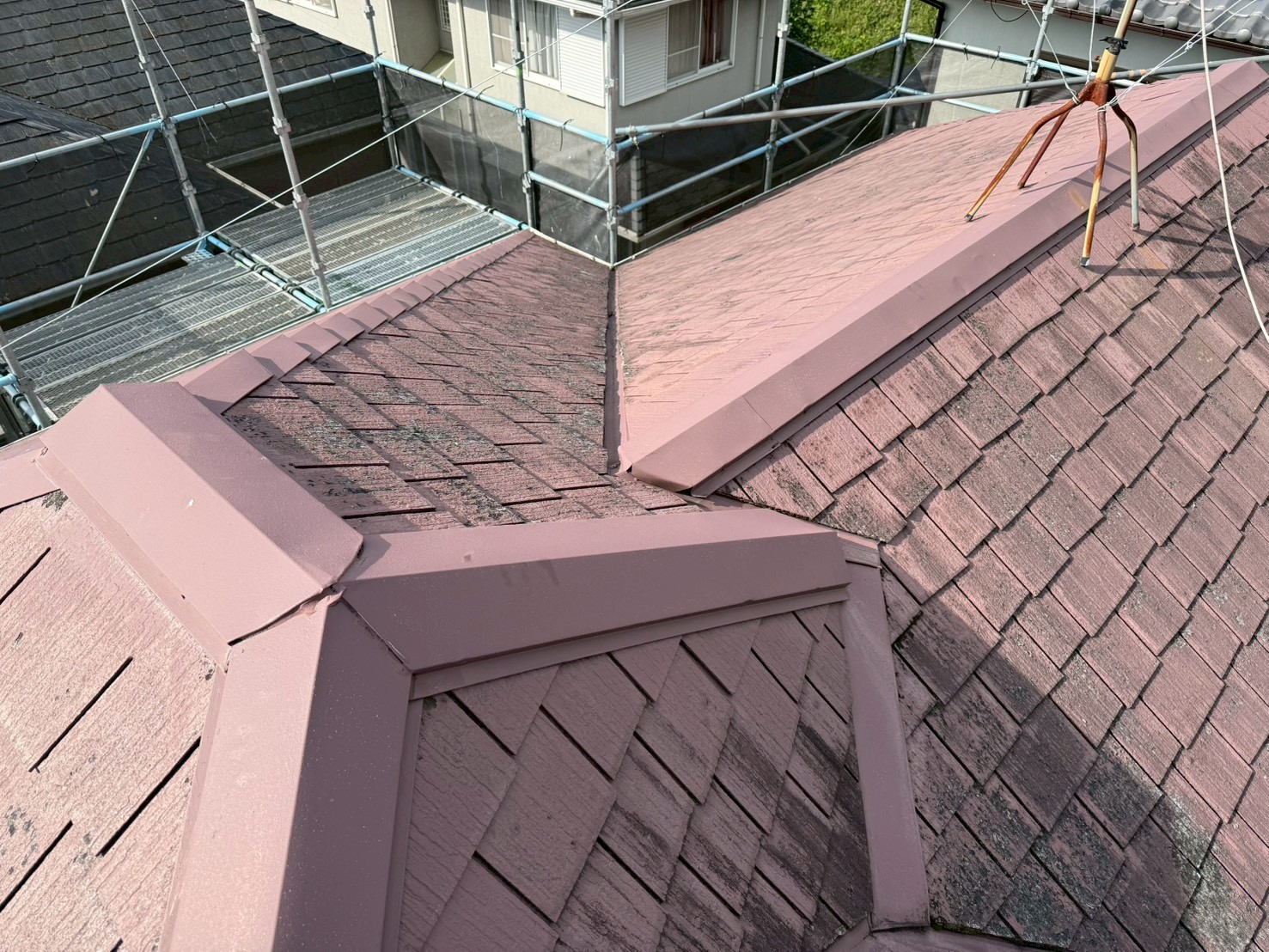

    既存の状態です。

  40. 40. 2025年09月30日

    足場工事

    足場工事

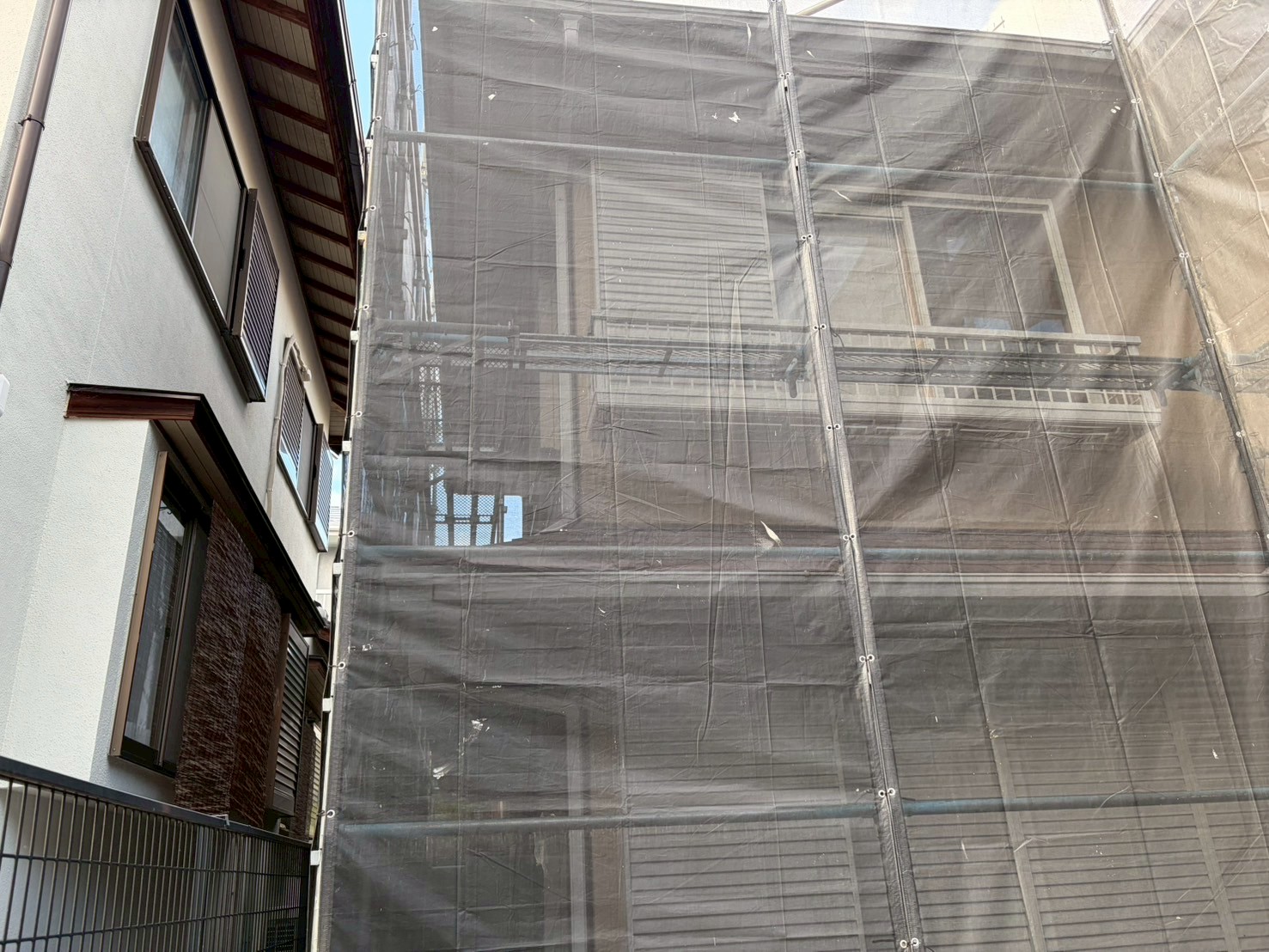

    足場を組み養生シートを被せました。

  41. 41. 2025年09月30日

    足場工事

    足場工事

    足場を組んでいきます。

  42. 42. 2025年09月29日

    めくり工事

    めくり工事

    躯体も清掃していきます。

  43. 43. 2025年09月29日

    めくり工事

    めくり工事

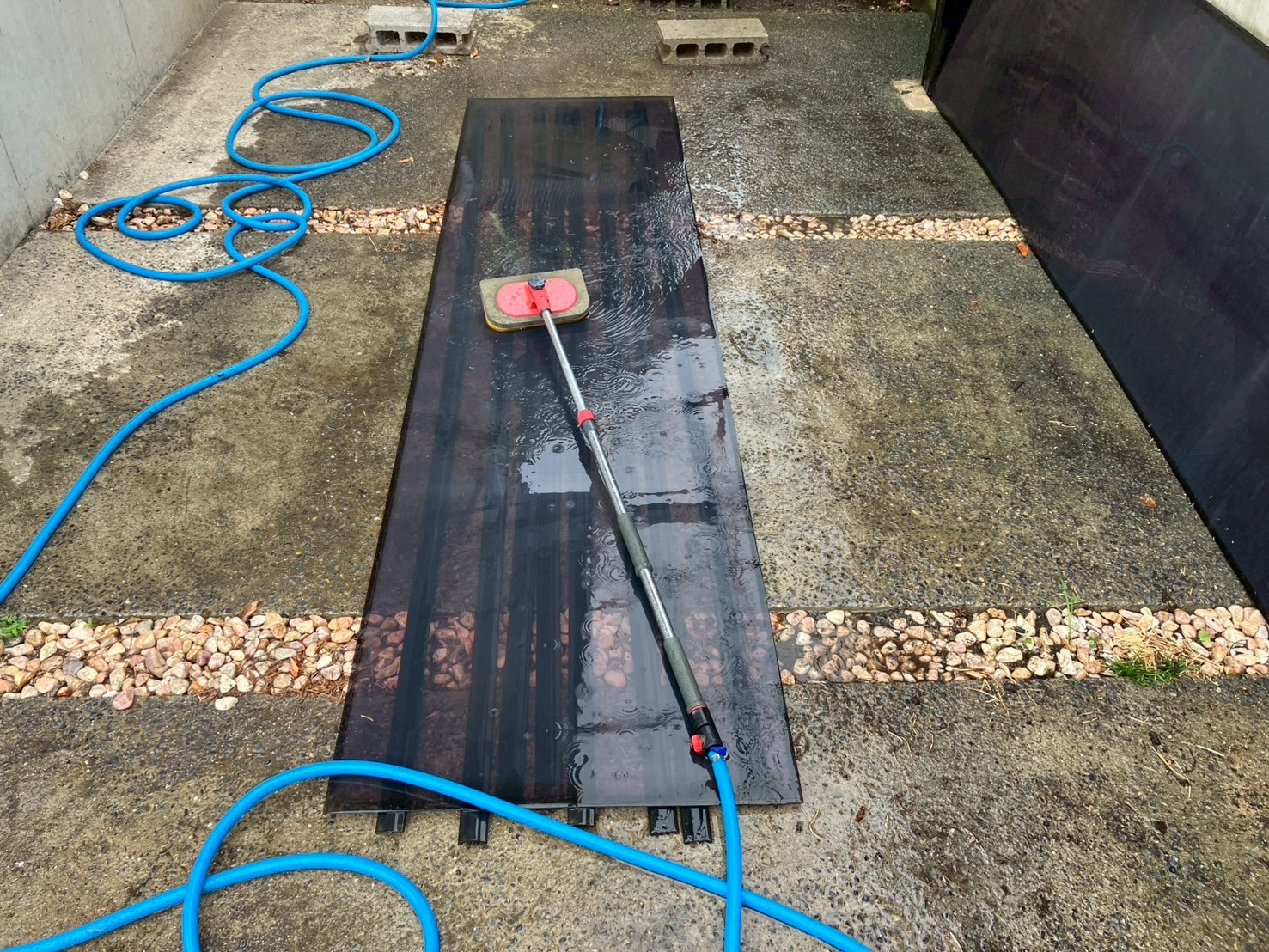

    屋根材を洗っておきます。

  44. 44. 2025年09月29日

    めくり工事

    めくり工事

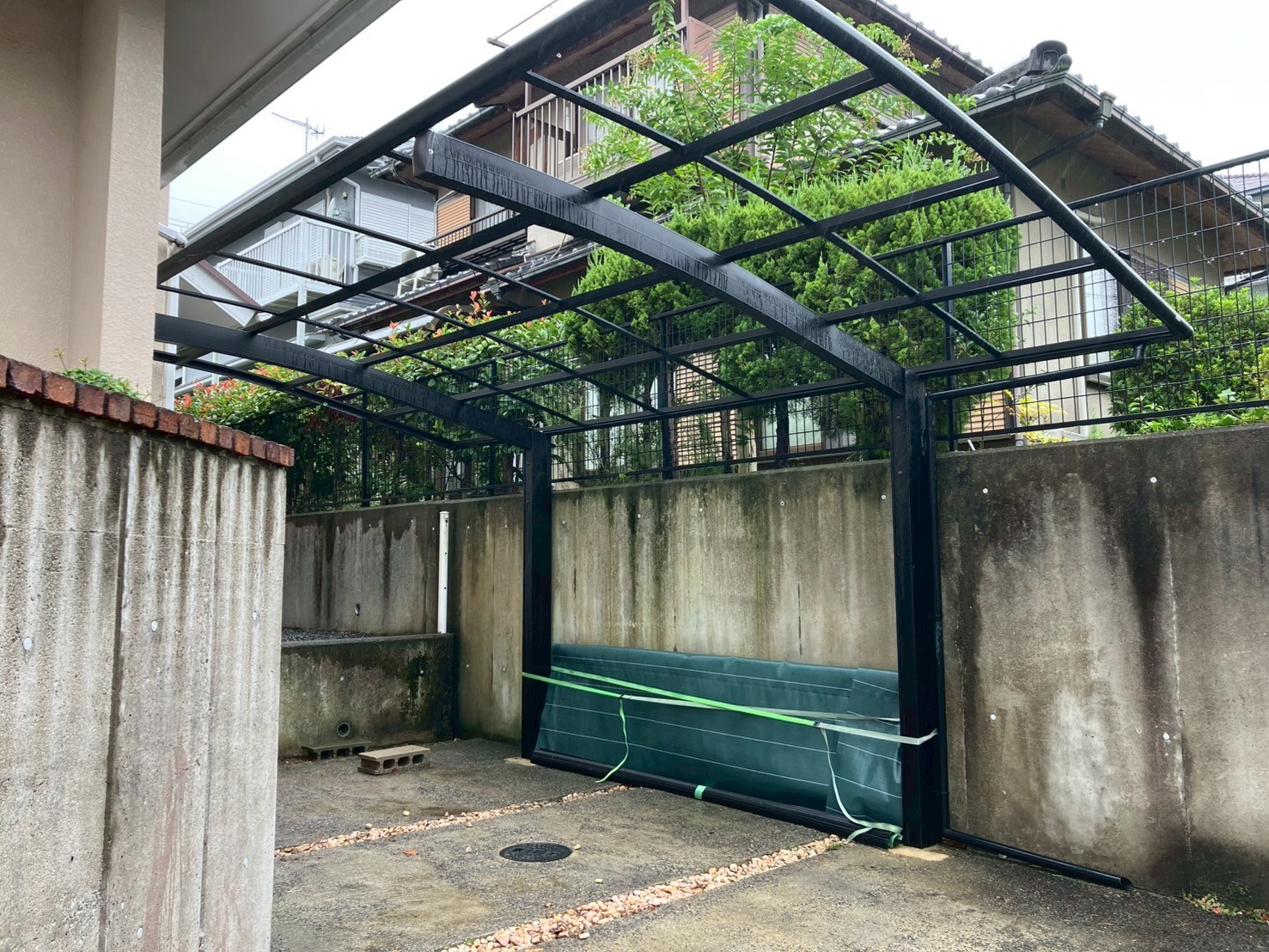

    足場に干渉するためカーポート屋根をめくります。

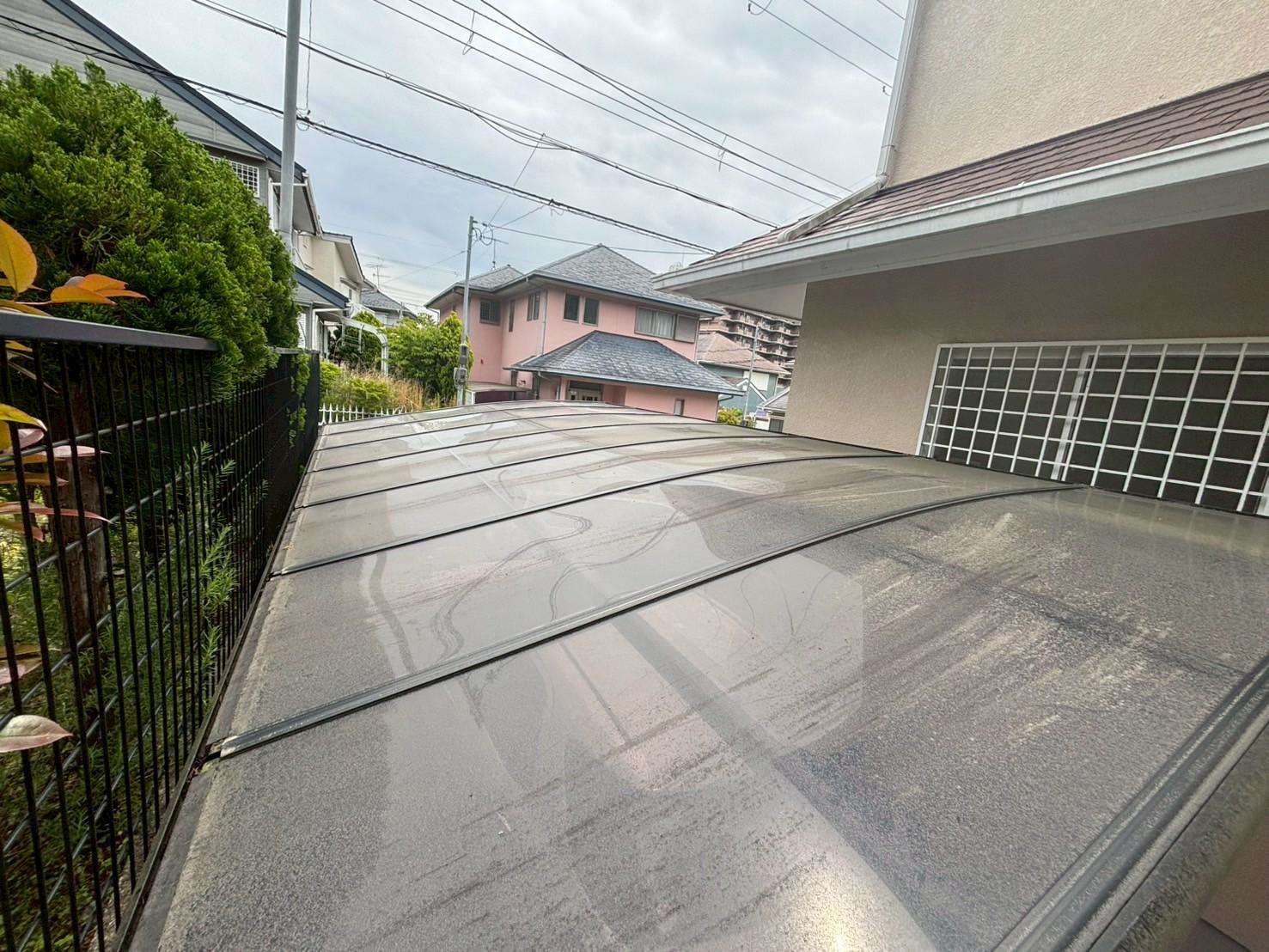

  45. 45. 2025年09月29日

    めくり工事

    めくり工事

    既存の状態です。
